Universidad Mariano Gálvez De Guatemala
Facultad De Humanidades
Sede Escuintla
Licenciatura En Educación Con Especialidad en Administración Educativa
Organización y métodos.-
Lic. Jorge Cruz
DIARIO DE CLASE
Nombre: Carné:
Marlis Xiomara González López 1371-06-13561
Escuintla, 08 de junio de 2013

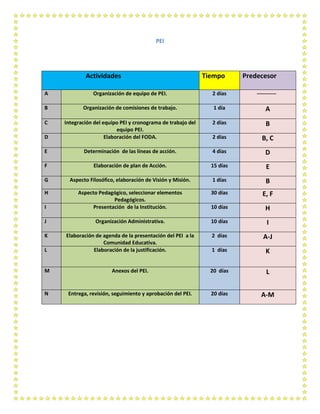

PEI
Actividades Tiempo Predecesor
A Organización de equipo de PEI. 2 días -----------
B Organización de comisiones de trabajo. 1 día A
C Integración del equipo PEI y cronograma de trabajo del
equipo PEI.
2 días B
D Elaboración del FODA. 2 días B, C
E Determinación de las líneas de acción. 4 días D
F Elaboración de plan de Acción. 15 días E
G Aspecto Filosófico, elaboración de Visión y Misión. 1 días B
H Aspecto Pedagógico, seleccionar elementos
Pedagógicos.
30 días E, F
I Presentación de la Institución. 10 días H
J Organización Administrativa. 10 días I
K Elaboración de agenda de la presentación del PEI a la
Comunidad Educativa.
2 días A-J
L Elaboración de la justificación. 1 días K
M Anexos del PEI. 20 días L
N Entrega, revisión, seguimiento y aprobación del PEI. 20 días A-M
E12=4
f(1)= 0
L3=71L2=70L1=68
2 1 2 2 4 15 30 10 10 2 1 20 20
1
1 3
4
5 6 8 92
12 13
14
7
15
10
11
A B C D E F H I J
K L M N
E9=56
L9=56
E10=66 E11=76 E12=78 E13=79 E14=99 E15=119
L15=119L14=99L13=79L12=78L11=76L10=66
E7=11 E8=26
L8=26L7=11
E4=4
E1=0 E2=2
G
1 3
4
5 6 8 92
12 13
14
7
15
10
11
A B C D E F H I J
K L M N
E3=3 E5=5 E6=7
L6=7L5=5L3=3L2=2L1=0
L4=72L4=78

DIAGRAMA DE GANTT
ACTV. 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 4
2
44 46 48 50 52 54 56 58 60 62 64 66 68 70 72 74 76 78 80 8
2
8
4
8
6
8
8
9
0
9
2
9
4
9
6
9
8
100 1
0
2
1
0
4
1
0
6
1
0
8
1
1
0
1
1
2
1
1
4
1
1
6
1
1
8
120
A
B
C
D
E
F
G
H
I
J
K
L
M
N

CRONOGRAMA
ABRIL MAYO JUNIO JULIO
ACT..
2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38 40 42 44 46 48 50 52 54 56 58 60 62 64 66 68 70 72 74 76 78 80 82 84 86 88 90 92 94 96 98 100 102 104 106 108 110 112 114 116 118 120
A x
B x
C x x
D x X
E x X x
F x x x x x x x x
G x
H x x x x x x x x x x x x x x x x
I x x x x x x
J x x x x x x
K x x
L x
M
x x x x x x x x x x
N
x x x x x x x x x x

CALCULO DE HOLGURAS
ACTIVIDAD Ei Ef Li Lf Rt D Ei+D Li+D HT HL HI
A 0 2 0 2 V 2 2 2 0 0 0
B 2 3 2 3 V 1 3 3 0 0 0
C 3 5 3 5 V 2 5 5 0 0 0
D 5 7 5 7 V 2 7 7 0 0 0
E 7 11 7 11 V 4 11 11 0 0 0
F 11 26 11 26 V 15 26 26 0 0 0
G 3 4 77 78 F 1 4 78 74 0 -74
H 26 56 26 56 V 30 56 56 0 0 0
I 56 66 56 66 V 10 66 66 0 0 0
J 66 76 66 76 V 10 76 76 0 0 0
K 76 78 76 78 V 2 78 78 0 0 0
L 78 79 78 79 V 1 79 79 0 0 0
M 79 99 79 99 V 20 99 99 0 0 0
N 99 119 99 119 V 20 119 119 0 0 0
