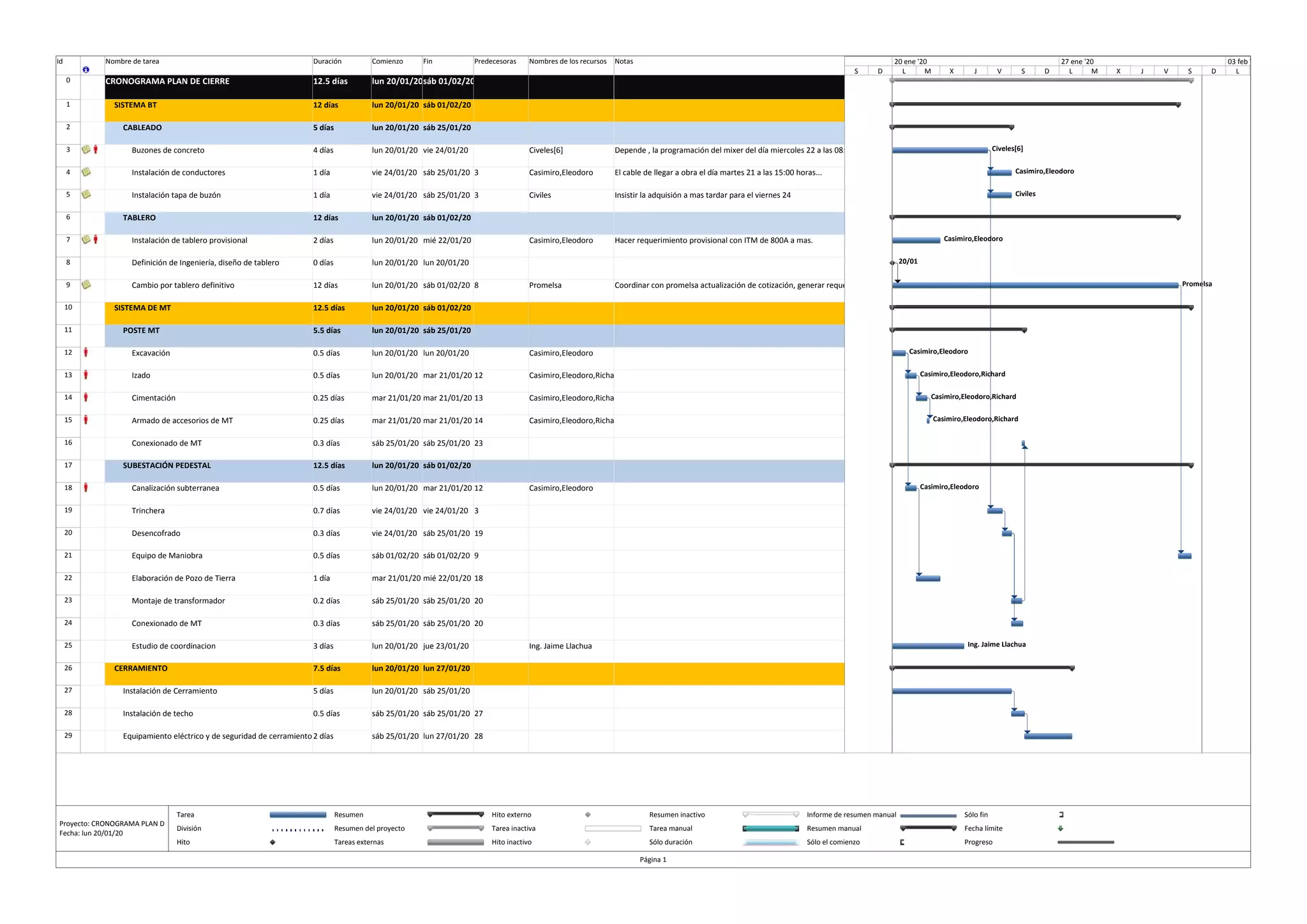

Id Nombre de tarea Duración Comienzo Fin Predecesoras Nombres de los recursos Notas
0 CRONOGRAMA PLAN DE CIERRE 12.5 días lun 20/01/20sáb 01/02/20
1 SISTEMA BT 12 días lun 20/01/20 sáb 01/02/20
2 CABLEADO 5 días lun 20/01/20 sáb 25/01/20
3 Buzones de concreto 4 días lun 20/01/20 vie 24/01/20 Civeles[6] Depende , la programación del mixer del día miercoles 22 a las 08:00 horas....
4 Instalación de conductores 1 día vie 24/01/20 sáb 25/01/20 3 Casimiro,Eleodoro El cable de llegar a obra el día martes 21 a las 15:00 horas...
5 Instalación tapa de buzón 1 día vie 24/01/20 sáb 25/01/20 3 Civiles Insistir la adquisión a mas tardar para el viernes 24
6 TABLERO 12 días lun 20/01/20 sáb 01/02/20
7 Instalación de tablero provisional 2 días lun 20/01/20 mié 22/01/20 Casimiro,Eleodoro Hacer requerimiento provisional con ITM de 800A a mas.
8 Definición de Ingeniería, diseño de tablero 0 días lun 20/01/20 lun 20/01/20
9 Cambio por tablero definitivo 12 días lun 20/01/20 sáb 01/02/20 8 Promelsa Coordinar con promelsa actualización de cotización, generar requerimiento y OC correspondiente, a mas tardar el día 21/01/2020...
10 SISTEMA DE MT 12.5 días lun 20/01/20 sáb 01/02/20
11 POSTE MT 5.5 días lun 20/01/20 sáb 25/01/20
12 Excavación 0.5 días lun 20/01/20 lun 20/01/20 Casimiro,Eleodoro
13 Izado 0.5 días lun 20/01/20 mar 21/01/20 12 Casimiro,Eleodoro,Richard
14 Cimentación 0.25 días mar 21/01/20 mar 21/01/20 13 Casimiro,Eleodoro,Richard
15 Armado de accesorios de MT 0.25 días mar 21/01/20 mar 21/01/20 14 Casimiro,Eleodoro,Richard
16 Conexionado de MT 0.3 días sáb 25/01/20 sáb 25/01/20 23
17 SUBESTACIÓN PEDESTAL 12.5 días lun 20/01/20 sáb 01/02/20
18 Canalización subterranea 0.5 días lun 20/01/20 mar 21/01/20 12 Casimiro,Eleodoro
19 Trinchera 0.7 días vie 24/01/20 vie 24/01/20 3
20 Desencofrado 0.3 días vie 24/01/20 sáb 25/01/20 19
21 Equipo de Maniobra 0.5 días sáb 01/02/20 sáb 01/02/20 9
22 Elaboración de Pozo de Tierra 1 día mar 21/01/20 mié 22/01/20 18
23 Montaje de transformador 0.2 días sáb 25/01/20 sáb 25/01/20 20
24 Conexionado de MT 0.3 días sáb 25/01/20 sáb 25/01/20 20
25 Estudio de coordinacion 3 días lun 20/01/20 jue 23/01/20 Ing. Jaime Llachua
26 CERRAMIENTO 7.5 días lun 20/01/20 lun 27/01/20
27 Instalación de Cerramiento 5 días lun 20/01/20 sáb 25/01/20
28 Instalación de techo 0.5 días sáb 25/01/20 sáb 25/01/20 27
29 Equipamiento eléctrico y de seguridad de cerramiento2 días sáb 25/01/20 lun 27/01/20 28
Civeles[6]
Casimiro,Eleodoro
Civiles
Casimiro,Eleodoro
20/01
Promelsa
Casimiro,Eleodoro
Casimiro,Eleodoro,Richard
Casimiro,Eleodoro,Richard
Casimiro,Eleodoro,Richard
Casimiro,Eleodoro
Ing. Jaime Llachua
S D L M X J V S D L M X J V S D L M
13 ene '20 20 ene '20 27 ene '20 03 feb '20
Tarea
División
Hito
Resumen
Resumen del proyecto
Tareas externas
Hito externo
Tarea inactiva
Hito inactivo
Resumen inactivo
Tarea manual
Sólo duración
Informe de resumen manual
Resumen manual
Sólo el comienzo
Sólo fin
Fecha límite
Progreso
Página 1
Proyecto: CRONOGRAMA PLAN D
Fecha: lun 20/01/20

Plan cierre

  • 1.
    Id Nombre detarea Duración Comienzo Fin Predecesoras Nombres de los recursos Notas 0 CRONOGRAMA PLAN DE CIERRE 12.5 días lun 20/01/20sáb 01/02/20 1 SISTEMA BT 12 días lun 20/01/20 sáb 01/02/20 2 CABLEADO 5 días lun 20/01/20 sáb 25/01/20 3 Buzones de concreto 4 días lun 20/01/20 vie 24/01/20 Civeles[6] Depende , la programación del mixer del día miercoles 22 a las 08:00 horas.... 4 Instalación de conductores 1 día vie 24/01/20 sáb 25/01/20 3 Casimiro,Eleodoro El cable de llegar a obra el día martes 21 a las 15:00 horas... 5 Instalación tapa de buzón 1 día vie 24/01/20 sáb 25/01/20 3 Civiles Insistir la adquisión a mas tardar para el viernes 24 6 TABLERO 12 días lun 20/01/20 sáb 01/02/20 7 Instalación de tablero provisional 2 días lun 20/01/20 mié 22/01/20 Casimiro,Eleodoro Hacer requerimiento provisional con ITM de 800A a mas. 8 Definición de Ingeniería, diseño de tablero 0 días lun 20/01/20 lun 20/01/20 9 Cambio por tablero definitivo 12 días lun 20/01/20 sáb 01/02/20 8 Promelsa Coordinar con promelsa actualización de cotización, generar requerimiento y OC correspondiente, a mas tardar el día 21/01/2020... 10 SISTEMA DE MT 12.5 días lun 20/01/20 sáb 01/02/20 11 POSTE MT 5.5 días lun 20/01/20 sáb 25/01/20 12 Excavación 0.5 días lun 20/01/20 lun 20/01/20 Casimiro,Eleodoro 13 Izado 0.5 días lun 20/01/20 mar 21/01/20 12 Casimiro,Eleodoro,Richard 14 Cimentación 0.25 días mar 21/01/20 mar 21/01/20 13 Casimiro,Eleodoro,Richard 15 Armado de accesorios de MT 0.25 días mar 21/01/20 mar 21/01/20 14 Casimiro,Eleodoro,Richard 16 Conexionado de MT 0.3 días sáb 25/01/20 sáb 25/01/20 23 17 SUBESTACIÓN PEDESTAL 12.5 días lun 20/01/20 sáb 01/02/20 18 Canalización subterranea 0.5 días lun 20/01/20 mar 21/01/20 12 Casimiro,Eleodoro 19 Trinchera 0.7 días vie 24/01/20 vie 24/01/20 3 20 Desencofrado 0.3 días vie 24/01/20 sáb 25/01/20 19 21 Equipo de Maniobra 0.5 días sáb 01/02/20 sáb 01/02/20 9 22 Elaboración de Pozo de Tierra 1 día mar 21/01/20 mié 22/01/20 18 23 Montaje de transformador 0.2 días sáb 25/01/20 sáb 25/01/20 20 24 Conexionado de MT 0.3 días sáb 25/01/20 sáb 25/01/20 20 25 Estudio de coordinacion 3 días lun 20/01/20 jue 23/01/20 Ing. Jaime Llachua 26 CERRAMIENTO 7.5 días lun 20/01/20 lun 27/01/20 27 Instalación de Cerramiento 5 días lun 20/01/20 sáb 25/01/20 28 Instalación de techo 0.5 días sáb 25/01/20 sáb 25/01/20 27 29 Equipamiento eléctrico y de seguridad de cerramiento2 días sáb 25/01/20 lun 27/01/20 28 Civeles[6] Casimiro,Eleodoro Civiles Casimiro,Eleodoro 20/01 Promelsa Casimiro,Eleodoro Casimiro,Eleodoro,Richard Casimiro,Eleodoro,Richard Casimiro,Eleodoro,Richard Casimiro,Eleodoro Ing. Jaime Llachua S D L M X J V S D L M X J V S D L M 13 ene '20 20 ene '20 27 ene '20 03 feb '20 Tarea División Hito Resumen Resumen del proyecto Tareas externas Hito externo Tarea inactiva Hito inactivo Resumen inactivo Tarea manual Sólo duración Informe de resumen manual Resumen manual Sólo el comienzo Sólo fin Fecha límite Progreso Página 1 Proyecto: CRONOGRAMA PLAN D Fecha: lun 20/01/20
