Universidad de Concepción

                              Informe técnico

                            PROYECTO DE DISEÑO MECANICO II

                   DISPENSADOR DE ALIMENTO Y AGUA PARA MASCOTAS

                                                             Integrantes: Sebastian Bellolio.

                                                                           Isidora Enríquez.

                                                                            Felipe Martínez.

                                                                        Francisco Saavedra.

                                                                            Christian Talbot.

                                Jueves 29 de Julio 2010.
INDICE:
PROYECTO DE DISEÑO MECANICO II

                            DISPENSADOR DE ALIMENTO Y AGUA PARA MASCOTAS

      Objetivos:

      Planificación:

      CARTA GANTT:

                                                           Abril   Mayo    Junio   Julio
                                                         1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4
1 Primera fase:
                        identificación de la necesitad
                 generación de ideas de mecanismos
                     selección de la mejor alternativa
                           Bosquejo inicial del diseño
              Perfeccionamiento del bosquejo inicial
2   Segunda fase:
                             Aprender a usa Inventor
                   Dibujar el mecanismo en Inventor
         Seleccionar partes electrónicas y mecánicas
                         Dimensiones del mecanismo
           Elaboración de proyecciones ortogonales
                                       Vistas de corte
                  Presentación preliminar del diseño
3   Tercera fase:
              Planteamiento de mejoras del sistema
                  Evaluación de las posibles mejoras
               Aplicación de las mejoras en el diseño
4   Cuarta fase
                                          Diseño final
                   Proposición de fabricación posible
5   Etapa final:
                 Exposición del proyecto en inventor
                          Entrega de informe técnico.
DISPENSADOR DE ALIMENTO Y AGUA PARA MASCOTAS

Identificación de la necesidad:
       Como alimentar a las mascotas por un periodo de tiempo, sin la necesidad de que una
persona esté presente.

Antecedentes del Problema:
        El tener mascotas de mediano y gran tamaño, impide a las familias realizar salidas del
hogar por cortos o largos periodos de tiempo. Salir de casa significa Buscar a alguna persona que
quede a cargo de las mascotas estas sean un familiar, trabajador o vecino. También otra
alternativa más costosa es llevar a nuestras mascotas a un hotel de mascotas. Es por esto que los
dispensadores de alimentos son una solución para estas situaciones.

        Además estos problemas de cómo alimentar a las mascotas no solo son para los periodos
de vacaciones o cuando nos ausentamos del hogar, también ocurren cuando estamos en el trabajo
por varias horas.

        Es por esto que con los dispensadores de alimentos nos aseguramos que nuestras
mascotas se encuentran alimentadas en nuestro hogar, permitiéndonos realizar nuestras
actividades diarias con mayor tranquilidad.

Soluciones alternativas tratadas:
       Hay distintos dispensadores para la comida, algunos realizados de forma casera o
experimental, últimamente han comenzado a parecer algunos modelos comerciales.

        Existen distintos tamaños para las distintas mascotas, además modelos solo para la comida
y otros que incluyen el dispensador para el agua. Este último dispensador es indispensable para
poder estar una mayor cantidad de tiempo fuera del hogar ya que el agua es indispensable para la
mantención de la buena salud de nuestras mascotas.

        A continuación presentamos algunas ideas básicas de cómo realizar un dispensador y
cuales fueron las razones por las cuales se descarto la factibilidad técnica para su elaboración
Modelos previos:
Diseño:            Descripción:
Criterio de diseño
Las alternativas de diseño que se presentaron .

El factor mas importante a la hora de evaluar nuestro sistema esta relacionado con la ----- esto se
debe a que la cantidad de vueltas que de, serán la cantidad de alimento que entregue en cada
porción, que sea capaz de romper los alimentos que se queden atrapado entre la carcasa y ella,
además debe ser firme para romper o desplazar dichos pelet.

        Se utiliza una valoración por puntos para comparar las alternativas de solución. En este se
incluyen los criterios de diseño dando a estos valores de 1 a 4, siendo 4 el último grado ideal.

Los criterios a evaluar son los siguientes:

        Silenciosidad

        Seguridad funcional

        Duración o vida

        Capacidad de sobrecarga

        Espacio necesario

        Libertad de acomodación del dispositivo.

Entonces se hace una tabla para evaluar las alternativas.

Elección de la alternativa.

A continuación se muestra la tabla de Valoración por puntos para evaluar entre las 2 alternativas
de funcionamiento antes explicadas. Cabe destacar que un sistema de valoración por puntos, si
bien no es un método que asegure 100% la alternativa correcta, si ayuda a hacer una elección.
Esto es por que los puntos con los cuales se valora cada criterio se basan en los conocimientos de
quien los evalúa, y no en algún cálculo exacto. Sin embargo a pesar de esto, es un buen método de
evaluación.

                   Criterios                         Motor           Cilindro

                   Silenciosidad                     2               3
Seguridad Funcional              4               4

                  Duración o Vida                  3               4

                  Capacidad de Sobrecarga          4               4

                  Sensibilidad a t° extrema        3               4

                  Espacio Necesario                2               4

                  Libertad Acomodación             2               4

                  SUMA                             19              27

Como se ve nuestra valoración por puntos entrega una SUMA, o Valor Técnico, que nos permite
ver claramente que la mejor opción era el sistema hidráulico con cilindros

El factor que marcó mayor diferencia fue la libertad de acomodación.

Como ya se mencionó, el espacio en el cual se debe instalar nuestro sistema es muy limitado, pues
se debe acoplar con una mesa ya instalada, la cual también esta separa en 3 mesas con cadenas de
transporte. Esta mesa se ubica a solo 688mm del suelo.
Descripción detallada de la solución seleccionada:
Características:

    -    Alimenta en forma automática, para un período determinado, eliminando los
        inconvenientes propios de ésta actividad.
    -    Las raciones se programan según la cantidad y periodicidad que su perro necesita (timer
        programable hasta 4 veces al día de volumen variable).

Ventajas:

    -   mejora el metabolismo de su mascota al mantener raciones exactas todos los días a las
        mismas horas.
    -   Evita la sobrealimentación y sobrepeso.

Permite un volumen total de 45 tazas, aproximadamente 4.1kgrs
Con carga completa entrega hasta 99 días de alimento
Se puede programar la entrega desde 1/4 taza hasta 2.5 tazas
Programable para entregar hasta 4 veces al día la porción configurada
Posee sensor de sobrecarga de plato, para no rebalsar con alimento

Posee alarma que indica cuando el equipo se ha desprogramado o presenta alguna
falla en la programación
Tolva desmontable y bandeja alimentacion de facil limpieza

    - Dimensiones principales
    Dimensiones:
                    General:
                Caja comida:
              Estanque agua:
                       Peso:
- indicaciones de componentes
   -   Vàlvula de llenado y control de nivel de agua para estanque de silenciosos, del tipo
       que comprende una boya flotante deslizable a lo largo de una barra vertical, que es
       solidaria con una varilla vertical que està articulada con una palanca de mando
       inferior giratorio, cuyo eje de rotaciòn esta asegurado al cuerpo de la vàlvula, que es
       caracteriza por que en el extremo interior de dicha palanca està fijada una rueda
       dentada que engrana con una cremallera que se desplaza en el interior del cuerpo de
       la vàlvula y està provista de una pieza de goma obturadora que cierra el paso del
       liquido cuando la boya llega a su nivel màs alto.

   - Especificaciones de sus características técnicas.

Funcionamiento:

Instalación / montaje:

Traslado:
Mantenimiento:
El dispensador de alimentos esta diseñado para necesitar el mínimo de mantenimiento, la mayoría
se relaciona con tareas de limpieza.

- Las componentes de este diseño que requieren mantenimiento, son las siguientes:

Estudio de costo (referencia)
       Al ser este un trabajo con intenciones académicas no se considero como un factor
fundamental el costo de los materiales. Sin embargo si se utilizo para la elección de ciertos
componentes, usando el sentido común. Como se ve en la comparación de las 2 opciones de
funcionamiento, indicadas en la sección de criterios de selección, el precio se menciona sin
embargo no se estudió con detalle.
Memoria de cálculos.
Introducción.

        A continuación se muestran los cálculos realizados para dimensionar y seleccionar las
distintas componentes que forman el dispensador de alimento como el de agua diseñados.

      El objetivo de estos dispensadores es dejar a las mascotas solas por largos periodos de
tiempo teniendo certeza de que ellas se encuentran en las condiciones básicas, con alimento y
agua.

         A continuación una breve explicación de cómo funcionan ambos dispensadores , y las
partes a dimensionar y elegir para construirlos.

Funcionamiento:

Las partes a dimensionar para el óptimo funcionamiento de este mecanismo son:

-

-

Las partes a elegir de catálogo son:

-

-

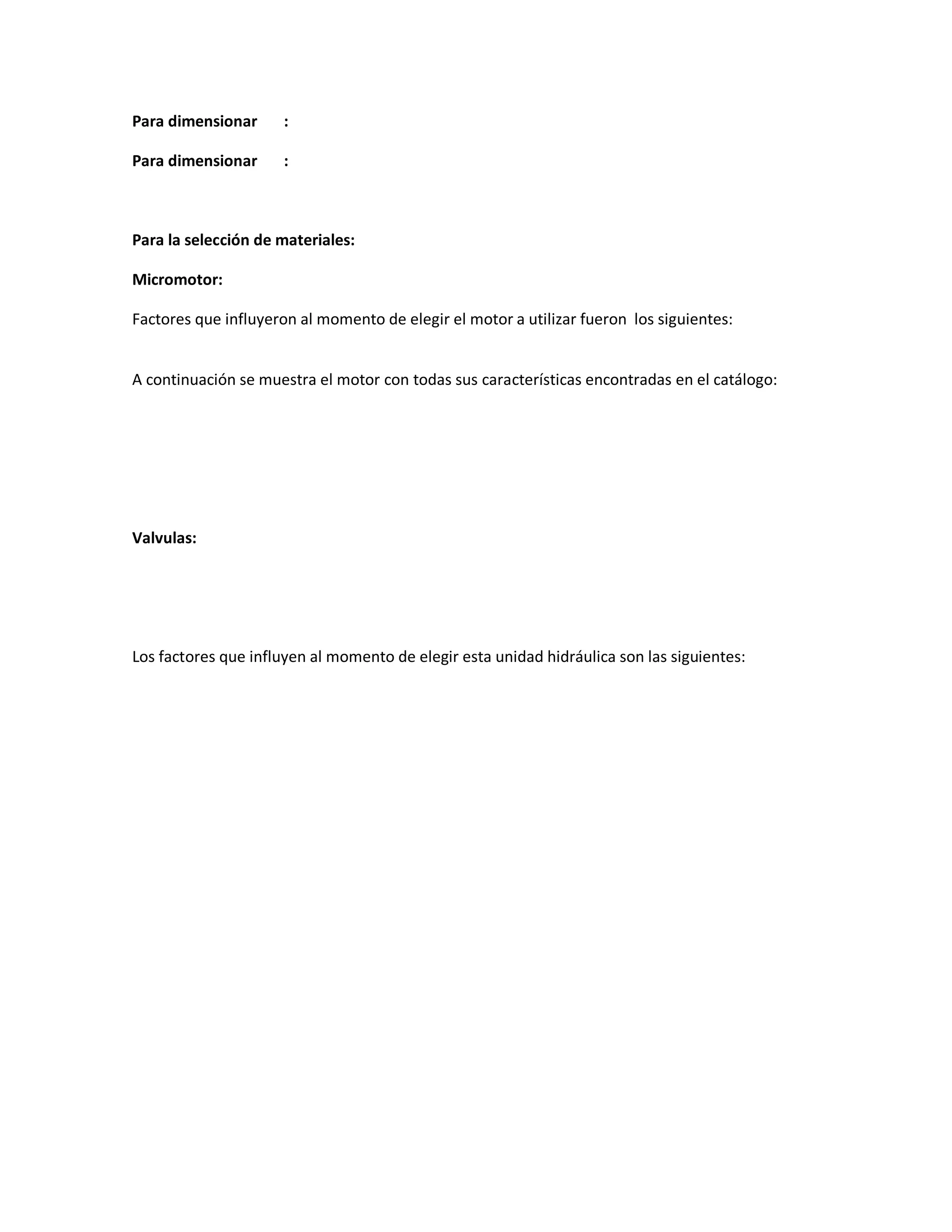

Para dimensionar     :

Para dimensionar     :

Para la selección de materiales:

Micromotor:

Factores que influyeron al momento de elegir el motor a utilizar fueron los siguientes:

A continuación se muestra el motor con todas sus características encontradas en el catálogo:

Valvulas:

Los factores que influyen al momento de elegir esta unidad hidráulica son las siguientes:
