Este documento presenta el cronograma de una obra de rehabilitación de un sistema de agua potable en Pampacolca, Arequipa. La obra tiene una duración de 180 días laborables e incluye tareas como excavaciones, movimiento de tierras, obras de concreto, instalación de tuberías y accesorios. El cronograma detalla 77 tareas programadas con fechas de inicio y fin, duración en días, costo parcial y tareas predecesoras.
Convocatoria de becas de Caja Ingenieros 2024 para cursar el Máster oficial de Ingeniería de Telecomunicacion o el Máster oficial de Ingeniería Informática de la UOC
Una señal analógica es una señal generada por algún tipo de fenómeno electromagnético; que es representable por una función matemática continua en la que es variable su amplitud y periodo en función del tiempo.
TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 1.6.24 PREFERIDO.wbk.wbk S...
Programa gantt
1. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras

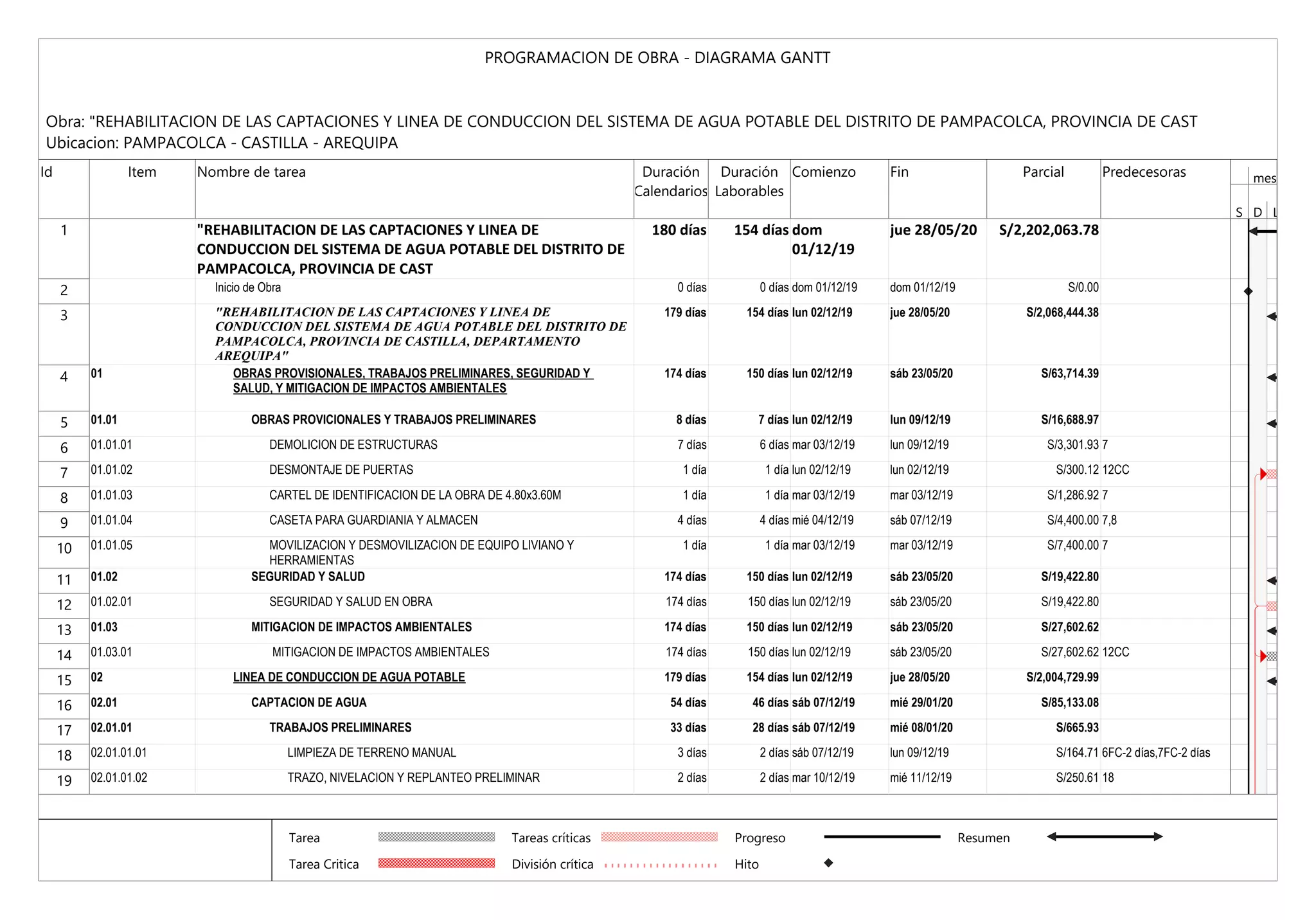

1 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CAST
180 días 154 días dom
01/12/19
jue 28/05/20 S/2,202,063.78
2 Inicio de Obra 0 días 0 días dom 01/12/19 dom 01/12/19 S/0.00
3 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CASTILLA, DEPARTAMENTO
AREQUIPA"
179 días 154 días lun 02/12/19 jue 28/05/20 S/2,068,444.38
4 01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y
SALUD, Y MITIGACION DE IMPACTOS AMBIENTALES
174 días 150 días lun 02/12/19 sáb 23/05/20 S/63,714.39
5 01.01 OBRAS PROVICIONALES Y TRABAJOS PRELIMINARES 8 días 7 días lun 02/12/19 lun 09/12/19 S/16,688.97
6 01.01.01 DEMOLICION DE ESTRUCTURAS 7 días 6 días mar 03/12/19 lun 09/12/19 S/3,301.93 7
7 01.01.02 DESMONTAJE DE PUERTAS 1 día 1 día lun 02/12/19 lun 02/12/19 S/300.12 12CC
8 01.01.03 CARTEL DE IDENTIFICACION DE LA OBRA DE 4.80x3.60M 1 día 1 día mar 03/12/19 mar 03/12/19 S/1,286.92 7
9 01.01.04 CASETA PARA GUARDIANIA Y ALMACEN 4 días 4 días mié 04/12/19 sáb 07/12/19 S/4,400.00 7,8
10 01.01.05 MOVILIZACION Y DESMOVILIZACION DE EQUIPO LIVIANO Y
HERRAMIENTAS
1 día 1 día mar 03/12/19 mar 03/12/19 S/7,400.00 7
11 01.02 SEGURIDAD Y SALUD 174 días 150 días lun 02/12/19 sáb 23/05/20 S/19,422.80
12 01.02.01 SEGURIDAD Y SALUD EN OBRA 174 días 150 días lun 02/12/19 sáb 23/05/20 S/19,422.80
13 01.03 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19 sáb 23/05/20 S/27,602.62
14 01.03.01 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19 sáb 23/05/20 S/27,602.62 12CC
15 02 LINEA DE CONDUCCION DE AGUA POTABLE 179 días 154 días lun 02/12/19 jue 28/05/20 S/2,004,729.99
16 02.01 CAPTACION DE AGUA 54 días 46 días sáb 07/12/19 mié 29/01/20 S/85,133.08
17 02.01.01 TRABAJOS PRELIMINARES 33 días 28 días sáb 07/12/19 mié 08/01/20 S/665.93
18 02.01.01.01 LIMPIEZA DE TERRENO MANUAL 3 días 2 días sáb 07/12/19 lun 09/12/19 S/164.71 6FC-2 días,7FC-2 días
19 02.01.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 2 días 2 días mar 10/12/19 mié 11/12/19 S/250.61 18
1
1
1
8
77
1 d1 d
1
4
1
1
1717
1
17
1
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
2. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
20 02.01.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
28 días 24 días jue 12/12/19 mié 08/01/20 S/250.61 19
21 02.01.02 MOVIMIENTO DE TIERRAS 10 días 9 días jue 12/12/19 sáb 21/12/19 S/1,588.80
22 02.01.02.01 EXCAVACION MANUAL 5 días 4 días jue 12/12/19 lun 16/12/19 S/591.67 19,18
23 02.01.02.02 NIVELACION COMPACTACION MANUAL PARA ESTRUCTURA EN
TERRENO NORMAL
6 días 5 días vie 13/12/19 mié 18/12/19 S/612.72 22CC+1 día
24 02.01.02.03 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 19/12/19 sáb 21/12/19 S/384.41 23,22
25 02.01.03 MOVIMIENTO DE TIERRAS PARA LINEA DE REBOSE 5 días 5 días mar 17/12/19 sáb 21/12/19 S/813.54
26 02.01.03.01 EXCAVACION DE ZANJA, PARA TUBERIA APROM 0.60 M, h=1.00m,
TERRENO NORMAL
2 días 2 días mar 17/12/19 mié 18/12/19 S/212.87 22
27 02.01.03.02 REFINE Y NIVELACION DE ZANJA EN TERRENO NORMAL 2 días 2 días mié 18/12/19 jue 19/12/19 S/154.98 26CC+1 día
28 02.01.03.03 CAMA DE APOYO PARA TUBERIA E=10cm. 2 días 2 días mié 18/12/19 jue 19/12/19 S/177.38 27CC
29 02.01.03.04 RELLENO DE ZANJAS APISONADO CON MATERIAL PROPIO EN
CAPAS DE 0.20 M. EN TERRENO NORMAL HASTA 1M
2 días 2 días vie 20/12/19 sáb 21/12/19 S/268.31 28
30 02.01.04 OBRAS DE CONCRETO SIMPLE 19 días 16 días sáb 14/12/19 mié 01/01/20 S/5,670.22
31 02.01.04.01 SOLADO PARA CANAL e=2", 1:12 CEM/HORM 3 días 2 días sáb 14/12/19 lun 16/12/19 S/1,229.44 22FC-2 días
32 02.01.04.02 ENCOFRADO Y DESENCOFRADO 3 días 2 días sáb 21/12/19 lun 23/12/19 S/408.02 31,39
33 02.01.04.03 DADOS DE CONCRETO F'C =140 KG/CM2 (0.30x0.30x0.20) 3 días 2 días sáb 21/12/19 lun 23/12/19 S/731.78 32CC
34 02.01.04.04 PIEDRA ASENTADA PARA SALIDA DE LIMPIA Y REBOSE
F'C=140KG/CM2 + 30 % PM
2 días 2 días mar 24/12/19 mié 25/12/19 S/148.34 33
35 02.01.04.05 MATERIAL IMPERMEABLE (LECHADA DE CEMENTO) 4 días 3 días vie 27/12/19 lun 30/12/19 S/1,528.09 34,43
36 02.01.04.06 CONCRETO F'C =140 KG/CM2 + 30% PM P/RELLENO (Protección de
afloramiento)
2 días 2 días mar 31/12/19 mié 01/01/20 S/1,624.55 35
37 02.01.05 CONCRETO ARMADO 16 días 14 días mar 17/12/19 mié 01/01/20 S/6,022.29
38 02.01.05.01 PROTECCION DE AFLORAMIENTO MUROS REFORZADOS 4 días 4 días mar 17/12/19 vie 20/12/19 S/1,154.64
39 02.01.05.01.01 CONCRETO f'c=280 kg/cm2 P/MURO REFORZADO 2 días 2 días jue 19/12/19 vie 20/12/19 S/364.51 40CC
40 02.01.05.01.02 ENCOFRADO Y DESENCOFRADO PARA MURO REFORZADO 2 días 2 días jue 19/12/19 vie 20/12/19 S/612.71 41
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
3. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
41 02.01.05.01.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 2 días 2 días mar 17/12/19 mié 18/12/19 S/177.42 31
42 02.01.05.02 CAMA HUMEDA 6 días 5 días sáb 21/12/19 jue 26/12/19 S/3,727.63
43 02.01.05.02.01 CONCRETO f'c=280 kg/cm2 4 días 4 días lun 23/12/19 jue 26/12/19 S/1,392.74 44CC
44 02.01.05.02.02 ENCOFRADO Y DESENCOFRADO 4 días 4 días lun 23/12/19 jue 26/12/19 S/1,678.10 45FC-2 días
45 02.01.05.02.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 4 días 3 días sáb 21/12/19 mar 24/12/19 S/656.79 31,41,39
46 02.01.05.03 CAMARA SECA 6 días 5 días vie 27/12/19 mié 01/01/20 S/1,140.02
47 02.01.05.03.01 CONCRETO f'c=280 kg/cm2 5 días 4 días sáb 28/12/19 mié 01/01/20 S/386.27 48CC
48 02.01.05.03.02 ENCOFRADO Y DESENCOFRADO 5 días 4 días sáb 28/12/19 mié 01/01/20 S/642.94 49FC-2 días
49 02.01.05.03.03 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 4 días 3 días vie 27/12/19 lun 30/12/19 S/110.81 31,45,44
50 02.01.06 REVOQUES ENLUCIDOS Y MOLDURAS 9 días 8 días mar 07/01/20 mié 15/01/20 S/3,242.69
51 02.01.06.01 TARRAJEO EN EXTERIORES e=1.5 cm 3 días 3 días lun 13/01/20 mié 15/01/20 S/1,730.35 52
52 02.01.06.02 TARRAJEO EN INTERIOR E=1.5 cm. 1:4 2 días 2 días vie 10/01/20 sáb 11/01/20 S/365.95 53,48
53 02.01.06.03 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE 1:2, e= 2.0
cm.
3 días 3 días mar 07/01/20 jue 09/01/20 S/1,146.39 44FC+7 días,55,78,77
54 02.01.07 FILTROS 5 días 4 días jue 02/01/20 lun 06/01/20 S/498.42
55 02.01.07.01 FILTRO PARA CAPTACION GRAVA 3/4" @ 1" 3 días 2 días sáb 04/01/20 lun 06/01/20 S/404.27 56
56 02.01.07.02 FILTRO PARA CAPTACION GRAVA DE 1 1/2" @ 2" 2 días 2 días jue 02/01/20 vie 03/01/20 S/94.15 40,34,48
57 02.01.08 SUMINISTRO E INSTALACION DE ACCESORIOS 27 días 23 días vie 27/12/19 mié 22/01/20 S/5,743.39
58 02.01.08.01 ACCESORIOS DE TUBERIA DE CONDUCCION 25 días 21 días vie 27/12/19 lun 20/01/20 S/4,453.17
59 02.01.08.01.01 SUMINISTRO E INSTALACION DE CANASTILLA DE BRONCE DE
8"
3 días 2 días sáb 18/01/20 lun 20/01/20 S/414.88 61
60 02.01.08.01.02 SUMINISTRO E INSTALACION DE UNION ROSCADA DE F°G° DE
6"
3 días 2 días sáb 18/01/20 lun 20/01/20 S/554.40 59CC
61 02.01.08.01.03 SUMINISTRO E INSTALACION DE TUBERIA DE F° G° Ø 6" 2 días 2 días jue 16/01/20 vie 17/01/20 S/270.98 62,53,51
62 02.01.08.01.04 SUMINISTRO E INSTALACION DE BRIDA ROMPE AGUA DE Ø 6" 4 días 3 días vie 27/12/19 lun 30/12/19 S/522.20 44
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
4. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
63 02.01.08.01.05 SUMINISTRO E INSTALACION DE UNION UNIVERSAL F° G° DE
Ø 6"
3 días 2 días sáb 18/01/20 lun 20/01/20 S/1,100.80 60CC
64 02.01.08.01.06 SUMINISTRO E INSTALACION DE VALVULA COMPUERTA DE
CIERRE ESFERICO C/MANIJA Ø 6"
3 días 2 días sáb 18/01/20 lun 20/01/20 S/111.32 63CC
65 02.01.08.01.07 SUMINISTRO E INSTALACION DE ADAPTADOR MACHO PVC 6" 3 días 2 días sáb 18/01/20 lun 20/01/20 S/145.16 64CC
66 02.01.08.01.08 SUMINISTRO E INSTALACION DE TUBERIA HDPE DE ALTA
DENSIDAD Ø 6"
3 días 2 días sáb 18/01/20 lun 20/01/20 S/1,333.43 65CC
67 02.01.08.02 ACCESORIOS DE TUBERIA DE LIMPIA Y REBOSE 2 días 2 días mar 21/01/20 mié 22/01/20 S/1,290.22
68 02.01.08.02.01 SUMINISTRO E INSTALACION DE CONO DE REBOSE PVC DE 6" 2 días 2 días mar 21/01/20 mié 22/01/20 S/198.10 71CC
69 02.01.08.02.02 SUMINISTRO E INSTALACION DE UNION SP PVC DE 4" 2 días 2 días mar 21/01/20 mié 22/01/20 S/216.52 68CC
70 02.01.08.02.03 SUMINISTRO E INSTALACION DE CODO 90° SP PVC DE 4" 2 días 2 días mar 21/01/20 mié 22/01/20 S/148.30 69CC
71 02.01.08.02.04 SUMINISTRO E INSTALACION DE TUBERIA PVC PN 10 DE 4" 2 días 2 días mar 21/01/20 mié 22/01/20 S/727.30 62,51,66
72 02.01.09 CARPINTERIA METALICA 3 días 2 días sáb 25/01/20 lun 27/01/20 S/586.96
73 02.01.09.01 TAPA METALICA 0.80X0.80 M. CON MECANISMO DE SEGURIDAD 3 días 2 días sáb 25/01/20 lun 27/01/20 S/586.96 75
74 02.01.10 PINTURA 2 días 2 días jue 23/01/20 vie 24/01/20 S/1,089.87
75 02.01.10.01 PINTURA LATEX 2 MANOS, EN EXTRUCTURAS EXTERIORES 2 días 2 días jue 23/01/20 vie 24/01/20 S/1,089.87 51,71,61
76 02.01.11 CONTROL DE CALIDAD 19 días 16 días jue 19/12/19 lun 06/01/20 S/668.02
77 02.01.11.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
19 días 16 días jue 19/12/19 lun 06/01/20 S/360.00 39CC,43CC-8
días,47CC-12 días
78 02.01.11.02 SUMINSTRO E INSTALACION DE TUBERIA DE VENTILACION DE
F°G°
2 días 2 días mar 31/12/19 mié 01/01/20 S/308.02 43,47FC-2 días
79 02.01.12 CERCO PERIMETRICO 28 días 24 días jue 02/01/20 mié 29/01/20 S/58,542.95
80 02.01.12.01 TRABAJOS PRELIMINARES 7 días 6 días jue 02/01/20 mié 08/01/20 S/1,080.05
81 02.01.12.01.01 LIMPIEZA DE TERRENO MANUAL 2 días 2 días jue 02/01/20 vie 03/01/20 S/262.39 18,47
82 02.01.12.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 2 días sáb 04/01/20 lun 06/01/20 S/408.83 81
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
5. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
83 02.01.12.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
2 días 2 días mar 07/01/20 mié 08/01/20 S/408.83 82
84 02.01.12.02 MOVIMIENTO DE TIERRAS 4 días 4 días mar 07/01/20 vie 10/01/20 S/339.88
85 02.01.12.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS¿ EN TERRENO
NORMAL h=0.80 m
4 días 4 días mar 07/01/20 vie 10/01/20 S/69.94 82
86 02.01.12.02.02 NIVELACION COMPACTACION MANUAL PARA ESTRUCTURA
EN TERRENO NORMAL
3 días 3 días mié 08/01/20 vie 10/01/20 S/130.06 85CC+1 día
87 02.01.12.02.03 ELIMINACION DE MATERIAL EXCEDENTE 2 días 2 días jue 09/01/20 vie 10/01/20 S/139.88 86FC-2 días
88 02.01.12.03 OBRAS DE CONCRETO SIMPLE 5 días 4 días sáb 11/01/20 mié 15/01/20 S/1,214.87
89 02.01.12.03.01 CONCRETO F'C=175 KG/CM2EN DADOS DE POSTES 5 días 4 días sáb 11/01/20 mié 15/01/20 S/1,214.87 86,91CC
90 02.01.12.04 CONTROL DE CALIDAD 19 días 16 días sáb 11/01/20 mié 29/01/20 S/55,908.15
91 02.01.12.04.01 SUMINISTRO E INSTALACION DE COLUMNAS DE TUBO DE
F°G° DE 2"X2.5MM
5 días 4 días sáb 11/01/20 mié 15/01/20 S/4,352.40 86,87
92 02.01.12.04.02 SUMINISTRO E INSTALACION DE MALLA METALICA N°10
COCADAS 2"X2"
8 días 7 días jue 16/01/20 jue 23/01/20 S/42,101.72 89,91
93 02.01.12.04.03 SUMINISTRO E INSTALACION DE ALAMBRE DE PUAS 8 días 7 días mar 21/01/20 mar 28/01/20 S/6,636.31 92CC+4 días
94 02.01.12.04.04 PUERTA METALICA DE 1.2X2.2M. UNA HOJA CON TUBO DE 2" Y
MALLA ROMBO DE 1/2"X1/2" N° 12
2 días 2 días mar 28/01/20 mié 29/01/20 S/2,817.72 93FC-1 día
95 02.02 LINEA DE CONDUCCION 171 días 147 días lun 02/12/19 mié 20/05/20 S/1,015,255.20
96 02.02.01 TRABAJOS PRELIMINARES 89 días 77 días mar 10/12/19 sáb 07/03/20 S/69,550.38
97 02.02.01.01 LIMPIEZA DE TERRENO MANUAL 32 días 28 días mar 10/12/19 vie 10/01/20 S/16,896.42 18
98 02.02.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 7 días 6 días jue 09/01/20 mié 15/01/20 S/26,326.98 97FC-6 días,89FC-6 días
99 02.02.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
58 días 50 días vie 10/01/20 sáb 07/03/20 S/26,326.98 98FC-5 días
100 02.02.02 MOVIMIENTO DE TIERRAS 132 días 113 días jue 09/01/20 mar 19/05/20 S/610,148.50
101 02.02.02.01 EXCAVACION DE ZANJA, PARA TUBERIA APROM 0.60 M, h=1.20m,
TERRENO CONGLOMERADO
35 días 30 días jue 09/01/20 mié 12/02/20 S/132,770.06 98CC
102 02.02.02.02 REFINE Y NIVELACION DE ZANJA EN TERRENO NORMAL 35 días 30 días sáb 11/01/20 vie 14/02/20 S/96,663.24 101CC+2 días
103 02.02.02.03 CAMA DE APOYO PARA TUBERIA E=10cm. 35 días 30 días sáb 15/02/20 vie 20/03/20 S/110,634.44 102,101
1
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
6. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
104 02.02.02.04 RELLENO CON MATERIAL PROPIO SELECCIONADO,
ZARANDEADO Y APISONADO H=0.30 M.
35 días 30 días mié 15/04/20 mar 19/05/20 S/135,040.38 102,112FC-26
días,111,103
105 02.02.02.05 RELLENO CON MATERIAL PROPIO SIN BOLONERIA, APISONADO
H=0.50 M.
28 días 24 días mié 22/04/20 mar 19/05/20 S/135,040.38 104CC+6 días
106 02.02.03 SUMINISTRO E INSTALACION DE TUBERIA 165 días 142 días lun 02/12/19 jue 14/05/20 S/288,355.16
107 02.02.03.01 SUMINISTRO DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
160MM
16 días 14 días lun 02/12/19 mar 17/12/19 S/73,764.85 12CC
108 02.02.03.02 SUMINISTRO DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
110MM
36 días 31 días lun 02/12/19 lun 06/01/20 S/147,950.00 107CC,12CC
109 02.02.03.03 UNIONES JUNTA DE COMPRESION DE 110MM 35 días 30 días vie 06/03/20 jue 09/04/20 S/11,807.04 112CC,110CC
110 02.02.03.04 UNIONES JUNTA DE COMPRESION DE 160MM 3 días 3 días mar 18/02/20 jue 20/02/20 S/6,106.52 111CC
111 02.02.03.05 INSTALACION DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
ø 160MM
17 días 15 días mar 18/02/20 jue 05/03/20 S/15,122.48 107,103CC+2 días
112 02.02.03.06 INSTALACION DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
ø 110MM
70 días 60 días vie 06/03/20 jue 14/05/20 S/33,604.27 111,108
113 02.02.04 SUMINISTRO E INSTALACION DE ACCESORIOS 93 días 80 días mar 18/02/20 mié 20/05/20 S/47,201.16
114 02.02.04.01 CODO HDPE 160MMx90° 17 días 15 días mar 18/02/20 jue 05/03/20 S/104.91 110CC,111CC
115 02.02.04.02 CODO HDPE 160MM x45° 17 días 15 días mar 18/02/20 jue 05/03/20 S/796.32 114CC
116 02.02.04.03 CODO HDPE 160MMx22.5° 17 días 15 días mar 18/02/20 jue 05/03/20 S/577.98 115CC
117 02.02.04.04 CODO HDPE 110MMx90° 70 días 60 días vie 06/03/20 jue 14/05/20 S/393.88 109CC,120
118 02.02.04.05 CODO HDPE 110MMx45° 70 días 60 días vie 06/03/20 jue 14/05/20 S/2,438.64 117CC
119 02.02.04.06 CODO HDPE 110MMx22.5° 70 días 60 días vie 06/03/20 jue 14/05/20 S/7,046.16 118CC
120 02.02.04.07 TEE HDPE 160MMX110MM" 1 día 1 día jue 20/02/20 jue 20/02/20 S/108.41 116FC-13 días
121 02.02.04.08 REDUCCION HDPE 160MM@110MM 1 día 1 día vie 21/02/20 vie 21/02/20 S/184.60 120
122 02.02.04.09 TRANSICION HDPE 160MM 1 día 1 día sáb 22/02/20 sáb 22/02/20 S/736.80 121
123 02.02.04.10 UNION DE REPARACION HDPE 160MM 1 día 1 día lun 24/02/20 lun 24/02/20 S/826.70 122
124 02.02.04.11 UNION DE REPARACION HDPE 110MM 1 día 1 día mar 25/02/20 mar 25/02/20 S/788.40 123
125 02.02.04.12 UNION SIMPLE HDPE 160MM 1 día 1 día mié 26/02/20 mié 26/02/20 S/1,276.20 124
1
16
36
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
7. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
126 02.02.04.13 UNION SIMPLE HDPE 110MM 3 días 3 días jue 27/02/20 sáb 29/02/20 S/3,648.60 125
127 02.02.04.14 PRUEBA HIDRAULICA + DESINFECCION EN TUBERIA DE AGUA
POTABLE
1 día 1 día mié 20/05/20 mié 20/05/20 S/11,002.32 128,112,104,105
128 02.02.04.15 DADOS DE ANCLAJE PARA ACCESORIOS HDPE DE 1"@2" 74 días 64 días lun 02/03/20 jue 14/05/20 S/17,271.24 126
129 02.03 VALVULAS 83 días 71 días jue 16/01/20 mar 07/04/20 S/216,391.82
130 02.03.01 VALVULA REDUCTORA DE PRESION 50 días 43 días mar 18/02/20 mar 07/04/20 S/80,759.56
131 02.03.01.01 OBRAS PRELIMINARES 3 días 3 días mar 18/02/20 jue 20/02/20 S/1,850.54
132 02.03.01.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 1 día 1 día mar 18/02/20 mar 18/02/20 S/130.25 98,243
133 02.03.01.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día mié 19/02/20 mié 19/02/20 S/130.25 132
134 02.03.01.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA VRP
2 días 2 días mié 19/02/20 jue 20/02/20 S/1,590.04 132
135 02.03.01.02 MOVIMIENTO DE TIERRAS 29 días 25 días mié 19/02/20 mié 18/03/20 S/8,871.46
136 02.03.01.02.01 EXCAVACION EN TERRENO NORMAL H=3.00 M PROF. 4 días 4 días mié 19/02/20 sáb 22/02/20 S/4,269.56 132
137 02.03.01.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
5 días 4 días vie 21/02/20 mar 25/02/20 S/814.75 136FC-2 días
138 02.03.01.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 2 días 2 días mar 17/03/20 mié 18/03/20 S/1,269.37 151,137
139 02.03.01.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días lun 16/03/20 mié 18/03/20 S/2,517.78 138FC-3 días
140 02.03.01.03 OBRAS DE CONCRETO SIMPLE 2 días 2 días mié 26/02/20 jue 27/02/20 S/452.13
141 02.03.01.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 2 días 2 días mié 26/02/20 jue 27/02/20 S/452.13 137
142 02.03.01.04 CONCRETO ARMADO 22 días 19 días vie 28/02/20 vie 20/03/20 S/33,465.97
143 02.03.01.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 2 días 2 días vie 06/03/20 sáb 07/03/20 S/286.84 145CC
144 02.03.01.04.02 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 DADOS DE
CONCRETO
2 días 2 días mié 04/03/20 jue 05/03/20 S/107.28 146
145 02.03.01.04.03 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 2 días 2 días vie 06/03/20 sáb 07/03/20 S/505.56 144
146 02.03.01.04.04 CONCRETO f'c=280 kg/cm2 P/LOSA DE FONDO-PISO 2 días 2 días lun 02/03/20 mar 03/03/20 S/2,709.32 147
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
8. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
147 02.03.01.04.05 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA DE
FONDO-PISO
2 días 2 días vie 28/02/20 sáb 29/02/20 S/1,682.97 141
148 02.03.01.04.06 CONCRETO f'c=280 kg/cm2 P/MUROS REFORZADOS 2 días 2 días jue 05/03/20 vie 06/03/20 S/6,969.15 149CC
149 02.03.01.04.07 ENCOFRADO Y DESENCOFRADO PARA MUROS 5 días 4 días jue 05/03/20 lun 09/03/20 S/7,039.35 150FC-3 días
150 02.03.01.04.08 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
4 días 4 días mié 04/03/20 sáb 07/03/20 S/4,378.03 146
151 02.03.01.04.09 CONCRETO EN f'c=280 kg/cm2 P/LOSA MACIZA 3 días 2 días sáb 14/03/20 lun 16/03/20 S/2,083.67 153
152 02.03.01.04.10 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 5 días 4 días sáb 07/03/20 mié 11/03/20 S/1,314.04 148FC-2 días,149FC-2 días
153 02.03.01.04.11 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
4 días 4 días mar 10/03/20 vie 13/03/20 S/1,738.85 152FC-2 días
154 02.03.01.04.12 CONCRETO f'c=280 kg/cm2 P/VIGAS 3 días 2 días sáb 14/03/20 lun 16/03/20 S/1,229.53 155,151CC
155 02.03.01.04.13 ENCOFRADO Y DESENCOFRADO P/VIGAS 2 días 2 días jue 12/03/20 vie 13/03/20 S/640.19 156
156 02.03.01.04.14 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/VIGAS 2 días 2 días mar 10/03/20 mié 11/03/20 S/1,707.22 153FC-4 días
157 02.03.01.04.15 CONCRETO F'C=210 KG/CM2 P/LOSAS MOVILES 2 días 2 días jue 19/03/20 vie 20/03/20 S/264.78 158CC
158 02.03.01.04.16 ENCOFRADO Y DESENCOFRADO P/LOSAS MOVILES 2 días 2 días jue 19/03/20 vie 20/03/20 S/584.55 159
159 02.03.01.04.17 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSAS
MOVILES
2 días 2 días mar 17/03/20 mié 18/03/20 S/224.64 154
160 02.03.01.05 REVOQUES ENLUCIDOS Y MOLDURAS 10 días 8 días sáb 21/03/20 lun 30/03/20 S/6,769.44
161 02.03.01.05.01 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
LOSA FONDO-PISO
3 días 2 días sáb 28/03/20 lun 30/03/20 S/1,347.57 162
162 02.03.01.05.02 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
MUROS RECTOS
4 días 4 días mar 24/03/20 vie 27/03/20 S/4,089.66 163
163 02.03.01.05.03 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
LOSA MACIZA
3 días 2 días sáb 21/03/20 lun 23/03/20 S/1,332.21 151,154,157,167
164 02.03.01.06 CARPINTERIA METALICA Y HERRERIA 12 días 10 días sáb 14/03/20 mié 25/03/20 S/3,146.50
165 02.03.01.06.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
3 días 2 días sáb 21/03/20 lun 23/03/20 S/1,520.36 157
166 02.03.01.06.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
60CMX60CM
2 días 2 días mar 24/03/20 mié 25/03/20 S/1,028.24 165
167 02.03.01.06.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 3 días 2 días sáb 14/03/20 lun 16/03/20 S/597.90 151CC,154CC
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
9. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
168 02.03.01.07 CONTROL DE CALIDAD 9 días 8 días lun 09/03/20 mar 17/03/20 S/1,350.00
169 02.03.01.07.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
9 días 8 días lun 09/03/20 mar 17/03/20 S/1,350.00 143,148FC-11
días,151FC-11
días,154FC-11 días170 02.03.01.08 EQUIPAMIENTO HIDRÁULICO DE CAMARA REDUCTORA DE
PRESION PARA LINEAS DE AGUA DE DN=110mm
34 días 29 días jue 05/03/20 mar 07/04/20 S/24,853.52
171 02.03.01.08.01 TUBERIAS Y NIPLES 5 días 4 días jue 02/04/20 lun 06/04/20 S/848.78
172 02.03.01.08.01.01 MANGUITO BRIDADO H.D. L=0.50M 2 días 2 días jue 02/04/20 vie 03/04/20 S/235.80 190
173 02.03.01.08.01.02 MANGUITO BRIDADO H.D. L=1.65M 2 días 2 días jue 02/04/20 vie 03/04/20 S/88.78 172CC
174 02.03.01.08.01.03 MANGUITO BRIDADO H.D. L=1.00M 2 días 2 días jue 02/04/20 vie 03/04/20 S/167.40 173CC
175 02.03.01.08.01.04 MANGUITO BRIDADO H.D. L=1.85M 2 días 2 días jue 02/04/20 vie 03/04/20 S/97.70 174CC
176 02.03.01.08.01.05 MANGUITO BRIDADO H.D. L=1.07M 3 días 2 días sáb 04/04/20 lun 06/04/20 S/91.70 175
177 02.03.01.08.01.06 MANGUITO BRIDADO H.D. L=0.87M 3 días 2 días sáb 04/04/20 lun 06/04/20 S/86.70 176CC
178 02.03.01.08.01.07 MANGUITO BRIDADO H.D. L=0.67M 3 días 2 días sáb 04/04/20 lun 06/04/20 S/80.70 177CC
179 02.03.01.08.02 UNIONES, ADAPTADORES Y SOPORTES 34 días 29 días jue 05/03/20 mar 07/04/20 S/7,273.40
180 02.03.01.08.02.01 UNION DE DESMONTAJE AUTOPORTANTE DE HD-BB DN
90mm
2 días 2 días lun 06/04/20 mar 07/04/20 S/1,072.80 178FC-1 día
181 02.03.01.08.02.02 BRIDA DE ACERO ANCLAJE P/SOLDAR DN 110mm 2 días 2 días jue 05/03/20 vie 06/03/20 S/596.84 149FC-4 días,148FC-4 días
182 02.03.01.08.02.03 BRIDA DE ACERO ANCLAJE P/SOLDAR 90 mm 2 días 2 días jue 05/03/20 vie 06/03/20 S/961.28 181CC
183 02.03.01.08.02.04 MANOMETRO DN 90mm 2 días 2 días lun 06/04/20 mar 07/04/20 S/4,642.48 180CC
184 02.03.01.08.03 ACCESORIOS 2 días 2 días jue 02/04/20 vie 03/04/20 S/1,301.46
185 02.03.01.08.03.01 CODO 90° BB HD PN10 DN 90mm 2 días 2 días jue 02/04/20 vie 03/04/20 S/350.80 186CC
186 02.03.01.08.03.02 TEE BRIDADA PN16 DN 90mm x 90mm 2 días 2 días jue 02/04/20 vie 03/04/20 S/367.64 190
187 02.03.01.08.03.03 ADAPTADOR BE DN 110mm 2 días 2 días jue 02/04/20 vie 03/04/20 S/193.82 185CC
188 02.03.01.08.03.04 REDUCCION BRIDA DN 110 x 90mm 2 días 2 días jue 02/04/20 vie 03/04/20 S/389.20 187CC
189 02.03.01.08.04 VALVULAS 5 días 5 días mar 31/03/20 sáb 04/04/20 S/14,056.80
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
10. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
190 02.03.01.08.04.01 VALVULA REDUCTORA DE PRESION BB DN 90 mm 2 días 2 días mar 31/03/20 mié 01/04/20 S/10,403.20 161,182,181,134
191 02.03.01.08.04.02 VALVULA MARIPOSA BB DN 90 mm 2 días 2 días jue 02/04/20 vie 03/04/20 S/2,403.20 190
192 02.03.01.08.04.03 VALVULA DE AIRE DE TRES FUNCIONES 60mm 1 día 1 día sáb 04/04/20 sáb 04/04/20 S/1,250.40 191
193 02.03.01.08.05 INSTALACION 1 día 1 día jue 02/04/20 jue 02/04/20 S/1,373.08
194 02.03.01.08.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE VRP 1 día 1 día jue 02/04/20 jue 02/04/20 S/1,373.08 190
195 02.03.02 VALVULA DE AIRE 38 días 33 días jue 16/01/20 sáb 22/02/20 S/83,170.68
196 02.03.02.01 OBRAS PRELIMINARES 16 días 14 días jue 16/01/20 vie 31/01/20 S/9,828.19
197 02.03.02.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 6 días 5 días jue 16/01/20 mar 21/01/20 S/154.13 98
198 02.03.02.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
6 días 5 días vie 17/01/20 mié 22/01/20 S/154.13 197FC-4 días
199 02.03.02.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA CVA
10 días 9 días mié 22/01/20 vie 31/01/20 S/9,519.93 197
200 02.03.02.02 MOVIMIENTO DE TIERRAS 30 días 26 días vie 17/01/20 sáb 15/02/20 S/6,205.48
201 02.03.02.02.01 EXCAVACION MANUAL 7 días 6 días vie 17/01/20 jue 23/01/20 S/3,632.15 197FC-4 días
202 02.03.02.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
6 días 6 días lun 20/01/20 sáb 25/01/20 S/757.19 201FC-4 días
203 02.03.02.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 3 días 3 días mié 12/02/20 vie 14/02/20 S/4.33 214FC-3 días
204 02.03.02.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 13/02/20 sáb 15/02/20 S/1,811.81 203CC+1 día
205 02.03.02.03 OBRAS DE CONCRETO SIMPLE 7 días 6 días jue 23/01/20 mié 29/01/20 S/655.17
206 02.03.02.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 7 días 6 días jue 23/01/20 mié 29/01/20 S/655.17 202FC-3 días
207 02.03.02.04 OBRAS DE CONCRETO ARMADO 19 días 17 días lun 27/01/20 vie 14/02/20 S/34,621.96
208 02.03.02.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 5 días 4 días vie 31/01/20 mar 04/02/20 S/5,163.20 209CC
209 02.03.02.04.02 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 5 días 4 días vie 31/01/20 mar 04/02/20 S/2,423.38 210
210 02.03.02.04.03 CONCRETO Fc=210 Kg/cm2 LOSA DE FONDO-PISO 4 días 4 días lun 27/01/20 jue 30/01/20 S/2,426.36 206FC-3 días
211 02.03.02.04.04 CONCRETO Fc=210 Kg/cm2 P/MURO REFORZADO 8 días 7 días mié 05/02/20 mié 12/02/20 S/10,480.51 212CC,208,209
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
11. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
212 02.03.02.04.05 ENCOFRADO Y DESENCOFRADO PARA MUROS 8 días 7 días jue 30/01/20 jue 06/02/20 S/7,103.92 213FC-6 días
213 02.03.02.04.06 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
6 días 5 días vie 31/01/20 mié 05/02/20 S/1,729.15 210
214 02.03.02.04.07 CONCRETO f'c=280 kg/cm2 P/LOSA MACIZA 4 días 4 días mar 11/02/20 vie 14/02/20 S/2,508.02 216FC-3 días
215 02.03.02.04.08 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 4 días 4 días lun 10/02/20 jue 13/02/20 S/921.13 212FC-3 días,211FC-3 días
216 02.03.02.04.09 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
4 días 4 días lun 10/02/20 jue 13/02/20 S/1,866.29 215FC-4 días
217 02.03.02.05 CARPINTERIA METALICA Y HERRERIA 10 días 9 días mar 11/02/20 jue 20/02/20 S/8,747.61
218 02.03.02.05.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
4 días 4 días lun 17/02/20 jue 20/02/20 S/3,743.52 219FC-3 días
219 02.03.02.05.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
D=0.60M
5 días 4 días sáb 15/02/20 mié 19/02/20 S/2,313.54 214
220 02.03.02.05.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 4 días 4 días mar 11/02/20 vie 14/02/20 S/2,690.55 214CC
221 02.03.02.06 CONTROL DE CALIDAD 14 días 12 días vie 31/01/20 jue 13/02/20 S/2,025.00
222 02.03.02.06.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
14 días 12 días vie 31/01/20 jue 13/02/20 S/2,025.00 208CC
223 02.03.02.07 EQUIPAMIENTO HIDRÁULICO DE CAMARA DE VALVULA DE AIRE
PARA LINEAS DE AGUA DE DN=110mm
15 días 13 días sáb 08/02/20 sáb 22/02/20 S/21,087.27
224 02.03.02.07.01 TUBERÍAS Y NIPLES 4 días 4 días mié 19/02/20 sáb 22/02/20 S/522.12
225 02.03.02.07.01.01 NIPLE DE ACERO SCH 40 BB, L=1.00m , DN 110mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/319.08 231,238
226 02.03.02.07.01.02 NIPLE DE ACERO SCH 40 BB, L=1.00m , DN 160mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/203.04 225CC
227 02.03.02.07.02 UNIONES, ADAPTADORES Y SOPORTES 15 días 13 días sáb 08/02/20 sáb 22/02/20 S/4,661.10
228 02.03.02.07.02.01 UNION DE BRIDA CAMPANA HD PN 16 110mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/784.92 231,238
229 02.03.02.07.02.02 UNION DE BRIDA CAMPANA HD PN 16 160mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/452.46 228CC
230 02.03.02.07.02.03 BRIDA DE ACERO ANCLAJE P/SOLDAR 110 mm 5 días 4 días sáb 08/02/20 mié 12/02/20 S/1,790.52 211FC-4 días
231 02.03.02.07.02.04 BRIDA DE ACERO ANCLAJE P/SOLDAR 160 mm 5 días 4 días sáb 08/02/20 mié 12/02/20 S/1,013.76 230CC
232 02.03.02.07.02.05 UNION DE AUTOPORTANTE DE HD-PN 16 DN 110mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/392.46 229CC
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
12. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
233 02.03.02.07.02.06 UNION DE AUTOPORTANTE DE HD-PN 16 DN 160mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/226.98 232CC
234 02.03.02.07.03 ACCESORIOS 4 días 4 días mié 19/02/20 sáb 22/02/20 S/856.74
235 02.03.02.07.03.01 TEE HD PN16 110mm x 60mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/551.16 231,238
236 02.03.02.07.03.02 TEE HD PN16 160mm x 60mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/305.58 235CC
237 02.03.02.07.04 VALVULAS 10 días 9 días jue 13/02/20 sáb 22/02/20 S/8,358.24
238 02.03.02.07.04.01 VALVULA DE AIRE TRIPLE EFECTO DN 110 mm 6 días 5 días jue 13/02/20 mar 18/02/20 S/3,451.20 231
239 02.03.02.07.04.02 VALVULA DE AIRE TRIPLE EFECTO DN 160 mm 6 días 5 días jue 13/02/20 mar 18/02/20 S/2,025.60 238CC
240 02.03.02.07.04.03 VALVULA DE COMPUERTA BB HD PN 16 DN 110 mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/1,020.96 238
241 02.03.02.07.04.04 VALVULA DE COMPUERTA BB HD PN 16 DN 160 mm 4 días 4 días mié 19/02/20 sáb 22/02/20 S/1,860.48 239
242 02.03.02.07.05 INSTALACION 5 días 4 días jue 13/02/20 lun 17/02/20 S/6,689.07
243 02.03.02.07.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE V. AIRE 110mm
Y 160 mm
5 días 4 días jue 13/02/20 lun 17/02/20 S/6,689.07 239CC
244 02.03.03 VALVULA DE PURGA 37 días 32 días mar 18/02/20 mié 25/03/20 S/52,461.58
245 02.03.03.01 OBRAS PRELIMINARES 7 días 6 días mar 18/02/20 lun 24/02/20 S/3,388.72
246 02.03.03.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 2 días 2 días mar 18/02/20 mié 19/02/20 S/104.32 243
247 02.03.03.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
2 días 2 días jue 20/02/20 vie 21/02/20 S/104.32 246
248 02.03.03.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA VRP
5 días 4 días jue 20/02/20 lun 24/02/20 S/3,180.08 246
249 02.03.03.02 MOVIMIENTO DE TIERRAS 28 días 24 días jue 20/02/20 mié 18/03/20 S/6,099.88
250 02.03.03.02.01 EXCAVACION MANUAL 5 días 4 días jue 20/02/20 lun 24/02/20 S/3,518.58 246
251 02.03.03.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
5 días 4 días sáb 22/02/20 mié 26/02/20 S/818.96 250FC-2 días
252 02.03.03.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 3 días 2 días sáb 14/03/20 lun 16/03/20 S/20.72 264,251
253 02.03.03.02.04 ELIMINACION DE MATERIAL EXCEDENTE 2 días 2 días mar 17/03/20 mié 18/03/20 S/1,741.62 252
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
13. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
254 02.03.03.03 OBRAS DE CONCRETO SIMPLE 4 días 4 días mar 25/02/20 vie 28/02/20 S/1,408.72
255 02.03.03.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 4 días 4 días mar 25/02/20 vie 28/02/20 S/1,408.72 251FC-2 días
256 02.03.03.04 OBRAS DE CONCRETO ARMADO 16 días 14 días jue 27/02/20 vie 13/03/20 S/21,948.11
257 02.03.03.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 2 días 2 días mar 03/03/20 mié 04/03/20 S/691.80 258CC
258 02.03.03.04.02 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 2 días 2 días mar 03/03/20 mié 04/03/20 S/772.08 259
259 02.03.03.04.03 CONCRETO EN f'c=280 kg/cm2 P/LOSA DE FONDO 5 días 4 días jue 27/02/20 lun 02/03/20 S/1,702.85 260CC
260 02.03.03.04.04 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA DE
FONDO-PISO
5 días 4 días jue 27/02/20 lun 02/03/20 S/377.66 255FC-2 días
261 02.03.03.04.05 CONCRETO f'c=280 kg/cm2 P/MUROS REFORZADOS 4 días 4 días lun 02/03/20 jue 05/03/20 S/7,420.71 262CC
262 02.03.03.04.06 ENCOFRADO Y DESENCOFRADO PARA MUROS 4 días 4 días lun 02/03/20 jue 05/03/20 S/5,142.13 263FC-3 días
263 02.03.03.04.07 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
5 días 4 días sáb 29/02/20 mié 04/03/20 S/2,551.19 259FC-2 días
264 02.03.03.04.08 CONCRETO f'c=280 kg/cm2 P/LOSA MACIZA 2 días 2 días jue 12/03/20 vie 13/03/20 S/1,724.61 266
265 02.03.03.04.09 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 5 días 4 días jue 05/03/20 lun 09/03/20 S/607.22 262FC-1 día,261FC-1 día
266 02.03.03.04.10 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
5 días 4 días sáb 07/03/20 mié 11/03/20 S/957.86 265FC-2 días
267 02.03.03.05 REVOQUES, ENLUCIDOS Y MOLDURAS 3 días 2 días sáb 14/03/20 lun 16/03/20 S/2,053.96
268 02.03.03.05.01 TARRAJEO C/IMPERMEABILIZANTE e=20MM C:A 1:3 3 días 2 días sáb 14/03/20 lun 16/03/20 S/2,053.96 264,272
269 02.03.03.06 CARPINTERIA METALICA Y HERRERIA 14 días 12 días jue 12/03/20 mié 25/03/20 S/5,657.35
270 02.03.03.06.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
5 días 4 días sáb 21/03/20 mié 25/03/20 S/2,237.51 271
271 02.03.03.06.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
D=0.60M
4 días 4 días mar 17/03/20 vie 20/03/20 S/1,028.24 268
272 02.03.03.06.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 2 días 2 días jue 12/03/20 vie 13/03/20 S/2,391.60 266
273 02.03.03.07 CONTROL DE CALIDAD 5 días 5 días mar 03/03/20 sáb 07/03/20 S/900.00
274 02.03.03.07.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
5 días 5 días mar 03/03/20 sáb 07/03/20 S/900.00 257CC
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
14. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
275 02.03.03.08 EQUIPAMIENTO HIDRÁULICO DE CÁMARA DE VALVULA DE
PURGA
17 días 15 días mié 04/03/20 vie 20/03/20 S/11,004.84
276 02.03.03.08.01 TUBERÍAS Y NIPLES 2 días 2 días mié 18/03/20 jue 19/03/20 S/3,510.56
277 02.03.03.08.01.01 NIPLE DE ACERO BB, L=0.75, DN 110mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día mié 18/03/20 mié 18/03/20 S/790.14 296
278 02.03.03.08.01.02 NIPLE DE ACERO BB, L=0.75, DN 160mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día jue 19/03/20 jue 19/03/20 S/313.38 297
279 02.03.03.08.01.03 NIPLE DE ACERO BB, L=0.30, DN 110mm (ENTRE VALV.
COMPUERTA Y CODO DE 110°)
1 día 1 día mié 18/03/20 mié 18/03/20 S/790.14 277CC
280 02.03.03.08.01.04 NIPLE DE ACERO BB, L=0.30, DN 160mm (ENTRE VALV.
COMPUERTA Y CODO DE 110°)
1 día 1 día jue 19/03/20 jue 19/03/20 S/313.38 278CC
281 02.03.03.08.01.05 NIPLE DE ACERO BB, L=0.95, DN 110mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día mié 18/03/20 mié 18/03/20 S/940.14 277CC,279CC
282 02.03.03.08.01.06 NIPLE DE ACERO BB, L=0.95, DN 160mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día jue 19/03/20 jue 19/03/20 S/363.38 278CC,280CC
283 02.03.03.08.02 UNIONES, ADAPTADORES Y SOPORTES 16 días 14 días mié 04/03/20 jue 19/03/20 S/2,134.86
284 02.03.03.08.02.01 BRIDA DE ACERO ANCLAJE P/SOLDAR 110 mm 1 día 1 día mié 04/03/20 mié 04/03/20 S/1,342.89 261FC-2 días
285 02.03.03.08.02.02 BRIDA DE ACERO ANCLAJE P/SOLDAR 160 mm 1 día 1 día mié 04/03/20 mié 04/03/20 S/506.88 261FC-2 días
286 02.03.03.08.02.03 UNION DE AUTOPORTANTE DE HD-PN 10 DN 110mm 1 día 1 día mié 18/03/20 mié 18/03/20 S/206.13 281CC
287 02.03.03.08.02.04 UNION DE AUTOPORTANTE DE HD-PN 10 DN 160mm 1 día 1 día jue 19/03/20 jue 19/03/20 S/78.96 282CC
288 02.03.03.08.03 ACCESORIOS 2 días 2 días mié 18/03/20 jue 19/03/20 S/1,917.50
289 02.03.03.08.03.01 CODO 45° BB HD PN10 DN 110mm 1 día 1 día mié 18/03/20 mié 18/03/20 S/230.73 286CC
290 02.03.03.08.03.02 CODO 45° BB HD PN10 DN 160mm 1 día 1 día jue 19/03/20 jue 19/03/20 S/123.61 287CC
291 02.03.03.08.03.03 CODO 110° BB HD PN10 DN 110mm 2 días 2 días mié 18/03/20 jue 19/03/20 S/873.63 289CC
292 02.03.03.08.03.04 CODO 110° BB HD PN10 DN 160mm 1 día 1 día jue 19/03/20 jue 19/03/20 S/342.21 290CC
293 02.03.03.08.03.05 TEE ENCHUFE CON DERIVACION BB HD PN10 110mm 1 día 1 día mié 18/03/20 mié 18/03/20 S/269.49 291CC
294 02.03.03.08.03.06 TEE ENCHUFE CON DERIVACION BB HD PN10 160mm 1 día 1 día jue 19/03/20 jue 19/03/20 S/77.83 292CC
295 02.03.03.08.04 VALVULAS 2 días 2 días mar 17/03/20 mié 18/03/20 S/1,126.56
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
15. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
296 02.03.03.08.04.01 VALVULA DE COMPUERTA BB HD PN 10 DN 110 mm 1 día 1 día mar 17/03/20 mar 17/03/20 S/300.90 284,268,248
297 02.03.03.08.04.02 VALVULA DE COMPUERTA BB HD PN 10 DN 160 mm 1 día 1 día mié 18/03/20 mié 18/03/20 S/825.66 296,285
298 02.03.03.08.05 INSTALACION 4 días 4 días mar 17/03/20 vie 20/03/20 S/2,315.36
299 02.03.03.08.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE VALVULA DE
PURGA 110 mm y 160 mm
4 días 4 días mar 17/03/20 vie 20/03/20 S/2,315.36 296CC
300 02.04 PASE AEREO 69 días 59 días sáb 21/03/20 jue 28/05/20 S/268,467.63
301 02.04.01 COLUMNA DE SOPORTE 45 días 38 días sáb 21/03/20 lun 04/05/20 S/78,417.44
302 02.04.01.01 TRABAJOS PRELIMINARES 8 días 7 días sáb 21/03/20 sáb 28/03/20 S/996.90
303 02.04.01.01.01 LIMPIEZA DE TERRENO MANUAL 4 días 3 días sáb 21/03/20 mar 24/03/20 S/242.18 299
304 02.04.01.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 3 días mié 25/03/20 vie 27/03/20 S/377.36 303
305 02.04.01.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día sáb 28/03/20 sáb 28/03/20 S/377.36 304
306 02.04.01.02 MOVIMIENTO DE TIERRAS 17 días 15 días jue 26/03/20 sáb 11/04/20 S/9,036.39
307 02.04.01.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS EN T.N. 7 días 6 días jue 26/03/20 mié 01/04/20 S/3,522.09 304FC-2 días
308 02.04.01.02.02 REFINE Y COMPACTACION NORMAL EN T.N. PARA
ESTRUCTURAS
7 días 6 días sáb 28/03/20 vie 03/04/20 S/1,385.52 307FC-4 días
309 02.04.01.02.03 RELLENO CON MATERIAL PROPIO SELECCIONADO 3 días 3 días mar 07/04/20 jue 09/04/20 S/2,137.56 314FC-2 días,308
310 02.04.01.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 09/04/20 sáb 11/04/20 S/1,991.22 309CC+2 días
311 02.04.01.03 OBRAS DE CONCRETO SIMPLE 6 días 5 días mié 01/04/20 lun 06/04/20 S/1,863.23
312 02.04.01.03.01 CONCRETO FC=100KG/CM2 PARA SOLADO 6 días 5 días mié 01/04/20 lun 06/04/20 S/1,863.23 308FC-3 días
313 02.04.01.04 OBRAS DE CONCRETO ARMADO 19 días 16 días jue 02/04/20 lun 20/04/20 S/55,596.28
314 02.04.01.04.01 CONCRETO Fc=210 Kg/cm2 EN ZAPATAS 6 días 5 días vie 03/04/20 mié 08/04/20 S/22,564.16 318CC
315 02.04.01.04.02 CONCRETO Fc=210 Kg/cm2 EN COLUMNAS 14 días 12 días mar 07/04/20 lun 20/04/20 S/8,684.82 319CC
316 02.04.01.04.03 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 EN ZAPATAS 7 días 6 días jue 02/04/20 mié 08/04/20 S/7,588.59 312FC-4 días
317 02.04.01.04.04 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 EN
COLUMNAS
7 días 6 días jue 02/04/20 mié 08/04/20 S/5,943.64 316CC
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
16. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
318 02.04.01.04.05 ENCOFRADO Y DESENCOFRADO EN ZAPATAS 8 días 7 días vie 03/04/20 vie 10/04/20 S/3,417.17 316FC-5 días
319 02.04.01.04.06 ENCOFRADO Y DESENCOFRADO EN COLUMNAS 14 días 12 días mar 07/04/20 lun 20/04/20 S/7,397.90 317FC-2 días,318FC-4 días,314FC-4 días
320 02.04.01.05 ACABADOS 20 días 17 días mié 15/04/20 lun 04/05/20 S/10,924.64
321 02.04.01.05.01 TARRAJEO EN EXTERIORES C:A 1:4 E=2.00 cm. 6 días 5 días mié 15/04/20 lun 20/04/20 S/6,702.83 315FC-5 días,319FC-5 días
322 02.04.01.05.02 PINTURA LATEX EN ESTRUCTURA 2 MANOS 6 días 5 días mié 29/04/20 lun 04/05/20 S/4,221.81 321FC+7 días
323 02.04.02 CAMARA DE ANCLAJE 12 días 11 días mar 21/04/20 sáb 02/05/20 S/9,139.48
324 02.04.02.01 TRABAJOS PRELIMINARES 4 días 4 días mar 21/04/20 vie 24/04/20 S/253.61
325 02.04.02.01.01 LIMPIEZA DE TERRENO MANUAL 3 días 3 días mar 21/04/20 jue 23/04/20 S/61.61 315
326 02.04.02.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 3 días mar 21/04/20 jue 23/04/20 S/96.00 325CC
327 02.04.02.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día vie 24/04/20 vie 24/04/20 S/96.00 326
328 02.04.02.02 MOVIMIENTO DE TIERRAS 7 días 6 días jue 23/04/20 mié 29/04/20 S/1,230.54
329 02.04.02.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS EN T.N. 5 días 4 días jue 23/04/20 lun 27/04/20 S/478.96 326FC-1 día
330 02.04.02.02.02 REFINE Y COMPACTACION NORMAL EN T.N. PARA
ESTRUCTURAS
3 días 3 días jue 23/04/20 sáb 25/04/20 S/352.47 329CC
331 02.04.02.02.03 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días lun 27/04/20 mié 29/04/20 S/399.11 330
332 02.04.02.03 OBRAS DE CONCRETO SIMPLE 5 días 5 días mar 28/04/20 sáb 02/05/20 S/7,655.33
333 02.04.02.03.01 CONCRETO F'C=175 KG/CM2 5 días 5 días mar 28/04/20 sáb 02/05/20 S/7,318.75 329FC-2 días,337CC,358CC-3 días
334 02.04.02.03.02 ENCOFRADO Y DESENCOFRADO 3 días 3 días jue 30/04/20 sáb 02/05/20 S/336.58 333FC-3 días
335 02.04.03 ELEMENTOS METALICOS DE SOPORTE 38 días 33 días mar 21/04/20 jue 28/05/20 S/180,910.71
336 02.04.03.01 ACCESORIOS METALICOS DE ANCLAJE Y SOPORTE DE CABLE 38 días 33 días mar 21/04/20 jue 28/05/20 S/180,910.71
337 02.04.03.01.01 RIEL METALICO 2"X3"X1/2" 4 días 4 días lun 27/04/20 jue 30/04/20 S/1,725.30 330
338 02.04.03.01.02 GRAPAS CROSBY 1/2" 6 días 5 días jue 07/05/20 mar 12/05/20 S/8,283.60 344
339 02.04.03.01.03 GRAPAS GROSBY 5/8" 1 día 1 día mié 13/05/20 mié 13/05/20 S/2,911.20 345,338
340 02.04.03.01.04 TEMPLADOR CON 2 ESPIGAS DE OJAL 1/2" 4 días 4 días mié 13/05/20 sáb 16/05/20 S/1,751.28 338
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
17. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
341 02.04.03.01.05 TEMPLADOR CON 2 ESPIGAS DE OJAL 3/4" 1 día 1 día lun 18/05/20 lun 18/05/20 S/497.82 339,340
342 02.04.03.01.06 CARRITO DE DILATACION 3 RODILLOS 1/2" (INCLUYE
ANCLAJES)
4 días 4 días mar 21/04/20 vie 24/04/20 S/1,585.76 315
343 02.04.03.01.07 CARRITO DE DILATACION 5 RODILLOS 1" (INCLUYE ANCLAJES) 1 día 1 día sáb 25/04/20 sáb 25/04/20 S/7,913.92 342
344 02.04.03.01.08 CABLE TIPO BOA 6X19 DE 1/2" 5 días 4 días sáb 02/05/20 mié 06/05/20 S/14,066.43 343,337,358,355
345 02.04.03.01.09 CABLE TIPO BOA 6X19 DE 3/4" 1 día 1 día jue 07/05/20 jue 07/05/20 S/19,591.57 344,356
346 02.04.03.01.10 PENDOLAS FIERRO LISO REDONDO ø 3/8" 2 días 2 días lun 18/05/20 mar 19/05/20 S/1,132.42 340
347 02.04.03.01.11 PENDOLAS FIERRO LISO REDONDO ø 1/2" 9 días 8 días mié 20/05/20 jue 28/05/20 S/32,785.64 341,346
348 02.04.03.01.12 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 1/8" + 1 PERNO
DE 1/2"X2 1/2"
1 día 1 día lun 18/05/20 lun 18/05/20 S/1,194.75 344,347CC-2
días,346FC-2 días
349 02.04.03.01.13 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 3/16" + 1
PERNO DE 1/2" X 2 1/2"
3 días 3 días mar 19/05/20 jue 21/05/20 S/9,352.26 348
350 02.04.03.01.14 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 1/4" + 1 PERNO
DE 1/2" X 2 1/2"
2 días 2 días vie 22/05/20 sáb 23/05/20 S/8,612.40 349
351 02.04.03.01.15 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 1/8" + 2
PERNOS 1/2" X 2 1/2"
1 día 1 día mar 19/05/20 mar 19/05/20 S/1,863.36 344,348
352 02.04.03.01.16 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 3/16" + 2
PERNOS 1/2" X 2 1/2"
3 días 3 días mié 20/05/20 vie 22/05/20 S/15,665.76 351
353 02.04.03.01.17 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 1/4" + 2
PERNOS 1/2" X 2 1/2"
3 días 2 días sáb 23/05/20 lun 25/05/20 S/16,082.40 352
354 02.04.03.01.18 ACCESORIO ANTIDESLIZANTE 8 días 7 días lun 18/05/20 lun 25/05/20 S/20,040.74 344,348CC
355 02.04.03.01.19 SOCKET CONICO PARA CLABLE DE 1/2" 1 día 1 día vie 01/05/20 vie 01/05/20 S/3,013.92 357
356 02.04.03.01.20 SOCKET CONICO PARA CABLE DE 3/4" 4 días 3 días sáb 02/05/20 mar 05/05/20 S/953.48 358
357 02.04.03.01.21 COLOCACION DE TIRANTES DE ANCLAJE DE FIERRO LISO
CABLES PRINCIPALES 1/2"
4 días 4 días lun 27/04/20 jue 30/04/20 S/9,488.16 337CC
358 02.04.03.01.22 COLOCACION DE TIRANTES DE ANCLAJE DE FIERRO LISO
CABLES PRINCIPALES 3/4"
1 día 1 día vie 01/05/20 vie 01/05/20 S/2,398.54 337CC,357
359 02.05 OTROS 179 días 154 días lun 02/12/19 jue 28/05/20 S/419,482.26
360 02.05.01 LIMPIEZA FINAL DE OBRA 3 días 3 días mar 26/05/20 jue 28/05/20 S/17,552.77 361CC
361 02.05.02 PLACA RECORDATORIA 1 día 1 día mar 26/05/20 mar 26/05/20 S/1,250.00 354
1
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
18. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo Fin Parcial Predecesoras
362 02.05.03 FLETE TERRESTRE 178 días 153 días lun 02/12/19 mié 27/05/20 S/400,679.49 12CC
363 02.05.04 FLETE RURAL 178 días 153 días lun 02/12/19 mié 27/05/20 S/80,135.90
364 02.05.05 APERTURA DE VIA PARA CONTROL Y MANTENIMIENTO
DE CAPTACION, VALVULAS Y RESERVORIO
58 días 50 días lun 02/12/19 mar
28/01/20
S/53,483.50
17
17
58
S D L
S-1 S1
mes -1 mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
19. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
1 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CAST
180 días 154 días dom
01/12/19
2 Inicio de Obra 0 días 0 días dom 01/12/19
3 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CASTILLA, DEPARTAMENTO
AREQUIPA"
179 días 154 días lun 02/12/19
4 01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y
SALUD, Y MITIGACION DE IMPACTOS AMBIENTALES
174 días 150 días lun 02/12/19
5 01.01 OBRAS PROVICIONALES Y TRABAJOS PRELIMINARES 8 días 7 días lun 02/12/19
6 01.01.01 DEMOLICION DE ESTRUCTURAS 7 días 6 días mar 03/12/19
7 01.01.02 DESMONTAJE DE PUERTAS 1 día 1 día lun 02/12/19
8 01.01.03 CARTEL DE IDENTIFICACION DE LA OBRA DE 4.80x3.60M 1 día 1 día mar 03/12/19
9 01.01.04 CASETA PARA GUARDIANIA Y ALMACEN 4 días 4 días mié 04/12/19
10 01.01.05 MOVILIZACION Y DESMOVILIZACION DE EQUIPO LIVIANO Y
HERRAMIENTAS
1 día 1 día mar 03/12/19
11 01.02 SEGURIDAD Y SALUD 174 días 150 días lun 02/12/19
12 01.02.01 SEGURIDAD Y SALUD EN OBRA 174 días 150 días lun 02/12/19
13 01.03 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19
14 01.03.01 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19
15 02 LINEA DE CONDUCCION DE AGUA POTABLE 179 días 154 días lun 02/12/19
16 02.01 CAPTACION DE AGUA 54 días 46 días sáb 07/12/19
17 02.01.01 TRABAJOS PRELIMINARES 33 días 28 días sáb 07/12/19
18 02.01.01.01 LIMPIEZA DE TERRENO MANUAL 3 días 2 días sáb 07/12/19
19 02.01.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 2 días 2 días mar 10/12/19
1
1
1
8 días
7 días7 días
1 día1 día
1 día
4 días
1 día
1
1717
1
17
1
5
3 días3 días
2 días2 días
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
20. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
20 02.01.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
28 días 24 días jue 12/12/19
21 02.01.02 MOVIMIENTO DE TIERRAS 10 días 9 días jue 12/12/19
22 02.01.02.01 EXCAVACION MANUAL 5 días 4 días jue 12/12/19
23 02.01.02.02 NIVELACION COMPACTACION MANUAL PARA ESTRUCTURA EN
TERRENO NORMAL
6 días 5 días vie 13/12/19
24 02.01.02.03 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 19/12/19
25 02.01.03 MOVIMIENTO DE TIERRAS PARA LINEA DE REBOSE 5 días 5 días mar 17/12/19
26 02.01.03.01 EXCAVACION DE ZANJA, PARA TUBERIA APROM 0.60 M, h=1.00m,
TERRENO NORMAL
2 días 2 días mar 17/12/19
27 02.01.03.02 REFINE Y NIVELACION DE ZANJA EN TERRENO NORMAL 2 días 2 días mié 18/12/19
28 02.01.03.03 CAMA DE APOYO PARA TUBERIA E=10cm. 2 días 2 días mié 18/12/19
29 02.01.03.04 RELLENO DE ZANJAS APISONADO CON MATERIAL PROPIO EN
CAPAS DE 0.20 M. EN TERRENO NORMAL HASTA 1M
2 días 2 días vie 20/12/19
30 02.01.04 OBRAS DE CONCRETO SIMPLE 19 días 16 días sáb 14/12/19
31 02.01.04.01 SOLADO PARA CANAL e=2", 1:12 CEM/HORM 3 días 2 días sáb 14/12/19
32 02.01.04.02 ENCOFRADO Y DESENCOFRADO 3 días 2 días sáb 21/12/19
33 02.01.04.03 DADOS DE CONCRETO F'C =140 KG/CM2 (0.30x0.30x0.20) 3 días 2 días sáb 21/12/19
34 02.01.04.04 PIEDRA ASENTADA PARA SALIDA DE LIMPIA Y REBOSE
F'C=140KG/CM2 + 30 % PM
2 días 2 días mar 24/12/19
35 02.01.04.05 MATERIAL IMPERMEABLE (LECHADA DE CEMENTO) 4 días 3 días vie 27/12/19
36 02.01.04.06 CONCRETO F'C =140 KG/CM2 + 30% PM P/RELLENO (Protección de
afloramiento)
2 días 2 días mar 31/12/19
37 02.01.05 CONCRETO ARMADO 16 días 14 días mar 17/12/19
38 02.01.05.01 PROTECCION DE AFLORAMIENTO MUROS REFORZADOS 4 días 4 días mar 17/12/19
39 02.01.05.01.01 CONCRETO f'c=280 kg/cm2 P/MURO REFORZADO 2 días 2 días jue 19/12/19
40 02.01.05.01.02 ENCOFRADO Y DESENCOFRADO PARA MURO REFORZADO 2 días 2 días jue 19/12/19
10 día
5 días5 días
6 días
3 días
5 días
2 días
2 días
2 días
2 días
3 días3 días
3 d
3 d
4 días
2 días2 días
2 días2 días
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
21. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
41 02.01.05.01.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 2 días 2 días mar 17/12/19
42 02.01.05.02 CAMA HUMEDA 6 días 5 días sáb 21/12/19
43 02.01.05.02.01 CONCRETO f'c=280 kg/cm2 4 días 4 días lun 23/12/19
44 02.01.05.02.02 ENCOFRADO Y DESENCOFRADO 4 días 4 días lun 23/12/19
45 02.01.05.02.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 4 días 3 días sáb 21/12/19
46 02.01.05.03 CAMARA SECA 6 días 5 días vie 27/12/19
47 02.01.05.03.01 CONCRETO f'c=280 kg/cm2 5 días 4 días sáb 28/12/19
48 02.01.05.03.02 ENCOFRADO Y DESENCOFRADO 5 días 4 días sáb 28/12/19
49 02.01.05.03.03 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 4 días 3 días vie 27/12/19
50 02.01.06 REVOQUES ENLUCIDOS Y MOLDURAS 9 días 8 días mar 07/01/20
51 02.01.06.01 TARRAJEO EN EXTERIORES e=1.5 cm 3 días 3 días lun 13/01/20
52 02.01.06.02 TARRAJEO EN INTERIOR E=1.5 cm. 1:4 2 días 2 días vie 10/01/20
53 02.01.06.03 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE 1:2, e= 2.0
cm.
3 días 3 días mar 07/01/20
54 02.01.07 FILTROS 5 días 4 días jue 02/01/20
55 02.01.07.01 FILTRO PARA CAPTACION GRAVA 3/4" @ 1" 3 días 2 días sáb 04/01/20
56 02.01.07.02 FILTRO PARA CAPTACION GRAVA DE 1 1/2" @ 2" 2 días 2 días jue 02/01/20
57 02.01.08 SUMINISTRO E INSTALACION DE ACCESORIOS 27 días 23 días vie 27/12/19
58 02.01.08.01 ACCESORIOS DE TUBERIA DE CONDUCCION 25 días 21 días vie 27/12/19
59 02.01.08.01.01 SUMINISTRO E INSTALACION DE CANASTILLA DE BRONCE DE
8"
3 días 2 días sáb 18/01/20
60 02.01.08.01.02 SUMINISTRO E INSTALACION DE UNION ROSCADA DE F°G° DE
6"
3 días 2 días sáb 18/01/20
61 02.01.08.01.03 SUMINISTRO E INSTALACION DE TUBERIA DE F° G° Ø 6" 2 días 2 días jue 16/01/20
62 02.01.08.01.04 SUMINISTRO E INSTALACION DE BRIDA ROMPE AGUA DE Ø 6" 4 días 3 días vie 27/12/19
2 días2 días
9
3
2
2
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
22. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
63 02.01.08.01.05 SUMINISTRO E INSTALACION DE UNION UNIVERSAL F° G° DE
Ø 6"
3 días 2 días sáb 18/01/20
64 02.01.08.01.06 SUMINISTRO E INSTALACION DE VALVULA COMPUERTA DE
CIERRE ESFERICO C/MANIJA Ø 6"
3 días 2 días sáb 18/01/20
65 02.01.08.01.07 SUMINISTRO E INSTALACION DE ADAPTADOR MACHO PVC 6" 3 días 2 días sáb 18/01/20
66 02.01.08.01.08 SUMINISTRO E INSTALACION DE TUBERIA HDPE DE ALTA
DENSIDAD Ø 6"
3 días 2 días sáb 18/01/20
67 02.01.08.02 ACCESORIOS DE TUBERIA DE LIMPIA Y REBOSE 2 días 2 días mar 21/01/20
68 02.01.08.02.01 SUMINISTRO E INSTALACION DE CONO DE REBOSE PVC DE 6" 2 días 2 días mar 21/01/20
69 02.01.08.02.02 SUMINISTRO E INSTALACION DE UNION SP PVC DE 4" 2 días 2 días mar 21/01/20
70 02.01.08.02.03 SUMINISTRO E INSTALACION DE CODO 90° SP PVC DE 4" 2 días 2 días mar 21/01/20
71 02.01.08.02.04 SUMINISTRO E INSTALACION DE TUBERIA PVC PN 10 DE 4" 2 días 2 días mar 21/01/20
72 02.01.09 CARPINTERIA METALICA 3 días 2 días sáb 25/01/20
73 02.01.09.01 TAPA METALICA 0.80X0.80 M. CON MECANISMO DE SEGURIDAD 3 días 2 días sáb 25/01/20
74 02.01.10 PINTURA 2 días 2 días jue 23/01/20
75 02.01.10.01 PINTURA LATEX 2 MANOS, EN EXTRUCTURAS EXTERIORES 2 días 2 días jue 23/01/20
76 02.01.11 CONTROL DE CALIDAD 19 días 16 días jue 19/12/19
77 02.01.11.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
19 días 16 días jue 19/12/19
78 02.01.11.02 SUMINSTRO E INSTALACION DE TUBERIA DE VENTILACION DE
F°G°
2 días 2 días mar 31/12/19
79 02.01.12 CERCO PERIMETRICO 28 días 24 días jue 02/01/20
80 02.01.12.01 TRABAJOS PRELIMINARES 7 días 6 días jue 02/01/20
81 02.01.12.01.01 LIMPIEZA DE TERRENO MANUAL 2 días 2 días jue 02/01/20
82 02.01.12.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 2 días sáb 04/01/20
2
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
23. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
83 02.01.12.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
2 días 2 días mar 07/01/20
84 02.01.12.02 MOVIMIENTO DE TIERRAS 4 días 4 días mar 07/01/20
85 02.01.12.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS¿ EN TERRENO
NORMAL h=0.80 m
4 días 4 días mar 07/01/20
86 02.01.12.02.02 NIVELACION COMPACTACION MANUAL PARA ESTRUCTURA
EN TERRENO NORMAL
3 días 3 días mié 08/01/20
87 02.01.12.02.03 ELIMINACION DE MATERIAL EXCEDENTE 2 días 2 días jue 09/01/20
88 02.01.12.03 OBRAS DE CONCRETO SIMPLE 5 días 4 días sáb 11/01/20
89 02.01.12.03.01 CONCRETO F'C=175 KG/CM2EN DADOS DE POSTES 5 días 4 días sáb 11/01/20
90 02.01.12.04 CONTROL DE CALIDAD 19 días 16 días sáb 11/01/20
91 02.01.12.04.01 SUMINISTRO E INSTALACION DE COLUMNAS DE TUBO DE
F°G° DE 2"X2.5MM
5 días 4 días sáb 11/01/20
92 02.01.12.04.02 SUMINISTRO E INSTALACION DE MALLA METALICA N°10
COCADAS 2"X2"
8 días 7 días jue 16/01/20
93 02.01.12.04.03 SUMINISTRO E INSTALACION DE ALAMBRE DE PUAS 8 días 7 días mar 21/01/20
94 02.01.12.04.04 PUERTA METALICA DE 1.2X2.2M. UNA HOJA CON TUBO DE 2" Y
MALLA ROMBO DE 1/2"X1/2" N° 12
2 días 2 días mar 28/01/20
95 02.02 LINEA DE CONDUCCION 171 días 147 días lun 02/12/19
96 02.02.01 TRABAJOS PRELIMINARES 89 días 77 días mar 10/12/19
97 02.02.01.01 LIMPIEZA DE TERRENO MANUAL 32 días 28 días mar 10/12/19
98 02.02.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 7 días 6 días jue 09/01/20
99 02.02.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
58 días 50 días vie 10/01/20
100 02.02.02 MOVIMIENTO DE TIERRAS 132 días 113 días jue 09/01/20
101 02.02.02.01 EXCAVACION DE ZANJA, PARA TUBERIA APROM 0.60 M, h=1.20m,
TERRENO CONGLOMERADO
35 días 30 días jue 09/01/20
102 02.02.02.02 REFINE Y NIVELACION DE ZANJA EN TERRENO NORMAL 35 días 30 días sáb 11/01/20
103 02.02.02.03 CAMA DE APOYO PARA TUBERIA E=10cm. 35 días 30 días sáb 15/02/20
5
55
1
55
1
8
77
58
1
35
35
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
24. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
104 02.02.02.04 RELLENO CON MATERIAL PROPIO SELECCIONADO,
ZARANDEADO Y APISONADO H=0.30 M.
35 días 30 días mié 15/04/20
105 02.02.02.05 RELLENO CON MATERIAL PROPIO SIN BOLONERIA, APISONADO
H=0.50 M.
28 días 24 días mié 22/04/20
106 02.02.03 SUMINISTRO E INSTALACION DE TUBERIA 165 días 142 días lun 02/12/19
107 02.02.03.01 SUMINISTRO DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
160MM
16 días 14 días lun 02/12/19
108 02.02.03.02 SUMINISTRO DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
110MM
36 días 31 días lun 02/12/19
109 02.02.03.03 UNIONES JUNTA DE COMPRESION DE 110MM 35 días 30 días vie 06/03/20
110 02.02.03.04 UNIONES JUNTA DE COMPRESION DE 160MM 3 días 3 días mar 18/02/20
111 02.02.03.05 INSTALACION DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
ø 160MM
17 días 15 días mar 18/02/20
112 02.02.03.06 INSTALACION DE TUBERIA HDPE DE ALTA DENSIDAD inc 1% desp.
ø 110MM
70 días 60 días vie 06/03/20
113 02.02.04 SUMINISTRO E INSTALACION DE ACCESORIOS 93 días 80 días mar 18/02/20
114 02.02.04.01 CODO HDPE 160MMx90° 17 días 15 días mar 18/02/20
115 02.02.04.02 CODO HDPE 160MM x45° 17 días 15 días mar 18/02/20
116 02.02.04.03 CODO HDPE 160MMx22.5° 17 días 15 días mar 18/02/20
117 02.02.04.04 CODO HDPE 110MMx90° 70 días 60 días vie 06/03/20
118 02.02.04.05 CODO HDPE 110MMx45° 70 días 60 días vie 06/03/20
119 02.02.04.06 CODO HDPE 110MMx22.5° 70 días 60 días vie 06/03/20
120 02.02.04.07 TEE HDPE 160MMX110MM" 1 día 1 día jue 20/02/20
121 02.02.04.08 REDUCCION HDPE 160MM@110MM 1 día 1 día vie 21/02/20
122 02.02.04.09 TRANSICION HDPE 160MM 1 día 1 día sáb 22/02/20
123 02.02.04.10 UNION DE REPARACION HDPE 160MM 1 día 1 día lun 24/02/20
124 02.02.04.11 UNION DE REPARACION HDPE 110MM 1 día 1 día mar 25/02/20
125 02.02.04.12 UNION SIMPLE HDPE 160MM 1 día 1 día mié 26/02/20
1
16 días
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
25. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
126 02.02.04.13 UNION SIMPLE HDPE 110MM 3 días 3 días jue 27/02/20
127 02.02.04.14 PRUEBA HIDRAULICA + DESINFECCION EN TUBERIA DE AGUA
POTABLE
1 día 1 día mié 20/05/20
128 02.02.04.15 DADOS DE ANCLAJE PARA ACCESORIOS HDPE DE 1"@2" 74 días 64 días lun 02/03/20
129 02.03 VALVULAS 83 días 71 días jue 16/01/20
130 02.03.01 VALVULA REDUCTORA DE PRESION 50 días 43 días mar 18/02/20
131 02.03.01.01 OBRAS PRELIMINARES 3 días 3 días mar 18/02/20
132 02.03.01.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 1 día 1 día mar 18/02/20
133 02.03.01.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día mié 19/02/20
134 02.03.01.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA VRP
2 días 2 días mié 19/02/20
135 02.03.01.02 MOVIMIENTO DE TIERRAS 29 días 25 días mié 19/02/20
136 02.03.01.02.01 EXCAVACION EN TERRENO NORMAL H=3.00 M PROF. 4 días 4 días mié 19/02/20
137 02.03.01.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
5 días 4 días vie 21/02/20
138 02.03.01.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 2 días 2 días mar 17/03/20
139 02.03.01.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días lun 16/03/20
140 02.03.01.03 OBRAS DE CONCRETO SIMPLE 2 días 2 días mié 26/02/20
141 02.03.01.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 2 días 2 días mié 26/02/20
142 02.03.01.04 CONCRETO ARMADO 22 días 19 días vie 28/02/20
143 02.03.01.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 2 días 2 días vie 06/03/20
144 02.03.01.04.02 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 DADOS DE
CONCRETO
2 días 2 días mié 04/03/20
145 02.03.01.04.03 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 2 días 2 días vie 06/03/20
146 02.03.01.04.04 CONCRETO f'c=280 kg/cm2 P/LOSA DE FONDO-PISO 2 días 2 días lun 02/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
26. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
147 02.03.01.04.05 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA DE
FONDO-PISO
2 días 2 días vie 28/02/20
148 02.03.01.04.06 CONCRETO f'c=280 kg/cm2 P/MUROS REFORZADOS 2 días 2 días jue 05/03/20
149 02.03.01.04.07 ENCOFRADO Y DESENCOFRADO PARA MUROS 5 días 4 días jue 05/03/20
150 02.03.01.04.08 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
4 días 4 días mié 04/03/20
151 02.03.01.04.09 CONCRETO EN f'c=280 kg/cm2 P/LOSA MACIZA 3 días 2 días sáb 14/03/20
152 02.03.01.04.10 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 5 días 4 días sáb 07/03/20
153 02.03.01.04.11 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
4 días 4 días mar 10/03/20
154 02.03.01.04.12 CONCRETO f'c=280 kg/cm2 P/VIGAS 3 días 2 días sáb 14/03/20
155 02.03.01.04.13 ENCOFRADO Y DESENCOFRADO P/VIGAS 2 días 2 días jue 12/03/20
156 02.03.01.04.14 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/VIGAS 2 días 2 días mar 10/03/20
157 02.03.01.04.15 CONCRETO F'C=210 KG/CM2 P/LOSAS MOVILES 2 días 2 días jue 19/03/20
158 02.03.01.04.16 ENCOFRADO Y DESENCOFRADO P/LOSAS MOVILES 2 días 2 días jue 19/03/20
159 02.03.01.04.17 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSAS
MOVILES
2 días 2 días mar 17/03/20
160 02.03.01.05 REVOQUES ENLUCIDOS Y MOLDURAS 10 días 8 días sáb 21/03/20
161 02.03.01.05.01 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
LOSA FONDO-PISO
3 días 2 días sáb 28/03/20
162 02.03.01.05.02 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
MUROS RECTOS
4 días 4 días mar 24/03/20
163 02.03.01.05.03 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE DE
LOSA MACIZA
3 días 2 días sáb 21/03/20
164 02.03.01.06 CARPINTERIA METALICA Y HERRERIA 12 días 10 días sáb 14/03/20
165 02.03.01.06.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
3 días 2 días sáb 21/03/20
166 02.03.01.06.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
60CMX60CM
2 días 2 días mar 24/03/20
167 02.03.01.06.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 3 días 2 días sáb 14/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
27. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
168 02.03.01.07 CONTROL DE CALIDAD 9 días 8 días lun 09/03/20
169 02.03.01.07.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
9 días 8 días lun 09/03/20
170 02.03.01.08 EQUIPAMIENTO HIDRÁULICO DE CAMARA REDUCTORA DE
PRESION PARA LINEAS DE AGUA DE DN=110mm
34 días 29 días jue 05/03/20
171 02.03.01.08.01 TUBERIAS Y NIPLES 5 días 4 días jue 02/04/20
172 02.03.01.08.01.01 MANGUITO BRIDADO H.D. L=0.50M 2 días 2 días jue 02/04/20
173 02.03.01.08.01.02 MANGUITO BRIDADO H.D. L=1.65M 2 días 2 días jue 02/04/20
174 02.03.01.08.01.03 MANGUITO BRIDADO H.D. L=1.00M 2 días 2 días jue 02/04/20
175 02.03.01.08.01.04 MANGUITO BRIDADO H.D. L=1.85M 2 días 2 días jue 02/04/20
176 02.03.01.08.01.05 MANGUITO BRIDADO H.D. L=1.07M 3 días 2 días sáb 04/04/20
177 02.03.01.08.01.06 MANGUITO BRIDADO H.D. L=0.87M 3 días 2 días sáb 04/04/20
178 02.03.01.08.01.07 MANGUITO BRIDADO H.D. L=0.67M 3 días 2 días sáb 04/04/20
179 02.03.01.08.02 UNIONES, ADAPTADORES Y SOPORTES 34 días 29 días jue 05/03/20
180 02.03.01.08.02.01 UNION DE DESMONTAJE AUTOPORTANTE DE HD-BB DN
90mm
2 días 2 días lun 06/04/20
181 02.03.01.08.02.02 BRIDA DE ACERO ANCLAJE P/SOLDAR DN 110mm 2 días 2 días jue 05/03/20
182 02.03.01.08.02.03 BRIDA DE ACERO ANCLAJE P/SOLDAR 90 mm 2 días 2 días jue 05/03/20
183 02.03.01.08.02.04 MANOMETRO DN 90mm 2 días 2 días lun 06/04/20
184 02.03.01.08.03 ACCESORIOS 2 días 2 días jue 02/04/20
185 02.03.01.08.03.01 CODO 90° BB HD PN10 DN 90mm 2 días 2 días jue 02/04/20
186 02.03.01.08.03.02 TEE BRIDADA PN16 DN 90mm x 90mm 2 días 2 días jue 02/04/20
187 02.03.01.08.03.03 ADAPTADOR BE DN 110mm 2 días 2 días jue 02/04/20
188 02.03.01.08.03.04 REDUCCION BRIDA DN 110 x 90mm 2 días 2 días jue 02/04/20
189 02.03.01.08.04 VALVULAS 5 días 5 días mar 31/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
28. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
190 02.03.01.08.04.01 VALVULA REDUCTORA DE PRESION BB DN 90 mm 2 días 2 días mar 31/03/20
191 02.03.01.08.04.02 VALVULA MARIPOSA BB DN 90 mm 2 días 2 días jue 02/04/20
192 02.03.01.08.04.03 VALVULA DE AIRE DE TRES FUNCIONES 60mm 1 día 1 día sáb 04/04/20
193 02.03.01.08.05 INSTALACION 1 día 1 día jue 02/04/20
194 02.03.01.08.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE VRP 1 día 1 día jue 02/04/20
195 02.03.02 VALVULA DE AIRE 38 días 33 días jue 16/01/20
196 02.03.02.01 OBRAS PRELIMINARES 16 días 14 días jue 16/01/20
197 02.03.02.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 6 días 5 días jue 16/01/20
198 02.03.02.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
6 días 5 días vie 17/01/20
199 02.03.02.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA CVA
10 días 9 días mié 22/01/20
200 02.03.02.02 MOVIMIENTO DE TIERRAS 30 días 26 días vie 17/01/20
201 02.03.02.02.01 EXCAVACION MANUAL 7 días 6 días vie 17/01/20
202 02.03.02.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
6 días 6 días lun 20/01/20
203 02.03.02.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 3 días 3 días mié 12/02/20
204 02.03.02.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 13/02/20
205 02.03.02.03 OBRAS DE CONCRETO SIMPLE 7 días 6 días jue 23/01/20
206 02.03.02.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 7 días 6 días jue 23/01/20
207 02.03.02.04 OBRAS DE CONCRETO ARMADO 19 días 17 días lun 27/01/20
208 02.03.02.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 5 días 4 días vie 31/01/20
209 02.03.02.04.02 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 5 días 4 días vie 31/01/20
210 02.03.02.04.03 CONCRETO Fc=210 Kg/cm2 LOSA DE FONDO-PISO 4 días 4 días lun 27/01/20
211 02.03.02.04.04 CONCRETO Fc=210 Kg/cm2 P/MURO REFORZADO 8 días 7 días mié 05/02/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
29. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
212 02.03.02.04.05 ENCOFRADO Y DESENCOFRADO PARA MUROS 8 días 7 días jue 30/01/20
213 02.03.02.04.06 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
6 días 5 días vie 31/01/20
214 02.03.02.04.07 CONCRETO f'c=280 kg/cm2 P/LOSA MACIZA 4 días 4 días mar 11/02/20
215 02.03.02.04.08 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 4 días 4 días lun 10/02/20
216 02.03.02.04.09 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
4 días 4 días lun 10/02/20
217 02.03.02.05 CARPINTERIA METALICA Y HERRERIA 10 días 9 días mar 11/02/20
218 02.03.02.05.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
4 días 4 días lun 17/02/20
219 02.03.02.05.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
D=0.60M
5 días 4 días sáb 15/02/20
220 02.03.02.05.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 4 días 4 días mar 11/02/20
221 02.03.02.06 CONTROL DE CALIDAD 14 días 12 días vie 31/01/20
222 02.03.02.06.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
14 días 12 días vie 31/01/20
223 02.03.02.07 EQUIPAMIENTO HIDRÁULICO DE CAMARA DE VALVULA DE AIRE
PARA LINEAS DE AGUA DE DN=110mm
15 días 13 días sáb 08/02/20
224 02.03.02.07.01 TUBERÍAS Y NIPLES 4 días 4 días mié 19/02/20
225 02.03.02.07.01.01 NIPLE DE ACERO SCH 40 BB, L=1.00m , DN 110mm 4 días 4 días mié 19/02/20
226 02.03.02.07.01.02 NIPLE DE ACERO SCH 40 BB, L=1.00m , DN 160mm 4 días 4 días mié 19/02/20
227 02.03.02.07.02 UNIONES, ADAPTADORES Y SOPORTES 15 días 13 días sáb 08/02/20
228 02.03.02.07.02.01 UNION DE BRIDA CAMPANA HD PN 16 110mm 4 días 4 días mié 19/02/20
229 02.03.02.07.02.02 UNION DE BRIDA CAMPANA HD PN 16 160mm 4 días 4 días mié 19/02/20
230 02.03.02.07.02.03 BRIDA DE ACERO ANCLAJE P/SOLDAR 110 mm 5 días 4 días sáb 08/02/20
231 02.03.02.07.02.04 BRIDA DE ACERO ANCLAJE P/SOLDAR 160 mm 5 días 4 días sáb 08/02/20
232 02.03.02.07.02.05 UNION DE AUTOPORTANTE DE HD-PN 16 DN 110mm 4 días 4 días mié 19/02/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
30. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
233 02.03.02.07.02.06 UNION DE AUTOPORTANTE DE HD-PN 16 DN 160mm 4 días 4 días mié 19/02/20
234 02.03.02.07.03 ACCESORIOS 4 días 4 días mié 19/02/20
235 02.03.02.07.03.01 TEE HD PN16 110mm x 60mm 4 días 4 días mié 19/02/20
236 02.03.02.07.03.02 TEE HD PN16 160mm x 60mm 4 días 4 días mié 19/02/20
237 02.03.02.07.04 VALVULAS 10 días 9 días jue 13/02/20
238 02.03.02.07.04.01 VALVULA DE AIRE TRIPLE EFECTO DN 110 mm 6 días 5 días jue 13/02/20
239 02.03.02.07.04.02 VALVULA DE AIRE TRIPLE EFECTO DN 160 mm 6 días 5 días jue 13/02/20
240 02.03.02.07.04.03 VALVULA DE COMPUERTA BB HD PN 16 DN 110 mm 4 días 4 días mié 19/02/20
241 02.03.02.07.04.04 VALVULA DE COMPUERTA BB HD PN 16 DN 160 mm 4 días 4 días mié 19/02/20
242 02.03.02.07.05 INSTALACION 5 días 4 días jue 13/02/20
243 02.03.02.07.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE V. AIRE 110mm
Y 160 mm
5 días 4 días jue 13/02/20
244 02.03.03 VALVULA DE PURGA 37 días 32 días mar 18/02/20
245 02.03.03.01 OBRAS PRELIMINARES 7 días 6 días mar 18/02/20
246 02.03.03.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 2 días 2 días mar 18/02/20
247 02.03.03.01.02 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
2 días 2 días jue 20/02/20
248 02.03.03.01.03 TRANSPORTE DE MATERIALES, HER-EQUI EN ZONA SIN
ACCESO VEHICULAR P/INSTAL. HIDRAULICA PARA VRP
5 días 4 días jue 20/02/20
249 02.03.03.02 MOVIMIENTO DE TIERRAS 28 días 24 días jue 20/02/20
250 02.03.03.02.01 EXCAVACION MANUAL 5 días 4 días jue 20/02/20
251 02.03.03.02.02 REFINE Y NIVELACION Y COMPACTACION EN TERRENO
NORMAL
5 días 4 días sáb 22/02/20
252 02.03.03.02.03 RELLENO CON MATERIAL PROPIO COMPACTADO 3 días 2 días sáb 14/03/20
253 02.03.03.02.04 ELIMINACION DE MATERIAL EXCEDENTE 2 días 2 días mar 17/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
31. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
254 02.03.03.03 OBRAS DE CONCRETO SIMPLE 4 días 4 días mar 25/02/20
255 02.03.03.03.01 CONCRETO f'c=100 kg/cm2 P/SOLADO 4 días 4 días mar 25/02/20
256 02.03.03.04 OBRAS DE CONCRETO ARMADO 16 días 14 días jue 27/02/20
257 02.03.03.04.01 CONCRETO F'C=175 KG/CM2 P/DADOS DE CONCRETO 2 días 2 días mar 03/03/20
258 02.03.03.04.02 ENCOFRADO Y DESENCOFRADO DADOS DE CONCRETO 2 días 2 días mar 03/03/20
259 02.03.03.04.03 CONCRETO EN f'c=280 kg/cm2 P/LOSA DE FONDO 5 días 4 días jue 27/02/20
260 02.03.03.04.04 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA DE
FONDO-PISO
5 días 4 días jue 27/02/20
261 02.03.03.04.05 CONCRETO f'c=280 kg/cm2 P/MUROS REFORZADOS 4 días 4 días lun 02/03/20
262 02.03.03.04.06 ENCOFRADO Y DESENCOFRADO PARA MUROS 4 días 4 días lun 02/03/20
263 02.03.03.04.07 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/MUROS
REFORZADOS
5 días 4 días sáb 29/02/20
264 02.03.03.04.08 CONCRETO f'c=280 kg/cm2 P/LOSA MACIZA 2 días 2 días jue 12/03/20
265 02.03.03.04.09 ENCOFRADO Y DESENCOFRADO PARA LOSA MACIZA 5 días 4 días jue 05/03/20
266 02.03.03.04.10 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 P/LOSA
MACIZA
5 días 4 días sáb 07/03/20
267 02.03.03.05 REVOQUES, ENLUCIDOS Y MOLDURAS 3 días 2 días sáb 14/03/20
268 02.03.03.05.01 TARRAJEO C/IMPERMEABILIZANTE e=20MM C:A 1:3 3 días 2 días sáb 14/03/20
269 02.03.03.06 CARPINTERIA METALICA Y HERRERIA 14 días 12 días jue 12/03/20
270 02.03.03.06.01 ESCALERA MARINERA DE TUBO F°G° CON PARANTES DE 1
1/2" PELDAÑOS 1"
5 días 4 días sáb 21/03/20
271 02.03.03.06.02 TAPA METALICA SANITARIA C/PLANCHA ESTRIADA E=3/16"
D=0.60M
4 días 4 días mar 17/03/20
272 02.03.03.06.03 VENTILACIO C/TUBERIA DE ACERO S/DISEÑO DE 110 MM. 2 días 2 días jue 12/03/20
273 02.03.03.07 CONTROL DE CALIDAD 5 días 5 días mar 03/03/20
274 02.03.03.07.01 PRUEBA DE CALIDAD DEL CONCRETO (PRUEBA A LA
COMPRESION)
5 días 5 días mar 03/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
32. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
275 02.03.03.08 EQUIPAMIENTO HIDRÁULICO DE CÁMARA DE VALVULA DE
PURGA
17 días 15 días mié 04/03/20
276 02.03.03.08.01 TUBERÍAS Y NIPLES 2 días 2 días mié 18/03/20
277 02.03.03.08.01.01 NIPLE DE ACERO BB, L=0.75, DN 110mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día mié 18/03/20
278 02.03.03.08.01.02 NIPLE DE ACERO BB, L=0.75, DN 160mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día jue 19/03/20
279 02.03.03.08.01.03 NIPLE DE ACERO BB, L=0.30, DN 110mm (ENTRE VALV.
COMPUERTA Y CODO DE 110°)
1 día 1 día mié 18/03/20
280 02.03.03.08.01.04 NIPLE DE ACERO BB, L=0.30, DN 160mm (ENTRE VALV.
COMPUERTA Y CODO DE 110°)
1 día 1 día jue 19/03/20
281 02.03.03.08.01.05 NIPLE DE ACERO BB, L=0.95, DN 110mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día mié 18/03/20
282 02.03.03.08.01.06 NIPLE DE ACERO BB, L=0.95, DN 160mm (ENTRE CODO DE
45° Y VALV. COMPUERTA)
1 día 1 día jue 19/03/20
283 02.03.03.08.02 UNIONES, ADAPTADORES Y SOPORTES 16 días 14 días mié 04/03/20
284 02.03.03.08.02.01 BRIDA DE ACERO ANCLAJE P/SOLDAR 110 mm 1 día 1 día mié 04/03/20
285 02.03.03.08.02.02 BRIDA DE ACERO ANCLAJE P/SOLDAR 160 mm 1 día 1 día mié 04/03/20
286 02.03.03.08.02.03 UNION DE AUTOPORTANTE DE HD-PN 10 DN 110mm 1 día 1 día mié 18/03/20
287 02.03.03.08.02.04 UNION DE AUTOPORTANTE DE HD-PN 10 DN 160mm 1 día 1 día jue 19/03/20
288 02.03.03.08.03 ACCESORIOS 2 días 2 días mié 18/03/20
289 02.03.03.08.03.01 CODO 45° BB HD PN10 DN 110mm 1 día 1 día mié 18/03/20
290 02.03.03.08.03.02 CODO 45° BB HD PN10 DN 160mm 1 día 1 día jue 19/03/20
291 02.03.03.08.03.03 CODO 110° BB HD PN10 DN 110mm 2 días 2 días mié 18/03/20
292 02.03.03.08.03.04 CODO 110° BB HD PN10 DN 160mm 1 día 1 día jue 19/03/20
293 02.03.03.08.03.05 TEE ENCHUFE CON DERIVACION BB HD PN10 110mm 1 día 1 día mié 18/03/20
294 02.03.03.08.03.06 TEE ENCHUFE CON DERIVACION BB HD PN10 160mm 1 día 1 día jue 19/03/20
295 02.03.03.08.04 VALVULAS 2 días 2 días mar 17/03/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
33. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
296 02.03.03.08.04.01 VALVULA DE COMPUERTA BB HD PN 10 DN 110 mm 1 día 1 día mar 17/03/20
297 02.03.03.08.04.02 VALVULA DE COMPUERTA BB HD PN 10 DN 160 mm 1 día 1 día mié 18/03/20
298 02.03.03.08.05 INSTALACION 4 días 4 días mar 17/03/20
299 02.03.03.08.05.01 MONTAJE DE INSTALACIÓN HIDRÁULICA DE VALVULA DE
PURGA 110 mm y 160 mm
4 días 4 días mar 17/03/20
300 02.04 PASE AEREO 69 días 59 días sáb 21/03/20
301 02.04.01 COLUMNA DE SOPORTE 45 días 38 días sáb 21/03/20
302 02.04.01.01 TRABAJOS PRELIMINARES 8 días 7 días sáb 21/03/20
303 02.04.01.01.01 LIMPIEZA DE TERRENO MANUAL 4 días 3 días sáb 21/03/20
304 02.04.01.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 3 días mié 25/03/20
305 02.04.01.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día sáb 28/03/20
306 02.04.01.02 MOVIMIENTO DE TIERRAS 17 días 15 días jue 26/03/20
307 02.04.01.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS EN T.N. 7 días 6 días jue 26/03/20
308 02.04.01.02.02 REFINE Y COMPACTACION NORMAL EN T.N. PARA
ESTRUCTURAS
7 días 6 días sáb 28/03/20
309 02.04.01.02.03 RELLENO CON MATERIAL PROPIO SELECCIONADO 3 días 3 días mar 07/04/20
310 02.04.01.02.04 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 09/04/20
311 02.04.01.03 OBRAS DE CONCRETO SIMPLE 6 días 5 días mié 01/04/20
312 02.04.01.03.01 CONCRETO FC=100KG/CM2 PARA SOLADO 6 días 5 días mié 01/04/20
313 02.04.01.04 OBRAS DE CONCRETO ARMADO 19 días 16 días jue 02/04/20
314 02.04.01.04.01 CONCRETO Fc=210 Kg/cm2 EN ZAPATAS 6 días 5 días vie 03/04/20
315 02.04.01.04.02 CONCRETO Fc=210 Kg/cm2 EN COLUMNAS 14 días 12 días mar 07/04/20
316 02.04.01.04.03 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 EN ZAPATAS 7 días 6 días jue 02/04/20
317 02.04.01.04.04 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 EN
COLUMNAS
7 días 6 días jue 02/04/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
34. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
318 02.04.01.04.05 ENCOFRADO Y DESENCOFRADO EN ZAPATAS 8 días 7 días vie 03/04/20
319 02.04.01.04.06 ENCOFRADO Y DESENCOFRADO EN COLUMNAS 14 días 12 días mar 07/04/20
320 02.04.01.05 ACABADOS 20 días 17 días mié 15/04/20
321 02.04.01.05.01 TARRAJEO EN EXTERIORES C:A 1:4 E=2.00 cm. 6 días 5 días mié 15/04/20
322 02.04.01.05.02 PINTURA LATEX EN ESTRUCTURA 2 MANOS 6 días 5 días mié 29/04/20
323 02.04.02 CAMARA DE ANCLAJE 12 días 11 días mar 21/04/20
324 02.04.02.01 TRABAJOS PRELIMINARES 4 días 4 días mar 21/04/20
325 02.04.02.01.01 LIMPIEZA DE TERRENO MANUAL 3 días 3 días mar 21/04/20
326 02.04.02.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 3 días 3 días mar 21/04/20
327 02.04.02.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
1 día 1 día vie 24/04/20
328 02.04.02.02 MOVIMIENTO DE TIERRAS 7 días 6 días jue 23/04/20
329 02.04.02.02.01 EXCAVACION MANUAL PARA ESTRUCTURAS EN T.N. 5 días 4 días jue 23/04/20
330 02.04.02.02.02 REFINE Y COMPACTACION NORMAL EN T.N. PARA
ESTRUCTURAS
3 días 3 días jue 23/04/20
331 02.04.02.02.03 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días lun 27/04/20
332 02.04.02.03 OBRAS DE CONCRETO SIMPLE 5 días 5 días mar 28/04/20
333 02.04.02.03.01 CONCRETO F'C=175 KG/CM2 5 días 5 días mar 28/04/20
334 02.04.02.03.02 ENCOFRADO Y DESENCOFRADO 3 días 3 días jue 30/04/20
335 02.04.03 ELEMENTOS METALICOS DE SOPORTE 38 días 33 días mar 21/04/20
336 02.04.03.01 ACCESORIOS METALICOS DE ANCLAJE Y SOPORTE DE CABLE 38 días 33 días mar 21/04/20
337 02.04.03.01.01 RIEL METALICO 2"X3"X1/2" 4 días 4 días lun 27/04/20
338 02.04.03.01.02 GRAPAS CROSBY 1/2" 6 días 5 días jue 07/05/20
339 02.04.03.01.03 GRAPAS GROSBY 5/8" 1 día 1 día mié 13/05/20
340 02.04.03.01.04 TEMPLADOR CON 2 ESPIGAS DE OJAL 1/2" 4 días 4 días mié 13/05/20
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
35. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
341 02.04.03.01.05 TEMPLADOR CON 2 ESPIGAS DE OJAL 3/4" 1 día 1 día lun 18/05/20
342 02.04.03.01.06 CARRITO DE DILATACION 3 RODILLOS 1/2" (INCLUYE
ANCLAJES)
4 días 4 días mar 21/04/20
343 02.04.03.01.07 CARRITO DE DILATACION 5 RODILLOS 1" (INCLUYE ANCLAJES) 1 día 1 día sáb 25/04/20
344 02.04.03.01.08 CABLE TIPO BOA 6X19 DE 1/2" 5 días 4 días sáb 02/05/20
345 02.04.03.01.09 CABLE TIPO BOA 6X19 DE 3/4" 1 día 1 día jue 07/05/20
346 02.04.03.01.10 PENDOLAS FIERRO LISO REDONDO ø 3/8" 2 días 2 días lun 18/05/20
347 02.04.03.01.11 PENDOLAS FIERRO LISO REDONDO ø 1/2" 9 días 8 días mié 20/05/20
348 02.04.03.01.12 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 1/8" + 1 PERNO
DE 1/2"X2 1/2"
1 día 1 día lun 18/05/20
349 02.04.03.01.13 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 3/16" + 1
PERNO DE 1/2" X 2 1/2"
3 días 3 días mar 19/05/20
350 02.04.03.01.14 ABRAZADERA SUPERIOR 1 PLATINA DE 2 1/2" X 1/4" + 1 PERNO
DE 1/2" X 2 1/2"
2 días 2 días vie 22/05/20
351 02.04.03.01.15 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 1/8" + 2
PERNOS 1/2" X 2 1/2"
1 día 1 día mar 19/05/20
352 02.04.03.01.16 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 3/16" + 2
PERNOS 1/2" X 2 1/2"
3 días 3 días mié 20/05/20
353 02.04.03.01.17 ABRAZADERA INFERIOR 2 PLATINAS DE 2 1/2" X 1/4" + 2
PERNOS 1/2" X 2 1/2"
3 días 2 días sáb 23/05/20
354 02.04.03.01.18 ACCESORIO ANTIDESLIZANTE 8 días 7 días lun 18/05/20
355 02.04.03.01.19 SOCKET CONICO PARA CLABLE DE 1/2" 1 día 1 día vie 01/05/20
356 02.04.03.01.20 SOCKET CONICO PARA CABLE DE 3/4" 4 días 3 días sáb 02/05/20
357 02.04.03.01.21 COLOCACION DE TIRANTES DE ANCLAJE DE FIERRO LISO
CABLES PRINCIPALES 1/2"
4 días 4 días lun 27/04/20
358 02.04.03.01.22 COLOCACION DE TIRANTES DE ANCLAJE DE FIERRO LISO
CABLES PRINCIPALES 3/4"
1 día 1 día vie 01/05/20
359 02.05 OTROS 179 días 154 días lun 02/12/19
360 02.05.01 LIMPIEZA FINAL DE OBRA 3 días 3 días mar 26/05/20
361 02.05.02 PLACA RECORDATORIA 1 día 1 día mar 26/05/20
1
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
36. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
362 02.05.03 FLETE TERRESTRE 178 días 153 días lun 02/12/19
363 02.05.04 FLETE RURAL 178 días 153 días lun 02/12/19
364 02.05.05 APERTURA DE VIA PARA CONTROL Y MANTENIMIENTO
DE CAPTACION, VALVULAS Y RESERVORIO
58 días 50 días lun 02/12/19
17
17
58
L M X J V S D L M X J V S D L M X J V S D L
S1 S2 S3 S
mes 1
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
37. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
1 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CAST
180 días 154 días dom
01/12/19
2 Inicio de Obra 0 días 0 días dom 01/12/19
3 "REHABILITACION DE LAS CAPTACIONES Y LINEA DE
CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE
PAMPACOLCA, PROVINCIA DE CASTILLA, DEPARTAMENTO
AREQUIPA"
179 días 154 días lun 02/12/19
4 01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y
SALUD, Y MITIGACION DE IMPACTOS AMBIENTALES
174 días 150 días lun 02/12/19
5 01.01 OBRAS PROVICIONALES Y TRABAJOS PRELIMINARES 8 días 7 días lun 02/12/19
6 01.01.01 DEMOLICION DE ESTRUCTURAS 7 días 6 días mar 03/12/19
7 01.01.02 DESMONTAJE DE PUERTAS 1 día 1 día lun 02/12/19
8 01.01.03 CARTEL DE IDENTIFICACION DE LA OBRA DE 4.80x3.60M 1 día 1 día mar 03/12/19
9 01.01.04 CASETA PARA GUARDIANIA Y ALMACEN 4 días 4 días mié 04/12/19
10 01.01.05 MOVILIZACION Y DESMOVILIZACION DE EQUIPO LIVIANO Y
HERRAMIENTAS
1 día 1 día mar 03/12/19
11 01.02 SEGURIDAD Y SALUD 174 días 150 días lun 02/12/19
12 01.02.01 SEGURIDAD Y SALUD EN OBRA 174 días 150 días lun 02/12/19
13 01.03 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19
14 01.03.01 MITIGACION DE IMPACTOS AMBIENTALES 174 días 150 días lun 02/12/19
15 02 LINEA DE CONDUCCION DE AGUA POTABLE 179 días 154 días lun 02/12/19
16 02.01 CAPTACION DE AGUA 54 días 46 días sáb 07/12/19
17 02.01.01 TRABAJOS PRELIMINARES 33 días 28 días sáb 07/12/19
18 02.01.01.01 LIMPIEZA DE TERRENO MANUAL 3 días 2 días sáb 07/12/19
19 02.01.01.02 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR 2 días 2 días mar 10/12/19
1
1
1
8 días
7 días7 días
1 día1 día
1 día
4 días
1 día
1
1717
1
17
1
33 días
3 días3 días
2 días2 días
L M X J V S D L M X J V S D L M X J V S D L
S4 S5 S6 S
mes 1 mes 2
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
38. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
20 02.01.01.03 TRAZO, NIVELESY REPLANTEO DURANTE EL PROCESO
CONSTRUCTIVO
28 días 24 días jue 12/12/19
21 02.01.02 MOVIMIENTO DE TIERRAS 10 días 9 días jue 12/12/19
22 02.01.02.01 EXCAVACION MANUAL 5 días 4 días jue 12/12/19
23 02.01.02.02 NIVELACION COMPACTACION MANUAL PARA ESTRUCTURA EN
TERRENO NORMAL
6 días 5 días vie 13/12/19
24 02.01.02.03 ELIMINACION DE MATERIAL EXCEDENTE 3 días 3 días jue 19/12/19
25 02.01.03 MOVIMIENTO DE TIERRAS PARA LINEA DE REBOSE 5 días 5 días mar 17/12/19
26 02.01.03.01 EXCAVACION DE ZANJA, PARA TUBERIA APROM 0.60 M, h=1.00m,
TERRENO NORMAL
2 días 2 días mar 17/12/19
27 02.01.03.02 REFINE Y NIVELACION DE ZANJA EN TERRENO NORMAL 2 días 2 días mié 18/12/19
28 02.01.03.03 CAMA DE APOYO PARA TUBERIA E=10cm. 2 días 2 días mié 18/12/19
29 02.01.03.04 RELLENO DE ZANJAS APISONADO CON MATERIAL PROPIO EN
CAPAS DE 0.20 M. EN TERRENO NORMAL HASTA 1M
2 días 2 días vie 20/12/19
30 02.01.04 OBRAS DE CONCRETO SIMPLE 19 días 16 días sáb 14/12/19
31 02.01.04.01 SOLADO PARA CANAL e=2", 1:12 CEM/HORM 3 días 2 días sáb 14/12/19
32 02.01.04.02 ENCOFRADO Y DESENCOFRADO 3 días 2 días sáb 21/12/19
33 02.01.04.03 DADOS DE CONCRETO F'C =140 KG/CM2 (0.30x0.30x0.20) 3 días 2 días sáb 21/12/19
34 02.01.04.04 PIEDRA ASENTADA PARA SALIDA DE LIMPIA Y REBOSE
F'C=140KG/CM2 + 30 % PM
2 días 2 días mar 24/12/19
35 02.01.04.05 MATERIAL IMPERMEABLE (LECHADA DE CEMENTO) 4 días 3 días vie 27/12/19
36 02.01.04.06 CONCRETO F'C =140 KG/CM2 + 30% PM P/RELLENO (Protección de
afloramiento)
2 días 2 días mar 31/12/19
37 02.01.05 CONCRETO ARMADO 16 días 14 días mar 17/12/19
38 02.01.05.01 PROTECCION DE AFLORAMIENTO MUROS REFORZADOS 4 días 4 días mar 17/12/19
39 02.01.05.01.01 CONCRETO f'c=280 kg/cm2 P/MURO REFORZADO 2 días 2 días jue 19/12/19
40 02.01.05.01.02 ENCOFRADO Y DESENCOFRADO PARA MURO REFORZADO 2 días 2 días jue 19/12/19
28 días
10 días
5 días5 días
6 días
3 días
5 días
2 días
2 días
2 días
2 días
19 días
3 días3 días
3 días
3 días
2 días
4 días
2 días
16 días
4 días
2 días2 días
2 días2 días
L M X J V S D L M X J V S D L M X J V S D L
S4 S5 S6 S
mes 1 mes 2
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
39. Id Item Nombre de tarea Duración
Calendarios
Duración
Laborables
Comienzo
41 02.01.05.01.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 2 días 2 días mar 17/12/19
42 02.01.05.02 CAMA HUMEDA 6 días 5 días sáb 21/12/19
43 02.01.05.02.01 CONCRETO f'c=280 kg/cm2 4 días 4 días lun 23/12/19
44 02.01.05.02.02 ENCOFRADO Y DESENCOFRADO 4 días 4 días lun 23/12/19
45 02.01.05.02.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 4 días 3 días sáb 21/12/19
46 02.01.05.03 CAMARA SECA 6 días 5 días vie 27/12/19
47 02.01.05.03.01 CONCRETO f'c=280 kg/cm2 5 días 4 días sáb 28/12/19
48 02.01.05.03.02 ENCOFRADO Y DESENCOFRADO 5 días 4 días sáb 28/12/19
49 02.01.05.03.03 ACERO CORRUGADO F'y=4200 KG/M2 GRADO 60 4 días 3 días vie 27/12/19
50 02.01.06 REVOQUES ENLUCIDOS Y MOLDURAS 9 días 8 días mar 07/01/20
51 02.01.06.01 TARRAJEO EN EXTERIORES e=1.5 cm 3 días 3 días lun 13/01/20
52 02.01.06.02 TARRAJEO EN INTERIOR E=1.5 cm. 1:4 2 días 2 días vie 10/01/20
53 02.01.06.03 TARRAJEO EN INTERIORES CON IMPERMEABILIZANTE 1:2, e= 2.0
cm.
3 días 3 días mar 07/01/20
54 02.01.07 FILTROS 5 días 4 días jue 02/01/20
55 02.01.07.01 FILTRO PARA CAPTACION GRAVA 3/4" @ 1" 3 días 2 días sáb 04/01/20
56 02.01.07.02 FILTRO PARA CAPTACION GRAVA DE 1 1/2" @ 2" 2 días 2 días jue 02/01/20
57 02.01.08 SUMINISTRO E INSTALACION DE ACCESORIOS 27 días 23 días vie 27/12/19
58 02.01.08.01 ACCESORIOS DE TUBERIA DE CONDUCCION 25 días 21 días vie 27/12/19
59 02.01.08.01.01 SUMINISTRO E INSTALACION DE CANASTILLA DE BRONCE DE
8"
3 días 2 días sáb 18/01/20
60 02.01.08.01.02 SUMINISTRO E INSTALACION DE UNION ROSCADA DE F°G° DE
6"
3 días 2 días sáb 18/01/20
61 02.01.08.01.03 SUMINISTRO E INSTALACION DE TUBERIA DE F° G° Ø 6" 2 días 2 días jue 16/01/20
62 02.01.08.01.04 SUMINISTRO E INSTALACION DE BRIDA ROMPE AGUA DE Ø 6" 4 días 3 días vie 27/12/19
2 días2 días
6 días
4 días
4 días4 días
4 días4 días
6 días
5 días5 días
5 días5 días
4 días4 días
2 días
3 días
5 días
3 días
2 días
4 días
L M X J V S D L M X J V S D L M X J V S D L
S4 S5 S6 S
mes 1 mes 2
Tarea
Tarea Critica
Tareas críticas
División crítica
Progreso
Hito
Resumen
Obra: "REHABILITACION DE LAS CAPTACIONES Y LINEA DE CONDUCCION DEL SISTEMA DE AGUA POTABLE DEL DISTRITO DE PAMPACOLCA, PROVINCIA DE CAST
Ubicacion: PAMPACOLCA - CASTILLA - AREQUIPA
PROGRAMACION DE OBRA - DIAGRAMA GANTT
