Id Texto1 Descripción Partida Duración Predecesoras
1 “REHABILITACIÓN DE LA INFRAESTRUCTURA Y DOTACIÓN DE
EQUIPAMIENTO EN LA I.E. SEÑOR DE LA DIVINA MISERICORDIA EN
EL AA.HH. NUEVA ESPERANZA, DISTRITO DE VEINTISÉIS DE
OCTUBRE-PROVINCIA DE PIURA-REGIÓN PIURA”
180 días
2 Inicio 0 días
3 01 ESTRUCTURAS 97 días
4 01.01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES,
SEGURIDAD Y SALUD
97 días
5 01.01.01 OBRAS PROVISIONALES Y TRABAJOS PRELIMINARES 37 días
6 01.01.01.01 CONSTRUCCIONES PROVISIONALES 3 días
7 01.01.01.01.01 ALMACEN OFICINA Y CASETA DE GUARDIANIA 1 día 2CC
8 01.01.01.01.02 CARTEL DE OBRA 2.40X3.60 1 día 7CC
9 01.01.01.01.03 SERVICIOS HIGIENICOS 1 día 8
10 01.01.01.01.04 CERCO PROVISIONAL DE TRIPLAY 2 días 7
11 01.01.01.02 INSTALACIONES PROVISIONALES 1 día
12 01.01.01.02.01 ENERGIA ELECTRICA PARA LA CONSTRUCCION 1 día
13 01.01.01.03 ELIMINACION DE OBSTRUCCIONES 4 días
14 01.01.01.03.01 ELIMINACION DE ARBOLES 4 días 10
15 01.01.01.04 DESMONTAJES 6 días
16 01.01.01.04.01 DESMONTAJE DE PUERTAS 2 días 19CC
17 01.01.01.04.02 DESMONTAJE DE VENTANAS 2 días 16
18 01.01.01.04.03 DESMONTAJE DE PORTON (3.55X2.90) 1 día 17
19 01.01.01.04.04 DESMONTAJE DE TECHO CANALON 5 días 14CC
20 01.01.01.04.05 DESMONTAJE DE ASTA DE BANDERA 1 día 19
21 01.01.01.05 DEMOLICIONES 36 días
22 01.01.01.05.01 DEMOLICION DE CIMIENTOS DE CONCRETO 7 días 23FF+2 días
23 01.01.01.05.02 DEMOLICION DE SOBRECIMIENTOS 3 días 28FF+1 día
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 1
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
24 01.01.01.05.03 DEMOLICION DE COLUMNAS Y VIGAS DE CONCRETO 4 días 17
25 01.01.01.05.04 DEMOLICION DE PISO INC. FALSO PISO E=0.15M 5 días 22
26 01.01.01.05.05 DEMOLICION DE VEREDAS, PATIO Y LOSA DEPORTIVA
DE CONCRETO E=0.10M
3 días 25
27 01.01.01.05.06 DEMOLICION DE MUROS DE LADRILLO KK-SOGA
MANUAL
5 días 24CC
28 01.01.01.05.07 DEMOLICION DE MUROS DE LADRILLO KK-CABEZA
MANUAL
5 días 27CC+2 días
29 01.01.01.05.08 DEMOLICION DE MUROS DE CONCRETO 1 día 26
30 01.01.01.05.09 DESINSTALACION, TRASLADO E INSTALACION DE
AULAS PREFABRICADAS
4 días 7
31 01.01.01.05.10 ACARREO INTERNO, MAT. PROCEDENTE DE DEMOLICION 10 días 29
32 01.01.01.05.11 ELIMINACION DE DEMOLICIONES 1 día 31
33 01.01.01.06 TRAZO, NIVELES Y REPLANTEO 3 días
34 01.01.01.06.01 TRAZO Y REPLANTEO PRELIMINAR 3 días 25
35 01.01.02 SEGURIDAD Y SALUD 4 días
36 01.01.02.01 ELABORACION, IMPLEMENTACION Y ADMINISTRACION
DEL PLAN DE SEGURIDAD Y SALUD EN EL TRABAJO
1 día 7
37 01.01.02.02 EQUIPOS DE PROTECCION INDIVIDUAL 1 día 36
38 01.01.02.03 CAPACITACION EN SEGURIDAD Y SALUD 1 día 37,39
39 01.01.02.04 EQUIPO DE PROTECCION COLECTIVA 1 día 37
40 01.01.03 MOVIMIENTO DE TIERRAS 47 días
41 01.01.03.01 EXCAVACIONES 5 días
42 01.01.03.01.01 EXCAVACION DE ZANJAS PARA ZAPATAS Y CIMIENTOS 5 días 44
43 01.01.03.02 CORTES 1 día
44 01.01.03.02.01 CORTE MASIVO DE TERRENO A MAQUINA 1 día 34
45 01.01.03.03 RELLENOS 11 días
46 01.01.03.03.01 RELLENO COMPACTADO C/EQUPO MAT/PROPIO 10 días 80
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 2
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
47 01.01.03.03.02 CAMA DE ARENA (E=0.05M) 1 día 46
48 01.01.03.04 ELIMINACION MATERIAL EXCEDENTE 11 días
49 01.01.03.04.01 ACARREO INTERNO, MAT. PROCEDENTE DE
EXCAVACIONES
5 días 44
50 01.01.03.04.02 ELIMINACION DE MATERIAL EXCEDENTE ACARREADO 5 días 49
51 01.01.03.04.03 ELIMINACION MATERIAL EXCEDENTE C/MAQUINA 1 día 50
52 01.01.03.05 NIVELACION INTERIOR Y APISONADO 10 días
53 01.01.03.05.01 AFIRMADO DE 6" PARA PISOS, PATIOS Y VEREDAS,
COMPACTADO
10 días 46
54 01.01.04 OBRAS DE CONCRETO SIMPLE 27 días
55 01.01.04.01 FALSOS CIMIENTOS 9 días
56 01.01.04.01.01 SUBCIMIENTO, SUBZAPATA MEZCLA 1:12 + 30 % P.G. 7 días 44
57 01.01.04.01.02 SOLADO PARA ZAPATAS Y VIGA DE CIMENTACION e=4"
CEM/ HORM
5 días 56CC+4 días
58 01.01.04.02 CIMIENTOS 9 días
59 01.01.04.02.01 CIMIENTOS CORRIDOS C:H 1:10 + 30% P.G.
F'C:>=100KG/CM2
9 días 57CC+2 días
60 01.01.04.03 SOBRECIMIENTOS 6 días
61 01.01.04.03.01 SOBRECIMIENTO, CONCRETO 1:8 + 25% P.M. F'C
>=100KG/CM2
1 día 62
62 01.01.04.03.02 SOBRECIMIENTO, ENCOFRADO Y DESENCOFRADO 5 días 59CC+4 días
63 01.01.04.04 FALSOS PISOS 11 días
64 01.01.04.04.01 FALSO PISO MEZCLA 1:8 E=4" 10 días 65
65 01.01.04.04.02 CONCRETO F'C=140 KG/CM2 EN BASE ASTA DE
BANDERA
1 día 61
66 01.01.05 OBRAS DE CONCRETO ARMADO 66 días
67 01.01.05.01 ENSACHE DE FALSO PISO 4 días
68 01.01.05.01.01 ENSANCHE DE FALSO PISO MEZCLA 1:8
F'C>=100KG/CM2
1 día 69
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 3
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
69 01.01.05.01.02 ENSANCHE DE FALSO PISO, ENCOFRADO Y
DESENCOFRADO
1 día 70
70 01.01.05.01.03 ENSANCHE DE FALSO PISO, ACERO FY=4,200 KG/CM2 2 días 64
71 01.01.05.02 ZAPATAS 29 días
72 01.01.05.02.01 ZAPATAS.- CONCRETO 280 KG/CM2 15 días 73CC+12 días
73 01.01.05.02.02 ZAPATAS.- ENCOFRADO Y DESENCOFRADO 24 días 74CC+2 días
74 01.01.05.02.03 ZAPATAS.- ACERO FY=4200 KG/CM2 21 días 57CC+1 día
75 01.01.05.03 VIGAS DE CIMENTACION 20 días
76 01.01.05.03.01 VIGAS DE CIMENT.- CONCRETO F'C= 280 KG/CM2 2 días 77
77 01.01.05.03.02 VIGAS DE CIMENT.- ENCOF. Y DESENCOF 14 días 78CC+4 días
78 01.01.05.03.03 VIGAS DE CIMENT.- ACERO FY=4,200 KG/CM2 16 días 57CC+2 días
79 01.01.05.04 SOBRECIMIENTOS REFORZADOS 16 días
80 01.01.05.04.01 SOBREC. REF. CONCRETO F'C=175 KG/CM2 3 días 81
81 01.01.05.04.02 SOBREC. REF. ENCOFRADO Y DESENCOFRADO 12 días 82CC+1 día
82 01.01.05.04.03 SOBREC. REF.- ACERO FY=4,200 KG/CM2 5 días 62CC
83 01.01.05.05 MUROS REFORZADOS 58 días
84 01.01.05.05.01 PLACAS, CONCRETO F'C=175
KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 01 PISO
4 días 88
85 01.01.05.05.02 PLACAS, CONCRETO F'C=175
KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 02 PISO
2 días 84
86 01.01.05.05.03 PLACAS, CONCRETO F'C=210
KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 01 PISO
10 días 85
87 01.01.05.05.04 PLACAS, CONCRETO F'C=210
KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 02 PISO
7 días 86
88 01.01.05.05.05 PLACAS, ENCOFRADO Y DESENCOFRADO CARAVISTA 30 días 89CC+5 días
89 01.01.05.05.06 PLACAS, ACERO FY=4200 KG/CM2 20 días 74CC+2 días
90 01.01.05.06 COLUMNAS 57 días
91 01.01.05.06.01 COLUMNAS - CONCRETO 175 KG/CM² - 1 PISO 3 días 95FF
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo

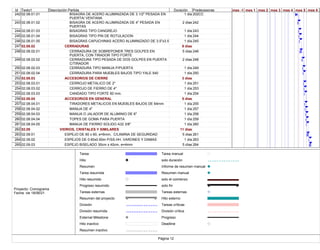

solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 4
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
92 01.01.05.06.02 COLUMNAS - CONCRETO 175 KG/CM² - 2 PISO 1 día 91
93 01.01.05.06.03 COLUMNAS - CONCRETO 210 KG/CM² - 1 PISO 8 días 92
94 01.01.05.06.04 COLUMNAS - CONCRETO 210 KG/CM² - 2 PISO 1 día 93
95 01.01.05.06.05 COLUMNAS.- CONCRETO 210 KG/CM2
C/ADIT/PLASTIFICANTE-CARAVISTA - 01 PISO
12 días 96CC+10 días
96 01.01.05.06.06 COLUMNAS.- CONCRETO 210 KG/CM2
C/ADIT/PLASTIFICANTE-CARAVISTA - 02 PISO
18 días 97CC+10 días
97 01.01.05.06.07 COLUMNAS.- ENCOFRADO Y DESENCOFRADO 25 días 98CC+10 días
98 01.01.05.06.08 COLUMNAS.- ENCOFRADO-DESENCOFRADO
CARAVISTA
30 días 99CC+5 días
99 01.01.05.06.09 COLUMNAS - ACERO FY=4200 KG/CM2 20 días 74CC+5 días
100 01.01.05.07 VIGAS 56 días
101 01.01.05.07.01 VIGAS.- CONCRETO 175 KG/CM2 - 1 PISO 2 días 105FF
102 01.01.05.07.02 VIGAS.- CONCRETO 175 KG/CM2 - 2 PISO 2 días 101
103 01.01.05.07.03 VIGAS.- CONCRETO 210 KG/CM2 - 1 PISO 3 días 102
104 01.01.05.07.04 VIGAS.- CONCRETO 210 KG/CM2 C/ADITIVO PLASTIF.
(CARAVISTA) - 01 PISO
9 días 103
105 01.01.05.07.05 VIGAS.- CONCRETO 210 KG/CM2 C/ADITIVO PLASTIF.
(CARAVISTA) - 02 PISO
7 días 106FF+5 días
106 01.01.05.07.06 VIGAS.- ENCOFRADO Y DESENCOFRADO 27 días 107CC+10 días
107 01.01.05.07.07 VIGAS.- ENCOFRADO Y DESENCOFRADO CARAVISTA 30 días 98CC
108 01.01.05.07.08 VIGAS.- ACERO FY=4200 KG/CM2 25 días 107CC+5 días
109 01.01.05.08 LOSAS MACIZAS 37 días
110 01.01.05.08.01 LOSAS MACIZAS.- CONC.210 KG/CM2- 1 PISO 5 días 113
111 01.01.05.08.02 LOSAS MACIZAS.- CONC.210 KG/CM2- 2 PISO 1 día 110
112 01.01.05.08.03 LOSAS MACIZAS.- ENCOFRADO Y DESENCOFRADO 29 días 107CC
113 01.01.05.08.04 LOSAS MACIZAS.- ACERO FY=4,200 KG/CM2 21 días 112CC+10 días
114 01.01.05.09 LOSAS ALIGERADAS 49 días
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 5

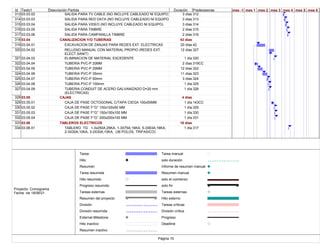

Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras

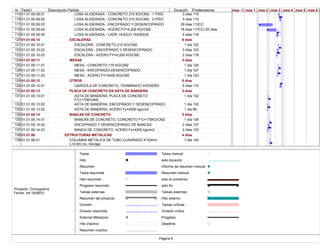

115 01.01.05.09.01 LOSA ALIGERADA - CONCRETO 210 KG/CM2 - 1 PISO 3 días 119
116 01.01.05.09.02 LOSA ALIGERADA - CONCRETO 210 KG/CM2 - 2 PISO 3 días 115
117 01.01.05.09.03 LOSA ALIGERADA.- ENCOFRADO Y DESENCOFRADO 29 días 112CC
118 01.01.05.09.04 LOSA ALIGERADA.- ACERO FY=4,200 KG/CM2 18 días 117CC+20 días
119 01.01.05.09.05 LOSA ALIGERADA.- LADR. HUECO 15X30X30 5 días 118
120 01.01.05.10 ESCALERAS 6 días
121 01.01.05.10.01 ESCALERA - CONCRETO 210 KG/CM2 1 día 122
122 01.01.05.10.02 ESCALERA.- ENCOFRADO Y DESENCOFRADO 3 días 123
123 01.01.05.10.03 ESCALERA.- ACERO FY=4,200 KG/CM2 2 días 118
124 01.01.05.11 MESAS 3 días
125 01.01.05.11.01 MESA.- CONCRETO 175 KG/CM2 1 día 126
126 01.01.05.11.02 MESA.- ENCOFRADO-DESENCOFRADO 1 día 127
127 01.01.05.11.03 MESA.- ACERO FY=4200 KG/CM2 1 día 123
128 01.01.05.12 OTROS 5 días
129 01.01.05.12.01 GARGOLA DE CONCRETO.-TERMINADO S/DISEÑO 5 días 115
130 01.01.05.13 PLACA DE CONCRETO EN ASTA DE BANDERA 3 días
131 01.01.05.13.01 ASTA DE BANDERA, PLACA DE CONCRETO
F'C=175KG/M2
1 día 132
132 01.01.05.13.02 ASTA DE BANDERA, ENCOFRADO Y DESENCOFRADO 1 día 133
133 01.01.05.13.03 ASTA DE BANDERA, ACERO Fy=4200 kg/cm2 1 día 99
134 01.01.05.14 BANCAS DE CONCRETO 5 días
135 01.01.05.14.01 BANCAS DE CONCRETO, CONCRETO F'C=175KG/CM2 1 día 136
136 01.01.05.14.02 ENCOFRADO Y DESENCOFRADO DE BANCAS 2 días 137
137 01.01.05.14.03 BANCA DE CONCRETO, ACERO Fy=4200 kg/cm2 2 días 133
138 01.01.06 ESTRUCTURAS METALICAS 4 días
139 01.01.06.01 COLUMNA METALICA DE TUBO CUADRADO 4"X3mm
L=3.6m inc. Anclaje
1 día 140
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 6
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
140 01.01.06.02 ESTRUCTURA METALICA Y COB. C/MALLA
MONOFILAMENTO EN PATIO 8m x 6m -C/TIJERAL
3 días 137
141 02 ARQUITECTURA 142 días
142 02.01 MUROS Y TABIQUES DE ALBAÑILERIA 75 días
143 02.01.01 MURO DE LADRILLO KK TIPO IV CABEZA M:1:1:4 E=1.5 cm 30 días 84
144 02.01.02 MURO DE LADRILLO KK TIPO IV SOGA M:1:1:4 E=1.5 cm 50 días 143CC+10 días
145 02.01.03 MURO DE LADRILLO KK TIPO IV CANTO M:1:1:4 E=1.5 cm 26 días 144FF+10 días
146 02.01.04 ALAMBRE #8 REFUERZO HORIZONTAL EN MUROS 5 días 145FF
147 02.01.05 MURO PREF.C/PL.MELAMINE E=18mm C/PARANTE DE
ALUMINIO Y VIDRIO TEMPLADO DE 6MM
5 días 145
148 02.02 REVOQUES Y REVESTIMIENTOS 127 días
149 02.02.01 TARRAJEO PRIMARIO, MORTERO C:A 1:5 23 días 143CC+10 días
150 02.02.02 TARRAJEO EN MURO INTERIOR Y EXTERIOR 53 días 149CC+10 días
151 02.02.03 TARRAJEO DE COLUMNAS 35 días 94
152 02.02.04 TARRAJEO DE VIGAS 33 días 104
153 02.02.05 TARRAJEO GRANITO PULIDO COLOR BEIGE 2 días 135
154 02.02.06 TARRAJEO MEZCLA 1:4 29 días 153FF+2 días
155 02.02.07 VESTIDURA DE DERRAMES (1:5) 40 días 150FF+5 días
156 02.02.08 BRUÑAS SEGUN DETALLE 1cmX1cm 20 días 150FF+7 días
157 02.02.09 BRUÑAS SEGUN DETALLE (1 x 4 cm) 2 días 156
158 02.02.10 ACABADO TERRAZO PULIDO EN MESA 1 día 157
159 02.02.11 ACABADO DE CEMENTO PULIDO Y BRUÑADO EN DESCANSO
DE ESCALERA
9 días 158
160 02.03 CIELO RASO 50 días
161 02.03.01 CIELO RASO CON MEZCLA C:A 1:5 50 días 116
162 02.03.02 FALSA VIGA DE SISTEMA DRYWALL 1 día 152
163 02.04 PISOS Y PAVIMENTOS 50 días
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 7
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras

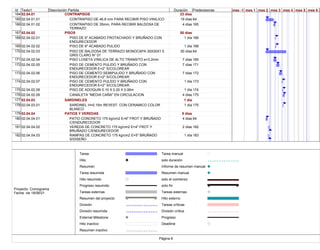

164 02.04.01 CONTRAPISOS 23 días
165 02.04.01.01 CONTRAPISO DE 46.8 mm PARA RECIBIR PISO VINILICO 19 días 64
166 02.04.01.02 CONTRAPISO DE 35mm, PARA RECIBIR BALDOSA DE
TERRAZO
4 días 165
167 02.04.02 PISOS 50 días
168 02.04.02.01 PISO DE 6" ACABADO FROTACHADO Y BRUÑADO CON
ENDURECEDOR
1 día 166
169 02.04.02.02 PISO DE 6" ACABADO PULIDO 1 día 168
170 02.04.02.03 PISO DE BALDOSA DE TERRAZO MONOCAPA 30X30X1.5
GRIS CLARO N° 01
50 días 64
171 02.04.02.04 PISO LOSETA VINILICA DE ALTO TRANSITO e=3.2mm 7 días 165
172 02.04.02.05 PISO DE CEMENTO PULIDO Y BRUÑADO CON
ENDURECEDOR E=2" S/COLOREAR
7 días 171
173 02.04.02.06 PISO DE CEMENTO SEMIPULIDO Y BRUÑADO CON
ENDURECEDOR E=2" S/COLOREAR
7 días 172
174 02.04.02.07 PISO DE CEMENTO PULIDO Y BRUÑADO CON
ENDURECEDOR E=2" S/COLOREAR
1 día 173
175 02.04.02.08 PISO DE ADOQUIN 0.10 X 0.20 X 0.06m 1 día 174
176 02.04.02.09 CANALETA "MEDIA CAÑA" EN CIRCULACION 4 días 175
177 02.04.03 SARDINELES 1 día
178 02.04.03.01 SARDINEL H=0.15m REVEST. CON CERAMICO COLOR
BLANCO
1 día 175
179 02.04.04 PATIOS Y VEREDAS 9 días
180 02.04.04.01 PATIO CONCRETO 175 kg/cm2 E=6" FROT.Y BRUÑADO
C/ENDURECEDOR
4 días 64
181 02.04.04.02 VEREDA DE CONCRETO 175 kg/cm2 E=4" FROT.Y
BRUÑADO C/ENDURECEDOR
2 días 182
182 02.04.04.03 RAMPAS DE CONCRETO 175 kg/cm2 E=5" BRUÑADO
S/DISEÑO
1 día 183
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 8
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
183 02.04.04.04 ENCOFRADO Y DESENCOFRADO DE RAMPAS DE
CONCRETO
2 días 180
184 02.05 ZOCALOS Y CONTRAZOCALOS 73 días
185 02.05.01 ZOCALOS 60 días
186 02.05.01.01 ZOCALO DE CERAMICO BLANCO 30x30cm 60 días 150CC
187 02.05.02 CONTRAZOCALOS 21 días
188 02.05.02.01 CONTRAZOCALO DE BALDOSA DE TERRAZO H=10CM 15 días 186CC+45 días
189 02.05.02.02 CONTRAZOCALO S/COLOREAR H=10cm MZ 1:2 E=1.5cm A
PLOMO
6 días 188CC
190 02.05.02.03 CONTRAZOCALO S/COLOREAR H=15cm MZ 1:2 E=1.5cm A
PLOMO
2 días 189FF+1 día
191 02.05.02.04 CONTRAZOCALO S/COLOREAR H=20cm MZ 1:2 E=1.5cm A
PLOMO
9 días 190CC
192 02.05.02.05 CONTRAZOCALO S/COLOREAR H=45cm MZ 1:2 E=1.5cm A
PLOMO
9 días 191CC+2 días
193 02.05.02.06 CONTRAZOCALO MAD. CEDRO 3/4"x4" + RODON 3/4" 5 días 192
194 02.05.03 COBERTURA (CUBIERTA) 73 días
195 02.05.03.01 CUB.DE LADR.PASTELERO ASENTADO CON BARRO
e=2"C/FRAGUA
40 días 116
196 02.05.03.02 IMPERMEAB. DE TECHOS CON PINTURA ASFALTICA 15 días 195
197 02.05.03.03 CUNETA DE MORTERO P/EVACUACION PLUVIAL EN
TECHO ø=3"
12 días 196
198 02.05.03.04 JUNTA DE DILATACION EN COB.LAD.PAST.C/MORTERO
ASFALTICO
5 días 197
199 02.05.03.05 CUPULA ACRILICA DE 10mm DE 1.55x1.55m 1 día 198
200 02.06 CARPINTERIA DE MADERA 114 días
201 02.06.01 PUERTAS 46 días
202 02.06.01.01 PUERTA CEDRO MACHIHEMBRADA - 1 HOJA 8 días 155CC+20 días
203 02.06.01.02 PUERTA CEDRO MACHIMBRADA - 2 HOJAS 4 días 202
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 9
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
204 02.06.01.03 PUERTA CEDRO MACHIHEMBRADA C/SOBRELUZ DE
PERSIANA- 1 HOJA
10 días 203
205 02.06.01.04 PUERTA CEDRO CONTRAPL. C/TRIPLAY e=6mm C/VISOR
Y MARCO DE TUBOS DE ALUMINIO - 1 HOJA
11 días 204
206 02.06.01.05 PUERTA CEDRO-CONTRAPL. C/TRIPLAY e=6mm RELLENO
C/MADERA TORNILLO
2 días 205
207 02.06.01.06 PUERTA CEDRO CONTRAPL. C/MDF e=5.5mm RELLENO
C/POLIEST. EXP. e=1 1/4" D= 10 kg/m3
6 días 206
208 02.06.01.07 PUERTA MELAMINE e=18mm CON ESTRUCTURA DE
ALUMINIO
5 días 207
209 02.06.01.08 CLOSET DE TABLERO MELAMINA e=18mm 13 días 206CC
210 02.06.02 MUEBLES 26 días
211 02.06.02.01 PUERTA DE CEDRO MACIZA E=1" EN MUEBLE BAJO
C/MARCO
2 días 202
212 02.06.02.02 TABLERO DE MELAMINE E=18mm INC. ANCLAJE
C/ESCUADRA METALICA
1 día 211
213 02.06.02.03 TABLERO DE MADERA CEDRO E= 1 1/2" INC. ANCLAJE 3 días 212
214 02.06.02.04 TABLERO DE MADERA CEDRO E= 1" INC. ANCLAJE 4 días 213
215 02.06.02.05 TABIQUE DIVISORIO PARA URINARIO DE MELAMINE e=18mm 1 día 214
216 02.06.02.06 ESTANTERIA DE TABLERO MELAMINA e=25mm 15 días 215
217 02.06.03 PERGOLAS EN BANCAS 8 días
218 02.06.03.01 PERGOLA DE MADERA 4 días 135
219 02.06.03.02 RESPALDAR DE BANCAS 4 días 218
220 02.07 CARPINTERIA METALICA Y HERRERIA 38 días
221 02.07.01 PUERTAS Y VENTANAS DE FIERRO 29 días
222 02.07.01.01 PUERTA DE FIERRO PARA INGRESO PRINCIPAL 10 días 155FF+1 día
223 02.07.01.02 PUERTA METALICA CONTRAPLACADA DE DOS HOJAS
C/SOBRELUZ TIPO REJILLA
10 días 222
224 02.07.01.03 REJA DE SEGURIDAD C/TUBO CUADRADO DE 1 1/2" x
2.5mm Y PLATINA DE 1 1/2" x 1/2"
3 días 223
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 10
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
225 02.07.01.04 VENTANA TIPO REJA C/FIERRO MACIZO CUADRADO DE 3/4" 4 días 224
226 02.07.01.05 PUERTA MALLA METALICA # 10 COCADA 2"X2", PERFILES
DE Fe 1/8"
2 días 225
227 02.07.02 PUERTAS Y VENTANAS DE ALUMINIO 36 días
228 02.07.02.01 VENTANA DE ALUMINIO NATURAL MATE CON CRISTAL
TEMPLADO DE 6mm FIJO Y PIVOTANTE C/ACCES DE
ALUMINIO
20 días 222CC
229 02.07.02.02 VENTANA DE ALUMINIO NATURAL MATE CON CRISTAL
TEMPLADO DE 6mm PIVOTANTE INC ACCES DE ALUM
5 días 228
230 02.07.02.03 VENTANA CON MARCO DE ALUMINIO Y HOJA DE
ALUMINIO C/VIDRIO TEMPLADO FIJO DE 6mm, SISTEMA
PROYECTANTE C/ACCES.DE ALUMINIO
1 día 229
231 02.07.02.04 PUERTA-VENTANA CON MARCO DE ALUMINIO Y HOJA DE
ALUMINIO C/VIDRIO TEMPLADO FIJO DE 6mm, SISTEMA
PROYECTANTE C/ACCES. DE ALUMINIO
10 días 230
232 02.07.03 PASAMANOS Y BARANDAS 37 días
233 02.07.03.01 BARRA HORIZONTAL DE TUBO DE ACERO INOXIDABLE DE
1 1/2" EN SS.HH. L=0.90m
7 días 150FF+1 día
234 02.07.03.02 BARRA VERTICAL DE TUBO DE ACERO INOXIDABLE DE 1
1/2" EN SS.HH. L=1.20m
1 día 233
235 02.07.03.03 GANCHO DE ACERO INOXIDABLE PARA COLGAR MULETAS 4 días 234
236 02.07.03.04 PASAMANO DOBLE DE TUBO DE FIERRO Ø 2" EN
ESCALERA, INC. PINTURA
23 días 235
237 02.07.03.05 BARANDA METALICA EN AREA DE CIRCULACION H=0.90M
INC. PINTURA
23 días 236CC+2 días
238 02.07.04 CERCO METALICOS 25 días
239 02.07.04.01 CERCO MALLA # 10 COCADA 2"X2" C/PERFILES DE Fe Y
TUBO F°G° Ø 3"
25 días 155
240 02.08 CERRAJERIA 23 días
241 02.08.01 BISAGRAS 6 días
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 11
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
242 02.08.01.01 BISAGRA DE ACERO ALUMINIZADA DE 3 1/2" PESADA EN
PUERTA/ VENTANA
1 día 202CC
243 02.08.01.02 BISAGRA DE ACERO ALUMINIZADA DE 4" PESADA EN
PUERTAS
2 días 242
244 02.08.01.03 BISAGRAS TIPO CANGREJO 1 día 243
245 02.08.01.04 BISAGRAS TIPO PIN DE ROTULACION 1 día 244
246 02.08.01.05 BISAGRAS CAPUCHINAS ACERO ALUMINIZADO DE 3.5"x3.5" 1 día 245
247 02.08.02 CERRADURAS 9 días
248 02.08.02.01 CERRADURA DE SOBREPONER TRES GOLPES EN
PUERTA, CON TIRADOR TIPO FORTE
5 días 246
249 02.08.02.02 CERRADURA TIPO PESADA DE DOS GOLPES EN PUERTA
C/TIRADOR
2 días 248
250 02.08.02.03 CERRADURA TIPO MANIJA P/PUERTA 1 día 249
251 02.08.02.04 CERRADURA PARA MUEBLES BAJOS TIPO YALE 540 1 día 250
252 02.08.03 ACCESORIOS DE CIERRE 3 días
253 02.08.03.01 CERROJO METALICO DE 2" 1 día 251
254 02.08.03.02 CERROJO DE FIERRO DE 4" 1 día 253
255 02.08.03.03 CANDADO TIPO FORTE 60 mm. 1 día 254
256 02.08.04 ACCESORIOS EN GENERAL 5 días
257 02.08.04.01 TIRADORES METALICOS EN MUEBLES BAJOS DE 64mm 1 día 255
258 02.08.04.02 MANIJA DE 4" 1 día 257
259 02.08.04.03 MANIJA O JALADOR DE ALUMINIO DE 6" 1 día 258
260 02.08.04.04 TOPES DE GOMA PARA PUERTA 1 día 259
261 02.08.04.05 MANIJA DE FIERRO SOLIDO A32 3/8" 1 día 260
262 02.09 VIDRIOS, CRISTALES Y SIMILARES 11 días
263 02.09.01 ESPEJO DE 60 x 60, e=6mm, C/LAMINA DE SEGURIDAD 5 días 261
264 02.09.02 ESPEJOS DE 0.60x0.60m P/SS.HH. VARONES Y DAMAS 1 día 263
265 02.09.03 ESPEJO BISELADO 30cm x 40cm, e=4mm 5 días 264
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 12
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras

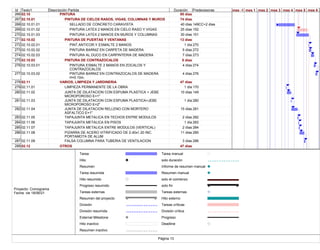

266 02.10 PINTURA 95 días
267 02.10.01 PINTURA DE CIELOS RASOS, VIGAS, COLUMNAS Y MUROS 74 días
268 02.10.01.01 SELLADO DE CONCRETO CARAVISTA 40 días 149CC+2 días
269 02.10.01.02 PINTURA LATEX 2 MANOS EN CIELO RASO Y VIGAS 25 días 152
270 02.10.01.03 PINTURA LATEX 2 MANOS EN MUROS Y COLUMNAS 30 días 151
271 02.10.02 PINTURA DE PUERTAS Y VENTANAS 13 días
272 02.10.02.01 PINT.ANTICOR.Y ESMALTE 2 MANOS 1 día 270
273 02.10.02.02 PINTURA BARNIZ EN CARPETA DE MADERA 5 días 272
274 02.10.02.03 PINTURA AL DUCO EN CARPINTERIA DE MADERA 7 días 273
275 02.10.03 PINTURA DE CONTRAZOCALOS 8 días
276 02.10.03.01 PINTURA ESMALTE 2 MANOS EN ZOCALOS Y
CONTRAZOCALOS
4 días 274
277 02.10.03.02 PINTURA BARNIZ EN CONTRAZOCALOS DE MADERA
H=0.10m.
4 días 276
278 02.11 VARIOS, LIMPIEZA Y JARDINERIA 47 días
279 02.11.01 LIMPIEZA PERMANENTE DE LA OBRA 1 día 170
280 02.11.02 JUNTA DE DILATACION CON ESPUMA PLASTICA + JEBE
MICROPOROSO E=1"
10 días 149
281 02.11.03 JUNTA DE DILATACION CON ESPUMA PLASTICA+JEBE
MICROPOROSO E=2"
1 día 280
282 02.11.04 JUNTA DE DILATACION RELLENO CON MORTERO
ASFALTICO E=1"
15 días 281
283 02.11.05 TAPAJUNTA METALICA EN TECHOS ENTRE MODULOS 2 días 282
284 02.11.06 TAPAJUNTA METALICA EN PISOS 1 día 283
285 02.11.07 TAPAJUNTA METALICA ENTRE MODULOS (VERTICAL) 2 días 284
286 02.11.08 PIZARRA DE ACERO VITRIFICADO DE 2.40x1.20 INC.
PORTAMOTA DE ALUM
11 días 285
287 02.11.09 FALSA COLUMNA PARA TUBERIA DE VENTILACION 3 días 286
288 02.12 OTROS 47 días
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 13
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
289 02.12.01 ASTA DE BANDERA TIPICO 1 día 287
290 02.12.02 SUMINISTRO Y SEMBRIO DE GRASS AMERICANO 10 días 279
291 02.12.03 ARCO Y TABLERO FULBITO-BASQUET (MET.-MAD) 2 días 290
292 02.12.04 TUBOS C. VOLEY INCLUYE NET Y DADOS DE CONCRETO 1 día 291
293 02.12.05 SEÑALIZACION GENERAL (108 señales 30x20cm) 1 día 292
294 02.12.06 SUMINISTRO E INSTALACION DE EXTINTORES Y GABINETES
(4 ABC 6kg)
1 día 293
295 02.12.07 MESA C.A. REVESTIDO CON CERAMICO-LAVADERO 1 día 294
296 02.12.08 PROTECCION DE COLUMNA CON ESPUMA FLEXIBLE DE
POLIURETANO
1 día 295
297 03 INSTALACIONES ELECTRICAS 149 días
298 03.01 CONEXION A RED EXISTENTE 1 día
299 03.01.01 CONEXION A RED EXISTENTE 1 día 42
300 03.02 SALIDAS PARA ALUMBRADO, TOMACORRIENTES, FUERZA Y
SEÑALES DEBILES
53 días
301 03.02.01 SALIDA DE TECHO (CENTRO DE LUZ) 24 días 117CC
302 03.02.02 SALIDA PARA SPOT LIGHT 2 días 301
303 03.02.03 SALIDA PARA BRAQUETE POR PARED 8 días 302
304 03.02.04 INTERRUPTOR DE 01 GOLPE 3 días 143CC
305 03.02.05 INTERRUPTOR DE 02 GOLPES 2 días 304
306 03.02.06 INTERRUPTOR DE 03 GOLPES 1 día 305
307 03.02.07 INTERRUPTOR DE CONMUTACION 1 día 306
308 03.02.08 SALIDA TOMACORRIENTE DOBLE CON LINEA DE TIERRA 7 días 307
309 03.02.09 SALIDA PARA LUZ DE EMERGENCIA 7 días 308
310 03.02.10 SALIDA DE TOMACORRIENTE CON LLAVE BIPOLAR 1 día 309
311 03.03 SALIDA PARA COMUNICACION Y SEÑALES 14 días
312 03.03.01 SALIDA DE TELEFONO y/o INTERCOMUNICADORES (NO
INCLUYE CABLEADO NI EQUIPO
1 día 310
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 14
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
313 03.03.02 SALIDA PARA TV CABLE (NO INCLUYE CABLEADO NI EQUIPO) 3 días 312
314 03.03.03 SALIDA PARA RED DATA (NO INCLUYE CABLEADO NI EQUIPO) 3 días 313
315 03.03.04 SALIDA PARA VIDEO (NO INCLUYE CABLEADO NI EQUIPO) 3 días 314
316 03.03.05 SALIDA PARA TIMBRE 2 días 315
317 03.03.06 SALIDA PARA CAMPANILLA TIMBRE 2 días 316
318 03.04 CANALIZACION Y/O TUBERIAS 43 días
319 03.04.01 EXCAVACION DE ZANJAS PARA REDES EXT. ELECTRICAS 20 días 42
320 03.04.02 RELLENO MANUAL CON MATERIAL PROPIO (REDES EXT.
ELECT.SANIT)
12 días 327
321 03.04.03 ELIMINACION DE MATERIAL EXCEDENTE 1 día 320
322 03.04.04 TUBERIA PVC-P 20MM 2 días 319CC
323 03.04.05 TUBERIA PVC-P 25MM 12 días 322
324 03.04.06 TUBERIA PVC-P 35mm 11 días 323
325 03.04.07 TUBERIA PVC-P 50mm 3 días 324
326 03.04.08 TUBERIA PVC-P 100mm 1 día 325
327 03.04.09 TUBERIA CONDUIT DE ACERO GALVANIZADO D=20 mm
(ELECTRICAS)
1 día 326
328 03.05 CAJAS 4 días
329 03.05.01 CAJA DE PASE OCTOGONAL C/TAPA CIEGA 100x55MM 1 día 143CC
330 03.05.02 CAJA DE PASE F°G° 100x100x50 MM 1 día 329
331 03.05.03 CAJA DE PASE F°G° 150x150x100 MM 1 día 330
332 03.05.04 CAJA DE PASE F°G° 200x200x100 MM 1 día 331
333 03.06 TABLEROS ELECTRICOS 10 días
334 03.06.01 TABLERO TG 1-3x250A;25KA, 1-3X75A;16KA, 5-3X63A;16KA,
2-3X30A;10KA, 3-2X30A;10KA; (36 POLOS, TRIFASICO)
1 día 317
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 15
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
335 03.06.02 TABLERO TD-AU3 PR MODULO AULAS 1 AL 6 3x63A 24
polos, 1-3x63A;16KA; 6-2x15A;6KA; 2-2x20A;6KA; 8 Interruptores
diferenciales de 2x25A-30mA
1 día 334
336 03.06.03 TABLERO TD-AD MODULO ADM/BIB 3x63A; 24 polos;
1-3x63A;16KA; 4-2x15A6KA; 3-2x20A;6KA; 6 Interruptores
diferenciales de 2x25A-30mA
1 día 335
337 03.06.04 TABLERO TD-PSC: 1-3x32A-10KA, 1- 2x20A -6KA, 2-2x16A-6KA,
3-ID-2x25A-30mA, GAB. METALICO 18 polos Trifásico
1 día 336
338 03.06.05 TABLERO TD-AU1 IN: 1-3x25A-10KA, 1- 2x20A-6KA,
2-2x16A-6KA, 3-ID-2x25A-30mA, GAB. METALICO 18 polos
Trifásico
1 día 337
339 03.06.06 TABLERO TD-AU3 IN: 1-3x25A-10KA, 1- 2x20A-6KA,
2-2x16A-6KA, 3-ID-2x25A-30mA, GAB. METALICO 18 polos
Trifásico
1 día 338
340 03.06.07 TABLERO TD-SS.HH MODULO VESTIDOR 2x30A 18 polos;
1-2x30A;10KA; 2-2x15A;6KA; 02 Interruptores diferenciales de
2x25A-30mA
1 día 339
341 03.06.08 TABLERO TD-VG1 MODULO VIGILANCIA + PORTADA 2x30A
30 polos; 1-2x30;10KA; 2-2x20A;6kA; 1-2x15A;6KA; 02
Interruptores diferenciales de 2x25A-30mA, 01 Int. Horario, 01
Contactores
1 día 340
342 03.06.09 TABLERO TD-VG2 MODULO VIGILANCIA + PORTADA 2x30A
30 polos; 1-2x30;10KA; 2-2x20A;6kA; 1-2x15A;6KA; 02
Interruptores diferenciales de 2x25A-30mA, 01 Int. Horario, 01
Contactores
2 días 341
343 03.07 CONEXION A RED EXTERNA Y MEDIDORES 19 días
344 03.07.01 ALIM CAB N2X0H(3-1x95+1x25(T))mm2 1 día 326
345 03.07.02 ALIM CAB N2XOH (3-1x35+1x10(T)) mm2 2 días 344
346 03.07.03 ALIM CAB N2XOH (3-1x10+1x6(T)) mm2 1 día 345
347 03.07.04 ALIM CAB N2XOH (3-1x6+1x6(T)) mm2 4 días 346
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 16
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
348 03.07.05 ALIM CAB N2XOH (2-1x10+1x6(T)) mm2 4 días 347
349 03.07.06 ALIM CAB N2XOH (2-1x6+1x6(T)) mm2 6 días 348
350 03.07.07 ALIM CAB LSOH-80 [2-1x6+1x6(T)] mm2 1 día 349
351 03.08 INSTALACION DEL SISTEMA DE POZO A TIERRA 2 días
352 03.08.01 POZO PUESTA A TIERRA-2004 P-1 (R<15 Ohm) 1 día 350
353 03.08.02 CABLE DE COBRE DESNUDO 1X25mm2, TEMPLE BLANDO-25
mmØ PVC-P
1 día 352
354 03.09 POSTES 3 días
355 03.09.01 POSTE PARA ALUMBRADO de F°G° 4.0mt. DE ALTURA 1 día 353
356 03.09.02 EMPALMES PARA CABLES ELECTRICOS (16/6) 2 días 355
357 03.10 ARTEFACTOS 23 días
358 03.10.01 ARTEFACTO TIPO PARA ADOSAR, CON TRES LAMPARAS
FLUORESCENTES DE 36 W, ALTO FACTOR DE POTENCIA,
CON BALASTRO ELECTRONICO, REJILLA ALUMINIZADA TIPO
RAS-3x36 INCLUYE ACCESORIOS DE FIJACION.
6 días 269
359 03.10.02 ARTEFACTO TIPO PARA ADOSAR, CON UNA LAMPARA
FLUORESCENTE DE 36 W, ALTO FACTOR DE POTENCIA,CON
BALASTRO ELECTRONICO CON DIFUSOR ACRÍLICO
PRISMÁTICO SIMILAR AL TIPO GENIUS 1X36W.
4 días 358CC+3 días
360 03.10.03 ARTEFACTO ADOSADO EN TECHO, CON DIFUSOR DE
PLASTICO, CON LAMPARA FLUORESCENTE CIRCULAR DE 32
W , ALTO FACTOR Y CON BALASTRO ELECTRONICO
2 días 359
361 03.10.04 ARTEFACTO PARA ADOSAR DE LUZ ASIMETRICA, CON
CUBIERTA ACRILICA PRISMATICA, CON UNA LAMPARA
FLUORESCENTE DE 36W, SIMILAR AL BRAQUETE BPL 1X36
DE JOSFEL
1 día 360
362 03.10.05 ARTEFACTO PARA ADOSAR ANTIVANDALICO, DIFUSOR
TRANSPARENTE CON UNA LAMPARA DE MERCURIO DE 70w,
SIMILAR AL TIPO RSP-70w
2 días 361
363 03.10.06 ARTEFACTO TIPO WALL SOKETE DE PORCELANA, CON
LAMPARA AHORRADORA DE 20 W.
2 días 362
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 17
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
364 03.10.07 ARTEFACTO DE ILUMINACION DE EMERGENCIA CON DOS
LAMPARAS DE 20W, CON DOS HORAS DE AUTONOMIA
2 días 363
365 03.10.08 SPOT EMPOTRADO, BLANCO CON REFLECTOR FACETADO
DE ALUMINIO, CON PROTECTOR DE VIDRIO ARENADO DE
4mm, SOCKET G24q-2 Y DOS LAMPARAS AHORRADORAS DE
18W, SIMILAR A ALPHA SPOT-E. (205mmØ, h=142mm)
1 día 364
366 03.10.09 FAROLA TIPO JP-250 LÁMPARA DE 70W HALOGENURO
METALICO
3 días 365
367 03.10.10 ARTEFACTO TIPO PARA ADOSAR (COLGADO), CON CUATRO
LAMPARAS FLUORESCENTES DE 36 W, ALTO FACTOR DE
POTENCIA, CON BALASTRO ELECTRONICO, REJILLA
METALICA
3 días 366CC
368 03.10.11 ARTEFACTO TIPO PARA ADOSAR, CON DOS LAMPARAS
FLUORESCENTES DE 36 W, ALTO FACTOR DE POTENCIA,
CON BALASTRO ELECTRONICO CON DIFUSOR ACRILICO
PRISMATICO SIMILAR AL TIPO GENIUS 2x36
1 día 367
369 03.10.12 ARTEFACTO PARA ADOSAR ANTIVANDALICO, DIFUSOR
TRANSPARENTE CON DOS LAMPARAS AHORRADORAS DE
2x18w, SIMILAR AL TIPO RSP-2x18w
2 días 368
370 03.11 OTROS 129 días
371 03.11.01 CAMPANILLA DE TIMBRE DE 8" CON TRANF 220/12V 1 día 369
372 03.11.02 CAMPANILLA DE TIMBRE DE 2" CON TRANF 220/6V 1 día 371
373 03.11.03 BUZON CONCRETO DE 1.10 X 1.10 X 0.85 M 5 días 319
374 04 INSTALACIONES SANITARIAS 144 días
375 04.01 APARATOS SANITARIOS Y ACCESORIOS 23 días
376 04.01.01 SUMINISTRO E INSTALACION DE APARATOS SANITARIOS Y
ACCESORIOS
23 días
377 04.01.01.01 INODORO TANQUE BAJO DE LOSA 1ra CALIDAD ADULTO
(NAC. BLANCO)
4 días 165
378 04.01.01.02 INODORO LOSA TIPO BABY FRESH TREBOL O SIMILAR 4 días 377
379 04.01.01.03 URINARIO DE LOSA TIPO CADET O SIMILAR 1 día 378
380 04.01.01.04 URINARIO DE LOSA BAMBI O SIMILAR 2 días 379
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 18
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
381 04.01.01.05 LAVATORIO DE LOSA DE PRIMERA CALIDAD C/GRIFERIA
TEMPORIZADA
3 días 380
382 04.01.01.06 LAVATORIO DE LOSA TIPO OVALIN C/GRIFERIA AL
MUEBLE MANIJA LARGA
1 día 381
383 04.01.01.07 LAVATORIO DE LOSA TIPO OVALIN INC GRIFERIA TIPO
PALANCA P/NIÑOS
2 días 382
384 04.01.01.08 LAVADERO ACERO INOXIDABLE S/ESCURRIDERA DE
21"x25" C/GRIF. AF
1 día 383
385 04.01.01.09 GRIFERIA DE 1/2" PARA BOTADERO 1 día 384
386 04.01.01.10 LLAVE DE DUCHA CON SALIDA CROMADA TIPO ESPAÑOLA 1 día 385
387 04.01.01.11 PAPELERA DE LOSA Y BARRA PLASTICA COLOR BLANCO 2 días 386
388 04.01.01.12 JABONERA DE LOSA CON AGARRADERA 1 día 387
389 04.02 SISTEMA DE AGUA FRIA 122 días
390 04.02.01 SALIDA DE AGUA FRIA 9 días
391 04.02.01.01 SALIDA DE AGUA FRIA - ø1/2" PVC-R 9 días 64
392 04.02.02 REDES DE DISTRIBUCION 8 días
393 04.02.02.01 TUBERIA PVC CLASE 10 - 1/2" ROSCADA P/INTERIORES 3 días 405
394 04.02.02.02 TUBERIA PVC CLASE 10 - 3/4" ROSCADA P/INTERIORES 2 días 393
395 04.02.02.03 TUBERIA PVC CLASE 10 - 1" ROSCADA P/INTERIORES 1 día 394
396 04.02.02.04 TUBERIA PVC CLASE 10 - 1.1/4" ROSCADA P/INTERIORES 1 día 395
397 04.02.02.05 TUBERIA PVC CLASE 10 - 1.1/2" ROSCADA P/INTERIORES 1 día 396
398 04.02.03 REDES DE ALIMENTACION 10 días
399 04.02.03.01 TUBERIA PVC CLASE 10 - 3/4" ROSCADA P/EXTERIORES 1 día 397
400 04.02.03.02 TUBERIA PVC CLASE 10 - 1.1/2" ROSCADA P/EXTERIORES 1 día 399
401 04.02.03.03 TUBERIA PVC CLASE 10 - 2" SP P/EXTERIORES 8 días 400
402 04.02.04 MOVIMIENTO DE TIERRAS 40 días
403 04.02.04.01 EXCAVACION DE ZANJAS PARA REDES EXTERIORES
SANITARIAS
16 días 319CC
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 19
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
404 04.02.04.02 REFINE Y NIVELACION DE ZANJA PARA TUBERIA 1 día 403
405 04.02.04.03 CAMA DE APOYO (e=0.10m) - ARENA GRUESA 2 días 404
406 04.02.04.04 RELLENO Y COMPACTADO CON EQUIPO Y MAT/PROPIO
EN REDES EXT. SANITARIAS
2 días 401
407 04.02.04.05 ELIMINACION DE MATERIAL EXCEDENTE 1 día 406
408 04.02.05 ACCESORIOS PARA AGUA FRIA 10 días
409 04.02.05.01 CODO DE 90° DE 1/2" PVC P/ AGUA FRIA 3 días 393CC
410 04.02.05.02 CODO DE 90° DE 3/4" PVC P/ AGUA FRIA 2 días 409CC+2 días
411 04.02.05.03 CODO DE 90° DE 1" PVC P/ AGUA FRIA 1 día 410
412 04.02.05.04 CODO DE 90° DE 1 1/4" PVC P/ AGUA FRIA 1 día 411
413 04.02.05.05 CODO DE 90° DE 1 1/2" PVC P/ AGUA FRIA 1 día 412
414 04.02.05.06 CODO DE 45º DE 2" DE PVC P/AGUA FRÍA 1 día 413
415 04.02.05.07 CODO DE 90º DE 2" DE PVC P/AGUA FRÍA 1 día 414
416 04.02.05.08 TEE DE 1/2" PVC P/AGUA FRIA 1 día 415
417 04.02.05.09 TEE DE 3/4" PVC P/AGUA FRIA 1 día 393CC
418 04.02.05.10 TEE DE 1" PVC P/AGUA FRIA 1 día 417
419 04.02.05.11 TEE DE 2" PVC P/AGUA FRIA 1 día 418
420 04.02.05.12 REDUCCION DE 3/4" A 1/2" PVC P/ AGUA FRIA 1 día 393CC
421 04.02.05.13 REDUCCION DE 1" A 3/4" DE PVC P/AGUA FRÍA 1 día 420
422 04.02.05.14 REDUCCION DE 1 1/2" A 3/4" DE PVC P/AGUA FRÍA 1 día 421
423 04.02.05.15 REDUCCION DE 1 1/4" A 1" DE PVC P/AGUA FRÍA 1 día 422
424 04.02.05.16 REDUCCION DE 2" A 1/2" DE PVC P/AGUA FRÍA 1 día 423
425 04.02.05.17 REDUCCION DE 2" A 1 1/2" DE PVC P/AGUA FRÍA 1 día 424
426 04.02.05.18 CODOS DE 90º DE 1/2" GALVANIZADO P/AGUA FRÍA 3 días 425
427 04.02.06 VALVULAS Y LLAVES 5 días
428 04.02.06.01 VALVULA ESFÉRICA DE BRONCE PESADA Ø1/2" 1 día 145
429 04.02.06.02 VALVULA ESFÉRICA DE BRONCE PESADA Ø3/4" 3 días 428
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 20
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras
430 04.02.06.03 VALVULA COMPUERTA DE BRONCE PESADA Ø 1" 1 día 429
431 04.02.07 VARIOS 6 días
432 04.02.07.01 CAJA PARA VALVULA EN PARED, NICHO DE MAYOLICA Y
TAPA METALICA
4 días 430
433 04.02.07.02 CAJA DE VALVULA EN PISO 0.50x0.50m 1 día 432
434 04.02.07.03 PASE TUB. SCH-40 ø2" (L=0.30M) 1 día 433
435 04.03 DESAGUE Y VENTILACION 144 días
436 04.03.01 SALIDA DE DESAGUE 10 días
437 04.03.01.01 SALIDA DE DESAGUE EN PVC CP Ø DE 2" 1 día 391
438 04.03.01.02 SALIDA DE DESAGUE EN PVC CP Ø DE 2" CON TRAMPA "P" 1 día 437
439 04.03.01.03 SALIDA DE DESAGUE EN PVC CP Ø DE 3" 1 día 438
440 04.03.01.04 SALIDA DE DESAGUE EN PVC CP Ø DE 3" CON TRAMPA "P" 1 día 439
441 04.03.01.05 SALIDA DE DESAGUE EN PVC CP Ø DE 4" 1 día 440
442 04.03.01.06 SALIDA DE VENTILACION EN PVC CP Ø DE 2" 4 días 441
443 04.03.01.07 SALIDA DE VENTILACION EN PVC CP Ø DE 3" 1 día 442
444 04.03.02 REDES DE DERIVACION 14 días
445 04.03.02.01 TUBERIA PVC-CP DESAGUE 2" RED INTERIOR 2 días 393CC
446 04.03.02.02 TUBERIA PVC-CP DESAGUE 3" RED INTERIOR 1 día 445
447 04.03.02.03 TUBERIA PVC-CP DESAGUE 4" RED INTERIOR 3 días 446
448 04.03.02.04 MONTANTE Y/O VENTILACION CON TUBERIA PVC-CP Ø
DE 2"
7 días 447
449 04.03.02.05 MONTANTE Y/O VENTILACION CON TUBERIA PVC-CP Ø
DE 3"
1 día 448
450 04.03.03 ACCESORIOS DE REDES 13 días
451 04.03.03.01 CODO DE 45° DE 2" PVC P/DESAGUE 3 días 445CC
452 04.03.03.02 CODO DE 90º DE 2" PVC P/DESAGUE 4 días 451CC
453 04.03.03.03 CODO DE 90º DE 3" PVC P/DESAGUE 2 días 452FF+1 día
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 21
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras

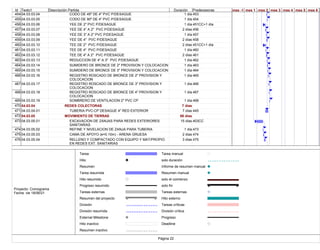

454 04.03.03.04 CODO DE 45º DE 4" PVC P/DESAGUE 1 día 453
455 04.03.03.05 CODO DE 90º DE 4" PVC P/DESAGUE 1 día 454
456 04.03.03.06 YEE DE 2" PVC P/DESAGUE 1 día 451CC+1 día
457 04.03.03.07 YEE DE 4" A 2" PVC P/DESAGUE 2 días 456
458 04.03.03.08 YEE DE 3" A 2" PVC P/DESAGUE 1 día 457
459 04.03.03.09 YEE DE 4" PVC P/DESAGUE 2 días 458
460 04.03.03.10 TEE DE 2" PVC P/DESAGUE 2 días 451CC+1 día
461 04.03.03.11 TEE DE 4" PVC P/DESAGUE 1 día 460
462 04.03.03.12 TEE DE 4" A 2" PVC P/DESAGUE 2 días 461
463 04.03.03.13 REDUCCION DE 4" A 3" PVC P/DESAGUE 1 día 462
464 04.03.03.14 SUMIDERO DE BRONCE DE 2" PROVISION Y COLOCACION 1 día 463
465 04.03.03.15 SUMIDERO DE BRONCE DE 3" PROVISION Y COLOCACION 1 día 464
466 04.03.03.16 REGISTRO ROSCADO DE BRONCE DE 2" PROVISION Y
COLOCACION
1 día 465
467 04.03.03.17 REGISTRO ROSCADO DE BRONCE DE 3" PROVISION Y
COLOCACION
1 día 466
468 04.03.03.18 REGISTRO ROSCADO DE BRONCE DE 4" PROVISION Y
COLOCACION
1 día 467
469 04.03.03.19 SOMBRERO DE VENTILACION 2" PVC CP 1 día 468
470 04.03.04 REDES COLECTORAS 7 días
471 04.03.04.01 TUBERIA PVC-CP DESAGUE 4" RED EXTERIOR 7 días 445
472 04.03.05 MOVIMIENTO DE TIERRAS 66 días
473 04.03.05.01 EXCAVACION DE ZANJAS PARA REDES EXTERIORES
SANITARIAS
15 días 403CC
474 04.03.05.02 REFINE Y NIVELACION DE ZANJA PARA TUBERIA 1 día 473
475 04.03.05.03 CAMA DE APOYO (e=0.10m) - ARENA GRUESA 2 días 474
476 04.03.05.04 RELLENO Y COMPACTADO CON EQUIPO Y MAT/PROPIO
EN REDES EXT. SANITARIAS
3 días 475
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 22
Proyecto: Cronograma
Fecha: vie 18/06/21
Id Texto1 Descripción Partida Duración Predecesoras

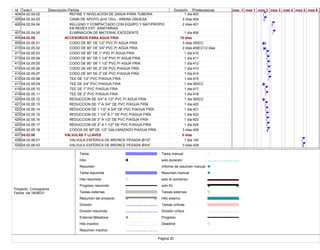

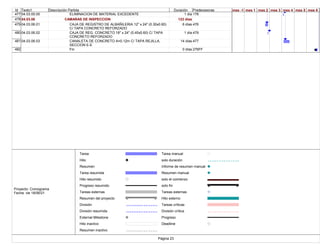

477 04.03.05.05 ELIMINACION DE MATERIAL EXCEDENTE 1 día 178
478 04.03.06 CAMARAS DE INSPECCION 123 días
479 04.03.06.01 CAJA DE REGISTRO DE ALBAÑILERIA 12" x 24" (0.30x0.60)
C/ TAPA CONCRETO REFORZADO
6 días 476
480 04.03.06.02 CAJA DE REG. CONCRETO 18" x 24" (0.45x0.60) C/ TAPA
CONCRETO REFORZADO
1 día 479
481 04.03.06.03 CANALETA DE CONCRETO A=0.12m C/ TAPA REJILLA,
SECCION E-E
14 días 477
482 Fin 0 días 276FF
mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6
Tarea
Hito
Resumen
Tarea resumida
Hito resumido
Progreso resumido
Tareas externas
Resumen del proyecto
División
División resumida
External Milestone
Hito inactivo
Resumen inactivo
Tarea manual
solo duración
Informe de resumen manual
Resumen manual
solo el comienzo
solo fin
Tareas externas
Hito externo
Tareas críticas
División crítica
Progreso
Deadline
Página 23
Proyecto: Cronograma
Fecha: vie 18/06/21

Gantt ultimo

  • 1.
    Id Texto1 DescripciónPartida Duración Predecesoras 1 “REHABILITACIÓN DE LA INFRAESTRUCTURA Y DOTACIÓN DE EQUIPAMIENTO EN LA I.E. SEÑOR DE LA DIVINA MISERICORDIA EN EL AA.HH. NUEVA ESPERANZA, DISTRITO DE VEINTISÉIS DE OCTUBRE-PROVINCIA DE PIURA-REGIÓN PIURA” 180 días 2 Inicio 0 días 3 01 ESTRUCTURAS 97 días 4 01.01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y SALUD 97 días 5 01.01.01 OBRAS PROVISIONALES Y TRABAJOS PRELIMINARES 37 días 6 01.01.01.01 CONSTRUCCIONES PROVISIONALES 3 días 7 01.01.01.01.01 ALMACEN OFICINA Y CASETA DE GUARDIANIA 1 día 2CC 8 01.01.01.01.02 CARTEL DE OBRA 2.40X3.60 1 día 7CC 9 01.01.01.01.03 SERVICIOS HIGIENICOS 1 día 8 10 01.01.01.01.04 CERCO PROVISIONAL DE TRIPLAY 2 días 7 11 01.01.01.02 INSTALACIONES PROVISIONALES 1 día 12 01.01.01.02.01 ENERGIA ELECTRICA PARA LA CONSTRUCCION 1 día 13 01.01.01.03 ELIMINACION DE OBSTRUCCIONES 4 días 14 01.01.01.03.01 ELIMINACION DE ARBOLES 4 días 10 15 01.01.01.04 DESMONTAJES 6 días 16 01.01.01.04.01 DESMONTAJE DE PUERTAS 2 días 19CC 17 01.01.01.04.02 DESMONTAJE DE VENTANAS 2 días 16 18 01.01.01.04.03 DESMONTAJE DE PORTON (3.55X2.90) 1 día 17 19 01.01.01.04.04 DESMONTAJE DE TECHO CANALON 5 días 14CC 20 01.01.01.04.05 DESMONTAJE DE ASTA DE BANDERA 1 día 19 21 01.01.01.05 DEMOLICIONES 36 días 22 01.01.01.05.01 DEMOLICION DE CIMIENTOS DE CONCRETO 7 días 23FF+2 días 23 01.01.01.05.02 DEMOLICION DE SOBRECIMIENTOS 3 días 28FF+1 día mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 1 Proyecto: Cronograma Fecha: vie 18/06/21
  • 2.
    Id Texto1 DescripciónPartida Duración Predecesoras 24 01.01.01.05.03 DEMOLICION DE COLUMNAS Y VIGAS DE CONCRETO 4 días 17 25 01.01.01.05.04 DEMOLICION DE PISO INC. FALSO PISO E=0.15M 5 días 22 26 01.01.01.05.05 DEMOLICION DE VEREDAS, PATIO Y LOSA DEPORTIVA DE CONCRETO E=0.10M 3 días 25 27 01.01.01.05.06 DEMOLICION DE MUROS DE LADRILLO KK-SOGA MANUAL 5 días 24CC 28 01.01.01.05.07 DEMOLICION DE MUROS DE LADRILLO KK-CABEZA MANUAL 5 días 27CC+2 días 29 01.01.01.05.08 DEMOLICION DE MUROS DE CONCRETO 1 día 26 30 01.01.01.05.09 DESINSTALACION, TRASLADO E INSTALACION DE AULAS PREFABRICADAS 4 días 7 31 01.01.01.05.10 ACARREO INTERNO, MAT. PROCEDENTE DE DEMOLICION 10 días 29 32 01.01.01.05.11 ELIMINACION DE DEMOLICIONES 1 día 31 33 01.01.01.06 TRAZO, NIVELES Y REPLANTEO 3 días 34 01.01.01.06.01 TRAZO Y REPLANTEO PRELIMINAR 3 días 25 35 01.01.02 SEGURIDAD Y SALUD 4 días 36 01.01.02.01 ELABORACION, IMPLEMENTACION Y ADMINISTRACION DEL PLAN DE SEGURIDAD Y SALUD EN EL TRABAJO 1 día 7 37 01.01.02.02 EQUIPOS DE PROTECCION INDIVIDUAL 1 día 36 38 01.01.02.03 CAPACITACION EN SEGURIDAD Y SALUD 1 día 37,39 39 01.01.02.04 EQUIPO DE PROTECCION COLECTIVA 1 día 37 40 01.01.03 MOVIMIENTO DE TIERRAS 47 días 41 01.01.03.01 EXCAVACIONES 5 días 42 01.01.03.01.01 EXCAVACION DE ZANJAS PARA ZAPATAS Y CIMIENTOS 5 días 44 43 01.01.03.02 CORTES 1 día 44 01.01.03.02.01 CORTE MASIVO DE TERRENO A MAQUINA 1 día 34 45 01.01.03.03 RELLENOS 11 días 46 01.01.03.03.01 RELLENO COMPACTADO C/EQUPO MAT/PROPIO 10 días 80 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 2 Proyecto: Cronograma Fecha: vie 18/06/21
  • 3.
    Id Texto1 DescripciónPartida Duración Predecesoras 47 01.01.03.03.02 CAMA DE ARENA (E=0.05M) 1 día 46 48 01.01.03.04 ELIMINACION MATERIAL EXCEDENTE 11 días 49 01.01.03.04.01 ACARREO INTERNO, MAT. PROCEDENTE DE EXCAVACIONES 5 días 44 50 01.01.03.04.02 ELIMINACION DE MATERIAL EXCEDENTE ACARREADO 5 días 49 51 01.01.03.04.03 ELIMINACION MATERIAL EXCEDENTE C/MAQUINA 1 día 50 52 01.01.03.05 NIVELACION INTERIOR Y APISONADO 10 días 53 01.01.03.05.01 AFIRMADO DE 6" PARA PISOS, PATIOS Y VEREDAS, COMPACTADO 10 días 46 54 01.01.04 OBRAS DE CONCRETO SIMPLE 27 días 55 01.01.04.01 FALSOS CIMIENTOS 9 días 56 01.01.04.01.01 SUBCIMIENTO, SUBZAPATA MEZCLA 1:12 + 30 % P.G. 7 días 44 57 01.01.04.01.02 SOLADO PARA ZAPATAS Y VIGA DE CIMENTACION e=4" CEM/ HORM 5 días 56CC+4 días 58 01.01.04.02 CIMIENTOS 9 días 59 01.01.04.02.01 CIMIENTOS CORRIDOS C:H 1:10 + 30% P.G. F'C:>=100KG/CM2 9 días 57CC+2 días 60 01.01.04.03 SOBRECIMIENTOS 6 días 61 01.01.04.03.01 SOBRECIMIENTO, CONCRETO 1:8 + 25% P.M. F'C >=100KG/CM2 1 día 62 62 01.01.04.03.02 SOBRECIMIENTO, ENCOFRADO Y DESENCOFRADO 5 días 59CC+4 días 63 01.01.04.04 FALSOS PISOS 11 días 64 01.01.04.04.01 FALSO PISO MEZCLA 1:8 E=4" 10 días 65 65 01.01.04.04.02 CONCRETO F'C=140 KG/CM2 EN BASE ASTA DE BANDERA 1 día 61 66 01.01.05 OBRAS DE CONCRETO ARMADO 66 días 67 01.01.05.01 ENSACHE DE FALSO PISO 4 días 68 01.01.05.01.01 ENSANCHE DE FALSO PISO MEZCLA 1:8 F'C>=100KG/CM2 1 día 69 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 3 Proyecto: Cronograma Fecha: vie 18/06/21
  • 4.

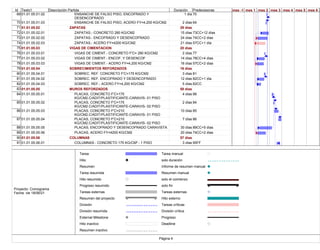

    Id Texto1 DescripciónPartida Duración Predecesoras 69 01.01.05.01.02 ENSANCHE DE FALSO PISO, ENCOFRADO Y DESENCOFRADO 1 día 70 70 01.01.05.01.03 ENSANCHE DE FALSO PISO, ACERO FY=4,200 KG/CM2 2 días 64 71 01.01.05.02 ZAPATAS 29 días 72 01.01.05.02.01 ZAPATAS.- CONCRETO 280 KG/CM2 15 días 73CC+12 días 73 01.01.05.02.02 ZAPATAS.- ENCOFRADO Y DESENCOFRADO 24 días 74CC+2 días 74 01.01.05.02.03 ZAPATAS.- ACERO FY=4200 KG/CM2 21 días 57CC+1 día 75 01.01.05.03 VIGAS DE CIMENTACION 20 días 76 01.01.05.03.01 VIGAS DE CIMENT.- CONCRETO F'C= 280 KG/CM2 2 días 77 77 01.01.05.03.02 VIGAS DE CIMENT.- ENCOF. Y DESENCOF 14 días 78CC+4 días 78 01.01.05.03.03 VIGAS DE CIMENT.- ACERO FY=4,200 KG/CM2 16 días 57CC+2 días 79 01.01.05.04 SOBRECIMIENTOS REFORZADOS 16 días 80 01.01.05.04.01 SOBREC. REF. CONCRETO F'C=175 KG/CM2 3 días 81 81 01.01.05.04.02 SOBREC. REF. ENCOFRADO Y DESENCOFRADO 12 días 82CC+1 día 82 01.01.05.04.03 SOBREC. REF.- ACERO FY=4,200 KG/CM2 5 días 62CC 83 01.01.05.05 MUROS REFORZADOS 58 días 84 01.01.05.05.01 PLACAS, CONCRETO F'C=175 KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 01 PISO 4 días 88 85 01.01.05.05.02 PLACAS, CONCRETO F'C=175 KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 02 PISO 2 días 84 86 01.01.05.05.03 PLACAS, CONCRETO F'C=210 KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 01 PISO 10 días 85 87 01.01.05.05.04 PLACAS, CONCRETO F'C=210 KG/CM2.C/ADIT/PLASTIFICANTE-CARAVIS- 02 PISO 7 días 86 88 01.01.05.05.05 PLACAS, ENCOFRADO Y DESENCOFRADO CARAVISTA 30 días 89CC+5 días 89 01.01.05.05.06 PLACAS, ACERO FY=4200 KG/CM2 20 días 74CC+2 días 90 01.01.05.06 COLUMNAS 57 días 91 01.01.05.06.01 COLUMNAS - CONCRETO 175 KG/CM² - 1 PISO 3 días 95FF mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 4 Proyecto: Cronograma Fecha: vie 18/06/21
  • 5.

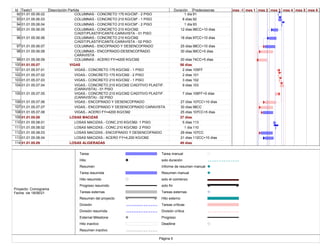

    Id Texto1 DescripciónPartida Duración Predecesoras 92 01.01.05.06.02 COLUMNAS - CONCRETO 175 KG/CM² - 2 PISO 1 día 91 93 01.01.05.06.03 COLUMNAS - CONCRETO 210 KG/CM² - 1 PISO 8 días 92 94 01.01.05.06.04 COLUMNAS - CONCRETO 210 KG/CM² - 2 PISO 1 día 93 95 01.01.05.06.05 COLUMNAS.- CONCRETO 210 KG/CM2 C/ADIT/PLASTIFICANTE-CARAVISTA - 01 PISO 12 días 96CC+10 días 96 01.01.05.06.06 COLUMNAS.- CONCRETO 210 KG/CM2 C/ADIT/PLASTIFICANTE-CARAVISTA - 02 PISO 18 días 97CC+10 días 97 01.01.05.06.07 COLUMNAS.- ENCOFRADO Y DESENCOFRADO 25 días 98CC+10 días 98 01.01.05.06.08 COLUMNAS.- ENCOFRADO-DESENCOFRADO CARAVISTA 30 días 99CC+5 días 99 01.01.05.06.09 COLUMNAS - ACERO FY=4200 KG/CM2 20 días 74CC+5 días 100 01.01.05.07 VIGAS 56 días 101 01.01.05.07.01 VIGAS.- CONCRETO 175 KG/CM2 - 1 PISO 2 días 105FF 102 01.01.05.07.02 VIGAS.- CONCRETO 175 KG/CM2 - 2 PISO 2 días 101 103 01.01.05.07.03 VIGAS.- CONCRETO 210 KG/CM2 - 1 PISO 3 días 102 104 01.01.05.07.04 VIGAS.- CONCRETO 210 KG/CM2 C/ADITIVO PLASTIF. (CARAVISTA) - 01 PISO 9 días 103 105 01.01.05.07.05 VIGAS.- CONCRETO 210 KG/CM2 C/ADITIVO PLASTIF. (CARAVISTA) - 02 PISO 7 días 106FF+5 días 106 01.01.05.07.06 VIGAS.- ENCOFRADO Y DESENCOFRADO 27 días 107CC+10 días 107 01.01.05.07.07 VIGAS.- ENCOFRADO Y DESENCOFRADO CARAVISTA 30 días 98CC 108 01.01.05.07.08 VIGAS.- ACERO FY=4200 KG/CM2 25 días 107CC+5 días 109 01.01.05.08 LOSAS MACIZAS 37 días 110 01.01.05.08.01 LOSAS MACIZAS.- CONC.210 KG/CM2- 1 PISO 5 días 113 111 01.01.05.08.02 LOSAS MACIZAS.- CONC.210 KG/CM2- 2 PISO 1 día 110 112 01.01.05.08.03 LOSAS MACIZAS.- ENCOFRADO Y DESENCOFRADO 29 días 107CC 113 01.01.05.08.04 LOSAS MACIZAS.- ACERO FY=4,200 KG/CM2 21 días 112CC+10 días 114 01.01.05.09 LOSAS ALIGERADAS 49 días mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 5 Proyecto: Cronograma Fecha: vie 18/06/21
  • 6.
    Id Texto1 DescripciónPartida Duración Predecesoras 115 01.01.05.09.01 LOSA ALIGERADA - CONCRETO 210 KG/CM2 - 1 PISO 3 días 119 116 01.01.05.09.02 LOSA ALIGERADA - CONCRETO 210 KG/CM2 - 2 PISO 3 días 115 117 01.01.05.09.03 LOSA ALIGERADA.- ENCOFRADO Y DESENCOFRADO 29 días 112CC 118 01.01.05.09.04 LOSA ALIGERADA.- ACERO FY=4,200 KG/CM2 18 días 117CC+20 días 119 01.01.05.09.05 LOSA ALIGERADA.- LADR. HUECO 15X30X30 5 días 118 120 01.01.05.10 ESCALERAS 6 días 121 01.01.05.10.01 ESCALERA - CONCRETO 210 KG/CM2 1 día 122 122 01.01.05.10.02 ESCALERA.- ENCOFRADO Y DESENCOFRADO 3 días 123 123 01.01.05.10.03 ESCALERA.- ACERO FY=4,200 KG/CM2 2 días 118 124 01.01.05.11 MESAS 3 días 125 01.01.05.11.01 MESA.- CONCRETO 175 KG/CM2 1 día 126 126 01.01.05.11.02 MESA.- ENCOFRADO-DESENCOFRADO 1 día 127 127 01.01.05.11.03 MESA.- ACERO FY=4200 KG/CM2 1 día 123 128 01.01.05.12 OTROS 5 días 129 01.01.05.12.01 GARGOLA DE CONCRETO.-TERMINADO S/DISEÑO 5 días 115 130 01.01.05.13 PLACA DE CONCRETO EN ASTA DE BANDERA 3 días 131 01.01.05.13.01 ASTA DE BANDERA, PLACA DE CONCRETO F'C=175KG/M2 1 día 132 132 01.01.05.13.02 ASTA DE BANDERA, ENCOFRADO Y DESENCOFRADO 1 día 133 133 01.01.05.13.03 ASTA DE BANDERA, ACERO Fy=4200 kg/cm2 1 día 99 134 01.01.05.14 BANCAS DE CONCRETO 5 días 135 01.01.05.14.01 BANCAS DE CONCRETO, CONCRETO F'C=175KG/CM2 1 día 136 136 01.01.05.14.02 ENCOFRADO Y DESENCOFRADO DE BANCAS 2 días 137 137 01.01.05.14.03 BANCA DE CONCRETO, ACERO Fy=4200 kg/cm2 2 días 133 138 01.01.06 ESTRUCTURAS METALICAS 4 días 139 01.01.06.01 COLUMNA METALICA DE TUBO CUADRADO 4"X3mm L=3.6m inc. Anclaje 1 día 140 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 6 Proyecto: Cronograma Fecha: vie 18/06/21
  • 7.
    Id Texto1 DescripciónPartida Duración Predecesoras 140 01.01.06.02 ESTRUCTURA METALICA Y COB. C/MALLA MONOFILAMENTO EN PATIO 8m x 6m -C/TIJERAL 3 días 137 141 02 ARQUITECTURA 142 días 142 02.01 MUROS Y TABIQUES DE ALBAÑILERIA 75 días 143 02.01.01 MURO DE LADRILLO KK TIPO IV CABEZA M:1:1:4 E=1.5 cm 30 días 84 144 02.01.02 MURO DE LADRILLO KK TIPO IV SOGA M:1:1:4 E=1.5 cm 50 días 143CC+10 días 145 02.01.03 MURO DE LADRILLO KK TIPO IV CANTO M:1:1:4 E=1.5 cm 26 días 144FF+10 días 146 02.01.04 ALAMBRE #8 REFUERZO HORIZONTAL EN MUROS 5 días 145FF 147 02.01.05 MURO PREF.C/PL.MELAMINE E=18mm C/PARANTE DE ALUMINIO Y VIDRIO TEMPLADO DE 6MM 5 días 145 148 02.02 REVOQUES Y REVESTIMIENTOS 127 días 149 02.02.01 TARRAJEO PRIMARIO, MORTERO C:A 1:5 23 días 143CC+10 días 150 02.02.02 TARRAJEO EN MURO INTERIOR Y EXTERIOR 53 días 149CC+10 días 151 02.02.03 TARRAJEO DE COLUMNAS 35 días 94 152 02.02.04 TARRAJEO DE VIGAS 33 días 104 153 02.02.05 TARRAJEO GRANITO PULIDO COLOR BEIGE 2 días 135 154 02.02.06 TARRAJEO MEZCLA 1:4 29 días 153FF+2 días 155 02.02.07 VESTIDURA DE DERRAMES (1:5) 40 días 150FF+5 días 156 02.02.08 BRUÑAS SEGUN DETALLE 1cmX1cm 20 días 150FF+7 días 157 02.02.09 BRUÑAS SEGUN DETALLE (1 x 4 cm) 2 días 156 158 02.02.10 ACABADO TERRAZO PULIDO EN MESA 1 día 157 159 02.02.11 ACABADO DE CEMENTO PULIDO Y BRUÑADO EN DESCANSO DE ESCALERA 9 días 158 160 02.03 CIELO RASO 50 días 161 02.03.01 CIELO RASO CON MEZCLA C:A 1:5 50 días 116 162 02.03.02 FALSA VIGA DE SISTEMA DRYWALL 1 día 152 163 02.04 PISOS Y PAVIMENTOS 50 días mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 7 Proyecto: Cronograma Fecha: vie 18/06/21
  • 8.
    Id Texto1 DescripciónPartida Duración Predecesoras 164 02.04.01 CONTRAPISOS 23 días 165 02.04.01.01 CONTRAPISO DE 46.8 mm PARA RECIBIR PISO VINILICO 19 días 64 166 02.04.01.02 CONTRAPISO DE 35mm, PARA RECIBIR BALDOSA DE TERRAZO 4 días 165 167 02.04.02 PISOS 50 días 168 02.04.02.01 PISO DE 6" ACABADO FROTACHADO Y BRUÑADO CON ENDURECEDOR 1 día 166 169 02.04.02.02 PISO DE 6" ACABADO PULIDO 1 día 168 170 02.04.02.03 PISO DE BALDOSA DE TERRAZO MONOCAPA 30X30X1.5 GRIS CLARO N° 01 50 días 64 171 02.04.02.04 PISO LOSETA VINILICA DE ALTO TRANSITO e=3.2mm 7 días 165 172 02.04.02.05 PISO DE CEMENTO PULIDO Y BRUÑADO CON ENDURECEDOR E=2" S/COLOREAR 7 días 171 173 02.04.02.06 PISO DE CEMENTO SEMIPULIDO Y BRUÑADO CON ENDURECEDOR E=2" S/COLOREAR 7 días 172 174 02.04.02.07 PISO DE CEMENTO PULIDO Y BRUÑADO CON ENDURECEDOR E=2" S/COLOREAR 1 día 173 175 02.04.02.08 PISO DE ADOQUIN 0.10 X 0.20 X 0.06m 1 día 174 176 02.04.02.09 CANALETA "MEDIA CAÑA" EN CIRCULACION 4 días 175 177 02.04.03 SARDINELES 1 día 178 02.04.03.01 SARDINEL H=0.15m REVEST. CON CERAMICO COLOR BLANCO 1 día 175 179 02.04.04 PATIOS Y VEREDAS 9 días 180 02.04.04.01 PATIO CONCRETO 175 kg/cm2 E=6" FROT.Y BRUÑADO C/ENDURECEDOR 4 días 64 181 02.04.04.02 VEREDA DE CONCRETO 175 kg/cm2 E=4" FROT.Y BRUÑADO C/ENDURECEDOR 2 días 182 182 02.04.04.03 RAMPAS DE CONCRETO 175 kg/cm2 E=5" BRUÑADO S/DISEÑO 1 día 183 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 8 Proyecto: Cronograma Fecha: vie 18/06/21
  • 9.

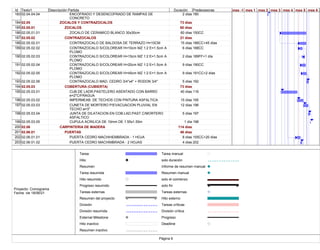

    Id Texto1 DescripciónPartida Duración Predecesoras 183 02.04.04.04 ENCOFRADO Y DESENCOFRADO DE RAMPAS DE CONCRETO 2 días 180 184 02.05 ZOCALOS Y CONTRAZOCALOS 73 días 185 02.05.01 ZOCALOS 60 días 186 02.05.01.01 ZOCALO DE CERAMICO BLANCO 30x30cm 60 días 150CC 187 02.05.02 CONTRAZOCALOS 21 días 188 02.05.02.01 CONTRAZOCALO DE BALDOSA DE TERRAZO H=10CM 15 días 186CC+45 días 189 02.05.02.02 CONTRAZOCALO S/COLOREAR H=10cm MZ 1:2 E=1.5cm A PLOMO 6 días 188CC 190 02.05.02.03 CONTRAZOCALO S/COLOREAR H=15cm MZ 1:2 E=1.5cm A PLOMO 2 días 189FF+1 día 191 02.05.02.04 CONTRAZOCALO S/COLOREAR H=20cm MZ 1:2 E=1.5cm A PLOMO 9 días 190CC 192 02.05.02.05 CONTRAZOCALO S/COLOREAR H=45cm MZ 1:2 E=1.5cm A PLOMO 9 días 191CC+2 días 193 02.05.02.06 CONTRAZOCALO MAD. CEDRO 3/4"x4" + RODON 3/4" 5 días 192 194 02.05.03 COBERTURA (CUBIERTA) 73 días 195 02.05.03.01 CUB.DE LADR.PASTELERO ASENTADO CON BARRO e=2"C/FRAGUA 40 días 116 196 02.05.03.02 IMPERMEAB. DE TECHOS CON PINTURA ASFALTICA 15 días 195 197 02.05.03.03 CUNETA DE MORTERO P/EVACUACION PLUVIAL EN TECHO ø=3" 12 días 196 198 02.05.03.04 JUNTA DE DILATACION EN COB.LAD.PAST.C/MORTERO ASFALTICO 5 días 197 199 02.05.03.05 CUPULA ACRILICA DE 10mm DE 1.55x1.55m 1 día 198 200 02.06 CARPINTERIA DE MADERA 114 días 201 02.06.01 PUERTAS 46 días 202 02.06.01.01 PUERTA CEDRO MACHIHEMBRADA - 1 HOJA 8 días 155CC+20 días 203 02.06.01.02 PUERTA CEDRO MACHIMBRADA - 2 HOJAS 4 días 202 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 9 Proyecto: Cronograma Fecha: vie 18/06/21

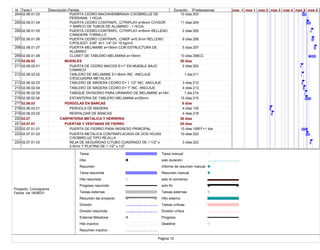

  • 10.
    Id Texto1 DescripciónPartida Duración Predecesoras 204 02.06.01.03 PUERTA CEDRO MACHIHEMBRADA C/SOBRELUZ DE PERSIANA- 1 HOJA 10 días 203 205 02.06.01.04 PUERTA CEDRO CONTRAPL. C/TRIPLAY e=6mm C/VISOR Y MARCO DE TUBOS DE ALUMINIO - 1 HOJA 11 días 204 206 02.06.01.05 PUERTA CEDRO-CONTRAPL. C/TRIPLAY e=6mm RELLENO C/MADERA TORNILLO 2 días 205 207 02.06.01.06 PUERTA CEDRO CONTRAPL. C/MDF e=5.5mm RELLENO C/POLIEST. EXP. e=1 1/4" D= 10 kg/m3 6 días 206 208 02.06.01.07 PUERTA MELAMINE e=18mm CON ESTRUCTURA DE ALUMINIO 5 días 207 209 02.06.01.08 CLOSET DE TABLERO MELAMINA e=18mm 13 días 206CC 210 02.06.02 MUEBLES 26 días 211 02.06.02.01 PUERTA DE CEDRO MACIZA E=1" EN MUEBLE BAJO C/MARCO 2 días 202 212 02.06.02.02 TABLERO DE MELAMINE E=18mm INC. ANCLAJE C/ESCUADRA METALICA 1 día 211 213 02.06.02.03 TABLERO DE MADERA CEDRO E= 1 1/2" INC. ANCLAJE 3 días 212 214 02.06.02.04 TABLERO DE MADERA CEDRO E= 1" INC. ANCLAJE 4 días 213 215 02.06.02.05 TABIQUE DIVISORIO PARA URINARIO DE MELAMINE e=18mm 1 día 214 216 02.06.02.06 ESTANTERIA DE TABLERO MELAMINA e=25mm 15 días 215 217 02.06.03 PERGOLAS EN BANCAS 8 días 218 02.06.03.01 PERGOLA DE MADERA 4 días 135 219 02.06.03.02 RESPALDAR DE BANCAS 4 días 218 220 02.07 CARPINTERIA METALICA Y HERRERIA 38 días 221 02.07.01 PUERTAS Y VENTANAS DE FIERRO 29 días 222 02.07.01.01 PUERTA DE FIERRO PARA INGRESO PRINCIPAL 10 días 155FF+1 día 223 02.07.01.02 PUERTA METALICA CONTRAPLACADA DE DOS HOJAS C/SOBRELUZ TIPO REJILLA 10 días 222 224 02.07.01.03 REJA DE SEGURIDAD C/TUBO CUADRADO DE 1 1/2" x 2.5mm Y PLATINA DE 1 1/2" x 1/2" 3 días 223 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 10 Proyecto: Cronograma Fecha: vie 18/06/21
  • 11.
    Id Texto1 DescripciónPartida Duración Predecesoras 225 02.07.01.04 VENTANA TIPO REJA C/FIERRO MACIZO CUADRADO DE 3/4" 4 días 224 226 02.07.01.05 PUERTA MALLA METALICA # 10 COCADA 2"X2", PERFILES DE Fe 1/8" 2 días 225 227 02.07.02 PUERTAS Y VENTANAS DE ALUMINIO 36 días 228 02.07.02.01 VENTANA DE ALUMINIO NATURAL MATE CON CRISTAL TEMPLADO DE 6mm FIJO Y PIVOTANTE C/ACCES DE ALUMINIO 20 días 222CC 229 02.07.02.02 VENTANA DE ALUMINIO NATURAL MATE CON CRISTAL TEMPLADO DE 6mm PIVOTANTE INC ACCES DE ALUM 5 días 228 230 02.07.02.03 VENTANA CON MARCO DE ALUMINIO Y HOJA DE ALUMINIO C/VIDRIO TEMPLADO FIJO DE 6mm, SISTEMA PROYECTANTE C/ACCES.DE ALUMINIO 1 día 229 231 02.07.02.04 PUERTA-VENTANA CON MARCO DE ALUMINIO Y HOJA DE ALUMINIO C/VIDRIO TEMPLADO FIJO DE 6mm, SISTEMA PROYECTANTE C/ACCES. DE ALUMINIO 10 días 230 232 02.07.03 PASAMANOS Y BARANDAS 37 días 233 02.07.03.01 BARRA HORIZONTAL DE TUBO DE ACERO INOXIDABLE DE 1 1/2" EN SS.HH. L=0.90m 7 días 150FF+1 día 234 02.07.03.02 BARRA VERTICAL DE TUBO DE ACERO INOXIDABLE DE 1 1/2" EN SS.HH. L=1.20m 1 día 233 235 02.07.03.03 GANCHO DE ACERO INOXIDABLE PARA COLGAR MULETAS 4 días 234 236 02.07.03.04 PASAMANO DOBLE DE TUBO DE FIERRO Ø 2" EN ESCALERA, INC. PINTURA 23 días 235 237 02.07.03.05 BARANDA METALICA EN AREA DE CIRCULACION H=0.90M INC. PINTURA 23 días 236CC+2 días 238 02.07.04 CERCO METALICOS 25 días 239 02.07.04.01 CERCO MALLA # 10 COCADA 2"X2" C/PERFILES DE Fe Y TUBO F°G° Ø 3" 25 días 155 240 02.08 CERRAJERIA 23 días 241 02.08.01 BISAGRAS 6 días mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 11 Proyecto: Cronograma Fecha: vie 18/06/21
  • 12.
    Id Texto1 DescripciónPartida Duración Predecesoras 242 02.08.01.01 BISAGRA DE ACERO ALUMINIZADA DE 3 1/2" PESADA EN PUERTA/ VENTANA 1 día 202CC 243 02.08.01.02 BISAGRA DE ACERO ALUMINIZADA DE 4" PESADA EN PUERTAS 2 días 242 244 02.08.01.03 BISAGRAS TIPO CANGREJO 1 día 243 245 02.08.01.04 BISAGRAS TIPO PIN DE ROTULACION 1 día 244 246 02.08.01.05 BISAGRAS CAPUCHINAS ACERO ALUMINIZADO DE 3.5"x3.5" 1 día 245 247 02.08.02 CERRADURAS 9 días 248 02.08.02.01 CERRADURA DE SOBREPONER TRES GOLPES EN PUERTA, CON TIRADOR TIPO FORTE 5 días 246 249 02.08.02.02 CERRADURA TIPO PESADA DE DOS GOLPES EN PUERTA C/TIRADOR 2 días 248 250 02.08.02.03 CERRADURA TIPO MANIJA P/PUERTA 1 día 249 251 02.08.02.04 CERRADURA PARA MUEBLES BAJOS TIPO YALE 540 1 día 250 252 02.08.03 ACCESORIOS DE CIERRE 3 días 253 02.08.03.01 CERROJO METALICO DE 2" 1 día 251 254 02.08.03.02 CERROJO DE FIERRO DE 4" 1 día 253 255 02.08.03.03 CANDADO TIPO FORTE 60 mm. 1 día 254 256 02.08.04 ACCESORIOS EN GENERAL 5 días 257 02.08.04.01 TIRADORES METALICOS EN MUEBLES BAJOS DE 64mm 1 día 255 258 02.08.04.02 MANIJA DE 4" 1 día 257 259 02.08.04.03 MANIJA O JALADOR DE ALUMINIO DE 6" 1 día 258 260 02.08.04.04 TOPES DE GOMA PARA PUERTA 1 día 259 261 02.08.04.05 MANIJA DE FIERRO SOLIDO A32 3/8" 1 día 260 262 02.09 VIDRIOS, CRISTALES Y SIMILARES 11 días 263 02.09.01 ESPEJO DE 60 x 60, e=6mm, C/LAMINA DE SEGURIDAD 5 días 261 264 02.09.02 ESPEJOS DE 0.60x0.60m P/SS.HH. VARONES Y DAMAS 1 día 263 265 02.09.03 ESPEJO BISELADO 30cm x 40cm, e=4mm 5 días 264 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 12 Proyecto: Cronograma Fecha: vie 18/06/21
  • 13.
    Id Texto1 DescripciónPartida Duración Predecesoras 266 02.10 PINTURA 95 días 267 02.10.01 PINTURA DE CIELOS RASOS, VIGAS, COLUMNAS Y MUROS 74 días 268 02.10.01.01 SELLADO DE CONCRETO CARAVISTA 40 días 149CC+2 días 269 02.10.01.02 PINTURA LATEX 2 MANOS EN CIELO RASO Y VIGAS 25 días 152 270 02.10.01.03 PINTURA LATEX 2 MANOS EN MUROS Y COLUMNAS 30 días 151 271 02.10.02 PINTURA DE PUERTAS Y VENTANAS 13 días 272 02.10.02.01 PINT.ANTICOR.Y ESMALTE 2 MANOS 1 día 270 273 02.10.02.02 PINTURA BARNIZ EN CARPETA DE MADERA 5 días 272 274 02.10.02.03 PINTURA AL DUCO EN CARPINTERIA DE MADERA 7 días 273 275 02.10.03 PINTURA DE CONTRAZOCALOS 8 días 276 02.10.03.01 PINTURA ESMALTE 2 MANOS EN ZOCALOS Y CONTRAZOCALOS 4 días 274 277 02.10.03.02 PINTURA BARNIZ EN CONTRAZOCALOS DE MADERA H=0.10m. 4 días 276 278 02.11 VARIOS, LIMPIEZA Y JARDINERIA 47 días 279 02.11.01 LIMPIEZA PERMANENTE DE LA OBRA 1 día 170 280 02.11.02 JUNTA DE DILATACION CON ESPUMA PLASTICA + JEBE MICROPOROSO E=1" 10 días 149 281 02.11.03 JUNTA DE DILATACION CON ESPUMA PLASTICA+JEBE MICROPOROSO E=2" 1 día 280 282 02.11.04 JUNTA DE DILATACION RELLENO CON MORTERO ASFALTICO E=1" 15 días 281 283 02.11.05 TAPAJUNTA METALICA EN TECHOS ENTRE MODULOS 2 días 282 284 02.11.06 TAPAJUNTA METALICA EN PISOS 1 día 283 285 02.11.07 TAPAJUNTA METALICA ENTRE MODULOS (VERTICAL) 2 días 284 286 02.11.08 PIZARRA DE ACERO VITRIFICADO DE 2.40x1.20 INC. PORTAMOTA DE ALUM 11 días 285 287 02.11.09 FALSA COLUMNA PARA TUBERIA DE VENTILACION 3 días 286 288 02.12 OTROS 47 días mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 13 Proyecto: Cronograma Fecha: vie 18/06/21
  • 14.

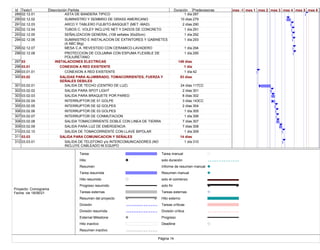

    Id Texto1 DescripciónPartida Duración Predecesoras 289 02.12.01 ASTA DE BANDERA TIPICO 1 día 287 290 02.12.02 SUMINISTRO Y SEMBRIO DE GRASS AMERICANO 10 días 279 291 02.12.03 ARCO Y TABLERO FULBITO-BASQUET (MET.-MAD) 2 días 290 292 02.12.04 TUBOS C. VOLEY INCLUYE NET Y DADOS DE CONCRETO 1 día 291 293 02.12.05 SEÑALIZACION GENERAL (108 señales 30x20cm) 1 día 292 294 02.12.06 SUMINISTRO E INSTALACION DE EXTINTORES Y GABINETES (4 ABC 6kg) 1 día 293 295 02.12.07 MESA C.A. REVESTIDO CON CERAMICO-LAVADERO 1 día 294 296 02.12.08 PROTECCION DE COLUMNA CON ESPUMA FLEXIBLE DE POLIURETANO 1 día 295 297 03 INSTALACIONES ELECTRICAS 149 días 298 03.01 CONEXION A RED EXISTENTE 1 día 299 03.01.01 CONEXION A RED EXISTENTE 1 día 42 300 03.02 SALIDAS PARA ALUMBRADO, TOMACORRIENTES, FUERZA Y SEÑALES DEBILES 53 días 301 03.02.01 SALIDA DE TECHO (CENTRO DE LUZ) 24 días 117CC 302 03.02.02 SALIDA PARA SPOT LIGHT 2 días 301 303 03.02.03 SALIDA PARA BRAQUETE POR PARED 8 días 302 304 03.02.04 INTERRUPTOR DE 01 GOLPE 3 días 143CC 305 03.02.05 INTERRUPTOR DE 02 GOLPES 2 días 304 306 03.02.06 INTERRUPTOR DE 03 GOLPES 1 día 305 307 03.02.07 INTERRUPTOR DE CONMUTACION 1 día 306 308 03.02.08 SALIDA TOMACORRIENTE DOBLE CON LINEA DE TIERRA 7 días 307 309 03.02.09 SALIDA PARA LUZ DE EMERGENCIA 7 días 308 310 03.02.10 SALIDA DE TOMACORRIENTE CON LLAVE BIPOLAR 1 día 309 311 03.03 SALIDA PARA COMUNICACION Y SEÑALES 14 días 312 03.03.01 SALIDA DE TELEFONO y/o INTERCOMUNICADORES (NO INCLUYE CABLEADO NI EQUIPO 1 día 310 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 14 Proyecto: Cronograma Fecha: vie 18/06/21
  • 15.
    Id Texto1 DescripciónPartida Duración Predecesoras 313 03.03.02 SALIDA PARA TV CABLE (NO INCLUYE CABLEADO NI EQUIPO) 3 días 312 314 03.03.03 SALIDA PARA RED DATA (NO INCLUYE CABLEADO NI EQUIPO) 3 días 313 315 03.03.04 SALIDA PARA VIDEO (NO INCLUYE CABLEADO NI EQUIPO) 3 días 314 316 03.03.05 SALIDA PARA TIMBRE 2 días 315 317 03.03.06 SALIDA PARA CAMPANILLA TIMBRE 2 días 316 318 03.04 CANALIZACION Y/O TUBERIAS 43 días 319 03.04.01 EXCAVACION DE ZANJAS PARA REDES EXT. ELECTRICAS 20 días 42 320 03.04.02 RELLENO MANUAL CON MATERIAL PROPIO (REDES EXT. ELECT.SANIT) 12 días 327 321 03.04.03 ELIMINACION DE MATERIAL EXCEDENTE 1 día 320 322 03.04.04 TUBERIA PVC-P 20MM 2 días 319CC 323 03.04.05 TUBERIA PVC-P 25MM 12 días 322 324 03.04.06 TUBERIA PVC-P 35mm 11 días 323 325 03.04.07 TUBERIA PVC-P 50mm 3 días 324 326 03.04.08 TUBERIA PVC-P 100mm 1 día 325 327 03.04.09 TUBERIA CONDUIT DE ACERO GALVANIZADO D=20 mm (ELECTRICAS) 1 día 326 328 03.05 CAJAS 4 días 329 03.05.01 CAJA DE PASE OCTOGONAL C/TAPA CIEGA 100x55MM 1 día 143CC 330 03.05.02 CAJA DE PASE F°G° 100x100x50 MM 1 día 329 331 03.05.03 CAJA DE PASE F°G° 150x150x100 MM 1 día 330 332 03.05.04 CAJA DE PASE F°G° 200x200x100 MM 1 día 331 333 03.06 TABLEROS ELECTRICOS 10 días 334 03.06.01 TABLERO TG 1-3x250A;25KA, 1-3X75A;16KA, 5-3X63A;16KA, 2-3X30A;10KA, 3-2X30A;10KA; (36 POLOS, TRIFASICO) 1 día 317 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 15 Proyecto: Cronograma Fecha: vie 18/06/21

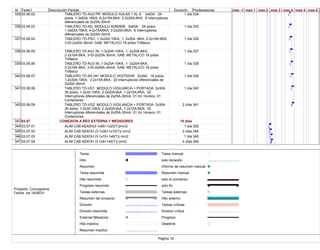

  • 16.
    Id Texto1 DescripciónPartida Duración Predecesoras 335 03.06.02 TABLERO TD-AU3 PR MODULO AULAS 1 AL 6 3x63A 24 polos, 1-3x63A;16KA; 6-2x15A;6KA; 2-2x20A;6KA; 8 Interruptores diferenciales de 2x25A-30mA 1 día 334 336 03.06.03 TABLERO TD-AD MODULO ADM/BIB 3x63A; 24 polos; 1-3x63A;16KA; 4-2x15A6KA; 3-2x20A;6KA; 6 Interruptores diferenciales de 2x25A-30mA 1 día 335 337 03.06.04 TABLERO TD-PSC: 1-3x32A-10KA, 1- 2x20A -6KA, 2-2x16A-6KA, 3-ID-2x25A-30mA, GAB. METALICO 18 polos Trifásico 1 día 336 338 03.06.05 TABLERO TD-AU1 IN: 1-3x25A-10KA, 1- 2x20A-6KA, 2-2x16A-6KA, 3-ID-2x25A-30mA, GAB. METALICO 18 polos Trifásico 1 día 337 339 03.06.06 TABLERO TD-AU3 IN: 1-3x25A-10KA, 1- 2x20A-6KA, 2-2x16A-6KA, 3-ID-2x25A-30mA, GAB. METALICO 18 polos Trifásico 1 día 338 340 03.06.07 TABLERO TD-SS.HH MODULO VESTIDOR 2x30A 18 polos; 1-2x30A;10KA; 2-2x15A;6KA; 02 Interruptores diferenciales de 2x25A-30mA 1 día 339 341 03.06.08 TABLERO TD-VG1 MODULO VIGILANCIA + PORTADA 2x30A 30 polos; 1-2x30;10KA; 2-2x20A;6kA; 1-2x15A;6KA; 02 Interruptores diferenciales de 2x25A-30mA, 01 Int. Horario, 01 Contactores 1 día 340 342 03.06.09 TABLERO TD-VG2 MODULO VIGILANCIA + PORTADA 2x30A 30 polos; 1-2x30;10KA; 2-2x20A;6kA; 1-2x15A;6KA; 02 Interruptores diferenciales de 2x25A-30mA, 01 Int. Horario, 01 Contactores 2 días 341 343 03.07 CONEXION A RED EXTERNA Y MEDIDORES 19 días 344 03.07.01 ALIM CAB N2X0H(3-1x95+1x25(T))mm2 1 día 326 345 03.07.02 ALIM CAB N2XOH (3-1x35+1x10(T)) mm2 2 días 344 346 03.07.03 ALIM CAB N2XOH (3-1x10+1x6(T)) mm2 1 día 345 347 03.07.04 ALIM CAB N2XOH (3-1x6+1x6(T)) mm2 4 días 346 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 16 Proyecto: Cronograma Fecha: vie 18/06/21

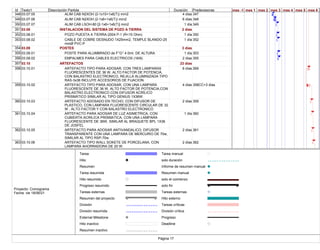

  • 17.
    Id Texto1 DescripciónPartida Duración Predecesoras 348 03.07.05 ALIM CAB N2XOH (2-1x10+1x6(T)) mm2 4 días 347 349 03.07.06 ALIM CAB N2XOH (2-1x6+1x6(T)) mm2 6 días 348 350 03.07.07 ALIM CAB LSOH-80 [2-1x6+1x6(T)] mm2 1 día 349 351 03.08 INSTALACION DEL SISTEMA DE POZO A TIERRA 2 días 352 03.08.01 POZO PUESTA A TIERRA-2004 P-1 (R<15 Ohm) 1 día 350 353 03.08.02 CABLE DE COBRE DESNUDO 1X25mm2, TEMPLE BLANDO-25 mmØ PVC-P 1 día 352 354 03.09 POSTES 3 días 355 03.09.01 POSTE PARA ALUMBRADO de F°G° 4.0mt. DE ALTURA 1 día 353 356 03.09.02 EMPALMES PARA CABLES ELECTRICOS (16/6) 2 días 355 357 03.10 ARTEFACTOS 23 días 358 03.10.01 ARTEFACTO TIPO PARA ADOSAR, CON TRES LAMPARAS FLUORESCENTES DE 36 W, ALTO FACTOR DE POTENCIA, CON BALASTRO ELECTRONICO, REJILLA ALUMINIZADA TIPO RAS-3x36 INCLUYE ACCESORIOS DE FIJACION. 6 días 269 359 03.10.02 ARTEFACTO TIPO PARA ADOSAR, CON UNA LAMPARA FLUORESCENTE DE 36 W, ALTO FACTOR DE POTENCIA,CON BALASTRO ELECTRONICO CON DIFUSOR ACRÍLICO PRISMÁTICO SIMILAR AL TIPO GENIUS 1X36W. 4 días 358CC+3 días 360 03.10.03 ARTEFACTO ADOSADO EN TECHO, CON DIFUSOR DE PLASTICO, CON LAMPARA FLUORESCENTE CIRCULAR DE 32 W , ALTO FACTOR Y CON BALASTRO ELECTRONICO 2 días 359 361 03.10.04 ARTEFACTO PARA ADOSAR DE LUZ ASIMETRICA, CON CUBIERTA ACRILICA PRISMATICA, CON UNA LAMPARA FLUORESCENTE DE 36W, SIMILAR AL BRAQUETE BPL 1X36 DE JOSFEL 1 día 360 362 03.10.05 ARTEFACTO PARA ADOSAR ANTIVANDALICO, DIFUSOR TRANSPARENTE CON UNA LAMPARA DE MERCURIO DE 70w, SIMILAR AL TIPO RSP-70w 2 días 361 363 03.10.06 ARTEFACTO TIPO WALL SOKETE DE PORCELANA, CON LAMPARA AHORRADORA DE 20 W. 2 días 362 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 17 Proyecto: Cronograma Fecha: vie 18/06/21

  • 18.
    Id Texto1 DescripciónPartida Duración Predecesoras 364 03.10.07 ARTEFACTO DE ILUMINACION DE EMERGENCIA CON DOS LAMPARAS DE 20W, CON DOS HORAS DE AUTONOMIA 2 días 363 365 03.10.08 SPOT EMPOTRADO, BLANCO CON REFLECTOR FACETADO DE ALUMINIO, CON PROTECTOR DE VIDRIO ARENADO DE 4mm, SOCKET G24q-2 Y DOS LAMPARAS AHORRADORAS DE 18W, SIMILAR A ALPHA SPOT-E. (205mmØ, h=142mm) 1 día 364 366 03.10.09 FAROLA TIPO JP-250 LÁMPARA DE 70W HALOGENURO METALICO 3 días 365 367 03.10.10 ARTEFACTO TIPO PARA ADOSAR (COLGADO), CON CUATRO LAMPARAS FLUORESCENTES DE 36 W, ALTO FACTOR DE POTENCIA, CON BALASTRO ELECTRONICO, REJILLA METALICA 3 días 366CC 368 03.10.11 ARTEFACTO TIPO PARA ADOSAR, CON DOS LAMPARAS FLUORESCENTES DE 36 W, ALTO FACTOR DE POTENCIA, CON BALASTRO ELECTRONICO CON DIFUSOR ACRILICO PRISMATICO SIMILAR AL TIPO GENIUS 2x36 1 día 367 369 03.10.12 ARTEFACTO PARA ADOSAR ANTIVANDALICO, DIFUSOR TRANSPARENTE CON DOS LAMPARAS AHORRADORAS DE 2x18w, SIMILAR AL TIPO RSP-2x18w 2 días 368 370 03.11 OTROS 129 días 371 03.11.01 CAMPANILLA DE TIMBRE DE 8" CON TRANF 220/12V 1 día 369 372 03.11.02 CAMPANILLA DE TIMBRE DE 2" CON TRANF 220/6V 1 día 371 373 03.11.03 BUZON CONCRETO DE 1.10 X 1.10 X 0.85 M 5 días 319 374 04 INSTALACIONES SANITARIAS 144 días 375 04.01 APARATOS SANITARIOS Y ACCESORIOS 23 días 376 04.01.01 SUMINISTRO E INSTALACION DE APARATOS SANITARIOS Y ACCESORIOS 23 días 377 04.01.01.01 INODORO TANQUE BAJO DE LOSA 1ra CALIDAD ADULTO (NAC. BLANCO) 4 días 165 378 04.01.01.02 INODORO LOSA TIPO BABY FRESH TREBOL O SIMILAR 4 días 377 379 04.01.01.03 URINARIO DE LOSA TIPO CADET O SIMILAR 1 día 378 380 04.01.01.04 URINARIO DE LOSA BAMBI O SIMILAR 2 días 379 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 18 Proyecto: Cronograma Fecha: vie 18/06/21
  • 19.

    Id Texto1 DescripciónPartida Duración Predecesoras 381 04.01.01.05 LAVATORIO DE LOSA DE PRIMERA CALIDAD C/GRIFERIA TEMPORIZADA 3 días 380 382 04.01.01.06 LAVATORIO DE LOSA TIPO OVALIN C/GRIFERIA AL MUEBLE MANIJA LARGA 1 día 381 383 04.01.01.07 LAVATORIO DE LOSA TIPO OVALIN INC GRIFERIA TIPO PALANCA P/NIÑOS 2 días 382 384 04.01.01.08 LAVADERO ACERO INOXIDABLE S/ESCURRIDERA DE 21"x25" C/GRIF. AF 1 día 383 385 04.01.01.09 GRIFERIA DE 1/2" PARA BOTADERO 1 día 384 386 04.01.01.10 LLAVE DE DUCHA CON SALIDA CROMADA TIPO ESPAÑOLA 1 día 385 387 04.01.01.11 PAPELERA DE LOSA Y BARRA PLASTICA COLOR BLANCO 2 días 386 388 04.01.01.12 JABONERA DE LOSA CON AGARRADERA 1 día 387 389 04.02 SISTEMA DE AGUA FRIA 122 días 390 04.02.01 SALIDA DE AGUA FRIA 9 días 391 04.02.01.01 SALIDA DE AGUA FRIA - ø1/2" PVC-R 9 días 64 392 04.02.02 REDES DE DISTRIBUCION 8 días 393 04.02.02.01 TUBERIA PVC CLASE 10 - 1/2" ROSCADA P/INTERIORES 3 días 405 394 04.02.02.02 TUBERIA PVC CLASE 10 - 3/4" ROSCADA P/INTERIORES 2 días 393 395 04.02.02.03 TUBERIA PVC CLASE 10 - 1" ROSCADA P/INTERIORES 1 día 394 396 04.02.02.04 TUBERIA PVC CLASE 10 - 1.1/4" ROSCADA P/INTERIORES 1 día 395 397 04.02.02.05 TUBERIA PVC CLASE 10 - 1.1/2" ROSCADA P/INTERIORES 1 día 396 398 04.02.03 REDES DE ALIMENTACION 10 días 399 04.02.03.01 TUBERIA PVC CLASE 10 - 3/4" ROSCADA P/EXTERIORES 1 día 397 400 04.02.03.02 TUBERIA PVC CLASE 10 - 1.1/2" ROSCADA P/EXTERIORES 1 día 399 401 04.02.03.03 TUBERIA PVC CLASE 10 - 2" SP P/EXTERIORES 8 días 400 402 04.02.04 MOVIMIENTO DE TIERRAS 40 días 403 04.02.04.01 EXCAVACION DE ZANJAS PARA REDES EXTERIORES SANITARIAS 16 días 319CC mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 19 Proyecto: Cronograma Fecha: vie 18/06/21
  • 20.
    Id Texto1 DescripciónPartida Duración Predecesoras 404 04.02.04.02 REFINE Y NIVELACION DE ZANJA PARA TUBERIA 1 día 403 405 04.02.04.03 CAMA DE APOYO (e=0.10m) - ARENA GRUESA 2 días 404 406 04.02.04.04 RELLENO Y COMPACTADO CON EQUIPO Y MAT/PROPIO EN REDES EXT. SANITARIAS 2 días 401 407 04.02.04.05 ELIMINACION DE MATERIAL EXCEDENTE 1 día 406 408 04.02.05 ACCESORIOS PARA AGUA FRIA 10 días 409 04.02.05.01 CODO DE 90° DE 1/2" PVC P/ AGUA FRIA 3 días 393CC 410 04.02.05.02 CODO DE 90° DE 3/4" PVC P/ AGUA FRIA 2 días 409CC+2 días 411 04.02.05.03 CODO DE 90° DE 1" PVC P/ AGUA FRIA 1 día 410 412 04.02.05.04 CODO DE 90° DE 1 1/4" PVC P/ AGUA FRIA 1 día 411 413 04.02.05.05 CODO DE 90° DE 1 1/2" PVC P/ AGUA FRIA 1 día 412 414 04.02.05.06 CODO DE 45º DE 2" DE PVC P/AGUA FRÍA 1 día 413 415 04.02.05.07 CODO DE 90º DE 2" DE PVC P/AGUA FRÍA 1 día 414 416 04.02.05.08 TEE DE 1/2" PVC P/AGUA FRIA 1 día 415 417 04.02.05.09 TEE DE 3/4" PVC P/AGUA FRIA 1 día 393CC 418 04.02.05.10 TEE DE 1" PVC P/AGUA FRIA 1 día 417 419 04.02.05.11 TEE DE 2" PVC P/AGUA FRIA 1 día 418 420 04.02.05.12 REDUCCION DE 3/4" A 1/2" PVC P/ AGUA FRIA 1 día 393CC 421 04.02.05.13 REDUCCION DE 1" A 3/4" DE PVC P/AGUA FRÍA 1 día 420 422 04.02.05.14 REDUCCION DE 1 1/2" A 3/4" DE PVC P/AGUA FRÍA 1 día 421 423 04.02.05.15 REDUCCION DE 1 1/4" A 1" DE PVC P/AGUA FRÍA 1 día 422 424 04.02.05.16 REDUCCION DE 2" A 1/2" DE PVC P/AGUA FRÍA 1 día 423 425 04.02.05.17 REDUCCION DE 2" A 1 1/2" DE PVC P/AGUA FRÍA 1 día 424 426 04.02.05.18 CODOS DE 90º DE 1/2" GALVANIZADO P/AGUA FRÍA 3 días 425 427 04.02.06 VALVULAS Y LLAVES 5 días 428 04.02.06.01 VALVULA ESFÉRICA DE BRONCE PESADA Ø1/2" 1 día 145 429 04.02.06.02 VALVULA ESFÉRICA DE BRONCE PESADA Ø3/4" 3 días 428 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 20 Proyecto: Cronograma Fecha: vie 18/06/21

  • 21.
    Id Texto1 DescripciónPartida Duración Predecesoras 430 04.02.06.03 VALVULA COMPUERTA DE BRONCE PESADA Ø 1" 1 día 429 431 04.02.07 VARIOS 6 días 432 04.02.07.01 CAJA PARA VALVULA EN PARED, NICHO DE MAYOLICA Y TAPA METALICA 4 días 430 433 04.02.07.02 CAJA DE VALVULA EN PISO 0.50x0.50m 1 día 432 434 04.02.07.03 PASE TUB. SCH-40 ø2" (L=0.30M) 1 día 433 435 04.03 DESAGUE Y VENTILACION 144 días 436 04.03.01 SALIDA DE DESAGUE 10 días 437 04.03.01.01 SALIDA DE DESAGUE EN PVC CP Ø DE 2" 1 día 391 438 04.03.01.02 SALIDA DE DESAGUE EN PVC CP Ø DE 2" CON TRAMPA "P" 1 día 437 439 04.03.01.03 SALIDA DE DESAGUE EN PVC CP Ø DE 3" 1 día 438 440 04.03.01.04 SALIDA DE DESAGUE EN PVC CP Ø DE 3" CON TRAMPA "P" 1 día 439 441 04.03.01.05 SALIDA DE DESAGUE EN PVC CP Ø DE 4" 1 día 440 442 04.03.01.06 SALIDA DE VENTILACION EN PVC CP Ø DE 2" 4 días 441 443 04.03.01.07 SALIDA DE VENTILACION EN PVC CP Ø DE 3" 1 día 442 444 04.03.02 REDES DE DERIVACION 14 días 445 04.03.02.01 TUBERIA PVC-CP DESAGUE 2" RED INTERIOR 2 días 393CC 446 04.03.02.02 TUBERIA PVC-CP DESAGUE 3" RED INTERIOR 1 día 445 447 04.03.02.03 TUBERIA PVC-CP DESAGUE 4" RED INTERIOR 3 días 446 448 04.03.02.04 MONTANTE Y/O VENTILACION CON TUBERIA PVC-CP Ø DE 2" 7 días 447 449 04.03.02.05 MONTANTE Y/O VENTILACION CON TUBERIA PVC-CP Ø DE 3" 1 día 448 450 04.03.03 ACCESORIOS DE REDES 13 días 451 04.03.03.01 CODO DE 45° DE 2" PVC P/DESAGUE 3 días 445CC 452 04.03.03.02 CODO DE 90º DE 2" PVC P/DESAGUE 4 días 451CC 453 04.03.03.03 CODO DE 90º DE 3" PVC P/DESAGUE 2 días 452FF+1 día mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 21 Proyecto: Cronograma Fecha: vie 18/06/21
  • 22.
    Id Texto1 DescripciónPartida Duración Predecesoras 454 04.03.03.04 CODO DE 45º DE 4" PVC P/DESAGUE 1 día 453 455 04.03.03.05 CODO DE 90º DE 4" PVC P/DESAGUE 1 día 454 456 04.03.03.06 YEE DE 2" PVC P/DESAGUE 1 día 451CC+1 día 457 04.03.03.07 YEE DE 4" A 2" PVC P/DESAGUE 2 días 456 458 04.03.03.08 YEE DE 3" A 2" PVC P/DESAGUE 1 día 457 459 04.03.03.09 YEE DE 4" PVC P/DESAGUE 2 días 458 460 04.03.03.10 TEE DE 2" PVC P/DESAGUE 2 días 451CC+1 día 461 04.03.03.11 TEE DE 4" PVC P/DESAGUE 1 día 460 462 04.03.03.12 TEE DE 4" A 2" PVC P/DESAGUE 2 días 461 463 04.03.03.13 REDUCCION DE 4" A 3" PVC P/DESAGUE 1 día 462 464 04.03.03.14 SUMIDERO DE BRONCE DE 2" PROVISION Y COLOCACION 1 día 463 465 04.03.03.15 SUMIDERO DE BRONCE DE 3" PROVISION Y COLOCACION 1 día 464 466 04.03.03.16 REGISTRO ROSCADO DE BRONCE DE 2" PROVISION Y COLOCACION 1 día 465 467 04.03.03.17 REGISTRO ROSCADO DE BRONCE DE 3" PROVISION Y COLOCACION 1 día 466 468 04.03.03.18 REGISTRO ROSCADO DE BRONCE DE 4" PROVISION Y COLOCACION 1 día 467 469 04.03.03.19 SOMBRERO DE VENTILACION 2" PVC CP 1 día 468 470 04.03.04 REDES COLECTORAS 7 días 471 04.03.04.01 TUBERIA PVC-CP DESAGUE 4" RED EXTERIOR 7 días 445 472 04.03.05 MOVIMIENTO DE TIERRAS 66 días 473 04.03.05.01 EXCAVACION DE ZANJAS PARA REDES EXTERIORES SANITARIAS 15 días 403CC 474 04.03.05.02 REFINE Y NIVELACION DE ZANJA PARA TUBERIA 1 día 473 475 04.03.05.03 CAMA DE APOYO (e=0.10m) - ARENA GRUESA 2 días 474 476 04.03.05.04 RELLENO Y COMPACTADO CON EQUIPO Y MAT/PROPIO EN REDES EXT. SANITARIAS 3 días 475 mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 22 Proyecto: Cronograma Fecha: vie 18/06/21
  • 23.
    Id Texto1 DescripciónPartida Duración Predecesoras 477 04.03.05.05 ELIMINACION DE MATERIAL EXCEDENTE 1 día 178 478 04.03.06 CAMARAS DE INSPECCION 123 días 479 04.03.06.01 CAJA DE REGISTRO DE ALBAÑILERIA 12" x 24" (0.30x0.60) C/ TAPA CONCRETO REFORZADO 6 días 476 480 04.03.06.02 CAJA DE REG. CONCRETO 18" x 24" (0.45x0.60) C/ TAPA CONCRETO REFORZADO 1 día 479 481 04.03.06.03 CANALETA DE CONCRETO A=0.12m C/ TAPA REJILLA, SECCION E-E 14 días 477 482 Fin 0 días 276FF mes -1 mes 1 mes 2 mes 3 mes 4 mes 5 mes 6 Tarea Hito Resumen Tarea resumida Hito resumido Progreso resumido Tareas externas Resumen del proyecto División División resumida External Milestone Hito inactivo Resumen inactivo Tarea manual solo duración Informe de resumen manual Resumen manual solo el comienzo solo fin Tareas externas Hito externo Tareas críticas División crítica Progreso Deadline Página 23 Proyecto: Cronograma Fecha: vie 18/06/21
