El Centro de Salud San Genaro de Villa es un proyecto iniciado en 2009 para mejorar los servicios médicos en la zona. La construcción se retrasó debido a la falta de profesionalismo de la empresa constructora. Ahora, la DISA II Lima Sur está tomando medidas como terminar el expediente técnico, convocar un nuevo proceso de construcción y reiniciar la obra para completar el centro de salud.
El Centro de Salud San Genaro de Villa en Chorrillos fue iniciado en 2009 pero la obra fue abandonada por la empresa constructora en 2011 cuando se había completado solo el 64.83% del proyecto. Ahora, la DISA II Lima Sur está tomando medidas como actualizar los costos y expedientes técnicos para reiniciar la obra lo antes posible y concluir el centro de salud, respetando los procesos legales.
El Centro de Salud Villa San Luis en San Juan de Miraflores ha sufrido retrasos constantes desde 2010 debido a observaciones en el expediente técnico. La DISA II Lima Sur busca concluir el proyecto respetando las normas, a pesar de que el consultor se niega a subsanar las observaciones y pide terminar el contrato. La DISA mantiene el presupuesto asignado y trabaja con la Procuraduría para resolver el proceso de conciliación lo antes posible y mejorar los servicios de salud para los 42,908 habitantes de la
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores. El proyecto se inició en 2010 pero se han presentado retrasos debido a observaciones al expediente técnico que el consultor se ha negado a subsanar. La Dirección Regional de Salud está trabajando para resolver el proceso de conciliación y continuar el proyecto de manera que se garantice una construcción sólida y se mejore la prestación de servicios de salud para los 42,908 habitantes de la zona.
Este documento presenta el informe de conformidad del expediente técnico del proyecto "Instalación de los Servicios de Agua Potable y Saneamiento Básico de la Localidad Pampán" con la realidad encontrada en el campo. El residente de obra verificó que el expediente técnico coincide con las características financieras y técnicas del terreno, como la existencia de manantiales, zonas rocosas, y disposición de la comunidad a colaborar. El residente concluye que existe conformidad entre el expediente técnico y el ter
El informe mensual N° 06 de la supervisión del consorcio Tomas Marsano describe: (1) El avance de obra alcanzado en febrero del 2015 fue del 24.20%, inferior al programado. (2) Se detallan las partidas ejecutadas como conformación de subrasante, sub base y base granular, imprimación asfáltica y carpeta asfáltica. (3) El plan de trabajo para marzo incluye continuar las demoliciones y pavimentación, así como señalización horizontal y vertical.
El informe resume la revisión del expediente técnico y la compatibilidad con el terreno para la obra de mejora y ampliación del Puesto de Salud Herbay Alto. Se concluye que el terreno se encuentra disponible para la obra y que el expediente técnico es compatible con algunas observaciones, como la falta de precisión en la ubicación de algunas estructuras y divisiones según los planos. Se recomienda realizar las aclaraciones y precisiones correspondientes en el expediente técnico.
Informe revision de expediente tecnico 02Herbert 0
Este documento presenta el informe de revisión del expediente técnico del proyecto "Mejoramiento de los servicios de educación Primaria de la I.E. 73004 José Antonio Encinas, en el barrio Señor de Huanca, Distrito de Moho, Provincia de Moho – Puno". El supervisor de obra identificó varias áreas que requieren mejoras, como la memoria descriptiva, especificaciones técnicas, presupuestos, cronograma y planos. Se recomienda devolver el expediente técnico al proyectista para correg
La solicitud actualiza los certificados de factibilidad de agua y desagüe para un proyecto de urbanización residencial. El documento proporciona detalles sobre la ubicación, colindancias, área y zonificación del proyecto. También actualiza la información sobre los puntos de conexión de agua y desagüe, y especifica que los certificados existentes requieren modificaciones debido a cambios en la infraestructura sanitaria de la zona.
El Centro de Salud San Genaro de Villa en Chorrillos fue iniciado en 2009 pero la obra fue abandonada por la empresa constructora en 2011 cuando se había completado solo el 64.83% del proyecto. Ahora, la DISA II Lima Sur está tomando medidas como actualizar los costos y expedientes técnicos para reiniciar la obra lo antes posible y concluir el centro de salud, respetando los procesos legales.
El Centro de Salud Villa San Luis en San Juan de Miraflores ha sufrido retrasos constantes desde 2010 debido a observaciones en el expediente técnico. La DISA II Lima Sur busca concluir el proyecto respetando las normas, a pesar de que el consultor se niega a subsanar las observaciones y pide terminar el contrato. La DISA mantiene el presupuesto asignado y trabaja con la Procuraduría para resolver el proceso de conciliación lo antes posible y mejorar los servicios de salud para los 42,908 habitantes de la
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores. El proyecto se inició en 2010 pero se han presentado retrasos debido a observaciones al expediente técnico que el consultor se ha negado a subsanar. La Dirección Regional de Salud está trabajando para resolver el proceso de conciliación y continuar el proyecto de manera que se garantice una construcción sólida y se mejore la prestación de servicios de salud para los 42,908 habitantes de la zona.
Este documento presenta el informe de conformidad del expediente técnico del proyecto "Instalación de los Servicios de Agua Potable y Saneamiento Básico de la Localidad Pampán" con la realidad encontrada en el campo. El residente de obra verificó que el expediente técnico coincide con las características financieras y técnicas del terreno, como la existencia de manantiales, zonas rocosas, y disposición de la comunidad a colaborar. El residente concluye que existe conformidad entre el expediente técnico y el ter
El informe mensual N° 06 de la supervisión del consorcio Tomas Marsano describe: (1) El avance de obra alcanzado en febrero del 2015 fue del 24.20%, inferior al programado. (2) Se detallan las partidas ejecutadas como conformación de subrasante, sub base y base granular, imprimación asfáltica y carpeta asfáltica. (3) El plan de trabajo para marzo incluye continuar las demoliciones y pavimentación, así como señalización horizontal y vertical.
El informe resume la revisión del expediente técnico y la compatibilidad con el terreno para la obra de mejora y ampliación del Puesto de Salud Herbay Alto. Se concluye que el terreno se encuentra disponible para la obra y que el expediente técnico es compatible con algunas observaciones, como la falta de precisión en la ubicación de algunas estructuras y divisiones según los planos. Se recomienda realizar las aclaraciones y precisiones correspondientes en el expediente técnico.
Informe revision de expediente tecnico 02Herbert 0
Este documento presenta el informe de revisión del expediente técnico del proyecto "Mejoramiento de los servicios de educación Primaria de la I.E. 73004 José Antonio Encinas, en el barrio Señor de Huanca, Distrito de Moho, Provincia de Moho – Puno". El supervisor de obra identificó varias áreas que requieren mejoras, como la memoria descriptiva, especificaciones técnicas, presupuestos, cronograma y planos. Se recomienda devolver el expediente técnico al proyectista para correg
La solicitud actualiza los certificados de factibilidad de agua y desagüe para un proyecto de urbanización residencial. El documento proporciona detalles sobre la ubicación, colindancias, área y zonificación del proyecto. También actualiza la información sobre los puntos de conexión de agua y desagüe, y especifica que los certificados existentes requieren modificaciones debido a cambios en la infraestructura sanitaria de la zona.
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores en Lima. El proyecto se inició en 2010 pero se han presentado retrasos debido a observaciones en el expediente técnico que el consultor se ha negado a subsanar. La Dirección Regional de Salud está trabajando con la Procuraduría Pública para resolver el proceso de conciliación/arbitraje y poder continuar el proyecto para mejorar los servicios de salud en la zona.
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores. El proyecto se inició en 2010 pero ha sufrido retrasos constantes debido a que el expediente técnico presentado por el consultor tiene observaciones que él se ha negado a subsanar. La DISA II Lima Sur está trabajando para resolver el proceso de conciliación y continuar el proyecto de manera que se garantice una construcción sólida y de calidad para mejorar los servicios de salud de la zona.
Este boletín informativo del Club Residencial Los Girasoles de Huampaní informa a los asociados sobre varios temas: 1) La Junta Directiva expresa su preocupación por el proyecto de ampliación de la autopista Ramiro Prialé que podría afectar viviendas. 2) Se pide apoyo para oponerse al proyecto mediante un video en la página web. 3) Se informa sobre mejoras realizadas como el asfaltado de pasajes y reparaciones en la Casa Club.
Este documento presenta los términos de referencia para la elaboración del expediente técnico del proyecto "Mejoramiento del servicio de educación primaria en la I.E. No 22487 Horacio Zeballos Gamez". El objetivo es seleccionar a un consultor para que desarrolle el expediente técnico, el cual incluirá estudios básicos, el proyecto definitivo, cronogramas y memoria descriptiva. El consultor deberá tener la especialidad en edificaciones y contará con 45 días para completar el trabajo.
informe N° 069 RESPUESTA A OCes (1).docxellegendario1
Este documento presenta información sobre las acciones adoptadas respecto a las situaciones adversas identificadas en el hito de control número 31 del 2023 por el Órgano de Control Interno. Se describe brevemente cada uno de los siete componentes del proyecto "Mejoramiento y Ampliación del Servicio de Limpieza Pública en la Ciudad de Quillabamba" y se explica que la adquisición de terreno para la disposición final de residuos sólidos aún no se ha concretado, retrasando actividades del componente 5. Como medida correctiva, estas
INFORME DE GESTION TI SEPTIEMBRE 2023.pptx.pdfSinfoCali
Este informe presenta los logros y gestión del proceso de tecnologías de la información en septiembre de 2023, incluyendo la ejecución del plan de acción de agosto, la gestión de requerimientos, proyectos, infraestructura, personal e proveedores. Se analizan las causas de los problemas más significativos como fallas en los enlaces de internet y falta de suministro eléctrico, y se proponen planes de acción para abordarlos. También se incluyen propuestas para implementar nuevas herramientas hardware
Este documento presenta el informe final de la obra "Creación del Boulevard en los Pasajes Lastenia Raffo y Amador Ballumbrosio" en Chincha Alta, Ica. La obra tuvo retrasos debido a la necesidad de renovar las redes de agua, desagüe y energía eléctrica existentes, y a la oposición de propietarios locales. Se otorgó una ampliación de plazo de 8 días debido a consultas requeridas, culminando la obra el 15 de diciembre de 2013 aunque aún faltaban tareas por parte de las
Este documento presenta el informe mensual No. 05 correspondiente al mes de mayo de 2015 para la obra de adecuación vial de la Av. Tomas Marsano en Santiago de Surco. Describe los antecedentes y detalles del proyecto, como el proceso de licitación, contratista seleccionado, monto, plazos y avance físico programado vs real. Indica que el inicio de obra se produjo el 20 de enero de 2015 luego de cumplir los requisitos legales y contractuales.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de la conferencia fue dar a conocer a la opinión pública el informe de seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
Quinto Informe de seguimiento para la construcción de la Terminal del SITRAMSSFunde Comunicaciones
El documento describe el quinto informe de seguimiento de la construcción de la Terminal de Integración de Soyapango para el SITRAMSS. Se detalla la cronología del proyecto, los atrasos e incumplimientos de la empresa constructora original CYMIMEX, y las acciones actuales del MOPTVDU para finalizar el contrato con CYMIMEX y completar la construcción de la terminal.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de la conferencia fue dar a conocer a la opinión pública el informe de seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de esta publicación es dar a conocer a la opinión pública el Informe de seguimiento a la construcción de la Terminal de Integración del SITRAMSS y emitir algunas conclusiones y recomendaciones sobre los acontecimientos sucedidos en la ejecución de la misma. El seguimiento se llevó a cabo entre junio y agosto del 2014.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal es dar a conocer a la opinión pública el seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
El acta resume la reunión del Comité de Sostenibilidad del Colegio Robert F. Kennedy sobre temas de contratación, bajas de activos, auditoría de la Contraloría y asesoría sobre modelos de contratos. Se discutieron procesos de bajas, contratación, y se recibió asesoría sobre requisitos legales para contratos de mantenimiento y transporte escolar.
Presentacion a la asamblea legislativa 2010 Parque Industrial Santa Cruz de l...Jhonny Aguilar Valverde
Prsentacion de Informe referente al Parque Industrial Ramon Dario Gutierrez de Santa Cruz de la Sierra.
elavorado por: Ing. Jhonny Aguilar Valverde
Adm. Sistemas PADI Santa Cruz
Mov. 76099691 328-6121
Este documento establece los términos de referencia para la contratación de servicios de consultoría para la elaboración del expediente técnico del proyecto "Creación del servicio de agua potable y saneamiento rural en los centros poblados Verdún Alto, Santa Teresa, Santa Teresa Aledaño - Distrito de Chincha Baja - Provincia de Chincha - Región Ica". El expediente técnico deberá incluir estudios, planos, presupuesto y cronograma para el diseño e implementación del proyecto. El plazo para la elaboración
Este documento establece los términos de referencia para la elaboración del expediente técnico para el proyecto "Creación del servicio de agua potable y saneamiento rural en los centros poblados Verdún Alto, Santa Teresa y Santa Teresa Aledaño en Chincha Baja, Ica". El expediente técnico deberá incluir estudios de campo, planos, presupuesto y cronograma. El consultor deberá tener experiencia en proyectos similares y contar con personal profesional calificado. El plazo para elaborar el expediente técnico
Este informe resume las prácticas pre-profesionales realizadas por el estudiante Bacilio Juarez Dani Ever en la empresa Construcciones y Servicios Dieguito S.A.C. como parte de un proyecto de mejoramiento de la Municipalidad Provincial de Virú en La Libertad. El proyecto consiste en la remodelación de las áreas de oficina en los primeros tres niveles del palacio municipal, incluyendo cambios de puertas, ventanas, pisos y separadores. El informe describe la ubicación del proyecto, sus característic
El documento proporciona información general sobre la empresa Chung & Tong Ingenieros SAC, incluyendo su historia, estructura organizacional, servicios y proyectos. La empresa se fundó en 2002 y se especializa en la ejecución, consultoría y supervisión de obras de ingeniería civil para el estado peruano. Cuenta con una cartera de proyectos que superan los S/100 millones. Está sujeta a las leyes de contrataciones del estado y otros marcos regulatorios que rigen este tipo de proyectos con entidades públicas.
El gobernador de San Luis suspendió sus actividades oficiales este lunes y martes debido a un cuadro gripal. El gobierno provincial impulsará 24 obras públicas en 2010 con fondos provinciales para mejorar la calidad de vida y generar empleo. La recaudación tributaria en abril fue de $59.4 millones, 41.18% más que en abril de 2009.
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores en Lima. El proyecto se inició en 2010 pero se han presentado retrasos debido a observaciones en el expediente técnico que el consultor se ha negado a subsanar. La Dirección Regional de Salud está trabajando con la Procuraduría Pública para resolver el proceso de conciliación/arbitraje y poder continuar el proyecto para mejorar los servicios de salud en la zona.
El documento describe el proyecto de construcción de un nuevo Centro de Salud en Villa San Luis en el distrito de San Juan de Miraflores. El proyecto se inició en 2010 pero ha sufrido retrasos constantes debido a que el expediente técnico presentado por el consultor tiene observaciones que él se ha negado a subsanar. La DISA II Lima Sur está trabajando para resolver el proceso de conciliación y continuar el proyecto de manera que se garantice una construcción sólida y de calidad para mejorar los servicios de salud de la zona.
Este boletín informativo del Club Residencial Los Girasoles de Huampaní informa a los asociados sobre varios temas: 1) La Junta Directiva expresa su preocupación por el proyecto de ampliación de la autopista Ramiro Prialé que podría afectar viviendas. 2) Se pide apoyo para oponerse al proyecto mediante un video en la página web. 3) Se informa sobre mejoras realizadas como el asfaltado de pasajes y reparaciones en la Casa Club.
Este documento presenta los términos de referencia para la elaboración del expediente técnico del proyecto "Mejoramiento del servicio de educación primaria en la I.E. No 22487 Horacio Zeballos Gamez". El objetivo es seleccionar a un consultor para que desarrolle el expediente técnico, el cual incluirá estudios básicos, el proyecto definitivo, cronogramas y memoria descriptiva. El consultor deberá tener la especialidad en edificaciones y contará con 45 días para completar el trabajo.
informe N° 069 RESPUESTA A OCes (1).docxellegendario1
Este documento presenta información sobre las acciones adoptadas respecto a las situaciones adversas identificadas en el hito de control número 31 del 2023 por el Órgano de Control Interno. Se describe brevemente cada uno de los siete componentes del proyecto "Mejoramiento y Ampliación del Servicio de Limpieza Pública en la Ciudad de Quillabamba" y se explica que la adquisición de terreno para la disposición final de residuos sólidos aún no se ha concretado, retrasando actividades del componente 5. Como medida correctiva, estas
INFORME DE GESTION TI SEPTIEMBRE 2023.pptx.pdfSinfoCali
Este informe presenta los logros y gestión del proceso de tecnologías de la información en septiembre de 2023, incluyendo la ejecución del plan de acción de agosto, la gestión de requerimientos, proyectos, infraestructura, personal e proveedores. Se analizan las causas de los problemas más significativos como fallas en los enlaces de internet y falta de suministro eléctrico, y se proponen planes de acción para abordarlos. También se incluyen propuestas para implementar nuevas herramientas hardware
Este documento presenta el informe final de la obra "Creación del Boulevard en los Pasajes Lastenia Raffo y Amador Ballumbrosio" en Chincha Alta, Ica. La obra tuvo retrasos debido a la necesidad de renovar las redes de agua, desagüe y energía eléctrica existentes, y a la oposición de propietarios locales. Se otorgó una ampliación de plazo de 8 días debido a consultas requeridas, culminando la obra el 15 de diciembre de 2013 aunque aún faltaban tareas por parte de las
Este documento presenta el informe mensual No. 05 correspondiente al mes de mayo de 2015 para la obra de adecuación vial de la Av. Tomas Marsano en Santiago de Surco. Describe los antecedentes y detalles del proyecto, como el proceso de licitación, contratista seleccionado, monto, plazos y avance físico programado vs real. Indica que el inicio de obra se produjo el 20 de enero de 2015 luego de cumplir los requisitos legales y contractuales.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de la conferencia fue dar a conocer a la opinión pública el informe de seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
Quinto Informe de seguimiento para la construcción de la Terminal del SITRAMSSFunde Comunicaciones
El documento describe el quinto informe de seguimiento de la construcción de la Terminal de Integración de Soyapango para el SITRAMSS. Se detalla la cronología del proyecto, los atrasos e incumplimientos de la empresa constructora original CYMIMEX, y las acciones actuales del MOPTVDU para finalizar el contrato con CYMIMEX y completar la construcción de la terminal.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de la conferencia fue dar a conocer a la opinión pública el informe de seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal de esta publicación es dar a conocer a la opinión pública el Informe de seguimiento a la construcción de la Terminal de Integración del SITRAMSS y emitir algunas conclusiones y recomendaciones sobre los acontecimientos sucedidos en la ejecución de la misma. El seguimiento se llevó a cabo entre junio y agosto del 2014.
Quinto informe de seguimiento para la construcción de la terminal del sitramssFunde Comunicaciones
El objetivo principal es dar a conocer a la opinión pública el seguimiento y las valoraciones del Observatorio Ciudadano sobre la construcción de la Terminal del SITRAMSS, con respecto a los acontecimientos sucedidos durante el segundo trimestre del 2014 a la fecha.
El acta resume la reunión del Comité de Sostenibilidad del Colegio Robert F. Kennedy sobre temas de contratación, bajas de activos, auditoría de la Contraloría y asesoría sobre modelos de contratos. Se discutieron procesos de bajas, contratación, y se recibió asesoría sobre requisitos legales para contratos de mantenimiento y transporte escolar.
Presentacion a la asamblea legislativa 2010 Parque Industrial Santa Cruz de l...Jhonny Aguilar Valverde
Prsentacion de Informe referente al Parque Industrial Ramon Dario Gutierrez de Santa Cruz de la Sierra.
elavorado por: Ing. Jhonny Aguilar Valverde
Adm. Sistemas PADI Santa Cruz
Mov. 76099691 328-6121
Este documento establece los términos de referencia para la contratación de servicios de consultoría para la elaboración del expediente técnico del proyecto "Creación del servicio de agua potable y saneamiento rural en los centros poblados Verdún Alto, Santa Teresa, Santa Teresa Aledaño - Distrito de Chincha Baja - Provincia de Chincha - Región Ica". El expediente técnico deberá incluir estudios, planos, presupuesto y cronograma para el diseño e implementación del proyecto. El plazo para la elaboración
Este documento establece los términos de referencia para la elaboración del expediente técnico para el proyecto "Creación del servicio de agua potable y saneamiento rural en los centros poblados Verdún Alto, Santa Teresa y Santa Teresa Aledaño en Chincha Baja, Ica". El expediente técnico deberá incluir estudios de campo, planos, presupuesto y cronograma. El consultor deberá tener experiencia en proyectos similares y contar con personal profesional calificado. El plazo para elaborar el expediente técnico
Este informe resume las prácticas pre-profesionales realizadas por el estudiante Bacilio Juarez Dani Ever en la empresa Construcciones y Servicios Dieguito S.A.C. como parte de un proyecto de mejoramiento de la Municipalidad Provincial de Virú en La Libertad. El proyecto consiste en la remodelación de las áreas de oficina en los primeros tres niveles del palacio municipal, incluyendo cambios de puertas, ventanas, pisos y separadores. El informe describe la ubicación del proyecto, sus característic
El documento proporciona información general sobre la empresa Chung & Tong Ingenieros SAC, incluyendo su historia, estructura organizacional, servicios y proyectos. La empresa se fundó en 2002 y se especializa en la ejecución, consultoría y supervisión de obras de ingeniería civil para el estado peruano. Cuenta con una cartera de proyectos que superan los S/100 millones. Está sujeta a las leyes de contrataciones del estado y otros marcos regulatorios que rigen este tipo de proyectos con entidades públicas.
El gobernador de San Luis suspendió sus actividades oficiales este lunes y martes debido a un cuadro gripal. El gobierno provincial impulsará 24 obras públicas en 2010 con fondos provinciales para mejorar la calidad de vida y generar empleo. La recaudación tributaria en abril fue de $59.4 millones, 41.18% más que en abril de 2009.
3. El Centro de Salud San Genaro de Villa es uno de los
proyectos Iniciados en el año 2009 con el propósito de
mejorar los Servicios y atenciones brindadas en esta
zona de Chorrillos.
La falta de profesionalismo de la empresa constructora
han hecho que esta iniciativa se trunque, por varios
meses. Sin embargo como institución se vienen
tomando las medidas del caso para culminar con el
proyecto y entregar el Centro de Salud en óptimas
condiciones de estructura y atención.
www.disalimasur.gob.pe
5. SITUACIÓN DEL CENTRO
DE SALUD
Inicio de obra:
OCTUBRE 2009
Ultimo plazo para entrega de obra:
DICIEMBRE 2010
Empresa Constructora:
Consorcio Lima sur
Durante el 2011 se evidenció que la empresa constructora no realizaba
labores en el Centro de Salud por lo que se requirió la presencia de un
Notario Público para evidenciar las condiciones de la misma.
Se decide la Resolución de Contrato con la empresa:
Setiembre del 2011
www.disalimasur.gob.pe
6. ENTREGA DE TERRENO A LA EMPRESA CONSTRUCTORA
OCTUBRE 2009

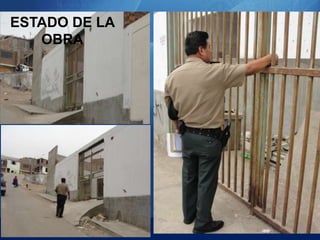

www.disalimasur.gob.pe
7. Constatación Física de
inventario de Obra
Avance Físico
acumulado de la obra:
64.83%
Información proporcionada por la empresa Jorge
& Mayda Consultores SAC, contratada por la
DISA II Lima sur para la constatación física e
inventario de la obra.
Se evidencio que el avance no se ajustaba a la
información presentada previamente por
la
empresa sobre el nivel de avance.
Avance físico de la obra:
ítem
especialidad
Avance (%)
01
Estructuras
99.85%
02
arquitectura
61.50%
03
Instalaciones
eléctricas.
64.18%
04
Instalaciones
sanitaria
11.70%
www.disalimasur.gob.pe
9. SITUACIÓN ENCONTRADA
Durante la constatación del avance de obra se encontró lo
siguiente:
1.- Abandono de la Obra, sin trabajadores ni maquinaria para realizar los
trabajos.
2.- Se evidenció el abandono de los materiales de construcción y estructuras
a medio construir.
3.- Muchas de las luces se encontraban prendidas consumiendo energía de
forma Constante.
4.- Se produjo un informe policial sobre unas presuntas plantaciones de
droga halladas dentro de las instalaciones, que habrían sido sembradas por
los mismos trabajadores de construcción.
5.- Se recibió las quejas de los vecinos que indicaron que la paralización de
la Obra se había llevado a cabo desde finales del 2010.
6.- Trascendió que los mismos trabajadores de la obra , al incumplirse con
sus pagos, se llevaron estructuras e implementos destinados al Centro de
Salud.
www.disalimasur.gob.pe
11. EVALUACIÓN
ESTRUCTURAL
Según los resultados de la
Constatación física de la obra, la
Estructura presentaba fisuras, por
lo que era necesario realizar un
expediente técnico de Evaluación
estructural.
Este proceso ya se concluyó.
RESULTADOS
Se determinó que no
había daño estructural
que comprometiera la
construcción.
12. EXPEDIENTE TÉCNICO
DE SALDO DE OBRA
A la fecha ya se ha concluido con el expediente técnico que determina
Cuanto falta para culminar la construcción del Centro de Salud.
RESULTADOS
Ya se culminó con el Expediente Técnico y se está a la espera de
su aprobación. Posterior a esto se cumplirá el siguiente
calendario:
FEBRERO 2013: Consistencia y Aprobación Expediente Técnico
MARZO 2013: Convocatoria de Proceso para culminar Obra
ABRIL 2013: Reinicio de la Obra
www.disalimasur.gob.pe
13. EQUIPAMIENTO
El equipamiento no se puede adquirir debido a que primero debe
Concluirse con la fase de infraestructura, para proceder a la
Instalación de los equipos, probar su buen funcionamiento
Y no dejar correr en vano su garantía.
EXPEDIENTE TÉCNICO
DEL EQUIPAMIENTO
Si bien ya se contaba con un expediente técnico para la compra
De equipamiento, este fue realizado en el año 2009, por lo que
Se realizará una consultoría para actualizar los datos
Tales como costos referenciales, tecnología, etc.
www.disalimasur.gob.pe
14. ACCIONES
INFORMAR AL PATRONATO DEL CENTRO DE SALUD
Este comité recibirá toda la información concerniente a la obra , los
procesos, los tramites y los informes con el fin de que monitoricen el estado
de la construcción e informen a la población.
CONVOCATORIA PARA FINALIZACION DE OBRA
La Dirección de Salud II Lima sur tiene previsto reiniciar la obra en Marzo del
2013, La misma que debe ajustarse a los procesos de ley que garanticen el
termino eficiente de la construcción.
PROGRAMAR PRÓXIMA REUNIÓN
Con el fin de informar sobre los avances, termino de la obra e inicio del
proceso de equipamiento.
FIRMA ACTA DE ACUERDOS Y COMPROMISOS
Para garantizar la participación de la población e involucrar a la comunidad
en el proceso de vigilancia y evaluación de los servicios brindados en el
Centro de Salud.
www.disalimasur.gob.pe
15. LA DISA II LIMA SUR REALIZA
ACCIONES ENCAMINADAS A
CONCLUIR LA OBRA
ABANDONADA POR TANTO
TIEMPO EN LA ZONA DE SAN
GENARO DE VILLA,
RESPETANDO LAS NORMAS Y
PROCEDIMIENTOS VIGENTES.
