Actividad o
Partida
Unidad. Cantidad. REND/JORNADA
Grupos
de
trabajo.
Grupos
Necesarios
Tiempo
Fraccionario
Tiempo
estimado
(días ).

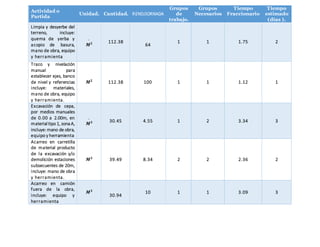

Limpia y desyerbe del
terreno, incluye:
quema de yerba y
acopio de basura,
mano de obra, equipo
y herramienta
.
𝑴 𝟐 112.38
64
1 1 1.75 2
Trazo y nivelación
manual para
establecer ejes, banco
de nivel y referencias
incluye: materiales,
mano de obra, equipo
y herramienta.
𝑴 𝟐
112.38 100 1 1 1.12 1
Excavación de cepa,
por medios manuales
de 0.00 a 2.00m, en
material tipo 1, zona A,
incluye: mano de obra,
equipo y herramienta
.
𝑴 𝟑 30.45 4.55 1 2 3.34 3
Acarreo en carretilla
de material producto
de la excavación y/o
demolición estaciones
subsecuentes de 20m,
incluye: mano de obra
y herramienta.
𝑴 𝟑
39.49 8.34 2 2 2.36 2
Acarreo en camión
fuera de la obra,
incluye: equipo y
herramienta
𝑴 𝟑
30.94
10 1 1 3.09 3
Plantilla de 5 cm, de
espesor de concreto
premezclado de F´c=
100kg/cm2 incluye:
preparación de la
superficie, nivelación,
maestreado y colado,
mano de obra, equipo
y herramienta.
𝑴 𝟐
36.04 20 1 1 1.80 2
CONCEPTO UNIDAD CANTIDAD REND/JORNADA
Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(días)
CIMENTACION
Relleno con material producto de la
excavación, compactada con bailarina
90% proctor, adicionando agua,
incluye: mano de obra, equipo y
herramienta
𝑀3
8.65 8 1 1 1.08 1
Relleno con tepetate, compactada a
máquina al 95% proctor adicionando
agua, incluye: material mano de obra,
equipo y herramienta
𝑀3
8.65 6.67 1 1 1.29 1
Cimbra en zapatas de cimentación,
acabado común, incluye: materiales,
acarreo cortes, habilitados,cimbrado,
descimbrado, mano de obra, quipo y
herramienta.
𝑀2
33.71 10 1 2 1.68 2

Acero de refuerzo en cimentación del
No. 3 de Fy=4200kg/cm2 incluye:
materiales, acarreos, cortes,
desperdicios, habilitado, amarres,
mano de obra, quipo y herramienta.
TON 5.03 0.55 1 2 4.57 5
Acero de refuerzo en cimentación del
No. 4 de Fy=4200kg/cm2 incluye:
materiales, acarreos, cortes,
TON 5.03 0.40 1 2 6.28 6
desperdicios, habilitado, amarres,
mano de obra, quipo y herramienta.
Cimiento de piedra braza de 0.80m de
altura por 0.80mde basey corona de
0.30m., asentada con mortero
cemento arena 1:4, acabado común,
incluye: materiales, acarreos, cortes,
desperdicios, mano de obra, quipo y
herramienta
M3 55.64 3 2 2 9.27 9
Cadena de 15x30 cm de concreto
hecho en obra con armes, cimbrado
colado y descimbrado incluye:
materiales y mano de obra así como
todo lo necesario para su correcta
ejecución.
Ml 46.99 5 1 2 4.69 5
Concreto en cimentación, hecho en
obra de F´c=200kg/cm2, incluye:
acarreos, colado, vibrado, mano de
obra, equipo y herramienta.
𝑀3
85 3.71 1 2 11.45 11
Tubería de 20 cm de diámetro de
concreto simple, asentado con
mortero cemento arena 1:4, incluye:
materiales, acarreos, trazo, nivelación,
junteo, pruebas, mano de obra,
equipo y herramienta.

M 8.85 50 1 1 0.17 1
Tubería de 15 cm de diámetro de
concreto simple, asentado con
mortero cemento arena 1:4, incluye:
materiales, acarreos, trazo, nivelación,
M 102 100 1 1 1.02 1
junteo, pruebas, mano de obra,
equipo y herramienta
Registro de 0.40x0.60x1.00 m de
muros de tabique rojo recocido,
asentado con mezcla cemento arena
1:5, con aplanado pulido en el interior,
con tapa de 5 cm de espesor de
concreto de F’c= 150 kg/cm2, incluye:
materiales, acarreos, equipo,
excavación, mano de obra y
herramienta.
PZA 3 6.67 1 1 0.44 1
CONCEPTO UNIDAD CANTIDAD REND/JORNADA Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(días ).

ALBAÑILERIA PLANTA BAJA
Castillo de 15x15 cmde concreto hecho
en obra de F’c=200kg/cm2, acabado
común, armado con armes 15-15-4,
incluye: materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta.
ML 60.48 12.5 1 1 4.83 5
Catillo de 15x20 cm de concreto hecho
en obra de F’c=200kg/cm2, acabado
común, armado con 4 varillas de 3/8” y
estribos del No.2 a cada 20 cm incluye:
materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta.
Ml 2.52 11.12 1 1 0.22 1
Muro de tabique rojo recocido,
asentado con mezcla cemento arena
1:5 acabado común, incluye:
𝑚2
105.15 16.67 1 1 6.30 6
materiales, mano de obra, equipo y
herramienta
Cadena de 15x15 cmde concreto hecho
en obra de F’c=200kg/cm2, acabado
común, armado con 4 varillas de 3/8” y
estribos del No.2 a cada 20 cm incluye:
materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta
Ml 9.60 6 1 1 1.6 2
Impermeabilización para desplante de
muros hasta de 40 cm de ancho a base
de capas de imperfest E alternadas con
polietileno 800, incluye: materiales,
mano de obra, equipo y herramienta
M 55.64 16.67 1 1 3.33 3
CONCEPTO UNIDAD CANTIDAD REND/JORNADA Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(hrs).
ALBAÑILERIA PLANTA ALTA
Castillo de 15x15cmde concreto hecho
en obra de F’c=150kg/cm2, acabado
común, armado con armes 15-15-4,
incluye: materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta
ML 46.2 33.34 1 1 1.38 1
Catillo de 15x35 cm de concreto hecho
en obra de F’c=200kg/cm2, acabado
común, armado con 6 varillas de 3/8” y
estribos del No.2 a cada 20 cm incluye:
materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta
Ml 4.4 3.5 1 1 1.25 1
Catillo de 15x35 cm de concreto hecho
en obra de F’c=200kg/cm2, acabado
común, armado con 6 varillas de 3/8” y
estribos del No.2 a cada 20 cm incluye:
materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta

Ml 2.2 3 1 1 0.73 1
Catillo de 15x50 cm de concreto hecho
en obra de F’c=200kg/cm2, acabado
Ml 2.2 2.50 1 1 0.88 1
común, armado con 8 varillas de 3/8” y
estribos del No.2 a cada 20 cm incluye:
materiales, acarreos, cortes,
desperdicios, traslapes, amarres,
cimbrado, colado, descimbrado, mano
de obra, equipo y herramienta
Muro de tabique rojo recocido,
asentado con mezcla cemento arena
1:5acabado común, incluye:
materiales, mano de obra, equipo y
herramienta.
𝑴 𝟐
75.13 16.67 1 1 4.50 5
CONCEPTO UNIDAD CANTIDAD REND/JOR. Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(días ).
ALBAÑILERIA PLANTA AZOTEA

CONCEPTO UNIDAD CAANTIDAD REND/JOR. Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(hrs).
VARIOS DE ALBAÑILERIA
Castillo de 15x15 cm de concreto hecho en
obra de F’c=150kg/cm2, acabado común,
armado con armes 15-15-4, incluye:
materiales, acarreos, cortes, desperdicios,
traslapes, amarres, cimbrado, colado,
descimbrado, mano de obra, equipo y
herramienta
ML 13.31 33.34 1 1 0.39 1
Muro de tabique Rojo recocido, asentado
con mezcla cemento arena 1:5acabado
común, incluye: materiales, mano de obra,
equipo y herramienta
𝑴 𝟐
26.41 16.67 1 1 1.47 2
Cadena de 15x15 cm de concreto hecho en
obra de F’c=200kg/cm2, acabado común,
armado con 4 varillas de 3/8” y estribos del
No.2 a cada 20 cm incluye: materiales,
acarreos, cortes, desperdicios, traslapes,
amarres, cimbrado, colado, descimbrado,
mano de obra, equipo y herramienta
Ml 36.14 6 1 1 6.02 6

Limpieza de piso y lambrines de azulejo, a
base de jabón y ácido muriático rebajado
con agua en proporción 1:10, incluye:
agua, mano de obra, equipo y
herramienta.
𝑴 𝟐
26.424 20 1 1 1.32 1
Limpieza de lavabo y W.C., a base de
jabón y ácido muriático rebajado con
agua en proporción 1:10, incluye: agua,
mano de obra, equipo y herramienta.
PZA 6 10 1 1 0.6 1
Limpieza gruesa durante la obra, incluye:
mano de obra, equipo y herramienta.
𝑴 𝟐 132.72 60 1 1 2.21 2
Limpieza fina de la obra para entrega,
incluye: materiales, mano de obra,
equipo y herramienta.
𝑴 𝟐
132.72 40 2 2 1.65 2
Acarreo en carretilla de material
producto de la excavación y/o demolición
estaciones subsecuentes de 20m,
incluye: mano de obra y herramienta
𝑴 𝟑
118.77 10 1 1 11.87 12
Carga de camión a mano no roca 𝑴 𝟑
118.77 100 1 1 1.18 1
Acarreo en camión fuera de la obra,
incluye: equipo y herramienta
𝑴 𝟑
118.77 10 1 1 11.87 12
Carga de camión a mano no roca 𝑴 𝟑
118.77 100 1 1 1.18 1
Acarreo en camión fuera de la obra,
incluye: equipo y herramienta
𝑴 𝟑
118.77 10 1 1 11.18 1
Raspado y limpieza de muro de tabique
de barro rojo aparente en fachada
posterior y muros de servicio
𝑴 𝟐
1.91 20 1 1 0.095 1

Piso de 10 cm. De espesor, de concreto
F´c=150 kg/cm2 acabado con cepillado
armado con malla electro soldada 6x6/8-
8, incluye: materiales, acarreos, colado,
preparación de la superficie, nivelación,
cimbrado, mano de obra, equipo y
herramienta.
𝑴 𝟐
46.52 11.12 1 2 2.09 2
Firme de 8 cm de concreto F´c=150
kg/cm2, acabado lavado, incluye:
materiales, mano de obra, equipo y
herramienta.
𝑴 𝟐
10.04 25 1 1 0.40 1
CONCEPTO UNIDAD CANTIDAD REND/JOR Grupos
de
trabajo.
Grupos
Necesarios.
Tiempo
Fraccionario.
Tiempo
estimado
(hrs).
ESTRUCTURA
Cadena de 15x20 cm de concreto hecho en
obra de F’c=200kg/cm2, acabado común,
reforzado con armes 15x20-4 incluye:
materiales, acarreos, cortes, desperdicios,
Ml 4.05 5 1 1 0.81 1
traslapes, amarres, cimbrado, colado,
descimbrado, mano de obra, equipo y
herramienta

Escalones de 0.28x0.17 cm. Forjados de
tabique rojo recocido, asentado con mezcla
cemento arena 1:4, incluye: trazo,
materiales, acarreos, materiales, equipo y
herramienta.
PZA 18 12 1 1 1.5 2
Cimbra de acabado común en rampas, a
base de madera de pino de 3ª, incluye
materiales, acarreos, cortes, desperdicios,
habilitado, cimbrado, descimbra, mano de
obra, equipo y herramienta
.
𝑴 𝟐 5.89 5.56 1 1 1.05 1

Acero de refuerzo en estructura del No.3de
Fy=4200kg/cm2, incluye acarreos,
materiales, cortes, desperdicios, habilitado,
amarres, mano de obra, equipo y
herramienta.
TON 5 0.55 1 2 4.54 5
Concreto premezclado con botes y carretilla
en estructura de planta baja trabes losas
planas y muros de cimentación F’c=200
kg/cm2, resistencia normal,tamaño máximo
de agregado de 20 mm (3/4) Rev. 10 cm.
Incluye vibrador curado acarreo a 1ª
estación a 20 m, de una distancia horizontal,
materiales y mano de obra.
𝑴 𝟑
3.7024 2.27 1 1 1.63 2
Cimbra de acabado común en rampas, a
base de madera de pino de 3ª, incluye
materiales, acarreos, cortes, desperdicios,
.
𝑴 𝟐 5.89 5.56 1 1 1.05 1
habilitado, cimbrado, descimbra, mano de
obra, equipo y herramienta
Acero de refuerzo en estructura del No.3de
Fy=4200kg/cm2, incluye acarreos,
materiales, cortes, desperdicios, habilitado,
amarres, mano de obra, equipo y
herramienta
TON 5 0.55 1 2 4.54 5
Concreto premezclado con botes y carretilla
en estructura de planta baja trabes losas
planas y muros de cimentación F’c=200
kg/cm2, resistencia normal,tamaño máximo
de agregado de 20 mm (3/4) Rev. 10 cm.
Incluye vibrador curado acarreo a 1ª
estación a 20 m, de una distancia horizontal,
materiales y mano de obra.
𝑴 𝟑 3.7204 2.27 1 1 1.63 2
Cimbra de acabado común en rampas, a
base de madera de pino de 3ª, incluye
materiales, acarreos, cortes, desperdicios,
habilitado, cimbrado, descimbra, mano de
obra, equipo y herramienta.
𝑴 𝟐
5.89 5.56 1 1 1.05 1
Losa de 20 cm a base de vigueta y bovedilla
para un claro máximo de 4.75 m con
viguetas colocadas cada 75 cm, con
bovedilla de concreto a 16 cm, con capa de
compresión de 4 cmde espesor armado con
malla electro soldada 6x6-10/10 acabado
pulido integral, incluye cimbrado,
descimbrado bombeo, colado, vibrado,
mano de obra, equipo y herramienta.
𝑴 𝟐 66.17 14 1 1 4.72 5

Losa de 12 cm, de espesor de concreto
F´c=200 kg/cm2, armada con varilla del No.3
a cada 20 cm, en ambos sentidos, incluye
cimbrado, acabado común, armado, colado,
mano de obra, equipo y herramienta.
𝑴 𝟐
11.05 12 1 1 0.92 1
Cadena de 15x20 cmde concreto hecho en
obra de F’c=200kg/cm2, acabado común,
reforzado con armes 15x20-4 incluye:
materiales, acarreos, cortes, desperdicios,
traslapes, amarres, cimbrado, colado,
descimbrado, mano de obra, equipo y
herramienta
Ml 13.3 5 1 1 2.66 3
Cadena de 15x30 cmde concreto hecho en
obra de F’c=200kg/cm2, acabado común,
armado con 4 varillas de 3/8” y estribos de
No.2 a cada 20 cm incluye: materiales,
acarreos, cortes, desperdicios, traslapes,
amarres, cimbrado, colado, descimbrado,
mano de obra, equipo y herramienta
Ml 98.49 5 1 2 9.84 10
CONCEPTO UNIDAD CANTIDAD REND/JOR GRUPOS
DE
TRABAJO.
GRUPOS
NECESARIOS.
TIEMPO
FRACCIONARIO.
TIEMPO
ESTIMADO
(HRS).
PISOS
Piso de loseta de barro natural
de 10x10 con junta de 5 mm
con boquilla color arena,
asentado con mortero
cemento arena 1:5, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y herramienta
𝑴 𝟐
13.29 2.50 1 1 5.31 6
Piso de loseta de barro natural
de 20x20 con junta de 5 mm
con boquilla color arena,
asentado con mortero
𝑴 𝟐
3 5 1 1 0.6 1
cemento arena 1:5, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y herramienta
Piso de piedra bola de rio 3” y
4”, asentado con mortero
cemento arena 1:4, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y herramienta
𝑴 𝟐
2.98 3 1 1 0.99 1
Piso de cantera blanca de
40x40 cm, asentado con
mortero cemento arena 1:4,
incluye materiales, acarreos,
cortes, desperdicios, mano de
obra, equipo y herramienta
𝑴 𝟐
0.9 4.5 1 1 0.2 1
Piso interceramic mosaico tipo
estrella modelo creek Stonede
1000.5x100.5 cm asentado con
pegazulejo incluye materiales,
acarreos, cortes, desperdicios,
mano de obra, equipo y
herramienta
𝑴 𝟐
1.06 5 1 1 0.21 1
Base para cocineta de
concreto, cimbrado,
descimbrado acabado pulido
materiales y mano de obra, así
como todo lo necesario para su
correcta ejecución.
PZA 1 1 1 1 1 1
Suministro y colocación de piso
laminado de 7 mm color a
elegir incluye: acarreo de los
materiales a 1ª estación a 20.00
m de distancia horizontal
𝑴 𝟐
17.49 50 1 1 0.34 1
Zoclo deloseta de barro natural
de 10x20 con junta de 5mm
con boquilla color arena
asentado con mortero
cemento arena 1:5, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y herramienta.
M 19.58 20 1 1 0.97 1
Zoclo deloseta de barro natural
de 10x50 con junta a hueso,
asentado con mortero
cemento arena 1:5, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y erramienta.
M 52.695 25 1 1 2.10 2
Sardinel a base de concreto
F´c=150 kg/cm2 con azulejo de
11x11 cm cimbrado y
descimbrado, incluye
materiales, acarreos, cortes,
desperdicios, mano de obra,
equipo y herramienta.
M 0.6 20 1 1 0.03 1
Lambrin de loseta de barro
natural de 20x20 con junta de 5
𝑴 𝟐
39.27 5 1 2 3.92 4
mm con boquilla a color arena,
asentado con pegazulejo,
incluye: materiales, acarreos,
cortes, desperdicios, mano de
obra, equipo y herramienta.

Lambrin de mosaico veneciano
marca Kolorines de 2.5x2.5 cm
color ostión con boquilla color
arena, asentado con
pegazulejo, incluye: materiales,
acarreos, cortes, desperdicios,
mano de obra, equipo y
herramienta.
𝑴 𝟐
2.42 8 1 1 0.30 1

1a29f85e b215-4ba7-b6b1-bb5f3e1c82eb (1)

  • 1.
    Actividad o Partida Unidad. Cantidad.REND/JORNADA Grupos de trabajo. Grupos Necesarios Tiempo Fraccionario Tiempo estimado (días ). Limpia y desyerbe del terreno, incluye: quema de yerba y acopio de basura, mano de obra, equipo y herramienta . 𝑴 𝟐 112.38 64 1 1 1.75 2 Trazo y nivelación manual para establecer ejes, banco de nivel y referencias incluye: materiales, mano de obra, equipo y herramienta. 𝑴 𝟐 112.38 100 1 1 1.12 1 Excavación de cepa, por medios manuales de 0.00 a 2.00m, en material tipo 1, zona A, incluye: mano de obra, equipo y herramienta . 𝑴 𝟑 30.45 4.55 1 2 3.34 3 Acarreo en carretilla de material producto de la excavación y/o demolición estaciones subsecuentes de 20m, incluye: mano de obra y herramienta. 𝑴 𝟑 39.49 8.34 2 2 2.36 2 Acarreo en camión fuera de la obra, incluye: equipo y herramienta 𝑴 𝟑 30.94 10 1 1 3.09 3
  • 2.
    Plantilla de 5cm, de espesor de concreto premezclado de F´c= 100kg/cm2 incluye: preparación de la superficie, nivelación, maestreado y colado, mano de obra, equipo y herramienta. 𝑴 𝟐 36.04 20 1 1 1.80 2
  • 3.
    CONCEPTO UNIDAD CANTIDADREND/JORNADA Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (días) CIMENTACION Relleno con material producto de la excavación, compactada con bailarina 90% proctor, adicionando agua, incluye: mano de obra, equipo y herramienta 𝑀3 8.65 8 1 1 1.08 1 Relleno con tepetate, compactada a máquina al 95% proctor adicionando agua, incluye: material mano de obra, equipo y herramienta 𝑀3 8.65 6.67 1 1 1.29 1 Cimbra en zapatas de cimentación, acabado común, incluye: materiales, acarreo cortes, habilitados,cimbrado, descimbrado, mano de obra, quipo y herramienta. 𝑀2 33.71 10 1 2 1.68 2 Acero de refuerzo en cimentación del No. 3 de Fy=4200kg/cm2 incluye: materiales, acarreos, cortes, desperdicios, habilitado, amarres, mano de obra, quipo y herramienta. TON 5.03 0.55 1 2 4.57 5 Acero de refuerzo en cimentación del No. 4 de Fy=4200kg/cm2 incluye: materiales, acarreos, cortes, TON 5.03 0.40 1 2 6.28 6
  • 4.
    desperdicios, habilitado, amarres, manode obra, quipo y herramienta. Cimiento de piedra braza de 0.80m de altura por 0.80mde basey corona de 0.30m., asentada con mortero cemento arena 1:4, acabado común, incluye: materiales, acarreos, cortes, desperdicios, mano de obra, quipo y herramienta M3 55.64 3 2 2 9.27 9 Cadena de 15x30 cm de concreto hecho en obra con armes, cimbrado colado y descimbrado incluye: materiales y mano de obra así como todo lo necesario para su correcta ejecución. Ml 46.99 5 1 2 4.69 5 Concreto en cimentación, hecho en obra de F´c=200kg/cm2, incluye: acarreos, colado, vibrado, mano de obra, equipo y herramienta. 𝑀3 85 3.71 1 2 11.45 11 Tubería de 20 cm de diámetro de concreto simple, asentado con mortero cemento arena 1:4, incluye: materiales, acarreos, trazo, nivelación, junteo, pruebas, mano de obra, equipo y herramienta. M 8.85 50 1 1 0.17 1 Tubería de 15 cm de diámetro de concreto simple, asentado con mortero cemento arena 1:4, incluye: materiales, acarreos, trazo, nivelación, M 102 100 1 1 1.02 1
  • 5.
    junteo, pruebas, manode obra, equipo y herramienta Registro de 0.40x0.60x1.00 m de muros de tabique rojo recocido, asentado con mezcla cemento arena 1:5, con aplanado pulido en el interior, con tapa de 5 cm de espesor de concreto de F’c= 150 kg/cm2, incluye: materiales, acarreos, equipo, excavación, mano de obra y herramienta. PZA 3 6.67 1 1 0.44 1
  • 6.
    CONCEPTO UNIDAD CANTIDADREND/JORNADA Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (días ). ALBAÑILERIA PLANTA BAJA Castillo de 15x15 cmde concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con armes 15-15-4, incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta. ML 60.48 12.5 1 1 4.83 5 Catillo de 15x20 cm de concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 4 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta. Ml 2.52 11.12 1 1 0.22 1 Muro de tabique rojo recocido, asentado con mezcla cemento arena 1:5 acabado común, incluye: 𝑚2 105.15 16.67 1 1 6.30 6
  • 7.
    materiales, mano deobra, equipo y herramienta Cadena de 15x15 cmde concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 4 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 9.60 6 1 1 1.6 2 Impermeabilización para desplante de muros hasta de 40 cm de ancho a base de capas de imperfest E alternadas con polietileno 800, incluye: materiales, mano de obra, equipo y herramienta M 55.64 16.67 1 1 3.33 3
  • 8.
    CONCEPTO UNIDAD CANTIDADREND/JORNADA Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (hrs). ALBAÑILERIA PLANTA ALTA Castillo de 15x15cmde concreto hecho en obra de F’c=150kg/cm2, acabado común, armado con armes 15-15-4, incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta ML 46.2 33.34 1 1 1.38 1 Catillo de 15x35 cm de concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 6 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 4.4 3.5 1 1 1.25 1 Catillo de 15x35 cm de concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 6 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 2.2 3 1 1 0.73 1 Catillo de 15x50 cm de concreto hecho en obra de F’c=200kg/cm2, acabado Ml 2.2 2.50 1 1 0.88 1
  • 9.
    común, armado con8 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Muro de tabique rojo recocido, asentado con mezcla cemento arena 1:5acabado común, incluye: materiales, mano de obra, equipo y herramienta. 𝑴 𝟐 75.13 16.67 1 1 4.50 5 CONCEPTO UNIDAD CANTIDAD REND/JOR. Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (días ). ALBAÑILERIA PLANTA AZOTEA
  • 10.
    CONCEPTO UNIDAD CAANTIDADREND/JOR. Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (hrs). VARIOS DE ALBAÑILERIA Castillo de 15x15 cm de concreto hecho en obra de F’c=150kg/cm2, acabado común, armado con armes 15-15-4, incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta ML 13.31 33.34 1 1 0.39 1 Muro de tabique Rojo recocido, asentado con mezcla cemento arena 1:5acabado común, incluye: materiales, mano de obra, equipo y herramienta 𝑴 𝟐 26.41 16.67 1 1 1.47 2 Cadena de 15x15 cm de concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 4 varillas de 3/8” y estribos del No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 36.14 6 1 1 6.02 6
  • 11.
    Limpieza de pisoy lambrines de azulejo, a base de jabón y ácido muriático rebajado con agua en proporción 1:10, incluye: agua, mano de obra, equipo y herramienta. 𝑴 𝟐 26.424 20 1 1 1.32 1 Limpieza de lavabo y W.C., a base de jabón y ácido muriático rebajado con agua en proporción 1:10, incluye: agua, mano de obra, equipo y herramienta. PZA 6 10 1 1 0.6 1 Limpieza gruesa durante la obra, incluye: mano de obra, equipo y herramienta. 𝑴 𝟐 132.72 60 1 1 2.21 2 Limpieza fina de la obra para entrega, incluye: materiales, mano de obra, equipo y herramienta. 𝑴 𝟐 132.72 40 2 2 1.65 2 Acarreo en carretilla de material producto de la excavación y/o demolición estaciones subsecuentes de 20m, incluye: mano de obra y herramienta 𝑴 𝟑 118.77 10 1 1 11.87 12 Carga de camión a mano no roca 𝑴 𝟑 118.77 100 1 1 1.18 1 Acarreo en camión fuera de la obra, incluye: equipo y herramienta 𝑴 𝟑 118.77 10 1 1 11.87 12 Carga de camión a mano no roca 𝑴 𝟑 118.77 100 1 1 1.18 1 Acarreo en camión fuera de la obra, incluye: equipo y herramienta 𝑴 𝟑 118.77 10 1 1 11.18 1 Raspado y limpieza de muro de tabique de barro rojo aparente en fachada posterior y muros de servicio 𝑴 𝟐 1.91 20 1 1 0.095 1
  • 12.
    Piso de 10cm. De espesor, de concreto F´c=150 kg/cm2 acabado con cepillado armado con malla electro soldada 6x6/8- 8, incluye: materiales, acarreos, colado, preparación de la superficie, nivelación, cimbrado, mano de obra, equipo y herramienta. 𝑴 𝟐 46.52 11.12 1 2 2.09 2 Firme de 8 cm de concreto F´c=150 kg/cm2, acabado lavado, incluye: materiales, mano de obra, equipo y herramienta. 𝑴 𝟐 10.04 25 1 1 0.40 1 CONCEPTO UNIDAD CANTIDAD REND/JOR Grupos de trabajo. Grupos Necesarios. Tiempo Fraccionario. Tiempo estimado (hrs). ESTRUCTURA Cadena de 15x20 cm de concreto hecho en obra de F’c=200kg/cm2, acabado común, reforzado con armes 15x20-4 incluye: materiales, acarreos, cortes, desperdicios, Ml 4.05 5 1 1 0.81 1
  • 13.
    traslapes, amarres, cimbrado,colado, descimbrado, mano de obra, equipo y herramienta Escalones de 0.28x0.17 cm. Forjados de tabique rojo recocido, asentado con mezcla cemento arena 1:4, incluye: trazo, materiales, acarreos, materiales, equipo y herramienta. PZA 18 12 1 1 1.5 2 Cimbra de acabado común en rampas, a base de madera de pino de 3ª, incluye materiales, acarreos, cortes, desperdicios, habilitado, cimbrado, descimbra, mano de obra, equipo y herramienta . 𝑴 𝟐 5.89 5.56 1 1 1.05 1 Acero de refuerzo en estructura del No.3de Fy=4200kg/cm2, incluye acarreos, materiales, cortes, desperdicios, habilitado, amarres, mano de obra, equipo y herramienta. TON 5 0.55 1 2 4.54 5 Concreto premezclado con botes y carretilla en estructura de planta baja trabes losas planas y muros de cimentación F’c=200 kg/cm2, resistencia normal,tamaño máximo de agregado de 20 mm (3/4) Rev. 10 cm. Incluye vibrador curado acarreo a 1ª estación a 20 m, de una distancia horizontal, materiales y mano de obra. 𝑴 𝟑 3.7024 2.27 1 1 1.63 2 Cimbra de acabado común en rampas, a base de madera de pino de 3ª, incluye materiales, acarreos, cortes, desperdicios, . 𝑴 𝟐 5.89 5.56 1 1 1.05 1
  • 14.
    habilitado, cimbrado, descimbra,mano de obra, equipo y herramienta Acero de refuerzo en estructura del No.3de Fy=4200kg/cm2, incluye acarreos, materiales, cortes, desperdicios, habilitado, amarres, mano de obra, equipo y herramienta TON 5 0.55 1 2 4.54 5 Concreto premezclado con botes y carretilla en estructura de planta baja trabes losas planas y muros de cimentación F’c=200 kg/cm2, resistencia normal,tamaño máximo de agregado de 20 mm (3/4) Rev. 10 cm. Incluye vibrador curado acarreo a 1ª estación a 20 m, de una distancia horizontal, materiales y mano de obra. 𝑴 𝟑 3.7204 2.27 1 1 1.63 2 Cimbra de acabado común en rampas, a base de madera de pino de 3ª, incluye materiales, acarreos, cortes, desperdicios, habilitado, cimbrado, descimbra, mano de obra, equipo y herramienta. 𝑴 𝟐 5.89 5.56 1 1 1.05 1 Losa de 20 cm a base de vigueta y bovedilla para un claro máximo de 4.75 m con viguetas colocadas cada 75 cm, con bovedilla de concreto a 16 cm, con capa de compresión de 4 cmde espesor armado con malla electro soldada 6x6-10/10 acabado pulido integral, incluye cimbrado, descimbrado bombeo, colado, vibrado, mano de obra, equipo y herramienta. 𝑴 𝟐 66.17 14 1 1 4.72 5
  • 15.
    Losa de 12cm, de espesor de concreto F´c=200 kg/cm2, armada con varilla del No.3 a cada 20 cm, en ambos sentidos, incluye cimbrado, acabado común, armado, colado, mano de obra, equipo y herramienta. 𝑴 𝟐 11.05 12 1 1 0.92 1 Cadena de 15x20 cmde concreto hecho en obra de F’c=200kg/cm2, acabado común, reforzado con armes 15x20-4 incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 13.3 5 1 1 2.66 3 Cadena de 15x30 cmde concreto hecho en obra de F’c=200kg/cm2, acabado común, armado con 4 varillas de 3/8” y estribos de No.2 a cada 20 cm incluye: materiales, acarreos, cortes, desperdicios, traslapes, amarres, cimbrado, colado, descimbrado, mano de obra, equipo y herramienta Ml 98.49 5 1 2 9.84 10
  • 16.
    CONCEPTO UNIDAD CANTIDADREND/JOR GRUPOS DE TRABAJO. GRUPOS NECESARIOS. TIEMPO FRACCIONARIO. TIEMPO ESTIMADO (HRS). PISOS Piso de loseta de barro natural de 10x10 con junta de 5 mm con boquilla color arena, asentado con mortero cemento arena 1:5, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta 𝑴 𝟐 13.29 2.50 1 1 5.31 6 Piso de loseta de barro natural de 20x20 con junta de 5 mm con boquilla color arena, asentado con mortero 𝑴 𝟐 3 5 1 1 0.6 1
  • 17.
    cemento arena 1:5,incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta Piso de piedra bola de rio 3” y 4”, asentado con mortero cemento arena 1:4, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta 𝑴 𝟐 2.98 3 1 1 0.99 1 Piso de cantera blanca de 40x40 cm, asentado con mortero cemento arena 1:4, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta 𝑴 𝟐 0.9 4.5 1 1 0.2 1 Piso interceramic mosaico tipo estrella modelo creek Stonede 1000.5x100.5 cm asentado con pegazulejo incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta 𝑴 𝟐 1.06 5 1 1 0.21 1 Base para cocineta de concreto, cimbrado, descimbrado acabado pulido materiales y mano de obra, así como todo lo necesario para su correcta ejecución. PZA 1 1 1 1 1 1
  • 18.
    Suministro y colocaciónde piso laminado de 7 mm color a elegir incluye: acarreo de los materiales a 1ª estación a 20.00 m de distancia horizontal 𝑴 𝟐 17.49 50 1 1 0.34 1 Zoclo deloseta de barro natural de 10x20 con junta de 5mm con boquilla color arena asentado con mortero cemento arena 1:5, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta. M 19.58 20 1 1 0.97 1 Zoclo deloseta de barro natural de 10x50 con junta a hueso, asentado con mortero cemento arena 1:5, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y erramienta. M 52.695 25 1 1 2.10 2 Sardinel a base de concreto F´c=150 kg/cm2 con azulejo de 11x11 cm cimbrado y descimbrado, incluye materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta. M 0.6 20 1 1 0.03 1 Lambrin de loseta de barro natural de 20x20 con junta de 5 𝑴 𝟐 39.27 5 1 2 3.92 4
  • 19.
    mm con boquillaa color arena, asentado con pegazulejo, incluye: materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta. Lambrin de mosaico veneciano marca Kolorines de 2.5x2.5 cm color ostión con boquilla color arena, asentado con pegazulejo, incluye: materiales, acarreos, cortes, desperdicios, mano de obra, equipo y herramienta. 𝑴 𝟐 2.42 8 1 1 0.30 1
