MEMORIA DESCRIPTIVA VALORIZADA
PROYECTO: “INSTALACION DEL PUENTE PEATONAL SOBRE EL RIO CHAYCHAPAMPA EN
LA URBANIZACION SAN ROQUE DEL DISTRITO DE VELILLE, PROVINCIA DE
CHUMBIVILCAS-CUSCO”
01 OBRA PROVICIONALES
01.01 CAMPAMENTO PROVISIONAL PARA ALMACEN, OFICINAS Y GUARDIANIA
La ubicación del campamento fue en una zona estratégica de manera que tenga acceso directo en
los frentes de obra, así como la extensión y capacidad suficientes para albergar al personal y
depositar las herramientas, materiales y maquinarias que se utilizaron en la construcción de la obra.
El agua para consumo humano fue abastecida de la instalación domiciliaria de la red pública.
El campamento fue con estructura de bloqueta, techo de calamina y piso de concreto, destinados a
albergar al personal de obra, almacén de equipos y materiales el tiempo de duración fue paralelo a
la construcción de la obra; Además se proveo una letrina sanitaria a una distancia no menor de 30m.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 100.00 100.00 0.00
.
01.02 CARTEL DE IDENTIFICACIÓN DE LA OBRA (3.60 M X 2.40 M)
El cartel de obra se colocó en el inicio del proyecto. La dimensión del cartel fue 3.60 X 2,40ML
colocado a una altura no menor de 2.00 m. medida desde su parte inferior. En el letrero figuró el
nombre de la entidad ejecutora, nombre de la obra, tiempo de ejecución, financiamiento, modalidad
de la obra.
El cartel estuvo compuesto por bastidores de madera tornillo de 2 ½” x 2 ½”, ubicados a una distancia
1.20 m, sobre la cual estuvo la gigantografía. El Cartel estuvo soportado por tres unidades de madera
eucalipto de 6”x6m.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 1.00 1.00 0.00
02 TRABAJOS PREELIMINARES
02.01 ROCE, BROCE Y LIMPIEZA DE TERRENO MANUAL
Comprendió los trabajos que se ejecutaron en el área a construirse el proyecto para la eliminación
lateral del mate02.01rial de corte producto de la excavación y refine complementario por encima del
nivel de la rasante, fue eliminado fuera de la obra y se extrajeron las malezas existentes así como
escombros y basura.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 216 216 0.00
02.02 TRAZO Y REPLANTEO PERMANENTE
Comprendió el replanteo de los planosen el terreno, habiéndosereplanteado y ubicando los niveles y trazado
de manera permanente, se tuvo en cuenta las consideraciones técnicas especificadas en el expediente y el
empleo de herramientas adecuadas.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
MES 3.00 3.00 0.00
02.03 MANTENIMIENTO DE TRANSITO TEMPORAL Y SEGURIDAD VIAL
Conforme al replanteo progresivo del avance de la obra, principalmente para el tránsito peatonal en
la zona donde se ubica el proyecto, se realiza mantenimiento preventivo.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
MES 3.00 3.00 0.00
03 MOVIMIENTO DE TIERRAS
03.01 EXCAVACION PARA ZAPATAS EN MATERIAL CONGLOMERADO.
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 48.00 48.00 0.00
03.02 EXCAVACION PARA ZAPATAS Y CON ANCLAJE EN ROCA.
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 20.00 20.00 0.00

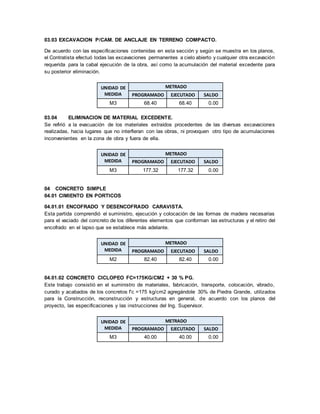

03.03 EXCAVACION P/CAM. DE ANCLAJE EN TERRENO COMPACTO.
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 68.40 68.40 0.00
03.04 ELIMINACION DE MATERIAL EXCEDENTE.
Se refirió a la evacuación de los materiales extraídos procedentes de las diversas excavaciones
realizadas, hacia lugares que no interfieran con las obras, ni provoquen otro tipo de acumulaciones
inconvenientes en la zona de obra y fuera de ella.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 177.32 177.32 0.00
04 CONCRETO SIMPLE
04.01 CIMIENTO EN PORTICOS
04.01.01 ENCOFRADO Y DESENCOFRADO CARAVISTA.
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 82.40 82.40 0.00
04.01.02 CONCRETO CICLOPEO FC=175KG/CM2 + 30 % PG.
Este trabajo consistió en el suministro de materiales, fabricación, transporte, colocación, vibrado,
curado y acabados de los concretos f’c =175 kg/cm2 agregándole 30% de Piedra Grande, utilizados
para la Construcción, reconstrucción y estructuras en general, de acuerdo con los planos del
proyecto, las especificaciones y las instrucciones del Ing. Supervisor.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 40.00 40.00 0.00

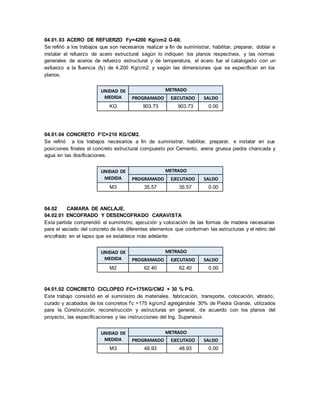

04.01.03 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60.
Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e
instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas
generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un
esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
KG 903.73 903.73 0.00

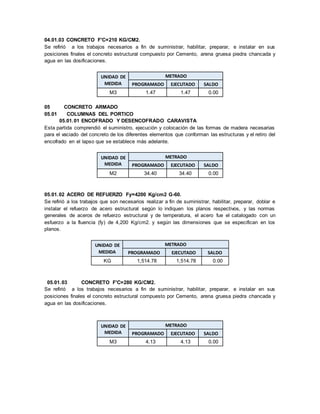

04.01.04 CONCRETO F'C=210 KG/CM2.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y
agua en las dosificaciones.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 35.57 35.57 0.00
04.02 CAMARA DE ANCLAJE.
04.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 62.40 62.40 0.00
04.01.02 CONCRETO CICLOPEO FC=175KG/CM2 + 30 % PG.
Este trabajo consistió en el suministro de materiales, fabricación, transporte, colocación, vibrado,
curado y acabados de los concretos f’c =175 kg/cm2 agregándole 30% de Piedra Grande, utilizados
para la Construcción, reconstrucción y estructuras en general, de acuerdo con los planos del
proyecto, las especificaciones y las instrucciones del Ing. Supervisor.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 48.93 48.93 0.00
04.01.03 CONCRETO F'C=210 KG/CM2.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y
agua en las dosificaciones.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 1.47 1.47 0.00
05 CONCRETO ARMADO
05.01 COLUMNAS DEL PORTICO
05.01.01 ENCOFRADO Y DESENCOFRADO CARAVISTA
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 34.40 34.40 0.00
05.01.02 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60.
Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e
instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas
generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un
esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
KG 1,514.78 1,514.78 0.00
05.01.03 CONCRETO F'C=280 KG/CM2.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y
agua en las dosificaciones.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 4.13 4.13 0.00

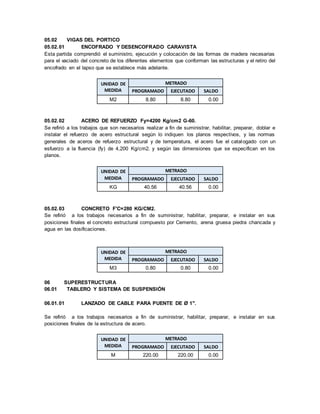

05.02 VIGAS DEL PORTICO
05.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 8.80 8.80 0.00
05.02.02 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60.
Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e
instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas
generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un
esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
KG 40.56 40.56 0.00
05.02.03 CONCRETO F'C=280 KG/CM2.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y
agua en las dosificaciones.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 0.80 0.80 0.00
06 SUPERESTRUCTURA
06.01 TABLERO Y SISTEMA DE SUSPENSIÓN
06.01.01 LANZADO DE CABLE PARA PUENTE DE Ø 1".
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M 220.00 220.00 0.00

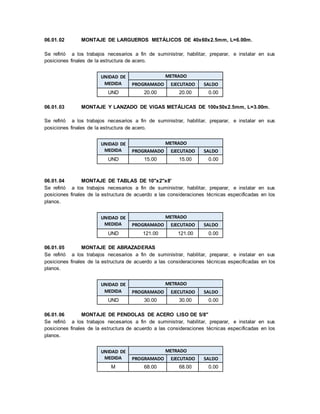

06.01.02 MONTAJE DE LARGUEROS METÁLICOS DE 40x60x2.5mm, L=6.00m.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 20.00 20.00 0.00
06.01.03 MONTAJE Y LANZADO DE VIGAS METÁLICAS DE 100x50x2.5mm, L=3.00m.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 15.00 15.00 0.00
06.01.04 MONTAJE DE TABLAS DE 10"x2"x8'
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 121.00 121.00 0.00
06.01.05 MONTAJE DE ABRAZADERAS
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 30.00 30.00 0.00
06.01.06 MONTAJE DE PENDOLAS DE ACERO LISO DE 5/8"
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M 68.00 68.00 0.00

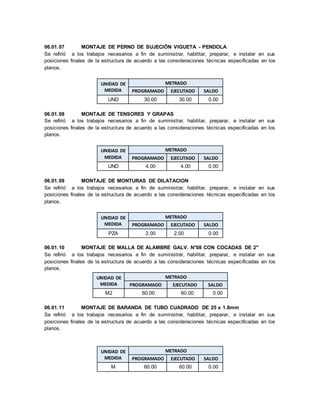

06.01.07 MONTAJE DE PERNO DE SUJECIÓN VIGUETA - PENDOLA
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 30.00 30.00 0.00
06.01.08 MONTAJE DE TENSORES Y GRAPAS
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 4.00 4.00 0.00
06.01.09 MONTAJE DE MONTURAS DE DILATACION
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
PZA 2.00 2.00 0.00
06.01.10 MONTAJE DE MALLA DE ALAMBRE GALV. N°08 CON COCADAS DE 2"
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 60.00 60.00 0.00
06.01.11 MONTAJE DE BARANDA DE TUBO CUADRADO DE 25 x 1.8mm
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M 60.00 60.00 0.00

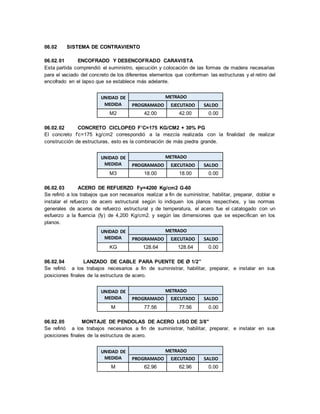

06.02 SISTEMA DE CONTRAVIENTO
06.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 42.00 42.00 0.00
06.02.02 CONCRETO CICLOPEO F’C=175 KG/CM2 + 30% PG
El concreto f’c=175 kg/cm2 correspondió a la mezcla realizada con la finalidad de realizar
construcción de estructuras, esto es la combinación de más piedra grande.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 18.00 18.00 0.00
06.02.03 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60
Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e
instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas
generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un
esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los
planos.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
KG 128.64 128.64 0.00
06.02.04 LANZADO DE CABLE PARA PUENTE DE Ø 1/2”
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M 77.56 77.56 0.00
06.02.05 MONTAJE DE PENDOLAS DE ACERO LISO DE 3/8"
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M 62.96 62.96 0.00

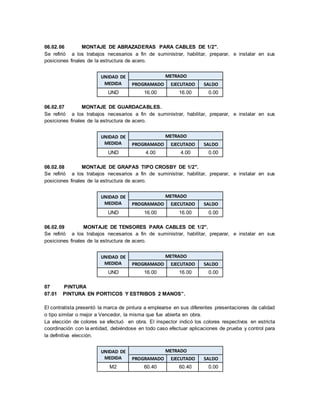

06.02.06 MONTAJE DE ABRAZADERAS PARA CABLES DE 1/2".
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 16.00 16.00 0.00
06.02.07 MONTAJE DE GUARDACABLES.
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 4.00 4.00 0.00
06.02.08 MONTAJE DE GRAPAS TIPO CROSBY DE 1/2".
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 16.00 16.00 0.00
06.02.09 MONTAJE DE TENSORES PARA CABLES DE 1/2".
Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus
posiciones finales de la estructura de acero.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 16.00 16.00 0.00
07 PINTURA
07.01 PINTURA EN PORTICOS Y ESTRIBOS 2 MANOS”.
El contratista presentó la marca de pintura a emplearse en sus diferentes presentaciones de calidad
o tipo similar o mejor a Vencedor, la misma que fue abierta en obra.
La elección de colores se efectuó en obra. El inspector indicó los colores respectivos en estricta
coordinación con la entidad, debiéndose en todo caso efectuar aplicaciones de prueba y control para
la definitiva elección.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 60.40 60.40 0.00

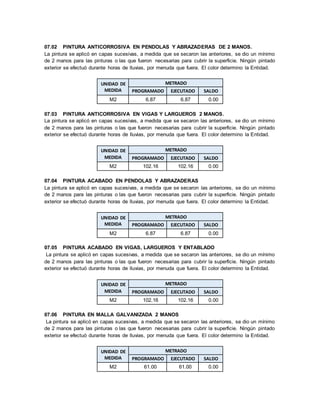

07.02 PINTURA ANTICORROSIVA EN PENDOLAS Y ABRAZADERAS DE 2 MANOS.
La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo
de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado
exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 6.87 6.87 0.00
07.03 PINTURA ANTICORROSIVA EN VIGAS Y LARGUEROS 2 MANOS.
La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo
de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado
exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 102.16 102.16 0.00
07.04 PINTURA ACABADO EN PENDOLAS Y ABRAZADERAS
La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo
de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado
exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 6.87 6.87 0.00
07.05 PINTURA ACABADO EN VIGAS, LARGUEROS Y ENTABLADO
La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo
de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado
exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 102.16 102.16 0.00
07.06 PINTURA EN MALLA GALVANIZADA 2 MANOS
La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo
de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado
exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 61.00 61.00 0.00

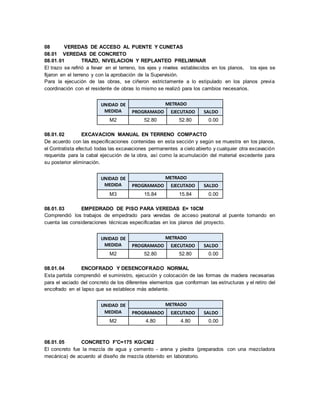

08 VEREDAS DE ACCESO AL PUENTE Y CUNETAS
08.01 VEREDAS DE CONCRETO
08.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR
El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se
fijaron en el terreno y con la aprobación de la Supervisión.
Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa
coordinación con el residente de obras lo mismo se realizó para los cambios necesarios.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 52.80 52.80 0.00
08.01.02 EXCAVACION MANUAL EN TERRENO COMPACTO
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 15.84 15.84 0.00
08.01.03 EMPEDRADO DE PISO PARA VEREDAS E= 10CM
Comprendió los trabajos de empedrado para veredas de acceso peatonal al puente tomando en
cuenta las consideraciones técnicas especificadas en los planos del proyecto.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 52.80 52.80 0.00
08.01.04 ENCOFRADO Y DESENCOFRADO NORMAL
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 4.80 4.80 0.00
08.01.05 CONCRETO F'C=175 KG/CM2
El concreto fue la mezcla de agua y cemento - arena y piedra (preparados con una mezcladora
mecánica) de acuerdo al diseño de mezcla obtenido en laboratorio.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 5.28 5.28 0.00

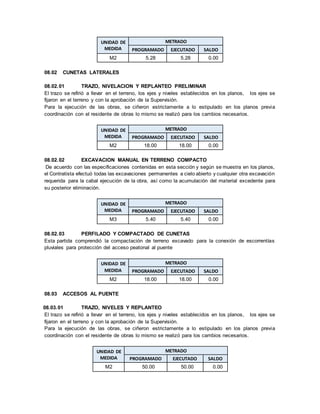

08.02 CUNETAS LATERALES
08.02.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR
El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se
fijaron en el terreno y con la aprobación de la Supervisión.
Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa
coordinación con el residente de obras lo mismo se realizó para los cambios necesarios.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 18.00 18.00 0.00
08.02.02 EXCAVACION MANUAL EN TERRENO COMPACTO
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 5.40 5.40 0.00
08.02.03 PERFILADO Y COMPACTADO DE CUNETAS
Esta partida comprendió la compactación de terreno excavado para la conexión de escorrentías
pluviales para protección del acceso peatonal al puente
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 18.00 18.00 0.00
08.03 ACCESOS AL PUENTE
08.03.01 TRAZO, NIVELES Y REPLANTEO
El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se
fijaron en el terreno y con la aprobación de la Supervisión.
Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa
coordinación con el residente de obras lo mismo se realizó para los cambios necesarios.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO

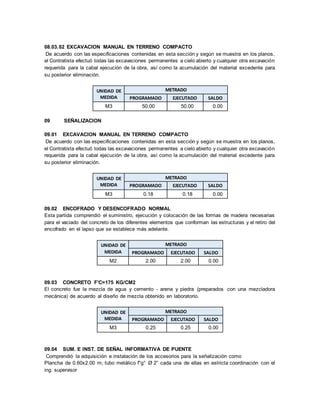

M2 50.00 50.00 0.00
08.03.02 EXCAVACION MANUAL EN TERRENO COMPACTO
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 50.00 50.00 0.00
09 SEÑALIZACION
09.01 EXCAVACION MANUAL EN TERRENO COMPACTO
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 0.18 0.18 0.00
09.02 ENCOFRADO Y DESENCOFRADO NORMAL
Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias
para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del
encofrado en el lapso que se establece más adelante.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 2.00 2.00 0.00
09.03 CONCRETO F'C=175 KG/CM2
El concreto fue la mezcla de agua y cemento - arena y piedra (preparados con una mezcladora
mecánica) de acuerdo al diseño de mezcla obtenido en laboratorio.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 0.25 0.25 0.00
09.04 SUM. E INST. DE SEÑAL INFORMATIVA DE PUENTE
Comprendió la adquisición e instalación de los accesorios para la señalización como
Plancha de 0.60x2.00 m; tubo metálico f°g° Ø 2” cada una de ellas en estricta coordinación con el
ing. supervisor
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO

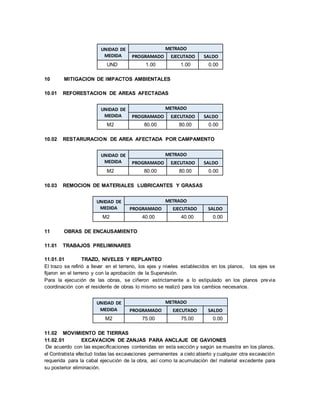

UND 1.00 1.00 0.00
10 MITIGACION DE IMPACTOS AMBIENTALES
10.01 REFORESTACION DE AREAS AFECTADAS
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 80.00 80.00 0.00
10.02 RESTARURACION DE AREA AFECTADA POR CAMPAMENTO
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 80.00 80.00 0.00
10.03 REMOCION DE MATERIALES LUBRICANTES Y GRASAS
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 40.00 40.00 0.00
11 OBRAS DE ENCAUSAMIENTO
11.01 TRABAJOS PRELIMINARES
11.01.01 TRAZO, NIVELES Y REPLANTEO
El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se
fijaron en el terreno y con la aprobación de la Supervisión.
Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa
coordinación con el residente de obras lo mismo se realizó para los cambios necesarios.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M2 75.00 75.00 0.00
11.02 MOVIMIENTO DE TIERRAS
11.02.01 EXCAVACION DE ZANJAS PARA ANCLAJE DE GAVIONES
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación
requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para
su posterior eliminación.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 375.00 375.00 0.00
11.02.02 ELIMINACION DE MATERIAL EXCEDENTE
Esta partida se refirió a la eliminación del material proveniente de las excavaciones de zanjas que
quedaron como excedente y que fueron retirados de la obra, de los lugares de acopio distancia aprox.
1 km.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
M3 487.50 487.50 0.00
11.03 MUROS DE CONTENCION
11.03.01 COLOCADO Y RELLENO DE GAVIONES DE MALLA GALVANIZADA
1.00x1.00x5.00 m.
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las colocaciones y rellenos de piedra a cielo abierto.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UNID 20.00 20.00 0.00
11.03.02 COLOCADO Y RELLENO DE GAVIONES DE MALLA GALVANIZADA
1.00x1.50x5.00 m.
De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos,
el Contratista efectuó todas las colocaciones y rellenos de piedra a cielo abierto.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UNID 5.00 5.00 0.00
12 FLETE
12.01 FLETE TERRESTRE CUSCO-VELILLE-III
Esta partida comprendió todos los costos relacionados al transporte de materiales en vehículos
motorizados del lugar de abastecimiento a pie de carretera.
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
GLB 1.00 1.00 0.00
13 OBRAS COMPLEMENTARIAS
13.02 DISEÑO DE MEZCLAS
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 3.00 3.00 0.00
13.03 ROTURA DE BRIQUETAS
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 18.00 18.00 0.00
13.04 PLACA RECORDATORIA DE F° F°
UNIDAD DE
MEDIDA
METRADO
PROGRAMADO EJECUTADO SALDO
UND 1.00 1.00 0.00

Memoria descriptiva valorizada ultimo

  • 1.
    MEMORIA DESCRIPTIVA VALORIZADA PROYECTO:“INSTALACION DEL PUENTE PEATONAL SOBRE EL RIO CHAYCHAPAMPA EN LA URBANIZACION SAN ROQUE DEL DISTRITO DE VELILLE, PROVINCIA DE CHUMBIVILCAS-CUSCO” 01 OBRA PROVICIONALES 01.01 CAMPAMENTO PROVISIONAL PARA ALMACEN, OFICINAS Y GUARDIANIA La ubicación del campamento fue en una zona estratégica de manera que tenga acceso directo en los frentes de obra, así como la extensión y capacidad suficientes para albergar al personal y depositar las herramientas, materiales y maquinarias que se utilizaron en la construcción de la obra. El agua para consumo humano fue abastecida de la instalación domiciliaria de la red pública. El campamento fue con estructura de bloqueta, techo de calamina y piso de concreto, destinados a albergar al personal de obra, almacén de equipos y materiales el tiempo de duración fue paralelo a la construcción de la obra; Además se proveo una letrina sanitaria a una distancia no menor de 30m. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 100.00 100.00 0.00 . 01.02 CARTEL DE IDENTIFICACIÓN DE LA OBRA (3.60 M X 2.40 M) El cartel de obra se colocó en el inicio del proyecto. La dimensión del cartel fue 3.60 X 2,40ML colocado a una altura no menor de 2.00 m. medida desde su parte inferior. En el letrero figuró el nombre de la entidad ejecutora, nombre de la obra, tiempo de ejecución, financiamiento, modalidad de la obra. El cartel estuvo compuesto por bastidores de madera tornillo de 2 ½” x 2 ½”, ubicados a una distancia 1.20 m, sobre la cual estuvo la gigantografía. El Cartel estuvo soportado por tres unidades de madera eucalipto de 6”x6m. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 1.00 1.00 0.00 02 TRABAJOS PREELIMINARES 02.01 ROCE, BROCE Y LIMPIEZA DE TERRENO MANUAL Comprendió los trabajos que se ejecutaron en el área a construirse el proyecto para la eliminación lateral del mate02.01rial de corte producto de la excavación y refine complementario por encima del nivel de la rasante, fue eliminado fuera de la obra y se extrajeron las malezas existentes así como escombros y basura. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 216 216 0.00
  • 2.
    02.02 TRAZO YREPLANTEO PERMANENTE Comprendió el replanteo de los planosen el terreno, habiéndosereplanteado y ubicando los niveles y trazado de manera permanente, se tuvo en cuenta las consideraciones técnicas especificadas en el expediente y el empleo de herramientas adecuadas. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO MES 3.00 3.00 0.00 02.03 MANTENIMIENTO DE TRANSITO TEMPORAL Y SEGURIDAD VIAL Conforme al replanteo progresivo del avance de la obra, principalmente para el tránsito peatonal en la zona donde se ubica el proyecto, se realiza mantenimiento preventivo. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO MES 3.00 3.00 0.00 03 MOVIMIENTO DE TIERRAS 03.01 EXCAVACION PARA ZAPATAS EN MATERIAL CONGLOMERADO. De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 48.00 48.00 0.00 03.02 EXCAVACION PARA ZAPATAS Y CON ANCLAJE EN ROCA. De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 20.00 20.00 0.00
  • 3.
    03.03 EXCAVACION P/CAM.DE ANCLAJE EN TERRENO COMPACTO. De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 68.40 68.40 0.00 03.04 ELIMINACION DE MATERIAL EXCEDENTE. Se refirió a la evacuación de los materiales extraídos procedentes de las diversas excavaciones realizadas, hacia lugares que no interfieran con las obras, ni provoquen otro tipo de acumulaciones inconvenientes en la zona de obra y fuera de ella. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 177.32 177.32 0.00 04 CONCRETO SIMPLE 04.01 CIMIENTO EN PORTICOS 04.01.01 ENCOFRADO Y DESENCOFRADO CARAVISTA. Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 82.40 82.40 0.00 04.01.02 CONCRETO CICLOPEO FC=175KG/CM2 + 30 % PG. Este trabajo consistió en el suministro de materiales, fabricación, transporte, colocación, vibrado, curado y acabados de los concretos f’c =175 kg/cm2 agregándole 30% de Piedra Grande, utilizados para la Construcción, reconstrucción y estructuras en general, de acuerdo con los planos del proyecto, las especificaciones y las instrucciones del Ing. Supervisor. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 40.00 40.00 0.00
  • 4.
    04.01.03 ACERO DEREFUERZO Fy=4200 Kg/cm2 G-60. Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO KG 903.73 903.73 0.00 04.01.04 CONCRETO F'C=210 KG/CM2. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y agua en las dosificaciones. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 35.57 35.57 0.00 04.02 CAMARA DE ANCLAJE. 04.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 62.40 62.40 0.00 04.01.02 CONCRETO CICLOPEO FC=175KG/CM2 + 30 % PG. Este trabajo consistió en el suministro de materiales, fabricación, transporte, colocación, vibrado, curado y acabados de los concretos f’c =175 kg/cm2 agregándole 30% de Piedra Grande, utilizados para la Construcción, reconstrucción y estructuras en general, de acuerdo con los planos del proyecto, las especificaciones y las instrucciones del Ing. Supervisor. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 48.93 48.93 0.00
  • 5.
    04.01.03 CONCRETO F'C=210KG/CM2. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y agua en las dosificaciones. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 1.47 1.47 0.00 05 CONCRETO ARMADO 05.01 COLUMNAS DEL PORTICO 05.01.01 ENCOFRADO Y DESENCOFRADO CARAVISTA Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 34.40 34.40 0.00 05.01.02 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60. Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO KG 1,514.78 1,514.78 0.00 05.01.03 CONCRETO F'C=280 KG/CM2. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y agua en las dosificaciones. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 4.13 4.13 0.00
  • 6.
    05.02 VIGAS DELPORTICO 05.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 8.80 8.80 0.00 05.02.02 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60. Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO KG 40.56 40.56 0.00 05.02.03 CONCRETO F'C=280 KG/CM2. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales el concreto estructural compuesto por Cemento, arena gruesa piedra chancada y agua en las dosificaciones. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 0.80 0.80 0.00 06 SUPERESTRUCTURA 06.01 TABLERO Y SISTEMA DE SUSPENSIÓN 06.01.01 LANZADO DE CABLE PARA PUENTE DE Ø 1". Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M 220.00 220.00 0.00
  • 7.
    06.01.02 MONTAJE DELARGUEROS METÁLICOS DE 40x60x2.5mm, L=6.00m. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 20.00 20.00 0.00 06.01.03 MONTAJE Y LANZADO DE VIGAS METÁLICAS DE 100x50x2.5mm, L=3.00m. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 15.00 15.00 0.00 06.01.04 MONTAJE DE TABLAS DE 10"x2"x8' Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 121.00 121.00 0.00 06.01.05 MONTAJE DE ABRAZADERAS Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 30.00 30.00 0.00 06.01.06 MONTAJE DE PENDOLAS DE ACERO LISO DE 5/8" Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M 68.00 68.00 0.00
  • 8.
    06.01.07 MONTAJE DEPERNO DE SUJECIÓN VIGUETA - PENDOLA Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 30.00 30.00 0.00 06.01.08 MONTAJE DE TENSORES Y GRAPAS Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 4.00 4.00 0.00 06.01.09 MONTAJE DE MONTURAS DE DILATACION Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO PZA 2.00 2.00 0.00 06.01.10 MONTAJE DE MALLA DE ALAMBRE GALV. N°08 CON COCADAS DE 2" Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 60.00 60.00 0.00 06.01.11 MONTAJE DE BARANDA DE TUBO CUADRADO DE 25 x 1.8mm Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acuerdo a las consideraciones técnicas especificadas en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M 60.00 60.00 0.00
  • 9.
    06.02 SISTEMA DECONTRAVIENTO 06.02.01 ENCOFRADO Y DESENCOFRADO CARAVISTA Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 42.00 42.00 0.00 06.02.02 CONCRETO CICLOPEO F’C=175 KG/CM2 + 30% PG El concreto f’c=175 kg/cm2 correspondió a la mezcla realizada con la finalidad de realizar construcción de estructuras, esto es la combinación de más piedra grande. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 18.00 18.00 0.00 06.02.03 ACERO DE REFUERZO Fy=4200 Kg/cm2 G-60 Se refirió a los trabajos que son necesarios realizar a fin de suministrar, habilitar, preparar, doblar e instalar el refuerzo de acero estructural según lo indiquen los planos respectivos, y las normas generales de aceros de refuerzo estructural y de temperatura, el acero fue el catalogado con un esfuerzo a la fluencia (fy) de 4,200 Kg/cm2. y según las dimensiones que se especifican en los planos. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO KG 128.64 128.64 0.00 06.02.04 LANZADO DE CABLE PARA PUENTE DE Ø 1/2” Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M 77.56 77.56 0.00 06.02.05 MONTAJE DE PENDOLAS DE ACERO LISO DE 3/8" Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M 62.96 62.96 0.00
  • 10.
    06.02.06 MONTAJE DEABRAZADERAS PARA CABLES DE 1/2". Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 16.00 16.00 0.00 06.02.07 MONTAJE DE GUARDACABLES. Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 4.00 4.00 0.00 06.02.08 MONTAJE DE GRAPAS TIPO CROSBY DE 1/2". Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 16.00 16.00 0.00 06.02.09 MONTAJE DE TENSORES PARA CABLES DE 1/2". Se refirió a los trabajos necesarios a fin de suministrar, habilitar, preparar, e instalar en sus posiciones finales de la estructura de acero. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 16.00 16.00 0.00 07 PINTURA 07.01 PINTURA EN PORTICOS Y ESTRIBOS 2 MANOS”. El contratista presentó la marca de pintura a emplearse en sus diferentes presentaciones de calidad o tipo similar o mejor a Vencedor, la misma que fue abierta en obra. La elección de colores se efectuó en obra. El inspector indicó los colores respectivos en estricta coordinación con la entidad, debiéndose en todo caso efectuar aplicaciones de prueba y control para la definitiva elección. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 60.40 60.40 0.00
  • 11.
    07.02 PINTURA ANTICORROSIVAEN PENDOLAS Y ABRAZADERAS DE 2 MANOS. La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 6.87 6.87 0.00 07.03 PINTURA ANTICORROSIVA EN VIGAS Y LARGUEROS 2 MANOS. La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 102.16 102.16 0.00 07.04 PINTURA ACABADO EN PENDOLAS Y ABRAZADERAS La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 6.87 6.87 0.00 07.05 PINTURA ACABADO EN VIGAS, LARGUEROS Y ENTABLADO La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 102.16 102.16 0.00 07.06 PINTURA EN MALLA GALVANIZADA 2 MANOS La pintura se aplicó en capas sucesivas, a medida que se secaron las anteriores, se dio un mínimo de 2 manos para las pinturas o las que fueron necesarias para cubrir la superficie. Ningún pintado exterior se efectuó durante horas de lluvias, por menuda que fuera. El color determino la Entidad. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 61.00 61.00 0.00
  • 12.
    08 VEREDAS DEACCESO AL PUENTE Y CUNETAS 08.01 VEREDAS DE CONCRETO 08.01.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se fijaron en el terreno y con la aprobación de la Supervisión. Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa coordinación con el residente de obras lo mismo se realizó para los cambios necesarios. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 52.80 52.80 0.00 08.01.02 EXCAVACION MANUAL EN TERRENO COMPACTO De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 15.84 15.84 0.00 08.01.03 EMPEDRADO DE PISO PARA VEREDAS E= 10CM Comprendió los trabajos de empedrado para veredas de acceso peatonal al puente tomando en cuenta las consideraciones técnicas especificadas en los planos del proyecto. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 52.80 52.80 0.00 08.01.04 ENCOFRADO Y DESENCOFRADO NORMAL Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 4.80 4.80 0.00 08.01.05 CONCRETO F'C=175 KG/CM2 El concreto fue la mezcla de agua y cemento - arena y piedra (preparados con una mezcladora mecánica) de acuerdo al diseño de mezcla obtenido en laboratorio.
  • 13.
    UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADOSALDO M2 5.28 5.28 0.00 08.02 CUNETAS LATERALES 08.02.01 TRAZO, NIVELACION Y REPLANTEO PRELIMINAR El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se fijaron en el terreno y con la aprobación de la Supervisión. Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa coordinación con el residente de obras lo mismo se realizó para los cambios necesarios. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 18.00 18.00 0.00 08.02.02 EXCAVACION MANUAL EN TERRENO COMPACTO De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 5.40 5.40 0.00 08.02.03 PERFILADO Y COMPACTADO DE CUNETAS Esta partida comprendió la compactación de terreno excavado para la conexión de escorrentías pluviales para protección del acceso peatonal al puente UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 18.00 18.00 0.00 08.03 ACCESOS AL PUENTE 08.03.01 TRAZO, NIVELES Y REPLANTEO El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se fijaron en el terreno y con la aprobación de la Supervisión. Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa coordinación con el residente de obras lo mismo se realizó para los cambios necesarios. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 50.00 50.00 0.00
  • 14.
    08.03.02 EXCAVACION MANUALEN TERRENO COMPACTO De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 50.00 50.00 0.00 09 SEÑALIZACION 09.01 EXCAVACION MANUAL EN TERRENO COMPACTO De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 0.18 0.18 0.00 09.02 ENCOFRADO Y DESENCOFRADO NORMAL Esta partida comprendió el suministro, ejecución y colocación de las formas de madera necesarias para el vaciado del concreto de los diferentes elementos que conforman las estructuras y el retiro del encofrado en el lapso que se establece más adelante. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 2.00 2.00 0.00 09.03 CONCRETO F'C=175 KG/CM2 El concreto fue la mezcla de agua y cemento - arena y piedra (preparados con una mezcladora mecánica) de acuerdo al diseño de mezcla obtenido en laboratorio. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 0.25 0.25 0.00 09.04 SUM. E INST. DE SEÑAL INFORMATIVA DE PUENTE Comprendió la adquisición e instalación de los accesorios para la señalización como Plancha de 0.60x2.00 m; tubo metálico f°g° Ø 2” cada una de ellas en estricta coordinación con el ing. supervisor
  • 15.
    UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADOSALDO UND 1.00 1.00 0.00 10 MITIGACION DE IMPACTOS AMBIENTALES 10.01 REFORESTACION DE AREAS AFECTADAS UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 80.00 80.00 0.00 10.02 RESTARURACION DE AREA AFECTADA POR CAMPAMENTO UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 80.00 80.00 0.00 10.03 REMOCION DE MATERIALES LUBRICANTES Y GRASAS UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 40.00 40.00 0.00 11 OBRAS DE ENCAUSAMIENTO 11.01 TRABAJOS PRELIMINARES 11.01.01 TRAZO, NIVELES Y REPLANTEO El trazo se refirió a llevar en el terreno, los ejes y niveles establecidos en los planos, los ejes se fijaron en el terreno y con la aprobación de la Supervisión. Para la ejecución de las obras, se ciñeron estrictamente a lo estipulado en los planos previa coordinación con el residente de obras lo mismo se realizó para los cambios necesarios. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M2 75.00 75.00 0.00 11.02 MOVIMIENTO DE TIERRAS 11.02.01 EXCAVACION DE ZANJAS PARA ANCLAJE DE GAVIONES De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las excavaciones permanentes a cielo abierto y cualquier otra excavación requerida para la cabal ejecución de la obra, así como la acumulación del material excedente para su posterior eliminación.
  • 16.

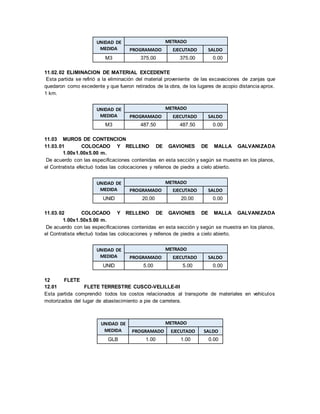

    UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADOSALDO M3 375.00 375.00 0.00 11.02.02 ELIMINACION DE MATERIAL EXCEDENTE Esta partida se refirió a la eliminación del material proveniente de las excavaciones de zanjas que quedaron como excedente y que fueron retirados de la obra, de los lugares de acopio distancia aprox. 1 km. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO M3 487.50 487.50 0.00 11.03 MUROS DE CONTENCION 11.03.01 COLOCADO Y RELLENO DE GAVIONES DE MALLA GALVANIZADA 1.00x1.00x5.00 m. De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las colocaciones y rellenos de piedra a cielo abierto. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UNID 20.00 20.00 0.00 11.03.02 COLOCADO Y RELLENO DE GAVIONES DE MALLA GALVANIZADA 1.00x1.50x5.00 m. De acuerdo con las especificaciones contenidas en esta sección y según se muestra en los planos, el Contratista efectuó todas las colocaciones y rellenos de piedra a cielo abierto. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UNID 5.00 5.00 0.00 12 FLETE 12.01 FLETE TERRESTRE CUSCO-VELILLE-III Esta partida comprendió todos los costos relacionados al transporte de materiales en vehículos motorizados del lugar de abastecimiento a pie de carretera. UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO GLB 1.00 1.00 0.00
  • 17.

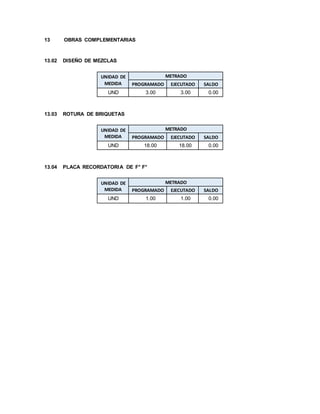

    13 OBRAS COMPLEMENTARIAS 13.02DISEÑO DE MEZCLAS UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 3.00 3.00 0.00 13.03 ROTURA DE BRIQUETAS UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 18.00 18.00 0.00 13.04 PLACA RECORDATORIA DE F° F° UNIDAD DE MEDIDA METRADO PROGRAMADO EJECUTADO SALDO UND 1.00 1.00 0.00
