Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
1
MUNICIPALIDAD DISTRITAL DE MAJES
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
BASES DEL PROCESO DE SELECCIÓN DE LA EMPRESA QUE FINANCIARÁ Y SE
ENCARGARÁ DE LA ELABORACION DEL EXPEDIENTE TECNICO Y EJECUCIÓN
DEL PROYECTO “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y
DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL,
DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
MONTO TOTAL DE S/. 43’780,565.05
BASES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
2
ÍNDICE
1. OBJETO Y CARACTERÍSTICAS DEL PROCESO DE SELECCIÓN PÚBLICO
1.1 Objeto del Proceso de Selección
1.2 Terminología y Definiciones
1.3 Marco legal del Proceso de Selección
1.4 Facultades del Comité Especial y del Municipio Distrital de Majes
2. GENERALIDADES DEL PROCESO
2.1 Representante Legal
2.1.1 Designación y Facultades
2.1.2 Formalidades del Poder del Representante Legal
2.2 Circulares
2.3 Límites en la Responsabilidad por Información Suministrada
2.3.1 Decisión Independiente de los Postores
2.3.2 Limitación de Responsabilidad
2.3.3 Aceptación del Postor
2.4 Proyecto del Convenio
3. ETAPAS DEL PROCESO
3.1 Convocatoria
3.2 Expresión de Interés
3.3 Formulación y Absolución de Consultas
3.4 Presentación de Propuestas, Apertura de Sobres y Evaluación de Propuestas
3.5 Presentación de los Sobres Nº 1, Nº 2 y Nº 3 y Apertura de los Sobres Nº 1 y Nº 2
3.6 Apertura del Sobre Nº 3
4. PROCESO DE SELECCIÓN DESIERTO
5. PRESENTACIÓN DE IMPUGNACIÓN CONTRA LA ADJUDICACIÓN
6. GARANTÍAS
7. SUSCRIPCIÓN DEL CONVENIO – FECHA DE CIERRE
8. 8.JURISDICCIÓN Y COMPETENCIA
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
3
FORMULARIOS
Formulario N° 1 : Modelo de Declaración Jurada de Conformación de Consorcio
Formulario N° 2 : Modelo de Declaración Jurada sobre la Composición de Empresas y
Postores
Formulario N° 3 : Modelo de Declaración Jurada de Sujeción a las Bases
Formulario N° 4 : Modelo de Carta de Declaración de Estados Financieros y Técnicos
Formulario N° 5 : Modelo de Garantía de Fiel Cumplimiento
Formulario N° 6 : Modelo de Carta de Presentación de la Oferta Económica
Formulario N° 7 : Modelo de Garantía de Impugnación de la Adjudicación de la Buena Pro
Formulario N° 8 : Compromiso de Contratación de Constructor
Formulario N° 8-A : Compromiso de Contratación del Proyectista
Formulario N° 9 : Proyecto de Convenio
ANEXOS

Anexo 1 : Cronograma del Proceso de Selección

Anexo 2 : Relación de Bancos Locales Autorizados para Emitir las Garantías Establecidas
en las Bases
Anexo 3 : Términos de Referencia
Anexo 4 : Contenido de los Sobres
Anexo 5 : Metodología de Calificación de la Propuesta Técnica y Económica
Anexo 6 : Estudio de Pre inversión que sustenta la Declaratoria de Viabilidad del Proyecto
Anexo 7 : Definiciones
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
4

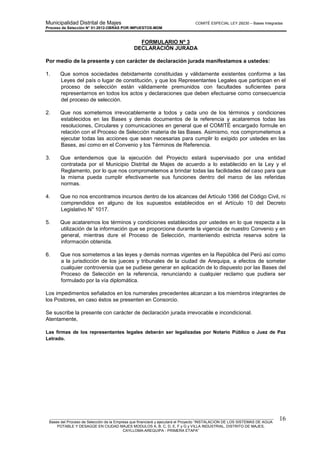

1. OBJETO Y CARACTERÍSTICAS DEL PROCESO DE SELECCIÓN
1.1 Objeto del Proceso de Selección
El objeto del Proceso es seleccionar una empresa que se encargue de la construcción del
Proyecto en el marco de la Ley N° 29230 y normas reglamentarias, conforme a los Términos
de Referencia (Anexo 3) y al estudio de pre inversión que sustenta la declaratoria de
viabilidad del Proyecto en el Sistema de Inversión Pública (SNIP) a ejecutar (Anexo 6) y al
expediente técnico que será elaborado en su oportunidad.
1.2 Terminología y Definiciones
Toda mención a cláusula(s), numeral(es), inciso(s), formulario(s) o anexo(s), se entiende
referida a los de las presentes Bases, salvo indicación expresa de lo contrario. Las
expresiones en singular comprenden en su caso, al plural y viceversa. Los encabezados sólo
son utilizados a efecto referencial.
Los significados de los términos usados en las presentes Bases pueden ser revisados en el
Anexo 7.
1.3 Marco Legal del Proceso de Selección
 Ley 27972, Ley Orgánica de Municipalidades.
 Ley N° 29230, Ley que Impulsa la Inversión Pública Regional y Local con Participación
del Sector Privado y normas modificatorias.
 Decreto Supremo N° 248-2009-EF publicado el 07 de noviembre de 2009, que aprueba
el Texto Único Actualizado del Reglamento de la Ley que Impulsa la Inversión Pública
Regional y Local con Participación del Sector Privado.
 Acuerdo de Concejo Municipal Nº 130-2011-MDM de fecha 23 de junio del 2011,
mediante el cual se priorizó el proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA
INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” (en
adelante el Proyecto) para ser ejecutado en el marco de la Ley N° 29230.
 Resolución de Alcaldía 038-2012-MDM de fecha 08 de febrero del 2012, mediante la
cual se designó a los miembros del Comité Especial encargado del proceso de selección
de la empresa que financiará y se encargará de ejecutar el Proyecto en el marco de la
Ley N° 29230 y su Reglamento.
1.4 Facultades del Comité Especial
1.4.1 Conforme a lo establecido en el Reglamento de la Ley N° 29230 y Resolución de
Alcaldía N° 038-2012-MDM de fecha 08 de febrero del 2012; el COMITÉ se
encargará de la organización y ejecución del proceso de selección, siendo
competente para elaborar e integrar las Bases, convocar al proceso, absolver
consultas, evaluar las propuestas, otorgar la Buena Pro y todo acto que sea
necesario para el desarrollo del proceso de selección. En ese sentido, es el
autorizado para, entre otros, promover, programar, dirigir, regular, supervisar,
controlar y dictar todas las disposiciones que resulten pertinentes o que estime
necesarias para la ejecución del proceso y resolver todo lo que no se encuentre
previsto en las Bases o en las normas legales aplicables.
1.4.2 El COMITÉ puede prorrogar los plazos mencionados en estas Bases; asimismo,
puede, en cualquier momento y sin expresión de causa, suspender o dejar sin efecto
el presente Proceso de Selección, aún luego de adjudicada la buena pro y hasta
antes de la fecha prevista para el cierre, si así lo estimare conveniente, sin incurrir en
responsabilidad alguna como consecuencia de ello.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
5
1.4.3 La sola presentación de un Postor de una oferta no obliga al COMITÉ a aceptarla. La
sola presentación de su Expresión de Interés implica la aceptación y sometimiento
incondicional por parte del Postor a lo dispuesto en las presentes bases y todos sus
documentos ampliatorios o modificatorios.
1.4.4 Salvo lo expresamente establecido en sentido contrario en estas Bases, con relación
a este Proceso de Selección, las decisiones del COMITÉ, del Concejo Municipal o de
cualquier órgano del Municipio Distrital de Majes en relación con este Proceso de
Selección, son definitivas, no darán lugar a indemnización de clase alguna y no son
susceptibles de impugnación en el ámbito administrativo, judicial o arbitral. En
consecuencia, por la sola participación en el Proceso de Selección, las personas que
estén comprendidas bajo los alcances de estas Bases renuncian a interponer
cualquier recurso de impugnación contra tales decisiones.
2 GENERALIDADES DEL PROCESO
2.1 Representante Legal
2.1.1 Designación y Facultades
Cada Postor podrá designar hasta dos Representantes Legales para que lo
representen, conjunta o individualmente, conforme a lo dispuesto en este Numeral,
con domicilio y teléfono establecidos, en lo posible, en la ciudad de Arequipa así
como su dirección de correo electrónico y documento de identidad. Estas personas
deberán contar con facultades suficientemente amplias para obligar y representar al
Postor en todos los actos o asuntos relacionados con el presente Proceso de
Selección. Es decir, que el Representante Legal pueda presentar los Sobres N° 1, 2 y
3 ante el COMITÉ, responder en nombre del Postor todas las preguntas que el
COMITÉ formule, recibir Circulares y cualquier documento que remita el COMITÉ,
firmar, en nombre y representación de su poderdante, todos los documentos que así
requieran las Bases, incluyendo específicamente la facultad de formular y suscribir los
formularios de presentación de las propuestas y suscribir el Convenio, de ser el caso.
En caso que el Postor sea un Consorcio, dicha designación deberá ser efectuada a
través de los Representantes Legales de los integrantes del Consorcio que cuenten
con facultades para ello. Tales facultades deberán acreditarse mediante la
presentación de copia simple del poder debidamente inscrito en los Registros
Públicos. Los poderes de los Representantes Legales de los integrantes del
Consorcio deberán observar las mismas formalidades que los poderes del
Representante Legal del Postor de acuerdo a las presentes Bases.
Las notificaciones dirigidas al Postor se efectuarán remitiéndolas a cualquiera de los
Representantes Legales, mediante:
a) Correo Electrónico o Facsímil, con confirmación de transmisión completa expedida
por el destinatario de la comunicación respectiva a través de otro facsímil y/o
correo electrónico, en cuyo caso se entenderá recibida en la fecha que se
complete la transmisión del remitente
b) Por carta entregada por mensajería o por conducto notarial, en cuyo caso se
entenderá recibida la notificación en la fecha de su entrega, entendiéndose en
estos casos, por bien efectuada y eficaz cualquier notificación realizada en el
domicilio señalado por el Representante Legal.
Los documentos presentados en los Sobres N° 1, 2 y 3 y, en general, todos los
documentos que un Postor presente con relación al Proceso de Selección deberán
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
6
estar firmados por el Representante Legal de quien presente dichos documentos y
que se encuentre debidamente facultado para ello, de conformidad con lo dispuesto
en este numeral.
2.1.2 Formalidades del poder del Representante Legal
Los poderes otorgados únicamente deberán constar por escritura pública o en copia
certificada notarialmente del órgano societario correspondiente por el cual se otorgan.
Sin embargo, a la fecha de cierre, el Adjudicatario de la buena pro deberá acreditar la
inscripción en los Registros Públicos de los poderes del representante que suscribirá
el Convenio.
El poder mediante el cual se nombra al Representante Legal deberá contener las
facultades de representación correspondientes y será presentado en el Sobre N° 1.
El nombramiento de un nuevo Representante Legal sólo entrará en vigor a partir de la
fecha en que el COMITÉ reciba los documentos que acrediten debidamente este
hecho.
2.2 Circulares
Si el COMITÉ considera necesario aclarar, modificar o complementar las Bases, emitirá una
Circular, que será remitida a todos los Postores, dirigida a los Representantes Legales y
enviada al domicilio señalado. Las Circulares emitidas por el COMITÉ formarán parte
integrante de las presentes Bases, siendo jurídicamente vinculantes para todos los Postores;
y serán publicadas en la Página Web del Municipio Distrital de Majes.
(www.munimajes.gob.pe)
2.3 Límites en la responsabilidad por información suministrada
2.3.1 Decisión independiente de los Postores
Todos los Postores deberán basar la decisión de presentar o no sus Propuestas
Técnicas y Económicas, en función a sus propias investigaciones, estudios, exámenes,
inspecciones, visitas, entrevistas y otros. En tal sentido, es obligación y responsabilidad
de cada uno de ellos revisar y evaluar las características particulares del proyecto y
adoptar las decisiones que consideren pertinentes, a su propio y entero riesgo.
2.3.2 Limitación de responsabilidad
El Estado Peruano o cualquier dependencia de éste, el Municipio Distrital de Majes, el
COMITÉ, sus integrantes y asesores, no garantizan, ni expresan implícitamente, la
totalidad, integridad, fiabilidad o veracidad de la información, verbal o escrita, que se
suministre a los efectos de o dentro del Proceso de Selección. En consecuencia,
ninguna de las personas que participen en el Proceso de Selección, podrá atribuir
responsabilidad a cualquiera de las partes mencionadas o a sus representantes,
agentes o dependientes, por el uso que pueda darse a dicha información o por
cualquier inexactitud, insuficiencia, defecto, falta de actualización o por cualquier otra
causa no expresamente contemplada en este numeral.
2.3.3 Aceptación del Postor
La sola presentación de la Expresión de Interés o designación del Representante
Legal, según corresponda, implica el pleno conocimiento, aceptación y sometimiento
incondicional a todo lo establecido en las Bases, las mismas que tienen jurídicamente
carácter vinculante para aquéllos, así como su renuncia irrevocable e incondicional, de
la manera más amplia que permitan las leyes aplicables, a plantear, ante cualquier
fuero o autoridad, cualquier acción, reclamo, demanda, denuncia o solicitud de
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
7
indemnización contra el Estado Peruano o cualquier dependencia, organismo,
funcionario o empleado de éste; el Municipio Distrital de Majes, el COMITÉ, sus
integrantes y asesores.
2.4 Proyecto de Convenio
Los términos y condiciones bajo los cuales se regirá el financiamiento y construcción del
Proyecto se fijarán en el proyecto de Convenio que forma parte integrante de las presentes
Bases.
2.5 Derecho de Participación
Para que el Postor pueda participar en el presente proceso de selección debe de cancelar un
monto de S/. 30.00, con la finalidad de cubrir los costos del material elaborado. Este pago se
debe de realizar en Caja de la Entidad ubicada en la Av Municipal Nro. 210 Villa el Pedregal –
Majes – Arequipa, donde se le entregará las Bases del proceso de selección, Términos de
Referencia y a través de un medio digital (CD) el Estudio de Pre inversión a nivel de
factibilidad.
3 ETAPAS DEL PROCESO DE SELECCIÓN
3.1 Convocatoria
La convocatoria del presente proceso de selección es publicada por una vez en el diario
oficial “El Peruano” y en otro de circulación local, así como en la Página Web del Municipio
Distrital de Majes y de la Agencia de Promoción de la Inversión Privada - PROINVERSIÓN en
caso corresponda. Las Bases serán publicadas en la Pagina Web del Municipio Distrital de
Majes y los interesados pueden obtenerlas previo registro de sus datos y correo electrónico.
3.2 Expresión de Interés
A efectos de poder participar en el Proceso de Selección, las personas jurídicas de manera
individual o en consorcio deberán presentar su Expresión de Interés al COMITÉ, conforme al
modelo adjunto al documento de Convocatoria, dentro del plazo de siete (7) días hábiles
siguientes a la fecha de publicación de la Convocatoria, a través de oficina de Mesa de Partes
de la Entidad ubicada en Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa.
3.3 Formulación y Absolución de Consultas
Los Postores, a través de su Representante Legal, podrán realizar en castellano, por escrito,
vía fax o correo electrónico, las consultas sobre las Bases que estimen necesarias o
convenientes en las fechas previstas en el Cronograma, dirigidas al COMITÉ, a través de
oficina de Mesa de Partes de la Entidad ubicada en Municipal Nro. 210 Villa el Pedregal –
Majes – Arequipa, específicamente:
Sr/Sra.
Roberto Vera Chalco
Presidente del COMITÉ Ley N° 29230
Municipalidad Distrital de Majes
Municipal Nro. 210 Villa el Pedregal – Majes
Teléfono: (054) 586071
Correo electrónico:
Las respuestas a las consultas que se efectúen podrán modificar o ampliar las Bases,
pasando a formar parte de las mismas; y serán dadas a conocer mediante Circulares a todos
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
8
los Postores, sin revelar la identidad de quién formuló las consultas. Cualquier deficiencia o
defecto en las propuestas por falta de consultas u observaciones, no podrá ser invocado
como causal de impugnación.
3.4 Presentación de Propuestas, Apertura de Sobres y Evaluación de Propuestas
3.4.1 Las propuestas se entregarán en tres sobres: Sobre 1 “Credenciales”, Sobre 2:
“Propuesta Técnica” y Sobre 3: “Propuesta Económica”, cuyos contenidos se
describen en el Anexo 4. Los sobres Nº 1, Nº 2 y Nº 3 serán presentados
personalmente por el Representante Legal.
3.4.2 Los sobres deberán ser presentados al COMITÉ, cerrados y claramente marcados en
el anverso, indicando el número de sobre que le corresponde, así como el nombre del
Postor, en cada uno de ellos.
3.4.3 Los documentos deberán ser presentados en castellano, salvo que excepcionalmente
el COMITÉ admita la presentación en otro idioma. En caso de adjuntarse folletos o
catálogos redactados en idioma extranjero y siendo los mismos no exigidos en las
Bases, el COMITÉ podrá solicitar al Postor su traducción simple al castellano. Si
existiera alguna discrepancia entre los textos en diferentes idiomas de cualquier
documento, prevalecerá el texto en español.
3.4.4 Toda la información presentada en los sobres deberá ser legible y foliada en forma
correlativa, clara y rubricada en cada folio por el Representante Legal acreditado del
Postor debidamente facultado para tal efecto. Asimismo, se deberá incluir una
relación detallada de todos los documentos incluidos en cada sobre.
3.4.5 La documentación contenida en los sobres deberá ser presentada en original y una
copia simple, marcadas como “Original”, y “Copia 1” en la primera página, debiendo
cada juego ser foliado correlativamente y firmado por el Representante Legal.
3.4.6 El Postor será responsable por los costos o gastos directos e indirectos en que incurra
relacionados con la preparación de los sobres. El Municipio Distrital de Majes el
COMITÉ ni sus asesores, serán responsables en ningún caso por dichos costos,
cualquiera sea la forma en que se realice el Proceso de Selección.
3.4.7 En caso de existir discrepancia entre una cifra expresada en números y otra cifra
expresada en letras, prima la expresada en letras.
3.4.8 Cada documento presentado por el Postor tendrá el carácter de declaración jurada. Si
el COMITÉ detectara alguna falsedad o fraude en los documentos presentados, que
no sea subsanable por el Postor, se le descalificará y se le podrá ejecutar de
inmediato la Garantía de Seriedad de Oferta, sin perjuicio de las acciones legales a
que hubiera lugar. Se le ejecutará la misma Garantía, si la falsedad o fraude se
detectara después de adjudicada la Buena Pro; además se le rescindirá o resolverá,
según sea el caso, la relación contractual.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
9
3.5 Presentación de los Sobres N° 1, Nº 2 y Nº 3 y Apertura de los Sobres N° 1 y Nº 2 (Acto
Público)
3.5.1 La presentación de los Sobres N° 1, Nº 2 y N° 3 y la apertura de los Sobres N°1 y N°
2 se llevará a cabo ante el COMITÉ, en presencia de Notario Público, el(los) día(s)
previsto(s) en el cronograma del presente Proceso de Selección, a la hora y lugar que
oportunamente se comunicará a los Postores mediante circular. El COMITÉ otorgará
hasta treinta (30) minutos de tolerancia a partir de la hora fijada para el cumplimiento
del acto público. Culminado el plazo mencionado, se procederá a dar inicio al acto
con los Postores que se encontrasen presentes. Después del plazo señalado, no se
Señores
Municipio Distrital de Majes
DIRECCIÓN
AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES
Att.: COMITÉ Nº 29230l
LICITACIÓN N° ………
Objeto del proceso: ………….
SOBRE N° 1: CREDENCIALES
NOMBRE / RAZON SOCIAL DEL POSTOR
Nº DE FOLIOS DE C/ EJEMPLAR
Señores
Municipio Distrital de Majes
DIRECCIÓN
AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES
Att.: COMITÉ Nº 29230l
LICITACIÓN N° ………
Objeto del proceso: ………….
SOBRE N° 2: PROPUESTA TÉCNICA
NOMBRE / RAZON SOCIAL DEL POSTOR
Nº DE FOLIOS DE C/ EJEMPLAR
Señores
Municipio Distrital de Majes
DIRECCIÓN
AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES
Att.: COMITÉ Nº 29230l
LICITACIÓN N° ………
Objeto del proceso: ………….
SOBRE N° 3: PROPUESTA ECONÓMICA
NOMBRE / RAZON SOCIAL DEL POSTOR
Nº DE FOLIOS DE C/ EJEMPLAR
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
10
admitirá la participación de más Postores ni la entrega de documentos adicionales ni
la modificación de las propuestas presentadas.
3.5.2 El Presidente del COMITÉ o cualquier miembro de éste que lo sustituya, iniciará el
acto de recepción de sobres e invitará a los Postores a entregar los sobres
correspondientes. Una vez que los Postores hayan hecho entrega de sus sobres, se
procederá a la apertura y verificación de la documentación contenida en los Sobres
N° 1, en el mismo orden en que fueron presentados por los Postores. El COMITÉ con
asistencia del Notario Público verificará el contenido de dichos sobres. El Notario
Público visará al margen de los documentos presentados. Si se encontrara que la
Garantía de Seriedad de Oferta o algún otro documento necesario para cumplir con la
oferta de acuerdo al Anexo 4 no ha sido incluido, el Postor quedará automáticamente
descalificado y se le devolverá sus Sobres N° 2 y N° 3 sin abrir.
3.5.3 Luego se procederá a la apertura del Sobre N° 2 de los Postores cuyos Sobres N° 1
hayan sido declarados aptos. El Notario visará al margen los documentos
presentados y el COMITÉ procederá a su revisión. En el mismo acto, el Notario
Público procederá a firmar y sellar, sin abrir, los Sobres N° 3, que pasarán a su
custodia hasta su apertura. Se levantará un acta de lo acontecido, que será suscrita
por los miembros del COMITÉ presentes, por el Notario Público y por los Postores
que así lo deseen.
3.5.4 Si al momento de la evaluación del Sobre N° 2, alguno de los documentos requeridos
adolece de defecto subsanable, que implica un error no sustancial, el COMITÉ
procederá a comunicar al Postor para que en un plazo máximo de dos (2) días
hábiles subsane los defectos incurridos. Si venciera dicho plazo sin que se hubiera
subsanado la deficiencia, el Postor quedará automáticamente descalificado y se le
devolverá su sobre N° 2 y su sobre N° 3 sin abrir en el acto de apertura del Sobre N°
3.
3.5.5 Los Sobres N° 2 que no incluyan lo solicitado en el Anexo 4 de las Bases, invalidarán
la Propuesta Técnica y serán devueltos al Postor con el Sobre N° 3, este último sin
abrir.
3.5.6 A fin de facilitar el examen, verificación y comparación de datos y requisitos del Sobre
N° 2, el COMITÉ podrá solicitar a cualquier Postor que aclare la información
contenida en la Propuesta Técnica del Sobre N° 2 mediante escrito. La solicitud de
aclaración y la respuesta correspondiente se hará por escrito hasta el plazo que se le
indique, bajo apercibimiento de quedar excluido de la evaluación.
3.6 Apertura del Sobre Nº 3
3.6.1 En la fecha fijada en el Cronograma, a la hora y lugar que oportunamente se
comunicará mediante circular y con la presencia de Notario Público que mantuvo en
custodia los Sobres N° 3, el Presidente del COMITÉ o cualquier miembro de éste que
lo sustituya, anunciará la relación de los Postores que fueron declarados aptos luego
de haberse evaluado la Propuesta Técnica y que por tanto pasarán a la segunda
etapa de selección. Luego, se procederá a devolver los Sobres N° 3 sin abrir a los
Postores cuyos puntajes de la Propuesta Técnica no hubiesen alcanzado el puntaje
mínimo de 80 puntos, los mismos que quedarán descalificados.
3.6.2 Acto seguido, el Notario Público procederá a abrir los sobres Nº 3 de los Postores
aptos, uno por uno, en el mismo orden en que fueron recibidos, estableciéndose el
orden de méritos final de la evaluación y procediéndose a adjudicar la buena pro, y se
levantará el acta correspondiente. No será considerada como una Propuesta
Económica válida, aquella en la que el monto de inversión propuesto exceda o sea
menor en más del 10% con respecto al monto de inversión referencial establecido en
los Términos de Referencia (Anexo 3).
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
11
3.6.3 El COMITÉ calificará las Propuestas Técnicas y Económicas de acuerdo al Anexo Nº
5.
3.6.4 En el supuesto de empate entre dos o más Postores, los Postores que empataron
tendrán un plazo de hasta 2 días hábiles para presentar una nueva oferta económica
según lo que en ese momento determine el COMITÉ, la que no podrá ser de un
monto mayor al inicialmente presentado.
Las nuevas ofertas deberán presentarse en un nuevo Sobre N° 3 cerrado, cumpliendo
con las mismas formalidades establecidas para la presentación de la Oferta
Económica. El procedimiento del acto público para la presentación de las nuevas
ofertas económicas estará sujeto a los mismos términos y condiciones de la oferta
económica original.
4 PROCESO DE SELECCIÓN DESIERTO
El proceso de selección será declarado desierto, si no hubiese expresiones de interés o
Propuestas, o cuando ninguno de los Postores que presentaron sus Propuestas alcance la
calificación mínima. Asimismo, si no se hubiese recibido al menos una oferta económica
válida que cumpla con las indicaciones previstas en las Bases.
5 PRESENTACIÓN DE IMPUGNACIÓN CONTRA LA ADJUDICACIÓN
5.1 Cualquier Postor declarado apto para la apertura del Sobre Nº 3 podrá interponer recurso de
impugnación ante el COMITÉ contra la Adjudicación de la Buena Pro. Dicha impugnación
deberá constar como observación en el Acta Notarial del Acto de Apertura del Sobre N° 3 y
ser debidamente sustentada, por escrito, dentro de los tres (3) días hábiles contados a partir
del día siguiente de la adjudicación. Ninguna impugnación se considerará válidamente
interpuesta y carecerá de todo efecto, si el Postor no cumple los plazos estipulados o no
adjunta necesariamente la Garantía de Impugnación a que hace referencia el Numeral 6.5
dentro del mismo plazo de tres (3) días hábiles señalado anteriormente.
5.2 El COMITÉ resolverá la reclamación dentro del plazo máximo de tres (03) días hábiles
contados desde la fecha en que se haga entrega de la Garantía de Impugnación antes
mencionada.
5.3 El Postor afectado podrá apelar la decisión del COMITÉ, dentro del plazo de tres (3) días
hábiles siguientes al de su notificación. Esta apelación podrá también ser interpuesta contra la
decisión ficta de denegatoria de reclamación, dentro de los tres días hábiles siguientes al
vencimiento del plazo que tiene el COMITÉ para emitir pronunciamiento. La apelación será
presentada ante el Alcalde, correspondiéndole resolver en segunda y última instancia final e
inapelable, en un plazo no mayor de siete (7) días hábiles contados a partir del día de su
interposición.
5.4 En caso se declare fundada la reclamación o la apelación, el COMITÉ devolverá la garantía
de impugnación al Postor respectivo, no generando intereses a su favor. En ese caso, se
comunicará a todos los Postores la modificación del resultado de evaluación y del nuevo
resultado de la adjudicación de la buena pro, de ser el caso, con lo que queda finalizado el
proceso de selección y se procederá a devolver las respectivas cartas fianzas.
5.5 En caso se declare infundada o improcedente la reclamación, o sea declarada infundada o
improcedente la apelación, o aún si el Postor desistiera de la reclamación después del
pronunciamiento del COMITÉ o de la apelación, la garantía de impugnación que se menciona
en el Numeral 6.5. será ejecutada.
6 GARANTÍAS
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
12
6.1. Las garantías son fianzas bancarias que deberán ser extendidas conforme a los modelos
indicados en los Formularios 5, 5A y 7 según corresponda, por uno o más bancos locales
señalados en el Anexo 2.
6.2. La Garantía de Seriedad de Oferta (Carta Fianza), debe ascender a la cantidad de S/.
875,611.30 (Ochocientos setenta y cinco mil seiscientos once con 30/100 nuevos
soles), emitidas por una Entidad Financiera inscrita y autorizada por la SBS
(Superintendencia de Banca y Seguros); y deberá mantenerse vigente hasta la suscripción
del Convenio, con el objeto de asegurar el cumplimiento de las obligaciones de la Empresa
Privada previstas durante el presente Proceso de Selección.
6.3. La Garantía de Fiel Cumplimiento debe ascender a la cantidad de S/. 4,378,056.49 (Cuatro
millones trescientos setenta y ocho mil cero cincuenta y seis con 49/100 Nuevos Soles)
y deberá mantenerse vigente durante el plazo y en las condiciones establecidas en el
Convenio, con el objeto de asegurar el cumplimiento de las obligaciones de la Empresa
Privada. Esta garantía será entregada con los documentos requeridos para la firma del
Convenio.
6.4. La Garantía de Seriedad de Oferta debe mantenerse vigente hasta que sea reemplazada por
la Garantía de Fiel Cumplimiento a la suscripción del Convenio, momento en que será
devuelta.
6.5. La Garantía para la Impugnación debe ascender a S/. 1’313,416.95 (Un millón trescientos
trece mil cuatrocientos dieciséis con 95/100 Nuevos Soles), y deberá mantenerse vigente
al menos por 30 días calendario contados desde su fecha de emisión y deberá mantenerse
vigente hasta consentida la Buena Pro.
Cualquier incumplimiento de las obligaciones recogidas en las presentes Bases o generadas a partir
del proceso de selección en cuestión dará lugar a la ejecución de la garantía correspondiente, sin
perjuicio de las responsabilidades civiles o penales a que hubiere lugar.
7 SUSCRIPCIÓN DEL CONVENIO - FECHA DE CIERRE
7.1 La Fecha de Cierre tendrá lugar en la fecha prevista en el cronograma del Proceso de
Selección, en el lugar y hora que se indicará por Circular y se llevará a cabo ante Notario
Público, quien certificará los actos a que se refiere el numeral siguiente.
7.2 En la Fecha de Cierre el Adjudicatario de la buena pro entregará al representante de la
Entidad correspondiente, los siguientes documentos:
7.2.1 Presentación por parte del adjudicatario de la documentación que acredite la
inscripción en la Oficina Registral correspondiente de los poderes de los
Representantes Legales que suscribirán el Convenio.
7.2.2 Para el caso de Consorcio deberá presentar copia legalizada del documento
constitutivo del Consorcio en donde consten los poderes de los Representantes
Legales que suscribirán el Convenio, que esté acorde a lo señalado en la declaración
jurada del Formulario 1.
7.2.3 Garantía de Fiel Cumplimiento de Convenio, según Formulario N° 5A y acorde con el
Numeral 6.3 de las Bases.
7.2.4 La presentación por parte del Adjudicatario que suscriba el Convenio, respecto de la
empresa en caso esta sea constructora y de los integrantes del Consorcio en caso
estos sean constructores y de la constructora, según sea el caso, de la constancia de
no estar inhabilitado para participar en procesos de selección ni para contratar con el
Estado que emite el OSCE.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
13
7.3 Siempre que el adjudicatario haya entregado los documentos antes señalados, en la Fecha
de Cierre se le entregará al Adjudicatario un ejemplar del Convenio debidamente firmado por
el representante legal del Municipio Distrital de Majes.
7.4 Si el Postor no cumple en la oportunidad debida con entregar los documentos a que se
refieren los párrafos precedentes, el COMITÉ podrá, a su sola discreción, otorgar un plazo
adicional para su entrega o revocar la Buena Pro y adjudicársela al Postor que quedó en
segundo lugar, y así sucesivamente. Si el COMITÉ opta por la revocatoria, ejecutará la
Garantía de Seriedad de Oferta. Asimismo, se dispondrá la ejecución de la referida garantía si
se detectara que el Adjudicatario brindó información inexacta a través de los documentos
presentados durante el Proceso de Selección.
8 JURISDICCIÓN Y COMPETENCIA
Las presentes Bases y los documentos que las integran se regirán e interpretarán de acuerdo
a las leyes peruanas. Los Postores y el adjudicatario, se someten y aceptan irrevocablemente
la jurisdicción y competencia de los jueces y tribunales de la ciudad de Arequipa, para los
conflictos que pudiesen suscitarse con respecto a estas Bases.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
14
FORMULARIO Nº 1
(Solo para casos de Consorcio)
DECLARACIÓN JURADA SOBRE LA CONFORMACIÓN DE UN CONSORCIO
Por medio de la presente, declaramos bajo juramento lo siguiente:
Que………………. Y ………….. (nombre de cada uno de los Integrantes del Consorcio) son
empresas constituidas de acuerdo con la legislación de la República del Perú o que vayan a tributar
en el Perú a mediano plazo y prometen asociarse a través de un consorcio a los efectos de
encargarse de financiar y ejecutar el Proyecto objeto del Proceso de Selección.
Que, para tal efecto, estas empresas actuarán como un Postor único en el presente proceso.
Que, las empresas que conforman el Consorcio son responsables solidaria e indivisiblemente frente
al Estado Peruano y Municipio Distrital de Majes, respecto de todas y cada una de las obligaciones
asumidas y declaraciones juradas presentadas por el Postor, según corresponda, en relación con el
presente Proceso de Selección.
Lugar y fecha: ...................... de........... de 2012.
Entidad ..............................……...........
Nombre y Firma .............................................................
Representante Legal del Postor
Entidad ..............................……...........
Representante Legal de......... (Integrante 1)
Nombre y Firma .................................................
Representante Legal de......... (Integrante 1)
Entidad ..............................……...........
Representante Legal de.......... (Integrante 2)
Nombre y Firma ................................................
Representante Legal de......... (Integrante 2)
Nota: Las firmas de los representantes legales en esta declaración jurada deberán ser
legalizadas por Notario Público o Juez de Paz Letrado.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
15
FORMULARIO Nº 2
DECLARACIÓN JURADA
Por medio de la presente declaramos bajo juramento que el porcentaje de participación de cada uno
de nuestros accionistas o socios o integrantes es el siguiente:
En el caso de Postores que son Personas Jurídicas:
Accionistas o socios Porcentaje de participación en el Postor
(sólo aquellos con más del 5%)
1.
2.
3.
4.
5.
[…]
TOTAL
En el caso del Postor que es Consorcio:
Integrantes Porcentaje de participación
1.
2.
3.
4.
5.
[…].
TOTAL
Lugar y fecha: ……….............. de........... de 2012.
Entidad ..............................…….......................
Postor
Nombre .............................................................
Representante Legal del Postor
Firma ............................................................
Representante Legal del Postor
Las firmas de los representantes legales deberán ser legalizadas por Notario Público o Juez Letrado.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
16
FORMULARIO Nº 3
DECLARACIÓN JURADA
Por medio de la presente y con carácter de declaración jurada manifestamos a ustedes:
1. Que somos sociedades debidamente constituidas y válidamente existentes conforme a las
Leyes del país o lugar de constitución, y que los Representantes Legales que participan en el
proceso de selección están válidamente premunidos con facultades suficientes para
representarnos en todos los actos y declaraciones que deben efectuarse como consecuencia
del proceso de selección.
2. Que nos sometemos irrevocablemente a todos y cada uno de los términos y condiciones
establecidos en las Bases y demás documentos de la referencia y acataremos todas las
resoluciones, Circulares y comunicaciones en general que el COMITÉ encargado formule en
relación con el Proceso de Selección materia de las Bases. Asimismo, nos comprometemos a
ejecutar todas las acciones que sean necesarias para cumplir lo exigido por ustedes en las
Bases, así como en el Convenio y los Términos de Referencia.
3. Que entendemos que la ejecución del Proyecto estará supervisado por una entidad
contratada por el Municipio Distrital de Majes de acuerdo a lo establecido en la Ley y el
Reglamento, por lo que nos comprometemos a brindar todas las facilidades del caso para que
la misma pueda cumplir efectivamente sus funciones dentro del marco de las referidas
normas.
4. Que no nos encontramos incursos dentro de los alcances del Artículo 1366 del Código Civil, ni
comprendidos en alguno de los supuestos establecidos en el Artículo 10 del Decreto
Legislativo N° 1017.
5. Que acataremos los términos y condiciones establecidos por ustedes en lo que respecta a la
utilización de la información que se proporcione durante la vigencia de nuestro Convenio y en
general, mientras dure el Proceso de Selección, manteniendo estricta reserva sobre la
información obtenida.
6. Que nos sometemos a las leyes y demás normas vigentes en la República del Perú así como
a la jurisdicción de los jueces y tribunales de la ciudad de Arequipa, a efectos de someter
cualquier controversia que se pudiese generar en aplicación de lo dispuesto por las Bases del
Proceso de Selección en la referencia, renunciando a cualquier reclamo que pudiera ser
formulado por la vía diplomática.
Los impedimentos señalados en los numerales precedentes alcanzan a los miembros integrantes de
los Postores, en caso éstos se presenten en Consorcio.
Se suscribe la presente con carácter de declaración jurada irrevocable e incondicional.
Atentamente,
Las firmas de los representantes legales deberán ser legalizadas por Notario Público o Juez de Paz
Letrado.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
17
FORMULARIO Nº 4
MODELO DE CARTA DE DECLARACIÓN DE ESTADOS FINANCIEROS Y TECNICOS
Arequipa, ......... de.....................de 2012
Señores
COMITÉ ESPECIAL
Municipio Distrital de Majes
Presente.-
Postor : ......................................... .....................................
Ref.: Proceso de Selección de Empresa para Ejecución del Proyecto:
“INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES
MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-
AREQUIPA - PRIMERA ETAPA”.
De acuerdo a lo previsto en el Numeral 3 del Anexo 4 de las Bases del Proceso de Selección, por
medio de la presente cumplimos con acreditar los requisitos financieros para la precalificación en el
Concurso de la referencia.
A. PATRIMONIO NETO DEL POSTOR:
PATRIMONIO NETO S/. [ ]
B. IMPUESTO A LA RENTA PAGADO
La empresa…………….. declara bajo juramento que durante el ejercicio fiscal 2011 ha procedido al
pago de S/. …….. …………. y 00/100 Nuevos Soles por concepto de Impuesto a la Renta.
Adicionalmente se incluye la Declaración Jurada presentada ante la Superintendencia Nacional de
Administración Tributaria (SUNAT) correspondiente al año 2011.
(Repetir este párrafo por cada una de las empresas del Consorcio)
I. REQUISITOS TECNICOS
Por medio de la presente, declaramos bajo juramento que el Postor, las empresas integrantes del
Postor o la empresa constructora a ser contratada, posee(n) experiencia adquirida dentro de los
últimos 10 años en la ejecución de las obras de infraestructura que se señalan a continuación:
Experiencia en ejecución de obras de Infraestructura en general (*)
Datos de la empresa constructora
Año de inicio de actividades e información
económica relevante
Dos obras más importantes y número de
personal ocupado en cada una de ellas
(*) En caso que la experiencia sea de un constructor distinto al Postor, adjuntar información
sustentatoria (certificados o constancias o Currículum Vitae, otros)
Replicar el cuadro en cuantas actividades crea conveniente.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
18
Experiencia en ejecución de obras similares al Proyecto a ejecutar
Tipo de actividades
Año de inicio de las actividades
Monto de contratos realizados en los
últimos 10 años
Nombre y Firma ..................................................
Representante Legal del Postor
Entidad ..................................................
Postor
Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
19
FORMULARIO N° 5
MODELO DE GARANTÍA DE SERIEDAD DE OFERTA
Ciudad, [___] de [________] de 2012.
Señores
Municipio Distrital de Majes
Presente.-
Referencia: Proceso de Selección de la empresa que se encargará del financiamiento y
ejecución del Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y
DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA
INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA
ETAPA”.
De nuestra consideración:
Por la presente otorgamos fianza solidaria, irrevocable, sin beneficio de excusión, incondicional y de
realización automática, hasta por la suma de S/. 875,611.30 (ochocientos setenta y cinco mil
seiscientos once con 30/100 Nuevos Soles ), a favor del Municipio Distrital de Majes, para
garantizar el correcto y oportuno cumplimiento de todos los procedimientos y cada una de las
obligaciones asumidas por nuestros clientes señores [___________], en el Proceso de Selección
del proyecto de la referencia.
Esta fianza tendrá un plazo de vigencia de 60 días calendario contados a partir de su fecha de
emisión y, se hará efectiva en el caso que nuestros afianzados no cumplan con cualquiera de los
compromisos y obligaciones derivados de la celebración del Convenio antes referido. Esta garantía
deberá renovarse de acuerdo a las condiciones previstas en el Convenio.
Queda expresamente entendido por nosotros que esta fianza será ejecutada por el Municipio
Distrital de Majes, de conformidad con lo dispuesto por el Artículo 1898 del Código Civil Peruano
vigente.
Para que nosotros procedamos a honrar esta fianza, bastará un simple requerimiento del Alcalde
del Municipio Distrital de Majes, o quien haga sus veces, realizado por conducto notarial en nuestras
oficinas en la dirección indicada líneas abajo.
Nos comprometemos a pagarles el monto total de la fianza en un plazo máximo de 72 horas,
contado a partir de la fecha de recepción de la carta notarial de requerimiento. Toda demora de
nuestra parte en honrar el pago dará origen al pago de intereses compensatorios en favor de
ustedes que se calcularán sobre la base de la mayor Tasa Activa en Moneda Nacional (TAMN)
publicada por la Superintendencia de Banca y Seguros del Perú más un spread de 3.0%. Tales
intereses se devengarán a partir de la fecha en que sea exigido el pago y hasta la fecha efectiva del
pago.
Las obligaciones contraídas en virtud a la presente garantía no se verán afectadas por cualquier
disputa entre ustedes y nuestros clientes.
Los términos utilizados en esta Carta Fianza tienen el mismo significado que los términos definidos
en las Bases del Proceso de Selección.
Atentamente,
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
20
FORMULARIO N° 5A
MODELO DE GARANTÍA DE FIEL CUMPLIMIENTO
Ciudad,…….de [___] de 2012.
Señores
Municipio Distrital de Majes
Presente.-
Referencia: Proceso de Selección de la empresa que se encargará del financiamiento y
ejecución del Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y
DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA
INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA
ETAPA”.
De nuestra consideración:
Por la presente otorgamos fianza solidaria, irrevocable, sin beneficio de excusión, incondicional y de
realización automática, hasta por la suma de S/. 4’378,056.49 (Cuatro millones trescientos
setenta y ocho mil cero cincuenta y seis con 49/100 Nuevos Soles), a favor del Municipio
Distrital de Majes para garantizar el correcto y oportuno cumplimiento de todas y cada una de las
obligaciones asumidas por nuestros clientes señores
..........................................................................................., en virtud del Convenio para la ejecución
del proyecto de la referencia.
Esta fianza tendrá un plazo de vigencia de 90 días calendario contados a partir de su fecha de
emisión y, se hará efectiva en el caso que nuestros afianzados no cumplan con cualquiera de los
compromisos y obligaciones derivados de la celebración del Convenio antes referido. Esta garantía
deberá renovarse de acuerdo a las condiciones previstas en el Convenio.
Queda expresamente entendido por nosotros que esta fianza será ejecutada por el Municipio
Distrital de Majes, de conformidad con lo dispuesto por el Artículo 1898 del Código Civil Peruano
vigente.
Para que nosotros procedamos a honrar esta fianza, bastará un simple requerimiento del Alcalde
del Municipio Distrital de Majes, o quien haga sus veces, realizado por conducto notarial en nuestras
oficinas en la dirección indicada líneas abajo.
Nos comprometemos a pagarles el monto total de la fianza en un plazo máximo de 72 horas,
contado a partir de la fecha de recepción de la carta notarial de requerimiento. Toda demora de
nuestra parte en honrar el pago dará origen al pago de intereses compensatorios en favor de
ustedes que se calcularán sobre la base de la mayor Tasa Activa en Moneda Nacional (TAMN)
publicada por la Superintendencia de Banca y Seguros del Perú más un spread de 3.0%. Tales
intereses se devengarán a partir de la fecha en que sea exigido el pago y hasta la fecha efectiva del
pago.
Las obligaciones contraídas en virtud a la presente garantía no se verán afectadas por cualquier
disputa entre ustedes y nuestros clientes.
Los términos utilizados en esta Carta Fianza tienen el mismo significado que los términos definidos
en las Bases del Proceso de Selección.
Atentamente,
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
21
FORMULARIO Nº 6
MODELO DE CARTA DE PRESENTACIÓN DE OFERTA ECONÓMICA
Arequipa,.... de [___] de 2012.
Señores
COMITÉ ESPECIAL - Ley 29230
Municipio Distrital de Majes
Presente.-
Postor : ..........................................................................................
Ref. : Proceso de Selección de empresa que ejecutará el Proyecto
“INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y
DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y
VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-
AREQUIPA - PRIMERA ETAPA”.
De acuerdo a lo indicado en el punto 3.4.1 de las Bases del Proceso de Selección, nos es grato
hacerles llegar nuestra Oferta Económica, en los siguientes términos:
El monto de inversión propuesto para la ejecución del Proyecto de la referencia alcanza la suma de
S/ ……………….., desagregado en:
ITEM MONTO (S/.)
Costo de Expediente Técnico
Costo de las Obras en General
IGV (18%)
Costo Total
Asimismo, el monto total incluye todos los impuestos, tributos, gastos generales, gastos laborales,
utilidad, seguros, transporte, inspecciones, pruebas, o cualquier otro concepto.
Declaramos que nuestra Oferta Económica tiene el carácter de irrevocable y que mantendrá su
plena vigencia hasta la Fecha de Cierre, comprometiéndonos a prorrogarla obligatoriamente si el
COMITÉ así lo dispusiera.
Declaramos conocer que nuestra Oferta Económica se incorporará al Convenio en todos sus
términos y condiciones y sin excepción alguna.
Entidad ..............................…….......................
Postor
Nombre .............................................................
Representante Legal del Postor
Firma ............................................................
Representante Legal del Postor
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
22
FORMULARIO Nº 7
MODELO DE GARANTÍA DE IMPUGNACIÓN DE LA ADJUDICACIÓN DE LA BUENA PRO
Ciudad,…….de [___] de 2012.
Señores
Municipio Distrital de Majes
Presente.-
Ref. : Proceso de Selección de la Empresa que Ejecutará el Proyecto
“INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y
DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y
VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA
- PRIMERA ETAPA”.
Carta Fianza Bancaria Nº..............................
Vencimiento: ....................................
De nuestra consideración:
Por la presente y a la solicitud de nuestros clientes, señores ……………………, constituimos fianza
solidaria, irrevocable, incondicional y de realización automática, sin beneficio de excusión, ni
división, hasta por la suma de S/. 1’313.416.95 (Un millón trescientos trece mil cuatrocientos
dieciséis con 95/100 Nuevos Soles ), a favor del Municipio Distrital de Majes, para garantizar a
nuestros afianzados en el pago de esa suma en cualquiera de los supuestos indicados en el
segundo párrafo de esta carta fianza.
Esta fianza deberá encontrarse vigente hasta sesenta (60) días hábiles contados a partir de la
Fecha de Cierre del Proceso de Selección; y se hará efectiva en caso que la apelación presentada
fuera declarada infundada o improcedente por el Alcalde del Municipio Distrital de Majes; o,
habiendo la impugnación sido declarada en ese sentido por parte del COMITÉ, ésta no fuera
apelada.
Queda expresamente entendido por nosotros que esta fianza podrá ser ejecutada por el Municipio
Distrital de Majes de conformidad con lo dispuesto por el Artículo 1898º del Código Civil Peruano.
Se conviene expresamente que para que procedamos a honrar esta fianza, bastará un simple
requerimiento realizado por conducto notarial en nuestras oficinas sitas en la dirección indicada
líneas abajo.
Nos comprometemos a pagarles el monto total de la fianza dentro de un plazo máximo de 24 horas,
contado a partir de la fecha de recepción de la correspondiente carta notarial de requerimiento.
Toda demora de nuestra parte en honrarla dará origen al pago de intereses compensatorios a favor
de ustedes que se calcularán sobre la tasa máxima LIBOR a un año, más un Spread de 3.0%.
La tasa LIBOR será la establecida por el Cable Reuter diario que se recibe en Lima a horas 11:00
a.m. de la fecha en la que se recibió el requerimiento de pago por conducto notarial, debiendo
devengarse los intereses a partir de la fecha en que sea exigido el honramiento de la presente
fianza.
Atentamente,
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
23
FORMULARIO N° 8
COMPROMISO DE CONTRATACIÓN DEL CONSTRUCTOR
(En caso se subcontrate a un Constructor)
Por medio de la presente, declaramos bajo juramento lo siguiente:
Que, hemos firmado un compromiso de contratar con ……………………….. (Empresa constructora
que acreditó la experiencia en construcción, en adelante el Constructor), mediante el cual en la
eventualidad de resultar favorecidos con la Adjudicación de la Buena Pro conforme a lo establecido
en las Bases, nos obligamos a celebrar un contrato de construcción para la ejecución del Proyecto.
Queda expresamente establecido que el Constructor se responsabiliza solidariamente con el
Adjudicatario que suscribe el Convenio respecto de la ejecución de las obras hasta por dos (02)
años contados a partir de la entrega, por parte del Municipio Distrital de Majes, del documento de
conformidad de obra.
Asimismo, señalamos bajo juramento que las disposiciones que contendrá como mínimo el Contrato
de Construcción son las siguientes:
1. Organización y Poderes
Que, el Constructor es una persona jurídica debidamente constituida, válidamente existente,
debidamente inscrita en el registro correspondiente, de acuerdo con las leyes de su jurisdicción
de constitución u organización, para suscribir el contrato de construcción y para cumplir con las
obligaciones establecidas en el mismo.
2. Capacidad
Que, el Constructor está debidamente capacitado y es competente para llevar a cabo sus
negocios, operaciones cotidianas, y aquellas otras operaciones contempladas en el contrato de
construcción.
3. Autorización
Que, el Constructor cuenta con la capacidad y representación suficiente para suscribir y cumplir
el contrato de construcción. La suscripción y cumplimiento del contrato de construcción ha sido
debidamente autorizado de conformidad con sus reglamentos internos o normas societarias
correspondientes mediante toda acción social necesaria. Ninguno de los actos requeridos para
este propósito ha sido modificado o cancelado, y dichos actos tienen plena vigencia.
4. Inexistencia de conflictos
Que, la suscripción, entrega y cumplimiento del contrato de construcción por parte del
Constructor y la realización de los actos contemplados en el mismo, no incumplen ninguna
disposición de las Normas Legales Aplicables, así como tampoco algún acuerdo societario, o
contraviene disposición alguna del estatuto del constructor.
5. Responsabilidad solidaria
Que, el Constructor se responsabiliza solidariamente con el Adjudicatario por la ejecución de las
Obras, según lo que se prevea en su contrato de construcción siendo que no podrá ser por un
plazo menor de dos (2) años contados a partir de la entrega del documento de recepción de
obra, conforme a lo previsto en el Convenio y la Propuesta Técnica del Adjudicatario.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
24
En tal sentido, señalamos conocer y aceptar las consecuencias del incumplimiento del presente
compromiso y/o de la falta de veracidad de las declaraciones arriba señaladas.
Lugar y fecha: .........,..... de......... de 2012.
Entidad ...............................................
Participante
Nombre .............................................................
Representante Legal del Participante
Firma ............................................................
Representante Legal del Participante
Entidad ...............................................
Representante Legal de (Integrante 1)
Nombre ..................................................
Representante Legal de (Integrante 1)
Firma ............................................................
Representante Legal de (Integrante 1)
Entidad ...............................................
Representante Legal de (Integrante 2)
Nombre ................................................
Representante Legal de (Empresa Constructora)
Firma ................................................
Representante Legal de (Empresa Constructora)
Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
25
FORMULARIO N° 8-A
COMPROMISO DE CONTRATACIÓN DEL PROYECTISTA
(En caso que sea distinto del Constructor)
Por medio de la presente, declaramos bajo juramento lo siguiente:
Que, hemos firmado un compromiso de contratar con ……………………….. (Empresa proyectista
que acreditó la experiencia en la elaboración de estudios técnicos, en adelante el Proyectista),
mediante el cual en la eventualidad de resultar favorecidos con la Adjudicación de la Buena Pro
conforme a lo establecido en las Bases, nos obligamos a celebrar un contrato de construcción para
la elaboración del Expediente Técnico del Proyecto.
Queda expresamente establecido que el Proyectista se responsabiliza solidariamente con el
Adjudicatario que suscribe el Convenio respecto de la ejecución de las obras hasta por dos (02)
años contados a partir de la entrega, por parte del Municipio Distrital de Majes, del documento de
conformidad de obra.
Asimismo, señalamos bajo juramento que las disposiciones que contendrá como mínimo el contrato
a ser suscrito entre el Adjudicatario y el Proyectista son las siguientes:
1. Organización y Poderes
Que, el Proyectista es una persona jurídica debidamente constituida, válidamente existente,
debidamente inscrita en el registro correspondiente, de acuerdo con las leyes de su jurisdicción
de constitución u organización, para elaborar estudios técnicos de ingeniería.
2. Capacidad
Que, el Proyectista está debidamente capacitado y es competente para llevar a cabo sus
negocios, operaciones cotidianas, y aquellas otras operaciones necesarias para la elaboración
del Expediente Técnico del Proyecto.
3. Autorización
Que, el Proyectista cuenta con la capacidad y representación suficiente para suscribir y cumplir
el contrato de servicios con el Adjudicatario. La suscripción y cumplimiento del contrato de
servicios con el Adjudicatario ha sido debidamente autorizado de conformidad con sus
reglamentos internos o normas societarias correspondientes mediante toda acción social
necesaria. Ninguno de los actos requeridos para este propósito ha sido modificado o cancelado,
y dichos actos tienen plena vigencia.
4. Inexistencia de conflictos
Que, la suscripción, entrega y cumplimiento del contrato de servicios con el Adjudicatario por
parte del Proyectista y la realización de los actos contemplados en el mismo, no incumplen
ninguna disposición de las Normas Legales Aplicables, así como tampoco algún acuerdo
societario, o contraviene disposición alguna del estatuto del Proyectista.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
26
5. Responsabilidad solidaria
Que, el Proyectista se responsabiliza solidariamente con el Adjudicatario por el diseño de las
Obras, siendo que no podrá ser por un plazo menor de dos (2) años contados a partir de la
entrega del documento de recepción de obra, conforme a lo previsto en el Convenio y la
Propuesta Técnica del Adjudicatario.
En tal sentido, señalamos conocer y aceptar las consecuencias del incumplimiento del presente
compromiso y/o de la falta de veracidad de las declaraciones arriba señaladas.
Lugar y fecha: .........,..... de......... de 2012.
Entidad ...............................................
Participante
Nombre .............................................................
Representante Legal del Participante
Firma ............................................................
Representante Legal del Participante
Entidad ...............................................
Representante Legal de (Integrante 1)
Nombre ..................................................
Representante Legal de (Integrante 1)
Firma ............................................................
Representante Legal de (Integrante 1)
Entidad ...............................................
Representante Legal de (Integrante 2)
Nombre ................................................
Representante Legal de (Proyectista)
Firma ................................................
Representante Legal de (Proyectista)
Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
27
FORMULARIO N° 9
PROYECTO DE CONVENIO
CONVENIO DE COOPERACIÓN A SER SUSCRITO AL AMPARO
DE LO ESTABLECIDO EN LA LEY N° 29230 Y SU REGLAMENTO
CONVENIO DE INVERSIÓN PÚBLICA LOCAL
Conste por el presente documento el Convenio de Inversión Pública Local en Infraestructura, en
adelante el CONVENIO, que celebran de una parte el Municipio Distrital de Majes, en adelante el
MUNICIPIO, con RUC N° ______________ y domicilio en el ____________, Distrito de Majes,
Provincia de Caylloma y Departamento de Arequipa, el cual procede debidamente representado por
su Alcalde Sr. ……………..., identificado con DNI Nº ____________; y de la otra parte;
La empresa …………….., con RUC Nº …………………. representada por el Sr.
…………………………….., identificado con DNI Nº ………………., señalando domicilio legal en
………………………..., en adelante, la EMPRESA PRIVADA,
(Consignar en caso corresponda)
El Consorcio integrado por la empresa …………….., con RUC Nº …………………. y por la empresa
……………, con RUC Nº …………………. , representado por el Sr. ……………………………..,
señalando domicilio legal en ………………………..., en adelante, EL CONSORCIO,
en los términos y condiciones siguientes:
A la EMPRESA PRIVADA y el MUNICIPIO se les denominará conjuntamente las PARTES.
CLÁUSULA PRIMERA: ANTECEDENTES
1.1 Acuerdo de Concejo N° 065 -2012MDM de fecha 18 de abril del 2012, mediante el cual, el
Concejo Municipal, aprobó el Proyecto “Instalación de los sistemas de agua potable y
desagüe en ciudad Majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes,
Caylloma - Arequipa - Primera Etapa”, con una inversión de S/. 43´780,565.05 (cuarenta y
tres millones setecientos ochenta mil quinientos sesenta y cinco con 05/100 nuevos
soles), a cuyo efecto se realizó el Proceso de Selección N° _____________.
1.2 Declaratoria de viabilidad del Proyecto “Instalación de los sistemas de agua potable y
desagüe en ciudad majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes,
Caylloma - Arequipa - Primera Etapa”, de fecha 20 de marzo del 2012, la misma que se
adjunta como Anexo al presente CONVENIO.
1.3 Oficio N° 698-2012-CG/DC que contiene el Informe Previo de la Contraloría General de la
República, emitido con arreglo a lo establecido en la Primera Disposición Complementaria y
Final de la Ley N° 29230 y su Reglamento.
1.4 Acuerdo del COMITÉ de fecha ___________, mediante el cual, se adjudicó la Buena Pro del
Proyecto “Instalación de los sistemas de agua potable y desagüe en ciudad Majes
módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa -
Primera Etapa”, a la EMPRESA PRIVADA o al CONSORCIO (consignar según corresponda).
1.5 (Opcional en el caso de Consorcios) Promesa de consorcio formalizada conteniendo la
información que permita identificar a los integrantes del consorcio, su representante común y el
porcentaje de participación de cada integrante. Este porcentaje deberá estar acorde con la
participación del consorciado en el proyecto de inversión que financiará y/o ejecutará, por ser
determinante para establecer el monto del CIPRL a ser emitido a su favor por la DNTP.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
28
CLAUSULA SEGUNDA: BASE LEGAL
2.1 Ley N° 29230, Ley que impulsa la inversión pública regional y local con participación del sector
privado (en adelante la Ley).
2.2 Decreto Supremo N° 248-2009-EF, mediante el cual se aprueba el Texto Único Actualizado del
Reglamento de la Ley N° 29230 (en adelante el Reglamento).
CLÁUSULA TERCERA: OBJETO DEL CONVENIO
3.1 Por el presente CONVENIO, la EMPRESA PRIVADA se compromete y obliga con el
MUNICIPIO a financiar y a ejecutar la infraestructura del Proyecto: “Instalación de los
sistemas de agua potable y desagüe en ciudad Majes módulos A, B, C, D, E, F y G y Villa
Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa” (en adelante el
PROYECTO), conforme a las condiciones técnicas y económicas previstas en las bases del
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM (en adelante, las BASES),
que dieron origen a este CONVENIO, las mismas que conjuntamente con la absolución de
consultas, el acta de otorgamiento de la buena pro y la propuesta de la EMPRESA PRIVADA,
forman parte integrante del CONVENIO. El sistema de contratación es a suma alzada.
3.2 El cumplimiento de las obligaciones derivadas del CONVENIO, se efectuará de acuerdo con lo
que se detalla en los Términos de Referencia que forman parte de las BASES y en la propuesta
de la EMPRESA PRIVADA, la misma que es concordante con las características solicitadas en
las BASES.
CLÁUSULA CUARTA: PLAZO
El plazo máximo de ejecución del PROYECTO se fija en:
a) Ciento Veinte Díaz (135) días calendario para la elaboración del Expediente Técnico.
b) Cuatrocientos Veinte (420) días calendario para la ejecución de la obra, contados a partir de
la aprobación del Expediente Técnico por la oficina respectiva en el MUNICIPIO.
El plazo de ejecución del PROYECTO empieza a regir desde el día siguiente en que se cumplan las
siguientes condiciones:
c) Que se designe la entidad privada supervisora; y,
d) Que el MUNICIPIO a través de su Oficina respectiva, haga entrega de la totalidad de los
terrenos en donde se ejecutará el PROYECTO.
CLÁUSULA QUINTA: MONTO TOTAL DE INVERSIÓN, GARANTÍAS y REAJUSTE DE PRECIOS
5.1 Monto total de inversión:
El monto total de inversión para la ejecución del PROYECTO objeto del presente CONVENIO
asciende a la suma de S/. 43´780,565.05 (cuarenta y tres millones setecientos ochenta mil
quinientos sesenta y cinco con 05/100 nuevos soles)
La EMPRESA PRIVADA acepta y declara que el monto total de inversión pactado incluye todo
concepto necesario para la completa y correcta ejecución del PROYECTO, de acuerdo con lo
detallado en las BASES.
En ese sentido, sin carácter limitativo, la EMPRESA PRIVADA deja expresa constancia que dentro
del monto total de inversión indicado están incluidos todos los conceptos mencionados en los
Términos de Referencia que forman parte de las BASES y cualquier otro costo o gasto necesario
para la correcta y total ejecución del PROYECTO hasta su culminación.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
29
Las variaciones o modificaciones del Proyecto que se produzcan como consecuencia de la
elaboración del Expediente Técnico, o durante la ejecución de las obras, incluido el monto total de
inversión, se sujetan a lo establecido en el Artículo 9 del Reglamento de la Ley.
El monto total de inversión no incluye indemnizaciones, multas o sanciones y conceptos similares
derivados de la ejecución del PROYECTO, los cuales deberán ser asumidos por la EMPRESA
PRIVADA.
5.2 Garantía de Fiel Cumplimiento
A la firma del CONVENIO, la EMPRESA PRIVADA entrega a favor del MUNICIPIO, una Carta
Fianza Bancaria de Fiel Cumplimiento del CONVENIO, por un monto que asciende a la suma de S/.
4’378,056.49 (Cuatro millones trescientos setenta y ocho mil cero cincuenta y seis con 49/100
Nuevos Soles) La Carta Fianza deberá ser renovada trimestralmente por el mismo monto. La
Garantía de Fiel Cumplimiento deberá estar vigente por un año adicional a la correspondiente
declaración de conformidad por parte del MUNICIPIO. La renovación de la Garantía de Fiel
Cumplimiento después de la correspondiente declaración de conformidad será por un monto que
represente el 1% del Costo Total de Inversión y podrá ser ejecutada en caso se presenten
deficiencias relacionadas con la ejecución del Proyecto materia del presente CONVENIO.
La referida Carta Fianza podrá ser ejecutada en caso de incumplimiento de obligaciones del
CONVENIO o si no se hubiera llevado a cabo su renovación en caso de existir obligaciones cuyo
cumplimiento esté pendiente. La Carta Fianza debe tener las condiciones de solidaria, irrevocable,
incondicional, sin beneficio de excusión, ni división y de realización automática. La Carta Fianza
podrá presentarse en los modelos de los bancos debiendo contener los requisitos mínimos exigibles
establecidos en el modelo de las BASES del proceso de selección de la empresa privada.
La Carta Fianza deberá ser renovada dentro del plazo de quince (15) días calendarios previos al
término de su vigencia, en tanto se encuentre pendiente el cumplimiento de obligaciones. De no
renovarse dentro de este plazo, el MUNICIPIO podrá solicitar su ejecución.
La devolución de esta garantía se realizará dentro de los diez (10) días calendario, contados luego
de transcurrido el año adicional a la correspondiente declaración de conformidad por parte del
MUNICIPIO.
CLÁUSULA SEXTA: OBLIGACIONES DE LA EMPRESA PRIVADA
La EMPRESA PRIVADA además de las obligaciones establecidas en los Términos de Referencia
de las BASES, asume las siguientes obligaciones:
6.1 Ser responsable por la ejecución del PROYECTO, a plena satisfacción del MUNICIPIO, de
acuerdo con las estipulaciones del presente CONVENIO, las BASES y su Propuesta.
6.2 Cumplir las demás obligaciones y responsabilidades que se establecen en el presente
CONVENIO y en los documentos del proceso de selección.
6.3 La EMPRESA PRIVADA es responsable por la calidad ofrecida y por los vicios ocultos del
PROYECTO, por un periodo no menor a cinco (05) años a partir de la entrega del mismo.
CLÁUSULA SÉTIMA: OBLIGACIONES DEL MUNICIPIO
7.1.El MUNICIPIO además de las obligaciones establecidas en los Términos de Referencia y en las
BASES que forman parte del presente CONVENIO, deberá cumplir con las obligaciones y
responsabilidades que se establecen en la Ley y su Reglamento y el presente CONVENIO.
CLÁUSULA OCTAVA: PENALIDADES
8.1 La EMPRESA PRIVADA incurrirá en penalidad, sin perjuicio de lo establecido en las BASES
que forman parte del presente CONVENIO, cuando no haya concluido en la fecha establecida
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
30
los trabajos contemplados en el cronograma, previa notificación realizada por vía notarial por
parte del MUNICIPIO con quince (15) días hábiles de anticipación.
8.2 La penalidad se genera automáticamente por cada día calendario de retraso injustificado en la
ejecución de las prestaciones objeto del CONVENIO hasta alcanzar como máximo, el diez por
ciento (10%) del monto total de inversión pactado en el presente CONVENIO.
8.3 La penalidad se aplicará y se calculará de acuerdo a la siguiente fórmula:
Penalidad diaria = 0,10 x Monto Total de Inversión
F x Plazo en días
Donde:
F = 0,25
Plazo en días = El ofrecido por la EMPRESA PRIVADA (días calendario)
8.4 Esta penalidad se cobrará con cargo a la ejecución de la Carta Fianza Bancaria de Fiel
Cumplimiento del CONVENIO; sin perjuicio de que se exija el resarcimiento de los daños y
perjuicios que pudieran producirse, mediante la acción legal correspondiente.
8.5 En caso que se llegase a cumplir el monto máximo de la penalidad (10%), el MUNICIPIO podrá
resolver el CONVENIO por incumplimiento sujetándose al procedimiento establecido en el
Numeral 9.2 de la Cláusula Novena del presente Convenio.
CLAUSULA NOVENA: RESOLUCIÓN DEL CONVENIO E INCUMPLIMIENTO DE PLAZOS
9.1 El MUNICIPIO podrá resolver el CONVENIO por las siguientes causales:
a. Incumplimiento injustificado de sus obligaciones derivadas del presente CONVENIO, legales
o reglamentarias, a cargo de la EMPRESA PRIVADA, o de su contratista ejecutor de la
infraestructura del Proyecto, pese a haber sido requerido para ello.
b. Cuando la EMPRESA PRIVADA no cuente con capacidad económica o técnica para
continuar con la ejecución del PROYECTO a su cargo, pese a haber sido requerida para
corregir tal situación.
c. Cuando la EMPRESA PRIVADA haya llegado a acumular el monto máximo de la penalidad,
a que se refiere la Cláusula precedente, en la ejecución del PROYECTO.
d. Cuando la EMPRESA PRIVADA haga abandono injustificado del PROYECTO.
e. Cuando la EMPRESA PRIVADA suspenda de manera injustificada os trabajos por más de
veinte (20) días calendario, sin autorización escrita de la entidad privada supervisora o del
MUNICIPIO.
f. Negligencia reiterada de parte de la EMPRESA PRIVADA o de su contratista ejecutor de la
infraestructura del PROYECTO, en el cumplimiento de las especificaciones, planos,
instrucciones de la entidad privada supervisora y del MUNICIPIO, y otras obligaciones
derivadas del presente CONVENIO.
9.2 Cuando se presente cualquiera de las causales señaladas, el MUNICIPIO cursará una Carta
Notarial a la EMPRESA PRIVADA para que subsane el incumplimiento en un plazo no mayor
de quince (15) días calendario, bajo apercibimiento de resolución del CONVENIO. Si vencido
dicho plazo el incumplimiento continúa, mediante Carta Notarial se resolverá el CONVENIO.
En tal supuesto, el MUNICIPIO ejecutará la Carta Fianza Bancaria de Fiel Cumplimiento del
CONVENIO que la EMPRESA PRIVADA hubiera otorgado, sin perjuicio de la indemnización
por los daños y perjuicios ulteriores que pueda exigir.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
31
9.3 En el supuesto de caso fortuito o fuerza mayor, será de aplicación lo dispuesto por el Artículo
1315 del Código Civil.
CLÁUSULA DÉCIMA: SOLUCIÓN DE CONFLICTOS
10.1 Todas las controversias que pudieran suscitarse entre las PARTES referidas al cumplimiento,
ejecución y/o interpretación del presente CONVENIO serán resueltas en lo posible por trato
directo entre las PARTES y sus representantes, conforme a las reglas de la buena fe y la
común intención de las PARTES.
10.2 De no llegar a ningún acuerdo, tanto el MUNICIPIO como la EMPRESA PRIVADA, convienen
que cualquier controversia o reclamo que surja de, o se relacione con, el cumplimiento,
ejecución y/o interpretación del presente CONVENIO, será resuelto de manera definitiva
mediante arbitraje de derecho conforme a las reglas del Centro de Conciliación y Arbitraje de
la Cámara de Comercio de Arequipa, a cuyas normas las PARTES se someten
incondicionalmente, siendo de aplicación supletoria el Decreto Legislativo N° 1071, Decreto
Legislativo que Norma el Arbitraje.
10.3 El laudo arbitral emitido obligará a las PARTES y pondrá fin al procedimiento de manera
definitiva, siendo el mismo inapelable y de obligatorio cumplimiento desde su notificación a las
PARTES.
CLÁUSULA DÉCIMO PRIMERA: DE LA ENTIDAD PRIVADA SUPERVISORA
11.1 La entidad privada supervisora efectuará la verificación de la ejecución del PROYECTO y de
sus respectivas etapas, de ser el caso, conforme a lo establecido en el Expediente Técnico
correspondiente, en los Términos de Referencia, en las BASES y en la propuesta presentada
por la EMPRESA PRIVADA. Asimismo, se dedicará al seguimiento del cumplimiento del
cronograma de avance de la ejecución del PROYECTO por parte de la EMPRESA PRIVADA.
11.2 La entidad privada supervisora del PROYECTO asumirá las atribuciones que el MUNICIPIO
determine en los Términos de Referencia y en las BASES del Proceso de Selección que dará
mérito a su contratación con arreglo a lo dispuesto en la Ley y su Reglamento, copia de las
cuales deberán ser entregadas a la EMPRESA PRIVADA.
11.3 La entidad privada supervisora deberá dar la conformidad de la calidad del PROYECTO,
dentro de los diez (10) días hábiles siguientes a la culminación del mismo o a la culminación
de cada una de las etapas del PROYECTO, de ser el caso. Se tendrá por otorgada la
conformidad para todos los efectos legales si transcurrido dicho plazo la entidad privada
supervisora no se hubiese pronunciado al respecto.
11.4 Luego de recibida la conformidad de la entidad privada supervisora, el MUNICIPIO deberá
pronunciarse sobre la conformidad de recepción del PROYECTO o de cada una de sus
etapas del PROYECTO ejecutadas por la EMPRESA PRIVADA de acuerdo a los términos del
presente CONVENIO, dentro de un plazo no mayor de diez (10) días hábiles. La conformidad
de recepción será una condición necesaria para la emisión de los respectivos CIPRL y se
tendrá por otorgada para todos los efectos legales si transcurrido dicho plazo no hubiese
habido el pronunciamiento del MUNICIPIO.
CLÁUSULA DÉCIMO SEGUNDA: ANEXOS DEL CONVENIO
12.1 Forman parte del CONVENIO los siguientes documentos:
a. La Propuesta presentada por la EMPRESA PRIVADA.
b. Las BASES del Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM,
incluyendo sus Términos de Referencia, y de haberlos también, los documentos de
Absolución de Consultas y Aclaraciones a las BASES.
c. El Acta de Adjudicación de la buena pro.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
32
12.2 Para efectos de la interpretación del CONVENIO, primará lo dispuesto en el mismo, en la Ley
y su Reglamento y en forma supletoria, los Términos de Referencia de las BASES, la
Propuesta presentada por la EMPRESA PRIVADA y las BASES en dicho orden de prelación.
CLÁUSULA DÉCIMO TERCERA: DOMICILIO Y LEY APLICABLE
13.1 El CONVENIO y todas las obligaciones contenidas en él, se regirán por la legislación de la
República del Perú.
13.2 Para todos los efectos derivados de la ejecución del CONVENIO, las PARTES señalan los
domicilios que se indican en la introducción del CONVENIO.
La parte que desee cambiar de domicilio comunicará por escrito a la otra en un plazo mínimo de
siete (7) días hábiles, en caso contrario se tendrán por bien hechas las comunicaciones cursadas al
domicilio aquí señalado.
LAS PARTES declaran que conocen y aceptan todos los términos del presente CONVENIO.
El presente CONVENIO se suscribe en tres (3) ejemplares del mismo valor, en _____ a los………
días del mes de ________ del 2012
…………….......…………………... …………………………………………..
ALCALDE EMPRESA PRIVADA
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
33
ANEXO
FORMATO SNIP 09:
DECLARACIÓN DE VIABILIDAD DE PROYECTO DE INVERSIÓN PÚBLICA
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
34
ANEXO 1
MUNICIPIO DISTRITAL DE MAJES
COMITÉ ESPECIAL
PROCESO DE SELECCIÓN DE EMPRESAS PRIVADAS PARA EJECUTAR PROYECTOS EN EL
MARCO DE LA LEY
CRONOGRAMA DEL PROCESO
Actividades De Hasta
1. Convocatoria y publicación de bases, incluyendo el formato de
Convenio
25.05.2012
2. Recepción de expresiones de interés de empresas 28.05.2012 05.06.2012
3. Consultas y observaciones a las Bases 06.06.2012 08.06.2012
4. Absolución de Consultas 11.06.2012 13.06.2012
5. Publicación de bases integradas 14.06.2012
6. Presentación de Propuestas, a través de los Sobres Nº 1, 2 y 3 15.06.2012
7. Calificación de Propuestas Técnicas 18.06.2012 20.06.2012
8. Resultados de calificación de las Propuestas en el Portal 21.06.2012
9. Adjudicación de la Buena Pro 22.06.2012
10. Suscripción del Convenio (en cuanto se haya completado la
documentación respectiva).
09.07.2012
El acto público de Presentación, Evaluación y Calificación de Propuestas, se efectuará en el lugar
designado por el COMITÉ sito en la Av. Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa, a
partir de las 08:00 a.m. a 04:00 p.m.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
35

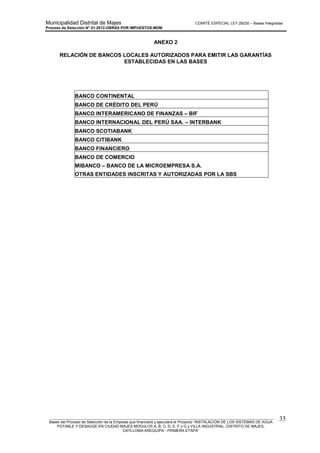

ANEXO 2
RELACIÓN DE BANCOS LOCALES AUTORIZADOS PARA EMITIR LAS GARANTÍAS
ESTABLECIDAS EN LAS BASES
BANCO CONTINENTAL
BANCO DE CRÉDITO DEL PERÚ
BANCO INTERAMERICANO DE FINANZAS – BIF
BANCO INTERNACIONAL DEL PERÚ SAA. – INTERBANK
BANCO SCOTIABANK
BANCO CITIBANK
BANCO FINANCIERO
BANCO DE COMERCIO
MIBANCO – BANCO DE LA MICROEMPRESA S.A.
OTRAS ENTIDADES INSCRITAS Y AUTORIZADAS POR LA SBS
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
36
ANEXO 3
TERMINOS DE REFERENCIA PARA LA ELABORACION DE EXPEDIENTE TECNICO Y
EJECUCION DE LA OBRA:
“INSTALACIÓN DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES,
MÓDULOS A, B, C, D, E, F Y G Y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA –
AREQUIPA – PRIMERA ETAPA”
1. ANTECEDENTES
La Municipalidad Distrital de Majes convoca a proceso de selección para la ejecución de Obra a
través del respectivo Proceso de Selección que deberá ceñirse a lo estipulado en la Ley Nº 29230 y
su Reglamento el Decreto Supremo N° 248-2009-EF y Acuerdo de Concejo Municipal N° 065-2012-
MDM de fecha 18 de abril del 2012 para seleccionar la Empresa que financiara y ejecutará la Obra:
“Instalación de los sistemas de agua potable y desagüe en ciudad majes módulos A, B, C, D,
E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa”
2. DESCRIPCION DEL PROYECTO
El proyecto: “Instalación de los sistemas de agua potable y desagüe en ciudad majes módulos
A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa” -
Código SNIP 141994.
El número de beneficiarios directos es de 21,938 personas.
El área de influencia del presente proyecto, está determinado por el producto del número de lotes
por la densidad poblacional del centro Urbano Ciudad Majes y Villa Industrial. Estas áreas no
cuentan con los servicios de agua potable y desagüe, debido a que estos servicios se centran en la
capital del distrito El Pedregal, por tal motivo los problemas de salubridad y saneamiento se
agudizan aún más en estas zonas. En estas zonas se abastecen del servicio de agua por medio de
piletas de agua cruda esto en El Centro Urbano Ciudad Majes y otros medios como son de
instalaciones internas que datan de muchos años las cuales ya se encuentran obsoletas y cuya
captación se da también del canal; es decir agua cruda de mala calidad esto en Villa Industrial. En lo
que es desagüe la mayoría cuenta con letrinas en mal estado
Cabe mencionar que el terreno en el cual se construirá el proyecto es propiedad, en su totalidad, del
Municipio Distrital de Majes y además, se pretende ser la alternativa para dotar de abastecimiento
de agua potable a la población del distrito de Majes, de modo que se disminuya los problemas de
enfermedades infecto intestinales y parasitarias.
3. OBJETIVO DEL PROYECTO
Con el proyecto se pretende dotar de abastecimiento de agua potable a la población del distrito de
Majes, de modo que se disminuya los problemas de enfermedades infecto intestinales y
parasitarias.
4. METAS: Se establecerán las metas que fuesen necesarias.
Componente Obras Civiles y Equipamiento De Reservorios
Las metas físicas son las siguientes:
- Obras provisionales
- Captación
- Construcción de Reservorio RAP-01 V=300 m3
- Construcción de Reservorio RAP-02 V=2000 m3
Componente Líneas, Redes y Conexiones de Agua Potable (Primera Etapa)
Las metas físicas son las siguientes:
- Trabajos Preliminares
- Líneas de Agua (primera etapa)
- Redes de Agua (primera etapa)
- Conexiones Domiciliarias de Agua Potable (primera etapa)
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
37
Componente Líneas, Redes y Conexiones de Alcantarillado (Primera Etapa)
Las metas físicas son las siguientes:
- Trabajos preliminares
- Líneas de Alcantarillado (primera etapa)
- Redes de Alcantarillado (primera etapa)
- Conexiones Domiciliarias (primera etapa)
Componente Planta Potabilizadora
Las metas físicas son las siguientes:
- Obras Provisionales
- Cámara de entrada y unidad de mezcla rápida
- Unidades de Floculación
- Tanques de Decantación
- Filtros de Gravedad
- Sala de Cloración
- Edificio de Químicos
- Sala de Bombas, Sub Estación Eléctrica, Sala de Grupo Electrógeno
- Edifico Central de la PTAP
- Obras de Urbanización
- Arreglo Paisajista
- Alumbrado Planta de Tratamiento
Componente Planta de Tratamiento de Aguas Residuales Primera Etapa
Las metas físicas son las siguientes:
- Lagunas de Estabilización
- Tratamiento Preliminar: Rejas, Desarenador y canal Parshall
- Casetas : Vigilancia, Depósito y S.H.
- Cerco Perimétrico
5. DESARROLLO DEL EXPEDIENTE TECNICO DE LAS OBRAS:
Para el desarrollo del expediente técnico, se deberá hacer uso de información básica del estudio de
pre inversión a nivel de factibilidad como de la actualización de dicho estudio. El Expediente Técnico
aprobado para la ejecución de la obra se presentara en original y dos copias.
5.1Coordinación con empresas de servicios y Otras Entidades
- Se deberá obtener la información oficial de las empresas que puedan tener algún tipo de
vinculación con la obra a realizarse, a fin de evitar inconveniente alguno, así como
interferencias productos de labores similares.
- Coordinar con todas las dependencias del Municipio, las posibles interferencias con obras a
su cargo en la zona donde se proyectaran las obras de este estudio.
- Coordinar con todas aquellas entidades y/o propietarios cuyas instalaciones puedan verse
afectadas con las obras propuestas.
- Se realizaran piques exploratorios para verificar las interferencias con los servicios existentes,
tales como redes de agua, desagüe, eléctricas, teléfonos y otros, en los cruces de calles,
avenidas y en lugares donde no se tenga información actualizada y garantizada de redes de
otros servicios.
- Solicitar al Municipio y/o otra Institución, la disponibilidad de áreas a utilizar, así como obtener
la servidumbre de paso.
- Toda la información de las instalaciones existentes deberán estar ubicadas en los planos o
escalas convenientes, acotando su distancia horizontal y profundidades en las secciones a
escala conveniente (detalles).
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
38
5.2 Planteamiento de mejoras del Proyecto
El Contratista, desarrollara la Alternativa seleccionada en la actualización del estudio de pre
inversión a nivel de factibilidad, pudiendo esta ser enriquecida con observaciones que pudieran
plantearse, relativos a optimizar la solución técnico- económica del proyecto; entre las que se
estudiara la mejor ubicación de las estructuras, teniendo en cuenta los problemas naturales
continuos que puedan darse dentro de la zona elegida para las obras, entre otros competentes
planteados en el estudio de Pre inversión.
5.3 Topografía digital
Se realizaran los levantamientos topográficos a curvas de nivel que requiera el proyecto, para lo
cual el contratista deberá verificar y complementar la planimetría y altimetría existente, los mismos
que deberán ser elaborados por el contratista.
En los planos, el Contratista mostrara la ubicación de las estructuras existentes y proyectadas,
realizando las verificaciones necesarias para confirmar ubicaciones planimétricas y altimétricas.
Los levantamientos topográficos se efectúan en coordenadas geográficas y de UTM referidas al
sistema I.G.N. y con B.M. oficial existente, con equidistancia de las curvas de nivel adecuado para
este fin, como se indican a continuación:
- Deberá presentarse la ficha por el I.G.N, sobre la ubicación y cota del B.M. oficial empleado.
- El levantamiento topográfico tendrá una poligonal de precisión. Para el control vertical se
establecerá BMs oficiales del I.G.N.
- En la poligonal básica se emplearan Coordenadas Geográficas, UTM y sus conversaciones a
topografía.
- Trazos de las líneas proyectadas y existentes, en planta a escala apropiada con curvas a nivel
a la equidistancia adecuada. Se indicara toda la información superficial encontrada: Tipo de
vías, pavimento, bermas, jardines árboles, redes de agua, válvulas buzones de desagüe,
buzones de teléfonos, río, canales y otros, convenientemente acotadas y referidas a puntos
notables.
- Replanteo y verificación de todas las redes existentes de agua, alcantarillado, eléctricas,
teléfonos y canalizaciones, en el campo y confrontar la información proporcionada por las
Empresas de servicios.
- Las curvas a nivel se basaran con un B.M. Oficial del sistema altimétrico del I.G.N. indicando
en los planos los B.M. auxiliares para la ubicación y replanteo en campo.
- Ubicación exacta de lasa estructura proyectadas para la obra debidamente documentado.
- Todos los planos topográficos serán dibujados en AUTOCAD.
- Deberán dejarse un BM principal del esquema y BMs auxiliares monumentados para el control
vertical, incluyendo una descripción de su ubicación, un punto fijo y una topografía.
- Todos los detalles se presentaran en un informe especifico del estudio Topográfico, incluyendo
planos y archivos en CD.
-
El Contratista, debe tener en cuenta que dicha información debe cumplir las siguientes
características técnicas:
- Sistema de Coordenadas Universal Transverse Mercator (UTM).
- Datum de referencia World Geographic System 1984 (WGS84).
- Zona de referencia UTM.
5.4 Estudio de Suelos y Geotecnia
Se realizaran los estudios necesarios para tener la calidad del terreno, de modo que se determine
los datos para fijar los diseños de las cimentaciones y diseño de las estructuras, básicamente debe
comprender:
- Capacidad portante del terreno, en aquellas zonas en las que se localizaran las estructuras del
sistema a las profundidades de cimentación previstas.
- Calidad físico-químico de cada tipo de suelo, por donde se localicen las estructuras, tales
como: nivel de Cloruros, Sulfatos, PH, Conductividad, etc, determinando la agresividad del
terreno al material de concreto, fierro y otros materiales de la obra.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
39
- Profundidad y características del basamento de cimentación, en caso de ser necesario.
- Basándose en estos resultados el contratista establecerá las medidas de protección adecuadas
para material y efectuar las recomendaciones para las instalaciones y fundación de las
estructuras (obras de arte, diques, buzones).
- El estudio de suelo incluirá un plano en planta, con el detalle de ubicación de las calicatas y tipo
de suelo encontrados y otro plano con el correspondiente perfil estratigráfico de los diferentes
tipos de suelo a las profundidades requeridas, indicando el nivel de napa freática.
5.5 Diseño de Estructuras
Para el diseño de las estructuras, el Estudio del proyecto a nivel de factibilidad permite al contratista
proponer los mejores diseños. Se presentaran verificaciones de estado situacional de elementos de
redes existentes, evaluando la necesidad de reemplazo (inclusive si el Estudio Preliminar no lo
contempla), todos los diseños estructurales y adecuara el diseño sobre la base de los estudios de
suelos, geotécnicos, físico-químico e hidráulicos correspondientes.
Los diseños estructurales, deberán adjuntar los correspondientes estudios de suelos y hojas de
cálculo estructurales.
Planos, indicando el área mínima de reserva y de libre disposición para la protección de las
estructuras, instalaciones, cercado y vía de acceso vehicular.
5.6 Diseño de Señalización
El contratista realizará un estudio de tráfico con apropiado nivel de detalle en las zonas de los
trabajos, con la finalidad de detectar y evidenciar los problemas que se presentaran como
consecuencia de la ejecución de las obras de acuerdo al Cronograma de Ejecución que permiten
sustentar las soluciones temporales de tráfico.
Basada en este estudio, que debe ser presentado con anticipación a la Entidad Correspondiente y
supervisión, el contratista preparara planos de desvió de tráfico, indicando todas las medidas de
seguridad que deberá adoptar e incluirá todas la señalizaciones asociadas.
Por las características de la obra, en la construcción de la vía canal, se deberá diseñar un sistema
de señalización y desvió de transito, debiendo ser aprobado por la Entidad Correspondiente y
publicarse con anticipación para el conocimiento público.
5.7 Especificaciones de Seguridad e Higiene Ocupacional en la Ejecución de la Obra.
5.7.1 Generalidades
Durante la etapa del desarrollo del Proyecto, deberá considerar para la elaboración del
expediente Técnico las exigencias relacionadas a ampliación de la norma -050 “SEGURIDAD
DURANTE LA CONSTRUCCION” del Reglamento Nacional de Edificaciones.
La aplicación de la especificación de Seguridad e Higiene Ocupacional, no interfieren con las
disposiciones establecidas en cualquiera de los documentos que conforman el Expediente
Técnico, Disposiciones establecidas por la Legislación, ni limitan las Normas dictadas por los
Sistemas Administrativos, así como otras normas que se encuentran vigentes y que son de
aplicación en la elaboración de un Proyecto así como para su ejecución.
Si es necesario el constructor puede proponer alternativas de igual o superior características a
los procedimientos constructivos considerando en la especificación, los que deberán ser
aprobados por la supervisión con la conformidad de los responsables de la elaboración del
Proyecto, sin que ello origine Costo Adicional alguno al Proyecto.
5.7.2 El Plan de Seguridad y las Condiciones de Seguridad e Higiene Ocupacional
El plan o programa de seguridad e higiene ocupacional es el punto de partida para prevenir el
riesgo en la zona de trabajo de una obra. La especificación indicada, debe contener los
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
40
Aspectos Generales de un “Estudio Básico de Seguridad y Salud” y base para que el
contratista elabore el “Plan de Seguridad e Higiene Ocupacional” de la Obra en particular.
5.7.3 Presupuesto del plan de Seguridad e Higiene Ocupacional
En el Expediente Técnico de la Obra, en lo correspondiente al Valor Referencial (Presupuesto),
las partidas para Obras provisionales y trabajos preliminares consideran las partidas
requeridas para Seguridad e Higiene Ocupacional, como es el caso de los campamentos,
depósitos, señalización, cercos, barandas y otras señales necesarias.
Respecto a los cascos, lentes, protectores de oídos, cascos, escaleras, etc. que son de uso
personal o para una cuadrilla, se consideran en los Análisis de Costos de cada partida como un
porcentaje de la Mano de Obra el ítem “Herramientas Complementarias:2%”
En cuanto al personal especializado de la elaboración y ejecución del “Plan de Seguridad e
Higiene Ocupacional en Obra”, este se consideran en los gastos generales y permanecerán en
el tiempo que dure la obra. En caso de ampliaciones del plazo los gastos que se origine por
este concepto serán de cargo del contratista si las causas son imputables al mismo.
5.8 Aspectos Legales
Cuando en el desarrollo del contrato, se considere necesario, el uso parcial total de propiedades
particulares o privadas el contratista deberá evaluar las alternativas técnico – económicas, para
definir la solución durante el proceso de elaboración del expediente técnico.
Se deberá coordinar y gestionar con el o los propietarios de terrenos afectados por las obras, para
definir el contrato o convenio de servidumbre.
5.9 Disponibilidad de terreno
La obtención de la libre disponibilidad de los terrenos y/o servidumbre de paso, en cuanto a las
gestiones y costos que incurran para la obtención del mismo, donde se ubican todas las
infraestructuras proyectadas, deberá ser considerada por el contratista en su oferta.
Quiere decir que el contratista deberá proponer el saneamiento físico-legal, así como las
correspondientes áreas necesarias para el proyecto.
5.10 Operación y Mantenimiento
Se formarán los manuales de operación y mantenimiento de la totalidad de los equipos e
instalaciones del sistema y estructuras proyectadas para condiciones normales y de emergencia
teniendo en cuenta la dureza del fenómeno del niño y las condiciones de sitio. Se deberá detallar los
procesos de operación y cronograma anual del mantenimiento preventivo total de los principales
componentes del sistema
5.11 Metrados y Especificaciones
Los metrados deben estar claramente definidos y en los trabajos que comprenden cada partida.
Estos están debidamente sustentados mediante hojas de cálculo que faciliten su revisión
preparándose planillas de metrados parciales y resúmenes por planos.
Todas las especificaciones nuevas que se generan en el presente proyecto deberán tener una
sustentación y descripción del proyecto constructivo.
Así mismo, deberá considerarse los costos necesarios derivados por los trámites legales y
documentarios que deberán realizar el contratista durante la elaboración del proyecto, ejecución y
recepción de la obra.
5.12 Programación del Estudio y Obra
Para la programación, control y supervisión de las obras deberá programarse todas las actividades
utilizando el Software de Microsoft Project, presentando en el diagrama Gantt, Pert y el calendario,
las secuencias y tiempo máximo y mínimo por actividades. Deberán preverse adecuadamente el
suministro oportuno de todos los materiales puestos a obra.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
41
El contratista presentara un Cronograma Valorizado detallado de todas las actividades inherentes al
Proyecto, el cual deberá ser concordante con su propuesta técnica y económica.
Deberá programarse adecuadamente los trámites necesarios correspondientes al otorgamiento de
licencias, autorizadas, derecho de uso, gestiones en instituciones estatales y municipal
programando oportunamente los desembolsos derivados de ellos.
5.13 Expediente Técnico para Ejecución de las Obras
Se elaborara el Expediente Técnico el que debe estar a cargo de profesionales colegiados con 10
años de experiencia, como mínimo. El Expediente Técnico deberá contener la siguiente
documentación:
- Memoria descriptiva de las obras generales a ejecutar.
- Memoria de cálculo.
- Planos en Auto Cad 2010.
- Especificaciones técnicas propias de obra.
- Metrados.
- Análisis de precios unitarios.
- Valor Referencial (Presupuesto)
- Fórmulas Polinómicas.
- Cronograma general de actividades
- Cronograma de ejecución de obras
- Cronogramas de desembolsos
- Relación detallada de insumos
- Catálogo de materiales y equipos
- Especificaciones de Seguridad e Higiene Ocupacional para la Obra
- Estudios topográficos
- Estudio de suelo
- Documentos de libre disponibilidad de los terrenos y permisos Municipales
- Desagregado de gastos generales
- Manual de Operación y Mantenimiento
Documentos Complementarios
Los planos de Proyecto comprenderán:
a) Los planos de proyecto de la vía canal comprenderán:
- Planta con trozo de la vía vehicular considerando el estado actual de construcción de
vivienda y/o edificios públicos y veredas que se encuentran en la zona del proyecto. La
planta debe contener progresiva asociada al eje-trazo y todo acotamiento necesario
para poder sacar conclusiones sobre la altimetría del pavimento existente y diseñado
respecto a las áreas aledañas; así como anchos, distancias longitudinales etc.
- Secciones transversales a cada 20m. o según se requiera pudiendo distanciarse a
máximo 50m en caso las circunstancias topográficas lo permitan (compararlas con
secciones según el plan director de la ciudad), debidamente acotadas según
especificado en el punto anterior.
- Perfiles longitudinales debidamente acotados como se estila en la buena práctica de
ingeniero civil.
- Secciones típicas de diferentes capas que se encuentran por debajo de la carpeta
asfáltica.
- Características granulométricas de los materiales a emplear y del procedimiento de su
incorporación.
- Plano de señalización temporal, durante la ejecución de los trabajos y después según
las normas vigentes.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
42
- Plano de evacuación de aguas pluviales que señalaría caudales, sumergimiento de las
áreas y sentido de evacuación señalando la intensidad de lluvias que implica problemas
de inundación de veredas- viviendas que en principio debe ser impedido por el proyecto.
- Los planos de la obra del proyecto deberán ser aprobadas por la Municipio Distrital de
Majes, de acuerdo a Reglamentos y Normas existentes para el diseño de toda la
infraestructura.
6. PLAZO DE EJECUCION
El plazo para la elaboración del expediente técnico será de Ciento treinta y cinco (135) días
calendario y de la ejecución de la obra, Cuatrocientos Veinte (420) días calendario, siendo el plazo
total de Quinientos Cincuenta y cinco (555) días calendario.
7. VALOR REFERENCIAL DEL PROYECTO 1 RA ETAPA
El presupuesto para la Elaboración del Expediente Técnico y ejecución del proyecto en su versión
SNIP asciende a S/. 47,048,184.96 (Cuarenta y Siete Millones Cuarenta y Ocho Mil Ciento
Ochenta y Cuatro con 96/100 Nuevos Soles).
RESUMEN DEL VALOR REFERENCIAL
COSTOS DE INVERSION ETAPA I
Item Descripción Und. Costo (S/.)
01 OBRAS CIVILES Y EQUIPAMIENTO DE RESERVORIOS 1,963,053.61
01.01 OBRAS PROVISIONALES 11,291.54
01.01.01 Movilización de almacen, maquinarias, herramientas para la obra glb 4,705.68
01.01.02 Almacen de materiales m2 1,204.14
01.01.03 Trazo y Replanteo Inicial del Proyecto P/Reservorio o SIM C/EstaciónTotal und 1,059.97
01.01.04 Replanteo final de la obra rehabilitar P/Reservorio o SIm. und 308.25
01.01.05 Cartel de identificación de la obra de 7,20 m x 3,60 m und 4,013.50
01.02 CAPTACION 115,615.00
01.02.01 Captacion und 115,615.00
01.03 CONSTRUCCION DE RESERVORIO RAP-01 V=300 m3 350,293.73
01.03.01 Reservorio Apoyado Proyectado RAP-01 (Vol=300 m3) und 119,778.20
01.03.02 Caseta de Valvulas del RAP-01 (Vol=300 m3) und 34,476.73
01.03.03 Cerco Perimetrico muro confinado en T. Rocoso m 80,776.00
01.03.04 Equipamiento Hidraulico de Caseta de Valvulas del RAP-01 (Vol=300 m3) und 115,262.80
01.04 CONSTRUCCION DE RESERVORIO RAP-02 V=2000 m3 1,485,853.34
01.04.01 Reservorio Apoyado Proyectado RAP-02 (Vol=2000 m3) und 902,436.64
01.04.02 Caseta de Valvulas del RAP-02 (Vol=2000 m3) und 35,000.00
01.04.03 Cerco Perimetrico muro confinado en T. Rocoso m 101,848.00
01.04.04 Equipamiento Hidraulico de Caseta de Valvulas del RAP-02 (Vol=2000 m3) und 446,568.70
02 LINEAS, REDES Y CONEXIONES DE AGUA POTABLE (PRIMERA ETAPA) 7,397,796.45
02.01 TRABAJOS PRELIMINARES 67,985.86
02.01.01 Movilización de materiales, maquinarias, herramientas para la obra glb 4,705.68
02.01.02 Almacen de materiales m2 1,686.96
02.01.03 Trazo y Replanteo Inicial del proyecto, para Linea -Redes km 26,042.52
02.01.04 Replanteo Final del Proyecto, para Linea de Redes km 35,550.70
02.02 LINEAS DE AGUA (PRIMERA ETAPA) 1,379,896.68
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
43
02.02.01 LINEAS DE CONDUCCION 1,214,866.20
02.02.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 1,214,866.20
02.02.01.01.01
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 160 inc.
anillo
m 51,281.49
02.02.01.01.02
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 315 inc.
anillo
m 229,157.15
02.02.01.01.03
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 400 inc.
anillo
m 489,482.23
02.02.01.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 150
de 1,26m a 1,50m prof.
m 63,130.81
02.02.01.01.05
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 315
de 1,26m a 1,50m prof.
m 120,271.26
02.02.01.01.06
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 400
de 1,26m a 1,50m prof.
m 261,543.25
02.02.02 LINEAS DE ADUCCION 165,030.48
02.02.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 165,030.48
02.02.02.01.01
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc.
anillo
m 23,896.98
02.02.02.01.02
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 160 inc.
anillo
m 38,283.32
02.02.02.01.03
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110
de 1,26m a 1,50m prof.
m 55,720.97
02.02.02.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 150
de 1,26m a 1,50m prof.
m 47,129.22
02.03 REDES DE AGUA (PRIMERA ETAPA) 3,978,815.96
02.03.01 REDES MODULO "A" 2,171,971.25
02.03.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 2,171,971.25
02.03.01.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 6,979.19
02.03.01.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 363,301.86
02.03.01.01.03
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc.
anillo
m 134,718.52
02.03.01.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de
1,01m a 1,25m prof.
m 23,562.00
02.03.01.01.05
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
63 de 1,01m a 1,25m prof.
m 17,309.30
02.03.01.01.06
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de
1,01m a 1,25m prof.
m 749,088.70
02.03.01.01.07
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
90 de 1,01m a 1,25m prof.
m 529,946.54
02.03.01.01.08
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110
de 1,26m a 1,50m prof.
m 204,181.42
02.03.01.01.09
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
110 de 1,26m a 1,50m prof.
m 142,883.72
02.03.02 REDES MODULO "B" 647,339.90
02.03.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 647,339.90
02.03.02.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 4,718.80
02.03.02.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 93,386.60
02.03.02.01.03
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc.
anillo
m 53,918.67
02.03.02.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de
1,01m a 1,25m prof.
m 15,930.99
02.03.02.01.05
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
63 de 1,01m a 1,25m prof.
m 11,702.99
02.03.02.01.06
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de
1,01m a 1,25m prof.
m 192,553.08
02.03.02.01.07
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
90 de 1,01m a 1,25m prof.
m 136,222.39
02.03.02.01.08
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110
de 1,26m a 1,50m prof.
m 81,719.71
02.03.02.01.09
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
110 de 1,26m a 1,50m prof.
m 57,186.67
02.03.03 REDES MODULO "C" 380,715.64
02.03.03.01 SUMINISTRO E INSTALACION DE TUBERIAS 380,715.64
02.03.03.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 5,683.35
02.03.03.01.02
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc.
anillo
m 99,273.43
02.03.03.01.03 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de m 11,718.14
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
44
1,01m a 1,25m prof.
02.03.03.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
90 de 1,01m a 1,25m prof.
m 8,290.21
02.03.03.01.05
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110
de 1,26m a 1,50m prof.
m 150,460.23
02.03.03.01.06
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
110 de 1,26m a 1,50m prof.
m 105,290.29
02.03.04 REDES "VILLA INDUSTRIAL" 778,789.17
02.03.04.01 SUMINISTRO E INSTALACION DE TUBERIAS 778,789.17
02.03.04.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 2,115.11
02.03.04.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 98,278.01
02.03.04.01.03
Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc.
anillo
m 89,483.48
02.03.04.01.04
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de
1,01m a 1,25m prof.
m 7,140.67
02.03.04.01.05
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
63 de 1,01m a 1,25m prof.
m 5,245.78
02.03.04.01.06
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de
1,01m a 1,25m prof.
m 202,638.15
02.03.04.01.07
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
90 de 1,01m a 1,25m prof.
m 143,358.08
02.03.04.01.08
Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110
de 1,26m a 1,50m prof.
m 135,622.38
02.03.04.01.09
Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN
110 de 1,26m a 1,50m prof.
m 94,907.52
02.04 CONEXIONES DOMICILIARIAS DE AGUA POTABLE (PRIMERA ETAPA) 1,971,097.96
02.04.01 Conexion Domiciliarias de Agua und 1,971,097.96
03 LINEAS, REDES Y CONEXIONES DE ALCANTARILLADO (PRIMERA ETAPA) 11,997,546.73
03.01 TRABAJOS PRELIMINARES 65,517.40
03.01.01 Movilización de materiales, maquinarias, herramientas para la obra glb 4,705.68
03.01.02 Almacen de materiales m2 1,686.96
03.01.03 Trazo y Replanteo Inicial del proyecto, para Linea -Redes km 24,998.82
03.01.04 Replanteo Final del Proyecto, para Linea de Redes km 34,125.94
03.02 LINEAS DE ALCANTARILLADO (PRIMERA ETAPA) 2,518,080.28
03.02.01 INTERCEPTOR 1,933,989.19
03.02.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 1,603,693.78
03.02.01.01.01
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 %
DESPERDICIOS
m 140,530.50
03.02.01.01.02
TUBERIA PVC-UF NTP ISO 4435 SERIE 25 DN 300 INCLUIDO ANILLO+ 2%
DESPERDICIO
m 440,478.81
03.02.01.01.03
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51
m a 1,75 m prof.
m 111,459.71
03.02.01.01.04
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
1,51 m a 1,75 m prof.
m 49,482.44
03.02.01.01.05
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01
m a 2,50 m prof.
m 111,432.23
03.02.01.01.06
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
2,01 m a 2,50 m prof.
m 34,280.13
03.02.01.01.07
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 300 de 2,01
m a 2,50 m prof.
m 486,347.84
03.02.01.01.08
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 300 de
2,01 m a 2,50 m prof.
m 229,682.11
03.02.01.02 BUZONES 330,295.41
03.02.01.02.01
BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 222,132.19
03.02.01.02.02
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 48,147.22
03.02.01.02.03
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 60,016.00
03.02.02 EMISOR 584,091.09
03.02.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 456,376.20
03.02.02.01.01
TUBERIA PVC-UF NTP ISO 4435 SERIE 25 DN 350 INCLUIDO ANILLO+ 2%
DESPERDICIO
m 198,178.40
03.02.02.01.02 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 350 de 2,01 m 175,475.48
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
45
m a 2,50 m prof.
03.02.02.01.03
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 350 de
2,01 m a 2,50 m prof.
m 82,722.33
03.02.02.02 BUZONES 127,714.89
03.02.02.02.01
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 94,105.93
03.02.02.02.02
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 33,608.96
03.03 REDES DE ALCANTARILLADO (PRIMERA ETAPA) 6,308,907.22
03.03.01 REDES MODULO "A" 3,806,358.13
03.03.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 2,638,175.49
03.03.01.01.01
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 %
DESPERDICIOS
m 203,431.76
03.03.01.01.02
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 %
DESPERDICIOS
m 334,620.16
03.03.01.01.03
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 %
DESPERDICIOS
m 175,523.36
03.03.01.01.04
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26
m a 1,50 m prof.
m 195,932.87
03.03.01.01.05
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,26 m a 1,50 m prof.
m 77,133.08
03.03.01.01.06
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51
m a 1,75 m prof.
m 209,794.93
03.03.01.01.07
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,51 m a 1,75 m prof.
m 67,850.50
03.03.01.01.08
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51
m a 1,75 m prof.
m 305,013.19
03.03.01.01.09
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
1,51 m a 1,75 m prof.
m 149,467.00
03.03.01.01.10
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01
m a 2,50 m prof.
m 409,752.90
03.03.01.01.11
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
2,01 m a 2,50 m prof.
m 126,630.97
03.03.01.01.12
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51
m a 1,75 m prof.
m 139,213.81
03.03.01.01.13
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
1,51 m a 1,75 m prof.
m 61,828.25
03.03.01.01.14
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01
m a 2,50 m prof.
m 139,179.55
03.03.01.01.15
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
2,01 m a 2,50 m prof.
m 42,803.18
03.03.01.02 BUZONES 1,168,182.64
03.03.01.02.01
BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 404,392.50
03.03.01.02.02
BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 358,672.16
03.03.01.02.03
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 179,457.82
03.03.01.02.04
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 225,660.16
03.03.02 REDES MODULO "B" 1,054,842.49
03.03.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 718,384.84
03.03.02.01.01
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 %
DESPERDICIOS
m 57,821.18
03.03.02.01.02
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 %
DESPERDICIOS
m 125,936.99
03.03.02.01.03
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26
m a 1,50 m prof.
m 51,848.28
03.03.02.01.04
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,26 m a 1,50 m prof.
m 22,946.60
03.03.02.01.05
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51
m a 1,75 m prof.
m 62,412.69
03.03.02.01.06
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,51 m a 1,75 m prof.
m 20,692.78
03.03.02.01.07
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51
m a 1,75 m prof.
m 104,678.34
03.03.02.01.08
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
1,51 m a 1,75 m prof.
m 59,287.14
03.03.02.01.09
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01
m a 2,50 m prof.
m 162,531.45
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
46
03.03.02.01.10
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
2,01 m a 2,50 m prof.
m 50,229.40
03.03.02.02 BUZONES 336,457.65
03.03.02.02.01
BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 124,013.70
03.03.02.02.02
BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 120,236.69
03.03.02.02.03
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 39,393.18
03.03.02.02.04
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 52,814.08
03.03.03 REDES MODULO "C" 429,852.25
03.03.03.01 SUMINISTRO E INSTALACION DE TUBERIAS 281,049.51
03.03.03.01.01
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 %
DESPERDICIOS
m 32,307.63
03.03.03.01.02
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 %
DESPERDICIOS
m 24,426.40
03.03.03.01.03
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 %
DESPERDICIOS
m 20,450.36
03.03.03.01.04
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26
m a 1,50 m prof.
m 26,497.13
03.03.03.01.05
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,26 m a 1,50 m prof.
m 13,480.06
03.03.03.01.06
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51
m a 1,75 m prof.
m 36,664.76
03.03.03.01.07
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,51 m a 1,75 m prof.
m 11,858.07
03.03.03.01.08
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51
m a 1,75 m prof.
m 26,384.80
03.03.03.01.09
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
1,51 m a 1,75 m prof.
m 9,674.89
03.03.03.01.10
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01
m a 2,50 m prof.
m 26,482.07
03.03.03.01.11
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
2,01 m a 2,50 m prof.
m 8,196.73
03.03.03.01.12
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51
m a 1,75 m prof.
m 16,219.87
03.03.03.01.13
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
1,51 m a 1,75 m prof.
m 7,203.58
03.03.03.01.14
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01
m a 2,50 m prof.
m 16,215.78
03.03.03.01.15
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
2,01 m a 2,50 m prof.
m 4,987.36
03.03.03.02 BUZONES 148,802.74
03.03.03.02.01
BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 35,946.00
03.03.03.02.02
BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 52,985.66
03.03.03.02.03
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 26,262.12
03.03.03.02.04
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 33,608.96
03.03.04 REDES VILLA INDUSTRIAL 1,017,854.35
03.03.04.01 SUMINISTRO E INSTALACION DE TUBERIAS 585,583.25
03.03.04.01.01
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 %
DESPERDICIOS
m 45,461.70
03.03.04.01.02
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 %
DESPERDICIOS
m 77,764.39
03.03.04.01.03
TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 %
DESPERDICIOS
m 36,169.99
03.03.04.01.04
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26
m a 1,50 m prof.
m 48,825.99
03.03.04.01.05
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,26 m a 1,50 m prof.
m 15,885.72
03.03.04.01.06
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51
m a 1,75 m prof.
m 43,232.35
03.03.04.01.07
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de
1,51 m a 1,75 m prof.
m 13,982.04
03.03.04.01.08
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51
m a 1,75 m prof.
m 84,000.24
03.03.04.01.09 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de m 30,800.21
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
47
1,51 m a 1,75 m prof.
03.03.04.01.10
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01
m a 2,50 m prof.
m 84,437.28
03.03.04.01.11
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de
2,01 m a 2,50 m prof.
m 26,094.46
03.03.04.01.12
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51
m a 1,75 m prof.
m 28,687.49
03.03.04.01.13
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
1,51 m a 1,75 m prof.
m 12,740.76
03.03.04.01.14
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01
m a 2,50 m prof.
m 28,680.56
03.03.04.01.15
Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de
2,01 m a 2,50 m prof.
m 8,820.06
03.03.04.02 BUZONES 432,271.10
03.03.04.02.01
BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 154,567.80
03.03.04.02.02
BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 130,426.24
03.03.04.02.03
BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 65,655.30
03.03.04.02.04
BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF.
EXTERIOR E INTERIOR)
und 81,621.76
03.04 CONEXIONES DOMICILIARIAS (PRIMERA ETAPA) 3,105,041.84
03.04.01
Conex. domic. de PVC UF ISO 4435, S-25 DN 160mm P/Alcantarillado en T.
Normal
und 3,105,041.84
04 PLANTA POTABILIZADORA 2,628,341.43
04.01 OBRAS PROVISIONALES 5,607.35
04.01.01 Cartel de identificación de la obra de 7,20 m x 3,60 m und 2,006.75
04.01.02 Oficina y almacen de materiales m2 3,600.60
04.02 CAMARA DE ENTRADA Y UNIDAD DE MEZCLA RAPIDA 93,297.65
04.02.01 MOVIMIENTO DE TIERRAS 30,144.47
04.02.01.01 Refine, Nivelacion y Compactacion en T.N. m2 855.75
04.02.01.02
EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON
RETRO. 5Y3
m3 4,610.90
04.02.01.03 RELLENO CON MATERIAL PROPIO SELECCIONADO m3 22,125.00
04.02.01.04
ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON
MAQUINARIA
m3 2,552.82
04.02.02 OBRAS DE CONCRETO SIMPLE 2,564.41
04.02.02.01 CONCRETO F'C=100 KG/CM2 m3 2,564.41
04.02.03 OBRAS DE CONCRETO ARMADO 59,238.77
04.02.03.01 CONCRETO F'C=210 KG/CM2 m3 25,916.93
04.02.03.02 ENCOFRADO Y DESENCOFRADO m2 18,524.22
04.02.03.03 ACERO ESTRUCTURAL TRABAJADO kg 14,797.62
04.02.04 VARIOS 1,350.00
04.02.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00
04.03 UNIDADES DE FLOCULACION 363,236.47
04.03.01 MOVIMIENTO DE TIERRAS 38,525.84
04.03.01.01
EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON
RETRO. 5Y3
m3 20,921.63
04.03.01.02
ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON
MAQUINARIA
m3 17,604.21
04.03.02 OBRAS DE CONCRETO SIMPLE 5,307.21
04.03.02.01 CONCRETO F'C=100 KG/CM2 m3 5,307.21
04.03.03 OBRAS DE CONCRETO ARMADO 317,903.42
04.03.03.01 CONCRETO F'C=210 KG/CM2 m3 129,943.13
04.03.03.02 ENCOFRADO Y DESENCOFRADO m2 60,065.83
04.03.03.03 ACERO ESTRUCTURAL TRABAJADO kg 127,894.46
04.03.04 VARIOS 1,500.00
04.03.04.01 WATER STOP, SELLOS, ELEMENTOS METALICOS und 1,500.00
04.04 TANQUES DE DECANTACION 832,515.65
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
48
04.04.01 MOVIMIENTO DE TIERRAS 92,457.78
04.04.01.01
EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON
RETRO. 5Y3
m3 48,304.73
04.04.01.02
ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON
MAQUINARIA
m3 41,734.05
04.04.01.03 RELLENO CON MATERIAL PROPIO SELECCIONADO m3 2,419.00
04.04.02 OBRAS DE CONCRETO SIMPLE 252,548.07
04.04.02.01 CONCRETO F'C=100 KG/CM2 m3 3,623.62
04.04.02.02 CONCRETO F'C=140 KG/CM2 m3 248,924.45
04.04.03 OBRAS DE CONCRETO ARMADO 486,159.80
04.04.03.01 CONCRETO F'C=210 KG/CM2 m3 237,192.04
04.04.03.02 ENCOFRADO Y DESENCOFRADO m2 113,553.05
04.04.03.03 ACERO ESTRUCTURAL TRABAJADO kg 135,414.71
04.04.04 VARIOS 1,350.00
04.04.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00
04.05 FILTROS DE GRAVEDAD 410,816.36
04.05.01 MOVIMIENTO DE TIERRAS 22,065.32
04.05.01.01
EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON
RETRO. 5Y3
m3 11,837.78
04.05.01.02
ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON
MAQUINARIA
m3 10,227.54
04.05.02 OBRAS DE CONCRETO SIMPLE 60,876.82
04.05.02.01 CONCRETO F'C=100 KG/CM2 m3 60,876.82
04.05.03 OBRAS DE CONCRETO ARMADO 326,524.22
04.05.03.01 CONCRETO F'C=210 KG/CM2 m3 129,387.12
04.05.03.02 ENCOFRADO Y DESENCOFRADO m2 71,251.19
04.05.03.03 ACERO ESTRUCTURAL TRABAJADO kg 125,885.91
04.05.04 VARIOS 1,350.00
04.05.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00
04.06 SALA DE CLORACION 69,825.60
04.06.01 SALA DE CLORACION und 69,825.60
04.07 EDIFICIO DE QUIMICOS 130,101.05
04.07.01 SALA DE BOMBAS DE SULFATO und 41,584.60
04.07.02 SALA DE TANQUES DE SULFATO und 65,788.60
04.07.03 SALA DE TANQUES DE ACIDO CLORHIDRICO und 22,727.85
04.08
SALA DE BOMBAS, SUB ESTACION ELECTRICA, SALA DE GRUPO
ELECTROGENO
77,809.14
04.08.01 SUB ESTACION ELECTRICA und 28,950.00
04.08.02 SALA DE BOMBAS und 32,306.72
04.08.03 SALA DE GRUPO ELECTRONICO und 16,552.42
04.09 EDIFICO CENTRAL DE LA PTAP 385,398.52
04.09.01 EDIFICIO PRINCIPAL DE CONTROL und 209,472.00
04.09.02 COMEDOR und 30,710.00
04.09.03 EQUIPAMIENTO COCINA und 9,000.00
04.09.04 EQUIPAMIENTO COMEDOR und 10,000.00
04.09.05 VESTUARIO und 33,105.00
04.09.06 ALMACEN Y TALLER DE MANTENIMIENTO und 70,760.80
04.09.07 CASETA DE VIGILANCIA und 22,350.72
04.10 OBRAS DE URBANIZACION 86,203.14
04.10.01 LIMPIEZA Y DESBROCE HASTA NIVEL DE SUBRASANTE m2 313.56
04.10.02 CARPETA DE AFIRMADO COMPACTADO DE e= 10 CM (C/EQUIPO) m2 14,338.35
04.10.03 RELLENO DE EXTRUCTURAS CON MATERIAL PROPIO m3 23,516.10
04.10.04
EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON
RETRO. 5Y3
m3 3,764.00
04.10.05 VEREDA RIGIDA DE CONCRETO F'C=140 KG/CM2 E=10 CM PASTA 1:2 m2 29,599.23
04.10.06 Sardinel concreto simple f'c 140 kg/cm2 de 15 cm x 30 cm (sumergido) Cemento m 14,671.90
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
49
PV
04.11 ARREGLO PAISAJISTA 3,250.00
04.11.01 AREA DE JARDINES, ESPECIES ARBOREAS, ORNAMENTALES Y FRUTALES und 3,250.00
04.12 ALUMBRADO PLANTA DE TRATAMIENTO 170,280.50
04.12.01 SUMINISTRO E INSTALACION DEL ALUMBRADO EXTERIOR und 170,280.50
05 PLANTA DE TRATAMIENTO DE AGUAS RESIDUALES PRIMERA ETAPA 5,197,331.46
05.01 OBRAS PROVISIONALES 5,881.50
05.01.01 CARTEL DE IDENTIFICACION DE LA OBRA DE 5.40 X 3.60 m u 2,811.50
05.01.02 ALMACEN DE OBRA Y GUARDINIA m2 3,070.00
05.02 OBRAS PRELIMINARES 26,821.11
05.02.01 LIMPIEZA Y DESFORESTACION R= 1.2 Ha/días ha 15,963.54
05.02.02 TRAZO Y REPLANTEO ha 10,857.56
05.03 MOVIMIENTO DE TIERRAS 527,219.04
05.03.01 EXCAVACION MASIVA A MAQUINA m3 236,547.50
05.03.02
REFINE Y NIVELACION DE FONDO DE LAGUNA Y TALUD DEL TERRAPLEN
CON MATERIAL PROPIO
m2 77,371.80
05.03.03 CONFORMACION DE TERRAPLENES R= 940 m3/día m3 17,269.76
05.03.04 IMPERMEABILIZACION DE LAGUNAS CON ARCILLA m2 45,833.70
05.03.05 AFIRMADO EN CORONA DE DIQUES (E=0.20M) m2 4,791.98
05.03.06 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 145,404.30
05.04 DISPOSITIVO DE ENTRADA 3,626.56
05.04.01 EXCAVACION MANUAL m3 148.90
05.04.02 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 75.30
05.04.03 REFINE, NIVELACION Y COMPACTACION DE FONDOS m2 26.33
05.04.04 CONCRETO f'c=175 kg/cm2 m3 2,034.25
05.04.05
ENCOFRADO Y DESENCOFRADO NORMAL PARA ESTRUCTURAS DE
CONCRETO (OBRAS DE ARTE)
m2 791.52
05.04.06 TARRAJEO CON IMPERMEABILIZANTE DE LOSA DE FONDO PISO CANALES m2 550.26
05.05 MOVIMIENTO DE TIERRAS 418,557.94
05.05.01 EXCAVACION DE ZANJA P/TUBERIA 6"-10" HASTA 3.50 M C/MAQUINARIA m3 219,562.49
05.05.02
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 198,995.45
05.06 VALVULA DE CONTROL 135,096.37
05.06.01 VALVULAS DE COMPUERTA EN LA PLANTA glb 91,998.14
05.06.02 CONCRETO EN LOSAS F'c= 210 kg/cm2 m3 2,868.94
05.06.03 CONCRETO EN MUROS F'c=175 kg/cm2 m3 14,026.62
05.06.04 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 12,160.23
05.06.05 ENCOFRADO Y DESENCOFRADO PARA MUROS m2 14,042.44
05.07 SEPARADOR DE SOLIDOS 101,705.88
05.07.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 282.38
05.07.02 EXCAVACION PARA ESTRUCTURAS S. SOLIDOS m3 2,422.27
05.07.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 119.12
05.07.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 650.08
05.07.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 3,860.59
05.07.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 26,067.87
05.07.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 38,200.77
05.07.08
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO S.
SOLIDOS
m2 14,982.21
05.07.09 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 5,823.58
05.07.10 COLOCACION DE ACCESORIOS EN EL SEPARADOR DE SOLIDOS II ZONA glb 9,297.00
05.08 DESGRASADOR 93,928.27
05.08.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 273.27
05.08.02 EXCAVACION PARA ESTRUCTURAS DESGRASADOR m3 3,222.86
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
50
05.08.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 351.98
05.08.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 848.18
05.08.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 5,117.70
05.08.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 30,385.84
05.08.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 29,798.30
05.08.08
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO
DESGRASADOR
m2 11,945.76
05.08.09 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 5,723.83
05.08.10 COLOCACION DE ACCESORIOS EN EL DESGRASADOR pza 6,260.56
05.09 SEDIMENTADOR 498,361.16
05.09.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,721.62
05.09.02 EXCAVACION PARA ESTRUCTURAS SEDIMENTADOR m3 25,687.75
05.09.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,101.87
05.09.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 6,758.92
05.09.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 16,870.39
05.09.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 148,297.91
05.09.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 75,883.09
05.09.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 145,451.51
05.09.09
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO
SEDIMENTADOR
m2 45,946.87
05.09.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 20,545.93
05.09.11 COLOCACION DE ACCESORIOS EN EL SEDIMENTADOR glb 10,095.30
05.10 CAMARA DE FILTROS 951,334.52
05.10.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 3,352.15
05.10.02 EXCAVACION PARA ESTRUCTURAS SEDIMENTADOR m3 41,486.37
05.10.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,248.97
05.10.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 10,916.11
05.10.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 35,841.53
05.10.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 345,138.04
05.10.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 159,126.80
05.10.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 185,380.18
05.10.09
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO
SEDIMENTADOR
m2 126,816.51
05.10.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 35,168.52
05.10.11 COLOCACION DE ACCESORIOS EN EL SEDIMENTADOR glb 6,859.34
05.11 REACTOR BIOLOGICO 751,224.88
05.11.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,661.50
05.11.02 EXCAVACION PARA ESTRUCTURAS REACTOR BILOGICO m3 20,213.85
05.11.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 808.38
05.11.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 5,318.69
05.11.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 16,548.84
05.11.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 166,788.20
05.11.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 1,757.10
05.11.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 92,826.72
05.11.09 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 189,785.98
05.11.10
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO R.
BIOLOGICO
m2 56,863.81
05.11.11 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 24,080.32
05.11.12
INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL REACTOR II
ZONA
u 89,388.68
05.11.13 CUBIERTA CON CALAMINA TRANSPARENTE m2 17,067.33
05.11.14 SUMINISTRO Y COLOCADO DE PIEDRA POROSA m3 35,393.29
05.11.15 COLOCACION DE ACCESORIOS EN EL REACTOR BIOLOGICO glb 32,722.18
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
51
05.12 POZA DE MACROFITAS 1,130,816.84
05.12.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 7,287.28
05.12.02 EXCAVACION PARA ESTRUCTURAS m3 44,422.85
05.12.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 2,325.41
05.12.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 21,472.30
05.12.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 118,971.60
05.12.06 CONCRETO CICLOPEO f'c=140 kg/cm2 + 25 % PM. m3 281,196.15
05.12.07 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 (MUROS) m3 83,394.10
05.12.08 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 (COLUMNAS Y VIGAS) m3 83,394.10
05.12.09 ACERO DE REFUERZO CON MALLA DE GALLINERO Ø3/4" kg 248,637.41
05.12.10 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 7,072.33
05.12.11 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 24,719.92
05.12.12
ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO P.
MACROFITAS
m2 118,314.44
05.12.13 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 63,017.14
05.12.14 SUMINISTRO Y PLANTADO DE TOTORA glb 6,890.05
05.12.15 COLOCACION DE ACCESORIOS EN LA P. MACROFITAS glb 19,701.77
05.13 DIGESTOR DE LODOS 231,905.57
05.13.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,515.75
05.13.02 EXCAVACION PARA ESTRUCTURAS m3 5,392.27
05.13.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,155.55
05.13.04
ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5-
6 KM.
m3 2,578.85
05.13.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 24,330.23
05.13.06 CONCRETO CICLOPEO F'c=140 kg/cm2 + 25 % PM. m3 41,175.53
05.13.07 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 17,402.17
05.13.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 8,598.95
05.13.09 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 15,039.66
05.13.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 13,100.48
05.13.11
INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL D. LODOS II
ZONA
u 35,775.96
05.13.12 CUBIERTA CON CALAMINA TRANSPARENTE m2 61,617.81
05.13.13 INSTALACION DE CALAMINA TRANSPARENTE PLANA m2 4,222.34
05.14 LOSA DE COMPOSTAJE 103,088.32
05.14.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 582.98
05.14.02 REFINE Y NIVELACION PARA ESTRUCTURAS m2 375.07
05.14.03 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 6,859.62
05.14.04 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 14,456.60
05.14.05 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 2,617.69
05.14.06
INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL
L.COMPOSTAJE
u 37,028.17
05.14.07 CUBIERTA CON CALAMINA TRANSPARENTE m2 29,006.78
05.14.08 INSTALACION DE CALAMINA TRANSPARENTE PLANA m2 8,756.01
05.14.09 COLOCACION DE ACCESORIOS EN LA L.COMPOSTAJE glb 3,405.40
05.15 CASETA DE OPERACIONES 137,143.67
05.15.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 483.88
05.15.02 NIVELACION INTERIOR APISONADO MANUAL m2 74.44
05.15.03 EXCAVACION PARA CIMIENTOS Y ZAPATAS m3 583.68
05.15.04
ELIM. MAT. EXCEDENTE EN CARRETILLA PROVENIENTE DE
EXCAVACIONES
m3 1,212.33
05.15.05 SOLADO PARA ZAPATAS MEZCLA 1:12, h=4" m2 649.35
05.15.06
CIMIENTOS CORRIDOS MEZCLA 1:8 + 30% C-H PIEDRA GRUESA C.
OPERACIONES
m3 6,565.81
05.15.07 SOBRECIMIENTOS CONCRETO 1:8+25% PM, C. OPERACIONES m3 1,609.36
05.15.08 SOBRECIMIENTOS ENCOFRADO Y DESENCOFRADO HASTA 0.40 m m2 3,603.07
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
52
05.15.09 ZAPATAS CONCRETO f'c=175 kg/cm2 m3 7,441.46
05.15.10 ZAPATAS ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 1,676.79
05.15.11 COLUMNAS CONCRETO f'c=210 kg/cm2 m3 2,921.72
05.15.12 COLUMNAS ACERO DE REFUERZO Ø 1/4" G°60, C. OPER. kg 1,964.81
05.15.13 COLUMNAS ACERO DE REFUERZO Ø 1/2" G°60, C. OPER. kg 4,715.55
05.15.14 COLUMNAS ENCOFRADO Y DESENCOFRADO C. OPER. m2 4,565.27
05.15.15 VIGAS CONCRETO F'c=210 kg/cm2 m3 1,502.60
05.15.16 VIGAS ACERO DE REFUERZO Ø 1/4" G°60, C. OPER. kg 1,100.74
05.15.17 VIGAS ACERO DE REFUERZO Ø 1/2" G°60, C. OPER. kg 4,085.42
05.15.18 VIGAS ENCOFRADO Y DESENCOFRADO C. OPER. m2 3,220.75
05.15.19 COBERTURA DE CALAMINA GALVANIZADA m2 6,521.85
05.15.20 CUMBRERA DE CALAMINA GALVANIZADA m 484.88
05.15.21 TIJERALES DE MADERA, C. OPER. u 8,987.05
05.15.22 CORREAS, HABILITACION Y COLOCADO, C. OPER. m 3,237.42
05.15.23 MURO DE SOGA LADRILLO KING-KONG CON CEMENTO-ARENA m2 20,623.83
05.15.24 TARRAJEO DEL TIPO RAYADO O PRIMARIO CON MORTERO 1:5, C. OPER. m2 2,351.17
05.15.25 TARRAJEO DE INTERIORES, COLUMNAS Y VIGAS, INCLUYE ARISTAS m2 5,529.89
05.15.26 VESTIDURA DE DERRAMES EN PUERTAS, VENTANAS Y VANOS, C. OPER. m 2,060.53
05.15.27 CIELORRASOS CON YESO E=1 cm, C. OPER. m2 7,439.05
05.15.28 FALSO PISO DE 4" DE CONCRETO 1:8 + 25% P.G., C. OPER. Y VEREDA m2 5,506.96
05.15.29 PISO DE CONCRETO E=4" f'c 140 kg/cm2 PULIDO 1:2 X 1 cm m2 10,162.87
05.15.30 ZOCALO DE CERAMICA m2 7,712.10
05.15.31 PISO DE CERAMICA, C. OPER. m2 2,813.82
05.15.32 PINTURA EN INTERIORES m2 2,669.82
05.15.33 PINTURA EN VIGAS Y COLUMNAS m2 1,184.07
05.15.34 INSTALACIONES SANITARIAS INTERIORES glb 1,074.83
05.15.35 INSTALACIONES ELECTRICAS glb 211.42
05.15.36 PUERTA METALICA Y VENTANA METALICAS glb 307.23
05.15.37 CONEXION DOMICILIARIA u 287.87
05.16 LOSA DE LAVADO DE ARENA 70,111.57
05.16.01 TRAZO, NIVELES Y REPLANTEO m2 432.71
05.16.02 REFINE Y NIVELACION PARA ESTRUCTURAS m2 242.74
05.16.03 EXCAVACION PARA CIMIENTOS Y ZAPATAS m3 218.35
05.16.04 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 44,394.63
05.16.05 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 19,843.91
05.16.06 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 4,917.19
05.16.07 COLOCACION DE ACCESORIOS EN LA LOSA DE LAVADO DE ARENA glb 62.05
05.17 DISPOSITIVO DE SALIDA 8,998.91
05.17.01 EXCAVACION MANUAL m3 785.60
05.17.02 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 397.28
05.17.03 REFINE, NIVELACION Y COMPACTACION DE FONDOS m2 79.02
05.17.04 CONCRETO f'c=175 kg/cm2 m3 4,010.02
05.17.05
ENCOFRADO Y DESENCOFRADO NORMAL PARA ESTRUCTURAS DE
CONCRETO (OBRAS DE ARTE)
m2 1,578.00
05.17.06 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 588.86
05.17.07 TARRAJEO CON IMPERMEABILIZANTE DE LOSA DE FONDO PISO CANALES m2 1,560.14
05.18 BUZONES 1,509.34
05.18.01 CONCRETO f'c=210 kg/cm2 m3 606.03
05.18.02 ENCOFRADO Y DESENCOFRADO m2 487.01
05.18.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 416.30
06 CERCO PERIMETRICO 67,609.31
06.01 MOVIMIENTO DE TIERRAS 4,159.32
06.01.01 EXCAVACION MANUAL m3 1,310.32
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
53
06.01.02 ELIMINACION MATERIAL EXCEDENTE EN CARRETILLA (50 m) m3 2,849.00
06.02 CONCRETO SIMPLE 12,310.32
06.02.01 CONCRETO f'c=140 kg/cm2 m3 12,310.32
06.03 POSTES DE MADERA INC. COLOCACION 3,608.00
06.03.01 MADERA DE 4"X4"X7' (INC.COLOCACION) m 3,608.00
06.04 CERCO METALICO INC. COLOCACION 13,251.20
06.04.01 ALAMBRE DE PUAS m 13,251.20
06.05 PUERTA PEATONAL 282.16
06.05.01 PUERTA DE 1 HOJA INC. CANDADO pza 282.16
06.06 PUERTA VEHICULAR DE INGRESO 4,966.81
06.06.01
PUERTA METALICA (4.00 X 2.50 M) CON MALLA COCADA (INC.
COLOCACION)
pza 540.73
06.06.02 EXCAVACION MANUAL m3 28.29
06.06.03 ELIMINACION MATERIAL EXCEDENTE m3 17.22
06.06.04 CONCRETO f'c=140 kg/cm2 m3 179.06
06.06.05 CONCRETO f'c=175 kg/cm2 PARA COLUMNAS m3 3,547.24
06.06.06 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS m2 346.99
06.06.07 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 307.27
06.07 CASETAS : VIGILANCIA, DEPOSITO y S.H 29,031.50
06.07.01 Casetas: Vigilancia, Deposito y S.H und 29,031.50
07 TRATAMIENTO PRELIMINAR: REJAS, DESARENADOR Y CANAL PARSHALL 82,550.00
07.01 Tratamiento preliminar: Rejas y Desarenador und 82,550.00
Total
Etapa
29,334,228.99
PRESUPUESTO 29,334,228.99
GASTOS GENERALES 2,933,422.90
UTILIDAD 1,466,711.45
TOTAL PRESUPUESTO 33,734,363.34
IGV 6,072,185.40
COSTO DIRECTO TOTAL 39,806,548.74
MITIGACION AMBIENTAL 358,258.94
EDUCACION SANITARIA 398,065.49
TOTAL COSTO 40,562,873.17
ELABORACION DEL EXPEDIENTE TECNICO 3,217,692.00
Para la presente convocatoria, el monto del proceso es de S/. 43’780,565.05 (Cuarenta y tres
millones setecientos ochenta mil quinientos sesenta y cinco con 05/100 Nuevos Soles), el
cual no considera el monto de Supervisión y Liquidación de Obra
8. SOBRE LA EXPERIENCIA TÉCNICA DE LA CONSTRUCTORA
Documentación relativa a los factores de evaluación:
La Experiencia en Obras en General ejecutadas en los últimos quince (15) años y la Experiencia en
Obras Similares ejecutadas en los últimos quince (15) años se acreditará con los documentos que
acrediten la ejecución de obra (contratos suscritos) y sus respectivas actas de
recepción/conformidad o documento emitido por la Entidad contratante señalando el porcentaje de
avance de Obra o copia de la Valorización firmada por el Supervisor.
Se consideran Obras Similares a la Construcción de Obras de naturaleza semejante a la que se
desea contratar, es decir, ejecución de obras de agua potable que incluyan reservorios y/o plantas de
tratamiento de agua potable; y/o proyectos de alcantarillado que incluyan plantas de tratamiento de
aguas residuales.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
54
Se consideran como Obras Similares: a la Construcción de Obras de naturaleza semejante a la que
se desea contratar, es decir, está referido a obras de agua potable y alcantarillado, plantas
de tratamiento de agua y aguas residuales, instalación de tuberías, construcción de reservorios.
Las obras presentadas para acreditar la experiencia en obras similares, sirven para acreditar la
experiencia en obras en general. Las obras presentadas para acreditar la experiencia en obras en
general, no sirven para acreditar la experiencia en obras similares.
Podrán considerarse también obras en ejecución que cuenten con un avance de obra, mayor al 85%, lo
que se demostrara con documento emitido por la Entidad contratante o copia de la Valorización firmada
por el Supervisor
Personal Profesional Propuesto
El Personal profesional mínimo a proponer es el siguiente:
- Jefe Residente Principal de Obras
- Ingeniero Residente de Obra de Agua Potable y Alcantarillado
- Ingeniero Civil: Especialista en Estructuras de Saneamiento
- Ingeniero Civil: Especialista en Mecánica de Suelos
- Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas
- Ingeniero Especialista en Instalaciones Eléctricas
- Especialista en Seguridad e Higiene Ocupacional en obras
- Ingeniero Especialista en Impacto Ambiental
- Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones
La experiencia del personal profesional propuesto para la ejecución de la obra, se acreditará a
través de la presentación de la Hoja de Vida en donde se contemple: i) el listado de obras en las
que participó, indicando las responsabilidades asumidas por cada caso; ii) las actas de recepción
y/o conformidad y/o certificados de trabajo donde participaron como Residente de Obra, Especialista
en Mecánica de Suelos, Especialista en Estructuras, Especialista en Seguridad e Higiene
Ocupacional, Especialista en Instalaciones Electromecánicas, Especialista en Metrados,
Programación y Valorizaciones, Especialista en Impacto Ambiental, Especialista en Instalaciones
Eléctricas e Ingeniero Residente de Obra de Agua Potable y Alcantarillado
Así también, se deberá presentar copia simple del diploma del colegio profesional respectivo y
carta de compromiso de cada uno de los profesionales de participar en el Proyecto.
Además deberá presentar una declaración jurada que indique estar habilitado en el colegio
profesional respectivo, el postor que obtenga la buena pro deberá presentar el Certificado de
Habilidad para la firma de contrato.
Requisitos mínimos del personal profesional
PERSONAL TECNICO MINIMO.
CARGO DETALLES
Jefe Residente
Principal de Obras
Ingeniero Sanitario o Civil, colegiado, sustentado con copia de diploma de incorporación
al respectivo colegio profesional.
Experiencia como Residente de Obras de Agua Potable y Alcantarillado que incluyan
Plantas de Tratamiento de Agua Potable (PTAP) y Plantas de Tratamiento de Aguas
Residuales (PTAR).
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
55
Ingeniero Residente
de Obras de Agua
Potable y
Alcantarillado
Ingeniero Sanitario o Civil, colegiado, sustentado con copia del diploma de incorporación
al Colegio de Ingenieros.
Experiencia como Residente de Obras Generales de Agua Potable y Alcantarillados.
Ingeniero Civil:
Especialista en
Estructuras de
Saneamiento
Ingeniero Civil colegiado, sustentado con copia del diploma de incorporación al Colegio de
Ingenieros.
Experiencia como especialista en Estructural en Obras de Agua Potable y/o
Alcantarillado que incluya construcción de reservorios.
Ingeniero Civil:
Especialista en
Mecánica de Suelos
Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de
incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Mecánica de Suelos en Obras de Agua Potable que
incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en general.
Ingeniero
Electromecánico:
Especialista en
Instalaciones
Electromecánicas
Ingeniero Eléctrico o Electromecánico, colegiado, sustentado con copia del diploma de
incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Instalaciones Electromecánicas en Obras de Agua
Potable que incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en
general.
Ingeniero:
Especialista en
Instalaciones
Eléctricas
Ingeniero Eléctrico o Electro-mecánico, colegiado, sustentado con copia del diploma de
incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Instalaciones Eléctricas en Obras de Agua Potable que
incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en general.
Especialista en
Seguridad e Higiene
Ocupacional
Profesional con experiencia en Seguridad e Higiene Ocupacional colegiado, sustentado
con copia del diploma de incorporación al Colegio respectivo.
Experiencia como especialista en Seguridad e Higiene Ocupacional en Obras en
General.
Ingeniero:
Especialista en
Impacto Ambiental
Ingeniero Ambiental o carrera afín, colegiado, sustentado con copia del diploma de
incorporación al Colegio respectivo.
Experiencia como especialista en Impacto Ambiental de proyectos en general.
Ingeniero Civil:
Especialista en
Metrados,
Programación y
Valorizaciones
Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de
incorporación al Colegio de Ingenieros.
Experiencia en metrados, programación y valorizaciones en obras en general.
9. SOBRE EL PRESUPUESTO DE OBRA
El Presupuesto de obra que sustente la Propuesta Económica de cada Postor, tendrá las siguientes
características:
a) El Monto Total del Presupuesto deberá incluir todos los impuestos, tributos, gastos
generales, utilidad, seguros, transporte, inspecciones, pruebas o cualquier otro concepto.
b) El presupuesto deberá ser desagregado en los siguientes rubros: costo del expediente
técnico, costo de las obras en general, IGV
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
56
10.SOBRE LA EXPERIENCIA TÉCNICA DEL PROYECTISTA
EL PROYECTISTA, deberá acreditar la siguiente experiencia:
Documentación relativa a los factores de evaluación:
La Experiencia en Servicios en General ejecutadas en los últimos diez (10) años y la Experiencia
en Proyectos Similares ejecutados en los últimos diez (10) años se acreditará con los documentos
que acrediten la ejecución del expediente técnico de obra (contratos suscritos) y sus respectivas
actas de recepción/conformidad.
Se consideran Servicios Similares, a la Elaboración de Expedientes Técnicos de naturaleza
semejante a la que se desea contratar, es decir, Elaboración de Expedientes Técnicos de obras de
agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de alcantarillado que
incluyan plantas de tratamiento de aguas residuales.
Los servicios presentados para acreditar la experiencia en servicios similares, sirven para acreditar la
experiencia en servicios en general. Los servicios presentados para acreditar la experiencia en
servicios en general, no sirven para acreditar la experiencia en servicios similares.
Personal Profesional Propuesto
- Jefe de Estudios
- Ingeniero Sanitario: Especialista en Redes de agua y alcantarillado
- Ingeniero Sanitario: Especialista en Plantas de tratamiento de agua potable
- Ingeniero Sanitario: Especialista en Plantas de tratamiento de aguas residuales
- Ingeniero Civil: Especialista en Estructuras de Saneamiento
- Ingeniero Civil: Especialista en Mecánica de Suelos
- Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas
- Especialista en Seguridad e Higiene Ocupacional
- Ingeniero: Especialista en Impacto Ambiental
- Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones
La experiencia del personal profesional propuesto para la Elaboración del Expediente Técnico, se
acreditará a través de la presentación de la Hoja de Vida en donde se contemple: i) el listado de
servicios en los que participó, indicando las responsabilidades asumidas por cada caso; ii) el Nº de
SNIP (si se tratase de obra pública); iii) referencias para consultar sobre el servicio y las copias
simples de los certificados o constancias que acrediten la experiencia del Jefe de Estudios,
Ingeniero Civil: Especialista en Estructuras de Saneamiento, Ingeniero Civil: Especialista en
Mecánica de Suelos, Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas,
Especialista en Seguridad e Higiene Ocupacional, Ingeniero: Especialista en Impacto Ambiental y
del Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones.
Así también, se deberá presentar copia simple del diploma del colegio profesional respectivo y
carta de compromiso de cada uno de los profesionales de participar en el Proyecto..
Requisitos mínimos del personal profesional
PERSONAL TECNICO MINIMO.
CARGO DETALLES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
57
CARGO DETALLES
Jefe de Estudios
Ingeniero Sanitario
Experiencia como Jefe de Estudios en la Elaboración de Expedientes Técnicos y/o
Estudios Definitivos de Proyectos de Agua Potable y/o Alcantarillado Y/o Plantas de
Tratamiento de Agua Potable (PTAP) y/o Plantas de Tratamiento de Aguas Residuales
(PTAR).
Ingeniero Sanitario:
Especialista en
Redes de agua y
alcantarillado
Experiencia como Especialista en diseño de redes de agua potable y alcantarillado.
Ingeniero Sanitario:
Especialista en
Plantas de
tratamiento de agua
potable
Experiencia como Especialista en Plantas de Tratamiento de Agua Potable (PTAP).
Ingeniero Sanitario:
Especialista en
Plantas de
tratamiento de
aguas residuales
Experiencia como Especialista en Plantas de Tratamiento de Aguas Residuales (PTAR).
Ingeniero Civil:
Especialista en
Estructuras de
Saneamiento
Experiencia como especialista estructural durante la Elaboración de Expedientes
Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o Alcantarillado que
incluyan construcción de reservorios.
Ingeniero Civil:
Especialista en
Mecánica de Suelos
Experiencia como Especialista en Mecánica de Suelos durante la Elaboración de
Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o
Alcantarillado
Ingeniero
Electromecánico:
Especialista en
Instalaciones
Electromecánicas
Experiencia como Especialista de Instalaciones Electromecánicas durante la Elaboración
de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable que
incluyan PTAP’s y/ u Obras de Saneamiento que incluyan PTAR’s.
Especialista en
Seguridad e Higiene
Ocupacional
Experiencia como especialista en Seguridad e Higiene Ocupacional durante la
Elaboración de Expedientes Técnicos y/o Estudios Definitivos de proyectos en general.
Ingeniero:
Especialista en
Impacto Ambiental
Experiencia como especialista en Impacto Ambiental durante la Elaboración de
Expedientes Técnicos y/o Estudios Definitivos de proyectos en general.
Ingeniero Civil:
Especialista en
Metrados,
Programación y
Valorizaciones
Experiencia en metrados, programación y valorizaciones durante la Elaboración de
Expedientes Técnicos y/o Estudios Definitivos de obras en general.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
58
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
59
ANEXO 4
CONTENIDO DE LOS SOBRES
CONTENIDO DEL SOBRE Nº 1
Sobre Nº 1: Credenciales
1. Requisitos Legales:
(i) Copia legalizada del documento constitutivo del Postor o del documento que acredite a los
Representantes Legales en el Perú de la Empresa. En caso se trate de un Consorcio se
requerirá el documento constitutivo de cada uno de sus integrantes o copia legalizada de los
mismos. Alternativamente al documento constitutivo de la persona jurídica o de los
integrantes del Consorcio, se aceptará el Estatuto actualmente vigente, sea de la persona
jurídica o de los integrantes del Consorcio.
(ii) En el caso de Consorcio, el Postor deberá presentar una declaración jurada firmada por el
Representante Legal que contiene la promesa formal de consorcio y la solidaridad de los
integrantes respecto de las obligaciones asumidas y Declaraciones Juradas presentadas.
Esta declaración jurada deberá ser redactada conforme al modelo que aparece como
Formulario N° 1. El Consorcio deberá quedar constituido a la Fecha de Cierre.
(iii) Declaración Jurada conforme al modelo que aparece como Formulario N° 2, firmada por el
representante legal del Postor, indicando el porcentaje de participación en el Postor que
corresponda a cada uno de los socios. En el caso de consorcios, se requerirá la información
respecto del porcentaje de participación en el Postor que corresponda a cada uno de sus
integrantes.
(iv) Copia simple de los documentos que acrediten las facultades del Representante Legal del
Postor conforme a los requisitos establecidos en el Numeral 2.2.1.
(v) La entrega de la declaración Jurada contenida en el Formulario N° 3 debidamente suscrita
por el Representante Legal de acuerdo al modelo que figura en el referido formulario. Una
vez adjudicada la Buena Pro, los requisitos contenidos en dicho formulario deberán ser
cumplidos, a su vez, por la empresa, o cada uno de los integrantes del Consorcio si fuera el
caso, que suscriba el Convenio.
(vi) Documento que contenga la garantía de Validez, Vigencia y Seriedad de la Oferta
Económica de acuerdo al Formulario 5 y Numeral 6.2.
(vii) Constancia de haber realizado el depósito de “Derecho de Participación” que se descrito en
el punto 2.5 de las presentes Bases.
2. Información Financiera:
a) Los Postores y en caso de Consorcio, las empresas integrantes, deberán presentar la Carta
Modelo respecto de sus Estados Financieros, correspondientes a los últimos 3 ejercicios.
Adjuntar copia de la última Declaración Jurada presentada a SUNAT.
b) Declaración Jurada en la que el Postor indique que cuenta con un patrimonio neto por un
valor superior a los S/. 40´000,000 (Cuarenta Millones y 00/100 Nuevos Soles).
Se considera Patrimonio Neto:
i. En caso de una persona jurídica, su patrimonio neto calculado en su último Balance
General.
ii. En el caso de consorcio, se puede considerar a la suma de los patrimonios netos
prorrateados de cada uno de los integrantes.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
60
3. Carta de Presentación de Información Financiera y Técnica:
Conforme al Formulario Nº 4, firmada en original por el Representante Legal cuyas firmas deben ser
legalizadas por Notario Público.
CONTENIDO DE LOS SOBRES Nº 2 Y N° 3
Contenido del Sobre Nº 2: El Sobre Nº 2 deberá contener la Propuesta Técnica
a) Documentación que acredite experiencia en construcción de obras de infraestructura en
General ejecutadas en los últimos quince (15) años y experiencia en obras similares
ejecutadas en los últimos quince (15) años.
Se considera como obras similares: Ejecución de obras de agua potable que incluyan reservorios
y/o plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas
de tratamiento de aguas residuales.
La experiencia podrá ser acreditada a través del Postor, por uno o más integrantes en el caso
de Consorcio o por un Constructor especializado que será contratado por el Adjudicatario,
durante todo el periodo de Construcción de la Obra. En cualquiera de los casos la(s)
empresa(s) constructora(s) deberá(n) acreditar también estar inscritas en el registro de
empresas ejecutoras de obras del Organismo Supervisor de las Contrataciones del Estado
(OSCE).
b) Documentación que acredite experiencia en Elaboración de Expedientes Técnicos para Obras
en General, ejecutadas en los últimos diez (10) años y experiencia en Elaboración de
Expedientes Técnicos para Obras Similares, ejecutadas en los últimos diez (10) años.
Se consideran Servicios Similares, a la Elaboración de Expedientes Técnicos de naturaleza
semejante a la que se desea contratar, es decir, Elaboración de Expedientes Técnicos de
obras de agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de
alcantarillado que incluyan plantas de tratamiento de aguas residuales.
La experiencia podrá ser acreditada a través del Postor, por uno o más integrantes, en el
caso de Consorcio, o por un Consultor especializado, que será contratado por el
Adjudicatario, durante todo el período de la Elaboración del Expediente Técnico. En
cualquiera de los casos la(s) empresa(s) consultoras(s) deberá(n) acreditar también estar
inscritas en el registro de empresas consultoras de obras del Organismo Supervisor de las
Contrataciones del Estado (OSCE).
c) En caso se acredite el requisito de construcción a través de un Constructor contratado, el
Postor deberá presentar el Formulario N° 8, mediante el cual manifieste que de resultar
favorecido con la Adjudicación de la Buena Pro, se compromete a contratar como Constructor
a la empresa cuya experiencia en construcción acreditó en el Sobre N° 2, bajo
responsabilidad de producirse la resolución del Convenio en caso de incumplimiento. El
Constructor será solidariamente responsable con el Adjudicatario por la prestación de los
servicios a su cargo. En este caso, el Constructor y el Postor deberán adjuntar el Formulario
N° 8 debidamente suscrito.
d) En caso se acredite el requisito para la elaboración del expediente técnico por una empresa
distinta al Constructor, el Postor deberá presentar el Formulario N° 8-A, mediante el cual
manifieste que de resultar favorecido con la Adjudicación de la Buena Pro, se compromete a
contratar al Proyectista cuya experiencia acreditó en el Sobre N° 2, bajo responsabilidad de
producirse la resolución del Convenio en caso de incumplimiento. En este caso, el Proyectista
y el Postor deberán adjuntar el Formulario N° 8-A debidamente suscrito.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
61
e) El Postor deberá presentar además dos (2) ejemplares de la versión final del Convenio
debidamente rubricado en cada uno de los folios y firmados por el representante legal del
Postor.
La Propuesta Técnica será evaluada por el COMITÉ, tendrá el carácter de vinculante. Las
propuestas que se presenten de manera incompleta quedarán eliminadas a criterio del COMITÉ,
quien evaluará cada propuesta Técnica, a fin de determinar la adecuación global de las mismas a
las especificaciones contenidas en el Anexos 4.
Contenido del Sobre Nº 3: Deberá contener la Propuesta Económica
La Oferta económica será presentada según el Formulario Nº 6 de las presentes Bases.
Cada oferta económica deberá permanecer vigente, cuando menos hasta 7 días hábiles después de
la fecha efectiva de cierre, aun cuando no hubiesen sido declaradas ganadoras. Quedará sin efecto
toda propuesta económica que tuviese una vigencia menor. El COMITÉ podrá disponer la prórroga
obligatoria de las propuestas económicas.
A los efectos de este Proceso de Selección, la presentación del sobre Nº 3, por parte de un Postor,
constituye una oferta económica irrevocable por la materia de este Proceso de Selección. Una
propuesta económica implica el sometimiento del Postor a todos los términos y condiciones, sin
excepción, del Convenio y de la carta de presentación de su propuesta económica.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
62
ANEXO 5
METODOLOGIA DE CALIFICACION DE LAS PROPUESTAS TECNICA Y ECONOMICA
1.- EVALUACIÓN DE LA PROPUESTA TÉCNICA (Puntaje Máximo: 100 puntos)
A. FACTORES REFERIDOS AL POSTOR/CONSTRUCTOR (puntaje máximo 60 puntos)
FACTORES
A1. Experiencia en Obras en General (puntaje máximo 15 puntos)
Se calificará considerando las obras en general ejecutadas por el Postor en los últimos quince (15)
años a la fecha de presentación de propuestas, de acuerdo a la asignación de puntaje señalada a
continuación.
La experiencia en Obras en General se acreditará con copias simples de contratos y sus respectivas
actas de recepción y conformidad de obra.
Incluye a todas las obras ejecutadas por los Postores.
Igual o mayor a S/.124 742 316,00 15 puntos
Igual o mayor a S/.83 161 544,00 y menor a S/.124 742 316,00 10 puntos
Igual o mayor a S/.41 580 772,00 y menor a S/.83 161 544,00 05 puntos
Monto menor a S/.41 580 772,00 00 puntos
No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se
oferte mano de obra.
FACTORES
A2. Experiencia en Obras Similares al PROYECTO (puntaje máximo 20 puntos)
Se calificará considerando las obras similares ejecutadas en los últimos quince (15) años a la fecha
de presentación de propuestas de acuerdo a la asignación de puntaje señalada a continuación en
Ningún caso se aceptarán obras con un valor menor a S/. 6 237 115,80.
Se acreditará con copias simples del contrato y sus respectivas actas de recepción y conformidad.
Se considera como obras similares: Ejecución de obras de agua potable que incluyan reservorios y/o
plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de
tratamiento de aguas residuales.
Podrán considerarse también obras en ejecución que cuenten con un avance de obra, mayor al
85%, lo que se demostrara con documento emitido por la Entidad contratante o copia de la
Valorización firmada por el Supervisor
La calificación será de acuerdo al siguiente criterio:
Mayor o Igual a S/.31 185 579,00 20 puntos
Mayor o Igual a S/.24 948 463,20 y menor a S/.31 185 579,00 15 puntos
Mayor o Igual a S/.18 711 347,40 y menor a S/.24 948 463,20 10 puntos
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
63
Mayor o Igual a S/.12 474 231,60 y menor a S/.18 711 347,40 05 puntos
Mayor a S/. 6 237 115,80 y menor a S/.12 474 231,60 03 puntos
Igual o menor a a S/. 6´237,115.80 0 puntos
No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se
oferte mano de obra.
La obra presentada para acreditar la experiencia en obras similares sirve para acreditar la experiencia
en obras en general.
La obra presentada para acreditar la experiencia en obras en general no sirve para acreditar la
experiencia en obras similares.
En el caso de propuestas presentadas en consorcio, la experiencia de éste, será aquella que resulte
de la suma de la experiencia individual de cada uno de sus miembros.
A.3. FACTORES REFERIDOS AL PERSONAL PROFESIONAL PROPUESTO (puntaje máximo 15
puntos)
CARGO DETALLES Puntaje
Jefe Residente
Principal de Obras
Ingeniero Sanitario o Civil, colegiado, sustentado con copia de diploma
de incorporación al respectivo colegio profesional.
Experiencia como Jefe o Residente de Obras de Agua Potable,
Alcantarillado, Plantas de Tratamiento de Agua Potable (PTAP) y/o
Plantas de Tratamiento de Aguas Residuales (PTAR).
Se otorgará 0.50 puntos por cada obra similar donde haya sido
designado como Jefe o Residente de Obra, con un máximo de cinco
(5) obras.
Por lo menos 2 de las obras presentadas deben incluir PTAP y/o
PTAR.
Monto minimo de obra para ser calificada: S/. 6’237,115.80
2.5
Ingeniero
Residente de
Obras de Agua
Potable y
Alcantarillado
Ingeniero Sanitario o Civil, colegiado, sustentado con copia del diploma
de incorporación al Colegio de Ingenieros.
Experiencia como Residente de Obras Generales de Agua Potable y
Alcantarillados.
Se otorgará 0.50 puntos por cada obra similar donde haya sido
designado como Residente de Obra, con un máximo de cinco (5)
obras.
2.5
Ingeniero Civil:
Especialista en
Estructuras de
Saneamiento
Ingeniero Civil colegiado, sustentado con copia del diploma de
incorporación al Colegio de Ingenieros.
Experiencia como especialista en Estructural en Obras de Agua
Potable y/o Alcantarillado que incluya construcción de reservorios.
Se otorgará 0.50 puntos por cada obra similar donde haya sido
designado como especialista en Estructuras de Saneamiento o similar,
con un máximo de cinco (5) obras.
2.5
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
64
Ingeniero Civil:
Especialista en
Mecánica de
Suelos
Ingeniero Civil o carrera afín, colegiado, sustentado con copia del
diploma de incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Mecánica de Suelos en Obras de
Agua Potable que incluyan PTAP’s y/o Obras de Saneamiento que
incluyan PTAR’s u obras en general.
Se otorgará 0.50 puntos por cada obra similar donde haya sido
designado como especialista en Mecánica de Suelos, con un máximo
de cinco (5) obras.
2.5
Ingeniero
Electromecánico:
Especialista en
Instalaciones
Electromecánicas
Ingeniero Eléctrico o Electromecánico, colegiado, sustentado con copia
del diploma de incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Instalaciones Electromecánicas en
Obras de Agua Potable que incluyan PTAP’s y/o Obras de
Saneamiento que incluyan PTAR’s u obras en general.
Se otorgará 0.25 puntos por cada obra similar donde haya sido
designado como especialista en Instalaciones Electromecánicas, con
un máximo de cuatro (4) obras.
1.0
Ingeniero:
Especialista en
Instalaciones
Eléctricas
Ingeniero Eléctrico o Electro-mecánico, colegiado, sustentado con copia
del diploma de incorporación al Colegio de Ingenieros.
Experiencia como Especialista en Instalaciones Eléctricas en Obras de
Agua Potable que incluyan PTAP’s y/o Obras de Saneamiento que
incluyan PTAR’s u obras en general.
Se otorgará 0.25 puntos por cada obra similar donde haya sido
designado como especialista en Instalaciones Eléctricas, con un
máximo de cuatro (4) obras.
1.0
Especialista en
Seguridad e
Higiene
Ocupacional
Ingeniero Profesional colegiado, sustentado con copia del diploma de
incorporación al Colegio respectivo.
Se otorgará 0.25 puntos por cada obra similar donde haya sido
designado como especialista en Seguridad e Higiene Ocupacional, con
un máximo de cuatro (4) obras.
1.0
Ingeniero:
Especialista en
Impacto Ambiental
Ingeniero Ambiental o carrera afín, colegiado, sustentado con copia del
diploma de incorporación al Colegio respectivo.
Experiencia como especialista en Impacto Ambiental de proyectos en
general.
Se otorgará 0.25 puntos por cada obra similar donde haya sido
designado como especialista en Impacto Ambiental, con un máximo de
cuatro (4) obras.
1.0
Ingeniero Civil:
Especialista en
Metrados,
Programación y
Valorizaciones
Ingeniero Civil o carrera afín, colegiado, sustentado con copia del
diploma de incorporación al Colegio de Ingenieros.
Experiencia en metrados, programación y valorizaciones en obras en
general.
Se otorgará 0.25 puntos por cada obra similar donde haya sido
designado como especialista en Metrados, Programación y
Valorizaciones, con un máximo de cuatro (4) obras.
1.0
A.4. FACTOR “CUMPLIMIENTO EN LA EJECUCIÓN DE OBRAS” (10 puntos)
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
65
FACTORES
Se tendrá en cuenta certificados, constancias, resoluciones, actas de liquidación o cualquier otro
documento en los que se demuestre, de manera fehaciente e indubitable, que el Postor ejecutó y
liquidó obras sin incurrir en penalidades, hasta un máximo de diez (10) contratos de obra en
general y/o similares.
Se utilizará la siguiente fórmula de evaluación:
PCP= PF x CBC
NC
Donde:
PCP = Puntaje a otorgarse al Postor
PF = Puntaje máximo del Factor (10)
NC = Número de contrataciones presentadas para acreditar la
experiencia del Postor
CBC = Número de constancias de buen cumplimento de la
prestación
Asimismo, el factor podrá ser acreditado mediante la presentación de certificados, constancias o
liquidación de obras, en el que conste o se evidencie que la prestación de la ejecución de obra
fue ejecutada sin penalidades.
Los certificados o constancias deben referirse a las obras que se presentaron para acreditar la
experiencia del Postor. En caso la experiencia se haya acreditado con un número mayor de diez
obras, para la aplicación de la fórmula propuesta, se considerará que se han presentado
únicamente las diez (10) primeras.
B. FACTORES REFERIDOS AL PROYECTISTA (puntaje máximo 40 puntos)
FACTORES
B.1. Experiencia en Servicios en General (puntaje máximo 10 puntos)
Se calificará considerando los Servicios de Elaboración de Estudios Definitivos y/o Expedientes
Técnicos para Obras en general ejecutadas por el Postor en los últimos diez (15) años a la fecha de
presentación de propuestas, de acuerdo a la asignación de puntaje señalada a continuación.
La experiencia en Servicios en General se acreditará con copias simples de contratos y sus
respectivos certificados.
Incluye a todos los Servicios ejecutados o que se encuentren en ejecución por los Postores.
Igual o mayor a S/. 21 354 556,44 10 puntos
Igual o mayor a S/. 12 202 603,68 y menor a S/.21 354 556,44 05 puntos
Igual o mayor a S/. 3 050 651,00 y menor a S/. 12 202 603,68 02 puntos
Monto menor a S/. 3 050 651,00 00 puntos
No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se
oferte mano de obra.
FACTORES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
66
B.2. Experiencia en Servicios Similares al PROYECTO (puntaje máximo 15 puntos)
Se calificará considerando los servicios similares ejecutadas en los últimos diez (10) años a la fecha
de presentación de propuestas de acuerdo a la asignación de puntaje señalada a continuación en
Ningún caso se aceptarán obras con un valor menor a S/. 6´237,115.80.
Se acreditará con copias simples del contrato y sus respectivas actas de recepción y conformidad.
Se considera como servicios similares: Elaboración de Expedientes Técnicos y/o Estudios Definitivos
y/o Supervisión de de Elaboración de Expedientes Técnicos y/o Estudios Definitivos para obras de
agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de alcantarillado que
incluyan plantas de tratamiento de aguas residuales.
Incluye a todos los Servicios ejecutados o que se encuentren en ejecución por los Postores.
Mayor o Igual a S/. 15 253 254,60 15 puntos
Mayor o Igual a S/. 12 202 603,68 y menor a S/. 15 253 254,60 12 puntos
Mayor o Igual a S/. 9 151 952,76 y menor a S/. 12 202 603,68 9 puntos
Mayor o Igual a S/. 6 101 301,84 y menor a S/. 9 151 952,76 6 puntos
Mayor a S/. 3 050 650,92 y menor a S/. 6 101 301,84 3 puntos
Igual o menor a a S/. 3 050 650,92 0 puntos
No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se
oferte mano de obra.
El Servicio presentado para acreditar la experiencia en servicios similares sirve para acreditar la
experiencia en servicios en general.
El Servicio presentado para acreditar la experiencia en servicios en general no sirve para acreditar la
experiencia en servicios similares.
En el caso de propuestas presentadas en consorcio, la experiencia de éste, será aquella que resulte
de la suma de la experiencia individual de cada uno de sus miembros.
B.3. FACTORES REFERIDOS AL PERSONAL PROFESIONAL PROPUESTO (puntaje máximo 15
puntos)
CARGO DETALLES
Puntaje
Máximo
Jefe de Estudios
Ingeniero
Sanitario
Experiencia como Jefe de Estudios en la Elaboración de Expedientes
Técnicos y/o Estudios Definitivos de Proyectos de Agua Potable y/o
Alcantarillado y/o Plantas de Tratamiento de Agua Potable (PTAP) y/o
Plantas de Tratamiento de Aguas Residuales (PTAR).
Experiencia mayor de 60 meses 04 puntos
Experiencia mayor a 40 y menor o igual a 60 meses 02 puntos
Experiencia mayor a 30 meses y menor o igual a 40 meses 01punto
Experiencia menor o igual a 30 meses 0 puntos
4.0
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
67
CARGO DETALLES
Puntaje
Máximo
Ingeniero
Sanitario:
Especialista en
Redes de agua y
alcantarillado
Experiencia como Especialista en diseño de redes de agua potable y
alcantarillado.
Experiencia mayor de 50 meses 02 puntos
Experiencia mayor a 40 y menor o igual a 50 meses 1 punto
Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto
Experiencia menor o igual a 30 meses 0 punto
2.0
Ingeniero
Sanitario:
Especialista en
Plantas de
tratamiento de
agua potable
Experiencia como Especialista en Plantas de Tratamiento de Agua
Potable (PTAP).
Experiencia mayor de 60 meses 02 puntos
Experiencia mayor a 40 y menor o igual a 60 meses 1 punto
Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto
Experiencia menor o igual a 30 meses 0 puntos
2.0
Ingeniero
Sanitario:
Especialista en
Plantas de
tratamiento de
aguas residuales
Experiencia como Especialista en Plantas de Tratamiento de Aguas
Residuales (PTAR).
Experiencia mayor de 60 meses 02 puntos
Experiencia mayor a 40 y menor o igual a 60 meses 1 punto
Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto
Experiencia menor o igual a 30 meses 0 punto
2.0
Ingeniero Civil:
Especialista en
Estructuras de
Saneamiento
Experiencia como especialista estructural durante la Elaboración de
Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua
Potable y/o Alcantarillado que incluyan construcción de reservorios.
Experiencia mayor de 40 meses 1 punto
Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto
Experiencia menor a 30 meses 0 punto
1.0
Ingeniero Civil:
Especialista en
Mecánica de
Suelos
Experiencia como Especialista en Mecánica de Suelos durante la
Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras
de Agua Potable y/o Alcantarillado
Experiencia mayor de 40 meses 1 punto
Experiencia mayor a 30 y menor o igual a 40 meses .5 punto
Experiencia menor a 30 meses 0 punto
1.0
Ingeniero
Electromecánico:
Especialista en
Instalaciones
Electromecánicas
Experiencia como Especialista de Instalaciones Electromecánicas
durante la Elaboración de Expedientes Técnicos y/o Estudios
Definitivos de Obras de Agua Potable que incluyan PTAP’s y/ u Obras
de Saneamiento que incluyan PTAR’s.
Experiencia mayor de 40 meses 1 punto
Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto
Experiencia menor a 30 meses 0 punto
1.0
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
68
CARGO DETALLES
Puntaje
Máximo
Especialista en
Seguridad e
Higiene
Ocupacional
Experiencia como especialista en Seguridad e Higiene Ocupacional
durante la Elaboración de Expedientes Técnicos y/o Estudios
Definitivos de proyectos en general.
Experiencia mayor de 40 meses 1 punto
Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto
Experiencia menor a 30 meses 0 punto
1.0
Ingeniero:
Especialista en
Impacto Ambiental
Experiencia como especialista en Impacto Ambiental durante la
Elaboración de Expedientes Técnicos y/o Estudios Definitivos de
proyectos en general.
Experiencia mayor de 25 meses 0.5 punto
Experiencia menor o igual a 25 meses 0 puntos
0.5
Ingeniero Civil:
Especialista en
Metrados,
Programación y
Valorizaciones
Experiencia en metrados, programación y valorizaciones durante la
Elaboración de Expedientes Técnicos y/o Estudios Definitivos de obras
en general.
Experiencia mayor de 25 meses 0.5 puntos
Experiencia menor o igual a 25 meses 0 puntos
0.5
NOTA: La Propuesta Técnica deberá alcanzar un Puntaje Mínimo 80 Puntos.
CALIFICACIÓN DE LA PROPUESTA ECONÓMICA
El monto de la Propuesta Económica podrá variar entre el 90% y 110% del valor Referencial
señalado en el Estudio de Pre inversión (Anexo N°6).
Para efectos de la evaluación de la Propuesta Económica, el monto de la ejecución de la obra
propuesto por los Postores será convertido a una nueva escala (Puntaje Final de la Evaluación
Económica), de tal manera que pueda alcanzar un puntaje máximo de 100 puntos, asignándose el
máximo puntaje a la Propuesta Económica más baja, y al resto de propuestas en función de la
siguiente fórmula:
X = (A) / B) * 100
Donde,
X= Puntaje Final de la Evaluación Económica
A= Monto de la Propuesta Económica menor
B= Monto de la Propuesta Económica evaluada
DEFINICIÓN DEL PUNTAJE TOTAL DE CADA POSTOR
El Puntaje Total a ser evaluado corresponde a la siguiente fórmula:
PT = PTE(0.6) + PE(0.4)
Dónde:
PT = Puntaje Total
PTE= Puntaje Propuesta Técnica
PE = Puntaje Propuesta Económica
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
69
DEFINICIÓN DE LA OFERTA GANADORA
La oferta ganadora será la que obtenga el mayor valor en la aplicación de la fórmula indicada en el
Numeral 3, otorgándosele la Buena Pro a dicho Postor.
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
70
ANEXO N° 6
ESTUDIO DE PREINVERSION QUE SUSTENTA LA DECLARATORIA DE VIABILIDAD DEL
PROYECTO
FORMATO SNIP-03:
FICHA DE REGISTRO - BANCO DE PROYECTOS
[La información registrada en el Banco de Proyectos tiene carácter de
Declaración Jurada]
Fecha de la última actualización: 15/12/2010
1. IDENTIFICACIÓN
1.1 Código SNIP del Proyecto de Inversión Pública: 141994
1.2 Nombre del Proyecto de Inversión Pública: INSTALACION DE LOS SISTEMAS DE
AGUA POTABLE Y DESAGUE EN CIUDAD MAJES MODULOS A, B, C, D, E, F Y G Y
VILLA INDUSTRIAL, DISTRITO DE MAJES - CAYLLOMA - AREQUIPA
1.3 Responsabilidad Funcional del Proyecto de Inversión Pública:
Función 18 SANEAMIENTO
Programa 040 SANEAMIENTO
Subprograma 0088 SANEAMIENTO URBANO
Responsable Funcional
(según Anexo SNIP 04)
VIVIENDA, CONSTRUCCION Y SANEAMIENTO
1.4 Este Proyecto de Inversión Pública NO pertenece a un Programa de Inversión
1.5 Este Proyecto de Inversión Pública NO pertenece a un Conglomerado Autorizado
1.6 Localizacion Geográfica del Proyecto de Inversión Pública:
Departamento Provincia Distrito Localidad
AREQUIPA CAYLLOMA MAJES
CIUDAD
MAJES
MODULOS
A, B, C, D, E,
F Y G Y
VILLA
INDUSTRIAL
1.7 Unidad Formuladora del Proyecto de Inversión Pública:
Sector: GOBIERNOS LOCALES
Pliego: MUNICIPALIDAD DISTRITAL DE MAJES
Nombre: UNIDAD FORMULADORA DE PROYECTOS
Persona Responsable de
Formular:
CONSORCIO OVALAR SAC
Persona Responsable de
la Unidad Formuladora:
ECON. MARÍA ISABEL VARGAS VIZA
1.8 Unidad Ejecutora del Proyecto de Inversión Pública:
Sector: GOBIERNOS LOCALES
Nombre: MUNICIPALIDAD DISTRITAL DE MAJES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
71
Persona Responsable de
la Unidad Ejecutora:
: ING. WILFREDO LUQUE MENDOZA
2 ESTUDIOS
2.1 Nivel Actual del Estudio del Proyecto de Inversión Pública
Nivel Fecha Autor
Costo
(Nuevos Soles)
Nivel de Calificación
PERFIL 30/12/2009 ING. CARLOS FERNANDO ARIAS MONTOYA 153,800 APROBADO
FACTIBILIDAD 04/11/2010 CONSORCIO OVALAR SAC 180,000 APROBADO
2.2 Nivel de Estudio propuesto por la UF para Declarar Viabilidad: FACTIBILIDAD
3 JUSTIFICACIÓN DEL PROYECTO DE INVERSIÓN PÚBLICA
3.1 Planteamiento del Problema
INCREMENTO PARA CONTRAER ENFERMEDADES GASTROINTESTINALES,
PARASITARIAS Y DÉRMICAS EN CIUDAD MAJES Y VILLA INDUSTRIAL - DISTRITO
DE MAJES - PROVINCIA DE CAYLLOMA - DEPARTAMENTO DE AREQUIPA
3.2 Beneficiarios Directos
3.2.1 Número de los Beneficiarios Directos 21,938 (N° de personas)
3.2.2 Caracteristica de los Beneficiarios
El área de influencia del presente proyecto, está determinado por el producto del
número de lotes por la densidad poblacional del centro Urbano Ciudad Majes y Villa
Industrial. Estas áreas no cuentan con los servicios de agua potable y desagüe, debido
a que estos servicios se centran en la capital del distrito El Pedregal, por tal motivo los
problemas de salubridad y saneamiento se agudizan aún más en estas zonas. En estas
zonas se abastecen del servicio de agua por medio de piletas de agua cruda esto en El
Centro Urbano Ciudad Majes y otros medios como son de instalaciones internas que
datan de muchos años las cuales ya se encuentran obsoletas y cuya captación se da
también del canal; es decir agua cruda de mala calidad esto en Villa Industrial. En lo
que es desagüe la mayoría cuenta con letrinas en mal estado.
3.3 Objetivo del Proyecto de Inversión Pública
DISMINUCIÓN DE LAS ENFERMEDADES GASTROINTESTINALES, PARASITARIAS
Y DÉRMICAS EN CIUDAD MAJES Y VILLA INDUSTRIAL-DISTRITO DE MAJES-
PROVINCIA DE CAYLLOMA -DEPARTAMENTO DE AREQUIPA
4 ALTERNATIVAS DEL PROYECTO DE INVERSIÓN PÚBLICA
(Las tres mejores alternativas)
4.1 Descripciones:
(La primera alternativa es la recomendada)
Alternativa 1
(Recomendada)
RED AGUA POTABLE: Captación: Instalación de 4,521.18 ml de
tubería de P.V.C. CLASE A - 7.5 DE 8 a 14 desde el punto de
captación hasta la planta de tratamiento de agua potable.Planta de
Tratamiento: Embalse: ESTRUCTURA DE ENTRADA para la
recepción de las aguas a potabilizar, ESTRUTURA DE SALIDA por
donde transcurre el agua disipada, Planta Potabilizadora: CAMARA
DE ENTRADA Y UNIDAD DE MEZCLA RAPIDA, TANQUES DE
FLOCULACION, TANQUES DE DECANTACION, FILTROS DE
GRAVEDAD, SALA DE CLORACION, EDIFICIO DE QUIMICOS,
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
72
SALA DE BOMBAS, SUB ESTACION ELECTRICA, SALA DE GRUPO
ELECTROGENO, OBRAS DE URBANIZACION Y CERCO,
ALUMBRADO PLANTA DE TRATAMIENTO. Línea de Aducción:
Instalación de 4,384.28 ml de tubería de P.V.C. CLASE A - 7.5 DE 6 a
8.Línea de Distribución: Instalación de 216,227.44 ml de tubería de
P.V.C. CLASE A - 7.5 DE 2 a 6.Conexiones Domiciliarias: Instalación
6268 conexiones domiciliarias con un tendido de 63,157.10 ml de
tubería de P.V.C. DE 1/2 .Reservorio Apoyado: Donde se almacenara
el agua proveniente de la planta de tratamiento para la posterior
distribución, las estructuras son de concreto armado conformadas de
acero corrugado fy= 4200 kg/cm2 grado y concreto f´c= 210 kg/cm2.,
con tarrajeo de cemento y arena con impermeabilizante, y sus
respectivas escalerillas de inspección, pintado exterior a la cal.Caseta
de Válvulas: Donde se controlara las llaves de pase de las líneas de
distribución.RED DE ALCANTARILLADO Instalación de 6,268
conexiones domiciliarias con un tendido de 31,330.00 ml de tubería
PVC para alcantarillado DE 4 U/F X 6 M S-25 NTP-ISO 4435 desde la
línea de colectores locales hasta los registros domiciliarios, Colectores
Locales, Buzones, Emisor de Desagüe, Interceptores, Cámara
húmeda y Cámara de rejas.PLANTA DE TRATAMIENTO DE AGUAS
SERVIDAS. Dispositivo de entrada, Dispositivo de salida, Buzones,
Cerco Perimétrico VALVULA DE CONTROL, SEPARADOR DE
SÓLIDOS, DESGRASADOR, SEDIMENTADOR, CAMARA DE
FILTROS, REACTOR BIOLOGICO, POZA DE MACROFITAS,
DIGESTOR DE LODOS, LOSA DE COMPOSTAJE, CASETA DE
OPERACIONES y LOSA DE LAVADO DE ARENA.
Alternativa 2
RED AGUA POTABLE: Captación: Instalación de 6,021.18 ml de
tubería de P.V.C. CLASE A - 7.5 DE 8 a 14 desde el punto de
captación hasta la planta de tratamiento de agua potable.Planta de
Tratamiento: Embalse: ESTRUCTURA DE ENTRADA , ESTRUTURA
DE SALIDA Planta Potabilizadora: CAMARA DE ENTRADA Y
UNIDAD DE MEZCLA RAPIDA TANQUES DE FLOCULACION ,
TANQUES DE DECANTACION FILTROS DE GRAVEDAD , SALA DE
CLORACION, EDIFICIO DE QUIMICOS, SALA DE BOMBAS, SUB
ESTACION ELECTRICA, SALA DE GRUPO ELECTROGENO ,
OBRAS DE URBANIZACION Y CERCO,ALUMBRADO PLANTA DE
TRATAMIENTO .Línea de Aducción: Instalación de 5,521.93 ml de
tubería de P.V.C. CLASE A - 7.5 DE 6 a 8 .Línea de Distribución:
Instalación de 216,227.44 ml de tubería de P.V.C. CLASE A - 7.5 DE 2
a 6 .Conexiones Domiciliarias: Instalación 6268 conexiones
domiciliarias con un tendido de 63,157.10 ml de tubería de P.V.C. DE
1/2 .Reservorio Apoyado: Donde se almacenara el agua proveniente
de la planta de tratamiento para la posterior distribución, las
estructuras son de concreto armado conformadas de acero corrugado
fy= 4200 kg/cm2 grado y concreto f´c= 210 kg/cm2., con tarrajeo de
cemento y arena con impermeabilizante, y sus respectivas escalerillas
de inspección, pintado exterior a la cal.Caseta de VálvulasDonde se
controlara las llaves de pase de las líneas de distribución.RED DE
ALCANTARILLADOInstalación de 6268 conexiones domiciliarias con
un tendido de 31,330.00 ml de tubería PVC para alcantarillado DE 4
U/F X 6 M S-25 NTP-ISO 4435 desde la línea de colectores locales
hasta los registros domiciliarios, Colectores Locales, Buzones, Emisor
de Desagüe, Interceptores, Cámara húmeda y Cámara de rejas:
DESCRIPCION PLANTA DE TRATAMIENTO DE AGUAS
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
73
SERVIDASDispositivo de entrada, Dispositivo de salida, Buzones y
Cerco Perimétrico.VALVULA DE CONTROL, SEPARADOR DE
SÓLIDOS, DESGRASADOR, SEDIMENTADOR, CAMARA DE
FILTROS, REACTOR BIOLOGICO, POZA DE MACROFITAS,
DIGESTOR DE LODOS, LOSA DE COMPOSTAJE, CASETA DE
OPERACIONES y LOSA DE LAVADO DE ARENA,
Alternativa 3 NINGUNA.
4.2 Indicadores
Alternativa 1 Alternativa 2 Alternativa 3
Monto de la Inversión
Total
(Nuevos Soles)
A Precio de Mercado 85,756,119 86,699,446 0
A Precio Social 67,449,414 68,191,250 0
Costo Beneficio
(A Precio Social)
Valor Actual Neto
(Nuevos Soles)
32,694,230 26,068,125 0
Tasa Interna Retorno
(%)
23.15 19.49 0.00
Costos / Efectividad
Ratio C/E 784.00 784.00 0.00
Unidad de medida del
ratio C/E (Ejms
Beneficiario, alumno
atendido, etc.)
BENEFICIARIOS BENEFICIARIOS BENEFICIARIOS
4.3 Análisis de Sostenibilidad de la Alternativa Recomendada
Una vez implementado el servicio SEDAPAR se hará cargo de la administración del
servicio, cubriendo los costos de operación y mantenimiento . Asimismo la población se
encuentra dispuesta a pagar por el servicio de agua potable y desagüe, una vez
implementado el servicio tal como lo demuestra los resultados de la encuesta.
4.4 GESTIÓN DEL RIESGO DE DESASTRES EN EL PIP (EN LA ALTERNATIVA DE
SOLUCIÓN RECOMENDADA)
4.4.1 Peligros identificados en el área del PIP
PELIGRO NIVEL
4.4.2 Medidas de reducción de riesgos de desastres
4.4.3 Costos de inversión asociado a las medidas de reducción de riesgos de
desastres
5 COMPONENTES DEL PROYECTO DE INVERSIÓN PÚBLICA
(En la Alternativa Recomendada)
5.1 Cronograma de Inversión según Componentes:
COMPONENTES Trimestres(Nuevos Soles)
1er
Trimestre
2011
2do
Trimestre
2011
3er
Trimestre
2011
4to
Trimestre
2011
1er
Trimestre
2012
2do
Trimestre
2012
3er
Trimestre
2012
Total por
componente
EXPEDIENTE
TECNICO
1,153,233 0 0 0 0 0 0 1,153,233
EMBALSE 573,057 573,057 573,057 573,057 573,057 573,057 573,057 4,011,399
PLANTA
POTABILIZADORA
1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 12,659,122
OBRAS
PRELIMINARES
243 243 243 243 243 243 243 1,701
TRABAJOS
PRELIMINARES
859 859 859 859 859 859 859 6,013
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
74
LINEA DE
CONDUCCION
132,475 132,475 132,475 132,475 132,475 132,475 132,475 927,325
LINEA DE
ADUCCION
68,848 68,848 68,848 68,848 68,848 68,848 68,848 481,936
RED DE
DISTRIBUCION
1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 13,538,574
CONEXIONES
DOMICILIARIAS
RED DE AGUA
328,822 328,822 328,822 328,822 328,822 328,822 328,822 2,301,754
RESERVORIO
APOYADO
305,870 305,870 305,870 305,870 305,870 305,870 305,870 2,141,090
CASETA DE
VALVULAS
17,429 17,429 17,429 17,429 17,429 17,429 17,429 122,003
CONEXIONES
DOMICILIARIAS
(ALCANTARILLADO)
517,989 517,989 517,989 517,989 517,989 517,989 517,989 3,625,923
COLECTORES
LOCALES
2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 19,839,113
BUZONES 341,447 341,447 341,447 341,447 341,447 341,447 341,447 2,390,129
EMISOR DE
DESAGUE
31,582 31,582 31,582 31,582 31,582 31,582 31,582 221,074
INTERCEPTORES 223,789 223,789 223,789 223,789 223,789 223,789 223,789 1,566,523
CAMARA HUMEDA
Y DE REJAS
1,737 1,737 1,737 1,737 1,737 1,737 1,737 12,159
PARTIDAS
PRELIMINARES
1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 12,984,356
BUZONES 539 539 539 539 539 539 539 3,773
CERCO
PERIMETRICO
6,886 6,886 6,886 6,886 6,886 6,886 6,886 48,202
SUPERVISION 109,832 109,832 109,832 109,832 109,832 109,832 109,832 768,824
GASTOS
GENERALES
768,822 768,822 768,822 768,822 768,822 768,821 768,821 5,381,752
IMPREVISTOS 109,832 109,832 109,832 109,832 109,832 109,832 109,832 768,824
MITIGACION
AMBIENTAL
9,197 9,197 9,197 9,197 9,197 9,197 9,197 64,379
EDUCACION
SANITARIA
8,048 8,048 8,048 8,048 8,048 8,047 8,047 56,334
LIQUIDACION DE
OBRA
0 0 0 0 0 0 680,604 680,604
Total por periodo 13,142,131 11,988,898 11,988,898 11,988,898 11,988,898 11,988,896 12,669,500 85,756,119
5.2 Cronograma de Componentes Físicos:
COMPONENTES Trimestres
Unidad
de
Medida
1er
Trimestre
2011
2do
Trimestre
2011
3er
Trimestre
2011
4to
Trimestre
2011
1er
Trimestre
2012
2do
Trimestre
2012
3er
Trimestre
2012
Total por
componente
EXPEDIENTE
TECNICO
GLOBAL 100 0 0 0 0 0 0 100
EMBALSE GLOBAL 14 14 14 14 14 15 15 100
PLANTA
POTABILIZADORA
GLOBAL 14 14 14 14 14 15 15 100
OBRAS
PRELIMINARES
GLOBAL 14 14 14 14 14 15 15 100
TRABAJOS
PRELIMINARES
GLOBAL 14 14 14 14 14 15 15 100
LINEA DE
CONDUCCION
GLOBAL 14 14 14 14 14 15 15 100
LINEA DE
ADUCCION
GLOBAL 14 14 14 14 14 15 15 100
RED DE
DISTRIBUCION
GLOBAL 14 14 14 14 14 15 15 100
CONEXIONES
DOMICILIARIAS
RED DE AGUA
GLOBAL 14 14 14 14 14 15 15 100
RESERVORIO
APOYADO
GLOBAL 14 14 14 14 14 15 15 100
CASETA DE
VALVULAS
GLOBAL 14 14 14 14 14 15 15 100
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
75
CONEXIONES
DOMICILIARIAS
(ALCANTARILLADO)
GLOBAL 14 14 14 14 14 15 15 100
COLECTORES
LOCALES
GLOBAL 14 14 14 14 14 15 15 100
BUZONES GLOBAL 14 14 14 14 14 15 15 100
EMISOR DE
DESAGUE
GLOBAL 14 14 14 14 14 15 15 100
INTERCEPTORES GLOBAL 14 14 14 14 14 15 15 100
CAMARA HUMEDA
Y DE REJAS
GLOBAL 14 14 14 14 14 15 15 100
PARTIDAS
PRELIMINARES
GLOBAL 14 14 14 14 14 15 15 100
BUZONES GLOBAL 14 14 14 14 14 15 15 100
CERCO
PERIMETRICO
GLOBAL 14 14 14 14 14 15 15 100
SUPERVISION GLOBAL 14 14 14 14 14 15 15 100
GASTOS
GENERALES
GLOBAL 14 14 14 14 14 15 15 100
IMPREVISTOS GLOBAL 14 14 14 14 14 15 15 100
MITIGACION
AMBIENTAL
GLOBAL 14 14 14 14 14 15 15 100
EDUCACION
SANITARIA
GLOBAL 14 14 14 14 14 15 15 100
LIQUIDACION DE
OBRA
GLOBAL 0 0 0 0 0 0 100 100
5.3 Operación y Mantenimiento:
COSTOS
Años (Nuevos Soles)
Octubre
Diciembre
2012
2013 2014 2015 2016 2017 2018 2019 2020 2021
Sin
PIP
Operación 0 0 0 0 0 0 0 0 0 0
Mantenimiento 0 0 0 0 0 0 0 0 0 0
Con
PIP
Operación 66,181 68,511 70,945 73,463 76,077 78,790 81,596 84,509 87,533 90,661
Mantenimiento 25,058 25,937 26,852 27,423 28,391 29,805 30,861 31,956 33,094 34,269
5.4 Inversiones por reposición:
Años (Nuevos Soles)
Octubre
Diciembre
2012
2013 2014 2015 2016 2017 2018 2019 2020 2021
Total por
componente
Inversiones
por
reposición
0 0 0 0 0 0 0 0 0 0 0
5.5 Fuente de Financiamiento (Dato Referencial): CANON Y SOBRECANON,
REGALIAS, RENTA DE ADUANAS Y PARTICIPACIONES
6 ASPECTOS COMPLEMENTARIOS SOBRE LA VIABILIDAD DEL PROYECTO DE
INVERSIÓN PÚBLICA
Viabilidad Técnica:
De acuerdo a la evaluación económica se obtiene un VAN de S/. 32, 694,230, una TIR
de 23.15% y un B/C de 2.00, que hace que el proyecto sea viable desde el punto de
vista social. Además En este aspecto SEDAPAR tiene la tarea de gestionar y brindar
un adecuado servicio de agua potable y desagüe a la población, mejorándose los
procedimientos y sistemas de gestión, así como los técnicos y operativos.
Viabilidad Ambiental:
La ejecución de la obra, no afectará la ecología del Áreas de influencia, es decir no
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
76
producirá algún impacto negativo significativo al medio ambiente. Los posibles
impactos negativos en la etapa constructiva, se encuentran considerados en el estudio
para su mitigación; dentro de los costos indirectos.Para lo cual se considera la
instalación y operación de campamentos, material de transporte, depósitos para
materiales excedntes originados por la obra. Programacin de acciones sociales con la
comunidad, curso en conservación de RR.NN y medio ambiente.
Viabilidad Sociocultural:
El impacto sobre la viabilidad sociocultural, se podrá apreciar en el mejoramiento y la
ampliación de la cobertura de los servicios y de las condiciones de vida de la
población, incidiendo en la salud, así mismo, se modificará favorablemente los hábitos
de consumo, pago y costumbres de los usuarios actuales y futuros.Es decir que no se
aprecia impactos negativos.
Viabilidad Institucional:
La Municipalidad Distrital de Majes, en sus atribuciones de impulsar el desarrollo
socioeconómico del Distrito, ha previsto la necesidad de ejecutar dicho proyecto, en el
distrito de Majes, Provincia de Caylloma, Región Arequipa : Ciudad Majes Módulos : A,
B, C, D, F,y G y Villa Industrial a fin de brindar una infraestructura de saneamiento en
perfectas condiciones.La Municipalidad Distrital de Majes coordinara para que este PIP
sea incluido en el Programa Agua para Todos de MCVS, asi mismo coordinara con el
Gobierno Regional de Arequipa u otros entes de acuerdo al presupuesto asignado
para dicha obra, la municipalidad financiara con un porcentaje para este PIP, para
poder ejecutarlo y cumplir con los objetivos trazados.
7 OBSERVACIONES DE LA UNIDAD FORMULADORA
EL HORIZONTE DEL PROYECTO ES DE 20 AÑOS.
8 EVALUACIONES REALIZADAS SOBRE EL PROYECTO DE INVERSIÓN PÚBLICA
Fecha de registro de
la evaluación
Estudio Evaluación Unidad Evaluadora Notas
08/03/2010 10:11 Hrs. PERFIL OBSERVADO OPI MUNICIPALIDAD
DISTRITAL DE MAJES
El PIP se observo el 02-03-
2010,y no se pudo registrar
por desface en el sistema.
21/05/2010 14:33 Hrs. PERFIL EN
MODIFICACION
OPI MUNICIPALIDAD
DISTRITAL DE MAJES
No se han registrado Notas
23/05/2010 9:18 Hrs. PERFIL APROBADO OPI MUNICIPALIDAD
DISTRITAL DE MAJES
Se aprueba el PIP a nivel perfil
mediante Informe Tecnico N
007-2010-OPI-
MDM/C/AQP,debiendo la
Unidad Formuladora
considerar las
recomendaciones planteadas
para el Nivel de Factibilidad.
11/12/2010 17:00 Hrs. FACTIBILIDAD OBSERVADO OPI MUNICIPALIDAD
DISTRITAL DE MAJES
Se observa el proyecto
mediante Informe Tecnico Nº
021-2010-OPI-MDM/C/AQP
15/12/2010 9:06 Hrs. FACTIBILIDAD EN
MODIFICACION
OPI MUNICIPALIDAD
DISTRITAL DE MAJES
No se han registrado Notas
16/12/2010 15:27 Hrs. FACTIBILIDAD APROBADO OPI MUNICIPALIDAD
DISTRITAL DE MAJES
No se han registrado Notas
9 DOCUMENTOS FÍSICOS
9.1 Documentos de la Evaluación
Documento Fecha Tipo Unidad
INFORME N 011 - 2010/UFP/MDM. 29/01/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 011 - 2010/UFP/MDM. 29/01/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 022-2010-OPI/MDM/AQP 08/03/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
77
INFORME N 022-2010-OPI/MDM/AQP 11/03/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 043-2010-UFMDM 13/04/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 043-2010-UFMDM 13/04/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 040-2010-OPI/MDM/AQP 23/05/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 040-2010-OPI/MDM/AQP 19/09/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 0117-2010-MIVV/UF/MDM 09/11/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 0117-2010-MIVV/UF/MDM 09/11/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 086-2010-OPI/MDM/AQP 10/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 086-2010-OPI/MDM/AQP 10/12/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 133-2010/UF/MIVV/MDM 14/12/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS
INFORME N 133-2010/UF/MIVV/MDM 14/12/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES
INFORME N 087-2010-OPI/MDM/AQP 16/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
022-2010-OPI-MDM/C/AQP 16/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
9.2 Documentos Complementarios
Documento Observación Fecha Tipo Origen
006-2010-OPI-
MDM/C/AQP
Documento que sustenta el salto. 20/05/2010 ENTRADA OPI
OFICIO N° 001-2011-
OPI-MDM/C/AQP
(COMUNICACIÓN DE VIABILIDAD) * 12/01/2011 ENTRADA DGPM
OFICIO N° 2038-2011-
EF/63.01
DGPI comunica improcedencia de deshabilitación de
viabilidad. Indica que debe realizarse un registro o en la fase
de inversión o una verificación de viabilidad.
09/12/2011 SALIDA DGPM
10 DATOS DE LA DECLARATORIA DE VIABILIDAD
N° Informe Técnico: 022-2010-OPI-MDM/C/AQP
Especialista que Recomienda la Viabilidad: Lic. David Pacheco Bustinza
Jefe de la Entidad Evaluadora que Declara la Viabilidad: Lic. David Pacheco
Bustinza
Fecha de la Declaración de Viabilidad: 16/12/2010
11 COMPETENCIAS EN LAS QUE SE ENMARCA EL PROYECTO DE INVERSIÓN
PÚBLICA
11.1 La Unidad Formuladora declaró que el presente PIP es de competencia Local y se
ejecutará en su circunscripción territorial.
Asignación de la Viabilidad a cargo de OPI MUNICIPALIDAD DISTRITAL DE MAJES
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
78
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
79
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
80
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
81
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
82
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
83
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
84
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
85
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
86
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
87
ANEXO 7
DEFINICIONES
Adjudicación de la Buena Pro: Es el acto por el cual se otorga la Buena Pro.
Adjudicatario: Es el Postor que resulte favorecido con la adjudicación de la buena pro de este
proceso de selección.
Bases: Están constituidas por el presente documento (incluidos sus formularios y anexos) y las
circulares, los mismos que fijan los términos bajo los cuales se desarrolla el presente Proceso de
Selección.
Circulares: Son las directivas emitidas por escrito por el COMITÉ con el fin de aclarar, interpretar,
completar o modificar el contenido de las presentes bases, sus anexos, de otra Circular o para
absolver las consultas formuladas por quienes estén autorizados para ello, conforme a estas bases.
Las circulares forman parte de las Bases.
Credenciales: Son los documentos que un Postor debe presentar en el Sobre Nº 1, de acuerdo con
el numeral 3.4
COMITÉ: Es el Comité Especial del Municipio Distrital de Majes a que se refiere la Resolución de
Alcaldía N° 038-2012-MDM de fecha 08 de febrero del 2012.
Consorcio: Es la agrupación de una Persona Jurídica con una o más personas jurídicas que carece
de personería jurídica independiente a la de sus miembros y que ha sido conformada con la
finalidad de participar en el presente Proceso de Selección.
Constructor: Es el Postor o uno o más integrantes de éste, según corresponda, o la(s) empresa(s)
especializada(s) en la ejecución de las obras contratadas para tal efecto, condición que el Postor
deberá acreditar conforme a lo establecido en estas Bases. El Constructor, de ser el caso, deberá
celebrar un Convenio de construcción con el Adjudicatario, asumiendo responsabilidad solidaria en
la ejecución de las Obras que comprende el Proyecto.
Convenio o Proyecto de Convenio: Es el formato de Convenio inserto en el Decreto Supremo Nº
248-2009-EF que aprueba el Texto Único Actualizado del Reglamento de la Ley N° 29230,
publicado por el Ministerio de Economía y Finanzas el 07 de noviembre de 2009, en virtud del que
se suscribirá entre el Municipio y el adjudicatario. Este Formato se adjunta en el Anexo 2 y no será
sujeto a modificaciones durante el proceso de selección.
Cronograma: Es la secuencia temporal de actos que se desarrollan durante el presente Proceso de
Selección y que aparece en el Anexo 1 de las presentes Bases.
Días: Los plazos expresados en días, se refieren a días calendarios, salvo que se señale
expresamente que se trata de días hábiles (correspondientes en este caso a la República del Perú).
Expresión de Interés: Es el documento que remitirán los interesados al COMITÉ a efectos de
participar en el Proceso de Selección, de acuerdo al formato adjunto al documento de la
Convocatoria.
Fecha de Cierre: Es el día y hora que serán comunicados por el COMITÉ para llevar a cabo los
actos establecidos en el numeral 7.1 de estas bases, incluyendo la suscripción del Convenio.
Ley o Ley N° 29230: Ley que Impulsa la Inversión Pública Regional y Local con Participación del
Sector Privado.
Municipio: Municipio Distrital de Majes
Municipalidad Distrital de Majes COMITÉ ESPECIAL LEY 29230 – Bases Integradas
Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM
________________________________________________________________________________________________________
Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA
POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES,
CAYLLOMA-AREQUIPA - PRIMERA ETAPA”
88
Oferta Económica: Es el monto de inversión propuesto a través del Sobre Nº 3, conforme a lo
establecido en el Numeral 3.6 y el Formulario Nº 6 de las Bases.
Postor: Es la Empresa Privada o Consorcio que ha presentado su Expresión de Interés para
encargarse del financiamiento y ejecución del proyecto.
Propuesta Económica: Documento que contiene la oferta económica.
Propuesta Técnica: Es la documentación que deberá presentar el Postor, de acuerdo a lo
establecido los numerales 3.4 y 3.5 de las presentes Bases.
Proyectista: Es la empresa especializada en la elaboración de estudios técnicos de ingeniería que
tendrá a su cargo la elaboración del Expediente Técnico, en el caso en que este no sea elaborado
por el Constructor.
Reglamento: Decreto Supremo N° 248-2009-EF, Reglamento de la Ley que Impulsa la Inversión
Pública Regional y Local con Participación del Sector Privado.
.
Representante Legal: Es la persona natural designada por el Postor para llevar a cabo los actos
referidos en el numeral 2.1
Sobre Nº 1: Es el sobre que contiene las credenciales y documentos especificados en el Anexo 8
de las presentes Bases.
Sobre Nº 2: Es el sobre que contiene los documentos especificados Anexo 8 de las presentes
Bases.
Sobre Nº 3: Es el sobre que contiene la documentación indicada en el Anexo 8 de las presentes
Bases.

cOMTAMIONACION AMBIENTALBases

  • 1.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 1 MUNICIPALIDAD DISTRITAL DE MAJES Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM BASES DEL PROCESO DE SELECCIÓN DE LA EMPRESA QUE FINANCIARÁ Y SE ENCARGARÁ DE LA ELABORACION DEL EXPEDIENTE TECNICO Y EJECUCIÓN DEL PROYECTO “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” MONTO TOTAL DE S/. 43’780,565.05 BASES
  • 2.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 2 ÍNDICE 1. OBJETO Y CARACTERÍSTICAS DEL PROCESO DE SELECCIÓN PÚBLICO 1.1 Objeto del Proceso de Selección 1.2 Terminología y Definiciones 1.3 Marco legal del Proceso de Selección 1.4 Facultades del Comité Especial y del Municipio Distrital de Majes 2. GENERALIDADES DEL PROCESO 2.1 Representante Legal 2.1.1 Designación y Facultades 2.1.2 Formalidades del Poder del Representante Legal 2.2 Circulares 2.3 Límites en la Responsabilidad por Información Suministrada 2.3.1 Decisión Independiente de los Postores 2.3.2 Limitación de Responsabilidad 2.3.3 Aceptación del Postor 2.4 Proyecto del Convenio 3. ETAPAS DEL PROCESO 3.1 Convocatoria 3.2 Expresión de Interés 3.3 Formulación y Absolución de Consultas 3.4 Presentación de Propuestas, Apertura de Sobres y Evaluación de Propuestas 3.5 Presentación de los Sobres Nº 1, Nº 2 y Nº 3 y Apertura de los Sobres Nº 1 y Nº 2 3.6 Apertura del Sobre Nº 3 4. PROCESO DE SELECCIÓN DESIERTO 5. PRESENTACIÓN DE IMPUGNACIÓN CONTRA LA ADJUDICACIÓN 6. GARANTÍAS 7. SUSCRIPCIÓN DEL CONVENIO – FECHA DE CIERRE 8. 8.JURISDICCIÓN Y COMPETENCIA
  • 3.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 3 FORMULARIOS Formulario N° 1 : Modelo de Declaración Jurada de Conformación de Consorcio Formulario N° 2 : Modelo de Declaración Jurada sobre la Composición de Empresas y Postores Formulario N° 3 : Modelo de Declaración Jurada de Sujeción a las Bases Formulario N° 4 : Modelo de Carta de Declaración de Estados Financieros y Técnicos Formulario N° 5 : Modelo de Garantía de Fiel Cumplimiento Formulario N° 6 : Modelo de Carta de Presentación de la Oferta Económica Formulario N° 7 : Modelo de Garantía de Impugnación de la Adjudicación de la Buena Pro Formulario N° 8 : Compromiso de Contratación de Constructor Formulario N° 8-A : Compromiso de Contratación del Proyectista Formulario N° 9 : Proyecto de Convenio ANEXOS Anexo 1 : Cronograma del Proceso de Selección Anexo 2 : Relación de Bancos Locales Autorizados para Emitir las Garantías Establecidas en las Bases Anexo 3 : Términos de Referencia Anexo 4 : Contenido de los Sobres Anexo 5 : Metodología de Calificación de la Propuesta Técnica y Económica Anexo 6 : Estudio de Pre inversión que sustenta la Declaratoria de Viabilidad del Proyecto Anexo 7 : Definiciones
  • 4.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 4 1. OBJETO Y CARACTERÍSTICAS DEL PROCESO DE SELECCIÓN 1.1 Objeto del Proceso de Selección El objeto del Proceso es seleccionar una empresa que se encargue de la construcción del Proyecto en el marco de la Ley N° 29230 y normas reglamentarias, conforme a los Términos de Referencia (Anexo 3) y al estudio de pre inversión que sustenta la declaratoria de viabilidad del Proyecto en el Sistema de Inversión Pública (SNIP) a ejecutar (Anexo 6) y al expediente técnico que será elaborado en su oportunidad. 1.2 Terminología y Definiciones Toda mención a cláusula(s), numeral(es), inciso(s), formulario(s) o anexo(s), se entiende referida a los de las presentes Bases, salvo indicación expresa de lo contrario. Las expresiones en singular comprenden en su caso, al plural y viceversa. Los encabezados sólo son utilizados a efecto referencial. Los significados de los términos usados en las presentes Bases pueden ser revisados en el Anexo 7. 1.3 Marco Legal del Proceso de Selección  Ley 27972, Ley Orgánica de Municipalidades.  Ley N° 29230, Ley que Impulsa la Inversión Pública Regional y Local con Participación del Sector Privado y normas modificatorias.  Decreto Supremo N° 248-2009-EF publicado el 07 de noviembre de 2009, que aprueba el Texto Único Actualizado del Reglamento de la Ley que Impulsa la Inversión Pública Regional y Local con Participación del Sector Privado.  Acuerdo de Concejo Municipal Nº 130-2011-MDM de fecha 23 de junio del 2011, mediante el cual se priorizó el proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” (en adelante el Proyecto) para ser ejecutado en el marco de la Ley N° 29230.  Resolución de Alcaldía 038-2012-MDM de fecha 08 de febrero del 2012, mediante la cual se designó a los miembros del Comité Especial encargado del proceso de selección de la empresa que financiará y se encargará de ejecutar el Proyecto en el marco de la Ley N° 29230 y su Reglamento. 1.4 Facultades del Comité Especial 1.4.1 Conforme a lo establecido en el Reglamento de la Ley N° 29230 y Resolución de Alcaldía N° 038-2012-MDM de fecha 08 de febrero del 2012; el COMITÉ se encargará de la organización y ejecución del proceso de selección, siendo competente para elaborar e integrar las Bases, convocar al proceso, absolver consultas, evaluar las propuestas, otorgar la Buena Pro y todo acto que sea necesario para el desarrollo del proceso de selección. En ese sentido, es el autorizado para, entre otros, promover, programar, dirigir, regular, supervisar, controlar y dictar todas las disposiciones que resulten pertinentes o que estime necesarias para la ejecución del proceso y resolver todo lo que no se encuentre previsto en las Bases o en las normas legales aplicables. 1.4.2 El COMITÉ puede prorrogar los plazos mencionados en estas Bases; asimismo, puede, en cualquier momento y sin expresión de causa, suspender o dejar sin efecto el presente Proceso de Selección, aún luego de adjudicada la buena pro y hasta antes de la fecha prevista para el cierre, si así lo estimare conveniente, sin incurrir en responsabilidad alguna como consecuencia de ello.
  • 5.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 5 1.4.3 La sola presentación de un Postor de una oferta no obliga al COMITÉ a aceptarla. La sola presentación de su Expresión de Interés implica la aceptación y sometimiento incondicional por parte del Postor a lo dispuesto en las presentes bases y todos sus documentos ampliatorios o modificatorios. 1.4.4 Salvo lo expresamente establecido en sentido contrario en estas Bases, con relación a este Proceso de Selección, las decisiones del COMITÉ, del Concejo Municipal o de cualquier órgano del Municipio Distrital de Majes en relación con este Proceso de Selección, son definitivas, no darán lugar a indemnización de clase alguna y no son susceptibles de impugnación en el ámbito administrativo, judicial o arbitral. En consecuencia, por la sola participación en el Proceso de Selección, las personas que estén comprendidas bajo los alcances de estas Bases renuncian a interponer cualquier recurso de impugnación contra tales decisiones. 2 GENERALIDADES DEL PROCESO 2.1 Representante Legal 2.1.1 Designación y Facultades Cada Postor podrá designar hasta dos Representantes Legales para que lo representen, conjunta o individualmente, conforme a lo dispuesto en este Numeral, con domicilio y teléfono establecidos, en lo posible, en la ciudad de Arequipa así como su dirección de correo electrónico y documento de identidad. Estas personas deberán contar con facultades suficientemente amplias para obligar y representar al Postor en todos los actos o asuntos relacionados con el presente Proceso de Selección. Es decir, que el Representante Legal pueda presentar los Sobres N° 1, 2 y 3 ante el COMITÉ, responder en nombre del Postor todas las preguntas que el COMITÉ formule, recibir Circulares y cualquier documento que remita el COMITÉ, firmar, en nombre y representación de su poderdante, todos los documentos que así requieran las Bases, incluyendo específicamente la facultad de formular y suscribir los formularios de presentación de las propuestas y suscribir el Convenio, de ser el caso. En caso que el Postor sea un Consorcio, dicha designación deberá ser efectuada a través de los Representantes Legales de los integrantes del Consorcio que cuenten con facultades para ello. Tales facultades deberán acreditarse mediante la presentación de copia simple del poder debidamente inscrito en los Registros Públicos. Los poderes de los Representantes Legales de los integrantes del Consorcio deberán observar las mismas formalidades que los poderes del Representante Legal del Postor de acuerdo a las presentes Bases. Las notificaciones dirigidas al Postor se efectuarán remitiéndolas a cualquiera de los Representantes Legales, mediante: a) Correo Electrónico o Facsímil, con confirmación de transmisión completa expedida por el destinatario de la comunicación respectiva a través de otro facsímil y/o correo electrónico, en cuyo caso se entenderá recibida en la fecha que se complete la transmisión del remitente b) Por carta entregada por mensajería o por conducto notarial, en cuyo caso se entenderá recibida la notificación en la fecha de su entrega, entendiéndose en estos casos, por bien efectuada y eficaz cualquier notificación realizada en el domicilio señalado por el Representante Legal. Los documentos presentados en los Sobres N° 1, 2 y 3 y, en general, todos los documentos que un Postor presente con relación al Proceso de Selección deberán
  • 6.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 6 estar firmados por el Representante Legal de quien presente dichos documentos y que se encuentre debidamente facultado para ello, de conformidad con lo dispuesto en este numeral. 2.1.2 Formalidades del poder del Representante Legal Los poderes otorgados únicamente deberán constar por escritura pública o en copia certificada notarialmente del órgano societario correspondiente por el cual se otorgan. Sin embargo, a la fecha de cierre, el Adjudicatario de la buena pro deberá acreditar la inscripción en los Registros Públicos de los poderes del representante que suscribirá el Convenio. El poder mediante el cual se nombra al Representante Legal deberá contener las facultades de representación correspondientes y será presentado en el Sobre N° 1. El nombramiento de un nuevo Representante Legal sólo entrará en vigor a partir de la fecha en que el COMITÉ reciba los documentos que acrediten debidamente este hecho. 2.2 Circulares Si el COMITÉ considera necesario aclarar, modificar o complementar las Bases, emitirá una Circular, que será remitida a todos los Postores, dirigida a los Representantes Legales y enviada al domicilio señalado. Las Circulares emitidas por el COMITÉ formarán parte integrante de las presentes Bases, siendo jurídicamente vinculantes para todos los Postores; y serán publicadas en la Página Web del Municipio Distrital de Majes. (www.munimajes.gob.pe) 2.3 Límites en la responsabilidad por información suministrada 2.3.1 Decisión independiente de los Postores Todos los Postores deberán basar la decisión de presentar o no sus Propuestas Técnicas y Económicas, en función a sus propias investigaciones, estudios, exámenes, inspecciones, visitas, entrevistas y otros. En tal sentido, es obligación y responsabilidad de cada uno de ellos revisar y evaluar las características particulares del proyecto y adoptar las decisiones que consideren pertinentes, a su propio y entero riesgo. 2.3.2 Limitación de responsabilidad El Estado Peruano o cualquier dependencia de éste, el Municipio Distrital de Majes, el COMITÉ, sus integrantes y asesores, no garantizan, ni expresan implícitamente, la totalidad, integridad, fiabilidad o veracidad de la información, verbal o escrita, que se suministre a los efectos de o dentro del Proceso de Selección. En consecuencia, ninguna de las personas que participen en el Proceso de Selección, podrá atribuir responsabilidad a cualquiera de las partes mencionadas o a sus representantes, agentes o dependientes, por el uso que pueda darse a dicha información o por cualquier inexactitud, insuficiencia, defecto, falta de actualización o por cualquier otra causa no expresamente contemplada en este numeral. 2.3.3 Aceptación del Postor La sola presentación de la Expresión de Interés o designación del Representante Legal, según corresponda, implica el pleno conocimiento, aceptación y sometimiento incondicional a todo lo establecido en las Bases, las mismas que tienen jurídicamente carácter vinculante para aquéllos, así como su renuncia irrevocable e incondicional, de la manera más amplia que permitan las leyes aplicables, a plantear, ante cualquier fuero o autoridad, cualquier acción, reclamo, demanda, denuncia o solicitud de
  • 7.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 7 indemnización contra el Estado Peruano o cualquier dependencia, organismo, funcionario o empleado de éste; el Municipio Distrital de Majes, el COMITÉ, sus integrantes y asesores. 2.4 Proyecto de Convenio Los términos y condiciones bajo los cuales se regirá el financiamiento y construcción del Proyecto se fijarán en el proyecto de Convenio que forma parte integrante de las presentes Bases. 2.5 Derecho de Participación Para que el Postor pueda participar en el presente proceso de selección debe de cancelar un monto de S/. 30.00, con la finalidad de cubrir los costos del material elaborado. Este pago se debe de realizar en Caja de la Entidad ubicada en la Av Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa, donde se le entregará las Bases del proceso de selección, Términos de Referencia y a través de un medio digital (CD) el Estudio de Pre inversión a nivel de factibilidad. 3 ETAPAS DEL PROCESO DE SELECCIÓN 3.1 Convocatoria La convocatoria del presente proceso de selección es publicada por una vez en el diario oficial “El Peruano” y en otro de circulación local, así como en la Página Web del Municipio Distrital de Majes y de la Agencia de Promoción de la Inversión Privada - PROINVERSIÓN en caso corresponda. Las Bases serán publicadas en la Pagina Web del Municipio Distrital de Majes y los interesados pueden obtenerlas previo registro de sus datos y correo electrónico. 3.2 Expresión de Interés A efectos de poder participar en el Proceso de Selección, las personas jurídicas de manera individual o en consorcio deberán presentar su Expresión de Interés al COMITÉ, conforme al modelo adjunto al documento de Convocatoria, dentro del plazo de siete (7) días hábiles siguientes a la fecha de publicación de la Convocatoria, a través de oficina de Mesa de Partes de la Entidad ubicada en Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa. 3.3 Formulación y Absolución de Consultas Los Postores, a través de su Representante Legal, podrán realizar en castellano, por escrito, vía fax o correo electrónico, las consultas sobre las Bases que estimen necesarias o convenientes en las fechas previstas en el Cronograma, dirigidas al COMITÉ, a través de oficina de Mesa de Partes de la Entidad ubicada en Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa, específicamente: Sr/Sra. Roberto Vera Chalco Presidente del COMITÉ Ley N° 29230 Municipalidad Distrital de Majes Municipal Nro. 210 Villa el Pedregal – Majes Teléfono: (054) 586071 Correo electrónico: Las respuestas a las consultas que se efectúen podrán modificar o ampliar las Bases, pasando a formar parte de las mismas; y serán dadas a conocer mediante Circulares a todos
  • 8.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 8 los Postores, sin revelar la identidad de quién formuló las consultas. Cualquier deficiencia o defecto en las propuestas por falta de consultas u observaciones, no podrá ser invocado como causal de impugnación. 3.4 Presentación de Propuestas, Apertura de Sobres y Evaluación de Propuestas 3.4.1 Las propuestas se entregarán en tres sobres: Sobre 1 “Credenciales”, Sobre 2: “Propuesta Técnica” y Sobre 3: “Propuesta Económica”, cuyos contenidos se describen en el Anexo 4. Los sobres Nº 1, Nº 2 y Nº 3 serán presentados personalmente por el Representante Legal. 3.4.2 Los sobres deberán ser presentados al COMITÉ, cerrados y claramente marcados en el anverso, indicando el número de sobre que le corresponde, así como el nombre del Postor, en cada uno de ellos. 3.4.3 Los documentos deberán ser presentados en castellano, salvo que excepcionalmente el COMITÉ admita la presentación en otro idioma. En caso de adjuntarse folletos o catálogos redactados en idioma extranjero y siendo los mismos no exigidos en las Bases, el COMITÉ podrá solicitar al Postor su traducción simple al castellano. Si existiera alguna discrepancia entre los textos en diferentes idiomas de cualquier documento, prevalecerá el texto en español. 3.4.4 Toda la información presentada en los sobres deberá ser legible y foliada en forma correlativa, clara y rubricada en cada folio por el Representante Legal acreditado del Postor debidamente facultado para tal efecto. Asimismo, se deberá incluir una relación detallada de todos los documentos incluidos en cada sobre. 3.4.5 La documentación contenida en los sobres deberá ser presentada en original y una copia simple, marcadas como “Original”, y “Copia 1” en la primera página, debiendo cada juego ser foliado correlativamente y firmado por el Representante Legal. 3.4.6 El Postor será responsable por los costos o gastos directos e indirectos en que incurra relacionados con la preparación de los sobres. El Municipio Distrital de Majes el COMITÉ ni sus asesores, serán responsables en ningún caso por dichos costos, cualquiera sea la forma en que se realice el Proceso de Selección. 3.4.7 En caso de existir discrepancia entre una cifra expresada en números y otra cifra expresada en letras, prima la expresada en letras. 3.4.8 Cada documento presentado por el Postor tendrá el carácter de declaración jurada. Si el COMITÉ detectara alguna falsedad o fraude en los documentos presentados, que no sea subsanable por el Postor, se le descalificará y se le podrá ejecutar de inmediato la Garantía de Seriedad de Oferta, sin perjuicio de las acciones legales a que hubiera lugar. Se le ejecutará la misma Garantía, si la falsedad o fraude se detectara después de adjudicada la Buena Pro; además se le rescindirá o resolverá, según sea el caso, la relación contractual.
  • 9.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 9 3.5 Presentación de los Sobres N° 1, Nº 2 y Nº 3 y Apertura de los Sobres N° 1 y Nº 2 (Acto Público) 3.5.1 La presentación de los Sobres N° 1, Nº 2 y N° 3 y la apertura de los Sobres N°1 y N° 2 se llevará a cabo ante el COMITÉ, en presencia de Notario Público, el(los) día(s) previsto(s) en el cronograma del presente Proceso de Selección, a la hora y lugar que oportunamente se comunicará a los Postores mediante circular. El COMITÉ otorgará hasta treinta (30) minutos de tolerancia a partir de la hora fijada para el cumplimiento del acto público. Culminado el plazo mencionado, se procederá a dar inicio al acto con los Postores que se encontrasen presentes. Después del plazo señalado, no se Señores Municipio Distrital de Majes DIRECCIÓN AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES Att.: COMITÉ Nº 29230l LICITACIÓN N° ……… Objeto del proceso: …………. SOBRE N° 1: CREDENCIALES NOMBRE / RAZON SOCIAL DEL POSTOR Nº DE FOLIOS DE C/ EJEMPLAR Señores Municipio Distrital de Majes DIRECCIÓN AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES Att.: COMITÉ Nº 29230l LICITACIÓN N° ……… Objeto del proceso: …………. SOBRE N° 2: PROPUESTA TÉCNICA NOMBRE / RAZON SOCIAL DEL POSTOR Nº DE FOLIOS DE C/ EJEMPLAR Señores Municipio Distrital de Majes DIRECCIÓN AV. MUNICIPAL NRO. 210 VILLA EL PEDREGAL – MAJES Att.: COMITÉ Nº 29230l LICITACIÓN N° ……… Objeto del proceso: …………. SOBRE N° 3: PROPUESTA ECONÓMICA NOMBRE / RAZON SOCIAL DEL POSTOR Nº DE FOLIOS DE C/ EJEMPLAR
  • 10.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 10 admitirá la participación de más Postores ni la entrega de documentos adicionales ni la modificación de las propuestas presentadas. 3.5.2 El Presidente del COMITÉ o cualquier miembro de éste que lo sustituya, iniciará el acto de recepción de sobres e invitará a los Postores a entregar los sobres correspondientes. Una vez que los Postores hayan hecho entrega de sus sobres, se procederá a la apertura y verificación de la documentación contenida en los Sobres N° 1, en el mismo orden en que fueron presentados por los Postores. El COMITÉ con asistencia del Notario Público verificará el contenido de dichos sobres. El Notario Público visará al margen de los documentos presentados. Si se encontrara que la Garantía de Seriedad de Oferta o algún otro documento necesario para cumplir con la oferta de acuerdo al Anexo 4 no ha sido incluido, el Postor quedará automáticamente descalificado y se le devolverá sus Sobres N° 2 y N° 3 sin abrir. 3.5.3 Luego se procederá a la apertura del Sobre N° 2 de los Postores cuyos Sobres N° 1 hayan sido declarados aptos. El Notario visará al margen los documentos presentados y el COMITÉ procederá a su revisión. En el mismo acto, el Notario Público procederá a firmar y sellar, sin abrir, los Sobres N° 3, que pasarán a su custodia hasta su apertura. Se levantará un acta de lo acontecido, que será suscrita por los miembros del COMITÉ presentes, por el Notario Público y por los Postores que así lo deseen. 3.5.4 Si al momento de la evaluación del Sobre N° 2, alguno de los documentos requeridos adolece de defecto subsanable, que implica un error no sustancial, el COMITÉ procederá a comunicar al Postor para que en un plazo máximo de dos (2) días hábiles subsane los defectos incurridos. Si venciera dicho plazo sin que se hubiera subsanado la deficiencia, el Postor quedará automáticamente descalificado y se le devolverá su sobre N° 2 y su sobre N° 3 sin abrir en el acto de apertura del Sobre N° 3. 3.5.5 Los Sobres N° 2 que no incluyan lo solicitado en el Anexo 4 de las Bases, invalidarán la Propuesta Técnica y serán devueltos al Postor con el Sobre N° 3, este último sin abrir. 3.5.6 A fin de facilitar el examen, verificación y comparación de datos y requisitos del Sobre N° 2, el COMITÉ podrá solicitar a cualquier Postor que aclare la información contenida en la Propuesta Técnica del Sobre N° 2 mediante escrito. La solicitud de aclaración y la respuesta correspondiente se hará por escrito hasta el plazo que se le indique, bajo apercibimiento de quedar excluido de la evaluación. 3.6 Apertura del Sobre Nº 3 3.6.1 En la fecha fijada en el Cronograma, a la hora y lugar que oportunamente se comunicará mediante circular y con la presencia de Notario Público que mantuvo en custodia los Sobres N° 3, el Presidente del COMITÉ o cualquier miembro de éste que lo sustituya, anunciará la relación de los Postores que fueron declarados aptos luego de haberse evaluado la Propuesta Técnica y que por tanto pasarán a la segunda etapa de selección. Luego, se procederá a devolver los Sobres N° 3 sin abrir a los Postores cuyos puntajes de la Propuesta Técnica no hubiesen alcanzado el puntaje mínimo de 80 puntos, los mismos que quedarán descalificados. 3.6.2 Acto seguido, el Notario Público procederá a abrir los sobres Nº 3 de los Postores aptos, uno por uno, en el mismo orden en que fueron recibidos, estableciéndose el orden de méritos final de la evaluación y procediéndose a adjudicar la buena pro, y se levantará el acta correspondiente. No será considerada como una Propuesta Económica válida, aquella en la que el monto de inversión propuesto exceda o sea menor en más del 10% con respecto al monto de inversión referencial establecido en los Términos de Referencia (Anexo 3).
  • 11.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 11 3.6.3 El COMITÉ calificará las Propuestas Técnicas y Económicas de acuerdo al Anexo Nº 5. 3.6.4 En el supuesto de empate entre dos o más Postores, los Postores que empataron tendrán un plazo de hasta 2 días hábiles para presentar una nueva oferta económica según lo que en ese momento determine el COMITÉ, la que no podrá ser de un monto mayor al inicialmente presentado. Las nuevas ofertas deberán presentarse en un nuevo Sobre N° 3 cerrado, cumpliendo con las mismas formalidades establecidas para la presentación de la Oferta Económica. El procedimiento del acto público para la presentación de las nuevas ofertas económicas estará sujeto a los mismos términos y condiciones de la oferta económica original. 4 PROCESO DE SELECCIÓN DESIERTO El proceso de selección será declarado desierto, si no hubiese expresiones de interés o Propuestas, o cuando ninguno de los Postores que presentaron sus Propuestas alcance la calificación mínima. Asimismo, si no se hubiese recibido al menos una oferta económica válida que cumpla con las indicaciones previstas en las Bases. 5 PRESENTACIÓN DE IMPUGNACIÓN CONTRA LA ADJUDICACIÓN 5.1 Cualquier Postor declarado apto para la apertura del Sobre Nº 3 podrá interponer recurso de impugnación ante el COMITÉ contra la Adjudicación de la Buena Pro. Dicha impugnación deberá constar como observación en el Acta Notarial del Acto de Apertura del Sobre N° 3 y ser debidamente sustentada, por escrito, dentro de los tres (3) días hábiles contados a partir del día siguiente de la adjudicación. Ninguna impugnación se considerará válidamente interpuesta y carecerá de todo efecto, si el Postor no cumple los plazos estipulados o no adjunta necesariamente la Garantía de Impugnación a que hace referencia el Numeral 6.5 dentro del mismo plazo de tres (3) días hábiles señalado anteriormente. 5.2 El COMITÉ resolverá la reclamación dentro del plazo máximo de tres (03) días hábiles contados desde la fecha en que se haga entrega de la Garantía de Impugnación antes mencionada. 5.3 El Postor afectado podrá apelar la decisión del COMITÉ, dentro del plazo de tres (3) días hábiles siguientes al de su notificación. Esta apelación podrá también ser interpuesta contra la decisión ficta de denegatoria de reclamación, dentro de los tres días hábiles siguientes al vencimiento del plazo que tiene el COMITÉ para emitir pronunciamiento. La apelación será presentada ante el Alcalde, correspondiéndole resolver en segunda y última instancia final e inapelable, en un plazo no mayor de siete (7) días hábiles contados a partir del día de su interposición. 5.4 En caso se declare fundada la reclamación o la apelación, el COMITÉ devolverá la garantía de impugnación al Postor respectivo, no generando intereses a su favor. En ese caso, se comunicará a todos los Postores la modificación del resultado de evaluación y del nuevo resultado de la adjudicación de la buena pro, de ser el caso, con lo que queda finalizado el proceso de selección y se procederá a devolver las respectivas cartas fianzas. 5.5 En caso se declare infundada o improcedente la reclamación, o sea declarada infundada o improcedente la apelación, o aún si el Postor desistiera de la reclamación después del pronunciamiento del COMITÉ o de la apelación, la garantía de impugnación que se menciona en el Numeral 6.5. será ejecutada. 6 GARANTÍAS
  • 12.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 12 6.1. Las garantías son fianzas bancarias que deberán ser extendidas conforme a los modelos indicados en los Formularios 5, 5A y 7 según corresponda, por uno o más bancos locales señalados en el Anexo 2. 6.2. La Garantía de Seriedad de Oferta (Carta Fianza), debe ascender a la cantidad de S/. 875,611.30 (Ochocientos setenta y cinco mil seiscientos once con 30/100 nuevos soles), emitidas por una Entidad Financiera inscrita y autorizada por la SBS (Superintendencia de Banca y Seguros); y deberá mantenerse vigente hasta la suscripción del Convenio, con el objeto de asegurar el cumplimiento de las obligaciones de la Empresa Privada previstas durante el presente Proceso de Selección. 6.3. La Garantía de Fiel Cumplimiento debe ascender a la cantidad de S/. 4,378,056.49 (Cuatro millones trescientos setenta y ocho mil cero cincuenta y seis con 49/100 Nuevos Soles) y deberá mantenerse vigente durante el plazo y en las condiciones establecidas en el Convenio, con el objeto de asegurar el cumplimiento de las obligaciones de la Empresa Privada. Esta garantía será entregada con los documentos requeridos para la firma del Convenio. 6.4. La Garantía de Seriedad de Oferta debe mantenerse vigente hasta que sea reemplazada por la Garantía de Fiel Cumplimiento a la suscripción del Convenio, momento en que será devuelta. 6.5. La Garantía para la Impugnación debe ascender a S/. 1’313,416.95 (Un millón trescientos trece mil cuatrocientos dieciséis con 95/100 Nuevos Soles), y deberá mantenerse vigente al menos por 30 días calendario contados desde su fecha de emisión y deberá mantenerse vigente hasta consentida la Buena Pro. Cualquier incumplimiento de las obligaciones recogidas en las presentes Bases o generadas a partir del proceso de selección en cuestión dará lugar a la ejecución de la garantía correspondiente, sin perjuicio de las responsabilidades civiles o penales a que hubiere lugar. 7 SUSCRIPCIÓN DEL CONVENIO - FECHA DE CIERRE 7.1 La Fecha de Cierre tendrá lugar en la fecha prevista en el cronograma del Proceso de Selección, en el lugar y hora que se indicará por Circular y se llevará a cabo ante Notario Público, quien certificará los actos a que se refiere el numeral siguiente. 7.2 En la Fecha de Cierre el Adjudicatario de la buena pro entregará al representante de la Entidad correspondiente, los siguientes documentos: 7.2.1 Presentación por parte del adjudicatario de la documentación que acredite la inscripción en la Oficina Registral correspondiente de los poderes de los Representantes Legales que suscribirán el Convenio. 7.2.2 Para el caso de Consorcio deberá presentar copia legalizada del documento constitutivo del Consorcio en donde consten los poderes de los Representantes Legales que suscribirán el Convenio, que esté acorde a lo señalado en la declaración jurada del Formulario 1. 7.2.3 Garantía de Fiel Cumplimiento de Convenio, según Formulario N° 5A y acorde con el Numeral 6.3 de las Bases. 7.2.4 La presentación por parte del Adjudicatario que suscriba el Convenio, respecto de la empresa en caso esta sea constructora y de los integrantes del Consorcio en caso estos sean constructores y de la constructora, según sea el caso, de la constancia de no estar inhabilitado para participar en procesos de selección ni para contratar con el Estado que emite el OSCE.
  • 13.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 13 7.3 Siempre que el adjudicatario haya entregado los documentos antes señalados, en la Fecha de Cierre se le entregará al Adjudicatario un ejemplar del Convenio debidamente firmado por el representante legal del Municipio Distrital de Majes. 7.4 Si el Postor no cumple en la oportunidad debida con entregar los documentos a que se refieren los párrafos precedentes, el COMITÉ podrá, a su sola discreción, otorgar un plazo adicional para su entrega o revocar la Buena Pro y adjudicársela al Postor que quedó en segundo lugar, y así sucesivamente. Si el COMITÉ opta por la revocatoria, ejecutará la Garantía de Seriedad de Oferta. Asimismo, se dispondrá la ejecución de la referida garantía si se detectara que el Adjudicatario brindó información inexacta a través de los documentos presentados durante el Proceso de Selección. 8 JURISDICCIÓN Y COMPETENCIA Las presentes Bases y los documentos que las integran se regirán e interpretarán de acuerdo a las leyes peruanas. Los Postores y el adjudicatario, se someten y aceptan irrevocablemente la jurisdicción y competencia de los jueces y tribunales de la ciudad de Arequipa, para los conflictos que pudiesen suscitarse con respecto a estas Bases.
  • 14.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 14 FORMULARIO Nº 1 (Solo para casos de Consorcio) DECLARACIÓN JURADA SOBRE LA CONFORMACIÓN DE UN CONSORCIO Por medio de la presente, declaramos bajo juramento lo siguiente: Que………………. Y ………….. (nombre de cada uno de los Integrantes del Consorcio) son empresas constituidas de acuerdo con la legislación de la República del Perú o que vayan a tributar en el Perú a mediano plazo y prometen asociarse a través de un consorcio a los efectos de encargarse de financiar y ejecutar el Proyecto objeto del Proceso de Selección. Que, para tal efecto, estas empresas actuarán como un Postor único en el presente proceso. Que, las empresas que conforman el Consorcio son responsables solidaria e indivisiblemente frente al Estado Peruano y Municipio Distrital de Majes, respecto de todas y cada una de las obligaciones asumidas y declaraciones juradas presentadas por el Postor, según corresponda, en relación con el presente Proceso de Selección. Lugar y fecha: ...................... de........... de 2012. Entidad ..............................……........... Nombre y Firma ............................................................. Representante Legal del Postor Entidad ..............................……........... Representante Legal de......... (Integrante 1) Nombre y Firma ................................................. Representante Legal de......... (Integrante 1) Entidad ..............................……........... Representante Legal de.......... (Integrante 2) Nombre y Firma ................................................ Representante Legal de......... (Integrante 2) Nota: Las firmas de los representantes legales en esta declaración jurada deberán ser legalizadas por Notario Público o Juez de Paz Letrado.
  • 15.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 15 FORMULARIO Nº 2 DECLARACIÓN JURADA Por medio de la presente declaramos bajo juramento que el porcentaje de participación de cada uno de nuestros accionistas o socios o integrantes es el siguiente: En el caso de Postores que son Personas Jurídicas: Accionistas o socios Porcentaje de participación en el Postor (sólo aquellos con más del 5%) 1. 2. 3. 4. 5. […] TOTAL En el caso del Postor que es Consorcio: Integrantes Porcentaje de participación 1. 2. 3. 4. 5. […]. TOTAL Lugar y fecha: ……….............. de........... de 2012. Entidad ..............................……....................... Postor Nombre ............................................................. Representante Legal del Postor Firma ............................................................ Representante Legal del Postor Las firmas de los representantes legales deberán ser legalizadas por Notario Público o Juez Letrado.
  • 16.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 16 FORMULARIO Nº 3 DECLARACIÓN JURADA Por medio de la presente y con carácter de declaración jurada manifestamos a ustedes: 1. Que somos sociedades debidamente constituidas y válidamente existentes conforme a las Leyes del país o lugar de constitución, y que los Representantes Legales que participan en el proceso de selección están válidamente premunidos con facultades suficientes para representarnos en todos los actos y declaraciones que deben efectuarse como consecuencia del proceso de selección. 2. Que nos sometemos irrevocablemente a todos y cada uno de los términos y condiciones establecidos en las Bases y demás documentos de la referencia y acataremos todas las resoluciones, Circulares y comunicaciones en general que el COMITÉ encargado formule en relación con el Proceso de Selección materia de las Bases. Asimismo, nos comprometemos a ejecutar todas las acciones que sean necesarias para cumplir lo exigido por ustedes en las Bases, así como en el Convenio y los Términos de Referencia. 3. Que entendemos que la ejecución del Proyecto estará supervisado por una entidad contratada por el Municipio Distrital de Majes de acuerdo a lo establecido en la Ley y el Reglamento, por lo que nos comprometemos a brindar todas las facilidades del caso para que la misma pueda cumplir efectivamente sus funciones dentro del marco de las referidas normas. 4. Que no nos encontramos incursos dentro de los alcances del Artículo 1366 del Código Civil, ni comprendidos en alguno de los supuestos establecidos en el Artículo 10 del Decreto Legislativo N° 1017. 5. Que acataremos los términos y condiciones establecidos por ustedes en lo que respecta a la utilización de la información que se proporcione durante la vigencia de nuestro Convenio y en general, mientras dure el Proceso de Selección, manteniendo estricta reserva sobre la información obtenida. 6. Que nos sometemos a las leyes y demás normas vigentes en la República del Perú así como a la jurisdicción de los jueces y tribunales de la ciudad de Arequipa, a efectos de someter cualquier controversia que se pudiese generar en aplicación de lo dispuesto por las Bases del Proceso de Selección en la referencia, renunciando a cualquier reclamo que pudiera ser formulado por la vía diplomática. Los impedimentos señalados en los numerales precedentes alcanzan a los miembros integrantes de los Postores, en caso éstos se presenten en Consorcio. Se suscribe la presente con carácter de declaración jurada irrevocable e incondicional. Atentamente, Las firmas de los representantes legales deberán ser legalizadas por Notario Público o Juez de Paz Letrado.
  • 17.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 17 FORMULARIO Nº 4 MODELO DE CARTA DE DECLARACIÓN DE ESTADOS FINANCIEROS Y TECNICOS Arequipa, ......... de.....................de 2012 Señores COMITÉ ESPECIAL Municipio Distrital de Majes Presente.- Postor : ......................................... ..................................... Ref.: Proceso de Selección de Empresa para Ejecución del Proyecto: “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA- AREQUIPA - PRIMERA ETAPA”. De acuerdo a lo previsto en el Numeral 3 del Anexo 4 de las Bases del Proceso de Selección, por medio de la presente cumplimos con acreditar los requisitos financieros para la precalificación en el Concurso de la referencia. A. PATRIMONIO NETO DEL POSTOR: PATRIMONIO NETO S/. [ ] B. IMPUESTO A LA RENTA PAGADO La empresa…………….. declara bajo juramento que durante el ejercicio fiscal 2011 ha procedido al pago de S/. …….. …………. y 00/100 Nuevos Soles por concepto de Impuesto a la Renta. Adicionalmente se incluye la Declaración Jurada presentada ante la Superintendencia Nacional de Administración Tributaria (SUNAT) correspondiente al año 2011. (Repetir este párrafo por cada una de las empresas del Consorcio) I. REQUISITOS TECNICOS Por medio de la presente, declaramos bajo juramento que el Postor, las empresas integrantes del Postor o la empresa constructora a ser contratada, posee(n) experiencia adquirida dentro de los últimos 10 años en la ejecución de las obras de infraestructura que se señalan a continuación: Experiencia en ejecución de obras de Infraestructura en general (*) Datos de la empresa constructora Año de inicio de actividades e información económica relevante Dos obras más importantes y número de personal ocupado en cada una de ellas (*) En caso que la experiencia sea de un constructor distinto al Postor, adjuntar información sustentatoria (certificados o constancias o Currículum Vitae, otros) Replicar el cuadro en cuantas actividades crea conveniente.
  • 18.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 18 Experiencia en ejecución de obras similares al Proyecto a ejecutar Tipo de actividades Año de inicio de las actividades Monto de contratos realizados en los últimos 10 años Nombre y Firma .................................................. Representante Legal del Postor Entidad .................................................. Postor Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
  • 19.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 19 FORMULARIO N° 5 MODELO DE GARANTÍA DE SERIEDAD DE OFERTA Ciudad, [___] de [________] de 2012. Señores Municipio Distrital de Majes Presente.- Referencia: Proceso de Selección de la empresa que se encargará del financiamiento y ejecución del Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA”. De nuestra consideración: Por la presente otorgamos fianza solidaria, irrevocable, sin beneficio de excusión, incondicional y de realización automática, hasta por la suma de S/. 875,611.30 (ochocientos setenta y cinco mil seiscientos once con 30/100 Nuevos Soles ), a favor del Municipio Distrital de Majes, para garantizar el correcto y oportuno cumplimiento de todos los procedimientos y cada una de las obligaciones asumidas por nuestros clientes señores [___________], en el Proceso de Selección del proyecto de la referencia. Esta fianza tendrá un plazo de vigencia de 60 días calendario contados a partir de su fecha de emisión y, se hará efectiva en el caso que nuestros afianzados no cumplan con cualquiera de los compromisos y obligaciones derivados de la celebración del Convenio antes referido. Esta garantía deberá renovarse de acuerdo a las condiciones previstas en el Convenio. Queda expresamente entendido por nosotros que esta fianza será ejecutada por el Municipio Distrital de Majes, de conformidad con lo dispuesto por el Artículo 1898 del Código Civil Peruano vigente. Para que nosotros procedamos a honrar esta fianza, bastará un simple requerimiento del Alcalde del Municipio Distrital de Majes, o quien haga sus veces, realizado por conducto notarial en nuestras oficinas en la dirección indicada líneas abajo. Nos comprometemos a pagarles el monto total de la fianza en un plazo máximo de 72 horas, contado a partir de la fecha de recepción de la carta notarial de requerimiento. Toda demora de nuestra parte en honrar el pago dará origen al pago de intereses compensatorios en favor de ustedes que se calcularán sobre la base de la mayor Tasa Activa en Moneda Nacional (TAMN) publicada por la Superintendencia de Banca y Seguros del Perú más un spread de 3.0%. Tales intereses se devengarán a partir de la fecha en que sea exigido el pago y hasta la fecha efectiva del pago. Las obligaciones contraídas en virtud a la presente garantía no se verán afectadas por cualquier disputa entre ustedes y nuestros clientes. Los términos utilizados en esta Carta Fianza tienen el mismo significado que los términos definidos en las Bases del Proceso de Selección. Atentamente,
  • 20.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 20 FORMULARIO N° 5A MODELO DE GARANTÍA DE FIEL CUMPLIMIENTO Ciudad,…….de [___] de 2012. Señores Municipio Distrital de Majes Presente.- Referencia: Proceso de Selección de la empresa que se encargará del financiamiento y ejecución del Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA”. De nuestra consideración: Por la presente otorgamos fianza solidaria, irrevocable, sin beneficio de excusión, incondicional y de realización automática, hasta por la suma de S/. 4’378,056.49 (Cuatro millones trescientos setenta y ocho mil cero cincuenta y seis con 49/100 Nuevos Soles), a favor del Municipio Distrital de Majes para garantizar el correcto y oportuno cumplimiento de todas y cada una de las obligaciones asumidas por nuestros clientes señores ..........................................................................................., en virtud del Convenio para la ejecución del proyecto de la referencia. Esta fianza tendrá un plazo de vigencia de 90 días calendario contados a partir de su fecha de emisión y, se hará efectiva en el caso que nuestros afianzados no cumplan con cualquiera de los compromisos y obligaciones derivados de la celebración del Convenio antes referido. Esta garantía deberá renovarse de acuerdo a las condiciones previstas en el Convenio. Queda expresamente entendido por nosotros que esta fianza será ejecutada por el Municipio Distrital de Majes, de conformidad con lo dispuesto por el Artículo 1898 del Código Civil Peruano vigente. Para que nosotros procedamos a honrar esta fianza, bastará un simple requerimiento del Alcalde del Municipio Distrital de Majes, o quien haga sus veces, realizado por conducto notarial en nuestras oficinas en la dirección indicada líneas abajo. Nos comprometemos a pagarles el monto total de la fianza en un plazo máximo de 72 horas, contado a partir de la fecha de recepción de la carta notarial de requerimiento. Toda demora de nuestra parte en honrar el pago dará origen al pago de intereses compensatorios en favor de ustedes que se calcularán sobre la base de la mayor Tasa Activa en Moneda Nacional (TAMN) publicada por la Superintendencia de Banca y Seguros del Perú más un spread de 3.0%. Tales intereses se devengarán a partir de la fecha en que sea exigido el pago y hasta la fecha efectiva del pago. Las obligaciones contraídas en virtud a la presente garantía no se verán afectadas por cualquier disputa entre ustedes y nuestros clientes. Los términos utilizados en esta Carta Fianza tienen el mismo significado que los términos definidos en las Bases del Proceso de Selección. Atentamente,
  • 21.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 21 FORMULARIO Nº 6 MODELO DE CARTA DE PRESENTACIÓN DE OFERTA ECONÓMICA Arequipa,.... de [___] de 2012. Señores COMITÉ ESPECIAL - Ley 29230 Municipio Distrital de Majes Presente.- Postor : .......................................................................................... Ref. : Proceso de Selección de empresa que ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA- AREQUIPA - PRIMERA ETAPA”. De acuerdo a lo indicado en el punto 3.4.1 de las Bases del Proceso de Selección, nos es grato hacerles llegar nuestra Oferta Económica, en los siguientes términos: El monto de inversión propuesto para la ejecución del Proyecto de la referencia alcanza la suma de S/ ……………….., desagregado en: ITEM MONTO (S/.) Costo de Expediente Técnico Costo de las Obras en General IGV (18%) Costo Total Asimismo, el monto total incluye todos los impuestos, tributos, gastos generales, gastos laborales, utilidad, seguros, transporte, inspecciones, pruebas, o cualquier otro concepto. Declaramos que nuestra Oferta Económica tiene el carácter de irrevocable y que mantendrá su plena vigencia hasta la Fecha de Cierre, comprometiéndonos a prorrogarla obligatoriamente si el COMITÉ así lo dispusiera. Declaramos conocer que nuestra Oferta Económica se incorporará al Convenio en todos sus términos y condiciones y sin excepción alguna. Entidad ..............................……....................... Postor Nombre ............................................................. Representante Legal del Postor Firma ............................................................ Representante Legal del Postor
  • 22.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 22 FORMULARIO Nº 7 MODELO DE GARANTÍA DE IMPUGNACIÓN DE LA ADJUDICACIÓN DE LA BUENA PRO Ciudad,…….de [___] de 2012. Señores Municipio Distrital de Majes Presente.- Ref. : Proceso de Selección de la Empresa que Ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA”. Carta Fianza Bancaria Nº.............................. Vencimiento: .................................... De nuestra consideración: Por la presente y a la solicitud de nuestros clientes, señores ……………………, constituimos fianza solidaria, irrevocable, incondicional y de realización automática, sin beneficio de excusión, ni división, hasta por la suma de S/. 1’313.416.95 (Un millón trescientos trece mil cuatrocientos dieciséis con 95/100 Nuevos Soles ), a favor del Municipio Distrital de Majes, para garantizar a nuestros afianzados en el pago de esa suma en cualquiera de los supuestos indicados en el segundo párrafo de esta carta fianza. Esta fianza deberá encontrarse vigente hasta sesenta (60) días hábiles contados a partir de la Fecha de Cierre del Proceso de Selección; y se hará efectiva en caso que la apelación presentada fuera declarada infundada o improcedente por el Alcalde del Municipio Distrital de Majes; o, habiendo la impugnación sido declarada en ese sentido por parte del COMITÉ, ésta no fuera apelada. Queda expresamente entendido por nosotros que esta fianza podrá ser ejecutada por el Municipio Distrital de Majes de conformidad con lo dispuesto por el Artículo 1898º del Código Civil Peruano. Se conviene expresamente que para que procedamos a honrar esta fianza, bastará un simple requerimiento realizado por conducto notarial en nuestras oficinas sitas en la dirección indicada líneas abajo. Nos comprometemos a pagarles el monto total de la fianza dentro de un plazo máximo de 24 horas, contado a partir de la fecha de recepción de la correspondiente carta notarial de requerimiento. Toda demora de nuestra parte en honrarla dará origen al pago de intereses compensatorios a favor de ustedes que se calcularán sobre la tasa máxima LIBOR a un año, más un Spread de 3.0%. La tasa LIBOR será la establecida por el Cable Reuter diario que se recibe en Lima a horas 11:00 a.m. de la fecha en la que se recibió el requerimiento de pago por conducto notarial, debiendo devengarse los intereses a partir de la fecha en que sea exigido el honramiento de la presente fianza. Atentamente,
  • 23.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 23 FORMULARIO N° 8 COMPROMISO DE CONTRATACIÓN DEL CONSTRUCTOR (En caso se subcontrate a un Constructor) Por medio de la presente, declaramos bajo juramento lo siguiente: Que, hemos firmado un compromiso de contratar con ……………………….. (Empresa constructora que acreditó la experiencia en construcción, en adelante el Constructor), mediante el cual en la eventualidad de resultar favorecidos con la Adjudicación de la Buena Pro conforme a lo establecido en las Bases, nos obligamos a celebrar un contrato de construcción para la ejecución del Proyecto. Queda expresamente establecido que el Constructor se responsabiliza solidariamente con el Adjudicatario que suscribe el Convenio respecto de la ejecución de las obras hasta por dos (02) años contados a partir de la entrega, por parte del Municipio Distrital de Majes, del documento de conformidad de obra. Asimismo, señalamos bajo juramento que las disposiciones que contendrá como mínimo el Contrato de Construcción son las siguientes: 1. Organización y Poderes Que, el Constructor es una persona jurídica debidamente constituida, válidamente existente, debidamente inscrita en el registro correspondiente, de acuerdo con las leyes de su jurisdicción de constitución u organización, para suscribir el contrato de construcción y para cumplir con las obligaciones establecidas en el mismo. 2. Capacidad Que, el Constructor está debidamente capacitado y es competente para llevar a cabo sus negocios, operaciones cotidianas, y aquellas otras operaciones contempladas en el contrato de construcción. 3. Autorización Que, el Constructor cuenta con la capacidad y representación suficiente para suscribir y cumplir el contrato de construcción. La suscripción y cumplimiento del contrato de construcción ha sido debidamente autorizado de conformidad con sus reglamentos internos o normas societarias correspondientes mediante toda acción social necesaria. Ninguno de los actos requeridos para este propósito ha sido modificado o cancelado, y dichos actos tienen plena vigencia. 4. Inexistencia de conflictos Que, la suscripción, entrega y cumplimiento del contrato de construcción por parte del Constructor y la realización de los actos contemplados en el mismo, no incumplen ninguna disposición de las Normas Legales Aplicables, así como tampoco algún acuerdo societario, o contraviene disposición alguna del estatuto del constructor. 5. Responsabilidad solidaria Que, el Constructor se responsabiliza solidariamente con el Adjudicatario por la ejecución de las Obras, según lo que se prevea en su contrato de construcción siendo que no podrá ser por un plazo menor de dos (2) años contados a partir de la entrega del documento de recepción de obra, conforme a lo previsto en el Convenio y la Propuesta Técnica del Adjudicatario.
  • 24.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 24 En tal sentido, señalamos conocer y aceptar las consecuencias del incumplimiento del presente compromiso y/o de la falta de veracidad de las declaraciones arriba señaladas. Lugar y fecha: .........,..... de......... de 2012. Entidad ............................................... Participante Nombre ............................................................. Representante Legal del Participante Firma ............................................................ Representante Legal del Participante Entidad ............................................... Representante Legal de (Integrante 1) Nombre .................................................. Representante Legal de (Integrante 1) Firma ............................................................ Representante Legal de (Integrante 1) Entidad ............................................... Representante Legal de (Integrante 2) Nombre ................................................ Representante Legal de (Empresa Constructora) Firma ................................................ Representante Legal de (Empresa Constructora) Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
  • 25.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 25 FORMULARIO N° 8-A COMPROMISO DE CONTRATACIÓN DEL PROYECTISTA (En caso que sea distinto del Constructor) Por medio de la presente, declaramos bajo juramento lo siguiente: Que, hemos firmado un compromiso de contratar con ……………………….. (Empresa proyectista que acreditó la experiencia en la elaboración de estudios técnicos, en adelante el Proyectista), mediante el cual en la eventualidad de resultar favorecidos con la Adjudicación de la Buena Pro conforme a lo establecido en las Bases, nos obligamos a celebrar un contrato de construcción para la elaboración del Expediente Técnico del Proyecto. Queda expresamente establecido que el Proyectista se responsabiliza solidariamente con el Adjudicatario que suscribe el Convenio respecto de la ejecución de las obras hasta por dos (02) años contados a partir de la entrega, por parte del Municipio Distrital de Majes, del documento de conformidad de obra. Asimismo, señalamos bajo juramento que las disposiciones que contendrá como mínimo el contrato a ser suscrito entre el Adjudicatario y el Proyectista son las siguientes: 1. Organización y Poderes Que, el Proyectista es una persona jurídica debidamente constituida, válidamente existente, debidamente inscrita en el registro correspondiente, de acuerdo con las leyes de su jurisdicción de constitución u organización, para elaborar estudios técnicos de ingeniería. 2. Capacidad Que, el Proyectista está debidamente capacitado y es competente para llevar a cabo sus negocios, operaciones cotidianas, y aquellas otras operaciones necesarias para la elaboración del Expediente Técnico del Proyecto. 3. Autorización Que, el Proyectista cuenta con la capacidad y representación suficiente para suscribir y cumplir el contrato de servicios con el Adjudicatario. La suscripción y cumplimiento del contrato de servicios con el Adjudicatario ha sido debidamente autorizado de conformidad con sus reglamentos internos o normas societarias correspondientes mediante toda acción social necesaria. Ninguno de los actos requeridos para este propósito ha sido modificado o cancelado, y dichos actos tienen plena vigencia. 4. Inexistencia de conflictos Que, la suscripción, entrega y cumplimiento del contrato de servicios con el Adjudicatario por parte del Proyectista y la realización de los actos contemplados en el mismo, no incumplen ninguna disposición de las Normas Legales Aplicables, así como tampoco algún acuerdo societario, o contraviene disposición alguna del estatuto del Proyectista.
  • 26.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 26 5. Responsabilidad solidaria Que, el Proyectista se responsabiliza solidariamente con el Adjudicatario por el diseño de las Obras, siendo que no podrá ser por un plazo menor de dos (2) años contados a partir de la entrega del documento de recepción de obra, conforme a lo previsto en el Convenio y la Propuesta Técnica del Adjudicatario. En tal sentido, señalamos conocer y aceptar las consecuencias del incumplimiento del presente compromiso y/o de la falta de veracidad de las declaraciones arriba señaladas. Lugar y fecha: .........,..... de......... de 2012. Entidad ............................................... Participante Nombre ............................................................. Representante Legal del Participante Firma ............................................................ Representante Legal del Participante Entidad ............................................... Representante Legal de (Integrante 1) Nombre .................................................. Representante Legal de (Integrante 1) Firma ............................................................ Representante Legal de (Integrante 1) Entidad ............................................... Representante Legal de (Integrante 2) Nombre ................................................ Representante Legal de (Proyectista) Firma ................................................ Representante Legal de (Proyectista) Nota: Las firmas de los Representantes Legales deberán ser legalizadas por Notario Público.
  • 27.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 27 FORMULARIO N° 9 PROYECTO DE CONVENIO CONVENIO DE COOPERACIÓN A SER SUSCRITO AL AMPARO DE LO ESTABLECIDO EN LA LEY N° 29230 Y SU REGLAMENTO CONVENIO DE INVERSIÓN PÚBLICA LOCAL Conste por el presente documento el Convenio de Inversión Pública Local en Infraestructura, en adelante el CONVENIO, que celebran de una parte el Municipio Distrital de Majes, en adelante el MUNICIPIO, con RUC N° ______________ y domicilio en el ____________, Distrito de Majes, Provincia de Caylloma y Departamento de Arequipa, el cual procede debidamente representado por su Alcalde Sr. ……………..., identificado con DNI Nº ____________; y de la otra parte; La empresa …………….., con RUC Nº …………………. representada por el Sr. …………………………….., identificado con DNI Nº ………………., señalando domicilio legal en ………………………..., en adelante, la EMPRESA PRIVADA, (Consignar en caso corresponda) El Consorcio integrado por la empresa …………….., con RUC Nº …………………. y por la empresa ……………, con RUC Nº …………………. , representado por el Sr. …………………………….., señalando domicilio legal en ………………………..., en adelante, EL CONSORCIO, en los términos y condiciones siguientes: A la EMPRESA PRIVADA y el MUNICIPIO se les denominará conjuntamente las PARTES. CLÁUSULA PRIMERA: ANTECEDENTES 1.1 Acuerdo de Concejo N° 065 -2012MDM de fecha 18 de abril del 2012, mediante el cual, el Concejo Municipal, aprobó el Proyecto “Instalación de los sistemas de agua potable y desagüe en ciudad Majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa”, con una inversión de S/. 43´780,565.05 (cuarenta y tres millones setecientos ochenta mil quinientos sesenta y cinco con 05/100 nuevos soles), a cuyo efecto se realizó el Proceso de Selección N° _____________. 1.2 Declaratoria de viabilidad del Proyecto “Instalación de los sistemas de agua potable y desagüe en ciudad majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa”, de fecha 20 de marzo del 2012, la misma que se adjunta como Anexo al presente CONVENIO. 1.3 Oficio N° 698-2012-CG/DC que contiene el Informe Previo de la Contraloría General de la República, emitido con arreglo a lo establecido en la Primera Disposición Complementaria y Final de la Ley N° 29230 y su Reglamento. 1.4 Acuerdo del COMITÉ de fecha ___________, mediante el cual, se adjudicó la Buena Pro del Proyecto “Instalación de los sistemas de agua potable y desagüe en ciudad Majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa”, a la EMPRESA PRIVADA o al CONSORCIO (consignar según corresponda). 1.5 (Opcional en el caso de Consorcios) Promesa de consorcio formalizada conteniendo la información que permita identificar a los integrantes del consorcio, su representante común y el porcentaje de participación de cada integrante. Este porcentaje deberá estar acorde con la participación del consorciado en el proyecto de inversión que financiará y/o ejecutará, por ser determinante para establecer el monto del CIPRL a ser emitido a su favor por la DNTP.
  • 28.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 28 CLAUSULA SEGUNDA: BASE LEGAL 2.1 Ley N° 29230, Ley que impulsa la inversión pública regional y local con participación del sector privado (en adelante la Ley). 2.2 Decreto Supremo N° 248-2009-EF, mediante el cual se aprueba el Texto Único Actualizado del Reglamento de la Ley N° 29230 (en adelante el Reglamento). CLÁUSULA TERCERA: OBJETO DEL CONVENIO 3.1 Por el presente CONVENIO, la EMPRESA PRIVADA se compromete y obliga con el MUNICIPIO a financiar y a ejecutar la infraestructura del Proyecto: “Instalación de los sistemas de agua potable y desagüe en ciudad Majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa” (en adelante el PROYECTO), conforme a las condiciones técnicas y económicas previstas en las bases del Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM (en adelante, las BASES), que dieron origen a este CONVENIO, las mismas que conjuntamente con la absolución de consultas, el acta de otorgamiento de la buena pro y la propuesta de la EMPRESA PRIVADA, forman parte integrante del CONVENIO. El sistema de contratación es a suma alzada. 3.2 El cumplimiento de las obligaciones derivadas del CONVENIO, se efectuará de acuerdo con lo que se detalla en los Términos de Referencia que forman parte de las BASES y en la propuesta de la EMPRESA PRIVADA, la misma que es concordante con las características solicitadas en las BASES. CLÁUSULA CUARTA: PLAZO El plazo máximo de ejecución del PROYECTO se fija en: a) Ciento Veinte Díaz (135) días calendario para la elaboración del Expediente Técnico. b) Cuatrocientos Veinte (420) días calendario para la ejecución de la obra, contados a partir de la aprobación del Expediente Técnico por la oficina respectiva en el MUNICIPIO. El plazo de ejecución del PROYECTO empieza a regir desde el día siguiente en que se cumplan las siguientes condiciones: c) Que se designe la entidad privada supervisora; y, d) Que el MUNICIPIO a través de su Oficina respectiva, haga entrega de la totalidad de los terrenos en donde se ejecutará el PROYECTO. CLÁUSULA QUINTA: MONTO TOTAL DE INVERSIÓN, GARANTÍAS y REAJUSTE DE PRECIOS 5.1 Monto total de inversión: El monto total de inversión para la ejecución del PROYECTO objeto del presente CONVENIO asciende a la suma de S/. 43´780,565.05 (cuarenta y tres millones setecientos ochenta mil quinientos sesenta y cinco con 05/100 nuevos soles) La EMPRESA PRIVADA acepta y declara que el monto total de inversión pactado incluye todo concepto necesario para la completa y correcta ejecución del PROYECTO, de acuerdo con lo detallado en las BASES. En ese sentido, sin carácter limitativo, la EMPRESA PRIVADA deja expresa constancia que dentro del monto total de inversión indicado están incluidos todos los conceptos mencionados en los Términos de Referencia que forman parte de las BASES y cualquier otro costo o gasto necesario para la correcta y total ejecución del PROYECTO hasta su culminación.
  • 29.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 29 Las variaciones o modificaciones del Proyecto que se produzcan como consecuencia de la elaboración del Expediente Técnico, o durante la ejecución de las obras, incluido el monto total de inversión, se sujetan a lo establecido en el Artículo 9 del Reglamento de la Ley. El monto total de inversión no incluye indemnizaciones, multas o sanciones y conceptos similares derivados de la ejecución del PROYECTO, los cuales deberán ser asumidos por la EMPRESA PRIVADA. 5.2 Garantía de Fiel Cumplimiento A la firma del CONVENIO, la EMPRESA PRIVADA entrega a favor del MUNICIPIO, una Carta Fianza Bancaria de Fiel Cumplimiento del CONVENIO, por un monto que asciende a la suma de S/. 4’378,056.49 (Cuatro millones trescientos setenta y ocho mil cero cincuenta y seis con 49/100 Nuevos Soles) La Carta Fianza deberá ser renovada trimestralmente por el mismo monto. La Garantía de Fiel Cumplimiento deberá estar vigente por un año adicional a la correspondiente declaración de conformidad por parte del MUNICIPIO. La renovación de la Garantía de Fiel Cumplimiento después de la correspondiente declaración de conformidad será por un monto que represente el 1% del Costo Total de Inversión y podrá ser ejecutada en caso se presenten deficiencias relacionadas con la ejecución del Proyecto materia del presente CONVENIO. La referida Carta Fianza podrá ser ejecutada en caso de incumplimiento de obligaciones del CONVENIO o si no se hubiera llevado a cabo su renovación en caso de existir obligaciones cuyo cumplimiento esté pendiente. La Carta Fianza debe tener las condiciones de solidaria, irrevocable, incondicional, sin beneficio de excusión, ni división y de realización automática. La Carta Fianza podrá presentarse en los modelos de los bancos debiendo contener los requisitos mínimos exigibles establecidos en el modelo de las BASES del proceso de selección de la empresa privada. La Carta Fianza deberá ser renovada dentro del plazo de quince (15) días calendarios previos al término de su vigencia, en tanto se encuentre pendiente el cumplimiento de obligaciones. De no renovarse dentro de este plazo, el MUNICIPIO podrá solicitar su ejecución. La devolución de esta garantía se realizará dentro de los diez (10) días calendario, contados luego de transcurrido el año adicional a la correspondiente declaración de conformidad por parte del MUNICIPIO. CLÁUSULA SEXTA: OBLIGACIONES DE LA EMPRESA PRIVADA La EMPRESA PRIVADA además de las obligaciones establecidas en los Términos de Referencia de las BASES, asume las siguientes obligaciones: 6.1 Ser responsable por la ejecución del PROYECTO, a plena satisfacción del MUNICIPIO, de acuerdo con las estipulaciones del presente CONVENIO, las BASES y su Propuesta. 6.2 Cumplir las demás obligaciones y responsabilidades que se establecen en el presente CONVENIO y en los documentos del proceso de selección. 6.3 La EMPRESA PRIVADA es responsable por la calidad ofrecida y por los vicios ocultos del PROYECTO, por un periodo no menor a cinco (05) años a partir de la entrega del mismo. CLÁUSULA SÉTIMA: OBLIGACIONES DEL MUNICIPIO 7.1.El MUNICIPIO además de las obligaciones establecidas en los Términos de Referencia y en las BASES que forman parte del presente CONVENIO, deberá cumplir con las obligaciones y responsabilidades que se establecen en la Ley y su Reglamento y el presente CONVENIO. CLÁUSULA OCTAVA: PENALIDADES 8.1 La EMPRESA PRIVADA incurrirá en penalidad, sin perjuicio de lo establecido en las BASES que forman parte del presente CONVENIO, cuando no haya concluido en la fecha establecida
  • 30.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 30 los trabajos contemplados en el cronograma, previa notificación realizada por vía notarial por parte del MUNICIPIO con quince (15) días hábiles de anticipación. 8.2 La penalidad se genera automáticamente por cada día calendario de retraso injustificado en la ejecución de las prestaciones objeto del CONVENIO hasta alcanzar como máximo, el diez por ciento (10%) del monto total de inversión pactado en el presente CONVENIO. 8.3 La penalidad se aplicará y se calculará de acuerdo a la siguiente fórmula: Penalidad diaria = 0,10 x Monto Total de Inversión F x Plazo en días Donde: F = 0,25 Plazo en días = El ofrecido por la EMPRESA PRIVADA (días calendario) 8.4 Esta penalidad se cobrará con cargo a la ejecución de la Carta Fianza Bancaria de Fiel Cumplimiento del CONVENIO; sin perjuicio de que se exija el resarcimiento de los daños y perjuicios que pudieran producirse, mediante la acción legal correspondiente. 8.5 En caso que se llegase a cumplir el monto máximo de la penalidad (10%), el MUNICIPIO podrá resolver el CONVENIO por incumplimiento sujetándose al procedimiento establecido en el Numeral 9.2 de la Cláusula Novena del presente Convenio. CLAUSULA NOVENA: RESOLUCIÓN DEL CONVENIO E INCUMPLIMIENTO DE PLAZOS 9.1 El MUNICIPIO podrá resolver el CONVENIO por las siguientes causales: a. Incumplimiento injustificado de sus obligaciones derivadas del presente CONVENIO, legales o reglamentarias, a cargo de la EMPRESA PRIVADA, o de su contratista ejecutor de la infraestructura del Proyecto, pese a haber sido requerido para ello. b. Cuando la EMPRESA PRIVADA no cuente con capacidad económica o técnica para continuar con la ejecución del PROYECTO a su cargo, pese a haber sido requerida para corregir tal situación. c. Cuando la EMPRESA PRIVADA haya llegado a acumular el monto máximo de la penalidad, a que se refiere la Cláusula precedente, en la ejecución del PROYECTO. d. Cuando la EMPRESA PRIVADA haga abandono injustificado del PROYECTO. e. Cuando la EMPRESA PRIVADA suspenda de manera injustificada os trabajos por más de veinte (20) días calendario, sin autorización escrita de la entidad privada supervisora o del MUNICIPIO. f. Negligencia reiterada de parte de la EMPRESA PRIVADA o de su contratista ejecutor de la infraestructura del PROYECTO, en el cumplimiento de las especificaciones, planos, instrucciones de la entidad privada supervisora y del MUNICIPIO, y otras obligaciones derivadas del presente CONVENIO. 9.2 Cuando se presente cualquiera de las causales señaladas, el MUNICIPIO cursará una Carta Notarial a la EMPRESA PRIVADA para que subsane el incumplimiento en un plazo no mayor de quince (15) días calendario, bajo apercibimiento de resolución del CONVENIO. Si vencido dicho plazo el incumplimiento continúa, mediante Carta Notarial se resolverá el CONVENIO. En tal supuesto, el MUNICIPIO ejecutará la Carta Fianza Bancaria de Fiel Cumplimiento del CONVENIO que la EMPRESA PRIVADA hubiera otorgado, sin perjuicio de la indemnización por los daños y perjuicios ulteriores que pueda exigir.
  • 31.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 31 9.3 En el supuesto de caso fortuito o fuerza mayor, será de aplicación lo dispuesto por el Artículo 1315 del Código Civil. CLÁUSULA DÉCIMA: SOLUCIÓN DE CONFLICTOS 10.1 Todas las controversias que pudieran suscitarse entre las PARTES referidas al cumplimiento, ejecución y/o interpretación del presente CONVENIO serán resueltas en lo posible por trato directo entre las PARTES y sus representantes, conforme a las reglas de la buena fe y la común intención de las PARTES. 10.2 De no llegar a ningún acuerdo, tanto el MUNICIPIO como la EMPRESA PRIVADA, convienen que cualquier controversia o reclamo que surja de, o se relacione con, el cumplimiento, ejecución y/o interpretación del presente CONVENIO, será resuelto de manera definitiva mediante arbitraje de derecho conforme a las reglas del Centro de Conciliación y Arbitraje de la Cámara de Comercio de Arequipa, a cuyas normas las PARTES se someten incondicionalmente, siendo de aplicación supletoria el Decreto Legislativo N° 1071, Decreto Legislativo que Norma el Arbitraje. 10.3 El laudo arbitral emitido obligará a las PARTES y pondrá fin al procedimiento de manera definitiva, siendo el mismo inapelable y de obligatorio cumplimiento desde su notificación a las PARTES. CLÁUSULA DÉCIMO PRIMERA: DE LA ENTIDAD PRIVADA SUPERVISORA 11.1 La entidad privada supervisora efectuará la verificación de la ejecución del PROYECTO y de sus respectivas etapas, de ser el caso, conforme a lo establecido en el Expediente Técnico correspondiente, en los Términos de Referencia, en las BASES y en la propuesta presentada por la EMPRESA PRIVADA. Asimismo, se dedicará al seguimiento del cumplimiento del cronograma de avance de la ejecución del PROYECTO por parte de la EMPRESA PRIVADA. 11.2 La entidad privada supervisora del PROYECTO asumirá las atribuciones que el MUNICIPIO determine en los Términos de Referencia y en las BASES del Proceso de Selección que dará mérito a su contratación con arreglo a lo dispuesto en la Ley y su Reglamento, copia de las cuales deberán ser entregadas a la EMPRESA PRIVADA. 11.3 La entidad privada supervisora deberá dar la conformidad de la calidad del PROYECTO, dentro de los diez (10) días hábiles siguientes a la culminación del mismo o a la culminación de cada una de las etapas del PROYECTO, de ser el caso. Se tendrá por otorgada la conformidad para todos los efectos legales si transcurrido dicho plazo la entidad privada supervisora no se hubiese pronunciado al respecto. 11.4 Luego de recibida la conformidad de la entidad privada supervisora, el MUNICIPIO deberá pronunciarse sobre la conformidad de recepción del PROYECTO o de cada una de sus etapas del PROYECTO ejecutadas por la EMPRESA PRIVADA de acuerdo a los términos del presente CONVENIO, dentro de un plazo no mayor de diez (10) días hábiles. La conformidad de recepción será una condición necesaria para la emisión de los respectivos CIPRL y se tendrá por otorgada para todos los efectos legales si transcurrido dicho plazo no hubiese habido el pronunciamiento del MUNICIPIO. CLÁUSULA DÉCIMO SEGUNDA: ANEXOS DEL CONVENIO 12.1 Forman parte del CONVENIO los siguientes documentos: a. La Propuesta presentada por la EMPRESA PRIVADA. b. Las BASES del Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM, incluyendo sus Términos de Referencia, y de haberlos también, los documentos de Absolución de Consultas y Aclaraciones a las BASES. c. El Acta de Adjudicación de la buena pro.
  • 32.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 32 12.2 Para efectos de la interpretación del CONVENIO, primará lo dispuesto en el mismo, en la Ley y su Reglamento y en forma supletoria, los Términos de Referencia de las BASES, la Propuesta presentada por la EMPRESA PRIVADA y las BASES en dicho orden de prelación. CLÁUSULA DÉCIMO TERCERA: DOMICILIO Y LEY APLICABLE 13.1 El CONVENIO y todas las obligaciones contenidas en él, se regirán por la legislación de la República del Perú. 13.2 Para todos los efectos derivados de la ejecución del CONVENIO, las PARTES señalan los domicilios que se indican en la introducción del CONVENIO. La parte que desee cambiar de domicilio comunicará por escrito a la otra en un plazo mínimo de siete (7) días hábiles, en caso contrario se tendrán por bien hechas las comunicaciones cursadas al domicilio aquí señalado. LAS PARTES declaran que conocen y aceptan todos los términos del presente CONVENIO. El presente CONVENIO se suscribe en tres (3) ejemplares del mismo valor, en _____ a los……… días del mes de ________ del 2012 …………….......…………………... ………………………………………….. ALCALDE EMPRESA PRIVADA
  • 33.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 33 ANEXO FORMATO SNIP 09: DECLARACIÓN DE VIABILIDAD DE PROYECTO DE INVERSIÓN PÚBLICA
  • 34.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 34 ANEXO 1 MUNICIPIO DISTRITAL DE MAJES COMITÉ ESPECIAL PROCESO DE SELECCIÓN DE EMPRESAS PRIVADAS PARA EJECUTAR PROYECTOS EN EL MARCO DE LA LEY CRONOGRAMA DEL PROCESO Actividades De Hasta 1. Convocatoria y publicación de bases, incluyendo el formato de Convenio 25.05.2012 2. Recepción de expresiones de interés de empresas 28.05.2012 05.06.2012 3. Consultas y observaciones a las Bases 06.06.2012 08.06.2012 4. Absolución de Consultas 11.06.2012 13.06.2012 5. Publicación de bases integradas 14.06.2012 6. Presentación de Propuestas, a través de los Sobres Nº 1, 2 y 3 15.06.2012 7. Calificación de Propuestas Técnicas 18.06.2012 20.06.2012 8. Resultados de calificación de las Propuestas en el Portal 21.06.2012 9. Adjudicación de la Buena Pro 22.06.2012 10. Suscripción del Convenio (en cuanto se haya completado la documentación respectiva). 09.07.2012 El acto público de Presentación, Evaluación y Calificación de Propuestas, se efectuará en el lugar designado por el COMITÉ sito en la Av. Municipal Nro. 210 Villa el Pedregal – Majes – Arequipa, a partir de las 08:00 a.m. a 04:00 p.m.
  • 35.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 35 ANEXO 2 RELACIÓN DE BANCOS LOCALES AUTORIZADOS PARA EMITIR LAS GARANTÍAS ESTABLECIDAS EN LAS BASES BANCO CONTINENTAL BANCO DE CRÉDITO DEL PERÚ BANCO INTERAMERICANO DE FINANZAS – BIF BANCO INTERNACIONAL DEL PERÚ SAA. – INTERBANK BANCO SCOTIABANK BANCO CITIBANK BANCO FINANCIERO BANCO DE COMERCIO MIBANCO – BANCO DE LA MICROEMPRESA S.A. OTRAS ENTIDADES INSCRITAS Y AUTORIZADAS POR LA SBS
  • 36.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 36 ANEXO 3 TERMINOS DE REFERENCIA PARA LA ELABORACION DE EXPEDIENTE TECNICO Y EJECUCION DE LA OBRA: “INSTALACIÓN DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES, MÓDULOS A, B, C, D, E, F Y G Y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA – AREQUIPA – PRIMERA ETAPA” 1. ANTECEDENTES La Municipalidad Distrital de Majes convoca a proceso de selección para la ejecución de Obra a través del respectivo Proceso de Selección que deberá ceñirse a lo estipulado en la Ley Nº 29230 y su Reglamento el Decreto Supremo N° 248-2009-EF y Acuerdo de Concejo Municipal N° 065-2012- MDM de fecha 18 de abril del 2012 para seleccionar la Empresa que financiara y ejecutará la Obra: “Instalación de los sistemas de agua potable y desagüe en ciudad majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa” 2. DESCRIPCION DEL PROYECTO El proyecto: “Instalación de los sistemas de agua potable y desagüe en ciudad majes módulos A, B, C, D, E, F y G y Villa Industrial, distrito de Majes, Caylloma - Arequipa - Primera Etapa” - Código SNIP 141994. El número de beneficiarios directos es de 21,938 personas. El área de influencia del presente proyecto, está determinado por el producto del número de lotes por la densidad poblacional del centro Urbano Ciudad Majes y Villa Industrial. Estas áreas no cuentan con los servicios de agua potable y desagüe, debido a que estos servicios se centran en la capital del distrito El Pedregal, por tal motivo los problemas de salubridad y saneamiento se agudizan aún más en estas zonas. En estas zonas se abastecen del servicio de agua por medio de piletas de agua cruda esto en El Centro Urbano Ciudad Majes y otros medios como son de instalaciones internas que datan de muchos años las cuales ya se encuentran obsoletas y cuya captación se da también del canal; es decir agua cruda de mala calidad esto en Villa Industrial. En lo que es desagüe la mayoría cuenta con letrinas en mal estado Cabe mencionar que el terreno en el cual se construirá el proyecto es propiedad, en su totalidad, del Municipio Distrital de Majes y además, se pretende ser la alternativa para dotar de abastecimiento de agua potable a la población del distrito de Majes, de modo que se disminuya los problemas de enfermedades infecto intestinales y parasitarias. 3. OBJETIVO DEL PROYECTO Con el proyecto se pretende dotar de abastecimiento de agua potable a la población del distrito de Majes, de modo que se disminuya los problemas de enfermedades infecto intestinales y parasitarias. 4. METAS: Se establecerán las metas que fuesen necesarias. Componente Obras Civiles y Equipamiento De Reservorios Las metas físicas son las siguientes: - Obras provisionales - Captación - Construcción de Reservorio RAP-01 V=300 m3 - Construcción de Reservorio RAP-02 V=2000 m3 Componente Líneas, Redes y Conexiones de Agua Potable (Primera Etapa) Las metas físicas son las siguientes: - Trabajos Preliminares - Líneas de Agua (primera etapa) - Redes de Agua (primera etapa) - Conexiones Domiciliarias de Agua Potable (primera etapa)
  • 37.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 37 Componente Líneas, Redes y Conexiones de Alcantarillado (Primera Etapa) Las metas físicas son las siguientes: - Trabajos preliminares - Líneas de Alcantarillado (primera etapa) - Redes de Alcantarillado (primera etapa) - Conexiones Domiciliarias (primera etapa) Componente Planta Potabilizadora Las metas físicas son las siguientes: - Obras Provisionales - Cámara de entrada y unidad de mezcla rápida - Unidades de Floculación - Tanques de Decantación - Filtros de Gravedad - Sala de Cloración - Edificio de Químicos - Sala de Bombas, Sub Estación Eléctrica, Sala de Grupo Electrógeno - Edifico Central de la PTAP - Obras de Urbanización - Arreglo Paisajista - Alumbrado Planta de Tratamiento Componente Planta de Tratamiento de Aguas Residuales Primera Etapa Las metas físicas son las siguientes: - Lagunas de Estabilización - Tratamiento Preliminar: Rejas, Desarenador y canal Parshall - Casetas : Vigilancia, Depósito y S.H. - Cerco Perimétrico 5. DESARROLLO DEL EXPEDIENTE TECNICO DE LAS OBRAS: Para el desarrollo del expediente técnico, se deberá hacer uso de información básica del estudio de pre inversión a nivel de factibilidad como de la actualización de dicho estudio. El Expediente Técnico aprobado para la ejecución de la obra se presentara en original y dos copias. 5.1Coordinación con empresas de servicios y Otras Entidades - Se deberá obtener la información oficial de las empresas que puedan tener algún tipo de vinculación con la obra a realizarse, a fin de evitar inconveniente alguno, así como interferencias productos de labores similares. - Coordinar con todas las dependencias del Municipio, las posibles interferencias con obras a su cargo en la zona donde se proyectaran las obras de este estudio. - Coordinar con todas aquellas entidades y/o propietarios cuyas instalaciones puedan verse afectadas con las obras propuestas. - Se realizaran piques exploratorios para verificar las interferencias con los servicios existentes, tales como redes de agua, desagüe, eléctricas, teléfonos y otros, en los cruces de calles, avenidas y en lugares donde no se tenga información actualizada y garantizada de redes de otros servicios. - Solicitar al Municipio y/o otra Institución, la disponibilidad de áreas a utilizar, así como obtener la servidumbre de paso. - Toda la información de las instalaciones existentes deberán estar ubicadas en los planos o escalas convenientes, acotando su distancia horizontal y profundidades en las secciones a escala conveniente (detalles).
  • 38.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 38 5.2 Planteamiento de mejoras del Proyecto El Contratista, desarrollara la Alternativa seleccionada en la actualización del estudio de pre inversión a nivel de factibilidad, pudiendo esta ser enriquecida con observaciones que pudieran plantearse, relativos a optimizar la solución técnico- económica del proyecto; entre las que se estudiara la mejor ubicación de las estructuras, teniendo en cuenta los problemas naturales continuos que puedan darse dentro de la zona elegida para las obras, entre otros competentes planteados en el estudio de Pre inversión. 5.3 Topografía digital Se realizaran los levantamientos topográficos a curvas de nivel que requiera el proyecto, para lo cual el contratista deberá verificar y complementar la planimetría y altimetría existente, los mismos que deberán ser elaborados por el contratista. En los planos, el Contratista mostrara la ubicación de las estructuras existentes y proyectadas, realizando las verificaciones necesarias para confirmar ubicaciones planimétricas y altimétricas. Los levantamientos topográficos se efectúan en coordenadas geográficas y de UTM referidas al sistema I.G.N. y con B.M. oficial existente, con equidistancia de las curvas de nivel adecuado para este fin, como se indican a continuación: - Deberá presentarse la ficha por el I.G.N, sobre la ubicación y cota del B.M. oficial empleado. - El levantamiento topográfico tendrá una poligonal de precisión. Para el control vertical se establecerá BMs oficiales del I.G.N. - En la poligonal básica se emplearan Coordenadas Geográficas, UTM y sus conversaciones a topografía. - Trazos de las líneas proyectadas y existentes, en planta a escala apropiada con curvas a nivel a la equidistancia adecuada. Se indicara toda la información superficial encontrada: Tipo de vías, pavimento, bermas, jardines árboles, redes de agua, válvulas buzones de desagüe, buzones de teléfonos, río, canales y otros, convenientemente acotadas y referidas a puntos notables. - Replanteo y verificación de todas las redes existentes de agua, alcantarillado, eléctricas, teléfonos y canalizaciones, en el campo y confrontar la información proporcionada por las Empresas de servicios. - Las curvas a nivel se basaran con un B.M. Oficial del sistema altimétrico del I.G.N. indicando en los planos los B.M. auxiliares para la ubicación y replanteo en campo. - Ubicación exacta de lasa estructura proyectadas para la obra debidamente documentado. - Todos los planos topográficos serán dibujados en AUTOCAD. - Deberán dejarse un BM principal del esquema y BMs auxiliares monumentados para el control vertical, incluyendo una descripción de su ubicación, un punto fijo y una topografía. - Todos los detalles se presentaran en un informe especifico del estudio Topográfico, incluyendo planos y archivos en CD. - El Contratista, debe tener en cuenta que dicha información debe cumplir las siguientes características técnicas: - Sistema de Coordenadas Universal Transverse Mercator (UTM). - Datum de referencia World Geographic System 1984 (WGS84). - Zona de referencia UTM. 5.4 Estudio de Suelos y Geotecnia Se realizaran los estudios necesarios para tener la calidad del terreno, de modo que se determine los datos para fijar los diseños de las cimentaciones y diseño de las estructuras, básicamente debe comprender: - Capacidad portante del terreno, en aquellas zonas en las que se localizaran las estructuras del sistema a las profundidades de cimentación previstas. - Calidad físico-químico de cada tipo de suelo, por donde se localicen las estructuras, tales como: nivel de Cloruros, Sulfatos, PH, Conductividad, etc, determinando la agresividad del terreno al material de concreto, fierro y otros materiales de la obra.
  • 39.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 39 - Profundidad y características del basamento de cimentación, en caso de ser necesario. - Basándose en estos resultados el contratista establecerá las medidas de protección adecuadas para material y efectuar las recomendaciones para las instalaciones y fundación de las estructuras (obras de arte, diques, buzones). - El estudio de suelo incluirá un plano en planta, con el detalle de ubicación de las calicatas y tipo de suelo encontrados y otro plano con el correspondiente perfil estratigráfico de los diferentes tipos de suelo a las profundidades requeridas, indicando el nivel de napa freática. 5.5 Diseño de Estructuras Para el diseño de las estructuras, el Estudio del proyecto a nivel de factibilidad permite al contratista proponer los mejores diseños. Se presentaran verificaciones de estado situacional de elementos de redes existentes, evaluando la necesidad de reemplazo (inclusive si el Estudio Preliminar no lo contempla), todos los diseños estructurales y adecuara el diseño sobre la base de los estudios de suelos, geotécnicos, físico-químico e hidráulicos correspondientes. Los diseños estructurales, deberán adjuntar los correspondientes estudios de suelos y hojas de cálculo estructurales. Planos, indicando el área mínima de reserva y de libre disposición para la protección de las estructuras, instalaciones, cercado y vía de acceso vehicular. 5.6 Diseño de Señalización El contratista realizará un estudio de tráfico con apropiado nivel de detalle en las zonas de los trabajos, con la finalidad de detectar y evidenciar los problemas que se presentaran como consecuencia de la ejecución de las obras de acuerdo al Cronograma de Ejecución que permiten sustentar las soluciones temporales de tráfico. Basada en este estudio, que debe ser presentado con anticipación a la Entidad Correspondiente y supervisión, el contratista preparara planos de desvió de tráfico, indicando todas las medidas de seguridad que deberá adoptar e incluirá todas la señalizaciones asociadas. Por las características de la obra, en la construcción de la vía canal, se deberá diseñar un sistema de señalización y desvió de transito, debiendo ser aprobado por la Entidad Correspondiente y publicarse con anticipación para el conocimiento público. 5.7 Especificaciones de Seguridad e Higiene Ocupacional en la Ejecución de la Obra. 5.7.1 Generalidades Durante la etapa del desarrollo del Proyecto, deberá considerar para la elaboración del expediente Técnico las exigencias relacionadas a ampliación de la norma -050 “SEGURIDAD DURANTE LA CONSTRUCCION” del Reglamento Nacional de Edificaciones. La aplicación de la especificación de Seguridad e Higiene Ocupacional, no interfieren con las disposiciones establecidas en cualquiera de los documentos que conforman el Expediente Técnico, Disposiciones establecidas por la Legislación, ni limitan las Normas dictadas por los Sistemas Administrativos, así como otras normas que se encuentran vigentes y que son de aplicación en la elaboración de un Proyecto así como para su ejecución. Si es necesario el constructor puede proponer alternativas de igual o superior características a los procedimientos constructivos considerando en la especificación, los que deberán ser aprobados por la supervisión con la conformidad de los responsables de la elaboración del Proyecto, sin que ello origine Costo Adicional alguno al Proyecto. 5.7.2 El Plan de Seguridad y las Condiciones de Seguridad e Higiene Ocupacional El plan o programa de seguridad e higiene ocupacional es el punto de partida para prevenir el riesgo en la zona de trabajo de una obra. La especificación indicada, debe contener los
  • 40.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 40 Aspectos Generales de un “Estudio Básico de Seguridad y Salud” y base para que el contratista elabore el “Plan de Seguridad e Higiene Ocupacional” de la Obra en particular. 5.7.3 Presupuesto del plan de Seguridad e Higiene Ocupacional En el Expediente Técnico de la Obra, en lo correspondiente al Valor Referencial (Presupuesto), las partidas para Obras provisionales y trabajos preliminares consideran las partidas requeridas para Seguridad e Higiene Ocupacional, como es el caso de los campamentos, depósitos, señalización, cercos, barandas y otras señales necesarias. Respecto a los cascos, lentes, protectores de oídos, cascos, escaleras, etc. que son de uso personal o para una cuadrilla, se consideran en los Análisis de Costos de cada partida como un porcentaje de la Mano de Obra el ítem “Herramientas Complementarias:2%” En cuanto al personal especializado de la elaboración y ejecución del “Plan de Seguridad e Higiene Ocupacional en Obra”, este se consideran en los gastos generales y permanecerán en el tiempo que dure la obra. En caso de ampliaciones del plazo los gastos que se origine por este concepto serán de cargo del contratista si las causas son imputables al mismo. 5.8 Aspectos Legales Cuando en el desarrollo del contrato, se considere necesario, el uso parcial total de propiedades particulares o privadas el contratista deberá evaluar las alternativas técnico – económicas, para definir la solución durante el proceso de elaboración del expediente técnico. Se deberá coordinar y gestionar con el o los propietarios de terrenos afectados por las obras, para definir el contrato o convenio de servidumbre. 5.9 Disponibilidad de terreno La obtención de la libre disponibilidad de los terrenos y/o servidumbre de paso, en cuanto a las gestiones y costos que incurran para la obtención del mismo, donde se ubican todas las infraestructuras proyectadas, deberá ser considerada por el contratista en su oferta. Quiere decir que el contratista deberá proponer el saneamiento físico-legal, así como las correspondientes áreas necesarias para el proyecto. 5.10 Operación y Mantenimiento Se formarán los manuales de operación y mantenimiento de la totalidad de los equipos e instalaciones del sistema y estructuras proyectadas para condiciones normales y de emergencia teniendo en cuenta la dureza del fenómeno del niño y las condiciones de sitio. Se deberá detallar los procesos de operación y cronograma anual del mantenimiento preventivo total de los principales componentes del sistema 5.11 Metrados y Especificaciones Los metrados deben estar claramente definidos y en los trabajos que comprenden cada partida. Estos están debidamente sustentados mediante hojas de cálculo que faciliten su revisión preparándose planillas de metrados parciales y resúmenes por planos. Todas las especificaciones nuevas que se generan en el presente proyecto deberán tener una sustentación y descripción del proyecto constructivo. Así mismo, deberá considerarse los costos necesarios derivados por los trámites legales y documentarios que deberán realizar el contratista durante la elaboración del proyecto, ejecución y recepción de la obra. 5.12 Programación del Estudio y Obra Para la programación, control y supervisión de las obras deberá programarse todas las actividades utilizando el Software de Microsoft Project, presentando en el diagrama Gantt, Pert y el calendario, las secuencias y tiempo máximo y mínimo por actividades. Deberán preverse adecuadamente el suministro oportuno de todos los materiales puestos a obra.
  • 41.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 41 El contratista presentara un Cronograma Valorizado detallado de todas las actividades inherentes al Proyecto, el cual deberá ser concordante con su propuesta técnica y económica. Deberá programarse adecuadamente los trámites necesarios correspondientes al otorgamiento de licencias, autorizadas, derecho de uso, gestiones en instituciones estatales y municipal programando oportunamente los desembolsos derivados de ellos. 5.13 Expediente Técnico para Ejecución de las Obras Se elaborara el Expediente Técnico el que debe estar a cargo de profesionales colegiados con 10 años de experiencia, como mínimo. El Expediente Técnico deberá contener la siguiente documentación: - Memoria descriptiva de las obras generales a ejecutar. - Memoria de cálculo. - Planos en Auto Cad 2010. - Especificaciones técnicas propias de obra. - Metrados. - Análisis de precios unitarios. - Valor Referencial (Presupuesto) - Fórmulas Polinómicas. - Cronograma general de actividades - Cronograma de ejecución de obras - Cronogramas de desembolsos - Relación detallada de insumos - Catálogo de materiales y equipos - Especificaciones de Seguridad e Higiene Ocupacional para la Obra - Estudios topográficos - Estudio de suelo - Documentos de libre disponibilidad de los terrenos y permisos Municipales - Desagregado de gastos generales - Manual de Operación y Mantenimiento Documentos Complementarios Los planos de Proyecto comprenderán: a) Los planos de proyecto de la vía canal comprenderán: - Planta con trozo de la vía vehicular considerando el estado actual de construcción de vivienda y/o edificios públicos y veredas que se encuentran en la zona del proyecto. La planta debe contener progresiva asociada al eje-trazo y todo acotamiento necesario para poder sacar conclusiones sobre la altimetría del pavimento existente y diseñado respecto a las áreas aledañas; así como anchos, distancias longitudinales etc. - Secciones transversales a cada 20m. o según se requiera pudiendo distanciarse a máximo 50m en caso las circunstancias topográficas lo permitan (compararlas con secciones según el plan director de la ciudad), debidamente acotadas según especificado en el punto anterior. - Perfiles longitudinales debidamente acotados como se estila en la buena práctica de ingeniero civil. - Secciones típicas de diferentes capas que se encuentran por debajo de la carpeta asfáltica. - Características granulométricas de los materiales a emplear y del procedimiento de su incorporación. - Plano de señalización temporal, durante la ejecución de los trabajos y después según las normas vigentes.
  • 42.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 42 - Plano de evacuación de aguas pluviales que señalaría caudales, sumergimiento de las áreas y sentido de evacuación señalando la intensidad de lluvias que implica problemas de inundación de veredas- viviendas que en principio debe ser impedido por el proyecto. - Los planos de la obra del proyecto deberán ser aprobadas por la Municipio Distrital de Majes, de acuerdo a Reglamentos y Normas existentes para el diseño de toda la infraestructura. 6. PLAZO DE EJECUCION El plazo para la elaboración del expediente técnico será de Ciento treinta y cinco (135) días calendario y de la ejecución de la obra, Cuatrocientos Veinte (420) días calendario, siendo el plazo total de Quinientos Cincuenta y cinco (555) días calendario. 7. VALOR REFERENCIAL DEL PROYECTO 1 RA ETAPA El presupuesto para la Elaboración del Expediente Técnico y ejecución del proyecto en su versión SNIP asciende a S/. 47,048,184.96 (Cuarenta y Siete Millones Cuarenta y Ocho Mil Ciento Ochenta y Cuatro con 96/100 Nuevos Soles). RESUMEN DEL VALOR REFERENCIAL COSTOS DE INVERSION ETAPA I Item Descripción Und. Costo (S/.) 01 OBRAS CIVILES Y EQUIPAMIENTO DE RESERVORIOS 1,963,053.61 01.01 OBRAS PROVISIONALES 11,291.54 01.01.01 Movilización de almacen, maquinarias, herramientas para la obra glb 4,705.68 01.01.02 Almacen de materiales m2 1,204.14 01.01.03 Trazo y Replanteo Inicial del Proyecto P/Reservorio o SIM C/EstaciónTotal und 1,059.97 01.01.04 Replanteo final de la obra rehabilitar P/Reservorio o SIm. und 308.25 01.01.05 Cartel de identificación de la obra de 7,20 m x 3,60 m und 4,013.50 01.02 CAPTACION 115,615.00 01.02.01 Captacion und 115,615.00 01.03 CONSTRUCCION DE RESERVORIO RAP-01 V=300 m3 350,293.73 01.03.01 Reservorio Apoyado Proyectado RAP-01 (Vol=300 m3) und 119,778.20 01.03.02 Caseta de Valvulas del RAP-01 (Vol=300 m3) und 34,476.73 01.03.03 Cerco Perimetrico muro confinado en T. Rocoso m 80,776.00 01.03.04 Equipamiento Hidraulico de Caseta de Valvulas del RAP-01 (Vol=300 m3) und 115,262.80 01.04 CONSTRUCCION DE RESERVORIO RAP-02 V=2000 m3 1,485,853.34 01.04.01 Reservorio Apoyado Proyectado RAP-02 (Vol=2000 m3) und 902,436.64 01.04.02 Caseta de Valvulas del RAP-02 (Vol=2000 m3) und 35,000.00 01.04.03 Cerco Perimetrico muro confinado en T. Rocoso m 101,848.00 01.04.04 Equipamiento Hidraulico de Caseta de Valvulas del RAP-02 (Vol=2000 m3) und 446,568.70 02 LINEAS, REDES Y CONEXIONES DE AGUA POTABLE (PRIMERA ETAPA) 7,397,796.45 02.01 TRABAJOS PRELIMINARES 67,985.86 02.01.01 Movilización de materiales, maquinarias, herramientas para la obra glb 4,705.68 02.01.02 Almacen de materiales m2 1,686.96 02.01.03 Trazo y Replanteo Inicial del proyecto, para Linea -Redes km 26,042.52 02.01.04 Replanteo Final del Proyecto, para Linea de Redes km 35,550.70 02.02 LINEAS DE AGUA (PRIMERA ETAPA) 1,379,896.68
  • 43.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 43 02.02.01 LINEAS DE CONDUCCION 1,214,866.20 02.02.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 1,214,866.20 02.02.01.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 160 inc. anillo m 51,281.49 02.02.01.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 315 inc. anillo m 229,157.15 02.02.01.01.03 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 400 inc. anillo m 489,482.23 02.02.01.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 150 de 1,26m a 1,50m prof. m 63,130.81 02.02.01.01.05 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 315 de 1,26m a 1,50m prof. m 120,271.26 02.02.01.01.06 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 400 de 1,26m a 1,50m prof. m 261,543.25 02.02.02 LINEAS DE ADUCCION 165,030.48 02.02.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 165,030.48 02.02.02.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc. anillo m 23,896.98 02.02.02.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 160 inc. anillo m 38,283.32 02.02.02.01.03 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110 de 1,26m a 1,50m prof. m 55,720.97 02.02.02.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 150 de 1,26m a 1,50m prof. m 47,129.22 02.03 REDES DE AGUA (PRIMERA ETAPA) 3,978,815.96 02.03.01 REDES MODULO "A" 2,171,971.25 02.03.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 2,171,971.25 02.03.01.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 6,979.19 02.03.01.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 363,301.86 02.03.01.01.03 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc. anillo m 134,718.52 02.03.01.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de 1,01m a 1,25m prof. m 23,562.00 02.03.01.01.05 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 63 de 1,01m a 1,25m prof. m 17,309.30 02.03.01.01.06 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de 1,01m a 1,25m prof. m 749,088.70 02.03.01.01.07 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 90 de 1,01m a 1,25m prof. m 529,946.54 02.03.01.01.08 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110 de 1,26m a 1,50m prof. m 204,181.42 02.03.01.01.09 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 110 de 1,26m a 1,50m prof. m 142,883.72 02.03.02 REDES MODULO "B" 647,339.90 02.03.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 647,339.90 02.03.02.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 4,718.80 02.03.02.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 93,386.60 02.03.02.01.03 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc. anillo m 53,918.67 02.03.02.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de 1,01m a 1,25m prof. m 15,930.99 02.03.02.01.05 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 63 de 1,01m a 1,25m prof. m 11,702.99 02.03.02.01.06 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de 1,01m a 1,25m prof. m 192,553.08 02.03.02.01.07 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 90 de 1,01m a 1,25m prof. m 136,222.39 02.03.02.01.08 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110 de 1,26m a 1,50m prof. m 81,719.71 02.03.02.01.09 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 110 de 1,26m a 1,50m prof. m 57,186.67 02.03.03 REDES MODULO "C" 380,715.64 02.03.03.01 SUMINISTRO E INSTALACION DE TUBERIAS 380,715.64 02.03.03.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 5,683.35 02.03.03.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc. anillo m 99,273.43 02.03.03.01.03 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de m 11,718.14
  • 44.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 44 1,01m a 1,25m prof. 02.03.03.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 90 de 1,01m a 1,25m prof. m 8,290.21 02.03.03.01.05 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110 de 1,26m a 1,50m prof. m 150,460.23 02.03.03.01.06 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 110 de 1,26m a 1,50m prof. m 105,290.29 02.03.04 REDES "VILLA INDUSTRIAL" 778,789.17 02.03.04.01 SUMINISTRO E INSTALACION DE TUBERIAS 778,789.17 02.03.04.01.01 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 63 inc. anillo m 2,115.11 02.03.04.01.02 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 90 inc. anillo m 98,278.01 02.03.04.01.03 Suministro de tuberia y accesorios p/agua potable de PVC UF DN 110 inc. anillo m 89,483.48 02.03.04.01.04 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 63 de 1,01m a 1,25m prof. m 7,140.67 02.03.04.01.05 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 63 de 1,01m a 1,25m prof. m 5,245.78 02.03.04.01.06 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 90 de 1,01m a 1,25m prof. m 202,638.15 02.03.04.01.07 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 90 de 1,01m a 1,25m prof. m 143,358.08 02.03.04.01.08 Instalacion de tuberia y accesorios PVC UF p/agua potable t-normal DN 110 de 1,26m a 1,50m prof. m 135,622.38 02.03.04.01.09 Instalacion de tuberia y accesorios PVC UF p/agua potable t-semirocoso DN 110 de 1,26m a 1,50m prof. m 94,907.52 02.04 CONEXIONES DOMICILIARIAS DE AGUA POTABLE (PRIMERA ETAPA) 1,971,097.96 02.04.01 Conexion Domiciliarias de Agua und 1,971,097.96 03 LINEAS, REDES Y CONEXIONES DE ALCANTARILLADO (PRIMERA ETAPA) 11,997,546.73 03.01 TRABAJOS PRELIMINARES 65,517.40 03.01.01 Movilización de materiales, maquinarias, herramientas para la obra glb 4,705.68 03.01.02 Almacen de materiales m2 1,686.96 03.01.03 Trazo y Replanteo Inicial del proyecto, para Linea -Redes km 24,998.82 03.01.04 Replanteo Final del Proyecto, para Linea de Redes km 34,125.94 03.02 LINEAS DE ALCANTARILLADO (PRIMERA ETAPA) 2,518,080.28 03.02.01 INTERCEPTOR 1,933,989.19 03.02.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 1,603,693.78 03.02.01.01.01 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 % DESPERDICIOS m 140,530.50 03.02.01.01.02 TUBERIA PVC-UF NTP ISO 4435 SERIE 25 DN 300 INCLUIDO ANILLO+ 2% DESPERDICIO m 440,478.81 03.02.01.01.03 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51 m a 1,75 m prof. m 111,459.71 03.02.01.01.04 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 1,51 m a 1,75 m prof. m 49,482.44 03.02.01.01.05 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01 m a 2,50 m prof. m 111,432.23 03.02.01.01.06 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 2,01 m a 2,50 m prof. m 34,280.13 03.02.01.01.07 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 300 de 2,01 m a 2,50 m prof. m 486,347.84 03.02.01.01.08 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 300 de 2,01 m a 2,50 m prof. m 229,682.11 03.02.01.02 BUZONES 330,295.41 03.02.01.02.01 BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 222,132.19 03.02.01.02.02 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 48,147.22 03.02.01.02.03 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 60,016.00 03.02.02 EMISOR 584,091.09 03.02.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 456,376.20 03.02.02.01.01 TUBERIA PVC-UF NTP ISO 4435 SERIE 25 DN 350 INCLUIDO ANILLO+ 2% DESPERDICIO m 198,178.40 03.02.02.01.02 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 350 de 2,01 m 175,475.48
  • 45.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 45 m a 2,50 m prof. 03.02.02.01.03 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 350 de 2,01 m a 2,50 m prof. m 82,722.33 03.02.02.02 BUZONES 127,714.89 03.02.02.02.01 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 94,105.93 03.02.02.02.02 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 33,608.96 03.03 REDES DE ALCANTARILLADO (PRIMERA ETAPA) 6,308,907.22 03.03.01 REDES MODULO "A" 3,806,358.13 03.03.01.01 SUMINISTRO E INSTALACION DE TUBERIAS 2,638,175.49 03.03.01.01.01 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 % DESPERDICIOS m 203,431.76 03.03.01.01.02 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 % DESPERDICIOS m 334,620.16 03.03.01.01.03 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 % DESPERDICIOS m 175,523.36 03.03.01.01.04 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26 m a 1,50 m prof. m 195,932.87 03.03.01.01.05 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,26 m a 1,50 m prof. m 77,133.08 03.03.01.01.06 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51 m a 1,75 m prof. m 209,794.93 03.03.01.01.07 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,51 m a 1,75 m prof. m 67,850.50 03.03.01.01.08 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51 m a 1,75 m prof. m 305,013.19 03.03.01.01.09 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 1,51 m a 1,75 m prof. m 149,467.00 03.03.01.01.10 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01 m a 2,50 m prof. m 409,752.90 03.03.01.01.11 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 2,01 m a 2,50 m prof. m 126,630.97 03.03.01.01.12 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51 m a 1,75 m prof. m 139,213.81 03.03.01.01.13 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 1,51 m a 1,75 m prof. m 61,828.25 03.03.01.01.14 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01 m a 2,50 m prof. m 139,179.55 03.03.01.01.15 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 2,01 m a 2,50 m prof. m 42,803.18 03.03.01.02 BUZONES 1,168,182.64 03.03.01.02.01 BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 404,392.50 03.03.01.02.02 BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 358,672.16 03.03.01.02.03 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 179,457.82 03.03.01.02.04 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 225,660.16 03.03.02 REDES MODULO "B" 1,054,842.49 03.03.02.01 SUMINISTRO E INSTALACION DE TUBERIAS 718,384.84 03.03.02.01.01 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 % DESPERDICIOS m 57,821.18 03.03.02.01.02 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 % DESPERDICIOS m 125,936.99 03.03.02.01.03 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26 m a 1,50 m prof. m 51,848.28 03.03.02.01.04 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,26 m a 1,50 m prof. m 22,946.60 03.03.02.01.05 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51 m a 1,75 m prof. m 62,412.69 03.03.02.01.06 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,51 m a 1,75 m prof. m 20,692.78 03.03.02.01.07 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51 m a 1,75 m prof. m 104,678.34 03.03.02.01.08 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 1,51 m a 1,75 m prof. m 59,287.14 03.03.02.01.09 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01 m a 2,50 m prof. m 162,531.45
  • 46.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 46 03.03.02.01.10 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 2,01 m a 2,50 m prof. m 50,229.40 03.03.02.02 BUZONES 336,457.65 03.03.02.02.01 BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 124,013.70 03.03.02.02.02 BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 120,236.69 03.03.02.02.03 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 39,393.18 03.03.02.02.04 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 52,814.08 03.03.03 REDES MODULO "C" 429,852.25 03.03.03.01 SUMINISTRO E INSTALACION DE TUBERIAS 281,049.51 03.03.03.01.01 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 % DESPERDICIOS m 32,307.63 03.03.03.01.02 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 % DESPERDICIOS m 24,426.40 03.03.03.01.03 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 % DESPERDICIOS m 20,450.36 03.03.03.01.04 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26 m a 1,50 m prof. m 26,497.13 03.03.03.01.05 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,26 m a 1,50 m prof. m 13,480.06 03.03.03.01.06 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51 m a 1,75 m prof. m 36,664.76 03.03.03.01.07 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,51 m a 1,75 m prof. m 11,858.07 03.03.03.01.08 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51 m a 1,75 m prof. m 26,384.80 03.03.03.01.09 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 1,51 m a 1,75 m prof. m 9,674.89 03.03.03.01.10 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01 m a 2,50 m prof. m 26,482.07 03.03.03.01.11 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 2,01 m a 2,50 m prof. m 8,196.73 03.03.03.01.12 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51 m a 1,75 m prof. m 16,219.87 03.03.03.01.13 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 1,51 m a 1,75 m prof. m 7,203.58 03.03.03.01.14 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01 m a 2,50 m prof. m 16,215.78 03.03.03.01.15 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 2,01 m a 2,50 m prof. m 4,987.36 03.03.03.02 BUZONES 148,802.74 03.03.03.02.01 BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 35,946.00 03.03.03.02.02 BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 52,985.66 03.03.03.02.03 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 26,262.12 03.03.03.02.04 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 33,608.96 03.03.04 REDES VILLA INDUSTRIAL 1,017,854.35 03.03.04.01 SUMINISTRO E INSTALACION DE TUBERIAS 585,583.25 03.03.04.01.01 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 150 INC. ANILLO + 2 % DESPERDICIOS m 45,461.70 03.03.04.01.02 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 200 INC. ANILLO + 2 % DESPERDICIOS m 77,764.39 03.03.04.01.03 TUBERIA PVC-U UF NTP ISO 4435 SERIE 25 DN 250 INC. ANILLO + 2 % DESPERDICIOS m 36,169.99 03.03.04.01.04 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,26 m a 1,50 m prof. m 48,825.99 03.03.04.01.05 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,26 m a 1,50 m prof. m 15,885.72 03.03.04.01.06 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 150 de 1,51 m a 1,75 m prof. m 43,232.35 03.03.04.01.07 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 150 de 1,51 m a 1,75 m prof. m 13,982.04 03.03.04.01.08 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 1,51 m a 1,75 m prof. m 84,000.24 03.03.04.01.09 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de m 30,800.21
  • 47.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 47 1,51 m a 1,75 m prof. 03.03.04.01.10 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 200 de 2,01 m a 2,50 m prof. m 84,437.28 03.03.04.01.11 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 200 de 2,01 m a 2,50 m prof. m 26,094.46 03.03.04.01.12 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 1,51 m a 1,75 m prof. m 28,687.49 03.03.04.01.13 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 1,51 m a 1,75 m prof. m 12,740.76 03.03.04.01.14 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-normal DN 250 de 2,01 m a 2,50 m prof. m 28,680.56 03.03.04.01.15 Instalacion de tuberia PVC-U UF NTP ISO 4435 SN 2 t-semirocoso DN 250 de 2,01 m a 2,50 m prof. m 8,820.06 03.03.04.02 BUZONES 432,271.10 03.03.04.02.01 BUZON I T-NORMAL A MAQ. 1,01 A 1,25 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 154,567.80 03.03.04.02.02 BUZON I T-NORMAL A MAQ. 1,51 A 1,75 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 130,426.24 03.03.04.02.03 BUZON I T-NORMAL A MAQ. 1,76 A 2,00 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 65,655.30 03.03.04.02.04 BUZON I T-NORMAL A MAQ. 2,01 A 2,50 M PROFUNDIDAD (ENCOF. EXTERIOR E INTERIOR) und 81,621.76 03.04 CONEXIONES DOMICILIARIAS (PRIMERA ETAPA) 3,105,041.84 03.04.01 Conex. domic. de PVC UF ISO 4435, S-25 DN 160mm P/Alcantarillado en T. Normal und 3,105,041.84 04 PLANTA POTABILIZADORA 2,628,341.43 04.01 OBRAS PROVISIONALES 5,607.35 04.01.01 Cartel de identificación de la obra de 7,20 m x 3,60 m und 2,006.75 04.01.02 Oficina y almacen de materiales m2 3,600.60 04.02 CAMARA DE ENTRADA Y UNIDAD DE MEZCLA RAPIDA 93,297.65 04.02.01 MOVIMIENTO DE TIERRAS 30,144.47 04.02.01.01 Refine, Nivelacion y Compactacion en T.N. m2 855.75 04.02.01.02 EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON RETRO. 5Y3 m3 4,610.90 04.02.01.03 RELLENO CON MATERIAL PROPIO SELECCIONADO m3 22,125.00 04.02.01.04 ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON MAQUINARIA m3 2,552.82 04.02.02 OBRAS DE CONCRETO SIMPLE 2,564.41 04.02.02.01 CONCRETO F'C=100 KG/CM2 m3 2,564.41 04.02.03 OBRAS DE CONCRETO ARMADO 59,238.77 04.02.03.01 CONCRETO F'C=210 KG/CM2 m3 25,916.93 04.02.03.02 ENCOFRADO Y DESENCOFRADO m2 18,524.22 04.02.03.03 ACERO ESTRUCTURAL TRABAJADO kg 14,797.62 04.02.04 VARIOS 1,350.00 04.02.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00 04.03 UNIDADES DE FLOCULACION 363,236.47 04.03.01 MOVIMIENTO DE TIERRAS 38,525.84 04.03.01.01 EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON RETRO. 5Y3 m3 20,921.63 04.03.01.02 ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON MAQUINARIA m3 17,604.21 04.03.02 OBRAS DE CONCRETO SIMPLE 5,307.21 04.03.02.01 CONCRETO F'C=100 KG/CM2 m3 5,307.21 04.03.03 OBRAS DE CONCRETO ARMADO 317,903.42 04.03.03.01 CONCRETO F'C=210 KG/CM2 m3 129,943.13 04.03.03.02 ENCOFRADO Y DESENCOFRADO m2 60,065.83 04.03.03.03 ACERO ESTRUCTURAL TRABAJADO kg 127,894.46 04.03.04 VARIOS 1,500.00 04.03.04.01 WATER STOP, SELLOS, ELEMENTOS METALICOS und 1,500.00 04.04 TANQUES DE DECANTACION 832,515.65
  • 48.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 48 04.04.01 MOVIMIENTO DE TIERRAS 92,457.78 04.04.01.01 EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON RETRO. 5Y3 m3 48,304.73 04.04.01.02 ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON MAQUINARIA m3 41,734.05 04.04.01.03 RELLENO CON MATERIAL PROPIO SELECCIONADO m3 2,419.00 04.04.02 OBRAS DE CONCRETO SIMPLE 252,548.07 04.04.02.01 CONCRETO F'C=100 KG/CM2 m3 3,623.62 04.04.02.02 CONCRETO F'C=140 KG/CM2 m3 248,924.45 04.04.03 OBRAS DE CONCRETO ARMADO 486,159.80 04.04.03.01 CONCRETO F'C=210 KG/CM2 m3 237,192.04 04.04.03.02 ENCOFRADO Y DESENCOFRADO m2 113,553.05 04.04.03.03 ACERO ESTRUCTURAL TRABAJADO kg 135,414.71 04.04.04 VARIOS 1,350.00 04.04.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00 04.05 FILTROS DE GRAVEDAD 410,816.36 04.05.01 MOVIMIENTO DE TIERRAS 22,065.32 04.05.01.01 EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON RETRO. 5Y3 m3 11,837.78 04.05.01.02 ELIMINACION DE DESMONTE EN TERRENO SEMI-ROCA R= 5 KM CON MAQUINARIA m3 10,227.54 04.05.02 OBRAS DE CONCRETO SIMPLE 60,876.82 04.05.02.01 CONCRETO F'C=100 KG/CM2 m3 60,876.82 04.05.03 OBRAS DE CONCRETO ARMADO 326,524.22 04.05.03.01 CONCRETO F'C=210 KG/CM2 m3 129,387.12 04.05.03.02 ENCOFRADO Y DESENCOFRADO m2 71,251.19 04.05.03.03 ACERO ESTRUCTURAL TRABAJADO kg 125,885.91 04.05.04 VARIOS 1,350.00 04.05.04.01 BARANDA ELEMENTOS METALICOS und 1,350.00 04.06 SALA DE CLORACION 69,825.60 04.06.01 SALA DE CLORACION und 69,825.60 04.07 EDIFICIO DE QUIMICOS 130,101.05 04.07.01 SALA DE BOMBAS DE SULFATO und 41,584.60 04.07.02 SALA DE TANQUES DE SULFATO und 65,788.60 04.07.03 SALA DE TANQUES DE ACIDO CLORHIDRICO und 22,727.85 04.08 SALA DE BOMBAS, SUB ESTACION ELECTRICA, SALA DE GRUPO ELECTROGENO 77,809.14 04.08.01 SUB ESTACION ELECTRICA und 28,950.00 04.08.02 SALA DE BOMBAS und 32,306.72 04.08.03 SALA DE GRUPO ELECTRONICO und 16,552.42 04.09 EDIFICO CENTRAL DE LA PTAP 385,398.52 04.09.01 EDIFICIO PRINCIPAL DE CONTROL und 209,472.00 04.09.02 COMEDOR und 30,710.00 04.09.03 EQUIPAMIENTO COCINA und 9,000.00 04.09.04 EQUIPAMIENTO COMEDOR und 10,000.00 04.09.05 VESTUARIO und 33,105.00 04.09.06 ALMACEN Y TALLER DE MANTENIMIENTO und 70,760.80 04.09.07 CASETA DE VIGILANCIA und 22,350.72 04.10 OBRAS DE URBANIZACION 86,203.14 04.10.01 LIMPIEZA Y DESBROCE HASTA NIVEL DE SUBRASANTE m2 313.56 04.10.02 CARPETA DE AFIRMADO COMPACTADO DE e= 10 CM (C/EQUIPO) m2 14,338.35 04.10.03 RELLENO DE EXTRUCTURAS CON MATERIAL PROPIO m3 23,516.10 04.10.04 EXCAVACION MASIVA A MAQUINA EN TERRENO SEMIROCOSO CON RETRO. 5Y3 m3 3,764.00 04.10.05 VEREDA RIGIDA DE CONCRETO F'C=140 KG/CM2 E=10 CM PASTA 1:2 m2 29,599.23 04.10.06 Sardinel concreto simple f'c 140 kg/cm2 de 15 cm x 30 cm (sumergido) Cemento m 14,671.90
  • 49.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 49 PV 04.11 ARREGLO PAISAJISTA 3,250.00 04.11.01 AREA DE JARDINES, ESPECIES ARBOREAS, ORNAMENTALES Y FRUTALES und 3,250.00 04.12 ALUMBRADO PLANTA DE TRATAMIENTO 170,280.50 04.12.01 SUMINISTRO E INSTALACION DEL ALUMBRADO EXTERIOR und 170,280.50 05 PLANTA DE TRATAMIENTO DE AGUAS RESIDUALES PRIMERA ETAPA 5,197,331.46 05.01 OBRAS PROVISIONALES 5,881.50 05.01.01 CARTEL DE IDENTIFICACION DE LA OBRA DE 5.40 X 3.60 m u 2,811.50 05.01.02 ALMACEN DE OBRA Y GUARDINIA m2 3,070.00 05.02 OBRAS PRELIMINARES 26,821.11 05.02.01 LIMPIEZA Y DESFORESTACION R= 1.2 Ha/días ha 15,963.54 05.02.02 TRAZO Y REPLANTEO ha 10,857.56 05.03 MOVIMIENTO DE TIERRAS 527,219.04 05.03.01 EXCAVACION MASIVA A MAQUINA m3 236,547.50 05.03.02 REFINE Y NIVELACION DE FONDO DE LAGUNA Y TALUD DEL TERRAPLEN CON MATERIAL PROPIO m2 77,371.80 05.03.03 CONFORMACION DE TERRAPLENES R= 940 m3/día m3 17,269.76 05.03.04 IMPERMEABILIZACION DE LAGUNAS CON ARCILLA m2 45,833.70 05.03.05 AFIRMADO EN CORONA DE DIQUES (E=0.20M) m2 4,791.98 05.03.06 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 145,404.30 05.04 DISPOSITIVO DE ENTRADA 3,626.56 05.04.01 EXCAVACION MANUAL m3 148.90 05.04.02 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 75.30 05.04.03 REFINE, NIVELACION Y COMPACTACION DE FONDOS m2 26.33 05.04.04 CONCRETO f'c=175 kg/cm2 m3 2,034.25 05.04.05 ENCOFRADO Y DESENCOFRADO NORMAL PARA ESTRUCTURAS DE CONCRETO (OBRAS DE ARTE) m2 791.52 05.04.06 TARRAJEO CON IMPERMEABILIZANTE DE LOSA DE FONDO PISO CANALES m2 550.26 05.05 MOVIMIENTO DE TIERRAS 418,557.94 05.05.01 EXCAVACION DE ZANJA P/TUBERIA 6"-10" HASTA 3.50 M C/MAQUINARIA m3 219,562.49 05.05.02 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 198,995.45 05.06 VALVULA DE CONTROL 135,096.37 05.06.01 VALVULAS DE COMPUERTA EN LA PLANTA glb 91,998.14 05.06.02 CONCRETO EN LOSAS F'c= 210 kg/cm2 m3 2,868.94 05.06.03 CONCRETO EN MUROS F'c=175 kg/cm2 m3 14,026.62 05.06.04 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 12,160.23 05.06.05 ENCOFRADO Y DESENCOFRADO PARA MUROS m2 14,042.44 05.07 SEPARADOR DE SOLIDOS 101,705.88 05.07.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 282.38 05.07.02 EXCAVACION PARA ESTRUCTURAS S. SOLIDOS m3 2,422.27 05.07.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 119.12 05.07.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 650.08 05.07.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 3,860.59 05.07.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 26,067.87 05.07.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 38,200.77 05.07.08 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO S. SOLIDOS m2 14,982.21 05.07.09 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 5,823.58 05.07.10 COLOCACION DE ACCESORIOS EN EL SEPARADOR DE SOLIDOS II ZONA glb 9,297.00 05.08 DESGRASADOR 93,928.27 05.08.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 273.27 05.08.02 EXCAVACION PARA ESTRUCTURAS DESGRASADOR m3 3,222.86
  • 50.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 50 05.08.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 351.98 05.08.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 848.18 05.08.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 5,117.70 05.08.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 30,385.84 05.08.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 29,798.30 05.08.08 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO DESGRASADOR m2 11,945.76 05.08.09 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 5,723.83 05.08.10 COLOCACION DE ACCESORIOS EN EL DESGRASADOR pza 6,260.56 05.09 SEDIMENTADOR 498,361.16 05.09.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,721.62 05.09.02 EXCAVACION PARA ESTRUCTURAS SEDIMENTADOR m3 25,687.75 05.09.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,101.87 05.09.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 6,758.92 05.09.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 16,870.39 05.09.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 148,297.91 05.09.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 75,883.09 05.09.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 145,451.51 05.09.09 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO SEDIMENTADOR m2 45,946.87 05.09.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 20,545.93 05.09.11 COLOCACION DE ACCESORIOS EN EL SEDIMENTADOR glb 10,095.30 05.10 CAMARA DE FILTROS 951,334.52 05.10.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 3,352.15 05.10.02 EXCAVACION PARA ESTRUCTURAS SEDIMENTADOR m3 41,486.37 05.10.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,248.97 05.10.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 10,916.11 05.10.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 35,841.53 05.10.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 345,138.04 05.10.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 159,126.80 05.10.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 185,380.18 05.10.09 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO SEDIMENTADOR m2 126,816.51 05.10.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 35,168.52 05.10.11 COLOCACION DE ACCESORIOS EN EL SEDIMENTADOR glb 6,859.34 05.11 REACTOR BIOLOGICO 751,224.88 05.11.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,661.50 05.11.02 EXCAVACION PARA ESTRUCTURAS REACTOR BILOGICO m3 20,213.85 05.11.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 808.38 05.11.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 5,318.69 05.11.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 16,548.84 05.11.06 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 m3 166,788.20 05.11.07 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 1,757.10 05.11.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 92,826.72 05.11.09 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 189,785.98 05.11.10 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO R. BIOLOGICO m2 56,863.81 05.11.11 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 24,080.32 05.11.12 INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL REACTOR II ZONA u 89,388.68 05.11.13 CUBIERTA CON CALAMINA TRANSPARENTE m2 17,067.33 05.11.14 SUMINISTRO Y COLOCADO DE PIEDRA POROSA m3 35,393.29 05.11.15 COLOCACION DE ACCESORIOS EN EL REACTOR BIOLOGICO glb 32,722.18
  • 51.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 51 05.12 POZA DE MACROFITAS 1,130,816.84 05.12.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 7,287.28 05.12.02 EXCAVACION PARA ESTRUCTURAS m3 44,422.85 05.12.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 2,325.41 05.12.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 21,472.30 05.12.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 118,971.60 05.12.06 CONCRETO CICLOPEO f'c=140 kg/cm2 + 25 % PM. m3 281,196.15 05.12.07 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 (MUROS) m3 83,394.10 05.12.08 CONCRETO EN ESTRUCTURAS F 'c=210 kg/cm2 (COLUMNAS Y VIGAS) m3 83,394.10 05.12.09 ACERO DE REFUERZO CON MALLA DE GALLINERO Ø3/4" kg 248,637.41 05.12.10 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/4" kg 7,072.33 05.12.11 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 24,719.92 05.12.12 ENCOFRADO Y DESENCOFRADO PARA ESTRUCTURAS DE CONCRETO P. MACROFITAS m2 118,314.44 05.12.13 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 63,017.14 05.12.14 SUMINISTRO Y PLANTADO DE TOTORA glb 6,890.05 05.12.15 COLOCACION DE ACCESORIOS EN LA P. MACROFITAS glb 19,701.77 05.13 DIGESTOR DE LODOS 231,905.57 05.13.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 1,515.75 05.13.02 EXCAVACION PARA ESTRUCTURAS m3 5,392.27 05.13.03 REFINE Y NIVELACION PARA ESTRUCTURAS m2 1,155.55 05.13.04 ELIM. MAT. EXCEDENTE CARG. MANUAL/VOLQUETE DE 6M3 D. PROM. = 5- 6 KM. m3 2,578.85 05.13.05 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 24,330.23 05.13.06 CONCRETO CICLOPEO F'c=140 kg/cm2 + 25 % PM. m3 41,175.53 05.13.07 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 17,402.17 05.13.08 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø3/8" kg 8,598.95 05.13.09 ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 15,039.66 05.13.10 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 13,100.48 05.13.11 INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL D. LODOS II ZONA u 35,775.96 05.13.12 CUBIERTA CON CALAMINA TRANSPARENTE m2 61,617.81 05.13.13 INSTALACION DE CALAMINA TRANSPARENTE PLANA m2 4,222.34 05.14 LOSA DE COMPOSTAJE 103,088.32 05.14.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 582.98 05.14.02 REFINE Y NIVELACION PARA ESTRUCTURAS m2 375.07 05.14.03 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 6,859.62 05.14.04 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 14,456.60 05.14.05 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 2,617.69 05.14.06 INSTALACION DE ESTRUCTURA METALICA P/CUBIERTA DEL L.COMPOSTAJE u 37,028.17 05.14.07 CUBIERTA CON CALAMINA TRANSPARENTE m2 29,006.78 05.14.08 INSTALACION DE CALAMINA TRANSPARENTE PLANA m2 8,756.01 05.14.09 COLOCACION DE ACCESORIOS EN LA L.COMPOSTAJE glb 3,405.40 05.15 CASETA DE OPERACIONES 137,143.67 05.15.01 TRAZO, NIVELES Y REPLANTEO DE ESTRUCTURAS m2 483.88 05.15.02 NIVELACION INTERIOR APISONADO MANUAL m2 74.44 05.15.03 EXCAVACION PARA CIMIENTOS Y ZAPATAS m3 583.68 05.15.04 ELIM. MAT. EXCEDENTE EN CARRETILLA PROVENIENTE DE EXCAVACIONES m3 1,212.33 05.15.05 SOLADO PARA ZAPATAS MEZCLA 1:12, h=4" m2 649.35 05.15.06 CIMIENTOS CORRIDOS MEZCLA 1:8 + 30% C-H PIEDRA GRUESA C. OPERACIONES m3 6,565.81 05.15.07 SOBRECIMIENTOS CONCRETO 1:8+25% PM, C. OPERACIONES m3 1,609.36 05.15.08 SOBRECIMIENTOS ENCOFRADO Y DESENCOFRADO HASTA 0.40 m m2 3,603.07
  • 52.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 52 05.15.09 ZAPATAS CONCRETO f'c=175 kg/cm2 m3 7,441.46 05.15.10 ZAPATAS ACERO DE REFUERZO f'y=4200 kg/cm2 GRADO 60 Ø1/2" kg 1,676.79 05.15.11 COLUMNAS CONCRETO f'c=210 kg/cm2 m3 2,921.72 05.15.12 COLUMNAS ACERO DE REFUERZO Ø 1/4" G°60, C. OPER. kg 1,964.81 05.15.13 COLUMNAS ACERO DE REFUERZO Ø 1/2" G°60, C. OPER. kg 4,715.55 05.15.14 COLUMNAS ENCOFRADO Y DESENCOFRADO C. OPER. m2 4,565.27 05.15.15 VIGAS CONCRETO F'c=210 kg/cm2 m3 1,502.60 05.15.16 VIGAS ACERO DE REFUERZO Ø 1/4" G°60, C. OPER. kg 1,100.74 05.15.17 VIGAS ACERO DE REFUERZO Ø 1/2" G°60, C. OPER. kg 4,085.42 05.15.18 VIGAS ENCOFRADO Y DESENCOFRADO C. OPER. m2 3,220.75 05.15.19 COBERTURA DE CALAMINA GALVANIZADA m2 6,521.85 05.15.20 CUMBRERA DE CALAMINA GALVANIZADA m 484.88 05.15.21 TIJERALES DE MADERA, C. OPER. u 8,987.05 05.15.22 CORREAS, HABILITACION Y COLOCADO, C. OPER. m 3,237.42 05.15.23 MURO DE SOGA LADRILLO KING-KONG CON CEMENTO-ARENA m2 20,623.83 05.15.24 TARRAJEO DEL TIPO RAYADO O PRIMARIO CON MORTERO 1:5, C. OPER. m2 2,351.17 05.15.25 TARRAJEO DE INTERIORES, COLUMNAS Y VIGAS, INCLUYE ARISTAS m2 5,529.89 05.15.26 VESTIDURA DE DERRAMES EN PUERTAS, VENTANAS Y VANOS, C. OPER. m 2,060.53 05.15.27 CIELORRASOS CON YESO E=1 cm, C. OPER. m2 7,439.05 05.15.28 FALSO PISO DE 4" DE CONCRETO 1:8 + 25% P.G., C. OPER. Y VEREDA m2 5,506.96 05.15.29 PISO DE CONCRETO E=4" f'c 140 kg/cm2 PULIDO 1:2 X 1 cm m2 10,162.87 05.15.30 ZOCALO DE CERAMICA m2 7,712.10 05.15.31 PISO DE CERAMICA, C. OPER. m2 2,813.82 05.15.32 PINTURA EN INTERIORES m2 2,669.82 05.15.33 PINTURA EN VIGAS Y COLUMNAS m2 1,184.07 05.15.34 INSTALACIONES SANITARIAS INTERIORES glb 1,074.83 05.15.35 INSTALACIONES ELECTRICAS glb 211.42 05.15.36 PUERTA METALICA Y VENTANA METALICAS glb 307.23 05.15.37 CONEXION DOMICILIARIA u 287.87 05.16 LOSA DE LAVADO DE ARENA 70,111.57 05.16.01 TRAZO, NIVELES Y REPLANTEO m2 432.71 05.16.02 REFINE Y NIVELACION PARA ESTRUCTURAS m2 242.74 05.16.03 EXCAVACION PARA CIMIENTOS Y ZAPATAS m3 218.35 05.16.04 CONCRETO 1:8 + 30% P.G. PARA SOLADOS Y/O SUB BASES m3 44,394.63 05.16.05 CONCRETO EN ESTRUCTURAS F'c=175 kg/cm2 m3 19,843.91 05.16.06 TARRAJEO DE MUROS INTER. Y EXTER. DE ESTRUCTURAS m2 4,917.19 05.16.07 COLOCACION DE ACCESORIOS EN LA LOSA DE LAVADO DE ARENA glb 62.05 05.17 DISPOSITIVO DE SALIDA 8,998.91 05.17.01 EXCAVACION MANUAL m3 785.60 05.17.02 ELIMINACION DE MATERIAL EXCEDENTE CON EQUIPO HASTA 1km m3 397.28 05.17.03 REFINE, NIVELACION Y COMPACTACION DE FONDOS m2 79.02 05.17.04 CONCRETO f'c=175 kg/cm2 m3 4,010.02 05.17.05 ENCOFRADO Y DESENCOFRADO NORMAL PARA ESTRUCTURAS DE CONCRETO (OBRAS DE ARTE) m2 1,578.00 05.17.06 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 588.86 05.17.07 TARRAJEO CON IMPERMEABILIZANTE DE LOSA DE FONDO PISO CANALES m2 1,560.14 05.18 BUZONES 1,509.34 05.18.01 CONCRETO f'c=210 kg/cm2 m3 606.03 05.18.02 ENCOFRADO Y DESENCOFRADO m2 487.01 05.18.03 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 416.30 06 CERCO PERIMETRICO 67,609.31 06.01 MOVIMIENTO DE TIERRAS 4,159.32 06.01.01 EXCAVACION MANUAL m3 1,310.32
  • 53.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 53 06.01.02 ELIMINACION MATERIAL EXCEDENTE EN CARRETILLA (50 m) m3 2,849.00 06.02 CONCRETO SIMPLE 12,310.32 06.02.01 CONCRETO f'c=140 kg/cm2 m3 12,310.32 06.03 POSTES DE MADERA INC. COLOCACION 3,608.00 06.03.01 MADERA DE 4"X4"X7' (INC.COLOCACION) m 3,608.00 06.04 CERCO METALICO INC. COLOCACION 13,251.20 06.04.01 ALAMBRE DE PUAS m 13,251.20 06.05 PUERTA PEATONAL 282.16 06.05.01 PUERTA DE 1 HOJA INC. CANDADO pza 282.16 06.06 PUERTA VEHICULAR DE INGRESO 4,966.81 06.06.01 PUERTA METALICA (4.00 X 2.50 M) CON MALLA COCADA (INC. COLOCACION) pza 540.73 06.06.02 EXCAVACION MANUAL m3 28.29 06.06.03 ELIMINACION MATERIAL EXCEDENTE m3 17.22 06.06.04 CONCRETO f'c=140 kg/cm2 m3 179.06 06.06.05 CONCRETO f'c=175 kg/cm2 PARA COLUMNAS m3 3,547.24 06.06.06 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS m2 346.99 06.06.07 ACERO CORRUGADO fy=4200 kg/cm2 GRADO 60 kg 307.27 06.07 CASETAS : VIGILANCIA, DEPOSITO y S.H 29,031.50 06.07.01 Casetas: Vigilancia, Deposito y S.H und 29,031.50 07 TRATAMIENTO PRELIMINAR: REJAS, DESARENADOR Y CANAL PARSHALL 82,550.00 07.01 Tratamiento preliminar: Rejas y Desarenador und 82,550.00 Total Etapa 29,334,228.99 PRESUPUESTO 29,334,228.99 GASTOS GENERALES 2,933,422.90 UTILIDAD 1,466,711.45 TOTAL PRESUPUESTO 33,734,363.34 IGV 6,072,185.40 COSTO DIRECTO TOTAL 39,806,548.74 MITIGACION AMBIENTAL 358,258.94 EDUCACION SANITARIA 398,065.49 TOTAL COSTO 40,562,873.17 ELABORACION DEL EXPEDIENTE TECNICO 3,217,692.00 Para la presente convocatoria, el monto del proceso es de S/. 43’780,565.05 (Cuarenta y tres millones setecientos ochenta mil quinientos sesenta y cinco con 05/100 Nuevos Soles), el cual no considera el monto de Supervisión y Liquidación de Obra 8. SOBRE LA EXPERIENCIA TÉCNICA DE LA CONSTRUCTORA Documentación relativa a los factores de evaluación: La Experiencia en Obras en General ejecutadas en los últimos quince (15) años y la Experiencia en Obras Similares ejecutadas en los últimos quince (15) años se acreditará con los documentos que acrediten la ejecución de obra (contratos suscritos) y sus respectivas actas de recepción/conformidad o documento emitido por la Entidad contratante señalando el porcentaje de avance de Obra o copia de la Valorización firmada por el Supervisor. Se consideran Obras Similares a la Construcción de Obras de naturaleza semejante a la que se desea contratar, es decir, ejecución de obras de agua potable que incluyan reservorios y/o plantas de tratamiento de agua potable; y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales.
  • 54.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 54 Se consideran como Obras Similares: a la Construcción de Obras de naturaleza semejante a la que se desea contratar, es decir, está referido a obras de agua potable y alcantarillado, plantas de tratamiento de agua y aguas residuales, instalación de tuberías, construcción de reservorios. Las obras presentadas para acreditar la experiencia en obras similares, sirven para acreditar la experiencia en obras en general. Las obras presentadas para acreditar la experiencia en obras en general, no sirven para acreditar la experiencia en obras similares. Podrán considerarse también obras en ejecución que cuenten con un avance de obra, mayor al 85%, lo que se demostrara con documento emitido por la Entidad contratante o copia de la Valorización firmada por el Supervisor Personal Profesional Propuesto El Personal profesional mínimo a proponer es el siguiente: - Jefe Residente Principal de Obras - Ingeniero Residente de Obra de Agua Potable y Alcantarillado - Ingeniero Civil: Especialista en Estructuras de Saneamiento - Ingeniero Civil: Especialista en Mecánica de Suelos - Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas - Ingeniero Especialista en Instalaciones Eléctricas - Especialista en Seguridad e Higiene Ocupacional en obras - Ingeniero Especialista en Impacto Ambiental - Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones La experiencia del personal profesional propuesto para la ejecución de la obra, se acreditará a través de la presentación de la Hoja de Vida en donde se contemple: i) el listado de obras en las que participó, indicando las responsabilidades asumidas por cada caso; ii) las actas de recepción y/o conformidad y/o certificados de trabajo donde participaron como Residente de Obra, Especialista en Mecánica de Suelos, Especialista en Estructuras, Especialista en Seguridad e Higiene Ocupacional, Especialista en Instalaciones Electromecánicas, Especialista en Metrados, Programación y Valorizaciones, Especialista en Impacto Ambiental, Especialista en Instalaciones Eléctricas e Ingeniero Residente de Obra de Agua Potable y Alcantarillado Así también, se deberá presentar copia simple del diploma del colegio profesional respectivo y carta de compromiso de cada uno de los profesionales de participar en el Proyecto. Además deberá presentar una declaración jurada que indique estar habilitado en el colegio profesional respectivo, el postor que obtenga la buena pro deberá presentar el Certificado de Habilidad para la firma de contrato. Requisitos mínimos del personal profesional PERSONAL TECNICO MINIMO. CARGO DETALLES Jefe Residente Principal de Obras Ingeniero Sanitario o Civil, colegiado, sustentado con copia de diploma de incorporación al respectivo colegio profesional. Experiencia como Residente de Obras de Agua Potable y Alcantarillado que incluyan Plantas de Tratamiento de Agua Potable (PTAP) y Plantas de Tratamiento de Aguas Residuales (PTAR).
  • 55.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 55 Ingeniero Residente de Obras de Agua Potable y Alcantarillado Ingeniero Sanitario o Civil, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Residente de Obras Generales de Agua Potable y Alcantarillados. Ingeniero Civil: Especialista en Estructuras de Saneamiento Ingeniero Civil colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como especialista en Estructural en Obras de Agua Potable y/o Alcantarillado que incluya construcción de reservorios. Ingeniero Civil: Especialista en Mecánica de Suelos Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Mecánica de Suelos en Obras de Agua Potable que incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en general. Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas Ingeniero Eléctrico o Electromecánico, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Instalaciones Electromecánicas en Obras de Agua Potable que incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en general. Ingeniero: Especialista en Instalaciones Eléctricas Ingeniero Eléctrico o Electro-mecánico, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Instalaciones Eléctricas en Obras de Agua Potable que incluyan PTAP’s y/u Obras de Saneamiento que incluyan PTAR’s u obras en general. Especialista en Seguridad e Higiene Ocupacional Profesional con experiencia en Seguridad e Higiene Ocupacional colegiado, sustentado con copia del diploma de incorporación al Colegio respectivo. Experiencia como especialista en Seguridad e Higiene Ocupacional en Obras en General. Ingeniero: Especialista en Impacto Ambiental Ingeniero Ambiental o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio respectivo. Experiencia como especialista en Impacto Ambiental de proyectos en general. Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia en metrados, programación y valorizaciones en obras en general. 9. SOBRE EL PRESUPUESTO DE OBRA El Presupuesto de obra que sustente la Propuesta Económica de cada Postor, tendrá las siguientes características: a) El Monto Total del Presupuesto deberá incluir todos los impuestos, tributos, gastos generales, utilidad, seguros, transporte, inspecciones, pruebas o cualquier otro concepto. b) El presupuesto deberá ser desagregado en los siguientes rubros: costo del expediente técnico, costo de las obras en general, IGV
  • 56.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 56 10.SOBRE LA EXPERIENCIA TÉCNICA DEL PROYECTISTA EL PROYECTISTA, deberá acreditar la siguiente experiencia: Documentación relativa a los factores de evaluación: La Experiencia en Servicios en General ejecutadas en los últimos diez (10) años y la Experiencia en Proyectos Similares ejecutados en los últimos diez (10) años se acreditará con los documentos que acrediten la ejecución del expediente técnico de obra (contratos suscritos) y sus respectivas actas de recepción/conformidad. Se consideran Servicios Similares, a la Elaboración de Expedientes Técnicos de naturaleza semejante a la que se desea contratar, es decir, Elaboración de Expedientes Técnicos de obras de agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales. Los servicios presentados para acreditar la experiencia en servicios similares, sirven para acreditar la experiencia en servicios en general. Los servicios presentados para acreditar la experiencia en servicios en general, no sirven para acreditar la experiencia en servicios similares. Personal Profesional Propuesto - Jefe de Estudios - Ingeniero Sanitario: Especialista en Redes de agua y alcantarillado - Ingeniero Sanitario: Especialista en Plantas de tratamiento de agua potable - Ingeniero Sanitario: Especialista en Plantas de tratamiento de aguas residuales - Ingeniero Civil: Especialista en Estructuras de Saneamiento - Ingeniero Civil: Especialista en Mecánica de Suelos - Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas - Especialista en Seguridad e Higiene Ocupacional - Ingeniero: Especialista en Impacto Ambiental - Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones La experiencia del personal profesional propuesto para la Elaboración del Expediente Técnico, se acreditará a través de la presentación de la Hoja de Vida en donde se contemple: i) el listado de servicios en los que participó, indicando las responsabilidades asumidas por cada caso; ii) el Nº de SNIP (si se tratase de obra pública); iii) referencias para consultar sobre el servicio y las copias simples de los certificados o constancias que acrediten la experiencia del Jefe de Estudios, Ingeniero Civil: Especialista en Estructuras de Saneamiento, Ingeniero Civil: Especialista en Mecánica de Suelos, Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas, Especialista en Seguridad e Higiene Ocupacional, Ingeniero: Especialista en Impacto Ambiental y del Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones. Así también, se deberá presentar copia simple del diploma del colegio profesional respectivo y carta de compromiso de cada uno de los profesionales de participar en el Proyecto.. Requisitos mínimos del personal profesional PERSONAL TECNICO MINIMO. CARGO DETALLES
  • 57.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 57 CARGO DETALLES Jefe de Estudios Ingeniero Sanitario Experiencia como Jefe de Estudios en la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Proyectos de Agua Potable y/o Alcantarillado Y/o Plantas de Tratamiento de Agua Potable (PTAP) y/o Plantas de Tratamiento de Aguas Residuales (PTAR). Ingeniero Sanitario: Especialista en Redes de agua y alcantarillado Experiencia como Especialista en diseño de redes de agua potable y alcantarillado. Ingeniero Sanitario: Especialista en Plantas de tratamiento de agua potable Experiencia como Especialista en Plantas de Tratamiento de Agua Potable (PTAP). Ingeniero Sanitario: Especialista en Plantas de tratamiento de aguas residuales Experiencia como Especialista en Plantas de Tratamiento de Aguas Residuales (PTAR). Ingeniero Civil: Especialista en Estructuras de Saneamiento Experiencia como especialista estructural durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o Alcantarillado que incluyan construcción de reservorios. Ingeniero Civil: Especialista en Mecánica de Suelos Experiencia como Especialista en Mecánica de Suelos durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o Alcantarillado Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas Experiencia como Especialista de Instalaciones Electromecánicas durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable que incluyan PTAP’s y/ u Obras de Saneamiento que incluyan PTAR’s. Especialista en Seguridad e Higiene Ocupacional Experiencia como especialista en Seguridad e Higiene Ocupacional durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de proyectos en general. Ingeniero: Especialista en Impacto Ambiental Experiencia como especialista en Impacto Ambiental durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de proyectos en general. Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones Experiencia en metrados, programación y valorizaciones durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de obras en general.
  • 58.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 58
  • 59.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 59 ANEXO 4 CONTENIDO DE LOS SOBRES CONTENIDO DEL SOBRE Nº 1 Sobre Nº 1: Credenciales 1. Requisitos Legales: (i) Copia legalizada del documento constitutivo del Postor o del documento que acredite a los Representantes Legales en el Perú de la Empresa. En caso se trate de un Consorcio se requerirá el documento constitutivo de cada uno de sus integrantes o copia legalizada de los mismos. Alternativamente al documento constitutivo de la persona jurídica o de los integrantes del Consorcio, se aceptará el Estatuto actualmente vigente, sea de la persona jurídica o de los integrantes del Consorcio. (ii) En el caso de Consorcio, el Postor deberá presentar una declaración jurada firmada por el Representante Legal que contiene la promesa formal de consorcio y la solidaridad de los integrantes respecto de las obligaciones asumidas y Declaraciones Juradas presentadas. Esta declaración jurada deberá ser redactada conforme al modelo que aparece como Formulario N° 1. El Consorcio deberá quedar constituido a la Fecha de Cierre. (iii) Declaración Jurada conforme al modelo que aparece como Formulario N° 2, firmada por el representante legal del Postor, indicando el porcentaje de participación en el Postor que corresponda a cada uno de los socios. En el caso de consorcios, se requerirá la información respecto del porcentaje de participación en el Postor que corresponda a cada uno de sus integrantes. (iv) Copia simple de los documentos que acrediten las facultades del Representante Legal del Postor conforme a los requisitos establecidos en el Numeral 2.2.1. (v) La entrega de la declaración Jurada contenida en el Formulario N° 3 debidamente suscrita por el Representante Legal de acuerdo al modelo que figura en el referido formulario. Una vez adjudicada la Buena Pro, los requisitos contenidos en dicho formulario deberán ser cumplidos, a su vez, por la empresa, o cada uno de los integrantes del Consorcio si fuera el caso, que suscriba el Convenio. (vi) Documento que contenga la garantía de Validez, Vigencia y Seriedad de la Oferta Económica de acuerdo al Formulario 5 y Numeral 6.2. (vii) Constancia de haber realizado el depósito de “Derecho de Participación” que se descrito en el punto 2.5 de las presentes Bases. 2. Información Financiera: a) Los Postores y en caso de Consorcio, las empresas integrantes, deberán presentar la Carta Modelo respecto de sus Estados Financieros, correspondientes a los últimos 3 ejercicios. Adjuntar copia de la última Declaración Jurada presentada a SUNAT. b) Declaración Jurada en la que el Postor indique que cuenta con un patrimonio neto por un valor superior a los S/. 40´000,000 (Cuarenta Millones y 00/100 Nuevos Soles). Se considera Patrimonio Neto: i. En caso de una persona jurídica, su patrimonio neto calculado en su último Balance General. ii. En el caso de consorcio, se puede considerar a la suma de los patrimonios netos prorrateados de cada uno de los integrantes.
  • 60.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 60 3. Carta de Presentación de Información Financiera y Técnica: Conforme al Formulario Nº 4, firmada en original por el Representante Legal cuyas firmas deben ser legalizadas por Notario Público. CONTENIDO DE LOS SOBRES Nº 2 Y N° 3 Contenido del Sobre Nº 2: El Sobre Nº 2 deberá contener la Propuesta Técnica a) Documentación que acredite experiencia en construcción de obras de infraestructura en General ejecutadas en los últimos quince (15) años y experiencia en obras similares ejecutadas en los últimos quince (15) años. Se considera como obras similares: Ejecución de obras de agua potable que incluyan reservorios y/o plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales. La experiencia podrá ser acreditada a través del Postor, por uno o más integrantes en el caso de Consorcio o por un Constructor especializado que será contratado por el Adjudicatario, durante todo el periodo de Construcción de la Obra. En cualquiera de los casos la(s) empresa(s) constructora(s) deberá(n) acreditar también estar inscritas en el registro de empresas ejecutoras de obras del Organismo Supervisor de las Contrataciones del Estado (OSCE). b) Documentación que acredite experiencia en Elaboración de Expedientes Técnicos para Obras en General, ejecutadas en los últimos diez (10) años y experiencia en Elaboración de Expedientes Técnicos para Obras Similares, ejecutadas en los últimos diez (10) años. Se consideran Servicios Similares, a la Elaboración de Expedientes Técnicos de naturaleza semejante a la que se desea contratar, es decir, Elaboración de Expedientes Técnicos de obras de agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales. La experiencia podrá ser acreditada a través del Postor, por uno o más integrantes, en el caso de Consorcio, o por un Consultor especializado, que será contratado por el Adjudicatario, durante todo el período de la Elaboración del Expediente Técnico. En cualquiera de los casos la(s) empresa(s) consultoras(s) deberá(n) acreditar también estar inscritas en el registro de empresas consultoras de obras del Organismo Supervisor de las Contrataciones del Estado (OSCE). c) En caso se acredite el requisito de construcción a través de un Constructor contratado, el Postor deberá presentar el Formulario N° 8, mediante el cual manifieste que de resultar favorecido con la Adjudicación de la Buena Pro, se compromete a contratar como Constructor a la empresa cuya experiencia en construcción acreditó en el Sobre N° 2, bajo responsabilidad de producirse la resolución del Convenio en caso de incumplimiento. El Constructor será solidariamente responsable con el Adjudicatario por la prestación de los servicios a su cargo. En este caso, el Constructor y el Postor deberán adjuntar el Formulario N° 8 debidamente suscrito. d) En caso se acredite el requisito para la elaboración del expediente técnico por una empresa distinta al Constructor, el Postor deberá presentar el Formulario N° 8-A, mediante el cual manifieste que de resultar favorecido con la Adjudicación de la Buena Pro, se compromete a contratar al Proyectista cuya experiencia acreditó en el Sobre N° 2, bajo responsabilidad de producirse la resolución del Convenio en caso de incumplimiento. En este caso, el Proyectista y el Postor deberán adjuntar el Formulario N° 8-A debidamente suscrito.
  • 61.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 61 e) El Postor deberá presentar además dos (2) ejemplares de la versión final del Convenio debidamente rubricado en cada uno de los folios y firmados por el representante legal del Postor. La Propuesta Técnica será evaluada por el COMITÉ, tendrá el carácter de vinculante. Las propuestas que se presenten de manera incompleta quedarán eliminadas a criterio del COMITÉ, quien evaluará cada propuesta Técnica, a fin de determinar la adecuación global de las mismas a las especificaciones contenidas en el Anexos 4. Contenido del Sobre Nº 3: Deberá contener la Propuesta Económica La Oferta económica será presentada según el Formulario Nº 6 de las presentes Bases. Cada oferta económica deberá permanecer vigente, cuando menos hasta 7 días hábiles después de la fecha efectiva de cierre, aun cuando no hubiesen sido declaradas ganadoras. Quedará sin efecto toda propuesta económica que tuviese una vigencia menor. El COMITÉ podrá disponer la prórroga obligatoria de las propuestas económicas. A los efectos de este Proceso de Selección, la presentación del sobre Nº 3, por parte de un Postor, constituye una oferta económica irrevocable por la materia de este Proceso de Selección. Una propuesta económica implica el sometimiento del Postor a todos los términos y condiciones, sin excepción, del Convenio y de la carta de presentación de su propuesta económica.
  • 62.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 62 ANEXO 5 METODOLOGIA DE CALIFICACION DE LAS PROPUESTAS TECNICA Y ECONOMICA 1.- EVALUACIÓN DE LA PROPUESTA TÉCNICA (Puntaje Máximo: 100 puntos) A. FACTORES REFERIDOS AL POSTOR/CONSTRUCTOR (puntaje máximo 60 puntos) FACTORES A1. Experiencia en Obras en General (puntaje máximo 15 puntos) Se calificará considerando las obras en general ejecutadas por el Postor en los últimos quince (15) años a la fecha de presentación de propuestas, de acuerdo a la asignación de puntaje señalada a continuación. La experiencia en Obras en General se acreditará con copias simples de contratos y sus respectivas actas de recepción y conformidad de obra. Incluye a todas las obras ejecutadas por los Postores. Igual o mayor a S/.124 742 316,00 15 puntos Igual o mayor a S/.83 161 544,00 y menor a S/.124 742 316,00 10 puntos Igual o mayor a S/.41 580 772,00 y menor a S/.83 161 544,00 05 puntos Monto menor a S/.41 580 772,00 00 puntos No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se oferte mano de obra. FACTORES A2. Experiencia en Obras Similares al PROYECTO (puntaje máximo 20 puntos) Se calificará considerando las obras similares ejecutadas en los últimos quince (15) años a la fecha de presentación de propuestas de acuerdo a la asignación de puntaje señalada a continuación en Ningún caso se aceptarán obras con un valor menor a S/. 6 237 115,80. Se acreditará con copias simples del contrato y sus respectivas actas de recepción y conformidad. Se considera como obras similares: Ejecución de obras de agua potable que incluyan reservorios y/o plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales. Podrán considerarse también obras en ejecución que cuenten con un avance de obra, mayor al 85%, lo que se demostrara con documento emitido por la Entidad contratante o copia de la Valorización firmada por el Supervisor La calificación será de acuerdo al siguiente criterio: Mayor o Igual a S/.31 185 579,00 20 puntos Mayor o Igual a S/.24 948 463,20 y menor a S/.31 185 579,00 15 puntos Mayor o Igual a S/.18 711 347,40 y menor a S/.24 948 463,20 10 puntos
  • 63.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 63 Mayor o Igual a S/.12 474 231,60 y menor a S/.18 711 347,40 05 puntos Mayor a S/. 6 237 115,80 y menor a S/.12 474 231,60 03 puntos Igual o menor a a S/. 6´237,115.80 0 puntos No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se oferte mano de obra. La obra presentada para acreditar la experiencia en obras similares sirve para acreditar la experiencia en obras en general. La obra presentada para acreditar la experiencia en obras en general no sirve para acreditar la experiencia en obras similares. En el caso de propuestas presentadas en consorcio, la experiencia de éste, será aquella que resulte de la suma de la experiencia individual de cada uno de sus miembros. A.3. FACTORES REFERIDOS AL PERSONAL PROFESIONAL PROPUESTO (puntaje máximo 15 puntos) CARGO DETALLES Puntaje Jefe Residente Principal de Obras Ingeniero Sanitario o Civil, colegiado, sustentado con copia de diploma de incorporación al respectivo colegio profesional. Experiencia como Jefe o Residente de Obras de Agua Potable, Alcantarillado, Plantas de Tratamiento de Agua Potable (PTAP) y/o Plantas de Tratamiento de Aguas Residuales (PTAR). Se otorgará 0.50 puntos por cada obra similar donde haya sido designado como Jefe o Residente de Obra, con un máximo de cinco (5) obras. Por lo menos 2 de las obras presentadas deben incluir PTAP y/o PTAR. Monto minimo de obra para ser calificada: S/. 6’237,115.80 2.5 Ingeniero Residente de Obras de Agua Potable y Alcantarillado Ingeniero Sanitario o Civil, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Residente de Obras Generales de Agua Potable y Alcantarillados. Se otorgará 0.50 puntos por cada obra similar donde haya sido designado como Residente de Obra, con un máximo de cinco (5) obras. 2.5 Ingeniero Civil: Especialista en Estructuras de Saneamiento Ingeniero Civil colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como especialista en Estructural en Obras de Agua Potable y/o Alcantarillado que incluya construcción de reservorios. Se otorgará 0.50 puntos por cada obra similar donde haya sido designado como especialista en Estructuras de Saneamiento o similar, con un máximo de cinco (5) obras. 2.5
  • 64.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 64 Ingeniero Civil: Especialista en Mecánica de Suelos Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Mecánica de Suelos en Obras de Agua Potable que incluyan PTAP’s y/o Obras de Saneamiento que incluyan PTAR’s u obras en general. Se otorgará 0.50 puntos por cada obra similar donde haya sido designado como especialista en Mecánica de Suelos, con un máximo de cinco (5) obras. 2.5 Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas Ingeniero Eléctrico o Electromecánico, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Instalaciones Electromecánicas en Obras de Agua Potable que incluyan PTAP’s y/o Obras de Saneamiento que incluyan PTAR’s u obras en general. Se otorgará 0.25 puntos por cada obra similar donde haya sido designado como especialista en Instalaciones Electromecánicas, con un máximo de cuatro (4) obras. 1.0 Ingeniero: Especialista en Instalaciones Eléctricas Ingeniero Eléctrico o Electro-mecánico, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia como Especialista en Instalaciones Eléctricas en Obras de Agua Potable que incluyan PTAP’s y/o Obras de Saneamiento que incluyan PTAR’s u obras en general. Se otorgará 0.25 puntos por cada obra similar donde haya sido designado como especialista en Instalaciones Eléctricas, con un máximo de cuatro (4) obras. 1.0 Especialista en Seguridad e Higiene Ocupacional Ingeniero Profesional colegiado, sustentado con copia del diploma de incorporación al Colegio respectivo. Se otorgará 0.25 puntos por cada obra similar donde haya sido designado como especialista en Seguridad e Higiene Ocupacional, con un máximo de cuatro (4) obras. 1.0 Ingeniero: Especialista en Impacto Ambiental Ingeniero Ambiental o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio respectivo. Experiencia como especialista en Impacto Ambiental de proyectos en general. Se otorgará 0.25 puntos por cada obra similar donde haya sido designado como especialista en Impacto Ambiental, con un máximo de cuatro (4) obras. 1.0 Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones Ingeniero Civil o carrera afín, colegiado, sustentado con copia del diploma de incorporación al Colegio de Ingenieros. Experiencia en metrados, programación y valorizaciones en obras en general. Se otorgará 0.25 puntos por cada obra similar donde haya sido designado como especialista en Metrados, Programación y Valorizaciones, con un máximo de cuatro (4) obras. 1.0 A.4. FACTOR “CUMPLIMIENTO EN LA EJECUCIÓN DE OBRAS” (10 puntos)
  • 65.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 65 FACTORES Se tendrá en cuenta certificados, constancias, resoluciones, actas de liquidación o cualquier otro documento en los que se demuestre, de manera fehaciente e indubitable, que el Postor ejecutó y liquidó obras sin incurrir en penalidades, hasta un máximo de diez (10) contratos de obra en general y/o similares. Se utilizará la siguiente fórmula de evaluación: PCP= PF x CBC NC Donde: PCP = Puntaje a otorgarse al Postor PF = Puntaje máximo del Factor (10) NC = Número de contrataciones presentadas para acreditar la experiencia del Postor CBC = Número de constancias de buen cumplimento de la prestación Asimismo, el factor podrá ser acreditado mediante la presentación de certificados, constancias o liquidación de obras, en el que conste o se evidencie que la prestación de la ejecución de obra fue ejecutada sin penalidades. Los certificados o constancias deben referirse a las obras que se presentaron para acreditar la experiencia del Postor. En caso la experiencia se haya acreditado con un número mayor de diez obras, para la aplicación de la fórmula propuesta, se considerará que se han presentado únicamente las diez (10) primeras. B. FACTORES REFERIDOS AL PROYECTISTA (puntaje máximo 40 puntos) FACTORES B.1. Experiencia en Servicios en General (puntaje máximo 10 puntos) Se calificará considerando los Servicios de Elaboración de Estudios Definitivos y/o Expedientes Técnicos para Obras en general ejecutadas por el Postor en los últimos diez (15) años a la fecha de presentación de propuestas, de acuerdo a la asignación de puntaje señalada a continuación. La experiencia en Servicios en General se acreditará con copias simples de contratos y sus respectivos certificados. Incluye a todos los Servicios ejecutados o que se encuentren en ejecución por los Postores. Igual o mayor a S/. 21 354 556,44 10 puntos Igual o mayor a S/. 12 202 603,68 y menor a S/.21 354 556,44 05 puntos Igual o mayor a S/. 3 050 651,00 y menor a S/. 12 202 603,68 02 puntos Monto menor a S/. 3 050 651,00 00 puntos No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se oferte mano de obra. FACTORES
  • 66.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 66 B.2. Experiencia en Servicios Similares al PROYECTO (puntaje máximo 15 puntos) Se calificará considerando los servicios similares ejecutadas en los últimos diez (10) años a la fecha de presentación de propuestas de acuerdo a la asignación de puntaje señalada a continuación en Ningún caso se aceptarán obras con un valor menor a S/. 6´237,115.80. Se acreditará con copias simples del contrato y sus respectivas actas de recepción y conformidad. Se considera como servicios similares: Elaboración de Expedientes Técnicos y/o Estudios Definitivos y/o Supervisión de de Elaboración de Expedientes Técnicos y/o Estudios Definitivos para obras de agua potable que incluyan plantas de tratamiento de agua potable y/o proyectos de alcantarillado que incluyan plantas de tratamiento de aguas residuales. Incluye a todos los Servicios ejecutados o que se encuentren en ejecución por los Postores. Mayor o Igual a S/. 15 253 254,60 15 puntos Mayor o Igual a S/. 12 202 603,68 y menor a S/. 15 253 254,60 12 puntos Mayor o Igual a S/. 9 151 952,76 y menor a S/. 12 202 603,68 9 puntos Mayor o Igual a S/. 6 101 301,84 y menor a S/. 9 151 952,76 6 puntos Mayor a S/. 3 050 650,92 y menor a S/. 6 101 301,84 3 puntos Igual o menor a a S/. 3 050 650,92 0 puntos No se tomará en cuenta los contratos de locación de servicios ni intermediación laboral donde sólo se oferte mano de obra. El Servicio presentado para acreditar la experiencia en servicios similares sirve para acreditar la experiencia en servicios en general. El Servicio presentado para acreditar la experiencia en servicios en general no sirve para acreditar la experiencia en servicios similares. En el caso de propuestas presentadas en consorcio, la experiencia de éste, será aquella que resulte de la suma de la experiencia individual de cada uno de sus miembros. B.3. FACTORES REFERIDOS AL PERSONAL PROFESIONAL PROPUESTO (puntaje máximo 15 puntos) CARGO DETALLES Puntaje Máximo Jefe de Estudios Ingeniero Sanitario Experiencia como Jefe de Estudios en la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Proyectos de Agua Potable y/o Alcantarillado y/o Plantas de Tratamiento de Agua Potable (PTAP) y/o Plantas de Tratamiento de Aguas Residuales (PTAR). Experiencia mayor de 60 meses 04 puntos Experiencia mayor a 40 y menor o igual a 60 meses 02 puntos Experiencia mayor a 30 meses y menor o igual a 40 meses 01punto Experiencia menor o igual a 30 meses 0 puntos 4.0
  • 67.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 67 CARGO DETALLES Puntaje Máximo Ingeniero Sanitario: Especialista en Redes de agua y alcantarillado Experiencia como Especialista en diseño de redes de agua potable y alcantarillado. Experiencia mayor de 50 meses 02 puntos Experiencia mayor a 40 y menor o igual a 50 meses 1 punto Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto Experiencia menor o igual a 30 meses 0 punto 2.0 Ingeniero Sanitario: Especialista en Plantas de tratamiento de agua potable Experiencia como Especialista en Plantas de Tratamiento de Agua Potable (PTAP). Experiencia mayor de 60 meses 02 puntos Experiencia mayor a 40 y menor o igual a 60 meses 1 punto Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto Experiencia menor o igual a 30 meses 0 puntos 2.0 Ingeniero Sanitario: Especialista en Plantas de tratamiento de aguas residuales Experiencia como Especialista en Plantas de Tratamiento de Aguas Residuales (PTAR). Experiencia mayor de 60 meses 02 puntos Experiencia mayor a 40 y menor o igual a 60 meses 1 punto Experiencia mayor a 30 meses y menor o igual a 40 meses 0.5 punto Experiencia menor o igual a 30 meses 0 punto 2.0 Ingeniero Civil: Especialista en Estructuras de Saneamiento Experiencia como especialista estructural durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o Alcantarillado que incluyan construcción de reservorios. Experiencia mayor de 40 meses 1 punto Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto Experiencia menor a 30 meses 0 punto 1.0 Ingeniero Civil: Especialista en Mecánica de Suelos Experiencia como Especialista en Mecánica de Suelos durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable y/o Alcantarillado Experiencia mayor de 40 meses 1 punto Experiencia mayor a 30 y menor o igual a 40 meses .5 punto Experiencia menor a 30 meses 0 punto 1.0 Ingeniero Electromecánico: Especialista en Instalaciones Electromecánicas Experiencia como Especialista de Instalaciones Electromecánicas durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de Obras de Agua Potable que incluyan PTAP’s y/ u Obras de Saneamiento que incluyan PTAR’s. Experiencia mayor de 40 meses 1 punto Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto Experiencia menor a 30 meses 0 punto 1.0
  • 68.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 68 CARGO DETALLES Puntaje Máximo Especialista en Seguridad e Higiene Ocupacional Experiencia como especialista en Seguridad e Higiene Ocupacional durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de proyectos en general. Experiencia mayor de 40 meses 1 punto Experiencia mayor a 30 y menor o igual a 40 meses 0.5 punto Experiencia menor a 30 meses 0 punto 1.0 Ingeniero: Especialista en Impacto Ambiental Experiencia como especialista en Impacto Ambiental durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de proyectos en general. Experiencia mayor de 25 meses 0.5 punto Experiencia menor o igual a 25 meses 0 puntos 0.5 Ingeniero Civil: Especialista en Metrados, Programación y Valorizaciones Experiencia en metrados, programación y valorizaciones durante la Elaboración de Expedientes Técnicos y/o Estudios Definitivos de obras en general. Experiencia mayor de 25 meses 0.5 puntos Experiencia menor o igual a 25 meses 0 puntos 0.5 NOTA: La Propuesta Técnica deberá alcanzar un Puntaje Mínimo 80 Puntos. CALIFICACIÓN DE LA PROPUESTA ECONÓMICA El monto de la Propuesta Económica podrá variar entre el 90% y 110% del valor Referencial señalado en el Estudio de Pre inversión (Anexo N°6). Para efectos de la evaluación de la Propuesta Económica, el monto de la ejecución de la obra propuesto por los Postores será convertido a una nueva escala (Puntaje Final de la Evaluación Económica), de tal manera que pueda alcanzar un puntaje máximo de 100 puntos, asignándose el máximo puntaje a la Propuesta Económica más baja, y al resto de propuestas en función de la siguiente fórmula: X = (A) / B) * 100 Donde, X= Puntaje Final de la Evaluación Económica A= Monto de la Propuesta Económica menor B= Monto de la Propuesta Económica evaluada DEFINICIÓN DEL PUNTAJE TOTAL DE CADA POSTOR El Puntaje Total a ser evaluado corresponde a la siguiente fórmula: PT = PTE(0.6) + PE(0.4) Dónde: PT = Puntaje Total PTE= Puntaje Propuesta Técnica PE = Puntaje Propuesta Económica
  • 69.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 69 DEFINICIÓN DE LA OFERTA GANADORA La oferta ganadora será la que obtenga el mayor valor en la aplicación de la fórmula indicada en el Numeral 3, otorgándosele la Buena Pro a dicho Postor.
  • 70.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 70 ANEXO N° 6 ESTUDIO DE PREINVERSION QUE SUSTENTA LA DECLARATORIA DE VIABILIDAD DEL PROYECTO FORMATO SNIP-03: FICHA DE REGISTRO - BANCO DE PROYECTOS [La información registrada en el Banco de Proyectos tiene carácter de Declaración Jurada] Fecha de la última actualización: 15/12/2010 1. IDENTIFICACIÓN 1.1 Código SNIP del Proyecto de Inversión Pública: 141994 1.2 Nombre del Proyecto de Inversión Pública: INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGUE EN CIUDAD MAJES MODULOS A, B, C, D, E, F Y G Y VILLA INDUSTRIAL, DISTRITO DE MAJES - CAYLLOMA - AREQUIPA 1.3 Responsabilidad Funcional del Proyecto de Inversión Pública: Función 18 SANEAMIENTO Programa 040 SANEAMIENTO Subprograma 0088 SANEAMIENTO URBANO Responsable Funcional (según Anexo SNIP 04) VIVIENDA, CONSTRUCCION Y SANEAMIENTO 1.4 Este Proyecto de Inversión Pública NO pertenece a un Programa de Inversión 1.5 Este Proyecto de Inversión Pública NO pertenece a un Conglomerado Autorizado 1.6 Localizacion Geográfica del Proyecto de Inversión Pública: Departamento Provincia Distrito Localidad AREQUIPA CAYLLOMA MAJES CIUDAD MAJES MODULOS A, B, C, D, E, F Y G Y VILLA INDUSTRIAL 1.7 Unidad Formuladora del Proyecto de Inversión Pública: Sector: GOBIERNOS LOCALES Pliego: MUNICIPALIDAD DISTRITAL DE MAJES Nombre: UNIDAD FORMULADORA DE PROYECTOS Persona Responsable de Formular: CONSORCIO OVALAR SAC Persona Responsable de la Unidad Formuladora: ECON. MARÍA ISABEL VARGAS VIZA 1.8 Unidad Ejecutora del Proyecto de Inversión Pública: Sector: GOBIERNOS LOCALES Nombre: MUNICIPALIDAD DISTRITAL DE MAJES
  • 71.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 71 Persona Responsable de la Unidad Ejecutora: : ING. WILFREDO LUQUE MENDOZA 2 ESTUDIOS 2.1 Nivel Actual del Estudio del Proyecto de Inversión Pública Nivel Fecha Autor Costo (Nuevos Soles) Nivel de Calificación PERFIL 30/12/2009 ING. CARLOS FERNANDO ARIAS MONTOYA 153,800 APROBADO FACTIBILIDAD 04/11/2010 CONSORCIO OVALAR SAC 180,000 APROBADO 2.2 Nivel de Estudio propuesto por la UF para Declarar Viabilidad: FACTIBILIDAD 3 JUSTIFICACIÓN DEL PROYECTO DE INVERSIÓN PÚBLICA 3.1 Planteamiento del Problema INCREMENTO PARA CONTRAER ENFERMEDADES GASTROINTESTINALES, PARASITARIAS Y DÉRMICAS EN CIUDAD MAJES Y VILLA INDUSTRIAL - DISTRITO DE MAJES - PROVINCIA DE CAYLLOMA - DEPARTAMENTO DE AREQUIPA 3.2 Beneficiarios Directos 3.2.1 Número de los Beneficiarios Directos 21,938 (N° de personas) 3.2.2 Caracteristica de los Beneficiarios El área de influencia del presente proyecto, está determinado por el producto del número de lotes por la densidad poblacional del centro Urbano Ciudad Majes y Villa Industrial. Estas áreas no cuentan con los servicios de agua potable y desagüe, debido a que estos servicios se centran en la capital del distrito El Pedregal, por tal motivo los problemas de salubridad y saneamiento se agudizan aún más en estas zonas. En estas zonas se abastecen del servicio de agua por medio de piletas de agua cruda esto en El Centro Urbano Ciudad Majes y otros medios como son de instalaciones internas que datan de muchos años las cuales ya se encuentran obsoletas y cuya captación se da también del canal; es decir agua cruda de mala calidad esto en Villa Industrial. En lo que es desagüe la mayoría cuenta con letrinas en mal estado. 3.3 Objetivo del Proyecto de Inversión Pública DISMINUCIÓN DE LAS ENFERMEDADES GASTROINTESTINALES, PARASITARIAS Y DÉRMICAS EN CIUDAD MAJES Y VILLA INDUSTRIAL-DISTRITO DE MAJES- PROVINCIA DE CAYLLOMA -DEPARTAMENTO DE AREQUIPA 4 ALTERNATIVAS DEL PROYECTO DE INVERSIÓN PÚBLICA (Las tres mejores alternativas) 4.1 Descripciones: (La primera alternativa es la recomendada) Alternativa 1 (Recomendada) RED AGUA POTABLE: Captación: Instalación de 4,521.18 ml de tubería de P.V.C. CLASE A - 7.5 DE 8 a 14 desde el punto de captación hasta la planta de tratamiento de agua potable.Planta de Tratamiento: Embalse: ESTRUCTURA DE ENTRADA para la recepción de las aguas a potabilizar, ESTRUTURA DE SALIDA por donde transcurre el agua disipada, Planta Potabilizadora: CAMARA DE ENTRADA Y UNIDAD DE MEZCLA RAPIDA, TANQUES DE FLOCULACION, TANQUES DE DECANTACION, FILTROS DE GRAVEDAD, SALA DE CLORACION, EDIFICIO DE QUIMICOS,
  • 72.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 72 SALA DE BOMBAS, SUB ESTACION ELECTRICA, SALA DE GRUPO ELECTROGENO, OBRAS DE URBANIZACION Y CERCO, ALUMBRADO PLANTA DE TRATAMIENTO. Línea de Aducción: Instalación de 4,384.28 ml de tubería de P.V.C. CLASE A - 7.5 DE 6 a 8.Línea de Distribución: Instalación de 216,227.44 ml de tubería de P.V.C. CLASE A - 7.5 DE 2 a 6.Conexiones Domiciliarias: Instalación 6268 conexiones domiciliarias con un tendido de 63,157.10 ml de tubería de P.V.C. DE 1/2 .Reservorio Apoyado: Donde se almacenara el agua proveniente de la planta de tratamiento para la posterior distribución, las estructuras son de concreto armado conformadas de acero corrugado fy= 4200 kg/cm2 grado y concreto f´c= 210 kg/cm2., con tarrajeo de cemento y arena con impermeabilizante, y sus respectivas escalerillas de inspección, pintado exterior a la cal.Caseta de Válvulas: Donde se controlara las llaves de pase de las líneas de distribución.RED DE ALCANTARILLADO Instalación de 6,268 conexiones domiciliarias con un tendido de 31,330.00 ml de tubería PVC para alcantarillado DE 4 U/F X 6 M S-25 NTP-ISO 4435 desde la línea de colectores locales hasta los registros domiciliarios, Colectores Locales, Buzones, Emisor de Desagüe, Interceptores, Cámara húmeda y Cámara de rejas.PLANTA DE TRATAMIENTO DE AGUAS SERVIDAS. Dispositivo de entrada, Dispositivo de salida, Buzones, Cerco Perimétrico VALVULA DE CONTROL, SEPARADOR DE SÓLIDOS, DESGRASADOR, SEDIMENTADOR, CAMARA DE FILTROS, REACTOR BIOLOGICO, POZA DE MACROFITAS, DIGESTOR DE LODOS, LOSA DE COMPOSTAJE, CASETA DE OPERACIONES y LOSA DE LAVADO DE ARENA. Alternativa 2 RED AGUA POTABLE: Captación: Instalación de 6,021.18 ml de tubería de P.V.C. CLASE A - 7.5 DE 8 a 14 desde el punto de captación hasta la planta de tratamiento de agua potable.Planta de Tratamiento: Embalse: ESTRUCTURA DE ENTRADA , ESTRUTURA DE SALIDA Planta Potabilizadora: CAMARA DE ENTRADA Y UNIDAD DE MEZCLA RAPIDA TANQUES DE FLOCULACION , TANQUES DE DECANTACION FILTROS DE GRAVEDAD , SALA DE CLORACION, EDIFICIO DE QUIMICOS, SALA DE BOMBAS, SUB ESTACION ELECTRICA, SALA DE GRUPO ELECTROGENO , OBRAS DE URBANIZACION Y CERCO,ALUMBRADO PLANTA DE TRATAMIENTO .Línea de Aducción: Instalación de 5,521.93 ml de tubería de P.V.C. CLASE A - 7.5 DE 6 a 8 .Línea de Distribución: Instalación de 216,227.44 ml de tubería de P.V.C. CLASE A - 7.5 DE 2 a 6 .Conexiones Domiciliarias: Instalación 6268 conexiones domiciliarias con un tendido de 63,157.10 ml de tubería de P.V.C. DE 1/2 .Reservorio Apoyado: Donde se almacenara el agua proveniente de la planta de tratamiento para la posterior distribución, las estructuras son de concreto armado conformadas de acero corrugado fy= 4200 kg/cm2 grado y concreto f´c= 210 kg/cm2., con tarrajeo de cemento y arena con impermeabilizante, y sus respectivas escalerillas de inspección, pintado exterior a la cal.Caseta de VálvulasDonde se controlara las llaves de pase de las líneas de distribución.RED DE ALCANTARILLADOInstalación de 6268 conexiones domiciliarias con un tendido de 31,330.00 ml de tubería PVC para alcantarillado DE 4 U/F X 6 M S-25 NTP-ISO 4435 desde la línea de colectores locales hasta los registros domiciliarios, Colectores Locales, Buzones, Emisor de Desagüe, Interceptores, Cámara húmeda y Cámara de rejas: DESCRIPCION PLANTA DE TRATAMIENTO DE AGUAS
  • 73.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 73 SERVIDASDispositivo de entrada, Dispositivo de salida, Buzones y Cerco Perimétrico.VALVULA DE CONTROL, SEPARADOR DE SÓLIDOS, DESGRASADOR, SEDIMENTADOR, CAMARA DE FILTROS, REACTOR BIOLOGICO, POZA DE MACROFITAS, DIGESTOR DE LODOS, LOSA DE COMPOSTAJE, CASETA DE OPERACIONES y LOSA DE LAVADO DE ARENA, Alternativa 3 NINGUNA. 4.2 Indicadores Alternativa 1 Alternativa 2 Alternativa 3 Monto de la Inversión Total (Nuevos Soles) A Precio de Mercado 85,756,119 86,699,446 0 A Precio Social 67,449,414 68,191,250 0 Costo Beneficio (A Precio Social) Valor Actual Neto (Nuevos Soles) 32,694,230 26,068,125 0 Tasa Interna Retorno (%) 23.15 19.49 0.00 Costos / Efectividad Ratio C/E 784.00 784.00 0.00 Unidad de medida del ratio C/E (Ejms Beneficiario, alumno atendido, etc.) BENEFICIARIOS BENEFICIARIOS BENEFICIARIOS 4.3 Análisis de Sostenibilidad de la Alternativa Recomendada Una vez implementado el servicio SEDAPAR se hará cargo de la administración del servicio, cubriendo los costos de operación y mantenimiento . Asimismo la población se encuentra dispuesta a pagar por el servicio de agua potable y desagüe, una vez implementado el servicio tal como lo demuestra los resultados de la encuesta. 4.4 GESTIÓN DEL RIESGO DE DESASTRES EN EL PIP (EN LA ALTERNATIVA DE SOLUCIÓN RECOMENDADA) 4.4.1 Peligros identificados en el área del PIP PELIGRO NIVEL 4.4.2 Medidas de reducción de riesgos de desastres 4.4.3 Costos de inversión asociado a las medidas de reducción de riesgos de desastres 5 COMPONENTES DEL PROYECTO DE INVERSIÓN PÚBLICA (En la Alternativa Recomendada) 5.1 Cronograma de Inversión según Componentes: COMPONENTES Trimestres(Nuevos Soles) 1er Trimestre 2011 2do Trimestre 2011 3er Trimestre 2011 4to Trimestre 2011 1er Trimestre 2012 2do Trimestre 2012 3er Trimestre 2012 Total por componente EXPEDIENTE TECNICO 1,153,233 0 0 0 0 0 0 1,153,233 EMBALSE 573,057 573,057 573,057 573,057 573,057 573,057 573,057 4,011,399 PLANTA POTABILIZADORA 1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 1,808,446 12,659,122 OBRAS PRELIMINARES 243 243 243 243 243 243 243 1,701 TRABAJOS PRELIMINARES 859 859 859 859 859 859 859 6,013
  • 74.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 74 LINEA DE CONDUCCION 132,475 132,475 132,475 132,475 132,475 132,475 132,475 927,325 LINEA DE ADUCCION 68,848 68,848 68,848 68,848 68,848 68,848 68,848 481,936 RED DE DISTRIBUCION 1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 1,934,082 13,538,574 CONEXIONES DOMICILIARIAS RED DE AGUA 328,822 328,822 328,822 328,822 328,822 328,822 328,822 2,301,754 RESERVORIO APOYADO 305,870 305,870 305,870 305,870 305,870 305,870 305,870 2,141,090 CASETA DE VALVULAS 17,429 17,429 17,429 17,429 17,429 17,429 17,429 122,003 CONEXIONES DOMICILIARIAS (ALCANTARILLADO) 517,989 517,989 517,989 517,989 517,989 517,989 517,989 3,625,923 COLECTORES LOCALES 2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 2,834,159 19,839,113 BUZONES 341,447 341,447 341,447 341,447 341,447 341,447 341,447 2,390,129 EMISOR DE DESAGUE 31,582 31,582 31,582 31,582 31,582 31,582 31,582 221,074 INTERCEPTORES 223,789 223,789 223,789 223,789 223,789 223,789 223,789 1,566,523 CAMARA HUMEDA Y DE REJAS 1,737 1,737 1,737 1,737 1,737 1,737 1,737 12,159 PARTIDAS PRELIMINARES 1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 1,854,908 12,984,356 BUZONES 539 539 539 539 539 539 539 3,773 CERCO PERIMETRICO 6,886 6,886 6,886 6,886 6,886 6,886 6,886 48,202 SUPERVISION 109,832 109,832 109,832 109,832 109,832 109,832 109,832 768,824 GASTOS GENERALES 768,822 768,822 768,822 768,822 768,822 768,821 768,821 5,381,752 IMPREVISTOS 109,832 109,832 109,832 109,832 109,832 109,832 109,832 768,824 MITIGACION AMBIENTAL 9,197 9,197 9,197 9,197 9,197 9,197 9,197 64,379 EDUCACION SANITARIA 8,048 8,048 8,048 8,048 8,048 8,047 8,047 56,334 LIQUIDACION DE OBRA 0 0 0 0 0 0 680,604 680,604 Total por periodo 13,142,131 11,988,898 11,988,898 11,988,898 11,988,898 11,988,896 12,669,500 85,756,119 5.2 Cronograma de Componentes Físicos: COMPONENTES Trimestres Unidad de Medida 1er Trimestre 2011 2do Trimestre 2011 3er Trimestre 2011 4to Trimestre 2011 1er Trimestre 2012 2do Trimestre 2012 3er Trimestre 2012 Total por componente EXPEDIENTE TECNICO GLOBAL 100 0 0 0 0 0 0 100 EMBALSE GLOBAL 14 14 14 14 14 15 15 100 PLANTA POTABILIZADORA GLOBAL 14 14 14 14 14 15 15 100 OBRAS PRELIMINARES GLOBAL 14 14 14 14 14 15 15 100 TRABAJOS PRELIMINARES GLOBAL 14 14 14 14 14 15 15 100 LINEA DE CONDUCCION GLOBAL 14 14 14 14 14 15 15 100 LINEA DE ADUCCION GLOBAL 14 14 14 14 14 15 15 100 RED DE DISTRIBUCION GLOBAL 14 14 14 14 14 15 15 100 CONEXIONES DOMICILIARIAS RED DE AGUA GLOBAL 14 14 14 14 14 15 15 100 RESERVORIO APOYADO GLOBAL 14 14 14 14 14 15 15 100 CASETA DE VALVULAS GLOBAL 14 14 14 14 14 15 15 100
  • 75.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 75 CONEXIONES DOMICILIARIAS (ALCANTARILLADO) GLOBAL 14 14 14 14 14 15 15 100 COLECTORES LOCALES GLOBAL 14 14 14 14 14 15 15 100 BUZONES GLOBAL 14 14 14 14 14 15 15 100 EMISOR DE DESAGUE GLOBAL 14 14 14 14 14 15 15 100 INTERCEPTORES GLOBAL 14 14 14 14 14 15 15 100 CAMARA HUMEDA Y DE REJAS GLOBAL 14 14 14 14 14 15 15 100 PARTIDAS PRELIMINARES GLOBAL 14 14 14 14 14 15 15 100 BUZONES GLOBAL 14 14 14 14 14 15 15 100 CERCO PERIMETRICO GLOBAL 14 14 14 14 14 15 15 100 SUPERVISION GLOBAL 14 14 14 14 14 15 15 100 GASTOS GENERALES GLOBAL 14 14 14 14 14 15 15 100 IMPREVISTOS GLOBAL 14 14 14 14 14 15 15 100 MITIGACION AMBIENTAL GLOBAL 14 14 14 14 14 15 15 100 EDUCACION SANITARIA GLOBAL 14 14 14 14 14 15 15 100 LIQUIDACION DE OBRA GLOBAL 0 0 0 0 0 0 100 100 5.3 Operación y Mantenimiento: COSTOS Años (Nuevos Soles) Octubre Diciembre 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 Sin PIP Operación 0 0 0 0 0 0 0 0 0 0 Mantenimiento 0 0 0 0 0 0 0 0 0 0 Con PIP Operación 66,181 68,511 70,945 73,463 76,077 78,790 81,596 84,509 87,533 90,661 Mantenimiento 25,058 25,937 26,852 27,423 28,391 29,805 30,861 31,956 33,094 34,269 5.4 Inversiones por reposición: Años (Nuevos Soles) Octubre Diciembre 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 Total por componente Inversiones por reposición 0 0 0 0 0 0 0 0 0 0 0 5.5 Fuente de Financiamiento (Dato Referencial): CANON Y SOBRECANON, REGALIAS, RENTA DE ADUANAS Y PARTICIPACIONES 6 ASPECTOS COMPLEMENTARIOS SOBRE LA VIABILIDAD DEL PROYECTO DE INVERSIÓN PÚBLICA Viabilidad Técnica: De acuerdo a la evaluación económica se obtiene un VAN de S/. 32, 694,230, una TIR de 23.15% y un B/C de 2.00, que hace que el proyecto sea viable desde el punto de vista social. Además En este aspecto SEDAPAR tiene la tarea de gestionar y brindar un adecuado servicio de agua potable y desagüe a la población, mejorándose los procedimientos y sistemas de gestión, así como los técnicos y operativos. Viabilidad Ambiental: La ejecución de la obra, no afectará la ecología del Áreas de influencia, es decir no
  • 76.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 76 producirá algún impacto negativo significativo al medio ambiente. Los posibles impactos negativos en la etapa constructiva, se encuentran considerados en el estudio para su mitigación; dentro de los costos indirectos.Para lo cual se considera la instalación y operación de campamentos, material de transporte, depósitos para materiales excedntes originados por la obra. Programacin de acciones sociales con la comunidad, curso en conservación de RR.NN y medio ambiente. Viabilidad Sociocultural: El impacto sobre la viabilidad sociocultural, se podrá apreciar en el mejoramiento y la ampliación de la cobertura de los servicios y de las condiciones de vida de la población, incidiendo en la salud, así mismo, se modificará favorablemente los hábitos de consumo, pago y costumbres de los usuarios actuales y futuros.Es decir que no se aprecia impactos negativos. Viabilidad Institucional: La Municipalidad Distrital de Majes, en sus atribuciones de impulsar el desarrollo socioeconómico del Distrito, ha previsto la necesidad de ejecutar dicho proyecto, en el distrito de Majes, Provincia de Caylloma, Región Arequipa : Ciudad Majes Módulos : A, B, C, D, F,y G y Villa Industrial a fin de brindar una infraestructura de saneamiento en perfectas condiciones.La Municipalidad Distrital de Majes coordinara para que este PIP sea incluido en el Programa Agua para Todos de MCVS, asi mismo coordinara con el Gobierno Regional de Arequipa u otros entes de acuerdo al presupuesto asignado para dicha obra, la municipalidad financiara con un porcentaje para este PIP, para poder ejecutarlo y cumplir con los objetivos trazados. 7 OBSERVACIONES DE LA UNIDAD FORMULADORA EL HORIZONTE DEL PROYECTO ES DE 20 AÑOS. 8 EVALUACIONES REALIZADAS SOBRE EL PROYECTO DE INVERSIÓN PÚBLICA Fecha de registro de la evaluación Estudio Evaluación Unidad Evaluadora Notas 08/03/2010 10:11 Hrs. PERFIL OBSERVADO OPI MUNICIPALIDAD DISTRITAL DE MAJES El PIP se observo el 02-03- 2010,y no se pudo registrar por desface en el sistema. 21/05/2010 14:33 Hrs. PERFIL EN MODIFICACION OPI MUNICIPALIDAD DISTRITAL DE MAJES No se han registrado Notas 23/05/2010 9:18 Hrs. PERFIL APROBADO OPI MUNICIPALIDAD DISTRITAL DE MAJES Se aprueba el PIP a nivel perfil mediante Informe Tecnico N 007-2010-OPI- MDM/C/AQP,debiendo la Unidad Formuladora considerar las recomendaciones planteadas para el Nivel de Factibilidad. 11/12/2010 17:00 Hrs. FACTIBILIDAD OBSERVADO OPI MUNICIPALIDAD DISTRITAL DE MAJES Se observa el proyecto mediante Informe Tecnico Nº 021-2010-OPI-MDM/C/AQP 15/12/2010 9:06 Hrs. FACTIBILIDAD EN MODIFICACION OPI MUNICIPALIDAD DISTRITAL DE MAJES No se han registrado Notas 16/12/2010 15:27 Hrs. FACTIBILIDAD APROBADO OPI MUNICIPALIDAD DISTRITAL DE MAJES No se han registrado Notas 9 DOCUMENTOS FÍSICOS 9.1 Documentos de la Evaluación Documento Fecha Tipo Unidad INFORME N 011 - 2010/UFP/MDM. 29/01/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS INFORME N 011 - 2010/UFP/MDM. 29/01/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 022-2010-OPI/MDM/AQP 08/03/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES
  • 77.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 77 INFORME N 022-2010-OPI/MDM/AQP 11/03/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS INFORME N 043-2010-UFMDM 13/04/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS INFORME N 043-2010-UFMDM 13/04/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 040-2010-OPI/MDM/AQP 23/05/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 040-2010-OPI/MDM/AQP 19/09/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS INFORME N 0117-2010-MIVV/UF/MDM 09/11/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS INFORME N 0117-2010-MIVV/UF/MDM 09/11/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 086-2010-OPI/MDM/AQP 10/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 086-2010-OPI/MDM/AQP 10/12/2010 ENTRADA UNIDAD FORMULADORA DE PROYECTOS INFORME N 133-2010/UF/MIVV/MDM 14/12/2010 SALIDA UNIDAD FORMULADORA DE PROYECTOS INFORME N 133-2010/UF/MIVV/MDM 14/12/2010 ENTRADA OPI MUNICIPALIDAD DISTRITAL DE MAJES INFORME N 087-2010-OPI/MDM/AQP 16/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES 022-2010-OPI-MDM/C/AQP 16/12/2010 SALIDA OPI MUNICIPALIDAD DISTRITAL DE MAJES 9.2 Documentos Complementarios Documento Observación Fecha Tipo Origen 006-2010-OPI- MDM/C/AQP Documento que sustenta el salto. 20/05/2010 ENTRADA OPI OFICIO N° 001-2011- OPI-MDM/C/AQP (COMUNICACIÓN DE VIABILIDAD) * 12/01/2011 ENTRADA DGPM OFICIO N° 2038-2011- EF/63.01 DGPI comunica improcedencia de deshabilitación de viabilidad. Indica que debe realizarse un registro o en la fase de inversión o una verificación de viabilidad. 09/12/2011 SALIDA DGPM 10 DATOS DE LA DECLARATORIA DE VIABILIDAD N° Informe Técnico: 022-2010-OPI-MDM/C/AQP Especialista que Recomienda la Viabilidad: Lic. David Pacheco Bustinza Jefe de la Entidad Evaluadora que Declara la Viabilidad: Lic. David Pacheco Bustinza Fecha de la Declaración de Viabilidad: 16/12/2010 11 COMPETENCIAS EN LAS QUE SE ENMARCA EL PROYECTO DE INVERSIÓN PÚBLICA 11.1 La Unidad Formuladora declaró que el presente PIP es de competencia Local y se ejecutará en su circunscripción territorial. Asignación de la Viabilidad a cargo de OPI MUNICIPALIDAD DISTRITAL DE MAJES
  • 78.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 78
  • 79.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 79
  • 80.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 80
  • 81.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 81
  • 82.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 82
  • 83.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 83
  • 84.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 84
  • 85.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 85
  • 86.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 86
  • 87.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 87 ANEXO 7 DEFINICIONES Adjudicación de la Buena Pro: Es el acto por el cual se otorga la Buena Pro. Adjudicatario: Es el Postor que resulte favorecido con la adjudicación de la buena pro de este proceso de selección. Bases: Están constituidas por el presente documento (incluidos sus formularios y anexos) y las circulares, los mismos que fijan los términos bajo los cuales se desarrolla el presente Proceso de Selección. Circulares: Son las directivas emitidas por escrito por el COMITÉ con el fin de aclarar, interpretar, completar o modificar el contenido de las presentes bases, sus anexos, de otra Circular o para absolver las consultas formuladas por quienes estén autorizados para ello, conforme a estas bases. Las circulares forman parte de las Bases. Credenciales: Son los documentos que un Postor debe presentar en el Sobre Nº 1, de acuerdo con el numeral 3.4 COMITÉ: Es el Comité Especial del Municipio Distrital de Majes a que se refiere la Resolución de Alcaldía N° 038-2012-MDM de fecha 08 de febrero del 2012. Consorcio: Es la agrupación de una Persona Jurídica con una o más personas jurídicas que carece de personería jurídica independiente a la de sus miembros y que ha sido conformada con la finalidad de participar en el presente Proceso de Selección. Constructor: Es el Postor o uno o más integrantes de éste, según corresponda, o la(s) empresa(s) especializada(s) en la ejecución de las obras contratadas para tal efecto, condición que el Postor deberá acreditar conforme a lo establecido en estas Bases. El Constructor, de ser el caso, deberá celebrar un Convenio de construcción con el Adjudicatario, asumiendo responsabilidad solidaria en la ejecución de las Obras que comprende el Proyecto. Convenio o Proyecto de Convenio: Es el formato de Convenio inserto en el Decreto Supremo Nº 248-2009-EF que aprueba el Texto Único Actualizado del Reglamento de la Ley N° 29230, publicado por el Ministerio de Economía y Finanzas el 07 de noviembre de 2009, en virtud del que se suscribirá entre el Municipio y el adjudicatario. Este Formato se adjunta en el Anexo 2 y no será sujeto a modificaciones durante el proceso de selección. Cronograma: Es la secuencia temporal de actos que se desarrollan durante el presente Proceso de Selección y que aparece en el Anexo 1 de las presentes Bases. Días: Los plazos expresados en días, se refieren a días calendarios, salvo que se señale expresamente que se trata de días hábiles (correspondientes en este caso a la República del Perú). Expresión de Interés: Es el documento que remitirán los interesados al COMITÉ a efectos de participar en el Proceso de Selección, de acuerdo al formato adjunto al documento de la Convocatoria. Fecha de Cierre: Es el día y hora que serán comunicados por el COMITÉ para llevar a cabo los actos establecidos en el numeral 7.1 de estas bases, incluyendo la suscripción del Convenio. Ley o Ley N° 29230: Ley que Impulsa la Inversión Pública Regional y Local con Participación del Sector Privado. Municipio: Municipio Distrital de Majes
  • 88.
    Municipalidad Distrital deMajes COMITÉ ESPECIAL LEY 29230 – Bases Integradas Proceso de Selección N° 01-2012-OBRAS POR IMPUESTOS-MDM ________________________________________________________________________________________________________ Bases del Proceso de Selección de la Empresa que financiará y ejecutará el Proyecto “INSTALACION DE LOS SISTEMAS DE AGUA POTABLE Y DESAGÜE EN CIUDAD MAJES MODULOS A, B, C, D, E, F y G y VILLA INDUSTRIAL, DISTRITO DE MAJES, CAYLLOMA-AREQUIPA - PRIMERA ETAPA” 88 Oferta Económica: Es el monto de inversión propuesto a través del Sobre Nº 3, conforme a lo establecido en el Numeral 3.6 y el Formulario Nº 6 de las Bases. Postor: Es la Empresa Privada o Consorcio que ha presentado su Expresión de Interés para encargarse del financiamiento y ejecución del proyecto. Propuesta Económica: Documento que contiene la oferta económica. Propuesta Técnica: Es la documentación que deberá presentar el Postor, de acuerdo a lo establecido los numerales 3.4 y 3.5 de las presentes Bases. Proyectista: Es la empresa especializada en la elaboración de estudios técnicos de ingeniería que tendrá a su cargo la elaboración del Expediente Técnico, en el caso en que este no sea elaborado por el Constructor. Reglamento: Decreto Supremo N° 248-2009-EF, Reglamento de la Ley que Impulsa la Inversión Pública Regional y Local con Participación del Sector Privado. . Representante Legal: Es la persona natural designada por el Postor para llevar a cabo los actos referidos en el numeral 2.1 Sobre Nº 1: Es el sobre que contiene las credenciales y documentos especificados en el Anexo 8 de las presentes Bases. Sobre Nº 2: Es el sobre que contiene los documentos especificados Anexo 8 de las presentes Bases. Sobre Nº 3: Es el sobre que contiene la documentación indicada en el Anexo 8 de las presentes Bases.
