UNIVERSIDAD TECNOLÓGICA DEL ESTADO DE
ZACATECAS
UAP
Tecnologías De La Información Y Comunicación
Calidad en el desarrollo de Software
Erik Alejandro Lemus Jiménez
Lucy González Hernández
PSP
5to “A”
16/01/2015
UNIVERSIDAD TECNOLÓGICA DEL ESTADO DE
ZACATECAS
UAP
Cuaderno De Ingeniería
Nombre Del TSU: Erik Alejandro Lemus Jiménez
Número Del Teléfono: 4961152543
Correo Electrónico: callmecowboy345@gmail.com

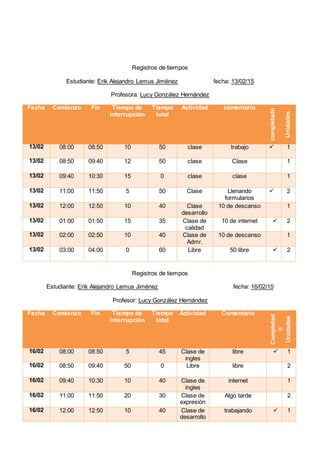

Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 13/02/15
Profesora: Lucy González Hernández
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 16/02/15
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad Comentario
Completad
o
Unidades
16/02 08:00 08:50 5 45 Clase de
ingles
libre  1
16/02 08:50 09:40 50 0 Libre libre 2
16/02 09:40 10:30 10 40 Clase de
ingles
internet 1
16/02 11:00 11:50 20 30 Clase de
expresión
Algo tarde 2
16/02 12:00 12:50 10 40 Clase de
desarrollo
trabajando  1
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
completado
Unidades
13/02 08:00 08:50 10 50 clase trabajo  1
13/02 08:50 09:40 12 50 clase Clase 1
13/02 09:40 10:30 15 0 clase clase 1
13/02 11:00 11:50 5 50 Clase Llenando
formularios
 2
13/02 12:00 12:50 10 40 Clase
desarrollo
10 de descanso 1
13/02 01:00 01:50 15 35 Clase de
calidad
10 de internet  2
13/02 02:00 02:50 10 40 Clase de
Admr.
10 de descanso 1
13/02 03:00 04:00 0 60 Libre 50 libre  2

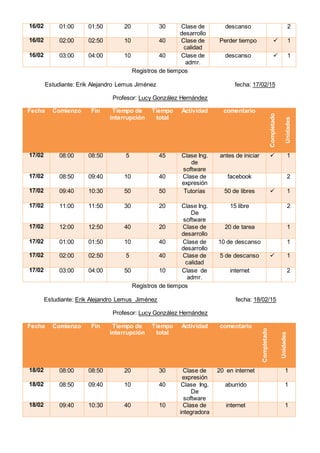

16/02 01:00 01:50 20 30 Clase de
desarrollo
descanso 2
16/02 02:00 02:50 10 40 Clase de
calidad
Perder tiempo  1
16/02 03:00 04:00 10 40 Clase de
admr.
descanso  1
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 17/02/15
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
Completado
Unidades
17/02 08:00 08:50 5 45 Clase Ing.
de
software
antes de iniciar  1
17/02 08:50 09:40 10 40 Clase de
expresión
facebook 2
17/02 09:40 10:30 50 50 Tutorías 50 de libres  1
17/02 11:00 11:50 30 20 Clase Ing.
De
software
15 libre 2
17/02 12:00 12:50 40 20 Clase de
desarrollo
20 de tarea 1
17/02 01:00 01:50 10 40 Clase de
desarrollo
10 de descanso 1
17/02 02:00 02:50 5 40 Clase de
calidad
5 de descanso  1
17/02 03:00 04:00 50 10 Clase de
admr.
internet 2
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 18/02/15
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
Completado
Unidades

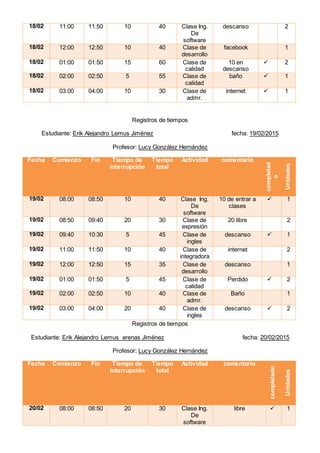

18/02 08:00 08:50 20 30 Clase de
expresión
20 en internet 1
18/02 08:50 09:40 10 40 Clase Ing.
De
software
aburrido 1
18/02 09:40 10:30 40 10 Clase de
integradora
internet 1
18/02 11:00 11:50 10 40 Clase Ing.
De
software
descanso 2
18/02 12:00 12:50 10 40 Clase de
desarrollo
facebook 1
18/02 01:00 01:50 15 60 Clase de
calidad
10 en
descanso
 2
18/02 02:00 02:50 5 55 Clase de
calidad
baño  1
18/02 03:00 04:00 10 30 Clase de
admr.
internet  1
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 19/02/2015
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
completad
o
Unidades
19/02 08:00 08:50 10 40 Clase Ing.
De
software
10 de entrar a
clases
 1
19/02 08:50 09:40 20 30 Clase de
expresión
20 libre 2
19/02 09:40 10:30 5 45 Clase de
ingles
descanso  1
19/02 11:00 11:50 10 40 Clase de
integradora
internet 2
19/02 12:00 12:50 15 35 Clase de
desarrollo
descanso 1
19/02 01:00 01:50 5 45 Clase de
calidad
Perdido  2
19/02 02:00 02:50 10 40 Clase de
admr.
Baño 1
19/02 03:00 04:00 20 40 Clase de
ingles
descanso  2
Registros de tiempos
Estudiante: Erik Alejandro Lemus arenas Jiménez fecha: 20/02/2015
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
completado
Unidades

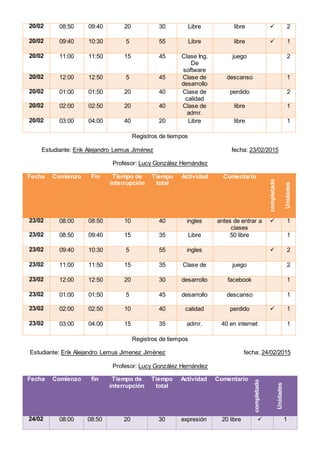

20/02 08:00 08:50 20 30 Clase Ing.
De
software
libre  1
20/02 08:50 09:40 20 30 Libre libre  2
20/02 09:40 10:30 5 55 Libre libre  1
20/02 11:00 11:50 15 45 Clase Ing.
De
software
juego 2
20/02 12:00 12:50 5 45 Clase de
desarrollo
descanso 1
20/02 01:00 01:50 20 40 Clase de
calidad
perdido 2
20/02 02:00 02:50 20 40 Clase de
admr.
libre 1
20/02 03:00 04:00 40 20 Libre libre 1
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 23/02/2015
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad Comentario
completado
Unidades
23/02 08:00 08:50 10 40 ingles antes de entrar a
clases
 1
23/02 08:50 09:40 15 35 Libre 50 libre 1
23/02 09:40 10:30 5 55 ingles  2
23/02 11:00 11:50 15 35 Clase de juego 2
23/02 12:00 12:50 20 30 desarrollo facebook 1
23/02 01:00 01:50 5 45 desarrollo descanso 1
23/02 02:00 02:50 10 40 calidad perdido  1
23/02 03:00 04:00 15 35 admr. 40 en internet 1
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jimenez Jiménez fecha: 24/02/2015
Profesor: Lucy González Hernández
Fecha Comienzo fin Tiempo de
interrupción
Tiempo
total
Actividad Comentario
completado
Unidades

24/02 08:00 08:50 20 30 expresión 20 libre  1
24/02 08:50 09:40 30 20 Ing. De
software
internet 2
24/02 09:40 10:30 15 35 tutorías permiso 1
24/02 11:00 11:50 40 10 Ing. De
software
perdido 2
24/02 12:00 12:50 40 10 Clase de
desarrollo
10 en
descanso
 3
24/02 01:00 01:50 35 15 Clase de
desarrollo
muerto  2
24/02 02:00 02:50 50 10 Clase de
calidad
descanso 1
24/02 03:00 04:00 40 20 Clase de
admr.
perdido  2
Registros de tiempos
Estudiante: Erik Alejandro Lemus Jiménez fecha: 25/02/2015
Profesor: Lucy González Hernández
Fecha Comienzo Fin Tiempo de
interrupción
Tiempo
total
Actividad comentario
completado
Unidades
25/02 08:00 08:50 50 0 libres Feria 2
25/02 08:50 09:40 50 0 libres Feria 1
25/02 09:40 10:30 50 0 libres Feria 3
25/02 11:00 11:50 50 0 libres Feria 2
25/02 12:00 12:50 50 0 libres Feria 1
25/02 01:00 01:50 10 40 Clase de
calidad
descanso  2
25/02 02:00 02:50 10 40 Clase de
calidad
descanso  1
25/02 03:00 04:00 50 0 libres Feria 2

Resumen de la semana
Resumen semanal Semana
Tarea Clases proyecto tareas resúmenes exposiciones total
Fecha
Lunes 280 40 20 10 15 365
Martes 250 30 60 30 30 400
Miércoles 180 10 40 50 10 290
Jueves 310 50 30 0 50 440
Viernes 195 30 20 0 20 265
Sábado 0 0 0 10 0 10
Domingo 0 0 0 30 0 30
Totales 1215 150 170 90 130 1830
Resumen de semanas anteriores
Total 3050 5030 1760
Medida 3700 3700
Máximo 5040
Mínimo 2055
Resumen incluyendo las últimas semanas
Total 3010 5001 2234
Medida 3065 3416 3447
Máximo 500
Mínimo 2345
Cuaderno de trabajo

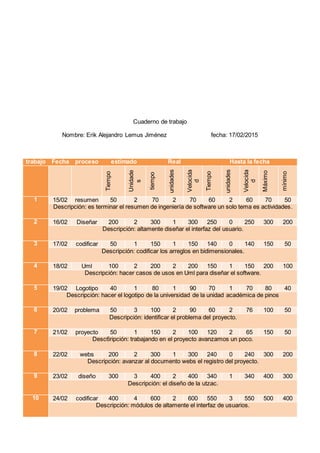

Nombre: Erik Alejandro Lemus Jiménez fecha: 17/02/2015
trabajo Fecha proceso estimado Real Hasta la fecha
Tiempo
Unidade
s
tiempo
unidades
Velocida
d
Tiempo
unidades
Velocida
d
Máximo
mínimo
1 15/02 resumen 50 2 70 2 70 60 2 60 70 50
Descripción: es terminar el resumen de ingeniería de software un solo tema es actividades.
2 16/02 Diseñar 200 2 300 1 300 250 0 250 300 200
Descripción: altamente diseñar el interfaz del usuario.
3 17/02 codificar 50 1 150 1 150 140 0 140 150 50
Descripción: codificar los arreglos en bidimensionales.
4 18/02 Uml 100 2 200 2 200 150 1 150 200 100
Descripción: hacer casos de usos en Uml para diseñar el software.
5 19/02 Logotipo 40 1 80 1 90 70 1 70 80 40
Descripción: hacer el logotipo de la universidad de la unidad académica de pinos
6 20/02 problema 50 3 100 2 90 60 2 76 100 50
Descripción: identificar el problema del proyecto.
7 21/02 proyecto 50 1 150 2 100 120 2 65 150 50
Desc6ripción: trabajando en el proyecto avanzamos un poco.
8 22/02 webs 200 2 300 1 300 240 0 240 300 200
Descripción: avanzar al documento webs el registro del proyecto.
9 23/02 diseño 300 3 400 2 400 340 1 340 400 300
Descripción: el diseño de la utzac.
10 24/02 codificar 400 4 600 2 600 550 3 550 500 400
Descripción: módulos de altamente el interfaz de usuarios.

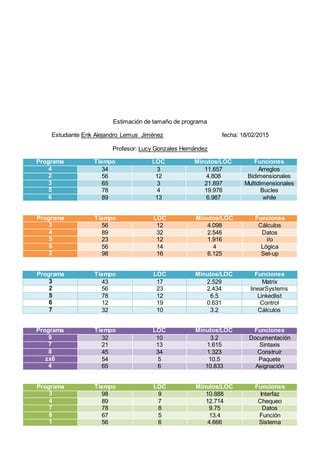

Estimación de tamaño de programa
Estudiante Erik Alejandro Lemus Jiménez fecha: 18/02/2015
Profesor: Lucy Gonzales Hernández
Programa Tiempo LOC Minutos/LOC Funciones
4 34 3 11.657 Arreglos
2 56 12 4.808 Bidimensionales
3 65 3 21.897 Multidimensionales
5 78 4 19.976 Bucles
6 89 13 6.987 while
Programa Tiempo LOC Minutos/LOC Funciones
3 56 12 4.098 Cálculos
4 89 32 2.546 Datos
5 23 12 1.916 i/o
6 56 14 4 Lógica
2 98 16 6.125 Set-up
Programa Tiempo LOC Minutos/LOC Funciones
3 43 17 2.529 Matrix
2 56 23 2.434 linearSystems
5 78 12 6.5 Linkedlist
6 12 19 0.631 Control
7 32 10 3.2 Cálculos
Programa Tiempo LOC Minutos/LOC Funciones
9 32 10 3.2 Documentación
7 21 13 1.615 Sintaxis
8 45 34 1.323 Construir
zx6 54 5 10.5 Paquete
4 65 6 10.833 Asignación
Programa Tiempo LOC Minutos/LOC Funciones
3 98 9 10.888 Interfaz
4 89 7 12.714 Chequeo
7 78 8 9.75 Datos
8 67 5 13.4 Función
1 56 6 4.666 Sistema
Programa Tiempo LOC Minutos/LOC Funciones
3 12 3 4 Entorno
4 23 12 1.916 Diseño detallado
5 45 4 11.25 Revisión de
diseño
7 34 23 1.478 código
5 56 12 4.666 Revisión de
código
Programa Tiempo LOC Minutos/LOC Funciones
10 67 12 5.583 Pruebas unitarias
3 87 14 6.214 Final pruebas
unitarias
8 98 15 6.533 Arreglos
9 23 18 1.277 Lista enlazadas
5 45 19 2.368 Doblemente
Programa Tiempo LOC Minutos/LOC Funciones
3 34 12 1.8333 Uml
9 65 3 21.666 Revisión de uml
7 78 2 39 Diseño
5 23 4 5.75 Tester
7 45 7 6.428 Pruebas
Programa Tiempo LOC Minutos/LOC Funciones
2 76 9 8.444 Línea de código
4 32 7 4.571 Control
5 64 5 12.8 Cálculos
7 97 6 16.166 Datos
6 45 3 15 Matrix de pruebas
Programa Tiempo LOC Minutos/LOC Funciones
7 23 6 3.833 Interfaz de usuario
9 56 3 18.666 Construcción
2 76 5 15.2 When
7 98 2 49 Roles
3 97 7 13.857 Bucles

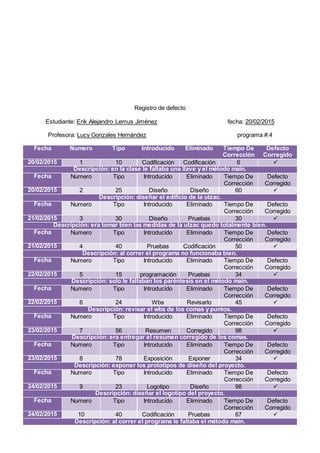

Registro de defecto
Estudiante: Erik Alejandro Lemus Jiménez fecha: 20/02/2015
Profesora: Lucy Gonzales Hernández programa #:4
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
20/02/2015 1 10 Codificación Codificación 6 
Descripción: en la clase le faltaba una llave y el método main.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
20/02/2015 2 25 Diseño Diseño 60 
Descripción: diseñar el edificio de la utzac.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
21/02/2015 3 30 Diseño Pruebas 30 
Descripción: era tomar bien las medidas de la utzac quedo totalmente bien.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
21/02/2015 4 40 Pruebas Codificación 50 
Descripción: al correr el programa no funcionaba bien.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
22/02/2015 5 15 programación Pruebas 34 
Descripción: solo le faltaban los paréntesis en el método main.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
22/02/2015 6 24 Wbs Revisarlo 45 
Descripción: revisar el wbs de los comas y puntos.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
23/02/2015 7 56 Resumen Corregido 98 
Descripción: era entregar el resumen corregido de los comas.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
23/02/2015 8 78 Exposición Exponer 34 
Descripción: exponer los prototipos de diseño del proyecto.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
24/02/2015 9 23 Logotipo Diseño 98 
Descripción: diseñar el logotipo del proyecto.
Fecha Numero Tipo Introducido Eliminado Tiempo De
Corrección
Defecto
Corregido
24/02/2015 10 40 Codificación Pruebas 67 
Descripción: al correr el programa le faltaba el método main.
Psp
Estudiante: Erik Alejandro Lemus Jiménez fecha: 24/02/2015
Programa: proyecto de integradora programa: 3
Resumen plan real Hasta la fecha
Minutos/LOC 1.6 0.8 0.8
LOC/hora 100 50 50
Defecto/kloc 14.2 12.9
Rendimiento
V/F
Tamaño
programa
(LOC):
Total nuevo &
cambiado
150 205 151
Tamaño
máximo
205
Tamaño
mínimo
150
Tiempo por
fase (min.)
Plan real Hasta la
fecha
% hasta la
fecha
Planificación 60 120 180 7.9%
Diseño 220 250 470 20.8%
Codificación 600 601 1201 53.2%
Revisión de
código
Compilación 10 20 30
Pruebas 120 150 270 1.3%
Postmorten 50 55 105 11.9%
Total 1080 1196 1256 4.6%
Tiempo
máximo
10
Tiempo
mínimo
1256
Defectos
introducidos
Plan real Hasta la
fecha
% hasta la
fecha
Def./hora
Planificación
Diseño 3 10 15 14.7 1.29
Codificación 4 3 28 82.4 1.84
Revisión de
código
Compilación 5 7 1 2.9
Pruebas
Total 12 20 34 100
Defectos
eliminados
Plan real Hasta la
fecha
% hasta la
fecha
Def./hora
Planificación
Diseño
Codificación
Revisión de
código
2 3 15 44.15 5.17
Compilación 2 38.2 7.43
Pruebas 1 17.1 1.25
Total 5 3 34 100

Cuaderno de ingeniería

  • 1.
    UNIVERSIDAD TECNOLÓGICA DELESTADO DE ZACATECAS UAP Tecnologías De La Información Y Comunicación Calidad en el desarrollo de Software Erik Alejandro Lemus Jiménez Lucy González Hernández PSP 5to “A” 16/01/2015
  • 2.
    UNIVERSIDAD TECNOLÓGICA DELESTADO DE ZACATECAS UAP Cuaderno De Ingeniería Nombre Del TSU: Erik Alejandro Lemus Jiménez Número Del Teléfono: 4961152543 Correo Electrónico: callmecowboy345@gmail.com
  • 3.
    Registros de tiempos Estudiante:Erik Alejandro Lemus Jiménez fecha: 13/02/15 Profesora: Lucy González Hernández Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 16/02/15 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad Comentario Completad o Unidades 16/02 08:00 08:50 5 45 Clase de ingles libre  1 16/02 08:50 09:40 50 0 Libre libre 2 16/02 09:40 10:30 10 40 Clase de ingles internet 1 16/02 11:00 11:50 20 30 Clase de expresión Algo tarde 2 16/02 12:00 12:50 10 40 Clase de desarrollo trabajando  1 Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario completado Unidades 13/02 08:00 08:50 10 50 clase trabajo  1 13/02 08:50 09:40 12 50 clase Clase 1 13/02 09:40 10:30 15 0 clase clase 1 13/02 11:00 11:50 5 50 Clase Llenando formularios  2 13/02 12:00 12:50 10 40 Clase desarrollo 10 de descanso 1 13/02 01:00 01:50 15 35 Clase de calidad 10 de internet  2 13/02 02:00 02:50 10 40 Clase de Admr. 10 de descanso 1 13/02 03:00 04:00 0 60 Libre 50 libre  2
  • 4.
    16/02 01:00 01:5020 30 Clase de desarrollo descanso 2 16/02 02:00 02:50 10 40 Clase de calidad Perder tiempo  1 16/02 03:00 04:00 10 40 Clase de admr. descanso  1 Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 17/02/15 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario Completado Unidades 17/02 08:00 08:50 5 45 Clase Ing. de software antes de iniciar  1 17/02 08:50 09:40 10 40 Clase de expresión facebook 2 17/02 09:40 10:30 50 50 Tutorías 50 de libres  1 17/02 11:00 11:50 30 20 Clase Ing. De software 15 libre 2 17/02 12:00 12:50 40 20 Clase de desarrollo 20 de tarea 1 17/02 01:00 01:50 10 40 Clase de desarrollo 10 de descanso 1 17/02 02:00 02:50 5 40 Clase de calidad 5 de descanso  1 17/02 03:00 04:00 50 10 Clase de admr. internet 2 Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 18/02/15 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario Completado Unidades 18/02 08:00 08:50 20 30 Clase de expresión 20 en internet 1 18/02 08:50 09:40 10 40 Clase Ing. De software aburrido 1 18/02 09:40 10:30 40 10 Clase de integradora internet 1
  • 5.
    18/02 11:00 11:5010 40 Clase Ing. De software descanso 2 18/02 12:00 12:50 10 40 Clase de desarrollo facebook 1 18/02 01:00 01:50 15 60 Clase de calidad 10 en descanso  2 18/02 02:00 02:50 5 55 Clase de calidad baño  1 18/02 03:00 04:00 10 30 Clase de admr. internet  1 Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 19/02/2015 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario completad o Unidades 19/02 08:00 08:50 10 40 Clase Ing. De software 10 de entrar a clases  1 19/02 08:50 09:40 20 30 Clase de expresión 20 libre 2 19/02 09:40 10:30 5 45 Clase de ingles descanso  1 19/02 11:00 11:50 10 40 Clase de integradora internet 2 19/02 12:00 12:50 15 35 Clase de desarrollo descanso 1 19/02 01:00 01:50 5 45 Clase de calidad Perdido  2 19/02 02:00 02:50 10 40 Clase de admr. Baño 1 19/02 03:00 04:00 20 40 Clase de ingles descanso  2 Registros de tiempos Estudiante: Erik Alejandro Lemus arenas Jiménez fecha: 20/02/2015 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario completado Unidades 20/02 08:00 08:50 20 30 Clase Ing. De software libre  1
  • 6.
    20/02 08:50 09:4020 30 Libre libre  2 20/02 09:40 10:30 5 55 Libre libre  1 20/02 11:00 11:50 15 45 Clase Ing. De software juego 2 20/02 12:00 12:50 5 45 Clase de desarrollo descanso 1 20/02 01:00 01:50 20 40 Clase de calidad perdido 2 20/02 02:00 02:50 20 40 Clase de admr. libre 1 20/02 03:00 04:00 40 20 Libre libre 1 Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 23/02/2015 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad Comentario completado Unidades 23/02 08:00 08:50 10 40 ingles antes de entrar a clases  1 23/02 08:50 09:40 15 35 Libre 50 libre 1 23/02 09:40 10:30 5 55 ingles  2 23/02 11:00 11:50 15 35 Clase de juego 2 23/02 12:00 12:50 20 30 desarrollo facebook 1 23/02 01:00 01:50 5 45 desarrollo descanso 1 23/02 02:00 02:50 10 40 calidad perdido  1 23/02 03:00 04:00 15 35 admr. 40 en internet 1 Registros de tiempos Estudiante: Erik Alejandro Lemus Jimenez Jiménez fecha: 24/02/2015 Profesor: Lucy González Hernández Fecha Comienzo fin Tiempo de interrupción Tiempo total Actividad Comentario completado Unidades 24/02 08:00 08:50 20 30 expresión 20 libre  1
  • 7.
    24/02 08:50 09:4030 20 Ing. De software internet 2 24/02 09:40 10:30 15 35 tutorías permiso 1 24/02 11:00 11:50 40 10 Ing. De software perdido 2 24/02 12:00 12:50 40 10 Clase de desarrollo 10 en descanso  3 24/02 01:00 01:50 35 15 Clase de desarrollo muerto  2 24/02 02:00 02:50 50 10 Clase de calidad descanso 1 24/02 03:00 04:00 40 20 Clase de admr. perdido  2 Registros de tiempos Estudiante: Erik Alejandro Lemus Jiménez fecha: 25/02/2015 Profesor: Lucy González Hernández Fecha Comienzo Fin Tiempo de interrupción Tiempo total Actividad comentario completado Unidades 25/02 08:00 08:50 50 0 libres Feria 2 25/02 08:50 09:40 50 0 libres Feria 1 25/02 09:40 10:30 50 0 libres Feria 3 25/02 11:00 11:50 50 0 libres Feria 2 25/02 12:00 12:50 50 0 libres Feria 1 25/02 01:00 01:50 10 40 Clase de calidad descanso  2 25/02 02:00 02:50 10 40 Clase de calidad descanso  1 25/02 03:00 04:00 50 0 libres Feria 2
  • 8.
    Resumen de lasemana Resumen semanal Semana Tarea Clases proyecto tareas resúmenes exposiciones total Fecha Lunes 280 40 20 10 15 365 Martes 250 30 60 30 30 400 Miércoles 180 10 40 50 10 290 Jueves 310 50 30 0 50 440 Viernes 195 30 20 0 20 265 Sábado 0 0 0 10 0 10 Domingo 0 0 0 30 0 30 Totales 1215 150 170 90 130 1830 Resumen de semanas anteriores Total 3050 5030 1760 Medida 3700 3700 Máximo 5040 Mínimo 2055 Resumen incluyendo las últimas semanas Total 3010 5001 2234 Medida 3065 3416 3447 Máximo 500 Mínimo 2345
  • 9.
    Cuaderno de trabajo Nombre:Erik Alejandro Lemus Jiménez fecha: 17/02/2015 trabajo Fecha proceso estimado Real Hasta la fecha Tiempo Unidade s tiempo unidades Velocida d Tiempo unidades Velocida d Máximo mínimo 1 15/02 resumen 50 2 70 2 70 60 2 60 70 50 Descripción: es terminar el resumen de ingeniería de software un solo tema es actividades. 2 16/02 Diseñar 200 2 300 1 300 250 0 250 300 200 Descripción: altamente diseñar el interfaz del usuario. 3 17/02 codificar 50 1 150 1 150 140 0 140 150 50 Descripción: codificar los arreglos en bidimensionales. 4 18/02 Uml 100 2 200 2 200 150 1 150 200 100 Descripción: hacer casos de usos en Uml para diseñar el software. 5 19/02 Logotipo 40 1 80 1 90 70 1 70 80 40 Descripción: hacer el logotipo de la universidad de la unidad académica de pinos 6 20/02 problema 50 3 100 2 90 60 2 76 100 50 Descripción: identificar el problema del proyecto. 7 21/02 proyecto 50 1 150 2 100 120 2 65 150 50 Desc6ripción: trabajando en el proyecto avanzamos un poco. 8 22/02 webs 200 2 300 1 300 240 0 240 300 200 Descripción: avanzar al documento webs el registro del proyecto. 9 23/02 diseño 300 3 400 2 400 340 1 340 400 300 Descripción: el diseño de la utzac. 10 24/02 codificar 400 4 600 2 600 550 3 550 500 400 Descripción: módulos de altamente el interfaz de usuarios.
  • 10.
    Estimación de tamañode programa Estudiante Erik Alejandro Lemus Jiménez fecha: 18/02/2015 Profesor: Lucy Gonzales Hernández Programa Tiempo LOC Minutos/LOC Funciones 4 34 3 11.657 Arreglos 2 56 12 4.808 Bidimensionales 3 65 3 21.897 Multidimensionales 5 78 4 19.976 Bucles 6 89 13 6.987 while Programa Tiempo LOC Minutos/LOC Funciones 3 56 12 4.098 Cálculos 4 89 32 2.546 Datos 5 23 12 1.916 i/o 6 56 14 4 Lógica 2 98 16 6.125 Set-up Programa Tiempo LOC Minutos/LOC Funciones 3 43 17 2.529 Matrix 2 56 23 2.434 linearSystems 5 78 12 6.5 Linkedlist 6 12 19 0.631 Control 7 32 10 3.2 Cálculos Programa Tiempo LOC Minutos/LOC Funciones 9 32 10 3.2 Documentación 7 21 13 1.615 Sintaxis 8 45 34 1.323 Construir zx6 54 5 10.5 Paquete 4 65 6 10.833 Asignación Programa Tiempo LOC Minutos/LOC Funciones 3 98 9 10.888 Interfaz 4 89 7 12.714 Chequeo 7 78 8 9.75 Datos 8 67 5 13.4 Función 1 56 6 4.666 Sistema
  • 11.
    Programa Tiempo LOCMinutos/LOC Funciones 3 12 3 4 Entorno 4 23 12 1.916 Diseño detallado 5 45 4 11.25 Revisión de diseño 7 34 23 1.478 código 5 56 12 4.666 Revisión de código Programa Tiempo LOC Minutos/LOC Funciones 10 67 12 5.583 Pruebas unitarias 3 87 14 6.214 Final pruebas unitarias 8 98 15 6.533 Arreglos 9 23 18 1.277 Lista enlazadas 5 45 19 2.368 Doblemente Programa Tiempo LOC Minutos/LOC Funciones 3 34 12 1.8333 Uml 9 65 3 21.666 Revisión de uml 7 78 2 39 Diseño 5 23 4 5.75 Tester 7 45 7 6.428 Pruebas Programa Tiempo LOC Minutos/LOC Funciones 2 76 9 8.444 Línea de código 4 32 7 4.571 Control 5 64 5 12.8 Cálculos 7 97 6 16.166 Datos 6 45 3 15 Matrix de pruebas Programa Tiempo LOC Minutos/LOC Funciones 7 23 6 3.833 Interfaz de usuario 9 56 3 18.666 Construcción 2 76 5 15.2 When 7 98 2 49 Roles 3 97 7 13.857 Bucles
  • 12.
    Registro de defecto Estudiante:Erik Alejandro Lemus Jiménez fecha: 20/02/2015 Profesora: Lucy Gonzales Hernández programa #:4 Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 20/02/2015 1 10 Codificación Codificación 6  Descripción: en la clase le faltaba una llave y el método main. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 20/02/2015 2 25 Diseño Diseño 60  Descripción: diseñar el edificio de la utzac. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 21/02/2015 3 30 Diseño Pruebas 30  Descripción: era tomar bien las medidas de la utzac quedo totalmente bien. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 21/02/2015 4 40 Pruebas Codificación 50  Descripción: al correr el programa no funcionaba bien. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 22/02/2015 5 15 programación Pruebas 34  Descripción: solo le faltaban los paréntesis en el método main. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 22/02/2015 6 24 Wbs Revisarlo 45  Descripción: revisar el wbs de los comas y puntos. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 23/02/2015 7 56 Resumen Corregido 98  Descripción: era entregar el resumen corregido de los comas. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 23/02/2015 8 78 Exposición Exponer 34  Descripción: exponer los prototipos de diseño del proyecto. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 24/02/2015 9 23 Logotipo Diseño 98  Descripción: diseñar el logotipo del proyecto. Fecha Numero Tipo Introducido Eliminado Tiempo De Corrección Defecto Corregido 24/02/2015 10 40 Codificación Pruebas 67  Descripción: al correr el programa le faltaba el método main.
  • 13.
    Psp Estudiante: Erik AlejandroLemus Jiménez fecha: 24/02/2015 Programa: proyecto de integradora programa: 3 Resumen plan real Hasta la fecha Minutos/LOC 1.6 0.8 0.8 LOC/hora 100 50 50 Defecto/kloc 14.2 12.9 Rendimiento V/F Tamaño programa (LOC): Total nuevo & cambiado 150 205 151 Tamaño máximo 205 Tamaño mínimo 150 Tiempo por fase (min.) Plan real Hasta la fecha % hasta la fecha Planificación 60 120 180 7.9% Diseño 220 250 470 20.8% Codificación 600 601 1201 53.2% Revisión de código Compilación 10 20 30 Pruebas 120 150 270 1.3% Postmorten 50 55 105 11.9% Total 1080 1196 1256 4.6% Tiempo máximo 10 Tiempo mínimo 1256 Defectos introducidos Plan real Hasta la fecha % hasta la fecha Def./hora Planificación Diseño 3 10 15 14.7 1.29 Codificación 4 3 28 82.4 1.84 Revisión de código Compilación 5 7 1 2.9 Pruebas Total 12 20 34 100 Defectos eliminados Plan real Hasta la fecha % hasta la fecha Def./hora Planificación Diseño
  • 14.
    Codificación Revisión de código 2 315 44.15 5.17 Compilación 2 38.2 7.43 Pruebas 1 17.1 1.25 Total 5 3 34 100
