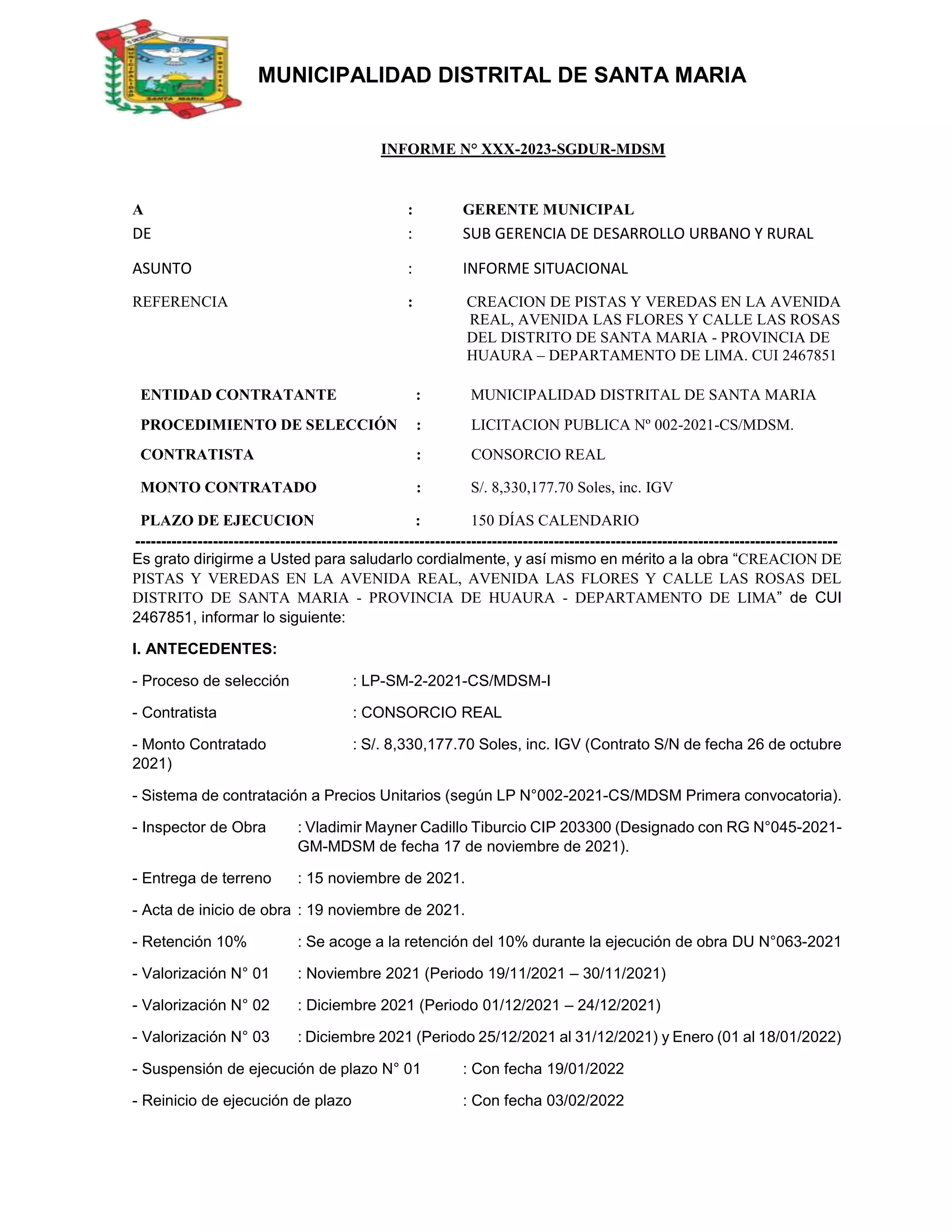

MUNICIPALIDAD DISTRITAL DE SANTA MARIA
INFORME N° XXX-2023-SGDUR-MDSM
A : GERENTE MUNICIPAL
DE : SUB GERENCIA DE DESARROLLO URBANO Y RURAL
ASUNTO : INFORME SITUACIONAL
REFERENCIA : CREACION DE PISTAS Y VEREDAS EN LA AVENIDA
REAL, AVENIDA LAS FLORES Y CALLE LAS ROSAS
DEL DISTRITO DE SANTA MARIA - PROVINCIA DE
HUAURA – DEPARTAMENTO DE LIMA. CUI 2467851
ENTIDAD CONTRATANTE : MUNICIPALIDAD DISTRITAL DE SANTA MARIA
PROCEDIMIENTO DE SELECCIÓN : LICITACION PUBLICA Nº 002-2021-CS/MDSM.
CONTRATISTA : CONSORCIO REAL
MONTO CONTRATADO : S/. 8,330,177.70 Soles, inc. IGV
PLAZO DE EJECUCION : 150 DÍAS CALENDARIO
----------------------------------------------------------------------------------------------------------------------------------------
Es grato dirigirme a Usted para saludarlo cordialmente, y así mismo en mérito a la obra “CREACION DE
PISTAS Y VEREDAS EN LA AVENIDA REAL, AVENIDA LAS FLORES Y CALLE LAS ROSAS DEL
DISTRITO DE SANTA MARIA - PROVINCIA DE HUAURA - DEPARTAMENTO DE LIMA” de CUI
2467851, informar lo siguiente:
I. ANTECEDENTES:

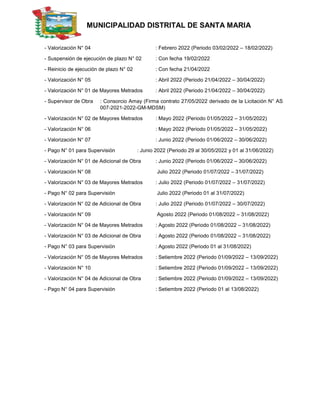

- Proceso de selección : LP-SM-2-2021-CS/MDSM-I
- Contratista : CONSORCIO REAL
- Monto Contratado : S/. 8,330,177.70 Soles, inc. IGV (Contrato S/N de fecha 26 de octubre
2021)
- Sistema de contratación a Precios Unitarios (según LP N°002-2021-CS/MDSM Primera convocatoria).
- Inspector de Obra : Vladimir Mayner Cadillo Tiburcio CIP 203300 (Designado con RG N°045-2021-
GM-MDSM de fecha 17 de noviembre de 2021).
- Entrega de terreno : 15 noviembre de 2021.
- Acta de inicio de obra : 19 noviembre de 2021.
- Retención 10% : Se acoge a la retención del 10% durante la ejecución de obra DU N°063-2021
- Valorización N° 01 : Noviembre 2021 (Periodo 19/11/2021 – 30/11/2021)
- Valorización N° 02 : Diciembre 2021 (Periodo 01/12/2021 – 24/12/2021)
- Valorización N° 03 : Diciembre 2021 (Periodo 25/12/2021 al 31/12/2021) y Enero (01 al 18/01/2022)
- Suspensión de ejecución de plazo N° 01 : Con fecha 19/01/2022
- Reinicio de ejecución de plazo : Con fecha 03/02/2022
MUNICIPALIDAD DISTRITAL DE SANTA MARIA
- Valorización N° 04 : Febrero 2022 (Periodo 03/02/2022 – 18/02/2022)
- Suspensión de ejecución de plazo N° 02 : Con fecha 19/02/2022
- Reinicio de ejecución de plazo N° 02 : Con fecha 21/04/2022
- Valorización N° 05 : Abril 2022 (Periodo 21/04/2022 – 30/04/2022)
- Valorización N° 01 de Mayores Metrados : Abril 2022 (Periodo 21/04/2022 – 30/04/2022)
- Supervisor de Obra : Consorcio Amay (Firma contrato 27/05/2022 derivado de la Licitación N° AS
007-2021-2022-GM-MDSM)
- Valorización N° 02 de Mayores Metrados : Mayo 2022 (Periodo 01/05/2022 – 31/05/2022)
- Valorización N° 06 : Mayo 2022 (Periodo 01/05/2022 – 31/05/2022)
- Valorización N° 07 : Junio 2022 (Periodo 01/06/2022 – 30/06/2022)
- Pago N° 01 para Supervisión : Junio 2022 (Periodo 29 al 30/05/2022 y 01 al 31/06/2022)
- Valorización N° 01 de Adicional de Obra : Junio 2022 (Periodo 01/06/2022 – 30/06/2022)
- Valorización N° 08 Julio 2022 (Periodo 01/07/2022 – 31/07/2022)
- Valorización N° 03 de Mayores Metrados : Julio 2022 (Periodo 01/07/2022 – 31/07/2022)
- Pago N° 02 para Supervisión Julio 2022 (Periodo 01 al 31/07/2022)
- Valorización N° 02 de Adicional de Obra : Julio 2022 (Periodo 01/07/2022 – 30/07/2022)
- Valorización N° 09 Agosto 2022 (Periodo 01/08/2022 – 31/08/2022)
- Valorización N° 04 de Mayores Metrados : Agosto 2022 (Periodo 01/08/2022 – 31/08/2022)
- Valorización N° 03 de Adicional de Obra : Agosto 2022 (Periodo 01/08/2022 – 31/08/2022)
- Pago N° 03 para Supervisión : Agosto 2022 (Periodo 01 al 31/08/2022)
- Valorización N° 05 de Mayores Metrados : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022)
- Valorización N° 10 : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022)
- Valorización N° 04 de Adicional de Obra : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022)
- Pago N° 04 para Supervisión : Setiembre 2022 (Periodo 01 al 13/08/2022)
MUNICIPALIDAD DISTRITAL DE SANTA MARIA

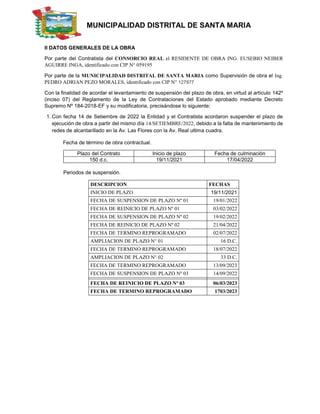

II DATOS GENERALES DE LA OBRA
Por parte del Contratista del CONSORCIO REAL el RESIDENTE DE OBRA ING. EUSEBIO NEIBER
AGUIRRE INGA, identificado con CIP N° 059195
Por parte de la MUNICIPALIDAD DISTRITAL DE SANTA MARIA como Supervisión de obra el Ing.
PEDRO ADRIAN PEZO MORALES, identificado con CIP N° 127977
Con la finalidad de acordar el levantamiento de suspensión del plazo de obra, en virtud al artículo 142º
(inciso 07) del Reglamento de la Ley de Contrataciones del Estado aprobado mediante Decreto
Supremo Nº 184-2018-EF y su modificatoria, precisándose lo siguiente:
1. Con fecha 14 de Setiembre de 2022 la Entidad y el Contratista acordaron suspender el plazo de
ejecución de obra a partir del mismo día 14/SETIEMBRE/2022, debido a la falta de mantenimiento de
redes de alcantarillado en la Av. Las Flores con la Av. Real ultima cuadra.
Fecha de término de obra contractual.
Plazo del Contrato Inicio de plazo Fecha de culminación
150 d.c. 19/11/2021 17/04/2022
Periodos de suspensión.
DESCRIPCION FECHAS
INICIO DE PLAZO 19/11/2021
FECHA DE SUSPENSION DE PLAZO Nº 01 19/01/2022
FECHA DE REINICIO DE PLAZO Nº 01 03/02/2022
FECHA DE SUSPENSION DE PLAZO Nº 02 19/02/2022
FECHA DE REINICIO DE PLAZO Nº 02 21/04/2022
FECHA DE TERMINO REPROGRAMADO 02/07/2022
AMPLIACION DE PLAZO N° 01 16 D.C.
FECHA DE TERMINO REPROGRAMADO 18/07/2022
AMPLIACION DE PLAZO N° 02 33 D.C.
FECHA DE TERMINO REPROGRAMADO 13/09/2023
FECHA DE SUSPENSION DE PLAZO Nº 03 14/09/2022
FECHA DE REINICIO DE PLAZO Nº 03 06/03/2023
FECHA DE TERMINO REPROGRAMADO 1703/2023
MUNICIPALIDAD DISTRITAL DE SANTA MARIA

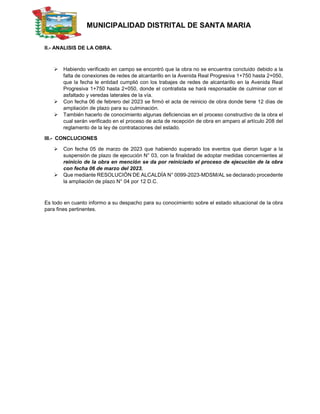

II.- ANALISIS DE LA OBRA.
 Habiendo verificado en campo se encontró que la obra no se encuentra concluido debido a la
falta de conexiones de redes de alcantarillo en la Avenida Real Progresiva 1+750 hasta 2+050,
que la fecha le entidad cumplió con los trabajes de redes de alcantarillo en la Avenida Real
Progresiva 1+750 hasta 2+050, donde el contratista se hará responsable de culminar con el
asfaltado y veredas laterales de la vía.
 Con fecha 06 de febrero del 2023 se firmó el acta de reinicio de obra donde tiene 12 días de
ampliación de plazo para su culminación.
 También hacerlo de conocimiento algunas deficiencias en el proceso constructivo de la obra el
cual serán verificado en el proceso de acta de recepción de obra en amparo al artículo 208 del
reglamento de la ley de contrataciones del estado.
III.- CONCLUCIONES
 Con fecha 05 de marzo de 2023 que habiendo superado los eventos que dieron lugar a la
suspensión de plazo de ejecución N° 03, con la finalidad de adoptar medidas concernientes al
reinicio de la obra en mención se da por reiniciado el proceso de ejecución de la obra
con fecha 06 de marzo del 2023.
 Que mediante RESOLUCIÓN DE ALCALDÍA N° 0099-2023-MDSM/AL se declarado procedente
la ampliación de plazo N° 04 por 12 D.C.
Es todo en cuanto informo a su despacho para su conocimiento sobre el estado situacional de la obra
para fines pertinentes.

Más contenido relacionado

La actualidad más candente

Informe 612 2015 solicitar registro de adicional de obra 01
Informe 612 2015 solicitar registro de adicional de obra 01Informe 612 2015 solicitar registro de adicional de obra 01
Informe 612 2015 solicitar registro de adicional de obra 01
Cabrera medina

CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx
CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docxCAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx
CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx
wendi26


La actualidad más candente (20)

Informe compatibilidad
Informe compatibilidadInforme compatibilidad
Informe compatibilidad

INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdfINFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf

liquidacion-de-obra
liquidacion-de-obraliquidacion-de-obra
liquidacion-de-obra

01. informe deductivo 09
01. informe deductivo 0901. informe deductivo 09
01. informe deductivo 09

Informe 612 2015 solicitar registro de adicional de obra 01
Informe 612 2015 solicitar registro de adicional de obra 01Informe 612 2015 solicitar registro de adicional de obra 01
Informe 612 2015 solicitar registro de adicional de obra 01

constancia de prestacion de consultoria
constancia de prestacion de consultoria constancia de prestacion de consultoria
constancia de prestacion de consultoria

60030940 ampliacion-de-plazo
60030940 ampliacion-de-plazo60030940 ampliacion-de-plazo
60030940 ampliacion-de-plazo

INFORME DE ADICIONAL-DEDUCTIVO DE OBRA.pdf
INFORME DE ADICIONAL-DEDUCTIVO DE OBRA.pdfINFORME DE ADICIONAL-DEDUCTIVO DE OBRA.pdf
INFORME DE ADICIONAL-DEDUCTIVO DE OBRA.pdf

Informe de ampliacion de plazo final
Informe de ampliacion de plazo finalInforme de ampliacion de plazo final
Informe de ampliacion de plazo final

03. nforme010 de supervsion de liquidacion de obra
03. nforme010  de supervsion de liquidacion de obra03. nforme010  de supervsion de liquidacion de obra
03. nforme010 de supervsion de liquidacion de obra

Acta de transferencia de obra huamanruro
Acta de transferencia de obra huamanruro Acta de transferencia de obra huamanruro
Acta de transferencia de obra huamanruro

CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx
CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docxCAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx
CAMBIO DE MODALIDAD DE EJECUCION RESOLUCION DE JULIO DE LA ROSA.docx

Resumen ejecutivo de obra
Resumen ejecutivo  de obra Resumen ejecutivo  de obra
Resumen ejecutivo de obra

Informe nº 0002 2016 solicito propuesta tecnica de contratista
Informe nº 0002 2016 solicito propuesta tecnica de contratistaInforme nº 0002 2016 solicito propuesta tecnica de contratista
Informe nº 0002 2016 solicito propuesta tecnica de contratista

Acta de-libre-disponibilidad-de-terreno-panao
Acta de-libre-disponibilidad-de-terreno-panaoActa de-libre-disponibilidad-de-terreno-panao
Acta de-libre-disponibilidad-de-terreno-panao

Manual Mantenimiento Rutinario de Caminos Vecinales o Rurales
Manual Mantenimiento Rutinario de Caminos Vecinales o RuralesManual Mantenimiento Rutinario de Caminos Vecinales o Rurales
Manual Mantenimiento Rutinario de Caminos Vecinales o Rurales

Tdr residente de obra
Tdr residente de obraTdr residente de obra
Tdr residente de obra

Compatibilidad Residente
Compatibilidad ResidenteCompatibilidad Residente
Compatibilidad Residente

Informe del residente de obra para liquidacion de la obra
Informe  del residente de obra para liquidacion de la obraInforme  del residente de obra para liquidacion de la obra
Informe del residente de obra para liquidacion de la obra

TDR ESTUDIO DE CANTERAS
TDR ESTUDIO DE CANTERAS TDR ESTUDIO DE CANTERAS
TDR ESTUDIO DE CANTERAS


Similar a Estado situacional Obra Real .....docx

CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION MARGEN IZQUIERD...
CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION  MARGEN IZQUIERD...CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION  MARGEN IZQUIERD...
CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION MARGEN IZQUIERD...
elmer antonio colonia chacpi

INFORME DE SUBSANACIÓN DE OBRA[1][1].docx
INFORME DE SUBSANACIÓN DE OBRA[1][1].docxINFORME DE SUBSANACIÓN DE OBRA[1][1].docx
INFORME DE SUBSANACIÓN DE OBRA[1][1].docx
ESTEFANITAFF

INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx
INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docxINFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx
INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx
eliomuoz5

01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf
01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf
01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf
leo de la cruz chicana


Similar a Estado situacional Obra Real .....docx (20)

SUBGERENCIA DE DESARROLLO URBANO Y RURAL v.05.pptx
SUBGERENCIA DE DESARROLLO URBANO Y RURAL v.05.pptxSUBGERENCIA DE DESARROLLO URBANO Y RURAL v.05.pptx
SUBGERENCIA DE DESARROLLO URBANO Y RURAL v.05.pptx

ADICIONAL RESIDENTE.docx
ADICIONAL RESIDENTE.docxADICIONAL RESIDENTE.docx
ADICIONAL RESIDENTE.docx

CAR-020-2023.docx
CAR-020-2023.docxCAR-020-2023.docx
CAR-020-2023.docx

CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION MARGEN IZQUIERD...
CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION  MARGEN IZQUIERD...CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION  MARGEN IZQUIERD...
CARTA 006-2023 - EVALUACION DE LIQUIDACION DE OBRA- CREACION MARGEN IZQUIERD...

informe de cobertura..docx
informe de cobertura..docxinforme de cobertura..docx
informe de cobertura..docx

RES. Adicional 5 y deductivo 1 obra-Proceres.docx
RES.  Adicional 5 y deductivo 1 obra-Proceres.docxRES.  Adicional 5 y deductivo 1 obra-Proceres.docx
RES. Adicional 5 y deductivo 1 obra-Proceres.docx

1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa ok1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa ok

6.-Informe Final de obra por residente.pdf
6.-Informe Final de obra por residente.pdf6.-Informe Final de obra por residente.pdf
6.-Informe Final de obra por residente.pdf

Informe N° 47 conformidad adicional N° 02.docx
Informe N° 47 conformidad adicional N° 02.docxInforme N° 47 conformidad adicional N° 02.docx
Informe N° 47 conformidad adicional N° 02.docx

1.inf. val n°04 para pago empresa ok
1.inf. val n°04 para pago empresa ok1.inf. val n°04 para pago empresa ok
1.inf. val n°04 para pago empresa ok

MEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docxMEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docx

INFORME DE SUBSANACIÓN DE OBRA[1][1].docx
INFORME DE SUBSANACIÓN DE OBRA[1][1].docxINFORME DE SUBSANACIÓN DE OBRA[1][1].docx
INFORME DE SUBSANACIÓN DE OBRA[1][1].docx

FICHA TECNICA.pdf
FICHA TECNICA.pdfFICHA TECNICA.pdf
FICHA TECNICA.pdf

INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx
INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docxINFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx
INFORME DE RESIDENTE N° 0027 ASIGNACION PRESUPUESTAL ABRIL.docx

hechos.pdf
hechos.pdfhechos.pdf
hechos.pdf

ACTA DE OBSERVACIONES okok.docx
ACTA DE OBSERVACIONES okok.docxACTA DE OBSERVACIONES okok.docx
ACTA DE OBSERVACIONES okok.docx

INFORME TÉCNICO DE AMP DE PLAZO PARCIAL Nº 07.docx
INFORME TÉCNICO DE AMP DE PLAZO PARCIAL Nº 07.docxINFORME TÉCNICO DE AMP DE PLAZO PARCIAL Nº 07.docx
INFORME TÉCNICO DE AMP DE PLAZO PARCIAL Nº 07.docx

PERMISOS DE CONSTRUCCION EDIFICIOS PLAN DE VIÑA.pdf
PERMISOS DE CONSTRUCCION EDIFICIOS PLAN DE VIÑA.pdfPERMISOS DE CONSTRUCCION EDIFICIOS PLAN DE VIÑA.pdf
PERMISOS DE CONSTRUCCION EDIFICIOS PLAN DE VIÑA.pdf

Caso Gimnasio Municipal
Caso Gimnasio MunicipalCaso Gimnasio Municipal
Caso Gimnasio Municipal

01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf
01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf
01. INFORME N°02 VEREDAS EN BUENOS AIRES _SMEA.pdf


Último

1 METABOLISMO PROTEICO. el metabolismo docx
1 METABOLISMO PROTEICO. el metabolismo docx1 METABOLISMO PROTEICO. el metabolismo docx
1 METABOLISMO PROTEICO. el metabolismo docx
ssuser80acf9

TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...
TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...
TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...
FRANCISCOJUSTOSIERRA

MODULO DE MATEMATICAS BÁSICAS universidad UNAD.pdf
MODULO DE MATEMATICAS  BÁSICAS universidad UNAD.pdfMODULO DE MATEMATICAS  BÁSICAS universidad UNAD.pdf
MODULO DE MATEMATICAS BÁSICAS universidad UNAD.pdf
frankysteven


Último (20)

Sistema de 4 barras articuladas bb_2.pdf
Sistema de 4 barras articuladas bb_2.pdfSistema de 4 barras articuladas bb_2.pdf
Sistema de 4 barras articuladas bb_2.pdf

Escenario económico - Desarrollo sustentable
Escenario económico - Desarrollo sustentableEscenario económico - Desarrollo sustentable
Escenario económico - Desarrollo sustentable

Litio en México y su uso en baterías
Litio en México y su uso en bateríasLitio en México y su uso en baterías
Litio en México y su uso en baterías

Instalación de GLPI en Debian Linux paso a paso
Instalación de GLPI en Debian Linux paso a pasoInstalación de GLPI en Debian Linux paso a paso
Instalación de GLPI en Debian Linux paso a paso

Tasaciones La Florida - Peñalolén - La Reina
Tasaciones La Florida - Peñalolén - La ReinaTasaciones La Florida - Peñalolén - La Reina
Tasaciones La Florida - Peñalolén - La Reina

Deilybeth Alaña - Operaciones Básicas - Construcción
Deilybeth Alaña - Operaciones Básicas - ConstrucciónDeilybeth Alaña - Operaciones Básicas - Construcción
Deilybeth Alaña - Operaciones Básicas - Construcción

1 METABOLISMO PROTEICO. el metabolismo docx
1 METABOLISMO PROTEICO. el metabolismo docx1 METABOLISMO PROTEICO. el metabolismo docx
1 METABOLISMO PROTEICO. el metabolismo docx

Energia primero de bachillerato, con trabajo
Energia primero de bachillerato, con trabajoEnergia primero de bachillerato, con trabajo
Energia primero de bachillerato, con trabajo

14. DISEÑO LOSA ALIGERADA MOD G VOLADO.pdf
14. DISEÑO LOSA ALIGERADA MOD G VOLADO.pdf14. DISEÑO LOSA ALIGERADA MOD G VOLADO.pdf
14. DISEÑO LOSA ALIGERADA MOD G VOLADO.pdf

Ergonomía_MÉTODO_ROSA. Evaluación de puesto de trabajo de oficina - coworking
Ergonomía_MÉTODO_ROSA. Evaluación de puesto de trabajo de oficina - coworkingErgonomía_MÉTODO_ROSA. Evaluación de puesto de trabajo de oficina - coworking
Ergonomía_MÉTODO_ROSA. Evaluación de puesto de trabajo de oficina - coworking

SISTEMA ARTICULADO DE CUATRO BARRAS .pdf
SISTEMA ARTICULADO DE CUATRO BARRAS .pdfSISTEMA ARTICULADO DE CUATRO BARRAS .pdf
SISTEMA ARTICULADO DE CUATRO BARRAS .pdf

DESVIACION
DESVIACION DESVIACION
DESVIACION

vectores,rectas y plano en bidimensional(r2) y tridimensional (r3)
vectores,rectas y plano en bidimensional(r2) y tridimensional (r3)vectores,rectas y plano en bidimensional(r2) y tridimensional (r3)
vectores,rectas y plano en bidimensional(r2) y tridimensional (r3)

ACT MECANISMO DE 4 BARRAS ARTICULADAS.PDF
ACT MECANISMO DE 4 BARRAS ARTICULADAS.PDFACT MECANISMO DE 4 BARRAS ARTICULADAS.PDF
ACT MECANISMO DE 4 BARRAS ARTICULADAS.PDF

TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...
TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...
TR-514 (3) - BIS copia seguridad DOS COLUMNAS 2024 20.5 PREFERIDO.wbk.wbk SEG...

Presentación de proyecto y resumen de conceptos (3).pdf
Presentación de proyecto y resumen de conceptos (3).pdfPresentación de proyecto y resumen de conceptos (3).pdf
Presentación de proyecto y resumen de conceptos (3).pdf

MODULO DE MATEMATICAS BÁSICAS universidad UNAD.pdf
MODULO DE MATEMATICAS  BÁSICAS universidad UNAD.pdfMODULO DE MATEMATICAS  BÁSICAS universidad UNAD.pdf
MODULO DE MATEMATICAS BÁSICAS universidad UNAD.pdf

Deusto Ingeniería 24 (Año 2023) - Universidad de Deusto
Deusto Ingeniería 24 (Año 2023) - Universidad de DeustoDeusto Ingeniería 24 (Año 2023) - Universidad de Deusto
Deusto Ingeniería 24 (Año 2023) - Universidad de Deusto

Tasaciones Ñuñoa - La Reina - Las Condes
Tasaciones Ñuñoa - La Reina - Las CondesTasaciones Ñuñoa - La Reina - Las Condes
Tasaciones Ñuñoa - La Reina - Las Condes

Mecánica de fluidos 1 universidad continental
Mecánica de fluidos 1 universidad continentalMecánica de fluidos 1 universidad continental
Mecánica de fluidos 1 universidad continental


Estado situacional Obra Real .....docx

  • 1. MUNICIPALIDAD DISTRITAL DE SANTA MARIA INFORME N° XXX-2023-SGDUR-MDSM A : GERENTE MUNICIPAL DE : SUB GERENCIA DE DESARROLLO URBANO Y RURAL ASUNTO : INFORME SITUACIONAL REFERENCIA : CREACION DE PISTAS Y VEREDAS EN LA AVENIDA REAL, AVENIDA LAS FLORES Y CALLE LAS ROSAS DEL DISTRITO DE SANTA MARIA - PROVINCIA DE HUAURA – DEPARTAMENTO DE LIMA. CUI 2467851 ENTIDAD CONTRATANTE : MUNICIPALIDAD DISTRITAL DE SANTA MARIA PROCEDIMIENTO DE SELECCIÓN : LICITACION PUBLICA Nº 002-2021-CS/MDSM. CONTRATISTA : CONSORCIO REAL MONTO CONTRATADO : S/. 8,330,177.70 Soles, inc. IGV PLAZO DE EJECUCION : 150 DÍAS CALENDARIO ---------------------------------------------------------------------------------------------------------------------------------------- Es grato dirigirme a Usted para saludarlo cordialmente, y así mismo en mérito a la obra “CREACION DE PISTAS Y VEREDAS EN LA AVENIDA REAL, AVENIDA LAS FLORES Y CALLE LAS ROSAS DEL DISTRITO DE SANTA MARIA - PROVINCIA DE HUAURA - DEPARTAMENTO DE LIMA” de CUI 2467851, informar lo siguiente: I. ANTECEDENTES: - Proceso de selección : LP-SM-2-2021-CS/MDSM-I - Contratista : CONSORCIO REAL - Monto Contratado : S/. 8,330,177.70 Soles, inc. IGV (Contrato S/N de fecha 26 de octubre 2021) - Sistema de contratación a Precios Unitarios (según LP N°002-2021-CS/MDSM Primera convocatoria). - Inspector de Obra : Vladimir Mayner Cadillo Tiburcio CIP 203300 (Designado con RG N°045-2021- GM-MDSM de fecha 17 de noviembre de 2021). - Entrega de terreno : 15 noviembre de 2021. - Acta de inicio de obra : 19 noviembre de 2021. - Retención 10% : Se acoge a la retención del 10% durante la ejecución de obra DU N°063-2021 - Valorización N° 01 : Noviembre 2021 (Periodo 19/11/2021 – 30/11/2021) - Valorización N° 02 : Diciembre 2021 (Periodo 01/12/2021 – 24/12/2021) - Valorización N° 03 : Diciembre 2021 (Periodo 25/12/2021 al 31/12/2021) y Enero (01 al 18/01/2022) - Suspensión de ejecución de plazo N° 01 : Con fecha 19/01/2022 - Reinicio de ejecución de plazo : Con fecha 03/02/2022
  • 2. MUNICIPALIDAD DISTRITAL DE SANTA MARIA - Valorización N° 04 : Febrero 2022 (Periodo 03/02/2022 – 18/02/2022) - Suspensión de ejecución de plazo N° 02 : Con fecha 19/02/2022 - Reinicio de ejecución de plazo N° 02 : Con fecha 21/04/2022 - Valorización N° 05 : Abril 2022 (Periodo 21/04/2022 – 30/04/2022) - Valorización N° 01 de Mayores Metrados : Abril 2022 (Periodo 21/04/2022 – 30/04/2022) - Supervisor de Obra : Consorcio Amay (Firma contrato 27/05/2022 derivado de la Licitación N° AS 007-2021-2022-GM-MDSM) - Valorización N° 02 de Mayores Metrados : Mayo 2022 (Periodo 01/05/2022 – 31/05/2022) - Valorización N° 06 : Mayo 2022 (Periodo 01/05/2022 – 31/05/2022) - Valorización N° 07 : Junio 2022 (Periodo 01/06/2022 – 30/06/2022) - Pago N° 01 para Supervisión : Junio 2022 (Periodo 29 al 30/05/2022 y 01 al 31/06/2022) - Valorización N° 01 de Adicional de Obra : Junio 2022 (Periodo 01/06/2022 – 30/06/2022) - Valorización N° 08 Julio 2022 (Periodo 01/07/2022 – 31/07/2022) - Valorización N° 03 de Mayores Metrados : Julio 2022 (Periodo 01/07/2022 – 31/07/2022) - Pago N° 02 para Supervisión Julio 2022 (Periodo 01 al 31/07/2022) - Valorización N° 02 de Adicional de Obra : Julio 2022 (Periodo 01/07/2022 – 30/07/2022) - Valorización N° 09 Agosto 2022 (Periodo 01/08/2022 – 31/08/2022) - Valorización N° 04 de Mayores Metrados : Agosto 2022 (Periodo 01/08/2022 – 31/08/2022) - Valorización N° 03 de Adicional de Obra : Agosto 2022 (Periodo 01/08/2022 – 31/08/2022) - Pago N° 03 para Supervisión : Agosto 2022 (Periodo 01 al 31/08/2022) - Valorización N° 05 de Mayores Metrados : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022) - Valorización N° 10 : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022) - Valorización N° 04 de Adicional de Obra : Setiembre 2022 (Periodo 01/09/2022 – 13/09/2022) - Pago N° 04 para Supervisión : Setiembre 2022 (Periodo 01 al 13/08/2022)
  • 3. MUNICIPALIDAD DISTRITAL DE SANTA MARIA II DATOS GENERALES DE LA OBRA Por parte del Contratista del CONSORCIO REAL el RESIDENTE DE OBRA ING. EUSEBIO NEIBER AGUIRRE INGA, identificado con CIP N° 059195 Por parte de la MUNICIPALIDAD DISTRITAL DE SANTA MARIA como Supervisión de obra el Ing. PEDRO ADRIAN PEZO MORALES, identificado con CIP N° 127977 Con la finalidad de acordar el levantamiento de suspensión del plazo de obra, en virtud al artículo 142º (inciso 07) del Reglamento de la Ley de Contrataciones del Estado aprobado mediante Decreto Supremo Nº 184-2018-EF y su modificatoria, precisándose lo siguiente: 1. Con fecha 14 de Setiembre de 2022 la Entidad y el Contratista acordaron suspender el plazo de ejecución de obra a partir del mismo día 14/SETIEMBRE/2022, debido a la falta de mantenimiento de redes de alcantarillado en la Av. Las Flores con la Av. Real ultima cuadra. Fecha de término de obra contractual. Plazo del Contrato Inicio de plazo Fecha de culminación 150 d.c. 19/11/2021 17/04/2022 Periodos de suspensión. DESCRIPCION FECHAS INICIO DE PLAZO 19/11/2021 FECHA DE SUSPENSION DE PLAZO Nº 01 19/01/2022 FECHA DE REINICIO DE PLAZO Nº 01 03/02/2022 FECHA DE SUSPENSION DE PLAZO Nº 02 19/02/2022 FECHA DE REINICIO DE PLAZO Nº 02 21/04/2022 FECHA DE TERMINO REPROGRAMADO 02/07/2022 AMPLIACION DE PLAZO N° 01 16 D.C. FECHA DE TERMINO REPROGRAMADO 18/07/2022 AMPLIACION DE PLAZO N° 02 33 D.C. FECHA DE TERMINO REPROGRAMADO 13/09/2023 FECHA DE SUSPENSION DE PLAZO Nº 03 14/09/2022 FECHA DE REINICIO DE PLAZO Nº 03 06/03/2023 FECHA DE TERMINO REPROGRAMADO 1703/2023
  • 4. MUNICIPALIDAD DISTRITAL DE SANTA MARIA II.- ANALISIS DE LA OBRA.  Habiendo verificado en campo se encontró que la obra no se encuentra concluido debido a la falta de conexiones de redes de alcantarillo en la Avenida Real Progresiva 1+750 hasta 2+050, que la fecha le entidad cumplió con los trabajes de redes de alcantarillo en la Avenida Real Progresiva 1+750 hasta 2+050, donde el contratista se hará responsable de culminar con el asfaltado y veredas laterales de la vía.  Con fecha 06 de febrero del 2023 se firmó el acta de reinicio de obra donde tiene 12 días de ampliación de plazo para su culminación.  También hacerlo de conocimiento algunas deficiencias en el proceso constructivo de la obra el cual serán verificado en el proceso de acta de recepción de obra en amparo al artículo 208 del reglamento de la ley de contrataciones del estado. III.- CONCLUCIONES  Con fecha 05 de marzo de 2023 que habiendo superado los eventos que dieron lugar a la suspensión de plazo de ejecución N° 03, con la finalidad de adoptar medidas concernientes al reinicio de la obra en mención se da por reiniciado el proceso de ejecución de la obra con fecha 06 de marzo del 2023.  Que mediante RESOLUCIÓN DE ALCALDÍA N° 0099-2023-MDSM/AL se declarado procedente la ampliación de plazo N° 04 por 12 D.C. Es todo en cuanto informo a su despacho para su conocimiento sobre el estado situacional de la obra para fines pertinentes.
