MUNICIPALIDAD DISTRITAL DE SANTA
LIQUIDACION FINAL
DE OBRA
ADS. Nº : 025 – 2010 – MDS.
OBRA : “RECONSTRUCCION DEL LOCAL COMUNAL
DEL C.P. SAN DIONISIO, DISTRITO DE
SANTA – SANTA - ANCASH”
CONTRATISTA : EMPRESA DE SERVICIOS
MULTIPLES L&K S.A.C.
SUPERVISOR : ING. ROGER OLORTEGUI MONZON
RESIDENTE : ING. HECTOR FABIAN NAMUCHE
LAZARO
FECHA : MAYO DEL 2011
MUNICIPALIDAD DISTRITAL DE SANTA
ÍNDICE GENERAL DE LA LIQUIDACION FINAL DE OBRA
1. FICHA DE IDENTIFICACION DE OBRA
2. MEMORIA DESCRIPTIVA VALORIZADA
3. CUADRO DE PAGOS REALIZADOS AL COPNTRATISTA
4. CUADRO DE DE ADELANTOS Y AMORTIZACIONES
5. CALCULO DE LOS COHEFICIENTES DE REAJUSTES
6. CALCULO DE REAJUSTES Y DEDUCCIONES DE AVANCE
PROGRAMADO Y EJECUTADO
7. INDICES UNIFICADOS DE PRECIOS PUBLICADOS POR INEI
8. CARTAS FIANZAS
9. COPIAS DE FACTURAS
10. COPIA DE BAUCHER DE PAGOS DE IMPUESTOS
11. COPIAS DE VALORIZACIONES
12. CUADRO COMPARATIVO DE METRADOS
13. CERTIFICADOS DE CALIDAD
14. CUADERNO DE OBRA
15. PLANO DE REPLANTEO DE OBRA
16. PANEL FOTOGRAFICO
17. ACTA DE ENTREGA DE TERRENO
18. ACTA DE RECEPCION DE OBRA
19. CRONOGRAMAS DE AVANCE DE OBRA PROGRAMADO Y
EJECUTADOS
20. DECLARACION JURADA DE NO INSTALACION DE EQUIPOS
21. PLANILLAS ELECTRONICAS
22. DECLARACION JURADA DE NO TENER ADEUDOS POR CONCEPTO DE
IMPUESTOS GENERADOS POR LA EJECUCION DE LA OBRA
23. BASES DE PROCESOS DE SELECCIÓN
24. CONVOCATORIA DEL PROCESO DE SELECCION
25. ACTA DE OTORGAMIENTO DE BUENA PRO
26. CONTRATO DE EJECUCION DE OBRA
27. EXPEDIENTE TECNICO APROBADO
28. ARCHIVO DIGITAL DE LIQUIDACION FINAL DE OBRA
1.- FICHA DE IDENTIFICACION DE OBRA
1. FICHA DE IDENTIFICACION DE OBRA
1.1. FICHA DE IDENTIFICACION
Proceso de Adjudicación: ADS Nº 025 – 2010 – MDS
Obra : “Reconstrucción Del Local Comunal Del
C.P. San Dionisio, Distrito De Santa – Santa -
Ancash”
Ubicación : C.P. San Dionisio
Distrito de Santa
Provincia Del Santa
Dpto. Ancash
Propietario : Municipalidad Distrital de Santa
Financiamiento : Recursos Directamente Recaudados
Valor Referencial : S/. 235, 322.18 Nuevos Soles a
Noviembre del 2010.
Factor de Relación : 1.00
Modalidad : Por Contrata – A Suma Alzada
Contratista : EMPRESA DE SERVICIOS MULTIPLES L&K
S.A.C.
Adelanto Efectivo : S/. 47, 064.44 Nuevos Soles al 17
Diciembre del 2010.
Adelanto de Materiales : S/. 88, 697.88 Nuevos Soles al 20
Diciembre del 2010.
Plazo de Ejecución : 60 días calendarios
Entrega de Terreno : 14/12/2010
Inicio de plazo contractual : 17/12/2010
Termino de plazo : 14/02/2011
Termino de obra : 14/02/2011
Recepción de obra : 17/03/2011
Residente de Obra : Ing. Héctor Fabián Namuche Lázaro
Supervisor de Obra : Ing. Roger Olortegui Monzón
1.2. INFORMACION GENERAL DEL PROYECTO
♣ La Obra “Reconstrucción del Local Comunal Del C.P. San Dionisio,
Distrito De Santa – Santa - Ancash” El proyecto contempla en su I
ETAPA la construcción del primer piso del local comunal con un área
total de 109.02 m2, en cuya superficie se construirá una Sala de uso
múltiple, Cocina, Despensa, servicios higiénicos, Escalera de Servicio,
patios y áreas verdes.
.
♣ Encontrándose el estudio realizado a nivel de expediente Técnico, al
momento de la ejecución, se ha realizado las coordinaciones
respectivas a fin de mejorar la calidad de la Obra.
♣ Con fecha 15/12/2010, se inicia la obra “Reconstrucción del Local
Comunal Del C.P. San Dionisio, Distrito De Santa – Santa - Ancash”.
♣ Con fecha 17/12/2010, se realizo el adelanto directo del 20%.
♣ Con fecha 20/12/2010, se realizo el adelanto especifico para
materiales del 37.69%.
2.- MEMORIA DESCRIPTIVA
VALORIZADA
2. MEMORIA DESCRIPTIVA VALORIZADA
2.1. DATOS GENERALES
Obra : “Reconstrucción Del Local Comunal Del
C.P. San Dionisio, Distrito De Santa – Santa -
Ancash”
Propietario : Municipalidad Distrital de Santa
Financiamiento : Recursos Directamente Recaudados
Valor Referencial : S/. 235, 322.18 Nuevos Soles a
Noviembre del 2010.
Factor de Relación : 1.00
Modalidad : Por Contrata – A Suma Alzada
Contratista : EMPRESA DE SERVICIOS MULTIPLES L&K
S.A.C.
Adelanto Efectivo : S/. 47, 064.44 Nuevos Soles al 17
Diciembre del 2010.
Adelanto de Materiales : S/. 88, 697.88 Nuevos Soles
al 20 Diciembre del 2010.
Meta Financiera :
Presupuesto base :
Inversión Programada. : S/. 235, 322.18
Presupuesto total ejecutado
Presupuesto de Contrato : S/. 235, 322.18
Reajuste de precios : S/. 2, 449.20
Deducciones Por Adelantos : S/. -2, 434.54
S/. 235, 336.84
Plazo de Ejecución : 60 días calendarios
Entrega de Terreno : 14/12/2010
Inicio de plazo contractual : 17/12/2010
Termino de plazo : 14/02/2011
Termino de obra : 14/02/2011
Recepción de obra : 17/03/2011
Residente de Obra : Ing. Héctor Fabián Namuche Lázaro
Supervisor de Obra : Ing. Roger Olórtegui Monzón
2.2. ACTA DE ENTREGA DE TERRENO
En el local comunal del C.P. San Dionisio, Distrito de Santa, Provincia De Santa,
Región De Ancash, siendo las 09:45 A.M, del día catorce del mes de Diciembre del
año 2010, se efectuó la entrega del terreno, en cumplimiento al Convenio y
Normas Vigentes. Estuvieron presentes en el Acto:
Por Parte de la Municipalidad Distrital de Santa:
CPC. Víctor Manuel Saldaña Sánchez
(Presidente).
Ing. Juan Pablo Rebaza Serrano
(Miembro).
Ing. Roger Antonio Olórtegui Monzón
(Supervisor de Obra).
Por la Empresa Contratista EMPRESA DE SERVICIOS MULTIPLES L & K
S.A.C.:
Sr. Wilfredo Hugo Estrada Bobadilla.
(Gerente General)
Ing. José Fernando Ynca Malpartida
(Residente de Obra)
2.3. PARTIDAS EJECUTADAS
FORMULA 01: ESTRUCTURAS:
01.00.00 OBRAS PROVISIONALES
01.01.00.- CASETA DE ALMACEN Y GUARDIANIA (GLB).
Extensión del Trabajo:
Se realizo el suministro de la mano de obra, materiales y equipo, así como
la ejecución de las operaciones necesarias para construir un ambiente para
la caseta de almacén y guardianía según lo indicado por la Supervisión
La Valorización de esta partida es global (GLB).
VALORIZADO
=100%
01.02.00.- CARTEL DE OBRA EN MADERA DE 4.80 X 3.60 M
(GIGANTOGRAFIA) (UND).
Extensión del Trabajo:
A fin de identificar la obra se coloco el cartel de obra de 4.80x3.60m. En
el que se describe el nombre del proyecto, la entidad que ejecuta, monto
del financiamiento, tiempo de ejecución, modalidad y su ubicación se
realizo en coordinación con el supervisor de obra.
La Valorización de esta partida se hará por unidad (UND).
VALORIZADO =100%
01.03.00.- AGUA PARA LA CONSTRUCCION (GLB).
Extensión del Trabajo:
Se realiza el suministro del agua para la construcción, el agua utilizad es
agua potable de la zona.
La Valorización de esta partida es global (GLB).
VALORIZADO
=100%
01.04.- TRANSPORTE DE MATERIALES, EQUIPOS Y HERRAMIENTASE
(GLB).
Extensión del Trabajo:
Comprendió las acciones necesarias para suministrar, reunir y transportar
los elementos necesarios de su organización al lugar de la obra, incluyendo
equipo mecánico, materiales, herramientas; en general todo lo necesario
para instalar y empezar los trabajos.
Su forma de pago se realiza de forma global. (GLB).
VALORIZADO
=100%
02.00.00 TRABAJOS PRELIMINARES
02.01.00.- LIMPIEZA DE TERRENO MANUAL (M2).
Extensión del Trabajo:
La limpieza de terreno se realizo de forma manual, y los materiales
provenientes de ella se acarrearon en una área destinada que no
perjudique la ejecución de las demás partidas, dicho material fue
acumulado para su posterior eliminación.
La Valorización de esta partida se hará por metros cuadrados. (M2).
VALORIZADO =100%
02.02.00.- DEMOLICION DE CONSTRUCCION EXISTENTES (GLB).
Extensión del Trabajo:
La demolición de estructuras de adobe se realizo de forma manual y se
tuvo cuidado de no causas daño en los muros de las viviendas vecinas, el
material proveniente de la demolición se acarreo en un área asignada para
posteriormente ser eliminado.
La Valorización de esta partida se hará de corma global. (GLB).
VALORIZADO =100%
02.03.00.- TRAZO Y REPLANTEO (M2).
Extensión del Trabajo:
Esta partida considero todos los trabajos topográficos planimétricos y
altimétricos para el trazo del local comunal, el trazo se realizo de acuerdo
a lo indicado en los planos, para fijar los ejes se utilizaron balizas de
madera.
La Valorización de esta partida se hará por metros cuadrados. (M2).
VALORIZADO =100%
03.00.00 MOVIMIENTO DE TIERRAS

03.01.00- CORTE SUPERFICIAL MANUAL HASTA 0.20M. (M2)
Extensión del Trabajo:
El corte a nivel de sub-rasante para falso piso se realizo de forma manual
dentro del área interior del local comunal a construir. Se corto la
plataforma en terreno natural de acuerdo a lo especificado en el plano.
La forma de pago se realizo por metros cuadrados (M2).
VALORIZADO
=100%
03.02.00.-EXCAVACION PARA ZAPATAS CIMIENTO CORRIDO Y
ESTRUCTURAS SUBTERRANEAS (M3).
Extensión del Trabajo:
Se realizo la excavación para cimientos corridos, zapatas y cisterna
subterránea de forma manual y se respetaron las dimensiones indicada en
los planos.
La forma de pago se realizo por metro cúbico (M3).
VALORIZADO
=100%
03.03.00.- ACARREO DE MATERIAL EXCEDENTE Dp=30M PARA
ELIMINACION (M3).
Extensión del Trabajo:
Se acarreo el material proveniente de la demolición, excavación y corte de
forma manual, hasta el lugar indicado por la supervisión para luego ser
eliminado.
La forma de pago se realizo por metro cúbico (M3).
VALORIZADO
=100%
03.04.00- RELLENO CON MATERIAL PROPIO COMPACTADO. (M3)
Extensión del Trabajo:
El trabajo de relleno con material propio se realizo proporcionando la
cantidad de agua necesaria para alcanzar el grado de compactación
optimo, el relleno se realizo en capas de 0,20m, y se compacto con una
compactadora tipo plancha de 5.5HP.
La forma de pago se realizo por metros cúbicos (M3).
VALORIZADO
=100%
03.05.00- RELLENO COMPACTADO CON MATERIAL DE PRESTAMO
I.P=0. (M3)
Extensión del Trabajo:
El trabajo de relleno con material de préstamo se realizo proporcionando la
cantidad de agua necesaria para alcanzar el grado de compactación
optimo, el relleno se realizo en capas de 0,20m, y se compacto con una
compactadora tipo plancha de 5.5HP.
La forma de pago se realizo por metros cúbicos (M3).
VALORIZADO
=100%
03.06.00.-NIVELACION INTERIOR Y APISONADO PARA FALSO PISO Y
VEREDAS (M2).
Extensión del Trabajo:
Se realizo la nivelación a nivel de subrasante se realizo proporcionando la
cantidad de agua necesaria para alcanzar el grado de compactación
optimo, respetando el nivel indicado en los planos, y se compacto con una
compactadora tipo plancha de 5.5HP. Se realizaron los ensayos respectivos
de densidad de campo.
La forma de pago se realizo por metro cuadrado (M2).
VALORIZADO
=100%
03.07.00.-BASE GRANULAR PARA PISOS Y VEREDAS
COMPACTACION EQUIPO LIVIANO E=4” (M2).
Extensión del Trabajo:
Se realizo el tendido del afirmado e=10cm, para base en falso se realizo
proporcionando la cantidad de agua necesaria para alcanzar el grado de
compactación optimo, respetando el nivel indicado en los planos, y se
compacto con una compactadora tipo plancha de 5.5HP. Se realizaron los
ensayos respectivos de densidad de campo.
La forma de pago se realizo por metro cuadrado (M2).
VALORIZADO
=100%
03.08.00.- ELIMINACION MATERIAL EXCEDENTE C/MAQUINARIA
Dp=10Km (M3).
Extensión del Trabajo:
Comprende la eliminación de materiales provenientes de las
demoliciones, excavaciones y corte, desde el lugar donde han sido
acarreados.
La forma de pago se realizo por metro cúbico (M3).
VALORIZADO=10
0%
04.00.00 CONCRETO SIMPLE
04.01.00.-SOLADO DE CONCRETO C:H 1:12 E=4” (M2).
Extensión del Trabajo:
El solado para cisterna tiene un espesor de 4” y se realizo con una mezcla
de C: H 1:12.
La forma de pago se realizo por metros cuadrados (M2)
VALORIZADO
=100%
04.02.00.- MEJORAMIENTO DE TERRENO CON CONCRETO CICLOPEO
1:8 C:H + 30% P.G (M3)
Extensión del Trabajo:
El concreto simple para falsa zapatas se elaborado con hormigón y
cemento tipo MS en una proporción de 1:8 + 30%PG. Se utilizo la
incorporación de pedrones de la dimensión y en cantidad indicada en los
planos, los pedrones están envueltos íntegramente por concreto, las falsas
zapatas tienen las dimensiones de acuerdo a lo indicado en los planos.
La forma de pago se realizo por metros cúbicos. (M3)
VALORIZADO
=100%
04.03.00.- CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO-
HORMIGON 30% PIEDRA. (M3)
Extensión del Trabajo:
El concreto simple para cimiento corrido se elaborado con hormigón y
cemento tipo MS en una proporción de 1:10. Se utilizo la incorporación de
pedrones de la dimensión y en cantidad indicada en los planos, los
pedrones están envueltos íntegramente por concreto, las secciones de los
cimientos corridos tienen las dimensiones de acuerdo a lo indicado en los
planos.
La forma de pago se realizo por metros cúbicos. (M3)
VALORIZADO
=100%
04.04.00.- CONCRETO 1:8+25% PM PARA SOBRECIMIENTO. (M3)
Extensión del Trabajo:
El concreto simple se elaborado con hormigón y cemento en una
proporción de 1:8. Se utilizo la incorporación de Piedras medianas de la
dimensión y en cantidad indicada en los planos, la piedras están envueltos
íntegramente por concreto.
La forma de pago se realizo por metros cúbicos. (M3)
VALORIZADO
=100%
04.05.00.- ENCOFRADO Y DESENCOFRADO DE SOBRECIMIENTO
(M2).
Extensión del Trabajo:
Para el encofrado de sobrecimientos se tuvo en cuenta el alineamiento
indicados en los planos así como la verticalidad del encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
04.06.00.- FALSO PISO DE E=4” DE CONCRETO 1:10 (M2)
Extensión del Trabajo:
El concreto para falso piso es de una proporción de 1:10. El falso piso tiene
un espesor constante de 10 cm. en toda su area.
La forma de pago se realizo por metro cuadrado. (M2)
VALORIZADO
=100%
05.00.00 CONCRETO ARMADO
05.01.00.- ZAPATAS.
05.01.01.- CONCRETO EN ZAPATAS f'c=210 kg/cm2 (M3).
Extensión del Trabajo:
El concreto en zapatas tienen una resistencia a la compresión de f’c= 210
Kg/cm2 a los 28 días, para la cual se utilizo cemento tipo MS y una
proporción de 1 : 2.25 : 2.75 de acuerdo a lo indicado en el certificado de
diseño mezcla, se tomaron las muestras necesarias para realizar los
ensayos correspondientes, para el batido del concreto se utilizo una
mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones
de las zapatas tienen las dimensiones de acuerdo a lo indicado en los
planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO
=100%
05.01.02.- ENCOFRADO Y DESENCOFRADO EN ZAPATAS (M2).
Extensión del Trabajo:
Para el encofrado de las zapatas se tuvo en cuenta los recubrimientos
indicados en los planos así como la verticalidad del encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.01.03.- ACERO PARA ZAPATA fy=4200 kg/cm2 GRADO 60 (KG).
Extensión del Trabajo:
Para zapatas se utilizo acero corrugado para la construcción de 1 /2” y 5/8”
de diámetro, distribuida de acuerdo a lo indicado en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.02.00.- VIGAS DE CIMENTACION.
05.02.01.- CONCRETO EN VIGAS DE CIMENTACION f'c=210 kg/cm2
(M3).
Extensión del Trabajo:
El concreto en vigas de cimentación tienen una resistencia a la
compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una
proporción de 1 : 2.25 : 2.75 de acuerdo a lo indicado en el certificado de
diseño mezcla, se tomaron las muestras necesarias para realizar los
ensayos correspondientes, para el batido del concreto se utilizo una
mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, la sección de
la viga de cimentación tienen las dimensiones de acuerdo a lo indicado en
los planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO
=100%
05.02.02.- ENCOFRADO Y DESENCOFRADO VIGA DE CIMENTACION
(M2).
Extensión del Trabajo:
Para el encofrado de las vigas de cimentación se tuvo en cuenta los
recubrimientos indicados en los planos así como la verticalidad del
encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.02.03.- ACERO PARA VIGAS DE CIMENTACION F'y=4200 kg/cm2
GRADO 60 (KG).
Extensión del Trabajo:
Para vigas de cimentación se utilizo acero corrugado para la construcción
de 5 /8” de diámetro y estribos de 3 /8” de diámetro, distribuida de
acuerdo a lo indicado en los planos.
La forma de pago se realizo por kilogramo. (Kg).
VALORIZADO =100%
05.03.00.- SOBRECIMIENTO REFORZADO.
05.03.01.- SOBRECIMIENTO REFORZADO - CONCRETO
f'c=175kg/cm2 (M3).
Extensión del Trabajo:
El concreto en sobrecimiento reforzado tienen una resistencia a la
compresión de f’c= 175 Kg/cm2 a los 28 días, para la cual se utilizo una
proporción de 1 : 2.75 : 3.25 de acuerdo a lo indicado en el certificado de
diseño mezcla, se tomaron las muestras necesarias para realizar los
ensayos correspondientes, para el batido del concreto se utilizo una
mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones
de los sobrecimiento reforzados tienen las dimensiones de acuerdo a lo
indicado en los planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO
=100%
05.03.02.- ENCOFRADO Y DESENCOFRADO SOBRECIMIENTO
REFORZADO (M2).
Extensión del Trabajo:
Para el encofrado de los sobrecimiento reforzados se tuvo en cuenta los
recubrimientos indicados en los planos así como la verticalidad del
encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.03.03.- SOBRE CIMIENTO REFORZADO - ACERO
FY=4200KG/CM2 (KG).
Extensión del Trabajo:
Para el sobrecimiento reforzado se utilizo acero corrugado para la
construcción de 1 /2” de diámetro para el refuerzo vertical y de 1 /2” de
diámetro para el refuerzo horizontal, distribuida de acuerdo a lo indicado
en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.04.00.- COLUMNAS.
05.04.01.- CONCRETO EN COLUMNAS F'c=210 kg/cm2 (M3).
Extensión del Trabajo:
El concreto en columnas tienen una resistencia a la compresión de f’c=
210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25:
2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las
muestras necesarias para realizar los ensayos correspondientes, para el
batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una
vibradora de concreto, las secciones de las columnas tienen las
dimensiones de acuerdo a lo indicado en los planos..
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.04.02.- CONCRETO F'c=175 kg/cm2 PARA COLUMNAS DE
CONFINAMIENTO (M3).
Extensión del Trabajo:
El concreto para columnas de confinamiento tienen una resistencia a la
compresión de f’c= 175 Kg/cm2 a los 28 días, para la cual se utilizo la
proporción indicada en el certificado de diseño mezcla, se tomaron las
muestras necesarias para realizar los ensayos correspondientes, para el
batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una
vibradora de concreto, las secciones de las columnas tienen las
dimensiones de acuerdo a lo indicado en los planos..
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.04.03- ENCOFRADO Y DESENCOFRADO NORMAL EN
COLUMNAS (M2).
Extensión del Trabajo:
Para el encofrado de las columnas se tuvo en cuenta los recubrimientos
indicados en los planos así como la verticalidad y alineamiento de las
columnas.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.04.04- ACERO PARA COLUMNAS fy=4200 kg/cm2 GRADO 60
(KG).
Extensión del Trabajo:
Para columnas en el local comunal se utilizo acero corrugado para la
construcción de 5 /8” y 1 /2” de diámetro y estribos de 3 / 8” y 1 /4”,
distribuida de acuerdo a lo indicado en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.05.00.- VIGAS.
05.05.01.- CONCRETO EN VIGAS F'c=210 kg/cm2 (M3).
Extensión del Trabajo:
El concreto en vigas tienen una resistencia a la compresión de f’c= 210
Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25: 2.75
según lo indicado en el certificado de diseño mezcla, se tomaron las
muestras necesarias para realizar los ensayos correspondientes, para el
batido del concreto se utilizo una mezcladora tipo tolva de 11ft3 y una
vibradora de concreto, las secciones de las vigas tienen las dimensiones
de acuerdo a lo indicado en los planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.05.02- ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS
(M2).
Extensión del Trabajo:
Para el encofrado de las vigas se tuvo en cuenta los recubrimientos
indicados en los planos así como la verticalidad y alineamiento de las
vigas.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.05.03- ACERO PARA VIGAS fy=4200 kg/cm2 GRADO 60 (KG).
Extensión del Trabajo:
Para vigas en el local comunal se utilizo acero corrugado para la
construcción de 5 /8” y 1 /2” de diámetro y estribos de 3 / 8” y 1 /4”,
distribuida de acuerdo a lo indicado en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.06.00.- LOSAS ALIGERADAS.
05.06.01.- CONCRETO EN LOSAS ALIGERADAS F'c=210 kg/cm2
(M3).
Extensión del Trabajo:
El concreto en la losa aligerada tienen una resistencia a la compresión de
f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1:
2.25: 2.75 según lo indicado en el certificado de diseño mezcla, se
tomaron las muestras necesarias para realizar los ensayos
correspondientes, para el batido del concreto se utilizo una mezcladora
tipo tolva de 11ft3 y una vibradora de concreto, las dimensiones de la losa
aligerada son de acuerdo a lo indicado en los planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.06.02- ENCOFRADO Y DESENCOFRADO NORMAL EN LOSAS
ALIGERADAS (M2).
Extensión del Trabajo:
Para el encofrado de la losa aligerada se tuvo en cuenta los recubrimientos
indicados en los planos así como el alineamiento y niveles de la losa
aligerada.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.06.03- ACERO PARA LOSAS ALIGERADAS fy=4200 kg/cm2
GRADO 60 (KG).
Extensión del Trabajo:
Para la losa aligerada en el local comunal se utilizo acero corrugado para la
construcción de
1 /2” y 3 /8”de diámetro y de 1 /4” para el acero de temperatura,
distribuida de acuerdo a lo indicado en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.06.04.- LADRILLO DE ARCILLA HUECO DE 15x30x30CM PARA
TECHO ALIGERADO (UND).
Extensión del Trabajo:
Le ladrillo de techo es de 30x30x15cm. De arcilla para techo.
La forma de pago se realizo por unidad. (UND).
VALORIZADO =100%
05.07.00.- CISTERNA.
05.07.01.- CONCRETO EN CISTERNA F'c=175 kg/cm2 (Preparación,
vaciado y curado) CON IMPERMEABILIZANTE (M3).
Extensión del Trabajo:
El concreto en cisterna subterránea tienen una resistencia a la compresión
de f’c= 175 Kg/cm2 a los 28 días, y se utilizo un aditivo
impermeabilizante, se tomaron las muestras necesarias para realizar los
ensayos correspondientes, para el batido del concreto se utilizo una
mezcladora tipo trompo de 9ft3 y una vibradora de concreto, la sección de
la cisterna hasta de acuerdo a lo indicado en los planos..
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.07.02- ENCOFRADO Y DESENCOFRADO (Inc. Habilitado) EN
CISTERNA SUBTERRANEA (M2).
Extensión del Trabajo:
Para el encofrado de la cisterna se tuvo en cuenta los recubrimientos
indicados en los planos así como la verticalidad y alineamiento del
encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.07.03- ACERO PARA CISTERNA fy=4200 kg/cm2 GRADO 60
(KG).
Extensión del Trabajo:
Para la cisterna en el local comunal se utilizo acero corrugado para la
construcción de 1 /2” de diámetro, distribuida de acuerdo a lo indicado en
los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
05.08.00.- ESCALERAS.
05.08.01.- CONCRETO F'c=210 kg/cm2 EN ESCALERAS (M3).
Extensión del Trabajo:
El concreto en la escalera tienen una resistencia a la compresión de f’c=
210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25:
2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las
muestras necesarias para realizar los ensayos correspondientes, para el
batido del concreto se utilizo una mezcladora tipo trompo de 9ft3 y una
vibradora de concreto, las dimensiones de la escalera son de acuerdo a lo
indicado en los planos.
La forma de pago se realizo por metro cúbico. (M3).
VALORIZADO =100%
05.08.02- ENCOFRADO Y DESENCOFRADO EN ESCALERAS (M2).
Extensión del Trabajo:
Para el encofrado de la escalera se tuvo en cuenta los recubrimientos
indicados en los planos así como la verticalidad y alineamiento del
encofrado.
La forma de pago se realizo por metro cuadrado. (M2).
VALORIZADO =100%
05.08.03- ACERO PARA ESCALERA fy=4200 kg/cm2 GRADO 60
(KG).
Extensión del Trabajo:
Para la escalera en el local comunal se utilizo acero corrugado para la
construcción de 1 /2” y 3 /8” de diámetro, distribuida de acuerdo a lo
indicado en los planos.
La forma de pago se realizo por kilogramo. (KG).
VALORIZADO =100%
06.00.00.- ALBAÑILERIA.
06.01.00.- MURO DE SOGA LADRILLO KING-KONG 18 HUECOS (M2).
Extensión del Trabajo:
Los muros de soga de ladrillo king-kong,de 18 huecos se asentaron con un
mortero de C : A 1:4, con juntas de 1.5cm a 2cm. Y machas de alambre Nº
8, 2 mechas cada tres hiladas con una longitud de 0.80mts empotrado en
la albañilería, los muros de soga se asentaron de acuerdo a la distribución
indicada en los planos.
La forma de pago se realizo por metros cuadrados. (M2).
VALORIZADO =100%
06.02.00.- MURO DE CABEZA LADRILLO KING-KONGRO 1:4
CEMENTO-ARENA (M2).
Extensión del Trabajo:
Los muros de cabeza de ladrillo king-kong, de 18 huecos se asentaron con
un mortero de C : A 1:4, con juntas de 1.5cm a 2cm. Y mechas de
alambre Nº 8, 2 mechas cada tres hiladas con una longitud de 0.80mts
empotrado en la albañilería, los muros de cabeza se asentaron de acuerdo
a la distribución indicada en los planos.
La forma de pago se realizo por metros cuadrados. (M2).
VALORIZADO =100%
2.4. ACTA DE RECEPCION DE OBRA
En el local comunal del C.P. San Dionisio, Distrito de Santa, Provincia De Santa,
Región De Ancash, siendo las 11:00 A.M, del día diecisiete del mes de Marzo del
año 2011, estuvieron presente los miembros de la comisión de recepción de obra,
para llevar a cabo el acto de recepción final de obra:
Por Parte de la Municipalidad Distrital de Santa:
Ing. Javier Chaupe Hernández
(Sub Gerente de Infraestructura y Desarrollo Urbano)
Arq. Giuliana Roció Ayala Zavaleta
(Jefe de Departamento de Desarrollo Urbano y Catastro)
Ing. Ruth Yesenia Castillo Chiroque
(Jefe de Departamento de Desarrollo Urbano y Catastro)
Ing. Roger Antonio Olórtegui Monzón
(Supervisor de Obra)
Por la Empresa Contratista EMPRESA DE SERVICIOS MULTIPLES L & K
S.A.C.:
Sr. Wilfredo Hugo Estrada Bobadilla
(Gerente General)
Ing. Héctor Fabián Namuche Lázaro
(Residente de Obra)
2.5. CONCLUSIONES
• Con fecha 17/12/2010 se realizo el pago del adelanto directo del
20%, el cual asciende a la suma S/. 47, 064.44 (Cuarenta Y Siete
Mil Sesenta y Cuatro con 44/100 nuevo soles).
• Se realizo el pago del adelanto por materiales, el adelanto otorgado
asciende a la suma S/. 88, 697.88 (Ochenta y Ocho Mil Seiscientos
Noventa y Siete con 88/100 nuevo soles), el cual representa el
37.69% del presupuesto contratado.
• El resultado de la liquidación final, muestra una inversión que
asciende a la suma de S/. 235, 336.84 (Doscientos Treinta y Cinco
Mil Trescientos Treinta y Seis con 84/100 nuevo soles), incluyendo
las deducciones y reajustes.
• Por efectos de reajustes existe un saldo a pagar a favor del
contratista de S/. 14.66 (Catorce con 66/100 nuevo soles),
incluyendo impuestos.
• La obra en su actualidad viene prestando servicio a los pobladores
del C.P. San Dionisio, cumpliendo con el objetivo para la cual fue
construida.
• Del análisis de los avances ejecutados vs programados se concluye
que la obra se encuentra culminada al 100%.
• La obra se ejecuto de acuerdo a planos y especificaciones técnicas
del expediente técnico.
• Existe un cuaderno de obra original de 100 folios.

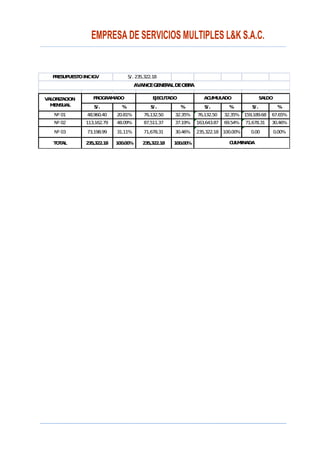

3.- CUADRO DE PAGOS REALIZADOS AL
CONTRATISTA
4.- CUADRO DE ADELANTOS Y
AMORTIZACIONES
5.- CALCULO DE LOS COHEFICIENTES DE
REAJUSTES
6.- CALCULO DE REAJUSTES Y
DEDUCCIONES
7.- INDICES UNIFICADOS DE PRECIOS
PUBLICADOS POR EL INEI
8.- CARTAS FIANZAS
9.- COPIAS DE FACTURAS
10.- COPIA DE BAUCHER DE PAGOS DE
IMPUESTOS
11.- COPIA DE VALORIZACIONES
12.- CUADRO COMPARATIVO DE
METRADOS
CODIGO
DESCRIPCION
METRADO
PROGRAMADO
METRADO
EJECUTADO
PARTIDA UNID.
METRAD
O
METRA
DO
PORCENT
AJE
FORMULA 01 : ESTRUCTURAS
1 OBRAS PROVISIONALES
1.01 CASETA DE ALMACEN Y GUARDIANIA glb 1.00 1.00
100.00%
1.02
CARTEL DE OBRA EN MADERA DE 4.80 X 3.60 M
(GIGANTOGRAFIA) u 1.00 1.00
100.00%
1.03 AGUA PARA LA CONSTRUCCION glb 1.00 1.00
100.00%
1.04 TRANSPORTE DE MATERIALES, EQUIPOS Y HERRAMIENTAS glb 1.00 1.00
100.00%
2 TRABAJOS PRELIMINARES
2.01 LIMPIEZA DE TERRENO MANUAL m2 119.59 119.59
100.00%
2.02 DEMOLICION DE CONSTRUCCION EXISTENTE glb 1.00 1.00
100.00%
2.03 TRAZO Y REPLANTEO m2 119.59 119.59
100.00%
3 MOVIMIENTO DE TIERRAS
3.01 CORTE SUPERFICIAL MANUAL HASTA 0.20M. m2 119.59 119.59
100.00%
3.02
EXCAVACION PARA ZAPATAS CIMIENTO CORRIDO Y
ESTRUCTURAS SUBTERRANEAS m3 65.50 65.50
100.00%
3.03
ACARREO DE MATERIAL EXCEDENTE Dp=30M PARA
ELIMINACION m3 65.60 65.60
100.00%
3.04 RELLENO CON MATERIAL PROPIO COMPACTADO m3 22.13 22.13
100.00%
3.05
RELLENO COMPACTADO CON MATERIAL DE PRESTAMO I.P =
0 m3 0.23 0.23
100.00%
3.06
NIVELACION INTERIOR Y APISONADO PARA F. PISO Y
VEREDAS m2 95.60 95.60
100.00%
3.07
BASE GRANULAR PARA PISOS Y VEREDAS COMPACTACION
EQUIPO LIVIANO E=4" m2 95.60 95.60
100.00%
3.08
ELIMINACION MATERIAL EXCEDENTE C/MAQUINARIA
Dp=10Km m3 95.26 95.26
100.00%
4 CONCRETO SIMPLE
4.01 SOLADO DE CONCRETO C:H 1:12 E=4" m2 3.36 3.36
100.00%
4.02
MEJORAMIENTO DE TERRENO CON CONCRETO CICLOPEO
1:8 C:H + 30% P.G m3 6.19 6.19
100.00%
4.03
CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO-HORMIGON
30% PIEDRA m3 16.75 16.75
100.00%
4.04 CONCRETO 1:8+25% PM PARA SOBRECIMIENTOS m3 0.23 0.23
100.00%
4.05 ENCOFRADO Y DESENCOFRADO DE SOBRECIMIENTO m2 0.45 0.45
100.00%
4.06 FALSO PISO DE 4" DE CONCRETO 1:10 m2 95.60 95.60
100.00%
5 CONCRETO ARMADO
5.01 ZAPATAS
05.01.01 CONCRETO EN ZAPATAS f'c=210 kg/cm2 m3 10.32 10.32
100.00%
05.01.02 ENCOFRADO Y DESENCOFRADO EN ZAPATAS m2 37.20 37.20
100.00%
05.01.03 ACERO PARA ZAPATA fy=4200 kg/cm2 GRADO 60 kg 221.36 221.36
100.00%
5.02 VIGAS DE CIMENTACION
05.02.01 CONCRETO EN VIGAS DE CIMENTACION f'c=210 kg/cm2 m3 5.17 5.17
100.00%
05.02.02 ENCOFRADO Y DESENCOFRADO VIGA DE CIMENTACION m2 41.36 41.36
100.00%
05.02.03
ACERO PARA VIGAS DE CIMENTACION F'y=4200 kg/cm2
GRADO 60 kg 837.01 837.01
100.00%
5.03 SOBRECIMIENTO REFORZADO
05.03.01 SOBRECIMIENTO REFORZADO - CONCRETO f'c=175kg/cm2 m3 4.36 4.36
100.00%
05.03.02
ENCOFRADO Y DESENCOFRADO SOBRECIMIENTO
REFORZADO m2 50.53 50.53
100.00%
05.03.03 SOBRE CIMIENTO REFORZADO - ACERO FY=4200KG/CM2 kg 509.66 509.66
100.00%
5.04 COLUMNAS
05.04.01 CONCRETO EN COLUMNAS F'c=210 kg/cm2 m3 8.46 8.46
100.00%
05.04.02
CONCRETO f'c=175 kg/cm2 PARA COLUMNAS DE
CONFINAMIENTO m3 1.52 1.52
100.00%
05.04.03 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS m2 119.87 119.87
100.00%
05.04.04 ACERO PARA COLUMNAS fy=4200 kg/cm2 GRADO 60 kg
1,593.5
4
1,593.5
4
100.00%
5.05 VIGAS
05.05.01 CONCRETO EN VIGAS F'c=210 kg/cm2 m3 10.52 10.52
100.00%
05.05.02 ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS m2 113.14 113.14
100.00%
05.05.03 ACERO PARA VIGAS F'y=4200 kg/cm2 GRADO 60 kg
1,850.1
4
1,850.1
4
100.00%
5.06 LOSAS ALIGERADAS
05.06.01 CONCRETO EN LOSAS ALIGERADAS F'c=210 kg/cm2 m3 7.16 7.16
100.00%
05.06.02
ENCOFRADO Y DESENCOFRADO NORMAL EN LOSAS
ALIGERADAS m2 81.33 81.33
100.00%
05.06.03
ACERO PARA LOSAS ALIGERADAS F'y=4200 kg/cm2 GRADO
60 kg 659.61 659.61
100.00%
05.06.04
LADRILLO DE ARCILLA HUECO DE ARCILLA 15X30X30 CM
PARA TECHO ALIGERADO u 677.48 677.48
100.00%
5.07 CISTERNA
05.07.01
CONCRETO EN CISTERNA f'c=175 kg/cm2 (PREP., VACIADO
Y CURADO) CON IMPERMEABILIZANTE m3 3.43 3.43
100.00%
05.07.02
ENCOFRADO Y DESENCOFRADO (INC. HABILIT.) EN
CISTERNA SUBTERRANEA m2 34.78 34.78
100.00%
05.07.03 ACERO PARA CISTERNA F'y=4200 kg/cm2 GRADO 60 kg 171.66 171.66
100.00%
5.08 ESCALERAS
05.08.01 CONCRETO F'c=210 kg/cm2 EN ESCALERAS m3 4.22 100.00%
4.22
05.08.02 ENCOFRADO Y DESENCOFRADO EN ESCALERAS m2 24.95 24.95
100.00%
05.08.03 ACERO PARA ESCALERA F'y=4200 kg/cm2 GRADO 60 kg 230.85 230.85
100.00%
6 ALBAÑILERIA
6.01 MURO DE SOGA LADRILLO KING-KONG 18 HUECOS m2 115.38 115.38
100.00%
6.02 MURO DE CABEZA LADRILLO KING-KONG 18 HUECOS m2 35.71 35.71
100.00%
CODIGO
DESCRIPCION
METRADO
PROGRAMADO
METRADO
EJECUTADO
PARTIDA UNID.
METRAD
O
METRAD
O
PORCENT
AJE
FORMULA 02 : ARQUITECTURA
1 REVOQUES ENLUCIDOS Y MOLDURAS
1.01
TARRAJEO PRIMARIO RAYADO CON CEMENTO-ARENA
MEZCLA 1:5, E=1.5CM m2 17.93 17.93
100.00%
1.02
TARRAJEO EN INTERIORES Y EXTERIORES ACABADO CON
CEMENTO-ARENA Acab. C:A 1:5 m2 257.32 257.32
100.00%
1.03
TARRAJEO DE SUPERFICIE DE COLUMNAS CON CEMENTO-
ARENA Acab. C:A 1:5 m2 82.69 82.69
100.00%
1.04
TARRAJEO EN SUPERFICIE DE VIGAS CON CEMENTO-ARENA
Acab. C:A 1:5 m2 78.66 78.66
100.00%
1.05 TARRAJEO CON IMPERMEABILIZANTES m2 22.4 22.40
100.00%
1.06 REVESTIMIENTO DE ESCALERAS C/MOR. 1:4 x 1.5CM, m2 22.07 22.07
100.00%
1.07 VESTIDURA DE DERRAMES m 188.24 188.24
100.00%
2 CIELORRASOS
2.01
CIELORRASOS CON MEZCLA DE CEMENTO-ARENA MEZCLA
1:4, E=1.5CM m2 89.75 89.75
100.00%
3 PISOS Y PAVIMENTOS
3.01 PISO DE CEMENTO PULIDO Y BRUÑADO E=2" C/COLOR m2 30.70 30.70
100.00%
3.02 CONTRAPISO DE 25 mm m2 77.60 77.60
100.00%
3.03 PISO DE CERAMICA DE 40X40 CM m2 77.60 77.60
100.00%
4 ZOCALOS Y CONTRAZOCALOS
4.01 ZOCALO DE CERAMICO DE .20 X .30 M BLANCO m2 32.55 32.55
100.00%
4.02 CONTRAZOCALO CEMENTO SIN COLOREAR H = 20 cm m 241.88 241.88
100.00%
5 CARPINTERIA DE MADERA
5.01 PUERTA TABLERO DE MADERA CEDRO INC. COLOCACION m2 13.42 13.42
100.00%
5.02
PUERTA DE MADERA CONTRAPLACADA DE 45 mm TRIPLAY
Inc. Colocacion m2 4.29 4.29
100.00%
5.03 MARCO DE MADERA PARA SISTEMA DIRECTO m2 6.46 6.46
100.00%
5.04
VENTANA CON MARCO DE MADERA CEDRO P/COLOCAR
VIDRIO INC. COLOCACION m2 15.76 15.76
100.00%
6 CARPINTERIA METALICA
6.01 PUERTA METALICA (Segun diseño) glb 1.00 1.00
100.00%
6.02 PROTECTOR DE VENTANA DE FºGº m 44.43 44.43
100.00%
6.03
BARANDA DE TUBO Fº Gº PASAMANO 2" EN ESCALERA INC.
INSTALACION m 14.30 14.30
100.00%
6.04 ESCALERA DE GATO FºGº DE 3/4" glb 2.00 2.00
100.00%
7 CERRAJERIA
7.01 CERRADURA TRES GOLPES EN PUERTAS pza 8.00 8.00
100.00%
7.02 BISAGRA ALUMINIZADA CAPUCHINA DE 4" EN PUERTAS pza 28.00 28.00
100.00%
8 PINTURA
8.01 PINTURA LATEX 02 MANOS EN CIELO RASO Y VIGAS m2 168.41 168.41
100.00%
8.02
PINTURA LATEX 02 MANOS EN MUROS INTERIORES Y
EXTERIORES Inc. COLUMNAS m2 340.01 340.01
100.00%
8.03 PINTURA DE CONTRAZOCALO CON ESMALTE ECONOMICO m 241.88 241.88
100.00%
9 VIDRIOS, CRISTALES Y SIMILARES
9.01 VIDRIOS DOBLES INCOLORO p2 173.36 173.36
100.00%
9.02
VIDRIO DE E=8MM COLOR SISTEMA DIRECTO HABILITADO E
INSTALADO p2 71.02 71.02
100.00%
10 JUNTA DE CONSTRUCCION
10.01 JUNTAS DE CONSTRUCCIO CON TEKNOPORT E=1" m 82.13 82.13
100.00%
11 JARDINERIA
11.01
MEJORAMIENTO DE SUELO CON MATERIAL ORGANICO
E=.30 M m2 4.35 4.35
100.00%
11.02 SEMBRADO DE GRASS m2 4.35 4.35
100.00%
11.03 PLANTAS ORNAMENTALES u 1.00 1.00
100.00%
CODIGO
DESCRIPCION
METRADO
PROGRAMADO
METRADO
EJECUTADO
PARTIDA UNID. CANT.
METRAD
O
PORCENTA
JE
FORMULA 03 : INSTALACIONES ELECTRICAS
1 INSTALACIONES ELECTRICAS
1.01 SALIDA DE CENTRO DE LUZ pto 12.00 12.00
100.00%
1.02 SALIDA PARA INTERRUPTOR SIMPLE pto 9.00 9.00
100.00%
1.03 SALIDA PARA TOMACORRIENTES DOBLES pto 10.00 10.00
100.00%
1.04 SALIDA DE PARED (BRAQUETES) CON PVC pto 2.00 2.00
100.00%
1.05 SALIDA PARA ELECTROBOMBA Y COCINA CON PVC pto 2.00 2.00
100.00%
1.06 SALIDA PARA TELEFONO DIRECTO (DE SERVICIO PUBLICO) pto 1.00 1.00
100.00%
1.07 SALIDA PARA ANTENA DE TELEVISION CON PVC pto 1.00 1.00
100.00%
1.08 SALIDA PARA TIMBRE pto 1.00 1.00
100.00%
1.09 CAJA DE PASE DE F.G 4x4x3" u 4.00 4.00
100.00%
2 TABLEROS Y CUCHILLAS
2.01 SUB TABLERO DE DISTRIBUCION CINCO CIRCUITOS u 1.00 1.00
100.00%
3 CONDUCTORES Y/O CABLES
3.01 CABLE ELECTRICO TW AWG 16 mm2 m 5.00 5.00
100.00%
3.02 CABLE ELECTRICO TW AWG # 14 -2.5 mm2 m 266.28 266.28
100.00%
3.03 CABLE ELECTRICO TW AWG # 12 m 117.96 117.96
100.00%
3.04 TUBERIA DE PVC SEL D=19MM m 389.24 389.24
100.00%
4 SUMINISTRO E INSTALACION DE LUMINARIAS
4.01 FLUORESCENTE DE 2x40W / EQUIPO u 7.00 7.00
100.00%
4.02 FLUORESCENTE CIRCULAR 32 W INC./EQUIPO u 11.00 11.00
100.00%
4.03 SUMINISTRO E INSTALACION DE LAMPARA DE 1OO W u 2.00 2.00
100.00%
5 VARIOS
5.01 POZO CONEXION A TIERRA glb 1.00 1.00
100.00%
5.02 MANHOL DE DERIVACION DE Cº DE 0.45x0.45xM u 1.00 1.00
100.00%
CODIGO
DESCRIPCION
METRADO
PROGRAMADO
METRADO
EJECUTADO
PARTIDA UNID. CANT.
METRAD
O
PORCENTA
JE
FORMULA 04 : INSTALACIONES SANITARIAS
1 INSTALACIONES SANITARIAS
1.01 SISTEMA DE DESAGUE
01.01.01 SALIDAS DE PVC SAL PARA DESAGUE DE 4" pto 4.00 4.00
100.00%
01.01.02 SALIDAS DE PVC SAL PARA DESAGUE DE 2" pto 4.00 4.00
100.00%
01.01.03 SALIDAS DE PVC SAL PARA VENTILACION DE 2" pto 2.00 2.00
100.00%
1.02 TUBERIAS DE DESAGUE
01.02.01 TUBERIA DE PVC SAL 4" m 38.30 38.30
100.00%
01.02.02 TUBERIA DE PVC SAL 2" m 32.71 32.71
100.00%

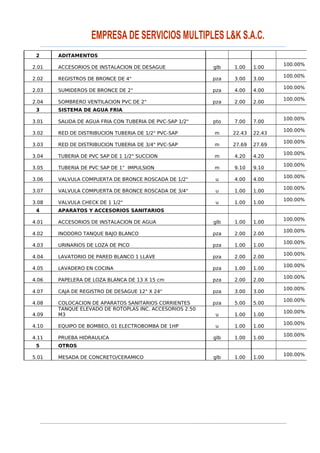

2 ADITAMENTOS
2.01 ACCESORIOS DE INSTALACION DE DESAGUE glb 1.00 1.00
100.00%
2.02 REGISTROS DE BRONCE DE 4" pza 3.00 3.00
100.00%
2.03 SUMIDEROS DE BRONCE DE 2" pza 4.00 4.00
100.00%
2.04 SOMBRERO VENTILACION PVC DE 2" pza 2.00 2.00
100.00%
3 SISTEMA DE AGUA FRIA
3.01 SALIDA DE AGUA FRIA CON TUBERIA DE PVC-SAP 1/2" pto 7.00 7.00
100.00%
3.02 RED DE DISTRIBUCION TUBERIA DE 1/2" PVC-SAP m 22.43 22.43
100.00%
3.03 RED DE DISTRIBUCION TUBERIA DE 3/4" PVC-SAP m 27.69 27.69
100.00%
3.04 TUBERIA DE PVC SAP DE 1 1/2" SUCCION m 4.20 4.20
100.00%
3.05 TUBERIA DE PVC SAP DE 1" IMPULSION m 9.10 9.10
100.00%
3.06 VALVULA COMPUERTA DE BRONCE ROSCADA DE 1/2" u 4.00 4.00
100.00%
3.07 VALVULA COMPUERTA DE BRONCE ROSCADA DE 3/4" u 1.00 1.00
100.00%
3.08 VALVULA CHECK DE 1 1/2" u 1.00 1.00
100.00%
4 APARATOS Y ACCESORIOS SANITARIOS
4.01 ACCESORIOS DE INSTALACION DE AGUA glb 1.00 1.00
100.00%
4.02 INODORO TANQUE BAJO BLANCO pza 2.00 2.00
100.00%
4.03 URINARIOS DE LOZA DE PICO pza 1.00 1.00
100.00%
4.04 LAVATORIO DE PARED BLANCO 1 LLAVE pza 2.00 2.00
100.00%
4.05 LAVADERO EN COCINA pza 1.00 1.00
100.00%
4.06 PAPELERA DE LOZA BLANCA DE 13 X 15 cm pza 2.00 2.00
100.00%
4.07 CAJA DE REGISTRO DE DESAGUE 12" X 24" pza 3.00 3.00
100.00%
4.08 COLOCACION DE APARATOS SANITARIOS CORRIENTES pza 5.00 5.00
100.00%
4.09
TANQUE ELEVADO DE ROTOPLAS INC. ACCESORIOS 2.50
M3 u 1.00 1.00
100.00%
4.10 EQUIPO DE BOMBEO, 01 ELECTROBOMBA DE 1HP u 1.00 1.00
100.00%
4.11 PRUEBA HIDRAULICA glb 1.00 1.00
100.00%
5 OTROS
5.01 MESADA DE CONCRETO/CERAMICO glb 1.00 1.00
100.00%
13.- CERTIFICADOS DE CALIDAD
.
14.- CUADERNO DE OBRA
15.- PLANOS DE REPLANTEO DE OBRA
16.- PLANEL FOTOGRAFICO
17.- ACTA DE ENTREGA DE TERRENO
18.- ACTA DE RECEPCION DE OBRA
19.- CRONOGRAMAS DE AVANCE DE
OBRA
PROGRAMADO Y EJECUTADO
CUADRO COMPARATIVO DE AVANCE DE OBRA PROGRAMADO VS
EJECUTADO:
S/. % S/. % S/. % S/. %
Nº 01 48,960.40 20.81% 76,132.50 32.35% 76,132.50 32.35% 159,189.68 67.65%
Nº 02 113,162.79 48.09% 87,511.37 37.19% 163,643.87 69.54% 71,678.31 30.46%
Nº 03 73,198.99 31.11% 71,678.31 30.46% 235,322.18 100.00% 0.00 0.00%
TOTAL 235,322.18 100.00% 235,322.18 100.00%
S/. 235,322.18PRESUPUESTOINCIGV
CULMINADA
VALORIZACION
MENSUAL
ACUMULADO SALDOPROGRAMADO EJECUTADO
AVANCEGENERALDEOBRA
20.- DECLARACION JURADA DE NO
INSTALACION DE EQUIPOS
21.- PLANILLAS ELECTRONICAS
22.- DECLARACION JURADA DE NO
TENER ADEUDOS POR CONCEPTO DE
IMPUESTOS GENERADOS POR LA
EJECUCION DE LA OBRA
23.- BASES DEL PROCESO DE
SELECCIÓN
24.- CONVOCATORIA DEL PROCESO DE
SELECCIÓN
25.- ACTA DE OTORGAMIENTO DE
BUENA PRO
26.- CONTRATO DE EJECUCION DE OBRA
27.- EXPEDIENTE TECNICO APROBADO
28.- ARCHIVO DIGITAL DE LIQUIDACION
FINAL DE OBRA

Más contenido relacionado

La actualidad más candente

Modelo de conformidad de valorizacion
Modelo de conformidad de valorizacionModelo de conformidad de valorizacion
Modelo de conformidad de valorizacionkevin kent macavilca

Modelo de informe de compatibilidad
Modelo de informe de compatibilidadModelo de informe de compatibilidad
Modelo de informe de compatibilidadyyleyyle

Informe 001 2019 ampliacion de plazo 005
Informe 001 2019 ampliacion de plazo 005Informe 001 2019 ampliacion de plazo 005
Informe 001 2019 ampliacion de plazo 005Arq. Fredy Tolentino

INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdfINFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdfCesarAlcocerRamirez

Informe adelanto materiales
Informe adelanto materialesInforme adelanto materiales
Informe adelanto materialesAntonio Aparicio

Consultas absueltas por proyectista
Consultas absueltas por proyectistaConsultas absueltas por proyectista
Consultas absueltas por proyectistaEdwin Gustavo

Modelo inf. tecnico adic. obra
Modelo inf. tecnico adic. obraModelo inf. tecnico adic. obra
Modelo inf. tecnico adic. obraAlejandro Shishco

Costos y Presupuestos en Edificacion - CAPECO.pdf
Costos y Presupuestos en Edificacion - CAPECO.pdfCostos y Presupuestos en Edificacion - CAPECO.pdf
Costos y Presupuestos en Edificacion - CAPECO.pdfngelQuispe1

2. especificaciones técnicas cerco perimetrico
2.  especificaciones técnicas cerco perimetrico2.  especificaciones técnicas cerco perimetrico
2. especificaciones técnicas cerco perimetricowallkycayo

Memoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoMemoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoEdilbertoGomez2

Informe tecnico n° 026 2021-opmi-mds.
Informe tecnico n° 026 2021-opmi-mds.Informe tecnico n° 026 2021-opmi-mds.
Informe tecnico n° 026 2021-opmi-mds.JuanCarlosGuerreroYu

informe de revision de expediente tecnico- Supervision.pdf
informe de revision de expediente tecnico- Supervision.pdfinforme de revision de expediente tecnico- Supervision.pdf
informe de revision de expediente tecnico- Supervision.pdfLuisSteveRamosQuezad

Informe revision de expediente tecnico 02
Informe revision de expediente tecnico 02Informe revision de expediente tecnico 02
Informe revision de expediente tecnico 02Herbert 0

La actualidad más candente (20)

Modelo de conformidad de valorizacion
Modelo de conformidad de valorizacionModelo de conformidad de valorizacion
Modelo de conformidad de valorizacion

Modelo de informe de compatibilidad
Modelo de informe de compatibilidadModelo de informe de compatibilidad
Modelo de informe de compatibilidad

Informe 001 2019 ampliacion de plazo 005
Informe 001 2019 ampliacion de plazo 005Informe 001 2019 ampliacion de plazo 005
Informe 001 2019 ampliacion de plazo 005

INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdfINFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf
INFORME TÉCNICO DE ACTUALIZACION DE PRECIOS.pdf

Informe adelanto materiales
Informe adelanto materialesInforme adelanto materiales
Informe adelanto materiales

Asiento N°283 del Supervisor.pdf
Asiento N°283 del Supervisor.pdfAsiento N°283 del Supervisor.pdf
Asiento N°283 del Supervisor.pdf

Consultas absueltas por proyectista
Consultas absueltas por proyectistaConsultas absueltas por proyectista
Consultas absueltas por proyectista

apu-a-cerco-perimetrico
apu-a-cerco-perimetricoapu-a-cerco-perimetrico
apu-a-cerco-perimetrico

Modelo inf. tecnico adic. obra
Modelo inf. tecnico adic. obraModelo inf. tecnico adic. obra
Modelo inf. tecnico adic. obra

Costos y Presupuestos en Edificacion - CAPECO.pdf
Costos y Presupuestos en Edificacion - CAPECO.pdfCostos y Presupuestos en Edificacion - CAPECO.pdf
Costos y Presupuestos en Edificacion - CAPECO.pdf

2. especificaciones técnicas cerco perimetrico
2.  especificaciones técnicas cerco perimetrico2.  especificaciones técnicas cerco perimetrico
2. especificaciones técnicas cerco perimetrico

Memoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoMemoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimo

Informe compatibilidad
Informe compatibilidadInforme compatibilidad
Informe compatibilidad

Especificaciones tecnicas
Especificaciones tecnicasEspecificaciones tecnicas
Especificaciones tecnicas

Informe tecnico n° 026 2021-opmi-mds.
Informe tecnico n° 026 2021-opmi-mds.Informe tecnico n° 026 2021-opmi-mds.
Informe tecnico n° 026 2021-opmi-mds.

informe de revision de expediente tecnico- Supervision.pdf
informe de revision de expediente tecnico- Supervision.pdfinforme de revision de expediente tecnico- Supervision.pdf
informe de revision de expediente tecnico- Supervision.pdf

Compatibilidad Residente
Compatibilidad ResidenteCompatibilidad Residente
Compatibilidad Residente

Acta de inicio de obra
Acta de  inicio de  obraActa de  inicio de  obra
Acta de inicio de obra

Informe revision de expediente tecnico 02
Informe revision de expediente tecnico 02Informe revision de expediente tecnico 02
Informe revision de expediente tecnico 02

INFORME DE MAYORES METRADOS..doc
INFORME DE MAYORES METRADOS..docINFORME DE MAYORES METRADOS..doc
INFORME DE MAYORES METRADOS..doc

Destacado

Estructura de un presupuesto de edificacion - colegio
Estructura de un presupuesto de edificacion - colegioEstructura de un presupuesto de edificacion - colegio
Estructura de un presupuesto de edificacion - colegioJose Morales

Contratación de obras públicas
Contratación de obras públicasContratación de obras públicas
Contratación de obras públicasCrz Rg

Adicionales 2015 (1)
Adicionales 2015 (1)Adicionales 2015 (1)
Adicionales 2015 (1)Henry Aba

001 silabo de_construcciones_i_2011.1
001 silabo de_construcciones_i_2011.1001 silabo de_construcciones_i_2011.1
001 silabo de_construcciones_i_2011.1Edgar Quisocala

Liq obras publicas- taller osudep
Liq  obras publicas- taller osudepLiq  obras publicas- taller osudep
Liq obras publicas- taller osudepWladimir Rojas

Metrados 130501213054-phpapp02
Metrados 130501213054-phpapp02Metrados 130501213054-phpapp02
Metrados 130501213054-phpapp02dayatm1702

Practica metrados ca1 2015
Practica metrados ca1 2015Practica metrados ca1 2015
Practica metrados ca1 2015oscar torres

Direccion y programacion de obras
Direccion y programacion de obrasDireccion y programacion de obras
Direccion y programacion de obrasJUAN YABAR MULLUNI

Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...
Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...
Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...Cesar Arrue Vinces

METRADOS DE ARQUITECTURA Y ESTRUCTURA
METRADOS DE ARQUITECTURA Y ESTRUCTURA METRADOS DE ARQUITECTURA Y ESTRUCTURA
METRADOS DE ARQUITECTURA Y ESTRUCTURA Yuri Pio Rivera

Destacado (20)

Estructura de un presupuesto de edificacion - colegio
Estructura de un presupuesto de edificacion - colegioEstructura de un presupuesto de edificacion - colegio
Estructura de un presupuesto de edificacion - colegio

Contratación de obras públicas
Contratación de obras públicasContratación de obras públicas
Contratación de obras públicas

Adicionales 2015 (1)
Adicionales 2015 (1)Adicionales 2015 (1)
Adicionales 2015 (1)

001 silabo de_construcciones_i_2011.1
001 silabo de_construcciones_i_2011.1001 silabo de_construcciones_i_2011.1
001 silabo de_construcciones_i_2011.1

Valorizacionyliquidacion[1]
Valorizacionyliquidacion[1]Valorizacionyliquidacion[1]
Valorizacionyliquidacion[1]

Costos y metrados
Costos y metradosCostos y metrados
Costos y metrados

02 pistas y veredas
02 pistas y veredas02 pistas y veredas
02 pistas y veredas

Metrados intalaciones sanitarias
Metrados intalaciones sanitariasMetrados intalaciones sanitarias
Metrados intalaciones sanitarias

Liq obras publicas- taller osudep
Liq  obras publicas- taller osudepLiq  obras publicas- taller osudep
Liq obras publicas- taller osudep

Metrados 130501213054-phpapp02
Metrados 130501213054-phpapp02Metrados 130501213054-phpapp02
Metrados 130501213054-phpapp02

Practica metrados ca1 2015
Practica metrados ca1 2015Practica metrados ca1 2015
Practica metrados ca1 2015

6988 201410131439
6988 2014101314396988 201410131439
6988 201410131439

Direccion y programacion de obras
Direccion y programacion de obrasDireccion y programacion de obras
Direccion y programacion de obras

Costos y presupuesto1
Costos y presupuesto1Costos y presupuesto1
Costos y presupuesto1

Tercera sesion
Tercera sesionTercera sesion
Tercera sesion

Expediente tecnico-de-obra
Expediente tecnico-de-obraExpediente tecnico-de-obra
Expediente tecnico-de-obra

Costos y programacion de obras
Costos y programacion de obrasCostos y programacion de obras
Costos y programacion de obras

Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...
Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...
Metrados para Obras de Edificacion (OE) - Editada por Titulos, Subtitulos y P...

METRADOS DE ARQUITECTURA Y ESTRUCTURA
METRADOS DE ARQUITECTURA Y ESTRUCTURA METRADOS DE ARQUITECTURA Y ESTRUCTURA
METRADOS DE ARQUITECTURA Y ESTRUCTURA

Metrado introducción
Metrado introducciónMetrado introducción
Metrado introducción

Similar a liquidacion-de-obra

Informe aprobacion camioneta antabamb adocx
Informe aprobacion camioneta antabamb adocxInforme aprobacion camioneta antabamb adocx
Informe aprobacion camioneta antabamb adocxSaintNil Aparicio

GARAJE MUNICIPAL.docx
GARAJE MUNICIPAL.docxGARAJE MUNICIPAL.docx
GARAJE MUNICIPAL.docxDaySanchez6

Presentación proyecto " Construcción Polideportivo San Sebastían."
Presentación proyecto " Construcción Polideportivo San Sebastían."Presentación proyecto " Construcción Polideportivo San Sebastían."
Presentación proyecto " Construcción Polideportivo San Sebastían."Nidia Giron

INFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docINFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docenrique203

Inf 01 RES ACT Mant Riego Salcca.docx
Inf 01 RES ACT  Mant Riego Salcca.docxInf 01 RES ACT  Mant Riego Salcca.docx
Inf 01 RES ACT Mant Riego Salcca.docxrosmel14

Informe residente enero quiullapampa 2021
Informe residente enero quiullapampa 2021Informe residente enero quiullapampa 2021
Informe residente enero quiullapampa 2021GeraldoGaraySoto1

Memoria descriptiva
Memoria descriptivaMemoria descriptiva
Memoria descriptivaLuis Morales

120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc
120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc
120793124-informe-de-liquidacion-de-obra-por-administracion-directa.docOrlandoChuraTorres

Informe de compatibilidad ult.
Informe de compatibilidad ult.Informe de compatibilidad ult.
Informe de compatibilidad ult.CristianAC10

MEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docxMEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docxAnabellaMejia1

1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa ok1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa okcesar toscano

001_INF01_070721_REV00.pdf
001_INF01_070721_REV00.pdf001_INF01_070721_REV00.pdf
001_INF01_070721_REV00.pdfjhonathanmayta2

Similar a liquidacion-de-obra (20)

Sistema de riego
Sistema de riegoSistema de riego
Sistema de riego

Informe aprobacion camioneta antabamb adocx
Informe aprobacion camioneta antabamb adocxInforme aprobacion camioneta antabamb adocx
Informe aprobacion camioneta antabamb adocx

GARAJE MUNICIPAL.docx
GARAJE MUNICIPAL.docxGARAJE MUNICIPAL.docx
GARAJE MUNICIPAL.docx

Presentación proyecto " Construcción Polideportivo San Sebastían."
Presentación proyecto " Construcción Polideportivo San Sebastían."Presentación proyecto " Construcción Polideportivo San Sebastían."
Presentación proyecto " Construcción Polideportivo San Sebastían."

INFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docINFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.doc

Actividad ii construcion vial-1
Actividad ii   construcion vial-1Actividad ii   construcion vial-1
Actividad ii construcion vial-1

Conformidad del super
Conformidad del superConformidad del super
Conformidad del super

Inf 01 RES ACT Mant Riego Salcca.docx
Inf 01 RES ACT  Mant Riego Salcca.docxInf 01 RES ACT  Mant Riego Salcca.docx
Inf 01 RES ACT Mant Riego Salcca.docx

Informe residente enero quiullapampa 2021
Informe residente enero quiullapampa 2021Informe residente enero quiullapampa 2021
Informe residente enero quiullapampa 2021

GESTION Y OBRAS ENERO 2015
GESTION Y OBRAS ENERO 2015GESTION Y OBRAS ENERO 2015
GESTION Y OBRAS ENERO 2015

Expediente tecnico buscar pileta
Expediente tecnico buscar piletaExpediente tecnico buscar pileta
Expediente tecnico buscar pileta

Memoria descriptiva
Memoria descriptivaMemoria descriptiva
Memoria descriptiva

PERFIL TECNICO PARQUE
PERFIL TECNICO PARQUEPERFIL TECNICO PARQUE
PERFIL TECNICO PARQUE

120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc
120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc
120793124-informe-de-liquidacion-de-obra-por-administracion-directa.doc

RESUMEN EJECUTIVO.pdf
RESUMEN EJECUTIVO.pdfRESUMEN EJECUTIVO.pdf
RESUMEN EJECUTIVO.pdf

Informe de compatibilidad ult.
Informe de compatibilidad ult.Informe de compatibilidad ult.
Informe de compatibilidad ult.

MEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docxMEMORIA DESCRIPTIVA .docx
MEMORIA DESCRIPTIVA .docx

tf plani.pptx
tf plani.pptxtf plani.pptx
tf plani.pptx

1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa ok1.inf. val n°03 para pago empresa ok
1.inf. val n°03 para pago empresa ok

001_INF01_070721_REV00.pdf
001_INF01_070721_REV00.pdf001_INF01_070721_REV00.pdf
001_INF01_070721_REV00.pdf

Último

CLASE - 01 de construcción 1 ingeniería civil
CLASE - 01 de construcción 1 ingeniería civilCLASE - 01 de construcción 1 ingeniería civil
CLASE - 01 de construcción 1 ingeniería civilDissneredwinPaivahua

Manual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfManual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfedsonzav8

presentacion medidas de seguridad riesgo eléctrico
presentacion medidas de seguridad riesgo eléctricopresentacion medidas de seguridad riesgo eléctrico
presentacion medidas de seguridad riesgo eléctricoalexcala5

2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf
2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf
2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdfAnthonyTiclia

Elaboración de la estructura del ADN y ARN en papel.pdf
Elaboración de la estructura del ADN y ARN en papel.pdfElaboración de la estructura del ADN y ARN en papel.pdf
Elaboración de la estructura del ADN y ARN en papel.pdfKEVINYOICIAQUINOSORI

Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdf
Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdfCurso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdf
Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdfcesar17lavictoria

PPT ELABORARACION DE ADOBES 2023 (1).pdf
PPT ELABORARACION DE ADOBES 2023 (1).pdfPPT ELABORARACION DE ADOBES 2023 (1).pdf
PPT ELABORARACION DE ADOBES 2023 (1).pdfalexquispenieto2

ECONOMIA APLICADA SEMANA 555555555555555555.pdf
ECONOMIA APLICADA SEMANA 555555555555555555.pdfECONOMIA APLICADA SEMANA 555555555555555555.pdf
ECONOMIA APLICADA SEMANA 555555555555555555.pdffredyflores58

Curso intensivo de soldadura electrónica en pdf
Curso intensivo de soldadura electrónica  en pdfCurso intensivo de soldadura electrónica  en pdf
Curso intensivo de soldadura electrónica en pdfFernandaGarca788912

Propositos del comportamiento de fases y aplicaciones
Propositos del comportamiento de fases y aplicacionesPropositos del comportamiento de fases y aplicaciones
Propositos del comportamiento de fases y aplicaciones025ca20

Presentación electricidad y magnetismo.pptx
Presentación electricidad y magnetismo.pptxPresentación electricidad y magnetismo.pptx
Presentación electricidad y magnetismo.pptxYajairaMartinez30

Flujo multifásico en tuberias de ex.pptx
Flujo multifásico en tuberias de ex.pptxFlujo multifásico en tuberias de ex.pptx
Flujo multifásico en tuberias de ex.pptxEduardoSnchezHernnde5

El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kV
El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kVEl proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kV
El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kVSebastianPaez47

Introducción a los sistemas neumaticos.ppt
Introducción a los sistemas neumaticos.pptIntroducción a los sistemas neumaticos.ppt
Introducción a los sistemas neumaticos.pptEduardoCorado

Obras paralizadas en el sector construcción
Obras paralizadas en el sector construcciónObras paralizadas en el sector construcción
Obras paralizadas en el sector construcciónXimenaFallaLecca1

Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaSesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaXimenaFallaLecca1

clases de dinamica ejercicios preuniversitarios.pdf
clases de dinamica ejercicios preuniversitarios.pdfclases de dinamica ejercicios preuniversitarios.pdf
clases de dinamica ejercicios preuniversitarios.pdfDanielaVelasquez553560

PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptx
PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptxPPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptx
PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptxSergioGJimenezMorean

Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptx
Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptxProcesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptx
Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptxJuanPablo452634

Reporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacaReporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacajeremiasnifla

Último (20)

CLASE - 01 de construcción 1 ingeniería civil
CLASE - 01 de construcción 1 ingeniería civilCLASE - 01 de construcción 1 ingeniería civil
CLASE - 01 de construcción 1 ingeniería civil

Manual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfManual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdf

presentacion medidas de seguridad riesgo eléctrico
presentacion medidas de seguridad riesgo eléctricopresentacion medidas de seguridad riesgo eléctrico
presentacion medidas de seguridad riesgo eléctrico

2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf
2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf
2. UPN PPT - SEMANA 02 GESTION DE PROYECTOS MG CHERYL QUEZADA(1).pdf

Elaboración de la estructura del ADN y ARN en papel.pdf
Elaboración de la estructura del ADN y ARN en papel.pdfElaboración de la estructura del ADN y ARN en papel.pdf
Elaboración de la estructura del ADN y ARN en papel.pdf

Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdf
Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdfCurso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdf
Curso Análisis Fisicoquímico y Microbiológico de Aguas -EAI - SESIÓN 5.pdf

PPT ELABORARACION DE ADOBES 2023 (1).pdf
PPT ELABORARACION DE ADOBES 2023 (1).pdfPPT ELABORARACION DE ADOBES 2023 (1).pdf
PPT ELABORARACION DE ADOBES 2023 (1).pdf

ECONOMIA APLICADA SEMANA 555555555555555555.pdf
ECONOMIA APLICADA SEMANA 555555555555555555.pdfECONOMIA APLICADA SEMANA 555555555555555555.pdf
ECONOMIA APLICADA SEMANA 555555555555555555.pdf

Curso intensivo de soldadura electrónica en pdf
Curso intensivo de soldadura electrónica  en pdfCurso intensivo de soldadura electrónica  en pdf
Curso intensivo de soldadura electrónica en pdf

Propositos del comportamiento de fases y aplicaciones
Propositos del comportamiento de fases y aplicacionesPropositos del comportamiento de fases y aplicaciones
Propositos del comportamiento de fases y aplicaciones

Presentación electricidad y magnetismo.pptx
Presentación electricidad y magnetismo.pptxPresentación electricidad y magnetismo.pptx
Presentación electricidad y magnetismo.pptx

Flujo multifásico en tuberias de ex.pptx
Flujo multifásico en tuberias de ex.pptxFlujo multifásico en tuberias de ex.pptx
Flujo multifásico en tuberias de ex.pptx

El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kV
El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kVEl proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kV
El proyecto “ITC SE Lambayeque Norte 220 kV con seccionamiento de la LT 220 kV

Introducción a los sistemas neumaticos.ppt
Introducción a los sistemas neumaticos.pptIntroducción a los sistemas neumaticos.ppt
Introducción a los sistemas neumaticos.ppt

Obras paralizadas en el sector construcción
Obras paralizadas en el sector construcciónObras paralizadas en el sector construcción
Obras paralizadas en el sector construcción

Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaSesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa

clases de dinamica ejercicios preuniversitarios.pdf
clases de dinamica ejercicios preuniversitarios.pdfclases de dinamica ejercicios preuniversitarios.pdf
clases de dinamica ejercicios preuniversitarios.pdf

PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptx
PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptxPPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptx
PPT SERVIDOR ESCUELA PERU EDUCA LINUX v7.pptx

Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptx
Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptxProcesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptx
Procesos-de-la-Industria-Alimentaria-Envasado-en-la-Produccion-de-Alimentos.pptx

Reporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacaReporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpaca

liquidacion-de-obra

  • 1. MUNICIPALIDAD DISTRITAL DE SANTA LIQUIDACION FINAL DE OBRA ADS. Nº : 025 – 2010 – MDS. OBRA : “RECONSTRUCCION DEL LOCAL COMUNAL DEL C.P. SAN DIONISIO, DISTRITO DE SANTA – SANTA - ANCASH” CONTRATISTA : EMPRESA DE SERVICIOS MULTIPLES L&K S.A.C. SUPERVISOR : ING. ROGER OLORTEGUI MONZON RESIDENTE : ING. HECTOR FABIAN NAMUCHE LAZARO FECHA : MAYO DEL 2011 MUNICIPALIDAD DISTRITAL DE SANTA
  • 2. ÍNDICE GENERAL DE LA LIQUIDACION FINAL DE OBRA 1. FICHA DE IDENTIFICACION DE OBRA 2. MEMORIA DESCRIPTIVA VALORIZADA 3. CUADRO DE PAGOS REALIZADOS AL COPNTRATISTA 4. CUADRO DE DE ADELANTOS Y AMORTIZACIONES 5. CALCULO DE LOS COHEFICIENTES DE REAJUSTES 6. CALCULO DE REAJUSTES Y DEDUCCIONES DE AVANCE PROGRAMADO Y EJECUTADO 7. INDICES UNIFICADOS DE PRECIOS PUBLICADOS POR INEI 8. CARTAS FIANZAS 9. COPIAS DE FACTURAS 10. COPIA DE BAUCHER DE PAGOS DE IMPUESTOS 11. COPIAS DE VALORIZACIONES 12. CUADRO COMPARATIVO DE METRADOS 13. CERTIFICADOS DE CALIDAD 14. CUADERNO DE OBRA 15. PLANO DE REPLANTEO DE OBRA 16. PANEL FOTOGRAFICO 17. ACTA DE ENTREGA DE TERRENO 18. ACTA DE RECEPCION DE OBRA 19. CRONOGRAMAS DE AVANCE DE OBRA PROGRAMADO Y EJECUTADOS 20. DECLARACION JURADA DE NO INSTALACION DE EQUIPOS 21. PLANILLAS ELECTRONICAS
  • 3. 22. DECLARACION JURADA DE NO TENER ADEUDOS POR CONCEPTO DE IMPUESTOS GENERADOS POR LA EJECUCION DE LA OBRA 23. BASES DE PROCESOS DE SELECCIÓN 24. CONVOCATORIA DEL PROCESO DE SELECCION 25. ACTA DE OTORGAMIENTO DE BUENA PRO 26. CONTRATO DE EJECUCION DE OBRA 27. EXPEDIENTE TECNICO APROBADO 28. ARCHIVO DIGITAL DE LIQUIDACION FINAL DE OBRA
  • 4. 1.- FICHA DE IDENTIFICACION DE OBRA
  • 5. 1. FICHA DE IDENTIFICACION DE OBRA 1.1. FICHA DE IDENTIFICACION Proceso de Adjudicación: ADS Nº 025 – 2010 – MDS Obra : “Reconstrucción Del Local Comunal Del C.P. San Dionisio, Distrito De Santa – Santa - Ancash” Ubicación : C.P. San Dionisio Distrito de Santa Provincia Del Santa Dpto. Ancash Propietario : Municipalidad Distrital de Santa Financiamiento : Recursos Directamente Recaudados Valor Referencial : S/. 235, 322.18 Nuevos Soles a Noviembre del 2010. Factor de Relación : 1.00 Modalidad : Por Contrata – A Suma Alzada Contratista : EMPRESA DE SERVICIOS MULTIPLES L&K S.A.C. Adelanto Efectivo : S/. 47, 064.44 Nuevos Soles al 17 Diciembre del 2010. Adelanto de Materiales : S/. 88, 697.88 Nuevos Soles al 20 Diciembre del 2010. Plazo de Ejecución : 60 días calendarios Entrega de Terreno : 14/12/2010 Inicio de plazo contractual : 17/12/2010 Termino de plazo : 14/02/2011 Termino de obra : 14/02/2011 Recepción de obra : 17/03/2011 Residente de Obra : Ing. Héctor Fabián Namuche Lázaro Supervisor de Obra : Ing. Roger Olortegui Monzón 1.2. INFORMACION GENERAL DEL PROYECTO ♣ La Obra “Reconstrucción del Local Comunal Del C.P. San Dionisio, Distrito De Santa – Santa - Ancash” El proyecto contempla en su I ETAPA la construcción del primer piso del local comunal con un área total de 109.02 m2, en cuya superficie se construirá una Sala de uso múltiple, Cocina, Despensa, servicios higiénicos, Escalera de Servicio, patios y áreas verdes. . ♣ Encontrándose el estudio realizado a nivel de expediente Técnico, al momento de la ejecución, se ha realizado las coordinaciones respectivas a fin de mejorar la calidad de la Obra. ♣ Con fecha 15/12/2010, se inicia la obra “Reconstrucción del Local Comunal Del C.P. San Dionisio, Distrito De Santa – Santa - Ancash”. ♣ Con fecha 17/12/2010, se realizo el adelanto directo del 20%. ♣ Con fecha 20/12/2010, se realizo el adelanto especifico para materiales del 37.69%.
  • 7. 2. MEMORIA DESCRIPTIVA VALORIZADA 2.1. DATOS GENERALES Obra : “Reconstrucción Del Local Comunal Del C.P. San Dionisio, Distrito De Santa – Santa - Ancash” Propietario : Municipalidad Distrital de Santa Financiamiento : Recursos Directamente Recaudados Valor Referencial : S/. 235, 322.18 Nuevos Soles a Noviembre del 2010. Factor de Relación : 1.00 Modalidad : Por Contrata – A Suma Alzada Contratista : EMPRESA DE SERVICIOS MULTIPLES L&K S.A.C. Adelanto Efectivo : S/. 47, 064.44 Nuevos Soles al 17 Diciembre del 2010. Adelanto de Materiales : S/. 88, 697.88 Nuevos Soles al 20 Diciembre del 2010. Meta Financiera : Presupuesto base : Inversión Programada. : S/. 235, 322.18 Presupuesto total ejecutado Presupuesto de Contrato : S/. 235, 322.18 Reajuste de precios : S/. 2, 449.20 Deducciones Por Adelantos : S/. -2, 434.54 S/. 235, 336.84 Plazo de Ejecución : 60 días calendarios Entrega de Terreno : 14/12/2010 Inicio de plazo contractual : 17/12/2010 Termino de plazo : 14/02/2011 Termino de obra : 14/02/2011 Recepción de obra : 17/03/2011 Residente de Obra : Ing. Héctor Fabián Namuche Lázaro Supervisor de Obra : Ing. Roger Olórtegui Monzón 2.2. ACTA DE ENTREGA DE TERRENO En el local comunal del C.P. San Dionisio, Distrito de Santa, Provincia De Santa, Región De Ancash, siendo las 09:45 A.M, del día catorce del mes de Diciembre del año 2010, se efectuó la entrega del terreno, en cumplimiento al Convenio y Normas Vigentes. Estuvieron presentes en el Acto: Por Parte de la Municipalidad Distrital de Santa: CPC. Víctor Manuel Saldaña Sánchez (Presidente). Ing. Juan Pablo Rebaza Serrano (Miembro). Ing. Roger Antonio Olórtegui Monzón (Supervisor de Obra).
  • 8. Por la Empresa Contratista EMPRESA DE SERVICIOS MULTIPLES L & K S.A.C.: Sr. Wilfredo Hugo Estrada Bobadilla. (Gerente General) Ing. José Fernando Ynca Malpartida (Residente de Obra) 2.3. PARTIDAS EJECUTADAS FORMULA 01: ESTRUCTURAS: 01.00.00 OBRAS PROVISIONALES 01.01.00.- CASETA DE ALMACEN Y GUARDIANIA (GLB). Extensión del Trabajo: Se realizo el suministro de la mano de obra, materiales y equipo, así como la ejecución de las operaciones necesarias para construir un ambiente para la caseta de almacén y guardianía según lo indicado por la Supervisión La Valorización de esta partida es global (GLB). VALORIZADO =100% 01.02.00.- CARTEL DE OBRA EN MADERA DE 4.80 X 3.60 M (GIGANTOGRAFIA) (UND). Extensión del Trabajo: A fin de identificar la obra se coloco el cartel de obra de 4.80x3.60m. En el que se describe el nombre del proyecto, la entidad que ejecuta, monto del financiamiento, tiempo de ejecución, modalidad y su ubicación se realizo en coordinación con el supervisor de obra. La Valorización de esta partida se hará por unidad (UND). VALORIZADO =100% 01.03.00.- AGUA PARA LA CONSTRUCCION (GLB). Extensión del Trabajo: Se realiza el suministro del agua para la construcción, el agua utilizad es agua potable de la zona. La Valorización de esta partida es global (GLB). VALORIZADO =100% 01.04.- TRANSPORTE DE MATERIALES, EQUIPOS Y HERRAMIENTASE (GLB). Extensión del Trabajo:
  • 9. Comprendió las acciones necesarias para suministrar, reunir y transportar los elementos necesarios de su organización al lugar de la obra, incluyendo equipo mecánico, materiales, herramientas; en general todo lo necesario para instalar y empezar los trabajos. Su forma de pago se realiza de forma global. (GLB). VALORIZADO =100% 02.00.00 TRABAJOS PRELIMINARES 02.01.00.- LIMPIEZA DE TERRENO MANUAL (M2). Extensión del Trabajo: La limpieza de terreno se realizo de forma manual, y los materiales provenientes de ella se acarrearon en una área destinada que no perjudique la ejecución de las demás partidas, dicho material fue acumulado para su posterior eliminación. La Valorización de esta partida se hará por metros cuadrados. (M2). VALORIZADO =100% 02.02.00.- DEMOLICION DE CONSTRUCCION EXISTENTES (GLB). Extensión del Trabajo: La demolición de estructuras de adobe se realizo de forma manual y se tuvo cuidado de no causas daño en los muros de las viviendas vecinas, el material proveniente de la demolición se acarreo en un área asignada para posteriormente ser eliminado. La Valorización de esta partida se hará de corma global. (GLB). VALORIZADO =100% 02.03.00.- TRAZO Y REPLANTEO (M2). Extensión del Trabajo: Esta partida considero todos los trabajos topográficos planimétricos y altimétricos para el trazo del local comunal, el trazo se realizo de acuerdo a lo indicado en los planos, para fijar los ejes se utilizaron balizas de madera. La Valorización de esta partida se hará por metros cuadrados. (M2). VALORIZADO =100% 03.00.00 MOVIMIENTO DE TIERRAS
  • 10. 03.01.00- CORTE SUPERFICIAL MANUAL HASTA 0.20M. (M2) Extensión del Trabajo: El corte a nivel de sub-rasante para falso piso se realizo de forma manual dentro del área interior del local comunal a construir. Se corto la plataforma en terreno natural de acuerdo a lo especificado en el plano. La forma de pago se realizo por metros cuadrados (M2). VALORIZADO =100% 03.02.00.-EXCAVACION PARA ZAPATAS CIMIENTO CORRIDO Y ESTRUCTURAS SUBTERRANEAS (M3). Extensión del Trabajo: Se realizo la excavación para cimientos corridos, zapatas y cisterna subterránea de forma manual y se respetaron las dimensiones indicada en los planos. La forma de pago se realizo por metro cúbico (M3). VALORIZADO =100% 03.03.00.- ACARREO DE MATERIAL EXCEDENTE Dp=30M PARA ELIMINACION (M3). Extensión del Trabajo: Se acarreo el material proveniente de la demolición, excavación y corte de forma manual, hasta el lugar indicado por la supervisión para luego ser eliminado. La forma de pago se realizo por metro cúbico (M3). VALORIZADO =100% 03.04.00- RELLENO CON MATERIAL PROPIO COMPACTADO. (M3) Extensión del Trabajo: El trabajo de relleno con material propio se realizo proporcionando la cantidad de agua necesaria para alcanzar el grado de compactación optimo, el relleno se realizo en capas de 0,20m, y se compacto con una compactadora tipo plancha de 5.5HP. La forma de pago se realizo por metros cúbicos (M3). VALORIZADO =100% 03.05.00- RELLENO COMPACTADO CON MATERIAL DE PRESTAMO I.P=0. (M3) Extensión del Trabajo: El trabajo de relleno con material de préstamo se realizo proporcionando la cantidad de agua necesaria para alcanzar el grado de compactación
  • 11. optimo, el relleno se realizo en capas de 0,20m, y se compacto con una compactadora tipo plancha de 5.5HP. La forma de pago se realizo por metros cúbicos (M3). VALORIZADO =100% 03.06.00.-NIVELACION INTERIOR Y APISONADO PARA FALSO PISO Y VEREDAS (M2). Extensión del Trabajo: Se realizo la nivelación a nivel de subrasante se realizo proporcionando la cantidad de agua necesaria para alcanzar el grado de compactación optimo, respetando el nivel indicado en los planos, y se compacto con una compactadora tipo plancha de 5.5HP. Se realizaron los ensayos respectivos de densidad de campo. La forma de pago se realizo por metro cuadrado (M2). VALORIZADO =100% 03.07.00.-BASE GRANULAR PARA PISOS Y VEREDAS COMPACTACION EQUIPO LIVIANO E=4” (M2). Extensión del Trabajo: Se realizo el tendido del afirmado e=10cm, para base en falso se realizo proporcionando la cantidad de agua necesaria para alcanzar el grado de compactación optimo, respetando el nivel indicado en los planos, y se compacto con una compactadora tipo plancha de 5.5HP. Se realizaron los ensayos respectivos de densidad de campo. La forma de pago se realizo por metro cuadrado (M2). VALORIZADO =100% 03.08.00.- ELIMINACION MATERIAL EXCEDENTE C/MAQUINARIA Dp=10Km (M3). Extensión del Trabajo: Comprende la eliminación de materiales provenientes de las demoliciones, excavaciones y corte, desde el lugar donde han sido acarreados. La forma de pago se realizo por metro cúbico (M3). VALORIZADO=10 0% 04.00.00 CONCRETO SIMPLE 04.01.00.-SOLADO DE CONCRETO C:H 1:12 E=4” (M2). Extensión del Trabajo: El solado para cisterna tiene un espesor de 4” y se realizo con una mezcla de C: H 1:12.
  • 12. La forma de pago se realizo por metros cuadrados (M2) VALORIZADO =100% 04.02.00.- MEJORAMIENTO DE TERRENO CON CONCRETO CICLOPEO 1:8 C:H + 30% P.G (M3) Extensión del Trabajo: El concreto simple para falsa zapatas se elaborado con hormigón y cemento tipo MS en una proporción de 1:8 + 30%PG. Se utilizo la incorporación de pedrones de la dimensión y en cantidad indicada en los planos, los pedrones están envueltos íntegramente por concreto, las falsas zapatas tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metros cúbicos. (M3) VALORIZADO =100% 04.03.00.- CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO- HORMIGON 30% PIEDRA. (M3) Extensión del Trabajo: El concreto simple para cimiento corrido se elaborado con hormigón y cemento tipo MS en una proporción de 1:10. Se utilizo la incorporación de pedrones de la dimensión y en cantidad indicada en los planos, los pedrones están envueltos íntegramente por concreto, las secciones de los cimientos corridos tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metros cúbicos. (M3) VALORIZADO =100% 04.04.00.- CONCRETO 1:8+25% PM PARA SOBRECIMIENTO. (M3) Extensión del Trabajo: El concreto simple se elaborado con hormigón y cemento en una proporción de 1:8. Se utilizo la incorporación de Piedras medianas de la dimensión y en cantidad indicada en los planos, la piedras están envueltos íntegramente por concreto. La forma de pago se realizo por metros cúbicos. (M3) VALORIZADO =100% 04.05.00.- ENCOFRADO Y DESENCOFRADO DE SOBRECIMIENTO (M2). Extensión del Trabajo: Para el encofrado de sobrecimientos se tuvo en cuenta el alineamiento indicados en los planos así como la verticalidad del encofrado. La forma de pago se realizo por metro cuadrado. (M2).
  • 13. VALORIZADO =100% 04.06.00.- FALSO PISO DE E=4” DE CONCRETO 1:10 (M2) Extensión del Trabajo: El concreto para falso piso es de una proporción de 1:10. El falso piso tiene un espesor constante de 10 cm. en toda su area. La forma de pago se realizo por metro cuadrado. (M2) VALORIZADO =100% 05.00.00 CONCRETO ARMADO 05.01.00.- ZAPATAS. 05.01.01.- CONCRETO EN ZAPATAS f'c=210 kg/cm2 (M3). Extensión del Trabajo: El concreto en zapatas tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo cemento tipo MS y una proporción de 1 : 2.25 : 2.75 de acuerdo a lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones de las zapatas tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.01.02.- ENCOFRADO Y DESENCOFRADO EN ZAPATAS (M2). Extensión del Trabajo: Para el encofrado de las zapatas se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad del encofrado. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.01.03.- ACERO PARA ZAPATA fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo:
  • 14. Para zapatas se utilizo acero corrugado para la construcción de 1 /2” y 5/8” de diámetro, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 05.02.00.- VIGAS DE CIMENTACION. 05.02.01.- CONCRETO EN VIGAS DE CIMENTACION f'c=210 kg/cm2 (M3). Extensión del Trabajo: El concreto en vigas de cimentación tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1 : 2.25 : 2.75 de acuerdo a lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, la sección de la viga de cimentación tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.02.02.- ENCOFRADO Y DESENCOFRADO VIGA DE CIMENTACION (M2). Extensión del Trabajo: Para el encofrado de las vigas de cimentación se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad del encofrado. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.02.03.- ACERO PARA VIGAS DE CIMENTACION F'y=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para vigas de cimentación se utilizo acero corrugado para la construcción de 5 /8” de diámetro y estribos de 3 /8” de diámetro, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (Kg). VALORIZADO =100%
  • 15. 05.03.00.- SOBRECIMIENTO REFORZADO. 05.03.01.- SOBRECIMIENTO REFORZADO - CONCRETO f'c=175kg/cm2 (M3). Extensión del Trabajo: El concreto en sobrecimiento reforzado tienen una resistencia a la compresión de f’c= 175 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1 : 2.75 : 3.25 de acuerdo a lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones de los sobrecimiento reforzados tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.03.02.- ENCOFRADO Y DESENCOFRADO SOBRECIMIENTO REFORZADO (M2). Extensión del Trabajo: Para el encofrado de los sobrecimiento reforzados se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad del encofrado. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.03.03.- SOBRE CIMIENTO REFORZADO - ACERO FY=4200KG/CM2 (KG). Extensión del Trabajo: Para el sobrecimiento reforzado se utilizo acero corrugado para la construcción de 1 /2” de diámetro para el refuerzo vertical y de 1 /2” de diámetro para el refuerzo horizontal, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 05.04.00.- COLUMNAS. 05.04.01.- CONCRETO EN COLUMNAS F'c=210 kg/cm2 (M3). Extensión del Trabajo:
  • 16. El concreto en columnas tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25: 2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones de las columnas tienen las dimensiones de acuerdo a lo indicado en los planos.. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.04.02.- CONCRETO F'c=175 kg/cm2 PARA COLUMNAS DE CONFINAMIENTO (M3). Extensión del Trabajo: El concreto para columnas de confinamiento tienen una resistencia a la compresión de f’c= 175 Kg/cm2 a los 28 días, para la cual se utilizo la proporción indicada en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9 ft3 y una vibradora de concreto, las secciones de las columnas tienen las dimensiones de acuerdo a lo indicado en los planos.. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.04.03- ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS (M2). Extensión del Trabajo: Para el encofrado de las columnas se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad y alineamiento de las columnas. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.04.04- ACERO PARA COLUMNAS fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para columnas en el local comunal se utilizo acero corrugado para la construcción de 5 /8” y 1 /2” de diámetro y estribos de 3 / 8” y 1 /4”, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG).
  • 17. VALORIZADO =100% 05.05.00.- VIGAS. 05.05.01.- CONCRETO EN VIGAS F'c=210 kg/cm2 (M3). Extensión del Trabajo: El concreto en vigas tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25: 2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo tolva de 11ft3 y una vibradora de concreto, las secciones de las vigas tienen las dimensiones de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.05.02- ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS (M2). Extensión del Trabajo: Para el encofrado de las vigas se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad y alineamiento de las vigas. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.05.03- ACERO PARA VIGAS fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para vigas en el local comunal se utilizo acero corrugado para la construcción de 5 /8” y 1 /2” de diámetro y estribos de 3 / 8” y 1 /4”, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 05.06.00.- LOSAS ALIGERADAS. 05.06.01.- CONCRETO EN LOSAS ALIGERADAS F'c=210 kg/cm2 (M3). Extensión del Trabajo:
  • 18. El concreto en la losa aligerada tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25: 2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo tolva de 11ft3 y una vibradora de concreto, las dimensiones de la losa aligerada son de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.06.02- ENCOFRADO Y DESENCOFRADO NORMAL EN LOSAS ALIGERADAS (M2). Extensión del Trabajo: Para el encofrado de la losa aligerada se tuvo en cuenta los recubrimientos indicados en los planos así como el alineamiento y niveles de la losa aligerada. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.06.03- ACERO PARA LOSAS ALIGERADAS fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para la losa aligerada en el local comunal se utilizo acero corrugado para la construcción de 1 /2” y 3 /8”de diámetro y de 1 /4” para el acero de temperatura, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 05.06.04.- LADRILLO DE ARCILLA HUECO DE 15x30x30CM PARA TECHO ALIGERADO (UND). Extensión del Trabajo: Le ladrillo de techo es de 30x30x15cm. De arcilla para techo. La forma de pago se realizo por unidad. (UND). VALORIZADO =100% 05.07.00.- CISTERNA. 05.07.01.- CONCRETO EN CISTERNA F'c=175 kg/cm2 (Preparación, vaciado y curado) CON IMPERMEABILIZANTE (M3). Extensión del Trabajo:
  • 19. El concreto en cisterna subterránea tienen una resistencia a la compresión de f’c= 175 Kg/cm2 a los 28 días, y se utilizo un aditivo impermeabilizante, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el batido del concreto se utilizo una mezcladora tipo trompo de 9ft3 y una vibradora de concreto, la sección de la cisterna hasta de acuerdo a lo indicado en los planos.. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.07.02- ENCOFRADO Y DESENCOFRADO (Inc. Habilitado) EN CISTERNA SUBTERRANEA (M2). Extensión del Trabajo: Para el encofrado de la cisterna se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad y alineamiento del encofrado. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.07.03- ACERO PARA CISTERNA fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para la cisterna en el local comunal se utilizo acero corrugado para la construcción de 1 /2” de diámetro, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 05.08.00.- ESCALERAS. 05.08.01.- CONCRETO F'c=210 kg/cm2 EN ESCALERAS (M3). Extensión del Trabajo: El concreto en la escalera tienen una resistencia a la compresión de f’c= 210 Kg/cm2 a los 28 días, para la cual se utilizo una proporción de 1: 2.25: 2.75 según lo indicado en el certificado de diseño mezcla, se tomaron las muestras necesarias para realizar los ensayos correspondientes, para el
  • 20. batido del concreto se utilizo una mezcladora tipo trompo de 9ft3 y una vibradora de concreto, las dimensiones de la escalera son de acuerdo a lo indicado en los planos. La forma de pago se realizo por metro cúbico. (M3). VALORIZADO =100% 05.08.02- ENCOFRADO Y DESENCOFRADO EN ESCALERAS (M2). Extensión del Trabajo: Para el encofrado de la escalera se tuvo en cuenta los recubrimientos indicados en los planos así como la verticalidad y alineamiento del encofrado. La forma de pago se realizo por metro cuadrado. (M2). VALORIZADO =100% 05.08.03- ACERO PARA ESCALERA fy=4200 kg/cm2 GRADO 60 (KG). Extensión del Trabajo: Para la escalera en el local comunal se utilizo acero corrugado para la construcción de 1 /2” y 3 /8” de diámetro, distribuida de acuerdo a lo indicado en los planos. La forma de pago se realizo por kilogramo. (KG). VALORIZADO =100% 06.00.00.- ALBAÑILERIA. 06.01.00.- MURO DE SOGA LADRILLO KING-KONG 18 HUECOS (M2). Extensión del Trabajo: Los muros de soga de ladrillo king-kong,de 18 huecos se asentaron con un mortero de C : A 1:4, con juntas de 1.5cm a 2cm. Y machas de alambre Nº 8, 2 mechas cada tres hiladas con una longitud de 0.80mts empotrado en la albañilería, los muros de soga se asentaron de acuerdo a la distribución indicada en los planos. La forma de pago se realizo por metros cuadrados. (M2). VALORIZADO =100%
  • 21. 06.02.00.- MURO DE CABEZA LADRILLO KING-KONGRO 1:4 CEMENTO-ARENA (M2). Extensión del Trabajo: Los muros de cabeza de ladrillo king-kong, de 18 huecos se asentaron con un mortero de C : A 1:4, con juntas de 1.5cm a 2cm. Y mechas de alambre Nº 8, 2 mechas cada tres hiladas con una longitud de 0.80mts empotrado en la albañilería, los muros de cabeza se asentaron de acuerdo a la distribución indicada en los planos. La forma de pago se realizo por metros cuadrados. (M2). VALORIZADO =100% 2.4. ACTA DE RECEPCION DE OBRA En el local comunal del C.P. San Dionisio, Distrito de Santa, Provincia De Santa, Región De Ancash, siendo las 11:00 A.M, del día diecisiete del mes de Marzo del año 2011, estuvieron presente los miembros de la comisión de recepción de obra, para llevar a cabo el acto de recepción final de obra: Por Parte de la Municipalidad Distrital de Santa: Ing. Javier Chaupe Hernández (Sub Gerente de Infraestructura y Desarrollo Urbano) Arq. Giuliana Roció Ayala Zavaleta (Jefe de Departamento de Desarrollo Urbano y Catastro) Ing. Ruth Yesenia Castillo Chiroque (Jefe de Departamento de Desarrollo Urbano y Catastro) Ing. Roger Antonio Olórtegui Monzón (Supervisor de Obra) Por la Empresa Contratista EMPRESA DE SERVICIOS MULTIPLES L & K S.A.C.: Sr. Wilfredo Hugo Estrada Bobadilla (Gerente General) Ing. Héctor Fabián Namuche Lázaro (Residente de Obra) 2.5. CONCLUSIONES
  • 22. • Con fecha 17/12/2010 se realizo el pago del adelanto directo del 20%, el cual asciende a la suma S/. 47, 064.44 (Cuarenta Y Siete Mil Sesenta y Cuatro con 44/100 nuevo soles). • Se realizo el pago del adelanto por materiales, el adelanto otorgado asciende a la suma S/. 88, 697.88 (Ochenta y Ocho Mil Seiscientos Noventa y Siete con 88/100 nuevo soles), el cual representa el 37.69% del presupuesto contratado. • El resultado de la liquidación final, muestra una inversión que asciende a la suma de S/. 235, 336.84 (Doscientos Treinta y Cinco Mil Trescientos Treinta y Seis con 84/100 nuevo soles), incluyendo las deducciones y reajustes. • Por efectos de reajustes existe un saldo a pagar a favor del contratista de S/. 14.66 (Catorce con 66/100 nuevo soles), incluyendo impuestos. • La obra en su actualidad viene prestando servicio a los pobladores del C.P. San Dionisio, cumpliendo con el objetivo para la cual fue construida. • Del análisis de los avances ejecutados vs programados se concluye que la obra se encuentra culminada al 100%. • La obra se ejecuto de acuerdo a planos y especificaciones técnicas del expediente técnico. • Existe un cuaderno de obra original de 100 folios.
  • 23. 3.- CUADRO DE PAGOS REALIZADOS AL CONTRATISTA
  • 24. 4.- CUADRO DE ADELANTOS Y AMORTIZACIONES
  • 25. 5.- CALCULO DE LOS COHEFICIENTES DE REAJUSTES
  • 26. 6.- CALCULO DE REAJUSTES Y DEDUCCIONES
  • 27. 7.- INDICES UNIFICADOS DE PRECIOS PUBLICADOS POR EL INEI
  • 29. 9.- COPIAS DE FACTURAS
  • 30. 10.- COPIA DE BAUCHER DE PAGOS DE IMPUESTOS
  • 31. 11.- COPIA DE VALORIZACIONES
  • 32. 12.- CUADRO COMPARATIVO DE METRADOS
  • 33. CODIGO DESCRIPCION METRADO PROGRAMADO METRADO EJECUTADO PARTIDA UNID. METRAD O METRA DO PORCENT AJE FORMULA 01 : ESTRUCTURAS 1 OBRAS PROVISIONALES 1.01 CASETA DE ALMACEN Y GUARDIANIA glb 1.00 1.00 100.00% 1.02 CARTEL DE OBRA EN MADERA DE 4.80 X 3.60 M (GIGANTOGRAFIA) u 1.00 1.00 100.00% 1.03 AGUA PARA LA CONSTRUCCION glb 1.00 1.00 100.00% 1.04 TRANSPORTE DE MATERIALES, EQUIPOS Y HERRAMIENTAS glb 1.00 1.00 100.00% 2 TRABAJOS PRELIMINARES 2.01 LIMPIEZA DE TERRENO MANUAL m2 119.59 119.59 100.00% 2.02 DEMOLICION DE CONSTRUCCION EXISTENTE glb 1.00 1.00 100.00% 2.03 TRAZO Y REPLANTEO m2 119.59 119.59 100.00% 3 MOVIMIENTO DE TIERRAS 3.01 CORTE SUPERFICIAL MANUAL HASTA 0.20M. m2 119.59 119.59 100.00% 3.02 EXCAVACION PARA ZAPATAS CIMIENTO CORRIDO Y ESTRUCTURAS SUBTERRANEAS m3 65.50 65.50 100.00% 3.03 ACARREO DE MATERIAL EXCEDENTE Dp=30M PARA ELIMINACION m3 65.60 65.60 100.00% 3.04 RELLENO CON MATERIAL PROPIO COMPACTADO m3 22.13 22.13 100.00% 3.05 RELLENO COMPACTADO CON MATERIAL DE PRESTAMO I.P = 0 m3 0.23 0.23 100.00% 3.06 NIVELACION INTERIOR Y APISONADO PARA F. PISO Y VEREDAS m2 95.60 95.60 100.00% 3.07 BASE GRANULAR PARA PISOS Y VEREDAS COMPACTACION EQUIPO LIVIANO E=4" m2 95.60 95.60 100.00% 3.08 ELIMINACION MATERIAL EXCEDENTE C/MAQUINARIA Dp=10Km m3 95.26 95.26 100.00% 4 CONCRETO SIMPLE 4.01 SOLADO DE CONCRETO C:H 1:12 E=4" m2 3.36 3.36 100.00% 4.02 MEJORAMIENTO DE TERRENO CON CONCRETO CICLOPEO 1:8 C:H + 30% P.G m3 6.19 6.19 100.00% 4.03 CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO-HORMIGON 30% PIEDRA m3 16.75 16.75 100.00% 4.04 CONCRETO 1:8+25% PM PARA SOBRECIMIENTOS m3 0.23 0.23 100.00% 4.05 ENCOFRADO Y DESENCOFRADO DE SOBRECIMIENTO m2 0.45 0.45 100.00%
  • 34. 4.06 FALSO PISO DE 4" DE CONCRETO 1:10 m2 95.60 95.60 100.00% 5 CONCRETO ARMADO 5.01 ZAPATAS 05.01.01 CONCRETO EN ZAPATAS f'c=210 kg/cm2 m3 10.32 10.32 100.00% 05.01.02 ENCOFRADO Y DESENCOFRADO EN ZAPATAS m2 37.20 37.20 100.00% 05.01.03 ACERO PARA ZAPATA fy=4200 kg/cm2 GRADO 60 kg 221.36 221.36 100.00% 5.02 VIGAS DE CIMENTACION 05.02.01 CONCRETO EN VIGAS DE CIMENTACION f'c=210 kg/cm2 m3 5.17 5.17 100.00% 05.02.02 ENCOFRADO Y DESENCOFRADO VIGA DE CIMENTACION m2 41.36 41.36 100.00% 05.02.03 ACERO PARA VIGAS DE CIMENTACION F'y=4200 kg/cm2 GRADO 60 kg 837.01 837.01 100.00% 5.03 SOBRECIMIENTO REFORZADO 05.03.01 SOBRECIMIENTO REFORZADO - CONCRETO f'c=175kg/cm2 m3 4.36 4.36 100.00% 05.03.02 ENCOFRADO Y DESENCOFRADO SOBRECIMIENTO REFORZADO m2 50.53 50.53 100.00% 05.03.03 SOBRE CIMIENTO REFORZADO - ACERO FY=4200KG/CM2 kg 509.66 509.66 100.00% 5.04 COLUMNAS 05.04.01 CONCRETO EN COLUMNAS F'c=210 kg/cm2 m3 8.46 8.46 100.00% 05.04.02 CONCRETO f'c=175 kg/cm2 PARA COLUMNAS DE CONFINAMIENTO m3 1.52 1.52 100.00% 05.04.03 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS m2 119.87 119.87 100.00% 05.04.04 ACERO PARA COLUMNAS fy=4200 kg/cm2 GRADO 60 kg 1,593.5 4 1,593.5 4 100.00% 5.05 VIGAS 05.05.01 CONCRETO EN VIGAS F'c=210 kg/cm2 m3 10.52 10.52 100.00% 05.05.02 ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS m2 113.14 113.14 100.00% 05.05.03 ACERO PARA VIGAS F'y=4200 kg/cm2 GRADO 60 kg 1,850.1 4 1,850.1 4 100.00% 5.06 LOSAS ALIGERADAS 05.06.01 CONCRETO EN LOSAS ALIGERADAS F'c=210 kg/cm2 m3 7.16 7.16 100.00% 05.06.02 ENCOFRADO Y DESENCOFRADO NORMAL EN LOSAS ALIGERADAS m2 81.33 81.33 100.00% 05.06.03 ACERO PARA LOSAS ALIGERADAS F'y=4200 kg/cm2 GRADO 60 kg 659.61 659.61 100.00% 05.06.04 LADRILLO DE ARCILLA HUECO DE ARCILLA 15X30X30 CM PARA TECHO ALIGERADO u 677.48 677.48 100.00% 5.07 CISTERNA 05.07.01 CONCRETO EN CISTERNA f'c=175 kg/cm2 (PREP., VACIADO Y CURADO) CON IMPERMEABILIZANTE m3 3.43 3.43 100.00% 05.07.02 ENCOFRADO Y DESENCOFRADO (INC. HABILIT.) EN CISTERNA SUBTERRANEA m2 34.78 34.78 100.00% 05.07.03 ACERO PARA CISTERNA F'y=4200 kg/cm2 GRADO 60 kg 171.66 171.66 100.00% 5.08 ESCALERAS 05.08.01 CONCRETO F'c=210 kg/cm2 EN ESCALERAS m3 4.22 100.00%
  • 35. 4.22 05.08.02 ENCOFRADO Y DESENCOFRADO EN ESCALERAS m2 24.95 24.95 100.00% 05.08.03 ACERO PARA ESCALERA F'y=4200 kg/cm2 GRADO 60 kg 230.85 230.85 100.00% 6 ALBAÑILERIA 6.01 MURO DE SOGA LADRILLO KING-KONG 18 HUECOS m2 115.38 115.38 100.00% 6.02 MURO DE CABEZA LADRILLO KING-KONG 18 HUECOS m2 35.71 35.71 100.00% CODIGO DESCRIPCION METRADO PROGRAMADO METRADO EJECUTADO PARTIDA UNID. METRAD O METRAD O PORCENT AJE FORMULA 02 : ARQUITECTURA 1 REVOQUES ENLUCIDOS Y MOLDURAS 1.01 TARRAJEO PRIMARIO RAYADO CON CEMENTO-ARENA MEZCLA 1:5, E=1.5CM m2 17.93 17.93 100.00% 1.02 TARRAJEO EN INTERIORES Y EXTERIORES ACABADO CON CEMENTO-ARENA Acab. C:A 1:5 m2 257.32 257.32 100.00% 1.03 TARRAJEO DE SUPERFICIE DE COLUMNAS CON CEMENTO- ARENA Acab. C:A 1:5 m2 82.69 82.69 100.00% 1.04 TARRAJEO EN SUPERFICIE DE VIGAS CON CEMENTO-ARENA Acab. C:A 1:5 m2 78.66 78.66 100.00% 1.05 TARRAJEO CON IMPERMEABILIZANTES m2 22.4 22.40 100.00% 1.06 REVESTIMIENTO DE ESCALERAS C/MOR. 1:4 x 1.5CM, m2 22.07 22.07 100.00% 1.07 VESTIDURA DE DERRAMES m 188.24 188.24 100.00% 2 CIELORRASOS 2.01 CIELORRASOS CON MEZCLA DE CEMENTO-ARENA MEZCLA 1:4, E=1.5CM m2 89.75 89.75 100.00% 3 PISOS Y PAVIMENTOS 3.01 PISO DE CEMENTO PULIDO Y BRUÑADO E=2" C/COLOR m2 30.70 30.70 100.00% 3.02 CONTRAPISO DE 25 mm m2 77.60 77.60 100.00% 3.03 PISO DE CERAMICA DE 40X40 CM m2 77.60 77.60 100.00% 4 ZOCALOS Y CONTRAZOCALOS 4.01 ZOCALO DE CERAMICO DE .20 X .30 M BLANCO m2 32.55 32.55 100.00% 4.02 CONTRAZOCALO CEMENTO SIN COLOREAR H = 20 cm m 241.88 241.88 100.00% 5 CARPINTERIA DE MADERA 5.01 PUERTA TABLERO DE MADERA CEDRO INC. COLOCACION m2 13.42 13.42 100.00% 5.02 PUERTA DE MADERA CONTRAPLACADA DE 45 mm TRIPLAY Inc. Colocacion m2 4.29 4.29 100.00% 5.03 MARCO DE MADERA PARA SISTEMA DIRECTO m2 6.46 6.46 100.00% 5.04 VENTANA CON MARCO DE MADERA CEDRO P/COLOCAR VIDRIO INC. COLOCACION m2 15.76 15.76 100.00%
  • 36. 6 CARPINTERIA METALICA 6.01 PUERTA METALICA (Segun diseño) glb 1.00 1.00 100.00% 6.02 PROTECTOR DE VENTANA DE FºGº m 44.43 44.43 100.00% 6.03 BARANDA DE TUBO Fº Gº PASAMANO 2" EN ESCALERA INC. INSTALACION m 14.30 14.30 100.00% 6.04 ESCALERA DE GATO FºGº DE 3/4" glb 2.00 2.00 100.00% 7 CERRAJERIA 7.01 CERRADURA TRES GOLPES EN PUERTAS pza 8.00 8.00 100.00% 7.02 BISAGRA ALUMINIZADA CAPUCHINA DE 4" EN PUERTAS pza 28.00 28.00 100.00% 8 PINTURA 8.01 PINTURA LATEX 02 MANOS EN CIELO RASO Y VIGAS m2 168.41 168.41 100.00% 8.02 PINTURA LATEX 02 MANOS EN MUROS INTERIORES Y EXTERIORES Inc. COLUMNAS m2 340.01 340.01 100.00% 8.03 PINTURA DE CONTRAZOCALO CON ESMALTE ECONOMICO m 241.88 241.88 100.00% 9 VIDRIOS, CRISTALES Y SIMILARES 9.01 VIDRIOS DOBLES INCOLORO p2 173.36 173.36 100.00% 9.02 VIDRIO DE E=8MM COLOR SISTEMA DIRECTO HABILITADO E INSTALADO p2 71.02 71.02 100.00% 10 JUNTA DE CONSTRUCCION 10.01 JUNTAS DE CONSTRUCCIO CON TEKNOPORT E=1" m 82.13 82.13 100.00% 11 JARDINERIA 11.01 MEJORAMIENTO DE SUELO CON MATERIAL ORGANICO E=.30 M m2 4.35 4.35 100.00% 11.02 SEMBRADO DE GRASS m2 4.35 4.35 100.00% 11.03 PLANTAS ORNAMENTALES u 1.00 1.00 100.00% CODIGO DESCRIPCION METRADO PROGRAMADO METRADO EJECUTADO PARTIDA UNID. CANT. METRAD O PORCENTA JE FORMULA 03 : INSTALACIONES ELECTRICAS 1 INSTALACIONES ELECTRICAS 1.01 SALIDA DE CENTRO DE LUZ pto 12.00 12.00 100.00% 1.02 SALIDA PARA INTERRUPTOR SIMPLE pto 9.00 9.00 100.00% 1.03 SALIDA PARA TOMACORRIENTES DOBLES pto 10.00 10.00 100.00%
  • 37. 1.04 SALIDA DE PARED (BRAQUETES) CON PVC pto 2.00 2.00 100.00% 1.05 SALIDA PARA ELECTROBOMBA Y COCINA CON PVC pto 2.00 2.00 100.00% 1.06 SALIDA PARA TELEFONO DIRECTO (DE SERVICIO PUBLICO) pto 1.00 1.00 100.00% 1.07 SALIDA PARA ANTENA DE TELEVISION CON PVC pto 1.00 1.00 100.00% 1.08 SALIDA PARA TIMBRE pto 1.00 1.00 100.00% 1.09 CAJA DE PASE DE F.G 4x4x3" u 4.00 4.00 100.00% 2 TABLEROS Y CUCHILLAS 2.01 SUB TABLERO DE DISTRIBUCION CINCO CIRCUITOS u 1.00 1.00 100.00% 3 CONDUCTORES Y/O CABLES 3.01 CABLE ELECTRICO TW AWG 16 mm2 m 5.00 5.00 100.00% 3.02 CABLE ELECTRICO TW AWG # 14 -2.5 mm2 m 266.28 266.28 100.00% 3.03 CABLE ELECTRICO TW AWG # 12 m 117.96 117.96 100.00% 3.04 TUBERIA DE PVC SEL D=19MM m 389.24 389.24 100.00% 4 SUMINISTRO E INSTALACION DE LUMINARIAS 4.01 FLUORESCENTE DE 2x40W / EQUIPO u 7.00 7.00 100.00% 4.02 FLUORESCENTE CIRCULAR 32 W INC./EQUIPO u 11.00 11.00 100.00% 4.03 SUMINISTRO E INSTALACION DE LAMPARA DE 1OO W u 2.00 2.00 100.00% 5 VARIOS 5.01 POZO CONEXION A TIERRA glb 1.00 1.00 100.00% 5.02 MANHOL DE DERIVACION DE Cº DE 0.45x0.45xM u 1.00 1.00 100.00% CODIGO DESCRIPCION METRADO PROGRAMADO METRADO EJECUTADO PARTIDA UNID. CANT. METRAD O PORCENTA JE FORMULA 04 : INSTALACIONES SANITARIAS 1 INSTALACIONES SANITARIAS 1.01 SISTEMA DE DESAGUE 01.01.01 SALIDAS DE PVC SAL PARA DESAGUE DE 4" pto 4.00 4.00 100.00% 01.01.02 SALIDAS DE PVC SAL PARA DESAGUE DE 2" pto 4.00 4.00 100.00% 01.01.03 SALIDAS DE PVC SAL PARA VENTILACION DE 2" pto 2.00 2.00 100.00% 1.02 TUBERIAS DE DESAGUE 01.02.01 TUBERIA DE PVC SAL 4" m 38.30 38.30 100.00% 01.02.02 TUBERIA DE PVC SAL 2" m 32.71 32.71 100.00%
  • 38. 2 ADITAMENTOS 2.01 ACCESORIOS DE INSTALACION DE DESAGUE glb 1.00 1.00 100.00% 2.02 REGISTROS DE BRONCE DE 4" pza 3.00 3.00 100.00% 2.03 SUMIDEROS DE BRONCE DE 2" pza 4.00 4.00 100.00% 2.04 SOMBRERO VENTILACION PVC DE 2" pza 2.00 2.00 100.00% 3 SISTEMA DE AGUA FRIA 3.01 SALIDA DE AGUA FRIA CON TUBERIA DE PVC-SAP 1/2" pto 7.00 7.00 100.00% 3.02 RED DE DISTRIBUCION TUBERIA DE 1/2" PVC-SAP m 22.43 22.43 100.00% 3.03 RED DE DISTRIBUCION TUBERIA DE 3/4" PVC-SAP m 27.69 27.69 100.00% 3.04 TUBERIA DE PVC SAP DE 1 1/2" SUCCION m 4.20 4.20 100.00% 3.05 TUBERIA DE PVC SAP DE 1" IMPULSION m 9.10 9.10 100.00% 3.06 VALVULA COMPUERTA DE BRONCE ROSCADA DE 1/2" u 4.00 4.00 100.00% 3.07 VALVULA COMPUERTA DE BRONCE ROSCADA DE 3/4" u 1.00 1.00 100.00% 3.08 VALVULA CHECK DE 1 1/2" u 1.00 1.00 100.00% 4 APARATOS Y ACCESORIOS SANITARIOS 4.01 ACCESORIOS DE INSTALACION DE AGUA glb 1.00 1.00 100.00% 4.02 INODORO TANQUE BAJO BLANCO pza 2.00 2.00 100.00% 4.03 URINARIOS DE LOZA DE PICO pza 1.00 1.00 100.00% 4.04 LAVATORIO DE PARED BLANCO 1 LLAVE pza 2.00 2.00 100.00% 4.05 LAVADERO EN COCINA pza 1.00 1.00 100.00% 4.06 PAPELERA DE LOZA BLANCA DE 13 X 15 cm pza 2.00 2.00 100.00% 4.07 CAJA DE REGISTRO DE DESAGUE 12" X 24" pza 3.00 3.00 100.00% 4.08 COLOCACION DE APARATOS SANITARIOS CORRIENTES pza 5.00 5.00 100.00% 4.09 TANQUE ELEVADO DE ROTOPLAS INC. ACCESORIOS 2.50 M3 u 1.00 1.00 100.00% 4.10 EQUIPO DE BOMBEO, 01 ELECTROBOMBA DE 1HP u 1.00 1.00 100.00% 4.11 PRUEBA HIDRAULICA glb 1.00 1.00 100.00% 5 OTROS 5.01 MESADA DE CONCRETO/CERAMICO glb 1.00 1.00 100.00%
  • 41. 15.- PLANOS DE REPLANTEO DE OBRA
  • 43. 17.- ACTA DE ENTREGA DE TERRENO
  • 44. 18.- ACTA DE RECEPCION DE OBRA
  • 45. 19.- CRONOGRAMAS DE AVANCE DE OBRA PROGRAMADO Y EJECUTADO CUADRO COMPARATIVO DE AVANCE DE OBRA PROGRAMADO VS EJECUTADO:
  • 46. S/. % S/. % S/. % S/. % Nº 01 48,960.40 20.81% 76,132.50 32.35% 76,132.50 32.35% 159,189.68 67.65% Nº 02 113,162.79 48.09% 87,511.37 37.19% 163,643.87 69.54% 71,678.31 30.46% Nº 03 73,198.99 31.11% 71,678.31 30.46% 235,322.18 100.00% 0.00 0.00% TOTAL 235,322.18 100.00% 235,322.18 100.00% S/. 235,322.18PRESUPUESTOINCIGV CULMINADA VALORIZACION MENSUAL ACUMULADO SALDOPROGRAMADO EJECUTADO AVANCEGENERALDEOBRA
  • 47. 20.- DECLARACION JURADA DE NO INSTALACION DE EQUIPOS
  • 49. 22.- DECLARACION JURADA DE NO TENER ADEUDOS POR CONCEPTO DE IMPUESTOS GENERADOS POR LA EJECUCION DE LA OBRA
  • 50. 23.- BASES DEL PROCESO DE SELECCIÓN
  • 51. 24.- CONVOCATORIA DEL PROCESO DE SELECCIÓN
  • 52. 25.- ACTA DE OTORGAMIENTO DE BUENA PRO
  • 53. 26.- CONTRATO DE EJECUCION DE OBRA
  • 55. 28.- ARCHIVO DIGITAL DE LIQUIDACION FINAL DE OBRA
