Catálogo DA 51.2 • 2002

micromaster
Convertidores de frecuencia
MICROMASTER 410/420/430/440
0,12 kW hasta 250 kW
Catálogos de la división "Standard Drives"

 Convertidores                                  DA 51.2
 MICROMASTER 410/420/430/440
 Referencia:
 alemán:     E86060-K5151-A121-A3
 inglés:     E86060-K5151-A121-A3-7600
 español: E86060-K5151-A121-A3-7800

 COMBIMASTER 411/MICROMASTER 411                DA 51.3
 (en preparación)
 Referencia:
 alemán:     E86060-K5151-A131-A1
 inglés:     E86060-K5151-A131-A1-7600

 MICROMASTER, MICROMASTER Vector                DA 64
 MIDIMASTER Vector, COMBIMASTER
 El catálogo puede descargarse en Internet
 desde la dirección:
 http://www.siemens.com/micromaster

 Reguladores de corriente alterna               DA 68
 monofásica y trifásica SIVOLT A/V

 Referencia:
 alemán:     E20002-K4068-A101-A1

 Fusibles para semiconductores SITOR            DA 94.1

 Referencia:
 alemán:     E20002-K4094-A111-A3
 inglés:     E20002-K4094-A111-A2-7600

 Motores de baja tensión                        M 11

 Referencia:
 alemán:     E86060-K1711-A101-A1
 inglés:     E86060-K1711-A101-A1-7600

 Motores reductores 2KG1                        M 15

 Referencia:
 alemán:     E86060-K1715-A101-A2

 Automatización                                 CA 01
 y Accionamientos
 Referencia:
 alemán:     E86060-D4001-A100-B7
 inglés:     E86060-D4001-A110-B7-7600
 español: E86060-D4001-A110-B7-7800

 Marcas / Internet
® COMBIMASTER,    MICROMASTER, MIDIMASTER, SIMOVIS,
 SITOR y SIVOLT son marcas registradas de Siemens.
 Las restantes designaciones que figuran en este catálogo
 pueden ser marcas registradas cuyo uso por terceros para sus
 propios fines pueden violar los derechos de sus propietarios.

 ¡Visite el sitio de Siemens Automatización y
 Accionamientos en Internet!
 http://www.siemens.com/automation
s

Convertidores                                              Sinopsis

MICROMASTER                                                                    0
410/420/430/440                                            MICROMASTER 410

0,12 kW a 250 kW
                                                           0,12 kW a 0,75 kW
                                                                               1
                                                           MICROMASTER 420
Catálogo DA 51.2 × 2002                                    0,12 kW a 11 kW
                                                                               2
Anulado: Catálogo DA 51.2 × 2001

                                                           MICROMASTER 430
                                                           7,5 kW a 90 kW
                                                                               3
                                                           MICROMASTER 440
                                                           0,12 kW a 250 kW
                                                                               4
                                                           Anexo

                                                                               A
Los productos y sistemas relacio-
nados en el presente catálogo se
distribuyen siguiendo un sistema de
gestión de la calidad cerfiticado
por la DQS.
El certificado DQS está reconocido
en todos los países de la IQ Net.     Sistema de gestión

Certificado por DQS según
DIN EN ISO 9001, nº reg. 357-05
DIN EN ISO 14001, nº reg. 81342-01
Certificado por BSI según
BS EN ISO 9001, nº reg. FM 25845

© Siemens AG 2002
MICROMASTER 410/420/430/440

      Sinopsis

    s Orientaciones para la selección

                                       MICROMASTER 410                                 MICROMASTER 420
       Características principales     “El económico”                                  “El universal”
                                       para velocidades variables con motores trifá-   para redes trifásicas y conexión opcional del bus de campo,
                                       sicos en redes monofásicas,                     p.ej.: con cintas transportadoras, transporte de material,
                                       p.ej.: con bombas, ventiladores, paneles        bombas, ventiladores y máquinas operadoras

0      Gama de potencias

       Gamas de tensión
                                       publicitarios,
                                       0,12 kW a 0,75 kW

                                       1 AC 100 V a 120 V
                                                                                       0,12 kW a 11 kW

                                                                                       1 AC 200 V a 240 V
                                       1 AC 200 V a 240 V                              3 AC 200 V a 240 V
                                                                                       3 AC 380 V a 480 V

       Regulación                      • Característica V/f                            • Característica V/f
                                       • Característica multipunto                     • Característica multipunto
                                         (característica V/f parametrizable)             (característica V/f parametrizable)
                                       • FCC (regulación corriente-flujo)              • FCC (regulación corriente-flujo)

       Regulación del proceso          –                                               Regulador PI interno

       Entradas                        3 entradas digitales                            3 entradas digitales
                                       1 entrada analógica                             1 entrada analógica

       Salidas                         1 salida por relé                               1 salida analógica
                                                                                       1 salida por relé
       Conexión al sistema de          El partner PLC para LOGO! y                     El partner ideal para sus tareas de automatización,
       automatización                  SIMATIC S7-200                                  tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA)
                                                                                       y SIMOTION
       Características adicionales     • Refrigeración natural                         • Sistema BICO
                                         (sin unidad de ventiladores)
                                       • Conexiones situadas como en los
                                         elementos de conmutación
                                         convencionales (p.ej.: contactores)

                                       Capítulo 1                                      Capítulo 2
        0/2         Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                 Sinopsis

MICROMASTER 430                                       MICROMASTER 440
“El especialista para bombas y ventiladores”          “El más versátil”
con OP optimizado (conmutación manual/automático),    con regulación vectorial perfeccionada (con y sin realimentación de
funcionalidad de software adaptada y óptimo           sensores) para aplicaciones diversas en sectores como el de manu-
aprovechamiento de la potencia                        tención, textil, ascensores, equipos elevadores y maquinaria

7,5 kW a 90 kW

3 AC 380 V a 480 V
                                                      0,12 kW a 250 kW

                                                      1 AC 200 V a 240 V
                                                                                                                            0
                                                      3 AC 200 V a 240 V
                                                      3 AC 380 V a 480 V
                                                      3 AC 500 V a 600 V
• Característica V/f                                  • Característica V/f
• Característica multipunto                           • Característica multipunto
  (característica V/f parametrizable)                   (característica V/f parametrizable)
• FCC (regulación corriente-flujo)                    • FCC (regulación corriente-flujo)
                                                      • Vector Control
Regulador PID interno                                 Regulador PID interno
                                                      (autotuning)
6 entradas digitales                                  6 entradas digitales
2 entradas analógicas                                 2 entradas analógicas
1 entrada PTC/KTY                                     1 entrada PTC/KTY
2 salidas analógicas                                  2 salidas analógicas
3 salidas por relé                                    3 salidas por relé
El partner ideal para sus tareas de automatización,   El partner ideal para sus tareas de automatización,
tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA)    tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA)
y SIMOTION                                            y SIMOTION
• Modo ahorrador de energía                           • 3 índices para cada parámetro
• Vigilancia del momento de carga                     • Chopper de frenado integrado (hasta 75 kW)
  (detecta la marcha en vacío de las bombas)          • Regulación de par
• Motores en cascada

Capítulo 3                                            Capítulo 4
                                                                                        Siemens DA 51.2 · 2002      0/3
MICROMASTER 410/420/430/440

      Sinopsis

    s Accesorios
      Para los convertidores               Correspondencia de los paneles de operador y los módulos con las series de convertidores
      MICROMASTER se
      ofrece una amplia gama               Accesorios                  Referencia                                  MICROMASTER
      de accesorios:                                                                                 410         420      430         440
      s Filtros
                                           Paneles de operador
      s Bobinas
                                           OP                          6SE6400-0SP00-0AA0            %

0
      s Paneles de operador                BOP                         6SE6400-0BP00-0AA0                        %                    %
      s Módulo PROFIBUS                    AOP                         6SE6400-0AP00-0AA0                        %                    %
      s Módulo DeviceNet                                               6SE6400-0AP00-0AA1                        %                    %
      s Módulo evaluador de                BOP-2                       6SE6400-0BE00-0AA0                                     %
         generador de impulsos
      s Placas de conexión de              Módulos
         pantallas                         PROFIBUS                    6SE6400-1PB00-0AA0                        %            %       %
      s Accesorios de montaje,             DeviceNet                   6SE6400-1DN00-0AA0                        %            %       %
         etc.                              Generador de imp.           6SE6400-0EN00-0AA0                                             %
                                                                                                     % combinación posible

           BOP/OP                                       AOP                                              BOP-2

      Paneles de operador

           PROFIBUS                                     DeviceNet                                    Generador de impulsos

      Módulos

        0/4       Siemens DA 51.2 · 2002
Convertidores
MICROMASTER 410
    1/2    Descripción

    1/4    Esquemas de conexiones

    1/6    Datos técnicos

    1/7    Datos para selección y pedido

    1/8    Accesorios

    1/10   Dibujos dimensionales

                                                        1

                         Siemens DA 51.2 · 2002   1/1
MICROMASTER 410

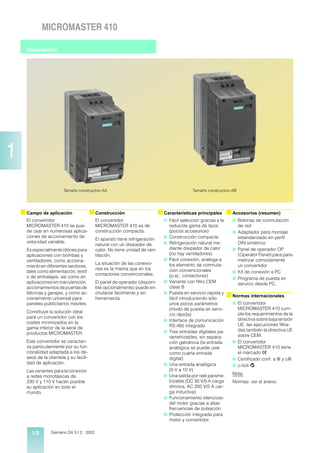

      Descripción

1

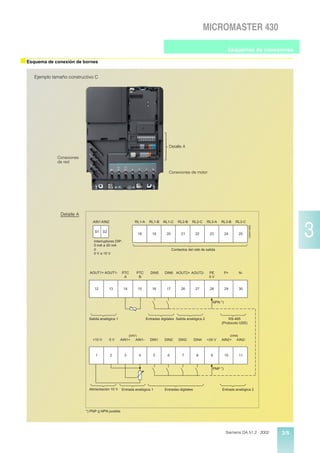

                         Tamaño constructivo AA                                               Tamaño constructivo AB

    s Campo de aplicación                 s Construcción                     s Características principales s Accesorios (resumen)
      El convertidor                        El convertidor                     s Fácil selección gracias a la      s Bobinas de conmutación
      MICROMASTER 410 se pue-               MICROMASTER 410 es de                  reducida gama de tipos              de red
      de usar en numerosas aplica-          construcción compacta.                 (pocos accesorios)              s Adaptador para montaje
      ciones de accionamiento de                                               s   Construcción compacta             estandarizado en perfil
                                            El aparato tiene refrigeración
      velocidad variable.                                                      s   Refrigeración natural me-         DIN simétrico
                                            natural con un disipador de
      Es especialmente idóneo para          calor. No tiene unidad de ven-         diante disipador de calor       s Panel de operador OP
      aplicaciones con bombas y             tilación.                              (no hay ventiladores)             (Operator Panel) para para-
      ventiladores, como acciona-                                              s   Fácil conexión, análoga a         metrizar cómodamente
                                            La situación de las conexio-           los elemento de conmuta-          un convertidor
      miento en diferentes sectores,
                                            nes es la misma que en los             ción convencionales
      tales como alimentación, textil                                                                              s Kit de conexión a PC
                                            contactores convencionales.            (p.ej.: contactores)
      o de embalajes, así como en                                                                                  s Programa de puesta en
      aplicaciones en manutención,          El panel de operador (disponi-     s   Variante con filtro CEM           servicio desde PC.
      accionamientos de puertas de          ble opcionalmente) puede en-           clase B
      fábricas y garajes, y como ac-        chufarse fácilmente y sin          s   Puesta en servicio rápida y
      cionamiento universal para            herramienta.                           fácil introduciendo sólo
                                                                                                                 s Normas internacionales
      paneles publicitarios móviles.                                               unos pocos parámetros           s El convertidor
                                                                                   (modo de puesta en servi-         MICROMASTER 410 cum-
      Constituye la solución ideal                                                                                   ple los requerimientos de la
                                                                                   cio rápida)
      para un convertidor con los                                                                                    directiva sobre baja tensión
                                                                               s   Interface de comunicación
      costes minimizados en la                                                                                       UE, las ejecuciones filtra-
      gama inferior de la serie de                                                 RS-485 integrado
                                                                               s   Tres entradas digitales pa-       das también la directiva UE
      productos MICROMASTER.                                                                                         sobre CEM.
                                                                                   rametrizables, sin separa-
      Este convertidor se caracteri-                                               ción galvánica (la entrada      s El convertidor
      za particularmente por su fun-                                               analógica se puede usar           MICROMASTER 410 tiene
      cionalidad adaptada a los de-                                                como cuarta entrada               el marcado >
      seos de la clientela y su facili-                                            digital)                        s Certificado conf. a u y cu
      dad de aplicación.                                                       s   Una entrada analógica           s c-tick q
      Las variantes para la conexión                                               (0 V a 10 V)
                                                                               s   Una salida por relé parame-     Nota:
      a redes monofásicas de
      230 V y 115 V hacen posible                                                  trizable (DC 30 V/5 A carga     Normas: ver el anexo.
      su aplicación en todo el                                                     óhmica; AC 250 V/2 A car-
      mundo.                                                                       ga inductiva)
                                                                               s   Funcionamiento silencioso
                                                                                   del motor gracias a altas
                                                                                   frecuencias de pulsación
                                                                               s   Protección integrada para
                                                                                   motor y convertidor.

        1/2        Siemens DA 51.2 · 2002
MICROMASTER 410

                                                                                                                              Descripción

s Datos mecánicos                    s Datos funcionales                                                    s Características de
                                                                                                               protección
  s Ejecución compacta                 s Tecnología IGBT de última        s Actuación rápida y repro-
                                                                                                               s Corriente de sobrecarga de
  s Enfriamiento por autoventi-            generación                         ducible con alta constancia
                                                                                                                 1,5 x corriente asignada de
      lación (convección)              s Control digital por                  de las entradas digitales
                                                                                                                 salida (es decir, 150 % de
  s   Temperatura de servicio              microprocesador                s   Especificación precisa de          capacidad de sobrecarga)
      –10 °C a +50 °C                  s Característica V/f lineal,           consigna gracias a una en-         durante 60 s, luego 0,85 x
  s   Simple conexión por cable;           con una elevación de la            trada analógica de 10 bits         corriente asignada de sali-
      conexiones de red y motor            tensión parametrizable             de alta resolución                 da durante 240 s, tiempo
      separadas y dispuestas           s   Característica V/f             s   Una gama de frecuencias            de ciclo 300 s
      frente a frente para optimi-         cuadrática                         inhibible                        s Protección de sobreten-
      zar la compatibilidad elec-      s   Característica multipunto      s   Condensador Y desmonta-            sión/tensión mínima
      tromagnética y la claridad           (característica V/f parame-        ble para aplicación en           s Protección de sobretempe-
      de las conexiones                    trizable)                          redes IT                           ratura para el convertidor
  s   Panel de operador enchu-         s   Rearranque al vuelo            s   Interface serie RS-485 con       s Protección de defecto a
      fable opcionalmente                                                     protocolo USS

                                                                                                                                               1
                                       s   Rearranque automático                                                 tierra
  s   Regletero de mando                   tras corte de red o            s   Un LED para la información       s Protección contra corto-
      de terminales sin tornillos.         anomalía                           de estado                          circuitos
  s   Puede montarse lateral-          s   Generador de rampa para-       s   Variante con filtro CEM          s Protección térmica del
      mente, o sea, también con            metrizable (0 s a 650 s) con       clase B.                           motor I2t
      armarios de poca profundi-           posibilidad de redondeo                                             s Protección contra el vuelco
      dad.                             s   Rápida limitación de la co-                                           del motor.
                                           rriente (FCL) para un fun-
                                           cionamiento sin anomalías

                                                                                                            Siemens DA 51.2 · 2002    1/3
MICROMASTER 410

      Esquemas de conexiones

    s Esquema de bloques

                                                                                      Panel de mando (accesorio)

                                                                                         I           Fn            1 AC 100 V a 120 V
                                                                                                                   1 AC 200 V a 240 V
                                                                                                                   PE
                                                                                        O     Jog    P

          Alimentación y entrada analógica                                                                                               FS1

          Tensión de entrada: 0 V a + 10 V,                                                                                    PE        L, N
                                  escalable

1              +
               --
                 > 4,7 k
                                               AIN+
                                                           6

                                                           7
                                                           8
                                                                 +10 V

                                                                           A

                                                                0V               D

                                                           máx. 33 V
                                                           máx. 5 mA                                                          AC
                                               DIN1         1
                                               DIN2        2
                                               DIN3        3                                                                              DC

               +
                 24 V                                      4             +24 V (máx. 50 mA)                                                                DC+
               -
                                                           5                                                                                               DC -
                                                                         0V
              Alimentación                                                                      CPU
              (fuente externa
              o interna)

                                                                               RL1
          Contactos del relé de salida                                                                                        DC
          250 V AC, máx. 2 A                               11
                                                RL1-B
          (carga inductiva)                                12
          30 V DC, máx. 5 A                     RL1-C
          (carga óhmica)                                                                                                                  AC

                                                            9              Puerto
                                                  P+                       serie
                                                           10
                                                      N-
                                                                           RS-485

                                                                                                                               PE       U, V, W
                                                                                                                                            C DA51-5033b

                                                                                                                                    M
                                                                                                                                    3~

          Para obtener una entrada digital adicional (DIN4)
          es necesario modificar el circuito como sigue:

                                               DIN4        7

               +
                 24 V                                      4
               -
                                                           5
          Alimentación
          (fuente externa
          o interna)

                                C DA51-5034b

        1/4             Siemens DA 51.2 · 2002
MICROMASTER 410

                                                                                                                             Esquemas de conexiones

s Esquema de conexión de bornes

                                                                    Conexiones de red

                                                                                                                                                           1
                                                                    Detalle A

                                                                    Conexiones de motor

           Detalle A
                                                      CDA51-5035a

                                                                       Relé de salida
                                                                            RL1

                                                                    RL1-B              RL1-C

                                                                         11       12

                                                                      Contactos del relé
                                                                          de salida

                            DIN1   DIN2     DIN3    +24V                0V      +10V       AIN+       0V     P+      N-

                             1       2        3        4                    5     6            7      8      9         10

                                                                                                              RS-485
                                                                                                           (protocolo USS)

                                                                                  Entrada analógica
                             Entradas digitales    Alimentación 24 V
                                                                                          Alimen-
                                                                                        tación 10 V

                                                                                                                            Siemens DA 51.2 · 2002   1/5
MICROMASTER 410

      Datos técnicos

    s Convertidores MICROMASTER 410
       Tensión de red y                 1 AC 200 V a 240 V ± 10 %                  0,12 a 0,75 kW
       gamas de potencia                1 AC 100 V a 120 V ± 10 %                  0,12 a 0,55 kW
       Frecuencia de red                47 a 63 Hz
       Frecuencia de salida             0 Hz a 650 Hz
       Frecuencia de salida             ³  0,95
       Rendimiento del convertidor      96 % a 97 %
       Capacidad de sobrecarga          Corriente de sobrecarga de 1,5 x corriente asignada de salida (es decir, 150 % de capacidad de sobrecarga)
                                        durante 60 s, luego 0,85 x corriente asignada de salida durante 240 s, tiempo de ciclo 300 s
       Corriente de precarga            no superior a la corriente asignada de entrada
       Método de control                característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f parametrizable)
       Frecuencia de pulsación          8 kHz (estándar)
                                        2 kHz a 16 kHz (en escalones de 2 kHz)
       Frecuencias fijas                3, parametrizables
       Bandas de frecuencia             1, parametrizable

1      inhibibles
       Resolución de consigna

       Entradas digitales
                                        10 bits analógica
                                        0,01 Hz serie
                                        3 entradas digitales parametrizables, sin separación galvánica; tipo PNP, compatibles con SIMATIC
       Entrada analógica                1, para consigna (0 V a 10 V, escalable o usable como cuarta entrada digital)
       Salida de relé                   1, parametrizable, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva)
       Interface serie                  RS-485, para servicio con protocolo USS
       Largo del cable del motor        máx. 30 m (apantallado)
                                        máx. 50 m (sin apantallar)
       Compatibilidad                   convertidor disponible con filtro CEM integrado según EN 61 800-3
       electromagnética                 (define valores límite según EN 55 011, clase B)
       Frenado                          por inyección de corriente continua, combinado
       Grado de protección              IP 20
       Temperatura de servicio          –10 °C a +50 °C
       Temp. de almacenamiento          –40 °C a +70 °C
       Humedad relativa del aire        95 % (condensación no permitida)
       Altitud de instalación           hasta 1000 m sobre el nivel del mar sin reducción de potencia
       Funciones de protección para     • Mínima tensión
                                        • Sobretensión
                                        • Sobrecarga
                                        • Defecto a tierra
                                        • Cortocircuito
                                        • Vuelco del motor
                                        • Protección térmica del motor I2t
                                        • Sobretemperatura en convertidor
       Conformidad con las normas       u, cu, >, c-tick q
       Marcado >                        según directiva sobre baja tensión 73/23/CEE
                                        ejecuciones filtradas además según directiva CEM 89/336/CEE
       Pesos y dimensiones              Tamaño constructivo (FS)                A x A x P (mm)                   Peso, aprox. (kg)
       (sin accesorios)                 AA                                      150 x 69 x 118                   0,8
                                        AB                                      150 x 69 x 138                   1,0

    s Datos de reducción de potencia (derating)
      Frecuencia de pulsación

       Potencia                         Corriente asignada de salida en A
                                        para una frecuencia de pulsación de
       kW                               4 kHz          6 kHz           8 kHz               10 kHz            12 kHz           14 kHz           16 kHz
       0,12                             0,9            0,9             0,9                 0,8               0,7              0,6              0,5
       0,25                             1,7            1,7             1,7                 1,5               1,3              1,1              0,9
       0,37                             2,3            2,3             2,3                 2,0               1,7              1,5              1,3
       0,55                             3,2            3,2             3,2                 2,9               2,6              2,3              2,0
       0,55, 115 V (a 50 °C)            3,0            3,0             2,7                 2,5               2,2              2,0              1,7
       0,55, 115 V (a 40 °C)            3,2            3,2             3,2                 2,9               2,6              2,3              2,0
       0,75 (a 50 °C)                   3,9            3,9             3,6                 3,2               2,9              2,6              2,3
       0,75 (a 40 °C)                   4,2            4,2             4,2                 3,8               3,4              3,0              2,7

      Los valores de la corriente tienen validez a una temperatura ambiente de 50 °C, siempre que no se indique lo contrario.

        1/6        Siemens DA 51.2 · 2002
MICROMASTER 410

                                                                                                                                                                                        Datos técnicos

s Datos de reducción de potencia (derating) (continuación)
  Altitud de instalación sobre el nivel del mar

        Corriente de salida admisible                                                                                  Tensión de red admisible
        en % de la corriente de salida asignada                                                                        en % de la máx. tensión de red posible

                                        CDA51-5039a                                                                                        C DA51-5038a

                            100                                                                                                  100

                                                                                                                     Tensión de red
    Corriente asignada de salida

                             90                                                                                                   %
                             80                                                                                                   80
                             %                                                                                                    75
                             60                                                                                                   60

                                   40                                                                                                 40

                                   20                                                                                                 20

                                   0
                                        0        1000      2000        3000 m 4000
                                                        Altura sobre el nivel del mar
                                                                                                                                      0
                                                                                                                                           0         1000        2000       3000 m 4000
                                                                                                                                                            Altura sobre el nivel del mar                1
                                                                                                                                                             Datos para selección y pedidos

s Convertidores MICROMASTER 410
   Potencia                                             Corriente de        Corriente asignada Tamaño                     Referencia
                                                        entrada asignada 1) de salida          constructivo
                                                                                                                          MICROMASTER 410                               MICROMASTER 410
   kW                                       hp          A                        A                   (FS)                 sin filtro                                    con filtro integrado clase B

   Tensión de red 1 AC 100 V a 120 V, tensión de salida 200 V a 240 V, trifásica
   0,12                                     0,16         4,6                     0,9                 AA                   6SE6410-2UA11-2AA0                            –
   0,25                                     0,33         7,5                     1,7                 AA                   6SE6410-2UA12-5AA0                            –
   0,37                                     0,50        10,1                     2,3                 AA                   6SE6410-2UA13-7AA0                            –
   0,55                                     0,75        13,4                     2,7 (3,2 a 40 °C)   AB                   6SE6410-2UA15-5BA0                            –

   Tensión de red 1 AC 200 V a 240 V, tensión de salida 200 V a 240 V, trifásica
   0,12                                     0,16         1,5                     0,9                 AA                   6SE6410-2UB11-2AA0                            6SE6410-2BB11-2AA0
   0,25                                     0,33         3,0                     1,7                 AA                   6SE6410-2UB12-5AA0                            6SE6410-2BB12-5AA0
   0,37                                     0,50         4,4                     2,3                 AA                   6SE6410-2UB13-7AA0                            6SE6410-2BB13-7AA0
   0,55                                     0,75         5,8                     3,2                 AB                   6SE6410-2UB15-5BA0                            6SE6410-2BB15-5BA0
   0,75                                     1,0          7,8                     3,6 (4,2 a 40 °C)   AB                   6SE6410-2UB17-5BA0                            6SE6410-2BB17-5BA0

  Los valores de la corriente tienen validez a una temperatura ambiente de 50 °C, siempre que no se indique lo contrario.

                                                                          Indicación para el pedido:
                                                                          ver el anexo.
                                                                                                            s Motores para
                                                                                                              MICROMASTER 410
                                                                          Todos los MICROMASTER               Para datos de selección y
                                                                          410 se suministran sin panel        pedido de motores particular-
                                                                          de operador (OP). El OP y los       mente idóneos para operar
                                                                          demás accesorios se han de          asociados a convertidores
                                                                          pedir por separado (ver pági-       MICROMASTER 410, ver el
                                                                          na 1/9).                            catálogo M 11 (ver la sinopsis
                                                                                                              en el anexo).

  1) Estos valores rigen para tensio-
     nes nominales de la red de
     115 V ó 230 V.

                                                                                                                                                                     Siemens DA 51.2 · 2002        1/7
MICROMASTER 410

      Accesorios

    s Accesorios selectivos
      Filtro CEM clase B                   Un aparato con filtro integrado       Bobinas de conmutación             Conforme a las prescripciones
                                           puede usarse con un interrup-         de red                             de la EN 61 000-3-2 “Valores lí-
      Para convertidores con ten-
                                           tor diferencial con una sensi-                                           mite para corrientes armónicas
      sión de conexión a la red de                                               Las bobinas de conmutación
                                           bilidad de 30 mA, siendo idó-                                            con corriente de entrada al
      1 AC 230 V se ofrecen varian-
      tes con filtro CEM clase B
                                           neo sólo para instalaciones
                                                                                 de red se aplican para alisar
                                                                                 picos de tensión o para puen-
                                                                                                                                £
                                                                                                                    aparato de 16 A por fase”,
                                           con cableado fijo.                                                       hay aspectos particulares para
      integrado.                                                                 tear microcaídas debidas a la
                                                                                                                    los accionamientos con 250 W
                                           Un aparato sin filtro junto con       conmutación.
      • Los valores se cumplen con:                                                                                 a 550 W y alimentaciones de
                                           el filtro accesorio “filtro clase B
        cable apantallado de hasta                                               Además, este tipo de bobinas       red monofásicas de 230 V que
                                           con bajas corrientes de deri-
        5 m, o cables al motor de                                                reducen los efectos de los ar-     se emplean en aplicaciones no
                                           vación” tiene una corriente de
        baja capacidad de hasta
        10 m (conductor/conductor
                                                           £
                                           derivación de 3,5 mA (cable
                                                                                 mónicos sobre el convertidor
                                                                                 y la red.
                                                                                                                    industriales (primer entorno).
                                           apantallado del motor hasta                                              Para aparatos con 250 W y
        < 75 pF/m, conductor/pan-
                                           5 m).                                 Si la relación entre la potencia   370 W, o bien se deberán
        talla < 150 pF/m).
                                                                                 asignada del convertidor y la      montar las bobinas de entrada

1
        Los valores límite cumplen
                                                                                 potencia de cortocircuito de la    recomendadas, o bien se ha-
        EN 55 011 clase B.
                                                                                 red es menor del 1 %, se de-       brá de solicitar un permiso de
                                                                                 berá emplear una bobina de         la empresa abastecedora de
                                                                                 conmutación de red para re-        electricidad para conectar a la
                                                                                 ducir los picos de corriente.      red pública de abastecimien-
                                                                                                                    to eléctrico.
                                                                                 Las bobinas de conmutación
                                                                                 de red están concebidas            Para aparatos de uso profe-
                                                                                 como bobinas para subes-           sional con una potencia de
                                                                                 tructuras, montándose entre        conexión > 1 kW no están
                                                                                 el convertidor y la placa de       actualmente definidos valores
                                                                                 montaje.                           límite en la norma
                                                                                                                    EN 61 000-3-2, por lo que los
                                                                                                                    convertidores con ³ 0,75 kW
                                                                                                                    satisfacen la norma
                                                                                                                    EN 61 000-3-2.

    s Accesorios generales
      Panel de operador (OP)                                                     Kit de conexión PC –               Programas de puesta en
                                                                                 convertidor                        servicio
      El panel de operador OP per-
      mite efectuar ajustes persona-                                             Para poder controlar y poner       • STARTER
      lizados de parámetros.                                                     en servicio un convertidor di-       es un software de puesta en
                                                                                 rectamente desde un PC               servicio asistido gráfica-
      Los valores y las unidades se
                                                                                 cuando éste tiene instalado el       mente para convertidores
      visualizan en un display de
                                                                                 software correspondiente             de frecuencia
      5 dígitos.
                                                                                 (p. ej. STARTER).                    MICROMASTER 410/420/
      Un OP puede utilizarse para                                                                                     430/440 bajo Windows NT/
                                                                                 El kit de conexión contiene
      varios convertidores. El OP se                                                                                  2000. Se pueden leer, modi-
                                                                                 un convertidor RS-485/
      enchufa directamente en el                                                                                      ficar, memorizar, cargar e
                                                                                 RS-232 con un conector
      convertidor.                                                                                                    imprimir las listas de pará-
                                                                                 sub-D de 9 polos.
                                                                                                                      metros.
                                                                                                                    • DriveMonitor
                                                                                                                      es un software de puesta en
                                                                                                                      servicio para parametrizar
                                                                                                                      los convertidores de
                                                                                                                      frecuencia. Este programa
                                                                                                                      funciona bajo Windows 95/
                                                                                                                      98/NT/2000.

                                           Convertidor con panel de
                                           operador (OP)

        1/8       Siemens DA 51.2 · 2002
MICROMASTER 410

                                                                                                                                      Accesorios

s Datos de pedido para accesorios selectivos
  Los accesorios aquí indica-              El convertidor y los accesorios    Todos los accesorios selec-         Para el espacio americano se
  dos (filtros, bobinas, fusibles,         asociados tienen la misma          tivos y el panel de operador        requieren fusibles listados en
  interruptores automáticos) de-           tensión asignada.                  están certificados según u,         u como, p. ej. la serie de fusi-
  ben seleccionarse de acuer-                                                 exceptuando los fusibles.           bles Class NON de Buss-
  do con el respectivo converti-                                              Los fusibles del tipo 3NA3          mann.
  dor.                                                                        se recomiendan para el
                                                                              entorno europeo.

   Tensión de    Potencia    Convertidor                    Referencia del accesorio
   red                       sin filtro                     Filtro clase B con         Bobina de conmutación    Fusible          Interruptor
                                                            bajas corrientes de        de red                   (ver catálogo    automático
                 kW                                         derivación                                          NS K)            (ver el catálogo NS K)
   1 AC 100 V    0,12        6SE6410-2UA11-2AA0             –                          6SE6400-3CC01-0AB0       3NA3803          3RV1021-1GA10
   a 120 V       0,25        6SE6410-2UA12-5AA0             –                                                                    3RV1021-1JA10

                                                                                                                                                          1
                 0,37        6SE6410-2UA13-7AA0 *)          –                          6SE6400-3CC02-6BB0       3NA3805          3RV1021-1KA10
                 0,55        6SE6410-2UA15-5BA0 *)          –                                                   3NA3807          3RV1021-4AA10
   1 AC 200 V    0,12        6SE6410-2UB11-2AA0             6SE6400-2FL01-0AB0         6SE6400-3CC00-4AB0       3NA3803          3RV1021-1BA10
   a 240 V       0,25        6SE6410-2UB12-5AA0                                                                                  3RV1021-1EA10
                 0,37        6SE6410-2UB13-7AA0                                        6SE6400-3CC01-0AB0                        3RV1021-1FA10
                 0,55        6SE6410-2UB15-5BA0                                                                                  3RV1021-1HA10
                 0,75        6SE6410-2UB17-5BA0                                                                 3NA3805          3RV1021-1JA10
                             Convertidor
                             con filtro clase B integrado
   1 AC 200 V    0,12        6SE6410-2BB11-2AA0             –                          6SE6400-3CC00-4AB0       3NA3803          3RV1021-1BA10
   a 240 V       0,25        6SE6410-2BB12-5AA0             –                                                                    3RV1021-1EA10
                 0,37        6SE6410-2BB13-7AA0             –                          6SE6400-3CC01-0AB0                        3RV1021-1FA10
                 0,55        6SE6410-2BB15-5BA0             –                                                                    3RV1021-1HA10
                 0,75        6SE6410-2BB17-5BA0             –                                                   3NA3805          3RV1021-1JA10
  *) Con estos convertidores la bobina no se puede montar debajo del convertidor. La bobina se tiene que montar verticalmente.

s Datos de pedido para accesorios generales
  Los accesorios aquí indicados
  son idóneos para todos los
  convertidores MICROMASTER 410.
   Accesorios                                                                          Referencia
   Panel de operador (OP)                                                              6SE6400-0SP00-0AA0
   Kit de conexión a PC                                                                6SE6400-0PL00-0AA0
   Adaptador para montaje en perfil DIN simétrico                                      6SE6400-0DR00-0AA0
   Programas de puesta en servicio STARTER y DriveMonitor,                             6SE6400-5EA00-1AG0
   así como documentación multilingüe en CD ROM

s Documentación
   Tipo de documentación                                        Idioma                 Referencia
   Instrucciones de uso 1)                                      Alemán                 6SE6400-5EA00-0AP0
   (en papel)                                                   Inglés                 6SE6400-5EA00-0BP0
                                                                Francés                6SE6400-5EA00-0DP0
                                                                Italiano               6SE6400-5EA00-0CP0
                                                                Español                6SE6400-5EA00-0EP0
   Lista de parámetros 1)                                       Alemán                 6SE6400-5EB00-0AP0
   (en papel)                                                   Inglés                 6SE6400-5EB00-0BP0
                                                                Francés                6SE6400-5EB00-0DP0
                                                                Italiano               6SE6400-5EB00-0CP0
                                                                Español                6SE6400-5EB00-0EP0
   Guía de iniciación 1)                                        Multilingüe            –
   (en papel), incluida en el alcance del suministro de
   cada convertidor

  1) Disponible en la dirección
     de Internet
     http://www.siemens.com/micromaster

                                                                                                               Siemens DA 51.2 · 2002           1/9
MICROMASTER 410

      Dibujos dimensionales

    s Convertidores MICROMASTER 410

                                                                                                            (0,47)
                                                                           Ø 4,5
                                                     (0,47)

                                                                                                              12
            Ø 4,5                                      12                  (0,18)
            (0,18)

                                                                       DA51-5037a
          DA51-5036a

                                                                                                                       160 (6,30)
                                                         160 (6,30)
                                                     150 (5,9)

                                                                                                           150 (5,9)
1

                                                                                                (5 138
                                                                                                     3)
                                   (4 118
                                       5)

                                                                                                  ,4
                                     ,6

                         69                                                           69
                       (2,72)                                                       (2,72)

         Convertidor tamaño constructivo AA                           Convertidor tamaño constructivo AB
         6SE6410-2 . . 11-2AA0                                        6SE6410-2 . . 15-5BA0
         6SE6410-2 . . 12-5AA0                                        6SE6410-2 . . 17-5BA0
         6SE6410-2 . . 13-7AA0
                                                                                                       Todas las dimensiones en mm
                                                                                                       (entre paréntesis en pulgadas)

    s Bobinas de conmutación de red

                                                                        70                   149
           50                                                         (2,76)                 (5,87)
         (1,97)                  73      (2,87)
                                                                      213 (8,39)
         200 (7,87)

                                                                                                                            DA51-5041b
                                        DA51-5040b

         Bobinas aptas para un montaje bajo el convertidor            Bobina para montaje vertical
         6SE6400-3CC00-4AB0                                           6SE6400-3CC02-6BB0
         6SE6400-3CC01-0AB0

                                                                                                      Todas las dimensiones en mm
                                                                                                      (entre paréntesis en pulgadas)

       1/10                     Siemens DA 51.2 · 2002
Convertidores
MICROMASTER 420
    2/2    Descripción

    2/4    Esquemas de conexiones

    2/6    Datos técnicos

    2/8    Datos para selección y pedido

    2/9    Accesorios

    2/16   Dibujos dimensionales

                                                        2

                         Siemens DA 51.2 · 2002   2/1
MICROMASTER 420

      Descripción

2
    s Campo de aplicación                s Características principales s Accesorios (resumen)                s Normas internacionales
      El convertidor                       s Puesta en servicio rápida y    s Filtro CEM clase A/B             s El convertidor
      MICROMASTER 420 se                       sencilla                     s Bobinas de conmutación             MICROMASTER 420 cum-
      puede usar en numerosas              s   Configuración particular-        de red                           ple los requerimientos de la
      aplicaciones de acciona-                 mente flexible gracias       s   Bobinas de salida                directiva sobre baja tensión
      miento de velocidad variable.            a la construcción modular                                         UE, las ejecuciones filtra-
      Es especialmente idóneo para                                          s   Placas de conexión de            das también la directiva
                                           s   3 entradas digitales             pantallas
      aplicaciones con bombas,                 libremente parametrizables                                        UE sobre CEM.
      ventiladores y en manuten-                                            s   Panel de operador BOP
                                               y aisladas galvánicamente                                       s El convertidor
      ción y transporte.                                                        (Basic Operator Panel)           MICROMASTER 420 tiene
                                           s   Una entrada analógica            para parametrizar un con-
      Por ello constituye la solución          (0 V a 10 V, escalable);                                          el marcado >
                                                                                vertidor
      de convertidor de frecuencia             a elección aplicable como                                       s Certificado conforme
                                                                            s   Panel AOP (Advanced
      o variador ideal y óptima en             cuarta entrada digital                                            a u y cu
                                                                                Operator Panel) con textos
      precio. Este convertidor se          s   Una salida analógica para-                                      s c-tick q
                                                                                explícitos visualizados en
      caracteriza particularmente              metrizable (0 mA a 20 mA)        varios idiomas                 Nota:
      por su funcionalidad adapta-
                                           s   Una salida a relé para-      s   Módulos de comunicación
      da a los deseos de la clientela                                                                          Normas: ver el anexo.
                                               metrizable (DC 30 V/             – PROFIBUS
      y su facilidad de aplicación. El
                                               5 A carga óhmica;
      gran margen de tensión de                                                 – DeviceNet
                                               AC 250 V/2 A carga
      alimentación de la red permite                                        s   Kits de conexión a PC
                                               inductiva)
      aplicarlo en todo el mundo.
                                           s   Funcionamiento silencioso    s   Kits para montar los
                                               del motor gracias a altas        paneles de operador en
    s Construcción                             frecuencias de pulsación,        puertas de armarios y
      El convertidor                           ajustable (dado el caso,         cuadros
      MICROMASTER 420 tiene una                observar la reducción de     s   Programas de puesta en
      estructura modular. Los pane-            potencia)                        servicio desde PC bajo
      les de operador y los módulos        s   Protección para motor y          Windows 95/98 y NT/2000.
      de comunicaciones se pue-                convertidor.
      den sustituir sin herramienta.

        2/2       Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                             Descripción

s Datos mecánicos                  s Datos funcionales                                                    s Características de
                                                                                                             protección
  s Ejecución modular                s Tecnología IGBT de              s Tiempos de aceleración/             s Corriente de sobrecarga
  s Temperatura de servicio              última generación                 deceleración parametriza-             1,5 x corriente de salida
      –10 °C a +50 °C                s   Control digital por               bles de 0 s a 650 s                   asignada (es decir, 150 %
  s   Más potencia con el mismo          microprocesador               s   Redondeo de rampas                    capacidad de sobrecarga)
      tamaño constructivo            s   Regulación de corriente-      s   Rápida limitación de la               durante 60 s, tiempo de
                                         flujo (FCC) para respuesta        corriente (FCL) para un               ciclo 300 s
  s   Simple conexión por cable;
                                         dinámica mejorada y con-          funcionamiento sin anoma-         s   Protección de sobreten-
      conexiones de red y motor
      separadas para optimizar           trol optimizado del motor         lías                                  sión/tensión mínima
      la compatibilidad electro-     s   Característica V/f lineal     s   Actuación rápida y                s   Protección de sobretempe-
      magnética                      s   Característica V/f                reproducible de las                   ratura para el convertidor
  s   Paneles de operador en-            cuadrática                        entradas digitales                s   Protección del motor por
      chufables                      s   Característica multipunto     s   Especificación precisa de             termistor PTC
  s   Regletero de mando con             (característica V/f parame-       consigna gracias a una en-            conectable a una entrada
      bornes sin tornillos.              trizable)                         trada analógica de 10 bits            digital del convertidor (po-
                                                                           de alta resolución                    sible con circuito adicional)
                                     s   Rearranque al vuelo
                                                                       s   Frenado combinado para            s   Protección de defecto a
                                     s   Compensación de                                                         tierra
                                         deslizamiento                     parada rápida controlada
                                                                       s   4 bandas de frecuencia            s   Protección contra corto-
                                     s   Automatismo de reco-
                                                                           inhibibles                            circuitos
                                         nexión tras fallo de red o
                                                                       s   Condensador “Y” desmon-           s   Protección térmica del

                                                                                                                                                 2
                                         anomalía
                                                                           table para aplicación en re-          motor I2t
                                     s   Regulación simple del pro-
                                         ceso gracias al regulador         des IT (en redes no puestas       s   Protección contra el
                                         PI interno                        a tierra se tiene que quitar          bloqueo del motor
                                                                           el condensador “Y” e insta-       s   Protección contra el vuelco
                                                                           lar una bobina de salida).            del motor.
                                                                                                             s   Bloqueo de parámetros.

                                                                                                          Siemens DA 51.2 · 2002       2/3
MICROMASTER 420

      Esquemas de conexiones

    s Esquema de bloques

                                                                                 Panel de mando (accesorio)

                                                                                   I            Fn             1/3 AC 200 V a 240 V
                                                                                                                 3 AC 380 V a 480 V
                                                                                                              PE
                                                                                   O     Jog     P

                                                                                                                                    FS1
        Alimentación y entrada analógica
        Tensión de entrada: 0 V a + 10 V,                                                                                 PE        L, N (L1, L2)
                                escalable                                                                                           ó
                                                                                                                                    L1, L2, L3
                                                    1    +10 V
                                                    2    0V
          +
            >
            - 4,7 k Ω
          -                            AIN+         3              A
                                       AIN-         4
                                                                           D

2
                                                   máx. 33 V
                                                   máx. 5 mA                                                             AC
                                       DIN1         5
                                       DIN2         6
                                       DIN3         7                                                                               DC

          +
              24 V                                  8                                                                                                 Conexión
          -                                                    +24 V (máx.100 mA)
                                                    9                                                                                                 circuito
                                                               0 V (aislada galvánic.)                                                                intermedio
        Alimentación                                                                       CPU

                                                                       RL1                                               DC
        Contactos del relé de salida
        250 V AC, máx. 2 A                          10
                                        RL1-B
        (carga inductiva)                           11
        30 V DC, máx. 5 A               RL1-C
        (carga óhmica)                                                                                                               AC

        Salida analógica                            12             A
                                       AOUT+
        0 mA a 20 mA                                13
                                       AOUT-                                 D

                                                    14             Puerto
                                              P+                   serie
                                                    15
                                              N-
                                                                   RS-485

                                                                                                                          PE    U, V, W
                                                                                                                                        CDA51-5003h

                                                                                                                               M
                                                                                                                               3~

                     Para obtener una entrada digital adicional (DIN4)
                     es necesario modificar el circuito como sigue:

                                                     2
                                                         0V
                                       DIN4          3
                                                     4
                            +
                     24 V
                            -
                                                     9
                                                          0 V (aislada
                                                               galvánic.)
                                                                 C DA51-5004e

        2/4          Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                                            Esquemas de conexiones

s Esquema de conexión de bornes

     Ejemplo tamaño constructivo A

                                                                      Detalle A

                                                                      Conexiones de
                                                                      circuito intermedio

                                 Conexiones
                                 de red
                                                   Conexiones
                                                   de motor
                                                                                                                                                                       2
                     Detalle A
                                      AOUT+ AOUT-                P+          N-

                                        12           13          14          15

                                                                                                                            Relé de salida
                                                                                                                                 RL1
                                          Salida                RS-485
                                         analógica          (protocolo USS)

                                              DIN1        DIN2        DIN3        +24 V   0 V (aislada                   RL1-B              RL1-C
                                                                                              galvánic.)

                                               5           6           7            8          9                              10       11

                                                                                                                           Contactos del relé
                                                                                                                               de salida

                                                Entradas digitales            Alimentación 24 V

                                                               +10 V         0V         AIN+       AIN-
                                                                                                           CDA51-5006d

                                                                 1           2            3         4

                                                            Alimentación 10 V              Entrada
                                                                                          analógica

                                                                                                                                        Siemens DA 51.2 · 2002   2/5
MICROMASTER 420

      Datos técnicos

    s Convertidores MICROMASTER 420
      Tensión de red y                         1 AC 200 V a 240 V ± 10 %                0,12 kW a 3 kW
      gamas de potencia                        3 AC 200 V a 240 V ± 10 %                0,12 kW a 5,5 kW
                                               3 AC 380 V a 480 V ± 10 %                0,37 kW a 11 kW
      Frecuencia de red                        47 Hz a 63 Hz
      Frecuencia de salida                     0 Hz a 650 Hz
      Frecuencia de salida                     ˜ 0,95
      Rendimiento del convertidor              96 % a 97 %
      Capacidad de sobrecarga                  Corriente de sobrecarga 1,5 x corriente de salida asignada
                                               (es decir, 150 % capacidad de sobrecarga) durante 60 s, tiempo de ciclo 300 s
      Corriente de precarga                    no superior a la corriente asignada de entrada
      Método de control                        Característica V/f lineal; característica V/f cuadrática; característica multipunto
                                               (característica V/f parametrizable); regulación de corriente-flujo (FCC)
      Frecuencia de pulsación                  16 kHz (estándar a 1/3 AC 230 V)
                                               4 kHz (estándar a 3 AC 400 V)
                                               2 kHz a 16 kHz (en escalones de 2 kHz)
      Frecuencias fijas                        7, parametrizables
      Bandas de frecuencia                     4, parametrizables
      inhibibles
      Resolución de consigna                   0,01 Hz digital
                                               0,01 Hz serie
                                               10 bits analógica
      Entradas digitales                       3 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN

2     Entrada analógica
      Salida de relé
      Salida analógica
      Interface serie
                                               1 para consigna o regulador PI (0 V a 10 V, escalable o usable como cuarta entrada digital)
                                               1, parametrizable, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva)
                                               1, parametrizable (0 mA a 20 mA)
                                               RS-485, opcional RS-232
      Long. cable del motor
                            sin bobina de salida máx. 50 m (apantallado)
                                                 máx. 100 m (sin apantallar)
                           con bobina de salida máx. 200 m (apantallado)
                                                 máx. 300 m (sin apantallar)
      Compatibilidad                             Convertidor disponible con filtro CEM integrado clase A
      electromagnética                           Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase A o clase B
      Frenado                                    por inyección de corriente continua, combinado
      Grado de protección                        IP 20
      Temperatura de servicio                    –10 °C a +50 °C
      Temp. de almacenamiento                    –40 °C a +70 °C
      Humedad relativa del aire                  95 % (condensación no permitida)
      Altitud de instalación                     hasta 1000 m sobre el nivel del mar sin reducción de potencia
      Funciones de protección para               • Tensión mínima
                                                 • Sobretensión
                                                 • Sobrecarga
                                                 • Defecto a tierra
                                                 • Cortocircuito
                                                 • Vuelco del motor
                                                 • Bloqueo del motor
                                                 • Sobretemperatura en motor
                                                 • Sobretemperatura en convertidor
                                                 • Bloqueo de parámetros
      Conformidad con las normas                 u, cu, >, c-tick q
      Marcado >                                  según directiva sobre baja tensión 73/23/CEE
                                                 ejecuciones filtradas además según directiva CEM 89/336/CEE
      Pesos y dimensiones                        Tamaño constructivo (FS)             A x A x P (mm)                    peso, aprox. (kg)
      (sin accesorios)                           A                                    173 x 73 x 149                    1,0
                                                 B                                    202 x 149 x 172                   3,3
                                                 C                                    245 x 185 x 195                   5,0

        2/6       Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                                                    Datos técnicos

s Datos de reducción de potencia (derating)
  Frecuencia de pulsación

   Potencia                                                                 Corriente asignada de salida en A
   (con 3 AC 400 V)                                                         para una frecuencia de pulsación de
   kW                                                                       4 kHz          6 kHz           8 kHz   10 kHz   12 kHz        14 kHz         16 kHz
    0,37                                                                     1,2            1,2             1,2     1,2      1,2           1,2            1,1
    0,55                                                                     1,6            1,6             1,6     1,6      1,6           1,6            1,1
    0,75                                                                     2,1            2,1             2,1     2,1      1,6           1,6            1,1
    1,1                                                                      3,0            3,0             2,7     2,7      1,6           1,6            1,1
    1,5                                                                      4,0            4,0             2,7     2,7      1,6           1,6            1,1
    2,2                                                                      5,9            5,9             5,1     5,1      3,6           3,6            2,6
    3,0                                                                      7,7            7,7             5,1     5,1      3,6           3,6            2,6
    4,0                                                                     10,2           10,2             6,7     6,7      4,8           4,8            3,6
    5,5                                                                     13,2           13,2            13,2    13,2      9,6           9,6            7,5
    7,5                                                                     18,4           18,4            13,2    13,2      9,6           9,6            7,5
   11                                                                       26,0           26,0            17,9    17,9     13,5          13,5           10,4

  Temperatura de servicio

                                          C DA51-5017d

                                   100

                                                                                                                                                                        2
      Corriente asignada de salida

                                    %
                                    80

                                     60
                                     50
                                     40

                                     20

                                      0
                                      -10      0     10    20 30 40 50 60 °C 70
                                                            Temperatura de trabajo

  Altitud de instalación sobre el nivel del mar

    Corriente de salida admisible
    en % de la corriente de salida asignada
                                          C DA51-5018c

                           100
    Corriente asignada de salida

                            %
                            80

                                     60

                                     40

                                     20

                                     0
                                          0         1000        2000       3000 m 4000
                                                            Altura sobre el nivel del mar

    Tensión de red admisible
    en % de la máx. tensión de red posible
                                          C DA51-5019b

                                   100
    Tensión de red

                                    %
                                    80
                                    77
                                     60

                                     40

                                     20

                                      0
                                          0         1000        2000       3000 m 4000
                                                           Altura sobre el nivel del mar

                                                                                                                                     Siemens DA 51.2 · 2002       2/7
MICROMASTER 420

      Datos para selección y pedidos

    s Convertidores MICROMASTER 420
      Potencia                 Corriente de entra- Corriente asig-      Tamaño              Referencia
                               da asignada 1)      nada de salida       constructivo

                                                                                            MICROMASTER 420         MICROMASTER 420
                                                                                            sin filtro              con filtro integrado
      kW         hp            A                    A                   (FS)                                        clase A 2)

      Tensión de red 1 AC 200 V a 240 V
       0,12       0,16          1,4                  0,9                A                   6SE6420-2UC11-2AA0      6SE6420-2AB11-2AA0
       0,25       0,33          2,7                  1,7                A                   6SE6420-2UC12-5AA0      6SE6420-2AB12-5AA0
       0,37       0,50          3,7                  2,3                A                   6SE6420-2UC13-7AA0      6SE6420-2AB13-7AA0
       0,55       0,75          5,0                  3,0                A                   6SE6420-2UC15-5AA0      6SE6420-2AB15-5AA0
       0,75       1,0           6,6                  3,9                A                   6SE6420-2UC17-5AA0      6SE6420-2AB17-5AA0
       1,1        1,5           9,6                  5,5                B                   6SE6420-2UC21-1BA0      6SE6420-2AB21-1BA0
       1,5        2,0          13,0                  7,4                B                   6SE6420-2UC21-5BA0      6SE6420-2AB21-5BA0
       2,2        3,0          17,6                 10,4                B                   6SE6420-2UC22-2BA0      6SE6420-2AB22-2BA0
       3,0        4,0          23,7                 13,6                C                   6SE6420-2UC23-0CA0      6SE6420-2AB23-0CA0

      Tensión de red 3 AC 200 V a 240 V
       0,12       0,16          0,6                  0,9                A                   6SE6420-2UC11-2AA0      –
       0,25       0,33          1,1                  1,7                A                   6SE6420-2UC12-5AA0      –

2      0,37
       0,55
       0,75
       1,1
                  0,50
                  0,75
                  1,0
                  1,5
                                1,6
                                2,1
                                2,9
                                4,1
                                                     2,3
                                                     3,0
                                                     3,9
                                                     5,5
                                                                        A
                                                                        A
                                                                        A
                                                                        B
                                                                                            6SE6420-2UC13-7AA0
                                                                                            6SE6420-2UC15-5AA0
                                                                                            6SE6420-2UC17-5AA0
                                                                                            6SE6420-2UC21-1BA0
                                                                                                                    –
                                                                                                                    –
                                                                                                                    –
                                                                                                                    –
       1,5        2,0           5,6                  7,4                B                   6SE6420-2UC21-5BA0      –
       2,2        3,0           7,6                 10,4                B                   6SE6420-2UC22-2BA0      –
       3,0        4,0          10,5                 13,6                C                   6SE6420-2UC23-0CA0      6SE6420-2AC23-0CA0
       4,0        5,0          13,1                 17,5                C                   6SE6420-2UC24-0CA0      6SE6420-2AC24-0CA0
       5,5        7,5          17,5                 22,0                C                   6SE6420-2UC25-5CA0      6SE6420-2AC25-5CA0

      Tensión de red 3 AC 380 V a 480 V
       0,37       0,50          1,1                  1,2                A                   6SE6420-2UD13-7AA0      –
       0,55       0,75          1,4                  1,6                A                   6SE6420-2UD15-5AA0      –
       0,75       1,0           1,9                  2,1                A                   6SE6420-2UD17-5AA0      –
       1,1        1,5           2,8                  3,0                A                   6SE6420-2UD21-1AA0      –
       1,5        2,0           3,9                  4,0                A                   6SE6420-2UD21-5AA0      –
       2,2        3,0           5,0                  5,9                B                   6SE6420-2UD22-2BA0      6SE6420-2AD22-2BA0
       3,0        4,0           6,7                  7,7                B                   6SE6420-2UD23-0BA0      6SE6420-2AD23-0BA0
       4,0        5,0           8,5                 10,2                B                   6SE6420-2UD24-0BA0      6SE6420-2AD24-0BA0
       5,5        7,5          11,6                 13,2                C                   6SE6420-2UD25-5CA0      6SE6420-2AD25-5CA0
       7,5       10,0          15,4                 19,0                C                   6SE6420-2UD27-5CA0      6SE6420-2AD27-5CA0
      11         15,0          22,5                 26,0                C                   6SE6420-2UD31-1CA0      6SE6420-2AD31-1CA0

                                            Indicación para el pedido:
                                            ver el anexo.
                                                                                 s Motores para
                                                                                   MICROMASTER 420
                                            Todos los MICROMASTER                  Para datos de selección y
                                            420 se suministran con panel           pedido de motores particular-
                                            SDP (Status Display Panel).            mente idóneos para operar
                                            Los paneles BOP, AOP y                 asociados a convertidores
                                            demás accesorios se deberán            MICROMASTER 420,
                                            pedir por separado (ver págs.          ver el catálogo M 11
                                            2/11 a 2/15).                          (ver la sinopsis en el anexo).

      1) Estos valores rigen para ten-      2) En redes no puestas a tierra no
         siones nominales de la red de         está permitido usar convertido-
         240 V ó 400 V.                        res MICROMASTER con filtro
                                               integrado.

        2/8        Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                            Accesorios

s Accesorios selectivos
  Filtro CEM clase A                 Filtro clase B con bajas          Bobinas de conmutación               Bobina de salida
                                     corrientes de derivación          de red
  Filtro para convertidores sin                                                                             Para reducir las corrientes
  filtro integrado para              Filtro CEM para convertidores     Las bobinas de conmutación           capacitivas de equilibrado y
  – 3 AC 200 V a 240 V,              1 AC 200 V a 240 V, tamaños       de red se aplican para alisar        dV/dt en cables a motor
     tamaños constructivos A y B     A y B sin filtro CEM integrado    picos de tensión o para puen-        > 50 m (apantallados) ó
  – 3 AC 380 V a 480 V,              clase A.                          tear microcaídas debidas a la        > 100 m (sin apantallar) se
     tamaño constructivo A.                                            conmutación. Además, este            ofrecen bobinas de salida.
                                     Dotado de este filtro el con-
                                                                       tipo de bobinas reducen los
  Todos los demás convertido-        vertidor cumple la norma de
                                                                       efectos de los armónicos             Placa de conexión de
  res pueden suministrarse con       emisiones EN 55 011, clase B.
                                                                       sobre el convertidor y la red.       pantallas
  un filtro integrado clase A.       Las corrientes de defecto a
                                                                       Si la impedancia de red es
                                     tierra se reducen a < 3,5 mA.                                          Este componente simplifica el
  Los requerimientos se cum-                                           <1 %, se debe colocar una
                                                                                                            contactado de las pantallas
  plen con cables apantallados       Los requerimientos se cum-        bobina de conmutación de
                                                                                                            de los cables de potencia y
  con una longitud máx. de           plen con cables apantallados      red para reducir los picos de
                                                                                                            mando, lo que garantiza una
  25 m.                              con una longitud máx. de 5 m.     corriente.
                                                                                                            compatibilidad electromag-
                                     Corrientes de derivación:         Conforme a las prescripcio-          nética óptima. Con ello se
  Filtro CEM clase B                                                   nes de la EN 61 000-3-2              cumple la directiva NEMA 1.
                                     Las corrientes de defecto a
  Filtro para convertidores sin                                        “Valores límite para corrientes
                                     tierra de los convertidores
                                                                       armónicas con corriente de
  filtro integrado para
  – 3 AC 200 V a 240 V,
                                     con/sin filtro (integrado/
                                     externo) pueden sobrepasar
                                                                                              £
                                                                       entrada al aparato de 16 A
                                                                       por fase”, hay aspectos parti-

                                                                                                                                            2
     tamaños constructivos A y B     30 mA. En la práctica, los va-
                                                                       culares para los accionamien-
  – 3 AC 380 V a 480 V,              lores característicos quedan
                                                                       tos con 250 W a 550 W y ali-
     tamaño constructivo A.          entre 10 mA y 50 mA. Los va-
                                                                       mentaciones de red monofási-
                                     lores exactos dependen de la
  Dotado de este filtro el conver-                                     cas de 230 V que se emplean
                                     configuración, el entorno y la
  tidor cumple la norma de emi-                                        en aplicaciones no industria-
                                     longitud de los cables. No se
  siones EN 55 011, clase B.                                           les (primer entorno).
                                     puede garantizar un servicio
  Los requerimientos se cum-         exento de anomalías con inte-     Para aparatos con 250 W y
  plen con cables apantallados       rruptores diferenciales con       370 W, o bien se deberán
  con una longitud máx. de           una sensibilidad de 30 mA.        montar las bobinas de entrada
  25 m.                              Por el contrario, es posible el   recomendadas, o bien se
                                     funcionamiento con interrup-      habrá de solicitar un permiso
  Filtro CEM adicional clase B       tores diferenciales con una       de la empresa abastecedora
                                     sensibilidad de 300 mA.           de electricidad para conectar
  Disponibles para convertido-       Consultar los detalles en las     a la red pública de abasteci-
  res con filtro CEM integrado       instrucciones de uso.             miento eléctrico. Para apara-
  clase A.                                                             tos de uso profesional con una
  Dotado de este filtro el conver-                                     potencia de conexión > 1 kW
  tidor cumple la norma de emi-                                        no están actualmente defini-
  siones EN 55 011, clase B.                                           dos valores límite en la norma
                                                                       EN 61 000-3-2, por lo que los
  Los requerimientos se cum-                                                              ³
                                                                       convertidores con 0,75 kW
  plen con cables apantallados                                         satisfacen la norma
  con una longitud máx. de                                             EN 61 000-3-2.
  25 m.

                                                                                                         Siemens DA 51.2 · 2002    2/9
MICROMASTER 420

      Accesorios

    s Accesorios generales
      Basic Operator Panel (BOP)           Módulo PROFIBUS                  Kit de conexión PC -             Kit para montaje en puerta
                                                                            convertidor                      de un panel para converti-
      El panel BOP permite efectuar        Para obtener una conexión a
                                                                                                             dores individuales
      ajustes personalizados de            PROFIBUS completa con una        Para poder controlar un con-
      parámetros. Los valores y las        velocidad ˆ 12 Mbaudios.         vertidor directamente desde      Para fijar un panel de opera-
      unidades se visualizan en            El convertidor puede contro-     un PC cuando éste tiene          dor en la puerta de un armario.
      un display de 5 dígitos.             larse a distancia a través del   instalado el software corres-    Tipo de protección IP 56. In-
                                           módulo PROFIBUS. Con un          pondiente (p. ej. STARTER).      cluye una tarjeta adaptadora
                                           panel – enchufado en el mó-      Tarjeta adaptadora RS-232        de cable con bornes sin torni-
                                           dulo PROFIBUS – es posible       aislada para establecer una      llo donde el usuario conectará
                                           combinar mando a distancia y     conexión punto a punto se-       su propio cable cortado a me-
                                           mando local. El módulo           gura con un PC. Incluye un       dida.
                                           PROFIBUS puede alimentarse       conector sub-D y un cable
                                           externamente con DC 24 V,        estándar RS-232 (3 m).           Kit para montaje en puerta
                                           con lo que permanece activo                                       de un panel AOP para varios
                                           aunque se desconecte el con-     Kit de conexión PC -             convertidores (USS)
                                           vertidor de la red.              panel AOP
                                                                                                             Para fijar un panel AOP en la
                                           Las conexiones se realizan a     Para conectar un PC a un pa-     puerta de un armario. Tipo de
                                           través de un conector Sub-D      nel AOP. Ofrece la posibilidad   protección IP 56. El panel
                                           de 9 polos (suministrable        de programar en modo offline     AOP puede comunicarse con
                                           como accesorio).                 convertidores y archivar jue-    varios convertidores a través
      Basic Operator Panel (BOP)
                                                                            gos de parámetros. Incluye un    del protocolo USS, RS-485. El

2     Un BOP puede utilizarse para
      varios convertidores. Puede
      enchufarse directamente en el
                                           Módulo DeviceNet
                                           Para la interconexión en red
                                           de los convertidores con el
                                           sistema de bus de campo
                                                                            kit de fijación en escritorio
                                                                            para un panel AOP, un cable
                                                                            estándar RS-232 (3 m) con co-
                                                                            nectores Sub-D y una fuente
                                                                                                             cable de conexión tetrapolar
                                                                                                             del panel AOP a las conexio-
                                                                                                             nes RS-485 del convertidor y
                                                                                                             el regletero de 24 V de usuario
      convertidor o montarse en una                                         de alimentación universal.       no está incluido en el suminis-
      puerta de armario utilizando el      DeviceNet, muy extendido en
                                                                                                             tro.
      kit correspondiente.                 el mercado americano. Se
                                           puede alcanzar una velocidad
                                                                                                             Programas de puesta en
      Advanced Operator Panel              de transmisión de máx.
                                                                                                             servicio
      (AOP)                                500 kbaudios. El convertidor
                                           puede mandarse a distancia a                                      • STARTER
      El panel AOP permite leer jue-       través del módulo DeviceNet.                                        es un software de puesta
      gos de parámetros del con-           Con un panel – enchufado en                                         en servicio asistido gráfica-
      vertidor y escribir los mismos       el módulo DeviceNet – es                                            mente para convertidores
      (upload/download). En el pa-         posible combinar mando a                                            de frecuencia
      nel AOP se pueden memorizar          distancia y mando local.                                            MICROMASTER 410/420/
      varios juegos de parámetros                                                                              430/440 bajo Windows NT/
      diferentes. También ofrece           La conexión al bus DeviceNet
                                                                                                               2000. Se pueden leer, modi-
      display en texto explícito en        se efectúa a través de un co-
                                                                                                               ficar, memorizar, cargar e
      varios idiomas conmutables.          nector de 5 polos enchufable
                                                                                                               imprimir las listas de pará-
                                           con bornes.
                                                                                                               metros.
                                                                                                             • DriveMonitor
                                                                                                               es un software de puesta en
                                                                                                               servicio para parametrizar
                                                                                                               los convertidores de
                                                                                                               frecuencia. Este programa
                                                                                                               funciona bajo Windows 95/
                                                                                                               98/NT/2000.
                                                                                                             Ambos programas forman
                                                                                                             parte del CD-ROM de docu-
                                                                                                             mentación que se adjunta con
                                                                                                             cada convertidor en la caja
                                                                                                             del producto.
      Advanced Operator Panel (AOP)

      Desde un panel AOP es posi-
      ble controlar vía USS hasta 30
      convertidores. Puede enchu-
      farse directamente en el con-
      vertidor o montarse en una
      puerta de armario utilizando el
      kit correspondiente.

       2/10       Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                             Accesorios

s Datos de pedido para accesorios selectivos
  Los accesorios aquí indica-      de acuerdo con el respectivo            Toda la gama de accesorios        Para el entorno americano
  dos (filtros, bobinas, placas    convertidor.                            está certificada conforme a       se requieren fusibles listados
  de conexión de pantallas,                                                u, exceptuando los fusi-          en u como, p. ej., la serie de
                                   El convertidor y los accesorios
  fusibles, interruptores auto-                                            bles. Los fusibles del tipo       fusibles Class NON de Buss-
                                   asociados tienen la misma
  máticos) deben seleccionarse                                             3NA3 se recomiendan para          mann.
                                   tensión asignada.
                                                                           el entorno europeo.

   Tensión de red       Potencia    Convertidor                    Referencia del accesorio
                                    sin filtro                     Filtro CEM                 Filtro CEM            Filtro CEM adicional
                        kW                                         clase A                    clase B               clase B
   1 AC 200 V a 240 V    0,12       6SE6420-2UC11-2AA0             –                          –                     –
                         0,25       6SE6420-2UC12-5AA0             –                          –                     –
                         0,37       6SE6420-2UC13-7AA0             –                          –                     –
                         0,55       6SE6420-2UC15-5AA0             –                          –                     –
                         0,75       6SE6420-2UC17-5AA0             –                          –                     –
                         1,1        6SE6420-2UC21-1BA0             –                          –                     –
                         1,5        6SE6420-2UC21-5BA0             –                          –                     –
                         2,2        6SE6420-2UC22-2BA0             –                          –                     –
                         3,0        6SE6420-2UC23-0CA0             –                          –                     –
   3 AC 200 V a 240 V    0,12       6SE6420-2UC11-2AA0             6SE6400-2FA00-6AD0         6SE6400-2FB00-6AD0    –
                         0,25       6SE6420-2UC12-5AA0                                                              –
                         0,37
                         0,55
                         0,75
                                    6SE6420-2UC13-7AA0
                                    6SE6420-2UC15-5AA0
                                    6SE6420-2UC17-5AA0
                                                                                                                    –
                                                                                                                    –
                                                                                                                    –
                                                                                                                                              2
                         1,1        6SE6420-2UC21-1BA0             6SE6400-2FA01-4BC0         6SE6400-2FB01-4BC0    –
                         1,5        6SE6420-2UC21-5BA0                                                              –
                         2,2        6SE6420-2UC22-2BA0                                                              –
                         3,0        6SE6420-2UC23-0CA0             –                          –                     –
                         4,0        6SE6420-2UC24-0CA0             –                          –                     –
                         5,5        6SE6420-2UC25-5CA0             –                          –                     –
   3 AC 380 V a 480 V    0,37       6SE6420-2UD13-7AA0             6SE6400-2FA00-6AD0         6SE6400-2FB00-6AD0    –
                         0,55       6SE6420-2UD15-5AA0                                                              –
                         0,75       6SE6420-2UD17-5AA0                                                              –
                         1,1        6SE6420-2UD21-1AA0                                                              –
                         1,5        6SE6420-2UD21-5AA0                                                              –
                         2,2        6SE6420-2UD22-2BA0             –                          –                     –
                         3,0        6SE6420-2UD23-0BA0             –                          –                     –
                         4,0        6SE6420-2UD24-0BA0             –                          –                     –
                         5,5        6SE6420-2UD25-5CA0             –                          –                     –
                         7,5        6SE6420-2UD27-5CA0             –                          –                     –
                        11          6SE6420-2UD31-1CA0             –                          –                     –
                                    Convertidor
                                    con filtro clase A integrado
   1 AC 200 V a 240 V    0,12       6SE6420-2AB11-2AA0             –                          –                     6SE6400-2FS01-0AB0
                         0,25       6SE6420-2AB12-5AA0             –                          –
                         0,37       6SE6420-2AB13-7AA0             –                          –
                         0,55       6SE6420-2AB15-5AA0             –                          –
                         0,75       6SE6420-2AB17-5AA0             –                          –
                         1,1        6SE6420-2AB21-1BA0             –                          –                     6SE6400-2FS02-6BB0
                         1,5        6SE6420-2AB21-5BA0             –                          –
                         2,2        6SE6420-2AB22-2BA0             –                          –
                         3,0        6SE6420-2AB23-0CA0             –                          –                     6SE6400-2FS03-5CB0
   3 AC 200 V a 240 V    3,0        6SE6420-2AC23-0CA0             –                          –                     6SE6400-2FS03-8CD0
                         4,0        6SE6420-2AC24-0CA0             –                          –
                         5,5        6SE6420-2AC25-5CA0             –                          –
   3 AC 380 V a 480 V    2,2        6SE6420-2AD22-2BA0             –                          –                     6SE6400-2FS01-6BD0
                         3,0        6SE6420-2AD23-0BA0             –                          –
                         4,0        6SE6420-2AD24-0BA0             –                          –
                         5,5        6SE6420-2AD25-5CA0             –                          –                     6SE6400-2FS03-8CD0
                         7,5        6SE6420-2AD27-5CA0             –                          –
                        11          6SE6420-2AD31-1CA0             –                          –

                                                                                                          Siemens DA 51.2 · 2002     2/11
MICROMASTER 420

      Accesorios

    s Datos de pedido para accesorios selectivos (continuación)

       Tensión de red         Potencia      Convertidor                    Referencia del accesorio
                                            sin filtro                     Filtro clase B con bajas Bobina de conmutación Bobina de salida
                              kW                                           corrientes de derivac.   de red
       1 AC 200 V a 240 V      0,12         6SE6420-2UC11-2AA0             6SE6400-2FL01-0AB0       6SE6400-3CC00-4AB0    6SE6400-3TC00-4AD0
                               0,25         6SE6420-2UC12-5AA0
                               0,37         6SE6420-2UC13-7AA0                                   6SE6400-3CC01-0AB0
                               0,55         6SE6420-2UC15-5AA0
                               0,75         6SE6420-2UC17-5AA0
                               1,1          6SE6420-2UC21-1BA0             6SE6400-2FL02-6BB0    6SE6400-3CC02-6BB0     6SE6400-3TC01-0BD0
                               1,5          6SE6420-2UC21-5BA0
                               2,2          6SE6420-2UC22-2BA0
                               3,0          6SE6420-2UC23-0CA0             –                     6SE6400-3CC03-5CB0     6SE6400-3TC03-2CD0
       3 AC 200 V a 240 V      0,12         6SE6420-2UC11-2AA0             –                     6SE6400-3CC00-3AC0     6SE6400-3TC00-4AD0
                               0,25         6SE6420-2UC12-5AA0             –

2                              0,37
                               0,55
                               0,75
                                            6SE6420-2UC13-7AA0
                                            6SE6420-2UC15-5AA0
                                            6SE6420-2UC17-5AA0
                                                                           –
                                                                           –
                                                                           –
                                                                                                 6SE6400-3CC00-5AC0

                               1,1          6SE6420-2UC21-1BA0             –                     6SE6400-3CC00-8BC0     6SE6400-3TC01-0BD0
                               1,5          6SE6420-2UC21-5BA0             –                     6SE6400-3CC01-4BD0
                               2,2          6SE6420-2UC22-2BA0             –
                               3,0          6SE6420-2UC23-0CA0             –                     6SE6400-3CC01-7CC0     6SE6400-3TC03-2CD0
                               4,0          6SE6420-2UC24-0CA0             –                     6SE6400-3CC03-5CD0
                               5,5          6SE6420-2UC25-5CA0             –
       3 AC 380 V a 480 V      0,37         6SE6420-2UD13-7AA0             –                     6SE6400-3CC00-2AD0     6SE6400-3TC00-4AD0
                               0,55         6SE6420-2UD15-5AA0             –
                               0,75         6SE6420-2UD17-5AA0             –                     6SE6400-3CC00-4AD0
                               1,1          6SE6420-2UD21-1AA0             –
                               1,5          6SE6420-2UD21-5AA0             –                     6SE6400-3CC00-6AD0
                               2,2          6SE6420-2UD22-2BA0             –                     6SE6400-3CC01-0BD0     6SE6400-3TC01-0BD0
                               3,0          6SE6420-2UD23-0BA0             –
                               4,0          6SE6420-2UD24-0BA0             –                     6SE6400-3CC01-4BD0
                               5,5          6SE6420-2UD25-5CA0             –                     6SE6400-3CC02-2CD0     6SE6400-3TC03-2CD0
                               7,5          6SE6420-2UD27-5CA0             –
                              11            6SE6420-2UD31-1CA0             –                     6SE6400-3CC03-5CD0
                                            Convertidor
                                            con filtro clase A integrado
       1 AC 200 V a 240 V      0,12         6SE6420-2AB11-2AA0             –                     6SE6400-3CC00-4AB0     6SE6400-3TC00-4AD0
                               0,25         6SE6420-2AB12-5AA0             –
                               0,37         6SE6420-2AB13-7AA0             –                     6SE6400-3CC01-0AB0
                               0,55         6SE6420-2AB15-5AA0             –
                               0,75         6SE6420-2AB17-5AA0             –
                               1,1          6SE6420-2AB21-1BA0             –                     6SE6400-3CC02-6BB0     6SE6400-3TC01-0BD0
                               1,5          6SE6420-2AB21-5BA0             –
                               2,2          6SE6420-2AB22-2BA0             –
                               3,0          6SE6420-2AB23-0CA0             –                     6SE6400-3CC03-5CB0     6SE6400-3TC03-2CD0
       3 AC 200 V a 240 V      3,0          6SE6420-2AC23-0CA0             –                     6SE6400-3CC01-7CC0     6SE6400-3TC03-2CD0
                               4,0          6SE6420-2AC24-0CA0             –                     6SE6400-3CC03-5CD0
                               5,5          6SE6420-2AC25-5CA0             –
       3 AC 380 V a 480 V      2,2          6SE6420-2AD22-2BA0             –                     6SE6400-3CC01-0BD0     6SE6400-3TC01-0BD0
                               3,0          6SE6420-2AD23-0BA0             –
                               4,0          6SE6420-2AD24-0BA0             –                     6SE6400-3CC01-4BD0
                               5,5          6SE6420-2AD25-5CA0             –                     6SE6400-3CC02-2CD0     6SE6400-3TC03-2CD0
                               7,5          6SE6420-2AD27-5CA0             –
                              11            6SE6420-2AD31-1CA0             –                     6SE6400-3CC03-5CD0

        2/12       Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                             Accesorios

s Datos de pedido para accesorios selectivos (continuación)

   Tensión de red       Potencia   Convertidor                    Referencia del accesorio
                                   sin filtro                     Placa de conexión        Fusible                  Interruptor automático
                        kW                                        de pantallas             (ver catálogo NS K)      (ver catálogo NS K)
   1 AC 200 V a 240 V    0,12      6SE6420-2UC11-2AA0             6SE6400-0GP00-0AA0       3NA3803                  3RV1021-1CA10
                         0,25      6SE6420-2UC12-5AA0                                                               3RV1021-1FA10
                         0,37      6SE6420-2UC13-7AA0                                                               3RV1021-1HA10
                         0,55      6SE6420-2UC15-5AA0                                                               3RV1021-1JA10
                         0,75      6SE6420-2UC17-5AA0                                      3NA3805                  3RV1021-1KA10
                         1,1       6SE6420-2UC21-1BA0             6SE6400-0GP00-0BA0       3NA3807                  3RV1021-4BA10
                         1,5       6SE6420-2UC21-5BA0                                                               3RV1021-4DA10
                         2,2       6SE6420-2UC22-2BA0                                      3NA3810                  3RV1031-4EA10
                         3,0       6SE6420-2UC23-0CA0             6SE6400-0GP00-0CA0       3NA3812                  3RV1031-4GA10
   3 AC 200 V a 240 V    0,12      6SE6420-2UC11-2AA0             6SE6400-0GP00-0AA0       3NA3803                  3RV1021-0JA10
                         0,25      6SE6420-2UC12-5AA0                                                               3RV1021-1CA10
                         0,37
                         0,55
                         0,75
                                   6SE6420-2UC13-7AA0
                                   6SE6420-2UC15-5AA0
                                   6SE6420-2UC17-5AA0
                                                                                                                    3RV1021-1DA10
                                                                                                                    3RV1021-1FA10
                                                                                                                    3RV1021-1GA10
                                                                                                                                             2
                         1,1       6SE6420-2UC21-1BA0             6SE6400-0GP00-0BA0       3NA3805                  3RV1021-1HA10
                         1,5       6SE6420-2UC21-5BA0                                                               3RV1021-1JA10
                         2,2       6SE6420-2UC22-2BA0                                      3NA3807                  3RV1021-4AA10
                         3,0       6SE6420-2UC23-0CA0             6SE6400-0GP00-0CA0       3NA3810                  3RV1021-4BA10
                         4,0       6SE6420-2UC24-0CA0                                      3NA3812                  3RV1021-4DA10
                         5,5       6SE6420-2UC25-5CA0                                      3NA3814                  3RV1031-4FA10
   3 AC 380 V a 480 V    0,37      6SE6420-2UD13-7AA0             6SE6400-0GP00-0AA0       3NA3803                  3RV1021-1CA10
                         0,55      6SE6420-2UD15-5AA0                                                               3RV1021-1DA10
                         0,75      6SE6420-2UD17-5AA0                                                               3RV1021-1EA10
                         1,1       6SE6420-2UD21-1AA0                                                               3RV1021-1GA10
                         1,5       6SE6420-2UD21-5AA0                                                               3RV1021-1HA10
                         2,2       6SE6420-2UD22-2BA0             6SE6400-0GP00-0BA0       3NA3805                  3RV1021-1JA10
                         3,0       6SE6420-2UD23-0BA0                                                               3RV1021-1KA10
                         4,0       6SE6420-2UD24-0BA0                                      3NA3807                  3RV1021-4AA10
                         5,5       6SE6420-2UD25-5CA0             6SE6400-0GP00-0CA0                                3RV1021-4CA10
                         7,5       6SE6420-2UD27-5CA0                                      3NA3810                  3RV1031-4EA10
                        11         6SE6420-2UD31-1CA0                                      3NA3814                  3RV1031-4FA10
                                   Convertidor
                                   con filtro clase A integrado
   1 AC 200 V a 240 V    0,12      6SE6420-2AB11-2AA0             6SE6400-0GP00-0AA0       3NA3803                  3RV1021-1CA10
                         0,25      6SE6420-2AB12-5AA0                                                               3RV1021-1FA10
                         0,37      6SE6420-2AB13-7AA0                                                               3RV1021-1HA10
                         0,55      6SE6420-2AB15-5AA0                                                               3RV1021-1JA10
                         0,75      6SE6420-2AB17-5AA0                                      3NA3805                  3RV1021-1KA10
                         1,1       6SE6420-2AB21-1BA0             6SE6400-0GP00-0BA0       3NA3807                  3RV1021-4BA10
                         1,5       6SE6420-2AB21-5BA0                                                               3RV1021-4DA10
                         2,2       6SE6420-2AB22-2BA0                                      3NA3810                  3RV1031-4EA10
                         3,0       6SE6420-2AB23-0CA0             6SE6400-0GP00-0CA0       3NA3812                  3RV1031-4GA10
   3 AC 200 V a 240 V    3,0       6SE6420-2AC23-0CA0             6SE6400-0GP00-0CA0       3NA3810                  3RV1021-4BA10
                         4,0       6SE6420-2AC24-0CA0                                      3NA3812                  3RV1021-4DA10
                         5,5       6SE6420-2AC25-5CA0                                      3NA3814                  3RV1031-4FA10
   3 AC 380 V a 480 V    2,2       6SE6420-2AD22-2BA0             6SE6400-0GP00-0BA0       3NA3805                  3RV1021-1JA10
                         3,0       6SE6420-2AD23-0BA0                                                               3RV1021-1KA10
                         4,0       6SE6420-2AD24-0BA0                                      3NA3807                  3RV1021-4AA10
                         5,5       6SE6420-2AD25-5CA0             6SE6400-0GP00-0CA0                                3RV1021-4CA10
                         7,5       6SE6420-2AD27-5CA0                                      3NA3810                  3RV1031-4EA10
                        11         6SE6420-2AD31-1CA0                                      3NA3814                  3RV1031-4FA10

                                                                                                          Siemens DA 51.2 · 2002     2/13
MICROMASTER 420

      Accesorios

    s Datos de pedido para accesorios generales
      Los accesorios aquí indicados son idóneos
      para todos los convertidores MICROMASTER 420.
       Accesorios                                                Referencia
       Basic Operator Panel (BOP)                                6SE6400-0BP00-0AA0
       Advanced Operator Panel (AOP)                             6SE6400-0AP00-0AA0
                                                                 6SE6400-0AP00-0AA1 (suministrable desde mediados de 2002)
       Módulo PROFIBUS                                           6SE6400-1PB00-0AA0
       Módulo DeviceNet                                          6SE6400-1DN00-0AA0
       Conector de bus RS485/PROFIBUS                            6GK1500-0FC00
       Kit de conexión a PC                                      6SE6400-1PC00-0AA0
       Kit de conexión PC - panel AOP                            6SE6400-0PA00-0AA0
       Kit para montaje en puerta de un panel para               6SE6400-0PM00-0AA0
       convertidores individuales
       Kit para montaje en puerta de un panel AOP                6SE6400-0MD00-0AA0
       para varios convertidores (USS)

      Datos técnicos de los módulos de comunicación

                                                                 Módulo PROFIBUS                           Módulo DeviceNet
                                                                 6SE6400-1PB00-0AA0                        6SE6400-1DN00-0AA0

2

       Tamaño (alto x ancho x profundo)                          161 mm x 73 mm x 46 mm
       Grado de protección                                       IP 20
       Grado de contaminación                                    2 según IEC 60 664-1 (DIN VDE 0110/T1), no perm. condensación durante el funcionam.
       Robustez mecánica                                         según DIN IEC 60 068-2-6 (estando bien montado el módulo)
       • en aplicación estacionaria         desviación           0,15 mm en gama de frecuencias 10 Hz a 58 Hz
                                            aceleración          19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz
       • en transporte                      desviación           3,5 mm en gama de frecuencias 5 Hz a 9 Hz
                                            aceleración          9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz
       Clase climática (en funcionamiento)                       3K3 según DIN IEC 60 721-3-3
       Tipo de refrigeración                                     natural por aire
       Temperatura ambiente y del medio refrigerante permitida
       • en funcionamiento                                       –10 °C a +50 °C (14 °F a 122 °F)
       • en almacenamiento y transporte                          –25 °C a +70 °C (–13 °F a 158 °F)
       Humedad relativa del aire
       (humedad permisible)
       • en funcionamiento                                       ˆ 85 % (condensación no permitida)
       • en almacenamiento y transporte                          ˆ 95 %
       Compatibilidad electromagnética     Emisión               según EN 55 011 (1991) Class A
                                           Inmunidad             según IEC 60 801-3 y EN 61 000-4-3
       Tensión de alimentación                                   6,5 V ± 5 %, máx. 300 mA,                 6,5 V ± 5 %, máx. 300 mA
                                                                 interna del convertidor o                 interna del convertidor y
                                                                 24 V ± 10 %, máx. 350 mA, externa         24 V, máx. 60 mA del bus DeviceNet
       Tensión de salida                                         5 V ± 10 %, máx. 100 mA,                  –
                                                                 alimentación con aislamiento galvánico
                                                                 • para el cierre del bus del
                                                                   interface serie o
                                                                 • para la alimentación de un OLP
                                                                   (Optical Link Plug)
       Velocidad de transmisión de datos                         máx. 12 Mbaudios                          125, 250 y 500 kbaudios

        2/14       Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                              Accesorios

s Documentación
  Tipo de documentación               Idioma                          Referencia
  Paquete de documentación,           multilingüe                     6SE6400-5AB00-1AP0
  incluido en el suministro de cada
  convertidor; incluye CD-ROM 1) y
  guía de iniciación 2)
  (en papel)
  Instrucciones de uso 2)             alemán                          6SE6400-5AA00-0AP0
  (en papel)                          inglés                          6SE6400-5AA00-0BP0
                                      francés                         6SE6400-5AA00-0DP0
                                      italiano                        6SE6400-5AA00-0CP0
                                      español                         6SE6400-5AA00-0EP0
  Lista de parámetros 2)              alemán                          6SE6400-5BA00-0AP0
  (en papel)                          inglés                          6SE6400-5BA00-0BP0

                                                                                                                           2

  1) El CD-ROM incluye instruccio-    2) Disponible en la dirección
     nes de uso, lista de paráme-        de Internet
     tros, programas de puesta           http://www.siemens.com/
     en servicio STARTER y               micromaster.
     DriveMonitor, multilingües.

                                                                                           Siemens DA 51.2 · 2002   2/15
MICROMASTER 420

      Dibujos dimensionales

    s Convertidores MICROMASTER 420
              Tamaño constructivo                     1/3 AC 200 V a 240 V           3 AC 380 V a 480 V
              A                                       0,12 kW a 0,75 kW              0,37 kW a 1,5 kW
              B                                       1,1 kW a 2,2 kW                2,2 kW a 4 kW
              C                                       3 kW a 5,5 kW                  5,5 kW a 11 kW

                                                                                                       Plantilla de
                                                                                                       taladros y fijación

                                                                                                                            (2,28)
                                                                                                                               58
                                             173 (6,81)

                                                                                                                    160 (6,29)
                                                                                Perfil
                                                                         normalizado       CDA51-5000d

                                                                                                                                                                                         DA51-5007c
         147 (57,79)

                                                                                                                                                                  195 (7,68)
                                                                                                         Fijación con
                                                                                                         2 tornillos M4, 2 tuercas M4,
                                  (5 149

                                                                                                         2 arandelas M4
                                       7)
                                    ,8

                                                                                                         o abrochado en perfil
                         73
                       (2,87)                                                                            Par de apriete con arandela
           Convertidor tamaño A                                                                          colocada: 2,5 Nm                                              Convertidor tamaño A
                                                                                                         Espacio libre necesario para venti-                           con placa de conexión de pantallas

2
                                                                                                         lación arriba y abajo: 100 mm

                                                                                                         Plantilla de taladros
                                                                                                                                     174 (6,85)
         202 (7,95)

                                                                                                                                                                                                      DA51-5008b
                                                                                                                                                                  258 (10,16)
                                                                                           CDA51-5001d

                                                                                                               138 (5,43)
                                                          (6 172

                                                                                                         Fijación con
                                                               7)
                                                            ,7

                                                                                                         4 tornillos M4, 4 tuercas M4,
                          149 (5,87)                                                                     4 arandelas M4
           Convertidor tamaño B                                                                          Par de apriete con arandela
                                                                                                                                                                       Convertidor tamaño B
                                                                                                         colocada: 2,5 Nm
                                                                                                                                                                       con placa de conexión de pantallas
                                                                                                         Espacio libre necesario para venti-
                                                                                                         lación arriba y abajo: 100 mm

                                                                                                       Plantilla de taladros
                                                                                                                                                   204 (8,03)

                                                                                                                                                                                                                   DA51-5009b
         245 (9,65)

                                                                                         CDA51-5002d

                                                                                                                                                                  309 (12,16)

                                                                                                                 174 (6,85)
                                                                                                         Fijación con
                                                               (7 195
                                                                    8)

                                                                                                         4 tornillos M5, 4 tuercas M5,
                                                                 ,6

                                                                                                         4 arandelas M5
                                185 (7,28)
                                                                                                         Par de apriete con arandela
           Convertidor tamaño C                                                                          colocada: 3,0 Nm
                                                                                                         Espacio libre necesario para venti-                           Convertidor tamaño C
                                                                                                         lación arriba y abajo: 100 mm                                 con placa de conexión de pantallas
           Con un módulo de comunicación aumenta la profundidad
           de montaje en cada caso 23 mm (0,91 pulgadas).                                                                                         Todas las dimensiones en mm (entre paréntesis en pulgadas)

       2/16               Siemens DA 51.2 · 2002
MICROMASTER 420

                                                                                                                                                          Dibujos dimensionales

s Filtros y bobinas

                                                                                                                                   38              185 (7,28)
                                                                                                                                  (1,5)            156 (6,14)
                                                              24                 149 (5,87)
                           73      (2,87)
           23,5                                             (0,94)               120 (4,72)
          (0,93)           56      (2,2)
                                                                                                                                          4 x M5

                                                                        4 x M4

                                                                                                                                                                          219 (8,62)
                                                                                                                                                                          232 (9,13)
                       2 x M4

                                                                                                        187 (7,36)
                                                                                                        200 (7,87)

                                                                                                                          204 (8,03)
                                                                                                                          245 (9,65)
                                          174 (6,85)
                                          187 (7,36)

                                                       213 (8,39)
                                                       174 (6,85)
      200 (7,87)
       160 (6,3)

                                                                                                DA51-5011c
                                  DA51-5010e

                                                                                                                                                                  DA51-5012c
                                42,5 (1,67)                                                   49,5 (1,95)
                                                                         138                                                               174                  54 (2,13)
                                                                        (5,43)                                                            (6,85)

      Filtro para tamaño A                                          Tamaño constructivo B                                              Tamaño constructivo C

                   c        b
                                                                    c                b                                                                                                          2
                                                                                                                           Bobina de             Dimen-                                Peso
                                                                                                                           conmutación           siones                                (máx.)
                                                                                                                           de red para           a      b                       c      kg
                                                                                                                           Tamaño constructivo A 200    75,5                    50     0,8
                                                                                                                                                 (7,87) (2,97)                  (1,97)
                                                           a
         a

                                   DA51-5013e

                                                                                                DA51-5014d

                                                                                                                           Tamaño constructivo B 213    150                     50     1,3
                                                                                                                                                 (8,39) (5,91)                  (1,97)
                                                                                                                           Tamaño constructivo C 245    185                     50     2,3
                                                                                                                                                 (9,65) (7,28)                  (1,97)

      Bobina de conmutación de red
      para tamaño A                                                 para tamaños B y C

                                                                    c                b
                   c        b

                                                                                                                           Bobina de salida      Dimen-                                Peso
                                                                                                                           para                  siones                                (máx.)
                                                                                                                                                 a      b                       c      kg
                                                                                                                           Tamaño constructivo A 200    75,5                    50     0,8
                                                                                                                                                 (7,87) (2,97)                  (1,97)
                                                          a
          a

                                    DA51-5049

                                                                                                DA51-5050

                                                                                                                           Tamaño constructivo B 213    150                     70     3,4
                                                                                                                                                 (8,39) (5,91)                  (2,76)
                                                                                                                           Tamaño constructivo C 245    185                     80     5,6
                                                                                                                                                 (9,65) (7,28)                  (3,15)

      Bobina de salida para tamaño A                                para tamaños B y C

                                                                                                                     Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                                                    Siemens DA 51.2 · 2002              2/17
MICROMASTER 420

      Dibujos dimensionales

    s Ensamblaje de convertidor y accesorios

                                               DA51-5016b
          Ejemplo:
          Ensamblaje de convertidor,

2         bobina y filtro
          Si se precisan accesorios
          adicionales, éstos se deben
          montar lateralmente.

        2/18      Siemens DA 51.2 · 2002
Convertidores
MICROMASTER 430
    3/2    Descripción

    3/4    Esquemas de conexiones

    3/6    Datos técnicos

    3/8    Datos para selección y pedido

    3/9    Accesorios

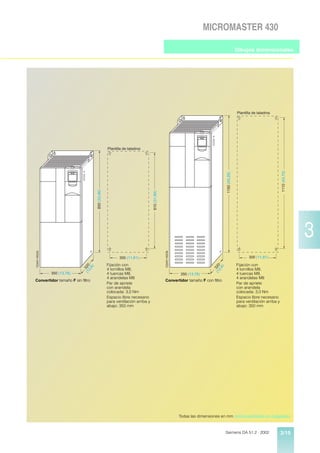

    3/14   Dibujos dimensionales

                                                        3

                         Siemens DA 51.2 · 2002   3/1
MICROMASTER 430

      Descripción

    s Campo de aplicación               s Características principales s Accesorios (resumen)                   s Normas internacionales
      El convertidor                       s Puesta en servicio rápida y       s Bobinas de conmutación          s El convertidor

3     MICROMASTER 430 se pue-
      de usar en numerosas aplica-
      ciones de accionamiento de
      velocidad variable. Su flexibi-
                                           s
                                               sencilla
                                               Configuración particular-
                                               mente flexible gracias a la
                                               construcción modular
                                                                               s
                                                                               s
                                                                                   de red
                                                                                   Bobinas de salida
                                                                                   Placas de conexión de
                                                                                   pantallas
                                                                                                                   MICROMASTER 430 cum-
                                                                                                                   ple los requerimientos de la
                                                                                                                   directiva sobre baja tensión
                                                                                                                   UE, las ejecuciones filtra-
      lidad permite utilizarlo en una      s   6 entradas digitales libre-                                         das también la directiva
                                                                               s   Panel de operador BOP 2
      amplia gama de aplicaciones.             mente parametrizables                                               UE sobre CEM.
      Es particularmente idóneo                                                    (Basic Operator Panel 2)
                                               y aisladas galvánicamente                                         s El convertidor
      para usarlo en entornos indus-                                               para parametrizar un
                                           s   2 entradas analógicas                                               MICROMASTER 430 tiene
      triales en bombas y ventilado-                                               convertidor
                                               (0 V a 10 V, 0 mA a                                                 el marcado >
      res. Este convertidor se carac-          20 mA, escalable) a elec-       s   Módulos de comunicación
                                                                                                                 s Certificado conforme
      teriza particularmente por su            ción aplicable como sépti-          – PROFIBUS                      a u y cu
      funcionalidad adaptada a los             ma/octava entrada digital           – DeviceNet                   s c-tick q
      deseos de la clientela y su fa-      s   2 salidas analógicas para-      s   Kits de conexión a PC
      cilidad de aplicación. En com-           metrizables (0 mA a 20 mA)                                        Nota:
                                                                               s   Kits para montar el panel
      paración con el convertidor          s   3 salidas a relé parametriza-
      MICROMASTER 420 tiene                                                        de operador en puertas de     Normas: ver el anexo.
                                               bles (DC 30 V/5 A carga             armarios y cuadros
      más entradas y salidas, un               óhmica; AC 250 V/2 A carga
      panel de operador optimizado                                             s   Programas de puesta en
                                               inductiva)
      con conmutación del modo                                                     servicio desde PC bajo
                                           s   Funcionamiento silencioso
      manual/automático y funcio-                                                  Windows 95/98 y NT/2000.
                                               del motor gracias a altas
      nalidad de software adapta-              frecuencias de pulsación,
      da.                                      ajustable (dado el caso, ob-
                                               servar la reducción de pot.)
    s Construcción                         s   Protección para motor
      El convertidor                           y convertidor
      MICROMASTER 430 tiene                s   Mando de hasta tres accio-
      una estructura modular.                  namientos adicionales so-
                                               bre la base de la regulación
      El panel de operador y los               PID (motores en cascada)
      módulos de comunicaciones            s   Funcionamiento del accio-
      se pueden sustituir.                     namiento directamente en
                                               red (con conmutación
                                               bypass externa)
                                           s   Modo de ahorro de energía
                                           s   Detección de marcha en
                                               vacío en accionam. de bom-
                                               bas (belt failure detection).

        3/2       Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                                Descripción

s Datos mecánicos                  s Datos funcionales                                                       s Características de
                                                                                                                protección
  s Ejecución modular                s Tecnología IGBT de última       s Fácil regulación del proce-            s Capacidad de sobrecarga
  s Temperatura de servicio              generación                        so gracias al regulador PID              – Modo VT
      –10 °C a +40 °C                s   Control digital por               interno de alta calidad                     Corriente de sobrecarga
  s   Más potencia con el mismo          microprocesador               s   Tiempos de aceleración/                     de 1,4 x corriente asigna-
      tamaño constructivo            s   Regulación de corriente-          deceleración parametriza-                   da de salida (es decir,
                                         flujo (FCC) para respuesta        bles de 0 s a 650 s                         140 % de capacidad de
  s   Simple conexión por cable;
                                         dinámica mejorada y con-      s   Redondeo de rampas                          sobrecarga) durante 3 s y
      conexiones de red y motor                                                                                        1,1 x corriente asignada
      separadas para optimizar           trol optimizado del motor     s   Rápida limitación de la                     de salida (es decir,
      la compatibilidad electro-     s   Característica V/f lineal         corriente (FCL) para un fun-                110 % de capacidad de
      magnética                      s   Característica V/f                cionamiento sin anomalías                   sobrecarga) durante
  s   Panel de operador enchu-           cuadrática                    s   Actuación rápida y repro-                   60 s, tiempo de ciclo
      fable                          s   Característica multipunto         ducible de las entradas                     300 s
  s   Regletero de mando con             (característica V/f parame-       digitales                            s   Protección de sobreten-
      bornes sin tornillos               trizable)                     s   Especificación precisa de                sión/tensión mínima
      en tarjeta E/S extraíble.      s   Rearranque al vuelo               consigna gracias a 2 entra-          s   Protección de sobretempe-
                                     s   Compensación de desliza-          das analógicas de alta                   ratura para el convertidor
                                         miento                            resolución de 10 bits
                                                                                                                s   Conexión especial directa
                                     s   Automatismo de reco-          s   Frenado combinado para                   para PTC o KTY para
                                         nexión tras fallo de red o        parada rápida controlada                 proteger el motor
                                         anomalía                      s   4 bandas de frecuencia               s   Protección de defecto a
                                     s   Modo de ahorro de energía         inhibibles                               tierra
                                         (parada, p.ej., de una bom-   s   Condensador “Y” desmon-              s   Protección contra corto-
                                         ba a bajas revoluciones)          table para aplicación en re-             circuitos
                                     s   Motores en cascada                des IT (en redes no puestas
                                                                                                                s   Protección térmica del
                                         (activación y desactivación       a tierra se tiene que quitar el
                                                                           condensador “Y” e instalar               motor I2t
                                         de más motores, uso del                                                s   Protección contra el
                                                                           una bobina de salida).

                                                                                                                                                    3
                                         convertidor como acciona-                                                  bloqueo del motor
                                         miento regulador en una
                                         cascada de bombas)                                                     s   Protección contra el
                                                                                                                    vuelco del motor.
                                     s   Funcionamiento manual/
                                                                                                                s   Bloqueo de parámetros.
                                         automático
                                     s   Vigilancia del momento de
                                         carga (detecta la marcha
                                         en vacío de las bombas)

                                                                                                             Siemens DA 51.2 · 2002       3/3
MICROMASTER 430

      Esquemas de conexiones

    s Esquema de bloques
                                                                                               Panel de mando (acessorio)

                                                                                                 I           Fn
                                                                                                                                3 AC 380 a 480 V
                                                                                                                                PE
                                                                                                O             P
                                                                                                                                                              FS1

                                                        +10 V                                                                                  PE                          Para obtener entradas digitales
                                           1                                                                      Protocolo                                                adicionales (DIN 7,DIN 8) es
                                                                                                                    BOP                                       L1, L2, L3
                                                                                                                   (serie)                                                 necesario modificar el circuito
                                                        0V                                                                                                                 como sigue:
                                           2
              >                  AIN1+
              - 4.7 k Ω                                 A
                                           3
                                                                                                                                                                                     1                       1
                                  AIN1-                                              D
                                           4                                                                                                                                         2                       2

                                 AIN2+                  A                                                                                                                            3                       10
                                           10
                                                                                     D                                                                                               4                       11
                                 AIN2-                                                                                                                                      DIN 7                 DIN 8
                                           11
                                  DIN1
                                           5                                                                                                                               Notas:
                                                         con aislamiento galvánico

                                  DIN2                                                                                                                                       Si una entrada analógica
                                           6                                                                                                        AC                       se utiliza como entrada digital,
                                  DIN3                                                                                                                                       entonces son aplicables los
                                                                                                                                                                             valores umbral siguientes:
                                           7                                                                                                                  DC             1,75 V DC = off
                                  DIN4
                                                                                                                                                                             3,7 V DC = on
                                           8
                                  DIN5
                                                                                                                                                                              AIN1: 0 V a 10 V, 0 mA a 20 mA y
                                           16                                                                                                                                       -10 V a +10 V

3
                                  DIN6                                                                                                                                        AIN2: 0 V a 10 V y
                                                                                                                                                                                    0 mA a 20 mA
                                           17
                          PNP                   Salida +24 V
                                                (con aislamiento galvánico)
                          ó                9
                          NPN                   Salida 0 V
                                                (con aislamiento galvánico)
                                           28
                                 PTC A
              Motor                        14
              PTC                 PTC B
                                           15                                                           CPU
                                AOUT1+
       0 - 20 mA,                                       A                                                                                       DC
                                           12
       máx. 500 Ω               AOUT1-                                               D
                                           13
                                                                                                                                                              AC
                                AOUT2+
       0 - 20 mA,                                       A
                                           26
       máx. 500 Ω               AOUT2-                                               D
                                           27
                                                                                         RL1
                                RL1 - C                                                                                                 60 Hz
                                                                                                                           No
                                           20
                                RL1 - B                                                                                 usado
                                                                                                                                       50 Hz
                                           19                                                                                   1 2
                                RL1 - A                                                                                  Interruptores DIP
                                           18
       Contactos del relé                                                                RL2                            (en placa de control)
       de salida
       250 V AC, máx. 2 A       RL2 - C
                                           22
       (carga inductiva)        RL2 - B
       30 V DC, máx. 5 A                   21
       (carga óhmica)                                                                                                              AIN1 AIN2
                                                                                         RL3
                                                                                                                        0 - 20 mA
                                RL3 - C
                                           25                                                                           0 - 10 V
                                RL3 - B
                                           24                                                                                         1 2
                                RL3 - A                                                                                         Interruptores DIP
                                           23                                                                                     (en placa E/S)
                                   P+
                                           29       RS485
                                   N-
                                           30                                                                                                       PE    U, V, W
                                          CDA51-5048b

                                                                                                                                                         M
                                                                                                                                                         3~

        3/4           Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                              Esquemas de conexiones

s Esquema de conexión de bornes

     Ejemplo tamaño constructivo C

                                                                                      Detalle A

               Conexiones
               de red

                                                                                      Conexiones de motor

                Detalle A
                                AIN1 AIN2                     RL1-A       RL1-B   RL1-C       RL2-B    RL2-C    RL3-A    RL3-B        RL3-C

                                                                                                                                                                   3
                                                                                                                                                CDA51-5025
                                 S1     S2
                                                                   18       19       20         21       22       23         24            25

                                Interruptores DIP:
                                0 mA a 20 mA
                                ó                                                         Contactos del relé de salida
                                0 V a 10 V

                              AOUT1+ AOUT1-        PTC         PTC        DIN5     DIN6 AOUT2+ AOUT2-             PE         P+            N-
                                                    A           B                                                 0V

                                 12          13      14            18
                                                                   15       16       17         26       27       28         29            30

                                                                                                                    NPN *)

                             Salida analógica 1                         Entradas digitales Salida analógica 2                RS-485
                                                                                                                         (Protocolo USS)

                                                          (DIN7)                                                                  (DIN8)
                                +10 V        0V   AIN1+        AIN1-      DIN1     DIN2       DIN3      DIN4    +24 V    AIN2+        AIN2-

                                 1           2       3             18
                                                                    4       5        6          7         8        9         10            11

                                                                                                                    PNP *)

                              Alimentación 10 V    Entrada analógica 1             Entradas digitales                    Entrada analógica 2

                            *) PNP ó NPN posible

                                                                                                                             Siemens DA 51.2 · 2002          3/5
MICROMASTER 430

      Datos técnicos

    s Convertidores MICROMASTER 430
      Tensión de red y                         3 AC 380 V a 480 V ± 10 %            7,5 kW a 90 kW (variable torque)
      Gama de potencias
      Frecuencia de red                        47 Hz a 63 Hz
      Frecuencia de salida                     0 Hz a 650 Hz
      Frecuencia de salida                     ³  0,95
      Rendimiento del convertidor              96 % a 97 %
      Capacidad de sobrecarga                  Corriente de sobrecarga de 1,4 x corriente asignada de salida (es decir, 140 % de capacidad de sobre-
                                               carga) durante 3 s y 1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sobrecarga)
                                               durante 60 s, tiempo de ciclo 300 s
      Corriente de precarga                    no superior a la corriente asignada de entrada
      Método de control                        Característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f
                                               parametrizable); regulación de corriente-flujo (FCC), modo de ahorro de energía
      Frecuencia de pulsación                  4 kHz (estándar)
                                               2 kHz a 16 kHz (en escalones de 2 kHz)
      Frecuencias fijas                        15, parametrizables
      Bandas de frecuencia inhibibles          4, parametrizables
      Resolución de consigna                   0,01 Hz digital
                                               0,01 Hz serie
                                               10 bits analógica
      Entradas digitales                       6 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN
      Entradas analógicas                      2 entradas analógicas parametrizables
                                               • 0 V a 10 V, 0 mA a 20 mA y –10 V a +10 V (AIN1)
                                               • 0 V a 10 V y 0 mA a 20 mA (AIN2)
                                               • ambas aplicables como séptima/octava entrada digital
      Salidas por relé                         3, parametrizables, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva)
      Salidas analógicas                       2, parametrizables (0/4 mA a 20 mA)
      Interfaces serie                         RS-485, opcional RS-232
      Long. cable del motor
                            sin bobina de salida máx. 50 m (apantallado)
                                                 máx. 100 m (sin apantallar)

3     Compatibilidad
      electromagnética
                           con bobina de salida máx. 200 m (apantallado)
                                                 máx. 300 m (sin apantallar)
                                                 Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase B (para tamaño C)
                                                 Convertidor disponible con filtro CEM integrado clase A
      Frenado                                    por inyección de corriente continua, combinado
      Grado de protección                        IP 20
      Temperatura de funcionamiento              –10 °C a +40 °C
      Temp. de almacenamiento                    –40 °C a +70 °C
      Humedad relativa del aire                  95 % (condensación no permitida)
      Altitud de instalación                     hasta 1000 m sobre el nivel del mar sin reducción de potencia
      Funciones de protección para               • Tensión mínima
                                                 • Sobretensión
                                                 • Sobrecarga
                                                 • Defecto a tierra
                                                 • Cortocircuito
                                                 • Vuelco del motor
                                                 • Bloqueo del motor
                                                 • Sobretemperatura en motor
                                                 • Sobretemperatura en convertidor
                                                 • Bloqueo de parámetros
      Conformidad con las normas                 u, cu, >, c-tick q
      Marcado >                                  según directiva sobre baja tensión 73/23/CEE
                                                 ejecuciones filtradas además según directiva CEM 89/336/CEE
      Pesos y dimensiones                        Tamaño de la caja (FS)                A     xA    x P, máx. (mm)         Peso aprox. (kg)
      (sin accesorios)                           C                                       245 x 185 x 195                   5,7
                                                 D                                       520 x 275 x 245                  17
                                                 E                                       650 x 275 x 245                  22
                                                 F sin filtro                            850 x 350 x 320                  56
                                                 F con filtro                          1150 x 350 x 320                   75

        3/6       Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                                                         Datos técnicos

s Datos de reducción de potencia (derating)
  Frecuencia de pulsación

   Potencia                                                                      Corriente asignada de salida en A
   (con 3 AC 400 V)                                                              para una frecuencia de pulsación de
   kW                                                                            4 kHz          6 kHz           8 kHz   10 kHz   12 kHz        14 kHz         16 kHz
    7,5                                                                           19,0           17,1            15,2   13,3     11,4           9,5            7,6
   11,0                                                                           26,0           24,7            23,4   20,8     18,2          15,6           13,0
   15,0                                                                           32,0           28,8            25,6   22,4     19,2          16,0           12,8
   18,5                                                                           38,0           36,1            34,2   30,4     26,6          22,8           19,0
   22                                                                             45,0           40,5            36,0   31,5     27,0          22,5           18,0
   30                                                                             62,0           55,8            49,6   43,4     37,2          31,0           24,8
   37                                                                             75,0           71,3            67,5   60,0     52,5          45,0           37,5
   45                                                                             90,0           81,0            72,0   63,0     54,0          45,0           36,0
   55                                                                            110,0           93,5            77,0   63,3     49,5          41,3           33,0
   75                                                                            145,0          123,3           101,5   83,4     65,3          54,4           43,5
   90                                                                            178,0          138,0            97,9   84,6     71,2          62,3           53,4

  Temperatura de servicio
                                              CDA51-5045

                              100
   Corriente asignada de salida

                                %
                               80

                                        60
                                        50
                                        40

                                        20

                                         0
                                         -10         0       10       20    30     40 °C 50
                                                                    Temperatura de trabajo                                                                                   3
  Altitud de instalación sobre el nivel del mar

        Corriente de salida admisible
        en % de la corriente de salida asignada
                                              C DA51-5018c

                                  100
         Corriente asignada de salida

                                   %
                                   80

                                        60

                                        40

                                        20

                                         0
                                             0           1000         2000       3000 m 4000
                                                                  Altura sobre el nivel del mar

        Tensión de red admisible
        en % de la máx. tensión de red posible
                                              C DA51-5019b

                                        100
         Tensión de red

                                         %
                                         80
                                         77
                                         60

                                         40

                                         20

                                         0
                                              0          1000        2000       3000 m 4000
                                                                Altura sobre el nivel del mar

                                                                                                                                          Siemens DA 51.2 · 2002       3/7
MICROMASTER 430

      Datos para selección y pedidos

    s Convertidores MICROMASTER 430
      Potencia                   Corriente de en-    Corriente asig-     Tamaño              Referencia
                                 trada asignada 1)   nada de salida      constructivo
                                                                                             MICROMASTER 430         MICROMASTER 430
                                                                                             sin filtro              con filtro integrado
      kW         hp              A                   A                   (FS)                                        clase A 2)

      Tensión de red 3 AC 380 V a 480 V
       7,5        10              16,0                19                 C                   6SE6430-2UD27-5CA0      6SE6430-2AD27-5CA0
      11,0        15              22,5                26                 C                   6SE6430-2UD31-1CA0      6SE6430-2AD31-1CA0
      15,0        20              30,5                32                 C                   6SE6430-2UD31-5CA0      6SE6430-2AD31-5CA0
      18,5        25              37,2                38                 D                   6SE6430-2UD31-8DA0      6SE6430-2AD31-8DA0
      22          30              43,3                45                 D                   6SE6430-2UD32-2DA0      6SE6430-2AD32-2DA0
      30          40              59,3                62                 D                   6SE6430-2UD33-0DA0      6SE6430-2AD33-0DA0
      37          50              71,7                75                 E                   6SE6430-2UD33-7EA0      6SE6430-2AD33-7EA0
      45          60              86,6                90                 E                   6SE6430-2UD34-5EA0      6SE6430-2AD34-5EA0
      55          75             103,6               110                 F                   6SE6430-2UD35-5FA0      6SE6430-2AD35-5FA0
      75         100             138,5               145                 F                   6SE6430-2UD37-5FA0      6SE6430-2AD37-5FA0
      90         120             168,5               178                 F                   6SE6430-2UD38-8FA0      6SE6430-2AD38-8FA0

                                             Indicación para el pedido:
                                             ver el anexo.
                                                                                  s Motores para
                                                                                    MICROMASTER 430
                                             Todos los MICROMASTER                  Para datos de selección y
                                             430 se suministran con panel           pedido de motores particular-
                                             SDP (Status Display Panel). El         mente idóneos para operar
                                             panel BOP-2 y los demás ac-            asociados a convertidores
                                             cesorios se deberán pedir por          MICROMASTER 430, ver el
                                             separado (ver págs. 3/11 a             catálogo M 11 (ver la sinopsis
                                             3/13).

3
                                                                                    en el anexo).

      1) Condiciones marginales:             2) En redes no puestas a tierra no
         Corriente de entrada en el valor       está permitido usar convertido-
         nominal, rige con tensión de           res MICROMASTER con filtro
                                  ³
         cortocircuito de la red Vk 1 %         integrado.
         referida a la potencia nominal
         del convertidor y a la tensión
         nominal de la red de 400 V.

        3/8         Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                            Accesorios

s Accesorios selectivos
  Filtro CEM clase A                  Corrientes de derivación:         Bobinas de conmutación              Bobina de salida
                                                                        de red
  Todos los convertidores pue-        Las corrientes de defecto a                                           Para reducir las corrientes
  den suministrarse con un filtro     tierra de los convertidores       Las bobinas de conmutación          capacitivas de equilibrado y
  integrado clase A.                  con/sin filtro (integrado/        de red se aplican para alisar       dV/dt en cables a motor
                                      externo) pueden sobrepasar        picos de tensión o para puen-       > 50 m (apantallados) ó
  Los requerimientos se cum-
                                      30 mA. En la práctica, los va-    tear microcaídas debidas a la       > 100 m (sin apantallar) se
  plen con cables apantallados
                                      lores característicos quedan      conmutación.                        ofrecen bobinas de salida.
  con una longitud máx. de
                                      entre 10 mA y 50 mA. Los va-      Además, este tipo de bobinas
  25 m.
                                      lores exactos dependen de la      reducen los efectos de los ar-      Placa de conexión de
                                      configuración, el entorno y la    mónicos sobre el convertidor        pantallas
  Filtro CEM adicional clase B
                                      longitud de los cables. No se     y la red. Si la impedancia de
                                                                                                            Disponible para convertidores
  Disponibles para convertido-        puede garantizar un servicio      red es < 1 %, se debe colocar
                                                                                                            con tamaño constructivo C.
  res con filtro CEM integrado        exento de anomalías con inte-     una bobina de conmutación
                                                                                                            Los tamaños D, E y F ya tienen
  clase A, tamaño C.                  rruptores diferenciales con       de red para reducir los picos
                                                                                                            integrada la placa de co-
                                      una sensibilidad de 30 mA.        de corriente.
  Dotado de este filtro el con-                                                                             nexión de pantallas.
                                      Por el contrario, es posible el
  vertidor cumple la norma de                                           Para aparatos de uso profe-
                                      servicio en interruptores dife-                                       Este componente simplifica el
  emisiones EN 55 011, clase B.                                         sional con una potencia de
                                      renciales con una sensibilidad                                        conexionado de las pantallas
                                                                        conexión > 1 kW no están
  Los requerimientos se cum-          de 300 mA. Consultar los de-                                          de los cables de potencia y
                                                                        actualmente definidos valores
  plen con cables apantallados        talles en las instrucciones de                                        mando, lo que garantiza una
                                                                        límite en la norma
  con una longitud máx. de            uso.                                                                  compatibilidad electromag-
                                                                        EN 61 000-3-2, por lo que los
  25 m.
                                                                                          ³
                                                                        convertidores con 0,75 kW
                                                                                                            nética óptima. Con ello se
                                                                                                            cumple la directiva NEMA 1.
                                                                        satisfacen la norma
                                                                        EN 61 000-3-2.

s Accesorios generales
  Basic Operator Panel 2              Módulo PROFIBUS                   Con un panel – enchufado en         Kit para montaje en puerta
  (BOP-2)
  El panel BOP-2 permite efec-
  tuar ajustes personalizados
  de parámetros. Los valores y
                                      Para obtener una conexión a
                                      PROFIBUS completa con una
                                                £
                                      velocidad 12 Mbaudios. El
                                      convertidor puede mandarse
                                                                        el módulo DeviceNet – es
                                                                        posible combinar mando a
                                                                        distancia y mando local.
                                                                        La conexión al bus DeviceNet
                                                                                                            de un panel para converti-
                                                                                                            dores individuales
                                                                                                            Para fijar un panel de opera-
                                                                                                            dor en la puerta de un armario.
                                                                                                                                              3
  las unidades se visualizan en       a distancia a través del módu-    se efectúa a través de un co-       Tipo de protección IP 56. In-
  un display de 5 dígitos.            lo PROFIBUS. Con un panel –       nector de 5 polos enchufable        cluye una tarjeta adaptadora
                                      enchufado en el módulo            con bornes.                         de cable con bornes sin
                                      PROFIBUS – es posible com-                                            tornillo para poder aplicar el
                                      binar mando a distancia y         Kit de conexión PC -                propio cable del usuario.
                                      mando local. El módulo            convertidor
                                      PROFIBUS puede alimentarse                                            Programas de puesta en
                                                                        Para poder controlar un con-
                                      externamente con DC 24 V,                                             servicio
                                                                        vertidor directamente desde
                                      con lo que permanece activo
                                                                        un PC cuando éste tiene ins-        • STARTER
                                      aunque se separe el converti-
                                                                        talado el software correspon-         es un software de puesta en
                                      dor de la red.
                                                                        diente (p. ej. STARTER).              servicio asistido gráfica-
                                      Las conexiones se establecen      Tarjeta adaptadora RS-232             mente para convertidores
                                      a través de un conector           aislada para establecer una           de frecuencia
                                      Sub-D de 9 polos (suministra-     conexión punto a punto se-            MICROMASTER 410/420/
                                      ble como accesorio).              gura con un PC. Incluye un            430/440 bajo Windows NT/
                                                                        conector sub-D y un cable             2000. Se pueden leer, modi-
  Basic Operator Panel (BOP-2)
                                      Módulo DeviceNet                  estándar RS-232 (3 m).                ficar, memorizar, cargar e
                                                                                                              imprimir las listas de pará-
  Un BOP-2 puede utilizarse           Para la interconexión en red
                                                                                                              metros.
  para varios convertidores.          de los convertidores con el
  Puede enchufarse directa-           sistema de bus de campo                                               • DriveMonitor
  mente en el convertidor o           DeviceNet, muy extendido en                                             es un software de puesta en
  montarse en una puerta de           el mercado americano. Se                                                servicio para parametrizar
  armario utilizando el kit corres-   puede alcanzar una velocidad                                            los convertidores de
  pondiente.                          de transmisión de máx.                                                  frecuencia. Este programa
                                      500 kbaudios. El convertidor                                            funciona bajo Windows 95/
                                      puede controlarse a distancia                                           98/NT/2000.
                                      a través del módulo
                                                                                                            Ambos programas forman
                                      DeviceNet.
                                                                                                            parte del CD-ROM de la docu-
                                                                                                            mentación que se adjunta con
                                                                                                            cada convertidor en el envase
                                                                                                            del producto.

                                                                                                         Siemens DA 51.2 · 2002      3/9
MICROMASTER 430

      Accesorios

    s Datos de pedido para accesorios selectivos
      Los accesorios aquí indica-           El convertidor y los accesorios   Toda la gama de accesorios
      dos (filtros, bobinas, placas         asociados tienen la misma         está certificada conforme a
      de conexión de pantallas,             tensión asignada.                 u, exceptuando los fusi-
      fusibles, interruptores auto-                                           bles. Los fusibles 3NE1 son
      máticos) deben seleccionarse                                            conformes a u (equivale a
      de acuerdo con el respectivo                                            U).
      convertidor.

       Tensión de red         Potencia      Convertidor               Referencia del accesorio
                                            sin filtro                Bobina de conmutación Bobina de salida             Placa de conexión
                              kW                                      de red                                             de pantallas
       3 AC 380 V a 480 V      7,5          6SE6430-2UD27-5CA0        6SE6400-3CC02-2CD0       6SE6400-3TC03-2CD0        6SE6400-0GP00-0CA0
                              11,0          6SE6430-2UD31-1CA0
                              15,0          6SE6430-2UD31-5CA0        6SE6400-3CC03-5CD0
                              18,5          6SE6430-2UD31-8DA0        6SE6400-3CC04-4DD0        6SE6400-3TC05-4DD0       integrado de serie
                              22            6SE6430-2UD32-2DA0                                  6SE6400-3TC03-8DD0
                              30            6SE6430-2UD33-0DA0        6SE6400-3CC05-2DD0        6SE6400-3TC05-4DD0
                              37            6SE6430-2UD33-7EA0        6SE6400-3CC08-3ED0        6SE6400-3TC08-0ED0
                              45            6SE6430-2UD34-5EA0                                  6SE6400-3TC07-5ED0
                              55            6SE6430-2UD35-5FA0        6SE6400-3CC11-2FD0        6SE6400-3TC14-5FD0
                              75            6SE6430-2UD37-5FA0                                  6SE6400-3TC15-4FD0
                              90            6SE6430-2UD38-8FA0        6SE6400-3CC11-7FD0        6SE6400-3TC14-5FD0

       Tensión de red         Potencia      Convertidor               Referencia del accesorio
                                            sin filtro                Fusibles (ver el catálogo NS K)                    Interruptor automático
                              kW                                      3NA3                       3NE1 (U)                (ver catálogo NS K)
       3 AC 380 V a 480 V      7,5          6SE6430-2UD27-5CA0        3NA3007                    l                       3RV1031-4EA10

3
                              11,0          6SE6430-2UD31-1CA0        3NA3012                                            3RV1031-4FA10
                              15,0          6SE6430-2UD31-5CA0        3NA3014                                            3RV1031-4HA10
                              18,5          6SE6430-2UD31-8DA0        3NA3020                    3NE1817-0               3RV1042-4KA10
                              22            6SE6430-2UD32-2DA0        3NA3022                    3NE1818-0
                              30            6SE6430-2UD33-0DA0        3NA3024                    3NE1820-0               3RV1042-4MA10
                              37            6SE6430-2UD33-7EA0        3NA3030                    3NE1021-0               3VL1712- . DD33- . . . .
                              45            6SE6430-2UD34-5EA0        3NA3032                    3NE1022-0               3VL1716- . DD33- . . . .
                              55            6SE6430-2UD35-5FA0        3NA3036                    3NE1224-0               3VL3720- . DC36- . . . .
                              75            6SE6430-2UD37-5FA0                                   3NE1225-0               3VL3725- . DC36- . . . .
                              90            6SE6430-2UD38-8FA0        3NA3140                                            3VL4731- . DC36- . . . .
                                                                                                 l Para el entorno
                                                                                                   americano se
                                                                                                   requieren fusibles
                                                                                                   listados en u como,
                                                                                                   p. ej., la serie de
                                                                                                   fusibles Class NON
                                                                                                   de Bussmann.

        3/10       Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                       Accesorios

s Datos de pedido para accesorios selectivos (continuación)

   Tensión de red       Potencia   Convertidor          Referencia del accesorio
                                   con filtro clase     Bobina de conmutación      Bobina de salida
                        kW         A integrado          de red
   3 AC 380 V a 480 V    7,5       6SE6430-2AD27-5CA0   6SE6400-3CC02-2CD0         6SE6400-3TC03-2CD0
                        11,0       6SE6430-2AD31-1CA0
                        15,0       6SE6430-2AD31-5CA0   6SE6400-3CC03-5CD0
                        18,5       6SE6430-2AD31-8DA0   6SE6400-3CC04-4DD0         6SE6400-3TC05-4DD0
                        22         6SE6430-2AD32-2DA0                              6SE6400-3TC03-8DD0
                        30         6SE6430-2AD33-0DA0   6SE6400-3CC05-2DD0         6SE6400-3TC05-4DD0
                        37         6SE6430-2AD33-7EA0   6SE6400-3CC08-3ED0         6SE6400-3TC08-0ED0
                        45         6SE6430-2AD34-5EA0                              6SE6400-3TC07-5ED0
                        55         6SE6430-2AD35-5FA0   6SE6400-3CC11-2FD0         6SE6400-3TC14-5FD0
                        75         6SE6430-2AD37-5FA0                              6SE6400-3TC15-4FD0
                        90         6SE6430-2AD38-8FA0   6SE6400-3CC11-7FD0         6SE6400-3TC14-5FD0

   Tensión de red       Potencia   Convertidor          Referencia del accesorio
                                   con filtro clase A   Filtro CEM adicional       Placa de conexión de
                                   integrado            clase B                    pantallas
                        kW
   3 AC 380 V a 480 V    7,5       6SE6430-2AD27-5CA0   6SE6400-2FS03-8CD0         6SE6400-0GP00-0CA0

                                                                                                                                        3
                        11,0       6SE6430-2AD31-1CA0
                        15,0       6SE6430-2AD31-5CA0
                        18,5       6SE6430-2AD31-8DA0   –                          integrado de serie
                        22         6SE6430-2AD32-2DA0   –
                        30         6SE6430-2AD33-0DA0   –
                        37         6SE6430-2AD33-7EA0   –
                        45         6SE6430-2AD34-5EA0   –
                        55         6SE6430-2AD35-5FA0   –
                        75         6SE6430-2AD37-5FA0   –
                        90         6SE6430-2AD38-8FA0   –

   Tensión de red       Potencia   Convertidor          Referencia del accesorio
                                   con filtro clase A   Fusibles (ver el catálogo NS K)                     Interruptor automático
                                   integrado                                                                (ver catálogo NS K)
                        kW                              3NA3                        3NE1 (U)
   3 AC 380 V a 480 V    7,5       6SE6430-2AD27-5CA0   3NA3007                     l                       3RV1031-4EA10
                        11,0       6SE6430-2AD31-1CA0   3NA3012                                             3RV1031-4FA10
                        15,0       6SE6430-2AD31-5CA0   3NA3014                                             3RV1031-4HA10
                        18,5       6SE6430-2AD31-8DA0   3NA3020                     3NE1817-0               3RV1042-4KA10
                        22         6SE6430-2AD32-2DA0   3NA3022                     3NE1818-0
                        30         6SE6430-2AD33-0DA0   3NA3024                     3NE1820-0               3RV1042-4MA10
                        37         6SE6430-2AD33-7EA0   3NA3030                     3NE1021-0               3VL1712- . DD33- . . . .
                        45         6SE6430-2AD34-5EA0   3NA3032                     3NE1022-0               3VL1716- . DD33- . . . .
                        55         6SE6430-2AD35-5FA0   3NA3036                     3NE1224-0               3VL3720- . DC36- . . . .
                        75         6SE6430-2AD37-5FA0                               3NE1225-0               3VL3725- . DC36- . . . .
                        90         6SE6430-2AD38-8FA0   3NA3140                                             3VL4731- . DC36- . . . .
                                                                                    l Para el entorno
                                                                                      americano se
                                                                                      requieren fusibles
                                                                                      listados en u como,
                                                                                      p. ej., la serie de
                                                                                      fusibles Class NON
                                                                                      de Bussmann.

                                                                                                  Siemens DA 51.2 · 2002         3/11
MICROMASTER 430

      Accesorios

    s Datos de pedido para accesorios generales
      Los accesorios aquí indicados son idóneos para
      todos los convertidores MICROMASTER 430.

       Accesorios                                          Referencia
       Basic Operator Panel 2 (BOP-2)                      6SE6400-0BE00-0AA0
       Módulo PROFIBUS                                     6SE6400-1PB00-0AA0
       Módulo DeviceNet                                    6SE6400-1DN00-0AA0
       Conector de bus RS485/PROFIBUS                      6GK1500-0FC00
       Kit de conexión a PC                                6SE6400-1PC00-0AA0
       Kit para montaje en puerta de un panel para         6SE6400-0PM00-0AA0
       convertidores individuales

      Datos técnicos de los módulos de comunicación

                                                           Módulo PROFIBUS                          Módulo DeviceNet
                                                           6SE6400-1PB00-0AA0                       6SE6400-1DN00-0AA0

3
       Tamaño (alto x ancho x profundo)                    161 mm x 73 mm x 46 mm
       Grado de protección                                 IP 20
       Grado de contaminación                              2 según IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante
                                                           el funcionamiento
       Robustez mecánica                                   según DIN IEC 60 068-2-6 (estando bien montado el módulo)
       • en aplicación estacionaria          desviación    0,15 mm en gama de frecuencias 10 Hz a 58 Hz
                                             aceleración   19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz
       • en transporte                       desviación    3,5 mm en gama de frecuencias 5 Hz a 9 Hz
                                             aceleración   9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz
       Clase climática (en funcionamiento)                 3K3 según DIN IEC 60 721-3-3
       Tipo de refrigeración                               natural por aire
       Temperatura ambiente y del
       medio refrigerante permitida
       • en funcionamiento                                 –10 °C a +50 °C (14 °F a 122 °F)
       • en almacenamiento y transporte                    –25 °C a +70 °C (–13 °F a 158 °F)
       Humedad relativa del aire
       (humedad permisible)
       • en funcionamiento                                 ˆ 85 % (condensación no permitida)
       • en almacenamiento y transporte                    ˆ 95 %
       Compatibilidad electromagnética       Emisión       según EN 55 011 (1991) Class A
                                             Inmunidad     según IEC 60 801-3 y EN 61 000-4-3
       Tensión de alimentación                             6,5 V ± 5 %, máx. 300 mA,                6,5 V ± 5 %, máx. 300 mA
                                                           interna del convertidor o                interna del convertidor y
                                                           24 V ± 10 %, máx. 350 mA, externa        24 V, máx. 60 mA del bus DeviceNet
       Tensión de salida                                   5 V ± 10 %, máx. 100 mA,                 –
                                                           alimentación con aislamiento galvánico
                                                           • para el cierre del bus del
                                                             interface serie o
                                                           • para la alimentación de un OLP
                                                             (Optical Link Plug)
       Velocidad de transmisión de datos                   máx. 12 Mbaudios                         125, 250 y 500 kbaudios

        3/12       Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                               Accesorios

s Documentación (suministrable desde 05/2002)
   Tipo de documentación               Idioma                          Referencia
   Paquete de documentación,           multilingüe                     6SE6400-5AE00-1AP0
   incluido en el suministro de cada
   convertidor; incluye CD-ROM 1) y
   guía de iniciación 2)
   (en papel)
   Instrucciones de uso 2)             alemán                          6SE6400-5AE00-0AP0
   (en papel)                          inglés                          6SE6400-5AE00-0BP0
                                       francés                         6SE6400-5AE00-0DP0
                                       italiano                        6SE6400-5AE00-0CP0
                                       español                         6SE6400-5AE00-0EP0
   Lista de parámetros 2)              alemán                          6SE6400-5AF00-0AP0
   (en papel)                          inglés                          6SE6400-5AF00-0BP0
                                       francés                         6SE6400-5AF00-0DP0
                                       italiano                        6SE6400-5AF00-0CP0
                                       español                         6SE6400-5AF00-0EP0

                                                                                                                            3

  1) El CD-ROM incluye instruc-        2) Disponible en la dirección
     ciones de uso, lista de pará-        de Internet
     metros, programas de puesta          http://www.siemens.com/
     en servicio STARTER y                micromaster.
     DriveMonitor, multilingües.

                                                                                            Siemens DA 51.2 · 2002   3/13
MICROMASTER 430

      Dibujos dimensionales

    s Convertidores MICROMASTER 430
              Tamaño constructivo                              3 AC 380 V a 480 V
              C                                                 7,5 kW a 15 kW
              D                                                18,5 kW a 30 kW
              E                                                37 kW a 45 kW
              F                                                55 kW a 90 kW

                                                                                                     Plantilla de taladros

                                                                                                                                            204 (8,03)

                                                                                                                                                                                                                          DA51-5009b
         245 (9,65)

                                                                                       CDA51-5002d

                                                                                                                                                              309 (12,16)
                                                                                                              174 (6,85)
                                                                                                     Fijación con
                                                                  (7 195
                                                                       8)

                                                                                                     4 tornillos M5,
                                                                    ,6

                                   185 (7,28)                                                        4 tuercas M5,
                                                                                                     4 arandelas M5
           Convertidor tamaño C                                                                      Par de apriete con arandela
                                                                                                     colocada: 3,0 Nm
                                                                                                                                                               Convertidor tamaño C
                                                                                                     Espacio libre necesario para venti-                       con placa de conexión de pantallas
                                                                                                     lación arriba y abajo: 100 mm

3                                                                                                                                                                                 Plantilla de taladros

                                                                            Plantilla de taladros

                                                                                                                                                                                                          616,4 (24,27)
                                                                                                                                                                    650 (25,59)
                                                         520 (20,47)

                                                                                                             486 (19,13)
                CDA51-5020b

                                                                                                                           CDA51-5021b

                                                                                 235 (9,25)                                                                                            235 (9,25)
                                                                                                                                                         (9 245
                                                (9 245

                                                                                                                                                              5)
                                                    5)

                                                                                                                                                           ,6
                                                  ,6

                               275 (10,82)                                  Fijación con                                                 275 (10,82)                              Fijación con
                                                                            4 tornillos M8,                                                                                       4 tornillos M8,
           Convertidor tamaño D                                             4 tuercas M8,                                   Convertidor tamaño E                                  4 tuercas M8,
                                                                            4 arandelas M8                                                                                        4 arandelas M8
                                                                            Par de apriete                                                                                        Par de apriete
                                                                            con arandela                                                                                          con arandela
                                                                            colocada: 3,0 Nm                                                                                      colocada: 3,0 Nm
                                                                            Espacio libre necesario                                                                               Espacio libre necesario
                                                                            para ventilación arriba y                                                                             para ventilación arriba y
                                                                            abajo: 300 mm                                                                                         abajo: 300 mm

           Con un módulo de comunicación aumenta la profundidad de montaje
           en la caja de tamaño C 23 mm (0,91 pulgadas).                                                                                  Todas las dimensiones en mm (entre paréntesis en pulgadas)

       3/14                     Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                                                      Dibujos dimensionales

                                                                                                                                                      Plantilla de taladros

                                                    Plantilla de taladros

                                                                                                                                                                                  1110 (43,70)
                                                                                                                                       1150 (45,28)
                                      850 (33,46)

                                                                                810 (31,89)

                                                                                                                                                                                                 3
                                                                                              CDA51-5023b
CDA51-5022b

                                                           300 (11,81)                                                                                       300 (11,81)

                                                    Fijación con                                                                                      Fijación con
                                                                                                                             (1 320
                            (1 320

                                                                                                                                  6)
                                 6)

                                                    4 tornillos M8,                                                                                   4 tornillos M8,
                                                                                                                               2,
                              2,

              350 (13,78)                           4 tuercas M8,                                           350 (13,78)                               4 tuercas M8,
                                                    4 arandelas M8                                                                                    4 arandelas M8
Convertidor tamaño F sin filtro                                                               Convertidor tamaño F con filtro
                                                    Par de apriete                                                                                    Par de apriete
                                                    con arandela                                                                                      con arandela
                                                    colocada: 3,0 Nm                                                                                  colocada: 3,0 Nm
                                                    Espacio libre necesario                                                                           Espacio libre necesario
                                                    para ventilación arriba y                                                                         para ventilación arriba y
                                                    abajo: 350 mm                                                                                     abajo: 350 mm

                                                                                                            Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                                       Siemens DA 51.2 · 2002                     3/15
MICROMASTER 430

      Dibujos dimensionales

    s Filtros y bobinas de conmutación de red

                   38               185 (7,28)
                  (1,5)             156 (6,14)

                           4 x M5
                                                                           219 (8,62)
                                                                           232 (9,13)
          204 (8,03)
          245 (9,65)

                                                                   DA51-5012c

                            174                                54 (2,13)
                           (6,85)

          Filtro para tamaño C

                  c                 b                                                                                  c           b

3
                                                                                                                   a
          a

                                                 DA51-5014d

                                                                                                                                              DA51-5051

          Bobina de                          Dimensiones                                Peso                         Bobina de              Dimensiones                      Peso
          conmutación                                                                   (máx.)                       conmutación                                             (máx.)
          de red para           a      b      c                                         kg                           de red para           a              b         c        kg
          Tamaño constructivo C 245    185    50                                        2,3                          Tamaño constructivo D 520            275       85        9,5
                                (9,65) (7,28) (1,97)                                                                                       (20,47)        (10,83)   (3,35)
                                                                                                                     Tamaño constructivo E 650            275       95       17,0
                                                                                                                                           (25,59)        (10,83)   (3,74)

          Bobina de conmutación de red para tamaño C                                                                Bobina de conmutación de red para tamaños de caja D y E

                                         b
                       c
                                                                          DA51-5052

                                                                                          Bobina de          para                Dimensiones                                 Peso
          a

                                                                                          conmutación de red convertidor                                                     (máx.)
                                                                                          tipo 6SE6400-      Tamaño constructivo a      b      c      n1     n2              kg
                                                                                          3CC11-....         F                   210    240    141    109    190             25,0
                                                                                                                                 (8,27) (9,45) (5,55) (4,29) (7,48)
                                                              n1
                                    n2
          Bobina de conmutación de red para convertidores de tamaño F                                               Todas las dimensiones en mm (entre paréntesis en pulgadas)

        3/16           Siemens DA 51.2 · 2002
MICROMASTER 430

                                                                                                                        Dibujos dimensionales

s Bobinas de salida

          c           b

                                                             Bobina de salida      Dimensiones               Peso
      a

                                                             para                                            (máx.)
                                DA51-5050

                                                                                   a      b      c           kg
                                                             Tamaño constructivo C 245    185    80          5,6
                                                                                   (9,65) (7,28) (3,15)

     Bobina de salida para tamaño C

                                                             Bobina         para con-    Dimensiones                                         Peso
                                                             de salida      vertidor                                                         (máx.)
                                                             tipo           Tamaño       a         b          c          n1       n2         kg
                                                             6SE6400-       construc-                                    (según DIN 41308)
                                                                            tivo (FS)
                           b                                 3TC03-8DD0     D            210       225        179        76       176        16,1
              c                                                                          (8,27)    (8,86)     (7,05)     (2,99)   (6,93)
                                                             3TC05-4DD0     D            210       225        150        76       176        10,7
                                                                                         (8,27)    (8,86)     (5,91)     (2,99)   (6,93)
                                                             3TC07-5ED0     E            248
                                                                                         (9,76)
                                                                                                   270
                                                                                                   (10,63)
                                                                                                              209
                                                                                                              (8,23)
                                                                                                                         88
                                                                                                                         (3,46)
                                                                                                                                  200
                                                                                                                                  (7,87)
                                                                                                                                             24,9

                                                                                                                                                      3
                                                 DA51-5052

                                                             3TC08-0ED0     E            210       225        150        76       176        10,4
     a

                                                                                         (8,27)    (8,86)     (5,91)     (2,99)   (6,93)
                                                             3TC14-5FD0     F            321       350        288        120      264        51,5
                                                                                         (12,64)   (13,78)    (11,34)    (4,72)   (10,39)
                                                             3TC15-4FD0     F            210       225        150        76       176        11,2
                                            n1                                           (8,27)    (8,86)     (5,91)     (2,99)   (6,93)
                      n2

     Bobinas de salida
     para convertidores de tamaños D, E y F

                                                                                        Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                  Siemens DA 51.2 · 2002       3/17
MICROMASTER 430

      Dibujos dimensionales

    s Ensamblaje de convertidor y accesorios

                                               DA51-5042a
          Ejemplo:
          Ensamblaje de convertidor,
          bobina y filtro
          Si se precisan accesorios
          adicionales, éstos se deben
          montar lateralmente.

3

        3/18      Siemens DA 51.2 · 2002
Convertidores
MICROMASTER 440
    4/2    Descripción

    4/4    Esquemas de conexiones

    4/6    Datos técnicos

    4/9    Datos para selección y pedido

    4/12   Accesorios

    4/21   Dibujos dimensionales

                                                        4

                         Siemens DA 51.2 · 2002   4/1
MICROMASTER 440

      Descripción

    s Campo de aplicación               s Construcción                      s Características principales s Accesorios (resumen)
      El convertidor                       El convertidor                     s Puesta en servicio rápida y     s Filtro CEM clase A/B

4     MICROMASTER 440 se pue-
      de usar en numerosas aplica-
      ciones de accionamiento de
      velocidad variable. Su flexibi-
                                           MICROMASTER 440 tiene una
                                           estructura modular. Los pane-
                                           les de operador y los módulos
                                           se pueden sustituir.
                                                                              s
                                                                                  sencilla
                                                                                  Configuración particular-
                                                                                  mente flexible gracias a
                                                                                  la construcción modular
                                                                                                                s Bobinas de conmutación
                                                                                                                    de red
                                                                                                                s Bobinas de salida
                                                                                                                s Placas de conexión de
      lidad permite utilizarlo en una
                                                                              s   6 entradas digitales              pantallas
      amplia gama de aplicaciones.
      Entre ellas se incluyen las ta-   s Normas internacionales                  libremente parametrizables    s Panel de operador BOP
                                                                                  y aisladas galvánicamente         (Basic Operator Panel)
      reas de posicionamiento para         s El convertidor
      grúas y elevadores, paletiza-          MICROMASTER 440 cum-             s   2 entradas analógicas             para parametrizar un
      dores y similares en almace-           ple los requerimientos de la         (0 V a 10 V, 0 mA a 20 mA,        convertidor
      nes automatizados, máquinas            directiva sobre baja tensión         escalable) a elección         s   Panel AOP (Advanced
      de la industria de alimentación        UE, las ejecuciones filtra-          aplicable como séptima/           Operator Panel) con textos
      y bebidas, máquinas empa-              das también la directiva             octava entrada digital            explícitos visualizados en
      quetadoras, etc.; esdecir,             UE sobre CEM.                    s   2 salidas analógicas para-        varios idiomas
      aplicaciones en las que se re-       s El convertidor                       metrizables (0 mA a 20 mA)    s   Módulos de comunicación
      quiere una funcionalidad y             MICROMASTER 440 tiene            s   3 salidas a relé parametri-       – PROFIBUS
      una dinámica superiores a lo           el marcado >                         zables (DC 30 V/5 A carga         – DeviceNet
      normal.                                                                     óhmica; AC 250 V/2 A car-
                                           s Certificado conforme                                               s   Módulo generador de im-
      Este convertidor se caracte-           a u y cu                             ga inductiva)                     pulsos
      riza particularmente por su          s c-tick q                         s   Funcionamiento silencioso     s   Kits de conexión a PC
      funcionalidad adaptada a los                                                del motor gracias a altas
                                           Nota:                                                                s   Kits para montar los pane-
      deseos de la clientela y su fa-                                             frecuencias de pulsación,
                                                                                                                    les de operador en puertas
      cilidad de aplicación. El gran       s Normas: ver el anexo.                ajustable (dado el caso,
                                                                                  observar la reducción de          de armarios y cuadros
      margen de tensión de alimen-
      tación de la red permite apli-                                              potencia)                     s   Programas de puesta en
      carlo en todo el mundo.                                                 s   Protección para motor             servicio desde PC bajo
                                                                                  y convertidor.                    Windows 95/98 y NT/2000.

        4/2       Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                   Descripción

s Datos mecánicos                      s Datos funcionales                  s Características de protección
  s Ejecución modular                    s Tecnología IGBT de última          s Capacidad de sobrecarga            s Protección de sobreten-
  s Temperatura de servicio                  generación                          – Modo CT                             sión/tensión mínima
      0,12 kW a 75 kW:                   s   Control digital por                   0,12 kW a 75 kW:                s Protección de sobretempe-
      –10 °C a +50 °C                        microprocesador                       Corriente de sobrecarga             ratura para el convertidor
      90 kW a 200 kW:                    s   Regulación de gran calidad            1,5 x corriente asignada        s Conexión especial directa
      0 °C a +40 °C                          Vector Control                        de salida (es decir, 150 %          para PTC o KTY para prote-
  s   Más potencia con el mismo          s   Regulación de corriente-              de capacidad de sobre-              ger el motor
      tamaño constructivo                    flujo (FCC) para respuesta            carga) durante 60 s,            s   Protección de defecto a
  s   Simple conexión por cable;             dinámica mejorada y con-              tiempo de ciclo 300 s,              tierra
      conexiones de red y motor              trol optimizado del motor             y 2 x corriente asignada        s   Protección contra corto-
      separadas para optimizar           s   Característica V/f lineal             de salida (es decir, 200 %          circuitos
      la compatibilidad electro-         s   Característica V/f cuadrát.           capacidad de sobrecar-
                                                                                                                   s   Protección térmica del
      magnética                                                                    ga) durante 3 s,
                                         s   Característica multipunto                                                 motor I2t
  s   Paneles de operador                                                          tiempo de ciclo 300 s
                                             (característica V/f parame-                                           s   Protección contra el
      enchufables                            trizable)                             90 kW a 200 kW:
                                                                                   Corriente de sobrecarga             bloqueo del motor
  s   Regletero de mando con             s   Regulación del par de giro
                                                                                   1,36 x corriente asignada       s   Protección contra el vuelco
      bornes sin tornillos en tarje-     s   Rearranque al vuelo                                                       del motor.
      ta E/S extraíble.                                                            de salida (es decir, 136 %
                                         s   Compensación de                       de capacidad de sobre-          s   Bloqueo de parámetros.
                                             deslizamiento                         carga) durante 57 s,
                                         s   Automatismo de reco-                  tiempo de ciclo 300 s,
                                             nexión tras fallo de red o            y 1,6 x corriente asignada
                                             anomalía                              de salida (es decir, 160 %
                                         s   Bloques de función libres             capacidad de sobrecar-
                                             para operaciones lógicas y            ga) durante 3 s, tiempo
                                             aritméticas                           de ciclo 300 s
                                         s   Respaldo cinético                   – Modo VT
                                         s   Rampa de deceleración                 5,5 kW a 90 kW:
                                             con posicionamiento                   Corriente de sobrecarga
                                         s   Fácil regulación del proce-           1,4 x corriente asignada
                                             so gracias al regulador PID           de salida (es decir, 140 %
                                             interno de alta calidad               de capacidad de sobre-
                                             (autotuning)                          carga) durante 3 s,
                                         s   Tiempos de aceleración/               y 1,1 x corriente asignada
                                             deceleración parametriza-             de salida (es decir, 110 %
                                                                                   capacidad de sobrecar-

                                                                                                                                                     4
                                             bles de 0 s a 650 s
                                         s   Redondeo de rampas                    ga) durante 60 s, tiempo
                                                                                   de ciclo 300 s
                                         s   Rápida limitación de la
                                             corriente (FCL) para un fun-          110 kW a 250 kW:
                                             cionamiento sin anomalías             Corriente de sobrecarga
                                                                                   1,5 x corriente asignada
                                         s   Actuación rápida y repro-
                                                                                   de salida (es decir, 150 %
                                             ducible de las entradas
                                                                                   de capacidad de sobre-
                                             digitales
                                                                                   carga) durante 1 s,
                                         s   Especificación precisa de             y 1,1 x corriente asignada
                                             consigna gracias a 2 en-              de salida (es decir, 110 %
                                             tradas analógicas de alta             capacidad de sobrecar-
                                             resolución de 10 bits                 ga) durante 59 s, tiempo
                                         s   Frenado combinado para                de ciclo 300 s
                                             parada rápida controlada
                                         s   Chopper de frenado inte-
                                             grado (sólo para converti-
                                             dores 0,12 kW a 75 kW)
                                         s   4 bandas de frecuencia
                                             inhibibles
                                         s   Condensador “Y” desmon-
                                             table para aplicación en re-
                                             des IT (en redes no puestas
                                             a tierra se tiene que quitar
                                             el condensador “Y” e insta-
                                             lar una bobina de salida).

                                                                                                                Siemens DA 51.2 · 2002       4/3
MICROMASTER 440

      Esquemas de conexiones

    s Esquema de bloques
                                                                                               Panel de mando (acessorio)

                                                                                                                                1/3 AC 200 a 240 V
                                                                                                                                3 AC 380 a 480 V
                                                                                                 I           Fn
                                                                                                                                3 AC 500 a 600 V
                                                                                                                                PE
                                                                                                O     Jog     P
                                                                                                                                                              FS1

                                                        +10 V                                                                                  PE                                       Para obtener entradas digitales
                                           1                                                                      Protocolo                                   L, N                      adicionales (DIN 7,DIN 8) es
                                                                                                                    BOP                                       (L1, L2)
                                                                                                                   (serie)                                                              necesario modificar el circuito
                                                        0V                                                                                                    ó                         como sigue:
                                           2                                                                                                                  L1, L2, L3
              >                  AIN1+
              - 4.7 k Ω                                 A
                                           3                                                                                                                                                      1                       1
                                  AIN1-                                              D
                                                                                                                                                                                                  2                       2
                                           4
                                                                                                                                                                                                  3                       10
                                 AIN2+                  A
                                           10                                                                                                                                                     4                       11
                                                                                     D                                                                                                   DIN 7                 DIN 8
                                 AIN2-
                                           11
                                                                                                                                                                                        Notas:
                                  DIN1                                                                                                                                                    Si una entrada analógica
                                           5                                                                                                                                              se utiliza como entrada digital,
                                                                                                                                                                                          entonces son aplicables los
                                                         con aislamiento galvánico

                                  DIN2
                                                                                                                                                                                          valores umbral siguientes:
                                           6                                                                                                        AC
                                  DIN3                                                                                                                                                    1,75 V DC = off
                                                                                                                                                                                          3,7 V DC = on
                                           7                                                                                                                  DC
                                  DIN4                                                                                                                                                     AIN1: 0 V a 10 V, 0 mA a 20 mA y
                                           8                                                                                                                                                     -10 V a +10 V
                                  DIN5                                                                                                                               DC/R+                 AIN2: 0 V a 10 V y
                                                                                                                                                                                                 0 mA a 20 mA
                                           16                                                                                                                                Puente
                                  DIN6                                                                                                                                       precolo-
                                           17                                                                                                                                cado
                                                                                                                                                                    B+/DC+
                          PNP                   Salida +24 V
                                                (con aislamiento galvánico)
                          ó                9                                                                                                                                     Resistencia
                          NPN                   Salida 0 V                                                                                                                       de frenado
                                                (con aislamiento galvánico)
                                           28                                                                                                                          B-
                                 PTC A
              Motor                        14                                                                                                                                    Los convertidores de 90 kW
              PTC                 PTC B                                                                                                                               DC -       a 200 kW no tienen chopper

4      0 - 20 mA,
       máx. 500 Ω
                                AOUT1+

                                AOUT1-
                                           15

                                           12
                                                        A
                                                                                     D
                                                                                                        CPU

                                                                                                                                                DC
                                                                                                                                                                                 de frenado integrado:

                                           13                                                                                                                                                     AC
                                                                                                                                                              AC
                                AOUT2+
                                                        A                                                                                                                                                DC
       0 - 20 mA,                          26
       máx. 500 Ω               AOUT2-                                               D
                                           27                                                                                                                                                                    D/L -
                                                                                         RL1                                                                                                                          Conexión
                                                                                                                                        60 Hz                                                                         para
                                RL1 - C                                                                                    No                                                                                         unidad de
                                           20
                                RL1 - B                                                                                 usado                                                                                         frenado
                                                                                                                                       50 Hz                                                                     C/L+
                                           19                                                                                   1 2                                                                                   externa
                                RL1 - A                                                                                  Interruptores DIP
                                           18
       Contactos del relé                                                                RL2                            (en placa de control)
       de salida
       250 V AC, máx. 2 A       RL2 - C
                                           22
       (carga inductiva)        RL2 - B
       30 V DC, máx. 5 A                   21
       (carga óhmica)                                                                                                              AIN1 AIN2
                                                                                         RL3
                                                                                                                        0 - 20 mA
                                RL3 - C
                                           25                                                                           0 - 10 V
                                RL3 - B                                                                                                                                                          DC
                                           24                                                                                         1 2
                                RL3 - A                                                                                         Interruptores DIP
                                           23                                                                                     (en placa E/S)
                                   P+                                                                                                                                                                     AC
                                           29       RS485
                                   N-
                                           30                                                                                                       PE    U, V, W
                                          CDA51-5024e

                                                                                                                                                         M
                                                                                                                                                         3~

        4/4           Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                               Esquemas de conexiones

s Esquema de conexión de bornes

     Ejemplo tamaño constructivo FX

                                                  Conexiones de red

                 Detalle A

                                                  Conexiones de motor

                 Detalle A
                                 AIN1 AIN2                     RL1-A       RL1-B   RL1-C       RL2-B    RL2-C    RL3-A    RL3-B        RL3-C

                                                                                                                                                 CDA51-5025
                                  S1    S2
                                                                    18       19       20         21       22       23         24            25

                                 Interruptores DIP:
                                 0 mA a 20 mA
                                 ó                                                         Contactos del relé de salida
                                 0 V a 10 V

                               AOUT1+ AOUT1-        PTC
                                                     A
                                                                PTC
                                                                 B
                                                                           DIN5     DIN6 AOUT2+ AOUT2-             PE
                                                                                                                   0V
                                                                                                                              P+            N-                      4
                                  12         13       14            18
                                                                    15       16       17         26       27       28         29            30

                                                                                                                     NPN *)

                              Salida analógica 1                         Entradas digitales Salida analógica 2                RS-485
                                                                                                                          (Protocolo USS)

                                                           (DIN7)                                                                  (DIN8)
                                +10 V        0V    AIN1+        AIN1-      DIN1     DIN2       DIN3      DIN4    +24 V    AIN2+        AIN2-

                                  1          2        3             18
                                                                     4       5        6          7         8        9         10            11

                                                                                                                     PNP *)

                              Alimentación 10 V     Entrada analógica 1             Entradas digitales                    Entrada analógica 2

                             *) PNP ó NPN posible

                                                                                                                              Siemens DA 51.2 · 2002          4/5
MICROMASTER 440

      Datos técnicos

    s Convertidores MICROMASTER 440
      Tensión de red y                                                           CT (constant torque)                    VT (variable torque)
      gamas de potencia                       1 AC 200 V a 240 V ± 10 %          0,12 kW a 3 kW                          –
                                              3 AC 200 V a 240 V ± 10 %          0,12 kW a 45 kW                         5,5 kW a 45 kW
                                              3 AC 380 V a 480 V ± 10 %          0,37 kW a 200 kW                        7,5 kW a 250 kW
                                              3 AC 500 V a 600 V ± 10 %          0,75 kW a 75 kW                         1,5 kW a 90 kW
      Frecuencia de red                       47 Hz a 63 Hz
      Frecuencia de salida                    0 Hz a 650 Hz (en funcionamiento V/f)
      Frecuencia de salida                    ˜ 0,95
      Rendimiento del convertidor             96 % a 97 %
      Capacidad de sobrecarga
      – modo CT             0,12 kW a 75 kW Corriente de sobrecarga 1,5 x corriente de salida asignada (es decir, 150 % de capacidad de sobrecarga)
                                             durante 60 s, tiempo de ciclo 300 s, y 2 x corriente de salida asignada (es decir, 200 % de capacidad de
                                             sobrecarga) durante 3 s, tiempo de ciclo 300 s
                             90 kW a 200 kW Corriente de sobrecarga 1,36 x corriente de salida asignada (es decir, 136 % de capacidad de sobrecarga)
                                             durante 57 s, tiempo de ciclo 300 s, y 1,6 x corriente de salida asignada (es decir, 160 % de capacidad de sobre-
                                             carga) durante 3 s, tiempo de ciclo 300 s
      – modo VT               5,5 kW a 90 kW Corriente de sob. de 1,4 x corriente asignada de salida (es decir, 140 % de capacidad de sob.) durante 3 s y
                                             1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sob.) durante 60 s, tiempo de ciclo 300 s
                           110 kW a 250 kW Corriente de sob. de 1,5 x corriente asignada de salida (es decir, 150 % de capacidad de sob.) durante 1 s y
                                             1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sob.) durante 59 s, tiempo de ciclo 300 s
      Corriente de precarga                  no superior a la corriente asignada de entrada
      Método de control                      Vector Control, regulación del par, característica V/f lineal; característica V/f cuadrática;
                                             característica multipunto (característica V/f parametrizable); regulación de corriente-flujo (FCC)
      Frecuencia            0,12 kW a 75 kW 4 kHz (estándar); 16 kHz (estándar en convertidores de 230 V, 0,12 kW a 5,5 kW)
      de puls.                               2 kHz a 16 kHz (en escalones de 2 kHz)
                             90 kW a 200 kW 2 kHz (estándar en modo VT); 4 kHz (estándar en modo CT)
                                             2 kHz a 8 kHz (en escalones de 2 kHz)
      Frecuencias fijas                      15, parametrizables
      Bandas de frecuencia inhibibles        4, parametrizables
      Resolución de consigna                 0,01 Hz digital
                                             0,01 Hz serie
                                             10 bits analógica
      Entradas digitales                     6 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN
      Entradas analógicas                    2 entradas analógicas parametrizables
                                             • 0 V a 10 V, 0 mA a 20 mA y –10 V a +10 V (AIN1)
                                             • 0 V a 10 V y 0 mA a 20 mA (AIN2)
                                             • ambas aplicables como séptima/octava entrada digital
      Salidas por relé                       3, parametrizables, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva)
      Salidas analógicas                     2, parametrizables (0/4 mA a 20 mA)

4
      Interfaces serie                       RS-485, opcional RS-232
      Longitud del cable del motor
      0,12 – 75 kW      sin bobina de salida máx. 50 m (apantallado), máx. 100 m (sin apantallar)
                       con bobina de salida máx. 200 m (apantallado), máx. 300 m (sin apantallar)
      90 – 250 kW       sin bobina de salida máx. 100 m (apantallado), máx. 150 m (sin apantallar)
                       con bobina de salida en preparación
      Compatibilidad         0,12 kW a 75 kW Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase A o clase B (para tamaños A, B,
      electromagnética                       C) Convertidor disponible con filtro CEM integrado clase A (tamaños A, B, C, D, E, F)
      Frenado                                Freno reostático con frenado de corriente continua, frenado combinado, chopper de frenado integrado
                                             (chopper de frenado integrado sólo en convertidores 0,12 kW a 75 kW)
      Grado de protección                    IP 20
      Temperatura de        0,12 kW a 75 kW –10 °C a +50 °C (CT)
      servicio                               –10 °C a +40 °C (VT)
      (sin reducc. de pot.) 90 kW a 200 kW      0 °C a +40 °C
      Temp. de almacenamiento                –40 °C a +70 °C
      Humedad relativa del aire              95 % (condensación no permitida)
      Altitud de            0,12 kW a 75 kW hasta 1000 m sobre el nivel del mar sin reducción de potencia
      emplazam.              90 kW a 200 kW hasta 2000 m sobre el nivel del mar sin reducción de potencia
      Funciones de protección para           Tensión mínima, sobretensión, sobrecarga, defecto a tierra, cortocircuito, vuelco del motor, bloqueo del
                                             motor, sobretemperatura en motor, sobretemperatura en convertidor y bloqueo de parámetros
      Conformidad con las normas             u, cu, >, c-tick q
      Marcado >                              seg. directiva sobre baja tensión 73/23/CEE; ejecuciones filtradas además seg. directiva CEM 89/336/CEE
      Pesos y dimensiones                    Tamaño constructivo (FS)                A     x A x P, máx. (mm)               Peso aprox. (kg)
      (sin accesorios)                       A                                         173 x 73 x 149                         1,3
                                             B                                         202 x 149 x 172                        3,4
                                             C                                         245 x 185 x 195                        5,7
                                             D                                         520 x 275 x 245                       17
                                             E                                         650 x 275 x 245                       22
                                             F sin filtro                              850 x 350 x 320                       56
                                             F con filtro                            1150 x 350 x 320                        75
                                             FX                                      1555 x 330 x 360                       110
                                             GX                                      1875 x 330 x 560                       190

        4/6        Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                     Datos técnicos

s Datos de reducción de potencia (derating)
  Frecuencia de pulsación

   Potencia                      Corriente asignada de salida en A
                                 para una frecuencia de pulsación de
   kW                            4 kHz          6 kHz           8 kHz           10 kHz       12 kHz        14 kHz         16 kHz
   Tensión de red 1/3 AC 200 V
   0,12 a 5,5                    Los valores corresponden a valores estándar de 4 kHz.
                                 Sin reducción de potencia, porque el estándar son 16 kHz.
     7,5                          28,0            26,6           25,2             22,4        19,6          16,8           14,0
    11                            42,0            37,8           33,6             29,4        25,2          21,0           16,8
    15                            54,0            48,6           43,2             37,8        32,4          27,0           21,6
    18,5                          68,0            64,6           61,2             54,4        47,6          40,8           34,0
    22                            80,0            72,0           64,0             56,0        48,0          40,0           32,0
    30                           104,0            91,0           78,0             70,2        62,4          57,2           52,0
    37                           130,0           113,8           97,5             87,8        78,0          71,5           65,0
    45                           154,0           134,8          115,5            104,0        92,4          84,7           77,0
   Tensión de red 3 AC 400 V
     0,37                          1,3            1,3             1,3             1,3          1,3           1,2            1,0
     0,55                          1,7            1,7             1,7             1,6          1,5           1,4            1,2
     0,75                          2,2            2,2             2,2             2,0          1,8           1,5            1,3
     1,1                           3,1            2,9             2,8             2,5          2,2           1,9            1,6
     1,5                           4,1            3,7             3,3             2,9          2,5           2,1            1,6
     2,2                           5,9            5,6             5,3             4,7          4,1           3,5            3,0
     3,0                           7,7            6,9             6,2             5,4          4,6           3,9            3,1
     4,0                          10,2            9,2             8,2             7,1          6,1           5,1            4,1
     5,5                          13,2           11,9            10,6             9,2          7,9           6,6            5,3
     7,5                          19,0           18,1            17,1            15,2         13,3          11,4            9,5
    11,0                          26,0           23,4            20,8            18,2         15,6          13,0           10,4
    15,0                          32,0           30,4            28,8            25,6         22,4          19,2           16,0
    18,5                          38,0           34,2            30,4            26,6         22,8          19,0           15,2
    22                            45,0           40,5            36,0            31,5         27,0          22,5           18,0
    30                            62,0           58,9            55,8            49,6         43,4          37,2           31,0
    37                            75,0           67,5            60,0            52,5         45,0          37,5           30,0
    45                            90,0           76,5            63,0            51,8         40,5          33,8           27,0
    55
    75
    90
   110
                                 110,0
                                 145,0
                                 178,0
                                 205,0
                                                 93,5
                                                112,4
                                                131,5
                                                151,4
                                                                 77,0
                                                                 79,8
                                                                101,1
                                                                116,5
                                                                                 63,3
                                                                                 68,9
                                                                                  –
                                                                                  –
                                                                                              49,5
                                                                                              58,0
                                                                                               –
                                                                                               –
                                                                                                            41,3
                                                                                                            50,8
                                                                                                             –
                                                                                                             –
                                                                                                                           33,0
                                                                                                                           43,5
                                                                                                                            –
                                                                                                                            –
                                                                                                                                         4
   132                           250,0          184,7           142,1             –            –             –              –
   160                           302,0          223,1           171,6             –            –             –              –
   200                           370,0          273,3           210,2             –            –             –              –
   Tensión de red 3 AC 500 V
     0,75                          1,4            1,2             1,0             0,8          0,7           0,6            0,6
     1,5                           2,7            2,2             1,6             1,4          1,1           0,9            0,8
     2,2                           3,9            2,9             2,0             1,6          1,2           1,0            0,8
     4,0                           6,1            4,6             3,1             2,4          1,8           1,5            1,2
     5,5                           9,0            6,8             4,5             3,6          2,7           2,3            1,8
     7,5                          11,0            8,8             6,6             5,5          4,4           3,9            3,3
    11,0                          17,0           12,8             8,5             6,8          5,1           4,3            3,4
    15,0                          22,0           17,6            13,2            11,0          8,8           7,7            6,6
    18,5                          27,0           20,3            13,5            10,8          8,1           6,8            5,4
    22                            32,0           24,0            16,0            12,8          9,6           8,0            6,4
    30                            41,0           32,8            24,6            20,5         16,4          14,4           12,3
    37                            52,0           39,0            26,0            20,8         15,6          13,0           10,4
    45                            62,0           52,7            43,4            40,3         37,2          32,6           27,9
    55                            77,0           67,4            57,8            52,0         46,2          42,4           38,5
    75                            99,0           84,2            69,3            64,4         59,4          52,0           44,6

                                                                                                      Siemens DA 51.2 · 2002       4/7
MICROMASTER 440

      Datos técnicos

    s Datos de reducción de potencia (derating) (continuación)
      Temperatura de servicio

         Convertidores 0,12 kW a 0,75 kW                                                            Convertidores 90 kW a 200 kW
                                               CDA51-5026a                                                                               C DA51-5047

                                   100                                                                                          100

                                                                                                 Corriente asignada de salida
        Corriente asignada de salida

                                     %                                                   CT                                      85
                                    80                                                                                           80
                                                                                         VT                                      %
                                         60                                                                                      60
                                         50
                                         40                                                                                         40

                                         20                                                                                         20

                                          0                                                                                          0
                                          -10       0     10    20     30 40 50 60 °C 70                                                 0       10       20      30      40 45 °C 55
                                                                     Temperatura de trabajo                                                                      Temperatura de trabajo

      Altitud de instalación sobre el nivel del mar

         Corriente de salida admisible
         en % de la corriente de salida asignada

         Convertidores 0,12 kW a 75 kW                                                              Convertidores 90 kW a 200 kW
                                               C DA51-5018c                                                                              CDA51-5046

                                  100                                                                                           100
                                                                                                     Corriente asignada de salida
          Corriente asignada de salida

                                   %                                                                                             85
                                   80                                                                                            80
                                                                                                                                 %
                                         60                                                                                      60

                                         40                                                                                         40

                                         20                                                                                         20

                                          0                                                                                          0
                                              0          1000        2000       3000 m 4000                                              0         1000        2000       3000 m 4000
                                                                 Altura sobre el nivel del mar                                                              Altura sobre el nivel del mar

4        Tensión de red admisible
         en % de la máx. tensión de red posible

         Convertidores 0,12 kW a 75 kW                                                              Convertidores 90 kW a 200 kW
                                               C DA51-5019b                                                                              C DA51-5019b

                                         100                                                                                    100
          Tensión de red

                                                                                                  Tensión de red

                                          %                                                                                      %
                                          80                                                                                     80
                                          77                                                                                     77
                                          60                                                                                        60

                                          40                                                                                        40

                                          20                                                                                        20

                                          0                                                                                         0
                                               0         1000         2000      3000 m 4000                                              0         1000        2000       3000 m 4000
                                                                Altura sobre el nivel del mar                                                             Altura sobre el nivel del mar

            4/8                                      Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                Datos para selección y pedidos

s Convertidores MICROMASTER 440 sin filtro
   CT (par constante)                                  VT (par variable)                                   MICROMASTER 440 sin filtro
   Potencia        Corriente de        Corriente asig- Potencia        Corriente de        Corriente asig- Tamaño   Peso   Referencia
                   entrada asig-       nada de salida                  entrada asig-       nada de salida construc- aprox.
                   nada 1)                                             nada 1)                             tivo
   kW       hp     A                   A               kW      hp      A                   A               (FS)     kg

   Tensión de red 1 AC 200 V a 240 V
     0,12        0,16     1,4           0,9               –          –       –             –                A            1,3    6SE6440-2UC11-2AA1
     0,25        0,33     2,7           1,7               –          –       –             –                A            1,3    6SE6440-2UC12-5AA1
     0,37        0,50     3,7           2,3               –          –       –             –                A            1,3    6SE6440-2UC13-7AA1
     0,55        0,75     5,0           3,0               –          –       –             –                A            1,3    6SE6440-2UC15-5AA1
     0,75        1,0      6,6           3,9               –          –       –             –                A            1,3    6SE6440-2UC17-5AA1
     1,1         1,5      9,6           5,5               –          –       –             –                B            3,3    6SE6440-2UC21-1BA1
     1,5         2       13,0           7,4               –          –       –             –                B            3,3    6SE6440-2UC21-5BA1
     2,2         3       17,6          10,4               –          –       –             –                B            3,3    6SE6440-2UC22-2BA1
     3,0     4           23,7          13,6               –          –       –             –                C            5,5    6SE6440-2UC23-0CA1

   Tensión de red 3 AC 200 V a 240 V
     0,12     0,16   0,6                 0,9              –          –       –             –                A            1,3    6SE6440-2UC11-2AA1
     0,25     0,33   1,1                 1,7              –          –       –             –                A            1,3    6SE6440-2UC12-5AA1
     0,37     0,50   1,6                 2,3              –          –       –             –                A            1,3    6SE6440-2UC13-7AA1
     0,55     0,75   2,1                 3,0              –          –       –             –                A            1,3    6SE6440-2UC15-5AA1
     0,75     1,0    2,9                 3,9              –          –       –             –                A            1,3    6SE6440-2UC17-5AA1
     1,1      1,5    4,1                 5,5              –          –       –             –                B            3,3    6SE6440-2UC21-1BA1
     1,5      2,0    5,6                 7,4              –          –       –             –                B            3,3    6SE6440-2UC21-5BA1
     2,2      3,0    7,6                10,4              –          –       –             –                B            3,3    6SE6440-2UC22-2BA1
     3,0      4,0   10,5                13,6              –          –       –             –                C            5,5    6SE6440-2UC23-0CA1
     4,0      5,0   13,1                17,5                   5,5     7,5     17,6          22             C            5,5    6SE6440-2UC24-0CA1
     5,5      7,5   17,5                22                     7,5   10        26,5          28             C            5,5    6SE6440-2UC25-5CA1
     7,5     10     25,3                28                    11,0   15        38,4          42             D           17      6SE6440-2UC27-5DA1
    11,0     15     37,0                42                    15,0   20        50,3          54             D           16      6SE6440-2UC31-1DA1
    15,0     20     48,8                54                    18,5   25        61,5          68             D           16      6SE6440-2UC31-5DA1
    18,5     25     61,0                68                    22     30        70,8          80             E           20      6SE6440-2UC31-8EA1
    22       30     69,4                80                    30     40        96,2        104              E           20      6SE6440-2UC32-2EA1
    30       40     94,1               104                    37     50      114,1         130              F           55      6SE6440-2UC33-0FA1
    37       50    110,6               130                    45     60      134,9         154              F           55      6SE6440-2UC33-7FA1

                                                                                                                                                     4
    45       60    134,9               154                –          –       –             –                F           55      6SE6440-2UC34-5FA1

   Tensión de red 3 AC 380 V a 480 V
     0,37     0,50        1,1            1,3              –          –       –             –                A            1,3    6SE6440-2UD13-7AA1
     0,55     0,75        1,4            1,7              –          –       –             –                A            1,3    6SE6440-2UD15-5AA1
     0,75     1,0         1,9            2,2              –          –       –             –                A            1,3    6SE6440-2UD17-5AA1
     1,1      1,5         2,8            3,1              –          –       –             –                A            1,3    6SE6440-2UD21-1AA1
     1,5      2,0         3,9            4,1              –          –       –             –                A            1,3    6SE6440-2UD21-5AA1
     2,2      3,0         5,0            5,9              –          –       –             –                B            3,3    6SE6440-2UD22-2BA1
     3,0      4,0         6,7            7,7              –          –       –             –                B            3,3    6SE6440-2UD23-0BA1
     4,0      5,0         8,5           10,2              –          –       –             –                B            3,3    6SE6440-2UD24-0BA1
     5,5      7,5        11,6           13,2                7,5      10       16,0          19              C            5,5    6SE6440-2UD25-5CA1
     7,5     10          15,4           19                 11,0      15       22,5          26              C            5,5    6SE6440-2UD27-5CA1
    11,0     15          22,5           26                 15,0      20       30,5          32              C            5,5    6SE6440-2UD31-1CA1
    15,0     20          30,0           32                 18,5      25       37,2          38              D           16      6SE6440-2UD31-5DA1
    18,5     25          36,6           38                 22        30       43,3          45              D           16      6SE6440-2UD31-8DA1
    22       30          43,1           45                 30        40       59,3          62              D           16      6SE6440-2UD32-2DA1
    30       40          58,7           62                 37        50       71,7          75              E           20      6SE6440-2UD33-0EA1
    37       50          71,2           75                 45        60       86,6          90              E           20      6SE6440-2UD33-7EA1
    45       60          85,6           90                 55        75      103,6         110              F           56      6SE6440-2UD34-5FA1
    55       75         103,6          110                 75        100     138,5         145              F           56      6SE6440-2UD35-5FA1
    75      100         138,5          145                 90        125     168,5         178              F           56      6SE6440-2UD37-5FA1
    90      125         168,5          178                110        150     204,5         205              FX         110      6SE6440-2UD38-8FA0
   110      150         204,0          205                132        200     244,5         250              FX         110      6SE6440-2UD41-1FA0
   132      200         244,5          250                160        250     296,4         302              GX         190      6SE6440-2UD41-3GA0
   160      250         296,4          302                200        300     354,0         370              GX         190      6SE6440-2UD41-6GA0
   200      300         354,0          370                250        350     442,0         477              GX         190      6SE6440-2UD42-0GA0
  1) Condiciones marginales:                   sión de cortocircuito de la red        tensión nominal de la red de
     Corriente de entrada en                     ³
                                               Vk 1 % referida a la potencia          240 V ó 400 V ó 500 V.
     el valor nominal, rige con ten-           nominal del convertidor y a la

                                                                                                                     Siemens DA 51.2 · 2002   4/9
MICROMASTER 440

      Datos para selección y pedidos

    s Convertidores MICROMASTER 440 sin filtro (continuación)
       CT (par constante)                                  VT (par variable)                                 MICROMASTER 440 sin filtro
       Potencia            Corriente de    Corriente       Potencia            Corriente de    Corriente     Tamaño      Peso     Referencia
                           entrada asig-   asignada de                         entrada asig-   asignada de   construc-   aprox.
                           nada 1)         salida                              nada 1)         salida        tivo
       kW         hp       A               A               kW         hp       A               A             (FS)        kg

       Tensión de red 3 AC 500 V a 600 V
        0,75        1,0      2,0            1,4             1,5         2,0      3,2             2,7         C            5,5     6SE6440-2UE17-5CA1
        1,5         2,0      3,2            2,7             2,2         3,0      4,4             3,9         C            5,5     6SE6440-2UE21-5CA1
        2,2         3,0      4,4            3,9             4,0         5,0      6,9             6,1         C            5,5     6SE6440-2UE22-2CA1
        4,0         5,0      6,9            6,1             5,5         7,5      9,4             9           C            5,5     6SE6440-2UE24-0CA1
        5,5         7,5      9,4            9               7,5        10       12,6            11           C            5,5     6SE6440-2UE25-5CA1
        7,5        10       12,3           11              11,0        15       18,1            17           C            5,5     6SE6440-2UE27-5CA1
       11,0        15       18,1           17              15,0        20       24,9            22           C            5,5     6SE6440-2UE31-1CA1
       15,0        20       24,2           22              18,5        25       29,8            27           D           16       6SE6440-2UE31-5DA1
       18,5        25       29,5           27              22          30       35,1            32           D           16       6SE6440-2UE31-8DA1
       22          30       34,7           32              30          40       47,5            41           D           16       6SE6440-2UE32-2DA1
       30          40       47,2           41              37          50       57,9            52           E           20       6SE6440-2UE33-0EA1
       37          50       57,3           52              45          60       69,4            62           E           20       6SE6440-2UE33-7EA1
       45          60       69,0           62              55          75       83,6            77           F           56       6SE6440-2UE34-5FA1
       55          75       82,9           77              75         100      113,4            99           F           56       6SE6440-2UE35-5FA1
       75         100      113,4           99              90         120      137,6           125           F           56       6SE6440-2UE37-5FA1

                                                Indicación para el pedido:
                                                ver el anexo.
                                                                                   s Motores para
                                                                                       MICROMASTER 440
                                                Todos los MICROMASTER                  Para datos de selección y
                                                440 se suministran con panel           pedido de motores particular-
                                                SDP (Status Display Panel).            mente idóneos para operar
                                                Los paneles BOP, AOP y de-             asociados a convertidores
                                                más accesorios se deberán              MICROMASTER 440, ver el
                                                pedir por separado                     catálogo M 11 (ver la sinopsis
                                                (ver págs. 4/14 a 4/20).               en el anexo).

4

      1) Condiciones marginales:
         Corriente de entrada en el
         valor nominal, rige con tensión
         de cortocircuito de la red
            ³
         Vk 1 % referida a la potencia
         nominal del convertidor y a la
         tensión nominal de la red de
         240 V ó 400 V ó 500 V.

        4/10           Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                 Datos para selección y pedidos

s Convertidores MICROMASTER 440 con filtro integrado clase A
   CT (par constante)                                 VT (par variable)                                      MICROMASTER 440
                                                                                                             con filtro integrado clase A 2)
   Potencia            Corriente de    Corriente      Potencia              Corriente de      Corriente      Tamaño       Peso     Referencia
                       entrada asig-   asignada de                          entrada asig-     asignada de    construc- aprox.
                       nada 1)         salida                               nada 1)           salida         tivo
   kW         hp       A               A              kW         hp         A                 A              (FS)         kg

   Tensión de red 1 AC 200 V a 240 V
    0,12        0,16     1,4             0,9          –          –          –                 –              A              1,3     6SE6440-2AB11-2AA1
    0,25        0,33     2,7             1,7          –          –          –                 –              A              1,3     6SE6440-2AB12-5AA1
    0,37        0,50     3,7             2,3          –          –          –                 –              A              1,3     6SE6440-2AB13-7AA1
    0,55        0,75     5,0             3,0          –          –          –                 –              A              1,3     6SE6440-2AB15-5AA1
    0,75        1,0      6,6             3,9          –          –          –                 –              A              1,3     6SE6440-2AB17-5AA1
    1,1         1,5      9,6             5,5          –          –          –                 –              B              3,4     6SE6440-2AB21-1BA1
    1,5         2       13,0             7,4          –          –          –                 –              B              3,4     6SE6440-2AB21-5BA1
    2,2         3       17,6            10,4          –          –          –                 –              B              3,4     6SE6440-2AB22-2BA1
    3,0         4       23,7            13,6          –          –          –                 –              C              5,7     6SE6440-2AB23-0CA1

   Tensión de red 3 AC 200 V a 240 V
    3,0         4,0     10,5            13,6              4,0         5,0       13,1              17,5       C              5,7     6SE6440-2AC23-0CA1
    4,0         5,0     13,1            17,5              5,5         7,5       17,6              22         C              5,7     6SE6440-2AC24-0CA1
    5,5         7,5     17,5            22,0              7,5        10,0       26,5              28         C              5,7     6SE6440-2AC25-5CA1

   Tensión de red 3 AC 380 V a 480 V
    2,2         3,0      5,0             5,9          –          –          –                 –              B             3,4      6SE6440-2AD22-2BA1
    3,0         4,0      6,7             7,7          –          –          –                 –              B             3,4      6SE6440-2AD23-0BA1
    4,0         5,0      8,5            10,2          –          –          –                 –              B             3,4      6SE6440-2AD24-0BA1
    5,5         7,5     11,6            13,2           7,5        10         16,0              19            C             5,7      6SE6440-2AD25-5CA1
    7,5        10       15,4            18,4          11,0        15         22,5              26            C             5,7      6SE6440-2AD27-5CA1
   11,0        15       22,5            26            15,0        20         30,5              32            C             5,7      6SE6440-2AD31-1CA1
   15,0        20       30,0            32            18,5        25         37,2              38            D            17        6SE6440-2AD31-5DA1
   18,5        25       36,6            38            22          30         43,3              45            D            17        6SE6440-2AD31-8DA1
   22          30       43,1            45            30          40         59,3              62            D            17        6SE6440-2AD32-2DA1
   30          40       58,7            62            37          50         71,7              75            E            22        6SE6440-2AD33-0EA1

                                                                                                                                                         4
   37          50       71,2            75            45          60         86,6              90            E            22        6SE6440-2AD33-7EA1
   45          60       85,6            90            55          75        103,6             110            F            75        6SE6440-2AD34-5FA1
   55          75      103,6           110            75         100        138,5             145            F            75        6SE6440-2AD35-5FA1
   75         100      138,5           145            90         125        168,5             178            F            75        6SE6440-2AD37-5FA1

                                          Indicación para el pedido:
                                          ver el anexo.
                                                                                  s Motores para
                                                                                       MICROMASTER 440
                                          Todos los MICROMASTER                        Para datos de selección y pedi-
                                          440 se suministran con panel                 do de motores particularmente
                                          SDP (Status Display Panel).                  idóneos para operar asociados
                                          Los paneles BOP, AOP y                       a convertidores
                                          demás accesorios se deberán                  MICROMASTER 440, ver el
                                          pedir por separado                           catálogo M 11 (ver la sinopsis
                                          (ver págs. 4/14 a 4/20).                     en el anexo).

  1) Condiciones marginales:              2) En redes no puestas a tierra no
     Corriente de entrada en el              está permitido usar convertido-
     valor nominal, rige con tensión         res MICROMASTER con filtro
     de cortocircuito de la red              integrado.
        ³
     Vk 1 % referida a la potencia
     nominal del convertidor y a la
     tensión nominal de la red de
     240 V ó 400 V.

                                                                                                                         Siemens DA 51.2 · 2002   4/11
MICROMASTER 440

      Accesorios

    s Accesorios selectivos
      Filtro CEM clase A                   Filtro clase B con bajas          Bobinas de conmutación            Bobina de salida
                                           corrientes de derivación          de red
      Filtro para convertidores sin                                                                            Para reducir las corrientes
      filtro integrado para                Filtro CEM para convertidores     Las bobinas de conmutación        capacitivas de equilibrado y
                                           1 AC 200 V a 240 V, tamaños       de red se aplican para alisar     dV/dt en cables a motor
      • 3 AC 200 V a 240 V,
                                           A y B sin filtro CEM integrado    picos de tensión o para puen-     > 50 m (apantallados) ó
        tamaños constructivos A y B
                                           clase A.                          tear microcaídas debidas a la     > 100 m (sin apantallar) se
      • 3 AC 380 V a 480 V,                                                  conmutación.                      ofrecen bobinas de salida.
                                           Dotado de este filtro el con-
        tamaño constructivo A.                                               Además, este tipo de bobinas
                                           vertidor cumple la norma de
                                                                             reducen los efectos de las ar-    Placa de conexión de
      Todos los demás convertido-          emisiones EN 55 011, clase B.
                                                                             mónicas sobre el convertidor      pantallas
      res pueden suministrarse con         Las corrientes de derivación
                                                                             y la red. Si la impedancia de
      un filtro integrado clase A.         se reducen a < 3,5 mA.                                              Disponible para convertidores
                                                                             red es < 1 %, se debe colocar
                                                                                                               con tamaño constructivo A, B,
      Los requerimientos se cum-           Los requerimientos se cum-        una bobina de conmutación
                                                                                                               C. Los convertidores con
      plen con cables apantallados         plen con cables apantallados      de red para reducir los picos
                                                                                                               cajas a partir del tamaño D ya
      con una longitud máx. de             con una longitud máx. de 5 m.     de corriente.
                                                                                                               tienen integrada la placa de
      25 m.
                                           Corrientes de derivación:         Conforme a las prescripcio-       conexión de pantallas.
                                                                             nes de la EN 61 000-3-2
      Filtro CEM clase B                   Las corrientes de defecto a                                         Este componente simplifica el
                                                                             “Valores límite para corrientes
                                           tierra de los convertidores                                         conexionado de las pantallas
      Filtro para convertidores                                              armónicas con corriente de
      sin filtro integrado para
                                           con/sin filtro (integrado/
                                           externo) pueden sobrepasar
                                                                                                    £
                                                                             entrada al aparato de 16 A
                                                                                                               de los cables de potencia y
                                                                                                               mando, lo que garantiza una
                                                                             por fase”, hay aspectos parti-
      • 3 AC 200 V a 240 V,                30 mA. En la práctica, los va-                                      compatibilidad electromag-
                                                                             culares para los accionamien-
        tamaños constructivos A y B        lores característicos quedan                                        nética óptima. Con ello se
                                                                             tos con 250 W a 550 W y ali-
                                           entre 10 mA y 50 mA. Los va-                                        cumple la directiva NEMA 1.
      • 3 AC 380 V a 480 V,                                                  mentaciones de red monofási-
                                           lores exactos dependen de la
        tamaño constructivo A.                                               cas de 230 V que se emplean
                                           configuración, el entorno y la
                                                                             en aplicaciones no industria-
      Dotado de este filtro el con-        longitud de los cables. No se
                                                                             les (primer entorno).
      vertidor cumple la norma de          puede garantizar un servicio
      emisiones EN 55 011, clase B.        exento de anomalías con inte-     Para aparatos con 250 W y
                                           rruptores diferenciales con       370 W, o bien se deberán
      Los requerimientos se cum-
                                           una sensibilidad de 30 mA.        montar las bobinas de entrada
      plen con cables apantallados
                                           Por el contrario, es posible el   recomendadas, o bien se ha-
      con una longitud máx. de
                                           servicio en interruptores dife-   brá de solicitar un permiso de
      25 m.
                                           renciales con una sensibilidad    la empresa abastecedora de
                                           de 300 mA. Consultar los de-      electricidad para conectar a la
      Filtro CEM adicional clase B
                                           talles en las instrucciones de    red pública de abastecimien-

4     Disponibles para convertido-
      res con filtro CEM integrado
      clase A, tamaños A, B, C.
      Dotado de este filtro el con-
                                           uso.                              to eléctrico.
                                                                             Para aparatos de uso profe-
                                                                             sional con una potencia de
                                                                             conexión > 1 kW no están
                                                                             actualmente definidos
      vertidor cumple la norma de
                                                                             valores límite en la norma
      emisiones EN 55 011, clase B.
                                                                             EN 61 000-3-2, por lo que los
      Los requerimientos se cum-                                                                ³
                                                                             convertidores con 0,75 kW
      plen con cables apantallados                                           satisfacen la norma
      con una longitud máx. de                                               EN 61 000-3-2.
      25 m.

        4/12      Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                            Accesorios

s Accesorios generales
  Basic Operator Panel (BOP)         un panel AOP para varios con-      Módulo evaluador de gene-           Kit para montaje en puerta
                                     vertidores”, el panel AOP ofre-    rador de impulsos                   de un panel para converti-
  El panel BOP permite efectuar
                                     ce una comunicación en bus                                             dores individuales
  ajustes personalizados de                                             El módulo generador de im-
                                     de hasta 30 convertidores con
  parámetros. Los valores y las                                         pulsos permite conectar los         Para fijar un panel de opera-
                                     una velocidad de transmisión
  unidades se visualizan en un                                          más extendidos generadores          dor en la puerta de un armario.
                                     de 38 kbaudios. (RS485,
  display de 5 dígitos.                                                 de impulsos digitales directa-      Tipo de protección IP 56. In-
                                     USS).
                                                                        mente al convertidor.               cluye una tarjeta adaptadora
                                     El panel AOP le asiste en las                                          de cable con bornes sin torni-
                                                                        Ofrece las siguientes funcio-
                                     tareas de servicio y en las fun-                                       llo para poder aplicar el pro-
                                                                        nes:
                                     ciones de descarga y carga                                             pio cable del usuario.
                                     de juegos de parámetros            s Par total con velocidad cero
                                     completos.                         s Regulación de velocidad           Kit para montaje en puerta
                                                                          lineal con alta precisión         de un panel AOP para varios
                                     Para poder acceder a todos
                                                                        s Mayor dinámica de la regu-        convertidores (USS)
                                     los parámetros del converti-
                                     dor MICROMASTER 440 se               lación de la velocidad y          Para fijar un panel AOP en la
                                     requiere el nuevo panel AOP          del par de giro.                  puerta de un armario. Tipo de
                                     (referencia: 6SE6400-0AP00-        Este módulo se puede em-            protección IP 56. El panel
                                     0AA1).                             plear con generadores de            AOP puede comunicarse con
                                                                        impulsos HTL y TTL (High-           varios convertidores a través
  Basic Operator Panel (BOP)         Módulo PROFIBUS                    voltage Transistor Logic, 24 V      del protocolo USS, RS-485.
                                                                        y Transistor Logic, 5 V).           El cable de conexión tetrapo-
  Un BOP puede utilizarse para       Para obtener una conexión a
                                                                                                            lar del panel AOP a las co-
  varios convertidores. Puede        PROFIBUS completa con una
                                                                        Kit de conexión PC -                nexiones RS-485 del converti-
  enchufarse directamente en el      velocidad ˆ 12 Mbaudios.
                                                                        convertidor                         dor y el regletero de 24 V de
  convertidor o montarse en una      El convertidor puede contro-
                                                                                                            usuario no está incluido en el
  puerta de armario utilizando el    larse a distancia a través del     Para poder controlar un con-        suministro.
  kit correspondiente.               módulo PROFIBUS. Con un            vertidor directamente desde
                                     panel – enchufado en el mó-        un PC cuando éste tiene
  Advanced Operator Panel                                                                                   Programas de puesta en
                                     dulo PROFIBUS – es posible         instalado el software corres-
  (AOP)                                                                                                     servicio
                                     combinar mando a distancia y       pondiente (p. ej. STARTER).
                                     mando local. El módulo             Tarjeta adaptadora RS-232           • STARTER
  El panel AOP permite leer y
                                     PROFIBUS puede alimentarse         aislada para establecer una           es un software de puesta en
  modificar cómodamente pa-
                                     externamente con DC 24 V,          conexión punto a punto                servicio asistido gráfica-
  rámetros del MICROMASTER
                                     con lo que permanece activo        segura con un PC. Incluye             mente para convertidores
  440. A diferencia del BOP, los
                                     aunque se desconecte el con-       un conector sub-D y un cable          de frecuencia
  parámetros se pueden repre-
                                     vertidor de la red.                estándar RS-232 (3 m).                MICROMASTER 410/420/
  sentar directamente en varios
  idiomas, con el valor y el sig-
  nificado en texto explícito,
  desplazando (scroll) rápida-
  mente la dirección.
                                     Las conexiones se establecen
                                     a través de un conector Sub-
                                     D de 9 polos (suministrable
                                     como accesorio).
                                                                        Kit de conexión PC -
                                                                        panel AOP
                                                                        Para conectar un PC a un pa-
                                                                                                              430/440 bajo Windows NT/
                                                                                                              2000. Se pueden leer, modi-
                                                                                                              ficar, memorizar, cargar e
                                                                                                              imprimir las listas de pará-
                                                                                                                                              4
                                                                                                              metros.
                                                                        nel AOP. Ofrece la posibilidad
                                     Módulo DeviceNet                   de programar en modo offline        • DriveMonitor
                                                                        convertidores y archivar jue-         es un software de puesta en
                                     Para la interconexión en red
                                                                        gos de parámetros. Incluye un         servicio para parametrizar
                                     de los convertidores con el
                                                                        kit de fijación en escritorio         los convertidores de
                                     sistema de bus de campo
                                                                        para un panel AOP, un cable           frecuencia. Este programa
                                     DeviceNet, muy extendido en
                                                                        estándar RS-232 (3 m) con co-         funciona bajo Windows 95/
                                     el mercado americano. Se
                                                                        nectores Sub-D y una fuente           98/NT/2000.
                                     puede alcanzar una velocidad
                                     de transmisión de máx.             de alimentación universal.          Ambos programas forman
                                     500 kbaudios. El convertidor                                           parte del CD-ROM de la docu-
                                     puede controlarse a distancia                                          mentación que se adjunta con
                                     a través del módulo                                                    cada convertidor en el envase
                                     DeviceNet. Con un panel –                                              del producto.
  Advanced Operator Panel (AOP)      enchufado en el módulo
  El panel AOP se enchufa di-        DeviceNet – es posible combi-
  rectamente en el convertidor,      nar mando a distancia y man-
  o se comunica con el conver-       do local.
  tidor a través de un kit de mon-   La conexión al bus DeviceNet
  taje para puertas. Junto con el    se efectúa a través de un co-
  “kit para montaje en puerta de     nector de 5 polos enchufable
                                     con bornes.

                                                                                                         Siemens DA 51.2 · 2002     4/13
MICROMASTER 440

      Accesorios

    s Datos de pedido para accesorios selectivos
      Los accesorios aquí indicados          El convertidor y los accesorios    Toda la gama de accesorios
      (filtros, bobinas, resistencias de     asociados tienen la misma          está certificada conforme
      freno (choppers), placas de co-        tensión asignada.                  a u, exceptuando los fusi-
      nexión de pantallas, fusibles e                                           bles. Los fusibles 3NE1 son
      interruptores automáticos) de-                                            conformes a u (equivale a
      ben seleccionarse de acuerdo                                              U).
      con el respectivo convertidor.

       Tensión       Potencia     Convertidor                   Referencia del accesorio
       de red                     sin filtro                    Filtro CEM                 Filtro CEM           Filtro clase B con bajas
                     kW                                         Clase A                    Clase B              corrientes de derivación
       1 AC 200 V      0,12       6SE6440-2UC11-2AA1            –                          –                    6SE6400-2FL01-0AB0
       a 240 V         0,25       6SE6440-2UC12-5AA1            –                          –
                       0,37       6SE6440-2UC13-7AA1            –                          –
                       0,55       6SE6440-2UC15-5AA1            –                          –
                       0,75       6SE6440-2UC17-5AA1            –                          –
                       1,1        6SE6440-2UC21-1BA1            –                          –                    6SE6400-2FL02-6BB0
                       1,5        6SE6440-2UC21-5BA1            –                          –
                       2,2        6SE6440-2UC22-2BA1            –                          –
                       3,0        6SE6440-2UC23-0CA1            –                          –                    –
       3 AC 200 V      0,12       6SE6440-2UC11-2AA1            6SE6400-2FA00-6AD0         6SE6400-2FB00-6AD0   –
       a 240 V         0,25       6SE6440-2UC12-5AA1                                                            –
                       0,37       6SE6440-2UC13-7AA1                                                            –
                       0,55       6SE6440-2UC15-5AA1                                                            –
                       0,75       6SE6440-2UC17-5AA1                                                            –
                       1,1        6SE6440-2UC21-1BA1            6SE6400-2FA01-4BC0         6SE6400-2FB01-4BC0   –
                       1,5        6SE6440-2UC21-5BA1                                                            –
                       2,2        6SE6440-2UC22-2BA1                                                            –
                       3,0        6SE6440-2UC23-0CA1            –                          –                    –
                       4,0        6SE6440-2UC24-0CA1            –                          –                    –
                       5,5        6SE6440-2UC25-5CA1            –                          –                    –
                       7,5        6SE6440-2UC27-5DA1            –                          –                    –
                      11,0        6SE6440-2UC31-1DA1            –                          –                    –
                      15,0        6SE6440-2UC31-5DA1            –                          –                    –
                      18,5        6SE6440-2UC31-8EA1            –                          –                    –
                      22          6SE6440-2UC32-2EA1            –                          –                    –
                      30          6SE6440-2UC33-0FA1            –                          –                    –
                      37          6SE6440-2UC33-7FA1            –                          –                    –
                      45          6SE6440-2UC34-5FA1            –                          –                    –
       3 AC 380 V      0,37       6SE6440-2UD13-7AA1            6SE6400-2FA00-6AD0         6SE6400-2FB00-6AD0   –
       a 480 V         0,55       6SE6440-2UD15-5AA1                                                            –
                       0,75       6SE6440-2UD17-5AA1                                                            –

4
                       1,1        6SE6440-2UD21-1AA1                                                            –
                       1,5        6SE6440-2UD21-5AA1                                                            –
                       2,2        6SE6440-2UD22-2BA1            –                          –                    –
                       3,0        6SE6440-2UD23-0BA1            –                          –                    –
                       4,0        6SE6440-2UD24-0BA1            –                          –                    –
                       5,5        6SE6440-2UD25-5CA1            –                          –                    –
                       7,5        6SE6440-2UD27-5CA1            –                          –                    –
                      11,0        6SE6440-2UD31-1CA1            –                          –                    –
                      15,0        6SE6440-2UD31-5DA1            –                          –                    –
                      18,5        6SE6440-2UD31-8DA1            –                          –                    –
                      22          6SE6440-2UD32-2DA1            –                          –                    –
                      30          6SE6440-2UD33-0EA1            –                          –                    –
                      37          6SE6440-2UD33-7EA1            –                          –                    –
                      45          6SE6440-2UD34-5FA1            –                          –                    –
                      55          6SE6440-2UD35-5FA1            –                          –                    –
                      75          6SE6440-2UD37-5FA1            –                          –                    –
                      90          6SE6440-2UD38-8FA0            consultar                  –                    –
                     110          6SE6440-2UD41-1FA0                                       –                    –
                     132          6SE6440-2UD41-3GA0                                       –                    –
                     160          6SE6440-2UD41-6GA0                                       –                    –
                     200          6SE6440-2UD42-0GA0                                       –                    –
       3 AC 500 V      0,75       6SE6440-2UE17-5CA1            –                          –                    –
       a 600 V         1,5        6SE6440-2UE21-5CA1            –                          –                    –
                       2,2        6SE6440-2UE22-2CA1            –                          –                    –
                       4,0        6SE6440-2UE24-0CA1            –                          –                    –
                       5,5        6SE6440-2UE25-5CA1            –                          –                    –
                       7,5        6SE6440-2UE27-5CA1            –                          –                    –
                      11,0        6SE6440-2UE31-1CA1            –                          –                    –
                      15,0        6SE6440-2UE31-5DA1            –                          –                    –
                      18,5        6SE6440-2UE31-8DA1            –                          –                    –
                      22          6SE6440-2UE32-2DA1            –                          –                    –
                      30          6SE6440-2UE33-0EA1            –                          –                    –
                      37          6SE6440-2UE33-7EA1            –                          –                    –
                      45          6SE6440-2UE34-5FA1            –                          –                    –
                      55          6SE6440-2UE35-5FA1            –                          –                    –
                      75          6SE6440-2UE37-5FA1            –                          –                    –

        4/14        Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                   Accesorios

s Datos de pedido para accesorios selectivos (continuación)

   Tensión      Potencia   Convertidor            Referencia del accesorio
   de red                  sin filtro             Bobina de                  Bobina de salida          Resistencia de freno
                kW                                conmutación de red
   1 AC 200 V     0,12     6SE6440-2UC11-2AA1     6SE6400-3CC00-4AB0         6SE6400-3TC00-4AD0        6SE6400-4BC05-0AA0
   a 240 V        0,25     6SE6440-2UC12-5AA1
                  0,37     6SE6440-2UC13-7AA1     6SE6400-3CC01-0AB0
                  0,55     6SE6440-2UC15-5AA1
                  0,75     6SE6440-2UC17-5AA1
                  1,1      6SE6440-2UC21-1BA1     6SE6400-3CC02-6BB0         6SE6400-3TC01-0BD0        6SE6400-4BC11-2BA0
                  1,5      6SE6440-2UC21-5BA1
                  2,2      6SE6440-2UC22-2BA1
                  3,0      6SE6440-2UC23-0CA1     6SE6400-3CC03-5CB0         6SE6400-3TC03-2CD0        6SE6400-4BC12-5CA0
   3 AC 200 V     0,12     6SE6440-2UC11-2AA1     6SE6400-3CC00-3AC0         6SE6400-3TC00-4AD0        6SE6400-4BC05-0AA0
   a 240 V        0,25     6SE6440-2UC12-5AA1
                  0,37     6SE6440-2UC13-7AA1     6SE6400-3CC00-5AC0
                  0,55     6SE6440-2UC15-5AA1
                  0,75     6SE6440-2UC17-5AA1
                  1,1      6SE6440-2UC21-1BA1     6SE6400-3CC00-8BC0         6SE6400-3TC01-0BD0        6SE6400-4BC11-2BA0
                  1,5      6SE6440-2UC21-5BA1     6SE6400-3CC01-4BD0
                  2,2      6SE6440-2UC22-2BA1
                  3,0      6SE6440-2UC23-0CA1     6SE6400-3CC01-7CC0         6SE6400-3TC03-2CD0        6SE6400-4BC12-5CA0
                  4,0      6SE6440-2UC24-0CA1     6SE6400-3CC03-5CD0                                   6SE6400-4BC13-0CA0
                  5,5      6SE6440-2UC25-5CA1
                  7,5      6SE6440-2UC27-5DA1     6SE6400-3CC05-2DD0         6SE6400-3TC02-8DC0        6SE6400-4BC18-0DA0
                 11,0      6SE6440-2UC31-1DA1                                6SE6400-3TC05-4DD0
                 15,0      6SE6440-2UC31-5DA1
                 18,5      6SE6440-2UC31-8EA1     6SE6400-3CC08-8EC0         6SE6400-3TC08-0ED0        6SE6400-4BC21-2EA0
                 22        6SE6440-2UC32-2EA1
                 30        6SE6440-2UC33-0FA1     6SE6400-3CC11-7FD0         6SE6400-3TC15-4FD0        6SE6400-4BC22-5FA0
                 37        6SE6440-2UC33-7FA1
                 45        6SE6440-2UC34-5FA1
   3 AC 380 V     0,37     6SE6440-2UD13-7AA1     6SE6400-3CC00-2AD0         6SE6400-3TC00-4AD0        6SE6400-4BD11-0AA0
   a 480 V        0,55     6SE6440-2UD15-5AA1
                  0,75     6SE6440-2UD17-5AA1     6SE6400-3CC00-4AD0
                  1,1
                  1,5
                  2,2
                  3,0
                  4,0
                           6SE6440-2UD21-1AA1
                           6SE6440-2UD21-5AA1
                           6SE6440-2UD22-2BA1
                           6SE6440-2UD23-0BA1
                           6SE6440-2UD24-0BA1
                                                  6SE6400-3CC00-6AD0
                                                  6SE6400-3CC01-0BD0

                                                  6SE6400-3CC01-4BD0
                                                                             6SE6400-3TC01-0BD0        6SE6400-4BD12-0BA0        4
                  5,5      6SE6440-2UD25-5CA1     6SE6400-3CC02-2CD0         6SE6400-3TC03-2CD0        6SE6400-4BD16-5CA0
                  7,5      6SE6440-2UD27-5CA1
                 11,0      6SE6440-2UD31-1CA1     6SE6400-3CC03-5CD0
                 15,0      6SE6440-2UD31-5DA1     6SE6400-3CC04-4DD0         6SE6400-3TC05-4DD0        6SE6400-4BD21-2DA0
                 18,5      6SE6440-2UD31-8DA1                                6SE6400-3TC03-8DD0
                 22        6SE6440-2UD32-2DA1     6SE6400-3CC05-2DD0         6SE6400-3TC05-4DD0
                 30        6SE6440-2UD33-0EA1     6SE6400-3CC08-3ED0         6SE6400-3TC08-0ED0        6SE6400-4BD22-2EA0
                 37        6SE6440-2UD33-7EA1                                6SE6400-3TC07-5ED0
                 45        6SE6440-2UD34-5FA1     6SE6400-3CC11-2FD0         6SE6400-3TC14-5FD0        6SE6400-4BD24-0FA0
                 55        6SE6440-2UD35-5FA1                                6SE6400-3TC15-4FD0
                 75        6SE6440-2UD37-5FA1     6SE6400-3CC11-7FD0         6SE6400-3TC14-5FD0
                 90        6SE6440-2UD38-8FA0     6SL3000-0CE32-3AA0         en preparación            –
                110        6SE6440-2UD41-1FA0     6SL3000-0CE32-8AA0                                   –
                132        6SE6440-2UD41-3GA0     6SL3000-0CE33-3AA0                                   –
                160        6SE6440-2UD41-6GA0     6SL3000-0CE35-1AA0                                   –
                200        6SE6440-2UD42-0GA0                                                          –
   3 AC 500 V     0,75     6SE6440-2UE17-5CA1     –                          6SE6400-3TC03-2CD0        6SE6400-4BE14-5CA0
   a 600 V        1,5      6SE6440-2UE21-5CA1     –
                  2,2      6SE6440-2UE22-2CA1     –
                  4,0      6SE6440-2UE24-0CA1     –
                  5,5      6SE6440-2UE25-5CA1     –
                  7,5      6SE6440-2UE27-5CA1     –                                                    6SE6400-4BE16-5CA0
                 11,0      6SE6440-2UE31-1CA1     –
                 15,0      6SE6440-2UE31-5DA1     6SE6400-3CC04-4DD0         6SE6400-3TC02-2DE0        6SE6400-4BE21-3DA0
                 18,5      6SE6440-2UE31-8DA1                                6SE6400-3TC02-7DE0
                 22        6SE6440-2UE32-2DA1                                6SE6400-3TC03-2DE0
                 30        6SE6440-2UE33-0EA1     6SE6400-3CC08-3ED0         6SE6400-3TC05-2EE0        6SE6400-4BE21-8EA0
                 37        6SE6440-2UE33-7EA1
                 45        6SE6440-2UE34-5FA1     6SE6400-3CC11-2FD0         6SE6400-3TC06-2FE0        6SE6400-4BE24-2FA0
                 55        6SE6440-2UE35-5FA1                                6SE6400-3TC08-8FE0
                 75        6SE6440-2UE37-5FA1

                                                                                                Siemens DA 51.2 · 2002    4/15
MICROMASTER 440

      Accesorios

    s Datos de pedido para accesorios selectivos (continuación)
                                                                                               l Para el entorno
                                                                                                  americano se
                                                                                                  requieren fusibles
                                                                                                  listados en u como,
                                                                                                  p. ej., la serie de
                                                                                                  fusibles Class NON
                                                                                                  de Bussmann.

       Tensión       Potencia    Convertidor          Referencia del accesorio
       de red                    sin filtro           Placa de conexión de       Fusibles (ver catálogo NS K) Interruptor automático
                     kW                               pantallas                  3NA3           3NE1 (U)      (ver catálogo NS K)
       1 AC 200 V     0,12       6SE6440-2UC11-2AA1   6SE6400-0GP00-0AA0         3NA3803        l             3RV1021-1DA10
       a 240 V        0,25       6SE6440-2UC12-5AA1                                                           3RV1021-1GA10
                      0,37       6SE6440-2UC13-7AA1                                                           3RV1021-1HA10
                      0,55       6SE6440-2UC15-5AA1                              3NA3805                      3RV1021-1KA10
                      0,75       6SE6440-2UC17-5AA1                                                           3RV1021-4AA10
                      1,1        6SE6440-2UC21-1BA1   6SE6400-0GP00-0BA0         3NA3807                      3RV1021-4BA10
                      1,5        6SE6440-2UC21-5BA1                                                           3RV1031-4EA10
                      2,2        6SE6440-2UC22-2BA1                              3NA3810                      3RV1031-4FA10
                      3,0        6SE6440-2UC23-0CA1   6SE6400-0GP00-0CA0         3NA3812                      3RV1031-4HA10
       3 AC 200 V     0,12       6SE6440-2UC11-2AA1   6SE6400-0GP00-0AA0         3NA3803        l             3RV1021-1BA10
       a 240 V        0,25       6SE6440-2UC12-5AA1                                                           3RV1021-1DA10
                      0,37       6SE6440-2UC13-7AA1                                                           3RV1021-1FA10
                      0,55       6SE6440-2UC15-5AA1                              3NA3805                      3RV1021-1GA10
                      0,75       6SE6440-2UC17-5AA1                                                           3RV1021-1HA10
                      1,1        6SE6440-2UC21-1BA1   6SE6400-0GP00-0BA0         3NA3807                      3RV1021-1KA10
                      1,5        6SE6440-2UC21-5BA1                                                           3RV1021-4AA10
                      2,2        6SE6440-2UC22-2BA1                              3NA3810                      3RV1021-4CA10
                      3,0        6SE6440-2UC23-0CA1   6SE6400-0GP00-0CA0                                      3RV1031-4EA10
                      4,0        6SE6440-2UC24-0CA1                              3NA3812                      3RV1031-4FA10
                      5,5        6SE6440-2UC25-5CA1                              3NA3814                      3RV1031-4HA10
                      7,5        6SE6440-2UC27-5DA1   integrado de serie         3NA3820        3NE1817-0     3RV1042-4JA10
                     11,0        6SE6440-2UC31-1DA1                              3NA3824        3NE1820-0     3RV1042-4LA10
                     15,0        6SE6440-2UC31-5DA1                                                           3VL1712- . DD33- . . . .
                     18,5        6SE6440-2UC31-8EA1                              3NA3830        3NE1021-0
                     22          6SE6440-2UC32-2EA1                                             3NE1022-0     3VL1716- . DD33- . . . .
                     30          6SE6440-2UC33-0FA1                              3NA3836        3NE1224-0     3VL3720- . DC36- . . . .
                     37          6SE6440-2UC33-7FA1                              3NA3140        3NE1225-0     3VL3725- . DC36- . . . .
                     45          6SE6440-2UC34-5FA1                                                           3VL4731- . DC36- . . . .
       3 AC 380 V     0,37       6SE6440-2UD13-7AA1   6SE6400-0GP00-0AA0         3NA3003        l             3RV1021-1CA10
       a 480 V        0,55       6SE6440-2UD15-5AA1                                                           3RV1021-1DA10
                      0,75       6SE6440-2UD17-5AA1                                                           3RV1021-1FA10

4                     1,1
                      1,5
                      2,2
                      3,0
                      4,0
                                 6SE6440-2UD21-1AA1
                                 6SE6440-2UD21-5AA1
                                 6SE6440-2UD22-2BA1
                                 6SE6440-2UD23-0BA1
                                 6SE6440-2UD24-0BA1
                                                      6SE6400-0GP00-0BA0         3NA3005

                                                                                 3NA3007
                                                                                                              3RV1021-1GA10
                                                                                                              3RV1021-1JA10
                                                                                                              3RV1021-1KA10
                                                                                                              3RV1021-4AA10
                                                                                                              3RV1021-4BA10
                      5,5        6SE6440-2UD25-5CA1   6SE6400-0GP00-0CA0                                      3RV1031-4EA10
                      7,5        6SE6440-2UD27-5CA1                              3NA3012                      3RV1031-4FA10
                     11,0        6SE6440-2UD31-1CA1                              3NA3014                      3RV1031-4HA10
                     15,0        6SE6440-2UD31-5DA1   integrado de serie         3NA3020        3NE1817-0     3RV1042-4KA10
                     18,5        6SE6440-2UD31-8DA1                              3NA3022        3NE1818-0
                     22          6SE6440-2UD32-2DA1                              3NA3024        3NE1820-0     3RV1042-4MA10
                     30          6SE6440-2UD33-0EA1                              3NA3030        3NE1021-0     3VL1712- . DD33- . . . .
                     37          6SE6440-2UD33-7EA1                              3NA3032        3NE1022-0     3VL1716- . DD33- . . . .
                     45          6SE6440-2UD34-5FA1                              3NA3036        3NE1224-0     3VL3720- . DC36- . . . .
                     55          6SE6440-2UD35-5FA1                                             3NE1225-0     3VL3725- . DC36- . . . .
                     75          6SE6440-2UD37-5FA1                              3NA3140                      3VL4731- . DC36- . . . .
                      90         6SE6440-2UD38-8FA0                              –              3NE1227-0     consultar
                     110         6SE6440-2UD41-1FA0                              –              3NE1230-0
                     132         6SE6440-2UD41-3GA0                              –              3NE1332-0
                     160         6SE6440-2UD41-6GA0                              –              3NE1333-0
                     200         6SE6440-2UD42-0GA0                              –              3NE1435-0
       3 AC 500 V     0,75       6SE6440-2UE17-5CA1   6SE6400-0GP00-0CA0         3NA3803-6      l             3RV1021-1DA10
       a 600 V        1,5        6SE6440-2UE21-5CA1                                                           3RV1021-1GA10
                      2,2        6SE6440-2UE22-2CA1                                                           3RV1021-1JA10
                      4,0        6SE6440-2UE24-0CA1                                                           3RV1021-4AA10
                      5,5        6SE6440-2UE25-5CA1                              3NA3805-6                    3RV1021-4BA10
                      7,5        6SE6440-2UE27-5CA1                              3NA3810-6                    3RV1021-4DA10
                     11,0        6SE6440-2UE31-1CA1                              3NA3812-6                    3RV1031-4FA10
                     15,0        6SE6440-2UE31-5DA1   integrado de serie         3NA3814-6      3NE1803-0     3RV1031-4HA10
                     18,5        6SE6440-2UE31-8DA1                              3NA3820-6      3NE1817-0     3RV1042-4JA10
                     22          6SE6440-2UE32-2DA1                              3NA3822-6      3NE1818-0     3RV1042-4KA10
                     30          6SE6440-2UE33-0EA1                              3NA3824-6      3NE1820-0     3RV1042-4MA10
                     37          6SE6440-2UE33-7EA1                                                           3VL1712- . DD33- . . . .
                     45          6SE6440-2UE34-5FA1                              3NA3132-6      3NE1022-0     3VL1716- . DD33- . . . .
                     55          6SE6440-2UE35-5FA1                                                           3VL3720- . DC36- . . . .
                     75          6SE6440-2UE37-5FA1                              3NA3136-6      3NE1224-0     3VL3725- . DC36- . . . .

        4/16        Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                     Accesorios

s Datos de pedido para accesorios selectivos (continuación)

   Tensión      Potencia   Convertidor            Referencia del accesorio
   de red                  con filtro clase A     Filtro CEM adicional       Bobina de                   Bobina de salida
                kW         integrado              clase B                    conmutación de red
   1 AC 200 V    0,12      6SE6440-2AB11-2AA1     6SE6400-2FS01-0AB0         6SE6400-3CC00-4AB0          6SE6400-3TC00-4AD0
   a 240 V       0,25      6SE6440-2AB12-5AA1
                 0,37      6SE6440-2AB13-7AA1                                6SE6400-3CC01-0AB0
                 0,55      6SE6440-2AB15-5AA1
                 0,75      6SE6440-2AB17-5AA1
                 1,1       6SE6440-2AB21-1BA1     6SE6400-2FS02-6BB0         6SE6400-3CC02-6BB0          6SE6400-3TC01-0BD0
                 1,5       6SE6440-2AB21-5BA1
                 2,2       6SE6440-2AB22-2BA1
                 3,0       6SE6440-2AB23-0CA1     6SE6400-2FS03-5CB0         6SE6400-3CC03-5CB0          6SE6400-3TC03-2CD0
   3 AC 200 V    3,0       6SE6440-2AC23-0CA1     6SE6400-2FS03-8CD0         6SE6400-3CC01-7CC0          6SE6400-3TC03-2CD0
   a 240 V       4,0       6SE6440-2AC24-0CA1                                6SE6400-3CC03-5CD0
                 5,5       6SE6440-2AC25-5CA1
   3 AC 380 V    2,2       6SE6440-2AD22-2BA1     6SE6400-2FS01-6BD0         6SE6400-3CC01-0BD0          6SE6400-3TC01-0BD0
   a 480 V       3,0       6SE6440-2AD23-0BA1
                 4,0       6SE6440-2AD24-0BA1                                6SE6400-3CC01-4BD0
                 5,5       6SE6440-2AD25-5CA1     6SE6400-2FS03-8CD0         6SE6400-3CC02-2CD0          6SE6400-3TC03-2CD0
                 7,5       6SE6440-2AD27-5CA1
                11,0       6SE6440-2AD31-1CA1                                6SE6400-3CC03-5CD0
                15,0       6SE6440-2AD31-5DA1     –                          6SE6400-3CC04-4DD0          6SE6400-3TC05-4DD0
                18,5       6SE6440-2AD31-8DA1     –                                                      6SE6400-3TC03-8DD0
                22         6SE6440-2AD32-2DA1     –                          6SE6400-3CC05-2DD0          6SE6400-3TC05-4DD0
                30         6SE6440-2AD33-0EA1     –                          6SE6400-3CC08-3ED0          6SE6400-3TC08-0ED0
                37         6SE6440-2AD33-7EA1     –                                                      6SE6400-3TC07-5ED0
                45         6SE6440-2AD34-5FA1     –                          6SE6400-3CC11-2FD0          6SE6400-3TC14-5FD0
                55         6SE6440-2AD35-5FA1     –                                                      6SE6400-3TC15-4FD0
                75         6SE6440-2AD37-5FA1     –                          6SE6400-3CC11-7FD0          6SE6400-3TC14-5FD0

   Tensión
   de red

   1 AC 200 V
                Potencia

                kW
                 0,12
                           Convertidor
                           con filtro clase A
                           integrado
                           6SE6440-2AB11-2AA1
                                                  Referencia del accesorio
                                                  Resistencia de freno

                                                  6SE6400-4BC05-0AA0
                                                                             Placa de conexión de pantallas

                                                                             6SE6400-0GP00-0AA0
                                                                                                                                   4
   a 240 V       0,25      6SE6440-2AB12-5AA1
                 0,37      6SE6440-2AB13-7AA1
                 0,55      6SE6440-2AB15-5AA1
                 0,75      6SE6440-2AB17-5AA1
                 1,1       6SE6440-2AB21-1BA1     6SE6400-4BC11-2BA0         6SE6400-0GP00-0BA0
                 1,5       6SE6440-2AB21-5BA1
                 2,2       6SE6440-2AB22-2BA1
                 3,0       6SE6440-2AB23-0CA1     6SE6400-4BC12-5CA0         6SE6400-0GP00-0CA0
   3 AC 200 V    3,0       6SE6440-2AC23-0CA1     6SE6400-4BC12-5CA0         6SE6400-0GP00-0CA0
   a 240 V       4,0       6SE6440-2AC24-0CA1     6SE6400-4BC13-0CA0
                 5,5       6SE6440-2AC25-5CA1
   3 AC 380 V    2,2       6SE6440-2AD22-2BA1     6SE6400-4BD12-0BA0         6SE6400-0GP00-0BA0
   a 480 V       3,0       6SE6440-2AD23-0BA1
                 4,0       6SE6440-2AD24-0BA1
                 5,5       6SE6440-2AD25-5CA1     6SE6400-4BD16-5CA0         6SE6400-0GP00-0CA0
                 7,5       6SE6440-2AD27-5CA1
                11,0       6SE6440-2AD31-1CA1
                15,0       6SE6440-2AD31-5DA1     6SE6400-4BD21-2DA0         integrado de serie
                18,5       6SE6440-2AD31-8DA1
                22         6SE6440-2AD32-2DA1
                30         6SE6440-2AD33-0EA1     6SE6400-4BD22-2EA0
                37         6SE6440-2AD33-7EA1
                45         6SE6440-2AD34-5FA1     6SE6400-4BD24-0FA0
                55         6SE6440-2AD35-5FA1
                75         6SE6440-2AD37-5FA1

                                                                                                  Siemens DA 51.2 · 2002    4/17
MICROMASTER 440

      Accesorios

    s Datos de pedido para accesorios selectivos (continuación)

       Tensión       Potencia    Convertidor                      Referencia del accesorio
       de red                    con filtro clase A               Fusibles (ver el catálogo NS K)         Interruptor automático
                     kW          integrado                        3NA3           3NE1 (U)                 (ver catálogo NS K)
       1 AC 200 V     0,12       6SE6440-2AB11-2AA1               3NA3803        l                        3RV1021-1DA10
       a 240 V        0,25       6SE6440-2AB12-5AA1                                                       3RV1021-1GA10
                      0,37       6SE6440-2AB13-7AA1                                                       3RV1021-1HA10
                      0,55       6SE6440-2AB15-5AA1               3NA3805                                 3RV1021-1KA10
                      0,75       6SE6440-2AB17-5AA1                                                       3RV1021-4AA10
                      1,1        6SE6440-2AB21-1BA1               3NA3807                                 3RV1021-4BA10
                      1,5        6SE6440-2AB21-5BA1                                                       3RV1031-4EA10
                      2,2        6SE6440-2AB22-2BA1               3NA3810                                 3RV1031-4FA10
                      3,0        6SE6440-2AB23-0CA1               3NA3812                                 3RV1031-4HA10
       3 AC 200 V     3,0        6SE6440-2AC23-0CA1               3NA3810       l                         3RV1031-4EA10
       a 240 V        4,0        6SE6440-2AC24-0CA1               3NA3812                                 3RV1031-4FA10
                      5,5        6SE6440-2AC25-5CA1               3NA3814                                 3RV1031-4HA10
       3 AC 380 V     2,2        6SE6440-2AD22-2BA1               3NA3005       l                         3RV1021-1KA10
       a 480 V        3,0        6SE6440-2AD23-0BA1                                                       3RV1021-4AA10
                      4,0        6SE6440-2AD24-0BA1               3NA3007                                 3RV1021-4BA10
                      5,5        6SE6440-2AD25-5CA1                                                       3RV1031-4EA10
                      7,5        6SE6440-2AD27-5CA1               3NA3012                                 3RV1031-4FA10
                     11,0        6SE6440-2AD31-1CA1               3NA3014                                 3RV1031-4HA10
                     15,0        6SE6440-2AD31-5DA1               3NA3020       3NE1817-0                 3RV1042-4KA10
                     18,5        6SE6440-2AD31-8DA1               3NA3022       3NE1818-0
                     22          6SE6440-2AD32-2DA1               3NA3024       3NE1820-0                 3RV1042-4MA10
                     30          6SE6440-2AD33-0EA1               3NA3030       3NE1021-0                 3VL1712- . DD33- . . . .
                     37          6SE6440-2AD33-7EA1               3NA3032       3NE1022-0                 3VL1716- . DD33- . . . .

4
                     45          6SE6440-2AD34-5FA1               3NA3036       3NE1224-0                 3VL3720- . DC36- . . . .
                     55          6SE6440-2AD35-5FA1                             3NE1225-0                 3VL3725- . DC36- . . . .
                     75          6SE6440-2AD37-5FA1               3NA3140                                 3VL4731- . DC36- . . . .
                                                                                l Para el entorno
                                                                                    americano se
                                                                                    requieren fusibles
                                                                                    listados en u como,
                                                                                    p. ej., la serie de
                                                                                    fusibles Class NON
                                                                                    de Bussmann.

        4/18        Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                        Accesorios

s Datos de pedido para accesorios generales
  Los accesorios aquí indicados son idóneos para
  todos los convertidores MICROMASTER 440.

   Accesorios                                                Referencia
   Basic Operator Panel (BOP)                                6SE6400-0BP00-0AA0
   Advanced Operator Panel (AOP)                             6SE6400-0AP00-0AA0
                                                             6SE6400-0AP00-0AA1 (suministrable desde mediados de 2002)
   Módulo PROFIBUS                                           6SE6400-1PB00-0AA0
   Módulo DeviceNet                                          6SE6400-1DN00-0AA0
   Módulo generador de impulsos                              6SE6400-0EN00-0AA0
   Conector de bus RS485/PROFIBUS                            6GK1500-0FC00
   Kit de conexión a PC                                      6SE6400-1PC00-0AA0
   Kit de conexión PC - panel AOP                            6SE6400-0PA00-0AA0
   Kit para montaje en puerta de un panel para               6SE6400-0PM00-0AA0
   convertidores individuales
   Kit para montaje en puerta de un panel AOP                6SE6400-0MD00-0AA0
   para varios convertidores (USS)

  Datos técnicos de los módulos de comunicación

                                                             Módulo PROFIBUS                                  Módulo DeviceNet
                                                             6SE6400-1PB00-0AA0                               6SE6400-1DN00-0AA0

   Tamaño (alto x ancho x profundo)                          161 mm x 73 mm x 46 mm
                                                                                                                                                      4
   Grado de protección                                       IP 20
   Grado de contaminación                                    2 seg. IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante el funcionam.
   Robustez mecánica                                         según DIN IEC 60 068-2-6 (estando bien montado el módulo)
   • en aplicación estacionaria        desviación            0,15 mm en gama de frecuencias 10 Hz a 58 Hz
                                       aceleración           19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz
   • en transporte                     desviación            3,5 mm en gama de frecuencias 5 Hz a 9 Hz
                                       aceleración           9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz
   Clase climática (en funcionamiento)                       3K3 según DIN IEC 60 721-3-3
   Tipo de refrigeración                                     natural por aire
   Temperatura ambiente y del medio refrigerante permitida
   • en funcionamiento                                       –10 °C a +50 °C (14 °F a 122 °F)
   • en almacenamiento y transporte                          –25 °C a +70 °C (–13 °F a 158 °F)
   Humedad relativa del aire
   (humedad permisible)
   • en funcionamiento                                       ˆ 85 % (condensación no permitida)
   • en almacenamiento y transporte                          ˆ 95 %
   Compatibilidad electromagnética     Emisión               según EN 55 011 (1991) Class A
                                       Inmunidad             según IEC 60 801-3 y EN 61 000-4-3
   Tensión de alimentación                                   6,5 V ± 5 %, máx. 300 mA,                        6,5 V ± 5 %, máx. 300 mA
                                                             interna del convertidor o                        interna del convertidor y
                                                             24 V ± 10 %, máx. 350 mA, externa                24 V, máx. 60 mA del bus DeviceNet
   Tensión de salida                                         5 V ± 10 %, máx. 100 mA,                         –
                                                             alimentación con aislamiento galvánico
                                                             • para el cierre del bus del interface serie o
                                                             • para la alimentación de un OLP
                                                               (Optical Link Plug)
   Velocidad de transmisión de datos                         máx. 12 Mbaudios                                 125, 250 y 500 kbaudios

                                                                                                                   Siemens DA 51.2 · 2002      4/19
MICROMASTER 440

      Accesorios

    s Accesorios generales
      Datos técnicos del módulo evaluador de generadores de impulsos

                                                                  Módulo evaluador de generadores de
                                                                  impulsos 6SE6400-0EN00-0AA0

       Tamaño (alto x ancho x profundo)                           161 mm x 73 mm x 42 mm
       Grado de protección                                        IP 20
       Grado de contaminación                                     2 según IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante
                                                                  el funcionamiento
       Robustez mecánica                                          según DIN IEC 60 068-2-6 (estando bien instalado el módulo)
       • en aplicación estacionaria         desviación            0,15 mm en gama de frecuencias 10 Hz a 58 Hz
                                            aceleración           19,6 m/s2 en gama de frecuencias > 58 Hz a 500 Hz
       • en transporte                      desviación            3,5 mm en gama de frecuencias 5 Hz a 9 Hz
                                            aceleración           9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz
       Clase climática (en funcionamiento)                        3K3 según DIN IEC 60 721-3-3
       Tipo de refrigeración                                      natural por aire
       Temperatura ambiente y del medio refrigerante permitida
       • en funcionamiento                                        –10 °C a +50 °C (14 °F a 122 °F)
       • en almacenamiento y transporte                           –20 °C a +70 °C (–14 °F a 158 °F)
       Compatibilidad electromagnética     Emisión                según EN 55 011 (1991) Class A
                                           Inmunidad              según IEC 60 801-3 y EN 61 000-4-3

4      Humedad relativa del aire (humedad permisible)
       • en funcionamiento
       • en almacenamiento y transporte
       Tensión de alimentación
                                                                  ˆ 85 % (condensación no permitida)
                                                                  ˆ95 %
                                                                  5 V ± 5 %, 330 mA ó 18 V no estabilizada, 140 mA, protegida contra cortocircuitos
       Frecuencia de pulsación                                    máx. 300 kHz

    s Documentación
       Tipo de documentación                Idioma                Referencia
       Paquete de documentación,            multilingüe           6SE6400-5AD00-1AP0
       incluido en el suministro de cada
       convertidor, contiene CD-ROM 1) y
       guía de iniciación 2)
       (en papel)
       Instrucciones de uso2)               alemán                6SE6400-5AC00-0AP0
       (en papel)                           inglés                6SE6400-5AC00-0BP0
                                            francés               6SE6400-5AC00-0DP0
                                            italiano              6SE6400-5AC00-0CP0
                                            español               6SE6400-5AC00-0EP0
       Lista de parámetros 2)               alemán                6SE6400-5BB00-0AP0
       (en papel)                           inglés                6SE6400-5BB00-0BP0
                                            francés               6SE6400-5BB00-0DP0
                                            italiano              6SE6400-5BB00-0CP0
                                            español               6SE6400-5BB00-0EP0

      1) El CD-ROM incluye instruc-         2) Disponible en la dirección
         ciones de uso, lista de pará-         de Internet
         metros, programas de puesta           http://www.siemens.com/
         en servicio STARTER y                 micromaster.
         DriveMonitor, multilingües.

        4/20       Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                                                                    Dibujos dimensionales

s Convertidores MICROMASTER 440
        Tamaño constructivo                          1/3 AC 200 V a 240 V                              3 AC 380 V a 480 V                                 3 AC 500 V a 600 V
        A                                            0,12 kW a 0,75 kW                                 0,37 kW a 1,5 kW                                   –                                Las potencias indica-
        B                                            1,1 kW a 2,2 kW                                   2,2 kW a 4 kW                                      –                                das son aplicables al
                                                                                                                                                                                           modo CT.
        C                                            3 kW a 5,5 kW                                     5,5 kW a 11 kW                                     0,75 kW a 11 kW

                                                                                                 Plantilla de
                                                                                                 taladros y fijación

                                                                                                                       (2,28)
                                                                                                                          58
                                       173 (6,81)

                                                                                                               160 (6,29)
                                                                          Perfil
                                                                   normalizado
                                                                                      CDA51-5000d

                                                                                                                                                                                         DA51-5007c
   147 (57,79)

                                                                                                                                                                  195 (7,68)
                                                                                                   Fijación con
                                                                                                   2 tornillos M4, 2 tuercas M4,
                                                                                                   2 arandelas M4
                            (5 149
                                 7)
                              ,8

                                                                                                   o en perfil
                   73
                 (2,87)                                                                            Par de apriete con arandela
                                                                                                   colocada: 2,5 Nm
     Convertidor tamaño A                                                                          Espacio libre necesario para venti-                             Convertidor tamaño A
                                                                                                   lación arriba y abajo: 100 mm                                   con placa de conexión de pantallas

                                                                                                    Plantilla de taladros
                                                                                                                                174 (6,85)
   202 (7,95)

                                                                                                                                                                                                      DA51-5008b
                                                                                                                                                                  258 (10,16)
                                                                                     CDA51-5001d

                                                                                                          138 (5,43)
                                                    (6 172

                                                                                                    Fijación con
                                                         7)

                                                                                                                                                                                                                                       4
                                                      ,7

                                                                                                    4 tornillos M4, 4 tuercas M4,
                    149 (5,87)                                                                      4 arandelas M4
     Convertidor tamaño B                                                                           Par de apriete con arandela                                    Convertidor tamaño B
                                                                                                    colocada: 2,5 Nm                                               con placa de conexión de pantallas
                                                                                                    Espacio libre necesario para venti-
                                                                                                    lación arriba y abajo: 100 mm
                                                                                                 Plantilla de taladros
                                                                                                                                             204 (8,03)

                                                                                                                                                                                                                   DA51-5009b
   245 (9,65)

                                                                                   CDA51-5002d

                                                                                                                                                                 309 (12,16)

                                                                                                            174 (6,85)
                                                                                                    Fijación con
                                                         (7 195

                                                                                                    4 tornillos M5, 4 tuercas M5,
                                                              8)
                                                           ,6

                                                                                                    4 arandelas M5
                          185 (7,28)
                                                                                                    Par de apriete con arandela
     Convertidor tamaño C                                                                           colocada: 3,0 Nm
                                                                                                    Espacio libre necesario para venti-
                                                                                                    lación arriba y abajo: 100 mm                                  Convertidor tamaño C
                                                                                                                                                                   con placa de conexión de pantallas
     Con un módulo de comunicación aumenta la profundidad de montaje en cada caso
     23 mm (0,91 pulgadas). Si además se enchufa un módulo evaluador de generadores
     de impulsos, la profundidad de montaje aumentará otros 23 mm (0,91 pulgadas). Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                                                                                Siemens DA 51.2 · 2002                          4/21
MICROMASTER 440

      Dibujos dimensionales

    s Convertidores MICROMASTER 440 (continuación)
            Tamaño constructivo                 3 AC 200 V a 240 V                               3 AC 380 V a 480 V                            3 AC 500 V a 600 V
            D                                   7,5 kW a 15 kW                                   15 kW a 22 kW                                 15 kW a 22 kW                                   Las potencias indica-
            E                                   18,5 kW a 22 kW                                  30 kW a 37 kW                                 30 kW a 37 kW                                   das son aplicables al
                                                                                                                                                                                               modo CT.
            F                                   37 kW a 45 kW                                    45 kW a 75 kW                                 45 kW a 75 kW

                                                                                                                                                                                             Plantilla de taladros

                                                                              Plantilla de taladros

                                                                                                                                                                                                                      616,4 (24,27)
                                                                                                                                                                650 (25,59)
                                                520 (20,47)

                                                                                                      486 (19,13)
        CDA51-5020b

                                                                                                                        CDA51-5021b

                                                                                    235 (9,25)                                                                                                    235 (9,25)
                                                                                                                                                          (9 245
                                      (9 245

                                                                                                                                                               5)
                                           5)

                                                                                                                                                            ,6
                                        ,6

                      275 (10,82)                                              Fijación con                           275 (10,82)                                                            Fijación con
                                                                               4 tornillos M8, 4 tuercas M8,                                                                                 4 tornillos M8, 4 tuercas M8,
        Convertidor tamaño D                                                   4 arandelas M8                      Convertidor tamaño E                                                      4 arandelas M8
                                                                               Par de apriete con arandela                                                                                   Par de apriete con arandela
                                                                               colocada: 3,0 Nm                                                                                              colocada: 3,0 Nm
                                                                               Espacio libre necesario para venti-                                                                           Espacio libre necesario para venti-
                                                                               lación arriba y abajo: 300 mm                                                                                 lación arriba y abajo: 300 mm
                                                                                                                                                                                              Plantilla de taladros

4                                                                           Plantilla de taladros                                                                                                                                     1110 (43,70)
                                                                                                                                                                              1150 (45,28)
                                                              850 (33,46)

                                                                                                          810 (31,89)
        CDA51-5022b

                                                                                                                         CDA51-5023b

                                                                                   300 (11,81)                                                                                                       300 (11,81)

                                                                            Fijación con                                                                                                     Fijación con
                                                                                                                                                               (1 320
                                           (1 320

                                                                                                                                                                    6)
                                               6)

                                                                            4 tornillos M8, 4 tuercas M8,                                                                                    4 tornillos M8, 4 tuercas M8,
                                                                                                                                                                 2,
                                             2,

                        350 (13,78)                                         4 arandelas M8                                                  350 (13,78)                                      4 arandelas M8
        Convertidor tamaño F                                                Par de apriete con arandela                                Convertidor tamaño F                                  Par de apriete con arandela
        sin filtro                                                          colocada: 3,0 Nm                                           con filtro                                            colocada: 3,0 Nm
                                                                            Espacio libre necesario para venti-                                                                              Espacio libre necesario para venti-
                                                                            lación arriba y abajo: 350 mm                                                                                    lación arriba y abajo: 350 mm
                                                                                                                                              Todas las dimensiones en mm (entre paréntesis en pulgadas)

       4/22                Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                                             Dibujos dimensionales

      Tamaño constructivo           3 AC 380 V a 480 V                                           Las potencias indica-
      FX                                 90 kW a 110 kW                                          das son aplicables al
                                                                                                 modo CT.
      GX                            132 kW a 200 kW

                                                                 Plantilla de taladros
                                                                                                    Fijación con
                                                                                                    4 tornillos M8
                                                                      275                           4 tuercas M8
                                                                    (10,83)
                                                                                                    4 arandelas M8
                                                                                                    para conectar en perfil
                                                                                                    Par de apriete con arandela
                                                                                                    colocada: 13 Nm + 30 %
                                                                                                    Espacio libre necesario para ventilación
                                                                                                    arriba: 250 mm
                                                                                                    abajo: 150 mm
                                                                                  1475 (58,07)
                                   1555 (61,22)

                                                                                                    delante:100 mm
                                                                                                    Conexión de potencia
                                                                                                    Máx. sección de cable      mm2       1 x 185 ó 2 x 120
                                                                                                                               AWG       1 x 350 ó 2 x 4/0
                                                                                                    Terminal tubular según DIN 46 235 10 mm
CDA51-5044a

                                                                      225
                                                                     (8,86)
                         (1 360
                              2)
                           4,

              330 (13)
Convertidor tamaño FX

                                                                 Plantilla de taladros
                                                                                                    Fijación con
                                                                                                    4 tornillos M8
                                                                       275

                                                                                                                                                                                       4
                                                                     (10,83)                        4 tuercas M8
                                                                                                    4 arandelas M8
                                                                                                    para conectar en perfil
                                                                                                    Par de apriete con arandela
                                                                                                    colocada: 13 Nm + 30 %
                                                                                                    Espacio libre necesario para ventilación
                                                                                                    arriba: 250 mm
                                                                                                    abajo: 150 mm
                                                                                                    delante:100 mm
                                                                                                    Conexión de potencia
                                                                                  1800 (70,87)

                                                                                                                               mm2
                                                  1875 (73,82)

                                                                                                    Máx. sección de cable                2 x 240
                                                                                                                               AWG       2 x 400
                                                                                                    Terminal tubular según DIN 46 235 10 mm
CDA51-5043a

                                                                      225
                                                                     (8,86)
                           (2 560
                                5)
                             2,

              330 (13)
Convertidor tamaño GX                                                                                                     Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                                                    Siemens DA 51.2 · 2002    4/23
MICROMASTER 440

      Dibujos dimensionales

    s Filtros
                                                                                                                             38              185 (7,28)
                                                                                                                            (1,5)            156 (6,14)
                                                             24               149 (5,87)
                          73      (2,87)
             23,5                                          (0,94)             120 (4,72)
            (0,93)        56      (2,2)
                                                                                                                                    4 x M5

                                                                     4 x M4

                                                                                                                                                                    219 (8,62)
                                                                                                                                                                    232 (9,13)
                      2 x M4

                                                                                                     187 (7,36)
                                                                                                     200 (7,87)

                                                                                                                    204 (8,03)
                                                                                                                    245 (9,65)
                                         174 (6,85)
                                         187 (7,36)

                                                      213 (8,39)
                                                      174 (6,85)
        200 (7,87)
         160 (6,3)

                                                                                             DA51-5011c
                                 DA51-5010e

                                                                                                                                                            DA51-5012c
                               42,5 (1,67)                                                 49,5 (1,95)
                                                                      138                                                            174                  54 (2,13)
                                                                     (5,43)                                                         (6,85)

        Filtro para tamaño A                                       Tamaño constructivo B                                         Tamaño constructivo C

4

                                                                                                                  Todas las dimensiones en mm (entre paréntesis en pulgadas)

        4/24           Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                                                    Dibujos dimensionales

s Bobinas de conmutación de red
                                                                                         c            b
        c       b

                                                                                                                                   Bobina de                      Dimensiones                    Peso
                                                                                                                                   conmutación                                                   (máx.)
                                                                                                                                   de red para                    a           b         c        kg
                                                                                                                                   Tamaño constructivo A          200         75,5      50       0,8
                                                                                                                                                                  (7,87)      (2,97)    (1,97)

                                                                                     a
    a

                     DA51-5013e

                                                                                                                 DA51-5014d
                                                                                                                                   Tamaño constructivo B          213         150       50       1,3
                                                                                                                                                                  (8,39)      (5,91)    (1,97)
                                                                                                                                   Tamaño constructivo C          245         185       50       2,3
                                                                                                                                                                  (9,65)      (7,28)    (1,97)

    Bobina de conmutación de red para tamaño A                                           para tamaños B y C

        c           b

                                                                                         Bobina de                            Dimensiones                       Peso
                                                                                         conmutación                                                            (máx.)
                                                                                         de red para                          a         b         c             kg
    a

                                       DA51-5051

                                                                                         Tamaño constructivo D                520       275       85             9,5
                                                                                                                              (20,47)   (10,83)   (3,35)
                                                                                         Tamaño constructivo E                650       275       95            17,0
                                                                                                                              (25,59)   (10,83)   (3,74)

    Bobina de conmutación de red para tamaños constructivo D y E

                                  b
            c

                                                                                         Bobina de        para con-    Dimensiones                                                               Peso
                                                                                                                                                                                                             4
                                                        DA51-5052

                                                                                         conmutación      vertidor                                                                               (máx.)
   a

                                                                                         de red           Tamaño
                                                                                         tipo             constructivo a       b                           c             n1            n2        kg
                                                                                         6SE6400-         (FS)
                                                                                         3CC11-....       F            210     240                         141           109           190       25,0
                                                                                                                       (8,27)  (9,45)                      (5,55)        (4,29)        (7,48)
                                                   n1
                    n2
    Bobina de conmutación de red para convertidores de tamaño F
                                       b
            c

                                                                                         Bobina de        para con-    Dimensiones                                                               Peso
                                                                                         conmutación      vertidor                                                                               (máx.)
                                                                                         de red           Tamaño
                                                                                         tipo             constructivo a       b                           c             n1            n2        kg
                                                                                         6SL3000-         (FS)
                                                                         DA51-5053
   a

                                                                                         0CE32-....       FX           248     255                         203           101           200       24,0
                                                                                                                       (9,76)  (10,04)                     (7,99)        (3,98)        (7,87)
                                                                                         0CE33-....       GX           248     255                         203           101           200       25,0
                                                                                                                       (9,76)  (10,04)                     (7,99)        (3,98)        (7,87)
                                                                                         0CE35-....       GX           269     275                         210           118           224       35,0
                                                                                                                       (10,59) (10,83)                     (8,27)        (4,65)        (8,82)
                                                                    n1
                                  n2
    Bobina de conmutación de red para convertidores de tamaños FX y GX                                                         Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                                                               Siemens DA 51.2 · 2002                 4/25
MICROMASTER 440

      Dibujos dimensionales

    s Bobinas de salida
                                                                       c            b
            c       b

                                                                                                                                  Bobina de salida        Dimensiones                Peso
                                                                                                                                  para                                               (máx.)
                                                                                                                                                        a            b        c      kg
                                                                                                                                  Tamaño constructivo A 200          75,5     50     0,8
                                                                                                                                                        (7,87)       (2,97)   (1,97)

                                                                  a
       a

                              DA51-5049

                                                                                                   DA51-5050
                                                                                                                                  Tamaño constructivo B 213          150      70     3,4
                                                                                                                                                        (8,39)       (5,91)   (2,76)
                                                                                                                                  Tamaño constructivo C 245          185      80     5,6
                                                                                                                                                        (9,65)       (7,28)   (3,15)

        Bobina de salida para tamaño A                                 para tamaños B y C

        Figura 1                                                  Figura 2
                                                                                           b
                                                                           c
                c                         b
                                                                                                                      DA51-5052
                                              DA51-5054

                                                                  a
       a

                                                                                                               n1
                                              n1 /n3
                     n2 /n4                                                        n2

         Bobina de salida                     para            Figura   Dimensiones                                                                                                   Peso
         tipo 6SE6400-                        convertidor     nº                                                                                                                     (máx.)

4
                                              Tamaño cons-                                                                según DIN 41 308            según DIN EN 60 852-4
                                              tructivo (FS)            a         b             c                          n1      n2                  n3      n4            kg
                                                                                                                                  1
         3TC02-2DE0                           D               1        122       124           73                         42       )                  53      112            1,2
                                                                       (4,80)    (4,88)        (2,87)                     (1,65)                      (2,09)  (4,41)
         3TC02-7DE0                           D               1        139       148           78                         49      90                  58      136            2,5
                                                                       (5,47)    (5,83)        (3,07)                     (1,93)  (3,54)              (2,28)  (5,35)
                                                                                                                                  1
         3TC02-8DC0                           D               1        122       124           73                         42       )                  53      112            1,3
                                                                       (4,80)    (4,88)        (2,87)                     (1,65)                      (2,09)  (4,41)
         3TC03-2DE0                           D               2        210       225           179                        76      176                 –       –             16,0
                                                                       (8,27)    (8,86)        (7,05)                     (2,99)  (6,93)
         3TC03-8DD0                           D               2        210       225           179                        76      176                 –          –                   16,1
                                                                       (8,27)    (8,86)        (7,05)                     (2,99)  (6,93)
         3TC05-2EE0                           E               1        159       178           73                         49      113                 53         166                  3,3
                                                                       (6,26)    (7,01)        (2,87)                     (1,93)  (4,45)              (2,09)     (6,54)
         3TC05-4DD0                           D               2        210       225           150                        76      176                 –          –                   10,7
                                                                       (8,27)    (8,86)        (5,91)                     (2,99)  (6,93)
         3TC06-2FE0                           F               2        269       300           220                        100     224                 –          –                   33,9
                                                                       (10,59)   (11,81)       (8,66)                     (3,94)  (8,82)
         3TC07-5ED0                           E               2        248       270           209                        88      200                 –          –                   24,9
                                                                       (9,76)    (10,63)       (8,23)                     (3,46)  (7,87)
         3TC08-0ED0                           E               2        210       225           150                        76      176                 –          –                   10,4
                                                                       (8,27)    (8,86)        (5,91)                     (2,99)  (6,93)
         3TC08-8FE0                           F               2        321       350           288                        120     264                 –          –                   51,5
                                                                       (12,64)   (13,78)       (11,34)                    (4,72)  (10,39)
         3TC14-5FD0                           F               2        321       350           288                        120     264                 –          –                   51,5
                                                                       (12,64)   (13,78)       (11,34)                    (4,72)  (10,39)
         3TC15-4FD0                           F               2        210       225           150                        76      176                 –          –                   11,2
                                                                       (8,27)    (8,86)        (5,91)                     (2,99)  (6,93)
                                                                                                                                             1) Ranura de fijación en el centro de la base.
        Bobina de salida para convertidores de tamaños D, E y F                                                     Todas las dimensiones en mm (entre paréntesis en pulgadas)

        4/26        Siemens DA 51.2 · 2002
MICROMASTER 440

                                                                                                                                Dibujos dimensionales

s Resistencias de frenado
    Figura 1                                         Figura 2                    n4
                                                                                 b

                                                                c

    c      b
           n4

                                                                                                                       n3
                                                                                                 DA51-5056
                                                     a
                          n3
                          a
                  DA51-5055

                                                                                                             n1   c0
                                                                                            c1

                                                                      n2

     Resistencia              para convert. Figura Dimensiones                                                                                       Peso
     de frenado               Tamaño cons- nº                                                para montaje vertic. para montaje mural                 (máx.)
     tipo 6SE6400-            tructivo (FS)        a       b         c       c0      c1      n1      n2           n3      n4                         kg
     4BC05-0AA0               A             1      230     72        43,5    –       –       –       –            217     56                          1,0
                                                   (9,06)  (2,83)    (1,71)                                       (8,54)  (2,20)
     4BC11-2BA0               B             1      239     149       43,5    –       –       –       –            226     138                         1,6
                                                   (9,41)  (5,87)    (1,71)                                       (8,90)  (5,43)
     4BC12-5CA0               C             2      285     185       150     185     217     170     145          200     230                         3,8
                                                   (11,22) (7,28)    (5,91)  (7,28)  (8,54)  (6,69)  (5,71)       (7,87)  (9,06)
     4BC13-0CA0               C             2      285     185       150     185     217     170     145          200     230                         3,8
                                                   (11,22) (7,28)    (5,91)  (7,28)  (8,54)  (6,69)  (5,71)       (7,87)  (9,06)
     4BC18-0DA0

     4BC21-2EA0
                              D

                              E
                                            2

                                            2
                                                   515

                                                   645
                                                           270
                                                   (20,28) (10,63)
                                                           270
                                                   (25,39) (10,63)
                                                                     175
                                                                     (6,89)
                                                                     175
                                                                     (6,89)
                                                                             210
                                                                             (8,27)
                                                                             210
                                                                             (8,27)
                                                                                     242
                                                                                     (9,53)
                                                                                     242
                                                                                     (9,53)
                                                                                             195
                                                                                             (7,68)
                                                                                             195
                                                                                             (7,68)
                                                                                                     205
                                                                                                     (8,07)
                                                                                                     205
                                                                                                     (8,07)
                                                                                                                  350     315
                                                                                                                  (13,78) (12,40)
                                                                                                                  480     315
                                                                                                                  (18,90) (12,40)
                                                                                                                                                      7,4

                                                                                                                                                     10,6          4
     4BC22-5FA0               F             2      650     400       315     382     382     335     270          510     435                        16,7
                                                   (25,59) (15,75)   (12,40) (15,04) (15,04) (13,19) (10,63)      (20,08) (17,13)
     4BD11-0AA0               A             1      230     72        43,5    –       –       –       –            217     56                          1,0
                                                   (9,06)  (2,83)    (1,71)                                       (8,54)  (2,20)
     4BD12-0BA0               B             1      239     149       43,5    –       –       –       –            226     138                         1,6
                                                   (9,41)  (5,87)    (1,71)                                       (8,90)  (5,43)
     4BD16-5CA0               C             2      285     185       150     185     217     170     145          200     230                         3,8
                                                   (11,22) (7,28)    (5,91)  (7,28)  (8,54)  (6,69)  (5,71)       (7,87)  (9,06)
     4BD21-2DA0               D             2      515     270       175     210     242     195     205          350     315                         7,4
                                                   (20,28) (10,63)   (6,89)  (8,27)  (9,53)  (7,68)  (8,07)       (13,78) (12,40)
     4BD22-2EA0               E             2      645     270       175     210     242     195     205          480     315                        10,6
                                                   (25,39) (10,63)   (6,89)  (8,27)  (9,53)  (7,68)  (8,07)       (18,90) (12,40)
     4BD24-0FA0               F             2      650     400       315     382     382     335     270          510     435                        16,7
                                                   (25,59) (15,75)   (12,40) (15,04) (15,04) (13,19) (10,63)      (20,08) (17,13)
     4BE14-5CA0               C             2      285     185       150     185     217     170     145          200     230                         3,8
                                                   (11,22) (7,28)    (5,91)  (7,28)  (8,54)  (6,69)  (5,71)       (7,87)  (9,06)
     4BE16-5CA0               C             2      285     185       150     185     217     170     145          200     230                         3,8
                                                   (11,22) (7,28)    (5,91)  (7,28)  (8,54)  (6,69)  (5,71)       (7,87)  (9,06)
     4BE21-3DA0               D             2      515     270       175     210     242     195     205          350     315                         7,4
                                                   (20,28) (10,63)   (6,89)  (8,27)  (9,53)  (7,68)  (8,07)       (13,78) (12,40)
     4BE21-8EA0               E             2      645     270       175     210     242     195     205          480     315                        10,6
                                                   (25,39) (10,63)   (6,89)  (8,27)  (9,53)  (7,68)  (8,07)       (18,90) (12,40)
     4BE24-2FA0               F             2      650     400       315     382     382     335     270          510     435                        16,7
                                                   (25,59) (15,75)   (12,40) (15,04) (15,04) (13,19) (10,63)      (20,08) (17,13)

    Resistencias de freno para convertidores de tamaños A a F                         Todas las dimensiones en mm (entre paréntesis en pulgadas)

                                                                                                                            Siemens DA 51.2 · 2002          4/27
MICROMASTER 440

      Dibujos dimensionales

    s Ensamblaje de convertidor y accesorios

                                               DA51-5016b
          Ejemplo:
          Ensamblaje de convertidor,
          bobina y filtro
          Si se precisan accesorios
          adicionales, éstos se deben
          montar lateralmente.

4

        4/28      Siemens DA 51.2 · 2002
MICROMASTER
 410/420/430/440
Anexo
     A/2    Medio ambiente, recursos y reciclaje

     A/3    Certificados ISO 9001

     A/4    Conformidad con las normas

     A/6    Maletín de demostración

     A/7    Centro de formación y entrenamiento
            Cursos de formación
     A/8    Sinopsis de motores

     A/10   Sociedades y representaciones
            en Europa
     A/11   Sociedades y representaciones
            fuera de Europa
     A/13   Servicios online

     A/14   Service y Support

     A/15   Índice alfabético

     A/16   Índice de referencias
            Indicaciones para el pedido
     A/17   Condiciones de venta y suministro
            Reglamentos de exportación

                                                         A

                         Siemens DA 51.2 · 2002    A/1
MICROMASTER 410/420/430/440

      Anexo

    s Medio ambiente, recursos y reciclaje
      Siemens AG se siente com-            Las actividades más impor-         s Gracias a una gestión          s Invitamos a nuestros part-
      prometida con la protección          tantes destinadas a la protec-       medioambiental adecuada          ners contractuales a proce-
      del medio ambiente y el              ción del medio ambiente son:         garantizamos la total imple-     der conforme a directivas
      ahorro de los recursos natura-       s Trabajamos de forma conti-         mentación de nuestra polí-       medioambientales de la
      les. Esto es válido tanto para          nua, superando lo especifi-       tica medioambiental. Los         misma entidad que las
      nuestras actividades de fabri-          cado en los reglamentos de        procedimientos tecnológi-        nuestras. Cooperamos
      cación como también para                protección medioambien-           cos y organizativos para         estrechamente con las au-
      nuestros productos.                     tal, para reducir los efectos     ello necesarios se supervi-      toridades competentes.
                                              sobre el medio ambientes          san periódicamente y se        s Informamos al público
      Por ello, ya durante la fase de
                                              así como el consumo de            perfeccionan continua-           interesado de los efectos
      desarrollo tenemos en cuenta
                                              energía y recursos.               mente.                           medioambientales provo-
      las posibles cargas conse-
      cuenciales para nuestro me-          s Tomamos todas las medi-          s Actuar con conciencia am-        cados por la empresa y
      dio ambiente. Nuestra inten-            das necesarias para evitar        biental es una de las tareas     nuestras prestaciones de
      ción es evitar daños al medio           daños al medio ambiente.          encomendadas a cada em-          protección medioambien-
      ambiente o reducirlos a un           s Los efectos medioambien-
                                                                                pleado. Imbuir y promocio-       tal.
      mínimo, incluso superando lo            tales son considerados en         nar a todos los niveles la     s Toda la documentación se
      exigido en las leyes y regla-           una etapa lo más temprana         responsabilidad por el me-       imprime en papel blan-
      mentos en vigor.                        posible durante la planifica-     dio ambiente es una misión       queado sin cloro.
                                              ción de la producción y los       directiva.
                                              procesos.

A

        A/2       Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                  Anexo

s Certificados ISO 9001

                                                                          A

                                         Siemens DA 51.2 · 2002    A/3
MICROMASTER 410/420/430/440

      Anexo

    s Conformidad con las normas
      Marcado CE                           Desde el 01.01.2002 está vi-         se habrá de aplicar por tan-      • Se ha de distinguir entre las
                                           gente la norma de CEM en los         to la norma. Por el contrario,      normas para productos de
                                           productos EN 61 800-3/A11            en determinadas circuns-            sistemas de accionamiento
                                           para sistemas de acciona-            tancias los componentes             eléctrico (PDS) de la serie
                                           miento eléctricos. Las siguien-      utilizados en el PDS no             de normas EN 61 800-3/A11
      Los convertidores                    tes explicaciones tienen vali-       están disponibles para la           (de las cuales la parte 3/A11
      MICROMASTER cumplen los              dez para los convertidores de        generalidad.                        cubre los temas CEM) y las
      requisitos de la directiva de        frecuencia de la serie 6SE6 de                                           normas para productos
                                                                               • En la norma de CEM en los
      baja tensión 73/23/CEE y – si        Siemens:                                                                 para equipos/sistemas/
                                                                                 productos EN 61 800-3/A11
      la instalación y la selección                                                                                 máquinas. etc. Al emplear
                                           • La norma de CEM en los              se especifican desde el
      son correctas – la directiva de                                                                               convertidores de frecuencia
                                             productos EN 61 800-3/A11           01.01.2002 por primera vez
      compatibilidad electromag-                                                                                    no se deberían dar modifi-
                                             no se refiere directamente a        también para el denomina-
      nética 89/336/CEE. Si se                                                                                      caciones. Dado que los
                                             un convertidor de frecuen-          do “segundo entorno”
      desea puede emitirse un                                                                                       convertidores de frecuencia
                                             cia, sino a un PDS (Power           (= redes industriales que no
      certificado de conformidad.                                                                                   siempre son parte de un
                                             Drive System) que, además           abastecen a zonas residen-
                                                                                                                    PDS, y estos son parte de
      Los equipos cumplen las                del convertidor, abarca a           ciales) los valores límite
                                                                                                                    una máquina, el fabricante
      siguientes normas, listadas en         toda la circuitería, al motor y     para las tensiones de inter-
                                                                                                                    de la máquina debe respe-
      el boletín oficial de la CE:           a los cables.                       ferencias conducidas y las
                                                                                                                    tar, según el tipo y el entorno
                                                                                 interferencias irradiadas. Si
                                           • Por consiguiente, un con-                                              de que se trate, diferentes
      Directiva de baja tensión                                                  bien esos valores límite que-
                                             vertidor de frecuencia no                                              normas, por ejemplo la nor-
                                                                                 dan por debajo de los valo-
      • EN 60 204                            debe ser considerado sólo                                              ma EN 61 000-3-2 para ar-
                                                                                 res límite para la clase de
                                             como un componente que                                                 mónicos de red y la norma
      Seguridad de máquinas, equi-                                               filtro A según EN 55 011,
                                             como tal no está sujeto a la                                           EN 55 011 para radiointerfe-
      po eléctrico de máquinas                                                   un PDS equipado con un
                                             norma de CEM en los pro-                                               rencias. Así pues, en tales
                                                                                 convertidor de frecuencia
      • EN 50 178                            ductos EN 61 800-3/A11.                                                aplicaciones la norma sobre
                                                                                 de la serie 6SE6 sin filtro no
                                             No obstante, en las instruc-                                           productos para PDS por sí
      Equipamiento de instalacio-                                                respeta estos valores sin
                                             ciones de uso del converti-                                            sola no es ni suficiente ni
      nes de fuerza con material                                                 aplicar más medidas y, por
                                             dor se indican las condicio-                                           irrelevante.
      electrónico                                                                consiguiente, no cumple la
                                             nes bajo las que se debe
                                                                                 norma EN 61 800-3/A11.           En lo referente a la observan-
                                             cumplir la norma de esos
      Directiva sobre maquinaria                                                                                  cia de los valores límite para
                                             productos cuando se com-          • Con filtros integrados o fil-
                                                                                                                  armónicos de red, la norma de
      Los equipos son apropiados             pleta un convertidor de             tros externos y con las ins-
                                                                                                                  CEM en los productos
      para montarlos en máquinas.            frecuencia con un PDS. La           trucciones de configuración
                                                                                                                  EN 61 800-3/A11 para PDS
      El cumplimiento de los requi-          directiva CEM en la UE para         incluidas en la documenta-
                                                                                                                  remite a la observancia de las
      sitos de la directiva sobre ma-        un PDS se cumple obser-             ción, el PDS compuesto por
                                                                                                                  normas EN 61 000-3-2 y
      quinaria 89/392/CEE requiere           vando la norma de CEM en            los convertidores de fre-
                                                                                                                  EN 61 000-3-12.
      un certificado de conformidad          los productos                       cuencia cumple la norma
      aparte. Éste ha de ser propor-         EN 61 800-3/A11 para PDS.           sobre productos
      cionado por el constructor de          Los convertidores de fre-           EN 61 800-3/A11:
      la instalación o del responsa-         cuencia por sí solos no              – con filtros de clase B
      ble de poner en circulación la         están obligados en general             según EN 55 011 en el
      máquina.                               a estar identificados según            primer entorno (área
                                             la directiva CEM.                      doméstica y comercial)

A     Directiva de compatibilidad
      electromagnética (CEM)
      • EN 61 800-3
                                           • En su calidad de compo-
                                             nentes, los convertidores de
                                             frecuencia en sí mismos
                                             sólo están “disponibles limi-
                                                                                    distribución ilimitada
                                                                                  – con filtros de clase A
                                                                                    según EN 55 011 en el
                                                                                    primer entorno más indi-
      Accionamientos eléctricos              tadamente” para personas y             cación de advertencia,
      de velocidad variable parte 3:         usuarios que tengan los                distribución ilimitada e
      norma de CEM en los produc-            conocimientos necesarios               instalación a cargo de
      tos incluido procedimiento de          sobre CEM. No están pre-               especialistas en CEM
      ensayo específico.                     vistos para una distribución         – con filtros de clase A
                                             comercial ilimitada o “dispo-          según EN 55 011 en el
                                             nibilidad general” para los            segundo entorno (área
                                             consumidores.                          industrial), siendo así que
                                             Aquí ha de distinguirse cla-           estos filtros incluso supe-
                                             ramente entre el convertidor           ran las exigencias de la
                                             de frecuencia y el PDS. Es             norma EN 61 800-3/A11.
                                             perfectamente posible que
                                             el fabricante haya previsto
                                             un PDS para la disponibili-
                                             dad general, es decir, para
                                             que pueda ser adquirido por
                                             la generalidad, y en tal caso

        A/4       Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                           Anexo

Compatibilidad
electromagnética
Si se cumplen debidamente             La tabla siguiente resume los         Los convertidores fueron ins-
las instrucciones para la ins-        resultados de las medidas re-         talados con cables de motor y
talación específica de cada           lativas a emisiones e inmuni-         de control apantallados con-
producto no se producirán ra-         dad a perturbaciones de los           forme a las directivas.
diaciones electromagnéticas           convertidores
inadmisibles.                         MICROMASTER.

Fenómeno CEM                                                Criterios relevantes          Valor límite
norma/test
Emisión de                     Conducidas por el            150 kHz a 30 MHz              Sin filtro: no ensayado
perturbaciones                 cable de red                                               Filtro interno/externo:
EN 61 800-3                                                                               Disponibilidad general 2) (categoría C1):
(primer entorno 1))                                                                       El valor límite corresponde a EN 55 011 clase B
                                                                                          (rige sólo para MICROMASTER 410)
                                                                                          Disponibilidad limitada 3) (categoría C2):
                                                                                          El valor límite corresponde a EN 55 011, clase A, grupo 1
                               Radiadas por el              30 MHz a 1 GHz                Todos los equipos
                               accionamiento                                              Disponibilidad limitada 3):
                                                                                          El valor límite corresponde a EN 55 011, clase A, grupo 1
Inmunidad a las descargas electroestáticas ESD
EN 61 000-4-2
ESD por descarga en aire                                    Grado de severidad 3          8 kV
ESD por descarga en contacto                                Grado de severidad 3          6 kV
Inmunidad a campos eléctricos                               Grado de severidad 3          10 V/m
EN 61 000-4-3                                               26 MHz a 1 GHz
Campo eléctrico aplicado al equipo
Inmunidad a impulsos perturbadores                          Grado de severidad 4          4 kV
EN 61 000-4-4
Aplicadas a todas las conexiones de cable
Inmunidad a tensiones de choque                             Grado de severidad 3          2 kV
EN 61 000-4-5
Aplicadas a cables de red
Inmunidad a perturbaciones AF conducidas                    Grado de severidad 4          10 V
EN 61 000-4-6                                               0,15 MHz a 80 MHz
Aplicadas a cables de red, de motor y de mando              80 % AM (1 kHz)

Certificado UL
                  Convertidores tipo 5B33 certificados conforme a u y cu ,
                  en concordancia con UL508C.
                  Para aplicación en entornos con
                  grado de suciedad 2.

                                                                                                                                                      A
1) Primer entorno                     2) Disponibilidad general             3) Disponibilidad limitada:
   (área doméstica y comercial):         Vía de distribución para el que       Vía de distribución en la que
   entorno que contiene áreas            la puesta en circulación es           la puesta en circulación está
   residenciales y además                independiente de los conoci-          limitada a los comerciantes,
   equipamientos que están               mientos sobre CEM del cliente         clientes o usuarios que, indivi-
   conectados directamente sin           o usuario.                            dual o colectivamente, tienen
   transformador intermedio a la                                               conocimientos técnicos sobre
   red de baja tensión que ali-         Categoría C1:                          CEM.
   menta a los edificios residen-       Sistema de accionamiento
   ciales.                              (Power Drive System, PDS) con          Categoría C2:
                                        tensión nominal < 1000 V.              Sistema de accionamiento
                                        Para aplicación en el primer           (Power Drive System, PDS) con
                                        entorno.                               tensión nominal < 1000 V.
                                                                               En aplicaciones en el primer
                                                                               entorno, la instalación y puesta
                                                                               en servicio deben realizarla
                                                                               únicamente especialistas en
                                                                               CEM.

                                                                                                                  Siemens DA 51.2 · 2002     A/5
MICROMASTER 410/420/430/440

      Anexo

    s Maletín de demostración
      Con el maletín de demostra-           • 2 convertidores
      ción MICROMASTER 420 +                  (MICROMASTER 420 y
      440 se puede seleccionar uno            MICROMASTER 440)
      de los dos convertidores con
                                            • Motor asíncrono 1LA7 de
      un conmutador.
                                              Siemens
      Los convertidores están
                                            • Freno mecánico preciso
      equipados con el panel de
                                              para hacer la demostración
      indicación de estado (SDP).
                                              de la regulación del par de
      Un panel BOP/AOP y demás
                                              giro
      accesorios se han de pedir
      por separado.                         • Gama de tensión doble
                                              (90 V a 130 V y 190 V a
      Este maletín tiene las siguien-
                                              265 V)
      tes características:
                                            • Maletín metálico muy robus-
                                              to, idóneo particularmente
                                              para viajes en avión.

       Maletín de demostración                                                 Referencia           Peso aprox.
                                                                                                    kg

       MICROMASTER 420 y 440                                                   6SE6400-0DC40-0AA0   15

      Sistema de maletines de demostración SIDEMO
      Dentro del sistema modular            Los sistemas de demostra-
      de maletines de demostración          ción se suministran en maleti-
      SIDEMO para microsistemas             nes azules oscuros con las
      se dispone también de maleti-         medidas 400 x 300 x 210 mm.
      nes para los convertidores            Los maletines se puede apilar.
      MICROMASTER.
                                            Ampliando el equipamiento
      Los maletines de demostra-            del maletín de demostración
      ción MICROMASTER pueden               MICROMASTER 420/440 con
      operar individualmente o              un módulo PROFIBUS (no in-
      agrupados con otros sistemas          cluido en el suministro del
      de demostración como, por             maletín) también se pueden
      ejemplo, LOGO!,                       hacer demostraciones de la
      SIMATIC S7-200 ó                      integración en TIA junto con
      SITOP DC-USV.                         los sistemas de demostración
                                            SIMATIC S7-300 Compact y
                                            Touchpanel TP170B.

A
       Maletines de demostración SIDEMO                                        Referencia           Peso aprox.
                                                                                                    kg

       MICROMASTER 410                                                         6AG1062-1AA08-0AA0   10
       • incl. panel de operador OP

       MICROMASTER 420                                                         6AG1062-1AA02-0AA0   10
       • incl. panel de operador BOP

       MICROMASTER 440                                                         6AG1062-1AA02-1AA1   10
       • incl. panel de operador BOP

       MICROMASTER 440                                                         6AG1062-1AA06-0AA0   10
       • incl. panel de operador BOP
       • el motor está dotado de un equipamiento de carga

       MICROMASTER 440                                                         6AG1062-1AA07-0AA0   10
       • incl. panel de operador BOP y módulo generador de impulsos
       • el motor está dotado de un sensor y un equipamiento de carga

      Puede encontrarse más información en la dirección de Internet: http://www.siemens.de/sidemo

        A/6        Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                  Anexo

s Centro de formación y entrenamiento
  El centro de formación y entre-    Central:
  namiento A&D de Siemens
                                     Siemens AG
  está presente en todo el mun-
                                     Automatisierungs- und
  do, ofreciendo los cursos de
                                     Antriebstechnik
  formación para
                                     Kursbüro
  MICROMASTER que se enu-
                                     Postfach 48 48
  meran abajo. También pue-
                                     D-90327 Nürnberg
  den impartirse cursos con
  contenidos específicos y           E-Mail:
  seminarios de formación            A&D.Kursbuero@nbgm.
  personalizados en el domicilio     siemens.de
  social del cliente.                Tel.:
                                     +49 (0) 9 11-8 95-32 00
  Interlocutores:
                                     Fax:
  Cada centro de formación y         +49 (0) 9 11-8 95-32 75
  entrenamiento A&D en las
  regiones y sociedades regio-
  nales de Alemania:
  Tel.: +49 (0) 911-895 32 02

s Cursos de formación
  Servicio, puesta en marcha         • Aplicación de funciones         • Puesta en marcha del con-          Computer based training
  MICROMASTER 4                        especiales como rearran-          vertidor MICROMASTER en            (CBT) y Web based
                                       que al vuelo o frenado por        PROFIBUS-DP                        training (WBT)
  SD-MM4 (2 días)
                                       corriente continua
                                                                       • Transm. de los datos de pro-       Basándose en el convertidor
  Este curso va dirigido al perso-
                                     • Mensajes de aviso y               ceso y valores de paráme-          MICROMASTER 420 se reali-
  nal de puesta en marcha y de
                                       de anomalías                      tros (protocolo, perfil PNO)       za interactivamente una pues-
  servicio técnico para los accio-
                                                                                                            ta en servicio. Particularmente
  namientos MICROMASTER 4.           • Ejercicios prácticos en los     • PROFIBUS-DP con amplia-
                                                                                                            el manejo del teclado de pará-
  Se imparten los conocimientos        acreditados maletines de          ción de Motion Control (co-
                                                                                                            metros es prácticamente
  necesarios para poder aplicar        demostración.                     municación directa, equidis-
                                                                                                            idéntico al original. El tiempo
  la funcionalidad del converti-                                         tancia, sincronismo de reloj)
                                                                                                            necesario para el aprendizaje
  dor MICROMASTER 440. Esto          Comunicaciones
                                                                       • Librería de bloques                es de 3 ó 4 horas, según los
  también abarca al convertidor      MICROMASTER 4
                                                                                                            conocimientos que se tengan.
  MICROMASTER 420. Los co-                                             • Drive ES SIMATIC
                                     SD-MM4-COM (2 días)
  nocimientos básicos se impar-                                                                             Contenido:
                                                                       • Diagnóstico de errores del
  ten en la medida en que sean       Este curso va dirigido a
                                                                         accionamiento a través del         • Motores asíncronos en la
  necesarios para comprender         personal de puesta en marcha
  los conocimientos especializa-
  dos. Con ello, el curso también
  es idóneo para principiantes.
                                     y de servicio técnico que tra-
                                     baje con el MICROMASTER 4
                                     en el PROFIBUS-DP. Se
                                     requieren conocimientos
                                                                         bus
                                                                       • Ejercicios prácticos en los
                                                                         maletines de demostración
                                                                         MICROMASTER 440 y
                                                                                                              red y en el convertidor
                                                                                                            • Vista general de los conver-
                                                                                                              tidores MICROMASTER
                                                                                                                                              A
  Objetivos del curso/Contenido:                                                                            • Instalación eléctrica
                                     previos de MICROMASTER y            SIMATIC S7 con
  • Conocimientos básicos            SIMATIC S7.                         CPU 315-2 DP.                      • Introducción de paráme-
    sobre motores asíncronos                                                                                  tros, estructura del juego de
                                     Se imparten conocimientos         Sugerencia:
  • Conocimientos básicos                                                                                     parámetros
                                     sobre Totally Integrated Auto-    Este curso se celebra seguido
    sobre convertidores              mation (TIA).                     o antecedido del curso               • Placa de características del
  • Parametrización con BOP,                                           SD-MM4, por lo que los parti-          motor
    AOP                              Objetivos del curso/
                                                                       cipantes sólo han de viajar
                                     Contenido:                                                             • Puesta en servicio sencilla
  • Programas para PC                                                  una vez.
    DriveMonitor/STARTER             • Conocimientos básicos so-                                            • Correspondencia de diver-
                                                                       Nota:
                                       bre PROFIBUS-DP, centrán-                                              sas funciones con los bor-
  • Puesta en servicio con                                             Este curso trata la librería de
                                       dose especialmente en la                                               nes.
    característica V/f y                                               bloques DriveES SIMATIC.
                                       técnica de accionamientos
    regulación vectorial                                               El curso SD-MD-COM ofrece
                                     • Configuración del sistema       conocimientos extensos so-           Consultar más informaciones
  • Libre parametrización de los
                                       de bus PROFIBUS-DP              bre alternativas tales como          en el catálogo ITC o en la
    terminales de entrada y de
                                                                       comandos de carga y transfe-         dirección de Internet:
    salida                           • Configuración de una red
                                                                       rencia, funciones de sistema y       http://www.sitrain.com.
                                       PROFIBUS-DP con Step 7
                                                                       bloques S7 DVA.

                                                                                                         Siemens DA 51.2 · 2002       A/7
MICROMASTER 410/420/430/440

      Anexo

    s Sinopsis de motores
      Como complemento ideal                   En la tabla encontrará una si-      Además de los motores enu-         Los catálogos M 11 y M 15
      para los convertidores                   nopsis de los tipos de motores      merados en la tabla se ofre-       incluyen la gama completa
      MICROMASTER se ofrecen                   más usuales de Siemens.             cen motores con encapsulado        de productos, con los datos
      los motores de Siemens.                                                      resistente a la presión, moto-     de pedido, detalles técnicos y
                                                                                   res navales y motores con          explicaciones.
                                                                                   gases de incendio.

                                                                 Motores con carcasa de fundición gris
       Clasificación seg. el grado de eficiencia                        *)              EPACT               *)
       (Efficiency Class)

       Tipo de motor                                             1LG6                   1LA6**)       1LA6              1LG4             1LA8
       Potencia (4 poles)                                        18,5-200 kW            50-200 hp     2,2-15 kW         18,5-200 kW      250-1000 kW
       Velocidad/par                                             Velocidad              Velocidad     Velocidad
                                                                 rpm                    rpm           rpm
                                                                 3000             3600                3000
                                                                 1500             1800                1500
                                                                 1000             1200                1000
                                                                  750                                  750
       Tensión (a 50 Hz si no se indica lo contrario)            230/400 V d/*    60 Hz 460 V d       230/400 V d/*                      400/690 V d/*
                                                                 400/690 V d/*                        400/690 V d/*
       Tamaño constructivo                                       180-315          225-315             100-160           180-315          315-450
       Forma constructiva                                        IM B3                                                                   IM B3
                                                                 IM B5                                                                   IM V1
                                                                 IM V1                                                                   IM B35
                                                                 IM B14 (tamaños 100 a 160)
                                                                 IM B35
       Ejecución de la carcasa                                   Fundición gris

       Grado de protección                                       IP 55 (IP 65, IP 56)                                                    IP 55 (IP 56)

A
                                                                 Ejemplo motor 1LA6

      *) 1,1 kW a 90 kW, 2 y 4 polos
      **) Tipo sucesor 1LG6

        A/8         Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                 Anexo

Motores con carcasa de aluminio Motores reductores
       *)          EPACT              *)                      Engranaje           Engranaje plano   Engranaje cónico Engranaje recto
                                                              recto                                                  y helicoidal

1LA9               1LA9          1LA7            1LA5         2KG11               2KG12             2KG13              2KG14
0,06-30 kW         0,08-40 hp    0,06-15 kW      18,5-45 kW   0,09-7,5 kW                                              0,12-7,5 kW
Velocidad          Velocidad     Velocidad                    Par de giro         Par de giro       Par de giro        Par de giro
rpm                rpm           rpm                          Nm                  Nm                Nm                 Nm
3000               3600          3000                         80-550              130-660           120-800            70-1400
1500               1800          1500
1000               1200          1000
                                  750
230/400 V d/* 60 Hz 460 V d      230/400 V d/*                230/400 V d/*; 500 V *
400/690 V d/*                    400/690 V d/*                400/690 V d/*
56-200                           56-160          180-225      63-132
IM B3                                                         Forma constructiva de base
IM B5                                                         Forma constructiva de brida
IM V1                                                         Forma constructiva universal
IM B14 (tamaños 56 a 160)
IM B35
Aluminio                                                      Fundición en         Aluminio         Aluminio o fundición gris
                                                              coquilla
IP 55 (IP 65, IP 56)                                          IP 55 (IP 65, IP 56)

                                                                                                                                         A
Ejemplo motor 1LA7                                            Ejemplo motor reductor con engranaje recto 2KG11

*) 1,1 kW a 90 kW, 2 y 4 polos

                                                                                                    Siemens DA 51.2 · 2002        A/9
MICROMASTER 410/420/430/440

      Anexo

    s Sociedades y representaciones en Europa
      Albania                                    España                         Grecia                    Portugal
      BINDI sh. p. k.                            Siemens S. A.                  Siemens A. E.             Siemens S. A.
      Tirana                                     Bilbao                         Athen, Amaroussio         Lisboa
                                                 Cornellá de Llobregat          Acharnes                  Amadora
                                                 Gijón                          Thessaloniki              Albufeira
      Armenia                                    La Coruña                      Vassiliko Evias           Carnaxide
      Representative of Siemens AG               Las Palmas de Gran Canaria                               Coimbra
                                                 León                                                     Evora
      Yerevan
                                                 Málaga                         Hungría                   Loures
                                                 Murcia                         Siemens Rt.               Matosinhos Codex
      Austria                                    Palma de Mallorca              Budapest                  Mem Martins
      Siemens AG Österreich                      Santa Cruz de Tenerife         Bicske                    Seixal
      Wien                                       Sevilla                        Cegled
                                                 Tres Cantos (Madrid)
      Bregenz
      Deutschlandsberg                           Valencia
                                                                                Szombathely               República Checa
                                                 Vallodolid                                               Siemens s.r.o.
      Eisenstadt
      Graz                                       Vigo                           Irlanda                   Praha
      Innsbruck                                  Zaragoza                       Siemens Ltd.              Brno
      Klagenfurt                                                                Dublin                    Dinín
      Klosterneuburg
      Linz
                                                 Estonia                                                  Sthíbro
                                                                                                          Trutnov
      Salzburg                                   AS Siemens                     Islandia
                                                 Tallinn
      St. Pölten
      Villach
                                                                                Smith & Nordland HF
                                                                                Reykjavik
                                                                                                          Rumania
                                                 Finlandia                                                Siemens birou de consultaTii tehnice
                                                                                                          Bucurexti
      Azerbaiyán                                 Siemens                        Italia                    Slatina
      Representative of SIMKO AS                 Osakeyhtiö                     Siemens S. p. A.
                                                 Espoo
      Baku
                                                 Helsinki
                                                                                Milano
                                                                                Bari
                                                                                                          Rusia
                                                                                                          Siemens GmbH Moskau
      Bélgica                                                                   Bologna

      Siemens S. A.
                                                 Francia                        Brescia
                                                                                Cagliari
                                                                                                          Moskau
                                                                                                          Barnaul
      Bruxelles                                  Siemens S. A. S.               Casoria                   Jakutsk
      Antwerpen                                  Saint-Denis                    Cassina de Pecchi         Jekaterinburg
      Boussu                                     Bihorel                        Fanglia                   Jrkutsk
      Colfontaine                                Caluire-et-Cuire               Firenze                   Jshewsk
      Dilsen-Stokkem                             Cesson Sévigné                 Genova                    Kaluga
      Gent                                       Dijon                          Napoli                    Krasnodar
      Haasrode                                   Haguenau                       Padova                    Nowosibirsk
      Herentals                                  La Garenne Colombes            Palermo                   Perm
      Huizingen                                  La-Suze-sur-Sarthe             Pescara                   St. Petersburg
      Liège                                      Lesquin                        Roma                      Tbilissi
      Namur                                      Les Ulis                       Torino                    Tjumen
      Oostkamp                                   Lissess                        Verona                    Tomsk
      Zaventem                                   Lormont                                                  Ufa
                                                 Marseille                                                Wladiwostok
                                                 Mérignac                       Letonia
      Bielorrusia                                Metz
      Representative of Siemens AG               Montrouge
                                                                                Siemens S/A
                                                                                Riga
                                                                                                          Suecia
      Minsk                                      Molsheim                                                 Siemens AB
                                                 Nanterre                                                 Upplands Väsby
                                                 Nantes                         Lituania                  Göteborg
      Bosnia-Herzegovina                         Nice                           Siemens UAB               Haninge
      Siemens d.o.o.                             Pantin                         Vilnius                   Jönköping
      Sarajevo                                   Paris La Défense                                         Kista
                                                 Reims                                                    Malmö
                                                 Saint-Denis                    Luxemburgo                Solna
      Bulgaria                                   Saint-Quentin                  Siemens S. A.             Sundsvall
      Siemens AG Representative in Bulgaria      Strasbourg                     Luxembourg-Hamm
                                                 Toulouse
      Sofia                                                                                               Suiza
                                                 Georgia                        Macedonia                 Siemens Schweiz AG
      Chipre                                                                    SITAI d.o.o.              Zürich
      GEVO Ltd.                                  Representative of Siemens AG   Skopje                    Adliswil
      Nicosia                                    Tbilisi                                                  Basel
                                                                                                          Bioggio
                                                 Gran Bretaña                   Malta                     Bronschhofen
      Croacia                                                                   J.R.D. SYSTEMS Ltd.       Dietikon-Fahrweid
      Siemens d.d.                               Siemens plc                    Harun                     Fahrweid
      Zagreb                                     Bracknell                                                Winterthur-Töss

A
                                                 Beeston
                                                 Belfast                        Moldova                   Turquía
      Dinamarca                                  Bellshill
                                                                                Siemens s.r.l.
                                                 Birmingham                                               SIMKO Ticaret ve Sanayi A.S.
      Siemens A/S                                Bristol                        Chisinau
      Ballerup                                                                                            Findikli Istanbul
                                                 Camberley                                                Adana
      Alborg
      Brønshøj
                                                 Cambridge                      Noruega                   Alsancak-Izmir
                                                 Chessington                                              Ayazag-Istanbul
      Esbjerg                                    Christchurch                   Siemens A/S
      Hedensted                                                                                           Bexiktax-Istanbul
                                                 Clevedon                       Oslo
      Højbjerg                                                                                            Bursa
                                                 Corby                          Fyllingsdalen
      Odense                                                                                              Cerkezköy-Tekikdag
                                                 Congleton                      Trondheim
      Skensved                                                                                            Kartal-Istanbul
                                                 Crawley                                                  Kavaklidere-Ankara
      Tåstrup
      Vejle
                                                 Cumbernauld                    Países Bajos              Mecidiyeköy-Istanbul
                                                 East Kilbridge                                           Mudanya
                                                 Fareham                        Siemens Nederland N. V.   Samsun
      Eslovenia                                  Glasgow                        Den Haag
                                                                                Alphen a/d Rijn
                                                 Hemel Hempstead
      Siemens d.o.o.                             Hounslow                       Zoetermeer                Ucrania
      Ljubljana                                  Ilford
      Kranj                                                                                               Representative of Siemens AG
      Maribor
                                                 Isle of Wight                  Polonia                   Kiew
                                                 London                                                   Charkiw
                                                 Luton                          Siemens Sp.z.o.o.         Odessa
      Eslovaquia                                 Manchester                     Warszawa
                                                                                Gdañsk-Wrzeszcz
                                                                                                          Wischgorod
                                                 Milton Keynes
      Siemens s.r.o.                             Newcastle-upon-Tyne            Katowice
      Bratislava                                 Oldham                         Kratów                    Yugoslavia
      Dolný Kubin                                Oxford                         Poznap
      Horná Streda                                                              Wroclaw                   Siemens d.o.o.
                                                 Poole                                                    Beograd
      Michalovce                                 Purley
      Nitra                                      Romsey
      Nové Zámky                                 Telford
      Trnava                                     Wellingborough
                                                 Wembley

       A/10             Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                                             Anexo

s Sociedades y representaciones fuera de Europa
  África                                   Sudáfrica                                Montreal                                  Honduras
                                                                                    Mount Pearl
                                           Siemens Ltd.                             Ottawa                                    Representaciones Electroindustriales
  Angola                                   Halfway House                            Pointe Claire                             S. de R.L.
                                           Centurion                                Saçkatoon                                 San Pedro Sula
  Escritório de Representacão da Siemens   Isando                                   Sherbrooke                                Tegucigalpa
  em Angola                                Pretoria                                 Tilbury
  Luanda                                   Springs                                  Vanier
                                           Woodmead                                 Windsor                                   Jamaica
  Argelia                                                                           Winnipeg                                  Meditron Ltd.
  Siemens Bureau d’Alger                   Sudán                                                                              Kingston
  Hydra                                    National Electrical
                                                                                    Chile
                                           Commercial Co.                           Siemens S.A.                              Martinica
  Botswana                                 Khartoum                                 Santiago de Chile                         Périé Medical
                                                                                                                              Fort-de-France
  Siemens (Pty) Ltd.
  Gaborone                                 Swazilandia                              Colombia
  Iwaneng                                  Siemens (Pty) Ltd                        Siemens S. A.                             México
                                           Matsapha                                 Santafé de Bogotá                         Siemens S A de CV
  Costa de Marfil                                                                   Barranquilla                              México, D.F.
                                                                                    Cali-Occidente
  Siemens AG S.A.R.L.                      Tanzania                                 Medellin
                                                                                                                              Aguascalientes
                                                                                                                              Apodaca
  Abidjan                                  Tanzania Electrical Services Ltd.                                                  Chihuahua
                                           Dar-es-Salaam                            Costa Rica                                Cd. Juárez
  Egipto                                                                                                                      Culiacán
                                                                                    Siemens S. A.
  Siemens Limited                          Túnez                                    San José
                                                                                                                              Gómez Palacio
                                                                                                                              Hermosillo
  Cairo-Mohandessin                        Siemens Bureau de Liaison                                                          León
  Smouha Alexandria                        Tunis                                    Cuba                                      Mérida
                                                                                                                              Puebla
  Centech                                                                           EUMEDA                                    San Juan Cuautlancingo
  Cairo-Zamalek                            Zambia                                   Representación Consultiva de Siemens      Tijuana
                                           Siemens (Z) Ltd.                         Electromedicina                           Tlajomulco de Zuniga
  Etiopía                                  Kitwe                                    Ciudad de la Habana                       Veracruz
                                           Lusaka                                                                             Villa Corregidora
  Siemens (Pvt)
  Addis Abeba                                                                       Curaçao
                                           Zimbabwe                                 SANTRACO N. V.
                                                                                                                              Nicaragua
  Ghana                                    Siemens (Pvt.) Ltd.                      Willemstad                                Siemens S. A.
                                           Harare                                                                             Managua
  Impromex ACCRA
                                           Alexandra Park
  Accra                                                                             Ecuador
                                                                                    Siemens S. A.
                                                                                                                              Panamá
  Guinea                                   América                                  Quito                                     Siemens S. A.
                                                                                    Guayaquil                                 Panama
  André & Cie. S. A.
  Lausanne                                 Argentina                                El Salvador                               Paraguay
  Kenya                                    Siemens S. A.
                                           Buenos Aires                             Siemens S. A.                             Rieder & Cia. S. A. C. I.
                                                                                    San Salvador                              Asunción
  Siemens Communications Ltd.              San Martin
  Nairobi                                  Bahia Blanca
                                           Córdoba                                  Estados Unidos                            Perú
                                           Las Heras
  Kongo                                    Mar del Plata                            Siemens Corporation                       Siemens S. A.
                                           Rosario                                  New York                                  Lima
  SOFAMATEL S.P.R.L.
  Kinshasa                                 Boulogne sur Mer                         Allentown
                                                                                    Alpharetta
                                                                                    Arlington
                                                                                                                              República Dominicana
  Lesotho                                  Bolivia                                  Atlanta                                   Electromédica S. A.
                                           Sociedad Comercial é Industrial Hansa    Auburn Hills                              Santo Domingo
  Range Telecommunication Systems (Pty)                                             Boca Raton
  Ltd                                      Ltda.                                    Bridgewater
  Maseru                                   La Paz                                   Brooklyn Park                             Trinidad y Tobago
                                                                                    Camarillo                                 Biomedical Technologies Ltd.
  Libia                                    Brasil                                   Charlotte                                 St. Augustin
                                                                                    Columbus
  Siemens A. G. Branch Libya               Siemens Ltda.                            Concord
  Tripoli                                  Sao Paulo                                Cupertino                                 Uruguay
                                           Belo Horizonte                           Danvers
                                           Brasilia                                                                           Conatel S.A.
  Malawi                                   Campinas
                                                                                    Duluth                                    Montevido
                                                                                    Fountain Inn

                                                                                                                                                                     A
  Ecolectric Ltd.                          Curitiba                                 Gainsville
  Blantyre                                 Florianópolis                            Hickory                                   Venezuela
                                           Fortaleza                                Hoffman Estates
                                           Fravatai                                                                           Siemens S. A.
  Marruecos                                Jaboatao dos Guararapes
                                                                                    Issaguah
                                                                                    Iselin
                                                                                                                              Caracas
                                           Jundiai                                                                            Barcelona
  SETEL                                                                             Johnson City                              Maracaibo
  Société Electrotechnique                 Manaus                                   Lake Oswego
                                           Pôrto Alegre                                                                       Perto Ordaz
  et de Télécommunication S. A.                                                     Lima                                      Valencia
                                           Ribeirao Preto                           Milwaukee
  Casablanca                               Rio de Janeiro                           Newport News
                                           Salto                                    Norcross
  Mauricio                                 Salvador                                 Oklahoma City
                                           S. Bernado do Campo                      Palo Alto
  Ireland Blyth Ltd                        Vila Sao Joao
  Port Louis                                                                        Piscataway
                                                                                    Princeton
  Mozambique                               Canadá                                   Richardson
                                                                                    Richland
                                           Siemens Canada Limited                   Sacramento
  Siemens Limitada                         Mississanga
  Maputo                                                                            Santa Clara
                                           Ajax                                     Santa Fe Springs
                                           Brampton                                 San Jose
  Namibia                                  Burnaby                                  Sunnyvale
                                           Calgary                                  Totawa
  Siemens (Pty.) Ltd.                      Cambridge
  Windhoek                                                                          Washington
                                           Clatham                                  Wendell
                                           Dartmouth
  Nigeria                                  Drummondville
                                                                                    Guatemala
                                           Edmonton
  Siemens Limited                          Kanata
  Lagos                                                                             Siemens S. A.
                                           London                                   Ciudad de Guatemala
  Abuja                                    Moncton
  Kaduna

                                                                                                                           Siemens DA 51.2 · 2002            A/11
MICROMASTER 410/420/430/440

      Anexo

    s Sociedades y representaciones fuera de Europa
      Asia                                     Iraq                               Myanmar                                    Taiwan
                                               Siemens AG                         Siemens Ltd.                               Siemens Ltd.
      Arabia Saudita                           Baghdad                            Yangon                                     Taipei
                                                                                                                             Taichung
      Arabia Electric Ltd. (Equipement)                                                                                      Kaohsiung
      Jeddah                                   Irán                               Nepal                                      Taoyuan Hsien
                                               Siemens S.S.K.                     Amatya Enterprises (Pvt.) Ltd.
      Bahrain                                  Teheran                            Kathmandu                                  Tailandia
      Siemens AG Service Center                                                                                              Siemens Limited
      Transitec Gulf                           Israel                             Omán                                       Bangkok
      Manama                                                                                                                 Rayong
                                               Siemens Ltd.                       Siemens AG
                                               Tel Aviv                           Muscat Branch
      Bangladesh                               Holon                              Ruwi                                       Turkmenistán
                                               Herzeliya                          Muscat
      Siemens Bangladesh Ltd.                  Ramat Hakhaiyal                                                               Representative of Siemens AG
      Dhaka                                                                                                                  Aschgabad
      Khulna                                                                      Pakistán
                                               Japón
      Brunei                                   Siemens K. K.
                                                                                  Siemens Pakistan
                                                                                  Engineering Co. Ltd.
                                                                                                                             Usbekistán
                                               Tokyo                              Karachi                                    Representative of Siemens AG
      AMS Technologies                         Kobe                               Faisalabad                                 Taschkent
      Sdn Bhd                                  Fukuoka                            Islamabad
      Negara                                   Hiroshima
      Brunei                                   Ishikawa
                                                                                  Lahore
                                                                                  Peshawar
                                                                                                                             Vietnam
      Darussalam                               Kanagawa                           Quetta                                     Siemens AG Representation
                                               Nagoya                                                                        Hanoi
      Corea (República de)                     Osaka
                                                                                  República Popular de China                 Ho Chi Minh City
                                               Sapporo
      Siemens Ltd.                             Sendai
      Seoul                                    Yokohama
                                                                                  Siemens Ltd., China
                                                                                  Beijing
                                                                                                                             Yemen
      Changwon                                                                    Changchun                                  Tihama Tractors & Engineering Co. Ltd.
      Kyungki-Do
                                               Jordania                           Chengdu
                                                                                  Chongqing
                                                                                                                             Sanaa
                                                                                                                             Aden
      Emiratos Arabes Unidos                   Siemens AG                         Chuzhou                                    Al Khobar
                                               Jordan Branch                      Dalian
      Siemens Resident Engineers               Shmeisani-Amman                    Fuqing
      Dubai                                    Amman                              Fuzhou
      Abu Dhabi                                                                   Guangzhou                                  Australia
      Filipinas                                Katar                              Hangzhou
                                                                                  Jilin
                                                                                                                             Siemens Ltd.
                                                                                                                             Melbourne
                                               Arabian Construction               Jinan                                      Adelaide
      Siemens Inc.                             Engineering Company                Nanhai                                     Bayswater
      Makati City                              Doha                               Nanjing                                    Brisbane
      Pasig City                                                                  Panyu                                      Gladesville
      Cebu                                                                        Rizhao                                     Milton
      Davao City                               Kazakstán                          Shanghai                                   Pennant Hills
                                               Representative of Siemens AG       Shenyang                                   Perth
      India                                    Almaty                             Shenzhen                                   Silverwater
                                                                                  Suzhou                                     St. Leonards
      Siemens Ltd.                                                                Tianjin                                    Sydney
      Ahmedabad                                Kirguistán                         Wuhan
      Bangalore                                                                   Wuxi
      Calcutta                                 Representative of Siemens AG
                                               Bischkek                           Xi’an                                      Nueva Zelanda
      Chandigarh                                                                  Xiaogan City                               Siemens (NZ) Limited
      Chennai                                                                     Zibo                                       Auckland
      Coimbatore                               Kuwait                             Riyadh                                     Wellington
      Gurgaon
      Kaloor                                   National & German Electrical and
      Mumbai                                   Electronic Services Co.            Singapur
      Nashik                                   (NGEECO)
                                               Kuwait                             Siemens Advanced Engineering (Pte.) Ltd.
      Navi Mumbai                                                                 Singapore
      New Dehli
      Pune
      Secunderabad
                                               Líbano                             Siria
      Vadodara                                 Siemens AG Lebanon Branch
                                               Beyrouth                           Siemens AG
                                                                                  Damascus Branch
      Indonesia                                                                   Dasmascus
      Representative Office Siemens AG
                                               Malasia
      Jakarta                                  Siemens Electrical                 Sri Lanka

A
      Batam                                    Engineering Sdn. Bhd.              Dimo Limited
      Cilegon                                  Petaling Jaya                      Colombo
      Surabaya                                 Kuala Lumpur
                                               Kajang

       A/12           Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                           Anexo

s A&D en la WWW
                                                             Durante las fases de estudio e        extensa oferta informativa en
                                                             ingeniería de sistemas de au-         la World Wide Web que permi-
                                                             tomatización es imprescindi-          te acceder fácilmente y sin el
                                                             ble disponer de conocimien-           menor problema a todas las
                                                             tos detallados sobre la gama          informaciones requeridas.
                                                             de productos aplicables y las
                                                                                                   Si nos visita en
                                                             prestaciones de servicio téc-
                                                             nico disponibles. Ni que decir        http://www.siemens.com/
                                                             tiene que estas informaciones         automation
                                                             deben ser siempre lo más ac-
                                                                                                   encontrará todo lo que preci-
                                                             tuales posible.
                                                                                                   sa saber sobre productos,
                                                             El grupo Automatización &             sistemas y oferta de servicios
                                                             Accionamientos (A&D) de               técnicos.
                                                             Siemens ha establecido una

s Selección de productos con   los catálogos interactivos
                                                             Extensas informaciones aso-           pedirse por fax, simplemente
                                                             ciadas a funciones interacti-         pulsando un botón, o por
                                                             vas de fácil uso:                     conexión online.
                                                             Los catálogos interactivos
                                                                                                   Para obtener informaciones
                                                             CA 01 y ET 01 incluyen más de
                                                                                                   sobre los catálogos inter-
                                                             80.000 productos y ofrecen
                                                                                                   activos, visítenos en
                                                             una amplia panorámica sobre
                                                             la oferta de Siemens A&D.             http://www.siemens.com/
                                                                                                   automation/ca01
                                                             Aquí encontrará todo lo nece-
                                                             sario para resolver sus proble-       o adquiéralas en CD-ROM:
                                                             mas en el sector de la automa-
                                                                                                   Automatización & Acciona-
                                                             tización, los aparatos de con-
                                                                                                   mientos, CA 01
                                                             trol y distribución, el material
                                                                                                   Referencia:
                                                             para instalaciones eléctricas y
                                                                                                   E86060-D4001-A110-B7-7800
                                                             los accionamientos. Todas las
                                                             informaciones están integra-          Material para instalaciones
                                                             das en un interface de usuario        eléctricas, ET 01 (alemán)
                                                             que permite realizar todos los        Referencia:
                                                             trabajos con gran facilidad y         E86060-D8200-A107-A1
                                                             de forma intuitiva.
                                                                                                   Para más información, diríjase
                                                             Una vez realizada su selec-           a su sucursal o agencia
                                                             ción, los productos pueden            Siemens.

s Compra fácil en el Siemens Mall
                                                             Siemens Mall es el almacén
                                                             virtual de Siemens AG accesi-
                                                             ble por Internet. En él encon-
                                                             trará una gigantesca oferta de
                                                                                                   ción de los productos desea-
                                                                                                   dos, pudiéndose comprobar
                                                                                                   simultáneamente su disponi-
                                                                                                   bilidad momentánea. Tam-
                                                                                                                                       A
                                                             productos que se presenta de          bién es posible ver online los
                                                             forma informativa y clara en          descuentos personalizados
                                                             catálogos electrónicos.               así como la creación de la
                                                             El intercambio de datos vía           oferta, al igual que consultar el
                                                             EDIFACT permite realizar toda         estado momentáneo en que
                                                             la tramitación, desde la selec-       se encuentra su pedido
                                                             ción al pedido, e incluso el se-      (Tracking & Tracing).
                                                             guimiento de la orden de for-
                                                                                                   No deje de visitar el Siemens
                                                             ma online a través de Internet.
                                                                                                   Mall en Internet:
                                                             Se incluyen extensas funcio-
                                                                                                   http://www.siemens.com/
                                                             nes para su asistencia. Así,
                                                                                                   automation/mall
                                                             potentes funciones de bús-
                                                             queda simplifican la localiza-

                                                                                                Siemens DA 51.2 · 2002      A/13
MICROMASTER 410/420/430/440

      Anexo

    s Customer Support Automation & Drives
                                          Tanto si necesita un especia-      Customer Support, el equipo
                                          lista para el servicio técnico o   formado para su éxito.
                                          un repuesto, como si se trata
                                          del asesoramiento de un ex-
                                          perto sobre un producto con-
                                          creto o cualquier cuestión que
                                          quiera plantear: Diríjase al

    s Helpline para Service y Support
                                          Usted necesita ayuda y no          próximo a usted le asista con     Tel.: 180 50 50 111
                                          sabe con seguridad a quién         la profesionalidad requerida.
                                          debe dirigirse. Nosotros nos       Por ejemplo, la Helpline para
                                          ocupamos de que la ayuda           Alemania asiste las 24 horas
                                          llegue con rapidez.                al día, 365 días al año, en
                                                                             alemán y en inglés.
                                          Las Helplines garantizan que
                                          el especialista apropiado

    s Online Support
                                          Nuestro servicio de soporte        • Preguntas frecuentes,           http://www.siemens.com/
                                          online es rápido y efectivo, en      consejos prácticos y trucos,    automation/service&support
                                          todo el mundo, 24 horas al día,      software descargable y
                                          en cinco idiomas.                    actualidades
                                          El soporte online ofrece todas     • Manuales gratuitos
                                          las informaciones técnicas:
                                                                             • Útiles programas y produc-
                                                                               tos software.

    s Field Service
                                          Su instalación/planta está pa-     Gracias a nuestra tupida red      Tel.: 180 50 50 444
                                          rada y usted necesita ayuda,       de servicio técnico, reaccio-
                                                                                                               Naturalmente, también le ofre-
                                          rápida e in situ. Nosotros         namos en breve a su llamada,
                                                                                                               cemos contratos de servicio
                                          tenemos en todo el mundo los       de forma competente, rápida
                                                                                                               técnico a su medida. Diríjase
                                          especialistas con los conoci-      y fiable.
                                                                                                               a la oficina de Siemens de su
                                          mientos requeridos, cerca de
                                                                             Así, p. ej., puede solicitar un   zona para hacer cualquier
                                          usted.
                                                                             experto en Alemania los 365       consulta al respecto.
                                                                             días del año, a cualquier hora.

    s Repuestos y reparaciones
                                          Nuestra red de almacenes de        Cuando necesite un repuesto       Tel.: 0180 50 50 446
                                          repuestos y centros de repa-       o una reparación no tiene más
                                                                                                               Fuera del horario de oficinas y
                                          ración, extendida por todo el      que llamar al siguiente núme-

A                                         mundo, reacciona rápida-
                                          mente con una logística fiable.
                                                                             ro (en Alemania):
                                                                                                               durante los fines de semana
                                                                                                               éste es el número del Servicio
                                                                                                               de Emergencia de Repuestos.

    s Technical Support
                                          siendo realizada por especia-      • en América                      mos asistencia las 24 horas
                                          listas competentes, cualifica-     Tel.: +1 423 461-2522             del día, siguiendo el principio
                                          dos y experimentados, que          Fax: +1 423 461-2231              “Follow the Sun” por FastCon-
                                          también le ofrecen Teleservi-      e-mail: simatic.hotline@          tact; la vía de acceso rápido al
                                          ce y videoconferencias para        sea.siemens.com                   Technical Support:
                                          problemas especiales.
                                                                             • en Asia                         • contestación garantizada
                                          FreeContact, la vía de acceso                                          antes de que hayan trans-
                                          gratuita al Technical Support      Tel.: +65 740-7000                  currido dos horas
                                                                             Fax: +65 740-7001
      La asistencia técnica para la       • en Europa (central)              e-mail:                           • 24 horas al día
      aplicación de productos,                                               simatic@singnet.com.sg
      sistemas y soluciones en el         Tel.: +49 (0)180 50 50 222                                           • uso sujeto a pago
      campo de automatización y           Fax: +49 (0)180 50 50 223          Con nuestros centros enlaza-        (con SIMATIC Card)
      accionamientos se la propor-        e-mail:                            dos por redes en Alemania,        Tel.: +49 (0)911 895 7777
      cionamos en inglés y alemán,        techsupport@ad.siemens.de          EE.UU. y Singapur, le ofrece-     Fax: +49 (0)911 895 7001

        A/14     Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                        Anexo

s Índice alfabético
                                           MICROMASTER                                                             MICROMASTER

                                           410    420    430    440                                                410    420    430     440

                                           Página Página Página Página                                             Página Página Página Página
   A                                                                      G
   Accesorios                              1/8    2/9    3/9    4/12      Guía de iniciación                       1/9    2/15   3/13    4/20
   Accesorios generales                    1/9    2/14   3/12   4/19      I
   Accesorios selectivos                   1/9    2/11   3/10   4/14      Indicación para el pedido                A/16   A/16   A/16    A/16
   Altitud de instalación (derating)       1/7    2/7    3/7    4/8       Instrucciones de uso                     1/9    2/15   3/13    4/20
   AOP (panel de operador)                  -     2/14    -     4/19      Internet (servicios online)              A/13   A/13   A/13    A/13
   B                                                                      Interruptores automáticos (accesorios)   1/9    2/13   3/10    4/16
   BOP (panel de operador)                  -     2/14    -     4/19      L
   BOP-2 (panel de operador)                -      -     3/12   -         Lista de parámetros                      1/9    2/15   3/13    4/20
   Bobinas (accesorios)                    1/9    2/12   3/10   4/15
                                                                          M
   Bobinas de conmutación de red           1/9    2/12   3/10   4/15
     (accesorios)                                                         Maletín de demostración                  A/6    A/6    A/6     A/6
   Bobinas de salida (accesorios)          -      2/12   3/10   4/15      Marca CE                                 A/4    A/4    A/4     A/4
                                                                          Medio ambiente, recursos y reciclaje     A/2    A/2    A/2     A/2
   C
                                                                          Módulo DeviceNet (accesorios)            -      2/14   3/12    4/19
   Campo de aplicación                     1/2    2/2    3/2    4/2
                                                                          Módulo evaluador para generadores        -       -     -       4/19
   Características de protección           1/3    3/2    3/3    4/3         de impulsos (accesorios)
   Características principales             1/2    2/2    3/2    4/2       Módulo PROFIBUS (accesorios)             -      2/14   3/12    4/19
   Centro de formación y entrenamiento     A/7    A/7    A/7    A/7       Módulos de comunicación                  -      2/14   3/12    4/19
   Certificados ISO 9001                   A/3    A/3    A/3    A/3
                                                                          N
   Certificado UL                          A/5    A/5    A/5    A/5
                                                                          Normas internacionales                   1/2    2/2    3/2     4/2
   Compatibilidad electromagnética         A/4    A/4    A/4    A/4
   Condiciones de venta y suministro       A/17   A/17   A/17   A/17      O
   Conformidad con las normas              A/4    A/4    A/4    A/4       OP (panel de operador)                   1/9     -     -        -
   Construcción                            1/2    2/2    3/2    4/2       Orientaciones para la selección          0/2    0/2    0/3     0/3
   Cursos de capacitación                  A/7    A/7    A/7    A/7       P
   D                                                                      Paneles de operador                      1/9    2/14   3/12    4/19
   Datos característicos                   1/3    3/2    3/3    4/3       Paquete de documentación                  -     2/15   3/13    4/20
   Datos de reducción de pot. (derating)   1/6    2/7    3/7    4/7       Placas de conexión de pantallas           -     2/13   3/10    4/16
                                                                            (accesorios)
   Datos funcionales                       1/3    3/2    3/3    4/3
                                                                          Programas de puesta en servicio          1/9    2/10   3/9     4/13
   Datos mecánicos                         1/3    3/2    3/3    4/3
                                                                          R
   Datos para pedidos (accesorios)         1/9    2/11   3/10   4/14
                                                                          Regiones de distribución                 A/10   A/10   A/10    A/10
   Datos para pedidos (convertidores)      1/7    2/8    3/8    4/9
                                                                          Reglamentos para exportación             A/17   A/17   A/17    A/17
   Datos para selección y pedidos          1/9    2/11   3/10   4/14
     (accesorios)                                                         Resistencia de freno (accesorios)        -      -      -       4/15
   Datos para selección y pedidos          1/7    2/8    3/8    4/9       S
     (convertidor)
   Datos técnicos (accesorios)
   Datos técnicos (convertidores)
   Descripción (accesorios)
                                            -
                                           1/6
                                           1/8
                                                  2/14
                                                  2/6
                                                  2/9
                                                         3/12
                                                         3/6
                                                         3/9
                                                                4/19
                                                                4/6
                                                                4/12
                                                                          Service y Support
                                                                          SIDEMO (sistema de maletines de
                                                                            demostración)
                                                                          Sinopsis
                                                                                                                   A/14
                                                                                                                   A/6

                                                                                                                   0/2
                                                                                                                          A/14
                                                                                                                          A/6

                                                                                                                          0/2
                                                                                                                                 A/14
                                                                                                                                 A/6

                                                                                                                                 0/3
                                                                                                                                         A/14
                                                                                                                                         A/6

                                                                                                                                         0/3
                                                                                                                                                 A
   Descripción (convertidores)             1/2    2/2    3/2    4/2       Sinopsis de motores                      A/8    A/8    A/8     A/8
   Dibujos dimensionales                   1/10   2/16   3/14   4/21      STARTER                                  1/9    2/10   3/9     4/13
   Documentación                           1/9    2/15   3/13   4/20      Support                                  A/14   A/14   A/14    A/14
   DriveMonitor                            1/9    2/10   3/9    4/13
                                                                          T
   E                                                                      Tabla con las correspondencias           0/4    0/4    0/4     0/4
   Esquema de bloques                      1/4    2/4    3/4    4/4         para los accesorios
   Esquema de conexión de bornes           1/5    2/5    3/5    4/5       Temperatura de servicio (derating)       -      2/7    3/7     4/8
   Esquemas de conexiones                  1/4    2/4    3/4    4/4
   F
   Filtros (accesorios)                    1/9    2/11   3/11   4/14
   Filtro CEM (accesorios)                 1/9    2/11   3/11   4/14
   Frecuencia de pulsación (derating)      1/6    2/7    3/7    4/7
   Fusibles (accesorios)                   1/9    2/13   3/10   4/16

                                                                                                            Siemens DA 51.2 · 2002      A/15
MICROMASTER 410/420/430/440

      Anexo

    s Índice de referencias                                                                s Indicaciones para el pedido
                                               MICROMASTER                                   Versiones/ejecuciones

                                               410      420      430          440              En los convertidores, la última
                                                                                               posición del número de refe-
                                               Página   Página   Página       Página
                                                                                               rencia completo indica la eje-
      3NA3...                                  1/9      2/13     3/10, 3/11   4/16, 4/18       cución.
                                               -        -        3/10, 3/11   4/16, 4/18       Debido al desarrollo técnico
      3NE1...
                                                                                               continuo, en el pedido puede
                                               1/9      2/13     3/10, 3/11   4/16, 4/18
      3RV10..                                                                                  haber una cifra diferente a la
                                               -        -        3/10, 3/11   4/16, 4/18       indicada.
      3VL....

      6GK1 1500-0FC00                          -        2/14     3/12         4/19

      6SE6400-0AP00-0AA0                       -        2/14     -            4/19
      6SE6400-0AP00-0AA1                       -        -        -            4/19
      6SE6400-0BE00-0AA0                       -        -        3/12         -
      6SE6400-0BP00-0AA0                       -        2/14     -            4/19

      6SE6400-0DN00-0AA0                       -        2/14     3/12         4/19
      6SE6400-0DR00-0AA0                       1/9      -        -            -
      6SE6400-0EN00-0AA0                       -        -        -            4/19

      6SE6400-0GP00-0.A0                       -        2/13     3/10         4/16, 4/17
      6SE6400-0MD00-0AA0                       -        2/14     -            4/19

      6SE6400-0P.00-0AA0                       1/9      2/14     3/12         4/19
      6SE6400-0SP00-0AA0                       1/9      -        -            -

      6SE6400-1P.00-0AA0                       -        2/14     3/12         4/19

      6SE6400-2FA0.                            -        2/11     -            4/14
      6SE6400-2FB0.                            -        2/11     -            4/14
      6SE6400-2FL0.                            1/9      2/12     -            4/14
      6SE6400-2FS0.                            -        2/11     3/11         4/17

      6SE6400-3CC..                            1/9      2/12     3/10, 3/11   4/15, 4/17
      6SE6400-3TC..                            -        2/12     3/10, 3/11   4/15, 4/17

      6SE6400-4B...                            -        -        -            4/15, 4/17

      6SE6400-5....                            1/9      2/15     3/13         4/20

      6SE6410-2BB..                            1/7      -        -            -
      6SE6410-2UA..                            1/7      -        -            -
      6SE6410-2UB..                            1/7      -        -            -

A     6SE6420-2AB..
      6SE6420-2AC..
      6SE6420-2AD..
      6SE6420-2UC..
                                               -
                                               -
                                               -
                                               -
                                                        2/8
                                                        2/8
                                                        2/8
                                                        2/8
                                                                 -
                                                                 -
                                                                 -
                                                                 -
                                                                              -
                                                                              -
                                                                              -
                                                                              -
      6SE6420-2UD..                            -        2/8      -            -

      6SE6430-2AD..                            -        -        3/8          -
      6SE6430-2UD..                            -        -        3/8          -

      6SE6440-2AB..                            -        -        -            4/11
      6SE6440-2AC..                            -        -        -            4/11
      6SE6440-2AD..                            -        -        -            4/11
      6SE6440-2UC..                            -        -        -            4/9
      6SE6440-2UD..                            -        -        -            4/9
      6SE6440-2UE..                            -        -        -            4/10

      6SL3000-0CE3.                            -        -        -            4/15

        A/16          Siemens DA 51.2 · 2002
MICROMASTER 410/420/430/440

                                                                                                                                         Anexo

s Condiciones de venta y suministro                                     s Reglamentos de exportación
  En Alemania                         s                                   Es posible que los productos           Para los productos del pre-
                                                                          que figuran en este catálogo           sente catálogo/lista de pre-
  Rigen las Condiciones gene-         En lo que respecta a produc-
                                                                          estén sujetos a reglamentos            cios deberán tenerse en cuen-
  rales de venta y suministro         tos software, regirán las
                                                                          de exportación europeos/ale-           ta, de acuerdo a la regulación
  para productos y servicios de       Condiciones generales para
                                                                          manes y/o estadounidenses.             vigente actual, los siguientes
  la industria eléctrica y electró-   la utilización de productos
                                                                                                                 reglamentos de exportación:
  nica.                               software de automatización y        Por ello, cada exportación
                                      accionamiento.                      sujeta a autorización requiere
  Para la exportación
                                                                          la aprobación de las autorida-
                                      Los precios son en (euros)
  Rigen las Condiciones de ven-                                           des correspondientes.
                                      desde el lugar de suministro y
  ta y suministro para productos
                                      no incluyen el embalaje.
  y servicios de la industria                                             AL        Número de la lista alemana de control de
  eléctrica y electrónica, así        Los precios no incluyen el IVA.               exportaciones.
  como todas las demás condi-         Éste se facturara aparte apli-
  ciones acordadas con los            cando el tipo válido para cada                Los productos con un distintivo diferente a “N” requie-
  destinarios del presente catá-      caso.                                         ren permiso de exportación.
  logo.                                                                             En productos de software es preciso respetar por regla
                                      Nos reservamos el derecho
                                      de modificar los precios y al                 general también los distintivos de control de exporta-
                                      efectuar el suministro factura-               ción del soporte de datos correspondiente.
                                      remos los precios válidos                     Las mercancías etiquetadas con “AL no igual a N”
                                      correspondientes.                             están sujetas a permiso de exportación europeo o
                                      Las dimensiones están indica-                 alemán siempre que se exporten fuera de la UE.
                                      dos en mm, las ilustraciones        ECCN      Número de la lista estadounidense de control de
                                      son sin compromiso.                           exportaciones (Export Control Classification Number).
                                      A no ser que se haya indicado                 Los productos con un distintivo diferente a “N” requie-
                                      lo contrario en las diferentes                ren en determinados países permiso para su reexpor-
                                      páginas del catálogo queda                    tación.
                                      reservado el derecho de intro-
                                      ducir modificaciones, espe-                   En productos de software es preciso respetar por regla
                                      cialmete en los datos técni-                  general también los distintivos de control de exporta-
                                      cos, dimensiones y pesos.                     ción del soporte de datos correspondiente.
                                                                                    Las mercancías etiquetadas con “ECCN no igual a N”
                                                                                    están sujetas al permiso de reexportación de los
                                                                                    EE.UU.

                                                                          Incluso aunque no lleven               El criterio decisivo es el distin-
                                                                          etiqueta o estén etiquetadas           tivo de control de exportación
                                                                          con “AL:N” o “ECCN:N” pue-             AL y ECCN especificado en la
                                                                          de requerirse permiso debido           confirmación de pedido, la
                                                                          al destino final o a la finalidad      nota de entrega y la factura.
                                                                          de aplicación de las mercan-

                                                                                                                                                      A
                                                                                                                 Sujeto a cambios sin previo
                                                                          cías.
                                                                                                                 aviso.

                                                                                                              Siemens DA 51.2 · 2002       A/17
MICROMASTER 410/420/430/440

    Anexo

A

                                          Responsables:
                                          Contenido técnico:
                                          Siemens AG, A&D SD SM, Erlangen, Alemania
                                          Redacción:
                                          Siemens AG, A&D PT 5, Erlangen, Alemania

    Siemens AG                            Referencia: E86060–K5151–A121–A3–7800
                                          Printed in Germany
    Automation & Drives                   KG K 0602 8.0 E 96 Es/222203
    Standard Drives
    P.O. Box 32 69
    D-91050 Erlangen

     A/18     Siemens DA 51.2 · 2002
Los catálogos del grupo
                                                                                 Automation and Drives (A&D)
                                 Para pedirlos, contacte con la agencia o sucursal Siemens correspondiente.
                                                       Las direcciones figuran en el Anexo de este catálogo.

Aparellaje de Baja Tensión                             Catálogo   Sistemas de accionamientos                               Catálogo
Control y Distribución                                 NS K       Convertidores MICROMASTER 410/420/430/440                DA 51.2
Aparatos de maniobra con capacidad de comunicación,               SIMOVERT MASTERDRIVES VC                                 DA 65.10
Aparatos para derivaciones de consumidores,                       2,2 kW a 2300 kW
Técnica de seguridad SIGUARD,                                     SIMOVERT MASTERDRIVES MC                                  DA 65.11
Aparatos de mando y señalización,                                 0,55 kW a 250 kW
Aparatos para distribución de energía,
Transformadores y fuentes de alimentación,                        Motores de baja tensión para accionamientos de            DA 65.3
Interruptores principales y de parada de emergencia,              velocidad variable
Interruptores de mando,
Bornes de conexión                                                Sistemas de automatización para máquinas de
                                                                  mecanización
Automatización de Proceso                                         SINUMERIK & SIMODRIVE                                     NC 60
Registradores de proceso                               MP 20.1
                                                                  Sistemas de automatización SIMATIC
SIWAREX, Sistemas de pesaje                            WT 01
                                                                  Sistemas de automatización SIMATIC S5/PC/505              ST 50
                                                                  Componentes para la Totally Integrated Automation         ST 70
Comunicación industrial y dispositivos de campo        IK PI
                                                                  Systems Engineering
Productos/sistemas para manejo y visualización         ST 80      Fuentes de alimentación SITOP power                       KT 10.1
SIMATIC HMI                                                       Sistemas de identificación MOBY                           KT 21

                                                                                                                      A&D/3U/Es 14.05.02
Siemens Aktiengesellschaft

Automation and Drives
Standard Drives
Postfach 32 69, D-91050 Erlangen

www.siemens.com/micromaster        Referencia: E86060-K5151-A121-A3-7800
Convertidores MICROMASTER 410/420/430/440   Catálogo DA 51.2 • 2002

Micromaster 410

  • 1.
    Catálogo DA 51.2• 2002 micromaster Convertidores de frecuencia MICROMASTER 410/420/430/440 0,12 kW hasta 250 kW
  • 2.
    Catálogos de ladivisión "Standard Drives" Convertidores DA 51.2 MICROMASTER 410/420/430/440 Referencia: alemán: E86060-K5151-A121-A3 inglés: E86060-K5151-A121-A3-7600 español: E86060-K5151-A121-A3-7800 COMBIMASTER 411/MICROMASTER 411 DA 51.3 (en preparación) Referencia: alemán: E86060-K5151-A131-A1 inglés: E86060-K5151-A131-A1-7600 MICROMASTER, MICROMASTER Vector DA 64 MIDIMASTER Vector, COMBIMASTER El catálogo puede descargarse en Internet desde la dirección: http://www.siemens.com/micromaster Reguladores de corriente alterna DA 68 monofásica y trifásica SIVOLT A/V Referencia: alemán: E20002-K4068-A101-A1 Fusibles para semiconductores SITOR DA 94.1 Referencia: alemán: E20002-K4094-A111-A3 inglés: E20002-K4094-A111-A2-7600 Motores de baja tensión M 11 Referencia: alemán: E86060-K1711-A101-A1 inglés: E86060-K1711-A101-A1-7600 Motores reductores 2KG1 M 15 Referencia: alemán: E86060-K1715-A101-A2 Automatización CA 01 y Accionamientos Referencia: alemán: E86060-D4001-A100-B7 inglés: E86060-D4001-A110-B7-7600 español: E86060-D4001-A110-B7-7800 Marcas / Internet ® COMBIMASTER, MICROMASTER, MIDIMASTER, SIMOVIS, SITOR y SIVOLT son marcas registradas de Siemens. Las restantes designaciones que figuran en este catálogo pueden ser marcas registradas cuyo uso por terceros para sus propios fines pueden violar los derechos de sus propietarios. ¡Visite el sitio de Siemens Automatización y Accionamientos en Internet! http://www.siemens.com/automation
  • 3.
    s Convertidores Sinopsis MICROMASTER 0 410/420/430/440 MICROMASTER 410 0,12 kW a 250 kW 0,12 kW a 0,75 kW 1 MICROMASTER 420 Catálogo DA 51.2 × 2002 0,12 kW a 11 kW 2 Anulado: Catálogo DA 51.2 × 2001 MICROMASTER 430 7,5 kW a 90 kW 3 MICROMASTER 440 0,12 kW a 250 kW 4 Anexo A Los productos y sistemas relacio- nados en el presente catálogo se distribuyen siguiendo un sistema de gestión de la calidad cerfiticado por la DQS. El certificado DQS está reconocido en todos los países de la IQ Net. Sistema de gestión Certificado por DQS según DIN EN ISO 9001, nº reg. 357-05 DIN EN ISO 14001, nº reg. 81342-01 Certificado por BSI según BS EN ISO 9001, nº reg. FM 25845 © Siemens AG 2002
  • 4.
    MICROMASTER 410/420/430/440 Sinopsis s Orientaciones para la selección MICROMASTER 410 MICROMASTER 420 Características principales “El económico” “El universal” para velocidades variables con motores trifá- para redes trifásicas y conexión opcional del bus de campo, sicos en redes monofásicas, p.ej.: con cintas transportadoras, transporte de material, p.ej.: con bombas, ventiladores, paneles bombas, ventiladores y máquinas operadoras 0 Gama de potencias Gamas de tensión publicitarios, 0,12 kW a 0,75 kW 1 AC 100 V a 120 V 0,12 kW a 11 kW 1 AC 200 V a 240 V 1 AC 200 V a 240 V 3 AC 200 V a 240 V 3 AC 380 V a 480 V Regulación • Característica V/f • Característica V/f • Característica multipunto • Característica multipunto (característica V/f parametrizable) (característica V/f parametrizable) • FCC (regulación corriente-flujo) • FCC (regulación corriente-flujo) Regulación del proceso – Regulador PI interno Entradas 3 entradas digitales 3 entradas digitales 1 entrada analógica 1 entrada analógica Salidas 1 salida por relé 1 salida analógica 1 salida por relé Conexión al sistema de El partner PLC para LOGO! y El partner ideal para sus tareas de automatización, automatización SIMATIC S7-200 tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA) y SIMOTION Características adicionales • Refrigeración natural • Sistema BICO (sin unidad de ventiladores) • Conexiones situadas como en los elementos de conmutación convencionales (p.ej.: contactores) Capítulo 1 Capítulo 2 0/2 Siemens DA 51.2 · 2002
  • 5.
    MICROMASTER 410/420/430/440 Sinopsis MICROMASTER 430 MICROMASTER 440 “El especialista para bombas y ventiladores” “El más versátil” con OP optimizado (conmutación manual/automático), con regulación vectorial perfeccionada (con y sin realimentación de funcionalidad de software adaptada y óptimo sensores) para aplicaciones diversas en sectores como el de manu- aprovechamiento de la potencia tención, textil, ascensores, equipos elevadores y maquinaria 7,5 kW a 90 kW 3 AC 380 V a 480 V 0,12 kW a 250 kW 1 AC 200 V a 240 V 0 3 AC 200 V a 240 V 3 AC 380 V a 480 V 3 AC 500 V a 600 V • Característica V/f • Característica V/f • Característica multipunto • Característica multipunto (característica V/f parametrizable) (característica V/f parametrizable) • FCC (regulación corriente-flujo) • FCC (regulación corriente-flujo) • Vector Control Regulador PID interno Regulador PID interno (autotuning) 6 entradas digitales 6 entradas digitales 2 entradas analógicas 2 entradas analógicas 1 entrada PTC/KTY 1 entrada PTC/KTY 2 salidas analógicas 2 salidas analógicas 3 salidas por relé 3 salidas por relé El partner ideal para sus tareas de automatización, El partner ideal para sus tareas de automatización, tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA) tanto SIMATIC S7-200 como SIMATIC S7-300/400 (TIA) y SIMOTION y SIMOTION • Modo ahorrador de energía • 3 índices para cada parámetro • Vigilancia del momento de carga • Chopper de frenado integrado (hasta 75 kW) (detecta la marcha en vacío de las bombas) • Regulación de par • Motores en cascada Capítulo 3 Capítulo 4 Siemens DA 51.2 · 2002 0/3
  • 6.
    MICROMASTER 410/420/430/440 Sinopsis s Accesorios Para los convertidores Correspondencia de los paneles de operador y los módulos con las series de convertidores MICROMASTER se ofrece una amplia gama Accesorios Referencia MICROMASTER de accesorios: 410 420 430 440 s Filtros Paneles de operador s Bobinas OP 6SE6400-0SP00-0AA0 % 0 s Paneles de operador BOP 6SE6400-0BP00-0AA0 % % s Módulo PROFIBUS AOP 6SE6400-0AP00-0AA0 % % s Módulo DeviceNet 6SE6400-0AP00-0AA1 % % s Módulo evaluador de BOP-2 6SE6400-0BE00-0AA0 % generador de impulsos s Placas de conexión de Módulos pantallas PROFIBUS 6SE6400-1PB00-0AA0 % % % s Accesorios de montaje, DeviceNet 6SE6400-1DN00-0AA0 % % % etc. Generador de imp. 6SE6400-0EN00-0AA0 % % combinación posible BOP/OP AOP BOP-2 Paneles de operador PROFIBUS DeviceNet Generador de impulsos Módulos 0/4 Siemens DA 51.2 · 2002
  • 7.
    Convertidores MICROMASTER 410 1/2 Descripción 1/4 Esquemas de conexiones 1/6 Datos técnicos 1/7 Datos para selección y pedido 1/8 Accesorios 1/10 Dibujos dimensionales 1 Siemens DA 51.2 · 2002 1/1
  • 8.
    MICROMASTER 410 Descripción 1 Tamaño constructivo AA Tamaño constructivo AB s Campo de aplicación s Construcción s Características principales s Accesorios (resumen) El convertidor El convertidor s Fácil selección gracias a la s Bobinas de conmutación MICROMASTER 410 se pue- MICROMASTER 410 es de reducida gama de tipos de red de usar en numerosas aplica- construcción compacta. (pocos accesorios) s Adaptador para montaje ciones de accionamiento de s Construcción compacta estandarizado en perfil El aparato tiene refrigeración velocidad variable. s Refrigeración natural me- DIN simétrico natural con un disipador de Es especialmente idóneo para calor. No tiene unidad de ven- diante disipador de calor s Panel de operador OP aplicaciones con bombas y tilación. (no hay ventiladores) (Operator Panel) para para- ventiladores, como acciona- s Fácil conexión, análoga a metrizar cómodamente La situación de las conexio- los elemento de conmuta- un convertidor miento en diferentes sectores, nes es la misma que en los ción convencionales tales como alimentación, textil s Kit de conexión a PC contactores convencionales. (p.ej.: contactores) o de embalajes, así como en s Programa de puesta en aplicaciones en manutención, El panel de operador (disponi- s Variante con filtro CEM servicio desde PC. accionamientos de puertas de ble opcionalmente) puede en- clase B fábricas y garajes, y como ac- chufarse fácilmente y sin s Puesta en servicio rápida y cionamiento universal para herramienta. fácil introduciendo sólo s Normas internacionales paneles publicitarios móviles. unos pocos parámetros s El convertidor (modo de puesta en servi- MICROMASTER 410 cum- Constituye la solución ideal ple los requerimientos de la cio rápida) para un convertidor con los directiva sobre baja tensión s Interface de comunicación costes minimizados en la UE, las ejecuciones filtra- gama inferior de la serie de RS-485 integrado s Tres entradas digitales pa- das también la directiva UE productos MICROMASTER. sobre CEM. rametrizables, sin separa- Este convertidor se caracteri- ción galvánica (la entrada s El convertidor za particularmente por su fun- analógica se puede usar MICROMASTER 410 tiene cionalidad adaptada a los de- como cuarta entrada el marcado > seos de la clientela y su facili- digital) s Certificado conf. a u y cu dad de aplicación. s Una entrada analógica s c-tick q Las variantes para la conexión (0 V a 10 V) s Una salida por relé parame- Nota: a redes monofásicas de 230 V y 115 V hacen posible trizable (DC 30 V/5 A carga Normas: ver el anexo. su aplicación en todo el óhmica; AC 250 V/2 A car- mundo. ga inductiva) s Funcionamiento silencioso del motor gracias a altas frecuencias de pulsación s Protección integrada para motor y convertidor. 1/2 Siemens DA 51.2 · 2002
  • 9.
    MICROMASTER 410 Descripción s Datos mecánicos s Datos funcionales s Características de protección s Ejecución compacta s Tecnología IGBT de última s Actuación rápida y repro- s Corriente de sobrecarga de s Enfriamiento por autoventi- generación ducible con alta constancia 1,5 x corriente asignada de lación (convección) s Control digital por de las entradas digitales salida (es decir, 150 % de s Temperatura de servicio microprocesador s Especificación precisa de capacidad de sobrecarga) –10 °C a +50 °C s Característica V/f lineal, consigna gracias a una en- durante 60 s, luego 0,85 x s Simple conexión por cable; con una elevación de la trada analógica de 10 bits corriente asignada de sali- conexiones de red y motor tensión parametrizable de alta resolución da durante 240 s, tiempo separadas y dispuestas s Característica V/f s Una gama de frecuencias de ciclo 300 s frente a frente para optimi- cuadrática inhibible s Protección de sobreten- zar la compatibilidad elec- s Característica multipunto s Condensador Y desmonta- sión/tensión mínima tromagnética y la claridad (característica V/f parame- ble para aplicación en s Protección de sobretempe- de las conexiones trizable) redes IT ratura para el convertidor s Panel de operador enchu- s Rearranque al vuelo s Interface serie RS-485 con s Protección de defecto a fable opcionalmente protocolo USS 1 s Rearranque automático tierra s Regletero de mando tras corte de red o s Un LED para la información s Protección contra corto- de terminales sin tornillos. anomalía de estado circuitos s Puede montarse lateral- s Generador de rampa para- s Variante con filtro CEM s Protección térmica del mente, o sea, también con metrizable (0 s a 650 s) con clase B. motor I2t armarios de poca profundi- posibilidad de redondeo s Protección contra el vuelco dad. s Rápida limitación de la co- del motor. rriente (FCL) para un fun- cionamiento sin anomalías Siemens DA 51.2 · 2002 1/3
  • 10.
    MICROMASTER 410 Esquemas de conexiones s Esquema de bloques Panel de mando (accesorio) I Fn 1 AC 100 V a 120 V 1 AC 200 V a 240 V PE O Jog P Alimentación y entrada analógica FS1 Tensión de entrada: 0 V a + 10 V, PE L, N escalable 1 + -- > 4,7 k AIN+ 6 7 8 +10 V A 0V D máx. 33 V máx. 5 mA AC DIN1 1 DIN2 2 DIN3 3 DC + 24 V 4 +24 V (máx. 50 mA) DC+ - 5 DC - 0V Alimentación CPU (fuente externa o interna) RL1 Contactos del relé de salida DC 250 V AC, máx. 2 A 11 RL1-B (carga inductiva) 12 30 V DC, máx. 5 A RL1-C (carga óhmica) AC 9 Puerto P+ serie 10 N- RS-485 PE U, V, W C DA51-5033b M 3~ Para obtener una entrada digital adicional (DIN4) es necesario modificar el circuito como sigue: DIN4 7 + 24 V 4 - 5 Alimentación (fuente externa o interna) C DA51-5034b 1/4 Siemens DA 51.2 · 2002
  • 11.
    MICROMASTER 410 Esquemas de conexiones s Esquema de conexión de bornes Conexiones de red 1 Detalle A Conexiones de motor Detalle A CDA51-5035a Relé de salida RL1 RL1-B RL1-C 11 12 Contactos del relé de salida DIN1 DIN2 DIN3 +24V 0V +10V AIN+ 0V P+ N- 1 2 3 4 5 6 7 8 9 10 RS-485 (protocolo USS) Entrada analógica Entradas digitales Alimentación 24 V Alimen- tación 10 V Siemens DA 51.2 · 2002 1/5
  • 12.
    MICROMASTER 410 Datos técnicos s Convertidores MICROMASTER 410 Tensión de red y 1 AC 200 V a 240 V ± 10 % 0,12 a 0,75 kW gamas de potencia 1 AC 100 V a 120 V ± 10 % 0,12 a 0,55 kW Frecuencia de red 47 a 63 Hz Frecuencia de salida 0 Hz a 650 Hz Frecuencia de salida ³ 0,95 Rendimiento del convertidor 96 % a 97 % Capacidad de sobrecarga Corriente de sobrecarga de 1,5 x corriente asignada de salida (es decir, 150 % de capacidad de sobrecarga) durante 60 s, luego 0,85 x corriente asignada de salida durante 240 s, tiempo de ciclo 300 s Corriente de precarga no superior a la corriente asignada de entrada Método de control característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f parametrizable) Frecuencia de pulsación 8 kHz (estándar) 2 kHz a 16 kHz (en escalones de 2 kHz) Frecuencias fijas 3, parametrizables Bandas de frecuencia 1, parametrizable 1 inhibibles Resolución de consigna Entradas digitales 10 bits analógica 0,01 Hz serie 3 entradas digitales parametrizables, sin separación galvánica; tipo PNP, compatibles con SIMATIC Entrada analógica 1, para consigna (0 V a 10 V, escalable o usable como cuarta entrada digital) Salida de relé 1, parametrizable, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva) Interface serie RS-485, para servicio con protocolo USS Largo del cable del motor máx. 30 m (apantallado) máx. 50 m (sin apantallar) Compatibilidad convertidor disponible con filtro CEM integrado según EN 61 800-3 electromagnética (define valores límite según EN 55 011, clase B) Frenado por inyección de corriente continua, combinado Grado de protección IP 20 Temperatura de servicio –10 °C a +50 °C Temp. de almacenamiento –40 °C a +70 °C Humedad relativa del aire 95 % (condensación no permitida) Altitud de instalación hasta 1000 m sobre el nivel del mar sin reducción de potencia Funciones de protección para • Mínima tensión • Sobretensión • Sobrecarga • Defecto a tierra • Cortocircuito • Vuelco del motor • Protección térmica del motor I2t • Sobretemperatura en convertidor Conformidad con las normas u, cu, >, c-tick q Marcado > según directiva sobre baja tensión 73/23/CEE ejecuciones filtradas además según directiva CEM 89/336/CEE Pesos y dimensiones Tamaño constructivo (FS) A x A x P (mm) Peso, aprox. (kg) (sin accesorios) AA 150 x 69 x 118 0,8 AB 150 x 69 x 138 1,0 s Datos de reducción de potencia (derating) Frecuencia de pulsación Potencia Corriente asignada de salida en A para una frecuencia de pulsación de kW 4 kHz 6 kHz 8 kHz 10 kHz 12 kHz 14 kHz 16 kHz 0,12 0,9 0,9 0,9 0,8 0,7 0,6 0,5 0,25 1,7 1,7 1,7 1,5 1,3 1,1 0,9 0,37 2,3 2,3 2,3 2,0 1,7 1,5 1,3 0,55 3,2 3,2 3,2 2,9 2,6 2,3 2,0 0,55, 115 V (a 50 °C) 3,0 3,0 2,7 2,5 2,2 2,0 1,7 0,55, 115 V (a 40 °C) 3,2 3,2 3,2 2,9 2,6 2,3 2,0 0,75 (a 50 °C) 3,9 3,9 3,6 3,2 2,9 2,6 2,3 0,75 (a 40 °C) 4,2 4,2 4,2 3,8 3,4 3,0 2,7 Los valores de la corriente tienen validez a una temperatura ambiente de 50 °C, siempre que no se indique lo contrario. 1/6 Siemens DA 51.2 · 2002
  • 13.
    MICROMASTER 410 Datos técnicos s Datos de reducción de potencia (derating) (continuación) Altitud de instalación sobre el nivel del mar Corriente de salida admisible Tensión de red admisible en % de la corriente de salida asignada en % de la máx. tensión de red posible CDA51-5039a C DA51-5038a 100 100 Tensión de red Corriente asignada de salida 90 % 80 80 % 75 60 60 40 40 20 20 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar 1 Datos para selección y pedidos s Convertidores MICROMASTER 410 Potencia Corriente de Corriente asignada Tamaño Referencia entrada asignada 1) de salida constructivo MICROMASTER 410 MICROMASTER 410 kW hp A A (FS) sin filtro con filtro integrado clase B Tensión de red 1 AC 100 V a 120 V, tensión de salida 200 V a 240 V, trifásica 0,12 0,16 4,6 0,9 AA 6SE6410-2UA11-2AA0 – 0,25 0,33 7,5 1,7 AA 6SE6410-2UA12-5AA0 – 0,37 0,50 10,1 2,3 AA 6SE6410-2UA13-7AA0 – 0,55 0,75 13,4 2,7 (3,2 a 40 °C) AB 6SE6410-2UA15-5BA0 – Tensión de red 1 AC 200 V a 240 V, tensión de salida 200 V a 240 V, trifásica 0,12 0,16 1,5 0,9 AA 6SE6410-2UB11-2AA0 6SE6410-2BB11-2AA0 0,25 0,33 3,0 1,7 AA 6SE6410-2UB12-5AA0 6SE6410-2BB12-5AA0 0,37 0,50 4,4 2,3 AA 6SE6410-2UB13-7AA0 6SE6410-2BB13-7AA0 0,55 0,75 5,8 3,2 AB 6SE6410-2UB15-5BA0 6SE6410-2BB15-5BA0 0,75 1,0 7,8 3,6 (4,2 a 40 °C) AB 6SE6410-2UB17-5BA0 6SE6410-2BB17-5BA0 Los valores de la corriente tienen validez a una temperatura ambiente de 50 °C, siempre que no se indique lo contrario. Indicación para el pedido: ver el anexo. s Motores para MICROMASTER 410 Todos los MICROMASTER Para datos de selección y 410 se suministran sin panel pedido de motores particular- de operador (OP). El OP y los mente idóneos para operar demás accesorios se han de asociados a convertidores pedir por separado (ver pági- MICROMASTER 410, ver el na 1/9). catálogo M 11 (ver la sinopsis en el anexo). 1) Estos valores rigen para tensio- nes nominales de la red de 115 V ó 230 V. Siemens DA 51.2 · 2002 1/7
  • 14.
    MICROMASTER 410 Accesorios s Accesorios selectivos Filtro CEM clase B Un aparato con filtro integrado Bobinas de conmutación Conforme a las prescripciones puede usarse con un interrup- de red de la EN 61 000-3-2 “Valores lí- Para convertidores con ten- tor diferencial con una sensi- mite para corrientes armónicas sión de conexión a la red de Las bobinas de conmutación bilidad de 30 mA, siendo idó- con corriente de entrada al 1 AC 230 V se ofrecen varian- tes con filtro CEM clase B neo sólo para instalaciones de red se aplican para alisar picos de tensión o para puen- £ aparato de 16 A por fase”, con cableado fijo. hay aspectos particulares para integrado. tear microcaídas debidas a la los accionamientos con 250 W Un aparato sin filtro junto con conmutación. • Los valores se cumplen con: a 550 W y alimentaciones de el filtro accesorio “filtro clase B cable apantallado de hasta Además, este tipo de bobinas red monofásicas de 230 V que con bajas corrientes de deri- 5 m, o cables al motor de reducen los efectos de los ar- se emplean en aplicaciones no vación” tiene una corriente de baja capacidad de hasta 10 m (conductor/conductor £ derivación de 3,5 mA (cable mónicos sobre el convertidor y la red. industriales (primer entorno). apantallado del motor hasta Para aparatos con 250 W y < 75 pF/m, conductor/pan- 5 m). Si la relación entre la potencia 370 W, o bien se deberán talla < 150 pF/m). asignada del convertidor y la montar las bobinas de entrada 1 Los valores límite cumplen potencia de cortocircuito de la recomendadas, o bien se ha- EN 55 011 clase B. red es menor del 1 %, se de- brá de solicitar un permiso de berá emplear una bobina de la empresa abastecedora de conmutación de red para re- electricidad para conectar a la ducir los picos de corriente. red pública de abastecimien- to eléctrico. Las bobinas de conmutación de red están concebidas Para aparatos de uso profe- como bobinas para subes- sional con una potencia de tructuras, montándose entre conexión > 1 kW no están el convertidor y la placa de actualmente definidos valores montaje. límite en la norma EN 61 000-3-2, por lo que los convertidores con ³ 0,75 kW satisfacen la norma EN 61 000-3-2. s Accesorios generales Panel de operador (OP) Kit de conexión PC – Programas de puesta en convertidor servicio El panel de operador OP per- mite efectuar ajustes persona- Para poder controlar y poner • STARTER lizados de parámetros. en servicio un convertidor di- es un software de puesta en rectamente desde un PC servicio asistido gráfica- Los valores y las unidades se cuando éste tiene instalado el mente para convertidores visualizan en un display de software correspondiente de frecuencia 5 dígitos. (p. ej. STARTER). MICROMASTER 410/420/ Un OP puede utilizarse para 430/440 bajo Windows NT/ El kit de conexión contiene varios convertidores. El OP se 2000. Se pueden leer, modi- un convertidor RS-485/ enchufa directamente en el ficar, memorizar, cargar e RS-232 con un conector convertidor. imprimir las listas de pará- sub-D de 9 polos. metros. • DriveMonitor es un software de puesta en servicio para parametrizar los convertidores de frecuencia. Este programa funciona bajo Windows 95/ 98/NT/2000. Convertidor con panel de operador (OP) 1/8 Siemens DA 51.2 · 2002
  • 15.
    MICROMASTER 410 Accesorios s Datos de pedido para accesorios selectivos Los accesorios aquí indica- El convertidor y los accesorios Todos los accesorios selec- Para el espacio americano se dos (filtros, bobinas, fusibles, asociados tienen la misma tivos y el panel de operador requieren fusibles listados en interruptores automáticos) de- tensión asignada. están certificados según u, u como, p. ej. la serie de fusi- ben seleccionarse de acuer- exceptuando los fusibles. bles Class NON de Buss- do con el respectivo converti- Los fusibles del tipo 3NA3 mann. dor. se recomiendan para el entorno europeo. Tensión de Potencia Convertidor Referencia del accesorio red sin filtro Filtro clase B con Bobina de conmutación Fusible Interruptor bajas corrientes de de red (ver catálogo automático kW derivación NS K) (ver el catálogo NS K) 1 AC 100 V 0,12 6SE6410-2UA11-2AA0 – 6SE6400-3CC01-0AB0 3NA3803 3RV1021-1GA10 a 120 V 0,25 6SE6410-2UA12-5AA0 – 3RV1021-1JA10 1 0,37 6SE6410-2UA13-7AA0 *) – 6SE6400-3CC02-6BB0 3NA3805 3RV1021-1KA10 0,55 6SE6410-2UA15-5BA0 *) – 3NA3807 3RV1021-4AA10 1 AC 200 V 0,12 6SE6410-2UB11-2AA0 6SE6400-2FL01-0AB0 6SE6400-3CC00-4AB0 3NA3803 3RV1021-1BA10 a 240 V 0,25 6SE6410-2UB12-5AA0 3RV1021-1EA10 0,37 6SE6410-2UB13-7AA0 6SE6400-3CC01-0AB0 3RV1021-1FA10 0,55 6SE6410-2UB15-5BA0 3RV1021-1HA10 0,75 6SE6410-2UB17-5BA0 3NA3805 3RV1021-1JA10 Convertidor con filtro clase B integrado 1 AC 200 V 0,12 6SE6410-2BB11-2AA0 – 6SE6400-3CC00-4AB0 3NA3803 3RV1021-1BA10 a 240 V 0,25 6SE6410-2BB12-5AA0 – 3RV1021-1EA10 0,37 6SE6410-2BB13-7AA0 – 6SE6400-3CC01-0AB0 3RV1021-1FA10 0,55 6SE6410-2BB15-5BA0 – 3RV1021-1HA10 0,75 6SE6410-2BB17-5BA0 – 3NA3805 3RV1021-1JA10 *) Con estos convertidores la bobina no se puede montar debajo del convertidor. La bobina se tiene que montar verticalmente. s Datos de pedido para accesorios generales Los accesorios aquí indicados son idóneos para todos los convertidores MICROMASTER 410. Accesorios Referencia Panel de operador (OP) 6SE6400-0SP00-0AA0 Kit de conexión a PC 6SE6400-0PL00-0AA0 Adaptador para montaje en perfil DIN simétrico 6SE6400-0DR00-0AA0 Programas de puesta en servicio STARTER y DriveMonitor, 6SE6400-5EA00-1AG0 así como documentación multilingüe en CD ROM s Documentación Tipo de documentación Idioma Referencia Instrucciones de uso 1) Alemán 6SE6400-5EA00-0AP0 (en papel) Inglés 6SE6400-5EA00-0BP0 Francés 6SE6400-5EA00-0DP0 Italiano 6SE6400-5EA00-0CP0 Español 6SE6400-5EA00-0EP0 Lista de parámetros 1) Alemán 6SE6400-5EB00-0AP0 (en papel) Inglés 6SE6400-5EB00-0BP0 Francés 6SE6400-5EB00-0DP0 Italiano 6SE6400-5EB00-0CP0 Español 6SE6400-5EB00-0EP0 Guía de iniciación 1) Multilingüe – (en papel), incluida en el alcance del suministro de cada convertidor 1) Disponible en la dirección de Internet http://www.siemens.com/micromaster Siemens DA 51.2 · 2002 1/9
  • 16.
    MICROMASTER 410 Dibujos dimensionales s Convertidores MICROMASTER 410 (0,47) Ø 4,5 (0,47) 12 Ø 4,5 12 (0,18) (0,18) DA51-5037a DA51-5036a 160 (6,30) 160 (6,30) 150 (5,9) 150 (5,9) 1 (5 138 3) (4 118 5) ,4 ,6 69 69 (2,72) (2,72) Convertidor tamaño constructivo AA Convertidor tamaño constructivo AB 6SE6410-2 . . 11-2AA0 6SE6410-2 . . 15-5BA0 6SE6410-2 . . 12-5AA0 6SE6410-2 . . 17-5BA0 6SE6410-2 . . 13-7AA0 Todas las dimensiones en mm (entre paréntesis en pulgadas) s Bobinas de conmutación de red 70 149 50 (2,76) (5,87) (1,97) 73 (2,87) 213 (8,39) 200 (7,87) DA51-5041b DA51-5040b Bobinas aptas para un montaje bajo el convertidor Bobina para montaje vertical 6SE6400-3CC00-4AB0 6SE6400-3CC02-6BB0 6SE6400-3CC01-0AB0 Todas las dimensiones en mm (entre paréntesis en pulgadas) 1/10 Siemens DA 51.2 · 2002
  • 17.
    Convertidores MICROMASTER 420 2/2 Descripción 2/4 Esquemas de conexiones 2/6 Datos técnicos 2/8 Datos para selección y pedido 2/9 Accesorios 2/16 Dibujos dimensionales 2 Siemens DA 51.2 · 2002 2/1
  • 18.
    MICROMASTER 420 Descripción 2 s Campo de aplicación s Características principales s Accesorios (resumen) s Normas internacionales El convertidor s Puesta en servicio rápida y s Filtro CEM clase A/B s El convertidor MICROMASTER 420 se sencilla s Bobinas de conmutación MICROMASTER 420 cum- puede usar en numerosas s Configuración particular- de red ple los requerimientos de la aplicaciones de acciona- mente flexible gracias s Bobinas de salida directiva sobre baja tensión miento de velocidad variable. a la construcción modular UE, las ejecuciones filtra- Es especialmente idóneo para s Placas de conexión de das también la directiva s 3 entradas digitales pantallas aplicaciones con bombas, libremente parametrizables UE sobre CEM. ventiladores y en manuten- s Panel de operador BOP y aisladas galvánicamente s El convertidor ción y transporte. (Basic Operator Panel) MICROMASTER 420 tiene s Una entrada analógica para parametrizar un con- Por ello constituye la solución (0 V a 10 V, escalable); el marcado > vertidor de convertidor de frecuencia a elección aplicable como s Certificado conforme s Panel AOP (Advanced o variador ideal y óptima en cuarta entrada digital a u y cu Operator Panel) con textos precio. Este convertidor se s Una salida analógica para- s c-tick q explícitos visualizados en caracteriza particularmente metrizable (0 mA a 20 mA) varios idiomas Nota: por su funcionalidad adapta- s Una salida a relé para- s Módulos de comunicación da a los deseos de la clientela Normas: ver el anexo. metrizable (DC 30 V/ – PROFIBUS y su facilidad de aplicación. El 5 A carga óhmica; gran margen de tensión de – DeviceNet AC 250 V/2 A carga alimentación de la red permite s Kits de conexión a PC inductiva) aplicarlo en todo el mundo. s Funcionamiento silencioso s Kits para montar los del motor gracias a altas paneles de operador en s Construcción frecuencias de pulsación, puertas de armarios y El convertidor ajustable (dado el caso, cuadros MICROMASTER 420 tiene una observar la reducción de s Programas de puesta en estructura modular. Los pane- potencia) servicio desde PC bajo les de operador y los módulos s Protección para motor y Windows 95/98 y NT/2000. de comunicaciones se pue- convertidor. den sustituir sin herramienta. 2/2 Siemens DA 51.2 · 2002
  • 19.
    MICROMASTER 420 Descripción s Datos mecánicos s Datos funcionales s Características de protección s Ejecución modular s Tecnología IGBT de s Tiempos de aceleración/ s Corriente de sobrecarga s Temperatura de servicio última generación deceleración parametriza- 1,5 x corriente de salida –10 °C a +50 °C s Control digital por bles de 0 s a 650 s asignada (es decir, 150 % s Más potencia con el mismo microprocesador s Redondeo de rampas capacidad de sobrecarga) tamaño constructivo s Regulación de corriente- s Rápida limitación de la durante 60 s, tiempo de flujo (FCC) para respuesta corriente (FCL) para un ciclo 300 s s Simple conexión por cable; dinámica mejorada y con- funcionamiento sin anoma- s Protección de sobreten- conexiones de red y motor separadas para optimizar trol optimizado del motor lías sión/tensión mínima la compatibilidad electro- s Característica V/f lineal s Actuación rápida y s Protección de sobretempe- magnética s Característica V/f reproducible de las ratura para el convertidor s Paneles de operador en- cuadrática entradas digitales s Protección del motor por chufables s Característica multipunto s Especificación precisa de termistor PTC s Regletero de mando con (característica V/f parame- consigna gracias a una en- conectable a una entrada bornes sin tornillos. trizable) trada analógica de 10 bits digital del convertidor (po- de alta resolución sible con circuito adicional) s Rearranque al vuelo s Frenado combinado para s Protección de defecto a s Compensación de tierra deslizamiento parada rápida controlada s 4 bandas de frecuencia s Protección contra corto- s Automatismo de reco- inhibibles circuitos nexión tras fallo de red o s Condensador “Y” desmon- s Protección térmica del 2 anomalía table para aplicación en re- motor I2t s Regulación simple del pro- ceso gracias al regulador des IT (en redes no puestas s Protección contra el PI interno a tierra se tiene que quitar bloqueo del motor el condensador “Y” e insta- s Protección contra el vuelco lar una bobina de salida). del motor. s Bloqueo de parámetros. Siemens DA 51.2 · 2002 2/3
  • 20.
    MICROMASTER 420 Esquemas de conexiones s Esquema de bloques Panel de mando (accesorio) I Fn 1/3 AC 200 V a 240 V 3 AC 380 V a 480 V PE O Jog P FS1 Alimentación y entrada analógica Tensión de entrada: 0 V a + 10 V, PE L, N (L1, L2) escalable ó L1, L2, L3 1 +10 V 2 0V + > - 4,7 k Ω - AIN+ 3 A AIN- 4 D 2 máx. 33 V máx. 5 mA AC DIN1 5 DIN2 6 DIN3 7 DC + 24 V 8 Conexión - +24 V (máx.100 mA) 9 circuito 0 V (aislada galvánic.) intermedio Alimentación CPU RL1 DC Contactos del relé de salida 250 V AC, máx. 2 A 10 RL1-B (carga inductiva) 11 30 V DC, máx. 5 A RL1-C (carga óhmica) AC Salida analógica 12 A AOUT+ 0 mA a 20 mA 13 AOUT- D 14 Puerto P+ serie 15 N- RS-485 PE U, V, W CDA51-5003h M 3~ Para obtener una entrada digital adicional (DIN4) es necesario modificar el circuito como sigue: 2 0V DIN4 3 4 + 24 V - 9 0 V (aislada galvánic.) C DA51-5004e 2/4 Siemens DA 51.2 · 2002
  • 21.
    MICROMASTER 420 Esquemas de conexiones s Esquema de conexión de bornes Ejemplo tamaño constructivo A Detalle A Conexiones de circuito intermedio Conexiones de red Conexiones de motor 2 Detalle A AOUT+ AOUT- P+ N- 12 13 14 15 Relé de salida RL1 Salida RS-485 analógica (protocolo USS) DIN1 DIN2 DIN3 +24 V 0 V (aislada RL1-B RL1-C galvánic.) 5 6 7 8 9 10 11 Contactos del relé de salida Entradas digitales Alimentación 24 V +10 V 0V AIN+ AIN- CDA51-5006d 1 2 3 4 Alimentación 10 V Entrada analógica Siemens DA 51.2 · 2002 2/5
  • 22.
    MICROMASTER 420 Datos técnicos s Convertidores MICROMASTER 420 Tensión de red y 1 AC 200 V a 240 V ± 10 % 0,12 kW a 3 kW gamas de potencia 3 AC 200 V a 240 V ± 10 % 0,12 kW a 5,5 kW 3 AC 380 V a 480 V ± 10 % 0,37 kW a 11 kW Frecuencia de red 47 Hz a 63 Hz Frecuencia de salida 0 Hz a 650 Hz Frecuencia de salida ˜ 0,95 Rendimiento del convertidor 96 % a 97 % Capacidad de sobrecarga Corriente de sobrecarga 1,5 x corriente de salida asignada (es decir, 150 % capacidad de sobrecarga) durante 60 s, tiempo de ciclo 300 s Corriente de precarga no superior a la corriente asignada de entrada Método de control Característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f parametrizable); regulación de corriente-flujo (FCC) Frecuencia de pulsación 16 kHz (estándar a 1/3 AC 230 V) 4 kHz (estándar a 3 AC 400 V) 2 kHz a 16 kHz (en escalones de 2 kHz) Frecuencias fijas 7, parametrizables Bandas de frecuencia 4, parametrizables inhibibles Resolución de consigna 0,01 Hz digital 0,01 Hz serie 10 bits analógica Entradas digitales 3 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN 2 Entrada analógica Salida de relé Salida analógica Interface serie 1 para consigna o regulador PI (0 V a 10 V, escalable o usable como cuarta entrada digital) 1, parametrizable, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva) 1, parametrizable (0 mA a 20 mA) RS-485, opcional RS-232 Long. cable del motor sin bobina de salida máx. 50 m (apantallado) máx. 100 m (sin apantallar) con bobina de salida máx. 200 m (apantallado) máx. 300 m (sin apantallar) Compatibilidad Convertidor disponible con filtro CEM integrado clase A electromagnética Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase A o clase B Frenado por inyección de corriente continua, combinado Grado de protección IP 20 Temperatura de servicio –10 °C a +50 °C Temp. de almacenamiento –40 °C a +70 °C Humedad relativa del aire 95 % (condensación no permitida) Altitud de instalación hasta 1000 m sobre el nivel del mar sin reducción de potencia Funciones de protección para • Tensión mínima • Sobretensión • Sobrecarga • Defecto a tierra • Cortocircuito • Vuelco del motor • Bloqueo del motor • Sobretemperatura en motor • Sobretemperatura en convertidor • Bloqueo de parámetros Conformidad con las normas u, cu, >, c-tick q Marcado > según directiva sobre baja tensión 73/23/CEE ejecuciones filtradas además según directiva CEM 89/336/CEE Pesos y dimensiones Tamaño constructivo (FS) A x A x P (mm) peso, aprox. (kg) (sin accesorios) A 173 x 73 x 149 1,0 B 202 x 149 x 172 3,3 C 245 x 185 x 195 5,0 2/6 Siemens DA 51.2 · 2002
  • 23.
    MICROMASTER 420 Datos técnicos s Datos de reducción de potencia (derating) Frecuencia de pulsación Potencia Corriente asignada de salida en A (con 3 AC 400 V) para una frecuencia de pulsación de kW 4 kHz 6 kHz 8 kHz 10 kHz 12 kHz 14 kHz 16 kHz 0,37 1,2 1,2 1,2 1,2 1,2 1,2 1,1 0,55 1,6 1,6 1,6 1,6 1,6 1,6 1,1 0,75 2,1 2,1 2,1 2,1 1,6 1,6 1,1 1,1 3,0 3,0 2,7 2,7 1,6 1,6 1,1 1,5 4,0 4,0 2,7 2,7 1,6 1,6 1,1 2,2 5,9 5,9 5,1 5,1 3,6 3,6 2,6 3,0 7,7 7,7 5,1 5,1 3,6 3,6 2,6 4,0 10,2 10,2 6,7 6,7 4,8 4,8 3,6 5,5 13,2 13,2 13,2 13,2 9,6 9,6 7,5 7,5 18,4 18,4 13,2 13,2 9,6 9,6 7,5 11 26,0 26,0 17,9 17,9 13,5 13,5 10,4 Temperatura de servicio C DA51-5017d 100 2 Corriente asignada de salida % 80 60 50 40 20 0 -10 0 10 20 30 40 50 60 °C 70 Temperatura de trabajo Altitud de instalación sobre el nivel del mar Corriente de salida admisible en % de la corriente de salida asignada C DA51-5018c 100 Corriente asignada de salida % 80 60 40 20 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Tensión de red admisible en % de la máx. tensión de red posible C DA51-5019b 100 Tensión de red % 80 77 60 40 20 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Siemens DA 51.2 · 2002 2/7
  • 24.
    MICROMASTER 420 Datos para selección y pedidos s Convertidores MICROMASTER 420 Potencia Corriente de entra- Corriente asig- Tamaño Referencia da asignada 1) nada de salida constructivo MICROMASTER 420 MICROMASTER 420 sin filtro con filtro integrado kW hp A A (FS) clase A 2) Tensión de red 1 AC 200 V a 240 V 0,12 0,16 1,4 0,9 A 6SE6420-2UC11-2AA0 6SE6420-2AB11-2AA0 0,25 0,33 2,7 1,7 A 6SE6420-2UC12-5AA0 6SE6420-2AB12-5AA0 0,37 0,50 3,7 2,3 A 6SE6420-2UC13-7AA0 6SE6420-2AB13-7AA0 0,55 0,75 5,0 3,0 A 6SE6420-2UC15-5AA0 6SE6420-2AB15-5AA0 0,75 1,0 6,6 3,9 A 6SE6420-2UC17-5AA0 6SE6420-2AB17-5AA0 1,1 1,5 9,6 5,5 B 6SE6420-2UC21-1BA0 6SE6420-2AB21-1BA0 1,5 2,0 13,0 7,4 B 6SE6420-2UC21-5BA0 6SE6420-2AB21-5BA0 2,2 3,0 17,6 10,4 B 6SE6420-2UC22-2BA0 6SE6420-2AB22-2BA0 3,0 4,0 23,7 13,6 C 6SE6420-2UC23-0CA0 6SE6420-2AB23-0CA0 Tensión de red 3 AC 200 V a 240 V 0,12 0,16 0,6 0,9 A 6SE6420-2UC11-2AA0 – 0,25 0,33 1,1 1,7 A 6SE6420-2UC12-5AA0 – 2 0,37 0,55 0,75 1,1 0,50 0,75 1,0 1,5 1,6 2,1 2,9 4,1 2,3 3,0 3,9 5,5 A A A B 6SE6420-2UC13-7AA0 6SE6420-2UC15-5AA0 6SE6420-2UC17-5AA0 6SE6420-2UC21-1BA0 – – – – 1,5 2,0 5,6 7,4 B 6SE6420-2UC21-5BA0 – 2,2 3,0 7,6 10,4 B 6SE6420-2UC22-2BA0 – 3,0 4,0 10,5 13,6 C 6SE6420-2UC23-0CA0 6SE6420-2AC23-0CA0 4,0 5,0 13,1 17,5 C 6SE6420-2UC24-0CA0 6SE6420-2AC24-0CA0 5,5 7,5 17,5 22,0 C 6SE6420-2UC25-5CA0 6SE6420-2AC25-5CA0 Tensión de red 3 AC 380 V a 480 V 0,37 0,50 1,1 1,2 A 6SE6420-2UD13-7AA0 – 0,55 0,75 1,4 1,6 A 6SE6420-2UD15-5AA0 – 0,75 1,0 1,9 2,1 A 6SE6420-2UD17-5AA0 – 1,1 1,5 2,8 3,0 A 6SE6420-2UD21-1AA0 – 1,5 2,0 3,9 4,0 A 6SE6420-2UD21-5AA0 – 2,2 3,0 5,0 5,9 B 6SE6420-2UD22-2BA0 6SE6420-2AD22-2BA0 3,0 4,0 6,7 7,7 B 6SE6420-2UD23-0BA0 6SE6420-2AD23-0BA0 4,0 5,0 8,5 10,2 B 6SE6420-2UD24-0BA0 6SE6420-2AD24-0BA0 5,5 7,5 11,6 13,2 C 6SE6420-2UD25-5CA0 6SE6420-2AD25-5CA0 7,5 10,0 15,4 19,0 C 6SE6420-2UD27-5CA0 6SE6420-2AD27-5CA0 11 15,0 22,5 26,0 C 6SE6420-2UD31-1CA0 6SE6420-2AD31-1CA0 Indicación para el pedido: ver el anexo. s Motores para MICROMASTER 420 Todos los MICROMASTER Para datos de selección y 420 se suministran con panel pedido de motores particular- SDP (Status Display Panel). mente idóneos para operar Los paneles BOP, AOP y asociados a convertidores demás accesorios se deberán MICROMASTER 420, pedir por separado (ver págs. ver el catálogo M 11 2/11 a 2/15). (ver la sinopsis en el anexo). 1) Estos valores rigen para ten- 2) En redes no puestas a tierra no siones nominales de la red de está permitido usar convertido- 240 V ó 400 V. res MICROMASTER con filtro integrado. 2/8 Siemens DA 51.2 · 2002
  • 25.
    MICROMASTER 420 Accesorios s Accesorios selectivos Filtro CEM clase A Filtro clase B con bajas Bobinas de conmutación Bobina de salida corrientes de derivación de red Filtro para convertidores sin Para reducir las corrientes filtro integrado para Filtro CEM para convertidores Las bobinas de conmutación capacitivas de equilibrado y – 3 AC 200 V a 240 V, 1 AC 200 V a 240 V, tamaños de red se aplican para alisar dV/dt en cables a motor tamaños constructivos A y B A y B sin filtro CEM integrado picos de tensión o para puen- > 50 m (apantallados) ó – 3 AC 380 V a 480 V, clase A. tear microcaídas debidas a la > 100 m (sin apantallar) se tamaño constructivo A. conmutación. Además, este ofrecen bobinas de salida. Dotado de este filtro el con- tipo de bobinas reducen los Todos los demás convertido- vertidor cumple la norma de efectos de los armónicos Placa de conexión de res pueden suministrarse con emisiones EN 55 011, clase B. sobre el convertidor y la red. pantallas un filtro integrado clase A. Las corrientes de defecto a Si la impedancia de red es tierra se reducen a < 3,5 mA. Este componente simplifica el Los requerimientos se cum- <1 %, se debe colocar una contactado de las pantallas plen con cables apantallados Los requerimientos se cum- bobina de conmutación de de los cables de potencia y con una longitud máx. de plen con cables apantallados red para reducir los picos de mando, lo que garantiza una 25 m. con una longitud máx. de 5 m. corriente. compatibilidad electromag- Corrientes de derivación: Conforme a las prescripcio- nética óptima. Con ello se Filtro CEM clase B nes de la EN 61 000-3-2 cumple la directiva NEMA 1. Las corrientes de defecto a Filtro para convertidores sin “Valores límite para corrientes tierra de los convertidores armónicas con corriente de filtro integrado para – 3 AC 200 V a 240 V, con/sin filtro (integrado/ externo) pueden sobrepasar £ entrada al aparato de 16 A por fase”, hay aspectos parti- 2 tamaños constructivos A y B 30 mA. En la práctica, los va- culares para los accionamien- – 3 AC 380 V a 480 V, lores característicos quedan tos con 250 W a 550 W y ali- tamaño constructivo A. entre 10 mA y 50 mA. Los va- mentaciones de red monofási- lores exactos dependen de la Dotado de este filtro el conver- cas de 230 V que se emplean configuración, el entorno y la tidor cumple la norma de emi- en aplicaciones no industria- longitud de los cables. No se siones EN 55 011, clase B. les (primer entorno). puede garantizar un servicio Los requerimientos se cum- exento de anomalías con inte- Para aparatos con 250 W y plen con cables apantallados rruptores diferenciales con 370 W, o bien se deberán con una longitud máx. de una sensibilidad de 30 mA. montar las bobinas de entrada 25 m. Por el contrario, es posible el recomendadas, o bien se funcionamiento con interrup- habrá de solicitar un permiso Filtro CEM adicional clase B tores diferenciales con una de la empresa abastecedora sensibilidad de 300 mA. de electricidad para conectar Disponibles para convertido- Consultar los detalles en las a la red pública de abasteci- res con filtro CEM integrado instrucciones de uso. miento eléctrico. Para apara- clase A. tos de uso profesional con una Dotado de este filtro el conver- potencia de conexión > 1 kW tidor cumple la norma de emi- no están actualmente defini- siones EN 55 011, clase B. dos valores límite en la norma EN 61 000-3-2, por lo que los Los requerimientos se cum- ³ convertidores con 0,75 kW plen con cables apantallados satisfacen la norma con una longitud máx. de EN 61 000-3-2. 25 m. Siemens DA 51.2 · 2002 2/9
  • 26.
    MICROMASTER 420 Accesorios s Accesorios generales Basic Operator Panel (BOP) Módulo PROFIBUS Kit de conexión PC - Kit para montaje en puerta convertidor de un panel para converti- El panel BOP permite efectuar Para obtener una conexión a dores individuales ajustes personalizados de PROFIBUS completa con una Para poder controlar un con- parámetros. Los valores y las velocidad ˆ 12 Mbaudios. vertidor directamente desde Para fijar un panel de opera- unidades se visualizan en El convertidor puede contro- un PC cuando éste tiene dor en la puerta de un armario. un display de 5 dígitos. larse a distancia a través del instalado el software corres- Tipo de protección IP 56. In- módulo PROFIBUS. Con un pondiente (p. ej. STARTER). cluye una tarjeta adaptadora panel – enchufado en el mó- Tarjeta adaptadora RS-232 de cable con bornes sin torni- dulo PROFIBUS – es posible aislada para establecer una llo donde el usuario conectará combinar mando a distancia y conexión punto a punto se- su propio cable cortado a me- mando local. El módulo gura con un PC. Incluye un dida. PROFIBUS puede alimentarse conector sub-D y un cable externamente con DC 24 V, estándar RS-232 (3 m). Kit para montaje en puerta con lo que permanece activo de un panel AOP para varios aunque se desconecte el con- Kit de conexión PC - convertidores (USS) vertidor de la red. panel AOP Para fijar un panel AOP en la Las conexiones se realizan a Para conectar un PC a un pa- puerta de un armario. Tipo de través de un conector Sub-D nel AOP. Ofrece la posibilidad protección IP 56. El panel de 9 polos (suministrable de programar en modo offline AOP puede comunicarse con como accesorio). convertidores y archivar jue- varios convertidores a través Basic Operator Panel (BOP) gos de parámetros. Incluye un del protocolo USS, RS-485. El 2 Un BOP puede utilizarse para varios convertidores. Puede enchufarse directamente en el Módulo DeviceNet Para la interconexión en red de los convertidores con el sistema de bus de campo kit de fijación en escritorio para un panel AOP, un cable estándar RS-232 (3 m) con co- nectores Sub-D y una fuente cable de conexión tetrapolar del panel AOP a las conexio- nes RS-485 del convertidor y el regletero de 24 V de usuario convertidor o montarse en una de alimentación universal. no está incluido en el suminis- puerta de armario utilizando el DeviceNet, muy extendido en tro. kit correspondiente. el mercado americano. Se puede alcanzar una velocidad Programas de puesta en Advanced Operator Panel de transmisión de máx. servicio (AOP) 500 kbaudios. El convertidor puede mandarse a distancia a • STARTER El panel AOP permite leer jue- través del módulo DeviceNet. es un software de puesta gos de parámetros del con- Con un panel – enchufado en en servicio asistido gráfica- vertidor y escribir los mismos el módulo DeviceNet – es mente para convertidores (upload/download). En el pa- posible combinar mando a de frecuencia nel AOP se pueden memorizar distancia y mando local. MICROMASTER 410/420/ varios juegos de parámetros 430/440 bajo Windows NT/ diferentes. También ofrece La conexión al bus DeviceNet 2000. Se pueden leer, modi- display en texto explícito en se efectúa a través de un co- ficar, memorizar, cargar e varios idiomas conmutables. nector de 5 polos enchufable imprimir las listas de pará- con bornes. metros. • DriveMonitor es un software de puesta en servicio para parametrizar los convertidores de frecuencia. Este programa funciona bajo Windows 95/ 98/NT/2000. Ambos programas forman parte del CD-ROM de docu- mentación que se adjunta con cada convertidor en la caja del producto. Advanced Operator Panel (AOP) Desde un panel AOP es posi- ble controlar vía USS hasta 30 convertidores. Puede enchu- farse directamente en el con- vertidor o montarse en una puerta de armario utilizando el kit correspondiente. 2/10 Siemens DA 51.2 · 2002
  • 27.
    MICROMASTER 420 Accesorios s Datos de pedido para accesorios selectivos Los accesorios aquí indica- de acuerdo con el respectivo Toda la gama de accesorios Para el entorno americano dos (filtros, bobinas, placas convertidor. está certificada conforme a se requieren fusibles listados de conexión de pantallas, u, exceptuando los fusi- en u como, p. ej., la serie de El convertidor y los accesorios fusibles, interruptores auto- bles. Los fusibles del tipo fusibles Class NON de Buss- asociados tienen la misma máticos) deben seleccionarse 3NA3 se recomiendan para mann. tensión asignada. el entorno europeo. Tensión de red Potencia Convertidor Referencia del accesorio sin filtro Filtro CEM Filtro CEM Filtro CEM adicional kW clase A clase B clase B 1 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 – – – 0,25 6SE6420-2UC12-5AA0 – – – 0,37 6SE6420-2UC13-7AA0 – – – 0,55 6SE6420-2UC15-5AA0 – – – 0,75 6SE6420-2UC17-5AA0 – – – 1,1 6SE6420-2UC21-1BA0 – – – 1,5 6SE6420-2UC21-5BA0 – – – 2,2 6SE6420-2UC22-2BA0 – – – 3,0 6SE6420-2UC23-0CA0 – – – 3 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 6SE6400-2FA00-6AD0 6SE6400-2FB00-6AD0 – 0,25 6SE6420-2UC12-5AA0 – 0,37 0,55 0,75 6SE6420-2UC13-7AA0 6SE6420-2UC15-5AA0 6SE6420-2UC17-5AA0 – – – 2 1,1 6SE6420-2UC21-1BA0 6SE6400-2FA01-4BC0 6SE6400-2FB01-4BC0 – 1,5 6SE6420-2UC21-5BA0 – 2,2 6SE6420-2UC22-2BA0 – 3,0 6SE6420-2UC23-0CA0 – – – 4,0 6SE6420-2UC24-0CA0 – – – 5,5 6SE6420-2UC25-5CA0 – – – 3 AC 380 V a 480 V 0,37 6SE6420-2UD13-7AA0 6SE6400-2FA00-6AD0 6SE6400-2FB00-6AD0 – 0,55 6SE6420-2UD15-5AA0 – 0,75 6SE6420-2UD17-5AA0 – 1,1 6SE6420-2UD21-1AA0 – 1,5 6SE6420-2UD21-5AA0 – 2,2 6SE6420-2UD22-2BA0 – – – 3,0 6SE6420-2UD23-0BA0 – – – 4,0 6SE6420-2UD24-0BA0 – – – 5,5 6SE6420-2UD25-5CA0 – – – 7,5 6SE6420-2UD27-5CA0 – – – 11 6SE6420-2UD31-1CA0 – – – Convertidor con filtro clase A integrado 1 AC 200 V a 240 V 0,12 6SE6420-2AB11-2AA0 – – 6SE6400-2FS01-0AB0 0,25 6SE6420-2AB12-5AA0 – – 0,37 6SE6420-2AB13-7AA0 – – 0,55 6SE6420-2AB15-5AA0 – – 0,75 6SE6420-2AB17-5AA0 – – 1,1 6SE6420-2AB21-1BA0 – – 6SE6400-2FS02-6BB0 1,5 6SE6420-2AB21-5BA0 – – 2,2 6SE6420-2AB22-2BA0 – – 3,0 6SE6420-2AB23-0CA0 – – 6SE6400-2FS03-5CB0 3 AC 200 V a 240 V 3,0 6SE6420-2AC23-0CA0 – – 6SE6400-2FS03-8CD0 4,0 6SE6420-2AC24-0CA0 – – 5,5 6SE6420-2AC25-5CA0 – – 3 AC 380 V a 480 V 2,2 6SE6420-2AD22-2BA0 – – 6SE6400-2FS01-6BD0 3,0 6SE6420-2AD23-0BA0 – – 4,0 6SE6420-2AD24-0BA0 – – 5,5 6SE6420-2AD25-5CA0 – – 6SE6400-2FS03-8CD0 7,5 6SE6420-2AD27-5CA0 – – 11 6SE6420-2AD31-1CA0 – – Siemens DA 51.2 · 2002 2/11
  • 28.
    MICROMASTER 420 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión de red Potencia Convertidor Referencia del accesorio sin filtro Filtro clase B con bajas Bobina de conmutación Bobina de salida kW corrientes de derivac. de red 1 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 6SE6400-2FL01-0AB0 6SE6400-3CC00-4AB0 6SE6400-3TC00-4AD0 0,25 6SE6420-2UC12-5AA0 0,37 6SE6420-2UC13-7AA0 6SE6400-3CC01-0AB0 0,55 6SE6420-2UC15-5AA0 0,75 6SE6420-2UC17-5AA0 1,1 6SE6420-2UC21-1BA0 6SE6400-2FL02-6BB0 6SE6400-3CC02-6BB0 6SE6400-3TC01-0BD0 1,5 6SE6420-2UC21-5BA0 2,2 6SE6420-2UC22-2BA0 3,0 6SE6420-2UC23-0CA0 – 6SE6400-3CC03-5CB0 6SE6400-3TC03-2CD0 3 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 – 6SE6400-3CC00-3AC0 6SE6400-3TC00-4AD0 0,25 6SE6420-2UC12-5AA0 – 2 0,37 0,55 0,75 6SE6420-2UC13-7AA0 6SE6420-2UC15-5AA0 6SE6420-2UC17-5AA0 – – – 6SE6400-3CC00-5AC0 1,1 6SE6420-2UC21-1BA0 – 6SE6400-3CC00-8BC0 6SE6400-3TC01-0BD0 1,5 6SE6420-2UC21-5BA0 – 6SE6400-3CC01-4BD0 2,2 6SE6420-2UC22-2BA0 – 3,0 6SE6420-2UC23-0CA0 – 6SE6400-3CC01-7CC0 6SE6400-3TC03-2CD0 4,0 6SE6420-2UC24-0CA0 – 6SE6400-3CC03-5CD0 5,5 6SE6420-2UC25-5CA0 – 3 AC 380 V a 480 V 0,37 6SE6420-2UD13-7AA0 – 6SE6400-3CC00-2AD0 6SE6400-3TC00-4AD0 0,55 6SE6420-2UD15-5AA0 – 0,75 6SE6420-2UD17-5AA0 – 6SE6400-3CC00-4AD0 1,1 6SE6420-2UD21-1AA0 – 1,5 6SE6420-2UD21-5AA0 – 6SE6400-3CC00-6AD0 2,2 6SE6420-2UD22-2BA0 – 6SE6400-3CC01-0BD0 6SE6400-3TC01-0BD0 3,0 6SE6420-2UD23-0BA0 – 4,0 6SE6420-2UD24-0BA0 – 6SE6400-3CC01-4BD0 5,5 6SE6420-2UD25-5CA0 – 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 7,5 6SE6420-2UD27-5CA0 – 11 6SE6420-2UD31-1CA0 – 6SE6400-3CC03-5CD0 Convertidor con filtro clase A integrado 1 AC 200 V a 240 V 0,12 6SE6420-2AB11-2AA0 – 6SE6400-3CC00-4AB0 6SE6400-3TC00-4AD0 0,25 6SE6420-2AB12-5AA0 – 0,37 6SE6420-2AB13-7AA0 – 6SE6400-3CC01-0AB0 0,55 6SE6420-2AB15-5AA0 – 0,75 6SE6420-2AB17-5AA0 – 1,1 6SE6420-2AB21-1BA0 – 6SE6400-3CC02-6BB0 6SE6400-3TC01-0BD0 1,5 6SE6420-2AB21-5BA0 – 2,2 6SE6420-2AB22-2BA0 – 3,0 6SE6420-2AB23-0CA0 – 6SE6400-3CC03-5CB0 6SE6400-3TC03-2CD0 3 AC 200 V a 240 V 3,0 6SE6420-2AC23-0CA0 – 6SE6400-3CC01-7CC0 6SE6400-3TC03-2CD0 4,0 6SE6420-2AC24-0CA0 – 6SE6400-3CC03-5CD0 5,5 6SE6420-2AC25-5CA0 – 3 AC 380 V a 480 V 2,2 6SE6420-2AD22-2BA0 – 6SE6400-3CC01-0BD0 6SE6400-3TC01-0BD0 3,0 6SE6420-2AD23-0BA0 – 4,0 6SE6420-2AD24-0BA0 – 6SE6400-3CC01-4BD0 5,5 6SE6420-2AD25-5CA0 – 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 7,5 6SE6420-2AD27-5CA0 – 11 6SE6420-2AD31-1CA0 – 6SE6400-3CC03-5CD0 2/12 Siemens DA 51.2 · 2002
  • 29.
    MICROMASTER 420 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión de red Potencia Convertidor Referencia del accesorio sin filtro Placa de conexión Fusible Interruptor automático kW de pantallas (ver catálogo NS K) (ver catálogo NS K) 1 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 6SE6400-0GP00-0AA0 3NA3803 3RV1021-1CA10 0,25 6SE6420-2UC12-5AA0 3RV1021-1FA10 0,37 6SE6420-2UC13-7AA0 3RV1021-1HA10 0,55 6SE6420-2UC15-5AA0 3RV1021-1JA10 0,75 6SE6420-2UC17-5AA0 3NA3805 3RV1021-1KA10 1,1 6SE6420-2UC21-1BA0 6SE6400-0GP00-0BA0 3NA3807 3RV1021-4BA10 1,5 6SE6420-2UC21-5BA0 3RV1021-4DA10 2,2 6SE6420-2UC22-2BA0 3NA3810 3RV1031-4EA10 3,0 6SE6420-2UC23-0CA0 6SE6400-0GP00-0CA0 3NA3812 3RV1031-4GA10 3 AC 200 V a 240 V 0,12 6SE6420-2UC11-2AA0 6SE6400-0GP00-0AA0 3NA3803 3RV1021-0JA10 0,25 6SE6420-2UC12-5AA0 3RV1021-1CA10 0,37 0,55 0,75 6SE6420-2UC13-7AA0 6SE6420-2UC15-5AA0 6SE6420-2UC17-5AA0 3RV1021-1DA10 3RV1021-1FA10 3RV1021-1GA10 2 1,1 6SE6420-2UC21-1BA0 6SE6400-0GP00-0BA0 3NA3805 3RV1021-1HA10 1,5 6SE6420-2UC21-5BA0 3RV1021-1JA10 2,2 6SE6420-2UC22-2BA0 3NA3807 3RV1021-4AA10 3,0 6SE6420-2UC23-0CA0 6SE6400-0GP00-0CA0 3NA3810 3RV1021-4BA10 4,0 6SE6420-2UC24-0CA0 3NA3812 3RV1021-4DA10 5,5 6SE6420-2UC25-5CA0 3NA3814 3RV1031-4FA10 3 AC 380 V a 480 V 0,37 6SE6420-2UD13-7AA0 6SE6400-0GP00-0AA0 3NA3803 3RV1021-1CA10 0,55 6SE6420-2UD15-5AA0 3RV1021-1DA10 0,75 6SE6420-2UD17-5AA0 3RV1021-1EA10 1,1 6SE6420-2UD21-1AA0 3RV1021-1GA10 1,5 6SE6420-2UD21-5AA0 3RV1021-1HA10 2,2 6SE6420-2UD22-2BA0 6SE6400-0GP00-0BA0 3NA3805 3RV1021-1JA10 3,0 6SE6420-2UD23-0BA0 3RV1021-1KA10 4,0 6SE6420-2UD24-0BA0 3NA3807 3RV1021-4AA10 5,5 6SE6420-2UD25-5CA0 6SE6400-0GP00-0CA0 3RV1021-4CA10 7,5 6SE6420-2UD27-5CA0 3NA3810 3RV1031-4EA10 11 6SE6420-2UD31-1CA0 3NA3814 3RV1031-4FA10 Convertidor con filtro clase A integrado 1 AC 200 V a 240 V 0,12 6SE6420-2AB11-2AA0 6SE6400-0GP00-0AA0 3NA3803 3RV1021-1CA10 0,25 6SE6420-2AB12-5AA0 3RV1021-1FA10 0,37 6SE6420-2AB13-7AA0 3RV1021-1HA10 0,55 6SE6420-2AB15-5AA0 3RV1021-1JA10 0,75 6SE6420-2AB17-5AA0 3NA3805 3RV1021-1KA10 1,1 6SE6420-2AB21-1BA0 6SE6400-0GP00-0BA0 3NA3807 3RV1021-4BA10 1,5 6SE6420-2AB21-5BA0 3RV1021-4DA10 2,2 6SE6420-2AB22-2BA0 3NA3810 3RV1031-4EA10 3,0 6SE6420-2AB23-0CA0 6SE6400-0GP00-0CA0 3NA3812 3RV1031-4GA10 3 AC 200 V a 240 V 3,0 6SE6420-2AC23-0CA0 6SE6400-0GP00-0CA0 3NA3810 3RV1021-4BA10 4,0 6SE6420-2AC24-0CA0 3NA3812 3RV1021-4DA10 5,5 6SE6420-2AC25-5CA0 3NA3814 3RV1031-4FA10 3 AC 380 V a 480 V 2,2 6SE6420-2AD22-2BA0 6SE6400-0GP00-0BA0 3NA3805 3RV1021-1JA10 3,0 6SE6420-2AD23-0BA0 3RV1021-1KA10 4,0 6SE6420-2AD24-0BA0 3NA3807 3RV1021-4AA10 5,5 6SE6420-2AD25-5CA0 6SE6400-0GP00-0CA0 3RV1021-4CA10 7,5 6SE6420-2AD27-5CA0 3NA3810 3RV1031-4EA10 11 6SE6420-2AD31-1CA0 3NA3814 3RV1031-4FA10 Siemens DA 51.2 · 2002 2/13
  • 30.
    MICROMASTER 420 Accesorios s Datos de pedido para accesorios generales Los accesorios aquí indicados son idóneos para todos los convertidores MICROMASTER 420. Accesorios Referencia Basic Operator Panel (BOP) 6SE6400-0BP00-0AA0 Advanced Operator Panel (AOP) 6SE6400-0AP00-0AA0 6SE6400-0AP00-0AA1 (suministrable desde mediados de 2002) Módulo PROFIBUS 6SE6400-1PB00-0AA0 Módulo DeviceNet 6SE6400-1DN00-0AA0 Conector de bus RS485/PROFIBUS 6GK1500-0FC00 Kit de conexión a PC 6SE6400-1PC00-0AA0 Kit de conexión PC - panel AOP 6SE6400-0PA00-0AA0 Kit para montaje en puerta de un panel para 6SE6400-0PM00-0AA0 convertidores individuales Kit para montaje en puerta de un panel AOP 6SE6400-0MD00-0AA0 para varios convertidores (USS) Datos técnicos de los módulos de comunicación Módulo PROFIBUS Módulo DeviceNet 6SE6400-1PB00-0AA0 6SE6400-1DN00-0AA0 2 Tamaño (alto x ancho x profundo) 161 mm x 73 mm x 46 mm Grado de protección IP 20 Grado de contaminación 2 según IEC 60 664-1 (DIN VDE 0110/T1), no perm. condensación durante el funcionam. Robustez mecánica según DIN IEC 60 068-2-6 (estando bien montado el módulo) • en aplicación estacionaria desviación 0,15 mm en gama de frecuencias 10 Hz a 58 Hz aceleración 19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz • en transporte desviación 3,5 mm en gama de frecuencias 5 Hz a 9 Hz aceleración 9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz Clase climática (en funcionamiento) 3K3 según DIN IEC 60 721-3-3 Tipo de refrigeración natural por aire Temperatura ambiente y del medio refrigerante permitida • en funcionamiento –10 °C a +50 °C (14 °F a 122 °F) • en almacenamiento y transporte –25 °C a +70 °C (–13 °F a 158 °F) Humedad relativa del aire (humedad permisible) • en funcionamiento ˆ 85 % (condensación no permitida) • en almacenamiento y transporte ˆ 95 % Compatibilidad electromagnética Emisión según EN 55 011 (1991) Class A Inmunidad según IEC 60 801-3 y EN 61 000-4-3 Tensión de alimentación 6,5 V ± 5 %, máx. 300 mA, 6,5 V ± 5 %, máx. 300 mA interna del convertidor o interna del convertidor y 24 V ± 10 %, máx. 350 mA, externa 24 V, máx. 60 mA del bus DeviceNet Tensión de salida 5 V ± 10 %, máx. 100 mA, – alimentación con aislamiento galvánico • para el cierre del bus del interface serie o • para la alimentación de un OLP (Optical Link Plug) Velocidad de transmisión de datos máx. 12 Mbaudios 125, 250 y 500 kbaudios 2/14 Siemens DA 51.2 · 2002
  • 31.
    MICROMASTER 420 Accesorios s Documentación Tipo de documentación Idioma Referencia Paquete de documentación, multilingüe 6SE6400-5AB00-1AP0 incluido en el suministro de cada convertidor; incluye CD-ROM 1) y guía de iniciación 2) (en papel) Instrucciones de uso 2) alemán 6SE6400-5AA00-0AP0 (en papel) inglés 6SE6400-5AA00-0BP0 francés 6SE6400-5AA00-0DP0 italiano 6SE6400-5AA00-0CP0 español 6SE6400-5AA00-0EP0 Lista de parámetros 2) alemán 6SE6400-5BA00-0AP0 (en papel) inglés 6SE6400-5BA00-0BP0 2 1) El CD-ROM incluye instruccio- 2) Disponible en la dirección nes de uso, lista de paráme- de Internet tros, programas de puesta http://www.siemens.com/ en servicio STARTER y micromaster. DriveMonitor, multilingües. Siemens DA 51.2 · 2002 2/15
  • 32.
    MICROMASTER 420 Dibujos dimensionales s Convertidores MICROMASTER 420 Tamaño constructivo 1/3 AC 200 V a 240 V 3 AC 380 V a 480 V A 0,12 kW a 0,75 kW 0,37 kW a 1,5 kW B 1,1 kW a 2,2 kW 2,2 kW a 4 kW C 3 kW a 5,5 kW 5,5 kW a 11 kW Plantilla de taladros y fijación (2,28) 58 173 (6,81) 160 (6,29) Perfil normalizado CDA51-5000d DA51-5007c 147 (57,79) 195 (7,68) Fijación con 2 tornillos M4, 2 tuercas M4, (5 149 2 arandelas M4 7) ,8 o abrochado en perfil 73 (2,87) Par de apriete con arandela Convertidor tamaño A colocada: 2,5 Nm Convertidor tamaño A Espacio libre necesario para venti- con placa de conexión de pantallas 2 lación arriba y abajo: 100 mm Plantilla de taladros 174 (6,85) 202 (7,95) DA51-5008b 258 (10,16) CDA51-5001d 138 (5,43) (6 172 Fijación con 7) ,7 4 tornillos M4, 4 tuercas M4, 149 (5,87) 4 arandelas M4 Convertidor tamaño B Par de apriete con arandela Convertidor tamaño B colocada: 2,5 Nm con placa de conexión de pantallas Espacio libre necesario para venti- lación arriba y abajo: 100 mm Plantilla de taladros 204 (8,03) DA51-5009b 245 (9,65) CDA51-5002d 309 (12,16) 174 (6,85) Fijación con (7 195 8) 4 tornillos M5, 4 tuercas M5, ,6 4 arandelas M5 185 (7,28) Par de apriete con arandela Convertidor tamaño C colocada: 3,0 Nm Espacio libre necesario para venti- Convertidor tamaño C lación arriba y abajo: 100 mm con placa de conexión de pantallas Con un módulo de comunicación aumenta la profundidad de montaje en cada caso 23 mm (0,91 pulgadas). Todas las dimensiones en mm (entre paréntesis en pulgadas) 2/16 Siemens DA 51.2 · 2002
  • 33.
    MICROMASTER 420 Dibujos dimensionales s Filtros y bobinas 38 185 (7,28) (1,5) 156 (6,14) 24 149 (5,87) 73 (2,87) 23,5 (0,94) 120 (4,72) (0,93) 56 (2,2) 4 x M5 4 x M4 219 (8,62) 232 (9,13) 2 x M4 187 (7,36) 200 (7,87) 204 (8,03) 245 (9,65) 174 (6,85) 187 (7,36) 213 (8,39) 174 (6,85) 200 (7,87) 160 (6,3) DA51-5011c DA51-5010e DA51-5012c 42,5 (1,67) 49,5 (1,95) 138 174 54 (2,13) (5,43) (6,85) Filtro para tamaño A Tamaño constructivo B Tamaño constructivo C c b c b 2 Bobina de Dimen- Peso conmutación siones (máx.) de red para a b c kg Tamaño constructivo A 200 75,5 50 0,8 (7,87) (2,97) (1,97) a a DA51-5013e DA51-5014d Tamaño constructivo B 213 150 50 1,3 (8,39) (5,91) (1,97) Tamaño constructivo C 245 185 50 2,3 (9,65) (7,28) (1,97) Bobina de conmutación de red para tamaño A para tamaños B y C c b c b Bobina de salida Dimen- Peso para siones (máx.) a b c kg Tamaño constructivo A 200 75,5 50 0,8 (7,87) (2,97) (1,97) a a DA51-5049 DA51-5050 Tamaño constructivo B 213 150 70 3,4 (8,39) (5,91) (2,76) Tamaño constructivo C 245 185 80 5,6 (9,65) (7,28) (3,15) Bobina de salida para tamaño A para tamaños B y C Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 2/17
  • 34.
    MICROMASTER 420 Dibujos dimensionales s Ensamblaje de convertidor y accesorios DA51-5016b Ejemplo: Ensamblaje de convertidor, 2 bobina y filtro Si se precisan accesorios adicionales, éstos se deben montar lateralmente. 2/18 Siemens DA 51.2 · 2002
  • 35.
    Convertidores MICROMASTER 430 3/2 Descripción 3/4 Esquemas de conexiones 3/6 Datos técnicos 3/8 Datos para selección y pedido 3/9 Accesorios 3/14 Dibujos dimensionales 3 Siemens DA 51.2 · 2002 3/1
  • 36.
    MICROMASTER 430 Descripción s Campo de aplicación s Características principales s Accesorios (resumen) s Normas internacionales El convertidor s Puesta en servicio rápida y s Bobinas de conmutación s El convertidor 3 MICROMASTER 430 se pue- de usar en numerosas aplica- ciones de accionamiento de velocidad variable. Su flexibi- s sencilla Configuración particular- mente flexible gracias a la construcción modular s s de red Bobinas de salida Placas de conexión de pantallas MICROMASTER 430 cum- ple los requerimientos de la directiva sobre baja tensión UE, las ejecuciones filtra- lidad permite utilizarlo en una s 6 entradas digitales libre- das también la directiva s Panel de operador BOP 2 amplia gama de aplicaciones. mente parametrizables UE sobre CEM. Es particularmente idóneo (Basic Operator Panel 2) y aisladas galvánicamente s El convertidor para usarlo en entornos indus- para parametrizar un s 2 entradas analógicas MICROMASTER 430 tiene triales en bombas y ventilado- convertidor (0 V a 10 V, 0 mA a el marcado > res. Este convertidor se carac- 20 mA, escalable) a elec- s Módulos de comunicación s Certificado conforme teriza particularmente por su ción aplicable como sépti- – PROFIBUS a u y cu funcionalidad adaptada a los ma/octava entrada digital – DeviceNet s c-tick q deseos de la clientela y su fa- s 2 salidas analógicas para- s Kits de conexión a PC cilidad de aplicación. En com- metrizables (0 mA a 20 mA) Nota: s Kits para montar el panel paración con el convertidor s 3 salidas a relé parametriza- MICROMASTER 420 tiene de operador en puertas de Normas: ver el anexo. bles (DC 30 V/5 A carga armarios y cuadros más entradas y salidas, un óhmica; AC 250 V/2 A carga panel de operador optimizado s Programas de puesta en inductiva) con conmutación del modo servicio desde PC bajo s Funcionamiento silencioso manual/automático y funcio- Windows 95/98 y NT/2000. del motor gracias a altas nalidad de software adapta- frecuencias de pulsación, da. ajustable (dado el caso, ob- servar la reducción de pot.) s Construcción s Protección para motor El convertidor y convertidor MICROMASTER 430 tiene s Mando de hasta tres accio- una estructura modular. namientos adicionales so- bre la base de la regulación El panel de operador y los PID (motores en cascada) módulos de comunicaciones s Funcionamiento del accio- se pueden sustituir. namiento directamente en red (con conmutación bypass externa) s Modo de ahorro de energía s Detección de marcha en vacío en accionam. de bom- bas (belt failure detection). 3/2 Siemens DA 51.2 · 2002
  • 37.
    MICROMASTER 430 Descripción s Datos mecánicos s Datos funcionales s Características de protección s Ejecución modular s Tecnología IGBT de última s Fácil regulación del proce- s Capacidad de sobrecarga s Temperatura de servicio generación so gracias al regulador PID – Modo VT –10 °C a +40 °C s Control digital por interno de alta calidad Corriente de sobrecarga s Más potencia con el mismo microprocesador s Tiempos de aceleración/ de 1,4 x corriente asigna- tamaño constructivo s Regulación de corriente- deceleración parametriza- da de salida (es decir, flujo (FCC) para respuesta bles de 0 s a 650 s 140 % de capacidad de s Simple conexión por cable; dinámica mejorada y con- s Redondeo de rampas sobrecarga) durante 3 s y conexiones de red y motor 1,1 x corriente asignada separadas para optimizar trol optimizado del motor s Rápida limitación de la de salida (es decir, la compatibilidad electro- s Característica V/f lineal corriente (FCL) para un fun- 110 % de capacidad de magnética s Característica V/f cionamiento sin anomalías sobrecarga) durante s Panel de operador enchu- cuadrática s Actuación rápida y repro- 60 s, tiempo de ciclo fable s Característica multipunto ducible de las entradas 300 s s Regletero de mando con (característica V/f parame- digitales s Protección de sobreten- bornes sin tornillos trizable) s Especificación precisa de sión/tensión mínima en tarjeta E/S extraíble. s Rearranque al vuelo consigna gracias a 2 entra- s Protección de sobretempe- s Compensación de desliza- das analógicas de alta ratura para el convertidor miento resolución de 10 bits s Conexión especial directa s Automatismo de reco- s Frenado combinado para para PTC o KTY para nexión tras fallo de red o parada rápida controlada proteger el motor anomalía s 4 bandas de frecuencia s Protección de defecto a s Modo de ahorro de energía inhibibles tierra (parada, p.ej., de una bom- s Condensador “Y” desmon- s Protección contra corto- ba a bajas revoluciones) table para aplicación en re- circuitos s Motores en cascada des IT (en redes no puestas s Protección térmica del (activación y desactivación a tierra se tiene que quitar el condensador “Y” e instalar motor I2t de más motores, uso del s Protección contra el una bobina de salida). 3 convertidor como acciona- bloqueo del motor miento regulador en una cascada de bombas) s Protección contra el vuelco del motor. s Funcionamiento manual/ s Bloqueo de parámetros. automático s Vigilancia del momento de carga (detecta la marcha en vacío de las bombas) Siemens DA 51.2 · 2002 3/3
  • 38.
    MICROMASTER 430 Esquemas de conexiones s Esquema de bloques Panel de mando (acessorio) I Fn 3 AC 380 a 480 V PE O P FS1 +10 V PE Para obtener entradas digitales 1 Protocolo adicionales (DIN 7,DIN 8) es BOP L1, L2, L3 (serie) necesario modificar el circuito 0V como sigue: 2 > AIN1+ - 4.7 k Ω A 3 1 1 AIN1- D 4 2 2 AIN2+ A 3 10 10 D 4 11 AIN2- DIN 7 DIN 8 11 DIN1 5 Notas: con aislamiento galvánico DIN2 Si una entrada analógica 6 AC se utiliza como entrada digital, DIN3 entonces son aplicables los valores umbral siguientes: 7 DC 1,75 V DC = off DIN4 3,7 V DC = on 8 DIN5 AIN1: 0 V a 10 V, 0 mA a 20 mA y 16 -10 V a +10 V 3 DIN6 AIN2: 0 V a 10 V y 0 mA a 20 mA 17 PNP Salida +24 V (con aislamiento galvánico) ó 9 NPN Salida 0 V (con aislamiento galvánico) 28 PTC A Motor 14 PTC PTC B 15 CPU AOUT1+ 0 - 20 mA, A DC 12 máx. 500 Ω AOUT1- D 13 AC AOUT2+ 0 - 20 mA, A 26 máx. 500 Ω AOUT2- D 27 RL1 RL1 - C 60 Hz No 20 RL1 - B usado 50 Hz 19 1 2 RL1 - A Interruptores DIP 18 Contactos del relé RL2 (en placa de control) de salida 250 V AC, máx. 2 A RL2 - C 22 (carga inductiva) RL2 - B 30 V DC, máx. 5 A 21 (carga óhmica) AIN1 AIN2 RL3 0 - 20 mA RL3 - C 25 0 - 10 V RL3 - B 24 1 2 RL3 - A Interruptores DIP 23 (en placa E/S) P+ 29 RS485 N- 30 PE U, V, W CDA51-5048b M 3~ 3/4 Siemens DA 51.2 · 2002
  • 39.
    MICROMASTER 430 Esquemas de conexiones s Esquema de conexión de bornes Ejemplo tamaño constructivo C Detalle A Conexiones de red Conexiones de motor Detalle A AIN1 AIN2 RL1-A RL1-B RL1-C RL2-B RL2-C RL3-A RL3-B RL3-C 3 CDA51-5025 S1 S2 18 19 20 21 22 23 24 25 Interruptores DIP: 0 mA a 20 mA ó Contactos del relé de salida 0 V a 10 V AOUT1+ AOUT1- PTC PTC DIN5 DIN6 AOUT2+ AOUT2- PE P+ N- A B 0V 12 13 14 18 15 16 17 26 27 28 29 30 NPN *) Salida analógica 1 Entradas digitales Salida analógica 2 RS-485 (Protocolo USS) (DIN7) (DIN8) +10 V 0V AIN1+ AIN1- DIN1 DIN2 DIN3 DIN4 +24 V AIN2+ AIN2- 1 2 3 18 4 5 6 7 8 9 10 11 PNP *) Alimentación 10 V Entrada analógica 1 Entradas digitales Entrada analógica 2 *) PNP ó NPN posible Siemens DA 51.2 · 2002 3/5
  • 40.
    MICROMASTER 430 Datos técnicos s Convertidores MICROMASTER 430 Tensión de red y 3 AC 380 V a 480 V ± 10 % 7,5 kW a 90 kW (variable torque) Gama de potencias Frecuencia de red 47 Hz a 63 Hz Frecuencia de salida 0 Hz a 650 Hz Frecuencia de salida ³ 0,95 Rendimiento del convertidor 96 % a 97 % Capacidad de sobrecarga Corriente de sobrecarga de 1,4 x corriente asignada de salida (es decir, 140 % de capacidad de sobre- carga) durante 3 s y 1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sobrecarga) durante 60 s, tiempo de ciclo 300 s Corriente de precarga no superior a la corriente asignada de entrada Método de control Característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f parametrizable); regulación de corriente-flujo (FCC), modo de ahorro de energía Frecuencia de pulsación 4 kHz (estándar) 2 kHz a 16 kHz (en escalones de 2 kHz) Frecuencias fijas 15, parametrizables Bandas de frecuencia inhibibles 4, parametrizables Resolución de consigna 0,01 Hz digital 0,01 Hz serie 10 bits analógica Entradas digitales 6 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN Entradas analógicas 2 entradas analógicas parametrizables • 0 V a 10 V, 0 mA a 20 mA y –10 V a +10 V (AIN1) • 0 V a 10 V y 0 mA a 20 mA (AIN2) • ambas aplicables como séptima/octava entrada digital Salidas por relé 3, parametrizables, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva) Salidas analógicas 2, parametrizables (0/4 mA a 20 mA) Interfaces serie RS-485, opcional RS-232 Long. cable del motor sin bobina de salida máx. 50 m (apantallado) máx. 100 m (sin apantallar) 3 Compatibilidad electromagnética con bobina de salida máx. 200 m (apantallado) máx. 300 m (sin apantallar) Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase B (para tamaño C) Convertidor disponible con filtro CEM integrado clase A Frenado por inyección de corriente continua, combinado Grado de protección IP 20 Temperatura de funcionamiento –10 °C a +40 °C Temp. de almacenamiento –40 °C a +70 °C Humedad relativa del aire 95 % (condensación no permitida) Altitud de instalación hasta 1000 m sobre el nivel del mar sin reducción de potencia Funciones de protección para • Tensión mínima • Sobretensión • Sobrecarga • Defecto a tierra • Cortocircuito • Vuelco del motor • Bloqueo del motor • Sobretemperatura en motor • Sobretemperatura en convertidor • Bloqueo de parámetros Conformidad con las normas u, cu, >, c-tick q Marcado > según directiva sobre baja tensión 73/23/CEE ejecuciones filtradas además según directiva CEM 89/336/CEE Pesos y dimensiones Tamaño de la caja (FS) A xA x P, máx. (mm) Peso aprox. (kg) (sin accesorios) C 245 x 185 x 195 5,7 D 520 x 275 x 245 17 E 650 x 275 x 245 22 F sin filtro 850 x 350 x 320 56 F con filtro 1150 x 350 x 320 75 3/6 Siemens DA 51.2 · 2002
  • 41.
    MICROMASTER 430 Datos técnicos s Datos de reducción de potencia (derating) Frecuencia de pulsación Potencia Corriente asignada de salida en A (con 3 AC 400 V) para una frecuencia de pulsación de kW 4 kHz 6 kHz 8 kHz 10 kHz 12 kHz 14 kHz 16 kHz 7,5 19,0 17,1 15,2 13,3 11,4 9,5 7,6 11,0 26,0 24,7 23,4 20,8 18,2 15,6 13,0 15,0 32,0 28,8 25,6 22,4 19,2 16,0 12,8 18,5 38,0 36,1 34,2 30,4 26,6 22,8 19,0 22 45,0 40,5 36,0 31,5 27,0 22,5 18,0 30 62,0 55,8 49,6 43,4 37,2 31,0 24,8 37 75,0 71,3 67,5 60,0 52,5 45,0 37,5 45 90,0 81,0 72,0 63,0 54,0 45,0 36,0 55 110,0 93,5 77,0 63,3 49,5 41,3 33,0 75 145,0 123,3 101,5 83,4 65,3 54,4 43,5 90 178,0 138,0 97,9 84,6 71,2 62,3 53,4 Temperatura de servicio CDA51-5045 100 Corriente asignada de salida % 80 60 50 40 20 0 -10 0 10 20 30 40 °C 50 Temperatura de trabajo 3 Altitud de instalación sobre el nivel del mar Corriente de salida admisible en % de la corriente de salida asignada C DA51-5018c 100 Corriente asignada de salida % 80 60 40 20 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Tensión de red admisible en % de la máx. tensión de red posible C DA51-5019b 100 Tensión de red % 80 77 60 40 20 0 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Siemens DA 51.2 · 2002 3/7
  • 42.
    MICROMASTER 430 Datos para selección y pedidos s Convertidores MICROMASTER 430 Potencia Corriente de en- Corriente asig- Tamaño Referencia trada asignada 1) nada de salida constructivo MICROMASTER 430 MICROMASTER 430 sin filtro con filtro integrado kW hp A A (FS) clase A 2) Tensión de red 3 AC 380 V a 480 V 7,5 10 16,0 19 C 6SE6430-2UD27-5CA0 6SE6430-2AD27-5CA0 11,0 15 22,5 26 C 6SE6430-2UD31-1CA0 6SE6430-2AD31-1CA0 15,0 20 30,5 32 C 6SE6430-2UD31-5CA0 6SE6430-2AD31-5CA0 18,5 25 37,2 38 D 6SE6430-2UD31-8DA0 6SE6430-2AD31-8DA0 22 30 43,3 45 D 6SE6430-2UD32-2DA0 6SE6430-2AD32-2DA0 30 40 59,3 62 D 6SE6430-2UD33-0DA0 6SE6430-2AD33-0DA0 37 50 71,7 75 E 6SE6430-2UD33-7EA0 6SE6430-2AD33-7EA0 45 60 86,6 90 E 6SE6430-2UD34-5EA0 6SE6430-2AD34-5EA0 55 75 103,6 110 F 6SE6430-2UD35-5FA0 6SE6430-2AD35-5FA0 75 100 138,5 145 F 6SE6430-2UD37-5FA0 6SE6430-2AD37-5FA0 90 120 168,5 178 F 6SE6430-2UD38-8FA0 6SE6430-2AD38-8FA0 Indicación para el pedido: ver el anexo. s Motores para MICROMASTER 430 Todos los MICROMASTER Para datos de selección y 430 se suministran con panel pedido de motores particular- SDP (Status Display Panel). El mente idóneos para operar panel BOP-2 y los demás ac- asociados a convertidores cesorios se deberán pedir por MICROMASTER 430, ver el separado (ver págs. 3/11 a catálogo M 11 (ver la sinopsis 3/13). 3 en el anexo). 1) Condiciones marginales: 2) En redes no puestas a tierra no Corriente de entrada en el valor está permitido usar convertido- nominal, rige con tensión de res MICROMASTER con filtro ³ cortocircuito de la red Vk 1 % integrado. referida a la potencia nominal del convertidor y a la tensión nominal de la red de 400 V. 3/8 Siemens DA 51.2 · 2002
  • 43.
    MICROMASTER 430 Accesorios s Accesorios selectivos Filtro CEM clase A Corrientes de derivación: Bobinas de conmutación Bobina de salida de red Todos los convertidores pue- Las corrientes de defecto a Para reducir las corrientes den suministrarse con un filtro tierra de los convertidores Las bobinas de conmutación capacitivas de equilibrado y integrado clase A. con/sin filtro (integrado/ de red se aplican para alisar dV/dt en cables a motor externo) pueden sobrepasar picos de tensión o para puen- > 50 m (apantallados) ó Los requerimientos se cum- 30 mA. En la práctica, los va- tear microcaídas debidas a la > 100 m (sin apantallar) se plen con cables apantallados lores característicos quedan conmutación. ofrecen bobinas de salida. con una longitud máx. de entre 10 mA y 50 mA. Los va- Además, este tipo de bobinas 25 m. lores exactos dependen de la reducen los efectos de los ar- Placa de conexión de configuración, el entorno y la mónicos sobre el convertidor pantallas Filtro CEM adicional clase B longitud de los cables. No se y la red. Si la impedancia de Disponible para convertidores Disponibles para convertido- puede garantizar un servicio red es < 1 %, se debe colocar con tamaño constructivo C. res con filtro CEM integrado exento de anomalías con inte- una bobina de conmutación Los tamaños D, E y F ya tienen clase A, tamaño C. rruptores diferenciales con de red para reducir los picos integrada la placa de co- una sensibilidad de 30 mA. de corriente. Dotado de este filtro el con- nexión de pantallas. Por el contrario, es posible el vertidor cumple la norma de Para aparatos de uso profe- servicio en interruptores dife- Este componente simplifica el emisiones EN 55 011, clase B. sional con una potencia de renciales con una sensibilidad conexionado de las pantallas conexión > 1 kW no están Los requerimientos se cum- de 300 mA. Consultar los de- de los cables de potencia y actualmente definidos valores plen con cables apantallados talles en las instrucciones de mando, lo que garantiza una límite en la norma con una longitud máx. de uso. compatibilidad electromag- EN 61 000-3-2, por lo que los 25 m. ³ convertidores con 0,75 kW nética óptima. Con ello se cumple la directiva NEMA 1. satisfacen la norma EN 61 000-3-2. s Accesorios generales Basic Operator Panel 2 Módulo PROFIBUS Con un panel – enchufado en Kit para montaje en puerta (BOP-2) El panel BOP-2 permite efec- tuar ajustes personalizados de parámetros. Los valores y Para obtener una conexión a PROFIBUS completa con una £ velocidad 12 Mbaudios. El convertidor puede mandarse el módulo DeviceNet – es posible combinar mando a distancia y mando local. La conexión al bus DeviceNet de un panel para converti- dores individuales Para fijar un panel de opera- dor en la puerta de un armario. 3 las unidades se visualizan en a distancia a través del módu- se efectúa a través de un co- Tipo de protección IP 56. In- un display de 5 dígitos. lo PROFIBUS. Con un panel – nector de 5 polos enchufable cluye una tarjeta adaptadora enchufado en el módulo con bornes. de cable con bornes sin PROFIBUS – es posible com- tornillo para poder aplicar el binar mando a distancia y Kit de conexión PC - propio cable del usuario. mando local. El módulo convertidor PROFIBUS puede alimentarse Programas de puesta en Para poder controlar un con- externamente con DC 24 V, servicio vertidor directamente desde con lo que permanece activo un PC cuando éste tiene ins- • STARTER aunque se separe el converti- talado el software correspon- es un software de puesta en dor de la red. diente (p. ej. STARTER). servicio asistido gráfica- Las conexiones se establecen Tarjeta adaptadora RS-232 mente para convertidores a través de un conector aislada para establecer una de frecuencia Sub-D de 9 polos (suministra- conexión punto a punto se- MICROMASTER 410/420/ ble como accesorio). gura con un PC. Incluye un 430/440 bajo Windows NT/ conector sub-D y un cable 2000. Se pueden leer, modi- Basic Operator Panel (BOP-2) Módulo DeviceNet estándar RS-232 (3 m). ficar, memorizar, cargar e imprimir las listas de pará- Un BOP-2 puede utilizarse Para la interconexión en red metros. para varios convertidores. de los convertidores con el Puede enchufarse directa- sistema de bus de campo • DriveMonitor mente en el convertidor o DeviceNet, muy extendido en es un software de puesta en montarse en una puerta de el mercado americano. Se servicio para parametrizar armario utilizando el kit corres- puede alcanzar una velocidad los convertidores de pondiente. de transmisión de máx. frecuencia. Este programa 500 kbaudios. El convertidor funciona bajo Windows 95/ puede controlarse a distancia 98/NT/2000. a través del módulo Ambos programas forman DeviceNet. parte del CD-ROM de la docu- mentación que se adjunta con cada convertidor en el envase del producto. Siemens DA 51.2 · 2002 3/9
  • 44.
    MICROMASTER 430 Accesorios s Datos de pedido para accesorios selectivos Los accesorios aquí indica- El convertidor y los accesorios Toda la gama de accesorios dos (filtros, bobinas, placas asociados tienen la misma está certificada conforme a de conexión de pantallas, tensión asignada. u, exceptuando los fusi- fusibles, interruptores auto- bles. Los fusibles 3NE1 son máticos) deben seleccionarse conformes a u (equivale a de acuerdo con el respectivo U). convertidor. Tensión de red Potencia Convertidor Referencia del accesorio sin filtro Bobina de conmutación Bobina de salida Placa de conexión kW de red de pantallas 3 AC 380 V a 480 V 7,5 6SE6430-2UD27-5CA0 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 6SE6400-0GP00-0CA0 11,0 6SE6430-2UD31-1CA0 15,0 6SE6430-2UD31-5CA0 6SE6400-3CC03-5CD0 18,5 6SE6430-2UD31-8DA0 6SE6400-3CC04-4DD0 6SE6400-3TC05-4DD0 integrado de serie 22 6SE6430-2UD32-2DA0 6SE6400-3TC03-8DD0 30 6SE6430-2UD33-0DA0 6SE6400-3CC05-2DD0 6SE6400-3TC05-4DD0 37 6SE6430-2UD33-7EA0 6SE6400-3CC08-3ED0 6SE6400-3TC08-0ED0 45 6SE6430-2UD34-5EA0 6SE6400-3TC07-5ED0 55 6SE6430-2UD35-5FA0 6SE6400-3CC11-2FD0 6SE6400-3TC14-5FD0 75 6SE6430-2UD37-5FA0 6SE6400-3TC15-4FD0 90 6SE6430-2UD38-8FA0 6SE6400-3CC11-7FD0 6SE6400-3TC14-5FD0 Tensión de red Potencia Convertidor Referencia del accesorio sin filtro Fusibles (ver el catálogo NS K) Interruptor automático kW 3NA3 3NE1 (U) (ver catálogo NS K) 3 AC 380 V a 480 V 7,5 6SE6430-2UD27-5CA0 3NA3007 l 3RV1031-4EA10 3 11,0 6SE6430-2UD31-1CA0 3NA3012 3RV1031-4FA10 15,0 6SE6430-2UD31-5CA0 3NA3014 3RV1031-4HA10 18,5 6SE6430-2UD31-8DA0 3NA3020 3NE1817-0 3RV1042-4KA10 22 6SE6430-2UD32-2DA0 3NA3022 3NE1818-0 30 6SE6430-2UD33-0DA0 3NA3024 3NE1820-0 3RV1042-4MA10 37 6SE6430-2UD33-7EA0 3NA3030 3NE1021-0 3VL1712- . DD33- . . . . 45 6SE6430-2UD34-5EA0 3NA3032 3NE1022-0 3VL1716- . DD33- . . . . 55 6SE6430-2UD35-5FA0 3NA3036 3NE1224-0 3VL3720- . DC36- . . . . 75 6SE6430-2UD37-5FA0 3NE1225-0 3VL3725- . DC36- . . . . 90 6SE6430-2UD38-8FA0 3NA3140 3VL4731- . DC36- . . . . l Para el entorno americano se requieren fusibles listados en u como, p. ej., la serie de fusibles Class NON de Bussmann. 3/10 Siemens DA 51.2 · 2002
  • 45.
    MICROMASTER 430 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión de red Potencia Convertidor Referencia del accesorio con filtro clase Bobina de conmutación Bobina de salida kW A integrado de red 3 AC 380 V a 480 V 7,5 6SE6430-2AD27-5CA0 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 11,0 6SE6430-2AD31-1CA0 15,0 6SE6430-2AD31-5CA0 6SE6400-3CC03-5CD0 18,5 6SE6430-2AD31-8DA0 6SE6400-3CC04-4DD0 6SE6400-3TC05-4DD0 22 6SE6430-2AD32-2DA0 6SE6400-3TC03-8DD0 30 6SE6430-2AD33-0DA0 6SE6400-3CC05-2DD0 6SE6400-3TC05-4DD0 37 6SE6430-2AD33-7EA0 6SE6400-3CC08-3ED0 6SE6400-3TC08-0ED0 45 6SE6430-2AD34-5EA0 6SE6400-3TC07-5ED0 55 6SE6430-2AD35-5FA0 6SE6400-3CC11-2FD0 6SE6400-3TC14-5FD0 75 6SE6430-2AD37-5FA0 6SE6400-3TC15-4FD0 90 6SE6430-2AD38-8FA0 6SE6400-3CC11-7FD0 6SE6400-3TC14-5FD0 Tensión de red Potencia Convertidor Referencia del accesorio con filtro clase A Filtro CEM adicional Placa de conexión de integrado clase B pantallas kW 3 AC 380 V a 480 V 7,5 6SE6430-2AD27-5CA0 6SE6400-2FS03-8CD0 6SE6400-0GP00-0CA0 3 11,0 6SE6430-2AD31-1CA0 15,0 6SE6430-2AD31-5CA0 18,5 6SE6430-2AD31-8DA0 – integrado de serie 22 6SE6430-2AD32-2DA0 – 30 6SE6430-2AD33-0DA0 – 37 6SE6430-2AD33-7EA0 – 45 6SE6430-2AD34-5EA0 – 55 6SE6430-2AD35-5FA0 – 75 6SE6430-2AD37-5FA0 – 90 6SE6430-2AD38-8FA0 – Tensión de red Potencia Convertidor Referencia del accesorio con filtro clase A Fusibles (ver el catálogo NS K) Interruptor automático integrado (ver catálogo NS K) kW 3NA3 3NE1 (U) 3 AC 380 V a 480 V 7,5 6SE6430-2AD27-5CA0 3NA3007 l 3RV1031-4EA10 11,0 6SE6430-2AD31-1CA0 3NA3012 3RV1031-4FA10 15,0 6SE6430-2AD31-5CA0 3NA3014 3RV1031-4HA10 18,5 6SE6430-2AD31-8DA0 3NA3020 3NE1817-0 3RV1042-4KA10 22 6SE6430-2AD32-2DA0 3NA3022 3NE1818-0 30 6SE6430-2AD33-0DA0 3NA3024 3NE1820-0 3RV1042-4MA10 37 6SE6430-2AD33-7EA0 3NA3030 3NE1021-0 3VL1712- . DD33- . . . . 45 6SE6430-2AD34-5EA0 3NA3032 3NE1022-0 3VL1716- . DD33- . . . . 55 6SE6430-2AD35-5FA0 3NA3036 3NE1224-0 3VL3720- . DC36- . . . . 75 6SE6430-2AD37-5FA0 3NE1225-0 3VL3725- . DC36- . . . . 90 6SE6430-2AD38-8FA0 3NA3140 3VL4731- . DC36- . . . . l Para el entorno americano se requieren fusibles listados en u como, p. ej., la serie de fusibles Class NON de Bussmann. Siemens DA 51.2 · 2002 3/11
  • 46.
    MICROMASTER 430 Accesorios s Datos de pedido para accesorios generales Los accesorios aquí indicados son idóneos para todos los convertidores MICROMASTER 430. Accesorios Referencia Basic Operator Panel 2 (BOP-2) 6SE6400-0BE00-0AA0 Módulo PROFIBUS 6SE6400-1PB00-0AA0 Módulo DeviceNet 6SE6400-1DN00-0AA0 Conector de bus RS485/PROFIBUS 6GK1500-0FC00 Kit de conexión a PC 6SE6400-1PC00-0AA0 Kit para montaje en puerta de un panel para 6SE6400-0PM00-0AA0 convertidores individuales Datos técnicos de los módulos de comunicación Módulo PROFIBUS Módulo DeviceNet 6SE6400-1PB00-0AA0 6SE6400-1DN00-0AA0 3 Tamaño (alto x ancho x profundo) 161 mm x 73 mm x 46 mm Grado de protección IP 20 Grado de contaminación 2 según IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante el funcionamiento Robustez mecánica según DIN IEC 60 068-2-6 (estando bien montado el módulo) • en aplicación estacionaria desviación 0,15 mm en gama de frecuencias 10 Hz a 58 Hz aceleración 19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz • en transporte desviación 3,5 mm en gama de frecuencias 5 Hz a 9 Hz aceleración 9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz Clase climática (en funcionamiento) 3K3 según DIN IEC 60 721-3-3 Tipo de refrigeración natural por aire Temperatura ambiente y del medio refrigerante permitida • en funcionamiento –10 °C a +50 °C (14 °F a 122 °F) • en almacenamiento y transporte –25 °C a +70 °C (–13 °F a 158 °F) Humedad relativa del aire (humedad permisible) • en funcionamiento ˆ 85 % (condensación no permitida) • en almacenamiento y transporte ˆ 95 % Compatibilidad electromagnética Emisión según EN 55 011 (1991) Class A Inmunidad según IEC 60 801-3 y EN 61 000-4-3 Tensión de alimentación 6,5 V ± 5 %, máx. 300 mA, 6,5 V ± 5 %, máx. 300 mA interna del convertidor o interna del convertidor y 24 V ± 10 %, máx. 350 mA, externa 24 V, máx. 60 mA del bus DeviceNet Tensión de salida 5 V ± 10 %, máx. 100 mA, – alimentación con aislamiento galvánico • para el cierre del bus del interface serie o • para la alimentación de un OLP (Optical Link Plug) Velocidad de transmisión de datos máx. 12 Mbaudios 125, 250 y 500 kbaudios 3/12 Siemens DA 51.2 · 2002
  • 47.
    MICROMASTER 430 Accesorios s Documentación (suministrable desde 05/2002) Tipo de documentación Idioma Referencia Paquete de documentación, multilingüe 6SE6400-5AE00-1AP0 incluido en el suministro de cada convertidor; incluye CD-ROM 1) y guía de iniciación 2) (en papel) Instrucciones de uso 2) alemán 6SE6400-5AE00-0AP0 (en papel) inglés 6SE6400-5AE00-0BP0 francés 6SE6400-5AE00-0DP0 italiano 6SE6400-5AE00-0CP0 español 6SE6400-5AE00-0EP0 Lista de parámetros 2) alemán 6SE6400-5AF00-0AP0 (en papel) inglés 6SE6400-5AF00-0BP0 francés 6SE6400-5AF00-0DP0 italiano 6SE6400-5AF00-0CP0 español 6SE6400-5AF00-0EP0 3 1) El CD-ROM incluye instruc- 2) Disponible en la dirección ciones de uso, lista de pará- de Internet metros, programas de puesta http://www.siemens.com/ en servicio STARTER y micromaster. DriveMonitor, multilingües. Siemens DA 51.2 · 2002 3/13
  • 48.
    MICROMASTER 430 Dibujos dimensionales s Convertidores MICROMASTER 430 Tamaño constructivo 3 AC 380 V a 480 V C 7,5 kW a 15 kW D 18,5 kW a 30 kW E 37 kW a 45 kW F 55 kW a 90 kW Plantilla de taladros 204 (8,03) DA51-5009b 245 (9,65) CDA51-5002d 309 (12,16) 174 (6,85) Fijación con (7 195 8) 4 tornillos M5, ,6 185 (7,28) 4 tuercas M5, 4 arandelas M5 Convertidor tamaño C Par de apriete con arandela colocada: 3,0 Nm Convertidor tamaño C Espacio libre necesario para venti- con placa de conexión de pantallas lación arriba y abajo: 100 mm 3 Plantilla de taladros Plantilla de taladros 616,4 (24,27) 650 (25,59) 520 (20,47) 486 (19,13) CDA51-5020b CDA51-5021b 235 (9,25) 235 (9,25) (9 245 (9 245 5) 5) ,6 ,6 275 (10,82) Fijación con 275 (10,82) Fijación con 4 tornillos M8, 4 tornillos M8, Convertidor tamaño D 4 tuercas M8, Convertidor tamaño E 4 tuercas M8, 4 arandelas M8 4 arandelas M8 Par de apriete Par de apriete con arandela con arandela colocada: 3,0 Nm colocada: 3,0 Nm Espacio libre necesario Espacio libre necesario para ventilación arriba y para ventilación arriba y abajo: 300 mm abajo: 300 mm Con un módulo de comunicación aumenta la profundidad de montaje en la caja de tamaño C 23 mm (0,91 pulgadas). Todas las dimensiones en mm (entre paréntesis en pulgadas) 3/14 Siemens DA 51.2 · 2002
  • 49.
    MICROMASTER 430 Dibujos dimensionales Plantilla de taladros Plantilla de taladros 1110 (43,70) 1150 (45,28) 850 (33,46) 810 (31,89) 3 CDA51-5023b CDA51-5022b 300 (11,81) 300 (11,81) Fijación con Fijación con (1 320 (1 320 6) 6) 4 tornillos M8, 4 tornillos M8, 2, 2, 350 (13,78) 4 tuercas M8, 350 (13,78) 4 tuercas M8, 4 arandelas M8 4 arandelas M8 Convertidor tamaño F sin filtro Convertidor tamaño F con filtro Par de apriete Par de apriete con arandela con arandela colocada: 3,0 Nm colocada: 3,0 Nm Espacio libre necesario Espacio libre necesario para ventilación arriba y para ventilación arriba y abajo: 350 mm abajo: 350 mm Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 3/15
  • 50.
    MICROMASTER 430 Dibujos dimensionales s Filtros y bobinas de conmutación de red 38 185 (7,28) (1,5) 156 (6,14) 4 x M5 219 (8,62) 232 (9,13) 204 (8,03) 245 (9,65) DA51-5012c 174 54 (2,13) (6,85) Filtro para tamaño C c b c b 3 a a DA51-5014d DA51-5051 Bobina de Dimensiones Peso Bobina de Dimensiones Peso conmutación (máx.) conmutación (máx.) de red para a b c kg de red para a b c kg Tamaño constructivo C 245 185 50 2,3 Tamaño constructivo D 520 275 85 9,5 (9,65) (7,28) (1,97) (20,47) (10,83) (3,35) Tamaño constructivo E 650 275 95 17,0 (25,59) (10,83) (3,74) Bobina de conmutación de red para tamaño C Bobina de conmutación de red para tamaños de caja D y E b c DA51-5052 Bobina de para Dimensiones Peso a conmutación de red convertidor (máx.) tipo 6SE6400- Tamaño constructivo a b c n1 n2 kg 3CC11-.... F 210 240 141 109 190 25,0 (8,27) (9,45) (5,55) (4,29) (7,48) n1 n2 Bobina de conmutación de red para convertidores de tamaño F Todas las dimensiones en mm (entre paréntesis en pulgadas) 3/16 Siemens DA 51.2 · 2002
  • 51.
    MICROMASTER 430 Dibujos dimensionales s Bobinas de salida c b Bobina de salida Dimensiones Peso a para (máx.) DA51-5050 a b c kg Tamaño constructivo C 245 185 80 5,6 (9,65) (7,28) (3,15) Bobina de salida para tamaño C Bobina para con- Dimensiones Peso de salida vertidor (máx.) tipo Tamaño a b c n1 n2 kg 6SE6400- construc- (según DIN 41308) tivo (FS) b 3TC03-8DD0 D 210 225 179 76 176 16,1 c (8,27) (8,86) (7,05) (2,99) (6,93) 3TC05-4DD0 D 210 225 150 76 176 10,7 (8,27) (8,86) (5,91) (2,99) (6,93) 3TC07-5ED0 E 248 (9,76) 270 (10,63) 209 (8,23) 88 (3,46) 200 (7,87) 24,9 3 DA51-5052 3TC08-0ED0 E 210 225 150 76 176 10,4 a (8,27) (8,86) (5,91) (2,99) (6,93) 3TC14-5FD0 F 321 350 288 120 264 51,5 (12,64) (13,78) (11,34) (4,72) (10,39) 3TC15-4FD0 F 210 225 150 76 176 11,2 n1 (8,27) (8,86) (5,91) (2,99) (6,93) n2 Bobinas de salida para convertidores de tamaños D, E y F Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 3/17
  • 52.
    MICROMASTER 430 Dibujos dimensionales s Ensamblaje de convertidor y accesorios DA51-5042a Ejemplo: Ensamblaje de convertidor, bobina y filtro Si se precisan accesorios adicionales, éstos se deben montar lateralmente. 3 3/18 Siemens DA 51.2 · 2002
  • 53.
    Convertidores MICROMASTER 440 4/2 Descripción 4/4 Esquemas de conexiones 4/6 Datos técnicos 4/9 Datos para selección y pedido 4/12 Accesorios 4/21 Dibujos dimensionales 4 Siemens DA 51.2 · 2002 4/1
  • 54.
    MICROMASTER 440 Descripción s Campo de aplicación s Construcción s Características principales s Accesorios (resumen) El convertidor El convertidor s Puesta en servicio rápida y s Filtro CEM clase A/B 4 MICROMASTER 440 se pue- de usar en numerosas aplica- ciones de accionamiento de velocidad variable. Su flexibi- MICROMASTER 440 tiene una estructura modular. Los pane- les de operador y los módulos se pueden sustituir. s sencilla Configuración particular- mente flexible gracias a la construcción modular s Bobinas de conmutación de red s Bobinas de salida s Placas de conexión de lidad permite utilizarlo en una s 6 entradas digitales pantallas amplia gama de aplicaciones. Entre ellas se incluyen las ta- s Normas internacionales libremente parametrizables s Panel de operador BOP y aisladas galvánicamente (Basic Operator Panel) reas de posicionamiento para s El convertidor grúas y elevadores, paletiza- MICROMASTER 440 cum- s 2 entradas analógicas para parametrizar un dores y similares en almace- ple los requerimientos de la (0 V a 10 V, 0 mA a 20 mA, convertidor nes automatizados, máquinas directiva sobre baja tensión escalable) a elección s Panel AOP (Advanced de la industria de alimentación UE, las ejecuciones filtra- aplicable como séptima/ Operator Panel) con textos y bebidas, máquinas empa- das también la directiva octava entrada digital explícitos visualizados en quetadoras, etc.; esdecir, UE sobre CEM. s 2 salidas analógicas para- varios idiomas aplicaciones en las que se re- s El convertidor metrizables (0 mA a 20 mA) s Módulos de comunicación quiere una funcionalidad y MICROMASTER 440 tiene s 3 salidas a relé parametri- – PROFIBUS una dinámica superiores a lo el marcado > zables (DC 30 V/5 A carga – DeviceNet normal. óhmica; AC 250 V/2 A car- s Certificado conforme s Módulo generador de im- Este convertidor se caracte- a u y cu ga inductiva) pulsos riza particularmente por su s c-tick q s Funcionamiento silencioso s Kits de conexión a PC funcionalidad adaptada a los del motor gracias a altas Nota: s Kits para montar los pane- deseos de la clientela y su fa- frecuencias de pulsación, les de operador en puertas cilidad de aplicación. El gran s Normas: ver el anexo. ajustable (dado el caso, observar la reducción de de armarios y cuadros margen de tensión de alimen- tación de la red permite apli- potencia) s Programas de puesta en carlo en todo el mundo. s Protección para motor servicio desde PC bajo y convertidor. Windows 95/98 y NT/2000. 4/2 Siemens DA 51.2 · 2002
  • 55.
    MICROMASTER 440 Descripción s Datos mecánicos s Datos funcionales s Características de protección s Ejecución modular s Tecnología IGBT de última s Capacidad de sobrecarga s Protección de sobreten- s Temperatura de servicio generación – Modo CT sión/tensión mínima 0,12 kW a 75 kW: s Control digital por 0,12 kW a 75 kW: s Protección de sobretempe- –10 °C a +50 °C microprocesador Corriente de sobrecarga ratura para el convertidor 90 kW a 200 kW: s Regulación de gran calidad 1,5 x corriente asignada s Conexión especial directa 0 °C a +40 °C Vector Control de salida (es decir, 150 % para PTC o KTY para prote- s Más potencia con el mismo s Regulación de corriente- de capacidad de sobre- ger el motor tamaño constructivo flujo (FCC) para respuesta carga) durante 60 s, s Protección de defecto a s Simple conexión por cable; dinámica mejorada y con- tiempo de ciclo 300 s, tierra conexiones de red y motor trol optimizado del motor y 2 x corriente asignada s Protección contra corto- separadas para optimizar s Característica V/f lineal de salida (es decir, 200 % circuitos la compatibilidad electro- s Característica V/f cuadrát. capacidad de sobrecar- s Protección térmica del magnética ga) durante 3 s, s Característica multipunto motor I2t s Paneles de operador tiempo de ciclo 300 s (característica V/f parame- s Protección contra el enchufables trizable) 90 kW a 200 kW: Corriente de sobrecarga bloqueo del motor s Regletero de mando con s Regulación del par de giro 1,36 x corriente asignada s Protección contra el vuelco bornes sin tornillos en tarje- s Rearranque al vuelo del motor. ta E/S extraíble. de salida (es decir, 136 % s Compensación de de capacidad de sobre- s Bloqueo de parámetros. deslizamiento carga) durante 57 s, s Automatismo de reco- tiempo de ciclo 300 s, nexión tras fallo de red o y 1,6 x corriente asignada anomalía de salida (es decir, 160 % s Bloques de función libres capacidad de sobrecar- para operaciones lógicas y ga) durante 3 s, tiempo aritméticas de ciclo 300 s s Respaldo cinético – Modo VT s Rampa de deceleración 5,5 kW a 90 kW: con posicionamiento Corriente de sobrecarga s Fácil regulación del proce- 1,4 x corriente asignada so gracias al regulador PID de salida (es decir, 140 % interno de alta calidad de capacidad de sobre- (autotuning) carga) durante 3 s, s Tiempos de aceleración/ y 1,1 x corriente asignada deceleración parametriza- de salida (es decir, 110 % capacidad de sobrecar- 4 bles de 0 s a 650 s s Redondeo de rampas ga) durante 60 s, tiempo de ciclo 300 s s Rápida limitación de la corriente (FCL) para un fun- 110 kW a 250 kW: cionamiento sin anomalías Corriente de sobrecarga 1,5 x corriente asignada s Actuación rápida y repro- de salida (es decir, 150 % ducible de las entradas de capacidad de sobre- digitales carga) durante 1 s, s Especificación precisa de y 1,1 x corriente asignada consigna gracias a 2 en- de salida (es decir, 110 % tradas analógicas de alta capacidad de sobrecar- resolución de 10 bits ga) durante 59 s, tiempo s Frenado combinado para de ciclo 300 s parada rápida controlada s Chopper de frenado inte- grado (sólo para converti- dores 0,12 kW a 75 kW) s 4 bandas de frecuencia inhibibles s Condensador “Y” desmon- table para aplicación en re- des IT (en redes no puestas a tierra se tiene que quitar el condensador “Y” e insta- lar una bobina de salida). Siemens DA 51.2 · 2002 4/3
  • 56.
    MICROMASTER 440 Esquemas de conexiones s Esquema de bloques Panel de mando (acessorio) 1/3 AC 200 a 240 V 3 AC 380 a 480 V I Fn 3 AC 500 a 600 V PE O Jog P FS1 +10 V PE Para obtener entradas digitales 1 Protocolo L, N adicionales (DIN 7,DIN 8) es BOP (L1, L2) (serie) necesario modificar el circuito 0V ó como sigue: 2 L1, L2, L3 > AIN1+ - 4.7 k Ω A 3 1 1 AIN1- D 2 2 4 3 10 AIN2+ A 10 4 11 D DIN 7 DIN 8 AIN2- 11 Notas: DIN1 Si una entrada analógica 5 se utiliza como entrada digital, entonces son aplicables los con aislamiento galvánico DIN2 valores umbral siguientes: 6 AC DIN3 1,75 V DC = off 3,7 V DC = on 7 DC DIN4 AIN1: 0 V a 10 V, 0 mA a 20 mA y 8 -10 V a +10 V DIN5 DC/R+ AIN2: 0 V a 10 V y 0 mA a 20 mA 16 Puente DIN6 precolo- 17 cado B+/DC+ PNP Salida +24 V (con aislamiento galvánico) ó 9 Resistencia NPN Salida 0 V de frenado (con aislamiento galvánico) 28 B- PTC A Motor 14 Los convertidores de 90 kW PTC PTC B DC - a 200 kW no tienen chopper 4 0 - 20 mA, máx. 500 Ω AOUT1+ AOUT1- 15 12 A D CPU DC de frenado integrado: 13 AC AC AOUT2+ A DC 0 - 20 mA, 26 máx. 500 Ω AOUT2- D 27 D/L - RL1 Conexión 60 Hz para RL1 - C No unidad de 20 RL1 - B usado frenado 50 Hz C/L+ 19 1 2 externa RL1 - A Interruptores DIP 18 Contactos del relé RL2 (en placa de control) de salida 250 V AC, máx. 2 A RL2 - C 22 (carga inductiva) RL2 - B 30 V DC, máx. 5 A 21 (carga óhmica) AIN1 AIN2 RL3 0 - 20 mA RL3 - C 25 0 - 10 V RL3 - B DC 24 1 2 RL3 - A Interruptores DIP 23 (en placa E/S) P+ AC 29 RS485 N- 30 PE U, V, W CDA51-5024e M 3~ 4/4 Siemens DA 51.2 · 2002
  • 57.
    MICROMASTER 440 Esquemas de conexiones s Esquema de conexión de bornes Ejemplo tamaño constructivo FX Conexiones de red Detalle A Conexiones de motor Detalle A AIN1 AIN2 RL1-A RL1-B RL1-C RL2-B RL2-C RL3-A RL3-B RL3-C CDA51-5025 S1 S2 18 19 20 21 22 23 24 25 Interruptores DIP: 0 mA a 20 mA ó Contactos del relé de salida 0 V a 10 V AOUT1+ AOUT1- PTC A PTC B DIN5 DIN6 AOUT2+ AOUT2- PE 0V P+ N- 4 12 13 14 18 15 16 17 26 27 28 29 30 NPN *) Salida analógica 1 Entradas digitales Salida analógica 2 RS-485 (Protocolo USS) (DIN7) (DIN8) +10 V 0V AIN1+ AIN1- DIN1 DIN2 DIN3 DIN4 +24 V AIN2+ AIN2- 1 2 3 18 4 5 6 7 8 9 10 11 PNP *) Alimentación 10 V Entrada analógica 1 Entradas digitales Entrada analógica 2 *) PNP ó NPN posible Siemens DA 51.2 · 2002 4/5
  • 58.
    MICROMASTER 440 Datos técnicos s Convertidores MICROMASTER 440 Tensión de red y CT (constant torque) VT (variable torque) gamas de potencia 1 AC 200 V a 240 V ± 10 % 0,12 kW a 3 kW – 3 AC 200 V a 240 V ± 10 % 0,12 kW a 45 kW 5,5 kW a 45 kW 3 AC 380 V a 480 V ± 10 % 0,37 kW a 200 kW 7,5 kW a 250 kW 3 AC 500 V a 600 V ± 10 % 0,75 kW a 75 kW 1,5 kW a 90 kW Frecuencia de red 47 Hz a 63 Hz Frecuencia de salida 0 Hz a 650 Hz (en funcionamiento V/f) Frecuencia de salida ˜ 0,95 Rendimiento del convertidor 96 % a 97 % Capacidad de sobrecarga – modo CT 0,12 kW a 75 kW Corriente de sobrecarga 1,5 x corriente de salida asignada (es decir, 150 % de capacidad de sobrecarga) durante 60 s, tiempo de ciclo 300 s, y 2 x corriente de salida asignada (es decir, 200 % de capacidad de sobrecarga) durante 3 s, tiempo de ciclo 300 s 90 kW a 200 kW Corriente de sobrecarga 1,36 x corriente de salida asignada (es decir, 136 % de capacidad de sobrecarga) durante 57 s, tiempo de ciclo 300 s, y 1,6 x corriente de salida asignada (es decir, 160 % de capacidad de sobre- carga) durante 3 s, tiempo de ciclo 300 s – modo VT 5,5 kW a 90 kW Corriente de sob. de 1,4 x corriente asignada de salida (es decir, 140 % de capacidad de sob.) durante 3 s y 1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sob.) durante 60 s, tiempo de ciclo 300 s 110 kW a 250 kW Corriente de sob. de 1,5 x corriente asignada de salida (es decir, 150 % de capacidad de sob.) durante 1 s y 1,1 x corriente asignada de salida (es decir, 110 % de capacidad de sob.) durante 59 s, tiempo de ciclo 300 s Corriente de precarga no superior a la corriente asignada de entrada Método de control Vector Control, regulación del par, característica V/f lineal; característica V/f cuadrática; característica multipunto (característica V/f parametrizable); regulación de corriente-flujo (FCC) Frecuencia 0,12 kW a 75 kW 4 kHz (estándar); 16 kHz (estándar en convertidores de 230 V, 0,12 kW a 5,5 kW) de puls. 2 kHz a 16 kHz (en escalones de 2 kHz) 90 kW a 200 kW 2 kHz (estándar en modo VT); 4 kHz (estándar en modo CT) 2 kHz a 8 kHz (en escalones de 2 kHz) Frecuencias fijas 15, parametrizables Bandas de frecuencia inhibibles 4, parametrizables Resolución de consigna 0,01 Hz digital 0,01 Hz serie 10 bits analógica Entradas digitales 6 entradas digitales parametrizables, aisladas galvánicamente; conmutables PNP/NPN Entradas analógicas 2 entradas analógicas parametrizables • 0 V a 10 V, 0 mA a 20 mA y –10 V a +10 V (AIN1) • 0 V a 10 V y 0 mA a 20 mA (AIN2) • ambas aplicables como séptima/octava entrada digital Salidas por relé 3, parametrizables, DC 30 V/5 A (carga óhmica); AC 250 V/2 A (carga inductiva) Salidas analógicas 2, parametrizables (0/4 mA a 20 mA) 4 Interfaces serie RS-485, opcional RS-232 Longitud del cable del motor 0,12 – 75 kW sin bobina de salida máx. 50 m (apantallado), máx. 100 m (sin apantallar) con bobina de salida máx. 200 m (apantallado), máx. 300 m (sin apantallar) 90 – 250 kW sin bobina de salida máx. 100 m (apantallado), máx. 150 m (sin apantallar) con bobina de salida en preparación Compatibilidad 0,12 kW a 75 kW Como accesorios se pueden adquirir filtros CEM según EN 55 011, clase A o clase B (para tamaños A, B, electromagnética C) Convertidor disponible con filtro CEM integrado clase A (tamaños A, B, C, D, E, F) Frenado Freno reostático con frenado de corriente continua, frenado combinado, chopper de frenado integrado (chopper de frenado integrado sólo en convertidores 0,12 kW a 75 kW) Grado de protección IP 20 Temperatura de 0,12 kW a 75 kW –10 °C a +50 °C (CT) servicio –10 °C a +40 °C (VT) (sin reducc. de pot.) 90 kW a 200 kW 0 °C a +40 °C Temp. de almacenamiento –40 °C a +70 °C Humedad relativa del aire 95 % (condensación no permitida) Altitud de 0,12 kW a 75 kW hasta 1000 m sobre el nivel del mar sin reducción de potencia emplazam. 90 kW a 200 kW hasta 2000 m sobre el nivel del mar sin reducción de potencia Funciones de protección para Tensión mínima, sobretensión, sobrecarga, defecto a tierra, cortocircuito, vuelco del motor, bloqueo del motor, sobretemperatura en motor, sobretemperatura en convertidor y bloqueo de parámetros Conformidad con las normas u, cu, >, c-tick q Marcado > seg. directiva sobre baja tensión 73/23/CEE; ejecuciones filtradas además seg. directiva CEM 89/336/CEE Pesos y dimensiones Tamaño constructivo (FS) A x A x P, máx. (mm) Peso aprox. (kg) (sin accesorios) A 173 x 73 x 149 1,3 B 202 x 149 x 172 3,4 C 245 x 185 x 195 5,7 D 520 x 275 x 245 17 E 650 x 275 x 245 22 F sin filtro 850 x 350 x 320 56 F con filtro 1150 x 350 x 320 75 FX 1555 x 330 x 360 110 GX 1875 x 330 x 560 190 4/6 Siemens DA 51.2 · 2002
  • 59.
    MICROMASTER 440 Datos técnicos s Datos de reducción de potencia (derating) Frecuencia de pulsación Potencia Corriente asignada de salida en A para una frecuencia de pulsación de kW 4 kHz 6 kHz 8 kHz 10 kHz 12 kHz 14 kHz 16 kHz Tensión de red 1/3 AC 200 V 0,12 a 5,5 Los valores corresponden a valores estándar de 4 kHz. Sin reducción de potencia, porque el estándar son 16 kHz. 7,5 28,0 26,6 25,2 22,4 19,6 16,8 14,0 11 42,0 37,8 33,6 29,4 25,2 21,0 16,8 15 54,0 48,6 43,2 37,8 32,4 27,0 21,6 18,5 68,0 64,6 61,2 54,4 47,6 40,8 34,0 22 80,0 72,0 64,0 56,0 48,0 40,0 32,0 30 104,0 91,0 78,0 70,2 62,4 57,2 52,0 37 130,0 113,8 97,5 87,8 78,0 71,5 65,0 45 154,0 134,8 115,5 104,0 92,4 84,7 77,0 Tensión de red 3 AC 400 V 0,37 1,3 1,3 1,3 1,3 1,3 1,2 1,0 0,55 1,7 1,7 1,7 1,6 1,5 1,4 1,2 0,75 2,2 2,2 2,2 2,0 1,8 1,5 1,3 1,1 3,1 2,9 2,8 2,5 2,2 1,9 1,6 1,5 4,1 3,7 3,3 2,9 2,5 2,1 1,6 2,2 5,9 5,6 5,3 4,7 4,1 3,5 3,0 3,0 7,7 6,9 6,2 5,4 4,6 3,9 3,1 4,0 10,2 9,2 8,2 7,1 6,1 5,1 4,1 5,5 13,2 11,9 10,6 9,2 7,9 6,6 5,3 7,5 19,0 18,1 17,1 15,2 13,3 11,4 9,5 11,0 26,0 23,4 20,8 18,2 15,6 13,0 10,4 15,0 32,0 30,4 28,8 25,6 22,4 19,2 16,0 18,5 38,0 34,2 30,4 26,6 22,8 19,0 15,2 22 45,0 40,5 36,0 31,5 27,0 22,5 18,0 30 62,0 58,9 55,8 49,6 43,4 37,2 31,0 37 75,0 67,5 60,0 52,5 45,0 37,5 30,0 45 90,0 76,5 63,0 51,8 40,5 33,8 27,0 55 75 90 110 110,0 145,0 178,0 205,0 93,5 112,4 131,5 151,4 77,0 79,8 101,1 116,5 63,3 68,9 – – 49,5 58,0 – – 41,3 50,8 – – 33,0 43,5 – – 4 132 250,0 184,7 142,1 – – – – 160 302,0 223,1 171,6 – – – – 200 370,0 273,3 210,2 – – – – Tensión de red 3 AC 500 V 0,75 1,4 1,2 1,0 0,8 0,7 0,6 0,6 1,5 2,7 2,2 1,6 1,4 1,1 0,9 0,8 2,2 3,9 2,9 2,0 1,6 1,2 1,0 0,8 4,0 6,1 4,6 3,1 2,4 1,8 1,5 1,2 5,5 9,0 6,8 4,5 3,6 2,7 2,3 1,8 7,5 11,0 8,8 6,6 5,5 4,4 3,9 3,3 11,0 17,0 12,8 8,5 6,8 5,1 4,3 3,4 15,0 22,0 17,6 13,2 11,0 8,8 7,7 6,6 18,5 27,0 20,3 13,5 10,8 8,1 6,8 5,4 22 32,0 24,0 16,0 12,8 9,6 8,0 6,4 30 41,0 32,8 24,6 20,5 16,4 14,4 12,3 37 52,0 39,0 26,0 20,8 15,6 13,0 10,4 45 62,0 52,7 43,4 40,3 37,2 32,6 27,9 55 77,0 67,4 57,8 52,0 46,2 42,4 38,5 75 99,0 84,2 69,3 64,4 59,4 52,0 44,6 Siemens DA 51.2 · 2002 4/7
  • 60.
    MICROMASTER 440 Datos técnicos s Datos de reducción de potencia (derating) (continuación) Temperatura de servicio Convertidores 0,12 kW a 0,75 kW Convertidores 90 kW a 200 kW CDA51-5026a C DA51-5047 100 100 Corriente asignada de salida Corriente asignada de salida % CT 85 80 80 VT % 60 60 50 40 40 20 20 0 0 -10 0 10 20 30 40 50 60 °C 70 0 10 20 30 40 45 °C 55 Temperatura de trabajo Temperatura de trabajo Altitud de instalación sobre el nivel del mar Corriente de salida admisible en % de la corriente de salida asignada Convertidores 0,12 kW a 75 kW Convertidores 90 kW a 200 kW C DA51-5018c CDA51-5046 100 100 Corriente asignada de salida Corriente asignada de salida % 85 80 80 % 60 60 40 40 20 20 0 0 0 1000 2000 3000 m 4000 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Altura sobre el nivel del mar 4 Tensión de red admisible en % de la máx. tensión de red posible Convertidores 0,12 kW a 75 kW Convertidores 90 kW a 200 kW C DA51-5019b C DA51-5019b 100 100 Tensión de red Tensión de red % % 80 80 77 77 60 60 40 40 20 20 0 0 0 1000 2000 3000 m 4000 0 1000 2000 3000 m 4000 Altura sobre el nivel del mar Altura sobre el nivel del mar 4/8 Siemens DA 51.2 · 2002
  • 61.

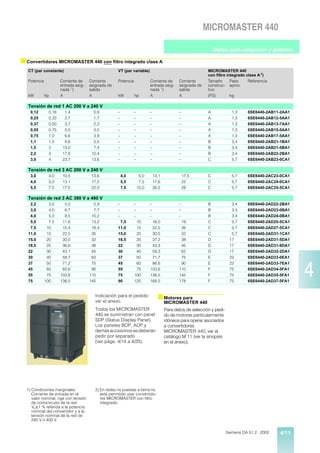

    MICROMASTER 440 Datos para selección y pedidos s Convertidores MICROMASTER 440 sin filtro CT (par constante) VT (par variable) MICROMASTER 440 sin filtro Potencia Corriente de Corriente asig- Potencia Corriente de Corriente asig- Tamaño Peso Referencia entrada asig- nada de salida entrada asig- nada de salida construc- aprox. nada 1) nada 1) tivo kW hp A A kW hp A A (FS) kg Tensión de red 1 AC 200 V a 240 V 0,12 0,16 1,4 0,9 – – – – A 1,3 6SE6440-2UC11-2AA1 0,25 0,33 2,7 1,7 – – – – A 1,3 6SE6440-2UC12-5AA1 0,37 0,50 3,7 2,3 – – – – A 1,3 6SE6440-2UC13-7AA1 0,55 0,75 5,0 3,0 – – – – A 1,3 6SE6440-2UC15-5AA1 0,75 1,0 6,6 3,9 – – – – A 1,3 6SE6440-2UC17-5AA1 1,1 1,5 9,6 5,5 – – – – B 3,3 6SE6440-2UC21-1BA1 1,5 2 13,0 7,4 – – – – B 3,3 6SE6440-2UC21-5BA1 2,2 3 17,6 10,4 – – – – B 3,3 6SE6440-2UC22-2BA1 3,0 4 23,7 13,6 – – – – C 5,5 6SE6440-2UC23-0CA1 Tensión de red 3 AC 200 V a 240 V 0,12 0,16 0,6 0,9 – – – – A 1,3 6SE6440-2UC11-2AA1 0,25 0,33 1,1 1,7 – – – – A 1,3 6SE6440-2UC12-5AA1 0,37 0,50 1,6 2,3 – – – – A 1,3 6SE6440-2UC13-7AA1 0,55 0,75 2,1 3,0 – – – – A 1,3 6SE6440-2UC15-5AA1 0,75 1,0 2,9 3,9 – – – – A 1,3 6SE6440-2UC17-5AA1 1,1 1,5 4,1 5,5 – – – – B 3,3 6SE6440-2UC21-1BA1 1,5 2,0 5,6 7,4 – – – – B 3,3 6SE6440-2UC21-5BA1 2,2 3,0 7,6 10,4 – – – – B 3,3 6SE6440-2UC22-2BA1 3,0 4,0 10,5 13,6 – – – – C 5,5 6SE6440-2UC23-0CA1 4,0 5,0 13,1 17,5 5,5 7,5 17,6 22 C 5,5 6SE6440-2UC24-0CA1 5,5 7,5 17,5 22 7,5 10 26,5 28 C 5,5 6SE6440-2UC25-5CA1 7,5 10 25,3 28 11,0 15 38,4 42 D 17 6SE6440-2UC27-5DA1 11,0 15 37,0 42 15,0 20 50,3 54 D 16 6SE6440-2UC31-1DA1 15,0 20 48,8 54 18,5 25 61,5 68 D 16 6SE6440-2UC31-5DA1 18,5 25 61,0 68 22 30 70,8 80 E 20 6SE6440-2UC31-8EA1 22 30 69,4 80 30 40 96,2 104 E 20 6SE6440-2UC32-2EA1 30 40 94,1 104 37 50 114,1 130 F 55 6SE6440-2UC33-0FA1 37 50 110,6 130 45 60 134,9 154 F 55 6SE6440-2UC33-7FA1 4 45 60 134,9 154 – – – – F 55 6SE6440-2UC34-5FA1 Tensión de red 3 AC 380 V a 480 V 0,37 0,50 1,1 1,3 – – – – A 1,3 6SE6440-2UD13-7AA1 0,55 0,75 1,4 1,7 – – – – A 1,3 6SE6440-2UD15-5AA1 0,75 1,0 1,9 2,2 – – – – A 1,3 6SE6440-2UD17-5AA1 1,1 1,5 2,8 3,1 – – – – A 1,3 6SE6440-2UD21-1AA1 1,5 2,0 3,9 4,1 – – – – A 1,3 6SE6440-2UD21-5AA1 2,2 3,0 5,0 5,9 – – – – B 3,3 6SE6440-2UD22-2BA1 3,0 4,0 6,7 7,7 – – – – B 3,3 6SE6440-2UD23-0BA1 4,0 5,0 8,5 10,2 – – – – B 3,3 6SE6440-2UD24-0BA1 5,5 7,5 11,6 13,2 7,5 10 16,0 19 C 5,5 6SE6440-2UD25-5CA1 7,5 10 15,4 19 11,0 15 22,5 26 C 5,5 6SE6440-2UD27-5CA1 11,0 15 22,5 26 15,0 20 30,5 32 C 5,5 6SE6440-2UD31-1CA1 15,0 20 30,0 32 18,5 25 37,2 38 D 16 6SE6440-2UD31-5DA1 18,5 25 36,6 38 22 30 43,3 45 D 16 6SE6440-2UD31-8DA1 22 30 43,1 45 30 40 59,3 62 D 16 6SE6440-2UD32-2DA1 30 40 58,7 62 37 50 71,7 75 E 20 6SE6440-2UD33-0EA1 37 50 71,2 75 45 60 86,6 90 E 20 6SE6440-2UD33-7EA1 45 60 85,6 90 55 75 103,6 110 F 56 6SE6440-2UD34-5FA1 55 75 103,6 110 75 100 138,5 145 F 56 6SE6440-2UD35-5FA1 75 100 138,5 145 90 125 168,5 178 F 56 6SE6440-2UD37-5FA1 90 125 168,5 178 110 150 204,5 205 FX 110 6SE6440-2UD38-8FA0 110 150 204,0 205 132 200 244,5 250 FX 110 6SE6440-2UD41-1FA0 132 200 244,5 250 160 250 296,4 302 GX 190 6SE6440-2UD41-3GA0 160 250 296,4 302 200 300 354,0 370 GX 190 6SE6440-2UD41-6GA0 200 300 354,0 370 250 350 442,0 477 GX 190 6SE6440-2UD42-0GA0 1) Condiciones marginales: sión de cortocircuito de la red tensión nominal de la red de Corriente de entrada en ³ Vk 1 % referida a la potencia 240 V ó 400 V ó 500 V. el valor nominal, rige con ten- nominal del convertidor y a la Siemens DA 51.2 · 2002 4/9
  • 62.
    MICROMASTER 440 Datos para selección y pedidos s Convertidores MICROMASTER 440 sin filtro (continuación) CT (par constante) VT (par variable) MICROMASTER 440 sin filtro Potencia Corriente de Corriente Potencia Corriente de Corriente Tamaño Peso Referencia entrada asig- asignada de entrada asig- asignada de construc- aprox. nada 1) salida nada 1) salida tivo kW hp A A kW hp A A (FS) kg Tensión de red 3 AC 500 V a 600 V 0,75 1,0 2,0 1,4 1,5 2,0 3,2 2,7 C 5,5 6SE6440-2UE17-5CA1 1,5 2,0 3,2 2,7 2,2 3,0 4,4 3,9 C 5,5 6SE6440-2UE21-5CA1 2,2 3,0 4,4 3,9 4,0 5,0 6,9 6,1 C 5,5 6SE6440-2UE22-2CA1 4,0 5,0 6,9 6,1 5,5 7,5 9,4 9 C 5,5 6SE6440-2UE24-0CA1 5,5 7,5 9,4 9 7,5 10 12,6 11 C 5,5 6SE6440-2UE25-5CA1 7,5 10 12,3 11 11,0 15 18,1 17 C 5,5 6SE6440-2UE27-5CA1 11,0 15 18,1 17 15,0 20 24,9 22 C 5,5 6SE6440-2UE31-1CA1 15,0 20 24,2 22 18,5 25 29,8 27 D 16 6SE6440-2UE31-5DA1 18,5 25 29,5 27 22 30 35,1 32 D 16 6SE6440-2UE31-8DA1 22 30 34,7 32 30 40 47,5 41 D 16 6SE6440-2UE32-2DA1 30 40 47,2 41 37 50 57,9 52 E 20 6SE6440-2UE33-0EA1 37 50 57,3 52 45 60 69,4 62 E 20 6SE6440-2UE33-7EA1 45 60 69,0 62 55 75 83,6 77 F 56 6SE6440-2UE34-5FA1 55 75 82,9 77 75 100 113,4 99 F 56 6SE6440-2UE35-5FA1 75 100 113,4 99 90 120 137,6 125 F 56 6SE6440-2UE37-5FA1 Indicación para el pedido: ver el anexo. s Motores para MICROMASTER 440 Todos los MICROMASTER Para datos de selección y 440 se suministran con panel pedido de motores particular- SDP (Status Display Panel). mente idóneos para operar Los paneles BOP, AOP y de- asociados a convertidores más accesorios se deberán MICROMASTER 440, ver el pedir por separado catálogo M 11 (ver la sinopsis (ver págs. 4/14 a 4/20). en el anexo). 4 1) Condiciones marginales: Corriente de entrada en el valor nominal, rige con tensión de cortocircuito de la red ³ Vk 1 % referida a la potencia nominal del convertidor y a la tensión nominal de la red de 240 V ó 400 V ó 500 V. 4/10 Siemens DA 51.2 · 2002
  • 63.
    MICROMASTER 440 Datos para selección y pedidos s Convertidores MICROMASTER 440 con filtro integrado clase A CT (par constante) VT (par variable) MICROMASTER 440 con filtro integrado clase A 2) Potencia Corriente de Corriente Potencia Corriente de Corriente Tamaño Peso Referencia entrada asig- asignada de entrada asig- asignada de construc- aprox. nada 1) salida nada 1) salida tivo kW hp A A kW hp A A (FS) kg Tensión de red 1 AC 200 V a 240 V 0,12 0,16 1,4 0,9 – – – – A 1,3 6SE6440-2AB11-2AA1 0,25 0,33 2,7 1,7 – – – – A 1,3 6SE6440-2AB12-5AA1 0,37 0,50 3,7 2,3 – – – – A 1,3 6SE6440-2AB13-7AA1 0,55 0,75 5,0 3,0 – – – – A 1,3 6SE6440-2AB15-5AA1 0,75 1,0 6,6 3,9 – – – – A 1,3 6SE6440-2AB17-5AA1 1,1 1,5 9,6 5,5 – – – – B 3,4 6SE6440-2AB21-1BA1 1,5 2 13,0 7,4 – – – – B 3,4 6SE6440-2AB21-5BA1 2,2 3 17,6 10,4 – – – – B 3,4 6SE6440-2AB22-2BA1 3,0 4 23,7 13,6 – – – – C 5,7 6SE6440-2AB23-0CA1 Tensión de red 3 AC 200 V a 240 V 3,0 4,0 10,5 13,6 4,0 5,0 13,1 17,5 C 5,7 6SE6440-2AC23-0CA1 4,0 5,0 13,1 17,5 5,5 7,5 17,6 22 C 5,7 6SE6440-2AC24-0CA1 5,5 7,5 17,5 22,0 7,5 10,0 26,5 28 C 5,7 6SE6440-2AC25-5CA1 Tensión de red 3 AC 380 V a 480 V 2,2 3,0 5,0 5,9 – – – – B 3,4 6SE6440-2AD22-2BA1 3,0 4,0 6,7 7,7 – – – – B 3,4 6SE6440-2AD23-0BA1 4,0 5,0 8,5 10,2 – – – – B 3,4 6SE6440-2AD24-0BA1 5,5 7,5 11,6 13,2 7,5 10 16,0 19 C 5,7 6SE6440-2AD25-5CA1 7,5 10 15,4 18,4 11,0 15 22,5 26 C 5,7 6SE6440-2AD27-5CA1 11,0 15 22,5 26 15,0 20 30,5 32 C 5,7 6SE6440-2AD31-1CA1 15,0 20 30,0 32 18,5 25 37,2 38 D 17 6SE6440-2AD31-5DA1 18,5 25 36,6 38 22 30 43,3 45 D 17 6SE6440-2AD31-8DA1 22 30 43,1 45 30 40 59,3 62 D 17 6SE6440-2AD32-2DA1 30 40 58,7 62 37 50 71,7 75 E 22 6SE6440-2AD33-0EA1 4 37 50 71,2 75 45 60 86,6 90 E 22 6SE6440-2AD33-7EA1 45 60 85,6 90 55 75 103,6 110 F 75 6SE6440-2AD34-5FA1 55 75 103,6 110 75 100 138,5 145 F 75 6SE6440-2AD35-5FA1 75 100 138,5 145 90 125 168,5 178 F 75 6SE6440-2AD37-5FA1 Indicación para el pedido: ver el anexo. s Motores para MICROMASTER 440 Todos los MICROMASTER Para datos de selección y pedi- 440 se suministran con panel do de motores particularmente SDP (Status Display Panel). idóneos para operar asociados Los paneles BOP, AOP y a convertidores demás accesorios se deberán MICROMASTER 440, ver el pedir por separado catálogo M 11 (ver la sinopsis (ver págs. 4/14 a 4/20). en el anexo). 1) Condiciones marginales: 2) En redes no puestas a tierra no Corriente de entrada en el está permitido usar convertido- valor nominal, rige con tensión res MICROMASTER con filtro de cortocircuito de la red integrado. ³ Vk 1 % referida a la potencia nominal del convertidor y a la tensión nominal de la red de 240 V ó 400 V. Siemens DA 51.2 · 2002 4/11
  • 64.
    MICROMASTER 440 Accesorios s Accesorios selectivos Filtro CEM clase A Filtro clase B con bajas Bobinas de conmutación Bobina de salida corrientes de derivación de red Filtro para convertidores sin Para reducir las corrientes filtro integrado para Filtro CEM para convertidores Las bobinas de conmutación capacitivas de equilibrado y 1 AC 200 V a 240 V, tamaños de red se aplican para alisar dV/dt en cables a motor • 3 AC 200 V a 240 V, A y B sin filtro CEM integrado picos de tensión o para puen- > 50 m (apantallados) ó tamaños constructivos A y B clase A. tear microcaídas debidas a la > 100 m (sin apantallar) se • 3 AC 380 V a 480 V, conmutación. ofrecen bobinas de salida. Dotado de este filtro el con- tamaño constructivo A. Además, este tipo de bobinas vertidor cumple la norma de reducen los efectos de las ar- Placa de conexión de Todos los demás convertido- emisiones EN 55 011, clase B. mónicas sobre el convertidor pantallas res pueden suministrarse con Las corrientes de derivación y la red. Si la impedancia de un filtro integrado clase A. se reducen a < 3,5 mA. Disponible para convertidores red es < 1 %, se debe colocar con tamaño constructivo A, B, Los requerimientos se cum- Los requerimientos se cum- una bobina de conmutación C. Los convertidores con plen con cables apantallados plen con cables apantallados de red para reducir los picos cajas a partir del tamaño D ya con una longitud máx. de con una longitud máx. de 5 m. de corriente. tienen integrada la placa de 25 m. Corrientes de derivación: Conforme a las prescripcio- conexión de pantallas. nes de la EN 61 000-3-2 Filtro CEM clase B Las corrientes de defecto a Este componente simplifica el “Valores límite para corrientes tierra de los convertidores conexionado de las pantallas Filtro para convertidores armónicas con corriente de sin filtro integrado para con/sin filtro (integrado/ externo) pueden sobrepasar £ entrada al aparato de 16 A de los cables de potencia y mando, lo que garantiza una por fase”, hay aspectos parti- • 3 AC 200 V a 240 V, 30 mA. En la práctica, los va- compatibilidad electromag- culares para los accionamien- tamaños constructivos A y B lores característicos quedan nética óptima. Con ello se tos con 250 W a 550 W y ali- entre 10 mA y 50 mA. Los va- cumple la directiva NEMA 1. • 3 AC 380 V a 480 V, mentaciones de red monofási- lores exactos dependen de la tamaño constructivo A. cas de 230 V que se emplean configuración, el entorno y la en aplicaciones no industria- Dotado de este filtro el con- longitud de los cables. No se les (primer entorno). vertidor cumple la norma de puede garantizar un servicio emisiones EN 55 011, clase B. exento de anomalías con inte- Para aparatos con 250 W y rruptores diferenciales con 370 W, o bien se deberán Los requerimientos se cum- una sensibilidad de 30 mA. montar las bobinas de entrada plen con cables apantallados Por el contrario, es posible el recomendadas, o bien se ha- con una longitud máx. de servicio en interruptores dife- brá de solicitar un permiso de 25 m. renciales con una sensibilidad la empresa abastecedora de de 300 mA. Consultar los de- electricidad para conectar a la Filtro CEM adicional clase B talles en las instrucciones de red pública de abastecimien- 4 Disponibles para convertido- res con filtro CEM integrado clase A, tamaños A, B, C. Dotado de este filtro el con- uso. to eléctrico. Para aparatos de uso profe- sional con una potencia de conexión > 1 kW no están actualmente definidos vertidor cumple la norma de valores límite en la norma emisiones EN 55 011, clase B. EN 61 000-3-2, por lo que los Los requerimientos se cum- ³ convertidores con 0,75 kW plen con cables apantallados satisfacen la norma con una longitud máx. de EN 61 000-3-2. 25 m. 4/12 Siemens DA 51.2 · 2002
  • 65.
    MICROMASTER 440 Accesorios s Accesorios generales Basic Operator Panel (BOP) un panel AOP para varios con- Módulo evaluador de gene- Kit para montaje en puerta vertidores”, el panel AOP ofre- rador de impulsos de un panel para converti- El panel BOP permite efectuar ce una comunicación en bus dores individuales ajustes personalizados de El módulo generador de im- de hasta 30 convertidores con parámetros. Los valores y las pulsos permite conectar los Para fijar un panel de opera- una velocidad de transmisión unidades se visualizan en un más extendidos generadores dor en la puerta de un armario. de 38 kbaudios. (RS485, display de 5 dígitos. de impulsos digitales directa- Tipo de protección IP 56. In- USS). mente al convertidor. cluye una tarjeta adaptadora El panel AOP le asiste en las de cable con bornes sin torni- Ofrece las siguientes funcio- tareas de servicio y en las fun- llo para poder aplicar el pro- nes: ciones de descarga y carga pio cable del usuario. de juegos de parámetros s Par total con velocidad cero completos. s Regulación de velocidad Kit para montaje en puerta lineal con alta precisión de un panel AOP para varios Para poder acceder a todos s Mayor dinámica de la regu- convertidores (USS) los parámetros del converti- dor MICROMASTER 440 se lación de la velocidad y Para fijar un panel AOP en la requiere el nuevo panel AOP del par de giro. puerta de un armario. Tipo de (referencia: 6SE6400-0AP00- Este módulo se puede em- protección IP 56. El panel 0AA1). plear con generadores de AOP puede comunicarse con impulsos HTL y TTL (High- varios convertidores a través Basic Operator Panel (BOP) Módulo PROFIBUS voltage Transistor Logic, 24 V del protocolo USS, RS-485. y Transistor Logic, 5 V). El cable de conexión tetrapo- Un BOP puede utilizarse para Para obtener una conexión a lar del panel AOP a las co- varios convertidores. Puede PROFIBUS completa con una Kit de conexión PC - nexiones RS-485 del converti- enchufarse directamente en el velocidad ˆ 12 Mbaudios. convertidor dor y el regletero de 24 V de convertidor o montarse en una El convertidor puede contro- usuario no está incluido en el puerta de armario utilizando el larse a distancia a través del Para poder controlar un con- suministro. kit correspondiente. módulo PROFIBUS. Con un vertidor directamente desde panel – enchufado en el mó- un PC cuando éste tiene Advanced Operator Panel Programas de puesta en dulo PROFIBUS – es posible instalado el software corres- (AOP) servicio combinar mando a distancia y pondiente (p. ej. STARTER). mando local. El módulo Tarjeta adaptadora RS-232 • STARTER El panel AOP permite leer y PROFIBUS puede alimentarse aislada para establecer una es un software de puesta en modificar cómodamente pa- externamente con DC 24 V, conexión punto a punto servicio asistido gráfica- rámetros del MICROMASTER con lo que permanece activo segura con un PC. Incluye mente para convertidores 440. A diferencia del BOP, los aunque se desconecte el con- un conector sub-D y un cable de frecuencia parámetros se pueden repre- vertidor de la red. estándar RS-232 (3 m). MICROMASTER 410/420/ sentar directamente en varios idiomas, con el valor y el sig- nificado en texto explícito, desplazando (scroll) rápida- mente la dirección. Las conexiones se establecen a través de un conector Sub- D de 9 polos (suministrable como accesorio). Kit de conexión PC - panel AOP Para conectar un PC a un pa- 430/440 bajo Windows NT/ 2000. Se pueden leer, modi- ficar, memorizar, cargar e imprimir las listas de pará- 4 metros. nel AOP. Ofrece la posibilidad Módulo DeviceNet de programar en modo offline • DriveMonitor convertidores y archivar jue- es un software de puesta en Para la interconexión en red gos de parámetros. Incluye un servicio para parametrizar de los convertidores con el kit de fijación en escritorio los convertidores de sistema de bus de campo para un panel AOP, un cable frecuencia. Este programa DeviceNet, muy extendido en estándar RS-232 (3 m) con co- funciona bajo Windows 95/ el mercado americano. Se nectores Sub-D y una fuente 98/NT/2000. puede alcanzar una velocidad de transmisión de máx. de alimentación universal. Ambos programas forman 500 kbaudios. El convertidor parte del CD-ROM de la docu- puede controlarse a distancia mentación que se adjunta con a través del módulo cada convertidor en el envase DeviceNet. Con un panel – del producto. Advanced Operator Panel (AOP) enchufado en el módulo El panel AOP se enchufa di- DeviceNet – es posible combi- rectamente en el convertidor, nar mando a distancia y man- o se comunica con el conver- do local. tidor a través de un kit de mon- La conexión al bus DeviceNet taje para puertas. Junto con el se efectúa a través de un co- “kit para montaje en puerta de nector de 5 polos enchufable con bornes. Siemens DA 51.2 · 2002 4/13
  • 66.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios selectivos Los accesorios aquí indicados El convertidor y los accesorios Toda la gama de accesorios (filtros, bobinas, resistencias de asociados tienen la misma está certificada conforme freno (choppers), placas de co- tensión asignada. a u, exceptuando los fusi- nexión de pantallas, fusibles e bles. Los fusibles 3NE1 son interruptores automáticos) de- conformes a u (equivale a ben seleccionarse de acuerdo U). con el respectivo convertidor. Tensión Potencia Convertidor Referencia del accesorio de red sin filtro Filtro CEM Filtro CEM Filtro clase B con bajas kW Clase A Clase B corrientes de derivación 1 AC 200 V 0,12 6SE6440-2UC11-2AA1 – – 6SE6400-2FL01-0AB0 a 240 V 0,25 6SE6440-2UC12-5AA1 – – 0,37 6SE6440-2UC13-7AA1 – – 0,55 6SE6440-2UC15-5AA1 – – 0,75 6SE6440-2UC17-5AA1 – – 1,1 6SE6440-2UC21-1BA1 – – 6SE6400-2FL02-6BB0 1,5 6SE6440-2UC21-5BA1 – – 2,2 6SE6440-2UC22-2BA1 – – 3,0 6SE6440-2UC23-0CA1 – – – 3 AC 200 V 0,12 6SE6440-2UC11-2AA1 6SE6400-2FA00-6AD0 6SE6400-2FB00-6AD0 – a 240 V 0,25 6SE6440-2UC12-5AA1 – 0,37 6SE6440-2UC13-7AA1 – 0,55 6SE6440-2UC15-5AA1 – 0,75 6SE6440-2UC17-5AA1 – 1,1 6SE6440-2UC21-1BA1 6SE6400-2FA01-4BC0 6SE6400-2FB01-4BC0 – 1,5 6SE6440-2UC21-5BA1 – 2,2 6SE6440-2UC22-2BA1 – 3,0 6SE6440-2UC23-0CA1 – – – 4,0 6SE6440-2UC24-0CA1 – – – 5,5 6SE6440-2UC25-5CA1 – – – 7,5 6SE6440-2UC27-5DA1 – – – 11,0 6SE6440-2UC31-1DA1 – – – 15,0 6SE6440-2UC31-5DA1 – – – 18,5 6SE6440-2UC31-8EA1 – – – 22 6SE6440-2UC32-2EA1 – – – 30 6SE6440-2UC33-0FA1 – – – 37 6SE6440-2UC33-7FA1 – – – 45 6SE6440-2UC34-5FA1 – – – 3 AC 380 V 0,37 6SE6440-2UD13-7AA1 6SE6400-2FA00-6AD0 6SE6400-2FB00-6AD0 – a 480 V 0,55 6SE6440-2UD15-5AA1 – 0,75 6SE6440-2UD17-5AA1 – 4 1,1 6SE6440-2UD21-1AA1 – 1,5 6SE6440-2UD21-5AA1 – 2,2 6SE6440-2UD22-2BA1 – – – 3,0 6SE6440-2UD23-0BA1 – – – 4,0 6SE6440-2UD24-0BA1 – – – 5,5 6SE6440-2UD25-5CA1 – – – 7,5 6SE6440-2UD27-5CA1 – – – 11,0 6SE6440-2UD31-1CA1 – – – 15,0 6SE6440-2UD31-5DA1 – – – 18,5 6SE6440-2UD31-8DA1 – – – 22 6SE6440-2UD32-2DA1 – – – 30 6SE6440-2UD33-0EA1 – – – 37 6SE6440-2UD33-7EA1 – – – 45 6SE6440-2UD34-5FA1 – – – 55 6SE6440-2UD35-5FA1 – – – 75 6SE6440-2UD37-5FA1 – – – 90 6SE6440-2UD38-8FA0 consultar – – 110 6SE6440-2UD41-1FA0 – – 132 6SE6440-2UD41-3GA0 – – 160 6SE6440-2UD41-6GA0 – – 200 6SE6440-2UD42-0GA0 – – 3 AC 500 V 0,75 6SE6440-2UE17-5CA1 – – – a 600 V 1,5 6SE6440-2UE21-5CA1 – – – 2,2 6SE6440-2UE22-2CA1 – – – 4,0 6SE6440-2UE24-0CA1 – – – 5,5 6SE6440-2UE25-5CA1 – – – 7,5 6SE6440-2UE27-5CA1 – – – 11,0 6SE6440-2UE31-1CA1 – – – 15,0 6SE6440-2UE31-5DA1 – – – 18,5 6SE6440-2UE31-8DA1 – – – 22 6SE6440-2UE32-2DA1 – – – 30 6SE6440-2UE33-0EA1 – – – 37 6SE6440-2UE33-7EA1 – – – 45 6SE6440-2UE34-5FA1 – – – 55 6SE6440-2UE35-5FA1 – – – 75 6SE6440-2UE37-5FA1 – – – 4/14 Siemens DA 51.2 · 2002
  • 67.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión Potencia Convertidor Referencia del accesorio de red sin filtro Bobina de Bobina de salida Resistencia de freno kW conmutación de red 1 AC 200 V 0,12 6SE6440-2UC11-2AA1 6SE6400-3CC00-4AB0 6SE6400-3TC00-4AD0 6SE6400-4BC05-0AA0 a 240 V 0,25 6SE6440-2UC12-5AA1 0,37 6SE6440-2UC13-7AA1 6SE6400-3CC01-0AB0 0,55 6SE6440-2UC15-5AA1 0,75 6SE6440-2UC17-5AA1 1,1 6SE6440-2UC21-1BA1 6SE6400-3CC02-6BB0 6SE6400-3TC01-0BD0 6SE6400-4BC11-2BA0 1,5 6SE6440-2UC21-5BA1 2,2 6SE6440-2UC22-2BA1 3,0 6SE6440-2UC23-0CA1 6SE6400-3CC03-5CB0 6SE6400-3TC03-2CD0 6SE6400-4BC12-5CA0 3 AC 200 V 0,12 6SE6440-2UC11-2AA1 6SE6400-3CC00-3AC0 6SE6400-3TC00-4AD0 6SE6400-4BC05-0AA0 a 240 V 0,25 6SE6440-2UC12-5AA1 0,37 6SE6440-2UC13-7AA1 6SE6400-3CC00-5AC0 0,55 6SE6440-2UC15-5AA1 0,75 6SE6440-2UC17-5AA1 1,1 6SE6440-2UC21-1BA1 6SE6400-3CC00-8BC0 6SE6400-3TC01-0BD0 6SE6400-4BC11-2BA0 1,5 6SE6440-2UC21-5BA1 6SE6400-3CC01-4BD0 2,2 6SE6440-2UC22-2BA1 3,0 6SE6440-2UC23-0CA1 6SE6400-3CC01-7CC0 6SE6400-3TC03-2CD0 6SE6400-4BC12-5CA0 4,0 6SE6440-2UC24-0CA1 6SE6400-3CC03-5CD0 6SE6400-4BC13-0CA0 5,5 6SE6440-2UC25-5CA1 7,5 6SE6440-2UC27-5DA1 6SE6400-3CC05-2DD0 6SE6400-3TC02-8DC0 6SE6400-4BC18-0DA0 11,0 6SE6440-2UC31-1DA1 6SE6400-3TC05-4DD0 15,0 6SE6440-2UC31-5DA1 18,5 6SE6440-2UC31-8EA1 6SE6400-3CC08-8EC0 6SE6400-3TC08-0ED0 6SE6400-4BC21-2EA0 22 6SE6440-2UC32-2EA1 30 6SE6440-2UC33-0FA1 6SE6400-3CC11-7FD0 6SE6400-3TC15-4FD0 6SE6400-4BC22-5FA0 37 6SE6440-2UC33-7FA1 45 6SE6440-2UC34-5FA1 3 AC 380 V 0,37 6SE6440-2UD13-7AA1 6SE6400-3CC00-2AD0 6SE6400-3TC00-4AD0 6SE6400-4BD11-0AA0 a 480 V 0,55 6SE6440-2UD15-5AA1 0,75 6SE6440-2UD17-5AA1 6SE6400-3CC00-4AD0 1,1 1,5 2,2 3,0 4,0 6SE6440-2UD21-1AA1 6SE6440-2UD21-5AA1 6SE6440-2UD22-2BA1 6SE6440-2UD23-0BA1 6SE6440-2UD24-0BA1 6SE6400-3CC00-6AD0 6SE6400-3CC01-0BD0 6SE6400-3CC01-4BD0 6SE6400-3TC01-0BD0 6SE6400-4BD12-0BA0 4 5,5 6SE6440-2UD25-5CA1 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 6SE6400-4BD16-5CA0 7,5 6SE6440-2UD27-5CA1 11,0 6SE6440-2UD31-1CA1 6SE6400-3CC03-5CD0 15,0 6SE6440-2UD31-5DA1 6SE6400-3CC04-4DD0 6SE6400-3TC05-4DD0 6SE6400-4BD21-2DA0 18,5 6SE6440-2UD31-8DA1 6SE6400-3TC03-8DD0 22 6SE6440-2UD32-2DA1 6SE6400-3CC05-2DD0 6SE6400-3TC05-4DD0 30 6SE6440-2UD33-0EA1 6SE6400-3CC08-3ED0 6SE6400-3TC08-0ED0 6SE6400-4BD22-2EA0 37 6SE6440-2UD33-7EA1 6SE6400-3TC07-5ED0 45 6SE6440-2UD34-5FA1 6SE6400-3CC11-2FD0 6SE6400-3TC14-5FD0 6SE6400-4BD24-0FA0 55 6SE6440-2UD35-5FA1 6SE6400-3TC15-4FD0 75 6SE6440-2UD37-5FA1 6SE6400-3CC11-7FD0 6SE6400-3TC14-5FD0 90 6SE6440-2UD38-8FA0 6SL3000-0CE32-3AA0 en preparación – 110 6SE6440-2UD41-1FA0 6SL3000-0CE32-8AA0 – 132 6SE6440-2UD41-3GA0 6SL3000-0CE33-3AA0 – 160 6SE6440-2UD41-6GA0 6SL3000-0CE35-1AA0 – 200 6SE6440-2UD42-0GA0 – 3 AC 500 V 0,75 6SE6440-2UE17-5CA1 – 6SE6400-3TC03-2CD0 6SE6400-4BE14-5CA0 a 600 V 1,5 6SE6440-2UE21-5CA1 – 2,2 6SE6440-2UE22-2CA1 – 4,0 6SE6440-2UE24-0CA1 – 5,5 6SE6440-2UE25-5CA1 – 7,5 6SE6440-2UE27-5CA1 – 6SE6400-4BE16-5CA0 11,0 6SE6440-2UE31-1CA1 – 15,0 6SE6440-2UE31-5DA1 6SE6400-3CC04-4DD0 6SE6400-3TC02-2DE0 6SE6400-4BE21-3DA0 18,5 6SE6440-2UE31-8DA1 6SE6400-3TC02-7DE0 22 6SE6440-2UE32-2DA1 6SE6400-3TC03-2DE0 30 6SE6440-2UE33-0EA1 6SE6400-3CC08-3ED0 6SE6400-3TC05-2EE0 6SE6400-4BE21-8EA0 37 6SE6440-2UE33-7EA1 45 6SE6440-2UE34-5FA1 6SE6400-3CC11-2FD0 6SE6400-3TC06-2FE0 6SE6400-4BE24-2FA0 55 6SE6440-2UE35-5FA1 6SE6400-3TC08-8FE0 75 6SE6440-2UE37-5FA1 Siemens DA 51.2 · 2002 4/15
  • 68.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios selectivos (continuación) l Para el entorno americano se requieren fusibles listados en u como, p. ej., la serie de fusibles Class NON de Bussmann. Tensión Potencia Convertidor Referencia del accesorio de red sin filtro Placa de conexión de Fusibles (ver catálogo NS K) Interruptor automático kW pantallas 3NA3 3NE1 (U) (ver catálogo NS K) 1 AC 200 V 0,12 6SE6440-2UC11-2AA1 6SE6400-0GP00-0AA0 3NA3803 l 3RV1021-1DA10 a 240 V 0,25 6SE6440-2UC12-5AA1 3RV1021-1GA10 0,37 6SE6440-2UC13-7AA1 3RV1021-1HA10 0,55 6SE6440-2UC15-5AA1 3NA3805 3RV1021-1KA10 0,75 6SE6440-2UC17-5AA1 3RV1021-4AA10 1,1 6SE6440-2UC21-1BA1 6SE6400-0GP00-0BA0 3NA3807 3RV1021-4BA10 1,5 6SE6440-2UC21-5BA1 3RV1031-4EA10 2,2 6SE6440-2UC22-2BA1 3NA3810 3RV1031-4FA10 3,0 6SE6440-2UC23-0CA1 6SE6400-0GP00-0CA0 3NA3812 3RV1031-4HA10 3 AC 200 V 0,12 6SE6440-2UC11-2AA1 6SE6400-0GP00-0AA0 3NA3803 l 3RV1021-1BA10 a 240 V 0,25 6SE6440-2UC12-5AA1 3RV1021-1DA10 0,37 6SE6440-2UC13-7AA1 3RV1021-1FA10 0,55 6SE6440-2UC15-5AA1 3NA3805 3RV1021-1GA10 0,75 6SE6440-2UC17-5AA1 3RV1021-1HA10 1,1 6SE6440-2UC21-1BA1 6SE6400-0GP00-0BA0 3NA3807 3RV1021-1KA10 1,5 6SE6440-2UC21-5BA1 3RV1021-4AA10 2,2 6SE6440-2UC22-2BA1 3NA3810 3RV1021-4CA10 3,0 6SE6440-2UC23-0CA1 6SE6400-0GP00-0CA0 3RV1031-4EA10 4,0 6SE6440-2UC24-0CA1 3NA3812 3RV1031-4FA10 5,5 6SE6440-2UC25-5CA1 3NA3814 3RV1031-4HA10 7,5 6SE6440-2UC27-5DA1 integrado de serie 3NA3820 3NE1817-0 3RV1042-4JA10 11,0 6SE6440-2UC31-1DA1 3NA3824 3NE1820-0 3RV1042-4LA10 15,0 6SE6440-2UC31-5DA1 3VL1712- . DD33- . . . . 18,5 6SE6440-2UC31-8EA1 3NA3830 3NE1021-0 22 6SE6440-2UC32-2EA1 3NE1022-0 3VL1716- . DD33- . . . . 30 6SE6440-2UC33-0FA1 3NA3836 3NE1224-0 3VL3720- . DC36- . . . . 37 6SE6440-2UC33-7FA1 3NA3140 3NE1225-0 3VL3725- . DC36- . . . . 45 6SE6440-2UC34-5FA1 3VL4731- . DC36- . . . . 3 AC 380 V 0,37 6SE6440-2UD13-7AA1 6SE6400-0GP00-0AA0 3NA3003 l 3RV1021-1CA10 a 480 V 0,55 6SE6440-2UD15-5AA1 3RV1021-1DA10 0,75 6SE6440-2UD17-5AA1 3RV1021-1FA10 4 1,1 1,5 2,2 3,0 4,0 6SE6440-2UD21-1AA1 6SE6440-2UD21-5AA1 6SE6440-2UD22-2BA1 6SE6440-2UD23-0BA1 6SE6440-2UD24-0BA1 6SE6400-0GP00-0BA0 3NA3005 3NA3007 3RV1021-1GA10 3RV1021-1JA10 3RV1021-1KA10 3RV1021-4AA10 3RV1021-4BA10 5,5 6SE6440-2UD25-5CA1 6SE6400-0GP00-0CA0 3RV1031-4EA10 7,5 6SE6440-2UD27-5CA1 3NA3012 3RV1031-4FA10 11,0 6SE6440-2UD31-1CA1 3NA3014 3RV1031-4HA10 15,0 6SE6440-2UD31-5DA1 integrado de serie 3NA3020 3NE1817-0 3RV1042-4KA10 18,5 6SE6440-2UD31-8DA1 3NA3022 3NE1818-0 22 6SE6440-2UD32-2DA1 3NA3024 3NE1820-0 3RV1042-4MA10 30 6SE6440-2UD33-0EA1 3NA3030 3NE1021-0 3VL1712- . DD33- . . . . 37 6SE6440-2UD33-7EA1 3NA3032 3NE1022-0 3VL1716- . DD33- . . . . 45 6SE6440-2UD34-5FA1 3NA3036 3NE1224-0 3VL3720- . DC36- . . . . 55 6SE6440-2UD35-5FA1 3NE1225-0 3VL3725- . DC36- . . . . 75 6SE6440-2UD37-5FA1 3NA3140 3VL4731- . DC36- . . . . 90 6SE6440-2UD38-8FA0 – 3NE1227-0 consultar 110 6SE6440-2UD41-1FA0 – 3NE1230-0 132 6SE6440-2UD41-3GA0 – 3NE1332-0 160 6SE6440-2UD41-6GA0 – 3NE1333-0 200 6SE6440-2UD42-0GA0 – 3NE1435-0 3 AC 500 V 0,75 6SE6440-2UE17-5CA1 6SE6400-0GP00-0CA0 3NA3803-6 l 3RV1021-1DA10 a 600 V 1,5 6SE6440-2UE21-5CA1 3RV1021-1GA10 2,2 6SE6440-2UE22-2CA1 3RV1021-1JA10 4,0 6SE6440-2UE24-0CA1 3RV1021-4AA10 5,5 6SE6440-2UE25-5CA1 3NA3805-6 3RV1021-4BA10 7,5 6SE6440-2UE27-5CA1 3NA3810-6 3RV1021-4DA10 11,0 6SE6440-2UE31-1CA1 3NA3812-6 3RV1031-4FA10 15,0 6SE6440-2UE31-5DA1 integrado de serie 3NA3814-6 3NE1803-0 3RV1031-4HA10 18,5 6SE6440-2UE31-8DA1 3NA3820-6 3NE1817-0 3RV1042-4JA10 22 6SE6440-2UE32-2DA1 3NA3822-6 3NE1818-0 3RV1042-4KA10 30 6SE6440-2UE33-0EA1 3NA3824-6 3NE1820-0 3RV1042-4MA10 37 6SE6440-2UE33-7EA1 3VL1712- . DD33- . . . . 45 6SE6440-2UE34-5FA1 3NA3132-6 3NE1022-0 3VL1716- . DD33- . . . . 55 6SE6440-2UE35-5FA1 3VL3720- . DC36- . . . . 75 6SE6440-2UE37-5FA1 3NA3136-6 3NE1224-0 3VL3725- . DC36- . . . . 4/16 Siemens DA 51.2 · 2002
  • 69.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión Potencia Convertidor Referencia del accesorio de red con filtro clase A Filtro CEM adicional Bobina de Bobina de salida kW integrado clase B conmutación de red 1 AC 200 V 0,12 6SE6440-2AB11-2AA1 6SE6400-2FS01-0AB0 6SE6400-3CC00-4AB0 6SE6400-3TC00-4AD0 a 240 V 0,25 6SE6440-2AB12-5AA1 0,37 6SE6440-2AB13-7AA1 6SE6400-3CC01-0AB0 0,55 6SE6440-2AB15-5AA1 0,75 6SE6440-2AB17-5AA1 1,1 6SE6440-2AB21-1BA1 6SE6400-2FS02-6BB0 6SE6400-3CC02-6BB0 6SE6400-3TC01-0BD0 1,5 6SE6440-2AB21-5BA1 2,2 6SE6440-2AB22-2BA1 3,0 6SE6440-2AB23-0CA1 6SE6400-2FS03-5CB0 6SE6400-3CC03-5CB0 6SE6400-3TC03-2CD0 3 AC 200 V 3,0 6SE6440-2AC23-0CA1 6SE6400-2FS03-8CD0 6SE6400-3CC01-7CC0 6SE6400-3TC03-2CD0 a 240 V 4,0 6SE6440-2AC24-0CA1 6SE6400-3CC03-5CD0 5,5 6SE6440-2AC25-5CA1 3 AC 380 V 2,2 6SE6440-2AD22-2BA1 6SE6400-2FS01-6BD0 6SE6400-3CC01-0BD0 6SE6400-3TC01-0BD0 a 480 V 3,0 6SE6440-2AD23-0BA1 4,0 6SE6440-2AD24-0BA1 6SE6400-3CC01-4BD0 5,5 6SE6440-2AD25-5CA1 6SE6400-2FS03-8CD0 6SE6400-3CC02-2CD0 6SE6400-3TC03-2CD0 7,5 6SE6440-2AD27-5CA1 11,0 6SE6440-2AD31-1CA1 6SE6400-3CC03-5CD0 15,0 6SE6440-2AD31-5DA1 – 6SE6400-3CC04-4DD0 6SE6400-3TC05-4DD0 18,5 6SE6440-2AD31-8DA1 – 6SE6400-3TC03-8DD0 22 6SE6440-2AD32-2DA1 – 6SE6400-3CC05-2DD0 6SE6400-3TC05-4DD0 30 6SE6440-2AD33-0EA1 – 6SE6400-3CC08-3ED0 6SE6400-3TC08-0ED0 37 6SE6440-2AD33-7EA1 – 6SE6400-3TC07-5ED0 45 6SE6440-2AD34-5FA1 – 6SE6400-3CC11-2FD0 6SE6400-3TC14-5FD0 55 6SE6440-2AD35-5FA1 – 6SE6400-3TC15-4FD0 75 6SE6440-2AD37-5FA1 – 6SE6400-3CC11-7FD0 6SE6400-3TC14-5FD0 Tensión de red 1 AC 200 V Potencia kW 0,12 Convertidor con filtro clase A integrado 6SE6440-2AB11-2AA1 Referencia del accesorio Resistencia de freno 6SE6400-4BC05-0AA0 Placa de conexión de pantallas 6SE6400-0GP00-0AA0 4 a 240 V 0,25 6SE6440-2AB12-5AA1 0,37 6SE6440-2AB13-7AA1 0,55 6SE6440-2AB15-5AA1 0,75 6SE6440-2AB17-5AA1 1,1 6SE6440-2AB21-1BA1 6SE6400-4BC11-2BA0 6SE6400-0GP00-0BA0 1,5 6SE6440-2AB21-5BA1 2,2 6SE6440-2AB22-2BA1 3,0 6SE6440-2AB23-0CA1 6SE6400-4BC12-5CA0 6SE6400-0GP00-0CA0 3 AC 200 V 3,0 6SE6440-2AC23-0CA1 6SE6400-4BC12-5CA0 6SE6400-0GP00-0CA0 a 240 V 4,0 6SE6440-2AC24-0CA1 6SE6400-4BC13-0CA0 5,5 6SE6440-2AC25-5CA1 3 AC 380 V 2,2 6SE6440-2AD22-2BA1 6SE6400-4BD12-0BA0 6SE6400-0GP00-0BA0 a 480 V 3,0 6SE6440-2AD23-0BA1 4,0 6SE6440-2AD24-0BA1 5,5 6SE6440-2AD25-5CA1 6SE6400-4BD16-5CA0 6SE6400-0GP00-0CA0 7,5 6SE6440-2AD27-5CA1 11,0 6SE6440-2AD31-1CA1 15,0 6SE6440-2AD31-5DA1 6SE6400-4BD21-2DA0 integrado de serie 18,5 6SE6440-2AD31-8DA1 22 6SE6440-2AD32-2DA1 30 6SE6440-2AD33-0EA1 6SE6400-4BD22-2EA0 37 6SE6440-2AD33-7EA1 45 6SE6440-2AD34-5FA1 6SE6400-4BD24-0FA0 55 6SE6440-2AD35-5FA1 75 6SE6440-2AD37-5FA1 Siemens DA 51.2 · 2002 4/17
  • 70.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios selectivos (continuación) Tensión Potencia Convertidor Referencia del accesorio de red con filtro clase A Fusibles (ver el catálogo NS K) Interruptor automático kW integrado 3NA3 3NE1 (U) (ver catálogo NS K) 1 AC 200 V 0,12 6SE6440-2AB11-2AA1 3NA3803 l 3RV1021-1DA10 a 240 V 0,25 6SE6440-2AB12-5AA1 3RV1021-1GA10 0,37 6SE6440-2AB13-7AA1 3RV1021-1HA10 0,55 6SE6440-2AB15-5AA1 3NA3805 3RV1021-1KA10 0,75 6SE6440-2AB17-5AA1 3RV1021-4AA10 1,1 6SE6440-2AB21-1BA1 3NA3807 3RV1021-4BA10 1,5 6SE6440-2AB21-5BA1 3RV1031-4EA10 2,2 6SE6440-2AB22-2BA1 3NA3810 3RV1031-4FA10 3,0 6SE6440-2AB23-0CA1 3NA3812 3RV1031-4HA10 3 AC 200 V 3,0 6SE6440-2AC23-0CA1 3NA3810 l 3RV1031-4EA10 a 240 V 4,0 6SE6440-2AC24-0CA1 3NA3812 3RV1031-4FA10 5,5 6SE6440-2AC25-5CA1 3NA3814 3RV1031-4HA10 3 AC 380 V 2,2 6SE6440-2AD22-2BA1 3NA3005 l 3RV1021-1KA10 a 480 V 3,0 6SE6440-2AD23-0BA1 3RV1021-4AA10 4,0 6SE6440-2AD24-0BA1 3NA3007 3RV1021-4BA10 5,5 6SE6440-2AD25-5CA1 3RV1031-4EA10 7,5 6SE6440-2AD27-5CA1 3NA3012 3RV1031-4FA10 11,0 6SE6440-2AD31-1CA1 3NA3014 3RV1031-4HA10 15,0 6SE6440-2AD31-5DA1 3NA3020 3NE1817-0 3RV1042-4KA10 18,5 6SE6440-2AD31-8DA1 3NA3022 3NE1818-0 22 6SE6440-2AD32-2DA1 3NA3024 3NE1820-0 3RV1042-4MA10 30 6SE6440-2AD33-0EA1 3NA3030 3NE1021-0 3VL1712- . DD33- . . . . 37 6SE6440-2AD33-7EA1 3NA3032 3NE1022-0 3VL1716- . DD33- . . . . 4 45 6SE6440-2AD34-5FA1 3NA3036 3NE1224-0 3VL3720- . DC36- . . . . 55 6SE6440-2AD35-5FA1 3NE1225-0 3VL3725- . DC36- . . . . 75 6SE6440-2AD37-5FA1 3NA3140 3VL4731- . DC36- . . . . l Para el entorno americano se requieren fusibles listados en u como, p. ej., la serie de fusibles Class NON de Bussmann. 4/18 Siemens DA 51.2 · 2002
  • 71.
    MICROMASTER 440 Accesorios s Datos de pedido para accesorios generales Los accesorios aquí indicados son idóneos para todos los convertidores MICROMASTER 440. Accesorios Referencia Basic Operator Panel (BOP) 6SE6400-0BP00-0AA0 Advanced Operator Panel (AOP) 6SE6400-0AP00-0AA0 6SE6400-0AP00-0AA1 (suministrable desde mediados de 2002) Módulo PROFIBUS 6SE6400-1PB00-0AA0 Módulo DeviceNet 6SE6400-1DN00-0AA0 Módulo generador de impulsos 6SE6400-0EN00-0AA0 Conector de bus RS485/PROFIBUS 6GK1500-0FC00 Kit de conexión a PC 6SE6400-1PC00-0AA0 Kit de conexión PC - panel AOP 6SE6400-0PA00-0AA0 Kit para montaje en puerta de un panel para 6SE6400-0PM00-0AA0 convertidores individuales Kit para montaje en puerta de un panel AOP 6SE6400-0MD00-0AA0 para varios convertidores (USS) Datos técnicos de los módulos de comunicación Módulo PROFIBUS Módulo DeviceNet 6SE6400-1PB00-0AA0 6SE6400-1DN00-0AA0 Tamaño (alto x ancho x profundo) 161 mm x 73 mm x 46 mm 4 Grado de protección IP 20 Grado de contaminación 2 seg. IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante el funcionam. Robustez mecánica según DIN IEC 60 068-2-6 (estando bien montado el módulo) • en aplicación estacionaria desviación 0,15 mm en gama de frecuencias 10 Hz a 58 Hz aceleración 19,6 m/s2 en gama de frecuencias 58 Hz a 500 Hz • en transporte desviación 3,5 mm en gama de frecuencias 5 Hz a 9 Hz aceleración 9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz Clase climática (en funcionamiento) 3K3 según DIN IEC 60 721-3-3 Tipo de refrigeración natural por aire Temperatura ambiente y del medio refrigerante permitida • en funcionamiento –10 °C a +50 °C (14 °F a 122 °F) • en almacenamiento y transporte –25 °C a +70 °C (–13 °F a 158 °F) Humedad relativa del aire (humedad permisible) • en funcionamiento ˆ 85 % (condensación no permitida) • en almacenamiento y transporte ˆ 95 % Compatibilidad electromagnética Emisión según EN 55 011 (1991) Class A Inmunidad según IEC 60 801-3 y EN 61 000-4-3 Tensión de alimentación 6,5 V ± 5 %, máx. 300 mA, 6,5 V ± 5 %, máx. 300 mA interna del convertidor o interna del convertidor y 24 V ± 10 %, máx. 350 mA, externa 24 V, máx. 60 mA del bus DeviceNet Tensión de salida 5 V ± 10 %, máx. 100 mA, – alimentación con aislamiento galvánico • para el cierre del bus del interface serie o • para la alimentación de un OLP (Optical Link Plug) Velocidad de transmisión de datos máx. 12 Mbaudios 125, 250 y 500 kbaudios Siemens DA 51.2 · 2002 4/19
  • 72.
    MICROMASTER 440 Accesorios s Accesorios generales Datos técnicos del módulo evaluador de generadores de impulsos Módulo evaluador de generadores de impulsos 6SE6400-0EN00-0AA0 Tamaño (alto x ancho x profundo) 161 mm x 73 mm x 42 mm Grado de protección IP 20 Grado de contaminación 2 según IEC 60 664-1 (DIN VDE 0110/T1), no permiten condensación durante el funcionamiento Robustez mecánica según DIN IEC 60 068-2-6 (estando bien instalado el módulo) • en aplicación estacionaria desviación 0,15 mm en gama de frecuencias 10 Hz a 58 Hz aceleración 19,6 m/s2 en gama de frecuencias > 58 Hz a 500 Hz • en transporte desviación 3,5 mm en gama de frecuencias 5 Hz a 9 Hz aceleración 9,8 m/s2 en gama de frecuencias 9 Hz a 500 Hz Clase climática (en funcionamiento) 3K3 según DIN IEC 60 721-3-3 Tipo de refrigeración natural por aire Temperatura ambiente y del medio refrigerante permitida • en funcionamiento –10 °C a +50 °C (14 °F a 122 °F) • en almacenamiento y transporte –20 °C a +70 °C (–14 °F a 158 °F) Compatibilidad electromagnética Emisión según EN 55 011 (1991) Class A Inmunidad según IEC 60 801-3 y EN 61 000-4-3 4 Humedad relativa del aire (humedad permisible) • en funcionamiento • en almacenamiento y transporte Tensión de alimentación ˆ 85 % (condensación no permitida) ˆ95 % 5 V ± 5 %, 330 mA ó 18 V no estabilizada, 140 mA, protegida contra cortocircuitos Frecuencia de pulsación máx. 300 kHz s Documentación Tipo de documentación Idioma Referencia Paquete de documentación, multilingüe 6SE6400-5AD00-1AP0 incluido en el suministro de cada convertidor, contiene CD-ROM 1) y guía de iniciación 2) (en papel) Instrucciones de uso2) alemán 6SE6400-5AC00-0AP0 (en papel) inglés 6SE6400-5AC00-0BP0 francés 6SE6400-5AC00-0DP0 italiano 6SE6400-5AC00-0CP0 español 6SE6400-5AC00-0EP0 Lista de parámetros 2) alemán 6SE6400-5BB00-0AP0 (en papel) inglés 6SE6400-5BB00-0BP0 francés 6SE6400-5BB00-0DP0 italiano 6SE6400-5BB00-0CP0 español 6SE6400-5BB00-0EP0 1) El CD-ROM incluye instruc- 2) Disponible en la dirección ciones de uso, lista de pará- de Internet metros, programas de puesta http://www.siemens.com/ en servicio STARTER y micromaster. DriveMonitor, multilingües. 4/20 Siemens DA 51.2 · 2002
  • 73.
    MICROMASTER 440 Dibujos dimensionales s Convertidores MICROMASTER 440 Tamaño constructivo 1/3 AC 200 V a 240 V 3 AC 380 V a 480 V 3 AC 500 V a 600 V A 0,12 kW a 0,75 kW 0,37 kW a 1,5 kW – Las potencias indica- B 1,1 kW a 2,2 kW 2,2 kW a 4 kW – das son aplicables al modo CT. C 3 kW a 5,5 kW 5,5 kW a 11 kW 0,75 kW a 11 kW Plantilla de taladros y fijación (2,28) 58 173 (6,81) 160 (6,29) Perfil normalizado CDA51-5000d DA51-5007c 147 (57,79) 195 (7,68) Fijación con 2 tornillos M4, 2 tuercas M4, 2 arandelas M4 (5 149 7) ,8 o en perfil 73 (2,87) Par de apriete con arandela colocada: 2,5 Nm Convertidor tamaño A Espacio libre necesario para venti- Convertidor tamaño A lación arriba y abajo: 100 mm con placa de conexión de pantallas Plantilla de taladros 174 (6,85) 202 (7,95) DA51-5008b 258 (10,16) CDA51-5001d 138 (5,43) (6 172 Fijación con 7) 4 ,7 4 tornillos M4, 4 tuercas M4, 149 (5,87) 4 arandelas M4 Convertidor tamaño B Par de apriete con arandela Convertidor tamaño B colocada: 2,5 Nm con placa de conexión de pantallas Espacio libre necesario para venti- lación arriba y abajo: 100 mm Plantilla de taladros 204 (8,03) DA51-5009b 245 (9,65) CDA51-5002d 309 (12,16) 174 (6,85) Fijación con (7 195 4 tornillos M5, 4 tuercas M5, 8) ,6 4 arandelas M5 185 (7,28) Par de apriete con arandela Convertidor tamaño C colocada: 3,0 Nm Espacio libre necesario para venti- lación arriba y abajo: 100 mm Convertidor tamaño C con placa de conexión de pantallas Con un módulo de comunicación aumenta la profundidad de montaje en cada caso 23 mm (0,91 pulgadas). Si además se enchufa un módulo evaluador de generadores de impulsos, la profundidad de montaje aumentará otros 23 mm (0,91 pulgadas). Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 4/21
  • 74.
    MICROMASTER 440 Dibujos dimensionales s Convertidores MICROMASTER 440 (continuación) Tamaño constructivo 3 AC 200 V a 240 V 3 AC 380 V a 480 V 3 AC 500 V a 600 V D 7,5 kW a 15 kW 15 kW a 22 kW 15 kW a 22 kW Las potencias indica- E 18,5 kW a 22 kW 30 kW a 37 kW 30 kW a 37 kW das son aplicables al modo CT. F 37 kW a 45 kW 45 kW a 75 kW 45 kW a 75 kW Plantilla de taladros Plantilla de taladros 616,4 (24,27) 650 (25,59) 520 (20,47) 486 (19,13) CDA51-5020b CDA51-5021b 235 (9,25) 235 (9,25) (9 245 (9 245 5) 5) ,6 ,6 275 (10,82) Fijación con 275 (10,82) Fijación con 4 tornillos M8, 4 tuercas M8, 4 tornillos M8, 4 tuercas M8, Convertidor tamaño D 4 arandelas M8 Convertidor tamaño E 4 arandelas M8 Par de apriete con arandela Par de apriete con arandela colocada: 3,0 Nm colocada: 3,0 Nm Espacio libre necesario para venti- Espacio libre necesario para venti- lación arriba y abajo: 300 mm lación arriba y abajo: 300 mm Plantilla de taladros 4 Plantilla de taladros 1110 (43,70) 1150 (45,28) 850 (33,46) 810 (31,89) CDA51-5022b CDA51-5023b 300 (11,81) 300 (11,81) Fijación con Fijación con (1 320 (1 320 6) 6) 4 tornillos M8, 4 tuercas M8, 4 tornillos M8, 4 tuercas M8, 2, 2, 350 (13,78) 4 arandelas M8 350 (13,78) 4 arandelas M8 Convertidor tamaño F Par de apriete con arandela Convertidor tamaño F Par de apriete con arandela sin filtro colocada: 3,0 Nm con filtro colocada: 3,0 Nm Espacio libre necesario para venti- Espacio libre necesario para venti- lación arriba y abajo: 350 mm lación arriba y abajo: 350 mm Todas las dimensiones en mm (entre paréntesis en pulgadas) 4/22 Siemens DA 51.2 · 2002
  • 75.
    MICROMASTER 440 Dibujos dimensionales Tamaño constructivo 3 AC 380 V a 480 V Las potencias indica- FX 90 kW a 110 kW das son aplicables al modo CT. GX 132 kW a 200 kW Plantilla de taladros Fijación con 4 tornillos M8 275 4 tuercas M8 (10,83) 4 arandelas M8 para conectar en perfil Par de apriete con arandela colocada: 13 Nm + 30 % Espacio libre necesario para ventilación arriba: 250 mm abajo: 150 mm 1475 (58,07) 1555 (61,22) delante:100 mm Conexión de potencia Máx. sección de cable mm2 1 x 185 ó 2 x 120 AWG 1 x 350 ó 2 x 4/0 Terminal tubular según DIN 46 235 10 mm CDA51-5044a 225 (8,86) (1 360 2) 4, 330 (13) Convertidor tamaño FX Plantilla de taladros Fijación con 4 tornillos M8 275 4 (10,83) 4 tuercas M8 4 arandelas M8 para conectar en perfil Par de apriete con arandela colocada: 13 Nm + 30 % Espacio libre necesario para ventilación arriba: 250 mm abajo: 150 mm delante:100 mm Conexión de potencia 1800 (70,87) mm2 1875 (73,82) Máx. sección de cable 2 x 240 AWG 2 x 400 Terminal tubular según DIN 46 235 10 mm CDA51-5043a 225 (8,86) (2 560 5) 2, 330 (13) Convertidor tamaño GX Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 4/23
  • 76.
    MICROMASTER 440 Dibujos dimensionales s Filtros 38 185 (7,28) (1,5) 156 (6,14) 24 149 (5,87) 73 (2,87) 23,5 (0,94) 120 (4,72) (0,93) 56 (2,2) 4 x M5 4 x M4 219 (8,62) 232 (9,13) 2 x M4 187 (7,36) 200 (7,87) 204 (8,03) 245 (9,65) 174 (6,85) 187 (7,36) 213 (8,39) 174 (6,85) 200 (7,87) 160 (6,3) DA51-5011c DA51-5010e DA51-5012c 42,5 (1,67) 49,5 (1,95) 138 174 54 (2,13) (5,43) (6,85) Filtro para tamaño A Tamaño constructivo B Tamaño constructivo C 4 Todas las dimensiones en mm (entre paréntesis en pulgadas) 4/24 Siemens DA 51.2 · 2002
  • 77.
    MICROMASTER 440 Dibujos dimensionales s Bobinas de conmutación de red c b c b Bobina de Dimensiones Peso conmutación (máx.) de red para a b c kg Tamaño constructivo A 200 75,5 50 0,8 (7,87) (2,97) (1,97) a a DA51-5013e DA51-5014d Tamaño constructivo B 213 150 50 1,3 (8,39) (5,91) (1,97) Tamaño constructivo C 245 185 50 2,3 (9,65) (7,28) (1,97) Bobina de conmutación de red para tamaño A para tamaños B y C c b Bobina de Dimensiones Peso conmutación (máx.) de red para a b c kg a DA51-5051 Tamaño constructivo D 520 275 85 9,5 (20,47) (10,83) (3,35) Tamaño constructivo E 650 275 95 17,0 (25,59) (10,83) (3,74) Bobina de conmutación de red para tamaños constructivo D y E b c Bobina de para con- Dimensiones Peso 4 DA51-5052 conmutación vertidor (máx.) a de red Tamaño tipo constructivo a b c n1 n2 kg 6SE6400- (FS) 3CC11-.... F 210 240 141 109 190 25,0 (8,27) (9,45) (5,55) (4,29) (7,48) n1 n2 Bobina de conmutación de red para convertidores de tamaño F b c Bobina de para con- Dimensiones Peso conmutación vertidor (máx.) de red Tamaño tipo constructivo a b c n1 n2 kg 6SL3000- (FS) DA51-5053 a 0CE32-.... FX 248 255 203 101 200 24,0 (9,76) (10,04) (7,99) (3,98) (7,87) 0CE33-.... GX 248 255 203 101 200 25,0 (9,76) (10,04) (7,99) (3,98) (7,87) 0CE35-.... GX 269 275 210 118 224 35,0 (10,59) (10,83) (8,27) (4,65) (8,82) n1 n2 Bobina de conmutación de red para convertidores de tamaños FX y GX Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 4/25
  • 78.
    MICROMASTER 440 Dibujos dimensionales s Bobinas de salida c b c b Bobina de salida Dimensiones Peso para (máx.) a b c kg Tamaño constructivo A 200 75,5 50 0,8 (7,87) (2,97) (1,97) a a DA51-5049 DA51-5050 Tamaño constructivo B 213 150 70 3,4 (8,39) (5,91) (2,76) Tamaño constructivo C 245 185 80 5,6 (9,65) (7,28) (3,15) Bobina de salida para tamaño A para tamaños B y C Figura 1 Figura 2 b c c b DA51-5052 DA51-5054 a a n1 n1 /n3 n2 /n4 n2 Bobina de salida para Figura Dimensiones Peso tipo 6SE6400- convertidor nº (máx.) 4 Tamaño cons- según DIN 41 308 según DIN EN 60 852-4 tructivo (FS) a b c n1 n2 n3 n4 kg 1 3TC02-2DE0 D 1 122 124 73 42 ) 53 112 1,2 (4,80) (4,88) (2,87) (1,65) (2,09) (4,41) 3TC02-7DE0 D 1 139 148 78 49 90 58 136 2,5 (5,47) (5,83) (3,07) (1,93) (3,54) (2,28) (5,35) 1 3TC02-8DC0 D 1 122 124 73 42 ) 53 112 1,3 (4,80) (4,88) (2,87) (1,65) (2,09) (4,41) 3TC03-2DE0 D 2 210 225 179 76 176 – – 16,0 (8,27) (8,86) (7,05) (2,99) (6,93) 3TC03-8DD0 D 2 210 225 179 76 176 – – 16,1 (8,27) (8,86) (7,05) (2,99) (6,93) 3TC05-2EE0 E 1 159 178 73 49 113 53 166 3,3 (6,26) (7,01) (2,87) (1,93) (4,45) (2,09) (6,54) 3TC05-4DD0 D 2 210 225 150 76 176 – – 10,7 (8,27) (8,86) (5,91) (2,99) (6,93) 3TC06-2FE0 F 2 269 300 220 100 224 – – 33,9 (10,59) (11,81) (8,66) (3,94) (8,82) 3TC07-5ED0 E 2 248 270 209 88 200 – – 24,9 (9,76) (10,63) (8,23) (3,46) (7,87) 3TC08-0ED0 E 2 210 225 150 76 176 – – 10,4 (8,27) (8,86) (5,91) (2,99) (6,93) 3TC08-8FE0 F 2 321 350 288 120 264 – – 51,5 (12,64) (13,78) (11,34) (4,72) (10,39) 3TC14-5FD0 F 2 321 350 288 120 264 – – 51,5 (12,64) (13,78) (11,34) (4,72) (10,39) 3TC15-4FD0 F 2 210 225 150 76 176 – – 11,2 (8,27) (8,86) (5,91) (2,99) (6,93) 1) Ranura de fijación en el centro de la base. Bobina de salida para convertidores de tamaños D, E y F Todas las dimensiones en mm (entre paréntesis en pulgadas) 4/26 Siemens DA 51.2 · 2002
  • 79.
    MICROMASTER 440 Dibujos dimensionales s Resistencias de frenado Figura 1 Figura 2 n4 b c c b n4 n3 DA51-5056 a n3 a DA51-5055 n1 c0 c1 n2 Resistencia para convert. Figura Dimensiones Peso de frenado Tamaño cons- nº para montaje vertic. para montaje mural (máx.) tipo 6SE6400- tructivo (FS) a b c c0 c1 n1 n2 n3 n4 kg 4BC05-0AA0 A 1 230 72 43,5 – – – – 217 56 1,0 (9,06) (2,83) (1,71) (8,54) (2,20) 4BC11-2BA0 B 1 239 149 43,5 – – – – 226 138 1,6 (9,41) (5,87) (1,71) (8,90) (5,43) 4BC12-5CA0 C 2 285 185 150 185 217 170 145 200 230 3,8 (11,22) (7,28) (5,91) (7,28) (8,54) (6,69) (5,71) (7,87) (9,06) 4BC13-0CA0 C 2 285 185 150 185 217 170 145 200 230 3,8 (11,22) (7,28) (5,91) (7,28) (8,54) (6,69) (5,71) (7,87) (9,06) 4BC18-0DA0 4BC21-2EA0 D E 2 2 515 645 270 (20,28) (10,63) 270 (25,39) (10,63) 175 (6,89) 175 (6,89) 210 (8,27) 210 (8,27) 242 (9,53) 242 (9,53) 195 (7,68) 195 (7,68) 205 (8,07) 205 (8,07) 350 315 (13,78) (12,40) 480 315 (18,90) (12,40) 7,4 10,6 4 4BC22-5FA0 F 2 650 400 315 382 382 335 270 510 435 16,7 (25,59) (15,75) (12,40) (15,04) (15,04) (13,19) (10,63) (20,08) (17,13) 4BD11-0AA0 A 1 230 72 43,5 – – – – 217 56 1,0 (9,06) (2,83) (1,71) (8,54) (2,20) 4BD12-0BA0 B 1 239 149 43,5 – – – – 226 138 1,6 (9,41) (5,87) (1,71) (8,90) (5,43) 4BD16-5CA0 C 2 285 185 150 185 217 170 145 200 230 3,8 (11,22) (7,28) (5,91) (7,28) (8,54) (6,69) (5,71) (7,87) (9,06) 4BD21-2DA0 D 2 515 270 175 210 242 195 205 350 315 7,4 (20,28) (10,63) (6,89) (8,27) (9,53) (7,68) (8,07) (13,78) (12,40) 4BD22-2EA0 E 2 645 270 175 210 242 195 205 480 315 10,6 (25,39) (10,63) (6,89) (8,27) (9,53) (7,68) (8,07) (18,90) (12,40) 4BD24-0FA0 F 2 650 400 315 382 382 335 270 510 435 16,7 (25,59) (15,75) (12,40) (15,04) (15,04) (13,19) (10,63) (20,08) (17,13) 4BE14-5CA0 C 2 285 185 150 185 217 170 145 200 230 3,8 (11,22) (7,28) (5,91) (7,28) (8,54) (6,69) (5,71) (7,87) (9,06) 4BE16-5CA0 C 2 285 185 150 185 217 170 145 200 230 3,8 (11,22) (7,28) (5,91) (7,28) (8,54) (6,69) (5,71) (7,87) (9,06) 4BE21-3DA0 D 2 515 270 175 210 242 195 205 350 315 7,4 (20,28) (10,63) (6,89) (8,27) (9,53) (7,68) (8,07) (13,78) (12,40) 4BE21-8EA0 E 2 645 270 175 210 242 195 205 480 315 10,6 (25,39) (10,63) (6,89) (8,27) (9,53) (7,68) (8,07) (18,90) (12,40) 4BE24-2FA0 F 2 650 400 315 382 382 335 270 510 435 16,7 (25,59) (15,75) (12,40) (15,04) (15,04) (13,19) (10,63) (20,08) (17,13) Resistencias de freno para convertidores de tamaños A a F Todas las dimensiones en mm (entre paréntesis en pulgadas) Siemens DA 51.2 · 2002 4/27
  • 80.

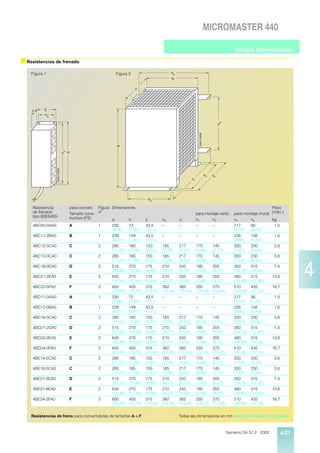

    MICROMASTER 440 Dibujos dimensionales s Ensamblaje de convertidor y accesorios DA51-5016b Ejemplo: Ensamblaje de convertidor, bobina y filtro Si se precisan accesorios adicionales, éstos se deben montar lateralmente. 4 4/28 Siemens DA 51.2 · 2002
  • 81.
    MICROMASTER 410/420/430/440 Anexo A/2 Medio ambiente, recursos y reciclaje A/3 Certificados ISO 9001 A/4 Conformidad con las normas A/6 Maletín de demostración A/7 Centro de formación y entrenamiento Cursos de formación A/8 Sinopsis de motores A/10 Sociedades y representaciones en Europa A/11 Sociedades y representaciones fuera de Europa A/13 Servicios online A/14 Service y Support A/15 Índice alfabético A/16 Índice de referencias Indicaciones para el pedido A/17 Condiciones de venta y suministro Reglamentos de exportación A Siemens DA 51.2 · 2002 A/1
  • 82.
    MICROMASTER 410/420/430/440 Anexo s Medio ambiente, recursos y reciclaje Siemens AG se siente com- Las actividades más impor- s Gracias a una gestión s Invitamos a nuestros part- prometida con la protección tantes destinadas a la protec- medioambiental adecuada ners contractuales a proce- del medio ambiente y el ción del medio ambiente son: garantizamos la total imple- der conforme a directivas ahorro de los recursos natura- s Trabajamos de forma conti- mentación de nuestra polí- medioambientales de la les. Esto es válido tanto para nua, superando lo especifi- tica medioambiental. Los misma entidad que las nuestras actividades de fabri- cado en los reglamentos de procedimientos tecnológi- nuestras. Cooperamos cación como también para protección medioambien- cos y organizativos para estrechamente con las au- nuestros productos. tal, para reducir los efectos ello necesarios se supervi- toridades competentes. sobre el medio ambientes san periódicamente y se s Informamos al público Por ello, ya durante la fase de así como el consumo de perfeccionan continua- interesado de los efectos desarrollo tenemos en cuenta energía y recursos. mente. medioambientales provo- las posibles cargas conse- cuenciales para nuestro me- s Tomamos todas las medi- s Actuar con conciencia am- cados por la empresa y dio ambiente. Nuestra inten- das necesarias para evitar biental es una de las tareas nuestras prestaciones de ción es evitar daños al medio daños al medio ambiente. encomendadas a cada em- protección medioambien- ambiente o reducirlos a un s Los efectos medioambien- pleado. Imbuir y promocio- tal. mínimo, incluso superando lo tales son considerados en nar a todos los niveles la s Toda la documentación se exigido en las leyes y regla- una etapa lo más temprana responsabilidad por el me- imprime en papel blan- mentos en vigor. posible durante la planifica- dio ambiente es una misión queado sin cloro. ción de la producción y los directiva. procesos. A A/2 Siemens DA 51.2 · 2002
  • 83.
    MICROMASTER 410/420/430/440 Anexo s Certificados ISO 9001 A Siemens DA 51.2 · 2002 A/3
  • 84.
    MICROMASTER 410/420/430/440 Anexo s Conformidad con las normas Marcado CE Desde el 01.01.2002 está vi- se habrá de aplicar por tan- • Se ha de distinguir entre las gente la norma de CEM en los to la norma. Por el contrario, normas para productos de productos EN 61 800-3/A11 en determinadas circuns- sistemas de accionamiento para sistemas de acciona- tancias los componentes eléctrico (PDS) de la serie miento eléctricos. Las siguien- utilizados en el PDS no de normas EN 61 800-3/A11 Los convertidores tes explicaciones tienen vali- están disponibles para la (de las cuales la parte 3/A11 MICROMASTER cumplen los dez para los convertidores de generalidad. cubre los temas CEM) y las requisitos de la directiva de frecuencia de la serie 6SE6 de normas para productos • En la norma de CEM en los baja tensión 73/23/CEE y – si Siemens: para equipos/sistemas/ productos EN 61 800-3/A11 la instalación y la selección máquinas. etc. Al emplear • La norma de CEM en los se especifican desde el son correctas – la directiva de convertidores de frecuencia productos EN 61 800-3/A11 01.01.2002 por primera vez compatibilidad electromag- no se deberían dar modifi- no se refiere directamente a también para el denomina- nética 89/336/CEE. Si se caciones. Dado que los un convertidor de frecuen- do “segundo entorno” desea puede emitirse un convertidores de frecuencia cia, sino a un PDS (Power (= redes industriales que no certificado de conformidad. siempre son parte de un Drive System) que, además abastecen a zonas residen- PDS, y estos son parte de Los equipos cumplen las del convertidor, abarca a ciales) los valores límite una máquina, el fabricante siguientes normas, listadas en toda la circuitería, al motor y para las tensiones de inter- de la máquina debe respe- el boletín oficial de la CE: a los cables. ferencias conducidas y las tar, según el tipo y el entorno interferencias irradiadas. Si • Por consiguiente, un con- de que se trate, diferentes Directiva de baja tensión bien esos valores límite que- vertidor de frecuencia no normas, por ejemplo la nor- dan por debajo de los valo- • EN 60 204 debe ser considerado sólo ma EN 61 000-3-2 para ar- res límite para la clase de como un componente que mónicos de red y la norma Seguridad de máquinas, equi- filtro A según EN 55 011, como tal no está sujeto a la EN 55 011 para radiointerfe- po eléctrico de máquinas un PDS equipado con un norma de CEM en los pro- rencias. Así pues, en tales convertidor de frecuencia • EN 50 178 ductos EN 61 800-3/A11. aplicaciones la norma sobre de la serie 6SE6 sin filtro no No obstante, en las instruc- productos para PDS por sí Equipamiento de instalacio- respeta estos valores sin ciones de uso del converti- sola no es ni suficiente ni nes de fuerza con material aplicar más medidas y, por dor se indican las condicio- irrelevante. electrónico consiguiente, no cumple la nes bajo las que se debe norma EN 61 800-3/A11. En lo referente a la observan- cumplir la norma de esos Directiva sobre maquinaria cia de los valores límite para productos cuando se com- • Con filtros integrados o fil- armónicos de red, la norma de Los equipos son apropiados pleta un convertidor de tros externos y con las ins- CEM en los productos para montarlos en máquinas. frecuencia con un PDS. La trucciones de configuración EN 61 800-3/A11 para PDS El cumplimiento de los requi- directiva CEM en la UE para incluidas en la documenta- remite a la observancia de las sitos de la directiva sobre ma- un PDS se cumple obser- ción, el PDS compuesto por normas EN 61 000-3-2 y quinaria 89/392/CEE requiere vando la norma de CEM en los convertidores de fre- EN 61 000-3-12. un certificado de conformidad los productos cuencia cumple la norma aparte. Éste ha de ser propor- EN 61 800-3/A11 para PDS. sobre productos cionado por el constructor de Los convertidores de fre- EN 61 800-3/A11: la instalación o del responsa- cuencia por sí solos no – con filtros de clase B ble de poner en circulación la están obligados en general según EN 55 011 en el máquina. a estar identificados según primer entorno (área la directiva CEM. doméstica y comercial) A Directiva de compatibilidad electromagnética (CEM) • EN 61 800-3 • En su calidad de compo- nentes, los convertidores de frecuencia en sí mismos sólo están “disponibles limi- distribución ilimitada – con filtros de clase A según EN 55 011 en el primer entorno más indi- Accionamientos eléctricos tadamente” para personas y cación de advertencia, de velocidad variable parte 3: usuarios que tengan los distribución ilimitada e norma de CEM en los produc- conocimientos necesarios instalación a cargo de tos incluido procedimiento de sobre CEM. No están pre- especialistas en CEM ensayo específico. vistos para una distribución – con filtros de clase A comercial ilimitada o “dispo- según EN 55 011 en el nibilidad general” para los segundo entorno (área consumidores. industrial), siendo así que Aquí ha de distinguirse cla- estos filtros incluso supe- ramente entre el convertidor ran las exigencias de la de frecuencia y el PDS. Es norma EN 61 800-3/A11. perfectamente posible que el fabricante haya previsto un PDS para la disponibili- dad general, es decir, para que pueda ser adquirido por la generalidad, y en tal caso A/4 Siemens DA 51.2 · 2002
  • 85.
    MICROMASTER 410/420/430/440 Anexo Compatibilidad electromagnética Si se cumplen debidamente La tabla siguiente resume los Los convertidores fueron ins- las instrucciones para la ins- resultados de las medidas re- talados con cables de motor y talación específica de cada lativas a emisiones e inmuni- de control apantallados con- producto no se producirán ra- dad a perturbaciones de los forme a las directivas. diaciones electromagnéticas convertidores inadmisibles. MICROMASTER. Fenómeno CEM Criterios relevantes Valor límite norma/test Emisión de Conducidas por el 150 kHz a 30 MHz Sin filtro: no ensayado perturbaciones cable de red Filtro interno/externo: EN 61 800-3 Disponibilidad general 2) (categoría C1): (primer entorno 1)) El valor límite corresponde a EN 55 011 clase B (rige sólo para MICROMASTER 410) Disponibilidad limitada 3) (categoría C2): El valor límite corresponde a EN 55 011, clase A, grupo 1 Radiadas por el 30 MHz a 1 GHz Todos los equipos accionamiento Disponibilidad limitada 3): El valor límite corresponde a EN 55 011, clase A, grupo 1 Inmunidad a las descargas electroestáticas ESD EN 61 000-4-2 ESD por descarga en aire Grado de severidad 3 8 kV ESD por descarga en contacto Grado de severidad 3 6 kV Inmunidad a campos eléctricos Grado de severidad 3 10 V/m EN 61 000-4-3 26 MHz a 1 GHz Campo eléctrico aplicado al equipo Inmunidad a impulsos perturbadores Grado de severidad 4 4 kV EN 61 000-4-4 Aplicadas a todas las conexiones de cable Inmunidad a tensiones de choque Grado de severidad 3 2 kV EN 61 000-4-5 Aplicadas a cables de red Inmunidad a perturbaciones AF conducidas Grado de severidad 4 10 V EN 61 000-4-6 0,15 MHz a 80 MHz Aplicadas a cables de red, de motor y de mando 80 % AM (1 kHz) Certificado UL Convertidores tipo 5B33 certificados conforme a u y cu , en concordancia con UL508C. Para aplicación en entornos con grado de suciedad 2. A 1) Primer entorno 2) Disponibilidad general 3) Disponibilidad limitada: (área doméstica y comercial): Vía de distribución para el que Vía de distribución en la que entorno que contiene áreas la puesta en circulación es la puesta en circulación está residenciales y además independiente de los conoci- limitada a los comerciantes, equipamientos que están mientos sobre CEM del cliente clientes o usuarios que, indivi- conectados directamente sin o usuario. dual o colectivamente, tienen transformador intermedio a la conocimientos técnicos sobre red de baja tensión que ali- Categoría C1: CEM. menta a los edificios residen- Sistema de accionamiento ciales. (Power Drive System, PDS) con Categoría C2: tensión nominal < 1000 V. Sistema de accionamiento Para aplicación en el primer (Power Drive System, PDS) con entorno. tensión nominal < 1000 V. En aplicaciones en el primer entorno, la instalación y puesta en servicio deben realizarla únicamente especialistas en CEM. Siemens DA 51.2 · 2002 A/5
  • 86.
    MICROMASTER 410/420/430/440 Anexo s Maletín de demostración Con el maletín de demostra- • 2 convertidores ción MICROMASTER 420 + (MICROMASTER 420 y 440 se puede seleccionar uno MICROMASTER 440) de los dos convertidores con • Motor asíncrono 1LA7 de un conmutador. Siemens Los convertidores están • Freno mecánico preciso equipados con el panel de para hacer la demostración indicación de estado (SDP). de la regulación del par de Un panel BOP/AOP y demás giro accesorios se han de pedir por separado. • Gama de tensión doble (90 V a 130 V y 190 V a Este maletín tiene las siguien- 265 V) tes características: • Maletín metálico muy robus- to, idóneo particularmente para viajes en avión. Maletín de demostración Referencia Peso aprox. kg MICROMASTER 420 y 440 6SE6400-0DC40-0AA0 15 Sistema de maletines de demostración SIDEMO Dentro del sistema modular Los sistemas de demostra- de maletines de demostración ción se suministran en maleti- SIDEMO para microsistemas nes azules oscuros con las se dispone también de maleti- medidas 400 x 300 x 210 mm. nes para los convertidores Los maletines se puede apilar. MICROMASTER. Ampliando el equipamiento Los maletines de demostra- del maletín de demostración ción MICROMASTER pueden MICROMASTER 420/440 con operar individualmente o un módulo PROFIBUS (no in- agrupados con otros sistemas cluido en el suministro del de demostración como, por maletín) también se pueden ejemplo, LOGO!, hacer demostraciones de la SIMATIC S7-200 ó integración en TIA junto con SITOP DC-USV. los sistemas de demostración SIMATIC S7-300 Compact y Touchpanel TP170B. A Maletines de demostración SIDEMO Referencia Peso aprox. kg MICROMASTER 410 6AG1062-1AA08-0AA0 10 • incl. panel de operador OP MICROMASTER 420 6AG1062-1AA02-0AA0 10 • incl. panel de operador BOP MICROMASTER 440 6AG1062-1AA02-1AA1 10 • incl. panel de operador BOP MICROMASTER 440 6AG1062-1AA06-0AA0 10 • incl. panel de operador BOP • el motor está dotado de un equipamiento de carga MICROMASTER 440 6AG1062-1AA07-0AA0 10 • incl. panel de operador BOP y módulo generador de impulsos • el motor está dotado de un sensor y un equipamiento de carga Puede encontrarse más información en la dirección de Internet: http://www.siemens.de/sidemo A/6 Siemens DA 51.2 · 2002
  • 87.
    MICROMASTER 410/420/430/440 Anexo s Centro de formación y entrenamiento El centro de formación y entre- Central: namiento A&D de Siemens Siemens AG está presente en todo el mun- Automatisierungs- und do, ofreciendo los cursos de Antriebstechnik formación para Kursbüro MICROMASTER que se enu- Postfach 48 48 meran abajo. También pue- D-90327 Nürnberg den impartirse cursos con contenidos específicos y E-Mail: seminarios de formación A&D.Kursbuero@nbgm. personalizados en el domicilio siemens.de social del cliente. Tel.: +49 (0) 9 11-8 95-32 00 Interlocutores: Fax: Cada centro de formación y +49 (0) 9 11-8 95-32 75 entrenamiento A&D en las regiones y sociedades regio- nales de Alemania: Tel.: +49 (0) 911-895 32 02 s Cursos de formación Servicio, puesta en marcha • Aplicación de funciones • Puesta en marcha del con- Computer based training MICROMASTER 4 especiales como rearran- vertidor MICROMASTER en (CBT) y Web based que al vuelo o frenado por PROFIBUS-DP training (WBT) SD-MM4 (2 días) corriente continua • Transm. de los datos de pro- Basándose en el convertidor Este curso va dirigido al perso- • Mensajes de aviso y ceso y valores de paráme- MICROMASTER 420 se reali- nal de puesta en marcha y de de anomalías tros (protocolo, perfil PNO) za interactivamente una pues- servicio técnico para los accio- ta en servicio. Particularmente namientos MICROMASTER 4. • Ejercicios prácticos en los • PROFIBUS-DP con amplia- el manejo del teclado de pará- Se imparten los conocimientos acreditados maletines de ción de Motion Control (co- metros es prácticamente necesarios para poder aplicar demostración. municación directa, equidis- idéntico al original. El tiempo la funcionalidad del converti- tancia, sincronismo de reloj) necesario para el aprendizaje dor MICROMASTER 440. Esto Comunicaciones • Librería de bloques es de 3 ó 4 horas, según los también abarca al convertidor MICROMASTER 4 conocimientos que se tengan. MICROMASTER 420. Los co- • Drive ES SIMATIC SD-MM4-COM (2 días) nocimientos básicos se impar- Contenido: • Diagnóstico de errores del ten en la medida en que sean Este curso va dirigido a accionamiento a través del • Motores asíncronos en la necesarios para comprender personal de puesta en marcha los conocimientos especializa- dos. Con ello, el curso también es idóneo para principiantes. y de servicio técnico que tra- baje con el MICROMASTER 4 en el PROFIBUS-DP. Se requieren conocimientos bus • Ejercicios prácticos en los maletines de demostración MICROMASTER 440 y red y en el convertidor • Vista general de los conver- tidores MICROMASTER A Objetivos del curso/Contenido: • Instalación eléctrica previos de MICROMASTER y SIMATIC S7 con • Conocimientos básicos SIMATIC S7. CPU 315-2 DP. • Introducción de paráme- sobre motores asíncronos tros, estructura del juego de Se imparten conocimientos Sugerencia: • Conocimientos básicos parámetros sobre Totally Integrated Auto- Este curso se celebra seguido sobre convertidores mation (TIA). o antecedido del curso • Placa de características del • Parametrización con BOP, SD-MM4, por lo que los parti- motor AOP Objetivos del curso/ cipantes sólo han de viajar Contenido: • Puesta en servicio sencilla • Programas para PC una vez. DriveMonitor/STARTER • Conocimientos básicos so- • Correspondencia de diver- Nota: bre PROFIBUS-DP, centrán- sas funciones con los bor- • Puesta en servicio con Este curso trata la librería de dose especialmente en la nes. característica V/f y bloques DriveES SIMATIC. técnica de accionamientos regulación vectorial El curso SD-MD-COM ofrece • Configuración del sistema conocimientos extensos so- Consultar más informaciones • Libre parametrización de los de bus PROFIBUS-DP bre alternativas tales como en el catálogo ITC o en la terminales de entrada y de comandos de carga y transfe- dirección de Internet: salida • Configuración de una red rencia, funciones de sistema y http://www.sitrain.com. PROFIBUS-DP con Step 7 bloques S7 DVA. Siemens DA 51.2 · 2002 A/7
  • 88.
    MICROMASTER 410/420/430/440 Anexo s Sinopsis de motores Como complemento ideal En la tabla encontrará una si- Además de los motores enu- Los catálogos M 11 y M 15 para los convertidores nopsis de los tipos de motores merados en la tabla se ofre- incluyen la gama completa MICROMASTER se ofrecen más usuales de Siemens. cen motores con encapsulado de productos, con los datos los motores de Siemens. resistente a la presión, moto- de pedido, detalles técnicos y res navales y motores con explicaciones. gases de incendio. Motores con carcasa de fundición gris Clasificación seg. el grado de eficiencia *) EPACT *) (Efficiency Class) Tipo de motor 1LG6 1LA6**) 1LA6 1LG4 1LA8 Potencia (4 poles) 18,5-200 kW 50-200 hp 2,2-15 kW 18,5-200 kW 250-1000 kW Velocidad/par Velocidad Velocidad Velocidad rpm rpm rpm 3000 3600 3000 1500 1800 1500 1000 1200 1000 750 750 Tensión (a 50 Hz si no se indica lo contrario) 230/400 V d/* 60 Hz 460 V d 230/400 V d/* 400/690 V d/* 400/690 V d/* 400/690 V d/* Tamaño constructivo 180-315 225-315 100-160 180-315 315-450 Forma constructiva IM B3 IM B3 IM B5 IM V1 IM V1 IM B35 IM B14 (tamaños 100 a 160) IM B35 Ejecución de la carcasa Fundición gris Grado de protección IP 55 (IP 65, IP 56) IP 55 (IP 56) A Ejemplo motor 1LA6 *) 1,1 kW a 90 kW, 2 y 4 polos **) Tipo sucesor 1LG6 A/8 Siemens DA 51.2 · 2002
  • 89.
    MICROMASTER 410/420/430/440 Anexo Motores con carcasa de aluminio Motores reductores *) EPACT *) Engranaje Engranaje plano Engranaje cónico Engranaje recto recto y helicoidal 1LA9 1LA9 1LA7 1LA5 2KG11 2KG12 2KG13 2KG14 0,06-30 kW 0,08-40 hp 0,06-15 kW 18,5-45 kW 0,09-7,5 kW 0,12-7,5 kW Velocidad Velocidad Velocidad Par de giro Par de giro Par de giro Par de giro rpm rpm rpm Nm Nm Nm Nm 3000 3600 3000 80-550 130-660 120-800 70-1400 1500 1800 1500 1000 1200 1000 750 230/400 V d/* 60 Hz 460 V d 230/400 V d/* 230/400 V d/*; 500 V * 400/690 V d/* 400/690 V d/* 400/690 V d/* 56-200 56-160 180-225 63-132 IM B3 Forma constructiva de base IM B5 Forma constructiva de brida IM V1 Forma constructiva universal IM B14 (tamaños 56 a 160) IM B35 Aluminio Fundición en Aluminio Aluminio o fundición gris coquilla IP 55 (IP 65, IP 56) IP 55 (IP 65, IP 56) A Ejemplo motor 1LA7 Ejemplo motor reductor con engranaje recto 2KG11 *) 1,1 kW a 90 kW, 2 y 4 polos Siemens DA 51.2 · 2002 A/9
  • 90.
    MICROMASTER 410/420/430/440 Anexo s Sociedades y representaciones en Europa Albania España Grecia Portugal BINDI sh. p. k. Siemens S. A. Siemens A. E. Siemens S. A. Tirana Bilbao Athen, Amaroussio Lisboa Cornellá de Llobregat Acharnes Amadora Gijón Thessaloniki Albufeira Armenia La Coruña Vassiliko Evias Carnaxide Representative of Siemens AG Las Palmas de Gran Canaria Coimbra León Evora Yerevan Málaga Hungría Loures Murcia Siemens Rt. Matosinhos Codex Austria Palma de Mallorca Budapest Mem Martins Siemens AG Österreich Santa Cruz de Tenerife Bicske Seixal Wien Sevilla Cegled Tres Cantos (Madrid) Bregenz Deutschlandsberg Valencia Szombathely República Checa Vallodolid Siemens s.r.o. Eisenstadt Graz Vigo Irlanda Praha Innsbruck Zaragoza Siemens Ltd. Brno Klagenfurt Dublin Dinín Klosterneuburg Linz Estonia Sthíbro Trutnov Salzburg AS Siemens Islandia Tallinn St. Pölten Villach Smith & Nordland HF Reykjavik Rumania Finlandia Siemens birou de consultaTii tehnice Bucurexti Azerbaiyán Siemens Italia Slatina Representative of SIMKO AS Osakeyhtiö Siemens S. p. A. Espoo Baku Helsinki Milano Bari Rusia Siemens GmbH Moskau Bélgica Bologna Siemens S. A. Francia Brescia Cagliari Moskau Barnaul Bruxelles Siemens S. A. S. Casoria Jakutsk Antwerpen Saint-Denis Cassina de Pecchi Jekaterinburg Boussu Bihorel Fanglia Jrkutsk Colfontaine Caluire-et-Cuire Firenze Jshewsk Dilsen-Stokkem Cesson Sévigné Genova Kaluga Gent Dijon Napoli Krasnodar Haasrode Haguenau Padova Nowosibirsk Herentals La Garenne Colombes Palermo Perm Huizingen La-Suze-sur-Sarthe Pescara St. Petersburg Liège Lesquin Roma Tbilissi Namur Les Ulis Torino Tjumen Oostkamp Lissess Verona Tomsk Zaventem Lormont Ufa Marseille Wladiwostok Mérignac Letonia Bielorrusia Metz Representative of Siemens AG Montrouge Siemens S/A Riga Suecia Minsk Molsheim Siemens AB Nanterre Upplands Väsby Nantes Lituania Göteborg Bosnia-Herzegovina Nice Siemens UAB Haninge Siemens d.o.o. Pantin Vilnius Jönköping Sarajevo Paris La Défense Kista Reims Malmö Saint-Denis Luxemburgo Solna Bulgaria Saint-Quentin Siemens S. A. Sundsvall Siemens AG Representative in Bulgaria Strasbourg Luxembourg-Hamm Toulouse Sofia Suiza Georgia Macedonia Siemens Schweiz AG Chipre SITAI d.o.o. Zürich GEVO Ltd. Representative of Siemens AG Skopje Adliswil Nicosia Tbilisi Basel Bioggio Gran Bretaña Malta Bronschhofen Croacia J.R.D. SYSTEMS Ltd. Dietikon-Fahrweid Siemens d.d. Siemens plc Harun Fahrweid Zagreb Bracknell Winterthur-Töss A Beeston Belfast Moldova Turquía Dinamarca Bellshill Siemens s.r.l. Birmingham SIMKO Ticaret ve Sanayi A.S. Siemens A/S Bristol Chisinau Ballerup Findikli Istanbul Camberley Adana Alborg Brønshøj Cambridge Noruega Alsancak-Izmir Chessington Ayazag-Istanbul Esbjerg Christchurch Siemens A/S Hedensted Bexiktax-Istanbul Clevedon Oslo Højbjerg Bursa Corby Fyllingsdalen Odense Cerkezköy-Tekikdag Congleton Trondheim Skensved Kartal-Istanbul Crawley Kavaklidere-Ankara Tåstrup Vejle Cumbernauld Países Bajos Mecidiyeköy-Istanbul East Kilbridge Mudanya Fareham Siemens Nederland N. V. Samsun Eslovenia Glasgow Den Haag Alphen a/d Rijn Hemel Hempstead Siemens d.o.o. Hounslow Zoetermeer Ucrania Ljubljana Ilford Kranj Representative of Siemens AG Maribor Isle of Wight Polonia Kiew London Charkiw Luton Siemens Sp.z.o.o. Odessa Eslovaquia Manchester Warszawa Gdañsk-Wrzeszcz Wischgorod Milton Keynes Siemens s.r.o. Newcastle-upon-Tyne Katowice Bratislava Oldham Kratów Yugoslavia Dolný Kubin Oxford Poznap Horná Streda Wroclaw Siemens d.o.o. Poole Beograd Michalovce Purley Nitra Romsey Nové Zámky Telford Trnava Wellingborough Wembley A/10 Siemens DA 51.2 · 2002
  • 91.
    MICROMASTER 410/420/430/440 Anexo s Sociedades y representaciones fuera de Europa África Sudáfrica Montreal Honduras Mount Pearl Siemens Ltd. Ottawa Representaciones Electroindustriales Angola Halfway House Pointe Claire S. de R.L. Centurion Saçkatoon San Pedro Sula Escritório de Representacão da Siemens Isando Sherbrooke Tegucigalpa em Angola Pretoria Tilbury Luanda Springs Vanier Woodmead Windsor Jamaica Argelia Winnipeg Meditron Ltd. Siemens Bureau d’Alger Sudán Kingston Hydra National Electrical Chile Commercial Co. Siemens S.A. Martinica Botswana Khartoum Santiago de Chile Périé Medical Fort-de-France Siemens (Pty) Ltd. Gaborone Swazilandia Colombia Iwaneng Siemens (Pty) Ltd Siemens S. A. México Matsapha Santafé de Bogotá Siemens S A de CV Costa de Marfil Barranquilla México, D.F. Cali-Occidente Siemens AG S.A.R.L. Tanzania Medellin Aguascalientes Apodaca Abidjan Tanzania Electrical Services Ltd. Chihuahua Dar-es-Salaam Costa Rica Cd. Juárez Egipto Culiacán Siemens S. A. Siemens Limited Túnez San José Gómez Palacio Hermosillo Cairo-Mohandessin Siemens Bureau de Liaison León Smouha Alexandria Tunis Cuba Mérida Puebla Centech EUMEDA San Juan Cuautlancingo Cairo-Zamalek Zambia Representación Consultiva de Siemens Tijuana Siemens (Z) Ltd. Electromedicina Tlajomulco de Zuniga Etiopía Kitwe Ciudad de la Habana Veracruz Lusaka Villa Corregidora Siemens (Pvt) Addis Abeba Curaçao Zimbabwe SANTRACO N. V. Nicaragua Ghana Siemens (Pvt.) Ltd. Willemstad Siemens S. A. Harare Managua Impromex ACCRA Alexandra Park Accra Ecuador Siemens S. A. Panamá Guinea América Quito Siemens S. A. Guayaquil Panama André & Cie. S. A. Lausanne Argentina El Salvador Paraguay Kenya Siemens S. A. Buenos Aires Siemens S. A. Rieder & Cia. S. A. C. I. San Salvador Asunción Siemens Communications Ltd. San Martin Nairobi Bahia Blanca Córdoba Estados Unidos Perú Las Heras Kongo Mar del Plata Siemens Corporation Siemens S. A. Rosario New York Lima SOFAMATEL S.P.R.L. Kinshasa Boulogne sur Mer Allentown Alpharetta Arlington República Dominicana Lesotho Bolivia Atlanta Electromédica S. A. Sociedad Comercial é Industrial Hansa Auburn Hills Santo Domingo Range Telecommunication Systems (Pty) Boca Raton Ltd Ltda. Bridgewater Maseru La Paz Brooklyn Park Trinidad y Tobago Camarillo Biomedical Technologies Ltd. Libia Brasil Charlotte St. Augustin Columbus Siemens A. G. Branch Libya Siemens Ltda. Concord Tripoli Sao Paulo Cupertino Uruguay Belo Horizonte Danvers Brasilia Conatel S.A. Malawi Campinas Duluth Montevido Fountain Inn A Ecolectric Ltd. Curitiba Gainsville Blantyre Florianópolis Hickory Venezuela Fortaleza Hoffman Estates Fravatai Siemens S. A. Marruecos Jaboatao dos Guararapes Issaguah Iselin Caracas Jundiai Barcelona SETEL Johnson City Maracaibo Société Electrotechnique Manaus Lake Oswego Pôrto Alegre Perto Ordaz et de Télécommunication S. A. Lima Valencia Ribeirao Preto Milwaukee Casablanca Rio de Janeiro Newport News Salto Norcross Mauricio Salvador Oklahoma City S. Bernado do Campo Palo Alto Ireland Blyth Ltd Vila Sao Joao Port Louis Piscataway Princeton Mozambique Canadá Richardson Richland Siemens Canada Limited Sacramento Siemens Limitada Mississanga Maputo Santa Clara Ajax Santa Fe Springs Brampton San Jose Namibia Burnaby Sunnyvale Calgary Totawa Siemens (Pty.) Ltd. Cambridge Windhoek Washington Clatham Wendell Dartmouth Nigeria Drummondville Guatemala Edmonton Siemens Limited Kanata Lagos Siemens S. A. London Ciudad de Guatemala Abuja Moncton Kaduna Siemens DA 51.2 · 2002 A/11
  • 92.
    MICROMASTER 410/420/430/440 Anexo s Sociedades y representaciones fuera de Europa Asia Iraq Myanmar Taiwan Siemens AG Siemens Ltd. Siemens Ltd. Arabia Saudita Baghdad Yangon Taipei Taichung Arabia Electric Ltd. (Equipement) Kaohsiung Jeddah Irán Nepal Taoyuan Hsien Siemens S.S.K. Amatya Enterprises (Pvt.) Ltd. Bahrain Teheran Kathmandu Tailandia Siemens AG Service Center Siemens Limited Transitec Gulf Israel Omán Bangkok Manama Rayong Siemens Ltd. Siemens AG Tel Aviv Muscat Branch Bangladesh Holon Ruwi Turkmenistán Herzeliya Muscat Siemens Bangladesh Ltd. Ramat Hakhaiyal Representative of Siemens AG Dhaka Aschgabad Khulna Pakistán Japón Brunei Siemens K. K. Siemens Pakistan Engineering Co. Ltd. Usbekistán Tokyo Karachi Representative of Siemens AG AMS Technologies Kobe Faisalabad Taschkent Sdn Bhd Fukuoka Islamabad Negara Hiroshima Brunei Ishikawa Lahore Peshawar Vietnam Darussalam Kanagawa Quetta Siemens AG Representation Nagoya Hanoi Corea (República de) Osaka República Popular de China Ho Chi Minh City Sapporo Siemens Ltd. Sendai Seoul Yokohama Siemens Ltd., China Beijing Yemen Changwon Changchun Tihama Tractors & Engineering Co. Ltd. Kyungki-Do Jordania Chengdu Chongqing Sanaa Aden Emiratos Arabes Unidos Siemens AG Chuzhou Al Khobar Jordan Branch Dalian Siemens Resident Engineers Shmeisani-Amman Fuqing Dubai Amman Fuzhou Abu Dhabi Guangzhou Australia Filipinas Katar Hangzhou Jilin Siemens Ltd. Melbourne Arabian Construction Jinan Adelaide Siemens Inc. Engineering Company Nanhai Bayswater Makati City Doha Nanjing Brisbane Pasig City Panyu Gladesville Cebu Rizhao Milton Davao City Kazakstán Shanghai Pennant Hills Representative of Siemens AG Shenyang Perth India Almaty Shenzhen Silverwater Suzhou St. Leonards Siemens Ltd. Tianjin Sydney Ahmedabad Kirguistán Wuhan Bangalore Wuxi Calcutta Representative of Siemens AG Bischkek Xi’an Nueva Zelanda Chandigarh Xiaogan City Siemens (NZ) Limited Chennai Zibo Auckland Coimbatore Kuwait Riyadh Wellington Gurgaon Kaloor National & German Electrical and Mumbai Electronic Services Co. Singapur Nashik (NGEECO) Kuwait Siemens Advanced Engineering (Pte.) Ltd. Navi Mumbai Singapore New Dehli Pune Secunderabad Líbano Siria Vadodara Siemens AG Lebanon Branch Beyrouth Siemens AG Damascus Branch Indonesia Dasmascus Representative Office Siemens AG Malasia Jakarta Siemens Electrical Sri Lanka A Batam Engineering Sdn. Bhd. Dimo Limited Cilegon Petaling Jaya Colombo Surabaya Kuala Lumpur Kajang A/12 Siemens DA 51.2 · 2002
  • 93.
    MICROMASTER 410/420/430/440 Anexo s A&D en la WWW Durante las fases de estudio e extensa oferta informativa en ingeniería de sistemas de au- la World Wide Web que permi- tomatización es imprescindi- te acceder fácilmente y sin el ble disponer de conocimien- menor problema a todas las tos detallados sobre la gama informaciones requeridas. de productos aplicables y las Si nos visita en prestaciones de servicio téc- nico disponibles. Ni que decir http://www.siemens.com/ tiene que estas informaciones automation deben ser siempre lo más ac- encontrará todo lo que preci- tuales posible. sa saber sobre productos, El grupo Automatización & sistemas y oferta de servicios Accionamientos (A&D) de técnicos. Siemens ha establecido una s Selección de productos con los catálogos interactivos Extensas informaciones aso- pedirse por fax, simplemente ciadas a funciones interacti- pulsando un botón, o por vas de fácil uso: conexión online. Los catálogos interactivos Para obtener informaciones CA 01 y ET 01 incluyen más de sobre los catálogos inter- 80.000 productos y ofrecen activos, visítenos en una amplia panorámica sobre la oferta de Siemens A&D. http://www.siemens.com/ automation/ca01 Aquí encontrará todo lo nece- sario para resolver sus proble- o adquiéralas en CD-ROM: mas en el sector de la automa- Automatización & Acciona- tización, los aparatos de con- mientos, CA 01 trol y distribución, el material Referencia: para instalaciones eléctricas y E86060-D4001-A110-B7-7800 los accionamientos. Todas las informaciones están integra- Material para instalaciones das en un interface de usuario eléctricas, ET 01 (alemán) que permite realizar todos los Referencia: trabajos con gran facilidad y E86060-D8200-A107-A1 de forma intuitiva. Para más información, diríjase Una vez realizada su selec- a su sucursal o agencia ción, los productos pueden Siemens. s Compra fácil en el Siemens Mall Siemens Mall es el almacén virtual de Siemens AG accesi- ble por Internet. En él encon- trará una gigantesca oferta de ción de los productos desea- dos, pudiéndose comprobar simultáneamente su disponi- bilidad momentánea. Tam- A productos que se presenta de bién es posible ver online los forma informativa y clara en descuentos personalizados catálogos electrónicos. así como la creación de la El intercambio de datos vía oferta, al igual que consultar el EDIFACT permite realizar toda estado momentáneo en que la tramitación, desde la selec- se encuentra su pedido ción al pedido, e incluso el se- (Tracking & Tracing). guimiento de la orden de for- No deje de visitar el Siemens ma online a través de Internet. Mall en Internet: Se incluyen extensas funcio- http://www.siemens.com/ nes para su asistencia. Así, automation/mall potentes funciones de bús- queda simplifican la localiza- Siemens DA 51.2 · 2002 A/13
  • 94.
    MICROMASTER 410/420/430/440 Anexo s Customer Support Automation & Drives Tanto si necesita un especia- Customer Support, el equipo lista para el servicio técnico o formado para su éxito. un repuesto, como si se trata del asesoramiento de un ex- perto sobre un producto con- creto o cualquier cuestión que quiera plantear: Diríjase al s Helpline para Service y Support Usted necesita ayuda y no próximo a usted le asista con Tel.: 180 50 50 111 sabe con seguridad a quién la profesionalidad requerida. debe dirigirse. Nosotros nos Por ejemplo, la Helpline para ocupamos de que la ayuda Alemania asiste las 24 horas llegue con rapidez. al día, 365 días al año, en alemán y en inglés. Las Helplines garantizan que el especialista apropiado s Online Support Nuestro servicio de soporte • Preguntas frecuentes, http://www.siemens.com/ online es rápido y efectivo, en consejos prácticos y trucos, automation/service&support todo el mundo, 24 horas al día, software descargable y en cinco idiomas. actualidades El soporte online ofrece todas • Manuales gratuitos las informaciones técnicas: • Útiles programas y produc- tos software. s Field Service Su instalación/planta está pa- Gracias a nuestra tupida red Tel.: 180 50 50 444 rada y usted necesita ayuda, de servicio técnico, reaccio- Naturalmente, también le ofre- rápida e in situ. Nosotros namos en breve a su llamada, cemos contratos de servicio tenemos en todo el mundo los de forma competente, rápida técnico a su medida. Diríjase especialistas con los conoci- y fiable. a la oficina de Siemens de su mientos requeridos, cerca de Así, p. ej., puede solicitar un zona para hacer cualquier usted. experto en Alemania los 365 consulta al respecto. días del año, a cualquier hora. s Repuestos y reparaciones Nuestra red de almacenes de Cuando necesite un repuesto Tel.: 0180 50 50 446 repuestos y centros de repa- o una reparación no tiene más Fuera del horario de oficinas y ración, extendida por todo el que llamar al siguiente núme- A mundo, reacciona rápida- mente con una logística fiable. ro (en Alemania): durante los fines de semana éste es el número del Servicio de Emergencia de Repuestos. s Technical Support siendo realizada por especia- • en América mos asistencia las 24 horas listas competentes, cualifica- Tel.: +1 423 461-2522 del día, siguiendo el principio dos y experimentados, que Fax: +1 423 461-2231 “Follow the Sun” por FastCon- también le ofrecen Teleservi- e-mail: simatic.hotline@ tact; la vía de acceso rápido al ce y videoconferencias para sea.siemens.com Technical Support: problemas especiales. • en Asia • contestación garantizada FreeContact, la vía de acceso antes de que hayan trans- gratuita al Technical Support Tel.: +65 740-7000 currido dos horas Fax: +65 740-7001 La asistencia técnica para la • en Europa (central) e-mail: • 24 horas al día aplicación de productos, simatic@singnet.com.sg sistemas y soluciones en el Tel.: +49 (0)180 50 50 222 • uso sujeto a pago campo de automatización y Fax: +49 (0)180 50 50 223 Con nuestros centros enlaza- (con SIMATIC Card) accionamientos se la propor- e-mail: dos por redes en Alemania, Tel.: +49 (0)911 895 7777 cionamos en inglés y alemán, techsupport@ad.siemens.de EE.UU. y Singapur, le ofrece- Fax: +49 (0)911 895 7001 A/14 Siemens DA 51.2 · 2002
  • 95.
    MICROMASTER 410/420/430/440 Anexo s Índice alfabético MICROMASTER MICROMASTER 410 420 430 440 410 420 430 440 Página Página Página Página Página Página Página Página A G Accesorios 1/8 2/9 3/9 4/12 Guía de iniciación 1/9 2/15 3/13 4/20 Accesorios generales 1/9 2/14 3/12 4/19 I Accesorios selectivos 1/9 2/11 3/10 4/14 Indicación para el pedido A/16 A/16 A/16 A/16 Altitud de instalación (derating) 1/7 2/7 3/7 4/8 Instrucciones de uso 1/9 2/15 3/13 4/20 AOP (panel de operador) - 2/14 - 4/19 Internet (servicios online) A/13 A/13 A/13 A/13 B Interruptores automáticos (accesorios) 1/9 2/13 3/10 4/16 BOP (panel de operador) - 2/14 - 4/19 L BOP-2 (panel de operador) - - 3/12 - Lista de parámetros 1/9 2/15 3/13 4/20 Bobinas (accesorios) 1/9 2/12 3/10 4/15 M Bobinas de conmutación de red 1/9 2/12 3/10 4/15 (accesorios) Maletín de demostración A/6 A/6 A/6 A/6 Bobinas de salida (accesorios) - 2/12 3/10 4/15 Marca CE A/4 A/4 A/4 A/4 Medio ambiente, recursos y reciclaje A/2 A/2 A/2 A/2 C Módulo DeviceNet (accesorios) - 2/14 3/12 4/19 Campo de aplicación 1/2 2/2 3/2 4/2 Módulo evaluador para generadores - - - 4/19 Características de protección 1/3 3/2 3/3 4/3 de impulsos (accesorios) Características principales 1/2 2/2 3/2 4/2 Módulo PROFIBUS (accesorios) - 2/14 3/12 4/19 Centro de formación y entrenamiento A/7 A/7 A/7 A/7 Módulos de comunicación - 2/14 3/12 4/19 Certificados ISO 9001 A/3 A/3 A/3 A/3 N Certificado UL A/5 A/5 A/5 A/5 Normas internacionales 1/2 2/2 3/2 4/2 Compatibilidad electromagnética A/4 A/4 A/4 A/4 Condiciones de venta y suministro A/17 A/17 A/17 A/17 O Conformidad con las normas A/4 A/4 A/4 A/4 OP (panel de operador) 1/9 - - - Construcción 1/2 2/2 3/2 4/2 Orientaciones para la selección 0/2 0/2 0/3 0/3 Cursos de capacitación A/7 A/7 A/7 A/7 P D Paneles de operador 1/9 2/14 3/12 4/19 Datos característicos 1/3 3/2 3/3 4/3 Paquete de documentación - 2/15 3/13 4/20 Datos de reducción de pot. (derating) 1/6 2/7 3/7 4/7 Placas de conexión de pantallas - 2/13 3/10 4/16 (accesorios) Datos funcionales 1/3 3/2 3/3 4/3 Programas de puesta en servicio 1/9 2/10 3/9 4/13 Datos mecánicos 1/3 3/2 3/3 4/3 R Datos para pedidos (accesorios) 1/9 2/11 3/10 4/14 Regiones de distribución A/10 A/10 A/10 A/10 Datos para pedidos (convertidores) 1/7 2/8 3/8 4/9 Reglamentos para exportación A/17 A/17 A/17 A/17 Datos para selección y pedidos 1/9 2/11 3/10 4/14 (accesorios) Resistencia de freno (accesorios) - - - 4/15 Datos para selección y pedidos 1/7 2/8 3/8 4/9 S (convertidor) Datos técnicos (accesorios) Datos técnicos (convertidores) Descripción (accesorios) - 1/6 1/8 2/14 2/6 2/9 3/12 3/6 3/9 4/19 4/6 4/12 Service y Support SIDEMO (sistema de maletines de demostración) Sinopsis A/14 A/6 0/2 A/14 A/6 0/2 A/14 A/6 0/3 A/14 A/6 0/3 A Descripción (convertidores) 1/2 2/2 3/2 4/2 Sinopsis de motores A/8 A/8 A/8 A/8 Dibujos dimensionales 1/10 2/16 3/14 4/21 STARTER 1/9 2/10 3/9 4/13 Documentación 1/9 2/15 3/13 4/20 Support A/14 A/14 A/14 A/14 DriveMonitor 1/9 2/10 3/9 4/13 T E Tabla con las correspondencias 0/4 0/4 0/4 0/4 Esquema de bloques 1/4 2/4 3/4 4/4 para los accesorios Esquema de conexión de bornes 1/5 2/5 3/5 4/5 Temperatura de servicio (derating) - 2/7 3/7 4/8 Esquemas de conexiones 1/4 2/4 3/4 4/4 F Filtros (accesorios) 1/9 2/11 3/11 4/14 Filtro CEM (accesorios) 1/9 2/11 3/11 4/14 Frecuencia de pulsación (derating) 1/6 2/7 3/7 4/7 Fusibles (accesorios) 1/9 2/13 3/10 4/16 Siemens DA 51.2 · 2002 A/15
  • 96.
    MICROMASTER 410/420/430/440 Anexo s Índice de referencias s Indicaciones para el pedido MICROMASTER Versiones/ejecuciones 410 420 430 440 En los convertidores, la última posición del número de refe- Página Página Página Página rencia completo indica la eje- 3NA3... 1/9 2/13 3/10, 3/11 4/16, 4/18 cución. - - 3/10, 3/11 4/16, 4/18 Debido al desarrollo técnico 3NE1... continuo, en el pedido puede 1/9 2/13 3/10, 3/11 4/16, 4/18 3RV10.. haber una cifra diferente a la - - 3/10, 3/11 4/16, 4/18 indicada. 3VL.... 6GK1 1500-0FC00 - 2/14 3/12 4/19 6SE6400-0AP00-0AA0 - 2/14 - 4/19 6SE6400-0AP00-0AA1 - - - 4/19 6SE6400-0BE00-0AA0 - - 3/12 - 6SE6400-0BP00-0AA0 - 2/14 - 4/19 6SE6400-0DN00-0AA0 - 2/14 3/12 4/19 6SE6400-0DR00-0AA0 1/9 - - - 6SE6400-0EN00-0AA0 - - - 4/19 6SE6400-0GP00-0.A0 - 2/13 3/10 4/16, 4/17 6SE6400-0MD00-0AA0 - 2/14 - 4/19 6SE6400-0P.00-0AA0 1/9 2/14 3/12 4/19 6SE6400-0SP00-0AA0 1/9 - - - 6SE6400-1P.00-0AA0 - 2/14 3/12 4/19 6SE6400-2FA0. - 2/11 - 4/14 6SE6400-2FB0. - 2/11 - 4/14 6SE6400-2FL0. 1/9 2/12 - 4/14 6SE6400-2FS0. - 2/11 3/11 4/17 6SE6400-3CC.. 1/9 2/12 3/10, 3/11 4/15, 4/17 6SE6400-3TC.. - 2/12 3/10, 3/11 4/15, 4/17 6SE6400-4B... - - - 4/15, 4/17 6SE6400-5.... 1/9 2/15 3/13 4/20 6SE6410-2BB.. 1/7 - - - 6SE6410-2UA.. 1/7 - - - 6SE6410-2UB.. 1/7 - - - A 6SE6420-2AB.. 6SE6420-2AC.. 6SE6420-2AD.. 6SE6420-2UC.. - - - - 2/8 2/8 2/8 2/8 - - - - - - - - 6SE6420-2UD.. - 2/8 - - 6SE6430-2AD.. - - 3/8 - 6SE6430-2UD.. - - 3/8 - 6SE6440-2AB.. - - - 4/11 6SE6440-2AC.. - - - 4/11 6SE6440-2AD.. - - - 4/11 6SE6440-2UC.. - - - 4/9 6SE6440-2UD.. - - - 4/9 6SE6440-2UE.. - - - 4/10 6SL3000-0CE3. - - - 4/15 A/16 Siemens DA 51.2 · 2002
  • 97.
    MICROMASTER 410/420/430/440 Anexo s Condiciones de venta y suministro s Reglamentos de exportación En Alemania s Es posible que los productos Para los productos del pre- que figuran en este catálogo sente catálogo/lista de pre- Rigen las Condiciones gene- En lo que respecta a produc- estén sujetos a reglamentos cios deberán tenerse en cuen- rales de venta y suministro tos software, regirán las de exportación europeos/ale- ta, de acuerdo a la regulación para productos y servicios de Condiciones generales para manes y/o estadounidenses. vigente actual, los siguientes la industria eléctrica y electró- la utilización de productos reglamentos de exportación: nica. software de automatización y Por ello, cada exportación accionamiento. sujeta a autorización requiere Para la exportación la aprobación de las autorida- Los precios son en (euros) Rigen las Condiciones de ven- des correspondientes. desde el lugar de suministro y ta y suministro para productos no incluyen el embalaje. y servicios de la industria AL Número de la lista alemana de control de eléctrica y electrónica, así Los precios no incluyen el IVA. exportaciones. como todas las demás condi- Éste se facturara aparte apli- ciones acordadas con los cando el tipo válido para cada Los productos con un distintivo diferente a “N” requie- destinarios del presente catá- caso. ren permiso de exportación. logo. En productos de software es preciso respetar por regla Nos reservamos el derecho de modificar los precios y al general también los distintivos de control de exporta- efectuar el suministro factura- ción del soporte de datos correspondiente. remos los precios válidos Las mercancías etiquetadas con “AL no igual a N” correspondientes. están sujetas a permiso de exportación europeo o Las dimensiones están indica- alemán siempre que se exporten fuera de la UE. dos en mm, las ilustraciones ECCN Número de la lista estadounidense de control de son sin compromiso. exportaciones (Export Control Classification Number). A no ser que se haya indicado Los productos con un distintivo diferente a “N” requie- lo contrario en las diferentes ren en determinados países permiso para su reexpor- páginas del catálogo queda tación. reservado el derecho de intro- ducir modificaciones, espe- En productos de software es preciso respetar por regla cialmete en los datos técni- general también los distintivos de control de exporta- cos, dimensiones y pesos. ción del soporte de datos correspondiente. Las mercancías etiquetadas con “ECCN no igual a N” están sujetas al permiso de reexportación de los EE.UU. Incluso aunque no lleven El criterio decisivo es el distin- etiqueta o estén etiquetadas tivo de control de exportación con “AL:N” o “ECCN:N” pue- AL y ECCN especificado en la de requerirse permiso debido confirmación de pedido, la al destino final o a la finalidad nota de entrega y la factura. de aplicación de las mercan- A Sujeto a cambios sin previo cías. aviso. Siemens DA 51.2 · 2002 A/17
  • 98.
    MICROMASTER 410/420/430/440 Anexo A Responsables: Contenido técnico: Siemens AG, A&D SD SM, Erlangen, Alemania Redacción: Siemens AG, A&D PT 5, Erlangen, Alemania Siemens AG Referencia: E86060–K5151–A121–A3–7800 Printed in Germany Automation & Drives KG K 0602 8.0 E 96 Es/222203 Standard Drives P.O. Box 32 69 D-91050 Erlangen A/18 Siemens DA 51.2 · 2002
  • 99.
    Los catálogos delgrupo Automation and Drives (A&D) Para pedirlos, contacte con la agencia o sucursal Siemens correspondiente. Las direcciones figuran en el Anexo de este catálogo. Aparellaje de Baja Tensión Catálogo Sistemas de accionamientos Catálogo Control y Distribución NS K Convertidores MICROMASTER 410/420/430/440 DA 51.2 Aparatos de maniobra con capacidad de comunicación, SIMOVERT MASTERDRIVES VC DA 65.10 Aparatos para derivaciones de consumidores, 2,2 kW a 2300 kW Técnica de seguridad SIGUARD, SIMOVERT MASTERDRIVES MC DA 65.11 Aparatos de mando y señalización, 0,55 kW a 250 kW Aparatos para distribución de energía, Transformadores y fuentes de alimentación, Motores de baja tensión para accionamientos de DA 65.3 Interruptores principales y de parada de emergencia, velocidad variable Interruptores de mando, Bornes de conexión Sistemas de automatización para máquinas de mecanización Automatización de Proceso SINUMERIK & SIMODRIVE NC 60 Registradores de proceso MP 20.1 Sistemas de automatización SIMATIC SIWAREX, Sistemas de pesaje WT 01 Sistemas de automatización SIMATIC S5/PC/505 ST 50 Componentes para la Totally Integrated Automation ST 70 Comunicación industrial y dispositivos de campo IK PI Systems Engineering Productos/sistemas para manejo y visualización ST 80 Fuentes de alimentación SITOP power KT 10.1 SIMATIC HMI Sistemas de identificación MOBY KT 21 A&D/3U/Es 14.05.02
  • 100.
    Siemens Aktiengesellschaft Automation andDrives Standard Drives Postfach 32 69, D-91050 Erlangen www.siemens.com/micromaster Referencia: E86060-K5151-A121-A3-7800
  • 101.
    Convertidores MICROMASTER 410/420/430/440 Catálogo DA 51.2 • 2002
