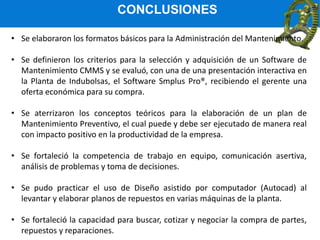

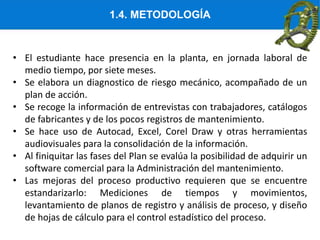

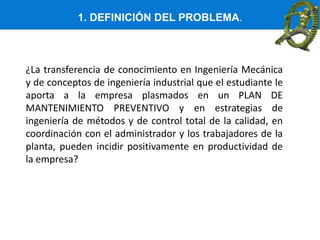

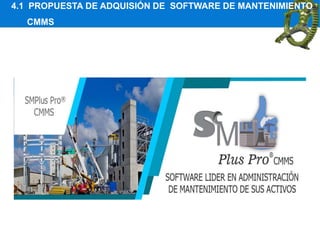

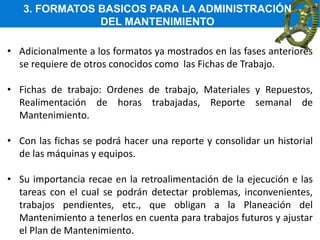

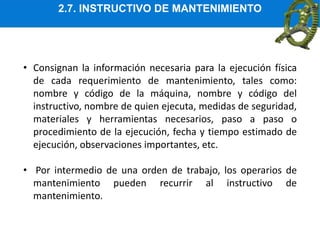

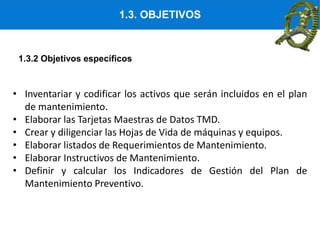

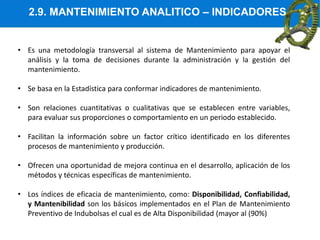

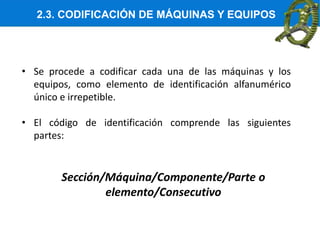

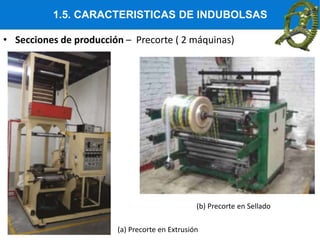

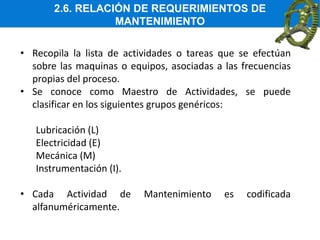

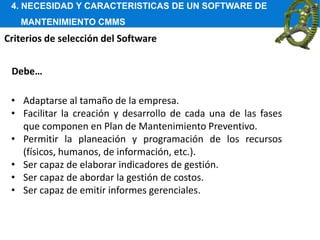

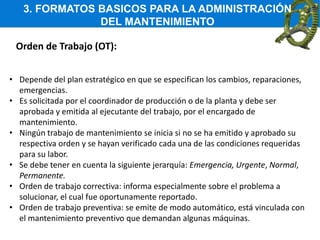

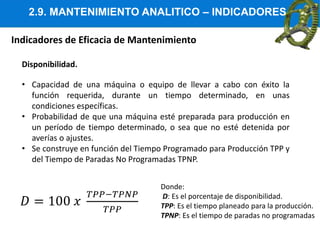

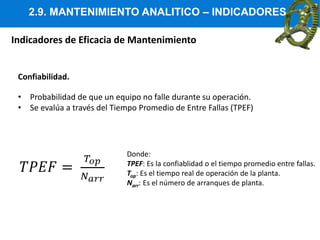

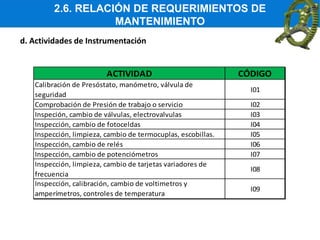

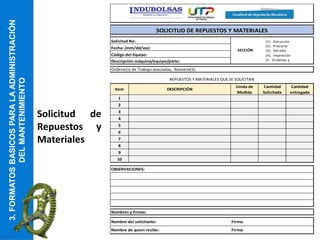

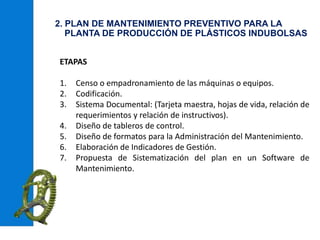

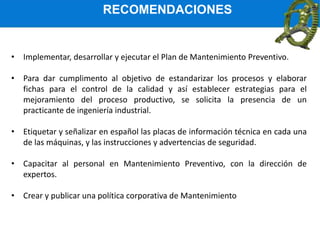

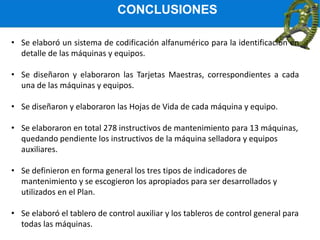

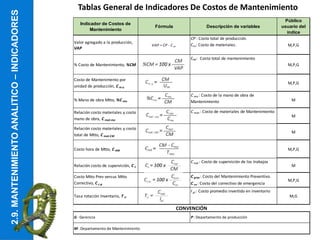

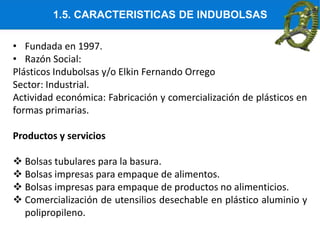

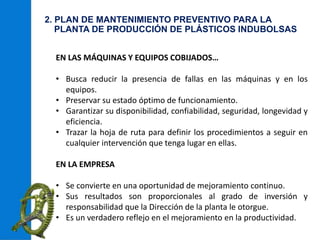

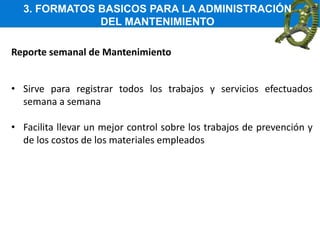

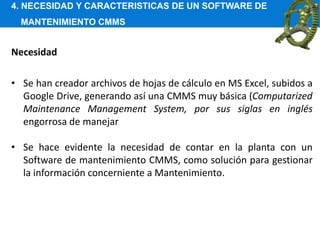

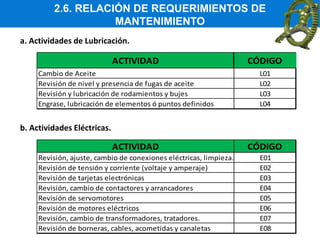

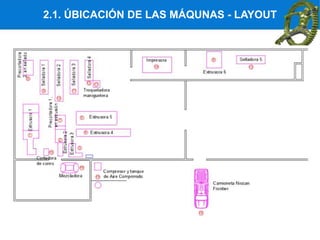

El documento presenta el diseño de un plan de mantenimiento preventivo y propuestas de mejora para el proceso productivo de Indubolsas. El plan incluye inventariar y codificar los equipos, elaborar tarjetas maestras de datos e instructivos de mantenimiento, y definir indicadores. Se propone adquirir software para administrar el mantenimiento de forma sistematizada. El objetivo es mejorar la productividad mediante la prevención de fallas, el óptimo funcionamiento de los equipos y su disponibilidad.
