CARRERA: ADMINISTRACION DE
EMPRESAS
DOCENTE: ECON. IRENE PALACIOS
INTRODUCCIÓN
O Los problemas de violencia en la familia, se han
convertido en una problemática social con gran
incidencia a nivel global.
O “Maltrato”, según DRAE es la “Acción y efecto de
maltratar, el presente estudio se aplicara
específicamente al “maltrato infantil”
O Una alternativa para disminuir el impacto de este
problema a nivel provincial, se concluyó en un
Centro de atención para las víctimas, vinculando el
trabajo de manera mancomunada
O El aporte financiero es de $42150,00 pero el
impacto social es invaluable

GENERALIDADES
Descripción del tema
O Los casos de violencia contra niños, niñas y
adolescente, según datos investigados se dan
principalmente en violación, atentado al
pudor, plagio y rapto.
O El maltrato infantil en el Ecuador, no es un
tema aislado, en las noticias se reportan
casos que se hacen públicos, pero existen
una gran mayoría no son denunciados en las
diferentes provincias, sin dejar atrás a la
Provincia de Santa Elena, en donde también
se presentan delitos de maltrato infantil.
GENERALIDADES
Descripción del tema

O En el año 2011, según esta publicación en el
diario Hoy: “datos del Instituto Nacional de
Estadísticas y Censos (INEC), en el país la
violencia, el maltrato, la negligencia y el abuso,
constituyen experiencias cotidianas para 7 de
cada 10 niños, niñas y adolescentes, en sus
diferentes entornos: familiar, escolar, comunitario
y social.
¿De qué manera se puede disminuir el maltrato
infantil en la Provincia de Santa Elena?
Propósitos del tema
O General
O Plantear una
alternativa para la
disminución de casos
de maltrato infantil en
la Provincia de Santa
Elena.
Justificación del tema
O Es un problema social, porque se da en los
hogares donde se usa violencia física o verbal,
donde no hay reglas claras para convivir en
armonía, dejándose llevar por paradigmas
mentales creados desde épocas remotas que
usaban castigos y esclavitud.
O Es un tema político legal, debido a que las leyes
contemplan garantías para la niñez, como la
igualdad, integración y desarrollo, además que se
rechaza cualquier tipo de discriminación y
violencia

CONCEPTUALIZACIÓN
O Concepto de maltrato.- Se entiende por
maltrato toda conducta, de acción u omisión,
que provoque o pueda provocar daño a la
integridad o salud física, psicológica o
sexual de un niño, niña o adolescente, por
parte de cualquier persona.
O Maltrato psicológico es el que ocasiona
perturbación emocional, alteración
psicológica o disminución de la autoestima
en el niño, niña o adolescente agredido.
O Concepto de explotación sexual.-
Constituyen explotación sexual la
prostitución y la pornografía infantil.
O Concepto de tráfico de niños.- Se
entiende por tráfico de niños, niñas o
adolescentes, su sustracción, traslado o
retención, dentro o fuera del país y por
cualquier medio, con el propósito de
utilizarlos en la prostitución, explotación
sexual o laboral, pornografía, narcotráfico,
tráfico de órganos, servidumbre, adopciones
ilegales u otras actividades ilícitas.
CONCEPTUALIZACIÓN
CONCEPTUALIZACIÓN

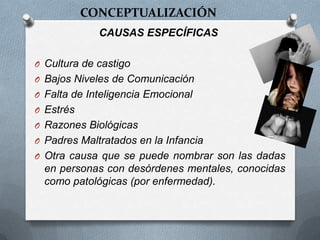

CAUSAS ESPECÍFICAS
O Cultura de castigo
O Bajos Niveles de Comunicación
O Falta de Inteligencia Emocional
O Estrés
O Razones Biológicas
O Padres Maltratados en la Infancia
O Otra causa que se puede nombrar son las dadas
en personas con desórdenes mentales, conocidas
como patológicas (por enfermedad).
¿Qué deseo saber?
CONSECUENCIA DEL MALTRATO INFANTIL
Los golpes y maltratos físicos generalmente, en primer
lugar producen daño físico, pero este castigo envía
mensajes psicológicos destructivos para las víctimas
Secuelas psicológicas :
O a) Muy Pobre Autoestima
O b) Síndromes de Ansiedad, Angustia y Depresión
O c) Desorden de Identidad
CONSECUENCIA DEL MALTRATO PSICOLÓGICO Y POR
NEGLIGENCIA
La negligencia es la ausencia o insuficiencia de cuidados
físicos, médicos, afectivos y/o cognitivos.
En la adultez, pueden presentar cuadros depresivos.
Los niños que desde la edad escolar son maltratados
psicológicamente, son más propensos a mostrar retrasos en el
desarrollo del conocimiento que los niños no maltratados

PLANIFICACIÓN
Detalles y descripción de actividades a realizarse
O Formulación y Financiamiento.- La formulación de
la propuesta, socialización del proyecto a las
entidades e involucrados claves para su desarrollo,
contempla la búsqueda de recursos financieros .
O Adecuación del centro.- se destinara según el
presupuesto referencial la adecuación del local, la
selección del personal, las actividades propias del
servicio (socialización, capacitación, atención a
familias, revisión de casos, llenar información,
seguimiento y monitoreo de víctimas, rehabilitación,
apoyo psicológico) y promoción de los servicios en
las comunidades y barrios de la provincia.
O Evaluación.- El seguimiento y monitoreo de las acciones y
resultados propuestos, (una evaluación inicial, un seguimiento
evaluativo trimestral durante la implementación del servicio y una
evaluación final de resultados. Propuesta para continuar con el
financiamiento
PLANIFICACIÓN

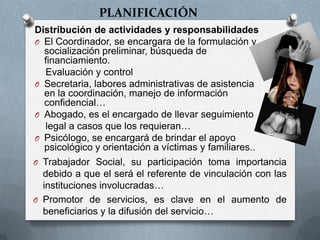

Distribución de actividades y responsabilidades
O El Coordinador, se encargara de la formulación y
socialización preliminar, búsqueda de
financiamiento.
Evaluación y control
O Secretaria, labores administrativas de asistencia
en la coordinación, manejo de información
confidencial…
O Abogado, es el encargado de llevar seguimiento
legal a casos que los requieran…
O Psicólogo, se encargará de brindar el apoyo
psicológico y orientación a víctimas y familiares..
O Trabajador Social, su participación toma importancia
debido a que el será el referente de vinculación con las
instituciones involucradas…
O Promotor de servicios, es clave en el aumento de
beneficiarios y la difusión del servicio…

Cronograma de actividades
Mayo Junio Julio Ago Sept Oct Nov Dic Ene Feb Marzo Abril Mayo
Formulación del proyecto
Socialización del proyecto
Búsqueda de financiamiento
Convenio con instituciones
Adecuar instalaciones
Selección de personal
Atención al público en centro
Socialización de Servicios
Evaluación inicial
Evaluación trimestral de logros
Evaluación final
Actividades para renovar convenios
FORMULACIÓN Y FINANCIAMIENTO
IMPLEMENTACIÓN DE CENTRO
EVALUACIÓN
Actividades AÑO 2013 AÑO 2014

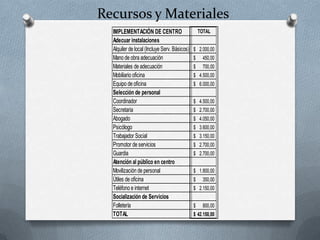

Recursos y Materiales
IMPLEMENTACIÓN DE CENTRO Ago Sept Oct Nov Dic Ene
Adecuar instalaciones
Alquiler de local (Incluye Serv. Básicos) 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$
Mano de obra adecuación 450,00$
Materiales de adecuación 700,00$
Mobiliario oficina 4.500,00$
Equipo de oficina 6.000,00$
Selección de personal
Coordinador 500,00$ 500,00$ 500,00$ 500,00$ 500,00$
Secretaria 300,00$ 300,00$ 300,00$ 300,00$ 300,00$
Abogado 450,00$ 450,00$ 450,00$ 450,00$ 450,00$
Psicólogo 400,00$ 400,00$ 400,00$ 400,00$ 400,00$
Trabajador Social 350,00$ 350,00$ 350,00$ 350,00$ 350,00$
Promotor de servicios 300,00$ 300,00$ 300,00$ 300,00$ 300,00$
Guardia 300,00$ 300,00$ 300,00$ 300,00$ 300,00$
Atención al público en centro
Movilización de personal 200,00$ 200,00$ 200,00$ 200,00$ 200,00$
Útiles de oficina 250,00$ 100,00$
Teléfono e internet 150,00$ 200,00$ 250,00$ 250,00$ 250,00$
Socialización de Servicios
Folletería 500,00$ 300,00$
TOTAL
Sept Oct Nov Dic Ene Feb Marzo Abril Mayo TOTAL
200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 2.000,00$
450,00$
700,00$
4.500,00$
6.000,00$
500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 4.500,00$
300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$
450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 4.050,00$
400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 3.600,00$
350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 3.150,00$
300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$
300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$
200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 1.800,00$
100,00$ 350,00$
150,00$ 200,00$ 250,00$ 250,00$ 250,00$ 250,00$ 250,00$ 250,00$ 300,00$ 2.150,00$
300,00$ 800,00$
42.150,00$
DESARROLLO DEL PROYECTO
Actividad 1.
Formulación y financiamiento.
O Propuesta
Centro de Atención Integral para familias y víctimas de
maltrato infantil
O Objetivo
Implementar un centro para la atención integral de las
familias y víctimas del maltrato infantil en la Provincia
de Santa Elena durante 10 meses, para la capacitación
a familias y trabajo en conjunto que permita la
disminución de los índices actuales.
DESARROLLO DEL PROYECTO
Involucrados y actores
O Centro de Atención Integral
O Ministerio de Inclusión Económica y Social
O Junta de Protección de Derechos
O Juzgado de la niñez y adolescencia
O Comisaria de pueblo
O GAD Provincial de Santa Elena
O GAD Municipales
O GAD Parroquiales
O Comunas de la Provincia
O Federación de Comuna
O Dirigentes Barriales
O Comunidad
O Niñez
O Ministerio de Educación e instituciones educativas locales
O Ministerio de Salud Pública
Fuentes de Financiamiento
O Se busca firma de convenio de cooperación con instituciones públicas;
especialmente MIES y GAD Provincial, El aporte esperado es de $42,150.00.
DESARROLLO DEL PROYECTO
Actividad 2.
Implementación del Centro
O Adecuar instalaciones
O En la implementación, se inicia con el alquiler de local,
para ahorrar costos, que tenga incluidos los servicios. Se
contratara Mano de obra calificada, se coordinara la
compra de materiales que se requiera para hacer
funcional el espacio. Se requiere de 4 escritorios, 4
sillones, 10 sillas, 2 archivadores. En cuanto a
equipamiento es necesario 3 computadoras de escritorio
completas, 1 copiadoras, 1 impresora.
O Selección de personal
O De acuerdo a las funciones a realizar como se tiene
planificado se seleccionara un Coordinador, Secretaria,
Abogado, Psicólogo, Trabajador Social, Promotor de
servicios, y un Guardia para mantener la prestación del
servicio fomentando el trabajo en equipo y orientado en
la satisfacción de los beneficiarios.
DESARROLLO DEL PROYECTO

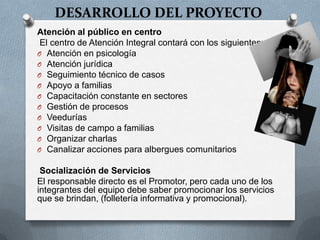

Atención al público en centro
El centro de Atención Integral contará con los siguientes:
O Atención en psicología
O Atención jurídica
O Seguimiento técnico de casos
O Apoyo a familias
O Capacitación constante en sectores
O Gestión de procesos
O Veedurías
O Visitas de campo a familias
O Organizar charlas
O Canalizar acciones para albergues comunitarios
Socialización de Servicios
El responsable directo es el Promotor, pero cada uno de los
integrantes del equipo debe saber promocionar los servicios
que se brindan, (folletería informativa y promocional).
DESARROLLO DEL PROYECTO
Actividad 3.
Evaluación
O La etapa final del proyecto, concluye con procesos
evaluativos, seguimiento de resultados en casos
atendidos.
O La presentación de informes por parte del personal.
O Encuetas en sectores para identificación de temas a
tratas en las capacitaciones a comunidades o charlas
de apoyo.
O Contar con formatos y formularios que aporten al
seguimiento. Al iniciar el primer mes evaluar, cuántos
casos y en qué sectores se actuó directamente con los
servicios.
O Cada trimestre se evaluara, mediante recopilación de
informes y resultados de hechos ocurridos,
O Con el informe final de evaluación a la gestión se
viabilizará una nueva propuesta con un mismo
formato, para dar continuidad a los convenios.
CONCLUSIONES
O El tema del maltrato infantil, no es nuevo en la Provincia
de Santa Elena, por tanto se debe poner especial
atención a esta problemática, los índices nacionales
confirman la existencia de este mal social, por tanto los
ciudadanos en vista de que las acciones actuales no
tienen gran impacto deben proponer soluciones para
disminución de estas actitudes denigrantes hacia los
menores, y porque no hablar de una erradicación total.
O Existen propuestas del Estado como la Agenda de la
niñez del MIES que integra la participación activa de los
Ministerios, pero no es difundida objetivamente a la
comunidad, por tanto al buscar una solución local se
genera que tenga una óptica similar al trabajo nacional
generaría resultados considerables, debido a que el
ámbito de acción es más controlable.
CONCLUSIONES
O Al implementar la propuesta, el Centro manejará
aportes financiados pero se constituirá como una
organización privada, con decisiones
descentralizadas y objetivos institucionales propios
en la Provincia, por tanto es conveniente
aprovechar esta característica para definir una
filosofía en beneficio a la comunidad y orientado al
apoyo a las víctimas.
O Al crear el centro, con un modelo integral, se
podrían adaptar nuevas formas de atención según
los resultados, incluso convertirse en un ente
mediador de acciones, pero siempre en mira al
respeto de los derechos de los niños y niñas de la
Provincia.

Proyecto

  • 1.
  • 2.
    INTRODUCCIÓN O Los problemasde violencia en la familia, se han convertido en una problemática social con gran incidencia a nivel global. O “Maltrato”, según DRAE es la “Acción y efecto de maltratar, el presente estudio se aplicara específicamente al “maltrato infantil” O Una alternativa para disminuir el impacto de este problema a nivel provincial, se concluyó en un Centro de atención para las víctimas, vinculando el trabajo de manera mancomunada O El aporte financiero es de $42150,00 pero el impacto social es invaluable
  • 3.
    GENERALIDADES Descripción del tema OLos casos de violencia contra niños, niñas y adolescente, según datos investigados se dan principalmente en violación, atentado al pudor, plagio y rapto. O El maltrato infantil en el Ecuador, no es un tema aislado, en las noticias se reportan casos que se hacen públicos, pero existen una gran mayoría no son denunciados en las diferentes provincias, sin dejar atrás a la Provincia de Santa Elena, en donde también se presentan delitos de maltrato infantil.
  • 4.
    GENERALIDADES Descripción del tema OEn el año 2011, según esta publicación en el diario Hoy: “datos del Instituto Nacional de Estadísticas y Censos (INEC), en el país la violencia, el maltrato, la negligencia y el abuso, constituyen experiencias cotidianas para 7 de cada 10 niños, niñas y adolescentes, en sus diferentes entornos: familiar, escolar, comunitario y social. ¿De qué manera se puede disminuir el maltrato infantil en la Provincia de Santa Elena?
  • 5.
    Propósitos del tema OGeneral O Plantear una alternativa para la disminución de casos de maltrato infantil en la Provincia de Santa Elena.
  • 6.
    Justificación del tema OEs un problema social, porque se da en los hogares donde se usa violencia física o verbal, donde no hay reglas claras para convivir en armonía, dejándose llevar por paradigmas mentales creados desde épocas remotas que usaban castigos y esclavitud. O Es un tema político legal, debido a que las leyes contemplan garantías para la niñez, como la igualdad, integración y desarrollo, además que se rechaza cualquier tipo de discriminación y violencia
  • 7.
    CONCEPTUALIZACIÓN O Concepto demaltrato.- Se entiende por maltrato toda conducta, de acción u omisión, que provoque o pueda provocar daño a la integridad o salud física, psicológica o sexual de un niño, niña o adolescente, por parte de cualquier persona. O Maltrato psicológico es el que ocasiona perturbación emocional, alteración psicológica o disminución de la autoestima en el niño, niña o adolescente agredido.
  • 8.
    O Concepto deexplotación sexual.- Constituyen explotación sexual la prostitución y la pornografía infantil. O Concepto de tráfico de niños.- Se entiende por tráfico de niños, niñas o adolescentes, su sustracción, traslado o retención, dentro o fuera del país y por cualquier medio, con el propósito de utilizarlos en la prostitución, explotación sexual o laboral, pornografía, narcotráfico, tráfico de órganos, servidumbre, adopciones ilegales u otras actividades ilícitas. CONCEPTUALIZACIÓN
  • 9.
    CONCEPTUALIZACIÓN CAUSAS ESPECÍFICAS O Culturade castigo O Bajos Niveles de Comunicación O Falta de Inteligencia Emocional O Estrés O Razones Biológicas O Padres Maltratados en la Infancia O Otra causa que se puede nombrar son las dadas en personas con desórdenes mentales, conocidas como patológicas (por enfermedad).
  • 10.
    ¿Qué deseo saber? CONSECUENCIADEL MALTRATO INFANTIL Los golpes y maltratos físicos generalmente, en primer lugar producen daño físico, pero este castigo envía mensajes psicológicos destructivos para las víctimas Secuelas psicológicas : O a) Muy Pobre Autoestima O b) Síndromes de Ansiedad, Angustia y Depresión O c) Desorden de Identidad CONSECUENCIA DEL MALTRATO PSICOLÓGICO Y POR NEGLIGENCIA La negligencia es la ausencia o insuficiencia de cuidados físicos, médicos, afectivos y/o cognitivos. En la adultez, pueden presentar cuadros depresivos. Los niños que desde la edad escolar son maltratados psicológicamente, son más propensos a mostrar retrasos en el desarrollo del conocimiento que los niños no maltratados
  • 11.
    PLANIFICACIÓN Detalles y descripciónde actividades a realizarse O Formulación y Financiamiento.- La formulación de la propuesta, socialización del proyecto a las entidades e involucrados claves para su desarrollo, contempla la búsqueda de recursos financieros . O Adecuación del centro.- se destinara según el presupuesto referencial la adecuación del local, la selección del personal, las actividades propias del servicio (socialización, capacitación, atención a familias, revisión de casos, llenar información, seguimiento y monitoreo de víctimas, rehabilitación, apoyo psicológico) y promoción de los servicios en las comunidades y barrios de la provincia. O Evaluación.- El seguimiento y monitoreo de las acciones y resultados propuestos, (una evaluación inicial, un seguimiento evaluativo trimestral durante la implementación del servicio y una evaluación final de resultados. Propuesta para continuar con el financiamiento
  • 12.
    PLANIFICACIÓN Distribución de actividadesy responsabilidades O El Coordinador, se encargara de la formulación y socialización preliminar, búsqueda de financiamiento. Evaluación y control O Secretaria, labores administrativas de asistencia en la coordinación, manejo de información confidencial… O Abogado, es el encargado de llevar seguimiento legal a casos que los requieran… O Psicólogo, se encargará de brindar el apoyo psicológico y orientación a víctimas y familiares.. O Trabajador Social, su participación toma importancia debido a que el será el referente de vinculación con las instituciones involucradas… O Promotor de servicios, es clave en el aumento de beneficiarios y la difusión del servicio…
  • 13.
    Cronograma de actividades MayoJunio Julio Ago Sept Oct Nov Dic Ene Feb Marzo Abril Mayo Formulación del proyecto Socialización del proyecto Búsqueda de financiamiento Convenio con instituciones Adecuar instalaciones Selección de personal Atención al público en centro Socialización de Servicios Evaluación inicial Evaluación trimestral de logros Evaluación final Actividades para renovar convenios FORMULACIÓN Y FINANCIAMIENTO IMPLEMENTACIÓN DE CENTRO EVALUACIÓN Actividades AÑO 2013 AÑO 2014
  • 14.
    Recursos y Materiales IMPLEMENTACIÓNDE CENTRO Ago Sept Oct Nov Dic Ene Adecuar instalaciones Alquiler de local (Incluye Serv. Básicos) 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ Mano de obra adecuación 450,00$ Materiales de adecuación 700,00$ Mobiliario oficina 4.500,00$ Equipo de oficina 6.000,00$ Selección de personal Coordinador 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ Secretaria 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ Abogado 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ Psicólogo 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ Trabajador Social 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ Promotor de servicios 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ Guardia 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ Atención al público en centro Movilización de personal 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ Útiles de oficina 250,00$ 100,00$ Teléfono e internet 150,00$ 200,00$ 250,00$ 250,00$ 250,00$ Socialización de Servicios Folletería 500,00$ 300,00$ TOTAL Sept Oct Nov Dic Ene Feb Marzo Abril Mayo TOTAL 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 2.000,00$ 450,00$ 700,00$ 4.500,00$ 6.000,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 500,00$ 4.500,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 450,00$ 4.050,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 400,00$ 3.600,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 350,00$ 3.150,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 300,00$ 2.700,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 200,00$ 1.800,00$ 100,00$ 350,00$ 150,00$ 200,00$ 250,00$ 250,00$ 250,00$ 250,00$ 250,00$ 250,00$ 300,00$ 2.150,00$ 300,00$ 800,00$ 42.150,00$
  • 15.
    DESARROLLO DEL PROYECTO Actividad1. Formulación y financiamiento. O Propuesta Centro de Atención Integral para familias y víctimas de maltrato infantil O Objetivo Implementar un centro para la atención integral de las familias y víctimas del maltrato infantil en la Provincia de Santa Elena durante 10 meses, para la capacitación a familias y trabajo en conjunto que permita la disminución de los índices actuales.
  • 16.
    DESARROLLO DEL PROYECTO Involucradosy actores O Centro de Atención Integral O Ministerio de Inclusión Económica y Social O Junta de Protección de Derechos O Juzgado de la niñez y adolescencia O Comisaria de pueblo O GAD Provincial de Santa Elena O GAD Municipales O GAD Parroquiales O Comunas de la Provincia O Federación de Comuna O Dirigentes Barriales O Comunidad O Niñez O Ministerio de Educación e instituciones educativas locales O Ministerio de Salud Pública Fuentes de Financiamiento O Se busca firma de convenio de cooperación con instituciones públicas; especialmente MIES y GAD Provincial, El aporte esperado es de $42,150.00.
  • 17.
    DESARROLLO DEL PROYECTO Actividad2. Implementación del Centro O Adecuar instalaciones O En la implementación, se inicia con el alquiler de local, para ahorrar costos, que tenga incluidos los servicios. Se contratara Mano de obra calificada, se coordinara la compra de materiales que se requiera para hacer funcional el espacio. Se requiere de 4 escritorios, 4 sillones, 10 sillas, 2 archivadores. En cuanto a equipamiento es necesario 3 computadoras de escritorio completas, 1 copiadoras, 1 impresora. O Selección de personal O De acuerdo a las funciones a realizar como se tiene planificado se seleccionara un Coordinador, Secretaria, Abogado, Psicólogo, Trabajador Social, Promotor de servicios, y un Guardia para mantener la prestación del servicio fomentando el trabajo en equipo y orientado en la satisfacción de los beneficiarios.
  • 18.
    DESARROLLO DEL PROYECTO Atenciónal público en centro El centro de Atención Integral contará con los siguientes: O Atención en psicología O Atención jurídica O Seguimiento técnico de casos O Apoyo a familias O Capacitación constante en sectores O Gestión de procesos O Veedurías O Visitas de campo a familias O Organizar charlas O Canalizar acciones para albergues comunitarios Socialización de Servicios El responsable directo es el Promotor, pero cada uno de los integrantes del equipo debe saber promocionar los servicios que se brindan, (folletería informativa y promocional).
  • 19.
    DESARROLLO DEL PROYECTO Actividad3. Evaluación O La etapa final del proyecto, concluye con procesos evaluativos, seguimiento de resultados en casos atendidos. O La presentación de informes por parte del personal. O Encuetas en sectores para identificación de temas a tratas en las capacitaciones a comunidades o charlas de apoyo. O Contar con formatos y formularios que aporten al seguimiento. Al iniciar el primer mes evaluar, cuántos casos y en qué sectores se actuó directamente con los servicios. O Cada trimestre se evaluara, mediante recopilación de informes y resultados de hechos ocurridos, O Con el informe final de evaluación a la gestión se viabilizará una nueva propuesta con un mismo formato, para dar continuidad a los convenios.
  • 20.
    CONCLUSIONES O El temadel maltrato infantil, no es nuevo en la Provincia de Santa Elena, por tanto se debe poner especial atención a esta problemática, los índices nacionales confirman la existencia de este mal social, por tanto los ciudadanos en vista de que las acciones actuales no tienen gran impacto deben proponer soluciones para disminución de estas actitudes denigrantes hacia los menores, y porque no hablar de una erradicación total. O Existen propuestas del Estado como la Agenda de la niñez del MIES que integra la participación activa de los Ministerios, pero no es difundida objetivamente a la comunidad, por tanto al buscar una solución local se genera que tenga una óptica similar al trabajo nacional generaría resultados considerables, debido a que el ámbito de acción es más controlable.
  • 21.
    CONCLUSIONES O Al implementarla propuesta, el Centro manejará aportes financiados pero se constituirá como una organización privada, con decisiones descentralizadas y objetivos institucionales propios en la Provincia, por tanto es conveniente aprovechar esta característica para definir una filosofía en beneficio a la comunidad y orientado al apoyo a las víctimas. O Al crear el centro, con un modelo integral, se podrían adaptar nuevas formas de atención según los resultados, incluso convertirse en un ente mediador de acciones, pero siempre en mira al respeto de los derechos de los niños y niñas de la Provincia.
