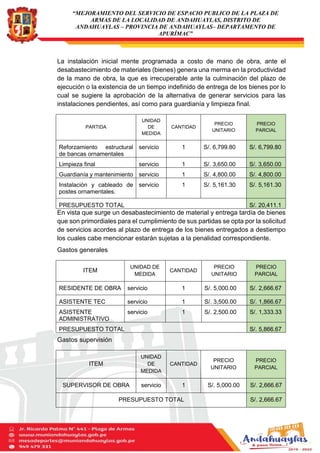

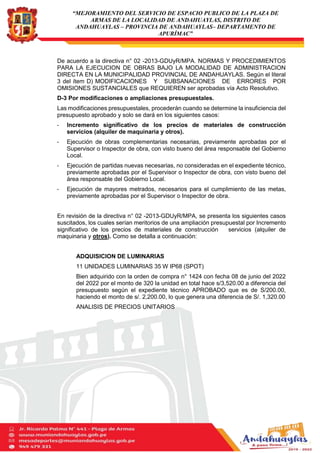

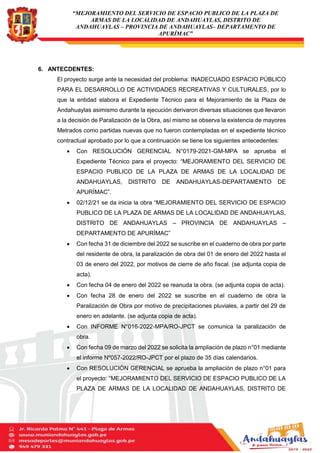

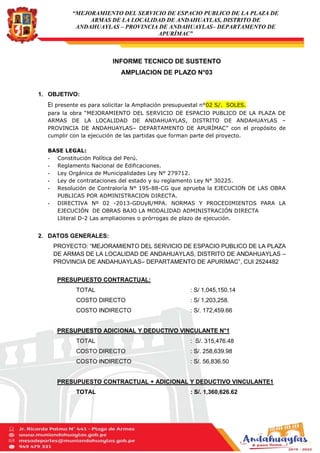

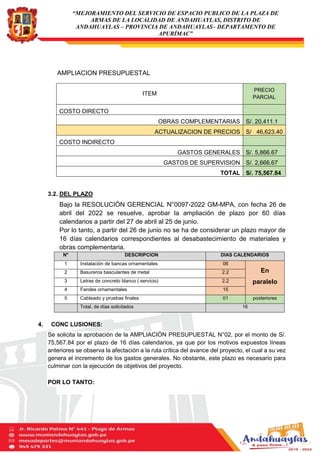

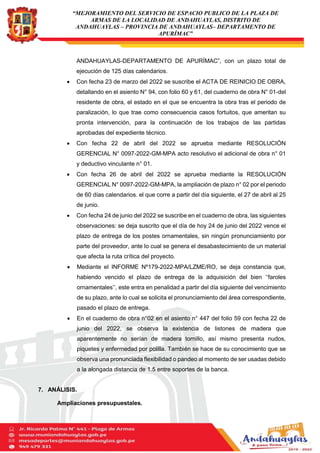

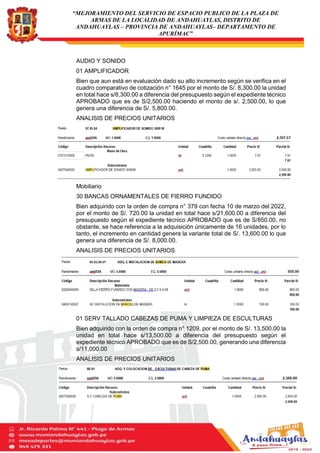

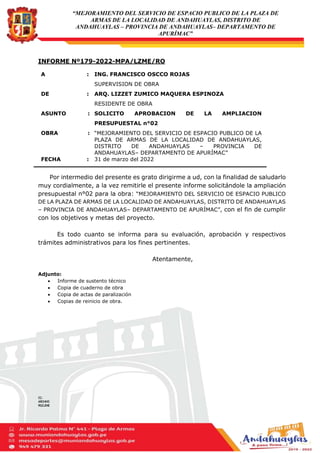

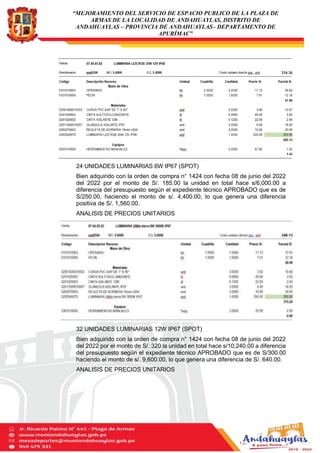

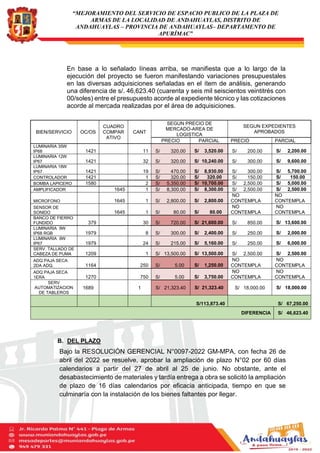

Este documento solicita la aprobación de la ampliación presupuestal N°02 para la obra de mejoramiento del espacio público de la Plaza de Armas en Andahuaylas debido a retrasos en la ejecución que generaron mayores gastos. Se detallan los antecedentes del proyecto, incluyendo paralizaciones por lluvias y cierre de año fiscal, así como una ampliación de plazo previa. Finalmente, se justifica la necesidad de más presupuesto para completar las partidas del proyecto dentro del nuevo cronograma.
