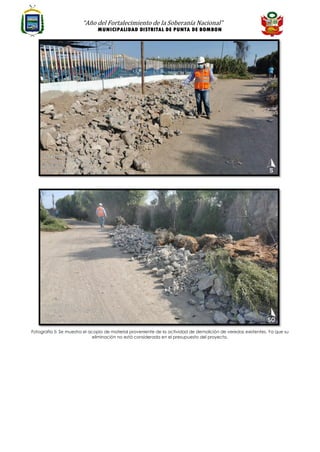

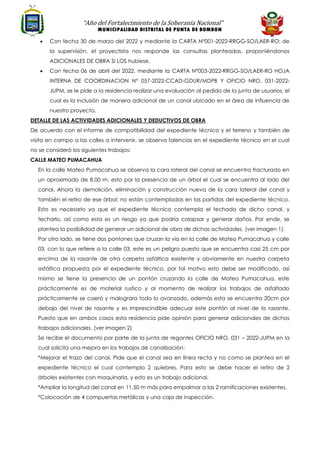

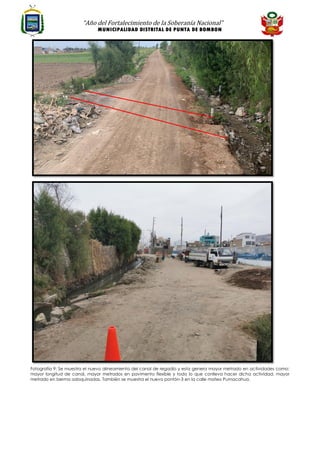

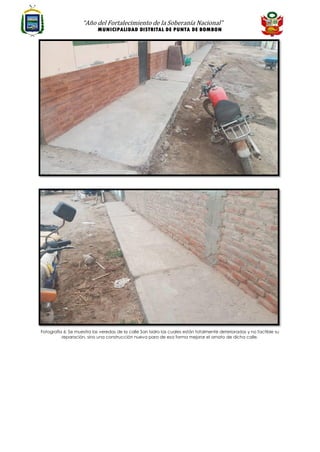

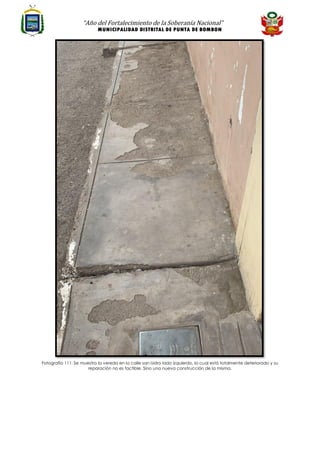

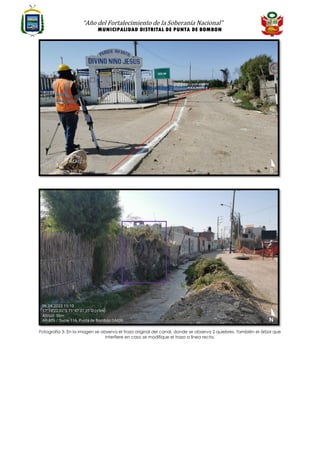

El documento presenta un informe sobre la necesidad de realizar trabajos adicionales en la obra de mejoramiento de calles en Punta de Bombón. Se detallan varias actividades no contempladas originalmente como la demolición y reconstrucción de un muro de canal dañado, mejoras a puentes, y reparación/construcción de veredas. El residente de obra evalúa estos trabajos adicionales tras visitas al campo y reuniones con la supervisión. Se elaborará un expediente técnico de adicionales para su aprobación.
