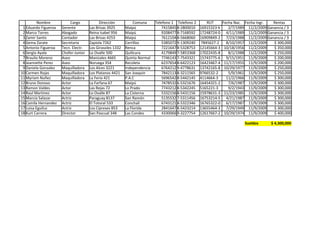

Cantidad Producto        Marca         Proveedor Precio Unit. Precio Total
       20 Helados        Bilz y Pap    Savory            $ 100      $ 2,000
       20 Helados        Centella      Savory             $ 50      $ 1,000
       20 Helados        Trululú       Savory             $ 50      $ 1,000   Proveedor    Dinero a pagar
       20 Galletas       Triton        McKay             $ 150      $ 3,000   Savory                 $ 4,000
       20 Galletas       Alteza        McKay             $ 150      $ 3,000   McKay                  $ 6,000
       10 Bebidas        Bilz y Pap    CCU               $ 400      $ 4,000   CCU                    $ 8,000
       10 Bebidas        Ginger Ale    CCU               $ 400      $ 4,000   Coca Cola            $ 12,000
       10 Bebidas        Coca Cola     Coca Cola         $ 400      $ 4,000   Evercrisp            $ 24,000
       10 Bebidas        Fanta         Coca Cola         $ 400      $ 4,000   Di Meiggs            $ 10,000
       10 Bebidas        Sprite        Coca Cola         $ 400      $ 4,000   Avatte               $ 36,000
       30 Papas Fritas   Lays          Evercrisp         $ 400    $ 12,000    Piolin              $ 237,000
       30 Ramitas        Lays          Evercrisp         $ 400    $ 12,000    TOTAL               $ 337,000
      100 Globos         Argos         DiMeiggs           $ 50      $ 5,000
       50 Pelotitas      Argos         DiMeiggs          $ 100      $ 5,000
        8 Pelucas        Amarilla      Avatte          $ 2,000    $ 16,000           se compra 1 vez
        8 Pelucas        Roja          Avatte          $ 2,000    $ 16,000         compra permanente
        4 Bigotes        Mostaccioli   Avatte          $ 1,000      $ 4,000
        8 Disfraces      Duendes       Piolin          $ 5,000    $ 40,000
        4 Disfraces      Principes     Piolin          $ 5,000    $ 20,000
        4 Disfraces      Princesas     Piolin          $ 5,000    $ 20,000
        4 Disfraces      Marinos       Piolin          $ 5,000    $ 20,000
        8 Disfraces      Tipicos       Piolin          $ 7,000    $ 56,000
        3 Disfraces      León          Piolin          $ 3,000      $ 9,000
        3 Disfraces      Koala         Piolin          $ 3,000      $ 9,000
        3 Disfraces      Perro         Piolin          $ 3,000      $ 9,000
        3 Disfraces      Conejo        Piolin          $ 3,000      $ 9,000
        3 Disfraces      Gatos         Piolin          $ 3,000      $ 9,000
        3 Disfraces      Ratones       Piolin          $ 3,000      $ 9,000
        3 Disfraces      Vacunos       Piolin          $ 3,000      $ 9,000
        3 Disfraces      Pollos        Piolin          $ 3,000      $ 9,000
        3 Disfraces      Cerdos        Piolin          $ 3,000      $ 9,000
Nombre           Cargo            Dirección           Comuna     Telefono 1 Telefono 2      RUT       Fecha Nac. Fecha Ingr.   Rentas
 1 Eduardo Figueroa   Gerente         Las Brisas 3925      Maipú               7415845 8-2800010   16915323-k      2/7/1989 11/2/2009 Ganancia / 3
 2 Marco Torres       Abogado         Reina Isabel 956     Maipú               9208477 8-7168592   17248724-0     4/11/1989 11/2/2009 Ganancia / 3
 3 Zamir Santis       Contador        Las Brisas 4253      Maipú               7612104 8-5668060   16909849-2     7/23/1988 11/2/2009 Ganancia / 3
 4 Gema Zarate        Secretaria      Zapiola 7262         Cerrillos           5385072 9-1309240   7845627-2      8/10/1957 11/2/2009    $ 300,000
 5 Antonio Figueroa   Tecn. Electr.   Los Girasoles 1332   Renca               7221647 8-5328753   12145664-3    10/18/1956 11/2/2009    $ 350,000
 6 Sergio Ayala       Chofer-Junior   Lo Ovalle 500        Quilicura           4179849 7-5853368   17022435-8      8/1/1988 11/2/2009    $ 250,000
 7 Braulio Moreno     Aseo            Manizales 4665       Quinta Normal       7746143 7-7543321   15743775-6     9/15/1951 11/9/2009    $ 200,000
 8 Jeannette Perez    Aseo            Noruega 354          Recoleta            6237654 8-6422123   16423467-4    11/17/1955 11/9/2009    $ 200,000
 9 Daniela Gonzalez   Maquilladora    Los Alces 3221       Independencia       6764212 9-4778631   13742165-8    10/29/1977 11/9/2009    $ 250,000
10 Carmen Rojas       Maquilladora    Los Platanos 4421    San Joaquin         7842113 8-3211565   9766532-2       5/9/1961 11/9/2009    $ 250,000
11 Myriam Nuñez       Maquilladora    La Feria 421         P.A.C               5696542 8-5442145   4114664-3      11/2/1966 11/9/2009    $ 300,000
12 Bruno Donoso       Actor           La Farfana 67        Maipú               7478532 6-5321676   16454321-2      7/6/1987 11/9/2009    $ 300,000
13 Ramon Valdes       Actor           Las Rejas 72         Lo Prado            7743212 8-5342245   5165221-3       9/2/1943 11/9/2009    $ 300,000
14 Raul Martinez      Actor           Lo Ovalle 87         La Cisterna         5332156 8-5431156   15978631-3    11/23/1985 11/9/2009    $ 300,000
15 Marcia Salazar     Actriz          Paraguay 8137        San Ramón           5135532 7-5311456   16753214-5     4/21/1987 11/9/2009    $ 300,000
16 Camila Hernandez   Actriz          El Totoral 533       Conchali            6743121 8-5322346   16765322-0     6/17/1987 11/9/2009    $ 300,000
17 Luisa Eguiluz      Actriz          Los Cipreses 853     La Florida          2841647 8-5423214   13655464-3     7/29/1949 11/9/2009    $ 300,000
18 Kurt Carrera       Director        San Pascual 348      Las Condes          4330066 9-3227754   12617667-2    10/29/1974 11/9/2009    $ 400,000

                                                                                                                           Sueldos      $ 4,300,000

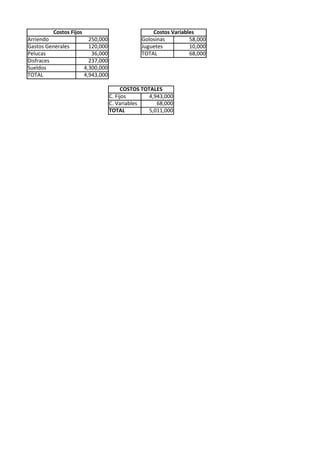

Costos Fijos                               Costos Variables
Arriendo                  250,000               Golosinas         58,000
Gastos Generales          120,000               Juguetes          10,000
Pelucas                    36,000               TOTAL             68,000
Disfraces                 237,000
Sueldos                 4,300,000
TOTAL                   4,943,000

                                          COSTOS TOTALES
                                    C. Fijos        4,943,000
                                    C. Variables       68,000
                                    TOTAL           5,011,000

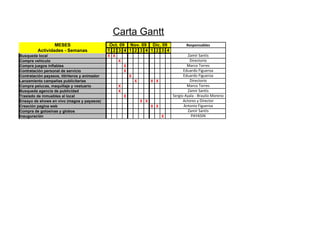

Carta Gantt
                 MESES                          Oct. 09 Nov. 09 Dic. 09                     Responsables
         Actividades - Semanas                 1 2 3 4 1 2 3 4 1 2 3 4
Busqueda local                                 X X                                            Zamir Santis
Compra vehiculo                                      X                                         Directorio
Compra juegos inflables                                  X                                   Marco Torres
Contratación personal de servicio                        X                                 Eduardo Figueroa
Contratación payasos, titiriteros y animador                 X                             Eduardo Figueroa
Lanzamiento campañas publicitarias                               X         X X                 Directorio
Compra pelucas, maquillaje y vestuario               X                                       Marco Torres
Busqueda agencia de publicidad                       X                                        Zamir Santis
Traslado de inmuebles al local                           X                           Sergio Ayala - Braulio Moreno
Ensayo de shows en vivo (magos y payasos)                            X X                   Actores y Director
Creación pagina web                                                        X X             Antonio Figueroa
Compra de golosinas y globos                                                                  Zamir Santis
Inauguración                                                                     X              PAYASIN

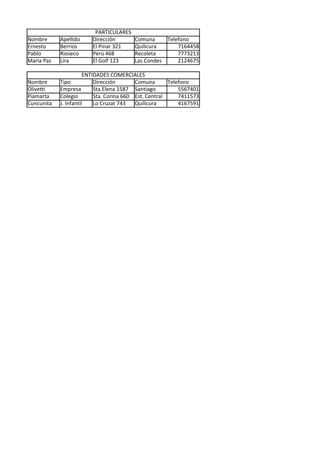

PARTICULARES
Nombre      Apellido    Dirección        Comuna     Telefono
Ernesto     Berrios     El Pinar 321     Quilicura      7164458
Pablo       Rioseco     Perú 468         Recoleta       7773213
Maria Paz   Lira        El Golf 123      Las Condes     2124675

                       ENTIDADES COMERCIALES
Nombre      Tipo           Dirección       Comuna       Telefono
Olivetti    Empresa        Sta.Elena 1587 Santiago          5567401
Piamarta    Colegio        Sta. Corina 660 Est. Central     7411573
Cuncunita   J. Infantil    Lo Cruzat 743   Quilicura        4167591

Excel Terminado Payasin 2
