GESTIÓN DE ADQUISICIONES PASO A
               PASO EN PROYECTOS DE LA
            INDUSTRIA DE LA CONSTRUCCIÓN

CONSTRUTORA IBEN LTDA.

La gestión de las adquisiciones de un proyecto incluye los procesos necesarios para adquirir productos y
     servicios externos a la organización. Incluye la planificación, solicitud, presupuestos y propuestas, realización,
     administración y cierre de las compras.

     El proceso de planificación crea las referencias necesarias para que el comprador realice los demás procesos de
     adquisiciones. En cambio, la solicitud de la compra es la consumación de la necesidad de comprar algo previsto
     o no por la planificación, complementa las informaciones de la planificación, indicando quién pidió, lo que pidió,
     en qué cantidad, con qué urgencia y con cuál importancia, haciendo que los procesos siguientes tengan más
     fundamento.

     Las compras representan como promedio el 60% de los costos de un proyecto de construcción, en los proyectos
     con alto grado de subcontratación, este número puede superar el 90% y el desempeño de ese proceso está
     relacionado a varios otros parámetros de éxito, como el tiempo, calidad, riesgos, comunicación, alcance,
     integración y recursos humanos, que deben ser incorporados a los requisitos de la adquisición.

     ¿Cómo gestionar las adquisiciones y establecer indicadores para medir su desempeño?

     Vamos a responder esa pregunta describiendo paso a paso las principales rutinas de la gestión de adquisiciones
     de proyecto en la industria de la construcción civil.

CONSTRUTORA IBEN LTDA.
LA PLANIFICACIÓN DE LAS ADQUISICIONES DEBE ESPECIFICAR LA DESCRIPCIÓN DE LO QUE DEBE
            SER COMPRADO Y LOS OBJETIVOS. LA SUMA TOTAL DE LAS COMPRAS SERÁ IGUAL AL VALOR
            CONSIDERADO COMO COSTO EN EL PRESUPUESTO CUANDO EL DESEMPEÑO DE COMPRAS SEA
            IGUAL AL 100%
                                                                                LISTA DE SERVICIOS DEL PROYECTO

                                                PAQUETES DE TRABAJO                                                                              OBJETIVOS
 LOS PAQUETES DE TRABAJO DESCRITOS ABAJO CORRESPONDEN A LAS ACTIVIDADES, SERVICIOS O ENTREGAS QUE DEBERÁN SER      ESTAS COLUMNAS CORRESPONDEN A LAS CANTIDADES Y VALORES
 EJECUTADAS PARA QUE EL PROYECTO INCLUYA TODO EL TRABAJO NECESARIO PARA QUE SEA CONCLUIDO CON ÉXITO. PODRÁ         ESPECIFICADOS EN LA PLANILLA DE PRESUPUESTO QUE SIRVIÓ DE BASE
 SOLICITARSE EL DICCIONARIO DE LA EAP PARA DETALLAR MEJOR CADA PAQUETE DE TRABAJO.                                 PARA LA COMPOSICIÓN DEL COSTO OBJETIVO DEL PROYECTO. TODA
                                                                                                                   ADQUISICIÓN QUE EXCEDA CUALQUIERA DE ESTOS LÍMITES DEVERÁ SER
                                                                                                                   AUTORIZADA POR SU GERENTE.
                                                                                                                              $ UNIT.    $ UNIT.     $ UNIT. $ UNIT.     $ TOTAL
 ITEM   CATEGORÍA DESCRIPCIÓN DEL SERVICIO                                             INICIO     TÉRMINO    UN.   CTD
                                                                                                                              MATERIAL SALARIOS ENCARGOS TOTAL

                                                                                                                                                                       24.135.882,58

 .001   A          APERTURA y preparación de caja de hasta 40 cm para pavimentación    22/09/11   28/09/11   m²    3.215,98   2,88      4,34      0,35       7,56      24.323,68

 .002   A          ABRIGO para caballete en albañilería, dimensiones 0,65x 0,85x0,30 m 15/09/11   16/09/11   un    1,00       404,29    56,67     66,44      527,40    527,40
                   ABRIGO para hidrante en plancha de acero carbono, con manguera de
 .003   A          Ø 65 mm (2 1/2'') x 30 m                                            17/04/12   31/12/12   un    1,00       762,79    41,15     48,26      852,21    852,21
                   ABRIGO PROVISIONAL de madera ejecutado en la obra para depósito de
 .004   A          materiales y herramientas (incluyendo reutilización 4 veces)        03/06/09   27/04/12   m²    240,00     59,81     112,28    127,88     299,98    71.994,27

 .005   A          ACABADO de superficie de concreto con paleta mecánica eléctrica     14/08/12   31/12/12   m²    420,00     0,18      2,55      2,01       4,74      1.989,92

 .006   A          ACABADO de superficie de concreto ''Quemado'',                     24/01/11    13/06/14   m²    534,48     1,21      2,35      2,76       6,32      3.378,08
                   ALAMBRADO para cancha deportiva, con tela de alambre galvanizado o
 .007   A          PVC, fijada en cuadros de tubos de acero galvanizado, altura 1 m   14/08/12    31/12/12   m     32,00      118,54    6,29      7,38       132,21    4.230,72
                   ALAMBRADO para cancha deportiva, con tela de alambre galvanizado o
 .008   A          PVC, fijada en cuadros de tubos de acero galvanizado, altura 4 m   14/08/12    31/12/12   m     70,00      211,08    15,10     17,70      243,88    17.071,50

CONSTRUTORA IBEN LTDA.
OTRA INFORMACIÓN IMPORTANTE PARA EL COMPRADOR EN LA PLANIFICACIÓN ES CLASIFICAR LAS
         COMPRAS EN ORDEN ABC, SEGÚN SU RELEVANCIA ECONÓMICA Y DETERMINAR LAS CANTIDADES
         QUE SERÁN CONSUMIDAS EN LA LÍNEA DE TIEMPO, SEGÚN LA PLANIFICACIÓN

                                                CURVA ABC CRONOLÓGICA DE MATERIALES

                                            MATERIALES                                                   OBJETIVO
   ESTAS COLUMNAS CORRESPONDEN A LAS CANTIDADES Y VALORES ESPECIFICADOS EN LA PLANILLA DE PRESUPUESTO QUE SIRVIÓ DE BASE PARA
  LA COMPOSICIÓN DEL COSTO OBJETIVO DEL PROYECTO. TODA ADQUISICIÓN QUE EXCEDA CUALQUIERA DE ESTOS LÍMITES DEVERÁ SER
  AUTORIZADA POR SU GERENTE.                                                                                                      jul/12      ago/12      set/12
          CATEGORÍ                                                                                      $ UNIT.   $ TOTAL     1ª      2ª  1ª     2ª   1ª     2ª
  ÍTEM             DESCRIPCIÓN DEL SERVICIO                                            UN. CTD
          A                                                                                            TOTAL                  QUIN. QUIN. QUIN. QUIN. QUIN. QUIN.

                 Abrigo de hidrante para incendio externo en plancha de acero carbono (ancho:
  .001   A       0,60 m / altura: 0,90 m / profundidad 0,17 m)                                    un    1,00       157,48   157,48      0,058   0,062   0,058   0,062   0,058   0,058

                 Ácido muriático
  .002   A                                                                                        l     2,68       1,35     3,61           0       0    0,038   0,306   0,287   0,287

  .003   A       Acero ca-50 cmd grueso 12.5 a 25mm (1/2 a 1'' )                                   kg   5.065,75   2,58     13.069,64      0       0       0       0       0       0
                 Adaptador para manguera de incendio en latón (diámetro del lado storz: 2 1/2 '' /
  .004   A       diámetro del lado hembra: 2 1/2 '')                                               un   58,00      33,47    1.941,26    0,116   0,124   0,116   0,124   1,116   0,116

  .005   A       Adhesivo para tubo de PVC                                                        kg    58,88      26,69    1.571,44    0,079   0,048   0,054   0,081   0,634   0,719

  .006   A       Aditivo hidrófugo                                                                l     502,39     2,48     1.245,93     6,75     7,2 17,904    8,174    6,86    6,86

  .007   A       Aditivo impermeabilizante y plastificante en polvo para argamasas                kg    1.754,05   6,56     11.506,54   2,314   2,468 32,815 53,897 27,642 71,982

  .008   A       Fertilizante mineral 10-10-10 NPK                                                kg    359,50     1,44     517,68         0       0    5,054   40,43 37,903 37,903

CONSTRUTORA IBEN LTDA.
EL PAPEL DE LA PMO ES DETERMINAR EL PLAN, ESTABLECER LAS POLÍTICAS DE PROCESOS PARA
      REALIZAR LAS COMPRAS, ESTABLECER INDICADORES PARA SUPERVISAR Y CONTROLAR LAS
      ADQUISICIONES. PARA ESO ES FUNDAMENTAL EL I.D.A. (ÍNDICE DE DESEMPEÑO DE ADQUISICIONES)
      PUES EL SEÑALA LOS DESVÍOS DE LAS COMPRAS REALIZADAS, COMPARANDO LA MANERA EN QUE
      FUERON REALIZADAS CON LA MANERA EN QUE FUERON PROGRAMADAS.

      IDA = INDICADORES DE ÉXITO DE LAS COMPRAS REALIZADAS / INDICADORES DE ÉXITO DE LAS
      COMPRAS PROGRAMADAS.

      DONDE IDA > 100% = DESEMPEÑO POSITIVO E IDA < 100% = DESEMPEÑO NEGATIVO

                                           INDICADORES DE DESEMPEÑO
    INDICADORES ACTUAL
    INDICA EL DESEMPEÑO DE LAS ADQUISICIONES DEL PROJETO IDA = 100% CORRESPONDE A 100% DE CONFORMIDAD CON LAS
    METAS Y OBJETIVOS ESTABLECIDOS POR LA ORGANIZACIÓN, IDA DESEADO > QUE 100%
                          CATEGORÍA                            META        MEJOR MEDICIÓN   MEDICIÓN ACTUAL
    SERVICIOS                                                 100,00%          103,00%                 99,00%
    MATERIALES                                                100,00%          112,00%                108,00%
    IDA GLOBAL DEL PROYECTO                                   100,00%          107,50%           103,50%

CONSTRUTORA IBEN LTDA.
SIN EMBARGO, LAS COMPRAS NO SE RESUMEN A LA PLANIFICACIÓN Y A LOS ÍNDICES, LA DIRECCIÓN
     DE UNA PMO DEBE SER CAPAZ NO SÓLO DE PLANIFICAR Y MEDIR EL DESEMPEÑO, SINO TAMBIÉN DE
     DISCIPLINAR LOS PROCESOS POR DETRÁS DEL ÉXITO DE LAS ADQUISICIONES.

     LA GESTIÓN DE LAS COMPRAS DEBE SER ACOMPAÑADA DURANTE SU CICLO DE VIDA Y PRIORIZADA
     PARA ORIENTAR AL COMPRADOR

     LOS 5 PROCESOS QUE DEFINEN EL INICIO Y EL CIERRE DE CADA COMPRA SON SECUENCIALES Y
     DEBEN OBLIGATORIAMENTE PASAR POR TODAS LAS ETAPAS A SEGUIR:

                                         Realizar la Compra

                            Colectar
         Solicitar las                                        Administrar la     Cerrar la
                          propuestas y
          Compras                                               Compra           Compra
                          presupuestos

CONSTRUTORA IBEN LTDA.

SOLICITAR LAS COMPRAS

     POR DEFINICIÓN ES EL PROCESO DE SOLICITAR LA COMPRA DE PRODUCTOS Y SERVICIOS NECESARIOS PARA LA EJECUCIÓN
     DE LA OBRA

     LA PRINCIPAL SALIDA DE ESTE PROCESO ES LA ESPECIFICACIÓN DETALLADA DE CADA ÍTEM DE COMPRA, INDICANDO
     MARCAS Y SUMINISTRADORES ADEMÁS DE LA DETERMINACIÓN DE LA RELEVANCIA TÉCNICA DEL PRODUCTO POR EL
     CRITERIO “XYZ”, DONDE “Z” CORRESPONDE A LOS ÍTEMS DE MAYOR RELEVANCIA TÉCNICA, CONSIDERADOS
     INDISPENSABLES PARA LA EJECUCIÓN DEL PROYECTO, “Y” MEDIA RELEVANCIA Y “X” MENOR RELEVANCIA; Y EL ANÁLISIS
     “ABC” DONDE “A” CORRESPONDE A LOS ÍTEM DE MAYOR VALOR ECONÓMICO, “B” VALOR MEDIO Y “C” MENOR VALOR;
     INDICANDO LA IMPORTANCIA DE UNA DETERMINADA COMPRA.

     EL PLAZO EN QUE LA COMPRA DEBE SER REALIZADA EN SEMANAS INDICARÁ LA URGENCIA DE LA ADQUISICIÓN. LA
     PRIORIZACIÓN DE LAS ADQUISICIONES SE DARÁ A TRAVÉS DE UN GRÁFICO DE URGENCIA E IMPORTANCIA.

CONSTRUTORA IBEN LTDA.
SOLICITAR LAS COMPRAS

     MODELO DE GRÁFICO DE URGENCIA E IMPORTANCIA.

CONSTRUTORA IBEN LTDA.

PROPUESTAS Y COTIZACIONES

     POR DEFINICIÓN ES EL PROCESO DE IDENTIFICAR SUMINISTRADORES, SOLICITAR Y COLECTAR PROPUESTAS Y
     COTIZACIONES PARA EL SUMINISTRO DE PRODUCTOS Y SERVICIOS ESPECIFICADOS EN LA SOLICITUD DE COMPRA

     LA PRINCIPAL SALIDA DE ESTE PROCESO ES EL MAPA DE COTIZACIONES Y LA ECUALIZACIÓN DE LAS PROPUESTAS DE LOS
     SUMINISTRADORES.

     REALIZAR LA COMPRA

     POR DEFINICIÓN ES EL PROCESO DE ANALIZAR LAS COTIZACIONES Y PROPUESTAS, NEGOCIAR REQUISITOS (PLAZO, PRECIO,
     CALIDAD), TRANSFERENCIA DE RIESGOS A LOS SUMINISTRADORES Y ADJUDICACIÓN DE DOCUMENTO QUE FORMALIZA EL
     ACUERDO COMERCIAL CON EL SUMINISTRADOR

     ESTE PROCESO INVOLUCRA UNA ATENCIÓN ESPECIAL Y ES DIVIDIDO EN ETAPAS PARA ILUSTRAR LOS SUBPROCESOS
     NECESARIOS PARA REALIZARLO

CONSTRUTORA IBEN LTDA.

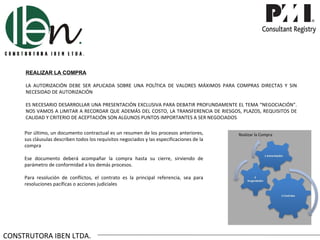

REALIZAR LA COMPRA

     LA AUTORIZACIÓN DEBE SER APLICADA SOBRE UNA POLÍTICA DE VALORES MÁXIMOS PARA COMPRAS DIRECTAS Y SIN
     NECESIDAD DE AUTORIZACIÓN

     ES NECESARIO DESARROLLAR UNA PRESENTACIÓN EXCLUSIVA PARA DEBATIR PROFUNDAMENTE EL TEMA “NEGOCIACIÓN”.
     NOS VAMOS A LIMITAR A RECORDAR QUE ADEMÁS DEL COSTO, LA TRANSFERENCIA DE RIESGOS, PLAZOS, REQUISITOS DE
     CALIDAD Y CRITERIO DE ACEPTACIÓN SON ALGUNOS PUNTOS IMPORTANTES A SER NEGOCIADOS

     Por último, un documento contractual es un resumen de los procesos anteriores,         Realizar la Compra
     sus cláusulas describen todos los requisitos negociados y las especificaciones de la
     compra

     Ese documento deberá acompañar la compra hasta su cierre, sirviendo de
     parámetro de conformidad a los demás procesos.

     Para resolución de conflictos, el contrato es la principal referencia, sea para
     resoluciones pacíficas o acciones judiciales

CONSTRUTORA IBEN LTDA.

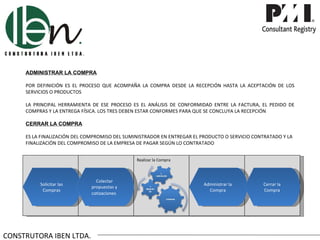

ADMINISTRAR LA COMPRA

     POR DEFINICIÓN ES EL PROCESO QUE ACOMPAÑA LA COMPRA DESDE LA RECEPCIÓN HASTA LA ACEPTACIÓN DE LOS
     SERVICIOS O PRODUCTOS

     LA PRINCIPAL HERRAMIENTA DE ESE PROCESO ES EL ANÁLISIS DE CONFORMIDAD ENTRE LA FACTURA, EL PEDIDO DE
     COMPRAS Y LA ENTREGA FÍSICA. LOS TRES DEBEN ESTAR CONFORMES PARA QUE SE CONCLUYA LA RECEPCIÓN

     CERRAR LA COMPRA

     ES LA FINALIZACIÓN DEL COMPROMISO DEL SUMINISTRADOR EN ENTREGAR EL PRODUCTO O SERVICIO CONTRATADO Y LA
     FINALIZACIÓN DEL COMPROMISO DE LA EMPRESA DE PAGAR SEGÚN LO CONTRATADO

                                               Realizar la Compra

                                Colectar
          Solicitar las                                                  Administrar la        Cerrar la
                              propuestas y
           Compras                                                         Compra              Compra
                              cotizaciones

CONSTRUTORA IBEN LTDA.

PMBOK®

     SE USÓ EL PMBOK® 4ta EDICIÓN COMO REFERENCIA PARA LA CREACIÓN DE ESTOS PROCESOS, LOS
     PROCESOS DE SOLICITAR LA COMPRA Y COLECTAR PROPUESTAS Y COTIZACIONES SE INCLUYERON
     PARA CONTEXTUALIZAR LA IMPORTANCIA VITAL DE ESTAS ETAPAS EN EL CURSO DE UNA
     ADQUISICIÓN.

     SABEMOS QUE EN LA PRÁCTICA LAS COMPRAS SE “TRABAN” BÁSICAMENTE EN ESOS PROCESOS
     POR RAZONES SIMILARES: DURANTE LA SOLICITACIÓN, LA FALTA DE ESPECIFICACIÓN DETALLADA
     NO PERMITE AVANZAR PARA EL PROCESO DE COLECTAR PROPUESTAS O COTIZACIONES .

     ASIMISMO, LAS COTIZACIONES NO ECUALIZADAS      NO   POSIBILITAN   LA   COMPARACIÓN   DE
     PROPUESTAS Y LA REALIZACIÓN DE COMPRAS.

     ES NECESARIA UNA DIRECCIÓN SOBRE ESOS PROCESOS Y UNA PLANIFICACIÓN COMO AQUELLA
     MOSTRADA INICIALMENTE EN ESTE PRESENTACIÓN PARA PERMITIR QUE LAS COMPRAS FLUYAN AL
     RITMO DE LAS NECESIDADES DEL NEGOCIO.

     LAS LECCIONES APRENDIDAS ESTÁN RELACIONADAS CON LA MEJORÍA CONTINUA DE LOS MODELOS
     DE SOLICITUDES DE COMPRAS, MINUTAS CONTRACTUALES QUE PREVEAN LA ORGANIZACIÓN,
     PUNTUACIÓN DE SUMINISTRADORES Y AUMENTO DE LA CADENA DE RELACIONES.

     LA TENDENCIA SERÁ QUE OBSERVAREMOS ÍNDICES DE DESEMPEÑO DE COMPRAS MEJORES A
     MEDIDA QUE MADUREMOS COMO ORGANIZACIÓN.

CONSTRUTORA IBEN LTDA.
ESCRITO POR

     EDUARDO MILITÃO ELIAS, MBA / PMP®
     ID 1396759

     PATROCINADO POR

     CONSTRUTORA IBEN LTDA., RCP PMI®
     ID 1463462
