CONSTRUCCIÓN, MANTENIMIENTO Y REHABILITACIÓN DE
CARRETERAS
PROFESOR:
Ing. Eddie E. Aronés Barbarán
Doctorando en Ingeniería Civil
Master en Ingeniería Civil con
mención en Gestión Vial- UDP
Candidato a PMP con
certificación PMI
Coordinador Técnico del PATS –
PVD - MTC
ediarones@gmail.com
GESTIÓN E INGENIERÍA DE CARRETERAS Y PAVIMENTOS
CONCEPTOS PRELIMINARES

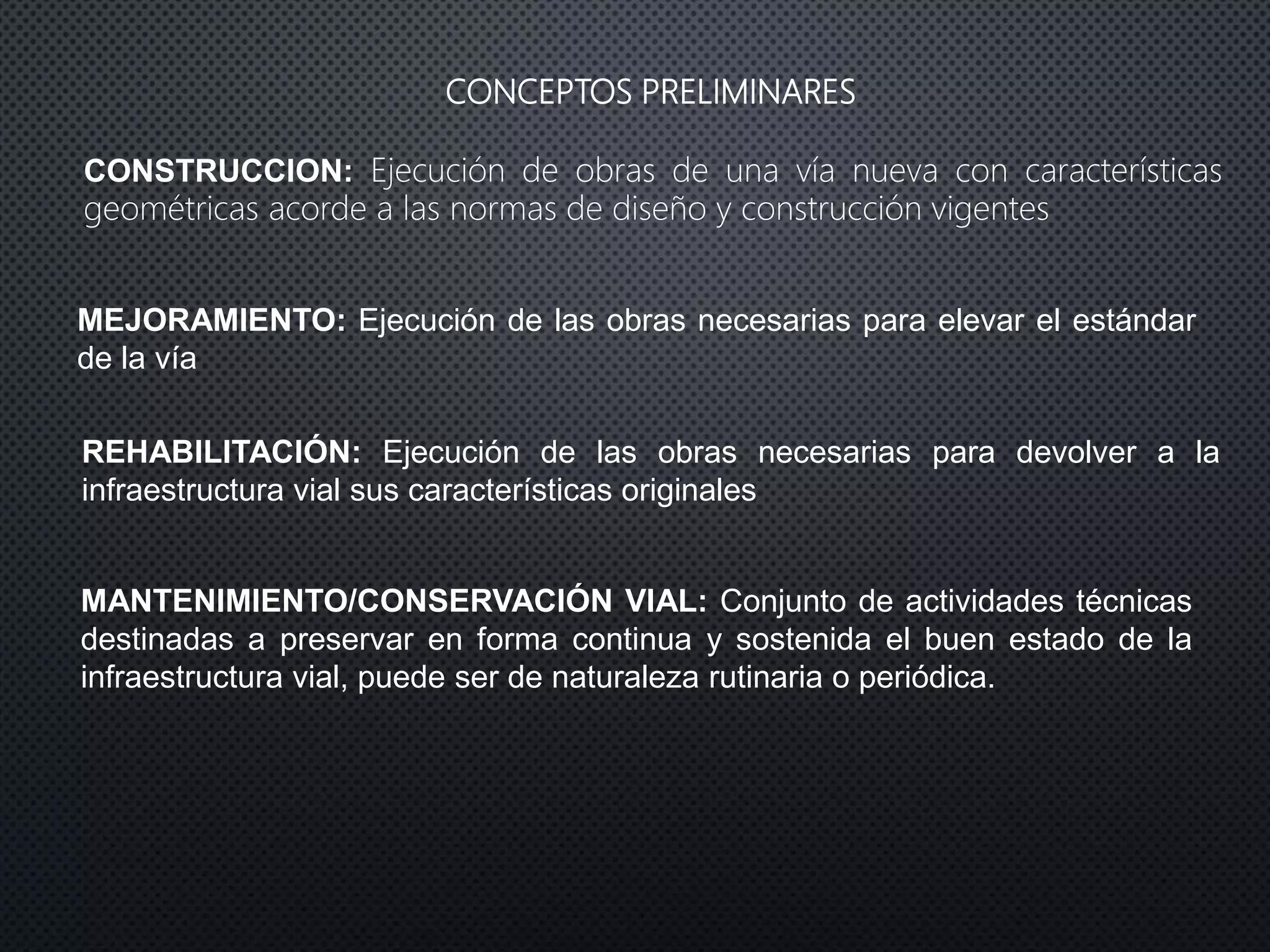

REHABILITACIÓN: Ejecución de las obras necesarias para devolver a la
infraestructura vial sus características originales
MEJORAMIENTO: Ejecución de las obras necesarias para elevar el estándar
de la vía
MANTENIMIENTO/CONSERVACIÓN VIAL: Conjunto de actividades técnicas
destinadas a preservar en forma continua y sostenida el buen estado de la
infraestructura vial, puede ser de naturaleza rutinaria o periódica.
CONSTRUCCION: Ejecución de obras de una vía nueva con características
geométricas acorde a las normas de diseño y construcción vigentes

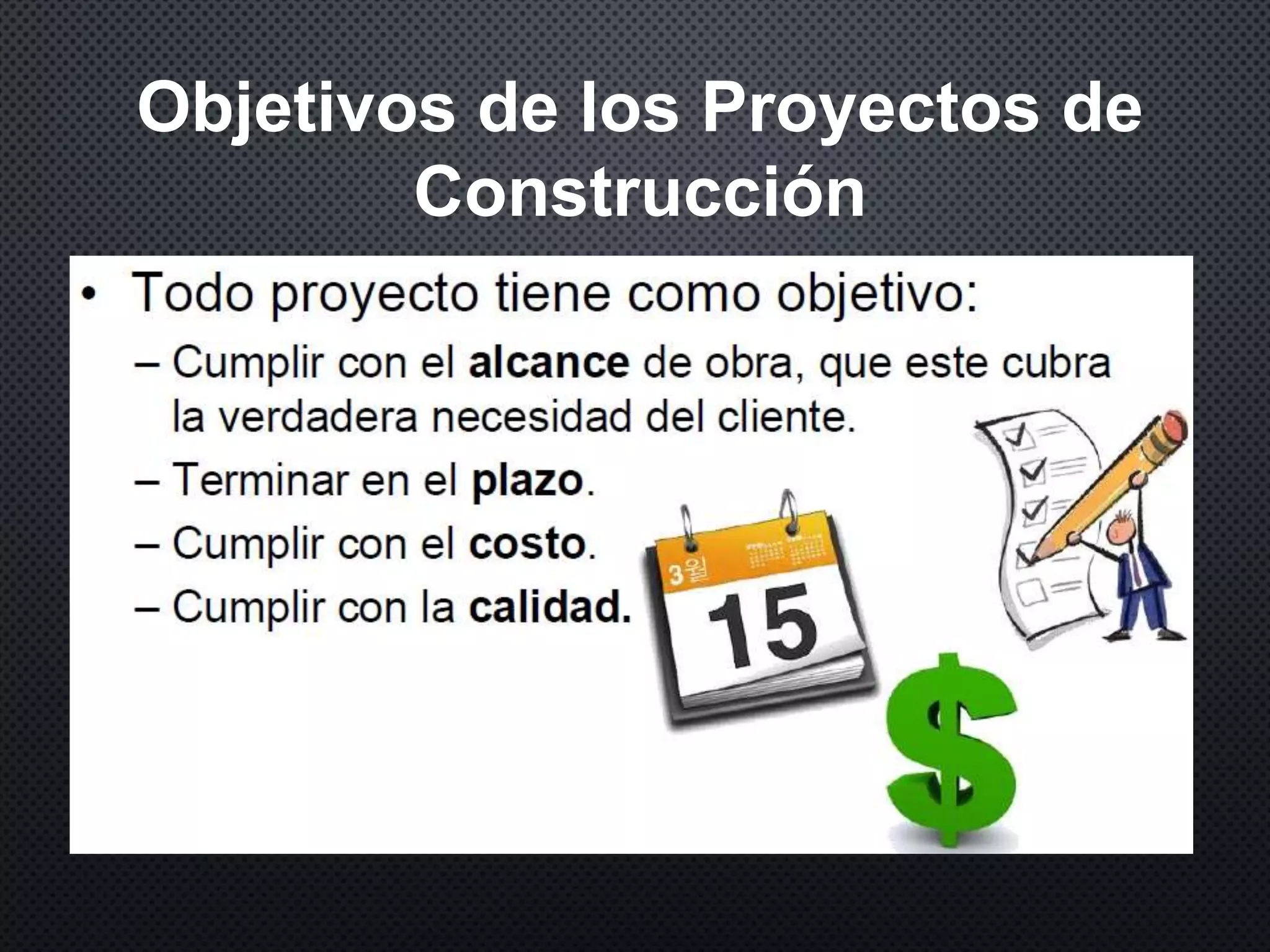

Objetivos de los Proyectos de
Construcción

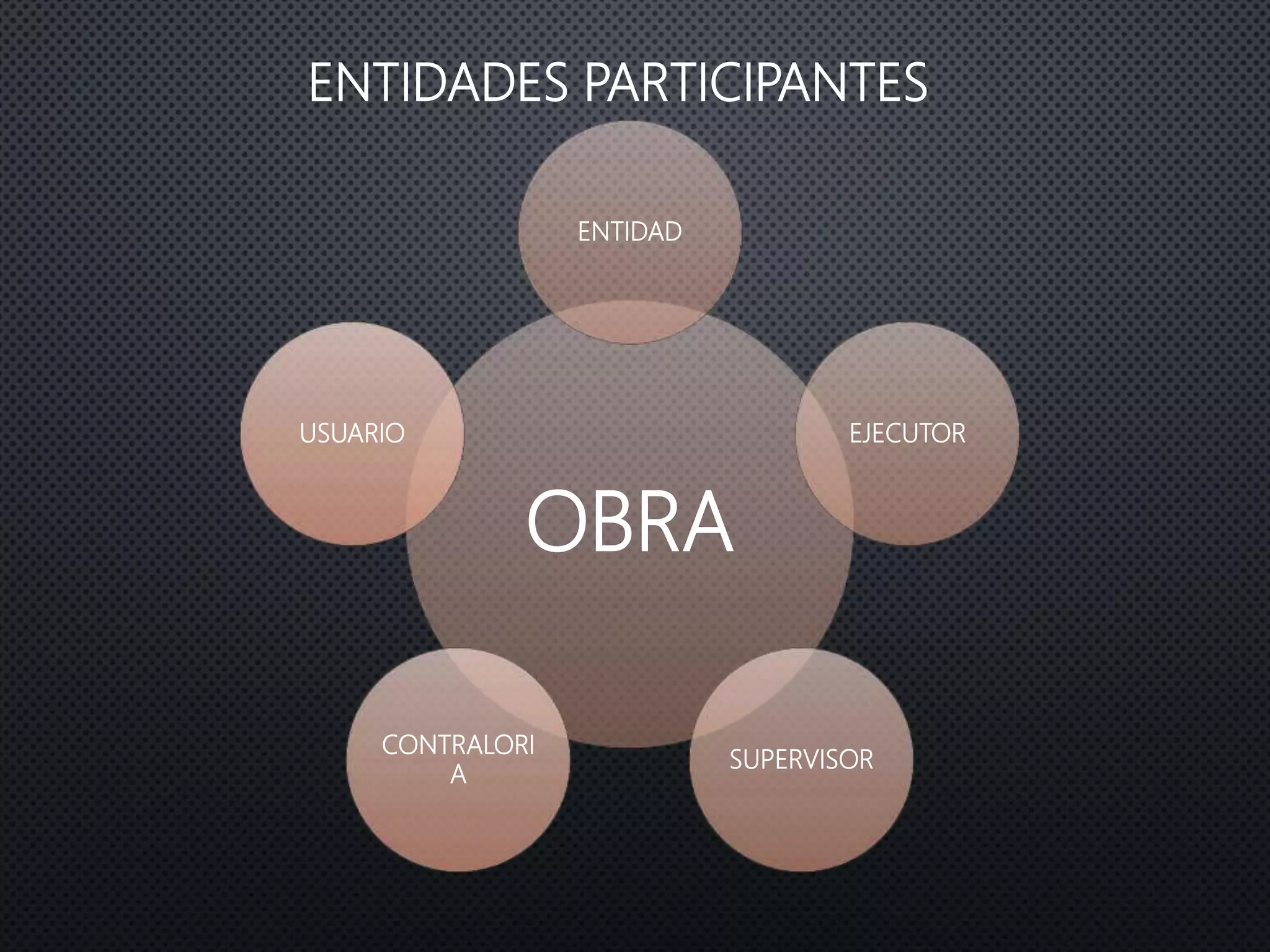

ENTIDADES PARTICIPANTES
OBRA
ENTIDAD
EJECUTOR
SUPERVISOR
CONTRALORI
A
USUARIO

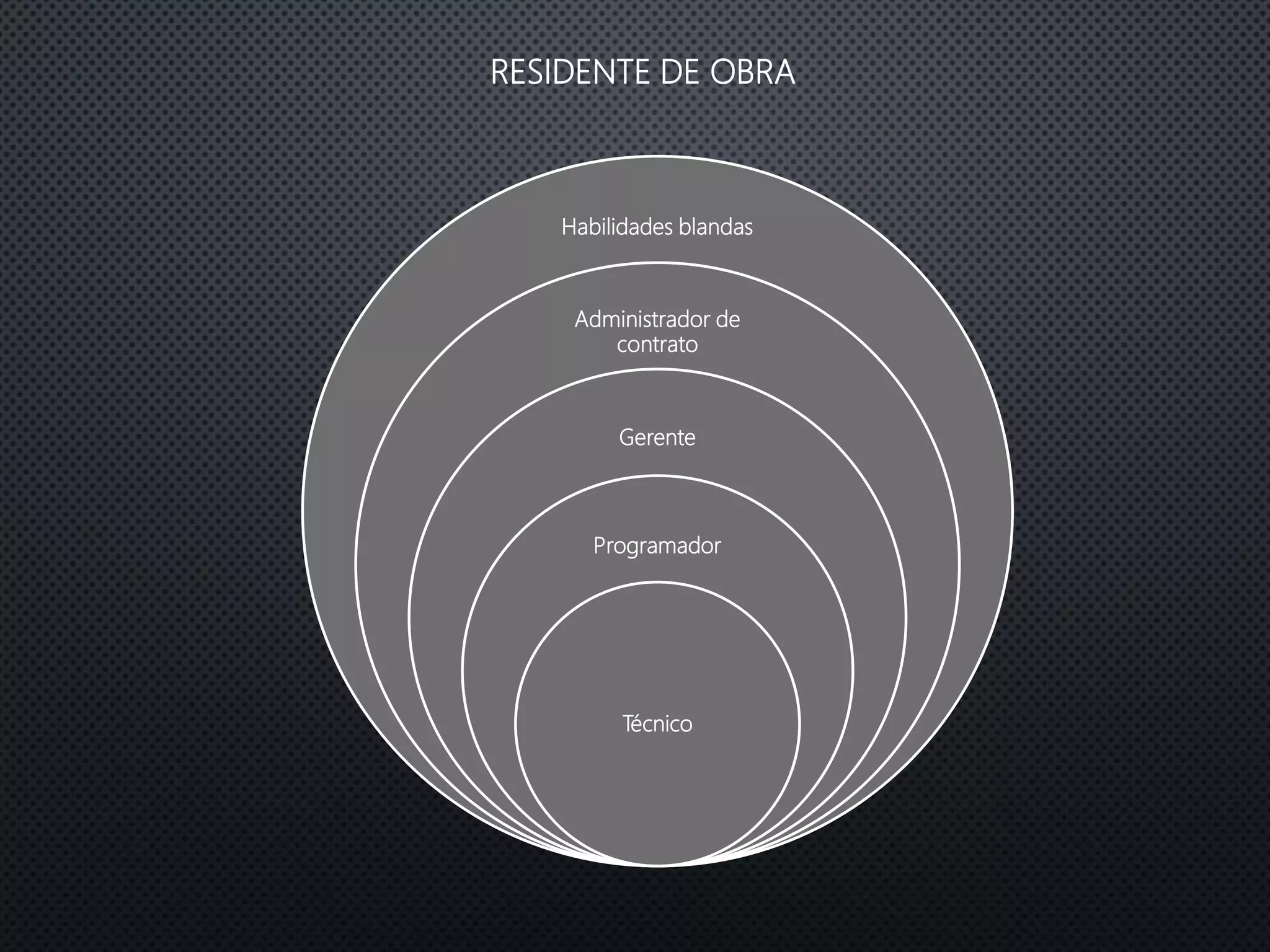

Habilidades blandas
Administrador de
contrato
Gerente
Programador
Técnico
RESIDENTE DE OBRA

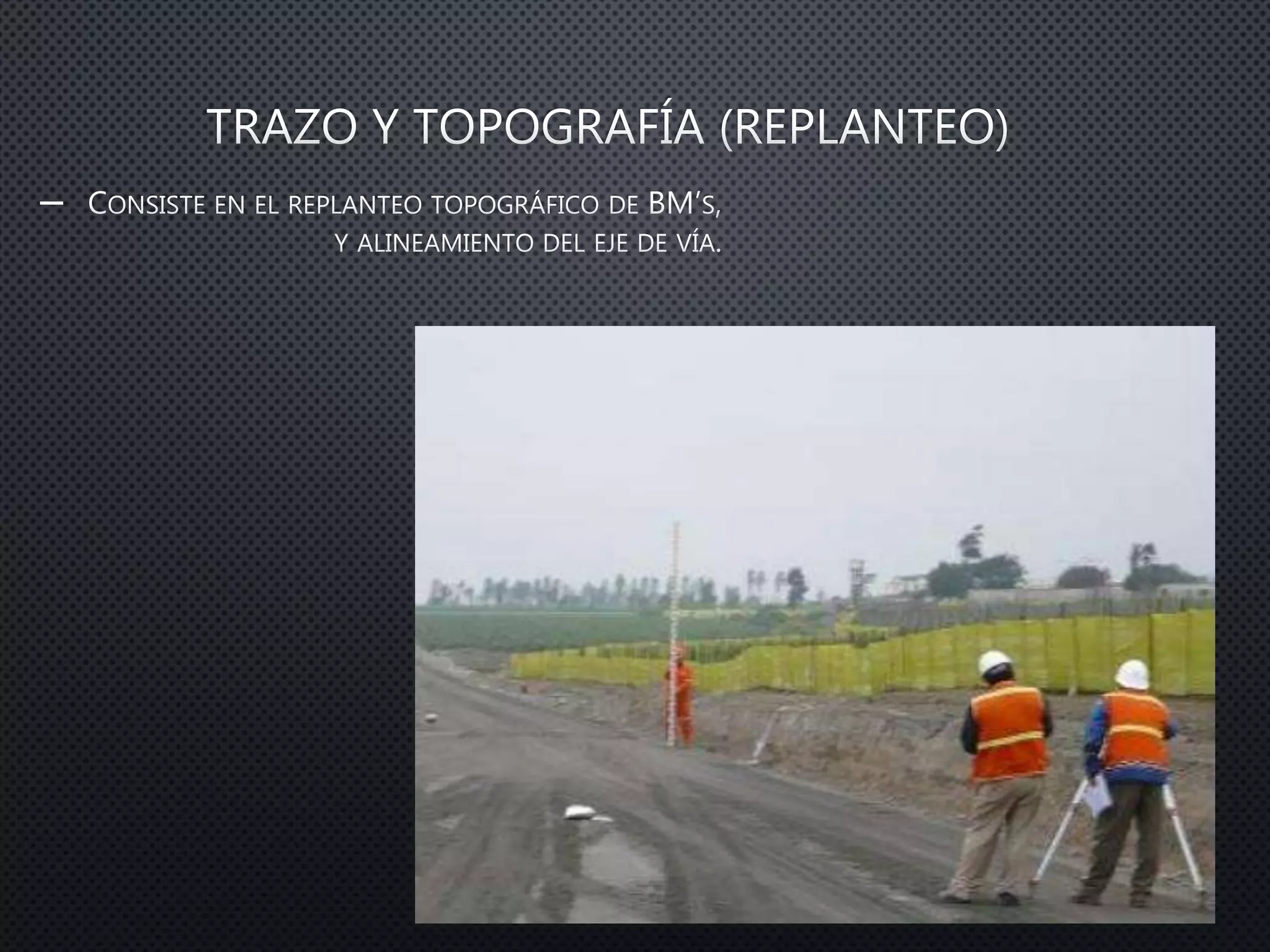

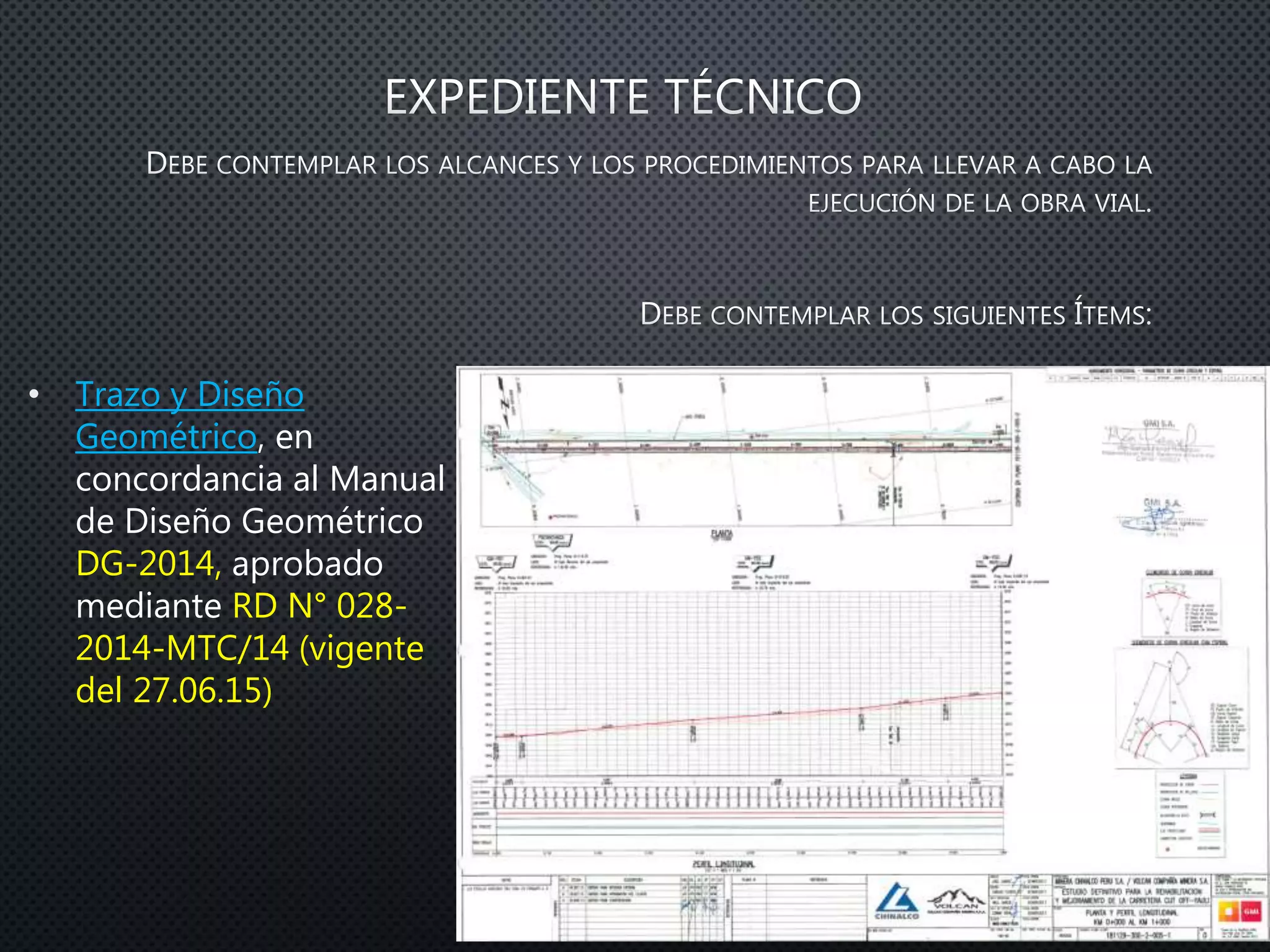

• Trazo y Diseño
Geométrico, en
concordancia al Manual
de Diseño Geométrico
DG-2014, aprobado
mediante RD N° 028-
2014-MTC/14 (vigente
del 27.06.15)

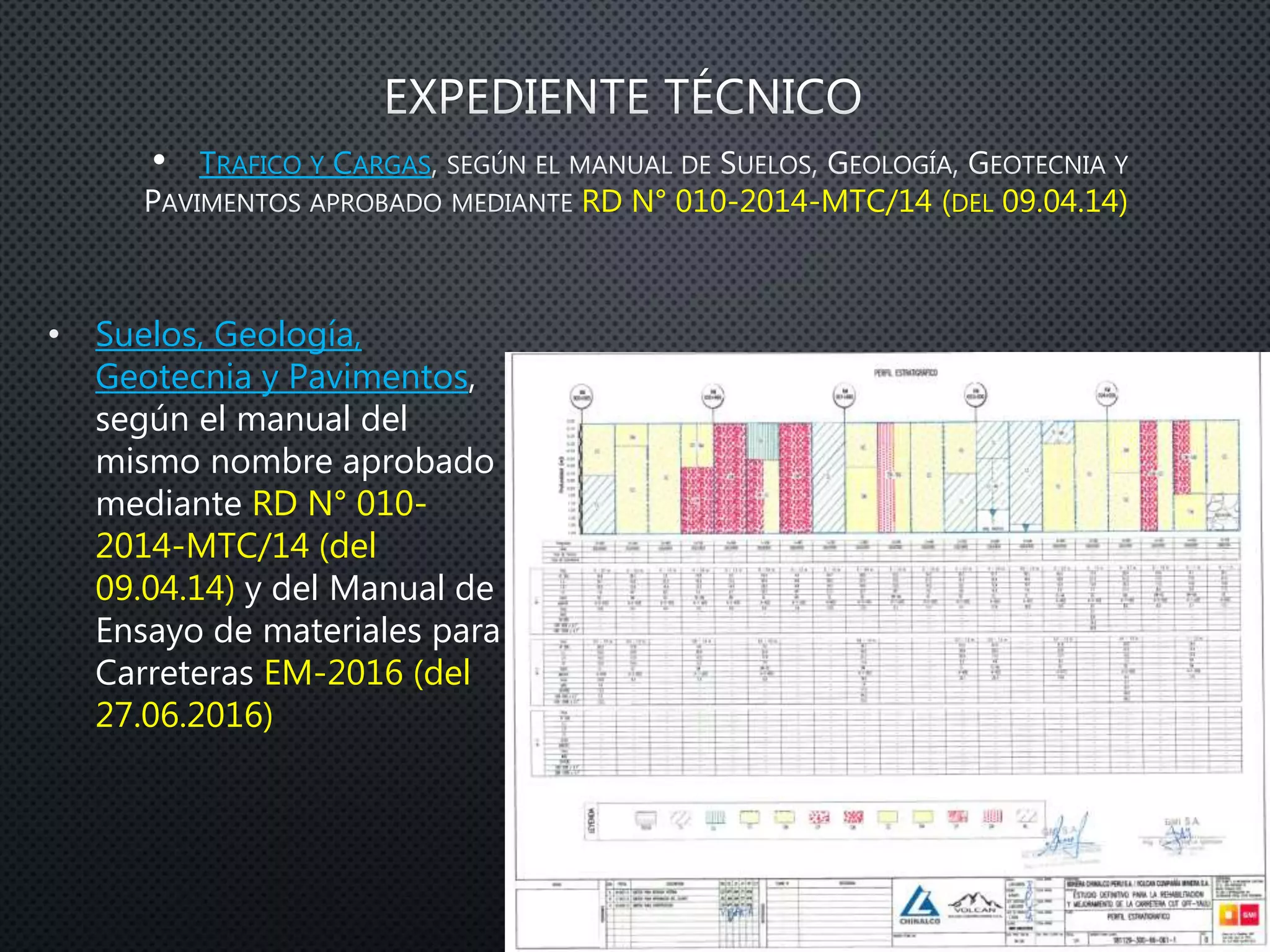

• TRAFICO Y CARGAS
RD N° 010-2014-MTC/14 (DEL 09.04.14)
• Suelos, Geología,
Geotecnia y Pavimentos,
según el manual del
mismo nombre aprobado
mediante RD N° 010-
2014-MTC/14 (del
09.04.14) y del Manual de
Ensayo de materiales para
Carreteras EM-2016 (del
27.06.2016)

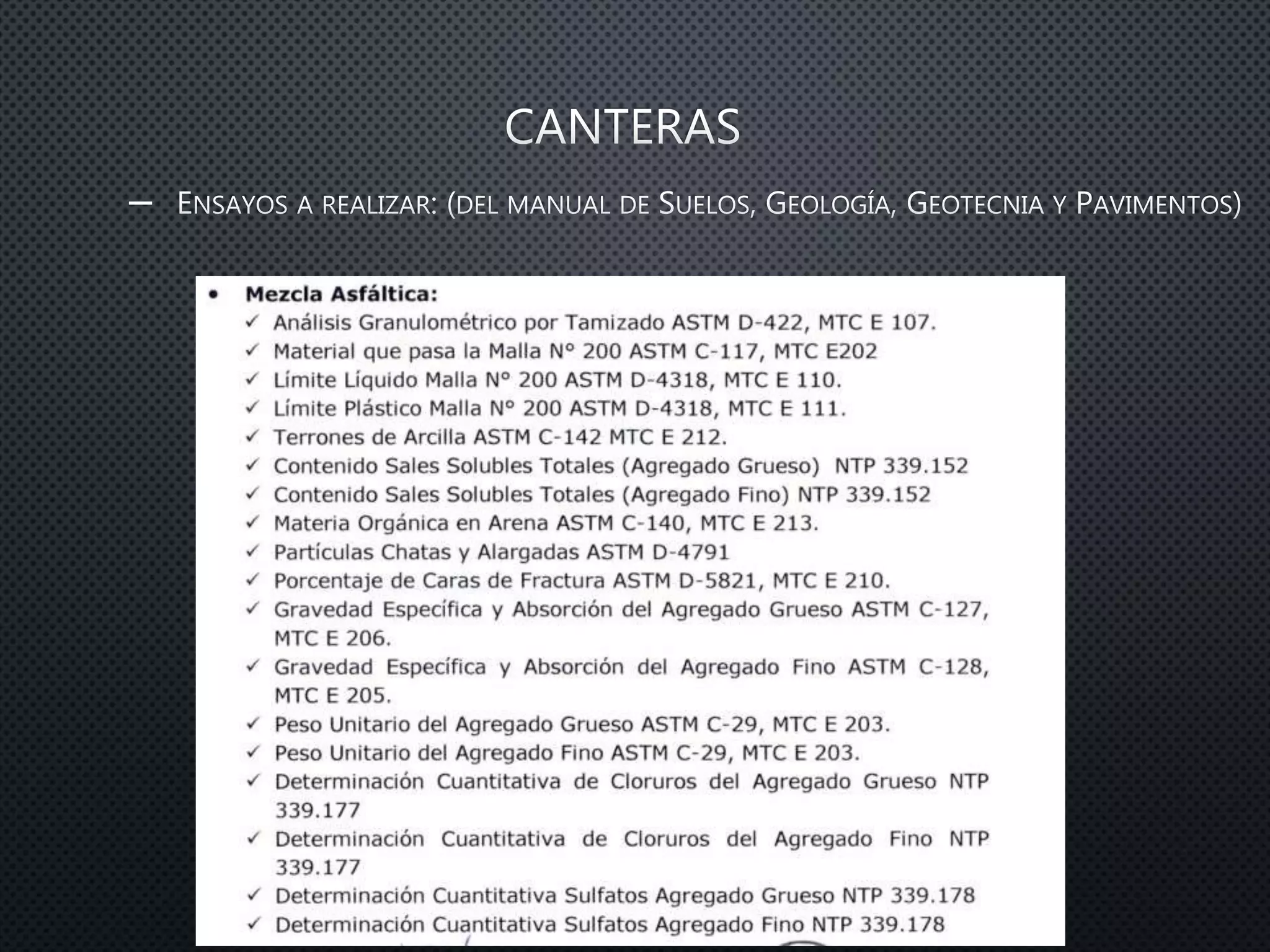

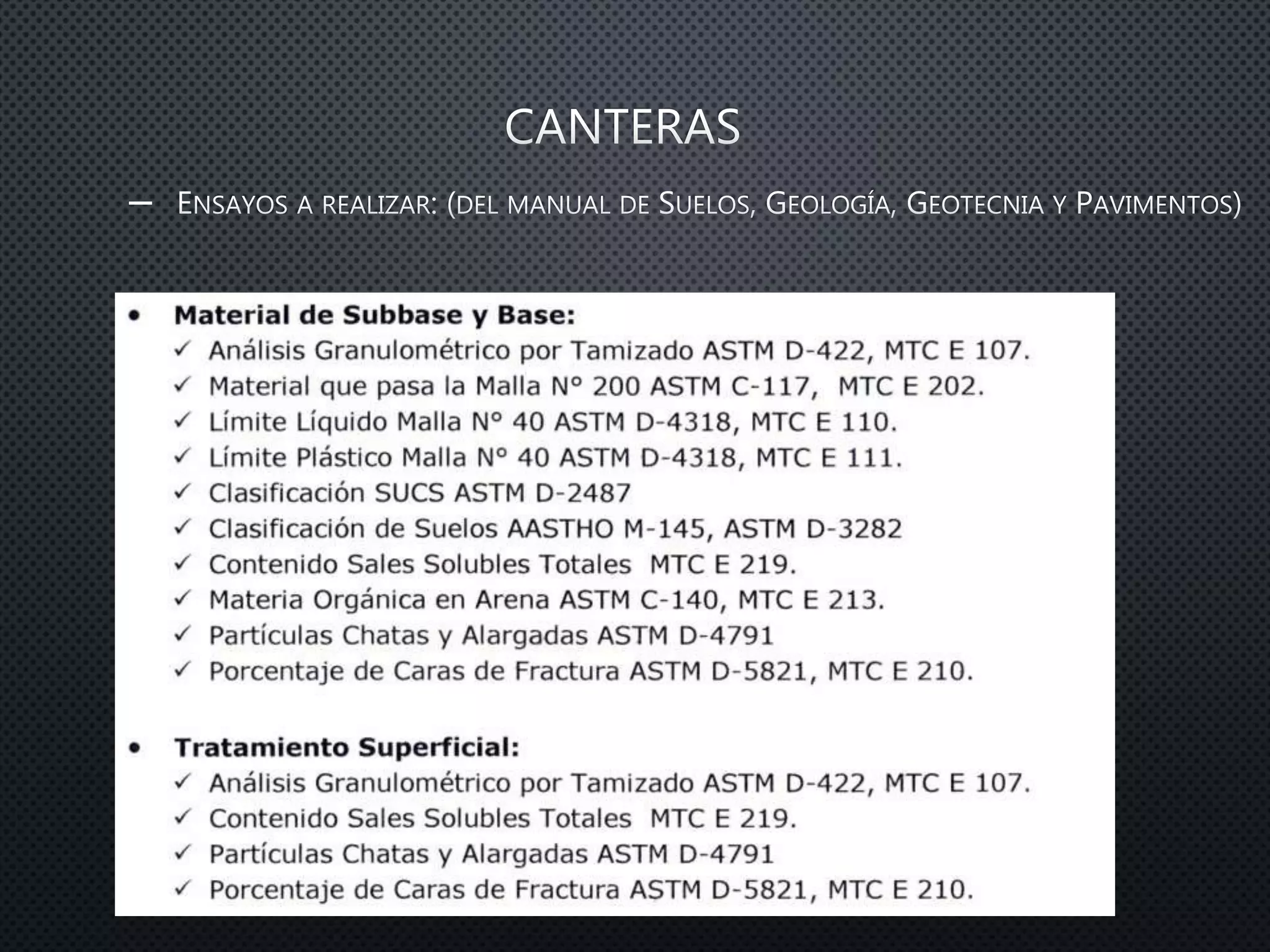

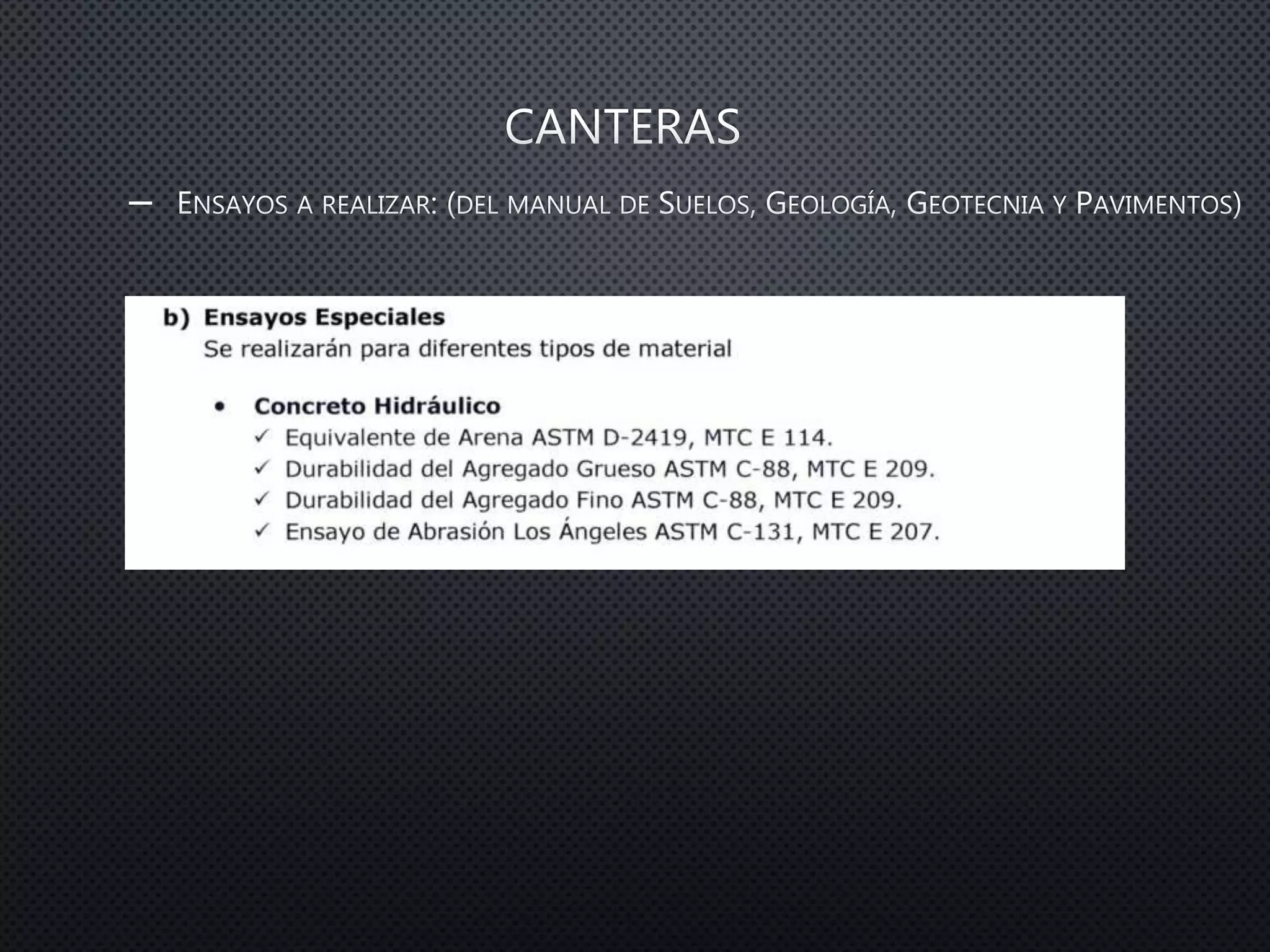

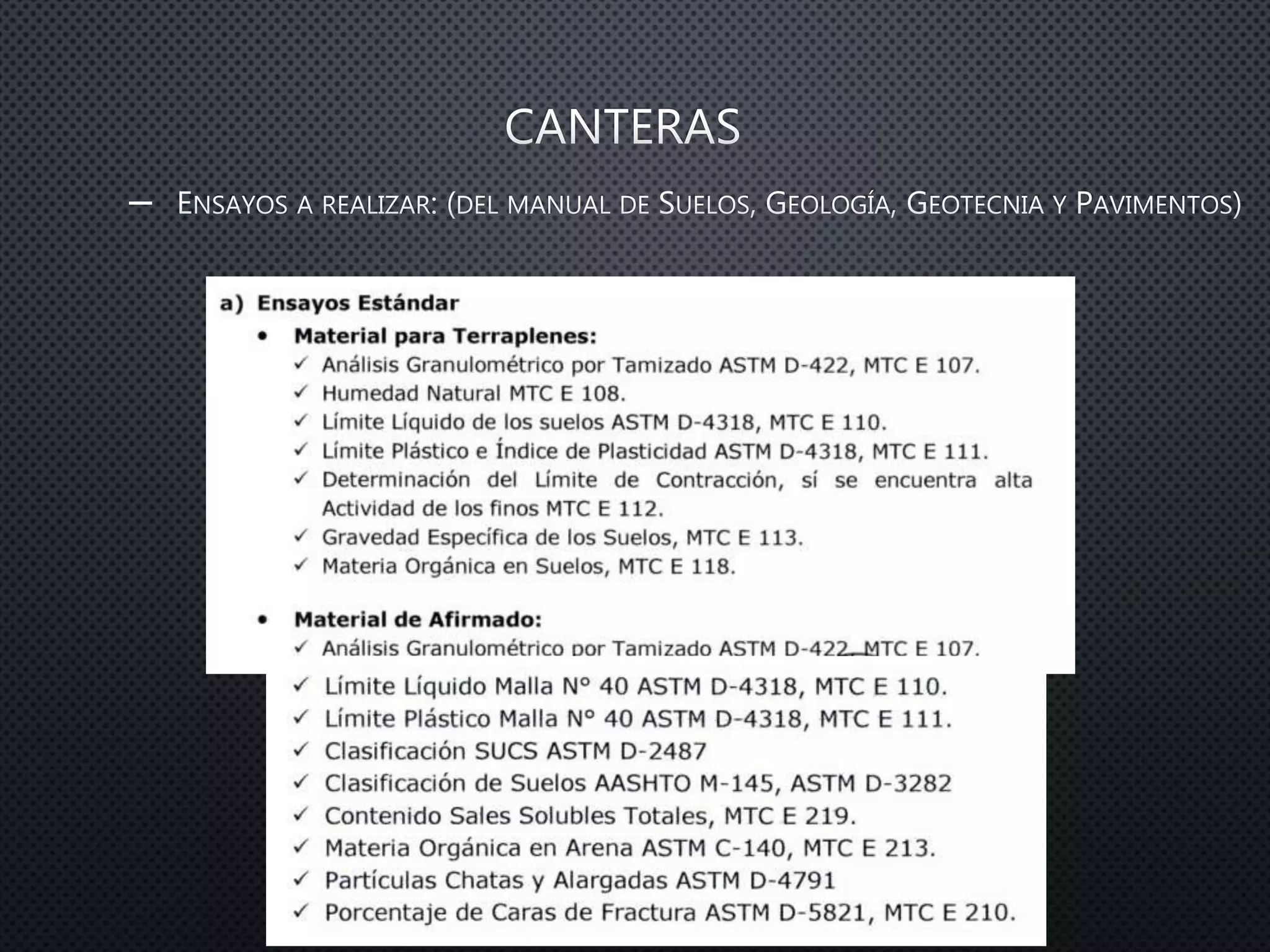

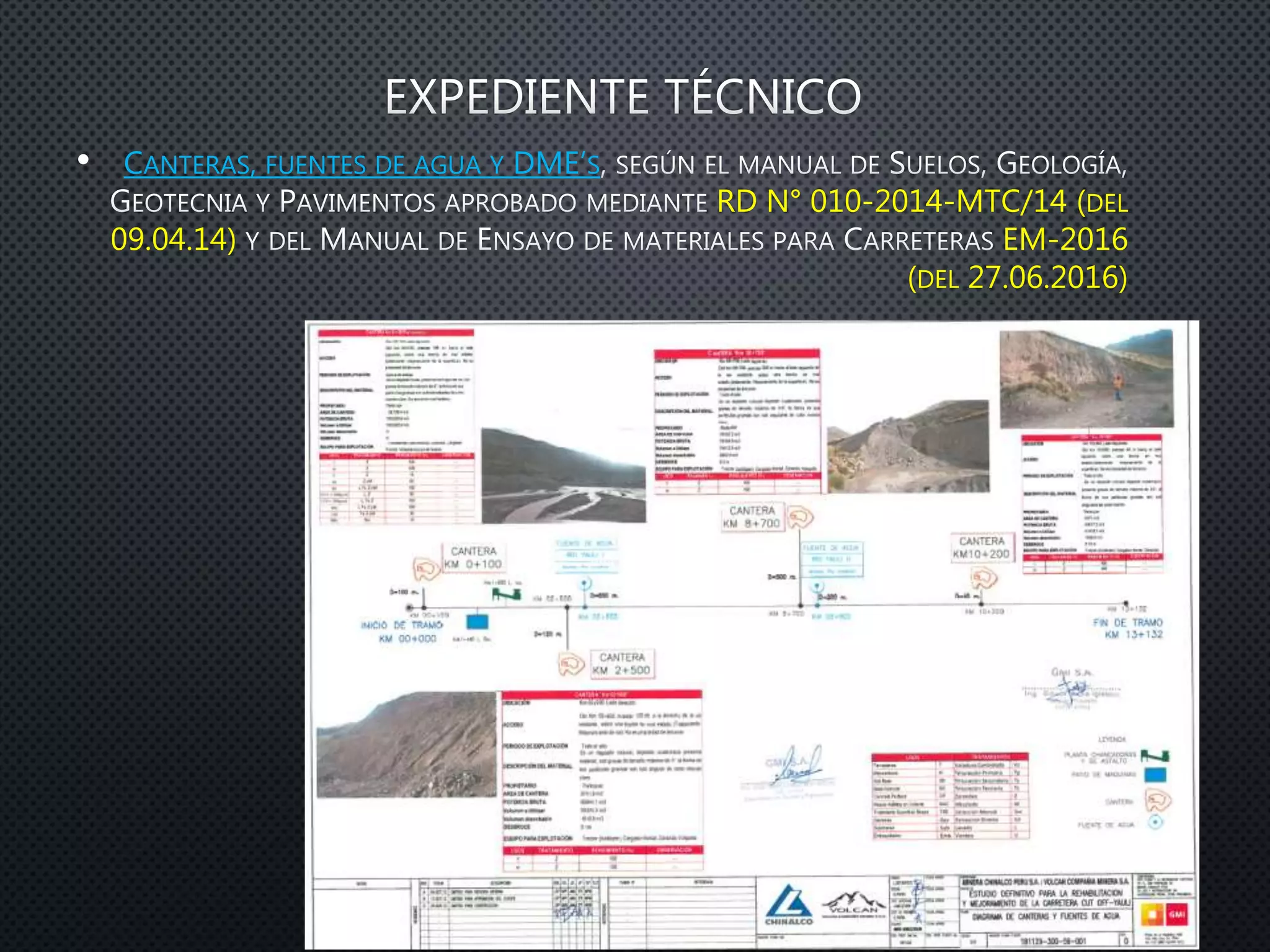

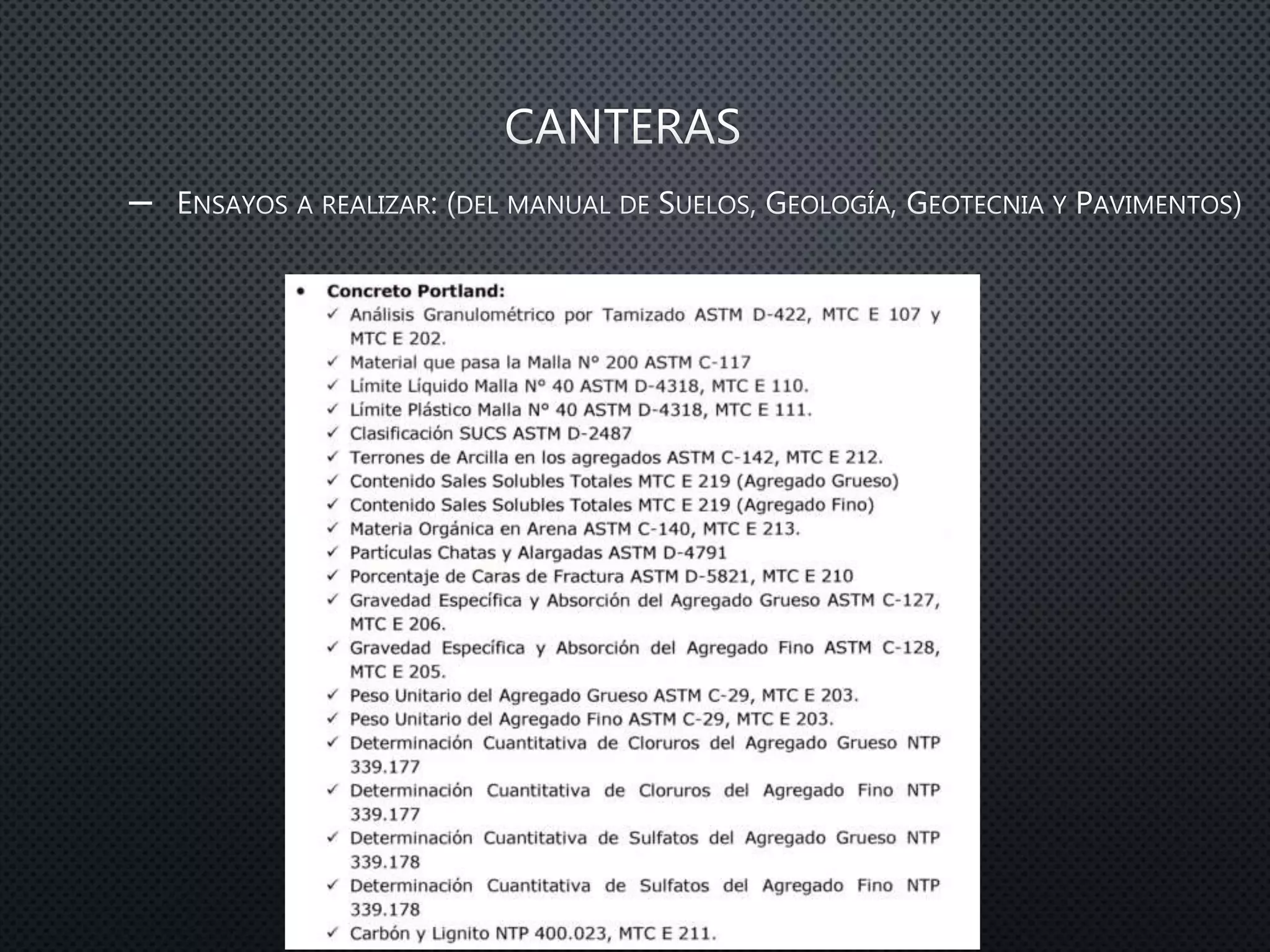

• CANTERAS, FUENTES DE AGUA Y DME’S
RD N° 010-2014-MTC/14 (DEL
09.04.14) EM-2016
(DEL 27.06.2016)

• HIDROLOGÍA, HIDRÁULICA Y DRENAJE
RD N° 020-2011-MTC/14 (DEL 12.09.11).

• ESTRUCTURAS, OBRAS DE ARTE Y DRENAJE

• METRADOS Y PRESUPUESTOS

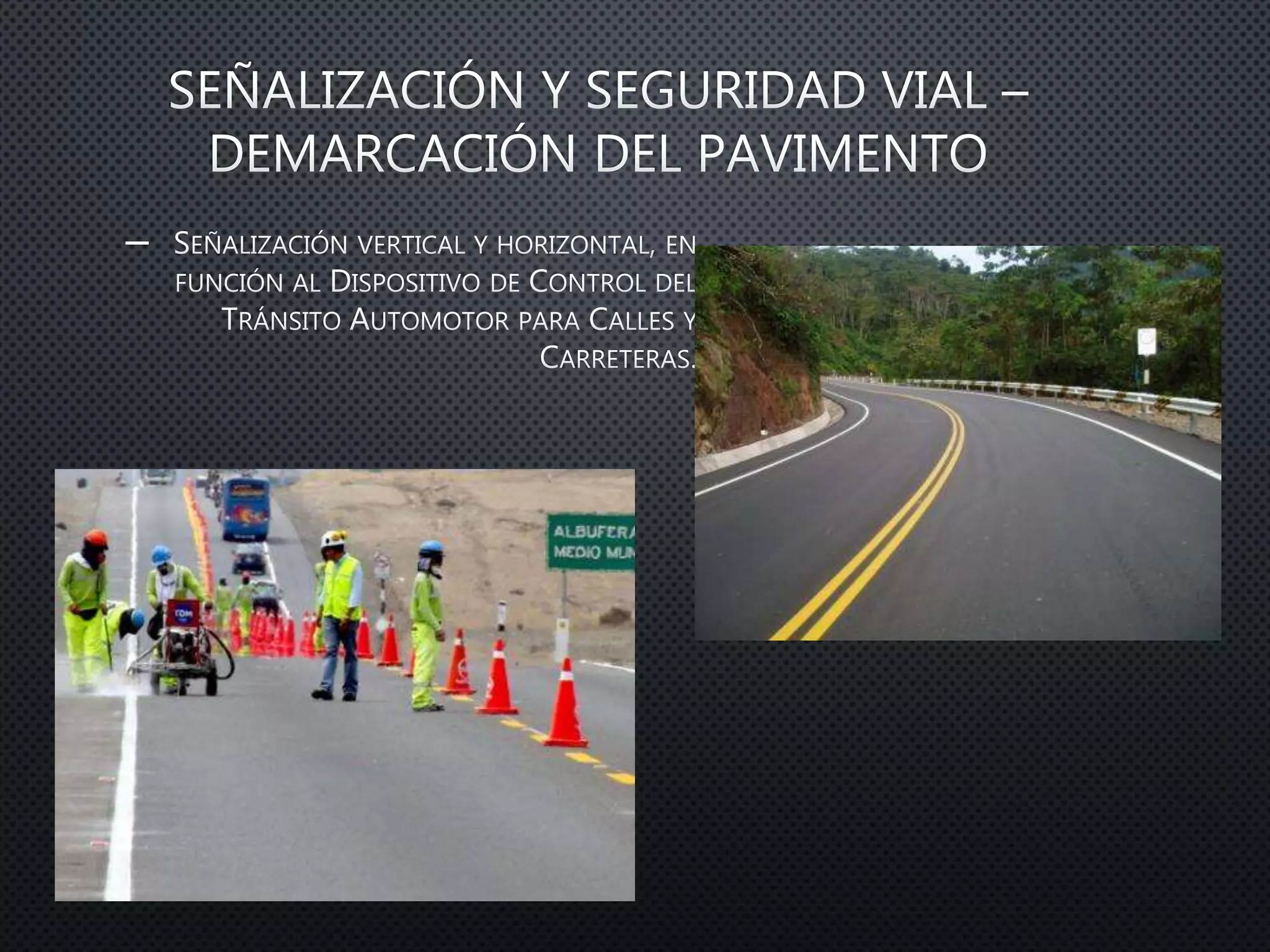

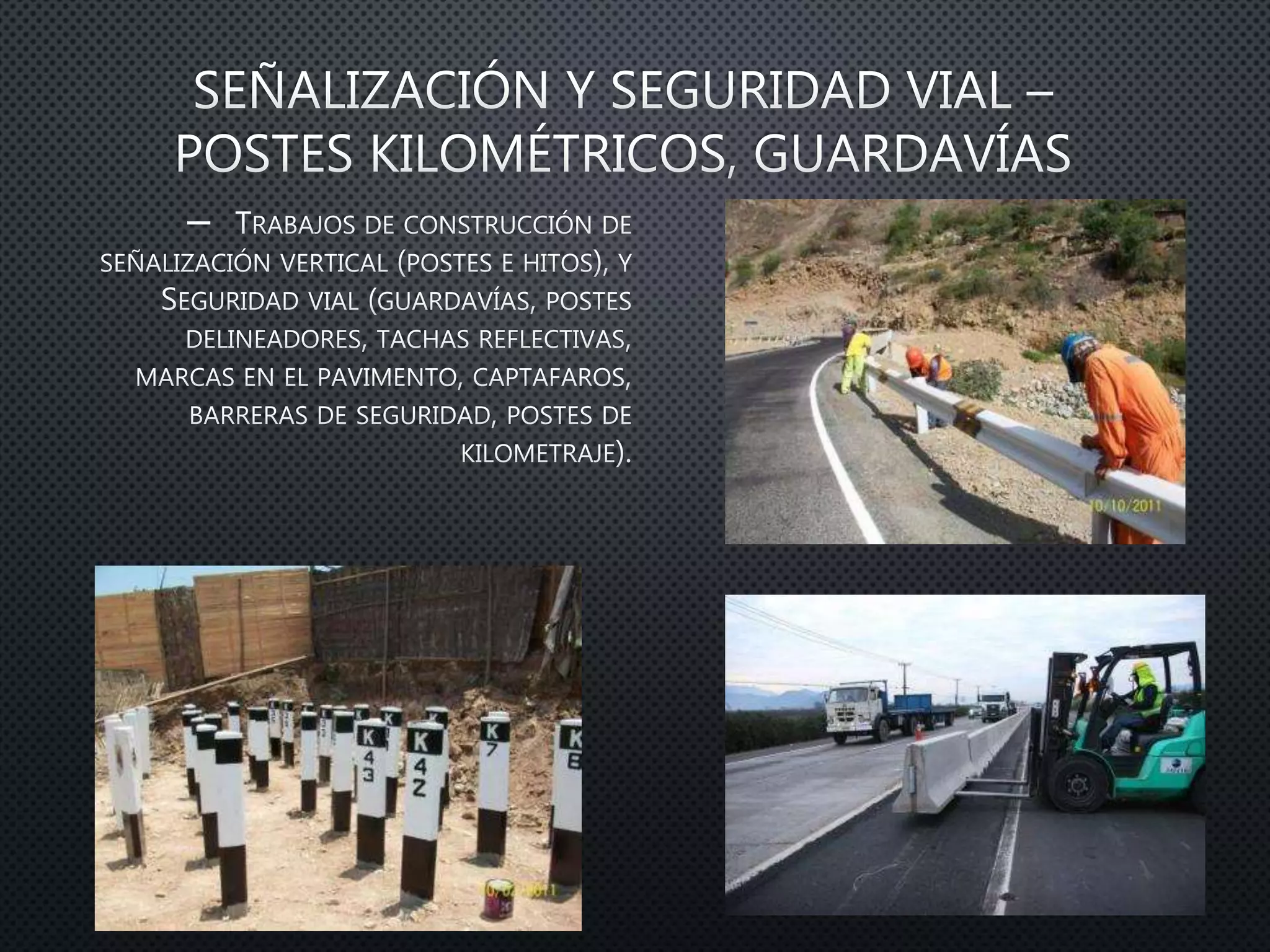

• SEÑALIZACIÓN Y SEGURIDAD VIAL
RD Nº
16-2016-MTC/14 (VIGENTE DEL 27.JUN.2016)
• ESPECIFICACIONES TÉCNICAS
EG-2013 RD N° 22-2013-
MTC/14 (DEL 07.AGO.13).
• ESTUDIO DE IMPACTO AMBIENTAL

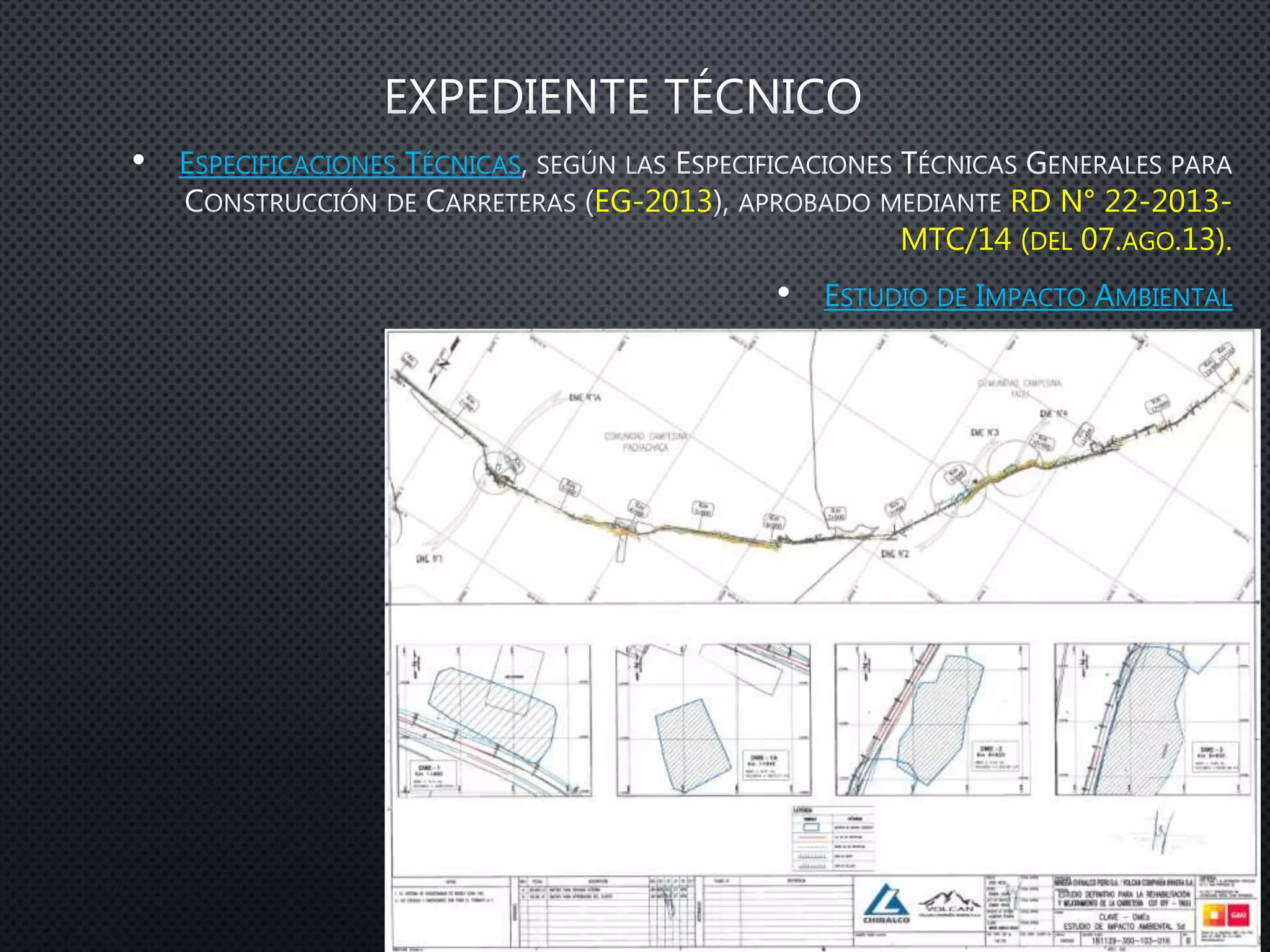

• PLANOS
• ANEXOS
–
–
–

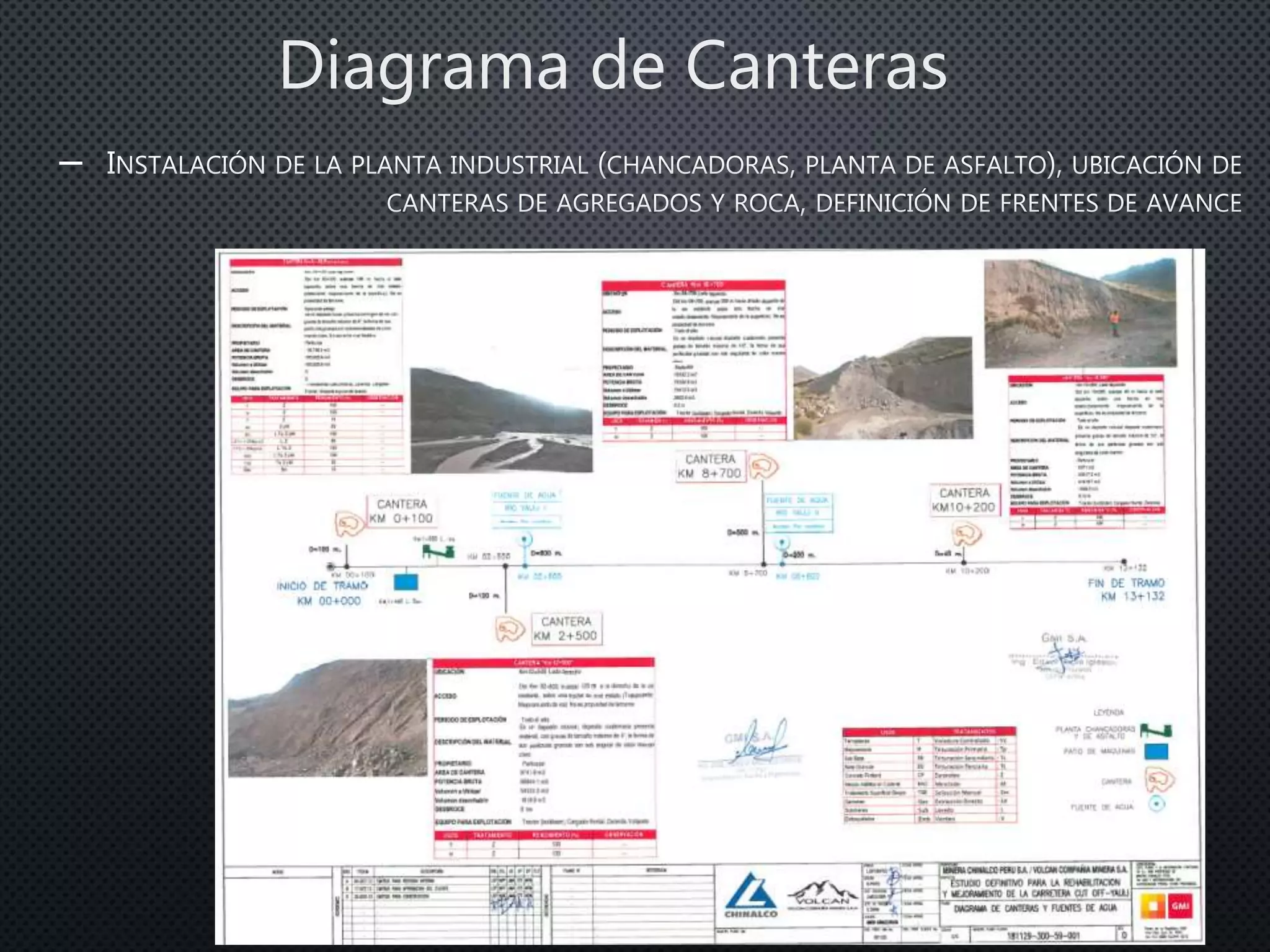

Diagrama de Canteras
–
–

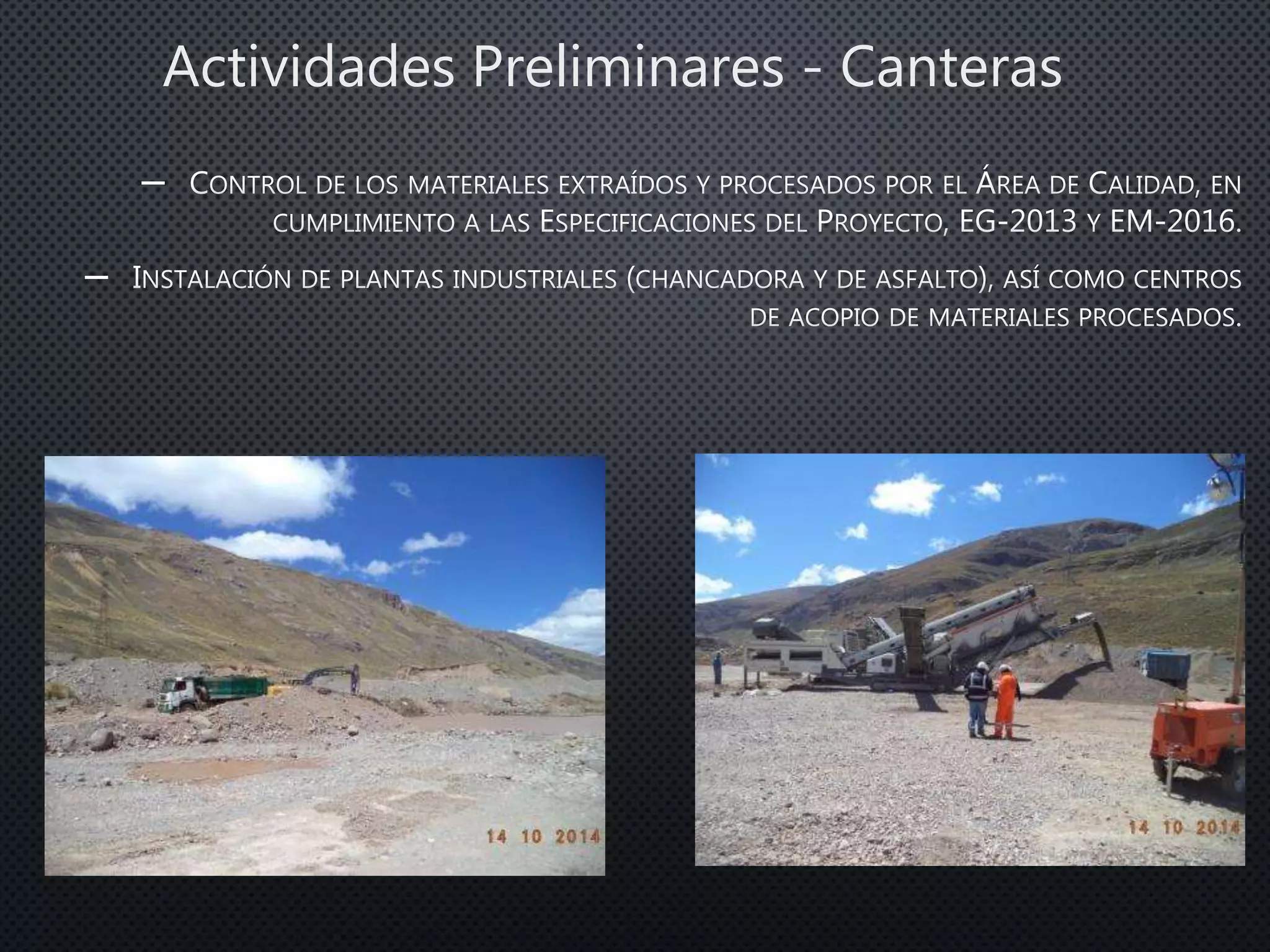

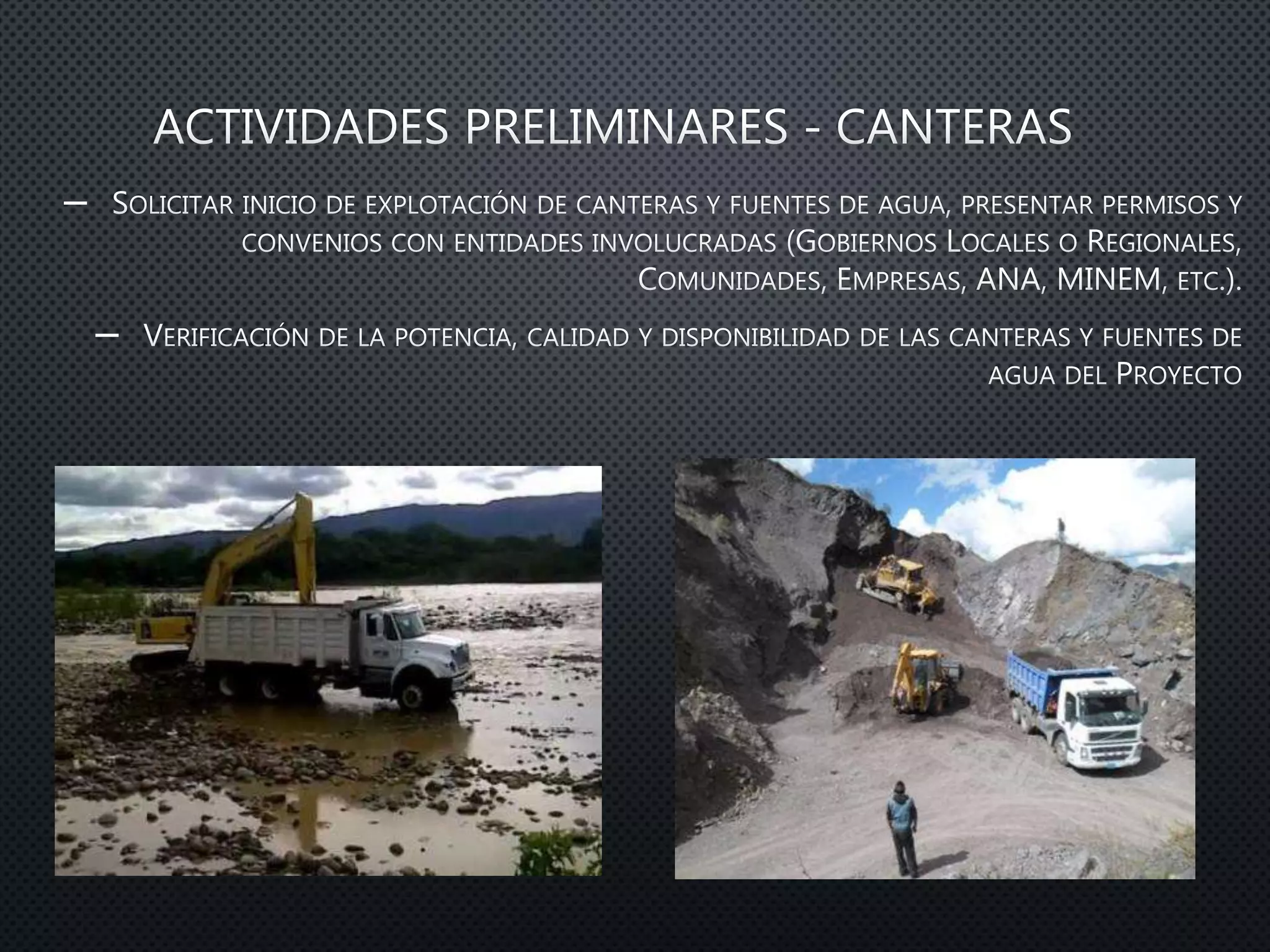

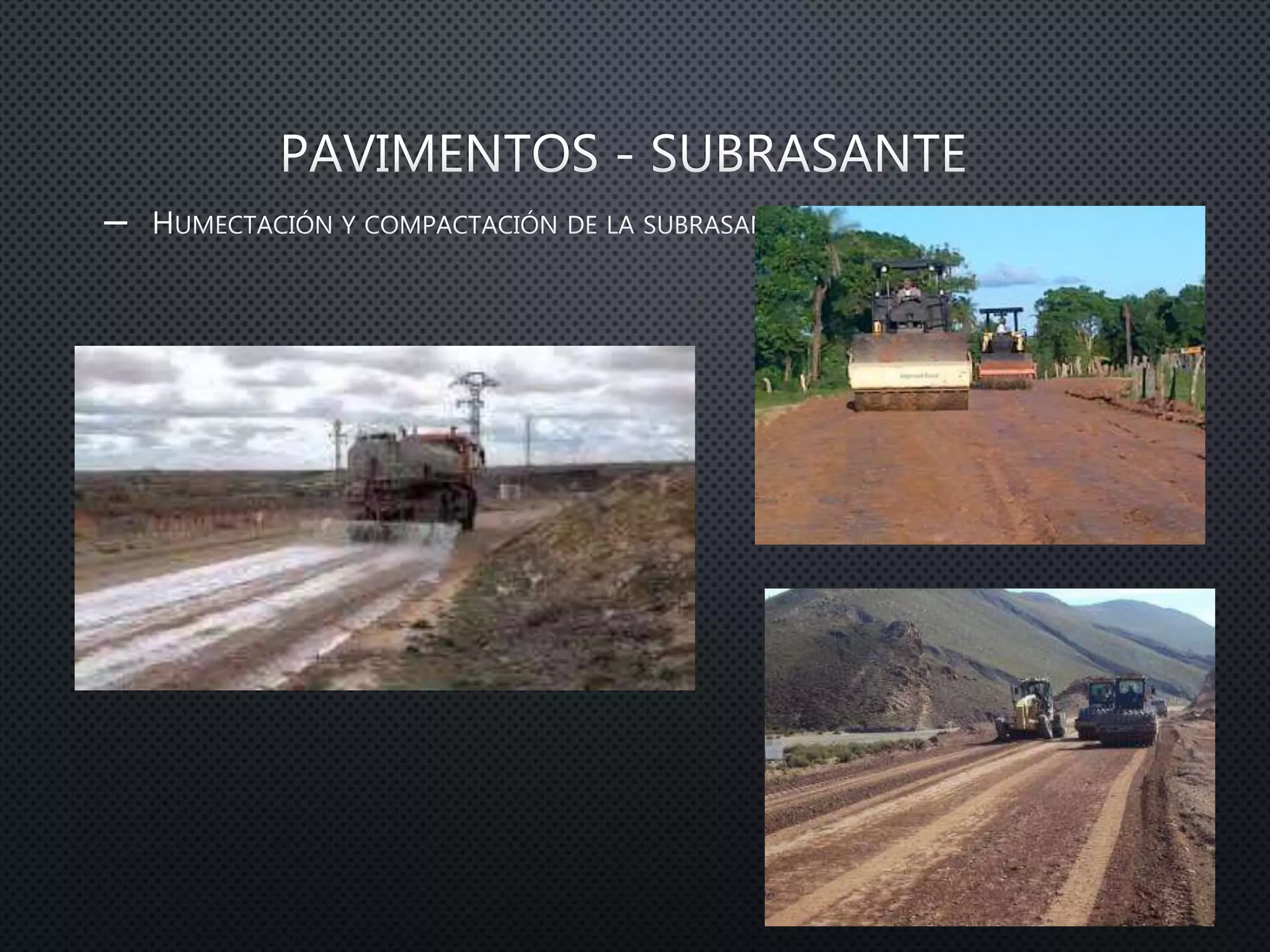

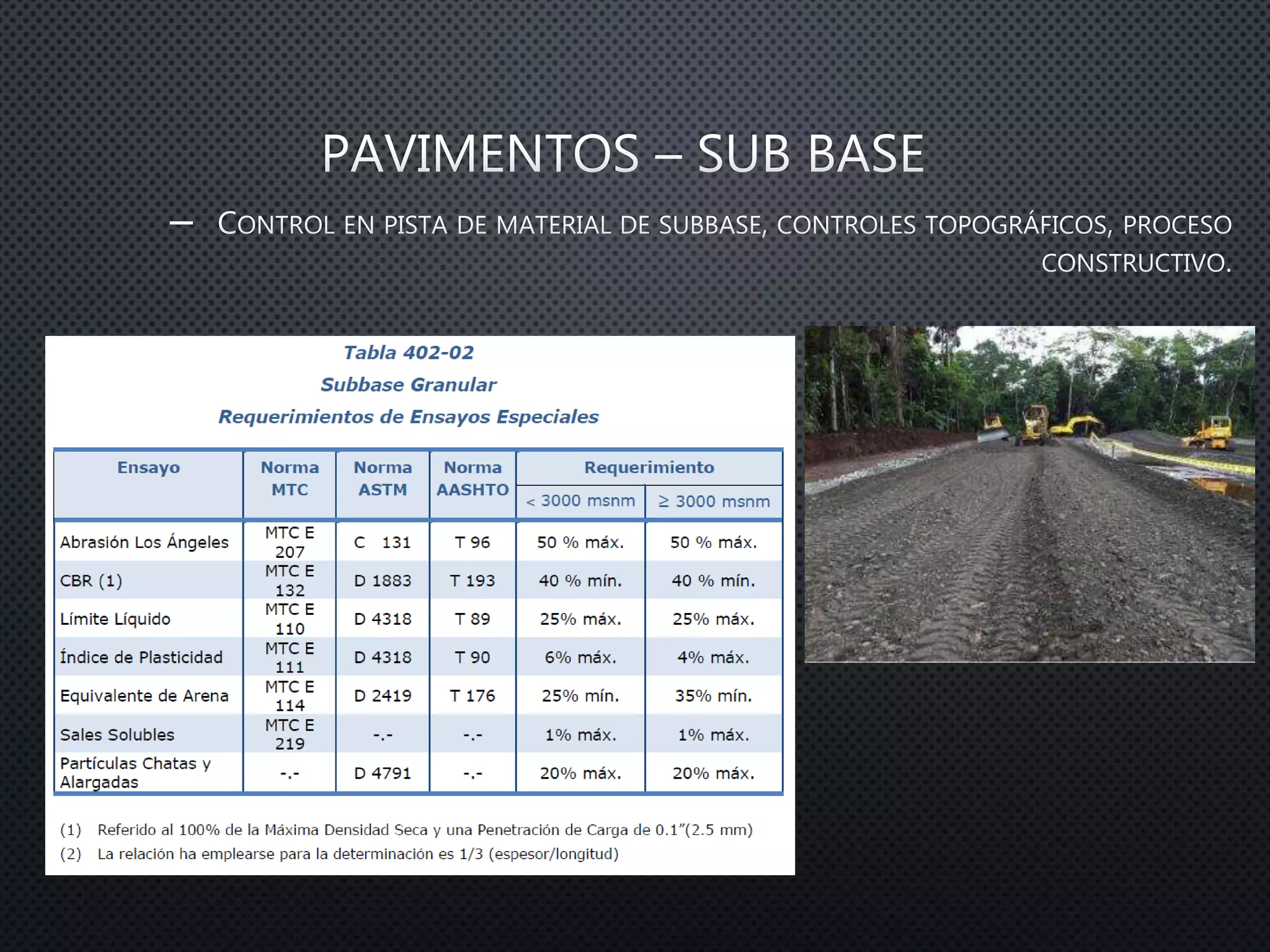

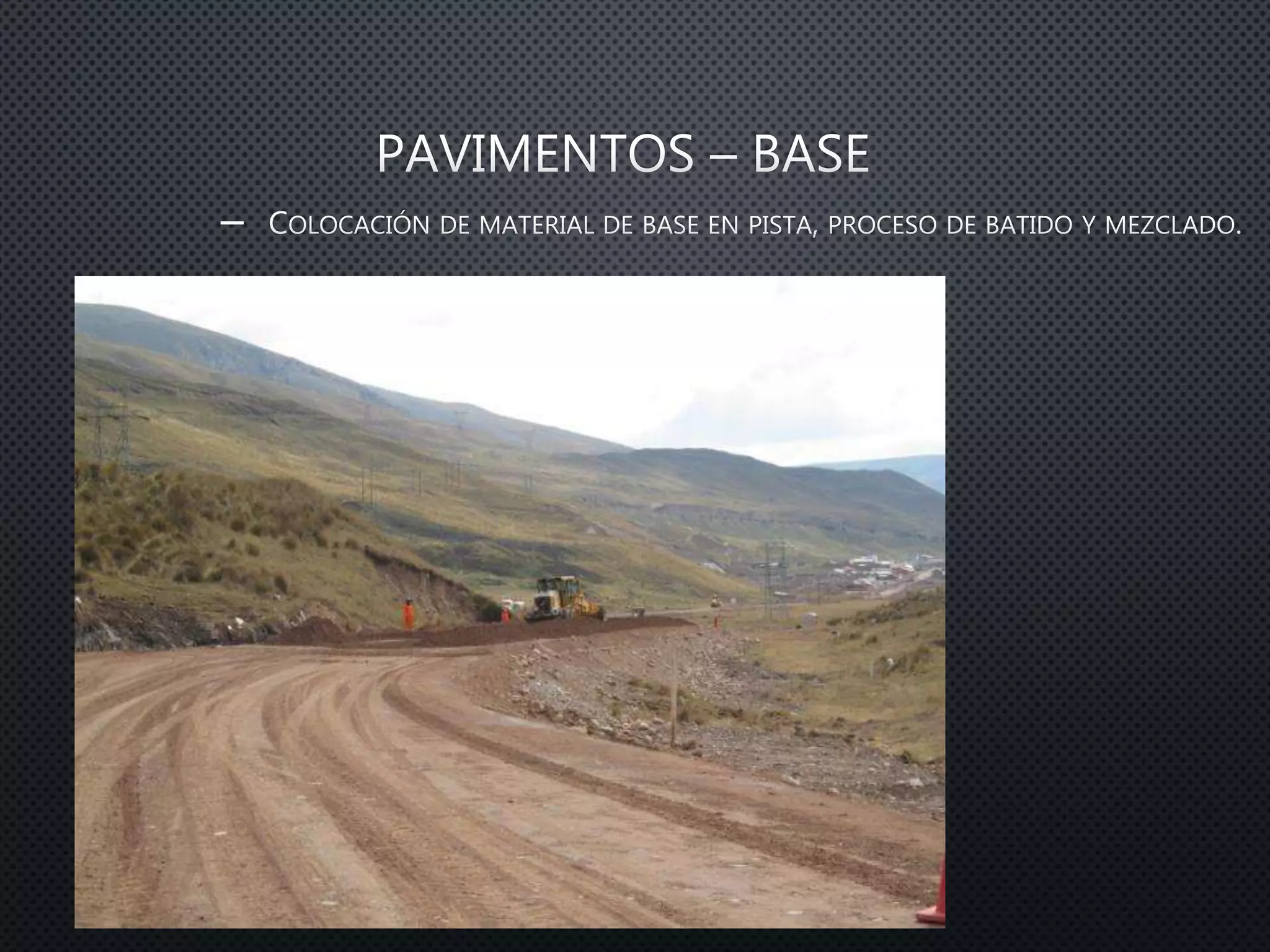

Actividades Preliminares - Canteras
–
–
–
–
–
–
–

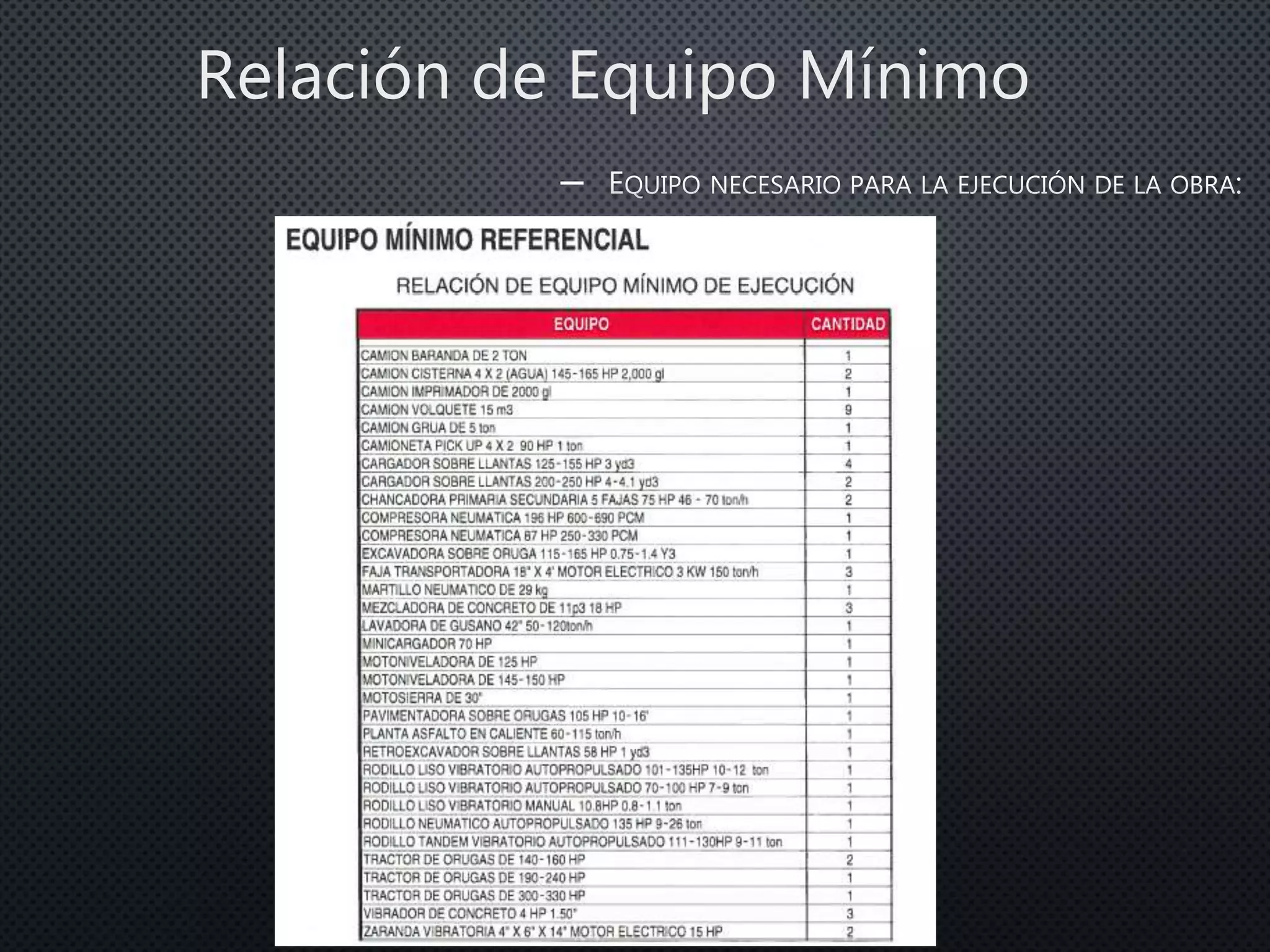

Relación de Equipo Mínimo
–
–
–
–
–
–
Transformación y flujo en
Construcción

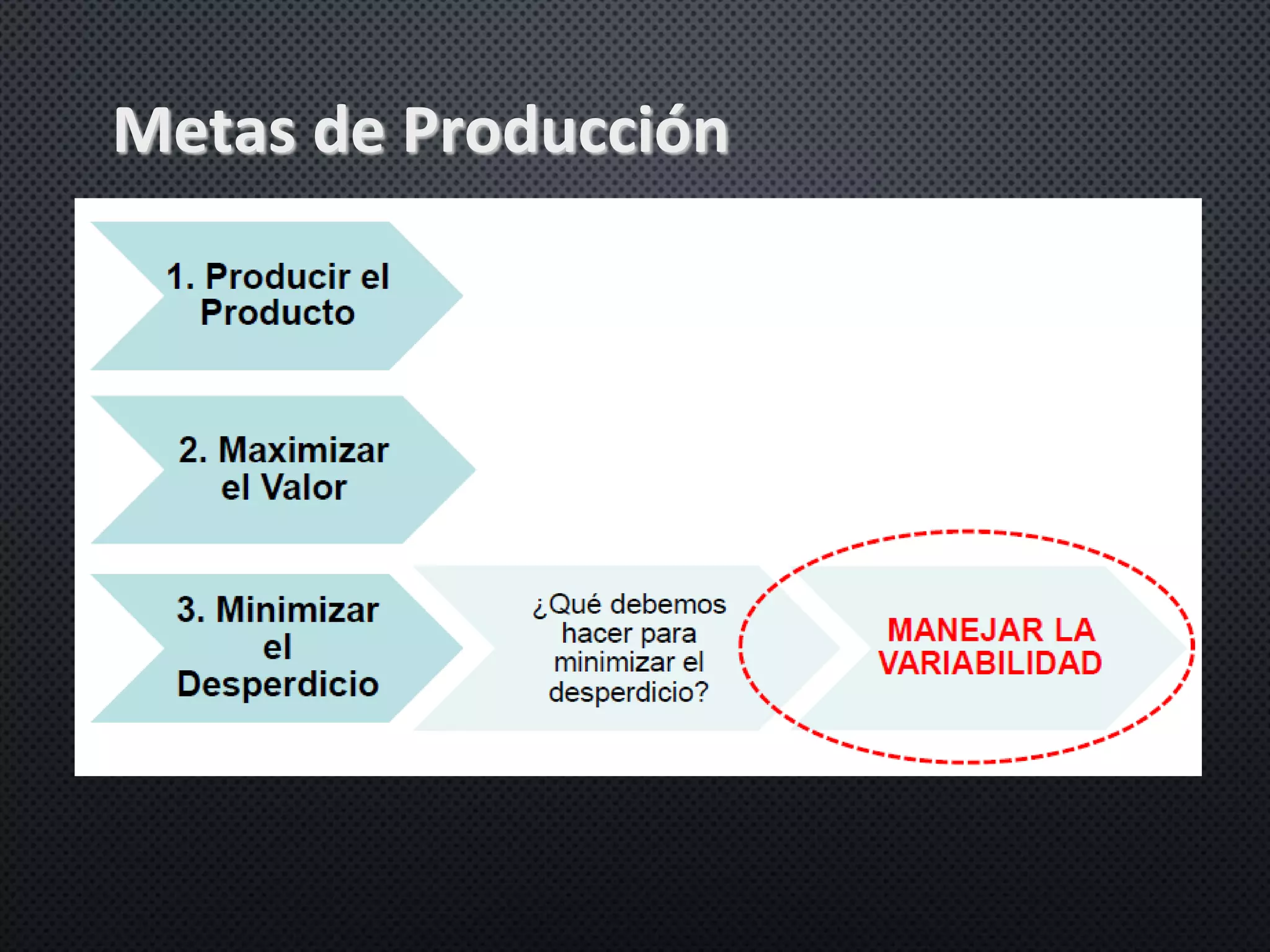

Metas de Producción

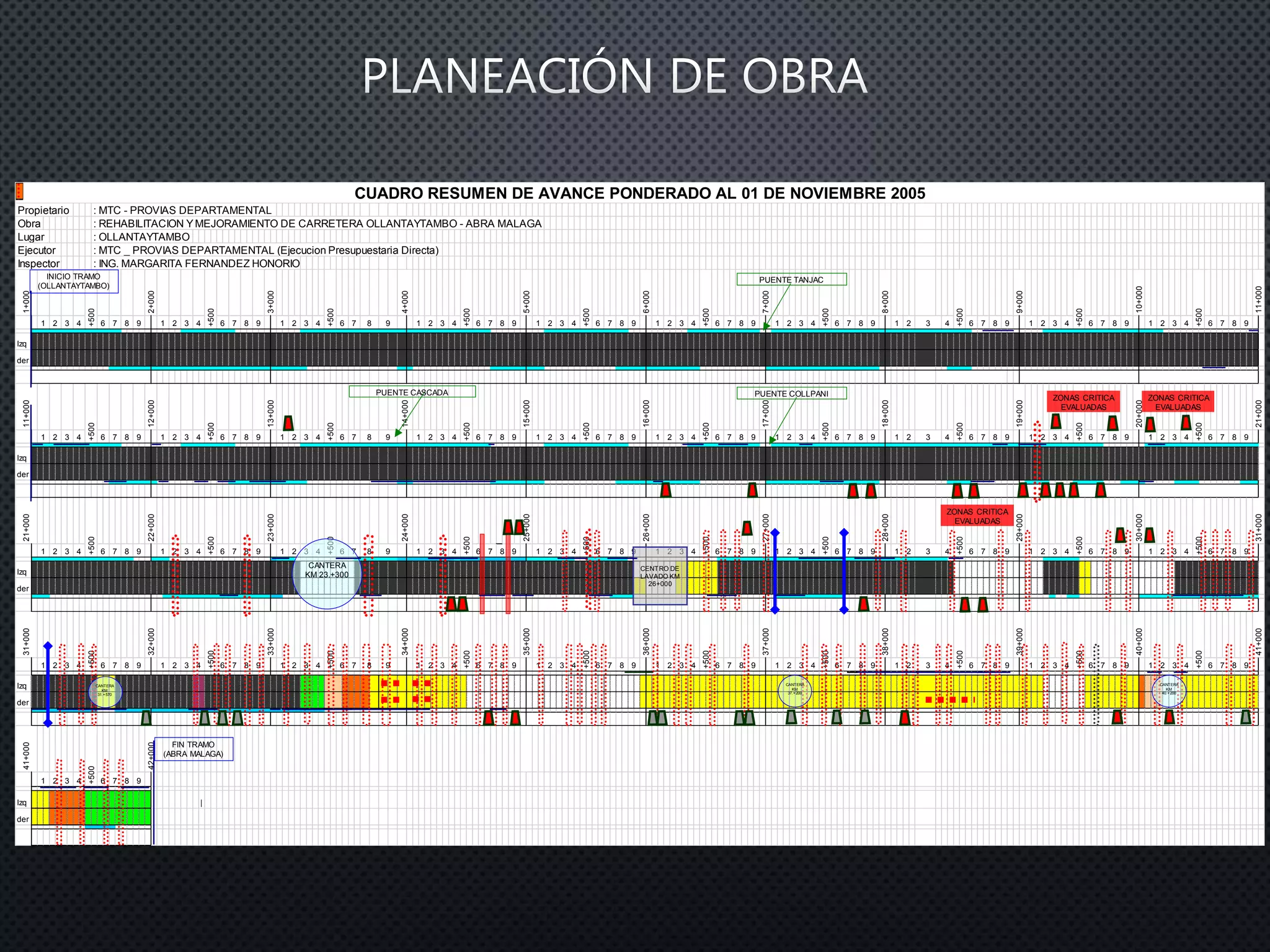

Propietario : MTC - PROVIAS DEPARTAMENTAL
Obra : REHABILITACION YMEJORAMIENTO DE CARRETERA OLLANTAYTAMBO - ABRA MALAGA
Lugar : OLLANTAYTAMBO
Ejecutor : MTC _ PROVIAS DEPARTAMENTAL (Ejecucion Presupuestaria Directa)
Inspector : ING. MARGARITA FERNANDEZ HONORIO
Izq
der
Izq
der
Izq
der
Izq
der
Izq |
der
2+000
CUADRO RESUMEN DE AVANCE PONDERADO AL 01 DE NOVIEMBRE 2005
1+000
3+000
+500
6
+500
5+000
7 8 9 1 2 3 4
6+000
+500
7+000
9 1 2 3 4 6 7
8+000
+500
9+000
7 8 9 1 2 3 4
10+000
+500
11+000
9 1 2 3 4 6 76 7 8 91 2 3 4
+500
7 8 9 11 2 3 4 6 7 8 92 3 4 6
+500
4+000
6 7 8
+500
1 2 3 4 3 4 6
+500
8 9 1 2 89 1 2 3
+500
4 6 76 7 8
11+000
8 9
12+000
+500
+500
2 3 4 6 7 8 9
13+000
+500
14+000
+500
1 2 3 4 3 4 6 7
15+000
+500
16+000
+500
3 4
20+000
+500
3 4 6 7 8 97 8 9 1
19+000
+500
17+000
+500
18+000
+500
6 7 8 9
21+000
1 2 3 4 6 3 4 6 78 9 1 2 1 2 3 48 9 1 2 6 7 8 9 1 26 7 8 9 1 2 8 9 1 23 4 6 7 6 7 8 91 2 3 4
21+000
+500
22+000
+500
23+000
+500
24+000
+500
26+000
6 7 8 9 1 2 8 9 1 2 3 4 9 1 2
27+000
+500
28+000
6
+500
31+000
1 2 3 4 6 7 8 9 6 7 8 91 2 3 4 6 7 8 91 2 3 4 3 4 6 71 2 3 4
+500
25+000
3 4 6 7
+500
8 9 1 2
29+000
+500
30+000
6 77 8 9 1 8 23 4 6 72 3 4 1
+500
8 93 4 6 78 9
6 7
31+000
+500
32+000
+500
2 3 4 8 9
33+000
+500
34+000
+500
1 2 3 4 3 4 6 7
35+000
+500
36+000
+500
3 4
40+000
+500
3 4 6 7 8 97 8 9 1
39+000
+500
37+000
+500
38+000
+500
6 7 8 9
41+000
1 2 3 4 6 3 4 6 78 9 1 2 1 2 3 48 9 1 2 6 7 8 9 1 26 7 8 9 1 2 8 9 1 23 4 6 7 6 7 8 91 2 3 4
41+000
+500
42+000
1 2 3 4 6 7 8 9
FIN TRAMO
(ABRA MALAGA)
CANTERA
KM 23.+300
PUENTE CASCADA PUENTE COLLPANI
INICIO TRAMO
(OLLANTAYTAMBO)
PUENTE TANJAC
ZONAS CRITICA
EVALUADAS
CENTRO DE
LAVADO KM
26+000
CANTERA
KM
31.+570
ZONAS CRITICA
EVALUADAS
ZONAS CRITICA
EVALUADAS
CANTERA
KM
37.+200
CANTERA
KM
40.+200

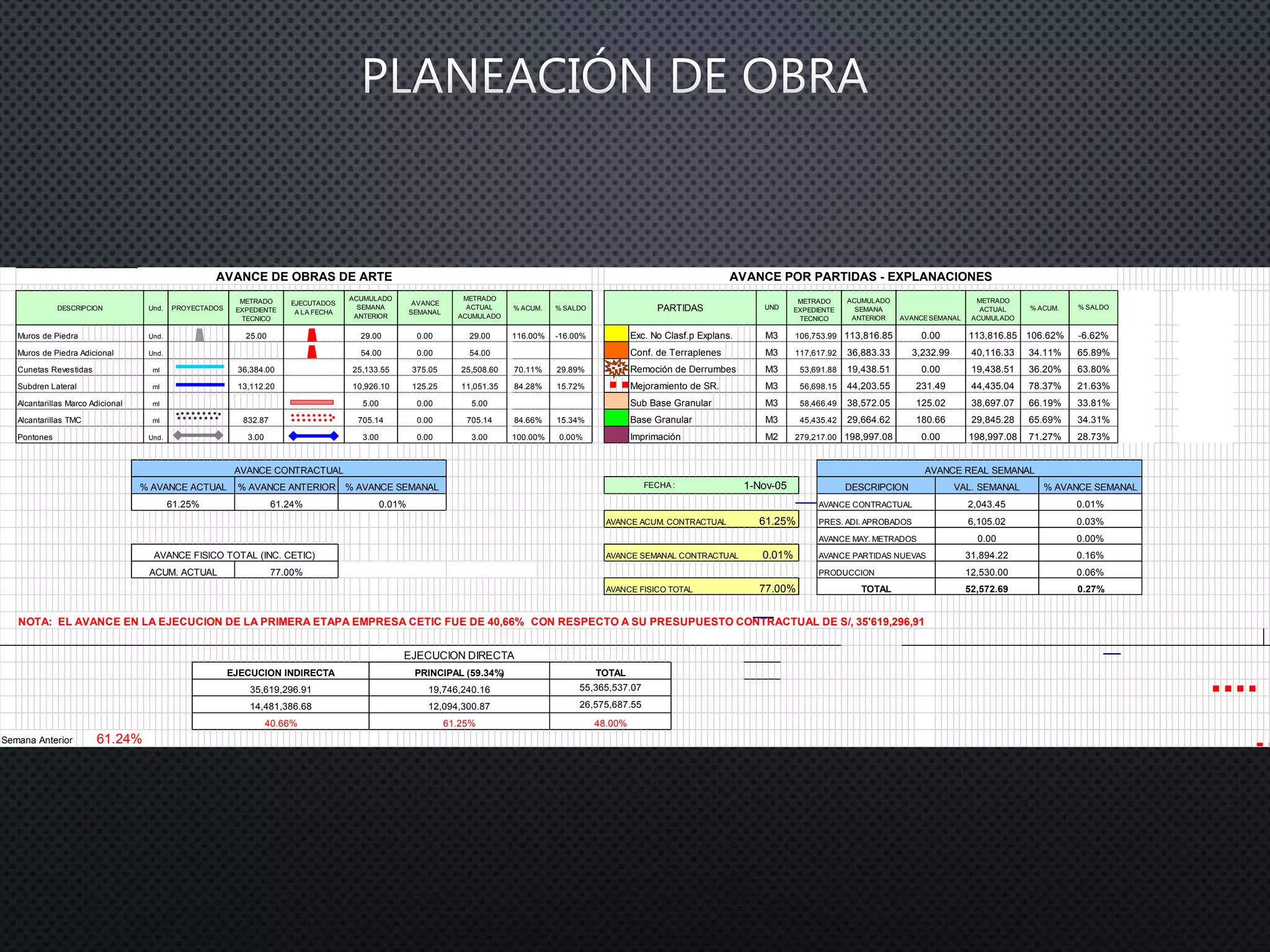

DESCRIPCION Und. PROYECTADOS
EJECUTADOS
A LA FECHA
AVANCE
SEMANAL
% ACUM. % SALDO
ACUMULADO
SEMANA
ANTERIOR AVANCESEMANAL
METRADO
ACTUAL
ACUMULADO
% ACUM.
Muros de Piedra Und. 25.00 29.00 0.00 29.00 116.00% -16.00% Exc. No Clasf.p Explans. 113,816.85 0.00 113,816.85 106.62%
Muros de Piedra Adicional Und. 54.00 0.00 54.00 Conf. de Terraplenes 117,617.92 36,883.33 3,232.99 40,116.33 34.11%
Cunetas Revestidas ml 36,384.00 25,133.55 375.05 25,508.60 70.11% 29.89% Remoción de Derrumbes 53,691.88 19,438.51 0.00 19,438.51 36.20%
Subdren Lateral ml 13,112.20 10,926.10 125.25 11,051.35 84.28% 15.72% Mejoramiento de SR. 56,698.15 44,203.55 231.49 44,435.04 78.37%
Alcantarillas Marco Adicional ml 5.00 0.00 5.00 Sub Base Granular 58,466.49 38,572.05 125.02 38,697.07 66.19%

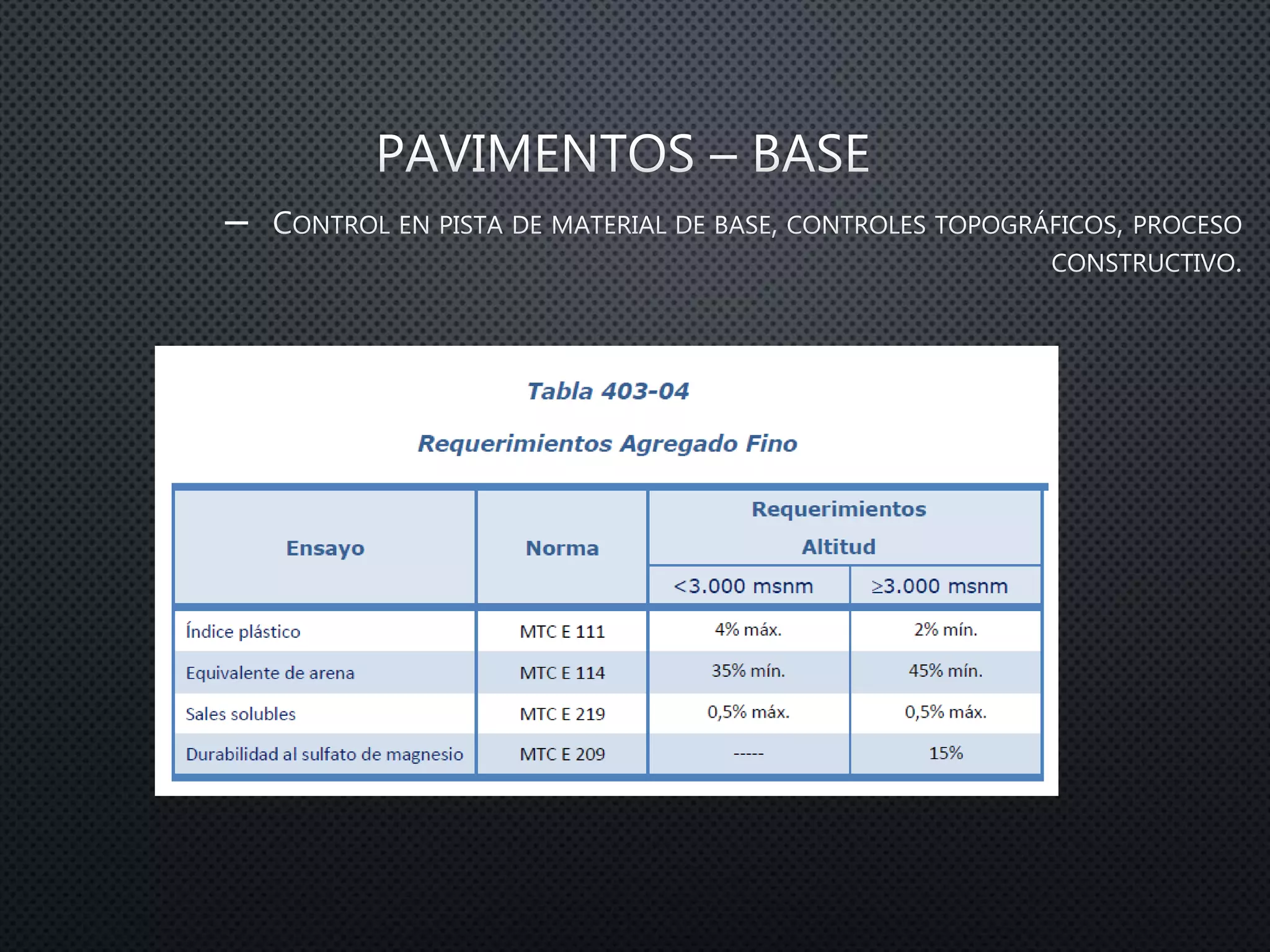

Alcantarillas TMC ml 832.87 705.14 0.00 705.14 84.66% 15.34% Base Granular 45,435.42 29,664.62 180.66 29,845.28 65.69%
Pontones Und. 3.00 3.00 0.00 3.00 100.00% 0.00% Imprimación 279,217.00 198,997.08 0.00 198,997.08 71.27%
AVANCE CONTRACTUAL
61.25% 61.24% 0.01%
AVANCE ACUM. CONTRACTUAL
AVANCE MAY. METRADOS
AVANCE SEMANAL CONTRACTUAL
ACUM. ACTUAL 77.00%
AVANCE FISICO TOTAL
NOTA: EL AVANCE EN LA EJECUCION DE LA PRIMERA ETAPA EMPRESA CETIC FUE DE 40,66% CON RESPECTO A SU PRESUPUESTO CONTRACTUAL DE S/, 35'619,296,91
Semana Anterior
AVANCE PARTIDAS NUEVAS
TOTAL 52,572.69
55,365,537.07
EJECUCION INDIRECTA
61.25%40.66%
35,619,296.91 19,746,240.16
12,094,300.87
61.24%
PRINCIPAL (59.34%)
26,575,687.55
48.00%
TOTAL
EJECUCION DIRECTA
14,481,386.68
AVANCE DE OBRAS DE ARTE AVANCE POR PARTIDAS - EXPLANACIONES
METRADO
EXPEDIENTE
TECNICO
PARTIDAS UND
METRADO
EXPEDIENTE
TECNICO
ACUMULADO
SEMANA
ANTERIOR
METRADO
ACTUAL
ACUMULADO
M3
M3
M2
M3
M3
M3
M3
0.06%
DESCRIPCION VAL. SEMANAL
AVANCE CONTRACTUAL 2,043.45
0.00
6,105.02
0.01%
PRODUCCION 12,530.00
77.00%
31,894.22
1-Nov-05
AVANCE FISICO TOTAL (INC. CETIC)
% AVANCE SEMANAL
0.01%
0.00%
0.16%
% AVANCE ACTUAL % AVANCE ANTERIOR % AVANCE SEMANAL
61.25%
FECHA :
63.80%
21.63%
33.81%
34.31%
106,753.99
% SALDO
-6.62%
65.89%
28.73%
AVANCE REAL SEMANAL
0.03%PRES. ADI. APROBADOS
0.27%
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–

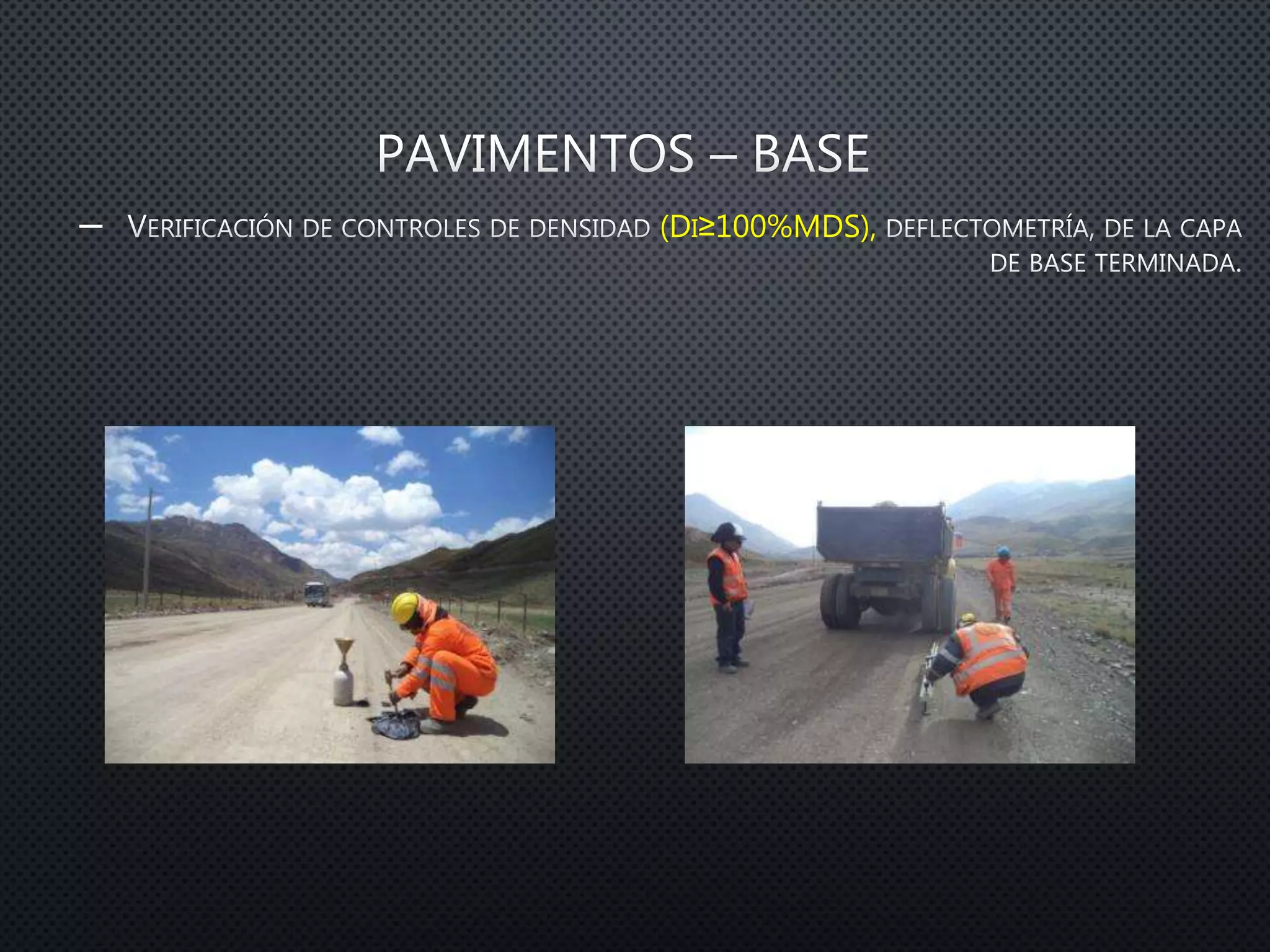

– (DI≥100%MDS),
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–
–

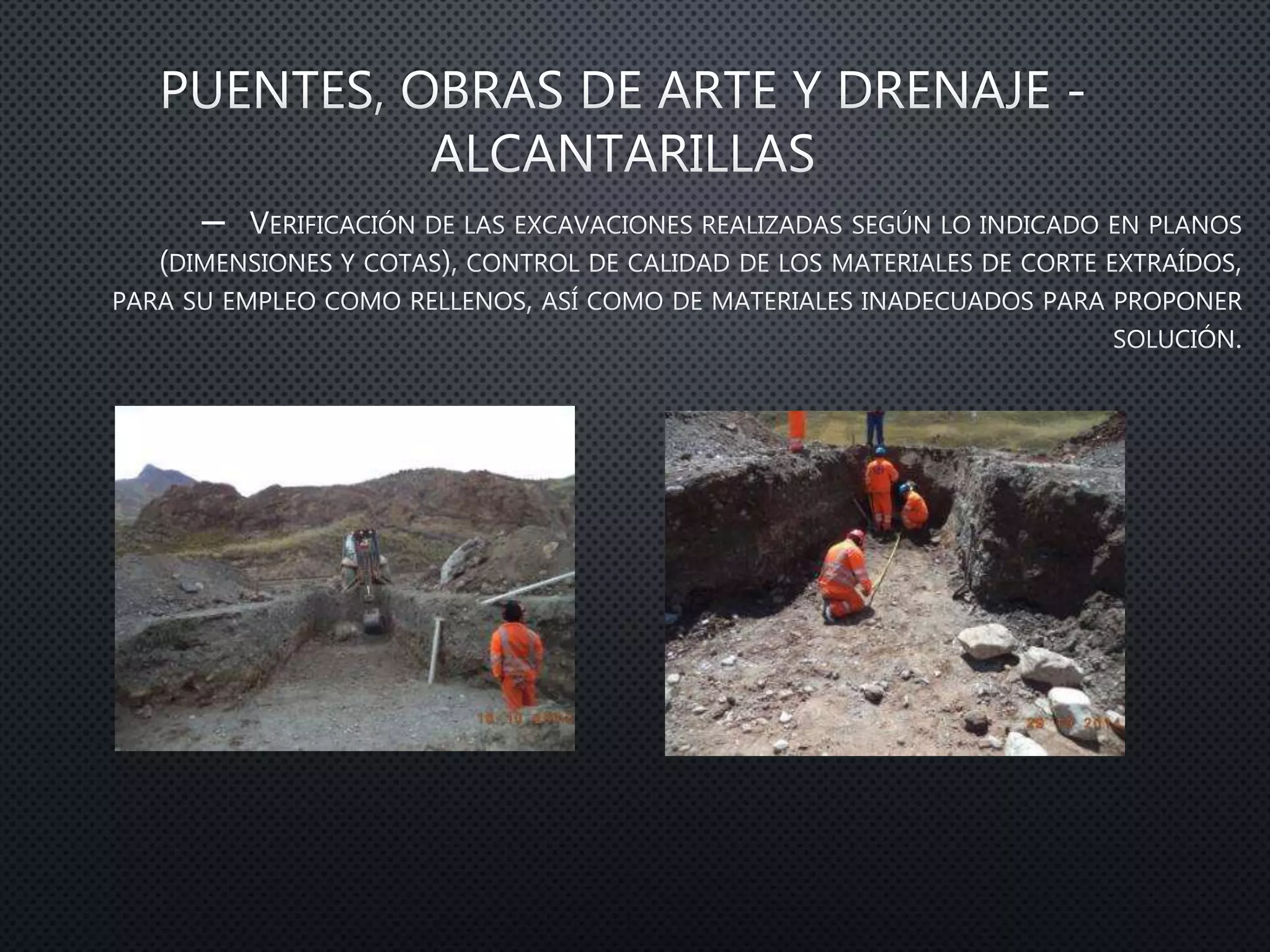

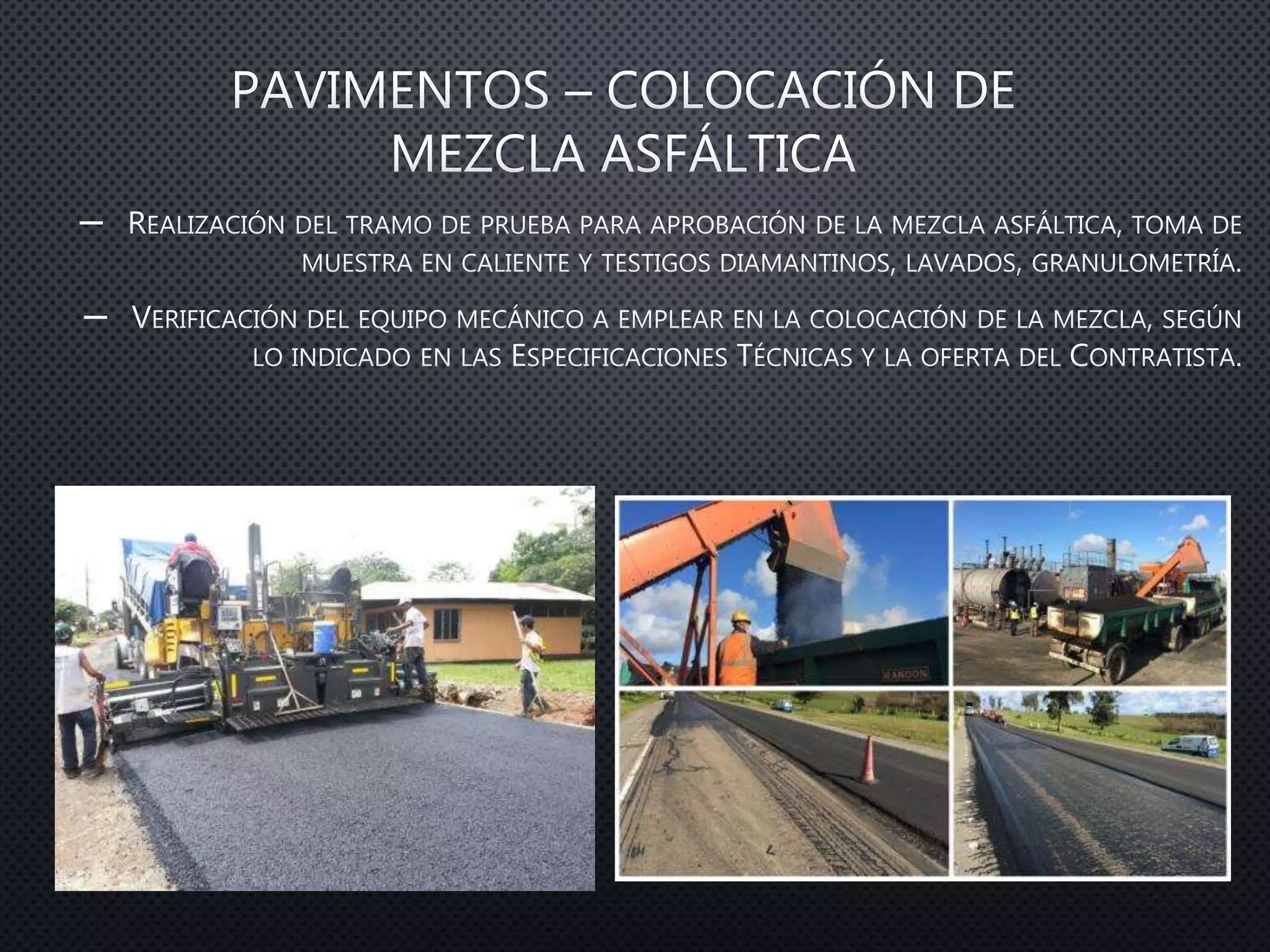

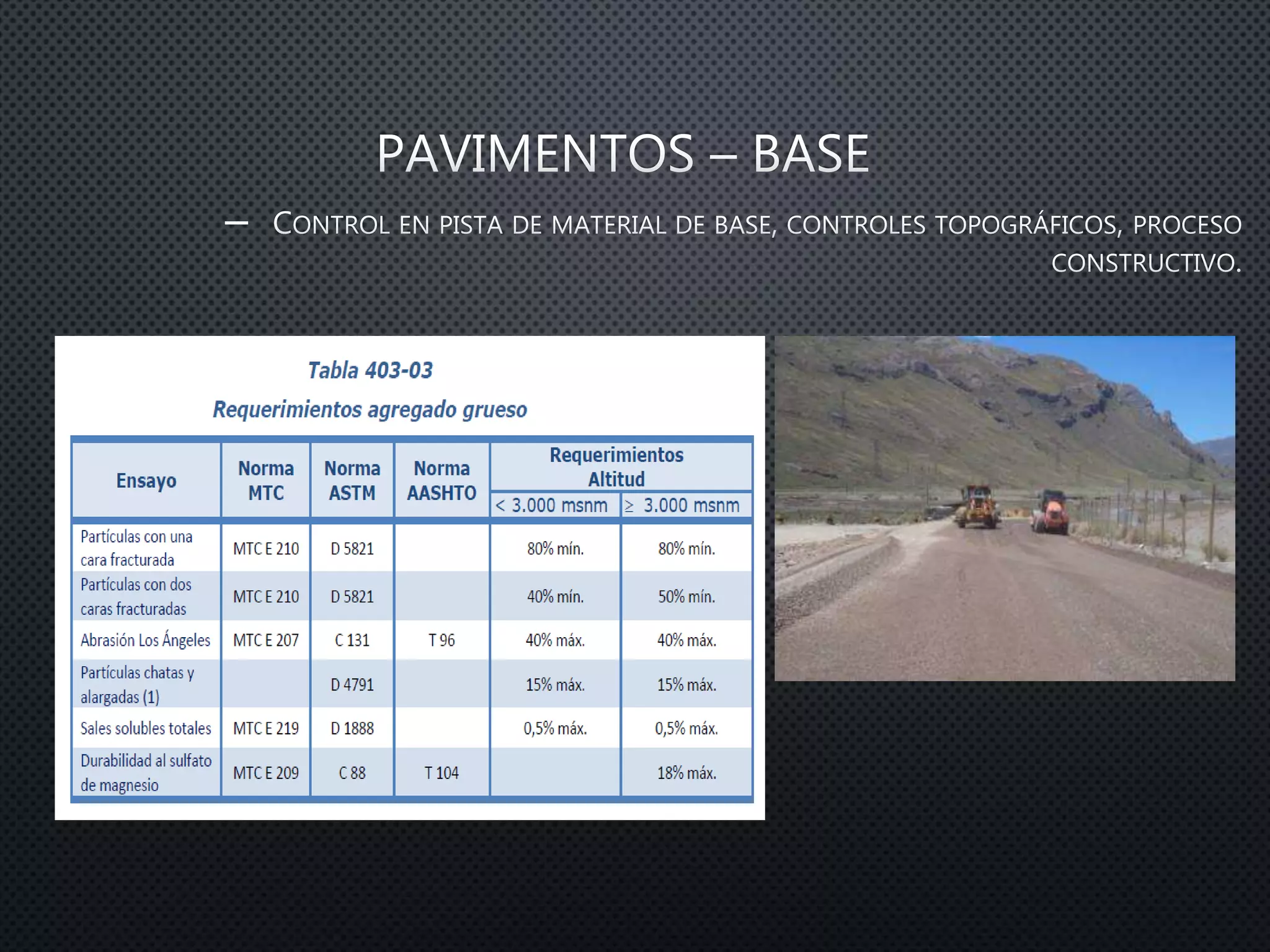

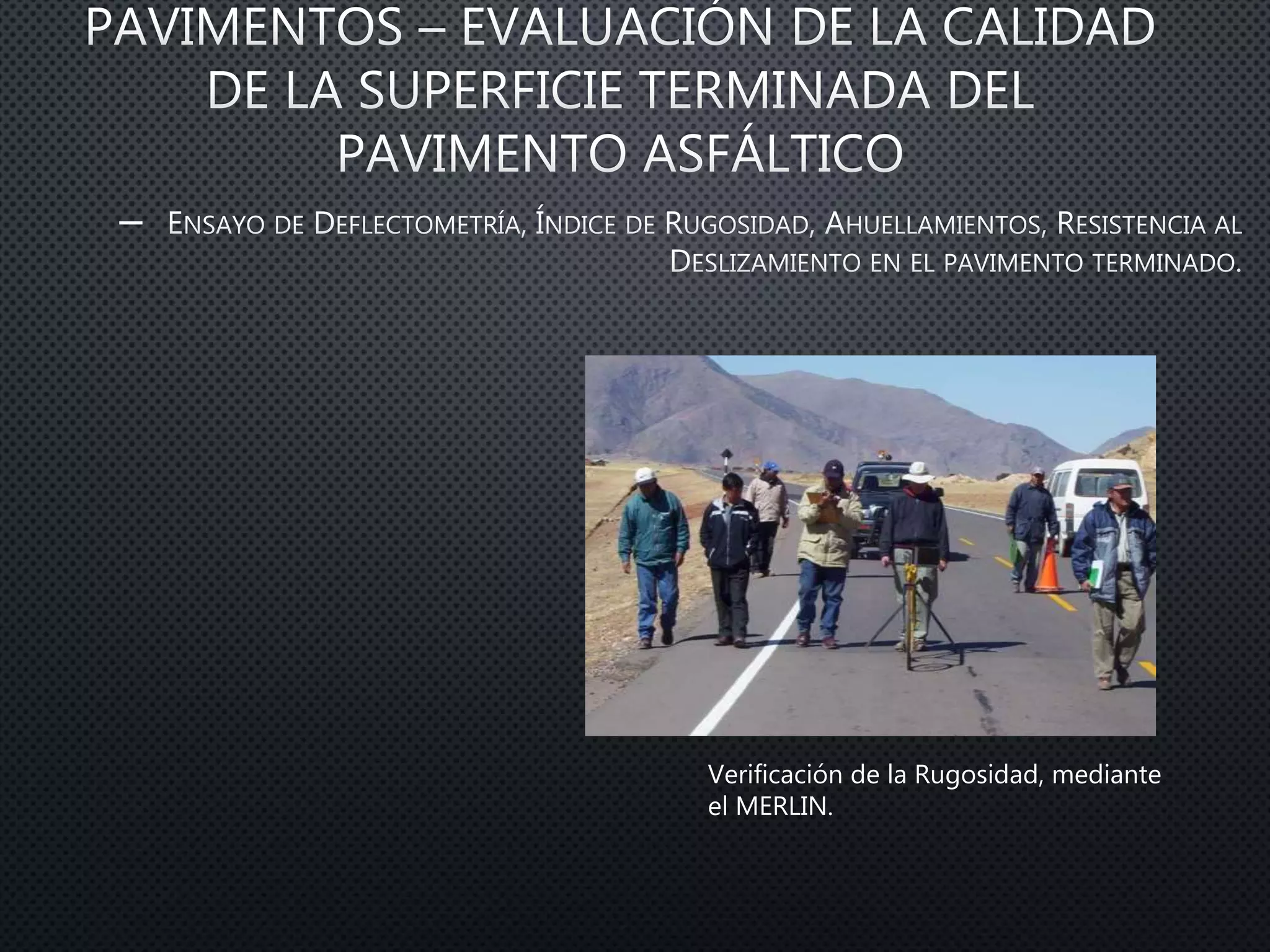

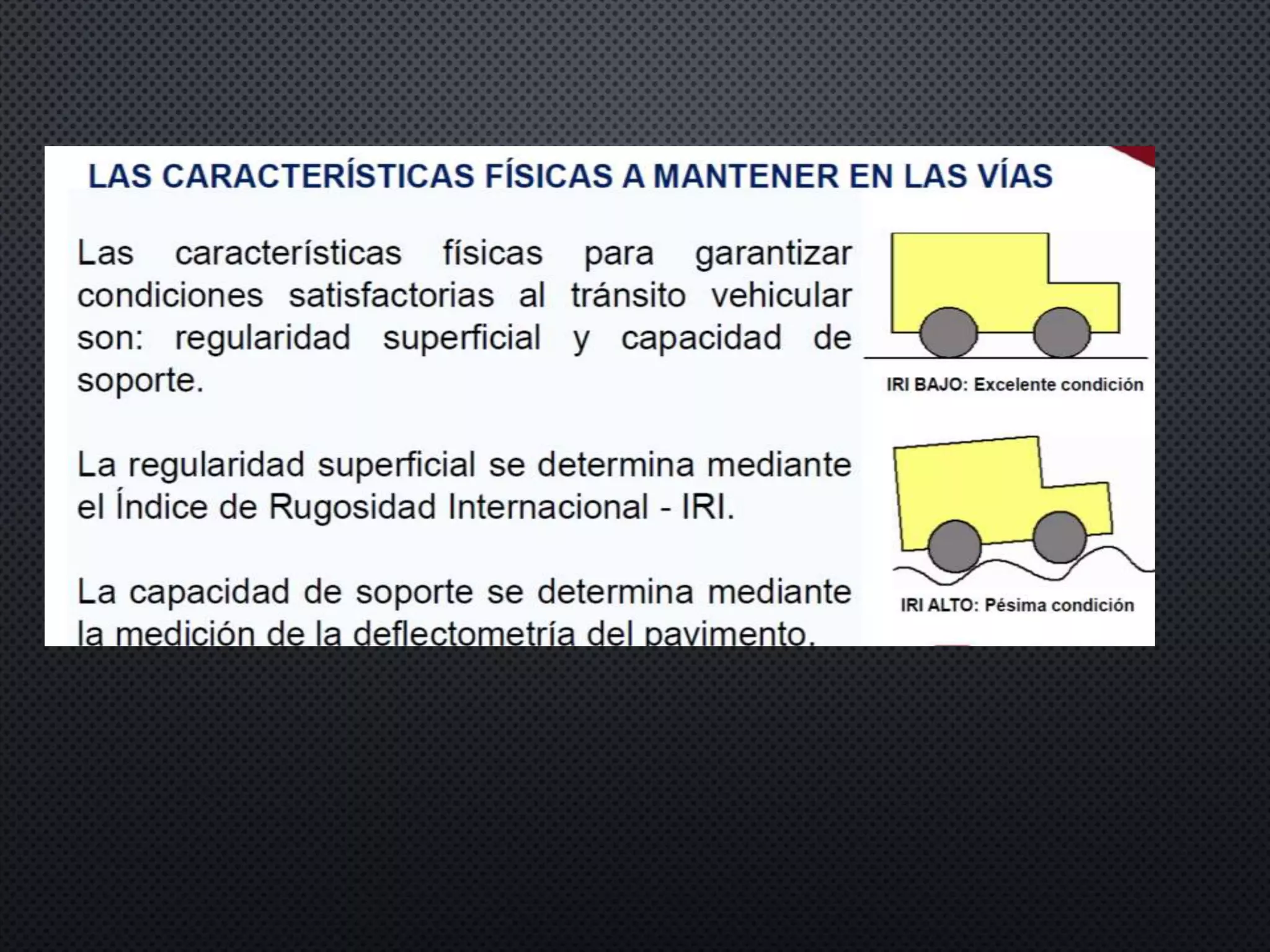

Verificación de la Rugosidad, mediante
el MERLIN.
–

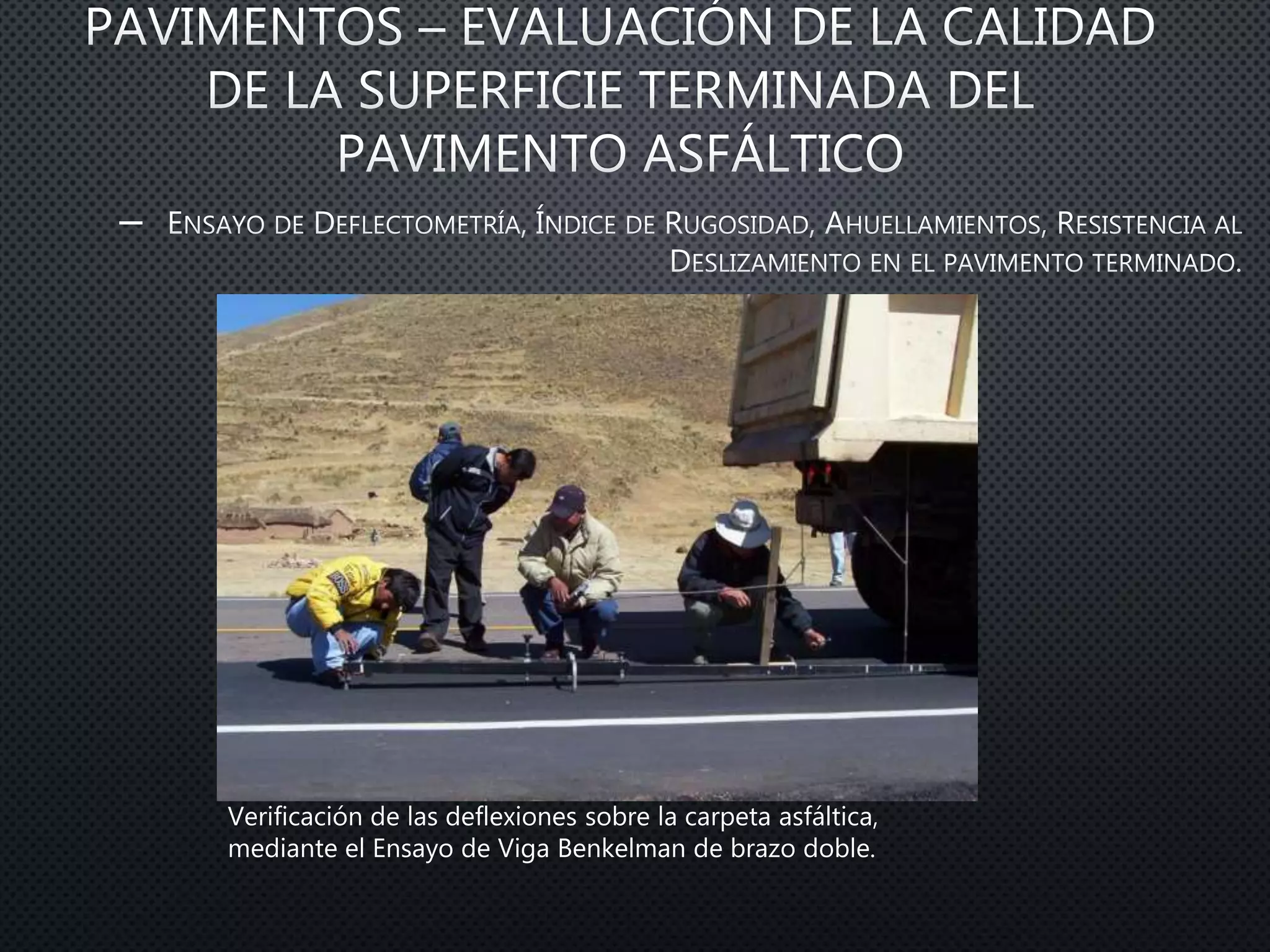

Verificación de las deflexiones sobre la carpeta asfáltica,
mediante el Ensayo de Viga Benkelman de brazo doble.
–
–
–
–
–
–
–

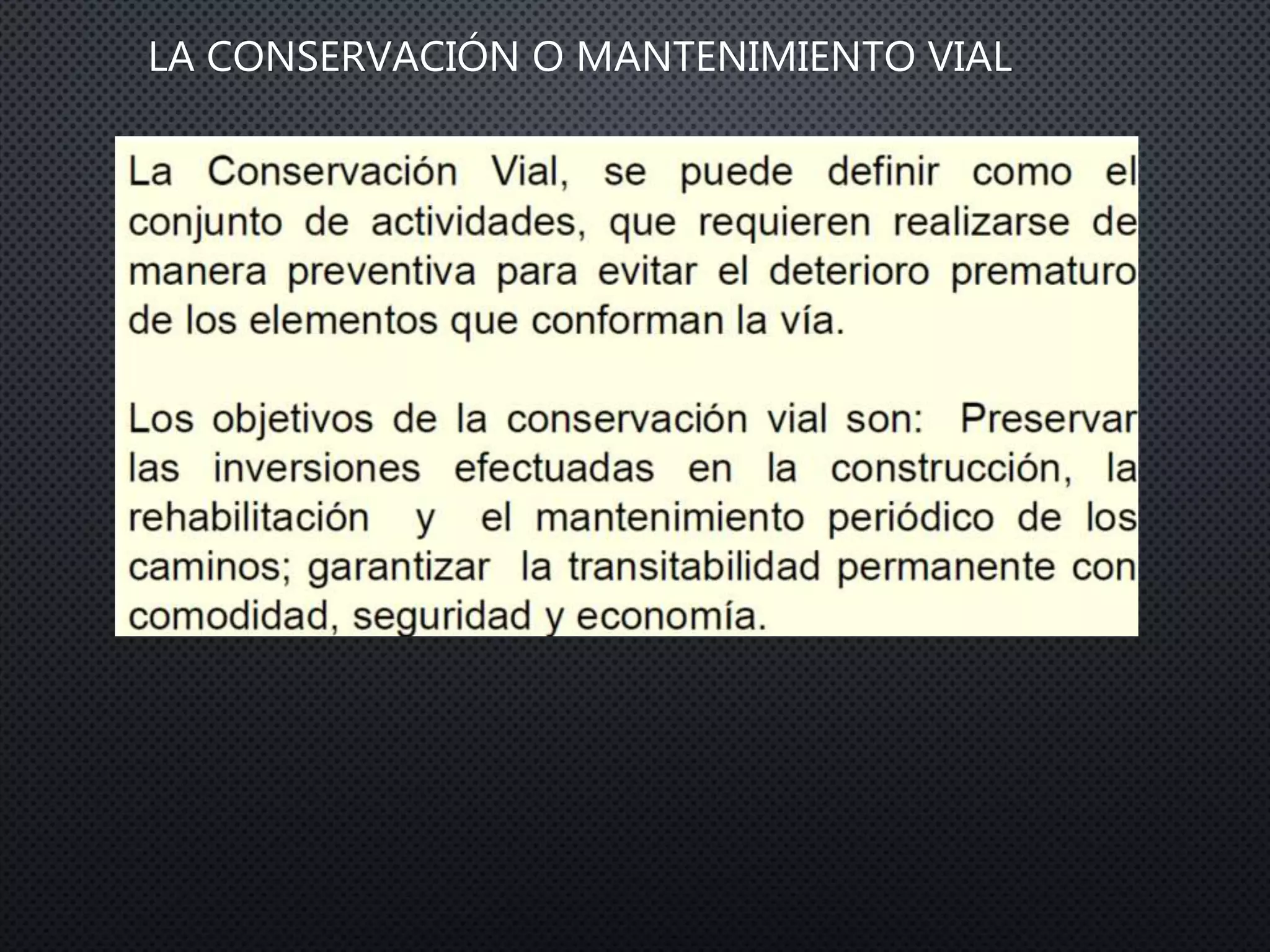

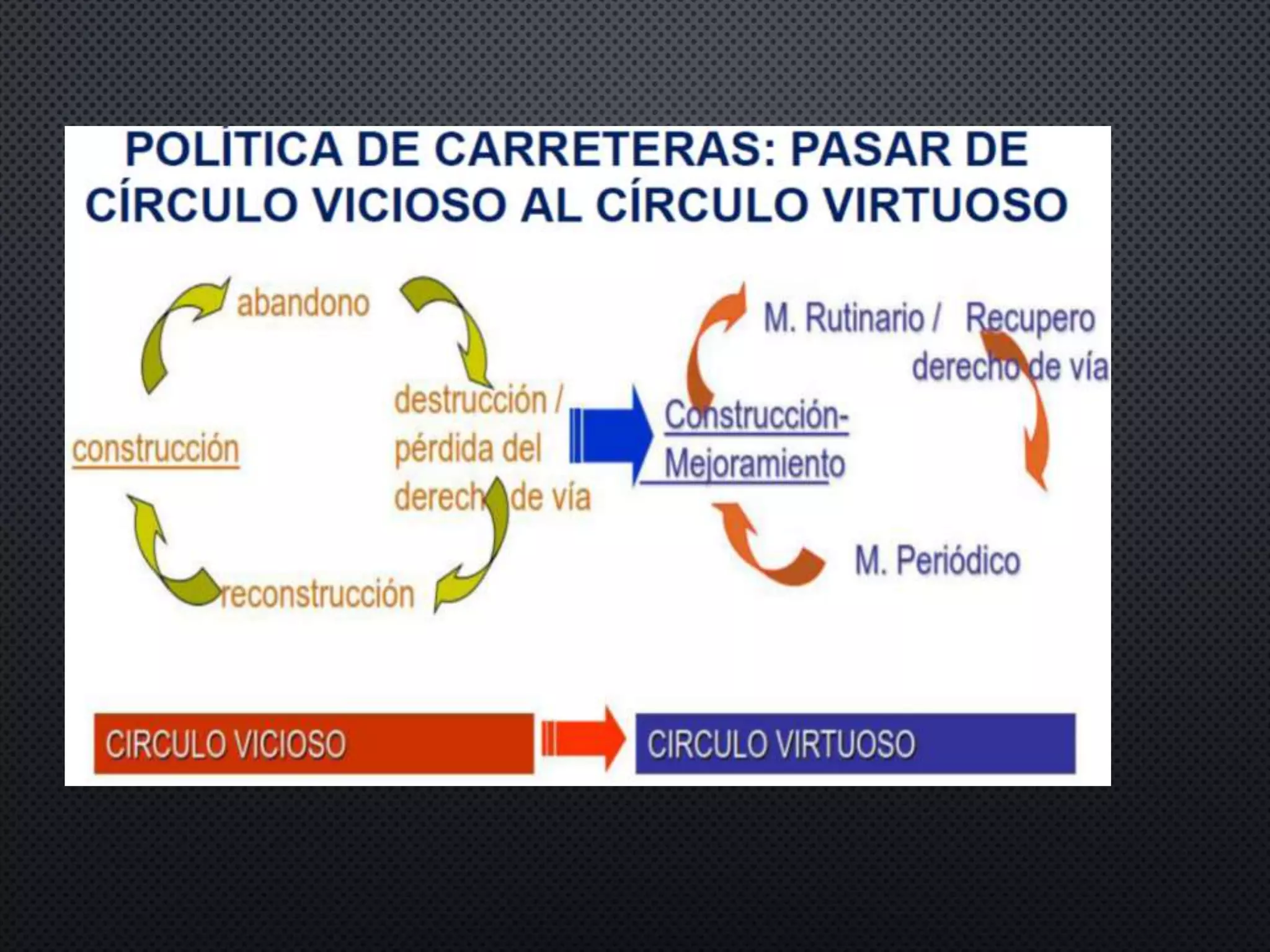

LA CONSERVACIÓN O MANTENIMIENTO VIAL

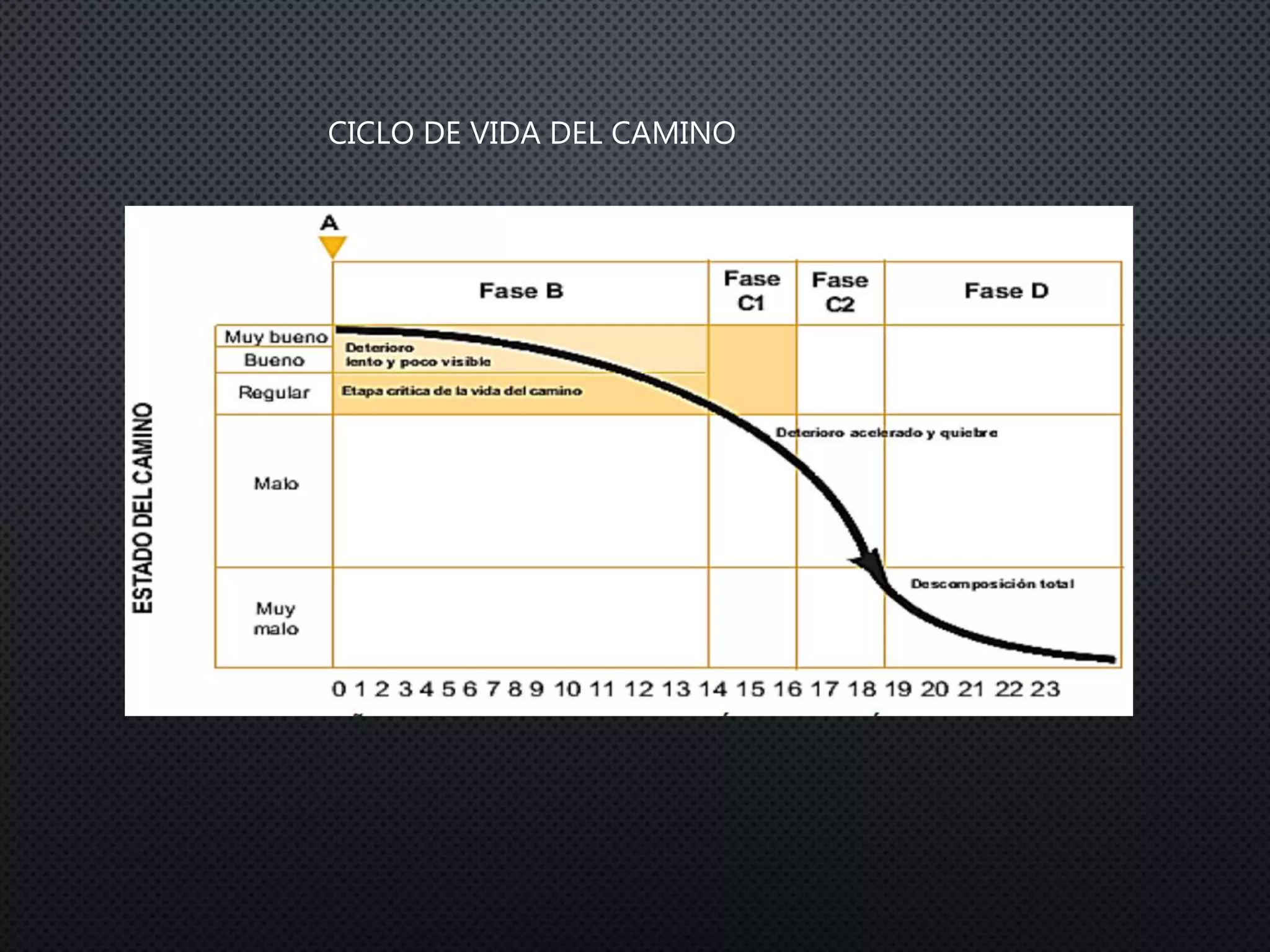

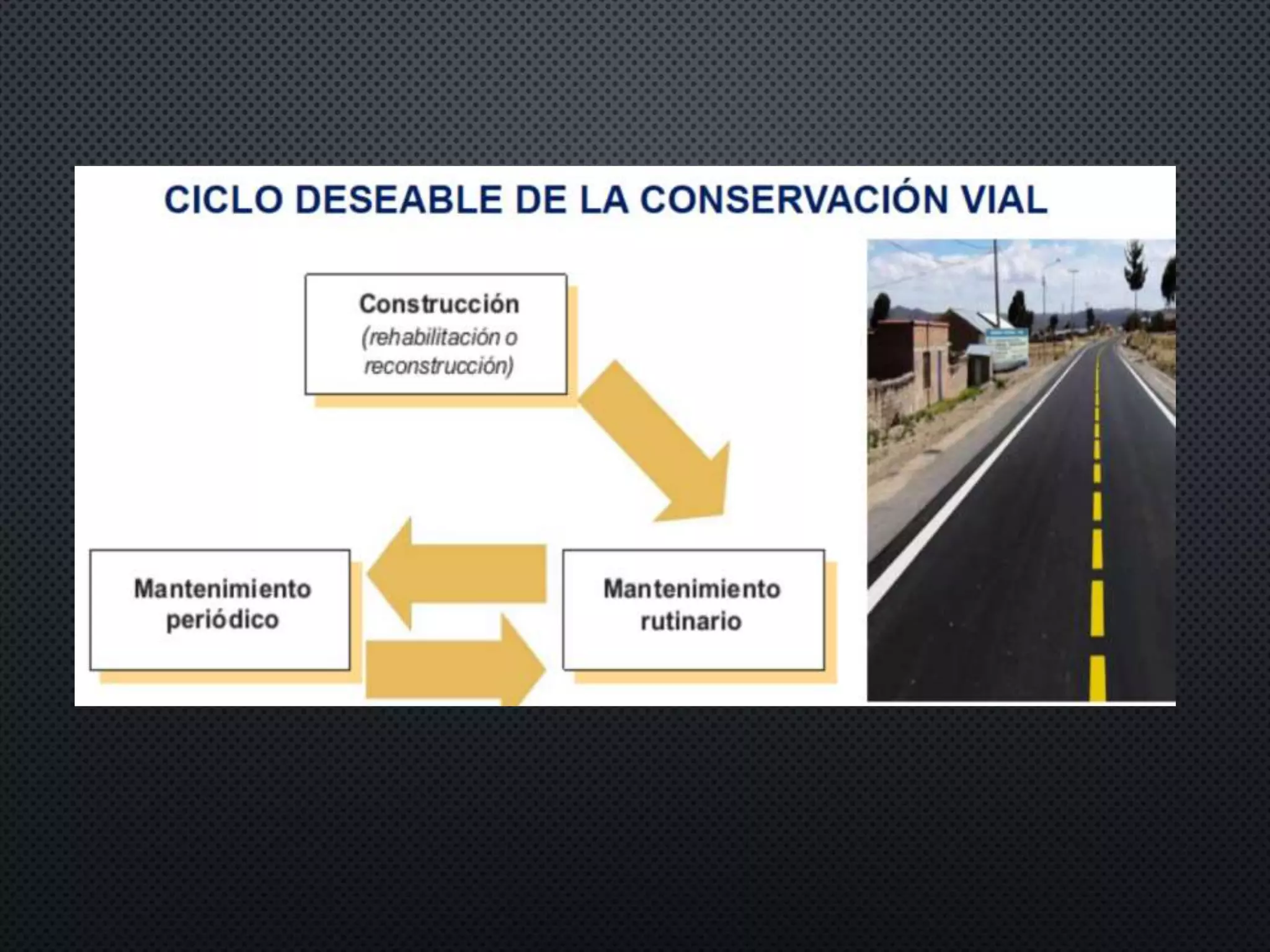

CICLO DE VIDA DEL CAMINO

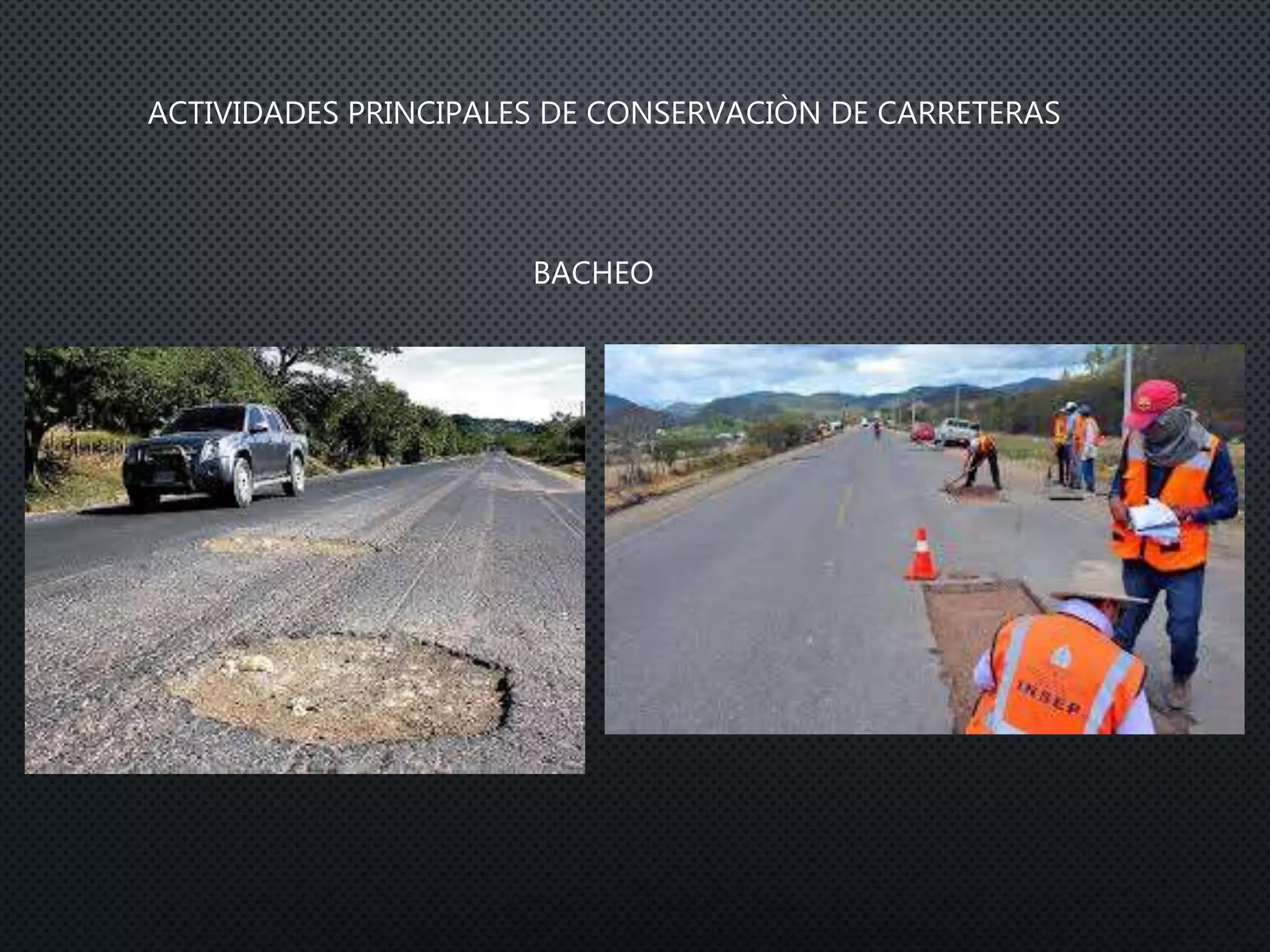

ACTIVIDADES PRINCIPALES DE CONSERVACIÒN DE CARRETERAS
BACHEO
MUCHAS GRACIAS
Eddie Enzo Aronés Barbarán

Modulo ii

  • 1.
    CONSTRUCCIÓN, MANTENIMIENTO YREHABILITACIÓN DE CARRETERAS PROFESOR: Ing. Eddie E. Aronés Barbarán Doctorando en Ingeniería Civil Master en Ingeniería Civil con mención en Gestión Vial- UDP Candidato a PMP con certificación PMI Coordinador Técnico del PATS – PVD - MTC ediarones@gmail.com GESTIÓN E INGENIERÍA DE CARRETERAS Y PAVIMENTOS
  • 2.
    CONCEPTOS PRELIMINARES REHABILITACIÓN: Ejecuciónde las obras necesarias para devolver a la infraestructura vial sus características originales MEJORAMIENTO: Ejecución de las obras necesarias para elevar el estándar de la vía MANTENIMIENTO/CONSERVACIÓN VIAL: Conjunto de actividades técnicas destinadas a preservar en forma continua y sostenida el buen estado de la infraestructura vial, puede ser de naturaleza rutinaria o periódica. CONSTRUCCION: Ejecución de obras de una vía nueva con características geométricas acorde a las normas de diseño y construcción vigentes
  • 3.
    Objetivos de losProyectos de Construcción
  • 4.
  • 5.
  • 6.
    • Trazo yDiseño Geométrico, en concordancia al Manual de Diseño Geométrico DG-2014, aprobado mediante RD N° 028- 2014-MTC/14 (vigente del 27.06.15)
  • 7.
    • TRAFICO YCARGAS RD N° 010-2014-MTC/14 (DEL 09.04.14) • Suelos, Geología, Geotecnia y Pavimentos, según el manual del mismo nombre aprobado mediante RD N° 010- 2014-MTC/14 (del 09.04.14) y del Manual de Ensayo de materiales para Carreteras EM-2016 (del 27.06.2016)
  • 8.
    • CANTERAS, FUENTESDE AGUA Y DME’S RD N° 010-2014-MTC/14 (DEL 09.04.14) EM-2016 (DEL 27.06.2016)
  • 9.
    • HIDROLOGÍA, HIDRÁULICAY DRENAJE RD N° 020-2011-MTC/14 (DEL 12.09.11). • ESTRUCTURAS, OBRAS DE ARTE Y DRENAJE
  • 10.
    • METRADOS YPRESUPUESTOS • SEÑALIZACIÓN Y SEGURIDAD VIAL RD Nº 16-2016-MTC/14 (VIGENTE DEL 27.JUN.2016)
  • 11.
    • ESPECIFICACIONES TÉCNICAS EG-2013RD N° 22-2013- MTC/14 (DEL 07.AGO.13). • ESTUDIO DE IMPACTO AMBIENTAL • PLANOS • ANEXOS
  • 13.
  • 14.
  • 15.
  • 16.
  • 17.
  • 18.
  • 19.
  • 20.
  • 21.
  • 22.
  • 23.
  • 24.
  • 25.
  • 26.
  • 27.
  • 29.

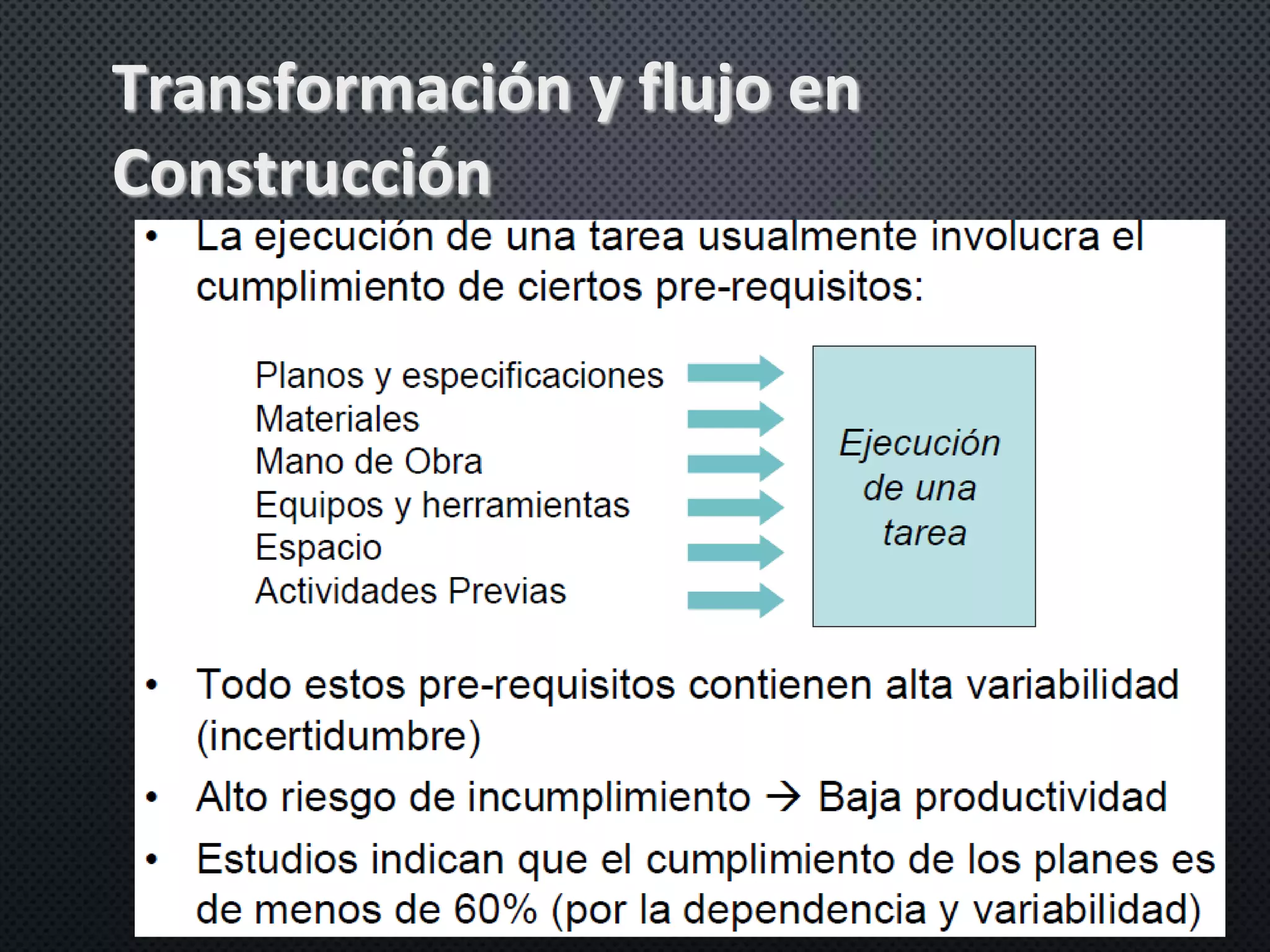

    Transformación y flujoen Construcción
  • 30.
  • 31.
    Propietario : MTC- PROVIAS DEPARTAMENTAL Obra : REHABILITACION YMEJORAMIENTO DE CARRETERA OLLANTAYTAMBO - ABRA MALAGA Lugar : OLLANTAYTAMBO Ejecutor : MTC _ PROVIAS DEPARTAMENTAL (Ejecucion Presupuestaria Directa) Inspector : ING. MARGARITA FERNANDEZ HONORIO Izq der Izq der Izq der Izq der Izq | der 2+000 CUADRO RESUMEN DE AVANCE PONDERADO AL 01 DE NOVIEMBRE 2005 1+000 3+000 +500 6 +500 5+000 7 8 9 1 2 3 4 6+000 +500 7+000 9 1 2 3 4 6 7 8+000 +500 9+000 7 8 9 1 2 3 4 10+000 +500 11+000 9 1 2 3 4 6 76 7 8 91 2 3 4 +500 7 8 9 11 2 3 4 6 7 8 92 3 4 6 +500 4+000 6 7 8 +500 1 2 3 4 3 4 6 +500 8 9 1 2 89 1 2 3 +500 4 6 76 7 8 11+000 8 9 12+000 +500 +500 2 3 4 6 7 8 9 13+000 +500 14+000 +500 1 2 3 4 3 4 6 7 15+000 +500 16+000 +500 3 4 20+000 +500 3 4 6 7 8 97 8 9 1 19+000 +500 17+000 +500 18+000 +500 6 7 8 9 21+000 1 2 3 4 6 3 4 6 78 9 1 2 1 2 3 48 9 1 2 6 7 8 9 1 26 7 8 9 1 2 8 9 1 23 4 6 7 6 7 8 91 2 3 4 21+000 +500 22+000 +500 23+000 +500 24+000 +500 26+000 6 7 8 9 1 2 8 9 1 2 3 4 9 1 2 27+000 +500 28+000 6 +500 31+000 1 2 3 4 6 7 8 9 6 7 8 91 2 3 4 6 7 8 91 2 3 4 3 4 6 71 2 3 4 +500 25+000 3 4 6 7 +500 8 9 1 2 29+000 +500 30+000 6 77 8 9 1 8 23 4 6 72 3 4 1 +500 8 93 4 6 78 9 6 7 31+000 +500 32+000 +500 2 3 4 8 9 33+000 +500 34+000 +500 1 2 3 4 3 4 6 7 35+000 +500 36+000 +500 3 4 40+000 +500 3 4 6 7 8 97 8 9 1 39+000 +500 37+000 +500 38+000 +500 6 7 8 9 41+000 1 2 3 4 6 3 4 6 78 9 1 2 1 2 3 48 9 1 2 6 7 8 9 1 26 7 8 9 1 2 8 9 1 23 4 6 7 6 7 8 91 2 3 4 41+000 +500 42+000 1 2 3 4 6 7 8 9 FIN TRAMO (ABRA MALAGA) CANTERA KM 23.+300 PUENTE CASCADA PUENTE COLLPANI INICIO TRAMO (OLLANTAYTAMBO) PUENTE TANJAC ZONAS CRITICA EVALUADAS CENTRO DE LAVADO KM 26+000 CANTERA KM 31.+570 ZONAS CRITICA EVALUADAS ZONAS CRITICA EVALUADAS CANTERA KM 37.+200 CANTERA KM 40.+200
  • 32.
    DESCRIPCION Und. PROYECTADOS EJECUTADOS ALA FECHA AVANCE SEMANAL % ACUM. % SALDO ACUMULADO SEMANA ANTERIOR AVANCESEMANAL METRADO ACTUAL ACUMULADO % ACUM. Muros de Piedra Und. 25.00 29.00 0.00 29.00 116.00% -16.00% Exc. No Clasf.p Explans. 113,816.85 0.00 113,816.85 106.62% Muros de Piedra Adicional Und. 54.00 0.00 54.00 Conf. de Terraplenes 117,617.92 36,883.33 3,232.99 40,116.33 34.11% Cunetas Revestidas ml 36,384.00 25,133.55 375.05 25,508.60 70.11% 29.89% Remoción de Derrumbes 53,691.88 19,438.51 0.00 19,438.51 36.20% Subdren Lateral ml 13,112.20 10,926.10 125.25 11,051.35 84.28% 15.72% Mejoramiento de SR. 56,698.15 44,203.55 231.49 44,435.04 78.37% Alcantarillas Marco Adicional ml 5.00 0.00 5.00 Sub Base Granular 58,466.49 38,572.05 125.02 38,697.07 66.19% Alcantarillas TMC ml 832.87 705.14 0.00 705.14 84.66% 15.34% Base Granular 45,435.42 29,664.62 180.66 29,845.28 65.69% Pontones Und. 3.00 3.00 0.00 3.00 100.00% 0.00% Imprimación 279,217.00 198,997.08 0.00 198,997.08 71.27% AVANCE CONTRACTUAL 61.25% 61.24% 0.01% AVANCE ACUM. CONTRACTUAL AVANCE MAY. METRADOS AVANCE SEMANAL CONTRACTUAL ACUM. ACTUAL 77.00% AVANCE FISICO TOTAL NOTA: EL AVANCE EN LA EJECUCION DE LA PRIMERA ETAPA EMPRESA CETIC FUE DE 40,66% CON RESPECTO A SU PRESUPUESTO CONTRACTUAL DE S/, 35'619,296,91 Semana Anterior AVANCE PARTIDAS NUEVAS TOTAL 52,572.69 55,365,537.07 EJECUCION INDIRECTA 61.25%40.66% 35,619,296.91 19,746,240.16 12,094,300.87 61.24% PRINCIPAL (59.34%) 26,575,687.55 48.00% TOTAL EJECUCION DIRECTA 14,481,386.68 AVANCE DE OBRAS DE ARTE AVANCE POR PARTIDAS - EXPLANACIONES METRADO EXPEDIENTE TECNICO PARTIDAS UND METRADO EXPEDIENTE TECNICO ACUMULADO SEMANA ANTERIOR METRADO ACTUAL ACUMULADO M3 M3 M2 M3 M3 M3 M3 0.06% DESCRIPCION VAL. SEMANAL AVANCE CONTRACTUAL 2,043.45 0.00 6,105.02 0.01% PRODUCCION 12,530.00 77.00% 31,894.22 1-Nov-05 AVANCE FISICO TOTAL (INC. CETIC) % AVANCE SEMANAL 0.01% 0.00% 0.16% % AVANCE ACTUAL % AVANCE ANTERIOR % AVANCE SEMANAL 61.25% FECHA : 63.80% 21.63% 33.81% 34.31% 106,753.99 % SALDO -6.62% 65.89% 28.73% AVANCE REAL SEMANAL 0.03%PRES. ADI. APROBADOS 0.27%
  • 34.
  • 35.
  • 36.
  • 37.
  • 38.
  • 39.
  • 40.
  • 41.
  • 42.
  • 43.
  • 44.
  • 45.
  • 46.
  • 47.
  • 48.
  • 49.
  • 50.
  • 51.
  • 52.
  • 53.
  • 54.
  • 55.
  • 56.
  • 57.
  • 58.
  • 59.
  • 60.
  • 61.
  • 62.
  • 63.
  • 64.
  • 65.
  • 66.
    – Verificación de laRugosidad, mediante el MERLIN.
  • 67.
    – Verificación de lasdeflexiones sobre la carpeta asfáltica, mediante el Ensayo de Viga Benkelman de brazo doble.
  • 68.
  • 69.
  • 70.
  • 71.
  • 72.
  • 73.
    LA CONSERVACIÓN OMANTENIMIENTO VIAL
  • 74.

    CICLO DE VIDADEL CAMINO
  • 80.
    ACTIVIDADES PRINCIPALES DECONSERVACIÒN DE CARRETERAS BACHEO
  • 81.
    MUCHAS GRACIAS Eddie EnzoAronés Barbarán
