SAINCA
"Reduce, Reutiliza, Recicla.
Es fácil para ti y bueno para todos.
El planeta nos necesita!!"
"RIF: J-31510528-4 “
Visión
SAINCA tiene como MISIÓN principal ofrecer un concepto Integral de
Servicios Ambientales, donde nuestra principal función y acción es la de
asegurar un manejo integral de los desechos, transformándolos en productos
que incorporen un valor agregado al medio ecológico donde sea dispuesto.
Misión
SAINCA tiene como VISIÓN fundamental la de proveer un Servicio Integral
como Manejador de Desecho bajo las más estrictas medidas de Higiene,
Seguridad y Ambiente donde el medio ecológico que rodea tanto la
generación del Desecho, como el de transformación, sea un aspecto
rigurosamente evaluado, dándole cabal cumplimiento a los preceptos de la
normativa legal ambiental y de la calidad del proceso

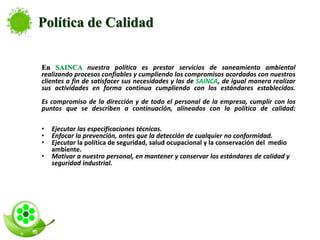

En SAINCA nuestra política es prestar servicios de saneamiento ambiental
realizando procesos confiables y cumpliendo los compromisos acordados con nuestros
clientes a fin de satisfacer sus necesidades y las de SAINCA, de igual manera realizar
sus actividades en forma continua cumpliendo con los estándares establecidos.
Es compromiso de la dirección y de todo el personal de la empresa, cumplir con los
puntos que se describen a continuación, alineados con la política de calidad:
• Ejecutar las especificaciones técnicas.
• Enfocar la prevención, antes que la detección de cualquier no conformidad.
• Ejecutar la política de seguridad, salud ocupacional y la conservación del medio
ambiente.
• Motivar a nuestro personal, en mantener y conservar los estándares de calidad y
seguridad industrial.
Política de Calidad

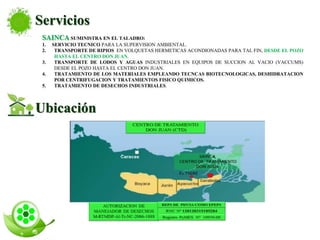

Ubicación
SAINCA SUMINISTRA EN EL TALADRO:
1. SERVICIO TECNICO PARA LA SUPERVISION AMBIENTAL.
2. TRANSPORTE DE RIPIOS EN VOLQUETAS HERMETICAS ACONDIONADAS PARA TAL FIN, DESDE EL POZO
HASTA EL CENTRO DON JUAN.
3. TRANSPORTE DE LODOS Y AGUAS INDUSTRIALES EN EQUIPOS DE SUCCION AL VACIO (VACCUMS)
DESDE EL POZO HASTA EL CENTRO DON JUAN.
4. TRATAMIENTO DE LOS MATERIALES EMPLEANDO TECNCAS BIOTECNOLOGICAS, DESHIDRATACION
POR CENTRIFUGACION Y TRATAMIENTOS FISICO QUIMICOS.
5. TRATAMIENTO DE DESECHOS INDUSTRIALES.
Servicios

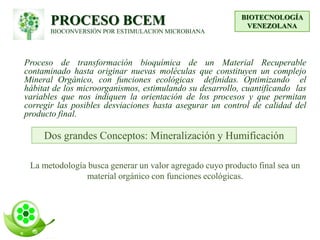

PROCESO BCEM
BIOCONVERSIÓN POR ESTIMULACION MICROBIANA
Proceso de transformación bioquímica de un Material Recuperable
contaminado hasta originar nuevas moléculas que constituyen un complejo
Mineral Orgánico, con funciones ecológicas definidas. Optimizando el
hábitat de los microorganismos, estimulando su desarrollo, cuantificando las
variables que nos indiquen la orientación de los procesos y que permitan
corregir las posibles desviaciones hasta asegurar un control de calidad del
producto final.
BIOTECNOLOGÍA
VENEZOLANA
Dos grandes Conceptos: Mineralización y Humificación
La metodología busca generar un valor agregado cuyo producto final sea un
material orgánico con funciones ecológicas.
Componentes Metodológicos
Nuestros Servicios
• Centro de Tratamiento de Desechos.
• Laboratorio Ambiental.
• Consultoría Ambiental.
• Tratamiento en el Sitio de Generación del
desecho.
• Transporte de Desechos.

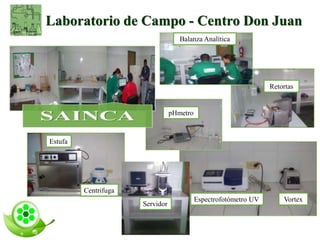

Laboratorio de Campo - Centro Don Juan
Estufa
Centrifuga
VortexEspectrofotómetro UV
Retortas
Balanza Analítica
Servidor
pHmetro
Planta para Deshidratación de Lodos
Banco de
electrificación
Encendido Eléctrico
Tanques
Almacenamiento
Centrifuga
Planta Tratamiento Aguas Industriales
Sistema de bombeo de entradas
múltiples
Sistema de Interconexión
Dispersión del agua a alta presión
hasta conseguir alto contenido de
oxigeno y gran cantidad de floculos
Planta Tratamiento Aguas Industriales
Panel de control eléctrico
Fosas impermeabilizadas
para disposición de aguas
tratadas
Trabajos Ejecutados
2. SERVICIO INTEGRAL DE CONTROL AMBIENTAL EN POZOS DISTRITO MORICHAL 2008-2009.
Diciembre 2008 – Diciembre 2011. Contrato 4600028420.
Volumen Procesado:
Lodos Base Agua………..…35.817 Bbls
Ripios Base Agua…………..76.451 m3
1. SERVICIO INTEGRAL DE CONTROL AMBIENTAL EN POZOS DISTRITO SAN TOME 2007-2008
Abril –Diciembre 2008. Contrato. 4600023729
Volumen Procesado:
Lodos Base Agua………..…..66.500 Bbls
Aguas Industriales…………..52.000 Bbls
Ripios Base Agua……………36.500 m3
3. TRATAMIENTO DE MATERIAL CONTAMINADO CON HIDROCARBUROS PROVENIENTES DE LA DIVISION
AYACUCHO. 2012-2013. Contrato 4600041317
Volumen a procesado:
Ripios Base Aceite……............32.682 m3
4. SERVICIO DE CONTROL INTEGRAL AMBIENTAL A POZOS DIVISION CARABOBO. 2012-2013.
JUNIO 2012 –MAYO 2013. Contrato 4600044327
Volumen procesado
Ripios Base Agua……………….. 17.792 m3
Lodos Base Agua……………….. 1.500 Bbls
Servicio a 15 taladros
Trabajos Ejecutados
6. SERVICIO DE CONTROL INTEGRAL AMBIENTAL A POZOS DIVISION CARABOBO. 2013-2014.
NOVIEMBRE 2013 –NOVIEMBRE-2014. Contrato 4600051736
En ejecución:
Volumen Procesado hasta la fecha:
Ripios Base Agua ……………………….. 152.005 m3
Lodos Base Agua ………………………... 281.223 Bbls
Servicio a 50 taladros.
5. SERVICIO DE CONTROL INTEGRAL AMBIENTAL A POZOS DIVISION CARABOBO. 2013-2013.
MAYO 2013 –NOVIEMBRE 2013. Contrato 4600049502
Volumen Procesado:
Ripios Base Agua …………………… 16.107 m3
Lodos Base Agua …………………… 5.420 Bbls
Servicio a 13 taladros
7. SERVICIO INTEGRAL DE CONTROL AMBIENTAL DE POZOS REGION FAJA DIVISIONES BOYACA,
AYACUCHO, CARABOBO Y JUNIN 2014- 2016. NOVIEMBRE 2014 –ACTUAL. Contrato 4600057699
En ejecución:
Volumen Procesado hasta la fecha:
Ripios Base Agua ……………………….. 180.932,00 m3
Lodos Base Agua ………………………... 17.767,00 Bbls
Servicio a 46 taladros ,11 con servicio técnico.

Servicios Contrato N°4600057699
PDV-14 Despues del aeropuerto
PDV-81 O-16, Mac Taguay
PDV-100 O-16, Mac Guanaguanay
PDV-101 El Aceital, M-18-2
PDV-111 O-16, Mac Taguay
PDV-151 O-16, Mac Sorocaima
PTX-5869 El Aceital, M-18-2
GW-182 J-20, Maturin
PDV-16 J-20, CEM-BG
PDV-40 J-20, L-20-1
PDV-72 J-20, L-20-3
PDV-98 J-20, M-20-2
PTX-5928 J-20, M-18-1
PTX-5932 J-20, N-18-2
PTX-5810 UBCP-25
DISTRITO MORICHAL
UbicaciónTaladros
PDV-89 Macolla 02
PDV-115 Macolla 03
PDV-147 Macolla 03
PDV-149 Macolla 03
PDV-153 Macolla 02
ELINCA-02 ELS-30
GW-68 B7-A
PDV-48 TY-08
PDV-86 B5-CENTRO
PDV-87 B7-A
BHDC-17 CSI-001-O
PDV-124 Macolla 02
PDV-125 Macolla 03
PDV-148 Macolla 03
PDV-154 Macolla 01
PDV-155 Macolla 01
UbicaciónTaladros
PETROCARABOBO
PETRODELTA
PETROINDEPENDENCIA
Servicios Contrato N°4600057699
PDV-17 Macolla 21
PDV-22 Macolla 13
PDV-23 Macolla 08
PDV-93 Macolla 14
PTX-5937 Macolla 14
RN-778 Macolla 14
RN-779 Macolla 02
BHDC-24 UBCP 07
H-200 UBCP 04
H-301 UBCP 08
PDV-92 UBCP 04
PDV-105 UBCP 04
PDV-107 UBCP 07
PDV-108 UBCP 08
TH-269 UBCP 09
PETROLERA SINOVENSA
UbicaciónTaladros
PETROMONAGAS
