INFORME Nº 004 – 2010 RO-AEMR
A : Ing. William Sánchez Quispe
Supervisor de Obras.
DE : Arq. Alipio Edgar Miranda Romero
Residente de Obra
ASUNTO : Informe de Ampliación de Plazo
REFERENCIA: Obra “Construcción de 03 aulas y cerco perimétrico de la
I.E. N° 20769 - Piños”.
FECHA : Yauyos 16 de Abril del 2010
Por Intermedio del presente documento es grato dirigirme a Usted,
para hacerle llegar el siguiente pedido de Ampliación de Plazo Respecto a la
Obra referencia.
1. DATOS GENERALES DE LA OBRA:
 Entidad : MUNICIPALIDAD PROVINCIAL DE YAUYOS
 Área Encargada : GERENCIA DE ESTUDIOS Y OBRAS
 Obra : “CONSTRUCCIÓN DE 03 AULAS Y CERCO
PERIMÉTRICO DE LA I.E. N° 20769 -
PIÑOS”
 Ubicación de la Obra : PIÑOS - MIRAFLORES
 Monto del Presupuesto : S/. 244,216.98
 Modalidad de Ejecución : Contrata
 Ejecutor : CONSORCIO MANTARO
 Residente de obra : Arq. Alipio Edgar Miranda Romero.
 Supervisor de Obras : Ing. William Sánchez Quispe
 Plazo de Ejecución de Obras : 90 días Calendarios
 Fecha de Inicio de Obras : 11/02/2010
 Fecha de Termino de Obras : 11/05/2010
1.1 DE LA OBRA.
La presente Ampliación de Obra corresponde a la obra
“CONSTRUCCIÓN DE 03 AULAS Y CERCO PERIMÉTRICO DE LA
I.E. N° 20769 - PIÑOS”.
1.2 UBICACION.
Distrito : Miraflores
Provincia : Yauyos
Departamento : Lima
1.3 RESIDENTE Y SUPERVISION DE OBRA.
La Residencia de Obra está a cargo del Arq° Alipio Edgar
Miranda Romero, y la Supervisión a cargo del Ing. William Sánchez
Quispe
1.4 FECHA DE RECEPCION DE ENTREGA DE TERRENO.
La fecha de Entrega de Terreno se realizó el 10 de febrero del
2010, de acuerdo al Acta de entrega de terreno.
1.5 FECHA DE INICIO REAL DE OBRA.
La fecha de inicio real de obra, ha sido el 11 de febrero del
2010, como se detalla en el cuaderno de Obra
1.6 FECHA DE VENCIMIENTO DE PLAZO.
La fecha de Vencimiento de la Obra es el 11 de mayo del 2010,
de acuerdo al Plazo de Ejecución especificado en la Propuesta es de
90 días Calendarios.
1.7 PLAZO DE EJECUCION DE OBRA.
El Plazo de Ejecución de acuerdo es de 90 días Calendarios de
acuerdo al contrato suscrito con la Municipalidad Provincial de
Yauyos.
BASE LEGAL: Reglamento de la Ley General de Adquisiciones y
Contrataciones Con el Estado
Artículo 258.- Causales
De conformidad con el Artículo 42 de la Ley, el contratista podrá solicitar
la ampliación de plazo pactado por las siguientes causales, siempre que
modifiquen el calendario de avance de obra vigente:
1) Atrasos y/o paralizaciones por causas no atribuibles al contratista;
2) Atrasos en el cumplimiento de sus prestaciones por causas atribuibles a
la Entidad;
3) Caso fortuito o fuerza mayor debidamente comprobada.
 Constitución Política del Perú.
 Normas de los Sistemas Administrativos para el Sector
Público Nacional.
 Ley N° 26162 del Sistema Nacional de Control.
 Ley N° 26850 Ley de Contratación y Adquisiciones del
Estado, aprobado por el D.S. N° 084-2004 PCM y su
Reglamento
 Reglamento Nacional de Construcciones.
2. ANTECEDENTES:
El Residente pone en conocimiento de la Supervisión mediante cuaderno
de Obra, la necesidad de realizar la reprogramación de calendario, viendo el
real avance de la obra.
3. JUSTIFICACION DEL PEDIDO:
a. Artículo 240.- Inicio del plazo de ejecución de obra
El inicio del plazo de ejecución de obra comienza a regir desde el día
siguiente de que se cumplan las siguientes condiciones:
1) Que se designe al inspector o al supervisor, según corresponda;
2) Que la Entidad haya hecho entrega del expediente técnico de obra
completo;
3) Que la Entidad haya hecho entrega del terreno o lugar donde se
ejecutará la obra; y,
4) Cuando en las Bases se hubiera establecido tal responsabilidad por
parte de la Entidad.
b. Pagos retrasados indebidamente, de valorizaciones.
c. Inclemencias del clima: Considerado como caso fortuito, ya que la
temporada y la ubicación geográfica hace que se suscitan días de lluvia
que impiden la normal realización de los trabajos.
Durante los meses de febrero, marzo y abril, se tuvo la presencia de
constantes precipitaciones pluviales, dándose con mayor intensidad en
este dos últimos meses, que según el cuaderno de obra los días
registrado son 16,17,18, 25, 26, 27, 28, 29, 30 de marzo y 2, 3, 4 de
abril, este factor climático ocasionó;
 Pésimo acceso por la trocha carrozable Llapay - Piños para el
abastecimiento de materiales (agregados, cemento, ladrillos, etc.)
 En la zona no se encuentra mano de obra califica y no calificada,
por lo que dificulta la ejecución de las partidas que se desarrollan
en forma masiva.
 Atraso en la ejecución de los partidas cronogramadas como son:
levantamiento de muros, tarrajeos, vaciado de falso piso, vereda
etc., debido a las precipitaciones pluviales.
 Atraso en la colocación de pasta mural y pintura, debido a que, el
tarrajeo toma su tiempo de secado.
 Colapso del puente “Huancachi”, este impidió el envío de
materiales desde Huancayo.
Según Articulo N° 258 Causales de ampliación de plazo del
Reglamento de la Ley de Contrataciones del Estado, se solicita a la
Supervisión la ampliación de 20 días calendarios, por las causales
Atrasos y/o paralizaciones por causas no atribuibles al contratista,
para cumplir con las metas trazadas según el Expediente Técnico
.
4. CONCLUSIONES:
Por lo expuesto se Solicita a la Supervisión, se considere una ampliación
de plazo de 20 días calendarios.
Es cuanto informo a Ud. Para los fines de ley correspondiente.
Atentamente

60030940 ampliacion-de-plazo

  • 1.
    INFORME Nº 004– 2010 RO-AEMR A : Ing. William Sánchez Quispe Supervisor de Obras. DE : Arq. Alipio Edgar Miranda Romero Residente de Obra ASUNTO : Informe de Ampliación de Plazo REFERENCIA: Obra “Construcción de 03 aulas y cerco perimétrico de la I.E. N° 20769 - Piños”. FECHA : Yauyos 16 de Abril del 2010 Por Intermedio del presente documento es grato dirigirme a Usted, para hacerle llegar el siguiente pedido de Ampliación de Plazo Respecto a la Obra referencia. 1. DATOS GENERALES DE LA OBRA:  Entidad : MUNICIPALIDAD PROVINCIAL DE YAUYOS  Área Encargada : GERENCIA DE ESTUDIOS Y OBRAS  Obra : “CONSTRUCCIÓN DE 03 AULAS Y CERCO PERIMÉTRICO DE LA I.E. N° 20769 - PIÑOS”  Ubicación de la Obra : PIÑOS - MIRAFLORES  Monto del Presupuesto : S/. 244,216.98  Modalidad de Ejecución : Contrata  Ejecutor : CONSORCIO MANTARO  Residente de obra : Arq. Alipio Edgar Miranda Romero.  Supervisor de Obras : Ing. William Sánchez Quispe  Plazo de Ejecución de Obras : 90 días Calendarios  Fecha de Inicio de Obras : 11/02/2010  Fecha de Termino de Obras : 11/05/2010
  • 2.

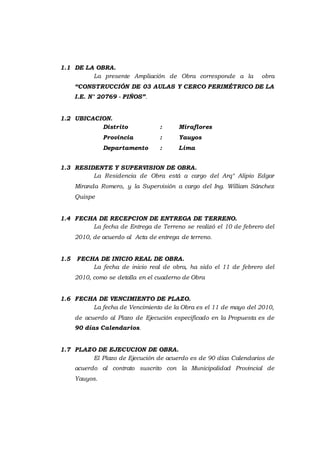

    1.1 DE LAOBRA. La presente Ampliación de Obra corresponde a la obra “CONSTRUCCIÓN DE 03 AULAS Y CERCO PERIMÉTRICO DE LA I.E. N° 20769 - PIÑOS”. 1.2 UBICACION. Distrito : Miraflores Provincia : Yauyos Departamento : Lima 1.3 RESIDENTE Y SUPERVISION DE OBRA. La Residencia de Obra está a cargo del Arq° Alipio Edgar Miranda Romero, y la Supervisión a cargo del Ing. William Sánchez Quispe 1.4 FECHA DE RECEPCION DE ENTREGA DE TERRENO. La fecha de Entrega de Terreno se realizó el 10 de febrero del 2010, de acuerdo al Acta de entrega de terreno. 1.5 FECHA DE INICIO REAL DE OBRA. La fecha de inicio real de obra, ha sido el 11 de febrero del 2010, como se detalla en el cuaderno de Obra 1.6 FECHA DE VENCIMIENTO DE PLAZO. La fecha de Vencimiento de la Obra es el 11 de mayo del 2010, de acuerdo al Plazo de Ejecución especificado en la Propuesta es de 90 días Calendarios. 1.7 PLAZO DE EJECUCION DE OBRA. El Plazo de Ejecución de acuerdo es de 90 días Calendarios de acuerdo al contrato suscrito con la Municipalidad Provincial de Yauyos.
  • 3.

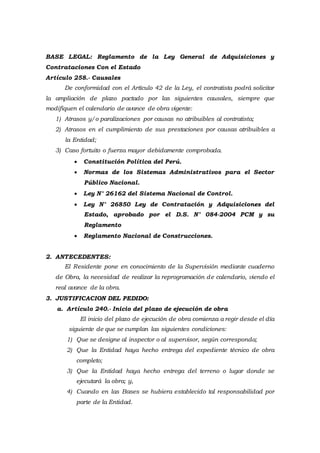

    BASE LEGAL: Reglamentode la Ley General de Adquisiciones y Contrataciones Con el Estado Artículo 258.- Causales De conformidad con el Artículo 42 de la Ley, el contratista podrá solicitar la ampliación de plazo pactado por las siguientes causales, siempre que modifiquen el calendario de avance de obra vigente: 1) Atrasos y/o paralizaciones por causas no atribuibles al contratista; 2) Atrasos en el cumplimiento de sus prestaciones por causas atribuibles a la Entidad; 3) Caso fortuito o fuerza mayor debidamente comprobada.  Constitución Política del Perú.  Normas de los Sistemas Administrativos para el Sector Público Nacional.  Ley N° 26162 del Sistema Nacional de Control.  Ley N° 26850 Ley de Contratación y Adquisiciones del Estado, aprobado por el D.S. N° 084-2004 PCM y su Reglamento  Reglamento Nacional de Construcciones. 2. ANTECEDENTES: El Residente pone en conocimiento de la Supervisión mediante cuaderno de Obra, la necesidad de realizar la reprogramación de calendario, viendo el real avance de la obra. 3. JUSTIFICACION DEL PEDIDO: a. Artículo 240.- Inicio del plazo de ejecución de obra El inicio del plazo de ejecución de obra comienza a regir desde el día siguiente de que se cumplan las siguientes condiciones: 1) Que se designe al inspector o al supervisor, según corresponda; 2) Que la Entidad haya hecho entrega del expediente técnico de obra completo; 3) Que la Entidad haya hecho entrega del terreno o lugar donde se ejecutará la obra; y, 4) Cuando en las Bases se hubiera establecido tal responsabilidad por parte de la Entidad.
  • 4.

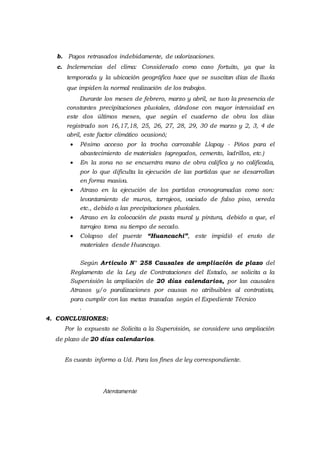

    b. Pagos retrasadosindebidamente, de valorizaciones. c. Inclemencias del clima: Considerado como caso fortuito, ya que la temporada y la ubicación geográfica hace que se suscitan días de lluvia que impiden la normal realización de los trabajos. Durante los meses de febrero, marzo y abril, se tuvo la presencia de constantes precipitaciones pluviales, dándose con mayor intensidad en este dos últimos meses, que según el cuaderno de obra los días registrado son 16,17,18, 25, 26, 27, 28, 29, 30 de marzo y 2, 3, 4 de abril, este factor climático ocasionó;  Pésimo acceso por la trocha carrozable Llapay - Piños para el abastecimiento de materiales (agregados, cemento, ladrillos, etc.)  En la zona no se encuentra mano de obra califica y no calificada, por lo que dificulta la ejecución de las partidas que se desarrollan en forma masiva.  Atraso en la ejecución de los partidas cronogramadas como son: levantamiento de muros, tarrajeos, vaciado de falso piso, vereda etc., debido a las precipitaciones pluviales.  Atraso en la colocación de pasta mural y pintura, debido a que, el tarrajeo toma su tiempo de secado.  Colapso del puente “Huancachi”, este impidió el envío de materiales desde Huancayo. Según Articulo N° 258 Causales de ampliación de plazo del Reglamento de la Ley de Contrataciones del Estado, se solicita a la Supervisión la ampliación de 20 días calendarios, por las causales Atrasos y/o paralizaciones por causas no atribuibles al contratista, para cumplir con las metas trazadas según el Expediente Técnico . 4. CONCLUSIONES: Por lo expuesto se Solicita a la Supervisión, se considere una ampliación de plazo de 20 días calendarios. Es cuanto informo a Ud. Para los fines de ley correspondiente. Atentamente
