Metodología: Marco
Lógico
• Es un instrumento de gestión de programas y
proyectos.
• Permite fortalecer la preparación y la
ejecución de programas y proyectos.
• Resume los principales resultados de la
preparación del programa o proyecto.
• Sirve de base para la programación de la
ejecución.
• Facilita el seguimiento y la evaluación de
resultados e impactos.
¿Qué es la
Matriz de Marco Lógico?
La Matriz de Marco Lógico
Fin
Propósito
Componentes
Actividades
Objetivos Indicadores
Medios de
verificación Supuestos
Propósito
Compo-
nentes
Activi-
dades
Fin
Objetivos
Lógica vertical del programa
Si el proyecto está bien diseñado se pueden examinar los
vínculos causales de abajo hacia arriba:
 Las Actividades son las necesarias y
suficientes para producir cada Componente.
 Cada Componente es necesario para
lograr el Propósito.
 No falta ningún Componente.
 Si se logra el Propósito, el proyecto,
contribuirá al logro del Fin.
 El Fin es una respuesta un problema
importante en el sector o región.
Si no se prepara bien un proyecto …..
Promotor Diseñador Especificaciones
Programación Construcción Lo que quería
el usuario
Objetivos
• Esta columna se conoce también como Resumen
Narrativo del Proyecto (Programa).
• Responde a las interrogantes:
• ¿A que objetivo estratégico contribuye
el programa? 
• ¿Qué se espera lograr con el programa? 
• ¿Qué bienes o servicios se requiere
producir? 
• ¿Cómo se producirán los Componentes? 
Fin
Propósito
Compo-
nentes
Activi-
dades
Indicadores
Fin
Propósito
Compo-
nentes
Activi-
dades
• Proporcionan la base para supervisar y
evaluar el proyecto.
• Definen metas que nos permiten conocer en
que medida se cumplen los objetivos
• Establecen una relación entre dos o más
variables.
• Pueden cubrir aspectos cualitativos o
cuantitativos.
• Entregan información cuantitativa.
• Deben ser acordados con los involucrados
Indicadores
Características de un buen indicador
•Objetivo
• Medible objetivamente
• Relevante
• Específico
• Práctico y económico
• Meta asociada a un plazo
SMART
Tipos de Indicadores
Según etapa del proceso productivo:
Insumos
Procesos
Productos
Resultados
(intermedios y finales)
• Eficacia:
• Miden el nivel de cumplimiento de los objetivos
• Ej. Variación porcentual en el número de usuarios que consultan
datos hidrológicos por año y por tipo de información solicitada.
• Ej. Porcentaje de la red vial que preserva su nivel de servicio de
diseño (o cercano)
• Eficiencia:
• Relacionan productos con costos o recursos
• Ej. Costo medio anual por dato hidrometeorológico
• Ej. Costo total por Km. de camino conservado
• Ej. Número de pacientes atendidos por médico
Tipo de indicadores
:Según el tipo de información que entregan se distinguen
indicadores de
• Calidad:
• Evalúan atributos respecto a normas, referencias externas o
satisfacción de los beneficiarios (usuarios)
• Ej. Confiabilidad de los pronósticos hidrometereológicos
• Ej. Porcentaje de pacientes atendidos que se declaran satisfechos con
la atención recibida
• Economía:
• Reflejan capacidad para generar y movilizar recursos financieros
• Ej. Porcentaje de ejecución del presupuesto asignado
• Ej. Porcentaje de recuperación de créditos
Tipo de indicadores
Según el tipo de información que entregan se distinguen
indicadores de:
Indicadores en la Matriz de Indicadores
Fin
Propósito
Componentes
Actividades
Objetivos Indicadores
Medios de
verificación Supuestos
Resultado
intermedio
Resultado
final
Insumos
Proceso
Productos
(bienes y servicios)
Indicadores
estratégicos
Indicadores
de gestión
Medios de Verificación
¿Cómo obtenemos la evidencia?
• Son las fuentes de información que se pueden utilizar
para verificar el logro de los objetivos (cálculo de los
indicadores).
• Pueden incluir:
• Estadísticas
• Material publicado
• Inspección visual
• Encuestas
• Informes de auditoría
• Registros contables
Fin
Propósito
Compo-
nentes
Activi-
dades
Medios de
verificación

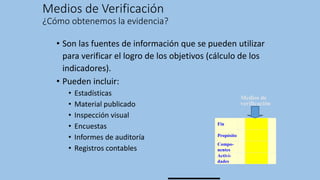

Medios de Verificación
¿Cómo obtenemos la evidencia?
• Son las fuentes de información que se pueden utilizar
para verificar el logro de los objetivos (cálculo de los
indicadores).
• Pueden incluir:
• Estadísticas
• Material publicado
• Inspección visual
• Encuestas
• Informes de auditoría
• Registros contables
Fin
Propósito
Compo-
nentes
Activi-
dades
Medios de
verificación
Indicadores en la Matriz de Indicadores
Fin
Propósito
Componentes
Actividades
Objetivos Indicadores
Medios de
verificación Supuestos
Resultado
intermedio
Resultado
final
Insumos
Proceso
Productos
(bienes y servicios)
Detalle para medios de verificación
• Fuentes de información: Test de 10 preguntas sobre las
materias tratadas en la capacitación.
• Método de recopilación: Selección de muestra aleatoria de 45
personas capacitadas, encuesta en persona.
• Responsable de la recopilación: Juanita Pérez
• Frecuencia de recopilación: Por una vez, a los tres meses de
concluido el último evento de capacitación.
• Método de análisis: Cada respuesta correcta da un punto,
aprobación con siete puntos. Se calculará porcentaje de
aprobación, media y desviación estandar.
• Modo de distribución: Correo electrónico
• Usuarios: Unidad de planificación y evaluación, gerente del
proyecto, entidades cooperantes, junta de vecinos.
Recomendaciones sobre Medios de Verificación
• Si falta información será necesario incluir actividades
para obtenerla.
• Si no se puede conseguir la información, habrá que
cambiar el indicador (usar “proxy”).
• Si hay más de una fuente de información, verificar la
consistencia de los datos.
• Medios de verificación deben ser acordados con los
involucrados.
Indicadores en la Matriz de Indicadores
Fin
Propósito
Componentes
Actividades
Objetivos Indicadores
Medios de
verificación
Supuestos
Resultado
intermedio
Resultado
final
Insumos
Proceso
Productos
(bienes y servicios)
Supuestos
• Cada supuesto corresponde a un riesgo
que enfrenta el proyecto y que está más
allá del control directo de la gerencia del
proyecto.
• Sólo se consideran los riesgos que tengan
una probabilidad razonable de ocurrencia.
• El supuesto se expresa como una
condición que tiene que darse para que se
cumpla la relación de causalidad en la
jerarquía de objetivos.
Fin
Propósito
Compo-
nentes
Activi-
dades
Supuestos
¿Cómo podemos incorporar los riesgos?
Posibles fuentes de riesgos externos
• Cambios institucionales
• Crisis económica
• Inestabilidad política
• Inestabilidad social
• Problemas presupuestales
• Eventos de la naturaleza
• Proveedores desconocidos
• Conflictos internacionales
• Nuevos métodos, equipos o tecnologías

Más contenido relacionado

Similar a Marco Logico.pptx

Metodología clase marco lógico
Metodología clase marco lógicoMetodología clase marco lógico
Metodología clase marco lógicoUniversidad Libre

Taller construcción de indicadores de impacto para el proyecto MIUsta.pptx
Taller construcción de indicadores de impacto para el proyecto MIUsta.pptxTaller construcción de indicadores de impacto para el proyecto MIUsta.pptx
Taller construcción de indicadores de impacto para el proyecto MIUsta.pptxedgarpin

Qué son los indicadores
Qué son los indicadoresQué son los indicadores
Qué son los indicadoresIván Godoy

informe auditoria administrativas
informe auditoria administrativasinforme auditoria administrativas
informe auditoria administrativasAzalea Moraga

Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdf
Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdfCurso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdf
Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdfJuliaYanetChuquilinV1

Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...
Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...
Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...Carlos Figueroa

Presentacion_cepal_marco_logico.pdf
Presentacion_cepal_marco_logico.pdfPresentacion_cepal_marco_logico.pdf
Presentacion_cepal_marco_logico.pdfJuanLuza4

Aplicativo para la gesti
Aplicativo para la gestiAplicativo para la gesti
Aplicativo para la gestiCarlos Figueroa

Curam minoridad infractora v1
Curam minoridad infractora v1Curam minoridad infractora v1
Curam minoridad infractora v1Quanam

Evaluación de contexto
Evaluación de contextoEvaluación de contexto
Evaluación de contextoJulio Castro

COMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCOMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCamps1

COMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCOMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCamps1

rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptx
rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptxrebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptx
rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptxGlinysGutierrez1

Evaluación, calidad y gestión de calidad total en documentación
Evaluación, calidad y gestión de calidad total en documentaciónEvaluación, calidad y gestión de calidad total en documentación
Evaluación, calidad y gestión de calidad total en documentaciónLourdes Castillo


Similar a Marco Logico.pptx (20)

Metodología clase marco lógico
Metodología clase marco lógicoMetodología clase marco lógico
Metodología clase marco lógico

Marco lógico
Marco lógicoMarco lógico
Marco lógico

Clase 10 Indicadores de Desempeño
Clase 10 Indicadores de DesempeñoClase 10 Indicadores de Desempeño
Clase 10 Indicadores de Desempeño

8- Indicadores (8).pptx
8- Indicadores  (8).pptx8- Indicadores  (8).pptx
8- Indicadores (8).pptx

Taller construcción de indicadores de impacto para el proyecto MIUsta.pptx
Taller construcción de indicadores de impacto para el proyecto MIUsta.pptxTaller construcción de indicadores de impacto para el proyecto MIUsta.pptx
Taller construcción de indicadores de impacto para el proyecto MIUsta.pptx

Qué son los indicadores
Qué son los indicadoresQué son los indicadores
Qué son los indicadores

informe auditoria administrativas
informe auditoria administrativasinforme auditoria administrativas
informe auditoria administrativas

Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdf
Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdfCurso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdf
Curso_Gestión_de_Riesgos_en_ISO_17025-2017_Rev03.pdf

Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...
Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...
Si ejecutas proyectos sociales y de desarrollo, aquí tienes una herramienta ú...

Presentacion_cepal_marco_logico.pdf
Presentacion_cepal_marco_logico.pdfPresentacion_cepal_marco_logico.pdf
Presentacion_cepal_marco_logico.pdf

Aplicativo para la gesti
Aplicativo para la gestiAplicativo para la gesti
Aplicativo para la gesti

Curam minoridad infractora v1
Curam minoridad infractora v1Curam minoridad infractora v1
Curam minoridad infractora v1

Generación de Indicadores
Generación de IndicadoresGeneración de Indicadores
Generación de Indicadores

Evaluación de contexto
Evaluación de contextoEvaluación de contexto
Evaluación de contexto

COMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCOMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptx

COMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptxCOMO REALIZAR INFORME FINAL.pptx
COMO REALIZAR INFORME FINAL.pptx

rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptx
rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptxrebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptx
rebuilt.Diapositivas Semana 5_Auditor Interno Integral.pptx

Clase 2 -TFI.pptx
Clase 2 -TFI.pptxClase 2 -TFI.pptx
Clase 2 -TFI.pptx

Gestión por Resultados
Gestión por ResultadosGestión por Resultados
Gestión por Resultados

Evaluación, calidad y gestión de calidad total en documentación
Evaluación, calidad y gestión de calidad total en documentaciónEvaluación, calidad y gestión de calidad total en documentación
Evaluación, calidad y gestión de calidad total en documentación


Último

Sistema de Gestión de Freelancers (Base de Datos)
Sistema de Gestión de Freelancers (Base de Datos)Sistema de Gestión de Freelancers (Base de Datos)
Sistema de Gestión de Freelancers (Base de Datos)dianamateo1513

CFRD simplified sequence for Mazar Hydroelectric Project
CFRD simplified sequence for Mazar Hydroelectric ProjectCFRD simplified sequence for Mazar Hydroelectric Project
CFRD simplified sequence for Mazar Hydroelectric ProjectCarlos Delgado

Trabajo en altura de acuerdo a la normativa peruana
Trabajo en altura de acuerdo a la normativa peruanaTrabajo en altura de acuerdo a la normativa peruana
Trabajo en altura de acuerdo a la normativa peruana5extraviado

Simbología de Soldadura, interpretacion y aplicacion en dibujo tecnico indus...
Simbología de Soldadura,  interpretacion y aplicacion en dibujo tecnico indus...Simbología de Soldadura,  interpretacion y aplicacion en dibujo tecnico indus...
Simbología de Soldadura, interpretacion y aplicacion en dibujo tecnico indus...esandoval7

Revista estudiantil, trabajo final Materia ingeniería de Proyectos
Revista estudiantil, trabajo final Materia ingeniería de ProyectosRevista estudiantil, trabajo final Materia ingeniería de Proyectos
Revista estudiantil, trabajo final Materia ingeniería de ProyectosJeanCarlosLorenzo1

594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...
594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...
594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...humberto espejo

MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...
MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...
MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...Arquitecto Alejandro Gomez cornejo muñoz

produccion de cerdos. 2024 abril 20..pptx
produccion de cerdos. 2024 abril 20..pptxproduccion de cerdos. 2024 abril 20..pptx
produccion de cerdos. 2024 abril 20..pptxEtse9

Fe_C_Tratamientos termicos_uap _3_.ppt
Fe_C_Tratamientos termicos_uap   _3_.pptFe_C_Tratamientos termicos_uap   _3_.ppt
Fe_C_Tratamientos termicos_uap _3_.pptVitobailon

S454444444444444444_CONTROL_SET_A_GEOMN1204.pdf
S454444444444444444_CONTROL_SET_A_GEOMN1204.pdfS454444444444444444_CONTROL_SET_A_GEOMN1204.pdf
S454444444444444444_CONTROL_SET_A_GEOMN1204.pdffredyflores58

Fijaciones de balcones prefabricados de hormigón - RECENSE
Fijaciones de balcones prefabricados de hormigón - RECENSEFijaciones de balcones prefabricados de hormigón - RECENSE
Fijaciones de balcones prefabricados de hormigón - RECENSEANDECE

Fisiología del azufre en plantas S.S.pdf
Fisiología del azufre en plantas S.S.pdfFisiología del azufre en plantas S.S.pdf
Fisiología del azufre en plantas S.S.pdfJessLeonelVargasJimn

Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023ANDECE

Sistema de gestión de turnos para negocios
Sistema de gestión de turnos para negociosSistema de gestión de turnos para negocios
Sistema de gestión de turnos para negociosfranchescamassielmor

QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBR
QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBRQUIMICA ORGANICA I ENOLES Y ENAMINAS LIBR
QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBRyanimarca23

Clase 1 Análisis Estructura. Para Arquitectura pptx
Clase 1 Análisis Estructura. Para Arquitectura pptxClase 1 Análisis Estructura. Para Arquitectura pptx
Clase 1 Análisis Estructura. Para Arquitectura pptxPaolaVillalba13

VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)
VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)
VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)ssuser6958b11

Sistema de Base de Datos (Rubén Alberto)
Sistema de Base de Datos (Rubén Alberto)Sistema de Base de Datos (Rubén Alberto)
Sistema de Base de Datos (Rubén Alberto)mendezruben1901

Espontaneidad de las reacciones y procesos espontáneos
Espontaneidad de las reacciones y procesos espontáneosEspontaneidad de las reacciones y procesos espontáneos
Espontaneidad de las reacciones y procesos espontáneosOscarGonzalez231938


Último (20)

Sistema de Gestión de Freelancers (Base de Datos)
Sistema de Gestión de Freelancers (Base de Datos)Sistema de Gestión de Freelancers (Base de Datos)
Sistema de Gestión de Freelancers (Base de Datos)

CFRD simplified sequence for Mazar Hydroelectric Project
CFRD simplified sequence for Mazar Hydroelectric ProjectCFRD simplified sequence for Mazar Hydroelectric Project
CFRD simplified sequence for Mazar Hydroelectric Project

Trabajo en altura de acuerdo a la normativa peruana
Trabajo en altura de acuerdo a la normativa peruanaTrabajo en altura de acuerdo a la normativa peruana
Trabajo en altura de acuerdo a la normativa peruana

Simbología de Soldadura, interpretacion y aplicacion en dibujo tecnico indus...
Simbología de Soldadura,  interpretacion y aplicacion en dibujo tecnico indus...Simbología de Soldadura,  interpretacion y aplicacion en dibujo tecnico indus...
Simbología de Soldadura, interpretacion y aplicacion en dibujo tecnico indus...

Revista estudiantil, trabajo final Materia ingeniería de Proyectos
Revista estudiantil, trabajo final Materia ingeniería de ProyectosRevista estudiantil, trabajo final Materia ingeniería de Proyectos
Revista estudiantil, trabajo final Materia ingeniería de Proyectos

594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...
594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...
594305198-OPCIONES-TARIFARIAS-Y-CONDICIONES-DE-APLICACION-DE-TARIFAS-A-USUARI...

MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...
MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...
MEC. FLUIDOS - Análisis Diferencial del Movimiento de un Fluido -GRUPO5 sergi...

produccion de cerdos. 2024 abril 20..pptx
produccion de cerdos. 2024 abril 20..pptxproduccion de cerdos. 2024 abril 20..pptx
produccion de cerdos. 2024 abril 20..pptx

Fe_C_Tratamientos termicos_uap _3_.ppt
Fe_C_Tratamientos termicos_uap   _3_.pptFe_C_Tratamientos termicos_uap   _3_.ppt
Fe_C_Tratamientos termicos_uap _3_.ppt

S454444444444444444_CONTROL_SET_A_GEOMN1204.pdf
S454444444444444444_CONTROL_SET_A_GEOMN1204.pdfS454444444444444444_CONTROL_SET_A_GEOMN1204.pdf
S454444444444444444_CONTROL_SET_A_GEOMN1204.pdf

Fijaciones de balcones prefabricados de hormigón - RECENSE
Fijaciones de balcones prefabricados de hormigón - RECENSEFijaciones de balcones prefabricados de hormigón - RECENSE
Fijaciones de balcones prefabricados de hormigón - RECENSE

Fisiología del azufre en plantas S.S.pdf
Fisiología del azufre en plantas S.S.pdfFisiología del azufre en plantas S.S.pdf
Fisiología del azufre en plantas S.S.pdf

Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023

Sistema de gestión de turnos para negocios
Sistema de gestión de turnos para negociosSistema de gestión de turnos para negocios
Sistema de gestión de turnos para negocios

QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBR
QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBRQUIMICA ORGANICA I ENOLES Y ENAMINAS LIBR
QUIMICA ORGANICA I ENOLES Y ENAMINAS LIBR

Clase 1 Análisis Estructura. Para Arquitectura pptx
Clase 1 Análisis Estructura. Para Arquitectura pptxClase 1 Análisis Estructura. Para Arquitectura pptx
Clase 1 Análisis Estructura. Para Arquitectura pptx

MATPEL COMPLETO DESDE NIVEL I AL III.pdf
MATPEL COMPLETO DESDE NIVEL I AL III.pdfMATPEL COMPLETO DESDE NIVEL I AL III.pdf
MATPEL COMPLETO DESDE NIVEL I AL III.pdf

VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)
VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)
VIRUS FITOPATÓGENOS (GENERALIDADES EN PLANTAS)

Sistema de Base de Datos (Rubén Alberto)
Sistema de Base de Datos (Rubén Alberto)Sistema de Base de Datos (Rubén Alberto)
Sistema de Base de Datos (Rubén Alberto)

Espontaneidad de las reacciones y procesos espontáneos
Espontaneidad de las reacciones y procesos espontáneosEspontaneidad de las reacciones y procesos espontáneos
Espontaneidad de las reacciones y procesos espontáneos


Marco Logico.pptx

  • 2.
  • 3.
  • 4.
  • 5.
  • 6. • Es un instrumento de gestión de programas y proyectos. • Permite fortalecer la preparación y la ejecución de programas y proyectos. • Resume los principales resultados de la preparación del programa o proyecto. • Sirve de base para la programación de la ejecución. • Facilita el seguimiento y la evaluación de resultados e impactos. ¿Qué es la Matriz de Marco Lógico?
  • 7. La Matriz de Marco Lógico Fin Propósito Componentes Actividades Objetivos Indicadores Medios de verificación Supuestos
  • 8. Propósito Compo- nentes Activi- dades Fin Objetivos Lógica vertical del programa Si el proyecto está bien diseñado se pueden examinar los vínculos causales de abajo hacia arriba:  Las Actividades son las necesarias y suficientes para producir cada Componente.  Cada Componente es necesario para lograr el Propósito.  No falta ningún Componente.  Si se logra el Propósito, el proyecto, contribuirá al logro del Fin.  El Fin es una respuesta un problema importante en el sector o región.
  • 9.
  • 10. Si no se prepara bien un proyecto ….. Promotor Diseñador Especificaciones Programación Construcción Lo que quería el usuario
  • 11.
  • 12.
  • 13. Objetivos • Esta columna se conoce también como Resumen Narrativo del Proyecto (Programa). • Responde a las interrogantes: • ¿A que objetivo estratégico contribuye el programa?  • ¿Qué se espera lograr con el programa?  • ¿Qué bienes o servicios se requiere producir?  • ¿Cómo se producirán los Componentes?  Fin Propósito Compo- nentes Activi- dades
  • 14. Indicadores Fin Propósito Compo- nentes Activi- dades • Proporcionan la base para supervisar y evaluar el proyecto. • Definen metas que nos permiten conocer en que medida se cumplen los objetivos • Establecen una relación entre dos o más variables. • Pueden cubrir aspectos cualitativos o cuantitativos. • Entregan información cuantitativa. • Deben ser acordados con los involucrados Indicadores
  • 15.
  • 16. Características de un buen indicador •Objetivo • Medible objetivamente • Relevante • Específico • Práctico y económico • Meta asociada a un plazo SMART
  • 17. Tipos de Indicadores Según etapa del proceso productivo: Insumos Procesos Productos Resultados (intermedios y finales)
  • 18. • Eficacia: • Miden el nivel de cumplimiento de los objetivos • Ej. Variación porcentual en el número de usuarios que consultan datos hidrológicos por año y por tipo de información solicitada. • Ej. Porcentaje de la red vial que preserva su nivel de servicio de diseño (o cercano) • Eficiencia: • Relacionan productos con costos o recursos • Ej. Costo medio anual por dato hidrometeorológico • Ej. Costo total por Km. de camino conservado • Ej. Número de pacientes atendidos por médico Tipo de indicadores :Según el tipo de información que entregan se distinguen indicadores de
  • 19. • Calidad: • Evalúan atributos respecto a normas, referencias externas o satisfacción de los beneficiarios (usuarios) • Ej. Confiabilidad de los pronósticos hidrometereológicos • Ej. Porcentaje de pacientes atendidos que se declaran satisfechos con la atención recibida • Economía: • Reflejan capacidad para generar y movilizar recursos financieros • Ej. Porcentaje de ejecución del presupuesto asignado • Ej. Porcentaje de recuperación de créditos Tipo de indicadores Según el tipo de información que entregan se distinguen indicadores de:
  • 20. Indicadores en la Matriz de Indicadores Fin Propósito Componentes Actividades Objetivos Indicadores Medios de verificación Supuestos Resultado intermedio Resultado final Insumos Proceso Productos (bienes y servicios) Indicadores estratégicos Indicadores de gestión
  • 21.
  • 22.
  • 23. Medios de Verificación ¿Cómo obtenemos la evidencia? • Son las fuentes de información que se pueden utilizar para verificar el logro de los objetivos (cálculo de los indicadores). • Pueden incluir: • Estadísticas • Material publicado • Inspección visual • Encuestas • Informes de auditoría • Registros contables Fin Propósito Compo- nentes Activi- dades Medios de verificación
  • 24. Medios de Verificación ¿Cómo obtenemos la evidencia? • Son las fuentes de información que se pueden utilizar para verificar el logro de los objetivos (cálculo de los indicadores). • Pueden incluir: • Estadísticas • Material publicado • Inspección visual • Encuestas • Informes de auditoría • Registros contables Fin Propósito Compo- nentes Activi- dades Medios de verificación
  • 25. Indicadores en la Matriz de Indicadores Fin Propósito Componentes Actividades Objetivos Indicadores Medios de verificación Supuestos Resultado intermedio Resultado final Insumos Proceso Productos (bienes y servicios)
  • 26. Detalle para medios de verificación • Fuentes de información: Test de 10 preguntas sobre las materias tratadas en la capacitación. • Método de recopilación: Selección de muestra aleatoria de 45 personas capacitadas, encuesta en persona. • Responsable de la recopilación: Juanita Pérez • Frecuencia de recopilación: Por una vez, a los tres meses de concluido el último evento de capacitación. • Método de análisis: Cada respuesta correcta da un punto, aprobación con siete puntos. Se calculará porcentaje de aprobación, media y desviación estandar. • Modo de distribución: Correo electrónico • Usuarios: Unidad de planificación y evaluación, gerente del proyecto, entidades cooperantes, junta de vecinos.
  • 27. Recomendaciones sobre Medios de Verificación • Si falta información será necesario incluir actividades para obtenerla. • Si no se puede conseguir la información, habrá que cambiar el indicador (usar “proxy”). • Si hay más de una fuente de información, verificar la consistencia de los datos. • Medios de verificación deben ser acordados con los involucrados.
  • 28.
  • 29.
  • 30. Indicadores en la Matriz de Indicadores Fin Propósito Componentes Actividades Objetivos Indicadores Medios de verificación Supuestos Resultado intermedio Resultado final Insumos Proceso Productos (bienes y servicios)
  • 31. Supuestos • Cada supuesto corresponde a un riesgo que enfrenta el proyecto y que está más allá del control directo de la gerencia del proyecto. • Sólo se consideran los riesgos que tengan una probabilidad razonable de ocurrencia. • El supuesto se expresa como una condición que tiene que darse para que se cumpla la relación de causalidad en la jerarquía de objetivos. Fin Propósito Compo- nentes Activi- dades Supuestos ¿Cómo podemos incorporar los riesgos?
  • 32. Posibles fuentes de riesgos externos • Cambios institucionales • Crisis económica • Inestabilidad política • Inestabilidad social • Problemas presupuestales • Eventos de la naturaleza • Proveedores desconocidos • Conflictos internacionales • Nuevos métodos, equipos o tecnologías
