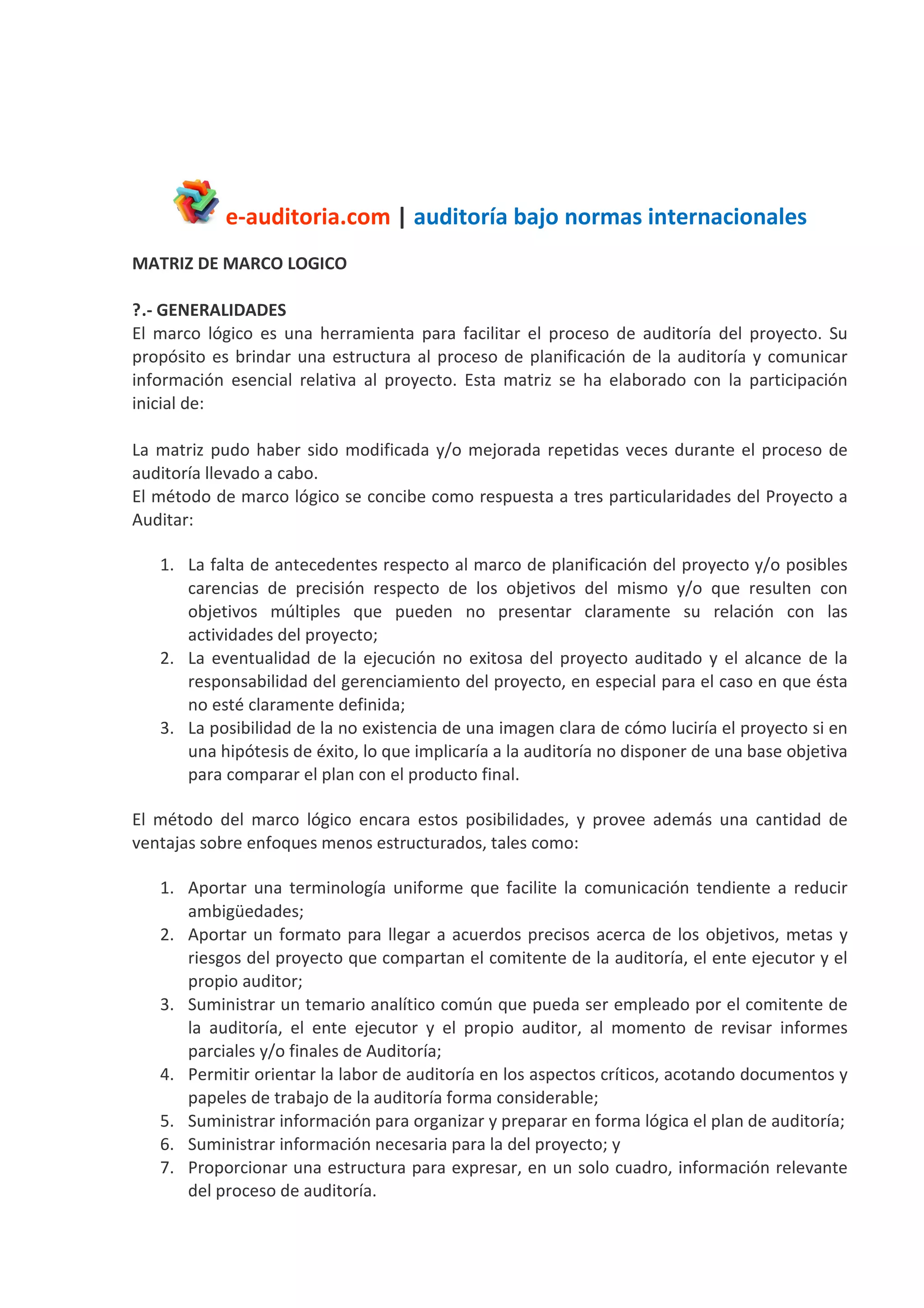

e-auditoria.com | auditoría bajo normas internacionales

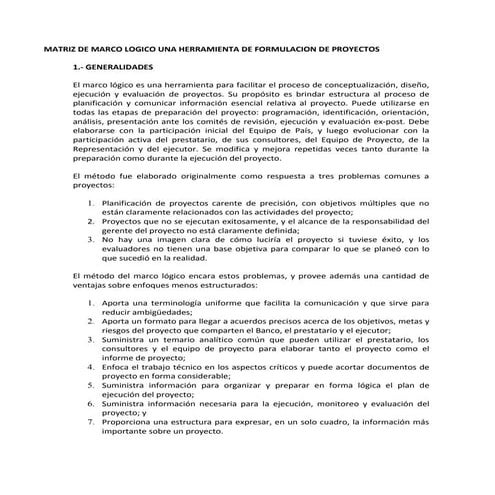

MATRIZ DE MARCO LOGICO
1.- GENERALIDADES
El marco lógico es una herramienta para facilitar el proceso de auditoría del proyecto. Su
propósito es brindar una estructura al proceso de planificación de la auditoría y comunicar
información esencial relativa al proyecto. Esta matriz se ha elaborado con la participación
inicial de:
La matriz pudo haber sido modificada y/o mejorada repetidas veces durante el proceso de
auditoría llevado a cabo.
El método de marco lógico se concibe como respuesta a tres particularidades del Proyecto a
Auditar:
1. La falta de antecedentes respecto al marco de planificación del proyecto y/o posibles
carencias de precisión respecto de los objetivos del mismo y/o que resulten con
objetivos múltiples que pueden no presentar claramente su relación con las
actividades del proyecto;
2. La eventualidad de la ejecución no exitosa del proyecto auditado y el alcance de la
responsabilidad del gerenciamiento del proyecto, en especial para el caso en que ésta
no esté claramente definida;
3. La posibilidad de la no existencia de una imagen clara de cómo luciría el proyecto si en
una hipótesis de éxito, lo que implicaría a la auditoría no disponer de una base objetiva
para comparar el plan con el producto final.
El método del marco lógico encara estos posibilidades, y provee además una cantidad de
ventajas sobre enfoques menos estructurados, tales como:
1. Aportar una terminología uniforme que facilite la comunicación tendiente a reducir
ambigüedades;
2. Aportar un formato para llegar a acuerdos precisos acerca de los objetivos, metas y
riesgos del proyecto que compartan el comitente de la auditoría, el ente ejecutor y el
propio auditor;
3. Suministrar un temario analítico común que pueda ser empleado por el comitente de
la auditoría, el ente ejecutor y el propio auditor, al momento de revisar informes
parciales y/o finales de Auditoría;
4. Permitir orientar la labor de auditoría en los aspectos críticos, acotando documentos y
papeles de trabajo de la auditoría forma considerable;
5. Suministrar información para organizar y preparar en forma lógica el plan de auditoría;
6. Suministrar información necesaria para la del proyecto; y
7. Proporcionar una estructura para expresar, en un solo cuadro, información relevante
del proceso de auditoría.
2.- ESTRUCTURA
El marco lógico se presenta como una matriz de cuatro por cuatro. Las columnas suministran
la siguiente información:
1.
1. Un resumen narrativo de los objetivos y las actividades inherentes al proceso
de auditoría.
2. Indicadores (Resultados específicos a alcanzar en el marco de la auditoría).
3. Medios de Verificación.
4. Supuestos (factores externos que afectan el alcance de la labor de auditoría).
Las filas de la matriz presentan información acerca de los objetivos, indicadores, medios de
verificación y supuestos en cuatro momentos diferentes del proceso de auditoría:
1.
1. Fin al cual el proyecto contribuye de manera significativa luego de que el
proyecto ha estado en funcionamiento.
2. Propósito logrado cuando el proyecto ha sido ejecutado.
3. Componentes/Resultados completados en el transcurso de la ejecución del
proyecto.
4. Actividades requeridas para producir los Componentes/Resultados.
3.- JERARQUIA DE OBJETIVOS
Fin: Se define como un objetivo de nivel superior al que se quiere contribuir con el proyecto.
Ejemplo: Incrementar la utilidad de la empresa.
Propósito: Es el objetivo concreto del proyecto. Ej: Incrementar las ventas de la empresa. Ej:
Disminuir los costos administrativos de la empresa. Como se puede visualizar, podemos tener
dos proyectos al interior de la empresa: una campaña de ventas y un programa de reducción
de gastos. Ambos contribuyen al mismo fin, incrementar la utilidad de la empresa.
Componentes: Se definen como los estudios, planes, campañas, macro actividades que deben
alcanzarse para que una vez terminadas todas ellas se consiga el propósito. Ej: Estudios de
mercado terminados.
Actividades: Son todas aquellas actividades en detalle que son parte de cada componente y
en su conjunto permiten la consecución de cada componente. Ej: Invitar a empresas a
presentar proformas para los estudios. Ej: Evaluar las propuestas. Ej: Adjudicar a la empresa
seleccionada, etc. Como se aprecia, estas actividades permiten alcanzar el componente de
Estudios de mercado.

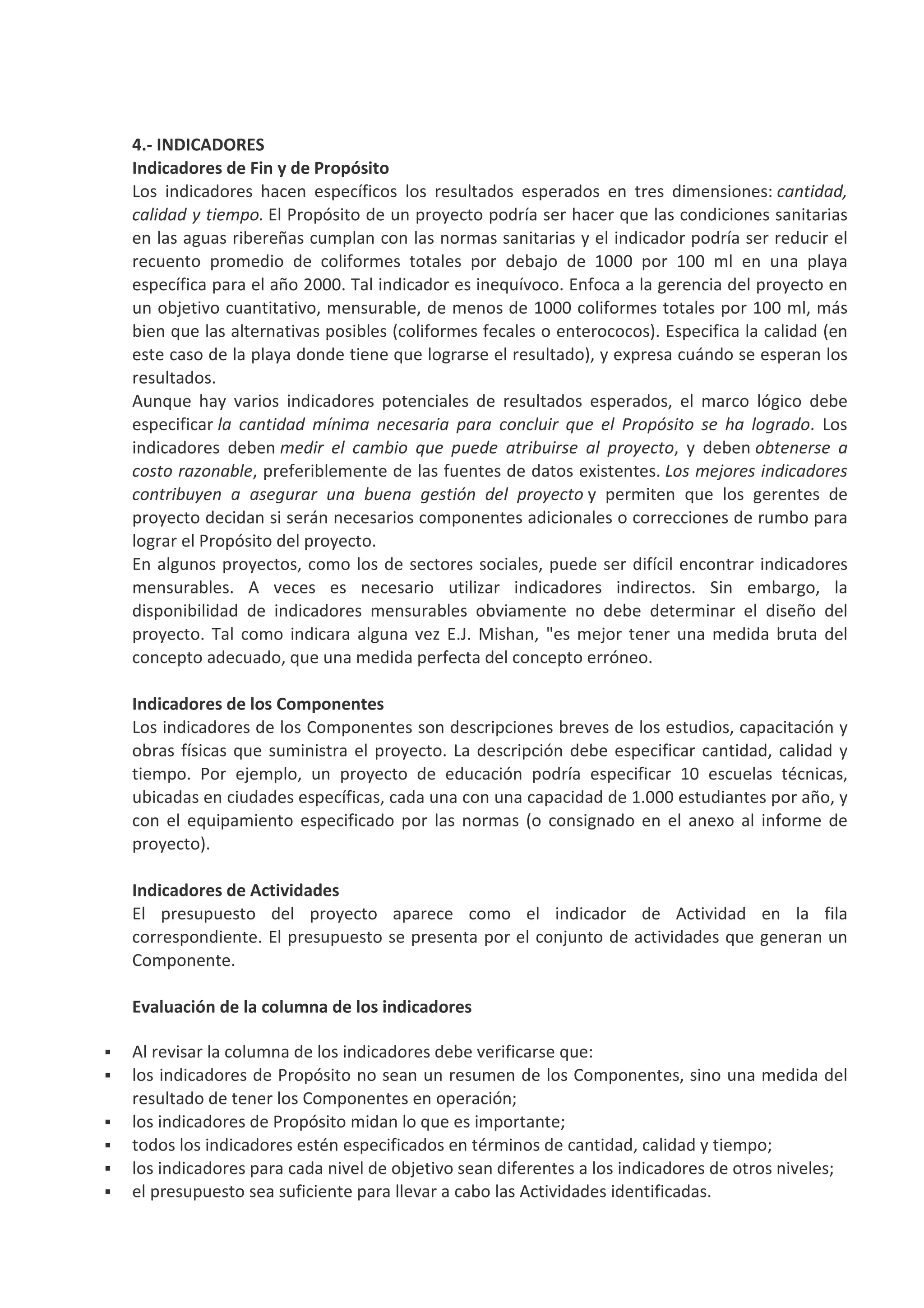

4.- INDICADORES
Indicadores de Fin y de Propósito
Los indicadores hacen específicos los resultados esperados en tres dimensiones: cantidad,
calidad y tiempo. El Propósito de un proyecto podría ser hacer que las condiciones sanitarias
en las aguas ribereñas cumplan con las normas sanitarias y el indicador podría ser reducir el
recuento promedio de coliformes totales por debajo de 1000 por 100 ml en una playa
específica para el año 2000. Tal indicador es inequívoco. Enfoca a la gerencia del proyecto en
un objetivo cuantitativo, mensurable, de menos de 1000 coliformes totales por 100 ml, más
bien que las alternativas posibles (coliformes fecales o enterococos). Especifica la calidad (en
este caso de la playa donde tiene que lograrse el resultado), y expresa cuándo se esperan los
resultados.
Aunque hay varios indicadores potenciales de resultados esperados, el marco lógico debe
especificar la cantidad mínima necesaria para concluir que el Propósito se ha logrado. Los
indicadores deben medir el cambio que puede atribuirse al proyecto, y deben obtenerse a
costo razonable, preferiblemente de las fuentes de datos existentes. Los mejores indicadores
contribuyen a asegurar una buena gestión del proyecto y permiten que los gerentes de
proyecto decidan si serán necesarios componentes adicionales o correcciones de rumbo para
lograr el Propósito del proyecto.
En algunos proyectos, como los de sectores sociales, puede ser difícil encontrar indicadores
mensurables. A veces es necesario utilizar indicadores indirectos. Sin embargo, la
disponibilidad de indicadores mensurables obviamente no debe determinar el diseño del
proyecto. Tal como indicara alguna vez E.J. Mishan, "es mejor tener una medida bruta del
concepto adecuado, que una medida perfecta del concepto erróneo.
Indicadores de los Componentes
Los indicadores de los Componentes son descripciones breves de los estudios, capacitación y
obras físicas que suministra el proyecto. La descripción debe especificar cantidad, calidad y
tiempo. Por ejemplo, un proyecto de educación podría especificar 10 escuelas técnicas,
ubicadas en ciudades específicas, cada una con una capacidad de 1.000 estudiantes por año, y
con el equipamiento especificado por las normas (o consignado en el anexo al informe de
proyecto).
Indicadores de Actividades
El presupuesto del proyecto aparece como el indicador de Actividad en la fila
correspondiente. El presupuesto se presenta por el conjunto de actividades que generan un
Componente.
Evaluación de la columna de los indicadores
Al revisar la columna de los indicadores debe verificarse que:
los indicadores de Propósito no sean un resumen de los Componentes, sino una medida del
resultado de tener los Componentes en operación;
los indicadores de Propósito midan lo que es importante;
todos los indicadores estén especificados en términos de cantidad, calidad y tiempo;
los indicadores para cada nivel de objetivo sean diferentes a los indicadores de otros niveles;
el presupuesto sea suficiente para llevar a cabo las Actividades identificadas.
5.- MEDIOS DE VERIFICACIÓN
El marco lógico indica dónde el ejecutor o el evaluador pueden obtener información acerca de
los indicadores. Ello obliga a los planificadores del proyecto a identificar fuentes existentes de
información o a hacer previsiones para recoger información, quizás como una actividad del
proyecto. No toda la información tiene que ser estadística. La producción de Componentes
puede verificarse mediante una inspección visual del especialista. La ejecución del
presupuesto puede verificarse con los recibos presentados para reembolso o como
justificación para volver a integrar el fondo rotatorio.
6.- SUPUESTOS
Cada proyecto comprende riesgos: ambientales, financieros, institucionales, sociales,
políticos, climatológicos u otros factores que pueden hacer que el mismo fracase. El marco
lógico requiere que el equipo de diseño de proyecto identifique los riesgos en cada etapa:
Actividad, Componente, Propósito y Fin. El riesgo se expresa como un supuesto que tiene que
ser cumplido para avanzar al nivel siguiente en la jerarquía de objetivos. El razonamiento es el
siguiente: si llevamos a cabo las Actividades indicadas y ciertos supuestos se cumplen,
entonces produciremos los componentes indicados. Si producimos los Componentes
indicados y otros supuestos se cumplen, entonces lograremos el Propósito del proyecto. Si
logramos el Propósito del proyecto, y todavía se siguen demostrando los supuestos
ulteriores, entonces contribuiremos al logro del Fin. Los supuestos representan un juicio de
probabilidad de éxito del proyecto que comparten el equipo de diseño del proyecto, el
prestatario, la Representación, la administración del Banco, y el ejecutor, que debe participar
en el proceso de diseño del proyecto.
Los supuestos (o riesgo) del proyecto tienen una característica importante: los riesgos se
definen como que están más allá del control directo de la gerencia del proyecto. El equipo de
diseño de proyecto se interroga qué podría ir mal a cada nivel. Al nivel de Actividad, por
ejemplo, los fondos de contraparte podrían no llegar en el momento debido, o podría haber
un cambio en las prioridades del gobierno, o una huelga, o una devaluación de envergadura,
etc. El objetivo no es el de consignar cada eventualidad que pueda concebirse, sino el
identificar posibilidades con un grado razonable de probabilidad.
La columna de supuestos juega un papel importante tanto en la planificación como en la
ejecución. En la etapa de planificación sirve para identificar riesgos que pueden evitarse
incorporando Componentes adicionales en el proyecto mismo. Por ejemplo, uno de los
supuestos de un programa de salud rural podría ser que el personal calificado está dispuesto a
mudarse y a vivir en las zonas rurales. Dado que este supuesto es crítico al logro del Propósito
del proyecto, la buena disposición del personal no puede quedar librada al azar. El equipo de
proyecto debe trabajar en el diseño, Actividades y Componentes del proyecto para asegurarse
que el personal calificado estará dispuesto (tendrá incentivos) para radicarse en zonas rurales.
El Componente podría ser un sistema de pagos de incentivo, suministro de residencia gratis, o
alguna otra cosa. Si el supuesto es crítico, y no hay Componente que lo pueda controlar, el
equipo de diseño del proyecto y la gerencia del mismo bien pueden decidir que el proyecto
particular es demasiado riesgoso y debe abandonarse.
Los supuestos son importantes también durante la ejecución. Indican los factores que la
gerencia del proyecto debe anticipar, tratar de influir, y/o encarar con adecuados planes de
emergencia. Por ejemplo, si el éxito de un programa de irrigación supone que el Ministerio de
Agricultura cumplirá con su compromiso de quitar los precios tope o las restricciones a la
exportación en una fecha determinada, el gerente del proyecto debe vigilar constantemente

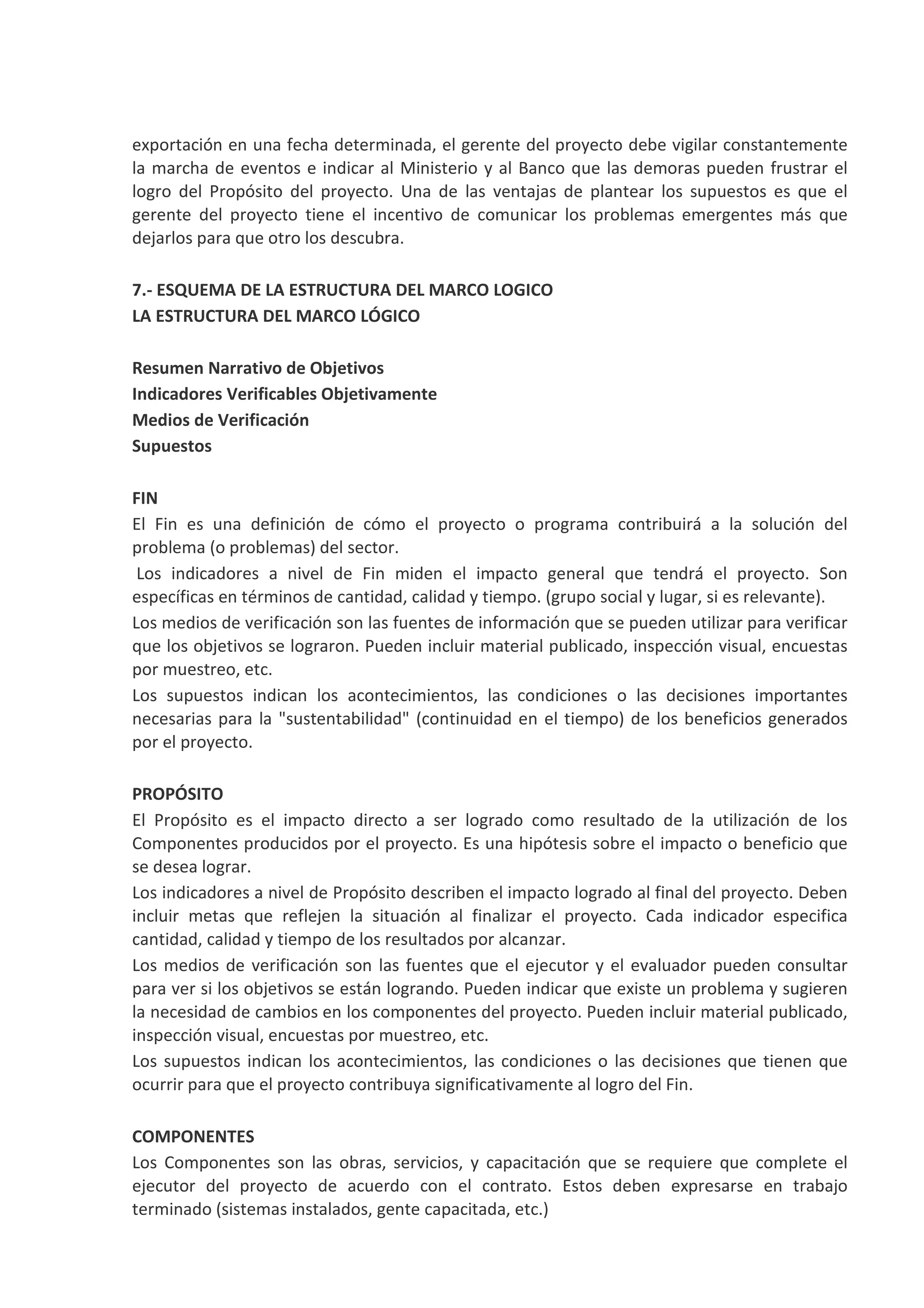

la marcha de eventos e indicar al Ministerio y al Banco que las demoras pueden frustrar el
logro del Propósito del proyecto. Una de las ventajas de plantear los supuestos es que el
gerente del proyecto tiene el incentivo de comunicar los problemas emergentes más que
dejarlos para que otro los descubra.
7.- ESQUEMA DE LA ESTRUCTURA DEL MARCO LOGICO
LA ESTRUCTURA DEL MARCO LÓGICO
Resumen Narrativo de Objetivos
Indicadores Verificables Objetivamente
Medios de Verificación
Supuestos
FIN
El Fin es una definición de cómo el proyecto o programa contribuirá a la solución del
problema (o problemas) del sector.
Los indicadores a nivel de Fin miden el impacto general que tendrá el proyecto. Son
específicas en términos de cantidad, calidad y tiempo. (grupo social y lugar, si es relevante).
Los medios de verificación son las fuentes de información que se pueden utilizar para verificar
que los objetivos se lograron. Pueden incluir material publicado, inspección visual, encuestas
por muestreo, etc.
Los supuestos indican los acontecimientos, las condiciones o las decisiones importantes
necesarias para la "sustentabilidad" (continuidad en el tiempo) de los beneficios generados
por el proyecto.
PROPÓSITO
El Propósito es el impacto directo a ser logrado como resultado de la utilización de los
Componentes producidos por el proyecto. Es una hipótesis sobre el impacto o beneficio que
se desea lograr.
Los indicadores a nivel de Propósito describen el impacto logrado al final del proyecto. Deben
incluir metas que reflejen la situación al finalizar el proyecto. Cada indicador especifica
cantidad, calidad y tiempo de los resultados por alcanzar.
Los medios de verificación son las fuentes que el ejecutor y el evaluador pueden consultar
para ver si los objetivos se están logrando. Pueden indicar que existe un problema y sugieren
la necesidad de cambios en los componentes del proyecto. Pueden incluir material publicado,
inspección visual, encuestas por muestreo, etc.
Los supuestos indican los acontecimientos, las condiciones o las decisiones que tienen que
ocurrir para que el proyecto contribuya significativamente al logro del Fin.
COMPONENTES
Los Componentes son las obras, servicios, y capacitación que se requiere que complete el
ejecutor del proyecto de acuerdo con el contrato. Estos deben expresarse en trabajo
terminado (sistemas instalados, gente capacitada, etc.)
Los indicadores de los Componentes son descripciones breves, pero claras de cada uno de los
Componentes que tiene que terminarse durante la ejecución. Cada uno debe especificar
cantidad, calidad y oportunidad de las obras, servicios, etc., que deberán entregarse.
Este casillero indica dónde el evaluador puede encontrar las fuentes de información para
verificar que los resultados que han sido contratados han sido producidos. Las fuentes pueden
incluir inspección del sitio, informes del auditor, etc.
Los supuestos son los acontecimientos, las condiciones o las decisiones que tienen que ocurrir
para que los componentes del proyecto alcancen el Propósito para el cual se llevaron a cabo.
ACTIVIDADES
Las Actividades son las tareas que el ejecutor debe cumplir para completar cada uno de los
Componentes del proyecto y que implican costos. Se hace una lista de actividades en orden
cronológico para cada Componente.
Este casillero contiene el presupuesto para cada Componente a ser producido por el proyecto.
Este casillero indica donde un evaluador puede obtener información para verificar si el
presupuesto se gastó como estaba planeado. Normalmente constituye el registro contable de
la unidad ejecutora.
Los supuestos son los acontecimientos, condiciones o decisiones (fuera del control del gerente
de proyecto) que tienen que suceder para completar los Componentes
8.-LA EJECUCIÓN
Ejecución del Proyecto Para la ejecución del proyecto, el marco lógico y el plan de ejecución
son los documentos base y contribuyen a la coordinación y seguimiento del plan de ejecución.
El marco lógico y el plan de ejecución son lo suficientemente breves como para que todos los
participantes (no solo el gerente) cuenten con una copia y contribuir a que todos sepan en
forma específica lo que están procurando lograr, cómo puede medirse el éxito, quién se
supone debe hacer qué, cuándo se supone que lo haga, y qué riesgos requieren seguimiento y
capacidad de anticipación.
Como ya se señaló, el logro del Propósito y de el Fin no están bajo el control del gerente o
ejecutor del proyecto. El gerente solo tiene control de las Actividades, el presupuesto, y los
Componentes que entrega; lo demás está fuera de su control (existen situaciones ajenas a la
ejecución del proyecto sobre las cuales el gerente no tiene ningún control).
Sin embargo, el gerente tiene la responsabilidad de hacer un seguimiento de todos estos
factores, informar a las autoridades superiores cuando parece que los supuestos no se van a
cumplir, y sugerir acciones que permitan lograr el Propósito.
9.- LA EVALUACIÓN PROYECTOS
Con frecuencia sucede que los encargados del seguimiento y control de proyectos se ven
obligados a trabajar con mucha más información que la realmente necesaria para tomar
decisiones claves, mientras al mismo tiempo carecen de la información crítica que realmente
requerirían para tomarlas. Una cuidadosa selección de indicadores y la eficaz organización del
monitoreo puede revertir esta situación fácilmente. En este capítulo se presentan las ventajas
del monitoreo y los pasos necesarios para llevarlo a cabo.

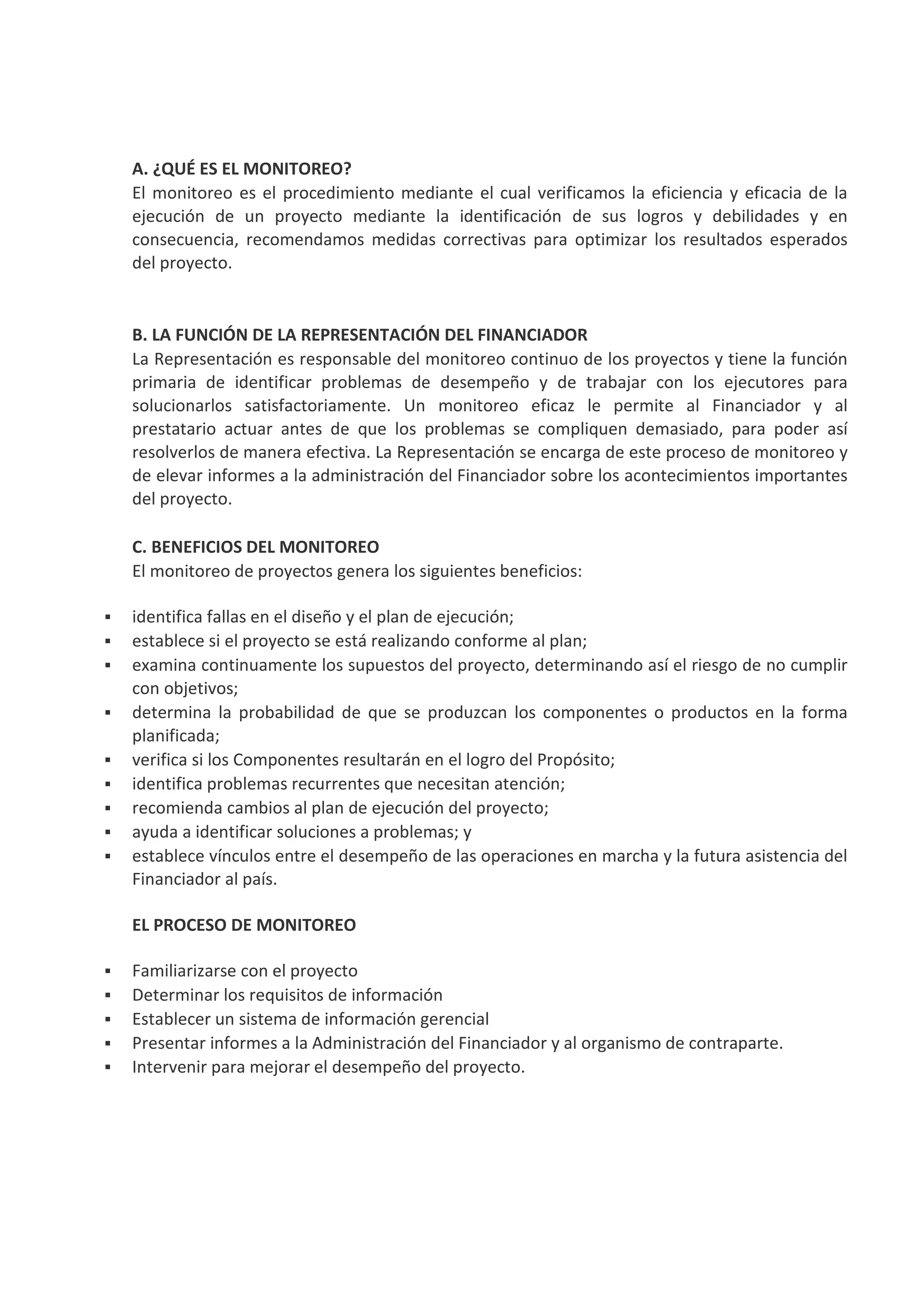

A. ¿QUÉ ES EL MONITOREO?
El monitoreo es el procedimiento mediante el cual verificamos la eficiencia y eficacia de la
ejecución de un proyecto mediante la identificación de sus logros y debilidades y en
consecuencia, recomendamos medidas correctivas para optimizar los resultados esperados
del proyecto.
B. LA FUNCIÓN DE LA REPRESENTACIÓN DEL FINANCIADOR
La Representación es responsable del monitoreo continuo de los proyectos y tiene la función
primaria de identificar problemas de desempeño y de trabajar con los ejecutores para
solucionarlos satisfactoriamente. Un monitoreo eficaz le permite al Financiador y al
prestatario actuar antes de que los problemas se compliquen demasiado, para poder así
resolverlos de manera efectiva. La Representación se encarga de este proceso de monitoreo y
de elevar informes a la administración del Financiador sobre los acontecimientos importantes
del proyecto.
C. BENEFICIOS DEL MONITOREO
El monitoreo de proyectos genera los siguientes beneficios:
identifica fallas en el diseño y el plan de ejecución;
establece si el proyecto se está realizando conforme al plan;
examina continuamente los supuestos del proyecto, determinando así el riesgo de no cumplir
con objetivos;
determina la probabilidad de que se produzcan los componentes o productos en la forma
planificada;
verifica si los Componentes resultarán en el logro del Propósito;
identifica problemas recurrentes que necesitan atención;
recomienda cambios al plan de ejecución del proyecto;
ayuda a identificar soluciones a problemas; y
establece vínculos entre el desempeño de las operaciones en marcha y la futura asistencia del
Financiador al país.
EL PROCESO DE MONITOREO
Familiarizarse con el proyecto
Determinar los requisitos de información
Establecer un sistema de información gerencial
Presentar informes a la Administración del Financiador y al organismo de contraparte.
Intervenir para mejorar el desempeño del proyecto.
10.- LISTA DE VERIFICACION DE DISEÑO DE PROYECTO
1. El Fin está claramente expresado.
2. Los indicadores de Fin son verificables en términos de cantidad, calidad y tiempo.
3. El proyecto tiene un sólo Propósito.
4. El Propósito está claramente expresado.
5. Los indicadores del Propósito no son un resumen de los Componentes, sino una forma
independiente de medir el logro del Propósito.
6. Los indicadores del Propósito sólo miden lo que es importante.
7. Los indicadores del Propósito tienen medidas de cantidad, calidad y tiempo.
8. Los indicadores del Propósito miden los resultados esperados al final de la ejecución
del proyecto.
9. Los Componentes (Resultados) del proyecto están claramente expresados.
10. Los Componentes están expresados como resultados.
11. Todos los Componentes son necesarios para cumplir el Propósito.
12. Los Componentes incluyen todos los rubros de los cuales es responsable la gerencia
del proyecto.
13. Los indicadores de los Componentes son verificables en términos de cantidad, calidad
y tiempo.
14. Las Actividades incluyen todas las acciones necesarias para producir cada
Componente.
15. Las Actividades identifican todas las acciones necesarias para recoger información
sobre los indicadores.
16. Las Actividades son las tareas para las cuales se incurre en costos para completar los
Componentes.
17. La relación entre las Actividades y el presupuesto es realista.
18. La relación si/entonces entre el Propósito y el Fin es lógica y no omite pasos
importantes.
19. La relación entre los Componentes y el Propósito es realista.
20. La lógica vertical entre las Actividades, los Componentes, el Propósito y el Fin es
realista en su totalidad.
21. El Propósito, junto con los supuestos a ese nivel, describen las condiciones necesarias,
aún cuando no sean suficientes, para lograr el Fin.
22. Los Componentes, junto con los supuestos a ese nivel, describen las condiciones
necesarias y suficientes para lograr el Propósito.
23. Los supuestos al nivel de Actividad no incluyen ninguna acción que tenga que llevarse
a cabo antes que puedan comenzar las Actividades. (Las condiciones precedentes se
detallan en forma separada).
24. La columna de medios de verificación identifica dónde puede hallarse la información
para verificar cada indicador.
25. El marco lógico define la información necesaria para la evaluación del proyecto (e.g.,
de terminación, ex-post).

Más contenido relacionado

La actualidad más candente

NIA 200 Objetivos globales del auditor independiente y realización de la audi...
NIA 200 Objetivos globales del auditor independiente y realización de la audi...NIA 200 Objetivos globales del auditor independiente y realización de la audi...
NIA 200 Objetivos globales del auditor independiente y realización de la audi...rrvn73

NIAs-Resumidas.pdf
NIAs-Resumidas.pdfNIAs-Resumidas.pdf
NIAs-Resumidas.pdfYesithChavez

Resumen nias
Resumen niasResumen nias
Resumen niasrodriguez

CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...
CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...
CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...miguelserrano5851127

Presentación - Planificación, Memorándum y Programa de Auditoría
Presentación - Planificación, Memorándum y Programa de AuditoríaPresentación - Planificación, Memorándum y Programa de Auditoría
Presentación - Planificación, Memorándum y Programa de AuditoríaAlvaro Gastañuadi Terrones

Nia 620 700-706
Nia 620 700-706Nia 620 700-706
Nia 620 700-706karol1125

Auditoria en el ciclo de inventario y almacenaje
Auditoria en el ciclo de  inventario y almacenajeAuditoria en el ciclo de  inventario y almacenaje
Auditoria en el ciclo de inventario y almacenajeDaianna Reyes

2. Redacción de informes. Informe de auditoría, claves de su redacción
2. Redacción de informes. Informe de auditoría, claves de su redacción2. Redacción de informes. Informe de auditoría, claves de su redacción
2. Redacción de informes. Informe de auditoría, claves de su redacciónYeilan Ivette González Odio

CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1
CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1
CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1personal

Nia 240 responsabilidades del auditor
Nia 240 responsabilidades del auditorNia 240 responsabilidades del auditor
Nia 240 responsabilidades del auditorCynthia Sofia Mart'z

auditoria de gestion
auditoria de gestionauditoria de gestion
auditoria de gestionABBEY0106

Nía 610 utilización del trabajo de los
Nía 610 utilización del trabajo de losNía 610 utilización del trabajo de los
Nía 610 utilización del trabajo de losFrancisco Magaña

Control Interno
Control InternoControl Interno
Control InternoRoxanilla


La actualidad más candente (20)

Nia 230
Nia 230Nia 230
Nia 230

NIA 200 Objetivos globales del auditor independiente y realización de la audi...
NIA 200 Objetivos globales del auditor independiente y realización de la audi...NIA 200 Objetivos globales del auditor independiente y realización de la audi...
NIA 200 Objetivos globales del auditor independiente y realización de la audi...

NIAs-Resumidas.pdf
NIAs-Resumidas.pdfNIAs-Resumidas.pdf
NIAs-Resumidas.pdf

LEY SAFCO 1178.pdf
LEY SAFCO 1178.pdfLEY SAFCO 1178.pdf
LEY SAFCO 1178.pdf

Resumen nias
Resumen niasResumen nias
Resumen nias

CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...
CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...
CURSO AUDITORÍA DE CUMPLIMIENTO - FASE EJECUCIÓN - ENE.2015 – DR. MIGUEL AGUI...

Presentación - Planificación, Memorándum y Programa de Auditoría
Presentación - Planificación, Memorándum y Programa de AuditoríaPresentación - Planificación, Memorándum y Programa de Auditoría
Presentación - Planificación, Memorándum y Programa de Auditoría

Nia 620 700-706
Nia 620 700-706Nia 620 700-706
Nia 620 700-706

Módulo 3 el proceso de auditoria
Módulo 3 el proceso de auditoriaMódulo 3 el proceso de auditoria
Módulo 3 el proceso de auditoria

Memorandum de auditoria
Memorandum de auditoriaMemorandum de auditoria
Memorandum de auditoria

Auditoria en el ciclo de inventario y almacenaje
Auditoria en el ciclo de  inventario y almacenajeAuditoria en el ciclo de  inventario y almacenaje
Auditoria en el ciclo de inventario y almacenaje

2. Redacción de informes. Informe de auditoría, claves de su redacción
2. Redacción de informes. Informe de auditoría, claves de su redacción2. Redacción de informes. Informe de auditoría, claves de su redacción
2. Redacción de informes. Informe de auditoría, claves de su redacción

CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1
CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1
CUESTIONARIO DE CONTROL INTERNO AUDITORIA DE GESTION 1

NIA
NIANIA
NIA

Nia 240 responsabilidades del auditor
Nia 240 responsabilidades del auditorNia 240 responsabilidades del auditor
Nia 240 responsabilidades del auditor

auditoria de gestion
auditoria de gestionauditoria de gestion
auditoria de gestion

Nía 610 utilización del trabajo de los
Nía 610 utilización del trabajo de losNía 610 utilización del trabajo de los
Nía 610 utilización del trabajo de los

Riesgos de auditoría
Riesgos de auditoríaRiesgos de auditoría
Riesgos de auditoría

Control Interno
Control InternoControl Interno
Control Interno

Sección 9 y 10
Sección 9 y 10Sección 9 y 10
Sección 9 y 10


Destacado (9)

Manual de fondos ambientales
Manual de fondos ambientalesManual de fondos ambientales
Manual de fondos ambientales

Estrategias de desarrollo bajo en carbono para países en desarrollo
Estrategias de desarrollo bajo en carbono para países en desarrolloEstrategias de desarrollo bajo en carbono para países en desarrollo
Estrategias de desarrollo bajo en carbono para países en desarrollo

Políticas e institucionalidad en agua
Políticas e institucionalidad en aguaPolíticas e institucionalidad en agua
Políticas e institucionalidad en agua

Presentación gestion por resultados pgirsu 2.2
Presentación gestion por resultados pgirsu 2.2Presentación gestion por resultados pgirsu 2.2
Presentación gestion por resultados pgirsu 2.2

Monitoreo y evaluación de políticas programas y proyectos 2012
Monitoreo y evaluación de políticas programas y proyectos 2012Monitoreo y evaluación de políticas programas y proyectos 2012
Monitoreo y evaluación de políticas programas y proyectos 2012

Manual de explicación de la matriz de costos girsu
Manual de explicación de la matriz de costos girsuManual de explicación de la matriz de costos girsu
Manual de explicación de la matriz de costos girsu

Informe de alerta hidrológico 30jun2014 INA - INSTITUTO NACIONAL DEL AGUA
Informe de alerta hidrológico 30jun2014 INA - INSTITUTO NACIONAL DEL AGUAInforme de alerta hidrológico 30jun2014 INA - INSTITUTO NACIONAL DEL AGUA
Informe de alerta hidrológico 30jun2014 INA - INSTITUTO NACIONAL DEL AGUA

Metodologia para la auditoria administrativa
Metodologia para la auditoria administrativaMetodologia para la auditoria administrativa
Metodologia para la auditoria administrativa

Los enfoques cuantitativo y cualitativo en la investigación científica
Los enfoques cuantitativo y cualitativo en la investigación científicaLos enfoques cuantitativo y cualitativo en la investigación científica
Los enfoques cuantitativo y cualitativo en la investigación científica


Similar a Marco logico

La matriz de planificación del proyecto
La matriz de planificación del proyectoLa matriz de planificación del proyecto
La matriz de planificación del proyectoTensor

Matriz de marco lógico..pptx
Matriz de marco lógico..pptxMatriz de marco lógico..pptx
Matriz de marco lógico..pptxJosAndrs67

Proceso de MML.pptx
Proceso de MML.pptxProceso de MML.pptx
Proceso de MML.pptxJosAndrs67

MetodologíA. Ciclo De Proyecto Y Marco LóGico
MetodologíA. Ciclo De Proyecto Y Marco LóGicoMetodologíA. Ciclo De Proyecto Y Marco LóGico
MetodologíA. Ciclo De Proyecto Y Marco LóGicoSebastian San Juan

cap-9-marco-logico-para-proyectos.ppt
cap-9-marco-logico-para-proyectos.pptcap-9-marco-logico-para-proyectos.ppt
cap-9-marco-logico-para-proyectos.pptMarcioAranda1

Fase monitoreo y-evaluación-de-proyectos
Fase monitoreo y-evaluación-de-proyectosFase monitoreo y-evaluación-de-proyectos
Fase monitoreo y-evaluación-de-proyectosMEDUCA

OPERACIONALIZACIÓN DE FASES DE PROYECTO PDF
OPERACIONALIZACIÓN DE FASES DE PROYECTO PDFOPERACIONALIZACIÓN DE FASES DE PROYECTO PDF
OPERACIONALIZACIÓN DE FASES DE PROYECTO PDFMELANYVALENTINALEMUS

Atributos de un proyecto (Ensayo)
Atributos de un proyecto (Ensayo)Atributos de un proyecto (Ensayo)
Atributos de un proyecto (Ensayo)JessicaGmezAcosta

Presentacion grupo 4 - Analisis de sistemas
Presentacion grupo 4 - Analisis de sistemasPresentacion grupo 4 - Analisis de sistemas
Presentacion grupo 4 - Analisis de sistemasClaudia Patricia Mateus


Similar a Marco logico (20)

Marco Logico 2
Marco Logico 2Marco Logico 2
Marco Logico 2

Marco Logico 2
Marco Logico 2Marco Logico 2
Marco Logico 2

Marco Logico 2
Marco Logico 2Marco Logico 2
Marco Logico 2

Proyectos; Marco Lógico
Proyectos; Marco LógicoProyectos; Marco Lógico
Proyectos; Marco Lógico

La matriz de planificación del proyecto
La matriz de planificación del proyectoLa matriz de planificación del proyecto
La matriz de planificación del proyecto

Matriz de marco lógico..pptx
Matriz de marco lógico..pptxMatriz de marco lógico..pptx
Matriz de marco lógico..pptx

Proceso de MML.pptx
Proceso de MML.pptxProceso de MML.pptx
Proceso de MML.pptx

01 MATRIZ DE MARCO LOGICO.ppt
01 MATRIZ DE MARCO LOGICO.ppt01 MATRIZ DE MARCO LOGICO.ppt
01 MATRIZ DE MARCO LOGICO.ppt

MetodologíA. Ciclo De Proyecto Y Marco LóGico
MetodologíA. Ciclo De Proyecto Y Marco LóGicoMetodologíA. Ciclo De Proyecto Y Marco LóGico
MetodologíA. Ciclo De Proyecto Y Marco LóGico

cap-9-marco-logico-para-proyectos.ppt
cap-9-marco-logico-para-proyectos.pptcap-9-marco-logico-para-proyectos.ppt
cap-9-marco-logico-para-proyectos.ppt

Fase monitoreo y-evaluación-de-proyectos
Fase monitoreo y-evaluación-de-proyectosFase monitoreo y-evaluación-de-proyectos
Fase monitoreo y-evaluación-de-proyectos

Implementacion de-proyecto
Implementacion de-proyectoImplementacion de-proyecto
Implementacion de-proyecto

OPERACIONALIZACIÓN DE FASES DE PROYECTO PDF
OPERACIONALIZACIÓN DE FASES DE PROYECTO PDFOPERACIONALIZACIÓN DE FASES DE PROYECTO PDF
OPERACIONALIZACIÓN DE FASES DE PROYECTO PDF

Guia marco logico
Guia marco logicoGuia marco logico
Guia marco logico

Anexo i
Anexo iAnexo i
Anexo i

Atributos de un proyecto (Ensayo)
Atributos de un proyecto (Ensayo)Atributos de un proyecto (Ensayo)
Atributos de un proyecto (Ensayo)

Reporte de cap 4
Reporte de cap 4Reporte de cap 4
Reporte de cap 4

controlProyecto.pptx
controlProyecto.pptxcontrolProyecto.pptx
controlProyecto.pptx

El Marco Logico
El Marco LogicoEl Marco Logico
El Marco Logico

Presentacion grupo 4 - Analisis de sistemas
Presentacion grupo 4 - Analisis de sistemasPresentacion grupo 4 - Analisis de sistemas
Presentacion grupo 4 - Analisis de sistemas


Más de e-auditoria.org | Eduardo Ledesma & Asoc. (11)

Rendición de cuentas, informe de rendimiento y auditoria comprensiva
Rendición de cuentas, informe de rendimiento y auditoria comprensivaRendición de cuentas, informe de rendimiento y auditoria comprensiva
Rendición de cuentas, informe de rendimiento y auditoria comprensiva

Nama coffee presentación cuba
Nama coffee   presentación cubaNama coffee   presentación cuba
Nama coffee presentación cuba

Cobit5 presentación
Cobit5 presentaciónCobit5 presentación
Cobit5 presentación

Tecnicas de muestreo para auditorías
Tecnicas de muestreo para auditoríasTecnicas de muestreo para auditorías
Tecnicas de muestreo para auditorías

Tercer informe-ecrsu-amba
Tercer informe-ecrsu-ambaTercer informe-ecrsu-amba
Tercer informe-ecrsu-amba

Guia metodologica 2012
Guia metodologica 2012Guia metodologica 2012
Guia metodologica 2012

Girsu gestión integrada de residuos sólidos urbanos
Girsu   gestión integrada de residuos sólidos urbanosGirsu   gestión integrada de residuos sólidos urbanos
Girsu gestión integrada de residuos sólidos urbanos

Metodología para la medición del impacto cualitativo en Proyectos sociales.
Metodología para la medición del impacto cualitativo en Proyectos sociales.Metodología para la medición del impacto cualitativo en Proyectos sociales.
Metodología para la medición del impacto cualitativo en Proyectos sociales.

Manual de auditoria de proyectos sociales
Manual de auditoria de proyectos socialesManual de auditoria de proyectos sociales
Manual de auditoria de proyectos sociales

Diagnostico de vivienda honduras 2013
Diagnostico de vivienda honduras 2013Diagnostico de vivienda honduras 2013
Diagnostico de vivienda honduras 2013

Arocena desarrollo local
Arocena desarrollo localArocena desarrollo local
Arocena desarrollo local


Último

maraton atenas veracruzana 2024 calles rutas.pdf
maraton atenas veracruzana 2024 calles rutas.pdfmaraton atenas veracruzana 2024 calles rutas.pdf
maraton atenas veracruzana 2024 calles rutas.pdfredaccionxalapa

IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdf
IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdfIDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdf
IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdfEsauEspinozaCardenas

Aviso de pago de Títulos Públicos de La Rioja
Aviso de pago de Títulos Públicos de La RiojaAviso de pago de Títulos Públicos de La Rioja
Aviso de pago de Títulos Públicos de La RiojaEduardo Nelson German

Ampliación de denuncia del Fiscal Federal por medicamentos en La Rioja
Ampliación de denuncia del Fiscal Federal por medicamentos en La RiojaAmpliación de denuncia del Fiscal Federal por medicamentos en La Rioja
Ampliación de denuncia del Fiscal Federal por medicamentos en La RiojaEduardo Nelson German

Proyecto de reforma por los Derechos Políticos y Régimen Electoral
Proyecto de reforma por los Derechos Políticos y Régimen ElectoralProyecto de reforma por los Derechos Políticos y Régimen Electoral
Proyecto de reforma por los Derechos Políticos y Régimen ElectoralEduardo Nelson German

Denuncia en la Justicia Federal por la salud en La Rioja
Denuncia en la Justicia Federal por la salud en La RiojaDenuncia en la Justicia Federal por la salud en La Rioja
Denuncia en la Justicia Federal por la salud en La RiojaEduardo Nelson German

Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNEL
Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNELHorarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNEL
Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNELRobertoEspinozaMogro

COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdf
COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdfCOMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdf
COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdfAndySalgado7

Proyecto para reformar la Libertad de Expresión
Proyecto para reformar la Libertad de ExpresiónProyecto para reformar la Libertad de Expresión
Proyecto para reformar la Libertad de ExpresiónEduardo Nelson German

PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdf
PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdfPRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdf
PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdfredaccionxalapa

Boletin semanal informativo 16 Abril 2024
Boletin semanal informativo 16 Abril 2024Boletin semanal informativo 16 Abril 2024
Boletin semanal informativo 16 Abril 2024Nueva Canarias-BC

Proyecto por la Regionalización y la Función Municipal
Proyecto por la Regionalización y la Función MunicipalProyecto por la Regionalización y la Función Municipal
Proyecto por la Regionalización y la Función MunicipalEduardo Nelson German

Proyecto para la reforma de la Función Judicial
Proyecto para la reforma de la Función JudicialProyecto para la reforma de la Función Judicial
Proyecto para la reforma de la Función JudicialEduardo Nelson German

Ente de Coordinación Operativa de Servicios en la Capital
Ente de Coordinación Operativa de Servicios en la CapitalEnte de Coordinación Operativa de Servicios en la Capital
Ente de Coordinación Operativa de Servicios en la CapitalEduardo Nelson German

La lettera di pedro Sanchez che annuncia una "pausa"
La lettera di pedro Sanchez che annuncia una "pausa"La lettera di pedro Sanchez che annuncia una "pausa"
La lettera di pedro Sanchez che annuncia una "pausa"Ilfattoquotidianoit

Carta WPM petición alto al fuego en Gaza
Carta WPM petición alto al fuego en GazaCarta WPM petición alto al fuego en Gaza
Carta WPM petición alto al fuego en GazateleSUR TV

APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticos
APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticosAPOS - Global Médica SA: Contrato de prestación de servicios farmacéuticos
APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticosEduardo Nelson German

Pronunciamiento de Mujeres en defensa de la Ley 348
Pronunciamiento de Mujeres en defensa de la Ley 348Pronunciamiento de Mujeres en defensa de la Ley 348
Pronunciamiento de Mujeres en defensa de la Ley 348Erbol Digital


Último (20)

maraton atenas veracruzana 2024 calles rutas.pdf
maraton atenas veracruzana 2024 calles rutas.pdfmaraton atenas veracruzana 2024 calles rutas.pdf
maraton atenas veracruzana 2024 calles rutas.pdf

IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdf
IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdfIDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdf
IDEA Perú Percepciones sobre la Democracia y Valores Democráticos 2024.pdf

Aviso de pago de Títulos Públicos de La Rioja
Aviso de pago de Títulos Públicos de La RiojaAviso de pago de Títulos Públicos de La Rioja
Aviso de pago de Títulos Públicos de La Rioja

LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1078
LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1078LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1078
LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1078

Ampliación de denuncia del Fiscal Federal por medicamentos en La Rioja
Ampliación de denuncia del Fiscal Federal por medicamentos en La RiojaAmpliación de denuncia del Fiscal Federal por medicamentos en La Rioja
Ampliación de denuncia del Fiscal Federal por medicamentos en La Rioja

Proyecto de reforma por los Derechos Políticos y Régimen Electoral
Proyecto de reforma por los Derechos Políticos y Régimen ElectoralProyecto de reforma por los Derechos Políticos y Régimen Electoral
Proyecto de reforma por los Derechos Políticos y Régimen Electoral

Denuncia en la Justicia Federal por la salud en La Rioja
Denuncia en la Justicia Federal por la salud en La RiojaDenuncia en la Justicia Federal por la salud en La Rioja
Denuncia en la Justicia Federal por la salud en La Rioja

Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNEL
Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNELHorarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNEL
Horarios de cortes de luz en Los Ríos para este lunes, 22 de abril, según CNEL

COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdf
COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdfCOMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdf
COMUNICADO CNE-CAMPAÑA Y PROPAGANDA ELECTORAL 20240423.pdf

LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1077
LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1077LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1077
LA CRÓNICA COMARCA DE ANTEQUERA _ Nº 1077

Proyecto para reformar la Libertad de Expresión
Proyecto para reformar la Libertad de ExpresiónProyecto para reformar la Libertad de Expresión
Proyecto para reformar la Libertad de Expresión

PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdf
PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdfPRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdf
PRECIOS_M_XIMOS_VIGENTES_DEL_21_AL_27_DE_ABRIL_DE_2024.pdf

Boletin semanal informativo 16 Abril 2024
Boletin semanal informativo 16 Abril 2024Boletin semanal informativo 16 Abril 2024
Boletin semanal informativo 16 Abril 2024

Proyecto por la Regionalización y la Función Municipal
Proyecto por la Regionalización y la Función MunicipalProyecto por la Regionalización y la Función Municipal
Proyecto por la Regionalización y la Función Municipal

Proyecto para la reforma de la Función Judicial
Proyecto para la reforma de la Función JudicialProyecto para la reforma de la Función Judicial
Proyecto para la reforma de la Función Judicial

Ente de Coordinación Operativa de Servicios en la Capital
Ente de Coordinación Operativa de Servicios en la CapitalEnte de Coordinación Operativa de Servicios en la Capital
Ente de Coordinación Operativa de Servicios en la Capital

La lettera di pedro Sanchez che annuncia una "pausa"
La lettera di pedro Sanchez che annuncia una "pausa"La lettera di pedro Sanchez che annuncia una "pausa"
La lettera di pedro Sanchez che annuncia una "pausa"

Carta WPM petición alto al fuego en Gaza
Carta WPM petición alto al fuego en GazaCarta WPM petición alto al fuego en Gaza
Carta WPM petición alto al fuego en Gaza

APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticos
APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticosAPOS - Global Médica SA: Contrato de prestación de servicios farmacéuticos
APOS - Global Médica SA: Contrato de prestación de servicios farmacéuticos

Pronunciamiento de Mujeres en defensa de la Ley 348
Pronunciamiento de Mujeres en defensa de la Ley 348Pronunciamiento de Mujeres en defensa de la Ley 348
Pronunciamiento de Mujeres en defensa de la Ley 348


Marco logico

  • 1. e-auditoria.com | auditoría bajo normas internacionales MATRIZ DE MARCO LOGICO 1.- GENERALIDADES El marco lógico es una herramienta para facilitar el proceso de auditoría del proyecto. Su propósito es brindar una estructura al proceso de planificación de la auditoría y comunicar información esencial relativa al proyecto. Esta matriz se ha elaborado con la participación inicial de: La matriz pudo haber sido modificada y/o mejorada repetidas veces durante el proceso de auditoría llevado a cabo. El método de marco lógico se concibe como respuesta a tres particularidades del Proyecto a Auditar: 1. La falta de antecedentes respecto al marco de planificación del proyecto y/o posibles carencias de precisión respecto de los objetivos del mismo y/o que resulten con objetivos múltiples que pueden no presentar claramente su relación con las actividades del proyecto; 2. La eventualidad de la ejecución no exitosa del proyecto auditado y el alcance de la responsabilidad del gerenciamiento del proyecto, en especial para el caso en que ésta no esté claramente definida; 3. La posibilidad de la no existencia de una imagen clara de cómo luciría el proyecto si en una hipótesis de éxito, lo que implicaría a la auditoría no disponer de una base objetiva para comparar el plan con el producto final. El método del marco lógico encara estos posibilidades, y provee además una cantidad de ventajas sobre enfoques menos estructurados, tales como: 1. Aportar una terminología uniforme que facilite la comunicación tendiente a reducir ambigüedades; 2. Aportar un formato para llegar a acuerdos precisos acerca de los objetivos, metas y riesgos del proyecto que compartan el comitente de la auditoría, el ente ejecutor y el propio auditor; 3. Suministrar un temario analítico común que pueda ser empleado por el comitente de la auditoría, el ente ejecutor y el propio auditor, al momento de revisar informes parciales y/o finales de Auditoría; 4. Permitir orientar la labor de auditoría en los aspectos críticos, acotando documentos y papeles de trabajo de la auditoría forma considerable; 5. Suministrar información para organizar y preparar en forma lógica el plan de auditoría; 6. Suministrar información necesaria para la del proyecto; y 7. Proporcionar una estructura para expresar, en un solo cuadro, información relevante del proceso de auditoría.
  • 2. 2.- ESTRUCTURA El marco lógico se presenta como una matriz de cuatro por cuatro. Las columnas suministran la siguiente información: 1. 1. Un resumen narrativo de los objetivos y las actividades inherentes al proceso de auditoría. 2. Indicadores (Resultados específicos a alcanzar en el marco de la auditoría). 3. Medios de Verificación. 4. Supuestos (factores externos que afectan el alcance de la labor de auditoría). Las filas de la matriz presentan información acerca de los objetivos, indicadores, medios de verificación y supuestos en cuatro momentos diferentes del proceso de auditoría: 1. 1. Fin al cual el proyecto contribuye de manera significativa luego de que el proyecto ha estado en funcionamiento. 2. Propósito logrado cuando el proyecto ha sido ejecutado. 3. Componentes/Resultados completados en el transcurso de la ejecución del proyecto. 4. Actividades requeridas para producir los Componentes/Resultados. 3.- JERARQUIA DE OBJETIVOS Fin: Se define como un objetivo de nivel superior al que se quiere contribuir con el proyecto. Ejemplo: Incrementar la utilidad de la empresa. Propósito: Es el objetivo concreto del proyecto. Ej: Incrementar las ventas de la empresa. Ej: Disminuir los costos administrativos de la empresa. Como se puede visualizar, podemos tener dos proyectos al interior de la empresa: una campaña de ventas y un programa de reducción de gastos. Ambos contribuyen al mismo fin, incrementar la utilidad de la empresa. Componentes: Se definen como los estudios, planes, campañas, macro actividades que deben alcanzarse para que una vez terminadas todas ellas se consiga el propósito. Ej: Estudios de mercado terminados. Actividades: Son todas aquellas actividades en detalle que son parte de cada componente y en su conjunto permiten la consecución de cada componente. Ej: Invitar a empresas a presentar proformas para los estudios. Ej: Evaluar las propuestas. Ej: Adjudicar a la empresa seleccionada, etc. Como se aprecia, estas actividades permiten alcanzar el componente de Estudios de mercado.
  • 3. 4.- INDICADORES Indicadores de Fin y de Propósito Los indicadores hacen específicos los resultados esperados en tres dimensiones: cantidad, calidad y tiempo. El Propósito de un proyecto podría ser hacer que las condiciones sanitarias en las aguas ribereñas cumplan con las normas sanitarias y el indicador podría ser reducir el recuento promedio de coliformes totales por debajo de 1000 por 100 ml en una playa específica para el año 2000. Tal indicador es inequívoco. Enfoca a la gerencia del proyecto en un objetivo cuantitativo, mensurable, de menos de 1000 coliformes totales por 100 ml, más bien que las alternativas posibles (coliformes fecales o enterococos). Especifica la calidad (en este caso de la playa donde tiene que lograrse el resultado), y expresa cuándo se esperan los resultados. Aunque hay varios indicadores potenciales de resultados esperados, el marco lógico debe especificar la cantidad mínima necesaria para concluir que el Propósito se ha logrado. Los indicadores deben medir el cambio que puede atribuirse al proyecto, y deben obtenerse a costo razonable, preferiblemente de las fuentes de datos existentes. Los mejores indicadores contribuyen a asegurar una buena gestión del proyecto y permiten que los gerentes de proyecto decidan si serán necesarios componentes adicionales o correcciones de rumbo para lograr el Propósito del proyecto. En algunos proyectos, como los de sectores sociales, puede ser difícil encontrar indicadores mensurables. A veces es necesario utilizar indicadores indirectos. Sin embargo, la disponibilidad de indicadores mensurables obviamente no debe determinar el diseño del proyecto. Tal como indicara alguna vez E.J. Mishan, "es mejor tener una medida bruta del concepto adecuado, que una medida perfecta del concepto erróneo. Indicadores de los Componentes Los indicadores de los Componentes son descripciones breves de los estudios, capacitación y obras físicas que suministra el proyecto. La descripción debe especificar cantidad, calidad y tiempo. Por ejemplo, un proyecto de educación podría especificar 10 escuelas técnicas, ubicadas en ciudades específicas, cada una con una capacidad de 1.000 estudiantes por año, y con el equipamiento especificado por las normas (o consignado en el anexo al informe de proyecto). Indicadores de Actividades El presupuesto del proyecto aparece como el indicador de Actividad en la fila correspondiente. El presupuesto se presenta por el conjunto de actividades que generan un Componente. Evaluación de la columna de los indicadores Al revisar la columna de los indicadores debe verificarse que: los indicadores de Propósito no sean un resumen de los Componentes, sino una medida del resultado de tener los Componentes en operación; los indicadores de Propósito midan lo que es importante; todos los indicadores estén especificados en términos de cantidad, calidad y tiempo; los indicadores para cada nivel de objetivo sean diferentes a los indicadores de otros niveles; el presupuesto sea suficiente para llevar a cabo las Actividades identificadas.
  • 4. 5.- MEDIOS DE VERIFICACIÓN El marco lógico indica dónde el ejecutor o el evaluador pueden obtener información acerca de los indicadores. Ello obliga a los planificadores del proyecto a identificar fuentes existentes de información o a hacer previsiones para recoger información, quizás como una actividad del proyecto. No toda la información tiene que ser estadística. La producción de Componentes puede verificarse mediante una inspección visual del especialista. La ejecución del presupuesto puede verificarse con los recibos presentados para reembolso o como justificación para volver a integrar el fondo rotatorio. 6.- SUPUESTOS Cada proyecto comprende riesgos: ambientales, financieros, institucionales, sociales, políticos, climatológicos u otros factores que pueden hacer que el mismo fracase. El marco lógico requiere que el equipo de diseño de proyecto identifique los riesgos en cada etapa: Actividad, Componente, Propósito y Fin. El riesgo se expresa como un supuesto que tiene que ser cumplido para avanzar al nivel siguiente en la jerarquía de objetivos. El razonamiento es el siguiente: si llevamos a cabo las Actividades indicadas y ciertos supuestos se cumplen, entonces produciremos los componentes indicados. Si producimos los Componentes indicados y otros supuestos se cumplen, entonces lograremos el Propósito del proyecto. Si logramos el Propósito del proyecto, y todavía se siguen demostrando los supuestos ulteriores, entonces contribuiremos al logro del Fin. Los supuestos representan un juicio de probabilidad de éxito del proyecto que comparten el equipo de diseño del proyecto, el prestatario, la Representación, la administración del Banco, y el ejecutor, que debe participar en el proceso de diseño del proyecto. Los supuestos (o riesgo) del proyecto tienen una característica importante: los riesgos se definen como que están más allá del control directo de la gerencia del proyecto. El equipo de diseño de proyecto se interroga qué podría ir mal a cada nivel. Al nivel de Actividad, por ejemplo, los fondos de contraparte podrían no llegar en el momento debido, o podría haber un cambio en las prioridades del gobierno, o una huelga, o una devaluación de envergadura, etc. El objetivo no es el de consignar cada eventualidad que pueda concebirse, sino el identificar posibilidades con un grado razonable de probabilidad. La columna de supuestos juega un papel importante tanto en la planificación como en la ejecución. En la etapa de planificación sirve para identificar riesgos que pueden evitarse incorporando Componentes adicionales en el proyecto mismo. Por ejemplo, uno de los supuestos de un programa de salud rural podría ser que el personal calificado está dispuesto a mudarse y a vivir en las zonas rurales. Dado que este supuesto es crítico al logro del Propósito del proyecto, la buena disposición del personal no puede quedar librada al azar. El equipo de proyecto debe trabajar en el diseño, Actividades y Componentes del proyecto para asegurarse que el personal calificado estará dispuesto (tendrá incentivos) para radicarse en zonas rurales. El Componente podría ser un sistema de pagos de incentivo, suministro de residencia gratis, o alguna otra cosa. Si el supuesto es crítico, y no hay Componente que lo pueda controlar, el equipo de diseño del proyecto y la gerencia del mismo bien pueden decidir que el proyecto particular es demasiado riesgoso y debe abandonarse. Los supuestos son importantes también durante la ejecución. Indican los factores que la gerencia del proyecto debe anticipar, tratar de influir, y/o encarar con adecuados planes de emergencia. Por ejemplo, si el éxito de un programa de irrigación supone que el Ministerio de Agricultura cumplirá con su compromiso de quitar los precios tope o las restricciones a la
  • 5. exportación en una fecha determinada, el gerente del proyecto debe vigilar constantemente la marcha de eventos e indicar al Ministerio y al Banco que las demoras pueden frustrar el logro del Propósito del proyecto. Una de las ventajas de plantear los supuestos es que el gerente del proyecto tiene el incentivo de comunicar los problemas emergentes más que dejarlos para que otro los descubra. 7.- ESQUEMA DE LA ESTRUCTURA DEL MARCO LOGICO LA ESTRUCTURA DEL MARCO LÓGICO Resumen Narrativo de Objetivos Indicadores Verificables Objetivamente Medios de Verificación Supuestos FIN El Fin es una definición de cómo el proyecto o programa contribuirá a la solución del problema (o problemas) del sector. Los indicadores a nivel de Fin miden el impacto general que tendrá el proyecto. Son específicas en términos de cantidad, calidad y tiempo. (grupo social y lugar, si es relevante). Los medios de verificación son las fuentes de información que se pueden utilizar para verificar que los objetivos se lograron. Pueden incluir material publicado, inspección visual, encuestas por muestreo, etc. Los supuestos indican los acontecimientos, las condiciones o las decisiones importantes necesarias para la "sustentabilidad" (continuidad en el tiempo) de los beneficios generados por el proyecto. PROPÓSITO El Propósito es el impacto directo a ser logrado como resultado de la utilización de los Componentes producidos por el proyecto. Es una hipótesis sobre el impacto o beneficio que se desea lograr. Los indicadores a nivel de Propósito describen el impacto logrado al final del proyecto. Deben incluir metas que reflejen la situación al finalizar el proyecto. Cada indicador especifica cantidad, calidad y tiempo de los resultados por alcanzar. Los medios de verificación son las fuentes que el ejecutor y el evaluador pueden consultar para ver si los objetivos se están logrando. Pueden indicar que existe un problema y sugieren la necesidad de cambios en los componentes del proyecto. Pueden incluir material publicado, inspección visual, encuestas por muestreo, etc. Los supuestos indican los acontecimientos, las condiciones o las decisiones que tienen que ocurrir para que el proyecto contribuya significativamente al logro del Fin. COMPONENTES Los Componentes son las obras, servicios, y capacitación que se requiere que complete el ejecutor del proyecto de acuerdo con el contrato. Estos deben expresarse en trabajo terminado (sistemas instalados, gente capacitada, etc.)
  • 6. Los indicadores de los Componentes son descripciones breves, pero claras de cada uno de los Componentes que tiene que terminarse durante la ejecución. Cada uno debe especificar cantidad, calidad y oportunidad de las obras, servicios, etc., que deberán entregarse. Este casillero indica dónde el evaluador puede encontrar las fuentes de información para verificar que los resultados que han sido contratados han sido producidos. Las fuentes pueden incluir inspección del sitio, informes del auditor, etc. Los supuestos son los acontecimientos, las condiciones o las decisiones que tienen que ocurrir para que los componentes del proyecto alcancen el Propósito para el cual se llevaron a cabo. ACTIVIDADES Las Actividades son las tareas que el ejecutor debe cumplir para completar cada uno de los Componentes del proyecto y que implican costos. Se hace una lista de actividades en orden cronológico para cada Componente. Este casillero contiene el presupuesto para cada Componente a ser producido por el proyecto. Este casillero indica donde un evaluador puede obtener información para verificar si el presupuesto se gastó como estaba planeado. Normalmente constituye el registro contable de la unidad ejecutora. Los supuestos son los acontecimientos, condiciones o decisiones (fuera del control del gerente de proyecto) que tienen que suceder para completar los Componentes 8.-LA EJECUCIÓN Ejecución del Proyecto Para la ejecución del proyecto, el marco lógico y el plan de ejecución son los documentos base y contribuyen a la coordinación y seguimiento del plan de ejecución. El marco lógico y el plan de ejecución son lo suficientemente breves como para que todos los participantes (no solo el gerente) cuenten con una copia y contribuir a que todos sepan en forma específica lo que están procurando lograr, cómo puede medirse el éxito, quién se supone debe hacer qué, cuándo se supone que lo haga, y qué riesgos requieren seguimiento y capacidad de anticipación. Como ya se señaló, el logro del Propósito y de el Fin no están bajo el control del gerente o ejecutor del proyecto. El gerente solo tiene control de las Actividades, el presupuesto, y los Componentes que entrega; lo demás está fuera de su control (existen situaciones ajenas a la ejecución del proyecto sobre las cuales el gerente no tiene ningún control). Sin embargo, el gerente tiene la responsabilidad de hacer un seguimiento de todos estos factores, informar a las autoridades superiores cuando parece que los supuestos no se van a cumplir, y sugerir acciones que permitan lograr el Propósito. 9.- LA EVALUACIÓN PROYECTOS Con frecuencia sucede que los encargados del seguimiento y control de proyectos se ven obligados a trabajar con mucha más información que la realmente necesaria para tomar decisiones claves, mientras al mismo tiempo carecen de la información crítica que realmente requerirían para tomarlas. Una cuidadosa selección de indicadores y la eficaz organización del monitoreo puede revertir esta situación fácilmente. En este capítulo se presentan las ventajas del monitoreo y los pasos necesarios para llevarlo a cabo.
  • 7. A. ¿QUÉ ES EL MONITOREO? El monitoreo es el procedimiento mediante el cual verificamos la eficiencia y eficacia de la ejecución de un proyecto mediante la identificación de sus logros y debilidades y en consecuencia, recomendamos medidas correctivas para optimizar los resultados esperados del proyecto. B. LA FUNCIÓN DE LA REPRESENTACIÓN DEL FINANCIADOR La Representación es responsable del monitoreo continuo de los proyectos y tiene la función primaria de identificar problemas de desempeño y de trabajar con los ejecutores para solucionarlos satisfactoriamente. Un monitoreo eficaz le permite al Financiador y al prestatario actuar antes de que los problemas se compliquen demasiado, para poder así resolverlos de manera efectiva. La Representación se encarga de este proceso de monitoreo y de elevar informes a la administración del Financiador sobre los acontecimientos importantes del proyecto. C. BENEFICIOS DEL MONITOREO El monitoreo de proyectos genera los siguientes beneficios: identifica fallas en el diseño y el plan de ejecución; establece si el proyecto se está realizando conforme al plan; examina continuamente los supuestos del proyecto, determinando así el riesgo de no cumplir con objetivos; determina la probabilidad de que se produzcan los componentes o productos en la forma planificada; verifica si los Componentes resultarán en el logro del Propósito; identifica problemas recurrentes que necesitan atención; recomienda cambios al plan de ejecución del proyecto; ayuda a identificar soluciones a problemas; y establece vínculos entre el desempeño de las operaciones en marcha y la futura asistencia del Financiador al país. EL PROCESO DE MONITOREO Familiarizarse con el proyecto Determinar los requisitos de información Establecer un sistema de información gerencial Presentar informes a la Administración del Financiador y al organismo de contraparte. Intervenir para mejorar el desempeño del proyecto.
  • 8. 10.- LISTA DE VERIFICACION DE DISEÑO DE PROYECTO 1. El Fin está claramente expresado. 2. Los indicadores de Fin son verificables en términos de cantidad, calidad y tiempo. 3. El proyecto tiene un sólo Propósito. 4. El Propósito está claramente expresado. 5. Los indicadores del Propósito no son un resumen de los Componentes, sino una forma independiente de medir el logro del Propósito. 6. Los indicadores del Propósito sólo miden lo que es importante. 7. Los indicadores del Propósito tienen medidas de cantidad, calidad y tiempo. 8. Los indicadores del Propósito miden los resultados esperados al final de la ejecución del proyecto. 9. Los Componentes (Resultados) del proyecto están claramente expresados. 10. Los Componentes están expresados como resultados. 11. Todos los Componentes son necesarios para cumplir el Propósito. 12. Los Componentes incluyen todos los rubros de los cuales es responsable la gerencia del proyecto. 13. Los indicadores de los Componentes son verificables en términos de cantidad, calidad y tiempo. 14. Las Actividades incluyen todas las acciones necesarias para producir cada Componente. 15. Las Actividades identifican todas las acciones necesarias para recoger información sobre los indicadores. 16. Las Actividades son las tareas para las cuales se incurre en costos para completar los Componentes. 17. La relación entre las Actividades y el presupuesto es realista. 18. La relación si/entonces entre el Propósito y el Fin es lógica y no omite pasos importantes. 19. La relación entre los Componentes y el Propósito es realista. 20. La lógica vertical entre las Actividades, los Componentes, el Propósito y el Fin es realista en su totalidad. 21. El Propósito, junto con los supuestos a ese nivel, describen las condiciones necesarias, aún cuando no sean suficientes, para lograr el Fin. 22. Los Componentes, junto con los supuestos a ese nivel, describen las condiciones necesarias y suficientes para lograr el Propósito. 23. Los supuestos al nivel de Actividad no incluyen ninguna acción que tenga que llevarse a cabo antes que puedan comenzar las Actividades. (Las condiciones precedentes se detallan en forma separada).
  • 9. 24. La columna de medios de verificación identifica dónde puede hallarse la información para verificar cada indicador. 25. El marco lógico define la información necesaria para la evaluación del proyecto (e.g., de terminación, ex-post).
