SUPERVISIÓN DE OBRAS
EDDIE ENZO ARONÉS BARBARÁN
PMP; PM4Rmp; Máster en Ing. Civil
Árbitro, Perito y Adjudicador
SUPERVISOR
DE OBRA

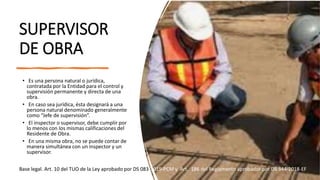

• Es una persona natural o jurídica,
contratada por la Entidad para el control y
supervisión permanente y directa de una
obra.
• En caso sea jurídica, ésta designará a una
persona natural denominado generalmente
como “Jefe de supervisión”.
• El inspector o supervisor, debe cumplir por
lo menos con los mismas calificaciones del
Residente de Obra.
• En una misma obra, no se puede contar de
manera simultánea con un inspector y un
supervisor.
Base legal. Art. 10 del TUO de la Ley aprobado por DS 083-2019-PCM y Art. 186 del Reglamento aprobador por DS 344-2018-EF
SUPERVISOR
DE OBRA

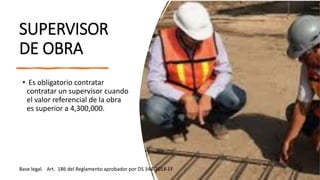

• Es obligatorio contratar
contratar un supervisor cuando
el valor referencial de la obra
es superior a 4,300,000.
Base legal. Art. 186 del Reglamento aprobador por DS 344-2018-EF
4

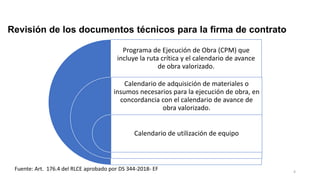

Revisión de los documentos técnicos para la firma de contrato
Programa de Ejecución de Obra (CPM) que
incluye la ruta crítica y el calendario de avance
de obra valorizado.
Calendario de adquisición de materiales o
insumos necesarios para la ejecución de obra, en
concordancia con el calendario de avance de
obra valorizado.
Calendario de utilización de equipo
Fuente: Art. 176.4 del RLCE aprobado por DS 344-2018- EF

7dc 5 dh
Entidad
Aprueba los calendarios
Supervisor
Emite su conformidad
CRONOGRAMA DE REVISIÓN Y APROBACIÓN
Fuente: Art. 176.4 del RLCE aprobado por DS 344-2018- EF
Firma de
contrato
7dc
Contratista
Entrega documentos para la
firma de contrato
8dc
Contratista
Subsana o concuerda
Supervisor
Observa
Entidad
En caso de falta de acuerdo, se considera como válidas las observaciones del supervisor o
inspector que no hubieran sido levantadas o concordadas
5dh
En caso se observe, se consideran los
calendarios del expediente.
Mientras se aprueban los documentos, se
consideran los calendarios del expediente
técnico de obra.
SUPERVISOR DE OBRA

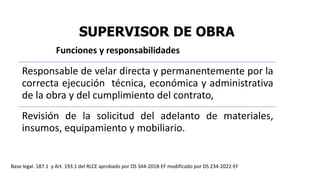

Responsable de velar directa y permanentemente por la
correcta ejecución técnica, económica y administrativa
de la obra y del cumplimiento del contrato,
Revisión de la solicitud del adelanto de materiales,
insumos, equipamiento y mobiliario.
Base legal. 187.1 y Art. 193.1 del RLCE aprobado por DS 344-2018-EF modificado por DS 234-2022-EF
Funciones y responsabilidades

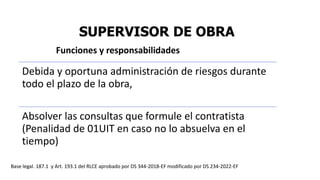

SUPERVISOR DE OBRA
Debida y oportuna administración de riesgos durante
todo el plazo de la obra,
Absolver las consultas que formule el contratista
(Penalidad de 01UIT en caso no lo absuelva en el
tiempo)
Base legal. 187.1 y Art. 193.1 del RLCE aprobado por DS 344-2018-EF modificado por DS 234-2022-EF
Funciones y responsabilidades

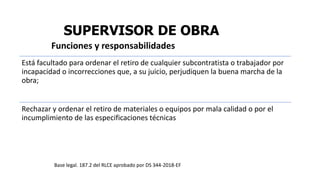

SUPERVISOR DE OBRA
Está facultado para ordenar el retiro de cualquier subcontratista o trabajador por
incapacidad o incorrecciones que, a su juicio, perjudiquen la buena marcha de la
obra;
Rechazar y ordenar el retiro de materiales o equipos por mala calidad o por el
incumplimiento de las especificaciones técnicas
Funciones y responsabilidades
Base legal. 187.2 del RLCE aprobado por DS 344-2018-EF
SUPERVISOR DE OBRA

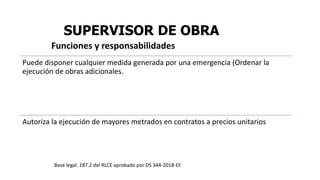

Puede disponer cualquier medida generada por una emergencia (Ordenar la
ejecución de obras adicionales.
Autoriza la ejecución de mayores metrados en contratos a precios unitarios
Funciones y responsabilidades
Base legal. 187.2 del RLCE aprobado por DS 344-2018-EF

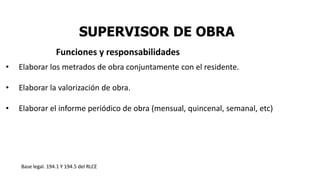

SUPERVISOR DE OBRA
• Elaborar los metrados de obra conjuntamente con el residente.
• Elaborar la valorización de obra.
• Elaborar el informe periódico de obra (mensual, quincenal, semanal, etc)
Base legal. 194.1 Y 194.5 del RLCE
Funciones y responsabilidades
SUPERVISOR DE OBRA

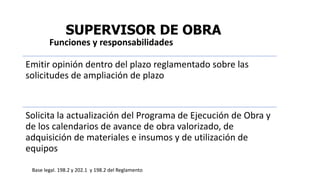

Emitir opinión dentro del plazo reglamentado sobre las
solicitudes de ampliación de plazo
Solicita la actualización del Programa de Ejecución de Obra y
de los calendarios de avance de obra valorizado, de
adquisición de materiales e insumos y de utilización de
equipos
Base legal. 198.2 y 202.1 y 198.2 del Reglamento
Funciones y responsabilidades
SUPERVISOR DE OBRA

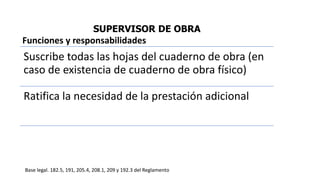

Suscribe todas las hojas del cuaderno de obra (en
caso de existencia de cuaderno de obra físico)
Ratifica la necesidad de la prestación adicional
Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento
Funciones y responsabilidades

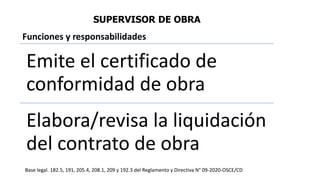

SUPERVISOR DE OBRA
Emite el certificado de
conformidad de obra
Elabora/revisa la liquidación
del contrato de obra
Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento y Directiva N° 09-2020-OSCE/CD
Funciones y responsabilidades
SUPERVISOR DE OBRA

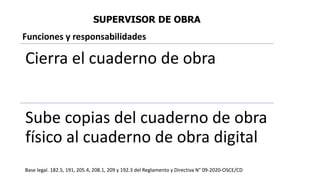

Cierra el cuaderno de obra
Sube copias del cuaderno de obra
físico al cuaderno de obra digital
Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento y Directiva N° 09-2020-OSCE/CD
Funciones y responsabilidades

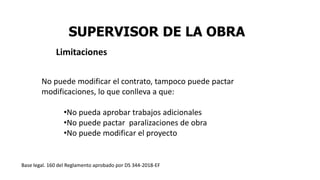

SUPERVISOR DE LA OBRA
No puede modificar el contrato, tampoco puede pactar
modificaciones, lo que conlleva a que:
•No pueda aprobar trabajos adicionales
•No puede pactar paralizaciones de obra
•No puede modificar el proyecto
Base legal. 160 del Reglamento aprobado por DS 344-2018-EF
Limitaciones
16
MUCHAS GRACIAS
ediarones@gmail.com

MTPE PERU CURSO DE Supervision de obras.pptx

  • 1.
    SUPERVISIÓN DE OBRAS EDDIEENZO ARONÉS BARBARÁN PMP; PM4Rmp; Máster en Ing. Civil Árbitro, Perito y Adjudicador
  • 2.
    SUPERVISOR DE OBRA • Esuna persona natural o jurídica, contratada por la Entidad para el control y supervisión permanente y directa de una obra. • En caso sea jurídica, ésta designará a una persona natural denominado generalmente como “Jefe de supervisión”. • El inspector o supervisor, debe cumplir por lo menos con los mismas calificaciones del Residente de Obra. • En una misma obra, no se puede contar de manera simultánea con un inspector y un supervisor. Base legal. Art. 10 del TUO de la Ley aprobado por DS 083-2019-PCM y Art. 186 del Reglamento aprobador por DS 344-2018-EF
  • 3.
    SUPERVISOR DE OBRA • Esobligatorio contratar contratar un supervisor cuando el valor referencial de la obra es superior a 4,300,000. Base legal. Art. 186 del Reglamento aprobador por DS 344-2018-EF
  • 4.
    4 Revisión de losdocumentos técnicos para la firma de contrato Programa de Ejecución de Obra (CPM) que incluye la ruta crítica y el calendario de avance de obra valorizado. Calendario de adquisición de materiales o insumos necesarios para la ejecución de obra, en concordancia con el calendario de avance de obra valorizado. Calendario de utilización de equipo Fuente: Art. 176.4 del RLCE aprobado por DS 344-2018- EF
  • 5.
    7dc 5 dh Entidad Apruebalos calendarios Supervisor Emite su conformidad CRONOGRAMA DE REVISIÓN Y APROBACIÓN Fuente: Art. 176.4 del RLCE aprobado por DS 344-2018- EF Firma de contrato 7dc Contratista Entrega documentos para la firma de contrato 8dc Contratista Subsana o concuerda Supervisor Observa Entidad En caso de falta de acuerdo, se considera como válidas las observaciones del supervisor o inspector que no hubieran sido levantadas o concordadas 5dh En caso se observe, se consideran los calendarios del expediente. Mientras se aprueban los documentos, se consideran los calendarios del expediente técnico de obra.
  • 6.
    SUPERVISOR DE OBRA Responsablede velar directa y permanentemente por la correcta ejecución técnica, económica y administrativa de la obra y del cumplimiento del contrato, Revisión de la solicitud del adelanto de materiales, insumos, equipamiento y mobiliario. Base legal. 187.1 y Art. 193.1 del RLCE aprobado por DS 344-2018-EF modificado por DS 234-2022-EF Funciones y responsabilidades
  • 7.
    SUPERVISOR DE OBRA Debiday oportuna administración de riesgos durante todo el plazo de la obra, Absolver las consultas que formule el contratista (Penalidad de 01UIT en caso no lo absuelva en el tiempo) Base legal. 187.1 y Art. 193.1 del RLCE aprobado por DS 344-2018-EF modificado por DS 234-2022-EF Funciones y responsabilidades
  • 8.
    SUPERVISOR DE OBRA Estáfacultado para ordenar el retiro de cualquier subcontratista o trabajador por incapacidad o incorrecciones que, a su juicio, perjudiquen la buena marcha de la obra; Rechazar y ordenar el retiro de materiales o equipos por mala calidad o por el incumplimiento de las especificaciones técnicas Funciones y responsabilidades Base legal. 187.2 del RLCE aprobado por DS 344-2018-EF
  • 9.
    SUPERVISOR DE OBRA Puededisponer cualquier medida generada por una emergencia (Ordenar la ejecución de obras adicionales. Autoriza la ejecución de mayores metrados en contratos a precios unitarios Funciones y responsabilidades Base legal. 187.2 del RLCE aprobado por DS 344-2018-EF
  • 10.
    SUPERVISOR DE OBRA •Elaborar los metrados de obra conjuntamente con el residente. • Elaborar la valorización de obra. • Elaborar el informe periódico de obra (mensual, quincenal, semanal, etc) Base legal. 194.1 Y 194.5 del RLCE Funciones y responsabilidades
  • 11.
    SUPERVISOR DE OBRA Emitiropinión dentro del plazo reglamentado sobre las solicitudes de ampliación de plazo Solicita la actualización del Programa de Ejecución de Obra y de los calendarios de avance de obra valorizado, de adquisición de materiales e insumos y de utilización de equipos Base legal. 198.2 y 202.1 y 198.2 del Reglamento Funciones y responsabilidades
  • 12.
    SUPERVISOR DE OBRA Suscribetodas las hojas del cuaderno de obra (en caso de existencia de cuaderno de obra físico) Ratifica la necesidad de la prestación adicional Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento Funciones y responsabilidades
  • 13.
    SUPERVISOR DE OBRA Emiteel certificado de conformidad de obra Elabora/revisa la liquidación del contrato de obra Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento y Directiva N° 09-2020-OSCE/CD Funciones y responsabilidades
  • 14.
    SUPERVISOR DE OBRA Cierrael cuaderno de obra Sube copias del cuaderno de obra físico al cuaderno de obra digital Base legal. 182.5, 191, 205.4, 208.1, 209 y 192.3 del Reglamento y Directiva N° 09-2020-OSCE/CD Funciones y responsabilidades
  • 15.
    SUPERVISOR DE LAOBRA No puede modificar el contrato, tampoco puede pactar modificaciones, lo que conlleva a que: •No pueda aprobar trabajos adicionales •No puede pactar paralizaciones de obra •No puede modificar el proyecto Base legal. 160 del Reglamento aprobado por DS 344-2018-EF Limitaciones
  • 16.
