NUESTROS ANTECEDENTES SOBRE EL SANEAMIENTO Y LAS
AGUAS RESIDUALES
INTEGRANTES:
EVELYN MUÑOZ GOMEZ
LUISA ARENAS GUTIERREZ
ALEJANDRO MARTINEZ RAMIREZ
BRANDON LOPEZ OSORIO
JOHAN MATEO ORTIZ HENAO
61 - 2014
INSTITUCION EDUCATIVA COLEGIO LOYOLA PARA LA
CIENCIA Y LA INNOVACION
1905:
El cabildo declara la utilidad pública de la tubería metálica para el servicio
de acueducto.
1907:
Se aprueba el acueducto metálico y se contrata la realización de los
respectivos estudios.
1908:
Se entregan los resultados del estudio, el cual propone la utilización
exclusiva de las aguas de Piedras Blancas, desechando las de la quebrada
Santa Elena.
1911:
Todavía la población de escasos recursos depende de las fuentes públicas
para el suministro de agua. Se cuenta con 88 surtidores, alimentados
básicamente de las aguas de Piedras Blancas y Santa Elena.
1912:
Se contrata la construcción del acueducto metálico.
1913:
El municipio crea la Junta Autónoma del Acueducto.
1915:
Se entrega el primer tanque de acueducto, el de Santa Elena, con una
capacidad de 2.400 metros cúbicos. Se realizan los primeros análisis
bacteriológicos de las aguas utilizadas para el consumo doméstico.
1916:
Se inicia la construcción de la red de conducción y distribución del
acueducto moderno.
1917:
Se inicia la instalación de las tuberías metálicas.
1919:
Se crean las Empresas Públicas Municipales para la prestación del servicio
de acueducto, principalmente. La tarifa era de $1,50 por instalación.
1922:
El municipio suspende el arrendamiento de aguas por particulares e inicia la
revisión de los medidores privados y de los títulos de propiedad sobre las
aguas.
1923:
El ingeniero norteamericano George C. Bunker recomienda suspender los
acueductos de barro, por sus efectos negativos sobre la calidad del agua.
Con base en los estudios de este experto se implantaría más tarde el
sistema de desinfección con cloro para minimizar los riesgos de
enfermedades de origen hídrico.
1924:
Empieza a instalarse la tubería metálica en Belén, La América y El Llano.
1925:
Se inaugura la primera planta con sistema de clorinación en La Tablaza. Se
empieza a registrar una disminución del 7% en los índices de mortalidad por
enfermedades de origen hídrico. Se inicia la instalación sistemática de
tanques de almacenamiento.
1931:
Se estudia el posible aprovechamiento de las aguas del río Medellín para
solucionar la escasez de agua de la época. El proyecto es desechado por el
alto grado de contaminación de esa vertiente y por el elevado costo que
demandaría su purificación.
1940:
Se emprende el aprovechamiento de las quebradas Piedras Blancas y Santa
Elena, tratadas únicamente con cloro.
1941:
Se produce la separación de las Empresas Públicas Municipales. La de
acueducto se integra a la segunda sección, junto con las de tranvía y
teléfonos.
1943:
Entra en operación Villa Hermosa, la primera planta de purificación.
1947:
Se decide aumentar el abasto de agua para la ciudad, regulando los
caudales de la quebrada Piedras Blancas mediante la construcción de un
embalse. Se contratan los estudios de la presa con una firma
norteamericana.
1949:
Se inicia el aprovechamiento de la quebrada La Iguana.
1952:
El embalse de Piedras Blancas entra en servicio.
1953:
Se finaliza la construcción del acueducto La García.
1954:

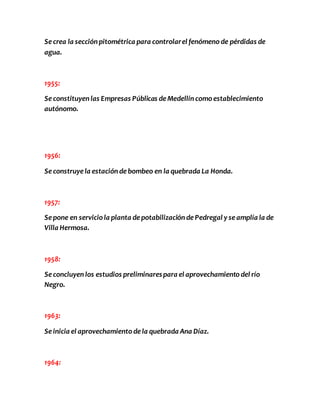

Se crea la sección pitométrica para controlar el fenómeno de pérdidas de
agua.
1955:
Se constituyen las Empresas Públicas de Medellín como establecimiento
autónomo.
1956:
Se construye la estación de bombeo en la quebrada La Honda.
1957:
Se pone en servicio la planta de potabilización de Pedregal y se amplía la de
Villa Hermosa.
1958:
Se concluyen los estudios preliminares para el aprovechamiento del río
Negro.
1963:
Se inicia el aprovechamiento de la quebrada Ana Díaz.
1964:
Se ponen en servicio la planta de San Cristóbal y las estaciones de bombeo
La Honda, La Mosca y Piedras Blancas. Se concluye la perforación de un
túnel para la conducción de las aguas del embalse Los Salados.
1967:
Entra en funcionamiento la presa Los Salados, para aprovechar la quebrada
Las Palmas, lo que hoy constituye la primera etapa del embalse La Fe.
1968:
La planta La Ayurá, en Envigado, comienza a operar.
1973:
Se finalizan la construcción del bombeo del río Pantanillo y la segunda
etapa del embalse La Fe.
1974:
Se termina la segunda fase de la planta La Ayurá, con una capacidad de
tratamiento de 4,7 metros cúbicos por segundo. Se inicia la construcción del
proyecto río Piedras.
1979:
Se concluye el proyecto del río Piedras y se inicia el del río Buey.
1983:
El proyecto del río Buey entra en operación y se concluye la construcción de
la planta de aguas residuales de El Retiro. Se construyen también los
tanques de Envigado, Sabaneta y La Estrella.
1984:
Se inicia la excavación del túnel blindado de Niquía, como parte del
programa de aprovechamiento del río Grande.
1985:
Se finaliza la optimización de la planta La Ayurá, para alcanzar una
capacidad de 9,6 metros cúbicos por segundo.
1991:
Entra en operación Manantiales, la más moderna planta de tratamiento
construida por EPM para garantizar el suministro de agua potable al Valle
de Aburrá hasta el año 2020. Se inicia el montaje del Centro de Control
Acueducto, para manejar automáticamente el sistema EPM.
1993:
La planta de tratamiento de Villa Hermosa cumple 50 años. Se instala en el
país uno de los más modernos laboratorios de procesos, estructura y
tecnología para el análisis del agua suministrada por EPM.
1994:
El Plan de Expansión entra en vigencia hasta 1999, contempla 22 acueductos
periurbanos en igual número de veredas de Medellín, la construcción de una
nueva planta de tratamiento, el énfasis del programa de control para el
agua no facturada y la conclusión de las obras de operación y
reordenamiento de circuitos.
1995:
El municipio de Girardota ingresa al sistema de aguas de EPM.
1996:
Se inicia la construcción de la planta de aguas residuales San Fernando y
entran en servicio los circuitos La Cascada y La Esmeralda. Se inician el
proyecto Ajizal, en Itagüí, y las obras del acueducto multiveredal Santa
Elena. Para hacer autosuficiente el sistema de acueducto en materia de
energía, se construyen cuatro minicentrales de energía en los tanques de
acueducto de Bello, Campestre, La América y Nutibara.
1997:
EPM empieza a prestar los servicios de agua potable y saneamiento básico
en los municipios de Caldas y Barbosa.
1999:
Con el municipio de El Retiro, EPM conforma la empresa Aguas del Oriente
Antioqueño S.A. La planta de tratamiento de aguas residuales San
Fernando entra en operación.
2000:

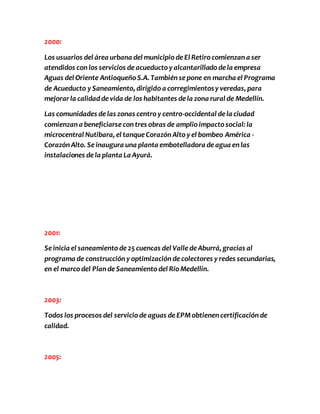

Los usuarios del área urbana del municipio de El Retiro comienzan a ser
atendidos con los servicios de acueducto y alcantarillado de la empresa
Aguas del Oriente Antioqueño S.A. También se pone en marcha el Programa
de Acueducto y Saneamiento, dirigido a corregimientos y veredas, para
mejorar la calidad de vida de los habitantes de la zona rural de Medellín.
Las comunidades de las zonas centro y centro-occidental de la ciudad
comienzan a beneficiarse con tres obras de amplio impacto social: la
microcentral Nutibara, el tanque Corazón Alto y el bombeo América -
Corazón Alto. Se inaugura una planta embotelladora de agua en las
instalaciones de la planta La Ayurá.
2001:
Se inicia el saneamiento de 25 cuencas del Valle de Aburrá, gracias al
programa de construcción y optimización de colectores y redes secundarias,
en el marco del Plan de Saneamiento del Río Medellín.
2003:
Todos los procesos del servicio de aguas de EPM obtienen certificación de
calidad.
2005:
Se abre la licitación pública de ofertas para los diseños de la planta de
tratamiento de aguas residuales del norte del Valle de Aburrá, que se
empezará a construir en el 2011 y entrará en operación en el 2014.

Nuestros Antecedentes

  • 1.
    NUESTROS ANTECEDENTES SOBREEL SANEAMIENTO Y LAS AGUAS RESIDUALES INTEGRANTES: EVELYN MUÑOZ GOMEZ LUISA ARENAS GUTIERREZ ALEJANDRO MARTINEZ RAMIREZ BRANDON LOPEZ OSORIO JOHAN MATEO ORTIZ HENAO 61 - 2014
  • 2.
    INSTITUCION EDUCATIVA COLEGIOLOYOLA PARA LA CIENCIA Y LA INNOVACION 1905: El cabildo declara la utilidad pública de la tubería metálica para el servicio de acueducto. 1907: Se aprueba el acueducto metálico y se contrata la realización de los respectivos estudios. 1908: Se entregan los resultados del estudio, el cual propone la utilización exclusiva de las aguas de Piedras Blancas, desechando las de la quebrada Santa Elena. 1911: Todavía la población de escasos recursos depende de las fuentes públicas para el suministro de agua. Se cuenta con 88 surtidores, alimentados básicamente de las aguas de Piedras Blancas y Santa Elena. 1912: Se contrata la construcción del acueducto metálico. 1913:
  • 3.
    El municipio creala Junta Autónoma del Acueducto. 1915: Se entrega el primer tanque de acueducto, el de Santa Elena, con una capacidad de 2.400 metros cúbicos. Se realizan los primeros análisis bacteriológicos de las aguas utilizadas para el consumo doméstico. 1916: Se inicia la construcción de la red de conducción y distribución del acueducto moderno. 1917: Se inicia la instalación de las tuberías metálicas. 1919: Se crean las Empresas Públicas Municipales para la prestación del servicio de acueducto, principalmente. La tarifa era de $1,50 por instalación. 1922: El municipio suspende el arrendamiento de aguas por particulares e inicia la revisión de los medidores privados y de los títulos de propiedad sobre las aguas. 1923:
  • 4.
    El ingeniero norteamericanoGeorge C. Bunker recomienda suspender los acueductos de barro, por sus efectos negativos sobre la calidad del agua. Con base en los estudios de este experto se implantaría más tarde el sistema de desinfección con cloro para minimizar los riesgos de enfermedades de origen hídrico. 1924: Empieza a instalarse la tubería metálica en Belén, La América y El Llano. 1925: Se inaugura la primera planta con sistema de clorinación en La Tablaza. Se empieza a registrar una disminución del 7% en los índices de mortalidad por enfermedades de origen hídrico. Se inicia la instalación sistemática de tanques de almacenamiento. 1931: Se estudia el posible aprovechamiento de las aguas del río Medellín para solucionar la escasez de agua de la época. El proyecto es desechado por el alto grado de contaminación de esa vertiente y por el elevado costo que demandaría su purificación. 1940: Se emprende el aprovechamiento de las quebradas Piedras Blancas y Santa Elena, tratadas únicamente con cloro. 1941:
  • 5.
    Se produce laseparación de las Empresas Públicas Municipales. La de acueducto se integra a la segunda sección, junto con las de tranvía y teléfonos. 1943: Entra en operación Villa Hermosa, la primera planta de purificación. 1947: Se decide aumentar el abasto de agua para la ciudad, regulando los caudales de la quebrada Piedras Blancas mediante la construcción de un embalse. Se contratan los estudios de la presa con una firma norteamericana. 1949: Se inicia el aprovechamiento de la quebrada La Iguana. 1952: El embalse de Piedras Blancas entra en servicio. 1953: Se finaliza la construcción del acueducto La García. 1954:
  • 6.
    Se crea lasección pitométrica para controlar el fenómeno de pérdidas de agua. 1955: Se constituyen las Empresas Públicas de Medellín como establecimiento autónomo. 1956: Se construye la estación de bombeo en la quebrada La Honda. 1957: Se pone en servicio la planta de potabilización de Pedregal y se amplía la de Villa Hermosa. 1958: Se concluyen los estudios preliminares para el aprovechamiento del río Negro. 1963: Se inicia el aprovechamiento de la quebrada Ana Díaz. 1964:
  • 7.
    Se ponen enservicio la planta de San Cristóbal y las estaciones de bombeo La Honda, La Mosca y Piedras Blancas. Se concluye la perforación de un túnel para la conducción de las aguas del embalse Los Salados. 1967: Entra en funcionamiento la presa Los Salados, para aprovechar la quebrada Las Palmas, lo que hoy constituye la primera etapa del embalse La Fe. 1968: La planta La Ayurá, en Envigado, comienza a operar. 1973: Se finalizan la construcción del bombeo del río Pantanillo y la segunda etapa del embalse La Fe. 1974: Se termina la segunda fase de la planta La Ayurá, con una capacidad de tratamiento de 4,7 metros cúbicos por segundo. Se inicia la construcción del proyecto río Piedras. 1979: Se concluye el proyecto del río Piedras y se inicia el del río Buey. 1983:
  • 8.
    El proyecto delrío Buey entra en operación y se concluye la construcción de la planta de aguas residuales de El Retiro. Se construyen también los tanques de Envigado, Sabaneta y La Estrella. 1984: Se inicia la excavación del túnel blindado de Niquía, como parte del programa de aprovechamiento del río Grande. 1985: Se finaliza la optimización de la planta La Ayurá, para alcanzar una capacidad de 9,6 metros cúbicos por segundo. 1991: Entra en operación Manantiales, la más moderna planta de tratamiento construida por EPM para garantizar el suministro de agua potable al Valle de Aburrá hasta el año 2020. Se inicia el montaje del Centro de Control Acueducto, para manejar automáticamente el sistema EPM. 1993: La planta de tratamiento de Villa Hermosa cumple 50 años. Se instala en el país uno de los más modernos laboratorios de procesos, estructura y tecnología para el análisis del agua suministrada por EPM. 1994:
  • 9.
    El Plan deExpansión entra en vigencia hasta 1999, contempla 22 acueductos periurbanos en igual número de veredas de Medellín, la construcción de una nueva planta de tratamiento, el énfasis del programa de control para el agua no facturada y la conclusión de las obras de operación y reordenamiento de circuitos. 1995: El municipio de Girardota ingresa al sistema de aguas de EPM. 1996: Se inicia la construcción de la planta de aguas residuales San Fernando y entran en servicio los circuitos La Cascada y La Esmeralda. Se inician el proyecto Ajizal, en Itagüí, y las obras del acueducto multiveredal Santa Elena. Para hacer autosuficiente el sistema de acueducto en materia de energía, se construyen cuatro minicentrales de energía en los tanques de acueducto de Bello, Campestre, La América y Nutibara. 1997: EPM empieza a prestar los servicios de agua potable y saneamiento básico en los municipios de Caldas y Barbosa. 1999: Con el municipio de El Retiro, EPM conforma la empresa Aguas del Oriente Antioqueño S.A. La planta de tratamiento de aguas residuales San Fernando entra en operación.
  • 10.
    2000: Los usuariosdel área urbana del municipio de El Retiro comienzan a ser atendidos con los servicios de acueducto y alcantarillado de la empresa Aguas del Oriente Antioqueño S.A. También se pone en marcha el Programa de Acueducto y Saneamiento, dirigido a corregimientos y veredas, para mejorar la calidad de vida de los habitantes de la zona rural de Medellín. Las comunidades de las zonas centro y centro-occidental de la ciudad comienzan a beneficiarse con tres obras de amplio impacto social: la microcentral Nutibara, el tanque Corazón Alto y el bombeo América - Corazón Alto. Se inaugura una planta embotelladora de agua en las instalaciones de la planta La Ayurá. 2001: Se inicia el saneamiento de 25 cuencas del Valle de Aburrá, gracias al programa de construcción y optimización de colectores y redes secundarias, en el marco del Plan de Saneamiento del Río Medellín. 2003: Todos los procesos del servicio de aguas de EPM obtienen certificación de calidad. 2005:
  • 11.
    Se abre lalicitación pública de ofertas para los diseños de la planta de tratamiento de aguas residuales del norte del Valle de Aburrá, que se empezará a construir en el 2011 y entrará en operación en el 2014.
