PLAN ESTRATÉGICO REGIONAL
DE EXPORTACIÓN DE MOQUEGUA
MINISTERIO DE COMERCIO
EXTERIOR Y TURISMO
OCTUBRE 2006
Plan Estratégico Regional Exportador, PERX – Moquegua
1
ÍNDICE
I. PRESENTACIÓN
Ficha Moquegua Exportadora
II. FACTORES CRÍTICOS DE ÉXITO DEL PERX DE MOQUEGUA
III. CARACTERÍSTICAS GENERALES DE LA REGIÓN
3.1 Aspectos Geográficos
3.2 Recursos Naturales
3.2.1 Recursos biológicos
3.2.2 Suelos
3.2.3 Recursos Hídricos
3.2.4 Reservas Mineras
3.3 Población e Indicadores Sociales
3.3.1 Población
3.3.2 Niveles de Pobreza
3.3.3 Servicios Básicos
3.3.4 Educación
3.3.5 Índice de Desarrollo Humano
3.3.6 Empleo
3.4 Infraestructura y Corredores Económicos
3.4.1 Infraestructura y Servicios de Soporte
3.4.2 Corredores Económicos
IV. DINÁMICA PRODUCTIVA Y EXPORTADORA
4.1 Desempeño Sectorial
4.1.1 Sector Agropecuario
4.1.2 Sector Minero
4.1.3 Sector Pesquero
4.1.4 Sector Manufactura
4.1.5 Sector Turismo
4.2 Exportaciones Regionales Directas e Indirectas
4.2.1 Exportaciones Directas
4.2.2 Exportaciones Indirectas
4.3 Cartera de Productos para el Desarrollo Exportador de Moquegua.
4.4 Perfil de principales productos de exportación.
4.5 Impacto económico y social de los principales productos de
exportación de Moquegua
4.6 Proceso de selección de los productos para los Planes Operativos-
POP
Plan Estratégico Regional Exportador, PERX – Moquegua
2
V. ANÁLISIS DE LOS FACTORES DE LA COMPETITIVIDAD
EXPORTADORA DE LA REGIÓN MOQUEGUA
Diamante de Competitividad de Moquegua
Fortalezas, Debilidades, Oportunidades y Amenazas
VI EL PERX DE MOQUEGUA
Visión
Misión
Valores y Principios
Objetivos estratégicos y estrategias
Matriz de Planificación
DIRECTORIO EMPRESARIAL E INSTITUCIONAL
Bibliografía y Fuentes
Relación de participantes en la elaboración del PERX
• Equipo Consultor
• Equipo Técnico de la Región
Anexo:
Estadística de las exportaciones directas de Moquegua según sectores
y productos, período 2002-2005.
Índice de Cuadros y Gráficos.
Cuadro N° 3.1 Región Moquegua: Provincias y superficie territorial
Cuadro N° 3.2 Distribución de superficies según capacidad de uso mayor de
tierras.
Cuadro N° 3.3 Reservas mineras estimadas y comprobadas de Moquegua.
Cuadro N° 3.4 Incidencia de la pobreza total y extrema de Moquegua.
Periodo 2001-2004
Cuadro N° 3.5 Número de alumnos matriculados en el Sistema Educativo.
Cuadro N° 3.6 Índice de Desarrollo Humano. Región Moquegua 2003
Cuadro N° 3.7 PEA de Moquegua por Categoría de ocupación
Periodo: mayo 2003-abril 2004
Cuadro N° 3.8 Red vial por tipo y superficie de rodadura de Moquegua.
Cuadro N° 3.9 Empresas Generadoras de Energía eléctrica en Moquegua.
Cuadro N° 4.1 PBI Región Moquegua. Periodo: 2000-2004 (Millones de S/. a
precios constantes de 1994).
Cuadro N° 4.2 Producto Bruto Interno Región Moquegua por sectores.
Periodo 2000:2004 (Millones de S/. a precios constantes de
1994).
Cuadro N° 4.3 Distribución de las Empresas Formales en la Región
Moquegua (Año 2001)
Cuadro N° 4.4 Fraccionamiento de la Tierra (2000)
Plan Estratégico Regional Exportador, PERX – Moquegua
3
Cuadro N° 4.5 Población pecuaria 2003
Cuadro N° 4.6 Moquegua. Evolución de la producción de cobre Southern
Perú Co. (Tm.)
Cuadro N° 4.7 Proyección de producción de Minera Quellaveco
Cuadro N° 4.8 Producción de recursos hidrobiológicos según utilización.
Periodo: 2000-2005 (TMB)
Cuadro N° 4.9 Estructura de la Industria Manufacturera de Moquegua
Cuadro Nº 4.10 Exportaciones de Moquegua. Periodo 2002-2005
Cuadro Nº 4.11 Exportaciones de 2001-2005 Región Moquegua, FOB Miles
de US$
Cuadro Nº 4.12 Exportaciones de Moquegua según sectores y principales
productos. Periodo 2002-2005 / Valor FOB en Miles de US$
Cuadro Nº 4.13 Número de Partidas Arancelarias de las Exportaciones de
Moquegua. Periodo 2001-2005
Cuadro Nº 4.15 Empresas Exportadoras de Moquegua. Año 2005
Cuadro Nº 4.16 Exportaciones de Moquegua segùn paìses de destino y
productos por paìs. Año 2005
Cuadro Nº 4.17 Exportaciones de ADUANA Ilo. Periodo 2000-2005
Cuadro N° 4.18: Exportaciones de productos vegetales de Moquegua - Período
2000 – 2005
Gráfico N° 3.1 Población Económicamente Activa de Moquegua por
Provincia – 2005.

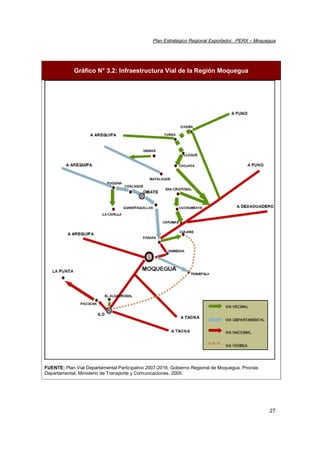

Gráfico N° 3.2 Infraestructura Vial de la Región Moquegua
Gráfico N° 3.3 Relación con los Mercados Internos y Externos
Gráfico Nº 4.1 Evolución del Valor FOB Moquegua. Periodo 2002-2005
Gráfico Nº 4.2 Composición de las Exportaciones de Moquegua – 2005
Gràfico Nº 4.3 Número de Empresa Exportadoras de Moquegua Periodo
2001-2005
Gráfico Nº 4.4 Empresas Exportadoras de Moquegua
Plan Estratégico Regional Exportador, PERX – Moquegua
4

Siglas Utilizadas en la Matriz del PERX
APCI Agencia Peruana de Cooperación Internacional
APN Autoridad Portuaria Nacional
ASBANC Asociación de Bancos
BCR Banco Central de Reservas
CAR Comité Ambiental Regional
CERX Comité Ejecutivo Regional Exportador
CETICOS Centro de Exportación, Transformación, Industria,
Comercialización y Servicios
CITEs Centros de Innovación Tecnológica
COFIDE Corporación Financiera de Desarrollo
CNC Consejo Nacional de Competitividad
CONCYTEC Consejo Nacional de Ciencia y Tecnología
CONAM Consejo Nacional del Ambiente
DIGESA Dirección General de Salud
DIRCETUR Dirección Regional de Comercio Exterior y Turismo
DR Agricultura Dirección Regional de Agricultura
DR PRODUCE Dirección Regional de Producción
DR de Educación Dirección Regional de Educación
DR de Energía Dirección Regional de Energía
DR Minería Dirección Regional de Minería
DR Transp. y Com. Dirección Regional de Transporte y Comunicaciones
ENAPU Empresa Nacional de Puertos
INDECOPI Instituto Nacional de Defensa de la Competencia y de la
Protección de la Propiedad Intelectual
INEI Instituto Nacional de Estadística e Informática
INIEA Instituto Nacional de Investigación y Extensión Agraria
INRENA Instituto Nacional de Recursos Humanos
Mesa de Trabajo Mesa de Trabajo por producto
MINAG Ministerio de Agricultura
MINCETUR Ministerio de Comercio Exterior y Turismo
MINEM Ministerio de Energía y Minas
M. RR.EE. Ministerio de Relaciones Exteriores
MINSA Ministerio de Salud
MINTRA Ministerio de Trabajo y Promoción del Empleo
MTC Ministerio de Transportes y Comunicaciones
ONGs Organizaciones No Gubernamentales
PRODUCE Ministerio de la Producción
PROMPERU Promoción del Perú
PROMPEX Comisión para la Promoción de Exportaciones
PROMPYME Centro de Promoción de la Pequeña y Micro Empresa
RED de CITEs Red de Centros de Innovación Tecnológica
SENASA Servicio Nacional de Sanidad Agraria
SUNAT Superintendencia Nacional de Administración Tributaria
SIICEX Sistema Integrado de Información de Comercio Exterior
Plan Estratégico Regional Exportador, PERX – Moquegua
5
I. PRESENTACIÓN
Moquegua es la tercera región con mayores niveles de exportación en el Perú, le
preceden Lima y Ancash. Asimismo, es la región lider en la producción del
principal rubro de exportación nacional (cobre y sus derivados), generado por
Southern Perú Copper Corporación, la principal empresa exportadora del país.
Estos son indicadores muy claros del protagonismo de Moquegua en el escenario
exportador nacional, a pesar de ser una de las regiones de menor tamaño,
reflejando sus grandes potencialidades basadas en sus recursos naturales.
En contraposición a esta relevancia y dinamismo, existe una gran brecha de la
actividad minera respecto a otros sectores productivos regionales, como son el
sector pesquero y agropecuario. Si bien el potencial de estos sectores es
significativo, no se manifiesta a nivel de las exportaciones ni de la dinámica
económica y social de la Región. Las exportaciones de ambos sectores han
decrecido respecto al año 2002
A este contradictorio escenario regional, se agrega una serie de oportunidades
históricas que bien aprovechadas pueden dar impulso al desarrollo económico de
Moquegua; como la Carretera Interoceánica, el Plan de Desarrollo de los
Corredores Económicos del Sur, la política de desarrollo exportador que se
expresa a través del Plan Nacional de Exportaciones –PENX-, y la modificación
del marco normativo de los CETICO para facilitar las inversiones. Éstas son
oportunidades que orientan la dinámica económica de la región hacia los
mercados externos y, en consecuencia, hacia su internacionalización, la que sólo
será viable en tanto la Región en su conjunto sea competitiva.
Este contexto justifica y demanda más que nunca, el contar con instrumentos de
planificación y gestión que orienten los recursos disponibles para un desarrollo
armónico y equitativo, que articule las diversas iniciativas del sector público y
privado. En el ámbito de las exportaciones regionales, dicho instrumento es el
Plan Estratégico Regional de Exportación –PERX, que es uno de los componentes
del PENX liderado por el Ministerio de Comercio Exterior y Turismo –MINCETUR,
que busca convertir al Perú en un país exportador y para conseguirlo entiende que
sus 25 regiones deben también convertir su economía hacía las exportaciones, en
un efectivo proceso de descentralización y desconcentración productiva y
económica.
Así como es necesario armonizar las políticas en el ámbito regional, también es
clave la coherencia entre la planificación de orden nacional con la planificación
regional. Consecuentes con este principio, es que el PERX de Moquegua se ha
formulado de manera conjunta entre el MINCETUR y los diferentes actores
regionales del sector público y privado, con la coordinación del Gobierno Regional,
específicamente de la Dirección Regional de Comercio Exterior y Turismo -
DIRCETUR. El Consorcio SASE-KIPU recibió el encargo del MINCETUR de
facilitar el proceso participativo de formulación del PERX, orientando
metodológicamente el diagnóstico y análisis situacional, aportando con el
Plan Estratégico Regional Exportador, PERX – Moquegua
6
conocimiento sobre los escenarios internacionales y nacionales, y ordenando las
propuestas estratégicas y de acción.
Para que el documento refleje las capacidades y posibilidades reales de
Moquegua, ha sido fundamental la participación de diversos actores regionales,
agricultores, pescadores, artesanos, industriales, exportadores, funcionarios
públicos, representantes de ONGs e instituciones privadas que brindan servicio al
sector productivo, profesionales y académicos, que con el amplio conocimiento
sobre su realidad, han sido un factor clave para en un relativo corto tiempo, poder
elaborar un PERX que contempla diversas acciones viables.
El PERX se complementa con dos Planes Operativos por Producto (Pisco y
Moluscos) en cuya formulación cabe destacar la participación de representantes
de los sectores productivos y de las instituciones públicas y privadas relacionadas
a la promoción y desarrollo de dichos productos.
Es fundamental para la ejecución de los planes mencionados, que el Comité
Ejecutivo Regional Exportador de Moquegua, instancia pública-privada que se ha
constituido con dicha misión, asuma de manera preactiva su rol y lidere el
desarrollo exportador de la región teniendo como guía orientadora de política y
acción el presente documento.
Lima, octubre de 2006
Plan Estratégico Regional Exportador, PERX – Moquegua
7
MOQUEGUA EXPORTADORA
Superficie 15,733.97 km2
1,22% del territorio nacional
Población 159,306 habitantes (Censo Población y
Vivienda 2005-INEI), 10.13 habitantes por Km
2
PBI (2005) 4,524 millones de nuevos soles a
precios corrientes, representando el 1.7% del
PBI Nacional. (Proyección Inst. CUANTO)
Exportaciones
directas 2005
1 621.3 millones de US$
9.5 % del total Nacional.
PBI y
exportaciones per
cápita
PBI per cápita: S/. 28,398/ US$ 8,711 (PBI 2005
precios corrientes/población 2005)
Exportación directa per cápita 2005: US$ 10,177
% de las
exportaciones en
PBI Regional
Para el año 2005 se estimó que las exportaciones de
Moquegua significaron el 116.8 % del PBI regional a
precios corrientes (Tipo de cambio: S/. 3.26)
Límites Por el noreste con Puno y Arequipa, por el suroeste
con el Océano Pacífico y por el sur con Tacna.
División Política Número de provincias:3
Número de distritos: 20
Capital Moquegua, localizada a 1,410 m.s.n.m.
Centros
Económicos
Moquegua e Ilo
Distancias Desde la ciudad de Moquegua a Lima : 1,146.1 Km.; a Arequipa : 227.7 Km., a Cuzco: 645.8 Km., a Ica: 842.8
Km., a Puno: 268.5 Km. y a Tacna: 159.1 Km.
Clima La temperatura varía según la altitud. En Punta de Coles, en la Costa a 50 m.s.n.m., la temperatura promedio
es de 18.6°C; en Carumas, a ,052 m.s.n.m. es de 12.6°C. El clima es caluroso en la zona de costa; muy seco,
soleado y frígido en las alturas. Las lluvias varían desde escasos milímetros en la costa, hasta 546 mm
anuales en la parte alta de la cuenca del río Vizcachas (estación Pasto Grande). La humedad relativa en las
partes bajas es en torno al 80%, en las partes intermedias entre 50 y 70% y en las partes altas entre 30 y 60%.
El romedio de horas de sol anuales es de 8.7 horas/día.
Sectores
Productivos
Minero-Metalúrgico, Pesca y Agropecuario-Agroindustrial.
Principales
Productos de
Exportación
Exportación Directa: Derivados de Cobre (cátodos, concentrados y blister), concentrado de molibdeno, selenio
en polvo, plata, paladio, platino, ácido sulfúrico, harina de pescado, aceite de pescado; pota, pulpo, moluscos,
pescados congelados , conserva de pescado, algas y aceitunas.
Exportación Indirecta: Pisco, aceituna, orégano, vainita, sandía, melón, palta, cochinilla, fibra de alpaca, trucha,
algas, mariscos, aprovisionamiento de naves.
Principales
Mercados
Países Bajos (cátodos y blister de cobre, molibdeno, aceite y harina de pescado); Estados Unidos (cátodos de
cobre, plata, pescado congelado, aceitunas); Italia (cátodos de cobre y pota); Chile (cátodos de cobre,
molibdeno, aceite de pescado, ácido sulfúrico); China (Cátodos y blister de cobre, harina de pescado,
molibdeno); Brasil (Cátodos de cobre), Canadá (cátodos, concentrados y minerales de cobre), Taiwán
(cátodos de cobre), Reino Unido (cátodos de cobre); y Japón (Cátodos de cobre y harina de pescado).
Empresas
Exportadoras
En el 2005, el número de empresas que registraron exportaciones directas desde Moquegua fueron 27.
Potenciales
Productos para
Exportación
Manufacturas de cobre, pisco, acabados para la construcción de mármol y granito, carbón de piedra, uva
fresca, moluscos, truchas, servicios de maquila, servicios logísticos, servicios de mantenimiento y reparación
de naves.
Principales
corredores
económicos
Carretera Panamericana Sur
Carretera Binacional Ilo-Desaguadero
Carretera Interoceánica Ilo-Iñapari
Aeropuerto y
Puerto
Puerto Mayor de Ilo, cuenta con 2 muelles: (i) 1 muelle público administrado por ENAPU; (ii) 1 muelle privado
de Souther Perú (Empresa Minera). A 25 Km. al sur de Ilo existe un muelle privado de ENERSUR (Empresa
Eléctrica). 1 Aeropuerto en Ilo.
Principales
Servicios para la
Exportación
(i) ADUANA/SUNAT de Ilo; (ii) Certificados de Origen otorgados por la Cámara de Comercio de Ilo; (iii)
Certificación sanitaria de SENASA; (iv) 7 Agencias Navieras; (v) 6 agencias de Aduanas; (vi) CETICOS ILO,
Centro de Exportación, Transformación, Industria, Comercialización y Servicios.
Fuentes: (i) Exposición “ Características Económicas de la Región Moquegua”, Ger. Desarrollo Económico, GR. (ii) ADUANA. (iii)
Elaboración: Consorcio SASE-KIPU
General
Sánchez
Cerro
Mariscal
Nieto
Ilo
Plan Estratégico Regional Exportador, PERX – Moquegua
8
II. FACTORES CRÍTICOS DE ÉXITO DEL PERX Y POPs
Se entiende por factores críticos de éxito del PERX y POPs a los elementos claves
para el incremento del valor exportado y a los motores que permitirán lograr los
objetivos de carácter productivo, económico y social, que sean sostenibles en el
tiempo.
1. Rol facilitador y promotor del Estado
La estructura productiva y de las exportaciones de Moquegua, en especial el
relativo bajo desarrollo del sector agropecuario y del empresariado regional,
configuran un escenario en el que el Estado, a través de las instituciones de orden
nacional, regional y local, debe jugar el rol de facilitador y promotor del cambio en
base a los siguientes criterios:
a) Cooperación entre el sector público y el privado. El PERX y POPs son
iniciativas públicas de gestión mixta (pública-privada) cuyo grupo
objetivo es privado
b) Complementación de los niveles nacional, regional y local del Estado
con una práctica efectiva de descentralización y desconcentración, no
solo del nivel nacional al regional, sino también del regional al local,
manteniendo unidad de políticas y estrategias.
c) Coordinación con instituciones privadas que realicen actividades de
promoción y desarrollo.
d) Diseño y gestión del PERX, priorizando cadenas exportadoras sin
excluir otras. Las actividades del Plan deben desarrollar una plataforma
de exportación que facilite y promueva cualquier iniciativa exportadora
en la Región. Para los productos priorizados se formulan y ejecutan los
POPs.
e) Diseño y aplicación de mecanismos e instrumentos de facilitación y
promoción considerando las características propias de las unidades
productivas y empresariales, así como el nivel de impacto económico y
social que tienen las cadenas exportadoras. Si se trata de una gran
empresa con alto impacto económico, los mecanismos a ser aplicados
son básicamente de facilitación, en tanto, si son cadenas exportadoras
donde priman las pequeñas y medianas empresas cuyo impacto es más
social que económico porque se generan exportaciones pero en valores
limitados, los mecanismos son mayormente de promoción con una
intervención activa del Estado para generar mejores condiciones de
competitividad, tanto en el entorno de los agentes económicos como en
el interno.
2. Desarrollo de las pequeñas unidades agrarias
Uno de los más importantes referentes del agro peruano es la estructura de la
tenencia de la tierra, pues la presencia de la pequeña extensión es la regla
general y, por tanto, la que de alguna manera establece los parámetros
tecnológicos, sociales y económicos en los que se desenvuelven miles de
Plan Estratégico Regional Exportador, PERX – Moquegua
9
pequeños productores que se tienen que enfrentar a un mercado cada vez más
competitivo, que pone en riesgo la existencia de las pequeñas y también medianas
unidades productivas rurales así como las cadenas productivas y comerciales de
las que son base. El reto es pues lograr que este amplio sector social y económico
del país logre mejorar sus condiciones tecnológicas y organizacionales como un
medio no sólo para sobrevivir sino para acumular, crecer y lograr el objetivo
superior de mejorar las condiciones de vida de la población.
Para atender esta problemática, han surgido numerosas iniciativas públicas y
privadas de promoción y desarrollo, pero muestran una gran dispersión de los
esfuerzos que se efectúan para superar los evidentes grados de atraso que se
manifiestan en los diversos cultivos y crianzas así como en el aprovechamiento de
los recursos silvestres.
Las pequeñas unidades productivas deben de superar una amplia gama de
limitantes así como aprovechar las potencialidades propias y las oportunidades del
entorno con el objetivo de incrementar su productividad, rentabilidad,
competitividad y sostenibilidad.
El elemento clave para lograr dicho objetivo es el diseño e implementación de
servicios de extensión integrales que, además de atender la demanda por
servicios de asistencia técnica y capacitación para la producción, presten
asistencia con servicios calificados en las fases de transformación,
comercialización, gestión y asociatividad. Este concepto de extensión permitirá
aplicar conocimientos especializados disponibles para resolver problemas en la
producción y en la articulación al mercado.
3. Escalera de empresarialidad
Indudablemente, el desarrollo exportador de Moquegua debe de ir de la mano del
desarrollo social, siendo el principal reto para que ambas dimensiones calcen,
considerar mecanismos que impulsen un proceso endógeno basado en las fuerzas
internas de la Región que faciliten la incorporación de diferentes estamentos
sociales a las actividades económicas relacionadas directa e indirectamente a las
cadenas exportadoras, prestando especial atención al desarrollo de las unidades
empresariales.
La premisa es que el desarrollo es un proceso dinámico, acumulativo y de largo
plazo, en el que hay que impulsar la movilidad e inclusión social, mejorando las
capacidades individuales y organizacionales para que se complementen y vayan
formando una masa crítica de empresariado urbano y rural que en el mediano y
largo plazo realicen una gestión autónoma, esto es, que no dependan
permanentemente de programas subsidiados por el Estado, por organismos
privados o por la cooperación internacional, de tal manera que sean negocios
sostenibles en el tiempo.
Los pasos de la escalera de la empresarialidad son: los operarios de hoy que
serán los microempresarios de mañana; los micro y pequeños empresarios de hoy
Plan Estratégico Regional Exportador, PERX – Moquegua
10
que serán los medianos y grandes empresarios de mañana; los técnicos,
profesionales y académicos, empleados hoy en instituciones públicas y privadas,
que serán los empresarios de mañana. Claro que esto no es generalizable, porque
va a depender del perfil emprendedor de las personas, pero las políticas y
mecanismos para el desarrollo exportador deben de proveer la igualdad de
oportunidades para esta movilidad social hacia el progreso económico.
4. Integración de los sectores económicos regionales
La economía de la región Moquegua está basada fundamentalmente en la
actividad de la gran minería, cuyo dinamismo económico no se refleja de manera
integral en la economía regional sino solo en el ámbito directamente involucrado
en su actividad productiva. Esto da pie a que algunos sectores sociales cuestionen
al sector empresarial más dinámico, actitud que hay que prevenir y superar para
evitar ahuyentar la inversión extraregional por riesgo político.
En consecuencia, para dinamizar de manera más homogénea la economía
regional así como para aminorar riesgos de carácter político si es que la brecha
entre los sectores económicos más dinámicos y los menos desarrollados se
amplía, se deben diseñar e implementar mecanismos que faciliten la integración
de las empresas grandes y medianas con las pequeñas. Dichos mecanismos
pueden ser en tres líneas de acción:
a) Desarrollando cadenas de proveeduría, articulando las micro, pequeñas y
medianas empresas regionales a las cadenas exportadoras dinámicas. De
esta manera se potencian inicialmente conglomerados productivos que en
el largo plazo se constituyan como Clusters regionales.
b) Compartiendo capacidades empresariales, de tal manera que el
conocimiento y las redes institucionales y comerciales con las que cuentan
las empresas exportadoras más dinámicas, sean socializadas con otros
sectores productivos con menor nivel de desarrollo.
c) Canalizando recursos del Canon minero no sólo hacia el desarrollo de
infraestructura productiva sino también al mejoramiento de las capacidades
humanas para la gestión técnica y organizacional. Actualmente el Canon
sólo puede aplicarse a inversiones en infraestructura y no en desarrollo del
capital humano, que es el principal factor para la competitividad.
d) Acciones efectivas de responsabilidad social y ambiental por parte de las
empresas más desarrolladas. La proyección social de la SPCC en el apoyo
a actividades agropecuarias y agroindustriales de Moquegua y su inversión
de US$ 234 millones en el año 2005 vrs. US$ 6 millones invertidos en el
año 2003, para ejecutar su Plan de Manejo Ambiental –PAMA, es una clara
manifestación de un proceso creciente de incorporación de buenas
prácticas sociales y ambientales de las empresas mineras que generan
pasivos ambientales.
Plan Estratégico Regional Exportador, PERX – Moquegua
11
La gerencia del desarrollo regional basado en las capacidades internas (capital
humano, capital institucional, capital natural y localización) es más compleja que
implementar un modelo netamente exógeno, cuyos principales impulsores (capital
financiero, tecnológico, comercial y organizacional) sean extraregionales. Sin
embargo, dadas las características socioeconómicas de Moquegua, la opción
viable para el logro de los objetivos trazados, es integrar las fuerzas endógenas y
exógenas, complementando las capacidades locales con la inversión y la
capacidad comercial y gerencial de empresas extraregionales, alentando la
concurrencia de éstas en la Región, para que apliquen modelos de gestión
organizacional y productiva que sean articuladores y amigables con los diferentes
estamentos sociales, aportando sus conocimientos tecnológicos y de gestión al
conjunto de la sociedad.
Esto implica, por parte de los diferentes sectores sociales de Moquegua, mejorar
su capacidad propositiva y de negociación, diferenciando las funciones que le
competen al sector privado y al Estado, modificando la visión paternalista que se
tiene de éste.
5. Ejecutabilidad del PERX, rol del CERX y Mesas de Trabajo.
Es fundamental propiciar el empoderamiento de los actores regionales para el
proceso de cambio, jugando un rol activo en la toma de decisiones para la
ejecución del PERX y POPs, en el entendido que estos instrumentos de
planificación son de la Región y no del MINCETUR, aunque éste lo propicia y
brindará soporte técnico para la consecución de recursos para su ejecución.
El empoderamiento se debe expresar institucionalmente a través del Comité
Ejecutivo Regional Exportador -CERX- y sus Mesas de Trabajo para cada cadena
priorizada. Estas instancias deben liderar el proceso del desarrollo exportador de
Moquegua garantizando la ejecución del PERX y POPs, así como su permanente
evaluación y retroalimentación. El CERX de Moquegua debe de fortalecerse para
que opere de manera permanente y actúe eficientemente como interlocutor entre
la región y el Gobierno Nacional, y como articulador entre los agentes públicos y
privados para facilitar el desarrollo exportador regional. Son características claves
para el éxito, la actitud proactiva de los integrantes del CERX y la relevancia del
sector privado en su gestión, que se debe de expresar asumiendo su presidencia,
en tanto la gestión operativa sea liderada por el sector público a través de la
Dirección Regional de Comercio Exterior –DIRCETUR-, asumiendo la Secretaría
Técnica
El diseño de los planes también es un elemento básico para dar las condiciones
de ejecutabilidad. Las claves son el nivel de precisión de las actividades, el
establecimiento de metas e indicadores y la asignación de responsabilidades a las
diversas organizaciones públicas y privadas relacionadas a los sectores
productivos y el comercio.
Plan Estratégico Regional Exportador, PERX – Moquegua
12
6. La Carretera Interoceánica como factor de integración territorial e
internacionalización de Moquegua
La carretera Interoceánica, gran anhelo regional, se constituirá en un hito en la
historia económica de Moquegua en tanto se aprovechen las diversas
oportunidades que se generarán. En este contexto, el PERX debe concebirse
como el principal instrumento de gestión para aprovechar las mayores facilidades
logísticas de acceso al mercado internacional, así como para dinamizar la
integración territorial y económica a nivel regional y macroregional, propiciando el
establecimiento de alianzas estratégicas con las regiones vecinas. La
Interoceánica no sólo generará nuevos mercados para la oferta actual de
Moquegua, sino también la demanda de productos que aún no oferta la región o
que tienen un desarrollo incipiente, tal como los servicios logísticos y de
mantenimiento y reparación de naves, cuyos arribos a Ilo se harán más
frecuentes.
7. CETICOS Ilo
Otra importante aspiración regional es el despegue de CETICOS Ilo que, a pesar
de los años que viene operando, por limitaciones establecidas en el anterior marco
normativo, no ha logrado jugar su rol facilitador de inversiones y desarrollo
industrial. Recientes modificaciones normativas brindan condiciones para que el
CETICOS ILO demuestre ser un mecanismo efectivo para el desarrollo
exportador.
El CETICOS ILO será una real plataforma para el desarrollo exportador sostenible
e integral de Moquegua en tanto se aliente la presencia de empresas que le den
valor agregado a las materias primas que pueden generarse en la región y en
otras regiones del sur peruano, y que apliquen tecnologías innovadoras que les
permita posicionarse competitivamente en el mercado internacional. Esta
estrategia no niega la posibilidad de la instalación de empresas maquiladoras
basadas en materias primas e insumos del exterior, pero los esfuerzos de
promoción de las inversiones deben focalizarse en el primer tipo de negocios.
7. Gestión ambiental y sostenibilidad de las exportaciones
La dimensión ambiental tiene diversas implicancias para la competitividad y el
desarrollo exportador de Moquegua, como son:
a) Los atributos que contribuyen con una calificación muy alta1
a la
competitividad regional son los Factores Básicos, que comprenden
especialmente los recursos naturales (agua, minerales, flora y fauna). Estos
atributos son la fuente de importantes rubros de exportación de la región,
como son el cobre y los productos hidrobiológicos.
b) Actuales y promisorios rubros de exportación de la región, como son los
moluscos, la trucha, las frutas y hostalizas, basan su competitividad en la
1
Ver capítulo V.
Plan Estratégico Regional Exportador, PERX – Moquegua
13
calidad del agua y de las condiciones sanitarias de su producción. Sin
embargo existen focos contaminantes (disposición de las aguas servidas y
desechos sólidos) que podrían poner en riesgo la actividad productiva y
exportadora. Se aprecia en Ilo un significativo avance por parte de SPCC en
lo referente al tratamiento de la emisión de gases.
c) Los principales mercados internacionales vienen planteando de manera
creciente condiciones de carácter ambiental a sus proveedores.
Estas fuerzas, positivas y negativas, relacionadas al medio ambiente merecen ser
atendidas mediante políticas nacionales, regionales y locales que consideren:
Disposición de los residuos sólidos y líquidos que no ponga en riesgo la
salud humana y la producción.
Promoción de sistemas productivos amigables con el medioambiente.
Proyección de una imagen de inocuidad de los productos alimenticios
ofertados por la región.
III. CARACTERÍSTICAS GENERALES DE LA REGIÓN
3.1. Aspectos Geográficos
La región Moquegua se ubica en la parte sur occidental de la República del Perú.
Su extensión territorial es de 15,733.97 km2
, que representa el 1.22 % del territorio
nacional. Dicha extensión incluye 0,09 km2
de superficie insular oceánica. Es el
cuarto departamento más pequeño en extensión territorial, precedido por Tumbes,
Lambayeque y Tacna.
Limita por el norte con Puno y Arequipa, al sur
con Tacna, este con Puno y Tacna y al oeste
con el Oceánico Pacífico.
El departamento está dividido políticamente en
20 distritos, agrupados en 03 provincias: Mariscal
Nieto (06 distritos), General Sánchez Cerro (11
distritos) e Ilo (3 distritos). Moquegua se
encuentra en el flanco occidental de la Cordillera
de los Andes, conforma en su integridad la
denominada “Vertiente del Pacífico”; su altitud varía desde el nivel del mar hasta
los 6,000 msnm. Posee dos regiones naturales claramente diferenciadas: la costa
que constituye el 34.3% del territorio regional (provincia de Ilo y parte de la
provincia Mariscal Nieto) y la sierra, que es el 65.7% que básicamente es
intermedio andino (provincia General Sánchez Cerro en su totalidad y parte de la
provincia Mariscal Nieto).
El clima es muy variado y diferenciado en cada región natural, los factores que
influyen en él son la Cordillera de los Andes y la corriente peruana; así en la zona
de costa el clima es templado y uniforme en el año con temperaturas máximas de
Cuadro N° 3.1: Región Moquegua:
Provincias
y superificie territorial
Provincia
Extensión
(km
2
)
%
Mariscal Nieto 8,671.58 55.1
General
Sánchez Cerro
5,681.71 36.1
Ilo 1,380.59 8.8
Total *15,733.88 100,0
Fuente: INEI, Compendio Estadístico 2004
* Excluye 0,09 km
2
de superficie insular oceánica.
Plan Estratégico Regional Exportador, PERX – Moquegua
14
30°C y mínimas de 14°C. En el caso de la sierra es templado en las zonas
interandinas y glacial en la puna, llegando a temperaturas bajo cero.
3.2. Recursos Naturales
3.2.1 Recursos Biológicos
Lo que más destaca en la región en relación a sus recursos biológicos es la fauna
más que la flora silvestre. Al respecto, cabe mencionar la Reserva Nacional
Salinas - Aguada Blanca localizada en las tierras más altas y que se extiende
hasta Arequipa, fue reconocida en 1979 y abarca una extensión de 366,936 Ha.
siendo tierras de propiedad de comunidades campesinas. Entre la variada fauna
que alberga, la especie de mayor relevancia para efectos de la actividad
exportadora es la vicuña.
Otros ecosistemas con abundante fauna son el litoral y la zona marina, que
alberga numerosas especies, algunas de las cuales son la base de la segunda
actividad económica de la región, la pesca. La presencia de fitoplancton y
praderas de algas marinas en el litoral, le confieren una alta productividad al agua,
lo que se complementa con una buena disponibilidad de sustrato rocoso que
mejora el hábitat de las especies, razón por la que hay una abundante variedad de
moluscos nativos conformando numerosos bancos naturales.
3.2.2. Suelos
El departamento cuenta con una
superficie de tierras de 17,784.9 hectáreas
(Ha.), que representa el 0.02 % de total
nacional (Perú 128’52 1,560 Ha.).
Como se observa en el cuadro Nº 3.2, el
mayor porcentaje de superficie
corresponde a pastos cultivados, seguidos
de cultivos transitorios, en tercer lugar
están las tierras no trabajadas; en cuarto
los cultivos permanentes, principalmente
localizados en los valles de Moquegua e
Ilo; le sigue las tierras que no son cultivadas en uno o más años (barbecho); las
tierras de descanso y los cultivos asociados poseen similar distribución de tierras y
finalmente en la región se presenta un mínimo de tierras forestales. Éstas
características definen la vocación y potencial agropecuario de la Región.
Así, en el caso de tierras para el agro, el mayor potencial se encuentra en la
Costa. Se estima que se dispone de 35,829 Ha. de áreas cultivables que
desarrollando una agricultura moderna encierra un gran potencial para la agro
exportación, sin embargo el área cultivada actual es de 17,725 Ha.. En cuanto a
Cuadro N° 3.2: Distribución de superficies
según capacidad de uso mayor de tierras
Ha. %
Cultivos Transitorios 4,213.7 23.7
Cultivos Permanentes 1,379.0 7.8
Pastos Cultivados 7,407.2 41.6
Cultivos Asociados 431.5 2.4
Áreas Forestales 0.4 0.0
Tierras de Barbecho 1,193.5 6.7
Tierras de Descanso 520.9 2.9
Tierras no trabajadas 2,638.7 14.8
TOTAL 17,784.9 100.0
Fuente: Moquegua Plan de Desarrollo concertado 2001:2021
Elaboración: SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
15
ampliaciones de tierras agrícolas mediante obras de irrigación, se ha identificado
el siguiente potencial2
:
Ampliación inicial de Pasto Grande 6, 687 Ha
Pampas y Lomas de la Costa 53,529 Ha.
Áreas de la Sierra 4,906 Ha
Total 65,122 Ha.
3.2.3. Hídricos
Los recursos hídricos de la Región están constituidos básicamente por las
cuencas de dos ríos y una laguna. El río Moquegua que posee una descarga
anual de 49'689,104 m3
es la principal fuente de agua para los cultivos localizados
en los valles interandinos de la Región y la población de Ilo (25% del caudal);
utilizándose el 84% del total de su caudal.
El río Tambo, uno de los más turbulentos y más escarpado de la costa. Nace en
Moquegua y recorre la Región hasta llegar a Arequipa, posee una descarga anual
de 579'286,896 m3
y su utilización es del 56%.
Las Lagunas de Lariscota, Vizcachas y Pasto Grande, ofrecen un atractivo de
primer orden, siendo la más importante ésta última, donde se ha construido una
represa con la que Moquegua, Samegua, Torata y el asiento minero de Cuajone
se abastecen. Consta apróximadamente de una capacidad de 180 Hm3
a 235
Hm3
, beneficiando los cultivos de la zona costera de la Región.
El recurso hídrico tiene usos agrarios y no agrarios, como: ecológicos (para
mantener los recursos ictiológicos), abastecimiento de la población, industria,
minería, industria pequera y uso recreacional.
.3.2.4. Reservas Mineras
Moquegua es llamada la
región del cobre porque
posee las mayores reservas
del país, se explica ello por
su territorio volcánico; su
potencial se estima en más
de 2,118 millones de
toneladas de material para
la minería cuprífera. La
provincia de Mariscal Nieto
posee el 99% de los
yacimientos de cobre y de poli metálicos que se encuentran en la región como:
molibdeno, plomo, selenio, zinc y plata. Cabe destacar el molibdeno cuya
explotación se realiza mayormente en Toquepala, siendo un importante ingreso no
2
Panorama de la Industria Regional y sus Potencialidades. Dirección Regional de la Producción. Gobierno Regional.
Moquegua, 2006.
Cuadro N° 3.3: Reservas mineras estimadas y
comprobadas de Moquegua
Provincia Producto
Cantidad
(TM) Cu (%) Pb (%)
Zn
(%) Ag Oz/tc
Gral Sánchez
Cerro Cobre Mineral 500000 8.50
Mariscal Nieto Cobre Mineral 1180000000 0.64
Mariscal Nieto Cobre Mineral 938393997 0.69
Ilo Cobre Mineral 63000 3.00
Mariscal Nieto Polimetálico 2200000 1.00 1.00 2.00 3.000
Fuente: Dirección General de Minería – MINEM 2003
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
16
sólo para la región sino también para el país.
Existe en Moquegua reservas de minerales no metálicos como: sílice (20’000,000
Tm.), carbonato de calcio (25’000,000 Tm), conchuela (11'070,000 Tm.) y piedra
caliza (30’000,000 Tm.).
3.3. Población e Indicadores Sociales
3.3.1 Población
Según el Censo de Población y Vivienda 2005 – INEI, la población total de la
Región fue 159,306 habitantes, cifra que representa el 0.7 % del total nacional.
La densidad poblacional está estimada en 10.13 habitantes por Km2
. El Instituto
CUANTO proyecta en base a datos de INEI, que en el año 2005 el 86 % de la
población de Moquegua se encontraba en el área urbana, mientras que en el área
rural se ubicaba el 14 % restante. Según la estructura de grandes grupos de
edades, la Población Económicamente Activa-PEA entre 15 y 64 años
representa más de la mitad de la población regional (76 %).
La tasa promedio anual de crecimiento entre 1993 y el 2005 fue de 2.1%. Se
espera que para el 2010 y 2015 la población alcance 184,753 y 202,673
habitantes respectivamente.
53,81116,649
19,9925,817
47,17215,865
0
10,000
20,000
30,000
40,000
50,000
60,000
70,000
80,000
N°dehabitantes
PROVINCIA DE
MARISCALNIETO
PROVINCIA DE
GENERALSANCHEZ
CERRO
PROVINCIA DE ILO
Provincia
Gráfico N° 3.1: Población Económicamente Activa
de Moquegua por Provincia - 2005
Pob. No
Económicamente
Activa 2005
Pob.
Económicamente
Activa 2005
A nivel provincial, en el año 2005, la población de Mariscal Nieto fue de 75,280
personas, perteneciendo el 76% a la PEA; la población de Sánchez Cerro fue de
23,608 personas, de las cuales 77 % eran PEA y la población de la provincia de Ilo
Plan Estratégico Regional Exportador, PERX – Moquegua
17
fue de 68,363 personas con 75% de PEA.
Existe un flujo dinámico de emigración e inmigración en la región. Para el censo
de 1993 se estimó que de cada 10 personas residentes de la región, 4 no habían
nacido en ella. Los inmigrantes mayormente provienen de los departamentos de
Puno, Arequipa, Lima, Tacna y Callao (84%). Sin embargo, Moquegua también
posee una tasa alta de emigrantes, cuyos principales destinos son Arequipa, Lima,
Tacna y Callao (86%). El saldo de migración es positivo para la Región.
3.3.2 Niveles de Pobreza
Según los resultados de la Encuesta Nacional de Hogares-ENAHO, para el 2004,
Moquegua era el quinto departamento con menor incidencia de pobreza en el
Perú, después de Madre de Dios, Tumbes, Ica y Lima; presentando un 37.2% de
la población en condiciones de pobreza.
En el Cuadro Nº 3.4. se presenta las
cifra de pobreza para la Región
durante los años 2001-2004; se
observa que en éstos años la pobreza
en la región ha venido ganando
terreno, incrementándose de 28 5% a
37.2% de la población. En el caso de
los pobres extremos, éstos se han
incrementado en 38 % respecto al año
2001.
Para el 2006, FONCODES3
actualiza
su información sobre el mapa de pobreza y define el Índice de Carencias (IC)
como un indicador de focalización de acciones en las zonas más críticas y
necesitadas del país. De acuerdo a una macroclasificación en quintiles4
,
Moquegua posee un valor de 0,1042 y se localiza en el puesto 5 de las regiones
con menos necesidades insatisfechas, después de Callao, Lima, Tacna y
Arequipa. La provincia de Ilo es la que se halla en una mejor situación
considerada en el quintil Nº 5 con un IC de 0.0136, le siguen Mariscal Nieto y
General Sánchez Cerro, ambas consideradas en el quintil Nº 3, sin embargo la
primera presenta un IC de 0.0482 y la segunda un valor de 0.1947.
3.3.3 Servicios Básicos
En cuanto al acceso a los servicios básicos, en la región Moquegua se presenta el
siguiente panorama:
3
Este ìndice posee un rango de 0 a 1 donde las regiones màs pobres se acercan a 1. Se considera indicadores de carencias en servicios
básicos e Indicadores de vulnerabilidad (analfabetismo de mujeres, niños entre 0-12 años y tasa de desnutrición crónica de niños de 6-9
años). Mayor información en www.foncodes.gob.pe
4
Quintiles: (5) 0.0629 – 0.0549 (Menos pobre); (4)0.0650 – 0.1042; (3) 0.1337 – 0.4961; (2)0.5604 – 0.7153 y (1) 0.7206 – 09672 (Más
pobre). Mayor detalle en http://www.foncodes.gob.pe/mapapobreza/index.asp
Cuadro N°3.4: Incidencia de la pobreza total y
extrema en Moquegua
Periodo: 2001-2004
Año
Pobre
extremo
Pobre no
extremo
Pobreza
total
Pobreza 2001
(1)
7.6 20.9 28.5
Pobreza 2002
(1)
11.9 23.4 35.3
Pobreza 2003
(2)
6.7 25.4 32.1
Pobreza 2004 10.5 26.7 37.2
(1) Índice Octubre-Diciembre
(2) Índice Mayo-Diciembre
Fuente: Base de Datos de la Encuesta Nacional de Hogares-ENAHO
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
18
Acceso a la red pública de agua: sólo el 54.2% de la población tiene una
conexión directa, 3.2% por pilón público y 6.2% se abastece de los ríos,
manantiales o acequias.
Existe un índice de 41.4% de la población que tiene el servicio de desagüe
dentro de la vivienda, 14.6% tiene pozo negro o ciego (letrina) y el
porcentaje restante no tiene acceso a la red pública de saneamiento.
Según SUNASS, para el 2003 en la Región existían 23,717 conexiones de
agua potable y alcantarillado, prestadas por las dos empresas del rubro:
EPS Ilo S.A. y EPS Moquegua S.R.Ltda.
Según la Dirección General de Electricidad del MINEM, Moquegua posee
un coeficiente de electrificación de 86.8%, que pone a la Región en quinto
lugar a nivel nacional.
3.3.4 Educación
Como se analiza por los valores previos, la región Moquegua se encuentra en una
posición favorable frente a otras regiones, ello también se refleja en su tasa de
analfabetismo; para el 2002 se estimó en 9.2% (tasa nacional 11.2%). Sin
embargo ha habido una disminución de Centros Educativos mayormente en zonas
rurales donde se cierran por falta de alumnado u otras causales.
Existen 409 Centros Educativos
Estatales en sus diferentes niveles y
modalidades distribuidos en las tres
provincias, el 95% cuenta con local
propio. El 66% de Centros Educativos
están localizados en el espacio rural alto
andino. Sin embargo éstos centros no
cuentan con una renovación permanente
del equipamiento, a pesar de contar con
el apoyo permanente del INFES y
FONCODES. El déficit aproximado es
de 25,000 carpetas; índice que a partir
del año 2001 se ha incrementado
considerablemente, a raíz del sismo del
23 de junio del mismo año.
En la Región existe una universidad que
cuenta con 3 facultades localizadas en
Ilo y Moquegua: Facultad de Ingeniería
(ofrece 7 carreras), Facultad de Ciencias
Jurídicas, Empresariales y Pedagógicas
(8 carreras) y la Facultad de Ciencias de
la Salud (2 carreras).
Cuadro N° 3.5: Número de alumnos
matriculados en el Sistema Educativo
Nivel y/o modalidad 2003 %
Total 46 938 100.00
I. Escolarizado 43 886 93.50
Educación Inicial 5 526 11.77
Educación primaria 18 376 39.15
Educación secundaria 14 211 30.28
Educación superior 3 198 6.81
Otras modalidades 2 575 5.49
II. No escolarizado 3 052 6.50
Educación Inicial 2 036 4.34
Educ. Primaria Adultos 12 0.03
Educ. Secundaria Adultos 349 0.74
Educ. Ocupacional 549 1.17
Educ. Especial 106 0.23
Fuente: Dirección Regional de Educación Moquegua
Elaboración: SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
19
3.3.5 Índice de Desarrollo Humano
Los aspectos antes reseñados se
reflejan en el Índice de Desarrollo
Humano-IDH5
regional, cuyo valor para
el 2003 fue de 0.65, cifra que coloca a
Moquegua en el sexto lugar a nivel
nacional Este índice califica a la Región
en general en un rango de desarrollo
humano medio. El IDH del Perú para el
mismo año fue de 0.762. Si se compara
internacionalmente, el IDH de Moquegua
es equivalente al de Honduras, país
centroamericano que está en el puesto
116 de 177 países (Noruega posee el más alto IDH mundial, 0.963).
A nivel provincial, Mariscal Nieto posee el índice más alto con un IDH 0.641 (índice
medio alto); le sigue la provincia de Ilo con un IDH 0.631 y finalmente la provincia
de Gral. Sánchez Cerro con IDH 0.614, lo que demuestra la paridad de desarrollo
humano en Moquegua.
Según el Programa de las Naciones Unidas para el Desarrollo-PNUD “En el
desarrollo humano todos deberían beneficiarse. Para ello, se requiere de un
entorno especial, en el cual tanto los empresarios como los trabajadores y el
Estado, concilien beneficios, derechos y obligaciones. Éste entorno debería
permitir utilizar, más y mejor, las potencialidades existentes en las diferentes
regiones y localidades del Perú”6
.
3.3.6 Empleo
La PEA es considerada entre los 15 a 64 años. Según el INEI, en el 2005, la PEA
constituía más de la mitad de la población regional (66.9%). Ésta misma fuente
reportó para el 2003 la tasa de actividad de la población en edad de trabajar,
71.5%, posicionándo a la Región en el puesto 8 a nivel nacional, observándose un
aumento en comparación con el año anterior (cuando el valor de la tasa fue de
66.4%).
Según la ENAHO, en el 2001 en Moquegua el sector terciario absorbió el 47,9%
de la PEA, el sector primario el 37% y el sector secundario apenas el 15,1 %. La
mayor concentración geográfica de las actividades productivas en relación al
aporte en el PBI y a la ocupación de PEA, se da en las provincias de Moquegua e
Ilo que absorven el 60.6% de la PEA.
5 El Índice de Desarrollo Humano es un indicador concebido en 1990 por el PNUD, valora tres factores para calcular el
desarrollo humano anual en cada país: esperanza de vida al nacer, nivel de instrucción que pondera los niveles de
alfabetización de adultos y de escolarización y el PBI por habitante.
6 PNUD, Informe sobre Desarrollo Humano, Perú 2002
Cuadro N° 3.6: Índice de Desarrollo
Humano - Región Moquegua 2003
TOTAL Ranking
(1)
IDH 0.650 6
Esperanza de Vida al Nacer
(Años)
72 5
Alfabetismo (%) 93.1 8
Matricula secundaria (%) 93.3 4
Logro Educativo (%) 93.2 5
Ingreso Familiar Per cápita
(soles / mes)
413.2 5
(1)
Ubicación en relación de 25 departamentos
Fuente: PNUD Informe sobre desarrollo Humano. Perú 2005
Plan Estratégico Regional Exportador, PERX – Moquegua
20
Según categoría de ocupación, un alto
porcentaje de la población moqueguana
genera su propia fuente de trabajo ya que
las categorías de empleador y trabajador
independiente suman el 41.9% de la PEA
total.
Por lo tanto, se requiere de manera
apremiante, políticas que permitan el
fortalecimiento de las micro y pequeñas
empresas generadoras tanto de autoempleo
como de empleo a terceros.
3.4. Infraestructura y corredores económicos
3.4.1. Infraestructura y servicios de soporte.
Red Vial
Moquegua, según cifras del INEI (2004) y la Oficina Técnica de Transporte de la
Región, cuenta con una red vial de 1,897 Km. de longitud, que significa el 2.42%
del total existente a nivel nacional. Actualmente el sistema cuenta con dos vías
primordiales, una de ellas es la carretera Binacional que atraviesa el territorio de
oeste a este, confluye también con ésta carretera la vía Interoceánica y vías
transversales que se conectan con el espacio andino; la otra carretera es la
Panamericana Sur que atraviesa el territorio de norte a sur.
El sistema vial nacional representa el 24.2% de las vías de la región. El sistema
departamental significa el 16.31%, conformado por las vías que integran la red
intrarregional (troncales), que aun son insuficientes y solo articulan centros
urbanos, faltando articular en gran medida las zonas rurales de las partes
altoandinas de Gral. Sánchez Cerro y Mariscal Cáceres. El sistema vecinal
representa el 59.6%, y está constituido por los caminos que unen parcialidades,
comunidades y centros poblados menores al interior de la región.
Cuadro N° 3.8: Red Vial por tipo y superficie de rodadura de Moquegua
Tipo de Superficie de Rodadura
Tipo de Red
Total
Km.
%
Asfaltado % Afirmado %
Sin
Afirmar
% Trocha
Carrozable
%
Nacional 458.12 24.15 357.13 87.57 - - 70.79 17.90 30.20 3.23
Departamental 309.37 16.31 - - 51.50 32.76 257.86 65.19 - -
Vecinal 1129.35 59.54 50.70 12.43 105.70 67.24 66.90 16.91 905.05 96.77
Total 1896.84 100.00 407.83 100.00 157.20 100.00 395.55 100.00 935.25 100.00
% 100.00 21.50 8.29 20.85 49.31
Fuente: Dirección Regional de Transportes y Comunicaciones de Moquegua. Plan Vial Departamental Participativo 2007-2016
Del total de caminos, el sistema vial asfaltado cuenta con 408 Km., el 87% de
éstas vías son nacionales y el 12.43% pertenecen al sistema vecinal. Esto
Cuadro Nº 3.7: PEA de Moquegua por
categoría de ocupación
Periodo: mayo 2003-abril 2004
Categoría de Ocupación %
Empleador/patrono 6.2
Trabajador Independiente 35.7
Empleado 16.1
Obrero 25.5
Trabajador Familiar no
remunerado
15.0
Trabajadores del Hogar 1.5
Total 100
Fuente: INEI “Encuesta Nacional de Hogares 2003-Anual
Plan Estratégico Regional Exportador, PERX – Moquegua
21
significa que de cada 1000 metros de camino sólo 215 metros son asfaltados.
La red vial regional afirmada representa el 8.29%, sin embargo las mayores
deficiencias se encuentran en que la red vial sin afirmar y la trocha carrozable son
en su conjunto el 72% de la infraestructura regional de caminos.
Por consiguiente, a pesar que Moquegua posee una red con ejes longitudinales y
transversales que son la base para una buena interconexión, el estado de la red
vial regional es precario, lo que dificulta la articulación tanto al interior y exterior del
departamento, al estar sin asfaltar el 78.5% de las rutas regionales, esto trae como
consecuencia la incomodidad de los usuarios, el deterioro del parque automotor y
el incremento de los costos de transporte. A pesar que en los últimos años se han
ampliado significativamente las vías asfaltadas, aún es una de las principales
limitantes de integración y desarrollo entre los centros de producción y los
mercados de destino, frenando por consiguiente el despegue de la economía
regional.
Energía
La potencia de energía eléctrica instalada para el 2005 en la Región, según el
MINEM, fue de 539 MW, de los cuales se estima que sólo el 2% corresponde a
energía hidráulica y 98% a energía de origen térmico. Las empresas EGESUR
S.A. (con una de sus instalaciones en el de Moquegua) y EGASA (instalaciones en
Arequipa) producen la energía para la Región, ésta a su vez es comercializada
por la empresa ELECTROSUR S.A.
La Empresa de Energía del Sur S.A. (ENERSUR S.A.), también se localiza en la
Región y cuenta con 2 plantas: Planta de fuerza Ilo 1, con potencia efectiva de 207
MW y la Planta de fuerza Ilo 2, termoeléctrica a doble combustión, construida
recientemente, opera a base de carbón y genera unos 287 MW de potencia. De
éste total de energía generada por la empresa, 250 MW son abastecidos a la
empresa Southern Perú Cooper Co., lo restante es comercializado en el sistema
interconectado.
Cuadro N°3.9: Empresas Generadoras de Energía Eléctrica en Moquegua.
Año 2005
Central Situación Distrito Provincia
P.I.
(MW)
Central Térmica Ilo Autorización Pacocha Ilo 257.6
Central Térmica Ilo Autorización Ilo Ilo 270.4
Servicios Eléctricos
Montalvo Autorización Moquegua M.Nieto
Central Térmica Moquegua Autorización Moquegua M.Nieto 1.06
Central Hidroeléctrica
Cuajone Autorización Moquegua M.Nieto 9.00
Fuente: Ministerio de Energía y Minas
Asimismo Southern Perú Cooper Co. también cuenta con una planta de energía
en la provincia de Mariscal Nieto.
Plan Estratégico Regional Exportador, PERX – Moquegua
22
Es importante mencionar que el Ministerio de Energía y Minas ha concluido un
estudio definitivo para electrificar, a través del sistema interconectado (Arequipa-
Central Charcani), los centros poblados de la provincia G. Sánchez Cerro y la
zona altoandina de la provincia Mariscal Nieto. Por otro lado, dado que la mayor
parte de la energía que se genera en la Región es térmica, existen 09 proyectos
para potenciar la energía hidroeléctrica regional en aproximadamente 210 MW.
Aún no se evalúan proyectos de energía eólica ni geotérmica.
Aeropuerto
La región Moquegua cuenta con dos aeropuertos que tienen las medidas de
estándares reglamentarios nacionales de aeronavegación: (i) El Aeropuerto
“Hernán Turcke Podesta”, ubicado en la Villa de Moquegua, con una pista
asfaltada de 1,800 m. x 30 metros para aterrizaje de aviones fokker-27; y (ii) el
aeropuerto de la provincia de Ilo en Pozo Lizas, con una pista de aterrizaje
asfaltada de 2,500m x 45 metros para aviones fokker-28.
Sin embargo, en la actualidad no están en funcionamiento a consecuencia de los
altos costos del transporte aéreo y de la cercanía de las ciudades de Tacna y
Arequipa, que sí poseen un flujo comercial aéreo diario. Estos aeropuertos están
considerados como de infraestructura alterna a los aeropuertos cercanos antes
mencionados.
También se cuenta en la Región con 2 aeródromos de propiedad de Southern
Perú Cooper Co..
Vías Férreas y trenes
La región cuenta con un sistema de trenes a cargo de la empresa privada
Southern Perú Copper Co., que comunica los centros mineros de Toquepala, Ilo y
Cuajone, por ende está especializado en el transporte de material minero. Esta vía
consta de 257.8 Km (incluye la vía utilizada en sus actividades de explotación). Se
estima que el transportado diario es de 3,840 Tm. Sin embargo éstas vías tienen
posibilidades de proyectarse con el ferrocarril de Puno para viabilizar el transporte
multimodal y abaratar costos.
Comunicaciones
Las condiciones de las comunicaciones en la Región son insuficientes. Moquegua
cuenta con el servicio de telefonía fija e Internet a cargo de la Empresa Telefónica
del Perú. Para el servicio de teléfonos móviles, se tiene tres proveedores
(Telefónica Móvil, Claro y Nextel); sin embargo, la mayor cobertura y acceso a
éste servicio aún se da sólo para las principales ciudades como Ilo y Moquegua.
En la provincia de Sánchez Cerro la mayoría de distritos solamente cuentan con
una cabina telefónica pública. Según OSIPTEL7
, en el 2004, en toda la Región se
contaba con 896 líneas en servicio destinadas a teléfonos públicos por parte de
Telefónica. Se estima que los hogares que cuentan con teléfono fijo son alrededor
7
OSIPTEL: Organismo Supervisor de la Inversión Privada en Telecomunicaciones
Plan Estratégico Regional Exportador, PERX – Moquegua
23
del 24.1%; los habitantes con teléfono móvil estarían en el 26.4 % de la población
y los hogares con acceso a Internet estarían apenas en el 3.9%.
La Región cuenta con 39 radio comunicaciones privadas. Además, cuentan con 13
retransmisoras de televisión. Existen 16 agencias de SERPOST en diversas
localidades de Moquegua.
Asimismo en Moquegua se editan 02 diarios y varias publicaciones periódicas.
Puertos
Moquegua posee uno de los terminales portuarios más importantes del país; éste
se encuentra en la provincia de Ilo. Inició sus operaciones como muelle de
lanchonaje en el año 1870 y en 1970 se integró a la red de Terminales de la
Empresa de Puertos como puerto de atraque directo. Cuenta con un muelle tipo
espigón, cuya dimensión es de 302 metros de largo por 27 metros de ancho,
desembarcadero de concreto armado de 71.90 m de largo por 23 m de ancho;
posee cuatro atracaderos: 02 para buques de 20,000 Tm. y 02 para buques de
3,000 Tm., además de un malecón de atraque operativo; asimismo puede recibir
naves de hasta 34,000 toneladas de peso muerto; el área de almacenamiento es
de 1,560 m2
.
El tráfico de naves en éste puerto para el año 2004, según ENAPU, fue de 465
unidades con 464,581 toneladas de registro bruto8
(T.R.B), habiendo un
incremento de 105% en el tráfico de naves con respecto al 2002, pero una
disminución de 41% en función al 2003. Se observa un mínimo aprovechamiento
de ésta infraestructura que resulta clave para el desarrollo regional si se pretende
mantener como el principal centro logístico del Sur del Perú.
Existen también dos muelles privados en la región: La empresa Southern Perú
Copper Corporation posee uno con la finalidad de que puedan realizar
desembarques de equipos pesados de gran volumen y de su cobre procesado. La
capacidad es de 85,000 Tm. con un espigón de 158.5 m. de largo y 18.3 m. de
ancho, ocasionalmente brinda servicios de carga a terceros.
El muelle de ENERSUR, ubicado al sur del puerto de Ilo a 25 Km de la ciudad, es
el muelle de mayor profundidad a nivel nacional con 66 pies de calado y con
capacidad para naves tipo PANAMAX y CAPESIZE. Actualmente maniobra con
HANDYMAX para la recepción de carbón con sistema automático; la operación del
muelle se realiza con fajas de transferencia de ida y vuelta con capacidades de
1,400 Tm/hora. El largo de este muelle es de 1,250 metros. En el área de almacén
portuario posee acumuladores y recuperadores de carga automatizados y
controlados por computadoras. El largo de este muelle es de 1,250 metros. Sin
embargo este muelle opera sólo unas 7 veces al año, cada 45 ó 60 días.
8
La T.R.B. es la capacidad de carga de las naves.
Plan Estratégico Regional Exportador, PERX – Moquegua
24
La eficiencia portuaria del Perú9
es de 2.8, mientras que Estados Unidos alcanza
6.15, Argentina y Uruguay alcanzan el 4.3, y Chile alcanza el 4.1, éste bajo índice
de eficiencia revela que las empresas exportadoras asumen mayores costos y
tiempo para llegar a los mercados internacionales perdiendo competitividad.
Existen programas inconclusos de concesiones, falta de inversión y malos
manejos administrativos en los puertos; en el caso particular del Terminal
Portuario de Ilo según el Diagnóstico y Propuesta de Política Regional Portuaria y
Ceticos Ilo 2004, éste no alcanza los montos mínimos de carga (180,000 Tm.)
para cubrir sus costos operativos, generando una pérdida anual cercana al millón
de dólares con una capacidad ociosa del 90%. Así el Puerto de Ilo ha venido
perdiendo participación en la carga que sale hacia el Pacífico en forma
permanente frente al Terminal Portuario de Matarani y a los puertos del norte de
Chile.
El 24 de mayo de 2005 el Congreso de la República aprobó la Ley 28528, que
regula el traslado de mercancías con destino a la Zofratacna, los Ceticos y
terceros países, el cual permitirá el traslado de mercancías vía marítima ingresada
por el Puerto del Callao hacia los puertos de Ilo, Matarani y Paita, teniendo con
destino final a los depósitos francos de la Zofratacna y los Ceticos de Ilo, Matarani
y Paita y viceversa para destinos en otros países.
Estudios del CEPRI10
(1998) desarrollados dentro del Plan Maestro definen una
serie de inversiones por un monto de US $109.5 millones para un período de 30
años. Además se conoce a través del Plan Nacional de Desarrollo Portuario que
el terminal de Ilo posee un estudio preliminar elaborado en 1992 que establece
una serie de inversiones por US $120 millones. El Plan Maestro de Facilitación de
Comercio Exterior (2004) indica que el puerto de Ilo debe posicionarse como un
puerto especializado en contenedores y Matarani como puerto especializado en
granos. Ambos puertos deben proyectarse hacia el eje Bolivia-Brasil-Paraguay.
Servicios Financieros
Actualmente existen las siguientes instituciones financieras: Banco de la Nación,
BCP, Banco Continental BBVA, Banco del Trabajo, Banco Wiesse y el Banco
Interbank. Asimismo operan entidades no bancarias como la Caja Municipal de
Arequipa, Caja Municipal de Tacna, la EDYPIME CREAR Tacna, la Cooperativa
de Ahorro y Crédito Santa Catalina, éstos se encuentran localizados mayormente
en las ciudades de Ilo y Moquegua. En la provincia de Sánchez Cerro solo opera
el Banco de la Nación.
Servicios para la Exportación
La Región cuenta con una infraestructura de exportación considerablemente
potencial para el desarrollo exportador; a 7.6 Km. del puerto de Ilo (153.6 Km del
Puerto de Matarani y 139 Km. del aeropuerto de Tacna) se localiza el Centro de
Exportación, Transformación, Industria, Comercialización y Servicios – CETICOS;
9
Según diagnósticos de la CEPAL y de la CAF (2002) sobre un valor de eficiencia de 7
10
Comité Especial de Promoción de la Inversión Privada
Plan Estratégico Regional Exportador, PERX – Moquegua
25
donde cualquier inversionista puede localizarse gozando de total exoneración
tributaria.
CETICOS ILO, cuenta con un total de 163.5 Has. de las cuales 16 están
totalmente habilitadas (10 % del total) y 147,5 para futuras ampliaciones. De las16
Has. habilitadas, un 43% lo ocupan áreas de servicios, pistas, veredas, oficinas
administrativas, casa de maquinas; un 7% lo ocupan los Usuarios y las empresas
supervisoras que equivalen a 4 lotes; y un 50% se encuentran totalmente libres, lo
que representan 34 lotes de diversa dimensiones.
Los servicios con los que cuenta son:
(i) Un montacarga de 9 Tm. de capacidad de carga; así como balanzas;
(ii) Stacker para movilizar contenedores;
(iii) 37 lotes cuentan con pistas, veredas, cercos perimétricos, oficinas
administrativas, oficinas para bancos, agencias de ADUANA;
(iv) 02 grupos electrógenos de emergencia;
(v) 01 oficina de ADUANAS;
(vi) Áreas recreativas, un auditorio, cafeterias y servicio de vigilancia; entre otros.
Es importante mencionar que el aeropuerto de Ilo se ubica a 800 metros de éstas
instalaciones. Sin embargo actualmente ésta infraestructura es subutilizada;
únicamente operan 4 empresas de reparación y reacondicionamiento de vehículos
usados, con una estructura legal condicionada, limitada y restrictiva a la inversión
privada.
La Región cuenta con 07 agencias navieras y 08 Agencias de ADUANAS. Las
cámaras de Comercio de Ilo y de Moquegua otorgan certificados de origen.
Por éstas condiciones de infraestructura y la localización clave de Moquegua, la
Región se presenta con un gran performance de volver éstas condiciones en
ventajas para la competitividad regional y el desarrollo exportador no sólo regional
sino de la Región Sur, brindando tanto servicios para la exportación de las
empresas nacionales, como exportando servicios logísticos a operadores de otros
países.
3.4.2 Corredores Económicos
El concepto de corredores económicos es integral, entendiéndose como el espacio
en el que interactúan: (i) infraestructura y equipos de comunicación vial (ii) redes
de energía y telecomunicaciones; (iii) actores económicos de las cadenas
productivas y de los servicios a la producción y el comercio; y (iv) las políticas,
normas y prácticas para la producción, comercio y financiamiento. Hacer un
adecuado diagnóstico de corredores económicos implica el conocimiento del
conjunto de éstos factores, sin embargo el factor predominante es el trazo vial que
condiciona el resto de factores.
Por tal razón, para hacer una reseña de los principales corredores económicos de
Moquegua para efectos de su desarrollo exportador, se hace referencia a
continuación a los caminos que conforman la red vial nacional (1° orden) y los más
Plan Estratégico Regional Exportador, PERX – Moquegua
26
importantes de la red regional (2° orden), en tanto son éstos los que permiten la
articulación con los mercados internacionales. Se presentan asimismo un
esquema de la infraestructura vial y un mapa que grafica el flujo comercial
extradepartamental, tomados del Plan Vial Departamental Participativo 2007-2016,
formulado por el. Gobierno Regional de Moquegua y Provías Departamental-
Ministerio de Transporte y Comunicaciones en el año 2005. Este documento
contiene una detallada identificación de la oferta productiva para cada uno de los
espacios económicos de la Región así como una identificación de las ciudades
intermedias.
Corredor Económico Panamericana Sur, hacia el sur se dirige a Tacna y
Arica (Chile), hacia el norte hacia Arequipa y Camaná, Ica y Lima.
Tipo de corredor : Primer Orden
Tipo de superficie : Asfaltada
Corredor Económico Interoceánico, eje Ilo-Puno-Juliaca-Puerto
Maldonado-Inambari con proyección hacia el Oeste a Brasil (estados de
Acre y Rondonia) y Bolivia (departamento de Pando).
Tipo de corredor : Primer Orden
Tipo de superficie : Gran parte del tramo con vías asfaltadas y afirmadas.
Corredor Económico Binacional, une Perú con Bolivia.
Tipo de corredor : Primer Orden
Tipo de superficie : Asfaltada totalmente
Corredor Económico Costero Ilo-Tacna
Tipo de corredor : Primer Orden
Tipo de superficie : Asfaltado
Corredor Económico Costero Ilo-Matarani
Tipo de corredor : Segundo Orden
Tipo de superficie : Afirmada
Corredor Económico: Moquegua-Omate-Puquina, continúa hasta
Arequipa
Tipo de corredor : Segundo Orden
Tipo de superficie : Gran parte del tramo con vías afirmadas y trocha carrozable.
Corredor Económico: Carumas- Ichuña
Tipo de corredor : Segundo Orden
Tipo de superficie : Gran parte del tramo con vías afirmadas y trocha carrozable.
Corredor Económico La Capilla - Coalaque - Quinistaquillas - San
Cristóbal, Cuchumbaya - Torata
Tipo de corredor : Segundo Orden
Tipo de superficie : Asfaltado y afirmada
Plan Estratégico Regional Exportador, PERX – Moquegua
27
Gráfico N° 3.2: Infraestructura Vial de la Región Moquegua
FUENTE: Plan Vial Departamental Participativo 2007-2016. Gobierno Regional de Moquegua. Provías
Departamental, Ministerio de Transporte y Comunicaciones. 2005.
Plan Estratégico Regional Exportador, PERX – Moquegua
28
Gráfico N° 3.3: Relación con los mercados internos y externos
FUENTE: Plan Vial Departamental Participativo 2007-2016. Gobierno Regional de Moquegua. Provías Departamental,
Ministerio de Transporte y Comunicaciones. 2005.
Plan Estratégico Regional Exportador, PERX – Moquegua
29
IV. DINÁMICA PRODUCTIVA Y EXPORTADORA
Para el año 2005, el Instituto
CUANTO, estima el PBI de
Moquegua en 2,581 millones de
soles a precios constantes de
1994, representando el 1.74%
del PBI Nacional. En términos
per cápita, el PBI de Moquegua
es de S/.28,398 (a precios
corrientes). Como se aprecia en
el Cuadro Nº 4.1, su dinámica
económica presenta un
comportamiento errático aunque
con variaciones positivas en los
últimos años. La participación en
el PBI nacional se ha mantenido
en menos del 2%.
Es razonable considerar que desde el 2004 el PBI regional debe de tener tasas
positivas teniendo en cuenta la dinámica del sector minero, cuyo valor de
producción y exportación ha crecido significativamente por efecto del incremento
de los precios internacionales de cobre y otros minerales. En el año 2005, el valor
de las exportaciones mineras y metalúrgicas de Moquegua representaron el
111.6% del PBI a precios corrientes, que fue del orden de S/.5,049.2 millones. Sin
embargo, esta participación no se refleja en el Cuadro N° 4,2 referido al PBI por
sectores. Realizar un análisis comparativo del PBI sectorial con las exportaciones
se dificulta por la aplicación de diferentes criterios de sectorialización. En el caso
del PBI es en función al valor agregado, en tanto en la sectorialización de las
exportaciones es según la naturaleza del producto.
No se aprecia una correlación entre la importancia del sector agropecuario en la
producción regional respecto a las exportaciones. El aporte del sector
agropecuario en el PBI regional es significativo, sin embargo en las exportaciones
Cuadro Nº 4.1: PBI Región Moquegua
Periodo: 2000-2005
(Millones de S/. a Precios constantes de 1994)
PBI Moquegua PBI TOTAL PAÍS
AÑO
Mill de
S/. Var. %
Mill de
S/. Var. %
% de
Moquegua
en PBI
Nacional
2000 2199 121057 1.82
2001 2048
-6.87
121314
0.21
1.69
2002 2163
5.62
127569
5.16
1.70
2003 2367
9.43
132545
3.90
1.79
2004 2506
5.87
139463
5.22
1.80
2005 2581
2.99
148458
6.45
1.74
Fuente: Perú en Números 2006. Instituto CUANTO, Estimaciones basadas en
estadísticas de INEI
Elaboración: Consorcio SASE-KIPU
Cuadro N° 4.2: Producto Bruto Interno Región Moquegua por
Sectores. Periodo 2000:2004
(Millones de S/. a precios constantes de 1994)
Sector 2000
*
2001
*
2002
*
2003
*
2004
*
2005
* % para
el 2005
Servicios 834 862 896 961 1007 1153 44.7
Agricultura 206 228 228 231 237 269 10.4
Construcción 39 48 42 50 53 59 2.3
Manufactura 463 475 478 535 556 486 18.8
Pesca 12 13 47 38 51 47 1.8
Minería 645 423 471 542 602 567 22.0
(*) Estimado por CUANTO.
Fuente: Perú en Números 2006. Instituto CUANTO (Basados en datos de INEI)
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
30
del 2005 sólo representaron el 10.4%. Respecto al sector pesca, el valor generado
en el procesamiento de aceite, harina, conservas y congelado, se registra en el
sector manufactura, por lo que su real aporte al PBI regional es realmente mayor
que el registrado para el sector.
La estructura empresarial de la región
para el año 2001 se muestra en el
Cuadro 4.3. Cabe señalar que si bien
la data no es actualizada, no existe
una encuesta más reciente que
permita obtener una información con
el nivel de detalle del cuadro 4.3.
Casi la totalidad de las empresas en
la región son micro y pequeñas
empresas-MYPES (99.17 %). De
éstas, el 91 % se desempeñan en las
actividades comerciales y servicios; y
sólo el 9 % restante en los sectores de producción de bienes: manufactura (182
MYPES), pesca (24), agropecuario (12) y minería (8). Se aclara que las cifras
corresponden a empresas formalizadas, no teniéndose una estadística que refleje
la totalidad de unidades productivas de la región.
4.1. Desempeño Sectorial
4.1.1. Sector Agropecuario
La región Moquegua produce una gama de bienes agrícolas y pecuarios desde el
nivel del mar hasta la zona alto andina. Así la producción agrícola y el rendimiento
han evidenciado un ligero crecimiento en los últimos años por la disponibilidad de
agua, para el mejoramiento de riego de 3,000 has de los valles viejo de
Moquegua, Torata e Ilo y la incorporación de 888 has de nuevas áreas del
Proyecto Pasto Grande. Se prevé una ampliación de la frontera agrícola de más
de 70 mil hectáreas con los proyectos de Pasto Grande, Clemesí y Lomas de Ilo.
En el departamento se tienen cultivadas sólo 17 mil hectáreas y más de 400 mil
hectáreas de pastos naturales.
En Moquegua es posible distinguir básicamente tres tipos de productores en el
campo:
Economías familiares campesinas en las que el destino principal de su
producción es el autoconsumo: éstas optan por diversificar sus actividades
entre rubros agropecuarios y no agropecuarios y/o se emplean como
asalariados fuera del predio a fin de complementar sus ingresos. Las
parcelas de tierras que poseen tienen reducido tamaño (minifundios) y su
pobre calidad no permiten una actividad agropecuaria rentable.
Cuadro N° 4.3: Distribución de las Empresas
Formales en la Región Moquegua – Año 2001
Tipo de Empresa Total %
Microempresas
(1) 3322 95.02
Pequeñas Empresas
(2) 145 4.15
Gran y Mediana Empresa
(3)
29 0.83
Total 3496 100
Fuente: Perú en Números 2005. Instituto CUANTO, basados
en datos de SUNAT y PROMPYME
(1)Vtas. Anuales menores a150 UIT y 10 trabajadores
(2)Vtas. Anuales entre 150 UIT y 800 UIT y 50 trabajadores
(3)Vtas. Anuales mayores a 800 UIT
Plan Estratégico Regional Exportador, PERX – Moquegua
31
Pequeña agricultura comercial constituida por unidades de naturaleza
familiar, pero que orientan su producción básicamente al mercado.
Muestran algún grado de especialización productiva y llegan a utilizar
marginalmente mano de obra asalariada. Generalmente son unidades
menores a 10 hectáreas, las mismas que, por su racionalidad y
organización no llegan a conformar una agricultura de tipo empresarial. Son
un potencial a desarrollar por sus activos, capacidades y por tener una
ubicación intermedia hacia formas empresariales.
Agricultura empresarial, es aun muy escasa. Se distingue por el empleo de
mano de obra asalariada con carácter permanente, el uso de una dotación
de capital relativamente alta, la incorporación de técnicas modernas y una
racionalidad basada en maximizar ganancias. Estas unidades generalmente
cuentan con acceso a sistema de riego tecnificado.
El minifundio es el principal problema
que afecta al agricultor y a la
producción regional, como es de
notar el 91% de las unidades agrarias
están dentro de 0 á 5 Has. y abarcan
un total del 67% de Ha. a nivel
departamental, este tipo de
explotación se torna antieconómica.
Los valle de Moquegua e Ilo son las
áreas de mayor desarrollo agropecuario relativo, mientras que en los valles
interandinos los rendimientos y la tecnología decrecen.
La producción de los principales cultivos permanentes de la región adquieren
importancia por el creciente aumento de la exportación de palta al mercado
chileno y las condiciones agro climáticas favorables para la producción de vid
(pese a que a la fecha se reporta un decrecimiento por la renovación de las
plantaciones de olivo y las nuevas plantaciones de palta y vid).
Otra de las características de la producción agropecuaria de la región es el área
sembrada de alfalfa, que representa aproximadamente el 70% del área total
cultivada, este producto es la base de la producción y mantenimiento del ganado
vacuno en la parte media y baja del valle de Moquegua y los valles de Carumas y
Puquina. Los cultivos transitorios como: papa, maíz amiláceo, cebada, trigo y otros
se producen en los valles interandinos y partes altas.
En cuanto a la producción agrícola entre el año 1998 y el año 2002, en promedio,
la mayor producción lograda ha sido de alfalfa alcanzando 503,673 Tm.; que
representan el 95,96% de la producción agrícola departamental, le siguen la papa
con 6767,67 Tm. (1,29%) palto con 2055,74 Tm. (0,39%), tuna con 1514.26 Tm.
(0,29%) y vid con 1252,50 Tm. (0,24%). La superficie cosechada en los mismos
años, en promedio, también ha correspondido a la alfalfa que representó el
70,62% (8833,20 has), seguida de el maíz amiláceo 687 has. (5,49%), papa
638,40 has. (5,10%), palto 258,80 has. (2,07%), cebada 216.40 has. (1.73%), olivo
Cuadro N° 4.4: Fraccionamiento de la Tierra
GO U.A. % Has. %
0 - 0.5 1,540 18.0 388.66 2.2
0.5 - 5 6,262 73.2 11,314.05 65.3
5 - 0 679 7.9 4,606.39 26.6
20 - 50 40 0.5 582.55 3.4
50 - más 29 0.3 433.78 2.5
TOTAL 8,550 100.0 17,325.43 100.0
Fuente: MINAG 2000
Plan Estratégico Regional Exportador, PERX – Moquegua
32
200,50 has. (1,60%), tuna 196 has. (1,57%), trigo 180,80 has. (1.44%), vid 158,60
has. (1,27%), etc. En los últimos 3 años no se ha tenido variaciones significativas.
También es notorio que en la mayoría de los cultivos transitorios, los rendimientos
regionales están muy por debajo del promedio nacional, ello se debe
fundamentalmente a la mala preparación del terreno, utilización de semillas no
certificadas, limitada asistencia técnica y otras razones.
La industria vitivinícola representa para la región Moquegua uno de los principales
pilares de desarrollo, por lo que a través de las distintas actividades de producción
y desarrollo se viene fortaleciendo esta actividad en los distintos valles de Omate,
Quinistaquillas, Moquegua e Ilo, orientados también a recuperar el sitial que tenía
antiguamente la Región como principal productor de piscos y vinos de gran
calidad. Años atrás, esta actividad vitivinícola significó el principal sostén de la
economía de los pobladores de Moquegua, pero se vió gravemente afectada por
la existencia de plagas en los cultivos, desborde de los ríos, efectos de fenómeno
del niño, la descapitalización, competencia de producto adulterado, entre otros.
Actualmente existen alrededor de 30 bodegas.
En el sector agrícola los principales productos exportados desde Moquegua son:
aceituna, palta y vainitas. Los mercados de destino de éstos productos son
principalmente Brasil y Chile.
Por otro lado, la producción pecuaria se
mantiene estacionaria, así los rendimientos
promedio de producción de carne, producción de
leche - lana – fibra y huevo, y la importancia de
las crianzas respecto al nivel nacional,
resaltando la ganadería vacuna para carne y
leche en la Región, representa valores por
debajo del 1% a nivel nacional.
La producción pecuaria para el año 2003 fue de
34993.24 TM, correspondiendo a la Provincia
Mariscal Nieto el 55.0%, General Sánchez Cerro
44.70% e Ilo 0.30%.
4.1.2. Sector Minero
El departamento de Moquegua cuenta con un enorme potencial en este sector, el
mismo que ha tenido un comportamiento creciente en lo últimos años,
constituyéndose de lejos como el principal sector exportador de Moquegua. El
30% del territorio se encuentra en condición de denuncio o concesión minera, y el
3.4% de PEA se encuentra asimilada por el sector. Los minerales que se producen
son: cobre, molibdeno, plata y oro. Las operaciones mineras en la región se
desenvuelven en tres subsectores:
(i) la gran minería, realizada por Southern Perú Copper Corporation
(SPCC) que explota la mina de Cuajone, operativa desde el año 1975,
Cuadro N° 4.5: Población
Pecuaria 2003
Vacunos
Ovinos
Caprinos
Alpacas
Llamas
Porcinos
Aves
Cuyes
30748
49,893
12,168
77,455
41,063
11,028
99,234
96,855
Fuente: Compendio Estadístico Agropecuario- 2003
Dirección Regional de Agricultura
Plan Estratégico Regional Exportador, PERX – Moquegua
33
también se cuenta aquí el proyecto de Quellaveco;
(ii) la mediana minería, representada por la empresa Aruntani SAC que
explota la mina Santa Rosa donde se obtiene cemento de oro y plata,
residuos de zinc y tierra diatomita, y
(iii) la pequeña minería, compuesta por pequeñas unidades de producción
que explotan minerales no metálicos como yeso, arcilla, marmolina,
Zilina.
Cuajone, ocupa el tercer lugar a nivel nacional en explotación de cobre con
169530 TMF (16.79%), después de Ancash, 384008 TMF (38.02%) y Tacna
186082 TMF (18.62). Cuenta con una planta de lixiviación que permite obtener del
15 al 18% de cobre del material suelto de desmonte. La producción en el 2005 de
Southern Perú Copper Corporation en Cuajone, disminuyó en 15.2% con respecto
a la producción del año anterior debido a la menor ley de mineral extraído. En
relación a la producción nacional, en el año 2005 representó el 16.8%. La SPCC
proyecta ampliar la capacidad de la concentradora a 96,000 Tm. cortas por día.
Adicionalmente, Southern tiene en Cuajone 190 millones de toneladas de material
mineralizado de cobre con una ley de 0.56% y vienen realizando intensivos
trabajos de exploración con el propósito de identificar reservas adicionales.
Cuadro N° 4.6: Evolución de la
producción de cobre de Southern Perú Co.
(Tm.)
MINAS 2001 2002 2003 2004 2005
TOQUEPALA
CUAJONE
176,809
165,139
176,224
168,067
142,372
184,527
160,852
199,890
186,082
169,530
TOTAL 666 449 745 607 751 036 754 563 763 871
Fuente: Dirección General de Minería – Estadística Minera
Ministerio de Energía y minas – 2005.
Quellaveco es el principal proyecto minero de la región; tiene reservas mineras de
de 974 millones de Tm con una ley promedio de 0.63 en cobre y 0.02 % de
molibdeno, este yacimiento está en la quebrada de Asana a 50km. de Moquegua
entre 3,500 y 4,000 m.s.n.m.; se encuentra a cargo de la empresa Minera del
mismo nombre que pertenece al grupo Anglo American, estimándose una vida útil
de 44 años con un proceso de flotación convencional destinado a tratar 64 mil
toneladas métricas. También se estima que la puesta en operación del proyecto
generará, aproximadamente 4 mil puestos de trabajo en la etapa de construcción,
600 empleos directos y 3,000 empleos indirectos durante la operación de la mina.
Cuadro N° 4.7: Proyección de producción de Minera Quellaveco
CENTRO MINERO PRODUCCIÓN
INCREMENTO DE
PRODUCCIÓN
MINERA QUELLAVECO 200,000 TM. 40% / anual
Fuente: MINEM
Plan Estratégico Regional Exportador, PERX – Moquegua
34
Existen otros proyectos que se encuentran en la etapa de estudios definitivos en
proceso de aprobación para pasar a la etapa de explotación como el proyecto
Tucari y el proyecto Pampa de Cobre-Chapi.
Otras actividades manufactureras muy ligadas al sector minero de la Región son:
fundición de cobre y, refinado de cobre, plata, oro y molibdeno.
En la Fundición de Ilo se procesan los concentrados de cobre procedentes de
Cuajone, Toquepala y otras minas nacionales y extranjeras. El principal producto
de la fundición de Ilo es el cobre blister con una ley típica de 99.3% de cobre, 350
grs/Tm. de plata y 0.6 gr/Tm. de oro y un peso promedio de 800 Kg. Además la
Fundición cuenta con una planta de ácido sulfúrico, que para el 2005 tuvo una
producción de 369,446.9 Tm. según el reporte mensual de producción de ácido
sulfúrico de SOUTHER PERÚ (área – Ilo).
4.1.3. Sector Pesquero
El segundo rubro de importancia de exportación son los productos hidrobiológicos,
sector que ocupa el 4.48% de la PEA; sin embargo en el año 2005 sólo representa
el 4.5 % del total exportado por la región, así Moquegua tiene poco desarrollado
este sector a pesar de las grandes ventajas comparativas con las que cuenta. En
la provincia de Ilo, el dinamismo de las actividades depende del sector pesquero,
siendo un factor preponderante en el movimiento económico.
En la región la mayor parte de la extracción se destina al consumo en estado
fresco (83,15%), aumentando éstos volúmenes en los últimos años. Para la
elaboración de conservas se destina el 11.93% y para pescado congelado
(4,92%).
La pesca para la harina y aceite de pescado se basa casi en su totalidad en la
anchoveta (97% en promedio) habiendo disminuido la utilización de especies
como jurel, sardina y caballa. Para la elaboración de conservas los recursos más
utilizados son: machete, sardina y caballa, mientras que para el congelado las
especies que son más capturadas son el caracol, caballa y pota.
Según cifras del Ministerio de Producción se estima que el desembarque de
recursos marítimos para el 200411
en el Puerto de Ilo fue de 598,651 toneladas
métricas brutas (Tmb), que representa el 6.3% de la cifra nacional, el
comportamiento de esta cifra ha venido siendo irregular, entre el año 2000 y 2001
se incrementó en un 11%, pero para el año 2002 en base al 2001 el incremento
fue de 265 %, disminuyendo para el 2003 en 67% y creciendo nuevamente en el
2004 (63%).
En el 2004 la producción de pescados y mariscos congelados fue de 1,406 Tmb.
creciendo la contribución regional a la producción nacional, de 29% en el 2000 a
un 34% en el 2004.
11
Datos tomados del Compendio 2005 de INEI, el cuadro 4.8 tiene datos proporcionados por la Dirección Regional de
Producción
Plan Estratégico Regional Exportador, PERX – Moquegua
35
En cuanto a la producción de enlatados de pescados y mariscos fue de 1,406 Tmb
(año 2004), aumentando a 3% la participación regional en la producción nacional
pues en el año 2000 apenas se alcanzaba el 0.7%.
Los productos pesqueros de exportación que oferta Moquegua son: pescado
fresco y congelado, harina y aceite de pescado, jibias, calamares, potas, locos y
demás moluscos. Los mercados de destino para estos productos son: Países
Bajos, Estados Unidos, Chile, Japón, China, Alemania, Filipinas, España, Bélgica
y Tailandia entre otros países.
En el año 2005 las operaciones de pesca fueron desarrolladas por 1572
pescadores industriales (392 regionales y 1180 foráneos), y 1800 pescadores
artesanales. En cuanto a la flota pesquera, se registraron: 148 embarcaciones
industriales (28 regionales y 120 foráneos) y 366 embarcaciones artesanales. En
la Región operan 8 plantas de procesamiento: 05 fábricas de harina y aceite, 01
de refinación de aceite de pescado y 02 de conserva congelada.
En relación a la maricultura, se la viene promocionando a través de concesiones
de áreas para la siembra, cosecha y comercialización especialmente de conchas
de abanico y ostras. Las primeras experiencias están a cargo del modulo de
Servicios Ilo y de la Municipalidad de Ilo quienes manejan dos áreas habilitadas
por DIGESA desde 1999 en Pocoma y Punta de Coles.
En el caso de Ilo hay dos organizaciones a quienes se les ha otorgado áreas
marinas para su manejo acuícola: la Asociación de pescadores Artesanales
Pioneros del Sur (APASPI) que participa en convenio con IMARPE y la Dirección
Regional de Producción en una experiencia piloto en la zona de Pocoma con fines
de investigación y explotación de recursos bentónicos, y la Asociación de
Pescadores Artesanales y Buzos a Pulmón del puerto de Ilo (AUPABPPI).
Respecto a la pesca continental, aún se desarrolla de manera incipiente y el
volúmen de extracción es poco significativo, el principal recurso hidrobiológico que
se pesca es la trucha, sin embargo se viene experimentado un continuo
crecimiento, 132% de la producción en 2004 basados en el 2002, sin embargo la
Cuadro Nº 4.8: Producción de recursos hidrobiológicos según utilización.
Periodo: 2000- 2005 (TMB)
Tipo de
Utilización
2000 2001 2002 2003 2004 2005
1. C. H. D.
Enlatado
Congelado
2. C.H.I.
Harina
Aceite
551.03
530.36
20.67
83,317.71
66,847.08
16,470.63
2,283.80
845.09
1,438.71
58,432.32
51,090.42
7,341.90
1,501.00
522.73
978.27
242,123.83
216,523.21
25,600.62
3,944.68
2,865.16
1,079.52
39,716.04
35,578.43
4,137.61
2,710.00
1,472.51
1,237.49
141,268.51
126,702.26
14,566.25
3,233.35
1,571.88
1,661.47
108,419.66
92,928.11
15,491.55
TOTAL 83,868.74 60,716.12 243,624.83 43,660.72 143,978.51 111,653.01
Fuente.: Dirección Regional de la Producción – Subsector Pesquería – Ilo.
Plan Estratégico Regional Exportador, PERX – Moquegua
36
participación en la captura nacional es aún de menos del 1%. Con fines de
repoblamiento, se ha sembrado trucha en los siguientes cuerpos de agua:
Embalse Pasto Grande, Laguna Toro Bravo, Laguna de Bolsón, Laguna de
Jucumarini, Río Chilota y el Estanque Humalso.
4.1.4. Sector Manufactura
En cuanto al sector manufactura en Moquegua, la principal industria es la
alimentaria con una contribución de 31% para el 2004, le siguen la industria
química (18%), y la industria de textiles y cuero (16%), los cuales es mantiene
estables sin un gran crecimiento en los últimos años.
En la Región, para el 2005 se distinguen dos sectores:
El sector fabril primario (23%), que incluye las actividades productivas de:
harina y conservas de pescado (7.3%), trasformación de metales preciosos
y no ferrosos (5.9%), refinación de petróleo (5.5%), transformación de
productos cárnicos (3.5%) y refinerías de azúcar (1%).
El sector fabril no primario (77%), está conformado por: (i) Bienes de
consumo (46.6 %): artículos de papel y cartón, tejidos y artículos de punto y
ganchillo, bebidas malteadas y de malta y otras industrias manufactureras;
(ii) Bienes Intermedios (27.4%): actividades de impresión, productos
metálicos para uso estructural, sustancias químicas básicas, productos de
arcilla y cerámica no refractaria para uso estructural; (iii) Bienes de capital
(2.9%): aparatos de distribución de control de energía eléctrica, otros tipos
de maquinaria de uso general, motores, turbinas etc, para aeronaves,
vehículos automotores y bicicletas.
El número de empresas manufactureras que vienen desarrollando sus actividades
en la Región Moquegua son un total de 416, en donde la actividad con el mayor
número de empresas es la elaboración de productos de panadería con (32.7%);
segunda la actividad de productos metálicos (14.9%), tercera la fabricación de
puertas (7.4%), cuarta la fabricación de ventanas y marcos (7.3%), quinta la
fabricación de otros productos de madera (6.5%), sexta la impresión en general
(4.6%), entre los más importantes en cuanto al número de empresas.
El número de trabajadores que albergan éstas actividades productivas, generaron
un total de 2,142 puestos de trabajo, siendo el promedio de trabajadores por
empresa de 1 a 5 personas, excepto actividades como la producción de harina y
conservas de pescado. Según la totalidad de puestos de trabajo; en primer lugar
está la actividad de elaboración de productos de panadería (22.7%), en segundo
Plan Estratégico Regional Exportador, PERX – Moquegua
37
4.1.5. Sector Turismo
En el 2004, el flujo de turistas que recibió Moquegua, según la Encuesta Mensual
de Establecimientos de Hospedaje del INEI, fue de 66,735 visitantes; de los cuales
61,502 fueron nacionales y 5,233 extranjeros, siendo de ésta manera la Región
menos visitada después de Huancavelica al representar el 0.46% de la afluencia
nacional. El comportamiento de las visitas a la Región ha sido fluctuante, sin un
gran crecimiento ni sostenibilidad.
Sin embargo, existen importantes oportunidades de desarrollo del turismo regional
a través de la construcción y puesta en funcionamiento de la Carretera Binacional
Ilo-Desaguadero-La Paz (Bolivia), que ofrece la oportunidad de insertar a
Moquegua en los circuitos turísticos nacionales e internacionales del Sur.
Asimismo, se tiene grandes perspectivas ligadas a la culminación de la carretera
Interoceánica, puesto que la Región se ubica en el Corredor Turístico Arica-
Tacna-Moquegua-Puno-Arequipa-Cusco y la Paz; que se viene consolidando
como parte del proceso de conformación de la Macro Región Sur.
Si bien el Plan Estratégico Regional de Exportaciones-PERX no incluye al sector
turismo, por tener éste un plan nacional y regional específico, existe una estrecha
interrelación entre éste sector y la exportación de artesanías. Es también un
importante canal de difusión de productos de actual o potencial exportación como
son: pisco, moluscos, palta y olivo. Asimismo, permite una internacionalización de
la Región en el sentido que la población local toma conocimiento de manera
práctica sobre las características culturales y exigencias de los consumidores de
otros países, especialmente de los desarrollados.
4.2 Exportaciones Regionales Directas e Indirectas
El desempeño de las exportaciones de la Región Moquegua se analiza teniendo
en consideración las siguientes categorías de exportación: directas, indirectas,
reembarques y comercio fronterizo.
Cuadro N° 4.9: Estructura de la Industria Manufacturera de Moquegua
ESTRUCTURA PORCENTUAL %
Nº CLASE DE ACTIVIDADES 2002 2003 2004
1
2
3
4
5
6
7
8
9
Industria Alimentaría
Industria Textil y Cuero
Fabricación de Muebles de madera y metal
Industria del Papel.
Industria Química.
Fabricación de Productos no metálicos.
Industrias metálicas básicas.
Fabricación de productos metálicos.
Fabricación de otros productos manufactureros diversos.
31.6 %
14.8 %
3.4 %
6.8 %
17.5 %
7.4 %
8.0 %
7.7 %
2.8 %
31.2 %
15.3 %
3.2 %
6.9 %
17.5 %
7.6 %
8.1 %
7.7 %
2.5 %
30.9 %
15.8 %
3.5 %
7.2 %
17.1 %
7.9 %
7.7 %
7.4 %
2.4 %
TOTAL 100% 100% 100%
Fuente: INEI - Perú Compendio Estadístico 2005
Plan Estratégico Regional Exportador, PERX – Moquegua
38
Se considera como exportaciones directas a las registradas por SUNAT como
originarias de Moquegua en el régimen aduanero de exportaciones definitivas,
cuya estadística tiene como fuente primaria las Declaraciones Únicas de Aduana –
DUA. Recién a partir del año 2000 se viene registrando el origen departamental
de los productos en el campo denominado UBIGEO. Sin embargo, no siempre los
embarcadores declaran adecuadamente esta información, por lo que se dan casos
de que se declaran como originarios de una región productos de otra región, o se
declara el origen geográfico de la empresa exportadora y no del producto que se
está exportando. Pese a estas limitaciones, es la mejor y más detallada fuente
estadística de referencia.
La base de datos ordenada por regiones ha sido proporcionada por PROMPEX. El
equipo consultor ha elaborado los cuadros de presentación a dos niveles: i)
cuadros resumen a nivel sector, producto, empresa y mercado, incluidos en el
texto presentado a continuación, y ii) cuadros detallados a nivel sector/producto,
que se presentan en el Anexo N° 1.
Para efectos del análisis, se ha considerado la información del período 2002-2005
para el comportamiento total y por producto, y la información del año 2005 para el
análisis según empresa exportadora y país de destino. La clasificación sectorial ha
sido efectuada por el equipo consultor.
Respecto a las exportaciones indirectas, se considera como tales al flujo
comercial hacia el exterior de productos originarios de Moquegua pero exportados
a través de operadores de otras regiones o de los turistas extranjeros, que se
llevan los productos como parte de su equipaje. La identificación de los productos
comprendidos en estas prácticas comerciales se ha realizado analizando las
estadísticas sectoriales de producción y a través de las entrevistas y talleres.
Siendo Moquegua una Región cercana a la fontera, tiene diversos productos que
se exportan vía comercio fronterizo, por lo que se reseña esta actividad en lo
que se refiere a la salida de productos especialmente hacia Chile. Este comercio
puede ser tanto formal como informal. Para el caso del comercio fronterizo
formal, se puede efectuar bajo dos regímenes aduaneros, uno es el de las
exportaciones directas descritas en párrafos anteriores; el otro régimen aduanero
es el de menor cuantía (hasta US $ 2,000) que se registra en las Declaraciones
Simplificadas de Exportación. La estadísticas de estas declaraciones se reportan
en la web de Aduanas12
.
Respecto al comercio fronterizo informal, es obvio que no existe un registro de
tal, por lo que se ha tomado como referencia la información recabada en las
entrevistas y talleres.
Finalmente, la categoría de reembarques está referida a productos provenientes
de otras regiones que son registradas como provenientes de Moquegua en las
estadísticas de Aduana.
12
Fuente: www.aduanet.gob.pe/servlet/sgxsim
Plan Estratégico Regional Exportador, PERX – Moquegua
39
4.2.1 Exportaciones Directas
Moquegua es, después de Lima y Ancash, la Región con mayor aporte a las
exportaciones del país. En el año 2005 representó el 9.5 % del total nacional al
exportar por un valor de US$ 1,621 millones. En el período 2002-2005 presenta un
crecimiento del 159%, variación muy significativa que está por encima del también
importante crecimiento nacional de las exportaciones, que fue del orden del 124 %
para el mismo período. Dicho dinamismo ha permitido que Moquegua mejore su
participación en el total nacional, ya que en el año 2002 representó el 8.2%. El
salto cuantitativo se presenta de manera marcada en el año 2004 respecto al
2003..
Exportaciones directas según sectores
El ritmo creciente de las exportaciones de Moquegua se explican únicamente por
el comportamiento del sector minero ya que el resto de sectores productivos, por
el contrario, presentan una contracción respecto a los niveles del año 2002, como
se puede apreciar en el Cuadro N° 4.11. Esto se refleja en la creciente
concentración a nivel sectorial en las exportaciones totales de la Región. En el
año 2002 representaron el 83.5 %, en tanto en el 2005 fueron el 95.5%. El
crecimiento del valor de las exportaciones mineras se explican en su mayor parte
por el mayor valor de las exportaciones de cátodos de cobre por el incremento de
los precios internacionales del cobre. El volumen exportado sólo ha tenido un
ligero incremento. La cotización promedio anual del cobre en la Bolsa de Londes
fue de 70.74 centavos de US$ / Lb en el 2002, en tanto en el 2005 fue de 166.87
centavos de US$ / Lb.
Cuadro Nº 4.11: Exportaciones 2001-2005 Región Moquegua
FOB Miles US$
Sector 2002 2003 2004 2005
Participa-
ción % en
el 2005
Minero-Metalúrgico 521,809 591,692 1,116,339 1,548,833 95.53
Cuadro N° 4.10: Exportaciones de Moquegua
Periodo 2002-2005
Año
Toneladas
Netas
Valor
FOB Mil.
US$
Variació
n
% Valor
FOB
Total Perú
Valor FOB
Miles US$
Participación
% de
Moquegua
2002 580,377 624,823 7,665,208 8.2
2003 491,718 644,127 3.1 9,040,843 7.1
2004 552,626 1,180,148 83.2 12,726,622 9.3
2005 484,179 1,621,315 37.4 17,149,750 9.5
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Gráfico N° 4.1: Evolución del Valor FOB
Moquegua. Periodo 2002-2005
0
200,000
400,000
600,000
800,000
1,000,000
1,200,000
1,400,000
1,600,000
1,800,000
2002 2003 2004 2005 Años
MilUS$
Plan Estratégico Regional Exportador, PERX – Moquegua
40
Pesca 101,641 51,520 63,404 72,241 4.46
Agropecuario-
Agroindustrial
909 175 196 200 0.01
Industrias Diversas 464 739 210 40 0.00
Total Exportaciones
MOQUEGUA
624,823 644,127 1,180,148 1,621,315 100.0
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
El segundo sector en importancia es
el pesquero, que presenta un fuerte
contracción en el año 2003 respecto
al 2002. Si bien desde el 2004 se
viene recuperando, aun no alcanza
los niveles de inicios del período. La
contracción dada en el 2003 se
explica fundamentalmente por la
menor exportación de harina de
pescado en valor y volumen, pero en
el año 2005 el valor exportado de
harina de pescado se incrementó en
58% respecto al 2004. En este caso
también se ha presentado un
incremento del precio internacional de
la harina de pescado al pasar de US$ 624.87 / Tm. (cotización de Hamburgo) el
promedio de 2004 a US$ 685.83 / Tm el promedio en el año 2005, con una fuerte
tendencia al alza.
Respecto al sector agropecuario, en el año 2002 se dio en Moquegua una
exportación inusualmente alta de páprika, la misma que disminuyó fuertemente en
el 2003 para dejar de exportarse en el 2005. Esta situación es la que explica la
reducción de las exportaciones sectoriales.
Exportaciones directas según productos
En el año 2005 fueron ocho los productos con valores de exportación superiores al
millón de dólares. Algunas características de este grupo de productos son: (i) seis
pertenecen al sector minero y dos al sector pesca. No es significativo ninguno del
sector agropecuario, (ii) representan el 99.8% del valor total exportado; (iii) la
evolución es variable, en unos productos es creciente y en otros viene
disminuyendo respecto a los años previos;se ha contraido respecto; (iv) se da una
alta concentración en un solo producto; los cátodos de cobre representaron el 67%
del total anual.
En el cuadro N° 4.12 se presentan los principales productos por sector y en el
Anexo del PERX, el cuadro con el universo de las partidas arancelarias
exportadas desde Moquegua en el período 2002-2005.
Gráfico N° 4.2: Composición de
Exportaciones de Moquegua - 2005
M i ne r o-
M e t a lúr gic o
9 6 %
P e sc a
4 %
Agr ope c ua r i
o- Agr oindus
t r ia l
0 %
Indust r i as
Di v e r sa s
0%
Plan Estratégico Regional Exportador, PERX – Moquegua
41
En conjunto, los derivados de cobre representaron el 2005 el 73% de las
exportaciones totales de la Región y el 76.7% de las exportaciones del sector
minero. El segundo mineral en importancia es el molindeno, que se exporta como
concentrado. La diversificación de minerales exportados se complementa con la
plata, el selenio, el paladio y el platino, así como derivados como el ácido sulfúrico
y el sulfato de niquel. En el caso del ácido sulfúrico. Se aprecia una fuerte
contracción de sus exportaciones en el 2005 respecto al 2002. Similar
Cuadro N° 4.12: EXPORTACIONES DE MOQUEGUA SEGÚN SECTORES
Y PRINCIPALES PRODUCTOS Periodo 2002-2005 / Valor FOB en Miles
US$
Sector/Productos 2002 2003 2004 2005
%
del
2005
Sector Minero-Metalúrgico 521,809 591,692 1,116,339 1,548,833 95.5
Cátodos de cobre Refinado 437,914 467,185 781,636 1,086,885 70.2
Concentrados de molibdeno 32,043 47,397 178,576 354,326 22.9
Cobre blister
47,986 45,009 83,476 90,680 5.9
Concentrado de cobre . 30,251 69,143 9,166 0.6
Plata en bruto 1,083 . . 4,761 0.3
Selenio en polvo 299 . 2,088 2,629 0.2
Otros productos mineros 2,484 1,849 1,419 386 0.02
Sector Pesca 101,641 51,520 63,404 72,241 4.5
Harina de Pescado 92,960 46,515 57,292 61,943 85.7
Grasas y aceite de pescado e
hìgado
8,403 4,553 5,088 8,170 11.3
Demás jibias, globitos, calamares
y potas, congeladas, secas,
saladas o en salmuera
200 120 100 751 1.0
Filetes de pescado excepto de
merluza . 46 24
660 0.9
Otros productos pesqueros 79 286 899 717 1
Sector Agropecuario-
Agroindustrial
909 175 196 200 0.02
Aceitunas conservadas
provisionalmente impropias para
el consumo humano inmediato
106 81 101 132 66.2
Aceitunas preparadas o
conservadas, sin congelar
. . . 31 15.4
Maiz gigante del Cuzco . . 51 30 15.0
Espárragos frescos o
refrigerados
. . . 7 3.4
Otros productos Agropecuarios-
Agroindustriales
803 95 44 0 0.0
Industrias Diversas 464 739 210 40 0.002
Porductos industriales varios 464 739 210 40
TOTAL MOQUEGUA 624,823 644,127 1,180,148 1,621,315 100.0
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
42
comportamiento se aprecia en el caso de las exportaciones de gasoil que en el
2002 se exporto por un .valor de US$ 1.5 millones y en el 2005 apenas por US$
44 mil. Este producto es parte de los bienes con los que se abastece a las naves
que arrivan al puerto de Ilo.
En el sector pesca, la harina y aceite de pescado concentraron en el 2005 el 97%
de las exportaciones sectoriales. Los otros productos, en especial la pota, el pupo
y los pescados congelados así como las algas, si bien no son representativos,
vienen teniendo desde el 2004 un rápido crecimiento. Varios de estos rubros son
nuevos ya que en el 2002 no se exportaban. Por el contrario, han dejado de figurar
entre las exportaciones regionales los locos, los caracoles y las conservas de
pescado.
Respecto a los productos agropecuarios y agroindustriales, también hay una gran
concentración en un solo producto. Las aceitunas representaron el 81.6% de las
exportaciones sectoriales del 2005. La principal partida es la de aceitunas a granel
(conservadas provisionalmente) y la segunda partida es la de aceitunas en
envases para consumidor final, que recién figuran a partir de 2004. En este sector
se registra como exportado desde Moquegua el Maiz Gigante de Cusco, pero
realmente se trata de un reembarque ya que el producto es originario del Valle
Sagrado en Cusco. Se ha registrado en Moquegua porque la empresa exportadora
opera en la Región y al registrar en la Declaración Unica de Aduana la Ubicación
Geográfica, ha indicado Moquegua.
Los demás productos son muy poco representativos, excepto en el año 2002 en el
que se exportó páprika por un valor de US$ 797 mil, pero que posteriormente se
dejó de exportar. También se observa en los años 2003 y 2004 una gran
diversidad de productos alimenticios y de partes y piezas de máquinas pero de
valor muy reducido. Se podría deducir que corresponden al avituallamiento de
naves que arrivan al puerto de Ilo, aunque este tipo de venta tiene otro sistema de
registro.
Según el número de partidas arancelarias, el comportamiento es muy fluctuante.
En el Cuadro N° 4.13 se puede apreciar que creció significativamente en los años
2003 y 2004, para contraerse en el 2005. Esto se explica fundamentalmente por
las exportaciones de la gran diversidad de alimentos y partes y piezas de
máquinas indicadas en el párrafo anterior, pero que no se registran para el año
2005.
Plan Estratégico Regional Exportador, PERX – Moquegua
43
Exportaciones directas según empresas exportadoras
El número de empresas exportadoras se ha incrementado a partir del año 2003.
En el Gráfico N° 4.3 se aprecia la evolución en el período 2001 al 2005. Al inicio
de este período eran 11 las empresas exportadoras y en el 2005 han sido 27. A
diferencia del registro de las partidas arancelarias, que presenta inconsistencias,
se aprecia que el mayor número de empresas si corresponde a un crecimiento real
de empresas exportadoras, aunque la mayoría aun realiza operaciones de bajo
monto.
Gráfico Nº 4.3: Número de Empresas Exportadoras de
Moquegua Periodo 2001-2005
11 11
16 16
27
0
5
10
15
20
25
30
2001 2002 2003 2004 2005
Años
NºdeEmpresas
Cuadro N° 4.13 : Número de Partidas Arancelarias de las
Exportaciones de Moquegua
Periodo 2002-2005
Sector 2002 2003 2004 2005
Participa-
ción % en
el 2005
Minero-Metalúrgico 10 13 14 15 41.7
Pesca 6 10 9 9 25.0
Agropecuario-
Agroindustrial
3 27 72 4 11.1
Industrias Diversas 10 28 21 8 22.2
Total Partidas
Arancelarias 29 78 116 36 100.0
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
44
Respecto al número
total de empresas a
nivel nacional,
Moquegua es muy poco
representativa, apenas
participa con el 0.5% del
total del país (ver
Cuadro N° 4.14),
aunque presenta un
ritmo de crecimiento
mayor que el nacional
La principal empresa exportadora de Moquegua, y con una gran diferencia
respecto a las que le siguen en orden de importancia, es la SPCC.
Cuadro N° 4.14: Número de Empresas Exportadoras de
Moquegua
Periodo 2001-2005
Año
N° de
Empresas
Exportadoras
de Moquegua
Variación
%
N° Empresas
Exportadoras
a Nivel
Nacional
Paticipación
% de las
Empresas
de
Moquegua
2001 11 4290 0.3
2002 11 0.0 4555 0.2
2003 16 45.5 4949 0.3
2004 16 0.0 5348 0.3
2005 27 68.8 5875 0.5
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
CUADRO N° 4.15: EMPRESAS EXPORTADORAS DE MOQUEGUA
AÑO 2005
N° RAZON SOCIAL Principales Productos
Valor FOB
Miles US$
Participación
%
1
SOUTHERN PERU COPPER
CORPORATION
Minerales de molibdeno, catodos y
secciones de cobre refinado, cobre
"blister", y diversos minerales de cobre,
plata en bruto sin alear, selenio en
polvo, ácido sulfúrico 1,543,388 95.19
2 PESQUERA RUBI S.A. Harina, y grasas y aceites de pescado
18,946 1.17
3 PESQUERA HAYDUK S.A.
Harina, grasas y aceites, y filetes de
pescado (exepto merluza), pota y
calamar 16,712 1.03
4
PROCESADORA DE
PRODUCTOS MARINOS S.A.
Harina, y grasas y aceites de pescado
13,423 0.83
5 AUSTRAL GROUP S.A.A Harina, y grasas y aceites de pescado
10,771 0.66
6
CONSORCIO MINERO S A
CORMIN
Catodos y secciones de cátodos de
cobre refinado y cobre blister sin refinar 5,419 0.33
7
ARMADORES PESQUEROS
S.A.
Harina, y grasas y aceites de pescado
5,001 0.31
8 PRIME FISHMEAL S.A.C. Harina de pescado
3,850 0.24
9 MARVESA S.A.C Grasas y aceites de pescado
1,102 0.07
10
CONSORCIO PESQUERO
RODRIGUEZ S.A
Calamar y pota, congeladas, secas,
saladas o en salmuera 871 0.05
11
LAS DEMÁS EMPRESAS
EXPORTADORAS
Varios
1,832 0.11
TOTAL MOQUEGUA 1,621,315 100.00
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
45
Gráfico N° 4.4: Empresas Exportadoras de
Moquegua
PESQUERA RUBI
S.A.
1%
PESQUERA HAYDUK
S.A.
1%
LAS DEMÁS
EMPRESAS
EXPORTADORAS
3%
SOUTHERN PERU
COPPER
CORPORATION
95%
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Exportaciones directas según países de destino
Los países de destino de las exportaciones de Moquegua si presentan una
significativa diversificación. En el Cuadro N° 4.16 se presenta los principales
mercados de destino de las exportaciones de la Región.
CUADRO N° 4.16: EXPORTACIONES DE MOQUEGUA SEGÚN PAÍSES DE
DESTINO Y PRODUCTOS POR PAÍS
AÑO 2005
N° PAÍS Principales Productos
FOB Miles
US$
% Rep del
País
1
PAISES BAJOS
Cátodos y blister de cobre, molibdeno y
concentrados, aceite de pescado y pota
244,329 15.1
2
ESTADOS UNIDOS
Cátodos de cobre, plata en bruto, pescado
congelado, aceitunas, partes de compresores,
espárragos, creta, sulfuros y polisulfuros.
227,864 14.1
3 ITALIA Cátodos de cobre y Pota 221,217 13.6
4
CHILE
Cátodos de cobre, minerales de
molibdeno, Aceite de pescado, ácido sulfúrico,
diesel 2.
180,735 11.1
5
CHINA
Cátodos y blister de cobre , harina de pescado,
minerales de molibdeno
174,807 10.8
6 BRASIL Cátodos de Cobre 163,538 10.1
7 CANADA Cátodos, concentrados y minerales de Cobre 83,346 5.1
8 TAIWAN (FORMOSA) Cátodos de Cobre 79,551 4.9
9 REINO UNIDO Cátodos de Cobre 69,480 4.3
10 JAPON Cátodos de cobre y Harina de Pescado 49,484 3.1
11 LOS DEMAS PAÍSES Cátodos de cobre y Harina de Pescado 126,964 7.8
TOTAL 1,621,315 100
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
46
En el año 2005 se exportó a un total de 31 países. Los más importantes destinos
(Países Bajos, EE.UU., Italia, Chile y China), compran a las empresas
exportadoras de Moquegua tanto productos mineros como hidrobiológicos.
Exportaciones por la Aduana de Ilo
El registro de las exportaciones de la
Aduana de Ilo se explica mayormente
por los embarques que se efectúan en
el puerto de Ilo, especialmente de
productos mineros por el muelle de la
SPCC y, en menor grado, por el
muelle de ENAPU.
En el 2005 respecto al año 2000 se
aprecia un fuerte incremento de 199%,
contribuyendo este comportamiento a
que la participación de la Aduana de
Ilo se incremento en el total nacional.
Exportaciones indirectas
En las estadísticas registradas por ADUANAS a partir de las Declaraciones Unicas
de Aduanas no figuran una diversidad de productos hortofrutícolas producidos en
la región Moquegua o se registran para otras regiones según lo declarado por el
exportador. Es así que no hay una coincidencia entre dichas estadísticas y las de
SENASA que otorga la Certificación Fitosanitaria para los productos agrícolas. En
el Cuadro N° 4.18 se presenta el reporte de SENASA a nivel producto para el
período 2000-2005,
Cuadro N° 4.18: Exportaciones de los principales productos
vegetales de Moquegua - Período 2000 – 2005
Volumen en Toneladas
PRODUCTO 2000 2001 2002 2003 2004 2005 Destino
Aceituna Negra
Aceituna Verde
Ají seco
Cebolla roja
Maíz Blanco
Orégano seco
Pallar
Palta fuerte
Palta en pasta
Porotos Verdes
Pimiento dulce seco
Pimiento Paprika
Sandía
Zapallo
62.10
52.50
1296.55
11.00
18.00
17.04
1.94
84.70
17.91
----------
6.,60
----------
1457.15
11.11
304.53
375.72
----------
19.00
682.08
26.40
324.00
---------
283.92
688.73
942.04
43.00
61.61
97.00
1.44
10.27
108.00
5.11
321.66
987.64
75.29
24.47
5.00
66.83
--------
72.00
--------
233.38
552.40
223.02
106.67
7.92
15.00
339.19
463.66
198.05
Brasil, Canadá , EE.UU
Argentina, Brasil, Chile
Chile
Chile
España, Japón
Brasil, España
España
Argentina, Chile
Chile
Chile
España
EE.UU., México, Chile
Chile
Chile.
TOTAL 1,561.74 2,235.11 2,376.17 1,697.49 1,147.63 1,130.49
Fuente: SENASA-MOQUEGUA
Elaboración: DIRCETUR- MOQUEGUA/D-CE.
Cuadro N° 4.17: Exportaciones de ADUANA
ILO
Periodo 2000-2005
Año
Valor
FOB Mil.
US$
Variación
% Valor
FOB
Total
Perú
Valor
FOB
Miles US$
Participa-
ción % de
Aduanas
Ilo
2000 722 6793.67 10.6
2001 652 -9.6 6 956.4 9.4
2002 722.2 10.8 7 665.2 9.4
2003 750.4 3.9 9 021.4 8.3
2004 1 547.1 106.2 12 774.6 12.1
2005 2 162.3 39.8 17 149.8 12.6
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
47
El único producto que no es originario de Moquegua es el Maiz Blanco, pues éste
proviene del Cusco y la empresa exportadora tiene como sede Moquegua. Los
productos que se destinan a mercados diferentes a Chile también los registra
ADUANAS, pero no siempre como exportación de Moquegua. Por ejemplo, en el
caso del pimiento páprika, en las estadísticas de ADUANAS figura en los años
2002 y 2003 pero no en los años siguientes.
En el caso de los productos exportados a Chile, estos se realizan vía la frontera.
Parte de estos productos son despachados con Declaraciones Simplificadas
(embarques menores a US$ 2.000) y otra parte son comercializados
informalmente. Cabe destacar la palta fuerte y los porotos verdes o vainitas. El
comercio de frutas y hortalizas hacia Chile ha de incrementarse a futuro ya que la
ejecución del Programa de Erradicación y Control de Mosca de la Fruta dirigido
por SENASA ha permitido que se declare a Moquegua como zona libre y mediante
un Convenio con SAG (la autoridad sanitaria de Chile), se han establecido
acuerdos para facilitar las exportaciones de productos hortofrutícolas de la Región
hacía dicho país.
Otro rubro de productos que exporta Moquegua pero no se registra en las
estadísticas es el abastecimiento a las naves que arrivan al puerto de Ilo. Al
respecto, ENAPU reporta el siguiente movimiento para el año 2005:
Suministro de combustible y agua 651.97 Tm.
Suministro de víveres, madera, estiba y pacotilla 125.48 Tm.
Respecto al año 2002, el volumen de abastecimiento ha disminuido en un 82%. El
abastecimiento a las naves es un importante rubro de la plataforma de servicios
del Puerto de Ilo, por lo que hay que revisar las barreras que se vienen
presentando para lograr un mejor desempeño.
Relacionado también al servicio que se presta a las naves, está el mantenimiento
y reparación, sin embargo no se tiene un registro al respecto. Si bien la normativa
nacional no considera que dichos servicios son exportaciones, según el Acuerdo
General del Comercio de Servicos de la OMC, que el Perú ha suscrito, dichos
servicios, cuando se prestan de una empresa residente a otra no residente, son
considerados como exportaciones. Este es pues otro rubro al que se le debe de
prestar atención como parte de la oferta de servicios que se pueden potenciar en
el Puerto de Ilo para atender los requerimientos de las naves extranjeras cuyos
arrivos han de incrementarse cuando esté operativa la carretera Interoceánica.
Plan Estratégico Regional Exportador, PERX – Moquegua
48
4.3 Cartera de Productos para el Desarrollo Exportador de Moquegua
La definición de cartera de productos se realiza aplicando el criterio de nivel de
desarrollo del mercado de los productos, que permite identificar la oferta actual y
potencial para el desarrollo exportador de Moquegua, así como, para efectos del
presente Plan, orientar la determinación de las estrategias, instrumentos y
actividades en función a las necesidades de desarrollo de la oferta y de la
demanda de los productos regionales, tanto bienes como servicios, bajo el
supuesto de que los mercados son dinámicos ya que tanto los patrones de
producción como de consumo pueden modificarse.
En la matriz del nivel de desarrollo de los productos se aplica el concepto amplio
de mercado, esto es, la concurrencia de la oferta y la demanda13
. El enfoque de
mercado que se aplica no está referido sólo a producir y exportar lo que los países
demandantes requieren, sino a establecer una cartera de productos para la
exportación en base a la interacción de dicha demanda con la dotación de
recursos y la vocación productiva de Moquegua14
.
La matriz comprende cuatro posibles escenarios en función al nivel de desarrollo e
interrelación de la oferta exportable y la demanda internacional del producto, pero
el escenario meta es aquel en el que la unidad productiva dispone de una oferta
competitiva y el mercado objetivo demanda el producto. Para cada nivel de
desarrollo se aplican de manera preferente, pero no exclusiva, determinadas
estrategias y acciones.
Con el fin de visualizar la relación oferta / demanda, la matriz presenta situaciones
extrapoladas que facilitan el análisis. Sin embargo, en la realidad se puede
presentar una amplia gama de variantes según la situación específica de las
regiones y sus agentes económicos. Los productores en una misma región
pueden tener diferentes niveles de maduración respecto a un mismo producto. En
el caso del presente documento, se estima una media del desarrollo de cada
producto en el ámbito de la región Moquegua.
Asimismo, se aplica un concepto amplio de oferta, entendiendo por tal al binomio
producto / empresa. Comprende tanto el volumen, valor y calidad de los
productos, como la capacidad de gestión empresarial que permite a los agentes
económicos abordar los mercados. Esta definición es pertinente aclarar porque se
aprecia una confusión de parte de algunos agentes económicos y de promoción
respecto a las diferencias entre recurso natural (especie de la biodiversidad
silvestre o recurso minero), producto (bien o servicio generado en un proceso de
producción) y oferta (puesta de un producto en una plaza). Esta confusión a su
vez puede derivar en estrategias y acciones de facilitación y promoción para el
desarrollo productivo y comercial que no son los más pertinentes para el nivel real
de maduración del producto.
13
Otra acepción de mercado es el referido a la plaza: lugar o sector que demanda un bien o servicio.
14
Metodología desarrollada por Sonia Arce Serpa, Directora del Equipo Consultor del Consorcio SASE-KIPU
Plan Estratégico Regional Exportador, PERX – Moquegua
49
Estrategias y acciones para el desarrollo exportador
según el grado de madurez del mercado de los productos
PRODUCTOS SIN DEMANDA
INTERNACIONAL O CON
DEMANDA INCIPIENTE
CON DEMANDA
INTERNACIONAL
SIN OFERTA
EXPORTABLE U
OFERTA
INCIPIENTE
Nivel I
Estrategia: Prospección
productiva y comercial.
Acciones: Énfasis en
Investigación para determinar
viabilidad
Horizonte: Largo Plazo
Nivel II
Estrategia: Desarrollo técnico-
productivo y organizacional de
la cadena de valor
Acciones: Énfasis en gestión
organizacional y productiva
previa determinación de la
factibilidad.
Horizonte: Mediano Plazo
CON OFERTA
EXPORTABLE
Nivel III
Estrategia: Prospección de
mercados.
Acciones: Énfasis en pruebas
comerciales y motivación de la
demanda para determinar la
factibilidad
Horizonte: Mediano plazo
Nivel IV
Estrategia: Consolidación o
Penetración de mercados.
Acciones: Énfasis en Promoción
Comercial
Horizonte: Corto Plazo
Según el mercado objetivo, también pueden variar las estrategias y acciones que
se requieren para disponer de una oferta que satisfaga de manera competitiva la
demanda. Esto quiere decir que un agente económico o región puede actuar en
más de un escenario según el mercado objetivo que pretenda satisfacer.
La definición de la cartera de productos para la exportación de Moquegua, según
el grado de maduración del mercado, se elaboró teniendo en cuenta la producción
actual que podría tener demanda internacional, las exportaciones directas e
indirectas actuales y la dotación de recursos naturales de la región. La cartera se
revisó y validó en los Talleres participativos de formulación del PERX.
Para fines de planeamiento, la matriz cumple además dos funciones:
a) Primer nivel de sistematización para proceder a la priorización de los productos.
b) Línea de base para el seguimiento y monitoreo de la ejecución del PERX.
Plan Estratégico Regional Exportador, PERX – Moquegua
50
Cartera de productos para el desarrollo exportador de Moquegua
PRODUCTOS
SIN DEMANDA
INTERNACIONAL O CON
DEMANDA INCIPIENTE
CON DEMANDA INTERNACIONAL
SIN OFERTA
EXPORTABLE
U OFERTA
INCIPIENTE
Escenario I
Aceites esenciales de
molle, salvia y muña
Escenario II
Tuna
Papa
Habas
Anís
Lúcuma
Higo
Quinua
Kiwicha
Cebada
Carne de cuy
Maíz morado
Uvas frescas
Pasta de Palta
Leche
Queso y otros derivados lácteos
Aceite de palta
Aceite esencial de orégano
Aceite de olivo
Vinos
Macerados de Damasco
Lana de ovino
Cueros y pieles
Camarón de río
Madera pino
Manufactura de madera
Mármol y granito
Tubos y otras manufacturas de cobre
Artesanias de cobre , plata y oro
Servicios de maquila
Servicios de salud
Software
CON OFERTA
EXPORTABLE
Escenario III Escenario IV
Aceitunas
Pisco
Páprika
Palta
Poroto verde (vainita)
Cebolla
Sandía
Melón
Orégano
Cochinilla
Fibra de alpaca
Caballa congelada
Filete de pescado congelado
Otros pescados congelados
Conserva de pescado
Pota fresca o refrigerada
Pota congelada
Pulpo congelado
Locos frescos o refrigerados
Caracoles congelados
Otros moluscos congelados
Harina de pescado
Aceite de pescado
Algas
Concentrado de cobre
Cátodos de cobre
Cobre Blister
Concentrado de Molibdeno
Selenio en polvo
Ácido sulfúrico
Sulfato de níquel
Plata en bruto
Paladio en bruto
Platino en bruto
Suministro de naves
Servicio logísticos
Servicio de mantenimiento y reparación de naves
Plan Estratégico Regional Exportador, PERX – Moquegua
51
4.4 Perfil de principales productos de exportación
Un segundo nivel de sistematización de la información a nivel producto es el perfil
de los principales productos de actual exportación directa e indirecta de Moquegua
que han identificado conjuntamente el Equipo Consultor y los participantes a los
talleres de planificación.
La reseña de los productos de la “lista corta” permite identificar de manera breve y
concreta los tres componentes de todo negocio: PRODUCTO, EMPRESA Y
MERCADO. El perfil es situacional, no se realiza un análisis histórico.
Los perfiles se han elaborado fundamentalmente en base a la información de los
actores económicos e institucionales y se ha complementado con información de
fuentes secundarias. Al respecto, cabe resaltar como una necesidad el poder
realizar este tipo de sistematización para otros productos involucrando a los
agentes económicos dándole valor al conocimiento que tienen sobre su realidad.
La bondad de este proceso, si bien simple, es que se va construyendo un lenguaje
común para la generación de información propia, análisis e interpretación de la
realidad propia y común.
ORÉGANO
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
En la Región Moquegua se tiene aproximadamente 250 Ha de tierras en producción distribuidas de la
siguiente manera: Valle de Carumas 130 Ha, Torata 70 Ha y 50 Ha en Puquina, se tiene una proyección de
300 Ha., el sistema de riego es aún por inundación.
Reseña de
situación
de la oferta
La oferta está centrada en la variedad Negra, actualmente se produce entre 900 a 1000 Kg./Ha/corte y 1800 a
1900 Kg. /Ha /año en promedio regional, es importante resaltar que en el Valle de Carumas se alcanzaría a
1500 ha/ corte.
Reseña de
la Gestión
Organizaci
onal
Se estima la cantidad de productores de orégano en 250, cada uno con una tenencia de tierras promedio de 1
Ha a 1.5 Ha No existen centros de acopio in situ, sin embargo en el presupuesto participativo existe un
compromiso de construir tres centros acopiadores. En la ciudad de Tacna se encuentran los proncipalesa
acopiadores, seguidos de Arequipa y Moquegua. Es importante destacar que se ha concertado con una
empresa, Estela y CIA de la Ciudad de Tacna, en el valle de Carumas para que acopie la producción
generada.
En cuanto a la gestión organizacional, existen tres organizaciones en el valle de Carunas, uno en Puquina y
otro en Torata. Mediante el proyecto Sierra Sur se brinda asistencia técnica a todo el Valle de Carumas, en
tanto a Puquina y Torata es el Ministerio de Agricultura quienes les brindan apoyo, especialmente la oficina de
cadenas productivas.
Reseña de
los
mercados
La región aún no presenta exportaciones directas para éste producto, la mayor parte de su producción se
destina a mercados de otras regiones, siendo el de mayor importancia Tacna a donde llega el 90%, el resto
de producción se destina a Arequipa y Desaguadero-Bolivia. Desde Tacna y Arequipa, los operadores de esas
regiones exportan el orégano de Moquegua
Plan Estratégico Regional Exportador, PERX – Moquegua
52
PISCO
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
Las zonas productoras de vid pisquera y de posterior transformación en pisco se ubican especialmente en las
provincias de Mariscal Nieto: Valle de Moquegua. Provincia de Ilo: Valle de Ilo y en el distrito El Algarrobal. Se
estima en 185 Ha las destinadas a la producción de vid que se distribuyen de la siguiente forma: 25 Ha en la
Prov. de Sanchez Cerro, 10 Ha en El Alrrobal y aproximadamente 150 Ha. en Moquegua. Asimismo existe una
proyección hacia las 500 Ha en los próximos 10 años. El rendimiento promedio es de 8 a 10 Tm/Ha., sin
embargo con buen manejo se puede ampliar este ratio para obtener entre 15 a 20 Tm./Ha. El sistema utilizado
para la conducción de la planta es la espaldera y el sistema de riego varía de acuerdo a la tecnología del valle,
así existen tierras regadas por gravedad y tierras de irrigación donde se aplica el sistema de goteo. Existe un
proyecto de la Municipalidad de Moquegua donde se pretende instalar sistemas de riego tecnificado mayor
hasta la cabecera de parcela para todo el Valle del río Moquegua (cinco comisiones de regantes).
Reseña de
situación
de la oferta
La región posee una gran cultura hacia el pisco así en su territorio se fabrican diversas variedades, como: (i)
aromáticas: Italia, Moscatel y en menor cantidad Alvilla,; (ii) no aromáticas: Quebranta y Negra Criolla; (iii)
acholados y (iv) mosto verde. Es importante resaltar la mayor preponderancia de los piscos aromáticos,
seguidos por los no aromáticos y acholados. La producción total se estima en 70,000 litros por año,
aproximadamente 1000 Lt. por Ha con los rendimientos actuales, sin embargo existe en la Región una
capacidad instalada de aproximadamente 120,000 litros. Toda la producción es de 42 GL y para ello se aplica
el método de destilación francés (el resto del Perú aplica método español). Siendo los parámetros de
procesamiento heterogéneos. Es importante resaltar que en el Valle de Moquegua se está aplicando la norma
técnica de Pisco, lo que no sucede en Omate. El volumen por productor es aún muy bajo, exceptuando las
grandes empresas.
Existe asimismo derivados de pisco como macerados de frutas, así para el 2005 se obtuvieron 1000 frascos y
5,000
en el 2006; 70 % de éstas botellas son macerados con damasco, el resto son de ciruela, níspero, mora y
pomarosa. El proceso es aún artesanal pero se viene trabajando la Norma Técnica del macerado de
damasco.
Reseña de
la Gestión
Organizaci
onal
Existen alrededor de 160 agricultores de vid para pisco, la mayor unidad agraria es de 42 Ha, la segunda 5 Ha
y el resto entre posee entre 4 a 1 Ha. 50 % de la producción corresponde a una sola empresa, la segunda
empresa concentra el 20 % y el 30 % restante corresponde a unas 40 pequeñas bodegas, de éstas 10
pertenecen a la Asociación de Productores de Pisco de Moquegua – APPIM (16,000 Lt.). Excepto en las
empresas que distribuyen Pisco Biondi y Jimenez, aún no existe un trabajo de marketing sobre el producto.
Existe un proyecto para fortalecer APPIM y formar un Consorcio para desarrollar una marca conjunta con
pisco de homogénea calidad. En cuanto a los productores de macerados existe la sociedad regional del
Damasco la cual agrupa a 15 pequeñas procesadoras.
La región posee el apoyo de la empresa minera Southern Peru Cooper Corporation interesada en conformar
un cluster pisquero en la región; también el Gobierno Regional ha encargado elaboración de Proyecto de
homogenización y comercialización, que se complementa con Proyecto de la Municipalidad para instalar un
Maquicentro agroindustrial para Pisco, vino y macerados. Por otro lado el Módulo de Servicios Ilo tiene
aprobado un proyecto para el fortalecimiento de la cadena productiva y la mejora de la calidad de la uva y el
Pisco, este contaría con financiamiento aprobado por el FOMIN-BID.
Sin embargo aún existen grandes limitaciones en el sector, así se puede mencionar: difícil acceso a
financiamiento, tomando en cuenta que recién en el quinto año se inicia la recuperación de inversión; no existe
acceso a material de propagación de garantía, además de una dificultad para acceder al cambio tecnológico.
Reseña de
los
mercados
En cuanto al mercado local este se encuentra ya saturado. La producción de Pisco se destina principalmente
al mercado de Lima. Para las exportaciones directas se registró a la Empresa Biondi en el año 2004, una
embarque con destino a EE.UU. Los mercados potenciales son: Estados Unidos, España, Reino Unido y
Paises Escandinavos. Actualmente existe un convenio de Hermanamiento entre Moquegua y Pisco con Jerez
de la Frontera, de España, asimismo se hermanó el Pisco con el Brandy de Jerez para facilitar la transferencia
tecnológica y relaciones comerciales.
Plan Estratégico Regional Exportador, PERX – Moquegua
53
OLIVO
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
La zona productora más importante de la región es el Valle de Ilo, que presenta las condiciones agroclimáticas
más favorables para este cultivo.
Reseña de
situación
de la oferta
La producción se centra en las variedades de mesa y para la fabricación de aceite de tipo sevillana, la
producción total alcanza las 600 Tm. existiendo un rendimiento potencial de llegar a 800 Tm. Las cosechas se
hacen en estado verde y negro de acuerdo a la demanda del mercado.
Reseña de
la Gestión
Organizaci
onal
En la región se estima la cantidad de productores de olivo en 102 productores; 9 de ellos cuentan con áreas
de más de 10 Ha y el resto posee minifundios de áreas entre 1 - 1.5 Ha. En el Valle existe 1 asociación y 3
organizaciones empresariales, siendo los acopiadores Olivícola Ilo S.A. y Aceitunas Ilo S.A.; y presentándose
como exportadores para el 2005 Agroindustrias Jimenez S.R.L. Ing. Asoc. y Aceitunas de Ilo S.A.
El Ministerio de Agricultura brinda asistencia técnica a la asociación, sin embargo existe un proyecto de parte
del mismo Ministerio, “Mejoramiento del Manejo agronómico del olivo en el valle del Ilo.”, para brindar
asistencia de ésta manera al 100 % de los productores.
Reseña de
los
mercados
Son dos las empresas que vienen exportando en la región, registrándose como producto de salida a aceitunas
conservadas provisionalmente, todavía impropias para el consumo inmediato (Part. 711200000) por un valor
de 132.4 en miles de US$, los mercados de destino fueron: Estados Unidos (47 %), Canadá (34 %) y Brasil
(19 %).
PALTA
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
La variedad que se obtiene en la región es la Persea americana o palta Fuerte, ésta se produce entre los 800
a 2,200 m.s.n.m. en las Provincias de Mariscal Nieto (Samegua, Tumilaca, Moquegua, Torata y Llacango) y
Sánchez Cerro (Quinistaquillas, Omate, Lindaypampa, Cogri, Quinistacas, San Francisco), zonas que
presentan las condiciones edafoclimáticas propicias para el desarrollo del cultivo.
Reseña de
situación
de la oferta
En la región actualmente se cuenta con 300 Ha en plena producción y. 400 Ha viejas o nuevas plantaciones.
Hay que destacar que 10 Ha están en proceso de certificación orgánica. Se estima que la producción total
asciende a 1,300 Tm./año. Existe una tendencia regional creciente hacia el cultivo por lo que se proyecta en
el 2007 contar con 100 Ha El rendimiento actual es de 2Tm./Ha, sin embargo en base al mejoramiento
agronómico se puede proyectar en rendimiento entre 8 a 12 Tm./Ha. La estacionalidad en la región es de
enero a julio y la vida productiva de la planta es de 20 años, el sistema de cultivo es asociado con cultivos
transitorios y el sistema de riego es por gravedad con tendencia a cambiar por tecnificado. Existe un centro de
empaque que no tiene equipamiento pues aún no se industrializa el producto, ello se podría explicar por
algunas de las limitaciones como: no se cuenta con vivero ni acceso a material de propagación garantizado,
desconocimiento y falta de interés en la exportación, falta de financiamiento para mejorar tecnología y
ampliación de áreas y la presencia de phitophtora cinnamomi, sun blotch; sobre este último problema existe un
Proyecto de Palto del Gobierno Regional, que finaliza este año, asimismo se vienen formulando otros
proyectos de gobiernos locales para el riego tecnificado, lo cual también facilitaría el control de photophtora.
Reseña de
la Gestión
Organizaci
onal
Se calcula que 1300 familias producen palta en la Región, ellas poseen entre 1/4 Ha y 1/2 Ha Existen cuatro
Asociaciones de productores: 3 en Moquegua y 1 en Sánchez Cerro, parte de los asociados han constituido
una empresa comercializadora; y una de las asociaciones se ha constituido para entrar en el mercado de la
producción orgánica. Hay dos cámaras de fumigación y un centro de empaque de empresarios privados, sin
embargo aún el centro de empaque no está habilitado. En la Región no se instalan aún empresas
procesadoras.
Se cuenta con el Programa de Mosca de la Fruta de SENASA y tres Proyectos: Gobierno Regional,
Municipalidad Moquegua y de la Municipalidad de Torata. Limitaciones: además de los que se presentan en
todas las cadenas, los productores de palta sufren para el acceso y salida de productos, puesto que los
caminos rurales se encuentran en mal estado, además los productores no cuentan con aliados estratégicos en
la cadena exportadora.
Reseña de
los
mercados
En la actualidad la producción se destina al mercado local (Ilo y Moquegua) y al mercado nacional (Tacna,
Arequipa, Puno y Lima). Llegándose a vender en una cadena de supermercados de Lima la marca "Palta
Premium Moquegua" con precio adicional respecto a otras paltas Fuerte.
Se registran exportaciones indirectas a través de intermediarios al norte de Chile y Bolivia. Mercados
potenciales: centro y sur de Chile, Brasil y la Unión Europea (España, Holanda y Bélgica).
Plan Estratégico Regional Exportador, PERX – Moquegua
54
MOLUSCOS
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
La producción de moluscos se desarrolla en el Litoral de la Región, específicamente en la Provincia de Ilo, en
lugares de Pocoma, Pozolisas y Punta de Coles
Reseña de
situación
de la oferta
La producción proviene tanto de la pesca industrial como de la pesca artesanal, las principales especies
capturadas son locos (chanque o tolina), pota, lapa, macha, pulpo, caracol y erizo; es importante resaltar a su
vez que ya se viene cultivando ostras y conchas de abanico en Pocoma y Punta de coles, promovido por el
Módulo de Servicios de Ilo y la Municipalidad de Ilo, en áreas habilitadas por Digesa desde 1999.
El volumen de extracción llega a 3 Tm. al año aproximadamente por tipo de mariscos, y se estima un total 36
Tm. en cada módulo de 100 hectáreas de playa y mar.
Se podría decir que la dificultad más grande es el procesamiento adecuado de los productos marinos para su
posterior exportación, algunas asociaciones vienen tramitando el permiso sanitario de DIGESA, para poder
exportar, sin embargo se necesitan aplicar sistemas HACCP de acuerdo a las normas que aplica el Instituto
Tecnológico Pesquero (ITP), para cumplir con las exigencias de los importadores.
Reseña de
la Gestión
Organizaci
onal
Se realizan extracciones en áreas concesionadas por PRODUCE en el marco del Proyecto de Repoblamiento
de Mariscos, y éstas son realizadas especialmente por cuatro organizaciones artesanales: la Asociación de
Pescadores Artesanales Pioneros del Sur - APASPI (integrada por 98 socios), Asociación de Pescadores
Artesanales de Playa de Puerto de ILO – ASOCPARPPI, la Asociación José Olaya (buzos a compresión) y la
Asociación de Buzos de Pulmón (ostras).
En cuanto a empresas exportadoras son 3 las grandes empresas que vienen realizando actividades en torno a
los moluscos y son: Copersa S.A., Consorcio Pesquero Rodríguez S.A. y la pesquera Hayduk S.A.
Reseña de
los
mercados
En el caso del molusco locos (chanque) la producción se vende a acopiadores de empresas de Tacna que
exportan a Asia y Chile. Los precios que reciben están por encima de los del mercado nacional (US$ 8
dólares por kilogramo). En el caso de las empresas en Moquegua que exportaron con 3 diferentes partidas
moluscos ellas destinaron su producción a los mercados de Países Bajos, Italia, Bélgica, España y Panamá.
UVA RED GLOBE
Nivel de
Desarrollo
Nivel IV de desarrollo: con oferta exportable y demanda internacional
Zonas de
Producción
Actualmente sólo se cultiva en el Valle de Moquegua pero existe un gran potencialmente Valle de Ilo.
Reseña de
situación
de la oferta
Aproximadamente 15 Ha 5 en producción y 10 recién instaladas. El rendimiento promedio de la uva de mesa
es de 30 Tm/Ha. sin embargo se estima un rendimiento potencial de 60 Tm/Ha. El sistema de conducción es
mediante Parrón Cuyano. No hay centro de empaque aún y la estacionalidad del cultivo es de mediados de
octubre a mediados de diciembre, pero se cree que con manejo se puede adelantar la estacionalidad a
septiembre.
Reseña de
la Gestión
Organizaci
onal
Cinco agricultores que tienen entre 1/2 y 2 Ha.
No hay centro de empaque.
No hay acopiadores.
Reseña de
los
mercados
El mercado actual es el local y el regional (Arequipa y Tacna especialmente), sin embargo se estima un
mercado potencial de exportación en Brasil, Chile, EE.UU. China, Japón y la Unión Europea.
Plan Estratégico Regional Exportador, PERX – Moquegua
55
4.5 Impacto económico y social de los principales productos de
exportación de Moquegua.
Considerando las características antes descritas para los sectores productivos y
cadenas reseñadas, se puede inferir el impacto económico y social que tiene y
tendría el desarrollo exportador de los principales rubros de exportación. El
comportamiento previsible es:
Alto impacto económico: Cobre, oro, molibdeno y plata
Alto impacto económico y social: Pescado y moluscos congelados, Servicios
logísticos
Alto impacto social: Pisco, Palta, Aceitunas y Hortalizas
Si bien todos los productos tienen impacto social y económico, la clasificación se
ha realizado considerando el mayor énfases en la capacidad de generación de
divisas, empleo y autoempleo.
El equipo consultor ha incluido los servicios logísticos por la oportunidad que se
presenta en relación a la Carretera Interoceánica, que le permitirá a Ilo potenciarse
como centro logístico en el Sur del Perú.
Dimensionar el alcance del impacto no está previsto en el presente trabajo y debe
de ser uno de los aspectos a contemplar en la fase de seguimiento, evaluación y
monitoreo del PERX y POPs.
4.6 Proceso de selección de los productos para los Planes Operativos
POP.
El tercer paso del proceso de priorización de los productos para formular los
Planes Operativos se realizó conjuntamente con los participantes a los Talleres de
Planificación que se efectuaron en la ciudad de Moquegua e Ilo. También se
seleccionó tomando en cuenta la información de los especialistas del sector
pesquero de Ilo. El criterio general que se aplicó fue seleccionar un producto
agrario relacionado a la provincia de Mariscal Nieto y otro producto
correspondiente a Ilo. Es así que en el primer caso se priorizó Pisco y en el
segundo los moluscos.
V. ANÁLISIS DE LOS FACTORES DE LA COMPETITIVIDAD
EXPORTADORA DE LA REGIÓN MOQUEGUA
El diagnóstico a nivel de la dotación de los recursos de la región, la situación
productiva, el desempeño exportador de la región y las condiciones de los
mercados internacionales, son la base de referencia para aplicar las metodologías
del Diamante de Michael Porter y el FODA (Fortalezas, Debilidades,
Oportunidades y Amenazas) a fin de determinar las actuales condiciones de
competitividad internacional de Moquegua y las correspondientes estrategias para
mejorar dichas condiciones.
Plan Estratégico Regional Exportador, PERX – Moquegua
56
El diamante de Porter permite determinar la capacidad competitiva exportadora de
la Región, evaluando los factores que la determinan. Según M. Porter, la
competitividad de una región es la capacidad de diseñar, producir y comercializar
bienes y servicios mejores y/o más baratos que los de la competencia
internacional.
La competitividad está determinada por la interacción de 4 grupos de atributos y
dos factores adicionales. Al esquema de estos factores, Porter lo denomina
Diamante de Competitividad.
Los tipos de atributos son:
1. Condiciones de los Factores: Situación de la región en cuanto a los factores de
producción. Se evalúa la existencia, calidad y nivel de especialización de los
factores. Pueden ser:
a) Básicos: Recursos naturales, situación geográfica, clima y mano de obra no
especializada.
b) Avanzados: Infraestructura física, institucional, de generación de energía y
telecomunicaciones, científica y tecnológica, recursos humanos
especializados y recursos de capital.
2. Condiciones de la demanda interna: Una demanda interna informada y
exigente motiva la mejora y la innovación productiva. Lo que importa
determinar, más que la magnitud de la demanda interior, es el carácter (nivel
de exigencia) de dicha demanda.
3. Sectores afines y auxiliares: Presencia o ausencia en la región de proveedores
de bienes y servicios e industrias relacionadas que sean internacionalmente
competitivos.
4. Estrategia, estructura y rivalidad de las empresas: Son las condiciones en la
región que rigen el modo con que las empresas se crean, organizan y
gestionan, así como la naturaleza de la competencia interna.
Los dos factores adicionales son:
El Estado: Considerando el poder que tiene como Gobierno Central, Regional y
Local entre otras instancias públicas para influir sobre los atributos de
competitividad a través de leyes, normas, políticas, proyectos y prácticas;
establece las reglas de juego mejorando o deteriorando el clima para la
competitividad.
La casualidad o el azar: Son los acontecimientos casuales ajenos a una Región o
sobre los cuales las empresas o el gobierno no tienen mayor control. Ejercen
influencia sobre la ventaja competitiva.
Plan Estratégico Regional Exportador, PERX – Moquegua
57
Evaluación de los factores de competitividad
La metodología se aplicó en dos talleres participativos en las ciudades de
Moquegua e Ilo. Para cada tipo de atributo se identificaron los factores15
y se les
calificó valorativamente según su nivel de desarrollo e incidencia positiva o
negativa en la formación de la competitividad exportadora de la Región. Para la
valoración se aplicó:
+ + Muy Alta
+ Alta
+ - Media
- Baja
- - Muy Baja
Después de calificar cada factor, se promedio cada tipo de atributo considerando
los cinco niveles de calificación antes indicados.
Este análisis se complemento con la determinación de las Fortalezas,
Oportunidades, Debilidades y Amenazas – FODA, método que permite conocer y
evaluar la realidad presente al interior y en el entorno del ámbito exportador de la
región.
Factores internos:
Fortalezas: Son los valores positivos de los factores de competitividad presentes
en la Región y que pueden ser utilizados o potenciados para conseguir metas de
progreso y desarrollo.
Debilidades: Son los valores negativos presentes al interior de la Región, que
constituyen obstáculos para su progreso y para alcanzar un desarrollo exportador.
Factores externos son:
Oportunidades: Son los hechos externos que pueden ser aprovechados para
potenciar o impulsar el desarrollo exportador de la Región.
Amenazas: Son los hechos externos que pueden tener un impacto negativo en el
desarrollo exportador de la Región
A continuación, se presentan los resultados del análisis de la competitividad de
Moquegua.
15
Se redactaron en términos neutros, sin aplicar términos calificativos.
Plan Estratégico Regional Exportador, PERX – Moquegua
58
Casos exitosos de empresas exportadoras de la región +-
Actitud para impulsar desarrollo exportador + +
Actitud al cambio + -
Actitud para invertir y arriesgar -
Formalización de las PYMEs -
Formalización laboral - -
Articulación de cadenas exportadoras - -
Práctica de asociatividad + -
Concentración sectorial de desarrollo productivo -
Concentración geográfica de producción - -
Desarrollo industrial -
Concentración de las exportaciones - -
Régimen de propiedad y tenencia de la tierra agrícola -
Patrones de producción -
Cultura empresarial -
Liderazgo empresarial + -
Relaciones de confianza + -
Integración de inmigrantes -
Competencia entre empresas locales -
Imagen proyectada para la inversión y el desarrollo
empresarial
- -
MUY BAJA
Movimientos sísmicos y actividad volcánica --
Fenómeno del Niño y La Niña + -
Inundaciones y huaycos -
Sequías y heladas -
Plagas y enfermedades +
Variación del tipo de cambio + -
Variabilidad de Precios de comodities: metales + -
Sistema de riego -
Infraestructura de irrigación +
Condiciones fitosanitarias + +
Infraestructura vial + -
Interconexión vial +
Infraestructura y equipamiento de
telecomunicaciones
+ -
Infraestructura energética +
Proyectos hidroenergéticos +
Existencia de Centros de enseñanza técnica y
superior
+
Laboratorios y viveros - -
Infraestructura y equipamiento portuario + -
Infraestructura aeroportuaria -
Capital humano especializado en gestión
empresarial y Comercio Exterior
-
Capital humano especializado en aspectos
técnico productivos
-
MEDIA
Prácticas de sanidad e inocuidad - -
Exigencia en inocuidad y calidad + -
Normalización de productos y servicios - -
Poder adquisitivo -
Índice de nivel de pobreza + -
Exigencia de Presentación + -
Exigencia en cumplimiento - -
Patrones de consumo -
Internacionalización de la demanda (por
Turismo)
- -
Exigencias en servicios de transporte,
comunicaciones y financieros
- -
Presencia de una asociación de
Consumidores
- -
MUY BAJA
Vínculos sector público-sector privado -
Planes de Desarrollo Concertado y de Competitividad +
Plan Estratégico Nacional de Exportaciones ++
Programa de control y erradicación de plagas y
enfermedades
++
Presupuesto para promover desarrollo productivo y
empresarial
- -
Proyectos de Capacitación y Asistencia Técnica del Gob.
Regional y Gob. Local
+
Proyectos de desarrollo productivo de Gobierno Regional
y Local
+
Política de Ciencia y Tecnología -
Presencia de técnicos en el campo -
Presencia del Estado para resguardar seguridad en el
campo y la ciudad
- -
Administración de justicia -
Gestión medio ambiental + -
Implementación de leyes y políticas de promoción de
inversiones
-
Procedimientos y costos para la formalización - -
Descentralización y desconcentración -
BAJA
Servicios de erradicación y control de plagas y
enfermedades
+ + Servicios de transporte especializado
de carga
-
Servicios de certificación + - Servicios financieros + -
Servicios de investigación y experimentación - - Abastecimiento de insumos +
Servicios de enseñanza superior y técnico + - Alianzas con proveedores - -
Relación de la Universidad con el sistema
productivo
- - Seguridad y confianza en proveedores - -
Servicios de asesoría empresarial,
capacitación y promoción comercial
- Proveeduría de material de
propagación
- -
Acceso a Información especializada - - Proveedores de envases y embalajes - -
Promoción y desarrollo productivo y
empresarial por ONGs, academia y otras
instituciones
- Servicio de certificación de origen + -
Servicios de transporte público , de carga
general y otros servicios logísticos
+ Servicios aduaneros +
BAJO
Condiciones agro climáticas + +
Diversidad de pisos ecológicos + +
Calidad de suelos + -
Recurso agua + -
Diversidad y cantidad de especies
marinas
+ +
Condiciones de agua y sustrato para
producción de especies marinas
+ +
Recursos mineros + +
Localización geográfica + +
Capital humano no especializado -
MUY ALTA
Factores Avanzados
Factores Básicos
Estrategia, estructura y
rivalidad de las empresas
Condiciones
de los Factores
Condiciones
de la
Demanda
Sectores afines y
auxiliares
ESTADO
AZAR
Atributos
que fomentan
las ventajas
competitivas
PERX-MOQUEGUA
DIAMANTE DE COMPETITIVIDAD
FORTALEZAS
1. Programa de Erradicación y Control de Plagas - SENASA
implementado en la fase de producción y post cosecha.
Incluye sistema de vigilancia.
2. Condiciones agro climáticas favorables para la fruticultura y
la horticultura.
3. Dispone de un mar muy rico en biomasa y en substratos.
4. Desarrollo de actividades de investigación y promoción en
el sector pesquero por parte de PRODUCE e IMARPE.
5. Existencia de Planes de Desarrollo Concertado, Plan de
Competitividad y Proyectos sectoriales para el desarrollo
productivo y empresarial.
6. Infraestructura vial relativamente desarrollada permite una
buena capacidad de conectividad a nivel intraregional e
interregional.
7. Cuenta con un nodo de corredor Inter oceánico importante.
8. Ilo es uno de los principales centros logísticos del Corredor
Interoceánico del Sur.
9. El CETICOS Ilo dispone de una infraestructura importante y
capacidad de gestión descentralizada para brindar
servicios de comercio exterior
10. Cuenta con un instituto tecnológico (CEFAM) que
desarrolla actividades de capacitación en el sector
agrario.
11. Presencia de organizaciones asociativas en productos
promisorios para exportación: Pisco, palto, olivos y
mariscos entre otros.
12. Se cuenta con información regional detallada y
actualizada aara algunos productos, como vid y
productos pesqueros,.
13. Cercanía a frontera con Chile y Bolivia.
DEBILIDADES
1. Oferta productiva con bajo valor agregado. Insipiente
desarrollo industrial, excepto en metalurgia.
2. Alta concentración de la oferta exportable a nivel sectorial, de
producto y de empresa.
3. Pequeña propiedad de la tierra y alto porcentaje de tierras de
cultivo alquiladas (en el valle de Moquegua) limita inversión
de largo plazo, como es en frutales.
4. Limitados recursos hídricos en algunas zonas, sistema de
riego mayormente por gravedad. y mínima aplicación de riego
tecnificado.
5. Falta titulación de la propiedad de las tierras.
6. Baja actividad de investigación e innovación tecnológica
7. Insipiente desarrollo de plataforma de servicios
empresariales: información técnica y comercial, capacitación
y asistencia técnica.
8. Vínculos débiles entre el sector público y el sector privado.
9. Débil promoción comercial de las exportaciones regionales.
10. Débil gestión de control medio ambiental.
11. Bajo nivel de coordinación y cooperación institucional para el
desarrollo productivo y comercial
12. Baja articulación entre la Universidad, los Institutos Técnicos
y el sector productivo.
13. Débil articulación de las cadenas exportadoras.
14. Bajo nivel de auto financiamiento y acceso al financiamiento
formal.
15. Poco conocimiento de sistemas de aseguramiento de calidad
e inocuidad.
16. Informalidad empresarial, laboral y tributaria.
17. Bajo nivel de auto financiamiento y limitado acceso al
financiamiento formal.
18. Poco conocimiento de sistemas de aseguramiento de calidad
e inocuidad
19. Servicios de certificación (SENASA, INRENA) centralizados,
deficientes y lentos.
20. Información productiva y empresarial de la Región no está
sistematizada y consolidada.
21. Escasa práctica de establecimiento y cumplimiento de
contratos
22. Débil articulación entre el sector público y privado.
23. Baja cooperación institucional al interior de los organismos
del Estado y duplicidad de funciones
24. Baja identidad regional respecto a su oferta productiva
25. Lenta y deficiente administración de justicia
26. Lento proceso de descentralización y desconcentración
OPORTUNIDADES
1. Carretera Interoceánica operará en toda su extensión el
2009 facilitará acceso a mercado de centro oeste de
Brasil y provincia de Pando de Bolivia, así como la
prestación de servicios logísticos a los operadores que
embarquen o desembarquen por Ilo.
2. Disposición de Plan de Desarrollo de los Corredores
Económicos del Sur
3. Acuerdos y tratados comerciales: TLC con EEUU, CAN,
MERCOSUR, el ACE con Chile, entre otros.
4. Política y Planes nacionales están priorizando el
desarrollo exportador.
5. Negociaciones comerciales para facilitar acceso a
mercados, en proceso.
6. Pronta implementación del Sistema Integrado e
Información de Comercio Exterior del Perú.
7. Presencia de Cooperación Técnica Internacional
8. Cambio en legislación de CETICOS que le otorga más
independencia en su gestión y flexibiliza rubros de
negocios
9. Sucesos negativos en países competidores: desastres
naturales y conflictos.
10. Evolución favorable de los precios en mercado
internacional
11. Desarrollo exportador de regiones vecinas: Arequipa,
Puno, Tacna.
AMENAZAS
1. Eventual incidencia de fenómenos climáticos. Cambio
climático global.
2. Actividad volcánica y terremotos
3. Problemas con los productos hidrobiológicos por
eventualidades marinas
4. Aplicación de barreras fitosanitarias y administrativas en
especial en Chile y Brasil.
5. Cambio de políticas macroeconómicas
6. Lento proceso de descentralización y desconcentración
7. Creciente aplicación de exigencias ambientales, laborales y
sanitarias en los mercados internacionales
8. Reevaluación del sol respecto al dólar
9. Creciente competencia en mercado de productos alimenticios
frescos y procesados.
10. Baja de precio de los minerales en mercados internacionales.
FODA - MOQUEGUA
Plan Estratégico Regional Exportador, PERX – Moquegua
60
VI. EL PERX DE MOQUEGUA
A fin de que exista una concordancia con el Plan Estratégico Nacional Exportador
–PENX los Objetivos Estratégicos son los mismos, estos son:
Objetivo estratégico 1: Desarrollo de la oferta exportable
Objetivo estratégico 2: Desarrollo de los mercados de destino
Objetivo Estratégico 3 Facilitación del Comercio
Objetivo Estratégico 4: Cultura exportadora
En base al diagnóstico de las capacidades regionales para la producción y el
comercio, y el consecuente análisis de los factores de competitividad y FODA, se
han definido las estrategias y actividades específicas.
El horizonte de tiempo del Plan Estratégico es de 10 años (largo plazo) para la
Visión de futuro y objetivos estratégicos, y de cinco años (mediano plazo) para las
estrategias y acciones específicas. Se entiende que al ejecutarse las acciones
propuestas, las características de la actividad productiva y comercial se van a
modificar; también se darán cambios, previsibles y no previsibles, en el entorno
económico y social, así como en los competidores y mercados objetivos
internacionales, lo que configurará nuevos escenarios con diferentes condiciones
de competitividad. En consecuencia, el PERX debe de actualizarse
periódicamente a fin que se mantenga como un instrumento efectivo de gestión
del cambio hacia la competitividad sostenible de las exportaciones de Moquegua.
La cantidad y alcance de actividades consideradas y el resultado de este proceso
es ambicioso; sólo se podrá lograr en base al compromiso del trabajo conjunto del
sector público y privado y de la complementación de los organismos nacionales,
regionales y locales.
En cuanto a los recursos presupuéstales que requiere la ejecución del Plan, se ha
considerado diversas actividades que podrán ejecutarse con las capacidades
humanas y económicas con que cuentan actualmente las instancias involucradas,
incluso varias actividades sólo son acciones de coordinación. En los casos en los
que se requiera de un presupuesto específico, se considera que este debe de ser
gestionado a través de la inclusión de las actividades en los Planes Operativos
Anuales de las instituciones involucradas o formularse proyectos específicos para
su correspondiente presentación al Presupuesto Participativo de la Región y a
fuentes cooperantes. Para cada acción se indica las instituciones que deberían de
involucrarse en la ejecución, estando subrayada aquella que funcionalmente le
correspondería asumir la responsabilidad principal.
Es también una condición para la ejecutabilidad del Plan, que el Comité Ejecutivo
Regional Exportador –CERX, formule un Plan Operativo Anual en base al presente
Plan Operativo de medio término.
Plan Estratégico Regional Exportador, PERX – Moquegua
61
VALORES
Son las creencias y formas de pensar que determinan la actitud y comportamiento
individual y grupal con visión de futuro. Para el PERX de Moquegua se considera
que la cultura exportadora debe estar guiada por los siguientes valores:
Responsabilidad.
Confianza
Transparencia.
Liderazgo
Excelencia
PRINCIPIOS
Son las pautas de comportamiento que, para efectos de la gestión del PERX de
Moquegua, se expresarán como buenas prácticas en la ejecución de las
actividades.
Competitividad
Empoderamiento
Innovación
Sostenibilidad social y ambiental
Inclusión territorial y social
Descentralización y desconcentración
Visión
En el año 2016 la Región Moquegua tiene una oferta
exportable diversificada, con alto valor agregado,
sostenible y competitiva, basada en el gran dinamismo
los sectores Minero y Metalúrgico, Agropecuario y
Agroindustrial, Pesca y Acuicultura y Servicios
Logísticos. El Puerto de Ilo es el principal Centro
Logístico Internacional de la Macroregión Sur del Perú.
Misión
La Misión del Consejo Ejecutivo Regional de Exportaciones (CERX) de
Moquegua es asegurar la ejecución del Plan Estratégico Regional de
Exportaciones (PERX) y los Planes Operativos por Productos (POPs),
propiciando la asociatividad de productores y empresarios, la
articulación del sector público con el sector privado, la cooperación y
fortalecimiento institucional y la promoción de inversiones.
Plan Estratégico Regional Exportador, PERX – Moquegua
62
ESTRATEGIA N° 1.1: Sistematizar y
difundir información sobre la produc-
ción y aspectos tecnológicos de los
bienes y servicios de la cartera para
exportación, priorizando los incluidos
en el Nivel IV
OBJETIVO ESTRATÉGICO 1:
DESARROLLO DE OFERTA
EXPORTABLE
Lograr una oferta estratégicamente
diversificada, con significativo valor
agregado, de calidad y volúmenes
que permitan tener una presencia
competitiva en los mercados
internacionales
24 ACTIVIDADES
OBJETIVO ESTRATÉGICO 2:
DESARROLLO DE MERCADO
DE DESTINO
Diversificar y consolidar la
presencia de las empresas,
productos y servicios peruanos en
los mercados de destino
priorizados
15 ACTIVIDADES
OBJETIVO ESTRATÉGICO 3:
FACILITACIÓN DEL COMERCIO
Contar con un marco legal que
permita la aplicación de
mecanismos eficaces de facilitación
del comercio exterior, fomente el
desarrollo de la infraestructura y
permita el acceso y la prestación de
servicios de distribución física y
financieros en mejores condiciones
de calidad y precio
27 ACTIVIDADES
OBJETIVO ESTRATÉGICO 4:
CULTURA EXPORTADORA
Desarrollar una cultura exportadora
con visión global y estratégica que
fomente capacidades de
emprendimiento y buenas prácticas
comerciales basadas en valores
19 ACTIVIDADES
ESTRATEGIA N° 1.2: Planificar y
ejecutar el desarrollo de la oferta
exportable de Moquegua según el nivel
de madurez de los productos y su
priorización.
ESTRATEGIA N° 1.3: Fortalecer y am-
pliar de manera concertada la base
productiva con tecnologías apropiadas
orientadas a incrementar la productivi-
dad y calidad de las cadenas de valor
de actual exportación directa e indirecta.
ESTRATEGIA N° 1.4: Implementar
sistemas de aseguramiento de la calidad e
inocuidad de validez internacional
ESTRATEGIA N° 2.1: Impulsar un
Sistema Regional de Información de
Exportaciones que se articule al
SIICEX, que genere, acopie, sistema-
tice y difunda información especiali-
zada y actualizada sobre la oferta y
demanda actual y potencial de las
cadenas de exportación de la Región
ESTRATEGIA N° 1.5: Fortalecer la plataforma de servicios
de investigación, sanidad y tecnología de la región y
orientarla a la atención de las necesidades de las cadenas
priorizadas.
ESTRATEGIA N° 2.2: Mejorar el
conocimiento de los actores
ecónomicos e institucionales de la
región respecto al mercado
internacional y ampliar su capacidad
de gestión comercial internacional
ESTRATEGIA N° 2.3: Promover la
oferta exportable de Moquegua en los
mercados internacionales proyec-
tando una imagen de diferenciación
ESTRATEGIA N° 3.1: Implementar me-
canismos de concertación entre el sec-
tor público y privado y generar insumos
para adecuar el marco legal que permita
consolidar los negocios de exportación
de Moquegua y aliente nuevas inversio-
nes de diferente escala
ESTRATEGIA N° 3.3: Potenciar los
servicios portuarios para consolidar a
Ilo como el principal centro logístico
del Sur del Perú.
ESTRATEGIA N° 3.4: Facilitar a los
diferentes actores de las cadenas
exportadoras el acceso al
financiamiento.
ESTRATEGIA N° 4.1: Impulsar
políticas y mecanismos institucionales
que aseguren la ejecución del PERX,
y la gestión eficiente del CERX y de
las Mesas de Trabajo
ESTRATEGIA N° 3.2: Mejorar la
infraestructura vial, energética, de
telecomunicaciones y de servicios de
saneamiento para dinamizar los co-
rredores económicos y vigilar la cali-
dad ambiental para asegurar la soste-
nibilidad de la actividad exportadora
ESTRATEGIA N° 4.2: Fortalecer la
Asociatividad y mejorar las capa-
cidades para el manejo de los ne-
gocios de exportación formando una
cultura organizacional de coorinación y
cooperación con visión empresarial,
propiciando el desarrollo integral y
equitativo de las Cadenas y
Conglomerados de exportación
ESTRATEGIA N° 4.3:
Promover una actitud
favorable de la sociedad civil
de la Región hacia la
actividad exportadora
PLAN ESTRATÉGICO REGIONAL DE EXPORTACIÓN - MOQUEGUA
OBJETIVOS ESTRATÉGICOS 19 ESTRATEGIAS – 85 ACTIVIDADES
ESTRATEGIA N° 4.4:
Orientar la formación de
los recursos humanos de
la región para que satis-
fagan los requerimientos
de la Cadenas y Conglo-
merados de exportación
ESTRATEGIA N° 3.6. Promover las
in-versiones de negocios de
exportación Centro de Exportación,
Transformación, Industria,
Comercialización y Servicios-
CETICOS - ILO, con un enfoque
genes-tratégico económico;
procurando la ins-talación de
industrias que generen valor
agregado a las materias primas de la
Macroregión Sur, principalmente de
Moquegua, y empresas de servicios
especializados contemplados en la
ley y reglamento de los CETICOSs.
ESTRATEGIA N° 3.5:
Facilitar el acceso de los
actores de las cadenas
exportadoras a registros,
certificaciones y auto-
rizaciones. Difundir el
marco normativo y
procedimientos
administrativos
PLAN ESTRATÉGICO DE EXPORTACIÓN - REGIÓN MOQUEGUA
MATRIZ DE PLANIFICACIÓN
OBJETIVO ESTRATÉGICO N° 1
Lograr una oferta estratégicamente diversificada, con significativo valor agregado, de calidad y
volúmenes que permitan tener una presencia competitiva en los mercados internacionales.
ESTRATEGIA N° 1.1: Sistematizar y difundir información sobre la producción y aspectos tecnológicos de los bienes y servicios de la cartera
para exportación, priorizando los incluidos en el Nivel IV (Con oferta exportable y demanda internacional).
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
1.1.1 Elaborar un censo y base de datos de
zonas de producción, productores,
organización de productores y
procesadores de las cadenas priorizadas
2007 - 2008
después
actualización
periódica
Al 2007 se ha diseñado la base de datos
Al 2008 se aplica el censo
Al 2008 se implementa la base de datos
-Base de datos
-Censo regional
-Número de productores y
procesadores registrados
1.1.2 Elaborar una base de datos y un archivo
documentario sobre aspectos técnico
productivos de los productos priorizados.
Incluir módulo de investigaciones y tesis.
2007 - 2008
después
actualización
periódica
Al 2007 se ha diseñado la base de datos
Al 2008 se implementa la base de datos
-Documento de diseño
-Registro electrónico de
documentos del archivo
documentario
CERX
DIRCETUR
DR Agricultura
DR PRODUCE
DR Minería
BCR
INEI
SUNAT
Universidades
1.1.3 Establecer el modulo de Información
técnica sobre las actividades de
producción de los bienes y servicios
priorizados.
2007 - 2011
Al 2007 se ha diseñado la Red
Al 2008 se ha implementado la Red y se inicia la
difusión
-Documento de diseño
-Número documentos
difundidos
-Numero de participantes de
la red
CERX
DIRCETUR
Universidades
1.1.4 Actualizar la cartera de productos de para
la exportación de la Región y el perfil de
los productos priorizados.
2007 - 2011
Al 2007 se amplia y actualiza el perfil de productos
incluido en el PERX
A partir del 2008 se actualiza cada 6 meses.
-Número de productos de la
cartera.
-Número de actualizaciones.
CERX
DIRCETUR
MINAG
PRODUCE y MINEM
ESTRATEGIA N° 1.2: Planificar y ejecutar el desarrollo de la oferta exportable de Moquegua según el nivel de madurez de los productos y su
priorización.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
1.2.1 Ejecutar los Planes Operativos por
Producto - POPs de Pisco y Moluscos
2007 - 2011
Al 2007 se ha iniciado la ejecución de los Planes
Operativos de Pisco y Moluscos
-Porcentaje de ejecución de
los planes.
CERX y Mesas de
Trabajo por Producto
1.2.2 Formular y ejecutar planes operativos de:
uva fresca y otros derivados de la vid,
palta, aceituna y aceite de oliva, orégano,
cucurbitáceas, truchas, algas y otros que
se prioricen de los productos de Nivel IV
(con oferta exportable y demanda
internacional)
2007 - 2011
Al 2011, cada año se ha formulado e iniciado la
ejecución de dos POPs
-Número de Planes
Operativos formulados.
-Número de Planes
Operativos en ejecución y %
de avance
MINAG, MINEM, MIN-
CETUR, PRODUCE
(Según el sector al que
corresponda cada
producto)
1.2.3 Formular estudios de base (diagnósticos y
análisis de viavilidad) de los siguientes
productos: materiales para la construcción
y otros minerales no metálicos; servicios
de mantenimiento de naves y automotores;
servicios logísticos en el puerto de Ilo, y
otros que se prioricen de los productos de
los Niveles II y III
2008 - 2011
Al 2008 se ha realizado la priorización de las
cadenas de los niveles II y III de la cartera de
productos e iniciado el diagnóstico de dos de ellas.
Al 2011 se ha elaborado el diagnóstico de 2
cadenas por año
Al 2011 cada año se han elaborado dos estudios de
base y según los resultados se ha procedido a la
formulación de los Planes Operativos de los
productos viables.
-Número de productos con
estudios de base.
MINAG, MINEM, MIN-
CETUR, PRODUCE
(Según el sector al que
corresponda cada
producto)
Plan Estratégico Regional Exportador, PERX – Moquegua
64
1.2.4 Formular y ejecutar proyectos de
desarrollo de nueva oferta exportable en
función a los resultados de la actividad
1.2.3
2008 - 2011
Al 2007 se han formulado dos proyectos
Al 2011 se han formulado e iniciado la ejecución de
6 proyectos.
-Número de proyectos
-Documentos gestión de
financiamiento.
-Prototipos de productos
CERX
Comité de Innovación
Tecnológica
1.2.5 Evaluar la oferta de los servicios
logísiticos y de mantenimiento de naves
para definir las acciones de desarrollo.
2007
Al 2007 se ha elaborado un diagnóstico sobre la
situación actual y potencial en función a la operación
de la Interoceánica.
Al 2008 se ha elaborado proyectos de desarrollo de
la oferta exportable en función al resultado del
diagnóstico.
- Documento de diagnósticos
- Documentos de Proyectos
Gobierno Regional
DR de Trans y Com.
ENAPU
Cámara de Comercio
1.2.6 Realizar el análisis de viavilidad de los
productos de nivel I de la cartera de
Moquegua, en función a los resultados
realizar programas de investigación.
2008
Al 2008 se realiza el análisis de viavilidad
Al 2009 se realizan los programas de investigación
-Número de productos
evaluados.
-Número de Programas de
Investigación para nuevos
productos.
CERX
Universidades
Centros de Investigación
ESTRATEGIA N° 1.3: Fortalecer y ampliar de manera concertada la base productiva con tecnologías apropiadas orientadas a incrementar la
productividad y calidad de las cadenas de valor de actual exportación directa e indirecta.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
1.3.1 Realizar misiones tecnológicas nacionales
e internacionales de las cadenas
productivas priorizadas
2008 - 2009
Al 2009 se han realizado una misión nacional y una
internacional por año
-Número de participantes
-Número de sitios visitados
PRODUCE y MINAG
CERX
Mesas de Trabajo
Universidades
1.3.2 Propiciar la producción regional y uso de
semillas y reproductores certificados
2007 - 2011
Al 2007 se ha elaborado un diagnóstico sobre la
situación de la oferta y la demanda regional de
material de propagación y reproducción certificado
2008 se inicia promoción de la inversión en
negocios de material de propagación
-Documento del Diagnóstico
-Número de productores de
semillas y reproductores
certificados
DR Agricultura y
PRODUCE
SENASA
Mesas de Trabajo
1.3.3 Brindar capacitación y asistencia técnica a
los agricultores, acuicultores, artesanos y
pequeños mineros, y pequeñas y
medianas empresas de las cadenas de
valor priorizadas. 2008 - 2011
Al 2008 en el 30% de las cadenas priorizadas se
han realizado actividades de capacitación y
asistencia técnica.
Al 2008 en el 100% de las cadenas priorizadas se
han realizados actividades de capacitación y
asistencia técnica.
- Contenidos de capacitación
y asistencia técnica
- Número de Proyectos y
Programas de capacitación y
asistencia técnica
- Número de cadenas
atendidas
- Número de eventos
- Número de participantes
CERX
Mesas de Trabajo
DIRCETUR
DR PRODUCE
DR de Minería
DR Agraria
1.3.4 Brindar capacitación y asistencia técnica
para obtener productos “verdes”
16
.
2007 - 2011
Al 2007 se ha incrementado en un 20 % la
producción orgánica. En los años sucesivos se
incrementa en función a requerimientos de mercado.
- Documentos de materiales
de capacitación y extensión
- Número atenciones.
CONAPO
DR Agricultura
DR PRODUCE
1.3.5 Brindar capacitación y asistencia técnica a
las empresas industriales de las cadenas
en aspectos de tecnología industrial,
diseño de plantas y operaciones.
2007 - 2008
Al 2007 se ha identificado las necesidades de
capacitación y asistencia técnica en procesos
industriales.
Al 2008 y 2009 se han realizado actividades de
capacitación y asistencia técnica en planta
- Documentos de materiales
de capacitación y asistencia
técnica.
- Número de eventos.
- Número de participantes.
PRODUCE
RED de CITEs
Universidades
16
Productos de bajo impacto ambiental, es decir aquellos que en su producción, en sus insumos o en su utilización disminuyen el daño al medio ambiente
Plan Estratégico Regional Exportador, PERX – Moquegua
65
ESTRATEGIA N° 1.4: Implementar sistemas de aseguramiento de la calidad e inocuidad de validez internacional.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
1.4.1 Estandarizar la producción y
procesamiento de las cadenas priorizadas
para la obtención de calidades
homogéneas.
2007 - 2011
Al 2007 se han constituido los Comités Técnicos de
Normalización - CTN por cada cadena priorizada o
se ha tomado participación dinámica en los CTN ya
establecidos.
Al 2008 y 2009 se elaboran y aprueban las Normas
Técnicas
- Número de CTN constituidos
- Normas Técnicas aprobadas
INDECOPI
CERX
MINAG
PRODUCE
PROMPEX
Mesas de Trabajo
1.4.2 Realizar cursos y asistencia técnica sobre
Buenas Prácticas Agrícolas – BPA, y
buenas prácticas de la extracción y crianza
de productos pesqueros.
2007 - 2011
Al 2007 se ha diseñado el programa de
capacitación y asistencia técnica; y se ha preparado
el material de capacitación adecuado a las cadenas
priorizadas.
Al 2009 se ha ejecutado el 70% de los programas
previstos y al 2011 se ha ejecutado el 90%
- Documentos del material de
capacitación y asistencia
técnica
- Número de participantes a
cursos y asistencia técnica
MINAG y PRODUCE
DR Agricultura
DR PRODUCE
1.4.3 Realizar cursos y asistencia técnica sobre
Buenas Prácticas de Manufactura – BPM.
2008 - 2010
Al 2008 se ha diseñado el programa de
capacitación y asistencia técnica, se ha preparado el
material de capacitación de BPM para la cadenas
priorizadas e iniciado la ejecución.
Al 2010 se ha ejecutado el 95% del programa
previsto.
- Documentos del material de
capacitación y asistencia
técnica.
- Número de participantes a
cursos y asistencia técnica
PRODUCE
DR PRODUCE
RED de CITEs
1.4.3 Consolidar el Programa de Erradicación y
Control de la Mosca de la Fruta.
2007 - 2011
Al 2011 se ha logrado consolidar el área de
cuarentena y ampliar la capacidad de control.
- Número de hectáreas
intervenidas
- Número de acciones de
control.
SENASA
DR Agricultura
1.4.5 Ampliar las acciones de prevención y
control de otras plagas y enfermedades
cuarentenarias de importancia para las
exportaciones aplicando el manejo
integrado.
2007 - 2011
Al 2011 se ha incrementado cada año el 30 % de las
áreas intervenidas.
-Documentos de los
Programas
-Número de hectáreas
intervenidas
SENASA
MINAG
DR Agricultura
1.4.6 Promover la instalación o ampliación de
laboratorios que brindan servicios de
análisis y certificaciones a la producción
primaria y manufactura de las cadenas de
exportación.
2007 - 2010
Al 2007 se ha evaluado las capacidades regionales
sobre laboratorios y servicios que brindan.
Al 2008 se ha difundido las oportunidades de
inversión en servicios de laboratorio y
certificaciones.
-Documento de Diagnóstico
-Número de comunicaciones
difundiendo la oferta y
demanda existente
SENASA
DR PRODUCE
MINAG
MINEM
ESTRATEGIA N° 1.5: Fortalecer la plataforma de servicios de investigación, sanidad y tecnología de la región y orientarla a la atención de las
necesidades de las cadenas priorizadas.
ACCIONES ESPECÍFICAS
PERIODOS DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
1.5.1 Establecer alianzas estratégicas entre las
Universidades, Institutos Técnicos y
centros de investigación con las mesas de
trabajo.
2007 - 2011
Al 2008 se han establecido dos Convenios y al 2009
dos más
Al 2011 se han ejecutado mínimo cinco
investigaciones sobre los productos priorizados
- Número de Convenios
- Número de investigaciones
- Número de cadenas
involucradas
- Número de Instituciones
CERX
Mesas de Trabajo
Universidades
Institutos técnicos
Centros de Investigación
CONCYTEC
1.5.2 Crear un Comité de Innovación
Tecnológica para el desarrollo exportador
que identifique las capacidades,
necesidades de cambio y oportunidades
que favorezcan el desarrollo tecnológico
de las cadenas priorizadas.
2007 - 2011
Al 2007 se ha constituido y reconocido al Comité
como una instancia especializada del CERX, y
elaborado el Plan Operativo Anual
Al 2011 el Comité ha facilitado la canalización de
apoyo técnico nacional e internacional a las
cadenas priorizadas
- Documento de
reconocimiento del Comité
- Número de integrantes
- Número de convenios y
proyectos canalizados
CERX
Comité de Innovación
Tecnológica
PRODUCE
Universidades
Plan Estratégico Regional Exportador, PERX – Moquegua
66
OBJETIVO ESTRATÉGICO N° 2
Diversificar y consolidar la presencia de las empresas y productos de Moquegua en los mercados
de destino priorizados.
ESTRATEGIA N° 2.1: Impulsar un Sistema Regional de información de Exportaciones articulado al SIICEX, que genere, acopie, sistematice y
difunda información especializada y actualizada sobre la oferta y demanda de las cadenas de exportación de la Región
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
2.1.1 Diseñar y establecer un Sistema Regional
Integrado de Información para el desarrollo
exportador que considere la necesidad de
sincerar la data de los diferentes
organismos en coordinación con otras
regiones.
2007 - 2008
Años
posteriores se
actualiza
El 2008 se ha diseñado e implementado el Sistema
que incluye los siguientes módulos: (i) Base de
datos de productores, procesadores y
organizaciones asociativas; (ii) Comportamiento de
producción y exportación; (iii) proveedores de
bienes y servicios a las cadenas de exportación; (iv)
información técnica de cultivos, crianzas y
procesamiento; (v) mercados internacionales, (vi)
marco legal y administrativo relacionados al proceso
de exportación, y (vii) oferta exportable de la
Región.
-Documento de diseño
-Número instituciones
integrantes del sistema como
generadores y
sistematizadores de
información
-Número de medios de
difusión
-Número de usuarios
CND
Gobiernos Regionales
MINCETUR
PROMPEX
DR Sectoriales
M.RR.EE
INEI
SUNAT
DIRCETUR
BCR
2.1.2 Potenciar Telecentros en las principales
ciudades de los corredores económicos.
2008 - 2011
Al 2008 se ha formulado el proyecto para la
instalación de los telecentros y se ha diseñado
módulos para los productos de exportación.
Desde el 2009 se instalan y operan Telecentros de
acuerdo al Proyecto previamente formulado.
- Número de Telecentros
- Número de usuarios
- Número de módulos de
información de productos de
exportación
Gobiernos locales
MTC
PROMPEX
2.1.3 Conformar un Comité Técnico sobre
Mercados.
2007 - 2011
Al 2007 se ha constituido Comité Técnico de
Mercado, como una instancia del CERX y
establecido el Plan Operativo Anual.
Al 2011 se ha cumplido el 90 % de los Planes
Operativos Anuales.
-Documento de
reconocimiento del Comité
-Número de integrantes
-Número de actividades
coordinadas o ejecutadas
CERX
DIRCETUR
Comité Técnico de
Mercados
2.1.4 Elaborar estudios de mercado de Brasil,
Bolivia y Chile para la oferta exportable de
Moquegua.
2007 - 2011
Al 2009 se han realizado un estudio de mercado por
año (Brasil y Bolivia 2008, Chile 2009) y se definen
estrategias comerciales para abordar dichos
mercados.
-Documentos de los estudios
de Mercado.
-Documento de Diseño de las
Estrategias Comerciales por
país.
PROMPEX
DIRCETUR
CERX
Comitê Técnico sobre
mercados
2.1.5 Realizar el seguimiento y estudio de la
producción y exportaciones de otras
regiones de Perú, y de países
competidores de las cadenas priorizadas.
2008 - 2011
A partir del 2008 cada semestre se ha emitido
reportes de inteligencia de mercados.
-Número de reportes Comité Técnico de
Mercados
CERX
PROMPEX
DIRCETUR
ESTRATEGIA N° 2.2: Mejorar el conocimiento de los actores ecónomicos e institucionales de la región respecto al mercado internacional y ampliar
su capacidad de gestión comercial internacional.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
2.2.1 Capacitar a los productores, procesadores,
técnicos y profesionales en la búsqueda e
interpretación de información de
mercados.
2008
El 2008 se ha realizado un curso de capaci-tación a
representantes de organizaciones de productores,
procesadores e instituciones que brindan soporte a
las empresas.
-Documentos de contenidos
del curso
-Número de participantes
PROMPEX
CERX
MINCETUR
DIRCETUR
2.2.2 Emitir opinión sobre las Negociaciones
Internacionales de acuerdos comerciales,
2007 - 2011
Al 2007 los organismos centrales responsables de
las Negociaciones Internacionales han incluido al
- Número de comunicaciones
informando sobre problemas
CERX
Mesas de Trabajo
Plan Estratégico Regional Exportador, PERX – Moquegua
67
Codex Alimentarius y otros temas
relacionados al acceso a los mercados
internacionales.
CERX a la relación de organizaciones de consulta.
Al 2011 se ha informado a las autoridades sobre
problemas de acceso a los mercados y emitido
opinión o respondido el 100 % de las
comunicaciones recibidas por escrito.
de acceso a los mercados
internacionales
- Número de opiniones o
posiciones emitidas
DIRCETUR
MINCETUR
M RR.EE.
PRODUCE
MINAG
DIGESA
SENASA
2.2.3 Establecer relaciones de cooperación e
integración con los principales socios
comerciales nacionales y del extranjero. 2007 - 2011
Al 2011 el 70% de las empresas procesadoras
exportadoras de la región han establecido alianzas
estratégicas con algún comprador.
-Número de empresas
procesadoras exportadoras
-Número de acuerdos,
convenios o contratos
CERX
PROMPEX
M.RR.EE
MINCETUR
DIRCETUR
ESTRATEGIA N° 2.3: Promover la oferta exportable de Moquegua en los mercados internacionales proyectando una imagen de diferenciación.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
2.3.1 Diseñar e implantar un Programa de
Promoción según el resultado de la
actividad 2.1.4
(Estudios de Mercado de Brasil, Bolivia y
Chile).
2007 - 2011
Al 2008 se han diseñado las actividades de
promoción para el mercado brasilero, al 2009 para
Bolivia y al 2011 para Chile.
Al 2011 se ha incursionado en el mercado brasileño
con 4 productos.
-Programa de Promoción
-Número y valor de productos
que se exportan a los
mercados objetivo desde
Moquegua.
Comité Técnico de
Mercados
CERX
DIRCETUR
Empresas Exportadoras
2.3.2 Diseñar e implementar una página web
para promover la oferta exportable de
Moquegua. Colocarla en el Portal
Regional, en el SIICEX y otros canales de
difusión.
2007-2011
Al 2007 se inicia la difusión de la oferta exportable
regional a través de una página web.
-Una página web
-Número de portales de
alojamiento
-Número de visitas a la página
DIRCETUR
CERX
SIICEX
2.3.3 Realizar un informe técnico sobre signos
distintivos para productos originarios de
Moquegua para definir su aplicación. 2008 - 2010
Al 2008 se dispone de un informe que define cuales
son los signos distintivos más convenientes para
cada producto.
Al 2010 se ha implementado por lo menos un signo
distintivo recomendado.
-Documento del informe
técnico
-Documento de aprobación
del signo distintivo
INDECOPI
Comité de Mercados
Mesas de Trabajo
2.3.4 Ampliar y actualizar el archivo de fotos del
DIRCETUR Moquegua para fines de
promoción comercial.
2007 - 2008
Al 2008 se cuenta con un archivo con material
fotográfico de buena calidad para impresos.
-Número de fotos
-Número de empresas e
instituciones que usan el
archivo
DIRCETUR-CERX
Mesas de Trabajo
2.3.5 Diseñar y editar un Catalogo virtual e
impreso en varios idiomas (mínimo
español, inglés, alemán, japonés y
portugués) de la oferta Regional.
2008 - 2009
Al 2008 se cuenta con un Catálogo virtual.
Al 2009 se cuenta con un Catálogo impreso.
-Un Catálogo virtual
-Tiraje de la impresión del
Catálogo impreso
DIRCETUR
CERX
Mesas de Trabajo
2.3.6 Participación en misiones comerciales,
ruedas de negocios, ferias internacionales,
Show rooms, y otras actividades de
Promoción Comercial.
2008 - 2011
Al 2008 por lo menos dos cadenas priorizadas
participan en eventos internacionales.
Al 2011 el 80% de las cadenas priorizadas
participan en eventos internacionales de promoción
comercial.
-Número de eventos de
promoción comercial en los
que se ha participado
-Número de empresas
participantes
CERX
DIRCETUR
PROMPEX
M. RR.EE
Empresas exportadoras
2.3.7 Realizar la promoción comercial de los
productos resultantes de las actividades
1.2.1, 1.2.2 y 1.2.4.
2008 - 2011
Al 2011 se han lanzado al mercado internacional la
oferta de por lo menos dos nuevos productos de
Moquegua.
-Número de nuevos productos
promovidos comercialmente
PROMPEX
DIRCETUR
CERX
Empresas exportadoras
Plan Estratégico Regional Exportador, PERX – Moquegua
68
OBJETIVO ESTRATÉGICO N° 3
Contar con un marco legal que permita la aplicación de mecanismos eficaces de facilitación del
comercio exterior, fomente el desarrollo de la infraestructura y permita el acceso y la prestación
de servicios de distribución física y financieros en mejores condiciones de calidad y precio.
ESTRATEGIA N° 3.1: Implementar mecanismos de concertación entre el sector público y privado y generar insumos para adecuar el marco legal
que permita consolidar los negocios de exportación de Moquegua y aliente nuevas inversiones de diferente escala.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.1.1 Elaborar un diagnóstico de las políticas,
funciones y capacidades de las
instituciones públicas nacionales,
regionales y locales que den o puedan dar
soporte al desarrollo a las cadenas
priorizadas de Moquegua
2007
Al 2007 se conoce las funciones y capacidades de
las instituciones públicas y privadas que dan o
pueden dar soporte a las cadenas priorizadas.
-Documento de Diagnóstico
-Número de institucio-nes
públicas que dan o pueden
dar soporte a las cadenas
priorizadas
CERX
Gobierno Regional
MINCETUR
3.1.2 Analizar situación jurídica y tributaria de
las Organizaciones Asociativas de los
Productores y de las empresas
procesadoras para proponer cambios al
marco normativo y procedimientos en caso
limite su fortalecimiento y articulación con
el mercado.
2007
Al 2007 se ha elaborado un informe que incluye
diagnóstico y propuestas de solución.
-Documento del Informe CERX
MINCETUR
3.1.3 Establecer Acuerdos de Competitividad de
las Cadenas Priorizadas de Moquegua,
tomando como referencia para los
compromisos el documento generado en la
actividad 3.1.1 y 3.1.2.
2007 - 2011
Al 2007 se ha diseñado el mecanismo de Acuerdos
de Competitividad que define los compromisos por
parte del Estado para facilitar el desarrollo de las
cadenas priorizadas, y los compromisos de los
agentes económicos en cuanto a inversión,
producción, productividad, calidad y exportaciones.
Al 2011 se han firmado por lo menos cinco
Acuerdos de Competitividad.
-Documento de diseño del
Mecanismo de Acuerdo de
Competitividad.
-Número de Acuerdos de
Competitividad
-Número de instituciones
públicas participantes
-Número de organizaciones
de productores y empresas
procesadoras. participantes
-Número de compromisos del
sector público y privado.
Gobierno Regional
CERX
MINCETUR
MINAG
PRODUCE
Mesas de Trabajo
Organizaciones de
productores
Empresas exportadoras
ESTRATEGIA Nº 3.2: Mejorar la infraestructura vial, energética, de telecomunicaciones y de servicios de saneamiento para dinamizar los
corredores económicos y vigilar la calidad ambiental para asegurar la sostenibilidad de la actividad exportadora
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.2.1 Elaborar un diagnóstico sobre la situación
de la conexión vial de las zonas de
producción primaria (agraria, pecuaria,
minera y acuícola) a los principales ejes
viales y propuesta para su mejora.
2007
Al 2007 se ha elaborado el diagnóstico y propuesta
de mejoramiento de la infraestructura vial de
carácter regional y local que favorezca el acceso al
mercado de las principales cadenas de exportación.
-Documento de diagnóstico DR Transp. y Com.
Gobierno Regional
DR Agricultura
DR Minería
DR PRODUCE
3.2.2 Asfaltar la carretera Ilo – Matarani.
2007 - 2009
Al 2007 se ha logrado el financiamiento para el
asfaltado del Tramo.
Al 2009 se ha cocluido la obra de asfaltado.
- Monto de prseupuesto
designado
- Kilómetros de carretera
asfaltada
MTC
Gobierno Regional
3.2.3 Incorporar en el presupuesto participativo
del Gobierno Regional y Gobiernos locales
2007 - 2011
En el 2007 se ha incluido en el Plan Vial de la
Región el desarrollo de la ifraestructura.
-Número de Proyectos
-Número de caminos
Gobierno Regional
Gobiernos locales
Plan Estratégico Regional Exportador, PERX – Moquegua
69
la mejora de los accesos viales priorizados
según documento generado en la actividad
3.2.1.
previamente no considerada y priorizada en 3.2.1.
En el 2007-2008 se han formulado proyectos para
Presupuesto Participativo de los años 2008 y 2009
respectivamente
proyectados
-Monto de presupuesto
DR de Trans y Com.
3.2.4 Ampliar la cobertura de la electrificación
priorizando los corredores económicos de
las cadenas de exportación para facilitar el
desarrollo de la agroindustria rural y el
establecimiento de cadenas de frío para
los productos agrícolas y pesqueros.
2007 - 2011
En el 2007 y 2008 se han formulado proyectos para
Presupuesto Participativo de los años 2008 y 2009
respectivamente
Al 2007 se ha identificado la posibilidad de
ampliación de servicios de energía eléctrica por
parte de empresas mineras a localidades aledañas,
en el marco de programas de responsabilidad
social.
-Número de Proyectos
-Oferta adicional de energía
en KW
-Número de nuevos usuarios
MINEM
Gobierno Regional
Gobiernos Locales
Compañías eléctricas
Compañías Mineras
3.2.5 Ampliar la cobertura de la red de
telecomunicaciones, sobretodo en las
ciudades intermedias de los corredores
económicos para facilitar el acceso a la
información, contactos y negociación
comercial con proveedores y compradores.
2008 - 2011
Al 2008 se ha elaborado un diagnóstico sobre la
situación de cobertura de los servicios de
telecomunicación regional, en función de las
necesidades de las cadenas de exportación.
Al 2008 se han establecido convenios con
operadores de telecomunicaciones para ampliar la
cobertura.
Al 2011 se ha ampliado la cobertura de
telecomunicaciones en un 50%
-Documento de diagnóstico
-Número de Convenios
-Número de Operadores de
telecomunicación.
-Número de nuevos usuarios
MTC
Gobierno Regional
Gobiernos Locales
3.2.6 Mejorar y ampliar el servicio de agua
potable y alcantarillado, así como la
disposición final de las emisiones para
facilitar el desarrollo industrial.
2007 - 2011
Al 2007 se ha elaborado un diagnóstico sobre la
situación del servicio de saneamiento, en función de
las necesidades de las cadenas de exportación.
Al 2008 se han establecido convenios con los
operadores de saneamiento para mejorar y ampliar
sus servicios.
Al 2011 se ha ampliado en 30% la cobertura del
servicio.
-Documento de diagnóstico
-Número de Convenios
-Número de Operadores de
saneamiento
-Número de nuevos usuarios
Ministerio de Vivienda
Gobierno Regional
Gobiernos Locales
3.2.7 Identificar los riesgos y beneficios
ambientales de las actividades de
exportación realizadas en Moquegua y
proponer medidas de prevención y/o
mitigación de acuerdo al caso.
2007 - 2011
Al 2008 se ha elaborado un diagnóstico ambiental
de las 5 principales cadenas exportadoras y
propuestas de acción.
Al 2011 se lleva un monitoreo de los puntos críticos
ambientales.
-Documento de diagnóstico y
propuesta de acción
-Un sistema de monitoreo de
aspectos ambientales de
cada cadena priorizada
CARS
CONAM
INRENA
ESTRATEGIA N° 3.3: Potenciar los servicios portuarios para consolidar a Ilo como el principal centro logpistico del Sur del Perú.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.3.1 Actualizar y ejecutar proyectos de
ampliación de infraestructura y
equipamiento del Puerto de Ilo.
2007 - 2011
Al 2007 se ha actualizado el proyecto de ampliación
definiendo la especialización de los servicios del
Puerto.
Al 2009 se ha logrado un 60% del avance de la
ampliación.
- Documento de Proyecto
actualizado
- Porcentaje de avance de
obras
ENAPU
APN
MTC
Gobierno Regional
CND
PROINVERSIÓN
3.3.2 Mejorar y ampliar los servicios portuarios
de importación y exportación.
2007 - 2009
Al 2007 se ha ampliado el horario de atención y se
ha mejorado la calidad del servicio.
Al 2009 se ha mejorado el índice de eficiencia
portuaria, teniendo el índice más alto de los puertos
peruanos.
Al 2009 se han reducido y aplicado de manera
transparente los costos portuarios, por parte de
ENAPU y operadores logísticos privados.
- Índice de eficiencia Portuaria
- % de reducción del tiempo
de estadía de las naves
- % de reducción de costos
ENAPU
APN
Operadores Logísticos
del Puerto
Cámara de Comercio de
Ilo
Plan Estratégico Regional Exportador, PERX – Moquegua
70
3.3.3 Promover la prestación de los servicios
logísticos de suministros, de
mantenimiento y de reparación de naves.
2007 - 2011
Al 2007 se ha realizado un diagnóstico de la
capacidad actual y potencial de la exportación de
servicios logísticos en el Puerto de Ilo, y elaborado
un plan operativo para su promoción.
Al 2011 se ha logrado un avance de 30% del POP
de Servicios Logísticos.
- Documento de Diagnóstico
- Documento del Plan Operativo
de Servicios Logísticos
- % de avance de la ejecución
del POP de servicios
Logísticos
Cámara de Comercio de
Ilo
DIRCETUR-Ilo
Operadores Logísticos
3.3.4 Evaluar el Uso del Muelle de ENERSUR.
2007
Al 2007 se ha coordinado con ENERSUR la
viabilidad y condiciones de uso alternativo de su
Muelle.
- Resultado de las
Coodinaciones
APN
MINCETUR
MTC
ESTRATEGIA N° 3.4: Facilitar a los diferentes actores de las cadenas exportadoras el acceso al financiamiento.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.4.1 Elaborar y actualizar una base de datos de
fuentes de financiamiento retornable y no
retornable 2007
Al 2007 se ha elaborado la base de datos que es
parte del módulo de proveedores del Sistema de
Regional Integrado de Información.
Los años siguientes se actualiza periódicamente.
-Número de fuentes de
financiamiento registradas
CERX
COFIDE
APCI
ONGs
3.4.2 Coordinar con fuentes de financiamiento la
canalización de recursos a los actores de
las cadenas de exportación.
2007 - 2011
Al 2007 se han establecido mecanismo de
coordinación con las principales fuentes de
financiamiento en la Región.
Al 2011 se han incrementado las fuentes de
financiamiento presentes en la región, así como los
prestatarios en un 30%.
-Monto de créditos otorgados
a los actores de las cadenas
de exportación
CERX
Mesas de trabajo
Fuentes de
Financiamiento ONGs
3.4.3 Elaborar y difundir de una Guía Básica de
información sobre los instrumentos
financieros y requisitos de acceso.
2007 - 2008
Al 2008 se ha elaborado la Guía Básica y se ha
difundido.
Al 2008 se han realizados 2 talleres de capacitación.
-Documento de la Guía
-Tiraje de la impresión del
documento
-Número de talleres
Cámaras de Comercio de
Ilo y Moquegua
Gobierno Regional
BCR Moquegua
3.4.4 Formar como articuladores financieros a
profesionales y técnicos que pertenezcan
a organizaciones de Promoción y
Desarrollo productivo y empresarial de
Moquegua.
2007 - 2009
Al 2009 se han formado 15 articuladores financieros. -Número de promotores
formados
COFIDE
Banco de la Nación
ASBANC
ESTRATEGIA N° 3.5: Facilitar el acceso de los actores de las cadenas exportadoras a registros, certificaciones, autorizaciones y
procedimientos. Difundir el marco normativo y procedimientos administrativos.
ACCIONES ESPECÍFICAS
PERIODOS DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.5.1 Elaborar un diagnóstico sobre la situación
de formalidad en las unidades de
principales cadenas de exportación,
identificando las barreras a la
formalización en Moquegua.
2007
Al 2007 se ha elaborado el Diagnóstico que incluye
un plan de acción en base al resultado del estudio.
- Documento del Diagnóstico
- Plan de Acción para la
formalización de las
empresas
MINTRA
PROMPYME
DR de Trabajo
SUNAT
Gobiernos Locales
3.5.2 Capacitar y asesorar para formalización de
las unidades productivas rurales y
urbanas. 2007 - 2011
Al 2008 se han realizado cursos de capacitación
sobre aspectos legales, administrativos y tributarios
de las unidades productivas y se replican
anualmente.
- Contenido de los Cursos
- Número de Cursos
- Número de
personas/empresas
asesoradas
PROMPYME
MINTRA
SUNAT
Gobiernos Locales
DR de Trabajo
Plan Estratégico Regional Exportador, PERX – Moquegua
71
3.5.3 Implementar un sistema de ventanilla
única que facilite los trámites relativos a
autorizaciones, registros, habilitaciones,
certificaciones, concesiones, etc., que
requieren los agentes económicos de las
cadenas de exportación, para realizar sus
actividades productivas y empresariales.
2007 - 2009
Al 2007 se ha diseñado el Sistema de Ventanilla
Única, previa identificación de los servicios
requeridos en Moquegua.
Al 2007 se ha evaluado los costos en que incurren
los actores económicos según cadenas
exportadoras.
Al 2008 Se implementa Ventanilla Única y se
racionalizan los costos tramitación.
- Documento de Diseño del
Sistema.
- Número de servicios
prestados a través de la
ventanilla única
- % de reducción de los costos
de tramitación
MINTRA
PROMPYME
Gobierno Regional
Gobiernos Locales
MINAG
PRODUCE
SENASA
INRENA
M. Defensa/Marina
MINEM
3.5.4 Implementar un Sistema de ventanilla
Única para los trámites de exportación.
2007 - 2008
Al 2007 se ha diseñado el Sistema de Ventanilla
Única para Moquegua.
Al 2008 se implementa el sistema.
- Documento de Diseño
- Número de servicios
prestados a través de la
ventanilla única
MINCETUR
PROMPEX
PRODUCE
MINAG
SENASA
INRENA
ESTRATEGIA N° 3.6: Promover las inversiones de negocios de exportación Centro de Exportación, Transformación, Industria, Comercialización y
Servicios- CETICOS - ILO, con un enfoque geoestratégico económico; procurando la instalación de industrias que generen
valor agregado a las materias de primas de la Macroregión Sur, principalmente de Moquegua, y empresas de servicios
especializados contemplados en la ley y reglamento de creación de los CETICOSs.
ACCIONES ESPECÍFICAS
PERIODOS DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
3.6.1 Evaluar las ventajas técnicas, económicas,
arancelarias y logísticas de localización en
CETICOS- ILO para industrias basadas en
las materias primas generadas en la Macro
región Sur y servicios especializados
(Argumentos de venta de localización).
2007 - 2008
Al 2007, especialistas de cada rubro de negocio han
evaluado las ventajas de localización para cuatro
líneas productivas de bienes y servicios.
Al 2008 se realiza la evaluación de seis líneas
productivas de bienes y servicios adicionales.
- Documento de diagnóstico y
estrategia de promoción de
inversiones por línea
productiva de bienes y
servicios.
Administración de
CETICOS -ILO
Gobierno Regional
MINCETUR
3.6.2 Identificar potenciales nuevos
inversionistas que se localicen en
CETICOS -ILO interesados en desarrollar
negocios que generen mayor valor
agregado a las materias primas de la
región con fines de exportación, según los
resultados de la actividad 3.5.1.
2007 - 2008
Al 2007 se han identificado nuevos potenciales
inversionistas para las líneas productivas de bienes
y servicios con mayores ventajas de localización.
Al 2008 se amplía la cartera de potenciales
inversionistas.
- Relación de potenciales
inversionistas
Administración de
CETICOS -ILO
3.6.3 Promover las ventajas de localización
mediante marketing directo con los
potenciales inversionistas identificados en
la actividad 3.5.2.
2007 - 2011
Al 2008 se ha logrado contactar de manera
personalizada a 20% de los inversionistas
identificados en la actividad 3.5.2.
- Numero de inversionistas Administración de
CETICOS -ILO
3.6.4 Fortalecer y ampliar el seguimiento y
acompañamiento de los contactos
establecidos con potenciales inversionistas
interesados.
2007 - 2011
Al 2007 se ha potenciado las acciones de
seguimiento y acompañamiento para concretizar las
inversiones.
Los otros años se continúa la actividad.
- El sistema de seguimiento
- Número de potenciales
inversionistas contactados y
con seguimiento
Administración de
CETICOS –ILO
3.6.5 Simplificar y acelerar el procedimiento de
inclusión de productos en la relación de
rubros permitidos en CETICOS.
2007
Al 2007 se ha simplificado el proceso de
autorización.
- Número de días del proceso
de autorización.
- Número de pasos del trámite
MINCETUR
MEF
PRODUCE
Plan Estratégico Regional Exportador, PERX – Moquegua
72
OBJETIVO ESTRATÉGICO N° 4
Desarrollar una cultura exportadora con visión global y estratégica que fomente capacidades de
emprendimiento y buenas prácticas comerciales basadas en valores.
ESTRATEGIA N° 4.1: Impulsar políticas y mecanismos institucionales que aseguren la ejecución del PERX, la gestión eficiente del CERX y de
las Mesas de Trabajo.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
4.1.1 Fortalecer el CERX para que lidere la
ejecución del PERX.
2007 - 2011
Al 2007 se han aprobado el PERX y POPs
Formulación y ejecución de Planes Operativos
Anuales.
Al 2007 se han articulado las políticas y Proyectos
institucionales y privados.
Al 2007 se ha diseñado un sistema de desempeño
del PERX. Se implementa el 2008
- Ordenanzas y Resoluciones
aprobatorias
- Documentos de Planes
- Red electrónica para
seguimiento de ejecución del
PERX, POPs y POAs
Gobierno Regional
MINCETUR
CERX
DIRCETUR
Mesas de Trabajo
CNC
4.1.2 Crear y poner en marcha Mesas de
Trabajo para las cadenas de exportación
priorizadas para que lideren la ejecución
de los POPs. 2007 - 2011
Al 2007 se han creado Mesas de Trabajo para los
productos con POP, se instalan y operan.
Formulación y ejecución de Planes Operativos
Anuales.
Al 2008 se han articulado las políticas y Proyectos
institucionales y privados.
-Norma de reconocimiento
-Documentos de Planes
-Red electrónica para
seguimiento de ejecución de
los POPs y POAs
Gobierno Regional
CERX
Mesas de Trabajo
MINCETUR
DIRCETUR
4.1.3 Realizar la evaluación y monitoreo de la
ejecución del PERX, POPs y POAs.
2007 - 2011
Desde el 2007 se realiza la evaluación y el
monitoreo de la ejecución del PERX, POPs y POAs.
Al 2007 se ha diseñado la metodología de
evaluación del desempeño del CERX y Mesas de
Trabajo.
Al 2007 se ha diseñado la metodología de
seguimiento y evaluación de las cadenas de
exportación priorizadas.
Al 2008 se aplica la evaluación periódicamente.
-Documentos de diseño de la
metodología de evaluación
de desempeño del CERX
-Informes de evaluación y
monitoreo
MINCETUR
CERX
Mesas de Trabajo
ESTRATEGIA N° 4.2: Fortalecer la Asociatividad y mejorar las capacidades para el manejo de los negocios de exportación formando una
cultura organizacional de coordinación y cooperación con visión empresarial, propiciando el desarrollo integral y equitativo
de las Cadenas y Conglomerados de exportación.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
4.2.1 Capacitar y asesorar a los productores y
empresarios en la constitución y Gestión
de organizaciones asociativas. 2007 - 2011
El 2007 se ha capacitado y asesorado en Gestión
de Organizaciones Asociativas.
Al 2011 el 70 % de Asociaciones tienen Planes
Operativos en ejecución.
-Contenidos de la
capacitación y asesoría
-Número de participantes
-Documentos de Planes
Operativos
MINCETUR
CERX
Gobierno Regional
Gobiernos Locales
DIRCETUR
4.2.2 Capacitar y asesorar a los productores y
empresarios sobre mecanismos de
articulación de cadenas de exportación.
2007 - 2009
El 2007 se inicia la capacitación sobre mecanismos
de articulación de cadenas de exportación.
Se replica anualmente.
-Documentos de contenidos
del curso
-Número de participantes
CERX
MINCETUR
DIRCETUR
Mesas de Trabajo
4.2.3 Impulsar el establecimiento de un Pacto
social entre productores y empresas
exportadoras de la Región.
2007 - 2011
El 2007 se han definido las bases del Pacto Social
A partir del 2008 se establecen pactos sociales.
-Número de organizaciones
de productores y empresas
exportadoras, participantes
-Número de acuerdos
Mesas de Trabajo
CERX
Gobierno Regional
Organizaciones de
Productores
Empresas exportadoras
Plan Estratégico Regional Exportador, PERX – Moquegua
73
4.2.4 Desarrollar un Programa de capacitación
y asesoría en técnicas de negociación y
establecimiento de contratos con
compradores nacionales e internacionales. 2007 - 2011
Al 2007 se ha diseñado el Programa de
Capacitación.
El 2008 se inicia la capacitación y se replica
periódicamente, brindándose servicios de asesoría
personal sobre técnicas de negociación y
establecimiento de contratos.
-Documento del diseño del
Programa.
-Documentos de contenidos
de los talleres.
-Número de participantes
-Número de servicios de
asesoría
CERX
MINCETUR
DIRCETUR
Mesas de trabajo
4.2.5 Impulsar la formación de Consorcios para
la comercialización nacional y la
exportación.
2007 - 2011
Al 2008 se han establecido y/o fortalecido los
Consorcios de las cadenas priorizadas.
Al 2011 la comercialización de la oferta de
pequeños y medianos productores y empresas es
realizada principalmente por Consorcios.
-Número de Consorcios
-Volumen de ventas de los
Consorcios
PRODUCE
DR PRODUCE
MINAG
DR Agraria
ONGs
Organizaciones de
Productores
4.2.6 Capacitar en instrumentos de gestión a las
unidades productivas y empresas
exportadoras.
2007 - 2011
Al 2007 los productores y procesadores han
participado en una actividad de capacitación en
Planes de Negocios.
Al 2008 los productores han participado en un curso
sobre gestión de negocios de producción primaria.
Al 2009 las empresas industriales exportadoras han
participado en un curso sobre gestión de empresas
industriales.
Al 2009 productores y empresarios han participado
en un curso sobre BP Comerciales
Los cursos se replican periódicamente .
-Documentos de contenidos
de los cursos
-Número de participantes
CERX
MINCETUR
DIRCETUR
Mesas de Trabajo
4.2.7 Realizar un Concurso para incentivar entre
los productores agrarios, acuícolas,
artesanos, industriales y empresas
exportadoras mejoras tecnológicas e
innovación productiva y comercial.
2007 - 2011
El 2007 se diseña el concurso y se busca fuentes de
financiamiento.
Al 2008 se realiza la primera versión del Concurso
Los años siguientes se replica el Concurso.
-Documento del diseño del
Concurso
-Documento de Convocatoria
y Bases
-Número de propuestas
recibidas
-Número de iniciativas
premiadas
Gobierno Regional
DR Agraria
DR PRODUCE
DIRCETUR
ESTRATEGIA N° 4.3: Promover una actitud favorable de la sociedad civil de la Región hacia la actividad exportadora.
ACCIONES ESPECÍFICAS
PERIODO DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
4.3.1 Elaborar y difundir periódicamente artícu-
los y notas de prensa sobre la producción,
procesamiento y exportación de los
productos de Moquegua y los avances de
la ejecución del PERX y POPs.
2007 - 2011
Al 2007 se ha definido la política de difusión del
CERX y se ha iniciado la difusión de información por
medios masivos de la Región.
-Documento de política de
difusión
-Número de artículos y notas
de prensa
CERX
Mesas de Trabajo
DIRCETUR
4.3.2 Definir y oficializar los Producto Bandera
de Moquegua.
2007
Al 2007 se definen los productos bandera de
Moquegua y se oficializan.
-Ordenanza de aprobación Gobierno Regional
ESTRATEGIA Nº 4.4: Orientar la formación de los recursos humanos de la región para que satisfagan los requerimientos de la Cadenas y
Conglomerados de exportación.
ACCIONES ESPECÍFICAS
PERIODOS DE
EJECUCIÓN
METAS INDICADORES
INSTITUCIONES
PARTICIPANTES
4.4.1 Formar promotores de exportación en la
Región.
2007 - 2008
Al 2007 se han formado 10 promotores de
exportación.
Al 2008 se han formado 10 promotores más.
-Contenido del Programa de
formación
-Relación de participantes
PROMPEX
DIRCETUR
CERX
ONGs
Plan Estratégico Regional Exportador, PERX – Moquegua
74
4.4.2 Organizar Congresos Anuales Nacionales
y Regionales sobre los productos de las
cadenas de exportación priorizadas
Región.
2007 - 2011
Al 2008 se realiza un Congreso Nacional y Regional
de uno de los productos priorizados.
Se replica cada año.
-Número de Congresos
-Número de participantes
-Número de Ponencias
Universidades
Gobierno Regional
Mesas de Trabajo
DR Agraria
DR PRODUCE
4.4.3 Elaborar e incorporar contenidos sobre
temas de productividad y comercio exterior
en la currícula escolar.
2007 – 2009
Al 2008 se ha incorporado en la currÍcula de
primaria contenidos referidos a los aspectos
históricos, sociales, biológicos, agronómicos,
industriales y económicos de las exportaciones de
Moquegua.
Al 2008 se ha incorporado en la currícula
secundaria temas relacionados a formación de
emprendedores de negocios de exportación y de
búsqueda de información comercial.
-Documento de contenidos
-Aprobación por las
autoridades educativas de la
Región
DR de Educación
Gobierno Regional
Min. de Educación
MINCETUR
4.4.4 Incorporar cátedras especializadas en
Comercio Exterior y productos regionales
en las carreras referidas a las áreas de
Administración, Economía e Ingeniería en
las Universidades de Moquegua.
2007 - 2009
Al 2009 se ha incorporado las cátedras en la
Curricula de las Universidades.
-Documento de sillabus
-Aprobación por las
autoridades universitarias
Universidades
Regionales
DIRCETUR
MINCETUR
Plan Estratégico Regional Exportador, PERX – Moquegua
75
DIRECTORIO REGIONAL DE EMPRESAS DE ACTUAL Y POTENCIAL EXPORTACIÓN DE MOQUEGUA
EMPRESAS
Representante o persona
de contacto
Dirección Tel / Fax Productos
Aceitunas de Ilo S.A. Santiago Cokting Rivera Jr. Grau Nº 318. Ilo 053-483026 Aceituna negra entera, aceituna
verde entera, aceituna verde
deshuesada, aceituna rellena con
rocoto, aceituna rellena con
pimiento pápikra.
AGROINDUSTRIAS JIMENEZ SRL Aceituna y pisco
AGROEC IMPORT EXPORT Gregorio Barrera Gutierrez Av. Balta N 715-A.
MOQUEGUA
053-9632995
Poroto verde
AMERICA ASIA INTERANTIONAL
UNITE
Gisella García León 053-484929
Algas marinas secas
Antonio Jaime Paredes Rivero
(exportador de paltas) Paltas, poroto verde
Arpes S.A. Percy Manuel Olazábal 053-482554 Harina y aceite de pescado
ARUNTANI SAC Nicolás Carranza Toledo o
Inés Eyzaguirre
Urbanización El Huayco C-4 -
MOQUEGUA
51-1-2241160 / 51-1-
2241116/ 053-
462283 Oro
Austral Group S.A.A. Jerko Arzich Grecco Pampa Caliche Km. 7.5
Carretera
Costanera Norte. Ilo
053-491415 / 053-
491169 Harina y aceite de pescado
Baldosas San Fernando Fernando Ortecho
Belaunde
Calle Lima Nº 1041. Mcal.
Nieto
053-461394
Distribuciones y Representac.
Cartado E.I.R.L.
Carlos Carrera Gamarra Jr. Zepita Nº 548. Ilo 053-484126 / 053-
9526344
COMEX ILO Ing. Clemente Orejuela
Bolívar
053-481197
Consorcio Pesquero Rodríguez SA. Rolando Rodríguez
Villanueva
Caleta Cata Cata s/n.
Carretera
Costanera Sur Km. 4.5. Ilo
053-483228 / 053-
9521836 Caracoles de mar para consumo y
congelados
EDGAR CARPIO BANDA Edgar Carpio Banda Fonavi III Etapa Cebolla roja
HORFRUT TRADING SRL Néstor Barrientos Guzmán Urbanización los Portales G-4.
AREQUIPA Páprika
Mario Martín Yugra Sosa (exportador
de paltas)
Calle Tupac Amaru N - 4 -
Samegua
053-763727
Palta, zapallo, poroto verde
Olivícola Ilo S.A. Hugo García García Valle El Algarrobal. Ilo 053-9292662
Plan Estratégico Regional Exportador, PERX – Moquegua
76
Procesadora de Productos Marinos
S.A.
Rolando Rodríguez Mamani 053-483229
PRODUCTOS AGRICOLAS DIMAS
MEDINA EIRL
Marcial Dimas Medina Avda. Gregorio Albarracín N
210. MOQUEGUA Cebolla amarilla
PROMASA Juan Carlos Paretto Caleta Cata Catas s/n Km 4.5
MOQUEGUA
053-483229
Harina y aceite de pescado
Pesquera AUSTRAL S.A Carretera Fundición s/n 053-791034
Pesquera del Sur S.C.R Jirón Abtao N 401 053-783852
Pesquera HAYDUK S.A Walter Maldonado
Mazuelos
Mariano Lino Urquieta s/n 053-783453 / 053-
783439 Harina de aceite de pescado
Pesquera OLIMPIA DEL SUR S.A Alfonso Ugarte s/n 053-781531
Pesquera RUBI S.A Juan Enrique Ribaudo
Bernales
Cata Cata Km 6 053-783055 / 053-
782648 Harina y aceite de pescado
QUELLAVECO S.A 053-762260 / 073-
762269
Southern Perú Copper Corporatión Ing. Oscar Gonzáles Rocha Moquegua Nº 474. Mcal. Nieto 053-461671 Cobre refinado, cátodos, blister y
metales preciosos (oro, plata),
molibdeno y concentrados.
Tramarsa Ilo Ing. José Echandía Zegarra
Plan Estratégico Regional Exportador, PERX – Moquegua
77
DIRECTORIO REGIONAL DE PRODUCTORES ORGANIZACIONES RELACIONADOS A LA EXPORTACIÓN ACTUAL Y POTENCIAL
DE MOQUEGUA
Empresa u organización
Representante o persona de
contacto
Dirección Tel / Fax
PRODUCTORES DE PISCO
Agroindustrias Jiménez S.R.L. Ing. Jorge Eduardo Jiménez Lazo Jr. Zepita Nº 533. Ilo 053-482275 / 053-481225
Antonio Biondi e Hijos S.A.C. Cesar Biondi Cosio Km. 1143. Panamericana Sur 053-461899 / 053-461889
Bodega Cornejo Lindolfo Cornejo Zuñiga Alto La Villa s/n. Mcal. Nieto 053-9630815
Bodega El Mocho Tomás Salas Alarcón Fundo El Cuadrante - Estuquiña. Mcal. Nieto 053-9640207
Bodega Lucho`s Cirilo Cutipa Q. Cusco K-20. Mcal. Nieto 053-463404
Bodega Norvill Alberto Villegas Vargas Calle Ayacucho Nº 1370. Mcal. Nieto 053-461229
Bodega Omo Urb. La Floresta A-E-2. Mcal. Nieto 053-461899 / 053-461888
Bodega Parras y Reyes Ing. Teofilo Parras Reyes Fundo Chimba Baja. Mcal. Nieto 053-9640800
Bodega San José Víctor Paredes Rivero Fundo La Chimba Alta. Mcal. Nieto 053-461666
Bodega Valdivia Camilo Valdivia Rivera Alto La Villa s/n. Mcal. Nieto 053-9634947
Bodega Zapata Germán Zapata Moscoso Valle Panamericana Sur Km. 13.5. Mcal.
Nieto
053-461164
Santiago Agripino Castro Roldan Km. 10- Carretera Omate. Moquegua
Don Angel Robin Alejandro Atencio Coaguila Anexo Urinay Km. 6,5. Carretera Omate.
Moq.
El Campestre Teodoro Quintiliano Mamani Blas Anexo Santa Cruz- Quinistaquillas
El Jala Jala Juan Ramos Ticona Rodriguez Anexo Urinay Km. 6,5. Carretera Omate.
Moq.
El Parral Grimaldo Luis Manrique Anexo Urinay Km. 6,5. Carretera Omate.
Moq.
El Pintor Corpus Flavio Ticona Rosas Anexo Urinay Km. 5.Carretera Omate. Moq.
Empresa Industrial Vitivinícola HZ Luis Herrera Zegarra Urb. Los Olivos s/n. Mcal. Nieto 053-461216
La Palma Melquiades Gerardo Ticona Valdivia Anexo Urinay Km. 0,6. Carretera Omate.
Moq.
Los Laureles Mario Nieves Rosado Tito Anexo Urinay Km. 6,7. Carretera Omate.
Moq.
San Antonio Daniel Pinto Rosado Km. 02- Carretera Omate. Moq.
San Fermin Oswaldo Gutierez Guevara Calle Grau N 301
San Isidro Ramon Duran Luna Anexo Urinay Km. 6,6. Carretera Omate.
Moq.
San Lazaro Jesús Lózano Torres Anexo Urinay Km. 6,5. Carretera Omate.
Moq.
San Miguel de Moro Jorge Farah Quintanilla Km. 09- Carretera Omate. Moq.
Santa Rosa Alicia Gutierrez Guevara Calle Grau N 300
Plan Estratégico Regional Exportador, PERX – Moquegua
78
San Vicente Juan Ernesto Berroa Ticona Anexo Urinay Km. 6,5. Carretera Omate.
Moq.
PRODUCTORES DE MACERADO DE DAMASCOS
Lilliams Castro de Blas Lilliams Castro de Blas Calle Alto Perú Nº 144-A. Mcal. Nieto 053-463654
José Mory Ugarelly José Mory Ugarelly Av. 25 de Noviembre s/n. Mcal. Nieto 053-9668083
Elena Olaechea Salas Elena Olaechea Salas Calle Cajamarca Nº 441. Mcal. Nieto
Rayito de Sol Gladys Cusirramos de Reynoso Fundo el Rayo- Via Paisajista Km. 1 053-9686886 / 053-
968539
Tomas Salas Alarcón Fundo El Cuadrante Estuquiña 9640207
ORGANIZACIONES ASOCIATIVAS
ACCIPIAS Hugo Rojas Torres Jr. Matará Nº 445 Of. 6 3er. Piso. Ilo 053-485140
ACCIPIAS Ilo Dante Augusto Vizcarra Chocano Urb. Ilo C-13. Ilo
ADUANAS Ilo Prolongación Muelle s/m. Ilo 053-781591 / 053-783746
AFIP Lic. Galo Vargas Cuadros Calle Moquegua. Mcal. Nieto 053-464559
AMPAPI (HEROES DEL MAR) Calle Moquegua 530
APAPSI Urbanización Santa Rosa A-24
APEMIPE Ilo Susan Maldonado Kenedy R-4. Ilo 053-484305
APEMIPE Moquegua Ricardo Vargas Santillán Av. Los Incas F-3 (Samegua). Mcal. Nieto 053-462544
APIAI Hugo Chávez Manchego Jr. Zepita Nº 544. Ilo
APPIM Asociación de Productores de Pisco de
Moquegua
Victor Paredes Rivero Agrupamiento Moquegua A-1 053-761666 / 053-
9640348
APROCOM Ing.Heradio Luis Gonzáles Cuayla Av. Principal en Samegua s/n. (Ex peaje).
Mcal. Nieto
053-461930 / 053-
9713193
APROVID Moquegua Ing. Delfo Cuayla Maquera Av. Andrés A. Cáceres Nº 505. Mcal. Nieto 053-463312
Artesanos en trabjos de cobre Rodolfo Chambi 053-495820
Artesanos y servicos generales del Sur Emilio Zegarra Guerra Nylon San Pedro I-10 053-481599
Asociación Algas Marinas Recolección y Cultivo de
una Milla Ilo-Perú.
20 de Diciembre B-6. Ilo
Asociación de Armadores de Pesca Artesanal del
Puerto de Ilo
Chalaca K-8. Ilo
Asociación de Buzos, Tripulantes, Extractores
Artesanales del Puerto de Ilo Jose Olaya
Ampliación Bello Horizonte I-6
Asociación de Pescadores de Altura, Extractores y
Marisqueros de Ilo.
Alto Ilo Chalaca B-3. Ilo
Asociación de pequeños artesanos e industriales de
Bellavista Calacoa
Villa Los Angeles N E-9 Habitat - 2da Etapa-
Los Angeles
Plan Estratégico Regional Exportador, PERX – Moquegua
79
Asociación de Productores de Camarones Rolando C. Porras Esquiagola
Asociación de Productores de Palta Efraín Bedoya Tapia
ASOCRAPARPPI Alto Ilo Arenal C-24
AUPABPI Distrito y Provincia de Ilo
AVIMO Mvz. Luis Herrera Zegarra Urb. Los Olivos II Etapa s/n. Toquepala 053-761216
Cámara de Comercio e Industrias de Ilo Jose Cerdeña Becerra Jr. Zepita Nº 419. Ilo 053-482912 / 053-
9613613
Cámara de Comercio Moquegua Raul Cahuana Arisaca Jr. Grau Nº 529. Toquepala 053-464134 / 053-462729
Cámara PYME Javier Machaca Rondon Jr. Arica M-10 - Urbanización Meigs. Ilo 053-483645
CEXES Moquegua Elizabeth Zeballos Valdivia Calle Libertad Nº 669. Mcal. Nieto
Colegio de Economistas Región Moquegua Eco. Fernando Valdéz Flor Calle Ilo Nº 314. Toquepala 053-464368
Colegio de Ingenieros de Moquegua Ing. Freddy Zeballos Núñez Calle Amazonas s/n. Toquepala 053-462489 / 053-
9613838
CONAMYPE Leonardo Apaza Chinoapaza Jr. Matará Nº 445 Of. 4 3er. Piso. Ilo 053-483024 / 053-481961
CONAMYPE Moquegua Martin Villegas Flores Calle Lima 376. Mcal. Nieto 053-461884
COPAEM Felipe Jaime Rojas Benavides Fundo El Crucero - Samegua. Mcal. Nieto 053-300028
COPROCOP - Samegua Heráclides Barrios Hurtado Calle Samegua Mzna. 7 Lote 2. Mcal. Nieto
FONGAL Moquegua Francisco Calderón Mendoza Av. Manuel C. Mcal. Nieto 053-461884
FONGAL Moquegua José Luis Ghersi Parodi Av. Balta s/n. (D.R. Agricultura). Mcal. Nieto 053-9610730
GUDAPAI Distrito y Provincia de Ilo
Junta de Usuarios de Riego Moquegua Prof. Juan Eloy Rodríguez Linares Avda. Andrés A. Cáceres s/n. Mcal. Nieto 053-463847
PYME Moquegua Calle Lima N 414. Moquegua 053-9630086
Productores de Cucurbitáceas Ing. Carlos Farje Cornejo Calle Cuzco Nº 232-A. Mcal. Nieto 053-461679 / 053-
9637699
SUPABCPI Calle Abtao y Matará s/n
ENTIDADES FINANCIERAS
Banco de Crédito del Perú José Concha Bedoya Calle Tarapacá Esq. con Moquegua. Toq. 053-461325
Banco de Materiales Sergio Herrera Rivera Calle Moquegua Nº 935. Toquepala 053-462083
Banco de la Nación José Núñez Mendoza Calle Lima Esq. con Tacna. Toquepala 053-461351
Banco del Trabajo Percy Ventura Castillo Calle Moquegua Nº 920-B. Toquepala 053-463555
Caja Municipal de Arequipa Alexander Peralta Cornejo Calle Ancash s/n. Toquepala 053-463973
Caja Municipal de Tacna Darío Olivera Noriega Calle Moquegua Nº 630. Toquepala 053-464471
Cooperativa de Ahorro y Crédito Santa Catalina Fernando Cuellar Salas Calle Moquegua Nº 831. Toquepala 053-461197
EDIPYMES Crear Tacna César Fernández Ventura Calle Moquegua Nº 852. Toquepala 053-461555
O.N.G.S. e Instituciones de Cooperación
Plan Estratégico Regional Exportador, PERX – Moquegua
80
ADRA OFASA PERU Calle Ilo Nº 333 053-761801
CARITAS Ada María Villegas Rivera Prol. Jorge Chávez E-3 - San Francisco.
Toq.
053-461299
CEDCAP Lic. Alberto Jiménez Sardón Calle Cajamarca s/n. Toquepala 053-463013
Labor Ing. Ricardo Catacora Del Carpio Fonavi III Etapa G-11. Toquepala 053-462671
Módulo de Servicios Ilo Ing. Clelia Zeballos Zeballos Carretera Costanera Sur Km. 7.6. Ilo 053-496341
SECTOR PÚBLICO
Aduanas Ilo Ing. Jaime Mosquera Grados Av. Venecia s/n. Ilo 053-481591
CETICOS Ilo Jesús Liendo Beltrame Carretera Costanera Sur Pampa de Palo
s/n Km 7.6
053-495803 / 053-495900
Dirección Regional de Agricultura Ing. Julio Valcárcel Salas Av. Balta s/n. Toquepala 053-463785
Dirección Regional de Comercio Exterior y Turismo
DIRCETUR
Abog. Edwin De Amat Quiróz Ayacucho Nº 1060. Toquepala 053-462236
DIRCETUR ZONAL ILO Av. Venecia N 222. Ilo 053-781347
Dirección de Promoción Agraria Moquegua Ing. Percy Velásquez Arpasi Av. Balta s/n. Mcal. Nieto 053-463198 / 053-
9992408
Dirección Regional de Educación Prof. Zenón Cuevas Pare Urb. E. López A. Mz. B-1. Toquepala 053-461331
Dirección Regional de Energía y Minas Ing. Sergio E. Palomino Rueda Av. Balta Bº 401. Toquepala 053-463335
Dirección Regional de la Producción Ing. Hernán Pacha Guevara Av. Mariano Lino Urquieta s/n. Ilo 053-482801
Dirección Regional de Salud Dr. Victor Oporto Grundy Av. Bolívar s/n. Toquepala 053-462196 / 053-462217
Dirección Regional de Transportes Arq. Angel Linarez Zúñiga Calle Junín Nº 364. Toquepala 053-461005
Dirección Zonal de la Producción Calle Ayacucho N 1060 053-762238
ENAPU S.A Mataná N 104 - Ilo 053-781215 / 053781520
Gerencia Regional de Desarrollo Económico-GR 053-762501
Gerencia Regional de Recursos Naturales y gestión
del Medio Ambiente-GR
053-762447
Gobierno Regional de Moquegua A.S. Cristala Constantinides Rosado Av. Binacional s/n. Km. 0.30 Carretera Moq. -
Toquepala
053-462031
INRENA Av. Balta s/n. - Intersección con
calle Tacna
053-762146
Proyecto Desarrollo de la Crianza de Alpacas en la
Región Moquegua
MVZ. Enrique Tapia Cosio Km. 0.30 Carretera Moq. - Toquepala 053-462501
Proyecto Especial Pasto Grande INAPE Ing. Agapito Mamani Luis Km. 0.30 Carretera Moq. - Toquepala 053-461824
Proyecto Fortalecimiento de las MYPES en la
Región Moquegua
Ing. Ziobany Perea Benique Calle Moquegua Nº 659 2do. Piso.
Toquepala
053-9520017
Proyecto Mejoramiento del Manejo Agronómico del
Cultivo del Palto
Ing. Daphne Castro Arata Carretera Bi Nacional s/n 053-462501/ 053-
9647292
Plan Estratégico Regional Exportador, PERX – Moquegua
81
SENASA Ing. Miguel Angel Zea Alvarado Alto La Villa s/n. Toquepala 053-463239
MUNICIPALIDADES
Municipalidad Provincial Ilo Ing. Jorge Alfredo Mendoza Pérez Malecón Costero s/n. Ilo 053-481141 / 053-481586
Municipalidad Provincial Mariscal Nieto Abog. Vicente A. Zeballos Salinas Ancash Nº 275. Toquepala 053-462494 / 053-
462200
Municipalidad Provincial Sánchez Cerro Ing. Jorge Farah Quintanilla Distrito de Omate. Sánchez Cerro 053-830005
INSTITUCIONES EDUCATIVAS
Asociación Civil ISTP. CFAM José Domingo Valdivia Valdivia Alto de la Villa s/n. Toquepala 053-461172
Ceogne EXE TEC Srta. Lily Tobala Zabalaga Calle Junín Nº 397. Toquepala 053-461660
Escuela Ingeniería Comercial J. C. M. Eco. Guillermo Verástegui Carranza Calle Ayacucho Nº 393. Toquepala 053-461535
Instituto Superior INTEC Prof. José Antonio Delgado Juárez Calle Ayacucho Nº 387. Toquepala 053-463658
Instituto Superior Tecnológico José C. Mariátegui Prof. Alejandro Blas Vásquez Av. Andrés Avelino Cáceres s/n. Toquepala 053-462091
Instituto Superior Tecnológico No Estatal Benjamín
Franklin
Prof. Hugo Quispe Mamani Calle Arequipa Nº 516. Toquepala 053-460528
Instituto Superior No Estatal Lord Byron Srta. Yamblin Maldonado Chávez Calle Arequipa Nº 340. Toquepala 053-461989
Universidad José Carlos Mariátegui Mag. Alberto Coayla Vilca Calle Ayacucho Nº 393. Toquepala 053-461535 / 053-761535
BIBLIOGRAFÍA Y FUENTES PERX MOQUEGUA
Cámara de Comercio de Ilo. Entrevista a funcionarios
Cámara de Comercio de Ilo, Plan Maestro del Puerto de Ilo.
Editorial SOL 90 y El Comercio. Gran Atlas Universal Tomo I. Lima 2002.
Editorial SOL 90 y El Comercio. Gran Atlas Universal Tomo X. Lima 2002.
Equipo Técnico Región Moquegua - Documentos de Trabajo. Moquegua 2006
Gobierno Regional de Moquegua, Dirección de Comercio Exterior y Turismo,
Plan Estratégico Regional Exportador. Moquegua 2005
Gobierno Regional de Moquegua, Dirección Regional de la Producción
Moquegua, Oficina Zonal de Moquegua, Panorama de la Industria Regional y
sus potencialidades. Moquegua 2006.
Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico. Plan de
Competitividad de Moquegua 2005 – 2015. Mayo 2005.
Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico.
Encuesta sobre Corredores del Sur. Diciembre 2005.
Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico y
Gerencia Regional de Comercio Exterior y Turismo. Plan Estratégico Regional
de Turismo Moquegua 2005-2015. Noviembre de 2005.
Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico.
Exposición de Características Económicas de Moquegua. Agosto 2006.
Gobierno Regional de Moquegua, Gerencia Regional de Planeamiento,
Presupuesto y acondicionamiento territorial. Plan de Desarrollo Regional
Concertado 2003-2021. Junio 2003.
Gobierno Regional de Moquegua, Plan Vial Departamental Participativo de
Moquegua 2007-2016. Agosto 2005.
Ing. Segundo Heras Herrera, Exposición “Empresa Nacional de Puertos S.A.
Terminal Portuario de Ilo – Situación Actual y Proyecciones Mayo 2003”.
Instituto Nacional de Recursos Naturales-INRENA-Dirección General de Áreas
Naturales Protegidas por el Estado.
Ministerio de Agricultura, Dirección Regional Agraria de Moquegua. Plan
Estratégico de Desarrollo Agrario Moquegua 2003 -2011. Julio 2002
Ministerio de Energía y Minas, Dirección General de Minería, Promoción y
Desarrollo Minero.
Plan Estratégico Regional Exportador, PERX – Moquegua
83
Ministerio de Energía y Minas, Dirección General de Minería, PDM - Estadística
Minera
Programa de las Naciones Unidas para el Desarrollo (PNUD) Oficina del Perú.
Mapa de Potencialidades del Perú. Lima 2003.
Programa de las Naciones Unidas para el Desarrollo (PNUD) Oficina del Perú,
Informe sobre Desarrollo Humano PERU 2005. Lima, 2005
Richard Webb y Graciela Fernández Baca, Anuario Estadístico Perú en
Números 2005. Instituto CUANTO. Lima 2005.
http://www.bcrp.gob.pe/bcr/dmdocuments/Estadistica/Cuadros/Anuales
www.inictel.gob.pe
http://www.foncodes.gob.pe/mapapobreza/index.asp
http://www.minem.gob.pe/mineria/mapa_proyecto_2002_item.asp?registro=83
http://www.minem.gob.pe/archivos/dgm/estadisticas/mensual
http://www.minem.gob.pe/archivos/dgm/mapas/sig/nmet/dgm
http://www.prompex.gob.pe
http://www.southernperu.com/Noticias/tabid/126/Default.aspx
http://hdr.undp.org/statistics/data/hdi_rank_map.cfm
http://hdr.undp.org/statistics/data/indicators.cfm?x=1&y=1&z=1
Relación de participantes en la elaboración del PERX de Moquegua
Equipo Consultor del Consorcio SASE-KIPU
Fernando Villarán – Asesor Técnico, Presidente de SASE
Sonia Arce Serpa- Jefe del Equipo, Gerente de KIPU Internacional
Jessica Agüero Rosales
Roberto Seminario
Equipo Técnico de la Región Moquegua
Abog. Edwin De Amat Quiroz, Coordinador Regional del PERX, Dirección
Regional de Comercio Exterior y Turismo, DIRCETUR
Ing.Elizabeth Coacalla Ruelas, DIRCETUR
Freddy Rojas Benavides Asoc,. Agroproductores y Comercializadores de
Palta y otros
Ing. Percy Velásquez Arpasi, Dirección de Promoción Agraria de
Moquegua
Econ.Raúl Dávila Sánchez, Municipalidad Mariscal Nieto
Ing. Daphne Castro Arata, Proyecto Palto
Plan Estratégico Regional Exportador, PERX – Moquegua
84
Ing. Ziobany Perea Benique, Proyecto Fortalecimiento de las MYPES
Elvis Cordova Nina Proyecto, MYPES
Plan Estratégico Regional Exportador, PERX – Moquegua
85
ANEXO
EXPORTACIONES DE LA REGIÓN MOQUEGUA SEGÚN SECTOR Y PARTIDA
PERIODO 2002 - 2005 / FOB en miles de US$
N°
PARTIDA
ARANCE-
LARIA
DESCRIPCIÓN 2002 2003 2004 2005
Minero-Metalúrgico 521,809.02 591,691.68 1,116,338.68 1,548,833.36
1 7403110000 Cátodos y secciones de cátodos de cobre refinado 437,913.78 467,185.23 781,636.05 1,086,885.04
2 2613900000 Minerales de molibdeno y sus concentrados, sin tostar 32,042.51 47,397.02 178,576.15 354,326.01
3 7402001000 Cobre "blister" sin refinar 47,986.15 45,008.67 83,476.42 90,680.36
4 2603000000 Minerales de cobre y sus concentrados . 30,251.38 69,142.66 9,166.24
5 7106911000 Plata en bruto sin alear 1,083.41 . . 4,760.79
6 2804900010 Selenio en polvo 299.05 . 2,088.01 2,628.70
7 2807001000 Acido sulfúrico 916.35 612.91 721.67 167.25
8 2833240000 Sulfato de niquel 52.88 70.19 132.74 110.82
9 7110210000 Paladio en bruto o en polvo . . . 49.79
10 2710192110 Gasoil (gasoleo) diesel 2 1,491.56 1,114.67 561.73 44.07
11 7110110000 Platino en bruto o en polvo . . . 12.59
12
8206000000 Herramientas de dos o mas de las partidas nos 82.02 a
82.05, acondic. En juegos . . 0.02 1.11
13 2509000000 Creta . . . 0.25
14 2617900000 Demas minerales y sus concentrados . 6.05 . 0.24
15 2830900000 Los demas sulfuros y polisulfuros . . . 0.10
16
2618000000 Escorias granuladas (arena de escorias) de la
siderurgia
. . 0.29 .
17
2202100000 Agua, incluidas el agua mineral y la gaseada, c/adicion
de azucar u otro edulcorante . 1.48 2.71 .
18 7326900000 Las demas manufacturas de hierro o acero . . 0.10 .
19 2501001100 Sal de mesa . . 0.01 .
20 2201900010 Agua sin gasear . . 0.11 .
21 8207132000 Brocas con parte operante de cermet . 16.30 . .
22 7412200000 Accesorios de tuberia de aleaciones de cobre . 13.57 . .
23 7318290000 Los demas art. Sin rosca, de fundicion de hierro o acero . 9.46 . .
24
7304290000 Demas tubos de perforacion de hierro o acero de
entubacion,p` petroleo o gas . 4.73 . .
25 2710005010 Gasoils (gasoleo) diesel 2 21.07 . . .
26
7103109000 Las demas piedras preciosas excepto esmeraldas en
bruto o simpl. Aserradas 2.25 . . .
Pesca y Acuicultura 101,641.28 51,520.48 63,403.67 72,241.24
1
2301201010 Harina d`pescado s/desgrasar, impropio p`la aliment.
Humana,c/cont.de grasa>2% en peso 92,960.12 46,514.70 57,292.20 61,943.01
2
1504201000 Grasas y aceites de pescado y sus fracciones exc.
Aceite de higado en bruto 8,402.53 4,553.42 5,088.42 8,169.95
3
0307490000 Demas jibias, globitos,calamares y potas, congeladas,
secas, saladas o en salmuera 199.97 120.15 100.45 751.44
4 0304209000 Los demas filetes congelados excepto de merluza . 45.97 23.52 659.63
5
0307590000 Los demas pulpos, congelados, secos, salados o en
salmuera
. 88.78 744.08 266.59
6
0303790000 Demas pescados congelados, excto. Higados, huevas y
lechas
. 94.36 89.87 217.33
Plan Estratégico Regional Exportador, PERX – Moquegua
86
7
0307410000 Jibias, globitos, calamares y potas, vivas, frescas o
refrigeradas
. . . 148.00
8 1212200000 Algas frescas, refrigeradas, congeladas o secas . . . 85.23
9
0302690000 Los demas pescados, frescos o refrigerados, excepto
higados, huevas y lechas . . . 0.05
10
0307992000 Locos (concholepas concholepas) excepto frescos,
vivos o refrigerados . . 31.50 .
11 0303740000 Caballas congeladas, excto. Higados, huevas y lechas 21.60 21.32 22.65 .
12
0307999020 Caracoles de mar,congelados,secos,salados,o en
salmuera aptos para la alim.humana 34.30 . 10.98 .
13 0307510000 Pulpos (octopus spp) vivos, frescos o refrigerados . 36.76 . .
14
1604131010 Prepara. Y conservas de sardinas en salsa de
tomate,entero o en trozos en envase tipo oval . 20.17 . .
15
1604150000 Preparac. Y conservas de caballas entero o en trozos,
excepto picado . 24.85 . .
16 1604200000 Demas preparaciones y conservas de pescado 22.77 . . .
Agropecuario - agroindustrial 908.58 175.19 196.38 200.05
1
0711200000 Aceitunas conservadas provisionalmente, todavia
impropias el consumo inmediato 105.94 80.55 100.86 132.37
2 2005700000 Aceitunas preparadas o conservadas, sin congelar . . . 30.84
3 1005909010 Maiz blanco (maiz gigante del cuzco) . . 51.36 30.00
4 0709200000 Esparragos, frescos o refrigerados . . . 6.84
5
0202100000 Carne de bovino en canales o medias canales,
congelada
. 7.75 8.55 .
6
1509900000 Aceite de oliva y sus fracciones, incluso refinado pero
sin modificar quimicamente . . 7.31 .
7 2208202100 Pisco . . 3.97 .
8 0701900000 Las demas papas (patatas), frescas o refrigeradas . . 3.11 .
9 0203190000 Las demas carnes de porcino, frescas o refrigeradas . 3.08 2.36 .
10
1006300000 Arroz semiblanqueado o blanqueado, incluso pulido
o glaseado
. 0.08 2.07 .
11
0207140000 Trozos y despojos comestibles de gallo o gallina,
congelados
. 1.14 1.75 .
12
0407009000 Los demas huevos de ave con cascara, frescos,
conservados o cocidos . 1.73 1.31 .
13 0203290000 Las demas carnes de porcino, congeladas . 2.44 1.26 .
14
0207120000 Carnes y despojos comestibles de gallo o gallina sin
trocear, congelados . 0.57 1.26 .
15
1701990090 Demas azucares de caña o remolacha refinados en
estado solido
. 0.12 1.05 .
16
0204100000 Canales o medias canales de cordero, frescas o
refrigeradas
. 1.11 0.82 .
17
0210110000 Jamones,paletas y s`trozos sin deshue.,de
porcino,salados o en salmuera,secos o ahuma . 0.04 0.72 .
18 0402911000 Leche evaporada sin azucar ni edulcorante . . 0.71 .
19
0710100000 Papas (patatas), aunque esten cocidas en agua o
vapor, congeladas
. . 0.65 .
20 0805501000 Limones (citrus limon, citrus limonum) frescos o secos. . . 0.53 .
21 0805100000 Naranjas , frescas o secas . . 0.52 .
22 0808100000 Manzanas frescas . . 0.51 .
23 0703100000 Cebollas y chalotes, frescos o refrigerados . . 0.46 .
24 0808201000 Peras frescas . . 0.45 .
25 0406909000 Los demas quesos . . 0.36 .
26 0702000000 Tomates frescos o refrigerados. . . 0.34 .
Plan Estratégico Regional Exportador, PERX – Moquegua
87
27
1905900000 Demas productos de panaderia, pasteleria o galleteria,
incl. C/adicion de cacao 5.38 0.13 0.31 .
28 0704200000 Coles (repollitos) de bruselas, frescos o refrigerados . . 0.27 .
29
0210190000 Las demas carnes de la especie porcina, saladas o en
salmuera, secas o ahumadas . 0.08 0.26 .
30 0202300000 Carne de bovino deshuesada y congelada . . 0.26 .
31
0709600000 Frutos de los generos capsicum o pimenta, frescos o
refrigerados
. . 0.26 .
32 0807110000 Sandias frescas . . 0.20 .
33
0209001000 Tocino,sin partes magras y grasa de
cerdo,fres.,refrig.,cong.,salado,o salmue.seco . . 0.17 .
34
0206290000 Los demas despojos comestibles de la especia bovina,
congelados
. 0.08 0.17 .
35 0703200000 Ajos, frescos o refrigerados . . 0.16 .
36
0401300000 Leche y nata sin concent.con un conteni.de
mater.grasas > al 6% en peso,sin azucar ni . 0.13 0.16 .
37 2101110000 Extractos, esencias y concentrados de cafe . . 0.14 .
38 0705190000 Las demas lechugas, frescas o refrigeradas . . 0.13 .
39 0807190000 Melones frescos . . 0.11 .
40 0803001900 Los demas bananas o platanos frescos . . 0.10 .
41 0709400000 Apio, excepto el apionabo , fresco o refrigerado . . 0.10 .
42
0403100020 Yogur aromatizado con frutas, cacao u otros frutos, inc.
Con azucar u otro edulcorant . . 0.10 .
43 2203000000 Cerveza de malta. . . 0.10 .
44
0703900000 Puerros y demas hortalizas aliaceas, frescas o
refrigeradas
. . 0.09 .
45
0207110000 Carnes y despojos comestibles de gallo o gallina sin
trocear, frescos o refrigerados . 0.14 0.08 .
46 2009900000 Mezclas de jugos . . 0.07 .
47
2002100000 Tomates enteros o en trozos, preparados o
conservados
. . 0.07 .
48
0504001000 Estomagos(mondongos) de
animales,excep.pescados,fresc.,refrig.,congel.,salad.,en
salm
. . 0.07 .
49 2103902000 Condimentos y sazonadores, compuestos . . 0.07 .
50
0206100000 Despojos comestibles de la especie bovina, frescos o
refrigerados
. . 0.06 .
51 0804502000 Mangos y mangostanes, frescos o secos . . 0.06 .
52
0504002000 Tripas de
animales,excep.pescados,fresc.,congel.,salad.,o en
salmuera,secas o ahumada
. . 0.06 .
53
2106901000 Polvos para la preparacion de budines, cremas,
helados, postres, gelatinas y similare . . 0.05 .
54
0406100000 Queso fresco (sin madurar), incluido el del lactosuero, y
el requeson
. . 0.05 .
55 2009190000 Jugo de naranja, excepto congelado . . 0.05 .
56 2009801400 Jugo de mango . . 0.05 .
57 2103200000 "Ketchup" y demas salsas de tomate . . 0.04 .
58 0706100000 Zanahorias y nabos, frescos o refrigerados . . 0.04 .
59
1512190000 Aceite de girasol o cartamo y sus fracciones refinado,
pero sin modif. Quimicam. . . 0.04 .
60 2103901000 Salsa mayonesa . . 0.03 .
61
2103909000 Demas preparaciones para salsas, y demas salsas
preparadas
. . 0.03 .
62
1602490000 Demas preparaciones y conservas de porcino, incluidas
las mezclas
. . 0.02 .
Plan Estratégico Regional Exportador, PERX – Moquegua
88
63
1901909000 Demas preparaciones alimentiicias de harina semola,
almidon, fecula o extracto de mal . . 0.02 .
64
0904200000 Frutos de los generos capsicum o pimenta, secos,
triturados o pulverizados 797.26 61.32 0.02 .
65 0813200000 Ciruelas secas . . 0.02 .
66
0706900000 Demas remolachas
p`ensalad.,salsifies,apionabos,rabanos y raices
comestibles frescos
. . 0.02 .
67 1701111000 Chancaca (panela, raspadura) . . 0.01 .
68 0707000000 Pepinos y pepinillos, frescos o refrigerados. . . 0.01 .
69
0709909000 Las demas hortalizas (inc. Silvestres) , frescas o
refrigeradas
. . 0.01 .
70 0806200000 Uvas secas, incluidas las pasas . . 0.01 .
71 0704100000 Coliflores y brecoles ("broccoli") frescos o refrigerados . . 0.01 .
72
0712909000 Demas hortalizas,mezclas de hortalizas,cortadas en
trozos o rodaj.,tritu.o pulv.,sin . . 0.00 .
73 1102200000 Harina de maiz . . 0.00 .
74
0201200000 Los demas cortes (trozos) sin deshuesar de carne de
bovinos, fresca o refrigerada . 8.06 . .
75
0708200000 Frijoles(frejoles,porotos,alubias,judias) (vigna spp,
phaseolus spp) frescos o refrig . 1.96 . .
76
0207350000 Las demas carnes y despojos comestibles de pato,
ganso o pintada frescos o refrigera . 1.89 . .
77
2202900000 Demas aguas y bebidas no alcoholicas, azucaradas, no
gaseadas
. 1.35 . .
78
0402919000 Las demas leches y natas sin adicion de azucar u otro
edulcorante
. 0.45 . .
79
0204300000 Carne de cordero en canales o medias canales,
congeladas
. 0.32 . .
80
0207130000 Trozos y despojos comestibles de gallo o gallina ,
frescos o refrigerados . 0.28 . .
81 0206210000 Lenguas de bovinos, congeladas . 0.19 . .
82
0204220000 Carnes de ovinos en cortes(trozos) sin deshuesar,
frescos o refrigerados . 0.15 . .
83 0405100000 Mantequilla (manteca) . 0.07 . .
Industrias diversas 463.84 739.49 209.52 39.97
1 8414901000 Partes de compresores . . . 17.88
2
8702109000 Vehic. Automov. P` el transporte de mas de 16
personas,incl el conductor, diesel 11.00 . . 6.40
3 9031499000 Los demas instrumentos y aparatos opticos . . . 4.72
4
8703330020 Vehic. Automoviles ensamblados (diesel) , cilindrada >
2500 cc
. 13.00 1.44 4.10
5
8704210090 Vehiculos diesel para transporte de mcias con carga
<= 5 t
. . 5.80 3.52
6
3208900000 Las demas pinturas y barnices dispersos o disueltos en
un medio no acuoso . . . 1.69
7
5608190000 Las demas redes de mallas anudadas de materia textil
sintetica o artificial . . . 1.51
8
3814000000 Disolventes y diluyentes organicos compuestos, no
expres.ni comprend. En otras partes . . . 0.15
9
8503000000 Partes identificables como destinadas, exclusiva a
maquinas de part. 85.01 a 85.02 . . 52.29 .
10
8483109900 Los demas arboles de transmision (incl. Levas y
cigueñales)
. . 44.10 .
11
8413919000 Partes de las demas bombas con excepcion de las
bombas elevadores de liquidos . 4.73 35.00 .
Plan Estratégico Regional Exportador, PERX – Moquegua
89
12
8703220020 Vehic. Automoviles ensamblados gasolineros, 1000 cc
< cilindrada <= 1500 cc . . 21.53 .
13 8474900000 Partes de maquinas y aparatos de la partida no 84.74 6.00 . 18.68 .
14
8431490000 Las demas partes de maquinas y aparatos de las
partidas n° 84.26,84.29 u 84.30 . . 10.73 .
15
8703320020 Vehic. Automoviles ensamblados (diesel) , 1500 cc <
cilindrada <= 2500 cc . . 10.39 .
16 8481809000 Los demas articulos de griferia y organos similares . . 5.67 .
17
8703230020 Vehic. Automoviles ensamblados gasolineros, 1500 cc
< cilindrada <= 3000 cc . 1.70 1.69 .
18
8483409900 Los demas engranajes y ruedas de friccion; husillos
fileteados de motores de aviacion . . 1.40 .
19 8413820000 Bombas elevadores de liquidos . . 0.30 .
20
3926909090 Demas manufact. De plastico y manufacturas de las
demas mat. De pa 39.01 a 39.14 . . 0.22 .
21
9027101000 Analizadores de gases o humos electricos o
electronicos
. . 0.20 .
22 9031109000 Las demas maquinas para equilibrar piezas mecanicas . . 0.01 .
23 8421299000 Los demas aparatos para filtrar o depurar liquidos. . 4.73 0.04 .
24 3926904000 Juntas o empaquetaduras de plastico o similares . . 0.01 .
25 4901990000 Demas libros, folletos e impresos similares . . 0.01 .
26 7020000000 Las demas manufacturas de vidrio. . . 0.01 .
27
9015900000 Partes y accesorios de instrumentos y aparatos de
geodesia, topografia, agrimensura, nivelacion,
fotogrametria, hidrografia, oceanografia, hidrologia,
meteorologia o geofisica, excepto las brujulas
. 313.54 . .
28
8430490000 Las demas maquinas de sondeo o perforacion
autopropulsadas.
. 123.29 . .
29
8431430000 Partes de maquinas de sondeo o perforacion de las
subpartidas nos 8430.41 u 8430.49 . 50.46 . .
30
8483904000 Ruedas dentadas y demas organos elementales de
transmision presentados aisladamente . 43.65 . .
31
8704220000 Vehiculos diesel para transporte de mercancias , 5 t <
carga <= 20 t
3.80 37.31 . .
32 8414809000 Los demas compresores . 26.12 . .
33
8542100000 Tarjetas provistas de un circuito integrado electronico
(tarjetas inteligentes) . 22.35 . .
34 8413819000 Las demas bombas elevadoras de liquidos . 14.19 . .
35 8409999090 Las demas partes para motores de la partida n°84.08 9.50 9.46 . .
36
8408901000 Los demas motores de embolo(piston) alternativo de
potencia inferior o igual a 130 kw . 9.46 . .
37 8414590000 Los demas ventiladores con motor electrico incorporado . 9.46 . .
38
8418500000 Los demas armarios, cofres, vitrinas, mostradores y
muebles similares para la producc . 9.46 . .
39 8481300090 Las demas valvulas de retencion . 9.46 . .
40 8481400090 Los demas valvulas de alivio o seguridad . 9.46 . .
41 8705100000 Camiones grua 303.91 4.77 . .
42
8406900000 Partes para turbinas de vapor, incluso las turbinas para
la propulsion de barcos . 4.73 . .
43
8481200090 Las demas valvulas para transmisiones oleudralicas o
neumaticas
. 4.73 . .
44
8609000000 Contenedores (inc.los contenedores cisterna y los
contenedores deposito) . 4.73 . .
Plan Estratégico Regional Exportador, PERX – Moquegua
90
45
8481808000 Valvulas automaticas y sus controles electricos
excl.p`automatizar funcionamiento ins . 4.73 . .
46 8467990000 Las demas partes de herramientas de uso manual . 2.45 . .
47 3926300000 Guarniciones para muebles, carrocerias o similares . 0.88 . .
48
7019190000 Demas mechas de fibra de vidrio, aunque esten
cortados
. 0.47 . .
49
8525203000 Aparatos emisores con apara. Receptor incorporado de
television
. 0.20 . .
50
8708999900 Demas partes y accesorios de vehiculos automoviles
de las partidas 8701 a 8705 53.66 . . .
51 8607910000 Demas partes de locomotoras o locotractores 35.36 . . .
52
3923309000 Los demas bombonas, botellas, frascos y articulos
similares
24.01 . . .
53
8408902000 Los demas motores de embolo(piston) alternativo de
potencia superior a 130 kw (174 hp) 11.00 . . .
54
8409919900 Los demas equipos para la conversion del sistema de
carburacion de vehiculos automóvil 5.60 . . .
TOTAL MOQUEGUA 624,822.73 644,126.84 1,180,148.25 1,621,314.61
Fuente: SUNAT - PROMPEX
Elaboración: Consorcio SASE-KIPU

Perx moquegua

  • 1.
    PLAN ESTRATÉGICO REGIONAL DEEXPORTACIÓN DE MOQUEGUA MINISTERIO DE COMERCIO EXTERIOR Y TURISMO OCTUBRE 2006
  • 2.
    Plan Estratégico RegionalExportador, PERX – Moquegua 1 ÍNDICE I. PRESENTACIÓN Ficha Moquegua Exportadora II. FACTORES CRÍTICOS DE ÉXITO DEL PERX DE MOQUEGUA III. CARACTERÍSTICAS GENERALES DE LA REGIÓN 3.1 Aspectos Geográficos 3.2 Recursos Naturales 3.2.1 Recursos biológicos 3.2.2 Suelos 3.2.3 Recursos Hídricos 3.2.4 Reservas Mineras 3.3 Población e Indicadores Sociales 3.3.1 Población 3.3.2 Niveles de Pobreza 3.3.3 Servicios Básicos 3.3.4 Educación 3.3.5 Índice de Desarrollo Humano 3.3.6 Empleo 3.4 Infraestructura y Corredores Económicos 3.4.1 Infraestructura y Servicios de Soporte 3.4.2 Corredores Económicos IV. DINÁMICA PRODUCTIVA Y EXPORTADORA 4.1 Desempeño Sectorial 4.1.1 Sector Agropecuario 4.1.2 Sector Minero 4.1.3 Sector Pesquero 4.1.4 Sector Manufactura 4.1.5 Sector Turismo 4.2 Exportaciones Regionales Directas e Indirectas 4.2.1 Exportaciones Directas 4.2.2 Exportaciones Indirectas 4.3 Cartera de Productos para el Desarrollo Exportador de Moquegua. 4.4 Perfil de principales productos de exportación. 4.5 Impacto económico y social de los principales productos de exportación de Moquegua 4.6 Proceso de selección de los productos para los Planes Operativos- POP
  • 3.
    Plan Estratégico RegionalExportador, PERX – Moquegua 2 V. ANÁLISIS DE LOS FACTORES DE LA COMPETITIVIDAD EXPORTADORA DE LA REGIÓN MOQUEGUA Diamante de Competitividad de Moquegua Fortalezas, Debilidades, Oportunidades y Amenazas VI EL PERX DE MOQUEGUA Visión Misión Valores y Principios Objetivos estratégicos y estrategias Matriz de Planificación DIRECTORIO EMPRESARIAL E INSTITUCIONAL Bibliografía y Fuentes Relación de participantes en la elaboración del PERX • Equipo Consultor • Equipo Técnico de la Región Anexo: Estadística de las exportaciones directas de Moquegua según sectores y productos, período 2002-2005. Índice de Cuadros y Gráficos. Cuadro N° 3.1 Región Moquegua: Provincias y superficie territorial Cuadro N° 3.2 Distribución de superficies según capacidad de uso mayor de tierras. Cuadro N° 3.3 Reservas mineras estimadas y comprobadas de Moquegua. Cuadro N° 3.4 Incidencia de la pobreza total y extrema de Moquegua. Periodo 2001-2004 Cuadro N° 3.5 Número de alumnos matriculados en el Sistema Educativo. Cuadro N° 3.6 Índice de Desarrollo Humano. Región Moquegua 2003 Cuadro N° 3.7 PEA de Moquegua por Categoría de ocupación Periodo: mayo 2003-abril 2004 Cuadro N° 3.8 Red vial por tipo y superficie de rodadura de Moquegua. Cuadro N° 3.9 Empresas Generadoras de Energía eléctrica en Moquegua. Cuadro N° 4.1 PBI Región Moquegua. Periodo: 2000-2004 (Millones de S/. a precios constantes de 1994). Cuadro N° 4.2 Producto Bruto Interno Región Moquegua por sectores. Periodo 2000:2004 (Millones de S/. a precios constantes de 1994). Cuadro N° 4.3 Distribución de las Empresas Formales en la Región Moquegua (Año 2001) Cuadro N° 4.4 Fraccionamiento de la Tierra (2000)
  • 4.
    Plan Estratégico RegionalExportador, PERX – Moquegua 3 Cuadro N° 4.5 Población pecuaria 2003 Cuadro N° 4.6 Moquegua. Evolución de la producción de cobre Southern Perú Co. (Tm.) Cuadro N° 4.7 Proyección de producción de Minera Quellaveco Cuadro N° 4.8 Producción de recursos hidrobiológicos según utilización. Periodo: 2000-2005 (TMB) Cuadro N° 4.9 Estructura de la Industria Manufacturera de Moquegua Cuadro Nº 4.10 Exportaciones de Moquegua. Periodo 2002-2005 Cuadro Nº 4.11 Exportaciones de 2001-2005 Región Moquegua, FOB Miles de US$ Cuadro Nº 4.12 Exportaciones de Moquegua según sectores y principales productos. Periodo 2002-2005 / Valor FOB en Miles de US$ Cuadro Nº 4.13 Número de Partidas Arancelarias de las Exportaciones de Moquegua. Periodo 2001-2005 Cuadro Nº 4.15 Empresas Exportadoras de Moquegua. Año 2005 Cuadro Nº 4.16 Exportaciones de Moquegua segùn paìses de destino y productos por paìs. Año 2005 Cuadro Nº 4.17 Exportaciones de ADUANA Ilo. Periodo 2000-2005 Cuadro N° 4.18: Exportaciones de productos vegetales de Moquegua - Período 2000 – 2005 Gráfico N° 3.1 Población Económicamente Activa de Moquegua por Provincia – 2005. Gráfico N° 3.2 Infraestructura Vial de la Región Moquegua Gráfico N° 3.3 Relación con los Mercados Internos y Externos Gráfico Nº 4.1 Evolución del Valor FOB Moquegua. Periodo 2002-2005 Gráfico Nº 4.2 Composición de las Exportaciones de Moquegua – 2005 Gràfico Nº 4.3 Número de Empresa Exportadoras de Moquegua Periodo 2001-2005 Gráfico Nº 4.4 Empresas Exportadoras de Moquegua
  • 5.
    Plan Estratégico RegionalExportador, PERX – Moquegua 4 Siglas Utilizadas en la Matriz del PERX APCI Agencia Peruana de Cooperación Internacional APN Autoridad Portuaria Nacional ASBANC Asociación de Bancos BCR Banco Central de Reservas CAR Comité Ambiental Regional CERX Comité Ejecutivo Regional Exportador CETICOS Centro de Exportación, Transformación, Industria, Comercialización y Servicios CITEs Centros de Innovación Tecnológica COFIDE Corporación Financiera de Desarrollo CNC Consejo Nacional de Competitividad CONCYTEC Consejo Nacional de Ciencia y Tecnología CONAM Consejo Nacional del Ambiente DIGESA Dirección General de Salud DIRCETUR Dirección Regional de Comercio Exterior y Turismo DR Agricultura Dirección Regional de Agricultura DR PRODUCE Dirección Regional de Producción DR de Educación Dirección Regional de Educación DR de Energía Dirección Regional de Energía DR Minería Dirección Regional de Minería DR Transp. y Com. Dirección Regional de Transporte y Comunicaciones ENAPU Empresa Nacional de Puertos INDECOPI Instituto Nacional de Defensa de la Competencia y de la Protección de la Propiedad Intelectual INEI Instituto Nacional de Estadística e Informática INIEA Instituto Nacional de Investigación y Extensión Agraria INRENA Instituto Nacional de Recursos Humanos Mesa de Trabajo Mesa de Trabajo por producto MINAG Ministerio de Agricultura MINCETUR Ministerio de Comercio Exterior y Turismo MINEM Ministerio de Energía y Minas M. RR.EE. Ministerio de Relaciones Exteriores MINSA Ministerio de Salud MINTRA Ministerio de Trabajo y Promoción del Empleo MTC Ministerio de Transportes y Comunicaciones ONGs Organizaciones No Gubernamentales PRODUCE Ministerio de la Producción PROMPERU Promoción del Perú PROMPEX Comisión para la Promoción de Exportaciones PROMPYME Centro de Promoción de la Pequeña y Micro Empresa RED de CITEs Red de Centros de Innovación Tecnológica SENASA Servicio Nacional de Sanidad Agraria SUNAT Superintendencia Nacional de Administración Tributaria SIICEX Sistema Integrado de Información de Comercio Exterior
  • 6.
    Plan Estratégico RegionalExportador, PERX – Moquegua 5 I. PRESENTACIÓN Moquegua es la tercera región con mayores niveles de exportación en el Perú, le preceden Lima y Ancash. Asimismo, es la región lider en la producción del principal rubro de exportación nacional (cobre y sus derivados), generado por Southern Perú Copper Corporación, la principal empresa exportadora del país. Estos son indicadores muy claros del protagonismo de Moquegua en el escenario exportador nacional, a pesar de ser una de las regiones de menor tamaño, reflejando sus grandes potencialidades basadas en sus recursos naturales. En contraposición a esta relevancia y dinamismo, existe una gran brecha de la actividad minera respecto a otros sectores productivos regionales, como son el sector pesquero y agropecuario. Si bien el potencial de estos sectores es significativo, no se manifiesta a nivel de las exportaciones ni de la dinámica económica y social de la Región. Las exportaciones de ambos sectores han decrecido respecto al año 2002 A este contradictorio escenario regional, se agrega una serie de oportunidades históricas que bien aprovechadas pueden dar impulso al desarrollo económico de Moquegua; como la Carretera Interoceánica, el Plan de Desarrollo de los Corredores Económicos del Sur, la política de desarrollo exportador que se expresa a través del Plan Nacional de Exportaciones –PENX-, y la modificación del marco normativo de los CETICO para facilitar las inversiones. Éstas son oportunidades que orientan la dinámica económica de la región hacia los mercados externos y, en consecuencia, hacia su internacionalización, la que sólo será viable en tanto la Región en su conjunto sea competitiva. Este contexto justifica y demanda más que nunca, el contar con instrumentos de planificación y gestión que orienten los recursos disponibles para un desarrollo armónico y equitativo, que articule las diversas iniciativas del sector público y privado. En el ámbito de las exportaciones regionales, dicho instrumento es el Plan Estratégico Regional de Exportación –PERX, que es uno de los componentes del PENX liderado por el Ministerio de Comercio Exterior y Turismo –MINCETUR, que busca convertir al Perú en un país exportador y para conseguirlo entiende que sus 25 regiones deben también convertir su economía hacía las exportaciones, en un efectivo proceso de descentralización y desconcentración productiva y económica. Así como es necesario armonizar las políticas en el ámbito regional, también es clave la coherencia entre la planificación de orden nacional con la planificación regional. Consecuentes con este principio, es que el PERX de Moquegua se ha formulado de manera conjunta entre el MINCETUR y los diferentes actores regionales del sector público y privado, con la coordinación del Gobierno Regional, específicamente de la Dirección Regional de Comercio Exterior y Turismo - DIRCETUR. El Consorcio SASE-KIPU recibió el encargo del MINCETUR de facilitar el proceso participativo de formulación del PERX, orientando metodológicamente el diagnóstico y análisis situacional, aportando con el
  • 7.
    Plan Estratégico RegionalExportador, PERX – Moquegua 6 conocimiento sobre los escenarios internacionales y nacionales, y ordenando las propuestas estratégicas y de acción. Para que el documento refleje las capacidades y posibilidades reales de Moquegua, ha sido fundamental la participación de diversos actores regionales, agricultores, pescadores, artesanos, industriales, exportadores, funcionarios públicos, representantes de ONGs e instituciones privadas que brindan servicio al sector productivo, profesionales y académicos, que con el amplio conocimiento sobre su realidad, han sido un factor clave para en un relativo corto tiempo, poder elaborar un PERX que contempla diversas acciones viables. El PERX se complementa con dos Planes Operativos por Producto (Pisco y Moluscos) en cuya formulación cabe destacar la participación de representantes de los sectores productivos y de las instituciones públicas y privadas relacionadas a la promoción y desarrollo de dichos productos. Es fundamental para la ejecución de los planes mencionados, que el Comité Ejecutivo Regional Exportador de Moquegua, instancia pública-privada que se ha constituido con dicha misión, asuma de manera preactiva su rol y lidere el desarrollo exportador de la región teniendo como guía orientadora de política y acción el presente documento. Lima, octubre de 2006
  • 8.
    Plan Estratégico RegionalExportador, PERX – Moquegua 7 MOQUEGUA EXPORTADORA Superficie 15,733.97 km2 1,22% del territorio nacional Población 159,306 habitantes (Censo Población y Vivienda 2005-INEI), 10.13 habitantes por Km 2 PBI (2005) 4,524 millones de nuevos soles a precios corrientes, representando el 1.7% del PBI Nacional. (Proyección Inst. CUANTO) Exportaciones directas 2005 1 621.3 millones de US$ 9.5 % del total Nacional. PBI y exportaciones per cápita PBI per cápita: S/. 28,398/ US$ 8,711 (PBI 2005 precios corrientes/población 2005) Exportación directa per cápita 2005: US$ 10,177 % de las exportaciones en PBI Regional Para el año 2005 se estimó que las exportaciones de Moquegua significaron el 116.8 % del PBI regional a precios corrientes (Tipo de cambio: S/. 3.26) Límites Por el noreste con Puno y Arequipa, por el suroeste con el Océano Pacífico y por el sur con Tacna. División Política Número de provincias:3 Número de distritos: 20 Capital Moquegua, localizada a 1,410 m.s.n.m. Centros Económicos Moquegua e Ilo Distancias Desde la ciudad de Moquegua a Lima : 1,146.1 Km.; a Arequipa : 227.7 Km., a Cuzco: 645.8 Km., a Ica: 842.8 Km., a Puno: 268.5 Km. y a Tacna: 159.1 Km. Clima La temperatura varía según la altitud. En Punta de Coles, en la Costa a 50 m.s.n.m., la temperatura promedio es de 18.6°C; en Carumas, a ,052 m.s.n.m. es de 12.6°C. El clima es caluroso en la zona de costa; muy seco, soleado y frígido en las alturas. Las lluvias varían desde escasos milímetros en la costa, hasta 546 mm anuales en la parte alta de la cuenca del río Vizcachas (estación Pasto Grande). La humedad relativa en las partes bajas es en torno al 80%, en las partes intermedias entre 50 y 70% y en las partes altas entre 30 y 60%. El romedio de horas de sol anuales es de 8.7 horas/día. Sectores Productivos Minero-Metalúrgico, Pesca y Agropecuario-Agroindustrial. Principales Productos de Exportación Exportación Directa: Derivados de Cobre (cátodos, concentrados y blister), concentrado de molibdeno, selenio en polvo, plata, paladio, platino, ácido sulfúrico, harina de pescado, aceite de pescado; pota, pulpo, moluscos, pescados congelados , conserva de pescado, algas y aceitunas. Exportación Indirecta: Pisco, aceituna, orégano, vainita, sandía, melón, palta, cochinilla, fibra de alpaca, trucha, algas, mariscos, aprovisionamiento de naves. Principales Mercados Países Bajos (cátodos y blister de cobre, molibdeno, aceite y harina de pescado); Estados Unidos (cátodos de cobre, plata, pescado congelado, aceitunas); Italia (cátodos de cobre y pota); Chile (cátodos de cobre, molibdeno, aceite de pescado, ácido sulfúrico); China (Cátodos y blister de cobre, harina de pescado, molibdeno); Brasil (Cátodos de cobre), Canadá (cátodos, concentrados y minerales de cobre), Taiwán (cátodos de cobre), Reino Unido (cátodos de cobre); y Japón (Cátodos de cobre y harina de pescado). Empresas Exportadoras En el 2005, el número de empresas que registraron exportaciones directas desde Moquegua fueron 27. Potenciales Productos para Exportación Manufacturas de cobre, pisco, acabados para la construcción de mármol y granito, carbón de piedra, uva fresca, moluscos, truchas, servicios de maquila, servicios logísticos, servicios de mantenimiento y reparación de naves. Principales corredores económicos Carretera Panamericana Sur Carretera Binacional Ilo-Desaguadero Carretera Interoceánica Ilo-Iñapari Aeropuerto y Puerto Puerto Mayor de Ilo, cuenta con 2 muelles: (i) 1 muelle público administrado por ENAPU; (ii) 1 muelle privado de Souther Perú (Empresa Minera). A 25 Km. al sur de Ilo existe un muelle privado de ENERSUR (Empresa Eléctrica). 1 Aeropuerto en Ilo. Principales Servicios para la Exportación (i) ADUANA/SUNAT de Ilo; (ii) Certificados de Origen otorgados por la Cámara de Comercio de Ilo; (iii) Certificación sanitaria de SENASA; (iv) 7 Agencias Navieras; (v) 6 agencias de Aduanas; (vi) CETICOS ILO, Centro de Exportación, Transformación, Industria, Comercialización y Servicios. Fuentes: (i) Exposición “ Características Económicas de la Región Moquegua”, Ger. Desarrollo Económico, GR. (ii) ADUANA. (iii) Elaboración: Consorcio SASE-KIPU General Sánchez Cerro Mariscal Nieto Ilo
  • 9.
    Plan Estratégico RegionalExportador, PERX – Moquegua 8 II. FACTORES CRÍTICOS DE ÉXITO DEL PERX Y POPs Se entiende por factores críticos de éxito del PERX y POPs a los elementos claves para el incremento del valor exportado y a los motores que permitirán lograr los objetivos de carácter productivo, económico y social, que sean sostenibles en el tiempo. 1. Rol facilitador y promotor del Estado La estructura productiva y de las exportaciones de Moquegua, en especial el relativo bajo desarrollo del sector agropecuario y del empresariado regional, configuran un escenario en el que el Estado, a través de las instituciones de orden nacional, regional y local, debe jugar el rol de facilitador y promotor del cambio en base a los siguientes criterios: a) Cooperación entre el sector público y el privado. El PERX y POPs son iniciativas públicas de gestión mixta (pública-privada) cuyo grupo objetivo es privado b) Complementación de los niveles nacional, regional y local del Estado con una práctica efectiva de descentralización y desconcentración, no solo del nivel nacional al regional, sino también del regional al local, manteniendo unidad de políticas y estrategias. c) Coordinación con instituciones privadas que realicen actividades de promoción y desarrollo. d) Diseño y gestión del PERX, priorizando cadenas exportadoras sin excluir otras. Las actividades del Plan deben desarrollar una plataforma de exportación que facilite y promueva cualquier iniciativa exportadora en la Región. Para los productos priorizados se formulan y ejecutan los POPs. e) Diseño y aplicación de mecanismos e instrumentos de facilitación y promoción considerando las características propias de las unidades productivas y empresariales, así como el nivel de impacto económico y social que tienen las cadenas exportadoras. Si se trata de una gran empresa con alto impacto económico, los mecanismos a ser aplicados son básicamente de facilitación, en tanto, si son cadenas exportadoras donde priman las pequeñas y medianas empresas cuyo impacto es más social que económico porque se generan exportaciones pero en valores limitados, los mecanismos son mayormente de promoción con una intervención activa del Estado para generar mejores condiciones de competitividad, tanto en el entorno de los agentes económicos como en el interno. 2. Desarrollo de las pequeñas unidades agrarias Uno de los más importantes referentes del agro peruano es la estructura de la tenencia de la tierra, pues la presencia de la pequeña extensión es la regla general y, por tanto, la que de alguna manera establece los parámetros tecnológicos, sociales y económicos en los que se desenvuelven miles de
  • 10.
    Plan Estratégico RegionalExportador, PERX – Moquegua 9 pequeños productores que se tienen que enfrentar a un mercado cada vez más competitivo, que pone en riesgo la existencia de las pequeñas y también medianas unidades productivas rurales así como las cadenas productivas y comerciales de las que son base. El reto es pues lograr que este amplio sector social y económico del país logre mejorar sus condiciones tecnológicas y organizacionales como un medio no sólo para sobrevivir sino para acumular, crecer y lograr el objetivo superior de mejorar las condiciones de vida de la población. Para atender esta problemática, han surgido numerosas iniciativas públicas y privadas de promoción y desarrollo, pero muestran una gran dispersión de los esfuerzos que se efectúan para superar los evidentes grados de atraso que se manifiestan en los diversos cultivos y crianzas así como en el aprovechamiento de los recursos silvestres. Las pequeñas unidades productivas deben de superar una amplia gama de limitantes así como aprovechar las potencialidades propias y las oportunidades del entorno con el objetivo de incrementar su productividad, rentabilidad, competitividad y sostenibilidad. El elemento clave para lograr dicho objetivo es el diseño e implementación de servicios de extensión integrales que, además de atender la demanda por servicios de asistencia técnica y capacitación para la producción, presten asistencia con servicios calificados en las fases de transformación, comercialización, gestión y asociatividad. Este concepto de extensión permitirá aplicar conocimientos especializados disponibles para resolver problemas en la producción y en la articulación al mercado. 3. Escalera de empresarialidad Indudablemente, el desarrollo exportador de Moquegua debe de ir de la mano del desarrollo social, siendo el principal reto para que ambas dimensiones calcen, considerar mecanismos que impulsen un proceso endógeno basado en las fuerzas internas de la Región que faciliten la incorporación de diferentes estamentos sociales a las actividades económicas relacionadas directa e indirectamente a las cadenas exportadoras, prestando especial atención al desarrollo de las unidades empresariales. La premisa es que el desarrollo es un proceso dinámico, acumulativo y de largo plazo, en el que hay que impulsar la movilidad e inclusión social, mejorando las capacidades individuales y organizacionales para que se complementen y vayan formando una masa crítica de empresariado urbano y rural que en el mediano y largo plazo realicen una gestión autónoma, esto es, que no dependan permanentemente de programas subsidiados por el Estado, por organismos privados o por la cooperación internacional, de tal manera que sean negocios sostenibles en el tiempo. Los pasos de la escalera de la empresarialidad son: los operarios de hoy que serán los microempresarios de mañana; los micro y pequeños empresarios de hoy
  • 11.
    Plan Estratégico RegionalExportador, PERX – Moquegua 10 que serán los medianos y grandes empresarios de mañana; los técnicos, profesionales y académicos, empleados hoy en instituciones públicas y privadas, que serán los empresarios de mañana. Claro que esto no es generalizable, porque va a depender del perfil emprendedor de las personas, pero las políticas y mecanismos para el desarrollo exportador deben de proveer la igualdad de oportunidades para esta movilidad social hacia el progreso económico. 4. Integración de los sectores económicos regionales La economía de la región Moquegua está basada fundamentalmente en la actividad de la gran minería, cuyo dinamismo económico no se refleja de manera integral en la economía regional sino solo en el ámbito directamente involucrado en su actividad productiva. Esto da pie a que algunos sectores sociales cuestionen al sector empresarial más dinámico, actitud que hay que prevenir y superar para evitar ahuyentar la inversión extraregional por riesgo político. En consecuencia, para dinamizar de manera más homogénea la economía regional así como para aminorar riesgos de carácter político si es que la brecha entre los sectores económicos más dinámicos y los menos desarrollados se amplía, se deben diseñar e implementar mecanismos que faciliten la integración de las empresas grandes y medianas con las pequeñas. Dichos mecanismos pueden ser en tres líneas de acción: a) Desarrollando cadenas de proveeduría, articulando las micro, pequeñas y medianas empresas regionales a las cadenas exportadoras dinámicas. De esta manera se potencian inicialmente conglomerados productivos que en el largo plazo se constituyan como Clusters regionales. b) Compartiendo capacidades empresariales, de tal manera que el conocimiento y las redes institucionales y comerciales con las que cuentan las empresas exportadoras más dinámicas, sean socializadas con otros sectores productivos con menor nivel de desarrollo. c) Canalizando recursos del Canon minero no sólo hacia el desarrollo de infraestructura productiva sino también al mejoramiento de las capacidades humanas para la gestión técnica y organizacional. Actualmente el Canon sólo puede aplicarse a inversiones en infraestructura y no en desarrollo del capital humano, que es el principal factor para la competitividad. d) Acciones efectivas de responsabilidad social y ambiental por parte de las empresas más desarrolladas. La proyección social de la SPCC en el apoyo a actividades agropecuarias y agroindustriales de Moquegua y su inversión de US$ 234 millones en el año 2005 vrs. US$ 6 millones invertidos en el año 2003, para ejecutar su Plan de Manejo Ambiental –PAMA, es una clara manifestación de un proceso creciente de incorporación de buenas prácticas sociales y ambientales de las empresas mineras que generan pasivos ambientales.
  • 12.
    Plan Estratégico RegionalExportador, PERX – Moquegua 11 La gerencia del desarrollo regional basado en las capacidades internas (capital humano, capital institucional, capital natural y localización) es más compleja que implementar un modelo netamente exógeno, cuyos principales impulsores (capital financiero, tecnológico, comercial y organizacional) sean extraregionales. Sin embargo, dadas las características socioeconómicas de Moquegua, la opción viable para el logro de los objetivos trazados, es integrar las fuerzas endógenas y exógenas, complementando las capacidades locales con la inversión y la capacidad comercial y gerencial de empresas extraregionales, alentando la concurrencia de éstas en la Región, para que apliquen modelos de gestión organizacional y productiva que sean articuladores y amigables con los diferentes estamentos sociales, aportando sus conocimientos tecnológicos y de gestión al conjunto de la sociedad. Esto implica, por parte de los diferentes sectores sociales de Moquegua, mejorar su capacidad propositiva y de negociación, diferenciando las funciones que le competen al sector privado y al Estado, modificando la visión paternalista que se tiene de éste. 5. Ejecutabilidad del PERX, rol del CERX y Mesas de Trabajo. Es fundamental propiciar el empoderamiento de los actores regionales para el proceso de cambio, jugando un rol activo en la toma de decisiones para la ejecución del PERX y POPs, en el entendido que estos instrumentos de planificación son de la Región y no del MINCETUR, aunque éste lo propicia y brindará soporte técnico para la consecución de recursos para su ejecución. El empoderamiento se debe expresar institucionalmente a través del Comité Ejecutivo Regional Exportador -CERX- y sus Mesas de Trabajo para cada cadena priorizada. Estas instancias deben liderar el proceso del desarrollo exportador de Moquegua garantizando la ejecución del PERX y POPs, así como su permanente evaluación y retroalimentación. El CERX de Moquegua debe de fortalecerse para que opere de manera permanente y actúe eficientemente como interlocutor entre la región y el Gobierno Nacional, y como articulador entre los agentes públicos y privados para facilitar el desarrollo exportador regional. Son características claves para el éxito, la actitud proactiva de los integrantes del CERX y la relevancia del sector privado en su gestión, que se debe de expresar asumiendo su presidencia, en tanto la gestión operativa sea liderada por el sector público a través de la Dirección Regional de Comercio Exterior –DIRCETUR-, asumiendo la Secretaría Técnica El diseño de los planes también es un elemento básico para dar las condiciones de ejecutabilidad. Las claves son el nivel de precisión de las actividades, el establecimiento de metas e indicadores y la asignación de responsabilidades a las diversas organizaciones públicas y privadas relacionadas a los sectores productivos y el comercio.
  • 13.
    Plan Estratégico RegionalExportador, PERX – Moquegua 12 6. La Carretera Interoceánica como factor de integración territorial e internacionalización de Moquegua La carretera Interoceánica, gran anhelo regional, se constituirá en un hito en la historia económica de Moquegua en tanto se aprovechen las diversas oportunidades que se generarán. En este contexto, el PERX debe concebirse como el principal instrumento de gestión para aprovechar las mayores facilidades logísticas de acceso al mercado internacional, así como para dinamizar la integración territorial y económica a nivel regional y macroregional, propiciando el establecimiento de alianzas estratégicas con las regiones vecinas. La Interoceánica no sólo generará nuevos mercados para la oferta actual de Moquegua, sino también la demanda de productos que aún no oferta la región o que tienen un desarrollo incipiente, tal como los servicios logísticos y de mantenimiento y reparación de naves, cuyos arribos a Ilo se harán más frecuentes. 7. CETICOS Ilo Otra importante aspiración regional es el despegue de CETICOS Ilo que, a pesar de los años que viene operando, por limitaciones establecidas en el anterior marco normativo, no ha logrado jugar su rol facilitador de inversiones y desarrollo industrial. Recientes modificaciones normativas brindan condiciones para que el CETICOS ILO demuestre ser un mecanismo efectivo para el desarrollo exportador. El CETICOS ILO será una real plataforma para el desarrollo exportador sostenible e integral de Moquegua en tanto se aliente la presencia de empresas que le den valor agregado a las materias primas que pueden generarse en la región y en otras regiones del sur peruano, y que apliquen tecnologías innovadoras que les permita posicionarse competitivamente en el mercado internacional. Esta estrategia no niega la posibilidad de la instalación de empresas maquiladoras basadas en materias primas e insumos del exterior, pero los esfuerzos de promoción de las inversiones deben focalizarse en el primer tipo de negocios. 7. Gestión ambiental y sostenibilidad de las exportaciones La dimensión ambiental tiene diversas implicancias para la competitividad y el desarrollo exportador de Moquegua, como son: a) Los atributos que contribuyen con una calificación muy alta1 a la competitividad regional son los Factores Básicos, que comprenden especialmente los recursos naturales (agua, minerales, flora y fauna). Estos atributos son la fuente de importantes rubros de exportación de la región, como son el cobre y los productos hidrobiológicos. b) Actuales y promisorios rubros de exportación de la región, como son los moluscos, la trucha, las frutas y hostalizas, basan su competitividad en la 1 Ver capítulo V.
  • 14.
    Plan Estratégico RegionalExportador, PERX – Moquegua 13 calidad del agua y de las condiciones sanitarias de su producción. Sin embargo existen focos contaminantes (disposición de las aguas servidas y desechos sólidos) que podrían poner en riesgo la actividad productiva y exportadora. Se aprecia en Ilo un significativo avance por parte de SPCC en lo referente al tratamiento de la emisión de gases. c) Los principales mercados internacionales vienen planteando de manera creciente condiciones de carácter ambiental a sus proveedores. Estas fuerzas, positivas y negativas, relacionadas al medio ambiente merecen ser atendidas mediante políticas nacionales, regionales y locales que consideren: Disposición de los residuos sólidos y líquidos que no ponga en riesgo la salud humana y la producción. Promoción de sistemas productivos amigables con el medioambiente. Proyección de una imagen de inocuidad de los productos alimenticios ofertados por la región. III. CARACTERÍSTICAS GENERALES DE LA REGIÓN 3.1. Aspectos Geográficos La región Moquegua se ubica en la parte sur occidental de la República del Perú. Su extensión territorial es de 15,733.97 km2 , que representa el 1.22 % del territorio nacional. Dicha extensión incluye 0,09 km2 de superficie insular oceánica. Es el cuarto departamento más pequeño en extensión territorial, precedido por Tumbes, Lambayeque y Tacna. Limita por el norte con Puno y Arequipa, al sur con Tacna, este con Puno y Tacna y al oeste con el Oceánico Pacífico. El departamento está dividido políticamente en 20 distritos, agrupados en 03 provincias: Mariscal Nieto (06 distritos), General Sánchez Cerro (11 distritos) e Ilo (3 distritos). Moquegua se encuentra en el flanco occidental de la Cordillera de los Andes, conforma en su integridad la denominada “Vertiente del Pacífico”; su altitud varía desde el nivel del mar hasta los 6,000 msnm. Posee dos regiones naturales claramente diferenciadas: la costa que constituye el 34.3% del territorio regional (provincia de Ilo y parte de la provincia Mariscal Nieto) y la sierra, que es el 65.7% que básicamente es intermedio andino (provincia General Sánchez Cerro en su totalidad y parte de la provincia Mariscal Nieto). El clima es muy variado y diferenciado en cada región natural, los factores que influyen en él son la Cordillera de los Andes y la corriente peruana; así en la zona de costa el clima es templado y uniforme en el año con temperaturas máximas de Cuadro N° 3.1: Región Moquegua: Provincias y superificie territorial Provincia Extensión (km 2 ) % Mariscal Nieto 8,671.58 55.1 General Sánchez Cerro 5,681.71 36.1 Ilo 1,380.59 8.8 Total *15,733.88 100,0 Fuente: INEI, Compendio Estadístico 2004 * Excluye 0,09 km 2 de superficie insular oceánica.
  • 15.
    Plan Estratégico RegionalExportador, PERX – Moquegua 14 30°C y mínimas de 14°C. En el caso de la sierra es templado en las zonas interandinas y glacial en la puna, llegando a temperaturas bajo cero. 3.2. Recursos Naturales 3.2.1 Recursos Biológicos Lo que más destaca en la región en relación a sus recursos biológicos es la fauna más que la flora silvestre. Al respecto, cabe mencionar la Reserva Nacional Salinas - Aguada Blanca localizada en las tierras más altas y que se extiende hasta Arequipa, fue reconocida en 1979 y abarca una extensión de 366,936 Ha. siendo tierras de propiedad de comunidades campesinas. Entre la variada fauna que alberga, la especie de mayor relevancia para efectos de la actividad exportadora es la vicuña. Otros ecosistemas con abundante fauna son el litoral y la zona marina, que alberga numerosas especies, algunas de las cuales son la base de la segunda actividad económica de la región, la pesca. La presencia de fitoplancton y praderas de algas marinas en el litoral, le confieren una alta productividad al agua, lo que se complementa con una buena disponibilidad de sustrato rocoso que mejora el hábitat de las especies, razón por la que hay una abundante variedad de moluscos nativos conformando numerosos bancos naturales. 3.2.2. Suelos El departamento cuenta con una superficie de tierras de 17,784.9 hectáreas (Ha.), que representa el 0.02 % de total nacional (Perú 128’52 1,560 Ha.). Como se observa en el cuadro Nº 3.2, el mayor porcentaje de superficie corresponde a pastos cultivados, seguidos de cultivos transitorios, en tercer lugar están las tierras no trabajadas; en cuarto los cultivos permanentes, principalmente localizados en los valles de Moquegua e Ilo; le sigue las tierras que no son cultivadas en uno o más años (barbecho); las tierras de descanso y los cultivos asociados poseen similar distribución de tierras y finalmente en la región se presenta un mínimo de tierras forestales. Éstas características definen la vocación y potencial agropecuario de la Región. Así, en el caso de tierras para el agro, el mayor potencial se encuentra en la Costa. Se estima que se dispone de 35,829 Ha. de áreas cultivables que desarrollando una agricultura moderna encierra un gran potencial para la agro exportación, sin embargo el área cultivada actual es de 17,725 Ha.. En cuanto a Cuadro N° 3.2: Distribución de superficies según capacidad de uso mayor de tierras Ha. % Cultivos Transitorios 4,213.7 23.7 Cultivos Permanentes 1,379.0 7.8 Pastos Cultivados 7,407.2 41.6 Cultivos Asociados 431.5 2.4 Áreas Forestales 0.4 0.0 Tierras de Barbecho 1,193.5 6.7 Tierras de Descanso 520.9 2.9 Tierras no trabajadas 2,638.7 14.8 TOTAL 17,784.9 100.0 Fuente: Moquegua Plan de Desarrollo concertado 2001:2021 Elaboración: SASE-KIPU
  • 16.
    Plan Estratégico RegionalExportador, PERX – Moquegua 15 ampliaciones de tierras agrícolas mediante obras de irrigación, se ha identificado el siguiente potencial2 : Ampliación inicial de Pasto Grande 6, 687 Ha Pampas y Lomas de la Costa 53,529 Ha. Áreas de la Sierra 4,906 Ha Total 65,122 Ha. 3.2.3. Hídricos Los recursos hídricos de la Región están constituidos básicamente por las cuencas de dos ríos y una laguna. El río Moquegua que posee una descarga anual de 49'689,104 m3 es la principal fuente de agua para los cultivos localizados en los valles interandinos de la Región y la población de Ilo (25% del caudal); utilizándose el 84% del total de su caudal. El río Tambo, uno de los más turbulentos y más escarpado de la costa. Nace en Moquegua y recorre la Región hasta llegar a Arequipa, posee una descarga anual de 579'286,896 m3 y su utilización es del 56%. Las Lagunas de Lariscota, Vizcachas y Pasto Grande, ofrecen un atractivo de primer orden, siendo la más importante ésta última, donde se ha construido una represa con la que Moquegua, Samegua, Torata y el asiento minero de Cuajone se abastecen. Consta apróximadamente de una capacidad de 180 Hm3 a 235 Hm3 , beneficiando los cultivos de la zona costera de la Región. El recurso hídrico tiene usos agrarios y no agrarios, como: ecológicos (para mantener los recursos ictiológicos), abastecimiento de la población, industria, minería, industria pequera y uso recreacional. .3.2.4. Reservas Mineras Moquegua es llamada la región del cobre porque posee las mayores reservas del país, se explica ello por su territorio volcánico; su potencial se estima en más de 2,118 millones de toneladas de material para la minería cuprífera. La provincia de Mariscal Nieto posee el 99% de los yacimientos de cobre y de poli metálicos que se encuentran en la región como: molibdeno, plomo, selenio, zinc y plata. Cabe destacar el molibdeno cuya explotación se realiza mayormente en Toquepala, siendo un importante ingreso no 2 Panorama de la Industria Regional y sus Potencialidades. Dirección Regional de la Producción. Gobierno Regional. Moquegua, 2006. Cuadro N° 3.3: Reservas mineras estimadas y comprobadas de Moquegua Provincia Producto Cantidad (TM) Cu (%) Pb (%) Zn (%) Ag Oz/tc Gral Sánchez Cerro Cobre Mineral 500000 8.50 Mariscal Nieto Cobre Mineral 1180000000 0.64 Mariscal Nieto Cobre Mineral 938393997 0.69 Ilo Cobre Mineral 63000 3.00 Mariscal Nieto Polimetálico 2200000 1.00 1.00 2.00 3.000 Fuente: Dirección General de Minería – MINEM 2003 Elaboración: Consorcio SASE-KIPU
  • 17.
    Plan Estratégico RegionalExportador, PERX – Moquegua 16 sólo para la región sino también para el país. Existe en Moquegua reservas de minerales no metálicos como: sílice (20’000,000 Tm.), carbonato de calcio (25’000,000 Tm), conchuela (11'070,000 Tm.) y piedra caliza (30’000,000 Tm.). 3.3. Población e Indicadores Sociales 3.3.1 Población Según el Censo de Población y Vivienda 2005 – INEI, la población total de la Región fue 159,306 habitantes, cifra que representa el 0.7 % del total nacional. La densidad poblacional está estimada en 10.13 habitantes por Km2 . El Instituto CUANTO proyecta en base a datos de INEI, que en el año 2005 el 86 % de la población de Moquegua se encontraba en el área urbana, mientras que en el área rural se ubicaba el 14 % restante. Según la estructura de grandes grupos de edades, la Población Económicamente Activa-PEA entre 15 y 64 años representa más de la mitad de la población regional (76 %). La tasa promedio anual de crecimiento entre 1993 y el 2005 fue de 2.1%. Se espera que para el 2010 y 2015 la población alcance 184,753 y 202,673 habitantes respectivamente. 53,81116,649 19,9925,817 47,17215,865 0 10,000 20,000 30,000 40,000 50,000 60,000 70,000 80,000 N°dehabitantes PROVINCIA DE MARISCALNIETO PROVINCIA DE GENERALSANCHEZ CERRO PROVINCIA DE ILO Provincia Gráfico N° 3.1: Población Económicamente Activa de Moquegua por Provincia - 2005 Pob. No Económicamente Activa 2005 Pob. Económicamente Activa 2005 A nivel provincial, en el año 2005, la población de Mariscal Nieto fue de 75,280 personas, perteneciendo el 76% a la PEA; la población de Sánchez Cerro fue de 23,608 personas, de las cuales 77 % eran PEA y la población de la provincia de Ilo
  • 18.
    Plan Estratégico RegionalExportador, PERX – Moquegua 17 fue de 68,363 personas con 75% de PEA. Existe un flujo dinámico de emigración e inmigración en la región. Para el censo de 1993 se estimó que de cada 10 personas residentes de la región, 4 no habían nacido en ella. Los inmigrantes mayormente provienen de los departamentos de Puno, Arequipa, Lima, Tacna y Callao (84%). Sin embargo, Moquegua también posee una tasa alta de emigrantes, cuyos principales destinos son Arequipa, Lima, Tacna y Callao (86%). El saldo de migración es positivo para la Región. 3.3.2 Niveles de Pobreza Según los resultados de la Encuesta Nacional de Hogares-ENAHO, para el 2004, Moquegua era el quinto departamento con menor incidencia de pobreza en el Perú, después de Madre de Dios, Tumbes, Ica y Lima; presentando un 37.2% de la población en condiciones de pobreza. En el Cuadro Nº 3.4. se presenta las cifra de pobreza para la Región durante los años 2001-2004; se observa que en éstos años la pobreza en la región ha venido ganando terreno, incrementándose de 28 5% a 37.2% de la población. En el caso de los pobres extremos, éstos se han incrementado en 38 % respecto al año 2001. Para el 2006, FONCODES3 actualiza su información sobre el mapa de pobreza y define el Índice de Carencias (IC) como un indicador de focalización de acciones en las zonas más críticas y necesitadas del país. De acuerdo a una macroclasificación en quintiles4 , Moquegua posee un valor de 0,1042 y se localiza en el puesto 5 de las regiones con menos necesidades insatisfechas, después de Callao, Lima, Tacna y Arequipa. La provincia de Ilo es la que se halla en una mejor situación considerada en el quintil Nº 5 con un IC de 0.0136, le siguen Mariscal Nieto y General Sánchez Cerro, ambas consideradas en el quintil Nº 3, sin embargo la primera presenta un IC de 0.0482 y la segunda un valor de 0.1947. 3.3.3 Servicios Básicos En cuanto al acceso a los servicios básicos, en la región Moquegua se presenta el siguiente panorama: 3 Este ìndice posee un rango de 0 a 1 donde las regiones màs pobres se acercan a 1. Se considera indicadores de carencias en servicios básicos e Indicadores de vulnerabilidad (analfabetismo de mujeres, niños entre 0-12 años y tasa de desnutrición crónica de niños de 6-9 años). Mayor información en www.foncodes.gob.pe 4 Quintiles: (5) 0.0629 – 0.0549 (Menos pobre); (4)0.0650 – 0.1042; (3) 0.1337 – 0.4961; (2)0.5604 – 0.7153 y (1) 0.7206 – 09672 (Más pobre). Mayor detalle en http://www.foncodes.gob.pe/mapapobreza/index.asp Cuadro N°3.4: Incidencia de la pobreza total y extrema en Moquegua Periodo: 2001-2004 Año Pobre extremo Pobre no extremo Pobreza total Pobreza 2001 (1) 7.6 20.9 28.5 Pobreza 2002 (1) 11.9 23.4 35.3 Pobreza 2003 (2) 6.7 25.4 32.1 Pobreza 2004 10.5 26.7 37.2 (1) Índice Octubre-Diciembre (2) Índice Mayo-Diciembre Fuente: Base de Datos de la Encuesta Nacional de Hogares-ENAHO Elaboración: Consorcio SASE-KIPU
  • 19.
    Plan Estratégico RegionalExportador, PERX – Moquegua 18 Acceso a la red pública de agua: sólo el 54.2% de la población tiene una conexión directa, 3.2% por pilón público y 6.2% se abastece de los ríos, manantiales o acequias. Existe un índice de 41.4% de la población que tiene el servicio de desagüe dentro de la vivienda, 14.6% tiene pozo negro o ciego (letrina) y el porcentaje restante no tiene acceso a la red pública de saneamiento. Según SUNASS, para el 2003 en la Región existían 23,717 conexiones de agua potable y alcantarillado, prestadas por las dos empresas del rubro: EPS Ilo S.A. y EPS Moquegua S.R.Ltda. Según la Dirección General de Electricidad del MINEM, Moquegua posee un coeficiente de electrificación de 86.8%, que pone a la Región en quinto lugar a nivel nacional. 3.3.4 Educación Como se analiza por los valores previos, la región Moquegua se encuentra en una posición favorable frente a otras regiones, ello también se refleja en su tasa de analfabetismo; para el 2002 se estimó en 9.2% (tasa nacional 11.2%). Sin embargo ha habido una disminución de Centros Educativos mayormente en zonas rurales donde se cierran por falta de alumnado u otras causales. Existen 409 Centros Educativos Estatales en sus diferentes niveles y modalidades distribuidos en las tres provincias, el 95% cuenta con local propio. El 66% de Centros Educativos están localizados en el espacio rural alto andino. Sin embargo éstos centros no cuentan con una renovación permanente del equipamiento, a pesar de contar con el apoyo permanente del INFES y FONCODES. El déficit aproximado es de 25,000 carpetas; índice que a partir del año 2001 se ha incrementado considerablemente, a raíz del sismo del 23 de junio del mismo año. En la Región existe una universidad que cuenta con 3 facultades localizadas en Ilo y Moquegua: Facultad de Ingeniería (ofrece 7 carreras), Facultad de Ciencias Jurídicas, Empresariales y Pedagógicas (8 carreras) y la Facultad de Ciencias de la Salud (2 carreras). Cuadro N° 3.5: Número de alumnos matriculados en el Sistema Educativo Nivel y/o modalidad 2003 % Total 46 938 100.00 I. Escolarizado 43 886 93.50 Educación Inicial 5 526 11.77 Educación primaria 18 376 39.15 Educación secundaria 14 211 30.28 Educación superior 3 198 6.81 Otras modalidades 2 575 5.49 II. No escolarizado 3 052 6.50 Educación Inicial 2 036 4.34 Educ. Primaria Adultos 12 0.03 Educ. Secundaria Adultos 349 0.74 Educ. Ocupacional 549 1.17 Educ. Especial 106 0.23 Fuente: Dirección Regional de Educación Moquegua Elaboración: SASE-KIPU
  • 20.
    Plan Estratégico RegionalExportador, PERX – Moquegua 19 3.3.5 Índice de Desarrollo Humano Los aspectos antes reseñados se reflejan en el Índice de Desarrollo Humano-IDH5 regional, cuyo valor para el 2003 fue de 0.65, cifra que coloca a Moquegua en el sexto lugar a nivel nacional Este índice califica a la Región en general en un rango de desarrollo humano medio. El IDH del Perú para el mismo año fue de 0.762. Si se compara internacionalmente, el IDH de Moquegua es equivalente al de Honduras, país centroamericano que está en el puesto 116 de 177 países (Noruega posee el más alto IDH mundial, 0.963). A nivel provincial, Mariscal Nieto posee el índice más alto con un IDH 0.641 (índice medio alto); le sigue la provincia de Ilo con un IDH 0.631 y finalmente la provincia de Gral. Sánchez Cerro con IDH 0.614, lo que demuestra la paridad de desarrollo humano en Moquegua. Según el Programa de las Naciones Unidas para el Desarrollo-PNUD “En el desarrollo humano todos deberían beneficiarse. Para ello, se requiere de un entorno especial, en el cual tanto los empresarios como los trabajadores y el Estado, concilien beneficios, derechos y obligaciones. Éste entorno debería permitir utilizar, más y mejor, las potencialidades existentes en las diferentes regiones y localidades del Perú”6 . 3.3.6 Empleo La PEA es considerada entre los 15 a 64 años. Según el INEI, en el 2005, la PEA constituía más de la mitad de la población regional (66.9%). Ésta misma fuente reportó para el 2003 la tasa de actividad de la población en edad de trabajar, 71.5%, posicionándo a la Región en el puesto 8 a nivel nacional, observándose un aumento en comparación con el año anterior (cuando el valor de la tasa fue de 66.4%). Según la ENAHO, en el 2001 en Moquegua el sector terciario absorbió el 47,9% de la PEA, el sector primario el 37% y el sector secundario apenas el 15,1 %. La mayor concentración geográfica de las actividades productivas en relación al aporte en el PBI y a la ocupación de PEA, se da en las provincias de Moquegua e Ilo que absorven el 60.6% de la PEA. 5 El Índice de Desarrollo Humano es un indicador concebido en 1990 por el PNUD, valora tres factores para calcular el desarrollo humano anual en cada país: esperanza de vida al nacer, nivel de instrucción que pondera los niveles de alfabetización de adultos y de escolarización y el PBI por habitante. 6 PNUD, Informe sobre Desarrollo Humano, Perú 2002 Cuadro N° 3.6: Índice de Desarrollo Humano - Región Moquegua 2003 TOTAL Ranking (1) IDH 0.650 6 Esperanza de Vida al Nacer (Años) 72 5 Alfabetismo (%) 93.1 8 Matricula secundaria (%) 93.3 4 Logro Educativo (%) 93.2 5 Ingreso Familiar Per cápita (soles / mes) 413.2 5 (1) Ubicación en relación de 25 departamentos Fuente: PNUD Informe sobre desarrollo Humano. Perú 2005
  • 21.
    Plan Estratégico RegionalExportador, PERX – Moquegua 20 Según categoría de ocupación, un alto porcentaje de la población moqueguana genera su propia fuente de trabajo ya que las categorías de empleador y trabajador independiente suman el 41.9% de la PEA total. Por lo tanto, se requiere de manera apremiante, políticas que permitan el fortalecimiento de las micro y pequeñas empresas generadoras tanto de autoempleo como de empleo a terceros. 3.4. Infraestructura y corredores económicos 3.4.1. Infraestructura y servicios de soporte. Red Vial Moquegua, según cifras del INEI (2004) y la Oficina Técnica de Transporte de la Región, cuenta con una red vial de 1,897 Km. de longitud, que significa el 2.42% del total existente a nivel nacional. Actualmente el sistema cuenta con dos vías primordiales, una de ellas es la carretera Binacional que atraviesa el territorio de oeste a este, confluye también con ésta carretera la vía Interoceánica y vías transversales que se conectan con el espacio andino; la otra carretera es la Panamericana Sur que atraviesa el territorio de norte a sur. El sistema vial nacional representa el 24.2% de las vías de la región. El sistema departamental significa el 16.31%, conformado por las vías que integran la red intrarregional (troncales), que aun son insuficientes y solo articulan centros urbanos, faltando articular en gran medida las zonas rurales de las partes altoandinas de Gral. Sánchez Cerro y Mariscal Cáceres. El sistema vecinal representa el 59.6%, y está constituido por los caminos que unen parcialidades, comunidades y centros poblados menores al interior de la región. Cuadro N° 3.8: Red Vial por tipo y superficie de rodadura de Moquegua Tipo de Superficie de Rodadura Tipo de Red Total Km. % Asfaltado % Afirmado % Sin Afirmar % Trocha Carrozable % Nacional 458.12 24.15 357.13 87.57 - - 70.79 17.90 30.20 3.23 Departamental 309.37 16.31 - - 51.50 32.76 257.86 65.19 - - Vecinal 1129.35 59.54 50.70 12.43 105.70 67.24 66.90 16.91 905.05 96.77 Total 1896.84 100.00 407.83 100.00 157.20 100.00 395.55 100.00 935.25 100.00 % 100.00 21.50 8.29 20.85 49.31 Fuente: Dirección Regional de Transportes y Comunicaciones de Moquegua. Plan Vial Departamental Participativo 2007-2016 Del total de caminos, el sistema vial asfaltado cuenta con 408 Km., el 87% de éstas vías son nacionales y el 12.43% pertenecen al sistema vecinal. Esto Cuadro Nº 3.7: PEA de Moquegua por categoría de ocupación Periodo: mayo 2003-abril 2004 Categoría de Ocupación % Empleador/patrono 6.2 Trabajador Independiente 35.7 Empleado 16.1 Obrero 25.5 Trabajador Familiar no remunerado 15.0 Trabajadores del Hogar 1.5 Total 100 Fuente: INEI “Encuesta Nacional de Hogares 2003-Anual
  • 22.
    Plan Estratégico RegionalExportador, PERX – Moquegua 21 significa que de cada 1000 metros de camino sólo 215 metros son asfaltados. La red vial regional afirmada representa el 8.29%, sin embargo las mayores deficiencias se encuentran en que la red vial sin afirmar y la trocha carrozable son en su conjunto el 72% de la infraestructura regional de caminos. Por consiguiente, a pesar que Moquegua posee una red con ejes longitudinales y transversales que son la base para una buena interconexión, el estado de la red vial regional es precario, lo que dificulta la articulación tanto al interior y exterior del departamento, al estar sin asfaltar el 78.5% de las rutas regionales, esto trae como consecuencia la incomodidad de los usuarios, el deterioro del parque automotor y el incremento de los costos de transporte. A pesar que en los últimos años se han ampliado significativamente las vías asfaltadas, aún es una de las principales limitantes de integración y desarrollo entre los centros de producción y los mercados de destino, frenando por consiguiente el despegue de la economía regional. Energía La potencia de energía eléctrica instalada para el 2005 en la Región, según el MINEM, fue de 539 MW, de los cuales se estima que sólo el 2% corresponde a energía hidráulica y 98% a energía de origen térmico. Las empresas EGESUR S.A. (con una de sus instalaciones en el de Moquegua) y EGASA (instalaciones en Arequipa) producen la energía para la Región, ésta a su vez es comercializada por la empresa ELECTROSUR S.A. La Empresa de Energía del Sur S.A. (ENERSUR S.A.), también se localiza en la Región y cuenta con 2 plantas: Planta de fuerza Ilo 1, con potencia efectiva de 207 MW y la Planta de fuerza Ilo 2, termoeléctrica a doble combustión, construida recientemente, opera a base de carbón y genera unos 287 MW de potencia. De éste total de energía generada por la empresa, 250 MW son abastecidos a la empresa Southern Perú Cooper Co., lo restante es comercializado en el sistema interconectado. Cuadro N°3.9: Empresas Generadoras de Energía Eléctrica en Moquegua. Año 2005 Central Situación Distrito Provincia P.I. (MW) Central Térmica Ilo Autorización Pacocha Ilo 257.6 Central Térmica Ilo Autorización Ilo Ilo 270.4 Servicios Eléctricos Montalvo Autorización Moquegua M.Nieto Central Térmica Moquegua Autorización Moquegua M.Nieto 1.06 Central Hidroeléctrica Cuajone Autorización Moquegua M.Nieto 9.00 Fuente: Ministerio de Energía y Minas Asimismo Southern Perú Cooper Co. también cuenta con una planta de energía en la provincia de Mariscal Nieto.
  • 23.
    Plan Estratégico RegionalExportador, PERX – Moquegua 22 Es importante mencionar que el Ministerio de Energía y Minas ha concluido un estudio definitivo para electrificar, a través del sistema interconectado (Arequipa- Central Charcani), los centros poblados de la provincia G. Sánchez Cerro y la zona altoandina de la provincia Mariscal Nieto. Por otro lado, dado que la mayor parte de la energía que se genera en la Región es térmica, existen 09 proyectos para potenciar la energía hidroeléctrica regional en aproximadamente 210 MW. Aún no se evalúan proyectos de energía eólica ni geotérmica. Aeropuerto La región Moquegua cuenta con dos aeropuertos que tienen las medidas de estándares reglamentarios nacionales de aeronavegación: (i) El Aeropuerto “Hernán Turcke Podesta”, ubicado en la Villa de Moquegua, con una pista asfaltada de 1,800 m. x 30 metros para aterrizaje de aviones fokker-27; y (ii) el aeropuerto de la provincia de Ilo en Pozo Lizas, con una pista de aterrizaje asfaltada de 2,500m x 45 metros para aviones fokker-28. Sin embargo, en la actualidad no están en funcionamiento a consecuencia de los altos costos del transporte aéreo y de la cercanía de las ciudades de Tacna y Arequipa, que sí poseen un flujo comercial aéreo diario. Estos aeropuertos están considerados como de infraestructura alterna a los aeropuertos cercanos antes mencionados. También se cuenta en la Región con 2 aeródromos de propiedad de Southern Perú Cooper Co.. Vías Férreas y trenes La región cuenta con un sistema de trenes a cargo de la empresa privada Southern Perú Copper Co., que comunica los centros mineros de Toquepala, Ilo y Cuajone, por ende está especializado en el transporte de material minero. Esta vía consta de 257.8 Km (incluye la vía utilizada en sus actividades de explotación). Se estima que el transportado diario es de 3,840 Tm. Sin embargo éstas vías tienen posibilidades de proyectarse con el ferrocarril de Puno para viabilizar el transporte multimodal y abaratar costos. Comunicaciones Las condiciones de las comunicaciones en la Región son insuficientes. Moquegua cuenta con el servicio de telefonía fija e Internet a cargo de la Empresa Telefónica del Perú. Para el servicio de teléfonos móviles, se tiene tres proveedores (Telefónica Móvil, Claro y Nextel); sin embargo, la mayor cobertura y acceso a éste servicio aún se da sólo para las principales ciudades como Ilo y Moquegua. En la provincia de Sánchez Cerro la mayoría de distritos solamente cuentan con una cabina telefónica pública. Según OSIPTEL7 , en el 2004, en toda la Región se contaba con 896 líneas en servicio destinadas a teléfonos públicos por parte de Telefónica. Se estima que los hogares que cuentan con teléfono fijo son alrededor 7 OSIPTEL: Organismo Supervisor de la Inversión Privada en Telecomunicaciones
  • 24.
    Plan Estratégico RegionalExportador, PERX – Moquegua 23 del 24.1%; los habitantes con teléfono móvil estarían en el 26.4 % de la población y los hogares con acceso a Internet estarían apenas en el 3.9%. La Región cuenta con 39 radio comunicaciones privadas. Además, cuentan con 13 retransmisoras de televisión. Existen 16 agencias de SERPOST en diversas localidades de Moquegua. Asimismo en Moquegua se editan 02 diarios y varias publicaciones periódicas. Puertos Moquegua posee uno de los terminales portuarios más importantes del país; éste se encuentra en la provincia de Ilo. Inició sus operaciones como muelle de lanchonaje en el año 1870 y en 1970 se integró a la red de Terminales de la Empresa de Puertos como puerto de atraque directo. Cuenta con un muelle tipo espigón, cuya dimensión es de 302 metros de largo por 27 metros de ancho, desembarcadero de concreto armado de 71.90 m de largo por 23 m de ancho; posee cuatro atracaderos: 02 para buques de 20,000 Tm. y 02 para buques de 3,000 Tm., además de un malecón de atraque operativo; asimismo puede recibir naves de hasta 34,000 toneladas de peso muerto; el área de almacenamiento es de 1,560 m2 . El tráfico de naves en éste puerto para el año 2004, según ENAPU, fue de 465 unidades con 464,581 toneladas de registro bruto8 (T.R.B), habiendo un incremento de 105% en el tráfico de naves con respecto al 2002, pero una disminución de 41% en función al 2003. Se observa un mínimo aprovechamiento de ésta infraestructura que resulta clave para el desarrollo regional si se pretende mantener como el principal centro logístico del Sur del Perú. Existen también dos muelles privados en la región: La empresa Southern Perú Copper Corporation posee uno con la finalidad de que puedan realizar desembarques de equipos pesados de gran volumen y de su cobre procesado. La capacidad es de 85,000 Tm. con un espigón de 158.5 m. de largo y 18.3 m. de ancho, ocasionalmente brinda servicios de carga a terceros. El muelle de ENERSUR, ubicado al sur del puerto de Ilo a 25 Km de la ciudad, es el muelle de mayor profundidad a nivel nacional con 66 pies de calado y con capacidad para naves tipo PANAMAX y CAPESIZE. Actualmente maniobra con HANDYMAX para la recepción de carbón con sistema automático; la operación del muelle se realiza con fajas de transferencia de ida y vuelta con capacidades de 1,400 Tm/hora. El largo de este muelle es de 1,250 metros. En el área de almacén portuario posee acumuladores y recuperadores de carga automatizados y controlados por computadoras. El largo de este muelle es de 1,250 metros. Sin embargo este muelle opera sólo unas 7 veces al año, cada 45 ó 60 días. 8 La T.R.B. es la capacidad de carga de las naves.
  • 25.
    Plan Estratégico RegionalExportador, PERX – Moquegua 24 La eficiencia portuaria del Perú9 es de 2.8, mientras que Estados Unidos alcanza 6.15, Argentina y Uruguay alcanzan el 4.3, y Chile alcanza el 4.1, éste bajo índice de eficiencia revela que las empresas exportadoras asumen mayores costos y tiempo para llegar a los mercados internacionales perdiendo competitividad. Existen programas inconclusos de concesiones, falta de inversión y malos manejos administrativos en los puertos; en el caso particular del Terminal Portuario de Ilo según el Diagnóstico y Propuesta de Política Regional Portuaria y Ceticos Ilo 2004, éste no alcanza los montos mínimos de carga (180,000 Tm.) para cubrir sus costos operativos, generando una pérdida anual cercana al millón de dólares con una capacidad ociosa del 90%. Así el Puerto de Ilo ha venido perdiendo participación en la carga que sale hacia el Pacífico en forma permanente frente al Terminal Portuario de Matarani y a los puertos del norte de Chile. El 24 de mayo de 2005 el Congreso de la República aprobó la Ley 28528, que regula el traslado de mercancías con destino a la Zofratacna, los Ceticos y terceros países, el cual permitirá el traslado de mercancías vía marítima ingresada por el Puerto del Callao hacia los puertos de Ilo, Matarani y Paita, teniendo con destino final a los depósitos francos de la Zofratacna y los Ceticos de Ilo, Matarani y Paita y viceversa para destinos en otros países. Estudios del CEPRI10 (1998) desarrollados dentro del Plan Maestro definen una serie de inversiones por un monto de US $109.5 millones para un período de 30 años. Además se conoce a través del Plan Nacional de Desarrollo Portuario que el terminal de Ilo posee un estudio preliminar elaborado en 1992 que establece una serie de inversiones por US $120 millones. El Plan Maestro de Facilitación de Comercio Exterior (2004) indica que el puerto de Ilo debe posicionarse como un puerto especializado en contenedores y Matarani como puerto especializado en granos. Ambos puertos deben proyectarse hacia el eje Bolivia-Brasil-Paraguay. Servicios Financieros Actualmente existen las siguientes instituciones financieras: Banco de la Nación, BCP, Banco Continental BBVA, Banco del Trabajo, Banco Wiesse y el Banco Interbank. Asimismo operan entidades no bancarias como la Caja Municipal de Arequipa, Caja Municipal de Tacna, la EDYPIME CREAR Tacna, la Cooperativa de Ahorro y Crédito Santa Catalina, éstos se encuentran localizados mayormente en las ciudades de Ilo y Moquegua. En la provincia de Sánchez Cerro solo opera el Banco de la Nación. Servicios para la Exportación La Región cuenta con una infraestructura de exportación considerablemente potencial para el desarrollo exportador; a 7.6 Km. del puerto de Ilo (153.6 Km del Puerto de Matarani y 139 Km. del aeropuerto de Tacna) se localiza el Centro de Exportación, Transformación, Industria, Comercialización y Servicios – CETICOS; 9 Según diagnósticos de la CEPAL y de la CAF (2002) sobre un valor de eficiencia de 7 10 Comité Especial de Promoción de la Inversión Privada
  • 26.
    Plan Estratégico RegionalExportador, PERX – Moquegua 25 donde cualquier inversionista puede localizarse gozando de total exoneración tributaria. CETICOS ILO, cuenta con un total de 163.5 Has. de las cuales 16 están totalmente habilitadas (10 % del total) y 147,5 para futuras ampliaciones. De las16 Has. habilitadas, un 43% lo ocupan áreas de servicios, pistas, veredas, oficinas administrativas, casa de maquinas; un 7% lo ocupan los Usuarios y las empresas supervisoras que equivalen a 4 lotes; y un 50% se encuentran totalmente libres, lo que representan 34 lotes de diversa dimensiones. Los servicios con los que cuenta son: (i) Un montacarga de 9 Tm. de capacidad de carga; así como balanzas; (ii) Stacker para movilizar contenedores; (iii) 37 lotes cuentan con pistas, veredas, cercos perimétricos, oficinas administrativas, oficinas para bancos, agencias de ADUANA; (iv) 02 grupos electrógenos de emergencia; (v) 01 oficina de ADUANAS; (vi) Áreas recreativas, un auditorio, cafeterias y servicio de vigilancia; entre otros. Es importante mencionar que el aeropuerto de Ilo se ubica a 800 metros de éstas instalaciones. Sin embargo actualmente ésta infraestructura es subutilizada; únicamente operan 4 empresas de reparación y reacondicionamiento de vehículos usados, con una estructura legal condicionada, limitada y restrictiva a la inversión privada. La Región cuenta con 07 agencias navieras y 08 Agencias de ADUANAS. Las cámaras de Comercio de Ilo y de Moquegua otorgan certificados de origen. Por éstas condiciones de infraestructura y la localización clave de Moquegua, la Región se presenta con un gran performance de volver éstas condiciones en ventajas para la competitividad regional y el desarrollo exportador no sólo regional sino de la Región Sur, brindando tanto servicios para la exportación de las empresas nacionales, como exportando servicios logísticos a operadores de otros países. 3.4.2 Corredores Económicos El concepto de corredores económicos es integral, entendiéndose como el espacio en el que interactúan: (i) infraestructura y equipos de comunicación vial (ii) redes de energía y telecomunicaciones; (iii) actores económicos de las cadenas productivas y de los servicios a la producción y el comercio; y (iv) las políticas, normas y prácticas para la producción, comercio y financiamiento. Hacer un adecuado diagnóstico de corredores económicos implica el conocimiento del conjunto de éstos factores, sin embargo el factor predominante es el trazo vial que condiciona el resto de factores. Por tal razón, para hacer una reseña de los principales corredores económicos de Moquegua para efectos de su desarrollo exportador, se hace referencia a continuación a los caminos que conforman la red vial nacional (1° orden) y los más
  • 27.
    Plan Estratégico RegionalExportador, PERX – Moquegua 26 importantes de la red regional (2° orden), en tanto son éstos los que permiten la articulación con los mercados internacionales. Se presentan asimismo un esquema de la infraestructura vial y un mapa que grafica el flujo comercial extradepartamental, tomados del Plan Vial Departamental Participativo 2007-2016, formulado por el. Gobierno Regional de Moquegua y Provías Departamental- Ministerio de Transporte y Comunicaciones en el año 2005. Este documento contiene una detallada identificación de la oferta productiva para cada uno de los espacios económicos de la Región así como una identificación de las ciudades intermedias. Corredor Económico Panamericana Sur, hacia el sur se dirige a Tacna y Arica (Chile), hacia el norte hacia Arequipa y Camaná, Ica y Lima. Tipo de corredor : Primer Orden Tipo de superficie : Asfaltada Corredor Económico Interoceánico, eje Ilo-Puno-Juliaca-Puerto Maldonado-Inambari con proyección hacia el Oeste a Brasil (estados de Acre y Rondonia) y Bolivia (departamento de Pando). Tipo de corredor : Primer Orden Tipo de superficie : Gran parte del tramo con vías asfaltadas y afirmadas. Corredor Económico Binacional, une Perú con Bolivia. Tipo de corredor : Primer Orden Tipo de superficie : Asfaltada totalmente Corredor Económico Costero Ilo-Tacna Tipo de corredor : Primer Orden Tipo de superficie : Asfaltado Corredor Económico Costero Ilo-Matarani Tipo de corredor : Segundo Orden Tipo de superficie : Afirmada Corredor Económico: Moquegua-Omate-Puquina, continúa hasta Arequipa Tipo de corredor : Segundo Orden Tipo de superficie : Gran parte del tramo con vías afirmadas y trocha carrozable. Corredor Económico: Carumas- Ichuña Tipo de corredor : Segundo Orden Tipo de superficie : Gran parte del tramo con vías afirmadas y trocha carrozable. Corredor Económico La Capilla - Coalaque - Quinistaquillas - San Cristóbal, Cuchumbaya - Torata Tipo de corredor : Segundo Orden Tipo de superficie : Asfaltado y afirmada
  • 28.
    Plan Estratégico RegionalExportador, PERX – Moquegua 27 Gráfico N° 3.2: Infraestructura Vial de la Región Moquegua FUENTE: Plan Vial Departamental Participativo 2007-2016. Gobierno Regional de Moquegua. Provías Departamental, Ministerio de Transporte y Comunicaciones. 2005.
  • 29.
    Plan Estratégico RegionalExportador, PERX – Moquegua 28 Gráfico N° 3.3: Relación con los mercados internos y externos FUENTE: Plan Vial Departamental Participativo 2007-2016. Gobierno Regional de Moquegua. Provías Departamental, Ministerio de Transporte y Comunicaciones. 2005.
  • 30.
    Plan Estratégico RegionalExportador, PERX – Moquegua 29 IV. DINÁMICA PRODUCTIVA Y EXPORTADORA Para el año 2005, el Instituto CUANTO, estima el PBI de Moquegua en 2,581 millones de soles a precios constantes de 1994, representando el 1.74% del PBI Nacional. En términos per cápita, el PBI de Moquegua es de S/.28,398 (a precios corrientes). Como se aprecia en el Cuadro Nº 4.1, su dinámica económica presenta un comportamiento errático aunque con variaciones positivas en los últimos años. La participación en el PBI nacional se ha mantenido en menos del 2%. Es razonable considerar que desde el 2004 el PBI regional debe de tener tasas positivas teniendo en cuenta la dinámica del sector minero, cuyo valor de producción y exportación ha crecido significativamente por efecto del incremento de los precios internacionales de cobre y otros minerales. En el año 2005, el valor de las exportaciones mineras y metalúrgicas de Moquegua representaron el 111.6% del PBI a precios corrientes, que fue del orden de S/.5,049.2 millones. Sin embargo, esta participación no se refleja en el Cuadro N° 4,2 referido al PBI por sectores. Realizar un análisis comparativo del PBI sectorial con las exportaciones se dificulta por la aplicación de diferentes criterios de sectorialización. En el caso del PBI es en función al valor agregado, en tanto en la sectorialización de las exportaciones es según la naturaleza del producto. No se aprecia una correlación entre la importancia del sector agropecuario en la producción regional respecto a las exportaciones. El aporte del sector agropecuario en el PBI regional es significativo, sin embargo en las exportaciones Cuadro Nº 4.1: PBI Región Moquegua Periodo: 2000-2005 (Millones de S/. a Precios constantes de 1994) PBI Moquegua PBI TOTAL PAÍS AÑO Mill de S/. Var. % Mill de S/. Var. % % de Moquegua en PBI Nacional 2000 2199 121057 1.82 2001 2048 -6.87 121314 0.21 1.69 2002 2163 5.62 127569 5.16 1.70 2003 2367 9.43 132545 3.90 1.79 2004 2506 5.87 139463 5.22 1.80 2005 2581 2.99 148458 6.45 1.74 Fuente: Perú en Números 2006. Instituto CUANTO, Estimaciones basadas en estadísticas de INEI Elaboración: Consorcio SASE-KIPU Cuadro N° 4.2: Producto Bruto Interno Región Moquegua por Sectores. Periodo 2000:2004 (Millones de S/. a precios constantes de 1994) Sector 2000 * 2001 * 2002 * 2003 * 2004 * 2005 * % para el 2005 Servicios 834 862 896 961 1007 1153 44.7 Agricultura 206 228 228 231 237 269 10.4 Construcción 39 48 42 50 53 59 2.3 Manufactura 463 475 478 535 556 486 18.8 Pesca 12 13 47 38 51 47 1.8 Minería 645 423 471 542 602 567 22.0 (*) Estimado por CUANTO. Fuente: Perú en Números 2006. Instituto CUANTO (Basados en datos de INEI) Elaboración: Consorcio SASE-KIPU
  • 31.
    Plan Estratégico RegionalExportador, PERX – Moquegua 30 del 2005 sólo representaron el 10.4%. Respecto al sector pesca, el valor generado en el procesamiento de aceite, harina, conservas y congelado, se registra en el sector manufactura, por lo que su real aporte al PBI regional es realmente mayor que el registrado para el sector. La estructura empresarial de la región para el año 2001 se muestra en el Cuadro 4.3. Cabe señalar que si bien la data no es actualizada, no existe una encuesta más reciente que permita obtener una información con el nivel de detalle del cuadro 4.3. Casi la totalidad de las empresas en la región son micro y pequeñas empresas-MYPES (99.17 %). De éstas, el 91 % se desempeñan en las actividades comerciales y servicios; y sólo el 9 % restante en los sectores de producción de bienes: manufactura (182 MYPES), pesca (24), agropecuario (12) y minería (8). Se aclara que las cifras corresponden a empresas formalizadas, no teniéndose una estadística que refleje la totalidad de unidades productivas de la región. 4.1. Desempeño Sectorial 4.1.1. Sector Agropecuario La región Moquegua produce una gama de bienes agrícolas y pecuarios desde el nivel del mar hasta la zona alto andina. Así la producción agrícola y el rendimiento han evidenciado un ligero crecimiento en los últimos años por la disponibilidad de agua, para el mejoramiento de riego de 3,000 has de los valles viejo de Moquegua, Torata e Ilo y la incorporación de 888 has de nuevas áreas del Proyecto Pasto Grande. Se prevé una ampliación de la frontera agrícola de más de 70 mil hectáreas con los proyectos de Pasto Grande, Clemesí y Lomas de Ilo. En el departamento se tienen cultivadas sólo 17 mil hectáreas y más de 400 mil hectáreas de pastos naturales. En Moquegua es posible distinguir básicamente tres tipos de productores en el campo: Economías familiares campesinas en las que el destino principal de su producción es el autoconsumo: éstas optan por diversificar sus actividades entre rubros agropecuarios y no agropecuarios y/o se emplean como asalariados fuera del predio a fin de complementar sus ingresos. Las parcelas de tierras que poseen tienen reducido tamaño (minifundios) y su pobre calidad no permiten una actividad agropecuaria rentable. Cuadro N° 4.3: Distribución de las Empresas Formales en la Región Moquegua – Año 2001 Tipo de Empresa Total % Microempresas (1) 3322 95.02 Pequeñas Empresas (2) 145 4.15 Gran y Mediana Empresa (3) 29 0.83 Total 3496 100 Fuente: Perú en Números 2005. Instituto CUANTO, basados en datos de SUNAT y PROMPYME (1)Vtas. Anuales menores a150 UIT y 10 trabajadores (2)Vtas. Anuales entre 150 UIT y 800 UIT y 50 trabajadores (3)Vtas. Anuales mayores a 800 UIT
  • 32.
    Plan Estratégico RegionalExportador, PERX – Moquegua 31 Pequeña agricultura comercial constituida por unidades de naturaleza familiar, pero que orientan su producción básicamente al mercado. Muestran algún grado de especialización productiva y llegan a utilizar marginalmente mano de obra asalariada. Generalmente son unidades menores a 10 hectáreas, las mismas que, por su racionalidad y organización no llegan a conformar una agricultura de tipo empresarial. Son un potencial a desarrollar por sus activos, capacidades y por tener una ubicación intermedia hacia formas empresariales. Agricultura empresarial, es aun muy escasa. Se distingue por el empleo de mano de obra asalariada con carácter permanente, el uso de una dotación de capital relativamente alta, la incorporación de técnicas modernas y una racionalidad basada en maximizar ganancias. Estas unidades generalmente cuentan con acceso a sistema de riego tecnificado. El minifundio es el principal problema que afecta al agricultor y a la producción regional, como es de notar el 91% de las unidades agrarias están dentro de 0 á 5 Has. y abarcan un total del 67% de Ha. a nivel departamental, este tipo de explotación se torna antieconómica. Los valle de Moquegua e Ilo son las áreas de mayor desarrollo agropecuario relativo, mientras que en los valles interandinos los rendimientos y la tecnología decrecen. La producción de los principales cultivos permanentes de la región adquieren importancia por el creciente aumento de la exportación de palta al mercado chileno y las condiciones agro climáticas favorables para la producción de vid (pese a que a la fecha se reporta un decrecimiento por la renovación de las plantaciones de olivo y las nuevas plantaciones de palta y vid). Otra de las características de la producción agropecuaria de la región es el área sembrada de alfalfa, que representa aproximadamente el 70% del área total cultivada, este producto es la base de la producción y mantenimiento del ganado vacuno en la parte media y baja del valle de Moquegua y los valles de Carumas y Puquina. Los cultivos transitorios como: papa, maíz amiláceo, cebada, trigo y otros se producen en los valles interandinos y partes altas. En cuanto a la producción agrícola entre el año 1998 y el año 2002, en promedio, la mayor producción lograda ha sido de alfalfa alcanzando 503,673 Tm.; que representan el 95,96% de la producción agrícola departamental, le siguen la papa con 6767,67 Tm. (1,29%) palto con 2055,74 Tm. (0,39%), tuna con 1514.26 Tm. (0,29%) y vid con 1252,50 Tm. (0,24%). La superficie cosechada en los mismos años, en promedio, también ha correspondido a la alfalfa que representó el 70,62% (8833,20 has), seguida de el maíz amiláceo 687 has. (5,49%), papa 638,40 has. (5,10%), palto 258,80 has. (2,07%), cebada 216.40 has. (1.73%), olivo Cuadro N° 4.4: Fraccionamiento de la Tierra GO U.A. % Has. % 0 - 0.5 1,540 18.0 388.66 2.2 0.5 - 5 6,262 73.2 11,314.05 65.3 5 - 0 679 7.9 4,606.39 26.6 20 - 50 40 0.5 582.55 3.4 50 - más 29 0.3 433.78 2.5 TOTAL 8,550 100.0 17,325.43 100.0 Fuente: MINAG 2000
  • 33.
    Plan Estratégico RegionalExportador, PERX – Moquegua 32 200,50 has. (1,60%), tuna 196 has. (1,57%), trigo 180,80 has. (1.44%), vid 158,60 has. (1,27%), etc. En los últimos 3 años no se ha tenido variaciones significativas. También es notorio que en la mayoría de los cultivos transitorios, los rendimientos regionales están muy por debajo del promedio nacional, ello se debe fundamentalmente a la mala preparación del terreno, utilización de semillas no certificadas, limitada asistencia técnica y otras razones. La industria vitivinícola representa para la región Moquegua uno de los principales pilares de desarrollo, por lo que a través de las distintas actividades de producción y desarrollo se viene fortaleciendo esta actividad en los distintos valles de Omate, Quinistaquillas, Moquegua e Ilo, orientados también a recuperar el sitial que tenía antiguamente la Región como principal productor de piscos y vinos de gran calidad. Años atrás, esta actividad vitivinícola significó el principal sostén de la economía de los pobladores de Moquegua, pero se vió gravemente afectada por la existencia de plagas en los cultivos, desborde de los ríos, efectos de fenómeno del niño, la descapitalización, competencia de producto adulterado, entre otros. Actualmente existen alrededor de 30 bodegas. En el sector agrícola los principales productos exportados desde Moquegua son: aceituna, palta y vainitas. Los mercados de destino de éstos productos son principalmente Brasil y Chile. Por otro lado, la producción pecuaria se mantiene estacionaria, así los rendimientos promedio de producción de carne, producción de leche - lana – fibra y huevo, y la importancia de las crianzas respecto al nivel nacional, resaltando la ganadería vacuna para carne y leche en la Región, representa valores por debajo del 1% a nivel nacional. La producción pecuaria para el año 2003 fue de 34993.24 TM, correspondiendo a la Provincia Mariscal Nieto el 55.0%, General Sánchez Cerro 44.70% e Ilo 0.30%. 4.1.2. Sector Minero El departamento de Moquegua cuenta con un enorme potencial en este sector, el mismo que ha tenido un comportamiento creciente en lo últimos años, constituyéndose de lejos como el principal sector exportador de Moquegua. El 30% del territorio se encuentra en condición de denuncio o concesión minera, y el 3.4% de PEA se encuentra asimilada por el sector. Los minerales que se producen son: cobre, molibdeno, plata y oro. Las operaciones mineras en la región se desenvuelven en tres subsectores: (i) la gran minería, realizada por Southern Perú Copper Corporation (SPCC) que explota la mina de Cuajone, operativa desde el año 1975, Cuadro N° 4.5: Población Pecuaria 2003 Vacunos Ovinos Caprinos Alpacas Llamas Porcinos Aves Cuyes 30748 49,893 12,168 77,455 41,063 11,028 99,234 96,855 Fuente: Compendio Estadístico Agropecuario- 2003 Dirección Regional de Agricultura
  • 34.
    Plan Estratégico RegionalExportador, PERX – Moquegua 33 también se cuenta aquí el proyecto de Quellaveco; (ii) la mediana minería, representada por la empresa Aruntani SAC que explota la mina Santa Rosa donde se obtiene cemento de oro y plata, residuos de zinc y tierra diatomita, y (iii) la pequeña minería, compuesta por pequeñas unidades de producción que explotan minerales no metálicos como yeso, arcilla, marmolina, Zilina. Cuajone, ocupa el tercer lugar a nivel nacional en explotación de cobre con 169530 TMF (16.79%), después de Ancash, 384008 TMF (38.02%) y Tacna 186082 TMF (18.62). Cuenta con una planta de lixiviación que permite obtener del 15 al 18% de cobre del material suelto de desmonte. La producción en el 2005 de Southern Perú Copper Corporation en Cuajone, disminuyó en 15.2% con respecto a la producción del año anterior debido a la menor ley de mineral extraído. En relación a la producción nacional, en el año 2005 representó el 16.8%. La SPCC proyecta ampliar la capacidad de la concentradora a 96,000 Tm. cortas por día. Adicionalmente, Southern tiene en Cuajone 190 millones de toneladas de material mineralizado de cobre con una ley de 0.56% y vienen realizando intensivos trabajos de exploración con el propósito de identificar reservas adicionales. Cuadro N° 4.6: Evolución de la producción de cobre de Southern Perú Co. (Tm.) MINAS 2001 2002 2003 2004 2005 TOQUEPALA CUAJONE 176,809 165,139 176,224 168,067 142,372 184,527 160,852 199,890 186,082 169,530 TOTAL 666 449 745 607 751 036 754 563 763 871 Fuente: Dirección General de Minería – Estadística Minera Ministerio de Energía y minas – 2005. Quellaveco es el principal proyecto minero de la región; tiene reservas mineras de de 974 millones de Tm con una ley promedio de 0.63 en cobre y 0.02 % de molibdeno, este yacimiento está en la quebrada de Asana a 50km. de Moquegua entre 3,500 y 4,000 m.s.n.m.; se encuentra a cargo de la empresa Minera del mismo nombre que pertenece al grupo Anglo American, estimándose una vida útil de 44 años con un proceso de flotación convencional destinado a tratar 64 mil toneladas métricas. También se estima que la puesta en operación del proyecto generará, aproximadamente 4 mil puestos de trabajo en la etapa de construcción, 600 empleos directos y 3,000 empleos indirectos durante la operación de la mina. Cuadro N° 4.7: Proyección de producción de Minera Quellaveco CENTRO MINERO PRODUCCIÓN INCREMENTO DE PRODUCCIÓN MINERA QUELLAVECO 200,000 TM. 40% / anual Fuente: MINEM
  • 35.
    Plan Estratégico RegionalExportador, PERX – Moquegua 34 Existen otros proyectos que se encuentran en la etapa de estudios definitivos en proceso de aprobación para pasar a la etapa de explotación como el proyecto Tucari y el proyecto Pampa de Cobre-Chapi. Otras actividades manufactureras muy ligadas al sector minero de la Región son: fundición de cobre y, refinado de cobre, plata, oro y molibdeno. En la Fundición de Ilo se procesan los concentrados de cobre procedentes de Cuajone, Toquepala y otras minas nacionales y extranjeras. El principal producto de la fundición de Ilo es el cobre blister con una ley típica de 99.3% de cobre, 350 grs/Tm. de plata y 0.6 gr/Tm. de oro y un peso promedio de 800 Kg. Además la Fundición cuenta con una planta de ácido sulfúrico, que para el 2005 tuvo una producción de 369,446.9 Tm. según el reporte mensual de producción de ácido sulfúrico de SOUTHER PERÚ (área – Ilo). 4.1.3. Sector Pesquero El segundo rubro de importancia de exportación son los productos hidrobiológicos, sector que ocupa el 4.48% de la PEA; sin embargo en el año 2005 sólo representa el 4.5 % del total exportado por la región, así Moquegua tiene poco desarrollado este sector a pesar de las grandes ventajas comparativas con las que cuenta. En la provincia de Ilo, el dinamismo de las actividades depende del sector pesquero, siendo un factor preponderante en el movimiento económico. En la región la mayor parte de la extracción se destina al consumo en estado fresco (83,15%), aumentando éstos volúmenes en los últimos años. Para la elaboración de conservas se destina el 11.93% y para pescado congelado (4,92%). La pesca para la harina y aceite de pescado se basa casi en su totalidad en la anchoveta (97% en promedio) habiendo disminuido la utilización de especies como jurel, sardina y caballa. Para la elaboración de conservas los recursos más utilizados son: machete, sardina y caballa, mientras que para el congelado las especies que son más capturadas son el caracol, caballa y pota. Según cifras del Ministerio de Producción se estima que el desembarque de recursos marítimos para el 200411 en el Puerto de Ilo fue de 598,651 toneladas métricas brutas (Tmb), que representa el 6.3% de la cifra nacional, el comportamiento de esta cifra ha venido siendo irregular, entre el año 2000 y 2001 se incrementó en un 11%, pero para el año 2002 en base al 2001 el incremento fue de 265 %, disminuyendo para el 2003 en 67% y creciendo nuevamente en el 2004 (63%). En el 2004 la producción de pescados y mariscos congelados fue de 1,406 Tmb. creciendo la contribución regional a la producción nacional, de 29% en el 2000 a un 34% en el 2004. 11 Datos tomados del Compendio 2005 de INEI, el cuadro 4.8 tiene datos proporcionados por la Dirección Regional de Producción
  • 36.
    Plan Estratégico RegionalExportador, PERX – Moquegua 35 En cuanto a la producción de enlatados de pescados y mariscos fue de 1,406 Tmb (año 2004), aumentando a 3% la participación regional en la producción nacional pues en el año 2000 apenas se alcanzaba el 0.7%. Los productos pesqueros de exportación que oferta Moquegua son: pescado fresco y congelado, harina y aceite de pescado, jibias, calamares, potas, locos y demás moluscos. Los mercados de destino para estos productos son: Países Bajos, Estados Unidos, Chile, Japón, China, Alemania, Filipinas, España, Bélgica y Tailandia entre otros países. En el año 2005 las operaciones de pesca fueron desarrolladas por 1572 pescadores industriales (392 regionales y 1180 foráneos), y 1800 pescadores artesanales. En cuanto a la flota pesquera, se registraron: 148 embarcaciones industriales (28 regionales y 120 foráneos) y 366 embarcaciones artesanales. En la Región operan 8 plantas de procesamiento: 05 fábricas de harina y aceite, 01 de refinación de aceite de pescado y 02 de conserva congelada. En relación a la maricultura, se la viene promocionando a través de concesiones de áreas para la siembra, cosecha y comercialización especialmente de conchas de abanico y ostras. Las primeras experiencias están a cargo del modulo de Servicios Ilo y de la Municipalidad de Ilo quienes manejan dos áreas habilitadas por DIGESA desde 1999 en Pocoma y Punta de Coles. En el caso de Ilo hay dos organizaciones a quienes se les ha otorgado áreas marinas para su manejo acuícola: la Asociación de pescadores Artesanales Pioneros del Sur (APASPI) que participa en convenio con IMARPE y la Dirección Regional de Producción en una experiencia piloto en la zona de Pocoma con fines de investigación y explotación de recursos bentónicos, y la Asociación de Pescadores Artesanales y Buzos a Pulmón del puerto de Ilo (AUPABPPI). Respecto a la pesca continental, aún se desarrolla de manera incipiente y el volúmen de extracción es poco significativo, el principal recurso hidrobiológico que se pesca es la trucha, sin embargo se viene experimentado un continuo crecimiento, 132% de la producción en 2004 basados en el 2002, sin embargo la Cuadro Nº 4.8: Producción de recursos hidrobiológicos según utilización. Periodo: 2000- 2005 (TMB) Tipo de Utilización 2000 2001 2002 2003 2004 2005 1. C. H. D. Enlatado Congelado 2. C.H.I. Harina Aceite 551.03 530.36 20.67 83,317.71 66,847.08 16,470.63 2,283.80 845.09 1,438.71 58,432.32 51,090.42 7,341.90 1,501.00 522.73 978.27 242,123.83 216,523.21 25,600.62 3,944.68 2,865.16 1,079.52 39,716.04 35,578.43 4,137.61 2,710.00 1,472.51 1,237.49 141,268.51 126,702.26 14,566.25 3,233.35 1,571.88 1,661.47 108,419.66 92,928.11 15,491.55 TOTAL 83,868.74 60,716.12 243,624.83 43,660.72 143,978.51 111,653.01 Fuente.: Dirección Regional de la Producción – Subsector Pesquería – Ilo.
  • 37.
    Plan Estratégico RegionalExportador, PERX – Moquegua 36 participación en la captura nacional es aún de menos del 1%. Con fines de repoblamiento, se ha sembrado trucha en los siguientes cuerpos de agua: Embalse Pasto Grande, Laguna Toro Bravo, Laguna de Bolsón, Laguna de Jucumarini, Río Chilota y el Estanque Humalso. 4.1.4. Sector Manufactura En cuanto al sector manufactura en Moquegua, la principal industria es la alimentaria con una contribución de 31% para el 2004, le siguen la industria química (18%), y la industria de textiles y cuero (16%), los cuales es mantiene estables sin un gran crecimiento en los últimos años. En la Región, para el 2005 se distinguen dos sectores: El sector fabril primario (23%), que incluye las actividades productivas de: harina y conservas de pescado (7.3%), trasformación de metales preciosos y no ferrosos (5.9%), refinación de petróleo (5.5%), transformación de productos cárnicos (3.5%) y refinerías de azúcar (1%). El sector fabril no primario (77%), está conformado por: (i) Bienes de consumo (46.6 %): artículos de papel y cartón, tejidos y artículos de punto y ganchillo, bebidas malteadas y de malta y otras industrias manufactureras; (ii) Bienes Intermedios (27.4%): actividades de impresión, productos metálicos para uso estructural, sustancias químicas básicas, productos de arcilla y cerámica no refractaria para uso estructural; (iii) Bienes de capital (2.9%): aparatos de distribución de control de energía eléctrica, otros tipos de maquinaria de uso general, motores, turbinas etc, para aeronaves, vehículos automotores y bicicletas. El número de empresas manufactureras que vienen desarrollando sus actividades en la Región Moquegua son un total de 416, en donde la actividad con el mayor número de empresas es la elaboración de productos de panadería con (32.7%); segunda la actividad de productos metálicos (14.9%), tercera la fabricación de puertas (7.4%), cuarta la fabricación de ventanas y marcos (7.3%), quinta la fabricación de otros productos de madera (6.5%), sexta la impresión en general (4.6%), entre los más importantes en cuanto al número de empresas. El número de trabajadores que albergan éstas actividades productivas, generaron un total de 2,142 puestos de trabajo, siendo el promedio de trabajadores por empresa de 1 a 5 personas, excepto actividades como la producción de harina y conservas de pescado. Según la totalidad de puestos de trabajo; en primer lugar está la actividad de elaboración de productos de panadería (22.7%), en segundo
  • 38.
    Plan Estratégico RegionalExportador, PERX – Moquegua 37 4.1.5. Sector Turismo En el 2004, el flujo de turistas que recibió Moquegua, según la Encuesta Mensual de Establecimientos de Hospedaje del INEI, fue de 66,735 visitantes; de los cuales 61,502 fueron nacionales y 5,233 extranjeros, siendo de ésta manera la Región menos visitada después de Huancavelica al representar el 0.46% de la afluencia nacional. El comportamiento de las visitas a la Región ha sido fluctuante, sin un gran crecimiento ni sostenibilidad. Sin embargo, existen importantes oportunidades de desarrollo del turismo regional a través de la construcción y puesta en funcionamiento de la Carretera Binacional Ilo-Desaguadero-La Paz (Bolivia), que ofrece la oportunidad de insertar a Moquegua en los circuitos turísticos nacionales e internacionales del Sur. Asimismo, se tiene grandes perspectivas ligadas a la culminación de la carretera Interoceánica, puesto que la Región se ubica en el Corredor Turístico Arica- Tacna-Moquegua-Puno-Arequipa-Cusco y la Paz; que se viene consolidando como parte del proceso de conformación de la Macro Región Sur. Si bien el Plan Estratégico Regional de Exportaciones-PERX no incluye al sector turismo, por tener éste un plan nacional y regional específico, existe una estrecha interrelación entre éste sector y la exportación de artesanías. Es también un importante canal de difusión de productos de actual o potencial exportación como son: pisco, moluscos, palta y olivo. Asimismo, permite una internacionalización de la Región en el sentido que la población local toma conocimiento de manera práctica sobre las características culturales y exigencias de los consumidores de otros países, especialmente de los desarrollados. 4.2 Exportaciones Regionales Directas e Indirectas El desempeño de las exportaciones de la Región Moquegua se analiza teniendo en consideración las siguientes categorías de exportación: directas, indirectas, reembarques y comercio fronterizo. Cuadro N° 4.9: Estructura de la Industria Manufacturera de Moquegua ESTRUCTURA PORCENTUAL % Nº CLASE DE ACTIVIDADES 2002 2003 2004 1 2 3 4 5 6 7 8 9 Industria Alimentaría Industria Textil y Cuero Fabricación de Muebles de madera y metal Industria del Papel. Industria Química. Fabricación de Productos no metálicos. Industrias metálicas básicas. Fabricación de productos metálicos. Fabricación de otros productos manufactureros diversos. 31.6 % 14.8 % 3.4 % 6.8 % 17.5 % 7.4 % 8.0 % 7.7 % 2.8 % 31.2 % 15.3 % 3.2 % 6.9 % 17.5 % 7.6 % 8.1 % 7.7 % 2.5 % 30.9 % 15.8 % 3.5 % 7.2 % 17.1 % 7.9 % 7.7 % 7.4 % 2.4 % TOTAL 100% 100% 100% Fuente: INEI - Perú Compendio Estadístico 2005
  • 39.
    Plan Estratégico RegionalExportador, PERX – Moquegua 38 Se considera como exportaciones directas a las registradas por SUNAT como originarias de Moquegua en el régimen aduanero de exportaciones definitivas, cuya estadística tiene como fuente primaria las Declaraciones Únicas de Aduana – DUA. Recién a partir del año 2000 se viene registrando el origen departamental de los productos en el campo denominado UBIGEO. Sin embargo, no siempre los embarcadores declaran adecuadamente esta información, por lo que se dan casos de que se declaran como originarios de una región productos de otra región, o se declara el origen geográfico de la empresa exportadora y no del producto que se está exportando. Pese a estas limitaciones, es la mejor y más detallada fuente estadística de referencia. La base de datos ordenada por regiones ha sido proporcionada por PROMPEX. El equipo consultor ha elaborado los cuadros de presentación a dos niveles: i) cuadros resumen a nivel sector, producto, empresa y mercado, incluidos en el texto presentado a continuación, y ii) cuadros detallados a nivel sector/producto, que se presentan en el Anexo N° 1. Para efectos del análisis, se ha considerado la información del período 2002-2005 para el comportamiento total y por producto, y la información del año 2005 para el análisis según empresa exportadora y país de destino. La clasificación sectorial ha sido efectuada por el equipo consultor. Respecto a las exportaciones indirectas, se considera como tales al flujo comercial hacia el exterior de productos originarios de Moquegua pero exportados a través de operadores de otras regiones o de los turistas extranjeros, que se llevan los productos como parte de su equipaje. La identificación de los productos comprendidos en estas prácticas comerciales se ha realizado analizando las estadísticas sectoriales de producción y a través de las entrevistas y talleres. Siendo Moquegua una Región cercana a la fontera, tiene diversos productos que se exportan vía comercio fronterizo, por lo que se reseña esta actividad en lo que se refiere a la salida de productos especialmente hacia Chile. Este comercio puede ser tanto formal como informal. Para el caso del comercio fronterizo formal, se puede efectuar bajo dos regímenes aduaneros, uno es el de las exportaciones directas descritas en párrafos anteriores; el otro régimen aduanero es el de menor cuantía (hasta US $ 2,000) que se registra en las Declaraciones Simplificadas de Exportación. La estadísticas de estas declaraciones se reportan en la web de Aduanas12 . Respecto al comercio fronterizo informal, es obvio que no existe un registro de tal, por lo que se ha tomado como referencia la información recabada en las entrevistas y talleres. Finalmente, la categoría de reembarques está referida a productos provenientes de otras regiones que son registradas como provenientes de Moquegua en las estadísticas de Aduana. 12 Fuente: www.aduanet.gob.pe/servlet/sgxsim
  • 40.
    Plan Estratégico RegionalExportador, PERX – Moquegua 39 4.2.1 Exportaciones Directas Moquegua es, después de Lima y Ancash, la Región con mayor aporte a las exportaciones del país. En el año 2005 representó el 9.5 % del total nacional al exportar por un valor de US$ 1,621 millones. En el período 2002-2005 presenta un crecimiento del 159%, variación muy significativa que está por encima del también importante crecimiento nacional de las exportaciones, que fue del orden del 124 % para el mismo período. Dicho dinamismo ha permitido que Moquegua mejore su participación en el total nacional, ya que en el año 2002 representó el 8.2%. El salto cuantitativo se presenta de manera marcada en el año 2004 respecto al 2003.. Exportaciones directas según sectores El ritmo creciente de las exportaciones de Moquegua se explican únicamente por el comportamiento del sector minero ya que el resto de sectores productivos, por el contrario, presentan una contracción respecto a los niveles del año 2002, como se puede apreciar en el Cuadro N° 4.11. Esto se refleja en la creciente concentración a nivel sectorial en las exportaciones totales de la Región. En el año 2002 representaron el 83.5 %, en tanto en el 2005 fueron el 95.5%. El crecimiento del valor de las exportaciones mineras se explican en su mayor parte por el mayor valor de las exportaciones de cátodos de cobre por el incremento de los precios internacionales del cobre. El volumen exportado sólo ha tenido un ligero incremento. La cotización promedio anual del cobre en la Bolsa de Londes fue de 70.74 centavos de US$ / Lb en el 2002, en tanto en el 2005 fue de 166.87 centavos de US$ / Lb. Cuadro Nº 4.11: Exportaciones 2001-2005 Región Moquegua FOB Miles US$ Sector 2002 2003 2004 2005 Participa- ción % en el 2005 Minero-Metalúrgico 521,809 591,692 1,116,339 1,548,833 95.53 Cuadro N° 4.10: Exportaciones de Moquegua Periodo 2002-2005 Año Toneladas Netas Valor FOB Mil. US$ Variació n % Valor FOB Total Perú Valor FOB Miles US$ Participación % de Moquegua 2002 580,377 624,823 7,665,208 8.2 2003 491,718 644,127 3.1 9,040,843 7.1 2004 552,626 1,180,148 83.2 12,726,622 9.3 2005 484,179 1,621,315 37.4 17,149,750 9.5 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU Gráfico N° 4.1: Evolución del Valor FOB Moquegua. Periodo 2002-2005 0 200,000 400,000 600,000 800,000 1,000,000 1,200,000 1,400,000 1,600,000 1,800,000 2002 2003 2004 2005 Años MilUS$
  • 41.
    Plan Estratégico RegionalExportador, PERX – Moquegua 40 Pesca 101,641 51,520 63,404 72,241 4.46 Agropecuario- Agroindustrial 909 175 196 200 0.01 Industrias Diversas 464 739 210 40 0.00 Total Exportaciones MOQUEGUA 624,823 644,127 1,180,148 1,621,315 100.0 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU El segundo sector en importancia es el pesquero, que presenta un fuerte contracción en el año 2003 respecto al 2002. Si bien desde el 2004 se viene recuperando, aun no alcanza los niveles de inicios del período. La contracción dada en el 2003 se explica fundamentalmente por la menor exportación de harina de pescado en valor y volumen, pero en el año 2005 el valor exportado de harina de pescado se incrementó en 58% respecto al 2004. En este caso también se ha presentado un incremento del precio internacional de la harina de pescado al pasar de US$ 624.87 / Tm. (cotización de Hamburgo) el promedio de 2004 a US$ 685.83 / Tm el promedio en el año 2005, con una fuerte tendencia al alza. Respecto al sector agropecuario, en el año 2002 se dio en Moquegua una exportación inusualmente alta de páprika, la misma que disminuyó fuertemente en el 2003 para dejar de exportarse en el 2005. Esta situación es la que explica la reducción de las exportaciones sectoriales. Exportaciones directas según productos En el año 2005 fueron ocho los productos con valores de exportación superiores al millón de dólares. Algunas características de este grupo de productos son: (i) seis pertenecen al sector minero y dos al sector pesca. No es significativo ninguno del sector agropecuario, (ii) representan el 99.8% del valor total exportado; (iii) la evolución es variable, en unos productos es creciente y en otros viene disminuyendo respecto a los años previos;se ha contraido respecto; (iv) se da una alta concentración en un solo producto; los cátodos de cobre representaron el 67% del total anual. En el cuadro N° 4.12 se presentan los principales productos por sector y en el Anexo del PERX, el cuadro con el universo de las partidas arancelarias exportadas desde Moquegua en el período 2002-2005. Gráfico N° 4.2: Composición de Exportaciones de Moquegua - 2005 M i ne r o- M e t a lúr gic o 9 6 % P e sc a 4 % Agr ope c ua r i o- Agr oindus t r ia l 0 % Indust r i as Di v e r sa s 0%
  • 42.
    Plan Estratégico RegionalExportador, PERX – Moquegua 41 En conjunto, los derivados de cobre representaron el 2005 el 73% de las exportaciones totales de la Región y el 76.7% de las exportaciones del sector minero. El segundo mineral en importancia es el molindeno, que se exporta como concentrado. La diversificación de minerales exportados se complementa con la plata, el selenio, el paladio y el platino, así como derivados como el ácido sulfúrico y el sulfato de niquel. En el caso del ácido sulfúrico. Se aprecia una fuerte contracción de sus exportaciones en el 2005 respecto al 2002. Similar Cuadro N° 4.12: EXPORTACIONES DE MOQUEGUA SEGÚN SECTORES Y PRINCIPALES PRODUCTOS Periodo 2002-2005 / Valor FOB en Miles US$ Sector/Productos 2002 2003 2004 2005 % del 2005 Sector Minero-Metalúrgico 521,809 591,692 1,116,339 1,548,833 95.5 Cátodos de cobre Refinado 437,914 467,185 781,636 1,086,885 70.2 Concentrados de molibdeno 32,043 47,397 178,576 354,326 22.9 Cobre blister 47,986 45,009 83,476 90,680 5.9 Concentrado de cobre . 30,251 69,143 9,166 0.6 Plata en bruto 1,083 . . 4,761 0.3 Selenio en polvo 299 . 2,088 2,629 0.2 Otros productos mineros 2,484 1,849 1,419 386 0.02 Sector Pesca 101,641 51,520 63,404 72,241 4.5 Harina de Pescado 92,960 46,515 57,292 61,943 85.7 Grasas y aceite de pescado e hìgado 8,403 4,553 5,088 8,170 11.3 Demás jibias, globitos, calamares y potas, congeladas, secas, saladas o en salmuera 200 120 100 751 1.0 Filetes de pescado excepto de merluza . 46 24 660 0.9 Otros productos pesqueros 79 286 899 717 1 Sector Agropecuario- Agroindustrial 909 175 196 200 0.02 Aceitunas conservadas provisionalmente impropias para el consumo humano inmediato 106 81 101 132 66.2 Aceitunas preparadas o conservadas, sin congelar . . . 31 15.4 Maiz gigante del Cuzco . . 51 30 15.0 Espárragos frescos o refrigerados . . . 7 3.4 Otros productos Agropecuarios- Agroindustriales 803 95 44 0 0.0 Industrias Diversas 464 739 210 40 0.002 Porductos industriales varios 464 739 210 40 TOTAL MOQUEGUA 624,823 644,127 1,180,148 1,621,315 100.0 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
  • 43.
    Plan Estratégico RegionalExportador, PERX – Moquegua 42 comportamiento se aprecia en el caso de las exportaciones de gasoil que en el 2002 se exporto por un .valor de US$ 1.5 millones y en el 2005 apenas por US$ 44 mil. Este producto es parte de los bienes con los que se abastece a las naves que arrivan al puerto de Ilo. En el sector pesca, la harina y aceite de pescado concentraron en el 2005 el 97% de las exportaciones sectoriales. Los otros productos, en especial la pota, el pupo y los pescados congelados así como las algas, si bien no son representativos, vienen teniendo desde el 2004 un rápido crecimiento. Varios de estos rubros son nuevos ya que en el 2002 no se exportaban. Por el contrario, han dejado de figurar entre las exportaciones regionales los locos, los caracoles y las conservas de pescado. Respecto a los productos agropecuarios y agroindustriales, también hay una gran concentración en un solo producto. Las aceitunas representaron el 81.6% de las exportaciones sectoriales del 2005. La principal partida es la de aceitunas a granel (conservadas provisionalmente) y la segunda partida es la de aceitunas en envases para consumidor final, que recién figuran a partir de 2004. En este sector se registra como exportado desde Moquegua el Maiz Gigante de Cusco, pero realmente se trata de un reembarque ya que el producto es originario del Valle Sagrado en Cusco. Se ha registrado en Moquegua porque la empresa exportadora opera en la Región y al registrar en la Declaración Unica de Aduana la Ubicación Geográfica, ha indicado Moquegua. Los demás productos son muy poco representativos, excepto en el año 2002 en el que se exportó páprika por un valor de US$ 797 mil, pero que posteriormente se dejó de exportar. También se observa en los años 2003 y 2004 una gran diversidad de productos alimenticios y de partes y piezas de máquinas pero de valor muy reducido. Se podría deducir que corresponden al avituallamiento de naves que arrivan al puerto de Ilo, aunque este tipo de venta tiene otro sistema de registro. Según el número de partidas arancelarias, el comportamiento es muy fluctuante. En el Cuadro N° 4.13 se puede apreciar que creció significativamente en los años 2003 y 2004, para contraerse en el 2005. Esto se explica fundamentalmente por las exportaciones de la gran diversidad de alimentos y partes y piezas de máquinas indicadas en el párrafo anterior, pero que no se registran para el año 2005.
  • 44.
    Plan Estratégico RegionalExportador, PERX – Moquegua 43 Exportaciones directas según empresas exportadoras El número de empresas exportadoras se ha incrementado a partir del año 2003. En el Gráfico N° 4.3 se aprecia la evolución en el período 2001 al 2005. Al inicio de este período eran 11 las empresas exportadoras y en el 2005 han sido 27. A diferencia del registro de las partidas arancelarias, que presenta inconsistencias, se aprecia que el mayor número de empresas si corresponde a un crecimiento real de empresas exportadoras, aunque la mayoría aun realiza operaciones de bajo monto. Gráfico Nº 4.3: Número de Empresas Exportadoras de Moquegua Periodo 2001-2005 11 11 16 16 27 0 5 10 15 20 25 30 2001 2002 2003 2004 2005 Años NºdeEmpresas Cuadro N° 4.13 : Número de Partidas Arancelarias de las Exportaciones de Moquegua Periodo 2002-2005 Sector 2002 2003 2004 2005 Participa- ción % en el 2005 Minero-Metalúrgico 10 13 14 15 41.7 Pesca 6 10 9 9 25.0 Agropecuario- Agroindustrial 3 27 72 4 11.1 Industrias Diversas 10 28 21 8 22.2 Total Partidas Arancelarias 29 78 116 36 100.0 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
  • 45.
    Plan Estratégico RegionalExportador, PERX – Moquegua 44 Respecto al número total de empresas a nivel nacional, Moquegua es muy poco representativa, apenas participa con el 0.5% del total del país (ver Cuadro N° 4.14), aunque presenta un ritmo de crecimiento mayor que el nacional La principal empresa exportadora de Moquegua, y con una gran diferencia respecto a las que le siguen en orden de importancia, es la SPCC. Cuadro N° 4.14: Número de Empresas Exportadoras de Moquegua Periodo 2001-2005 Año N° de Empresas Exportadoras de Moquegua Variación % N° Empresas Exportadoras a Nivel Nacional Paticipación % de las Empresas de Moquegua 2001 11 4290 0.3 2002 11 0.0 4555 0.2 2003 16 45.5 4949 0.3 2004 16 0.0 5348 0.3 2005 27 68.8 5875 0.5 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU CUADRO N° 4.15: EMPRESAS EXPORTADORAS DE MOQUEGUA AÑO 2005 N° RAZON SOCIAL Principales Productos Valor FOB Miles US$ Participación % 1 SOUTHERN PERU COPPER CORPORATION Minerales de molibdeno, catodos y secciones de cobre refinado, cobre "blister", y diversos minerales de cobre, plata en bruto sin alear, selenio en polvo, ácido sulfúrico 1,543,388 95.19 2 PESQUERA RUBI S.A. Harina, y grasas y aceites de pescado 18,946 1.17 3 PESQUERA HAYDUK S.A. Harina, grasas y aceites, y filetes de pescado (exepto merluza), pota y calamar 16,712 1.03 4 PROCESADORA DE PRODUCTOS MARINOS S.A. Harina, y grasas y aceites de pescado 13,423 0.83 5 AUSTRAL GROUP S.A.A Harina, y grasas y aceites de pescado 10,771 0.66 6 CONSORCIO MINERO S A CORMIN Catodos y secciones de cátodos de cobre refinado y cobre blister sin refinar 5,419 0.33 7 ARMADORES PESQUEROS S.A. Harina, y grasas y aceites de pescado 5,001 0.31 8 PRIME FISHMEAL S.A.C. Harina de pescado 3,850 0.24 9 MARVESA S.A.C Grasas y aceites de pescado 1,102 0.07 10 CONSORCIO PESQUERO RODRIGUEZ S.A Calamar y pota, congeladas, secas, saladas o en salmuera 871 0.05 11 LAS DEMÁS EMPRESAS EXPORTADORAS Varios 1,832 0.11 TOTAL MOQUEGUA 1,621,315 100.00 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
  • 46.
    Plan Estratégico RegionalExportador, PERX – Moquegua 45 Gráfico N° 4.4: Empresas Exportadoras de Moquegua PESQUERA RUBI S.A. 1% PESQUERA HAYDUK S.A. 1% LAS DEMÁS EMPRESAS EXPORTADORAS 3% SOUTHERN PERU COPPER CORPORATION 95% Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU Exportaciones directas según países de destino Los países de destino de las exportaciones de Moquegua si presentan una significativa diversificación. En el Cuadro N° 4.16 se presenta los principales mercados de destino de las exportaciones de la Región. CUADRO N° 4.16: EXPORTACIONES DE MOQUEGUA SEGÚN PAÍSES DE DESTINO Y PRODUCTOS POR PAÍS AÑO 2005 N° PAÍS Principales Productos FOB Miles US$ % Rep del País 1 PAISES BAJOS Cátodos y blister de cobre, molibdeno y concentrados, aceite de pescado y pota 244,329 15.1 2 ESTADOS UNIDOS Cátodos de cobre, plata en bruto, pescado congelado, aceitunas, partes de compresores, espárragos, creta, sulfuros y polisulfuros. 227,864 14.1 3 ITALIA Cátodos de cobre y Pota 221,217 13.6 4 CHILE Cátodos de cobre, minerales de molibdeno, Aceite de pescado, ácido sulfúrico, diesel 2. 180,735 11.1 5 CHINA Cátodos y blister de cobre , harina de pescado, minerales de molibdeno 174,807 10.8 6 BRASIL Cátodos de Cobre 163,538 10.1 7 CANADA Cátodos, concentrados y minerales de Cobre 83,346 5.1 8 TAIWAN (FORMOSA) Cátodos de Cobre 79,551 4.9 9 REINO UNIDO Cátodos de Cobre 69,480 4.3 10 JAPON Cátodos de cobre y Harina de Pescado 49,484 3.1 11 LOS DEMAS PAÍSES Cátodos de cobre y Harina de Pescado 126,964 7.8 TOTAL 1,621,315 100 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
  • 47.
    Plan Estratégico RegionalExportador, PERX – Moquegua 46 En el año 2005 se exportó a un total de 31 países. Los más importantes destinos (Países Bajos, EE.UU., Italia, Chile y China), compran a las empresas exportadoras de Moquegua tanto productos mineros como hidrobiológicos. Exportaciones por la Aduana de Ilo El registro de las exportaciones de la Aduana de Ilo se explica mayormente por los embarques que se efectúan en el puerto de Ilo, especialmente de productos mineros por el muelle de la SPCC y, en menor grado, por el muelle de ENAPU. En el 2005 respecto al año 2000 se aprecia un fuerte incremento de 199%, contribuyendo este comportamiento a que la participación de la Aduana de Ilo se incremento en el total nacional. Exportaciones indirectas En las estadísticas registradas por ADUANAS a partir de las Declaraciones Unicas de Aduanas no figuran una diversidad de productos hortofrutícolas producidos en la región Moquegua o se registran para otras regiones según lo declarado por el exportador. Es así que no hay una coincidencia entre dichas estadísticas y las de SENASA que otorga la Certificación Fitosanitaria para los productos agrícolas. En el Cuadro N° 4.18 se presenta el reporte de SENASA a nivel producto para el período 2000-2005, Cuadro N° 4.18: Exportaciones de los principales productos vegetales de Moquegua - Período 2000 – 2005 Volumen en Toneladas PRODUCTO 2000 2001 2002 2003 2004 2005 Destino Aceituna Negra Aceituna Verde Ají seco Cebolla roja Maíz Blanco Orégano seco Pallar Palta fuerte Palta en pasta Porotos Verdes Pimiento dulce seco Pimiento Paprika Sandía Zapallo 62.10 52.50 1296.55 11.00 18.00 17.04 1.94 84.70 17.91 ---------- 6.,60 ---------- 1457.15 11.11 304.53 375.72 ---------- 19.00 682.08 26.40 324.00 --------- 283.92 688.73 942.04 43.00 61.61 97.00 1.44 10.27 108.00 5.11 321.66 987.64 75.29 24.47 5.00 66.83 -------- 72.00 -------- 233.38 552.40 223.02 106.67 7.92 15.00 339.19 463.66 198.05 Brasil, Canadá , EE.UU Argentina, Brasil, Chile Chile Chile España, Japón Brasil, España España Argentina, Chile Chile Chile España EE.UU., México, Chile Chile Chile. TOTAL 1,561.74 2,235.11 2,376.17 1,697.49 1,147.63 1,130.49 Fuente: SENASA-MOQUEGUA Elaboración: DIRCETUR- MOQUEGUA/D-CE. Cuadro N° 4.17: Exportaciones de ADUANA ILO Periodo 2000-2005 Año Valor FOB Mil. US$ Variación % Valor FOB Total Perú Valor FOB Miles US$ Participa- ción % de Aduanas Ilo 2000 722 6793.67 10.6 2001 652 -9.6 6 956.4 9.4 2002 722.2 10.8 7 665.2 9.4 2003 750.4 3.9 9 021.4 8.3 2004 1 547.1 106.2 12 774.6 12.1 2005 2 162.3 39.8 17 149.8 12.6 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
  • 48.
    Plan Estratégico RegionalExportador, PERX – Moquegua 47 El único producto que no es originario de Moquegua es el Maiz Blanco, pues éste proviene del Cusco y la empresa exportadora tiene como sede Moquegua. Los productos que se destinan a mercados diferentes a Chile también los registra ADUANAS, pero no siempre como exportación de Moquegua. Por ejemplo, en el caso del pimiento páprika, en las estadísticas de ADUANAS figura en los años 2002 y 2003 pero no en los años siguientes. En el caso de los productos exportados a Chile, estos se realizan vía la frontera. Parte de estos productos son despachados con Declaraciones Simplificadas (embarques menores a US$ 2.000) y otra parte son comercializados informalmente. Cabe destacar la palta fuerte y los porotos verdes o vainitas. El comercio de frutas y hortalizas hacia Chile ha de incrementarse a futuro ya que la ejecución del Programa de Erradicación y Control de Mosca de la Fruta dirigido por SENASA ha permitido que se declare a Moquegua como zona libre y mediante un Convenio con SAG (la autoridad sanitaria de Chile), se han establecido acuerdos para facilitar las exportaciones de productos hortofrutícolas de la Región hacía dicho país. Otro rubro de productos que exporta Moquegua pero no se registra en las estadísticas es el abastecimiento a las naves que arrivan al puerto de Ilo. Al respecto, ENAPU reporta el siguiente movimiento para el año 2005: Suministro de combustible y agua 651.97 Tm. Suministro de víveres, madera, estiba y pacotilla 125.48 Tm. Respecto al año 2002, el volumen de abastecimiento ha disminuido en un 82%. El abastecimiento a las naves es un importante rubro de la plataforma de servicios del Puerto de Ilo, por lo que hay que revisar las barreras que se vienen presentando para lograr un mejor desempeño. Relacionado también al servicio que se presta a las naves, está el mantenimiento y reparación, sin embargo no se tiene un registro al respecto. Si bien la normativa nacional no considera que dichos servicios son exportaciones, según el Acuerdo General del Comercio de Servicos de la OMC, que el Perú ha suscrito, dichos servicios, cuando se prestan de una empresa residente a otra no residente, son considerados como exportaciones. Este es pues otro rubro al que se le debe de prestar atención como parte de la oferta de servicios que se pueden potenciar en el Puerto de Ilo para atender los requerimientos de las naves extranjeras cuyos arrivos han de incrementarse cuando esté operativa la carretera Interoceánica.
  • 49.
    Plan Estratégico RegionalExportador, PERX – Moquegua 48 4.3 Cartera de Productos para el Desarrollo Exportador de Moquegua La definición de cartera de productos se realiza aplicando el criterio de nivel de desarrollo del mercado de los productos, que permite identificar la oferta actual y potencial para el desarrollo exportador de Moquegua, así como, para efectos del presente Plan, orientar la determinación de las estrategias, instrumentos y actividades en función a las necesidades de desarrollo de la oferta y de la demanda de los productos regionales, tanto bienes como servicios, bajo el supuesto de que los mercados son dinámicos ya que tanto los patrones de producción como de consumo pueden modificarse. En la matriz del nivel de desarrollo de los productos se aplica el concepto amplio de mercado, esto es, la concurrencia de la oferta y la demanda13 . El enfoque de mercado que se aplica no está referido sólo a producir y exportar lo que los países demandantes requieren, sino a establecer una cartera de productos para la exportación en base a la interacción de dicha demanda con la dotación de recursos y la vocación productiva de Moquegua14 . La matriz comprende cuatro posibles escenarios en función al nivel de desarrollo e interrelación de la oferta exportable y la demanda internacional del producto, pero el escenario meta es aquel en el que la unidad productiva dispone de una oferta competitiva y el mercado objetivo demanda el producto. Para cada nivel de desarrollo se aplican de manera preferente, pero no exclusiva, determinadas estrategias y acciones. Con el fin de visualizar la relación oferta / demanda, la matriz presenta situaciones extrapoladas que facilitan el análisis. Sin embargo, en la realidad se puede presentar una amplia gama de variantes según la situación específica de las regiones y sus agentes económicos. Los productores en una misma región pueden tener diferentes niveles de maduración respecto a un mismo producto. En el caso del presente documento, se estima una media del desarrollo de cada producto en el ámbito de la región Moquegua. Asimismo, se aplica un concepto amplio de oferta, entendiendo por tal al binomio producto / empresa. Comprende tanto el volumen, valor y calidad de los productos, como la capacidad de gestión empresarial que permite a los agentes económicos abordar los mercados. Esta definición es pertinente aclarar porque se aprecia una confusión de parte de algunos agentes económicos y de promoción respecto a las diferencias entre recurso natural (especie de la biodiversidad silvestre o recurso minero), producto (bien o servicio generado en un proceso de producción) y oferta (puesta de un producto en una plaza). Esta confusión a su vez puede derivar en estrategias y acciones de facilitación y promoción para el desarrollo productivo y comercial que no son los más pertinentes para el nivel real de maduración del producto. 13 Otra acepción de mercado es el referido a la plaza: lugar o sector que demanda un bien o servicio. 14 Metodología desarrollada por Sonia Arce Serpa, Directora del Equipo Consultor del Consorcio SASE-KIPU
  • 50.
    Plan Estratégico RegionalExportador, PERX – Moquegua 49 Estrategias y acciones para el desarrollo exportador según el grado de madurez del mercado de los productos PRODUCTOS SIN DEMANDA INTERNACIONAL O CON DEMANDA INCIPIENTE CON DEMANDA INTERNACIONAL SIN OFERTA EXPORTABLE U OFERTA INCIPIENTE Nivel I Estrategia: Prospección productiva y comercial. Acciones: Énfasis en Investigación para determinar viabilidad Horizonte: Largo Plazo Nivel II Estrategia: Desarrollo técnico- productivo y organizacional de la cadena de valor Acciones: Énfasis en gestión organizacional y productiva previa determinación de la factibilidad. Horizonte: Mediano Plazo CON OFERTA EXPORTABLE Nivel III Estrategia: Prospección de mercados. Acciones: Énfasis en pruebas comerciales y motivación de la demanda para determinar la factibilidad Horizonte: Mediano plazo Nivel IV Estrategia: Consolidación o Penetración de mercados. Acciones: Énfasis en Promoción Comercial Horizonte: Corto Plazo Según el mercado objetivo, también pueden variar las estrategias y acciones que se requieren para disponer de una oferta que satisfaga de manera competitiva la demanda. Esto quiere decir que un agente económico o región puede actuar en más de un escenario según el mercado objetivo que pretenda satisfacer. La definición de la cartera de productos para la exportación de Moquegua, según el grado de maduración del mercado, se elaboró teniendo en cuenta la producción actual que podría tener demanda internacional, las exportaciones directas e indirectas actuales y la dotación de recursos naturales de la región. La cartera se revisó y validó en los Talleres participativos de formulación del PERX. Para fines de planeamiento, la matriz cumple además dos funciones: a) Primer nivel de sistematización para proceder a la priorización de los productos. b) Línea de base para el seguimiento y monitoreo de la ejecución del PERX.
  • 51.
    Plan Estratégico RegionalExportador, PERX – Moquegua 50 Cartera de productos para el desarrollo exportador de Moquegua PRODUCTOS SIN DEMANDA INTERNACIONAL O CON DEMANDA INCIPIENTE CON DEMANDA INTERNACIONAL SIN OFERTA EXPORTABLE U OFERTA INCIPIENTE Escenario I Aceites esenciales de molle, salvia y muña Escenario II Tuna Papa Habas Anís Lúcuma Higo Quinua Kiwicha Cebada Carne de cuy Maíz morado Uvas frescas Pasta de Palta Leche Queso y otros derivados lácteos Aceite de palta Aceite esencial de orégano Aceite de olivo Vinos Macerados de Damasco Lana de ovino Cueros y pieles Camarón de río Madera pino Manufactura de madera Mármol y granito Tubos y otras manufacturas de cobre Artesanias de cobre , plata y oro Servicios de maquila Servicios de salud Software CON OFERTA EXPORTABLE Escenario III Escenario IV Aceitunas Pisco Páprika Palta Poroto verde (vainita) Cebolla Sandía Melón Orégano Cochinilla Fibra de alpaca Caballa congelada Filete de pescado congelado Otros pescados congelados Conserva de pescado Pota fresca o refrigerada Pota congelada Pulpo congelado Locos frescos o refrigerados Caracoles congelados Otros moluscos congelados Harina de pescado Aceite de pescado Algas Concentrado de cobre Cátodos de cobre Cobre Blister Concentrado de Molibdeno Selenio en polvo Ácido sulfúrico Sulfato de níquel Plata en bruto Paladio en bruto Platino en bruto Suministro de naves Servicio logísticos Servicio de mantenimiento y reparación de naves
  • 52.
    Plan Estratégico RegionalExportador, PERX – Moquegua 51 4.4 Perfil de principales productos de exportación Un segundo nivel de sistematización de la información a nivel producto es el perfil de los principales productos de actual exportación directa e indirecta de Moquegua que han identificado conjuntamente el Equipo Consultor y los participantes a los talleres de planificación. La reseña de los productos de la “lista corta” permite identificar de manera breve y concreta los tres componentes de todo negocio: PRODUCTO, EMPRESA Y MERCADO. El perfil es situacional, no se realiza un análisis histórico. Los perfiles se han elaborado fundamentalmente en base a la información de los actores económicos e institucionales y se ha complementado con información de fuentes secundarias. Al respecto, cabe resaltar como una necesidad el poder realizar este tipo de sistematización para otros productos involucrando a los agentes económicos dándole valor al conocimiento que tienen sobre su realidad. La bondad de este proceso, si bien simple, es que se va construyendo un lenguaje común para la generación de información propia, análisis e interpretación de la realidad propia y común. ORÉGANO Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción En la Región Moquegua se tiene aproximadamente 250 Ha de tierras en producción distribuidas de la siguiente manera: Valle de Carumas 130 Ha, Torata 70 Ha y 50 Ha en Puquina, se tiene una proyección de 300 Ha., el sistema de riego es aún por inundación. Reseña de situación de la oferta La oferta está centrada en la variedad Negra, actualmente se produce entre 900 a 1000 Kg./Ha/corte y 1800 a 1900 Kg. /Ha /año en promedio regional, es importante resaltar que en el Valle de Carumas se alcanzaría a 1500 ha/ corte. Reseña de la Gestión Organizaci onal Se estima la cantidad de productores de orégano en 250, cada uno con una tenencia de tierras promedio de 1 Ha a 1.5 Ha No existen centros de acopio in situ, sin embargo en el presupuesto participativo existe un compromiso de construir tres centros acopiadores. En la ciudad de Tacna se encuentran los proncipalesa acopiadores, seguidos de Arequipa y Moquegua. Es importante destacar que se ha concertado con una empresa, Estela y CIA de la Ciudad de Tacna, en el valle de Carumas para que acopie la producción generada. En cuanto a la gestión organizacional, existen tres organizaciones en el valle de Carunas, uno en Puquina y otro en Torata. Mediante el proyecto Sierra Sur se brinda asistencia técnica a todo el Valle de Carumas, en tanto a Puquina y Torata es el Ministerio de Agricultura quienes les brindan apoyo, especialmente la oficina de cadenas productivas. Reseña de los mercados La región aún no presenta exportaciones directas para éste producto, la mayor parte de su producción se destina a mercados de otras regiones, siendo el de mayor importancia Tacna a donde llega el 90%, el resto de producción se destina a Arequipa y Desaguadero-Bolivia. Desde Tacna y Arequipa, los operadores de esas regiones exportan el orégano de Moquegua
  • 53.
    Plan Estratégico RegionalExportador, PERX – Moquegua 52 PISCO Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción Las zonas productoras de vid pisquera y de posterior transformación en pisco se ubican especialmente en las provincias de Mariscal Nieto: Valle de Moquegua. Provincia de Ilo: Valle de Ilo y en el distrito El Algarrobal. Se estima en 185 Ha las destinadas a la producción de vid que se distribuyen de la siguiente forma: 25 Ha en la Prov. de Sanchez Cerro, 10 Ha en El Alrrobal y aproximadamente 150 Ha. en Moquegua. Asimismo existe una proyección hacia las 500 Ha en los próximos 10 años. El rendimiento promedio es de 8 a 10 Tm/Ha., sin embargo con buen manejo se puede ampliar este ratio para obtener entre 15 a 20 Tm./Ha. El sistema utilizado para la conducción de la planta es la espaldera y el sistema de riego varía de acuerdo a la tecnología del valle, así existen tierras regadas por gravedad y tierras de irrigación donde se aplica el sistema de goteo. Existe un proyecto de la Municipalidad de Moquegua donde se pretende instalar sistemas de riego tecnificado mayor hasta la cabecera de parcela para todo el Valle del río Moquegua (cinco comisiones de regantes). Reseña de situación de la oferta La región posee una gran cultura hacia el pisco así en su territorio se fabrican diversas variedades, como: (i) aromáticas: Italia, Moscatel y en menor cantidad Alvilla,; (ii) no aromáticas: Quebranta y Negra Criolla; (iii) acholados y (iv) mosto verde. Es importante resaltar la mayor preponderancia de los piscos aromáticos, seguidos por los no aromáticos y acholados. La producción total se estima en 70,000 litros por año, aproximadamente 1000 Lt. por Ha con los rendimientos actuales, sin embargo existe en la Región una capacidad instalada de aproximadamente 120,000 litros. Toda la producción es de 42 GL y para ello se aplica el método de destilación francés (el resto del Perú aplica método español). Siendo los parámetros de procesamiento heterogéneos. Es importante resaltar que en el Valle de Moquegua se está aplicando la norma técnica de Pisco, lo que no sucede en Omate. El volumen por productor es aún muy bajo, exceptuando las grandes empresas. Existe asimismo derivados de pisco como macerados de frutas, así para el 2005 se obtuvieron 1000 frascos y 5,000 en el 2006; 70 % de éstas botellas son macerados con damasco, el resto son de ciruela, níspero, mora y pomarosa. El proceso es aún artesanal pero se viene trabajando la Norma Técnica del macerado de damasco. Reseña de la Gestión Organizaci onal Existen alrededor de 160 agricultores de vid para pisco, la mayor unidad agraria es de 42 Ha, la segunda 5 Ha y el resto entre posee entre 4 a 1 Ha. 50 % de la producción corresponde a una sola empresa, la segunda empresa concentra el 20 % y el 30 % restante corresponde a unas 40 pequeñas bodegas, de éstas 10 pertenecen a la Asociación de Productores de Pisco de Moquegua – APPIM (16,000 Lt.). Excepto en las empresas que distribuyen Pisco Biondi y Jimenez, aún no existe un trabajo de marketing sobre el producto. Existe un proyecto para fortalecer APPIM y formar un Consorcio para desarrollar una marca conjunta con pisco de homogénea calidad. En cuanto a los productores de macerados existe la sociedad regional del Damasco la cual agrupa a 15 pequeñas procesadoras. La región posee el apoyo de la empresa minera Southern Peru Cooper Corporation interesada en conformar un cluster pisquero en la región; también el Gobierno Regional ha encargado elaboración de Proyecto de homogenización y comercialización, que se complementa con Proyecto de la Municipalidad para instalar un Maquicentro agroindustrial para Pisco, vino y macerados. Por otro lado el Módulo de Servicios Ilo tiene aprobado un proyecto para el fortalecimiento de la cadena productiva y la mejora de la calidad de la uva y el Pisco, este contaría con financiamiento aprobado por el FOMIN-BID. Sin embargo aún existen grandes limitaciones en el sector, así se puede mencionar: difícil acceso a financiamiento, tomando en cuenta que recién en el quinto año se inicia la recuperación de inversión; no existe acceso a material de propagación de garantía, además de una dificultad para acceder al cambio tecnológico. Reseña de los mercados En cuanto al mercado local este se encuentra ya saturado. La producción de Pisco se destina principalmente al mercado de Lima. Para las exportaciones directas se registró a la Empresa Biondi en el año 2004, una embarque con destino a EE.UU. Los mercados potenciales son: Estados Unidos, España, Reino Unido y Paises Escandinavos. Actualmente existe un convenio de Hermanamiento entre Moquegua y Pisco con Jerez de la Frontera, de España, asimismo se hermanó el Pisco con el Brandy de Jerez para facilitar la transferencia tecnológica y relaciones comerciales.
  • 54.
    Plan Estratégico RegionalExportador, PERX – Moquegua 53 OLIVO Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción La zona productora más importante de la región es el Valle de Ilo, que presenta las condiciones agroclimáticas más favorables para este cultivo. Reseña de situación de la oferta La producción se centra en las variedades de mesa y para la fabricación de aceite de tipo sevillana, la producción total alcanza las 600 Tm. existiendo un rendimiento potencial de llegar a 800 Tm. Las cosechas se hacen en estado verde y negro de acuerdo a la demanda del mercado. Reseña de la Gestión Organizaci onal En la región se estima la cantidad de productores de olivo en 102 productores; 9 de ellos cuentan con áreas de más de 10 Ha y el resto posee minifundios de áreas entre 1 - 1.5 Ha. En el Valle existe 1 asociación y 3 organizaciones empresariales, siendo los acopiadores Olivícola Ilo S.A. y Aceitunas Ilo S.A.; y presentándose como exportadores para el 2005 Agroindustrias Jimenez S.R.L. Ing. Asoc. y Aceitunas de Ilo S.A. El Ministerio de Agricultura brinda asistencia técnica a la asociación, sin embargo existe un proyecto de parte del mismo Ministerio, “Mejoramiento del Manejo agronómico del olivo en el valle del Ilo.”, para brindar asistencia de ésta manera al 100 % de los productores. Reseña de los mercados Son dos las empresas que vienen exportando en la región, registrándose como producto de salida a aceitunas conservadas provisionalmente, todavía impropias para el consumo inmediato (Part. 711200000) por un valor de 132.4 en miles de US$, los mercados de destino fueron: Estados Unidos (47 %), Canadá (34 %) y Brasil (19 %). PALTA Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción La variedad que se obtiene en la región es la Persea americana o palta Fuerte, ésta se produce entre los 800 a 2,200 m.s.n.m. en las Provincias de Mariscal Nieto (Samegua, Tumilaca, Moquegua, Torata y Llacango) y Sánchez Cerro (Quinistaquillas, Omate, Lindaypampa, Cogri, Quinistacas, San Francisco), zonas que presentan las condiciones edafoclimáticas propicias para el desarrollo del cultivo. Reseña de situación de la oferta En la región actualmente se cuenta con 300 Ha en plena producción y. 400 Ha viejas o nuevas plantaciones. Hay que destacar que 10 Ha están en proceso de certificación orgánica. Se estima que la producción total asciende a 1,300 Tm./año. Existe una tendencia regional creciente hacia el cultivo por lo que se proyecta en el 2007 contar con 100 Ha El rendimiento actual es de 2Tm./Ha, sin embargo en base al mejoramiento agronómico se puede proyectar en rendimiento entre 8 a 12 Tm./Ha. La estacionalidad en la región es de enero a julio y la vida productiva de la planta es de 20 años, el sistema de cultivo es asociado con cultivos transitorios y el sistema de riego es por gravedad con tendencia a cambiar por tecnificado. Existe un centro de empaque que no tiene equipamiento pues aún no se industrializa el producto, ello se podría explicar por algunas de las limitaciones como: no se cuenta con vivero ni acceso a material de propagación garantizado, desconocimiento y falta de interés en la exportación, falta de financiamiento para mejorar tecnología y ampliación de áreas y la presencia de phitophtora cinnamomi, sun blotch; sobre este último problema existe un Proyecto de Palto del Gobierno Regional, que finaliza este año, asimismo se vienen formulando otros proyectos de gobiernos locales para el riego tecnificado, lo cual también facilitaría el control de photophtora. Reseña de la Gestión Organizaci onal Se calcula que 1300 familias producen palta en la Región, ellas poseen entre 1/4 Ha y 1/2 Ha Existen cuatro Asociaciones de productores: 3 en Moquegua y 1 en Sánchez Cerro, parte de los asociados han constituido una empresa comercializadora; y una de las asociaciones se ha constituido para entrar en el mercado de la producción orgánica. Hay dos cámaras de fumigación y un centro de empaque de empresarios privados, sin embargo aún el centro de empaque no está habilitado. En la Región no se instalan aún empresas procesadoras. Se cuenta con el Programa de Mosca de la Fruta de SENASA y tres Proyectos: Gobierno Regional, Municipalidad Moquegua y de la Municipalidad de Torata. Limitaciones: además de los que se presentan en todas las cadenas, los productores de palta sufren para el acceso y salida de productos, puesto que los caminos rurales se encuentran en mal estado, además los productores no cuentan con aliados estratégicos en la cadena exportadora. Reseña de los mercados En la actualidad la producción se destina al mercado local (Ilo y Moquegua) y al mercado nacional (Tacna, Arequipa, Puno y Lima). Llegándose a vender en una cadena de supermercados de Lima la marca "Palta Premium Moquegua" con precio adicional respecto a otras paltas Fuerte. Se registran exportaciones indirectas a través de intermediarios al norte de Chile y Bolivia. Mercados potenciales: centro y sur de Chile, Brasil y la Unión Europea (España, Holanda y Bélgica).
  • 55.
    Plan Estratégico RegionalExportador, PERX – Moquegua 54 MOLUSCOS Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción La producción de moluscos se desarrolla en el Litoral de la Región, específicamente en la Provincia de Ilo, en lugares de Pocoma, Pozolisas y Punta de Coles Reseña de situación de la oferta La producción proviene tanto de la pesca industrial como de la pesca artesanal, las principales especies capturadas son locos (chanque o tolina), pota, lapa, macha, pulpo, caracol y erizo; es importante resaltar a su vez que ya se viene cultivando ostras y conchas de abanico en Pocoma y Punta de coles, promovido por el Módulo de Servicios de Ilo y la Municipalidad de Ilo, en áreas habilitadas por Digesa desde 1999. El volumen de extracción llega a 3 Tm. al año aproximadamente por tipo de mariscos, y se estima un total 36 Tm. en cada módulo de 100 hectáreas de playa y mar. Se podría decir que la dificultad más grande es el procesamiento adecuado de los productos marinos para su posterior exportación, algunas asociaciones vienen tramitando el permiso sanitario de DIGESA, para poder exportar, sin embargo se necesitan aplicar sistemas HACCP de acuerdo a las normas que aplica el Instituto Tecnológico Pesquero (ITP), para cumplir con las exigencias de los importadores. Reseña de la Gestión Organizaci onal Se realizan extracciones en áreas concesionadas por PRODUCE en el marco del Proyecto de Repoblamiento de Mariscos, y éstas son realizadas especialmente por cuatro organizaciones artesanales: la Asociación de Pescadores Artesanales Pioneros del Sur - APASPI (integrada por 98 socios), Asociación de Pescadores Artesanales de Playa de Puerto de ILO – ASOCPARPPI, la Asociación José Olaya (buzos a compresión) y la Asociación de Buzos de Pulmón (ostras). En cuanto a empresas exportadoras son 3 las grandes empresas que vienen realizando actividades en torno a los moluscos y son: Copersa S.A., Consorcio Pesquero Rodríguez S.A. y la pesquera Hayduk S.A. Reseña de los mercados En el caso del molusco locos (chanque) la producción se vende a acopiadores de empresas de Tacna que exportan a Asia y Chile. Los precios que reciben están por encima de los del mercado nacional (US$ 8 dólares por kilogramo). En el caso de las empresas en Moquegua que exportaron con 3 diferentes partidas moluscos ellas destinaron su producción a los mercados de Países Bajos, Italia, Bélgica, España y Panamá. UVA RED GLOBE Nivel de Desarrollo Nivel IV de desarrollo: con oferta exportable y demanda internacional Zonas de Producción Actualmente sólo se cultiva en el Valle de Moquegua pero existe un gran potencialmente Valle de Ilo. Reseña de situación de la oferta Aproximadamente 15 Ha 5 en producción y 10 recién instaladas. El rendimiento promedio de la uva de mesa es de 30 Tm/Ha. sin embargo se estima un rendimiento potencial de 60 Tm/Ha. El sistema de conducción es mediante Parrón Cuyano. No hay centro de empaque aún y la estacionalidad del cultivo es de mediados de octubre a mediados de diciembre, pero se cree que con manejo se puede adelantar la estacionalidad a septiembre. Reseña de la Gestión Organizaci onal Cinco agricultores que tienen entre 1/2 y 2 Ha. No hay centro de empaque. No hay acopiadores. Reseña de los mercados El mercado actual es el local y el regional (Arequipa y Tacna especialmente), sin embargo se estima un mercado potencial de exportación en Brasil, Chile, EE.UU. China, Japón y la Unión Europea.
  • 56.
    Plan Estratégico RegionalExportador, PERX – Moquegua 55 4.5 Impacto económico y social de los principales productos de exportación de Moquegua. Considerando las características antes descritas para los sectores productivos y cadenas reseñadas, se puede inferir el impacto económico y social que tiene y tendría el desarrollo exportador de los principales rubros de exportación. El comportamiento previsible es: Alto impacto económico: Cobre, oro, molibdeno y plata Alto impacto económico y social: Pescado y moluscos congelados, Servicios logísticos Alto impacto social: Pisco, Palta, Aceitunas y Hortalizas Si bien todos los productos tienen impacto social y económico, la clasificación se ha realizado considerando el mayor énfases en la capacidad de generación de divisas, empleo y autoempleo. El equipo consultor ha incluido los servicios logísticos por la oportunidad que se presenta en relación a la Carretera Interoceánica, que le permitirá a Ilo potenciarse como centro logístico en el Sur del Perú. Dimensionar el alcance del impacto no está previsto en el presente trabajo y debe de ser uno de los aspectos a contemplar en la fase de seguimiento, evaluación y monitoreo del PERX y POPs. 4.6 Proceso de selección de los productos para los Planes Operativos POP. El tercer paso del proceso de priorización de los productos para formular los Planes Operativos se realizó conjuntamente con los participantes a los Talleres de Planificación que se efectuaron en la ciudad de Moquegua e Ilo. También se seleccionó tomando en cuenta la información de los especialistas del sector pesquero de Ilo. El criterio general que se aplicó fue seleccionar un producto agrario relacionado a la provincia de Mariscal Nieto y otro producto correspondiente a Ilo. Es así que en el primer caso se priorizó Pisco y en el segundo los moluscos. V. ANÁLISIS DE LOS FACTORES DE LA COMPETITIVIDAD EXPORTADORA DE LA REGIÓN MOQUEGUA El diagnóstico a nivel de la dotación de los recursos de la región, la situación productiva, el desempeño exportador de la región y las condiciones de los mercados internacionales, son la base de referencia para aplicar las metodologías del Diamante de Michael Porter y el FODA (Fortalezas, Debilidades, Oportunidades y Amenazas) a fin de determinar las actuales condiciones de competitividad internacional de Moquegua y las correspondientes estrategias para mejorar dichas condiciones.
  • 57.
    Plan Estratégico RegionalExportador, PERX – Moquegua 56 El diamante de Porter permite determinar la capacidad competitiva exportadora de la Región, evaluando los factores que la determinan. Según M. Porter, la competitividad de una región es la capacidad de diseñar, producir y comercializar bienes y servicios mejores y/o más baratos que los de la competencia internacional. La competitividad está determinada por la interacción de 4 grupos de atributos y dos factores adicionales. Al esquema de estos factores, Porter lo denomina Diamante de Competitividad. Los tipos de atributos son: 1. Condiciones de los Factores: Situación de la región en cuanto a los factores de producción. Se evalúa la existencia, calidad y nivel de especialización de los factores. Pueden ser: a) Básicos: Recursos naturales, situación geográfica, clima y mano de obra no especializada. b) Avanzados: Infraestructura física, institucional, de generación de energía y telecomunicaciones, científica y tecnológica, recursos humanos especializados y recursos de capital. 2. Condiciones de la demanda interna: Una demanda interna informada y exigente motiva la mejora y la innovación productiva. Lo que importa determinar, más que la magnitud de la demanda interior, es el carácter (nivel de exigencia) de dicha demanda. 3. Sectores afines y auxiliares: Presencia o ausencia en la región de proveedores de bienes y servicios e industrias relacionadas que sean internacionalmente competitivos. 4. Estrategia, estructura y rivalidad de las empresas: Son las condiciones en la región que rigen el modo con que las empresas se crean, organizan y gestionan, así como la naturaleza de la competencia interna. Los dos factores adicionales son: El Estado: Considerando el poder que tiene como Gobierno Central, Regional y Local entre otras instancias públicas para influir sobre los atributos de competitividad a través de leyes, normas, políticas, proyectos y prácticas; establece las reglas de juego mejorando o deteriorando el clima para la competitividad. La casualidad o el azar: Son los acontecimientos casuales ajenos a una Región o sobre los cuales las empresas o el gobierno no tienen mayor control. Ejercen influencia sobre la ventaja competitiva.
  • 58.
    Plan Estratégico RegionalExportador, PERX – Moquegua 57 Evaluación de los factores de competitividad La metodología se aplicó en dos talleres participativos en las ciudades de Moquegua e Ilo. Para cada tipo de atributo se identificaron los factores15 y se les calificó valorativamente según su nivel de desarrollo e incidencia positiva o negativa en la formación de la competitividad exportadora de la Región. Para la valoración se aplicó: + + Muy Alta + Alta + - Media - Baja - - Muy Baja Después de calificar cada factor, se promedio cada tipo de atributo considerando los cinco niveles de calificación antes indicados. Este análisis se complemento con la determinación de las Fortalezas, Oportunidades, Debilidades y Amenazas – FODA, método que permite conocer y evaluar la realidad presente al interior y en el entorno del ámbito exportador de la región. Factores internos: Fortalezas: Son los valores positivos de los factores de competitividad presentes en la Región y que pueden ser utilizados o potenciados para conseguir metas de progreso y desarrollo. Debilidades: Son los valores negativos presentes al interior de la Región, que constituyen obstáculos para su progreso y para alcanzar un desarrollo exportador. Factores externos son: Oportunidades: Son los hechos externos que pueden ser aprovechados para potenciar o impulsar el desarrollo exportador de la Región. Amenazas: Son los hechos externos que pueden tener un impacto negativo en el desarrollo exportador de la Región A continuación, se presentan los resultados del análisis de la competitividad de Moquegua. 15 Se redactaron en términos neutros, sin aplicar términos calificativos.
  • 59.
    Plan Estratégico RegionalExportador, PERX – Moquegua 58 Casos exitosos de empresas exportadoras de la región +- Actitud para impulsar desarrollo exportador + + Actitud al cambio + - Actitud para invertir y arriesgar - Formalización de las PYMEs - Formalización laboral - - Articulación de cadenas exportadoras - - Práctica de asociatividad + - Concentración sectorial de desarrollo productivo - Concentración geográfica de producción - - Desarrollo industrial - Concentración de las exportaciones - - Régimen de propiedad y tenencia de la tierra agrícola - Patrones de producción - Cultura empresarial - Liderazgo empresarial + - Relaciones de confianza + - Integración de inmigrantes - Competencia entre empresas locales - Imagen proyectada para la inversión y el desarrollo empresarial - - MUY BAJA Movimientos sísmicos y actividad volcánica -- Fenómeno del Niño y La Niña + - Inundaciones y huaycos - Sequías y heladas - Plagas y enfermedades + Variación del tipo de cambio + - Variabilidad de Precios de comodities: metales + - Sistema de riego - Infraestructura de irrigación + Condiciones fitosanitarias + + Infraestructura vial + - Interconexión vial + Infraestructura y equipamiento de telecomunicaciones + - Infraestructura energética + Proyectos hidroenergéticos + Existencia de Centros de enseñanza técnica y superior + Laboratorios y viveros - - Infraestructura y equipamiento portuario + - Infraestructura aeroportuaria - Capital humano especializado en gestión empresarial y Comercio Exterior - Capital humano especializado en aspectos técnico productivos - MEDIA Prácticas de sanidad e inocuidad - - Exigencia en inocuidad y calidad + - Normalización de productos y servicios - - Poder adquisitivo - Índice de nivel de pobreza + - Exigencia de Presentación + - Exigencia en cumplimiento - - Patrones de consumo - Internacionalización de la demanda (por Turismo) - - Exigencias en servicios de transporte, comunicaciones y financieros - - Presencia de una asociación de Consumidores - - MUY BAJA Vínculos sector público-sector privado - Planes de Desarrollo Concertado y de Competitividad + Plan Estratégico Nacional de Exportaciones ++ Programa de control y erradicación de plagas y enfermedades ++ Presupuesto para promover desarrollo productivo y empresarial - - Proyectos de Capacitación y Asistencia Técnica del Gob. Regional y Gob. Local + Proyectos de desarrollo productivo de Gobierno Regional y Local + Política de Ciencia y Tecnología - Presencia de técnicos en el campo - Presencia del Estado para resguardar seguridad en el campo y la ciudad - - Administración de justicia - Gestión medio ambiental + - Implementación de leyes y políticas de promoción de inversiones - Procedimientos y costos para la formalización - - Descentralización y desconcentración - BAJA Servicios de erradicación y control de plagas y enfermedades + + Servicios de transporte especializado de carga - Servicios de certificación + - Servicios financieros + - Servicios de investigación y experimentación - - Abastecimiento de insumos + Servicios de enseñanza superior y técnico + - Alianzas con proveedores - - Relación de la Universidad con el sistema productivo - - Seguridad y confianza en proveedores - - Servicios de asesoría empresarial, capacitación y promoción comercial - Proveeduría de material de propagación - - Acceso a Información especializada - - Proveedores de envases y embalajes - - Promoción y desarrollo productivo y empresarial por ONGs, academia y otras instituciones - Servicio de certificación de origen + - Servicios de transporte público , de carga general y otros servicios logísticos + Servicios aduaneros + BAJO Condiciones agro climáticas + + Diversidad de pisos ecológicos + + Calidad de suelos + - Recurso agua + - Diversidad y cantidad de especies marinas + + Condiciones de agua y sustrato para producción de especies marinas + + Recursos mineros + + Localización geográfica + + Capital humano no especializado - MUY ALTA Factores Avanzados Factores Básicos Estrategia, estructura y rivalidad de las empresas Condiciones de los Factores Condiciones de la Demanda Sectores afines y auxiliares ESTADO AZAR Atributos que fomentan las ventajas competitivas PERX-MOQUEGUA DIAMANTE DE COMPETITIVIDAD
  • 60.
    FORTALEZAS 1. Programa deErradicación y Control de Plagas - SENASA implementado en la fase de producción y post cosecha. Incluye sistema de vigilancia. 2. Condiciones agro climáticas favorables para la fruticultura y la horticultura. 3. Dispone de un mar muy rico en biomasa y en substratos. 4. Desarrollo de actividades de investigación y promoción en el sector pesquero por parte de PRODUCE e IMARPE. 5. Existencia de Planes de Desarrollo Concertado, Plan de Competitividad y Proyectos sectoriales para el desarrollo productivo y empresarial. 6. Infraestructura vial relativamente desarrollada permite una buena capacidad de conectividad a nivel intraregional e interregional. 7. Cuenta con un nodo de corredor Inter oceánico importante. 8. Ilo es uno de los principales centros logísticos del Corredor Interoceánico del Sur. 9. El CETICOS Ilo dispone de una infraestructura importante y capacidad de gestión descentralizada para brindar servicios de comercio exterior 10. Cuenta con un instituto tecnológico (CEFAM) que desarrolla actividades de capacitación en el sector agrario. 11. Presencia de organizaciones asociativas en productos promisorios para exportación: Pisco, palto, olivos y mariscos entre otros. 12. Se cuenta con información regional detallada y actualizada aara algunos productos, como vid y productos pesqueros,. 13. Cercanía a frontera con Chile y Bolivia. DEBILIDADES 1. Oferta productiva con bajo valor agregado. Insipiente desarrollo industrial, excepto en metalurgia. 2. Alta concentración de la oferta exportable a nivel sectorial, de producto y de empresa. 3. Pequeña propiedad de la tierra y alto porcentaje de tierras de cultivo alquiladas (en el valle de Moquegua) limita inversión de largo plazo, como es en frutales. 4. Limitados recursos hídricos en algunas zonas, sistema de riego mayormente por gravedad. y mínima aplicación de riego tecnificado. 5. Falta titulación de la propiedad de las tierras. 6. Baja actividad de investigación e innovación tecnológica 7. Insipiente desarrollo de plataforma de servicios empresariales: información técnica y comercial, capacitación y asistencia técnica. 8. Vínculos débiles entre el sector público y el sector privado. 9. Débil promoción comercial de las exportaciones regionales. 10. Débil gestión de control medio ambiental. 11. Bajo nivel de coordinación y cooperación institucional para el desarrollo productivo y comercial 12. Baja articulación entre la Universidad, los Institutos Técnicos y el sector productivo. 13. Débil articulación de las cadenas exportadoras. 14. Bajo nivel de auto financiamiento y acceso al financiamiento formal. 15. Poco conocimiento de sistemas de aseguramiento de calidad e inocuidad. 16. Informalidad empresarial, laboral y tributaria. 17. Bajo nivel de auto financiamiento y limitado acceso al financiamiento formal. 18. Poco conocimiento de sistemas de aseguramiento de calidad e inocuidad 19. Servicios de certificación (SENASA, INRENA) centralizados, deficientes y lentos. 20. Información productiva y empresarial de la Región no está sistematizada y consolidada. 21. Escasa práctica de establecimiento y cumplimiento de contratos 22. Débil articulación entre el sector público y privado. 23. Baja cooperación institucional al interior de los organismos del Estado y duplicidad de funciones 24. Baja identidad regional respecto a su oferta productiva 25. Lenta y deficiente administración de justicia 26. Lento proceso de descentralización y desconcentración OPORTUNIDADES 1. Carretera Interoceánica operará en toda su extensión el 2009 facilitará acceso a mercado de centro oeste de Brasil y provincia de Pando de Bolivia, así como la prestación de servicios logísticos a los operadores que embarquen o desembarquen por Ilo. 2. Disposición de Plan de Desarrollo de los Corredores Económicos del Sur 3. Acuerdos y tratados comerciales: TLC con EEUU, CAN, MERCOSUR, el ACE con Chile, entre otros. 4. Política y Planes nacionales están priorizando el desarrollo exportador. 5. Negociaciones comerciales para facilitar acceso a mercados, en proceso. 6. Pronta implementación del Sistema Integrado e Información de Comercio Exterior del Perú. 7. Presencia de Cooperación Técnica Internacional 8. Cambio en legislación de CETICOS que le otorga más independencia en su gestión y flexibiliza rubros de negocios 9. Sucesos negativos en países competidores: desastres naturales y conflictos. 10. Evolución favorable de los precios en mercado internacional 11. Desarrollo exportador de regiones vecinas: Arequipa, Puno, Tacna. AMENAZAS 1. Eventual incidencia de fenómenos climáticos. Cambio climático global. 2. Actividad volcánica y terremotos 3. Problemas con los productos hidrobiológicos por eventualidades marinas 4. Aplicación de barreras fitosanitarias y administrativas en especial en Chile y Brasil. 5. Cambio de políticas macroeconómicas 6. Lento proceso de descentralización y desconcentración 7. Creciente aplicación de exigencias ambientales, laborales y sanitarias en los mercados internacionales 8. Reevaluación del sol respecto al dólar 9. Creciente competencia en mercado de productos alimenticios frescos y procesados. 10. Baja de precio de los minerales en mercados internacionales. FODA - MOQUEGUA
  • 61.
    Plan Estratégico RegionalExportador, PERX – Moquegua 60 VI. EL PERX DE MOQUEGUA A fin de que exista una concordancia con el Plan Estratégico Nacional Exportador –PENX los Objetivos Estratégicos son los mismos, estos son: Objetivo estratégico 1: Desarrollo de la oferta exportable Objetivo estratégico 2: Desarrollo de los mercados de destino Objetivo Estratégico 3 Facilitación del Comercio Objetivo Estratégico 4: Cultura exportadora En base al diagnóstico de las capacidades regionales para la producción y el comercio, y el consecuente análisis de los factores de competitividad y FODA, se han definido las estrategias y actividades específicas. El horizonte de tiempo del Plan Estratégico es de 10 años (largo plazo) para la Visión de futuro y objetivos estratégicos, y de cinco años (mediano plazo) para las estrategias y acciones específicas. Se entiende que al ejecutarse las acciones propuestas, las características de la actividad productiva y comercial se van a modificar; también se darán cambios, previsibles y no previsibles, en el entorno económico y social, así como en los competidores y mercados objetivos internacionales, lo que configurará nuevos escenarios con diferentes condiciones de competitividad. En consecuencia, el PERX debe de actualizarse periódicamente a fin que se mantenga como un instrumento efectivo de gestión del cambio hacia la competitividad sostenible de las exportaciones de Moquegua. La cantidad y alcance de actividades consideradas y el resultado de este proceso es ambicioso; sólo se podrá lograr en base al compromiso del trabajo conjunto del sector público y privado y de la complementación de los organismos nacionales, regionales y locales. En cuanto a los recursos presupuéstales que requiere la ejecución del Plan, se ha considerado diversas actividades que podrán ejecutarse con las capacidades humanas y económicas con que cuentan actualmente las instancias involucradas, incluso varias actividades sólo son acciones de coordinación. En los casos en los que se requiera de un presupuesto específico, se considera que este debe de ser gestionado a través de la inclusión de las actividades en los Planes Operativos Anuales de las instituciones involucradas o formularse proyectos específicos para su correspondiente presentación al Presupuesto Participativo de la Región y a fuentes cooperantes. Para cada acción se indica las instituciones que deberían de involucrarse en la ejecución, estando subrayada aquella que funcionalmente le correspondería asumir la responsabilidad principal. Es también una condición para la ejecutabilidad del Plan, que el Comité Ejecutivo Regional Exportador –CERX, formule un Plan Operativo Anual en base al presente Plan Operativo de medio término.
  • 62.
    Plan Estratégico RegionalExportador, PERX – Moquegua 61 VALORES Son las creencias y formas de pensar que determinan la actitud y comportamiento individual y grupal con visión de futuro. Para el PERX de Moquegua se considera que la cultura exportadora debe estar guiada por los siguientes valores: Responsabilidad. Confianza Transparencia. Liderazgo Excelencia PRINCIPIOS Son las pautas de comportamiento que, para efectos de la gestión del PERX de Moquegua, se expresarán como buenas prácticas en la ejecución de las actividades. Competitividad Empoderamiento Innovación Sostenibilidad social y ambiental Inclusión territorial y social Descentralización y desconcentración Visión En el año 2016 la Región Moquegua tiene una oferta exportable diversificada, con alto valor agregado, sostenible y competitiva, basada en el gran dinamismo los sectores Minero y Metalúrgico, Agropecuario y Agroindustrial, Pesca y Acuicultura y Servicios Logísticos. El Puerto de Ilo es el principal Centro Logístico Internacional de la Macroregión Sur del Perú. Misión La Misión del Consejo Ejecutivo Regional de Exportaciones (CERX) de Moquegua es asegurar la ejecución del Plan Estratégico Regional de Exportaciones (PERX) y los Planes Operativos por Productos (POPs), propiciando la asociatividad de productores y empresarios, la articulación del sector público con el sector privado, la cooperación y fortalecimiento institucional y la promoción de inversiones.
  • 63.
    Plan Estratégico RegionalExportador, PERX – Moquegua 62 ESTRATEGIA N° 1.1: Sistematizar y difundir información sobre la produc- ción y aspectos tecnológicos de los bienes y servicios de la cartera para exportación, priorizando los incluidos en el Nivel IV OBJETIVO ESTRATÉGICO 1: DESARROLLO DE OFERTA EXPORTABLE Lograr una oferta estratégicamente diversificada, con significativo valor agregado, de calidad y volúmenes que permitan tener una presencia competitiva en los mercados internacionales 24 ACTIVIDADES OBJETIVO ESTRATÉGICO 2: DESARROLLO DE MERCADO DE DESTINO Diversificar y consolidar la presencia de las empresas, productos y servicios peruanos en los mercados de destino priorizados 15 ACTIVIDADES OBJETIVO ESTRATÉGICO 3: FACILITACIÓN DEL COMERCIO Contar con un marco legal que permita la aplicación de mecanismos eficaces de facilitación del comercio exterior, fomente el desarrollo de la infraestructura y permita el acceso y la prestación de servicios de distribución física y financieros en mejores condiciones de calidad y precio 27 ACTIVIDADES OBJETIVO ESTRATÉGICO 4: CULTURA EXPORTADORA Desarrollar una cultura exportadora con visión global y estratégica que fomente capacidades de emprendimiento y buenas prácticas comerciales basadas en valores 19 ACTIVIDADES ESTRATEGIA N° 1.2: Planificar y ejecutar el desarrollo de la oferta exportable de Moquegua según el nivel de madurez de los productos y su priorización. ESTRATEGIA N° 1.3: Fortalecer y am- pliar de manera concertada la base productiva con tecnologías apropiadas orientadas a incrementar la productivi- dad y calidad de las cadenas de valor de actual exportación directa e indirecta. ESTRATEGIA N° 1.4: Implementar sistemas de aseguramiento de la calidad e inocuidad de validez internacional ESTRATEGIA N° 2.1: Impulsar un Sistema Regional de Información de Exportaciones que se articule al SIICEX, que genere, acopie, sistema- tice y difunda información especiali- zada y actualizada sobre la oferta y demanda actual y potencial de las cadenas de exportación de la Región ESTRATEGIA N° 1.5: Fortalecer la plataforma de servicios de investigación, sanidad y tecnología de la región y orientarla a la atención de las necesidades de las cadenas priorizadas. ESTRATEGIA N° 2.2: Mejorar el conocimiento de los actores ecónomicos e institucionales de la región respecto al mercado internacional y ampliar su capacidad de gestión comercial internacional ESTRATEGIA N° 2.3: Promover la oferta exportable de Moquegua en los mercados internacionales proyec- tando una imagen de diferenciación ESTRATEGIA N° 3.1: Implementar me- canismos de concertación entre el sec- tor público y privado y generar insumos para adecuar el marco legal que permita consolidar los negocios de exportación de Moquegua y aliente nuevas inversio- nes de diferente escala ESTRATEGIA N° 3.3: Potenciar los servicios portuarios para consolidar a Ilo como el principal centro logístico del Sur del Perú. ESTRATEGIA N° 3.4: Facilitar a los diferentes actores de las cadenas exportadoras el acceso al financiamiento. ESTRATEGIA N° 4.1: Impulsar políticas y mecanismos institucionales que aseguren la ejecución del PERX, y la gestión eficiente del CERX y de las Mesas de Trabajo ESTRATEGIA N° 3.2: Mejorar la infraestructura vial, energética, de telecomunicaciones y de servicios de saneamiento para dinamizar los co- rredores económicos y vigilar la cali- dad ambiental para asegurar la soste- nibilidad de la actividad exportadora ESTRATEGIA N° 4.2: Fortalecer la Asociatividad y mejorar las capa- cidades para el manejo de los ne- gocios de exportación formando una cultura organizacional de coorinación y cooperación con visión empresarial, propiciando el desarrollo integral y equitativo de las Cadenas y Conglomerados de exportación ESTRATEGIA N° 4.3: Promover una actitud favorable de la sociedad civil de la Región hacia la actividad exportadora PLAN ESTRATÉGICO REGIONAL DE EXPORTACIÓN - MOQUEGUA OBJETIVOS ESTRATÉGICOS 19 ESTRATEGIAS – 85 ACTIVIDADES ESTRATEGIA N° 4.4: Orientar la formación de los recursos humanos de la región para que satis- fagan los requerimientos de la Cadenas y Conglo- merados de exportación ESTRATEGIA N° 3.6. Promover las in-versiones de negocios de exportación Centro de Exportación, Transformación, Industria, Comercialización y Servicios- CETICOS - ILO, con un enfoque genes-tratégico económico; procurando la ins-talación de industrias que generen valor agregado a las materias primas de la Macroregión Sur, principalmente de Moquegua, y empresas de servicios especializados contemplados en la ley y reglamento de los CETICOSs. ESTRATEGIA N° 3.5: Facilitar el acceso de los actores de las cadenas exportadoras a registros, certificaciones y auto- rizaciones. Difundir el marco normativo y procedimientos administrativos
  • 64.
    PLAN ESTRATÉGICO DEEXPORTACIÓN - REGIÓN MOQUEGUA MATRIZ DE PLANIFICACIÓN OBJETIVO ESTRATÉGICO N° 1 Lograr una oferta estratégicamente diversificada, con significativo valor agregado, de calidad y volúmenes que permitan tener una presencia competitiva en los mercados internacionales. ESTRATEGIA N° 1.1: Sistematizar y difundir información sobre la producción y aspectos tecnológicos de los bienes y servicios de la cartera para exportación, priorizando los incluidos en el Nivel IV (Con oferta exportable y demanda internacional). ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 1.1.1 Elaborar un censo y base de datos de zonas de producción, productores, organización de productores y procesadores de las cadenas priorizadas 2007 - 2008 después actualización periódica Al 2007 se ha diseñado la base de datos Al 2008 se aplica el censo Al 2008 se implementa la base de datos -Base de datos -Censo regional -Número de productores y procesadores registrados 1.1.2 Elaborar una base de datos y un archivo documentario sobre aspectos técnico productivos de los productos priorizados. Incluir módulo de investigaciones y tesis. 2007 - 2008 después actualización periódica Al 2007 se ha diseñado la base de datos Al 2008 se implementa la base de datos -Documento de diseño -Registro electrónico de documentos del archivo documentario CERX DIRCETUR DR Agricultura DR PRODUCE DR Minería BCR INEI SUNAT Universidades 1.1.3 Establecer el modulo de Información técnica sobre las actividades de producción de los bienes y servicios priorizados. 2007 - 2011 Al 2007 se ha diseñado la Red Al 2008 se ha implementado la Red y se inicia la difusión -Documento de diseño -Número documentos difundidos -Numero de participantes de la red CERX DIRCETUR Universidades 1.1.4 Actualizar la cartera de productos de para la exportación de la Región y el perfil de los productos priorizados. 2007 - 2011 Al 2007 se amplia y actualiza el perfil de productos incluido en el PERX A partir del 2008 se actualiza cada 6 meses. -Número de productos de la cartera. -Número de actualizaciones. CERX DIRCETUR MINAG PRODUCE y MINEM ESTRATEGIA N° 1.2: Planificar y ejecutar el desarrollo de la oferta exportable de Moquegua según el nivel de madurez de los productos y su priorización. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 1.2.1 Ejecutar los Planes Operativos por Producto - POPs de Pisco y Moluscos 2007 - 2011 Al 2007 se ha iniciado la ejecución de los Planes Operativos de Pisco y Moluscos -Porcentaje de ejecución de los planes. CERX y Mesas de Trabajo por Producto 1.2.2 Formular y ejecutar planes operativos de: uva fresca y otros derivados de la vid, palta, aceituna y aceite de oliva, orégano, cucurbitáceas, truchas, algas y otros que se prioricen de los productos de Nivel IV (con oferta exportable y demanda internacional) 2007 - 2011 Al 2011, cada año se ha formulado e iniciado la ejecución de dos POPs -Número de Planes Operativos formulados. -Número de Planes Operativos en ejecución y % de avance MINAG, MINEM, MIN- CETUR, PRODUCE (Según el sector al que corresponda cada producto) 1.2.3 Formular estudios de base (diagnósticos y análisis de viavilidad) de los siguientes productos: materiales para la construcción y otros minerales no metálicos; servicios de mantenimiento de naves y automotores; servicios logísticos en el puerto de Ilo, y otros que se prioricen de los productos de los Niveles II y III 2008 - 2011 Al 2008 se ha realizado la priorización de las cadenas de los niveles II y III de la cartera de productos e iniciado el diagnóstico de dos de ellas. Al 2011 se ha elaborado el diagnóstico de 2 cadenas por año Al 2011 cada año se han elaborado dos estudios de base y según los resultados se ha procedido a la formulación de los Planes Operativos de los productos viables. -Número de productos con estudios de base. MINAG, MINEM, MIN- CETUR, PRODUCE (Según el sector al que corresponda cada producto)
  • 65.
    Plan Estratégico RegionalExportador, PERX – Moquegua 64 1.2.4 Formular y ejecutar proyectos de desarrollo de nueva oferta exportable en función a los resultados de la actividad 1.2.3 2008 - 2011 Al 2007 se han formulado dos proyectos Al 2011 se han formulado e iniciado la ejecución de 6 proyectos. -Número de proyectos -Documentos gestión de financiamiento. -Prototipos de productos CERX Comité de Innovación Tecnológica 1.2.5 Evaluar la oferta de los servicios logísiticos y de mantenimiento de naves para definir las acciones de desarrollo. 2007 Al 2007 se ha elaborado un diagnóstico sobre la situación actual y potencial en función a la operación de la Interoceánica. Al 2008 se ha elaborado proyectos de desarrollo de la oferta exportable en función al resultado del diagnóstico. - Documento de diagnósticos - Documentos de Proyectos Gobierno Regional DR de Trans y Com. ENAPU Cámara de Comercio 1.2.6 Realizar el análisis de viavilidad de los productos de nivel I de la cartera de Moquegua, en función a los resultados realizar programas de investigación. 2008 Al 2008 se realiza el análisis de viavilidad Al 2009 se realizan los programas de investigación -Número de productos evaluados. -Número de Programas de Investigación para nuevos productos. CERX Universidades Centros de Investigación ESTRATEGIA N° 1.3: Fortalecer y ampliar de manera concertada la base productiva con tecnologías apropiadas orientadas a incrementar la productividad y calidad de las cadenas de valor de actual exportación directa e indirecta. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 1.3.1 Realizar misiones tecnológicas nacionales e internacionales de las cadenas productivas priorizadas 2008 - 2009 Al 2009 se han realizado una misión nacional y una internacional por año -Número de participantes -Número de sitios visitados PRODUCE y MINAG CERX Mesas de Trabajo Universidades 1.3.2 Propiciar la producción regional y uso de semillas y reproductores certificados 2007 - 2011 Al 2007 se ha elaborado un diagnóstico sobre la situación de la oferta y la demanda regional de material de propagación y reproducción certificado 2008 se inicia promoción de la inversión en negocios de material de propagación -Documento del Diagnóstico -Número de productores de semillas y reproductores certificados DR Agricultura y PRODUCE SENASA Mesas de Trabajo 1.3.3 Brindar capacitación y asistencia técnica a los agricultores, acuicultores, artesanos y pequeños mineros, y pequeñas y medianas empresas de las cadenas de valor priorizadas. 2008 - 2011 Al 2008 en el 30% de las cadenas priorizadas se han realizado actividades de capacitación y asistencia técnica. Al 2008 en el 100% de las cadenas priorizadas se han realizados actividades de capacitación y asistencia técnica. - Contenidos de capacitación y asistencia técnica - Número de Proyectos y Programas de capacitación y asistencia técnica - Número de cadenas atendidas - Número de eventos - Número de participantes CERX Mesas de Trabajo DIRCETUR DR PRODUCE DR de Minería DR Agraria 1.3.4 Brindar capacitación y asistencia técnica para obtener productos “verdes” 16 . 2007 - 2011 Al 2007 se ha incrementado en un 20 % la producción orgánica. En los años sucesivos se incrementa en función a requerimientos de mercado. - Documentos de materiales de capacitación y extensión - Número atenciones. CONAPO DR Agricultura DR PRODUCE 1.3.5 Brindar capacitación y asistencia técnica a las empresas industriales de las cadenas en aspectos de tecnología industrial, diseño de plantas y operaciones. 2007 - 2008 Al 2007 se ha identificado las necesidades de capacitación y asistencia técnica en procesos industriales. Al 2008 y 2009 se han realizado actividades de capacitación y asistencia técnica en planta - Documentos de materiales de capacitación y asistencia técnica. - Número de eventos. - Número de participantes. PRODUCE RED de CITEs Universidades 16 Productos de bajo impacto ambiental, es decir aquellos que en su producción, en sus insumos o en su utilización disminuyen el daño al medio ambiente
  • 66.
    Plan Estratégico RegionalExportador, PERX – Moquegua 65 ESTRATEGIA N° 1.4: Implementar sistemas de aseguramiento de la calidad e inocuidad de validez internacional. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 1.4.1 Estandarizar la producción y procesamiento de las cadenas priorizadas para la obtención de calidades homogéneas. 2007 - 2011 Al 2007 se han constituido los Comités Técnicos de Normalización - CTN por cada cadena priorizada o se ha tomado participación dinámica en los CTN ya establecidos. Al 2008 y 2009 se elaboran y aprueban las Normas Técnicas - Número de CTN constituidos - Normas Técnicas aprobadas INDECOPI CERX MINAG PRODUCE PROMPEX Mesas de Trabajo 1.4.2 Realizar cursos y asistencia técnica sobre Buenas Prácticas Agrícolas – BPA, y buenas prácticas de la extracción y crianza de productos pesqueros. 2007 - 2011 Al 2007 se ha diseñado el programa de capacitación y asistencia técnica; y se ha preparado el material de capacitación adecuado a las cadenas priorizadas. Al 2009 se ha ejecutado el 70% de los programas previstos y al 2011 se ha ejecutado el 90% - Documentos del material de capacitación y asistencia técnica - Número de participantes a cursos y asistencia técnica MINAG y PRODUCE DR Agricultura DR PRODUCE 1.4.3 Realizar cursos y asistencia técnica sobre Buenas Prácticas de Manufactura – BPM. 2008 - 2010 Al 2008 se ha diseñado el programa de capacitación y asistencia técnica, se ha preparado el material de capacitación de BPM para la cadenas priorizadas e iniciado la ejecución. Al 2010 se ha ejecutado el 95% del programa previsto. - Documentos del material de capacitación y asistencia técnica. - Número de participantes a cursos y asistencia técnica PRODUCE DR PRODUCE RED de CITEs 1.4.3 Consolidar el Programa de Erradicación y Control de la Mosca de la Fruta. 2007 - 2011 Al 2011 se ha logrado consolidar el área de cuarentena y ampliar la capacidad de control. - Número de hectáreas intervenidas - Número de acciones de control. SENASA DR Agricultura 1.4.5 Ampliar las acciones de prevención y control de otras plagas y enfermedades cuarentenarias de importancia para las exportaciones aplicando el manejo integrado. 2007 - 2011 Al 2011 se ha incrementado cada año el 30 % de las áreas intervenidas. -Documentos de los Programas -Número de hectáreas intervenidas SENASA MINAG DR Agricultura 1.4.6 Promover la instalación o ampliación de laboratorios que brindan servicios de análisis y certificaciones a la producción primaria y manufactura de las cadenas de exportación. 2007 - 2010 Al 2007 se ha evaluado las capacidades regionales sobre laboratorios y servicios que brindan. Al 2008 se ha difundido las oportunidades de inversión en servicios de laboratorio y certificaciones. -Documento de Diagnóstico -Número de comunicaciones difundiendo la oferta y demanda existente SENASA DR PRODUCE MINAG MINEM ESTRATEGIA N° 1.5: Fortalecer la plataforma de servicios de investigación, sanidad y tecnología de la región y orientarla a la atención de las necesidades de las cadenas priorizadas. ACCIONES ESPECÍFICAS PERIODOS DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 1.5.1 Establecer alianzas estratégicas entre las Universidades, Institutos Técnicos y centros de investigación con las mesas de trabajo. 2007 - 2011 Al 2008 se han establecido dos Convenios y al 2009 dos más Al 2011 se han ejecutado mínimo cinco investigaciones sobre los productos priorizados - Número de Convenios - Número de investigaciones - Número de cadenas involucradas - Número de Instituciones CERX Mesas de Trabajo Universidades Institutos técnicos Centros de Investigación CONCYTEC 1.5.2 Crear un Comité de Innovación Tecnológica para el desarrollo exportador que identifique las capacidades, necesidades de cambio y oportunidades que favorezcan el desarrollo tecnológico de las cadenas priorizadas. 2007 - 2011 Al 2007 se ha constituido y reconocido al Comité como una instancia especializada del CERX, y elaborado el Plan Operativo Anual Al 2011 el Comité ha facilitado la canalización de apoyo técnico nacional e internacional a las cadenas priorizadas - Documento de reconocimiento del Comité - Número de integrantes - Número de convenios y proyectos canalizados CERX Comité de Innovación Tecnológica PRODUCE Universidades
  • 67.
    Plan Estratégico RegionalExportador, PERX – Moquegua 66 OBJETIVO ESTRATÉGICO N° 2 Diversificar y consolidar la presencia de las empresas y productos de Moquegua en los mercados de destino priorizados. ESTRATEGIA N° 2.1: Impulsar un Sistema Regional de información de Exportaciones articulado al SIICEX, que genere, acopie, sistematice y difunda información especializada y actualizada sobre la oferta y demanda de las cadenas de exportación de la Región ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 2.1.1 Diseñar y establecer un Sistema Regional Integrado de Información para el desarrollo exportador que considere la necesidad de sincerar la data de los diferentes organismos en coordinación con otras regiones. 2007 - 2008 Años posteriores se actualiza El 2008 se ha diseñado e implementado el Sistema que incluye los siguientes módulos: (i) Base de datos de productores, procesadores y organizaciones asociativas; (ii) Comportamiento de producción y exportación; (iii) proveedores de bienes y servicios a las cadenas de exportación; (iv) información técnica de cultivos, crianzas y procesamiento; (v) mercados internacionales, (vi) marco legal y administrativo relacionados al proceso de exportación, y (vii) oferta exportable de la Región. -Documento de diseño -Número instituciones integrantes del sistema como generadores y sistematizadores de información -Número de medios de difusión -Número de usuarios CND Gobiernos Regionales MINCETUR PROMPEX DR Sectoriales M.RR.EE INEI SUNAT DIRCETUR BCR 2.1.2 Potenciar Telecentros en las principales ciudades de los corredores económicos. 2008 - 2011 Al 2008 se ha formulado el proyecto para la instalación de los telecentros y se ha diseñado módulos para los productos de exportación. Desde el 2009 se instalan y operan Telecentros de acuerdo al Proyecto previamente formulado. - Número de Telecentros - Número de usuarios - Número de módulos de información de productos de exportación Gobiernos locales MTC PROMPEX 2.1.3 Conformar un Comité Técnico sobre Mercados. 2007 - 2011 Al 2007 se ha constituido Comité Técnico de Mercado, como una instancia del CERX y establecido el Plan Operativo Anual. Al 2011 se ha cumplido el 90 % de los Planes Operativos Anuales. -Documento de reconocimiento del Comité -Número de integrantes -Número de actividades coordinadas o ejecutadas CERX DIRCETUR Comité Técnico de Mercados 2.1.4 Elaborar estudios de mercado de Brasil, Bolivia y Chile para la oferta exportable de Moquegua. 2007 - 2011 Al 2009 se han realizado un estudio de mercado por año (Brasil y Bolivia 2008, Chile 2009) y se definen estrategias comerciales para abordar dichos mercados. -Documentos de los estudios de Mercado. -Documento de Diseño de las Estrategias Comerciales por país. PROMPEX DIRCETUR CERX Comitê Técnico sobre mercados 2.1.5 Realizar el seguimiento y estudio de la producción y exportaciones de otras regiones de Perú, y de países competidores de las cadenas priorizadas. 2008 - 2011 A partir del 2008 cada semestre se ha emitido reportes de inteligencia de mercados. -Número de reportes Comité Técnico de Mercados CERX PROMPEX DIRCETUR ESTRATEGIA N° 2.2: Mejorar el conocimiento de los actores ecónomicos e institucionales de la región respecto al mercado internacional y ampliar su capacidad de gestión comercial internacional. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 2.2.1 Capacitar a los productores, procesadores, técnicos y profesionales en la búsqueda e interpretación de información de mercados. 2008 El 2008 se ha realizado un curso de capaci-tación a representantes de organizaciones de productores, procesadores e instituciones que brindan soporte a las empresas. -Documentos de contenidos del curso -Número de participantes PROMPEX CERX MINCETUR DIRCETUR 2.2.2 Emitir opinión sobre las Negociaciones Internacionales de acuerdos comerciales, 2007 - 2011 Al 2007 los organismos centrales responsables de las Negociaciones Internacionales han incluido al - Número de comunicaciones informando sobre problemas CERX Mesas de Trabajo
  • 68.
    Plan Estratégico RegionalExportador, PERX – Moquegua 67 Codex Alimentarius y otros temas relacionados al acceso a los mercados internacionales. CERX a la relación de organizaciones de consulta. Al 2011 se ha informado a las autoridades sobre problemas de acceso a los mercados y emitido opinión o respondido el 100 % de las comunicaciones recibidas por escrito. de acceso a los mercados internacionales - Número de opiniones o posiciones emitidas DIRCETUR MINCETUR M RR.EE. PRODUCE MINAG DIGESA SENASA 2.2.3 Establecer relaciones de cooperación e integración con los principales socios comerciales nacionales y del extranjero. 2007 - 2011 Al 2011 el 70% de las empresas procesadoras exportadoras de la región han establecido alianzas estratégicas con algún comprador. -Número de empresas procesadoras exportadoras -Número de acuerdos, convenios o contratos CERX PROMPEX M.RR.EE MINCETUR DIRCETUR ESTRATEGIA N° 2.3: Promover la oferta exportable de Moquegua en los mercados internacionales proyectando una imagen de diferenciación. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 2.3.1 Diseñar e implantar un Programa de Promoción según el resultado de la actividad 2.1.4 (Estudios de Mercado de Brasil, Bolivia y Chile). 2007 - 2011 Al 2008 se han diseñado las actividades de promoción para el mercado brasilero, al 2009 para Bolivia y al 2011 para Chile. Al 2011 se ha incursionado en el mercado brasileño con 4 productos. -Programa de Promoción -Número y valor de productos que se exportan a los mercados objetivo desde Moquegua. Comité Técnico de Mercados CERX DIRCETUR Empresas Exportadoras 2.3.2 Diseñar e implementar una página web para promover la oferta exportable de Moquegua. Colocarla en el Portal Regional, en el SIICEX y otros canales de difusión. 2007-2011 Al 2007 se inicia la difusión de la oferta exportable regional a través de una página web. -Una página web -Número de portales de alojamiento -Número de visitas a la página DIRCETUR CERX SIICEX 2.3.3 Realizar un informe técnico sobre signos distintivos para productos originarios de Moquegua para definir su aplicación. 2008 - 2010 Al 2008 se dispone de un informe que define cuales son los signos distintivos más convenientes para cada producto. Al 2010 se ha implementado por lo menos un signo distintivo recomendado. -Documento del informe técnico -Documento de aprobación del signo distintivo INDECOPI Comité de Mercados Mesas de Trabajo 2.3.4 Ampliar y actualizar el archivo de fotos del DIRCETUR Moquegua para fines de promoción comercial. 2007 - 2008 Al 2008 se cuenta con un archivo con material fotográfico de buena calidad para impresos. -Número de fotos -Número de empresas e instituciones que usan el archivo DIRCETUR-CERX Mesas de Trabajo 2.3.5 Diseñar y editar un Catalogo virtual e impreso en varios idiomas (mínimo español, inglés, alemán, japonés y portugués) de la oferta Regional. 2008 - 2009 Al 2008 se cuenta con un Catálogo virtual. Al 2009 se cuenta con un Catálogo impreso. -Un Catálogo virtual -Tiraje de la impresión del Catálogo impreso DIRCETUR CERX Mesas de Trabajo 2.3.6 Participación en misiones comerciales, ruedas de negocios, ferias internacionales, Show rooms, y otras actividades de Promoción Comercial. 2008 - 2011 Al 2008 por lo menos dos cadenas priorizadas participan en eventos internacionales. Al 2011 el 80% de las cadenas priorizadas participan en eventos internacionales de promoción comercial. -Número de eventos de promoción comercial en los que se ha participado -Número de empresas participantes CERX DIRCETUR PROMPEX M. RR.EE Empresas exportadoras 2.3.7 Realizar la promoción comercial de los productos resultantes de las actividades 1.2.1, 1.2.2 y 1.2.4. 2008 - 2011 Al 2011 se han lanzado al mercado internacional la oferta de por lo menos dos nuevos productos de Moquegua. -Número de nuevos productos promovidos comercialmente PROMPEX DIRCETUR CERX Empresas exportadoras
  • 69.
    Plan Estratégico RegionalExportador, PERX – Moquegua 68 OBJETIVO ESTRATÉGICO N° 3 Contar con un marco legal que permita la aplicación de mecanismos eficaces de facilitación del comercio exterior, fomente el desarrollo de la infraestructura y permita el acceso y la prestación de servicios de distribución física y financieros en mejores condiciones de calidad y precio. ESTRATEGIA N° 3.1: Implementar mecanismos de concertación entre el sector público y privado y generar insumos para adecuar el marco legal que permita consolidar los negocios de exportación de Moquegua y aliente nuevas inversiones de diferente escala. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.1.1 Elaborar un diagnóstico de las políticas, funciones y capacidades de las instituciones públicas nacionales, regionales y locales que den o puedan dar soporte al desarrollo a las cadenas priorizadas de Moquegua 2007 Al 2007 se conoce las funciones y capacidades de las instituciones públicas y privadas que dan o pueden dar soporte a las cadenas priorizadas. -Documento de Diagnóstico -Número de institucio-nes públicas que dan o pueden dar soporte a las cadenas priorizadas CERX Gobierno Regional MINCETUR 3.1.2 Analizar situación jurídica y tributaria de las Organizaciones Asociativas de los Productores y de las empresas procesadoras para proponer cambios al marco normativo y procedimientos en caso limite su fortalecimiento y articulación con el mercado. 2007 Al 2007 se ha elaborado un informe que incluye diagnóstico y propuestas de solución. -Documento del Informe CERX MINCETUR 3.1.3 Establecer Acuerdos de Competitividad de las Cadenas Priorizadas de Moquegua, tomando como referencia para los compromisos el documento generado en la actividad 3.1.1 y 3.1.2. 2007 - 2011 Al 2007 se ha diseñado el mecanismo de Acuerdos de Competitividad que define los compromisos por parte del Estado para facilitar el desarrollo de las cadenas priorizadas, y los compromisos de los agentes económicos en cuanto a inversión, producción, productividad, calidad y exportaciones. Al 2011 se han firmado por lo menos cinco Acuerdos de Competitividad. -Documento de diseño del Mecanismo de Acuerdo de Competitividad. -Número de Acuerdos de Competitividad -Número de instituciones públicas participantes -Número de organizaciones de productores y empresas procesadoras. participantes -Número de compromisos del sector público y privado. Gobierno Regional CERX MINCETUR MINAG PRODUCE Mesas de Trabajo Organizaciones de productores Empresas exportadoras ESTRATEGIA Nº 3.2: Mejorar la infraestructura vial, energética, de telecomunicaciones y de servicios de saneamiento para dinamizar los corredores económicos y vigilar la calidad ambiental para asegurar la sostenibilidad de la actividad exportadora ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.2.1 Elaborar un diagnóstico sobre la situación de la conexión vial de las zonas de producción primaria (agraria, pecuaria, minera y acuícola) a los principales ejes viales y propuesta para su mejora. 2007 Al 2007 se ha elaborado el diagnóstico y propuesta de mejoramiento de la infraestructura vial de carácter regional y local que favorezca el acceso al mercado de las principales cadenas de exportación. -Documento de diagnóstico DR Transp. y Com. Gobierno Regional DR Agricultura DR Minería DR PRODUCE 3.2.2 Asfaltar la carretera Ilo – Matarani. 2007 - 2009 Al 2007 se ha logrado el financiamiento para el asfaltado del Tramo. Al 2009 se ha cocluido la obra de asfaltado. - Monto de prseupuesto designado - Kilómetros de carretera asfaltada MTC Gobierno Regional 3.2.3 Incorporar en el presupuesto participativo del Gobierno Regional y Gobiernos locales 2007 - 2011 En el 2007 se ha incluido en el Plan Vial de la Región el desarrollo de la ifraestructura. -Número de Proyectos -Número de caminos Gobierno Regional Gobiernos locales
  • 70.
    Plan Estratégico RegionalExportador, PERX – Moquegua 69 la mejora de los accesos viales priorizados según documento generado en la actividad 3.2.1. previamente no considerada y priorizada en 3.2.1. En el 2007-2008 se han formulado proyectos para Presupuesto Participativo de los años 2008 y 2009 respectivamente proyectados -Monto de presupuesto DR de Trans y Com. 3.2.4 Ampliar la cobertura de la electrificación priorizando los corredores económicos de las cadenas de exportación para facilitar el desarrollo de la agroindustria rural y el establecimiento de cadenas de frío para los productos agrícolas y pesqueros. 2007 - 2011 En el 2007 y 2008 se han formulado proyectos para Presupuesto Participativo de los años 2008 y 2009 respectivamente Al 2007 se ha identificado la posibilidad de ampliación de servicios de energía eléctrica por parte de empresas mineras a localidades aledañas, en el marco de programas de responsabilidad social. -Número de Proyectos -Oferta adicional de energía en KW -Número de nuevos usuarios MINEM Gobierno Regional Gobiernos Locales Compañías eléctricas Compañías Mineras 3.2.5 Ampliar la cobertura de la red de telecomunicaciones, sobretodo en las ciudades intermedias de los corredores económicos para facilitar el acceso a la información, contactos y negociación comercial con proveedores y compradores. 2008 - 2011 Al 2008 se ha elaborado un diagnóstico sobre la situación de cobertura de los servicios de telecomunicación regional, en función de las necesidades de las cadenas de exportación. Al 2008 se han establecido convenios con operadores de telecomunicaciones para ampliar la cobertura. Al 2011 se ha ampliado la cobertura de telecomunicaciones en un 50% -Documento de diagnóstico -Número de Convenios -Número de Operadores de telecomunicación. -Número de nuevos usuarios MTC Gobierno Regional Gobiernos Locales 3.2.6 Mejorar y ampliar el servicio de agua potable y alcantarillado, así como la disposición final de las emisiones para facilitar el desarrollo industrial. 2007 - 2011 Al 2007 se ha elaborado un diagnóstico sobre la situación del servicio de saneamiento, en función de las necesidades de las cadenas de exportación. Al 2008 se han establecido convenios con los operadores de saneamiento para mejorar y ampliar sus servicios. Al 2011 se ha ampliado en 30% la cobertura del servicio. -Documento de diagnóstico -Número de Convenios -Número de Operadores de saneamiento -Número de nuevos usuarios Ministerio de Vivienda Gobierno Regional Gobiernos Locales 3.2.7 Identificar los riesgos y beneficios ambientales de las actividades de exportación realizadas en Moquegua y proponer medidas de prevención y/o mitigación de acuerdo al caso. 2007 - 2011 Al 2008 se ha elaborado un diagnóstico ambiental de las 5 principales cadenas exportadoras y propuestas de acción. Al 2011 se lleva un monitoreo de los puntos críticos ambientales. -Documento de diagnóstico y propuesta de acción -Un sistema de monitoreo de aspectos ambientales de cada cadena priorizada CARS CONAM INRENA ESTRATEGIA N° 3.3: Potenciar los servicios portuarios para consolidar a Ilo como el principal centro logpistico del Sur del Perú. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.3.1 Actualizar y ejecutar proyectos de ampliación de infraestructura y equipamiento del Puerto de Ilo. 2007 - 2011 Al 2007 se ha actualizado el proyecto de ampliación definiendo la especialización de los servicios del Puerto. Al 2009 se ha logrado un 60% del avance de la ampliación. - Documento de Proyecto actualizado - Porcentaje de avance de obras ENAPU APN MTC Gobierno Regional CND PROINVERSIÓN 3.3.2 Mejorar y ampliar los servicios portuarios de importación y exportación. 2007 - 2009 Al 2007 se ha ampliado el horario de atención y se ha mejorado la calidad del servicio. Al 2009 se ha mejorado el índice de eficiencia portuaria, teniendo el índice más alto de los puertos peruanos. Al 2009 se han reducido y aplicado de manera transparente los costos portuarios, por parte de ENAPU y operadores logísticos privados. - Índice de eficiencia Portuaria - % de reducción del tiempo de estadía de las naves - % de reducción de costos ENAPU APN Operadores Logísticos del Puerto Cámara de Comercio de Ilo
  • 71.
    Plan Estratégico RegionalExportador, PERX – Moquegua 70 3.3.3 Promover la prestación de los servicios logísticos de suministros, de mantenimiento y de reparación de naves. 2007 - 2011 Al 2007 se ha realizado un diagnóstico de la capacidad actual y potencial de la exportación de servicios logísticos en el Puerto de Ilo, y elaborado un plan operativo para su promoción. Al 2011 se ha logrado un avance de 30% del POP de Servicios Logísticos. - Documento de Diagnóstico - Documento del Plan Operativo de Servicios Logísticos - % de avance de la ejecución del POP de servicios Logísticos Cámara de Comercio de Ilo DIRCETUR-Ilo Operadores Logísticos 3.3.4 Evaluar el Uso del Muelle de ENERSUR. 2007 Al 2007 se ha coordinado con ENERSUR la viabilidad y condiciones de uso alternativo de su Muelle. - Resultado de las Coodinaciones APN MINCETUR MTC ESTRATEGIA N° 3.4: Facilitar a los diferentes actores de las cadenas exportadoras el acceso al financiamiento. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.4.1 Elaborar y actualizar una base de datos de fuentes de financiamiento retornable y no retornable 2007 Al 2007 se ha elaborado la base de datos que es parte del módulo de proveedores del Sistema de Regional Integrado de Información. Los años siguientes se actualiza periódicamente. -Número de fuentes de financiamiento registradas CERX COFIDE APCI ONGs 3.4.2 Coordinar con fuentes de financiamiento la canalización de recursos a los actores de las cadenas de exportación. 2007 - 2011 Al 2007 se han establecido mecanismo de coordinación con las principales fuentes de financiamiento en la Región. Al 2011 se han incrementado las fuentes de financiamiento presentes en la región, así como los prestatarios en un 30%. -Monto de créditos otorgados a los actores de las cadenas de exportación CERX Mesas de trabajo Fuentes de Financiamiento ONGs 3.4.3 Elaborar y difundir de una Guía Básica de información sobre los instrumentos financieros y requisitos de acceso. 2007 - 2008 Al 2008 se ha elaborado la Guía Básica y se ha difundido. Al 2008 se han realizados 2 talleres de capacitación. -Documento de la Guía -Tiraje de la impresión del documento -Número de talleres Cámaras de Comercio de Ilo y Moquegua Gobierno Regional BCR Moquegua 3.4.4 Formar como articuladores financieros a profesionales y técnicos que pertenezcan a organizaciones de Promoción y Desarrollo productivo y empresarial de Moquegua. 2007 - 2009 Al 2009 se han formado 15 articuladores financieros. -Número de promotores formados COFIDE Banco de la Nación ASBANC ESTRATEGIA N° 3.5: Facilitar el acceso de los actores de las cadenas exportadoras a registros, certificaciones, autorizaciones y procedimientos. Difundir el marco normativo y procedimientos administrativos. ACCIONES ESPECÍFICAS PERIODOS DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.5.1 Elaborar un diagnóstico sobre la situación de formalidad en las unidades de principales cadenas de exportación, identificando las barreras a la formalización en Moquegua. 2007 Al 2007 se ha elaborado el Diagnóstico que incluye un plan de acción en base al resultado del estudio. - Documento del Diagnóstico - Plan de Acción para la formalización de las empresas MINTRA PROMPYME DR de Trabajo SUNAT Gobiernos Locales 3.5.2 Capacitar y asesorar para formalización de las unidades productivas rurales y urbanas. 2007 - 2011 Al 2008 se han realizado cursos de capacitación sobre aspectos legales, administrativos y tributarios de las unidades productivas y se replican anualmente. - Contenido de los Cursos - Número de Cursos - Número de personas/empresas asesoradas PROMPYME MINTRA SUNAT Gobiernos Locales DR de Trabajo
  • 72.
    Plan Estratégico RegionalExportador, PERX – Moquegua 71 3.5.3 Implementar un sistema de ventanilla única que facilite los trámites relativos a autorizaciones, registros, habilitaciones, certificaciones, concesiones, etc., que requieren los agentes económicos de las cadenas de exportación, para realizar sus actividades productivas y empresariales. 2007 - 2009 Al 2007 se ha diseñado el Sistema de Ventanilla Única, previa identificación de los servicios requeridos en Moquegua. Al 2007 se ha evaluado los costos en que incurren los actores económicos según cadenas exportadoras. Al 2008 Se implementa Ventanilla Única y se racionalizan los costos tramitación. - Documento de Diseño del Sistema. - Número de servicios prestados a través de la ventanilla única - % de reducción de los costos de tramitación MINTRA PROMPYME Gobierno Regional Gobiernos Locales MINAG PRODUCE SENASA INRENA M. Defensa/Marina MINEM 3.5.4 Implementar un Sistema de ventanilla Única para los trámites de exportación. 2007 - 2008 Al 2007 se ha diseñado el Sistema de Ventanilla Única para Moquegua. Al 2008 se implementa el sistema. - Documento de Diseño - Número de servicios prestados a través de la ventanilla única MINCETUR PROMPEX PRODUCE MINAG SENASA INRENA ESTRATEGIA N° 3.6: Promover las inversiones de negocios de exportación Centro de Exportación, Transformación, Industria, Comercialización y Servicios- CETICOS - ILO, con un enfoque geoestratégico económico; procurando la instalación de industrias que generen valor agregado a las materias de primas de la Macroregión Sur, principalmente de Moquegua, y empresas de servicios especializados contemplados en la ley y reglamento de creación de los CETICOSs. ACCIONES ESPECÍFICAS PERIODOS DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 3.6.1 Evaluar las ventajas técnicas, económicas, arancelarias y logísticas de localización en CETICOS- ILO para industrias basadas en las materias primas generadas en la Macro región Sur y servicios especializados (Argumentos de venta de localización). 2007 - 2008 Al 2007, especialistas de cada rubro de negocio han evaluado las ventajas de localización para cuatro líneas productivas de bienes y servicios. Al 2008 se realiza la evaluación de seis líneas productivas de bienes y servicios adicionales. - Documento de diagnóstico y estrategia de promoción de inversiones por línea productiva de bienes y servicios. Administración de CETICOS -ILO Gobierno Regional MINCETUR 3.6.2 Identificar potenciales nuevos inversionistas que se localicen en CETICOS -ILO interesados en desarrollar negocios que generen mayor valor agregado a las materias primas de la región con fines de exportación, según los resultados de la actividad 3.5.1. 2007 - 2008 Al 2007 se han identificado nuevos potenciales inversionistas para las líneas productivas de bienes y servicios con mayores ventajas de localización. Al 2008 se amplía la cartera de potenciales inversionistas. - Relación de potenciales inversionistas Administración de CETICOS -ILO 3.6.3 Promover las ventajas de localización mediante marketing directo con los potenciales inversionistas identificados en la actividad 3.5.2. 2007 - 2011 Al 2008 se ha logrado contactar de manera personalizada a 20% de los inversionistas identificados en la actividad 3.5.2. - Numero de inversionistas Administración de CETICOS -ILO 3.6.4 Fortalecer y ampliar el seguimiento y acompañamiento de los contactos establecidos con potenciales inversionistas interesados. 2007 - 2011 Al 2007 se ha potenciado las acciones de seguimiento y acompañamiento para concretizar las inversiones. Los otros años se continúa la actividad. - El sistema de seguimiento - Número de potenciales inversionistas contactados y con seguimiento Administración de CETICOS –ILO 3.6.5 Simplificar y acelerar el procedimiento de inclusión de productos en la relación de rubros permitidos en CETICOS. 2007 Al 2007 se ha simplificado el proceso de autorización. - Número de días del proceso de autorización. - Número de pasos del trámite MINCETUR MEF PRODUCE
  • 73.
    Plan Estratégico RegionalExportador, PERX – Moquegua 72 OBJETIVO ESTRATÉGICO N° 4 Desarrollar una cultura exportadora con visión global y estratégica que fomente capacidades de emprendimiento y buenas prácticas comerciales basadas en valores. ESTRATEGIA N° 4.1: Impulsar políticas y mecanismos institucionales que aseguren la ejecución del PERX, la gestión eficiente del CERX y de las Mesas de Trabajo. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 4.1.1 Fortalecer el CERX para que lidere la ejecución del PERX. 2007 - 2011 Al 2007 se han aprobado el PERX y POPs Formulación y ejecución de Planes Operativos Anuales. Al 2007 se han articulado las políticas y Proyectos institucionales y privados. Al 2007 se ha diseñado un sistema de desempeño del PERX. Se implementa el 2008 - Ordenanzas y Resoluciones aprobatorias - Documentos de Planes - Red electrónica para seguimiento de ejecución del PERX, POPs y POAs Gobierno Regional MINCETUR CERX DIRCETUR Mesas de Trabajo CNC 4.1.2 Crear y poner en marcha Mesas de Trabajo para las cadenas de exportación priorizadas para que lideren la ejecución de los POPs. 2007 - 2011 Al 2007 se han creado Mesas de Trabajo para los productos con POP, se instalan y operan. Formulación y ejecución de Planes Operativos Anuales. Al 2008 se han articulado las políticas y Proyectos institucionales y privados. -Norma de reconocimiento -Documentos de Planes -Red electrónica para seguimiento de ejecución de los POPs y POAs Gobierno Regional CERX Mesas de Trabajo MINCETUR DIRCETUR 4.1.3 Realizar la evaluación y monitoreo de la ejecución del PERX, POPs y POAs. 2007 - 2011 Desde el 2007 se realiza la evaluación y el monitoreo de la ejecución del PERX, POPs y POAs. Al 2007 se ha diseñado la metodología de evaluación del desempeño del CERX y Mesas de Trabajo. Al 2007 se ha diseñado la metodología de seguimiento y evaluación de las cadenas de exportación priorizadas. Al 2008 se aplica la evaluación periódicamente. -Documentos de diseño de la metodología de evaluación de desempeño del CERX -Informes de evaluación y monitoreo MINCETUR CERX Mesas de Trabajo ESTRATEGIA N° 4.2: Fortalecer la Asociatividad y mejorar las capacidades para el manejo de los negocios de exportación formando una cultura organizacional de coordinación y cooperación con visión empresarial, propiciando el desarrollo integral y equitativo de las Cadenas y Conglomerados de exportación. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 4.2.1 Capacitar y asesorar a los productores y empresarios en la constitución y Gestión de organizaciones asociativas. 2007 - 2011 El 2007 se ha capacitado y asesorado en Gestión de Organizaciones Asociativas. Al 2011 el 70 % de Asociaciones tienen Planes Operativos en ejecución. -Contenidos de la capacitación y asesoría -Número de participantes -Documentos de Planes Operativos MINCETUR CERX Gobierno Regional Gobiernos Locales DIRCETUR 4.2.2 Capacitar y asesorar a los productores y empresarios sobre mecanismos de articulación de cadenas de exportación. 2007 - 2009 El 2007 se inicia la capacitación sobre mecanismos de articulación de cadenas de exportación. Se replica anualmente. -Documentos de contenidos del curso -Número de participantes CERX MINCETUR DIRCETUR Mesas de Trabajo 4.2.3 Impulsar el establecimiento de un Pacto social entre productores y empresas exportadoras de la Región. 2007 - 2011 El 2007 se han definido las bases del Pacto Social A partir del 2008 se establecen pactos sociales. -Número de organizaciones de productores y empresas exportadoras, participantes -Número de acuerdos Mesas de Trabajo CERX Gobierno Regional Organizaciones de Productores Empresas exportadoras
  • 74.
    Plan Estratégico RegionalExportador, PERX – Moquegua 73 4.2.4 Desarrollar un Programa de capacitación y asesoría en técnicas de negociación y establecimiento de contratos con compradores nacionales e internacionales. 2007 - 2011 Al 2007 se ha diseñado el Programa de Capacitación. El 2008 se inicia la capacitación y se replica periódicamente, brindándose servicios de asesoría personal sobre técnicas de negociación y establecimiento de contratos. -Documento del diseño del Programa. -Documentos de contenidos de los talleres. -Número de participantes -Número de servicios de asesoría CERX MINCETUR DIRCETUR Mesas de trabajo 4.2.5 Impulsar la formación de Consorcios para la comercialización nacional y la exportación. 2007 - 2011 Al 2008 se han establecido y/o fortalecido los Consorcios de las cadenas priorizadas. Al 2011 la comercialización de la oferta de pequeños y medianos productores y empresas es realizada principalmente por Consorcios. -Número de Consorcios -Volumen de ventas de los Consorcios PRODUCE DR PRODUCE MINAG DR Agraria ONGs Organizaciones de Productores 4.2.6 Capacitar en instrumentos de gestión a las unidades productivas y empresas exportadoras. 2007 - 2011 Al 2007 los productores y procesadores han participado en una actividad de capacitación en Planes de Negocios. Al 2008 los productores han participado en un curso sobre gestión de negocios de producción primaria. Al 2009 las empresas industriales exportadoras han participado en un curso sobre gestión de empresas industriales. Al 2009 productores y empresarios han participado en un curso sobre BP Comerciales Los cursos se replican periódicamente . -Documentos de contenidos de los cursos -Número de participantes CERX MINCETUR DIRCETUR Mesas de Trabajo 4.2.7 Realizar un Concurso para incentivar entre los productores agrarios, acuícolas, artesanos, industriales y empresas exportadoras mejoras tecnológicas e innovación productiva y comercial. 2007 - 2011 El 2007 se diseña el concurso y se busca fuentes de financiamiento. Al 2008 se realiza la primera versión del Concurso Los años siguientes se replica el Concurso. -Documento del diseño del Concurso -Documento de Convocatoria y Bases -Número de propuestas recibidas -Número de iniciativas premiadas Gobierno Regional DR Agraria DR PRODUCE DIRCETUR ESTRATEGIA N° 4.3: Promover una actitud favorable de la sociedad civil de la Región hacia la actividad exportadora. ACCIONES ESPECÍFICAS PERIODO DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 4.3.1 Elaborar y difundir periódicamente artícu- los y notas de prensa sobre la producción, procesamiento y exportación de los productos de Moquegua y los avances de la ejecución del PERX y POPs. 2007 - 2011 Al 2007 se ha definido la política de difusión del CERX y se ha iniciado la difusión de información por medios masivos de la Región. -Documento de política de difusión -Número de artículos y notas de prensa CERX Mesas de Trabajo DIRCETUR 4.3.2 Definir y oficializar los Producto Bandera de Moquegua. 2007 Al 2007 se definen los productos bandera de Moquegua y se oficializan. -Ordenanza de aprobación Gobierno Regional ESTRATEGIA Nº 4.4: Orientar la formación de los recursos humanos de la región para que satisfagan los requerimientos de la Cadenas y Conglomerados de exportación. ACCIONES ESPECÍFICAS PERIODOS DE EJECUCIÓN METAS INDICADORES INSTITUCIONES PARTICIPANTES 4.4.1 Formar promotores de exportación en la Región. 2007 - 2008 Al 2007 se han formado 10 promotores de exportación. Al 2008 se han formado 10 promotores más. -Contenido del Programa de formación -Relación de participantes PROMPEX DIRCETUR CERX ONGs
  • 75.
    Plan Estratégico RegionalExportador, PERX – Moquegua 74 4.4.2 Organizar Congresos Anuales Nacionales y Regionales sobre los productos de las cadenas de exportación priorizadas Región. 2007 - 2011 Al 2008 se realiza un Congreso Nacional y Regional de uno de los productos priorizados. Se replica cada año. -Número de Congresos -Número de participantes -Número de Ponencias Universidades Gobierno Regional Mesas de Trabajo DR Agraria DR PRODUCE 4.4.3 Elaborar e incorporar contenidos sobre temas de productividad y comercio exterior en la currícula escolar. 2007 – 2009 Al 2008 se ha incorporado en la currÍcula de primaria contenidos referidos a los aspectos históricos, sociales, biológicos, agronómicos, industriales y económicos de las exportaciones de Moquegua. Al 2008 se ha incorporado en la currícula secundaria temas relacionados a formación de emprendedores de negocios de exportación y de búsqueda de información comercial. -Documento de contenidos -Aprobación por las autoridades educativas de la Región DR de Educación Gobierno Regional Min. de Educación MINCETUR 4.4.4 Incorporar cátedras especializadas en Comercio Exterior y productos regionales en las carreras referidas a las áreas de Administración, Economía e Ingeniería en las Universidades de Moquegua. 2007 - 2009 Al 2009 se ha incorporado las cátedras en la Curricula de las Universidades. -Documento de sillabus -Aprobación por las autoridades universitarias Universidades Regionales DIRCETUR MINCETUR
  • 76.
    Plan Estratégico RegionalExportador, PERX – Moquegua 75 DIRECTORIO REGIONAL DE EMPRESAS DE ACTUAL Y POTENCIAL EXPORTACIÓN DE MOQUEGUA EMPRESAS Representante o persona de contacto Dirección Tel / Fax Productos Aceitunas de Ilo S.A. Santiago Cokting Rivera Jr. Grau Nº 318. Ilo 053-483026 Aceituna negra entera, aceituna verde entera, aceituna verde deshuesada, aceituna rellena con rocoto, aceituna rellena con pimiento pápikra. AGROINDUSTRIAS JIMENEZ SRL Aceituna y pisco AGROEC IMPORT EXPORT Gregorio Barrera Gutierrez Av. Balta N 715-A. MOQUEGUA 053-9632995 Poroto verde AMERICA ASIA INTERANTIONAL UNITE Gisella García León 053-484929 Algas marinas secas Antonio Jaime Paredes Rivero (exportador de paltas) Paltas, poroto verde Arpes S.A. Percy Manuel Olazábal 053-482554 Harina y aceite de pescado ARUNTANI SAC Nicolás Carranza Toledo o Inés Eyzaguirre Urbanización El Huayco C-4 - MOQUEGUA 51-1-2241160 / 51-1- 2241116/ 053- 462283 Oro Austral Group S.A.A. Jerko Arzich Grecco Pampa Caliche Km. 7.5 Carretera Costanera Norte. Ilo 053-491415 / 053- 491169 Harina y aceite de pescado Baldosas San Fernando Fernando Ortecho Belaunde Calle Lima Nº 1041. Mcal. Nieto 053-461394 Distribuciones y Representac. Cartado E.I.R.L. Carlos Carrera Gamarra Jr. Zepita Nº 548. Ilo 053-484126 / 053- 9526344 COMEX ILO Ing. Clemente Orejuela Bolívar 053-481197 Consorcio Pesquero Rodríguez SA. Rolando Rodríguez Villanueva Caleta Cata Cata s/n. Carretera Costanera Sur Km. 4.5. Ilo 053-483228 / 053- 9521836 Caracoles de mar para consumo y congelados EDGAR CARPIO BANDA Edgar Carpio Banda Fonavi III Etapa Cebolla roja HORFRUT TRADING SRL Néstor Barrientos Guzmán Urbanización los Portales G-4. AREQUIPA Páprika Mario Martín Yugra Sosa (exportador de paltas) Calle Tupac Amaru N - 4 - Samegua 053-763727 Palta, zapallo, poroto verde Olivícola Ilo S.A. Hugo García García Valle El Algarrobal. Ilo 053-9292662
  • 77.
    Plan Estratégico RegionalExportador, PERX – Moquegua 76 Procesadora de Productos Marinos S.A. Rolando Rodríguez Mamani 053-483229 PRODUCTOS AGRICOLAS DIMAS MEDINA EIRL Marcial Dimas Medina Avda. Gregorio Albarracín N 210. MOQUEGUA Cebolla amarilla PROMASA Juan Carlos Paretto Caleta Cata Catas s/n Km 4.5 MOQUEGUA 053-483229 Harina y aceite de pescado Pesquera AUSTRAL S.A Carretera Fundición s/n 053-791034 Pesquera del Sur S.C.R Jirón Abtao N 401 053-783852 Pesquera HAYDUK S.A Walter Maldonado Mazuelos Mariano Lino Urquieta s/n 053-783453 / 053- 783439 Harina de aceite de pescado Pesquera OLIMPIA DEL SUR S.A Alfonso Ugarte s/n 053-781531 Pesquera RUBI S.A Juan Enrique Ribaudo Bernales Cata Cata Km 6 053-783055 / 053- 782648 Harina y aceite de pescado QUELLAVECO S.A 053-762260 / 073- 762269 Southern Perú Copper Corporatión Ing. Oscar Gonzáles Rocha Moquegua Nº 474. Mcal. Nieto 053-461671 Cobre refinado, cátodos, blister y metales preciosos (oro, plata), molibdeno y concentrados. Tramarsa Ilo Ing. José Echandía Zegarra
  • 78.
    Plan Estratégico RegionalExportador, PERX – Moquegua 77 DIRECTORIO REGIONAL DE PRODUCTORES ORGANIZACIONES RELACIONADOS A LA EXPORTACIÓN ACTUAL Y POTENCIAL DE MOQUEGUA Empresa u organización Representante o persona de contacto Dirección Tel / Fax PRODUCTORES DE PISCO Agroindustrias Jiménez S.R.L. Ing. Jorge Eduardo Jiménez Lazo Jr. Zepita Nº 533. Ilo 053-482275 / 053-481225 Antonio Biondi e Hijos S.A.C. Cesar Biondi Cosio Km. 1143. Panamericana Sur 053-461899 / 053-461889 Bodega Cornejo Lindolfo Cornejo Zuñiga Alto La Villa s/n. Mcal. Nieto 053-9630815 Bodega El Mocho Tomás Salas Alarcón Fundo El Cuadrante - Estuquiña. Mcal. Nieto 053-9640207 Bodega Lucho`s Cirilo Cutipa Q. Cusco K-20. Mcal. Nieto 053-463404 Bodega Norvill Alberto Villegas Vargas Calle Ayacucho Nº 1370. Mcal. Nieto 053-461229 Bodega Omo Urb. La Floresta A-E-2. Mcal. Nieto 053-461899 / 053-461888 Bodega Parras y Reyes Ing. Teofilo Parras Reyes Fundo Chimba Baja. Mcal. Nieto 053-9640800 Bodega San José Víctor Paredes Rivero Fundo La Chimba Alta. Mcal. Nieto 053-461666 Bodega Valdivia Camilo Valdivia Rivera Alto La Villa s/n. Mcal. Nieto 053-9634947 Bodega Zapata Germán Zapata Moscoso Valle Panamericana Sur Km. 13.5. Mcal. Nieto 053-461164 Santiago Agripino Castro Roldan Km. 10- Carretera Omate. Moquegua Don Angel Robin Alejandro Atencio Coaguila Anexo Urinay Km. 6,5. Carretera Omate. Moq. El Campestre Teodoro Quintiliano Mamani Blas Anexo Santa Cruz- Quinistaquillas El Jala Jala Juan Ramos Ticona Rodriguez Anexo Urinay Km. 6,5. Carretera Omate. Moq. El Parral Grimaldo Luis Manrique Anexo Urinay Km. 6,5. Carretera Omate. Moq. El Pintor Corpus Flavio Ticona Rosas Anexo Urinay Km. 5.Carretera Omate. Moq. Empresa Industrial Vitivinícola HZ Luis Herrera Zegarra Urb. Los Olivos s/n. Mcal. Nieto 053-461216 La Palma Melquiades Gerardo Ticona Valdivia Anexo Urinay Km. 0,6. Carretera Omate. Moq. Los Laureles Mario Nieves Rosado Tito Anexo Urinay Km. 6,7. Carretera Omate. Moq. San Antonio Daniel Pinto Rosado Km. 02- Carretera Omate. Moq. San Fermin Oswaldo Gutierez Guevara Calle Grau N 301 San Isidro Ramon Duran Luna Anexo Urinay Km. 6,6. Carretera Omate. Moq. San Lazaro Jesús Lózano Torres Anexo Urinay Km. 6,5. Carretera Omate. Moq. San Miguel de Moro Jorge Farah Quintanilla Km. 09- Carretera Omate. Moq. Santa Rosa Alicia Gutierrez Guevara Calle Grau N 300
  • 79.
    Plan Estratégico RegionalExportador, PERX – Moquegua 78 San Vicente Juan Ernesto Berroa Ticona Anexo Urinay Km. 6,5. Carretera Omate. Moq. PRODUCTORES DE MACERADO DE DAMASCOS Lilliams Castro de Blas Lilliams Castro de Blas Calle Alto Perú Nº 144-A. Mcal. Nieto 053-463654 José Mory Ugarelly José Mory Ugarelly Av. 25 de Noviembre s/n. Mcal. Nieto 053-9668083 Elena Olaechea Salas Elena Olaechea Salas Calle Cajamarca Nº 441. Mcal. Nieto Rayito de Sol Gladys Cusirramos de Reynoso Fundo el Rayo- Via Paisajista Km. 1 053-9686886 / 053- 968539 Tomas Salas Alarcón Fundo El Cuadrante Estuquiña 9640207 ORGANIZACIONES ASOCIATIVAS ACCIPIAS Hugo Rojas Torres Jr. Matará Nº 445 Of. 6 3er. Piso. Ilo 053-485140 ACCIPIAS Ilo Dante Augusto Vizcarra Chocano Urb. Ilo C-13. Ilo ADUANAS Ilo Prolongación Muelle s/m. Ilo 053-781591 / 053-783746 AFIP Lic. Galo Vargas Cuadros Calle Moquegua. Mcal. Nieto 053-464559 AMPAPI (HEROES DEL MAR) Calle Moquegua 530 APAPSI Urbanización Santa Rosa A-24 APEMIPE Ilo Susan Maldonado Kenedy R-4. Ilo 053-484305 APEMIPE Moquegua Ricardo Vargas Santillán Av. Los Incas F-3 (Samegua). Mcal. Nieto 053-462544 APIAI Hugo Chávez Manchego Jr. Zepita Nº 544. Ilo APPIM Asociación de Productores de Pisco de Moquegua Victor Paredes Rivero Agrupamiento Moquegua A-1 053-761666 / 053- 9640348 APROCOM Ing.Heradio Luis Gonzáles Cuayla Av. Principal en Samegua s/n. (Ex peaje). Mcal. Nieto 053-461930 / 053- 9713193 APROVID Moquegua Ing. Delfo Cuayla Maquera Av. Andrés A. Cáceres Nº 505. Mcal. Nieto 053-463312 Artesanos en trabjos de cobre Rodolfo Chambi 053-495820 Artesanos y servicos generales del Sur Emilio Zegarra Guerra Nylon San Pedro I-10 053-481599 Asociación Algas Marinas Recolección y Cultivo de una Milla Ilo-Perú. 20 de Diciembre B-6. Ilo Asociación de Armadores de Pesca Artesanal del Puerto de Ilo Chalaca K-8. Ilo Asociación de Buzos, Tripulantes, Extractores Artesanales del Puerto de Ilo Jose Olaya Ampliación Bello Horizonte I-6 Asociación de Pescadores de Altura, Extractores y Marisqueros de Ilo. Alto Ilo Chalaca B-3. Ilo Asociación de pequeños artesanos e industriales de Bellavista Calacoa Villa Los Angeles N E-9 Habitat - 2da Etapa- Los Angeles
  • 80.
    Plan Estratégico RegionalExportador, PERX – Moquegua 79 Asociación de Productores de Camarones Rolando C. Porras Esquiagola Asociación de Productores de Palta Efraín Bedoya Tapia ASOCRAPARPPI Alto Ilo Arenal C-24 AUPABPI Distrito y Provincia de Ilo AVIMO Mvz. Luis Herrera Zegarra Urb. Los Olivos II Etapa s/n. Toquepala 053-761216 Cámara de Comercio e Industrias de Ilo Jose Cerdeña Becerra Jr. Zepita Nº 419. Ilo 053-482912 / 053- 9613613 Cámara de Comercio Moquegua Raul Cahuana Arisaca Jr. Grau Nº 529. Toquepala 053-464134 / 053-462729 Cámara PYME Javier Machaca Rondon Jr. Arica M-10 - Urbanización Meigs. Ilo 053-483645 CEXES Moquegua Elizabeth Zeballos Valdivia Calle Libertad Nº 669. Mcal. Nieto Colegio de Economistas Región Moquegua Eco. Fernando Valdéz Flor Calle Ilo Nº 314. Toquepala 053-464368 Colegio de Ingenieros de Moquegua Ing. Freddy Zeballos Núñez Calle Amazonas s/n. Toquepala 053-462489 / 053- 9613838 CONAMYPE Leonardo Apaza Chinoapaza Jr. Matará Nº 445 Of. 4 3er. Piso. Ilo 053-483024 / 053-481961 CONAMYPE Moquegua Martin Villegas Flores Calle Lima 376. Mcal. Nieto 053-461884 COPAEM Felipe Jaime Rojas Benavides Fundo El Crucero - Samegua. Mcal. Nieto 053-300028 COPROCOP - Samegua Heráclides Barrios Hurtado Calle Samegua Mzna. 7 Lote 2. Mcal. Nieto FONGAL Moquegua Francisco Calderón Mendoza Av. Manuel C. Mcal. Nieto 053-461884 FONGAL Moquegua José Luis Ghersi Parodi Av. Balta s/n. (D.R. Agricultura). Mcal. Nieto 053-9610730 GUDAPAI Distrito y Provincia de Ilo Junta de Usuarios de Riego Moquegua Prof. Juan Eloy Rodríguez Linares Avda. Andrés A. Cáceres s/n. Mcal. Nieto 053-463847 PYME Moquegua Calle Lima N 414. Moquegua 053-9630086 Productores de Cucurbitáceas Ing. Carlos Farje Cornejo Calle Cuzco Nº 232-A. Mcal. Nieto 053-461679 / 053- 9637699 SUPABCPI Calle Abtao y Matará s/n ENTIDADES FINANCIERAS Banco de Crédito del Perú José Concha Bedoya Calle Tarapacá Esq. con Moquegua. Toq. 053-461325 Banco de Materiales Sergio Herrera Rivera Calle Moquegua Nº 935. Toquepala 053-462083 Banco de la Nación José Núñez Mendoza Calle Lima Esq. con Tacna. Toquepala 053-461351 Banco del Trabajo Percy Ventura Castillo Calle Moquegua Nº 920-B. Toquepala 053-463555 Caja Municipal de Arequipa Alexander Peralta Cornejo Calle Ancash s/n. Toquepala 053-463973 Caja Municipal de Tacna Darío Olivera Noriega Calle Moquegua Nº 630. Toquepala 053-464471 Cooperativa de Ahorro y Crédito Santa Catalina Fernando Cuellar Salas Calle Moquegua Nº 831. Toquepala 053-461197 EDIPYMES Crear Tacna César Fernández Ventura Calle Moquegua Nº 852. Toquepala 053-461555 O.N.G.S. e Instituciones de Cooperación
  • 81.
    Plan Estratégico RegionalExportador, PERX – Moquegua 80 ADRA OFASA PERU Calle Ilo Nº 333 053-761801 CARITAS Ada María Villegas Rivera Prol. Jorge Chávez E-3 - San Francisco. Toq. 053-461299 CEDCAP Lic. Alberto Jiménez Sardón Calle Cajamarca s/n. Toquepala 053-463013 Labor Ing. Ricardo Catacora Del Carpio Fonavi III Etapa G-11. Toquepala 053-462671 Módulo de Servicios Ilo Ing. Clelia Zeballos Zeballos Carretera Costanera Sur Km. 7.6. Ilo 053-496341 SECTOR PÚBLICO Aduanas Ilo Ing. Jaime Mosquera Grados Av. Venecia s/n. Ilo 053-481591 CETICOS Ilo Jesús Liendo Beltrame Carretera Costanera Sur Pampa de Palo s/n Km 7.6 053-495803 / 053-495900 Dirección Regional de Agricultura Ing. Julio Valcárcel Salas Av. Balta s/n. Toquepala 053-463785 Dirección Regional de Comercio Exterior y Turismo DIRCETUR Abog. Edwin De Amat Quiróz Ayacucho Nº 1060. Toquepala 053-462236 DIRCETUR ZONAL ILO Av. Venecia N 222. Ilo 053-781347 Dirección de Promoción Agraria Moquegua Ing. Percy Velásquez Arpasi Av. Balta s/n. Mcal. Nieto 053-463198 / 053- 9992408 Dirección Regional de Educación Prof. Zenón Cuevas Pare Urb. E. López A. Mz. B-1. Toquepala 053-461331 Dirección Regional de Energía y Minas Ing. Sergio E. Palomino Rueda Av. Balta Bº 401. Toquepala 053-463335 Dirección Regional de la Producción Ing. Hernán Pacha Guevara Av. Mariano Lino Urquieta s/n. Ilo 053-482801 Dirección Regional de Salud Dr. Victor Oporto Grundy Av. Bolívar s/n. Toquepala 053-462196 / 053-462217 Dirección Regional de Transportes Arq. Angel Linarez Zúñiga Calle Junín Nº 364. Toquepala 053-461005 Dirección Zonal de la Producción Calle Ayacucho N 1060 053-762238 ENAPU S.A Mataná N 104 - Ilo 053-781215 / 053781520 Gerencia Regional de Desarrollo Económico-GR 053-762501 Gerencia Regional de Recursos Naturales y gestión del Medio Ambiente-GR 053-762447 Gobierno Regional de Moquegua A.S. Cristala Constantinides Rosado Av. Binacional s/n. Km. 0.30 Carretera Moq. - Toquepala 053-462031 INRENA Av. Balta s/n. - Intersección con calle Tacna 053-762146 Proyecto Desarrollo de la Crianza de Alpacas en la Región Moquegua MVZ. Enrique Tapia Cosio Km. 0.30 Carretera Moq. - Toquepala 053-462501 Proyecto Especial Pasto Grande INAPE Ing. Agapito Mamani Luis Km. 0.30 Carretera Moq. - Toquepala 053-461824 Proyecto Fortalecimiento de las MYPES en la Región Moquegua Ing. Ziobany Perea Benique Calle Moquegua Nº 659 2do. Piso. Toquepala 053-9520017 Proyecto Mejoramiento del Manejo Agronómico del Cultivo del Palto Ing. Daphne Castro Arata Carretera Bi Nacional s/n 053-462501/ 053- 9647292
  • 82.
    Plan Estratégico RegionalExportador, PERX – Moquegua 81 SENASA Ing. Miguel Angel Zea Alvarado Alto La Villa s/n. Toquepala 053-463239 MUNICIPALIDADES Municipalidad Provincial Ilo Ing. Jorge Alfredo Mendoza Pérez Malecón Costero s/n. Ilo 053-481141 / 053-481586 Municipalidad Provincial Mariscal Nieto Abog. Vicente A. Zeballos Salinas Ancash Nº 275. Toquepala 053-462494 / 053- 462200 Municipalidad Provincial Sánchez Cerro Ing. Jorge Farah Quintanilla Distrito de Omate. Sánchez Cerro 053-830005 INSTITUCIONES EDUCATIVAS Asociación Civil ISTP. CFAM José Domingo Valdivia Valdivia Alto de la Villa s/n. Toquepala 053-461172 Ceogne EXE TEC Srta. Lily Tobala Zabalaga Calle Junín Nº 397. Toquepala 053-461660 Escuela Ingeniería Comercial J. C. M. Eco. Guillermo Verástegui Carranza Calle Ayacucho Nº 393. Toquepala 053-461535 Instituto Superior INTEC Prof. José Antonio Delgado Juárez Calle Ayacucho Nº 387. Toquepala 053-463658 Instituto Superior Tecnológico José C. Mariátegui Prof. Alejandro Blas Vásquez Av. Andrés Avelino Cáceres s/n. Toquepala 053-462091 Instituto Superior Tecnológico No Estatal Benjamín Franklin Prof. Hugo Quispe Mamani Calle Arequipa Nº 516. Toquepala 053-460528 Instituto Superior No Estatal Lord Byron Srta. Yamblin Maldonado Chávez Calle Arequipa Nº 340. Toquepala 053-461989 Universidad José Carlos Mariátegui Mag. Alberto Coayla Vilca Calle Ayacucho Nº 393. Toquepala 053-461535 / 053-761535
  • 83.
    BIBLIOGRAFÍA Y FUENTESPERX MOQUEGUA Cámara de Comercio de Ilo. Entrevista a funcionarios Cámara de Comercio de Ilo, Plan Maestro del Puerto de Ilo. Editorial SOL 90 y El Comercio. Gran Atlas Universal Tomo I. Lima 2002. Editorial SOL 90 y El Comercio. Gran Atlas Universal Tomo X. Lima 2002. Equipo Técnico Región Moquegua - Documentos de Trabajo. Moquegua 2006 Gobierno Regional de Moquegua, Dirección de Comercio Exterior y Turismo, Plan Estratégico Regional Exportador. Moquegua 2005 Gobierno Regional de Moquegua, Dirección Regional de la Producción Moquegua, Oficina Zonal de Moquegua, Panorama de la Industria Regional y sus potencialidades. Moquegua 2006. Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico. Plan de Competitividad de Moquegua 2005 – 2015. Mayo 2005. Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico. Encuesta sobre Corredores del Sur. Diciembre 2005. Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico y Gerencia Regional de Comercio Exterior y Turismo. Plan Estratégico Regional de Turismo Moquegua 2005-2015. Noviembre de 2005. Gobierno Regional de Moquegua, Gerencia de Desarrollo Económico. Exposición de Características Económicas de Moquegua. Agosto 2006. Gobierno Regional de Moquegua, Gerencia Regional de Planeamiento, Presupuesto y acondicionamiento territorial. Plan de Desarrollo Regional Concertado 2003-2021. Junio 2003. Gobierno Regional de Moquegua, Plan Vial Departamental Participativo de Moquegua 2007-2016. Agosto 2005. Ing. Segundo Heras Herrera, Exposición “Empresa Nacional de Puertos S.A. Terminal Portuario de Ilo – Situación Actual y Proyecciones Mayo 2003”. Instituto Nacional de Recursos Naturales-INRENA-Dirección General de Áreas Naturales Protegidas por el Estado. Ministerio de Agricultura, Dirección Regional Agraria de Moquegua. Plan Estratégico de Desarrollo Agrario Moquegua 2003 -2011. Julio 2002 Ministerio de Energía y Minas, Dirección General de Minería, Promoción y Desarrollo Minero.
  • 84.
    Plan Estratégico RegionalExportador, PERX – Moquegua 83 Ministerio de Energía y Minas, Dirección General de Minería, PDM - Estadística Minera Programa de las Naciones Unidas para el Desarrollo (PNUD) Oficina del Perú. Mapa de Potencialidades del Perú. Lima 2003. Programa de las Naciones Unidas para el Desarrollo (PNUD) Oficina del Perú, Informe sobre Desarrollo Humano PERU 2005. Lima, 2005 Richard Webb y Graciela Fernández Baca, Anuario Estadístico Perú en Números 2005. Instituto CUANTO. Lima 2005. http://www.bcrp.gob.pe/bcr/dmdocuments/Estadistica/Cuadros/Anuales www.inictel.gob.pe http://www.foncodes.gob.pe/mapapobreza/index.asp http://www.minem.gob.pe/mineria/mapa_proyecto_2002_item.asp?registro=83 http://www.minem.gob.pe/archivos/dgm/estadisticas/mensual http://www.minem.gob.pe/archivos/dgm/mapas/sig/nmet/dgm http://www.prompex.gob.pe http://www.southernperu.com/Noticias/tabid/126/Default.aspx http://hdr.undp.org/statistics/data/hdi_rank_map.cfm http://hdr.undp.org/statistics/data/indicators.cfm?x=1&y=1&z=1 Relación de participantes en la elaboración del PERX de Moquegua Equipo Consultor del Consorcio SASE-KIPU Fernando Villarán – Asesor Técnico, Presidente de SASE Sonia Arce Serpa- Jefe del Equipo, Gerente de KIPU Internacional Jessica Agüero Rosales Roberto Seminario Equipo Técnico de la Región Moquegua Abog. Edwin De Amat Quiroz, Coordinador Regional del PERX, Dirección Regional de Comercio Exterior y Turismo, DIRCETUR Ing.Elizabeth Coacalla Ruelas, DIRCETUR Freddy Rojas Benavides Asoc,. Agroproductores y Comercializadores de Palta y otros Ing. Percy Velásquez Arpasi, Dirección de Promoción Agraria de Moquegua Econ.Raúl Dávila Sánchez, Municipalidad Mariscal Nieto Ing. Daphne Castro Arata, Proyecto Palto
  • 85.
    Plan Estratégico RegionalExportador, PERX – Moquegua 84 Ing. Ziobany Perea Benique, Proyecto Fortalecimiento de las MYPES Elvis Cordova Nina Proyecto, MYPES
  • 86.
    Plan Estratégico RegionalExportador, PERX – Moquegua 85 ANEXO EXPORTACIONES DE LA REGIÓN MOQUEGUA SEGÚN SECTOR Y PARTIDA PERIODO 2002 - 2005 / FOB en miles de US$ N° PARTIDA ARANCE- LARIA DESCRIPCIÓN 2002 2003 2004 2005 Minero-Metalúrgico 521,809.02 591,691.68 1,116,338.68 1,548,833.36 1 7403110000 Cátodos y secciones de cátodos de cobre refinado 437,913.78 467,185.23 781,636.05 1,086,885.04 2 2613900000 Minerales de molibdeno y sus concentrados, sin tostar 32,042.51 47,397.02 178,576.15 354,326.01 3 7402001000 Cobre "blister" sin refinar 47,986.15 45,008.67 83,476.42 90,680.36 4 2603000000 Minerales de cobre y sus concentrados . 30,251.38 69,142.66 9,166.24 5 7106911000 Plata en bruto sin alear 1,083.41 . . 4,760.79 6 2804900010 Selenio en polvo 299.05 . 2,088.01 2,628.70 7 2807001000 Acido sulfúrico 916.35 612.91 721.67 167.25 8 2833240000 Sulfato de niquel 52.88 70.19 132.74 110.82 9 7110210000 Paladio en bruto o en polvo . . . 49.79 10 2710192110 Gasoil (gasoleo) diesel 2 1,491.56 1,114.67 561.73 44.07 11 7110110000 Platino en bruto o en polvo . . . 12.59 12 8206000000 Herramientas de dos o mas de las partidas nos 82.02 a 82.05, acondic. En juegos . . 0.02 1.11 13 2509000000 Creta . . . 0.25 14 2617900000 Demas minerales y sus concentrados . 6.05 . 0.24 15 2830900000 Los demas sulfuros y polisulfuros . . . 0.10 16 2618000000 Escorias granuladas (arena de escorias) de la siderurgia . . 0.29 . 17 2202100000 Agua, incluidas el agua mineral y la gaseada, c/adicion de azucar u otro edulcorante . 1.48 2.71 . 18 7326900000 Las demas manufacturas de hierro o acero . . 0.10 . 19 2501001100 Sal de mesa . . 0.01 . 20 2201900010 Agua sin gasear . . 0.11 . 21 8207132000 Brocas con parte operante de cermet . 16.30 . . 22 7412200000 Accesorios de tuberia de aleaciones de cobre . 13.57 . . 23 7318290000 Los demas art. Sin rosca, de fundicion de hierro o acero . 9.46 . . 24 7304290000 Demas tubos de perforacion de hierro o acero de entubacion,p` petroleo o gas . 4.73 . . 25 2710005010 Gasoils (gasoleo) diesel 2 21.07 . . . 26 7103109000 Las demas piedras preciosas excepto esmeraldas en bruto o simpl. Aserradas 2.25 . . . Pesca y Acuicultura 101,641.28 51,520.48 63,403.67 72,241.24 1 2301201010 Harina d`pescado s/desgrasar, impropio p`la aliment. Humana,c/cont.de grasa>2% en peso 92,960.12 46,514.70 57,292.20 61,943.01 2 1504201000 Grasas y aceites de pescado y sus fracciones exc. Aceite de higado en bruto 8,402.53 4,553.42 5,088.42 8,169.95 3 0307490000 Demas jibias, globitos,calamares y potas, congeladas, secas, saladas o en salmuera 199.97 120.15 100.45 751.44 4 0304209000 Los demas filetes congelados excepto de merluza . 45.97 23.52 659.63 5 0307590000 Los demas pulpos, congelados, secos, salados o en salmuera . 88.78 744.08 266.59 6 0303790000 Demas pescados congelados, excto. Higados, huevas y lechas . 94.36 89.87 217.33
  • 87.
    Plan Estratégico RegionalExportador, PERX – Moquegua 86 7 0307410000 Jibias, globitos, calamares y potas, vivas, frescas o refrigeradas . . . 148.00 8 1212200000 Algas frescas, refrigeradas, congeladas o secas . . . 85.23 9 0302690000 Los demas pescados, frescos o refrigerados, excepto higados, huevas y lechas . . . 0.05 10 0307992000 Locos (concholepas concholepas) excepto frescos, vivos o refrigerados . . 31.50 . 11 0303740000 Caballas congeladas, excto. Higados, huevas y lechas 21.60 21.32 22.65 . 12 0307999020 Caracoles de mar,congelados,secos,salados,o en salmuera aptos para la alim.humana 34.30 . 10.98 . 13 0307510000 Pulpos (octopus spp) vivos, frescos o refrigerados . 36.76 . . 14 1604131010 Prepara. Y conservas de sardinas en salsa de tomate,entero o en trozos en envase tipo oval . 20.17 . . 15 1604150000 Preparac. Y conservas de caballas entero o en trozos, excepto picado . 24.85 . . 16 1604200000 Demas preparaciones y conservas de pescado 22.77 . . . Agropecuario - agroindustrial 908.58 175.19 196.38 200.05 1 0711200000 Aceitunas conservadas provisionalmente, todavia impropias el consumo inmediato 105.94 80.55 100.86 132.37 2 2005700000 Aceitunas preparadas o conservadas, sin congelar . . . 30.84 3 1005909010 Maiz blanco (maiz gigante del cuzco) . . 51.36 30.00 4 0709200000 Esparragos, frescos o refrigerados . . . 6.84 5 0202100000 Carne de bovino en canales o medias canales, congelada . 7.75 8.55 . 6 1509900000 Aceite de oliva y sus fracciones, incluso refinado pero sin modificar quimicamente . . 7.31 . 7 2208202100 Pisco . . 3.97 . 8 0701900000 Las demas papas (patatas), frescas o refrigeradas . . 3.11 . 9 0203190000 Las demas carnes de porcino, frescas o refrigeradas . 3.08 2.36 . 10 1006300000 Arroz semiblanqueado o blanqueado, incluso pulido o glaseado . 0.08 2.07 . 11 0207140000 Trozos y despojos comestibles de gallo o gallina, congelados . 1.14 1.75 . 12 0407009000 Los demas huevos de ave con cascara, frescos, conservados o cocidos . 1.73 1.31 . 13 0203290000 Las demas carnes de porcino, congeladas . 2.44 1.26 . 14 0207120000 Carnes y despojos comestibles de gallo o gallina sin trocear, congelados . 0.57 1.26 . 15 1701990090 Demas azucares de caña o remolacha refinados en estado solido . 0.12 1.05 . 16 0204100000 Canales o medias canales de cordero, frescas o refrigeradas . 1.11 0.82 . 17 0210110000 Jamones,paletas y s`trozos sin deshue.,de porcino,salados o en salmuera,secos o ahuma . 0.04 0.72 . 18 0402911000 Leche evaporada sin azucar ni edulcorante . . 0.71 . 19 0710100000 Papas (patatas), aunque esten cocidas en agua o vapor, congeladas . . 0.65 . 20 0805501000 Limones (citrus limon, citrus limonum) frescos o secos. . . 0.53 . 21 0805100000 Naranjas , frescas o secas . . 0.52 . 22 0808100000 Manzanas frescas . . 0.51 . 23 0703100000 Cebollas y chalotes, frescos o refrigerados . . 0.46 . 24 0808201000 Peras frescas . . 0.45 . 25 0406909000 Los demas quesos . . 0.36 . 26 0702000000 Tomates frescos o refrigerados. . . 0.34 .
  • 88.
    Plan Estratégico RegionalExportador, PERX – Moquegua 87 27 1905900000 Demas productos de panaderia, pasteleria o galleteria, incl. C/adicion de cacao 5.38 0.13 0.31 . 28 0704200000 Coles (repollitos) de bruselas, frescos o refrigerados . . 0.27 . 29 0210190000 Las demas carnes de la especie porcina, saladas o en salmuera, secas o ahumadas . 0.08 0.26 . 30 0202300000 Carne de bovino deshuesada y congelada . . 0.26 . 31 0709600000 Frutos de los generos capsicum o pimenta, frescos o refrigerados . . 0.26 . 32 0807110000 Sandias frescas . . 0.20 . 33 0209001000 Tocino,sin partes magras y grasa de cerdo,fres.,refrig.,cong.,salado,o salmue.seco . . 0.17 . 34 0206290000 Los demas despojos comestibles de la especia bovina, congelados . 0.08 0.17 . 35 0703200000 Ajos, frescos o refrigerados . . 0.16 . 36 0401300000 Leche y nata sin concent.con un conteni.de mater.grasas > al 6% en peso,sin azucar ni . 0.13 0.16 . 37 2101110000 Extractos, esencias y concentrados de cafe . . 0.14 . 38 0705190000 Las demas lechugas, frescas o refrigeradas . . 0.13 . 39 0807190000 Melones frescos . . 0.11 . 40 0803001900 Los demas bananas o platanos frescos . . 0.10 . 41 0709400000 Apio, excepto el apionabo , fresco o refrigerado . . 0.10 . 42 0403100020 Yogur aromatizado con frutas, cacao u otros frutos, inc. Con azucar u otro edulcorant . . 0.10 . 43 2203000000 Cerveza de malta. . . 0.10 . 44 0703900000 Puerros y demas hortalizas aliaceas, frescas o refrigeradas . . 0.09 . 45 0207110000 Carnes y despojos comestibles de gallo o gallina sin trocear, frescos o refrigerados . 0.14 0.08 . 46 2009900000 Mezclas de jugos . . 0.07 . 47 2002100000 Tomates enteros o en trozos, preparados o conservados . . 0.07 . 48 0504001000 Estomagos(mondongos) de animales,excep.pescados,fresc.,refrig.,congel.,salad.,en salm . . 0.07 . 49 2103902000 Condimentos y sazonadores, compuestos . . 0.07 . 50 0206100000 Despojos comestibles de la especie bovina, frescos o refrigerados . . 0.06 . 51 0804502000 Mangos y mangostanes, frescos o secos . . 0.06 . 52 0504002000 Tripas de animales,excep.pescados,fresc.,congel.,salad.,o en salmuera,secas o ahumada . . 0.06 . 53 2106901000 Polvos para la preparacion de budines, cremas, helados, postres, gelatinas y similare . . 0.05 . 54 0406100000 Queso fresco (sin madurar), incluido el del lactosuero, y el requeson . . 0.05 . 55 2009190000 Jugo de naranja, excepto congelado . . 0.05 . 56 2009801400 Jugo de mango . . 0.05 . 57 2103200000 "Ketchup" y demas salsas de tomate . . 0.04 . 58 0706100000 Zanahorias y nabos, frescos o refrigerados . . 0.04 . 59 1512190000 Aceite de girasol o cartamo y sus fracciones refinado, pero sin modif. Quimicam. . . 0.04 . 60 2103901000 Salsa mayonesa . . 0.03 . 61 2103909000 Demas preparaciones para salsas, y demas salsas preparadas . . 0.03 . 62 1602490000 Demas preparaciones y conservas de porcino, incluidas las mezclas . . 0.02 .
  • 89.
    Plan Estratégico RegionalExportador, PERX – Moquegua 88 63 1901909000 Demas preparaciones alimentiicias de harina semola, almidon, fecula o extracto de mal . . 0.02 . 64 0904200000 Frutos de los generos capsicum o pimenta, secos, triturados o pulverizados 797.26 61.32 0.02 . 65 0813200000 Ciruelas secas . . 0.02 . 66 0706900000 Demas remolachas p`ensalad.,salsifies,apionabos,rabanos y raices comestibles frescos . . 0.02 . 67 1701111000 Chancaca (panela, raspadura) . . 0.01 . 68 0707000000 Pepinos y pepinillos, frescos o refrigerados. . . 0.01 . 69 0709909000 Las demas hortalizas (inc. Silvestres) , frescas o refrigeradas . . 0.01 . 70 0806200000 Uvas secas, incluidas las pasas . . 0.01 . 71 0704100000 Coliflores y brecoles ("broccoli") frescos o refrigerados . . 0.01 . 72 0712909000 Demas hortalizas,mezclas de hortalizas,cortadas en trozos o rodaj.,tritu.o pulv.,sin . . 0.00 . 73 1102200000 Harina de maiz . . 0.00 . 74 0201200000 Los demas cortes (trozos) sin deshuesar de carne de bovinos, fresca o refrigerada . 8.06 . . 75 0708200000 Frijoles(frejoles,porotos,alubias,judias) (vigna spp, phaseolus spp) frescos o refrig . 1.96 . . 76 0207350000 Las demas carnes y despojos comestibles de pato, ganso o pintada frescos o refrigera . 1.89 . . 77 2202900000 Demas aguas y bebidas no alcoholicas, azucaradas, no gaseadas . 1.35 . . 78 0402919000 Las demas leches y natas sin adicion de azucar u otro edulcorante . 0.45 . . 79 0204300000 Carne de cordero en canales o medias canales, congeladas . 0.32 . . 80 0207130000 Trozos y despojos comestibles de gallo o gallina , frescos o refrigerados . 0.28 . . 81 0206210000 Lenguas de bovinos, congeladas . 0.19 . . 82 0204220000 Carnes de ovinos en cortes(trozos) sin deshuesar, frescos o refrigerados . 0.15 . . 83 0405100000 Mantequilla (manteca) . 0.07 . . Industrias diversas 463.84 739.49 209.52 39.97 1 8414901000 Partes de compresores . . . 17.88 2 8702109000 Vehic. Automov. P` el transporte de mas de 16 personas,incl el conductor, diesel 11.00 . . 6.40 3 9031499000 Los demas instrumentos y aparatos opticos . . . 4.72 4 8703330020 Vehic. Automoviles ensamblados (diesel) , cilindrada > 2500 cc . 13.00 1.44 4.10 5 8704210090 Vehiculos diesel para transporte de mcias con carga <= 5 t . . 5.80 3.52 6 3208900000 Las demas pinturas y barnices dispersos o disueltos en un medio no acuoso . . . 1.69 7 5608190000 Las demas redes de mallas anudadas de materia textil sintetica o artificial . . . 1.51 8 3814000000 Disolventes y diluyentes organicos compuestos, no expres.ni comprend. En otras partes . . . 0.15 9 8503000000 Partes identificables como destinadas, exclusiva a maquinas de part. 85.01 a 85.02 . . 52.29 . 10 8483109900 Los demas arboles de transmision (incl. Levas y cigueñales) . . 44.10 . 11 8413919000 Partes de las demas bombas con excepcion de las bombas elevadores de liquidos . 4.73 35.00 .
  • 90.
    Plan Estratégico RegionalExportador, PERX – Moquegua 89 12 8703220020 Vehic. Automoviles ensamblados gasolineros, 1000 cc < cilindrada <= 1500 cc . . 21.53 . 13 8474900000 Partes de maquinas y aparatos de la partida no 84.74 6.00 . 18.68 . 14 8431490000 Las demas partes de maquinas y aparatos de las partidas n° 84.26,84.29 u 84.30 . . 10.73 . 15 8703320020 Vehic. Automoviles ensamblados (diesel) , 1500 cc < cilindrada <= 2500 cc . . 10.39 . 16 8481809000 Los demas articulos de griferia y organos similares . . 5.67 . 17 8703230020 Vehic. Automoviles ensamblados gasolineros, 1500 cc < cilindrada <= 3000 cc . 1.70 1.69 . 18 8483409900 Los demas engranajes y ruedas de friccion; husillos fileteados de motores de aviacion . . 1.40 . 19 8413820000 Bombas elevadores de liquidos . . 0.30 . 20 3926909090 Demas manufact. De plastico y manufacturas de las demas mat. De pa 39.01 a 39.14 . . 0.22 . 21 9027101000 Analizadores de gases o humos electricos o electronicos . . 0.20 . 22 9031109000 Las demas maquinas para equilibrar piezas mecanicas . . 0.01 . 23 8421299000 Los demas aparatos para filtrar o depurar liquidos. . 4.73 0.04 . 24 3926904000 Juntas o empaquetaduras de plastico o similares . . 0.01 . 25 4901990000 Demas libros, folletos e impresos similares . . 0.01 . 26 7020000000 Las demas manufacturas de vidrio. . . 0.01 . 27 9015900000 Partes y accesorios de instrumentos y aparatos de geodesia, topografia, agrimensura, nivelacion, fotogrametria, hidrografia, oceanografia, hidrologia, meteorologia o geofisica, excepto las brujulas . 313.54 . . 28 8430490000 Las demas maquinas de sondeo o perforacion autopropulsadas. . 123.29 . . 29 8431430000 Partes de maquinas de sondeo o perforacion de las subpartidas nos 8430.41 u 8430.49 . 50.46 . . 30 8483904000 Ruedas dentadas y demas organos elementales de transmision presentados aisladamente . 43.65 . . 31 8704220000 Vehiculos diesel para transporte de mercancias , 5 t < carga <= 20 t 3.80 37.31 . . 32 8414809000 Los demas compresores . 26.12 . . 33 8542100000 Tarjetas provistas de un circuito integrado electronico (tarjetas inteligentes) . 22.35 . . 34 8413819000 Las demas bombas elevadoras de liquidos . 14.19 . . 35 8409999090 Las demas partes para motores de la partida n°84.08 9.50 9.46 . . 36 8408901000 Los demas motores de embolo(piston) alternativo de potencia inferior o igual a 130 kw . 9.46 . . 37 8414590000 Los demas ventiladores con motor electrico incorporado . 9.46 . . 38 8418500000 Los demas armarios, cofres, vitrinas, mostradores y muebles similares para la producc . 9.46 . . 39 8481300090 Las demas valvulas de retencion . 9.46 . . 40 8481400090 Los demas valvulas de alivio o seguridad . 9.46 . . 41 8705100000 Camiones grua 303.91 4.77 . . 42 8406900000 Partes para turbinas de vapor, incluso las turbinas para la propulsion de barcos . 4.73 . . 43 8481200090 Las demas valvulas para transmisiones oleudralicas o neumaticas . 4.73 . . 44 8609000000 Contenedores (inc.los contenedores cisterna y los contenedores deposito) . 4.73 . .
  • 91.
    Plan Estratégico RegionalExportador, PERX – Moquegua 90 45 8481808000 Valvulas automaticas y sus controles electricos excl.p`automatizar funcionamiento ins . 4.73 . . 46 8467990000 Las demas partes de herramientas de uso manual . 2.45 . . 47 3926300000 Guarniciones para muebles, carrocerias o similares . 0.88 . . 48 7019190000 Demas mechas de fibra de vidrio, aunque esten cortados . 0.47 . . 49 8525203000 Aparatos emisores con apara. Receptor incorporado de television . 0.20 . . 50 8708999900 Demas partes y accesorios de vehiculos automoviles de las partidas 8701 a 8705 53.66 . . . 51 8607910000 Demas partes de locomotoras o locotractores 35.36 . . . 52 3923309000 Los demas bombonas, botellas, frascos y articulos similares 24.01 . . . 53 8408902000 Los demas motores de embolo(piston) alternativo de potencia superior a 130 kw (174 hp) 11.00 . . . 54 8409919900 Los demas equipos para la conversion del sistema de carburacion de vehiculos automóvil 5.60 . . . TOTAL MOQUEGUA 624,822.73 644,126.84 1,180,148.25 1,621,314.61 Fuente: SUNAT - PROMPEX Elaboración: Consorcio SASE-KIPU
