MUNICIPALIDAD PROVINCIAL DE CORONEL
PORTILLO
ACTADE ACUERDO DE PARALIZACIÓN DE OBRA N° 02
Obra: “MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04,
DISTRITO DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO -
UCAYALI”
Entidad: MUNICIPALIDAD PROVINCIAL DE CORONEL PORTILLO.
Contratista: CONSORCIO RICARDO PALMA
Supervisor: CONSORCIO SUPERVISIÓN RICARDO PALMA
………………………………………………………………………………………………….
Siendo las 10:00 a.m. del día 09 de Marzo del 2016, se reunieron de una parte el Ing. CIRO MARTIN AYOSA
ROSALES en su condición de Gerente de Infraestructura y obra, el ING. JOSÉ CLEOFAZ SANCHEZ QUISPE, en su
condición de Sub Gerente de Obras, Supervisión, Liquidación y Archivos de la Municipalidad Provincial de Coronel
Portillo, ING. JUAN LUIS SUAREZ REYES, en su condición de Representante Legal y Jefe de Supervisión de Obra del
Consorcio Supervisión Ricardo Palma, por parte del Contratista el SR. LUIS GUILLERMO PASQUEL QUEVEDO en
su condición de Representante Legal y el Residente de Obra el ING. ABRAHÁN ANGELINO VARGAS BEDOYA de la
empresa contratista Consorcio Ricardo Palma con la finalidad de adoptar medidas concernientes a la paralización de la
obra: “MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04, DISTRITO
DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO - UCAYALI”.
ASPECTO CONSIDERADOQUEFUNDAMENTAN DICHAPARALIZACIÓN:
1. Apartirdelas00:00horasdeldia09deMarzodel2016,sedioinicioalaHuelgaGeneralIndefinidaconvocadapor
el Frente de Defensa del Departamento de Ucayali, denominado UCAYALAZO 2016, por lo que, por la
Seguridad del Personal de Obra, Equipos y Maquinarias se está Efectuando la Paralización Temporal de la Obra
hastaqueseLevanteelParo.
Analizado los Antecedentes y de acuerdo al Art. 200 causal 1 del RLCE, hecho que repercutirá en el cronograma
vigentedeejecucióndeobra..
1.- Atrasosy/oparalizaciónporcausasnoatribuiblesalcontratista.
2.-Atrasosy/oparalizaciónenelcumplimientodesusprestacionesporcausasatribuiblesalaentidad.
3.-Casofortuitoofuerzamayordebidamentecomprobada.
4.- Cuando se aprueba la prestación adicional de obra. En este caso, el contratista ampliara el plazo de las garantías que
hubieraotorgado.
Así mismo se fundamenta en la Cláusula Séptima,Acápite 7.2 del Contrato de Ejecución de Obra N° 002-2015-
MPCP yenelArticulo197delRLCE.
Que mediante Carta N° 046-2016/C.R.P, Recepcionada por el supervisor de obra el 09/03/2016, la empresa
contratista CONSORCIO RICARDO PALMA, propone la Paralización Temporal de la obra por Motivo al Paro General
Indefinido.
Quemediante CARTANº 016–2016 -CSRP,de fecha 09de Marzo del2016,ElConsorcioSupervisión Ricardo
Palma, recomienda a la Entidad la paralización de obra temporal hasta que se Levante El Paro General Indefinido
ConvocadoporelFrentedeDefensadelDepartamentodeUcayali.
ACUERDOS:
MUNICIPALIDAD PROVINCIAL DE CORONEL
PORTILLO
 Que luego de coordinar con la Entidad se llegó a la conclusión de PARALIZAR LA OBRA, a partir del día 09 de
Marzo del 2016 hasta que se Levante El Paro General Indefinido Convocado por el Frente de Defensa del
DepartamentodeUcayali..
 Las partes aceptan mantener la vigencia de los Contratos Contrato de Ejecución de Obra N° 002-2015-MPCP del
21/08/2015 y el contrato Contrato de Consultoría de Obra N° 016-2015-MPCP del 04/09/2015, y por ende la
validez y eficacia de las obligaciones y condicionesasumidasyreconocidas en elmismo en cuanto no se oponga a lo
acordadoenlapresenteacta,queformarapartedelintegrantedelreferidocontrato.
 Las partes reconocen que la paralización temporal materia del presente acta no generara derecho a reconocimiento y
pago de gastos mayores por lo que la empresa contratista y el Servicio de Supervisión de la obra
“MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04, DISTRITO
DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO - UCAYALI”, renuncianalderechoyala
acción respecto al pago de gastos generales por parte de la Entidad, comprometiéndose adicionalmente el
Contratistaalosiguiente.
 Mantenervigentelacartafianzadegarantíadefielcumplimiento
 Reiniciarlostrabajosenlaobrahastasutotalejecución
 Una Vez Concluido el Plazo de la Paralización de Obra, El Contratista, pondrá en conocimiento de la Entidad sobre el
ReIniciodelosTrabajosdeObraSolicitandoenesemismoActolaSuscripcióndelaCorrespondienteAdenda.
La Entidad y Empresa Contratista expresan su total y más completo consentimiento con los acuerdos en la
presenteactadeparalizaciónydeclaranquenohamediadoerror,dolo,ofraudequeloinvalide.Yenseñaldeconformidady
aceptaciónsuscribencincojuegosenlaciudaddePucallpa,siendo12:00a.m.delmismodía.,
POR LA ENTIDAD
------------------------------------------------------------- ---------------------------------------------------------
ING. CIRO MARTIN AYOSA ROSALES ING. JOSÉ CLEOFAZ SÁNCHEZ QUISPE
Gerente de Infraestructura y Obras Sub Gerente de Obras, Supervisión, Liquidación y Archivos
------------------ --------------------------------------------------
ING. JUAN LUIS SUAREZ REYES
Representante Legal y Jefe de Supervisión
POR LA EMPRESA CONTRATISTA: CONSORCIO RICARDO PALMA
MUNICIPALIDAD PROVINCIAL DE CORONEL
PORTILLO
--------------------------------------------------------------------- --------------------------------------------------------------------
SR. LUIS GUILLERMO PASQUEL QUEVEDO ING. ABRAHÁN ANGELINO VARGAS BEDOYA
Representante Legal Residente de Obra

ACTA DE PARALIZACION 1.pdf

  • 1.

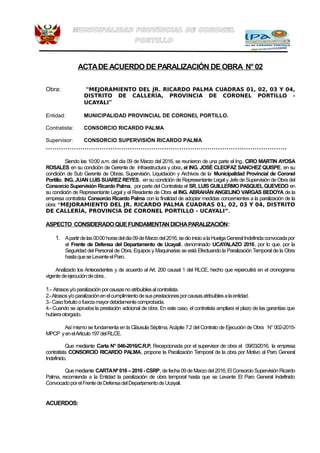

    MUNICIPALIDAD PROVINCIAL DECORONEL PORTILLO ACTADE ACUERDO DE PARALIZACIÓN DE OBRA N° 02 Obra: “MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04, DISTRITO DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO - UCAYALI” Entidad: MUNICIPALIDAD PROVINCIAL DE CORONEL PORTILLO. Contratista: CONSORCIO RICARDO PALMA Supervisor: CONSORCIO SUPERVISIÓN RICARDO PALMA …………………………………………………………………………………………………. Siendo las 10:00 a.m. del día 09 de Marzo del 2016, se reunieron de una parte el Ing. CIRO MARTIN AYOSA ROSALES en su condición de Gerente de Infraestructura y obra, el ING. JOSÉ CLEOFAZ SANCHEZ QUISPE, en su condición de Sub Gerente de Obras, Supervisión, Liquidación y Archivos de la Municipalidad Provincial de Coronel Portillo, ING. JUAN LUIS SUAREZ REYES, en su condición de Representante Legal y Jefe de Supervisión de Obra del Consorcio Supervisión Ricardo Palma, por parte del Contratista el SR. LUIS GUILLERMO PASQUEL QUEVEDO en su condición de Representante Legal y el Residente de Obra el ING. ABRAHÁN ANGELINO VARGAS BEDOYA de la empresa contratista Consorcio Ricardo Palma con la finalidad de adoptar medidas concernientes a la paralización de la obra: “MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04, DISTRITO DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO - UCAYALI”. ASPECTO CONSIDERADOQUEFUNDAMENTAN DICHAPARALIZACIÓN: 1. Apartirdelas00:00horasdeldia09deMarzodel2016,sedioinicioalaHuelgaGeneralIndefinidaconvocadapor el Frente de Defensa del Departamento de Ucayali, denominado UCAYALAZO 2016, por lo que, por la Seguridad del Personal de Obra, Equipos y Maquinarias se está Efectuando la Paralización Temporal de la Obra hastaqueseLevanteelParo. Analizado los Antecedentes y de acuerdo al Art. 200 causal 1 del RLCE, hecho que repercutirá en el cronograma vigentedeejecucióndeobra.. 1.- Atrasosy/oparalizaciónporcausasnoatribuiblesalcontratista. 2.-Atrasosy/oparalizaciónenelcumplimientodesusprestacionesporcausasatribuiblesalaentidad. 3.-Casofortuitoofuerzamayordebidamentecomprobada. 4.- Cuando se aprueba la prestación adicional de obra. En este caso, el contratista ampliara el plazo de las garantías que hubieraotorgado. Así mismo se fundamenta en la Cláusula Séptima,Acápite 7.2 del Contrato de Ejecución de Obra N° 002-2015- MPCP yenelArticulo197delRLCE. Que mediante Carta N° 046-2016/C.R.P, Recepcionada por el supervisor de obra el 09/03/2016, la empresa contratista CONSORCIO RICARDO PALMA, propone la Paralización Temporal de la obra por Motivo al Paro General Indefinido. Quemediante CARTANº 016–2016 -CSRP,de fecha 09de Marzo del2016,ElConsorcioSupervisión Ricardo Palma, recomienda a la Entidad la paralización de obra temporal hasta que se Levante El Paro General Indefinido ConvocadoporelFrentedeDefensadelDepartamentodeUcayali. ACUERDOS:
  • 2.

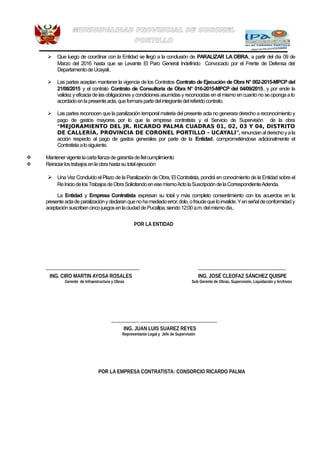

    MUNICIPALIDAD PROVINCIAL DECORONEL PORTILLO  Que luego de coordinar con la Entidad se llegó a la conclusión de PARALIZAR LA OBRA, a partir del día 09 de Marzo del 2016 hasta que se Levante El Paro General Indefinido Convocado por el Frente de Defensa del DepartamentodeUcayali..  Las partes aceptan mantener la vigencia de los Contratos Contrato de Ejecución de Obra N° 002-2015-MPCP del 21/08/2015 y el contrato Contrato de Consultoría de Obra N° 016-2015-MPCP del 04/09/2015, y por ende la validez y eficacia de las obligaciones y condicionesasumidasyreconocidas en elmismo en cuanto no se oponga a lo acordadoenlapresenteacta,queformarapartedelintegrantedelreferidocontrato.  Las partes reconocen que la paralización temporal materia del presente acta no generara derecho a reconocimiento y pago de gastos mayores por lo que la empresa contratista y el Servicio de Supervisión de la obra “MEJORAMIENTO DEL JR. RICARDO PALMA CUADRAS 01, 02, 03 Y 04, DISTRITO DE CALLERÍA, PROVINCIA DE CORONEL PORTILLO - UCAYALI”, renuncianalderechoyala acción respecto al pago de gastos generales por parte de la Entidad, comprometiéndose adicionalmente el Contratistaalosiguiente.  Mantenervigentelacartafianzadegarantíadefielcumplimiento  Reiniciarlostrabajosenlaobrahastasutotalejecución  Una Vez Concluido el Plazo de la Paralización de Obra, El Contratista, pondrá en conocimiento de la Entidad sobre el ReIniciodelosTrabajosdeObraSolicitandoenesemismoActolaSuscripcióndelaCorrespondienteAdenda. La Entidad y Empresa Contratista expresan su total y más completo consentimiento con los acuerdos en la presenteactadeparalizaciónydeclaranquenohamediadoerror,dolo,ofraudequeloinvalide.Yenseñaldeconformidady aceptaciónsuscribencincojuegosenlaciudaddePucallpa,siendo12:00a.m.delmismodía., POR LA ENTIDAD ------------------------------------------------------------- --------------------------------------------------------- ING. CIRO MARTIN AYOSA ROSALES ING. JOSÉ CLEOFAZ SÁNCHEZ QUISPE Gerente de Infraestructura y Obras Sub Gerente de Obras, Supervisión, Liquidación y Archivos ------------------ -------------------------------------------------- ING. JUAN LUIS SUAREZ REYES Representante Legal y Jefe de Supervisión POR LA EMPRESA CONTRATISTA: CONSORCIO RICARDO PALMA
  • 3.

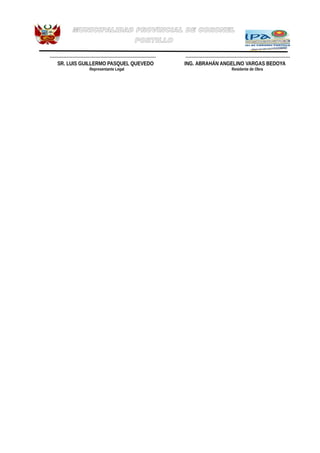

    MUNICIPALIDAD PROVINCIAL DECORONEL PORTILLO --------------------------------------------------------------------- -------------------------------------------------------------------- SR. LUIS GUILLERMO PASQUEL QUEVEDO ING. ABRAHÁN ANGELINO VARGAS BEDOYA Representante Legal Residente de Obra
