Administración de Proyectos 0
La administración de proyectos
en las organizaciones
Administración de Proyectos 1
Administración de Proyectos
Evaluación de Proyectos
Alejandro Domínguez
Fundación Arturo Rosenblueth / TECNOVA
2003
Parcialmente basadas en una presentación proporcionada por María Elena Gurayeb
Administración de Proyectos 2
Bienvenida e Introducción
Administración de Proyectos 3
• Recesos
• Comida
• Baños
• Teléfonos celulares y
radiolocalizadores
Varios
Administración de Proyectos 4

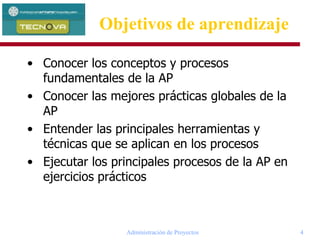

Objetivos de aprendizaje
• Conocer los conceptos y procesos
fundamentales de la AP
• Conocer las mejores prácticas globales de la
AP
• Entender las principales herramientas y
técnicas que se aplican en los procesos
• Ejecutar los principales procesos de la AP en
ejercicios prácticos
Administración de Proyectos 5
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales

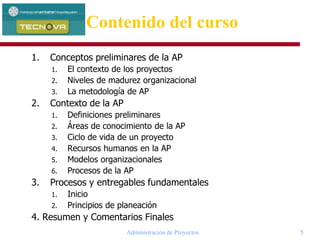

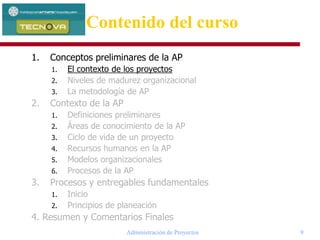

Contenido del curso
Administración de Proyectos 6

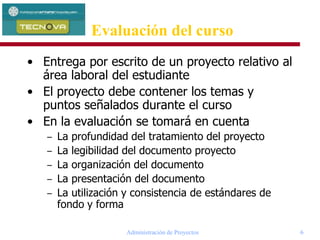

Evaluación del curso
• Entrega por escrito de un proyecto relativo al
área laboral del estudiante
• El proyecto debe contener los temas y
puntos señalados durante el curso
• En la evaluación se tomará en cuenta
– La profundidad del tratamiento del proyecto
– La legibilidad del documento proyecto
– La organización del documento
– La presentación del documento
– La utilización y consistencia de estándares de
fondo y forma
Administración de Proyectos 7
Bibliografía
• Ver documento anexo sobre
– Lista de libros de administración de proyectos
conseguibles en el DF
– Lista de libros fundamentales de administración
de proyectos en inglés
– Sitios de Internet sobre administración de
proyectos
Administración de Proyectos 8
1. Conceptos
preliminares de la AP

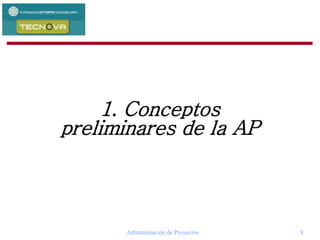

Administración de Proyectos 9

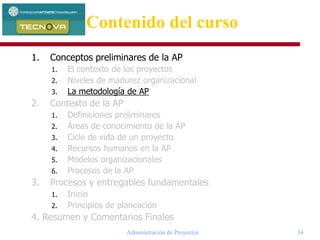

1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 10
Historia de un proyecto...
Como lo
solicitó
el cliente
Como se
diseñó
Como se
especificó
Como lo solicitó
compras
Como se
desarrolló
Como quedó
finalmente
Lo que realmente
necesitaba el usuario
Como lo
solicitó
el cliente
Como se
diseñó
Como se
especificó
Como lo solicitó
compras
Como se
desarrolló
Como quedó
finalmente
Lo que realmente
necesitaba el usuario
Administración de Proyectos 11
Proyectos de tecnología
informática (TI)
• Sistemas de soporte operacional de negocios
(e.g., procesamiento de órdenes, control de
producción, etc.)
• Sistemas de Información
• Productos (CDs, servicios basados en la
Web, firmware, etc.)
• Infraestructura (técnicas, plataformas, etc.)
• Telecomunicaciones
• Mantenimiento, actualizaciones, y soporte
• Modernización de la TI
Administración de Proyectos 12

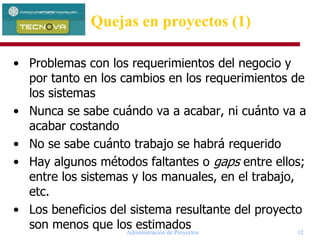

Quejas en proyectos (1)
• Problemas con los requerimientos del negocio y
por tanto en los cambios en los requerimientos de
los sistemas
• Nunca se sabe cuándo va a acabar, ni cuánto va a
acabar costando
• No se sabe cuánto trabajo se habrá requerido
• Hay algunos métodos faltantes o gaps entre ellos;
entre los sistemas y los manuales, en el trabajo,
etc.
• Los beneficios del sistema resultante del proyecto
son menos que los estimados
Administración de Proyectos 13

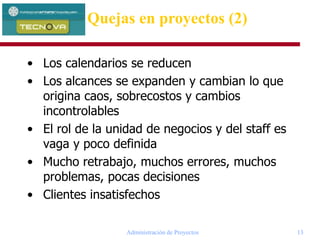

Quejas en proyectos (2)
• Los calendarios se reducen
• Los alcances se expanden y cambian lo que
origina caos, sobrecostos y cambios
incontrolables
• El rol de la unidad de negocios y del staff es
vaga y poco definida
• Mucho retrabajo, muchos errores, muchos
problemas, pocas decisiones
• Clientes insatisfechos
Administración de Proyectos 14

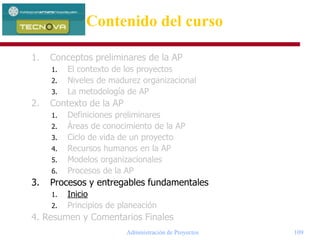

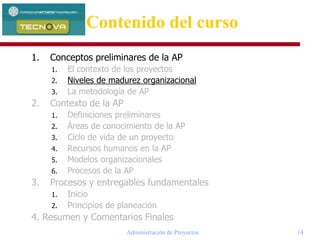

1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 15

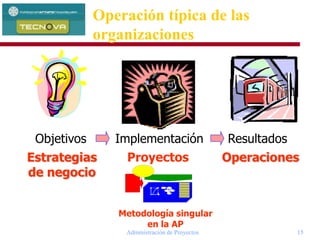

Operación típica de las
organizaciones
Implementación
OperacionesProyectosEstrategias
de negocio
Objetivos Resultados
.
Metodología singular
en la AP
Administración de Proyectos 16
Lenguaje
Común
Nivel 3
Metodología
Singular
Nivel
1
Nivel 5
Nivel 2
Procesos
Comunes
Nivel 4
Benchmarking
Realimentación
Mejora
Continua

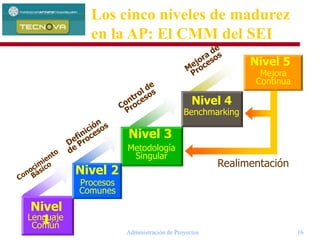

Los cinco niveles de madurez
en la AP: El CMM del SEI
Administración de Proyectos 17

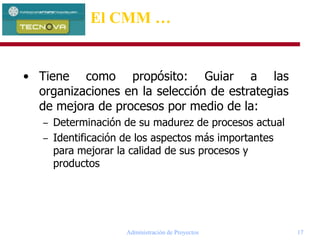

• Tiene como propósito: Guiar a las
organizaciones en la selección de estrategias
de mejora de procesos por medio de la:
– Determinación de su madurez de procesos actual
– Identificación de los aspectos más importantes
para mejorar la calidad de sus procesos y
productos
El CMM …

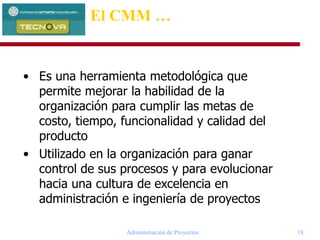

Administración de Proyectos 18
• Es una herramienta metodológica que
permite mejorar la habilidad de la
organización para cumplir las metas de
costo, tiempo, funcionalidad y calidad del
producto
• Utilizado en la organización para ganar
control de sus procesos y para evolucionar
hacia una cultura de excelencia en
administración e ingeniería de proyectos
El CMM …
Administración de Proyectos 19

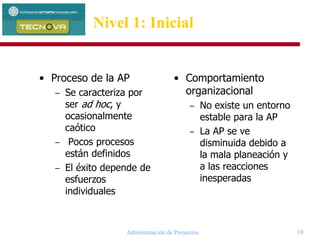

Nivel 1: Inicial
• Proceso de la AP
– Se caracteriza por
ser ad hoc, y
ocasionalmente
caótico
– Pocos procesos
están definidos
– El éxito depende de
esfuerzos
individuales
• Comportamiento
organizacional
– No existe un entorno
estable para la AP
– La AP se ve
disminuida debido a
la mala planeación y
a las reacciones
inesperadas
Administración de Proyectos 20

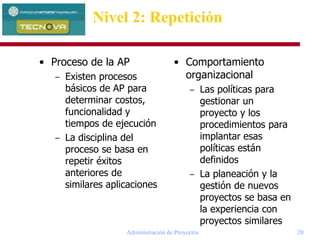

Nivel 2: Repetición
• Proceso de la AP
– Existen procesos
básicos de AP para
determinar costos,
funcionalidad y
tiempos de ejecución
– La disciplina del
proceso se basa en
repetir éxitos
anteriores de
similares aplicaciones
• Comportamiento
organizacional
– Las políticas para
gestionar un
proyecto y los
procedimientos para
implantar esas
políticas están
definidos
– La planeación y la
gestión de nuevos
proyectos se basa en
la experiencia con
proyectos similares
Administración de Proyectos 21

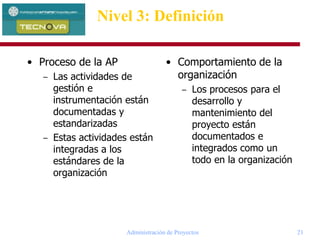

• Proceso de la AP
– Las actividades de
gestión e
instrumentación están
documentadas y
estandarizadas
– Estas actividades están
integradas a los
estándares de la
organización
Nivel 3: Definición
• Comportamiento de la
organización
– Los procesos para el
desarrollo y
mantenimiento del
proyecto están
documentados e
integrados como un
todo en la organización
Administración de Proyectos 22

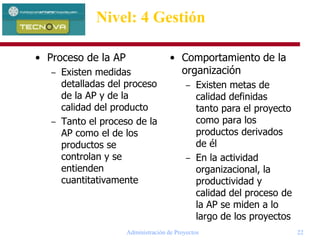

Nivel: 4 Gestión
• Proceso de la AP
– Existen medidas
detalladas del proceso
de la AP y de la
calidad del producto
– Tanto el proceso de la
AP como el de los
productos se
controlan y se
entienden
cuantitativamente
• Comportamiento de la
organización
– Existen metas de
calidad definidas
tanto para el proyecto
como para los
productos derivados
de él
– En la actividad
organizacional, la
productividad y
calidad del proceso de
la AP se miden a lo
largo de los proyectos
Administración de Proyectos 23
• Proceso de la AP
– Existe un proceso de
mejoramiento
continuo generado
por la
• realimentación
cuantitativa de los
procesos
• experimentación en
nuevas tecnicas
• aplicación de nuevas
ideas
Nivel 5: Optimización
• Comportamiento de la
organización
– Enfocada a la mejora
continua de los
procesos
– Existen los medios
para identificar
debilidades y
fortalecer el proceso
de forma proactiva,
con el único objetivo
de prevenir la
ocurrencia de riesgos

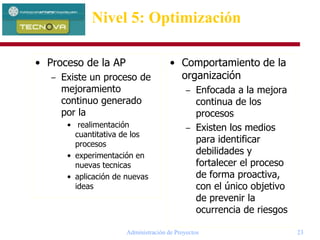

Administración de Proyectos 24

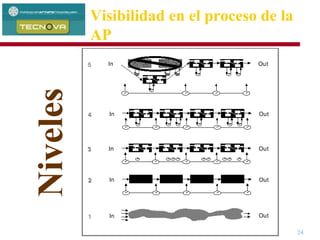

Visibilidad en el proceso de la
AP
Niveles
Administración de Proyectos 25

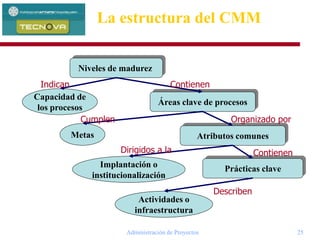

La estructura del CMM
Niveles de madurez
Capacidad de
los procesos
Atributos comunesMetas
Áreas clave de procesos
Prácticas claveImplantación o
institucionalización
Actividades o
infraestructura
Indican Contienen
Organizado porCumplen
Dirigidos a la Contienen
Describen
Administración de Proyectos 26
Áreas clave de procesos para los
niveles de madurez (1)
Inicial (1)
Repetitivo (2)
Gestión de la configuración
Aseguramiento de la calidad
Gestión de la subcontratación
Planeación de proyectos
Gestión de requerimientos
Definido (3)
Revisiones puntuales
Coordinación intergrupal
Ingeniería del producto
Gestión integrada
Programas de capacitación
Procesos de definición
Procesos de enfoque
Administración de Proyectos 27
Áreas clave de procesos para
los niveles de madurez (2)
Gestionado (4)
Gestión de la calidad
Gestión de procesos cuantitativos
Optimizado (5)
Gestión de cambio de procesos
Gestión de cambio de técnicas
Prevención de riesgos
Definido (3)
Administración de Proyectos 28
Ejemplo de las practicas clave
(1)

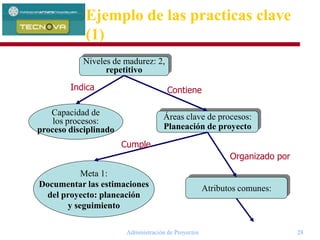

Meta 1:
Documentar las estimaciones
del proyecto: planeación
y seguimiento
Niveles de madurez: 2,
repetitivo
Capacidad de
los procesos:
proceso disciplinado
Atributos comunes:
Áreas clave de procesos:
Planeación de proyecto
Indica Contiene
Organizado por
Cumple
Administración de Proyectos 29

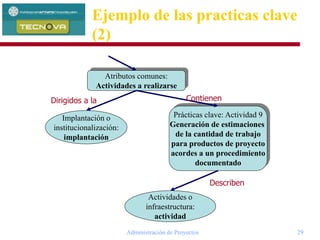

Ejemplo de las practicas clave
(2)
Atributos comunes:
Actividades a realizarse
Prácticas clave: Actividad 9
Generación de estimaciones
de la cantidad de trabajo
para productos de proyecto
acordes a un procedimiento
documentado
Implantación o
institucionalización:
implantación
Actividades o
infraestructura:
actividad
Dirigidos a la Contienen
Describen
Administración de Proyectos 30

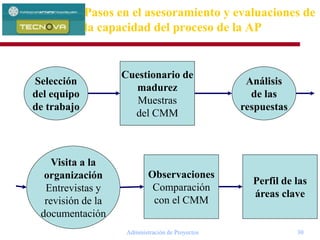

Pasos en el asesoramiento y evaluaciones de
la capacidad del proceso de la AP
Selección
del equipo
de trabajo
Cuestionario de
madurez
Muestras
del CMM
Análisis
de las
respuestas
Visita a la
organización
Entrevistas y
revisión de la
documentación
Observaciones
Comparación
con el CMM
Perfil de las
áreas clave
Administración de Proyectos 31

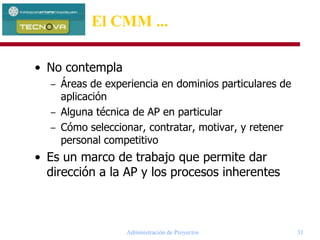

El CMM ...
• No contempla
– Áreas de experiencia en dominios particulares de
aplicación
– Alguna técnica de AP en particular
– Cómo seleccionar, contratar, motivar, y retener
personal competitivo
• Es un marco de trabajo que permite dar
dirección a la AP y los procesos inherentes
Administración de Proyectos 32
• Promueve una visión compartida en la
organización del proceso de la AP
• Establece un lenguaje común para hablar
acerca del proceso de la AP y define una
serie de prioridades para atacar problemas
• Soporta mediciones del proceso de la AP al
proporcionar un marco de referencia para un
desempeño confiable y evaluaciones
consistentes para compararse con resultados
de la disciplina
Beneficios de usar el CMM
Administración de Proyectos 33
• Mejoras en:
– Productividad
– Calidad interna y percibida por los clientes
– Tiempos de entregas
– Calidad de vida y moral del personal
– Comunicación
• Reduce los tiempos extras
• Ambiente de trabajo más estable
• Menos rotación del personal
Beneficios generales para la
organización
Administración de Proyectos 34
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 35
Administración de Programas
o Multi-Proyectos
%
Administración del
Proyecto “ABC”
t
I P
Co E
Ci
Integración
Alcance
Tiempo
Costo
Riesgo
Calidad
Recs. Humanos
Comunicación
Adquisiciones
Administra-
ción del
portafolio de
proyectos
Oficina de
Proyectos
(Project Office)
Metodología singular en la AP
Administración de Proyectos 36
La AP:
• Busca crear productos y servicios únicos
• Se relaciona con la creación, el aprendizaje, el
liderazgo y el manejo del cambio
Retroalimentación, Aprendizaje y Mejora
%
Proyecto “ABC”
t
I P
Co E
Ci
Integración
Alcance
Tiempo
Costo
Riesgo
Calidad
Recs. Humanos
Comunicación
Adquisiciones
Administración de un proyecto
Administración de Proyectos 37
4 Campus Boulevard
Newtown Square, PA 19073-3299 USA
Phone: 610-356-4600
Fax: 610-356-4647
E-Mail: pmihq@pmi.org
Web Site: http://www.pmi.org
• Asociación autónoma, no lucrativa, fundada
en 1969, dedicada a mejorar el “estado del
arte” de la ciencia y aplicación de la AP
cont. ...
El Project Management
Institute (PMI)
Administración de Proyectos 38
• El Objetivo Principal: Profesionalizar la práctica de la
AP
• Mediante:
– Estándares Internacionales (PMBOK® Guide)
– Congresos y Convenciones
– Seminarios
– Publicaciones
– Certificación como PMP
(Project Management Professional)
– Certificación de Proveedores de Servicios de Capacitación
en PM (PMI Registered Education Provider)
El PMI (Cont.)
Administración de Proyectos 39
2. Contexto de la AP
Administración de Proyectos 40
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 41

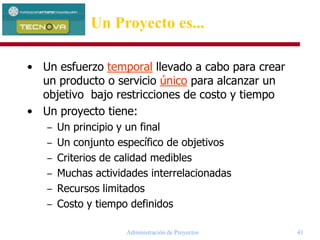

• Un esfuerzo temporal llevado a cabo para crear
un producto o servicio único para alcanzar un
objetivo bajo restricciones de costo y tiempo
• Un proyecto tiene:
– Un principio y un final
– Un conjunto específico de objetivos
– Criterios de calidad medibles
– Muchas actividades interrelacionadas
– Recursos limitados
– Costo y tiempo definidos
Un Proyecto es...
Administración de Proyectos 42
• Un grupo de proyectos interrelacionados y
manejados de manera coordinada
• Los programas generalmente incluyen un
elemento de actividad continua
PROGRAMA
Proyecto A
Proyecto C
Proyecto E
Proyecto F
Proyecto D
Proyecto B
D1
D2
D3
D4
Sub-Proyecto
Programa
Administración de Proyectos 43
• Es la aplicación
del conocimiento,
habilidades,
herramientas y
técnicas a una
serie de
actividades, para
alcanzar los
requerimientos
del proyecto
La Administración de Proyectos
Administración de Proyectos 44
Lograr la
satisfacción
de los
Stakeholders
Considerando
el entorno del
proyecto
Objetivos del proyecto:
Intercambios
Alcance / Desempeño /
Tecnología / Calidad
Recursos
Administración de Proyectos 45
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 46
Administración
de Proyectos
Integración
Costo
Comunicaciones
Alcance
Calidad
Riesgo
Tiempo
Recursos
Humanos
Adquisiciones
Áreas de conocimiento
Administración de Proyectos 47
Conocimientos y
prácticas de la
administración
General
Conocimientos y
prácticas del
área de aplicación
Conocimientos y
prácticas de la
AP
generalmente
aceptados
El Cuerpo de
conocimientos de
la AP (PMBOK®)
Relación con otras disciplinas
Administración de Proyectos 48
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 49
Decisión de
arranque
del proyecto
Contrataciones
mayores
Instalación sustancialmente
completa
Operación
completa /
Entrega
definitiva
FASE I
FACTIBILIDAD
Ó CONCEPTO
FASE II
PLANEACIÓN
Y DISEÑO
FASE III
EJECUCIÓN /
CONSTRUCCIÓN
FASE IV
PRUEBAS
Y ARRANQUE
100%,
$, HH
PorcentajedeAvance Capacidad de influencia
en los resultados
Línea base
(Baseline)
Fases y ciclo de vida (Ejemplo)
Administración de Proyectos 50
Consideraciones preliminares
(1)
• Todo esfuerzo en la AP conlleva un ciclo
de vida
• Un modelo de ciclo de vida es un
modelo prescriptivo de lo que pasaría
entre la primera idea y el cierre del
proyecto
• Existen varios modelos del ciclo de vida
• El modelo de ciclo de vida apropiado
puede orientar el proyecto y ayudar a
asegurar que cada paso se acerque más
a la consecución del objetivo
Administración de Proyectos 51
• Dependiendo del modelo de ciclo de
vida seleccionado
– Se puede aumentar la velocidad de
instrumentación del proyecto
– Mejorar la calidad, el control y el
seguimiento del proyecto
– Minimizar gastos y riesgos
– Mejorar las relaciones con el
beneficiario del proyecto
Consideraciones preliminares (2)

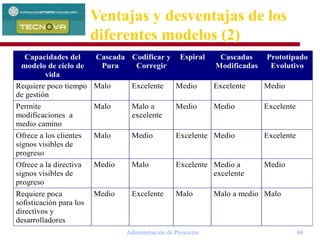

Administración de Proyectos 52
• La selección ineficaz de un modelo
de ciclo de vida puede ser una
fuente constante de
– Ralentización del trabajo
– Trabajo repetitivo, innecesario y
frustrante
• Se pueden producir estos últimos
efectos si no se elige un modelo de
ciclo de vida
Consideraciones preliminares (3)
Administración de Proyectos 53
Ciclos de vida
en los proyectos
Cascada pura
Hacer y
corregir
Espiral
Cascadas
modificadas
Prototipo
evolutivo
Entrega por
etapas
Diseño por
planificación
Diferentes tipos de ciclos de
vida
Administración de Proyectos 54
Cierre
Inicio
Planeación
Ejecución
y control
Gráfica del modelo de
cascada pura
Administración de Proyectos 55
Gráfica del modelo hacer y
corregir
Hacer y
corregir
Especificación
del sistema
(quizás)
Entrega
(quizás)
Administración de Proyectos 56
Inicio Planeación
Cierre por fases Ejecución y control
Recolección
de requisitos
Planificación
basada en los
comentarios
del cliente
Evaluación
del cliente
Análisis de riesgo
basado en los
requisitos iniciales
Análisis de riesgo
basado en la
reacción del
cliente
Gráfica del modelo de espiral
Administración de Proyectos 57
Inicio
Planeación
Ejecución y
control
Cierre
Gráfica del modelo de cascada
modificadas (fases solapadas)
Administración de Proyectos 58
Gráfica del modelo de cascada
modificadas (con subproyectos)
Inicio
Planeación
Planeación
detallada
Cierre
parcial
Planeación
detallada
Cierre
parcial
Ejecución y
control
Cierre
parcial
Cierre
global
Ejecución y
control
Ejecución y
control
Planeación
detallada
Administración de Proyectos 59
Inicio
Planeación
Ejecución
y control
Cierre
Gráfica del modelo en cascada
modificadas (reducción de riesgos)
Administración de Proyectos 60
Gráfica del modelo de
prototipado evolutivo
Comienzo
Fin
Inicio
Planeación
rápida
Prototipo de
ejecución y
control
Evaluación del
prototipo
Refinamiento
del
prototipo
Cierre
Administración de Proyectos 61
Gráfica del modelo de entrega por
etapas (administración incremental)
Inicio
Planificación
Etapa 1: Ejecución y
control, y cierre
Etapa 2: Ejecución y
control, y cierre
Etapa 3: Ejecución y
control y cierre
Administración de Proyectos 62
Gráfica del modelo de diseño
por planificación
Inicio
Planeación
Prioridad alta: Ejecución y
control detallado, cierre
Prioridad media-alta: Ejecución y
control detallado, cierre
Prioridad media: Ejecución y
control detallado cierre entrega
Prioridad media-baja: Ejecución y
control detallado, cierre
Prioridad baja: Ejecución y
control detallado, cierre
AGOTAMIENTO
DEL PLAZO O
DEL
PRESUPUESTO
Administración de Proyectos 63
Observaciones sobre la selección (1)
• Distintos proyectos tienen
necesidades de administración
diferentes
– Incluso si todos necesitan ser
desarrollados lo más rápido posible
• No existe “un modelo de ciclo de vida
de desarrollo rápido”
– Debido a que el modelo más efectivo
depende del contexto en el que se utilice
Administración de Proyectos 64
Observaciones sobre la selección (2)
• Determinados modelos de ciclo de
vida son considerados más rápidos
que otros
– Pero cada uno de ellos será más
rápido en determinadas situaciones y
más lento en otras
• Un ciclo que a menudo trabaja bien
puede suceder que no funcione
bien si no se utiliza correctamente
Administración de Proyectos 65
• Para seleccionar el ciclo más conveniente
se debe responder a las siguientes
preguntas:
– ¿Me compenetro con el cliente para la
especificación de los requerimientos al inicio
del proyecto?
– ¿Es probable que el entendimiento de las dos
partes cambie significativamente a medida
que se avance en el proyecto?
– ¿Es probable que necesite llevar a cabo
modificaciones importantes a mitad del
proyecto?
Preguntas sobre la selección (1)
Administración de Proyectos 66
– ¿Cuánta fiabilidad necesito?
– ¿Cuánto tiempo extra necesito para planificar
durante el proyecto?
– ¿Cuántos riesgos conlleva el proyecto?
– ¿Estoy sometido a una planificación predefinida?
– ¿Necesito poder realizar modificaciones a medio
camino?
– ¿Necesito proporcionar signos visibles de
progreso durante el proyecto?
– ¿Cuánta sofisticación necesito para utilizar el
modelo de ciclo de vida con éxito?
Preguntas sobre la selección (2)
Administración de Proyectos 67
Capacidades del
modelo de ciclo de
vida
Cascada
Pura
Hacer y
Corregir
Espiral Cascadas
Modificad
as
Prototipado
Evolutivo
Trabaja con poca
identificación de los
requerimientos
Malo Malo Excelente Medio a
excelente
Excelente
Trabaja con poca
comprensión sobre la
arquitectura
Malo Malo Excelente Medio a
excelente
Malo a medio
Genera un sistema
altamente fiable
Excelente Malo Excelente Excelente Medio
Genera un sistema
con amplio desarrollo
Excelente Malo a
medio
Excelente Excelente Excelente
Gestionar riesgos Malo Malo Excelente Medio Medio
Estar sometido a una
planificación
predefinida
Medio Malo Medio Medio Malo
Ventajas y desventajas de los
diferentes modelos (1)
Administración de Proyectos 68
Capacidades del
modelo de ciclo de
vida
Cascada
Pura
Codificar y
Corregir
Espiral Cascadas
Modificadas
Prototipado
Evolutivo
Requiere poco tiempo
de gestión
Malo Excelente Medio Excelente Medio
Permite
modificaciones a
medio camino
Malo Malo a
excelente
Medio Medio Excelente
Ofrece a los clientes
signos visibles de
progreso
Malo Medio Excelente Medio Excelente
Ofrece a la directiva
signos visibles de
progreso
Medio Malo Excelente Medio a
excelente
Medio
Requiere poca
sofisticación para los
directivos y
desarrolladores
Medio Excelente Malo Malo a medio Malo
Ventajas y desventajas de los
diferentes modelos (2)

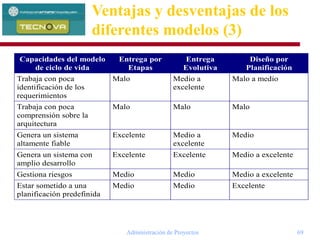

Administración de Proyectos 69
Capacidades del modelo
de ciclo de vida
Entrega por
Etapas
Entrega
Evolutiva
Diseño por
Planificación
Trabaja con poca
identificación de los
requerimientos
Malo Medio a
excelente
Malo a medio
Trabaja con poca
comprensión sobre la
arquitectura
Malo Malo Malo
Genera un sistema
altamente fiable
Excelente Medio a
excelente
Medio
Genera un sistema con
amplio desarrollo
Excelente Excelente Medio a excelente
Gestiona riesgos Medio Medio Medio a excelente
Estar sometido a una
planificación predefinida
Medio Medio Excelente
Ventajas y desventajas de los
diferentes modelos (3)
Administración de Proyectos 70
Capacidades del
modelo de ciclo de vida
Entrega por
Etapas
Entrega
Evolutiva
Diseño por
Planificación
Requiere poco tiempo de
gestión
Medio Medio Medio
Permite modificaciones
a medio camino
Malo Medio a
excelente
Malo a medio
Ofrece a los clientes
signos visibles de
progreso
Medio Excelente Medio
Ofrece a la directiva
signos visibles de
progreso
Excelente Excelente Excelente
Requiere poca
sofisticación para los
directivos y
desarrolladores
Medio Medio Malo
Ventajas y desventajas de los
diferentes modelos (4)
Administración de Proyectos 71
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 72
• Individuos y organizaciones que están involucrados
en las actividades de un proyecto, o que pueden
resultar afectados por el desarrollo de las mismas
• Deben identificarse y determinar sus necesidades
• Pueden tener distintos niveles de poder e interés
en el proyecto
• Se deben manejar sus expectativas
• Puede haber quienes apoyen o se opongan al
proyecto

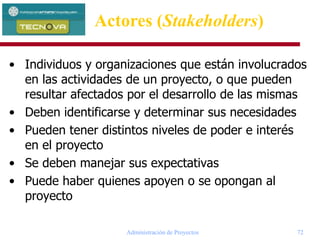

Actores (Stakeholders)
Administración de Proyectos 73
• Entre los principales stakeholders se encuentran:
– Gerente de proyecto
– Cliente
– Organización que desarrolla el proyecto
– Usuario
– Patrocinador (sponsor)
– Propietarios
– Proveedores y contratistas
– Agencias gubernamentales
– Miembros del equipo y sus familias
– Gerentes y miembros de áreas funcionales
– Oficina de proyectos
– Sociedad
Actores (Stakeholders)...
Administración de Proyectos 74
• El individuo responsable de manejar o
administrar un proyecto
– Punto focal para una responsabilidad integral
– Única persona con responsabilidad total
(accountability)
– Dedicado a administrar el proyecto en lugar de
llevar a cabo aspectos funcionales
– Coordina a través de interfaces funcionales
– Utiliza de forma apropiada e integral la planeación
y el control
Gerente de Proyecto
(Project Manager)
Administración de Proyectos 75
• Responsabilidades
– Producir el artículo final con los recursos
disponibles, considerando las restricciones de
tiempo, costo, calidad y tecnología / desempeño
– Alcanzar los objetivos de utilidad contractuales
– Tomar todas las decisiones requeridas
– Actuar como el punto principal de comunicación
entre el cliente (externo), sponsor, la alta
gerencia y las gerencias funcionales (internas)
– “Negociar” con todas las disciplinas funcionales
para cumplir con las entregas a tiempo, dentro del
costo, calidad y desempeño/tecnología
– Resolver todos los conflictos, si es posible
Gerente de Proyecto
(Project Manager) Cont.
Administración de Proyectos 76
• Habilidades y Personalidad
Gerente de Proyecto
(Project Manager) Cont.
Administración de Proyectos 77
Habilidades técnicas
Alto
Bajo
Habilidades Humanas
Miembro Miembro Supervisor Gerente Gerente Presidente
Jr del equipo Senior del equipo Medio Senior
Gerente de Proyecto
(Project Manager) Cont.
Administración de Proyectos 78
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 79

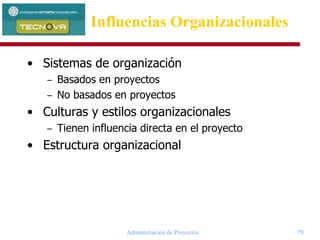

• Sistemas de organización
– Basados en proyectos
– No basados en proyectos
• Culturas y estilos organizacionales
– Tienen influencia directa en el proyecto
• Estructura organizacional
Influencias Organizacionales
Administración de Proyectos 80
Modelo de algunas
organizaciones
Alta Dirección
Gerencia Media
Supervisión
Operaciones
Plataformas
jerárquicas
“Gaps”
(Lagunas o
vacíos de
comunicación)
Departamentos
funcionales
Ventas
Sistemas
Finanzas
Islas
operacionales

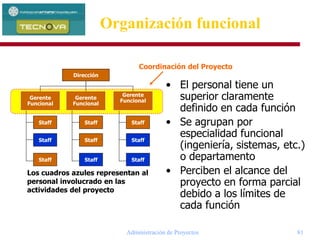

Administración de Proyectos 81
• El personal tiene un
superior claramente
definido en cada función
• Se agrupan por
especialidad funcional
(ingeniería, sistemas, etc.)
o departamento
• Perciben el alcance del
proyecto en forma parcial
debido a los límites de
cada función
Gerente
Funcional
Gerente
Funcional
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Gerente
Funcional
Coordinación del Proyecto
Los cuadros azules representan al
personal involucrado en las
actividades del proyecto
Dirección
Organización funcional
Administración de Proyectos 82
• Actúa como asistente de
algún área funcional para
ayudar con el proyecto
• No tiene autoridad formal,
por lo que no puede
coordinar realmente el
proyecto
• El personal proporciona
ayuda según se requiera y
según lo defina el jefe
funcional
• Su principal tarea es
monitorear la entrega del
producto o servicio, y la
terminación de las tareas
Dirección
Gerente
funcional
Gerente
funcional
Staff Staff Staff
Gerente
funcional
Expedita-
dor del
Proyecto
Staff
Staff
Staff
Staff
Staff
Staff
VP
Operación
VP
Ventas
VP
Ingeniería
Los cuadros azules representan al personal
involucrado en las actividades del proyecto
Expeditador del proyecto en una
organización funcional
Administración de Proyectos 83
• El personal reporta tanto al
Gerente de Proyecto como
al Gerente Funcional
• El personal algunas veces
está asignado de tiempo
completo al proyecto
• El Gerente de Proyecto está
asignado de tiempo
completo generalmente
• La autoridad y toma de
decisiones se comparten
entre el Gerente de
Proyecto y el Gerente
Funcional
Dirección
Gerente
funcional
Gerente
funcional
Staff
Staff
Gerente
de
proyecto
Staff
Staff
Staff
Staff
Staff
Gerente
funcional
Staff
Coordinación del Proyecto
Los cuadros azules representan al personal
involucrado en las actividades del proyecto
Organización matricial
balanceada
Administración de Proyectos 84
• El personal reporta
directamente al Gerente de
Proyecto
• El personal generalmente se
encuentra co-localizado
• El Gerente de Proyecto tiene
autoridad total sobre el
presupuesto, etc.
• El Gerente de Proyecto tiene
responsabilidades
administrativas sobre el
personal (desarrollo de
carrera, capacitación, etc.)
• Puede ser parte de un pool de
recursos
Dirección
Gerente de
proyecto
Gerente de
proyecto
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Staff
Gerente de
proyecto
Coordinación del Proyecto
Los cuadros azules representan al personal
involucrado en las actividades del proyecto
Organización proyectizada
Administración de Proyectos 85
Estructuras organizacionales:
resumen
Tipo de
Organización
Características
del Proyecto
Funcional
Matricial
Proyectizada
Matriz Débil
Matriz
Balanceada
Matriz Fuerte
Autoridad del
gerente de
proyecto
Poca o ninguna Limitada Baja a moderada Moderada a alta Alta a casi total
Porcentaje de
participación del
personal de la
organización
asignado de
tiempo completo
al trabajo del
proyecto
Virtualmente
ningúno
0 – 25% 15 – 60% 50 – 95% 85 – 100 %
Rol del gerente
de proyecto
Tiempo parcial Tiempo parcial Tiempo completo Tiempo completo Tiempo completo
Designaciones
comunes para el
rol de gerente de
proyecto
Coordinador de
proyecto /
expeditador de
proyecto
Coordinador de
proyecto / líder de
proyecto
Gerente de
proyecto / líder de
proyecto
Gerente de
proyecto / gerente
de programa
Gerente de
proyecto / gerente
de programa
Staff de la
administración
del proyecto
Tiempo parcial Tiempo parcial Tiempo parcial Tiempo completo Tiempo completo
Administración de Proyectos 86

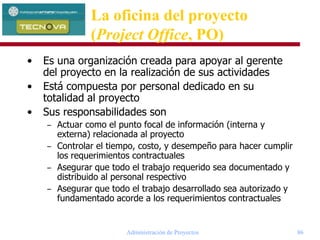

La oficina del proyecto
(Project Office, PO)
• Es una organización creada para apoyar al gerente
del proyecto en la realización de sus actividades
• Está compuesta por personal dedicado en su
totalidad al proyecto
• Sus responsabilidades son
– Actuar como el punto focal de información (interna y
externa) relacionada al proyecto
– Controlar el tiempo, costo, y desempeño para hacer cumplir
los requerimientos contractuales
– Asegurar que todo el trabajo requerido sea documentado y
distribuido al personal respectivo
– Asegurar que todo el trabajo desarrollado sea autorizado y
fundamentado acorde a los requerimientos contractuales
Administración de Proyectos 87
Los 5 funciones
fundamentales de la PO
Metodología
estándar
probadas
Administración
del proyecto
Revisión
y análisis
del proyecto
Evaluación
de recursos
Planeación
del proyecto
Administración de Proyectos 88
Implementación de la PO – Modelo de
deposito del proyecto (project repository
model)
• La PO es simplemente una fuente de
información de la metodología y estándares del
proyecto
• Supone que la organización ha adoptado un
conjunto de herramientas para el diseño,
administración y reporte de proyectos
• Ideal para organizaciones con
– Administración distribuida
– Una oficina central de proyectos
– Gobierno central débil
• Es débil en la supervisión y control del proyecto
Administración de Proyectos 89
Implementación de la PO – El modelo
de adiestramiento (coach model)
• Servicios y
capacitación en AP
• Ayuda el inicio
y cierre del proyecto
• Mediador de los
métodos y procesos
• Facilita la
reutilización
Equipo DEquipo C
Equipo A Equipo B
Administración de Proyectos 90
Implementación de la PO – El modelo del
administrador (Manger model)
Oficina de
proyectos
empresarial
Programa A Programa B Programa C
Proyecto A1
Proyecto A2
Proyecto B1
Proyecto B2
Proyecto C1
Proyecto C2
Administración de Proyectos 91
Personal de la PO
• El tamaño y las habilidades de la PO depende del
papel que desempeñará
• En el modelo de depósito del proyecto es suficiente
contar con:
– Gerente del proyecto
– Expertos en la metodología
– Bibliotecario/documetador
• En los otros dos modelos es necesario agregar
administradores de subproyectos y personal
administrativo
• El personal de las POs típicas varían entre 5 y 20
– En organizaciones muy grandes puede haber cientos de
personas vinculadas directa o indirectamente con la PO
Administración de Proyectos 92
Personal de la PO
• La PO debe contar con personal teniendo diferentes
habilidades, dependiendo del tamaño y objetivos
• El personal típico y sus responsabilidades son
– Administrador del proyecto
• Especificación del proyecto
• Análisis
• Calendarización
• Implementación
– Apoyo administrativo
• Soporte a la PO
• Elaboración de reportes
• Apoyo general
• Elaboración de calendarios
– Administrador de las relaciones
• Interfaz de negocios
• Desarrollo de requerimientos del proyectos
• Interfaz con los recursos humanos (i.e., compensación y revisión)
• Apoyo al presupuesto
Administración de Proyectos 93
Personal de la PO
• El personal típico y sus responsabilidades
son (cont.)
– Expertos en las mejores prácticas o procesos
• Capacitación
• Visión del proyecto
• Aseguradores de la calidad
• Desarrolladores de metodologías
– Bibliotecario/documentador
• Registros del proyecto
• Desarrollador de estándares de documentación y almacenaje
• Mantenimiento del depósito de información del proyecto
Administración de Proyectos 94
Gerente
de proyecto
Equipo de la oficina del
proyecto
Sponsor del
proyecto
Gerente
de proyecto
Relación:
• Definición de objetivos
• Planeación estratégica
• Organización del proy.
• Asignación del personal
• Plan maestro
• Políticas
• Monitoreo de la ejecución
• Definición de prioridades
• Solución de conflictos
• Contacto ejecutivo con clientes
Proyectos prioritarios Sponsor del proyecto
Alta Gerencia
Proyectos de prioridad media Sponsor del proyecto
Gerencia Media
El Sponsor del proyecto
Administración de Proyectos 95
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 96

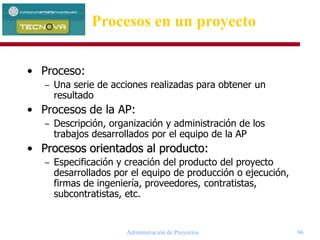

• Proceso:
– Una serie de acciones realizadas para obtener un
resultado
• Procesos de la AP:
– Descripción, organización y administración de los
trabajos desarrollados por el equipo de la AP
• Procesos orientados al producto:
– Especificación y creación del producto del proyecto
desarrollados por el equipo de producción o ejecución,
firmas de ingeniería, proveedores, contratistas,
subcontratistas, etc.
Procesos en un proyecto
Administración de Proyectos 97
Inicio
Cierre
Planeación
EjecuciónControl
Grupos de procesos de la AP
Administración de Proyectos 98
Traslapes de los grupos de procesos en una fase
NiveldeActividad
Tiempo
Procesos de
Inicio
Procesos de
Planeación
Procesos de
Control
Procesos de
Ejecución
Procesos de
Cierre
Interacción entre las Fases de un Proyecto
Procesos
de
Iniciación
Procesos
de
Planeación
Procesos
de
Control
Procesos
de
Ejecución
Procesos
de
Cierre
Fase de Diseño
Procesos
de
Iniciación
Procesos
de
Planeación
Procesos
de
Control
Procesos
de
Ejecución
Procesos
de
Cierre
Fase de Producción
Fases
Anteriores
Fases
Subsecuentes
Grupos de procesos de la AP en
cada fase
Administración de Proyectos 99
Áreas de conocimiento de la
AP
Administración de Proyectos
4. Integración
4.1. Desarrollo del Plan del Proyecto
4.2. Ejecución del Plan del Proyecto
4.3. Control General de Cambios
7. Costo
7.1. Planeación de Recursos
7.2. Estimado de Costos
7.3. Presupuestación
7.4. Control de Costo
10. Comunicación
10.1. Planeación de la Comunicación
10.2. Distribución de la Información
10.3. Información del Desarrollo del
Proyecto
10.4. Cierre Administrativo
5. Alcance
5.1. Iniciación
5.2. Planeación del Alcance
5.3. Definición del Alcance
5.4. Verificación del Alcance
5.5. Control de Cambios de Alcance
8. Calidad
8.1. Planeación de la Calidad
8.2. Aseguramiento de la Calidad
8.3. Control de Calidad
11. Riesgo
11.1. Identificación del Riesgo
11.2. Cuantificación del Riesgo
11.3. Desarrollo de la Respuesta al
Riesgo
11.4. Control del Riesgo
6. Tiempo
6.1. Definición de Actividades
6.2. Secuencia de Actividades
6.3. Duración de Actividades
6.4. Desarrollo del Programa
6.5. Control del Programa
9. Recursos Humanos
9.1. Planeación de la Organización
9.2. Implementación del Staff
9.3. Desarrollo del Equipo
12. Adquisiciones
12.1. Planeación de Adquisiciones
12.2. Planeación de Cotizaciones
12.3. Cotizaciones y Concursos
12.4. Selección
12.5. Administración de Contratos
12.6. Cierre de Contratos
Administración de Proyectos 100
Grupos de procesos vs áreas
de conocimiento
Planeación
Iniciación
Ejecución
Control
Cierre
Grupos de Procesos
¿Qué?
Riesgo
Alcance
Integración
Áreas de Conocimiento
¿Cómo?
Administración de Proyectos 101

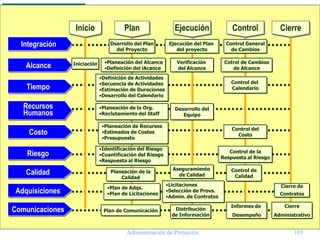

Integración
Alcance
Tiempo
Recursos
Humanos
Costo
Riesgo
Calidad
Adquisiciones
Comunicaciones
Inicio Plan Ejecución Control Cierre
Control del
Costo
Control de la
Respuesta al Riesgo
Control de
Calidad
Aseguramiento
de Calidad
Desarrollo del
Equipo
Verificación
del Alcance
Cotrol de Cambios
de Alcance
Control del
Calendario
•Planeación del Alcance
•Definición del lAcance
Dsarrollo del Plan
del Proyecto
Ejecución del Plan
del proyecto
Control General
de Cambios
•Definición de Actividades
•Secuencia de Actividades
•Estimación de Duraciones
•Desarrollo del Calendario
•Planeación de la Org.
•Reclutamiento del Staff
•Planeación de Recursos
•Estimados de Costos
•Presupuesto
•Identificación del Riesgo
•Cuantificación del Riesgo
•Respuesta al Riesgo
Planeación de la
Calidad
•Plan de Adqs.
•Plan de Licitaciones
Plan de Comunicación
•Licitaciones
•Selección de Provs.
•Admin. de Contratos
Distribución
de Información
Informes de
Desempeño
Cierre de
Contratos
Cierre
Administrativo
Iniciación
Administración de Proyectos 102
Procesos de inicio
5.1. Inicio Procesos de
planeación
Procesos de inicio
Administración de Proyectos 103
Procesos Principales
Procesos de planeación
5.2 Planeación
del alcance
5.3 Definición
del alcance
6.1 Def. de
actividades
7.1 Plan.
de recursos
6.4 Des. del
cronograma
Procesos facilitadores o de soporte
8.1 Plan. de
la calidad
10.1 Plan. de
las comunic.
Proceso
de inicio
Procesos
de control
Procesos
de ejecución
6.3 Duración
de actividades
6.2 Secuencia
de actividades
7.2 Estimado
de costos
11.1 Plan. de
admón. riesgo
7.3
Presupuesto
4.1 Des. del
plan del proy.
12.1 Plan. de
adquisiciones
12.2 Plan. de
cotizaciones
9.1 Plan. de la
organización
9.2 Reclutam.
del staff
11.3 Análisis
cualitat. riesgo
11.4 Análisis
cuantit. riesgo
11.5 Plan. de
resp. al riesgo
11.2 Identif.
del riesgo
Procesos de planeación
Administración de Proyectos 104
Procesos facilitadores o de soporte
12.3 Licitaciones
y cotizaciones
8.2 Aseguram.
de la calidad
12.4 Selección
de proveedores
10.2 Distrib.
de información
9.3 Desarrollo
del equipo
12.5 Admón.
de contratos
4.2 Ejecución
del plan del
proyectoProcesos de
planeación
Procesos
de control
Procesos de ejecución
Procesos
de control
Procesos de ejecución
Administración de Proyectos 105
Procesos de control
Procesos facilitadores o de soporte
6.5 Control del
cronograma
11.6 Monitor.
y control del
riesgo
7.4 Control de
costo
5.4
Verificación
del alcance
10.3 Información
del desempeño
4.3 Control
Integral de
cambios
Procesos
de ejecución
8.3 Control de
calidad
5.5 Control
cambios de
alcance
Procesos de
planeación
Procesos
de cierre
Procesos
de ejecución
Procesos de control
Administración de Proyectos 106
Procesos de cierre
12.6 Cierre
de contratos
10.4 Cierre
administrativo
Procesos
de control
Procesos de cierre
Administración de Proyectos 107
Áreas de
conocimiento
Grupos de procesos
INICIO PLANEACIÓN EJECUCIÓN CONTROL CIERRE PROCES
OS
Integración
4.1 Desarrollo del plan del proyecto 4.2 Ejecución del plan del
proyecto
4.3 Control integral de
cambios
3
Alcance
5.1 Inicio 5.2 Planeación del alcance
5.3 Definición del alcance
5.4 Verificación del
alcance
5.5 Control de cambios
de alcance
5
Tiempo
6.1 Definición de actividades
6.2 Secuencia de actividades
6.3 Est. de duración de act.
6.4 Desarrollo del cronograma
6.5 Control del
cronograma
5
Costo
7.1 Planeación de recursos
7.2 Estimado de costos
7.3 Presupuesto
7.4 Control de costo 4
Calidad 8.1 Planeación de la calidad 8.2 Aseguramiento de la calidad 8.3 Control de calidad 3
Recursos
Humanos
9.1 Planeación de la organización
9.2 Reclutamiento de personal
9.3 Desarrollo del equipo 3
Comunicación
10.1 Planeación de las
comunicaciones
10.2 Dist. de la información 10.3 Información del
desempeño
10.4 Cierre
administrativo
4
Riesgo
11.1 Plan. de la ad. del riesgo
11.2 Identificación del riesgo
11.3 Análisis cualitativo del riesgo
11.4 Análisis cuantitativo del riesgo
11.5 Plan. de la respuesta al riesgo
11.6 Monitoreo y control
del riesgo
6
Adquisiciones
12.1 Plan. de las adquisiciones
12.2 Planeación de licitaciones y
cotizaciones
12.3 Licitaciones y cotizaciones
12.4 Selección de proveedores
12.5 Admón de contratos
12.6 Cierre de
contratos
6
Procesos 1 21 7 8 2 39
Mapas de procesos de la AP
Administración de Proyectos 108
3. Procesos y
entregables
fundamentales
Administración de Proyectos 109
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 110
Procesos de inicio
Procesos de Inicio
5.1. Inicio Procesos de
planeación
Administración de Proyectos 111
5.1 Inicio5. Alcance• Métodos de medición
de beneficios y de
optimización de
restricciones
• Selección y
priorización del
proyecto o proyectos
5.1 Inicio5. Alcance• Métodos de
selección de
proyectos
• Juicio de expertos
• Carta Constitutiva
del Proyecto
SubprocesoÁrea del
conocimiento
Herramienta o técnicaEntregable
Inicio
Procesos de inicio - Contenido
Administración de Proyectos 112
• Es el proceso de reconocer formalmente que un nuevo
proyecto existe o de que un proyecto existente debe
continuar a su siguiente fase
Procesos de inicio - Definición
Administración de Proyectos 113
• Basado en las necesidades y objetivos de la
organización (de negocio, técnicos, desarrollo, etc.)
• Responde a un problema o a una oportunidad
• Reconocimiento formal del proyecto
• Puede ya existir una “descripción del producto”
• Los criterios de selección dependen de en dónde se
esté dentro del ciclo de vida
• Debe “iniciar” cada fase del proyecto
Procesos de inicio - Descripción
Administración de Proyectos 114
“Alcance”
del producto:
Características y funciones
a ser incluidas en el
producto o servicio
“Alcance”
del proyecto:
El trabajo que debe
realizarse para
obtener el producto
Dos tipos de alcance
Administración de Proyectos 115
Procesos de
administración
del portafolio
Proceso de
selección del
proyecto
Proyecto
seleccionado
• Carta
constitutiva del
proyecto
• Gerente del
Proyecto
asignado
• Restricciones
• Supuestos
Proyecto
rechazado
• Lecciones
aprendidas
ó
Criterios de
selección de
proyectos
Plan
estratégico
Información
histórica
(lecciones aprendidas)
Descripción
del producto
del proyecto
Métodos de
medición de
beneficios
Métodos de
optimización con
restricciones
Juicio de
expertos
Inicio – Vista del proceso
Administración de Proyectos 116
• Documento que reconoce formalmente la
existencia del proyecto. Debe incluir como
mínimo:
– La descripción del proyecto
– Los objetivos
– La necesidad de negocio por la cual surgió el
proyecto
– La descripción del producto
• Emitida por alguien superior o externo al
proyecto
• Generalmente por el Patrocinador (Sponsor)
Cédula del proyecto - Project
Charter
Administración de Proyectos 117
• Provee al gerente de proyecto la autoridad
para aplicar recursos de la organización a las
actividades del proyecto
• El gerente de proyecto debe ser asignado lo
más temprano posible
• Debe ser clara, concisa y fácil de entender
Cédula del proyecto – Project
Charter (Cont.)
Administración de Proyectos 118
Cédula del Proyecto
Información del proyecto
Fecha No. Proyecto Nombre del proyecto
Referencia del plan del negocio Referencia del pedido de inicio del
proyecto
Sponsor del negocio Area del negocio
Gerente del programa Gerente de proyecto
Fase(s) cubierta(s):
Estudio de factibilidad
Diseño conceptual
Diseño preliminar
Diseño final
Construcción
Operación
Proyecto total
Otras________________________
Fecha de comienzo Fondos aprobados
Fecha de terminación aprobada Estimado total del costo del
proyecto
Producto /Descripción del proyecto (Incluir cualquier información pertinente adicional)
Caso de negocio (Incluir cualquier información pertinente adicional)
Factores críticos de éxito, restricciones y suposiciones (Incluir cualquier información pertinente adicional)
Otros proyectos relativos /Iniciativas
Areas de negocio involucradas
Area /Grupo responsable % de Costo
Gerente de proyecto Gerente de proyecto
Gerente de área (fecha) Sponsor del negocio (fecha)
(fecha) (fecha)
Ejemplo de
Cédula del
Proyecto
(Project
Charter)
Administración de Proyectos 119
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Ejercicio 1 - Cédula del proyecto
Administración de Proyectos 120
• Definición del proyecto
• Definición de objetivos
• Elaboración de Cédula del Proyecto
Ejercicio 1 - Cédula del proyect
Administración de Proyectos 121
1. Conceptos preliminares de la AP
1. El contexto de los proyectos
2. Niveles de madurez organizacional
3. La metodología de AP
2. Contexto de la AP
1. Definiciones preliminares
2. Áreas de conocimiento de la AP
3. Ciclo de vida de un proyecto
4. Recursos humanos en la AP
5. Modelos organizacionales
6. Procesos de la AP
3. Procesos y entregables fundamentales
1. Inicio
2. Principios de planeación
4. Resumen y Comentarios Finales
Contenido del curso
Administración de Proyectos 122

Procesos de planeación
Procesos principales
5.2 Planeación
del alcance
5.3 Definición
del alcance
6.1 Def. de
actividades
7.1 Plan.
de recursos
6.4 Des. del
cronograma
Procesos facilitadores o de soporte
8.1 Plan. de
la calidad
10.1 Plan. de
las comunic.
Procesos
de ejecución
6.3 Dur. de
actividades
6.2 Secuencia
de actividades
7.2 Estimado
de costos
11.1 Plan. de
admón. riesgo
7.3
Presupuesto
4.1 Des. del
plan del proy.
12.1 Plan. de
adquisiciones
12.2 Plan. de
cotizaciones
9.1 Plan. de la
organización
9.2 Reclutam.
del staff
11.3 Análisis
cualitat. riesgo
11.4 Análisis
cuantit. riesgo
11.5 Plan. de
resp. al riesgo
11.2 Identif.
del riesgo
Procesos de planeación
Proceso
de inicio
Procesos
de control
Administración de Proyectos 123
5.2 Planeación del alcance5. Alcance• Análisis del producto• Enunciado del alcance
9.1 Planeación de la
organización
9. Recursos
humanos
• Prácticas de recursos
humanos
• Plan de la organización
• Organigrama del proyecto
• Matriz de asignación de
responsabilidades
11.2 Identificación del
riesgo
11.3 Análisis cualitativo
del riesgo
11.5 Planeación de la
respuesta al riesgo
11. Riesgo• Identificación de riesgos
• Matriz de probabilidades
e impactos de riesgos
• Estrategias de manejo de
riesgos
• Riesgo cualitativo
• Lista priorizada de riesgos
• Respuestas a riesgos
principales
5.2 Planeación del
alcance
5. Alcance• Diagrama de flujo
• Formatos
• Plan de administración
del alcance
10.1 Planeación de las
comunicaciones
9.1 Planeación de la
organización
10. Comunicaciones
9. Recursos
humanos
• Matriz de evaluación de
stakeholders
• Identificación y
evaluación de
Stakeholders
5.3 Definición del
alcance
5. Alcance• Descomposición o
división del trabajo
• Plantillas de WBS
• Estructura de división del
trabajo (WBS)
SubprocesoÁrea del
conocimiento
Herramienta o
técnica
Entregable
Planeación (1/3)
Planeación - Contenido
Administración de Proyectos 124
7.1 Planeación de
recursos
7.2 Estimación de costos
7.3 Presupuestación
7. Costo• Técnicas de estimación
• Distribución de costos
• Plan de costo
- Reqs. de recursos
- Estimados de costo
- Presupuesto
- Línea Base
11.4 Análisis cuantitativo
del riesgo
11.5 Planeación de la
respuesta al riesgo
11. Riesgo• Riesgo cuantitativo
- Probabilidad de cumplir
- Reservas de contingencias
• Valor monetario esperado
• Árboles de decisión
• Sumas estadísticas
• Simulación
6.1 Definición de
actividades
6.2 Secuencia de
actividades
6.3 Estimación de
duraciones de activis.
6.4 Desarrollo del
cronograma
6. Tiempo• Diagrama de nodos y/o de
flechas
• Estimación análoga
• Ruta crítica
• PERT
• Compresión de redes y
Fast-tracking
• Balanceo de recursos
• Plan de tiempo
- Lista de actividades
- Diagrama de red
- Asignación de recursos
- Duraciones
- Cronograma
SubprocesoÁrea del
conocimiento
Herramienta o
técnica
Entregable
Planeación (2/3)
Planeación - Contenido
Administración de Proyectos 125
- Plan de adquisiciones
- Plan de calidad
- Plan de comunicaciones
4.1 desarrollo del plan
del proyecto
4. Integración- Integración de todas las
áreas
-Plan del proyecto
SubprocesoÁrea del
conocimiento
Herramienta o
técnica
Entregable
Planeación (3/3)
Comentarios Generales
Planeación - Contenido
Administración de Proyectos 126
• Alta gerencia
• Gerencias de divisiones
ó departamentos
• Gerentes de proyecto
• Clientes
• Consumidores,
operadores, usuarios
• Gerentes funcionales
• Proveedores
• Otros...
Stakeholders
¿Quién tiene interés o en la
definición del proyecto?
Administración de Proyectos 127
• Identificar a todos los posibles stakeholders
• Establecer el nivel de poder
• Establecer el nivel de interés o preocupación
• Desarrollar la Matriz de Evaluación de
stakeholders
Implantar un enfoque estratégico para
evaluar y considerar el poder y el interés
de los stakeholders
Identificación y evaluación de
los Stakeholders
Administración de Proyectos 128
• Sobre entregables
– Capacidad para aceptar o rechazar los
entregables del proyecto
• Sobre recursos
– Capacidad para proporcionar o retirar recursos
del proyecto
Poder de los
stakeholders
Administración de Proyectos 129
• Técnicos
– Rutina Física. La manera en que los cambios medibles afectan sus
rutinas físicas
• De negocio
– Resultados financieros o cambios en la operación del negocio
• Sociales
– Alteraciones en las relaciones. La manera en que perciben los
cambios en sus relaciones establecidas con otros y con la
organización
– Personal. ¿Qué hay en esto para mi?
– Compañía. ¿Qué hay en esto para la compañía?
– Interés Profesional. ¿Qué hay en esto para mi carrera?
– Intereses de colaboradores y amigos. ¿Qué hay en esto para otros?
Intereses y preocupaciones
Administración de Proyectos 130
“Post-it ®” de los
Stakeholders Matriz de evaluación
Poderenelproyecto
?
Bajo
Bajo
Alto
Alto
Interés en el proyecto
Identificación y evaluación
de los Stakeholders
Administración de Proyectos 131
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Ejercicio 2 - Análisis y
evaluación de los
Stakeholders
Administración de Proyectos 132
• Identificación, análisis, evaluación, matriz y
tabla resumen de stakeholders
Ejercicio 2 - Análisis y
evaluación de los
Stakeholders
Administración de Proyectos 133
Preocupación o interés en el proyecto
AltoBajo
Poderenelproyecto
AltoBajo
Ejercicio 2 - Matriz de
evaluación de stakeholders
Administración de Proyectos 134
Proyecto: N° Fecha:
Gerente de Proyecto: Sponsor:
Stakeholder Tipo Clasificación Criterio de
éxito
Comentarios
Int. Ext. Principal Influenciador Se Adapta
Ejercicio 2 - Tabla
Resumen de Stakeholders
Administración de Proyectos 135
• Es el proceso de desarrollar por escrito el enunciado del
alcance (scope statement) como la base de futuras decisiones
dentro del proyecto
– Incluye el criterio para determinar si el proyecto o una fase del
mismo han sido concluidos con éxito
• Basado en la cédula del proyecto
• Debe de estar acordado con los stakeholders principales
• Puede incluir el desarrollo de:
– Análisis del producto
– Análisis costo/beneficio
– Identificación de alternativas
Planeación del alcance
Administración de Proyectos 136
• Descripción narrativa del trabajo requerido
• Justificación del proyecto
• Producto del proyecto
• Entregables del proyecto
• Objetivos del proyecto:
– Claros y específicos
– Medibles, tangibles y
verificables
– Realistas y factibles
• Supuestos y restricciones
• Se convierte en parte de la línea base
Enunciado del alcance
(scope statement)
Administración de Proyectos 137
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Planeación - Proceso de
iteración y refinamiento
Administración de Proyectos 138
Proyecto: Fecha:
N°:
Gerente de Proyecto: Sponsor:
Definición:
Descripción y Alcance:
Objetivos del Proyecto:
Principales Entregables:
Restricciones y Supuestos:
Organización y Procedimientos:
Autorizaciones
Cliente / Usuario: Sponsor:
Operaciones: Gerente de Proyecto:
Ejemplo de
enunciado
del elcance
(scope
statement)
Enunciado del Alcance
Administración de Proyectos 139
• Evalúa la estabilidad esperada del alcance
del proyecto
• Señala cómo se debe administrar el alcance
• Señala cómo manejar los cambios de alcance
• Es un elemento subsidiario del plan del
proyecto
Plan de administración del
alcance
Administración de Proyectos 140
• Parte del Plan de Administración del Alcance y del
Control Integral de Cambios
• Administra los cambios de alcance a todo lo largo
del proyecto
– Influenciar los factores que crean los cambios de
alcance para asegurar que sean benéficos –
obtener acuerdos
– Determinar que un cambio de alcance ha ocurrido
– Administrar los cambios reales cuando ocurran, si
es que suceden
Sistema de control de cambios
de alcance
Administración de Proyectos 141
Decisión de
arranque
del proyecto
(Project Charter)
Contrataciones
mayores
(Baseline)
Instalación
sustancialmente
completa
Operación
completa /
Entrega
definitiva
Etapa I
Factibilidad
Etapa II
Planeación
Y diseño
Etapa Iii
Ejecución /
Construcción
Etapa IV
Pruebas
y arranque
100%
Porcentajedeavance Ejecución y
control de
cambios
Planeación y
control de
revisiones
Revisiones vs Cambios
Administración de Proyectos 142
• El control de cambios debe incluir:
– Proceso de control de cambios
– Formato de solicitud de cambios
– Comité de Control de Cambios (Change Control
Board, CCB)
• Recepción de solicitudes
• Revisión
• Recomendaciones
– Bitácora de control de cambios
• Cambios aprobados
• Cambios no aprobados
Administración y control de
cambios
Administración de Proyectos 143
• Una solicitud de cambio de alcance requiere:
– Definición del cambio
– Razón o propósito del cambio
– Impacto en costo y tiempo
– Impacto en riesgo, calidad y desempeño
– Documentación y/ aprobaciones necesarias
• NOTA: Es necesario mantener actualizados
los registros
Cambios de alcance
Administración de Proyectos 144
• Pueden ser el resultado de
– Un error u omisión en la definición o ejecución
del proyecto
– Una oportunidad percibida para mejorar el costo,
tiempo o calidad
• Generalmente no se cambian los entregables
finales acordados previamente
• Deben seguir un proceso similar de
documentación y aprobación de los cambios
originados por el cliente o stakeholders
externos
Cambios de alcance (internos)
Administración de Proyectos 145
• Grupo de personas constituído formalmente
para aprobar o rechazar cambios a la línea
base del proyecto
Comité de control de cambios
(Change Control Board, CCB)
Administración de Proyectos 146
• ¿Es necesario?
• ¿Cuál es el costo?
• ¿Mejora la calidad?
• ¿El costo adicional justifica la mejora en
calidad?
• ¿Se presenta un impacto en la fecha de
entrega?
Preguntas para asegurar que los
cambios sean benéficos
Administración de Proyectos 147
Inicio
Solicitud de cambio:
•Propietario
•Gerente de proyecto
•Ingeniería
•Proveedor
•Contratista
•Comunidad
Aprobación
Análisis de la solicitud
•Impacto en costo
•Impacto en tiempo
•Impacto en calidad
•Impacto en otras áreas
Ejecución de
los trabajos
Información
a otras áreas
Replantear
Actualización bitácora de
cambios autorizados
Sí
Actualización líneas base
No
Fin
Sí
Control de cambios de alcance
Administración de Proyectos 148
SOLICITUD DE CAMBIO Y /O TRABAJO ADICIONAL
INFORMACIÓN GENERAL
Fecha No. proyecto Solicitud No. Contrato No.
Cliente: Coordinadora:
Gerente: Coordinador:
Contratista: Residente:
Descripción del Cambio y /o Trabajo Adicional:
Solicitado por: Prioridad:  Alta  Media  Baja
CAUSA DEL CAMBIO Y /O TRABAJO ADICIONAL
 Requisito reglamentario
 Necesidad del negocio
 Omisión de
requerimientos
 Condición de campo
 Omisión /Error de diseño
 Otro
Descripción /Comentarios
IMPACTO DEL CAMBIO Y /O TRABAJO ADICIONAL
Analista Responsable
Ejecución
Tiempo
Costo
Otros
Fecha de Inicio Recomendada
Fecha de Terminación Estimada
 Aprobado  Rechazado
Anexos:  Presupu
esto
 P.U’s
 Generad
ores
 Plan
os
 Croquis
 Especificacio
nes
 Program
as
Otros:
IMPACTO TOTAL A LA FECHA
Concepto Tiempo Costo
Contrato Original
Cambios Previamente Autorizados
En Proceso de Autorización
Esta Solicitud
Total
Comentarios:
AUTORIZACIONES
Puesto Nombre Fecha
Ejemplo de
solicitud de
cambio
Administración de Proyectos 149
BITÁCORA DE CAMBIOS Y /O TRABAJOS ADICIONALES
INFORMACIÓN GENERAL
Fecha No. proyecto Contrato No.
Cliente Coordinadora
Gerente Coordinador
Contratista Residente
Impacto
Tiempo Costo
AprobaciónOrden
#
Cambio y /o Trabajo Adicional
Parcial Acumulado Parcial Acumulado Nombre Fecha
Ejemplo de
bitácora de
cambios
Administración de Proyectos 150
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Plan de administración del
alcance
Administración de Proyectos 151
• Subdividir los entregables más importantes
(identificados en el enunciado del alcance)
en componentes menores, más manejables
para:
– Mejorar la precisión de los estimados de costo,
tiempo y recursos
– Definir una línea base para la medición y control
del desempeño
– Facilitar asignaciones claras de responsabilidad
Definición del alcance
Administración de Proyectos 152
• Agrupación orientada por entregas de los
elementos del proyecto
• Organiza y define el alcance total del proyecto
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 153
• Ejemplo:
1. Proyecto
1.1 Nivel 1
1.1.1 Nivel 2
. . .
. . .
1.1.1. ... n Nivel n
Paquete de Trabajo
Actividades
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 154
1.1 Identificación de
Objetivos
1.2 Identificación de
Stakeholders
1.3 Ident. de función de
negocio por afec.
1.4 Desarrollo de análisis
de datos
1.5 Desarrollo de análisis
de funciones
1.6 Identificación de cambios
de diseño (macro)
1.7 Identificación de prog. o
comp. por modificar o adic.
1.8 Definición de cambios en
base de datos
1.9 Revisión de prop. de
diseño
1.10 Determinación de
enfoque
1.11 Plan del resto del
proyecto
1.12 Aprobación del plan
del proyecto
1.0
Determinar Objetivos
y Alcance
2.1 Definición de requerim.
de softw. y hardware
2.2 Plan conversiones
de base de datos
2.3 Desarrollo o rev.
de plan de pruebas
2.4 Desarrollo de cap. y
doc. de usuarios
2.5 Revisión de plan
de implementación
2.0
Plan para
Implantación
3.1 Diseño de nuevos
componentes de softw.
3.2 Programa de cambios a
componentes exist.
3.3 Programa de nuevos
componentes
3.4 Pruebas unitarias
(incl. reprogramaciones)
3.0
Desarrollo de
Programas
4.1 Desarrollo o rev. de
docs. y mats. capacit.
4.2 Capacitación de
usuarios, oper. y staff
4.3 Prueba de sistema
(incl. retrabajos)
4.4 Prueba de aceptación
(incl. retrabajos)
4.5 Preparación de
trans. a producción
4.6 Desarrollo de
conversiones de datos
4.7 Desarrollo de prueba
de ambiente
4.8 Instalación de
sistema completo
4.0
Implementación
Transición a Prod.
5.1 Evaluación de
desempeño del proy.
5.2 Revisión de
desempeño del sistema
5.3 Revisión de
impacto de cambios
5.0
Evaluación Post-
Implementación
Ampliación / Mantenimiento de Sistema
(pequeño)
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 155
Nivel 2 –
(Entregables)
Desarrollo
del Plan
Completar
PMBasics™ CD
Preparación
para el Examen
Tomar Examen
PMP®
Completar
Curso PM
Nivel 1 (Proyecto)
Nivel 3 –
(Paquetes de
Trabajo)
Desarrollar
Cronograma
Negociar
Fondos
Completar
Capacitación
en CD
Ordenar CD
Registrarse
para Curso
Asistir al
Curso
Pasar Examen
Simulacro
Último
Repaso
Llenar y
Enviar
Documentos
Completar
IQ CD
Tomar el
Examen
Viajar al Sitio
del Examen
CELEBRAR
Proyecto de
Certificación
como PMP®
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 156
• Cada nivel descendente representa un incremento en la
definición detallada de los entregables del proyecto
• Organiza, define y muestra el proyecto
• Generalmente existe un identificador de cada elemento
de la WBS, conocido como código de cuentas (code of
accounts)
• El último nivel de la WBS se le refiere como Paquete de
Trabajo (work package)
• Un paquete de trabajo puede ser dividido en más
actividades
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 157
• Las descripciones de los paquetes de trabajo
generalmente se agregan a un diccionario de
la WBS
• El diccionario incluye otro tipo de
información como fechas de programa,
presupuestos y asignación de staff
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 158
• Actividad de soporte que no cuenta con una
manera rápida de medir su avance o logros
• Generalmente se caracteriza por un nivel
uniforme de actividad en un periodo específico
de tiempo
Estructura de división del trabajo
(Work breakdown structure, WBS)
Administración de Proyectos 159
Nivel 1
Nivel 2
Nivel 3
Nivel 4
Organización
Compañía
Manuf.IngenieríaOper.
Diseño
Validación
...
Diseño
Eléctrico
Módulo
A
Subsistema
Ingeniería
Módulo
D
Módulo
C
Módulo
B
Subsistema
Manufactura
Capacit. Hardware
Proyecto
Pruebas de
Componentes
Diseño
Mecánico
Cuenta
de Costo
Cuenta
de Costo
Cuenta
de Costo
Cost
Account
Paquetes
de
Trabajo
Relación de los paquetes de
trabajo con las cuentas de costo
Administración de Proyectos 160
• Descomposición (Decomposition) o división del
trabajo
• Los elementos “discretos” deben:
– Asignarse a un solo responsable (unidad o
individuo)
– Representar entregables tangibles y medibles
– Tener datos de tiempo (duración, fecha de inicio,
fecha de terminación)
– Tener su estimado de costo y su presupuesto (en
dinero, horas hombre o porcentaje)
• Se prepara mejor con la participación del equipo
de trabajo
WBS - ¿Cómo?
Administración de Proyectos 161
WBS – Reglas del juego
1. El WBS debe representar diferentes niveles de
abstracción
• Cada nuevo nivel se debe crear a partir del nivel
predecesor, mostrando un mayor detalle
2. El WBS debe mostrar continuidad de la información
contenida en los diferentes niveles
3. El primer nivel del WBS consiste de una sola tarea
describiendo la tarea global de todo el proyecto
4. La expansión entre los diferentes niveles es tal que
en el nivel n cada tarea se debe expandir en
aproximadamente de 3 a 5 subtareas en el nivel
n+1
Administración de Proyectos 162
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Ejercicio 4 - WBS
Administración de Proyectos 163
• Identificar, documentar y asignar al proyecto
los roles, responsabilidades y líneas de
reporte
• Estas asignaciones pueden ser dirigidas a
individuos ó grupos, dentro ó fuera de la
organización
Plan de la organización
Administración de Proyectos 164
• Organigrama (Organizational Breakdown
Structure, OBS)
• Plan de administración del personal
– Cuándo y cómo
– Puede incluir histogramas de recursos
• Asignación de roles y responsabilidades
– Matriz de Asignación de Responsabilidades
(Responsibility Assignment Matrix, RAM)
– Entendidos y aceptados por todos
Plan de la organización
Administración de Proyectos 165
•
Cliente
Sponsor
Equipo del
Proyecto
Gerentes
Funcionales
Contratistas
Roles y responsabilidades
Administración de Proyectos 166
• El gerente de proyecto puede tener muy
poca o ninguna autoridad sobre:
– Gerentes funcionales
– Representantes del usuario
– Contactos del cliente
– Autoridades, otros stakeholders externos
– Otros gerentes de proyectos que compiten por
recursos
– Incluso sobre sus miembros del equipo

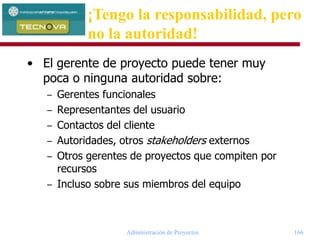

¡Tengo la responsabilidad, pero
no la autoridad!
Administración de Proyectos 167
• Una estructura que relaciona a la
organización del proyecto (OBS) con la WBS,
para asegurar que cada elemento del
alcance tenga un responsable individual
Matriz de asignación de responsabilidades
(Responsibility Assignment Matrix, RAM)
Administración de Proyectos 168
• Identifica los roles primarios y de apoyo para
el desarrollo de cada paquete de trabajo o
actividad
• Asegura que:
– Todas las actvidades estén asignadas
– Sólo exista una persona que “rinda cuentas” de la
actividad
Matriz de asignación de responsabilidades
(Responsibility Assignment Matrix, RAM)
Administración de Proyectos 169
R = Responsable A = Autoriza P = Participa I = Informado
Ventas
I.R.K.
Contratos
C.D.F.
Operaciones
I.F.
Transición
J.Q.G.
1.0 Negociar el contrato
2.0 Ejecutar el contrato
3.0 Tareas internas
4.0 Des. plan transición
R
A
R
I P P
R
4.1 Identificar recursos
R
W B S
Recursos
Proyecto ABC
R
Gte.deProy.
A.M.G.
A
R
P
Matriz de asignación de responsabilidades
(Responsibility Assignment Matrix, RAM)
Administración de Proyectos 170
Enunciado
del alcance
Evaluación de
stakeholders
Plan de
tiempo
Plan de
costo
Riesgo
cuantitativo
Plan de
adquisiciones
Plan de
calidad
Riesgo
cualitativo
Plan de
administración
del alcance
WBS
OBS
RAM
Plan del
proyecto
Plan de
comunica-
ciones
Inicio
Carta
Constitutiva
del proyecto
(Secuencia recomendada) (Revisión y actualización)
Ejercicio 5 – OBS y RAM

Evaluación de proyectos

  • 1.
    Administración de Proyectos0 La administración de proyectos en las organizaciones
  • 2.
    Administración de Proyectos1 Administración de Proyectos Evaluación de Proyectos Alejandro Domínguez Fundación Arturo Rosenblueth / TECNOVA 2003 Parcialmente basadas en una presentación proporcionada por María Elena Gurayeb
  • 3.
    Administración de Proyectos2 Bienvenida e Introducción
  • 4.
    Administración de Proyectos3 • Recesos • Comida • Baños • Teléfonos celulares y radiolocalizadores Varios
  • 5.
    Administración de Proyectos4 Objetivos de aprendizaje • Conocer los conceptos y procesos fundamentales de la AP • Conocer las mejores prácticas globales de la AP • Entender las principales herramientas y técnicas que se aplican en los procesos • Ejecutar los principales procesos de la AP en ejercicios prácticos
  • 6.
    Administración de Proyectos5 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 7.
    Administración de Proyectos6 Evaluación del curso • Entrega por escrito de un proyecto relativo al área laboral del estudiante • El proyecto debe contener los temas y puntos señalados durante el curso • En la evaluación se tomará en cuenta – La profundidad del tratamiento del proyecto – La legibilidad del documento proyecto – La organización del documento – La presentación del documento – La utilización y consistencia de estándares de fondo y forma
  • 8.
    Administración de Proyectos7 Bibliografía • Ver documento anexo sobre – Lista de libros de administración de proyectos conseguibles en el DF – Lista de libros fundamentales de administración de proyectos en inglés – Sitios de Internet sobre administración de proyectos
  • 9.
    Administración de Proyectos8 1. Conceptos preliminares de la AP
  • 10.
    Administración de Proyectos9 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 11.
    Administración de Proyectos10 Historia de un proyecto... Como lo solicitó el cliente Como se diseñó Como se especificó Como lo solicitó compras Como se desarrolló Como quedó finalmente Lo que realmente necesitaba el usuario Como lo solicitó el cliente Como se diseñó Como se especificó Como lo solicitó compras Como se desarrolló Como quedó finalmente Lo que realmente necesitaba el usuario
  • 12.
    Administración de Proyectos11 Proyectos de tecnología informática (TI) • Sistemas de soporte operacional de negocios (e.g., procesamiento de órdenes, control de producción, etc.) • Sistemas de Información • Productos (CDs, servicios basados en la Web, firmware, etc.) • Infraestructura (técnicas, plataformas, etc.) • Telecomunicaciones • Mantenimiento, actualizaciones, y soporte • Modernización de la TI
  • 13.
    Administración de Proyectos12 Quejas en proyectos (1) • Problemas con los requerimientos del negocio y por tanto en los cambios en los requerimientos de los sistemas • Nunca se sabe cuándo va a acabar, ni cuánto va a acabar costando • No se sabe cuánto trabajo se habrá requerido • Hay algunos métodos faltantes o gaps entre ellos; entre los sistemas y los manuales, en el trabajo, etc. • Los beneficios del sistema resultante del proyecto son menos que los estimados
  • 14.
    Administración de Proyectos13 Quejas en proyectos (2) • Los calendarios se reducen • Los alcances se expanden y cambian lo que origina caos, sobrecostos y cambios incontrolables • El rol de la unidad de negocios y del staff es vaga y poco definida • Mucho retrabajo, muchos errores, muchos problemas, pocas decisiones • Clientes insatisfechos
  • 15.
    Administración de Proyectos14 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 16.
    Administración de Proyectos15 Operación típica de las organizaciones Implementación OperacionesProyectosEstrategias de negocio Objetivos Resultados . Metodología singular en la AP
  • 17.
    Administración de Proyectos16 Lenguaje Común Nivel 3 Metodología Singular Nivel 1 Nivel 5 Nivel 2 Procesos Comunes Nivel 4 Benchmarking Realimentación Mejora Continua Los cinco niveles de madurez en la AP: El CMM del SEI
  • 18.
    Administración de Proyectos17 • Tiene como propósito: Guiar a las organizaciones en la selección de estrategias de mejora de procesos por medio de la: – Determinación de su madurez de procesos actual – Identificación de los aspectos más importantes para mejorar la calidad de sus procesos y productos El CMM …
  • 19.
    Administración de Proyectos18 • Es una herramienta metodológica que permite mejorar la habilidad de la organización para cumplir las metas de costo, tiempo, funcionalidad y calidad del producto • Utilizado en la organización para ganar control de sus procesos y para evolucionar hacia una cultura de excelencia en administración e ingeniería de proyectos El CMM …
  • 20.
    Administración de Proyectos19 Nivel 1: Inicial • Proceso de la AP – Se caracteriza por ser ad hoc, y ocasionalmente caótico – Pocos procesos están definidos – El éxito depende de esfuerzos individuales • Comportamiento organizacional – No existe un entorno estable para la AP – La AP se ve disminuida debido a la mala planeación y a las reacciones inesperadas
  • 21.
    Administración de Proyectos20 Nivel 2: Repetición • Proceso de la AP – Existen procesos básicos de AP para determinar costos, funcionalidad y tiempos de ejecución – La disciplina del proceso se basa en repetir éxitos anteriores de similares aplicaciones • Comportamiento organizacional – Las políticas para gestionar un proyecto y los procedimientos para implantar esas políticas están definidos – La planeación y la gestión de nuevos proyectos se basa en la experiencia con proyectos similares
  • 22.
    Administración de Proyectos21 • Proceso de la AP – Las actividades de gestión e instrumentación están documentadas y estandarizadas – Estas actividades están integradas a los estándares de la organización Nivel 3: Definición • Comportamiento de la organización – Los procesos para el desarrollo y mantenimiento del proyecto están documentados e integrados como un todo en la organización
  • 23.
    Administración de Proyectos22 Nivel: 4 Gestión • Proceso de la AP – Existen medidas detalladas del proceso de la AP y de la calidad del producto – Tanto el proceso de la AP como el de los productos se controlan y se entienden cuantitativamente • Comportamiento de la organización – Existen metas de calidad definidas tanto para el proyecto como para los productos derivados de él – En la actividad organizacional, la productividad y calidad del proceso de la AP se miden a lo largo de los proyectos
  • 24.
    Administración de Proyectos23 • Proceso de la AP – Existe un proceso de mejoramiento continuo generado por la • realimentación cuantitativa de los procesos • experimentación en nuevas tecnicas • aplicación de nuevas ideas Nivel 5: Optimización • Comportamiento de la organización – Enfocada a la mejora continua de los procesos – Existen los medios para identificar debilidades y fortalecer el proceso de forma proactiva, con el único objetivo de prevenir la ocurrencia de riesgos
  • 25.
    Administración de Proyectos24 Visibilidad en el proceso de la AP Niveles
  • 26.
    Administración de Proyectos25 La estructura del CMM Niveles de madurez Capacidad de los procesos Atributos comunesMetas Áreas clave de procesos Prácticas claveImplantación o institucionalización Actividades o infraestructura Indican Contienen Organizado porCumplen Dirigidos a la Contienen Describen
  • 27.
    Administración de Proyectos26 Áreas clave de procesos para los niveles de madurez (1) Inicial (1) Repetitivo (2) Gestión de la configuración Aseguramiento de la calidad Gestión de la subcontratación Planeación de proyectos Gestión de requerimientos Definido (3) Revisiones puntuales Coordinación intergrupal Ingeniería del producto Gestión integrada Programas de capacitación Procesos de definición Procesos de enfoque
  • 28.
    Administración de Proyectos27 Áreas clave de procesos para los niveles de madurez (2) Gestionado (4) Gestión de la calidad Gestión de procesos cuantitativos Optimizado (5) Gestión de cambio de procesos Gestión de cambio de técnicas Prevención de riesgos Definido (3)
  • 29.
    Administración de Proyectos28 Ejemplo de las practicas clave (1) Meta 1: Documentar las estimaciones del proyecto: planeación y seguimiento Niveles de madurez: 2, repetitivo Capacidad de los procesos: proceso disciplinado Atributos comunes: Áreas clave de procesos: Planeación de proyecto Indica Contiene Organizado por Cumple
  • 30.
    Administración de Proyectos29 Ejemplo de las practicas clave (2) Atributos comunes: Actividades a realizarse Prácticas clave: Actividad 9 Generación de estimaciones de la cantidad de trabajo para productos de proyecto acordes a un procedimiento documentado Implantación o institucionalización: implantación Actividades o infraestructura: actividad Dirigidos a la Contienen Describen
  • 31.
    Administración de Proyectos30 Pasos en el asesoramiento y evaluaciones de la capacidad del proceso de la AP Selección del equipo de trabajo Cuestionario de madurez Muestras del CMM Análisis de las respuestas Visita a la organización Entrevistas y revisión de la documentación Observaciones Comparación con el CMM Perfil de las áreas clave
  • 32.
    Administración de Proyectos31 El CMM ... • No contempla – Áreas de experiencia en dominios particulares de aplicación – Alguna técnica de AP en particular – Cómo seleccionar, contratar, motivar, y retener personal competitivo • Es un marco de trabajo que permite dar dirección a la AP y los procesos inherentes
  • 33.
    Administración de Proyectos32 • Promueve una visión compartida en la organización del proceso de la AP • Establece un lenguaje común para hablar acerca del proceso de la AP y define una serie de prioridades para atacar problemas • Soporta mediciones del proceso de la AP al proporcionar un marco de referencia para un desempeño confiable y evaluaciones consistentes para compararse con resultados de la disciplina Beneficios de usar el CMM
  • 34.
    Administración de Proyectos33 • Mejoras en: – Productividad – Calidad interna y percibida por los clientes – Tiempos de entregas – Calidad de vida y moral del personal – Comunicación • Reduce los tiempos extras • Ambiente de trabajo más estable • Menos rotación del personal Beneficios generales para la organización
  • 35.
    Administración de Proyectos34 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 36.
    Administración de Proyectos35 Administración de Programas o Multi-Proyectos % Administración del Proyecto “ABC” t I P Co E Ci Integración Alcance Tiempo Costo Riesgo Calidad Recs. Humanos Comunicación Adquisiciones Administra- ción del portafolio de proyectos Oficina de Proyectos (Project Office) Metodología singular en la AP
  • 37.
    Administración de Proyectos36 La AP: • Busca crear productos y servicios únicos • Se relaciona con la creación, el aprendizaje, el liderazgo y el manejo del cambio Retroalimentación, Aprendizaje y Mejora % Proyecto “ABC” t I P Co E Ci Integración Alcance Tiempo Costo Riesgo Calidad Recs. Humanos Comunicación Adquisiciones Administración de un proyecto
  • 38.
    Administración de Proyectos37 4 Campus Boulevard Newtown Square, PA 19073-3299 USA Phone: 610-356-4600 Fax: 610-356-4647 E-Mail: pmihq@pmi.org Web Site: http://www.pmi.org • Asociación autónoma, no lucrativa, fundada en 1969, dedicada a mejorar el “estado del arte” de la ciencia y aplicación de la AP cont. ... El Project Management Institute (PMI)
  • 39.
    Administración de Proyectos38 • El Objetivo Principal: Profesionalizar la práctica de la AP • Mediante: – Estándares Internacionales (PMBOK® Guide) – Congresos y Convenciones – Seminarios – Publicaciones – Certificación como PMP (Project Management Professional) – Certificación de Proveedores de Servicios de Capacitación en PM (PMI Registered Education Provider) El PMI (Cont.)
  • 40.
    Administración de Proyectos39 2. Contexto de la AP
  • 41.
    Administración de Proyectos40 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 42.
    Administración de Proyectos41 • Un esfuerzo temporal llevado a cabo para crear un producto o servicio único para alcanzar un objetivo bajo restricciones de costo y tiempo • Un proyecto tiene: – Un principio y un final – Un conjunto específico de objetivos – Criterios de calidad medibles – Muchas actividades interrelacionadas – Recursos limitados – Costo y tiempo definidos Un Proyecto es...
  • 43.
    Administración de Proyectos42 • Un grupo de proyectos interrelacionados y manejados de manera coordinada • Los programas generalmente incluyen un elemento de actividad continua PROGRAMA Proyecto A Proyecto C Proyecto E Proyecto F Proyecto D Proyecto B D1 D2 D3 D4 Sub-Proyecto Programa
  • 44.
    Administración de Proyectos43 • Es la aplicación del conocimiento, habilidades, herramientas y técnicas a una serie de actividades, para alcanzar los requerimientos del proyecto La Administración de Proyectos
  • 45.
    Administración de Proyectos44 Lograr la satisfacción de los Stakeholders Considerando el entorno del proyecto Objetivos del proyecto: Intercambios Alcance / Desempeño / Tecnología / Calidad Recursos
  • 46.
    Administración de Proyectos45 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 47.
    Administración de Proyectos46 Administración de Proyectos Integración Costo Comunicaciones Alcance Calidad Riesgo Tiempo Recursos Humanos Adquisiciones Áreas de conocimiento
  • 48.
    Administración de Proyectos47 Conocimientos y prácticas de la administración General Conocimientos y prácticas del área de aplicación Conocimientos y prácticas de la AP generalmente aceptados El Cuerpo de conocimientos de la AP (PMBOK®) Relación con otras disciplinas
  • 49.
    Administración de Proyectos48 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 50.
    Administración de Proyectos49 Decisión de arranque del proyecto Contrataciones mayores Instalación sustancialmente completa Operación completa / Entrega definitiva FASE I FACTIBILIDAD Ó CONCEPTO FASE II PLANEACIÓN Y DISEÑO FASE III EJECUCIÓN / CONSTRUCCIÓN FASE IV PRUEBAS Y ARRANQUE 100%, $, HH PorcentajedeAvance Capacidad de influencia en los resultados Línea base (Baseline) Fases y ciclo de vida (Ejemplo)
  • 51.
    Administración de Proyectos50 Consideraciones preliminares (1) • Todo esfuerzo en la AP conlleva un ciclo de vida • Un modelo de ciclo de vida es un modelo prescriptivo de lo que pasaría entre la primera idea y el cierre del proyecto • Existen varios modelos del ciclo de vida • El modelo de ciclo de vida apropiado puede orientar el proyecto y ayudar a asegurar que cada paso se acerque más a la consecución del objetivo
  • 52.
    Administración de Proyectos51 • Dependiendo del modelo de ciclo de vida seleccionado – Se puede aumentar la velocidad de instrumentación del proyecto – Mejorar la calidad, el control y el seguimiento del proyecto – Minimizar gastos y riesgos – Mejorar las relaciones con el beneficiario del proyecto Consideraciones preliminares (2)
  • 53.
    Administración de Proyectos52 • La selección ineficaz de un modelo de ciclo de vida puede ser una fuente constante de – Ralentización del trabajo – Trabajo repetitivo, innecesario y frustrante • Se pueden producir estos últimos efectos si no se elige un modelo de ciclo de vida Consideraciones preliminares (3)
  • 54.
    Administración de Proyectos53 Ciclos de vida en los proyectos Cascada pura Hacer y corregir Espiral Cascadas modificadas Prototipo evolutivo Entrega por etapas Diseño por planificación Diferentes tipos de ciclos de vida
  • 55.
    Administración de Proyectos54 Cierre Inicio Planeación Ejecución y control Gráfica del modelo de cascada pura
  • 56.
    Administración de Proyectos55 Gráfica del modelo hacer y corregir Hacer y corregir Especificación del sistema (quizás) Entrega (quizás)
  • 57.
    Administración de Proyectos56 Inicio Planeación Cierre por fases Ejecución y control Recolección de requisitos Planificación basada en los comentarios del cliente Evaluación del cliente Análisis de riesgo basado en los requisitos iniciales Análisis de riesgo basado en la reacción del cliente Gráfica del modelo de espiral
  • 58.
    Administración de Proyectos57 Inicio Planeación Ejecución y control Cierre Gráfica del modelo de cascada modificadas (fases solapadas)
  • 59.
    Administración de Proyectos58 Gráfica del modelo de cascada modificadas (con subproyectos) Inicio Planeación Planeación detallada Cierre parcial Planeación detallada Cierre parcial Ejecución y control Cierre parcial Cierre global Ejecución y control Ejecución y control Planeación detallada
  • 60.
    Administración de Proyectos59 Inicio Planeación Ejecución y control Cierre Gráfica del modelo en cascada modificadas (reducción de riesgos)
  • 61.
    Administración de Proyectos60 Gráfica del modelo de prototipado evolutivo Comienzo Fin Inicio Planeación rápida Prototipo de ejecución y control Evaluación del prototipo Refinamiento del prototipo Cierre
  • 62.
    Administración de Proyectos61 Gráfica del modelo de entrega por etapas (administración incremental) Inicio Planificación Etapa 1: Ejecución y control, y cierre Etapa 2: Ejecución y control, y cierre Etapa 3: Ejecución y control y cierre
  • 63.
    Administración de Proyectos62 Gráfica del modelo de diseño por planificación Inicio Planeación Prioridad alta: Ejecución y control detallado, cierre Prioridad media-alta: Ejecución y control detallado, cierre Prioridad media: Ejecución y control detallado cierre entrega Prioridad media-baja: Ejecución y control detallado, cierre Prioridad baja: Ejecución y control detallado, cierre AGOTAMIENTO DEL PLAZO O DEL PRESUPUESTO
  • 64.
    Administración de Proyectos63 Observaciones sobre la selección (1) • Distintos proyectos tienen necesidades de administración diferentes – Incluso si todos necesitan ser desarrollados lo más rápido posible • No existe “un modelo de ciclo de vida de desarrollo rápido” – Debido a que el modelo más efectivo depende del contexto en el que se utilice
  • 65.
    Administración de Proyectos64 Observaciones sobre la selección (2) • Determinados modelos de ciclo de vida son considerados más rápidos que otros – Pero cada uno de ellos será más rápido en determinadas situaciones y más lento en otras • Un ciclo que a menudo trabaja bien puede suceder que no funcione bien si no se utiliza correctamente
  • 66.
    Administración de Proyectos65 • Para seleccionar el ciclo más conveniente se debe responder a las siguientes preguntas: – ¿Me compenetro con el cliente para la especificación de los requerimientos al inicio del proyecto? – ¿Es probable que el entendimiento de las dos partes cambie significativamente a medida que se avance en el proyecto? – ¿Es probable que necesite llevar a cabo modificaciones importantes a mitad del proyecto? Preguntas sobre la selección (1)
  • 67.
    Administración de Proyectos66 – ¿Cuánta fiabilidad necesito? – ¿Cuánto tiempo extra necesito para planificar durante el proyecto? – ¿Cuántos riesgos conlleva el proyecto? – ¿Estoy sometido a una planificación predefinida? – ¿Necesito poder realizar modificaciones a medio camino? – ¿Necesito proporcionar signos visibles de progreso durante el proyecto? – ¿Cuánta sofisticación necesito para utilizar el modelo de ciclo de vida con éxito? Preguntas sobre la selección (2)
  • 68.
    Administración de Proyectos67 Capacidades del modelo de ciclo de vida Cascada Pura Hacer y Corregir Espiral Cascadas Modificad as Prototipado Evolutivo Trabaja con poca identificación de los requerimientos Malo Malo Excelente Medio a excelente Excelente Trabaja con poca comprensión sobre la arquitectura Malo Malo Excelente Medio a excelente Malo a medio Genera un sistema altamente fiable Excelente Malo Excelente Excelente Medio Genera un sistema con amplio desarrollo Excelente Malo a medio Excelente Excelente Excelente Gestionar riesgos Malo Malo Excelente Medio Medio Estar sometido a una planificación predefinida Medio Malo Medio Medio Malo Ventajas y desventajas de los diferentes modelos (1)
  • 69.
    Administración de Proyectos68 Capacidades del modelo de ciclo de vida Cascada Pura Codificar y Corregir Espiral Cascadas Modificadas Prototipado Evolutivo Requiere poco tiempo de gestión Malo Excelente Medio Excelente Medio Permite modificaciones a medio camino Malo Malo a excelente Medio Medio Excelente Ofrece a los clientes signos visibles de progreso Malo Medio Excelente Medio Excelente Ofrece a la directiva signos visibles de progreso Medio Malo Excelente Medio a excelente Medio Requiere poca sofisticación para los directivos y desarrolladores Medio Excelente Malo Malo a medio Malo Ventajas y desventajas de los diferentes modelos (2)
  • 70.
    Administración de Proyectos69 Capacidades del modelo de ciclo de vida Entrega por Etapas Entrega Evolutiva Diseño por Planificación Trabaja con poca identificación de los requerimientos Malo Medio a excelente Malo a medio Trabaja con poca comprensión sobre la arquitectura Malo Malo Malo Genera un sistema altamente fiable Excelente Medio a excelente Medio Genera un sistema con amplio desarrollo Excelente Excelente Medio a excelente Gestiona riesgos Medio Medio Medio a excelente Estar sometido a una planificación predefinida Medio Medio Excelente Ventajas y desventajas de los diferentes modelos (3)
  • 71.
    Administración de Proyectos70 Capacidades del modelo de ciclo de vida Entrega por Etapas Entrega Evolutiva Diseño por Planificación Requiere poco tiempo de gestión Medio Medio Medio Permite modificaciones a medio camino Malo Medio a excelente Malo a medio Ofrece a los clientes signos visibles de progreso Medio Excelente Medio Ofrece a la directiva signos visibles de progreso Excelente Excelente Excelente Requiere poca sofisticación para los directivos y desarrolladores Medio Medio Malo Ventajas y desventajas de los diferentes modelos (4)
  • 72.
    Administración de Proyectos71 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 73.
    Administración de Proyectos72 • Individuos y organizaciones que están involucrados en las actividades de un proyecto, o que pueden resultar afectados por el desarrollo de las mismas • Deben identificarse y determinar sus necesidades • Pueden tener distintos niveles de poder e interés en el proyecto • Se deben manejar sus expectativas • Puede haber quienes apoyen o se opongan al proyecto Actores (Stakeholders)
  • 74.
    Administración de Proyectos73 • Entre los principales stakeholders se encuentran: – Gerente de proyecto – Cliente – Organización que desarrolla el proyecto – Usuario – Patrocinador (sponsor) – Propietarios – Proveedores y contratistas – Agencias gubernamentales – Miembros del equipo y sus familias – Gerentes y miembros de áreas funcionales – Oficina de proyectos – Sociedad Actores (Stakeholders)...
  • 75.
    Administración de Proyectos74 • El individuo responsable de manejar o administrar un proyecto – Punto focal para una responsabilidad integral – Única persona con responsabilidad total (accountability) – Dedicado a administrar el proyecto en lugar de llevar a cabo aspectos funcionales – Coordina a través de interfaces funcionales – Utiliza de forma apropiada e integral la planeación y el control Gerente de Proyecto (Project Manager)
  • 76.
    Administración de Proyectos75 • Responsabilidades – Producir el artículo final con los recursos disponibles, considerando las restricciones de tiempo, costo, calidad y tecnología / desempeño – Alcanzar los objetivos de utilidad contractuales – Tomar todas las decisiones requeridas – Actuar como el punto principal de comunicación entre el cliente (externo), sponsor, la alta gerencia y las gerencias funcionales (internas) – “Negociar” con todas las disciplinas funcionales para cumplir con las entregas a tiempo, dentro del costo, calidad y desempeño/tecnología – Resolver todos los conflictos, si es posible Gerente de Proyecto (Project Manager) Cont.
  • 77.
    Administración de Proyectos76 • Habilidades y Personalidad Gerente de Proyecto (Project Manager) Cont.
  • 78.
    Administración de Proyectos77 Habilidades técnicas Alto Bajo Habilidades Humanas Miembro Miembro Supervisor Gerente Gerente Presidente Jr del equipo Senior del equipo Medio Senior Gerente de Proyecto (Project Manager) Cont.
  • 79.
    Administración de Proyectos78 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 80.
    Administración de Proyectos79 • Sistemas de organización – Basados en proyectos – No basados en proyectos • Culturas y estilos organizacionales – Tienen influencia directa en el proyecto • Estructura organizacional Influencias Organizacionales
  • 81.
    Administración de Proyectos80 Modelo de algunas organizaciones Alta Dirección Gerencia Media Supervisión Operaciones Plataformas jerárquicas “Gaps” (Lagunas o vacíos de comunicación) Departamentos funcionales Ventas Sistemas Finanzas Islas operacionales
  • 82.
    Administración de Proyectos81 • El personal tiene un superior claramente definido en cada función • Se agrupan por especialidad funcional (ingeniería, sistemas, etc.) o departamento • Perciben el alcance del proyecto en forma parcial debido a los límites de cada función Gerente Funcional Gerente Funcional Staff Staff Staff Staff Staff Staff Staff Staff Staff Gerente Funcional Coordinación del Proyecto Los cuadros azules representan al personal involucrado en las actividades del proyecto Dirección Organización funcional
  • 83.
    Administración de Proyectos82 • Actúa como asistente de algún área funcional para ayudar con el proyecto • No tiene autoridad formal, por lo que no puede coordinar realmente el proyecto • El personal proporciona ayuda según se requiera y según lo defina el jefe funcional • Su principal tarea es monitorear la entrega del producto o servicio, y la terminación de las tareas Dirección Gerente funcional Gerente funcional Staff Staff Staff Gerente funcional Expedita- dor del Proyecto Staff Staff Staff Staff Staff Staff VP Operación VP Ventas VP Ingeniería Los cuadros azules representan al personal involucrado en las actividades del proyecto Expeditador del proyecto en una organización funcional
  • 84.
    Administración de Proyectos83 • El personal reporta tanto al Gerente de Proyecto como al Gerente Funcional • El personal algunas veces está asignado de tiempo completo al proyecto • El Gerente de Proyecto está asignado de tiempo completo generalmente • La autoridad y toma de decisiones se comparten entre el Gerente de Proyecto y el Gerente Funcional Dirección Gerente funcional Gerente funcional Staff Staff Gerente de proyecto Staff Staff Staff Staff Staff Gerente funcional Staff Coordinación del Proyecto Los cuadros azules representan al personal involucrado en las actividades del proyecto Organización matricial balanceada
  • 85.
    Administración de Proyectos84 • El personal reporta directamente al Gerente de Proyecto • El personal generalmente se encuentra co-localizado • El Gerente de Proyecto tiene autoridad total sobre el presupuesto, etc. • El Gerente de Proyecto tiene responsabilidades administrativas sobre el personal (desarrollo de carrera, capacitación, etc.) • Puede ser parte de un pool de recursos Dirección Gerente de proyecto Gerente de proyecto Staff Staff Staff Staff Staff Staff Staff Staff Staff Gerente de proyecto Coordinación del Proyecto Los cuadros azules representan al personal involucrado en las actividades del proyecto Organización proyectizada
  • 86.
    Administración de Proyectos85 Estructuras organizacionales: resumen Tipo de Organización Características del Proyecto Funcional Matricial Proyectizada Matriz Débil Matriz Balanceada Matriz Fuerte Autoridad del gerente de proyecto Poca o ninguna Limitada Baja a moderada Moderada a alta Alta a casi total Porcentaje de participación del personal de la organización asignado de tiempo completo al trabajo del proyecto Virtualmente ningúno 0 – 25% 15 – 60% 50 – 95% 85 – 100 % Rol del gerente de proyecto Tiempo parcial Tiempo parcial Tiempo completo Tiempo completo Tiempo completo Designaciones comunes para el rol de gerente de proyecto Coordinador de proyecto / expeditador de proyecto Coordinador de proyecto / líder de proyecto Gerente de proyecto / líder de proyecto Gerente de proyecto / gerente de programa Gerente de proyecto / gerente de programa Staff de la administración del proyecto Tiempo parcial Tiempo parcial Tiempo parcial Tiempo completo Tiempo completo
  • 87.
    Administración de Proyectos86 La oficina del proyecto (Project Office, PO) • Es una organización creada para apoyar al gerente del proyecto en la realización de sus actividades • Está compuesta por personal dedicado en su totalidad al proyecto • Sus responsabilidades son – Actuar como el punto focal de información (interna y externa) relacionada al proyecto – Controlar el tiempo, costo, y desempeño para hacer cumplir los requerimientos contractuales – Asegurar que todo el trabajo requerido sea documentado y distribuido al personal respectivo – Asegurar que todo el trabajo desarrollado sea autorizado y fundamentado acorde a los requerimientos contractuales
  • 88.
    Administración de Proyectos87 Los 5 funciones fundamentales de la PO Metodología estándar probadas Administración del proyecto Revisión y análisis del proyecto Evaluación de recursos Planeación del proyecto
  • 89.
    Administración de Proyectos88 Implementación de la PO – Modelo de deposito del proyecto (project repository model) • La PO es simplemente una fuente de información de la metodología y estándares del proyecto • Supone que la organización ha adoptado un conjunto de herramientas para el diseño, administración y reporte de proyectos • Ideal para organizaciones con – Administración distribuida – Una oficina central de proyectos – Gobierno central débil • Es débil en la supervisión y control del proyecto
  • 90.
    Administración de Proyectos89 Implementación de la PO – El modelo de adiestramiento (coach model) • Servicios y capacitación en AP • Ayuda el inicio y cierre del proyecto • Mediador de los métodos y procesos • Facilita la reutilización Equipo DEquipo C Equipo A Equipo B
  • 91.
    Administración de Proyectos90 Implementación de la PO – El modelo del administrador (Manger model) Oficina de proyectos empresarial Programa A Programa B Programa C Proyecto A1 Proyecto A2 Proyecto B1 Proyecto B2 Proyecto C1 Proyecto C2
  • 92.
    Administración de Proyectos91 Personal de la PO • El tamaño y las habilidades de la PO depende del papel que desempeñará • En el modelo de depósito del proyecto es suficiente contar con: – Gerente del proyecto – Expertos en la metodología – Bibliotecario/documetador • En los otros dos modelos es necesario agregar administradores de subproyectos y personal administrativo • El personal de las POs típicas varían entre 5 y 20 – En organizaciones muy grandes puede haber cientos de personas vinculadas directa o indirectamente con la PO
  • 93.
    Administración de Proyectos92 Personal de la PO • La PO debe contar con personal teniendo diferentes habilidades, dependiendo del tamaño y objetivos • El personal típico y sus responsabilidades son – Administrador del proyecto • Especificación del proyecto • Análisis • Calendarización • Implementación – Apoyo administrativo • Soporte a la PO • Elaboración de reportes • Apoyo general • Elaboración de calendarios – Administrador de las relaciones • Interfaz de negocios • Desarrollo de requerimientos del proyectos • Interfaz con los recursos humanos (i.e., compensación y revisión) • Apoyo al presupuesto
  • 94.
    Administración de Proyectos93 Personal de la PO • El personal típico y sus responsabilidades son (cont.) – Expertos en las mejores prácticas o procesos • Capacitación • Visión del proyecto • Aseguradores de la calidad • Desarrolladores de metodologías – Bibliotecario/documentador • Registros del proyecto • Desarrollador de estándares de documentación y almacenaje • Mantenimiento del depósito de información del proyecto
  • 95.
    Administración de Proyectos94 Gerente de proyecto Equipo de la oficina del proyecto Sponsor del proyecto Gerente de proyecto Relación: • Definición de objetivos • Planeación estratégica • Organización del proy. • Asignación del personal • Plan maestro • Políticas • Monitoreo de la ejecución • Definición de prioridades • Solución de conflictos • Contacto ejecutivo con clientes Proyectos prioritarios Sponsor del proyecto Alta Gerencia Proyectos de prioridad media Sponsor del proyecto Gerencia Media El Sponsor del proyecto
  • 96.
    Administración de Proyectos95 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 97.
    Administración de Proyectos96 • Proceso: – Una serie de acciones realizadas para obtener un resultado • Procesos de la AP: – Descripción, organización y administración de los trabajos desarrollados por el equipo de la AP • Procesos orientados al producto: – Especificación y creación del producto del proyecto desarrollados por el equipo de producción o ejecución, firmas de ingeniería, proveedores, contratistas, subcontratistas, etc. Procesos en un proyecto
  • 98.
    Administración de Proyectos97 Inicio Cierre Planeación EjecuciónControl Grupos de procesos de la AP
  • 99.
    Administración de Proyectos98 Traslapes de los grupos de procesos en una fase NiveldeActividad Tiempo Procesos de Inicio Procesos de Planeación Procesos de Control Procesos de Ejecución Procesos de Cierre Interacción entre las Fases de un Proyecto Procesos de Iniciación Procesos de Planeación Procesos de Control Procesos de Ejecución Procesos de Cierre Fase de Diseño Procesos de Iniciación Procesos de Planeación Procesos de Control Procesos de Ejecución Procesos de Cierre Fase de Producción Fases Anteriores Fases Subsecuentes Grupos de procesos de la AP en cada fase
  • 100.
    Administración de Proyectos99 Áreas de conocimiento de la AP Administración de Proyectos 4. Integración 4.1. Desarrollo del Plan del Proyecto 4.2. Ejecución del Plan del Proyecto 4.3. Control General de Cambios 7. Costo 7.1. Planeación de Recursos 7.2. Estimado de Costos 7.3. Presupuestación 7.4. Control de Costo 10. Comunicación 10.1. Planeación de la Comunicación 10.2. Distribución de la Información 10.3. Información del Desarrollo del Proyecto 10.4. Cierre Administrativo 5. Alcance 5.1. Iniciación 5.2. Planeación del Alcance 5.3. Definición del Alcance 5.4. Verificación del Alcance 5.5. Control de Cambios de Alcance 8. Calidad 8.1. Planeación de la Calidad 8.2. Aseguramiento de la Calidad 8.3. Control de Calidad 11. Riesgo 11.1. Identificación del Riesgo 11.2. Cuantificación del Riesgo 11.3. Desarrollo de la Respuesta al Riesgo 11.4. Control del Riesgo 6. Tiempo 6.1. Definición de Actividades 6.2. Secuencia de Actividades 6.3. Duración de Actividades 6.4. Desarrollo del Programa 6.5. Control del Programa 9. Recursos Humanos 9.1. Planeación de la Organización 9.2. Implementación del Staff 9.3. Desarrollo del Equipo 12. Adquisiciones 12.1. Planeación de Adquisiciones 12.2. Planeación de Cotizaciones 12.3. Cotizaciones y Concursos 12.4. Selección 12.5. Administración de Contratos 12.6. Cierre de Contratos
  • 101.
    Administración de Proyectos100 Grupos de procesos vs áreas de conocimiento Planeación Iniciación Ejecución Control Cierre Grupos de Procesos ¿Qué? Riesgo Alcance Integración Áreas de Conocimiento ¿Cómo?
  • 102.
    Administración de Proyectos101 Integración Alcance Tiempo Recursos Humanos Costo Riesgo Calidad Adquisiciones Comunicaciones Inicio Plan Ejecución Control Cierre Control del Costo Control de la Respuesta al Riesgo Control de Calidad Aseguramiento de Calidad Desarrollo del Equipo Verificación del Alcance Cotrol de Cambios de Alcance Control del Calendario •Planeación del Alcance •Definición del lAcance Dsarrollo del Plan del Proyecto Ejecución del Plan del proyecto Control General de Cambios •Definición de Actividades •Secuencia de Actividades •Estimación de Duraciones •Desarrollo del Calendario •Planeación de la Org. •Reclutamiento del Staff •Planeación de Recursos •Estimados de Costos •Presupuesto •Identificación del Riesgo •Cuantificación del Riesgo •Respuesta al Riesgo Planeación de la Calidad •Plan de Adqs. •Plan de Licitaciones Plan de Comunicación •Licitaciones •Selección de Provs. •Admin. de Contratos Distribución de Información Informes de Desempeño Cierre de Contratos Cierre Administrativo Iniciación
  • 103.
    Administración de Proyectos102 Procesos de inicio 5.1. Inicio Procesos de planeación Procesos de inicio
  • 104.
    Administración de Proyectos103 Procesos Principales Procesos de planeación 5.2 Planeación del alcance 5.3 Definición del alcance 6.1 Def. de actividades 7.1 Plan. de recursos 6.4 Des. del cronograma Procesos facilitadores o de soporte 8.1 Plan. de la calidad 10.1 Plan. de las comunic. Proceso de inicio Procesos de control Procesos de ejecución 6.3 Duración de actividades 6.2 Secuencia de actividades 7.2 Estimado de costos 11.1 Plan. de admón. riesgo 7.3 Presupuesto 4.1 Des. del plan del proy. 12.1 Plan. de adquisiciones 12.2 Plan. de cotizaciones 9.1 Plan. de la organización 9.2 Reclutam. del staff 11.3 Análisis cualitat. riesgo 11.4 Análisis cuantit. riesgo 11.5 Plan. de resp. al riesgo 11.2 Identif. del riesgo Procesos de planeación
  • 105.
    Administración de Proyectos104 Procesos facilitadores o de soporte 12.3 Licitaciones y cotizaciones 8.2 Aseguram. de la calidad 12.4 Selección de proveedores 10.2 Distrib. de información 9.3 Desarrollo del equipo 12.5 Admón. de contratos 4.2 Ejecución del plan del proyectoProcesos de planeación Procesos de control Procesos de ejecución Procesos de control Procesos de ejecución
  • 106.
    Administración de Proyectos105 Procesos de control Procesos facilitadores o de soporte 6.5 Control del cronograma 11.6 Monitor. y control del riesgo 7.4 Control de costo 5.4 Verificación del alcance 10.3 Información del desempeño 4.3 Control Integral de cambios Procesos de ejecución 8.3 Control de calidad 5.5 Control cambios de alcance Procesos de planeación Procesos de cierre Procesos de ejecución Procesos de control
  • 107.
    Administración de Proyectos106 Procesos de cierre 12.6 Cierre de contratos 10.4 Cierre administrativo Procesos de control Procesos de cierre
  • 108.
    Administración de Proyectos107 Áreas de conocimiento Grupos de procesos INICIO PLANEACIÓN EJECUCIÓN CONTROL CIERRE PROCES OS Integración 4.1 Desarrollo del plan del proyecto 4.2 Ejecución del plan del proyecto 4.3 Control integral de cambios 3 Alcance 5.1 Inicio 5.2 Planeación del alcance 5.3 Definición del alcance 5.4 Verificación del alcance 5.5 Control de cambios de alcance 5 Tiempo 6.1 Definición de actividades 6.2 Secuencia de actividades 6.3 Est. de duración de act. 6.4 Desarrollo del cronograma 6.5 Control del cronograma 5 Costo 7.1 Planeación de recursos 7.2 Estimado de costos 7.3 Presupuesto 7.4 Control de costo 4 Calidad 8.1 Planeación de la calidad 8.2 Aseguramiento de la calidad 8.3 Control de calidad 3 Recursos Humanos 9.1 Planeación de la organización 9.2 Reclutamiento de personal 9.3 Desarrollo del equipo 3 Comunicación 10.1 Planeación de las comunicaciones 10.2 Dist. de la información 10.3 Información del desempeño 10.4 Cierre administrativo 4 Riesgo 11.1 Plan. de la ad. del riesgo 11.2 Identificación del riesgo 11.3 Análisis cualitativo del riesgo 11.4 Análisis cuantitativo del riesgo 11.5 Plan. de la respuesta al riesgo 11.6 Monitoreo y control del riesgo 6 Adquisiciones 12.1 Plan. de las adquisiciones 12.2 Planeación de licitaciones y cotizaciones 12.3 Licitaciones y cotizaciones 12.4 Selección de proveedores 12.5 Admón de contratos 12.6 Cierre de contratos 6 Procesos 1 21 7 8 2 39 Mapas de procesos de la AP
  • 109.
    Administración de Proyectos108 3. Procesos y entregables fundamentales
  • 110.
    Administración de Proyectos109 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 111.
    Administración de Proyectos110 Procesos de inicio Procesos de Inicio 5.1. Inicio Procesos de planeación
  • 112.
    Administración de Proyectos111 5.1 Inicio5. Alcance• Métodos de medición de beneficios y de optimización de restricciones • Selección y priorización del proyecto o proyectos 5.1 Inicio5. Alcance• Métodos de selección de proyectos • Juicio de expertos • Carta Constitutiva del Proyecto SubprocesoÁrea del conocimiento Herramienta o técnicaEntregable Inicio Procesos de inicio - Contenido
  • 113.
    Administración de Proyectos112 • Es el proceso de reconocer formalmente que un nuevo proyecto existe o de que un proyecto existente debe continuar a su siguiente fase Procesos de inicio - Definición
  • 114.
    Administración de Proyectos113 • Basado en las necesidades y objetivos de la organización (de negocio, técnicos, desarrollo, etc.) • Responde a un problema o a una oportunidad • Reconocimiento formal del proyecto • Puede ya existir una “descripción del producto” • Los criterios de selección dependen de en dónde se esté dentro del ciclo de vida • Debe “iniciar” cada fase del proyecto Procesos de inicio - Descripción
  • 115.
    Administración de Proyectos114 “Alcance” del producto: Características y funciones a ser incluidas en el producto o servicio “Alcance” del proyecto: El trabajo que debe realizarse para obtener el producto Dos tipos de alcance
  • 116.
    Administración de Proyectos115 Procesos de administración del portafolio Proceso de selección del proyecto Proyecto seleccionado • Carta constitutiva del proyecto • Gerente del Proyecto asignado • Restricciones • Supuestos Proyecto rechazado • Lecciones aprendidas ó Criterios de selección de proyectos Plan estratégico Información histórica (lecciones aprendidas) Descripción del producto del proyecto Métodos de medición de beneficios Métodos de optimización con restricciones Juicio de expertos Inicio – Vista del proceso
  • 117.
    Administración de Proyectos116 • Documento que reconoce formalmente la existencia del proyecto. Debe incluir como mínimo: – La descripción del proyecto – Los objetivos – La necesidad de negocio por la cual surgió el proyecto – La descripción del producto • Emitida por alguien superior o externo al proyecto • Generalmente por el Patrocinador (Sponsor) Cédula del proyecto - Project Charter
  • 118.
    Administración de Proyectos117 • Provee al gerente de proyecto la autoridad para aplicar recursos de la organización a las actividades del proyecto • El gerente de proyecto debe ser asignado lo más temprano posible • Debe ser clara, concisa y fácil de entender Cédula del proyecto – Project Charter (Cont.)
  • 119.
    Administración de Proyectos118 Cédula del Proyecto Información del proyecto Fecha No. Proyecto Nombre del proyecto Referencia del plan del negocio Referencia del pedido de inicio del proyecto Sponsor del negocio Area del negocio Gerente del programa Gerente de proyecto Fase(s) cubierta(s): Estudio de factibilidad Diseño conceptual Diseño preliminar Diseño final Construcción Operación Proyecto total Otras________________________ Fecha de comienzo Fondos aprobados Fecha de terminación aprobada Estimado total del costo del proyecto Producto /Descripción del proyecto (Incluir cualquier información pertinente adicional) Caso de negocio (Incluir cualquier información pertinente adicional) Factores críticos de éxito, restricciones y suposiciones (Incluir cualquier información pertinente adicional) Otros proyectos relativos /Iniciativas Areas de negocio involucradas Area /Grupo responsable % de Costo Gerente de proyecto Gerente de proyecto Gerente de área (fecha) Sponsor del negocio (fecha) (fecha) (fecha) Ejemplo de Cédula del Proyecto (Project Charter)
  • 120.
    Administración de Proyectos119 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Ejercicio 1 - Cédula del proyecto
  • 121.
    Administración de Proyectos120 • Definición del proyecto • Definición de objetivos • Elaboración de Cédula del Proyecto Ejercicio 1 - Cédula del proyect
  • 122.
    Administración de Proyectos121 1. Conceptos preliminares de la AP 1. El contexto de los proyectos 2. Niveles de madurez organizacional 3. La metodología de AP 2. Contexto de la AP 1. Definiciones preliminares 2. Áreas de conocimiento de la AP 3. Ciclo de vida de un proyecto 4. Recursos humanos en la AP 5. Modelos organizacionales 6. Procesos de la AP 3. Procesos y entregables fundamentales 1. Inicio 2. Principios de planeación 4. Resumen y Comentarios Finales Contenido del curso
  • 123.
    Administración de Proyectos122 Procesos de planeación Procesos principales 5.2 Planeación del alcance 5.3 Definición del alcance 6.1 Def. de actividades 7.1 Plan. de recursos 6.4 Des. del cronograma Procesos facilitadores o de soporte 8.1 Plan. de la calidad 10.1 Plan. de las comunic. Procesos de ejecución 6.3 Dur. de actividades 6.2 Secuencia de actividades 7.2 Estimado de costos 11.1 Plan. de admón. riesgo 7.3 Presupuesto 4.1 Des. del plan del proy. 12.1 Plan. de adquisiciones 12.2 Plan. de cotizaciones 9.1 Plan. de la organización 9.2 Reclutam. del staff 11.3 Análisis cualitat. riesgo 11.4 Análisis cuantit. riesgo 11.5 Plan. de resp. al riesgo 11.2 Identif. del riesgo Procesos de planeación Proceso de inicio Procesos de control
  • 124.
    Administración de Proyectos123 5.2 Planeación del alcance5. Alcance• Análisis del producto• Enunciado del alcance 9.1 Planeación de la organización 9. Recursos humanos • Prácticas de recursos humanos • Plan de la organización • Organigrama del proyecto • Matriz de asignación de responsabilidades 11.2 Identificación del riesgo 11.3 Análisis cualitativo del riesgo 11.5 Planeación de la respuesta al riesgo 11. Riesgo• Identificación de riesgos • Matriz de probabilidades e impactos de riesgos • Estrategias de manejo de riesgos • Riesgo cualitativo • Lista priorizada de riesgos • Respuestas a riesgos principales 5.2 Planeación del alcance 5. Alcance• Diagrama de flujo • Formatos • Plan de administración del alcance 10.1 Planeación de las comunicaciones 9.1 Planeación de la organización 10. Comunicaciones 9. Recursos humanos • Matriz de evaluación de stakeholders • Identificación y evaluación de Stakeholders 5.3 Definición del alcance 5. Alcance• Descomposición o división del trabajo • Plantillas de WBS • Estructura de división del trabajo (WBS) SubprocesoÁrea del conocimiento Herramienta o técnica Entregable Planeación (1/3) Planeación - Contenido
  • 125.
    Administración de Proyectos124 7.1 Planeación de recursos 7.2 Estimación de costos 7.3 Presupuestación 7. Costo• Técnicas de estimación • Distribución de costos • Plan de costo - Reqs. de recursos - Estimados de costo - Presupuesto - Línea Base 11.4 Análisis cuantitativo del riesgo 11.5 Planeación de la respuesta al riesgo 11. Riesgo• Riesgo cuantitativo - Probabilidad de cumplir - Reservas de contingencias • Valor monetario esperado • Árboles de decisión • Sumas estadísticas • Simulación 6.1 Definición de actividades 6.2 Secuencia de actividades 6.3 Estimación de duraciones de activis. 6.4 Desarrollo del cronograma 6. Tiempo• Diagrama de nodos y/o de flechas • Estimación análoga • Ruta crítica • PERT • Compresión de redes y Fast-tracking • Balanceo de recursos • Plan de tiempo - Lista de actividades - Diagrama de red - Asignación de recursos - Duraciones - Cronograma SubprocesoÁrea del conocimiento Herramienta o técnica Entregable Planeación (2/3) Planeación - Contenido
  • 126.
    Administración de Proyectos125 - Plan de adquisiciones - Plan de calidad - Plan de comunicaciones 4.1 desarrollo del plan del proyecto 4. Integración- Integración de todas las áreas -Plan del proyecto SubprocesoÁrea del conocimiento Herramienta o técnica Entregable Planeación (3/3) Comentarios Generales Planeación - Contenido
  • 127.
    Administración de Proyectos126 • Alta gerencia • Gerencias de divisiones ó departamentos • Gerentes de proyecto • Clientes • Consumidores, operadores, usuarios • Gerentes funcionales • Proveedores • Otros... Stakeholders ¿Quién tiene interés o en la definición del proyecto?
  • 128.
    Administración de Proyectos127 • Identificar a todos los posibles stakeholders • Establecer el nivel de poder • Establecer el nivel de interés o preocupación • Desarrollar la Matriz de Evaluación de stakeholders Implantar un enfoque estratégico para evaluar y considerar el poder y el interés de los stakeholders Identificación y evaluación de los Stakeholders
  • 129.
    Administración de Proyectos128 • Sobre entregables – Capacidad para aceptar o rechazar los entregables del proyecto • Sobre recursos – Capacidad para proporcionar o retirar recursos del proyecto Poder de los stakeholders
  • 130.
    Administración de Proyectos129 • Técnicos – Rutina Física. La manera en que los cambios medibles afectan sus rutinas físicas • De negocio – Resultados financieros o cambios en la operación del negocio • Sociales – Alteraciones en las relaciones. La manera en que perciben los cambios en sus relaciones establecidas con otros y con la organización – Personal. ¿Qué hay en esto para mi? – Compañía. ¿Qué hay en esto para la compañía? – Interés Profesional. ¿Qué hay en esto para mi carrera? – Intereses de colaboradores y amigos. ¿Qué hay en esto para otros? Intereses y preocupaciones
  • 131.
    Administración de Proyectos130 “Post-it ®” de los Stakeholders Matriz de evaluación Poderenelproyecto ? Bajo Bajo Alto Alto Interés en el proyecto Identificación y evaluación de los Stakeholders
  • 132.
    Administración de Proyectos131 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Ejercicio 2 - Análisis y evaluación de los Stakeholders
  • 133.
    Administración de Proyectos132 • Identificación, análisis, evaluación, matriz y tabla resumen de stakeholders Ejercicio 2 - Análisis y evaluación de los Stakeholders
  • 134.
    Administración de Proyectos133 Preocupación o interés en el proyecto AltoBajo Poderenelproyecto AltoBajo Ejercicio 2 - Matriz de evaluación de stakeholders
  • 135.
    Administración de Proyectos134 Proyecto: N° Fecha: Gerente de Proyecto: Sponsor: Stakeholder Tipo Clasificación Criterio de éxito Comentarios Int. Ext. Principal Influenciador Se Adapta Ejercicio 2 - Tabla Resumen de Stakeholders
  • 136.
    Administración de Proyectos135 • Es el proceso de desarrollar por escrito el enunciado del alcance (scope statement) como la base de futuras decisiones dentro del proyecto – Incluye el criterio para determinar si el proyecto o una fase del mismo han sido concluidos con éxito • Basado en la cédula del proyecto • Debe de estar acordado con los stakeholders principales • Puede incluir el desarrollo de: – Análisis del producto – Análisis costo/beneficio – Identificación de alternativas Planeación del alcance
  • 137.
    Administración de Proyectos136 • Descripción narrativa del trabajo requerido • Justificación del proyecto • Producto del proyecto • Entregables del proyecto • Objetivos del proyecto: – Claros y específicos – Medibles, tangibles y verificables – Realistas y factibles • Supuestos y restricciones • Se convierte en parte de la línea base Enunciado del alcance (scope statement)
  • 138.
    Administración de Proyectos137 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Planeación - Proceso de iteración y refinamiento
  • 139.
    Administración de Proyectos138 Proyecto: Fecha: N°: Gerente de Proyecto: Sponsor: Definición: Descripción y Alcance: Objetivos del Proyecto: Principales Entregables: Restricciones y Supuestos: Organización y Procedimientos: Autorizaciones Cliente / Usuario: Sponsor: Operaciones: Gerente de Proyecto: Ejemplo de enunciado del elcance (scope statement) Enunciado del Alcance
  • 140.
    Administración de Proyectos139 • Evalúa la estabilidad esperada del alcance del proyecto • Señala cómo se debe administrar el alcance • Señala cómo manejar los cambios de alcance • Es un elemento subsidiario del plan del proyecto Plan de administración del alcance
  • 141.
    Administración de Proyectos140 • Parte del Plan de Administración del Alcance y del Control Integral de Cambios • Administra los cambios de alcance a todo lo largo del proyecto – Influenciar los factores que crean los cambios de alcance para asegurar que sean benéficos – obtener acuerdos – Determinar que un cambio de alcance ha ocurrido – Administrar los cambios reales cuando ocurran, si es que suceden Sistema de control de cambios de alcance
  • 142.
    Administración de Proyectos141 Decisión de arranque del proyecto (Project Charter) Contrataciones mayores (Baseline) Instalación sustancialmente completa Operación completa / Entrega definitiva Etapa I Factibilidad Etapa II Planeación Y diseño Etapa Iii Ejecución / Construcción Etapa IV Pruebas y arranque 100% Porcentajedeavance Ejecución y control de cambios Planeación y control de revisiones Revisiones vs Cambios
  • 143.
    Administración de Proyectos142 • El control de cambios debe incluir: – Proceso de control de cambios – Formato de solicitud de cambios – Comité de Control de Cambios (Change Control Board, CCB) • Recepción de solicitudes • Revisión • Recomendaciones – Bitácora de control de cambios • Cambios aprobados • Cambios no aprobados Administración y control de cambios
  • 144.
    Administración de Proyectos143 • Una solicitud de cambio de alcance requiere: – Definición del cambio – Razón o propósito del cambio – Impacto en costo y tiempo – Impacto en riesgo, calidad y desempeño – Documentación y/ aprobaciones necesarias • NOTA: Es necesario mantener actualizados los registros Cambios de alcance
  • 145.
    Administración de Proyectos144 • Pueden ser el resultado de – Un error u omisión en la definición o ejecución del proyecto – Una oportunidad percibida para mejorar el costo, tiempo o calidad • Generalmente no se cambian los entregables finales acordados previamente • Deben seguir un proceso similar de documentación y aprobación de los cambios originados por el cliente o stakeholders externos Cambios de alcance (internos)
  • 146.
    Administración de Proyectos145 • Grupo de personas constituído formalmente para aprobar o rechazar cambios a la línea base del proyecto Comité de control de cambios (Change Control Board, CCB)
  • 147.
    Administración de Proyectos146 • ¿Es necesario? • ¿Cuál es el costo? • ¿Mejora la calidad? • ¿El costo adicional justifica la mejora en calidad? • ¿Se presenta un impacto en la fecha de entrega? Preguntas para asegurar que los cambios sean benéficos
  • 148.
    Administración de Proyectos147 Inicio Solicitud de cambio: •Propietario •Gerente de proyecto •Ingeniería •Proveedor •Contratista •Comunidad Aprobación Análisis de la solicitud •Impacto en costo •Impacto en tiempo •Impacto en calidad •Impacto en otras áreas Ejecución de los trabajos Información a otras áreas Replantear Actualización bitácora de cambios autorizados Sí Actualización líneas base No Fin Sí Control de cambios de alcance
  • 149.
    Administración de Proyectos148 SOLICITUD DE CAMBIO Y /O TRABAJO ADICIONAL INFORMACIÓN GENERAL Fecha No. proyecto Solicitud No. Contrato No. Cliente: Coordinadora: Gerente: Coordinador: Contratista: Residente: Descripción del Cambio y /o Trabajo Adicional: Solicitado por: Prioridad:  Alta  Media  Baja CAUSA DEL CAMBIO Y /O TRABAJO ADICIONAL  Requisito reglamentario  Necesidad del negocio  Omisión de requerimientos  Condición de campo  Omisión /Error de diseño  Otro Descripción /Comentarios IMPACTO DEL CAMBIO Y /O TRABAJO ADICIONAL Analista Responsable Ejecución Tiempo Costo Otros Fecha de Inicio Recomendada Fecha de Terminación Estimada  Aprobado  Rechazado Anexos:  Presupu esto  P.U’s  Generad ores  Plan os  Croquis  Especificacio nes  Program as Otros: IMPACTO TOTAL A LA FECHA Concepto Tiempo Costo Contrato Original Cambios Previamente Autorizados En Proceso de Autorización Esta Solicitud Total Comentarios: AUTORIZACIONES Puesto Nombre Fecha Ejemplo de solicitud de cambio
  • 150.
    Administración de Proyectos149 BITÁCORA DE CAMBIOS Y /O TRABAJOS ADICIONALES INFORMACIÓN GENERAL Fecha No. proyecto Contrato No. Cliente Coordinadora Gerente Coordinador Contratista Residente Impacto Tiempo Costo AprobaciónOrden # Cambio y /o Trabajo Adicional Parcial Acumulado Parcial Acumulado Nombre Fecha Ejemplo de bitácora de cambios
  • 151.
    Administración de Proyectos150 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Plan de administración del alcance
  • 152.
    Administración de Proyectos151 • Subdividir los entregables más importantes (identificados en el enunciado del alcance) en componentes menores, más manejables para: – Mejorar la precisión de los estimados de costo, tiempo y recursos – Definir una línea base para la medición y control del desempeño – Facilitar asignaciones claras de responsabilidad Definición del alcance
  • 153.
    Administración de Proyectos152 • Agrupación orientada por entregas de los elementos del proyecto • Organiza y define el alcance total del proyecto Estructura de división del trabajo (Work breakdown structure, WBS)
  • 154.
    Administración de Proyectos153 • Ejemplo: 1. Proyecto 1.1 Nivel 1 1.1.1 Nivel 2 . . . . . . 1.1.1. ... n Nivel n Paquete de Trabajo Actividades Estructura de división del trabajo (Work breakdown structure, WBS)
  • 155.
    Administración de Proyectos154 1.1 Identificación de Objetivos 1.2 Identificación de Stakeholders 1.3 Ident. de función de negocio por afec. 1.4 Desarrollo de análisis de datos 1.5 Desarrollo de análisis de funciones 1.6 Identificación de cambios de diseño (macro) 1.7 Identificación de prog. o comp. por modificar o adic. 1.8 Definición de cambios en base de datos 1.9 Revisión de prop. de diseño 1.10 Determinación de enfoque 1.11 Plan del resto del proyecto 1.12 Aprobación del plan del proyecto 1.0 Determinar Objetivos y Alcance 2.1 Definición de requerim. de softw. y hardware 2.2 Plan conversiones de base de datos 2.3 Desarrollo o rev. de plan de pruebas 2.4 Desarrollo de cap. y doc. de usuarios 2.5 Revisión de plan de implementación 2.0 Plan para Implantación 3.1 Diseño de nuevos componentes de softw. 3.2 Programa de cambios a componentes exist. 3.3 Programa de nuevos componentes 3.4 Pruebas unitarias (incl. reprogramaciones) 3.0 Desarrollo de Programas 4.1 Desarrollo o rev. de docs. y mats. capacit. 4.2 Capacitación de usuarios, oper. y staff 4.3 Prueba de sistema (incl. retrabajos) 4.4 Prueba de aceptación (incl. retrabajos) 4.5 Preparación de trans. a producción 4.6 Desarrollo de conversiones de datos 4.7 Desarrollo de prueba de ambiente 4.8 Instalación de sistema completo 4.0 Implementación Transición a Prod. 5.1 Evaluación de desempeño del proy. 5.2 Revisión de desempeño del sistema 5.3 Revisión de impacto de cambios 5.0 Evaluación Post- Implementación Ampliación / Mantenimiento de Sistema (pequeño) Estructura de división del trabajo (Work breakdown structure, WBS)
  • 156.
    Administración de Proyectos155 Nivel 2 – (Entregables) Desarrollo del Plan Completar PMBasics™ CD Preparación para el Examen Tomar Examen PMP® Completar Curso PM Nivel 1 (Proyecto) Nivel 3 – (Paquetes de Trabajo) Desarrollar Cronograma Negociar Fondos Completar Capacitación en CD Ordenar CD Registrarse para Curso Asistir al Curso Pasar Examen Simulacro Último Repaso Llenar y Enviar Documentos Completar IQ CD Tomar el Examen Viajar al Sitio del Examen CELEBRAR Proyecto de Certificación como PMP® Estructura de división del trabajo (Work breakdown structure, WBS)
  • 157.
    Administración de Proyectos156 • Cada nivel descendente representa un incremento en la definición detallada de los entregables del proyecto • Organiza, define y muestra el proyecto • Generalmente existe un identificador de cada elemento de la WBS, conocido como código de cuentas (code of accounts) • El último nivel de la WBS se le refiere como Paquete de Trabajo (work package) • Un paquete de trabajo puede ser dividido en más actividades Estructura de división del trabajo (Work breakdown structure, WBS)
  • 158.
    Administración de Proyectos157 • Las descripciones de los paquetes de trabajo generalmente se agregan a un diccionario de la WBS • El diccionario incluye otro tipo de información como fechas de programa, presupuestos y asignación de staff Estructura de división del trabajo (Work breakdown structure, WBS)
  • 159.
    Administración de Proyectos158 • Actividad de soporte que no cuenta con una manera rápida de medir su avance o logros • Generalmente se caracteriza por un nivel uniforme de actividad en un periodo específico de tiempo Estructura de división del trabajo (Work breakdown structure, WBS)
  • 160.
    Administración de Proyectos159 Nivel 1 Nivel 2 Nivel 3 Nivel 4 Organización Compañía Manuf.IngenieríaOper. Diseño Validación ... Diseño Eléctrico Módulo A Subsistema Ingeniería Módulo D Módulo C Módulo B Subsistema Manufactura Capacit. Hardware Proyecto Pruebas de Componentes Diseño Mecánico Cuenta de Costo Cuenta de Costo Cuenta de Costo Cost Account Paquetes de Trabajo Relación de los paquetes de trabajo con las cuentas de costo
  • 161.
    Administración de Proyectos160 • Descomposición (Decomposition) o división del trabajo • Los elementos “discretos” deben: – Asignarse a un solo responsable (unidad o individuo) – Representar entregables tangibles y medibles – Tener datos de tiempo (duración, fecha de inicio, fecha de terminación) – Tener su estimado de costo y su presupuesto (en dinero, horas hombre o porcentaje) • Se prepara mejor con la participación del equipo de trabajo WBS - ¿Cómo?
  • 162.
    Administración de Proyectos161 WBS – Reglas del juego 1. El WBS debe representar diferentes niveles de abstracción • Cada nuevo nivel se debe crear a partir del nivel predecesor, mostrando un mayor detalle 2. El WBS debe mostrar continuidad de la información contenida en los diferentes niveles 3. El primer nivel del WBS consiste de una sola tarea describiendo la tarea global de todo el proyecto 4. La expansión entre los diferentes niveles es tal que en el nivel n cada tarea se debe expandir en aproximadamente de 3 a 5 subtareas en el nivel n+1
  • 163.
    Administración de Proyectos162 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Ejercicio 4 - WBS
  • 164.
    Administración de Proyectos163 • Identificar, documentar y asignar al proyecto los roles, responsabilidades y líneas de reporte • Estas asignaciones pueden ser dirigidas a individuos ó grupos, dentro ó fuera de la organización Plan de la organización
  • 165.
    Administración de Proyectos164 • Organigrama (Organizational Breakdown Structure, OBS) • Plan de administración del personal – Cuándo y cómo – Puede incluir histogramas de recursos • Asignación de roles y responsabilidades – Matriz de Asignación de Responsabilidades (Responsibility Assignment Matrix, RAM) – Entendidos y aceptados por todos Plan de la organización
  • 166.
    Administración de Proyectos165 • Cliente Sponsor Equipo del Proyecto Gerentes Funcionales Contratistas Roles y responsabilidades
  • 167.
    Administración de Proyectos166 • El gerente de proyecto puede tener muy poca o ninguna autoridad sobre: – Gerentes funcionales – Representantes del usuario – Contactos del cliente – Autoridades, otros stakeholders externos – Otros gerentes de proyectos que compiten por recursos – Incluso sobre sus miembros del equipo ¡Tengo la responsabilidad, pero no la autoridad!
  • 168.
    Administración de Proyectos167 • Una estructura que relaciona a la organización del proyecto (OBS) con la WBS, para asegurar que cada elemento del alcance tenga un responsable individual Matriz de asignación de responsabilidades (Responsibility Assignment Matrix, RAM)
  • 169.
    Administración de Proyectos168 • Identifica los roles primarios y de apoyo para el desarrollo de cada paquete de trabajo o actividad • Asegura que: – Todas las actvidades estén asignadas – Sólo exista una persona que “rinda cuentas” de la actividad Matriz de asignación de responsabilidades (Responsibility Assignment Matrix, RAM)
  • 170.
    Administración de Proyectos169 R = Responsable A = Autoriza P = Participa I = Informado Ventas I.R.K. Contratos C.D.F. Operaciones I.F. Transición J.Q.G. 1.0 Negociar el contrato 2.0 Ejecutar el contrato 3.0 Tareas internas 4.0 Des. plan transición R A R I P P R 4.1 Identificar recursos R W B S Recursos Proyecto ABC R Gte.deProy. A.M.G. A R P Matriz de asignación de responsabilidades (Responsibility Assignment Matrix, RAM)
  • 171.
    Administración de Proyectos170 Enunciado del alcance Evaluación de stakeholders Plan de tiempo Plan de costo Riesgo cuantitativo Plan de adquisiciones Plan de calidad Riesgo cualitativo Plan de administración del alcance WBS OBS RAM Plan del proyecto Plan de comunica- ciones Inicio Carta Constitutiva del proyecto (Secuencia recomendada) (Revisión y actualización) Ejercicio 5 – OBS y RAM
