INFORME MENSUAL DE INSPECCION RESIDENCIA
Nº 03 - 2005
OFICINA DESCENTRALIZADA: ZONAL – HUANCAYO
FECHA: 03 /09/05
FICHA RESUMEN DE CONTROL
1. CONVENIO Nº 11 2004 0114 – FONCODES.
2. Nombre del Proyecto: Aulas C.E. Nº 30427 (Const.) Jisse-Janjaillo
3. Monto de Financiamiento: 135 362.00
4. Modalidad de Ejecución:
a. Administración Directa ( X )
5. Inspector – Residente: Arqto. Edison Gonzalo Eulogio Matos
6. Plazo de Ejecución: 3 meses
7. Fecha de Vencimiento de Plazo: 13 de Septiembre 2005
8. Primer Desembolso:
Fecha: 28/01/2005 Monto: 135 632.00
9. Fecha de Reapertura de la Cuenta: 01/06/2005
Entidad Bancaria: Banco CONTINENTAL
Número de la (s) cuenta (s): 0011-0235-95-0200471251
10. Fecha de Inicio de Obra: 17/01/2005
11. Fecha de Paralización de Obra: 31/01/05
12. Fecha de Reinicio de Obra: 13/06/2005
13. Segundo Desembolso
Fecha:
14. Avance Financiero de Obra en Porcentaje
15. a) Anterior 67.95% B) En el mes 5.99% c) Acumulado 73.94%
16. Cuadro de retiros del Banco
Saldo anterior 35,267.31
Autorización de gasto N° 5 = 9,154.44
Saldo actual 26,108.13
17. Avance Físico de Obra en Porcentaje
a) Anterior 76.19% B) En el mes 5.73% c) Acumulado 81.92%
18. Avance Fisico Programado Acumulado a la Fecha: 93.75%
19. Nombre del Supervisor: Arq. Edy Chanca Sánchez
En el periodo informado, indique cuantas veces y en que fechas
Visitó la obra el Supervisor: Según cuaderno de obra
ACTIVIDADES REALIZADAS EN EL PERIODO
Partidas realizadas:
07.00 Revoques y enlucidos
07.03 Tarrajeo en columnas
07.05 Tarrajeo en vigas
08.00 Tarrajeo en cielorrasos
08.01 Tarrajeo en cielorrasos 1:5
10.00 Carpintería de Madera
10.01 Puerta acanelada
11.00 Carpintería Metálica
11.01 Ventana de fierro V1
11.02 Ventana de fierro V2
11.03 Puerta de fierro
17.00 Canalizaciones y tubería
17.01 Tubería PVC SEL ¾”
25.00 Ampliación de metas
25.01 Muro de contención concreto
25.02 Muro de contención encofrado y desencofrado
DE LAS OCURRENCIAS
Se paralizo la obra del 01 al 21 de Agosto del presente año, para que fragüe el concreto de
las vigas y losas, por lo que solicitara ampliación de plazo, sin modificación presupuestal.
Se ha solicitado el cambio de material del piso de las aulas de madera machihembrado a
piso cerámico.
También se solicitara el cambio del secretario del núcleo ejecutor.
DEL AVANCE DE LA OBRA
La obra se esta realizando de acuerdo al cuadro de avance aprobado acumulándose hasta
la fecha el 81.92%.
Al presente Informe se adjuntan
- Valorización del avance de obra
- Estado financiero
- Manifiesto de gastos por rubros
- Copias del Cuaderno de Obra
- Fotografías
------------------------------------------------ ----------------------------------------------
Inspector - Residente V.B. Supervisor
Nombre: Edison G. Eulogio Matos Nombre: Edy Chanca Sánchez
INFORME Nº 03 INSPECTOR TECNICO
DEL : INSPECTOR RESIDENTE
AL : SUPERVISOR EXTERNO
ASUNTO : ENTREGA DEL INFORME DE AVANCE DE OBRA Nº 03 MES DE
AGOSTO
FECHA : 03 DE SETIEMBRE DEL 2005
Para informarle lo siguiente:
Cumplo con presentar el informe del mes de Agosto de acuerdo a normas
establecidas de la obra Aulas C.E. Nº 30427 (Const.) Jisse-Janjaillo con convenio Nº 11
2004 0114 – FONCODES.
Sin otro en particular es todo cuanto cumplo con informar.
Atentamente:
------------------------------------------------
Inspector - Residente
Nombre: Edisón G. Eulogio Matos
Colocado de puntos y tarrajeo de techo en interior de los salones con cemento arena
Coordinación de los trabajos a ejecutarse con supervisión.
Construccion del pozo a tierra de acuerdo a las especificaciones tecnicas
Se desarrolla reuniones con la comunidad constantemente para la mantenerlos informados
del avance físico y financiero de la obra.
Colocadote puntos donde se anclaran las ventanas y puertas de la construccion.
Colocadote puntos donde se anclaran las ventanas y puertas de la construccion.

Informe mensual03

  • 1.

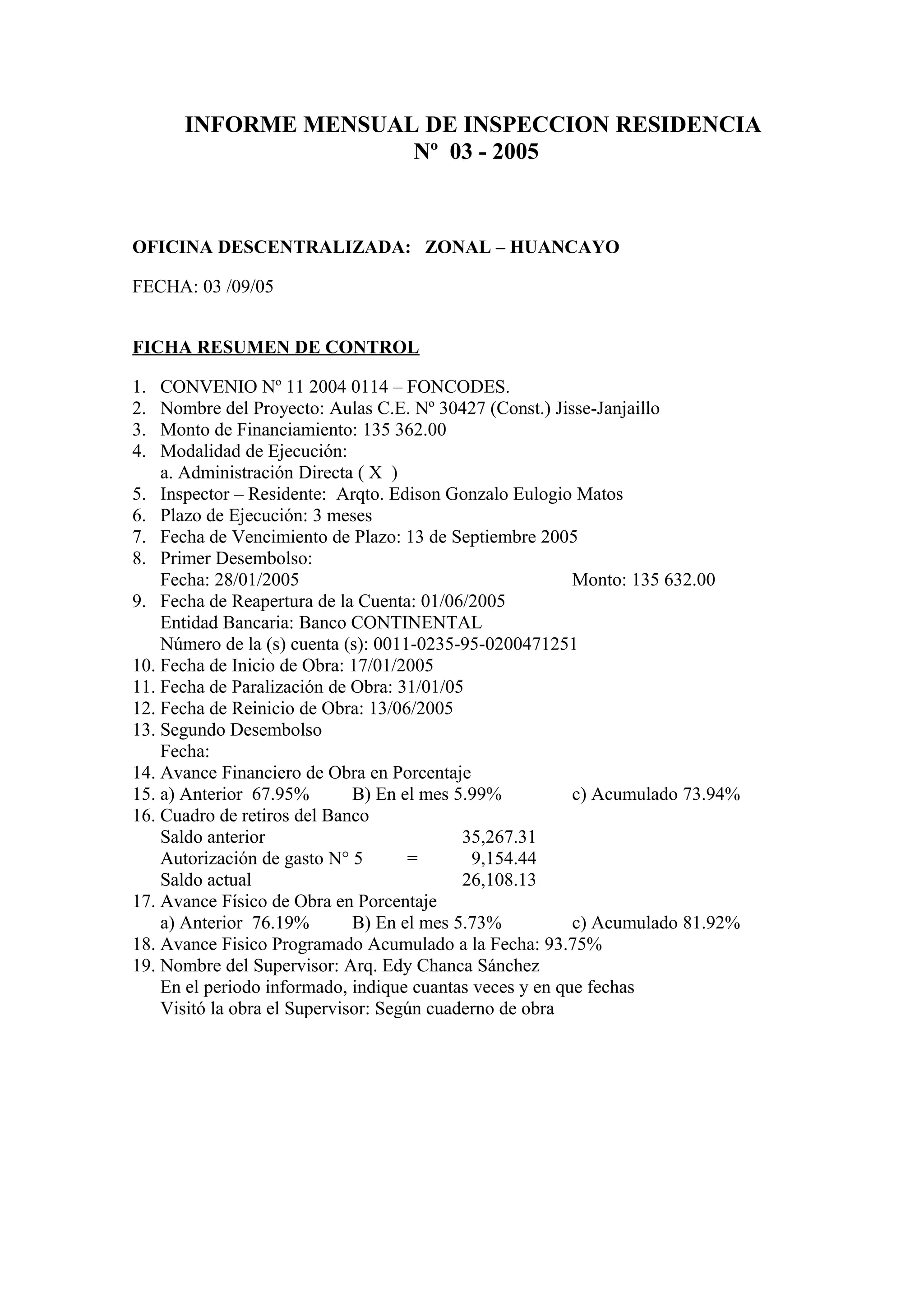

    INFORME MENSUAL DEINSPECCION RESIDENCIA Nº 03 - 2005 OFICINA DESCENTRALIZADA: ZONAL – HUANCAYO FECHA: 03 /09/05 FICHA RESUMEN DE CONTROL 1. CONVENIO Nº 11 2004 0114 – FONCODES. 2. Nombre del Proyecto: Aulas C.E. Nº 30427 (Const.) Jisse-Janjaillo 3. Monto de Financiamiento: 135 362.00 4. Modalidad de Ejecución: a. Administración Directa ( X ) 5. Inspector – Residente: Arqto. Edison Gonzalo Eulogio Matos 6. Plazo de Ejecución: 3 meses 7. Fecha de Vencimiento de Plazo: 13 de Septiembre 2005 8. Primer Desembolso: Fecha: 28/01/2005 Monto: 135 632.00 9. Fecha de Reapertura de la Cuenta: 01/06/2005 Entidad Bancaria: Banco CONTINENTAL Número de la (s) cuenta (s): 0011-0235-95-0200471251 10. Fecha de Inicio de Obra: 17/01/2005 11. Fecha de Paralización de Obra: 31/01/05 12. Fecha de Reinicio de Obra: 13/06/2005 13. Segundo Desembolso Fecha: 14. Avance Financiero de Obra en Porcentaje 15. a) Anterior 67.95% B) En el mes 5.99% c) Acumulado 73.94% 16. Cuadro de retiros del Banco Saldo anterior 35,267.31 Autorización de gasto N° 5 = 9,154.44 Saldo actual 26,108.13 17. Avance Físico de Obra en Porcentaje a) Anterior 76.19% B) En el mes 5.73% c) Acumulado 81.92% 18. Avance Fisico Programado Acumulado a la Fecha: 93.75% 19. Nombre del Supervisor: Arq. Edy Chanca Sánchez En el periodo informado, indique cuantas veces y en que fechas Visitó la obra el Supervisor: Según cuaderno de obra
  • 2.

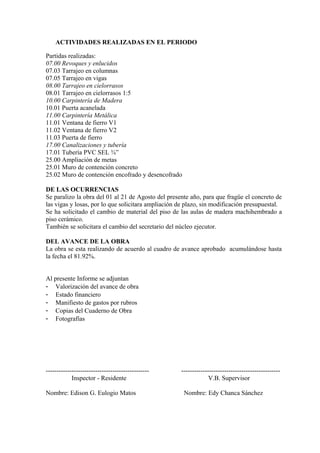

    ACTIVIDADES REALIZADAS ENEL PERIODO Partidas realizadas: 07.00 Revoques y enlucidos 07.03 Tarrajeo en columnas 07.05 Tarrajeo en vigas 08.00 Tarrajeo en cielorrasos 08.01 Tarrajeo en cielorrasos 1:5 10.00 Carpintería de Madera 10.01 Puerta acanelada 11.00 Carpintería Metálica 11.01 Ventana de fierro V1 11.02 Ventana de fierro V2 11.03 Puerta de fierro 17.00 Canalizaciones y tubería 17.01 Tubería PVC SEL ¾” 25.00 Ampliación de metas 25.01 Muro de contención concreto 25.02 Muro de contención encofrado y desencofrado DE LAS OCURRENCIAS Se paralizo la obra del 01 al 21 de Agosto del presente año, para que fragüe el concreto de las vigas y losas, por lo que solicitara ampliación de plazo, sin modificación presupuestal. Se ha solicitado el cambio de material del piso de las aulas de madera machihembrado a piso cerámico. También se solicitara el cambio del secretario del núcleo ejecutor. DEL AVANCE DE LA OBRA La obra se esta realizando de acuerdo al cuadro de avance aprobado acumulándose hasta la fecha el 81.92%. Al presente Informe se adjuntan - Valorización del avance de obra - Estado financiero - Manifiesto de gastos por rubros - Copias del Cuaderno de Obra - Fotografías ------------------------------------------------ ---------------------------------------------- Inspector - Residente V.B. Supervisor Nombre: Edison G. Eulogio Matos Nombre: Edy Chanca Sánchez
  • 3.

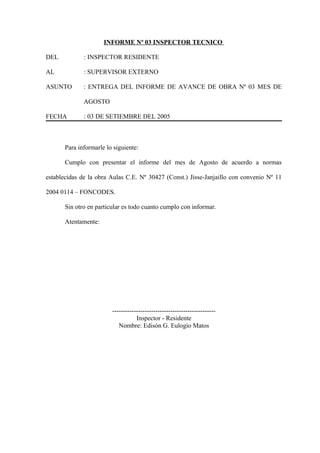

    INFORME Nº 03INSPECTOR TECNICO DEL : INSPECTOR RESIDENTE AL : SUPERVISOR EXTERNO ASUNTO : ENTREGA DEL INFORME DE AVANCE DE OBRA Nº 03 MES DE AGOSTO FECHA : 03 DE SETIEMBRE DEL 2005 Para informarle lo siguiente: Cumplo con presentar el informe del mes de Agosto de acuerdo a normas establecidas de la obra Aulas C.E. Nº 30427 (Const.) Jisse-Janjaillo con convenio Nº 11 2004 0114 – FONCODES. Sin otro en particular es todo cuanto cumplo con informar. Atentamente: ------------------------------------------------ Inspector - Residente Nombre: Edisón G. Eulogio Matos
  • 4.

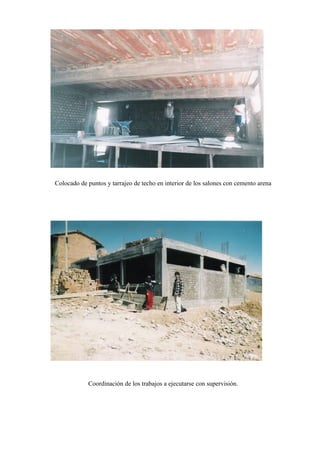

    Colocado de puntosy tarrajeo de techo en interior de los salones con cemento arena Coordinación de los trabajos a ejecutarse con supervisión.
  • 5.
    Construccion del pozoa tierra de acuerdo a las especificaciones tecnicas Se desarrolla reuniones con la comunidad constantemente para la mantenerlos informados del avance físico y financiero de la obra.
  • 6.

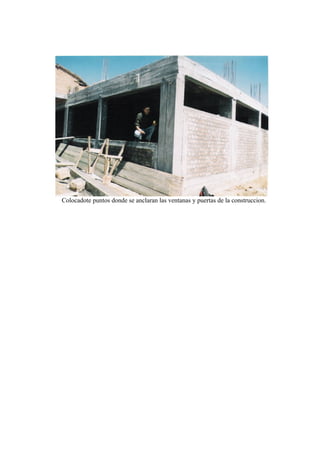

    Colocadote puntos dondese anclaran las ventanas y puertas de la construccion.
  • 7.
    Colocadote puntos dondese anclaran las ventanas y puertas de la construccion.
