INFORME N° 06 - AGOSTO
I.- FICHA TECNICA
1.- PROPIETARIO : MUNICIPALIDAD DISTRITAL DE ONGOY
2.- OBRA : “MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA
INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE
ONGOY, PROVINCIA DE CHINCHEROS-APURIMAC”
3.- PROCESO DE SELECCION : L. P Nº 002-2015-MDO
4.- CONTRATO DE OBRA : N° 001–2016–MDO
4.- FINANCIAMIENTO : MINISTERIO DE EDUCACION
5.- MONTO DE PRESUPUESTO BASE : S/ 6’435,895.05 (Soles).
6.- MONTO CONTRATADO : S/ 6’435,895.05 (Soles).
7.- MODALIDAD : SUMA ALZADA
8.- FECHA PRESUPUESTO BASE : JULIO 2015
9.- FACTOR DE RELACION : 1.0
10.- UBICACIÓN : C.P. PORVENIR – ONGOY – CHINCHEROS – APURIMAC.
11.- PLAZO DE EJECUCION : 240 DÍAS CALENDARIO
13.- FECHA DE FIRMA DE CONTRATO : 30 DE DICIEMBRE 2015
14.- FECHA DE ENTREGA DE TERRENO : 01 DE MARZO 2016
15.- FECHA REAL DE INICIO DE OBRA : 24 DE MARZO 2016
16.- FECHA LEGAL DE CONCLUSION DE OBRA : 18 DE NOVIEMBRE DEL 2016
17.- CONTRATISTA : CONSORCIO ONGOY
(AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
18.- RESIDENTE : ING. LEONARDO N. SULCA CARRASCO
19.- SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO
20.- ADELANTO DIRECTO : 29 DE MARZO DE 2016
21.- AVANCE DE OBRA : AL 31 DE JULIO DE 2016
Programado Ejecutado Programado Ejecutado Programado Ejecutado
41.58% 38.15% 14.51% 56.09% 38.15%
ACUMULADO ACTUALACUMULADO ANTERIOR ACTUAL (JULIO 2016)
AVANCE DE OBRA
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
CAPITULO I.- GENERALIDADES.
DATOS GENERALES DE OBRA
OBRA
:
“MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS
EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE
ANTONIO ENCINAS, LOCALIDAD DE PORVENIR,
DISTRITO DE ONGOY, PROVINCIA DE CHINCHEROS-
APURIMAC”
PROCESO DE SELECCION : L.P Nº ° 002-2015-MDO
FINANCIAMIENTO : MINISTERIO DE EDUCACION
MONTO DE PRESUPUESTO BASE : S/ 6’435,895.05 (Soles).
MONTO CONTRATADO : S/ 6’435,895.05 (Soles).
FACTOR DE RELACION : 1.0
UBICACIÓN :
C.P. PORVENIR – ONGOY – CHINCHEROS –
APURIMAC
CALENDARIO VALORIZADO
ACELERADO DE OBRA
: No necesario
PLAZO DE EJECUCION : 240 días calendario
FECHA DE FIRMA DE CONTRATO : 30 DE DICIEMBRE 2015
FECHA DE ENTREGA DE TERRENO : 01 DE MARZO 2016
FECHA REAL DE INICIO DE OBRA : 24 DE MARZO 2016
FECHA LEGAL DE CONCLUSION DE
OBRA
: 18 DE NOVIEMBRE DEL 2016
CONTRATISTA :
CONSORCIO ONGOY (AHREN CONTRATISTA
GENERALES SAC & C&C RABATE)
RESIDENTE : ING. LEONARDO N. SULCA CARRASCO
SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO
1.1 DESCRIPCIÓN DEL PROYECTO:
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
La obra consiste en la construcción de una infraestructura nueva y el equipamiento
respectivo acorde a los requerimientos técnicos normativos del sector y comprende los
siguientes componentes:
Comprende la ejecución de las siguientes metas físicas:
COLEGIO NACIONAL JOSE ANTONIO ENCINAS:
La presente obra considera un área de construcción de 1,889.78m2, distribuida en:
1. OBRA NUEVA:
 Pabellón A: Área Administrativa y Aulas
 1er Piso: Construcción de habientes para Psicología, Deposito De
Educación Física, Secretaria – Espera, Dirección, Archivo General,
Depósito De Material Didáctico Y Sala De Profesores.
 2do Piso: Construcción de 03 Aulas con su respectiva circulación.
 3er Piso: Construcción de 03 Aulas con su respectiva circulación.
 Pabellón B: Sala de Uso Múltiple y Aulas.
 1er Piso: Construcción de habientes para Sala de Usos Múltiples.
 2do Piso: Construcción de 02 Aulas con su respectiva circulación.
 3er Piso: Construcción de 02 Aulas con su respectiva circulación.
 Escaleras de Circulación: De 04 tramos con depósito.
 Módulo de Servicio Higiénico:
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
 Para hombre y mujeres (alumnos), Discapacitados, Administrativo y
profesores.
2. OBRAS EXTERIORES:
 Que comprende el ingreso, patios, Veredas, Sardineles, Gradas, Rampas,
Asta de Bandera, Cisterna 10m3 + Tanque alto de 5m3, Losa Deportiva,
Cerco Perimétrico, Muros de Contención, Instalaciones Sanitarias
(exteriores y canaletas) e Instalaciones Eléctricas (incluye Pararrayos).
3. DEMOLICIONES:
 De Edificaciones existente en mal estado, Patio y veredas.
1.2 DESARROLLO DE LA OBRA
La obra se ha iniciado oficialmente el 24 de marzo del 2016. El desarrollo de la obra
se describe en el siguiente orden:
COLEGIO NACIONAL JOSE ANTONIO ENCINAS:
Se inició con la ejecución de las diferentes partidas a partir del 24 de marzo del
presente.
Y las partidas ejecutadas durante el mes de julio del 2016, son las siguientes:
I. ESTRUCTURAS
01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y SALUD
01.01 OBRAS PROVISIONALES
01.01.02 ALMACEN, OFICINA, CASETA Y GUARDIANIA (mes): Instalación y/o
alquiler de Oficina, Almacén, Caseta y guardianía del Mes de julio del 2016.
01.01.05 TRANSPORTE DE EQUIPO Y MAQUINARIA (GLB)
01.02 DESMONTAJE
01.02.01 DESMONTAJE DE PUERTA (m2): Se retiraron las puertas de los últimos
módulos a demoler.
01.02.02 DESMONTAJE DE VENTANAS (m2): Se retiraron las ventanas de los
últimos módulos a demoler.
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
01.02.04 DESMONTAJE DE TECHO DE ETERNIT/CALAMINA (m2): Se retiraron
la calamina y viguetas de madera de los últimos módulos a demoler.
01.03 DEMOLICION
01.03.01 DEMOLICION DE PISO INCLUYE FALSO PISO (m2): Se realiza la
demolición de pisos y veredas en el último modulo a demoler con uso de
maquinaria.
01.03.02 DEMOLICION DE MUROS DE ADOBE (m2): Se realiza la demolición
muros de adobe en el último modulo a demoler con uso de maquinaria.
01.05 SEGURIDAD Y SALUD
01.05.02 EQUIPOS DE PROTECCION INDIVIDUAL (GLB): Se ha entregado los
equipos que son destinados a ser llevado o sujetado por el trabajador para que le
proteja de uno o varios riesgos que puedan amenazar su seguridad o su salud, así
como cualquier complemento o accesorio destinado a tal fin.
01.05.03 EQUIPOS DE PROTECCION COLECTIVA (GLB): Se ha entregado
material y capacitación respectiva para aquella técnica de seguridad cuyo objetivo
es la protección simultánea de varios trabajadores expuestos a un determinado
riesgo.
01.05.04 SEÑALIZACION TEMPORAL DE SEGURIDAD (GLB): Se ha desarrollado
diversos trabajos que comprenden, sin llegar a limitarse, las señales de
advertencia, de prohibición, de información, de obligación, las relativas a los
equipos de lucha contra incendios y todos aquellos carteles utilizados para rotular
áreas de trabajo, que tienen la finalidad de informar al personal de obra y público
en general sobre los riesgos específicos de las distintas áreas de trabajo, instaladas
dentro de la obra y en las áreas perimetrales. Cintas de señalización, conos
reflectivos, luces estroboscópicas, alarmas audibles, así como carteles de
promoción de la seguridad y la conservación del ambiente, etc.
01.05.05 CAPACITACIONES (GLB): Se incentivó a través de su participación
activa, el cumplimiento de los estándares de las actividades programadas en
materia de seguridad y salud en el trabajo y efectuar las correcciones que resulten
necesarias. Se hizo el seguimiento de las medidas de control derivadas de las
actividades preventivas, inspecciones y auditorias. Se participar en las
capacitaciones de SST programadas Reportar incidentes/accidentes, Reportar
acciones correctivas/ preventivas. Se participó en los simulacros programados.
01.05.06 RECURSOS PARA RESPUESTAS ANTE EMERGENCIAS EN SEGURIDAD
Y SALUD DURANTE EL TRABAJO (GLB): Comprende los mecanismos Técnicos,
Administrativos y Equipamiento necesario para atender un accidente de trabajo
con daños personales, materiales producto de Ausencia, deficiente implementación
de alguna medida de control de riesgos. Estos Accidentes podrían tener impactos
ambientales negativos. Se debe Considerar sin llegar a limitarse: Botiquines,
Tópicos de Primeros Auxilios, Camillas, Equipos de Extinción de Fuegos.
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
02 MOVIMIENTO DE TIERRAS
02.01 NIVELACION DE TERRENO
02.01.01 ESCARIFICADO Y COMPACTACION CON PLANCHA COMPACT. (m2): Se
ha realizado en la disgregación de la superficie del terreno y su posterior
compactación a efectos de homogeneizar la superficie de apoyo, confiriéndole las
características prefijadas de acuerdo con su situación en la obra, sobre todo en el
área del SS. HH., Muros de Contención, losa deportiva, Rampas, obras exteriores y
la Escalera 01.
02.02 EXCAVACIONES
02.02.02 EXCAVACION DE ZANJAS Y ZAPATAS (m3): Se ha realizado la
excavación de las zanjas y zapatas de acuerdo al trazo, respetando los anchos y
profundidades indicados en los planos y las especificaciones técnicas, en este caso a
los trabajos realizados en la Escalera 02, cerco perimétrico de la elevación 03 y 04.
02.03 RELLENO
02.03.01 RELLENO CON MATERIAL PROPIO SELECCIONADO (COMPACTADO)
(m3): Los trabajos correspondientes que se realizaron de esta partida consisten en
disponer tierra seleccionada por capas, cada una debidamente compactada, en los
lugares indicados en el proyecto o autorizados por el Supervisor de Obra, en este
caso se realizaron en el cerco elevación 01.
02.03.02 RELLENO MASIVO C/MATERIAL PROPIO COMPACTADON CON
MINICARGADOR (m3): Los trabajos correspondientes que se realizaron de esta
partida consisten en disponer tierra seleccionada por capas, cada una
debidamente compactada, en los lugares indicados en el proyecto o autorizados
por el Supervisor de Obra, en este caso se realizaron en el relleno para lado de la
punta y talon de los muros de contención.
02.03.03 AFIRMADO DE 8" PARA PISOS INTERIORES Y EXTERIORES,
COMPACTADO (m2): Se colocó una capa de base granular compactada al 100%
del proctor modificado de 0.20m de espesor, según lo indicado, esta capa de base
granular, se realizó con material de préstamo con afirmado, que satisface la
granulometría. Se intervino en el pabellón A, B y C.
02.04 TRANSPORTE INTERNO DE MATERIALES
02.05.01 ACARREO INTERNO DE MAT. PROCEDENTE DE EXC. (m3): Comprende
la ejecución de los trabajos de eliminación del material excedente, proveniente de
la nivelación del terreno y excavaciones, así como la eliminación de desperdicios de
obra como son residuos de mezclas, ladrillos y basura, etc., producidos durante la
ejecución de la construcción, dichos trabajos se realizaron en el muro de
contención.
03 OBRAS DE CONCRETO SIMPLE
03.01 CIMIENTOS CORRIDOS
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
03.01.01 CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO-HORMIGON 30%
PIEDRA (m3): Se refiere al concreto que se viene utilizando para el cimiento
corrido, el concreto para este cimiento corrido será elaborado con mezcla de
cemento, hormigón y agua, en la ejecución del cerco perimétrico 01.
03.02 SUBZAPATAS O FALSA ZAPATA
03.02.01 FALSA ZAPATA MEZCLA 1:12 CEMENTO-HORMIGON + 30% PG (m3):
Se viene usando la subzapata para alcanzar la cota de fundación sin necesidad de
profundizar los elementos de concreto reforzado, es decir reemplazar el suelo malo
por algo de mejor calidad, estos trabajos se vienen desarrollando en el muro de
contención central y cerco perimétrico 01.
03.04 SOBRECIMIENTOS
03.04.01 SOBRECIMIENTO CONCRETO 1:8 + 30% P.G. (m3): En esta partida se
realizó la construcción de sobre-cimientos de concreto ciclópeo, de acuerdo a las
dimensiones, dosificaciones de hormigón y otros detalles señalados en los planos
respectivos y fueron intervenidos en el sobrecimiento de muros en los pabellones A,
B, C, Cerco perimétrico 01.
03.04.02 SOBRECIMIENTO ENCOFRADO Y DESENCOFRADO (m2): Una vez que
se empiece con la colocación del encofrado, se verifico que las tablas a utilizar se
encuentren en buen estado, limpias y no arqueadas. Los costados de los encofrados
están formados por tablas de 1" de espesor y de anchos variables, de acuerdo a las
alturas de los sobrecimientos. Estas tablas, por su cara exterior, se unieron a través
de barrotes de madera de 2" x 3", separados cada uno por 60 cm. Para asegurar la
verticalidad y estabilidad del encofrado, se usaron otros barrotes, también de 2" x
3", los cuales se aseguran contra una solera fijada con estacas el suelo, fueron
intervenidos en el sobrecimiento de muros en los pabellones A, B, C, Cerco
perimétrico 01.
03.05 FALSO PISO
03.05.01 FALSO PISO MEZCLA 1:8 e=4" (m2): Esta partida comprende la
colocación del falso piso de concreto conformado por cemento y hormigón con una
proporción 1:8 con un f’c=100 Kg/cm2, como base para recibir piso acabado. Será
un falso piso de acuerdo a especificaciones, diseño, diámetro y colocación que se
señale en los planos respectivos; se colocará en el primer nivel de la edificación
sobre el terreno apisonado; esta actividad deberá ser revisada y aprobada por el
Supervisor. Previo al llenado deberán colocarse las tuberías referidas a
instalaciones sanitarias, eléctricas y cualquier elemento que deba quedar bajo el
falso piso. Se intervino del pabellón A y B.
04 OBRAS DE CONCRETO ARMADO
04.01 CIMIENTO REFORZADO
04.01.01 CIMIENTOS REFORZADO ACERO FY=4200KG/CM2 (kg): Esta esta
partida comprende el suministro, corte, doblado y colocación de las varillas de
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
acero para refuerzo de las estructuras de concreto armado, de acuerdo con las
especificaciones del expediente técnico y en conformidad con los planos
correspondientes, se intervino trabajos en la escalera 02.
04.01.02 CIMIENTOS REFORZADOS - CONCRETO F`C=210 kg/cm2 (m3): En
esta partida que contiene las prescripciones técnicas requeridas para todas las
construcciones de concreto incorporadas a la obra se ha utilizado la dosificación
de acuerdo al diseño de mezcla realizado, y se intervino el área de la escalera 02.
04.06 COLUMNAS
04.06.01 COLUMNAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida
comprende el suministro, corte, doblado y colocación de las varillas de acero para
refuerzo de las estructuras de concreto armado, de acuerdo con las
especificaciones del expediente técnico y en conformidad con los planos
correspondientes, se intervino trabajos en los siguientes: Pabellón “A”, “B”, “C”,
Escalera 02 y cerco perimétrico 01.
04.06.02 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS (m2): En
esta partida comprende el suministro y colocación de las formas necesarias para
permitir el colocado del concreto y el retiro de la madera en el lapso establecido en
esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02.
04.06.03 COLUMNAS, CONCRETO 210 kg/cm2 (m3): En esta partida que
contiene las prescripciones técnicas requeridas para todas las construcciones de
concreto incorporadas a la obra se ha utilizado la dosificación de acuerdo al
diseño de mezcla realizado, y se intervino en los siguientes: Pabellón “A”, “B”, “C”,
Escalera 02.
04.07 VIGAS
04.07.01 VIGAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el
suministro, corte, doblado y colocación de las varillas de acero para refuerzo de las
estructuras de concreto armado, de acuerdo con las especificaciones del expediente
técnico y en conformidad con los planos correspondientes, se intervino trabajos en
los siguientes: Pabellón “A”, “B”, “C”, Escalera 02, Cerco perimétrico Elevación 04 y
01.
04.07.02 ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS (m2): En esta
partida comprende el suministro y colocación de las formas necesarias para
permitir el colocado del concreto y el retiro de la madera en el lapso establecido en
esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02, Cerco
perimétrico Elevación 04 y 01.
04.07.03 VIGAS, CONCRETO 210 kg/cm2 (m3): En esta partida que contiene las
prescripciones técnicas requeridas para todas las construcciones de concreto
incorporadas a la obra se ha utilizado la dosificación de acuerdo al diseño de
mezcla realizado, y se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera
02, Cerco perimétrico Elevación 04 y 01.
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
04.08 LOSAS
04.08.02 LOSAS ALIGERADA
04.08.02.01 LOSA ALIGERADA, ENCOFRADO DESENCOFRADO (m2): En esta
partida comprende el suministro y colocación de las formas necesarias para
permitir el colocado del concreto y el retiro de la madera en el lapso establecido en
esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02.
04.08.02.02 LOSA ALIGERADA, LADR. HUECO 15x30X30 (und): Se colocado
sobre el área destinada a las losas aligeradas los ladrillo Hueco de arcilla de 12 x
30x 30 cm. hechos o fabricados a máquina, se intervino en los siguientes: Pabellón
“A”, “B”, “C”, Escalera 02.
04.08.02.03 LOSA ALIGERADA, ACERO FY=4200KG/CM2 (kg): Esta esta partida
comprende el suministro, corte, doblado y colocación de las varillas de acero para
refuerzo de las estructuras de concreto armado, de acuerdo con las
especificaciones del expediente técnico y en conformidad con los planos
correspondientes, se intervino trabajos en los siguientes: Pabellón “A”, “B”, “C”,
Escalera 02.
04.08.02.04 LOSA ALIGERADA, CONCRETO 210 kg/cm2 (m3): En esta partida
comprende el suministro y colocación de las formas necesarias para permitir el
colocado del concreto y el retiro de la madera en el lapso establecido en esta
partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02.
04.09 ESCALERAS
04.09.01 ENCOFRADO Y DESENCOFRADO NORMAL EN ESCALERAS (m2): En
esta partida comprende el suministro y colocación de las formas necesarias para
permitir el colocado del concreto y el retiro de la madera en el lapso establecido en
esta partida, se intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04).
04.09.02 ESCALERAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida
comprende el suministro, corte, doblado y colocación de las varillas de acero para
refuerzo de las estructuras de concreto armado, de acuerdo con las
especificaciones del expediente técnico y en conformidad con los planos
correspondientes, se intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04).
04.09.03 ESCALERAS, CONCRETO 210 kg/cm2 (m3): En esta partida comprende
el suministro y colocación de las formas necesarias para permitir el colocado del
concreto y el retiro de la madera en el lapso establecido en esta partida, se
intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04).
II. ARQUITECTURA
06 MUROS Y TABIQUES DE ALBAÑILERIA
06.01 MURO DE LADRILLO KK MEZCLA 1:5 TIPO IV P/ TARRAJEO DE SOGA CON
REFUERZO DE ACERO D=1/4" C/3 HILADAS (m2): La ejecución de estas partidas
en lo corresponde a los muros exteriores y tabiques, están conformados por paredes
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
de ladrillo macizo tipo King Kong de arcilla en aparejo de soga, según los espesores
que se indican en los Planos de Arquitectura y con el refuerzo con acero de D=1/4” a
cada 03 hiladas, se intervino el área correspondiente al Pabellónes A, B, C y Escalera
02.
06.02 MURO DE LADRILLO KK MEZCLA 1:5 TIPO IV P/ TARRAJEO DE CABEZA
CON REFUERZO DE ACERO D=1/4" C/3 HILADAS (m2): La ejecución de estas
partidas en lo corresponde a los muros exteriores y tabiques, están conformados por
paredes de ladrillo macizo tipo King Kong de arcilla en aparejo de cabeza, según los
espesores que se indican en los Planos de Arquitectura y con el refuerzo con acero de
D=1/4” a cada 03 hiladas, se intervino el área correspondiente a los siguientes:
Escalera 02.
07 REVOQUES ENLUCIDOS Y MOLDURAS
07.01 TARRAJEO PRIMARIO Y RAYADO C/MEZCLA 1:5 E=1.5 CM (m2): La
superficie que se cubre con el tarrajeo se procedió previamente con el rascado y
eliminación de salientes pronunciadas, se humedecerá convenientemente la
mampostería a trabajar. El trabajo está constituido por una primera capa de mezcla
con la que se conseguirá una superficie vertical, pero de aspecto rugoso y rayado,
listo para aplicar el zócalo correspondiente. Se intervino el Pabellón A, B, C.
07.02 TARRAJEO EN MURO: INTERIOR FROTACHADO MEZCLA C:A 1:5 E=1.5 CM
(m2): Comprende aquellos revoques constituidos por una sola capa de mortero, pero
aplicada en dos etapas. En la primera llamada “pañeteo” se proyecta simplemente el
mortero sobre el paramento, ejecutando previamente las cintas o maestras encima
de las cuales se corre una regla, luego cuando el pañeteo ha endurecido se aplica la
segunda capa para obtener una superficie plana y acabada. Se dejó la superficie lista
para aplicar la pintura. Se intervino el Pabellón A, B y Cerco perimétrico 03 y 04.
07.03 TARRAJEO EN MURO: EXTERIOR FROTACHADO MEZCLA C:A 1:5 E=1.5 CM
(m2): Comprende aquellos revoques constituidos por una sola capa de mortero, pero
aplicada en dos etapas. En la primera llamada “pañeteo” se proyecta simplemente el
mortero sobre el paramento, ejecutando previamente las cintas o maestras encima
de las cuales se corre una regla, luego cuando el pañeteo ha endurecido se aplica la
segunda capa para obtener una superficie plana y acabada. Se dejó la superficie lista
para aplicar la pintura. Se intervino en el pabellón A, B y Cerco Perimétrico en la
elevación 03 y 04.
07.05 TARRAJEO DE COLUMNAS FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2):
Comprende la vestidura con mortero de columnas de concreto, la superficie por
vestir en la columna, es la que queda visible en su ubicación. Se procuró que las
superficies que a ser tarrajeadas tengan la suficiente aspereza para que exista buena
adherencia del mortero. Todos los ambientes que lleven tarrajeo acabado, son
entregados listos para recibir directamente la pintura. Antes de iniciar los trabajos
se humedeció la superficie que recibió el revoque y lleno todos los vacíos y grietas. En
todas las columnas se ejecutó un tarrajeo efectuado en una sola etapa. El mortero se
extendió igualándolo con la regla, entre dos cintas de mezcla pobre y antes de que
endurezca se hizo el terminado en paleta de madera y una pasada de plancha
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
metálica para obtener una textura pulida y lista para recibir el acabado de pintura.
Se intervino en el pabellón A, B, C y Cerco Perimétrico en la elevación 03 y 04.

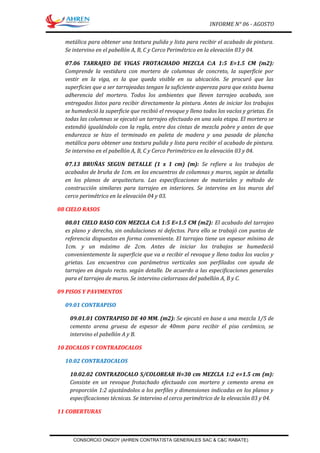

07.06 TARRAJEO DE VIGAS FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2):
Comprende la vestidura con mortero de columnas de concreto, la superficie por
vestir en la viga, es la que queda visible en su ubicación. Se procuró que las
superficies que a ser tarrajeadas tengan la suficiente aspereza para que exista buena
adherencia del mortero. Todos los ambientes que lleven tarrajeo acabado, son
entregados listos para recibir directamente la pintura. Antes de iniciar los trabajos
se humedeció la superficie que recibió el revoque y lleno todos los vacíos y grietas. En
todas las columnas se ejecutó un tarrajeo efectuado en una sola etapa. El mortero se
extendió igualándolo con la regla, entre dos cintas de mezcla pobre y antes de que
endurezca se hizo el terminado en paleta de madera y una pasada de plancha
metálica para obtener una textura pulida y lista para recibir el acabado de pintura.
Se intervino en el pabellón A, B, C y Cerco Perimétrico en la elevación 03 y 04.
07.13 BRUÑAS SEGUN DETALLE (1 x 1 cm) (m): Se refiere a los trabajos de
acabados de bruña de 1cm. en los encuentros de columnas y muros, según se detalla
en los planos de arquitectura. Las especificaciones de materiales y método de
construcción similares para tarrajeo en interiores. Se intervino en los muros del
cerco perimétrico en la elevación 04 y 03.
08 CIELO RASOS
08.01 CIELO RASO CON MEZCLA C:A 1:5 E=1.5 CM (m2): El acabado del tarrajeo
es plano y derecho, sin ondulaciones ni defectos. Para ello se trabajó con puntos de
referencia dispuestos en forma conveniente. El tarrajeo tiene un espesor mínimo de
1cm. y un máximo de 2cm. Antes de iniciar los trabajos se humedeció
convenientemente la superficie que va a recibir el revoque y lleno todos los vacíos y
grietas. Los encuentros con parámetros verticales son perfilados con ayuda de
tarrajeo en ángulo recto. según detalle. De acuerdo a las especificaciones generales
para el tarrajeo de muros. Se intervino cielorrasos del pabellón A, B y C.
09 PISOS Y PAVIMENTOS
09.01 CONTRAPISO
09.01.01 CONTRAPISO DE 40 MM. (m2): Se ejecutó en base a una mezcla 1/5 de
cemento arena gruesa de espesor de 40mm para recibir el piso cerámico, se
intervino el pabellón A y B.
10 ZOCALOS Y CONTRAZOCALOS
10.02 CONTRAZOCALOS
10.02.02 CONTRAZOCALO S/COLOREAR H=30 cm MEZCLA 1:2 e=1.5 cm (m):
Consiste en un revoque frotachado efectuado con mortero y cemento arena en
proporción 1:2 ajustándolos a los perfiles y dimensiones indicadas en los planos y
especificaciones técnicas. Se intervino el cerco perimétrico de la elevación 03 y 04.
11 COBERTURAS
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
11.01 COBERTURA DE TEJA ANDINA PLANCHA 1.18X0.745 M (m2): Se refiere a
las planchas de teja andina que se utilizan para cubrir la losa aligerada con Teja
Andina es una plancha decorativa de fibro-cemento que, por su atractivo color,
brinda siempre un excelente acabado. Por sus características, dimensiones y de peso,
determinan ahorro de mano de obra en su instalación y en la estructura de apoyo.
Las planchas de teja andina tendrán dimensiones de 1.18x0.745, las cuales son
distribuidos de acuerdo a los planos. Se intervinieron los pabellones B y C.
11.02 COBERTURA C/TEJA ARCILLA EN CERCO DE LADRILLO (m): La teja que se
utilizo es de fábrica, se instaló en el cerco perimétrico como cobertura final de teja
de arcilla. Se intervino el cerco perimétrico en la elevación 03 y 04.
11.04 IMPERMEAB. DE TECHOS CON PINTURA ASFALTICA (m2): Se coloca antes
de recibir la cobertura final de lámina termo acústica, se limpió con aire comprimido
el polvo sobre el aligerado, se aplicó dos manos de asfalto líquido RC – 250. Se
intervinieron los pabellones B y C.
11.05 CUMBRERA (m): Compuesta por dos piezas articuladas: Superior e Inferior,
se adapta a cualquier inclinación de techo. Por sus características, dimensiones y de
peso, determinan ahorro de mano de obra en su instalación y en la estructura de
apoyo. Las piezas que serven como cumbrera de teja andina tendrán dimensiones de
0.72x0.35, las cuales serán distribuidos de acuerdo a los planos. Se intervinieron los
pabellones B y C.
11.06 LISTONES DE MADERA P/FIJAR COBERTURA EN ALIGERADO (m2): Se
provisiono y fijo los listones de madera de sección 2”x2” y de longitud 0.61m,
ubicados cada 1.22m y entre caras interiores de las viguetas de madera, mediante
clavos de 2 ½”, según se detalla en los planos del proyecto. Se intervinieron los
pabellones B y C.
11.07 CUNETA DE MORTERO P/EVACUACION PLUVIAL EN TECHO A=0.10 M (m):
Se ejecutó de acuerdo al diseño de los planos. Se intervinieron los pabellones A, B y C.
II.- CONTROL DE AVANCE FISICO
2.1 Control de Avance Físico
2.1.1. Programación de Obra
Se tiene el siguiente cronograma vigente, actualizado a la fecha de inicio de obra.
Se adjunta en los anexos el cronograma de obra desarrollado.
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
ENTIDAD : MUNICIPALIDAD DISTRITAL DE ONGOY
LP : L.P Nº 002-2015-MDO
OBRA :
CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
RESIDENTE : ING. LEONARDO NELTON SULCA CARRASCO
SUPERVISION : CONSORCIO HORIZONTE
SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO
FECHA : JULIO 2016
ENTREGA DE TERRENO :
S/IGV IGV C/IGV INICIO DE OBRA :
5,454,148.35 981746.70 6,435,895.05 PLAZO DE EJECUCION : 240
AMPLIACION DE PLAZO : 0
CUMINACION DE OBRA :
5,454,148.35 981,746.70 6,435,895.05
MARZO ABRIL MAYO JUNIO JULIO AGOSTO SEPTIEMBRE OCTUBRE NOVIEMBRE
24-31 1-30 1-31 1-30 1-31 1-31 1-30 1-31 1-18
4,635,293.36 116,840.08 235,541.95 438,552.13 480,812.67 655,594.55 672,354.71 649,664.37 734,732.99 651,199.92
448,031.52 11,293.36 22,766.67 42,388.94 46,473.70 63,367.52 64,987.49 62,794.32 71,016.76 62,942.75
370,823.47 9,347.21 18,843.36 35,084.17 38,465.01 52,447.56 53,788.38 51,973.15 58,778.64 52,095.99
5,454,148.35 137,480.65 277,151.98 516,025.24 565,751.38 771,409.63 791,130.58 764,431.85 864,528.39 766,238.66
981,746.70 24,746.52 49,887.36 92,884.54 101,835.25 138,853.73 142,403.50 137,597.73 155,615.11 137,922.96
6,435,895.05 162,227.17 327,039.34 608,909.78 667,586.63 910,263.36 933,534.08 902,029.58 1,020,143.50 904,161.62
2.52% 5.08% 9.46% 10.37% 14.14% 14.51% 14.02% 15.85% 14.05%
2.52% 7.60% 17.06% 27.44% 41.58% 56.09% 70.10% 85.95% 100.00%
MARZO ABRIL MAYO JUNIO JULIO AGOSTO SEPTIEMBRE OCTUBRE NOVIEMBRE
24-31 1-30 1-31 1-30 1-31 1-31 1-30 1-31 1-18
4,635,293.36 212,549.01 137,782.62 505,012.42 363,042.60 550,186.85 0.00 0.00 0.00 0.00
448,031.52 20,544.26 13,317.59 48,812.76 35,090.45 53,179.17 0.00 0.00 0.00 0.00
370,823.47 17,003.92 11,022.61 40,400.99 29,043.41 44,014.95 0.00 0.00 0.00 0.00
5,454,148.35 250,097.19 162,122.82 594,226.18 427,176.46 647,380.97 0.00 0.00 0.00 0.00
981,746.70 45,017.49 29,182.11 106,960.71 76,891.76 116,528.57 0.00 0.00 0.00 0.00
6,435,895.05 295,114.68 191,304.93 701,186.89 504,068.22 763,909.54 0.00 0.00 0.00 0.00
4.59% 2.97% 10.89% 7.83% 11.87% 0.00% 0.00% 0.00% 0.00%
4.59% 7.56% 18.45% 26.28% 38.15% 38.15% 38.15% 38.15% 38.15%
DESCRIPCIÓN
CRONOGRAMA VALORIZADO EJECUTADO
TOTAL
AVANCE MENSUAL
"MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY, PROVINCIA DE
CHINCHEROS - APURIMAC"
CRONOGRAMA VALORIZADO FECHADO Y EJECUTADO
TOTAL
24/03/2016
18/11/2016
PRESUPUESTO
PRESUPUESTO
META
1/03/2016
PORVENIR
CRONOGRAMA VALORIZADO FECHADO PROGRAMADO
PRESUPUESTO
SUB TOTAL
COSTO DIRECTO
GASTOS GENERALES
AVANCE ACUMULADO
UTILIDAD
AVANCE ACUMULADO
AVANCE MENSUAL
TOTAL
IGV
GASTOS GENERALES
COSTO DIRECTO
DESCRIPCIÓN
UTILIDAD
SUB TOTAL
IGV
Dias Calendarios
Dias Calendarios
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
ENTIDAD : MUNICIPALIDAD DISTRITAL DE ONGOY
LP : L.P Nº 002-2015-MDO
OBRA :
CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
RESIDENTE : ING. LEONARDO NELTON SULCA CARRASCO
SUPERVISION : CONSORCIO HORIZONTE
FECHA : ING. HENRRY SANTA CRUZ CASTRO
FECHA : JULIO 2016
MONTO DEL CONTRATO :
MONTO REFERENCIAL :
PLAZO DE EJECUCION : 240
INICIO DE OBRA : 24/03/2016
MONTO S/.
295,114.68
191,304.93
701,186.89
504,068.22
763,909.54
0.00
0.00
0.00
0.00
2,455,584.26
ITEM
PARCIAL S/. PARCIAL % ACUMULADO % PARCIAL S/. PARCIAL % ACUMULADO %
1 162,227.17 2.52% 2.52% 295,114.68 4.59% 4.59%
2 327,039.34 5.08% 7.60% 191,304.93 2.97% 7.56%
3 608,909.78 9.46% 17.06% 701,186.89 10.89% 18.45%
4 667,586.63 10.37% 27.44% 504,068.22 7.83% 26.28%
5 910,263.36 14.14% 41.58% 763,909.54 11.87% 38.15%
6 933,534.08 14.51% 56.08% 0.00
7 902,029.58 14.02% 70.10% 0.00
8 1,020,143.50 15.85% 85.95% 0.00
9 904,161.62 14.05% 100.00% 0.00
6,435,895.05 2,455,584.26
VALORIZACION Nº 04 - MES DE JUNIO
VALORIZACION Nº 05 - MES DE JULIO
VALORIZACION Nº 06 - MES DE AGOSTO
VALORIZACION Nº 07 - MES DE SETIEMBRE
VALORIZACION Nº 09 - MES DE NOVIEMBRE
VALORIZACION Nº 08 - MES DE OCTUBRE
TOTAL DE VALORIZACIONES
Nov-16
Oct-16
Set-16
Ago-16
Jul-16
VALORIZACION Nº 03 - MES DE MAYO
VALORIZACION Nº 02 - MES DE ABRIL
AVANCE FISICO DE LA OBRA
Jun-16
"MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA
SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY,
PROVINCIA DE CHINCHEROS - APURIMAC"
S/. 6,435,895.05
S/. 6,435,895.05
MES
Mar-16
Abr-16
May-16
PROGRAMADO (INC. IGV) REAL (INC. IGV)
DESCRIPCION
VALORIZACION Nº 01 - MES DE MARZO
Dias Calend.
Valorización
N°01
Valorización
N°02
Valorización
N°03
Valorización
N°04
Valorización
N°05
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
5 910,263.36 14.14% 41.58% 763,909.54 11.87% 38.15%
6 933,534.08 14.51% 56.08% 0.00
7 902,029.58 14.02% 70.10% 0.00
8 1,020,143.50 15.85% 85.95% 0.00
9 904,161.62 14.05% 100.00% 0.00
6,435,895.05 2,455,584.26
Nov-16
Oct-16
Set-16
Ago-16
Jul-16
0.00%
10.00%
20.00%
30.00%
40.00%
50.00%
60.00%
70.00%
80.00%
90.00%
100.00%
MAR-16 ABR-16 MAY-16 JUN-16 JUL-16 AGO-16 SET-16 OCT-16 NOV-16
PROGRAMADO VS EJECUTADO
PROGRAMADO EJECUTADO
2.2 CONTROL DE AVANCE ACUMULADO GENERAL
Programado Real Programado Real Programado Real
100% 41.58% 38.15% 14.51% 56.09% 38.15% 61.85% Atrasado
Estado de la
Obra
META
TOTAL
Avance Acumulado
Anterior
Avance Actual
Avance Acumulado
Actual Saldo por
ejecutar
El avance programado al sexto mes es 14.51%. El avance de obra ejecutado del mes a la
fecha es de 11.87% quiere decir que en el sexto mes de ejecución el contratista ha venido
ejecutando la obra por debajo del avance programado; así mismo el avance acumulado
programado es de 56.09% y el avance acumulado ejecutado es de 38.15%, por lo que se
deduce que la obra está ligeramente atrasada en 3.43% de acuerdo a programado, al
mes de junio tomando como indicador de comparación el avance acumulado mensual.
2.3 CONTROL DE AVANCE ACUMULADO POR FORMULA
El expediente técnico contractual presenta una fórmula polinómica para todo el
proyecto.
2.4 AVANCE DEL MES POR PARTIDAS
Se presenta en los anexos planilla de metrados ejecutados al 31 de julio del 2016
III.- CONTROL DE OBRA
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
3.1 CONTROL DE CAMPO
Las actividades desarrolladas con la verificación de la Supervisión fueron las
siguientes:
CONTROL TÉCNICO:
1. Control topográfico. - Verificación y control altitudinal y planimétrico de los
replanteos de cada nivel, ubicación de fondo de zanjas para cimientos, replanteo
del área destinado a la construcción del nivel secundario y primario.
2. Control de procesos constructivos. - Se está realizando el control estricto en la
habilitación de aceros para las columnas de los módulos del nivel secundario y
primario, en conformidad con los planos.
Se ha realizado la verificación de la capacidad portante del terreno (Estudio de
Mecánica de Suelos) y la densidad de la compactación que se está ejecutando.
3. Control de calidad de los trabajos efectuados. - Se ha verificado la calidad de
los trabajos, acorde a la buena práctica constructiva y de acuerdo a las
exigencias del Reglamento Nacional de Construcciones y de las Especificaciones
del Expediente Técnico. Se ha verificado los materiales a pie de obra disponibles
para su uso.
4. Presentación de Informes. - Presentación de la valorización mensual al
Supervisor en los plazos establecidos y él presenta a la entidad dentro de los 5
días posterior al mes valorizado.
CONTROL CONTRACTUAL:
1. Cuaderno de obra. - Se realizan las anotaciones correspondientes a las ocurrencias
diarias en obra.
2. Cumplimiento de normas de Seguridad en obra. - Se tiene implementado el uso
obligatorio de indumentarias de seguridad, delimitación de áreas de trabajo con
cintas de seguridad.
3. Reuniones de coordinación. - Se realizan coordinaciones con las autoridades del
Centro Poblado del porvenir, para ver la disponibilidad de mano de obra calificada y
no calificada y otros asuntos relacionados a la ejecución del proyecto.
3.2 CONTROL DE CALIDAD DE LOS MATERIALES
De acuerdo al protocolo de verificación de materiales se ha verificado las siguientes
características:
1. El Acero es corrugado, con los diámetros que son requeridos para cada estructura y
que cumplen con las normas de AASHTO M31 Y EL ASTM – A706.
3.3 CONTROL DE EQUIPOS, MAQUINARIA Y HERRAMIENTAS
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
El contratista para la ejecución del proyecto tiene en obra a la fecha los siguientes
equipos:
• 02 Volquete de 15m3
• 01 Retroexcavadora
• 01 Cargador Frontal
• 01 Camioneta 4*4 Hilux
• 01 Nivel de ingeniero.
• 01 Teodolito electrónico
• 01 Tronzadora.
3.4 CONTROL DE PERSONAL DE OBRA
En el mes de junio se ha ido incrementando progresivamente el personal no
calificado de la misma comunidad y foráneos.
Se ha realizado sus actividades con el siguiente personal:
• 01 Ing. Residente
• 01 Asistente de Obra N° 01
• 01 Asistente de Obra N° 02
• 01 Topógrafo
• 01 Maestro de Obra
• 01 Almacenero
• 01 Guardián
• 13 Operarios
• 07 Oficiales
• 51 Peones
IV.- CONTROL DE AVANCE FINANCIERO - ECONOMICO
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 04 - JUNIO
4.1 CONTROL DE VALORIZACIONES
El reajuste por fórmula polinómica se ha realizado y se adjunta en los cuadros adjuntos
al presente documento.
El monto de la valorización del presente mes es de S/ 611,127.64 Soles y corresponde al
11.87% del monto total de obra, aplicando los reajustes, deducciones y amortizaciones
que corresponde
ANTERIOR ACTUAL ACUMULADO
5,454,148.35 1,433,622.65 647,380.97 2,081,003.62 3,373,144.73
1,433,622.65
26.28% 11.87% 38.15% 61.85%
0.00 0.00 0.00
0.00 0.00 0.00
927,269.27 312,031.96 129,476.19 441,508.15 485,761.12
4,526,879.08 1,121,590.69 517,904.78 1,639,495.46 2,887,383.62
814,838.23 201,886.32 93,222.86 295,109.18 519,729.05
5,341,717.31 1,323,477.01 611,127.64 1,934,604.64 3,407,112.67H.- VALORIZACIÓN NETA (F+G)
RESUMEN - VALORIZACIÓN Nº 05 - JULIO 2016
A.- VALORIZACIÓN CONTRACTUAL (S/IGV)
SALDO POR
VALORIZAR
DESCRIPCION
MONTO
CONTRATADO S/IGV
VALORIZACIÓN
AVANCE FISICO DE LA OBRA (%)
F.- VALORIZACIÓN BRUTA (A+B-C-D-E)
E.- AMORTIZACIÓN ADELANTO DE MATERIALES
G.- IGV (18.00%)
B.- REAJUSTE
C.- DEDUCCION QUE NO CORRESPONDE
D.- AMORTIZACIÓN DE ADELANTO DIRECTO
4.2 CONTROL DE ADELANTO DIRECTO
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
INFORME N° 06 - AGOSTO
El contratista ha solicitado Adelanto Directo equivalente al 19.26% del monto del
Contrato.
SALDO
FECHA MONTO S/ AMORTIZACION POR AMORTIZAR
Mar-16
1 Mar-16 250,097.19 785,821.42 50,019.44 735,801.98
2 Abr-16 162,122.82 32,424.56 703,377.42
3 May-16 594,226.18 118,845.24 584,532.18
4 Jun-16 427,176.46 110,742.72 473,789.46
5 Jul-16 647,380.97 129,476.19 344,313.27
6 Ago-16
7 Set-16
8 Oct-16
9 Nov-16
785,821.42 441,508.15
312,031.96
129,476.19
SALDO
FECHA MONTO S/ POR AMORTIZAR S/
Mar-16
1 Mar-16 295,114.68 927,269.27 59,022.94 868,246.33
2 Abr-16 191,304.93 38,260.98 829,985.35
3 May-16 701,186.89 140,237.38 689,747.97
4 Jun-16 504,068.22 130,676.41 559,071.56
5 Jul-16 763,909.54 152,781.90 406,289.65
6 Ago-16 - -
7 Set-16 - -
8 Oct-16 - -
9 Nov-16 - -
927,269.27 520,979.62
368,197.71
152,781.90
TOTAL
406,289.65
AMORTIZACION ANTERIOR
AMORTIZACION ACTUAL
AMORTIZACION S/
AMORTIZACIÓN DEL ADELANTO DIRECTO (CON IGV)
VALORIZACION CON IGV ADELANTO PAGADO CON IGV
Item Valorización MONTO
TOTAL
AMORTIZACION ANTERIOR
AMORTIZACION ACTUAL 344,313.27
AMORTIZACION DEL ADELANTO DIRECTO
VALORIZACION SIN IGV ADELANTO PAGADO SIN IGV
ValorizaciónItem MONTO
AMORTIZACIÓN DEL ADELANTO DIRECTO (SIN IGV)
CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)

Más contenido relacionado

La actualidad más candente

El cuaderno de obra y el proceso de ejecucion
El cuaderno  de obra y el proceso de ejecucionEl cuaderno  de obra y el proceso de ejecucion
El cuaderno de obra y el proceso de ejecucionAngel Campos Gallegos

1. especificaciones tecnicas estructuras
1. especificaciones tecnicas estructuras1. especificaciones tecnicas estructuras
1. especificaciones tecnicas estructurasjose alvarado carrasco

informe de plan de desvio
informe de plan de desvioinforme de plan de desvio
informe de plan de desviolidermorales1

182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...
182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...
182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...Janireth Ortega

Memoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoMemoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoEdilbertoGomez2

Detalle de especificaciones tecnicas
Detalle de especificaciones tecnicasDetalle de especificaciones tecnicas
Detalle de especificaciones tecnicasirex falcon

INFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docINFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docenrique203

Inspector y supervisor
Inspector y supervisorInspector y supervisor
Inspector y supervisorSkrltsl

Especificaciones tecnicas
Especificaciones tecnicasEspecificaciones tecnicas
Especificaciones tecnicasosmardaga

Informe de compatibilidad de expediente tecnico
Informe de compatibilidad de expediente tecnicoInforme de compatibilidad de expediente tecnico
Informe de compatibilidad de expediente tecnicojuan carlos poma taquila

Informe del residente de obra para liquidacion de la obra
Informe  del residente de obra para liquidacion de la obraInforme  del residente de obra para liquidacion de la obra
Informe del residente de obra para liquidacion de la obraMitchell Trejo Castromonte

especificaciones tecnicas
especificaciones tecnicasespecificaciones tecnicas
especificaciones tecnicasDAYSI MAYTA

Presupuesto de cerco perimetrico de una institucion educativa
Presupuesto de cerco perimetrico de una institucion educativaPresupuesto de cerco perimetrico de una institucion educativa
Presupuesto de cerco perimetrico de una institucion educativaArquitecto Valparaiso

Partida de metrado especialidad de arquitectura
Partida de metrado especialidad de arquitecturaPartida de metrado especialidad de arquitectura
Partida de metrado especialidad de arquitecturaAlbert Cnz

Especificaciones técnicas metrados de agua
Especificaciones técnicas metrados de agua Especificaciones técnicas metrados de agua
Especificaciones técnicas metrados de agua Henry Oré


La actualidad más candente (20)

Metrados
MetradosMetrados
Metrados

Manual de trochas
Manual de trochasManual de trochas
Manual de trochas

El cuaderno de obra y el proceso de ejecucion
El cuaderno  de obra y el proceso de ejecucionEl cuaderno  de obra y el proceso de ejecucion
El cuaderno de obra y el proceso de ejecucion

1. especificaciones tecnicas estructuras
1. especificaciones tecnicas estructuras1. especificaciones tecnicas estructuras
1. especificaciones tecnicas estructuras

informe de plan de desvio
informe de plan de desvioinforme de plan de desvio
informe de plan de desvio

182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...
182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...
182685742 especificaciones-tecnicas-de-mantenimiento-de-transito-temporal-y-s...

Memoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimoMemoria descriptiva valorizada ultimo
Memoria descriptiva valorizada ultimo

Detalle de especificaciones tecnicas
Detalle de especificaciones tecnicasDetalle de especificaciones tecnicas
Detalle de especificaciones tecnicas

INFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.docINFORME FINAL SUPERVISOR DE OBRA.doc
INFORME FINAL SUPERVISOR DE OBRA.doc

Inspector y supervisor
Inspector y supervisorInspector y supervisor
Inspector y supervisor

Especificaciones tecnicas
Especificaciones tecnicasEspecificaciones tecnicas
Especificaciones tecnicas

Especificaciones tecnicas
Especificaciones tecnicasEspecificaciones tecnicas
Especificaciones tecnicas

Informe de compatibilidad de expediente tecnico
Informe de compatibilidad de expediente tecnicoInforme de compatibilidad de expediente tecnico
Informe de compatibilidad de expediente tecnico

Informe del residente de obra para liquidacion de la obra
Informe  del residente de obra para liquidacion de la obraInforme  del residente de obra para liquidacion de la obra
Informe del residente de obra para liquidacion de la obra

APUNTES CUADERNO DE OBRA
APUNTES CUADERNO DE OBRAAPUNTES CUADERNO DE OBRA
APUNTES CUADERNO DE OBRA

especificaciones tecnicas
especificaciones tecnicasespecificaciones tecnicas
especificaciones tecnicas

Presupuesto de cerco perimetrico de una institucion educativa
Presupuesto de cerco perimetrico de una institucion educativaPresupuesto de cerco perimetrico de una institucion educativa
Presupuesto de cerco perimetrico de una institucion educativa

Partida de metrado especialidad de arquitectura
Partida de metrado especialidad de arquitecturaPartida de metrado especialidad de arquitectura
Partida de metrado especialidad de arquitectura

Especificaciones técnicas metrados de agua
Especificaciones técnicas metrados de agua Especificaciones técnicas metrados de agua
Especificaciones técnicas metrados de agua

Veredas de cemento y plazas publicas de cemento 2
Veredas de cemento y plazas publicas de cemento 2Veredas de cemento y plazas publicas de cemento 2
Veredas de cemento y plazas publicas de cemento 2


Destacado

Construccion líneas de conducción e impulsión
Construccion líneas de conducción e impulsiónConstruccion líneas de conducción e impulsión
Construccion líneas de conducción e impulsiónAndreita Pantoja

Especificaciones tecnicas generales sedapal
Especificaciones tecnicas generales sedapalEspecificaciones tecnicas generales sedapal
Especificaciones tecnicas generales sedapalp4st400

Especificaciones tecnicas modificada
Especificaciones tecnicas modificadaEspecificaciones tecnicas modificada
Especificaciones tecnicas modificadabkverab

2. especificaciones técnicas cerco perimetrico
2.  especificaciones técnicas cerco perimetrico2.  especificaciones técnicas cerco perimetrico
2. especificaciones técnicas cerco perimetricowallkycayo

Analisis costos unitarios de partidas 12
Analisis costos unitarios de partidas 12Analisis costos unitarios de partidas 12
Analisis costos unitarios de partidas 12Armand Mamani

-presas-general-y-fallas
-presas-general-y-fallas-presas-general-y-fallas
-presas-general-y-fallasWQRS23


Destacado (9)

Construccion líneas de conducción e impulsión
Construccion líneas de conducción e impulsiónConstruccion líneas de conducción e impulsión
Construccion líneas de conducción e impulsión

02 poe lima_prov
02 poe lima_prov02 poe lima_prov
02 poe lima_prov

Expediente tectico
Expediente tecticoExpediente tectico
Expediente tectico

Especificaciones tecnicas generales sedapal
Especificaciones tecnicas generales sedapalEspecificaciones tecnicas generales sedapal
Especificaciones tecnicas generales sedapal

Especificaciones tecnicas modificada
Especificaciones tecnicas modificadaEspecificaciones tecnicas modificada
Especificaciones tecnicas modificada

2. especificaciones técnicas cerco perimetrico
2.  especificaciones técnicas cerco perimetrico2.  especificaciones técnicas cerco perimetrico
2. especificaciones técnicas cerco perimetrico

Costos horarios 2012
Costos horarios 2012Costos horarios 2012
Costos horarios 2012

Analisis costos unitarios de partidas 12
Analisis costos unitarios de partidas 12Analisis costos unitarios de partidas 12
Analisis costos unitarios de partidas 12

-presas-general-y-fallas
-presas-general-y-fallas-presas-general-y-fallas
-presas-general-y-fallas


Similar a Informe mensual n°06

ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...
ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...
ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...JesusBerrArbul

02-E.T. Tecnicas de Obra. quishuar 02.docx
02-E.T. Tecnicas de Obra. quishuar   02.docx02-E.T. Tecnicas de Obra. quishuar   02.docx
02-E.T. Tecnicas de Obra. quishuar 02.docxjuannelson3

01 memoria descriptiva
01 memoria descriptiva01 memoria descriptiva
01 memoria descriptivawildanlop

Mantenimiento locales escolares declaracion de gastos- ugel norte
Mantenimiento locales escolares  declaracion de gastos- ugel norteMantenimiento locales escolares  declaracion de gastos- ugel norte
Mantenimiento locales escolares declaracion de gastos- ugel norteSandra Mariela Ballón Aguedo

194. RESUMEN EJECUTIVO CL 796320.pdf
194. RESUMEN EJECUTIVO CL 796320.pdf194. RESUMEN EJECUTIVO CL 796320.pdf
194. RESUMEN EJECUTIVO CL 796320.pdfAdan Graus Rios

CORREGIDO Informe Ambiental Catavi 1.pdf
CORREGIDO Informe Ambiental Catavi 1.pdfCORREGIDO Informe Ambiental Catavi 1.pdf
CORREGIDO Informe Ambiental Catavi 1.pdfPhuska

ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.doc
ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.docESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.doc
ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.docrufinozuluaga

1_INFORME MENSUAL DE ABRIL 2022 .docx
1_INFORME MENSUAL DE ABRIL 2022 .docx1_INFORME MENSUAL DE ABRIL 2022 .docx
1_INFORME MENSUAL DE ABRIL 2022 .docxMihaelHenryFloresCax

20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx
20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx
20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptxdarwinramosmamani

Curriculum profesional actualizado 1 feb 2015
Curriculum profesional actualizado 1 feb 2015Curriculum profesional actualizado 1 feb 2015
Curriculum profesional actualizado 1 feb 2015Carlos M. Val Martín

Lista de chequeo_obra
Lista de chequeo_obraLista de chequeo_obra
Lista de chequeo_obraJORGE245333

5. importancia de la seguridad durante la construcción
5. importancia de la seguridad durante la construcción5. importancia de la seguridad durante la construcción
5. importancia de la seguridad durante la construcciónPETER PANDIA

Ficha de evaluacion ambiental palmira alta
Ficha de evaluacion ambiental   palmira altaFicha de evaluacion ambiental   palmira alta
Ficha de evaluacion ambiental palmira altaW Rafael Llanco Sedano


Similar a Informe mensual n°06 (20)

ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...
ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...
ACTIVIDAD DE APRENDIZAJE N° 01 PLANIFICACIÓN DEL PROYECTO. MODELO PLAN DE PRO...

Informe semanal n° 04 tacamache-elcer
Informe semanal n° 04 tacamache-elcerInforme semanal n° 04 tacamache-elcer
Informe semanal n° 04 tacamache-elcer

02-E.T. Tecnicas de Obra. quishuar 02.docx
02-E.T. Tecnicas de Obra. quishuar   02.docx02-E.T. Tecnicas de Obra. quishuar   02.docx
02-E.T. Tecnicas de Obra. quishuar 02.docx

160815 elvp-cac-gpr-pla-001-pep
160815 elvp-cac-gpr-pla-001-pep160815 elvp-cac-gpr-pla-001-pep
160815 elvp-cac-gpr-pla-001-pep

1. especificaciones tecnicas riego
1. especificaciones tecnicas riego1. especificaciones tecnicas riego
1. especificaciones tecnicas riego

01 memoria descriptiva
01 memoria descriptiva01 memoria descriptiva
01 memoria descriptiva

Mantenimiento locales escolares declaracion de gastos- ugel norte
Mantenimiento locales escolares  declaracion de gastos- ugel norteMantenimiento locales escolares  declaracion de gastos- ugel norte
Mantenimiento locales escolares declaracion de gastos- ugel norte

194. RESUMEN EJECUTIVO CL 796320.pdf
194. RESUMEN EJECUTIVO CL 796320.pdf194. RESUMEN EJECUTIVO CL 796320.pdf
194. RESUMEN EJECUTIVO CL 796320.pdf

CORREGIDO Informe Ambiental Catavi 1.pdf
CORREGIDO Informe Ambiental Catavi 1.pdfCORREGIDO Informe Ambiental Catavi 1.pdf
CORREGIDO Informe Ambiental Catavi 1.pdf

Norma G.050
Norma G.050Norma G.050
Norma G.050

Impacto ambiental
Impacto ambientalImpacto ambiental
Impacto ambiental

ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.doc
ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.docESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.doc
ESPECIFICACIONES TECNICAS COMUNIDAD AJOYANI.doc

1_INFORME MENSUAL DE ABRIL 2022 .docx
1_INFORME MENSUAL DE ABRIL 2022 .docx1_INFORME MENSUAL DE ABRIL 2022 .docx
1_INFORME MENSUAL DE ABRIL 2022 .docx

20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx
20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx
20220820_Difusión_Incidentes_Temas de Seguridad Relevantes.pptx

Curriculum profesional actualizado 1 feb 2015
Curriculum profesional actualizado 1 feb 2015Curriculum profesional actualizado 1 feb 2015
Curriculum profesional actualizado 1 feb 2015

Lista_de_chequeo_obra.pdf
Lista_de_chequeo_obra.pdfLista_de_chequeo_obra.pdf
Lista_de_chequeo_obra.pdf

Lista de chequeo_obra
Lista de chequeo_obraLista de chequeo_obra
Lista de chequeo_obra

PPT-INFRAESTRUCTURA (1) (1).pptx
PPT-INFRAESTRUCTURA (1) (1).pptxPPT-INFRAESTRUCTURA (1) (1).pptx
PPT-INFRAESTRUCTURA (1) (1).pptx

5. importancia de la seguridad durante la construcción
5. importancia de la seguridad durante la construcción5. importancia de la seguridad durante la construcción
5. importancia de la seguridad durante la construcción

Ficha de evaluacion ambiental palmira alta
Ficha de evaluacion ambiental   palmira altaFicha de evaluacion ambiental   palmira alta
Ficha de evaluacion ambiental palmira alta


Último

Reporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacaReporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacajeremiasnifla

Topografía 1 Nivelación y Carretera en la Ingenierías
Topografía 1 Nivelación y Carretera en la IngenieríasTopografía 1 Nivelación y Carretera en la Ingenierías
Topografía 1 Nivelación y Carretera en la IngenieríasSegundo Silva Maguiña

Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...
Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...
Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...Francisco Javier Mora Serrano

Magnetismo y electromagnetismo principios
Magnetismo y electromagnetismo principiosMagnetismo y electromagnetismo principios
Magnetismo y electromagnetismo principiosMarceloQuisbert6

Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...
Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...
Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...SuannNeyraChongShing

CICLO DE DEMING que se encarga en como mejorar una empresa
CICLO DE DEMING que se encarga en como mejorar una empresaCICLO DE DEMING que se encarga en como mejorar una empresa
CICLO DE DEMING que se encarga en como mejorar una empresaSHERELYNSAMANTHAPALO1

Manual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfManual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfedsonzav8

183045401-Terminal-Terrestre-de-Trujillo.pdf
183045401-Terminal-Terrestre-de-Trujillo.pdf183045401-Terminal-Terrestre-de-Trujillo.pdf
183045401-Terminal-Terrestre-de-Trujillo.pdfEdwinAlexanderSnchez2

Voladura Controlada Sobrexcavación (como se lleva a cabo una voladura)
Voladura Controlada  Sobrexcavación (como se lleva a cabo una voladura)Voladura Controlada  Sobrexcavación (como se lleva a cabo una voladura)
Voladura Controlada Sobrexcavación (como se lleva a cabo una voladura)ssuser563c56

CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdf
CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdfCAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdf
CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdfReneBellido1

Diapositiva de Topografía Nivelación simple y compuesta
Diapositiva de Topografía Nivelación simple y compuestaDiapositiva de Topografía Nivelación simple y compuesta
Diapositiva de Topografía Nivelación simple y compuestajeffsalazarpuente

Residente de obra y sus funciones que realiza .pdf
Residente de obra y sus funciones que realiza  .pdfResidente de obra y sus funciones que realiza  .pdf
Residente de obra y sus funciones que realiza .pdfevin1703e

Curso intensivo de soldadura electrónica en pdf
Curso intensivo de soldadura electrónica  en pdfCurso intensivo de soldadura electrónica  en pdf
Curso intensivo de soldadura electrónica en pdfFernandaGarca788912

Normas para los aceros basados en ASTM y AISI
Normas para los aceros basados en ASTM y AISINormas para los aceros basados en ASTM y AISI
Normas para los aceros basados en ASTM y AISIfimumsnhoficial

Edificio residencial Tarsia de AEDAS Homes Granada
Edificio residencial Tarsia de AEDAS Homes GranadaEdificio residencial Tarsia de AEDAS Homes Granada
Edificio residencial Tarsia de AEDAS Homes GranadaANDECE

Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023ANDECE

Una estrategia de seguridad en la nube alineada al NIST
Una estrategia de seguridad en la nube alineada al NISTUna estrategia de seguridad en la nube alineada al NIST
Una estrategia de seguridad en la nube alineada al NISTFundación YOD YOD

Comite Operativo Ciberseguridad 012020.pptx
Comite Operativo Ciberseguridad 012020.pptxComite Operativo Ciberseguridad 012020.pptx
Comite Operativo Ciberseguridad 012020.pptxClaudiaPerez86192

IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESA
IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESAIPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESA
IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESAJAMESDIAZ55

Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaSesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaXimenaFallaLecca1


Último (20)

Reporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpacaReporte de Exportaciones de Fibra de alpaca
Reporte de Exportaciones de Fibra de alpaca

Topografía 1 Nivelación y Carretera en la Ingenierías
Topografía 1 Nivelación y Carretera en la IngenieríasTopografía 1 Nivelación y Carretera en la Ingenierías
Topografía 1 Nivelación y Carretera en la Ingenierías

Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...
Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...
Hanns Recabarren Diaz (2024), Implementación de una herramienta de realidad v...

Magnetismo y electromagnetismo principios
Magnetismo y electromagnetismo principiosMagnetismo y electromagnetismo principios
Magnetismo y electromagnetismo principios

Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...
Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...
Polimeros.LAS REACCIONES DE POLIMERIZACION QUE ES COMO EN QUIMICA LLAMAMOS A ...

CICLO DE DEMING que se encarga en como mejorar una empresa
CICLO DE DEMING que se encarga en como mejorar una empresaCICLO DE DEMING que se encarga en como mejorar una empresa
CICLO DE DEMING que se encarga en como mejorar una empresa

Manual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdfManual_Identificación_Geoformas_140627.pdf
Manual_Identificación_Geoformas_140627.pdf

183045401-Terminal-Terrestre-de-Trujillo.pdf
183045401-Terminal-Terrestre-de-Trujillo.pdf183045401-Terminal-Terrestre-de-Trujillo.pdf
183045401-Terminal-Terrestre-de-Trujillo.pdf

Voladura Controlada Sobrexcavación (como se lleva a cabo una voladura)
Voladura Controlada  Sobrexcavación (como se lleva a cabo una voladura)Voladura Controlada  Sobrexcavación (como se lleva a cabo una voladura)
Voladura Controlada Sobrexcavación (como se lleva a cabo una voladura)

CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdf
CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdfCAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdf
CAP4-TEORIA EVALUACION DE CAUDALES - HIDROGRAMAS.pdf

Diapositiva de Topografía Nivelación simple y compuesta
Diapositiva de Topografía Nivelación simple y compuestaDiapositiva de Topografía Nivelación simple y compuesta
Diapositiva de Topografía Nivelación simple y compuesta

Residente de obra y sus funciones que realiza .pdf
Residente de obra y sus funciones que realiza  .pdfResidente de obra y sus funciones que realiza  .pdf
Residente de obra y sus funciones que realiza .pdf

Curso intensivo de soldadura electrónica en pdf
Curso intensivo de soldadura electrónica  en pdfCurso intensivo de soldadura electrónica  en pdf
Curso intensivo de soldadura electrónica en pdf

Normas para los aceros basados en ASTM y AISI
Normas para los aceros basados en ASTM y AISINormas para los aceros basados en ASTM y AISI
Normas para los aceros basados en ASTM y AISI

Edificio residencial Tarsia de AEDAS Homes Granada
Edificio residencial Tarsia de AEDAS Homes GranadaEdificio residencial Tarsia de AEDAS Homes Granada
Edificio residencial Tarsia de AEDAS Homes Granada

Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023
Centro Integral del Transporte de Metro de Madrid (CIT). Premio COAM 2023

Una estrategia de seguridad en la nube alineada al NIST
Una estrategia de seguridad en la nube alineada al NISTUna estrategia de seguridad en la nube alineada al NIST
Una estrategia de seguridad en la nube alineada al NIST

Comite Operativo Ciberseguridad 012020.pptx
Comite Operativo Ciberseguridad 012020.pptxComite Operativo Ciberseguridad 012020.pptx
Comite Operativo Ciberseguridad 012020.pptx

IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESA
IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESAIPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESA
IPERC Y ATS - SEGURIDAD INDUSTRIAL PARA TODA EMPRESA

Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO CersaSesión 02 TIPOS DE VALORIZACIONES CURSO Cersa
Sesión 02 TIPOS DE VALORIZACIONES CURSO Cersa


Informe mensual n°06

  • 1. INFORME N° 06 - AGOSTO I.- FICHA TECNICA 1.- PROPIETARIO : MUNICIPALIDAD DISTRITAL DE ONGOY 2.- OBRA : “MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY, PROVINCIA DE CHINCHEROS-APURIMAC” 3.- PROCESO DE SELECCION : L. P Nº 002-2015-MDO 4.- CONTRATO DE OBRA : N° 001–2016–MDO 4.- FINANCIAMIENTO : MINISTERIO DE EDUCACION 5.- MONTO DE PRESUPUESTO BASE : S/ 6’435,895.05 (Soles). 6.- MONTO CONTRATADO : S/ 6’435,895.05 (Soles). 7.- MODALIDAD : SUMA ALZADA 8.- FECHA PRESUPUESTO BASE : JULIO 2015 9.- FACTOR DE RELACION : 1.0 10.- UBICACIÓN : C.P. PORVENIR – ONGOY – CHINCHEROS – APURIMAC. 11.- PLAZO DE EJECUCION : 240 DÍAS CALENDARIO 13.- FECHA DE FIRMA DE CONTRATO : 30 DE DICIEMBRE 2015 14.- FECHA DE ENTREGA DE TERRENO : 01 DE MARZO 2016 15.- FECHA REAL DE INICIO DE OBRA : 24 DE MARZO 2016 16.- FECHA LEGAL DE CONCLUSION DE OBRA : 18 DE NOVIEMBRE DEL 2016 17.- CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE) 18.- RESIDENTE : ING. LEONARDO N. SULCA CARRASCO 19.- SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO 20.- ADELANTO DIRECTO : 29 DE MARZO DE 2016 21.- AVANCE DE OBRA : AL 31 DE JULIO DE 2016 Programado Ejecutado Programado Ejecutado Programado Ejecutado 41.58% 38.15% 14.51% 56.09% 38.15% ACUMULADO ACTUALACUMULADO ANTERIOR ACTUAL (JULIO 2016) AVANCE DE OBRA CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 2. INFORME N° 04 - JUNIO CAPITULO I.- GENERALIDADES. DATOS GENERALES DE OBRA OBRA : “MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY, PROVINCIA DE CHINCHEROS- APURIMAC” PROCESO DE SELECCION : L.P Nº ° 002-2015-MDO FINANCIAMIENTO : MINISTERIO DE EDUCACION MONTO DE PRESUPUESTO BASE : S/ 6’435,895.05 (Soles). MONTO CONTRATADO : S/ 6’435,895.05 (Soles). FACTOR DE RELACION : 1.0 UBICACIÓN : C.P. PORVENIR – ONGOY – CHINCHEROS – APURIMAC CALENDARIO VALORIZADO ACELERADO DE OBRA : No necesario PLAZO DE EJECUCION : 240 días calendario FECHA DE FIRMA DE CONTRATO : 30 DE DICIEMBRE 2015 FECHA DE ENTREGA DE TERRENO : 01 DE MARZO 2016 FECHA REAL DE INICIO DE OBRA : 24 DE MARZO 2016 FECHA LEGAL DE CONCLUSION DE OBRA : 18 DE NOVIEMBRE DEL 2016 CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE) RESIDENTE : ING. LEONARDO N. SULCA CARRASCO SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO 1.1 DESCRIPCIÓN DEL PROYECTO: CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 3. INFORME N° 06 - AGOSTO La obra consiste en la construcción de una infraestructura nueva y el equipamiento respectivo acorde a los requerimientos técnicos normativos del sector y comprende los siguientes componentes: Comprende la ejecución de las siguientes metas físicas: COLEGIO NACIONAL JOSE ANTONIO ENCINAS: La presente obra considera un área de construcción de 1,889.78m2, distribuida en: 1. OBRA NUEVA:  Pabellón A: Área Administrativa y Aulas  1er Piso: Construcción de habientes para Psicología, Deposito De Educación Física, Secretaria – Espera, Dirección, Archivo General, Depósito De Material Didáctico Y Sala De Profesores.  2do Piso: Construcción de 03 Aulas con su respectiva circulación.  3er Piso: Construcción de 03 Aulas con su respectiva circulación.  Pabellón B: Sala de Uso Múltiple y Aulas.  1er Piso: Construcción de habientes para Sala de Usos Múltiples.  2do Piso: Construcción de 02 Aulas con su respectiva circulación.  3er Piso: Construcción de 02 Aulas con su respectiva circulación.  Escaleras de Circulación: De 04 tramos con depósito.  Módulo de Servicio Higiénico: CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 4. INFORME N° 04 - JUNIO  Para hombre y mujeres (alumnos), Discapacitados, Administrativo y profesores. 2. OBRAS EXTERIORES:  Que comprende el ingreso, patios, Veredas, Sardineles, Gradas, Rampas, Asta de Bandera, Cisterna 10m3 + Tanque alto de 5m3, Losa Deportiva, Cerco Perimétrico, Muros de Contención, Instalaciones Sanitarias (exteriores y canaletas) e Instalaciones Eléctricas (incluye Pararrayos). 3. DEMOLICIONES:  De Edificaciones existente en mal estado, Patio y veredas. 1.2 DESARROLLO DE LA OBRA La obra se ha iniciado oficialmente el 24 de marzo del 2016. El desarrollo de la obra se describe en el siguiente orden: COLEGIO NACIONAL JOSE ANTONIO ENCINAS: Se inició con la ejecución de las diferentes partidas a partir del 24 de marzo del presente. Y las partidas ejecutadas durante el mes de julio del 2016, son las siguientes: I. ESTRUCTURAS 01 OBRAS PROVISIONALES, TRABAJOS PRELIMINARES, SEGURIDAD Y SALUD 01.01 OBRAS PROVISIONALES 01.01.02 ALMACEN, OFICINA, CASETA Y GUARDIANIA (mes): Instalación y/o alquiler de Oficina, Almacén, Caseta y guardianía del Mes de julio del 2016. 01.01.05 TRANSPORTE DE EQUIPO Y MAQUINARIA (GLB) 01.02 DESMONTAJE 01.02.01 DESMONTAJE DE PUERTA (m2): Se retiraron las puertas de los últimos módulos a demoler. 01.02.02 DESMONTAJE DE VENTANAS (m2): Se retiraron las ventanas de los últimos módulos a demoler. CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 5. INFORME N° 06 - AGOSTO 01.02.04 DESMONTAJE DE TECHO DE ETERNIT/CALAMINA (m2): Se retiraron la calamina y viguetas de madera de los últimos módulos a demoler. 01.03 DEMOLICION 01.03.01 DEMOLICION DE PISO INCLUYE FALSO PISO (m2): Se realiza la demolición de pisos y veredas en el último modulo a demoler con uso de maquinaria. 01.03.02 DEMOLICION DE MUROS DE ADOBE (m2): Se realiza la demolición muros de adobe en el último modulo a demoler con uso de maquinaria. 01.05 SEGURIDAD Y SALUD 01.05.02 EQUIPOS DE PROTECCION INDIVIDUAL (GLB): Se ha entregado los equipos que son destinados a ser llevado o sujetado por el trabajador para que le proteja de uno o varios riesgos que puedan amenazar su seguridad o su salud, así como cualquier complemento o accesorio destinado a tal fin. 01.05.03 EQUIPOS DE PROTECCION COLECTIVA (GLB): Se ha entregado material y capacitación respectiva para aquella técnica de seguridad cuyo objetivo es la protección simultánea de varios trabajadores expuestos a un determinado riesgo. 01.05.04 SEÑALIZACION TEMPORAL DE SEGURIDAD (GLB): Se ha desarrollado diversos trabajos que comprenden, sin llegar a limitarse, las señales de advertencia, de prohibición, de información, de obligación, las relativas a los equipos de lucha contra incendios y todos aquellos carteles utilizados para rotular áreas de trabajo, que tienen la finalidad de informar al personal de obra y público en general sobre los riesgos específicos de las distintas áreas de trabajo, instaladas dentro de la obra y en las áreas perimetrales. Cintas de señalización, conos reflectivos, luces estroboscópicas, alarmas audibles, así como carteles de promoción de la seguridad y la conservación del ambiente, etc. 01.05.05 CAPACITACIONES (GLB): Se incentivó a través de su participación activa, el cumplimiento de los estándares de las actividades programadas en materia de seguridad y salud en el trabajo y efectuar las correcciones que resulten necesarias. Se hizo el seguimiento de las medidas de control derivadas de las actividades preventivas, inspecciones y auditorias. Se participar en las capacitaciones de SST programadas Reportar incidentes/accidentes, Reportar acciones correctivas/ preventivas. Se participó en los simulacros programados. 01.05.06 RECURSOS PARA RESPUESTAS ANTE EMERGENCIAS EN SEGURIDAD Y SALUD DURANTE EL TRABAJO (GLB): Comprende los mecanismos Técnicos, Administrativos y Equipamiento necesario para atender un accidente de trabajo con daños personales, materiales producto de Ausencia, deficiente implementación de alguna medida de control de riesgos. Estos Accidentes podrían tener impactos ambientales negativos. Se debe Considerar sin llegar a limitarse: Botiquines, Tópicos de Primeros Auxilios, Camillas, Equipos de Extinción de Fuegos. CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 6. INFORME N° 04 - JUNIO 02 MOVIMIENTO DE TIERRAS 02.01 NIVELACION DE TERRENO 02.01.01 ESCARIFICADO Y COMPACTACION CON PLANCHA COMPACT. (m2): Se ha realizado en la disgregación de la superficie del terreno y su posterior compactación a efectos de homogeneizar la superficie de apoyo, confiriéndole las características prefijadas de acuerdo con su situación en la obra, sobre todo en el área del SS. HH., Muros de Contención, losa deportiva, Rampas, obras exteriores y la Escalera 01. 02.02 EXCAVACIONES 02.02.02 EXCAVACION DE ZANJAS Y ZAPATAS (m3): Se ha realizado la excavación de las zanjas y zapatas de acuerdo al trazo, respetando los anchos y profundidades indicados en los planos y las especificaciones técnicas, en este caso a los trabajos realizados en la Escalera 02, cerco perimétrico de la elevación 03 y 04. 02.03 RELLENO 02.03.01 RELLENO CON MATERIAL PROPIO SELECCIONADO (COMPACTADO) (m3): Los trabajos correspondientes que se realizaron de esta partida consisten en disponer tierra seleccionada por capas, cada una debidamente compactada, en los lugares indicados en el proyecto o autorizados por el Supervisor de Obra, en este caso se realizaron en el cerco elevación 01. 02.03.02 RELLENO MASIVO C/MATERIAL PROPIO COMPACTADON CON MINICARGADOR (m3): Los trabajos correspondientes que se realizaron de esta partida consisten en disponer tierra seleccionada por capas, cada una debidamente compactada, en los lugares indicados en el proyecto o autorizados por el Supervisor de Obra, en este caso se realizaron en el relleno para lado de la punta y talon de los muros de contención. 02.03.03 AFIRMADO DE 8" PARA PISOS INTERIORES Y EXTERIORES, COMPACTADO (m2): Se colocó una capa de base granular compactada al 100% del proctor modificado de 0.20m de espesor, según lo indicado, esta capa de base granular, se realizó con material de préstamo con afirmado, que satisface la granulometría. Se intervino en el pabellón A, B y C. 02.04 TRANSPORTE INTERNO DE MATERIALES 02.05.01 ACARREO INTERNO DE MAT. PROCEDENTE DE EXC. (m3): Comprende la ejecución de los trabajos de eliminación del material excedente, proveniente de la nivelación del terreno y excavaciones, así como la eliminación de desperdicios de obra como son residuos de mezclas, ladrillos y basura, etc., producidos durante la ejecución de la construcción, dichos trabajos se realizaron en el muro de contención. 03 OBRAS DE CONCRETO SIMPLE 03.01 CIMIENTOS CORRIDOS CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 7. INFORME N° 06 - AGOSTO 03.01.01 CIMIENTOS CORRIDOS MEZCLA 1:10 CEMENTO-HORMIGON 30% PIEDRA (m3): Se refiere al concreto que se viene utilizando para el cimiento corrido, el concreto para este cimiento corrido será elaborado con mezcla de cemento, hormigón y agua, en la ejecución del cerco perimétrico 01. 03.02 SUBZAPATAS O FALSA ZAPATA 03.02.01 FALSA ZAPATA MEZCLA 1:12 CEMENTO-HORMIGON + 30% PG (m3): Se viene usando la subzapata para alcanzar la cota de fundación sin necesidad de profundizar los elementos de concreto reforzado, es decir reemplazar el suelo malo por algo de mejor calidad, estos trabajos se vienen desarrollando en el muro de contención central y cerco perimétrico 01. 03.04 SOBRECIMIENTOS 03.04.01 SOBRECIMIENTO CONCRETO 1:8 + 30% P.G. (m3): En esta partida se realizó la construcción de sobre-cimientos de concreto ciclópeo, de acuerdo a las dimensiones, dosificaciones de hormigón y otros detalles señalados en los planos respectivos y fueron intervenidos en el sobrecimiento de muros en los pabellones A, B, C, Cerco perimétrico 01. 03.04.02 SOBRECIMIENTO ENCOFRADO Y DESENCOFRADO (m2): Una vez que se empiece con la colocación del encofrado, se verifico que las tablas a utilizar se encuentren en buen estado, limpias y no arqueadas. Los costados de los encofrados están formados por tablas de 1" de espesor y de anchos variables, de acuerdo a las alturas de los sobrecimientos. Estas tablas, por su cara exterior, se unieron a través de barrotes de madera de 2" x 3", separados cada uno por 60 cm. Para asegurar la verticalidad y estabilidad del encofrado, se usaron otros barrotes, también de 2" x 3", los cuales se aseguran contra una solera fijada con estacas el suelo, fueron intervenidos en el sobrecimiento de muros en los pabellones A, B, C, Cerco perimétrico 01. 03.05 FALSO PISO 03.05.01 FALSO PISO MEZCLA 1:8 e=4" (m2): Esta partida comprende la colocación del falso piso de concreto conformado por cemento y hormigón con una proporción 1:8 con un f’c=100 Kg/cm2, como base para recibir piso acabado. Será un falso piso de acuerdo a especificaciones, diseño, diámetro y colocación que se señale en los planos respectivos; se colocará en el primer nivel de la edificación sobre el terreno apisonado; esta actividad deberá ser revisada y aprobada por el Supervisor. Previo al llenado deberán colocarse las tuberías referidas a instalaciones sanitarias, eléctricas y cualquier elemento que deba quedar bajo el falso piso. Se intervino del pabellón A y B. 04 OBRAS DE CONCRETO ARMADO 04.01 CIMIENTO REFORZADO 04.01.01 CIMIENTOS REFORZADO ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el suministro, corte, doblado y colocación de las varillas de CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 8. INFORME N° 04 - JUNIO acero para refuerzo de las estructuras de concreto armado, de acuerdo con las especificaciones del expediente técnico y en conformidad con los planos correspondientes, se intervino trabajos en la escalera 02. 04.01.02 CIMIENTOS REFORZADOS - CONCRETO F`C=210 kg/cm2 (m3): En esta partida que contiene las prescripciones técnicas requeridas para todas las construcciones de concreto incorporadas a la obra se ha utilizado la dosificación de acuerdo al diseño de mezcla realizado, y se intervino el área de la escalera 02. 04.06 COLUMNAS 04.06.01 COLUMNAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el suministro, corte, doblado y colocación de las varillas de acero para refuerzo de las estructuras de concreto armado, de acuerdo con las especificaciones del expediente técnico y en conformidad con los planos correspondientes, se intervino trabajos en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02 y cerco perimétrico 01. 04.06.02 ENCOFRADO Y DESENCOFRADO NORMAL EN COLUMNAS (m2): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.06.03 COLUMNAS, CONCRETO 210 kg/cm2 (m3): En esta partida que contiene las prescripciones técnicas requeridas para todas las construcciones de concreto incorporadas a la obra se ha utilizado la dosificación de acuerdo al diseño de mezcla realizado, y se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.07 VIGAS 04.07.01 VIGAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el suministro, corte, doblado y colocación de las varillas de acero para refuerzo de las estructuras de concreto armado, de acuerdo con las especificaciones del expediente técnico y en conformidad con los planos correspondientes, se intervino trabajos en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02, Cerco perimétrico Elevación 04 y 01. 04.07.02 ENCOFRADO Y DESENCOFRADO NORMAL EN VIGAS (m2): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02, Cerco perimétrico Elevación 04 y 01. 04.07.03 VIGAS, CONCRETO 210 kg/cm2 (m3): En esta partida que contiene las prescripciones técnicas requeridas para todas las construcciones de concreto incorporadas a la obra se ha utilizado la dosificación de acuerdo al diseño de mezcla realizado, y se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02, Cerco perimétrico Elevación 04 y 01. CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 9. INFORME N° 06 - AGOSTO 04.08 LOSAS 04.08.02 LOSAS ALIGERADA 04.08.02.01 LOSA ALIGERADA, ENCOFRADO DESENCOFRADO (m2): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.08.02.02 LOSA ALIGERADA, LADR. HUECO 15x30X30 (und): Se colocado sobre el área destinada a las losas aligeradas los ladrillo Hueco de arcilla de 12 x 30x 30 cm. hechos o fabricados a máquina, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.08.02.03 LOSA ALIGERADA, ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el suministro, corte, doblado y colocación de las varillas de acero para refuerzo de las estructuras de concreto armado, de acuerdo con las especificaciones del expediente técnico y en conformidad con los planos correspondientes, se intervino trabajos en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.08.02.04 LOSA ALIGERADA, CONCRETO 210 kg/cm2 (m3): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino en los siguientes: Pabellón “A”, “B”, “C”, Escalera 02. 04.09 ESCALERAS 04.09.01 ENCOFRADO Y DESENCOFRADO NORMAL EN ESCALERAS (m2): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04). 04.09.02 ESCALERAS, ACERO FY=4200KG/CM2 (kg): Esta esta partida comprende el suministro, corte, doblado y colocación de las varillas de acero para refuerzo de las estructuras de concreto armado, de acuerdo con las especificaciones del expediente técnico y en conformidad con los planos correspondientes, se intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04). 04.09.03 ESCALERAS, CONCRETO 210 kg/cm2 (m3): En esta partida comprende el suministro y colocación de las formas necesarias para permitir el colocado del concreto y el retiro de la madera en el lapso establecido en esta partida, se intervino la Escalera 02 (Tramo 03, Descanso 02 y Tramo 04). II. ARQUITECTURA 06 MUROS Y TABIQUES DE ALBAÑILERIA 06.01 MURO DE LADRILLO KK MEZCLA 1:5 TIPO IV P/ TARRAJEO DE SOGA CON REFUERZO DE ACERO D=1/4" C/3 HILADAS (m2): La ejecución de estas partidas en lo corresponde a los muros exteriores y tabiques, están conformados por paredes CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 10. INFORME N° 04 - JUNIO de ladrillo macizo tipo King Kong de arcilla en aparejo de soga, según los espesores que se indican en los Planos de Arquitectura y con el refuerzo con acero de D=1/4” a cada 03 hiladas, se intervino el área correspondiente al Pabellónes A, B, C y Escalera 02. 06.02 MURO DE LADRILLO KK MEZCLA 1:5 TIPO IV P/ TARRAJEO DE CABEZA CON REFUERZO DE ACERO D=1/4" C/3 HILADAS (m2): La ejecución de estas partidas en lo corresponde a los muros exteriores y tabiques, están conformados por paredes de ladrillo macizo tipo King Kong de arcilla en aparejo de cabeza, según los espesores que se indican en los Planos de Arquitectura y con el refuerzo con acero de D=1/4” a cada 03 hiladas, se intervino el área correspondiente a los siguientes: Escalera 02. 07 REVOQUES ENLUCIDOS Y MOLDURAS 07.01 TARRAJEO PRIMARIO Y RAYADO C/MEZCLA 1:5 E=1.5 CM (m2): La superficie que se cubre con el tarrajeo se procedió previamente con el rascado y eliminación de salientes pronunciadas, se humedecerá convenientemente la mampostería a trabajar. El trabajo está constituido por una primera capa de mezcla con la que se conseguirá una superficie vertical, pero de aspecto rugoso y rayado, listo para aplicar el zócalo correspondiente. Se intervino el Pabellón A, B, C. 07.02 TARRAJEO EN MURO: INTERIOR FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2): Comprende aquellos revoques constituidos por una sola capa de mortero, pero aplicada en dos etapas. En la primera llamada “pañeteo” se proyecta simplemente el mortero sobre el paramento, ejecutando previamente las cintas o maestras encima de las cuales se corre una regla, luego cuando el pañeteo ha endurecido se aplica la segunda capa para obtener una superficie plana y acabada. Se dejó la superficie lista para aplicar la pintura. Se intervino el Pabellón A, B y Cerco perimétrico 03 y 04. 07.03 TARRAJEO EN MURO: EXTERIOR FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2): Comprende aquellos revoques constituidos por una sola capa de mortero, pero aplicada en dos etapas. En la primera llamada “pañeteo” se proyecta simplemente el mortero sobre el paramento, ejecutando previamente las cintas o maestras encima de las cuales se corre una regla, luego cuando el pañeteo ha endurecido se aplica la segunda capa para obtener una superficie plana y acabada. Se dejó la superficie lista para aplicar la pintura. Se intervino en el pabellón A, B y Cerco Perimétrico en la elevación 03 y 04. 07.05 TARRAJEO DE COLUMNAS FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2): Comprende la vestidura con mortero de columnas de concreto, la superficie por vestir en la columna, es la que queda visible en su ubicación. Se procuró que las superficies que a ser tarrajeadas tengan la suficiente aspereza para que exista buena adherencia del mortero. Todos los ambientes que lleven tarrajeo acabado, son entregados listos para recibir directamente la pintura. Antes de iniciar los trabajos se humedeció la superficie que recibió el revoque y lleno todos los vacíos y grietas. En todas las columnas se ejecutó un tarrajeo efectuado en una sola etapa. El mortero se extendió igualándolo con la regla, entre dos cintas de mezcla pobre y antes de que endurezca se hizo el terminado en paleta de madera y una pasada de plancha CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 11. INFORME N° 06 - AGOSTO metálica para obtener una textura pulida y lista para recibir el acabado de pintura. Se intervino en el pabellón A, B, C y Cerco Perimétrico en la elevación 03 y 04. 07.06 TARRAJEO DE VIGAS FROTACHADO MEZCLA C:A 1:5 E=1.5 CM (m2): Comprende la vestidura con mortero de columnas de concreto, la superficie por vestir en la viga, es la que queda visible en su ubicación. Se procuró que las superficies que a ser tarrajeadas tengan la suficiente aspereza para que exista buena adherencia del mortero. Todos los ambientes que lleven tarrajeo acabado, son entregados listos para recibir directamente la pintura. Antes de iniciar los trabajos se humedeció la superficie que recibió el revoque y lleno todos los vacíos y grietas. En todas las columnas se ejecutó un tarrajeo efectuado en una sola etapa. El mortero se extendió igualándolo con la regla, entre dos cintas de mezcla pobre y antes de que endurezca se hizo el terminado en paleta de madera y una pasada de plancha metálica para obtener una textura pulida y lista para recibir el acabado de pintura. Se intervino en el pabellón A, B, C y Cerco Perimétrico en la elevación 03 y 04. 07.13 BRUÑAS SEGUN DETALLE (1 x 1 cm) (m): Se refiere a los trabajos de acabados de bruña de 1cm. en los encuentros de columnas y muros, según se detalla en los planos de arquitectura. Las especificaciones de materiales y método de construcción similares para tarrajeo en interiores. Se intervino en los muros del cerco perimétrico en la elevación 04 y 03. 08 CIELO RASOS 08.01 CIELO RASO CON MEZCLA C:A 1:5 E=1.5 CM (m2): El acabado del tarrajeo es plano y derecho, sin ondulaciones ni defectos. Para ello se trabajó con puntos de referencia dispuestos en forma conveniente. El tarrajeo tiene un espesor mínimo de 1cm. y un máximo de 2cm. Antes de iniciar los trabajos se humedeció convenientemente la superficie que va a recibir el revoque y lleno todos los vacíos y grietas. Los encuentros con parámetros verticales son perfilados con ayuda de tarrajeo en ángulo recto. según detalle. De acuerdo a las especificaciones generales para el tarrajeo de muros. Se intervino cielorrasos del pabellón A, B y C. 09 PISOS Y PAVIMENTOS 09.01 CONTRAPISO 09.01.01 CONTRAPISO DE 40 MM. (m2): Se ejecutó en base a una mezcla 1/5 de cemento arena gruesa de espesor de 40mm para recibir el piso cerámico, se intervino el pabellón A y B. 10 ZOCALOS Y CONTRAZOCALOS 10.02 CONTRAZOCALOS 10.02.02 CONTRAZOCALO S/COLOREAR H=30 cm MEZCLA 1:2 e=1.5 cm (m): Consiste en un revoque frotachado efectuado con mortero y cemento arena en proporción 1:2 ajustándolos a los perfiles y dimensiones indicadas en los planos y especificaciones técnicas. Se intervino el cerco perimétrico de la elevación 03 y 04. 11 COBERTURAS CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 12. INFORME N° 04 - JUNIO 11.01 COBERTURA DE TEJA ANDINA PLANCHA 1.18X0.745 M (m2): Se refiere a las planchas de teja andina que se utilizan para cubrir la losa aligerada con Teja Andina es una plancha decorativa de fibro-cemento que, por su atractivo color, brinda siempre un excelente acabado. Por sus características, dimensiones y de peso, determinan ahorro de mano de obra en su instalación y en la estructura de apoyo. Las planchas de teja andina tendrán dimensiones de 1.18x0.745, las cuales son distribuidos de acuerdo a los planos. Se intervinieron los pabellones B y C. 11.02 COBERTURA C/TEJA ARCILLA EN CERCO DE LADRILLO (m): La teja que se utilizo es de fábrica, se instaló en el cerco perimétrico como cobertura final de teja de arcilla. Se intervino el cerco perimétrico en la elevación 03 y 04. 11.04 IMPERMEAB. DE TECHOS CON PINTURA ASFALTICA (m2): Se coloca antes de recibir la cobertura final de lámina termo acústica, se limpió con aire comprimido el polvo sobre el aligerado, se aplicó dos manos de asfalto líquido RC – 250. Se intervinieron los pabellones B y C. 11.05 CUMBRERA (m): Compuesta por dos piezas articuladas: Superior e Inferior, se adapta a cualquier inclinación de techo. Por sus características, dimensiones y de peso, determinan ahorro de mano de obra en su instalación y en la estructura de apoyo. Las piezas que serven como cumbrera de teja andina tendrán dimensiones de 0.72x0.35, las cuales serán distribuidos de acuerdo a los planos. Se intervinieron los pabellones B y C. 11.06 LISTONES DE MADERA P/FIJAR COBERTURA EN ALIGERADO (m2): Se provisiono y fijo los listones de madera de sección 2”x2” y de longitud 0.61m, ubicados cada 1.22m y entre caras interiores de las viguetas de madera, mediante clavos de 2 ½”, según se detalla en los planos del proyecto. Se intervinieron los pabellones B y C. 11.07 CUNETA DE MORTERO P/EVACUACION PLUVIAL EN TECHO A=0.10 M (m): Se ejecutó de acuerdo al diseño de los planos. Se intervinieron los pabellones A, B y C. II.- CONTROL DE AVANCE FISICO 2.1 Control de Avance Físico 2.1.1. Programación de Obra Se tiene el siguiente cronograma vigente, actualizado a la fecha de inicio de obra. Se adjunta en los anexos el cronograma de obra desarrollado. CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 13. INFORME N° 06 - AGOSTO ENTIDAD : MUNICIPALIDAD DISTRITAL DE ONGOY LP : L.P Nº 002-2015-MDO OBRA : CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE) RESIDENTE : ING. LEONARDO NELTON SULCA CARRASCO SUPERVISION : CONSORCIO HORIZONTE SUPERVISOR : ING. HENRRY SANTA CRUZ CASTRO FECHA : JULIO 2016 ENTREGA DE TERRENO : S/IGV IGV C/IGV INICIO DE OBRA : 5,454,148.35 981746.70 6,435,895.05 PLAZO DE EJECUCION : 240 AMPLIACION DE PLAZO : 0 CUMINACION DE OBRA : 5,454,148.35 981,746.70 6,435,895.05 MARZO ABRIL MAYO JUNIO JULIO AGOSTO SEPTIEMBRE OCTUBRE NOVIEMBRE 24-31 1-30 1-31 1-30 1-31 1-31 1-30 1-31 1-18 4,635,293.36 116,840.08 235,541.95 438,552.13 480,812.67 655,594.55 672,354.71 649,664.37 734,732.99 651,199.92 448,031.52 11,293.36 22,766.67 42,388.94 46,473.70 63,367.52 64,987.49 62,794.32 71,016.76 62,942.75 370,823.47 9,347.21 18,843.36 35,084.17 38,465.01 52,447.56 53,788.38 51,973.15 58,778.64 52,095.99 5,454,148.35 137,480.65 277,151.98 516,025.24 565,751.38 771,409.63 791,130.58 764,431.85 864,528.39 766,238.66 981,746.70 24,746.52 49,887.36 92,884.54 101,835.25 138,853.73 142,403.50 137,597.73 155,615.11 137,922.96 6,435,895.05 162,227.17 327,039.34 608,909.78 667,586.63 910,263.36 933,534.08 902,029.58 1,020,143.50 904,161.62 2.52% 5.08% 9.46% 10.37% 14.14% 14.51% 14.02% 15.85% 14.05% 2.52% 7.60% 17.06% 27.44% 41.58% 56.09% 70.10% 85.95% 100.00% MARZO ABRIL MAYO JUNIO JULIO AGOSTO SEPTIEMBRE OCTUBRE NOVIEMBRE 24-31 1-30 1-31 1-30 1-31 1-31 1-30 1-31 1-18 4,635,293.36 212,549.01 137,782.62 505,012.42 363,042.60 550,186.85 0.00 0.00 0.00 0.00 448,031.52 20,544.26 13,317.59 48,812.76 35,090.45 53,179.17 0.00 0.00 0.00 0.00 370,823.47 17,003.92 11,022.61 40,400.99 29,043.41 44,014.95 0.00 0.00 0.00 0.00 5,454,148.35 250,097.19 162,122.82 594,226.18 427,176.46 647,380.97 0.00 0.00 0.00 0.00 981,746.70 45,017.49 29,182.11 106,960.71 76,891.76 116,528.57 0.00 0.00 0.00 0.00 6,435,895.05 295,114.68 191,304.93 701,186.89 504,068.22 763,909.54 0.00 0.00 0.00 0.00 4.59% 2.97% 10.89% 7.83% 11.87% 0.00% 0.00% 0.00% 0.00% 4.59% 7.56% 18.45% 26.28% 38.15% 38.15% 38.15% 38.15% 38.15% DESCRIPCIÓN CRONOGRAMA VALORIZADO EJECUTADO TOTAL AVANCE MENSUAL "MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY, PROVINCIA DE CHINCHEROS - APURIMAC" CRONOGRAMA VALORIZADO FECHADO Y EJECUTADO TOTAL 24/03/2016 18/11/2016 PRESUPUESTO PRESUPUESTO META 1/03/2016 PORVENIR CRONOGRAMA VALORIZADO FECHADO PROGRAMADO PRESUPUESTO SUB TOTAL COSTO DIRECTO GASTOS GENERALES AVANCE ACUMULADO UTILIDAD AVANCE ACUMULADO AVANCE MENSUAL TOTAL IGV GASTOS GENERALES COSTO DIRECTO DESCRIPCIÓN UTILIDAD SUB TOTAL IGV Dias Calendarios Dias Calendarios CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 14. INFORME N° 04 - JUNIO ENTIDAD : MUNICIPALIDAD DISTRITAL DE ONGOY LP : L.P Nº 002-2015-MDO OBRA : CONTRATISTA : CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE) RESIDENTE : ING. LEONARDO NELTON SULCA CARRASCO SUPERVISION : CONSORCIO HORIZONTE FECHA : ING. HENRRY SANTA CRUZ CASTRO FECHA : JULIO 2016 MONTO DEL CONTRATO : MONTO REFERENCIAL : PLAZO DE EJECUCION : 240 INICIO DE OBRA : 24/03/2016 MONTO S/. 295,114.68 191,304.93 701,186.89 504,068.22 763,909.54 0.00 0.00 0.00 0.00 2,455,584.26 ITEM PARCIAL S/. PARCIAL % ACUMULADO % PARCIAL S/. PARCIAL % ACUMULADO % 1 162,227.17 2.52% 2.52% 295,114.68 4.59% 4.59% 2 327,039.34 5.08% 7.60% 191,304.93 2.97% 7.56% 3 608,909.78 9.46% 17.06% 701,186.89 10.89% 18.45% 4 667,586.63 10.37% 27.44% 504,068.22 7.83% 26.28% 5 910,263.36 14.14% 41.58% 763,909.54 11.87% 38.15% 6 933,534.08 14.51% 56.08% 0.00 7 902,029.58 14.02% 70.10% 0.00 8 1,020,143.50 15.85% 85.95% 0.00 9 904,161.62 14.05% 100.00% 0.00 6,435,895.05 2,455,584.26 VALORIZACION Nº 04 - MES DE JUNIO VALORIZACION Nº 05 - MES DE JULIO VALORIZACION Nº 06 - MES DE AGOSTO VALORIZACION Nº 07 - MES DE SETIEMBRE VALORIZACION Nº 09 - MES DE NOVIEMBRE VALORIZACION Nº 08 - MES DE OCTUBRE TOTAL DE VALORIZACIONES Nov-16 Oct-16 Set-16 Ago-16 Jul-16 VALORIZACION Nº 03 - MES DE MAYO VALORIZACION Nº 02 - MES DE ABRIL AVANCE FISICO DE LA OBRA Jun-16 "MEJORAMIENTO DE LOS SERVICIOS EDUCATIVOS EN LA INSTITUCION EDUCATIVA SECUNDARIO JOSE ANTONIO ENCINAS, LOCALIDAD DE PORVENIR, DISTRITO DE ONGOY, PROVINCIA DE CHINCHEROS - APURIMAC" S/. 6,435,895.05 S/. 6,435,895.05 MES Mar-16 Abr-16 May-16 PROGRAMADO (INC. IGV) REAL (INC. IGV) DESCRIPCION VALORIZACION Nº 01 - MES DE MARZO Dias Calend. Valorización N°01 Valorización N°02 Valorización N°03 Valorización N°04 Valorización N°05 CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 15. INFORME N° 06 - AGOSTO 5 910,263.36 14.14% 41.58% 763,909.54 11.87% 38.15% 6 933,534.08 14.51% 56.08% 0.00 7 902,029.58 14.02% 70.10% 0.00 8 1,020,143.50 15.85% 85.95% 0.00 9 904,161.62 14.05% 100.00% 0.00 6,435,895.05 2,455,584.26 Nov-16 Oct-16 Set-16 Ago-16 Jul-16 0.00% 10.00% 20.00% 30.00% 40.00% 50.00% 60.00% 70.00% 80.00% 90.00% 100.00% MAR-16 ABR-16 MAY-16 JUN-16 JUL-16 AGO-16 SET-16 OCT-16 NOV-16 PROGRAMADO VS EJECUTADO PROGRAMADO EJECUTADO 2.2 CONTROL DE AVANCE ACUMULADO GENERAL Programado Real Programado Real Programado Real 100% 41.58% 38.15% 14.51% 56.09% 38.15% 61.85% Atrasado Estado de la Obra META TOTAL Avance Acumulado Anterior Avance Actual Avance Acumulado Actual Saldo por ejecutar El avance programado al sexto mes es 14.51%. El avance de obra ejecutado del mes a la fecha es de 11.87% quiere decir que en el sexto mes de ejecución el contratista ha venido ejecutando la obra por debajo del avance programado; así mismo el avance acumulado programado es de 56.09% y el avance acumulado ejecutado es de 38.15%, por lo que se deduce que la obra está ligeramente atrasada en 3.43% de acuerdo a programado, al mes de junio tomando como indicador de comparación el avance acumulado mensual. 2.3 CONTROL DE AVANCE ACUMULADO POR FORMULA El expediente técnico contractual presenta una fórmula polinómica para todo el proyecto. 2.4 AVANCE DEL MES POR PARTIDAS Se presenta en los anexos planilla de metrados ejecutados al 31 de julio del 2016 III.- CONTROL DE OBRA CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 16. INFORME N° 04 - JUNIO 3.1 CONTROL DE CAMPO Las actividades desarrolladas con la verificación de la Supervisión fueron las siguientes: CONTROL TÉCNICO: 1. Control topográfico. - Verificación y control altitudinal y planimétrico de los replanteos de cada nivel, ubicación de fondo de zanjas para cimientos, replanteo del área destinado a la construcción del nivel secundario y primario. 2. Control de procesos constructivos. - Se está realizando el control estricto en la habilitación de aceros para las columnas de los módulos del nivel secundario y primario, en conformidad con los planos. Se ha realizado la verificación de la capacidad portante del terreno (Estudio de Mecánica de Suelos) y la densidad de la compactación que se está ejecutando. 3. Control de calidad de los trabajos efectuados. - Se ha verificado la calidad de los trabajos, acorde a la buena práctica constructiva y de acuerdo a las exigencias del Reglamento Nacional de Construcciones y de las Especificaciones del Expediente Técnico. Se ha verificado los materiales a pie de obra disponibles para su uso. 4. Presentación de Informes. - Presentación de la valorización mensual al Supervisor en los plazos establecidos y él presenta a la entidad dentro de los 5 días posterior al mes valorizado. CONTROL CONTRACTUAL: 1. Cuaderno de obra. - Se realizan las anotaciones correspondientes a las ocurrencias diarias en obra. 2. Cumplimiento de normas de Seguridad en obra. - Se tiene implementado el uso obligatorio de indumentarias de seguridad, delimitación de áreas de trabajo con cintas de seguridad. 3. Reuniones de coordinación. - Se realizan coordinaciones con las autoridades del Centro Poblado del porvenir, para ver la disponibilidad de mano de obra calificada y no calificada y otros asuntos relacionados a la ejecución del proyecto. 3.2 CONTROL DE CALIDAD DE LOS MATERIALES De acuerdo al protocolo de verificación de materiales se ha verificado las siguientes características: 1. El Acero es corrugado, con los diámetros que son requeridos para cada estructura y que cumplen con las normas de AASHTO M31 Y EL ASTM – A706. 3.3 CONTROL DE EQUIPOS, MAQUINARIA Y HERRAMIENTAS CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 17. INFORME N° 06 - AGOSTO El contratista para la ejecución del proyecto tiene en obra a la fecha los siguientes equipos: • 02 Volquete de 15m3 • 01 Retroexcavadora • 01 Cargador Frontal • 01 Camioneta 4*4 Hilux • 01 Nivel de ingeniero. • 01 Teodolito electrónico • 01 Tronzadora. 3.4 CONTROL DE PERSONAL DE OBRA En el mes de junio se ha ido incrementando progresivamente el personal no calificado de la misma comunidad y foráneos. Se ha realizado sus actividades con el siguiente personal: • 01 Ing. Residente • 01 Asistente de Obra N° 01 • 01 Asistente de Obra N° 02 • 01 Topógrafo • 01 Maestro de Obra • 01 Almacenero • 01 Guardián • 13 Operarios • 07 Oficiales • 51 Peones IV.- CONTROL DE AVANCE FINANCIERO - ECONOMICO CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 18. INFORME N° 04 - JUNIO 4.1 CONTROL DE VALORIZACIONES El reajuste por fórmula polinómica se ha realizado y se adjunta en los cuadros adjuntos al presente documento. El monto de la valorización del presente mes es de S/ 611,127.64 Soles y corresponde al 11.87% del monto total de obra, aplicando los reajustes, deducciones y amortizaciones que corresponde ANTERIOR ACTUAL ACUMULADO 5,454,148.35 1,433,622.65 647,380.97 2,081,003.62 3,373,144.73 1,433,622.65 26.28% 11.87% 38.15% 61.85% 0.00 0.00 0.00 0.00 0.00 0.00 927,269.27 312,031.96 129,476.19 441,508.15 485,761.12 4,526,879.08 1,121,590.69 517,904.78 1,639,495.46 2,887,383.62 814,838.23 201,886.32 93,222.86 295,109.18 519,729.05 5,341,717.31 1,323,477.01 611,127.64 1,934,604.64 3,407,112.67H.- VALORIZACIÓN NETA (F+G) RESUMEN - VALORIZACIÓN Nº 05 - JULIO 2016 A.- VALORIZACIÓN CONTRACTUAL (S/IGV) SALDO POR VALORIZAR DESCRIPCION MONTO CONTRATADO S/IGV VALORIZACIÓN AVANCE FISICO DE LA OBRA (%) F.- VALORIZACIÓN BRUTA (A+B-C-D-E) E.- AMORTIZACIÓN ADELANTO DE MATERIALES G.- IGV (18.00%) B.- REAJUSTE C.- DEDUCCION QUE NO CORRESPONDE D.- AMORTIZACIÓN DE ADELANTO DIRECTO 4.2 CONTROL DE ADELANTO DIRECTO CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
  • 19. INFORME N° 06 - AGOSTO El contratista ha solicitado Adelanto Directo equivalente al 19.26% del monto del Contrato. SALDO FECHA MONTO S/ AMORTIZACION POR AMORTIZAR Mar-16 1 Mar-16 250,097.19 785,821.42 50,019.44 735,801.98 2 Abr-16 162,122.82 32,424.56 703,377.42 3 May-16 594,226.18 118,845.24 584,532.18 4 Jun-16 427,176.46 110,742.72 473,789.46 5 Jul-16 647,380.97 129,476.19 344,313.27 6 Ago-16 7 Set-16 8 Oct-16 9 Nov-16 785,821.42 441,508.15 312,031.96 129,476.19 SALDO FECHA MONTO S/ POR AMORTIZAR S/ Mar-16 1 Mar-16 295,114.68 927,269.27 59,022.94 868,246.33 2 Abr-16 191,304.93 38,260.98 829,985.35 3 May-16 701,186.89 140,237.38 689,747.97 4 Jun-16 504,068.22 130,676.41 559,071.56 5 Jul-16 763,909.54 152,781.90 406,289.65 6 Ago-16 - - 7 Set-16 - - 8 Oct-16 - - 9 Nov-16 - - 927,269.27 520,979.62 368,197.71 152,781.90 TOTAL 406,289.65 AMORTIZACION ANTERIOR AMORTIZACION ACTUAL AMORTIZACION S/ AMORTIZACIÓN DEL ADELANTO DIRECTO (CON IGV) VALORIZACION CON IGV ADELANTO PAGADO CON IGV Item Valorización MONTO TOTAL AMORTIZACION ANTERIOR AMORTIZACION ACTUAL 344,313.27 AMORTIZACION DEL ADELANTO DIRECTO VALORIZACION SIN IGV ADELANTO PAGADO SIN IGV ValorizaciónItem MONTO AMORTIZACIÓN DEL ADELANTO DIRECTO (SIN IGV) CONSORCIO ONGOY (AHREN CONTRATISTA GENERALES SAC & C&C RABATE)
