PROGRAMA DE ERRADICACIÓN PROGRESIVA
         DE LA MENDICIDAD

                          TÉCNICA PROVINCIAL
                            Lic. Patricia Calderón

                     COORDINADORA TERRITORIAL
                         Lic. Norma Hernández

                         TÉCNICA TERRITORIAL
                            Lic. Julieta Guilcapi

                                    TEMA

INFORME DE TRABAJO SOBRE COORDINACIÓN Y VIABILIZACIÓN DEL
   PROGRAMA NACIONAL DE ERRADICACIÓN PROGRESIVA DE LA
       MENDICIDAD EN LA LÍNEA TERRITORIAL RIOBAMBA.

             FACILITADOR RESPONSABLE COMUNITARIO
                         Xavier Soria Poma

            EDUCATODES RESPONSABLES COMUNITARIOS
Alicia Yantalema, Esther Morocho, Mario Alcocer, Rocío Ortíz, Roberta Ati, Jaime
                                   Quinche

               EDUCADORES DE CARRETERA-Diciembre
Galo Yungán, Fabián Yuquilema, Fausto Yantalema, Rocío Ortiz, Piedad Guamán,

                                  FECHA
                        Noviembre y Diciembre de 2009

                                  Enero 2010

                            Riobamba - Ecuador
OBJETIVO GENERAL DEL PROGRAMA

   Contribuir a la erradicación progresiva de la mendicidad de niños, niñas y
   adolescentes, adultos mayores y discapacitados, mediante la sensibilización y
   exigibilidad de derechos con enfoque de inclusión, vida digna con la
   corresponsabilidad del Estado, la familia y la sociedad.

OBJETIVOS ESPECÍFICOS DEL PROGRAMA

   •   Activar el Sistema de Protección Integral de niños, niñas y adolescentes,
       mediante la articulación y coordinación para la erradicación de la mendicidad.
   •   Sensibilizar a la sociedad, y en específico a los donantes, sobre malas prácticas
       de solidaridad que propician mendicidad en los niños, niñas y adolescentes,
       adultos mayores, discapacitados y familias.
   •   Canalizar organizadamente las donaciones navideñas hacia las zonas expulsoras
       y en los puntos de recolección.
   •   Lograr que las entidades, autoridades, familias, asuman la Navidad como una
       oportunidad de acción de protección, de vida familiar y comunitaria.
   •   Crear espacios de participación, recreación en las zonas expulsoras de niños

INTRODUCCIÓN

El presente informe sintetiza el trabajo realizado durante el mes de Noviembre y
Diciembre del presente año con actividades como; lanzamiento a nivel cantonal,
provincial de la campaña, sensibilización en las parroquias y comunidades expulsoras,
coordinación con educadores comunitarios para la realización de colonias navideñas,
Coordinación con técnic@s, FRCs y coordinadora territorial riobamba sobre la
instalación, desarrollo de los Puntos de Acopio, Coordinación con organismos
gubernamentales y no gubernamentales para la viabilización del abordaje de niños,
niñas, adolescentes, adultos mayores y personas con habilidades especiales.

A demás en el presente documento vamos ha señalar con cuadros el trabajo a seguir
para los agasajos navideños.

    Por: Xavier Soria Poma
.

REALIDAD: LÍNEA TERRITORIAL DE RIOBAMBA

Ubicación                  1°40′6.94″S 78°39′2,50″O
• Altitud                2754 msnm msnm
• Distancia              8 km km
Superficie               aprox. 2.812,59 hectáreas km²
Fundación                1534
Población                134.808 habitantes hab.
Gentilicio               Riobambeño, -a
Alcalde                  Juan Salazar

Altitud:
La ciudad de Riobamba se encuentra a 2.754 msnm.
Clima:
La temperatura promedio es de 14° C. Las más altas temperaturas registradas
corresponden al mediodía con 23° C.
Moneda:
Turistas y visitantes extranjeros pueden utilizar el dólar norteamericano que rige en
nuestro país como moneda oficial.

PARROQUIAS URBANAS
Lizarzaburu
Maldonado
Velasco
Veloz
Yaruquíes

PARROQUIAS RURALES
Cacha          Calpi          Cubijíes              Flores         Licán
Licto          Pungalá        Punín                 Quimiag        San Juan
San Luís

    Por: Xavier Soria Poma
Ver un/a nin@, adulto mayor o discapacitado en las calles de la Ciudad de Riobamba
mendigando ya no es extraño para nadie pero lo extraño aparece cuando nos ponemos a
investigar y encontramos a personas de distintas provincias y hasta fuera del país
dedicándose a este “trabajo” ¿A qué se debe esto?          Talvez la sensibilidad mal
conceptuada de las y los Riobambeños y chimboracenses ha influenciado para el
crecimiento de este tipo de ocupación, y es que la sensibilidad de la gente muchas veces
es jugada por las personas que buscan la vida fácil.

Hoy en día se evidencia claramente la reducción del índice de mendicidad a lo largo de
estos tres años y esto ha tenido resultado positivo gracias a la intervención oportuna y
muy importante de instituciones para la ejecución y culminación exitosa del programa.

PROGRAMA NACIONAL                 DE ERRADICACIÓN PROGRESIVA DE LA
MENDICIDAD

Es un programa nacional para la atención e inclusión de niños, niñas, adolescentes;
adultos mayores y discapacitados en situación de mendicidad y riesgo en las calles. Es
un programa que buscará modificar los patrones culturales en cuanto a la solidaridad
para todos es claro que fomentar la mendicidad no es ayudar…incorporarlos a la
sociedad como seres productivos es lo correcto.
El programa es fortalecido por procesos institucionales unificados de intervención
operativa, con la coordinación, dependencia y apoyo de Instituciones públicas y
privadas. Las comunidades atendidas en el sector de riobamba están atendidas de forma
Permanente y Temporal.
Las comunidades Atendidas de manera Permanente en los sectores de la Ciudad de
Riobamba son:
       Parroquia Licto: Ztezzeñag, Quinkahuan.
       Parroquia Flores: Gompuene
Y las comunidades intervenidas de manera Temporal son:
       Parroquia Licto: Pompeya, Cuelloloma. Llugshibug

    Por: Xavier Soria Poma

ACTIVIDADES Y LOGROS DEL PROGRAMA
Sobre la Sensibilización

A continuación le presento el cronograma de trabajo realizado en las distintas parroquias rurales con el objeto de sensibilizar sobre el
programa “Rayuela Social”

                     NOVIEMBRE                                                                                                                            DICIEMBRE
PARROQUIAS D L M M J V S D L M M                                                                                                                 J V S D L M M J V S D L M
           22 23 24 25 26 27 28 29 30 1 2                                                                                                         3 4 5 6 7 8 9 10 11 12 13 14 15
CALPI
FLORES
LICTO
PUNIN
SAN JUAN
SAN LUÍS
LICAN
YARUQUIES
                      Listo

                                             Educadora Responsable Listo

                                                                           Educadora Responsable Listo

                                                                                                                                               Listo
                                                                                                         Listo

                                                                                                                            Listo

                                                                                                                                                              Listo

                                                                                                                                                                                 Listo
ESTADO
                      Lic. Norma Hernández
     RESPONSABLE

                                                                                                                                                                                 En el Lanzamiento
                                                                                                         Xavier Soria FRC

                                                                                                                            Xavier Soria FRC

                                                                                                                                                              Xavier Soria FRC
                                                                                                                                               José Pacheco

           La tabla muestra las fechas de sensibilizaciones realizadas en cada una de las parroquias.

    Por: Xavier Soria Poma

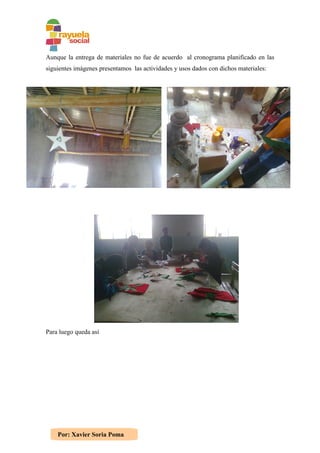

Sobre las Colonias Navideñas

En las comunidades que se instalara de forma temporal las colonias navideñas.

No. Comunidad                      ERC-RESPONSABLE                                        No. de Niñ@s

1   Cuelloloma                     Mario Alcocer (092162437) y Rocío                      80
                                   Ortiz
2      Pompeya                     Esther Morocho y Alicia Yantalema                      90
                                   (081670513)
3      Llugshibug                  Roberta Ati (032606868) y Jaime                        55
                                   Quinche

La tabla muestra las comunidades, responsables y el número de niñ@s para la ejecución de colonias navideñas.

Hasta el momento las tres colonias navideñas se realizarán en la casa comunal de su
respectiva comunidad con el compromiso y la predisposición de apoyo de lideres y
autoridades comunitarios. La población de cada una de las comunidades fueron
sensibilizadas previamente              sobre el Programa Nacional de Erradicación de la
Progresiva de la Mendicidad.

                                       Imagen de la reunión en Cuelloloma

     Por: Xavier Soria Poma
Sobre los Puntos de Acopio

                                                                      Punto de Acopio: Escuela
                                                                      Nicanor Larrea

                                                                      Desde el día 30 de
                                                                      Noviembre se inicio
                                                                      la búsqueda de carpas
                                                                      para los tres puntos de
                                                                      acopio en Riobamba
                                                                      con el apoyo de la
                                                                      técnica territorial y
                                                                      provincial.         Los
mismos puntos trabajarán de domingo a domingo desde 01 de diciembre hasta el día 27
de Diciembre de 2009 en horarios de 8H00 a 17H00. A continuación los detalles de los
puntos de Acopios de las Cuidad de Riobamba.

No.     Localidad                  Dirección            Organización
1       Escuela            Nicanor Av. Daniel León Borja y
                                                        Yachachic,          ERPE,
                                                        Coordinación     territorial
        Larrea
                                                        MIES-INFA
2       Colegio       Maldonado Primera Constituyente y Municipio de Chambo, Mano
        Centro                          España (Parque Sucre)   Amiga, ERPE
3       INFA provincial                 Junín y Los álamos      Fundación              PAN,
                                                                CODOCAL(No         asistieron
                                                                ningún día), Coordinación
                                                                territorial    MIES-INFA,
                                                                ERPE.
4       Patronato Municipal             Larrea y Chile          Patronato Municipal (Trabajo
                                                                de manera Autónoma)
La tabla muestra los puntos de acopio en función

Más información de visitas y viabilización en puntos de acopio en anexos.

      Por: Xavier Soria Poma
Sobre los Educadores de Carretera

                                                  Imagen por defecto: Línea territorial de Riobamba

                                                  Los educadores de carretera están realizando una gran labor de manera cooperativa, armónica y
                                                  en equipo por lo tanto me permito presentar la tabla de distribución para el abordaje en carreteras
                                                  por parte de los señores educadores de carreteras.

                                                                                                                      Diciembre                                                                             ERC-Carreteras         Teléfono           FRC
       Rango de carreteras
No.                                               1era 2da                                                             3era   4ta                                            5ta

  1    Riobamba - Licto, Cuelloloma                                                                                                                                                                                                           Xavier Soria Poma
                                                                                                                                                                                                                                092162437
                                                                                  Socialización cerca de carreteras

                                                                                                                                                                                                         Sra. Piedad Guaman
                                                    Reconocimiento del Sector y

                                                                                                                         Recorrido en Carreteras

                                                                                                                                                   Recorrido en Carreteras

                                                                                                                                                                               Recorrido en Carreteras
  2    Llugshibug                                                                                                                                                                                                                             Xavier Soria Poma
                                                                                                                                                                                                         Sra. Rocío Morocho     080011513

  3    Licto - Zetzeñag                                                                                                                                                                                                                       Xavier Soria Poma
                                                                                                                                                                                                         Sra. Melba Naula       081177217
  4    Licto - Quincahuan                                                                                                                                                                                                                     Xavier Soria Poma
                                                                                                                                                                                                         Sr. Fausto Yantalema   080357763
  5    Flores - Gompuene - Riobamba                                                                                                                                                                                                           Xavier Soria Poma
                                                                                                                                                                                                         Sr. Fabián Yuquilema   084475673
       Terminales de Riobamba Calles
  6                                                                                                                                                                                                                                           Xavier Soria Poma
       principales, partes. Etc.                                                                                                                                                                         Sr. Galo Yungán        087726091
Tabla de distribución a educadores de carreras.

      Por: Xavier Soria Poma
Sobre el Abordaje en Riobamba
Luego de más de dos años de trabajo coordinado y sistémico el índice de mendicidad
este rebajando paulatinamente es muy claro que este tipo de fenómenos requiere de
años y compromiso de todos quienes intervienen en el programa dice el Cabo segundo
Marco Naula miembro de la DINAPEN.

Desde las últimas semanas del mes de noviembre se han diagnosticado y realizado los
primeros acercamientos a la población que hace de la mendicidad un diario vivir, para
nuestra suerte hasta estos días ha sido muy favorable la acogida, y esto es argumentado
a la gentileza que nos ha tratado la gente.

El informe de documento está en la parte de los anexos con los días y horas trabajados,
personas intervenidas, cronograma de actividades coordinados con la DINAPEN y
documentos     que implican a organismos en la viabilización de abordajes en las
carreteras diagnosticadas con nin@s.

    Por: Xavier Soria Poma
Sobre la Movilización en Riobamba y Comunidades Expulsoras
 De hecho los medios de transporte no son indispensables pero si son necesarios por
aquello a continuación presento información más detallada en los que describo el
acompañamiento y la facilidad del vehiculo de DINAPEN en Riobamba.
                                                             PERSONA
FECHA        DÍA             HORA             LUGAR          L             FRC
19/12/200                    19h00 a          El Terminal                  Xavier Soria o
        9    SABADO          22h00            Terrestre                2   ERC
20/12/200                    17h00 a                                       Xavier Soria o
        9    DOMINGO         19h00            La Estación              2   ERC
21/12/200                    19h00 a                                       Xavier Soria o
        9    LUNES           21h00            Parque Sucre             2   ERC
22/12/200                    19h00 a                                       Xavier Soria o
        9    MARTES          21h00            La merced                2   ERC
23/12/200    MIÉRCOLE        19h00 a                                       Xavier Soria o
        9    S               22h00            La Condamine             2   ERC
24/12/200                    19h00 a                                       Xavier Soria o
        9    JUEVES          22h00            Santa Rosa               2   ERC
25/12/200                    19h00 a          El Terminal                  Xavier Soria o
        9    VIERNES         22h01            Terrestre                2   ERC
26/12/200                    19h00 a                                       Xavier Soria o
        9    SÁBADO          22h02            La condamine             2   ERC

28/12/200                    19h00 a                                     Xavier Soria o
        9    LUNES           21h00            La Estación              2 ERC
29/12/200                    19h00 a                                     Xavier Soria o
        9    MARTES          21h00            Parque Sucre             2 ERC
30/12/200    MIÉRCOLE        19h00 a                                     Xavier Soria o
        9    S               21h00            La merced                2 ERC
Abordaje con el acompañamiento del personal de DINAPE

        Para el transporte de la donación a la bodega del INFA territorial cada dos
        días la coordinadora territorial Lic. Norma Hernández hace las gestiones
        pertinentes para facilitar el vehículo del INFA. La técnica territorial Lic. Julieta
        Guilcapi y mi persona hacemos la carga y descarga de las nodaciones.
Gracias al apoyo desinteresado del señor presidente de Junta parroquial de Licto Vinicio
Tenenpaguay en coordinación con la policía del UPC-Licto hemos logrado conseguir la
patrulla para el abordaje desde el 22 hasta 27 de diciembre en carreteras de las
comunidades expulsoras de niñ@s para lo cual me permito presentar el cronograma de
trabajo a realizar.

     Por: Xavier Soria Poma
INFA-
FECHA      DÍA       HORA                  LUGAR                           PERSONAL Responsable            TELÉFONO
                     13H00 a               Carretera principal de entre
22/12/2009 Martes    17H00                 Licto-Tunshi                     1          ERC-carretera
                     13H00 a
23/12/2009 Miércoles 17H00                 Carretera Licto-Cecel            1          ERC-carretera
                     11H00 a
24/12/2009 Jueves    14H00                 Licto-Tunshi; Licto-Ceceles      1          ERC-carretera
                     13h00 a
25/12/2009 Viernes   17h00                 Licto-Llugshibug                 1          Xavier Soria o ERC 087855085
                     13h00 a
26/12/2009 Sábado    17h00                 Licto-Tunshi; Licto-Ceceles      1          Xavier Soria o ERC 087855085
                     13h00 a
27/12/2009 Domingo 17h00                   Licto- Cuello loma               1          Xavier Soria o ERC 087855085

           Abordaje con el acompañamiento del personal de UPC-Licto

           Sobre los Agasajos Navideños
           En los anexos está el documento que contiene                   el número exacto de los niños
           beneficiarios de las colonias navidades, a demás debo indicar los agasajos se realizará
           en las comunidades en fechas que describiré a continuación.
           Comunidad            Hora                    Fecha             Responsables
           Llugshibug           12H00 a 14H00           25 de Dic 2009    Técnica, Frc y Erc de colonias
                                                                          navideñas.
           Pompeya        Y 10H00 a 15H00               26 de Dic 2009    Técnica, Frc y Erc de colonias
                                                                          navideñas.
           Cuelloloma

           Tabla con la información detallada de los agasajos navideños

           MATERIALES Y REFRIGERIOS

           Materiales.

                 Por: Xavier Soria Poma
Aunque la entrega de materiales no fue de acuerdo al cronograma planificado en las
siguientes imágenes presentamos las actividades y usos dados con dichos materiales:

Para luego queda así

    Por: Xavier Soria Poma
Por: Xavier Soria Poma
Refrigerios
Hasta el día 27 de diciembre la asistencia y el trabajo de los niños era muy pobre al día
siguiente cuando veían los refrigerios su entusiasmo por desarrollar la activada fue muy
eufórico, porque los para cada día fue de la siguiente manera;

Para una población de 1775 NNAs y alrededor de 250 adultos mayores y personas con
capacidades especiales.

Día 28 de diciembre:
Refrigerio: 2000 panes y 200 Yogurts
Forma de entrega: Este primer día fue entregada en la coordinación territorial para
luego ir a distribuir, optamos esta forma porque no teníamos vehículos para distribuir a
las comunidades, en este mismo día se dialogó con el presidente de la Junta Parroquial
de Licto para, Él coordinar con la UPC-Licto y poder llevar los refrigerios en
coordinación y responsabilidad de mi persona.

Día 29 de diciembre:
Refrigerio: 2000 Manzanas
Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi
persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas
en la patrulla.

Día 30 de diciembre:
Refrigerio: 2000 paquetes de galletas de 0.29 ctv el P-U y 2000 colas personales no
retornables de 0.2912 ctv el P-U
Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi
persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas
en la patrulla.

Día 31 de diciembre:

    Por: Xavier Soria Poma
Refrigerio: 2000 con cereal de 200cc 0.45 ctv el P-U y 2000 manzanas 0.28 ctv el P-U
Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi
persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas
en la patrulla.

Es todo cuanto puedo informar. Cualquier duda o información adicional que necesite
favor acudir a: www.rayuelasocialriobamba.wordpress.com o xaviersp18@yahoo.com
COMENTARIOS.

Antes que todo quiero felicitarles por el gran desempeño y dedicación al Programa
Nacional de Erradicación Progresiva de la Mendicidad por parte de las Autoridades del
MIES, INFA, FUNDACIÓN AMAUTA, Y DE OTRAS ORGANIZACIONES
GUBERNAMENTALES Y ONGs                de seguro a varios de nosotros algunas malas
noches fueron parte de nuestro trabajo, pero la gratificación no es para menos nos
sentimos muy bien luego de haber participado de manera activa en el desarrollo del
programa, en haber ayuda a la construcción del país con pequeños y grandes esfuerzos.

El ambiente de trabajo vivido durante estos dos meses fue y es tranquilo a pesar del
poco tiempo que se tuvo, los problemas e inconvenientes se resolvió de manera
conjunta y organizada.

De todos quienes hacemos Educadores de Carreteras, de colonias navideñas y
Facilitador responsable comunitario    agradecemos de manera memorable el apoyo
brinda por parte de Técnica provincial, Coordinadora Territorial y Técnica territorial
responsable del cantón además Técnicos y FRC que de manera voluntarios colaboraron
en el ejercicio del programa.

    Por: Xavier Soria Poma
Informe Rayuela Social

Informe Rayuela Social

  • 1.
    PROGRAMA DE ERRADICACIÓNPROGRESIVA DE LA MENDICIDAD TÉCNICA PROVINCIAL Lic. Patricia Calderón COORDINADORA TERRITORIAL Lic. Norma Hernández TÉCNICA TERRITORIAL Lic. Julieta Guilcapi TEMA INFORME DE TRABAJO SOBRE COORDINACIÓN Y VIABILIZACIÓN DEL PROGRAMA NACIONAL DE ERRADICACIÓN PROGRESIVA DE LA MENDICIDAD EN LA LÍNEA TERRITORIAL RIOBAMBA. FACILITADOR RESPONSABLE COMUNITARIO Xavier Soria Poma EDUCATODES RESPONSABLES COMUNITARIOS Alicia Yantalema, Esther Morocho, Mario Alcocer, Rocío Ortíz, Roberta Ati, Jaime Quinche EDUCADORES DE CARRETERA-Diciembre Galo Yungán, Fabián Yuquilema, Fausto Yantalema, Rocío Ortiz, Piedad Guamán, FECHA Noviembre y Diciembre de 2009 Enero 2010 Riobamba - Ecuador
  • 2.
    OBJETIVO GENERAL DELPROGRAMA Contribuir a la erradicación progresiva de la mendicidad de niños, niñas y adolescentes, adultos mayores y discapacitados, mediante la sensibilización y exigibilidad de derechos con enfoque de inclusión, vida digna con la corresponsabilidad del Estado, la familia y la sociedad. OBJETIVOS ESPECÍFICOS DEL PROGRAMA • Activar el Sistema de Protección Integral de niños, niñas y adolescentes, mediante la articulación y coordinación para la erradicación de la mendicidad. • Sensibilizar a la sociedad, y en específico a los donantes, sobre malas prácticas de solidaridad que propician mendicidad en los niños, niñas y adolescentes, adultos mayores, discapacitados y familias. • Canalizar organizadamente las donaciones navideñas hacia las zonas expulsoras y en los puntos de recolección. • Lograr que las entidades, autoridades, familias, asuman la Navidad como una oportunidad de acción de protección, de vida familiar y comunitaria. • Crear espacios de participación, recreación en las zonas expulsoras de niños INTRODUCCIÓN El presente informe sintetiza el trabajo realizado durante el mes de Noviembre y Diciembre del presente año con actividades como; lanzamiento a nivel cantonal, provincial de la campaña, sensibilización en las parroquias y comunidades expulsoras, coordinación con educadores comunitarios para la realización de colonias navideñas, Coordinación con técnic@s, FRCs y coordinadora territorial riobamba sobre la instalación, desarrollo de los Puntos de Acopio, Coordinación con organismos gubernamentales y no gubernamentales para la viabilización del abordaje de niños, niñas, adolescentes, adultos mayores y personas con habilidades especiales. A demás en el presente documento vamos ha señalar con cuadros el trabajo a seguir para los agasajos navideños. Por: Xavier Soria Poma
  • 3.
    . REALIDAD: LÍNEA TERRITORIALDE RIOBAMBA Ubicación 1°40′6.94″S 78°39′2,50″O • Altitud 2754 msnm msnm • Distancia 8 km km Superficie aprox. 2.812,59 hectáreas km² Fundación 1534 Población 134.808 habitantes hab. Gentilicio Riobambeño, -a Alcalde Juan Salazar Altitud: La ciudad de Riobamba se encuentra a 2.754 msnm. Clima: La temperatura promedio es de 14° C. Las más altas temperaturas registradas corresponden al mediodía con 23° C. Moneda: Turistas y visitantes extranjeros pueden utilizar el dólar norteamericano que rige en nuestro país como moneda oficial. PARROQUIAS URBANAS Lizarzaburu Maldonado Velasco Veloz Yaruquíes PARROQUIAS RURALES Cacha Calpi Cubijíes Flores Licán Licto Pungalá Punín Quimiag San Juan San Luís Por: Xavier Soria Poma
  • 4.
    Ver un/a nin@,adulto mayor o discapacitado en las calles de la Ciudad de Riobamba mendigando ya no es extraño para nadie pero lo extraño aparece cuando nos ponemos a investigar y encontramos a personas de distintas provincias y hasta fuera del país dedicándose a este “trabajo” ¿A qué se debe esto? Talvez la sensibilidad mal conceptuada de las y los Riobambeños y chimboracenses ha influenciado para el crecimiento de este tipo de ocupación, y es que la sensibilidad de la gente muchas veces es jugada por las personas que buscan la vida fácil. Hoy en día se evidencia claramente la reducción del índice de mendicidad a lo largo de estos tres años y esto ha tenido resultado positivo gracias a la intervención oportuna y muy importante de instituciones para la ejecución y culminación exitosa del programa. PROGRAMA NACIONAL DE ERRADICACIÓN PROGRESIVA DE LA MENDICIDAD Es un programa nacional para la atención e inclusión de niños, niñas, adolescentes; adultos mayores y discapacitados en situación de mendicidad y riesgo en las calles. Es un programa que buscará modificar los patrones culturales en cuanto a la solidaridad para todos es claro que fomentar la mendicidad no es ayudar…incorporarlos a la sociedad como seres productivos es lo correcto. El programa es fortalecido por procesos institucionales unificados de intervención operativa, con la coordinación, dependencia y apoyo de Instituciones públicas y privadas. Las comunidades atendidas en el sector de riobamba están atendidas de forma Permanente y Temporal. Las comunidades Atendidas de manera Permanente en los sectores de la Ciudad de Riobamba son: Parroquia Licto: Ztezzeñag, Quinkahuan. Parroquia Flores: Gompuene Y las comunidades intervenidas de manera Temporal son: Parroquia Licto: Pompeya, Cuelloloma. Llugshibug Por: Xavier Soria Poma
  • 5.
    ACTIVIDADES Y LOGROSDEL PROGRAMA Sobre la Sensibilización A continuación le presento el cronograma de trabajo realizado en las distintas parroquias rurales con el objeto de sensibilizar sobre el programa “Rayuela Social” NOVIEMBRE DICIEMBRE PARROQUIAS D L M M J V S D L M M J V S D L M M J V S D L M 22 23 24 25 26 27 28 29 30 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 CALPI FLORES LICTO PUNIN SAN JUAN SAN LUÍS LICAN YARUQUIES Listo Educadora Responsable Listo Educadora Responsable Listo Listo Listo Listo Listo Listo ESTADO Lic. Norma Hernández RESPONSABLE En el Lanzamiento Xavier Soria FRC Xavier Soria FRC Xavier Soria FRC José Pacheco La tabla muestra las fechas de sensibilizaciones realizadas en cada una de las parroquias. Por: Xavier Soria Poma
  • 6.
    Sobre las ColoniasNavideñas En las comunidades que se instalara de forma temporal las colonias navideñas. No. Comunidad ERC-RESPONSABLE No. de Niñ@s 1 Cuelloloma Mario Alcocer (092162437) y Rocío 80 Ortiz 2 Pompeya Esther Morocho y Alicia Yantalema 90 (081670513) 3 Llugshibug Roberta Ati (032606868) y Jaime 55 Quinche La tabla muestra las comunidades, responsables y el número de niñ@s para la ejecución de colonias navideñas. Hasta el momento las tres colonias navideñas se realizarán en la casa comunal de su respectiva comunidad con el compromiso y la predisposición de apoyo de lideres y autoridades comunitarios. La población de cada una de las comunidades fueron sensibilizadas previamente sobre el Programa Nacional de Erradicación de la Progresiva de la Mendicidad. Imagen de la reunión en Cuelloloma Por: Xavier Soria Poma
  • 7.
    Sobre los Puntosde Acopio Punto de Acopio: Escuela Nicanor Larrea Desde el día 30 de Noviembre se inicio la búsqueda de carpas para los tres puntos de acopio en Riobamba con el apoyo de la técnica territorial y provincial. Los mismos puntos trabajarán de domingo a domingo desde 01 de diciembre hasta el día 27 de Diciembre de 2009 en horarios de 8H00 a 17H00. A continuación los detalles de los puntos de Acopios de las Cuidad de Riobamba. No. Localidad Dirección Organización 1 Escuela Nicanor Av. Daniel León Borja y Yachachic, ERPE, Coordinación territorial Larrea MIES-INFA 2 Colegio Maldonado Primera Constituyente y Municipio de Chambo, Mano Centro España (Parque Sucre) Amiga, ERPE 3 INFA provincial Junín y Los álamos Fundación PAN, CODOCAL(No asistieron ningún día), Coordinación territorial MIES-INFA, ERPE. 4 Patronato Municipal Larrea y Chile Patronato Municipal (Trabajo de manera Autónoma) La tabla muestra los puntos de acopio en función Más información de visitas y viabilización en puntos de acopio en anexos. Por: Xavier Soria Poma
  • 8.
    Sobre los Educadoresde Carretera Imagen por defecto: Línea territorial de Riobamba Los educadores de carretera están realizando una gran labor de manera cooperativa, armónica y en equipo por lo tanto me permito presentar la tabla de distribución para el abordaje en carreteras por parte de los señores educadores de carreteras. Diciembre ERC-Carreteras Teléfono FRC Rango de carreteras No. 1era 2da 3era 4ta 5ta 1 Riobamba - Licto, Cuelloloma Xavier Soria Poma 092162437 Socialización cerca de carreteras Sra. Piedad Guaman Reconocimiento del Sector y Recorrido en Carreteras Recorrido en Carreteras Recorrido en Carreteras 2 Llugshibug Xavier Soria Poma Sra. Rocío Morocho 080011513 3 Licto - Zetzeñag Xavier Soria Poma Sra. Melba Naula 081177217 4 Licto - Quincahuan Xavier Soria Poma Sr. Fausto Yantalema 080357763 5 Flores - Gompuene - Riobamba Xavier Soria Poma Sr. Fabián Yuquilema 084475673 Terminales de Riobamba Calles 6 Xavier Soria Poma principales, partes. Etc. Sr. Galo Yungán 087726091 Tabla de distribución a educadores de carreras. Por: Xavier Soria Poma
  • 9.
    Sobre el Abordajeen Riobamba Luego de más de dos años de trabajo coordinado y sistémico el índice de mendicidad este rebajando paulatinamente es muy claro que este tipo de fenómenos requiere de años y compromiso de todos quienes intervienen en el programa dice el Cabo segundo Marco Naula miembro de la DINAPEN. Desde las últimas semanas del mes de noviembre se han diagnosticado y realizado los primeros acercamientos a la población que hace de la mendicidad un diario vivir, para nuestra suerte hasta estos días ha sido muy favorable la acogida, y esto es argumentado a la gentileza que nos ha tratado la gente. El informe de documento está en la parte de los anexos con los días y horas trabajados, personas intervenidas, cronograma de actividades coordinados con la DINAPEN y documentos que implican a organismos en la viabilización de abordajes en las carreteras diagnosticadas con nin@s. Por: Xavier Soria Poma
  • 10.
    Sobre la Movilizaciónen Riobamba y Comunidades Expulsoras De hecho los medios de transporte no son indispensables pero si son necesarios por aquello a continuación presento información más detallada en los que describo el acompañamiento y la facilidad del vehiculo de DINAPEN en Riobamba. PERSONA FECHA DÍA HORA LUGAR L FRC 19/12/200 19h00 a El Terminal Xavier Soria o 9 SABADO 22h00 Terrestre 2 ERC 20/12/200 17h00 a Xavier Soria o 9 DOMINGO 19h00 La Estación 2 ERC 21/12/200 19h00 a Xavier Soria o 9 LUNES 21h00 Parque Sucre 2 ERC 22/12/200 19h00 a Xavier Soria o 9 MARTES 21h00 La merced 2 ERC 23/12/200 MIÉRCOLE 19h00 a Xavier Soria o 9 S 22h00 La Condamine 2 ERC 24/12/200 19h00 a Xavier Soria o 9 JUEVES 22h00 Santa Rosa 2 ERC 25/12/200 19h00 a El Terminal Xavier Soria o 9 VIERNES 22h01 Terrestre 2 ERC 26/12/200 19h00 a Xavier Soria o 9 SÁBADO 22h02 La condamine 2 ERC 28/12/200 19h00 a Xavier Soria o 9 LUNES 21h00 La Estación 2 ERC 29/12/200 19h00 a Xavier Soria o 9 MARTES 21h00 Parque Sucre 2 ERC 30/12/200 MIÉRCOLE 19h00 a Xavier Soria o 9 S 21h00 La merced 2 ERC Abordaje con el acompañamiento del personal de DINAPE Para el transporte de la donación a la bodega del INFA territorial cada dos días la coordinadora territorial Lic. Norma Hernández hace las gestiones pertinentes para facilitar el vehículo del INFA. La técnica territorial Lic. Julieta Guilcapi y mi persona hacemos la carga y descarga de las nodaciones. Gracias al apoyo desinteresado del señor presidente de Junta parroquial de Licto Vinicio Tenenpaguay en coordinación con la policía del UPC-Licto hemos logrado conseguir la patrulla para el abordaje desde el 22 hasta 27 de diciembre en carreteras de las comunidades expulsoras de niñ@s para lo cual me permito presentar el cronograma de trabajo a realizar. Por: Xavier Soria Poma
  • 11.
    INFA- FECHA DÍA HORA LUGAR PERSONAL Responsable TELÉFONO 13H00 a Carretera principal de entre 22/12/2009 Martes 17H00 Licto-Tunshi 1 ERC-carretera 13H00 a 23/12/2009 Miércoles 17H00 Carretera Licto-Cecel 1 ERC-carretera 11H00 a 24/12/2009 Jueves 14H00 Licto-Tunshi; Licto-Ceceles 1 ERC-carretera 13h00 a 25/12/2009 Viernes 17h00 Licto-Llugshibug 1 Xavier Soria o ERC 087855085 13h00 a 26/12/2009 Sábado 17h00 Licto-Tunshi; Licto-Ceceles 1 Xavier Soria o ERC 087855085 13h00 a 27/12/2009 Domingo 17h00 Licto- Cuello loma 1 Xavier Soria o ERC 087855085 Abordaje con el acompañamiento del personal de UPC-Licto Sobre los Agasajos Navideños En los anexos está el documento que contiene el número exacto de los niños beneficiarios de las colonias navidades, a demás debo indicar los agasajos se realizará en las comunidades en fechas que describiré a continuación. Comunidad Hora Fecha Responsables Llugshibug 12H00 a 14H00 25 de Dic 2009 Técnica, Frc y Erc de colonias navideñas. Pompeya Y 10H00 a 15H00 26 de Dic 2009 Técnica, Frc y Erc de colonias navideñas. Cuelloloma Tabla con la información detallada de los agasajos navideños MATERIALES Y REFRIGERIOS Materiales. Por: Xavier Soria Poma
  • 12.
    Aunque la entregade materiales no fue de acuerdo al cronograma planificado en las siguientes imágenes presentamos las actividades y usos dados con dichos materiales: Para luego queda así Por: Xavier Soria Poma
  • 13.
  • 14.
    Refrigerios Hasta el día27 de diciembre la asistencia y el trabajo de los niños era muy pobre al día siguiente cuando veían los refrigerios su entusiasmo por desarrollar la activada fue muy eufórico, porque los para cada día fue de la siguiente manera; Para una población de 1775 NNAs y alrededor de 250 adultos mayores y personas con capacidades especiales. Día 28 de diciembre: Refrigerio: 2000 panes y 200 Yogurts Forma de entrega: Este primer día fue entregada en la coordinación territorial para luego ir a distribuir, optamos esta forma porque no teníamos vehículos para distribuir a las comunidades, en este mismo día se dialogó con el presidente de la Junta Parroquial de Licto para, Él coordinar con la UPC-Licto y poder llevar los refrigerios en coordinación y responsabilidad de mi persona. Día 29 de diciembre: Refrigerio: 2000 Manzanas Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas en la patrulla. Día 30 de diciembre: Refrigerio: 2000 paquetes de galletas de 0.29 ctv el P-U y 2000 colas personales no retornables de 0.2912 ctv el P-U Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas en la patrulla. Día 31 de diciembre: Por: Xavier Soria Poma
  • 15.
    Refrigerio: 2000 concereal de 200cc 0.45 ctv el P-U y 2000 manzanas 0.28 ctv el P-U Forma de entrega: En coordinación con el UPC-Licto y responsabilidad de mi persona de licto llevamos a las comunidades donde se realizaban las colonias navideñas en la patrulla. Es todo cuanto puedo informar. Cualquier duda o información adicional que necesite favor acudir a: www.rayuelasocialriobamba.wordpress.com o xaviersp18@yahoo.com COMENTARIOS. Antes que todo quiero felicitarles por el gran desempeño y dedicación al Programa Nacional de Erradicación Progresiva de la Mendicidad por parte de las Autoridades del MIES, INFA, FUNDACIÓN AMAUTA, Y DE OTRAS ORGANIZACIONES GUBERNAMENTALES Y ONGs de seguro a varios de nosotros algunas malas noches fueron parte de nuestro trabajo, pero la gratificación no es para menos nos sentimos muy bien luego de haber participado de manera activa en el desarrollo del programa, en haber ayuda a la construcción del país con pequeños y grandes esfuerzos. El ambiente de trabajo vivido durante estos dos meses fue y es tranquilo a pesar del poco tiempo que se tuvo, los problemas e inconvenientes se resolvió de manera conjunta y organizada. De todos quienes hacemos Educadores de Carreteras, de colonias navideñas y Facilitador responsable comunitario agradecemos de manera memorable el apoyo brinda por parte de Técnica provincial, Coordinadora Territorial y Técnica territorial responsable del cantón además Técnicos y FRC que de manera voluntarios colaboraron en el ejercicio del programa. Por: Xavier Soria Poma
