3. ¿QUÉ ENTIENDES POR EQUIPO Y
HERRAMIENTAS?
Uso adecuado de la consideración de diversas
maquinarias y equipos según el tipo de obra para
ser aplicado en la realización de una actividad.

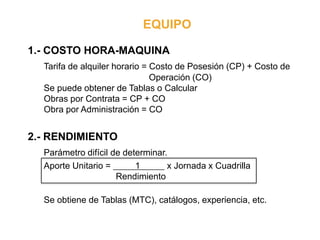

4. EQUIPO
1.- COSTO HORA-MAQUINA
Tarifa de alquiler horario = Costo de Posesión (CP) + Costo de
Operación (CO)
Se puede obtener de Tablas o Calcular
Obras por Contrata = CP + CO
Obra por Administración = CO
2.- RENDIMIENTO
Parámetro difícil de determinar.
Aporte Unitario = 1 x Jornada x Cuadrilla
Rendimiento
Se obtiene de Tablas (MTC), catálogos, experiencia, etc.

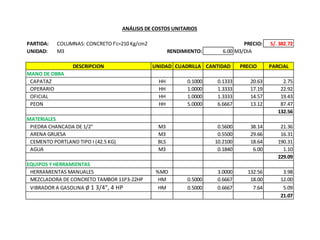

5. PARTIDA: COLUMNAS: CONCRETO f'c=210 Kg/cm2 PRECIO: S/. 382.72
UNIDAD: M3 6.00 M3/DIA
UNIDAD CUADRILLA CANTIDAD PRECIO PARCIAL
HH 0.1000 0.1333 20.63 2.75
HH 1.0000 1.3333 17.19 22.92
HH 1.0000 1.3333 14.57 19.43
HH 5.0000 6.6667 13.12 87.47
132.56
M3 0.5600 38.14 21.36
M3 0.5500 29.66 16.31
BLS 10.2100 18.64 190.31
M3 0.1840 6.00 1.10
229.09
%MO 3.0000 132.56 3.98
HM 0.5000 0.6667 18.00 12.00
HM 0.5000 0.6667 7.64 5.09
21.07
OPERARIO
OFICIAL
ANÁLISIS DE COSTOS UNITARIOS
RENDIMIENTO:
DESCRIPCION
MANO DE OBRA
CAPATAZ
EQUIPOS Y HERRAMIENTAS
PEON
MATERIALES
PIEDRA CHANCADA DE 1/2"
ARENA GRUESA
CEMENTO PORTLAND TIPO I (42.5 KG)
AGUA
HERRAMIENTAS MANUALES
MEZCLADORA DE CONCRETO TAMBOR 11P3-22HP
VIBRADOR A GASOLINA Ø 1 3/4", 4 HP
6. EQUIPO

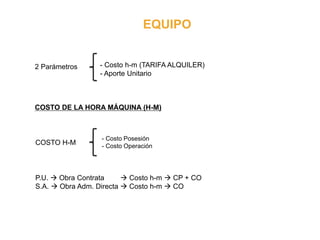

2 Parámetros - Costo h-m (TARIFA ALQUILER)
- Aporte Unitario
COSTO DE LA HORA MÁQUINA (H-M)
COSTO H-M
- Costo Posesión
- Costo Operación
P.U. Obra Contrata Costo h-m CP + CO
S.A. Obra Adm. Directa Costo h-m CO

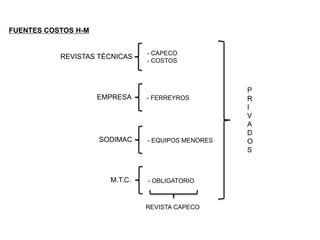

7. FUENTES COSTOS H-M
REVISTAS TÉCNICAS
- CAPECO
- COSTOS
EMPRESA - FERREYROS
SODIMAC - EQUIPOS MENORES
M.T.C. - OBLIGATORIO
REVISTA CAPECO
P
R
I
V
A
D
O
S

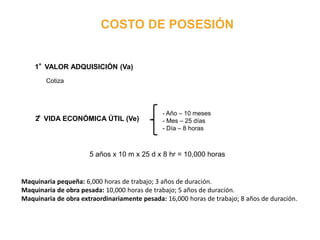

10. COSTO DE POSESIÓN
1°VALOR ADQUISICIÓN (Va)
2°VIDA ECONÓMICA ÚTIL (Ve)
- Año – 10 meses
- Mes – 25 días
- Día – 8 horas
5 años x 10 m x 25 d x 8 hr = 10,000 horas
Cotiza
Maquinaria pequeña: 6,000 horas de trabajo; 3 años de duración.
Maquinaria de obra pesada: 10,000 horas de trabajo; 5 años de duración.
Maquinaria de obra extraordinariamente pesada: 16,000 horas de trabajo; 8 años de duración.

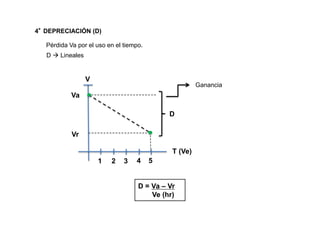

12. 4°DEPRECIACIÓN (D)
Pérdida Va por el uso en el tiempo.
D Lineales
D = Va – Vr
Ve (hr)
Ganancia
Va
Vr
1 2 3 4 5
D
T (Ve)
V

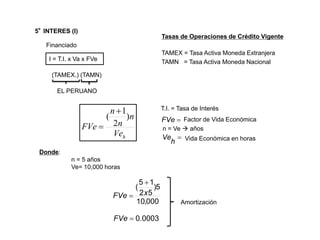

13. 5°INTERES (I)
Financiado
I = T.I. x Va x FVe
(TAMEX.) (TAMN)
EL PERUANO
hVe
n
n
n
FVe
)
2
1
(
000,10
5)
52
15
(
xFVe
Donde:
n = 5 años
Ve= 10,000 horas
0003.0FVe
Tasas de Operaciones de Crédito Vigente
TAMEX = Tasa Activa Moneda Extranjera
TAMN = Tasa Activa Moneda Nacional
n = Ve años
FVe Factor de Vida Económica
h
Ve Vida Económica en horas
T.I. = Tasa de Interés
Amortización

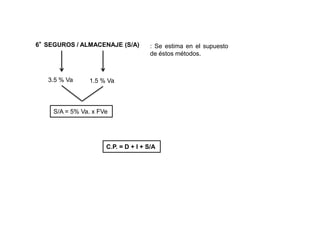

14. 6°SEGUROS / ALMACENAJE (S/A) : Se estima en el supuesto
de éstos métodos.
3.5 % Va 1.5 % Va
S/A = 5% Va. x FVe
C.P. = D + I + S/A

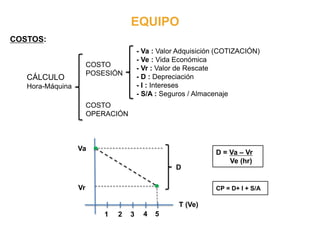

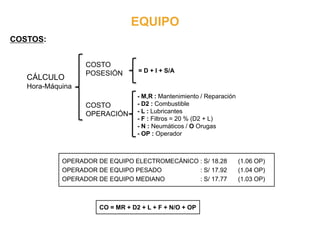

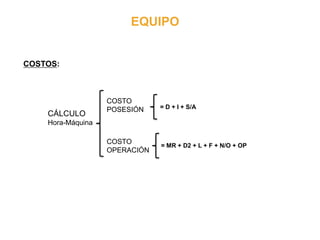

15. EQUIPO
COSTOS:
CÁLCULO
Hora-Máquina
COSTO
POSESIÓN
COSTO
OPERACIÓN
= D + I + S/A
CO = MR + D2 + L + F + N/O + OP
- M,R : Mantenimiento / Reparación
- D2 : Combustible
- L : Lubricantes
- F : Filtros = 20 % (D2 + L)
- N : Neumáticos / O Orugas
- OP : Operador
OPERADOR DE EQUIPO ELECTROMECÁNICO : S/ 18.28 (1.06 OP)
OPERADOR DE EQUIPO PESADO : S/ 17.92 (1.04 OP)
OPERADOR DE EQUIPO MEDIANO : S/ 17.77 (1.03 OP)

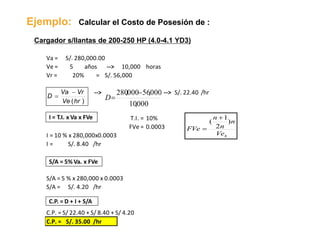

18. Ejemplo: Calcular el Costo de Posesión de :
Cargador s/llantas de 200-250 HP (4.0-4.1 YD3)
Va =
Ve = 5 -->
Vr = =
--> --> S/. 22.40 /hr
I = /hr
S/A = /hr
C.P. = /hr
C.P. = S/ 22.40 + S/ 8.40 + S/ 4.20
S/. 35.00
horas
T.I. = 10%
FVe = 0.0003
S/. 8.40
I = 10 % x 280,000x0.0003
años 10,000
S/. 280,000.00
S/. 56,00020%
S/A = 5 % x 280,000 x 0.0003
S/. 4.20
000,10
000,56000,280
D)(hrVe
VrVa
D
I = T.I. x Va x FVe
S/A = 5% Va. x FVe
C.P. = D + I + S/A
hVe
n
n
n
FVe
)
2
1
(

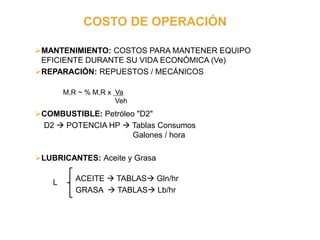

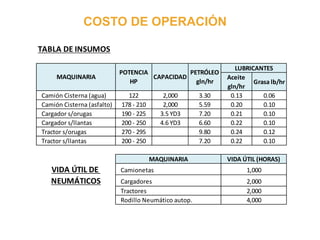

20. COSTO DE OPERACIÓN
MANTENIMIENTO: COSTOS PARA MANTENER EQUIPO
EFICIENTE DURANTE SU VIDA ECONÓMICA (Ve)
REPARACIÓN: REPUESTOS / MECÁNICOS
M,R ~ % M,R x Va
Veh
COMBUSTIBLE: Petróleo "D2"
D2 POTENCIA HP Tablas Consumos
Galones / hora
LUBRICANTES: Aceite y Grasa
L ACEITE TABLAS Gln/hr
GRASA TABLAS Lb/hr

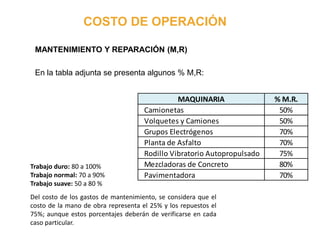

21. COSTO DE OPERACIÓN
MANTENIMIENTO Y REPARACIÓN (M,R)
En la tabla adjunta se presenta algunos % M,R:
MAQUINARIA % M.R.
Camionetas 50%
Volquetes y Camiones 50%
Grupos Electrógenos 70%
Planta de Asfalto 70%
Rodillo Vibratorio Autopropulsado 75%
Mezcladoras de Concreto 80%
Pavimentadora 70%
Trabajo duro: 80 a 100%
Trabajo normal: 70 a 90%
Trabajo suave: 50 a 80 %
Del costo de los gastos de mantenimiento, se considera que el
costo de la mano de obra representa el 25% y los repuestos el
75%; aunque estos porcentajes deberán de verificarse en cada
caso particular.

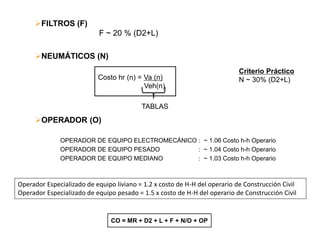

23. FILTROS (F)
F ~ 20 % (D2+L)
NEUMÁTICOS (N)
Costo hr (n) = Va (n)
Veh(n)
OPERADOR (O)
OPERADOR DE EQUIPO ELECTROMECÁNICO : ~ 1.06 Costo h-h Operario
OPERADOR DE EQUIPO PESADO : ~ 1.04 Costo h-h Operario
OPERADOR DE EQUIPO MEDIANO : ~ 1.03 Costo h-h Operario
CO = MR + D2 + L + F + N/O + OP
TABLAS
Criterio Práctico
N ~ 30% (D2+L)
Operador Especializado de equipo liviano = 1.2 x costo de H-H del operario de Construcción Civil
Operador Especializado de equipo pesado = 1.5 x costo de H-H del operario de Construcción Civil

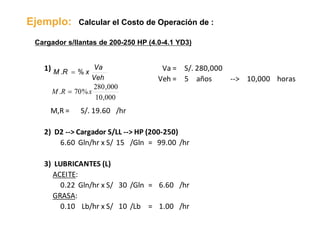

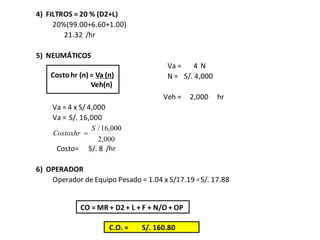

25. Ejemplo: Calcular el Costo de Operación de :
Cargador s/llantas de 200-250 HP (4.0-4.1 YD3)
1) Va =
Veh = 5 --> horas
/hr
15 /Gln = 99.00 /hr
30 /Gln = 6.60 /hr
10 /Lb = 1.00 /hr
6.60 Gln/hr x S/
años
ACEITE:
3) LUBRICANTES (L)
0.22 Gln/hr x S/
GRASA:
0.10 Lb/hr x S/
10,000
M,R = S/. 19.60
S/. 280,000
2) D2 --> Cargador S/LL --> HP (200-250)
000,10
000,280
%70. xRM
Veh
Va
xRM %.
26. 20%(99.00+6.60+1.00)
/hr
Va = 4 N4 N
N =
hr
Va = 4 x S/ 4,000
Va =
S/. 8 /hrCosto=
6) OPERADOR
S/. 17.88Operador de Equipo Pesado = 1.04 x S/17.19 =
S/. 4,000
Veh = 2,000
C.O. = S/. 160.80
4) FILTROS = 20 % (D2+L)
21.32
5) NEUMÁTICOS
S/. 16,000
Costohr (n) = Va (n)
Veh(n)
000,2
000,16/S
Costoxhr
CO = MR + D2 + L + F + N/O + OP

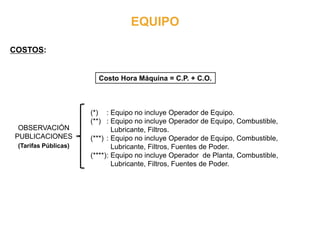

27. EQUIPO
COSTOS:
Costo Hora Máquina = C.P. + C.O.
(*) : Equipo no incluye Operador de Equipo.
(**) : Equipo no incluye Operador de Equipo, Combustible,
Lubricante, Filtros.
(***) : Equipo no incluye Operador de Equipo, Combustible,
Lubricante, Filtros, Fuentes de Poder.
(****): Equipo no incluye Operador de Planta, Combustible,
Lubricante, Filtros, Fuentes de Poder.
OBSERVACIÓN
PUBLICACIONES
(Tarifas Públicas)
28. EQUIPO
COSTOS:
PARTIDA:
------------ +
7.92 +
89.28
BOMBEO DE DESAGUES Y/O AGUA SUBTERRANEA
MANO DE OBRA
----------------------------------
EQUIPOS Y HERRAMIENTAS
MATERIALES
MOTOBOMBA de 3" de 7 HP (*): hora maquina, 1 hora S/7.92
TOTAL es incorrecto
29. EQUIPO
COSTOS:
ES CORRECTO
PARTIDA:
∑ +
7.92 +
BOMBEO DE DESAGUES Y/O AGUA SUBTERRANEA
MANO DE OBRA
OPERADOR DE EQUIPO LIVIANO
MOTOBOMBA de 3" de 7 HP (*): hora maquina, 1 hora S/7.92
MATERIALES
EQUIPOS Y HERRAMIENTAS
.
.
.
31. EQUIPO

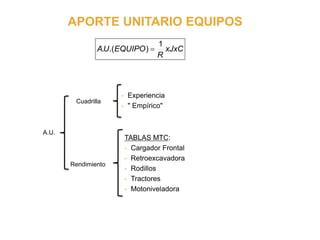

RENDIMIENTO
- TABLAS MTC (año 87)
- FABRICANTES
- EXPERIENCIA
FUENTES:
CUADRILLA
Partida: Eliminación Excedente de Corte
CRITERIO DEL
CONSULTOR
1 CARGADOR 4 VOLQUETES+
xJxC
R
EQUIPOUA
1
).(.
- Capacidad del Operador
- Visibilidad
- Escenario de Trabajo
- Maniobra
- Pendiente del terreno
- Altitud de la obra
- Tipo de material
- Hojas angulables

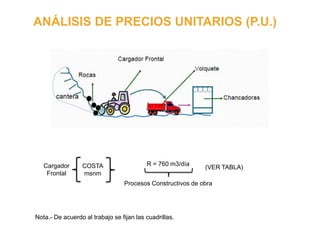

33. ANÁLISIS DE PRECIOS UNITARIOS (P.U.)
Cargador
Frontal
COSTA
msnm
R = 760 m3/día
Procesos Constructivos de obra
(VER TABLA)
Nota.- De acuerdo al trabajo se fijan las cuadrillas.

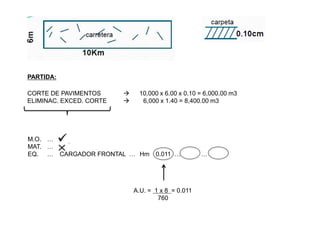

34. PARTIDA:
CORTE DE PAVIMENTOS 10,000 x 6.00 x 0.10 = 6,000.00 m3
ELIMINAC. EXCED. CORTE 6,000 x 1.40 = 8,400.00 m3
A.U. = 1 x 8 = 0.011
760
M.O. …
MAT. …
EQ. … CARGADOR FRONTAL … Hm 0.011 … …
.

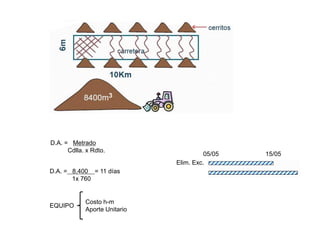

35. D.A. = Metrado
Cdlla. x Rdto.
D.A. = 8,400 = 11 días
1x 760
EQUIPO
Costo h-m
Aporte Unitario
Elim. Exc.
05/05 15/05

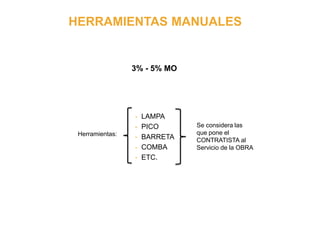

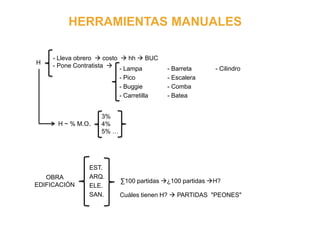

36. HERRAMIENTAS MANUALES
3% - 5% MO
- LAMPA
- PICO
- BARRETA
- COMBA
- ETC.
Herramientas:
Se considera las
que pone el
CONTRATISTA al
Servicio de la OBRA

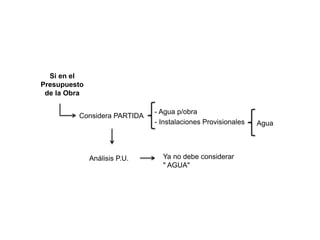

38. Considera PARTIDA
Si en el
Presupuesto
de la Obra
- Agua p/obra
- Instalaciones Provisionales Agua
Análisis P.U. Ya no debe considerar
" AGUA"

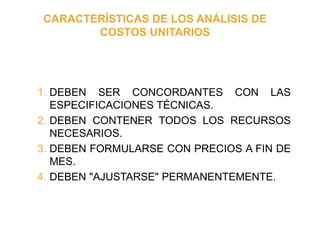

39. CARACTERÍSTICAS DE LOS ANÁLISIS DE
COSTOS UNITARIOS
1. DEBEN SER CONCORDANTES CON LAS
ESPECIFICACIONES TÉCNICAS.
2. DEBEN CONTENER TODOS LOS RECURSOS
NECESARIOS.
3. DEBEN FORMULARSE CON PRECIOS A FIN DE
MES.
4. DEBEN "AJUSTARSE" PERMANENTEMENTE.
40. TIPOS DE ANÁLISIS DE COSTOS UNITARIOS
1. ANÁLISIS DE COSTOS UNITARIOS TÍPICOS:
MANO DE OBRA + MATERIALES + EQUIPOS Y HERRAMIENTAS
2. ANÁLISIS DE COSTOS UNITARIOS COMPUESTOS:
MANO DE OBRA + MATERIALES + EQUIPOS Y HERRAMIENTAS + SUB
PARTIDA(S)
3. ANÁLISIS DE COSTOS UNITARIOS COMPLEJOS:
ACU1 + ACU2 + …. + ACUn = ACU (PROMEDIO)
4. ANÁLISIS DE COSTOS UNITARIOS ESPECIALES:
MOVILIZACIÓN Y DESMOVILIZACIÓN, PRECIO O INSUMO, ETC.
48. Vibradora de Concreto Vibroapisonador
Planchas
compactadoras
Cortadora de Concreto Motobombas
Rodillo Compactador Liso
EQUIPOS DE COMPACTACIÓN Y CONCRETO
