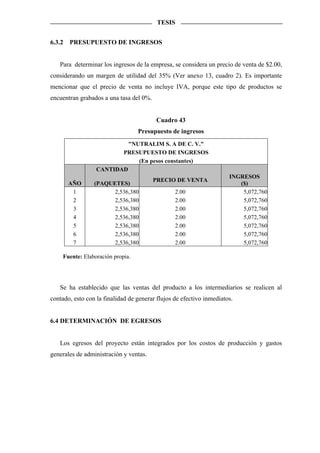

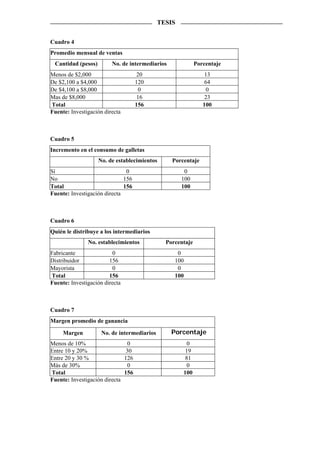

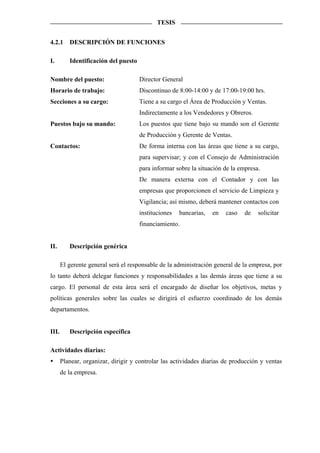

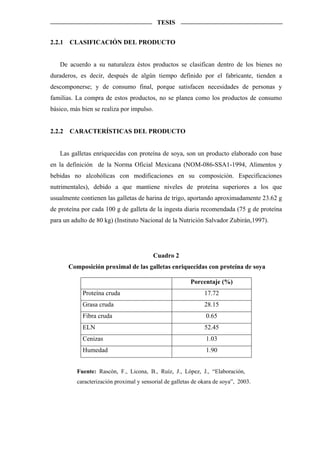

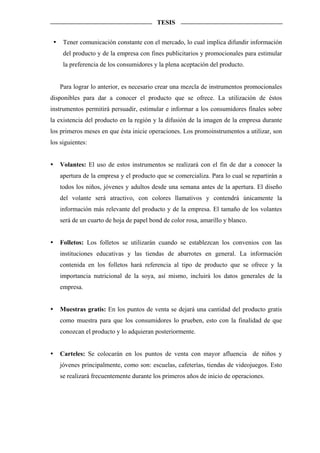

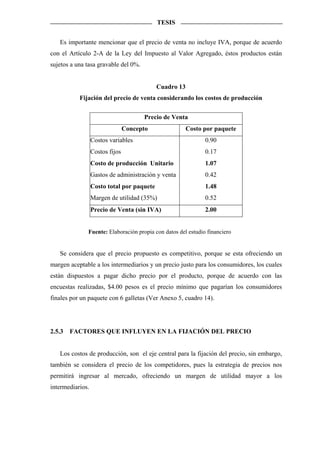

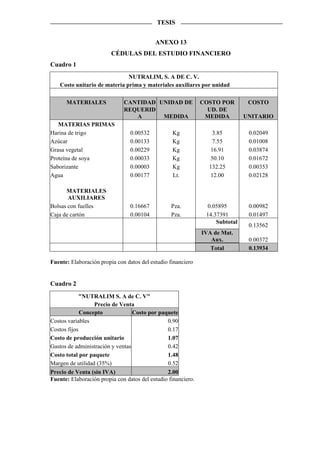

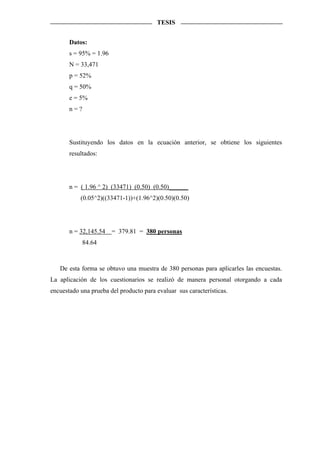

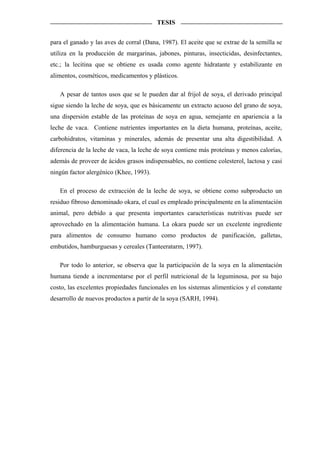

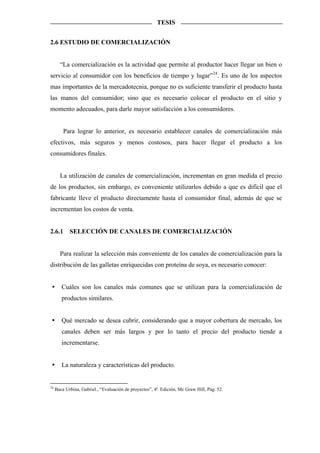

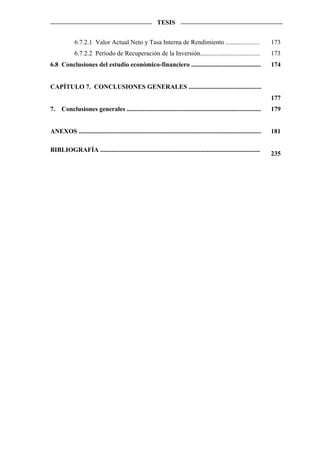

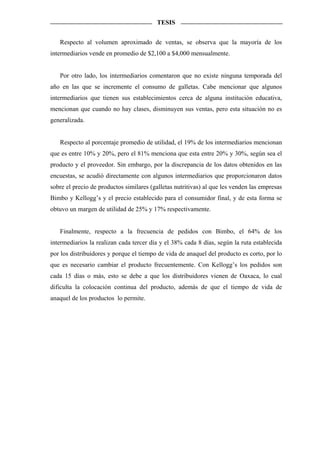

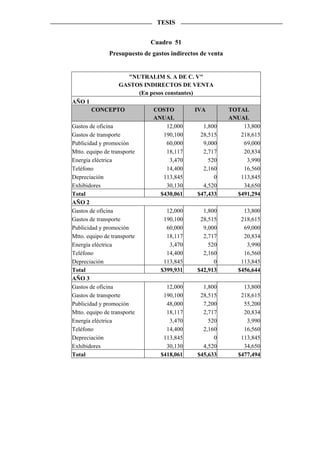

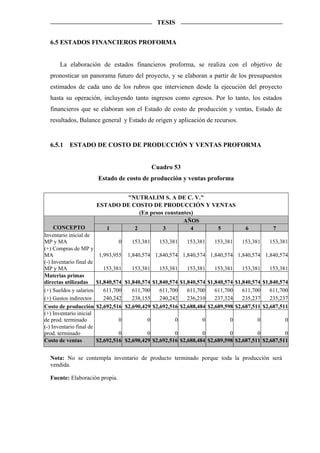

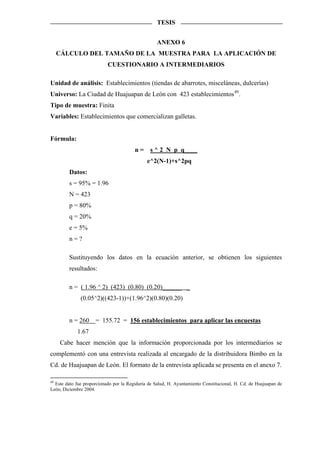

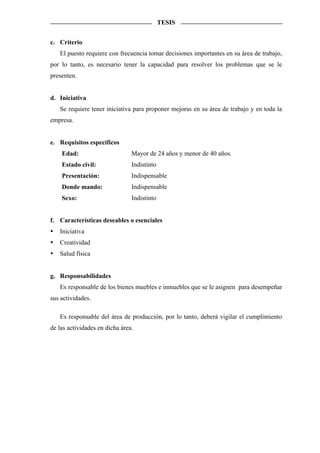

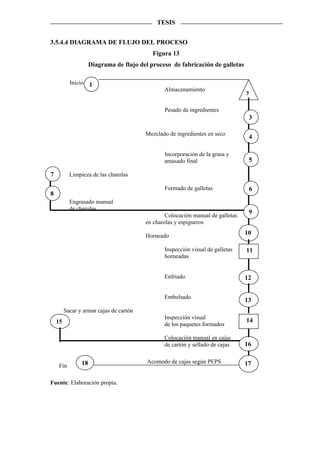

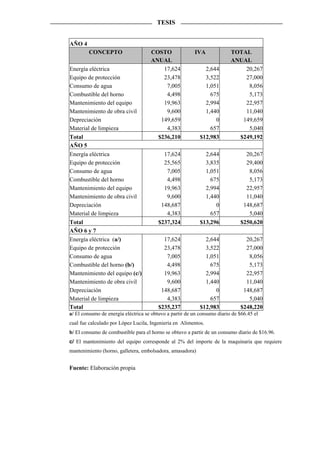

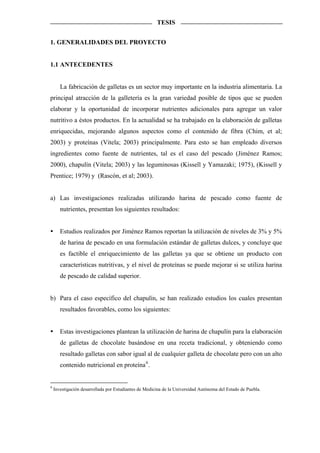

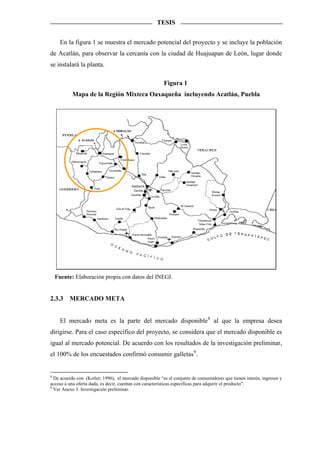

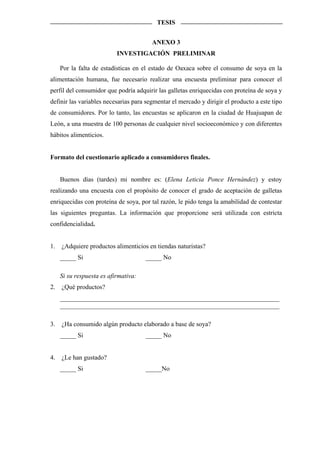

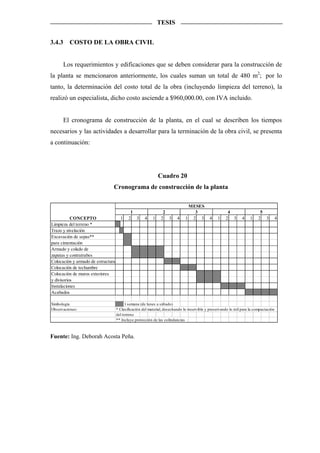

Este documento presenta un estudio de factibilidad para establecer una fábrica de galletas enriquecidas con proteína de soya en Huajuapan de León, Oaxaca. El estudio incluye un análisis de mercado que evalúa la demanda, oferta y precios del producto, así como estrategias de comercialización. También contiene un estudio técnico que analiza aspectos como la localización de la planta, el proceso productivo, los requerimientos de maquinaria y equipo, así como los aspectos administr
