POZO SALIDA TUNELADORA

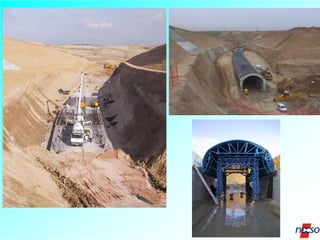

ESTACION FUENLABRADA-6

FUENLABRADA
CRUCE ARROYO CULEBRO

POZO ENTRADA TUNELADORA

ESTACION FUENLABRADA-5
ESTACION FUENLABRADA-3

ESTACION FUENLABRADA-4

GETAFE
ESTACION GETAFE-1


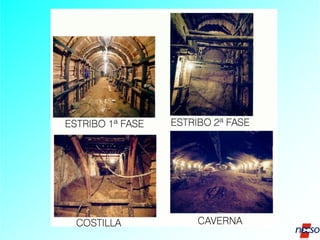

1ª FASE: EXCAVACION GALERIA SUPERIOR

2ª FASE: EXCAVACION GALERIA INFERIOR
EN HASTIALES

EN HASTIALES

6ª FASE: HORMIGONADO COSTILLAS
DE 2 M. DE ANCHO

5ª FASE: EXCAVACION COSTILLAS
DE 2 M. DE ANCHO

3ª FASE: EXCAVACION GALERIA
EN CLAVE

7ª FASE: INYECCION DE CONTACTO
CADA 4 COSTILLAS

4ª FASE: HORMIGONADO HASTIALES
EN TRAMOS DE 20 M.

8ª FASE: HORMIGONADO GALERIA DE CLAVE
POR TRAMOS

9ª FASE: INYECCION GALERIA DE CLAVE
POR TRAMOS

661.00

10ª FASE: EXCAVACION DE LA CAVERNA
HASTA LA COTA 661.00

11ª FASE: INYECCION DE BOVEDA

12ª FASE: EXCAVACION DE CONTRABOVEDA
EN BATACHES DE 5 M.

13ª FASE: HORMIGONADO DE CONTRABOVEDA

ESTACION TERMINADA
ESCALAS

FECHA

HOJA

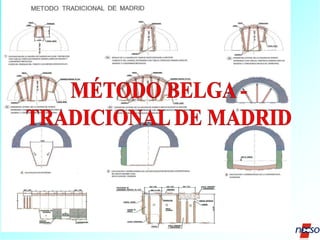

METODO TRADICIONAL DE MADRID

- AVANCE EN CADA PAR DE FRENTES: 60 METROS/MES
- 3 TURNOS DE 16 OPERARIOS/TURNO

METODO CON TUNELADORA
- AVANCE MEDIO MES: 350-550 METROS/MES
- AVANCE MÁXIMO DÍA: 32 METROS/DÍA
- 3 TURNOS DE 28 OPERARIOS/TURNO
- FABRICA DE DOVELAS: EQUIPO 2 TURNOS DE 12 OPERARIOS.
15 ANILLOS/DIA
AEROPUERTO
Prolongación de la línea 8 al
Eje del Paseo de la Castellana
Objeto del presente Proyecto

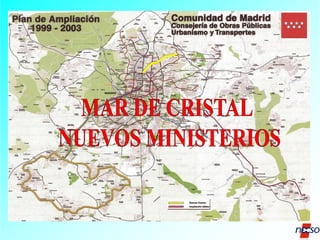

MAR de CRISTAL

LÍNEA 8

COLOMBIA
Intercambiador de
Nuevos Ministerios

NUEVOS MINISTERIOS

12 minutos cada 5 minutos

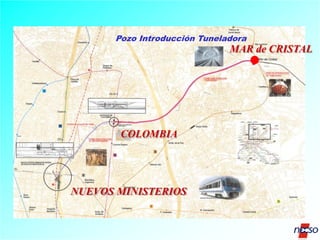

Pozo Introducción Tuneladora

MAR de CRISTAL

COLOMBIA

NUEVOS MINISTERIOS
NUEVOS MINISTERIOS
ESTACIÓN de MAR de CRISTAL
MAR de CRISTAL
Túnel ejecutado con Tuneladora

COLOMBIA

NUEVOS MINISTERIOS
NUEVOS MINISTERIOS
MAR de CRISTAL - COLOMBIA
MAR de CRISTAL - COLOMBIA
MAR de CRISTAL

Ejecución mediante Pantallas

COLOMBIA

NUEVOS MINISTERIOS
NUEVOS MINISTERIOS

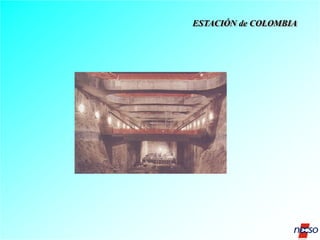

ESTACIÓN de COLOMBIA
ESTACIÓN de COLOMBIA
MAR de CRISTAL

COLOMBIA

Pozos de Ataque de Túnel

NUEVOS MINISTERIOS
NUEVOS MINISTERIOS
COLOMBIA - NUEVOS MINISTERIOS
COLOMBIA - NUEVOS MINISTERIOS
MAR de CRISTAL

COLOMBIA

NUEVOS MINISTERIOS
NUEVOS MINISTERIOS
ACCESOS

APARCAMIENTO PÚBLICO
3 Plantas - 160 Plazas

VESTÍBULO

FACTURACIÓN
26 Mostradores

APARCAMIENTO 130 TAXIS
ACCESOS
INTERCAMBIADOR de NUEVOS MINISTERIOS
C/ Raimundo Fdez.
Villaverde

Plaza San Juan
de la Cruz

Paseo de la Castellana
C/ Joaquín Costa
OCUPACIÓN. FASE 1
C/ Raimundo Fdez.
Villaverde

Plaza San Juan
de la Cruz

Paseo de la Castellana
C/ Joaquín Costa
OCUPACIÓN. FASE 2

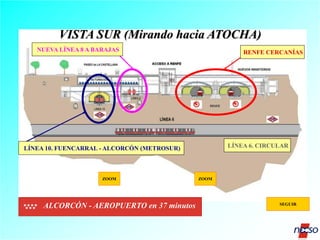

VISTA SUR (Mirando hacia ATOCHA)
NUEVA LÍNEA 8 A BARAJAS

RENFE CERCANÍAS

LÍNEA 6. CIRCULAR

LÍNEA 10. FUENCARRAL - ALCORCÓN (METROSUR)

ZOOM

ALCORCÓN - AEROPUERTO en 37 minutos

ZOOM

SEGUIR

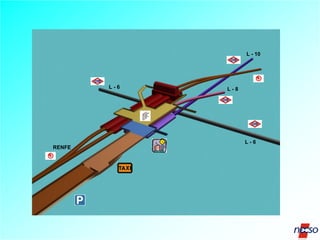

L - 10

L-6

L-8

L-6
RENFE
L - 10

L-6

L-8

L-6
RENFE

COCHERAS

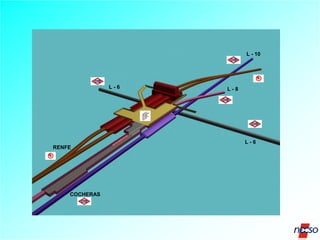

L - 10

L-6

L-8

L-6
RENFE

COCHERAS
L - 10

L-6

L-8

L-6
RENFE

COCHERAS
L - 10

L-6

L-8

L-6
RENFE

COCHERAS
PRESUPUESTO: 35.000 Mpts
PLAZO: 30 meses
LONGITUD TOTAL: 5.900 m
LONGITUD CON TUNELADORA: 3.370 m
LONGITUD MÉTODO BELGA-TRADICIONAL DE MADRID: 1.860 m
Nº ESTACIONES: 2
ALCORCON
LEGANES

MOSTOLES
FUENLABRADA
GETAFE
TRAMO MÉTODO
TRAMO CON TUNELADORATRAMO ENTRE PANTALLAS
TRAMO A CIELO ABIERTO
TRADICIONAL
POZO SALIDA TUNELADORA

ESTACION FUENLABRADA-6

FUENLABRADA
CRUCE ARROYO CULEBRO

POZO ENTRADA TUNELADORA

ESTACION FUENLABRADA-5
ESTACION FUENLABRADA-3

ESTACION FUENLABRADA-4

GETAFE
ESTACION GETAFE-1
PRESUPUESTO: 25.000 Mpts
PLAZO: 30 meses
LONGITUD TOTAL: 6509 m
LONGITUD CON TUNELADORA: 2860 m
LONGITUD MÉTODO BELGA-TRADICIONAL DE MADRID: 1205 m
LONGITUD ENTRE PANTALLA: 160 m
LONGITUD CIELO ABIERTO: 1590 m
LONGITUD ESTACIONES: 674 m

Nº ESTACIONES: 5
Metodos tuneles jm

Metodos tuneles jm
