www.ani.gov.co
@ANI_Colombia
FACEBOOK Agencia Nacional de Infraestructura-ANI
Proyecto Concesión Corta : Rehabilitación,
Operación y Mantenimiento de la vía existente
Loboguerrero – Buga.

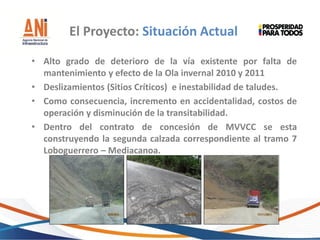

• Alto grado de deterioro de la vía existente por falta de
mantenimiento y efecto de la Ola invernal 2010 y 2011
• Deslizamientos (Sitios Críticos) e inestabilidad de taludes.
• Como consecuencia, incremento en accidentalidad, costos de
operación y disminución de la transitabilidad.
• Dentro del contrato de concesión de MVVCC se esta
construyendo la segunda calzada correspondiente al tramo 7
Loboguerrero – Mediacanoa.
El Proyecto: Situación Actual
El Proyecto: Loboguerrero - Buga
Restrepo
Darién
Dagua
Yotoco

• 55,42 km corresponden a Rehabilitación de la calzada existente.
• 55,42 km Operación y mantenimiento de la calzada existente.
• Atención de 12 sitios vulnerables
El Proyecto: Alcance
Actividades de Rehabilitación
- Reposición de la capa de rodadura existente.
- Reparación o Reposición de elementos rotos del sistema de drenaje longitudinal o
transversal.
- Suministro e instalación de señalización horizontal, señalización vertical, delineadores de
ruta y defensas metálicas.
- Construcción de obras de protección y drenaje menores.
Atención de 12 sitios Vulnerables
- Construccion de obras de contención en 12 sitios de la vía existente, para atender zonas
vulnerables por deslizamiento.
El Proyecto: Alcance

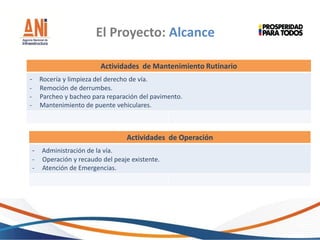

Actividades de Mantenimiento Rutinario
- Rocería y limpieza del derecho de vía.
- Remoción de derrumbes.
- Parcheo y bacheo para reparación del pavimento.
- Mantenimiento de puente vehiculares.
Actividades de Operación
- Administración de la vía.
- Operación y recaudo del peaje existente.
- Atención de Emergencias.

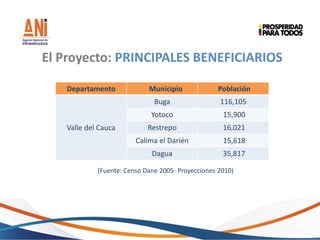

Departamento Municipio Población
Valle del Cauca
Buga 116,105
Yotoco 15,900
Restrepo 16,021
Calima el Darién 15,618
Dagua 35,817
El Proyecto: PRINCIPALES BENEFICIARIOS
(Fuente: Censo Dane 2005- Proyecciones 2010)

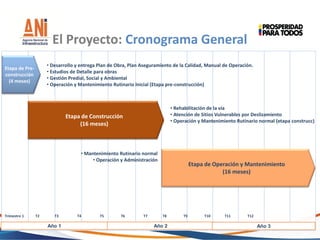

Trimestre 1 T2 T3 T4 T5 T6 T7 T8 T9 T10 T11 T12
Etapa de Pre-
construcción
(4 meses)
• Desarrollo y entrega Plan de Obra, Plan Aseguramiento de la Calidad, Manual de Operación.
• Estudios de Detalle para obras
• Gestión Predial, Social y Ambiental
• Operación y Mantenimiento Rutinario Inicial (Etapa pre-construcción)
Etapa de Construcción
(16 meses)
Etapa de Operación y Mantenimiento
(16 meses)
• Rehabilitación de la vía
• Atención de Sitios Vulnerables por Deslizamiento
• Operación y Mantenimiento Rutinario normal (etapa construcc)
• Mantenimiento Rutinario normal
• Operación y Administración
Año 1 Año 2 Año 3
El Proyecto: Cronograma General

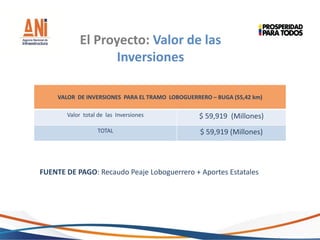

VALOR DE INVERSIONES PARA EL TRAMO LOBOGUERRERO – BUGA (55,42 km)
Valor total de las Inversiones $ 59,919 (Millones)
TOTAL $ 59,919 (Millones)
El Proyecto: Valor de las
Inversiones
FUENTE DE PAGO: Recaudo Peaje Loboguerrero + Aportes Estatales
Proyecto Concesión Corta : Rehabilitación,
Operación y Mantenimiento de la vía existente
Loboguerrero – Buga.

Presentación proyecto de concesión Loboguerrero - Buga

  • 1.
  • 2.
    Proyecto Concesión Corta: Rehabilitación, Operación y Mantenimiento de la vía existente Loboguerrero – Buga.
  • 3.
    • Alto gradode deterioro de la vía existente por falta de mantenimiento y efecto de la Ola invernal 2010 y 2011 • Deslizamientos (Sitios Críticos) e inestabilidad de taludes. • Como consecuencia, incremento en accidentalidad, costos de operación y disminución de la transitabilidad. • Dentro del contrato de concesión de MVVCC se esta construyendo la segunda calzada correspondiente al tramo 7 Loboguerrero – Mediacanoa. El Proyecto: Situación Actual
  • 4.
    El Proyecto: Loboguerrero- Buga Restrepo Darién Dagua Yotoco
  • 5.
    • 55,42 kmcorresponden a Rehabilitación de la calzada existente. • 55,42 km Operación y mantenimiento de la calzada existente. • Atención de 12 sitios vulnerables El Proyecto: Alcance Actividades de Rehabilitación - Reposición de la capa de rodadura existente. - Reparación o Reposición de elementos rotos del sistema de drenaje longitudinal o transversal. - Suministro e instalación de señalización horizontal, señalización vertical, delineadores de ruta y defensas metálicas. - Construcción de obras de protección y drenaje menores. Atención de 12 sitios Vulnerables - Construccion de obras de contención en 12 sitios de la vía existente, para atender zonas vulnerables por deslizamiento.
  • 6.
    El Proyecto: Alcance Actividadesde Mantenimiento Rutinario - Rocería y limpieza del derecho de vía. - Remoción de derrumbes. - Parcheo y bacheo para reparación del pavimento. - Mantenimiento de puente vehiculares. Actividades de Operación - Administración de la vía. - Operación y recaudo del peaje existente. - Atención de Emergencias.
  • 7.
    Departamento Municipio Población Valledel Cauca Buga 116,105 Yotoco 15,900 Restrepo 16,021 Calima el Darién 15,618 Dagua 35,817 El Proyecto: PRINCIPALES BENEFICIARIOS (Fuente: Censo Dane 2005- Proyecciones 2010)
  • 8.
    Trimestre 1 T2T3 T4 T5 T6 T7 T8 T9 T10 T11 T12 Etapa de Pre- construcción (4 meses) • Desarrollo y entrega Plan de Obra, Plan Aseguramiento de la Calidad, Manual de Operación. • Estudios de Detalle para obras • Gestión Predial, Social y Ambiental • Operación y Mantenimiento Rutinario Inicial (Etapa pre-construcción) Etapa de Construcción (16 meses) Etapa de Operación y Mantenimiento (16 meses) • Rehabilitación de la vía • Atención de Sitios Vulnerables por Deslizamiento • Operación y Mantenimiento Rutinario normal (etapa construcc) • Mantenimiento Rutinario normal • Operación y Administración Año 1 Año 2 Año 3 El Proyecto: Cronograma General
  • 9.
    VALOR DE INVERSIONESPARA EL TRAMO LOBOGUERRERO – BUGA (55,42 km) Valor total de las Inversiones $ 59,919 (Millones) TOTAL $ 59,919 (Millones) El Proyecto: Valor de las Inversiones FUENTE DE PAGO: Recaudo Peaje Loboguerrero + Aportes Estatales
  • 10.
    Proyecto Concesión Corta: Rehabilitación, Operación y Mantenimiento de la vía existente Loboguerrero – Buga.
