República Bolivariana de Venezuela Ministerio del Poder Popular para la Defensa Universidad Nacional Experimental Politécnica de la Fuerza Armada Ley de Servicio Comunitario  del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

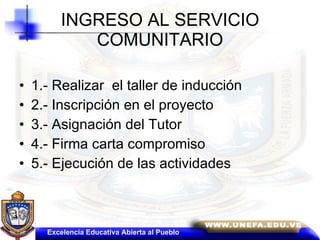

INGRESO AL SERVICIO COMUNITARIO 1.- Realizar  el taller de inducción 2.- Inscripción en el proyecto 3.- Asignación del Tutor  4.- Firma carta compromiso 5.- Ejecución de las actividades Excelencia Educativa Abierta al Pueblo

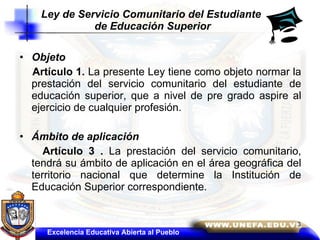

Ley de Servicio Comunitario del Estudiante  de Educación Superior Objeto  Artículo 1.  La presente Ley tiene como objeto normar la prestación del servicio comunitario del estudiante de educación superior, que a nivel de pre grado aspire al ejercicio de cualquier profesión.  Ámbito de aplicación  Artículo 3 .  La prestación del servicio comunitario, tendrá su ámbito de aplicación en el área geográfica del territorio nacional que determine la Institución de Educación Superior correspondiente. Excelencia Educativa Abierta al Pueblo

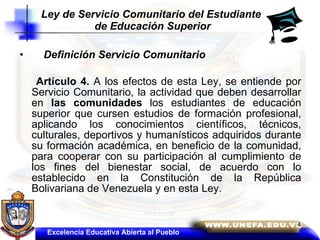

Definición Servicio Comunitario   Artículo 4.  A los efectos de esta Ley, se entiende por Servicio Comunitario, la actividad que deben desarrollar en  las comunidades  los estudiantes de educación superior que cursen estudios de formación profesional, aplicando los conocimientos científicos, técnicos, culturales, deportivos y humanísticos adquiridos durante su formación académica, en beneficio de la comunidad, para cooperar con su participación al cumplimiento de los fines del bienestar social, de acuerdo con lo establecido en la Constitución de la República Bolivariana de Venezuela y en esta Ley.  Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

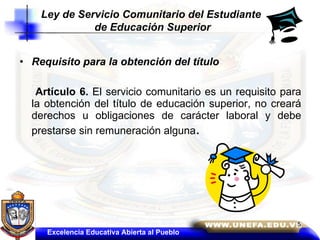

Requisito para la obtención del título  Artículo 6.  El servicio comunitario es un requisito para la obtención del título de educación superior, no creará derechos u obligaciones de carácter laboral y debe prestarse sin remuneración alguna .  Excelencia Educativa Abierta al Pueblo Ley de Servicio Comunitario del Estudiante  de Educación Superior

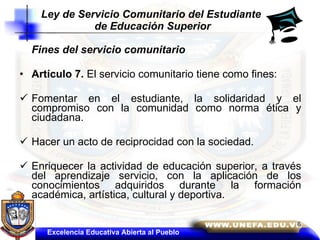

Fines del servicio comunitario  Artículo 7.  El servicio comunitario tiene como fines:  Fomentar en el estudiante, la solidaridad y el compromiso con la comunidad como norma ética y ciudadana.  Hacer un acto de reciprocidad con la sociedad.  Enriquecer la actividad de educación superior, a través del aprendizaje servicio, con la aplicación de los conocimientos adquiridos durante la formación académica, artística, cultural y deportiva.  Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo
Integrar las instituciones de educación superior con la comunidad, para contribuir al desarrollo de la sociedad venezolana.  Formar, a través del aprendizaje servicio, el capital social en el país. Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

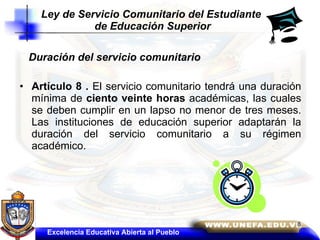

Duración del servicio comunitario  Artículo 8 .  El servicio comunitario tendrá una duración mínima de  ciento veinte horas  académicas, las cuales se deben cumplir en un lapso no menor de tres meses. Las instituciones de educación superior adaptarán la duración del servicio comunitario a su régimen académico. Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

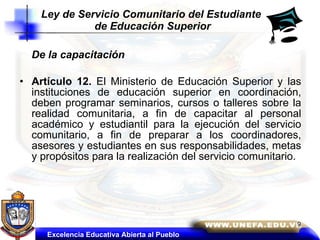

De la capacitación  Artículo 12.  El Ministerio de Educación Superior y las instituciones de educación superior en coordinación, deben programar seminarios, cursos o talleres sobre la realidad comunitaria, a fin de capacitar al personal académico y estudiantil para la ejecución del servicio comunitario, a fin de preparar a los coordinadores, asesores y estudiantes en sus responsabilidades, metas y propósitos para la realización del servicio comunitario. Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

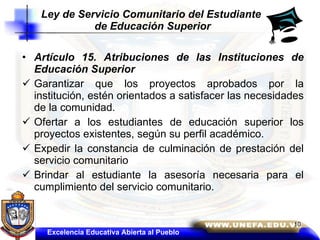

Artículo 15. Atribuciones de las Instituciones de Educación Superior Garantizar que los proyectos aprobados por la institución, estén orientados a satisfacer las necesidades de la comunidad.  Ofertar a los estudiantes de educación superior los proyectos existentes, según su perfil académico.  Expedir la constancia de culminación de prestación del servicio comunitario  Brindar al estudiante la asesoría necesaria para el cumplimiento del servicio comunitario.  Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo
De los prestadores del servicio comunitario  Artículo 16.  Los prestadores del servicio comunitario son los estudiantes de educación superior que hayan cumplido al menos, con el cincuenta por ciento (50%) del total de la carga académica de la carrera. Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

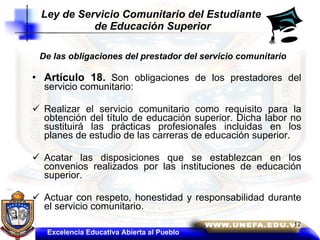

De las obligaciones del prestador del servicio comunitario Artículo 18.   Son obligaciones de los prestadores del servicio comunitario: Realizar el servicio comunitario como requisito para la obtención del título de educación superior. Dicha labor no sustituirá las prácticas profesionales incluidas en los planes de estudio de las carreras de educación superior.  Acatar las disposiciones que se establezcan en los convenios realizados por las instituciones de educación superior.  Actuar con respeto, honestidad y responsabilidad durante el servicio comunitario.  Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

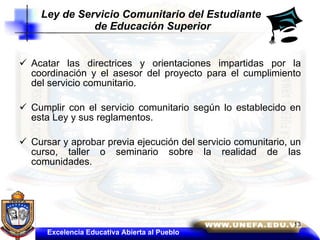

Acatar las directrices y orientaciones impartidas por la coordinación y el asesor del proyecto para el cumplimiento del servicio comunitario.  Cumplir con el servicio comunitario según lo establecido en esta Ley y sus reglamentos.  Cursar y aprobar previa ejecución del servicio comunitario, un curso, taller o seminario sobre la realidad de las comunidades. Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo

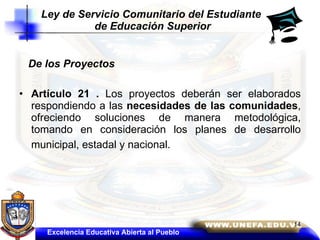

De los Proyectos Artículo 21 .  Los proyectos deberán ser elaborados respondiendo a las  necesidades de las comunidades , ofreciendo soluciones de manera metodológica, tomando en consideración los planes de desarrollo municipal, estadal y nacional.   Ley de Servicio Comunitario del Estudiante  de Educación Superior Excelencia Educativa Abierta al Pueblo
República Bolivariana de Venezuela Ministerio del Poder Popular para la Defensa Universidad Nacional Experimental Politécnica de la Fuerza Armada Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo

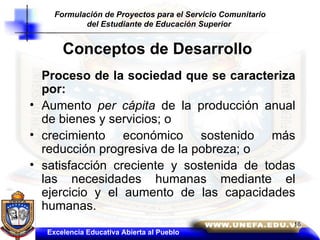

Conceptos de Desarrollo Proceso de la sociedad que se caracteriza por:   Aumento  per cápita  de la producción anual de bienes y servicios; o crecimiento económico sostenido más reducción progresiva de la pobreza; o  satisfacción creciente y sostenida de todas las necesidades humanas mediante el ejercicio y el aumento de las capacidades humanas. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo La Constitución se está aplicando  como base para la elaboración de un proyecto nacional.  Fortalecer la Soberanía Nacional. Promover un mundo multipolar. Integración, Concertación y Cooperación Latinoamericana Ampliar y  Profundizar la democracia  Económica que enfatice la cultura del trabajo y la producción   Todos los ciudadanos tenemos una estrecha relación e identificación con el Territorio Nacional. Descentralización y Desconcentración La Conquista de la justicia social se fortalece, donde el colectivo toma las decisiones claves para su desarrollo  CINCO EQUILIBRIOS Líneas Generales  del Plan de Desarrollo Económico y Social de la Nación 2.001 - 2.007

Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo
PLAN DESARROLLO ECONÓMICO Y SOCIAL 2007- 2013   VENEZUELA HACIA SOCIALISMO DEL SIGLO XXI Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo 18

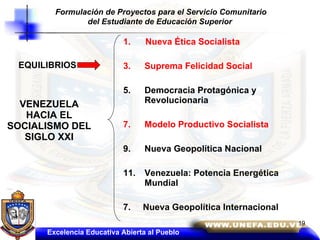

VENEZUELA HACIA EL SOCIALISMO DEL SIGLO XXI 1.  Nueva Ética Socialista Suprema Felicidad Social Democracia Protagónica y Revolucionaria Modelo Productivo Socialista Nueva Geopolítica Nacional Venezuela: Potencia Energética Mundial 7.  Nueva Geopolítica Internacional Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   EQUILIBRIOS Excelencia Educativa Abierta al Pueblo 19
OBJETIVOS 1.NUEVA ÉTICA SOCIALISTA Refundar ética y moralmente la Nación Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo 20

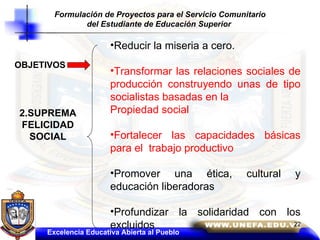

OBJETIVOS 2.SUPREMA FELICIDAD SOCIAL Reducir la miseria a cero. Transformar las relaciones sociales de producción construyendo unas de tipo socialistas basadas en la  Propiedad social Fortalecer las capacidades básicas para el  trabajo productivo Promover una ética, cultural y educación liberadoras Profundizar la solidaridad con los excluidos Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo
4. MODELO  PRODUCTIVO SOCIALISTA Desarrollar el nuevo modelo productivo endógeno como base económica del Socialismo del Siglo XXI y alcanzar un crecimiento sostenido Incrementar la soberanía alimentaría Fomentar la ciencia y la tecnología  Desarrollar la industria básica  OBJETIVOS Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo
4. 4.1------------------------------------ 4.2 Expandir la Economía Social cambiando el modelo de apropiación y distribución de excedentes 4.3------------------------------------ 4.4------------------------------------ 4.5------------------------------------ 4.6------------------------------------ 4.7------------------------------------ 4.8------------------------------------ 4.9------------------------------------ 4.10----------------------------------- 4.11----------------------------------- 4.12----------------------------------- 4.13----------------------------------- 4.2.1 Fortalecer los mecanismos de creación y desarrollo de EPS y de redes en la Economía Social 4.2.2 Fortalecer la sostenibilidad de la Economía Social 4.2.3 Estimular diferentes formas de propiedad social 4.2.4 Transformar empresas del Estado en EPS  ESTRATEGIAS POLÍTICAS Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

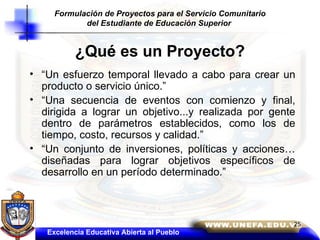

¿Qué es un Proyecto? “ Un esfuerzo temporal llevado a cabo para crear un producto o servicio único.”  “ Una secuencia de eventos con comienzo y final, dirigida a lograr un objetivo...y realizada por gente dentro de parámetros establecidos, como los de tiempo, costo, recursos y calidad.” “ Un conjunto de inversiones, políticas y acciones…diseñadas para lograr objetivos específicos de desarrollo en un período determinado.” Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

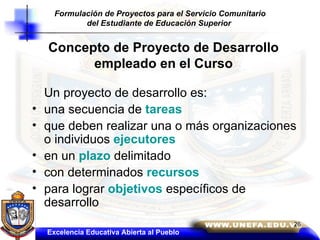

Concepto de Proyecto de Desarrollo empleado en el Curso Un proyecto de desarrollo es: una secuencia de  tareas que deben realizar una o más organizaciones o individuos  ejecutores en un  plazo  delimitado con determinados  recursos para lograr  objetivos  específicos de desarrollo Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

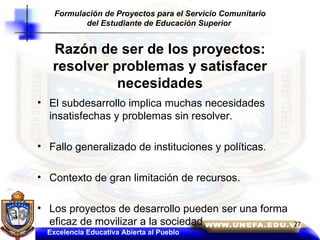

Razón de ser de los proyectos: resolver problemas y satisfacer necesidades El subdesarrollo implica muchas necesidades insatisfechas y problemas sin resolver. Fallo generalizado de instituciones y políticas. Contexto de gran limitación de recursos. Los proyectos de desarrollo pueden ser una forma eficaz de movilizar a la sociedad Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

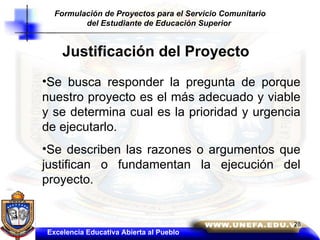

Justificación del Proyecto Se busca responder la pregunta de porque nuestro proyecto es el más adecuado y viable y se determina cual es la prioridad y urgencia de ejecutarlo.  Se describen las razones o argumentos que justifican o fundamentan la ejecución del proyecto. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

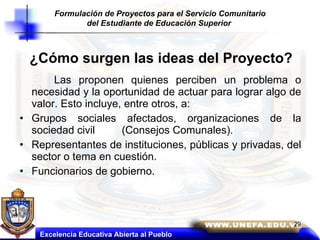

Las proponen quienes perciben un problema o necesidad y la oportunidad de actuar para lograr algo de valor. Esto incluye, entre otros, a: Grupos sociales afectados, organizaciones de la sociedad civil  (Consejos Comunales). Representantes de instituciones, públicas y privadas, del sector o tema en cuestión. Funcionarios de gobierno. Excelencia Educativa Abierta al Pueblo ¿Cómo surgen las ideas del Proyecto? Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

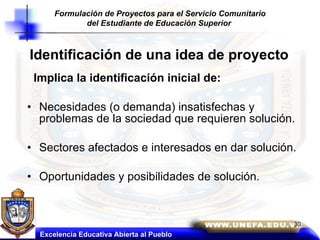

Identificación de una idea de proyecto Implica la identificación inicial de: Necesidades (o demanda) insatisfechas y problemas de la sociedad que requieren solución. Sectores afectados e interesados en dar solución. Oportunidades y posibilidades de solución. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   OBJETIVO GENERAL SE IDENTIFICA EL PROPOSITO CENTRAL DEL PROYECTO Y A DONDE SE QUIERE LLEGAR. ESTE OBJETIVO ESTA CONCEBIDO A LARGO PLAZO. OBJETIVO ESPECÍFICOS SEÑALE LOS RESULTADOS PARCIALES O INTERMEDIOS QUE DEBE ALCARZAR EL PROYECTO PARA LOGRAR EL OBJETIVO GENERAL. CONCEBIDO A CORTO PLAZO. OBJETIVOS DEL PROYECTO Excelencia Educativa Abierta al Pueblo

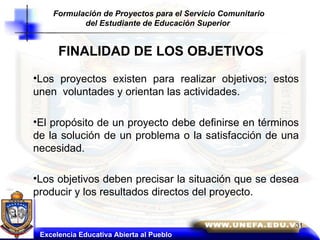

FINALIDAD DE LOS OBJETIVOS Los proyectos existen para realizar objetivos; estos unen  voluntades y orientan las actividades. El propósito de un proyecto debe definirse en términos de la solución de un problema o la satisfacción de una necesidad.  Los objetivos deben precisar la situación que se desea producir y los resultados directos del proyecto. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   31

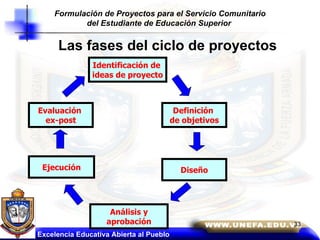

Las fases del ciclo de proyectos Definición  de objetivos Identificación de  ideas de proyecto Diseño Análisis y aprobación Ejecución Evaluación  ex-post Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Análisis de Involucrados Identificar a los beneficiarios e intereses favorables a la ejecución del proyecto Identificar a los perjudicados e intereses opuestos a la ejecución del proyecto Considerar percepciones y actitudes, grados de interés, potencial y limitaciones de los grupos afectados por el proyecto Estudiar posibles conflictos y soluciones de los mismos Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo ¿ A QUIEN INTERESA EL PROYECTO? GRUPO DE AFECTADOS INTERESES PROBLEMAS PERCIBIDOS ACTITUDES RECURSOS Y LIMITACIONES

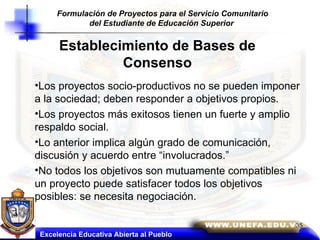

Establecimiento de Bases de Consenso Los proyectos socio-productivos no se pueden imponer a la sociedad; deben responder a objetivos propios. Los proyectos más exitosos tienen un fuerte y amplio respaldo social. Lo anterior implica algún grado de comunicación, discusión y acuerdo entre “involucrados.” No todos los objetivos son mutuamente compatibles ni un proyecto puede satisfacer todos los objetivos posibles: se necesita negociación. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   35

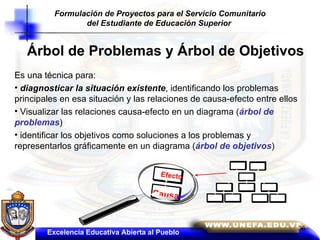

Árbol de Problemas y Árbol de Objetivos Es una técnica para:  diagnosticar la situación existente , identificando los problemas principales en esa situación y las relaciones de causa-efecto entre ellos Visualizar las relaciones causa-efecto en un diagrama ( árbol de problemas ) identificar los objetivos como soluciones a los problemas y representarlos gráficamente en un diagrama ( árbol de objetivos ) Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior  36 Efecto Causa
Árbol de Problemas Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Árbol de Objetivos Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

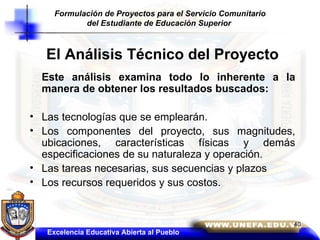

El Análisis Técnico del Proyecto Este análisis examina todo lo inherente a la manera de obtener los resultados buscados: Las tecnologías que se emplearán. Los componentes del proyecto, sus magnitudes, ubicaciones, características físicas y demás especificaciones de su naturaleza y operación. Las tareas necesarias, sus secuencias y plazos Los recursos requeridos y sus costos. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

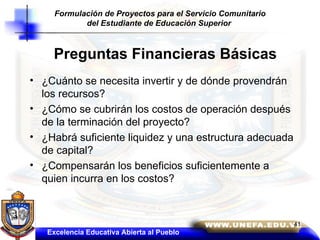

Preguntas Financieras Básicas ¿Cuánto se necesita invertir y de dónde provendrán los recursos? ¿Cómo se cubrirán los costos de operación después de la terminación del proyecto? ¿Habrá suficiente liquidez y una estructura adecuada de capital? ¿Compensarán los beneficios suficientemente a quien incurra en los costos? Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

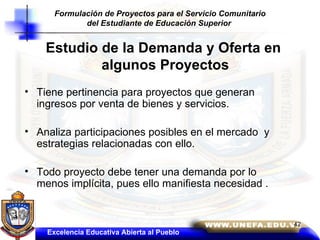

Estudio de la Demanda y Oferta en  algunos Proyectos Tiene pertinencia para proyectos que generan ingresos por venta de bienes y servicios. Analiza participaciones posibles en el mercado  y estrategias relacionadas con ello. Todo proyecto debe tener una demanda por lo menos implícita, pues ello manifiesta necesidad . Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Áreas de Proyecto Se debe señalar el  área económica  en la que se enmarca el proyecto :  *Agrícola  *Agroindustria  *Minera  *Pesquera *Salud *Turística  *Construcción  *Transporte  etc.  Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

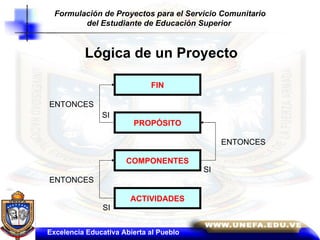

Lógica de un Proyecto FIN PROPÓSITO COMPONENTES ACTIVIDADES SI SI SI ENTONCES ENTONCES ENTONCES Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
La organización para la ejecución Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

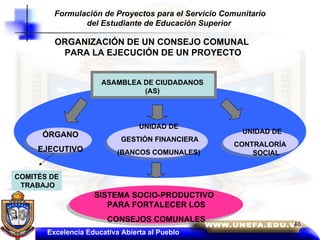

ASAMBLEA DE CIUDADANOS (AS) UNIDAD DE GESTIÓN FINANCIERA (BANCOS COMUNALES) ÓRGANO EJECUTIVO UNIDAD DE CONTRALORÍA  SOCIAL SISTEMA SOCIO-PRODUCTIVO  PARA FORTALECER LOS CONSEJOS COMUNALES Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   ORGANIZACIÓN DE UN CONSEJO COMUNAL  PARA LA EJECUCIÓN DE UN PROYECTO COMITÉS DE TRABAJO Excelencia Educativa Abierta al Pueblo

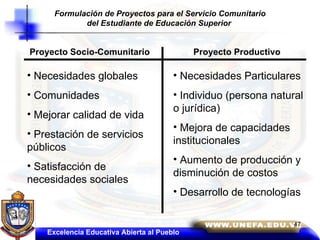

Excelencia Educativa Abierta al Pueblo Proyecto Socio-Comunitario Proyecto Productivo Necesidades globales Comunidades Mejorar calidad de vida Prestación de servicios públicos Satisfacción de necesidades sociales Necesidades Particulares Individuo (persona natural o jurídica) Mejora de capacidades institucionales Aumento de producción y disminución de costos Desarrollo de tecnologías Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
Proyecto de Infraestructura Proyecto socio-productivo Producen bienes y servicios Producen beneficio en la comunidad Articulado con las comunidades Cooperativismo y EPS Consejos Comunales Infraestructura para la creación de bienes o prestación de servicios Atiende necesidades básicas Se articula por medio de concesiones Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

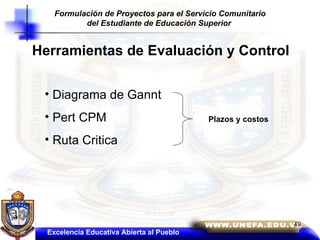

Herramientas de Evaluación y Control Diagrama de Gannt Pert CPM Ruta Critica Plazos y costos Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

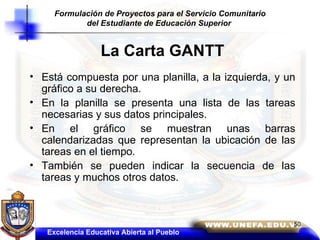

La Carta GANTT Está compuesta por una planilla, a la izquierda, y un gráfico a su derecha. En la planilla se presenta una lista de las tareas necesarias y sus datos principales. En el gráfico se muestran unas barras calendarizadas que representan la ubicación de las tareas en el tiempo. También se pueden indicar la secuencia de las tareas y muchos otros datos. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior

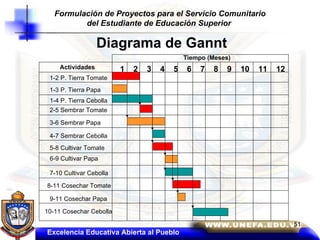

Diagrama de Gannt Tiempo (Meses) 1  2  3  4  5  6  7  8  9  10  11  12 Actividades 1-2 P. Tierra Tomate 1-3 P. Tierra Papa 1-4 P. Tierra Cebolla 5-8 Cultivar Tomate 6-9 Cultivar Papa 7-10 Cultivar Cebolla 8-11 Cosechar Tomate 9-11 Cosechar Papa 10-11 Cosechar Cebolla 2-5 Sembrar Tomate 3-6 Sembrar Papa 4-7 Sembrar Cebolla Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
FIN GRACIAS POR SU ATENCIÓN Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior   Excelencia Educativa Abierta al Pueblo

Servicio Comunitario 2010

  • 1.
    República Bolivariana deVenezuela Ministerio del Poder Popular para la Defensa Universidad Nacional Experimental Politécnica de la Fuerza Armada Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 2.
    INGRESO AL SERVICIOCOMUNITARIO 1.- Realizar el taller de inducción 2.- Inscripción en el proyecto 3.- Asignación del Tutor 4.- Firma carta compromiso 5.- Ejecución de las actividades Excelencia Educativa Abierta al Pueblo
  • 3.
    Ley de ServicioComunitario del Estudiante de Educación Superior Objeto Artículo 1. La presente Ley tiene como objeto normar la prestación del servicio comunitario del estudiante de educación superior, que a nivel de pre grado aspire al ejercicio de cualquier profesión. Ámbito de aplicación Artículo 3 . La prestación del servicio comunitario, tendrá su ámbito de aplicación en el área geográfica del territorio nacional que determine la Institución de Educación Superior correspondiente. Excelencia Educativa Abierta al Pueblo
  • 4.
    Definición Servicio Comunitario Artículo 4. A los efectos de esta Ley, se entiende por Servicio Comunitario, la actividad que deben desarrollar en las comunidades los estudiantes de educación superior que cursen estudios de formación profesional, aplicando los conocimientos científicos, técnicos, culturales, deportivos y humanísticos adquiridos durante su formación académica, en beneficio de la comunidad, para cooperar con su participación al cumplimiento de los fines del bienestar social, de acuerdo con lo establecido en la Constitución de la República Bolivariana de Venezuela y en esta Ley. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 5.
    Requisito para laobtención del título Artículo 6. El servicio comunitario es un requisito para la obtención del título de educación superior, no creará derechos u obligaciones de carácter laboral y debe prestarse sin remuneración alguna . Excelencia Educativa Abierta al Pueblo Ley de Servicio Comunitario del Estudiante de Educación Superior
  • 6.
    Fines del serviciocomunitario Artículo 7. El servicio comunitario tiene como fines: Fomentar en el estudiante, la solidaridad y el compromiso con la comunidad como norma ética y ciudadana. Hacer un acto de reciprocidad con la sociedad. Enriquecer la actividad de educación superior, a través del aprendizaje servicio, con la aplicación de los conocimientos adquiridos durante la formación académica, artística, cultural y deportiva. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 7.

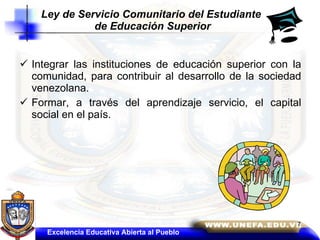

    Integrar las institucionesde educación superior con la comunidad, para contribuir al desarrollo de la sociedad venezolana. Formar, a través del aprendizaje servicio, el capital social en el país. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 8.
    Duración del serviciocomunitario Artículo 8 . El servicio comunitario tendrá una duración mínima de ciento veinte horas académicas, las cuales se deben cumplir en un lapso no menor de tres meses. Las instituciones de educación superior adaptarán la duración del servicio comunitario a su régimen académico. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 9.
    De la capacitación Artículo 12. El Ministerio de Educación Superior y las instituciones de educación superior en coordinación, deben programar seminarios, cursos o talleres sobre la realidad comunitaria, a fin de capacitar al personal académico y estudiantil para la ejecución del servicio comunitario, a fin de preparar a los coordinadores, asesores y estudiantes en sus responsabilidades, metas y propósitos para la realización del servicio comunitario. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 10.
    Artículo 15. Atribucionesde las Instituciones de Educación Superior Garantizar que los proyectos aprobados por la institución, estén orientados a satisfacer las necesidades de la comunidad. Ofertar a los estudiantes de educación superior los proyectos existentes, según su perfil académico. Expedir la constancia de culminación de prestación del servicio comunitario Brindar al estudiante la asesoría necesaria para el cumplimiento del servicio comunitario. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 11.

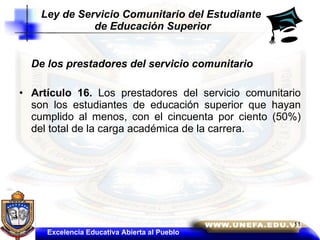

    De los prestadoresdel servicio comunitario Artículo 16. Los prestadores del servicio comunitario son los estudiantes de educación superior que hayan cumplido al menos, con el cincuenta por ciento (50%) del total de la carga académica de la carrera. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 12.
    De las obligacionesdel prestador del servicio comunitario Artículo 18. Son obligaciones de los prestadores del servicio comunitario: Realizar el servicio comunitario como requisito para la obtención del título de educación superior. Dicha labor no sustituirá las prácticas profesionales incluidas en los planes de estudio de las carreras de educación superior. Acatar las disposiciones que se establezcan en los convenios realizados por las instituciones de educación superior. Actuar con respeto, honestidad y responsabilidad durante el servicio comunitario. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 13.
    Acatar las directricesy orientaciones impartidas por la coordinación y el asesor del proyecto para el cumplimiento del servicio comunitario. Cumplir con el servicio comunitario según lo establecido en esta Ley y sus reglamentos. Cursar y aprobar previa ejecución del servicio comunitario, un curso, taller o seminario sobre la realidad de las comunidades. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 14.
    De los ProyectosArtículo 21 . Los proyectos deberán ser elaborados respondiendo a las necesidades de las comunidades , ofreciendo soluciones de manera metodológica, tomando en consideración los planes de desarrollo municipal, estadal y nacional. Ley de Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 15.
    República Bolivariana deVenezuela Ministerio del Poder Popular para la Defensa Universidad Nacional Experimental Politécnica de la Fuerza Armada Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 16.
    Conceptos de DesarrolloProceso de la sociedad que se caracteriza por: Aumento per cápita de la producción anual de bienes y servicios; o crecimiento económico sostenido más reducción progresiva de la pobreza; o satisfacción creciente y sostenida de todas las necesidades humanas mediante el ejercicio y el aumento de las capacidades humanas. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 17.
    Formulación de Proyectospara el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo La Constitución se está aplicando como base para la elaboración de un proyecto nacional. Fortalecer la Soberanía Nacional. Promover un mundo multipolar. Integración, Concertación y Cooperación Latinoamericana Ampliar y Profundizar la democracia Económica que enfatice la cultura del trabajo y la producción Todos los ciudadanos tenemos una estrecha relación e identificación con el Territorio Nacional. Descentralización y Desconcentración La Conquista de la justicia social se fortalece, donde el colectivo toma las decisiones claves para su desarrollo CINCO EQUILIBRIOS Líneas Generales del Plan de Desarrollo Económico y Social de la Nación 2.001 - 2.007
  • 18.
    Formulación de Proyectospara el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 19.
    PLAN DESARROLLO ECONÓMICOY SOCIAL 2007- 2013 VENEZUELA HACIA SOCIALISMO DEL SIGLO XXI Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo 18
  • 20.
    VENEZUELA HACIA ELSOCIALISMO DEL SIGLO XXI 1. Nueva Ética Socialista Suprema Felicidad Social Democracia Protagónica y Revolucionaria Modelo Productivo Socialista Nueva Geopolítica Nacional Venezuela: Potencia Energética Mundial 7. Nueva Geopolítica Internacional Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior EQUILIBRIOS Excelencia Educativa Abierta al Pueblo 19
  • 21.

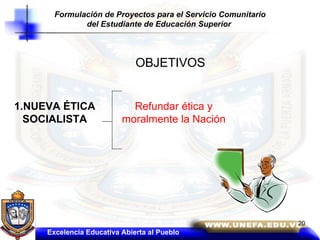

    OBJETIVOS 1.NUEVA ÉTICASOCIALISTA Refundar ética y moralmente la Nación Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo 20
  • 22.
    OBJETIVOS 2.SUPREMA FELICIDADSOCIAL Reducir la miseria a cero. Transformar las relaciones sociales de producción construyendo unas de tipo socialistas basadas en la Propiedad social Fortalecer las capacidades básicas para el trabajo productivo Promover una ética, cultural y educación liberadoras Profundizar la solidaridad con los excluidos Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 23.
    4. MODELO PRODUCTIVO SOCIALISTA Desarrollar el nuevo modelo productivo endógeno como base económica del Socialismo del Siglo XXI y alcanzar un crecimiento sostenido Incrementar la soberanía alimentaría Fomentar la ciencia y la tecnología Desarrollar la industria básica OBJETIVOS Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
  • 24.

    4. 4.1------------------------------------ 4.2Expandir la Economía Social cambiando el modelo de apropiación y distribución de excedentes 4.3------------------------------------ 4.4------------------------------------ 4.5------------------------------------ 4.6------------------------------------ 4.7------------------------------------ 4.8------------------------------------ 4.9------------------------------------ 4.10----------------------------------- 4.11----------------------------------- 4.12----------------------------------- 4.13----------------------------------- 4.2.1 Fortalecer los mecanismos de creación y desarrollo de EPS y de redes en la Economía Social 4.2.2 Fortalecer la sostenibilidad de la Economía Social 4.2.3 Estimular diferentes formas de propiedad social 4.2.4 Transformar empresas del Estado en EPS ESTRATEGIAS POLÍTICAS Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 25.
    ¿Qué es unProyecto? “ Un esfuerzo temporal llevado a cabo para crear un producto o servicio único.” “ Una secuencia de eventos con comienzo y final, dirigida a lograr un objetivo...y realizada por gente dentro de parámetros establecidos, como los de tiempo, costo, recursos y calidad.” “ Un conjunto de inversiones, políticas y acciones…diseñadas para lograr objetivos específicos de desarrollo en un período determinado.” Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 26.
    Concepto de Proyectode Desarrollo empleado en el Curso Un proyecto de desarrollo es: una secuencia de tareas que deben realizar una o más organizaciones o individuos ejecutores en un plazo delimitado con determinados recursos para lograr objetivos específicos de desarrollo Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 27.
    Razón de serde los proyectos: resolver problemas y satisfacer necesidades El subdesarrollo implica muchas necesidades insatisfechas y problemas sin resolver. Fallo generalizado de instituciones y políticas. Contexto de gran limitación de recursos. Los proyectos de desarrollo pueden ser una forma eficaz de movilizar a la sociedad Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 28.
    Justificación del ProyectoSe busca responder la pregunta de porque nuestro proyecto es el más adecuado y viable y se determina cual es la prioridad y urgencia de ejecutarlo. Se describen las razones o argumentos que justifican o fundamentan la ejecución del proyecto. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 29.
    Las proponen quienesperciben un problema o necesidad y la oportunidad de actuar para lograr algo de valor. Esto incluye, entre otros, a: Grupos sociales afectados, organizaciones de la sociedad civil (Consejos Comunales). Representantes de instituciones, públicas y privadas, del sector o tema en cuestión. Funcionarios de gobierno. Excelencia Educativa Abierta al Pueblo ¿Cómo surgen las ideas del Proyecto? Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 30.
    Identificación de unaidea de proyecto Implica la identificación inicial de: Necesidades (o demanda) insatisfechas y problemas de la sociedad que requieren solución. Sectores afectados e interesados en dar solución. Oportunidades y posibilidades de solución. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 31.

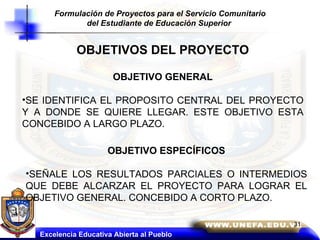

    Formulación de Proyectospara el Servicio Comunitario del Estudiante de Educación Superior OBJETIVO GENERAL SE IDENTIFICA EL PROPOSITO CENTRAL DEL PROYECTO Y A DONDE SE QUIERE LLEGAR. ESTE OBJETIVO ESTA CONCEBIDO A LARGO PLAZO. OBJETIVO ESPECÍFICOS SEÑALE LOS RESULTADOS PARCIALES O INTERMEDIOS QUE DEBE ALCARZAR EL PROYECTO PARA LOGRAR EL OBJETIVO GENERAL. CONCEBIDO A CORTO PLAZO. OBJETIVOS DEL PROYECTO Excelencia Educativa Abierta al Pueblo
  • 32.
    FINALIDAD DE LOSOBJETIVOS Los proyectos existen para realizar objetivos; estos unen voluntades y orientan las actividades. El propósito de un proyecto debe definirse en términos de la solución de un problema o la satisfacción de una necesidad. Los objetivos deben precisar la situación que se desea producir y los resultados directos del proyecto. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior 31
  • 33.
    Las fases delciclo de proyectos Definición de objetivos Identificación de ideas de proyecto Diseño Análisis y aprobación Ejecución Evaluación ex-post Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 34.

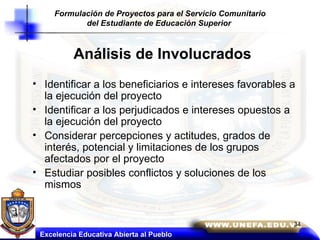

    Análisis de InvolucradosIdentificar a los beneficiarios e intereses favorables a la ejecución del proyecto Identificar a los perjudicados e intereses opuestos a la ejecución del proyecto Considerar percepciones y actitudes, grados de interés, potencial y limitaciones de los grupos afectados por el proyecto Estudiar posibles conflictos y soluciones de los mismos Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 35.
    Formulación de Proyectospara el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo ¿ A QUIEN INTERESA EL PROYECTO? GRUPO DE AFECTADOS INTERESES PROBLEMAS PERCIBIDOS ACTITUDES RECURSOS Y LIMITACIONES
  • 36.
    Establecimiento de Basesde Consenso Los proyectos socio-productivos no se pueden imponer a la sociedad; deben responder a objetivos propios. Los proyectos más exitosos tienen un fuerte y amplio respaldo social. Lo anterior implica algún grado de comunicación, discusión y acuerdo entre “involucrados.” No todos los objetivos son mutuamente compatibles ni un proyecto puede satisfacer todos los objetivos posibles: se necesita negociación. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior 35
  • 37.
    Árbol de Problemasy Árbol de Objetivos Es una técnica para: diagnosticar la situación existente , identificando los problemas principales en esa situación y las relaciones de causa-efecto entre ellos Visualizar las relaciones causa-efecto en un diagrama ( árbol de problemas ) identificar los objetivos como soluciones a los problemas y representarlos gráficamente en un diagrama ( árbol de objetivos ) Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior 36 Efecto Causa
  • 38.
    Árbol de ProblemasExcelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 39.
    Árbol de ObjetivosExcelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 40.
    El Análisis Técnicodel Proyecto Este análisis examina todo lo inherente a la manera de obtener los resultados buscados: Las tecnologías que se emplearán. Los componentes del proyecto, sus magnitudes, ubicaciones, características físicas y demás especificaciones de su naturaleza y operación. Las tareas necesarias, sus secuencias y plazos Los recursos requeridos y sus costos. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 41.
    Preguntas Financieras Básicas¿Cuánto se necesita invertir y de dónde provendrán los recursos? ¿Cómo se cubrirán los costos de operación después de la terminación del proyecto? ¿Habrá suficiente liquidez y una estructura adecuada de capital? ¿Compensarán los beneficios suficientemente a quien incurra en los costos? Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 42.
    Estudio de laDemanda y Oferta en algunos Proyectos Tiene pertinencia para proyectos que generan ingresos por venta de bienes y servicios. Analiza participaciones posibles en el mercado y estrategias relacionadas con ello. Todo proyecto debe tener una demanda por lo menos implícita, pues ello manifiesta necesidad . Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 43.

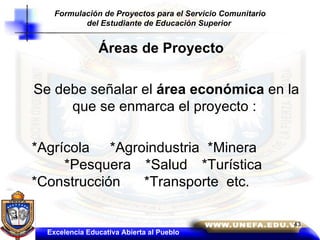

    Áreas de ProyectoSe debe señalar el área económica en la que se enmarca el proyecto : *Agrícola *Agroindustria *Minera *Pesquera *Salud *Turística *Construcción *Transporte etc. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 44.
    Lógica de unProyecto FIN PROPÓSITO COMPONENTES ACTIVIDADES SI SI SI ENTONCES ENTONCES ENTONCES Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 45.

    La organización parala ejecución Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 46.
    ASAMBLEA DE CIUDADANOS(AS) UNIDAD DE GESTIÓN FINANCIERA (BANCOS COMUNALES) ÓRGANO EJECUTIVO UNIDAD DE CONTRALORÍA SOCIAL SISTEMA SOCIO-PRODUCTIVO PARA FORTALECER LOS CONSEJOS COMUNALES Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior ORGANIZACIÓN DE UN CONSEJO COMUNAL PARA LA EJECUCIÓN DE UN PROYECTO COMITÉS DE TRABAJO Excelencia Educativa Abierta al Pueblo
  • 47.
    Excelencia Educativa Abiertaal Pueblo Proyecto Socio-Comunitario Proyecto Productivo Necesidades globales Comunidades Mejorar calidad de vida Prestación de servicios públicos Satisfacción de necesidades sociales Necesidades Particulares Individuo (persona natural o jurídica) Mejora de capacidades institucionales Aumento de producción y disminución de costos Desarrollo de tecnologías Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 48.
    Proyecto de InfraestructuraProyecto socio-productivo Producen bienes y servicios Producen beneficio en la comunidad Articulado con las comunidades Cooperativismo y EPS Consejos Comunales Infraestructura para la creación de bienes o prestación de servicios Atiende necesidades básicas Se articula por medio de concesiones Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 49.
    Herramientas de Evaluacióny Control Diagrama de Gannt Pert CPM Ruta Critica Plazos y costos Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 50.
    La Carta GANTTEstá compuesta por una planilla, a la izquierda, y un gráfico a su derecha. En la planilla se presenta una lista de las tareas necesarias y sus datos principales. En el gráfico se muestran unas barras calendarizadas que representan la ubicación de las tareas en el tiempo. También se pueden indicar la secuencia de las tareas y muchos otros datos. Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 51.
    Diagrama de GanntTiempo (Meses) 1 2 3 4 5 6 7 8 9 10 11 12 Actividades 1-2 P. Tierra Tomate 1-3 P. Tierra Papa 1-4 P. Tierra Cebolla 5-8 Cultivar Tomate 6-9 Cultivar Papa 7-10 Cultivar Cebolla 8-11 Cosechar Tomate 9-11 Cosechar Papa 10-11 Cosechar Cebolla 2-5 Sembrar Tomate 3-6 Sembrar Papa 4-7 Sembrar Cebolla Excelencia Educativa Abierta al Pueblo Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior
  • 52.
    FIN GRACIAS PORSU ATENCIÓN Formulación de Proyectos para el Servicio Comunitario del Estudiante de Educación Superior Excelencia Educativa Abierta al Pueblo
