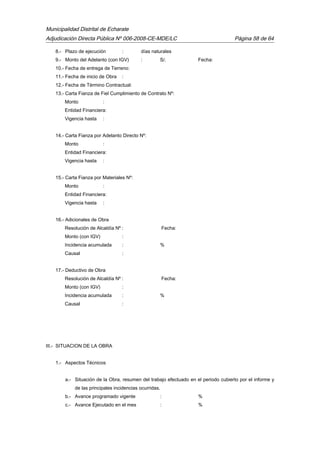

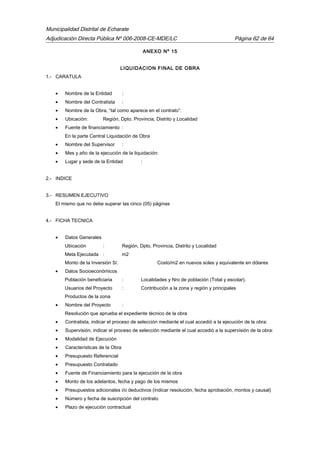

Este documento establece las bases para la contratación de servicios de consultoría para la supervisión de la elaboración del expediente técnico y ejecución de la obra de construcción del Puente Echarati por parte de la Municipalidad Distrital de Echarate. Se describen los aspectos generales del proceso de selección, como el objeto, valor referencial, fuente de financiamiento, cronograma y etapas. Asimismo, se especifican los requisitos para la participación de postores, la presentación y evaluación de propuestas.
