1
UNIVERSIDAD DE GUADALAJARA
Centro Universitario de la Costa
Ingeniería Civil
Título: Bitácora
Alumnos: Daniela Michelle Anaya Velazco
Ximena Ramírez Rincon
José Alonso Méndez Jiménez
Enrique Godínez Samaniego
Aldo Daniel Arraiga Avelica
Maestro: Diaz Mariscal Cruz Roberto
Materia: Administración de obras civiles
8vo Semestre
Puerto Vallarta Jalisco 19 de octubre de 2024
2
INDICE
INTRODUCCION........................................................................................................... 4
¿QUE ES LA ADMINISTRACION? .......................................................................... 7
HISTORIA DE LA ADMINISTRACION .................................................................... 8
Funciones de la administración............................................................................ 9
OBJETIVO DE LA ADMINISTRACIÓN.................................................................. 10
¿Qué es la administración de obras?............................................................... 10
¿Cuáles son las fases de la administración de obra?.............................. 12
........................................................................................................................................ 13
HERRAMIENTAS........................................................................................................ 13
La importancia de una buena administración................................................. 14
DESAFÍOS ................................................................................................................... 15
La industria de la construcción en Norteamérica y México ................... 16
• ....................................................................................... ¡Error! Marcador no definido.
Evolución histórica en Norteamérica y México ......................................... 19
SITUACIÓN ACTUAL DE LA CONSTRUCCIÓN EN ESTADOS UNIDOS ... 20
LA INDUSTRIA DE LA CONSTRUCCIÓN EN CANADÁ .................................. 22
LA CONSTRUCCIÓN EN MÉXICO......................................................................... 24

Condiciones del contrato .................................................................................... 25
Responsabilidades del contratista .................................................................. 28
Resolución de disputas ......................................................................................... 28
Importancia del contrato de construcción................................................... 29
Proceso de creación de un proyecto ejecutivo........................................... 29
NORMAS APLICABLES NORMAS LOCALES Y NACIONALES .................... 30

Catálogo de conceptos ......................................................................................... 32
ORGANIZACIÓN DE OBRAS.................................................................................. 38
OBRAS DE ORGANIZACIÓN LINEAL .................................................................. 39
ORGANIZACIÓN FUNCIONAL ............................................................................... 39
JEFE DE OBRA .......................................................................................................... 40
ENCARGADOS DE OBRA........................................................................................ 41
SERVICIOS TECNICOS............................................................................................ 42
SERVICIOS ADMINISTRATIVOS ........................................................................... 42
PROGRAMA DE OBRA ............................................................................................. 43
3
METODOLOGIA DE PROGRAMACION................................................................. 43
METODO DEL CAMINO CRITICO.......................................................................... 44
TECNICA DE EVALUACION Y REVISION DE PROGRAMAS (PERT)........... 44
METODO DE PROGRAMACION LINEAL ............................................................. 46
SISTEMA PORCENTUAL.......................................................................................... 46
PROGRAMA DE GASTOS........................................................................................ 48
Objetivo del programa de gastos .............................................................. 48
Factores que afectan los costos.............................................................. 50
ANTICIPOS .................................................................................................................. 52
ESTIMACIONES ......................................................................................................... 53
PAGOS Y FLUJO DE EFECTIVO............................................................................ 56
Análisis de sensibilidad en el flujo de caja de la construcción ......... 58
Optimización del uso del capital en proyectos de construcción ......... 58
FLUJO DE EFECTIVO ............................................................................................... 60
El ingeniero y las interrelaciones personales. ......................................... 62
........................................................................................................................................ 62
Desarrollo y crecimiento a través de la Ingeniería en Construcción 62
Ingeniería y construcción, caminando de la mano....................................... 69
Ingeniería y construcción..................................................................................... 69
¿Qué es la Ingeniería y construcción?............................................................ 69
El Ingeniero y el Constructor........................................................................... 70
CONCLUSIONES ....................................................................................................... 74
BIBLIOGRAFIA ........................................................................................................... 78
4
INTRODUCCION
La construcción, como una de las industrias más antiguas y esenciales para el
desarrollo de la civilización, ha evolucionado en complejidad y alcance con el paso
del tiempo. Hoy en día, un proyecto de construcción moderno involucra una serie
de disciplinas interrelacionadas que requieren un alto grado de coordinación y
especialización. Para garantizar el éxito de cualquier proyecto de construcción,
desde una vivienda unifamiliar hasta una infraestructura pública masiva, es
fundamental una correcta administración de obra.
La administración de obra se refiere al conjunto de técnicas y metodologías que
permiten organizar y supervisar eficientemente todas las etapas de un proyecto de
construcción. El administrador de obra juega un rol esencial, garantizando que el
proyecto se lleve a cabo dentro de los plazos establecidos, ajustado al presupuesto
aprobado y cumpliendo con los estándares de calidad requeridos. A medida que los
proyectos de construcción se hacen más complejos, la gestión eficaz de los
recursos se convierte en un factor decisivo para el éxito.
La industria de la construcción en Norteamérica y México presenta contrastes y
similitudes importantes. En Estados Unidos y Canadá, la industria es
tecnológicamente avanzada y está marcada por una estricta regulación en términos
de seguridad y medio ambiente. Estos países también cuentan con amplias
inversiones en infraestructura pública y privada, lo que mantiene la industria en
constante crecimiento. México, por otro lado, enfrenta desafíos estructurales, pero
sigue siendo un sector vital para su economía, con proyectos de infraestructura
esenciales para el desarrollo del país. A lo largo de las últimas décadas, la
integración de los mercados en Norteamérica ha permitido una mayor colaboración
y adopción de mejores prácticas, aunque las diferencias en inversión y tecnología
entre México y sus vecinos del norte siguen siendo significativas.
Una herramienta clave para entender y gestionar los proyectos de construcción es
el enfoque de sistema. Este enfoque permite ver el proyecto como un conjunto de
subsistemas interdependientes, que abarcan desde el diseño, la adquisición de
materiales, la mano de obra, hasta la operación final. El enfoque sistémico asegura

5
que cada decisión en una parte del proceso tenga en cuenta sus implicaciones en
otras áreas, permitiendo una mejor coordinación y minimización de errores o
ineficiencias.
El negocio de la construcción no solo implica la ejecución física de los proyectos,
sino también la gestión de las relaciones comerciales y financieras que hacen
posible la realización de las obras. Las empresas constructoras y los contratistas
deben navegar en un entorno competitivo, en el que las habilidades de planificación
financiera y control de costos son tan importantes como las técnicas de
construcción. En este sentido, el catálogo de conceptos es una herramienta
esencial, ya que desglosa todas las actividades y materiales necesarios para el
proyecto, permitiendo una evaluación precisa de los costos y ayudando a mantener
el control durante la ejecución.
El programa de obra y el programa de gastos son dos componentes cruciales en la
administración del tiempo y los recursos financieros. El programa de obra establece
la secuencia de actividades a realizar en el proyecto, asegurando que los recursos
se empleen en el momento adecuado para mantener el proyecto en marcha. Por su
parte, el programa de gastos distribuye los recursos financieros de acuerdo con el
avance planificado, garantizando que se cuente con el capital necesario para cada
etapa sin desviar el presupuesto global.
Un aspecto financiero importante en los proyectos de construcción son los anticipos,
que permiten a los contratistas y proveedores iniciar los trabajos o adquirir
materiales sin necesidad de un desembolso inmediato por parte de ellos. Los
anticipos son herramientas valiosas para mantener la liquidez durante el proyecto,
pero también requieren una gestión cuidadosa para evitar desvíos y asegurar que
el dinero se utilice conforme a lo previsto.
Finalmente, el presupuesto es el núcleo financiero del proyecto. Un presupuesto
bien elaborado ofrece una visión clara de los costos esperados en todas las fases
del proyecto, desde los estudios iniciales hasta la entrega final de la obra. La
correcta planificación y control del presupuesto son factores determinantes para
6
evitar que el proyecto se enfrente a dificultades económicas que puedan
comprometer su viabilidad.
A lo largo de este libro, exploraremos cada uno de estos elementos en detalle,
analizando cómo se interrelacionan para formar el entramado complejo de la
administración de un proyecto de construcción exitoso. Desde los principios de la
administración de obra hasta las herramientas específicas como los catálogos de
conceptos y los programas de obra, este texto proporcionará una guía completa
para estudiantes y profesionales interesados en el fascinante mundo de la
construcción.
7
¿QUE ES LA ADMINISTRACION?
La administración es un proceso que comprende múltiples acciones, como planificar
tareas y proyectos, ordenar los recursos disponibles, organizar las prioridades y
controlar los procesos para alcanzar los objetivos. La acción de administrar se
puede aplicar tanto en una actividad personal como empresarial o gubernamental.
• Por ejemplo: A nivel personal se pueden administrar las tareas de la semana
(el estudio, el trabajo y los quehaceres del hogar) para poder realizarlas a
todas. A nivel laboral se puede administrar una empresa, y para eso es
necesario dirigir los recursos humanos, coordinar los recursos materiales y
planificar las diferentes tareas.
Para administrar un hogar, un proyecto o una organización se necesitan diferentes
recursos, tanto humanos como materiales. Sin embargo, lo que caracteriza el
proceso de administrar son algunos elementos básicos: designar un responsable o
líder de la administración, planear objetivos, organizar los recursos humanos y
repartirse las tareas, evaluar los resultados, motivar a las personas.
La palabra “administración” deriva del latín,
el prefijo ad significa “hacia” o “adquirir” y la
palabra minister significa “obediencia” o
“subordinado” y hace alusión a que se
desarrolla bajo el mando o la subordinación
de otro. Un grupo o equipo sigue los
lineamientos de la administración o de una
persona responsable como administrador.
Imagen obtenida de: (Julio, I. P. C. P. (n.d.). EJECUCION DE OBRAS
POR LA MODALIDAD DE ADMINISTRACION DIRECTA DIRECTA AÑO
DEL BUEN SERVICIO AL CIUDADANO.
Administración de obra fases
8
HISTORIA DE LA ADMINISTRACION
Origen de la administración. El proceso
de la administración existe desde la
prehistoria, cuando el ser humano
comenzó a vivir en tribus y
asentamientos, a practicar la
agricultura y la cría de animales. Si bien
era un proceso muy diferente a la
administración actual, se dividían las
tareas para organizar la vida en
comunidad, abastecerse de alimento,
protegerse de depredadores y cuidarse
ante las condiciones climáticas.
Surgimiento de la escritura. Durante la
época de la antigua Mesopotamia,
alrededor del año 3000 a. C., surgió la
escritura que permitió dejar evidencias
de complejos sistemas administrativos
que implementaron las grandes
civilizaciones.
Feudalismo. Durante la Edad Media,
entre los siglos V y XV d. C., se
desarrolló el feudalismo, sistema en el
que los dueños de las tierras, que
correspondían a una clase alta
minoritaria, disponían de parte de sus
tierras para que sean trabajadas por los
siervos. Los señores feudales
comerciaban los productos de la tierra
y a cambio de ese trabajo les daban
una casa y protección militar a los
que se desarrolló en Europa, entre los
siglos XVII y mediados del XVIII, y
resultó una transición entre el
feudalismo y el capitalismo. Las ideas
mercantilistas se basaban en que el
Estado debía controlar la industria y el
comercio, por ejemplo, al aplicar
impuestos aduaneros a las
exportaciones, entre otros. Sin
embargo, el control absoluto del
Estado contribuía a perpetuar el
dominio de las monarquías feudales
del Medioevo.
Capitalismo. Durante la Edad Moderna,
entre los siglos XV y XVIII, se
desarrolló el sistema capitalista en
manos de la clase burguesa, una clase
media acomodada que contaba con
capital. Se destacaron las ideas de
Adam Smith, considerado el padre de
la economía moderna, que explicó que
el valor de las mercancías se determina
por la suma del salario del empleado,
el beneficio para el empleador y las
rentas.
Revolución Industrial. A partir del siglo
XX, con el inicio de la Revolución
Industrial, surgieron las grandes
empresas que establecieron las bases
9
de la gestión administrativa aplicada a
los negocios. Se crearon las primeras
escuelas administrativas que
permitieron formalizar el proceso de
manera técnica.
Por ejemplo: El taylorismo fue una
teoría que se basó en la división del
trabajo, pero aplicada a la producción
industrial en serie para llevar al máximo
la productividad de la mano de obra.
Edad Contemporánea. A partir de
1789, con las ideas de la Ilustración y
la Revolución francesa, se inició un
período de evolución a un ritmo
exponencial que continúa en la
actualidad. Los avances tecnológicos y
los cambios en la sociedad de
consumo a nivel global impactaron en
todos los aspectos de la vida, entre
ellos, la administración que, además de
ser un proceso de organización interna,
está condicionada por el mercado
nacional y extranjero en el que se
desarrolla.
Por ejemplo: Una empresa que exporta
su producción a otros países debe
implementar una dirección
administrativa con conocimientos en
comercio internacional y estar
preparada para los cambios legales y
aduaneros de cada nación.
Funciones de la
administración
Las principales funciones del proceso
administrativo en un proyecto o
empresa son: Planificar. Diseñar un
plan que determinará cómo alcanzar
los objetivos de la manera más
efectiva. Servirá de guía para realizar
las tareas y los proyectos de forma
coordinada.
Organizar. Revisar los recursos
humanos y materiales de los que se
dispone y detectar los que faltan, para
organizar la estructura en áreas o
departamentos especializados.
Dirigir. Ejercer el rol de un líder o
director responsable de que la gestión
o el desempeño de la organización esté
alineada con los objetivos. Este rol
requiere de una visión integral de los
recursos disponibles y necesarios, los
gastos y las inversiones, entre otras
variables.
Controlar. Evaluar los procesos y el
desempeño de cada área o empleado,
con el objetivo de detectar problemas o
mejoras.
10
OBJETIVO DE LA ADMINISTRACIÓN
La administración es un proceso en constante movimiento que tiene como objetivo
coordinar de manera efectiva los recursos humanos y los materiales para lograr la
máxima productividad con el menor costo. Es un proceso de organización interna
que también depende del contexto en el que se desarrolle la actividad.
• Por ejemplo: Una empresa nacional que desarrolla software y circuitos
integrados puede tener inconvenientes para producir durante los momentos
de crisis económica debido a la falta de materia prima. En momentos
drásticos de devaluación monetaria, el Estado nacional suele restringir las
exportaciones, incluso, para las industrias.
El proceso de administración también contempla los posibles problemas o
situaciones de crisis con el objetivo de mantener el negocio activo y optar por
medidas alternativas.
• Por ejemplo: Ante la falta de insumos provenientes del extranjero, la empresa
puede asociarse con un productor local para fabricar la materia prima que
necesita.
¿Qué es la administración de obras?
La administración de obras es una disciplina esencial dentro del ámbito de la
construcción y la ingeniería que se encarga de planificar, organizar, dirigir y controlar
todos los aspectos relacionados con un proyecto de construcción. El objetivo
principal es garantizar que los proyectos se ejecuten dentro de los parámetros
establecidos en términos de calidad, tiempo y costo. En este sentido, la
administración de obras se presenta como un proceso integral que abarca desde la
concepción de la idea hasta la finalización de la obra.
Uno de los aspectos más importantes de la administración de obras es la
planificación. Esta fase inicial implica definir los objetivos del proyecto, elaborar un
11
cronograma y estimar los recursos
necesarios. Para una planificación efectiva,
es fundamental realizar un análisis
exhaustivo del proyecto, lo que permite
anticipar posibles problemas y establecer
estrategias para mitigarlos. La planificación
no solo considera el tiempo y los costos,
sino también la calidad de los materiales y la seguridad en el lugar de trabajo.
Una vez que se ha establecido la planificación, se procede a la organización. Esta
etapa consiste en asignar tareas, contratar personal y adquirir los materiales
necesarios para llevar a cabo el proyecto. Una organización adecuada es crucial
para asegurar que cada miembro del equipo tenga claro su papel y que exista una
comunicación fluida entre todos los actores involucrados. La estructura organizativa
del proyecto debe ser clara y permitir un flujo de información efectivo, ya que la
coordinación entre los diferentes departamentos y trabajadores es vital para el éxito
del proyecto.
La dirección es otra función fundamental en la administración de obras. Implica
liderar al equipo de trabajo, motivar al personal y asegurarse de que se sigan los
procedimientos establecidos. Un administrador de obras debe ser un comunicador
eficaz, capaz de resolver problemas de manera rápida y efectiva. Esto incluye
manejar conflictos entre los miembros del equipo, así como asegurarse de que
todos estén alineados con los objetivos del proyecto.
El control es una fase crítica en la administración de obras. Esta etapa se centra en
monitorear el progreso del proyecto y evaluar si se están cumpliendo los objetivos
establecidos en la planificación. El control implica revisar costos, evaluar el tiempo
transcurrido y verificar la calidad del trabajo realizado. Para ello, se utilizan
indicadores de desempeño que permiten medir el éxito del proyecto y detectar
desviaciones a tiempo, lo que facilita la toma de decisiones correctivas.
Administración de recursos
12
¿Cuáles son las fases de la administración de
obra?
La construcción de obras se divide en varias fases, cada una con un conjunto
específico de actividades que deben realizarse para garantizar el éxito del proyecto.
La primera fase es la pre-construcción, que
incluye la planificación y el diseño del
proyecto. Durante esta etapa, se llevan a
cabo estudios de viabilidad, se elaboran los
planos y se obtienen los permisos
necesarios. También se realiza un análisis de
costos y se establece un cronograma
preliminar. Una vez que se cuenta con toda
la documentación y los permisos, se procede
a la fase de construcción.
En esta fase, se inicia la ejecución física del proyecto. Se movilizan los recursos, se
contratan los trabajadores y se llevan a cabo las actividades de construcción según
los planos y especificaciones técnicas. Es crucial supervisar constantemente el
avance de la obra, asegurando que se cumplan los estándares de calidad y
seguridad establecidos. Durante esta etapa, se pueden enfrentar imprevistos, por lo
que la capacidad de adaptación y la resolución de problemas son habilidades clave.
Finalmente, se llega a la fase de post-construcción, que implica la finalización del
proyecto y la entrega al cliente. En esta etapa, se realiza una evaluación exhaustiva
para verificar que se hayan cumplido todos los requisitos y se efectúa un
mantenimiento inicial. También se prepara la documentación final, que incluye
manuales de operación y mantenimiento. Esta fase es esencial para asegurar la
satisfacción del cliente y establecer las bases para un posible mantenimiento futuro
de la obra.
Imagen obtenida de: ( VeronicaGomez. (2023, September 12). Proceso
Administrativo: Qué es, Etapas, Importancia, Ejemplos.
Fases administrativas
13
Cada una de estas fases es fundamental para el éxito global del proyecto de
construcción, ya que garantizan que se cumplan los objetivos de calidad, tiempo y
costo, así como la seguridad de todos los involucrados.
HERRAMIENTAS
La administración de obras se apoya en una variedad de herramientas que facilitan
la planificación, ejecución y control de los proyectos de construcción. Una de las
herramientas más utilizadas es el software de gestión de proyectos, que permite a
los administradores crear cronogramas, asignar recursos, realizar seguimientos del
progreso y gestionar presupuestos. Programas como Microsoft Project y Primavera
son populares en la industria, ya que ofrecen funcionalidades específicas para la
construcción, como la programación de tareas y la visualización del avance
mediante diagramas de Gantt.
Además, se utilizan metodologías ágiles para mejorar la flexibilidad y la colaboración
en los equipos de trabajo. Estas metodologías, como Scrum y Kanban, permiten
adaptarse rápidamente a cambios en el proyecto, fomentando una comunicación
constante y la retroalimentación continua entre los miembros del equipo.
Otras herramientas importantes son los sistemas de control de costos. Técnicas
como el análisis del valor ganado (EVA) ayudan a los administradores a evaluar el
rendimiento del proyecto en términos de costos y tiempo, facilitando la identificación
de desviaciones y la implementación de acciones correctivas. Asimismo, las
aplicaciones móviles y plataformas de gestión de la construcción permiten un
seguimiento en tiempo real del progreso y la coordinación de tareas desde el lugar
de la obra.
Finalmente, las herramientas de gestión de riesgos son esenciales para anticipar y
mitigar posibles problemas que puedan surgir durante la ejecución del proyecto.
Estas herramientas incluyen matrices de riesgos, análisis de impacto y planes de
contingencia, que ayudan a los administradores a tomar decisiones informadas y a
14
mantener el proyecto en el camino correcto. En conjunto, estas herramientas son
cruciales para asegurar que los proyectos de construcción se realicen de manera
eficiente, dentro del presupuesto y en el plazo establecido.
La importancia de una buena administración
Es fundamental en el ámbito de la construcción, ya que garantiza que los proyectos
se ejecuten de manera eficiente y cumplan con los estándares de calidad, tiempo y
costo. Su importancia radica en varios aspectos clave. En primer lugar, una
adecuada administración contribuye a la optimización de recursos, lo que permite
reducir costos y maximizar la productividad. Al planificar y organizar eficazmente
todos los elementos del proyecto, se minimizan los desperdicios y se asegura que
cada recurso sea utilizado de la mejor manera posible.
Además, la administración de obras juega un papel crucial en el control de la
calidad. Mediante la supervisión constante y el seguimiento de los procesos, se
pueden identificar y corregir desviaciones antes de que se conviertan en problemas
mayores. Esto no solo garantiza que el resultado final cumpla con las expectativas
del cliente, sino que también ayuda a mantener la reputación de la empresa
constructora.
Otro aspecto importante es la gestión de la seguridad en el lugar de trabajo. La
administración de obras establece protocolos y prácticas que reducen el riesgo de
accidentes y promueven un ambiente laboral seguro. Esto es esencial para proteger
a los trabajadores y evitar interrupciones en el proyecto.
La comunicación efectiva es otro componente crítico de la administración de obras.
Un buen flujo de información entre todos los actores involucrados, desde los
trabajadores en el sitio hasta los gerentes y clientes, asegura que todos estén
alineados con los objetivos del proyecto y facilita la resolución de conflictos o
problemas que puedan surgir.
15
Finalmente, la administración de obras permite adaptarse a cambios y desafíos
inesperados. En un entorno tan dinámico como el de la construcción, la capacidad
de respuesta ante imprevistos es crucial para mantener el proyecto en curso. En
resumen, la administración de obras no solo es importante para el éxito de un
proyecto específico, sino que también impacta en la sostenibilidad y el crecimiento
a largo plazo de la empresa constructora.
DESAFÍOS
enfrenta varios desafíos que pueden afectar el desarrollo y éxito de un proyecto de
construcción. Uno de los principales problemas es la gestión de cambios en el
alcance del proyecto. A menudo, durante la ejecución, surgen nuevas necesidades
o modificaciones que pueden desviar el cronograma y el presupuesto original.
Manejar estos cambios de manera efectiva es crucial para minimizar su impacto.
Otro desafío significativo es la comunicación. La falta de un flujo de información
claro entre los diferentes actores involucrados, como arquitectos, ingenieros,
contratistas y clientes, puede generar malentendidos y retrasos. Fomentar una
comunicación abierta y constante es esencial para mantener a todos alineados y
resolver conflictos de manera ágil.
La planificación inadecuada también puede ser un obstáculo importante. Si no se
realizan análisis exhaustivos en la fase de pre-construcción, es posible que surjan
problemas durante la ejecución, como la escasez de materiales o la falta de mano
de obra calificada. La capacidad de anticiparse a estos problemas es fundamental
para el éxito del proyecto.
Además, las condiciones externas como cambios climáticos, normativas
gubernamentales o crisis económicas pueden impactar negativamente en el
progreso de una obra. La flexibilidad y la capacidad de adaptación son necesarias
para hacer frente a estas circunstancias imprevistas.
16
Finalmente, la seguridad laboral es otro desafío crucial. Asegurar un ambiente de
trabajo seguro es fundamental para proteger a los trabajadores y evitar accidentes
que puedan retrasar el proyecto. Implementar protocolos de seguridad y realizar
capacitaciones regulares es esencial, pero puede ser difícil de mantener en un
entorno de trabajo dinámico. En resumen, la administración de obras se enfrenta a
múltiples desafíos que requieren habilidades de planificación, comunicación y
adaptación para asegurar el éxito de los proyectos de construcción.
La industria de la construcción en
Norteamérica y México
La industria de la construcción en América del Norte y México es un sector
fundamental para el desarrollo económico y social de la región. Representa una
parte significativa del Producto Interno Bruto (PIB) de estos países y genera millones
de empleos, tanto directos como indirectos. Abarcando la construcción de edificios
residenciales, comerciales e industriales, así como obras de infraestructura como
carreteras, puentes y sistemas de transporte, esta industria no solo satisface las
necesidades habitacionales y comerciales de la población, sino que también
impulsa el crecimiento de otros sectores económicos.
En los últimos años, la industria ha enfrentado una serie de desafíos y
oportunidades que han moldeado su evolución. La recuperación económica tras la
crisis financiera de 2008 llevó a un aumento en la actividad constructiva en Estados
Unidos y Canadá, mientras que en México, proyectos ambiciosos de infraestructura
buscan fomentar el desarrollo y mejorar la calidad de vida de los ciudadanos. Sin
embargo, el sector también ha lidiado con problemas como la escasez de mano de
obra calificada, la volatilidad de los precios de los materiales y la necesidad de
adoptar prácticas más sostenibles.
17
El panorama actual se caracteriza por la integración de nuevas tecnologías y la
digitalización, así como un enfoque creciente hacia la sostenibilidad y la eficiencia
energética. Estas tendencias están revolucionando la forma en que se diseñan,
planifican y ejecutan los proyectos de construcción, abriendo nuevas oportunidades
para la innovación y el crecimiento. A medida que la población de América del Norte
y México continúa creciendo y urbanizándose, la demanda de infraestructura y
vivienda seguirá siendo alta, lo que a su vez presentará desafíos únicos que
deberán ser abordados.
En este contexto, es esencial comprender no solo la situación actual de la industria,
sino también sus perspectivas futuras. Este documento explorará en profundidad
los aspectos clave de la industria de la construcción en América del Norte y México,
analizando su evolución histórica, las tendencias actuales, los desafíos que enfrenta
y las oportunidades que se presentan en el horizonte. A través de esta exploración,
se espera ofrecer una visión clara de cómo la industria puede contribuir al desarrollo
sostenible y al bienestar económico de la región.
Panorama general de la industria de la construcción en América del Norte
La industria de la construcción en América del Norte, que abarca Estados Unidos,
Canadá y México, se caracteriza por su diversidad y dinamismo, desempeñando un
papel fundamental en la economía de la región. Este sector incluye la construcción
de edificios residenciales, comerciales e industriales, así como la infraestructura
pública, como carreteras, puentes, sistemas de agua y servicios públicos. En
conjunto, estos países forman uno de los mercados de construcción más grandes
del mundo, impulsado por una combinación de factores económicos, demográficos
y tecnológicos.
En Estados Unidos, la industria de la construcción es un componente crucial de la
economía, representando una porción significativa del PIB y generando millones de
empleos. Después de la crisis financiera de 2008, el sector ha experimentado una
recuperación gradual, marcada por un aumento en la construcción residencial y un
18
enfoque renovado en la infraestructura. Las iniciativas gubernamentales, como el
aumento de inversiones en infraestructura pública, han jugado un papel importante
en este resurgimiento. Sin embargo, el país también enfrenta desafíos, como la
escasez de mano de obra calificada y el aumento de los costos de materiales, que
han afectado la capacidad de los constructores para completar proyectos de manera
eficiente.
En Canadá, la industria de la construcción también ha mostrado un crecimiento
notable, impulsado por la urbanización y la necesidad de infraestructura moderna.
El gobierno canadiense ha implementado políticas para fomentar la construcción de
viviendas asequibles y la modernización de las infraestructuras existentes. A pesar
de estos avances, el sector enfrenta problemas similares a los de Estados Unidos,
como la fluctuación en los precios de los materiales y la necesidad de una fuerza
laboral diversificada y capacitada.
México, por su parte, presenta un panorama único en la industria de la construcción.
Con un crecimiento demográfico acelerado y una urbanización constante, el país
enfrenta una demanda creciente de infraestructura y vivienda. Proyectos
significativos, como el nuevo aeropuerto de Santa Lucía y el Tren Maya, son
ejemplos de iniciativas destinadas a impulsar el desarrollo económico y social. Sin
embargo, la industria en México también enfrenta desafíos, como la corrupción, la
inseguridad y la falta de financiamiento adecuado, que pueden obstaculizar el
progreso.
A nivel regional, la integración económica y comercial, especialmente a través del
Tratado entre México, Estados Unidos y Canadá (T-MEC), ha abierto nuevas
oportunidades para la colaboración en proyectos de construcción. Esto ha
fomentado la inversión en infraestructura y el intercambio de tecnología y prácticas
innovadoras entre los países.
19

Evolución histórica en Norteamérica y México
La industria de la construcción en América del Norte y México ha experimentado
una evolución significativa a lo largo de su historia, reflejando cambios en la
tecnología, la economía y las necesidades sociales. Desde los tiempos coloniales
hasta la actualidad, este sector ha sido un pilar fundamental en el desarrollo de
infraestructuras y la creación de espacios habitables.
En los primeros días de la colonización, la construcción era rudimentaria, basada
en técnicas y materiales locales. Los colonos utilizaban madera, piedra y adobe
para edificar viviendas y estructuras básicas. A medida que las colonias se
expandieron, la construcción se volvió más organizada, con la llegada de técnicas
europeas que incorporaron estilos arquitectónicos más sofisticados.
Durante el siglo XIX, la Revolución Industrial trajo consigo avances significativos en
la construcción. La introducción de maquinaria pesada y materiales como el acero
y el hormigón revolucionó la forma en que se construían los edificios y las
infraestructuras. En Estados Unidos, la construcción de ferrocarriles y puentes
facilitó la expansión del país y el desarrollo de nuevas ciudades. En Canadá, la
minería y la explotación de recursos naturales impulsaron la construcción de
infraestructura para apoyar el crecimiento económico.
El siglo XX marcó otro período de transformación. La Gran Depresión de la década
de 1930 afectó gravemente a la industria, pero la Segunda Guerra Mundial impulsó
un resurgimiento, ya que la demanda de viviendas y fábricas aumentó
considerablemente. Durante esta época, se implementaron políticas
gubernamentales que fomentaron la construcción de viviendas asequibles y la
modernización de la infraestructura, dando lugar a un auge en la construcción
suburbana en Estados Unidos y Canadá.
En México, el desarrollo de la industria de la construcción estuvo ligado a los
movimientos sociales y económicos. A partir de la Revolución Mexicana (1910-
1920), el país comenzó a modernizar su infraestructura, con un enfoque en la
20

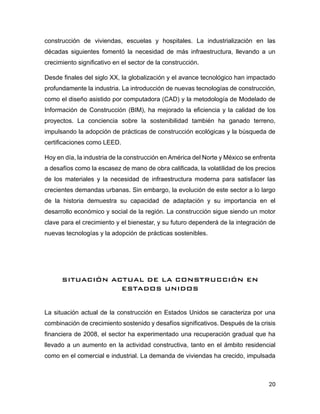

construcción de viviendas, escuelas y hospitales. La industrialización en las
décadas siguientes fomentó la necesidad de más infraestructura, llevando a un
crecimiento significativo en el sector de la construcción.
Desde finales del siglo XX, la globalización y el avance tecnológico han impactado
profundamente la industria. La introducción de nuevas tecnologías de construcción,
como el diseño asistido por computadora (CAD) y la metodología de Modelado de
Información de Construcción (BIM), ha mejorado la eficiencia y la calidad de los
proyectos. La conciencia sobre la sostenibilidad también ha ganado terreno,
impulsando la adopción de prácticas de construcción ecológicas y la búsqueda de
certificaciones como LEED.
Hoy en día, la industria de la construcción en América del Norte y México se enfrenta
a desafíos como la escasez de mano de obra calificada, la volatilidad de los precios
de los materiales y la necesidad de infraestructura moderna para satisfacer las
crecientes demandas urbanas. Sin embargo, la evolución de este sector a lo largo
de la historia demuestra su capacidad de adaptación y su importancia en el
desarrollo económico y social de la región. La construcción sigue siendo un motor
clave para el crecimiento y el bienestar, y su futuro dependerá de la integración de
nuevas tecnologías y la adopción de prácticas sostenibles.
SITUACIÓN ACTUAL DE LA CONSTRUCCIÓN EN
ESTADOS UNIDOS

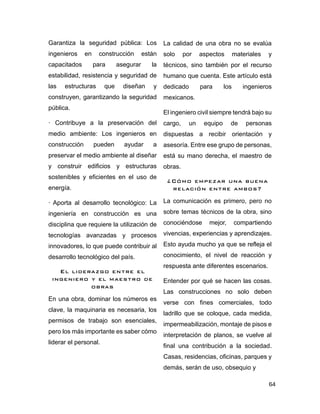

La situación actual de la construcción en Estados Unidos se caracteriza por una
combinación de crecimiento sostenido y desafíos significativos. Después de la crisis
financiera de 2008, el sector ha experimentado una recuperación gradual que ha
llevado a un aumento en la actividad constructiva, tanto en el ámbito residencial
como en el comercial e industrial. La demanda de viviendas ha crecido, impulsada
21
por una economía en expansión y una población en aumento, lo que ha llevado a
un resurgimiento de la construcción residencial en muchas áreas del país.
Sin embargo, este crecimiento no ha estado exento de dificultades. Uno de los
desafíos más notables es la escasez de mano de obra calificada. A medida que el
sector se recupera, muchas empresas enfrentan dificultades para encontrar
trabajadores capacitados, lo que puede retrasar proyectos y aumentar los costos.
Esta escasez se ha visto agravada por la jubilación de muchos trabajadores
experimentados y la falta de interés de las nuevas generaciones en carreras de
oficios.
Los costos de los materiales también han sido un factor determinante en la situación
actual de la construcción. Desde la pandemia de COVID-19, los precios de los
materiales de construcción han experimentado una volatilidad significativa. La
escasez de suministro, junto con la interrupción de las cadenas de suministro, ha
llevado a aumentos de precios que han impactado los márgenes de ganancia y la
viabilidad de muchos
proyectos.
Además, la industria
se enfrenta a un
creciente enfoque en
la sostenibilidad y la
eficiencia energética.
Univision. (n.d.). La
crisis de vivienda
también se debe a la oculta crisis de la construcción. Las regulaciones
gubernamentales y la demanda de los consumidores están impulsando a las
empresas a adoptar prácticas más ecológicas y a considerar el impacto ambiental
de sus proyectos. Esto incluye la utilización de materiales sostenibles, la
implementación de tecnologías de energía renovable y la búsqueda de
certificaciones de construcción sostenible.
Imagen obtenida de: ( Univision. (n.d.). La crisis de vivienda también se
debe a la oculta crisis de la construcción.
22
La digitalización también está transformando la industria. La adopción de
tecnologías como el Modelado de Información de Construcción (BIM), el uso de
drones para la supervisión de obras y la implementación de herramientas de gestión
de proyectos están mejorando la eficiencia y la precisión en la construcción. Sin
embargo, la transición hacia un entorno digital plantea sus propios desafíos, como
la necesidad de capacitación y la integración de sistemas.
En cuanto a las inversiones en infraestructura, el gobierno federal ha comenzado a
implementar programas para modernizar y expandir la infraestructura existente.
Esto incluye inversiones en carreteras, puentes y sistemas de transporte público,
que son esenciales para abordar la creciente demanda y el deterioro de las
infraestructuras actuales.
En resumen, la situación actual de la construcción en Estados Unidos es dinámica
y multifacética. Aunque el sector muestra signos de crecimiento y recuperación,
también enfrenta importantes desafíos que requieren atención. La capacidad de la
industria para adaptarse a las nuevas realidades, abordar la escasez de mano de
obra y responder a la demanda de sostenibilidad y digitalización será crucial para
su futuro.
LA INDUSTRIA DE LA CONSTRUCCIÓN EN CANADÁ
La industria de la construcción en
Canadá es un sector vital para la
economía del país, contribuyendo
significativamente al Producto Interno
Bruto (PIB) y generando miles de
empleos en diversas regiones. En los
últimos años, el sector ha
experimentado un crecimiento
notable, impulsado por la
urbanización, la demanda de
infraestructura moderna y el
compromiso del gobierno con la
construcción de viviendas
asequibles.
La situación actual de la construcción
en Canadá se caracteriza por un
auge en proyectos residenciales y
comerciales. Las grandes ciudades,
como Toronto, Vancouver y Montreal,
han visto un aumento en la
construcción de edificios de
apartamentos y condominios, en
respuesta a la creciente población y
la necesidad de vivienda. Esta
tendencia se ha visto alimentada por
23

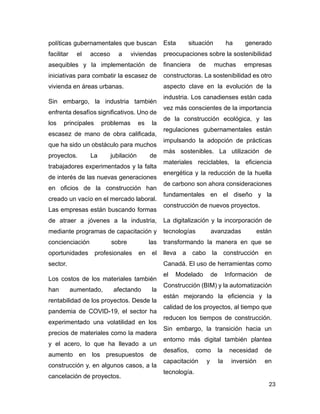

políticas gubernamentales que buscan
facilitar el acceso a viviendas
asequibles y la implementación de
iniciativas para combatir la escasez de
vivienda en áreas urbanas.
Sin embargo, la industria también
enfrenta desafíos significativos. Uno de
los principales problemas es la
escasez de mano de obra calificada,
que ha sido un obstáculo para muchos
proyectos. La jubilación de
trabajadores experimentados y la falta
de interés de las nuevas generaciones
en oficios de la construcción han
creado un vacío en el mercado laboral.
Las empresas están buscando formas
de atraer a jóvenes a la industria,
mediante programas de capacitación y
concienciación sobre las
oportunidades profesionales en el
sector.
Los costos de los materiales también
han aumentado, afectando la
rentabilidad de los proyectos. Desde la
pandemia de COVID-19, el sector ha
experimentado una volatilidad en los
precios de materiales como la madera
y el acero, lo que ha llevado a un
aumento en los presupuestos de
construcción y, en algunos casos, a la
cancelación de proyectos.
Esta situación ha generado
preocupaciones sobre la sostenibilidad
financiera de muchas empresas
constructoras. La sostenibilidad es otro
aspecto clave en la evolución de la
industria. Los canadienses están cada
vez más conscientes de la importancia
de la construcción ecológica, y las
regulaciones gubernamentales están
impulsando la adopción de prácticas
más sostenibles. La utilización de
materiales reciclables, la eficiencia
energética y la reducción de la huella
de carbono son ahora consideraciones
fundamentales en el diseño y la
construcción de nuevos proyectos.
La digitalización y la incorporación de
tecnologías avanzadas están
transformando la manera en que se
lleva a cabo la construcción en
Canadá. El uso de herramientas como
el Modelado de Información de
Construcción (BIM) y la automatización
están mejorando la eficiencia y la
calidad de los proyectos, al tiempo que
reducen los tiempos de construcción.
Sin embargo, la transición hacia un
entorno más digital también plantea
desafíos, como la necesidad de
capacitación y la inversión en
tecnología.
24
LA CONSTRUCCIÓN EN MÉXICO
La construcción en México es un sector clave para el desarrollo económico del país,
desempeñando un papel fundamental en la creación de infraestructura, vivienda y
espacios comerciales. A lo largo de los años, la industria ha experimentado ciclos
de crecimiento y contracción, reflejando tanto las condiciones económicas internas
como factores externos.
En las últimas décadas, México ha enfrentado importantes desafíos y oportunidades
en el ámbito de la construcción. Después de la crisis económica de 2008, el sector
comenzó a recuperarse lentamente, impulsado por la demanda de infraestructura y
vivienda. Proyectos significativos, como el nuevo aeropuerto de Santa Lucía y el
Tren Maya, han sido iniciativas ambiciosas del gobierno que buscan no solo
modernizar la infraestructura del país, sino también promover el desarrollo regional
y mejorar la calidad de vida de los ciudadanos.
La urbanización acelerada ha aumentado la necesidad de viviendas asequibles y
servicios básicos, lo que ha llevado a un crecimiento en la construcción de edificios
residenciales. Sin embargo, el sector también enfrenta una serie de desafíos. Uno
de los más importantes es la corrupción, que puede afectar la transparencia y la
eficiencia en la adjudicación de contratos y la ejecución de proyectos. Este problema
ha generado desconfianza y ha obstaculizado la inversión en el sector.
La inseguridad también representa un desafío significativo, especialmente en
ciertas regiones del país. La violencia y la delincuencia pueden afectar el progreso
de los proyectos, incrementar los costos de operación y desincentivar la inversión
tanto nacional como extranjera.
A pesar de estos obstáculos, la construcción en México también está
experimentando un cambio hacia la sostenibilidad. Existe un creciente interés en
prácticas de construcción ecológica y el uso de materiales reciclables, impulsado
por la demanda de los consumidores y las regulaciones ambientales. Las
25
certificaciones de sostenibilidad, como LEED, están ganando popularidad entre
desarrolladores y arquitectos.
La incorporación de nuevas tecnologías está transformando el sector. El uso de
herramientas digitales, como el Modelado de Información de Construcción (BIM),
está mejorando la planificación y la ejecución de proyectos. Además, la
automatización y la prefabricación están comenzando a ser adoptadas, lo que
promete aumentar la eficiencia y reducir los plazos de entrega.
El contexto político también influye en la industria de la construcción. La actual
administración ha implementado políticas que priorizan ciertos proyectos de
infraestructura y el fortalecimiento del sistema de salud, lo que ha llevado a un
aumento en la inversión pública. Sin embargo, la incertidumbre en torno a las
políticas económicas y de inversión puede generar un ambiente de volatilidad para
el sector.
Condiciones del contrato
Las condiciones del contrato, el proyecto ejecutivo y normas aplicables
En el ámbito de la construcción, la planificación y ejecución de un proyecto de obra
civil no solo dependen de la visión creativa y técnica de los profesionales
involucrados, sino también de una estructura sólida que regule y guíe todo el
proceso. Esta estructura se basa en tres pilares fundamentales: las condiciones del
contrato, el proyecto ejecutivo y las normas aplicables.
Las condiciones del contrato definen los derechos y obligaciones de todas las
partes, asegurando que cada etapa del proyecto se realice de manera transparente
y justa. El proyecto ejecutivo, por su parte, actúa como el plano detallado que
convierte una idea en realidad, proporcionando las especificaciones técnicas y los
cálculos necesarios para la construcción. Finalmente, el cumplimiento de las normas
26
aplicables garantiza que la obra no solo sea segura y eficiente, sino que también
respete las regulaciones vigentes, minimizando riesgos y responsabilidades.
¿Qué es un contrato de construcción?
El contrato de construcción es un acuerdo legal entre el propietario de una obra y
un contratista, en el que se establecen los términos y condiciones para la ejecución
de un proyecto de construcción. Este contrato es clave para garantizar que ambas
partes comprendan y cumplan sus responsabilidades, evitando así disputas y
asegurando que el proyecto se lleve a cabo de acuerdo con las especificaciones y
dentro del plazo y presupuesto acordado.
Objetivo del contrato de
construcción
El contrato de construcción tiene como
objetivo definir claramente las
expectativas de las partes
involucradas, especificar los detalles
del proyecto y proporcionar un marco
para resolver cualquier conflicto que
pueda surgir durante la ejecución del
mismo. Los puntos clave incluyen:
• Descripción del alcance del
trabajo: Se detalla qué tipo de
construcción se realizará, los
materiales y métodos que se
usarán, y cualquier
especificación técnica que deba
seguirse.
• Plazo de ejecución: Se
establece el tiempo dentro del
cual el contratista debe
completar la obra.
• Costo total y método de pago:
Se acuerda el precio del
proyecto y la forma de pago, que
puede ser por avance, por hitos
específicos o al finalizar la obra.
Tipos de contratos de
construcción
Existen varios tipos de contratos que
pueden adaptarse a las necesidades
de las partes involucradas en el
proyecto:
Contrato a precio global o precio
fijo: El contratista se compromete a
completar la obra por una cantidad fija
acordada. Este tipo de contrato es
común en proyectos donde el alcance
está bien definido y las
especificaciones son claras. Sin
embargo, cualquier cambio puede
generar costos adicionales que no
estaban contemplados inicialmente.
27
Contrato por administración o de
costos más honorarios: En este tipo
de contrato, el propietario acuerda
pagar al contratista por los costos
reales de la obra más una comisión o
un porcentaje adicional. Este tipo de
contrato es útil cuando el proyecto tiene
muchas incertidumbres o cuando es
difícil establecer un precio fijo desde el
principio.
Contrato a precio unitario: Aquí se
estipula un precio por cada unidad de
trabajo completado (por ejemplo, por
metro cuadrado de construcción). Este
tipo de contrato es común cuando el
trabajo puede medirse en términos de
unidades repetitivas.
Contrato por administración
delegada: En este caso, el propietario
del proyecto delega la gestión
completa de la obra a un contratista,
quien contrata subcontratistas y
proveedores, actuando como
administrador del proyecto.
Elementos clave de un
contrato de construcción
Para garantizar que el proyecto de
construcción se ejecute
correctamente, un contrato debe
incluir una serie de elementos
esenciales:
• Partes involucradas: Nombres
y datos del propietario y del
contratista.
• Descripción del proyecto:
Detalles sobre la obra que se
realizará, incluidas
especificaciones técnicas,
materiales y planos.
• Plazo de ejecución: Fechas de
inicio y finalización del
proyecto.
• Obligaciones del contratista:
Responsabilidades del
contratista, como la calidad del
trabajo, cumplimiento de
normativas locales y laborales,
y la obtención de permisos.
• Obligaciones del propietario:
Proveer el terreno, pagos
acordados y cualquier recurso
necesario para que el
contratista realice su trabajo.
• Costos y pagos: Descripción
detallada de los costos, método
de pago y cronograma de
desembolsos.
• Cambios en el alcance:
Procedimiento para manejar
modificaciones o cambios en los
planos o especificaciones del
proyecto.
Imagen obtenida de: ( Univision. (n.d.). Contratos
Contratos de obra
28
Responsabilidades del contratista
El contratista en un contrato de construcción tiene una serie de responsabilidades
legales y técnicas que debe cumplir para ejecutar la obra correctamente:
• Calidad del trabajo: Garantizar que el trabajo se realice conforme a los
estándares y especificaciones acordados.
• Cumplimiento de normativas: Asegurarse de que la obra cumpla con las
regulaciones locales, como permisos de construcción, códigos de seguridad
y normativas ambientales.
• Manejo de subcontratistas: Si se subcontratan partes del trabajo, el
contratista principal sigue siendo responsable de la calidad y el cronograma
del proyecto.
• Seguridad laboral: Cumplir con las normativas de seguridad para proteger
a los trabajadores y a cualquier persona presente en el lugar de la obra.
• Entrega a tiempo: Completar el proyecto dentro del plazo estipulado en el
contrato, evitando retrasos innecesarios.
Resolución de disputas
Es común que surjan problemas durante un proyecto de construcción, como
disputas sobre la calidad del trabajo, retrasos o cambios en el alcance del proyecto.
Para evitar que estos problemas deriven en litigios, muchos contratos incluyen
cláusulas que permiten resolver disputas de manera amigable, como:
• Mediación: Un tercero neutral facilita la resolución del conflicto.
• Arbitraje: Se elige un árbitro para tomar una decisión vinculante sobre el
conflicto.
• Intervención judicial: En caso de que no se llegue a un acuerdo a través de
los métodos anteriores, el caso puede llevarse a los tribunales.
29
Importancia del contrato de construcción
Un contrato de construcción bien redactado es esencial para el éxito de un proyecto.
No solo protege los intereses de ambas partes, sino que también ayuda a:
• Definir expectativas claras: Tanto el propietario como el contratista saben
exactamente qué esperar en términos de tiempo, calidad y costos.
• Prevenir disputas: Al establecer procedimientos para manejar cambios o
resolver problemas, el contrato ayuda a prevenir malentendidos y disputas.
• Garantizar la viabilidad financiera: El contrato especifica el método de
pago y el presupuesto, asegurando que el proyecto sea financieramente
viable para ambas partes.
Proceso de creación de un proyecto ejecutivo
1. Diseño Preliminar
2. Revisión y Aprobaciones
3. Desarrollo del proyecto ejecutivo
4. Presupuesto y cronograma
5. Revisión Final y Entrega
6. Supervisión durante la Ejecución
Este proceso asegura que el proyecto ejecutivo sea una herramienta efectiva para
la correcta ejecución de la obra, minimizando riesgos, optimizando recursos, y
garantizando que el resultado final cumpla con las expectativas del cliente y las
normativas aplicables.
30
NORMAS APLICABLES NORMAS LOCALES Y
NACIONALES
normas aplicables, normas locales y nacionales
•Código de Construcción: En México, el Código de Construcción varía según el
estado y municipio, pero en general, se basa en el Reglamento de Construcciones
para el Distrito Federal (ahora Ciudad de México), que establece los requisitos
básicos para la construcción y remodelación de edificaciones.
• Reglamento de Construcciones para el Distrito Federal: Incluye normativas
sobre seguridad estructural, accesibilidad, instalaciones, y materiales de
construcción.
• Normas Estatales: Cada estado tiene su propio reglamento o código de
construcción que puede complementar o adaptar las normas federales según las
necesidades locales.
Normas de seguridad
Normas de Seguridad: La seguridad en el sitio de construcción y en el uso de las
edificaciones está regulada por diversas normas:
• Normas Oficiales Mexicanas (NOM):
Estas son regulaciones obligatorias que especifican los requisitos de seguridad en
diferentes aspectos. Ejemplos relevantes incluyen:
• NOM-001-STPS-2008: Condiciones mínimas de seguridad y salud en los trabajos
de construcción.
• NOM-002-STPS-2010: Prevención y protección contra incendios en los centros de
trabajo.
• Norma Oficial Mexicana NOM-003-SEGOB-2011: Establece los requisitos para
la protección civil en las edificaciones.
31
Regulaciones locales
• Permisos de Construcción: Los permisos y licencias para realizar obras deben
ser solicitados a las autoridades locales correspondientes, como la alcaldía o la
dirección de obras en cada municipio.
• Zonificación: Cada municipio tiene normativas sobre el uso del suelo y la
zonificación que afectan el tipo de construcciones permitidas en ciertas áreas.
32
Catálogo de conceptos
El catálogo de conceptos es una herramienta fundamental en la administración de
obra, ya que proporciona una descripción detallada de todas las actividades,
materiales, equipos y servicios necesarios para ejecutar un proyecto de
construcción. A través de este documento, se logra una planificación precisa que
facilita el control de costos y tiempos, permitiendo una adecuada gestión de los
recursos. En un sentido amplio, el catálogo de conceptos es un desglose de las
partidas o elementos individuales que componen la totalidad de un proyecto de
construcción.
Estructura de un catálogo de conceptos
Un catálogo de conceptos en una obra de construcción está organizado de manera
clara y sistemática para permitir su fácil comprensión y aplicación. Generalmente,
los conceptos se agrupan por secciones o partidas según la naturaleza del trabajo.
Los componentes básicos de un catálogo de conceptos incluyen:
1. Clave o código del concepto: Cada concepto tiene una clave única que lo
identifica dentro del catálogo. Esto facilita la referencia y el control durante la
ejecución de la obra. Por ejemplo, un código puede tener las iniciales de la
partida (como "EO" para estructura de obra) seguido de un número
secuencial.
2. Descripción del concepto: Aquí se detalla de manera precisa el trabajo a
realizar. La descripción debe ser clara y específica, mencionando los
materiales, procedimientos y cualquier especificación técnica necesaria. Por
ejemplo, puede
incluir una
descripción de
la colocación
de cimientos,
detallando el
tipo de concreto
a utilizar, la profundidad y las dimensiones necesarias.
Imagen obtenida de: ( Rg, I. D., & Rg, I. D. (2021, March 18). Catalogo
de Conceptos.
Catalogo de conceptos
33
3. Unidad de medida: Cada concepto tiene asociada una unidad de medida
que puede ser metros cuadrados (m²), metros cúbicos (m³), piezas,
toneladas, etc., según corresponda a la actividad descrita. La unidad de
medida es crucial para el cálculo de costos y la estimación de cantidades.
4. Cantidad: La cantidad hace referencia al volumen o número de unidades que
se requieren para completar el concepto. Por ejemplo, si el concepto es la
construcción de un muro, la cantidad sería la superficie total en metros
cuadrados (m²) del muro a construir.
5. Precio unitario: El precio unitario es el costo por cada unidad de medida del
concepto. Este valor se obtiene sumando los costos de los materiales, la
mano de obra, el equipo y otros gastos indirectos asociados a la ejecución
de la actividad específica. El precio unitario es vital para calcular el
presupuesto total de la obra.
6. Importe: El importe se obtiene multiplicando la cantidad por el precio unitario
de cada concepto. Este valor representa el costo total de la partida y
contribuye al cálculo global del presupuesto del proyecto.
Funciones y beneficios del catálogo de
conceptos
El catálogo de conceptos cumple múltiples funciones dentro del ciclo de vida de un
proyecto de construcción:
1. Control del presupuesto: Al tener una lista detallada de todas las
actividades y sus costos asociados, el catálogo de conceptos permite prever
de manera precisa el costo total de la obra. Esto es fundamental para evitar
sobrecostos y asegurar que los recursos económicos se utilicen de manera
eficiente.
2. Comparación de propuestas: Durante la fase de licitación, el catálogo de
conceptos permite una comparación objetiva entre las propuestas de
34
distintos contratistas, ya que todos basan sus ofertas en el mismo
documento. Esto facilita la evaluación de costos y condiciones, garantizando
que las propuestas se ajusten a los requisitos del proyecto.
3. Control de la ejecución: Durante la construcción, el catálogo de conceptos
sirve como referencia para verificar que los trabajos se estén ejecutando
conforme a lo planificado. Además, permite hacer ajustes si es necesario,
identificando partidas específicas donde puede haber desviaciones en el
tiempo o en los costos.
4. Valuaciones parciales: El catálogo de conceptos también es útil para
realizar valuaciones parciales o estimaciones durante la obra. Esto implica
medir el avance de cada concepto para calcular el pago correspondiente a
los contratistas o proveedores, basándose en el trabajo realmente ejecutado.
5. Facilita el proceso de modificación: Durante el desarrollo de un proyecto,
pueden surgir cambios en el diseño o en las condiciones del terreno que
requieran ajustes en el catálogo de conceptos. Gracias a su estructura clara,
es sencillo identificar los conceptos que se ven afectados y recalcular los
costos y tiempos de ejecución.
Actualización y Mantenimiento del Catálogo de
Conceptos
La actualización del catálogo de conceptos permite que el proyecto de construcción
se mantenga alineado con la realidad, tanto en términos técnicos como financieros.
Mantener el catálogo actualizado es crucial para evitar sobrecostos, retrasos o
malentendidos durante la ejecución de la obra. Además, un catálogo de conceptos
actualizado es esencial para poder calcular con precisión las estimaciones parciales
de obra, la correcta asignación de recursos y la toma de decisiones en tiempo real.
Algunos de los factores que hacen necesario el mantenimiento continuo del catálogo
incluyen:
35

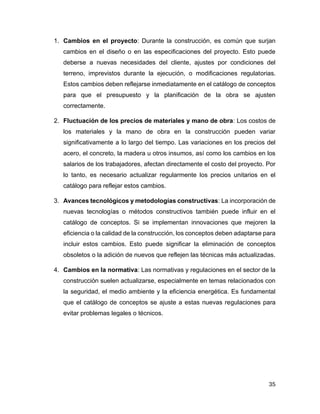

1. Cambios en el proyecto: Durante la construcción, es común que surjan
cambios en el diseño o en las especificaciones del proyecto. Esto puede
deberse a nuevas necesidades del cliente, ajustes por condiciones del
terreno, imprevistos durante la ejecución, o modificaciones regulatorias.
Estos cambios deben reflejarse inmediatamente en el catálogo de conceptos
para que el presupuesto y la planificación de la obra se ajusten
correctamente.
2. Fluctuación de los precios de materiales y mano de obra: Los costos de
los materiales y la mano de obra en la construcción pueden variar
significativamente a lo largo del tiempo. Las variaciones en los precios del
acero, el concreto, la madera u otros insumos, así como los cambios en los
salarios de los trabajadores, afectan directamente el costo del proyecto. Por
lo tanto, es necesario actualizar regularmente los precios unitarios en el
catálogo para reflejar estos cambios.
3. Avances tecnológicos y metodologías constructivas: La incorporación de
nuevas tecnologías o métodos constructivos también puede influir en el
catálogo de conceptos. Si se implementan innovaciones que mejoren la
eficiencia o la calidad de la construcción, los conceptos deben adaptarse para
incluir estos cambios. Esto puede significar la eliminación de conceptos
obsoletos o la adición de nuevos que reflejen las técnicas más actualizadas.
4. Cambios en la normativa: Las normativas y regulaciones en el sector de la
construcción suelen actualizarse, especialmente en temas relacionados con
la seguridad, el medio ambiente y la eficiencia energética. Es fundamental
que el catálogo de conceptos se ajuste a estas nuevas regulaciones para
evitar problemas legales o técnicos.
36
Proceso de actualización del catálogo de
conceptos
Para llevar a cabo la actualización y mantenimiento del catálogo de conceptos de
manera efectiva, es necesario seguir un proceso estructurado que permita registrar,
evaluar y aplicar los cambios de forma ordenada. A continuación, se describen los
pasos clave en este proceso:
1. Detección de cambios necesarios: El primer paso es identificar qué
aspectos del catálogo deben actualizarse. Esto puede ser resultado de la
revisión de avances de obra, cambios en los precios del mercado,
modificaciones del proyecto o sugerencias de los contratistas o supervisores.
2. Revisión técnica y económica: Una vez identificados los cambios, es
necesario realizar un análisis técnico y económico para evaluar su impacto.
En términos técnicos, se revisan las especificaciones y requerimientos de los
nuevos conceptos. En el aspecto económico, se recalculan los precios
unitarios para asegurar que reflejen los costos actuales de materiales, mano
de obra y otros insumos.
3. Actualización de la base de datos: Los catálogos de conceptos suelen
estar respaldados por bases de datos especializadas que contienen
información de costos, tiempos y especificaciones. Es importante actualizar
estos registros de manera sistemática para mantener la coherencia de la
información.
4. Comunicación y aprobación de cambios: Una vez realizados los ajustes,
es esencial comunicar los cambios a todas las partes involucradas:
contratistas, supervisores, gerentes de proyecto y clientes. Dependiendo de
la magnitud de los cambios, puede ser necesaria la aprobación formal por
parte de los responsables del proyecto o del cliente antes de proceder con la
implementación.
5. Revisión continua: El mantenimiento del catálogo de conceptos no debe ser
un proceso puntual, sino continuo. Se recomienda programar revisiones
37
periódicas (mensuales, trimestrales o en función del avance del proyecto)
para verificar la vigencia de los conceptos y los costos. Esto ayuda a anticipar
problemas antes de que impacten en el presupuesto o en los tiempos de
ejecución.
38
ORGANIZACIÓN DE OBRAS
Las partes de una obra de construcción que nos faciliten la organización,
planificación, programación, y que nos permitan además controlar el avance de obra
de construcción como organizar una obra de construcción, o lo que es lo mismo
cómo dividirla para poder organizarla mejor, supervisarla mejor. etapas de una obra
de construcción; fases obra de construcción que no es lo mismo que la anterior,
pero necesaria conocerla también sectores de una obra de construcción, y también,
actividades de una obra de construcción.
La organización interna de una obra consta de niveles funcionales establecidos en
un organigrama. En él se determinan los estándares de interrelación entre los
órganos o cargos, definidos por una serie de normas, directrices o reglamentos
internos necesarios para alcanzar los objetivos. Cada empresa constructora tiene
una forma de organizar sus obras, adaptando su funcionamiento a las
particularidades de cada caso. Por tanto, se podría decir que hay tantos tipos de
organización como de obras.
Una buena organización de una obra
supone ventajas económicas, de
ejecución en plazos, de seguridad y
calidad. Con todo, no existen dos
obras iguales porque cada una se
desarrolla en emplazamientos
diferentes, a la intemperie, con un
exceso de personal contratado
temporalmente y con escasa
preparación. Además, los proyectos
suelen presentar numerosos cambios
a lo largo de su ejecución por
imprevistos, deficiencias u otro tipo de
circunstancias. Todo ello hace que la
organización de la obra sea una de las
claves decisivas en el éxito de la obra.
Imagen obtenida de: ( Organización interna de una obra – El blog de Víctor
Yepes. (2015, 26 febrero).
Organización de obra
39
OBRAS DE ORGANIZACIÓN LINEAL
ORGANIZACIÓN FUNCIONAL
Existen obras que, bien por su dimensión, complejidad o largos plazos de ejecución
requiere de asesores, consejeros o departamentos especializados. Es el caso de
una organización funcional, donde el mando se basa en el conocimiento, no
teniendo ningún superior una autoridad total sobre los subordinados. Esta
organización facilita la descentralización de las decisiones y la comunicación directa
sin intermediarios. Sin embargo, en una obra, una organización funcional pura
Las obras suelen estar organizadas
de forma lineal. Esta estructura es la
más simple y antigua caracterizada
por el principio de autoridad lineal,
donde las comunicaciones entre los
miembros de la organización siguen la
línea jerárquica establecida y la
transmisión de órdenes, actuaciones,
obligaciones y responsabilidades es
clara y precisa. Las ventajas de la
organización lineal pasan por su
sencillez, facilidad de implantación y
estabilidad. La construcción es un
campo propicio a esta modalidad de
organización, especialmente en obras
pequeñas y medianas, no demasiado
especializadas, con tareas
estandarizadas y rutinarias, y con
plazos de ejecución usuales.
Organigrama de obra pequeña
Organigrama de obra grande
Imagen obtenida de: ( AndresGuzman. (2022, 30 agosto). 20220802_Clase 1
Estructura Organizacional en Obra.pdf
Imagen obtenida de: ( AndresGuzman. (2022, 30 agosto). 20220802_Clase 1
Estructura Organizacional en Obra.pdf
40
podría llevar a una pérdida de autoridad de mando, a una subordinación múltiple de
distintos departamentos especializados y a confundir los objetivos.
Para evitar los problemas anteriores, aumentar las ventajas de las organizaciones
anteriores, en las obras de determinada complejidad se propone una organización
jerárquica-consultiva. En este tipo de organizaciones el principio de autoridad única
se mantiene y son los órganos consultivos o de apoyo los que aconsejan a los jefes
de línea respecto de algunos aspectos de sus actividades. La jerarquía (línea)
asegura el mando y la disciplina, mientras que los especialistas proveen los
servicios de consultoría y asesoría.
JEFE DE OBRA
Una obra de tamaño medio suele estar dirigida por el jefe de obra, del que
normalmente dependen tres departamentos, los servicios técnicos, los servicios
administrativos y la producción propiamente dicha.
El jefe de obra es la persona que asume la responsabilidad de los objetivos
asignados. Es fácil que dependa del director técnico de la empresa constructora o
del jefe de un grupo de obras. Entre sus cometidos se encuentran:
I. La representación de la
empresa y el trato con el
personal.
II. La definición, junto con la
dirección facultativa, de
aquellos puntos del
proyecto que presentan
indefiniciones o dudas.
III. La confección de las listas
de unidades de obra o de
materiales (subcontratistas,
procedencia de materiales,
etc.).
I. emplazamiento de las
instalaciones y talleres.
II. El análisis de los procesos
constructivos.
III. La planificación de los trabajos.
IV. La coordinación y el
seguimiento de la ejecución.
V. La relación con la oficina
central de la empresa, el cliente
y los subcontratistas.
VI. La colaboración, con la
dirección facultativa, en la
elaboración de las
certificaciones y la liquidación
de la obra.
41
El jefe de obra también responde de la gestión administrativa: recepción y
almacenamiento de los materiales, consumo de materiales, inventarios de obra,
contratación y gestión del personal,
valoración de los trabajos de
subcontratistas, gestión de
maquinaria y de consumos de
combustible, electricidad, etc. En
cuanto a la ejecución propiamente
dicha, esta figura dirige las
operaciones preparatorias al inicio
de las obras, ordena los trabajos
del personal y la maquinaria y la aplicación correcta de los materiales. Asimismo,
tiene asignada la responsabilidad del control de los tajos, de los subcontratistas, de
los partes de trabajo y de la seguridad y salud en la obra.
ENCARGADOS DE OBRA
Sin embargo, en estos cometidos, el jefe de obra necesita de una organización
capaz de ayudarle en la consecución de los objetivos. Los jefes de
producción (cuando las obras son importantes), los encargados de obra y
los capataces completan, a grandes rasgos, la organización necesaria para llevar
adelante la obra.
Una de las figuras más importantes es la del
encargado de obra. Es una persona con gran
experiencia capaz de organizar, dirigir y
vigilar los trabajos de forma directa y
cercana. En obras grandes, con tajos
distanciados o unidades especializadas,
pueden existir varios encargados coordinados por un encargado general.
Supervisión de obra
42
SERVICIOS TECNICOS
Los servicios técnicos se encuentran al margen de la línea de producción, bajo la
dependencia del jefe de obra. Las funciones que realiza este departamento son:
• Oficina técnica: diseño de detalle, estudios, cálculos, mediciones,
certificaciones y control de costes.
• Gestión de la calidad y del medio ambiente: laboratorios y control técnico.
SERVICIOS ADMINISTRATIVOS
Los servicios administrativos también dependen directamente del jefe de obra,
estando al margen de la línea ejecutiva.
Una de las partes de un proceso
corporativo de una constructora es la
gestión administrativa, ya que es la que
se encarga de planificar, organizar,
controlar y coordinar un proyecto,
teniendo como objetivo alcanzar las
metas establecidas para su ejecución.
• Los pedidos de compra de materiales y herramientas, de su almacenamiento,
distribución y control. Gestión de instalaciones y equipos: talleres,
mantenimiento, parque de maquinaria, etc.
• Los asuntos administrativos y legales relacionados con el personal.
• El registro de operaciones contables.
• La administración de cobros y pagos.
• Otras tareas de apoyo: correspondencia, mecanografía, archivo, etc.
Administración de obra
Imagen obtenida de: ( Sulbarán, I. (s. f.). Administración de una empresa constructora
43
PROGRAMA DE OBRA
La Programación de la Construcción depende de varios métodos para llevar a cabo
el trabajo con eficacia y eficiencia. El proceso también requiere la coordinación entre
diferentes tareas y operaciones. Esta es la razón por la que la programación de la
construcción se asocia a menudo con la gestión de proyectos para garantizar que
todo está en marcha y se completa a tiempo. Los métodos de programación de la
construcción se utilizan para planificar, generar y ejecutar el calendario de un
proyecto de construcción. En este artículo, analizaremos los diferentes métodos de
programación de la construcción y proporcionaremos algunas recomendaciones
para las mejores prácticas.
METODOLOGIA DE PROGRAMACION
Existen varias metodologías que se pueden utilizar para la programación de la
construcción, entre las más comunes incluyen: Carta Grantt, Método del Camino
Crítico (CPM), Técnica de Evaluación y Revisión de Programas (PERT) y Método
de Programación Lineal (LSM).
DIAGRAMA GANTT
La Diagrama Gantt, corresponde a gráficas de barras horizontales donde se
visualizan fácilmente todas las actividades de un proyecto representando la
duración en el tiempo y secuencia. Sin embargo, su desventaja es que no indica
claramente qué sucede
cuando algunas
actividades se retrasan y
se vuelven críticas. No
muestra la interrelación de
todas las actividades y
cómo una demora puede
Diagrama de Gantt
Imagen obtenida de: ( Meardon, D. E. (s. f.). Diagramas de gantt |
Atlassian. Atlassian.
44
afectar el plazo de finalización. A pesar de estas limitaciones, es común y útil para
todas las obras en general. Su representación habitual es en días, semanas y
meses.
METODO DEL CAMINO CRITICO
El CPM es uno de los métodos de programación más utilizado en los proyectos de
construcción. Su función es determinar las actividades que son esenciales para
completar el
proyecto a tiempo,
conocido como el
camino o ruta
críticos. También se
utiliza para
identificar las
actividades que tienen holgura o flotación que pueden retrasarse sin afectar a la
fecha de finalización global del proyecto. Una vez identificado el camino crítico, los
programadores de construcción pueden crear un calendario y darle seguimiento
constantemente.
TECNICA DE EVALUACION Y REVISION DE
PROGRAMAS (PERT)
El sistema Pert (Program Evaluation and Review Technique) es similar a CPM pero
está diseñado para proyectos más complejos. Se utiliza para identificar el orden de
las actividades de todo el proyecto, así como la duración de cada actividad y la
holgura o flotación entre los elementos. Una vez que las actividades están
ordenadas correctamente, los programadores pueden crear un calendario y
supervisar según sea necesario.
Camino critico
Imagen obtenida de: ( Método de Ruta crítica – CPM (Critical Path Method). (2013, 14 abril).
45
Crear una hoja de ruta del proyecto,
en forma de diagrama de PERT, te
ayudará a realizar varias actividades
de planificación del proyecto, entre las
que se incluyen las siguientes:
• Obtener la aprobación de los
directivos con respecto al
programa y al cronograma
• Comunicar los objetivos del
proyecto a los participantes
• Crear un plan detallado visual
de un proyecto complejo
• Estimar el tiempo necesario
para finalizar tareas
individuales
Para empezar, el diagrama de PERT
es un buen método cuando buscas
evaluar el cronograma, los recursos
necesarios y la ruta crítica de un
proyecto. Veamos cada uno de estos
elementos un poco más en detalle.
• Para determinar la ruta
crítica: Una de las
características clave del
diagrama de PERT que lo
distingue de otros métodos es
que te permite determinar la
ruta crítica de un proyecto. Esto
es importante al visualizar el
cronograma general de un
proyecto.
• Para evaluar los recursos:
Gracias a las características
únicas que ofrece el diagrama
de PERT, puedes mostrar
fácilmente qué tareas
requieren recursos y cuáles
no. Esto te ahorra tiempo a ti
y a los participantes del
proyecto ya que pueden
acceder fácilmente a esa
información y la tienen por
adelantado.
• Para estimar el tiempo: Dado
que el diagrama de PERT
evalúa tanto la duración de
cada tarea como la duración
general del proyecto, es una
gran herramienta cuando
necesitas comprender el
cronograma esperado
durante la fase inicial de
planificación del proyecto.
Diagrama de Pert
Imagen obtenida de: ( Diagrama de PERT: Definición y cómo hacerlo. (s. f.).
Lucidchart
46
METODO DE PROGRAMACION LINEAL
El LSM es un
método de
programación de la
construcción más
reciente que se basa
en un diagrama de
líneas. Se utiliza
para visualizar
fácilmente la
programación de la
construcción y suele
emplearse en
proyectos de construcción lineales. El LSM también facilita la identificación de
excesos, maximización de recursos y considerar limitaciones o restricciones en el
análisis.
SISTEMA PORCENTUAL
El Sistema Porcentual es un método de programación de la construcción que
transforma las actividades y plazos en porcentajes, visualizados en un gráfico. Si
una obra dura 180 días de principio a fin, eso corresponde al 100%. Este método
permite identificar retrasos y ajustar recursos o cambiar la pendiente para recuperar
el tiempo perdido.
Es, en definitiva, un análisis que permite conocer el peso valorado en porcentajes
de cada una de las partidas de una empresa en un tiempo determinado. Por
ejemplo, sirve para conocer el porcentaje de apalancamiento sobre los fondos
propios. Podemos ver que una compañía tiene 1.000 millones de euros de deuda,
pero si no se hace un análisis porcentual no podremos saber si esto es mucho o es
Representación Método programación lineal
Imagen obtenida de: (https://tnacor.com/cronogromas-lineales/
47
poco. Para una gran compañía tener esa deuda puede suponer tan solo un 10%,
mientras que para otra puede suponer un 80%.
Sirve, en definitiva,
para saber qué peso
tiene cada parte en el
todo de la empresa.
Sin este análisis
porcentual no
podríamos valorar ni
conocer tan bien la
importancia de cada
dato en relación con
sus datos totales. Así se puede estimar mejor si los beneficios que generan son
altos o bajos y compararlos con el mismo periodo del año anterior.
Representación de análisis de porcentajes
Imagen obtenida de: (Figura 7. Distribución porcentual de los académicos
del conjunto del. . . (s. f.). ResearchGate.
48
PROGRAMA DE GASTOS
El programa de gastos en la construcción es un plan detallado que describe la
distribución y administración de los recursos financieros durante el desarrollo de un
proyecto de construcción. Este tipo de programa es crucial para asegurar que el
proyecto se mantenga dentro del presupuesto, se ejecute de manera eficiente y
evite problemas financieros durante su desarrollo.
Objetivo del programa de
gastos
El programa de gastos en la
construcción tiene como objetivo
garantizar que los recursos
económicos se usen de manera
eficiente para evitar sobrecostos,
retrasos y desperdicios. Además,
permite anticipar y gestionar los
riesgos financieros asociados a
cambios en los costos de materiales,
mano de obra y otros imprevistos.
Componentes principales del
programa de gastos
Un programa de gastos bien diseñado
incluye los siguientes elementos:
• Presupuesto total del
proyecto: Estimación general
de todos los costos asociados
con la construcción, basada en
planos, especificaciones
técnicas y otros documentos de
diseño.
Clasificación de costos
• Costos directos: Aquellos que
están directamente
relacionados con la obra, como
materiales, mano de obra,
maquinaria, subcontrataciones,
etc.
• Costos indirectos: Gastos
administrativos, licencias,
permisos, seguros, costos
financieros, etc.
Programa de gastos
Imagen obtenida de: (De Obra, J. (s. f.). Balance de
obra.
49
• Cronograma de pagos:
Distribución de los pagos a lo
largo del proyecto, basada en
hitos específicos de pagos a
proveedores o subcontratistas
una vez completada una fase
del proyecto).
• Reserva de contingencias:
Un fondo destinado a cubrir
costos imprevistos o
emergencias que puedan
surgir durante el proyecto.
Generalmente, se establece un
porcentaje del presupuesto
total para este fin.
Etapas del programa de
gastos
La implementación del programa de
gastos se organiza en diferentes
etapas del proyecto, desde la
planificación inicial hasta la
finalización:
• Fase de planificación y
diseño: Los gastos en esta
fase incluyen el trabajo de
arquitectos, ingenieros y otros
especialistas encargados de
desarrollar los planos y
especificaciones.
• Fase de construcción: Es la
etapa principal, donde se
ejecutan los mayores gastos,
incluidos materiales, mano de
obra, maquinaria y
subcontrataciones. Aquí se
aplican los gastos directos e
indirectos de forma sistemática.
• Fase de cierre y post-
construcción: Incluye costos
asociados a la finalización del
proyecto, como la limpieza
final, inspecciones, pruebas y
entrega al cliente.
Imagen obtenida de: (Infografía PEF 2022. (s. f.).
/PTP/Infografia_PEF_2022
Fases cronograma de pagos
50
Métodos de control de
gastos
Un programa efectivo requiere un
control continuo de los gastos
mediante herramientas de gestión
financiera, como:
• Software de gestión de
proyectos: Ayuda a realizar un
seguimiento en tiempo real de
los costos y a comparar el
presupuesto proyectado con
los gastos reales.
• Auditorías periódicas:
Revisiones internas o externas
para asegurarse de que los
fondos se utilizan
correctamente y conforme a lo
planeado.
• Informes financieros:
Documentos que se generan
periódicamente para informar
sobre el progreso del proyecto
en relación con el presupuesto.
Factores que afectan los
costos
• El programa de gastos debe
tener en cuenta diversos
factores que pueden influir en
los costos del proyecto, como:
• Variaciones en los precios de
los materiales: Los precios de
los insumos de construcción
pueden fluctuar por factores
como la oferta y la demanda, la
inflación o problemas en la
cadena de suministro.
• Cambios en la mano de obra:
Aumentos salariales o escasez
de trabajadores cualificados
pueden incrementar los costos.
• Factores climáticos y
ambientales: Condiciones
meteorológicas adversas
pueden retrasar el proyecto, lo
que puede generar costos
adicionales.
Metodología faseo de obra
Imagen obtenida de: (Admin. (2021, 29 marzo). Metodología
del faseo de obra. Por el Valor
51
Importancia de la gestión financiera
La correcta administración del programa de gastos es crucial para evitar la quiebra
del proyecto o que el contratista tenga que financiar de su propio bolsillo el
sobrecosto. La falta de control puede generar conflictos con los inversionistas y
clientes, afectando la rentabilidad y la credibilidad del constructor.
El programa de gastos en la construcción es un instrumento clave para la viabilidad
financiera de un proyecto. Su planificación cuidadosa y ejecución rigurosa permiten
minimizar los riesgos financieros y garantizar el éxito del proyecto. Una buena
gestión de este programa asegura que los costos se mantengan dentro de los
límites presupuestados y que se puedan realizar ajustes en caso de imprevistos, sin
comprometer la calidad de la obra ni el cronograma establecido.
En el sector de la construcción una
gestión financiera sólida es
indispensable para el éxito de los
proyectos. Un ERP como el que
ofrece Infotools optimiza los procesos
financieros y proporciona las
herramientas necesarias para tomar
decisiones informadas y estratégicas.
Al centralizar y automatizar la gestión
financiera un ERP mejora la
visibilidad, precisión y eficiencia,
permitiendo a las empresas de
construcción enfrentar los desafíos
únicos de su sector de manera más
efectiva.
Las empresas deben gestionar
múltiples contratos y subcontratos, lo
que requiere una coordinación
eficiente y un seguimiento riguroso de
los presupuestos.
La necesidad de monitoreo en tiempo
real también es crítica. Ya que las
actualizaciones constantes son
necesarias para reflejar el estado
actual del proyecto y permitir ajustes
oportunos.
Adoptar estas tecnologías puede ser
el diferencial que impulse el éxito de
los proyectos de construcción,
asegurando eficiencia y rentabilidad
en cada etapa. Contar con una
solución robusta y confiable como la
de Infotools es esencial para
mantenerse competitivo y exitoso.
52
ANTICIPOS
Los anticipos en los contratos de obra pública representan un pago por adelantado
que realiza la dependencia o entidad para que el contratista realice en el sitio de los
trabajos la construcción de sus oficinas, almacenes, bodegas e instalaciones y, en
su caso, para los gastos de traslado de la maquinaria y equipo de construcción e
inicio de los trabajos. Los anticipos tienen por objeto el apoyar la debida ejecución
y continuidad de las obras y servicios, siendo importante mencionar que para
determinar el porcentaje de los anticipos que se otorgarán, las dependencias y
entidades deben tener en cuenta, las características, complejidad y magnitud de los
trabajos.
Así pues, la entrega de los anticipos
representa una gran responsabilidad
ya que un mal manejo de éstos puede
originar retrasos en la ejecución de los
trabajos, suspensiones de obras,
terminaciones anticipadas, rescisiones
de los contratos, e incluso el que los
contratistas indebidamente se
apoderen de los anticipos y
desaparezcan, sin que sea posible su
localización para cualquier reclamo.
Sobre este particular, existen diversos
mecanismos que en forma preventiva
tienden a evitar dichos eventos, que
están regulados por la Ley de Obras
Públicas y Servicios Relacionados con
las Mismas y su Reglamento, que
pueden ser utilizados indistintamente
por las dependencias y entidades,
consistentes en:
--Que la entrega de los anticipos sea
contra garantía y en el caso de que la
garantía sea a través de fianza, vigilar
que ésta cumpla con los requisitos que
para tal efecto prevé el artículo 68 del
Reglamento de la Ley de Obras
Públicas y Servicios Relacionados con
las Mismas, lo cual asegurará su buen
cobro y facilitará el trámite ante la
Afianzadora, para la recuperación de
los montos otorgados.
Autorización de anticipos
Imagen obtenida de: ( Ic. (2008, 6 diciembre). Anticipos de
facturas y de certificaciones de obra. Pymes y Autonomos.
53
--Que los anticipos se entreguen
parcialmente, es decir en varias
parcialidades, dependiendo del grado
de avance de obra, o bien, la
designación de una fecha crítica
durante la ejecución de los trabajos.
Para ello, de conformidad con el
artículo 108 del Reglamento de la Ley
de Obras Públicas y Servicios
Relacionados con las Mismas, será
necesario que se señale tal situación,
dentro de las bases de licitación y en el
contrato respectivo, y que durante la
evaluación de las proposiciones se
ponga especial atención en la revisión
de los estados financieros de las
empresas participantes, a efecto de
que se acredite fehacientemente la
capacidad financiera, sobre todo si se
trata de empresas de reciente
creación, empresas de dudosa
reputación o empresas que intentan
incursionar en el medio sin contar con
experiencia en los tipos de obras, esto
de acuerdo con lo que disponen los
artículos 27 y 37 del Reglamento de la
Ley de Obras Públicas y Servicios
Relacionados con las Mismas.
ESTIMACIONES
El presupuesto del contratista es el
documento más importante en el
proceso de construcción. Es un
acuerdo entre el propietario y el
contratista sobre lo que se construirá,
cómo se construirá y cuánto costará.
La estimación del contratista también
puede denominarse oferta o propuesta.
Estos documentos se utilizan para
establecer presupuestos para
proyectos de construcción, determinar
los plazos para la finalización del
proyecto y proporcionar un punto de
referencia para que otros contratistas
presenten ofertas.
La estimación incluye planes
detallados de qué trabajo se requiere y
cuánto costará completar cada tarea.
Esto incluye costos de mano de obra,
costos de materiales, costos de
equipos, costos de subcontratistas y
cualquier otro gasto que pueda surgir
durante la construcción.
54
Las estimaciones de construcción son una parte muy importante del proceso de
construcción. Proporcionan una estimación aproximada del costo de construir un
proyecto y ayudan a determinar qué tipo de presupuesto se necesita para el
proyecto. Estas son muy importantes en el proceso de construcción porque ayudan
a determinar qué tipo de presupuesto se necesita para un proyecto. Las
estimaciones de construcción se pueden calcular multiplicando las horas de mano
de obra por las tarifas de mano de obra por hora, los costos de materiales por la
cantidad y los costos de los subcontratistas por la cantidad.
TIPOS DE ESTIMACIONES DE CONSTRUCCION Y
¿COMO SE UTILIZAN?
Las estimaciones de construcción se utilizan por varias razones. Se pueden usar
para predecir el costo de un proyecto, estimar el costo de los materiales o averiguar
cuánto beneficio se obtendrá en un proyecto. Hay tres tipos de estimaciones de
construcción: presupuesto previo a la construcción, presupuesto posterior a la
construcción y contrato de costo más.
Los contratistas suelen utilizar los presupuestos previos a la construcción cuando
quieren saber cuánto dinero necesitarán antes de comenzar un proyecto. Los
contratistas suelen utilizar los presupuestos posteriores a la construcción cuando
han completado el proyecto y quieren saber cuánto dinero han ganado o perdido en
él. El contrato de costo más es típicamente lo que usan los clientes cuando quieren
saber cuánto les cuesta por pie cuadrado, por artículo, etc.
COMPONENTES Y PROPOSITO DE LA ESTIMACION
EN CONSTRUCCION
Las estimaciones de construcción son una forma rentable para que los contratistas
proporcionen a los clientes una estimación del costo total del proyecto. Esto se hace
estimando el costo de los materiales y la mano de obra.
55
Los estimadores de construcción utilizan una variedad de software de estimación
de construcción, como Autocad, para calcular cuánto costará cada material y cuánto
tiempo les tomará a los trabajadores completar el trabajo. El estimador también
considera cualquier costo adicional que pueda ocurrir durante la construcción, como
permisos o gastos de viaje.
¿COMO USAS REALMENTE
ESTA INFORMACION?
Los contratistas y compradores utilizan
estimaciones de construcción para
tener una idea de cuánto costará un
proyecto, el tiempo que llevará y cuál
será el alcance del trabajo. Los
contratistas también pueden utilizarlos
para hacerse una idea de cuánto
deberían ofertar por un proyecto. Por lo
tanto, las estimaciones son una gran
herramienta para que ambos lados del
trato estén en la misma página y evitar
sorpresas.
Las estimaciones de construcción son
estimaciones que los contratistas
proporcionan a los compradores u
otros contratistas. A menudo tienen la
forma de un documento escrito que
incluye información sobre el alcance
del trabajo, el marco de tiempo y el
costo del proyecto. Estas estimaciones
se utilizan a menudo para que los
contratistas se hagan una idea de lo
que deberían ofertar en los proyectos o
para los compradores que desean
obtener más información sobre las
capacidades de un contratista
potencial antes de contratarlo.
¿Por qué necesita crear un
presupuesto de construcción
claro y preciso para sus
proyectos?
Los presupuestos de construcción son
un aspecto crucial de cualquier
proyecto de construcción. El
presupuesto debe ser claro, preciso y
detallado para que el proyecto pueda
completarse a tiempo y dentro del
presupuesto. Hay varios beneficios de
tener un presupuesto de construcción,
incluyendo:
1.Asegurarse de que el proyecto se
complete dentro del presupuesto.
2.Permitiéndole tener un plan de
contingencia en caso de que algo salga
mal
3.Proporcionar una estimación del
costo de los materiales necesarios
para el proyecto.
4.Proporcionar una estimación de los
costos de mano de obra necesarios
para el proyecto.
56
PAGOS Y FLUJO DE EFECTIVO
En la gestión de una obra de construcción se debe tener especial cuidado en la
planificación y seguimiento de los pagos. El plan de pagos es un cronograma que
establece las fechas de pago a proveedores, subcontratistas y empleados de
acuerdo con los
avances del
proyecto. Es
fundamental tener
un plan de pagos
detallado que
especifique
cuándo se
realizarán los
pagos y cuánto se
pagará en cada etapa del proyecto. El plan de pagos también debe incluir cualquier
retención que se deba realizar en el pago hasta que se cumplan ciertos hitos o se
completen ciertas tareas.
Uno de los temas directamente relacionados con la definición y gestión del Plan de
pagos es la emisión de las certificaciones de construcción. Estos son documentos
emitidos por el director de obra que indican el estado de la construcción en un
momento dado. En estas certificaciones se detallan los avances realizados en la
obra y el porcentaje de la misma que se encuentra terminada. Pagos a proveedores,
subcontratistas y equipo de trabajo propio se determinan mediante certificaciones,
las que establecen cuánto se debe pagar en función de lo que se ha avanzado en
la obra.
Es importante considerar que el plan de pagos debe ser flexible y estar sujeto a
cambios en función de las variaciones en el avance del proyecto y las condiciones
del mercado.
57
La elaboración y seguimiento del plan
de pagos, que debe ser comunicado y
acordado con todos los involucrados
en el proyecto. Debe acordarse cuándo
se realizarán los pagos y cuánto se
pagará en cada etapa del proyecto.
También debe incluir cualquier
retención que se deba realizar en el
pago hasta que se cumplan ciertos
hitos o se completen ciertas tareas.
Políticas para pagos de
anticipos y retenciones en
proyectos de construcción
Las políticas de anticipo y retención en
obras de construcción son prácticas
comunes en el sector para garantizar el
cumplimiento de los contratos y mitigar
los riesgos financieros asociados.
El anticipo es un pago previo al inicio
de la obra que se realiza para cubrir los
costos iniciales y garantizar que la obra
se llevará a cabo. El porcentaje de
anticipo debe ser lo suficientemente
alto como para cubrir los costos
iniciales, pero no tan alto como para
generar una carga financiera adicional
en el contratista. Por otro lado, la
retención es una cantidad de dinero
que se retiene del pago final al
contratista para asegurar el
cumplimiento de ciertos requisitos,
como la calidad del trabajo o la entrega
de documentación relevante.
El porcentaje de retención debe ser
razonable y estar claramente definido
en el contrato para evitar
malentendidos y conflictos
posteriores.
Mediante soluciones para gestión
financiera de proyectos de
construcción se pueden establecer los
porcentajes de retención a aplicar, y el
momento y forma de la entrega de las
retenciones. Además, puede permitir la
gestión y seguimiento de las
retenciones, asegurando que se
realicen en el momento y forma
adecuados y se reflejen correctamente
en los estados financieros de la obra.
58
Análisis de sensibilidad en el flujo de caja de
la construcción
El análisis de sensibilidad en el flujo de caja de la construcción es una herramienta
útil para evaluar los posibles escenarios que podrían afectar los ingresos y los
egresos de un proyecto de construcción. Al realizar este tipo de análisis, se pueden
identificar los riesgos y las oportunidades del proyecto y tomar decisiones
informadas para su gestión financiera.
Algunos de los factores que deben tenerse en cuenta al realizar un análisis de
sensibilidad en el flujo de caja incluyen:
• La duración de la construcción
• Las fluctuaciones en los precios de los materiales
• Los cambios en la demanda del mercado
• Los retrasos en la entrega de los materiales o equipos necesarios
Es importante considerar tanto los factores internos como los externos que pueden
afectar el flujo de caja del proyecto.
Para realizar un análisis de sensibilidad preciso es esencial contar con datos
fehacientes y actualizados del flujo de caja. Será necesario recopilar información
sobre los costos directos y los gastos generales del proyecto, así como sobre los
ingresos y los pagos anticipados o atrasados. De esta forma, se podrá evaluar de
forma más precisa los diferentes escenarios y así lograr una mejor toma de
decisiones financieras.
Optimización del uso del capital en proyectos
de construcción
La optimización del uso del capital en proyectos de construcción implica la
identificación y eliminación de gastos innecesarios, la búsqueda de formas más
59
eficientes de llevar a cabo las tareas, la gestión adecuada de los anticipos y la
reducción de los plazos de pago.
Existen varias metodologías para
identificar y eliminar gastos
innecesarios en una empresa. Algunas
de las más comunes son:
• Análisis de valor agregado: se
enfoca en identificar qué
procesos o actividades generan
valor para la empresa y cuáles
no.
• Benchmarking: Implica la
comparación de los costos,
procesos, prácticas y
estrategias de la empresa con
los de otras empresas similares
en el mismo sector.
• Revisión de presupuestos: para
identificar áreas donde se
puedan reducir costos sin
afectar la calidad de los
productos o servicios
ofrecidos.
• Lean manufacturing: Esta
metodología se enfoca en la
eliminación de desperdicios y la
optimización de los procesos
productivos.
Es recomendable involucrar a
colaboradores de los niveles de la
empresa que sean más pertinentes en
el proceso de identificación y
eliminación de gastos innecesarios
para asegurar que se implementen
cambios sostenibles y duraderos.
Indicadores financieros para evaluar el
flujo de caja en la construcción
Algunos de los principales indicadores
financieros utilizados para evaluar el
flujo de caja en la construcción
incluyen:
• Valor presente neto (VPN): es
un indicador financiero que se
utiliza para evaluar la
rentabilidad de una inversión.
• Tasa interna de retorno (TIR):
mide la rentabilidad de una
inversión a lo largo del tiempo y
se utiliza para determinar si un
proyecto es financieramente
viable.
• El margen de beneficio neto es
el porcentaje de beneficio que
queda después de que se hayan
deducido todos los gastos.
60
Algunos ejemplos de indicadores financieros específicos para la construcción
incluyen:
• Rentabilidad del proyecto
• Eficiencia del capital de trabajo
• Tasa de éxito de las propuestas de presupuesto.
Un buen control del flujo de caja permitirá a los encargados del proyecto tomar
decisiones oportunas y eficaces para mantener las finanzas del proyecto en buen
estado y asegurar la continuidad de este. Para ello, es fundamental contar con un
equipo de profesionales altamente capacitados para la gestión financiera de
proyectos de construcción.
El análisis de anticipos, estimaciones, pagos y flujo de efectivo es clave para
entender la salud financiera de un proyecto o una empresa. Cada uno de estos
conceptos tiene un papel fundamental en la gestión financiera, especialmente en
áreas como la ingeniería civil, donde la planificación y el control de costos son
esenciales.
FLUJO DE EFECTIVO
El flujo de efectivo es una herramienta financiera fundamental para cualquier
empresa, sin importar su tamaño o industria. Es una representación detallada de los
movimientos de dinero que ingresan y salen de la empresa en un período específico,
por lo general, un mes o un año.
Una gestión adecuada del flujo de efectivo es esencial para mantener la salud
financiera de una empresa. Te permite identificar tendencias, prever posibles
problemas financieros y tomar decisiones estratégicas informadas.
61

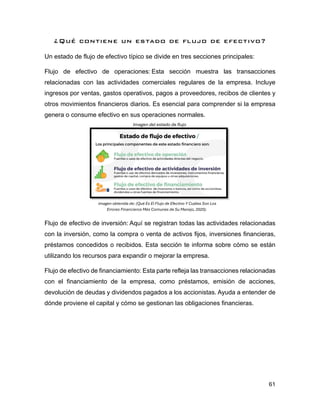

¿Qué contiene un estado de flujo de efectivo?
Un estado de flujo de efectivo típico se divide en tres secciones principales:
Flujo de efectivo de operaciones: Esta sección muestra las transacciones
relacionadas con las actividades comerciales regulares de la empresa. Incluye
ingresos por ventas, gastos operativos, pagos a proveedores, recibos de clientes y
otros movimientos financieros diarios. Es esencial para comprender si la empresa
genera o consume efectivo en sus operaciones normales.
Flujo de efectivo de inversión: Aquí se registran todas las actividades relacionadas
con la inversión, como la compra o venta de activos fijos, inversiones financieras,
préstamos concedidos o recibidos. Esta sección te informa sobre cómo se están
utilizando los recursos para expandir o mejorar la empresa.
Flujo de efectivo de financiamiento: Esta parte refleja las transacciones relacionadas
con el financiamiento de la empresa, como préstamos, emisión de acciones,
devolución de deudas y dividendos pagados a los accionistas. Ayuda a entender de
dónde proviene el capital y cómo se gestionan las obligaciones financieras.
imagen obtenida de: (Qué Es El Flujo de Efectivo Y Cuáles Son Los
Errores Financieros Más Comunes de Su Manejo, 2020).
Imagen del estado de flujo
62
El ingeniero y las interrelaciones personales.
El trabajo de un ingeniero en construcción va desde la planificación y el diseño, para
llevar a cabo una obra de construcción, además se encarga de su mantenimiento
en infraestructuras como edificios. Así también, su campo de trabajo tiene injerencia
en la construcción de puentes, carreteras, aeropuertos, entre otros.
La ingeniería en construcción como tal, es una rama de la ingeniería que se enfoca
en el diseño, planificación, construcción y gestión de proyectos de construcción.
Los profesionales que ejercen utilizan principios de matemáticas, ciencias y
tecnologías para planificar, construir y mantener una amplia gama de estructuras,
desde edificios y carreteras hasta puentes y túneles.
Entre las habilidades necesarias para un ingeniero en construcción se encuentran
la capacidad para planificar y diseñar proyectos de construcción, conocer y aplicar
normas y regulaciones, comprender los materiales y métodos de construcción, la
gestión de proyectos y la habilidad para trabajar en equipo.
La ingeniería en construcción es una profesión muy importante ya que los ingenieros
en construcción son los responsables de asegurarse de que los proyectos de
construcción se lleven a cabo de manera segura, eficiente y dentro del presupuesto.
Desarrollo y crecimiento a través de la
Ingeniería en Construcción
En el tema del desarrollo económico, la ingeniería en construcción contribuye en la
generación de nuevos empleos, la construcción de edificios o infraestructuras
requiere de mucha mano de obra, la cual se traduce en nuevas oportunidades de
trabajo en este sector.
63
En esta área no solo se requiere de los servicios de un ingeniero en construcción,
si no también, de trabajadores en construcción, arquitectos, diseñadores, entre
otros.
Inversión en infraestructura: Un
proyecto de construcción a gran escala
representa una gran inversión de
capital, lo que se traduce muchas
veces en desarrollo económico de una
región o país. Así mismo, este tipo de
infraestructuras pueden atraer a
nuevas empresas y oportunidades de
negocio, brindando la posibilidad de
generar más empleos.
El crecimiento en la construcción de
nuevas infraestructuras también
contribuye al aumento del valor de la
propiedad, en una región o ciudad.
Esto es atractivo para nuevas
inversiones y estimular el crecimiento
económico.
El aumento al valor de la propiedad
aumenta la recaudación de impuestos
mismos que podrían ser utilizados para
financiar proyectos de construcción y
desarrollo.
Promover la inversión tecnológica, el
que una infraestructura se lleve a cabo,
conlleva la adquisición de tecnología
de vanguardia para la ejecución de sus
proyectos, esto ayuda de manera
considerable para mejorar la eficiencia
y reducción de costos. Esto a su vez
puede atraer a más inversiones de
empresas que buscan aprovechar
estas tecnologías.
Entre algunas de las razones más
destacadas por la cuales un ingeniero
en construcción es importante en un
país se encuentran:
· Contribuye al desarrollo económico:
La construcción de infraestructuras es
una actividad económica importante
que genera empleo y estimula el
crecimiento económico de un país.
· Mejora la calidad de vida de las
personas: Los ingenieros en
construcción son responsables de
diseñar y construir edificios, carreteras
y otras infraestructuras que mejoran la
calidad de vida de las personas,
proporcionando espacios seguros,
cómodos y eficientes.
64
Garantiza la seguridad pública: Los
ingenieros en construcción están
capacitados para asegurar la
estabilidad, resistencia y seguridad de
las estructuras que diseñan y
construyen, garantizando la seguridad
pública.
· Contribuye a la preservación del
medio ambiente: Los ingenieros en
construcción pueden ayudar a
preservar el medio ambiente al diseñar
y construir edificios y estructuras
sostenibles y eficientes en el uso de
energía.
· Aporta al desarrollo tecnológico: La
ingeniería en construcción es una
disciplina que requiere la utilización de
tecnologías avanzadas y procesos
innovadores, lo que puede contribuir al
desarrollo tecnológico del país.
El liderazgo entre el
ingeniero y el maestro de
obras
En una obra, dominar los números es
clave, la maquinaria es necesaria, los
permisos de trabajo son esenciales,
pero los más importante es saber cómo
liderar el personal.
La calidad de una obra no se evalúa
solo por aspectos materiales y
técnicos, sino también por el recurso
humano que cuenta. Este artículo está
dedicado para los ingenieros
mexicanos.
El ingeniero civil siempre tendrá bajo su
cargo, un equipo de personas
dispuestas a recibir orientación y
asesoría. Entre ese grupo de personas,
está su mano derecha, el maestro de
obras.
¿Cómo empezar una buena
relación entre ambos?
La comunicación es primero, pero no
sobre temas técnicos de la obra, sino
conociéndose mejor, compartiendo
vivencias, experiencias y aprendizajes.
Esto ayuda mucho ya que se refleja el
conocimiento, el nivel de reacción y
respuesta ante diferentes escenarios.
Entender por qué se hacen las cosas.
Las construcciones no solo deben
verse con fines comerciales, todo
ladrillo que se coloque, cada medida,
impermeabilización, montaje de pisos e
interpretación de planos, se vuelve al
final una contribución a la sociedad.
Casas, residencias, oficinas, parques y
demás, serán de uso, obsequio y
65
seguridad para otras personas. Si
ambos profesionales están alineados
en esta visión, el proyecto saldrá
adelante.
Normalmente la diferencia entre ambos
reside en el grado académico que
tengan: secundaria, licenciatura o
maestría concluida. Pero a nivel de
trabajo, comparten muchas
similitudes.
Ambos pueden desempeñarse de
manera versátil en labores de análisis,
diseño, planificación, dirección,
construcción, operación o inspección.
Si el maestro de obras no cuenta con
alguna habilidad de las anteriores, el
ingeniero puede convertirse en un
mentor/líder. Siempre será
recomendable aprender algo nuevo
todos los días, ser capaces de ser el
mentor que imparta estos
conocimientos será más reconfortante
y útil para otras personas.
Incluso, surgen casos en el que el
ingeniero deberá tomar decisiones
acertadas. Si no sabe qué acciones
tomar, es importante apoyarse de un
líder más, en este caso, del maestro de
obras.
El liderazgo en una obra de
construcción la tendrá siempre el
director, por su posición jerárquica y
nombre, pero si logra crear un
ambiente de respeto, comunicación y
trabajo mutuo, el liderazgo de los dos
perfiles mencionadas en el titular de
este artículo será transmitida y de
ejemplo para el resto del equipo
operario.
Diálogos compartidos y convergencias
entre dos disciplinas del ámbito de la
construcción Innumerables textos,
estudios y análisis ponen sobre la
mesa la rivalidad entre los
profesionales dedicados a la
Arquitectura y la Ingeniería Civil,
rivalidad que se ha señalado
ancestralmente.
Interrelaciones en construcción
Imagen obtenida de: Muñoz, I. (n.d.). ANÁLISIS DE LA MANO DE OBRA EN LA
CONSTRUCCIÓN.
66
Dicho código, se destaca como el antecedente normativo y público del que se tenga
registro, en el que se estableció una visión universal, sobre las diferencias del
desempeño de ambas profesiones, escrito que favorece a terminar de dejar de lado
esta competencia, ya que invitaba a la reflexión sobre la necesidad imperante de
entablar un trabajo y diálogo conjunto, que fuera más allá de la edificación de
construcciones, sino que además exigía la implementación de lazos colaborativos
entre ambas disciplinas para la creación integral de espacios, para uso y goce de
los grupos humanos.
Y es que la meditación que debe sobresalir en este sentido es que, aunque la
Ingeniería Civil y la Arquitectura son dos profesiones que aunque son totalmente
diferentes, ambas se complementan y son valiosas para la creación de la
infraestructura donde se desarrolla la comunidad. La Ingeniería Civil es la disciplina
de la ingeniería profesional que emplea conocimientos de cálculo, mecánica
hidráulica y física para encargarse del diseño, construcción y mantenimiento de las
infraestructuras emplazadas en el entorno, incluyendo carreteras, ferrocarriles,
puentes, canales, presas, puertos, aeropuertos, diques y otras construcciones
relacionadas.
Además, enfoca sus esfuerzos en la estructura de las construcciones y en generar
las condiciones para que el diseño se materialice de la mejor manera posible.
Por su parte, la Arquitectura es el arte y la técnica de proyectar, diseñar, construir y
modificar el hábitat humano, incluyendo edificios de todo tipo, estructuras
arquitectónicas, espacios arquitectónicos y urbanos.
Además, la Arquitectura es una profesión asociada a una función estética y a la
creatividad, tanto para optimizar el uso de recursos como para romper esos
esquemas. La diferencia entre ambas es que el Arquitecto parte de la nada y diseña
edificios y espacios privados y públicos; mientras que el Ingeniero Civil es el
profesional que se encarga de que estos diseños se lleven a cabo de manera segura
y que contengan todas las comodidades y detalles necesarios para su
funcionamiento.
67
Para finalizar, quiero señalar que estas dos carreras comparten dos características
en común: Que el ejercicio de su desempeño en un ámbito laboral es amplio y
finalmente, que ambas disciplinas convergen para el ofrecimiento de entornos de
vanguardia, sustentables y sostenibles.
La relación "Ingeniería y Sociedad" Una oportunidad para el aprendizaje en
comunidad
La relación entre la ingeniería y la sociedad se presenta en todos los campos de la
sociedad moderna. Se trata de una relación que puede ser abordada desde temas
como el desempleo de los jóvenes egresados, el impacto de la generación de bienes
y servicios de la ingeniería, o el papel de los ingenieros en el cambio tecnológico,
por citar unos pocos. Dado este amplio y variado contexto, vamos de delimitar
nuestra presentación.
Empecemos por recordar que la definición clásica y aún estándar que los ingenieros
dan de su propia profesión se refiere a “la aplicación de los principios científicos
para la óptima conversión de los recursos naturales en estructuras, máquinas,
productos, sistemas y procesos para el beneficio de la humanidad”. Sin embargo,
este conjunto de acciones y conocimientos que llamamos ingeniería no siempre se
orientan para el beneficio de la humanidad o al menos para el beneficio de muchos
que la conforman. Para llegar a serlo, se requiere que la ingeniería no sólo cumpla
con su propósito de práctica profesional eficiente, que cumpla con su imperativo de
hacer “bien” las cosas. También, y para los tiempos actuales, es necesario que los
ingenieros cumplan con hacer las cosas de manera “responsable”.
¿Qué significa aquí la responsabilidad?
Se trata de una “Responsabilidad” que se orienta a superar la acepción restrictiva
del término, de rendir cuentas por determinadas acciones, independientemente de
sus fines. Muchas de las acciones de tipo científico-tecnológico que se relacionan
con la ingeniera se llevan a cabo sin considerar sus efectos, al estar basadas en los
valores de la eficiencia, la rentabilidad y en valores técnicos. Se trata de acciones
68
cuya racionalidad ignora los constreñimientos sociales y los intereses de muchos
actores de la sociedad, en relación con la salud, el bienestar y la calidad de vida.
Educar para la responsabilidad implica asumir una postura ética sobre la sociedad
en sentido de lo público y lo comunitario. Pero también, para nuestros países, una
preocupación por los grupos sociales desfavorecidos, las comunidades vulnerables,
tanto rurales, como urbanas, las pequeñas unidades de producción, organizadas o
no. Este doble sentido de la responsabilidad se relaciona con el interés común y el
cuidado de los “otros”, el preocuparse por los “otros”, es decir, apunta hacia el
“mayor bien”, incluso podríamos decirlo: hacia la felicidad de los miembros en una
sociedad justa. De este modo, sólo o como miembro de organizaciones, el
ingeniero(a), puede contribuir a que la comunidad “avance hacia el mayor bien
común”, cuando desarrolla su práctica profesional con un sentido de
responsabilidad hacia todos sus miembros.
Pero la responsabilidad es algo que se aprende ya que no se nace responsable y
los espacios educativos han sido tradicionalmente los lugares del aprendizaje
responsable. Nos proponemos mostrar en este Seminario que las universidades en
sus programas de ingeniería tienen la oportunidad de complementar este proceso,
formando a sus estudiantes tanto para el desempeño empresarial como para el
trabajo con la comunidad. El trabajo con las comunidades constituye una excelente
oportunidad para que los estudiantes se formen con un sentido ético de la
responsabilidad. Se trata de aprender a aplicar las herramientas de la ingeniería en
problemas de ingeniería de las comunidades, bajo una perspectiva ética. Esto
significa, aprender a echar mano de un conjunto de enfoques y metodologías
provenientes de las ciencias sociales y de las humanidades, como es el caso de la
Investigación-Acción-Participativa, la Educación en Ciencia, Tecnología y Sociedad,
la Participación y Gestión Comunitaria, y obviamente la Educación Ética y en
Valores.
69
Ingeniería y construcción, caminando de la
mano
Estamos rodeados de elementos propios de la naturaleza, donde la mano del
hombre no ha tenido participación. Pero el resto de las cosas que vemos alrededor,
están diseñadas, elaboradas y construidas por el ser humano. Es todo un proceso
donde la herramienta principal es la inteligencia que permite concentrar las ideas
con la mente y materializarlas con las manos. De allí la estrecha relación entre
Ingeniería y construcción. La ingeniería tiene participación en muchas áreas, no
solo está presente en grandes edificaciones u obras civiles, sino también en
sistemas computarizados que son intangibles e invisibles a los ojos del individuo,
pero que están presentes en la automatización de las actividades. Bien tenemos la
Ingeniería en Sistemas, Ingeniería Eléctrica, Ingeniería Hidráulica, entre otras.
Podemos relacionar en este caso, Ingeniería y construcción directamente con la
Ingeniería Civil.
Ingeniería y construcción
¿Qué es la Ingeniería y construcción?
La ingeniería es una profesión universitaria que incluye conocimientos científicos y
empíricos aplicados a la conversión
óptima de materiales y fuerzas de la
naturaleza, en beneficio de la
humanidad.
La Ingeniería es un arte que desarrolla
la capacidad creativa del hombre para
diseñar, perfeccionar y manejar
procedimientos en la industria y en otros campos de la aplicación científica, a fin de
transformar ideas en realidad.
70
La construcción es el proceso que consiste en fabricar o armar alguna estructura
como edificaciones, casas, puentes, o cualquier otro proyecto que se encuentre
diseñado bajo alguna planificación específica.
Es el arte, en este caso, de materializar lo que la ingeniería ha plasmado en un
proyecto de planificación. En este proceso de diseño y creación, es el Ingeniero Civil
el responsable de ejecutar cualquier tipo de proyecto de construcción de la mano
de personal capacitado en obras civiles.
El Ingeniero y el Constructor
Muchas personas pueden utilizar la frase completa ingeniero constructor, pues de
forma generalizada es este profesional quien ejerce ambas funciones. Pero desde
un punto de vista más técnico, el ingeniero tiene sus funciones definidas y el
constructor también.
El ingeniero está encargado del diseño, la supervisión y el funcionamiento de los
diversos servicios de construcción, bien pueden ser, aires acondicionados,
calefacción, iluminación, electricidad, dependiendo del área específica a desarrollar.
También tienen competencia en piscinas, plazas, parques, entre otros.
Los Ingenieros trabajan de la mano con otros profesionales como el director de la
obra y el inspector. Así como también, con el constructor o constructores que
ejecutan las acciones de elaboración del proyecto de forma física, también conocido
como construcción civil.
En este sentido, ingeniería y construcción son factores elementales para el
desarrollo de cualquier proyecto de edificación, pues trabajan en conjunto y caminan
de la mano desde el inicio hasta la finalización de la estructura.
71
Ingeniería y construcción empresas de
Ingeniería y construcción
Existen empresas de Ingeniería y construcción destinadas a ofrecer los mejores
servicios para el diseño y la elaboración de cualquier estructura edificativa que se
desee construir. Estas empresas tienen dentro de su recurso humano, personal
capacitado para ejecutar cualquier actividad, destacando entre ellas, la Ingeniería,
Arquitectura y construcción.
Los proyectos de edificaciones pueden estar diseñados para elaborarse como
construcciones metálicas, de cemento sólido, o cualquier otro tipo de elemento que
conserve sus propiedades y sean resistentes a las condiciones a la que será
expuesto.
Los expertos en la materia conocen todo lo relacionado con estructura, distribución,
materiales, vías de acceso, salidas de emergencia y un sinfín de elementos
indispensables para que las construcciones estén en perfectas condiciones de
habitabilidad.
La importancia de la ingeniería y construcción
en el desarrollo de la sociedad
Ya conocemos mucho sobre la ingeniería y construcción, pero estas áreas de
estudios realmente son importantes en el desarrollo de la sociedad. Sería imposible
poner una negativa ante tal incógnita, ya que estas tienen como objetivo clave el
poder satisfacer las necesidades de una sociedad determinada gracias a que el
ingeniero como tal, es el encargado de llevar a cabo las grandes obras que
involucran la infraestructura de las ciudades. Y, como podemos ver, la construcción
de la misma es muy importante debido a los constantes desarrollos que viene
sufriendo y en los que está sumergida la humanidad.
72
Con ello podemos ver que es una de las carreras cuyo campo de acción y su utilidad
es vital para el progreso de las culturas. Con ella nos podemos encargar de la
planeación, operación y construcción de distintos tipos de obras civiles, siendo esta
la raíz de crear establecimientos como son las viviendas, hospitales, edificios
empresariales, escuelas, instituciones públicas, obras que se utilicen para los
sistemas de transportes, obras hidráulicas destinadas a satisfacer los deseos y
necesidades de la población, mejoramiento de la calidad de vida, entre otras cosas.
ingeniería y construcción euro innova Una carrera que no solo se basa en construir
por construir
Dicho esto, vemos también que la ingeniería y construcción tienen un gran
componente en la organización que logra su máxima aplicación en la administración
del ambiente urbano. Esto significa que uno de sus objetivos es poder crear armonía
entre lo que el hombre realiza y la naturaleza que le rodea, no solamente en lo que
respecta la construcción, sino al control, mantenimiento y operaciones en la
planificación de la vida de las personas.
Por ello, más allá de solo construir edificios o establecimientos, se tienen que
comprender otros aspectos en los planes de organización territorial, entre los que
destacan la prevención de desastres, control de tráfico y transporte, servicios
públicos, manejo de los recursos hídricos disponibles, tratamiento y procesamiento
de basuras y todas las actividades que de una u otra forma, garantizan el bienestar
de la humanidad que al día de hoy desarrolla su vida sobre las obras civiles
construidas y operadas por los expertos de la ingeniería y construcción.
De una forma mucho más precisa, sería interesante decir que la esencia misma de
la ingeniería está centrada en la responsabilidad de materializar y concebir obras
de infraestructura que sean indispensables para prestar los servicios públicos, de
transporte, del agua, para la industria y la agricultura, energía, edificación para las
viviendas, salud, comercio, educación, turismo y siempre preocupado por la
preservación de los recursos naturales.
73
Estudios en Ingeniería y construcción
Obtener una titulación de Ingeniero Civil requiere de estudios en universidades
públicas o privadas, mientras que, para ejecutar actividades de construcción, es
elemental cualquier capacitación básica en cursos y talleres impartidos por centros
educativos. De cualquier manera, ambas profesiones o áreas de trabajo dependen
mucho de la experiencia y las vivencias que pueda tener la persona relacionada al
área y dependiendo del nivel del conocimiento ambos podrán ocupar un cargo u
otro dentro de la empresa.
De cualquier forma, si buscas dónde realizar estos estudios de ingeniería y
construcción, tenemos que recomendarte que puedas ingresar en Euroinnova, la
Escuela de Negocios especializada en formación online. En la misma encontrarás
los mejores programas educativos en esta y en muchas otras áreas en las cuales
podrás especializarte de la mejor manera posible. Además, con la culminación de
los estudios obtendrás un título acreditado por excelentes universidades de alcance
internacional que te permitirán ejercer en cualquier lugar del mundo como todo un
profesional.
Del mismo modo, en esta institución contarás con la asesoría de profesores de gran
nivel que estarán encantados de brindar sus saberes para aclarar cualquier tipo de
dudas, tendrás contacto con otras personas y estudiantes, lo que te permitirá crear
una red de contactos
profesionales y mucho más. Y,
por si fuera poco, la misma
institución también cuenta con
muchos otros cursos y posgrados
en diversas áreas para los
profesionales de las ciencias o
incluso del mundo de las artes.
74
CONCLUSIONES
A lo largo de este libro hemos analizado en profundidad los pilares fundamentales
de la administración de obra y su impacto en el éxito de los proyectos de
construcción. En un sector tan dinámico y crucial como la industria de la
construcción, tanto en Norteamérica como en México, la capacidad de gestionar
eficazmente cada fase del proceso constructivo se traduce en una ejecución
eficiente, dentro del tiempo y el presupuesto establecido, garantizando así la
satisfacción del cliente y el cumplimiento de los objetivos.
Uno de los puntos clave ha sido la necesidad de adoptar un enfoque de sistema en
la construcción, donde todas las partes involucradas —desde el diseño hasta la
ejecución y la administración de recursos— estén interrelacionadas y coordinadas.
Este enfoque nos ha permitido comprender que la construcción no es solo la suma
de tareas individuales, sino un proceso integral donde las decisiones deben tomarse
de manera global, teniendo en cuenta los efectos en todas las áreas del proyecto.
Dentro de este marco, la administración de obra emerge como el pilar que garantiza
el orden y la eficiencia. Es el responsable de coordinar los recursos humanos y
materiales, asegurando que se cumplan los plazos establecidos mediante el
programa de obra, y que los recursos financieros sean utilizados adecuadamente a
través del programa de gastos y la correcta distribución de anticipos. La
administración de obra va más allá de la supervisión; es el engranaje que mantiene
al proyecto en marcha.
La industria de la construcción en Norteamérica y México enfrenta desafíos únicos:
desde la fluctuación en los precios de los materiales hasta las regulaciones locales
y las demandas tecnológicas que evolucionan rápidamente. La competitividad en
esta región obliga a las empresas constructoras a mantenerse en la vanguardia en
términos de administración, eficiencia y sostenibilidad. Por eso, conocer las
diferencias regionales, y cómo afectan a la construcción, ha sido esencial para
entender los retos específicos y las oportunidades de mejora en ambos contextos.
75
El negocio de la construcción no solo se basa en la ejecución física de un proyecto,
sino también en la correcta planificación y gestión de los recursos financieros y
materiales. Aquí, hemos visto cómo el catálogo de conceptos se convierte en una
herramienta indispensable para desglosar y describir cada tarea de la obra,
facilitando una visión clara de los costos y permitiendo un control minucioso del
avance de la obra. La actualización constante del catálogo asegura que el proyecto
esté alineado con las condiciones del mercado y los requerimientos técnicos.
Por otro lado, hemos destacado la importancia de la correcta elaboración y
seguimiento del presupuesto, que funciona como el eje financiero del proyecto.
Mantener el control presupuestario es uno de los mayores desafíos en la
construcción, donde cualquier variación puede afectar gravemente el resultado final.
La gestión adecuada de los anticipos y la elaboración de programas de obra y
gastos son esenciales para garantizar que los recursos estén disponibles cuando
se necesiten y que el proyecto avance sin interrupciones.
En conclusión, la administración de un proyecto de construcción es un proceso
complejo que requiere una planificación minuciosa, coordinación efectiva y control
riguroso en cada fase. Cada uno de los temas abordados en este libro ha mostrado
cómo los diferentes componentes de la gestión de obra —el catálogo de conceptos,
los programas de obra y gastos, el presupuesto y los anticipos— se entrelazan para
formar un sistema integral de gestión. Solo mediante una administración eficiente y
alineada con las mejores prácticas, es posible alcanzar los objetivos de tiempo,
costo y calidad que todo proyecto de construcción exige. Este libro ha subrayado la
importancia de estas herramientas y enfoques, proporcionando una base sólida
para enfrentar con éxito los retos del sector de la construcción, tanto en
Norteamérica como en México.
En un contexto globalizado como el de la industria de la construcción en
Norteamérica y México, se ha vuelto imprescindible adoptar un enfoque sistemático
y riguroso para gestionar cada aspecto del proceso constructivo. Las diferencias en
normativas, costos y capacidades tecnológicas entre los países de esta región nos
76
han mostrado la importancia de una buena administración para alcanzar la
competitividad y eficiencia necesarias para enfrentar los desafíos del sector.
El enfoque de sistema en la construcción, por su parte, nos ha permitido entender
la interconexión entre las diferentes áreas de un proyecto. La gestión de un proyecto
de construcción va mucho más allá de la simple ejecución de tareas; se trata de
integrar las decisiones de diseño, los costos, los tiempos, los recursos humanos y
la tecnología para asegurar el éxito.
En este sentido, la administración de obra es el núcleo que sostiene todo el
proyecto. Es el administrador de obra quien coordina a los diferentes actores y
asegura que todos los recursos —materiales, financieros y humanos— estén
alineados para el cumplimiento de los objetivos. A través del programa de obra, se
logra planificar de manera ordenada y eficiente cada fase del proyecto, mientras
que con el programa de gastos y el control de anticipos se garantiza la disponibilidad
de recursos en el momento adecuado.
El catálogo de conceptos ha demostrado ser una herramienta fundamental para
desglosar cada una de las actividades y recursos involucrados en una construcción.
Desde el punto de vista técnico y económico, es indispensable para prever los
costos, realizar estimaciones parciales y mantener el control presupuestario del
proyecto. Sin un catálogo de conceptos actualizado y bien gestionado, el riesgo de
desviaciones en los costos y retrasos en el cronograma se incrementa
significativamente.
El presupuesto, por otro lado, constituye el corazón financiero del proyecto. Desde
su elaboración, se convierte en el parámetro contra el cual se mide el éxito del
control de costos. La capacidad de mantener el presupuesto dentro de los límites
aprobados es una de las principales métricas de éxito en la administración de obras.
A lo largo de cada uno de estos temas, hemos resaltado la importancia del
mantenimiento y actualización constante de los documentos administrativos, como
el catálogo de conceptos y los presupuestos. Las condiciones en la construcción
cambian frecuentemente: los precios fluctúan, surgen imprevistos, y los avances
77
tecnológicos y normativos requieren ajustes continuos. Por lo tanto, los proyectos
que cuentan con mecanismos sólidos de actualización y gestión del cambio tienen
una mayor probabilidad de éxito.
Finalmente, hemos aprendido que el negocio de la construcción no solo consiste en
la ejecución física de una obra, sino en la capacidad de gestionar múltiples factores
simultáneamente: costos, tiempos, calidad y satisfacción del cliente. Un proyecto
bien administrado no solo se traduce en una obra entregada a tiempo y dentro del
presupuesto, sino también en una reputación consolidada para los contratistas y
empresas involucradas.
Concluimos este recorrido con la certeza de que una administración de obra
eficiente, respaldada por herramientas como el catálogo de conceptos, el programa
de obra, y un control riguroso de los recursos financieros, es la clave para enfrentar
los retos del sector de la construcción y alcanzar el éxito en cada proyecto.
78
BIBLIOGRAFIA
▪ Imágenes de Proceso Administrativo - Descarga gratuita en Freepik. (2024).
Freepik. https://www.freepik.es/fotos-vectores-gratis/proceso-administrativo.
▪ bianchiarq. (2019, January 12). Qué es la ADMINISTRACION y DIRECCION de
una obra? - Bianchi Arquitectura. Bianchi Arquitectura.
https://bianchiarq.com/que-es-la-administracion-de-una-obra/
▪ Administrar un Proyecto de Obra. (2024, February 28). Spectra.
https://www.spectrainge.com/blog/administrar-proyecto-de-obra/
▪ https://www.mef.gob.pe/contenidos/conta_publ/con_nor_co/NIC07_04.pdf.
(n.d.). Www.mef.gob.pe.
https://www.mef.gob.pe/contenidos/conta_publ/con_nor_co/NIC07_04.pdf
▪ Zambelli, R. (2023, January 17). Blog | Checklist Fácil. Blog | Checklist Fácil.
https://blog-es.checklistfacil.com/administrador-de-obras/
▪ LinkedIn. (2024). Linkedin.com. https://www.linkedin.com/pulse/la-
importancia-de-administraci%C3%B3n-y-control-obra-melanie-pimentel/
▪ LUIS, J. (2000). INGENIERIA DE LAS RELACIONES
INTERPERSONALES. DYNA, 75(2), 31–32.
https://www.revistadyna.com/search/ingenieria-de-relaciones-
interpersonales
▪ Relaciones Personales en Ingeniería del Software | Facultad de Ingeniería.
(2024, August 26). Fing.edu.uy.
https://www.fing.edu.uy/es/cpap/cursos/relaciones-personales-en-
ingenier%C3%ADa-del-software
▪ López, I., & Sánchez, R. (2019). Gestión financiera en proyectos de
construcción. Editorial Universitaria.
▪ Kerzner, H. (2017). Project Management: A Systems Approach to Planning,
Scheduling, and Controlling. Wiley.
▪ Clough, R. H., Sears, G. A., & Sears, S. K. (2015). Construction Project
Management. Wiley.
▪ Chappell, D., & Powell-Smith, V. (2016). Building Contract Claims. Wiley-
Blackwell.
▪ Finsen, E. (2018). The Building Contract: A Commentary on the JBCC
Agreements. Juta and Company Ltd.
▪ Cushman, R. F., & Carter, J. D. (2019). Construction Law Handbook. Aspen
Publishers.
79
▪ Uher, T. E., & Davenport, P. (2020). Fundamentals of Building Contract
Management. UNSW Press.
▪ Murdoch, J., & Hughes, W. (2017). Construction Contracts: Law and
Management. Routledge.

BITACORA.pdflabdosbdoc dñsbfñsbdlsbxodnxnx

  • 1.
    1 UNIVERSIDAD DE GUADALAJARA CentroUniversitario de la Costa Ingeniería Civil Título: Bitácora Alumnos: Daniela Michelle Anaya Velazco Ximena Ramírez Rincon José Alonso Méndez Jiménez Enrique Godínez Samaniego Aldo Daniel Arraiga Avelica Maestro: Diaz Mariscal Cruz Roberto Materia: Administración de obras civiles 8vo Semestre Puerto Vallarta Jalisco 19 de octubre de 2024
  • 2.
    2 INDICE INTRODUCCION........................................................................................................... 4 ¿QUE ESLA ADMINISTRACION? .......................................................................... 7 HISTORIA DE LA ADMINISTRACION .................................................................... 8 Funciones de la administración............................................................................ 9 OBJETIVO DE LA ADMINISTRACIÓN.................................................................. 10 ¿Qué es la administración de obras?............................................................... 10 ¿Cuáles son las fases de la administración de obra?.............................. 12 ........................................................................................................................................ 13 HERRAMIENTAS........................................................................................................ 13 La importancia de una buena administración................................................. 14 DESAFÍOS ................................................................................................................... 15 La industria de la construcción en Norteamérica y México ................... 16 • ....................................................................................... ¡Error! Marcador no definido. Evolución histórica en Norteamérica y México ......................................... 19 SITUACIÓN ACTUAL DE LA CONSTRUCCIÓN EN ESTADOS UNIDOS ... 20 LA INDUSTRIA DE LA CONSTRUCCIÓN EN CANADÁ .................................. 22 LA CONSTRUCCIÓN EN MÉXICO......................................................................... 24 Condiciones del contrato .................................................................................... 25 Responsabilidades del contratista .................................................................. 28 Resolución de disputas ......................................................................................... 28 Importancia del contrato de construcción................................................... 29 Proceso de creación de un proyecto ejecutivo........................................... 29 NORMAS APLICABLES NORMAS LOCALES Y NACIONALES .................... 30 Catálogo de conceptos ......................................................................................... 32 ORGANIZACIÓN DE OBRAS.................................................................................. 38 OBRAS DE ORGANIZACIÓN LINEAL .................................................................. 39 ORGANIZACIÓN FUNCIONAL ............................................................................... 39 JEFE DE OBRA .......................................................................................................... 40 ENCARGADOS DE OBRA........................................................................................ 41 SERVICIOS TECNICOS............................................................................................ 42 SERVICIOS ADMINISTRATIVOS ........................................................................... 42 PROGRAMA DE OBRA ............................................................................................. 43
  • 3.
    3 METODOLOGIA DE PROGRAMACION.................................................................43 METODO DEL CAMINO CRITICO.......................................................................... 44 TECNICA DE EVALUACION Y REVISION DE PROGRAMAS (PERT)........... 44 METODO DE PROGRAMACION LINEAL ............................................................. 46 SISTEMA PORCENTUAL.......................................................................................... 46 PROGRAMA DE GASTOS........................................................................................ 48 Objetivo del programa de gastos .............................................................. 48 Factores que afectan los costos.............................................................. 50 ANTICIPOS .................................................................................................................. 52 ESTIMACIONES ......................................................................................................... 53 PAGOS Y FLUJO DE EFECTIVO............................................................................ 56 Análisis de sensibilidad en el flujo de caja de la construcción ......... 58 Optimización del uso del capital en proyectos de construcción ......... 58 FLUJO DE EFECTIVO ............................................................................................... 60 El ingeniero y las interrelaciones personales. ......................................... 62 ........................................................................................................................................ 62 Desarrollo y crecimiento a través de la Ingeniería en Construcción 62 Ingeniería y construcción, caminando de la mano....................................... 69 Ingeniería y construcción..................................................................................... 69 ¿Qué es la Ingeniería y construcción?............................................................ 69 El Ingeniero y el Constructor........................................................................... 70 CONCLUSIONES ....................................................................................................... 74 BIBLIOGRAFIA ........................................................................................................... 78
  • 4.
    4 INTRODUCCION La construcción, comouna de las industrias más antiguas y esenciales para el desarrollo de la civilización, ha evolucionado en complejidad y alcance con el paso del tiempo. Hoy en día, un proyecto de construcción moderno involucra una serie de disciplinas interrelacionadas que requieren un alto grado de coordinación y especialización. Para garantizar el éxito de cualquier proyecto de construcción, desde una vivienda unifamiliar hasta una infraestructura pública masiva, es fundamental una correcta administración de obra. La administración de obra se refiere al conjunto de técnicas y metodologías que permiten organizar y supervisar eficientemente todas las etapas de un proyecto de construcción. El administrador de obra juega un rol esencial, garantizando que el proyecto se lleve a cabo dentro de los plazos establecidos, ajustado al presupuesto aprobado y cumpliendo con los estándares de calidad requeridos. A medida que los proyectos de construcción se hacen más complejos, la gestión eficaz de los recursos se convierte en un factor decisivo para el éxito. La industria de la construcción en Norteamérica y México presenta contrastes y similitudes importantes. En Estados Unidos y Canadá, la industria es tecnológicamente avanzada y está marcada por una estricta regulación en términos de seguridad y medio ambiente. Estos países también cuentan con amplias inversiones en infraestructura pública y privada, lo que mantiene la industria en constante crecimiento. México, por otro lado, enfrenta desafíos estructurales, pero sigue siendo un sector vital para su economía, con proyectos de infraestructura esenciales para el desarrollo del país. A lo largo de las últimas décadas, la integración de los mercados en Norteamérica ha permitido una mayor colaboración y adopción de mejores prácticas, aunque las diferencias en inversión y tecnología entre México y sus vecinos del norte siguen siendo significativas. Una herramienta clave para entender y gestionar los proyectos de construcción es el enfoque de sistema. Este enfoque permite ver el proyecto como un conjunto de subsistemas interdependientes, que abarcan desde el diseño, la adquisición de materiales, la mano de obra, hasta la operación final. El enfoque sistémico asegura
  • 5.
    5 que cada decisiónen una parte del proceso tenga en cuenta sus implicaciones en otras áreas, permitiendo una mejor coordinación y minimización de errores o ineficiencias. El negocio de la construcción no solo implica la ejecución física de los proyectos, sino también la gestión de las relaciones comerciales y financieras que hacen posible la realización de las obras. Las empresas constructoras y los contratistas deben navegar en un entorno competitivo, en el que las habilidades de planificación financiera y control de costos son tan importantes como las técnicas de construcción. En este sentido, el catálogo de conceptos es una herramienta esencial, ya que desglosa todas las actividades y materiales necesarios para el proyecto, permitiendo una evaluación precisa de los costos y ayudando a mantener el control durante la ejecución. El programa de obra y el programa de gastos son dos componentes cruciales en la administración del tiempo y los recursos financieros. El programa de obra establece la secuencia de actividades a realizar en el proyecto, asegurando que los recursos se empleen en el momento adecuado para mantener el proyecto en marcha. Por su parte, el programa de gastos distribuye los recursos financieros de acuerdo con el avance planificado, garantizando que se cuente con el capital necesario para cada etapa sin desviar el presupuesto global. Un aspecto financiero importante en los proyectos de construcción son los anticipos, que permiten a los contratistas y proveedores iniciar los trabajos o adquirir materiales sin necesidad de un desembolso inmediato por parte de ellos. Los anticipos son herramientas valiosas para mantener la liquidez durante el proyecto, pero también requieren una gestión cuidadosa para evitar desvíos y asegurar que el dinero se utilice conforme a lo previsto. Finalmente, el presupuesto es el núcleo financiero del proyecto. Un presupuesto bien elaborado ofrece una visión clara de los costos esperados en todas las fases del proyecto, desde los estudios iniciales hasta la entrega final de la obra. La correcta planificación y control del presupuesto son factores determinantes para
  • 6.
    6 evitar que elproyecto se enfrente a dificultades económicas que puedan comprometer su viabilidad. A lo largo de este libro, exploraremos cada uno de estos elementos en detalle, analizando cómo se interrelacionan para formar el entramado complejo de la administración de un proyecto de construcción exitoso. Desde los principios de la administración de obra hasta las herramientas específicas como los catálogos de conceptos y los programas de obra, este texto proporcionará una guía completa para estudiantes y profesionales interesados en el fascinante mundo de la construcción.
  • 7.
    7 ¿QUE ES LAADMINISTRACION? La administración es un proceso que comprende múltiples acciones, como planificar tareas y proyectos, ordenar los recursos disponibles, organizar las prioridades y controlar los procesos para alcanzar los objetivos. La acción de administrar se puede aplicar tanto en una actividad personal como empresarial o gubernamental. • Por ejemplo: A nivel personal se pueden administrar las tareas de la semana (el estudio, el trabajo y los quehaceres del hogar) para poder realizarlas a todas. A nivel laboral se puede administrar una empresa, y para eso es necesario dirigir los recursos humanos, coordinar los recursos materiales y planificar las diferentes tareas. Para administrar un hogar, un proyecto o una organización se necesitan diferentes recursos, tanto humanos como materiales. Sin embargo, lo que caracteriza el proceso de administrar son algunos elementos básicos: designar un responsable o líder de la administración, planear objetivos, organizar los recursos humanos y repartirse las tareas, evaluar los resultados, motivar a las personas. La palabra “administración” deriva del latín, el prefijo ad significa “hacia” o “adquirir” y la palabra minister significa “obediencia” o “subordinado” y hace alusión a que se desarrolla bajo el mando o la subordinación de otro. Un grupo o equipo sigue los lineamientos de la administración o de una persona responsable como administrador. Imagen obtenida de: (Julio, I. P. C. P. (n.d.). EJECUCION DE OBRAS POR LA MODALIDAD DE ADMINISTRACION DIRECTA DIRECTA AÑO DEL BUEN SERVICIO AL CIUDADANO. Administración de obra fases
  • 8.
    8 HISTORIA DE LAADMINISTRACION Origen de la administración. El proceso de la administración existe desde la prehistoria, cuando el ser humano comenzó a vivir en tribus y asentamientos, a practicar la agricultura y la cría de animales. Si bien era un proceso muy diferente a la administración actual, se dividían las tareas para organizar la vida en comunidad, abastecerse de alimento, protegerse de depredadores y cuidarse ante las condiciones climáticas. Surgimiento de la escritura. Durante la época de la antigua Mesopotamia, alrededor del año 3000 a. C., surgió la escritura que permitió dejar evidencias de complejos sistemas administrativos que implementaron las grandes civilizaciones. Feudalismo. Durante la Edad Media, entre los siglos V y XV d. C., se desarrolló el feudalismo, sistema en el que los dueños de las tierras, que correspondían a una clase alta minoritaria, disponían de parte de sus tierras para que sean trabajadas por los siervos. Los señores feudales comerciaban los productos de la tierra y a cambio de ese trabajo les daban una casa y protección militar a los que se desarrolló en Europa, entre los siglos XVII y mediados del XVIII, y resultó una transición entre el feudalismo y el capitalismo. Las ideas mercantilistas se basaban en que el Estado debía controlar la industria y el comercio, por ejemplo, al aplicar impuestos aduaneros a las exportaciones, entre otros. Sin embargo, el control absoluto del Estado contribuía a perpetuar el dominio de las monarquías feudales del Medioevo. Capitalismo. Durante la Edad Moderna, entre los siglos XV y XVIII, se desarrolló el sistema capitalista en manos de la clase burguesa, una clase media acomodada que contaba con capital. Se destacaron las ideas de Adam Smith, considerado el padre de la economía moderna, que explicó que el valor de las mercancías se determina por la suma del salario del empleado, el beneficio para el empleador y las rentas. Revolución Industrial. A partir del siglo XX, con el inicio de la Revolución Industrial, surgieron las grandes empresas que establecieron las bases
  • 9.
    9 de la gestiónadministrativa aplicada a los negocios. Se crearon las primeras escuelas administrativas que permitieron formalizar el proceso de manera técnica. Por ejemplo: El taylorismo fue una teoría que se basó en la división del trabajo, pero aplicada a la producción industrial en serie para llevar al máximo la productividad de la mano de obra. Edad Contemporánea. A partir de 1789, con las ideas de la Ilustración y la Revolución francesa, se inició un período de evolución a un ritmo exponencial que continúa en la actualidad. Los avances tecnológicos y los cambios en la sociedad de consumo a nivel global impactaron en todos los aspectos de la vida, entre ellos, la administración que, además de ser un proceso de organización interna, está condicionada por el mercado nacional y extranjero en el que se desarrolla. Por ejemplo: Una empresa que exporta su producción a otros países debe implementar una dirección administrativa con conocimientos en comercio internacional y estar preparada para los cambios legales y aduaneros de cada nación. Funciones de la administración Las principales funciones del proceso administrativo en un proyecto o empresa son: Planificar. Diseñar un plan que determinará cómo alcanzar los objetivos de la manera más efectiva. Servirá de guía para realizar las tareas y los proyectos de forma coordinada. Organizar. Revisar los recursos humanos y materiales de los que se dispone y detectar los que faltan, para organizar la estructura en áreas o departamentos especializados. Dirigir. Ejercer el rol de un líder o director responsable de que la gestión o el desempeño de la organización esté alineada con los objetivos. Este rol requiere de una visión integral de los recursos disponibles y necesarios, los gastos y las inversiones, entre otras variables. Controlar. Evaluar los procesos y el desempeño de cada área o empleado, con el objetivo de detectar problemas o mejoras.
  • 10.
    10 OBJETIVO DE LAADMINISTRACIÓN La administración es un proceso en constante movimiento que tiene como objetivo coordinar de manera efectiva los recursos humanos y los materiales para lograr la máxima productividad con el menor costo. Es un proceso de organización interna que también depende del contexto en el que se desarrolle la actividad. • Por ejemplo: Una empresa nacional que desarrolla software y circuitos integrados puede tener inconvenientes para producir durante los momentos de crisis económica debido a la falta de materia prima. En momentos drásticos de devaluación monetaria, el Estado nacional suele restringir las exportaciones, incluso, para las industrias. El proceso de administración también contempla los posibles problemas o situaciones de crisis con el objetivo de mantener el negocio activo y optar por medidas alternativas. • Por ejemplo: Ante la falta de insumos provenientes del extranjero, la empresa puede asociarse con un productor local para fabricar la materia prima que necesita. ¿Qué es la administración de obras? La administración de obras es una disciplina esencial dentro del ámbito de la construcción y la ingeniería que se encarga de planificar, organizar, dirigir y controlar todos los aspectos relacionados con un proyecto de construcción. El objetivo principal es garantizar que los proyectos se ejecuten dentro de los parámetros establecidos en términos de calidad, tiempo y costo. En este sentido, la administración de obras se presenta como un proceso integral que abarca desde la concepción de la idea hasta la finalización de la obra. Uno de los aspectos más importantes de la administración de obras es la planificación. Esta fase inicial implica definir los objetivos del proyecto, elaborar un
  • 11.
    11 cronograma y estimarlos recursos necesarios. Para una planificación efectiva, es fundamental realizar un análisis exhaustivo del proyecto, lo que permite anticipar posibles problemas y establecer estrategias para mitigarlos. La planificación no solo considera el tiempo y los costos, sino también la calidad de los materiales y la seguridad en el lugar de trabajo. Una vez que se ha establecido la planificación, se procede a la organización. Esta etapa consiste en asignar tareas, contratar personal y adquirir los materiales necesarios para llevar a cabo el proyecto. Una organización adecuada es crucial para asegurar que cada miembro del equipo tenga claro su papel y que exista una comunicación fluida entre todos los actores involucrados. La estructura organizativa del proyecto debe ser clara y permitir un flujo de información efectivo, ya que la coordinación entre los diferentes departamentos y trabajadores es vital para el éxito del proyecto. La dirección es otra función fundamental en la administración de obras. Implica liderar al equipo de trabajo, motivar al personal y asegurarse de que se sigan los procedimientos establecidos. Un administrador de obras debe ser un comunicador eficaz, capaz de resolver problemas de manera rápida y efectiva. Esto incluye manejar conflictos entre los miembros del equipo, así como asegurarse de que todos estén alineados con los objetivos del proyecto. El control es una fase crítica en la administración de obras. Esta etapa se centra en monitorear el progreso del proyecto y evaluar si se están cumpliendo los objetivos establecidos en la planificación. El control implica revisar costos, evaluar el tiempo transcurrido y verificar la calidad del trabajo realizado. Para ello, se utilizan indicadores de desempeño que permiten medir el éxito del proyecto y detectar desviaciones a tiempo, lo que facilita la toma de decisiones correctivas. Administración de recursos
  • 12.
    12 ¿Cuáles son lasfases de la administración de obra? La construcción de obras se divide en varias fases, cada una con un conjunto específico de actividades que deben realizarse para garantizar el éxito del proyecto. La primera fase es la pre-construcción, que incluye la planificación y el diseño del proyecto. Durante esta etapa, se llevan a cabo estudios de viabilidad, se elaboran los planos y se obtienen los permisos necesarios. También se realiza un análisis de costos y se establece un cronograma preliminar. Una vez que se cuenta con toda la documentación y los permisos, se procede a la fase de construcción. En esta fase, se inicia la ejecución física del proyecto. Se movilizan los recursos, se contratan los trabajadores y se llevan a cabo las actividades de construcción según los planos y especificaciones técnicas. Es crucial supervisar constantemente el avance de la obra, asegurando que se cumplan los estándares de calidad y seguridad establecidos. Durante esta etapa, se pueden enfrentar imprevistos, por lo que la capacidad de adaptación y la resolución de problemas son habilidades clave. Finalmente, se llega a la fase de post-construcción, que implica la finalización del proyecto y la entrega al cliente. En esta etapa, se realiza una evaluación exhaustiva para verificar que se hayan cumplido todos los requisitos y se efectúa un mantenimiento inicial. También se prepara la documentación final, que incluye manuales de operación y mantenimiento. Esta fase es esencial para asegurar la satisfacción del cliente y establecer las bases para un posible mantenimiento futuro de la obra. Imagen obtenida de: ( VeronicaGomez. (2023, September 12). Proceso Administrativo: Qué es, Etapas, Importancia, Ejemplos. Fases administrativas
  • 13.
    13 Cada una deestas fases es fundamental para el éxito global del proyecto de construcción, ya que garantizan que se cumplan los objetivos de calidad, tiempo y costo, así como la seguridad de todos los involucrados. HERRAMIENTAS La administración de obras se apoya en una variedad de herramientas que facilitan la planificación, ejecución y control de los proyectos de construcción. Una de las herramientas más utilizadas es el software de gestión de proyectos, que permite a los administradores crear cronogramas, asignar recursos, realizar seguimientos del progreso y gestionar presupuestos. Programas como Microsoft Project y Primavera son populares en la industria, ya que ofrecen funcionalidades específicas para la construcción, como la programación de tareas y la visualización del avance mediante diagramas de Gantt. Además, se utilizan metodologías ágiles para mejorar la flexibilidad y la colaboración en los equipos de trabajo. Estas metodologías, como Scrum y Kanban, permiten adaptarse rápidamente a cambios en el proyecto, fomentando una comunicación constante y la retroalimentación continua entre los miembros del equipo. Otras herramientas importantes son los sistemas de control de costos. Técnicas como el análisis del valor ganado (EVA) ayudan a los administradores a evaluar el rendimiento del proyecto en términos de costos y tiempo, facilitando la identificación de desviaciones y la implementación de acciones correctivas. Asimismo, las aplicaciones móviles y plataformas de gestión de la construcción permiten un seguimiento en tiempo real del progreso y la coordinación de tareas desde el lugar de la obra. Finalmente, las herramientas de gestión de riesgos son esenciales para anticipar y mitigar posibles problemas que puedan surgir durante la ejecución del proyecto. Estas herramientas incluyen matrices de riesgos, análisis de impacto y planes de contingencia, que ayudan a los administradores a tomar decisiones informadas y a
  • 14.
    14 mantener el proyectoen el camino correcto. En conjunto, estas herramientas son cruciales para asegurar que los proyectos de construcción se realicen de manera eficiente, dentro del presupuesto y en el plazo establecido. La importancia de una buena administración Es fundamental en el ámbito de la construcción, ya que garantiza que los proyectos se ejecuten de manera eficiente y cumplan con los estándares de calidad, tiempo y costo. Su importancia radica en varios aspectos clave. En primer lugar, una adecuada administración contribuye a la optimización de recursos, lo que permite reducir costos y maximizar la productividad. Al planificar y organizar eficazmente todos los elementos del proyecto, se minimizan los desperdicios y se asegura que cada recurso sea utilizado de la mejor manera posible. Además, la administración de obras juega un papel crucial en el control de la calidad. Mediante la supervisión constante y el seguimiento de los procesos, se pueden identificar y corregir desviaciones antes de que se conviertan en problemas mayores. Esto no solo garantiza que el resultado final cumpla con las expectativas del cliente, sino que también ayuda a mantener la reputación de la empresa constructora. Otro aspecto importante es la gestión de la seguridad en el lugar de trabajo. La administración de obras establece protocolos y prácticas que reducen el riesgo de accidentes y promueven un ambiente laboral seguro. Esto es esencial para proteger a los trabajadores y evitar interrupciones en el proyecto. La comunicación efectiva es otro componente crítico de la administración de obras. Un buen flujo de información entre todos los actores involucrados, desde los trabajadores en el sitio hasta los gerentes y clientes, asegura que todos estén alineados con los objetivos del proyecto y facilita la resolución de conflictos o problemas que puedan surgir.
  • 15.
    15 Finalmente, la administraciónde obras permite adaptarse a cambios y desafíos inesperados. En un entorno tan dinámico como el de la construcción, la capacidad de respuesta ante imprevistos es crucial para mantener el proyecto en curso. En resumen, la administración de obras no solo es importante para el éxito de un proyecto específico, sino que también impacta en la sostenibilidad y el crecimiento a largo plazo de la empresa constructora. DESAFÍOS enfrenta varios desafíos que pueden afectar el desarrollo y éxito de un proyecto de construcción. Uno de los principales problemas es la gestión de cambios en el alcance del proyecto. A menudo, durante la ejecución, surgen nuevas necesidades o modificaciones que pueden desviar el cronograma y el presupuesto original. Manejar estos cambios de manera efectiva es crucial para minimizar su impacto. Otro desafío significativo es la comunicación. La falta de un flujo de información claro entre los diferentes actores involucrados, como arquitectos, ingenieros, contratistas y clientes, puede generar malentendidos y retrasos. Fomentar una comunicación abierta y constante es esencial para mantener a todos alineados y resolver conflictos de manera ágil. La planificación inadecuada también puede ser un obstáculo importante. Si no se realizan análisis exhaustivos en la fase de pre-construcción, es posible que surjan problemas durante la ejecución, como la escasez de materiales o la falta de mano de obra calificada. La capacidad de anticiparse a estos problemas es fundamental para el éxito del proyecto. Además, las condiciones externas como cambios climáticos, normativas gubernamentales o crisis económicas pueden impactar negativamente en el progreso de una obra. La flexibilidad y la capacidad de adaptación son necesarias para hacer frente a estas circunstancias imprevistas.
  • 16.
    16 Finalmente, la seguridadlaboral es otro desafío crucial. Asegurar un ambiente de trabajo seguro es fundamental para proteger a los trabajadores y evitar accidentes que puedan retrasar el proyecto. Implementar protocolos de seguridad y realizar capacitaciones regulares es esencial, pero puede ser difícil de mantener en un entorno de trabajo dinámico. En resumen, la administración de obras se enfrenta a múltiples desafíos que requieren habilidades de planificación, comunicación y adaptación para asegurar el éxito de los proyectos de construcción. La industria de la construcción en Norteamérica y México La industria de la construcción en América del Norte y México es un sector fundamental para el desarrollo económico y social de la región. Representa una parte significativa del Producto Interno Bruto (PIB) de estos países y genera millones de empleos, tanto directos como indirectos. Abarcando la construcción de edificios residenciales, comerciales e industriales, así como obras de infraestructura como carreteras, puentes y sistemas de transporte, esta industria no solo satisface las necesidades habitacionales y comerciales de la población, sino que también impulsa el crecimiento de otros sectores económicos. En los últimos años, la industria ha enfrentado una serie de desafíos y oportunidades que han moldeado su evolución. La recuperación económica tras la crisis financiera de 2008 llevó a un aumento en la actividad constructiva en Estados Unidos y Canadá, mientras que en México, proyectos ambiciosos de infraestructura buscan fomentar el desarrollo y mejorar la calidad de vida de los ciudadanos. Sin embargo, el sector también ha lidiado con problemas como la escasez de mano de obra calificada, la volatilidad de los precios de los materiales y la necesidad de adoptar prácticas más sostenibles.
  • 17.
    17 El panorama actualse caracteriza por la integración de nuevas tecnologías y la digitalización, así como un enfoque creciente hacia la sostenibilidad y la eficiencia energética. Estas tendencias están revolucionando la forma en que se diseñan, planifican y ejecutan los proyectos de construcción, abriendo nuevas oportunidades para la innovación y el crecimiento. A medida que la población de América del Norte y México continúa creciendo y urbanizándose, la demanda de infraestructura y vivienda seguirá siendo alta, lo que a su vez presentará desafíos únicos que deberán ser abordados. En este contexto, es esencial comprender no solo la situación actual de la industria, sino también sus perspectivas futuras. Este documento explorará en profundidad los aspectos clave de la industria de la construcción en América del Norte y México, analizando su evolución histórica, las tendencias actuales, los desafíos que enfrenta y las oportunidades que se presentan en el horizonte. A través de esta exploración, se espera ofrecer una visión clara de cómo la industria puede contribuir al desarrollo sostenible y al bienestar económico de la región. Panorama general de la industria de la construcción en América del Norte La industria de la construcción en América del Norte, que abarca Estados Unidos, Canadá y México, se caracteriza por su diversidad y dinamismo, desempeñando un papel fundamental en la economía de la región. Este sector incluye la construcción de edificios residenciales, comerciales e industriales, así como la infraestructura pública, como carreteras, puentes, sistemas de agua y servicios públicos. En conjunto, estos países forman uno de los mercados de construcción más grandes del mundo, impulsado por una combinación de factores económicos, demográficos y tecnológicos. En Estados Unidos, la industria de la construcción es un componente crucial de la economía, representando una porción significativa del PIB y generando millones de empleos. Después de la crisis financiera de 2008, el sector ha experimentado una recuperación gradual, marcada por un aumento en la construcción residencial y un
  • 18.
    18 enfoque renovado enla infraestructura. Las iniciativas gubernamentales, como el aumento de inversiones en infraestructura pública, han jugado un papel importante en este resurgimiento. Sin embargo, el país también enfrenta desafíos, como la escasez de mano de obra calificada y el aumento de los costos de materiales, que han afectado la capacidad de los constructores para completar proyectos de manera eficiente. En Canadá, la industria de la construcción también ha mostrado un crecimiento notable, impulsado por la urbanización y la necesidad de infraestructura moderna. El gobierno canadiense ha implementado políticas para fomentar la construcción de viviendas asequibles y la modernización de las infraestructuras existentes. A pesar de estos avances, el sector enfrenta problemas similares a los de Estados Unidos, como la fluctuación en los precios de los materiales y la necesidad de una fuerza laboral diversificada y capacitada. México, por su parte, presenta un panorama único en la industria de la construcción. Con un crecimiento demográfico acelerado y una urbanización constante, el país enfrenta una demanda creciente de infraestructura y vivienda. Proyectos significativos, como el nuevo aeropuerto de Santa Lucía y el Tren Maya, son ejemplos de iniciativas destinadas a impulsar el desarrollo económico y social. Sin embargo, la industria en México también enfrenta desafíos, como la corrupción, la inseguridad y la falta de financiamiento adecuado, que pueden obstaculizar el progreso. A nivel regional, la integración económica y comercial, especialmente a través del Tratado entre México, Estados Unidos y Canadá (T-MEC), ha abierto nuevas oportunidades para la colaboración en proyectos de construcción. Esto ha fomentado la inversión en infraestructura y el intercambio de tecnología y prácticas innovadoras entre los países.
  • 19.
    19 Evolución histórica enNorteamérica y México La industria de la construcción en América del Norte y México ha experimentado una evolución significativa a lo largo de su historia, reflejando cambios en la tecnología, la economía y las necesidades sociales. Desde los tiempos coloniales hasta la actualidad, este sector ha sido un pilar fundamental en el desarrollo de infraestructuras y la creación de espacios habitables. En los primeros días de la colonización, la construcción era rudimentaria, basada en técnicas y materiales locales. Los colonos utilizaban madera, piedra y adobe para edificar viviendas y estructuras básicas. A medida que las colonias se expandieron, la construcción se volvió más organizada, con la llegada de técnicas europeas que incorporaron estilos arquitectónicos más sofisticados. Durante el siglo XIX, la Revolución Industrial trajo consigo avances significativos en la construcción. La introducción de maquinaria pesada y materiales como el acero y el hormigón revolucionó la forma en que se construían los edificios y las infraestructuras. En Estados Unidos, la construcción de ferrocarriles y puentes facilitó la expansión del país y el desarrollo de nuevas ciudades. En Canadá, la minería y la explotación de recursos naturales impulsaron la construcción de infraestructura para apoyar el crecimiento económico. El siglo XX marcó otro período de transformación. La Gran Depresión de la década de 1930 afectó gravemente a la industria, pero la Segunda Guerra Mundial impulsó un resurgimiento, ya que la demanda de viviendas y fábricas aumentó considerablemente. Durante esta época, se implementaron políticas gubernamentales que fomentaron la construcción de viviendas asequibles y la modernización de la infraestructura, dando lugar a un auge en la construcción suburbana en Estados Unidos y Canadá. En México, el desarrollo de la industria de la construcción estuvo ligado a los movimientos sociales y económicos. A partir de la Revolución Mexicana (1910- 1920), el país comenzó a modernizar su infraestructura, con un enfoque en la
  • 20.
    20 construcción de viviendas,escuelas y hospitales. La industrialización en las décadas siguientes fomentó la necesidad de más infraestructura, llevando a un crecimiento significativo en el sector de la construcción. Desde finales del siglo XX, la globalización y el avance tecnológico han impactado profundamente la industria. La introducción de nuevas tecnologías de construcción, como el diseño asistido por computadora (CAD) y la metodología de Modelado de Información de Construcción (BIM), ha mejorado la eficiencia y la calidad de los proyectos. La conciencia sobre la sostenibilidad también ha ganado terreno, impulsando la adopción de prácticas de construcción ecológicas y la búsqueda de certificaciones como LEED. Hoy en día, la industria de la construcción en América del Norte y México se enfrenta a desafíos como la escasez de mano de obra calificada, la volatilidad de los precios de los materiales y la necesidad de infraestructura moderna para satisfacer las crecientes demandas urbanas. Sin embargo, la evolución de este sector a lo largo de la historia demuestra su capacidad de adaptación y su importancia en el desarrollo económico y social de la región. La construcción sigue siendo un motor clave para el crecimiento y el bienestar, y su futuro dependerá de la integración de nuevas tecnologías y la adopción de prácticas sostenibles. SITUACIÓN ACTUAL DE LA CONSTRUCCIÓN EN ESTADOS UNIDOS La situación actual de la construcción en Estados Unidos se caracteriza por una combinación de crecimiento sostenido y desafíos significativos. Después de la crisis financiera de 2008, el sector ha experimentado una recuperación gradual que ha llevado a un aumento en la actividad constructiva, tanto en el ámbito residencial como en el comercial e industrial. La demanda de viviendas ha crecido, impulsada
  • 21.
    21 por una economíaen expansión y una población en aumento, lo que ha llevado a un resurgimiento de la construcción residencial en muchas áreas del país. Sin embargo, este crecimiento no ha estado exento de dificultades. Uno de los desafíos más notables es la escasez de mano de obra calificada. A medida que el sector se recupera, muchas empresas enfrentan dificultades para encontrar trabajadores capacitados, lo que puede retrasar proyectos y aumentar los costos. Esta escasez se ha visto agravada por la jubilación de muchos trabajadores experimentados y la falta de interés de las nuevas generaciones en carreras de oficios. Los costos de los materiales también han sido un factor determinante en la situación actual de la construcción. Desde la pandemia de COVID-19, los precios de los materiales de construcción han experimentado una volatilidad significativa. La escasez de suministro, junto con la interrupción de las cadenas de suministro, ha llevado a aumentos de precios que han impactado los márgenes de ganancia y la viabilidad de muchos proyectos. Además, la industria se enfrenta a un creciente enfoque en la sostenibilidad y la eficiencia energética. Univision. (n.d.). La crisis de vivienda también se debe a la oculta crisis de la construcción. Las regulaciones gubernamentales y la demanda de los consumidores están impulsando a las empresas a adoptar prácticas más ecológicas y a considerar el impacto ambiental de sus proyectos. Esto incluye la utilización de materiales sostenibles, la implementación de tecnologías de energía renovable y la búsqueda de certificaciones de construcción sostenible. Imagen obtenida de: ( Univision. (n.d.). La crisis de vivienda también se debe a la oculta crisis de la construcción.
  • 22.
    22 La digitalización tambiénestá transformando la industria. La adopción de tecnologías como el Modelado de Información de Construcción (BIM), el uso de drones para la supervisión de obras y la implementación de herramientas de gestión de proyectos están mejorando la eficiencia y la precisión en la construcción. Sin embargo, la transición hacia un entorno digital plantea sus propios desafíos, como la necesidad de capacitación y la integración de sistemas. En cuanto a las inversiones en infraestructura, el gobierno federal ha comenzado a implementar programas para modernizar y expandir la infraestructura existente. Esto incluye inversiones en carreteras, puentes y sistemas de transporte público, que son esenciales para abordar la creciente demanda y el deterioro de las infraestructuras actuales. En resumen, la situación actual de la construcción en Estados Unidos es dinámica y multifacética. Aunque el sector muestra signos de crecimiento y recuperación, también enfrenta importantes desafíos que requieren atención. La capacidad de la industria para adaptarse a las nuevas realidades, abordar la escasez de mano de obra y responder a la demanda de sostenibilidad y digitalización será crucial para su futuro. LA INDUSTRIA DE LA CONSTRUCCIÓN EN CANADÁ La industria de la construcción en Canadá es un sector vital para la economía del país, contribuyendo significativamente al Producto Interno Bruto (PIB) y generando miles de empleos en diversas regiones. En los últimos años, el sector ha experimentado un crecimiento notable, impulsado por la urbanización, la demanda de infraestructura moderna y el compromiso del gobierno con la construcción de viviendas asequibles. La situación actual de la construcción en Canadá se caracteriza por un auge en proyectos residenciales y comerciales. Las grandes ciudades, como Toronto, Vancouver y Montreal, han visto un aumento en la construcción de edificios de apartamentos y condominios, en respuesta a la creciente población y la necesidad de vivienda. Esta tendencia se ha visto alimentada por
  • 23.
    23 políticas gubernamentales quebuscan facilitar el acceso a viviendas asequibles y la implementación de iniciativas para combatir la escasez de vivienda en áreas urbanas. Sin embargo, la industria también enfrenta desafíos significativos. Uno de los principales problemas es la escasez de mano de obra calificada, que ha sido un obstáculo para muchos proyectos. La jubilación de trabajadores experimentados y la falta de interés de las nuevas generaciones en oficios de la construcción han creado un vacío en el mercado laboral. Las empresas están buscando formas de atraer a jóvenes a la industria, mediante programas de capacitación y concienciación sobre las oportunidades profesionales en el sector. Los costos de los materiales también han aumentado, afectando la rentabilidad de los proyectos. Desde la pandemia de COVID-19, el sector ha experimentado una volatilidad en los precios de materiales como la madera y el acero, lo que ha llevado a un aumento en los presupuestos de construcción y, en algunos casos, a la cancelación de proyectos. Esta situación ha generado preocupaciones sobre la sostenibilidad financiera de muchas empresas constructoras. La sostenibilidad es otro aspecto clave en la evolución de la industria. Los canadienses están cada vez más conscientes de la importancia de la construcción ecológica, y las regulaciones gubernamentales están impulsando la adopción de prácticas más sostenibles. La utilización de materiales reciclables, la eficiencia energética y la reducción de la huella de carbono son ahora consideraciones fundamentales en el diseño y la construcción de nuevos proyectos. La digitalización y la incorporación de tecnologías avanzadas están transformando la manera en que se lleva a cabo la construcción en Canadá. El uso de herramientas como el Modelado de Información de Construcción (BIM) y la automatización están mejorando la eficiencia y la calidad de los proyectos, al tiempo que reducen los tiempos de construcción. Sin embargo, la transición hacia un entorno más digital también plantea desafíos, como la necesidad de capacitación y la inversión en tecnología.
  • 24.
    24 LA CONSTRUCCIÓN ENMÉXICO La construcción en México es un sector clave para el desarrollo económico del país, desempeñando un papel fundamental en la creación de infraestructura, vivienda y espacios comerciales. A lo largo de los años, la industria ha experimentado ciclos de crecimiento y contracción, reflejando tanto las condiciones económicas internas como factores externos. En las últimas décadas, México ha enfrentado importantes desafíos y oportunidades en el ámbito de la construcción. Después de la crisis económica de 2008, el sector comenzó a recuperarse lentamente, impulsado por la demanda de infraestructura y vivienda. Proyectos significativos, como el nuevo aeropuerto de Santa Lucía y el Tren Maya, han sido iniciativas ambiciosas del gobierno que buscan no solo modernizar la infraestructura del país, sino también promover el desarrollo regional y mejorar la calidad de vida de los ciudadanos. La urbanización acelerada ha aumentado la necesidad de viviendas asequibles y servicios básicos, lo que ha llevado a un crecimiento en la construcción de edificios residenciales. Sin embargo, el sector también enfrenta una serie de desafíos. Uno de los más importantes es la corrupción, que puede afectar la transparencia y la eficiencia en la adjudicación de contratos y la ejecución de proyectos. Este problema ha generado desconfianza y ha obstaculizado la inversión en el sector. La inseguridad también representa un desafío significativo, especialmente en ciertas regiones del país. La violencia y la delincuencia pueden afectar el progreso de los proyectos, incrementar los costos de operación y desincentivar la inversión tanto nacional como extranjera. A pesar de estos obstáculos, la construcción en México también está experimentando un cambio hacia la sostenibilidad. Existe un creciente interés en prácticas de construcción ecológica y el uso de materiales reciclables, impulsado por la demanda de los consumidores y las regulaciones ambientales. Las
  • 25.
    25 certificaciones de sostenibilidad,como LEED, están ganando popularidad entre desarrolladores y arquitectos. La incorporación de nuevas tecnologías está transformando el sector. El uso de herramientas digitales, como el Modelado de Información de Construcción (BIM), está mejorando la planificación y la ejecución de proyectos. Además, la automatización y la prefabricación están comenzando a ser adoptadas, lo que promete aumentar la eficiencia y reducir los plazos de entrega. El contexto político también influye en la industria de la construcción. La actual administración ha implementado políticas que priorizan ciertos proyectos de infraestructura y el fortalecimiento del sistema de salud, lo que ha llevado a un aumento en la inversión pública. Sin embargo, la incertidumbre en torno a las políticas económicas y de inversión puede generar un ambiente de volatilidad para el sector. Condiciones del contrato Las condiciones del contrato, el proyecto ejecutivo y normas aplicables En el ámbito de la construcción, la planificación y ejecución de un proyecto de obra civil no solo dependen de la visión creativa y técnica de los profesionales involucrados, sino también de una estructura sólida que regule y guíe todo el proceso. Esta estructura se basa en tres pilares fundamentales: las condiciones del contrato, el proyecto ejecutivo y las normas aplicables. Las condiciones del contrato definen los derechos y obligaciones de todas las partes, asegurando que cada etapa del proyecto se realice de manera transparente y justa. El proyecto ejecutivo, por su parte, actúa como el plano detallado que convierte una idea en realidad, proporcionando las especificaciones técnicas y los cálculos necesarios para la construcción. Finalmente, el cumplimiento de las normas
  • 26.
    26 aplicables garantiza quela obra no solo sea segura y eficiente, sino que también respete las regulaciones vigentes, minimizando riesgos y responsabilidades. ¿Qué es un contrato de construcción? El contrato de construcción es un acuerdo legal entre el propietario de una obra y un contratista, en el que se establecen los términos y condiciones para la ejecución de un proyecto de construcción. Este contrato es clave para garantizar que ambas partes comprendan y cumplan sus responsabilidades, evitando así disputas y asegurando que el proyecto se lleve a cabo de acuerdo con las especificaciones y dentro del plazo y presupuesto acordado. Objetivo del contrato de construcción El contrato de construcción tiene como objetivo definir claramente las expectativas de las partes involucradas, especificar los detalles del proyecto y proporcionar un marco para resolver cualquier conflicto que pueda surgir durante la ejecución del mismo. Los puntos clave incluyen: • Descripción del alcance del trabajo: Se detalla qué tipo de construcción se realizará, los materiales y métodos que se usarán, y cualquier especificación técnica que deba seguirse. • Plazo de ejecución: Se establece el tiempo dentro del cual el contratista debe completar la obra. • Costo total y método de pago: Se acuerda el precio del proyecto y la forma de pago, que puede ser por avance, por hitos específicos o al finalizar la obra. Tipos de contratos de construcción Existen varios tipos de contratos que pueden adaptarse a las necesidades de las partes involucradas en el proyecto: Contrato a precio global o precio fijo: El contratista se compromete a completar la obra por una cantidad fija acordada. Este tipo de contrato es común en proyectos donde el alcance está bien definido y las especificaciones son claras. Sin embargo, cualquier cambio puede generar costos adicionales que no estaban contemplados inicialmente.
  • 27.
    27 Contrato por administracióno de costos más honorarios: En este tipo de contrato, el propietario acuerda pagar al contratista por los costos reales de la obra más una comisión o un porcentaje adicional. Este tipo de contrato es útil cuando el proyecto tiene muchas incertidumbres o cuando es difícil establecer un precio fijo desde el principio. Contrato a precio unitario: Aquí se estipula un precio por cada unidad de trabajo completado (por ejemplo, por metro cuadrado de construcción). Este tipo de contrato es común cuando el trabajo puede medirse en términos de unidades repetitivas. Contrato por administración delegada: En este caso, el propietario del proyecto delega la gestión completa de la obra a un contratista, quien contrata subcontratistas y proveedores, actuando como administrador del proyecto. Elementos clave de un contrato de construcción Para garantizar que el proyecto de construcción se ejecute correctamente, un contrato debe incluir una serie de elementos esenciales: • Partes involucradas: Nombres y datos del propietario y del contratista. • Descripción del proyecto: Detalles sobre la obra que se realizará, incluidas especificaciones técnicas, materiales y planos. • Plazo de ejecución: Fechas de inicio y finalización del proyecto. • Obligaciones del contratista: Responsabilidades del contratista, como la calidad del trabajo, cumplimiento de normativas locales y laborales, y la obtención de permisos. • Obligaciones del propietario: Proveer el terreno, pagos acordados y cualquier recurso necesario para que el contratista realice su trabajo. • Costos y pagos: Descripción detallada de los costos, método de pago y cronograma de desembolsos. • Cambios en el alcance: Procedimiento para manejar modificaciones o cambios en los planos o especificaciones del proyecto. Imagen obtenida de: ( Univision. (n.d.). Contratos Contratos de obra
  • 28.
    28 Responsabilidades del contratista Elcontratista en un contrato de construcción tiene una serie de responsabilidades legales y técnicas que debe cumplir para ejecutar la obra correctamente: • Calidad del trabajo: Garantizar que el trabajo se realice conforme a los estándares y especificaciones acordados. • Cumplimiento de normativas: Asegurarse de que la obra cumpla con las regulaciones locales, como permisos de construcción, códigos de seguridad y normativas ambientales. • Manejo de subcontratistas: Si se subcontratan partes del trabajo, el contratista principal sigue siendo responsable de la calidad y el cronograma del proyecto. • Seguridad laboral: Cumplir con las normativas de seguridad para proteger a los trabajadores y a cualquier persona presente en el lugar de la obra. • Entrega a tiempo: Completar el proyecto dentro del plazo estipulado en el contrato, evitando retrasos innecesarios. Resolución de disputas Es común que surjan problemas durante un proyecto de construcción, como disputas sobre la calidad del trabajo, retrasos o cambios en el alcance del proyecto. Para evitar que estos problemas deriven en litigios, muchos contratos incluyen cláusulas que permiten resolver disputas de manera amigable, como: • Mediación: Un tercero neutral facilita la resolución del conflicto. • Arbitraje: Se elige un árbitro para tomar una decisión vinculante sobre el conflicto. • Intervención judicial: En caso de que no se llegue a un acuerdo a través de los métodos anteriores, el caso puede llevarse a los tribunales.
  • 29.
    29 Importancia del contratode construcción Un contrato de construcción bien redactado es esencial para el éxito de un proyecto. No solo protege los intereses de ambas partes, sino que también ayuda a: • Definir expectativas claras: Tanto el propietario como el contratista saben exactamente qué esperar en términos de tiempo, calidad y costos. • Prevenir disputas: Al establecer procedimientos para manejar cambios o resolver problemas, el contrato ayuda a prevenir malentendidos y disputas. • Garantizar la viabilidad financiera: El contrato especifica el método de pago y el presupuesto, asegurando que el proyecto sea financieramente viable para ambas partes. Proceso de creación de un proyecto ejecutivo 1. Diseño Preliminar 2. Revisión y Aprobaciones 3. Desarrollo del proyecto ejecutivo 4. Presupuesto y cronograma 5. Revisión Final y Entrega 6. Supervisión durante la Ejecución Este proceso asegura que el proyecto ejecutivo sea una herramienta efectiva para la correcta ejecución de la obra, minimizando riesgos, optimizando recursos, y garantizando que el resultado final cumpla con las expectativas del cliente y las normativas aplicables.
  • 30.
    30 NORMAS APLICABLES NORMASLOCALES Y NACIONALES normas aplicables, normas locales y nacionales •Código de Construcción: En México, el Código de Construcción varía según el estado y municipio, pero en general, se basa en el Reglamento de Construcciones para el Distrito Federal (ahora Ciudad de México), que establece los requisitos básicos para la construcción y remodelación de edificaciones. • Reglamento de Construcciones para el Distrito Federal: Incluye normativas sobre seguridad estructural, accesibilidad, instalaciones, y materiales de construcción. • Normas Estatales: Cada estado tiene su propio reglamento o código de construcción que puede complementar o adaptar las normas federales según las necesidades locales. Normas de seguridad Normas de Seguridad: La seguridad en el sitio de construcción y en el uso de las edificaciones está regulada por diversas normas: • Normas Oficiales Mexicanas (NOM): Estas son regulaciones obligatorias que especifican los requisitos de seguridad en diferentes aspectos. Ejemplos relevantes incluyen: • NOM-001-STPS-2008: Condiciones mínimas de seguridad y salud en los trabajos de construcción. • NOM-002-STPS-2010: Prevención y protección contra incendios en los centros de trabajo. • Norma Oficial Mexicana NOM-003-SEGOB-2011: Establece los requisitos para la protección civil en las edificaciones.
  • 31.
    31 Regulaciones locales • Permisosde Construcción: Los permisos y licencias para realizar obras deben ser solicitados a las autoridades locales correspondientes, como la alcaldía o la dirección de obras en cada municipio. • Zonificación: Cada municipio tiene normativas sobre el uso del suelo y la zonificación que afectan el tipo de construcciones permitidas en ciertas áreas.
  • 32.
    32 Catálogo de conceptos Elcatálogo de conceptos es una herramienta fundamental en la administración de obra, ya que proporciona una descripción detallada de todas las actividades, materiales, equipos y servicios necesarios para ejecutar un proyecto de construcción. A través de este documento, se logra una planificación precisa que facilita el control de costos y tiempos, permitiendo una adecuada gestión de los recursos. En un sentido amplio, el catálogo de conceptos es un desglose de las partidas o elementos individuales que componen la totalidad de un proyecto de construcción. Estructura de un catálogo de conceptos Un catálogo de conceptos en una obra de construcción está organizado de manera clara y sistemática para permitir su fácil comprensión y aplicación. Generalmente, los conceptos se agrupan por secciones o partidas según la naturaleza del trabajo. Los componentes básicos de un catálogo de conceptos incluyen: 1. Clave o código del concepto: Cada concepto tiene una clave única que lo identifica dentro del catálogo. Esto facilita la referencia y el control durante la ejecución de la obra. Por ejemplo, un código puede tener las iniciales de la partida (como "EO" para estructura de obra) seguido de un número secuencial. 2. Descripción del concepto: Aquí se detalla de manera precisa el trabajo a realizar. La descripción debe ser clara y específica, mencionando los materiales, procedimientos y cualquier especificación técnica necesaria. Por ejemplo, puede incluir una descripción de la colocación de cimientos, detallando el tipo de concreto a utilizar, la profundidad y las dimensiones necesarias. Imagen obtenida de: ( Rg, I. D., & Rg, I. D. (2021, March 18). Catalogo de Conceptos. Catalogo de conceptos
  • 33.
    33 3. Unidad demedida: Cada concepto tiene asociada una unidad de medida que puede ser metros cuadrados (m²), metros cúbicos (m³), piezas, toneladas, etc., según corresponda a la actividad descrita. La unidad de medida es crucial para el cálculo de costos y la estimación de cantidades. 4. Cantidad: La cantidad hace referencia al volumen o número de unidades que se requieren para completar el concepto. Por ejemplo, si el concepto es la construcción de un muro, la cantidad sería la superficie total en metros cuadrados (m²) del muro a construir. 5. Precio unitario: El precio unitario es el costo por cada unidad de medida del concepto. Este valor se obtiene sumando los costos de los materiales, la mano de obra, el equipo y otros gastos indirectos asociados a la ejecución de la actividad específica. El precio unitario es vital para calcular el presupuesto total de la obra. 6. Importe: El importe se obtiene multiplicando la cantidad por el precio unitario de cada concepto. Este valor representa el costo total de la partida y contribuye al cálculo global del presupuesto del proyecto. Funciones y beneficios del catálogo de conceptos El catálogo de conceptos cumple múltiples funciones dentro del ciclo de vida de un proyecto de construcción: 1. Control del presupuesto: Al tener una lista detallada de todas las actividades y sus costos asociados, el catálogo de conceptos permite prever de manera precisa el costo total de la obra. Esto es fundamental para evitar sobrecostos y asegurar que los recursos económicos se utilicen de manera eficiente. 2. Comparación de propuestas: Durante la fase de licitación, el catálogo de conceptos permite una comparación objetiva entre las propuestas de
  • 34.
    34 distintos contratistas, yaque todos basan sus ofertas en el mismo documento. Esto facilita la evaluación de costos y condiciones, garantizando que las propuestas se ajusten a los requisitos del proyecto. 3. Control de la ejecución: Durante la construcción, el catálogo de conceptos sirve como referencia para verificar que los trabajos se estén ejecutando conforme a lo planificado. Además, permite hacer ajustes si es necesario, identificando partidas específicas donde puede haber desviaciones en el tiempo o en los costos. 4. Valuaciones parciales: El catálogo de conceptos también es útil para realizar valuaciones parciales o estimaciones durante la obra. Esto implica medir el avance de cada concepto para calcular el pago correspondiente a los contratistas o proveedores, basándose en el trabajo realmente ejecutado. 5. Facilita el proceso de modificación: Durante el desarrollo de un proyecto, pueden surgir cambios en el diseño o en las condiciones del terreno que requieran ajustes en el catálogo de conceptos. Gracias a su estructura clara, es sencillo identificar los conceptos que se ven afectados y recalcular los costos y tiempos de ejecución. Actualización y Mantenimiento del Catálogo de Conceptos La actualización del catálogo de conceptos permite que el proyecto de construcción se mantenga alineado con la realidad, tanto en términos técnicos como financieros. Mantener el catálogo actualizado es crucial para evitar sobrecostos, retrasos o malentendidos durante la ejecución de la obra. Además, un catálogo de conceptos actualizado es esencial para poder calcular con precisión las estimaciones parciales de obra, la correcta asignación de recursos y la toma de decisiones en tiempo real. Algunos de los factores que hacen necesario el mantenimiento continuo del catálogo incluyen:
  • 35.
    35 1. Cambios enel proyecto: Durante la construcción, es común que surjan cambios en el diseño o en las especificaciones del proyecto. Esto puede deberse a nuevas necesidades del cliente, ajustes por condiciones del terreno, imprevistos durante la ejecución, o modificaciones regulatorias. Estos cambios deben reflejarse inmediatamente en el catálogo de conceptos para que el presupuesto y la planificación de la obra se ajusten correctamente. 2. Fluctuación de los precios de materiales y mano de obra: Los costos de los materiales y la mano de obra en la construcción pueden variar significativamente a lo largo del tiempo. Las variaciones en los precios del acero, el concreto, la madera u otros insumos, así como los cambios en los salarios de los trabajadores, afectan directamente el costo del proyecto. Por lo tanto, es necesario actualizar regularmente los precios unitarios en el catálogo para reflejar estos cambios. 3. Avances tecnológicos y metodologías constructivas: La incorporación de nuevas tecnologías o métodos constructivos también puede influir en el catálogo de conceptos. Si se implementan innovaciones que mejoren la eficiencia o la calidad de la construcción, los conceptos deben adaptarse para incluir estos cambios. Esto puede significar la eliminación de conceptos obsoletos o la adición de nuevos que reflejen las técnicas más actualizadas. 4. Cambios en la normativa: Las normativas y regulaciones en el sector de la construcción suelen actualizarse, especialmente en temas relacionados con la seguridad, el medio ambiente y la eficiencia energética. Es fundamental que el catálogo de conceptos se ajuste a estas nuevas regulaciones para evitar problemas legales o técnicos.
  • 36.
    36 Proceso de actualizacióndel catálogo de conceptos Para llevar a cabo la actualización y mantenimiento del catálogo de conceptos de manera efectiva, es necesario seguir un proceso estructurado que permita registrar, evaluar y aplicar los cambios de forma ordenada. A continuación, se describen los pasos clave en este proceso: 1. Detección de cambios necesarios: El primer paso es identificar qué aspectos del catálogo deben actualizarse. Esto puede ser resultado de la revisión de avances de obra, cambios en los precios del mercado, modificaciones del proyecto o sugerencias de los contratistas o supervisores. 2. Revisión técnica y económica: Una vez identificados los cambios, es necesario realizar un análisis técnico y económico para evaluar su impacto. En términos técnicos, se revisan las especificaciones y requerimientos de los nuevos conceptos. En el aspecto económico, se recalculan los precios unitarios para asegurar que reflejen los costos actuales de materiales, mano de obra y otros insumos. 3. Actualización de la base de datos: Los catálogos de conceptos suelen estar respaldados por bases de datos especializadas que contienen información de costos, tiempos y especificaciones. Es importante actualizar estos registros de manera sistemática para mantener la coherencia de la información. 4. Comunicación y aprobación de cambios: Una vez realizados los ajustes, es esencial comunicar los cambios a todas las partes involucradas: contratistas, supervisores, gerentes de proyecto y clientes. Dependiendo de la magnitud de los cambios, puede ser necesaria la aprobación formal por parte de los responsables del proyecto o del cliente antes de proceder con la implementación. 5. Revisión continua: El mantenimiento del catálogo de conceptos no debe ser un proceso puntual, sino continuo. Se recomienda programar revisiones
  • 37.
    37 periódicas (mensuales, trimestraleso en función del avance del proyecto) para verificar la vigencia de los conceptos y los costos. Esto ayuda a anticipar problemas antes de que impacten en el presupuesto o en los tiempos de ejecución.
  • 38.
    38 ORGANIZACIÓN DE OBRAS Laspartes de una obra de construcción que nos faciliten la organización, planificación, programación, y que nos permitan además controlar el avance de obra de construcción como organizar una obra de construcción, o lo que es lo mismo cómo dividirla para poder organizarla mejor, supervisarla mejor. etapas de una obra de construcción; fases obra de construcción que no es lo mismo que la anterior, pero necesaria conocerla también sectores de una obra de construcción, y también, actividades de una obra de construcción. La organización interna de una obra consta de niveles funcionales establecidos en un organigrama. En él se determinan los estándares de interrelación entre los órganos o cargos, definidos por una serie de normas, directrices o reglamentos internos necesarios para alcanzar los objetivos. Cada empresa constructora tiene una forma de organizar sus obras, adaptando su funcionamiento a las particularidades de cada caso. Por tanto, se podría decir que hay tantos tipos de organización como de obras. Una buena organización de una obra supone ventajas económicas, de ejecución en plazos, de seguridad y calidad. Con todo, no existen dos obras iguales porque cada una se desarrolla en emplazamientos diferentes, a la intemperie, con un exceso de personal contratado temporalmente y con escasa preparación. Además, los proyectos suelen presentar numerosos cambios a lo largo de su ejecución por imprevistos, deficiencias u otro tipo de circunstancias. Todo ello hace que la organización de la obra sea una de las claves decisivas en el éxito de la obra. Imagen obtenida de: ( Organización interna de una obra – El blog de Víctor Yepes. (2015, 26 febrero). Organización de obra
  • 39.
    39 OBRAS DE ORGANIZACIÓNLINEAL ORGANIZACIÓN FUNCIONAL Existen obras que, bien por su dimensión, complejidad o largos plazos de ejecución requiere de asesores, consejeros o departamentos especializados. Es el caso de una organización funcional, donde el mando se basa en el conocimiento, no teniendo ningún superior una autoridad total sobre los subordinados. Esta organización facilita la descentralización de las decisiones y la comunicación directa sin intermediarios. Sin embargo, en una obra, una organización funcional pura Las obras suelen estar organizadas de forma lineal. Esta estructura es la más simple y antigua caracterizada por el principio de autoridad lineal, donde las comunicaciones entre los miembros de la organización siguen la línea jerárquica establecida y la transmisión de órdenes, actuaciones, obligaciones y responsabilidades es clara y precisa. Las ventajas de la organización lineal pasan por su sencillez, facilidad de implantación y estabilidad. La construcción es un campo propicio a esta modalidad de organización, especialmente en obras pequeñas y medianas, no demasiado especializadas, con tareas estandarizadas y rutinarias, y con plazos de ejecución usuales. Organigrama de obra pequeña Organigrama de obra grande Imagen obtenida de: ( AndresGuzman. (2022, 30 agosto). 20220802_Clase 1 Estructura Organizacional en Obra.pdf Imagen obtenida de: ( AndresGuzman. (2022, 30 agosto). 20220802_Clase 1 Estructura Organizacional en Obra.pdf
  • 40.
    40 podría llevar auna pérdida de autoridad de mando, a una subordinación múltiple de distintos departamentos especializados y a confundir los objetivos. Para evitar los problemas anteriores, aumentar las ventajas de las organizaciones anteriores, en las obras de determinada complejidad se propone una organización jerárquica-consultiva. En este tipo de organizaciones el principio de autoridad única se mantiene y son los órganos consultivos o de apoyo los que aconsejan a los jefes de línea respecto de algunos aspectos de sus actividades. La jerarquía (línea) asegura el mando y la disciplina, mientras que los especialistas proveen los servicios de consultoría y asesoría. JEFE DE OBRA Una obra de tamaño medio suele estar dirigida por el jefe de obra, del que normalmente dependen tres departamentos, los servicios técnicos, los servicios administrativos y la producción propiamente dicha. El jefe de obra es la persona que asume la responsabilidad de los objetivos asignados. Es fácil que dependa del director técnico de la empresa constructora o del jefe de un grupo de obras. Entre sus cometidos se encuentran: I. La representación de la empresa y el trato con el personal. II. La definición, junto con la dirección facultativa, de aquellos puntos del proyecto que presentan indefiniciones o dudas. III. La confección de las listas de unidades de obra o de materiales (subcontratistas, procedencia de materiales, etc.). I. emplazamiento de las instalaciones y talleres. II. El análisis de los procesos constructivos. III. La planificación de los trabajos. IV. La coordinación y el seguimiento de la ejecución. V. La relación con la oficina central de la empresa, el cliente y los subcontratistas. VI. La colaboración, con la dirección facultativa, en la elaboración de las certificaciones y la liquidación de la obra.
  • 41.
    41 El jefe deobra también responde de la gestión administrativa: recepción y almacenamiento de los materiales, consumo de materiales, inventarios de obra, contratación y gestión del personal, valoración de los trabajos de subcontratistas, gestión de maquinaria y de consumos de combustible, electricidad, etc. En cuanto a la ejecución propiamente dicha, esta figura dirige las operaciones preparatorias al inicio de las obras, ordena los trabajos del personal y la maquinaria y la aplicación correcta de los materiales. Asimismo, tiene asignada la responsabilidad del control de los tajos, de los subcontratistas, de los partes de trabajo y de la seguridad y salud en la obra. ENCARGADOS DE OBRA Sin embargo, en estos cometidos, el jefe de obra necesita de una organización capaz de ayudarle en la consecución de los objetivos. Los jefes de producción (cuando las obras son importantes), los encargados de obra y los capataces completan, a grandes rasgos, la organización necesaria para llevar adelante la obra. Una de las figuras más importantes es la del encargado de obra. Es una persona con gran experiencia capaz de organizar, dirigir y vigilar los trabajos de forma directa y cercana. En obras grandes, con tajos distanciados o unidades especializadas, pueden existir varios encargados coordinados por un encargado general. Supervisión de obra
  • 42.
    42 SERVICIOS TECNICOS Los serviciostécnicos se encuentran al margen de la línea de producción, bajo la dependencia del jefe de obra. Las funciones que realiza este departamento son: • Oficina técnica: diseño de detalle, estudios, cálculos, mediciones, certificaciones y control de costes. • Gestión de la calidad y del medio ambiente: laboratorios y control técnico. SERVICIOS ADMINISTRATIVOS Los servicios administrativos también dependen directamente del jefe de obra, estando al margen de la línea ejecutiva. Una de las partes de un proceso corporativo de una constructora es la gestión administrativa, ya que es la que se encarga de planificar, organizar, controlar y coordinar un proyecto, teniendo como objetivo alcanzar las metas establecidas para su ejecución. • Los pedidos de compra de materiales y herramientas, de su almacenamiento, distribución y control. Gestión de instalaciones y equipos: talleres, mantenimiento, parque de maquinaria, etc. • Los asuntos administrativos y legales relacionados con el personal. • El registro de operaciones contables. • La administración de cobros y pagos. • Otras tareas de apoyo: correspondencia, mecanografía, archivo, etc. Administración de obra Imagen obtenida de: ( Sulbarán, I. (s. f.). Administración de una empresa constructora
  • 43.
    43 PROGRAMA DE OBRA LaProgramación de la Construcción depende de varios métodos para llevar a cabo el trabajo con eficacia y eficiencia. El proceso también requiere la coordinación entre diferentes tareas y operaciones. Esta es la razón por la que la programación de la construcción se asocia a menudo con la gestión de proyectos para garantizar que todo está en marcha y se completa a tiempo. Los métodos de programación de la construcción se utilizan para planificar, generar y ejecutar el calendario de un proyecto de construcción. En este artículo, analizaremos los diferentes métodos de programación de la construcción y proporcionaremos algunas recomendaciones para las mejores prácticas. METODOLOGIA DE PROGRAMACION Existen varias metodologías que se pueden utilizar para la programación de la construcción, entre las más comunes incluyen: Carta Grantt, Método del Camino Crítico (CPM), Técnica de Evaluación y Revisión de Programas (PERT) y Método de Programación Lineal (LSM). DIAGRAMA GANTT La Diagrama Gantt, corresponde a gráficas de barras horizontales donde se visualizan fácilmente todas las actividades de un proyecto representando la duración en el tiempo y secuencia. Sin embargo, su desventaja es que no indica claramente qué sucede cuando algunas actividades se retrasan y se vuelven críticas. No muestra la interrelación de todas las actividades y cómo una demora puede Diagrama de Gantt Imagen obtenida de: ( Meardon, D. E. (s. f.). Diagramas de gantt | Atlassian. Atlassian.
  • 44.
    44 afectar el plazode finalización. A pesar de estas limitaciones, es común y útil para todas las obras en general. Su representación habitual es en días, semanas y meses. METODO DEL CAMINO CRITICO El CPM es uno de los métodos de programación más utilizado en los proyectos de construcción. Su función es determinar las actividades que son esenciales para completar el proyecto a tiempo, conocido como el camino o ruta críticos. También se utiliza para identificar las actividades que tienen holgura o flotación que pueden retrasarse sin afectar a la fecha de finalización global del proyecto. Una vez identificado el camino crítico, los programadores de construcción pueden crear un calendario y darle seguimiento constantemente. TECNICA DE EVALUACION Y REVISION DE PROGRAMAS (PERT) El sistema Pert (Program Evaluation and Review Technique) es similar a CPM pero está diseñado para proyectos más complejos. Se utiliza para identificar el orden de las actividades de todo el proyecto, así como la duración de cada actividad y la holgura o flotación entre los elementos. Una vez que las actividades están ordenadas correctamente, los programadores pueden crear un calendario y supervisar según sea necesario. Camino critico Imagen obtenida de: ( Método de Ruta crítica – CPM (Critical Path Method). (2013, 14 abril).
  • 45.
    45 Crear una hojade ruta del proyecto, en forma de diagrama de PERT, te ayudará a realizar varias actividades de planificación del proyecto, entre las que se incluyen las siguientes: • Obtener la aprobación de los directivos con respecto al programa y al cronograma • Comunicar los objetivos del proyecto a los participantes • Crear un plan detallado visual de un proyecto complejo • Estimar el tiempo necesario para finalizar tareas individuales Para empezar, el diagrama de PERT es un buen método cuando buscas evaluar el cronograma, los recursos necesarios y la ruta crítica de un proyecto. Veamos cada uno de estos elementos un poco más en detalle. • Para determinar la ruta crítica: Una de las características clave del diagrama de PERT que lo distingue de otros métodos es que te permite determinar la ruta crítica de un proyecto. Esto es importante al visualizar el cronograma general de un proyecto. • Para evaluar los recursos: Gracias a las características únicas que ofrece el diagrama de PERT, puedes mostrar fácilmente qué tareas requieren recursos y cuáles no. Esto te ahorra tiempo a ti y a los participantes del proyecto ya que pueden acceder fácilmente a esa información y la tienen por adelantado. • Para estimar el tiempo: Dado que el diagrama de PERT evalúa tanto la duración de cada tarea como la duración general del proyecto, es una gran herramienta cuando necesitas comprender el cronograma esperado durante la fase inicial de planificación del proyecto. Diagrama de Pert Imagen obtenida de: ( Diagrama de PERT: Definición y cómo hacerlo. (s. f.). Lucidchart
  • 46.
    46 METODO DE PROGRAMACIONLINEAL El LSM es un método de programación de la construcción más reciente que se basa en un diagrama de líneas. Se utiliza para visualizar fácilmente la programación de la construcción y suele emplearse en proyectos de construcción lineales. El LSM también facilita la identificación de excesos, maximización de recursos y considerar limitaciones o restricciones en el análisis. SISTEMA PORCENTUAL El Sistema Porcentual es un método de programación de la construcción que transforma las actividades y plazos en porcentajes, visualizados en un gráfico. Si una obra dura 180 días de principio a fin, eso corresponde al 100%. Este método permite identificar retrasos y ajustar recursos o cambiar la pendiente para recuperar el tiempo perdido. Es, en definitiva, un análisis que permite conocer el peso valorado en porcentajes de cada una de las partidas de una empresa en un tiempo determinado. Por ejemplo, sirve para conocer el porcentaje de apalancamiento sobre los fondos propios. Podemos ver que una compañía tiene 1.000 millones de euros de deuda, pero si no se hace un análisis porcentual no podremos saber si esto es mucho o es Representación Método programación lineal Imagen obtenida de: (https://tnacor.com/cronogromas-lineales/
  • 47.
    47 poco. Para unagran compañía tener esa deuda puede suponer tan solo un 10%, mientras que para otra puede suponer un 80%. Sirve, en definitiva, para saber qué peso tiene cada parte en el todo de la empresa. Sin este análisis porcentual no podríamos valorar ni conocer tan bien la importancia de cada dato en relación con sus datos totales. Así se puede estimar mejor si los beneficios que generan son altos o bajos y compararlos con el mismo periodo del año anterior. Representación de análisis de porcentajes Imagen obtenida de: (Figura 7. Distribución porcentual de los académicos del conjunto del. . . (s. f.). ResearchGate.
  • 48.
    48 PROGRAMA DE GASTOS Elprograma de gastos en la construcción es un plan detallado que describe la distribución y administración de los recursos financieros durante el desarrollo de un proyecto de construcción. Este tipo de programa es crucial para asegurar que el proyecto se mantenga dentro del presupuesto, se ejecute de manera eficiente y evite problemas financieros durante su desarrollo. Objetivo del programa de gastos El programa de gastos en la construcción tiene como objetivo garantizar que los recursos económicos se usen de manera eficiente para evitar sobrecostos, retrasos y desperdicios. Además, permite anticipar y gestionar los riesgos financieros asociados a cambios en los costos de materiales, mano de obra y otros imprevistos. Componentes principales del programa de gastos Un programa de gastos bien diseñado incluye los siguientes elementos: • Presupuesto total del proyecto: Estimación general de todos los costos asociados con la construcción, basada en planos, especificaciones técnicas y otros documentos de diseño. Clasificación de costos • Costos directos: Aquellos que están directamente relacionados con la obra, como materiales, mano de obra, maquinaria, subcontrataciones, etc. • Costos indirectos: Gastos administrativos, licencias, permisos, seguros, costos financieros, etc. Programa de gastos Imagen obtenida de: (De Obra, J. (s. f.). Balance de obra.
  • 49.
    49 • Cronograma depagos: Distribución de los pagos a lo largo del proyecto, basada en hitos específicos de pagos a proveedores o subcontratistas una vez completada una fase del proyecto). • Reserva de contingencias: Un fondo destinado a cubrir costos imprevistos o emergencias que puedan surgir durante el proyecto. Generalmente, se establece un porcentaje del presupuesto total para este fin. Etapas del programa de gastos La implementación del programa de gastos se organiza en diferentes etapas del proyecto, desde la planificación inicial hasta la finalización: • Fase de planificación y diseño: Los gastos en esta fase incluyen el trabajo de arquitectos, ingenieros y otros especialistas encargados de desarrollar los planos y especificaciones. • Fase de construcción: Es la etapa principal, donde se ejecutan los mayores gastos, incluidos materiales, mano de obra, maquinaria y subcontrataciones. Aquí se aplican los gastos directos e indirectos de forma sistemática. • Fase de cierre y post- construcción: Incluye costos asociados a la finalización del proyecto, como la limpieza final, inspecciones, pruebas y entrega al cliente. Imagen obtenida de: (Infografía PEF 2022. (s. f.). /PTP/Infografia_PEF_2022 Fases cronograma de pagos
  • 50.
    50 Métodos de controlde gastos Un programa efectivo requiere un control continuo de los gastos mediante herramientas de gestión financiera, como: • Software de gestión de proyectos: Ayuda a realizar un seguimiento en tiempo real de los costos y a comparar el presupuesto proyectado con los gastos reales. • Auditorías periódicas: Revisiones internas o externas para asegurarse de que los fondos se utilizan correctamente y conforme a lo planeado. • Informes financieros: Documentos que se generan periódicamente para informar sobre el progreso del proyecto en relación con el presupuesto. Factores que afectan los costos • El programa de gastos debe tener en cuenta diversos factores que pueden influir en los costos del proyecto, como: • Variaciones en los precios de los materiales: Los precios de los insumos de construcción pueden fluctuar por factores como la oferta y la demanda, la inflación o problemas en la cadena de suministro. • Cambios en la mano de obra: Aumentos salariales o escasez de trabajadores cualificados pueden incrementar los costos. • Factores climáticos y ambientales: Condiciones meteorológicas adversas pueden retrasar el proyecto, lo que puede generar costos adicionales. Metodología faseo de obra Imagen obtenida de: (Admin. (2021, 29 marzo). Metodología del faseo de obra. Por el Valor
  • 51.
    51 Importancia de lagestión financiera La correcta administración del programa de gastos es crucial para evitar la quiebra del proyecto o que el contratista tenga que financiar de su propio bolsillo el sobrecosto. La falta de control puede generar conflictos con los inversionistas y clientes, afectando la rentabilidad y la credibilidad del constructor. El programa de gastos en la construcción es un instrumento clave para la viabilidad financiera de un proyecto. Su planificación cuidadosa y ejecución rigurosa permiten minimizar los riesgos financieros y garantizar el éxito del proyecto. Una buena gestión de este programa asegura que los costos se mantengan dentro de los límites presupuestados y que se puedan realizar ajustes en caso de imprevistos, sin comprometer la calidad de la obra ni el cronograma establecido. En el sector de la construcción una gestión financiera sólida es indispensable para el éxito de los proyectos. Un ERP como el que ofrece Infotools optimiza los procesos financieros y proporciona las herramientas necesarias para tomar decisiones informadas y estratégicas. Al centralizar y automatizar la gestión financiera un ERP mejora la visibilidad, precisión y eficiencia, permitiendo a las empresas de construcción enfrentar los desafíos únicos de su sector de manera más efectiva. Las empresas deben gestionar múltiples contratos y subcontratos, lo que requiere una coordinación eficiente y un seguimiento riguroso de los presupuestos. La necesidad de monitoreo en tiempo real también es crítica. Ya que las actualizaciones constantes son necesarias para reflejar el estado actual del proyecto y permitir ajustes oportunos. Adoptar estas tecnologías puede ser el diferencial que impulse el éxito de los proyectos de construcción, asegurando eficiencia y rentabilidad en cada etapa. Contar con una solución robusta y confiable como la de Infotools es esencial para mantenerse competitivo y exitoso.
  • 52.
    52 ANTICIPOS Los anticipos enlos contratos de obra pública representan un pago por adelantado que realiza la dependencia o entidad para que el contratista realice en el sitio de los trabajos la construcción de sus oficinas, almacenes, bodegas e instalaciones y, en su caso, para los gastos de traslado de la maquinaria y equipo de construcción e inicio de los trabajos. Los anticipos tienen por objeto el apoyar la debida ejecución y continuidad de las obras y servicios, siendo importante mencionar que para determinar el porcentaje de los anticipos que se otorgarán, las dependencias y entidades deben tener en cuenta, las características, complejidad y magnitud de los trabajos. Así pues, la entrega de los anticipos representa una gran responsabilidad ya que un mal manejo de éstos puede originar retrasos en la ejecución de los trabajos, suspensiones de obras, terminaciones anticipadas, rescisiones de los contratos, e incluso el que los contratistas indebidamente se apoderen de los anticipos y desaparezcan, sin que sea posible su localización para cualquier reclamo. Sobre este particular, existen diversos mecanismos que en forma preventiva tienden a evitar dichos eventos, que están regulados por la Ley de Obras Públicas y Servicios Relacionados con las Mismas y su Reglamento, que pueden ser utilizados indistintamente por las dependencias y entidades, consistentes en: --Que la entrega de los anticipos sea contra garantía y en el caso de que la garantía sea a través de fianza, vigilar que ésta cumpla con los requisitos que para tal efecto prevé el artículo 68 del Reglamento de la Ley de Obras Públicas y Servicios Relacionados con las Mismas, lo cual asegurará su buen cobro y facilitará el trámite ante la Afianzadora, para la recuperación de los montos otorgados. Autorización de anticipos Imagen obtenida de: ( Ic. (2008, 6 diciembre). Anticipos de facturas y de certificaciones de obra. Pymes y Autonomos.
  • 53.
    53 --Que los anticiposse entreguen parcialmente, es decir en varias parcialidades, dependiendo del grado de avance de obra, o bien, la designación de una fecha crítica durante la ejecución de los trabajos. Para ello, de conformidad con el artículo 108 del Reglamento de la Ley de Obras Públicas y Servicios Relacionados con las Mismas, será necesario que se señale tal situación, dentro de las bases de licitación y en el contrato respectivo, y que durante la evaluación de las proposiciones se ponga especial atención en la revisión de los estados financieros de las empresas participantes, a efecto de que se acredite fehacientemente la capacidad financiera, sobre todo si se trata de empresas de reciente creación, empresas de dudosa reputación o empresas que intentan incursionar en el medio sin contar con experiencia en los tipos de obras, esto de acuerdo con lo que disponen los artículos 27 y 37 del Reglamento de la Ley de Obras Públicas y Servicios Relacionados con las Mismas. ESTIMACIONES El presupuesto del contratista es el documento más importante en el proceso de construcción. Es un acuerdo entre el propietario y el contratista sobre lo que se construirá, cómo se construirá y cuánto costará. La estimación del contratista también puede denominarse oferta o propuesta. Estos documentos se utilizan para establecer presupuestos para proyectos de construcción, determinar los plazos para la finalización del proyecto y proporcionar un punto de referencia para que otros contratistas presenten ofertas. La estimación incluye planes detallados de qué trabajo se requiere y cuánto costará completar cada tarea. Esto incluye costos de mano de obra, costos de materiales, costos de equipos, costos de subcontratistas y cualquier otro gasto que pueda surgir durante la construcción.
  • 54.
    54 Las estimaciones deconstrucción son una parte muy importante del proceso de construcción. Proporcionan una estimación aproximada del costo de construir un proyecto y ayudan a determinar qué tipo de presupuesto se necesita para el proyecto. Estas son muy importantes en el proceso de construcción porque ayudan a determinar qué tipo de presupuesto se necesita para un proyecto. Las estimaciones de construcción se pueden calcular multiplicando las horas de mano de obra por las tarifas de mano de obra por hora, los costos de materiales por la cantidad y los costos de los subcontratistas por la cantidad. TIPOS DE ESTIMACIONES DE CONSTRUCCION Y ¿COMO SE UTILIZAN? Las estimaciones de construcción se utilizan por varias razones. Se pueden usar para predecir el costo de un proyecto, estimar el costo de los materiales o averiguar cuánto beneficio se obtendrá en un proyecto. Hay tres tipos de estimaciones de construcción: presupuesto previo a la construcción, presupuesto posterior a la construcción y contrato de costo más. Los contratistas suelen utilizar los presupuestos previos a la construcción cuando quieren saber cuánto dinero necesitarán antes de comenzar un proyecto. Los contratistas suelen utilizar los presupuestos posteriores a la construcción cuando han completado el proyecto y quieren saber cuánto dinero han ganado o perdido en él. El contrato de costo más es típicamente lo que usan los clientes cuando quieren saber cuánto les cuesta por pie cuadrado, por artículo, etc. COMPONENTES Y PROPOSITO DE LA ESTIMACION EN CONSTRUCCION Las estimaciones de construcción son una forma rentable para que los contratistas proporcionen a los clientes una estimación del costo total del proyecto. Esto se hace estimando el costo de los materiales y la mano de obra.
  • 55.
    55 Los estimadores deconstrucción utilizan una variedad de software de estimación de construcción, como Autocad, para calcular cuánto costará cada material y cuánto tiempo les tomará a los trabajadores completar el trabajo. El estimador también considera cualquier costo adicional que pueda ocurrir durante la construcción, como permisos o gastos de viaje. ¿COMO USAS REALMENTE ESTA INFORMACION? Los contratistas y compradores utilizan estimaciones de construcción para tener una idea de cuánto costará un proyecto, el tiempo que llevará y cuál será el alcance del trabajo. Los contratistas también pueden utilizarlos para hacerse una idea de cuánto deberían ofertar por un proyecto. Por lo tanto, las estimaciones son una gran herramienta para que ambos lados del trato estén en la misma página y evitar sorpresas. Las estimaciones de construcción son estimaciones que los contratistas proporcionan a los compradores u otros contratistas. A menudo tienen la forma de un documento escrito que incluye información sobre el alcance del trabajo, el marco de tiempo y el costo del proyecto. Estas estimaciones se utilizan a menudo para que los contratistas se hagan una idea de lo que deberían ofertar en los proyectos o para los compradores que desean obtener más información sobre las capacidades de un contratista potencial antes de contratarlo. ¿Por qué necesita crear un presupuesto de construcción claro y preciso para sus proyectos? Los presupuestos de construcción son un aspecto crucial de cualquier proyecto de construcción. El presupuesto debe ser claro, preciso y detallado para que el proyecto pueda completarse a tiempo y dentro del presupuesto. Hay varios beneficios de tener un presupuesto de construcción, incluyendo: 1.Asegurarse de que el proyecto se complete dentro del presupuesto. 2.Permitiéndole tener un plan de contingencia en caso de que algo salga mal 3.Proporcionar una estimación del costo de los materiales necesarios para el proyecto. 4.Proporcionar una estimación de los costos de mano de obra necesarios para el proyecto.
  • 56.
    56 PAGOS Y FLUJODE EFECTIVO En la gestión de una obra de construcción se debe tener especial cuidado en la planificación y seguimiento de los pagos. El plan de pagos es un cronograma que establece las fechas de pago a proveedores, subcontratistas y empleados de acuerdo con los avances del proyecto. Es fundamental tener un plan de pagos detallado que especifique cuándo se realizarán los pagos y cuánto se pagará en cada etapa del proyecto. El plan de pagos también debe incluir cualquier retención que se deba realizar en el pago hasta que se cumplan ciertos hitos o se completen ciertas tareas. Uno de los temas directamente relacionados con la definición y gestión del Plan de pagos es la emisión de las certificaciones de construcción. Estos son documentos emitidos por el director de obra que indican el estado de la construcción en un momento dado. En estas certificaciones se detallan los avances realizados en la obra y el porcentaje de la misma que se encuentra terminada. Pagos a proveedores, subcontratistas y equipo de trabajo propio se determinan mediante certificaciones, las que establecen cuánto se debe pagar en función de lo que se ha avanzado en la obra. Es importante considerar que el plan de pagos debe ser flexible y estar sujeto a cambios en función de las variaciones en el avance del proyecto y las condiciones del mercado.
  • 57.
    57 La elaboración yseguimiento del plan de pagos, que debe ser comunicado y acordado con todos los involucrados en el proyecto. Debe acordarse cuándo se realizarán los pagos y cuánto se pagará en cada etapa del proyecto. También debe incluir cualquier retención que se deba realizar en el pago hasta que se cumplan ciertos hitos o se completen ciertas tareas. Políticas para pagos de anticipos y retenciones en proyectos de construcción Las políticas de anticipo y retención en obras de construcción son prácticas comunes en el sector para garantizar el cumplimiento de los contratos y mitigar los riesgos financieros asociados. El anticipo es un pago previo al inicio de la obra que se realiza para cubrir los costos iniciales y garantizar que la obra se llevará a cabo. El porcentaje de anticipo debe ser lo suficientemente alto como para cubrir los costos iniciales, pero no tan alto como para generar una carga financiera adicional en el contratista. Por otro lado, la retención es una cantidad de dinero que se retiene del pago final al contratista para asegurar el cumplimiento de ciertos requisitos, como la calidad del trabajo o la entrega de documentación relevante. El porcentaje de retención debe ser razonable y estar claramente definido en el contrato para evitar malentendidos y conflictos posteriores. Mediante soluciones para gestión financiera de proyectos de construcción se pueden establecer los porcentajes de retención a aplicar, y el momento y forma de la entrega de las retenciones. Además, puede permitir la gestión y seguimiento de las retenciones, asegurando que se realicen en el momento y forma adecuados y se reflejen correctamente en los estados financieros de la obra.
  • 58.
    58 Análisis de sensibilidaden el flujo de caja de la construcción El análisis de sensibilidad en el flujo de caja de la construcción es una herramienta útil para evaluar los posibles escenarios que podrían afectar los ingresos y los egresos de un proyecto de construcción. Al realizar este tipo de análisis, se pueden identificar los riesgos y las oportunidades del proyecto y tomar decisiones informadas para su gestión financiera. Algunos de los factores que deben tenerse en cuenta al realizar un análisis de sensibilidad en el flujo de caja incluyen: • La duración de la construcción • Las fluctuaciones en los precios de los materiales • Los cambios en la demanda del mercado • Los retrasos en la entrega de los materiales o equipos necesarios Es importante considerar tanto los factores internos como los externos que pueden afectar el flujo de caja del proyecto. Para realizar un análisis de sensibilidad preciso es esencial contar con datos fehacientes y actualizados del flujo de caja. Será necesario recopilar información sobre los costos directos y los gastos generales del proyecto, así como sobre los ingresos y los pagos anticipados o atrasados. De esta forma, se podrá evaluar de forma más precisa los diferentes escenarios y así lograr una mejor toma de decisiones financieras. Optimización del uso del capital en proyectos de construcción La optimización del uso del capital en proyectos de construcción implica la identificación y eliminación de gastos innecesarios, la búsqueda de formas más
  • 59.
    59 eficientes de llevara cabo las tareas, la gestión adecuada de los anticipos y la reducción de los plazos de pago. Existen varias metodologías para identificar y eliminar gastos innecesarios en una empresa. Algunas de las más comunes son: • Análisis de valor agregado: se enfoca en identificar qué procesos o actividades generan valor para la empresa y cuáles no. • Benchmarking: Implica la comparación de los costos, procesos, prácticas y estrategias de la empresa con los de otras empresas similares en el mismo sector. • Revisión de presupuestos: para identificar áreas donde se puedan reducir costos sin afectar la calidad de los productos o servicios ofrecidos. • Lean manufacturing: Esta metodología se enfoca en la eliminación de desperdicios y la optimización de los procesos productivos. Es recomendable involucrar a colaboradores de los niveles de la empresa que sean más pertinentes en el proceso de identificación y eliminación de gastos innecesarios para asegurar que se implementen cambios sostenibles y duraderos. Indicadores financieros para evaluar el flujo de caja en la construcción Algunos de los principales indicadores financieros utilizados para evaluar el flujo de caja en la construcción incluyen: • Valor presente neto (VPN): es un indicador financiero que se utiliza para evaluar la rentabilidad de una inversión. • Tasa interna de retorno (TIR): mide la rentabilidad de una inversión a lo largo del tiempo y se utiliza para determinar si un proyecto es financieramente viable. • El margen de beneficio neto es el porcentaje de beneficio que queda después de que se hayan deducido todos los gastos.
  • 60.
    60 Algunos ejemplos deindicadores financieros específicos para la construcción incluyen: • Rentabilidad del proyecto • Eficiencia del capital de trabajo • Tasa de éxito de las propuestas de presupuesto. Un buen control del flujo de caja permitirá a los encargados del proyecto tomar decisiones oportunas y eficaces para mantener las finanzas del proyecto en buen estado y asegurar la continuidad de este. Para ello, es fundamental contar con un equipo de profesionales altamente capacitados para la gestión financiera de proyectos de construcción. El análisis de anticipos, estimaciones, pagos y flujo de efectivo es clave para entender la salud financiera de un proyecto o una empresa. Cada uno de estos conceptos tiene un papel fundamental en la gestión financiera, especialmente en áreas como la ingeniería civil, donde la planificación y el control de costos son esenciales. FLUJO DE EFECTIVO El flujo de efectivo es una herramienta financiera fundamental para cualquier empresa, sin importar su tamaño o industria. Es una representación detallada de los movimientos de dinero que ingresan y salen de la empresa en un período específico, por lo general, un mes o un año. Una gestión adecuada del flujo de efectivo es esencial para mantener la salud financiera de una empresa. Te permite identificar tendencias, prever posibles problemas financieros y tomar decisiones estratégicas informadas.
  • 61.
    61 ¿Qué contiene unestado de flujo de efectivo? Un estado de flujo de efectivo típico se divide en tres secciones principales: Flujo de efectivo de operaciones: Esta sección muestra las transacciones relacionadas con las actividades comerciales regulares de la empresa. Incluye ingresos por ventas, gastos operativos, pagos a proveedores, recibos de clientes y otros movimientos financieros diarios. Es esencial para comprender si la empresa genera o consume efectivo en sus operaciones normales. Flujo de efectivo de inversión: Aquí se registran todas las actividades relacionadas con la inversión, como la compra o venta de activos fijos, inversiones financieras, préstamos concedidos o recibidos. Esta sección te informa sobre cómo se están utilizando los recursos para expandir o mejorar la empresa. Flujo de efectivo de financiamiento: Esta parte refleja las transacciones relacionadas con el financiamiento de la empresa, como préstamos, emisión de acciones, devolución de deudas y dividendos pagados a los accionistas. Ayuda a entender de dónde proviene el capital y cómo se gestionan las obligaciones financieras. imagen obtenida de: (Qué Es El Flujo de Efectivo Y Cuáles Son Los Errores Financieros Más Comunes de Su Manejo, 2020). Imagen del estado de flujo
  • 62.
    62 El ingeniero ylas interrelaciones personales. El trabajo de un ingeniero en construcción va desde la planificación y el diseño, para llevar a cabo una obra de construcción, además se encarga de su mantenimiento en infraestructuras como edificios. Así también, su campo de trabajo tiene injerencia en la construcción de puentes, carreteras, aeropuertos, entre otros. La ingeniería en construcción como tal, es una rama de la ingeniería que se enfoca en el diseño, planificación, construcción y gestión de proyectos de construcción. Los profesionales que ejercen utilizan principios de matemáticas, ciencias y tecnologías para planificar, construir y mantener una amplia gama de estructuras, desde edificios y carreteras hasta puentes y túneles. Entre las habilidades necesarias para un ingeniero en construcción se encuentran la capacidad para planificar y diseñar proyectos de construcción, conocer y aplicar normas y regulaciones, comprender los materiales y métodos de construcción, la gestión de proyectos y la habilidad para trabajar en equipo. La ingeniería en construcción es una profesión muy importante ya que los ingenieros en construcción son los responsables de asegurarse de que los proyectos de construcción se lleven a cabo de manera segura, eficiente y dentro del presupuesto. Desarrollo y crecimiento a través de la Ingeniería en Construcción En el tema del desarrollo económico, la ingeniería en construcción contribuye en la generación de nuevos empleos, la construcción de edificios o infraestructuras requiere de mucha mano de obra, la cual se traduce en nuevas oportunidades de trabajo en este sector.
  • 63.
    63 En esta áreano solo se requiere de los servicios de un ingeniero en construcción, si no también, de trabajadores en construcción, arquitectos, diseñadores, entre otros. Inversión en infraestructura: Un proyecto de construcción a gran escala representa una gran inversión de capital, lo que se traduce muchas veces en desarrollo económico de una región o país. Así mismo, este tipo de infraestructuras pueden atraer a nuevas empresas y oportunidades de negocio, brindando la posibilidad de generar más empleos. El crecimiento en la construcción de nuevas infraestructuras también contribuye al aumento del valor de la propiedad, en una región o ciudad. Esto es atractivo para nuevas inversiones y estimular el crecimiento económico. El aumento al valor de la propiedad aumenta la recaudación de impuestos mismos que podrían ser utilizados para financiar proyectos de construcción y desarrollo. Promover la inversión tecnológica, el que una infraestructura se lleve a cabo, conlleva la adquisición de tecnología de vanguardia para la ejecución de sus proyectos, esto ayuda de manera considerable para mejorar la eficiencia y reducción de costos. Esto a su vez puede atraer a más inversiones de empresas que buscan aprovechar estas tecnologías. Entre algunas de las razones más destacadas por la cuales un ingeniero en construcción es importante en un país se encuentran: · Contribuye al desarrollo económico: La construcción de infraestructuras es una actividad económica importante que genera empleo y estimula el crecimiento económico de un país. · Mejora la calidad de vida de las personas: Los ingenieros en construcción son responsables de diseñar y construir edificios, carreteras y otras infraestructuras que mejoran la calidad de vida de las personas, proporcionando espacios seguros, cómodos y eficientes.
  • 64.
    64 Garantiza la seguridadpública: Los ingenieros en construcción están capacitados para asegurar la estabilidad, resistencia y seguridad de las estructuras que diseñan y construyen, garantizando la seguridad pública. · Contribuye a la preservación del medio ambiente: Los ingenieros en construcción pueden ayudar a preservar el medio ambiente al diseñar y construir edificios y estructuras sostenibles y eficientes en el uso de energía. · Aporta al desarrollo tecnológico: La ingeniería en construcción es una disciplina que requiere la utilización de tecnologías avanzadas y procesos innovadores, lo que puede contribuir al desarrollo tecnológico del país. El liderazgo entre el ingeniero y el maestro de obras En una obra, dominar los números es clave, la maquinaria es necesaria, los permisos de trabajo son esenciales, pero los más importante es saber cómo liderar el personal. La calidad de una obra no se evalúa solo por aspectos materiales y técnicos, sino también por el recurso humano que cuenta. Este artículo está dedicado para los ingenieros mexicanos. El ingeniero civil siempre tendrá bajo su cargo, un equipo de personas dispuestas a recibir orientación y asesoría. Entre ese grupo de personas, está su mano derecha, el maestro de obras. ¿Cómo empezar una buena relación entre ambos? La comunicación es primero, pero no sobre temas técnicos de la obra, sino conociéndose mejor, compartiendo vivencias, experiencias y aprendizajes. Esto ayuda mucho ya que se refleja el conocimiento, el nivel de reacción y respuesta ante diferentes escenarios. Entender por qué se hacen las cosas. Las construcciones no solo deben verse con fines comerciales, todo ladrillo que se coloque, cada medida, impermeabilización, montaje de pisos e interpretación de planos, se vuelve al final una contribución a la sociedad. Casas, residencias, oficinas, parques y demás, serán de uso, obsequio y
  • 65.
    65 seguridad para otraspersonas. Si ambos profesionales están alineados en esta visión, el proyecto saldrá adelante. Normalmente la diferencia entre ambos reside en el grado académico que tengan: secundaria, licenciatura o maestría concluida. Pero a nivel de trabajo, comparten muchas similitudes. Ambos pueden desempeñarse de manera versátil en labores de análisis, diseño, planificación, dirección, construcción, operación o inspección. Si el maestro de obras no cuenta con alguna habilidad de las anteriores, el ingeniero puede convertirse en un mentor/líder. Siempre será recomendable aprender algo nuevo todos los días, ser capaces de ser el mentor que imparta estos conocimientos será más reconfortante y útil para otras personas. Incluso, surgen casos en el que el ingeniero deberá tomar decisiones acertadas. Si no sabe qué acciones tomar, es importante apoyarse de un líder más, en este caso, del maestro de obras. El liderazgo en una obra de construcción la tendrá siempre el director, por su posición jerárquica y nombre, pero si logra crear un ambiente de respeto, comunicación y trabajo mutuo, el liderazgo de los dos perfiles mencionadas en el titular de este artículo será transmitida y de ejemplo para el resto del equipo operario. Diálogos compartidos y convergencias entre dos disciplinas del ámbito de la construcción Innumerables textos, estudios y análisis ponen sobre la mesa la rivalidad entre los profesionales dedicados a la Arquitectura y la Ingeniería Civil, rivalidad que se ha señalado ancestralmente. Interrelaciones en construcción Imagen obtenida de: Muñoz, I. (n.d.). ANÁLISIS DE LA MANO DE OBRA EN LA CONSTRUCCIÓN.
  • 66.
    66 Dicho código, sedestaca como el antecedente normativo y público del que se tenga registro, en el que se estableció una visión universal, sobre las diferencias del desempeño de ambas profesiones, escrito que favorece a terminar de dejar de lado esta competencia, ya que invitaba a la reflexión sobre la necesidad imperante de entablar un trabajo y diálogo conjunto, que fuera más allá de la edificación de construcciones, sino que además exigía la implementación de lazos colaborativos entre ambas disciplinas para la creación integral de espacios, para uso y goce de los grupos humanos. Y es que la meditación que debe sobresalir en este sentido es que, aunque la Ingeniería Civil y la Arquitectura son dos profesiones que aunque son totalmente diferentes, ambas se complementan y son valiosas para la creación de la infraestructura donde se desarrolla la comunidad. La Ingeniería Civil es la disciplina de la ingeniería profesional que emplea conocimientos de cálculo, mecánica hidráulica y física para encargarse del diseño, construcción y mantenimiento de las infraestructuras emplazadas en el entorno, incluyendo carreteras, ferrocarriles, puentes, canales, presas, puertos, aeropuertos, diques y otras construcciones relacionadas. Además, enfoca sus esfuerzos en la estructura de las construcciones y en generar las condiciones para que el diseño se materialice de la mejor manera posible. Por su parte, la Arquitectura es el arte y la técnica de proyectar, diseñar, construir y modificar el hábitat humano, incluyendo edificios de todo tipo, estructuras arquitectónicas, espacios arquitectónicos y urbanos. Además, la Arquitectura es una profesión asociada a una función estética y a la creatividad, tanto para optimizar el uso de recursos como para romper esos esquemas. La diferencia entre ambas es que el Arquitecto parte de la nada y diseña edificios y espacios privados y públicos; mientras que el Ingeniero Civil es el profesional que se encarga de que estos diseños se lleven a cabo de manera segura y que contengan todas las comodidades y detalles necesarios para su funcionamiento.
  • 67.
    67 Para finalizar, quieroseñalar que estas dos carreras comparten dos características en común: Que el ejercicio de su desempeño en un ámbito laboral es amplio y finalmente, que ambas disciplinas convergen para el ofrecimiento de entornos de vanguardia, sustentables y sostenibles. La relación "Ingeniería y Sociedad" Una oportunidad para el aprendizaje en comunidad La relación entre la ingeniería y la sociedad se presenta en todos los campos de la sociedad moderna. Se trata de una relación que puede ser abordada desde temas como el desempleo de los jóvenes egresados, el impacto de la generación de bienes y servicios de la ingeniería, o el papel de los ingenieros en el cambio tecnológico, por citar unos pocos. Dado este amplio y variado contexto, vamos de delimitar nuestra presentación. Empecemos por recordar que la definición clásica y aún estándar que los ingenieros dan de su propia profesión se refiere a “la aplicación de los principios científicos para la óptima conversión de los recursos naturales en estructuras, máquinas, productos, sistemas y procesos para el beneficio de la humanidad”. Sin embargo, este conjunto de acciones y conocimientos que llamamos ingeniería no siempre se orientan para el beneficio de la humanidad o al menos para el beneficio de muchos que la conforman. Para llegar a serlo, se requiere que la ingeniería no sólo cumpla con su propósito de práctica profesional eficiente, que cumpla con su imperativo de hacer “bien” las cosas. También, y para los tiempos actuales, es necesario que los ingenieros cumplan con hacer las cosas de manera “responsable”. ¿Qué significa aquí la responsabilidad? Se trata de una “Responsabilidad” que se orienta a superar la acepción restrictiva del término, de rendir cuentas por determinadas acciones, independientemente de sus fines. Muchas de las acciones de tipo científico-tecnológico que se relacionan con la ingeniera se llevan a cabo sin considerar sus efectos, al estar basadas en los valores de la eficiencia, la rentabilidad y en valores técnicos. Se trata de acciones
  • 68.
    68 cuya racionalidad ignoralos constreñimientos sociales y los intereses de muchos actores de la sociedad, en relación con la salud, el bienestar y la calidad de vida. Educar para la responsabilidad implica asumir una postura ética sobre la sociedad en sentido de lo público y lo comunitario. Pero también, para nuestros países, una preocupación por los grupos sociales desfavorecidos, las comunidades vulnerables, tanto rurales, como urbanas, las pequeñas unidades de producción, organizadas o no. Este doble sentido de la responsabilidad se relaciona con el interés común y el cuidado de los “otros”, el preocuparse por los “otros”, es decir, apunta hacia el “mayor bien”, incluso podríamos decirlo: hacia la felicidad de los miembros en una sociedad justa. De este modo, sólo o como miembro de organizaciones, el ingeniero(a), puede contribuir a que la comunidad “avance hacia el mayor bien común”, cuando desarrolla su práctica profesional con un sentido de responsabilidad hacia todos sus miembros. Pero la responsabilidad es algo que se aprende ya que no se nace responsable y los espacios educativos han sido tradicionalmente los lugares del aprendizaje responsable. Nos proponemos mostrar en este Seminario que las universidades en sus programas de ingeniería tienen la oportunidad de complementar este proceso, formando a sus estudiantes tanto para el desempeño empresarial como para el trabajo con la comunidad. El trabajo con las comunidades constituye una excelente oportunidad para que los estudiantes se formen con un sentido ético de la responsabilidad. Se trata de aprender a aplicar las herramientas de la ingeniería en problemas de ingeniería de las comunidades, bajo una perspectiva ética. Esto significa, aprender a echar mano de un conjunto de enfoques y metodologías provenientes de las ciencias sociales y de las humanidades, como es el caso de la Investigación-Acción-Participativa, la Educación en Ciencia, Tecnología y Sociedad, la Participación y Gestión Comunitaria, y obviamente la Educación Ética y en Valores.
  • 69.
    69 Ingeniería y construcción,caminando de la mano Estamos rodeados de elementos propios de la naturaleza, donde la mano del hombre no ha tenido participación. Pero el resto de las cosas que vemos alrededor, están diseñadas, elaboradas y construidas por el ser humano. Es todo un proceso donde la herramienta principal es la inteligencia que permite concentrar las ideas con la mente y materializarlas con las manos. De allí la estrecha relación entre Ingeniería y construcción. La ingeniería tiene participación en muchas áreas, no solo está presente en grandes edificaciones u obras civiles, sino también en sistemas computarizados que son intangibles e invisibles a los ojos del individuo, pero que están presentes en la automatización de las actividades. Bien tenemos la Ingeniería en Sistemas, Ingeniería Eléctrica, Ingeniería Hidráulica, entre otras. Podemos relacionar en este caso, Ingeniería y construcción directamente con la Ingeniería Civil. Ingeniería y construcción ¿Qué es la Ingeniería y construcción? La ingeniería es una profesión universitaria que incluye conocimientos científicos y empíricos aplicados a la conversión óptima de materiales y fuerzas de la naturaleza, en beneficio de la humanidad. La Ingeniería es un arte que desarrolla la capacidad creativa del hombre para diseñar, perfeccionar y manejar procedimientos en la industria y en otros campos de la aplicación científica, a fin de transformar ideas en realidad.
  • 70.
    70 La construcción esel proceso que consiste en fabricar o armar alguna estructura como edificaciones, casas, puentes, o cualquier otro proyecto que se encuentre diseñado bajo alguna planificación específica. Es el arte, en este caso, de materializar lo que la ingeniería ha plasmado en un proyecto de planificación. En este proceso de diseño y creación, es el Ingeniero Civil el responsable de ejecutar cualquier tipo de proyecto de construcción de la mano de personal capacitado en obras civiles. El Ingeniero y el Constructor Muchas personas pueden utilizar la frase completa ingeniero constructor, pues de forma generalizada es este profesional quien ejerce ambas funciones. Pero desde un punto de vista más técnico, el ingeniero tiene sus funciones definidas y el constructor también. El ingeniero está encargado del diseño, la supervisión y el funcionamiento de los diversos servicios de construcción, bien pueden ser, aires acondicionados, calefacción, iluminación, electricidad, dependiendo del área específica a desarrollar. También tienen competencia en piscinas, plazas, parques, entre otros. Los Ingenieros trabajan de la mano con otros profesionales como el director de la obra y el inspector. Así como también, con el constructor o constructores que ejecutan las acciones de elaboración del proyecto de forma física, también conocido como construcción civil. En este sentido, ingeniería y construcción son factores elementales para el desarrollo de cualquier proyecto de edificación, pues trabajan en conjunto y caminan de la mano desde el inicio hasta la finalización de la estructura.
  • 71.
    71 Ingeniería y construcciónempresas de Ingeniería y construcción Existen empresas de Ingeniería y construcción destinadas a ofrecer los mejores servicios para el diseño y la elaboración de cualquier estructura edificativa que se desee construir. Estas empresas tienen dentro de su recurso humano, personal capacitado para ejecutar cualquier actividad, destacando entre ellas, la Ingeniería, Arquitectura y construcción. Los proyectos de edificaciones pueden estar diseñados para elaborarse como construcciones metálicas, de cemento sólido, o cualquier otro tipo de elemento que conserve sus propiedades y sean resistentes a las condiciones a la que será expuesto. Los expertos en la materia conocen todo lo relacionado con estructura, distribución, materiales, vías de acceso, salidas de emergencia y un sinfín de elementos indispensables para que las construcciones estén en perfectas condiciones de habitabilidad. La importancia de la ingeniería y construcción en el desarrollo de la sociedad Ya conocemos mucho sobre la ingeniería y construcción, pero estas áreas de estudios realmente son importantes en el desarrollo de la sociedad. Sería imposible poner una negativa ante tal incógnita, ya que estas tienen como objetivo clave el poder satisfacer las necesidades de una sociedad determinada gracias a que el ingeniero como tal, es el encargado de llevar a cabo las grandes obras que involucran la infraestructura de las ciudades. Y, como podemos ver, la construcción de la misma es muy importante debido a los constantes desarrollos que viene sufriendo y en los que está sumergida la humanidad.
  • 72.
    72 Con ello podemosver que es una de las carreras cuyo campo de acción y su utilidad es vital para el progreso de las culturas. Con ella nos podemos encargar de la planeación, operación y construcción de distintos tipos de obras civiles, siendo esta la raíz de crear establecimientos como son las viviendas, hospitales, edificios empresariales, escuelas, instituciones públicas, obras que se utilicen para los sistemas de transportes, obras hidráulicas destinadas a satisfacer los deseos y necesidades de la población, mejoramiento de la calidad de vida, entre otras cosas. ingeniería y construcción euro innova Una carrera que no solo se basa en construir por construir Dicho esto, vemos también que la ingeniería y construcción tienen un gran componente en la organización que logra su máxima aplicación en la administración del ambiente urbano. Esto significa que uno de sus objetivos es poder crear armonía entre lo que el hombre realiza y la naturaleza que le rodea, no solamente en lo que respecta la construcción, sino al control, mantenimiento y operaciones en la planificación de la vida de las personas. Por ello, más allá de solo construir edificios o establecimientos, se tienen que comprender otros aspectos en los planes de organización territorial, entre los que destacan la prevención de desastres, control de tráfico y transporte, servicios públicos, manejo de los recursos hídricos disponibles, tratamiento y procesamiento de basuras y todas las actividades que de una u otra forma, garantizan el bienestar de la humanidad que al día de hoy desarrolla su vida sobre las obras civiles construidas y operadas por los expertos de la ingeniería y construcción. De una forma mucho más precisa, sería interesante decir que la esencia misma de la ingeniería está centrada en la responsabilidad de materializar y concebir obras de infraestructura que sean indispensables para prestar los servicios públicos, de transporte, del agua, para la industria y la agricultura, energía, edificación para las viviendas, salud, comercio, educación, turismo y siempre preocupado por la preservación de los recursos naturales.
  • 73.
    73 Estudios en Ingenieríay construcción Obtener una titulación de Ingeniero Civil requiere de estudios en universidades públicas o privadas, mientras que, para ejecutar actividades de construcción, es elemental cualquier capacitación básica en cursos y talleres impartidos por centros educativos. De cualquier manera, ambas profesiones o áreas de trabajo dependen mucho de la experiencia y las vivencias que pueda tener la persona relacionada al área y dependiendo del nivel del conocimiento ambos podrán ocupar un cargo u otro dentro de la empresa. De cualquier forma, si buscas dónde realizar estos estudios de ingeniería y construcción, tenemos que recomendarte que puedas ingresar en Euroinnova, la Escuela de Negocios especializada en formación online. En la misma encontrarás los mejores programas educativos en esta y en muchas otras áreas en las cuales podrás especializarte de la mejor manera posible. Además, con la culminación de los estudios obtendrás un título acreditado por excelentes universidades de alcance internacional que te permitirán ejercer en cualquier lugar del mundo como todo un profesional. Del mismo modo, en esta institución contarás con la asesoría de profesores de gran nivel que estarán encantados de brindar sus saberes para aclarar cualquier tipo de dudas, tendrás contacto con otras personas y estudiantes, lo que te permitirá crear una red de contactos profesionales y mucho más. Y, por si fuera poco, la misma institución también cuenta con muchos otros cursos y posgrados en diversas áreas para los profesionales de las ciencias o incluso del mundo de las artes.
  • 74.
    74 CONCLUSIONES A lo largode este libro hemos analizado en profundidad los pilares fundamentales de la administración de obra y su impacto en el éxito de los proyectos de construcción. En un sector tan dinámico y crucial como la industria de la construcción, tanto en Norteamérica como en México, la capacidad de gestionar eficazmente cada fase del proceso constructivo se traduce en una ejecución eficiente, dentro del tiempo y el presupuesto establecido, garantizando así la satisfacción del cliente y el cumplimiento de los objetivos. Uno de los puntos clave ha sido la necesidad de adoptar un enfoque de sistema en la construcción, donde todas las partes involucradas —desde el diseño hasta la ejecución y la administración de recursos— estén interrelacionadas y coordinadas. Este enfoque nos ha permitido comprender que la construcción no es solo la suma de tareas individuales, sino un proceso integral donde las decisiones deben tomarse de manera global, teniendo en cuenta los efectos en todas las áreas del proyecto. Dentro de este marco, la administración de obra emerge como el pilar que garantiza el orden y la eficiencia. Es el responsable de coordinar los recursos humanos y materiales, asegurando que se cumplan los plazos establecidos mediante el programa de obra, y que los recursos financieros sean utilizados adecuadamente a través del programa de gastos y la correcta distribución de anticipos. La administración de obra va más allá de la supervisión; es el engranaje que mantiene al proyecto en marcha. La industria de la construcción en Norteamérica y México enfrenta desafíos únicos: desde la fluctuación en los precios de los materiales hasta las regulaciones locales y las demandas tecnológicas que evolucionan rápidamente. La competitividad en esta región obliga a las empresas constructoras a mantenerse en la vanguardia en términos de administración, eficiencia y sostenibilidad. Por eso, conocer las diferencias regionales, y cómo afectan a la construcción, ha sido esencial para entender los retos específicos y las oportunidades de mejora en ambos contextos.
  • 75.
    75 El negocio dela construcción no solo se basa en la ejecución física de un proyecto, sino también en la correcta planificación y gestión de los recursos financieros y materiales. Aquí, hemos visto cómo el catálogo de conceptos se convierte en una herramienta indispensable para desglosar y describir cada tarea de la obra, facilitando una visión clara de los costos y permitiendo un control minucioso del avance de la obra. La actualización constante del catálogo asegura que el proyecto esté alineado con las condiciones del mercado y los requerimientos técnicos. Por otro lado, hemos destacado la importancia de la correcta elaboración y seguimiento del presupuesto, que funciona como el eje financiero del proyecto. Mantener el control presupuestario es uno de los mayores desafíos en la construcción, donde cualquier variación puede afectar gravemente el resultado final. La gestión adecuada de los anticipos y la elaboración de programas de obra y gastos son esenciales para garantizar que los recursos estén disponibles cuando se necesiten y que el proyecto avance sin interrupciones. En conclusión, la administración de un proyecto de construcción es un proceso complejo que requiere una planificación minuciosa, coordinación efectiva y control riguroso en cada fase. Cada uno de los temas abordados en este libro ha mostrado cómo los diferentes componentes de la gestión de obra —el catálogo de conceptos, los programas de obra y gastos, el presupuesto y los anticipos— se entrelazan para formar un sistema integral de gestión. Solo mediante una administración eficiente y alineada con las mejores prácticas, es posible alcanzar los objetivos de tiempo, costo y calidad que todo proyecto de construcción exige. Este libro ha subrayado la importancia de estas herramientas y enfoques, proporcionando una base sólida para enfrentar con éxito los retos del sector de la construcción, tanto en Norteamérica como en México. En un contexto globalizado como el de la industria de la construcción en Norteamérica y México, se ha vuelto imprescindible adoptar un enfoque sistemático y riguroso para gestionar cada aspecto del proceso constructivo. Las diferencias en normativas, costos y capacidades tecnológicas entre los países de esta región nos
  • 76.
    76 han mostrado laimportancia de una buena administración para alcanzar la competitividad y eficiencia necesarias para enfrentar los desafíos del sector. El enfoque de sistema en la construcción, por su parte, nos ha permitido entender la interconexión entre las diferentes áreas de un proyecto. La gestión de un proyecto de construcción va mucho más allá de la simple ejecución de tareas; se trata de integrar las decisiones de diseño, los costos, los tiempos, los recursos humanos y la tecnología para asegurar el éxito. En este sentido, la administración de obra es el núcleo que sostiene todo el proyecto. Es el administrador de obra quien coordina a los diferentes actores y asegura que todos los recursos —materiales, financieros y humanos— estén alineados para el cumplimiento de los objetivos. A través del programa de obra, se logra planificar de manera ordenada y eficiente cada fase del proyecto, mientras que con el programa de gastos y el control de anticipos se garantiza la disponibilidad de recursos en el momento adecuado. El catálogo de conceptos ha demostrado ser una herramienta fundamental para desglosar cada una de las actividades y recursos involucrados en una construcción. Desde el punto de vista técnico y económico, es indispensable para prever los costos, realizar estimaciones parciales y mantener el control presupuestario del proyecto. Sin un catálogo de conceptos actualizado y bien gestionado, el riesgo de desviaciones en los costos y retrasos en el cronograma se incrementa significativamente. El presupuesto, por otro lado, constituye el corazón financiero del proyecto. Desde su elaboración, se convierte en el parámetro contra el cual se mide el éxito del control de costos. La capacidad de mantener el presupuesto dentro de los límites aprobados es una de las principales métricas de éxito en la administración de obras. A lo largo de cada uno de estos temas, hemos resaltado la importancia del mantenimiento y actualización constante de los documentos administrativos, como el catálogo de conceptos y los presupuestos. Las condiciones en la construcción cambian frecuentemente: los precios fluctúan, surgen imprevistos, y los avances
  • 77.
    77 tecnológicos y normativosrequieren ajustes continuos. Por lo tanto, los proyectos que cuentan con mecanismos sólidos de actualización y gestión del cambio tienen una mayor probabilidad de éxito. Finalmente, hemos aprendido que el negocio de la construcción no solo consiste en la ejecución física de una obra, sino en la capacidad de gestionar múltiples factores simultáneamente: costos, tiempos, calidad y satisfacción del cliente. Un proyecto bien administrado no solo se traduce en una obra entregada a tiempo y dentro del presupuesto, sino también en una reputación consolidada para los contratistas y empresas involucradas. Concluimos este recorrido con la certeza de que una administración de obra eficiente, respaldada por herramientas como el catálogo de conceptos, el programa de obra, y un control riguroso de los recursos financieros, es la clave para enfrentar los retos del sector de la construcción y alcanzar el éxito en cada proyecto.
  • 78.
    78 BIBLIOGRAFIA ▪ Imágenes deProceso Administrativo - Descarga gratuita en Freepik. (2024). Freepik. https://www.freepik.es/fotos-vectores-gratis/proceso-administrativo. ▪ bianchiarq. (2019, January 12). Qué es la ADMINISTRACION y DIRECCION de una obra? - Bianchi Arquitectura. Bianchi Arquitectura. https://bianchiarq.com/que-es-la-administracion-de-una-obra/ ▪ Administrar un Proyecto de Obra. (2024, February 28). Spectra. https://www.spectrainge.com/blog/administrar-proyecto-de-obra/ ▪ https://www.mef.gob.pe/contenidos/conta_publ/con_nor_co/NIC07_04.pdf. (n.d.). Www.mef.gob.pe. https://www.mef.gob.pe/contenidos/conta_publ/con_nor_co/NIC07_04.pdf ▪ Zambelli, R. (2023, January 17). Blog | Checklist Fácil. Blog | Checklist Fácil. https://blog-es.checklistfacil.com/administrador-de-obras/ ▪ LinkedIn. (2024). Linkedin.com. https://www.linkedin.com/pulse/la- importancia-de-administraci%C3%B3n-y-control-obra-melanie-pimentel/ ▪ LUIS, J. (2000). INGENIERIA DE LAS RELACIONES INTERPERSONALES. DYNA, 75(2), 31–32. https://www.revistadyna.com/search/ingenieria-de-relaciones- interpersonales ▪ Relaciones Personales en Ingeniería del Software | Facultad de Ingeniería. (2024, August 26). Fing.edu.uy. https://www.fing.edu.uy/es/cpap/cursos/relaciones-personales-en- ingenier%C3%ADa-del-software ▪ López, I., & Sánchez, R. (2019). Gestión financiera en proyectos de construcción. Editorial Universitaria. ▪ Kerzner, H. (2017). Project Management: A Systems Approach to Planning, Scheduling, and Controlling. Wiley. ▪ Clough, R. H., Sears, G. A., & Sears, S. K. (2015). Construction Project Management. Wiley. ▪ Chappell, D., & Powell-Smith, V. (2016). Building Contract Claims. Wiley- Blackwell. ▪ Finsen, E. (2018). The Building Contract: A Commentary on the JBCC Agreements. Juta and Company Ltd. ▪ Cushman, R. F., & Carter, J. D. (2019). Construction Law Handbook. Aspen Publishers.
  • 79.
    79 ▪ Uher, T.E., & Davenport, P. (2020). Fundamentals of Building Contract Management. UNSW Press. ▪ Murdoch, J., & Hughes, W. (2017). Construction Contracts: Law and Management. Routledge.
