FORMATO N° 25: INFORME DE IMPACTO AMBIENTAL
El mundo ha avanzado a pasos agigantados en los últimos 40 años. Como nunca antes los
cambios ocurren a una velocidad vertiginosa, generándose grandes transformaciones
políticas, culturales, científicas, tecnológicas, económicas, sociales y ambientales.
Sabemos que los recursos naturales son sensibles y finitos, y la constante expansión de la
humanidad ha causado una reducción muy significativa en los recursos disponibles para el
sostenimiento de la humanidad, en tal sentido, el Estudio de Impacto Ambiental presente
dispone de un procedimiento único, informado, ordenado y transparente, especialmente
diseñado para identificar, predecir, revisar, evaluar y calificar los impactos ambientales.
El presente documento corresponde al estudio de Impacto Ambiental PARA EL PROYECTO.
El propósito del estudio es estimar los efectos negativos y positivos que las actividades, obras,
diseño y construcciones; así como las acciones secundarias planteadas durante las diversas
etapas, que podrían generar sobre el ambiente.
Los impactos potenciales originados por la vía, serán analizados respecto a los medios físicos
– biológicos y aspectos socioeconómicos fundamentalmente.
Con estos resultados se realiza la definición y predicción de impactos, tanto positivos como
negativos a los cuales se les ponderará y valorará, para luego establecer recomendaciones
con la finalidad de potenciar los positivos y se propondrán medidas de mitigación o correctivas
de los negativos en un Plan de Manejo Ambiental que incluye acciones de seguimiento y
control de la aplicación de las recomendaciones.
Los resultados del estudio ambiental serán aplicados directamente en las obras del proyecto,
pasando a constituir parte del planteamiento de Ingeniería del mismo,asícomoel presupuesto
de la obra.
OBJETIVOS GENERALES:
Evitar el deterioro del entorno físico, biológico y social, que podría generar el proyecto
mediante un Plan de Manejo Ambiental, que asegure la conservación de los recursos
naturales y el desarrollo sostenido del ámbito del proyecto.
ALCANCES
El Estudio de Impacto Ambiental considera herramientas de gestión preventiva, que provee
las capacidades para identificar y corregir anticipadamente problemas ambientales que se
susciten en la fase constructiva, en la fase final y en la fase operativa de la obra mediante
acciones de un sistema ambiental, con metodologías, criterios y procedimientos, que permita
evaluar, prevenir y corregir los impactos ambientales negativos que pueden derivarse de las
actividades humanas
DIAGNÓSTICO AMBIENTAL ACTUAL
Generalidades
Para la construcción del sistema de riego, es necesario considerar que la introducción de
nuevas tecnologías como el extendido de tuberías y los movimientos de tierra requeridos; Se
aplican posibles efectos negativos que puede causar esta obra sobre el Medio Ambiente. Sin
embargo es comúnque este tipo de obras ocasionara un gran impacto positivo sobre la región,
el cual es conveniente estimar y potenciar.
La construcción del Proyecto en mención, tienen una implicancia negativa mayor en la etapa
de construcción, referido a actividades físicas de infraestructura y obra, y asimismo, una
implicancia positiva en la etapa de la operación , referida al movimiento de vehículos de carga
y de pasajeros y a su influencia en el desarrollo socioeconómico de la zona.
La descripción ambiental de la obra, como una parte fundamental del estudio de Impacto
Ambiental, permite conocer las acciones y actividades en sus diversas etapas para estimar
los efectos negativos sobre el ambiente.
La construcción del sistema de Riego, comprende un conjunto de actividades requeridas para
la realización de la obra, referidos a movimiento de tierra, construcciónde obras de arte, entre
otros, que van a producir alteraciones sobre el Ambiente.
Adicionalmente van a existir acciones derivadas, tales como la modificación de la cobertura
vegetal y el uso de botaderos para la eliminación de excedentes de corte y residuos del
trabajo.

AMBIENTE FÍSICO
El medio físico del ambiente comprende la base sólida en donde se desarrollan todos los
procesos físicos químicos naturales, así como los originados por el hombre.
El medio físico incluye el análisis de:
Clima, que analiza las características climáticas de temperatura y precipitación pluvial.
La hidrología, que muestra las características de la escorrentía superficial.
La geología-litología, que analiza el tipo de roca que se encuentra en la zona de estudio, su
estabilidad y su estructura.
La geomorfología, que analiza la forma de la tierra y los procesos geodinámicas.
El suelo, el cual comprende los tipos de suelo y su capacidad de uso mayor de las tierras.
Calidad de Aire
Incremento de gases de combustión
En términos generales, se considera que las emisiones serán de magnitud variable entre baja
y moderada, en algunos casos puntuales y en otro lineales (a lo largo de la vía; de moderada
duración, alta posibilidad de medidas de mitigación y de significancia entre moderada y baja.
Dichas emisiones no causarán mayor efecto en la calidad del aire del lugar, debido a que las
áreas a ser intervenidas están en una zona abierta, que es característica de la altiplanicie,
donde la presencia de fuertes vientos es favorable para la disposición de dichas emisiones,
con lo que se reducirá sustancialmente su poder contaminante.
Incremento de partículas suspendidas
La emisión de material particulado es otro de los potenciales impactos en la calidad del aire
que se producirá principalmente durante las operaciones de extracción y transporte de
material de cantera así como los movimientos de tierra (corte y relleno).
Se considera que las emisiones de material particulado se han calificado como de magnitud
variable entre moderada y baja, de influencia variable entre local (a lo largo de la vía), de

moderada duración y con alta posibilidad de aplicación de medidas de mitigación; siendo, por
tanto, de significancia variable entre moderada y baja.
Calidad de Aire de quebrada
Considerando la generación del aire, por efectos de la inversión térmica del ambiente, existen
vientos predominantes de norte a sur provocando un reciclaje continuo de la calidad del aire
en el ámbito de implicancia del proyecto y su ámbito de influencia de los centros poblados
incluidos.
Suelo Topografía y Fisiográfica
De acuerdo al área de estudio, Santo Domingo de Acobamba se encuentra a una altitud
promedio de 3200 msnm,en el emplazamiento el paisaje ha sido alterado comoconsecuencia
de la actividad agrícola intensa.
COMPONENTE SOCIO-ECONÓMICO:
Población:
La población beneficiaria está compuesto por los pobladores del Centro Poblado donde se
ejecutara el proyecto en el Distrito de Santo Domingo de Acobamba..
Vivienda:
El tipo de edificación es de material tierra con la técnica de la tapia y los adobes, coberturas
de teja artesanal, con acabados.
Sistemas existentes:
- Agua Potable La vía cuenta con un sistema básico de agua potable.
- Energía Eléctrica: Cuentan con un sistema eléctrico de baja tensión monofásica de uso
público y domiciliario con suficiencia de servicio.
DIAGNOSTICO AMBIENTAL INTEGRADO
Etapa Construcción
Durante la etapa constructiva de la infraestructura se dispondrá de reservas adicionales, por
lo cual se producirán impactos por la actividad, contando con los siguientes atributos
ambientales.

a.- Suelo y Material Superficial.- En las excavaciones y corte de terreno se generará
volúmenes de tierra en exceso que serán depositadas adecuadamente en los lugares
sugeridos.
b.- Paisaje.- La acumulación de materiales de trabajo y excedentes no presentan una
visión armónica que concuerde con el medio ambiente del lugar.
c.- Actividad. Económica.- La construcción de la obra trae consigo un aumento
moderado en la fuerza laboral y en la necesidad de servicios, normalmente cuando la obra
esté en funcionamiento los terrenos incrementan su valor y la presencia humana en la zona
se incrementará, por tanto habrá mayores beneficios y mayor población.
d.- Comunidades.- La construcción de la obra trae consigo un aumento en la demanda
de bienes y servicios por parte del personal asociado a la construcción y esto favorece
moderadamente en forma positiva a pobladores cercanos que brindan servicios de algún tipo
en la ejecución de la obra.

OBJETIVOS ESPECIFICOS
-IDENTIFICAR LOS DIFERENTES IMPACTOS AMBIENTALES
-IMPLEMENTAR EL PLAN DE MANEJO AMBIENTAL
-PROPONER EL PROGRAMA DE MITIGACIÓN, MONITOREO, CONTINGENCIAS,
CAPACITACION Y EDUCACION AMBIENTAL
1: Criterios para la evaluación de impactos ambientales
La ponderación de los criterios para la evaluación de los impactos ambientales son los
siguientes:
TIPO DE
IMPACTO
DURACIÓN DEL
IMPACTO
AREA DE
INFLUENCIA
Positivo + Corto plazo 1 Puntual 1
Negativo - Mediano plazo 2 Local 2
Largo plazo 3 Zonal 3
REVERSIBILIDAD MITIGABILIDAD
Alta 1 Alta 1
Moderada 2 Moderada 2
Baja 3 Menor 3
Nula 4 Mínima 4

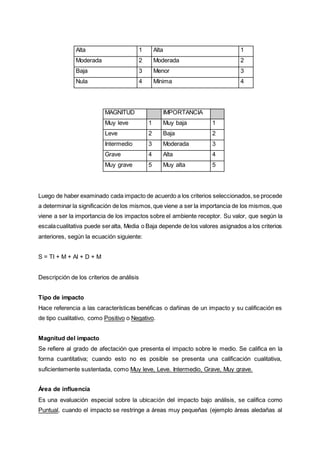

MAGNITUD IMPORTANCIA
Muy leve 1 Muy baja 1
Leve 2 Baja 2
Intermedio 3 Moderada 3
Grave 4 Alta 4
Muy grave 5 Muy alta 5
Luego de haber examinado cada impacto de acuerdo a los criterios seleccionados,se procede
a determinar la significación de los mismos,que viene a ser la importancia de los mismos,que
viene a ser la importancia de los impactos sobre el ambiente receptor. Su valor, que según la
escalacualitativa puede seralta, Media o Baja depende de los valores asignados a los criterios
anteriores, según la ecuación siguiente:
S = TI + M + AI + D + M
Descripción de los criterios de análisis
Tipo de impacto
Hace referencia a las características benéficas o dañinas de un impacto y su calificación es
de tipo cualitativo, como Positivo o Negativo.
Magnitud del impacto
Se refiere al grado de afectación que presenta el impacto sobre le medio. Se califica en la
forma cuantitativa; cuando esto no es posible se presenta una calificación cualitativa,
suficientemente sustentada, como Muy leve, Leve. Intermedio, Grave, Muy grave.
Área de influencia
Es una evaluación especial sobre la ubicación del impacto bajo análisis, se califica como
Puntual, cuando el impacto se restringe a áreas muy pequeñas (ejemplo áreas aledañas al
derecho del proyecto); Local, si su área de influencia es restringida (como los taludes de una
vía) o Zonal, si su área de influencia es mayor.
Duración
Determina la persistencia del impacto en el tiempo, calificándose como : Corto plazo, si es
menor de un mes; Mediano plazo, si supera el año, y Largo plazo, si su duración es de varios
años. Así la duración puede clasificarsecomoESTACIONAL, si está determinada por factores
climáticos.
Reversibilidad
Trata de predecir qué tan probable es que se presenta el efecto y se califica como Alta,
Moderada, Baja y Nula la probabilidad de ocurrencia del impacto
Mitigabilidad
Determina si los tiempos negativos son mitigables en cuanto a uno o varios de los criterios
utilizados para su evaluación, y si se le califica como Alta, Moderada, Menor y Mínima.
Importancia
Incluye un análisis global del impacto, teniendo en cuenta sobre todo los criterios anteriores y
determina el grado de importancia de estos sobre el ambiente receptor, su calificación
cualitativa, se presenta como Muy baja, Baja, Moderada, Alta y Muy Alta.

Identificación de los impactos ambientales
Selección de componentes interactuantes
Antes de proceder a identificar y evaluar los impactos del proyecto de rehabilitación vial sobre
el ambiente, es necesario realizar la selección de componentes interactuantes. Esto consiste
en conocer y seleccionar las principales actividades del proyecto y el conjunto de elementos
ambientales del entorno físico, socio económico y cultural que intervienen en dicha
interacción.
En la selección de actividades se optó por aquellas que deben tener incidencia probable y
significante sobre los diversos componentes o elementos ambientales. Del mismo modo, en
lo concerniente a elementos ambientales se optó por aquellos de mayor relevancia ambiental.
Así, los componentes interactuantes seleccionados son los siguientes:
Se identifican los impactos ambientales que el proyecto podría causar sobre el ambiente
durante las fases de construcción, operación y abandono. Estos impactos estarán
circunscritos a los relacionados con la ampliación y construcción de red de agua potable, es
claro que los principales impactos ocurrirán durante la fase de construcción y operación del
agua potable y cuyo análisis y manejo ambiental serán materia de estudios.
Matriz de alcances de los impactos ambientales
El Cuadro adjunto muestra la matriz de alcances de los impactos, en donde se presentan las
interacciones entre los componentes ambientales a lo largo de la vía. Esta matriz proporciona
un resumen visual adecuado para los impactos biofísicos y socioeconómicos asociados a las
operaciones que se desarrollara en el área de proyectos civiles.
Actividades relevantes del proyecto de construcción de la obra
Etapa de construcción
En general las construcciones relevantes a considerar en esta etapa del proyecto de
construcción de la obra corresponden a los siguientes:
Construcción y funcionamiento de desvíos temporales
Extracción de materiales de cantera
Transporte de material
Movimiento de tierras
Construcción de obras de arte
Operación de la maquinaria
Disposición de material excedente
Etapa de abandono de obra
Abandono de canteras
Abandono de botaderos
Etapa de funcionamiento
En esta etapa se considera como actividad de mayor relevancia al funcionamiento en sí del
sistema de riego
Funcionamiento de las obras hidraulicas
Componentes ambientales que podrían sufrir impactos
Del medio físico
Aire
Suelo Relieve
Del medio biológico
Flora y micro flora
Fauna y micro fauna
Identificación de impactos ambientales
Cumplido el proceso de selección de elementos interactuantes, se da inicio a la identificación
de impactos ambientales, para lo cual como se ha indicado en los acápites anteriores se hace
de la Matriz de identificación de impactos ambientales. Los resultados de esta fase se
presentan en la Matriz M.1
Evaluación de impactos ambientales
Una vez identificados los impactos en la fase anterior, se procede a su evaluación respectiva
empleando los criterios indicados. Para ello se confecciona la Matriz de evaluación de
impactos ambientales. Los resultados de esta segunda fase de análisis se presentan en la
Matriz M.2.
Descripción de los Principales impactos ambientales
Considerando que el proyecto se refiere a una obra de construcción, donde no habrá cambios
en el trazo existente, se estima que la ocurrencia de impactos ambientales estará asociada
básicamente al manejo de las áreas de uso temporal (canteras,botaderos). En menor medida
se presentan en los frentes de trabajo de la obra propiamente dicha, como en los movimientos
de tierra (corte y relleno) a lo largo de la vía, conformación de pavimentos y, construcción de
obras de arte y drenaje.
En los acápites siguientes se describen los principales impactos ambientales identificados y
evaluados en las secciones anteriores (Matriz Nº 1 y 2).
Durante la etapa de construcción
IMPACTOS NEGATIVOS

En el aire
Incremento de partículas suspendidas
La emisión de material particulado es otro de los potenciales impactos en la calidad del aire
que se producirá principalmente durante las operaciones de extracción y transporte de
material; así comolos movimientos de tierra (corte y relleno), siendo mayor en las progresivas
y construcción de obras de arte y otros.
Incremento de ruido
El funcionamiento de la maquinaria y los vehículos diesel durante el desarrollo de las mismas
operaciones descritas en los casos anteriores generará un incremento de los niveles de ruido
ambiental en estas áreas. Sin embargo, por la naturaleza de dichas operaciones, las
emisiones serán, por lo general, menores.
En el suelo
Riesgo de alteración de la calidad del suelo
La posibilidad de alteración de la calidad del suelo está referida a los cortes de terreno y a la
ejecución de obras hidráulicas sobre el suelo.
En el relieve
Modificación del relieve
Las depresiones producto de la extracción de las excavaciones de zanjas y plataformas
necesarias para el proceso constructivo de las obras de infraestructura de riego proyectada
ocasionaran un efecto sobre el relieve.
Alteración a áreas sensibles – inestables
En la superficie afectadas por las obras de construcción, sobre todo en la ejecución de corte
en taludes con pendientes fuertes que, podrían generar desestabilización de dichos taludes,
con la consecuente ocurrencia de derrumbes y erosión.
Alteración de la estabilidad geomorfológica
Este efecto ha sido calificado como de baja magnitud, baja probabilidad de ocurrencia de
incidencia puntual y con alta posibilidad de aplicación de medidas de mitigación; siendo, por
tanto, de baja significancia.
En la vegetación
Reducción de la cobertura vegetal
Este impacto se producirá durante la extracción de material y movimiento de tierra.

En la fauna
Perturbación de la fauna local
Durante el desplazamiento de la maquinaria, podrían ocasionar perturbación en la fauna local,
se estima que el incremento de la presencia humana y de maquinarias durante el proceso
constructivo.
En la economía
En el aspecto social
Riesgo de afectación de la salud pública
La emisiónde material articulado durante los movimientos de tierra (corte y relleno), transporte
de material, podría afectar la salud de los habitantes de los pobladores en el ámbito de
trabajo.
IMPACTOS POSITIVOS
Aumento de la capacidad adquisitiva
La contratación de personal y las acciones de abastecimiento de bienes y servicios que
demandara la construcción del proyecto vial bajo análisis, permitirá elevar los niveles de
ingreso de la población relacionada directa o indirectamente a las obras. Esta condición, a su
vez se traducirá en el aumento de la capacidad adquisitiva de dichos pobladores, generando
mejores condiciones para el acceso a los servicios de salud, educación, transporte, entre
otros.
Matriz M.1: IDENTIFICACIÓN DE IMPACTOS AMBIENTALES
Matriz de interacción causa-
efecto
ELEMENTOSAMBIENTALES AFECTABLES
MEDIOFISICO MEDIO
BIOLÓGICO
MEDIOSOCIO-ECONÓMICOYCULTURAL
AIRE AGUA SUELO RELIEVE PAISAJE FLORA FAUNA
Calidaddelaire
Calidaddelagua
Drenajesuperficial
Calidaddelsuelo
Erosión
Relieve
Estabilidaddetaludes
Calidaddelpaisaje
Coberturavegetal
Faunalocal
Transitabilidadvial
Comerciolocal
Capacidadadquisitiva
Serviciodesalud
Saludpública
Saludocupacional
Generacióndeempleo
Seguridadpública
---ACCIONESQUEPUEDENCAUSARIMPACTOS
ETAPA DE
CONSTRUCCIÓN
Construcción y
funcionamiento de
desvíostemporales
- - - - - - - - - - - + + + - - + -
Extracción de material
decantera
- - - - - - - - - - - + + + - - + -
Transportedematerial - - - - - - - - - - - + + + - - + -
Movimientodetierras - - - - - - - - - - - + + + - - + -
Obrasdearteydrenaje - - - - - - - - - - - + + + - - + -
Desplazamiento de la
maquinaria
- - - - - - - - - - - + + + - - + -
Disposición de material
excedente
- - - - - - - - - - - + + + - - + -
ETAPADEABANDONO
DEOBRA
Decanteras - - - - - - - - - - - + + + + + +
Canchasdedesmonte - - - - - - - - - - - + + + + + + -
Desvíostemporales - - - - - - - -- - - - + + + + + + -
FUNCIONAMIENTO
Del tramo vial
conservado
+ + + + + + + + + + + + - + + + - +
PROGRAMA DE MITIGACIÓN, MONITOREO, CONTINGENCIAS,
CAPACITACION Y EDUCACION AMBIENTAL
PROGRAMADE MITIGACION
Fase de Construcción
Las medidas de mitigación
La finalidad es la protección del medio natural en el más alto sentido de la palabra y por ello
debe llegarse a realizaciones concretas materializadas en las medidas correctoras del
posible impacto negativo de la obra sobre su entorno.
Los estudios teóricos, muy necesarios en la fase de estudios previos para elegir alternativas
significan una serie de pasos:
En el aire
 La utilización de vehículos y maquinarias en buen estado de carburación y
lubricación.
 Mantenimiento continúo de todo vehículo y maquinaria que interviene en la obra.
 Se almacenara la tierra en lugares estables, protegiéndola principalmente de la
erosión eólica
 Cubrir la tierra amontonada o en tránsito para evitar su dispersión por acción del
viento.
 Realizar capacitación social sobre las medidas de protección antes de realizar
excavaciones en el área de influencia del trabajo.
 El personal expuesto a los trabajos con generación de material particulado, estarán
en la obligación del uso de equipo personal de protección contra el polvo y ruido.
 Cumplimiento estricto del cronograma de actividades.
En el agua
 Trabajos hidráulicos de decantación, depuración y canalización de aguas
superficiales y subterráneas.
 Construcción e instalación de dispositivos hidráulicos
 Corrección de cauces naturales.

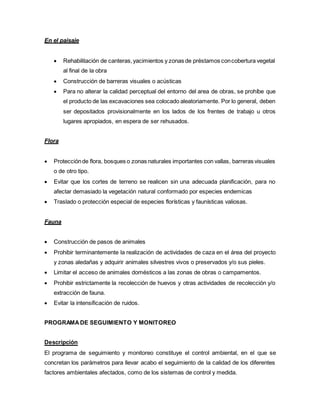

En el paisaje
 Rehabilitación de canteras,yacimientos y zonas de préstamos concobertura vegetal
al final de la obra
 Construcción de barreras visuales o acústicas
 Para no alterar la calidad perceptual del entorno del area de obras, se prohíbe que
el producto de las excavaciones sea colocado aleatoriamente. Por lo general, deben
ser depositados provisionalmente en los lados de los frentes de trabajo u otros
lugares apropiados, en espera de ser rehusados.
Flora
 Protecciónde flora, bosques o zonas naturales importantes con vallas, barreras visuales
o de otro tipo.
 Evitar que los cortes de terreno se realicen sin una adecuada planificación, para no
afectar demasiado la vegetación natural conformado por especies endemicas
 Traslado o protección especial de especies florísticas y faunísticas valiosas.
Fauna
 Construcción de pasos de animales
 Prohibir terminantemente la realización de actividades de caza en el área del proyecto
y zonas aledañas y adquirir animales silvestres vivos o preservados y/o sus pieles.
 Limitar el acceso de animales domésticos a las zonas de obras o campamentos.
 Prohibir estrictamente la recolección de huevos y otras actividades de recolección y/o
extracción de fauna.
 Evitar la intensificación de ruidos.

PROGRAMADE SEGUIMIENTO Y MONITOREO
Descripción
El programa de seguimiento y monitoreo constituye el control ambiental, en el que se
concretan los parámetros para llevar acabo el seguimiento de la calidad de los diferentes
factores ambientales afectados, como de los sistemas de control y medida.

Este programa permitirá garantizar el cumplimiento de las indicaciones y medidas,
preventivas, contenidas en el plan de manejo ambiental, a fin de lograr la conservación el
uso sostenible de los recursos naturales y el ambiente durante la construcción y
mantenimiento de la pavimentación.
Operaciones de Seguimiento y Monitoreo
Las acciones que requerirán un control muy preciso son las siguientes:
Durante la etapa de construcción
- En la ejecución de vías de acceso y obras debe evitarse al mínimo riesgo de
contaminación para las aguas superficiales, subterráneas, y para la vegetación;
pues estos emplazamientos suelen convertirse en focos constantes de vertido de
materiales con partículas.
- En el movimiento de tierras, debe evitarse la contaminación de aguas superficiales
y subterráneas, se debe alterar al mínimo el paisaje natural. Se debe controlar la
emisión de gases y polvo.
- En el paso de vehículos el monitoreo estará orientado a que la frecuencia del paso
de vehículos no sea constante y que se usen tecnologías ambientalmente
apropiadas.

PROGRAMADE CONTINGENCIAS
Objetivos
El Programa de Contingencias, tiene como objetivo establecer las acciones que se deben
ejecutar frente a la ocurrencia de eventos de carácter técnico, accidental o humano, con el
fin de proteger la vida humana, los recursos naturales y los bienes en la zona del proyecto,
así como evitar retrasos y costos extras durante la ejecución o cierre de las obras
proyectadas.
En este se esquematizan las acciones que serán implementadas si ocurrieran
contingencias que no puedan ser controladas por simples medidas de mitigación y que
puedan interferir con el normal desarrollo del proyecto; toda vez que las obras están sujetas
a eventos naturales, que obedecen a la geodinámica del emplazamiento y de la región.
También se consideran emergencias contraídas por eventos accidentales de operación.

Metodología
A continuación se explica la metodología a llevar a cabo en el proceso del programa de
Contingencias.
• Identificación de eventos impactantes se clasifican en:
Contingencias accidentales
Aquellas originadas por accidentes ocurridos en los frentes de trabajo y que requieren una
atención médicay de organismos de rescatey socorro. Sus consecuencias pueden producir
pérdida de vidas. Entre estas se cuentan las explosiones imprevistas, incendios y
accidentes de trabajo
Contingencias técnicas
Originadas por procesos constructivos que requieren una atención técnica ya sea de
construcción o de diseño. Sus consecuencias pueden reflejarse en atrasos y extra costos
para el proyecto. Entre ellas se cuentan los atrasos en programas de construcción,
condiciones geotécnicas inesperadas y fallas en el suministro de insumos, entre otros.

Contingencias Humanas
Ocasionadas por eventos resultantes de la ejecución misma del proyecto y su acción sobre
la población establecida en el área de influencia de la obra, o por conflictos humanos
exógenos. Sus consecuencias pueden ser atrasos en la obra, dificultades de orden público
etc. Se consideran como contingencias humanas al deterioro en el medio ambiente el
deterioro en salubridad, los paros cívicos y las huelgas de trabajadores.

Análisis de riesgos
En el cuadro de riesgos se presenta los riesgos y las medidas preventivas para la atención
de las contingencias de carácter técnico, accidental y/o humano. Para esto, se tuvo en
cuenta la evaluación multidisciplinaria que constituye el estudio de los eventos que
presentan riesgo durante la construcción y operación del proyecto.
Conviene anotar que existen diversos agentes (naturales, técnicos y humanos),que podrían
aumentar la probabilidad de ocurrencia de alguno de los riesgos identificados.
Entre estos sobresalen sismos, lluvias excesivas, condiciones geotécnicas inesperadas,
procedimientos constructivos inadecuados, materiales de baja calidad, malas relaciones
con la comunidad y los trabajadores, situaciones políticas a nivel regional o nacional
desfavorables.
Manejo de contingencias
Se deberá comunicar previamente a los centros de Salud u Hospitales de las localidades
más cercanas el inicio de las obras para que estos estén preparados frente a cualquier
accidente que pudiera ocurrir.
Para cada uno de los tipos de contingencias que pueden presentarse durante la
construcción del proyecto, se plantea un procedimiento particular, el cual se presenta a
continuación.
Contingencia accidental
El manejo respectivo se describe a continuación:
-Comunicación al ingeniero encargado del frente de trabajo.
-Comunicar el suceso al Supervisor de la obra en la cual, si la magnitud del evento lo
requiere, se activará en forma inmediata un plan de atención de emergencias que
involucrará dos acciones inmediatas
 Envió de una ambulancia al sitio del accidentesi la magnitud lo requiere. Igualmente,
se enviará el personal necesario para prestar los primeros auxilios y colaborar con
las labores de salvamento.
 Luego, de acuerdo con la magnitud del caso, se comunicará a los centros
hospitalarios de la ciudad para solicitar el apoyo necesario.
-Simultáneamente el encargado de la obra iniciará la evacuación del frente.
Contingencia técnica
-Si se detecta un problema de carácter técnico durante el proceso constructivo, el ingeniero
encargado del frente de obra evaluará las causas, determinará las posibles soluciones y
definirá si cuenta con la capacidad técnica para resolver el problema. Si las características
de la falla no le permiten hacerlo, informará de la situación a la supervisión.
-Conocido el problema, la supervisión técnica ejecutará inmediatamente una de las
siguientes acciones:
-Si el caso puede resolverlo la supervisión técnica, llamará al responsable y le comunicará
la solución.
Contingencia humana
Las acciones a seguir en caso de una contingencia humana dependerán de la
responsabilidad del ejecutor de la obra y por ende, en su solución, estas contingencias se
atenderán como se indica a continuación:
-En los casos de paros o huelgas que comprometan directamente la obra, deberá dar aviso
inmediato a la supervisión técnica del proyecto sobre el inicio de la anormalidad y las causas
que la han motivado. En estos casos el ejecutor de la obra deberá asumir las
responsabilidades por los retrasos originados por tal situación.
-En eventualidades, como problemas masivos de salubridad dentro del cuerpo de
trabajadores del proyecto (intoxicación, epidemias), el ejecutor de la obra deberá dar aviso
inmediato al propietario y a la supervisión técnica, describiendo las causas del problema, y
sus eventuales consecuencias sobre el normal de la obra.
Adicionalmente estará comprometido, en los casos que lo ameriten, a proveer soluciones
como la contratación de personal temporal para atender los frentes de obra más afectados.
-Para los casos de perturbación de orden público (delincuencia común), donde el municipio
sea uno de los actores afectados, se deberá, en primer lugar dar aviso a las autoridades
competentes (Policía Nacional) para que ellas tomen las medidas correctivas pertinentes,
y, después de una evaluación de las consecuencias de los hechos (destrucción de la obra
o parte de ella, deterioro de infraestructura, pérdida de equipos y materiales de
construcción), al propietario de la obra a través de la
-supervisión técnica, estimando los efectos que sobre el desarrollo de las actividades
puedan inferirse.
Implantación del Programa de Contingencias
Deberá instalarse desde el inicio de las actividades de construcción de las obras,
cumpliendo con lo siguiente:
 Capacitación del personal
Todo personal que trabaje en la obra, deberá ser y estar capacitado para afrontar
cualquier caso de riesgo identificado. En cada grupo de trabajo se designará a un
encargado del plan de contingencias, quién estará a cargo de las labores iníciales de
rescate o auxilio e informará a la central del tipo y magnitud del desastre.
 Unidades móviles de desplazamiento rápido
El ejecutor de la obra designará entre sus unidades uno o dos vehículos que integrarán
el equipo de contingencias, los mismos que además de cumplir sus actividades
normales, estarán en condiciones de acudir inmediatamente al llamado de auxilio del
personal y/o de los equipos de trabajo. Estos vehículos deberán estar inscritos corno
tales, debiendo estar en condiciones adecuadas de funcionamiento. En el caso de que
alguna unidad móvil sufriera algún desperfecto, deberá ser reemplazada por otro
vehículo en buen estado.
 Equipos de auxilios paramédicos
Estos equipos deberán contar con personal preparado en brindar atención de primeros
auxilios, camillas, balones de oxígeno y medicinas.
 Equipos contra incendios
Los equipos móviles estarán compuestos porextintores de polvo químico. Éstos estarán
implementados en todas las unidades móviles del proyecto, además las instalaciones
auxiliares (campamento y patio de maquinarias) deberán contar con extintores y cajas
de arena.
 Ámbito del Programa
El Programa de Contingencias debe proteger a todo el ámbito de influencia directa del
proyecto.
PROGRAMADE EDUCACIÓN Y CAPACITACIÓN AMBIENTAL
Objetivos
Se llevara a cabo un programa de charlas educativas dirigidas a los participantes de la obra
de la obra, a fin de concientizará en el cuidado del ambiente y las normas de seguridad vial.
Por su parte, las actividades de capacitación estarán dirigidas a concientizar al personal de
obra (obreros, técnicos y profesionales), sobre la importancia de la conservación de los
recursos naturales y de la protección del medio ambiente, así como dar a conocer normas
de seguridad en el trabajo y el código de conducta.
Educación Ambiental
Las actividades de educación ambiental, contemplarán lo siguiente:
 Las charlas se realizarán en el local del almacén de obra.
 Elaboración de los materiales educativos: folletos que permitan una adecuada
visualización y entendimiento de los temas a ser tratados.
 Empleo de ayudas audiovisuales (diapositivas, videos, otros).
 Seguimiento de las buenas prácticas de la población, a través de la interrelación social
y comunicación con los trabajadores de la obra.
Los temas que formarán parte de las charlas están referidos a dar a conocer temas como:
 Conceptos generales
 Evaluación de Impactos ambientales
 Descripción de los Impactos del proyecto vial
 Prevención contra el ruido y polvo
 Contaminación ambiental
 Manejo de residuos (domésticos, peligrosos, otros) y reciclaje.
 Manejo y protección de los recursos naturales.
 Aspectos de seguridad en obra
Capacitación Ambiental
Se brindó capacitación al personal de la obra. Adicionalmente se dictaron charlas a todo el
personal de obra:
Los temas que se exponieron fueron los siguientes:
 Protección ambiental
- Estándares de calidad ambientales (normas legales y técnicas relacionadas)
- Medidas de prevención y/o mitigación de impactos ambientales
- Manejo de residuos sólidos
- Manejo de efluentes líquidos
- Contaminación Ambiental
- Prevención de derrames y medidas de respuesta ante su ocurrencia.
- Protección y conservación de la biodiversidad y los recursos naturales y normas
de comportamiento en el trabajo y hacia la población local.
 Seguridad laboral
Orientado a informar a los trabajadores sobre medidas de seguridad e higiene en el
trabajo, prevención de accidentes, primeros auxilios y organización de las operaciones
de socorro; a fin de dar cumplimiento a la Norma E.100 de seguridad, del Reglamento
Nacional de Construcciones.
- Causas y consecuencias de los accidentes de trabajo.
- Riesgos típicos en las actividades realizadas durante la ejecución del proyecto.
- Manipulación de materiales peligrosos.
- Procedimientos de Trabajo Seguro.
- Procedimiento para casos de accidentes o emergencias médicas.
- Normas de tránsito dirigidos a los operadores de vehículos y maquinarias.
- La importancia del uso de los equipos de protección personal.
- Reporte de accidentes e incidentes.
- Actitud y conducta del personal en obra (Código de Conducta).
- Salud ocupacional e higiene personal.
- Limpieza de las áreas de trabajo y mantenimiento de las instalaciones.
- Prevención de accidentes.
 Procedimientos ante emergencias
Se tratarán temas sobre procedimientos ante la ocurrencia de incendios, accidentes de
personal, derrames de combustible, sismos, entre otros. Se capacitará a un grupo de
trabajadores por cada frente de trabajo (brigadas de contingencias) en cuanto a labores
de rescate, primeros auxilios y procedimientos ante la ocurrencia de emergencias.
La capacitación del personal perteneciente a las brigadas se dictará cada quince días
y tendrán una duración de 45 minutos.
 Faltas laborales
Se procederá exponer a aquellas acciones que pueden derivar en amonestaciones o
sanciones al trabajador, pudiendo estas ser faltas leves y graves.
Se consideran faltas leves aquellas que generen potenciales situaciones de riesgo, es
decir que entorpezcan el normal desarrollo de las labores, pero sin llegar a causar
daños personales, como por ejemplo no portar identificación, dejar áreas de trabajo
fuera de horario, no tratar respetuosamente a los pobladores, no disponer los residuos
adecuadamente.
Se consideran faltas graves aquellas que generen potenciales situaciones de riesgo,
que puedan derivar en lesiones personales y daños a la salud de los trabajadores o a
la población, como por ejemplo: portar armas de cualquier tipo, consumir bebidas
alcohólicas o drogas (durante el trabajo o estar bajo los efectos de ellas), conducir
vehículos por encima del límite de seguridad, mal manejo de residuos peligrosos, entre
otros.
PROGRAMADE CIERRE DE OBRA
Objetivos
Este programa tiene por objetivos los siguientes:
 Establecer las medidas de reacondicionamiento de cada una de las áreas afectadas por
la ejecución de las obras, tanto a lo largo del tramo como de las instalaciones auxiliares.
 Reducir los riesgos a la salud humana, seguridad y formación de pasivos ambientales.
 Implementar medidas de rehabilitación de las áreas afectadas a medida que estas
dejen de ser utilizadas (cierre progresivo).
PROGRAMADE ABANDONO
-El programa de abandono se dirige a recomponer el área alterada en ambas fases, con el
fin de evitar posibles problemas ambientales que podrían por el abandono, descuido y daño
de las obras construidas.
-Para la restauración de las áreas afectadas se realizara las siguientes actividades:

Las instalaciones de campamentos han sido demolidas y desmanteladas, todo material
excedente y/o desmonte será dispuesto adecuadamente al relleno controlado.
-Las instalaciones en concreto u otros materiales que no pueden serdesmontados, deberán
ser demolidas por completo. Los desechos serán dispuestos al relleno controlado.
-Los materiales reciclables podrán ser entregados a las poblaciones cercanas en calidad
de donación
-Luego del desmantelamiento de las instalaciones del campamento de obra, el ejecutor de
obra está obligado a la recuperación de las áreas alteradas, de acuerdo a la morfología
existente en la zona. La reconformación morfológica de las áreas afectadas incluirá la
colocación de la capa de material vegetal y materia orgánica reservada inicialmente en la
construcción de dichas instalaciones.
-La restauración de las áreas afectadas incluye la demolición de pisos, la escarificación de
los suelos compactados, la eliminación de las capas de suelos contaminadas por
vertimiento de grasas, aceites, lubricantes u otros, hasta la profundidad de 20cm. Por
debajo del nivel inferior de contaminación y trasladarlos a zonas autorizadas.
-Una vez que las áreas queden libres de toda basura y desperdicio, el ejecutor de la obra
debe proceder a su nivelación rellenando los huecos y esparciendo los montículos de
material, hasta lograr una adecuad configuración morfológica.
Reacondicionamiento de áreas afectadas
Se aplicarán las medidas correspondientes de este programa para la reconformación de las
áreas afectadas por la ejecución del proyecto vial.
Sobre los patios de trabajo, se realizaron los trabajos de limpieza y reacondicionamiento de
toda el área afectada.
En los Depósitos de Material Excedente
 Se perfilara el talud de los DME a fin de que se garantice su estabilidad física.
 Remoción y disposición de suelos contaminados,
 Extendido de los depósitos de material excedente
 Escarificado de suelos compactados.
 Recojo y disposición adecuada de los residuos sólidos.

Cuadro: Estimación de costos ambientales del proyecto
DESCRIPCIÓN Unidad Metrado
Precio
Unitario
(S/.)
Sub. Total
Entidad
Responsable
PROGRAMA DE PREVENCIÓN Y/O MITIGACIÓN
Normatividad Ambiental
Instalación de letrinas sanitarias Und 4.00 300.00 1,200.00
Ejecutor de
obra
Capacitación Ambiental en temas ambientales,
seguridad y salud ocupacional
Unidad 2.0 900.00 1,800.00
Ejecutor de
obra
COSTO TOTAL DE IMPLEMENTACIÓN DEL PLAN S/. 3,000.00

Componente ambiental 2

  • 1.
    FORMATO N° 25:INFORME DE IMPACTO AMBIENTAL El mundo ha avanzado a pasos agigantados en los últimos 40 años. Como nunca antes los cambios ocurren a una velocidad vertiginosa, generándose grandes transformaciones políticas, culturales, científicas, tecnológicas, económicas, sociales y ambientales. Sabemos que los recursos naturales son sensibles y finitos, y la constante expansión de la humanidad ha causado una reducción muy significativa en los recursos disponibles para el sostenimiento de la humanidad, en tal sentido, el Estudio de Impacto Ambiental presente dispone de un procedimiento único, informado, ordenado y transparente, especialmente diseñado para identificar, predecir, revisar, evaluar y calificar los impactos ambientales. El presente documento corresponde al estudio de Impacto Ambiental PARA EL PROYECTO. El propósito del estudio es estimar los efectos negativos y positivos que las actividades, obras, diseño y construcciones; así como las acciones secundarias planteadas durante las diversas etapas, que podrían generar sobre el ambiente. Los impactos potenciales originados por la vía, serán analizados respecto a los medios físicos – biológicos y aspectos socioeconómicos fundamentalmente. Con estos resultados se realiza la definición y predicción de impactos, tanto positivos como negativos a los cuales se les ponderará y valorará, para luego establecer recomendaciones con la finalidad de potenciar los positivos y se propondrán medidas de mitigación o correctivas de los negativos en un Plan de Manejo Ambiental que incluye acciones de seguimiento y control de la aplicación de las recomendaciones. Los resultados del estudio ambiental serán aplicados directamente en las obras del proyecto, pasando a constituir parte del planteamiento de Ingeniería del mismo,asícomoel presupuesto de la obra.
  • 2.
    OBJETIVOS GENERALES: Evitar eldeterioro del entorno físico, biológico y social, que podría generar el proyecto mediante un Plan de Manejo Ambiental, que asegure la conservación de los recursos naturales y el desarrollo sostenido del ámbito del proyecto. ALCANCES El Estudio de Impacto Ambiental considera herramientas de gestión preventiva, que provee las capacidades para identificar y corregir anticipadamente problemas ambientales que se susciten en la fase constructiva, en la fase final y en la fase operativa de la obra mediante acciones de un sistema ambiental, con metodologías, criterios y procedimientos, que permita evaluar, prevenir y corregir los impactos ambientales negativos que pueden derivarse de las actividades humanas DIAGNÓSTICO AMBIENTAL ACTUAL Generalidades Para la construcción del sistema de riego, es necesario considerar que la introducción de nuevas tecnologías como el extendido de tuberías y los movimientos de tierra requeridos; Se aplican posibles efectos negativos que puede causar esta obra sobre el Medio Ambiente. Sin embargo es comúnque este tipo de obras ocasionara un gran impacto positivo sobre la región, el cual es conveniente estimar y potenciar. La construcción del Proyecto en mención, tienen una implicancia negativa mayor en la etapa de construcción, referido a actividades físicas de infraestructura y obra, y asimismo, una implicancia positiva en la etapa de la operación , referida al movimiento de vehículos de carga y de pasajeros y a su influencia en el desarrollo socioeconómico de la zona. La descripción ambiental de la obra, como una parte fundamental del estudio de Impacto Ambiental, permite conocer las acciones y actividades en sus diversas etapas para estimar los efectos negativos sobre el ambiente. La construcción del sistema de Riego, comprende un conjunto de actividades requeridas para la realización de la obra, referidos a movimiento de tierra, construcciónde obras de arte, entre otros, que van a producir alteraciones sobre el Ambiente.
  • 3.
    Adicionalmente van aexistir acciones derivadas, tales como la modificación de la cobertura vegetal y el uso de botaderos para la eliminación de excedentes de corte y residuos del trabajo. AMBIENTE FÍSICO El medio físico del ambiente comprende la base sólida en donde se desarrollan todos los procesos físicos químicos naturales, así como los originados por el hombre. El medio físico incluye el análisis de: Clima, que analiza las características climáticas de temperatura y precipitación pluvial. La hidrología, que muestra las características de la escorrentía superficial. La geología-litología, que analiza el tipo de roca que se encuentra en la zona de estudio, su estabilidad y su estructura. La geomorfología, que analiza la forma de la tierra y los procesos geodinámicas. El suelo, el cual comprende los tipos de suelo y su capacidad de uso mayor de las tierras. Calidad de Aire Incremento de gases de combustión En términos generales, se considera que las emisiones serán de magnitud variable entre baja y moderada, en algunos casos puntuales y en otro lineales (a lo largo de la vía; de moderada duración, alta posibilidad de medidas de mitigación y de significancia entre moderada y baja. Dichas emisiones no causarán mayor efecto en la calidad del aire del lugar, debido a que las áreas a ser intervenidas están en una zona abierta, que es característica de la altiplanicie, donde la presencia de fuertes vientos es favorable para la disposición de dichas emisiones, con lo que se reducirá sustancialmente su poder contaminante. Incremento de partículas suspendidas La emisión de material particulado es otro de los potenciales impactos en la calidad del aire que se producirá principalmente durante las operaciones de extracción y transporte de material de cantera así como los movimientos de tierra (corte y relleno). Se considera que las emisiones de material particulado se han calificado como de magnitud variable entre moderada y baja, de influencia variable entre local (a lo largo de la vía), de
  • 4.
    moderada duración ycon alta posibilidad de aplicación de medidas de mitigación; siendo, por tanto, de significancia variable entre moderada y baja. Calidad de Aire de quebrada Considerando la generación del aire, por efectos de la inversión térmica del ambiente, existen vientos predominantes de norte a sur provocando un reciclaje continuo de la calidad del aire en el ámbito de implicancia del proyecto y su ámbito de influencia de los centros poblados incluidos. Suelo Topografía y Fisiográfica De acuerdo al área de estudio, Santo Domingo de Acobamba se encuentra a una altitud promedio de 3200 msnm,en el emplazamiento el paisaje ha sido alterado comoconsecuencia de la actividad agrícola intensa. COMPONENTE SOCIO-ECONÓMICO: Población: La población beneficiaria está compuesto por los pobladores del Centro Poblado donde se ejecutara el proyecto en el Distrito de Santo Domingo de Acobamba.. Vivienda: El tipo de edificación es de material tierra con la técnica de la tapia y los adobes, coberturas de teja artesanal, con acabados. Sistemas existentes: - Agua Potable La vía cuenta con un sistema básico de agua potable. - Energía Eléctrica: Cuentan con un sistema eléctrico de baja tensión monofásica de uso público y domiciliario con suficiencia de servicio. DIAGNOSTICO AMBIENTAL INTEGRADO Etapa Construcción Durante la etapa constructiva de la infraestructura se dispondrá de reservas adicionales, por lo cual se producirán impactos por la actividad, contando con los siguientes atributos ambientales.
  • 5.
    a.- Suelo yMaterial Superficial.- En las excavaciones y corte de terreno se generará volúmenes de tierra en exceso que serán depositadas adecuadamente en los lugares sugeridos. b.- Paisaje.- La acumulación de materiales de trabajo y excedentes no presentan una visión armónica que concuerde con el medio ambiente del lugar. c.- Actividad. Económica.- La construcción de la obra trae consigo un aumento moderado en la fuerza laboral y en la necesidad de servicios, normalmente cuando la obra esté en funcionamiento los terrenos incrementan su valor y la presencia humana en la zona se incrementará, por tanto habrá mayores beneficios y mayor población. d.- Comunidades.- La construcción de la obra trae consigo un aumento en la demanda de bienes y servicios por parte del personal asociado a la construcción y esto favorece moderadamente en forma positiva a pobladores cercanos que brindan servicios de algún tipo en la ejecución de la obra. OBJETIVOS ESPECIFICOS -IDENTIFICAR LOS DIFERENTES IMPACTOS AMBIENTALES -IMPLEMENTAR EL PLAN DE MANEJO AMBIENTAL -PROPONER EL PROGRAMA DE MITIGACIÓN, MONITOREO, CONTINGENCIAS, CAPACITACION Y EDUCACION AMBIENTAL 1: Criterios para la evaluación de impactos ambientales La ponderación de los criterios para la evaluación de los impactos ambientales son los siguientes: TIPO DE IMPACTO DURACIÓN DEL IMPACTO AREA DE INFLUENCIA Positivo + Corto plazo 1 Puntual 1 Negativo - Mediano plazo 2 Local 2 Largo plazo 3 Zonal 3 REVERSIBILIDAD MITIGABILIDAD
  • 6.
    Alta 1 Alta1 Moderada 2 Moderada 2 Baja 3 Menor 3 Nula 4 Mínima 4 MAGNITUD IMPORTANCIA Muy leve 1 Muy baja 1 Leve 2 Baja 2 Intermedio 3 Moderada 3 Grave 4 Alta 4 Muy grave 5 Muy alta 5 Luego de haber examinado cada impacto de acuerdo a los criterios seleccionados,se procede a determinar la significación de los mismos,que viene a ser la importancia de los mismos,que viene a ser la importancia de los impactos sobre el ambiente receptor. Su valor, que según la escalacualitativa puede seralta, Media o Baja depende de los valores asignados a los criterios anteriores, según la ecuación siguiente: S = TI + M + AI + D + M Descripción de los criterios de análisis Tipo de impacto Hace referencia a las características benéficas o dañinas de un impacto y su calificación es de tipo cualitativo, como Positivo o Negativo. Magnitud del impacto Se refiere al grado de afectación que presenta el impacto sobre le medio. Se califica en la forma cuantitativa; cuando esto no es posible se presenta una calificación cualitativa, suficientemente sustentada, como Muy leve, Leve. Intermedio, Grave, Muy grave. Área de influencia Es una evaluación especial sobre la ubicación del impacto bajo análisis, se califica como Puntual, cuando el impacto se restringe a áreas muy pequeñas (ejemplo áreas aledañas al
  • 7.
    derecho del proyecto);Local, si su área de influencia es restringida (como los taludes de una vía) o Zonal, si su área de influencia es mayor. Duración Determina la persistencia del impacto en el tiempo, calificándose como : Corto plazo, si es menor de un mes; Mediano plazo, si supera el año, y Largo plazo, si su duración es de varios años. Así la duración puede clasificarsecomoESTACIONAL, si está determinada por factores climáticos. Reversibilidad Trata de predecir qué tan probable es que se presenta el efecto y se califica como Alta, Moderada, Baja y Nula la probabilidad de ocurrencia del impacto Mitigabilidad Determina si los tiempos negativos son mitigables en cuanto a uno o varios de los criterios utilizados para su evaluación, y si se le califica como Alta, Moderada, Menor y Mínima. Importancia Incluye un análisis global del impacto, teniendo en cuenta sobre todo los criterios anteriores y determina el grado de importancia de estos sobre el ambiente receptor, su calificación cualitativa, se presenta como Muy baja, Baja, Moderada, Alta y Muy Alta. Identificación de los impactos ambientales Selección de componentes interactuantes Antes de proceder a identificar y evaluar los impactos del proyecto de rehabilitación vial sobre el ambiente, es necesario realizar la selección de componentes interactuantes. Esto consiste en conocer y seleccionar las principales actividades del proyecto y el conjunto de elementos ambientales del entorno físico, socio económico y cultural que intervienen en dicha interacción. En la selección de actividades se optó por aquellas que deben tener incidencia probable y significante sobre los diversos componentes o elementos ambientales. Del mismo modo, en lo concerniente a elementos ambientales se optó por aquellos de mayor relevancia ambiental. Así, los componentes interactuantes seleccionados son los siguientes:
  • 8.
    Se identifican losimpactos ambientales que el proyecto podría causar sobre el ambiente durante las fases de construcción, operación y abandono. Estos impactos estarán circunscritos a los relacionados con la ampliación y construcción de red de agua potable, es claro que los principales impactos ocurrirán durante la fase de construcción y operación del agua potable y cuyo análisis y manejo ambiental serán materia de estudios. Matriz de alcances de los impactos ambientales El Cuadro adjunto muestra la matriz de alcances de los impactos, en donde se presentan las interacciones entre los componentes ambientales a lo largo de la vía. Esta matriz proporciona un resumen visual adecuado para los impactos biofísicos y socioeconómicos asociados a las operaciones que se desarrollara en el área de proyectos civiles. Actividades relevantes del proyecto de construcción de la obra Etapa de construcción En general las construcciones relevantes a considerar en esta etapa del proyecto de construcción de la obra corresponden a los siguientes: Construcción y funcionamiento de desvíos temporales Extracción de materiales de cantera Transporte de material Movimiento de tierras Construcción de obras de arte Operación de la maquinaria Disposición de material excedente Etapa de abandono de obra Abandono de canteras Abandono de botaderos Etapa de funcionamiento En esta etapa se considera como actividad de mayor relevancia al funcionamiento en sí del sistema de riego Funcionamiento de las obras hidraulicas Componentes ambientales que podrían sufrir impactos Del medio físico Aire
  • 9.
    Suelo Relieve Del mediobiológico Flora y micro flora Fauna y micro fauna Identificación de impactos ambientales Cumplido el proceso de selección de elementos interactuantes, se da inicio a la identificación de impactos ambientales, para lo cual como se ha indicado en los acápites anteriores se hace de la Matriz de identificación de impactos ambientales. Los resultados de esta fase se presentan en la Matriz M.1 Evaluación de impactos ambientales Una vez identificados los impactos en la fase anterior, se procede a su evaluación respectiva empleando los criterios indicados. Para ello se confecciona la Matriz de evaluación de impactos ambientales. Los resultados de esta segunda fase de análisis se presentan en la Matriz M.2. Descripción de los Principales impactos ambientales Considerando que el proyecto se refiere a una obra de construcción, donde no habrá cambios en el trazo existente, se estima que la ocurrencia de impactos ambientales estará asociada básicamente al manejo de las áreas de uso temporal (canteras,botaderos). En menor medida se presentan en los frentes de trabajo de la obra propiamente dicha, como en los movimientos de tierra (corte y relleno) a lo largo de la vía, conformación de pavimentos y, construcción de obras de arte y drenaje. En los acápites siguientes se describen los principales impactos ambientales identificados y evaluados en las secciones anteriores (Matriz Nº 1 y 2). Durante la etapa de construcción IMPACTOS NEGATIVOS En el aire Incremento de partículas suspendidas La emisión de material particulado es otro de los potenciales impactos en la calidad del aire que se producirá principalmente durante las operaciones de extracción y transporte de
  • 10.
    material; así comolosmovimientos de tierra (corte y relleno), siendo mayor en las progresivas y construcción de obras de arte y otros. Incremento de ruido El funcionamiento de la maquinaria y los vehículos diesel durante el desarrollo de las mismas operaciones descritas en los casos anteriores generará un incremento de los niveles de ruido ambiental en estas áreas. Sin embargo, por la naturaleza de dichas operaciones, las emisiones serán, por lo general, menores. En el suelo Riesgo de alteración de la calidad del suelo La posibilidad de alteración de la calidad del suelo está referida a los cortes de terreno y a la ejecución de obras hidráulicas sobre el suelo. En el relieve Modificación del relieve Las depresiones producto de la extracción de las excavaciones de zanjas y plataformas necesarias para el proceso constructivo de las obras de infraestructura de riego proyectada ocasionaran un efecto sobre el relieve. Alteración a áreas sensibles – inestables En la superficie afectadas por las obras de construcción, sobre todo en la ejecución de corte en taludes con pendientes fuertes que, podrían generar desestabilización de dichos taludes, con la consecuente ocurrencia de derrumbes y erosión. Alteración de la estabilidad geomorfológica Este efecto ha sido calificado como de baja magnitud, baja probabilidad de ocurrencia de incidencia puntual y con alta posibilidad de aplicación de medidas de mitigación; siendo, por tanto, de baja significancia. En la vegetación Reducción de la cobertura vegetal Este impacto se producirá durante la extracción de material y movimiento de tierra.
  • 11.
    En la fauna Perturbaciónde la fauna local Durante el desplazamiento de la maquinaria, podrían ocasionar perturbación en la fauna local, se estima que el incremento de la presencia humana y de maquinarias durante el proceso constructivo. En la economía En el aspecto social Riesgo de afectación de la salud pública La emisiónde material articulado durante los movimientos de tierra (corte y relleno), transporte de material, podría afectar la salud de los habitantes de los pobladores en el ámbito de trabajo. IMPACTOS POSITIVOS Aumento de la capacidad adquisitiva La contratación de personal y las acciones de abastecimiento de bienes y servicios que demandara la construcción del proyecto vial bajo análisis, permitirá elevar los niveles de ingreso de la población relacionada directa o indirectamente a las obras. Esta condición, a su vez se traducirá en el aumento de la capacidad adquisitiva de dichos pobladores, generando mejores condiciones para el acceso a los servicios de salud, educación, transporte, entre otros.
  • 12.
    Matriz M.1: IDENTIFICACIÓNDE IMPACTOS AMBIENTALES Matriz de interacción causa- efecto ELEMENTOSAMBIENTALES AFECTABLES MEDIOFISICO MEDIO BIOLÓGICO MEDIOSOCIO-ECONÓMICOYCULTURAL AIRE AGUA SUELO RELIEVE PAISAJE FLORA FAUNA Calidaddelaire Calidaddelagua Drenajesuperficial Calidaddelsuelo Erosión Relieve Estabilidaddetaludes Calidaddelpaisaje Coberturavegetal Faunalocal Transitabilidadvial Comerciolocal Capacidadadquisitiva Serviciodesalud Saludpública Saludocupacional Generacióndeempleo Seguridadpública ---ACCIONESQUEPUEDENCAUSARIMPACTOS ETAPA DE CONSTRUCCIÓN Construcción y funcionamiento de desvíostemporales - - - - - - - - - - - + + + - - + - Extracción de material decantera - - - - - - - - - - - + + + - - + - Transportedematerial - - - - - - - - - - - + + + - - + - Movimientodetierras - - - - - - - - - - - + + + - - + - Obrasdearteydrenaje - - - - - - - - - - - + + + - - + - Desplazamiento de la maquinaria - - - - - - - - - - - + + + - - + - Disposición de material excedente - - - - - - - - - - - + + + - - + -
  • 13.
    ETAPADEABANDONO DEOBRA Decanteras - -- - - - - - - - - + + + + + + Canchasdedesmonte - - - - - - - - - - - + + + + + + - Desvíostemporales - - - - - - - -- - - - + + + + + + - FUNCIONAMIENTO Del tramo vial conservado + + + + + + + + + + + + - + + + - +
  • 14.
    PROGRAMA DE MITIGACIÓN,MONITOREO, CONTINGENCIAS, CAPACITACION Y EDUCACION AMBIENTAL PROGRAMADE MITIGACION Fase de Construcción Las medidas de mitigación La finalidad es la protección del medio natural en el más alto sentido de la palabra y por ello debe llegarse a realizaciones concretas materializadas en las medidas correctoras del posible impacto negativo de la obra sobre su entorno. Los estudios teóricos, muy necesarios en la fase de estudios previos para elegir alternativas significan una serie de pasos: En el aire  La utilización de vehículos y maquinarias en buen estado de carburación y lubricación.  Mantenimiento continúo de todo vehículo y maquinaria que interviene en la obra.  Se almacenara la tierra en lugares estables, protegiéndola principalmente de la erosión eólica  Cubrir la tierra amontonada o en tránsito para evitar su dispersión por acción del viento.  Realizar capacitación social sobre las medidas de protección antes de realizar excavaciones en el área de influencia del trabajo.  El personal expuesto a los trabajos con generación de material particulado, estarán en la obligación del uso de equipo personal de protección contra el polvo y ruido.  Cumplimiento estricto del cronograma de actividades. En el agua  Trabajos hidráulicos de decantación, depuración y canalización de aguas superficiales y subterráneas.  Construcción e instalación de dispositivos hidráulicos  Corrección de cauces naturales.
  • 15.
    En el paisaje Rehabilitación de canteras,yacimientos y zonas de préstamos concobertura vegetal al final de la obra  Construcción de barreras visuales o acústicas  Para no alterar la calidad perceptual del entorno del area de obras, se prohíbe que el producto de las excavaciones sea colocado aleatoriamente. Por lo general, deben ser depositados provisionalmente en los lados de los frentes de trabajo u otros lugares apropiados, en espera de ser rehusados. Flora  Protecciónde flora, bosques o zonas naturales importantes con vallas, barreras visuales o de otro tipo.  Evitar que los cortes de terreno se realicen sin una adecuada planificación, para no afectar demasiado la vegetación natural conformado por especies endemicas  Traslado o protección especial de especies florísticas y faunísticas valiosas. Fauna  Construcción de pasos de animales  Prohibir terminantemente la realización de actividades de caza en el área del proyecto y zonas aledañas y adquirir animales silvestres vivos o preservados y/o sus pieles.  Limitar el acceso de animales domésticos a las zonas de obras o campamentos.  Prohibir estrictamente la recolección de huevos y otras actividades de recolección y/o extracción de fauna.  Evitar la intensificación de ruidos. PROGRAMADE SEGUIMIENTO Y MONITOREO Descripción El programa de seguimiento y monitoreo constituye el control ambiental, en el que se concretan los parámetros para llevar acabo el seguimiento de la calidad de los diferentes factores ambientales afectados, como de los sistemas de control y medida.
  • 16.
    Este programa permitirágarantizar el cumplimiento de las indicaciones y medidas, preventivas, contenidas en el plan de manejo ambiental, a fin de lograr la conservación el uso sostenible de los recursos naturales y el ambiente durante la construcción y mantenimiento de la pavimentación. Operaciones de Seguimiento y Monitoreo Las acciones que requerirán un control muy preciso son las siguientes: Durante la etapa de construcción - En la ejecución de vías de acceso y obras debe evitarse al mínimo riesgo de contaminación para las aguas superficiales, subterráneas, y para la vegetación; pues estos emplazamientos suelen convertirse en focos constantes de vertido de materiales con partículas. - En el movimiento de tierras, debe evitarse la contaminación de aguas superficiales y subterráneas, se debe alterar al mínimo el paisaje natural. Se debe controlar la emisión de gases y polvo. - En el paso de vehículos el monitoreo estará orientado a que la frecuencia del paso de vehículos no sea constante y que se usen tecnologías ambientalmente apropiadas. PROGRAMADE CONTINGENCIAS Objetivos El Programa de Contingencias, tiene como objetivo establecer las acciones que se deben ejecutar frente a la ocurrencia de eventos de carácter técnico, accidental o humano, con el fin de proteger la vida humana, los recursos naturales y los bienes en la zona del proyecto, así como evitar retrasos y costos extras durante la ejecución o cierre de las obras proyectadas. En este se esquematizan las acciones que serán implementadas si ocurrieran contingencias que no puedan ser controladas por simples medidas de mitigación y que puedan interferir con el normal desarrollo del proyecto; toda vez que las obras están sujetas a eventos naturales, que obedecen a la geodinámica del emplazamiento y de la región. También se consideran emergencias contraídas por eventos accidentales de operación.
  • 17.
    Metodología A continuación seexplica la metodología a llevar a cabo en el proceso del programa de Contingencias. • Identificación de eventos impactantes se clasifican en: Contingencias accidentales Aquellas originadas por accidentes ocurridos en los frentes de trabajo y que requieren una atención médicay de organismos de rescatey socorro. Sus consecuencias pueden producir pérdida de vidas. Entre estas se cuentan las explosiones imprevistas, incendios y accidentes de trabajo Contingencias técnicas Originadas por procesos constructivos que requieren una atención técnica ya sea de construcción o de diseño. Sus consecuencias pueden reflejarse en atrasos y extra costos para el proyecto. Entre ellas se cuentan los atrasos en programas de construcción, condiciones geotécnicas inesperadas y fallas en el suministro de insumos, entre otros. Contingencias Humanas Ocasionadas por eventos resultantes de la ejecución misma del proyecto y su acción sobre la población establecida en el área de influencia de la obra, o por conflictos humanos exógenos. Sus consecuencias pueden ser atrasos en la obra, dificultades de orden público etc. Se consideran como contingencias humanas al deterioro en el medio ambiente el deterioro en salubridad, los paros cívicos y las huelgas de trabajadores. Análisis de riesgos En el cuadro de riesgos se presenta los riesgos y las medidas preventivas para la atención de las contingencias de carácter técnico, accidental y/o humano. Para esto, se tuvo en cuenta la evaluación multidisciplinaria que constituye el estudio de los eventos que presentan riesgo durante la construcción y operación del proyecto. Conviene anotar que existen diversos agentes (naturales, técnicos y humanos),que podrían aumentar la probabilidad de ocurrencia de alguno de los riesgos identificados. Entre estos sobresalen sismos, lluvias excesivas, condiciones geotécnicas inesperadas, procedimientos constructivos inadecuados, materiales de baja calidad, malas relaciones
  • 18.
    con la comunidady los trabajadores, situaciones políticas a nivel regional o nacional desfavorables. Manejo de contingencias Se deberá comunicar previamente a los centros de Salud u Hospitales de las localidades más cercanas el inicio de las obras para que estos estén preparados frente a cualquier accidente que pudiera ocurrir. Para cada uno de los tipos de contingencias que pueden presentarse durante la construcción del proyecto, se plantea un procedimiento particular, el cual se presenta a continuación. Contingencia accidental El manejo respectivo se describe a continuación: -Comunicación al ingeniero encargado del frente de trabajo. -Comunicar el suceso al Supervisor de la obra en la cual, si la magnitud del evento lo requiere, se activará en forma inmediata un plan de atención de emergencias que involucrará dos acciones inmediatas  Envió de una ambulancia al sitio del accidentesi la magnitud lo requiere. Igualmente, se enviará el personal necesario para prestar los primeros auxilios y colaborar con las labores de salvamento.  Luego, de acuerdo con la magnitud del caso, se comunicará a los centros hospitalarios de la ciudad para solicitar el apoyo necesario. -Simultáneamente el encargado de la obra iniciará la evacuación del frente. Contingencia técnica -Si se detecta un problema de carácter técnico durante el proceso constructivo, el ingeniero encargado del frente de obra evaluará las causas, determinará las posibles soluciones y definirá si cuenta con la capacidad técnica para resolver el problema. Si las características de la falla no le permiten hacerlo, informará de la situación a la supervisión. -Conocido el problema, la supervisión técnica ejecutará inmediatamente una de las siguientes acciones: -Si el caso puede resolverlo la supervisión técnica, llamará al responsable y le comunicará la solución.
  • 19.
    Contingencia humana Las accionesa seguir en caso de una contingencia humana dependerán de la responsabilidad del ejecutor de la obra y por ende, en su solución, estas contingencias se atenderán como se indica a continuación: -En los casos de paros o huelgas que comprometan directamente la obra, deberá dar aviso inmediato a la supervisión técnica del proyecto sobre el inicio de la anormalidad y las causas que la han motivado. En estos casos el ejecutor de la obra deberá asumir las responsabilidades por los retrasos originados por tal situación. -En eventualidades, como problemas masivos de salubridad dentro del cuerpo de trabajadores del proyecto (intoxicación, epidemias), el ejecutor de la obra deberá dar aviso inmediato al propietario y a la supervisión técnica, describiendo las causas del problema, y sus eventuales consecuencias sobre el normal de la obra. Adicionalmente estará comprometido, en los casos que lo ameriten, a proveer soluciones como la contratación de personal temporal para atender los frentes de obra más afectados. -Para los casos de perturbación de orden público (delincuencia común), donde el municipio sea uno de los actores afectados, se deberá, en primer lugar dar aviso a las autoridades competentes (Policía Nacional) para que ellas tomen las medidas correctivas pertinentes, y, después de una evaluación de las consecuencias de los hechos (destrucción de la obra o parte de ella, deterioro de infraestructura, pérdida de equipos y materiales de construcción), al propietario de la obra a través de la -supervisión técnica, estimando los efectos que sobre el desarrollo de las actividades puedan inferirse. Implantación del Programa de Contingencias Deberá instalarse desde el inicio de las actividades de construcción de las obras, cumpliendo con lo siguiente:  Capacitación del personal Todo personal que trabaje en la obra, deberá ser y estar capacitado para afrontar cualquier caso de riesgo identificado. En cada grupo de trabajo se designará a un encargado del plan de contingencias, quién estará a cargo de las labores iníciales de rescate o auxilio e informará a la central del tipo y magnitud del desastre.
  • 20.
     Unidades móvilesde desplazamiento rápido El ejecutor de la obra designará entre sus unidades uno o dos vehículos que integrarán el equipo de contingencias, los mismos que además de cumplir sus actividades normales, estarán en condiciones de acudir inmediatamente al llamado de auxilio del personal y/o de los equipos de trabajo. Estos vehículos deberán estar inscritos corno tales, debiendo estar en condiciones adecuadas de funcionamiento. En el caso de que alguna unidad móvil sufriera algún desperfecto, deberá ser reemplazada por otro vehículo en buen estado.  Equipos de auxilios paramédicos Estos equipos deberán contar con personal preparado en brindar atención de primeros auxilios, camillas, balones de oxígeno y medicinas.  Equipos contra incendios Los equipos móviles estarán compuestos porextintores de polvo químico. Éstos estarán implementados en todas las unidades móviles del proyecto, además las instalaciones auxiliares (campamento y patio de maquinarias) deberán contar con extintores y cajas de arena.  Ámbito del Programa El Programa de Contingencias debe proteger a todo el ámbito de influencia directa del proyecto. PROGRAMADE EDUCACIÓN Y CAPACITACIÓN AMBIENTAL Objetivos Se llevara a cabo un programa de charlas educativas dirigidas a los participantes de la obra de la obra, a fin de concientizará en el cuidado del ambiente y las normas de seguridad vial. Por su parte, las actividades de capacitación estarán dirigidas a concientizar al personal de obra (obreros, técnicos y profesionales), sobre la importancia de la conservación de los recursos naturales y de la protección del medio ambiente, así como dar a conocer normas de seguridad en el trabajo y el código de conducta.
  • 21.
    Educación Ambiental Las actividadesde educación ambiental, contemplarán lo siguiente:  Las charlas se realizarán en el local del almacén de obra.  Elaboración de los materiales educativos: folletos que permitan una adecuada visualización y entendimiento de los temas a ser tratados.  Empleo de ayudas audiovisuales (diapositivas, videos, otros).  Seguimiento de las buenas prácticas de la población, a través de la interrelación social y comunicación con los trabajadores de la obra. Los temas que formarán parte de las charlas están referidos a dar a conocer temas como:  Conceptos generales  Evaluación de Impactos ambientales  Descripción de los Impactos del proyecto vial  Prevención contra el ruido y polvo  Contaminación ambiental  Manejo de residuos (domésticos, peligrosos, otros) y reciclaje.  Manejo y protección de los recursos naturales.  Aspectos de seguridad en obra Capacitación Ambiental Se brindó capacitación al personal de la obra. Adicionalmente se dictaron charlas a todo el personal de obra: Los temas que se exponieron fueron los siguientes:  Protección ambiental - Estándares de calidad ambientales (normas legales y técnicas relacionadas) - Medidas de prevención y/o mitigación de impactos ambientales - Manejo de residuos sólidos - Manejo de efluentes líquidos - Contaminación Ambiental
  • 22.
    - Prevención dederrames y medidas de respuesta ante su ocurrencia. - Protección y conservación de la biodiversidad y los recursos naturales y normas de comportamiento en el trabajo y hacia la población local.  Seguridad laboral Orientado a informar a los trabajadores sobre medidas de seguridad e higiene en el trabajo, prevención de accidentes, primeros auxilios y organización de las operaciones de socorro; a fin de dar cumplimiento a la Norma E.100 de seguridad, del Reglamento Nacional de Construcciones. - Causas y consecuencias de los accidentes de trabajo. - Riesgos típicos en las actividades realizadas durante la ejecución del proyecto. - Manipulación de materiales peligrosos. - Procedimientos de Trabajo Seguro. - Procedimiento para casos de accidentes o emergencias médicas. - Normas de tránsito dirigidos a los operadores de vehículos y maquinarias. - La importancia del uso de los equipos de protección personal. - Reporte de accidentes e incidentes. - Actitud y conducta del personal en obra (Código de Conducta). - Salud ocupacional e higiene personal. - Limpieza de las áreas de trabajo y mantenimiento de las instalaciones. - Prevención de accidentes.  Procedimientos ante emergencias Se tratarán temas sobre procedimientos ante la ocurrencia de incendios, accidentes de personal, derrames de combustible, sismos, entre otros. Se capacitará a un grupo de trabajadores por cada frente de trabajo (brigadas de contingencias) en cuanto a labores de rescate, primeros auxilios y procedimientos ante la ocurrencia de emergencias. La capacitación del personal perteneciente a las brigadas se dictará cada quince días y tendrán una duración de 45 minutos.  Faltas laborales Se procederá exponer a aquellas acciones que pueden derivar en amonestaciones o sanciones al trabajador, pudiendo estas ser faltas leves y graves.
  • 23.
    Se consideran faltasleves aquellas que generen potenciales situaciones de riesgo, es decir que entorpezcan el normal desarrollo de las labores, pero sin llegar a causar daños personales, como por ejemplo no portar identificación, dejar áreas de trabajo fuera de horario, no tratar respetuosamente a los pobladores, no disponer los residuos adecuadamente. Se consideran faltas graves aquellas que generen potenciales situaciones de riesgo, que puedan derivar en lesiones personales y daños a la salud de los trabajadores o a la población, como por ejemplo: portar armas de cualquier tipo, consumir bebidas alcohólicas o drogas (durante el trabajo o estar bajo los efectos de ellas), conducir vehículos por encima del límite de seguridad, mal manejo de residuos peligrosos, entre otros. PROGRAMADE CIERRE DE OBRA Objetivos Este programa tiene por objetivos los siguientes:  Establecer las medidas de reacondicionamiento de cada una de las áreas afectadas por la ejecución de las obras, tanto a lo largo del tramo como de las instalaciones auxiliares.  Reducir los riesgos a la salud humana, seguridad y formación de pasivos ambientales.  Implementar medidas de rehabilitación de las áreas afectadas a medida que estas dejen de ser utilizadas (cierre progresivo). PROGRAMADE ABANDONO -El programa de abandono se dirige a recomponer el área alterada en ambas fases, con el fin de evitar posibles problemas ambientales que podrían por el abandono, descuido y daño de las obras construidas. -Para la restauración de las áreas afectadas se realizara las siguientes actividades: Las instalaciones de campamentos han sido demolidas y desmanteladas, todo material excedente y/o desmonte será dispuesto adecuadamente al relleno controlado. -Las instalaciones en concreto u otros materiales que no pueden serdesmontados, deberán ser demolidas por completo. Los desechos serán dispuestos al relleno controlado.
  • 24.
    -Los materiales reciclablespodrán ser entregados a las poblaciones cercanas en calidad de donación -Luego del desmantelamiento de las instalaciones del campamento de obra, el ejecutor de obra está obligado a la recuperación de las áreas alteradas, de acuerdo a la morfología existente en la zona. La reconformación morfológica de las áreas afectadas incluirá la colocación de la capa de material vegetal y materia orgánica reservada inicialmente en la construcción de dichas instalaciones. -La restauración de las áreas afectadas incluye la demolición de pisos, la escarificación de los suelos compactados, la eliminación de las capas de suelos contaminadas por vertimiento de grasas, aceites, lubricantes u otros, hasta la profundidad de 20cm. Por debajo del nivel inferior de contaminación y trasladarlos a zonas autorizadas. -Una vez que las áreas queden libres de toda basura y desperdicio, el ejecutor de la obra debe proceder a su nivelación rellenando los huecos y esparciendo los montículos de material, hasta lograr una adecuad configuración morfológica. Reacondicionamiento de áreas afectadas Se aplicarán las medidas correspondientes de este programa para la reconformación de las áreas afectadas por la ejecución del proyecto vial. Sobre los patios de trabajo, se realizaron los trabajos de limpieza y reacondicionamiento de toda el área afectada. En los Depósitos de Material Excedente  Se perfilara el talud de los DME a fin de que se garantice su estabilidad física.  Remoción y disposición de suelos contaminados,  Extendido de los depósitos de material excedente  Escarificado de suelos compactados.  Recojo y disposición adecuada de los residuos sólidos.
  • 25.
    Cuadro: Estimación decostos ambientales del proyecto DESCRIPCIÓN Unidad Metrado Precio Unitario (S/.) Sub. Total Entidad Responsable PROGRAMA DE PREVENCIÓN Y/O MITIGACIÓN Normatividad Ambiental Instalación de letrinas sanitarias Und 4.00 300.00 1,200.00 Ejecutor de obra Capacitación Ambiental en temas ambientales, seguridad y salud ocupacional Unidad 2.0 900.00 1,800.00 Ejecutor de obra COSTO TOTAL DE IMPLEMENTACIÓN DEL PLAN S/. 3,000.00
