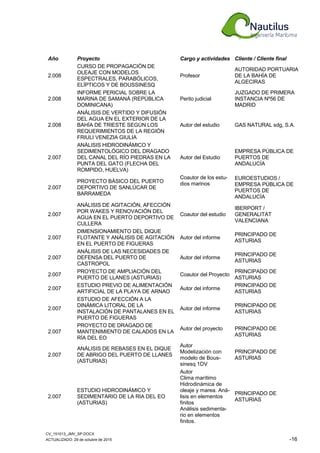

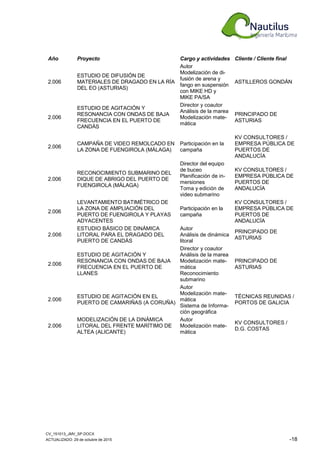

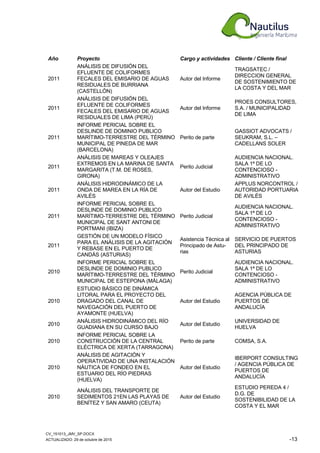

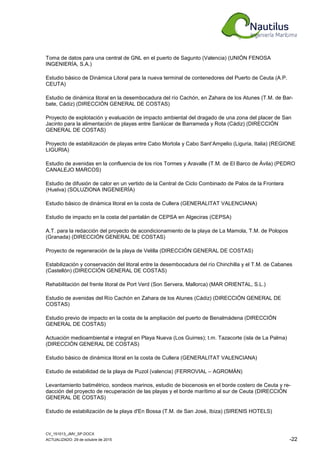

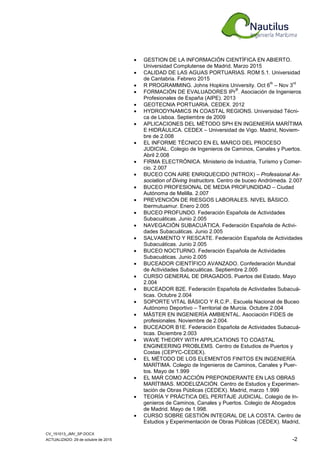

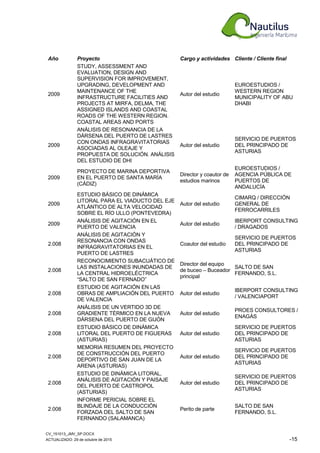

CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -1
CURRICULUM VITAE
Nombre José María Medina Villaverde
Fecha de nacimiento 6 de abril de 1.960
Nacionalidad Española de origen
Domicilio Ana de Austria, 4
28660 Boadilla del Monte (Madrid, España)
Contacto +34 616 382 439
jmedina@nautilusing.es
http://www.linkedin.com/in/jmmedina
Educación (por orden de rele-
vancia para el ejercicio de la
profesión)
Formación posgrado
Ingeniero de Caminos, Canales y Puertos (1.984) – Especialidad aca-
démica: Hidráulica y Energética. Universidad Politécnica de Madrid. (No-
table)
Doctor por la Universidad Politécnica de Cataluña (2.007). Programa
de Ciencias del Mar Departamento de Ingeniería Hidráulica, Marítima y
Ambiental. (Sobresaliente)
Ingeniero Profesional Registrado Experto IPr®. Asociación de Ingenie-
ros Profesionales de España (AIPE).
MBA International Master on Bussiness Administration. (2013) Bureau
Veritas Bussiness School. Universidad Camilo José Cela.
Auditor Jefe para la Certificación de Sistemas de Gestión de Calidad
(IRCA 2245 - A17024). (2010). Bureau Veritas.
Auditor Interno de Calidad ISO9001:2008 (2010). Bureau Veritas For-
mación. (Sobresaliente)
Auditor Interno de Sistemas de Gestión Ambiental según la Norma
ISO 14001 (2013) Bureau Veritas Business School (apto)
Buceador Profesional de Media Profundidad (2.007)
Buceador Científico Confirmado CMAS (2.005)
Máster en Ingeniería Ambiental (2.004)
Patrón de Yate (2.008). Dirección General de la Marina Mercante
Inglés. Nivel C1
Funcionario de Carrera del Cuerpo de Ingenieros de Caminos, Cana-
les y Puertos del Estado (1.989). Actualmente en situación de exceden-
cia voluntaria.
• ESTADÍSTICA PARA INVESTIGADORES. Universidad de Sala-
manca. Mayo 2015
• MATLAB PARA PRINCIPIANTES. Universidad Católica de Mur-
cia. Marzo 2015
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -2
• GESTION DE LA INFORMACIÓN CIENTÍFICA EN ABIERTO.
Universidad Complutense de Madrid. Marzo 2015
• CALIDAD DE LAS AGUAS PORTUARIAS. ROM 5.1. Universidad
de Cantabria. Febrero 2015
• R PROGRAMMING. Johns Hopkins University. Oct 6
th
– Nov 3
rd
• FORMACIÓN DE EVALUADORES IPr
®
. Asociación de Ingenieros
Profesionales de España (AIPE). 2013
• GEOTECNIA PORTUARIA. CEDEX. 2012
• HYDRODYNAMICS IN COASTAL REGIONS. Universidad Técni-
ca de Lisboa. Septiembre de 2009
• APLICACIONES DEL MÉTODO SPH EN INGENIERÍA MARÍTIMA
E HIDRÁULICA. CEDEX – Universidad de Vigo. Madrid, Noviem-
bre de 2.008
• EL INFORME TÉCNICO EN EL MARCO DEL PROCESO
JUDICIAL. Colegio de Ingenieros de Caminos, Canales y Puertos.
Abril 2.008
• FIRMA ELECTRÓNICA. Ministerio de Industria, Turismo y Comer-
cio. 2.007
• BUCEO CON AIRE ENRIQUECIDO (NITROX) – Professional As-
sociation of Diving Instructors. Centro de buceo Andrómeda. 2.007
• BUCEO PROFESIONAL DE MEDIA PROFUNDIDAD – Ciudad
Autónoma de Melilla. 2.007
• PREVENCIÓN DE RIESGOS LABORALES. NIVEL BÁSICO.
Ibermutuamur. Enero 2.005
• BUCEO PROFUNDO. Federación Española de Actividades
Subacuáticas. Junio 2.005
• NAVEGACIÓN SUBACUÁTICA. Federación Española de Activi-
dades Subacuáticas. Junio 2.005
• SALVAMENTO Y RESCATE. Federación Española de Actividades
Subacuáticas. Junio 2.005
• BUCEO NOCTURNO. Federación Española de Actividades
Subacuáticas. Junio 2.005
• BUCEADOR CIENTÍFICO AVANZADO. Confederación Mundial
de Actividades Subacuáticas. Septiembre 2.005
• CURSO GENERAL DE DRAGADOS. Puertos del Estado. Mayo
2.004
• BUCEADOR B2E. Federación Española de Actividades Subacuá-
ticas. Octubre 2.004
• SOPORTE VITAL BÁSICO Y R.C.P.. Escuela Nacional de Buceo
Autónomo Deportivo – Territorial de Murcia. Octubre 2.004
• MÁSTER EN INGENIERÍA AMBIENTAL. Asociación FIDES de
profesionales. Noviembre de 2.004.
• BUCEADOR B1E. Federación Española de Actividades Subacuá-
ticas. Diciembre 2.003
• WAVE THEORY WITH APPLICATIONS TO COASTAL
ENGINEERING PROBLEMS. Centro de Estudios de Puertos y
Costas (CEPYC-CEDEX).
• EL MÉTODO DE LOS ELEMENTOS FINITOS EN INGENIERÍA
MARÍTIMA. Colegio de Ingenieros de Caminos, Canales y Puer-
tos. Mayo de 1.999
• EL MAR COMO ACCIÓN PREPONDERANTE EN LAS OBRAS
MARÍTIMAS. MODELIZACIÓN. Centro de Estudios y Experimen-
tación de Obras Públicas (CEDEX). Madrid, marzo 1.999
• TEORÍA Y PRÁCTICA DEL PERITAJE JUDICIAL. Colegio de In-
genieros de Caminos, Canales y Puertos. Colegio de Abogados
de Madrid. Mayo de 1.998.
• CURSO SOBRE GESTIÓN INTEGRAL DE LA COSTA. Centro de
Estudios y Experimentación de Obras Públicas (CEDEX). Madrid,
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -3
julio 1.998
• DERECHO DEL MEDIO AMBIENTE. Centro de Estudios y Expe-
rimentación de Obras Públicas (CEDEX). Madrid, Mayo 1.996
• CURSO SOBRE IMPACTOS Y RIESGOS CLIMÁTICOS. Centro
de Estudios y Experimentación de Obras Públicas (CEDEX). Ma-
drid, Mayo - Junio 1.995
• MADURACIÓN DE LOS SISTEMAS DE INFORMACIÓN
GEOGRÁFICA. Centro de Estudios de Técnicas Aplicadas
(CETA-CEDEX). Madrid, Febrero 1.994
• IMPACT OF SEA LEVEL RISE ON THE COASTAL ZONE. L.I.M.
(Laboratorio de Ingeniería Marítima - Escuela Técnica Superior de
Ingenieros de Caminos, Canales y Puertos - Universidad Politéc-
nica de Cataluña). Barcelona, Junio 1.992.
• SCIENTIFIC AND ENGINEERING METHODS IN COASTAL
ENGINEERING / I. Universidad de Cantabria - University of Dela-
ware Enero 1.992
• FORMACIÓN EMPRESARIAL
• MASTER MBA INTERNACIONAL EN ADMINISTRACIÓN Y
DIRECCIÓN DE EMPRESAS. Bureau Veritas Bussiness School /
Universidad Camilo José Cela. En marcha.
• CURSO DE AUDITOR JEFE PARA LA CERTIFICACIÓN DE
SISTEMAS DE GESTIÓN DE CALIDAD (IRCA 2245 - A17024).
Bureau Veritas
• CURSO DE INTRODUCCIÓN AL IRCA (2010). Bureau Veritas
Formación. (Sobresaliente).
• DIRECCIÓN ESTRATÉGICA DE LA PYME. Asince. Febrero de
2.003
• TÉCNICAS DE NEGOCIACIÓN. Colegio de Ingenieros de Cami-
nos, Canales y Puertos. Noviembre de 1.998.
• PREPARACIÓN A LA FUNCIÓN DIRECTIVA. Ministerio de Obras
Públicas, Transportes y Medio Ambiente. Consejería Técnica de
Formación. Dirección General de Recursos Humanos. Subdirec-
ción General de Selección y Desarrollo de Recursos Humanos.
Madrid, Abril de 1.996.
• IV CURSO DE DIRECCIÓN DE INVERSIONES PUBLICAS. Cole-
gio Oficial de Ingenieros de Caminos, Canales y Puertos; Subdi-
rección General de Selección y Desarrollo de Recursos Humanos
del Ministerio de Obras Públicas, Transportes y Medio Ambiente;
Instituto Nacional de Administración Pública. Madrid, Marzo - Ju-
nio 1.996
• EFFICIENT COMMUNICATION IN ENGLISH. Dirección General
de Recursos Humanos del Ministerio de Obras Públicas y Trans-
portes, en cooperación con Linguacenter, Bussines English
School. Madrid, Octubre de 1.995
FORMACIÓN DOCENTE
• PRESENTACIONES EFICACES. Laureate International Universi-
ties. Diciembre 2013
• EL CASO COMO MÉTODO DEL PROCESO DE ENSEÑANZA-
APRENDIZAJE. Laureate International Universities. Noviembre
2013
• APRENDIZAJE BASADO EN PROYECTOS - II (AOP). Laureate
International Universities. Noviembre 2013
• PROGRAMA FORMATIVO UE BILINGUAL TEACHER
PORTFOLIO PREPARATION COURSE (25 h). UEMlab. Julio
2013
• APRENDIZAJE BASADO EN PROYECTOS - I (AOP). Laureate
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -4
International Universities. Julio 2013
• DIRECCIÓN DE TESIS. Módulo 3: Tesis en la Escuela Politécni-
ca. UE; Abril 2013
• DIRECCIÓN DE TESIS. Módulo 2: Coaching & Mentoring. UE;
Abril 2013
• DIRECCIÓN DE TESIS. Módulo 1: Legislación. UE 2013
• CÓDIGO DE CONDUCTA Y ÉTICA. Laureate International Uni-
versities. 2012
• CURSO DE DOCENCIA ONLINE. Universidad Europea de Ma-
drid. 2012
• PIZARRAS DIGITALES. Universidad Europea de Madrid. 2011
• DIVERSOS CURSOS de FORMACIÓN DOCENTE. Universidad
Europea de Madrid. 2011. 45 horas
• CURSO SOBRE TÁCTICAS DE INVESTIGACIÓN-ACCIÓN. Uni-
versidad Europea de Madrid. 2011
• CURSO DE INMERSIÓN DOCENTE. Universidad Europea de
Madrid. 2010
• METODOLOGÍAS ACTIVAS Y EVALUACIÓN. Universidad Euro-
pea de Madrid. Julio 2.008
• MOODLE. Universidad Europea de Madrid. Junio 2.008
OTRA FORMACIÓN
• CURSO BÁSICO DE VOLUNTARIADO. Hospital Centro de
Cuidados Laguna. Madrid, Octubre de 2014
• LA ESPIRITUALIDAD DEL ENFERMO. Hospital Centro de
Cuidados Laguna. Madrid, Marzo de 2015
Pertenencia a asociaciones y
grupos de trabajo
Colegio de Ingenieros de Caminos, Canales y Puertos
Comité de Gestión de la Costa de la Asociación Técnica de Puertos y
Costas
Grupo de trabajo para la redacción de la ROM 0.3 – “Ondas en el mar”
Grupo de trabajo para la redacción de la ROM 1.0 – “Recomendaciones
del diseño y ejecución de las Obras de Abrigo”
Asociación Internacional Permanente de los Congresos de Navegación
(PIANC)
Participación en tribunales
de Tesis Doctorales
• Análisis de hipótesis de emisión y propagación y evaluación
comparativa de las propuestas de aplicación del modelo de
impacto acústico de carreteras en España
o UNIVERSIDAD EUROPEA
o Director: Dr. Juan Miguel Martínez Orozco
o Doctorando: Carlos Castellote Varona
• Aplicación de técnicas sonográficas al estudio del patrimonio
sumergido
o UNIVERSIDAD DE HUELVA
o Director: Dr. Juan Antonio Morales González
o Doctorando: Claudio Lozano Guerra-Librero
• Análisis de la evolución de la duna de Valdevaqueros por el
método de las funciones ortogonales empíricas
o UNIVERSIDAD DE CÁDIZ
o Director: Dr. Juan José Muñoz Pérez
o Doctorando:
• Evolución de la desembocadura del río Piedras
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -5
o UNIVERSIDAD DE HUELVA
o Director: Dr. Juan Antonio Morales González
o Doctorando: Irene
Dirección de proyectos de fin
de carrera sobre Ingeniería
de Puertos, Costas y Offsho-
re
• Curso 2009/2010
o 12
• Curso 2010/2011
o 20
• Curso 2011/2012
o 11
• Curso 2011/2012
o 20
• Curso 2013/2014
o 13
Puesto de trabajo Director General de NAUTILUS Ingeniería Marítima, S.L.
Profesor de la Universidad Europea de Madrid
• Ingenieros de Caminos, Canales y Puertos (hasta 2015)
o Ingeniería Marítima y Costera
o Proyecto de Fin de Carrera
• Ingenieros Técnicos de Obras Públicas (hasta 2015)
o Proyectos
• Grado en Ingeniería Civil
o Marine & Coastal Engineering (impartida en inglés)
o Ingeniería Marítima y Costera (impartida en español)
o Proyecto de Fin de Grado
• Master en Ingeniería de Caminos, Canales y Puertos
o Modelos Matemáticos Avanzados en Ingeniería Marítima
o Planificación y mantenimiento de puertos
o Proyectos IV (Ingeniería Marítima)
o Desarrollo de proyectos de Ingeniería Civil en África y
Oriente Medio
• Master en Proyectos Internacionales
Otros títulos útiles para el
ejercicio de la profesión
Buceador deportivo B1E – Federación canaria de Actividades Subacuáti-
cas (2.003)
Buceador deportivo B2E – Federación murciana de Actividades Subacuá-
ticas (2.004)
Buceador deportivo B3E – Federación murciana de Actividades Subacuá-
ticas (2.005)
Buceo con aire enriquecido (NITROX) – PADI (2.007)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -6
Idiomas
Inglés Francés Español Italiano
Hablado 5 – C12 4 6 – C2 2
Leído/Escuchado 5 – C12 4 6 – C2 2
Escrito 5 – C12 4 6 – C2 2
(Lengua materna 6; excelente: 5; Medio: 3-4; Pobre: 1-2)
Informática
• Modelos matemáticos especializados
o Oleaje:
 CMSWave - espectral
 BOUSS2D - Boussinesq
 CGWAVES – elíptico
 SWAN
o Hidrodinámica, transporte de sedimentos, difusión de contaminantes, SPH
 CMSFlow
 ADCIRC
 MOHID
 DUALSPhysics
o Hidráulica fluvial
 HEC-RAS
 IBER
o Otros modelos de Ingeniería Oceánica
 SMC
 MIKE 21 (SW, NSW, PMS, EMS, BW, HD, HD FM, ST, COUPLED
MODELS)
 MIKE3
 LITPACK
• Otro Software profesional
o ArcGIS 9.3, Matlab, AutoCAD, Plaxis 2D, Slide, SAP2000, Geo5, Global Mapper,
SASPlanet
• Software complementario
o Office 2010
Patentes
• Patente española: Captador de energía undimotriz ubicado en elementos estructurales marítimos
– P201400516
Listado de empleos
Año Empresa Cargo y responsabilidades
2014 - MONJE & PARTNERS Director del Área de Ingeniería Oceánica
2008 - NAUTILUS INGENIERÍA
MARÍTIMA, S.L.
Administrador único
2008 - Universidad Europea de Madrid –
Laureate International Universities
Profesor Asociado (Ingeniería Marítima y Cos-
tera –impartida en inglés y en castellano-, Pla-
nificación portuaria, Modelos matemáticos
avanzados en Ingeniería Marítima, Proyectos
III –Ingeniería Marítima-, Proyectos de Ingenie-
ría Civil en el continente africano)
2006 – 2008 DHI Water & Environment Creador y Director de la División Marina
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -7
Año Empresa Cargo y responsabilidades
2000 - 2005 ALATEC, Ingenieros Consultores
y Arquitectos, S.A.
Creador y Director del Departamento de Cos-
tas y Recursos Naturales (2.000)
Consejero de ALATEC, S.A. (2.003)
Consejero Delegado de ALAES XXI, S.L. –
Grupo Alatec (2.004)
1989 - 2000 Ministerio de Fomento
CEDEX – Centro de Estudios de
Puertos y Costas
Director de Programa de Modelos Matemáticos
Funcionario de Carrera del Cuerpo de Ingenie-
ros de Caminos, Canales y Puertos del Es-
tado
1989 Ministerio de Obras Públicas
Junta del Puerto de Pasajes
Jefe de la Sección de Proyectos, Obras y
Conservación de Obra Civil
Funcionario de Carrera del Cuerpo de Ingenie-
ros de Caminos, Canales y Puertos del Es-
tado
1989 Ministerio de Obras Públicas
Dirección General de Puertos y
Costas. Subdirección General de
Costas y Señales Marítimas
Jefe de la Sección II del Servicio de Ordena-
ción y Gestión del Dominio Público Maríti-
mo – Terrestre
Funcionario de Carrera del Cuerpo de Ingenie-
ros de Caminos, Canales y Puertos del Es-
tado
1988 - 1989 INITEC – Empresa Nacional de
Ingeniería y Tecnología
Ingeniero de la división de Obras Hidráulicas
1985 - 1988 COTAS INTERNACIONAL, S.A. Ingeniero de la división de Obras Hidráulicas y
Marítimas
1984 - 1985 MARTINEZ SEGOVIA,
FERNÁNDEZ, PALLÁS Y
ASOCIADOS, S.A.
Ingeniero en cálculo de estructuras e ingenie-
ría hidráulica
Resumen
Alcanza en 1.984 la titulación de Ingeniero de Caminos, Canales y Puertos en la Universidad Politéc-
nica de Madrid, en la especialidad de Hidráulica y Energética. Alcanzó el grado de Doctor en Ciencias
del Mar por la Universidad Politécnica de Cataluña, en mayo de 2.007. Está en posesión del certifica-
do de Ingeniero Profesional Registrado Experto IPr®, emitido por la Asociación de Ingenieros Profe-
sionales de España (AIPE), y es evaluador de Ingenieros profesionales de dicha Asociación. Es Bucea-
dor profesional de media profundidad, capacitado para buceo con aire enriquecido (NITROX),
Buceador Científico Avanzado (CASD) titulado por el Comité Científico de la Confederación Mundial de
Actividades Subacuáticas y Máster en Ingeniería Ambiental. Ha cursado el Máster MBA Internacional
en administración y dirección de empresas en el Bureau Veritas Business School. Es Profesor de Inge-
niería Marítima y Costera, Marine & Coastal Engineering, Modelos avanzados en Ingeniería Marí-
tima, Gestión de Obras Portuarias y Oceanografía Física e Hidrografía en la Escuela Politécnica de
la Universidad Europea de Madrid, miembro de la compañía norteamericana Laureate Universities. Es
Perito Judicial integrado en el Colegio de Ingenieros de Caminos, Canales y Puertos. Está en posesión
de la licencia de buceador deportivo B3E (CMAS P3E). Está en posesión del título de Patrón de Yate
con habilitación para vela, otorgado por la Dirección General de la Marina Mercante y prepara en la ac-
tualidad el título de Capitán de Yate. Es Auditor Interno de Calidad ISO9001:2008 y Auditor Interno
de Sistemas de Gestión Ambiental según la Norma ISO 14001 titulado por Bureau Veritas Business
School, y asimismo Auditor Jefe para la Certificación de Sistemas de Gestión de Calidad (IRCA
1
2245 - A17024), con formación impartida también por parte de Bureau Veritas Español.
1
International Register of Certificated Auditors
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -8
Es autor de los libros: “Hidrodinámica del perfil de playa”, publicado en 2.001 por el Colegio de Inge-
nieros de Caminos, Canales y Puertos, “Introducción a la modelización hidrodinámica con MOHID” y
“Oscilaciones del mar”, terminado en 2012.
Habla con corrección suficiente el inglés (nivel C1), que utiliza con mucha frecuencia por razones profe-
sionales. Habla también francés, ha hecho un curso de italiano (cuatro meses). Habla español (caste-
llano) como lengua materna.
Durante la carrera ha trabajado varios años en el campo del cálculo de estructuras, tanto de edificación
como industriales y de carretera.
Inmediatamente comienza a trabajar en MARTÍNEZ SEGOVIA, FERNÁNDEZ, PALLÁS Y ASOCIADOS,
en cálculo de estructuras.
En enero de 1.985 a formar parte del equipo de obras hidráulicas de COTAS INTERNACIONAL, S.A.
(grupo AGROMAN), trabajando en proyecto de presas, canales, saneamientos y obras portuarias, así
como en control de calidad de obras de saneamiento para la Comunidad de Madrid.
Se incorpora al Departamento de Obras Hidráulicas de INITEC (entonces EMPRESA NACIONAL DE
INGENIERÍA Y TECNOLOGÍA, del INI) en 1.988, trabajando en proyecto de obras hidráulicas y desarro-
llo de bases de datos.
Se incorpora en 1.989 al CUERPO DE INGENIEROS DE CAMINOS, CANALES Y PUERTOS DEL
ESTADO como FUNCIONARIO DE CARRERA, tras haber superado la oposición. Es destinado a la
Subdirección General de Costas y Señales Marítimas de la DIRECCIÓN GENERAL DE PUERTOS Y
COSTAS del MINISTERIO DE OBRAS PÚBLICAS Y TRANSPORTES, como Jefe de la Sección 2ª de
Ordenamiento y Gestión del Dominio Público, pasando posteriormente a la JUNTA DEL PUERTO DE
PASAJES
2
como Jefe del Servicio de Proyectos, Obras y Conservación de Obra Civil.
A finales de 1.989 se incorpora en Comisión de Servicios al CENTRO DE ESTUDIOS DE PUERTOS Y
COSTAS del CEDEX, prestando servicio en el Sector de experimentación hidráulica en un principio,
donde desarrolla estudios en modelo físico, para pasar inmediatamente al Sector de Costas, donde ha
desarrollado diferentes estudios relacionados con la Ingeniería de Costas, así como modelos físicos de
fondo móvil. Durante su estancia en el CEDEX participa durante nueve años en varios proyectos euro-
peos y es elegido representante de España en el programa MAST ante la Comisión Europea.
Ha sido miembro de la comisión de expertos evaluadores de proyectos de I+D de la DG XII de la Comi-
sión Europea.
A finales del año 2.000 solicita la excedencia voluntaria para volver al sector privado, en ALATEC, S.A.
como Director del Departamento de Costas. Allí se ocupa de formar el departamento y comenzar su
andadura. Forma un grupo pluridisciplinar que ejecuta estudios de campo y gabinete relacionados con el
Medio Ambiente Litoral. Crea e impulsa un equipo de buceo científico dentro del departamento que diri-
ge. Impulsa el crecimiento de los trabajos de campo relacionados con el medio ambiente litoral y la hi-
drografía. En noviembre de 2.002 se incorpora a la Junta de Accionistas y al Consejo de Administra-
ción de la firma. Al mismo tiempo, ha sido Presidente y Consejero Delegado de ALAES XXI, empresa
del grupo Alatec, que colabora a crear a mediados de 2.003.
En enero de 2.006 se incorpora a la sucursal hispanoportuguesa del DANISH HYDRAULIC INSTITUTE
como director de su División Marina y Subdirector de la Sucursal.
En DHI se dedica a estudios y proyectos de ingeniería marítima en todos sus aspectos y lidera un equipo
pluridisciplinar.
2
Hoy Autoridad Portuaria de Pasajes
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -9
En diciembre de 2.008 crea NAUTILUS INGENIERÍA MARÍTIMA, S.L. y comienza sus actividades.
Comienza a impartir clases de Ingeniería Marítima y de Costas en la Universidad Europea de Madrid en
el curso académico 2.008 / 09. Se ocupa de las unidades de Ondas en el Mar, Ingeniería Portuaria e In-
geniería de Costas, impartidas en inglés, y de las unidades de oleaje e Ingeniería Portuaria, impartidas
en español en los cursos de adaptación al grado. Durante el curso siguiente 2009 / 10 se ocupa además
de coordinar la asignatura, de tutorar proyectos de fin de carrera y colabora en la gestión del departa-
mento de Ingeniería Civil.
En 2014 colabora en la fundación de la sociedad MONJE & PERTNERS, encargándose de la división
marina.
Es miembro de los Grupos de Trabajo encargados de la redacción de las Recomendaciones para Obras
Marítimas (Programa ROM de Puertos del Estado).
Durante algún tiempo, ha realizado varios estudios relacionados con el campo de las Ingenierías Hidráu-
lica, de Costas y de Puertos en EJERCICIO LIBRE de la profesión.
En la actualidad simultanea su trabajo en NAUTILUS INGENIERÍA MARÍTIMA, MONJE & PARTNERS y
en la Universidad Europea de Madrid con la práctica del Peritaje Judicial.
___________________________________________________________________________________
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -10
Experiencia profesional / Únicamente los considerados más relevantes
Año Proyecto Cargo y actividades Cliente / Cliente final
2015
ANÁLISIS DE LAS CAUSAS DE LA
REGRESIÓN DE LA PLAYA DE
GUARDAMAR DEL SEGURA
Autor del informe
ASOCIACIÓN DE
VECINOS DE LA PLAYA
DE BABILONIA,
GUARDAMAR DEL
SEGURA
2015
METOCEANIC STUDY OF THE STRAIT
OF GIBRALTAR
Autor del informe ESGEMAR / ENAGAS
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT D’AL-
HOCEÏMA
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
INFORME DE DAÑOS EN EL PUERTO
DE TARIFA
Autor del informe
CONTEYMAR /
AUTORIDAD
PORTUARIA DE LA
BAHÍA DE ALGECIRAS
2015
ESTUDIO DE VIABILIDAD DE LA
ESTABILIZACIÓN DE LA PLAYA DE LA
VENUS EN EL T.M.DE MARBELLA
(MÁLAGA)
Autor del informe
NARVAL INGENIERIA
AVANZADA / HOTEL EL
FUERTE, MARBELLA
2015
ÉTUDE D’AGITATION DU PORT DE
MARCHICA
Expertise profession-
nel en génie portuaire
MDC INGÉNIERIE /
AGENCE POUR
L’AMENAGEMENT DE
LA LAGUNE DE
MARCHICA
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE
CASABLANCA
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE NADOR
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE TANTAN
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
REVISIÓN Y ACTUALIZACIÓN DEL
PROYECTO DE CONSTRUCCIÓN DEL
PUERTO DE PLAYA BLANCA
(LANZAROTE)
Autor del informe ROVER ALCISA
2015
INFORME SOBRE LA REPARACIÓN DE
PUERTO DE VEGA (NAVIA, ASTURIAS)
TRAS LOS TEMPORALES DE
INVIERNO DE 2015
Autor del informe
OGENSA / SERVICIO DE
PUERTOS DE
ASTURIAS
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE TARFAYA
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE SIDI IFNI
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2015
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE
LAAYOUNE
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -11
Año Proyecto Cargo y actividades Cliente / Cliente final
2014
CALCUL DE LA STRUCTURE DE TROIS
BÂTIMENTS INDUSTRIELS
(MAGASINS, ATÉLIER ET OFFICES)
POUR CIMENTS DE L’AFRIQUE AU
CONGO
Autor del trabajo
EGCA Construction
(Gabón)
2014
ANÁLISIS DEL DESLINDE DEL
DOMINIO PUBLICO MARITIMO-
TERRESTRE EN TEULADA-MORAIRA
(ALICANTE)
Director y autor del
estudio
AYUNTAMIENTO DE
TEULADA / GARRIGUES
ALICANTE
2014
ANÁLISIS DEL DESLINDE DEL
DOMINIO PUBLICO MARITIMO-
TERRESTRE EN CALPE (ALICANTE)
Director y autor del
estudio
VARIOS PROPIETARIOS
DE LA ZONA /
GARRIGUES VALENCIA
2014
ANÁLISIS DE INUNDACIÓN EN LA
COSTA DE CUEVAS DEL ALMANZORA
Y VERA (ALMERIA)
Director y autor del
estudio
SUR INGENIEROS
2014
PROJET DE LA PLATEFORME
LOGISTIQUE PÉTROLIÈRE ET QUAIS
À SONGOLO (CONGO)
Expertise profession-
nel en génie portuaire
EGCA Construction
2014
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT DE SAFI
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2014
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT D’ESSAOUIRA
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2014
ANÁLISIS DE OLEAJE EN LA
ENSENADA DE LA ZURRIOLA (SAN
SEBASTIÁN)
Director y autor del
estudio
SACYR / D.G. DE
SOSTENIBILIDAD DE LA
COSTA Y DEL MAR
2014
CALCULE DES STRUCTURES
D’ACCÈS À LA ZONE DE REMBLAI À
LA CITÈ DES DEUX MERS (MARCHICA,
MAROC)
Director y autor del
estudio
FORESIGHT / AGENCE
DE LA LEGUNE DE
MARCHICA
2014
ÉTUDE D’AMENAGEMENT ET
REPARATION DU PORT D’AGADIR
Expertise profession-
nel en génie portuaire
FORESIGHT / AGENCE
NATIONALE DES
PORTS DU MAROC
2013
PROJECT OF A MARINA FOR 700
BERTHINGS AT GIBRALTAR (U.K.)
Autor del proyecto de
licitación
ACROCK, Ltd. /
GOVERNEMENT OF
GIBRALTAR
2013
EVALUACIONES DE INGENIEROS
PROFESIONALES
3 como evaluador
experto, 1 como eva-
luador técnico
ASOCIACIÓN DE
INGENIEROS
PROFESIONALES DE
ESPAÑA
2013
DEVELOPMENT AND
IMPLEMENTATION OF A
BEACHELOR’S DEGREE ON CIVIL
ENGINEERING AT THE EUROPEAN
UNIVERSITY OF NORWAY
Codirector del equipo
de Ingeniería Civil
LAUREATE
INTERNATIONAL
UNIVERSITUES
2013
ÉTUDE D’AGITATION ET
RÉSONNANCE AVEC HOULES
D’INFRAGRAVITÉ DANS CINQ
ALTERNATIVES DU PORT DE
MARCHICA (NORD DU MAROC)
Director y autor del
estudio
MDE INGÉNIERIE
CONSÉIL
2013
ÉTUDE DE CLIMAT EXTREMAL DE LA
HOULE ET PROPAGATION DES
VAGUES À JEBHA (NORD DU MAROC)
Director y autor del
estudio
MDE INGÉNIERIE
CONSÉIL
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -12
Año Proyecto Cargo y actividades Cliente / Cliente final
2013
ANÁLISIS DE GENERACIÓN DE
OLEAJE EN EL EMBALSE DE
ALMUDÉVAR Y DISEÑO DE LA
PROTECCIÓN DE LA PRESA
Director y autor del
estudio
SGS TECNOS, SA
2013
ESTUDIO PREVIO DEL EMISARIO DE
LA EDAR DE CABANGA (RECIFE,
BRASIL)
Director y autor del
estudio
AQUALOGY
2013
ESTUDIOS MARINOS PARA EL
PROYECTO DE REHABILITACIÓN
MEDIOAMBIENTAL DE LA FACHADA
COSTERA DEL CASCO URBANO DE
ALTEA (PARTE MARÍTIMA). T.M. DE
ALTEA (ALICANTE)
Director y autor del
estudio
D. G. PARA LA
SOSTENIBILIDAD DE LA
COSTA Y DEL MAR
2013
ÉTUDE LOGISTIQUE ET
ENVIRONEMENTALE DE LA
LOCALISATION D’UNE USINE DE
DÉSALINISATION AU GOLFE DE
GABÈS (TUNISIE) – Estudio de impacto
ambiental
Director y autor del
estudio
EUROESTUDIOS /
SONES -
GOBERNEMENT DE
TUNISIE
2013
ANÁLISIS DE EMISARIOS DE AGUAS
RESIDUALES EN LA COSTA DE
RECIFE (BRASIL)
Director y autor del
estudio
AQUALOGY
2012
ÉTUDE LOGISTIQUE ET
ENVIRONEMENTALE DE LA
LOCALISATION D’UNE USINE DE
DÉSALINISATION AU GOLFE DE
GABÈS (TUNISIE) – Difusión de salmue-
ra, contaminantes y sólidos en suspen-
sión
Director y autor del
estudio
EUROESTUDIOS /
SONES -
GOBERNEMENT DE
TUNISIE
2012
ANÁLISIS EVOLUTIVO DE LA
DESEMBOCADURA DEL RÍO PIEDRAS
Autor del Estudio
UNIVERSIDAD DE
HUELVA / AGENCIA
PÚBLICA DE PUERTOS
DE ANDALUCÍA
2012
ANTEPROYECTO DE PUERTO
PESQUERO EN OWENDO (GABÓN)
Autor del A.P.
MAKIBER / GOBIERNO
DE GABÓN
2012
ANÁLISIS DEL DESLINDE DEL DPMT
EN LA COSTA DE PALS (GIRONA)
Coautor del Informe BALADE, S.A.
2012
ESTUDIOS MARINOS PARA
INSTALACIONES DE RECREO EN LA
COSTA DEL SOL
Director del informe CONSORCIO QUALIFICA
2012
PROJET DE LA TERMINAL DE
CIMENTS DE L’AFRIQUE AU PORT DE
CONAKRY (GUINÉE)
Autor del proyecto CIMENTS DE L’AFRIQUE
2012
ANÁLISIS DE DIFUSIÓN DE UN
VERTIDO DE AGUA RESIDUAL
PROCEDENTE DE LA EDAR DE
BURRIANA (CASTELLÓN)
Autor del Informe TRAGSATEC
2012
ANÁLISIS DE IMPACTO DEL PUERTO
DEPORTIVO DE LA PUNTA EN LAS
PLAYAS DE SES FIGUERETES Y D’EN
BOSSA
Autor del Informe
PUERTO DEPORTIVO LA
PUNTA, S.L.
2012
ESTABILIDAD DE LA PLAYA DE
MAZAGÓN (HUELVA)
Autor del Informe
AGENCIA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -13
Año Proyecto Cargo y actividades Cliente / Cliente final
2011
ANÁLISIS DE DIFUSIÓN DEL
EFLUENTE DE COLIFORMES
FECALES DEL EMISARIO DE AGUAS
RESIDUALES DE BURRIANA
(CASTELLÓN)
Autor del Informe
TRAGSATEC /
DIRECCION GENERAL
DE SOSTENIMIENTO DE
LA COSTA Y DEL MAR
2011
ANÁLISIS DE DIFUSIÓN DEL
EFLUENTE DE COLIFORMES
FECALES DEL EMISARIO DE AGUAS
RESIDUALES DE LIMA (PERÚ)
Autor del Informe
PROES CONSULTORES,
S.A. / MUNICIPALIDAD
DE LIMA
2011
INFORME PERICIAL SOBRE EL
DESLINDE DE DOMINIO PUBLICO
MARÍTIMO-TERRESTRE DEL TÉRMINO
MUNICIPAL DE PINEDA DE MAR
(BARCELONA)
Perito de parte
GASSIOT ADVOCATS /
SEUKRAM, S.L. –
CADELLANS SOLER
2011
ANÁLISIS DE MAREAS Y OLEAJES
EXTREMOS EN LA MARINA DE SANTA
MARGARITA (T.M. DE ROSES,
GIRONA)
Perito Judicial
AUDIENCIA NACIONAL.
SALA 1ª DE LO
CONTENCIOSO -
ADMINISTRATIVO
2011
ANÁLISIS HIDRODINÁMICO DE LA
ONDA DE MAREA EN LA RÍA DE
AVILÉS
Autor del Estudio
APPLUS NORCONTROL /
AUTORIDAD PORTUARIA
DE AVILÉS
2011
INFORME PERICIAL SOBRE EL
DESLINDE DE DOMINIO PUBLICO
MARÍTIMO-TERRESTRE DEL TÉRMINO
MUNICIPAL DE SANT ANTONI DE
PORTMANI (IBIZA)
Perito Judicial
AUDIENCIA NACIONAL.
SALA 1ª DE LO
CONTENCIOSO -
ADMINISTRATIVO
2011
GESTIÓN DE UN MODELO FÍSICO
PARA EL ANÁLISIS DE LA AGITACIÓN
Y REBASE EN EL PUERTO DE
CANDÁS (ASTURIAS)
Asistencia Técnica al
Principado de Astu-
rias
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2010
INFORME PERICIAL SOBRE EL
DESLINDE DE DOMINIO PUBLICO
MARÍTIMO-TERRESTRE DEL TÉRMINO
MUNICIPAL DE ESTEPONA (MÁLAGA)
Perito Judicial
AUDIENCIA NACIONAL.
SALA 1ª DE LO
CONTENCIOSO -
ADMINISTRATIVO
2010
ESTUDIO BÁSICO DE DINÁMICA
LITORAL PARA EL PROYECTO DEL
DRAGADO DEL CANAL DE
NAVEGACIÓN DEL PUERTO DE
AYAMONTE (HUELVA)
Autor del Estudio
AGENCIA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2010
ANÁLISIS HIDRODINÁMICO DEL RÍO
GUADIANA EN SU CURSO BAJO
Autor del Estudio
UNIVERSIDAD DE
HUELVA
2010
INFORME PERICIAL SOBRE LA
CONSTRUCCIÓN DE LA CENTRAL
ELÉCTRICA DE XERTA (TARRAGONA)
Perito de parte COMSA, S.A.
2010
ANÁLISIS DE AGITACIÓN Y
OPERATIVIDAD DE UNA INSTALACIÓN
NÁUTICA DE FONDEO EN EL
ESTUARIO DEL RÍO PIEDRAS
(HUELVA)
Autor del Estudio
IBERPORT CONSULTING
/ AGENCIA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2010
ANÁLISIS DEL TRANSPORTE DE
SEDIMENTOS 21EN LAS PLAYAS DE
BENÍTEZ Y SAN AMARO (CEUTA)
Autor del Estudio
ESTUDIO PEREDA 4 /
D.G. DE
SOSTENIBILIDAD DE LA
COSTA Y EL MAR
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -14
Año Proyecto Cargo y actividades Cliente / Cliente final
2010
ANÁLISIS DE PROPAGACIÓN DE
OLEAJE Y TRANSPORTE DE
SEDIMENTOS EN LA
DESEMBOCADURA DEL RÍO
GUADIANA
Autor del Estudio
UNIVERSIDAD DE
HUELVA
2010
INSPECCIÓN SUBMARINA DEL DIQUE
DE ABRIGO DEL PUERTO DE
LASTRES
Autor del Estudio –
Director del equipo
de buceo
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2010
ARTIFICIAL NOURISHMENT OF BEACH
IN FRONT OF THE LADIES’ SPORT
CLUB. DELMA ISLAND. ABU DHABI
Autor del Estudio
EUROESTUDIOS /
WESTERN REGION
MUNICIPALITY OF ABU
DHABI
2010
ANALYSIS OF PROTECTION OF THE
DELMA AIRPORT RUNAWAY AGAINST
THE WAVE ATTACK
Autor del Estudio
EUROESTUDIOS /
WESTERN REGION
MUNICIPALITY OF ABU
DHABI
2010
ANÁLISIS DE LA AGITACIÓN
PRODUCIDA EN EL PUERTO DE
SAGUNTO POR EL TEMPORAL DEL
15/XII/2009
Autor del Estudio IBERPORT / CYES
2009
ANÁLISIS DE ESTABILIDAD EN
PLANTA DE LA PLAYA DE BURRIANA
Autor del Estudio
CLOTHOS / DIRECCIÓN
GENERAL DE COSTAS
2009
ANÁLISIS DE EVOLUCIÓN
MORFODINÁMICA DE LA PLAYA DE
ARNAO (FIGUERAS, ASTURIAS)
Autor del Estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2009
PROJECT OF BEACH NOURISHEMENT
AT DELMA ISLAND
Autor del Proyecto
EUROESTUDIOS /
WESTERN REGION
MUNICIPALITY OF ABU
DHABI
2009
URGENT ANALYSIS OF EROSIONAL
PROBLEMS IN FRONT OF THE LADIES’
CLUB AT DELMA ISLAND (ABU DHABI)
Autor del Estudio
EUROESTUDIOS /
WESTERN REGION
MUNICIPALITY OF ABU
DHABI
2009
ANÁLISIS DEL TACÓN DEL DIQUE DE
ABRIGO DEL PUERTO DE
FUENGIROLA (MÁLAGA)
Autor del Estudio
INSUBMAR / AGENCIA
PÚBLICA DE PUERTOS
DE ANDALUCÍA
2009
ANÁLISIS HIDRODINÁMICO DE LA RÍA
DEL ASÓN
Autor del estudio
CLOTHOS /
DEMARCACIÓN DE
COSTAS EN CANTABRIA
2009
ANÁLISIS BAROTRÓPICO DE
DIFUSIÓN DE UN EFLUENTE DE
SALMUERA EN LA COSTA OESTE DE
FUERTEVENTURA
Autor del estudio
CLOTHOS / CABILDO
INSULAR DE
FUERTEVENTURA
2009
ANÁLISIS BAROTRÓPICO DE
DIFUSIÓN DE UN EFLUENTE DE
SALMUERA EN LA COSTA ESTE DE
FUERTEVENTURA
Autor del estudio
CLOTHOS / CABILDO
INSULAR DE
FUERTEVENTURA
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -15
Año Proyecto Cargo y actividades Cliente / Cliente final
2009
STUDY, ASSESSMENT AND
EVALUATION, DESIGN AND
SUPERVISION FOR IMPROVEMENT,
UPGRADING, DEVELOPMENT AND
MAINTENANCE OF THE
INFRASTRUCTURE FACILITIES AND
PROJECTS AT MIRFA, DELMA, THE
ASSIGNED ISLANDS AND COASTAL
ROADS OF THE WESTERN REGION.
COASTAL AREAS AND PORTS
Autor del estudio
EUROESTUDIOS /
WESTERN REGION
MUNICIPALITY OF ABU
DHABI
2009
ANÁLISIS DE RESONANCIA DE LA
DÁRSENA DEL PUERTO DE LASTRES
CON ONDAS INFRAGRAVITATORIAS
ASOCIADAS AL OLEAJE Y
PROPUESTA DE SOLUCIÓN. ANÁLISIS
DEL ESTUDIO DE DHI
Autor del estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2009
PROYECTO DE MARINA DEPORTIVA
EN EL PUERTO DE SANTA MARÍA
(CÁDIZ)
Director y coautor de
estudios marinos
EUROESTUDIOS /
AGENCIA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2009
ESTUDIO BÁSICO DE DINÁMICA
LITORAL PARA EL VIADUCTO DEL EJE
ATLÁNTICO DE ALTA VELOCIDAD
SOBRE EL RÍO ULLO (PONTEVEDRA)
Autor del estudio
CIMARQ / DIRECCIÓN
GENERAL DE
FERROCARRILES
2009
ANÁLISIS DE AGITACIÓN EN EL
PUERTO DE VALENCIA
Autor del estudio
IBERPORT CONSULTING
/ DRAGADOS
2.008
ANÁLISIS DE AGITACIÓN Y
RESONANCIA CON ONDAS
INFRAGRAVITATORIAS EN EL
PUERTO DE LASTRES
Coautor del estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2.008
RECONOCIMIENTO SUBACUÁTICO DE
LAS INSTALACIONES INUNDADAS DE
LA CENTRAL HIDROELÉCTRICA
“SALTO DE SAN FERNADO”
Director del equipo
de buceo – Buceador
principal
SALTO DE SAN
FERNANDO, S.L.
2.008
ESTUDIO DE AGITACIÓN EN LAS
OBRAS DE AMPLIACIÓN DEL PUERTO
DE VALENCIA
Autor del estudio
IBERPORT CONSULTING
/ VALENCIAPORT
2.008
ANÁLISIS DE UN VERTIDO 3D DE
GRADIENTE TÉRMICO EN LA NUEVA
DÁRSENA DEL PUERTO DE GIJÓN
Autor del estudio
PROES CONSULTORES /
ENAGÁS
2.008
ESTUDIO BÁSICO DE DINÁMICA
LITORAL DEL PUERTO DE FIGUERAS
(ASTURIAS)
Autor del estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2.008
MEMORIA RESUMEN DEL PROYECTO
DE CONSTRUCCIÓN DEL PUERTO
DEPORTIVO DE SAN JUAN DE LA
ARENA (ASTURIAS)
Autor del estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2.008
ESTUDIO DE DINÁMICA LITORAL,
ANÁLISIS DE AGITACIÓN Y PAISAJE
DEL PUERTO DE CASTROPOL
(ASTURIAS)
Autor del estudio
SERVICIO DE PUERTOS
DEL PRINCIPADO DE
ASTURIAS
2.008
INFORME PERICIAL SOBRE EL
BLINDAJE DE LA CONDUCCIÓN
FORZADA DEL SALTO DE SAN
FERNANDO (SALAMANCA)
Perito de parte
SALTO DE SAN
FERNANDO, S.L.
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -16
Año Proyecto Cargo y actividades Cliente / Cliente final
2.008
CURSO DE PROPAGACIÓN DE
OLEAJE CON MODELOS
ESPECTRALES, PARABÓLICOS,
ELÍPTICOS Y DE BOUSSINESQ
Profesor
AUTORIDAD PORTUARIA
DE LA BAHÍA DE
ALGECIRAS
2.008
INFORME PERICIAL SOBRE LA
MARINA DE SAMANÁ (REPÚBLICA
DOMINICANA)
Perito judicial
JUZGADO DE PRIMERA
INSTANCIA Nº56 DE
MADRID
2.008
ANÁLISIS DE VERTIDO Y DIFUSIÓN
DEL AGUA EN EL EXTERIOR DE LA
BAHÍA DE TRIESTE SEGÚN LOS
REQUERIMIENTOS DE LA REGIÓN
FRIULI VENEZIA GIULIA
Autor del estudio GAS NATURAL sdg, S.A.
2.007
ANÁLISIS HIDRODINÁMICO Y
SEDIMENTOLÓGICO DEL DRAGADO
DEL CANAL DEL RÍO PIEDRAS EN LA
PUNTA DEL GATO (FLECHA DEL
ROMPIDO, HUELVA)
Autor del Estudio
EMPRESA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2.007
PROYECTO BÁSICO DEL PUERTO
DEPORTIVO DE SANLÚCAR DE
BARRAMEDA
Coautor de los estu-
dios marinos
EUROESTUDIOS /
EMPRESA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2.007
ANÁLISIS DE AGITACIÓN, AFECCIÓN
POR WAKES Y RENOVACIÓN DEL
AGUA EN EL PUERTO DEPORTIVO DE
CULLERA
Coautor del estudio
IBERPORT /
GENERALITAT
VALENCIANA
2.007
DIMENSIONAMIENTO DEL DIQUE
FLOTANTE Y ANÁLISIS DE AGITACIÓN
EN EL PUERTO DE FIGUERAS
Autor del informe
PRINCIPADO DE
ASTURIAS
2.007
ANÁLISIS DE LAS NECESIDADES DE
DEFENSA DEL PUERTO DE
CASTROPOL
Autor del informe
PRINCIPADO DE
ASTURIAS
2.007
PROYECTO DE AMPLIACIÓN DEL
PUERTO DE LLANES (ASTURIAS)
Coautor del Proyecto
PRINCIPADO DE
ASTURIAS
2.007
ESTUDIO PREVIO DE ALIMENTACIÓN
ARTIFICIAL DE LA PLAYA DE ARNAO
Autor del informe
PRINCIPADO DE
ASTURIAS
2.007
ESTUDIO DE AFECCIÓN A LA
DINÁMICA LITORAL DE LA
INSTALACIÓN DE PANTALANES EN EL
PUERTO DE FIGUERAS
Autor del informe
PRINCIPADO DE
ASTURIAS
2.007
PROYECTO DE DRAGADO DE
MANTENIMIENTO DE CALADOS EN LA
RÍA DEL EO
Autor del proyecto PRINCIPADO DE
ASTURIAS
2.007
ANÁLISIS DE REBASES EN EL DIQUE
DE ABRIGO DEL PUERTO DE LLANES
(ASTURIAS)
Autor
Modelización con
modelo de Bous-
sinesq 1DV
PRINCIPADO DE
ASTURIAS
2.007
ESTUDIO HIDRODINÁMICO Y
SEDIMENTARIO DE LA RIA DEL EO
(ASTURIAS)
Autor
Clima marítimo
Hidrodinámica de
oleaje y marea. Aná-
lisis en elementos
finitos
Análisis sedimenta-
rio en elementos
finitos.
PRINCIPADO DE
ASTURIAS
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -17
Año Proyecto Cargo y actividades Cliente / Cliente final
2.007
ESTUDIO DE DINÁMICA LITORAL
PARA EL VIADUCTO DEL RÍO
VERDUGO DEL EJE ATLÁNTICO DE
ALTA VELOCIDAD (TRAMO
SOUTOMAIOR – VILABOA)
Autor
Modelización hidro-
dinámica y sedimen-
taria del río Verdugo
en la zona de la
desembocadura en
la ría de Vigo
GINPROSA / D.G. DE
FERROCARRILES
2.007
ESTUDIO DE DINÁMICA LITORAL
PARA EL DRAGADO DE LA BARRA
DEL RÍO NAVIA
Autor
PRINCIPADO DE
ASTURIAS
2.007
ESTUDIO DE PROTECCIÓN DE LA
VARIANTE DE LA N-634 EN ZARAUZ
(GUIPÚZCOA)
Autor
Dimensionamiento
de piezas cúbicas y
sección transversal
de dique
EUROESTUDIOS
2.007
ESTUDIO DE DIFUSIÓN DE TURBIDEZ
PRODUCIDA POR EL DRAGADO DEL
PUERTO DE AVILÉS Y VERTIDO EN EL
MAR
Autor
Modelización de la
onda de marea en el
Cantábrico en malla
de elementos finitos
Modelización de la
hidrodinámica de la
zona de Avilés
Modelización de la
difusión de partícu-
las cohesivas y no
cohesivas en las
zonas de dragado y
vertido
AUTORIDAD
PORTUARIA DE AVILÉS
2.007
ESTUDIO DE DINÁMICA LITORAL
PARA EL VIADUCTO DEL RÍO ULLA
DEL EJE TRANSATLÁNTICO DE ALTA
VELOCIDAD
Autor
Modelización hidro-
dinámica y sedimen-
taria del río Ulla en la
zona de la desembo-
cadura en la ría de
Arosa
EUROESTUDIOS / D.G.
DE FERROCARRILES
2.007
ESTUDIO DE DIFUSIÓN 3D DE UN
VERTIDO AL MAR DE UNA PLANTA DE
REGASIFICACIÓN
Modelización tridi-
mensional de difu-
sión de pluma térmi-
ca con MIKE 3
PROES CONSULTORES
2.006
ESTUDIO DE DINÁMICA LITORAL
PARA EL DRAGADO DE LA
DESEMBOCADURA DEL NALÓN
Autor
Análisis de dinámica
litoral
Análisis de difusión
de material en sus-
pensión
PRINCIPADO DE
ASTURIAS
2.006
ESTUDIO DE DINÁMICA LITORAL
PARA LA AMPLIACIÓN DEL PUERTO
DE LLANES
Autor
Análisis de dinámica
litoral
PRINCIPADO DE
ASTURIAS
2.006
ESTUDIO DE DIFUSIÓN 3D DE UN
VERTIDO DE GRADIENTE TÉRMICO
EN LA BAHÍA DE MUGGIA (ITALIA)
Autor
Modelización tridi-
mensional de difu-
sión de pluma térmi-
ca con MIKE 3
ALATEC / GAS
NATURAL sdg, S.A.
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -18
Año Proyecto Cargo y actividades Cliente / Cliente final
2.006
ESTUDIO DE DIFUSIÓN DE
MATERIALES DE DRAGADO EN LA RÍA
DEL EO (ASTURIAS)
Autor
Modelización de di-
fusión de arena y
fango en suspensión
con MIKE HD y
MIKE PA/SA
ASTILLEROS GONDÁN
2.006
ESTUDIO DE AGITACIÓN Y
RESONANCIA CON ONDAS DE BAJA
FRECUENCIA EN EL PUERTO DE
CANDÁS
Director y coautor
Análisis de la marea
Modelización mate-
mática
PRINCIPADO DE
ASTURIAS
2.006
CAMPAÑA DE VIDEO REMOLCADO EN
LA ZONA DE FUENGIROLA (MÁLAGA)
Participación en la
campaña
KV CONSULTORES /
EMPRESA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2.006
RECONOCIMIENTO SUBMARINO DEL
DIQUE DE ABRIGO DEL PUERTO DE
FUENGIROLA (MÁLAGA)
Director del equipo
de buceo
Planificación de in-
mersiones
Toma y edición de
video submarino
KV CONSULTORES /
EMPRESA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2.006
LEVANTAMIENTO BATIMÉTRICO DE
LA ZONA DE AMPLIACIÓN DEL
PUERTO DE FUENGIROLA Y PLAYAS
ADYACENTES
Participación en la
campaña
KV CONSULTORES /
EMPRESA PÚBLICA DE
PUERTOS DE
ANDALUCÍA
2.006
ESTUDIO BÁSICO DE DINÁMICA
LITORAL PARA EL DRAGADO DEL
PUERTO DE CANDÁS
Autor
Análisis de dinámica
litoral
PRINCIPADO DE
ASTURIAS
2.006
ESTUDIO DE AGITACIÓN Y
RESONANCIA CON ONDAS DE BAJA
FRECUENCIA EN EL PUERTO DE
LLANES
Director y coautor
Análisis de la marea
Modelización mate-
mática
Reconocimiento
submarino
PRINCIPADO DE
ASTURIAS
2.006
ESTUDIO DE AGITACIÓN EN EL
PUERTO DE CAMARIÑAS (A CORUÑA)
Autor
Modelización mate-
mática
Sistema de Informa-
ción geográfica
TÉCNICAS REUNIDAS /
PORTOS DE GALICIA
2.006
MODELIZACIÓN DE LA DINÁMICA
LITORAL DEL FRENTE MARÍTIMO DE
ALTEA (ALICANTE)
Autor
Modelización mate-
mática
KV CONSULTORES /
D.G. COSTAS
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -19
Año Proyecto Cargo y actividades Cliente / Cliente final
2.005
ESTUDIO ECOCARTOGRÁFICO DEL
LITORAL DE LA ISLA DE LA PALMA
Coordinador gene-
ral. Director del
equipo de Dinámica
Litoral
Modelización mate-
mática con MIKE21
y LITPACK
Modelización hidro-
dinámica de la ma-
rea
Modelización de la
difusión de turbidez
Medición de corrien-
tes con ADSP
Medición de mareas.
Determinación del
cero hidrográfico
Bases de datos
Reconocimientos
submarinos
D.G. COSTAS
2.005
CAMPAÑA DE SEGUIMIENTO DE LAS
PRADERAS DE POSIDONIA
OCEANICA EN EL LITORAL DE
MURCIA
Buceador Volunta-
rio. Censo de prade-
ras de Posidonia
oceanica en Cala
Cerrada (Cartagena,
Murcia)
IEO – C.A. REGIÓN DE
MURCIA
2.005
PROYECTO DE DEFENSA Y
REGENERACIÓN EN LA PLAYA DE LA
LAJA DEL PALO; T.M. DE ROQUETAS
DE MAR (ALMERÍA)
Director del equipo
técnico.
Estudio de solucio-
nes
Modelización mate-
mática con MIKE21,
LITPACK y SMC
Buceo científico.
Arqueología subma-
rina
D.G. COSTAS
2.004
ZONA DE APOYO LOGÍSTICO DEL
PUERTO DE MONTEVIDEO
Ingeniero colabora-
dor
AUTORIDAD NACIONAL
PORTUARIA DE
URUGUAY
2.004
PROYECTO DE CONCESIÓN DEL
PUERTO DEPORTIVO DE SANTA
ELENA, EN L'AZOHÍA (MURCIA)
Redactor del proyec-
to.
SOCIEDAD PUERTO
DEPORTIVO SANTA
ELENA – L’AZOHIA
2.004
ESTUDIO DE LA PROBLEMÁTICA
COSTERA Y ANÁLISIS DE
SOLUCIONES EN LA COSTA DEL T.M.
DE CUNIT
Director del proyecto
de regeneración de
la playa
Estudio de dinámica
litoral
Modelización mate-
mática con MIKE21
y LITPACK
Estudio de solucio-
nes
Proyecto de estruc-
turas
Proyecto de regene-
ración
D.G. COSTAS
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -20
Año Proyecto Cargo y actividades Cliente / Cliente final
2.004
ANÁLISIS DE DIFUSIÓN DEL VERTIDO
DE AGUA DE REFRIGERACIÓN DE LA
CCC DE ESCOMBRERAS
Director del estudio
Modelización del
vertido de gradiente
térmico
ENAGÁS
2.004
ANÁLISIS DE DIFUSIÓN DEL
EFLUENTE DE LA DESALADORA DE
ISLA PLANA (MURCIA)
Director del estudio
Modelización del
vertido de gradiente
de densidad con
MIKE21 y Cormix
FERROVIAL AGROMÁN
2.004
PROYECTO DE DRAGADO EN LA
CONCHA DEL ASTILLERO IZAR GIJÓN
Director del proyecto
Ejecución del pro-
yecto
Dirección de los tra-
bajos de campo
IZAR
2.003
PROYECTO DE DRAGADO PARA
TRASVASE DE ARENAS EN LA CANAL
DE ACCESO AL PUERTO DE HUELVA
Director del proyecto
Ejecución de estu-
dios de dinámica
litoral y estabilidad
de playas
Modelización mate-
mática con MIKE21
Modelización de la
difusión del vertido
de turbidez
AUTORIDAD
PORTUARIA DE
HUELVA
2.003
A.T. PARA LA REDACCIÓN DEL
PROYECTO DE RECUPERACIÓN
AMBIENTAL DE LA PLAYA DE
VILLANANITOS, T.M.DE S. PEDRO
DEL PINATAR (MURCIA)
Director del proyecto
Ejecución de estu-
dios de dinámica
litoral y estabilidad
de playas
Estudio de solucio-
nes
Modelización mate-
mática con MIKE21
D.G. COSTAS
2.002
ANÁLISIS DEL MEDIO MARINO PARA
UNA PISCIFACTORÍA DE
RODABALLOS EN EL CABO
TOURIÑÁN
Director del estudio
Modelización mate-
mática con MIKE21
Análisis del vertido
de nitrógeno
Estudios de dinámi-
ca litoral y dilución
FERROVIAL AGROMÁN
2.001
ANÁLISIS DE DIFUSIÓN DE UN
VERTIDO DE HIDROCARBUROS EN
LA BAHÍA DE ALGECIRAS
Director del estudio
Modelización del
vertido
DEMARCACIÓN DE
COSTAS EN
ANDALUCÍA -
ATLÁNTICO
2.001
SONDEOS VIBROCORES,
LEVANTAMIENTO BATIMÉTRICO,
ESTABILIZACIÓN DE PLAYAS Y
REHABILITACIÓN DEL BORDE SUR
DE LA COSTA DE CEUTA
Director del estudio
Campaña de vibro-
corers
Estudio de solucio-
nes
Estudios de dinámi-
ca litoral
Modelización mate-
mática con MIKE21
Proyecto de regene-
ración de playas
D.G. COSTAS
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -21
Año Proyecto Cargo y actividades Cliente / Cliente final
2.001
ANÁLISIS DE DIFUSIÓN DEL VERTIDO
DEL EFLUENTE DE LA DESALADORA
DE MELILLA
Director del estudio
Modelización del
vertido de gradiente
de densidad
FERROVIAL AGROMÁN
2.000
ESTUDIO DE IMPACTO DEL PUERTO
DE PUNTA DE SAYAGO
(MONTEVIDEO, URUGUAY) EN LA
COSTA ADYACENTE
Director del estudio
Modelización mate-
mática con MIKE21
Estudios de clima
marítimo
Estudios de dinámi-
ca litoral
Estudios hidrodiná-
micos
ATENIL, S.A.
2.000
ANÁLISIS DE PLAYAS SUSTENTADAS
POR EL PIE
Director del estudio
Ejecución de un
modelo físico de
fondo móvil e inter-
pretación de resul-
tados
D.G. COSTAS
2.000
ENSAYO EN MODELO FÍSICO
MULTIDIRECCIONAL DE FONDO
MÓVIL DEL IMPACTO EN LA COSTA
DEL PUERTO DEPORTIVO DE
MOMPÁS (SAN SEBASTIÁN,
GUIPÚZCOA)
Director del estudio
Ejecución de un
modelo físico de
fondo móvil e inter-
pretación de resul-
tados
PUERTO DEPORTIVO
MONPÁS
Anterior a
2000
ANÁLISIS DE DINÁMICA LITORAL EN
PLAYA BRAVA (IQUIQUE, CHILE)
Autor del estudio
Modelización mate-
mática
Estudio de solucio-
nes
ILUSTRE
MUNICIPALIDAD DE
IQUIQUE
ENSAYO EN MODELO FÍSICO 3D DE
FONDO MÓVIL DE LA
REGENERACIÓN DE LA PLAYA DE
GROS (SAN SEBASTIÁN,
GUIPÚZCOA)
Autor del estudio
Ejecución de un
modelo físico de
fondo móvil e inter-
pretación de resul-
tados
D.G. COSTAS
ESTUDIO DE REGENERACIÓN DE LA
PLAYA DE GROS (SAN SEBASTIÁN,
GUIPÚZCOA)
Autor del estudio
Estudio de solucio-
nes
Viabilidad del pro-
yecto
D.G. COSTAS
ESTUDIO DEL DIQUE DE LA MARGEN
IZQUIERDA DEL PUERTO DE AVILÉS
(ASTURIAS)
Autor del estudio
Diseño de una solu-
ción para impedir el
aterramiento de la
barra del puerto de
Avilés
AUTORIDAD
PORTUARIA DE AVILÉS
Experiencia profesional anterior a 2.000 / Estudios marinos (gabinete,
campo y modelo físico)
Estudio de impacto del Puerto de Punta de Sayago (Montevideo, Uruguay) en la Costa adyacente
(ATENIL, S.A.)
Toma de datos para una central de GNL en el puerto de Damietta (Egipto) (UNIÓN FENOSA
INGENIERÍA, S.A.)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -22
Toma de datos para una central de GNL en el puerto de Sagunto (Valencia) (UNIÓN FENOSA
INGENIERÍA, S.A.)
Estudio básico de Dinámica Litoral para la nueva terminal de contenedores del Puerto de Ceuta (A.P.
CEUTA)
Estudio de dinámica litoral en la desembocadura del río Cachón, en Zahara de los Atunes (T.M. de Bar-
bate, Cádiz) (DIRECCIÓN GENERAL DE COSTAS)
Proyecto de explotación y evaluación de impacto ambiental del dragado de una zona del placer de San
Jacinto para la alimentación de playas entre Sanlúcar de Barrameda y Rota (Cádiz) (DIRECCIÓN
GENERAL DE COSTAS)
Proyecto de estabilización de playas entre Cabo Mortola y Cabo Sant’Ampelio (Liguria, Italia) (REGIONE
LIGURIA)
Estudio de avenidas en la confluencia de los ríos Tormes y Aravalle (T.M. de El Barco de Ávila) (PEDRO
CANALEJO MARCOS)
Estudio de difusión de calor en un vertido de la Central de Ciclo Combinado de Palos de la Frontera
(Huelva) (SOLUZIONA INGENIERÍA)
Estudio básico de dinámica litoral en la costa de Cullera (GENERALITAT VALENCIANA)
Estudio de impacto en la costa del pantalán de CEPSA en Algeciras (CEPSA)
A.T. para la redacción del proyecto de acondicionamiento de la playa de La Mamola, T.M. de Polopos
(Granada) (DIRECCIÓN GENERAL DE COSTAS)
Proyecto de regeneración de la playa de Velilla (DIRECCIÓN GENERAL DE COSTAS)
Estabilización y conservación del litoral entre la desembocadura del río Chinchilla y el T.M. de Cabanes
(Castellón) (DIRECCIÓN GENERAL DE COSTAS)
Rehabilitación del frente litoral de Port Verd (Son Servera, Mallorca) (MAR ORIENTAL, S.L.)
Estudio de avenidas del Río Cachón en Zahara de los Atunes (Cádiz) (DIRECCIÓN GENERAL DE
COSTAS)
Estudio previo de impacto en la costa de la ampliación del puerto de Benalmádena (DIRECCIÓN
GENERAL DE COSTAS)
Actuación medioambiental e integral en Playa Nueva (Los Guirres); t.m. Tazacorte (isla de La Palma)
(DIRECCIÓN GENERAL DE COSTAS)
Estudio básico de dinámica litoral en la costa de Cullera (GENERALITAT VALENCIANA)
Estudio de estabilidad de la playa de Puzol (valencia) (FERROVIAL – AGROMÁN)
Levantamiento batimétrico, sondeos marinos, estudio de biocenosis en el borde costero de Ceuta y re-
dacción del proyecto de recuperación de las playas y el borde marítimo al sur de Ceuta (DIRECCIÓN
GENERAL DE COSTAS)
Estudio de estabilización de la playa d'En Bossa (T.M. de San José, Ibiza) (SIRENIS HOTELS)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -23
Estudio de difusión de calor en un vertido de la Central de Ciclo Combinado de Palos de la Frontera
(Huelva) (SOLUZIONA)
Redacción del Proyecto de una zona de Fondeo en la desembocadura del Río Chinchilla (Oropesa del
Mar, Castellón) (MARINA D’OR)
Análisis evolutivo de la costa en la desembocadura del río Besós; T.M. De Sant Adriá del Besós (Barce-
lona) (ENDESA)
Estudio de difusión del vertido de salmuera de la desaladora de Melilla (FERROVIAL – AGROMÁN)
Proyecto de adscripción de dominio público marítimo-terrestre en Cullera (Valencia) (GENERALITAT
VALENCIANA)
Estudio de impacto del transporte litoral en las nuevas obras de ampliación del puerto de Veracruz (Mé-
xico) y en la costa adyacente (ADMINISTRACIÓN PORTUARIA INTEGRAL DE VERACRUZ)
Valoración ambiental para la renovación de la concesión de costas para el "sealine" de Barcelona
(ENAGAS)
Estudios ambientales de los proyectos de licitación de las desaladoras de ciudadela y Santa Eulalia (Ba-
leares) (FERROVIAL – AGROMÁN)
Análisis del medio marino para una piscifactoría de rodaballos en el cabo Touriñán (FERROVIAL –
AGROMÁN)
Estudio para la evaluación de las arenas a utilizar para el proyecto de recuperación del entorno natural
de las playas de la Almadraba y las Deveses en Denia (Alicante) (DIRECCIÓN GENERAL DE COSTAS)
A.T. para la redacción del proyecto de recuperación y acondicionamiento en Las Galletas, con paseo
litoral, t.m. de Arona (isla de Tenerife) (DIRECCIÓN GENERAL DE COSTAS)
Dispersión de contaminantes en la bahía de Algeciras (DIRECCIÓN GENERAL DE COSTAS)
Propuesta de actuaciones para la recuperación ambiental del litoral gallego comprendido entre la ense-
nada de Sabadelle y punta Roncudo (a Coruña) (CORSÁN - CORVIAM)
Estudio de sedimentación en la canal de Huelva (CEPSA)
A.T. para la redacción del proyecto de recuperación ambiental de la playa de Villananitos, t.m.de S. Pe-
dro del Pinatar (Murcia) (DIRECCIÓN GENERAL DE COSTAS)
Proyecto de dragado para trasvase de arenas en la canal de acceso al puerto de Huelva (AUTORIDAD
PORTUARIA DE HUELVA)
Estudio de impacto ambiental del proyecto de prolongación del emisario de la planta de GNL en Escom-
breras (Murcia) (GAS NATURAL)
Estudio de impacto ambiental del proyecto de reordenación del paseo marítimo de La Mamola y remode-
lación de su sistema de defensas, t.m. de Polopos (Granada) (DIRECCIÓN GENERAL DE COSTAS)
Estudio de la protección de la zanja para la conducción de agua de refrigeración a la CTCC del Besós
durante la fase de construcción (ENDESA)
Estudio y proyecto del tratamiento del borde del sector occidental de la playa de Mazagón (Huelva)
(DIRECCIÓN GENERAL DE COSTAS)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -24
Proyecto de dragado en la concha del astillero Izar Gijón (IZAR CONSTRUCCIONES NAVALES)
Infraestructura de acondicionamiento de la margen izquierda del Odiel entre el muelle de Río Tinto y el
muelle de Pertrechos (AUTORIDAD PORTUARIA DE HUELVA)
Estudios de carácter ambiental complementarios al proyecto constructivo del puerto deportivo en el río
Chinchilla. Estudio de impacto ambiental (MARINA D’OR)
Estudios previos para la ejecución de instalaciones náuticas en Isla Plana (Murcia) (LA MOJONERA)
Estudio de soluciones para la implantación de instalaciones náuticas deportivas en las proximidades de
la urbanización Marina d'Or (MARINA D’OR)
Análisis de difusión del efluente de la desaladora de Isla Plana (Murcia) (FERROVIAL – AGROMÁN)
Trabajos previos a plan director de costas de Alicante y este de Murcia (DIRECCIÓN GENERAL DE
COSTAS)
Estudio de difusión de agua caliente del efluente de la CCC de Escombreras (ENAGAS)
Estudio de la problemática costera y análisis de soluciones en la costa del t.m. de Cunit (DIRECCIÓN
GENERAL DE COSTAS)
Proyecto de concesión del puerto deportivo de Santa Elena, en l'Azohía (Murcia) (SOCIEDAD PUERTO
SANTA ELENA LA AZOHÍA, S.L.)
Estudio de impacto ambiental del proyecto de regeneración de la playa de Port Verd (Mallorca) (MAR
ORIENTAL, S.L.)
Redacción del proyecto de regeneracion de las playas de Urbasur e Islantilla (este) (DIRECCIÓN
GENERAL DE COSTAS)
Campaña de seguimiento de las praderas de Posidonia oceanica en el litoral de Murcia (CONSEJERÍA
DE AGRICULTURA Y AGUA DE LA REGIÓN DE MURCIA)
A.t. estudio ecocartográfico del litoral de la isla de la Palma (Tenerife) (DIRECCIÓN GENERAL DE
COSTAS)
A.T. para la redacción del proyecto de defensa y regeneración en la playa de la Laja del Palo; T.M. de
Roquetas de Mar (Almería) (DIRECCIÓN GENERAL DE COSTAS)
Informe sobre la influencia en la costa de la construcción de un Puerto Deportivo en Son Veri Nou, T.M.
de Llucmajor (Mallorca) (PRIMA INMOBILIARIA, S.A.)
Informe complementario de impacto en la costa del puerto deportivo de Cala Bona (Mallorca) (D.
ENRIQUE FAJARNES FERRER)
Estudio de dinámica litoral y clima marítimo en la costa de El Sauzal (Tenerife) (CENTRO DE ESTUDIOS
DE PUERTOS Y COSTAS)
Determinación de la altura de ola de cálculo para proyecto de un puerto deportivo en la costa N. de Te-
nerife (EXCMO AYUNTAMIENTO DE EL SAUZAL)
Estudio de la influencia de la ampliación del Puerto Autónomo de Barcelona en las playas de su entorno
(DIRECCION GENERAL DE PUERTOS Y COSTAS)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -25

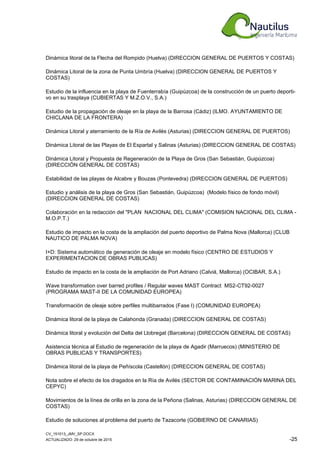

Dinámica litoral de la Flecha del Rompido (Huelva) (DIRECCION GENERAL DE PUERTOS Y COSTAS)
Dinámica Litoral de la zona de Punta Umbría (Huelva) (DIRECCION GENERAL DE PUERTOS Y
COSTAS)
Estudio de la influencia en la playa de Fuenterrabía (Guipùzcoa) de la construcción de un puerto deporti-
vo en su trasplaya (CUBIERTAS Y M.Z.O.V., S.A.)
Estudio de la propagación de oleaje en la playa de la Barrosa (Cádiz) (ILMO. AYUNTAMIENTO DE
CHICLANA DE LA FRONTERA)
Dinámica Litoral y aterramiento de la Ría de Avilés (Asturias) (DIRECCION GENERAL DE PUERTOS)
Dinámica Litoral de las Playas de El Espartal y Salinas (Asturias) (DIRECCION GENERAL DE COSTAS)
Dinámica Litoral y Propuesta de Regeneración de la Playa de Gros (San Sebastián, Guipúzcoa)
(DIRECCIÓN GENERAL DE COSTAS)
Estabilidad de las playas de Alcabre y Bouzas (Pontevedra) (DIRECCION GENERAL DE PUERTOS)
Estudio y análisis de la playa de Gros (San Sebastián, Guipúzcoa) (Modelo físico de fondo móvil)
(DIRECCION GENERAL DE COSTAS)
Colaboración en la redacción del "PLAN NACIONAL DEL CLIMA" (COMISION NACIONAL DEL CLIMA -
M.O.P.T.)
Estudio de impacto en la costa de la ampliación del puerto deportivo de Palma Nova (Mallorca) (CLUB
NAUTICO DE PALMA NOVA)
I+D: Sistema automático de generación de oleaje en modelo físico (CENTRO DE ESTUDIOS Y
EXPERIMENTACION DE OBRAS PUBLICAS)
Estudio de impacto en la costa de la ampliación de Port Adriano (Calviá, Mallorca) (OCIBAR, S.A.)
Wave transformation over barred profiles / Regular waves MAST Contract MS2-CT92-0027
(PROGRAMA MAST-II DE LA COMUNIDAD EUROPEA)
Transformación de oleaje sobre perfiles multibarrados (Fase I) (COMUNIDAD EUROPEA)
Dinámica litoral de la playa de Calahonda (Granada) (DIRECCION GENERAL DE COSTAS)
Dinámica litoral y evolución del Delta del Llobregat (Barcelona) (DIRECCION GENERAL DE COSTAS)
Asistencia técnica al Estudio de regeneración de la playa de Agadir (Marruecos) (MINISTERIO DE
OBRAS PUBLICAS Y TRANSPORTES)
Dinámica litoral de la playa de Peñíscola (Castellón) (DIRECCION GENERAL DE COSTAS)

Nota sobre el efecto de los dragados en la Ría de Avilés (SECTOR DE CONTAMINACIÓN MARINA DEL
CEPYC)
Movimientos de la línea de orilla en la zona de la Peñona (Salinas, Asturias) (DIRECCION GENERAL DE
COSTAS)
Estudio de soluciones al problema del puerto de Tazacorte (GOBIERNO DE CANARIAS)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -26
Estudio del dique de contención de arenas en la margen izquierda de la ría de Avilés (Asturias)
(PUERTOS DEL ESTADO)
Estudio del canal de acceso al Puerto de Santander (PUERTOS DEL ESTADO)
Revisión bibliográfica relativa a la dinámica litoral del borde costero del delta del Llobregat (DIRECCION
GENERAL DE ACTUACIONES EN LAS GRANDES CIUDADES)
Modelling of the beach profile dynamics MAST Contract MS2-CT92-0027 (PROGRAMA MAST-II DE LA
COMUNIDAD EUROPEA)
Scoping Study on Integrated environmental assesment of coastal zones, En cooperación con el Labora-
torio Nacional de Engenharia Civil (Lisboa) y el Nationale Institute for Coastal and Marine Management
(La Haya) (AGENCIA EUROPEA DEL MEDIO AMBIENTE)
Diagnóstico general de la Costa Este de Lanzarote (Papagayo - Playa Honda) (DIRECCIÓN GENERAL
DE COSTAS)
Análisis y regeneración de la playa de Torrox (Málaga) (DIRECCIÓN GENERAL DE COSTAS)
Impacto del puerto de Monpás en la playa de Gros (San Sebastián) (SERVICIO DE PUERTOS DEL
GOBIERNO VASCO)
Inventario informático de las playas españolas (UNIÓN EUROPEA)
Evolución de la playa apoyada en el dique Juan Carlos I (AUTORIDAD PORTUARIA DE HUELVA -
PUERTOS DEL ESTADO)
Asistencia Técnica consistente en la evaluación de la incidencia de la construcción del puerto deportivo
de Mompás en San Sebastián sobre la playa de Gros, en la forma en planta y estabilidad de la arena de
la playa (Modelo físico de fondo móvil) (GOBIERNO VASCO)
Estudio de dinámica litoral y propuesta de actuación entre las desembocaduras de los ríos Guadiana y
Carreras (Huelva) (DIRECCIÓN GENERAL DE COSTAS)
Estudio de la playa de San Andrés (Málaga) (DIRECCIÓN GENERAL DE COSTAS)
Influencia de la construcción de Isla Bermeja en las playas de su entorno (Benalmádena, Málaga) (GEA,
S.L.)
Estudio de dinámica litoral y evolución de la costa entre las desembocaduras de los ríos Guadiana y Ca-
rreras (Huelva) (DIRECCIÓN GENERAL DE OBRAS HIDRÁULICAS)
Influencia de la ampliación del Puerto de Málaga en la playa de San Andrés (DIRECCIÓN GENERAL DE
COSTAS)
Influencia de la construcción del puerto deportivo de Mompás en las corrientes en la Ensenada de la Zu-
rriola (San Sebastián) (GOBIERNO VASCO)
Influencia en la costa de la construcción del puerto deportivo "Isla Marbella" (Málaga) (DIRECCIÓN
GENERAL DE COSTAS)
Alimentación de la playa de Pozo Izquierdo (T.M. de Santa Lucía de Tirajana, Gran Canaria) (ILUSTRE
AYUNTAMIENTO DE SANTA LUCÍA DE TIRAJANA)
I+D: Modelización de la dinámica del perfil de playa (UNIÓN EUROPEA - PROGRAMA MAST)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -27
Estudio previo de las corrientes de marea en la Ría de Corme y Lage (La Coruña) (DIRECCIÓN
GENERAL DE COSTAS)
Evolución del delta del río Vélez (Málaga) (DIRECCIÓN GENERAL DE COSTAS)
Estudio de acondicionamiento de Playa Brava (Iquique, Chile) (ILUSTRE MUNICIPALIDAD DE
IQUIQUE)
Estudio de previo de trasvase de arenas en la ría de Huelva (DIRECCIÓN GENERAL DE COSTAS)
Notas sobre la influencia de las obras a realizar en la margen izquierda del canal de acceso al puerto de
Avilés sobre la estabilidad de la playa de Xagó) (AUTORIDAD PORTUARIA DE AVILÉS)
Estudio integral de la costa de Málaga (DIRECCIÓN GENERAL DE COSTAS)
Estudio de alternativas de marinas en Nicaragua (INITEC)
Análisis en modelo físico de fondo móvil de playas sustentadas por el pie (DIRECCIÓN GENERAL DE
COSTAS)
Estudio sobre la regresión de la costa en la playa de Sotogrande (LONG BEACH GUADIARO, S.A.)
Informe sobre el estado del Puerto de Carboneras (HISALBA, S.A.)
Diseño de la playa del Puerto de Tazacorte (Isla de La Palma) (DIRECCIÓN GENERAL DE COSTAS)
Cálculo de la altura de inundación en la costa este de Tenerife (PROGEMISA)
Proyecto de concesión del puerto deportivo “Santa Elena – L’Azohía) (ASOCIACIÓN PUERTO
DEPORTIVO SANTA ELENA)
Colaboración en el estudio del emisario submarino de Samil (Pontevedra) (REDITEC)
Cálculo de la altura de ola para un dique de protección de la autovía de Gando (U.T.E. GANDO)
Ampliación del muelle N. 11 del Puerto de Alicante (JUNTA DE OBRAS DEL PUERTO DE ALICANTE)
Muelles 2 y 3 de Raos, en el Puerto de Santander (AGROMAN, E.C.S.A.)
Dársena del Batán (PUERTO DE SEVILLA)
Muelle adosado al dique "Reina Sofía" (JUNTA DE OBRAS DEL PUERTO DE LA LUZ Y LAS PALMAS)
Proyecto de concesión de ampliación de dos diques secos en el Puerto de Gijón (NAVAL GIJON, S.A.)
Experiencia profesional / Estudios hidráulicos (gabinete y campo)
Cálculo de la escollera de protección del dique de estériles de en el proyecto de cierre de la fábrica de
uranio de Andújar. (ENRESA)
Cálculo de avenidas en el río Isuela. (CONFEDERACION HIDROGRAFICA DEL EBRO)
Cálculo de avenidas en la presa de Rialp. (CONFEDERACION HIDROGRAFICA DEL EBRO)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -28
Adaptación y mejora de programas de cálculos hidráulicos para su utilización en un ordenador personal
SPERRY PC y en un ordenador TANDON PLUS AT
Varios programas en BASIC y DBASE
Programas "TAJO1" y "TAJO2", programas de gestión de bases de datos de infraestructura de regadío
en la cuenca del río Tajo (CONFEDERACION HIDROGRAFICA DEL TAJO)
Estudio de la capacidad de la Red de Saneamiento de La Moraleja (Madrid) (SOCIEDAD ESPAÑOLA
DE AGUAS FILTRADAS)
Cálculo del Golpe de Ariete en la Impulsión Ciudad- Bosque de Los Arroyos, en El Escorial (Madrid)
(MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS)
Cálculo hidráulico de la Red de distribución de agua potable a la urbanización "Apéndice 22 de Amara"
(San Sebastián) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS)
Desagüe del arroyo Pantueña bajo el emisario de Velilla de San Antonio (DEMOLICIONES TECNICAS,
S.A.)
Cálculo del aliviadero del emisario de Velilla de San Antonio sobre el arroyo Pantueña (DEMOLICIONES
TECNICAS, S.A.)
Proyecto de la presa de Hornotejero (CONFEDERACION HIDROGRAFICA DEL GUADIANA)
Proyecto de recrecimiento de la presa de Ríolobos (CONFEDERACION HIDROGRAFICA DEL
GUADIANA)
Proyecto de la presa de Piedrabuena (DIPUTACION PROVINCIAL DE CIUDAD REAL)
Proyecto de embalse comarcal para abastecimiento a la Puebla de Guzmán, Villanueva de los Castillejos
y El Almendro (DIPUTACION PROVINCIAL DE HUELVA)
Proyecto de presa sobre el río Gébalo (Alcaudete de la Jara, Toledo) (EXCMO. AYUNTAMIENTO DE
ALCAUDETE DE LA JARA)
Proyecto de la Nueva Presa de Tous, sobre el río Júcar (CONFEDERACION HIDROGRAFICA DEL
JUCAR)
Proyecto de acondicionamiento del aliviadero de la presa de Arenós (CONFEDERACION
HIDROGRAFICA DEL JUCAR)
Cálculo de estabilidad de la presa de Madroñeras (JUNTA DE EXTREMADURA)
Cálculo de estabilidad de la presa de Arroyomolinos de Montánchez (JUNTA DE EXTREMADURA)
"Estudio de encauzamiento de algunos cauces y barrancos menores causantes de inundaciones en de-
terminadas zonas de la provincia de Valencia" (CONFEDERACION HIDROGRAFICA DEL JUCAR)
"Estudio de un Plan General de Defensa contra Avenidas en la Cuenca del Río Júcar"
(CONFEDERACION HIDROGRAFICA DEL JUCAR)
Cálculo hidráulico de avenidas en la margen izquierda del río Júcar entre Sueca y Albalat de la Ribera
(Valencia) (CONFEDERACION HIDROGRAFICA DEL JUCAR)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -29
Proyecto de desvío de los arroyos de La Bermeja, Navajitos y San Muñoz (EMPRESA NACIONAL
CARBONIFERA DEL SUR, ENCASUR)
Colector de saneamiento en Cabeza del Buey (Cáceres) (EXCMO. AYUNTAMIENTO DE CABEZA DEL
BUEY)
Acondicionamiento del depósito de Narea (Telde, Gran Canaria): Gestión, coordinación y dirección del
proyecto. Cálculo y proyecto de la estación de bombeo, conducciones hidráulicas. Precálculo del forjado
reticular de cubierta (SERVICIO HIDRAULICO DEL GOBIERNO DE CANARIAS)
Experiencia profesional / Control de calidad (gabinete y campo)
Control de Calidad y vigilancia de las obras, Zona A, de la Dirección General de Recursos Hidráulicos de
la Comunidad de Madrid:
• Construcción y reparación del Emisario de Colmenar Viejo
• Construcción del Emisario de recogida de aguas residuales del Puerto de Navacerrada
• Construcción del Emisario lateral y obras auxiliares de Emisarios de El Culebro en Fuenla-
brada y Humanes
• Depuradora de Aldea del Fresno (Segunda Fase)
• Depósito en El Álamo
(COMUNIDAD DE MADRID)
Experiencia profesional / Cálculo de estructuras (gabinete)
Cálculo de la estructura de una subestación eléctrica en la factoría de INTERQUISA en San Roque (Cá-
diz) (PATRICK ARTIGA, ESTUDIO DE INGENIERIA)
Cálculo de la estructura de un chalet en Torrelodones (Madrid) (MARTINEZ SEGOVIA, FERNANDEZ,
PALLAS Y ASOCIADOS)
Proyecto de ejecución de edificios comerciales "MENPI 43", en Madrid. (MARTINEZ SEGOVIA,
FERNANDEZ, PALLAS Y ASOCIADOS)
Aparcamiento "Vista Alegre" en Murcia. (Ocisa, S.A.) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y
ASOCIADOS)
Rehabilitación del edificio "La Equitativa", en la C/ Pedro Muñoz Seca (Madrid) (DEMOLICIONES
TECNICAS, S.A.)
Cálculo del estribo de un puente en arco de hormigón armado sobre el embalse de Ricobayo (Zamora)
(MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS)
Cocheras de autobuses de la Empresa Municipal de Transportes en la C/ Sepúlveda (Madrid)
(MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS)
Bloques de viviendas en Monforte de Lemos (HISPANO ALEMANA DE CONSTRUCCIONES, S.A.)
Centre de Distribution et D'Aprés-Vente en Annaba (Argelia) (KIRCHFELD SONACOME)
Bloques de viviendas en Tudela de Duero (Valladolid) (BERNAL PAREJA, S.A.)
Hotel de 4 **** en Madrid (Novotel, junto a M-30) (SERELAND)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -30
Proyecto de urbanización para el nuevo núcleo de Riaño (León)
Proyecto de estructuras para una instalación cementera en Santiago de Compostela
Experiencia docente universitaria
• Profesor de Modelos avanzados en Ingeniería Marítima en la Escuela Politécnica de la Universidad Euro-
pea de Madrid. Desde el curso 2013 / 14 hasta la actualidad
• Profesor de Explotación y mantenimiento de obras portuarias en la Escuela Politécnica de la Universidad
Europea de Madrid. Desde el curso 2013 / 14 hasta la actualidad
• Profesor de Marine & Coastal Engineering en la Escuela Politécnica de la Universidad Europea de Madrid.
Desde el curso 2011 / 12 hasta la actualidad
• Profesor-Tutor de Proyecto de Fin de Carrera (Ingeniería Marítima) en la Escuela Politécnica de la Univer-
sidad Europea de Madrid. Desde el curso 2009 / 10 hasta la actualidad
• Profesor de Ingeniería Marítima y Costera en la Escuela Politécnica de la Universidad Europea de Madrid.
Desde el curso 2008 / 09 hasta la actualidad
• Profesor de Proyectos en la Escuela Superior Politécnica de la Universidad Europea de Madrid. Cursos
2010 / 11 y 2011 / 12
• Profesor en el curso de posgrado de Biología Marina Sublitoral (1 edición). Facultad de Biología de la
Universidad Autónoma de Madrid.
• Profesor en tres ediciones del Máster en procesos contaminantes en el litoral. Universidad Politécnica de
Madrid. E.T.S. Ingenieros de Montes.
Experiencia docente no reglada
• I CURSO DE MODELOS MATEMÁTICOS DE PROPAGACIÓN DE OLEAJE RESUELTOS EN FASE
Y ANÁLISIS ESPECTRAL DEL OLEAJE. Universidad Europea. Abril 2015
• Profesor en el Máster de Ingeniería de Puertos y Costas (7 ediciones), desde su primera edición. Centro de
Estudios de Puertos y Costas del CEDEX. Ministerio de Fomento.
Publicaciones / Congresos, simposios, conferencias
• “ESTIMACIONES Y MEDIDAS DE TRANSPORTE DE ARENAS COMO CARGA DE FONDO EN LA
DESEMBOCADURA DEL ESTUARIO DEL PIEDRAS (HUELVA, SO ESPAÑA)”. VII jornadas de
geomorfología litoral. 2013
• X JORNADAS DE INNOVACIÓN UNIVERSITARIA. Chairman en la Sesión X: “De la innovación do-
cente a la investigación educativa”. Villaviciosa de Odón, Julio 2013
• “RIESGO DE TSUNAMI EN EL SUR DE ESPAÑA”. Conferencia pronunciada en el Ateneo de Madrid el
27 de mayo de 2013
• “CALIBRACIÓN DE UN MODELO DE EVOLUCIÓN MORFODINÁMICA DE LA FLECHA DEL
ROMPIDO”. X Jornadas de Costas y Puertos. Las Palmas, 2011
• “NUEVO ENFOQUE MULTIDISCIPLINAR EN EL PROYECTO DE FIN DE CARRERA EN
INGENIERÍA CIVIL. EXPERIENCIA EN LA UEM”. Jornadas de Innovación Universitaria. Villaviciosa
de Odón, 2010
• “SUSTAINABLE COASTAL FACILITIES IN THE COAST OF WESTERN REGION OF ABU
DHABI”, VI Congreso Argentino de Ingeniería Portuaria. Buenos Aires, 2010
• “OBRAS LITORALES SOSTENIBLES EN EL LITORAL DE ABU DHABI”. Congreso de Ingeniería
Civil, Litoral y Medio Ambiente. Málaga, 2010
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -31
• 31st
INTERNATIONAL CONFERENCE ON COASTAL ENGINEERING – ICCE’08. Chairman de la se-
sión B13: Beach and Coastal Evolution.
• ”MORPHODYNAMIC EVOLUTION OF DIFFRACTING PROFILES /2”. ICCE’08. Hamburgo (Alema-
nia), 2.008
• “UNA VISIÓN DE LA INGENIERÍA DE COSTAS”. Escuela Técnica Superior de Ingenieros de Cami-
nos, Canales y Puertos. Universidad Politécnica de Madrid. Marzo 2.008
• ”MORPHODYNAMIC EVOLUTION OF DIFFRACTING PROFILES”. Medcoast’07. Alejandría (Egip-
to), 2.007
• ”DIFUSIÓN DE GRADIENTE TÉRMICO EN TRES DIMENSIONES PARA LA CENTRAL DE GNL
DE ZAULE (TRIESTE)” IX Jornadas de Ingeniería de Costas y Puertos. San Sebastián, 2.007
• ”DIRECCIONES DE LLEGADA DEL TSUNAMI DE 1755 A LA COSTA GADITANA A PARTIR DE
DATOS GEOMORFOLÓGICOS Y ARQUEOLÓGICOS”. IX Reunión Nacional de Geomorfología. 2.006
• ”NOURISHMENT OF CUNIT BEACH”. ICCE’06. San Diego, CA, EE.UU.
• ”REGENERACIÓN DE LA PLAYA DE CUNIT”. VIII Jornadas de Ingeniería de Costas y Puertos. Sitges,
2.005
• “BEACH PROFILE MODELLING: RELATIONSHIP BETWEEN SUBMERGED BAR AND
SEDIMENT SIZE, INCOMING WAVES AND PROFILE SHAPE”. Coastal Sediments 2.003. Florida,
EE.UU.
• ”REGENERACIÓN DE PLAYAS EN CEUTA”. VII Jornadas de Ingeniería de Costas y Puertos. Almería,
2.003
• “ENVIRONMENTAL RESTORATION OF PLAYA DE VILLANANITOS, MURCIA”.
MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia
• “BEACH EROSION AND NOURISHEMENT OF PLAYA DE MAZAGÓN, HUELVA, ESPAÑA”.
MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia
• “LITTORAL DEFENCE SYSTEM REDEFINITION AT LA MAMOLA BEACH, SPAIN”.
MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia
• “EFFECTS OF A DREDGED TRENCH AT THE NORTH COAST OF SPAIN”. MEDCOAST’03. 7-11
Octubre 2.003. Rávena, Italia
• “BEACH PROFILE MODELLING: SENSITIVITY ANALYSIS ON THE CHANGE OF PHYSICAL
COMPONENTS”. Coastal Dynamics 2001. Lund (Suecia). (Coautor con Agustin Sanchez-Arcilla y
Jose A.
Jiménez-Quintana)
• “IMPACTO EN LA COSTA DE LA CONSTRUCCIÓN DEL PUERTO DE PUNTA DE SAYAGO
(MONTEVIDEO, URUGUAY)”. VI Jornadas de Ingeniería de Costas y Puertos. Palma de Mallorca, Mayo
2.001. Coautor con E. Uribarri, J.S. López y T.Gómez Mendiguchía.
• “SAN ANDRES: AN URBAN BEACH”. Coastal Zone’99. San Diego (California) (Coautor con Ing. José
Santos López y Prof. Vicente Negro)
• “ALBUÑOL DELTA EVOLUTION”. Coastal Zone’99. San Diego (California) (Coautor con Ing. José
Santos López y Prof. Vicente Negro)
• “WATER LEVEL AT SAN ANDRES BEACH”. Coastal Zone’99. San Diego (California) (Coautor con
Ing. José Santos López y Prof. Vicente Negro)
• “ROSSLARE STRAND MODELLING”. MAST-III Venecia (Italia). Marzo 1.999
• "EVOLUTION OF ZURRIOLA BEACH TWO YEARS AFTER THE NOURISHMENT: FIRST
EVALUATION OF A SOFT RECONSTRUCTION". MAST-III Cork (Irlanda); septiembre 1.998. En
cooperación con Dr. José Carlos Santás (CEDEX)
• "MODELLING OF ROSSLARE STRAND (IRELAND)". MAST-III Cork (Irlanda); septiembre 1.998. En
cooperación con Dr. Eng. Tony Lewis y Jimmy Murphy (Cork University College, Irlanda) y Dr. Eng
Jimmy Casey (Ministerio de Obras Públicas, Irlanda)
• "STRONG EROSION SCENARIO DUE TO AN IMBALANCE OF SOLID TRANSPORT RATE: THE
CASE OF TORROX BEACH (MALAGA, SPAIN)". Medcoast 97. Malta, Noviembre 1.997. En coopera-
ción con Ing. José Santos López Gutiérrez (Fundación Agustín de Bethencourt, Universidad Politécnica de
Madrid)
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -32
• "MATHEMATICAL MODEL ON THE CROSS-SHORE PROFILE DYNAMICS: DPP FOR
WINDOWS". Medcoast 97. Malta, Noviembre 1.997
• "PROBLEMAS DE EROSIÓN EN LA COSTA DE HUELVA". Jornadas sobre Erosión Costera y protec-
ción de la costa. Octubre 1.997
• "EVOLUTION OF ZURRIOLA BEACH TWO YEARS AFTER THE NOURISHMENT: FIRST
EVALUATION OF A SOFT RECONSTRUCTION". International Conference on Coastal Engineering
ICCE' 98. Copenhague (Dinamarca), 1.998. En cooperación con Dr. José Carlos Santás (CEDEX)
• "EROSION DEBIDA A DESEQUILIBRIO EN EL TRANSPORTE SÓLIDO LONGITUDINAL: EL
CASO DE LA PLAYA DE TORROX (MÁLAGA)". IV Jornadas españolas de Ingeniería de Costas y
Puertos. Cádiz, Mayo 1.997
• "A SYSTEM FOR BEACH INFORMATION". MAST-III meeting. Salónica (Grecia). Marzo 1.997
• "MARESME (BARCELONA, SPAIN) COASTAL AREA: NOURISHMENT AND MONITORING".
MAST-III meeting. Salónica (Grecia). Marzo 1.997
• "MATHEMATICAL MODEL ON THE CROSSSHORE PROFILE DYNAMICS: DPP for Windows".
MAST-III meeting. Salónica (Grecia). Marzo 1.997
• "HYDROINFORMATICS IN COASTAL ENGINEERING". Hydroinformatics'96. Zurich, Suiza. Sep-
tiembre 1.996
• "BEACH PROFILE EVOLUTION UNDER MEAN WAVE CONDITIONS: FIELD STUDY,
MATHEMATICAL MODELLING AND RESULTS". Coastal Dynamics'95. Gdansk, Polonia. Septiembre
1.995
• "LA PLAYA DE CALAHONDA". III Jornadas Españolas de Ingeniería Oceanográfica y de Costas. Va-
lencia, Mayo 1.995.
• "ONGOING MONITORING AT CEDEX". Workshop on Coastal Zone Earth Watch. Agencia Espacial
Europea. ESA-ESRIN, Frascatti (Italia), Abril 1.995
• "BEACH PROFILE COMPARISONS AT EL SALER BEACH". MAST-II G8M - Overall Workshop
"Coastal Morphodynamics". Gregynog (Gales, Reino Unido). Septiembre 1.994
• "WAVE TRANSFORMATION OVER BARRED PROFILES /I". International Symposium on Waves-
Physical and Numerical Modelling. Agosto 1.994. The University of British Columbia, Vancouver, British
Columbia, Canadá.
• "GROS BEACH NOURISHEMENT (San Sebastián, Spain)" Hydro-Port ' 94. Yokosuka, Japón. Octubre
1.994
• "WAVE TRANSFORMATION OVER BARRED PROFILES". Overall Workshop G8-M Coastal Mor-
phodynamics. Programa MAST-II de la Comunidad Económica Europea. Grenoble (Francia). Septiembre
1.993
• "DINÁMICA LITORAL EN LA COSTA DE HUELVA". Ponencia nacional al 28 Congreso Internacional
de Navegación. Sevilla (España)
• "MODELLING A BEACH WITH WAVE DIFFRACTION: GROS BEACH (San Sebastián, Spain)" XXV
IAHR Congress. Tokio, Japón. Septiembre, 1.993.
• "REGENERACION DE LA PLAYA DE GROS". II Jornadas Españolas de Ingeniería Oceanográfica y de
Costas. Gijón, Mayo 1.993.
• "FUENTERRABIA HARBOUR. MODIFICATION OF A BEACH-ESTUARY SYSTEM". (Abstract). In-
ternational Biennial Conference on Physics of Estuaries and Coastal Seas. Diciembre 1.992, Margaret Ri-
ver (Australia).
• "VARYING NAVIGATION CHANNEL DIMENSIONS AND ITS INFLUENCE ON TIDAL CURRENT.
MATHEMATICAL MODEL CHECKING". (Abstract). International Biennial Conference on Physics of
Estuaries and Coastal Seas. Diciembre 1.992, Margaret River (Australia).
• "LITTORAL ARROW EVOLUTION IN THE HUELVA'S SPANISH COAST", International Conference
on Coastal Engineering ICCE' 92. Venecia (Italia), Octubre 1.992.
• "FORMACIONES COSTERAS ONUBENSES", I Jornadas Españolas de Ingeniería Oceanográfica y de
Costas. Santander, Mayo 1.992.
• "COASTAL DYNAMICS AND BEACH MORPHOLOGY. THE CASES OF ROMPIDO SPIT AND
FUENTE DEL GALLO BEACH". COPEDEC III. Mombasa, Kenya Setiembre 1.991
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -33
BIBLIOGRAFÍA
Gracia, F., Alonso, C., Benavente, J., Anfuso, G., Del Río, L., & Medina, J. y. (2006). Direcciones de
llegada del tsunami de 1755 a la costa gaditana a partir de datos geomorfológicos y
arqueológicos. En A. P. (Eds.), Geomorfología y territorio. I.S.B.N.: 84-9750-641-3 (págs. 1023 -
1027). Universidad de Santiago de Compostela.
Gracia, F., Alonso, C., Benavente, J., Medina, J., & Del Río, L. &. (2009). Reconstructing historical
tsunami wave refraction-diffraction processes by combining morphosedimentary records and
propagation models. 7th International Conference on Geomorphology (I.A.G.). I.S.B.N. 1-877040-
74-6.
Medina Villaverde, J. (1991). Aplicación del método de Weibull a la determinación del régimen extremal
de oleaje en la costa norte de Tenerife. Ingeniería Civil , Nº 78 , ISSN: 0213-8468, 66 - 70.
Medina Villaverde, J. (1991). La Flecha del Rompido en la dinámica litoral de la costa onubense.
Ingeniería Civil , Nº 80 , ISSN: 0213-8468, 105-110.
Medina Villaverde, J. (1992). Formaciones costeras onubenses. Ingeniería Civil , Nº 83 , ISSN: 0213-
8468, 103 - 114.
Medina Villaverde, J. (1993). La flecha litoral de punta Umbría (Huelva). Revista de Obras Públicas,
3317, 55 - 61.
Medina Villaverde, J. (1993). Una nueva playa para el Barrio de Gros (San Sebastián). Ingeniería Civil ,
Nº 88 , ISSN: 0213-8468, 67 - 82.
Medina Villaverde, J. (1994). La playa de Calahonda (Granada). Ingeniería Civil , Nº 95 , ISSN: 0213-
8468, 9 - 22.
Medina Villaverde, J. (1996). Hidroinformática aplicada a la ingeniería de costas: un sistema de
información de playas. Ingeniería Civil , Nº 104 , ISSN: 0213-8468 , 135-140.
Medina Villaverde, J. (1996). Introducción a la evaluación del transporte sólido longitudinal neto.
Ingeniería Civil , Nº 103 , ISSN: 0213-8468, 49 - 63.
Medina Villaverde, J. (2011). Oscilaciones del mar (Oscillations de la mer, écrit en langue espagnole).
Boadilla del Monte: Nautilus Ingenieria Maritima. ISBN: 978-84-615-2054-1.
Millán Muñoz, M., & Medina Villaverde, J. (2011). Nuevo enfoque multidisciplinar en el el proyecto fin de
carrera en ingeniería civil. Experiencia en la UEM. REDU. Revista De Docencia Universitaria,
8(2), 117, 117 - 128.
Morales, J., Delgado, I., Lozano, C., Medina, J., Palmeiro, A., & Martín, M. (2013). Estimaciones y
medidas de transporte de arenas como carga de fondo en la desembocadura del estuario del
Piedras (Huelva, SO España). Geo‐Temas 14 ISSN 1576‐5172, 159-162.
Peña Olivas, J., & Medina Villaverde, J. (1992). Dinámica sedimentaria exterior del Canal de Huelva.
Ingeniería Civil , Nº 85 , ISSN: 0213-8468, 45 - 50.
CV_151013_JMV_SP.DOCX
ACTUALIZADO: 29 de octubre de 2015 -34
Publicaciones / Libros
• “INGENIERÍA MARÍTIMA. I – OLEAJE”. OPEN Ediciones universitarias. Publicación prevista: Sep-
tiembre 2015
• “INTRODUCCIÓN A LA MODELIZACIÓN HIDRODINÁMICA CON MOHID”. Septiembre 2012
• “OSCILACIONES DEL MAR”. ISBN: 978-84-615-2051-1. Mayo 2012
• “RECOMENDACIONES PARA OBRAS MARÍTIMAS ROM 1.0-09: Recomendaciones para el diseño y
ejecución de las Obras de Abrigo”. Puertos del Estado. Miembro del grupo de trabajo.
• “APUNTES DE OLEAJE”. Universidad Europea de Madrid. Curso 2.008/09
• “MODELADO DEL PERFIL DE PLAYA”. Tesis Doctoral. Universidad Politécnica de Cataluña, Univer-
sidad de Barcelona, Consejo Superior de Investigaciones Científicas. Octubre 2.006
• "HIDRODINÁMICA DEL PERFIL DE PLAYA". Colegio de Ingenieros de Caminos, Canales y Puertos.
Colección Seinor, nº 21. Abril, 1.999
• Colaboración: "LA ENSEÑANZA DE PUERTOS Y COSTAS EN LA ESCUELA DE MADRID EN EL
S-XIX: D. PEDRO PÉREZ DE LA SALA". Libro a publicar por el Ente Público Puertos del Estado. Autor:
Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vigueras González.
• Colaboración: "LAS CONFERENCIAS DE PUERTOS DE D. RAMÓN HERNÁNDEZ MATEOS". Libro
a publicar por el Ente Público Puertos del Estado. Autores: Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vi-
gueras González e Ilmo. Sr. D. Javier Peña Abizanda
• Colaboración: "EL TRATADO DE OBRAS MARÍTIMAS DEL PROFESOR IRIBARREN". Libro a pu-
blicar por el Ente Público Puertos del Estado. Autores: Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vigue-
ras González e Ilmo. Sr. D. Javier Peña Abizanda.

CV_151013_JMV_SP

  • 1.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -1 CURRICULUM VITAE Nombre José María Medina Villaverde Fecha de nacimiento 6 de abril de 1.960 Nacionalidad Española de origen Domicilio Ana de Austria, 4 28660 Boadilla del Monte (Madrid, España) Contacto +34 616 382 439 jmedina@nautilusing.es http://www.linkedin.com/in/jmmedina Educación (por orden de rele- vancia para el ejercicio de la profesión) Formación posgrado Ingeniero de Caminos, Canales y Puertos (1.984) – Especialidad aca- démica: Hidráulica y Energética. Universidad Politécnica de Madrid. (No- table) Doctor por la Universidad Politécnica de Cataluña (2.007). Programa de Ciencias del Mar Departamento de Ingeniería Hidráulica, Marítima y Ambiental. (Sobresaliente) Ingeniero Profesional Registrado Experto IPr®. Asociación de Ingenie- ros Profesionales de España (AIPE). MBA International Master on Bussiness Administration. (2013) Bureau Veritas Bussiness School. Universidad Camilo José Cela. Auditor Jefe para la Certificación de Sistemas de Gestión de Calidad (IRCA 2245 - A17024). (2010). Bureau Veritas. Auditor Interno de Calidad ISO9001:2008 (2010). Bureau Veritas For- mación. (Sobresaliente) Auditor Interno de Sistemas de Gestión Ambiental según la Norma ISO 14001 (2013) Bureau Veritas Business School (apto) Buceador Profesional de Media Profundidad (2.007) Buceador Científico Confirmado CMAS (2.005) Máster en Ingeniería Ambiental (2.004) Patrón de Yate (2.008). Dirección General de la Marina Mercante Inglés. Nivel C1 Funcionario de Carrera del Cuerpo de Ingenieros de Caminos, Cana- les y Puertos del Estado (1.989). Actualmente en situación de exceden- cia voluntaria. • ESTADÍSTICA PARA INVESTIGADORES. Universidad de Sala- manca. Mayo 2015 • MATLAB PARA PRINCIPIANTES. Universidad Católica de Mur- cia. Marzo 2015
  • 2.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -2 • GESTION DE LA INFORMACIÓN CIENTÍFICA EN ABIERTO. Universidad Complutense de Madrid. Marzo 2015 • CALIDAD DE LAS AGUAS PORTUARIAS. ROM 5.1. Universidad de Cantabria. Febrero 2015 • R PROGRAMMING. Johns Hopkins University. Oct 6 th – Nov 3 rd • FORMACIÓN DE EVALUADORES IPr ® . Asociación de Ingenieros Profesionales de España (AIPE). 2013 • GEOTECNIA PORTUARIA. CEDEX. 2012 • HYDRODYNAMICS IN COASTAL REGIONS. Universidad Técni- ca de Lisboa. Septiembre de 2009 • APLICACIONES DEL MÉTODO SPH EN INGENIERÍA MARÍTIMA E HIDRÁULICA. CEDEX – Universidad de Vigo. Madrid, Noviem- bre de 2.008 • EL INFORME TÉCNICO EN EL MARCO DEL PROCESO JUDICIAL. Colegio de Ingenieros de Caminos, Canales y Puertos. Abril 2.008 • FIRMA ELECTRÓNICA. Ministerio de Industria, Turismo y Comer- cio. 2.007 • BUCEO CON AIRE ENRIQUECIDO (NITROX) – Professional As- sociation of Diving Instructors. Centro de buceo Andrómeda. 2.007 • BUCEO PROFESIONAL DE MEDIA PROFUNDIDAD – Ciudad Autónoma de Melilla. 2.007 • PREVENCIÓN DE RIESGOS LABORALES. NIVEL BÁSICO. Ibermutuamur. Enero 2.005 • BUCEO PROFUNDO. Federación Española de Actividades Subacuáticas. Junio 2.005 • NAVEGACIÓN SUBACUÁTICA. Federación Española de Activi- dades Subacuáticas. Junio 2.005 • SALVAMENTO Y RESCATE. Federación Española de Actividades Subacuáticas. Junio 2.005 • BUCEO NOCTURNO. Federación Española de Actividades Subacuáticas. Junio 2.005 • BUCEADOR CIENTÍFICO AVANZADO. Confederación Mundial de Actividades Subacuáticas. Septiembre 2.005 • CURSO GENERAL DE DRAGADOS. Puertos del Estado. Mayo 2.004 • BUCEADOR B2E. Federación Española de Actividades Subacuá- ticas. Octubre 2.004 • SOPORTE VITAL BÁSICO Y R.C.P.. Escuela Nacional de Buceo Autónomo Deportivo – Territorial de Murcia. Octubre 2.004 • MÁSTER EN INGENIERÍA AMBIENTAL. Asociación FIDES de profesionales. Noviembre de 2.004. • BUCEADOR B1E. Federación Española de Actividades Subacuá- ticas. Diciembre 2.003 • WAVE THEORY WITH APPLICATIONS TO COASTAL ENGINEERING PROBLEMS. Centro de Estudios de Puertos y Costas (CEPYC-CEDEX). • EL MÉTODO DE LOS ELEMENTOS FINITOS EN INGENIERÍA MARÍTIMA. Colegio de Ingenieros de Caminos, Canales y Puer- tos. Mayo de 1.999 • EL MAR COMO ACCIÓN PREPONDERANTE EN LAS OBRAS MARÍTIMAS. MODELIZACIÓN. Centro de Estudios y Experimen- tación de Obras Públicas (CEDEX). Madrid, marzo 1.999 • TEORÍA Y PRÁCTICA DEL PERITAJE JUDICIAL. Colegio de In- genieros de Caminos, Canales y Puertos. Colegio de Abogados de Madrid. Mayo de 1.998. • CURSO SOBRE GESTIÓN INTEGRAL DE LA COSTA. Centro de Estudios y Experimentación de Obras Públicas (CEDEX). Madrid,
  • 3.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -3 julio 1.998 • DERECHO DEL MEDIO AMBIENTE. Centro de Estudios y Expe- rimentación de Obras Públicas (CEDEX). Madrid, Mayo 1.996 • CURSO SOBRE IMPACTOS Y RIESGOS CLIMÁTICOS. Centro de Estudios y Experimentación de Obras Públicas (CEDEX). Ma- drid, Mayo - Junio 1.995 • MADURACIÓN DE LOS SISTEMAS DE INFORMACIÓN GEOGRÁFICA. Centro de Estudios de Técnicas Aplicadas (CETA-CEDEX). Madrid, Febrero 1.994 • IMPACT OF SEA LEVEL RISE ON THE COASTAL ZONE. L.I.M. (Laboratorio de Ingeniería Marítima - Escuela Técnica Superior de Ingenieros de Caminos, Canales y Puertos - Universidad Politéc- nica de Cataluña). Barcelona, Junio 1.992. • SCIENTIFIC AND ENGINEERING METHODS IN COASTAL ENGINEERING / I. Universidad de Cantabria - University of Dela- ware Enero 1.992 • FORMACIÓN EMPRESARIAL • MASTER MBA INTERNACIONAL EN ADMINISTRACIÓN Y DIRECCIÓN DE EMPRESAS. Bureau Veritas Bussiness School / Universidad Camilo José Cela. En marcha. • CURSO DE AUDITOR JEFE PARA LA CERTIFICACIÓN DE SISTEMAS DE GESTIÓN DE CALIDAD (IRCA 2245 - A17024). Bureau Veritas • CURSO DE INTRODUCCIÓN AL IRCA (2010). Bureau Veritas Formación. (Sobresaliente). • DIRECCIÓN ESTRATÉGICA DE LA PYME. Asince. Febrero de 2.003 • TÉCNICAS DE NEGOCIACIÓN. Colegio de Ingenieros de Cami- nos, Canales y Puertos. Noviembre de 1.998. • PREPARACIÓN A LA FUNCIÓN DIRECTIVA. Ministerio de Obras Públicas, Transportes y Medio Ambiente. Consejería Técnica de Formación. Dirección General de Recursos Humanos. Subdirec- ción General de Selección y Desarrollo de Recursos Humanos. Madrid, Abril de 1.996. • IV CURSO DE DIRECCIÓN DE INVERSIONES PUBLICAS. Cole- gio Oficial de Ingenieros de Caminos, Canales y Puertos; Subdi- rección General de Selección y Desarrollo de Recursos Humanos del Ministerio de Obras Públicas, Transportes y Medio Ambiente; Instituto Nacional de Administración Pública. Madrid, Marzo - Ju- nio 1.996 • EFFICIENT COMMUNICATION IN ENGLISH. Dirección General de Recursos Humanos del Ministerio de Obras Públicas y Trans- portes, en cooperación con Linguacenter, Bussines English School. Madrid, Octubre de 1.995 FORMACIÓN DOCENTE • PRESENTACIONES EFICACES. Laureate International Universi- ties. Diciembre 2013 • EL CASO COMO MÉTODO DEL PROCESO DE ENSEÑANZA- APRENDIZAJE. Laureate International Universities. Noviembre 2013 • APRENDIZAJE BASADO EN PROYECTOS - II (AOP). Laureate International Universities. Noviembre 2013 • PROGRAMA FORMATIVO UE BILINGUAL TEACHER PORTFOLIO PREPARATION COURSE (25 h). UEMlab. Julio 2013 • APRENDIZAJE BASADO EN PROYECTOS - I (AOP). Laureate
  • 4.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -4 International Universities. Julio 2013 • DIRECCIÓN DE TESIS. Módulo 3: Tesis en la Escuela Politécni- ca. UE; Abril 2013 • DIRECCIÓN DE TESIS. Módulo 2: Coaching & Mentoring. UE; Abril 2013 • DIRECCIÓN DE TESIS. Módulo 1: Legislación. UE 2013 • CÓDIGO DE CONDUCTA Y ÉTICA. Laureate International Uni- versities. 2012 • CURSO DE DOCENCIA ONLINE. Universidad Europea de Ma- drid. 2012 • PIZARRAS DIGITALES. Universidad Europea de Madrid. 2011 • DIVERSOS CURSOS de FORMACIÓN DOCENTE. Universidad Europea de Madrid. 2011. 45 horas • CURSO SOBRE TÁCTICAS DE INVESTIGACIÓN-ACCIÓN. Uni- versidad Europea de Madrid. 2011 • CURSO DE INMERSIÓN DOCENTE. Universidad Europea de Madrid. 2010 • METODOLOGÍAS ACTIVAS Y EVALUACIÓN. Universidad Euro- pea de Madrid. Julio 2.008 • MOODLE. Universidad Europea de Madrid. Junio 2.008 OTRA FORMACIÓN • CURSO BÁSICO DE VOLUNTARIADO. Hospital Centro de Cuidados Laguna. Madrid, Octubre de 2014 • LA ESPIRITUALIDAD DEL ENFERMO. Hospital Centro de Cuidados Laguna. Madrid, Marzo de 2015 Pertenencia a asociaciones y grupos de trabajo Colegio de Ingenieros de Caminos, Canales y Puertos Comité de Gestión de la Costa de la Asociación Técnica de Puertos y Costas Grupo de trabajo para la redacción de la ROM 0.3 – “Ondas en el mar” Grupo de trabajo para la redacción de la ROM 1.0 – “Recomendaciones del diseño y ejecución de las Obras de Abrigo” Asociación Internacional Permanente de los Congresos de Navegación (PIANC) Participación en tribunales de Tesis Doctorales • Análisis de hipótesis de emisión y propagación y evaluación comparativa de las propuestas de aplicación del modelo de impacto acústico de carreteras en España o UNIVERSIDAD EUROPEA o Director: Dr. Juan Miguel Martínez Orozco o Doctorando: Carlos Castellote Varona • Aplicación de técnicas sonográficas al estudio del patrimonio sumergido o UNIVERSIDAD DE HUELVA o Director: Dr. Juan Antonio Morales González o Doctorando: Claudio Lozano Guerra-Librero • Análisis de la evolución de la duna de Valdevaqueros por el método de las funciones ortogonales empíricas o UNIVERSIDAD DE CÁDIZ o Director: Dr. Juan José Muñoz Pérez o Doctorando: • Evolución de la desembocadura del río Piedras
  • 5.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -5 o UNIVERSIDAD DE HUELVA o Director: Dr. Juan Antonio Morales González o Doctorando: Irene Dirección de proyectos de fin de carrera sobre Ingeniería de Puertos, Costas y Offsho- re • Curso 2009/2010 o 12 • Curso 2010/2011 o 20 • Curso 2011/2012 o 11 • Curso 2011/2012 o 20 • Curso 2013/2014 o 13 Puesto de trabajo Director General de NAUTILUS Ingeniería Marítima, S.L. Profesor de la Universidad Europea de Madrid • Ingenieros de Caminos, Canales y Puertos (hasta 2015) o Ingeniería Marítima y Costera o Proyecto de Fin de Carrera • Ingenieros Técnicos de Obras Públicas (hasta 2015) o Proyectos • Grado en Ingeniería Civil o Marine & Coastal Engineering (impartida en inglés) o Ingeniería Marítima y Costera (impartida en español) o Proyecto de Fin de Grado • Master en Ingeniería de Caminos, Canales y Puertos o Modelos Matemáticos Avanzados en Ingeniería Marítima o Planificación y mantenimiento de puertos o Proyectos IV (Ingeniería Marítima) o Desarrollo de proyectos de Ingeniería Civil en África y Oriente Medio • Master en Proyectos Internacionales Otros títulos útiles para el ejercicio de la profesión Buceador deportivo B1E – Federación canaria de Actividades Subacuáti- cas (2.003) Buceador deportivo B2E – Federación murciana de Actividades Subacuá- ticas (2.004) Buceador deportivo B3E – Federación murciana de Actividades Subacuá- ticas (2.005) Buceo con aire enriquecido (NITROX) – PADI (2.007)
  • 6.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -6 Idiomas Inglés Francés Español Italiano Hablado 5 – C12 4 6 – C2 2 Leído/Escuchado 5 – C12 4 6 – C2 2 Escrito 5 – C12 4 6 – C2 2 (Lengua materna 6; excelente: 5; Medio: 3-4; Pobre: 1-2) Informática • Modelos matemáticos especializados o Oleaje:  CMSWave - espectral  BOUSS2D - Boussinesq  CGWAVES – elíptico  SWAN o Hidrodinámica, transporte de sedimentos, difusión de contaminantes, SPH  CMSFlow  ADCIRC  MOHID  DUALSPhysics o Hidráulica fluvial  HEC-RAS  IBER o Otros modelos de Ingeniería Oceánica  SMC  MIKE 21 (SW, NSW, PMS, EMS, BW, HD, HD FM, ST, COUPLED MODELS)  MIKE3  LITPACK • Otro Software profesional o ArcGIS 9.3, Matlab, AutoCAD, Plaxis 2D, Slide, SAP2000, Geo5, Global Mapper, SASPlanet • Software complementario o Office 2010 Patentes • Patente española: Captador de energía undimotriz ubicado en elementos estructurales marítimos – P201400516 Listado de empleos Año Empresa Cargo y responsabilidades 2014 - MONJE & PARTNERS Director del Área de Ingeniería Oceánica 2008 - NAUTILUS INGENIERÍA MARÍTIMA, S.L. Administrador único 2008 - Universidad Europea de Madrid – Laureate International Universities Profesor Asociado (Ingeniería Marítima y Cos- tera –impartida en inglés y en castellano-, Pla- nificación portuaria, Modelos matemáticos avanzados en Ingeniería Marítima, Proyectos III –Ingeniería Marítima-, Proyectos de Ingenie- ría Civil en el continente africano) 2006 – 2008 DHI Water & Environment Creador y Director de la División Marina
  • 7.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -7 Año Empresa Cargo y responsabilidades 2000 - 2005 ALATEC, Ingenieros Consultores y Arquitectos, S.A. Creador y Director del Departamento de Cos- tas y Recursos Naturales (2.000) Consejero de ALATEC, S.A. (2.003) Consejero Delegado de ALAES XXI, S.L. – Grupo Alatec (2.004) 1989 - 2000 Ministerio de Fomento CEDEX – Centro de Estudios de Puertos y Costas Director de Programa de Modelos Matemáticos Funcionario de Carrera del Cuerpo de Ingenie- ros de Caminos, Canales y Puertos del Es- tado 1989 Ministerio de Obras Públicas Junta del Puerto de Pasajes Jefe de la Sección de Proyectos, Obras y Conservación de Obra Civil Funcionario de Carrera del Cuerpo de Ingenie- ros de Caminos, Canales y Puertos del Es- tado 1989 Ministerio de Obras Públicas Dirección General de Puertos y Costas. Subdirección General de Costas y Señales Marítimas Jefe de la Sección II del Servicio de Ordena- ción y Gestión del Dominio Público Maríti- mo – Terrestre Funcionario de Carrera del Cuerpo de Ingenie- ros de Caminos, Canales y Puertos del Es- tado 1988 - 1989 INITEC – Empresa Nacional de Ingeniería y Tecnología Ingeniero de la división de Obras Hidráulicas 1985 - 1988 COTAS INTERNACIONAL, S.A. Ingeniero de la división de Obras Hidráulicas y Marítimas 1984 - 1985 MARTINEZ SEGOVIA, FERNÁNDEZ, PALLÁS Y ASOCIADOS, S.A. Ingeniero en cálculo de estructuras e ingenie- ría hidráulica Resumen Alcanza en 1.984 la titulación de Ingeniero de Caminos, Canales y Puertos en la Universidad Politéc- nica de Madrid, en la especialidad de Hidráulica y Energética. Alcanzó el grado de Doctor en Ciencias del Mar por la Universidad Politécnica de Cataluña, en mayo de 2.007. Está en posesión del certifica- do de Ingeniero Profesional Registrado Experto IPr®, emitido por la Asociación de Ingenieros Profe- sionales de España (AIPE), y es evaluador de Ingenieros profesionales de dicha Asociación. Es Bucea- dor profesional de media profundidad, capacitado para buceo con aire enriquecido (NITROX), Buceador Científico Avanzado (CASD) titulado por el Comité Científico de la Confederación Mundial de Actividades Subacuáticas y Máster en Ingeniería Ambiental. Ha cursado el Máster MBA Internacional en administración y dirección de empresas en el Bureau Veritas Business School. Es Profesor de Inge- niería Marítima y Costera, Marine & Coastal Engineering, Modelos avanzados en Ingeniería Marí- tima, Gestión de Obras Portuarias y Oceanografía Física e Hidrografía en la Escuela Politécnica de la Universidad Europea de Madrid, miembro de la compañía norteamericana Laureate Universities. Es Perito Judicial integrado en el Colegio de Ingenieros de Caminos, Canales y Puertos. Está en posesión de la licencia de buceador deportivo B3E (CMAS P3E). Está en posesión del título de Patrón de Yate con habilitación para vela, otorgado por la Dirección General de la Marina Mercante y prepara en la ac- tualidad el título de Capitán de Yate. Es Auditor Interno de Calidad ISO9001:2008 y Auditor Interno de Sistemas de Gestión Ambiental según la Norma ISO 14001 titulado por Bureau Veritas Business School, y asimismo Auditor Jefe para la Certificación de Sistemas de Gestión de Calidad (IRCA 1 2245 - A17024), con formación impartida también por parte de Bureau Veritas Español. 1 International Register of Certificated Auditors
  • 8.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -8 Es autor de los libros: “Hidrodinámica del perfil de playa”, publicado en 2.001 por el Colegio de Inge- nieros de Caminos, Canales y Puertos, “Introducción a la modelización hidrodinámica con MOHID” y “Oscilaciones del mar”, terminado en 2012. Habla con corrección suficiente el inglés (nivel C1), que utiliza con mucha frecuencia por razones profe- sionales. Habla también francés, ha hecho un curso de italiano (cuatro meses). Habla español (caste- llano) como lengua materna. Durante la carrera ha trabajado varios años en el campo del cálculo de estructuras, tanto de edificación como industriales y de carretera. Inmediatamente comienza a trabajar en MARTÍNEZ SEGOVIA, FERNÁNDEZ, PALLÁS Y ASOCIADOS, en cálculo de estructuras. En enero de 1.985 a formar parte del equipo de obras hidráulicas de COTAS INTERNACIONAL, S.A. (grupo AGROMAN), trabajando en proyecto de presas, canales, saneamientos y obras portuarias, así como en control de calidad de obras de saneamiento para la Comunidad de Madrid. Se incorpora al Departamento de Obras Hidráulicas de INITEC (entonces EMPRESA NACIONAL DE INGENIERÍA Y TECNOLOGÍA, del INI) en 1.988, trabajando en proyecto de obras hidráulicas y desarro- llo de bases de datos. Se incorpora en 1.989 al CUERPO DE INGENIEROS DE CAMINOS, CANALES Y PUERTOS DEL ESTADO como FUNCIONARIO DE CARRERA, tras haber superado la oposición. Es destinado a la Subdirección General de Costas y Señales Marítimas de la DIRECCIÓN GENERAL DE PUERTOS Y COSTAS del MINISTERIO DE OBRAS PÚBLICAS Y TRANSPORTES, como Jefe de la Sección 2ª de Ordenamiento y Gestión del Dominio Público, pasando posteriormente a la JUNTA DEL PUERTO DE PASAJES 2 como Jefe del Servicio de Proyectos, Obras y Conservación de Obra Civil. A finales de 1.989 se incorpora en Comisión de Servicios al CENTRO DE ESTUDIOS DE PUERTOS Y COSTAS del CEDEX, prestando servicio en el Sector de experimentación hidráulica en un principio, donde desarrolla estudios en modelo físico, para pasar inmediatamente al Sector de Costas, donde ha desarrollado diferentes estudios relacionados con la Ingeniería de Costas, así como modelos físicos de fondo móvil. Durante su estancia en el CEDEX participa durante nueve años en varios proyectos euro- peos y es elegido representante de España en el programa MAST ante la Comisión Europea. Ha sido miembro de la comisión de expertos evaluadores de proyectos de I+D de la DG XII de la Comi- sión Europea. A finales del año 2.000 solicita la excedencia voluntaria para volver al sector privado, en ALATEC, S.A. como Director del Departamento de Costas. Allí se ocupa de formar el departamento y comenzar su andadura. Forma un grupo pluridisciplinar que ejecuta estudios de campo y gabinete relacionados con el Medio Ambiente Litoral. Crea e impulsa un equipo de buceo científico dentro del departamento que diri- ge. Impulsa el crecimiento de los trabajos de campo relacionados con el medio ambiente litoral y la hi- drografía. En noviembre de 2.002 se incorpora a la Junta de Accionistas y al Consejo de Administra- ción de la firma. Al mismo tiempo, ha sido Presidente y Consejero Delegado de ALAES XXI, empresa del grupo Alatec, que colabora a crear a mediados de 2.003. En enero de 2.006 se incorpora a la sucursal hispanoportuguesa del DANISH HYDRAULIC INSTITUTE como director de su División Marina y Subdirector de la Sucursal. En DHI se dedica a estudios y proyectos de ingeniería marítima en todos sus aspectos y lidera un equipo pluridisciplinar. 2 Hoy Autoridad Portuaria de Pasajes
  • 9.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -9 En diciembre de 2.008 crea NAUTILUS INGENIERÍA MARÍTIMA, S.L. y comienza sus actividades. Comienza a impartir clases de Ingeniería Marítima y de Costas en la Universidad Europea de Madrid en el curso académico 2.008 / 09. Se ocupa de las unidades de Ondas en el Mar, Ingeniería Portuaria e In- geniería de Costas, impartidas en inglés, y de las unidades de oleaje e Ingeniería Portuaria, impartidas en español en los cursos de adaptación al grado. Durante el curso siguiente 2009 / 10 se ocupa además de coordinar la asignatura, de tutorar proyectos de fin de carrera y colabora en la gestión del departa- mento de Ingeniería Civil. En 2014 colabora en la fundación de la sociedad MONJE & PERTNERS, encargándose de la división marina. Es miembro de los Grupos de Trabajo encargados de la redacción de las Recomendaciones para Obras Marítimas (Programa ROM de Puertos del Estado). Durante algún tiempo, ha realizado varios estudios relacionados con el campo de las Ingenierías Hidráu- lica, de Costas y de Puertos en EJERCICIO LIBRE de la profesión. En la actualidad simultanea su trabajo en NAUTILUS INGENIERÍA MARÍTIMA, MONJE & PARTNERS y en la Universidad Europea de Madrid con la práctica del Peritaje Judicial. ___________________________________________________________________________________
  • 10.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -10 Experiencia profesional / Únicamente los considerados más relevantes Año Proyecto Cargo y actividades Cliente / Cliente final 2015 ANÁLISIS DE LAS CAUSAS DE LA REGRESIÓN DE LA PLAYA DE GUARDAMAR DEL SEGURA Autor del informe ASOCIACIÓN DE VECINOS DE LA PLAYA DE BABILONIA, GUARDAMAR DEL SEGURA 2015 METOCEANIC STUDY OF THE STRAIT OF GIBRALTAR Autor del informe ESGEMAR / ENAGAS 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT D’AL- HOCEÏMA Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 INFORME DE DAÑOS EN EL PUERTO DE TARIFA Autor del informe CONTEYMAR / AUTORIDAD PORTUARIA DE LA BAHÍA DE ALGECIRAS 2015 ESTUDIO DE VIABILIDAD DE LA ESTABILIZACIÓN DE LA PLAYA DE LA VENUS EN EL T.M.DE MARBELLA (MÁLAGA) Autor del informe NARVAL INGENIERIA AVANZADA / HOTEL EL FUERTE, MARBELLA 2015 ÉTUDE D’AGITATION DU PORT DE MARCHICA Expertise profession- nel en génie portuaire MDC INGÉNIERIE / AGENCE POUR L’AMENAGEMENT DE LA LAGUNE DE MARCHICA 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE CASABLANCA Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE NADOR Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE TANTAN Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 REVISIÓN Y ACTUALIZACIÓN DEL PROYECTO DE CONSTRUCCIÓN DEL PUERTO DE PLAYA BLANCA (LANZAROTE) Autor del informe ROVER ALCISA 2015 INFORME SOBRE LA REPARACIÓN DE PUERTO DE VEGA (NAVIA, ASTURIAS) TRAS LOS TEMPORALES DE INVIERNO DE 2015 Autor del informe OGENSA / SERVICIO DE PUERTOS DE ASTURIAS 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE TARFAYA Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE SIDI IFNI Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2015 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE LAAYOUNE Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC
  • 11.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -11 Año Proyecto Cargo y actividades Cliente / Cliente final 2014 CALCUL DE LA STRUCTURE DE TROIS BÂTIMENTS INDUSTRIELS (MAGASINS, ATÉLIER ET OFFICES) POUR CIMENTS DE L’AFRIQUE AU CONGO Autor del trabajo EGCA Construction (Gabón) 2014 ANÁLISIS DEL DESLINDE DEL DOMINIO PUBLICO MARITIMO- TERRESTRE EN TEULADA-MORAIRA (ALICANTE) Director y autor del estudio AYUNTAMIENTO DE TEULADA / GARRIGUES ALICANTE 2014 ANÁLISIS DEL DESLINDE DEL DOMINIO PUBLICO MARITIMO- TERRESTRE EN CALPE (ALICANTE) Director y autor del estudio VARIOS PROPIETARIOS DE LA ZONA / GARRIGUES VALENCIA 2014 ANÁLISIS DE INUNDACIÓN EN LA COSTA DE CUEVAS DEL ALMANZORA Y VERA (ALMERIA) Director y autor del estudio SUR INGENIEROS 2014 PROJET DE LA PLATEFORME LOGISTIQUE PÉTROLIÈRE ET QUAIS À SONGOLO (CONGO) Expertise profession- nel en génie portuaire EGCA Construction 2014 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT DE SAFI Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2014 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT D’ESSAOUIRA Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2014 ANÁLISIS DE OLEAJE EN LA ENSENADA DE LA ZURRIOLA (SAN SEBASTIÁN) Director y autor del estudio SACYR / D.G. DE SOSTENIBILIDAD DE LA COSTA Y DEL MAR 2014 CALCULE DES STRUCTURES D’ACCÈS À LA ZONE DE REMBLAI À LA CITÈ DES DEUX MERS (MARCHICA, MAROC) Director y autor del estudio FORESIGHT / AGENCE DE LA LEGUNE DE MARCHICA 2014 ÉTUDE D’AMENAGEMENT ET REPARATION DU PORT D’AGADIR Expertise profession- nel en génie portuaire FORESIGHT / AGENCE NATIONALE DES PORTS DU MAROC 2013 PROJECT OF A MARINA FOR 700 BERTHINGS AT GIBRALTAR (U.K.) Autor del proyecto de licitación ACROCK, Ltd. / GOVERNEMENT OF GIBRALTAR 2013 EVALUACIONES DE INGENIEROS PROFESIONALES 3 como evaluador experto, 1 como eva- luador técnico ASOCIACIÓN DE INGENIEROS PROFESIONALES DE ESPAÑA 2013 DEVELOPMENT AND IMPLEMENTATION OF A BEACHELOR’S DEGREE ON CIVIL ENGINEERING AT THE EUROPEAN UNIVERSITY OF NORWAY Codirector del equipo de Ingeniería Civil LAUREATE INTERNATIONAL UNIVERSITUES 2013 ÉTUDE D’AGITATION ET RÉSONNANCE AVEC HOULES D’INFRAGRAVITÉ DANS CINQ ALTERNATIVES DU PORT DE MARCHICA (NORD DU MAROC) Director y autor del estudio MDE INGÉNIERIE CONSÉIL 2013 ÉTUDE DE CLIMAT EXTREMAL DE LA HOULE ET PROPAGATION DES VAGUES À JEBHA (NORD DU MAROC) Director y autor del estudio MDE INGÉNIERIE CONSÉIL
  • 12.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -12 Año Proyecto Cargo y actividades Cliente / Cliente final 2013 ANÁLISIS DE GENERACIÓN DE OLEAJE EN EL EMBALSE DE ALMUDÉVAR Y DISEÑO DE LA PROTECCIÓN DE LA PRESA Director y autor del estudio SGS TECNOS, SA 2013 ESTUDIO PREVIO DEL EMISARIO DE LA EDAR DE CABANGA (RECIFE, BRASIL) Director y autor del estudio AQUALOGY 2013 ESTUDIOS MARINOS PARA EL PROYECTO DE REHABILITACIÓN MEDIOAMBIENTAL DE LA FACHADA COSTERA DEL CASCO URBANO DE ALTEA (PARTE MARÍTIMA). T.M. DE ALTEA (ALICANTE) Director y autor del estudio D. G. PARA LA SOSTENIBILIDAD DE LA COSTA Y DEL MAR 2013 ÉTUDE LOGISTIQUE ET ENVIRONEMENTALE DE LA LOCALISATION D’UNE USINE DE DÉSALINISATION AU GOLFE DE GABÈS (TUNISIE) – Estudio de impacto ambiental Director y autor del estudio EUROESTUDIOS / SONES - GOBERNEMENT DE TUNISIE 2013 ANÁLISIS DE EMISARIOS DE AGUAS RESIDUALES EN LA COSTA DE RECIFE (BRASIL) Director y autor del estudio AQUALOGY 2012 ÉTUDE LOGISTIQUE ET ENVIRONEMENTALE DE LA LOCALISATION D’UNE USINE DE DÉSALINISATION AU GOLFE DE GABÈS (TUNISIE) – Difusión de salmue- ra, contaminantes y sólidos en suspen- sión Director y autor del estudio EUROESTUDIOS / SONES - GOBERNEMENT DE TUNISIE 2012 ANÁLISIS EVOLUTIVO DE LA DESEMBOCADURA DEL RÍO PIEDRAS Autor del Estudio UNIVERSIDAD DE HUELVA / AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA 2012 ANTEPROYECTO DE PUERTO PESQUERO EN OWENDO (GABÓN) Autor del A.P. MAKIBER / GOBIERNO DE GABÓN 2012 ANÁLISIS DEL DESLINDE DEL DPMT EN LA COSTA DE PALS (GIRONA) Coautor del Informe BALADE, S.A. 2012 ESTUDIOS MARINOS PARA INSTALACIONES DE RECREO EN LA COSTA DEL SOL Director del informe CONSORCIO QUALIFICA 2012 PROJET DE LA TERMINAL DE CIMENTS DE L’AFRIQUE AU PORT DE CONAKRY (GUINÉE) Autor del proyecto CIMENTS DE L’AFRIQUE 2012 ANÁLISIS DE DIFUSIÓN DE UN VERTIDO DE AGUA RESIDUAL PROCEDENTE DE LA EDAR DE BURRIANA (CASTELLÓN) Autor del Informe TRAGSATEC 2012 ANÁLISIS DE IMPACTO DEL PUERTO DEPORTIVO DE LA PUNTA EN LAS PLAYAS DE SES FIGUERETES Y D’EN BOSSA Autor del Informe PUERTO DEPORTIVO LA PUNTA, S.L. 2012 ESTABILIDAD DE LA PLAYA DE MAZAGÓN (HUELVA) Autor del Informe AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA
  • 13.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -13 Año Proyecto Cargo y actividades Cliente / Cliente final 2011 ANÁLISIS DE DIFUSIÓN DEL EFLUENTE DE COLIFORMES FECALES DEL EMISARIO DE AGUAS RESIDUALES DE BURRIANA (CASTELLÓN) Autor del Informe TRAGSATEC / DIRECCION GENERAL DE SOSTENIMIENTO DE LA COSTA Y DEL MAR 2011 ANÁLISIS DE DIFUSIÓN DEL EFLUENTE DE COLIFORMES FECALES DEL EMISARIO DE AGUAS RESIDUALES DE LIMA (PERÚ) Autor del Informe PROES CONSULTORES, S.A. / MUNICIPALIDAD DE LIMA 2011 INFORME PERICIAL SOBRE EL DESLINDE DE DOMINIO PUBLICO MARÍTIMO-TERRESTRE DEL TÉRMINO MUNICIPAL DE PINEDA DE MAR (BARCELONA) Perito de parte GASSIOT ADVOCATS / SEUKRAM, S.L. – CADELLANS SOLER 2011 ANÁLISIS DE MAREAS Y OLEAJES EXTREMOS EN LA MARINA DE SANTA MARGARITA (T.M. DE ROSES, GIRONA) Perito Judicial AUDIENCIA NACIONAL. SALA 1ª DE LO CONTENCIOSO - ADMINISTRATIVO 2011 ANÁLISIS HIDRODINÁMICO DE LA ONDA DE MAREA EN LA RÍA DE AVILÉS Autor del Estudio APPLUS NORCONTROL / AUTORIDAD PORTUARIA DE AVILÉS 2011 INFORME PERICIAL SOBRE EL DESLINDE DE DOMINIO PUBLICO MARÍTIMO-TERRESTRE DEL TÉRMINO MUNICIPAL DE SANT ANTONI DE PORTMANI (IBIZA) Perito Judicial AUDIENCIA NACIONAL. SALA 1ª DE LO CONTENCIOSO - ADMINISTRATIVO 2011 GESTIÓN DE UN MODELO FÍSICO PARA EL ANÁLISIS DE LA AGITACIÓN Y REBASE EN EL PUERTO DE CANDÁS (ASTURIAS) Asistencia Técnica al Principado de Astu- rias SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2010 INFORME PERICIAL SOBRE EL DESLINDE DE DOMINIO PUBLICO MARÍTIMO-TERRESTRE DEL TÉRMINO MUNICIPAL DE ESTEPONA (MÁLAGA) Perito Judicial AUDIENCIA NACIONAL. SALA 1ª DE LO CONTENCIOSO - ADMINISTRATIVO 2010 ESTUDIO BÁSICO DE DINÁMICA LITORAL PARA EL PROYECTO DEL DRAGADO DEL CANAL DE NAVEGACIÓN DEL PUERTO DE AYAMONTE (HUELVA) Autor del Estudio AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA 2010 ANÁLISIS HIDRODINÁMICO DEL RÍO GUADIANA EN SU CURSO BAJO Autor del Estudio UNIVERSIDAD DE HUELVA 2010 INFORME PERICIAL SOBRE LA CONSTRUCCIÓN DE LA CENTRAL ELÉCTRICA DE XERTA (TARRAGONA) Perito de parte COMSA, S.A. 2010 ANÁLISIS DE AGITACIÓN Y OPERATIVIDAD DE UNA INSTALACIÓN NÁUTICA DE FONDEO EN EL ESTUARIO DEL RÍO PIEDRAS (HUELVA) Autor del Estudio IBERPORT CONSULTING / AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA 2010 ANÁLISIS DEL TRANSPORTE DE SEDIMENTOS 21EN LAS PLAYAS DE BENÍTEZ Y SAN AMARO (CEUTA) Autor del Estudio ESTUDIO PEREDA 4 / D.G. DE SOSTENIBILIDAD DE LA COSTA Y EL MAR
  • 14.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -14 Año Proyecto Cargo y actividades Cliente / Cliente final 2010 ANÁLISIS DE PROPAGACIÓN DE OLEAJE Y TRANSPORTE DE SEDIMENTOS EN LA DESEMBOCADURA DEL RÍO GUADIANA Autor del Estudio UNIVERSIDAD DE HUELVA 2010 INSPECCIÓN SUBMARINA DEL DIQUE DE ABRIGO DEL PUERTO DE LASTRES Autor del Estudio – Director del equipo de buceo SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2010 ARTIFICIAL NOURISHMENT OF BEACH IN FRONT OF THE LADIES’ SPORT CLUB. DELMA ISLAND. ABU DHABI Autor del Estudio EUROESTUDIOS / WESTERN REGION MUNICIPALITY OF ABU DHABI 2010 ANALYSIS OF PROTECTION OF THE DELMA AIRPORT RUNAWAY AGAINST THE WAVE ATTACK Autor del Estudio EUROESTUDIOS / WESTERN REGION MUNICIPALITY OF ABU DHABI 2010 ANÁLISIS DE LA AGITACIÓN PRODUCIDA EN EL PUERTO DE SAGUNTO POR EL TEMPORAL DEL 15/XII/2009 Autor del Estudio IBERPORT / CYES 2009 ANÁLISIS DE ESTABILIDAD EN PLANTA DE LA PLAYA DE BURRIANA Autor del Estudio CLOTHOS / DIRECCIÓN GENERAL DE COSTAS 2009 ANÁLISIS DE EVOLUCIÓN MORFODINÁMICA DE LA PLAYA DE ARNAO (FIGUERAS, ASTURIAS) Autor del Estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2009 PROJECT OF BEACH NOURISHEMENT AT DELMA ISLAND Autor del Proyecto EUROESTUDIOS / WESTERN REGION MUNICIPALITY OF ABU DHABI 2009 URGENT ANALYSIS OF EROSIONAL PROBLEMS IN FRONT OF THE LADIES’ CLUB AT DELMA ISLAND (ABU DHABI) Autor del Estudio EUROESTUDIOS / WESTERN REGION MUNICIPALITY OF ABU DHABI 2009 ANÁLISIS DEL TACÓN DEL DIQUE DE ABRIGO DEL PUERTO DE FUENGIROLA (MÁLAGA) Autor del Estudio INSUBMAR / AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA 2009 ANÁLISIS HIDRODINÁMICO DE LA RÍA DEL ASÓN Autor del estudio CLOTHOS / DEMARCACIÓN DE COSTAS EN CANTABRIA 2009 ANÁLISIS BAROTRÓPICO DE DIFUSIÓN DE UN EFLUENTE DE SALMUERA EN LA COSTA OESTE DE FUERTEVENTURA Autor del estudio CLOTHOS / CABILDO INSULAR DE FUERTEVENTURA 2009 ANÁLISIS BAROTRÓPICO DE DIFUSIÓN DE UN EFLUENTE DE SALMUERA EN LA COSTA ESTE DE FUERTEVENTURA Autor del estudio CLOTHOS / CABILDO INSULAR DE FUERTEVENTURA
  • 15.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -15 Año Proyecto Cargo y actividades Cliente / Cliente final 2009 STUDY, ASSESSMENT AND EVALUATION, DESIGN AND SUPERVISION FOR IMPROVEMENT, UPGRADING, DEVELOPMENT AND MAINTENANCE OF THE INFRASTRUCTURE FACILITIES AND PROJECTS AT MIRFA, DELMA, THE ASSIGNED ISLANDS AND COASTAL ROADS OF THE WESTERN REGION. COASTAL AREAS AND PORTS Autor del estudio EUROESTUDIOS / WESTERN REGION MUNICIPALITY OF ABU DHABI 2009 ANÁLISIS DE RESONANCIA DE LA DÁRSENA DEL PUERTO DE LASTRES CON ONDAS INFRAGRAVITATORIAS ASOCIADAS AL OLEAJE Y PROPUESTA DE SOLUCIÓN. ANÁLISIS DEL ESTUDIO DE DHI Autor del estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2009 PROYECTO DE MARINA DEPORTIVA EN EL PUERTO DE SANTA MARÍA (CÁDIZ) Director y coautor de estudios marinos EUROESTUDIOS / AGENCIA PÚBLICA DE PUERTOS DE ANDALUCÍA 2009 ESTUDIO BÁSICO DE DINÁMICA LITORAL PARA EL VIADUCTO DEL EJE ATLÁNTICO DE ALTA VELOCIDAD SOBRE EL RÍO ULLO (PONTEVEDRA) Autor del estudio CIMARQ / DIRECCIÓN GENERAL DE FERROCARRILES 2009 ANÁLISIS DE AGITACIÓN EN EL PUERTO DE VALENCIA Autor del estudio IBERPORT CONSULTING / DRAGADOS 2.008 ANÁLISIS DE AGITACIÓN Y RESONANCIA CON ONDAS INFRAGRAVITATORIAS EN EL PUERTO DE LASTRES Coautor del estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2.008 RECONOCIMIENTO SUBACUÁTICO DE LAS INSTALACIONES INUNDADAS DE LA CENTRAL HIDROELÉCTRICA “SALTO DE SAN FERNADO” Director del equipo de buceo – Buceador principal SALTO DE SAN FERNANDO, S.L. 2.008 ESTUDIO DE AGITACIÓN EN LAS OBRAS DE AMPLIACIÓN DEL PUERTO DE VALENCIA Autor del estudio IBERPORT CONSULTING / VALENCIAPORT 2.008 ANÁLISIS DE UN VERTIDO 3D DE GRADIENTE TÉRMICO EN LA NUEVA DÁRSENA DEL PUERTO DE GIJÓN Autor del estudio PROES CONSULTORES / ENAGÁS 2.008 ESTUDIO BÁSICO DE DINÁMICA LITORAL DEL PUERTO DE FIGUERAS (ASTURIAS) Autor del estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2.008 MEMORIA RESUMEN DEL PROYECTO DE CONSTRUCCIÓN DEL PUERTO DEPORTIVO DE SAN JUAN DE LA ARENA (ASTURIAS) Autor del estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2.008 ESTUDIO DE DINÁMICA LITORAL, ANÁLISIS DE AGITACIÓN Y PAISAJE DEL PUERTO DE CASTROPOL (ASTURIAS) Autor del estudio SERVICIO DE PUERTOS DEL PRINCIPADO DE ASTURIAS 2.008 INFORME PERICIAL SOBRE EL BLINDAJE DE LA CONDUCCIÓN FORZADA DEL SALTO DE SAN FERNANDO (SALAMANCA) Perito de parte SALTO DE SAN FERNANDO, S.L.
  • 16.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -16 Año Proyecto Cargo y actividades Cliente / Cliente final 2.008 CURSO DE PROPAGACIÓN DE OLEAJE CON MODELOS ESPECTRALES, PARABÓLICOS, ELÍPTICOS Y DE BOUSSINESQ Profesor AUTORIDAD PORTUARIA DE LA BAHÍA DE ALGECIRAS 2.008 INFORME PERICIAL SOBRE LA MARINA DE SAMANÁ (REPÚBLICA DOMINICANA) Perito judicial JUZGADO DE PRIMERA INSTANCIA Nº56 DE MADRID 2.008 ANÁLISIS DE VERTIDO Y DIFUSIÓN DEL AGUA EN EL EXTERIOR DE LA BAHÍA DE TRIESTE SEGÚN LOS REQUERIMIENTOS DE LA REGIÓN FRIULI VENEZIA GIULIA Autor del estudio GAS NATURAL sdg, S.A. 2.007 ANÁLISIS HIDRODINÁMICO Y SEDIMENTOLÓGICO DEL DRAGADO DEL CANAL DEL RÍO PIEDRAS EN LA PUNTA DEL GATO (FLECHA DEL ROMPIDO, HUELVA) Autor del Estudio EMPRESA PÚBLICA DE PUERTOS DE ANDALUCÍA 2.007 PROYECTO BÁSICO DEL PUERTO DEPORTIVO DE SANLÚCAR DE BARRAMEDA Coautor de los estu- dios marinos EUROESTUDIOS / EMPRESA PÚBLICA DE PUERTOS DE ANDALUCÍA 2.007 ANÁLISIS DE AGITACIÓN, AFECCIÓN POR WAKES Y RENOVACIÓN DEL AGUA EN EL PUERTO DEPORTIVO DE CULLERA Coautor del estudio IBERPORT / GENERALITAT VALENCIANA 2.007 DIMENSIONAMIENTO DEL DIQUE FLOTANTE Y ANÁLISIS DE AGITACIÓN EN EL PUERTO DE FIGUERAS Autor del informe PRINCIPADO DE ASTURIAS 2.007 ANÁLISIS DE LAS NECESIDADES DE DEFENSA DEL PUERTO DE CASTROPOL Autor del informe PRINCIPADO DE ASTURIAS 2.007 PROYECTO DE AMPLIACIÓN DEL PUERTO DE LLANES (ASTURIAS) Coautor del Proyecto PRINCIPADO DE ASTURIAS 2.007 ESTUDIO PREVIO DE ALIMENTACIÓN ARTIFICIAL DE LA PLAYA DE ARNAO Autor del informe PRINCIPADO DE ASTURIAS 2.007 ESTUDIO DE AFECCIÓN A LA DINÁMICA LITORAL DE LA INSTALACIÓN DE PANTALANES EN EL PUERTO DE FIGUERAS Autor del informe PRINCIPADO DE ASTURIAS 2.007 PROYECTO DE DRAGADO DE MANTENIMIENTO DE CALADOS EN LA RÍA DEL EO Autor del proyecto PRINCIPADO DE ASTURIAS 2.007 ANÁLISIS DE REBASES EN EL DIQUE DE ABRIGO DEL PUERTO DE LLANES (ASTURIAS) Autor Modelización con modelo de Bous- sinesq 1DV PRINCIPADO DE ASTURIAS 2.007 ESTUDIO HIDRODINÁMICO Y SEDIMENTARIO DE LA RIA DEL EO (ASTURIAS) Autor Clima marítimo Hidrodinámica de oleaje y marea. Aná- lisis en elementos finitos Análisis sedimenta- rio en elementos finitos. PRINCIPADO DE ASTURIAS
  • 17.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -17 Año Proyecto Cargo y actividades Cliente / Cliente final 2.007 ESTUDIO DE DINÁMICA LITORAL PARA EL VIADUCTO DEL RÍO VERDUGO DEL EJE ATLÁNTICO DE ALTA VELOCIDAD (TRAMO SOUTOMAIOR – VILABOA) Autor Modelización hidro- dinámica y sedimen- taria del río Verdugo en la zona de la desembocadura en la ría de Vigo GINPROSA / D.G. DE FERROCARRILES 2.007 ESTUDIO DE DINÁMICA LITORAL PARA EL DRAGADO DE LA BARRA DEL RÍO NAVIA Autor PRINCIPADO DE ASTURIAS 2.007 ESTUDIO DE PROTECCIÓN DE LA VARIANTE DE LA N-634 EN ZARAUZ (GUIPÚZCOA) Autor Dimensionamiento de piezas cúbicas y sección transversal de dique EUROESTUDIOS 2.007 ESTUDIO DE DIFUSIÓN DE TURBIDEZ PRODUCIDA POR EL DRAGADO DEL PUERTO DE AVILÉS Y VERTIDO EN EL MAR Autor Modelización de la onda de marea en el Cantábrico en malla de elementos finitos Modelización de la hidrodinámica de la zona de Avilés Modelización de la difusión de partícu- las cohesivas y no cohesivas en las zonas de dragado y vertido AUTORIDAD PORTUARIA DE AVILÉS 2.007 ESTUDIO DE DINÁMICA LITORAL PARA EL VIADUCTO DEL RÍO ULLA DEL EJE TRANSATLÁNTICO DE ALTA VELOCIDAD Autor Modelización hidro- dinámica y sedimen- taria del río Ulla en la zona de la desembo- cadura en la ría de Arosa EUROESTUDIOS / D.G. DE FERROCARRILES 2.007 ESTUDIO DE DIFUSIÓN 3D DE UN VERTIDO AL MAR DE UNA PLANTA DE REGASIFICACIÓN Modelización tridi- mensional de difu- sión de pluma térmi- ca con MIKE 3 PROES CONSULTORES 2.006 ESTUDIO DE DINÁMICA LITORAL PARA EL DRAGADO DE LA DESEMBOCADURA DEL NALÓN Autor Análisis de dinámica litoral Análisis de difusión de material en sus- pensión PRINCIPADO DE ASTURIAS 2.006 ESTUDIO DE DINÁMICA LITORAL PARA LA AMPLIACIÓN DEL PUERTO DE LLANES Autor Análisis de dinámica litoral PRINCIPADO DE ASTURIAS 2.006 ESTUDIO DE DIFUSIÓN 3D DE UN VERTIDO DE GRADIENTE TÉRMICO EN LA BAHÍA DE MUGGIA (ITALIA) Autor Modelización tridi- mensional de difu- sión de pluma térmi- ca con MIKE 3 ALATEC / GAS NATURAL sdg, S.A.
  • 18.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -18 Año Proyecto Cargo y actividades Cliente / Cliente final 2.006 ESTUDIO DE DIFUSIÓN DE MATERIALES DE DRAGADO EN LA RÍA DEL EO (ASTURIAS) Autor Modelización de di- fusión de arena y fango en suspensión con MIKE HD y MIKE PA/SA ASTILLEROS GONDÁN 2.006 ESTUDIO DE AGITACIÓN Y RESONANCIA CON ONDAS DE BAJA FRECUENCIA EN EL PUERTO DE CANDÁS Director y coautor Análisis de la marea Modelización mate- mática PRINCIPADO DE ASTURIAS 2.006 CAMPAÑA DE VIDEO REMOLCADO EN LA ZONA DE FUENGIROLA (MÁLAGA) Participación en la campaña KV CONSULTORES / EMPRESA PÚBLICA DE PUERTOS DE ANDALUCÍA 2.006 RECONOCIMIENTO SUBMARINO DEL DIQUE DE ABRIGO DEL PUERTO DE FUENGIROLA (MÁLAGA) Director del equipo de buceo Planificación de in- mersiones Toma y edición de video submarino KV CONSULTORES / EMPRESA PÚBLICA DE PUERTOS DE ANDALUCÍA 2.006 LEVANTAMIENTO BATIMÉTRICO DE LA ZONA DE AMPLIACIÓN DEL PUERTO DE FUENGIROLA Y PLAYAS ADYACENTES Participación en la campaña KV CONSULTORES / EMPRESA PÚBLICA DE PUERTOS DE ANDALUCÍA 2.006 ESTUDIO BÁSICO DE DINÁMICA LITORAL PARA EL DRAGADO DEL PUERTO DE CANDÁS Autor Análisis de dinámica litoral PRINCIPADO DE ASTURIAS 2.006 ESTUDIO DE AGITACIÓN Y RESONANCIA CON ONDAS DE BAJA FRECUENCIA EN EL PUERTO DE LLANES Director y coautor Análisis de la marea Modelización mate- mática Reconocimiento submarino PRINCIPADO DE ASTURIAS 2.006 ESTUDIO DE AGITACIÓN EN EL PUERTO DE CAMARIÑAS (A CORUÑA) Autor Modelización mate- mática Sistema de Informa- ción geográfica TÉCNICAS REUNIDAS / PORTOS DE GALICIA 2.006 MODELIZACIÓN DE LA DINÁMICA LITORAL DEL FRENTE MARÍTIMO DE ALTEA (ALICANTE) Autor Modelización mate- mática KV CONSULTORES / D.G. COSTAS
  • 19.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -19 Año Proyecto Cargo y actividades Cliente / Cliente final 2.005 ESTUDIO ECOCARTOGRÁFICO DEL LITORAL DE LA ISLA DE LA PALMA Coordinador gene- ral. Director del equipo de Dinámica Litoral Modelización mate- mática con MIKE21 y LITPACK Modelización hidro- dinámica de la ma- rea Modelización de la difusión de turbidez Medición de corrien- tes con ADSP Medición de mareas. Determinación del cero hidrográfico Bases de datos Reconocimientos submarinos D.G. COSTAS 2.005 CAMPAÑA DE SEGUIMIENTO DE LAS PRADERAS DE POSIDONIA OCEANICA EN EL LITORAL DE MURCIA Buceador Volunta- rio. Censo de prade- ras de Posidonia oceanica en Cala Cerrada (Cartagena, Murcia) IEO – C.A. REGIÓN DE MURCIA 2.005 PROYECTO DE DEFENSA Y REGENERACIÓN EN LA PLAYA DE LA LAJA DEL PALO; T.M. DE ROQUETAS DE MAR (ALMERÍA) Director del equipo técnico. Estudio de solucio- nes Modelización mate- mática con MIKE21, LITPACK y SMC Buceo científico. Arqueología subma- rina D.G. COSTAS 2.004 ZONA DE APOYO LOGÍSTICO DEL PUERTO DE MONTEVIDEO Ingeniero colabora- dor AUTORIDAD NACIONAL PORTUARIA DE URUGUAY 2.004 PROYECTO DE CONCESIÓN DEL PUERTO DEPORTIVO DE SANTA ELENA, EN L'AZOHÍA (MURCIA) Redactor del proyec- to. SOCIEDAD PUERTO DEPORTIVO SANTA ELENA – L’AZOHIA 2.004 ESTUDIO DE LA PROBLEMÁTICA COSTERA Y ANÁLISIS DE SOLUCIONES EN LA COSTA DEL T.M. DE CUNIT Director del proyecto de regeneración de la playa Estudio de dinámica litoral Modelización mate- mática con MIKE21 y LITPACK Estudio de solucio- nes Proyecto de estruc- turas Proyecto de regene- ración D.G. COSTAS
  • 20.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -20 Año Proyecto Cargo y actividades Cliente / Cliente final 2.004 ANÁLISIS DE DIFUSIÓN DEL VERTIDO DE AGUA DE REFRIGERACIÓN DE LA CCC DE ESCOMBRERAS Director del estudio Modelización del vertido de gradiente térmico ENAGÁS 2.004 ANÁLISIS DE DIFUSIÓN DEL EFLUENTE DE LA DESALADORA DE ISLA PLANA (MURCIA) Director del estudio Modelización del vertido de gradiente de densidad con MIKE21 y Cormix FERROVIAL AGROMÁN 2.004 PROYECTO DE DRAGADO EN LA CONCHA DEL ASTILLERO IZAR GIJÓN Director del proyecto Ejecución del pro- yecto Dirección de los tra- bajos de campo IZAR 2.003 PROYECTO DE DRAGADO PARA TRASVASE DE ARENAS EN LA CANAL DE ACCESO AL PUERTO DE HUELVA Director del proyecto Ejecución de estu- dios de dinámica litoral y estabilidad de playas Modelización mate- mática con MIKE21 Modelización de la difusión del vertido de turbidez AUTORIDAD PORTUARIA DE HUELVA 2.003 A.T. PARA LA REDACCIÓN DEL PROYECTO DE RECUPERACIÓN AMBIENTAL DE LA PLAYA DE VILLANANITOS, T.M.DE S. PEDRO DEL PINATAR (MURCIA) Director del proyecto Ejecución de estu- dios de dinámica litoral y estabilidad de playas Estudio de solucio- nes Modelización mate- mática con MIKE21 D.G. COSTAS 2.002 ANÁLISIS DEL MEDIO MARINO PARA UNA PISCIFACTORÍA DE RODABALLOS EN EL CABO TOURIÑÁN Director del estudio Modelización mate- mática con MIKE21 Análisis del vertido de nitrógeno Estudios de dinámi- ca litoral y dilución FERROVIAL AGROMÁN 2.001 ANÁLISIS DE DIFUSIÓN DE UN VERTIDO DE HIDROCARBUROS EN LA BAHÍA DE ALGECIRAS Director del estudio Modelización del vertido DEMARCACIÓN DE COSTAS EN ANDALUCÍA - ATLÁNTICO 2.001 SONDEOS VIBROCORES, LEVANTAMIENTO BATIMÉTRICO, ESTABILIZACIÓN DE PLAYAS Y REHABILITACIÓN DEL BORDE SUR DE LA COSTA DE CEUTA Director del estudio Campaña de vibro- corers Estudio de solucio- nes Estudios de dinámi- ca litoral Modelización mate- mática con MIKE21 Proyecto de regene- ración de playas D.G. COSTAS
  • 21.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -21 Año Proyecto Cargo y actividades Cliente / Cliente final 2.001 ANÁLISIS DE DIFUSIÓN DEL VERTIDO DEL EFLUENTE DE LA DESALADORA DE MELILLA Director del estudio Modelización del vertido de gradiente de densidad FERROVIAL AGROMÁN 2.000 ESTUDIO DE IMPACTO DEL PUERTO DE PUNTA DE SAYAGO (MONTEVIDEO, URUGUAY) EN LA COSTA ADYACENTE Director del estudio Modelización mate- mática con MIKE21 Estudios de clima marítimo Estudios de dinámi- ca litoral Estudios hidrodiná- micos ATENIL, S.A. 2.000 ANÁLISIS DE PLAYAS SUSTENTADAS POR EL PIE Director del estudio Ejecución de un modelo físico de fondo móvil e inter- pretación de resul- tados D.G. COSTAS 2.000 ENSAYO EN MODELO FÍSICO MULTIDIRECCIONAL DE FONDO MÓVIL DEL IMPACTO EN LA COSTA DEL PUERTO DEPORTIVO DE MOMPÁS (SAN SEBASTIÁN, GUIPÚZCOA) Director del estudio Ejecución de un modelo físico de fondo móvil e inter- pretación de resul- tados PUERTO DEPORTIVO MONPÁS Anterior a 2000 ANÁLISIS DE DINÁMICA LITORAL EN PLAYA BRAVA (IQUIQUE, CHILE) Autor del estudio Modelización mate- mática Estudio de solucio- nes ILUSTRE MUNICIPALIDAD DE IQUIQUE ENSAYO EN MODELO FÍSICO 3D DE FONDO MÓVIL DE LA REGENERACIÓN DE LA PLAYA DE GROS (SAN SEBASTIÁN, GUIPÚZCOA) Autor del estudio Ejecución de un modelo físico de fondo móvil e inter- pretación de resul- tados D.G. COSTAS ESTUDIO DE REGENERACIÓN DE LA PLAYA DE GROS (SAN SEBASTIÁN, GUIPÚZCOA) Autor del estudio Estudio de solucio- nes Viabilidad del pro- yecto D.G. COSTAS ESTUDIO DEL DIQUE DE LA MARGEN IZQUIERDA DEL PUERTO DE AVILÉS (ASTURIAS) Autor del estudio Diseño de una solu- ción para impedir el aterramiento de la barra del puerto de Avilés AUTORIDAD PORTUARIA DE AVILÉS Experiencia profesional anterior a 2.000 / Estudios marinos (gabinete, campo y modelo físico) Estudio de impacto del Puerto de Punta de Sayago (Montevideo, Uruguay) en la Costa adyacente (ATENIL, S.A.) Toma de datos para una central de GNL en el puerto de Damietta (Egipto) (UNIÓN FENOSA INGENIERÍA, S.A.)
  • 22.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -22 Toma de datos para una central de GNL en el puerto de Sagunto (Valencia) (UNIÓN FENOSA INGENIERÍA, S.A.) Estudio básico de Dinámica Litoral para la nueva terminal de contenedores del Puerto de Ceuta (A.P. CEUTA) Estudio de dinámica litoral en la desembocadura del río Cachón, en Zahara de los Atunes (T.M. de Bar- bate, Cádiz) (DIRECCIÓN GENERAL DE COSTAS) Proyecto de explotación y evaluación de impacto ambiental del dragado de una zona del placer de San Jacinto para la alimentación de playas entre Sanlúcar de Barrameda y Rota (Cádiz) (DIRECCIÓN GENERAL DE COSTAS) Proyecto de estabilización de playas entre Cabo Mortola y Cabo Sant’Ampelio (Liguria, Italia) (REGIONE LIGURIA) Estudio de avenidas en la confluencia de los ríos Tormes y Aravalle (T.M. de El Barco de Ávila) (PEDRO CANALEJO MARCOS) Estudio de difusión de calor en un vertido de la Central de Ciclo Combinado de Palos de la Frontera (Huelva) (SOLUZIONA INGENIERÍA) Estudio básico de dinámica litoral en la costa de Cullera (GENERALITAT VALENCIANA) Estudio de impacto en la costa del pantalán de CEPSA en Algeciras (CEPSA) A.T. para la redacción del proyecto de acondicionamiento de la playa de La Mamola, T.M. de Polopos (Granada) (DIRECCIÓN GENERAL DE COSTAS) Proyecto de regeneración de la playa de Velilla (DIRECCIÓN GENERAL DE COSTAS) Estabilización y conservación del litoral entre la desembocadura del río Chinchilla y el T.M. de Cabanes (Castellón) (DIRECCIÓN GENERAL DE COSTAS) Rehabilitación del frente litoral de Port Verd (Son Servera, Mallorca) (MAR ORIENTAL, S.L.) Estudio de avenidas del Río Cachón en Zahara de los Atunes (Cádiz) (DIRECCIÓN GENERAL DE COSTAS) Estudio previo de impacto en la costa de la ampliación del puerto de Benalmádena (DIRECCIÓN GENERAL DE COSTAS) Actuación medioambiental e integral en Playa Nueva (Los Guirres); t.m. Tazacorte (isla de La Palma) (DIRECCIÓN GENERAL DE COSTAS) Estudio básico de dinámica litoral en la costa de Cullera (GENERALITAT VALENCIANA) Estudio de estabilidad de la playa de Puzol (valencia) (FERROVIAL – AGROMÁN) Levantamiento batimétrico, sondeos marinos, estudio de biocenosis en el borde costero de Ceuta y re- dacción del proyecto de recuperación de las playas y el borde marítimo al sur de Ceuta (DIRECCIÓN GENERAL DE COSTAS) Estudio de estabilización de la playa d'En Bossa (T.M. de San José, Ibiza) (SIRENIS HOTELS)
  • 23.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -23 Estudio de difusión de calor en un vertido de la Central de Ciclo Combinado de Palos de la Frontera (Huelva) (SOLUZIONA) Redacción del Proyecto de una zona de Fondeo en la desembocadura del Río Chinchilla (Oropesa del Mar, Castellón) (MARINA D’OR) Análisis evolutivo de la costa en la desembocadura del río Besós; T.M. De Sant Adriá del Besós (Barce- lona) (ENDESA) Estudio de difusión del vertido de salmuera de la desaladora de Melilla (FERROVIAL – AGROMÁN) Proyecto de adscripción de dominio público marítimo-terrestre en Cullera (Valencia) (GENERALITAT VALENCIANA) Estudio de impacto del transporte litoral en las nuevas obras de ampliación del puerto de Veracruz (Mé- xico) y en la costa adyacente (ADMINISTRACIÓN PORTUARIA INTEGRAL DE VERACRUZ) Valoración ambiental para la renovación de la concesión de costas para el "sealine" de Barcelona (ENAGAS) Estudios ambientales de los proyectos de licitación de las desaladoras de ciudadela y Santa Eulalia (Ba- leares) (FERROVIAL – AGROMÁN) Análisis del medio marino para una piscifactoría de rodaballos en el cabo Touriñán (FERROVIAL – AGROMÁN) Estudio para la evaluación de las arenas a utilizar para el proyecto de recuperación del entorno natural de las playas de la Almadraba y las Deveses en Denia (Alicante) (DIRECCIÓN GENERAL DE COSTAS) A.T. para la redacción del proyecto de recuperación y acondicionamiento en Las Galletas, con paseo litoral, t.m. de Arona (isla de Tenerife) (DIRECCIÓN GENERAL DE COSTAS) Dispersión de contaminantes en la bahía de Algeciras (DIRECCIÓN GENERAL DE COSTAS) Propuesta de actuaciones para la recuperación ambiental del litoral gallego comprendido entre la ense- nada de Sabadelle y punta Roncudo (a Coruña) (CORSÁN - CORVIAM) Estudio de sedimentación en la canal de Huelva (CEPSA) A.T. para la redacción del proyecto de recuperación ambiental de la playa de Villananitos, t.m.de S. Pe- dro del Pinatar (Murcia) (DIRECCIÓN GENERAL DE COSTAS) Proyecto de dragado para trasvase de arenas en la canal de acceso al puerto de Huelva (AUTORIDAD PORTUARIA DE HUELVA) Estudio de impacto ambiental del proyecto de prolongación del emisario de la planta de GNL en Escom- breras (Murcia) (GAS NATURAL) Estudio de impacto ambiental del proyecto de reordenación del paseo marítimo de La Mamola y remode- lación de su sistema de defensas, t.m. de Polopos (Granada) (DIRECCIÓN GENERAL DE COSTAS) Estudio de la protección de la zanja para la conducción de agua de refrigeración a la CTCC del Besós durante la fase de construcción (ENDESA) Estudio y proyecto del tratamiento del borde del sector occidental de la playa de Mazagón (Huelva) (DIRECCIÓN GENERAL DE COSTAS)
  • 24.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -24 Proyecto de dragado en la concha del astillero Izar Gijón (IZAR CONSTRUCCIONES NAVALES) Infraestructura de acondicionamiento de la margen izquierda del Odiel entre el muelle de Río Tinto y el muelle de Pertrechos (AUTORIDAD PORTUARIA DE HUELVA) Estudios de carácter ambiental complementarios al proyecto constructivo del puerto deportivo en el río Chinchilla. Estudio de impacto ambiental (MARINA D’OR) Estudios previos para la ejecución de instalaciones náuticas en Isla Plana (Murcia) (LA MOJONERA) Estudio de soluciones para la implantación de instalaciones náuticas deportivas en las proximidades de la urbanización Marina d'Or (MARINA D’OR) Análisis de difusión del efluente de la desaladora de Isla Plana (Murcia) (FERROVIAL – AGROMÁN) Trabajos previos a plan director de costas de Alicante y este de Murcia (DIRECCIÓN GENERAL DE COSTAS) Estudio de difusión de agua caliente del efluente de la CCC de Escombreras (ENAGAS) Estudio de la problemática costera y análisis de soluciones en la costa del t.m. de Cunit (DIRECCIÓN GENERAL DE COSTAS) Proyecto de concesión del puerto deportivo de Santa Elena, en l'Azohía (Murcia) (SOCIEDAD PUERTO SANTA ELENA LA AZOHÍA, S.L.) Estudio de impacto ambiental del proyecto de regeneración de la playa de Port Verd (Mallorca) (MAR ORIENTAL, S.L.) Redacción del proyecto de regeneracion de las playas de Urbasur e Islantilla (este) (DIRECCIÓN GENERAL DE COSTAS) Campaña de seguimiento de las praderas de Posidonia oceanica en el litoral de Murcia (CONSEJERÍA DE AGRICULTURA Y AGUA DE LA REGIÓN DE MURCIA) A.t. estudio ecocartográfico del litoral de la isla de la Palma (Tenerife) (DIRECCIÓN GENERAL DE COSTAS) A.T. para la redacción del proyecto de defensa y regeneración en la playa de la Laja del Palo; T.M. de Roquetas de Mar (Almería) (DIRECCIÓN GENERAL DE COSTAS) Informe sobre la influencia en la costa de la construcción de un Puerto Deportivo en Son Veri Nou, T.M. de Llucmajor (Mallorca) (PRIMA INMOBILIARIA, S.A.) Informe complementario de impacto en la costa del puerto deportivo de Cala Bona (Mallorca) (D. ENRIQUE FAJARNES FERRER) Estudio de dinámica litoral y clima marítimo en la costa de El Sauzal (Tenerife) (CENTRO DE ESTUDIOS DE PUERTOS Y COSTAS) Determinación de la altura de ola de cálculo para proyecto de un puerto deportivo en la costa N. de Te- nerife (EXCMO AYUNTAMIENTO DE EL SAUZAL) Estudio de la influencia de la ampliación del Puerto Autónomo de Barcelona en las playas de su entorno (DIRECCION GENERAL DE PUERTOS Y COSTAS)
  • 25.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -25 Dinámica litoral de la Flecha del Rompido (Huelva) (DIRECCION GENERAL DE PUERTOS Y COSTAS) Dinámica Litoral de la zona de Punta Umbría (Huelva) (DIRECCION GENERAL DE PUERTOS Y COSTAS) Estudio de la influencia en la playa de Fuenterrabía (Guipùzcoa) de la construcción de un puerto deporti- vo en su trasplaya (CUBIERTAS Y M.Z.O.V., S.A.) Estudio de la propagación de oleaje en la playa de la Barrosa (Cádiz) (ILMO. AYUNTAMIENTO DE CHICLANA DE LA FRONTERA) Dinámica Litoral y aterramiento de la Ría de Avilés (Asturias) (DIRECCION GENERAL DE PUERTOS) Dinámica Litoral de las Playas de El Espartal y Salinas (Asturias) (DIRECCION GENERAL DE COSTAS) Dinámica Litoral y Propuesta de Regeneración de la Playa de Gros (San Sebastián, Guipúzcoa) (DIRECCIÓN GENERAL DE COSTAS) Estabilidad de las playas de Alcabre y Bouzas (Pontevedra) (DIRECCION GENERAL DE PUERTOS) Estudio y análisis de la playa de Gros (San Sebastián, Guipúzcoa) (Modelo físico de fondo móvil) (DIRECCION GENERAL DE COSTAS) Colaboración en la redacción del "PLAN NACIONAL DEL CLIMA" (COMISION NACIONAL DEL CLIMA - M.O.P.T.) Estudio de impacto en la costa de la ampliación del puerto deportivo de Palma Nova (Mallorca) (CLUB NAUTICO DE PALMA NOVA) I+D: Sistema automático de generación de oleaje en modelo físico (CENTRO DE ESTUDIOS Y EXPERIMENTACION DE OBRAS PUBLICAS) Estudio de impacto en la costa de la ampliación de Port Adriano (Calviá, Mallorca) (OCIBAR, S.A.) Wave transformation over barred profiles / Regular waves MAST Contract MS2-CT92-0027 (PROGRAMA MAST-II DE LA COMUNIDAD EUROPEA) Transformación de oleaje sobre perfiles multibarrados (Fase I) (COMUNIDAD EUROPEA) Dinámica litoral de la playa de Calahonda (Granada) (DIRECCION GENERAL DE COSTAS) Dinámica litoral y evolución del Delta del Llobregat (Barcelona) (DIRECCION GENERAL DE COSTAS) Asistencia técnica al Estudio de regeneración de la playa de Agadir (Marruecos) (MINISTERIO DE OBRAS PUBLICAS Y TRANSPORTES) Dinámica litoral de la playa de Peñíscola (Castellón) (DIRECCION GENERAL DE COSTAS) Nota sobre el efecto de los dragados en la Ría de Avilés (SECTOR DE CONTAMINACIÓN MARINA DEL CEPYC) Movimientos de la línea de orilla en la zona de la Peñona (Salinas, Asturias) (DIRECCION GENERAL DE COSTAS) Estudio de soluciones al problema del puerto de Tazacorte (GOBIERNO DE CANARIAS)
  • 26.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -26 Estudio del dique de contención de arenas en la margen izquierda de la ría de Avilés (Asturias) (PUERTOS DEL ESTADO) Estudio del canal de acceso al Puerto de Santander (PUERTOS DEL ESTADO) Revisión bibliográfica relativa a la dinámica litoral del borde costero del delta del Llobregat (DIRECCION GENERAL DE ACTUACIONES EN LAS GRANDES CIUDADES) Modelling of the beach profile dynamics MAST Contract MS2-CT92-0027 (PROGRAMA MAST-II DE LA COMUNIDAD EUROPEA) Scoping Study on Integrated environmental assesment of coastal zones, En cooperación con el Labora- torio Nacional de Engenharia Civil (Lisboa) y el Nationale Institute for Coastal and Marine Management (La Haya) (AGENCIA EUROPEA DEL MEDIO AMBIENTE) Diagnóstico general de la Costa Este de Lanzarote (Papagayo - Playa Honda) (DIRECCIÓN GENERAL DE COSTAS) Análisis y regeneración de la playa de Torrox (Málaga) (DIRECCIÓN GENERAL DE COSTAS) Impacto del puerto de Monpás en la playa de Gros (San Sebastián) (SERVICIO DE PUERTOS DEL GOBIERNO VASCO) Inventario informático de las playas españolas (UNIÓN EUROPEA) Evolución de la playa apoyada en el dique Juan Carlos I (AUTORIDAD PORTUARIA DE HUELVA - PUERTOS DEL ESTADO) Asistencia Técnica consistente en la evaluación de la incidencia de la construcción del puerto deportivo de Mompás en San Sebastián sobre la playa de Gros, en la forma en planta y estabilidad de la arena de la playa (Modelo físico de fondo móvil) (GOBIERNO VASCO) Estudio de dinámica litoral y propuesta de actuación entre las desembocaduras de los ríos Guadiana y Carreras (Huelva) (DIRECCIÓN GENERAL DE COSTAS) Estudio de la playa de San Andrés (Málaga) (DIRECCIÓN GENERAL DE COSTAS) Influencia de la construcción de Isla Bermeja en las playas de su entorno (Benalmádena, Málaga) (GEA, S.L.) Estudio de dinámica litoral y evolución de la costa entre las desembocaduras de los ríos Guadiana y Ca- rreras (Huelva) (DIRECCIÓN GENERAL DE OBRAS HIDRÁULICAS) Influencia de la ampliación del Puerto de Málaga en la playa de San Andrés (DIRECCIÓN GENERAL DE COSTAS) Influencia de la construcción del puerto deportivo de Mompás en las corrientes en la Ensenada de la Zu- rriola (San Sebastián) (GOBIERNO VASCO) Influencia en la costa de la construcción del puerto deportivo "Isla Marbella" (Málaga) (DIRECCIÓN GENERAL DE COSTAS) Alimentación de la playa de Pozo Izquierdo (T.M. de Santa Lucía de Tirajana, Gran Canaria) (ILUSTRE AYUNTAMIENTO DE SANTA LUCÍA DE TIRAJANA) I+D: Modelización de la dinámica del perfil de playa (UNIÓN EUROPEA - PROGRAMA MAST)
  • 27.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -27 Estudio previo de las corrientes de marea en la Ría de Corme y Lage (La Coruña) (DIRECCIÓN GENERAL DE COSTAS) Evolución del delta del río Vélez (Málaga) (DIRECCIÓN GENERAL DE COSTAS) Estudio de acondicionamiento de Playa Brava (Iquique, Chile) (ILUSTRE MUNICIPALIDAD DE IQUIQUE) Estudio de previo de trasvase de arenas en la ría de Huelva (DIRECCIÓN GENERAL DE COSTAS) Notas sobre la influencia de las obras a realizar en la margen izquierda del canal de acceso al puerto de Avilés sobre la estabilidad de la playa de Xagó) (AUTORIDAD PORTUARIA DE AVILÉS) Estudio integral de la costa de Málaga (DIRECCIÓN GENERAL DE COSTAS) Estudio de alternativas de marinas en Nicaragua (INITEC) Análisis en modelo físico de fondo móvil de playas sustentadas por el pie (DIRECCIÓN GENERAL DE COSTAS) Estudio sobre la regresión de la costa en la playa de Sotogrande (LONG BEACH GUADIARO, S.A.) Informe sobre el estado del Puerto de Carboneras (HISALBA, S.A.) Diseño de la playa del Puerto de Tazacorte (Isla de La Palma) (DIRECCIÓN GENERAL DE COSTAS) Cálculo de la altura de inundación en la costa este de Tenerife (PROGEMISA) Proyecto de concesión del puerto deportivo “Santa Elena – L’Azohía) (ASOCIACIÓN PUERTO DEPORTIVO SANTA ELENA) Colaboración en el estudio del emisario submarino de Samil (Pontevedra) (REDITEC) Cálculo de la altura de ola para un dique de protección de la autovía de Gando (U.T.E. GANDO) Ampliación del muelle N. 11 del Puerto de Alicante (JUNTA DE OBRAS DEL PUERTO DE ALICANTE) Muelles 2 y 3 de Raos, en el Puerto de Santander (AGROMAN, E.C.S.A.) Dársena del Batán (PUERTO DE SEVILLA) Muelle adosado al dique "Reina Sofía" (JUNTA DE OBRAS DEL PUERTO DE LA LUZ Y LAS PALMAS) Proyecto de concesión de ampliación de dos diques secos en el Puerto de Gijón (NAVAL GIJON, S.A.) Experiencia profesional / Estudios hidráulicos (gabinete y campo) Cálculo de la escollera de protección del dique de estériles de en el proyecto de cierre de la fábrica de uranio de Andújar. (ENRESA) Cálculo de avenidas en el río Isuela. (CONFEDERACION HIDROGRAFICA DEL EBRO) Cálculo de avenidas en la presa de Rialp. (CONFEDERACION HIDROGRAFICA DEL EBRO)
  • 28.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -28 Adaptación y mejora de programas de cálculos hidráulicos para su utilización en un ordenador personal SPERRY PC y en un ordenador TANDON PLUS AT Varios programas en BASIC y DBASE Programas "TAJO1" y "TAJO2", programas de gestión de bases de datos de infraestructura de regadío en la cuenca del río Tajo (CONFEDERACION HIDROGRAFICA DEL TAJO) Estudio de la capacidad de la Red de Saneamiento de La Moraleja (Madrid) (SOCIEDAD ESPAÑOLA DE AGUAS FILTRADAS) Cálculo del Golpe de Ariete en la Impulsión Ciudad- Bosque de Los Arroyos, en El Escorial (Madrid) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Cálculo hidráulico de la Red de distribución de agua potable a la urbanización "Apéndice 22 de Amara" (San Sebastián) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Desagüe del arroyo Pantueña bajo el emisario de Velilla de San Antonio (DEMOLICIONES TECNICAS, S.A.) Cálculo del aliviadero del emisario de Velilla de San Antonio sobre el arroyo Pantueña (DEMOLICIONES TECNICAS, S.A.) Proyecto de la presa de Hornotejero (CONFEDERACION HIDROGRAFICA DEL GUADIANA) Proyecto de recrecimiento de la presa de Ríolobos (CONFEDERACION HIDROGRAFICA DEL GUADIANA) Proyecto de la presa de Piedrabuena (DIPUTACION PROVINCIAL DE CIUDAD REAL) Proyecto de embalse comarcal para abastecimiento a la Puebla de Guzmán, Villanueva de los Castillejos y El Almendro (DIPUTACION PROVINCIAL DE HUELVA) Proyecto de presa sobre el río Gébalo (Alcaudete de la Jara, Toledo) (EXCMO. AYUNTAMIENTO DE ALCAUDETE DE LA JARA) Proyecto de la Nueva Presa de Tous, sobre el río Júcar (CONFEDERACION HIDROGRAFICA DEL JUCAR) Proyecto de acondicionamiento del aliviadero de la presa de Arenós (CONFEDERACION HIDROGRAFICA DEL JUCAR) Cálculo de estabilidad de la presa de Madroñeras (JUNTA DE EXTREMADURA) Cálculo de estabilidad de la presa de Arroyomolinos de Montánchez (JUNTA DE EXTREMADURA) "Estudio de encauzamiento de algunos cauces y barrancos menores causantes de inundaciones en de- terminadas zonas de la provincia de Valencia" (CONFEDERACION HIDROGRAFICA DEL JUCAR) "Estudio de un Plan General de Defensa contra Avenidas en la Cuenca del Río Júcar" (CONFEDERACION HIDROGRAFICA DEL JUCAR) Cálculo hidráulico de avenidas en la margen izquierda del río Júcar entre Sueca y Albalat de la Ribera (Valencia) (CONFEDERACION HIDROGRAFICA DEL JUCAR)
  • 29.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -29 Proyecto de desvío de los arroyos de La Bermeja, Navajitos y San Muñoz (EMPRESA NACIONAL CARBONIFERA DEL SUR, ENCASUR) Colector de saneamiento en Cabeza del Buey (Cáceres) (EXCMO. AYUNTAMIENTO DE CABEZA DEL BUEY) Acondicionamiento del depósito de Narea (Telde, Gran Canaria): Gestión, coordinación y dirección del proyecto. Cálculo y proyecto de la estación de bombeo, conducciones hidráulicas. Precálculo del forjado reticular de cubierta (SERVICIO HIDRAULICO DEL GOBIERNO DE CANARIAS) Experiencia profesional / Control de calidad (gabinete y campo) Control de Calidad y vigilancia de las obras, Zona A, de la Dirección General de Recursos Hidráulicos de la Comunidad de Madrid: • Construcción y reparación del Emisario de Colmenar Viejo • Construcción del Emisario de recogida de aguas residuales del Puerto de Navacerrada • Construcción del Emisario lateral y obras auxiliares de Emisarios de El Culebro en Fuenla- brada y Humanes • Depuradora de Aldea del Fresno (Segunda Fase) • Depósito en El Álamo (COMUNIDAD DE MADRID) Experiencia profesional / Cálculo de estructuras (gabinete) Cálculo de la estructura de una subestación eléctrica en la factoría de INTERQUISA en San Roque (Cá- diz) (PATRICK ARTIGA, ESTUDIO DE INGENIERIA) Cálculo de la estructura de un chalet en Torrelodones (Madrid) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Proyecto de ejecución de edificios comerciales "MENPI 43", en Madrid. (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Aparcamiento "Vista Alegre" en Murcia. (Ocisa, S.A.) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Rehabilitación del edificio "La Equitativa", en la C/ Pedro Muñoz Seca (Madrid) (DEMOLICIONES TECNICAS, S.A.) Cálculo del estribo de un puente en arco de hormigón armado sobre el embalse de Ricobayo (Zamora) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Cocheras de autobuses de la Empresa Municipal de Transportes en la C/ Sepúlveda (Madrid) (MARTINEZ SEGOVIA, FERNANDEZ, PALLAS Y ASOCIADOS) Bloques de viviendas en Monforte de Lemos (HISPANO ALEMANA DE CONSTRUCCIONES, S.A.) Centre de Distribution et D'Aprés-Vente en Annaba (Argelia) (KIRCHFELD SONACOME) Bloques de viviendas en Tudela de Duero (Valladolid) (BERNAL PAREJA, S.A.) Hotel de 4 **** en Madrid (Novotel, junto a M-30) (SERELAND)
  • 30.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -30 Proyecto de urbanización para el nuevo núcleo de Riaño (León) Proyecto de estructuras para una instalación cementera en Santiago de Compostela Experiencia docente universitaria • Profesor de Modelos avanzados en Ingeniería Marítima en la Escuela Politécnica de la Universidad Euro- pea de Madrid. Desde el curso 2013 / 14 hasta la actualidad • Profesor de Explotación y mantenimiento de obras portuarias en la Escuela Politécnica de la Universidad Europea de Madrid. Desde el curso 2013 / 14 hasta la actualidad • Profesor de Marine & Coastal Engineering en la Escuela Politécnica de la Universidad Europea de Madrid. Desde el curso 2011 / 12 hasta la actualidad • Profesor-Tutor de Proyecto de Fin de Carrera (Ingeniería Marítima) en la Escuela Politécnica de la Univer- sidad Europea de Madrid. Desde el curso 2009 / 10 hasta la actualidad • Profesor de Ingeniería Marítima y Costera en la Escuela Politécnica de la Universidad Europea de Madrid. Desde el curso 2008 / 09 hasta la actualidad • Profesor de Proyectos en la Escuela Superior Politécnica de la Universidad Europea de Madrid. Cursos 2010 / 11 y 2011 / 12 • Profesor en el curso de posgrado de Biología Marina Sublitoral (1 edición). Facultad de Biología de la Universidad Autónoma de Madrid. • Profesor en tres ediciones del Máster en procesos contaminantes en el litoral. Universidad Politécnica de Madrid. E.T.S. Ingenieros de Montes. Experiencia docente no reglada • I CURSO DE MODELOS MATEMÁTICOS DE PROPAGACIÓN DE OLEAJE RESUELTOS EN FASE Y ANÁLISIS ESPECTRAL DEL OLEAJE. Universidad Europea. Abril 2015 • Profesor en el Máster de Ingeniería de Puertos y Costas (7 ediciones), desde su primera edición. Centro de Estudios de Puertos y Costas del CEDEX. Ministerio de Fomento. Publicaciones / Congresos, simposios, conferencias • “ESTIMACIONES Y MEDIDAS DE TRANSPORTE DE ARENAS COMO CARGA DE FONDO EN LA DESEMBOCADURA DEL ESTUARIO DEL PIEDRAS (HUELVA, SO ESPAÑA)”. VII jornadas de geomorfología litoral. 2013 • X JORNADAS DE INNOVACIÓN UNIVERSITARIA. Chairman en la Sesión X: “De la innovación do- cente a la investigación educativa”. Villaviciosa de Odón, Julio 2013 • “RIESGO DE TSUNAMI EN EL SUR DE ESPAÑA”. Conferencia pronunciada en el Ateneo de Madrid el 27 de mayo de 2013 • “CALIBRACIÓN DE UN MODELO DE EVOLUCIÓN MORFODINÁMICA DE LA FLECHA DEL ROMPIDO”. X Jornadas de Costas y Puertos. Las Palmas, 2011 • “NUEVO ENFOQUE MULTIDISCIPLINAR EN EL PROYECTO DE FIN DE CARRERA EN INGENIERÍA CIVIL. EXPERIENCIA EN LA UEM”. Jornadas de Innovación Universitaria. Villaviciosa de Odón, 2010 • “SUSTAINABLE COASTAL FACILITIES IN THE COAST OF WESTERN REGION OF ABU DHABI”, VI Congreso Argentino de Ingeniería Portuaria. Buenos Aires, 2010 • “OBRAS LITORALES SOSTENIBLES EN EL LITORAL DE ABU DHABI”. Congreso de Ingeniería Civil, Litoral y Medio Ambiente. Málaga, 2010
  • 31.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -31 • 31st INTERNATIONAL CONFERENCE ON COASTAL ENGINEERING – ICCE’08. Chairman de la se- sión B13: Beach and Coastal Evolution. • ”MORPHODYNAMIC EVOLUTION OF DIFFRACTING PROFILES /2”. ICCE’08. Hamburgo (Alema- nia), 2.008 • “UNA VISIÓN DE LA INGENIERÍA DE COSTAS”. Escuela Técnica Superior de Ingenieros de Cami- nos, Canales y Puertos. Universidad Politécnica de Madrid. Marzo 2.008 • ”MORPHODYNAMIC EVOLUTION OF DIFFRACTING PROFILES”. Medcoast’07. Alejandría (Egip- to), 2.007 • ”DIFUSIÓN DE GRADIENTE TÉRMICO EN TRES DIMENSIONES PARA LA CENTRAL DE GNL DE ZAULE (TRIESTE)” IX Jornadas de Ingeniería de Costas y Puertos. San Sebastián, 2.007 • ”DIRECCIONES DE LLEGADA DEL TSUNAMI DE 1755 A LA COSTA GADITANA A PARTIR DE DATOS GEOMORFOLÓGICOS Y ARQUEOLÓGICOS”. IX Reunión Nacional de Geomorfología. 2.006 • ”NOURISHMENT OF CUNIT BEACH”. ICCE’06. San Diego, CA, EE.UU. • ”REGENERACIÓN DE LA PLAYA DE CUNIT”. VIII Jornadas de Ingeniería de Costas y Puertos. Sitges, 2.005 • “BEACH PROFILE MODELLING: RELATIONSHIP BETWEEN SUBMERGED BAR AND SEDIMENT SIZE, INCOMING WAVES AND PROFILE SHAPE”. Coastal Sediments 2.003. Florida, EE.UU. • ”REGENERACIÓN DE PLAYAS EN CEUTA”. VII Jornadas de Ingeniería de Costas y Puertos. Almería, 2.003 • “ENVIRONMENTAL RESTORATION OF PLAYA DE VILLANANITOS, MURCIA”. MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia • “BEACH EROSION AND NOURISHEMENT OF PLAYA DE MAZAGÓN, HUELVA, ESPAÑA”. MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia • “LITTORAL DEFENCE SYSTEM REDEFINITION AT LA MAMOLA BEACH, SPAIN”. MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia • “EFFECTS OF A DREDGED TRENCH AT THE NORTH COAST OF SPAIN”. MEDCOAST’03. 7-11 Octubre 2.003. Rávena, Italia • “BEACH PROFILE MODELLING: SENSITIVITY ANALYSIS ON THE CHANGE OF PHYSICAL COMPONENTS”. Coastal Dynamics 2001. Lund (Suecia). (Coautor con Agustin Sanchez-Arcilla y Jose A. Jiménez-Quintana) • “IMPACTO EN LA COSTA DE LA CONSTRUCCIÓN DEL PUERTO DE PUNTA DE SAYAGO (MONTEVIDEO, URUGUAY)”. VI Jornadas de Ingeniería de Costas y Puertos. Palma de Mallorca, Mayo 2.001. Coautor con E. Uribarri, J.S. López y T.Gómez Mendiguchía. • “SAN ANDRES: AN URBAN BEACH”. Coastal Zone’99. San Diego (California) (Coautor con Ing. José Santos López y Prof. Vicente Negro) • “ALBUÑOL DELTA EVOLUTION”. Coastal Zone’99. San Diego (California) (Coautor con Ing. José Santos López y Prof. Vicente Negro) • “WATER LEVEL AT SAN ANDRES BEACH”. Coastal Zone’99. San Diego (California) (Coautor con Ing. José Santos López y Prof. Vicente Negro) • “ROSSLARE STRAND MODELLING”. MAST-III Venecia (Italia). Marzo 1.999 • "EVOLUTION OF ZURRIOLA BEACH TWO YEARS AFTER THE NOURISHMENT: FIRST EVALUATION OF A SOFT RECONSTRUCTION". MAST-III Cork (Irlanda); septiembre 1.998. En cooperación con Dr. José Carlos Santás (CEDEX) • "MODELLING OF ROSSLARE STRAND (IRELAND)". MAST-III Cork (Irlanda); septiembre 1.998. En cooperación con Dr. Eng. Tony Lewis y Jimmy Murphy (Cork University College, Irlanda) y Dr. Eng Jimmy Casey (Ministerio de Obras Públicas, Irlanda) • "STRONG EROSION SCENARIO DUE TO AN IMBALANCE OF SOLID TRANSPORT RATE: THE CASE OF TORROX BEACH (MALAGA, SPAIN)". Medcoast 97. Malta, Noviembre 1.997. En coopera- ción con Ing. José Santos López Gutiérrez (Fundación Agustín de Bethencourt, Universidad Politécnica de Madrid)
  • 32.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -32 • "MATHEMATICAL MODEL ON THE CROSS-SHORE PROFILE DYNAMICS: DPP FOR WINDOWS". Medcoast 97. Malta, Noviembre 1.997 • "PROBLEMAS DE EROSIÓN EN LA COSTA DE HUELVA". Jornadas sobre Erosión Costera y protec- ción de la costa. Octubre 1.997 • "EVOLUTION OF ZURRIOLA BEACH TWO YEARS AFTER THE NOURISHMENT: FIRST EVALUATION OF A SOFT RECONSTRUCTION". International Conference on Coastal Engineering ICCE' 98. Copenhague (Dinamarca), 1.998. En cooperación con Dr. José Carlos Santás (CEDEX) • "EROSION DEBIDA A DESEQUILIBRIO EN EL TRANSPORTE SÓLIDO LONGITUDINAL: EL CASO DE LA PLAYA DE TORROX (MÁLAGA)". IV Jornadas españolas de Ingeniería de Costas y Puertos. Cádiz, Mayo 1.997 • "A SYSTEM FOR BEACH INFORMATION". MAST-III meeting. Salónica (Grecia). Marzo 1.997 • "MARESME (BARCELONA, SPAIN) COASTAL AREA: NOURISHMENT AND MONITORING". MAST-III meeting. Salónica (Grecia). Marzo 1.997 • "MATHEMATICAL MODEL ON THE CROSSSHORE PROFILE DYNAMICS: DPP for Windows". MAST-III meeting. Salónica (Grecia). Marzo 1.997 • "HYDROINFORMATICS IN COASTAL ENGINEERING". Hydroinformatics'96. Zurich, Suiza. Sep- tiembre 1.996 • "BEACH PROFILE EVOLUTION UNDER MEAN WAVE CONDITIONS: FIELD STUDY, MATHEMATICAL MODELLING AND RESULTS". Coastal Dynamics'95. Gdansk, Polonia. Septiembre 1.995 • "LA PLAYA DE CALAHONDA". III Jornadas Españolas de Ingeniería Oceanográfica y de Costas. Va- lencia, Mayo 1.995. • "ONGOING MONITORING AT CEDEX". Workshop on Coastal Zone Earth Watch. Agencia Espacial Europea. ESA-ESRIN, Frascatti (Italia), Abril 1.995 • "BEACH PROFILE COMPARISONS AT EL SALER BEACH". MAST-II G8M - Overall Workshop "Coastal Morphodynamics". Gregynog (Gales, Reino Unido). Septiembre 1.994 • "WAVE TRANSFORMATION OVER BARRED PROFILES /I". International Symposium on Waves- Physical and Numerical Modelling. Agosto 1.994. The University of British Columbia, Vancouver, British Columbia, Canadá. • "GROS BEACH NOURISHEMENT (San Sebastián, Spain)" Hydro-Port ' 94. Yokosuka, Japón. Octubre 1.994 • "WAVE TRANSFORMATION OVER BARRED PROFILES". Overall Workshop G8-M Coastal Mor- phodynamics. Programa MAST-II de la Comunidad Económica Europea. Grenoble (Francia). Septiembre 1.993 • "DINÁMICA LITORAL EN LA COSTA DE HUELVA". Ponencia nacional al 28 Congreso Internacional de Navegación. Sevilla (España) • "MODELLING A BEACH WITH WAVE DIFFRACTION: GROS BEACH (San Sebastián, Spain)" XXV IAHR Congress. Tokio, Japón. Septiembre, 1.993. • "REGENERACION DE LA PLAYA DE GROS". II Jornadas Españolas de Ingeniería Oceanográfica y de Costas. Gijón, Mayo 1.993. • "FUENTERRABIA HARBOUR. MODIFICATION OF A BEACH-ESTUARY SYSTEM". (Abstract). In- ternational Biennial Conference on Physics of Estuaries and Coastal Seas. Diciembre 1.992, Margaret Ri- ver (Australia). • "VARYING NAVIGATION CHANNEL DIMENSIONS AND ITS INFLUENCE ON TIDAL CURRENT. MATHEMATICAL MODEL CHECKING". (Abstract). International Biennial Conference on Physics of Estuaries and Coastal Seas. Diciembre 1.992, Margaret River (Australia). • "LITTORAL ARROW EVOLUTION IN THE HUELVA'S SPANISH COAST", International Conference on Coastal Engineering ICCE' 92. Venecia (Italia), Octubre 1.992. • "FORMACIONES COSTERAS ONUBENSES", I Jornadas Españolas de Ingeniería Oceanográfica y de Costas. Santander, Mayo 1.992. • "COASTAL DYNAMICS AND BEACH MORPHOLOGY. THE CASES OF ROMPIDO SPIT AND FUENTE DEL GALLO BEACH". COPEDEC III. Mombasa, Kenya Setiembre 1.991
  • 33.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -33 BIBLIOGRAFÍA Gracia, F., Alonso, C., Benavente, J., Anfuso, G., Del Río, L., & Medina, J. y. (2006). Direcciones de llegada del tsunami de 1755 a la costa gaditana a partir de datos geomorfológicos y arqueológicos. En A. P. (Eds.), Geomorfología y territorio. I.S.B.N.: 84-9750-641-3 (págs. 1023 - 1027). Universidad de Santiago de Compostela. Gracia, F., Alonso, C., Benavente, J., Medina, J., & Del Río, L. &. (2009). Reconstructing historical tsunami wave refraction-diffraction processes by combining morphosedimentary records and propagation models. 7th International Conference on Geomorphology (I.A.G.). I.S.B.N. 1-877040- 74-6. Medina Villaverde, J. (1991). Aplicación del método de Weibull a la determinación del régimen extremal de oleaje en la costa norte de Tenerife. Ingeniería Civil , Nº 78 , ISSN: 0213-8468, 66 - 70. Medina Villaverde, J. (1991). La Flecha del Rompido en la dinámica litoral de la costa onubense. Ingeniería Civil , Nº 80 , ISSN: 0213-8468, 105-110. Medina Villaverde, J. (1992). Formaciones costeras onubenses. Ingeniería Civil , Nº 83 , ISSN: 0213- 8468, 103 - 114. Medina Villaverde, J. (1993). La flecha litoral de punta Umbría (Huelva). Revista de Obras Públicas, 3317, 55 - 61. Medina Villaverde, J. (1993). Una nueva playa para el Barrio de Gros (San Sebastián). Ingeniería Civil , Nº 88 , ISSN: 0213-8468, 67 - 82. Medina Villaverde, J. (1994). La playa de Calahonda (Granada). Ingeniería Civil , Nº 95 , ISSN: 0213- 8468, 9 - 22. Medina Villaverde, J. (1996). Hidroinformática aplicada a la ingeniería de costas: un sistema de información de playas. Ingeniería Civil , Nº 104 , ISSN: 0213-8468 , 135-140. Medina Villaverde, J. (1996). Introducción a la evaluación del transporte sólido longitudinal neto. Ingeniería Civil , Nº 103 , ISSN: 0213-8468, 49 - 63. Medina Villaverde, J. (2011). Oscilaciones del mar (Oscillations de la mer, écrit en langue espagnole). Boadilla del Monte: Nautilus Ingenieria Maritima. ISBN: 978-84-615-2054-1. Millán Muñoz, M., & Medina Villaverde, J. (2011). Nuevo enfoque multidisciplinar en el el proyecto fin de carrera en ingeniería civil. Experiencia en la UEM. REDU. Revista De Docencia Universitaria, 8(2), 117, 117 - 128. Morales, J., Delgado, I., Lozano, C., Medina, J., Palmeiro, A., & Martín, M. (2013). Estimaciones y medidas de transporte de arenas como carga de fondo en la desembocadura del estuario del Piedras (Huelva, SO España). Geo‐Temas 14 ISSN 1576‐5172, 159-162. Peña Olivas, J., & Medina Villaverde, J. (1992). Dinámica sedimentaria exterior del Canal de Huelva. Ingeniería Civil , Nº 85 , ISSN: 0213-8468, 45 - 50.
  • 34.
    CV_151013_JMV_SP.DOCX ACTUALIZADO: 29 deoctubre de 2015 -34 Publicaciones / Libros • “INGENIERÍA MARÍTIMA. I – OLEAJE”. OPEN Ediciones universitarias. Publicación prevista: Sep- tiembre 2015 • “INTRODUCCIÓN A LA MODELIZACIÓN HIDRODINÁMICA CON MOHID”. Septiembre 2012 • “OSCILACIONES DEL MAR”. ISBN: 978-84-615-2051-1. Mayo 2012 • “RECOMENDACIONES PARA OBRAS MARÍTIMAS ROM 1.0-09: Recomendaciones para el diseño y ejecución de las Obras de Abrigo”. Puertos del Estado. Miembro del grupo de trabajo. • “APUNTES DE OLEAJE”. Universidad Europea de Madrid. Curso 2.008/09 • “MODELADO DEL PERFIL DE PLAYA”. Tesis Doctoral. Universidad Politécnica de Cataluña, Univer- sidad de Barcelona, Consejo Superior de Investigaciones Científicas. Octubre 2.006 • "HIDRODINÁMICA DEL PERFIL DE PLAYA". Colegio de Ingenieros de Caminos, Canales y Puertos. Colección Seinor, nº 21. Abril, 1.999 • Colaboración: "LA ENSEÑANZA DE PUERTOS Y COSTAS EN LA ESCUELA DE MADRID EN EL S-XIX: D. PEDRO PÉREZ DE LA SALA". Libro a publicar por el Ente Público Puertos del Estado. Autor: Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vigueras González. • Colaboración: "LAS CONFERENCIAS DE PUERTOS DE D. RAMÓN HERNÁNDEZ MATEOS". Libro a publicar por el Ente Público Puertos del Estado. Autores: Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vi- gueras González e Ilmo. Sr. D. Javier Peña Abizanda • Colaboración: "EL TRATADO DE OBRAS MARÍTIMAS DEL PROFESOR IRIBARREN". Libro a pu- blicar por el Ente Público Puertos del Estado. Autores: Prof. Dr. Ing. Caminos, C. Y P. D. Modesto Vigue- ras González e Ilmo. Sr. D. Javier Peña Abizanda.
