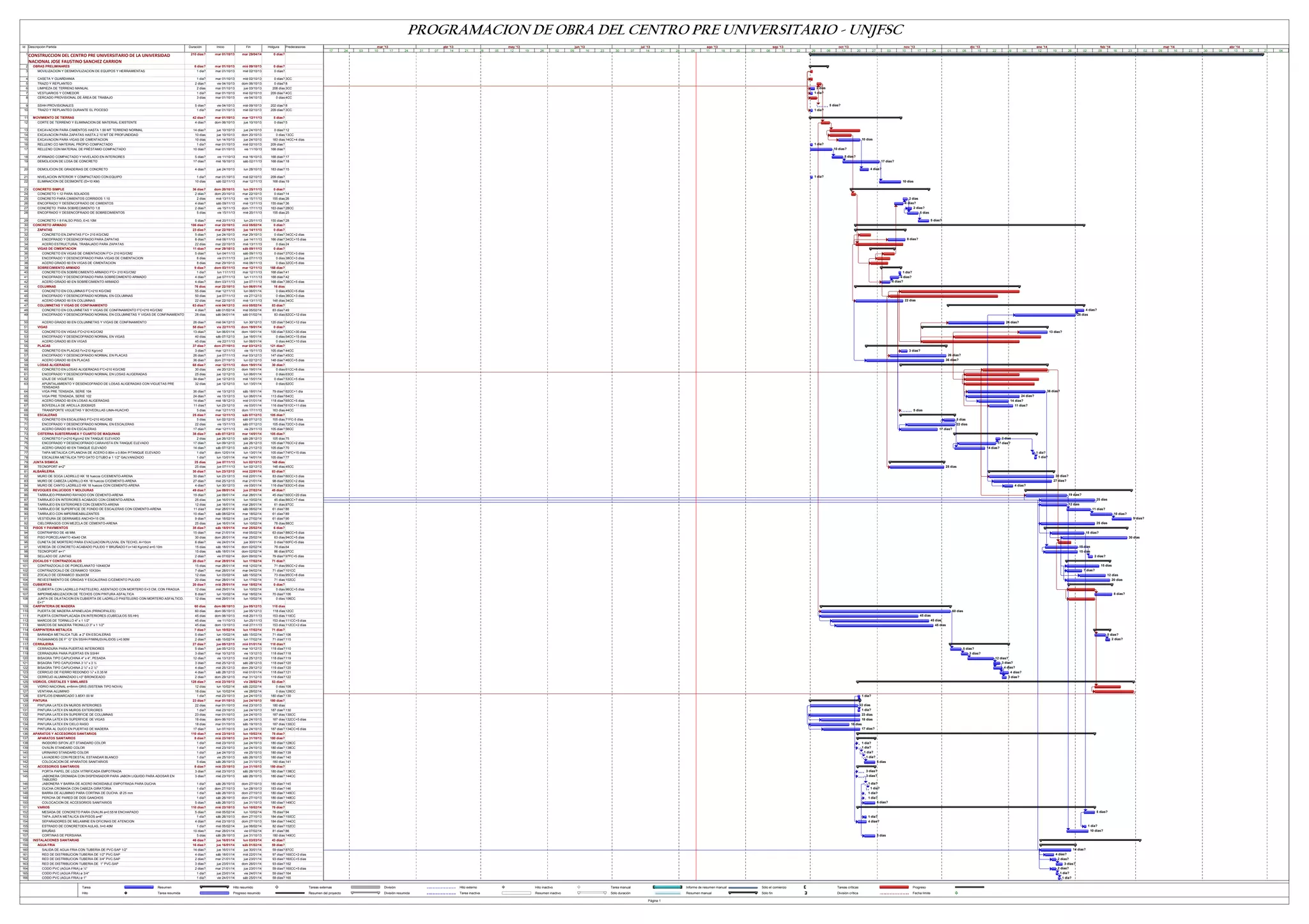

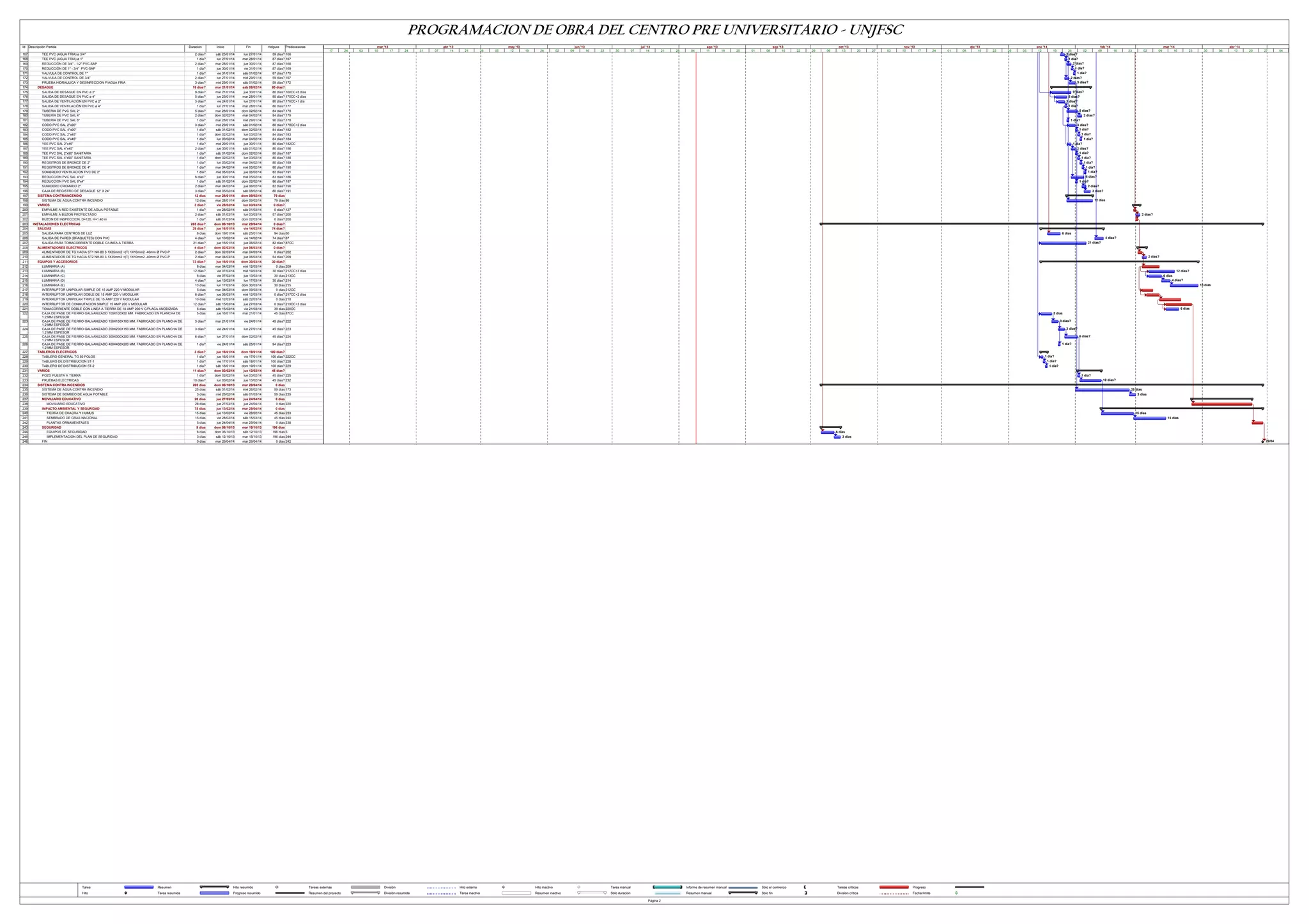

Este documento presenta un programa de obra para la construcción de un centro pre universitario con un cronograma de 62 actividades programadas desde el 1 de octubre de 2013 hasta el 5 de febrero de 2014. Las actividades incluyen movimiento de tierras, cimentación, estructura de concreto, albañilería, carpintería, instalaciones sanitarias y acabados.
