1
ADMINISTRACIÓN DE
PROYECTOS DE
COMERCIO ELECTRÓNICO
ALEJANDRO DOMÍNGUEZ
Notas parciales de clase (abril de 2000) basadas en los libros:
McConnell, Steve. Rapid development. Microsoft Press. USA, 1996
McConnell, Steve. Software project survival guide. Microsoft Press. USA, 1998
2
CONTENIDO
• Estrategia para el desarrollo de proyectos
• Errores clásicos
• Aspectos fundamentales en el desarrollo de
proyectos
• Riesgos en el desarrollo de proyectos
• Desarrollo rápido de proyectos
• Supervivencia en el desarrollo de proyectos
3
ESTRATEGIA PARA EL
DESARROLLO DE
PROYECTOS
4
El desarrollo de proyectos
• Modelo conceptual
Conjunto de todos los métodos para desarrollar proyectos
Métodos eficaces
Métodos
orientadas a la
planificación
Conjunto de métodos
utilizados en algún
proyecto determinado
Métodos ineficaces
5
Clases de métodos planificados
Métodos
orientados a la
planificación
Métodos
orientados a la
velocidad
Métodos orientados
a la planificación de
riesgos
Métodos orientados
a la visibilidad
6
Estrategia para el desarrollo de
proyectos
• Evitar los errores clásicos
• Aplicar las métodos fundamentales para el
desarrollo de proyectos
• Manejo de riesgos
• Aplicar métodos orientados a la
planificación
7
Estrategia para el desarrollo de
proyectos (continuación)
Mejor planificación posible
Evitar
errores
clásicos
Bases del
desarrollo
Gestión de
riesgos
Métodos
orientados a la
planificación
Los cuatro pilares del desarrollo de proyectos
8
Estrategia para el desarrollo de
proyectos (continuación)
Bases del
desarrollo
Gestión
de
riesgos
Métodos
orientados a la
planificación
El efecto de tener errores clásicos
Evitar
errores
clásicos
Métodos
orientados a la
planificación
El efecto de no tener bases de
desarrollo ni gestión de riesgos
9
ERRORES CLÁSICOS
10
Bajo control de calidad
• Bajo control de calidad: error accidental
Encuentre y corrija los defectos cuando
aparezcan por vez primera y sean fáciles de
controlar
11
Requerimientos progresivos
• En promedio, los requerimientos cambian
mensualmente entre el 1% y 4%
• La velocidad del cambio de requerimientos
se controla de 3 formas
– Seleccione los requerimientos “reales”
– Limite el número de cambios
– Diseñe e implemente cada cambio
12
Síndrome del “puede-lo-todo”
• Problemas:
– Encuentran fascinante la nueva tecnología y los
nuevos métodos
– Quieren probar nuevas formas (aunque
dudosas) de crear proyectos
– Improvisan sobre la marcha
– No diseñan ni documentan sus técnicas
13
“Estira-y-afloja” en la etapa de
definición
• Perdida de tiempo al no tener definidos las
entradas y salidas del proyecto o sistema
• El líder aprueba los retrasos de desarrollo
(consecuencia de una mala planeación)
• Cuando sucede los anterior se vuelve a
repetir el mismo error
14
Planeación excesivamente
optimista y no realista
• Una planeación
optimista
– en promedio se retrasa el
220%
– no considera los tiempos
de coordinación ni de
corrección
– genera presión en el
personal al estar
desarrollando
No me interesa que los expertos
digan que el proyecto no puede
ser realizado en menos de 6
meses. ¡Lo necesito en 4!
15
Resumen de errores clásicos
• Crear una lista de <<malos hábitos>>
• Iniciar con la lista que aparece en seguida
• Incrementar la lista según la terminación de
proyectos
• Aprender de los errores cometidos por el equipo
de trabajo
• Intercambiar experiencias con colegas
• Exhibir la lista en un lugar visible
16
Lista de errores clásicosErrores relacionados con
personas
Errores relacionados con
el proceso
Errores relacionados con
el producto
Errores relacionados con
la tecnología
1. Motivación débil
2. Personal mediocre
3. Empleados
problemáticos
incontrolables
4. Hazañas
5. Sumar más personal a
un proyecto
retrasado
6. Oficinas repletas y
ruidosas
7. Fricciones entre los
clientes y los
desarrolladores
8. Expectativas poco
realistas
9. Falta de un promotor
efectivo del proyecto
10. Falta de participación
de los implicados
11. Falta de participación
del usuario
12. Políticas antes que
desarrollo
13. Ilusiones
14. Planificación
excesivamente
optimista
15. Gestión de riesgos
insuficiente
16. Fallos de los
contratados
17. Planificación
insuficiente
18. Abandono de la
planificación bajo
presión
19. Perdida de tiempo
en la etapa de
definición
20. Escatimar en las
actividades iniciales
21. Diseño inadecuado
22. Escatimar en el
control de calidad
23. Control insuficiente
de la directiva
24. Convergencia
prematura o
excesivamente
frecuente
25. Omitir tareas
necesarias en la
estimación
26. Planificar ponerse al
día más adelante
27. Programación a
28. Exceso de
requerimientos
29. Cambio de
requerimientos
30. Desarrolladores
meticulosos
31. “Estira-y-afloja” en
la negociación
32. Desarrollo
orientado a la
investigación
33. Síndrome del
“puedelo-todo”
34. Sobrestimación de
las ventajas del
empleo de nuevas
herramientas o
métodos
35. Cambiar de
herramientas a
mitad del proyecto
36. Falta de control
automático del
código fuente
17
Una reflexión
18
ASPECTOS
FUNDAMENTALES EN EL
DESARROLLO DE
PROYECTOS
19

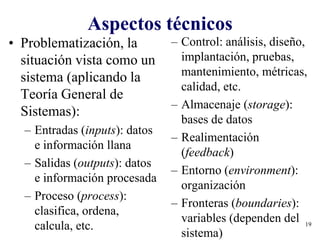

Aspectos técnicos
• Problematización, la
situación vista como un
sistema (aplicando la
Teoría General de
Sistemas):
– Entradas (inputs): datos
e información llana
– Salidas (outputs): datos
e información procesada
– Proceso (process):
clasifica, ordena,
calcula, etc.
– Control: análisis, diseño,
implantación, pruebas,
mantenimiento, métricas,
calidad, etc.
– Almacenaje (storage):
bases de datos
– Realimentación
(feedback)
– Entorno (environment):
organización
– Fronteras (boundaries):
variables (dependen del
sistema)
20
Aspectos técnicos
(continuación)
ORGANIZACIÓN
SISTEMA DE INFORMACIÓN
Input
Datose información
llana
Procesamiento
Clasifica, ordena, calcula
Output
Datos e
información
procesada
Realimentación
Clientes
Agencias regulardoras
Accionistas
Competidores
Proveedores
Control
Análisis, diseño, etc.
Almacenaje
Bases de datos
21
Aspectos de gestión
• Dimensionar el proyecto (sistema)
• Estimar costos y tiempo
• Planear el desarrollo del proyecto (sistema)
• Seguimiento del proyecto (sistema)
• Medir las evoluciones del proyecto
(sistema)
22
Aspectos de control de calidad
Especificación
de
requerimientos
Especificación
del diseño del
producto
Especificación
detallada del
diseño del
producto
Construcción Mantenimiento
Especificación
de
requerimientos
Especificación
del diseño del
producto
Especificación
detallada del
diseño del
producto
Construcción
Fase en la que se detecta un defecto
Fase en la
que se
introduce
un
defecto
Costo/tiempo
para corregir
• Planeación del control de calidad
• Pruebas
• Revisiones
23
Aspectos de control de calidad
(continuación)
Tiempo de
desarrollo
Porcentaje de defectos suprimidos
95% 100%
Promedio de las
organizaciones
Mejor
planificación
(más rápida)
24
RIESGOS EN EL
DESARROLLO DEL
PROYECTO
25
Riesgos en el proyecto
Oportunidad
de cumplir la
planeación y el
presupuesto
100%
0%
5% 25% 50%
Proporción del presupuesto destinado
a la administración de riesgos
Proyectospromedio
Proyectosabajodelpromedio Proyectos
de misión
crítica o
ineficientes
Enfoquededesarrollorápido
Proyectos
con
burocracia
excesiva
26
Administración de riesgos
• Planear para administrar riesgos
• Existencia de un responsable de
identificación de riesgos
• Utilizar la lista de los 10 riegos mas
comunes
• Crear un plan de ataque para cada
riesgo
• Crear un canal anónimo de reporte
de riesgos
27

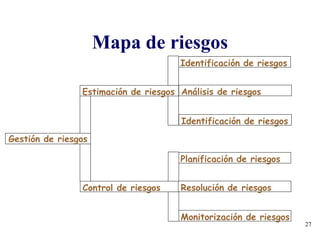

Mapa de riesgos
Gestión de riesgos
Estimación de riesgos
Identificación de riesgos
Análisis de riesgos
Identificación de riesgos
Control de riesgos
Planificación de riesgos
Resolución de riesgos
Monitorización de riesgos
28
DESARROLLO RÁPIDO DE
PROYECTOS
29

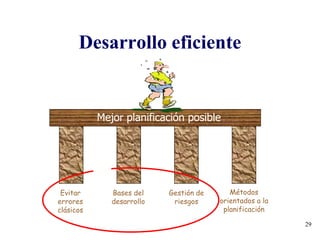

Desarrollo eficiente
Mejor planificación posible
Evitar
errores
clásicos
Bases del
desarrollo
Gestión de
riesgos
Métodos
orientados a la
planificación
30
Una estrategia alternativa
Método tradicional Método del seminario
Ofrece mejoras instantaneas e
increibles
Mejoras modestas
Se require alta experiencia en
codificación y poca experiencia
tecnológica
Se require alta experiencia tanto en
codificación como en tecnología
Recursos humanos radicales y
dudosos
Recursos humanos conservadores,
aburridos y anticuados
Empleo de demasiados recursos
humanos
Uso de recursos humanos de forma
humana y eficiente
Ofrece poca visibilidad y control Ofrece tanta visibilidad y control como se
desee
Tan viejo como la humanidad Los puntos clave se han utilizado con
éxito desde hace 15 años
31
Cuatro dimensiones para el
desarrollo de proyectos
Personas
Producto
Tecnología
Proceso
32
1ª dimensión: personas
• Motivar y
tener ética
• Seleccionar
buen
personal
• Crear medio
ambiente
agradable
• Generar
tiempos
extras
voluntarios
• Hacer
equipo de
trabajo
Bolígrafo de
la empresa
El buen desarrollador de software
Carta de
recomendación
Reloj de la
empresa
Camiseta de
la empresa
Entradas para
las luchas
Recompensa
por fin de
proyecto
Gorra de la
empresa
Mascota
Botones del
proyecto
Refrescos
gratis
Maleta de
deporte con
el logotipo
del proyecto
Póster para
excursión de
fin de
proyecto
33
2ª dimensión: proceso
• Evitar repetición del trabajo
• Controlar la calidad
• Crear bases para el desarrollo
• Gestionar riesgos
• Poner atención a los recursos
• Planificar el ciclo de vida
• Enfatizar la orientación al cliente
34

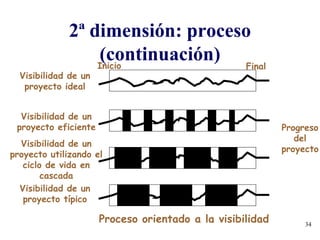

2ª dimensión: proceso
(continuación)
Visibilidad de un
proyecto ideal
Visibilidad de un
proyecto eficiente
Visibilidad de un
proyecto utilizando el
ciclo de vida en
cascada
Visibilidad de un
proyecto típico
Inicio Final
Progreso
del
proyecto
Proceso orientado a la visibilidad
35
3ª dimensión: producto
• Dimensionar el tamaño del
producto
– Entrega a corto plazo
– Entrega a mediano plazo
– Entrega a largo plazo
• Definir las características
del producto
– Diseño de acuerdo a las
herramientas
– Diseño de acuerdo a la
planificación
Productos pequeños toman
menos tiempo en construirse
36
4ª dimensión: tecnología
• Pasar de herramientas menos efectivas a
más efectivas
• Utilizar únicamente herramientas conocidas
y probadas
Esta herramienta CASE
es mágica, vale más de
10 de tus vacas
Aprender a
separar la
realidad de los
cuentos de
hadas
37
¿Modelo único?
¡No existe un modelo único!
38
SUPERVIVENCIA EN EL
DESARROLLO DEL
SOFTWARE
39
Cómo tener éxito en el
desarrollo del software
• Elaborar y seguir un plan de
desarrollo
• Capacitar al personal del
proyecto
• Minimizar la burocracia
• Definir las bases de los
requerimientos, y administre
los cambios
• Revisar periódicamente la
salud y progreso del
proyecto, y reconsiderar la
planeación cuando sea
necesario
• Reestimar el tamaño del
proyecto, el esfuerzo, y
la planeación
periódicamente
• Definir y administrar las
fases de transición
• Fomentar un espíritu de
equipo
• Iniciar el proyecto con el
personal experto
necesario
40
Cómo no tener éxito en el
desarrollo del software
• Permitir que el personal
trabaje de forma no
sistemática
• Proponer objetivos
irreales
• Implementar cambios sin
evaluar su impacto y
obtener la aprobación del
comité de cambios
• Comprar y utilizar
herramientas innecesarias
• Contratar personal
innecesario,
principalmente al inicio
del proyecto
• Retrasar procesos
definidos en la
planeación
• Disminuir los estándares
con el fin de acortar la
planeación
• Suponer que
documentación en
demasía asegura el éxito
41

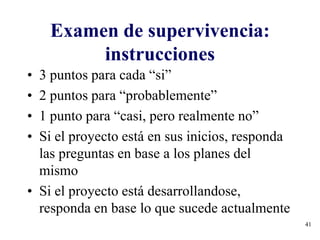

Examen de supervivencia:
instrucciones
• 3 puntos para cada “si”
• 2 puntos para “probablemente”
• 1 punto para “casi, pero realmente no”
• Si el proyecto está en sus inicios, responda
las preguntas en base a los planes del
mismo
• Si el proyecto está desarrollandose,
responda en base lo que sucede actualmente
42
Examen de supervivencia:
requerimientos
1.__ ¿El proyecto tiene una visión o
misión clara y no ambigua?
2.__ ¿Todos los miembros del equipo
creen que la visión es realista?
3.__ ¿El proyecto tiene un estudio de
financiero y de negocios que detalla
los beneficios de y como éstos serán
medidos?
4.__ ¿El proyecto tiene un prototipo de
interface con el usuario que
realmente y verídicamente
demuestre la funcionalidad que el
sistema real tendrá?
5.__ ¿El proyecto posee una
especificación detallada por escrito
de lo que se supone que hará el
software?
6.__ ¿El equipo entrevistó a las
personas que utilizaran el
software y éstos continúan
relacionados con el proyecto?
7.__ ¿El proyecto posee un plan
detallado de desarrollo del
software por escrito?
8.__ ¿El proyecto incluye la creación
de un programa de instalación,
conversión de datos provenientes
de versiones previas, integración
con otro software, reuniones con
los clientes, y otras tareas
menores?
9.__ Fueron la planeación y el
presupuesto oficialmente
actualizados al final de la fase
recién completada
43
Examen de supervivencia:
requerimientos (continuación)
10.__¿El proyecto posee
documentos detallados por
escrito del diseño y la
arquitectura?
11.__¿El proyecto posee por
escrito un plan detallado de
aseguramiento de la
calidad que contenga
revisiones de diseño y
código, además de las
pruebas del sistema?
12.__¿El plan del proyecto
posee un plan de fases para
el software, que describa
las fases en el cual será
entregado y liberado?
13.__¿El plan del proyecto
incluye periodos
vacacionales, días no
laborables, y días perdidos
por enfermedad o por cursos
de capacitación?
14.__¿Fue el plan de desarrollo y
de calendarización aprobado
por el equipo de desarrollo,
el equipo de aseguramiento
de la calidad, y el equipo de
reportes técnicos ( en otras
palabras, por las personas
responsables de realizar el
proyecto)?
44
Examen de supervivencia:
control del proyecto
15.__Existe un único ejecutivo clave
que tenga poder de decisión y que
pueda dar soporte al proyecto?
16.__¿Al responsable del proyecto se le
permite que dedique una cantidad
considerable de tiempo al mismo?
17.__¿El proyecto posee puntos clave
de tipo binario que permita decir
que está 100% realizado o 100%
no realizado?
18.__¿El tenedor del proyecto puede
detectar cuándo estos puntos clave
han sido completados?
19.__¿El proyecto posee un canal de
realimentación que permita de
forma anónima reportar
problemas a los superiores?
20.__¿El proyecto posee un plan por escrito
para controlar cambios en la
especificación del software?
21.__¿El proyecto posee un Comité de
Control de Cambios que tiene la
autoridad final para aceptar o rechazar
los cambios propuestos?
22.__¿Los materiales planeados y la
información del estado del proyecto
(avances, calendarización estimada,
tareas asignadas, y comparación con el
plan original) están disponibles?
23.__¿El código se revisa por controladores?
24.__¿El entorno del proyecto incluye
herramientas necesarias para completarlo
(software para administración de
proyectos, controladores de código,
etc.)?
45
Examen de supervivencia:
administración de riesgos
25.__¿El plan del proyecto posee una lista de los
riesgos actuales del mismo? ¿La lista ha sido
actualizada recientemente?
26.__¿El proyecto posee un responsable de la
identificación de riesgos emergentes en el
mismo?
27.__Si el proyecto subcontrata, ¿posee un plan para
administrar cada organización subcontratada y
una única persona para cada una de ellas? (de el
máximo puntaje si no existen subcontrataciones)
46
Examen de supervivencia:
personal
28.__¿ El equipo posee la
experiencia técnica
necesaria para
completar el proyecto?
29.__¿El equipo posee
experiencia con el
ambiente de negocios
en el cual el software
operará?
30.__¿El proyecto posee un
líder técnico capaz de
conducir el proyecto
exitosamente?
31.__¿Existe el número
suficiente de personas
que el trabajo requiere?
32.__¿Todos trabajan de
forma conjunta y en
armonía?
33.__¿Está cada persona
comprometida con el
proyecto?
47

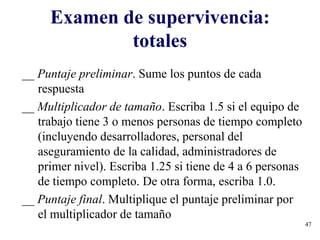

Examen de supervivencia:
totales
__ Puntaje preliminar. Sume los puntos de cada
respuesta
__ Multiplicador de tamaño. Escriba 1.5 si el equipo de
trabajo tiene 3 o menos personas de tiempo completo
(incluyendo desarrolladores, personal del
aseguramiento de la calidad, administradores de
primer nivel). Escriba 1.25 si tiene de 4 a 6 personas
de tiempo completo. De otra forma, escriba 1.0.
__ Puntaje final. Multiplique el puntaje preliminar por
el multiplicador de tamaño
48
Examen de supervivencia:
guías de puntaje
Puntaje Comentarios
90+
Sobresaliente
Un proyecto con este puntaje su éxito está virtualmente garantizado
en todos los aspectos
80-89
Excelente
Un proyecto en este nivel se desarrolla mucho mejor que el
promedio. Este proyecto tiene una alta probabilidad de entregarse
cercanamente a las fechas propuestas, a los presupuestos, y a la
calidad planeada
60-79
Bueno
Un proyecto con este promedio es mejor que el promedio en cuanto
a la efectividad del desarrollo de software. Tiene posibilidades de
entregarse ya sea tiempo o cumpliendo el presupuesto planeado,
pero probablemente no cumpla ambos
40-59
Débil
Este puntaje es típico. Un proyecto con este puntaje genera tensión
nerviosismo. El software será entregado con menor funcionalidad
que la deseada,a un costo grande y con un gran retraso
< 40
En riesgo
Un proyecto con este puntaje tiene debilidades significativas en las
áreas de requerimientos, planeación, control del proyecto,
administración de riesgos, y personal. La principal incógnita es
cuándo se terminará del todo

Administración de proyectos de comercio electrónico

  • 1.
    1 ADMINISTRACIÓN DE PROYECTOS DE COMERCIOELECTRÓNICO ALEJANDRO DOMÍNGUEZ Notas parciales de clase (abril de 2000) basadas en los libros: McConnell, Steve. Rapid development. Microsoft Press. USA, 1996 McConnell, Steve. Software project survival guide. Microsoft Press. USA, 1998
  • 2.
    2 CONTENIDO • Estrategia parael desarrollo de proyectos • Errores clásicos • Aspectos fundamentales en el desarrollo de proyectos • Riesgos en el desarrollo de proyectos • Desarrollo rápido de proyectos • Supervivencia en el desarrollo de proyectos
  • 3.
  • 4.
    4 El desarrollo deproyectos • Modelo conceptual Conjunto de todos los métodos para desarrollar proyectos Métodos eficaces Métodos orientadas a la planificación Conjunto de métodos utilizados en algún proyecto determinado Métodos ineficaces
  • 5.
    5 Clases de métodosplanificados Métodos orientados a la planificación Métodos orientados a la velocidad Métodos orientados a la planificación de riesgos Métodos orientados a la visibilidad
  • 6.
    6 Estrategia para eldesarrollo de proyectos • Evitar los errores clásicos • Aplicar las métodos fundamentales para el desarrollo de proyectos • Manejo de riesgos • Aplicar métodos orientados a la planificación
  • 7.
    7 Estrategia para eldesarrollo de proyectos (continuación) Mejor planificación posible Evitar errores clásicos Bases del desarrollo Gestión de riesgos Métodos orientados a la planificación Los cuatro pilares del desarrollo de proyectos
  • 8.
    8 Estrategia para eldesarrollo de proyectos (continuación) Bases del desarrollo Gestión de riesgos Métodos orientados a la planificación El efecto de tener errores clásicos Evitar errores clásicos Métodos orientados a la planificación El efecto de no tener bases de desarrollo ni gestión de riesgos
  • 9.
  • 10.
    10 Bajo control decalidad • Bajo control de calidad: error accidental Encuentre y corrija los defectos cuando aparezcan por vez primera y sean fáciles de controlar
  • 11.
    11 Requerimientos progresivos • Enpromedio, los requerimientos cambian mensualmente entre el 1% y 4% • La velocidad del cambio de requerimientos se controla de 3 formas – Seleccione los requerimientos “reales” – Limite el número de cambios – Diseñe e implemente cada cambio
  • 12.
    12 Síndrome del “puede-lo-todo” •Problemas: – Encuentran fascinante la nueva tecnología y los nuevos métodos – Quieren probar nuevas formas (aunque dudosas) de crear proyectos – Improvisan sobre la marcha – No diseñan ni documentan sus técnicas
  • 13.
    13 “Estira-y-afloja” en laetapa de definición • Perdida de tiempo al no tener definidos las entradas y salidas del proyecto o sistema • El líder aprueba los retrasos de desarrollo (consecuencia de una mala planeación) • Cuando sucede los anterior se vuelve a repetir el mismo error
  • 14.
    14 Planeación excesivamente optimista yno realista • Una planeación optimista – en promedio se retrasa el 220% – no considera los tiempos de coordinación ni de corrección – genera presión en el personal al estar desarrollando No me interesa que los expertos digan que el proyecto no puede ser realizado en menos de 6 meses. ¡Lo necesito en 4!
  • 15.
    15 Resumen de erroresclásicos • Crear una lista de <<malos hábitos>> • Iniciar con la lista que aparece en seguida • Incrementar la lista según la terminación de proyectos • Aprender de los errores cometidos por el equipo de trabajo • Intercambiar experiencias con colegas • Exhibir la lista en un lugar visible
  • 16.
    16 Lista de erroresclásicosErrores relacionados con personas Errores relacionados con el proceso Errores relacionados con el producto Errores relacionados con la tecnología 1. Motivación débil 2. Personal mediocre 3. Empleados problemáticos incontrolables 4. Hazañas 5. Sumar más personal a un proyecto retrasado 6. Oficinas repletas y ruidosas 7. Fricciones entre los clientes y los desarrolladores 8. Expectativas poco realistas 9. Falta de un promotor efectivo del proyecto 10. Falta de participación de los implicados 11. Falta de participación del usuario 12. Políticas antes que desarrollo 13. Ilusiones 14. Planificación excesivamente optimista 15. Gestión de riesgos insuficiente 16. Fallos de los contratados 17. Planificación insuficiente 18. Abandono de la planificación bajo presión 19. Perdida de tiempo en la etapa de definición 20. Escatimar en las actividades iniciales 21. Diseño inadecuado 22. Escatimar en el control de calidad 23. Control insuficiente de la directiva 24. Convergencia prematura o excesivamente frecuente 25. Omitir tareas necesarias en la estimación 26. Planificar ponerse al día más adelante 27. Programación a 28. Exceso de requerimientos 29. Cambio de requerimientos 30. Desarrolladores meticulosos 31. “Estira-y-afloja” en la negociación 32. Desarrollo orientado a la investigación 33. Síndrome del “puedelo-todo” 34. Sobrestimación de las ventajas del empleo de nuevas herramientas o métodos 35. Cambiar de herramientas a mitad del proyecto 36. Falta de control automático del código fuente
  • 17.
  • 18.
  • 19.
    19 Aspectos técnicos • Problematización,la situación vista como un sistema (aplicando la Teoría General de Sistemas): – Entradas (inputs): datos e información llana – Salidas (outputs): datos e información procesada – Proceso (process): clasifica, ordena, calcula, etc. – Control: análisis, diseño, implantación, pruebas, mantenimiento, métricas, calidad, etc. – Almacenaje (storage): bases de datos – Realimentación (feedback) – Entorno (environment): organización – Fronteras (boundaries): variables (dependen del sistema)
  • 20.
    20 Aspectos técnicos (continuación) ORGANIZACIÓN SISTEMA DEINFORMACIÓN Input Datose información llana Procesamiento Clasifica, ordena, calcula Output Datos e información procesada Realimentación Clientes Agencias regulardoras Accionistas Competidores Proveedores Control Análisis, diseño, etc. Almacenaje Bases de datos
  • 21.
    21 Aspectos de gestión •Dimensionar el proyecto (sistema) • Estimar costos y tiempo • Planear el desarrollo del proyecto (sistema) • Seguimiento del proyecto (sistema) • Medir las evoluciones del proyecto (sistema)
  • 22.
    22 Aspectos de controlde calidad Especificación de requerimientos Especificación del diseño del producto Especificación detallada del diseño del producto Construcción Mantenimiento Especificación de requerimientos Especificación del diseño del producto Especificación detallada del diseño del producto Construcción Fase en la que se detecta un defecto Fase en la que se introduce un defecto Costo/tiempo para corregir • Planeación del control de calidad • Pruebas • Revisiones
  • 23.
    23 Aspectos de controlde calidad (continuación) Tiempo de desarrollo Porcentaje de defectos suprimidos 95% 100% Promedio de las organizaciones Mejor planificación (más rápida)
  • 24.
  • 25.
    25 Riesgos en elproyecto Oportunidad de cumplir la planeación y el presupuesto 100% 0% 5% 25% 50% Proporción del presupuesto destinado a la administración de riesgos Proyectospromedio Proyectosabajodelpromedio Proyectos de misión crítica o ineficientes Enfoquededesarrollorápido Proyectos con burocracia excesiva
  • 26.
    26 Administración de riesgos •Planear para administrar riesgos • Existencia de un responsable de identificación de riesgos • Utilizar la lista de los 10 riegos mas comunes • Crear un plan de ataque para cada riesgo • Crear un canal anónimo de reporte de riesgos
  • 27.
    27 Mapa de riesgos Gestiónde riesgos Estimación de riesgos Identificación de riesgos Análisis de riesgos Identificación de riesgos Control de riesgos Planificación de riesgos Resolución de riesgos Monitorización de riesgos
  • 28.
  • 29.
    29 Desarrollo eficiente Mejor planificaciónposible Evitar errores clásicos Bases del desarrollo Gestión de riesgos Métodos orientados a la planificación
  • 30.
    30 Una estrategia alternativa Métodotradicional Método del seminario Ofrece mejoras instantaneas e increibles Mejoras modestas Se require alta experiencia en codificación y poca experiencia tecnológica Se require alta experiencia tanto en codificación como en tecnología Recursos humanos radicales y dudosos Recursos humanos conservadores, aburridos y anticuados Empleo de demasiados recursos humanos Uso de recursos humanos de forma humana y eficiente Ofrece poca visibilidad y control Ofrece tanta visibilidad y control como se desee Tan viejo como la humanidad Los puntos clave se han utilizado con éxito desde hace 15 años
  • 31.
    31 Cuatro dimensiones parael desarrollo de proyectos Personas Producto Tecnología Proceso
  • 32.
    32 1ª dimensión: personas •Motivar y tener ética • Seleccionar buen personal • Crear medio ambiente agradable • Generar tiempos extras voluntarios • Hacer equipo de trabajo Bolígrafo de la empresa El buen desarrollador de software Carta de recomendación Reloj de la empresa Camiseta de la empresa Entradas para las luchas Recompensa por fin de proyecto Gorra de la empresa Mascota Botones del proyecto Refrescos gratis Maleta de deporte con el logotipo del proyecto Póster para excursión de fin de proyecto
  • 33.
    33 2ª dimensión: proceso •Evitar repetición del trabajo • Controlar la calidad • Crear bases para el desarrollo • Gestionar riesgos • Poner atención a los recursos • Planificar el ciclo de vida • Enfatizar la orientación al cliente
  • 34.
    34 2ª dimensión: proceso (continuación) Visibilidadde un proyecto ideal Visibilidad de un proyecto eficiente Visibilidad de un proyecto utilizando el ciclo de vida en cascada Visibilidad de un proyecto típico Inicio Final Progreso del proyecto Proceso orientado a la visibilidad
  • 35.
    35 3ª dimensión: producto •Dimensionar el tamaño del producto – Entrega a corto plazo – Entrega a mediano plazo – Entrega a largo plazo • Definir las características del producto – Diseño de acuerdo a las herramientas – Diseño de acuerdo a la planificación Productos pequeños toman menos tiempo en construirse
  • 36.
    36 4ª dimensión: tecnología •Pasar de herramientas menos efectivas a más efectivas • Utilizar únicamente herramientas conocidas y probadas Esta herramienta CASE es mágica, vale más de 10 de tus vacas Aprender a separar la realidad de los cuentos de hadas
  • 37.
  • 38.
  • 39.
    39 Cómo tener éxitoen el desarrollo del software • Elaborar y seguir un plan de desarrollo • Capacitar al personal del proyecto • Minimizar la burocracia • Definir las bases de los requerimientos, y administre los cambios • Revisar periódicamente la salud y progreso del proyecto, y reconsiderar la planeación cuando sea necesario • Reestimar el tamaño del proyecto, el esfuerzo, y la planeación periódicamente • Definir y administrar las fases de transición • Fomentar un espíritu de equipo • Iniciar el proyecto con el personal experto necesario
  • 40.
    40 Cómo no teneréxito en el desarrollo del software • Permitir que el personal trabaje de forma no sistemática • Proponer objetivos irreales • Implementar cambios sin evaluar su impacto y obtener la aprobación del comité de cambios • Comprar y utilizar herramientas innecesarias • Contratar personal innecesario, principalmente al inicio del proyecto • Retrasar procesos definidos en la planeación • Disminuir los estándares con el fin de acortar la planeación • Suponer que documentación en demasía asegura el éxito
  • 41.
    41 Examen de supervivencia: instrucciones •3 puntos para cada “si” • 2 puntos para “probablemente” • 1 punto para “casi, pero realmente no” • Si el proyecto está en sus inicios, responda las preguntas en base a los planes del mismo • Si el proyecto está desarrollandose, responda en base lo que sucede actualmente
  • 42.
    42 Examen de supervivencia: requerimientos 1.__¿El proyecto tiene una visión o misión clara y no ambigua? 2.__ ¿Todos los miembros del equipo creen que la visión es realista? 3.__ ¿El proyecto tiene un estudio de financiero y de negocios que detalla los beneficios de y como éstos serán medidos? 4.__ ¿El proyecto tiene un prototipo de interface con el usuario que realmente y verídicamente demuestre la funcionalidad que el sistema real tendrá? 5.__ ¿El proyecto posee una especificación detallada por escrito de lo que se supone que hará el software? 6.__ ¿El equipo entrevistó a las personas que utilizaran el software y éstos continúan relacionados con el proyecto? 7.__ ¿El proyecto posee un plan detallado de desarrollo del software por escrito? 8.__ ¿El proyecto incluye la creación de un programa de instalación, conversión de datos provenientes de versiones previas, integración con otro software, reuniones con los clientes, y otras tareas menores? 9.__ Fueron la planeación y el presupuesto oficialmente actualizados al final de la fase recién completada
  • 43.
    43 Examen de supervivencia: requerimientos(continuación) 10.__¿El proyecto posee documentos detallados por escrito del diseño y la arquitectura? 11.__¿El proyecto posee por escrito un plan detallado de aseguramiento de la calidad que contenga revisiones de diseño y código, además de las pruebas del sistema? 12.__¿El plan del proyecto posee un plan de fases para el software, que describa las fases en el cual será entregado y liberado? 13.__¿El plan del proyecto incluye periodos vacacionales, días no laborables, y días perdidos por enfermedad o por cursos de capacitación? 14.__¿Fue el plan de desarrollo y de calendarización aprobado por el equipo de desarrollo, el equipo de aseguramiento de la calidad, y el equipo de reportes técnicos ( en otras palabras, por las personas responsables de realizar el proyecto)?
  • 44.
    44 Examen de supervivencia: controldel proyecto 15.__Existe un único ejecutivo clave que tenga poder de decisión y que pueda dar soporte al proyecto? 16.__¿Al responsable del proyecto se le permite que dedique una cantidad considerable de tiempo al mismo? 17.__¿El proyecto posee puntos clave de tipo binario que permita decir que está 100% realizado o 100% no realizado? 18.__¿El tenedor del proyecto puede detectar cuándo estos puntos clave han sido completados? 19.__¿El proyecto posee un canal de realimentación que permita de forma anónima reportar problemas a los superiores? 20.__¿El proyecto posee un plan por escrito para controlar cambios en la especificación del software? 21.__¿El proyecto posee un Comité de Control de Cambios que tiene la autoridad final para aceptar o rechazar los cambios propuestos? 22.__¿Los materiales planeados y la información del estado del proyecto (avances, calendarización estimada, tareas asignadas, y comparación con el plan original) están disponibles? 23.__¿El código se revisa por controladores? 24.__¿El entorno del proyecto incluye herramientas necesarias para completarlo (software para administración de proyectos, controladores de código, etc.)?
  • 45.
    45 Examen de supervivencia: administraciónde riesgos 25.__¿El plan del proyecto posee una lista de los riesgos actuales del mismo? ¿La lista ha sido actualizada recientemente? 26.__¿El proyecto posee un responsable de la identificación de riesgos emergentes en el mismo? 27.__Si el proyecto subcontrata, ¿posee un plan para administrar cada organización subcontratada y una única persona para cada una de ellas? (de el máximo puntaje si no existen subcontrataciones)
  • 46.
    46 Examen de supervivencia: personal 28.__¿El equipo posee la experiencia técnica necesaria para completar el proyecto? 29.__¿El equipo posee experiencia con el ambiente de negocios en el cual el software operará? 30.__¿El proyecto posee un líder técnico capaz de conducir el proyecto exitosamente? 31.__¿Existe el número suficiente de personas que el trabajo requiere? 32.__¿Todos trabajan de forma conjunta y en armonía? 33.__¿Está cada persona comprometida con el proyecto?
  • 47.
    47 Examen de supervivencia: totales __Puntaje preliminar. Sume los puntos de cada respuesta __ Multiplicador de tamaño. Escriba 1.5 si el equipo de trabajo tiene 3 o menos personas de tiempo completo (incluyendo desarrolladores, personal del aseguramiento de la calidad, administradores de primer nivel). Escriba 1.25 si tiene de 4 a 6 personas de tiempo completo. De otra forma, escriba 1.0. __ Puntaje final. Multiplique el puntaje preliminar por el multiplicador de tamaño
  • 48.
    48 Examen de supervivencia: guíasde puntaje Puntaje Comentarios 90+ Sobresaliente Un proyecto con este puntaje su éxito está virtualmente garantizado en todos los aspectos 80-89 Excelente Un proyecto en este nivel se desarrolla mucho mejor que el promedio. Este proyecto tiene una alta probabilidad de entregarse cercanamente a las fechas propuestas, a los presupuestos, y a la calidad planeada 60-79 Bueno Un proyecto con este promedio es mejor que el promedio en cuanto a la efectividad del desarrollo de software. Tiene posibilidades de entregarse ya sea tiempo o cumpliendo el presupuesto planeado, pero probablemente no cumpla ambos 40-59 Débil Este puntaje es típico. Un proyecto con este puntaje genera tensión nerviosismo. El software será entregado con menor funcionalidad que la deseada,a un costo grande y con un gran retraso < 40 En riesgo Un proyecto con este puntaje tiene debilidades significativas en las áreas de requerimientos, planeación, control del proyecto, administración de riesgos, y personal. La principal incógnita es cuándo se terminará del todo
