El documento habla sobre el control de estimaciones en proyectos de construcción. Explica que la estimación es la valuación de los trabajos ejecutados aplicando precios unitarios a las cantidades realizadas. También describe los tipos de estimaciones como las normales, por incrementos de volumen y aditivas. Finalmente, detalla el procedimiento para realizar ajustes de costos durante la ejecución del proyecto.
presentación creada por: Ing. Eutiquio Pérez del Ángel
un resumen muy completo sobre las estimaciones de obra, desde su fundamento legal hasta su contenido muy bien explicado.
Este documento presenta la evaluación de un expediente técnico para la construcción y equipamiento de un laboratorio de hidráulica, drenaje y aguas en la Universidad Nacional de Tumbes. Describe la ubicación, metas, descripción e infraestructura del proyecto, incluyendo planos de estructuras y arquitectura. También detalla las partidas consideradas en el proyecto y errores encontrados en el expediente técnico entre la memoria descriptiva y los planos de arquitectura.
Este documento describe las pruebas de seguridad que se realizan en las instalaciones hidráulicas, sanitarias, eléctricas, de gas y sistemas mecánicos de un edificio. Explica las normas y pruebas para cada sistema, incluyendo pruebas de hermeticidad, flujo, presión, resistencia y durabilidad. El objetivo es garantizar la funcionalidad y seguridad de dichas instalaciones durante la operación del edificio.
Este documento presenta el Reglamento Colombiano de Construcción Sismo Resistente NSR-10, específicamente el Título A sobre los requisitos generales de diseño y construcción sismo resistente. Incluye aspectos como el procedimiento de diseño, zonas de amenaza sísmica, movimientos sísmicos de diseño, efectos locales, espectros de diseño, entre otros. El objetivo es establecer las normas técnicas para realizar diseños y construcciones seguras ante sismos en Colombia.
Este documento presenta las especificaciones técnicas para el proceso de ejecución y supervisión de laboratorios en 2017 para el Instituto Nacional de Formación Técnica Profesional. Incluye detalles sobre los materiales, herramientas y procesos requeridos para la mampostería, especialmente para el levantado de muros de ladrillo común. Se especifican los requisitos para bloques de arcilla, arena, cemento y mortero, así como las herramientas necesarias como palas y andamios. Además, se indica
Distribución de Gas Natural por Red de DuctosAmadeo Arrarte
Pongo a su disposición mi presentación sobre el marco regulatorio de la distribución de gas natural por red de ductos en Perú efectuada en la Universidad de Ingeniería y Tecnología (UTEC) como parte del Programa Internacional de Gestión de Gas Natural y Petroleo.
Este documento presenta un curso de capacitación sobre costos y presupuestos utilizando el software S10. El curso describe la historia y funcionalidades del software, así como los objetivos, participantes y requisitos del curso. El curso enseña a los participantes a crear presupuestos de proyectos de ingeniería utilizando el S10, incluyendo análisis de costos unitarios, fórmula polinómica y generación de reportes. El documento también explica conceptos preliminares sobre el manejo del sistema y la creación de presup
Este documento presenta una guía sobre el uso adecuado de la bitácora de obra en proyectos de construcción. Explica que la bitácora es el medio oficial de comunicación durante la ejecución de la obra y debe usarse para registrar todos los controles, cambios y decisiones. Además, detalla quiénes pueden realizar anotaciones, los procedimientos para corregir errores y cerrar la bitácora, y la importancia de su custodia y uso correcto.
presentación creada por: Ing. Eutiquio Pérez del Ángel
un resumen muy completo sobre las estimaciones de obra, desde su fundamento legal hasta su contenido muy bien explicado.
Este documento presenta la evaluación de un expediente técnico para la construcción y equipamiento de un laboratorio de hidráulica, drenaje y aguas en la Universidad Nacional de Tumbes. Describe la ubicación, metas, descripción e infraestructura del proyecto, incluyendo planos de estructuras y arquitectura. También detalla las partidas consideradas en el proyecto y errores encontrados en el expediente técnico entre la memoria descriptiva y los planos de arquitectura.
Este documento describe las pruebas de seguridad que se realizan en las instalaciones hidráulicas, sanitarias, eléctricas, de gas y sistemas mecánicos de un edificio. Explica las normas y pruebas para cada sistema, incluyendo pruebas de hermeticidad, flujo, presión, resistencia y durabilidad. El objetivo es garantizar la funcionalidad y seguridad de dichas instalaciones durante la operación del edificio.
Este documento presenta el Reglamento Colombiano de Construcción Sismo Resistente NSR-10, específicamente el Título A sobre los requisitos generales de diseño y construcción sismo resistente. Incluye aspectos como el procedimiento de diseño, zonas de amenaza sísmica, movimientos sísmicos de diseño, efectos locales, espectros de diseño, entre otros. El objetivo es establecer las normas técnicas para realizar diseños y construcciones seguras ante sismos en Colombia.
Este documento presenta las especificaciones técnicas para el proceso de ejecución y supervisión de laboratorios en 2017 para el Instituto Nacional de Formación Técnica Profesional. Incluye detalles sobre los materiales, herramientas y procesos requeridos para la mampostería, especialmente para el levantado de muros de ladrillo común. Se especifican los requisitos para bloques de arcilla, arena, cemento y mortero, así como las herramientas necesarias como palas y andamios. Además, se indica
Distribución de Gas Natural por Red de DuctosAmadeo Arrarte
Pongo a su disposición mi presentación sobre el marco regulatorio de la distribución de gas natural por red de ductos en Perú efectuada en la Universidad de Ingeniería y Tecnología (UTEC) como parte del Programa Internacional de Gestión de Gas Natural y Petroleo.
Este documento presenta un curso de capacitación sobre costos y presupuestos utilizando el software S10. El curso describe la historia y funcionalidades del software, así como los objetivos, participantes y requisitos del curso. El curso enseña a los participantes a crear presupuestos de proyectos de ingeniería utilizando el S10, incluyendo análisis de costos unitarios, fórmula polinómica y generación de reportes. El documento también explica conceptos preliminares sobre el manejo del sistema y la creación de presup
Este documento presenta una guía sobre el uso adecuado de la bitácora de obra en proyectos de construcción. Explica que la bitácora es el medio oficial de comunicación durante la ejecución de la obra y debe usarse para registrar todos los controles, cambios y decisiones. Además, detalla quiénes pueden realizar anotaciones, los procedimientos para corregir errores y cerrar la bitácora, y la importancia de su custodia y uso correcto.
Aci 117. tolerancias de materiales y construcciones de hormigònMarlon Valarezo
Este documento especifica las tolerancias estándar para materiales y construcciones de hormigón según el código ACI 117. No son acumulativas, prevaleciendo la más restrictiva. Define tolerancias para el refuerzo, dosificación, propiedades, cimientos, edificios de hormigón y acabados de piso.
El documento proporciona información sobre el control de obras, la bitácora de obra y los reportes de obra físico-financieros y fotográficos. Explica la importancia del control de obras, los detalles que debe contener la bitácora como registro oficial y los asuntos que deben registrarse. También describe los reportes de avance físico-financiero que monitorean el progreso de la obra y los costos, y el reporte fotográfico que documenta el estado inicial del sitio antes de comenzar la construcción.
Este documento presenta un análisis de precios unitarios para una obra de instalaciones sanitarias. Incluye partidas para redes de distribución de agua, desagüe y ventilación en PVC, así como salidas, válvulas, cajas de registro y otros elementos. Para cada partida se detallan los insumos, mano de obra y equipos requeridos y sus costos unitarios.
Este documento presenta 122 ítems con sus respectivos precios unitarios para diferentes materiales y trabajos de construcción. Proporciona detalles como la descripción de cada item, unidad de medida, cantidad requerida y precio unitario total en bolivianos. Incluye materiales como hormigón, ladrillos, vigas y otros; así como trabajos de albañilería, electricidad e instalaciones.
Este documento presenta definiciones de términos relacionados con el código ACI (American Concrete Institute) para diseño y construcción de estructuras de concreto reforzado. Incluye definiciones de barras de refuerzo pretensado, espesor de concreto, refuerzo superficial, losas, pórticos losa-columna, métodos de diseño de losas, aberturas en losas, requisitos de cortante en losas, sistemas de losas, muros esbeltos, efectos de esbeltez, zapatas inclinadas,
Este documento describe el Reglamento de Metrados para Obras de Edificación. Explica que los metrados son mediciones de las partes o partidas de un proyecto de construcción y que están regulados por decretos supremos. Detalla los pasos para realizar metrados correctamente, incluyendo revisar planos, enumerar partidas, y utilizar el reglamento como guía. También explica cómo medir específicamente obras de concreto armado como cimientos, zapatas, vigas y columnas.
Residencia y programación de obra en proyectos coussaCOLPOS
Se aborda la importancia de la correcta organización, gestión, y administración de personal para identificar medidas de corrección oportunas durante la construcción de proyectos de conservación de suelo y agua.
Este documento presenta el análisis de costos unitarios de tres partidas de obras:
1) Concreto FC=210 kg/cm2 en pavimento, con un rendimiento de 11.82 m3/día.
2) Pintura lineal en sardinel, con un rendimiento de 68.57 m/día.
3) Relleno de juntas con asfalto, con un rendimiento de 32 m/día.
Se incluyen cálculos de materiales, mano de obra, equipos y costos unitarios, así como comparaciones con datos bibli
Este documento describe los pasos para programar una obra y el flujo de fondos de un proyecto de edificación. Explica que después de realizar el presupuesto, los siguientes pasos son la programación de obra, para determinar el proceso de ejecución del proyecto a lo largo del tiempo, y el flujo de fondos, que proyecta los requerimientos de dinero según el costo y tiempo de ejecución de las actividades. Luego, detalla los conceptos y variables a considerar para la programación de obra, como el tipo de organización empresarial, los
1) El documento establece un arancel para los honorarios de los arquitectos en Guatemala, dividiendo los proyectos en grupos y estableciendo porcentajes mínimos de honorarios para cada grupo.
2) Describe los diferentes tipos de servicios que un arquitecto puede proveer, incluyendo planificación, proyectos arquitectónicos, desarrollo de proyectos, y supervisión de construcción.
3) Explica que el método más justo para determinar honorarios es usar porcentajes basados en el costo total del proyect
El documento presenta información sobre presupuestos de obras, incluyendo una definición de presupuesto, diferentes formas de contratación como suma global, precios unitarios y costo más ganancia. Explica conceptos como partidas, normas COVENIN, mediciones y codificación. Finalmente, detalla los componentes típicos de un formato de presupuesto.
Este documento presenta un ejemplo de control de calidad en Lean Construction mediante el análisis de fallas en un proceso de construcción. Se identificaron cinco tipos principales de fallas a través de mediciones de campo y se analizaron sus causas utilizando diagramas de Pareto. Esto permitió enfocar los esfuerzos de mejora en las causas más críticas y reducir significativamente las fallas luego de implementar correcciones.
Este documento proporciona información sobre cómputos y presupuestos para proyectos de construcción. Explica que un buen proyectista debe considerar los costos y la viabilidad económica de un proyecto. Luego describe el proceso de cómputo métrico para determinar los materiales necesarios y establecer el presupuesto de una obra. Finalmente, brinda detalles sobre cómo calcular los materiales requeridos para diferentes tipos de hormigón y otros componentes de una construcción.
Este documento describe los diferentes tipos de acero de refuerzo utilizados en la construcción, incluyendo varillas corrugadas, alambrón, armaduras electrosoldadas, torones y mallas electrosoldadas. También describe las pruebas de laboratorio, especificaciones técnicas, colocación, uniones y otros aspectos de control de calidad del acero de refuerzo.
Este manual presenta detalles típicos de armadura para elementos de hormigón armado como columnas, losas, muros y sus encuentros. Explica que un buen detallamiento es fundamental para obtener un buen comportamiento estructural y evitar problemas en la construcción. Incluye requisitos básicos de armadura, disposiciones generales y detalles para los elementos más comunes con el fin de cumplir las normas y facilitar la interpretación de planos y construcción.
CONSTRUCTABILIDAD O CONSTRUCTIBILIDAD EN PROYECTOS DE INFRAESTRUCTURAmarxhdz
El documento define la constructabilidad como la utilización del conocimiento de la construcción en la planificación y diseño de proyectos de infraestructura para alcanzar los objetivos establecidos. La constructabilidad implica que el constructor participe en el diseño para integrar las mejores prácticas constructivas. Esto puede reducir costos, tiempos, mejorar la calidad y reducir cambios en el proyecto al identificar riesgos anticipadamente. Sin embargo, hay barreras como la renuencia al cambio y la falta de experiencia en construcción de parte de los diseñadores.
Aquí se muestran rendimientos de mano de obra que nos hará mas fácil en análisis de precios unitarios para cualquier licitación que se desee realizar-.
Este documento describe los cálculos sanitarios para una casa residencial de una sola planta en Yucatán, México. Incluye una descripción del inmueble, cálculo de unidades de descarga, selección de diámetros para ramales, bajantes, colector principal y ventilación, así como especificaciones para registros y dimensionamiento de fosa séptica. El resumen concluye que se utilizarán diámetros de 2 pulgadas para aguas jabonosas y 4 pulgadas para aguas negras, y un diámetro de vent
El documento describe los diferentes tipos de gas utilizados como combustible, así como las consideraciones de seguridad para su almacenamiento e instalación. Explica que el gas natural y el gas licuado del petróleo (GLP) son los combustibles de uso común y describe brevemente sus características. También detalla los requisitos para una correcta instalación de gas, incluyendo el suministro, almacenamiento, ingreso de aire y evacuación de gases de combustión.
Este documento habla sobre los perfiles de usuarios en las redes sociales. Explica que los perfiles contienen información personal como nombre, edad, ubicación y otros detalles. También comparten publicaciones, como fotos y actualizaciones de estado, para que otros usuarios puedan ver y comentar. Los perfiles ayudan a las personas a conectarse y mantenerse en contacto con amigos y familiares.
El documento habla sobre el control de estimaciones en contratos de obra pública. Explica que la estimación es la valuación de los trabajos ejecutados aplicando precios unitarios a las cantidades realizadas. Describe los tipos de estimaciones como normales, por incrementos de volumen o extras. También cubre temas como ajustes de costos, índices aplicados y procedimientos establecidos en el Reglamento de Obra Pública.
El documento explica los procedimientos para realizar ajustes de costos en contratos de obras públicas en México. Estos ajustes se realizan para compensar incrementos o decrementos en los costos de los insumos de una obra debido a factores económicos ajenos a las partes contratantes. Se describe el cálculo del ajuste utilizando índices de precios publicados y revisando los precios unitarios de los trabajos pendientes por ejecutar. También se especifican los plazos y procedimientos para la presentación y resolución de solic
Aci 117. tolerancias de materiales y construcciones de hormigònMarlon Valarezo
Este documento especifica las tolerancias estándar para materiales y construcciones de hormigón según el código ACI 117. No son acumulativas, prevaleciendo la más restrictiva. Define tolerancias para el refuerzo, dosificación, propiedades, cimientos, edificios de hormigón y acabados de piso.
El documento proporciona información sobre el control de obras, la bitácora de obra y los reportes de obra físico-financieros y fotográficos. Explica la importancia del control de obras, los detalles que debe contener la bitácora como registro oficial y los asuntos que deben registrarse. También describe los reportes de avance físico-financiero que monitorean el progreso de la obra y los costos, y el reporte fotográfico que documenta el estado inicial del sitio antes de comenzar la construcción.
Este documento presenta un análisis de precios unitarios para una obra de instalaciones sanitarias. Incluye partidas para redes de distribución de agua, desagüe y ventilación en PVC, así como salidas, válvulas, cajas de registro y otros elementos. Para cada partida se detallan los insumos, mano de obra y equipos requeridos y sus costos unitarios.
Este documento presenta 122 ítems con sus respectivos precios unitarios para diferentes materiales y trabajos de construcción. Proporciona detalles como la descripción de cada item, unidad de medida, cantidad requerida y precio unitario total en bolivianos. Incluye materiales como hormigón, ladrillos, vigas y otros; así como trabajos de albañilería, electricidad e instalaciones.
Este documento presenta definiciones de términos relacionados con el código ACI (American Concrete Institute) para diseño y construcción de estructuras de concreto reforzado. Incluye definiciones de barras de refuerzo pretensado, espesor de concreto, refuerzo superficial, losas, pórticos losa-columna, métodos de diseño de losas, aberturas en losas, requisitos de cortante en losas, sistemas de losas, muros esbeltos, efectos de esbeltez, zapatas inclinadas,
Este documento describe el Reglamento de Metrados para Obras de Edificación. Explica que los metrados son mediciones de las partes o partidas de un proyecto de construcción y que están regulados por decretos supremos. Detalla los pasos para realizar metrados correctamente, incluyendo revisar planos, enumerar partidas, y utilizar el reglamento como guía. También explica cómo medir específicamente obras de concreto armado como cimientos, zapatas, vigas y columnas.
Residencia y programación de obra en proyectos coussaCOLPOS
Se aborda la importancia de la correcta organización, gestión, y administración de personal para identificar medidas de corrección oportunas durante la construcción de proyectos de conservación de suelo y agua.
Este documento presenta el análisis de costos unitarios de tres partidas de obras:
1) Concreto FC=210 kg/cm2 en pavimento, con un rendimiento de 11.82 m3/día.
2) Pintura lineal en sardinel, con un rendimiento de 68.57 m/día.
3) Relleno de juntas con asfalto, con un rendimiento de 32 m/día.
Se incluyen cálculos de materiales, mano de obra, equipos y costos unitarios, así como comparaciones con datos bibli
Este documento describe los pasos para programar una obra y el flujo de fondos de un proyecto de edificación. Explica que después de realizar el presupuesto, los siguientes pasos son la programación de obra, para determinar el proceso de ejecución del proyecto a lo largo del tiempo, y el flujo de fondos, que proyecta los requerimientos de dinero según el costo y tiempo de ejecución de las actividades. Luego, detalla los conceptos y variables a considerar para la programación de obra, como el tipo de organización empresarial, los
1) El documento establece un arancel para los honorarios de los arquitectos en Guatemala, dividiendo los proyectos en grupos y estableciendo porcentajes mínimos de honorarios para cada grupo.
2) Describe los diferentes tipos de servicios que un arquitecto puede proveer, incluyendo planificación, proyectos arquitectónicos, desarrollo de proyectos, y supervisión de construcción.
3) Explica que el método más justo para determinar honorarios es usar porcentajes basados en el costo total del proyect
El documento presenta información sobre presupuestos de obras, incluyendo una definición de presupuesto, diferentes formas de contratación como suma global, precios unitarios y costo más ganancia. Explica conceptos como partidas, normas COVENIN, mediciones y codificación. Finalmente, detalla los componentes típicos de un formato de presupuesto.
Este documento presenta un ejemplo de control de calidad en Lean Construction mediante el análisis de fallas en un proceso de construcción. Se identificaron cinco tipos principales de fallas a través de mediciones de campo y se analizaron sus causas utilizando diagramas de Pareto. Esto permitió enfocar los esfuerzos de mejora en las causas más críticas y reducir significativamente las fallas luego de implementar correcciones.
Este documento proporciona información sobre cómputos y presupuestos para proyectos de construcción. Explica que un buen proyectista debe considerar los costos y la viabilidad económica de un proyecto. Luego describe el proceso de cómputo métrico para determinar los materiales necesarios y establecer el presupuesto de una obra. Finalmente, brinda detalles sobre cómo calcular los materiales requeridos para diferentes tipos de hormigón y otros componentes de una construcción.
Este documento describe los diferentes tipos de acero de refuerzo utilizados en la construcción, incluyendo varillas corrugadas, alambrón, armaduras electrosoldadas, torones y mallas electrosoldadas. También describe las pruebas de laboratorio, especificaciones técnicas, colocación, uniones y otros aspectos de control de calidad del acero de refuerzo.
Este manual presenta detalles típicos de armadura para elementos de hormigón armado como columnas, losas, muros y sus encuentros. Explica que un buen detallamiento es fundamental para obtener un buen comportamiento estructural y evitar problemas en la construcción. Incluye requisitos básicos de armadura, disposiciones generales y detalles para los elementos más comunes con el fin de cumplir las normas y facilitar la interpretación de planos y construcción.
CONSTRUCTABILIDAD O CONSTRUCTIBILIDAD EN PROYECTOS DE INFRAESTRUCTURAmarxhdz
El documento define la constructabilidad como la utilización del conocimiento de la construcción en la planificación y diseño de proyectos de infraestructura para alcanzar los objetivos establecidos. La constructabilidad implica que el constructor participe en el diseño para integrar las mejores prácticas constructivas. Esto puede reducir costos, tiempos, mejorar la calidad y reducir cambios en el proyecto al identificar riesgos anticipadamente. Sin embargo, hay barreras como la renuencia al cambio y la falta de experiencia en construcción de parte de los diseñadores.
Aquí se muestran rendimientos de mano de obra que nos hará mas fácil en análisis de precios unitarios para cualquier licitación que se desee realizar-.
Este documento describe los cálculos sanitarios para una casa residencial de una sola planta en Yucatán, México. Incluye una descripción del inmueble, cálculo de unidades de descarga, selección de diámetros para ramales, bajantes, colector principal y ventilación, así como especificaciones para registros y dimensionamiento de fosa séptica. El resumen concluye que se utilizarán diámetros de 2 pulgadas para aguas jabonosas y 4 pulgadas para aguas negras, y un diámetro de vent
El documento describe los diferentes tipos de gas utilizados como combustible, así como las consideraciones de seguridad para su almacenamiento e instalación. Explica que el gas natural y el gas licuado del petróleo (GLP) son los combustibles de uso común y describe brevemente sus características. También detalla los requisitos para una correcta instalación de gas, incluyendo el suministro, almacenamiento, ingreso de aire y evacuación de gases de combustión.
Este documento habla sobre los perfiles de usuarios en las redes sociales. Explica que los perfiles contienen información personal como nombre, edad, ubicación y otros detalles. También comparten publicaciones, como fotos y actualizaciones de estado, para que otros usuarios puedan ver y comentar. Los perfiles ayudan a las personas a conectarse y mantenerse en contacto con amigos y familiares.
El documento habla sobre el control de estimaciones en contratos de obra pública. Explica que la estimación es la valuación de los trabajos ejecutados aplicando precios unitarios a las cantidades realizadas. Describe los tipos de estimaciones como normales, por incrementos de volumen o extras. También cubre temas como ajustes de costos, índices aplicados y procedimientos establecidos en el Reglamento de Obra Pública.
El documento explica los procedimientos para realizar ajustes de costos en contratos de obras públicas en México. Estos ajustes se realizan para compensar incrementos o decrementos en los costos de los insumos de una obra debido a factores económicos ajenos a las partes contratantes. Se describe el cálculo del ajuste utilizando índices de precios publicados y revisando los precios unitarios de los trabajos pendientes por ejecutar. También se especifican los plazos y procedimientos para la presentación y resolución de solic
El documento analiza el Decreto Supremo N.° 00179-VC, el cual establece las fórmulas polinómicas para el reajuste automático de precios en contratos de obras. Describe las variables y coeficientes utilizados en las fórmulas, así como los índices de precios y el cálculo del coeficiente de reajuste K para aplicar a las valorizaciones. También especifica las condiciones para las fórmulas polinómicas y el cálculo del reajuste utilizando la expresión Reajuste=valor
El documento describe los procedimientos de valorización y liquidación de proyectos. Explica que la valorización cuantifica el avance físico de la obra en un período determinado y que las valorizaciones tienen el carácter de pagos a cuenta. También describe los procedimientos de valorización según los sistemas de contratación de precios unitarios y suma alzada, así como el proceso de reajuste de precios.
Mod i valorización y liquidación por contrata-reglamento de contratación del ...racsa30
Este documento presenta información sobre la valorización y liquidación de obras por contrata según el Reglamento de Contratación del Estado. Explica que las valorizaciones se realizan conjuntamente por el contratista y supervisor al final de cada período establecido y tienen el carácter de pagos a cuenta. También describe los tipos de valorizaciones, como de obra principal, adicionales, mayores gastos generales e intereses. Por último, detalla los tipos y procedimientos de adelantos de obra que pueden establecerse en las bases, como adelant
118 12-pre-municipalidad provincial de canchis - factor de relacion[vf] (2)Roger Montesinos Farfan
La consulta se refiere a la forma de valorizar obras ejecutadas bajo la modalidad llave en mano y contratadas a suma alzada que incluyen la elaboración del expediente técnico. El documento explica que en estos casos no es necesario utilizar el factor de relación en las valorizaciones, ya que el monto del presupuesto de obra elaborado por el contratista es igual al monto de su oferta para la ejecución de la obra.
Este documento establece las normas para el régimen de fórmulas polinómicas de reajuste automático de precios en contratos de obras públicas en Perú. Describe la forma general básica de las fórmulas polinómicas, los índices de precios utilizados y el proceso de cálculo de reajustes. También especifica normas para obras atrasadas, adelantadas y con adelantos específicos para materiales.
Este documento establece las normas para el régimen de fórmulas polinómicas de reajuste automático de precios para contratos de obras públicas en Perú. Define la forma general básica de las fórmulas polinómicas y sus componentes. Asigna a CREPCO la responsabilidad de publicar índices de precios mensuales y proporcionarlos para cálculos de reajuste. Establece normas para la elaboración de fórmulas y el cálculo de reajustes de valorizaciones de obras.
Este documento reglamenta el régimen de fórmulas polinómicas para el reajuste automático de precios en contratos de obras públicas en Perú. Establece la forma general básica de las fórmulas polinómicas, los índices de precios utilizados, y las normas para el cálculo de reajustes para obras con atrasos, adelantadas o con adelantos específicos para materiales.
Este documento explica el sistema de reajuste automático de precios por fórmula polinómica utilizado en Perú para actualizar los presupuestos de obras públicas debido a la inflación. Describe la forma general básica de la fórmula polinómica, que incluye coeficientes de incidencia e índices de precios para varios insumos. También proporciona ejemplos del cálculo de los coeficientes de incidencia y del coeficiente de reajuste, así como del cálculo del monto de reajust
Este documento presenta una serie de decretos supremos y resoluciones ministeriales que norman el cálculo de reajustes de precios en contratos de obras públicas en Perú. Establece la forma general básica de fórmulas polinómicas para el cálculo de coeficientes de reajuste, con hasta ocho monomios que representan elementos como mano de obra, materiales, equipos, gastos generales y utilidad. También especifica cómo se determinan y publican los índices de precios utilizados en las fórmulas y los procedim
Este documento presenta información sobre valorizaciones, recepción y liquidación de obras públicas. Explica que la valorización cuantifica el avance físico de la obra en un período determinado para determinar el monto que corresponde pagar al contratista. Describe los procedimientos de valorización según los sistemas de contratación de precios unitarios, suma alzada y mixto. Además, cubre temas como la aprobación y pago de valorizaciones, y qué sucede si hay desacuerdos sobre metrados o valorizaciones.
Este documento presenta el Reglamento de la Ley de Contrataciones del Estado de Guatemala de 1992. Establece disposiciones generales sobre negociaciones entre entidades públicas, compras importadas, fluctuación de precios, y sistemas de fórmulas y comparación de precios para el cálculo de sobre costos. También requiere que el Instituto Nacional de Estadística publique índices de precios mensualmente y que se utilice un sistema de información electrónico para los procesos de contratación pública.
Este documento describe el proceso de valorización de obras públicas en Perú. Explica que la valorización cuantifica el avance físico de la obra en un período determinado para calcular el monto que corresponde pagar al contratista. Detalla los procedimientos de valorización según los sistemas de contratación de precios unitarios y suma alzada, así como el esquema mixto. Además, especifica los plazos para la aprobación y pago de las valorizaciones y los casos en que la entidad puede objetar una valorización.
El documento habla sobre el análisis de costos unitarios. Explica que el costo unitario de un producto múltiple incluye sólo la porción del valor asignada a esa parte del producto, pero si es procesado más, incluye también los costos de los insumos agregados. Luego describe que un precio unitario cubre los costos directos e indirectos de un concepto de trabajo terminado, así como los costos de financiamiento y utilidad del contratista. Finalmente, menciona que los análisis de costos unitarios deben integrarse de ac
A. EXPOSICION - VALORIZACIONES DE OBRA.pptxDanielAyti2
Este documento presenta una introducción al proceso de valorización de obras. Define valorización y conceptos valorizables. Explica el marco legal de valorizaciones y los elementos que debe contener una valorización. Describe el proceso de valorización y consideraciones importantes como el calendario de avance valorizado, sistema de contratación, adelantos, pagos, penalidades y reajustes. Finalmente, detalla el proceso de medición de metrados.
Este documento presenta un curso taller sobre valorizaciones y liquidaciones de obra usando herramientas de Excel. Explica conceptos clave como valorizaciones, sistemas de valorización, procedimientos para valorizar, y sistemas de reajustes. El curso muestra cómo automatizar el proceso de valorizaciones mediante una aplicación en Excel que facilita el manejo de la información de manera estandarizada y con mayor control.
Este documento presenta un curso taller sobre valorizaciones y liquidaciones de obra usando herramientas de Excel. Explica conceptos clave como valorizaciones, sistemas de valorización, y procedimientos para valorizar obras de construcción. El curso enseña a automatizar el proceso de valorización mediante una aplicación en Excel que facilita el manejo de información sobre la obra.
Este documento presenta un curso taller sobre valorizaciones y liquidaciones de obra usando herramientas de Excel. Explica conceptos clave como valorizaciones, sistemas de valorización, y procedimientos para valorizar obras de construcción. También describe las herramientas de Excel que se utilizarán para automatizar el proceso de valorización y facilitar el manejo de la información relacionada a la obra. El curso está dirigido a personas encargadas de preparar valorizaciones y tiene como objetivo mostrar un procedimiento automatizado para el manejo adecuado de la información
El documento define costos y presupuestos, y describe los diferentes tipos de costos y metrados utilizados para calcular presupuestos de obras. Explica que los costos directos incluyen mano de obra, materiales y equipo, mientras que los costos indirectos incluyen gastos generales y utilidad. Además, detalla los diferentes métodos para realizar metrados como por conteo, acotamiento, gráficos e instrumentos.

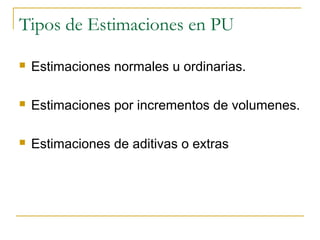

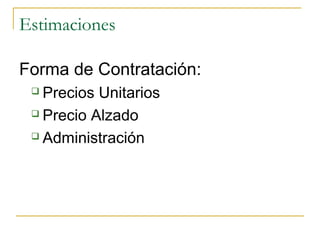

2. Control de Estimaciones
Estimación: la valuación de los trabajos ejecutados en el periodo
pactado, aplicando los precios unitarios a las cantidades de los
conceptos de trabajos realizados. En contratos a precio alzado,
es la valuación de los trabajos realizados en cada actividad de
obra conforme a la cédula de avance y al periodo del programa
de ejecución.
Asimismo, es el documento en el que se consignan las
valuaciones mencionadas, para efecto de su pago,
considerando, en su caso, la amortización de los anticipos y los
ajustes de costos;

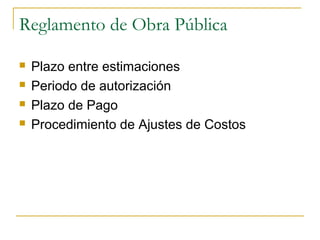

9. Reglamento de Obra Pública
Plazo entre estimaciones
Periodo de autorización
Plazo de Pago
Procedimiento de Ajustes de Costos

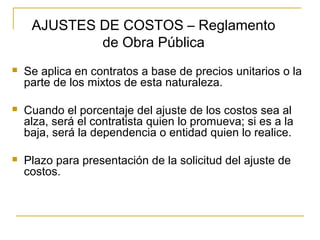

10. Se aplica en contratos a base de precios unitarios o la
parte de los mixtos de esta naturaleza.
Cuando el porcentaje del ajuste de los costos sea al
alza, será el contratista quien lo promueva; si es a la
baja, será la dependencia o entidad quien lo realice.
Plazo para presentación de la solicitud del ajuste de
costos.
AJUSTES DE COSTOS – Reglamento
de Obra Pública

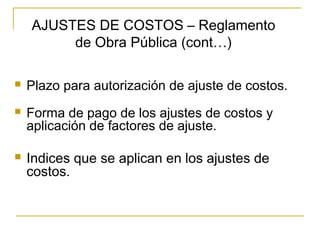

11. Plazo para autorización de ajuste de costos.
Forma de pago de los ajustes de costos y
aplicación de factores de ajuste.

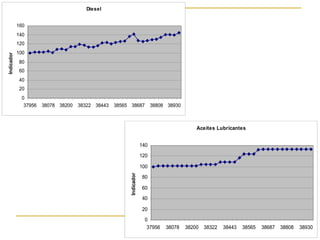

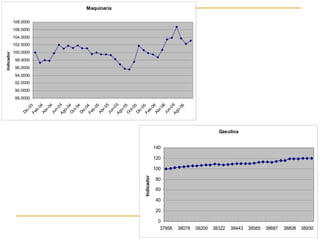

Indices que se aplican en los ajustes de
costos.
AJUSTES DE COSTOS – Reglamento
de Obra Pública (cont…)

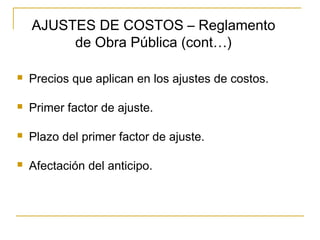

12. Precios que aplican en los ajustes de costos.
Primer factor de ajuste.
Plazo del primer factor de ajuste.
Afectación del anticipo.
AJUSTES DE COSTOS – Reglamento
de Obra Pública (cont…)
13. Procedimientos de ajustes de costos -
lopsrm

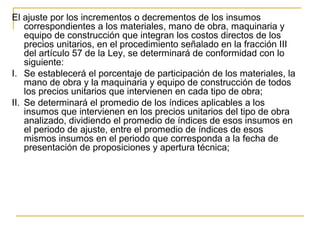

ARTÍCULO 57.-El ajuste de costos podrá llevarse a cabo mediante
cualesquiera de los siguientes procedimientos:
I. La revisión de cada uno de los precios del contrato para obtener el
ajuste;
II. La revisión por grupo de precios, que multiplicados por sus
correspondientes cantidades de trabajo por ejecutar, representen
cuando menos el ochenta por ciento del importe total faltante del
contrato, y
III. En el caso de trabajos en los que se tenga establecida la
proporción en que intervienen los insumos en el total del costo directo
de los mismos, el ajuste respectivo podrá determinarse mediante la
actualización de los costos de los insumos que intervienen en dichas
proporciones.

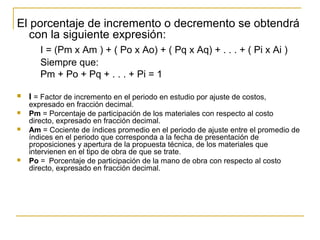

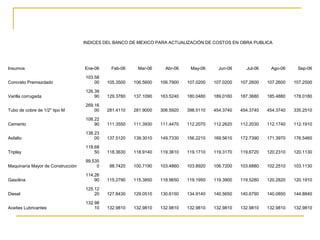

14. CÁLCULO DE LOS AJUSTES DE
COSTOS - RLOPSRM
Para la revisión de cada uno de los precios que intervienen en el
cálculo de los ajustes de costos conforme a los procedimientos
(I y II) señalados en la Ley, los contratistas deberán acompañar
a su solicitud la siguiente documentación:
I. La relación de los índices nacionales de precios productor con
servicios que determine el Banco de México o, en su caso, los
índices investigados por las dependencias y entidades los que
deberán ser proporcionados al contratista;
II. El presupuesto de los trabajos pendientes de ejecutar, de
acuerdo al programa convenido, en el periodo en el cual se
produzca el incremento en los costos, valorizado con los precios
unitarios del contrato;
III. El presupuesto de los trabajos pendientes de ejecutar, de
acuerdo al programa convenido, en el periodo en el cual se
produzca el incremento en los costos, valorizado con los precios
unitarios del contrato, ajustados conforme a lo señalado en la
Ley;

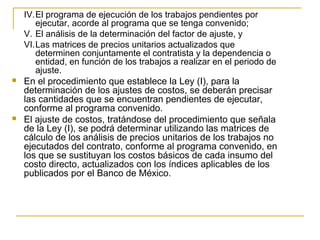

15. IV.El programa de ejecución de los trabajos pendientes por
ejecutar, acorde al programa que se tenga convenido;
V. El análisis de la determinación del factor de ajuste, y
VI.Las matrices de precios unitarios actualizados que
determinen conjuntamente el contratista y la dependencia o
entidad, en función de los trabajos a realizar en el periodo de
ajuste.
En el procedimiento que establece la Ley (I), para la
determinación de los ajustes de costos, se deberán precisar
las cantidades que se encuentran pendientes de ejecutar,
conforme al programa convenido.
El ajuste de costos, tratándose del procedimiento que señala
de la Ley (I), se podrá determinar utilizando las matrices de
cálculo de los análisis de precios unitarios de los trabajos no
ejecutados del contrato, conforme al programa convenido, en
los que se sustituyan los costos básicos de cada insumo del
costo directo, actualizados con los índices aplicables de los
publicados por el Banco de México.
16. El procedimiento que establece la fracción II del artículo 57 de la
Ley, se desarrollará de la misma forma enunciada en el artículo
anterior, con la salvedad de que solamente se analizará un grupo de
precios que representen cuando menos el ochenta por ciento del
importe total faltante del contrato, conforme al programa convenido.
Las dependencias y entidades podrán utilizar el procedimiento
establecido en la fracción III del artículo 57 de la Ley, sólo en
aquellos trabajos donde el proceso constructivo sea uniforme o
repetitivo en todo el desarrollo de los trabajos, debiendo contar con
proyectos, especificaciones de construcción y normas de calidad
típicas, inamovibles y aplicables a todos los trabajos que se vayan a
ejecutar.
17. En este supuesto, las dependencias y entidades podrán optar
por agrupar aquellos contratos cuyos trabajos que, por su
similitud y características, les sea aplicable el procedimiento
mencionado.
Los ajustes de costos se determinarán para cada tipo de
obra y no se requerirá que el contratista presente
documentación justificatoria; debiendo únicamente presentar
su solicitud dentro del plazo señalado en el artículo 105 de
este Reglamento.
Las dependencias y entidades deberán notificar por escrito a
los contratistas, la aplicación de los factores que procedan,
en el periodo correspondiente, en respuesta a su solicitud.
18. El ajuste por los incrementos o decrementos de los insumos
correspondientes a los materiales, mano de obra, maquinaria y
equipo de construcción que integran los costos directos de los
precios unitarios, en el procedimiento señalado en la fracción III
del artículo 57 de la Ley, se determinará de conformidad con lo
siguiente:
I. Se establecerá el porcentaje de participación de los materiales, la
mano de obra y la maquinaria y equipo de construcción de todos
los precios unitarios que intervienen en cada tipo de obra;
II. Se determinará el promedio de los índices aplicables a los
insumos que intervienen en los precios unitarios del tipo de obra
analizado, dividiendo el promedio de índices de esos insumos en
el periodo de ajuste, entre el promedio de índices de esos
mismos insumos en el periodo que corresponda a la fecha de
presentación de proposiciones y apertura técnica;
19. El porcentaje de incremento o decremento se obtendrá
con la siguiente expresión:
I = (Pm x Am ) + ( Po x Ao) + ( Pq x Aq) + . . . + ( Pi x Ai )
Siempre que:
Pm + Po + Pq + . . . + Pi = 1
I = Factor de incremento en el periodo en estudio por ajuste de costos,
expresado en fracción decimal.
Pm = Porcentaje de participación de los materiales con respecto al costo
directo, expresado en fracción decimal.
Am = Cociente de índices promedio en el periodo de ajuste entre el promedio de
índices en el periodo que corresponda a la fecha de presentación de
proposiciones y apertura de la propuesta técnica, de los materiales que
intervienen en el tipo de obra de que se trate.
Po = Porcentaje de participación de la mano de obra con respecto al costo
directo, expresado en fracción decimal.
20. Donde:

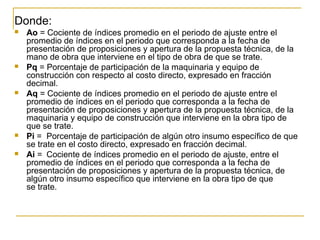

Ao = Cociente de índices promedio en el periodo de ajuste entre el
promedio de índices en el periodo que corresponda a la fecha de
presentación de proposiciones y apertura de la propuesta técnica, de la
mano de obra que interviene en el tipo de obra de que se trate.
Pq = Porcentaje de participación de la maquinaria y equipo de
construcción con respecto al costo directo, expresado en fracción
decimal.
Aq = Cociente de índices promedio en el periodo de ajuste entre el
promedio de índices en el periodo que corresponda a la fecha de
presentación de proposiciones y apertura de la propuesta técnica, de la
maquinaria y equipo de construcción que interviene en la obra tipo de
que se trate.
Pi = Porcentaje de participación de algún otro insumo específico de que
se trate en el costo directo, expresado en fracción decimal.
Ai = Cociente de índices promedio en el periodo de ajuste, entre el
promedio de índices en el periodo que corresponda a la fecha de
presentación de proposiciones y apertura de la propuesta técnica, de
algún otro insumo específico que interviene en la obra tipo de que
se trate.
21. Según las características, complejidad y magnitud de los trabajos
ejecutados, la dependencia o entidad podrá adicionar o sustraer
a la expresión anterior los sumandos que se requieran, conforme
a los diversos elementos que intervengan en el tipo de obra de
que se trate. Cada uno de los términos de las expresiones se
podrá subdividir, a fin de agrupar los insumos similares, y
III. Las dependencias y entidades deberán oír a la Cámara
Mexicana de la Industria de la Construcción para calcular los
porcentajes de participación para los diferentes trabajos que se
ejecuten, los cuales tomarán en cuenta los antecedentes de
obras similares realizadas por la dependencia o entidad, o bien,
los que presenten los contratistas dentro de la información
técnica que se solicita a los mismos en las bases de licitación.
22. INDICES DEL BANCO DE MEXICO PARA ACTUALIZACIÓN DE COSTOS EN OBRA PUBLICA
Insumos Ene-06 Feb-06 Mar-06 Abr-06 May-06 Jun-06 Jul-06 Ago-06 Sep-06
Concreto Premezclado
103.58
00 105.3500 106.5600 106.7900 107.0200 107.0200 107.2600 107.2600 107.2500
Varilla corrugada
126.39
90 129.3780 137.1090 163.5240 180.0480 189.0160 187.3680 185.4880 178.0180
Tubo de cobre de 1/2" tipo M
269.16
00 281.4110 281.9000 306.5920 398.5110 454.3740 454.3740 454.3740 335.2510
Cemento
108.22
90 111.3550 111.3930 111.4470 112.2070 112.2620 112.2030 112.1740 112.1910
Asfalto
138.23
00 137.5120 139.3010 149.7330 156.2210 169.5610 172.7390 171.3970 176.5460
Triplay
118.68
50 118.3630 118.9140 119.3610 119.1710 119.3170 119.6720 120.2310 120.1130
Maquinaría Mayor de Construcción
99.535
0 98.7420 100.7190 103.4860 103.8920 106.7200 103.6880 102.2510 103.1130
Gasolina
114.26
90 115.2790 115.3850 118.9650 119.1950 119.3900 119.5280 120.2820 120.1910
Diesel
125.12
20 127.8430 129.0510 130.6150 134.9140 140.5650 140.6790 140.0850 144.8840
Aceites Lubricantes
132.98
10 132.9810 132.9810 132.9810 132.9810 132.9810 132.9810 132.9810 132.9810
28. Ajuste precio de Varilla
Concurso en Mes de Abril
Indice BM = 163.5240
Ajuste en Mes de Mayo
Indice BM= 180.0480
Precio de concurso = $8.00/kg
Precio con ajuste =
$8.00* 180.0480/163.5240 = $8.81/kg
Ajuste de Precio Unitario: de 14.56 a 15.66

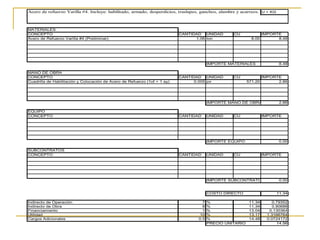

29. Acero de refuerzo Varilla #4. Incluye: habilitado, armado, desperdicios, traslapes, ganchos, alambre y acarreos. U = KG
MATERIALES
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
Acero de Refuerzo Varilla #4 (Preliminar) 1.06 ton 8.00 8.48
IMPORTE MATERIALES 8.48
MANO DE OBRA
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
Cuadrilla de Habilitación y Colocación de Acero de Refuerzo (1of + 1 ay) 0.005 jor 571.20 2.86
IMPORTE MANO DE OBRA 2.86
EQUIPO
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
IMPORTE EQUIPO 0.00
SUBCONTRATOS
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
IMPORTE SUBCONTRATOS 0.00
COSTO DIRECTO 11.34
Indirecto de Operación 7 % 11.34 0.79352
Indirecto de Obra 8 % 11.34 0.90688
Financiamiento 1 % 13.04 0.130364
Utilidad 10 % 13.17 1.3166764
Cargos Adicionales 0.5 % 14.48 0.0724172
PRECIO UNITARIO 14.56
30. Acero de refuerzo Varilla #4. Incluye: habilitado, armado, desperdicios, traslapes, ganchos, alambre y acarreos. U = KG
MATERIALES
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
Acero de Refuerzo Varilla #4 (Preliminar) 1.06 ton 8.81 9.34
IMPORTE MATERIALES 9.34
MANO DE OBRA
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
Cuadrilla de Habilitación y Colocación de Acero de Refuerzo (1of + 1 ay) 0.005 jor 571.20 2.86
IMPORTE MANO DE OBRA 2.86
EQUIPO
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
IMPORTE EQUIPO 0.00
SUBCONTRATOS
CONCEPTO CANTIDAD UNIDAD CU IMPORTE
IMPORTE SUBCONTRATOS 0.00
COSTO DIRECTO 12.19
Indirecto de Operación 7 % 12.19 0.85350292
Indirecto de Obra 8 % 12.19 0.9754319
Financiamiento 1 % 14.02 0.14021834
Utilidad 10 % 14.16 1.4162052
Cargos Adicionales 0.5 % 15.58 0.07789129
PRECIO UNITARIO 15.66
