GESTIÓN DEL VALOR GANADO
PLANIFICACION Y CONTROL DE OBRAS
DANTE COELLO
MÓDULO 09: GESTIÓN DEL VALOR GANADO.
ARREGLOS EN MS PROJECT.
CPTP: COSTO PRESUPUESTADO DE TRABAJO PROGRAMADO : PV (valor planificado)
CPTR: COSTO PRESUPUESTADO DE TRABAJO REALIZADO: EV (Valor ganado)
CRTR: COSTO REAL DE TRABAJO REALIZADO : AC (Costo Real)
VP: VARIACION DE PROGRAMACION DEL VALOR ACUMULADO: SV (Variación de cronograma)
VC: VARIACION DE COSTO DEL VALOR ACUMULADO: CV (Variación de Costo)
IRP: INDICE DE RENDIMIENTO DE LA PROGRAMACION : SPI (Índice de desempeño del cronograma)
IRC: INDEICE DE RENDIMIENTO DE COSTOS : CPI (Índice de desempeño del costo)
CEF: COSTO ESTIMADO AL FINALIZAR: EAC ESTIMACION A LA CONCLUSION.
BAC: COSTO LINEA BASE
VAF: VARIACION AL FINALIZAR
MÓDULO 09: GESTIÓN DEL VALOR GANADO.
ARREGLOS EN MS PROJECT.
CPTP: COSTO PRESUPUESTADO DE TRABAJO PROGRAMADO : PV (valor planificado)
CPTR: COSTO PRESUPUESTADO DE TRABAJO REALIZADO: EV (Valor ganado)
CRTR: COSTO REAL DE TRABAJO REALIZADO : AC (Costo Real)
VP: VARIACION DE PROGRAMACION DEL VALOR ACUMULADO: SV (Variación de cronograma)
VC: VARIACION DE COSTO DEL VALOR ACUMULADO: CV (Variación de Costo)
IRP: INDICE DE RENDIMIENTO DE LA PROGRAMACION : SPI (Índice de desempeño del cronograma)
IRC: INDEICE DE RENDIMIENTO DE COSTOS : CPI (Índice de desempeño del costo)
CEF: COSTO ESTIMADO AL FINALIZAR: EAC ESTIMACION A LA CONCLUSION.
BAC: COSTO LINEA BASE
VAF: VARIACION AL FINALIZAR

Activar % físico
completado.

Anular: Project siempre
calcula los costos reales.
GESTIÓN DEL VALOR GANADO
PLANIFICACION
DANTE COELLO

Agregar columna costos
(CARGAR COSTO
DIRECTO).

Establecer Línea Base
Verificar Línea Base

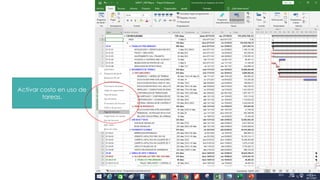

Activar costo en uso de
tareas.

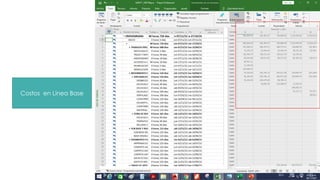

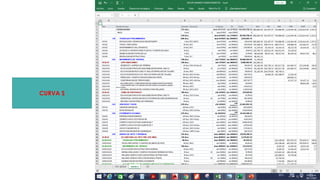

Costos en Línea Base
CURVA S
CURVA S

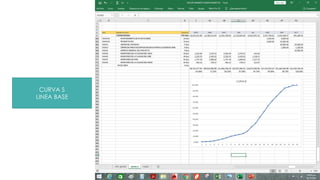

LINEA BASE
CURVA S

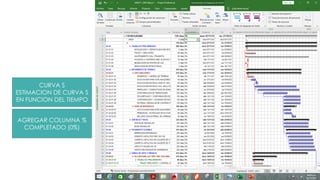

ESTIMACION DE CURVA S
EN FUNCION DEL TIEMPO
AGREGAR COLUMNA %
COMPLETADO (0%)
CURVA S

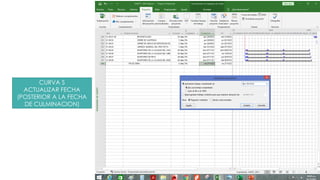

ACTUALIZAR FECHA
(POSTERIOR A LA FECHA
DE CULMINACION)
CURVA S

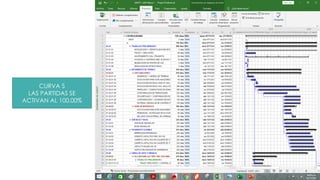

LAS PARTIDAS SE
ACTIVAN AL 100.00%
CURVA S

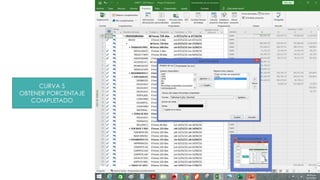

OBTENER PORCENTAJE
COMPLETADO

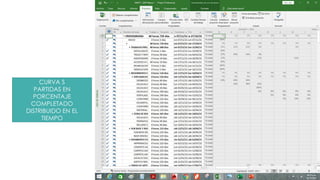

CURVA S
PARTIDAS EN
PORCENTAJE
COMPLETADO
DISTRIBUIDO EN EL
TIEMPO
CURVA S

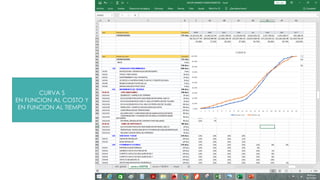

EN FUNCION AL COSTO Y
EN FUNCION AL TIEMPO
GESTIÓN DEL VALOR GANADO
CONTROL
DANTE COELLO
VOLVER A %
COMPLETADO (0)

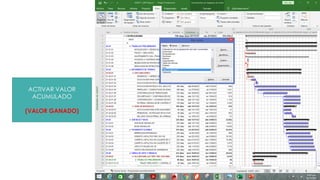

ACTIVAR VALOR
ACUMULADO
(VALOR GANADO)

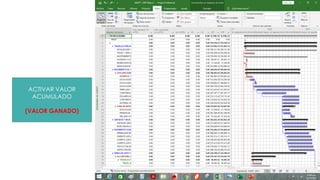

ACTIVAR VALOR
ACUMULADO
(VALOR GANADO)

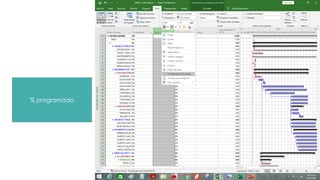

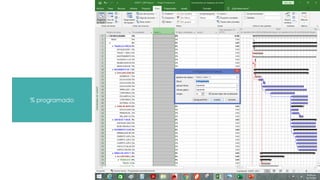

% programado
% programado

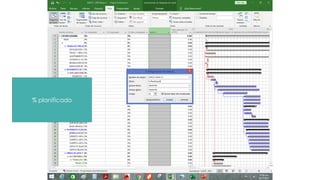

% planificado

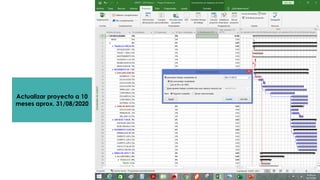

Actualizar proyecto a 10
meses aprox. 31/08/2020

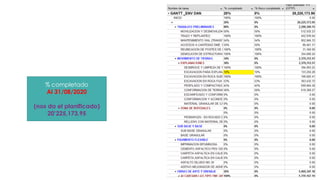

% completado
Al 31/08/2020
(nos da el planificado)
20’225,173.95

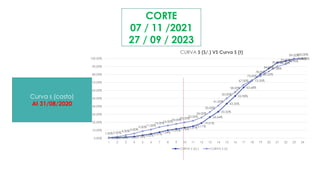

Curva s (costo)
Al 31/08/2020
0.53%0.87%1.35%2.16%3.82%5.51%
7.64%
10.09%
11.76%
13.37%
15.11%
19.01%
26.64%
33.32%
43.35%
52.98%
63.68%
72.35%
80.20%
87.58%
94.70%
96.90%
99.70%
100.00%
1.00%2.00%
4.00%
6.00%
9.00%
11.00%
14.00%
16.00%
18.00%
20.00%
22.00%
26.00%
33.00%
41.00%
50.00%
58.00%
67.00%
73.00%
78.00%
84.00%
90.00%
93.00%
99.00%
100.00%
0.00%
10.00%
20.00%
30.00%
40.00%
50.00%
60.00%
70.00%
80.00%
90.00%
100.00%
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
CURVA S (S/.) VS Curva S (t)
CURVA S (S/.) CURVA S (t)
CORTE
07 / 11 /2021
27 / 09 / 2023

EAC
PARA EL CASO EN QUE LA
EXCAVACION EN
MATERIAL SUELTO SEA
SOLO 10.00%

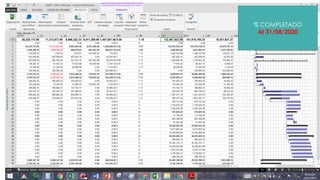

% COMPLETADO
Al 31/08/2020

PV, EV, AC, SV, CV
INSERTAR CPI (IRP) Y SPI
(IRC)

EAC
PARA EL CASO EN QUE
LA EXCAVACION EN
MATERIAL SUELTO SEA
SOLO 10.00%
EN EL RITMO ACTUAL, SE
REQUERIRA
132’481,923.06
BAC 151’919,750.33
GANANCIA DE
S/. 19´437,827.27
REPORTE FINAL

• Variación del costo (10 meses): [CV = EV - AC]
CV 1,447,652.00
Es decir, el proyecto ha gastado 1,447,652.00
Menos de lo que debería.
Variación del cronograma (10 meses): [SV = EV - PV]
SV = - 8,911,300.00
El valor es negativo, lo que significa que el proyecto
está retrasado.
REPORTE FINAL

Índice de desempeño del costo: [CPI = EV/AC]
(10 meses) CPI = 1.15
Dado que el valor es mayor que 1, se confirma
que el proyecto está aprovechando
1.21 centavos por cada dólar gastado; es decir,
los fondos están siendo utilizados
eficientemente.

REPORTE FINAL
SPI = 0,56 (10 meses). El valor es menor que 1, lo
que confirma que el proyecto ha empleado más
tiempo del planeado. Sin embargo, solo se han
completado el 56 % de lo programado a la
fecha. También puede interpretarse como que se
lleva un 44 % de retraso de acuerdo con lo
programado a la fecha.

REPORTE FINAL
Estimación a la conclusión
Se calcula dividiendo el presupuesto total del
proyecto (BAC) por el índice de desempeño de
los costos (CPI). En este caso para 10 meses según
el ritmo que se esta usando los recursos serán
necesarios 132’481,061.25
Estimación de tiempo para completar
Este valor se obtiene de la siguiente manera:
Cronograma del proyecto (duración total
planificada) menos tiempo transcurrido a la
fecha dividido por el índice de rendimiento del
cronograma (SPI). En este caso para 10 meses se
requerirá un total de 25.03 meses
Gracias…
DANTE COELLO / 98234465

GESTION VALOR GANADO DCoello.pdf

  • 1.
    GESTIÓN DEL VALORGANADO PLANIFICACION Y CONTROL DE OBRAS DANTE COELLO
  • 2.
    MÓDULO 09: GESTIÓNDEL VALOR GANADO. ARREGLOS EN MS PROJECT. CPTP: COSTO PRESUPUESTADO DE TRABAJO PROGRAMADO : PV (valor planificado) CPTR: COSTO PRESUPUESTADO DE TRABAJO REALIZADO: EV (Valor ganado) CRTR: COSTO REAL DE TRABAJO REALIZADO : AC (Costo Real) VP: VARIACION DE PROGRAMACION DEL VALOR ACUMULADO: SV (Variación de cronograma) VC: VARIACION DE COSTO DEL VALOR ACUMULADO: CV (Variación de Costo) IRP: INDICE DE RENDIMIENTO DE LA PROGRAMACION : SPI (Índice de desempeño del cronograma) IRC: INDEICE DE RENDIMIENTO DE COSTOS : CPI (Índice de desempeño del costo) CEF: COSTO ESTIMADO AL FINALIZAR: EAC ESTIMACION A LA CONCLUSION. BAC: COSTO LINEA BASE VAF: VARIACION AL FINALIZAR
  • 3.
    MÓDULO 09: GESTIÓNDEL VALOR GANADO. ARREGLOS EN MS PROJECT. CPTP: COSTO PRESUPUESTADO DE TRABAJO PROGRAMADO : PV (valor planificado) CPTR: COSTO PRESUPUESTADO DE TRABAJO REALIZADO: EV (Valor ganado) CRTR: COSTO REAL DE TRABAJO REALIZADO : AC (Costo Real) VP: VARIACION DE PROGRAMACION DEL VALOR ACUMULADO: SV (Variación de cronograma) VC: VARIACION DE COSTO DEL VALOR ACUMULADO: CV (Variación de Costo) IRP: INDICE DE RENDIMIENTO DE LA PROGRAMACION : SPI (Índice de desempeño del cronograma) IRC: INDEICE DE RENDIMIENTO DE COSTOS : CPI (Índice de desempeño del costo) CEF: COSTO ESTIMADO AL FINALIZAR: EAC ESTIMACION A LA CONCLUSION. BAC: COSTO LINEA BASE VAF: VARIACION AL FINALIZAR
  • 4.
  • 5.
  • 6.
    GESTIÓN DEL VALORGANADO PLANIFICACION DANTE COELLO
  • 7.
  • 8.
  • 9.
  • 10.
    Activar costo enuso de tareas.
  • 11.
  • 12.
  • 13.
  • 14.
    CURVA S ESTIMACION DECURVA S EN FUNCION DEL TIEMPO AGREGAR COLUMNA % COMPLETADO (0%)
  • 15.
    CURVA S ACTUALIZAR FECHA (POSTERIORA LA FECHA DE CULMINACION)
  • 16.
    CURVA S LAS PARTIDASSE ACTIVAN AL 100.00%
  • 17.
  • 18.
  • 19.
    CURVA S EN FUNCIONAL COSTO Y EN FUNCION AL TIEMPO
  • 20.
    GESTIÓN DEL VALORGANADO CONTROL DANTE COELLO
  • 21.
  • 22.
  • 23.
  • 24.
  • 25.
  • 26.
  • 27.
    Actualizar proyecto a10 meses aprox. 31/08/2020
  • 28.
    % completado Al 31/08/2020 (nosda el planificado) 20’225,173.95
  • 29.
    Curva s (costo) Al31/08/2020 0.53%0.87%1.35%2.16%3.82%5.51% 7.64% 10.09% 11.76% 13.37% 15.11% 19.01% 26.64% 33.32% 43.35% 52.98% 63.68% 72.35% 80.20% 87.58% 94.70% 96.90% 99.70% 100.00% 1.00%2.00% 4.00% 6.00% 9.00% 11.00% 14.00% 16.00% 18.00% 20.00% 22.00% 26.00% 33.00% 41.00% 50.00% 58.00% 67.00% 73.00% 78.00% 84.00% 90.00% 93.00% 99.00% 100.00% 0.00% 10.00% 20.00% 30.00% 40.00% 50.00% 60.00% 70.00% 80.00% 90.00% 100.00% 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 CURVA S (S/.) VS Curva S (t) CURVA S (S/.) CURVA S (t) CORTE 07 / 11 /2021 27 / 09 / 2023
  • 30.
    EAC PARA EL CASOEN QUE LA EXCAVACION EN MATERIAL SUELTO SEA SOLO 10.00%
  • 31.
  • 32.
    PV, EV, AC,SV, CV INSERTAR CPI (IRP) Y SPI (IRC)
  • 33.
    EAC PARA EL CASOEN QUE LA EXCAVACION EN MATERIAL SUELTO SEA SOLO 10.00% EN EL RITMO ACTUAL, SE REQUERIRA 132’481,923.06 BAC 151’919,750.33 GANANCIA DE S/. 19´437,827.27
  • 34.
    REPORTE FINAL • Variacióndel costo (10 meses): [CV = EV - AC] CV 1,447,652.00 Es decir, el proyecto ha gastado 1,447,652.00 Menos de lo que debería. Variación del cronograma (10 meses): [SV = EV - PV] SV = - 8,911,300.00 El valor es negativo, lo que significa que el proyecto está retrasado.
  • 35.
    REPORTE FINAL Índice dedesempeño del costo: [CPI = EV/AC] (10 meses) CPI = 1.15 Dado que el valor es mayor que 1, se confirma que el proyecto está aprovechando 1.21 centavos por cada dólar gastado; es decir, los fondos están siendo utilizados eficientemente.
  • 36.
    REPORTE FINAL SPI =0,56 (10 meses). El valor es menor que 1, lo que confirma que el proyecto ha empleado más tiempo del planeado. Sin embargo, solo se han completado el 56 % de lo programado a la fecha. También puede interpretarse como que se lleva un 44 % de retraso de acuerdo con lo programado a la fecha.
  • 37.
    REPORTE FINAL Estimación ala conclusión Se calcula dividiendo el presupuesto total del proyecto (BAC) por el índice de desempeño de los costos (CPI). En este caso para 10 meses según el ritmo que se esta usando los recursos serán necesarios 132’481,061.25 Estimación de tiempo para completar Este valor se obtiene de la siguiente manera: Cronograma del proyecto (duración total planificada) menos tiempo transcurrido a la fecha dividido por el índice de rendimiento del cronograma (SPI). En este caso para 10 meses se requerirá un total de 25.03 meses
