Earned Value Management Parte 2 Dharma Consulting como un Registered Education Provider (R.E.P.) ha sido revisada y aprobada por el PMI para otorgar unidades de desarrollo profesional (PDUs) por sus cursos. Dharma Consulting ha aceptado regirse por los criterios establecidos de aseguramiento de calidad del PMI.
Línea Base de Medición de Performance
La línea base es un componente esencial del EVM. Es un punto de referencia contra el cual un proyecto relacionara el real trabajo efectuado. Le dirá al proyecto como esta yendo en relación al schedule planeado, y cuanto trabajo se esta realizando en relación al dinero gastado. ¿Cuál es la composición de la línea base ?
¿Cuál es la composición de la línea base ? Todo depende de la empresa en particular. Depende de lo que la empresa asigne como responsabilidad a los Project Managers en el área de performance de costo. En la practica estas responsabilidades varían considerablemente de una compañía a otra, e incluso de proyecto a proyecto dentro de una misma empresa. No existen condiciones absolutas que apliquen universalmente. Debido a que los project managers son asignados con distintos niveles de responsabilidad en lo relativo a la performance de costos, lo que constituye el PMB (Performance Measurement Baseline) puede ser diferente de un proyecto a otro, incluso dentro de la misma empresa.
Mayores Responsa-bilidades Menores Responsa-bilidades
PMB en un proyecto simple
PMB en un proyecto complejo
Undistributed Budgets UB’s (by WBS element) Near Term Later Far Term

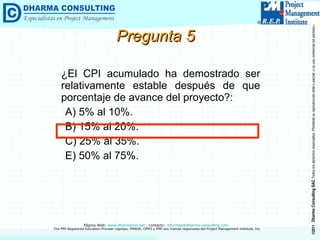

Pregunta 5 ¿El CPI acumulado ha demostrado ser relativamente estable después de que porcentaje de avance del proyecto? : A) 5% al 10%.  B) 15% al 20%. C) 25% al 35%. E) 50% al 75%.
Análisis de Performance y Pronóstico
Se utilizan los siguientes índices: Variances : Schedule Variance (SV), Cost Variance (CV), Variance at Completion (VAC). Índices : Schedule Performance Index (SPI), Cost Performance Index (CPI), To Complete Performance Index (TCPI). Forecasts : Time Estimate at Completion (EAC-t), Estimate at Completion (EAC), Variance at Completion (VAC).

Datos ejemplo : Proyecto EZ
Datos ejemplo : Proyecto EZ
Análisis y Pronóstico de Schedule SV = EV - PV = 24 - 32 = -8  (desfavorable) SV% = SV / PV = -8 / 32 = -25%  (desfavorable) SPI = EV / PV = 24 / 32 = 0.75  (desfavorable) EAC-t = Tiempo Total / SPI = 12 meses / 0.75 = 16 meses Nota .- EAC-t es un estimado muy grueso y siempre debe ser comparado  con el estado reflejado por un método de scheduling basado en el tiempo, tal como el CPM, pues es posible que el análisis de EV en lo relativo al tiempo no muestre una variación de schedule, aunque el proyecto en realidad si podría estar atrasado.

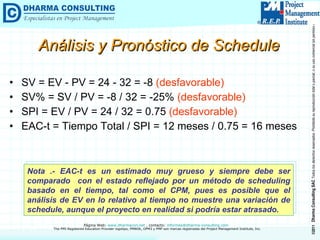

Análisis y Pronóstico de Schedule SV y SPI no se comportan adecuadamente al finalizar el proyecto. Al termino de un proyecto (bueno o malo) SV y SPI siempre terminan en 0 y 1. En forma complementaria se esta empezando a usar:  ET = Elapsed Time PT = Planned Time SV(t) = PT - ET = 3 - 4 = -1 mes (desfavorable) SPI(t) = PT / ET = 3 / 4 = 0.75 (desfavorable)

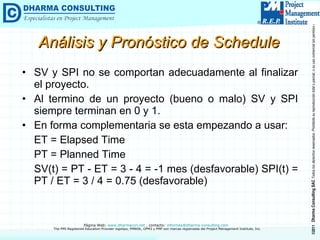

Análisis y Pronóstico de Costo CV = EV - AC = 24 - 29 = -5  (desfavorable) CV% = CV / EV = -5 / 24 = -21%  (desfavorable) CPI = EV / AC = 24 / 29 = 0.83  (desfavorable) TCPI = (BAC - EV) / (BAC - AC) = 1.07 EAC = BAC / CPI = 100 / 0.83 = 120.83 VAC = BAC - EAC = 100 - 120.83 = -20.83  VAC% = VAC / BAC = -20.83 / 100 = -20.83%
Formas de calcular EAC EAC = AC + ETC   Costo Real a la fecha más un  nuevo estimado  para el trabajo restante. Este enfoque se usa  cuando el rendimiento pasado muestra que las supuestos originales estuvieron errados o ya no son válidos . Budget =100 EAC = 30 + 90 = 120 AC 30 ETC 90 EAC = Estimate at Completion AC = Actual Cost ETC = Estimate to Completion hoy
Formas de calcular EAC EAC = AC + (BAC – EV)   Costo Real a la fecha más el  presupuesto restante . Este enfoque se usa  cuando las variaciones reales son atípicas y no se espera que vuelvan a ocurrir en el futuro . 100 EAC = 65 + (100-60) = 105 AC 65 BAC - EV 100 - 60 EAC = Estimate at Completion AC = Actual Cost BAC = Budget at Completion EV = Earned Value hoy

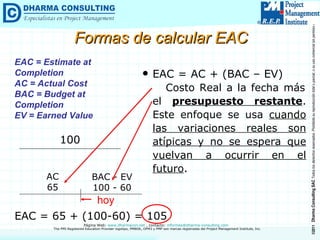

Formas de calcular EAC EAC= AC + (BAC – EV) /CPI   Costo Real a la fecha más el  presupuesto restante modificado por un factor . Este enfoque se usa  cuando las variaciones reales son típicas y se espera que vuelvan a ocurrir en el futuro . 100 EAC = 65 + (100-60)/(60/65) = 108.33 AC 65 (BAC–EV)/CPI (100 – 60)/(60/65) EAC = Estimate at Complet. AC = Actual Cost BAC = Budget at Completion EV = Earned Value CPI = Cost Performance Index= EV/AC hoy
Otras alternativas para calcular EAC
Pregunta 6 ¿Cuál de los siguientes cálculos no puede ser usado para determinar el EAC? : A) EV a la fecha mas el presupuesto remanente del proyecto.  B) AC a la fecha mas un nuevo estimado para todo el trabajo remanente. C) AC a la fecha mas el presupuesto remanente del proyecto. E) AC a la fecha mas el presupuesto remanente del proyecto modificado por un factor de performance.
Guías para la práctica del EVM
1 o . Establecer una Línea base de Medición de Performance (PMB)
Descomponer el trabajo hasta un nivel manejable Establecer una Línea Base de Medición de Performance (PMB)
Descomponer el trabajo hasta un nivel manejable Asignar  responsabi- lidad de gestión en forma no ambigua Establecer una Línea Base de Medición de Performance (PMB)
Descomponer el trabajo hasta un nivel manejable Asignar  responsabi- lidad de gestión en forma no ambigua Desarrollar presupuesto con escala  temporal, para cada tarea Establecer una Línea Base de Medición de Performance (PMB)
Descomponer el trabajo hasta un nivel manejable Asignar  responsabi- lidad de gestión en forma no ambigua Desarrollar presupuesto con escala  temporal, para cada tarea Seleccionar técnicas de medición de EV para todas las tareas Establecer una Línea Base de Medición de Performance (PMB)

Establecer una Línea Base de Medición de Performance (PMB) Descomponer el trabajo hasta un nivel manejable Asignar  responsabi- lidad de gestión en forma no ambigua Desarrollar presupuesto con escala  temporal, para cada tarea Seleccionar técnicas de medición de EV para todas las tareas Mantener la integridad de la PMB a  través de todo el proyecto
2 o . Medir y analizar la performance contra la Línea Base
Registrar el uso de recursos durante la ejecución del proyecto. Medir y analizar la performance contra la Línea   Base
Registrar el uso de recursos durante la ejecución del proyecto. Medir  objetivamente el progreso del trabajo. Medir   y analizar la performance contra la Línea Base
Registrar el uso de recursos durante la ejecución del proyecto. Medir  objetivamente el progreso del trabajo. Acreditar el valor  ganado de acuerdo a las técnicas de medición. Medir y analizar la performance contra la Línea Base
Registrar el uso de recursos durante la ejecución del proyecto. Medir  objetivamente el progreso del trabajo. Acreditar el valor  ganado de acuerdo a las técnicas de medición. Analizar y pronosticar la  performance del costo y Schedule. Medir y analizar la performance contra la Línea Base
Registrar el uso de recursos durante la ejecución del proyecto. Medir  objetivamente el progreso del trabajo. Acreditar el valor  ganado de acuerdo a las técnicas de medición. Analizar y pronosticar la  performance del costo y Schedule. Reportar problemas de performance y tomar  acciones Correctivas. Medir y analizar la performance contra la Línea Base
3 o . Seleccionar el nivel de rigor de la EVM de acuerdo al riesgo del proyecto
Impacto del éxito o fracaso Probabilidad del éxito o fracaso Nivel de detalle del WBS Intervalo de  tiempo de evaluación
Pregunta 7 El método de calcular el EAC adicionando el presupuesto remanente del proyecto (modificado por un factor de performance) a los costos actuales a la fecha, se utiliza frecuentemente cuando: A) Las variaciones experimentadas se consideran atípicas.  B) Los supuestos originales de estimación ya no se consideran confiables debido a que han cambiado las condiciones. C) Las variaciones experimentadas se consideran típicas y representan las futuras variaciones. E) Los supuestos originales de estimación se consideran fundamentalmente errados.
