ANALISIS DEL VALOR GANADO
      EARNED VALUE ANALYSIS (EVA)

              ALFONSO VERBEL SALGADO
                     Abril - 2012
“Ser humilde y saber escuchar a los demás;
 fomentar un ambiente favorable para expresar
 sus opiniones. Esto se logrará de forma
 natural si fundamentalmente se tiene un
 fuerte deseo de reunir los consejos de todos.
 En ese sentido pienso que las ideas no las
 “reunimos”; más bien “se reúnen solas si
 existe el deseo”.
Page  2
Page  3
LOS PROYECTOS Y UN VIAJE FAMILIAR

Las preguntas de la Alta Gerencia se parecen a las que hace un niño
en un viaje en el carro de la familia.

    ¿Cuáles????

                  -“Ya vamos a llegar???”

                      - “Cuánto falta para terminar el paseo???”

Page  4
LAS PREGUNTAS TÍPICAS DE LA ALTA
GERENCIA

  • ¿Cuándo se va a terminar el proyecto????

¿Cuánto dinero hemos gastado en el proyecto
hasta el momento????

           - ¿Cuánto va   a   costarnos    finalmente   este
           proyecto???”

                 - “Cuánto falta para terminar el paseo???”

Page  5
¿QUIÉN MÁS HACE ESTAS PREGUNTAS?

       • Los Clientes

       • El Gerente General       = INVOLUCRADOS (Stakeholders)

       • El Director financiero

       • Su Jefe

Page  6
¿PORQUÉ SURGEN ESTAS PREGUNTAS?

      • 70% DE LOS PROYECTOS

                          - Tienen sobrecostos

                          - Se atrasan

      • 52% de todos los proyectos terminan un 189% por encima del presupuesto
      inicial

      • Y algunos otros, luego de inmensas inversiones de tiempo y de dinero
      simplemente nunca se terminan

                                                           Fuente: The Standish Group

Page  7
EL VALOR GANADO
TRIPLE RESTRICCIÓN

 A tiempo

 Dentro del presupuesto
 aprobado

 Con la calidad especificada
 
 Satisfacción de cliente y
 usuarios

Page  9
Work Breakdown Structure - Estructura de Descomposición
WBS         del Trabajo o EDT

¿Qué es?
• Representación de la jerarquía del proyecto
• Identifica todo el trabajo a realizar
• Es un producto de la definición de alcance

Que características tiene:
• Organiza y define el alcance total del proyecto
• Estructura los entregables en diferentes niveles con desglose suficiente
para seguimiento
• Considera las fases del proyecto

Es el fundamento para:
• Estimación de costos
• Distribución de roles y funciones
• Planes técnicos
• Lista de productos a entregar
• Informes sobre el avance y análisis de problemas

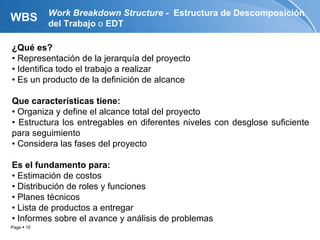

Page  10

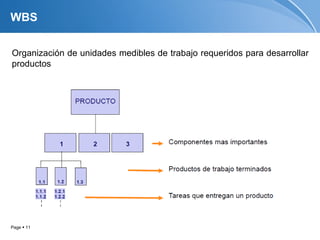

WBS

Organización de unidades medibles de trabajo requeridos para desarrollar
productos

Page  11

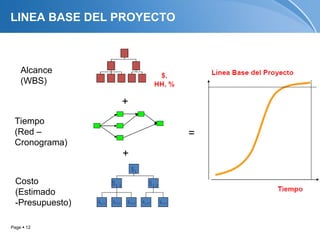

LINEA BASE DEL PROYECTO

    Alcance
    (WBS)

                  +
 Tiempo
 (Red –                   =
 Cronograma)
                  +

  Costo
  (Estimado
  -Presupuesto)

Page  12

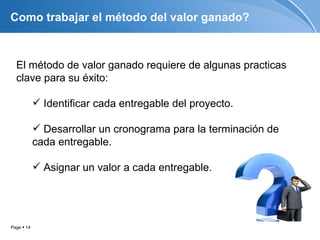

CONCEPTOS
Como trabajar el método del valor ganado?

  El método de valor ganado requiere de algunas practicas
  clave para su éxito:

             Identificar cada entregable del proyecto.

             Desarrollar un cronograma para la terminación de
            cada entregable.

             Asignar un valor a cada entregable.

Page  14
Datos?

Page  15

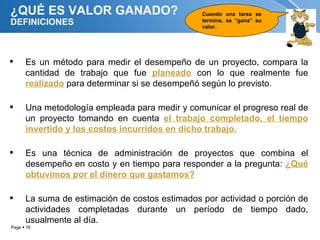

¿QUÉ ES VALOR GANADO?                           Cuando una tarea se
DEFINICIONES                                    termina, se “gana” su
                                                valor.

     Es un método para medir el desempeño de un proyecto, compara la
      cantidad de trabajo que fue planeado con lo que realmente fue
      realizado para determinar si se desempeñó según lo previsto.

     Una metodología empleada para medir y comunicar el progreso real de
      un proyecto tomando en cuenta el trabajo completado, el tiempo
      invertido y los costos incurridos en dicho trabajo.

     Es una técnica de administración de proyectos que combina el
      desempeño en costo y en tiempo para responder a la pregunta: ¿Qué
      obtuvimos por el dinero que gastamos?

     La suma de estimación de costos estimados por actividad o porción de
      actividades completadas durante un período de tiempo dado,
      usualmente al día.
Page  16

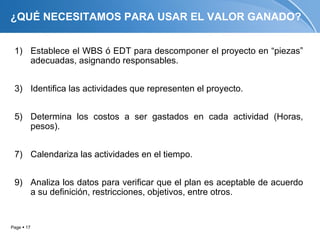

¿QUÉ NECESITAMOS PARA USAR EL VALOR GANADO?

 1) Establece el WBS ó EDT para descomponer el proyecto en “piezas”
    adecuadas, asignando responsables.

 3) Identifica las actividades que representen el proyecto.

 5) Determina los costos a ser gastados en cada actividad (Horas,
    pesos).

 7) Calendariza las actividades en el tiempo.

 9) Analiza los datos para verificar que el plan es aceptable de acuerdo
    a su definición, restricciones, objetivos, entre otros.

Page  17
¿CÓMO USAMOS EL VALOR GANADO?
PASOS SIGUIENTES

     1) Actualiza el calendario de trabajo
        (iniciadas, terminadas, duración
        restante).

     3) Actualiza los costos de las
        actividades conforme ocurran.

     5) Calcula el    valor   ganado   del
        proyecto.

     7) Analiza     los   resultados    y
        repórtalos.
Page  18

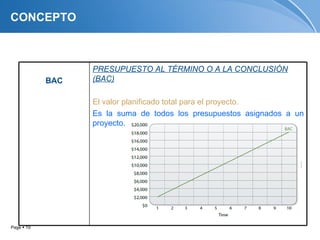

CONCEPTO

                  PRESUPUESTO AL TÉRMINO O A LA CONCLUSIÓN
            BAC   (BAC)

                  El valor planificado total para el proyecto.
                  Es la suma de todos los presupuestos asignados a un
                  proyecto.

Page  19

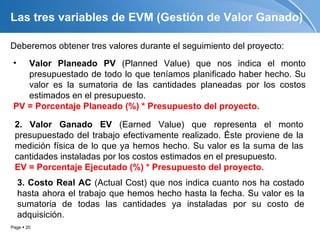

Las tres variables de EVM (Gestión de Valor Ganado)

Deberemos obtener tres valores durante el seguimiento del proyecto:
 •  Valor Planeado PV (Planned Value) que nos indica el monto
    presupuestado de todo lo que teníamos planificado haber hecho. Su
    valor es la sumatoria de las cantidades planeadas por los costos
    estimados en el presupuesto.
 PV = Porcentaje Planeado (%) * Presupuesto del proyecto.

 2. Valor Ganado EV (Earned Value) que representa el monto
 presupuestado del trabajo efectivamente realizado. Éste proviene de la
 medición física de lo que ya hemos hecho. Su valor es la suma de las
 cantidades instaladas por los costos estimados en el presupuesto.
 EV = Porcentaje Ejecutado (%) * Presupuesto del proyecto.
     3. Costo Real AC (Actual Cost) que nos indica cuanto nos ha costado
     hasta ahora el trabajo que hemos hecho hasta la fecha. Su valor es la
     sumatoria de todas las cantidades ya instaladas por su costo de
     adquisición.
Page  20

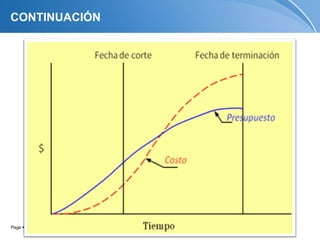

CONTINUACIÓN

Page  21

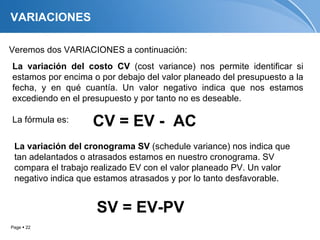

VARIACIONES

Veremos dos VARIACIONES a continuación:
La variación del costo CV (cost variance) nos permite identificar si
estamos por encima o por debajo del valor planeado del presupuesto a la
fecha, y en qué cuantía. Un valor negativo indica que nos estamos
excediendo en el presupuesto y por tanto no es deseable.

La fórmula es:     CV = EV - AC
 La variación del cronograma SV (schedule variance) nos indica que
 tan adelantados o atrasados estamos en nuestro cronograma. SV
 compara el trabajo realizado EV con el valor planeado PV. Un valor
 negativo indica que estamos atrasados y por lo tanto desfavorable.

                    SV = EV-PV
Page  22

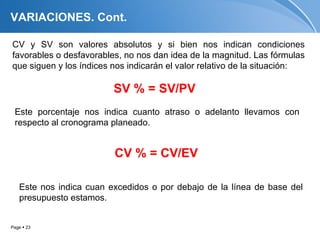

VARIACIONES. Cont.

CV y SV son valores absolutos y si bien nos indican condiciones
favorables o desfavorables, no nos dan idea de la magnitud. Las fórmulas
que siguen y los índices nos indicarán el valor relativo de la situación:

                         SV % = SV/PV
 Este porcentaje nos indica cuanto atraso o adelanto llevamos con
 respecto al cronograma planeado.

                         CV % = CV/EV

   Este nos indica cuan excedidos o por debajo de la línea de base del
   presupuesto estamos.

Page  23

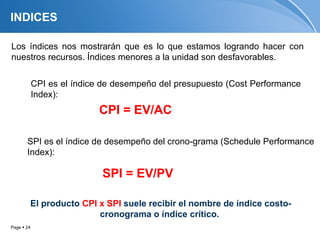

INDICES

Los índices nos mostrarán que es lo que estamos logrando hacer con
nuestros recursos. Índices menores a la unidad son desfavorables.

            CPI es el índice de desempeño del presupuesto (Cost Performance
            Index):
                           CPI = EV/AC

       SPI es el índice de desempeño del crono-grama (Schedule Performance
       Index):

                            SPI = EV/PV

        El producto CPI x SPI suele recibir el nombre de índice costo-
                        cronograma o índice crítico.
Page  24

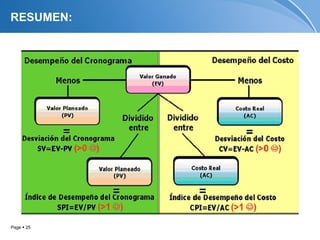

RESUMEN:

Page  25

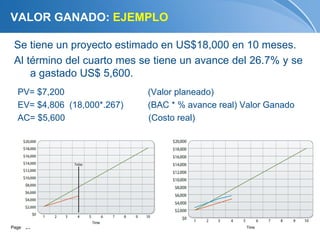

VALOR GANADO: EJEMPLO

 Se tiene un proyecto estimado en US$18,000 en 10 meses.
 Al término del cuarto mes se tiene un avance del 26.7% y se
     a gastado US$ 5,600.
   PV= $7,200                 (Valor planeado)
   EV= $4,806 (18,000*.267)   (BAC * % avance real) Valor Ganado
   AC= $5,600                 (Costo real)

Page  26

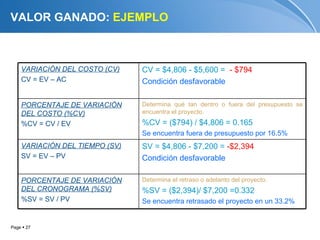

VALOR GANADO: EJEMPLO

    VARIACIÓN DEL COSTO (CV)    CV = $4,806 - $5,600 = - $794
    CV = EV – AC                Condición desfavorable

    PORCENTAJE DE VARIACIÓN     Determina qué tan dentro o fuera del presupuesto se
    DEL COSTO (%CV)             encuentra el proyecto.
    %CV = CV / EV               %CV = ($794) / $4,806 = 0.165
                                Se encuentra fuera de presupuesto por 16.5%
    VARIACIÓN DEL TIEMPO (SV)   SV = $4,806 - $7,200 = -$2,394
    SV = EV – PV                Condición desfavorable

    PORCENTAJE DE VARIACIÓN     Determina el retraso o adelanto del proyecto.
    DEL CRONOGRAMA (%SV)        %SV = ($2,394)/ $7,200 =0.332
    %SV = SV / PV               Se encuentra retrasado el proyecto en un 33.2%

Page  27

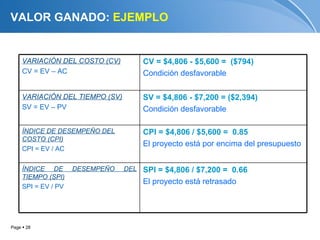

VALOR GANADO: EJEMPLO

     VARIACIÓN DEL COSTO (CV)        CV = $4,806 - $5,600 = ($794)
     CV = EV – AC                    Condición desfavorable

     VARIACIÓN DEL TIEMPO (SV)       SV = $4,806 - $7,200 = ($2,394)
     SV = EV – PV                    Condición desfavorable

     ÍNDICE DE DESEMPEÑO DEL         CPI = $4,806 / $5,600 = 0.85
     COSTO (CPI)
                                     El proyecto está por encima del presupuesto
     CPI = EV / AC

     ÍNDICE DE       DESEMPEÑO   DEL SPI = $4,806 / $7,200 = 0.66
     TIEMPO (SPI)
                                     El proyecto está retrasado
     SPI = EV / PV

Page  28

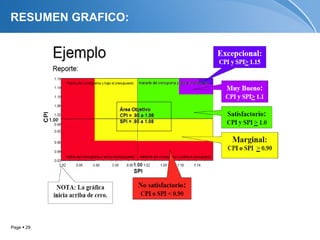

RESUMEN GRAFICO:

Page  29
RESUMEN GRAFICO:

             CSI>1.3
1.3
                          Índice de Costo-Tiempo (CSI)
                          CSI = CPI * SPI
1.2
                          CSI = 0.85 * 0.66
            0.9<CSI<1.2
0.9                       CSI = 0.56
                          Posibilidad muy baja de que el
0.8
                          proyecto se recupere
             CSI<0.8

                                                    CPI>1, SPI<1              CPI>1, SPI>1
                                                    Bajo presupuesto          Bajo presupuesto
                                                    y retrasado               y adelantado

                                              CPI

                                                    CPI<1, SPI<1              CPI<1, SPI<1
                                                    Sobre presupuesto         Sobre presupuesto
                                                    y retrasado               y adelantado

Page  30                                                               SPI

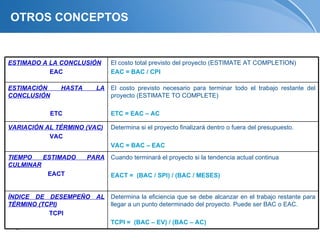

OTROS CONCEPTOS

ESTIMADO A LA CONCLUSIÓN     El costo total previsto del proyecto (ESTIMATE AT COMPLETION)
           EAC               EAC = BAC / CPI

ESTIMACIÓN    HASTA     LA   El costo previsto necesario para terminar todo el trabajo restante del
CONCLUSIÓN                   proyecto (ESTIMATE TO COMPLETE)

            ETC              ETC = EAC – AC

VARIACIÓN AL TÉRMINO (VAC)   Determina si el proyecto finalizará dentro o fuera del presupuesto.
           VAC
                             VAC = BAC – EAC
TIEMPO   ESTIMADO     PARA   Cuando terminará el proyecto si la tendencia actual continua
CULMINAR
          EACT               EACT = (BAC / SPI) / (BAC / MESES)

ÍNDICE DE DESEMPEÑO AL       Determina la eficiencia que se debe alcanzar en el trabajo restante para
TÉRMINO (TCPI)               llegar a un punto determinado del proyecto. Puede ser BAC o EAC.
           TCPI
                             TCPI = (BAC – EV) / (BAC – AC)
Page  31

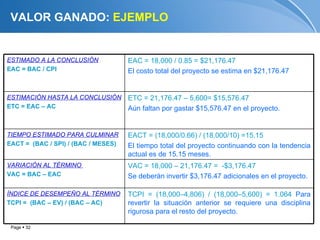

VALOR GANADO: EJEMPLO

ESTIMADO A LA CONCLUSIÓN             EAC = 18,000 / 0.85 = $21,176.47
EAC = BAC / CPI                      El costo total del proyecto se estima en $21,176.47

ESTIMACIÓN HASTA LA CONCLUSIÓN       ETC = 21,176.47 – 5,600= $15,576.47
ETC = EAC – AC                       Aún faltan por gastar $15,576.47 en el proyecto.

TIEMPO ESTIMADO PARA CULMINAR        EACT = (18,000/0.66) / (18,000/10) =15.15
EACT = (BAC / SPI) / (BAC / MESES)   El tiempo total del proyecto continuando con la tendencia
                                     actual es de 15.15 meses.
VARIACIÓN AL TÉRMINO                 VAC = 18,000 – 21,176.47 = -$3,176.47
VAC = BAC – EAC                      Se deberán invertir $3,176.47 adicionales en el proyecto.

ÍNDICE DE DESEMPEÑO AL TÉRMINO       TCPI = (18,000–4,806) / (18,000–5,600) = 1.064 Para
TCPI = (BAC – EV) / (BAC – AC)       revertir la situación anterior se requiere una disciplina
                                     rigurosa para el resto del proyecto.

 Page  32
UN ULTIMO PENSAMIENTO

Page  33

Analisis del valor ganado

  • 1.
    ANALISIS DEL VALORGANADO EARNED VALUE ANALYSIS (EVA) ALFONSO VERBEL SALGADO Abril - 2012
  • 2.
    “Ser humilde ysaber escuchar a los demás; fomentar un ambiente favorable para expresar sus opiniones. Esto se logrará de forma natural si fundamentalmente se tiene un fuerte deseo de reunir los consejos de todos. En ese sentido pienso que las ideas no las “reunimos”; más bien “se reúnen solas si existe el deseo”. Page  2
  • 3.
  • 4.
    LOS PROYECTOS YUN VIAJE FAMILIAR Las preguntas de la Alta Gerencia se parecen a las que hace un niño en un viaje en el carro de la familia. ¿Cuáles???? -“Ya vamos a llegar???” - “Cuánto falta para terminar el paseo???” Page  4
  • 5.
    LAS PREGUNTAS TÍPICASDE LA ALTA GERENCIA • ¿Cuándo se va a terminar el proyecto???? ¿Cuánto dinero hemos gastado en el proyecto hasta el momento???? - ¿Cuánto va a costarnos finalmente este proyecto???” - “Cuánto falta para terminar el paseo???” Page  5
  • 6.
    ¿QUIÉN MÁS HACEESTAS PREGUNTAS? • Los Clientes • El Gerente General = INVOLUCRADOS (Stakeholders) • El Director financiero • Su Jefe Page  6
  • 7.
    ¿PORQUÉ SURGEN ESTASPREGUNTAS? • 70% DE LOS PROYECTOS - Tienen sobrecostos - Se atrasan • 52% de todos los proyectos terminan un 189% por encima del presupuesto inicial • Y algunos otros, luego de inmensas inversiones de tiempo y de dinero simplemente nunca se terminan Fuente: The Standish Group Page  7
  • 8.
  • 9.
    TRIPLE RESTRICCIÓN Atiempo Dentro del presupuesto aprobado Con la calidad especificada  Satisfacción de cliente y usuarios Page  9
  • 10.
    Work Breakdown Structure- Estructura de Descomposición WBS del Trabajo o EDT ¿Qué es? • Representación de la jerarquía del proyecto • Identifica todo el trabajo a realizar • Es un producto de la definición de alcance Que características tiene: • Organiza y define el alcance total del proyecto • Estructura los entregables en diferentes niveles con desglose suficiente para seguimiento • Considera las fases del proyecto Es el fundamento para: • Estimación de costos • Distribución de roles y funciones • Planes técnicos • Lista de productos a entregar • Informes sobre el avance y análisis de problemas Page  10
  • 11.
    WBS Organización de unidadesmedibles de trabajo requeridos para desarrollar productos Page  11
  • 12.
    LINEA BASE DELPROYECTO Alcance (WBS) + Tiempo (Red – = Cronograma) + Costo (Estimado -Presupuesto) Page  12
  • 13.
  • 14.
    Como trabajar elmétodo del valor ganado? El método de valor ganado requiere de algunas practicas clave para su éxito:  Identificar cada entregable del proyecto.  Desarrollar un cronograma para la terminación de cada entregable.  Asignar un valor a cada entregable. Page  14
  • 15.
  • 16.
    ¿QUÉ ES VALORGANADO? Cuando una tarea se DEFINICIONES termina, se “gana” su valor.  Es un método para medir el desempeño de un proyecto, compara la cantidad de trabajo que fue planeado con lo que realmente fue realizado para determinar si se desempeñó según lo previsto.  Una metodología empleada para medir y comunicar el progreso real de un proyecto tomando en cuenta el trabajo completado, el tiempo invertido y los costos incurridos en dicho trabajo.  Es una técnica de administración de proyectos que combina el desempeño en costo y en tiempo para responder a la pregunta: ¿Qué obtuvimos por el dinero que gastamos?  La suma de estimación de costos estimados por actividad o porción de actividades completadas durante un período de tiempo dado, usualmente al día. Page  16
  • 17.
    ¿QUÉ NECESITAMOS PARAUSAR EL VALOR GANADO? 1) Establece el WBS ó EDT para descomponer el proyecto en “piezas” adecuadas, asignando responsables. 3) Identifica las actividades que representen el proyecto. 5) Determina los costos a ser gastados en cada actividad (Horas, pesos). 7) Calendariza las actividades en el tiempo. 9) Analiza los datos para verificar que el plan es aceptable de acuerdo a su definición, restricciones, objetivos, entre otros. Page  17
  • 18.
    ¿CÓMO USAMOS ELVALOR GANADO? PASOS SIGUIENTES 1) Actualiza el calendario de trabajo (iniciadas, terminadas, duración restante). 3) Actualiza los costos de las actividades conforme ocurran. 5) Calcula el valor ganado del proyecto. 7) Analiza los resultados y repórtalos. Page  18
  • 19.
    CONCEPTO PRESUPUESTO AL TÉRMINO O A LA CONCLUSIÓN BAC (BAC) El valor planificado total para el proyecto. Es la suma de todos los presupuestos asignados a un proyecto. Page  19
  • 20.
    Las tres variablesde EVM (Gestión de Valor Ganado) Deberemos obtener tres valores durante el seguimiento del proyecto: • Valor Planeado PV (Planned Value) que nos indica el monto presupuestado de todo lo que teníamos planificado haber hecho. Su valor es la sumatoria de las cantidades planeadas por los costos estimados en el presupuesto. PV = Porcentaje Planeado (%) * Presupuesto del proyecto. 2. Valor Ganado EV (Earned Value) que representa el monto presupuestado del trabajo efectivamente realizado. Éste proviene de la medición física de lo que ya hemos hecho. Su valor es la suma de las cantidades instaladas por los costos estimados en el presupuesto. EV = Porcentaje Ejecutado (%) * Presupuesto del proyecto. 3. Costo Real AC (Actual Cost) que nos indica cuanto nos ha costado hasta ahora el trabajo que hemos hecho hasta la fecha. Su valor es la sumatoria de todas las cantidades ya instaladas por su costo de adquisición. Page  20
  • 21.
  • 22.
    VARIACIONES Veremos dos VARIACIONESa continuación: La variación del costo CV (cost variance) nos permite identificar si estamos por encima o por debajo del valor planeado del presupuesto a la fecha, y en qué cuantía. Un valor negativo indica que nos estamos excediendo en el presupuesto y por tanto no es deseable. La fórmula es: CV = EV - AC La variación del cronograma SV (schedule variance) nos indica que tan adelantados o atrasados estamos en nuestro cronograma. SV compara el trabajo realizado EV con el valor planeado PV. Un valor negativo indica que estamos atrasados y por lo tanto desfavorable. SV = EV-PV Page  22
  • 23.
    VARIACIONES. Cont. CV ySV son valores absolutos y si bien nos indican condiciones favorables o desfavorables, no nos dan idea de la magnitud. Las fórmulas que siguen y los índices nos indicarán el valor relativo de la situación: SV % = SV/PV Este porcentaje nos indica cuanto atraso o adelanto llevamos con respecto al cronograma planeado. CV % = CV/EV Este nos indica cuan excedidos o por debajo de la línea de base del presupuesto estamos. Page  23
  • 24.
    INDICES Los índices nosmostrarán que es lo que estamos logrando hacer con nuestros recursos. Índices menores a la unidad son desfavorables. CPI es el índice de desempeño del presupuesto (Cost Performance Index): CPI = EV/AC SPI es el índice de desempeño del crono-grama (Schedule Performance Index): SPI = EV/PV El producto CPI x SPI suele recibir el nombre de índice costo- cronograma o índice crítico. Page  24
  • 25.
  • 26.
    VALOR GANADO: EJEMPLO Se tiene un proyecto estimado en US$18,000 en 10 meses. Al término del cuarto mes se tiene un avance del 26.7% y se a gastado US$ 5,600. PV= $7,200 (Valor planeado) EV= $4,806 (18,000*.267) (BAC * % avance real) Valor Ganado AC= $5,600 (Costo real) Page  26
  • 27.
    VALOR GANADO: EJEMPLO VARIACIÓN DEL COSTO (CV) CV = $4,806 - $5,600 = - $794 CV = EV – AC Condición desfavorable PORCENTAJE DE VARIACIÓN Determina qué tan dentro o fuera del presupuesto se DEL COSTO (%CV) encuentra el proyecto. %CV = CV / EV %CV = ($794) / $4,806 = 0.165 Se encuentra fuera de presupuesto por 16.5% VARIACIÓN DEL TIEMPO (SV) SV = $4,806 - $7,200 = -$2,394 SV = EV – PV Condición desfavorable PORCENTAJE DE VARIACIÓN Determina el retraso o adelanto del proyecto. DEL CRONOGRAMA (%SV) %SV = ($2,394)/ $7,200 =0.332 %SV = SV / PV Se encuentra retrasado el proyecto en un 33.2% Page  27
  • 28.
    VALOR GANADO: EJEMPLO VARIACIÓN DEL COSTO (CV) CV = $4,806 - $5,600 = ($794) CV = EV – AC Condición desfavorable VARIACIÓN DEL TIEMPO (SV) SV = $4,806 - $7,200 = ($2,394) SV = EV – PV Condición desfavorable ÍNDICE DE DESEMPEÑO DEL CPI = $4,806 / $5,600 = 0.85 COSTO (CPI) El proyecto está por encima del presupuesto CPI = EV / AC ÍNDICE DE DESEMPEÑO DEL SPI = $4,806 / $7,200 = 0.66 TIEMPO (SPI) El proyecto está retrasado SPI = EV / PV Page  28
  • 29.
  • 30.
    RESUMEN GRAFICO: CSI>1.3 1.3 Índice de Costo-Tiempo (CSI) CSI = CPI * SPI 1.2 CSI = 0.85 * 0.66 0.9<CSI<1.2 0.9 CSI = 0.56 Posibilidad muy baja de que el 0.8 proyecto se recupere CSI<0.8 CPI>1, SPI<1 CPI>1, SPI>1 Bajo presupuesto Bajo presupuesto y retrasado y adelantado CPI CPI<1, SPI<1 CPI<1, SPI<1 Sobre presupuesto Sobre presupuesto y retrasado y adelantado Page  30 SPI
  • 31.
    OTROS CONCEPTOS ESTIMADO ALA CONCLUSIÓN El costo total previsto del proyecto (ESTIMATE AT COMPLETION) EAC EAC = BAC / CPI ESTIMACIÓN HASTA LA El costo previsto necesario para terminar todo el trabajo restante del CONCLUSIÓN proyecto (ESTIMATE TO COMPLETE) ETC ETC = EAC – AC VARIACIÓN AL TÉRMINO (VAC) Determina si el proyecto finalizará dentro o fuera del presupuesto. VAC VAC = BAC – EAC TIEMPO ESTIMADO PARA Cuando terminará el proyecto si la tendencia actual continua CULMINAR EACT EACT = (BAC / SPI) / (BAC / MESES) ÍNDICE DE DESEMPEÑO AL Determina la eficiencia que se debe alcanzar en el trabajo restante para TÉRMINO (TCPI) llegar a un punto determinado del proyecto. Puede ser BAC o EAC. TCPI TCPI = (BAC – EV) / (BAC – AC) Page  31
  • 32.
    VALOR GANADO: EJEMPLO ESTIMADOA LA CONCLUSIÓN EAC = 18,000 / 0.85 = $21,176.47 EAC = BAC / CPI El costo total del proyecto se estima en $21,176.47 ESTIMACIÓN HASTA LA CONCLUSIÓN ETC = 21,176.47 – 5,600= $15,576.47 ETC = EAC – AC Aún faltan por gastar $15,576.47 en el proyecto. TIEMPO ESTIMADO PARA CULMINAR EACT = (18,000/0.66) / (18,000/10) =15.15 EACT = (BAC / SPI) / (BAC / MESES) El tiempo total del proyecto continuando con la tendencia actual es de 15.15 meses. VARIACIÓN AL TÉRMINO VAC = 18,000 – 21,176.47 = -$3,176.47 VAC = BAC – EAC Se deberán invertir $3,176.47 adicionales en el proyecto. ÍNDICE DE DESEMPEÑO AL TÉRMINO TCPI = (18,000–4,806) / (18,000–5,600) = 1.064 Para TCPI = (BAC – EV) / (BAC – AC) revertir la situación anterior se requiere una disciplina rigurosa para el resto del proyecto. Page  32
  • 33.
