Project Management for Professionals

Proyecto: Tramas TEDEF

Integrantes:

Guisella Angulo
Omar Ortiz
Jose Ascoy
Alvaro Alcocer

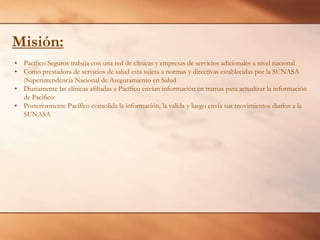

Misión:
• Pacífico Seguros trabaja con una red de clínicas y empresas de servicios adicionales a nivel nacional
• Como prestadora de servicios de salud esta sujeta a normas y directivas establecidas por la SUNASA
(Superintendencia Nacional de Aseguramiento en Salud
• Diariamente las clínicas afiliadas a Pacífico envían información en tramas para actualizar la información
de Pacífico
• Posteriormente Pacífico consolida la información, la valida y luego envía sus movimientos diarios a la
SUNASA

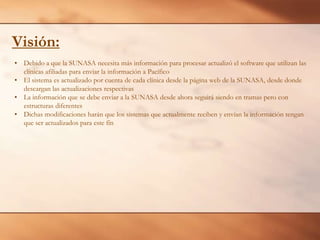

Visión:
• Debido a que la SUNASA necesita más información para procesar actualizó el software que utilizan las
clínicas afiliadas para enviar la información a Pacífico
• El sistema es actualizado por cuenta de cada clínica desde la página web de la SUNASA, desde donde
descargan las actualizaciones respectivas
• La información que se debe enviar a la SUNASA desde ahora seguirá siendo en tramas pero con
estructuras diferentes
• Dichas modificaciones harán que los sistemas que actualmente reciben y envían la información tengan
que ser actualizados para este fín

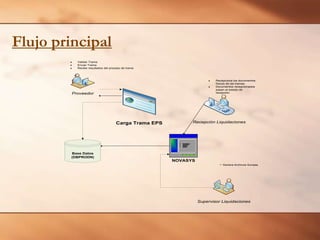

Flujo principal
Validar Trama
Enviar Trama
Recibe resultados del proceso de trama

Recepciona los documentos
físicos de las tramas.
Documentos recepcionados
pasan al estado de
recepción.

Proveedor

Carga Trama EPS

Recepción Liquidaciones

Base Datos
(DBPRODN)

NOVASYS
-

Genera Archivos Sunasa

Supervisor Liquidaciones

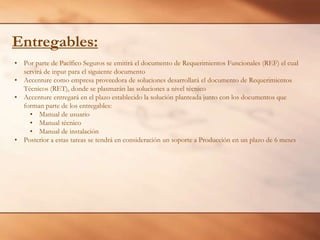

Entregables:
• Por parte de Pacífico Seguros se emitirá el documento de Requerimientos Funcionales (REF) el cual
servirá de input para el siguiente documento
• Accenture como empresa proveedora de soluciones desarrollará el documento de Requerimientos
Técnicos (RET), donde se plasmarán las soluciones a nivel técnico
• Accenture entregará en el plazo establecido la solución planteada junto con los documentos que
forman parte de los entregables:
• Manual de usuario
• Manual técnico
• Manual de instalación
• Posterior a estas tareas se tendrá en consideración un soporte a Producción en un plazo de 6 meses

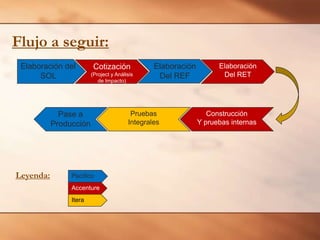

Flujo a seguir:
Elaboración del
SOL

Cotización
(Project y Análisis
de Impacto)

Pase a
Producción

Leyenda:

Pacífico
Accenture
Itera

Elaboración
Del REF

Pruebas
Integrales

Elaboración
Del RET

Construcción
Y pruebas internas

Etapas del proyecto

Pmp tramas tedef

  • 1.
    Project Management forProfessionals Proyecto: Tramas TEDEF Integrantes: Guisella Angulo Omar Ortiz Jose Ascoy Alvaro Alcocer
  • 2.
    Misión: • Pacífico Segurostrabaja con una red de clínicas y empresas de servicios adicionales a nivel nacional • Como prestadora de servicios de salud esta sujeta a normas y directivas establecidas por la SUNASA (Superintendencia Nacional de Aseguramiento en Salud • Diariamente las clínicas afiliadas a Pacífico envían información en tramas para actualizar la información de Pacífico • Posteriormente Pacífico consolida la información, la valida y luego envía sus movimientos diarios a la SUNASA
  • 3.
    Visión: • Debido aque la SUNASA necesita más información para procesar actualizó el software que utilizan las clínicas afiliadas para enviar la información a Pacífico • El sistema es actualizado por cuenta de cada clínica desde la página web de la SUNASA, desde donde descargan las actualizaciones respectivas • La información que se debe enviar a la SUNASA desde ahora seguirá siendo en tramas pero con estructuras diferentes • Dichas modificaciones harán que los sistemas que actualmente reciben y envían la información tengan que ser actualizados para este fín
  • 4.
    Flujo principal Validar Trama EnviarTrama Recibe resultados del proceso de trama Recepciona los documentos físicos de las tramas. Documentos recepcionados pasan al estado de recepción. Proveedor Carga Trama EPS Recepción Liquidaciones Base Datos (DBPRODN) NOVASYS - Genera Archivos Sunasa Supervisor Liquidaciones
  • 5.
    Entregables: • Por partede Pacífico Seguros se emitirá el documento de Requerimientos Funcionales (REF) el cual servirá de input para el siguiente documento • Accenture como empresa proveedora de soluciones desarrollará el documento de Requerimientos Técnicos (RET), donde se plasmarán las soluciones a nivel técnico • Accenture entregará en el plazo establecido la solución planteada junto con los documentos que forman parte de los entregables: • Manual de usuario • Manual técnico • Manual de instalación • Posterior a estas tareas se tendrá en consideración un soporte a Producción en un plazo de 6 meses
  • 6.
    Flujo a seguir: Elaboracióndel SOL Cotización (Project y Análisis de Impacto) Pase a Producción Leyenda: Pacífico Accenture Itera Elaboración Del REF Pruebas Integrales Elaboración Del RET Construcción Y pruebas internas
  • 7.
