 THE      FRIENDS
Colegio: Dr. Luis Federico Leloir
Integrantes: Romero Milagros Cretin Ximena y
Zacarías Ángel
Profesora: Gomez Medina Norma
Curso: 6to 5ta
Año: 2012
FORROS PARA
ENCENDEDORES




               CARTUCHERAS
Resumen del Proyecto
Nuestra idea consiste en elaborar cartucheras y forros para
encendedores.
Deseando tener mucho éxito en uno de estos dos materiales que
elaboramos día a día en grupo tanto en la institución como en
nuestros hogares.
Intentando progresar y poniendo todos nuestros esfuerzos,
esperando tener una ganancia favorable.
Este producto que estamos fabricando está basado con el objetivo
que tengan ordenados sus elementos laborales y otros.
Nuestra oportunidad es que contamos con un mercado.
La fortaleza es el diseño y el color, para que atraiga la atención del
cliente.
PRESENTACIÓN DE LA MICROEMPRESA
Descripción de la Idea del Proyecto y la
Oportunidad
    Nuestra idea/proyecto se basa en producir cartucheras y/o
     forros de encendedores.
    Los materiales a utilizar son: trazos de tela de diversos
     colores y motivos, hilos, tijeras, papel vegetal, goma eva,
     pegamento, y otros detalles, que le agregaremos a medida
     que desarrollamos nuestro proyecto.
    Las oportunidades son: tenemos pensado en desarrollar
     estos dos elementos ya que son un bien práctico y
     necesario, económicos y fácil de elaborar.
    Nuestro objetivo es tener éxito en la venta, para atraer a
     mas clientes, poniendo todo nuestro esfuerzo posible, para
     atraer su atención con posibilidades de ofertas.
    Nuestra oportunidad de negocio, ya que la escuela es
     nuestro mercado y tanto los alumnos, profesores y los
     directivos del establecimiento podrían interesarse en
     nuestro producto por sus variedades y sus precios,
     cualquiera los podría comprar.
     Nuestra Misión:
    Nuestra misión es crecer día a día y ser hábiles en la
      producción para el futuro ser líderes y con gran
      potencial de crecimiento. Por ahora que se
      conozcan nuestros productos en la institución para
      después progresar y formar parte de una gran
      empresa.
     La Visión:
    Ser aceptados y reconocidos en el mercado y poder
      competir en el mismo. En el futuro queremos que
      nuestra organización sea mas reconocida y así
      poder llegar al exterior a ofrecer nuestros
      productos. Queremos ser grandes creadores de
      empresas generando un importante valor
      económico con mucha ética y responsabilidad
      social. la organización esta administrada y
      sostenida por emprendedores que encarnan un
      nuevo modelo       de empresario, dispuestos a
      suministrar tiempo, dinero y conocimientos, para
      promover la cultura emprendedora.
Fortalezas
   Capacidad para la elaboración del                     Debilidades
    producto.
                                              Pocas muestras de diseños.
   Distintos productos que estén a la
    moda.                                     Poco tiempo para elaborar mayor
                                               cantidad de productos.
   Manejo de telas, hilos y goma eva.
                                              La fragilidad del material.
   Entendimiento y dominio en
    detalles del producto.                                 Amenazas
              Oportunidades                   Competencia.
   Económicos posiblemente                   Falta de venta.
    accesibles.                               Falta de técnica.
   Facilidad en obtener los elementos.       La calidad
   Los colores son llamativos para que
    atraiga más la atención del cliente.
   Nuestros productos a producir serán cartucheras y forros de encendedores, las mismas
    son útiles para el colegio y los forros de encendedores son muy coloridos y especiales
    para adornar los encendedores o destinados a regalos a madres, amigos y/o profesores,
    etc.
   Muy práctico a la hora de producción y los gastos a invertir son relativamente accesibles
    de modo que el producto a ofrecer también lo es además son muy originales utilizables y
    económicos.
   Puede haber otros sustitutos en términos de adornos o decoraciones en general.
   Este producto sirve para adornar, ordenar y guardar los materiales del trabajo.
   Forros de encendedores: son muy delicados, fáciles de hacer, se acomoda en cualquier
    espacio pequeño y también son prácticos para llevarlos de un lugar a otro.
   Ideal para regalas a todo tipo de persona.
   Cartucheras: este producto es indispensable y necesario para las escuelas y otros trabajos
    que usen lapiceras y además poseen buena calidad, trabajado con sumo cuidado a
    máquina. También hay que destacar que son muy prácticos.

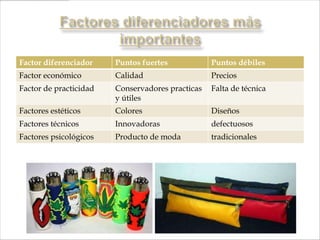

Factor diferenciador    Puntos fuertes            Puntos débiles
Factor económico        Calidad                   Precios
Factor de practicidad   Conservadores practicas   Falta de técnica
                        y útiles
Factores estéticos      Colores                   Diseños
Factores técnicos       Innovadoras               defectuosos
Factores psicológicos   Producto de moda          tradicionales
   El micro emprendimiento será manejado y dirigido por sus socios.
   Las funciones de administración general, cobranza, pagos, contabilidad, facturación,
    mantención de los registros al día.
   Archivar para la documentación, realizar los pagos a los proveedores, controlando el
    movimiento de fondos.
   Estará a cargo Cretin Ximena Mariel al igual que todo lo relacionado con los
    proveedores, controlando y haciendo saber a los socios los resultados realizados y a
    realizar la carpeta del plan de negocio.
   Las funciones de producción serán dirigidas por Zacarías Ángel Adolfo que dirige el
    planeamiento, elaboración y diseños del mismo y en el proceso del producto,
    controlamiento de los insumos recibidos almacenajes y realización de las compras de los
    materiales necesarios para la elaboración del producto terminado, envasar y poner a la
    venta.
   Las funciones de comercialización estará a cargo de Romero Milagros Anabel,
    seleccionara los productos, contratara con los clientes y también podrá vender y elegir
    estrategias de publicidad. Los potenciales clientes serán nuestros amigos, compañeros de
    trabajo, de estudio, vecinos y familiares. Las ventas serán de contado y entrega del
    producto.
   Las funciones de contabilidad y finanzas estará a cargo de los tres integrantes del grupo
    y somos los encargados de controlar los fondos y la realización de la registración
    contable.
Identificación cualitativa del Mercado para el Producto, Servicio o
Proceso Creado, Desarrollado o Mejorado por esta Idea
¿Quiénes lo utilizarán? Los adolescentes y adultos de la institución.
¿Por qué lo preferirán? Porque es útil, necesario y práctico.
¿Cómo lo sabe? Por la encuesta que realizamos.
-Producto. Cartucheras y forros para encendedores.
-Consumidor. Adolescentes y adultos.
-Competencia. Con los demás micros.
Edad: de 11 en adelante. Sexo: mujeres un 80% y varones un 20%. Estado
Civil: cualquier tipo. Ingreso mensual: ---. Gasto promedio en la compra
del producto/servicio: $100 aprox. Zona geográfica que se pretende
abarcar: el establecimiento escolar Dr. Luis Federico Leloir. Número de
consumidores que viven en esa zona: 300 aprox. Número de consumidores
que podrían comprar el producto/servicio: 150 Gustos o costumbres de
mis potenciales clientes: forros de encendedores.
Su principal competencia actual. El otro curso contable.
Su principal competencia potencial. Los micros de cada grupo.
Con relación a ambas cuestiones, ¿qué producto, servicio o proceso puede
ser necesario o se creará cuando esta idea sea llevada a la práctica?
Cartucheras y forros para encendedores.

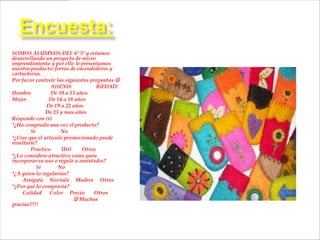

Encuesta:
SOMOS ALUMNOS DEL 6º 5º y estamos
desarrollando un proyecto de micro
emprendimiento y por ello le presentamos
nuestro producto: forros de encendedores y
cartucheras.
Por favor conteste las siguientes preguntas 
                 A)SEXO:            B)EDAD:
Hombre           De 10 a 13 años
Mujer           De 14 a 18 años
               De 19 a 22 años
               De 23 y mas años
Responde con (x)
*¿Ha comprado una vez el producto?
        Si           No
*¿Cree que el articulo promocionado puede
resultarle?
        Practico      Útil    Otros
*¿Lo considera atractivo como para
incorporar su uso o regalo a amistades?
           Si       No
*¿A quien lo regalarías?
    Amigo/a Novio/a Madres Otros
*¿Por qué lo compraría?
    Calidad Color Precio           Otros
                            Muchas
gracias!!!!!
   En la encuesta hemos notado que la mayor parte de los posibles
    clientes se basarán en la calidad y precio del producto a elegir y a
    quien o quienes. Además hemos notado que las mujeres entre 14 a
    18 años de edad serian nuestros clientes potenciales; las personas
    mayores se interesan más en otros productos más necesarios para
    el hogar. Así mismo hemos notado que más del 50% de los
    encuestados son compradores compulsivos lo cual nos da certeza
    de vender dichos bienes.
   También nos hicieron notar que los productos ofrecidos pueden
    ser prácticos y de gran utilidad para la mayoría de la gente.
   Nuestra estrategia de comercialización es ofrecer productos ya existentes pero con
    pacaquin innovadores y más elaborados. La promoción se hará a través de folletos,
    láminas y tarjetas. Los productos están realizados con maquinas y con muy buena
    calidad y en diversas formas.
   -Producto: Cartucheras y forros para encendedores.
   -Precio: Económico y muy accesibles.
   -Comunicación: De boca en boca.
   -Distribución: En forma directa.
Plan de Producción del Bien o Servicio seleccionado
Elaboración
BIEN 1 Cartucheras


                                        Operación              Explicación         Tiempo estimado
                                Molde o forma         Marcando y midiendo la 5 min.
                                                      forma
                                Corte                 Cortamos el molde        10 min.
                                Costura               Hicimos hilvanar         15 min.
                                Costura en maquinas   Pasa por la máquina de 20 min.
                                                      coser

BIEN 2 Forros de encendedores



                                        Operación             Explicación         Tiempo estimado
                                Forma                 Marcando la goma eva    5 min.
                                Corte                 Cortamos prolijamente   10 min.
                                Pegar                 Ponemos la gotita muy 15 min.
                                                      cuidadosamente
Denominación del                                        Plazo de
       Proveedor                 Producto     Precio       entrega      Calidad



Librería Ceci         Goma eva y la gotita   $20 y $6   inmediata     buena

Mía Tela              Telas                  $30        inmediata     Muy buena

Librería              Hilos y agujas         $15        inmediata     buena

Ipri                  Cierres                $40        inmediata     Muy buena

Kiosco Kike           Encendedores           $50        inmediata     buena

Casa de telas         Plástico               $5         inmediata     buena
Análisis de los costos
                     1.Costos Fijos
•Depreciaciones de Bienes de Uso (activo fijo)


  Maquinarias             Valor      Vida Útil          Importe       Muebles         Valor   Vida Útil   Importe
                                                   Depreciación       y Útiles e                          Deprecia
Máquina       para $300           10 años          $30                Instalacio                               ción
coser                                                                    nes
Total Anual                                            $30
                                                                      Meza        y $30       10 años     $3
depreciaciones                                         $2,5
                                                                      silla
maquinarias (I)
                                                                      Total                               $3
Total mensual
                                                                      Anual                               $0,25
                                                                      depreciaci
                                                                      ones
   Herramientas           Valor       Vida Útil          Importe
                                                                      muebles y
                                                       Depreciación
                                                                      útiles      e
Tijeras             $10            10 años        $1
                                                                      instalacio
Total Anual                                       $1
                                                                      nes (III)
depreciaciones                                    $0,08
                                                                      Total
herramientas (II)
                                                                      mensual
Total Mensual
Total depreciaciones $ (importe anual)
Importe mensual depreciaciones $
a) Total de Depreciaciones (I) + (II) + (III)..2,5 + 0,08 + 0,25... $2,83
b) Alquiler.............................................................................. $2
c) Energía Eléctrica (Cargo Fijo)                                                          $13,20
d) Sueldos (si hubieren)......................................................... $----
e) Obras Sanitarias                                                                        $7,67
•h) Otros Costos fijos................................................$------
TOTA COSTOS FIJOS............................................................$25,70

 B- Costos Variables:
 a) Materias Primas..................................................................$166
 b) Mano de Obra..................................$ ..............................$6
 c) Energía eléctrica (parte variable) $...0,2620 * 12……………$3,14
 d) Servicio de Gas.              Ídem                                            $     .................
 Total Costos Variables                                                              $175,14
 Materias Primas                                                                                            $
 C- Costos Totales Cartucheras
 •Costos Fijos..................................................................$25,70
 •Costos Variables..............................................................$140,11
 •COSTOS TOTALES..........................................................$165,81

 D- Costo Unitario Cartucheras 15
 Costo Fijo Unitario....................................................................$1,71
 Costo Variable Unitario.............................................................$9,34
 COSTO TOTAL UNITARIO.........................................................$11,05

 C- Costos Totales Forros de encendedores
 •Costos Fijos..................................................................$25,70
 •Costos Variables...........................................................$35,03
 •COSTOS TOTALES.......................................................$60,73
 D- Costo Unitario Forros de encendedores 25
 Costo Fijo Unitario.................................................................$1,02
 Costo Variable Unitario..........................................................$1,40
 COSTO TOTAL UNITARIO......................................................$2,42
Precio de venta
Margen …13…% sobre costos cartucheras
Margen …4…% sobre costos forros de encendedores


                     Lista de precios
Tipo de producto       Costo unitario   Margen   %   / Precio de Venta
Cartucheras            11,05            1,95     15% /      13
Forros            para 2,42             1,65     41% /       4
encendedores
. Plan        Financiero
   Inversión necesaria:
   •Exigibilidades:

                               Ítem                                   Importe
                                                                      Estimado
Alquiler de Local                                               2
Maquinarias necesarias                                          300
Materias Primas o Mercaderías                                   166
Otros bienes de uso necesarios *                                ---
Elementos de oficina(papelería y facturación)                   12
Otros                                                           ---
Importe Total Inversión Inicial                                 480
•Disponibilidades:

                       Ítem                           Importe
                                                      Estimado
Existencia inicial en caja                      170
Derechos a cobrar si existen                    ---
Importe total de disponibilidades               170
Con los datos obtenidos confeccionaremos un resumen:




                     Detalle                            Importe
Exigibilidades                                    480
Disponibilidades                                  170
Dinero necesario para comenzar                    170
Aportes de los integrantes                        56,77
Se deben obtener de fuentes ajenas Ingresos


   2- Fuentes de Financiación:

                                                           •Recursos materiales:
                          Aportes                                         Bienes de uso
 Fecha     Detalle    asociados      Inversores            Máquinas de coser, tijera y agujas.
                                                                          Insumos
 10/04    Aporte     58             Cretin                 Hilo, telas, goma eva, la gotita, plasticola,
                                    Ximena                 cintas de colores, plástico, tela papel,
                                                            cierres y encendedores.
 10/04    Aporte     56             Romero                 Punto de Equilibrio
                                    Milagros               El Punto muerto para nuestra microempresa:
                                                           TOTAL COSTOS FIJOS......................$25,70
 10/04    Aporte     55             Zacarías
                                    Ángel
Cartucheras


                                                        Costo Fijo Total
Punto Muerto=    --------------------- 7 ---------------------
                                    Precio – Costo Variable Unitario




   Forros para encendedores



                                                           Costo Fijo Total
 Punto Muerto=      --------------------- 10 ----------------------
                                       Precio – Costo Variable Unitario
Duración de Ejecución
Este proyecto está pensado estar una duración de 8
      meses ya que es la duración del colegio.
    Cronograma de actividades de la microempresa:

     ACTIVIDAD              FECHA DE            FECHA DE           RESPONSABLE            OBSERVACIONES
                           INICIACIÓN          FINALIZACION
Organización Practica    31/05/12       06/06/12              Cretin, Romero

Realización          de 02/07/12        11/08/12              Cretin, Romero y Zacarías
compras
Producción               12/08/12       30/09/12              Romero y Zacarías
Plan de negocio          15/07/12       30/09/12              Cretin
Armamos       toda    la 18/09/12       27/09/12              Cretin y Zacarías
producción
Últimos   detalles   del 26/09/12       30/09/12              Cretin y Romero
micro emprendimiento

Fotocopiamos todo el 30/09/12           ----                  Cretin
plan de negocio

PowerPoint

  • 1.
     THE FRIENDS Colegio: Dr. Luis Federico Leloir Integrantes: Romero Milagros Cretin Ximena y Zacarías Ángel Profesora: Gomez Medina Norma Curso: 6to 5ta Año: 2012
  • 2.
  • 3.
    Resumen del Proyecto Nuestraidea consiste en elaborar cartucheras y forros para encendedores. Deseando tener mucho éxito en uno de estos dos materiales que elaboramos día a día en grupo tanto en la institución como en nuestros hogares. Intentando progresar y poniendo todos nuestros esfuerzos, esperando tener una ganancia favorable. Este producto que estamos fabricando está basado con el objetivo que tengan ordenados sus elementos laborales y otros. Nuestra oportunidad es que contamos con un mercado. La fortaleza es el diseño y el color, para que atraiga la atención del cliente.
  • 4.
    PRESENTACIÓN DE LAMICROEMPRESA Descripción de la Idea del Proyecto y la Oportunidad  Nuestra idea/proyecto se basa en producir cartucheras y/o forros de encendedores.  Los materiales a utilizar son: trazos de tela de diversos colores y motivos, hilos, tijeras, papel vegetal, goma eva, pegamento, y otros detalles, que le agregaremos a medida que desarrollamos nuestro proyecto.  Las oportunidades son: tenemos pensado en desarrollar estos dos elementos ya que son un bien práctico y necesario, económicos y fácil de elaborar.  Nuestro objetivo es tener éxito en la venta, para atraer a mas clientes, poniendo todo nuestro esfuerzo posible, para atraer su atención con posibilidades de ofertas.  Nuestra oportunidad de negocio, ya que la escuela es nuestro mercado y tanto los alumnos, profesores y los directivos del establecimiento podrían interesarse en nuestro producto por sus variedades y sus precios, cualquiera los podría comprar.
  • 5.
    Nuestra Misión: Nuestra misión es crecer día a día y ser hábiles en la producción para el futuro ser líderes y con gran potencial de crecimiento. Por ahora que se conozcan nuestros productos en la institución para después progresar y formar parte de una gran empresa.  La Visión: Ser aceptados y reconocidos en el mercado y poder competir en el mismo. En el futuro queremos que nuestra organización sea mas reconocida y así poder llegar al exterior a ofrecer nuestros productos. Queremos ser grandes creadores de empresas generando un importante valor económico con mucha ética y responsabilidad social. la organización esta administrada y sostenida por emprendedores que encarnan un nuevo modelo de empresario, dispuestos a suministrar tiempo, dinero y conocimientos, para promover la cultura emprendedora.
  • 6.
    Fortalezas  Capacidad para la elaboración del Debilidades producto.  Pocas muestras de diseños.  Distintos productos que estén a la moda.  Poco tiempo para elaborar mayor cantidad de productos.  Manejo de telas, hilos y goma eva.  La fragilidad del material.  Entendimiento y dominio en detalles del producto. Amenazas Oportunidades  Competencia.  Económicos posiblemente  Falta de venta. accesibles.  Falta de técnica.  Facilidad en obtener los elementos.  La calidad  Los colores son llamativos para que atraiga más la atención del cliente.
  • 7.
    Nuestros productos a producir serán cartucheras y forros de encendedores, las mismas son útiles para el colegio y los forros de encendedores son muy coloridos y especiales para adornar los encendedores o destinados a regalos a madres, amigos y/o profesores, etc.  Muy práctico a la hora de producción y los gastos a invertir son relativamente accesibles de modo que el producto a ofrecer también lo es además son muy originales utilizables y económicos.  Puede haber otros sustitutos en términos de adornos o decoraciones en general.  Este producto sirve para adornar, ordenar y guardar los materiales del trabajo.  Forros de encendedores: son muy delicados, fáciles de hacer, se acomoda en cualquier espacio pequeño y también son prácticos para llevarlos de un lugar a otro.  Ideal para regalas a todo tipo de persona.  Cartucheras: este producto es indispensable y necesario para las escuelas y otros trabajos que usen lapiceras y además poseen buena calidad, trabajado con sumo cuidado a máquina. También hay que destacar que son muy prácticos.
  • 8.
    Factor diferenciador Puntos fuertes Puntos débiles Factor económico Calidad Precios Factor de practicidad Conservadores practicas Falta de técnica y útiles Factores estéticos Colores Diseños Factores técnicos Innovadoras defectuosos Factores psicológicos Producto de moda tradicionales
  • 9.
    El micro emprendimiento será manejado y dirigido por sus socios.  Las funciones de administración general, cobranza, pagos, contabilidad, facturación, mantención de los registros al día.  Archivar para la documentación, realizar los pagos a los proveedores, controlando el movimiento de fondos.  Estará a cargo Cretin Ximena Mariel al igual que todo lo relacionado con los proveedores, controlando y haciendo saber a los socios los resultados realizados y a realizar la carpeta del plan de negocio.  Las funciones de producción serán dirigidas por Zacarías Ángel Adolfo que dirige el planeamiento, elaboración y diseños del mismo y en el proceso del producto, controlamiento de los insumos recibidos almacenajes y realización de las compras de los materiales necesarios para la elaboración del producto terminado, envasar y poner a la venta.  Las funciones de comercialización estará a cargo de Romero Milagros Anabel, seleccionara los productos, contratara con los clientes y también podrá vender y elegir estrategias de publicidad. Los potenciales clientes serán nuestros amigos, compañeros de trabajo, de estudio, vecinos y familiares. Las ventas serán de contado y entrega del producto.  Las funciones de contabilidad y finanzas estará a cargo de los tres integrantes del grupo y somos los encargados de controlar los fondos y la realización de la registración contable.
  • 10.
    Identificación cualitativa delMercado para el Producto, Servicio o Proceso Creado, Desarrollado o Mejorado por esta Idea ¿Quiénes lo utilizarán? Los adolescentes y adultos de la institución. ¿Por qué lo preferirán? Porque es útil, necesario y práctico. ¿Cómo lo sabe? Por la encuesta que realizamos. -Producto. Cartucheras y forros para encendedores. -Consumidor. Adolescentes y adultos. -Competencia. Con los demás micros. Edad: de 11 en adelante. Sexo: mujeres un 80% y varones un 20%. Estado Civil: cualquier tipo. Ingreso mensual: ---. Gasto promedio en la compra del producto/servicio: $100 aprox. Zona geográfica que se pretende abarcar: el establecimiento escolar Dr. Luis Federico Leloir. Número de consumidores que viven en esa zona: 300 aprox. Número de consumidores que podrían comprar el producto/servicio: 150 Gustos o costumbres de mis potenciales clientes: forros de encendedores. Su principal competencia actual. El otro curso contable. Su principal competencia potencial. Los micros de cada grupo. Con relación a ambas cuestiones, ¿qué producto, servicio o proceso puede ser necesario o se creará cuando esta idea sea llevada a la práctica? Cartucheras y forros para encendedores.
  • 11.
    Encuesta: SOMOS ALUMNOS DEL6º 5º y estamos desarrollando un proyecto de micro emprendimiento y por ello le presentamos nuestro producto: forros de encendedores y cartucheras. Por favor conteste las siguientes preguntas  A)SEXO: B)EDAD: Hombre De 10 a 13 años Mujer De 14 a 18 años De 19 a 22 años De 23 y mas años Responde con (x) *¿Ha comprado una vez el producto? Si No *¿Cree que el articulo promocionado puede resultarle? Practico Útil Otros *¿Lo considera atractivo como para incorporar su uso o regalo a amistades? Si No *¿A quien lo regalarías? Amigo/a Novio/a Madres Otros *¿Por qué lo compraría? Calidad Color Precio Otros  Muchas gracias!!!!!
  • 12.
    En la encuesta hemos notado que la mayor parte de los posibles clientes se basarán en la calidad y precio del producto a elegir y a quien o quienes. Además hemos notado que las mujeres entre 14 a 18 años de edad serian nuestros clientes potenciales; las personas mayores se interesan más en otros productos más necesarios para el hogar. Así mismo hemos notado que más del 50% de los encuestados son compradores compulsivos lo cual nos da certeza de vender dichos bienes.  También nos hicieron notar que los productos ofrecidos pueden ser prácticos y de gran utilidad para la mayoría de la gente.
  • 13.
    Nuestra estrategia de comercialización es ofrecer productos ya existentes pero con pacaquin innovadores y más elaborados. La promoción se hará a través de folletos, láminas y tarjetas. Los productos están realizados con maquinas y con muy buena calidad y en diversas formas.  -Producto: Cartucheras y forros para encendedores.  -Precio: Económico y muy accesibles.  -Comunicación: De boca en boca.  -Distribución: En forma directa.
  • 14.
    Plan de Produccióndel Bien o Servicio seleccionado Elaboración BIEN 1 Cartucheras Operación Explicación Tiempo estimado Molde o forma Marcando y midiendo la 5 min. forma Corte Cortamos el molde 10 min. Costura Hicimos hilvanar 15 min. Costura en maquinas Pasa por la máquina de 20 min. coser BIEN 2 Forros de encendedores Operación Explicación Tiempo estimado Forma Marcando la goma eva 5 min. Corte Cortamos prolijamente 10 min. Pegar Ponemos la gotita muy 15 min. cuidadosamente
  • 15.
    Denominación del Plazo de Proveedor Producto Precio entrega Calidad Librería Ceci Goma eva y la gotita $20 y $6 inmediata buena Mía Tela Telas $30 inmediata Muy buena Librería Hilos y agujas $15 inmediata buena Ipri Cierres $40 inmediata Muy buena Kiosco Kike Encendedores $50 inmediata buena Casa de telas Plástico $5 inmediata buena
  • 16.
    Análisis de loscostos 1.Costos Fijos •Depreciaciones de Bienes de Uso (activo fijo) Maquinarias Valor Vida Útil Importe Muebles Valor Vida Útil Importe Depreciación y Útiles e Deprecia Máquina para $300 10 años $30 Instalacio ción coser nes Total Anual $30 Meza y $30 10 años $3 depreciaciones $2,5 silla maquinarias (I) Total $3 Total mensual Anual $0,25 depreciaci ones Herramientas Valor Vida Útil Importe muebles y Depreciación útiles e Tijeras $10 10 años $1 instalacio Total Anual $1 nes (III) depreciaciones $0,08 Total herramientas (II) mensual Total Mensual
  • 17.
    Total depreciaciones $(importe anual) Importe mensual depreciaciones $ a) Total de Depreciaciones (I) + (II) + (III)..2,5 + 0,08 + 0,25... $2,83 b) Alquiler.............................................................................. $2 c) Energía Eléctrica (Cargo Fijo) $13,20 d) Sueldos (si hubieren)......................................................... $---- e) Obras Sanitarias $7,67 •h) Otros Costos fijos................................................$------ TOTA COSTOS FIJOS............................................................$25,70 B- Costos Variables: a) Materias Primas..................................................................$166 b) Mano de Obra..................................$ ..............................$6 c) Energía eléctrica (parte variable) $...0,2620 * 12……………$3,14 d) Servicio de Gas. Ídem $ ................. Total Costos Variables $175,14 Materias Primas $ C- Costos Totales Cartucheras •Costos Fijos..................................................................$25,70 •Costos Variables..............................................................$140,11 •COSTOS TOTALES..........................................................$165,81 D- Costo Unitario Cartucheras 15 Costo Fijo Unitario....................................................................$1,71 Costo Variable Unitario.............................................................$9,34 COSTO TOTAL UNITARIO.........................................................$11,05 C- Costos Totales Forros de encendedores •Costos Fijos..................................................................$25,70 •Costos Variables...........................................................$35,03 •COSTOS TOTALES.......................................................$60,73 D- Costo Unitario Forros de encendedores 25 Costo Fijo Unitario.................................................................$1,02 Costo Variable Unitario..........................................................$1,40 COSTO TOTAL UNITARIO......................................................$2,42
  • 18.

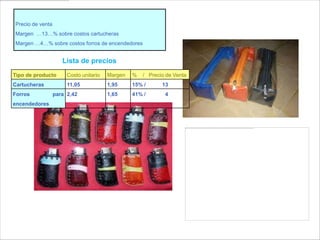

    Precio de venta Margen…13…% sobre costos cartucheras Margen …4…% sobre costos forros de encendedores Lista de precios Tipo de producto Costo unitario Margen % / Precio de Venta Cartucheras 11,05 1,95 15% / 13 Forros para 2,42 1,65 41% / 4 encendedores
  • 19.
    . Plan Financiero Inversión necesaria: •Exigibilidades: Ítem Importe Estimado Alquiler de Local 2 Maquinarias necesarias 300 Materias Primas o Mercaderías 166 Otros bienes de uso necesarios * --- Elementos de oficina(papelería y facturación) 12 Otros --- Importe Total Inversión Inicial 480 •Disponibilidades: Ítem Importe Estimado Existencia inicial en caja 170 Derechos a cobrar si existen --- Importe total de disponibilidades 170
  • 20.
    Con los datosobtenidos confeccionaremos un resumen: Detalle Importe Exigibilidades 480 Disponibilidades 170 Dinero necesario para comenzar 170 Aportes de los integrantes 56,77 Se deben obtener de fuentes ajenas Ingresos 2- Fuentes de Financiación: •Recursos materiales: Aportes Bienes de uso Fecha Detalle asociados Inversores Máquinas de coser, tijera y agujas. Insumos 10/04 Aporte 58 Cretin Hilo, telas, goma eva, la gotita, plasticola, Ximena cintas de colores, plástico, tela papel, cierres y encendedores. 10/04 Aporte 56 Romero Punto de Equilibrio Milagros El Punto muerto para nuestra microempresa: TOTAL COSTOS FIJOS......................$25,70 10/04 Aporte 55 Zacarías Ángel
  • 21.
    Cartucheras Costo Fijo Total Punto Muerto= --------------------- 7 --------------------- Precio – Costo Variable Unitario Forros para encendedores Costo Fijo Total Punto Muerto= --------------------- 10 ---------------------- Precio – Costo Variable Unitario
  • 22.
    Duración de Ejecución Esteproyecto está pensado estar una duración de 8 meses ya que es la duración del colegio. Cronograma de actividades de la microempresa: ACTIVIDAD FECHA DE FECHA DE RESPONSABLE OBSERVACIONES INICIACIÓN FINALIZACION Organización Practica 31/05/12 06/06/12 Cretin, Romero Realización de 02/07/12 11/08/12 Cretin, Romero y Zacarías compras Producción 12/08/12 30/09/12 Romero y Zacarías Plan de negocio 15/07/12 30/09/12 Cretin Armamos toda la 18/09/12 27/09/12 Cretin y Zacarías producción Últimos detalles del 26/09/12 30/09/12 Cretin y Romero micro emprendimiento Fotocopiamos todo el 30/09/12 ---- Cretin plan de negocio
