KANBAN EN ACCIÓN:
Caso de Estudio en la Administración Pública
es.linkedin.com/in/robertohens
roberhens@gmail.com
@robertohens
robertohens.com
ROBERTO HENS
Imagen bajo licencia Creative Commons: flickr.com/photos/bitzc
¿QUE NOS LLEVÓ A INICIAR EL CAMBIO?
¿REALMENTE NECESITA LA
ADMINISTRACIÓN MÁS
AGILIDAD?
Imagen bajo licencia Creative Commons: flickr.com/photos/jcmejiaacera
EN MUCHOS CASOS SEGUIMOS MANTENIENDO ESTA IMAGEN
¿TYPICAL SPANISH?
Imagen bajo licencia Creative Commons: flickr.com/photos/pat_mcdonald
PERO LA REALIDAD ES OTRA…
SÍ, MÁS
MODERNA
PERO…
¿MÁS
AGIL?
Imagen bajo licencia Creative Commons: flickr.com/photos/jakecaptive
SÓLO EN LA
AGE: PIENSA EN
EL NÚMERO DE
LEYES, REALES
DECRETOS, Y
ORDENES
MINISTERIALES
QUE PUBLICA
EL BOE A
DIARIO….
PERO…. ¿POR QUÉ EL MÉTODO LEAN KANBAN?
Imagen bajo licencia Creative Commons: www.gratisography.com/
SUPERAR LAS APUESTAS EN CONTRA…
PRIMER RETO:
Imagen bajo licencia Creative Commons: www.gratisography.com/
Empezar con una meta clara…
Imagen bajo licencia Creative Commons: flickr.com/photos/syymza
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
Mantener los sistemas de información de los
que somos responsables después de ver
al equipo de desarrollo menguado e intentar
afrontar nuevos desarrollos…
sin morir en el intento…
Imagen bajo licencia Creative Commons: flickr.com/photos/syymza
Definir el punto de entrada (identificar interesados aguas
arriba y definir qué entregarán a tu proceso)
Imagen bajo licencia Creative Commons:
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
Definir punto de salida del proceso (interesados y
entregables)
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
Definir los diferentes tipos de trabajo que recibiremos de
los interesados.
Imagen bajo licencia Creative Commons: www.flickr.com/photos/55084317@N08
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA

 Riesgoasociadoalostrabajos
 ClasesdeServicio
 AcuerdosdeNiveldeServicio(SLA)
La definición del trabajo y el diseño de las tarjetas debe
facilitar la auto-organización de modo que el equipo
pueda tomar buenas decisiones en cuanto a:
Analizar la demanda de cada tipo de trabajo:
observar la tasa de llegada y las variaciones de cada tipo.
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA

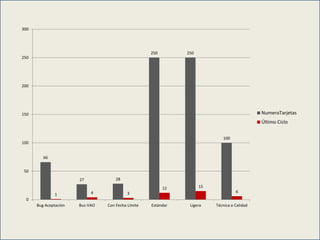

66
27 28
250 250
100
1 4 3
12 15
6
0
50
100
150
200
250
300
Bug Aceptación Bus-VAO Con Fecha Límite Estándar Ligera Técnica o Calidad
NumeroTarjetas
Último Ciclo
Reunirse con los interesados:
 Acuerda los WIP
 Acuerda los mecanismos para crearnuevo trabajo
(¿Con qué frecuenciase debe priorizarel Backlog?)
 Asegúrateque todo el mundo entiende el concepto de
Clases de Servicio
 Llegaa un acuerdo sobre el Lead-Timeobjetivo con
cada clase de servicio –SLAs internos-
Imagen bajo licencia Creative Commons: flickr.com/photos/dpstyles/
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA

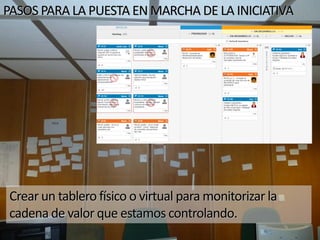

Crear un tablero físico o virtual para monitorizar la
cadena de valor que estamos controlando.
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
Mantener una reunión diaria frente al tablero
Imagen bajo licencia Creative Commons: flickr.com/photos/jeveaux
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
Acordar una frecuencia para llevar a cabo análisis de
Retrospectiva sobre el proceso.
Imagen bajo licencia Creative Commons: flickr.com/photos/improveit
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
…y recuerda no cambiar los roles en el corto plazo
Formar al equipo en conceptos claves: Flow, WIP, Pull,…
PASOS PARA LA PUESTA EN MARCHA DE LA INICIATIVA
1 Visualiza el flujo de trabajo
2 Limita el trabajo en curso
3 Mide y Optimiza
TRASINICIARELTABLERO…NOSCENTRAMOSENELSIGUIENTEPASO
Imagen bajo licencia Creative Commons: flickr.com/photos/fregando
MÉTRICAS PARA
LA TOMA DE DECISIONES
Nosindicacómoseestá
comportandoelsistema
frentealoscompromisosde
lasClasesdeServicio.
Ojo,nosinteresamostrarel
comportamientodeeste
indicadorconelpasodel
tiempo.

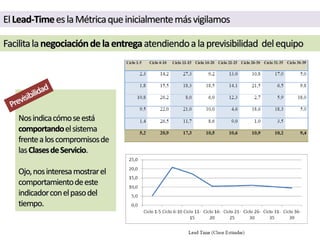

ElLead-TimeeslaMétricaqueinicialmentemásvigilamos
Facilitalanegociacióndelaentregaatendiendoalaprevisibilidad delequipo
ElTiempodeCiclonospermitióconocerlatendenciadelaeficienciadelosprocesosdelos
procesosinternosyevaluarelresultadodeincluirdeterminadasmejoras,
¿Cuántotiempodeproceso“noscuesta”incluirRevisionesdeCódigo?
TiempodeCiclo
0,0
5,0
10,0
15,0
20,0
25,0
30,0
LEAD TIME
0,0
5,0
10,0
15,0
20,0
25,0
30,0
CYCLE TIME
TIEMPOSPARALACLASEESTÁNDAR
Significativo la mejora que mejoramos los
tiempos de entrega a la vez que incorporamos:
Automatización Pruebas, Integración continua,
Revisión de código, Retrospectivas, Despliegue
automático, …

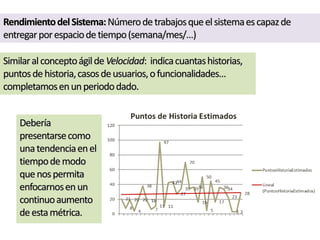

RendimientodelSistema:Númerodetrabajosqueelsistemaescapazde
entregarporespaciodetiempo(semana/mes/…)
Debería
presentarsecomo
unatendenciaenel
tiempodemodo
quenospermita
enfocarnosenun
continuoaumento
deestamétrica.
SimilaralconceptoágildeVelocidad: indicacuantashistorias,
puntosdehistoria,casosdeusuarios,ofuncionalidades…
completamosenunperiododado.

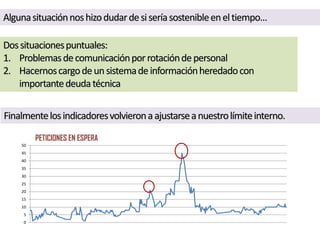

SATISFACCIÓNDELUSUARIO:#Peticionesenespera
* Las peticiones en espera antes de la aplicación de Lean Kanban en el periodo mostrado es una estimación
atendiendo a la carga habitual existente en el sistema de gestión de la demanda
0
5
10
15
20
25
30
35
Estimación Peticiones Espera Peticiones en Espera (Kanban)
0
10
20
30
40
50
60
Enero Febrero Marzo Abril Mayo Junio Julio Agosto Septiembre Octubre Noviembre Diciembre
Distribución Recepción de Peticiones
0
5
10
15
20
25
30
35
40
45
50
PETICIONES EN ESPERA
Algunasituaciónnoshizodudardesiseríasostenibleeneltiempo…
Dossituacionespuntuales:
1. Problemasdecomunicaciónporrotacióndepersonal
2. Hacernoscargodeunsistemadeinformaciónheredadocon
importantedeudatécnica
Finalmentelosindicadoresvolvieronaajustarseanuestrolímiteinterno.

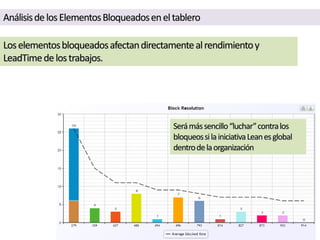

AnálisisdelosElementosBloqueadoseneltablero
Loselementosbloqueadosafectandirectamentealrendimientoy
LeadTimedelostrabajos.
Serámássencillo“luchar”contralos
bloqueossilainiciativaLeanesglobal
dentrodelaorganización

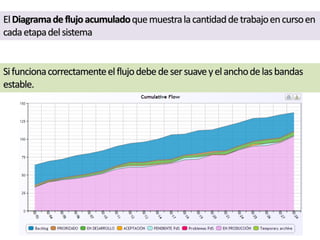

ElDiagramadeflujoacumuladoquemuestralacantidaddetrabajoencursoen
cadaetapadelsistema
Sifuncionacorrectamenteelflujodebedesersuaveyelanchodelasbandas
estable.
ClasedeServiciosdetrabajosconfechaslímites
Loimportanteeselporcentajedetrabajosquesobrepasaron
lafechalímite:ennuestrocaso seconvirtióenresidual.
Lastarjetasconfechaslímitesdebesserestimadasy
parcialmenteanalizadas,porloquelacorreccióndela
estimaciónigualmentepareceunfactorimportante.
Sinoprecisamosbienlas
estimacioneselequipo
comenzaráeltrabajoantesde
tiempoparaasegurarla
entrega…estovaencontrade
unodelosprincipiosLean.
Encuesta de valoración del propio equipo LeanKanban
PASOSRECIENTES…COACHINGEMOCIONALDEEQUIPOS
Imagen bajo licencia Creative Commons: flickr.com/photos/larrison
